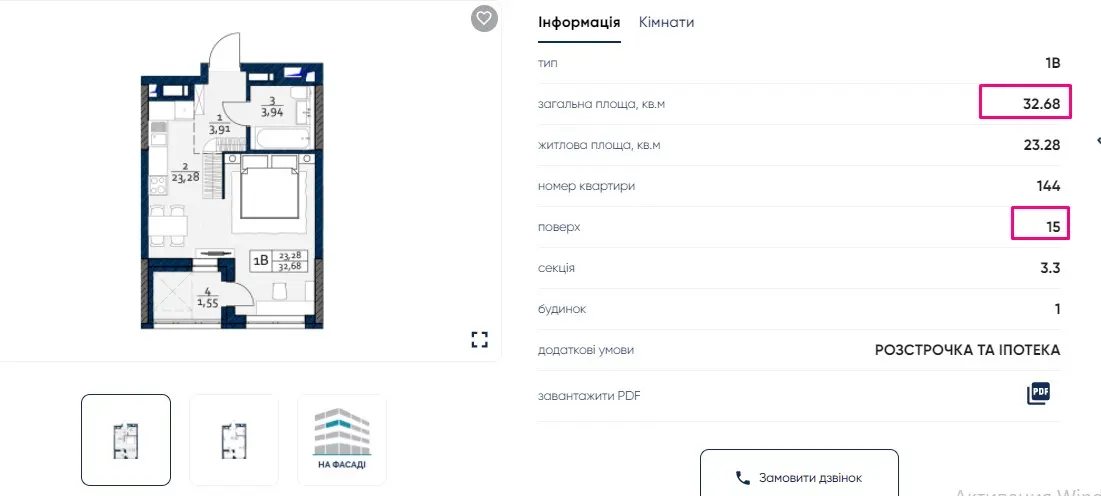

Exit: Вот вам прекрасная квартира, 15 этаж, секция 3.3

але студія

EX
Exit88 повід. · з 2017
11 березня 2021 р.

kreon: але студія

Да студия, но метраж же более менее, бывают смарты и поменьше

BA
baldur_gate55 повід. · з 2017
11 березня 2021 р.

мне нравится, и сразу зонирование хорошо продумано что где будет

Exit: Вот вам прекрасная квартира, 15 этаж, секция 3.3

CU
cupidon43 повід. · з 2017
11 березня 2021 р.

Exit: Вот вам прекрасная квартира, 15 этаж, секция 3.3

Нормальный вариант кстати, даже лоджия есть)

EX
Exit88 повід. · з 2017
11 березня 2021 р.

И лоджия и место под шкафы продумали и зона кабинета напротив окна, да шикардос самому жить или парой!

cupidon: Нормальный вариант кстати, даже лоджия есть)

KR
kreon162 повід. · з 2017
12 березня 2021 р.

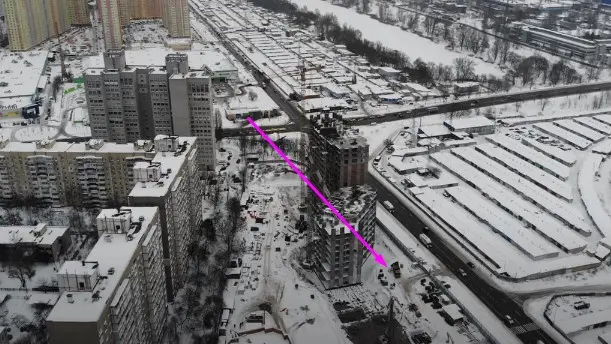

Exit: Разжился свежим облетом комплекса

чомусь не спостерігаю на будівництві робітників, і це трохи засмучує

EX
Exit88 повід. · з 2017
12 березня 2021 р.

Я думаю дело в следующем: видео выложили 2 числа, значит снимали явно на выходных когда рабочие отдыхали

MO
moxito7320 повід. · з 2018
12 березня 2021 р.

так тоже основную активность не наблюдаю, но вот машина что-то привезла и возле нее похоже есть люди.

EX
Exit88 повід. · з 2017
12 березня 2021 р.

gabriel345: Кирпичная кладка на секции 4.1 уже высоко, я насчитал этажей 14

Где-то так и есть судя по отчетам

KR
kreon162 повід. · з 2017
12 березня 2021 р.

то ми бачимо зовнішні а що там всередині - незрозуміло

MO
moxito7320 повід. · з 2018
12 березня 2021 р.

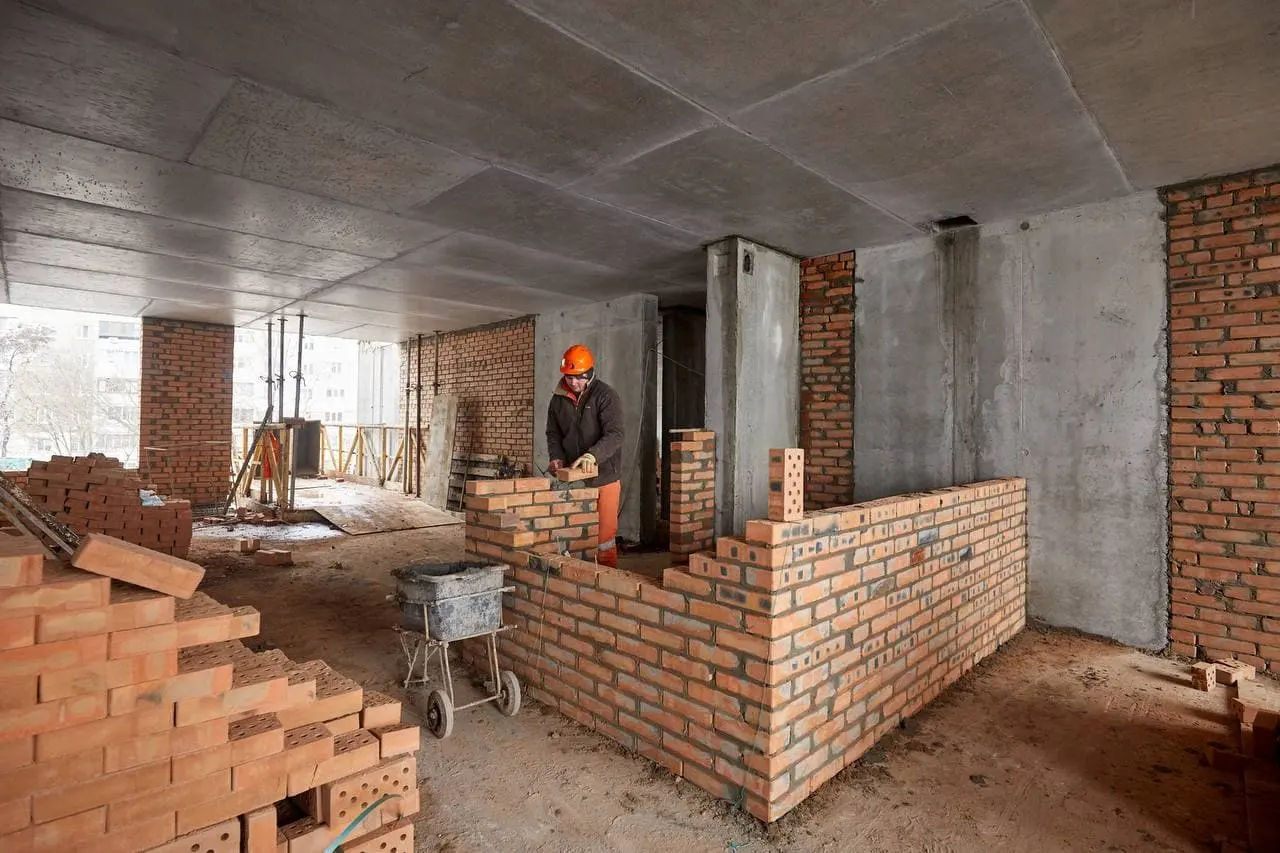

а чего непонятного, вот и внутри кладут, рапортовали что готовы внутренние с перегородками по 4 секции.

NE
Nelli18551 повід. · з 2016
14 березня 2021 р.

Ход строительства Жилого Комплекса
Март 2021
Секція 4.1

  • Виконуються роботи по влаштуванню вертикальних елементів 18 поверху
  • Виконуються роботи по влаштуванню внутрішніх стін та перегородок з 11-го по 15-й поверхи
  • Планово продовжуються роботи по кладці стін керамічною повнотілою цеглою. Виконана кладка з 5 по 13 поверх

Секція 3.3
  • Ведуться роботи по влаштуванню вертикальних залізобетонних конструкцій 9-го поверху. Частково виконана плита перекриття 11-го поверху
  • Розпочато кладку зовнішніх стін із повнотілої цегли з 5 поверху

Секція 3.2
  • У повному обсязі завершено облаштування паль
  • 9 березня виконано облаштування фундаментної плити (загальний обсяг якої становить понад 1000 м3)

Секція 2.1
  • Ведуться підготовчі роботи по монтажу рельсових шляхів з подальшим плановим монтажем баштового крану.

Секція 3.1
  • Станом на початок березня виконано 54 палі із обсягу - 274

СЕ
Семён Семёнов3 повід. · з 2021
15 березня 2021 р.

kreon: чомусь не спостерігаю на будівництві робітників, і це трохи засмучує

рабочие строят каждый день.И даже 8 марта кран работал и перегородки делали

СЕ
Семён Семёнов3 повід. · з 2021
15 березня 2021 р.

moxito73: так тоже основную активность не наблюдаю, но вот машина что-то привезла и возле нее похоже есть люди.

заходите в телеграм , група инвесторов, там есть живые видео и фотоотчёты

SP
spiritto53 повід. · з 2017
25 березня 2021 р.

Родители жены живут в Яскравом, Интеграл конечно сдает нормально свои ЖК, но дизайн проектов у них явно хромает - вот взять то же лобби, ну наше рядом просто не стоит
