EX
Exit88 повід. · з 2017
29 травня 2021 р.

и рамы под стеклопакет еще на двух этажах установили

AM
Amaretto43 повід. · з 2018
29 травня 2021 р.

В секции 3.3 тоже есть плюс в бетоне и в стенах на один этаж

KR
kreon162 повід. · з 2017
29 травня 2021 р.

а що за старим домом, його вже закінчили або як? У звіті якось дивно ні слова

EX
Exit88 повід. · з 2017
29 травня 2021 р.

на сайте такой вот отчет, но я вычитал еще дополнительно что там закончили с фасадом полностью и сейчас продолжают внутренние работы

AM
Amaretto43 повід. · з 2018
29 травня 2021 р.

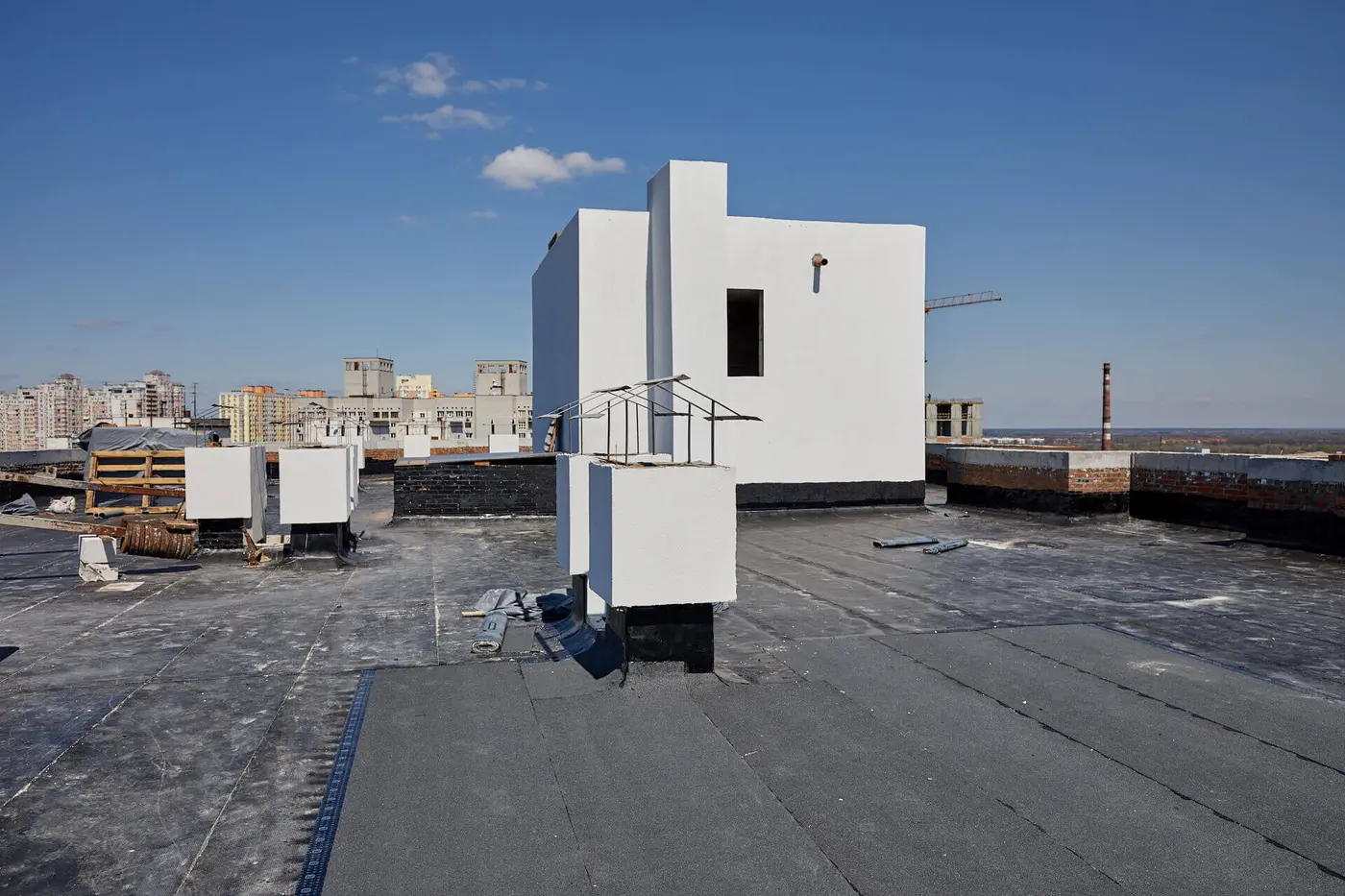

Видно еще не доделали полностью крышу, рубероид или что там они кладут вон не до конца уложен

KR
kreon162 повід. · з 2017
29 травня 2021 р.

Amaretto: Видно еще не доделали полностью крышу, рубероид или что там они кладут вон не до конца уложен

таке, косметика)

AM
Amaretto43 повід. · з 2018
29 травня 2021 р.

kreon: таке, косметика)

Ну как косметика, еще должны герметизировать - иначе пара дождей посильнее и привет)) потоп

KR
kreon162 повід. · з 2017
29 травня 2021 р.

Amaretto: Ну как косметика, еще должны герметизировать - иначе пара дождей посильнее и привет)) потоп

маю на увазі, що основні процеси завершені, будинок побудований, інше вже точно доб'ють - нікуди не дінуться

CU
cupidon43 повід. · з 2017
30 травня 2021 р.

Фото вероятно сделали раньше, есть видео и там крыша полностью застлана и вероятно залита, видно что готова и работы больше не ведутся

NE
Nelli18551 повід. · з 2016
8 червня 2021 р.

Ход строительства Жилого Комплекса
Июнь 2021
Перша черга будівництва:
Секції 1.1 та 1.2 (16-ти поверхівка)

  • Скління і заповнення віконних просторів виконали на 98%
  • Зробили прокладання електричної проводки у стояках і місцях загального користування

Друга черга будівництва:
Секція 4.1
  • Влаштовуємо плиту перекриття 22-го поверху, внутрішні стіни з 4-го по 20-й поверхи.
  • Монтаж вентблоків та сходинкових маршів прогресує відповідно до поверхів, зазначених вище
  • Виконуємо роботи по склінню та монтажу ПВХ конструкцій з 4 по 15 поверх.
  • Виконуємо електромонтажні роботи (сягають рівня 17 поверху)
  • Прокладаємо мережі водопроводу, каналізації з 4 по 17 поверх і опалення на рівні 4-5 поверхів

Секція 3.3
  • Влаштовуємо вертикальні залізобетонні конструкції 17-го поверху
  • Розпочали кладку зовнішніх стін із повнотілої цегли з 4-го по 10-й поверх
  • Продовжуємо монтаж вентиляційних блоків, сходинкових маршів та площадок

Секція 3.2
  • Прогрес монолітних робіт досяг рівня 9 поверху.
  • Проводимо монтаж вентиляційних блоків, сходинкових маршів

Секція 2.1
  • Ведуться підготовчі роботи по монтажу рельсових шляхів з подальшим плановим монтажем баштового крану.

Секція 3.1
  • Виконали бетонну підготовку під фундамент.

FL
FlightOK17 повід. · з 2021
13 червня 2021 р.

Друзья, выкладываем для вас свежий аэрооблет. Прогресс строительства можно оценить сравнив с аэрооблетом на этом-же канале, сделанным 4 месяца назад зимой. Мы и в дальнейшем будем публиковать для Вас видео о нашем районе и городе на нашем ютуб-канале "Полет над Киевом". Подписывайтесь, чтобы не пропустить что-то интересное.
❖
YouTube:

❖
Facebook:
https://www.facebook.com/FlightOverKyiv

NE
Nelli18551 повід. · з 2016
15 вересня 2021 р.

Ход строительства Жилого Комплекса
Сентябрь 2021
Друга черга будівництва:
Секція 4.1

  • Влаштовуємо плиту перекриття 25-го поверху, внутрішні стіни по 24-й поверх.
  • Частково виконано монтаж систем опалення: провели роботи з прокладання труб опалення, водопроводу холодної і гарячої води під облаштування підлоги з 5 по 16 поверх
  • Виконано стяжку підлоги з 5 по 24 поверх
  • Зроблено каналізаційні стояки з 5 по 20 поверх

Секція 3.3
  • Монолітні роботи сягнули 23 поверху
  • Кладка стін виконується на рівні 16 поверху
  • Відповідно до загального прогресу за поверхами триває монтаж вентиляційних блоків, сходинкових маршів та площадок.

Секція 3.2
  • Прогрес монолітних робіт досяг рівня 20 поверху
  • Облаштовується плита перекриття на рівні 21 поверху
  • Проводиться монтаж вентиляційних блоків, сходинкових маршів на рівні 19 поверху

Секція 2.1
  • Ведуться підготовчі роботи по монтажу рельсових шляхів з подальшим плановим монтажем баштового крану.

Секція 3.1
  • Виконуються роботи з влаштування вертикальних конструкцій 1-го поверху комерційних приміщень

Секція 2.2
  • Заведено техніку і розпочато бурові роботи (підготовка до свайного поля)

NE
Nelli18551 повід. · з 2016
21 січня 2022 р.

Ход строительства Жилого Комплекса
18.01.2022

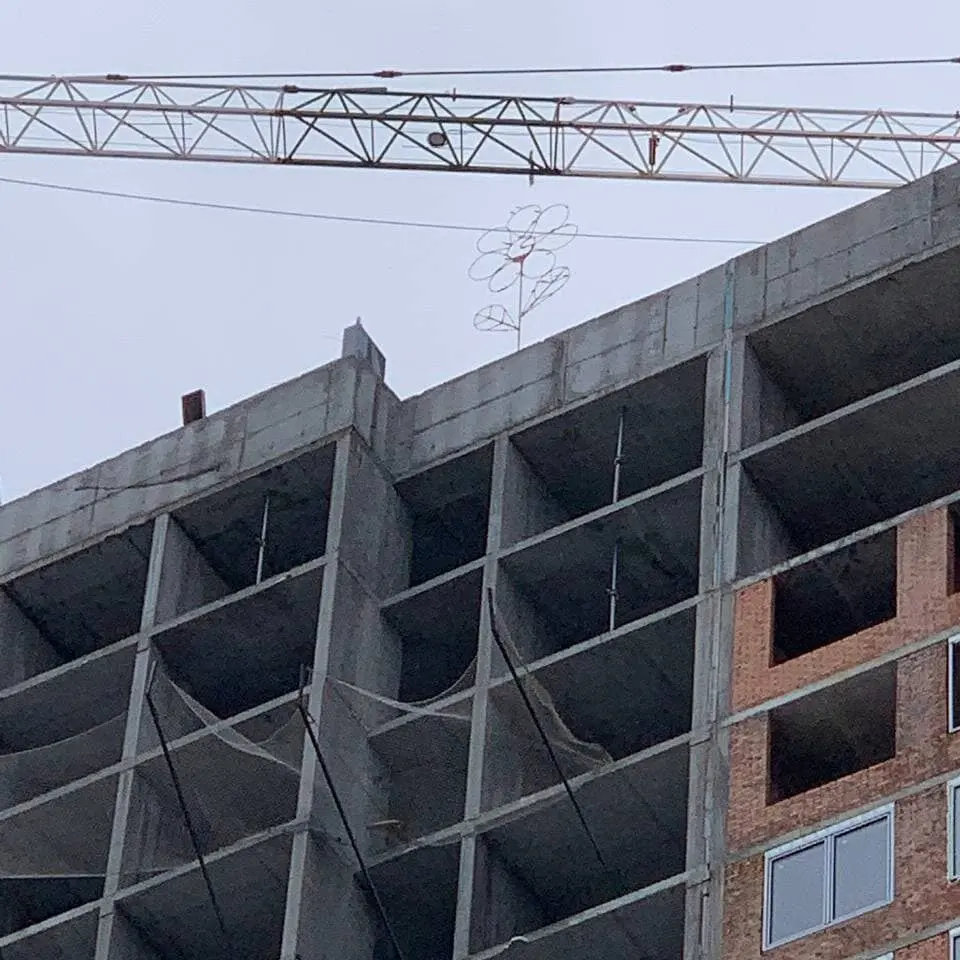

На секції 3.2 завершено моноліт, і на знак вчасно виконаних робіт встановлено символічну металеву квітку.

DU
Ducatti7 повід. · з 2021
17 лютого 2022 р.

moxito73: а чего непонятного, вот и внутри кладут, рапортовали что готовы внутренние с перегородками по 4 секции.

Кто то уже спрашивал почему выбрали именно такой вариант с укладкой в кирпич ? В чем плюсы именно такого выбора и каким будет результат по сравнению с другими вариантами?

OS
oscar8210 повід. · з 2022
19 лютого 2022 р.

Спрашивали и даже споры затевали на тему что лучше керамоблок, керамичкский кирпич или другие материалы! Вроде как победил керамический кирпич но и керамоблок тоже не так однозначно проиграл! Хотя про другие материалы говорить не приходится за них все меньше людей в защиту встают!
