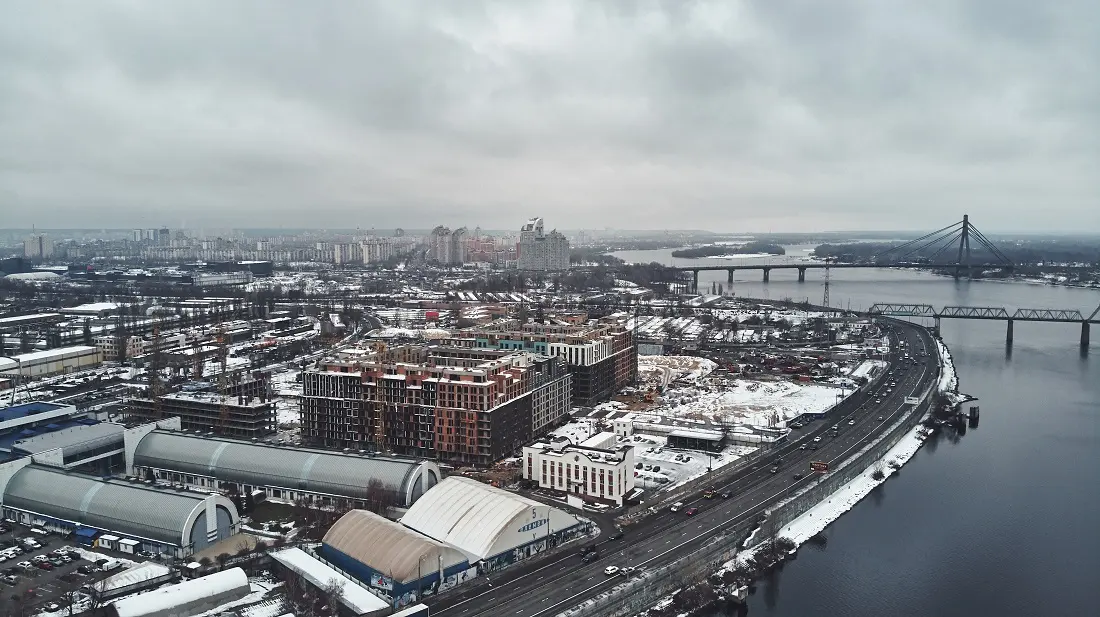

Новини з будівельного майданчика RYBALSKY

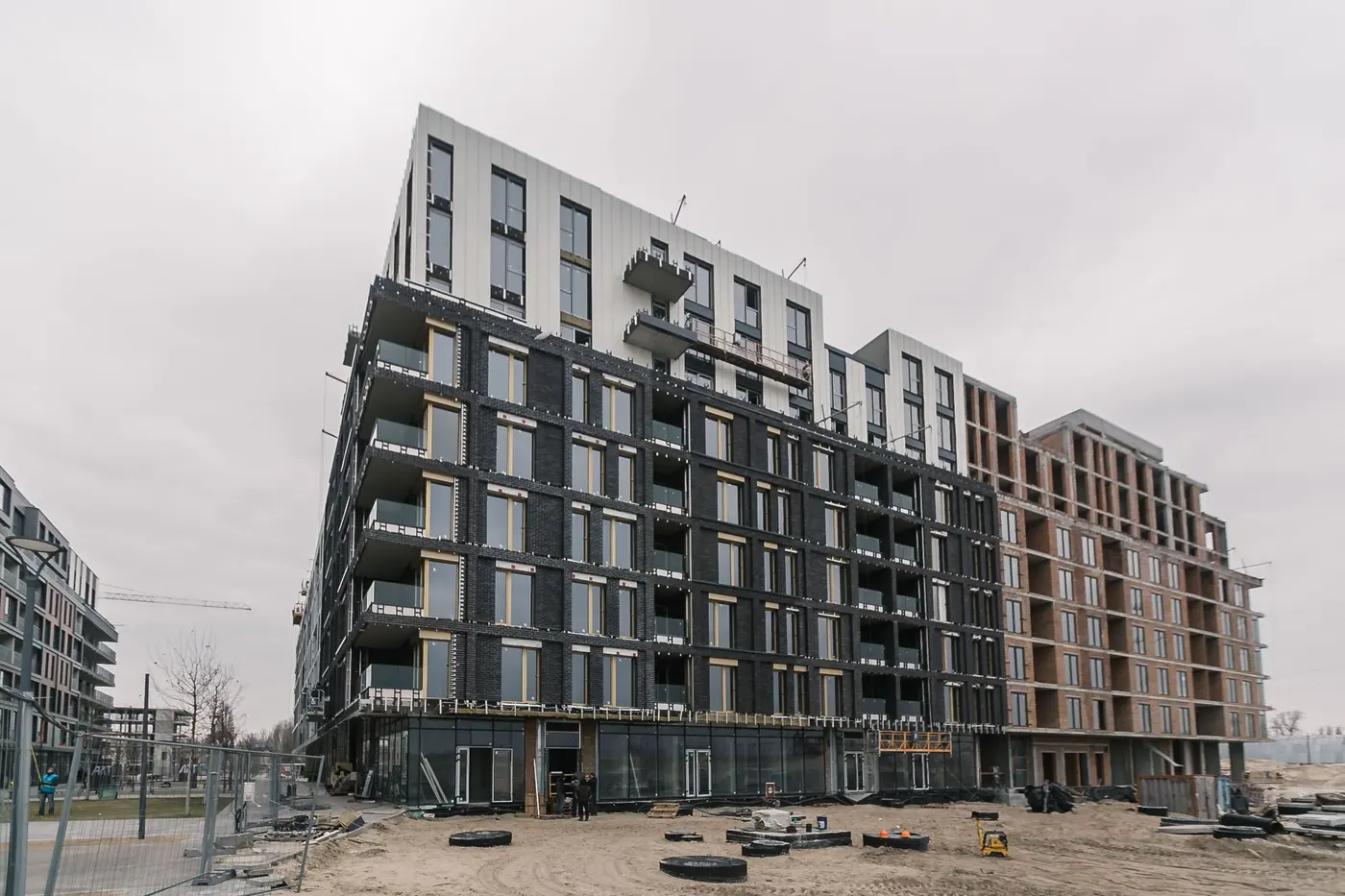

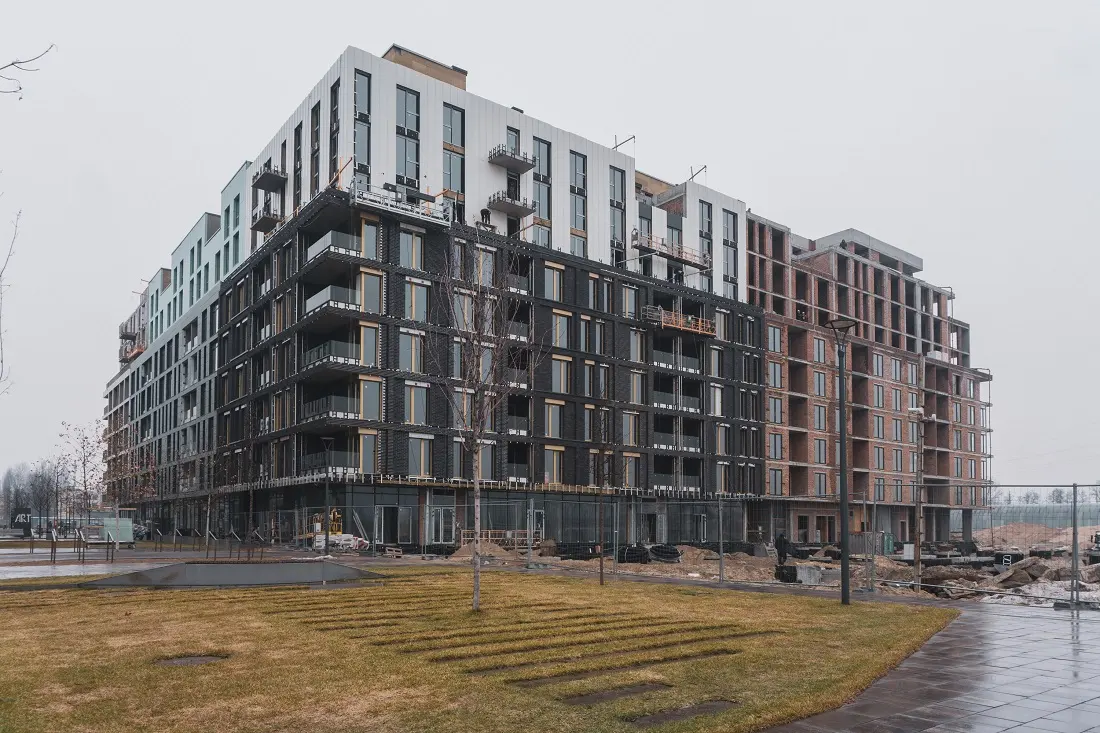

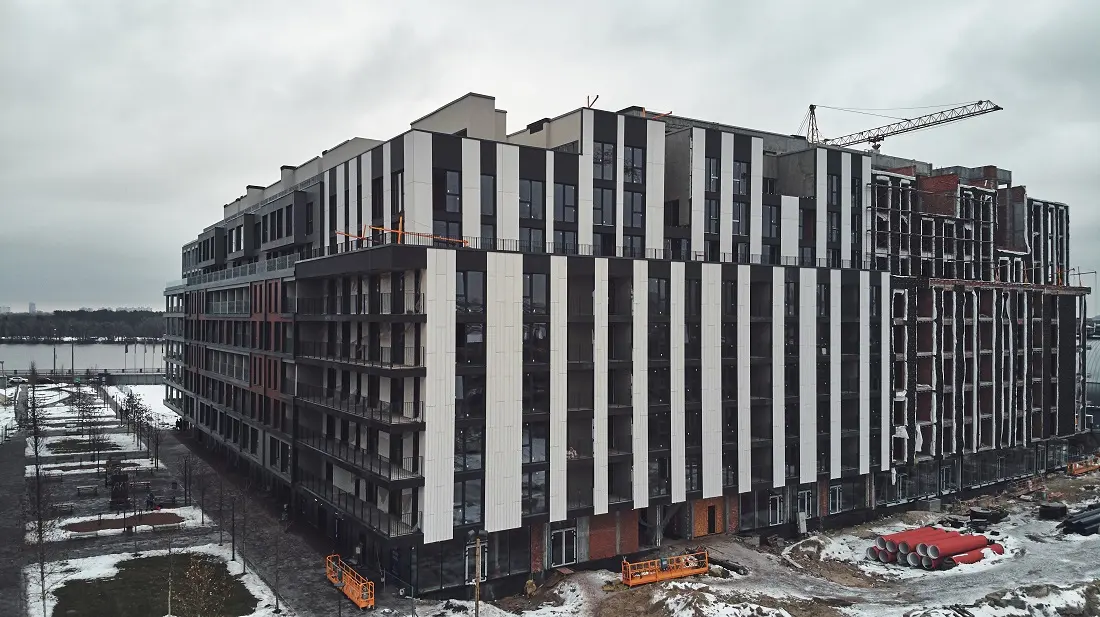

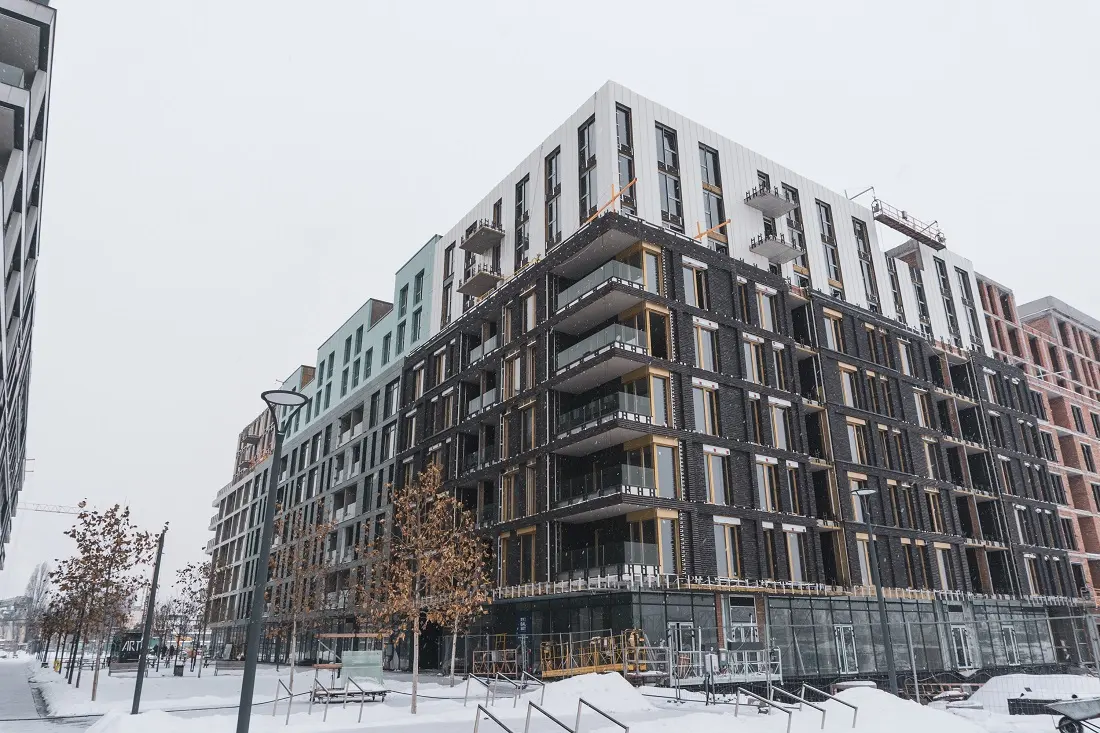

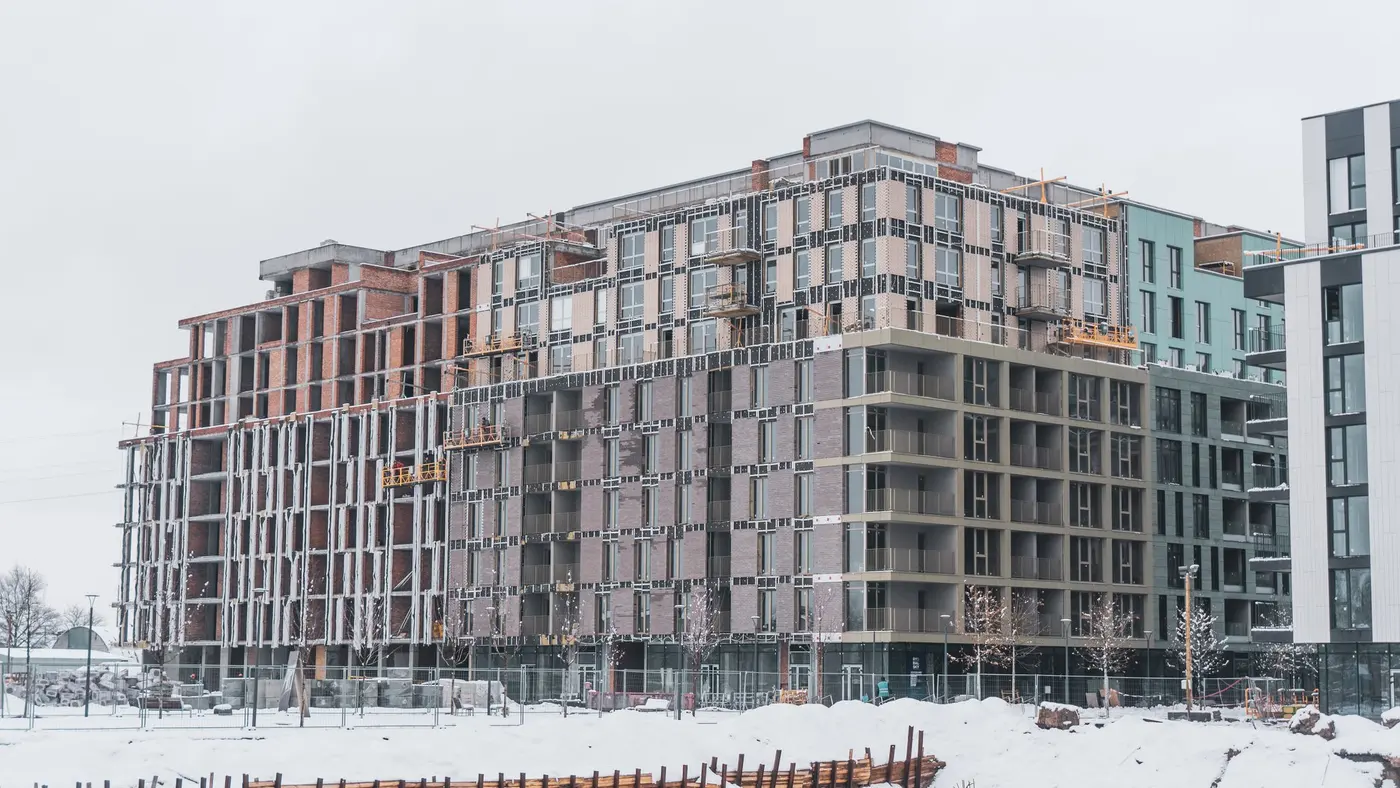

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.

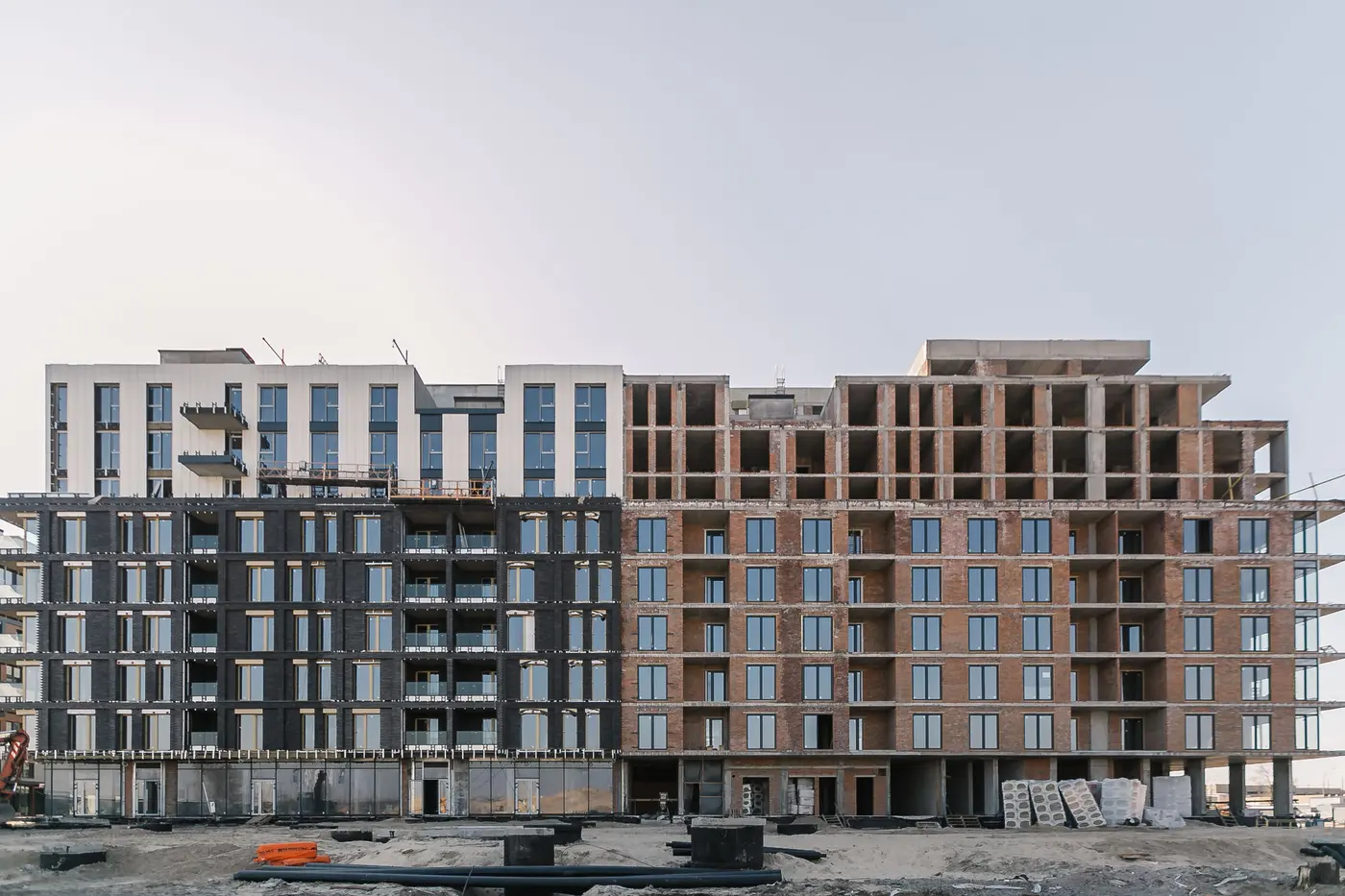

Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Встановлення квартирних дверей: роботи завершено.

2 секція:

Монтаж вікон (2-6 поверх): роботи завершено.
Монтаж вікон алюміній (7-9 поверх): роботи завершено.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.

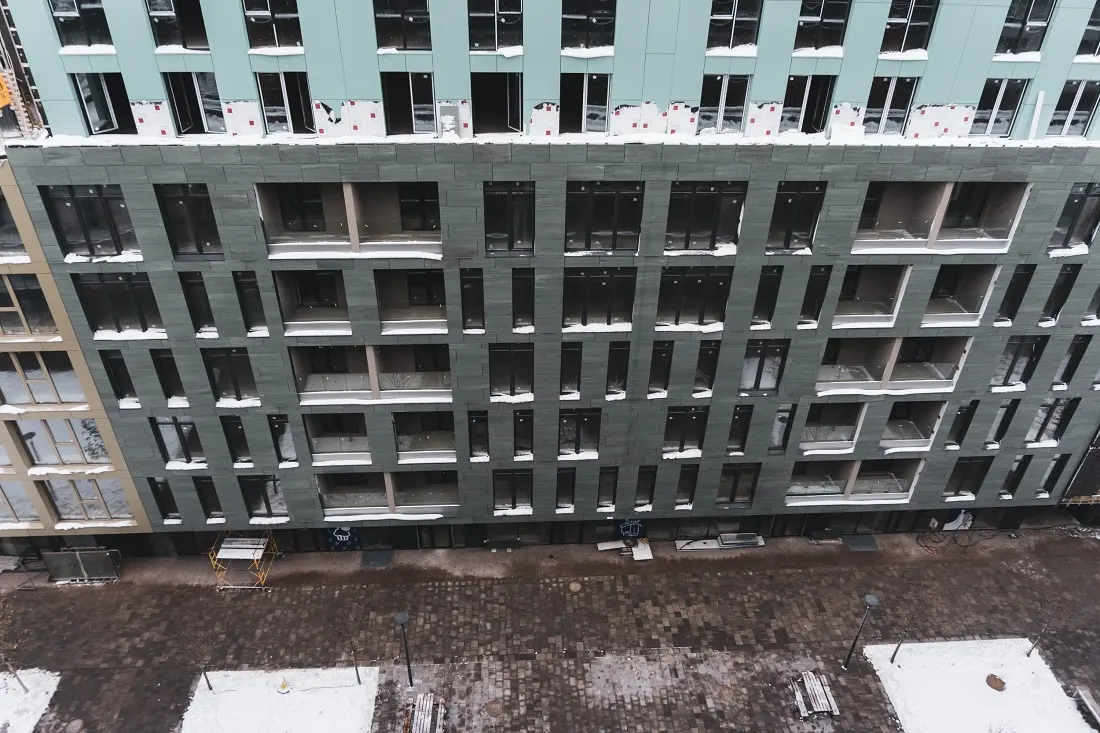

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (83%), ведеться укладання плитки на підлогу (95%) в місцях загального користування.

3 секція:

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.

4 секція:

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2-х ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (85%), ведеться укладання плитки на підлогу (93%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 37%.

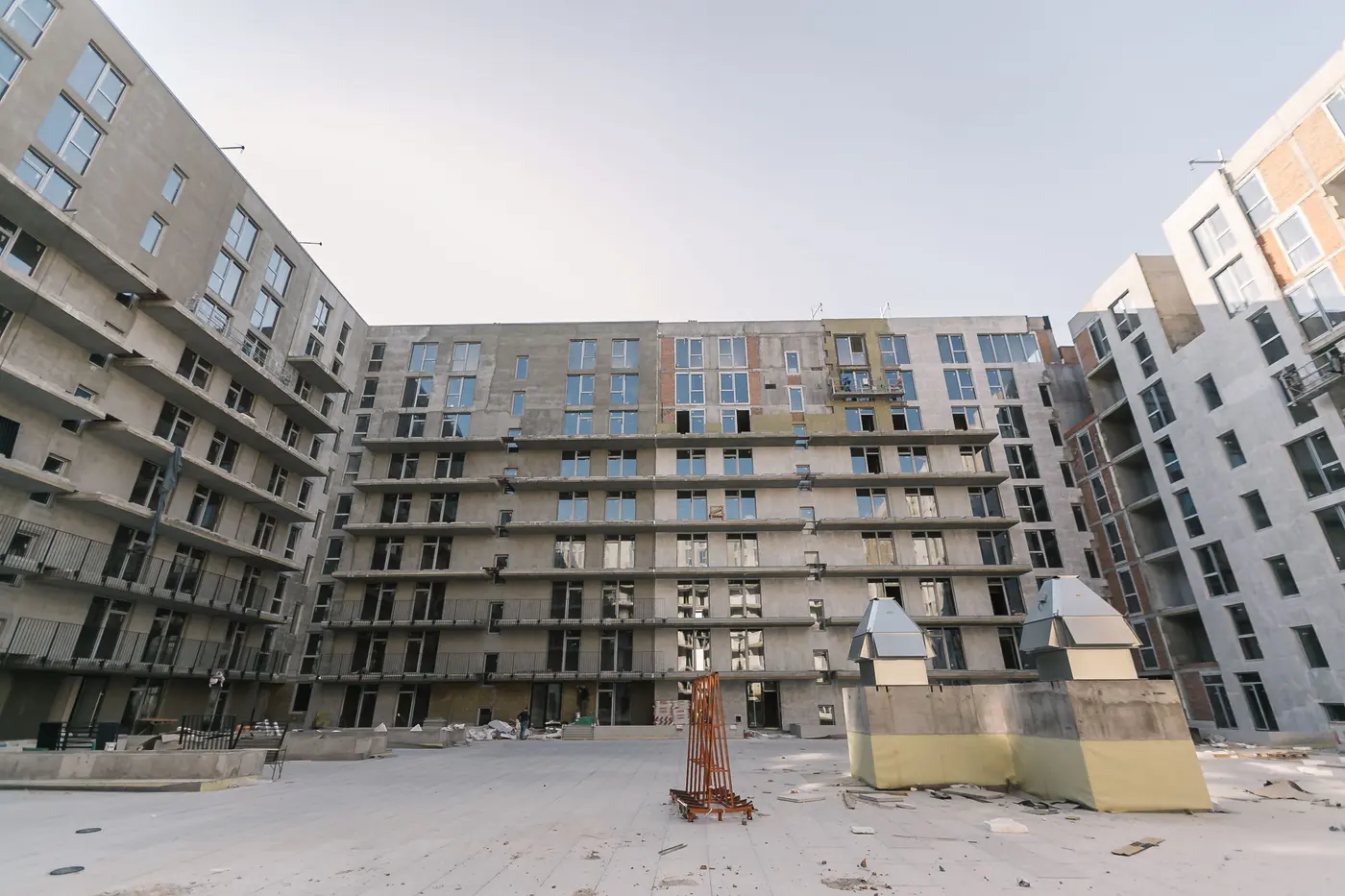

5 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): змонтовано рами в осях 1-10, роботи виконано на 15%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 26%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.

6 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 15%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.

Паркінг:

Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.

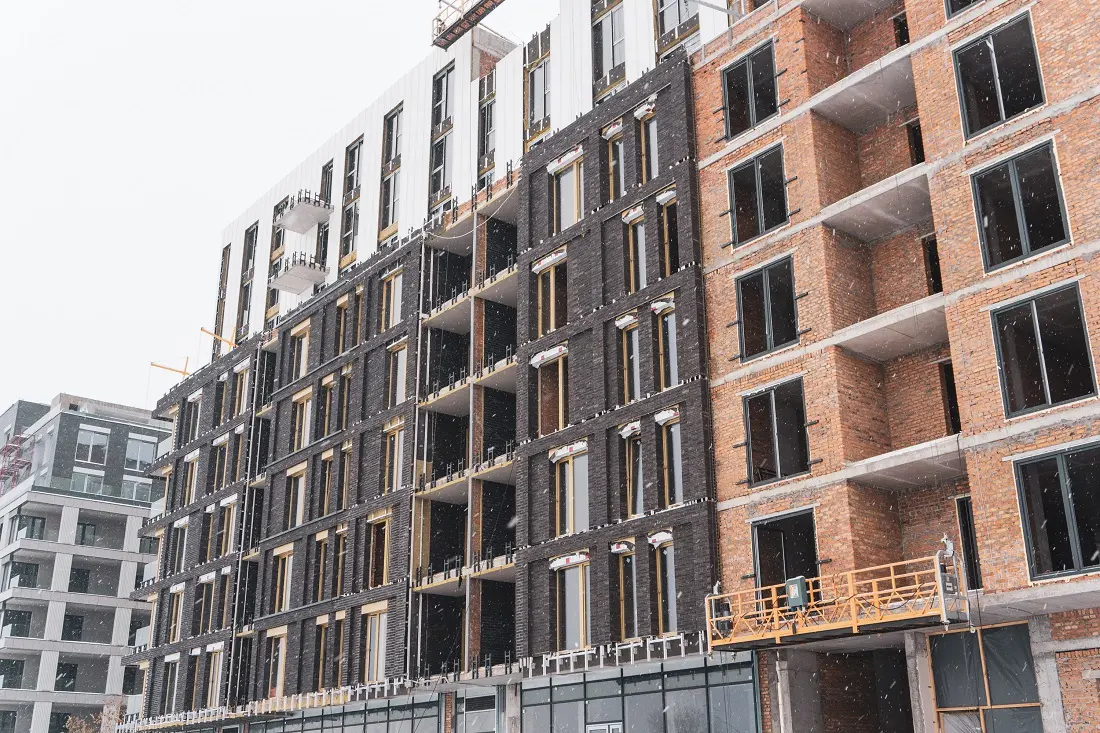

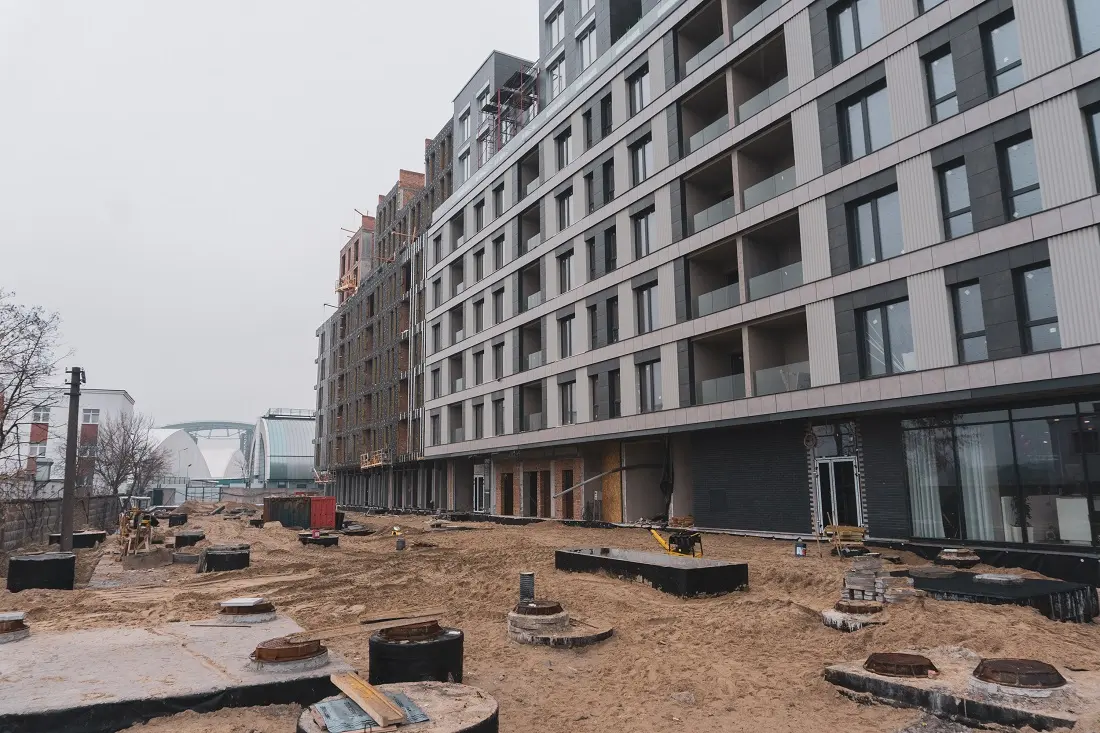

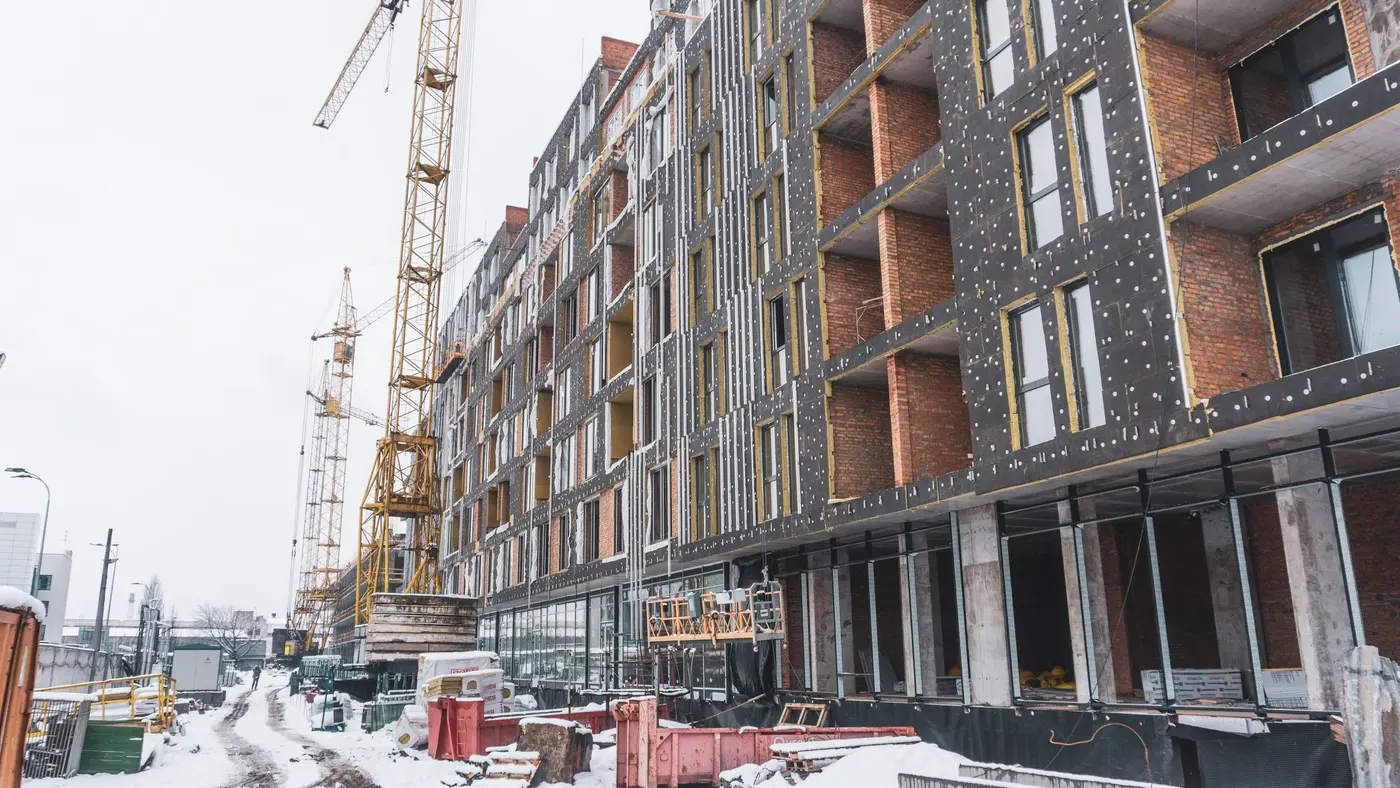

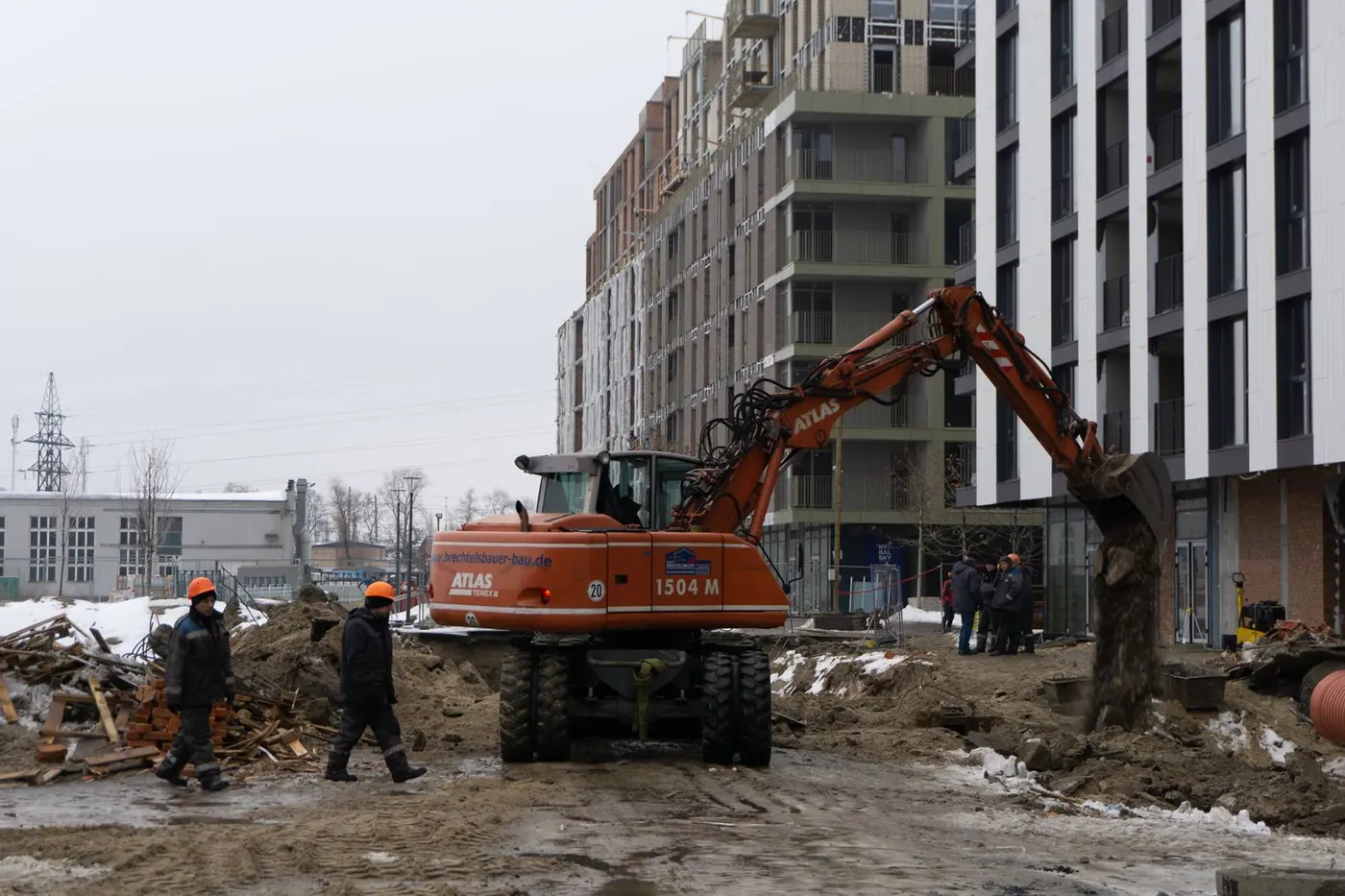

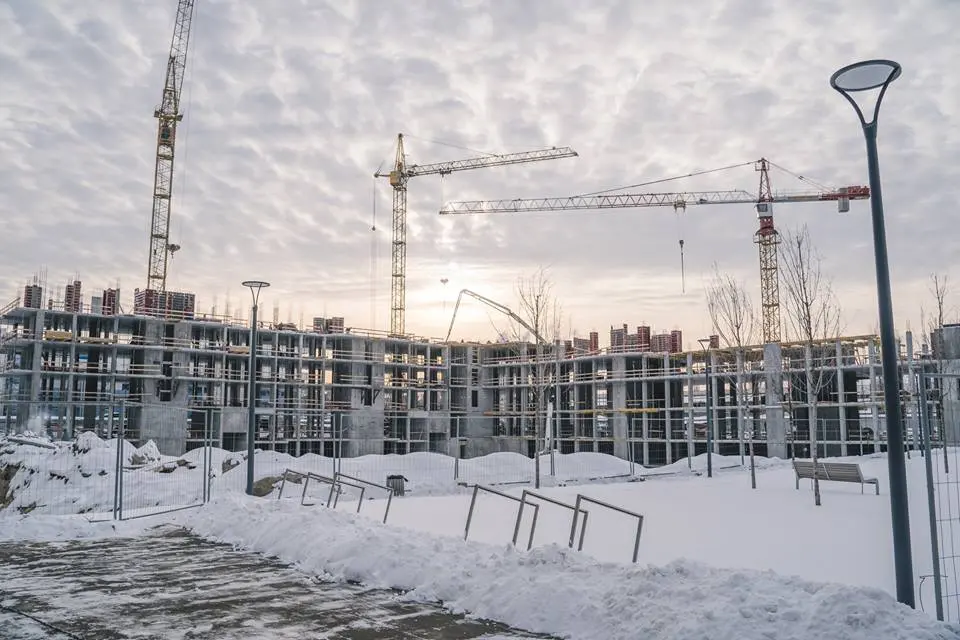

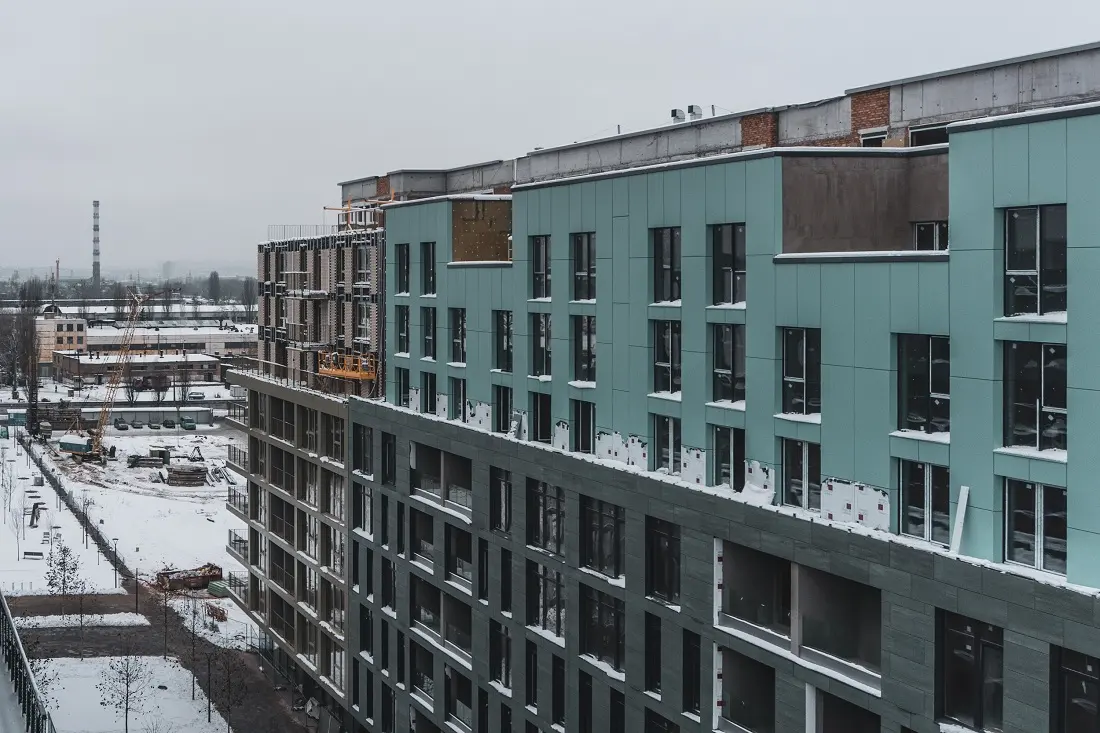

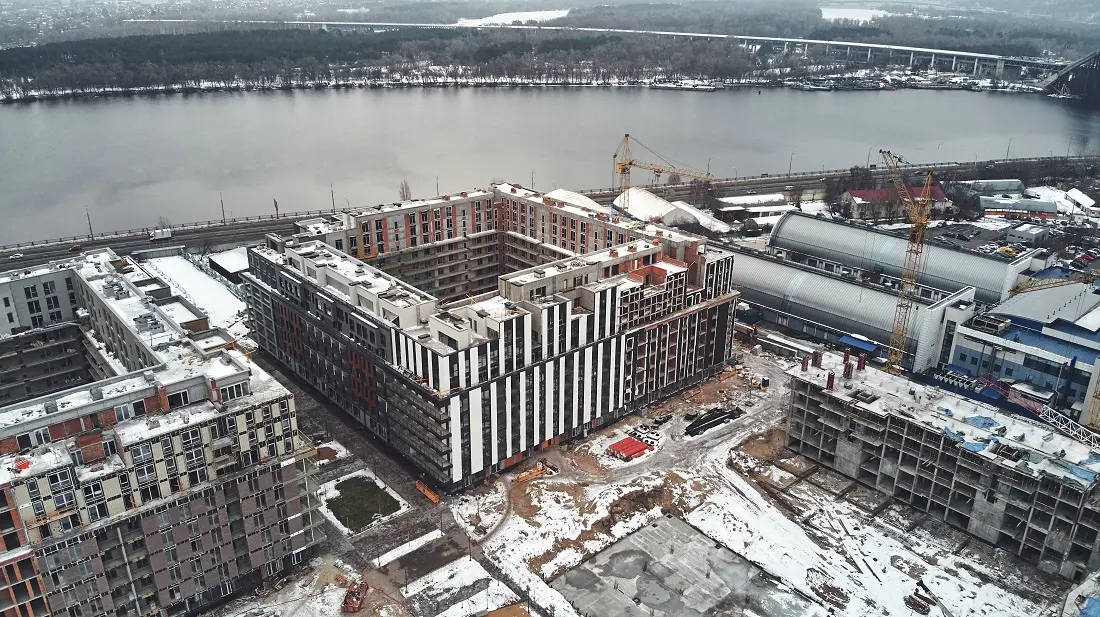

Будинок 9
1 секція:

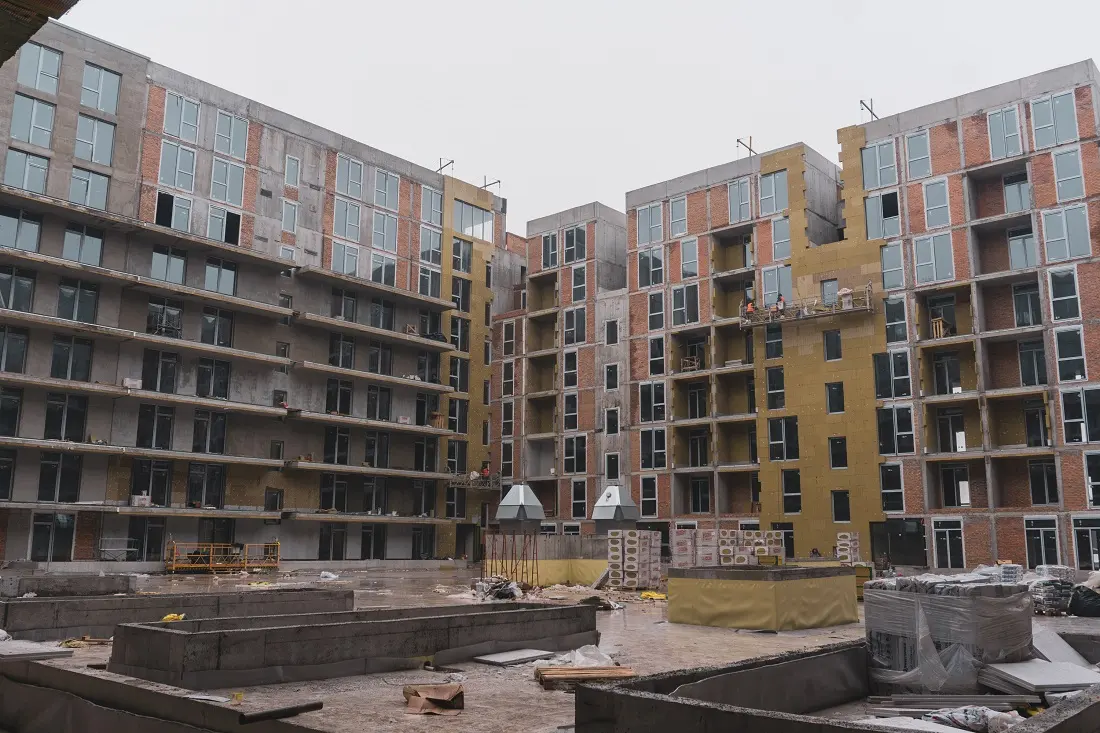

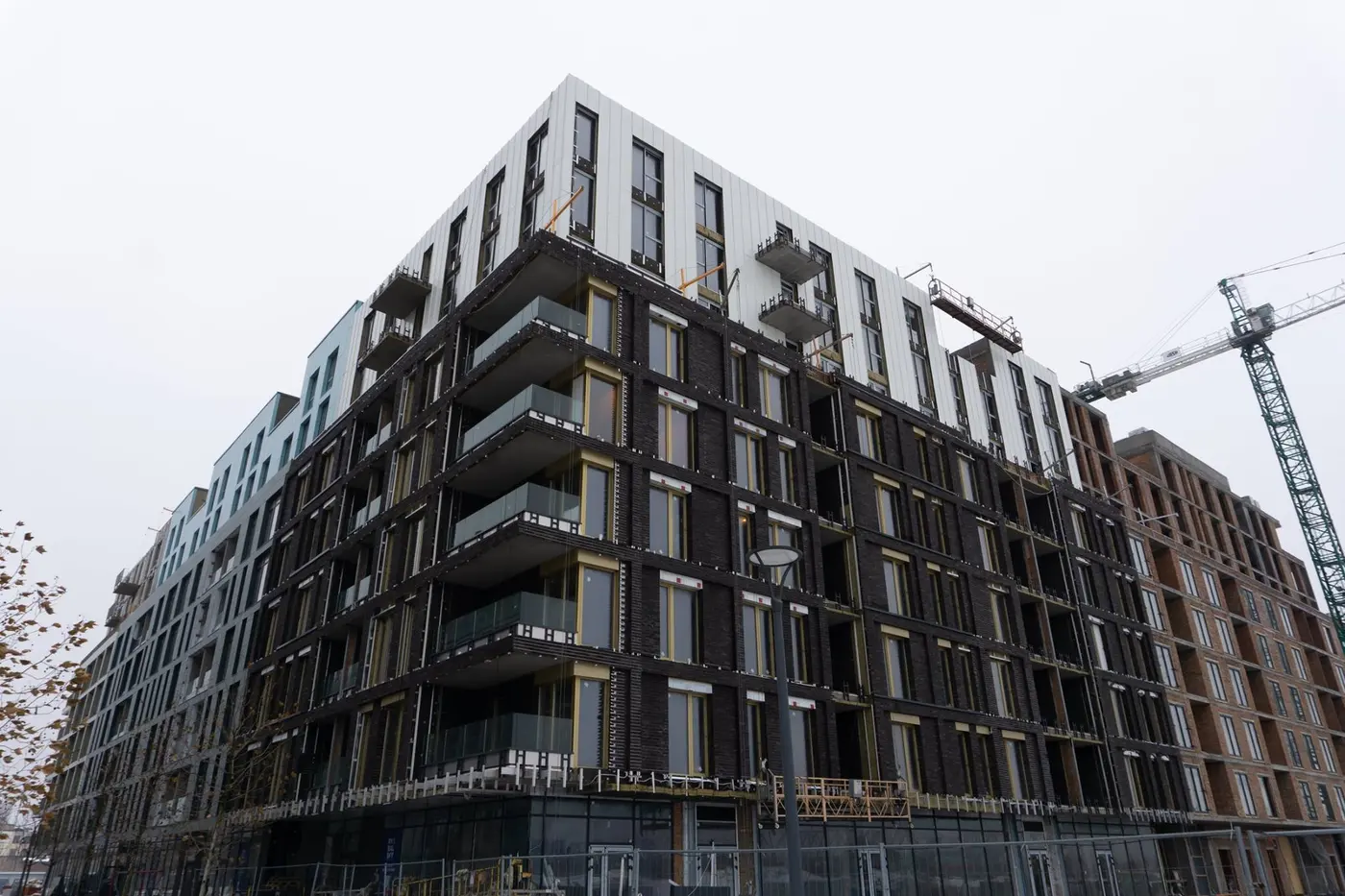

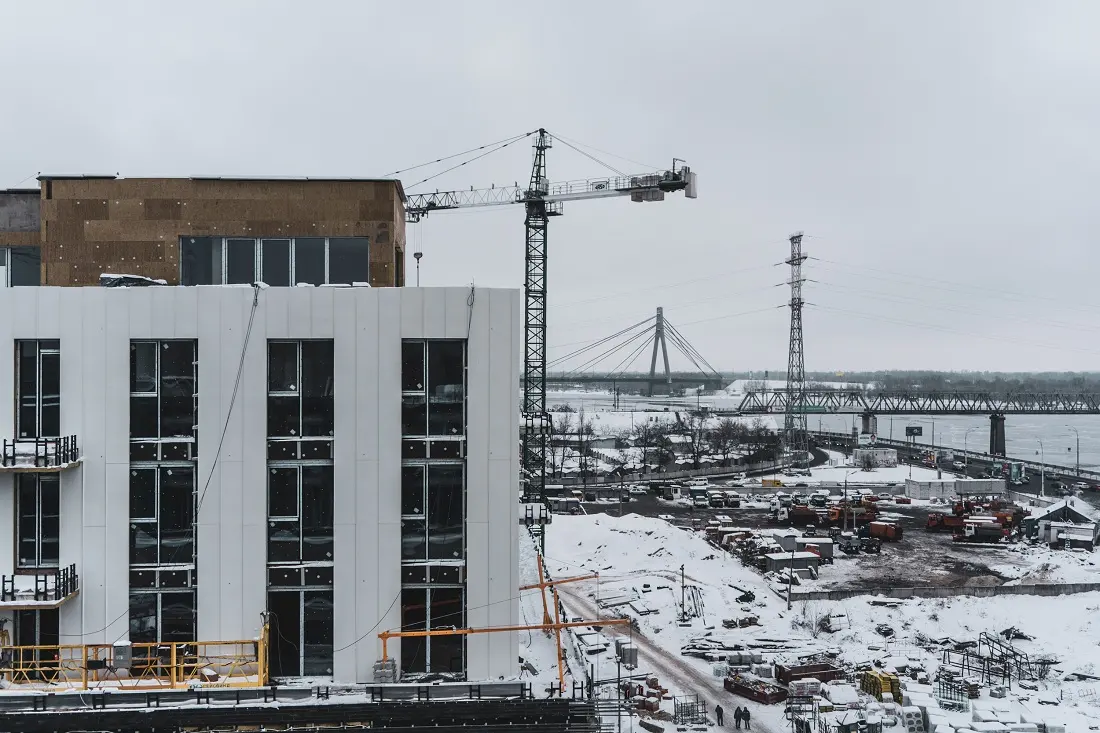

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 18%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (55%), ведеться укладання плитки на підлогу (52%) в місцях загального користування.

2 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (45%), розпочато укладання плитки на підлогу (48%) в місцях загального користування.

3 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), триває укладання плитки на підлогу (35%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.

4 секція:

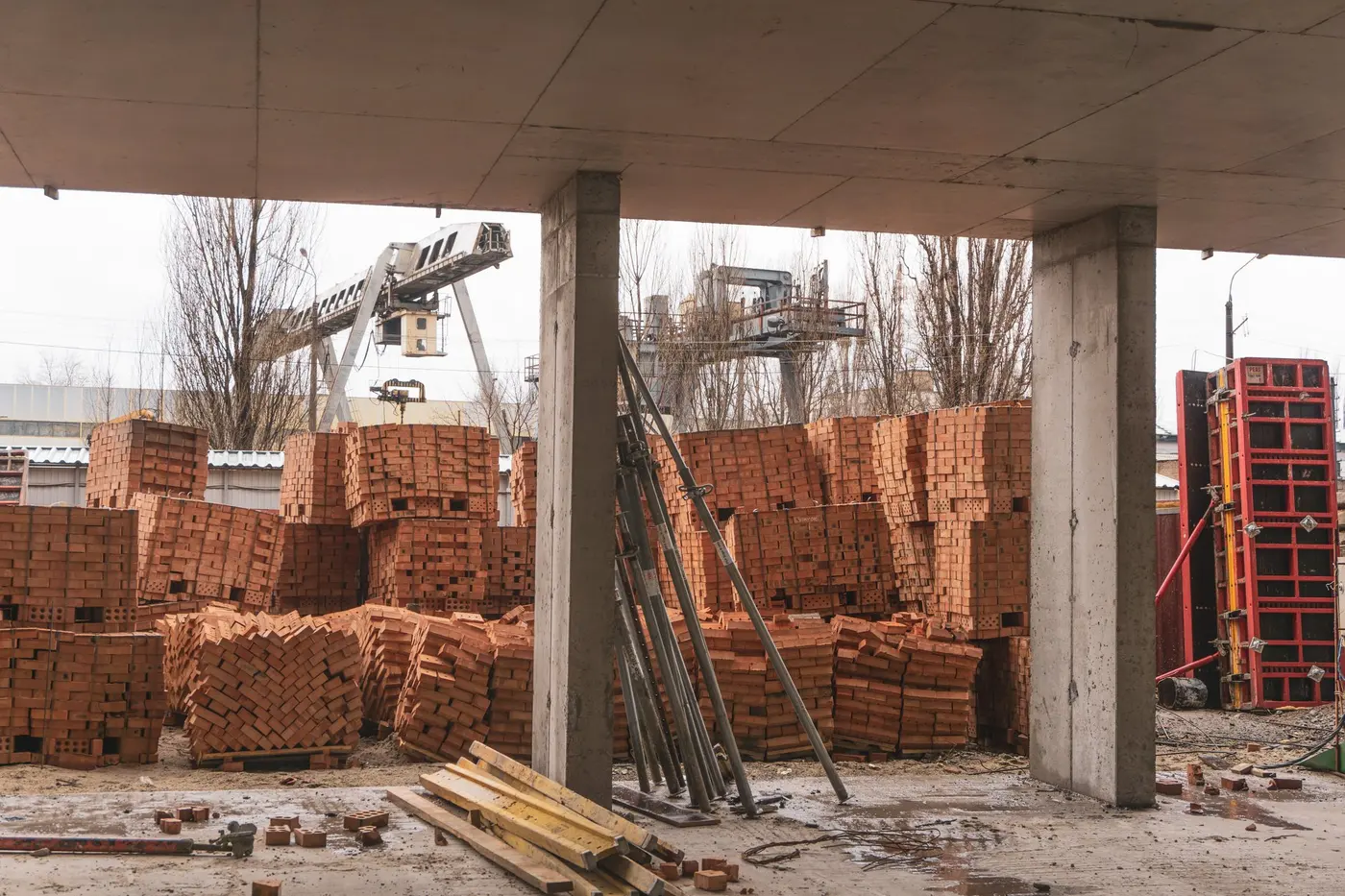

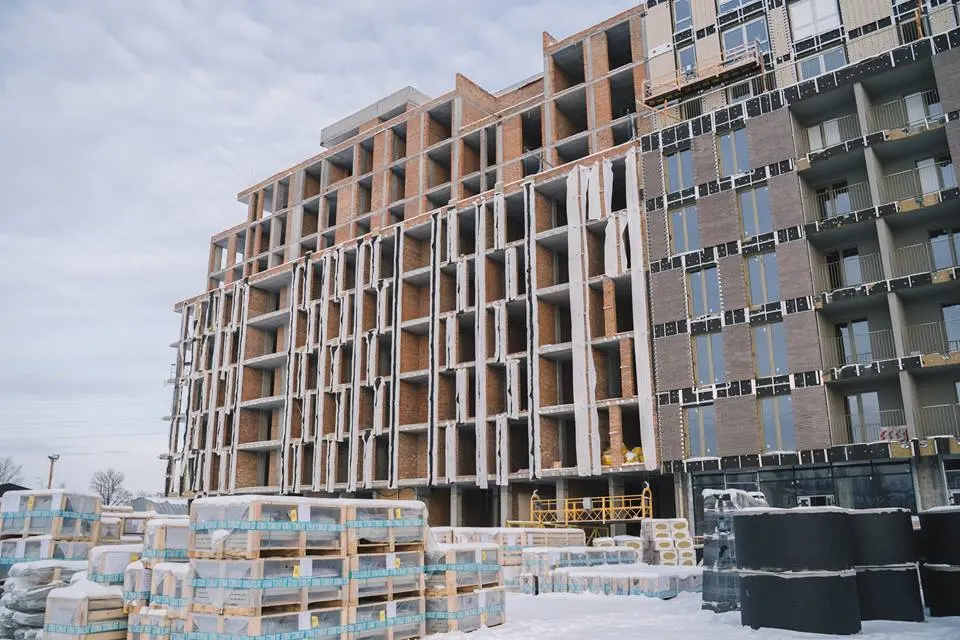

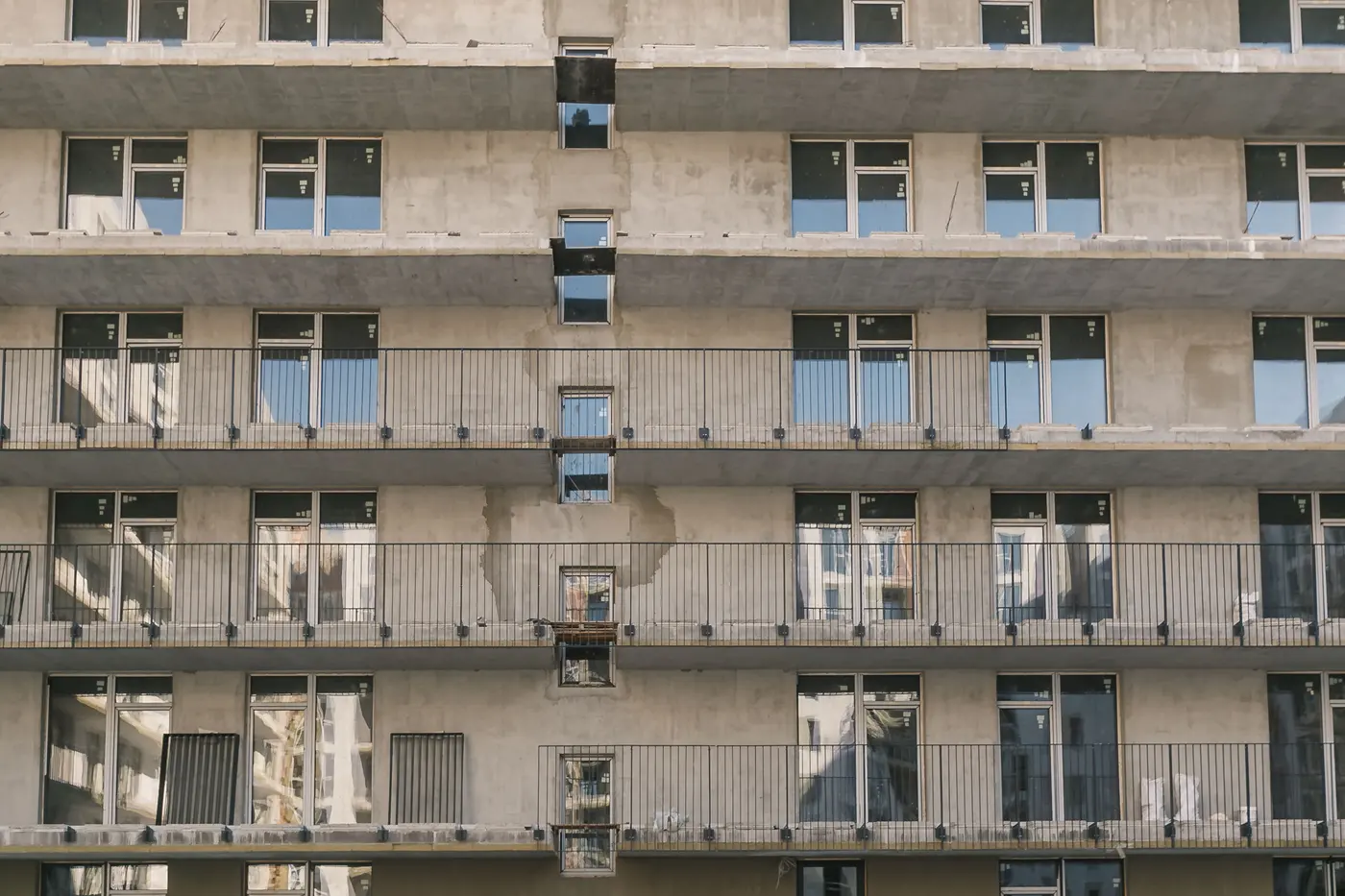

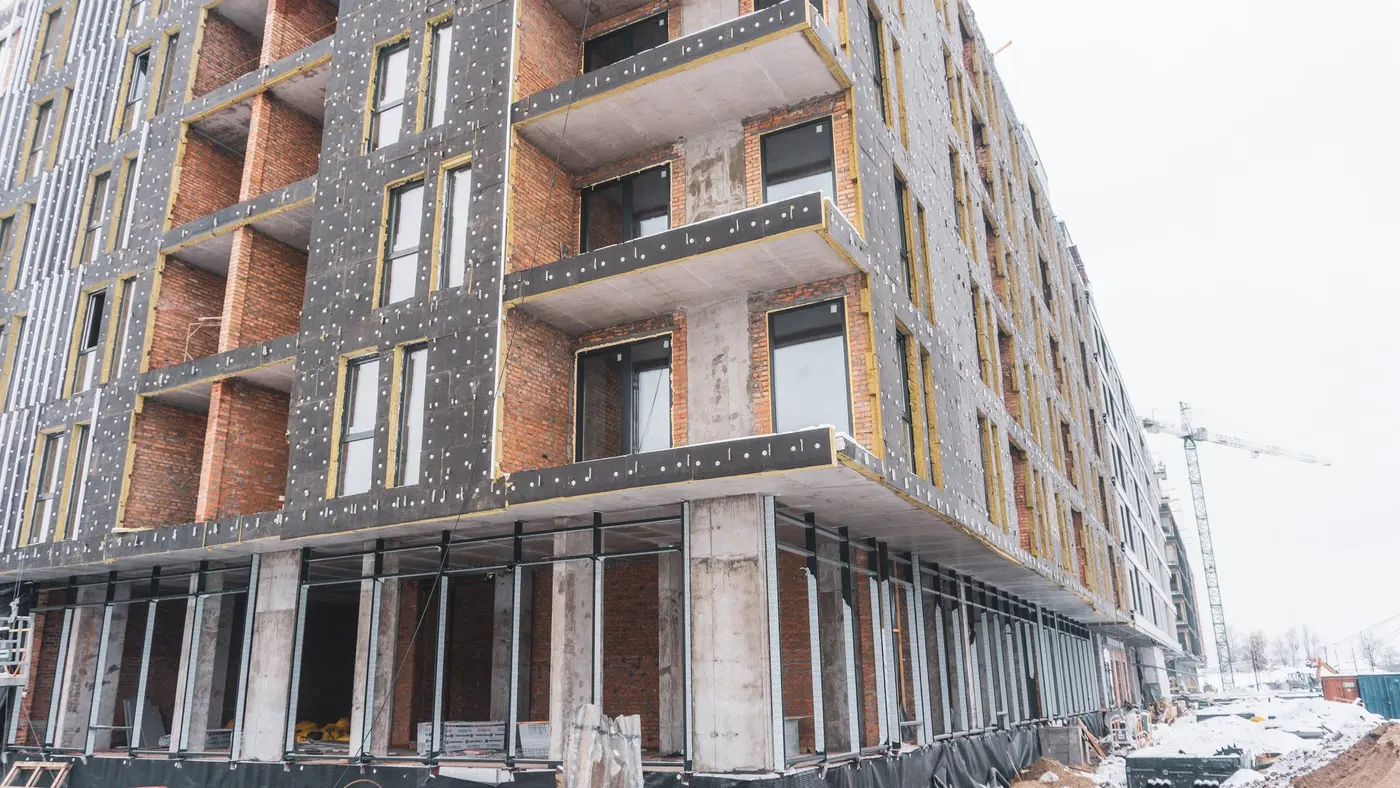

Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (32%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.

5 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (80%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (73%) в місцях загального користування.

6 секція:

Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (80%) в місцях загального користування.
Покрівля: роботи завершено.

Паркінг:

Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.

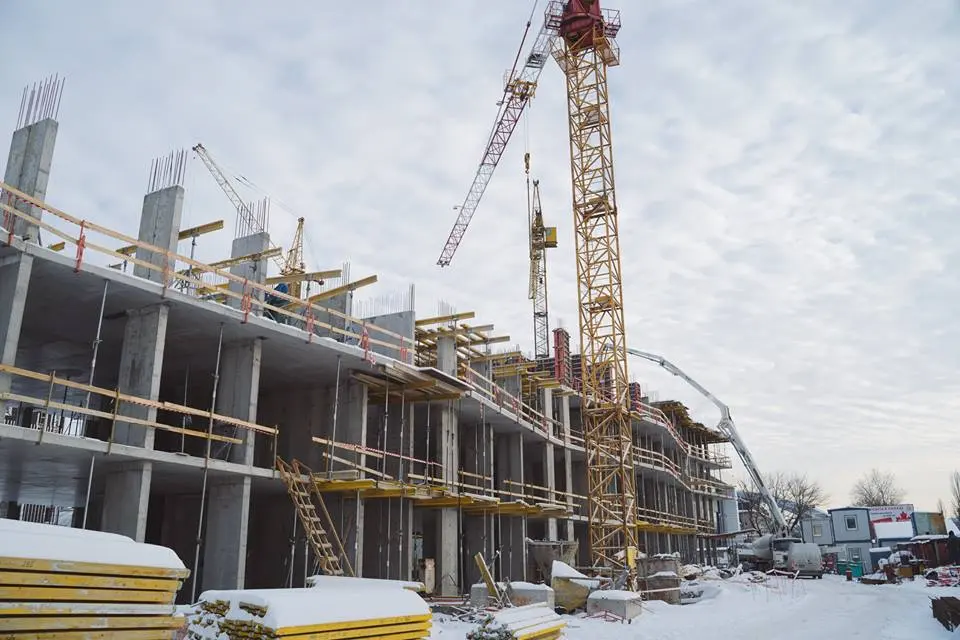

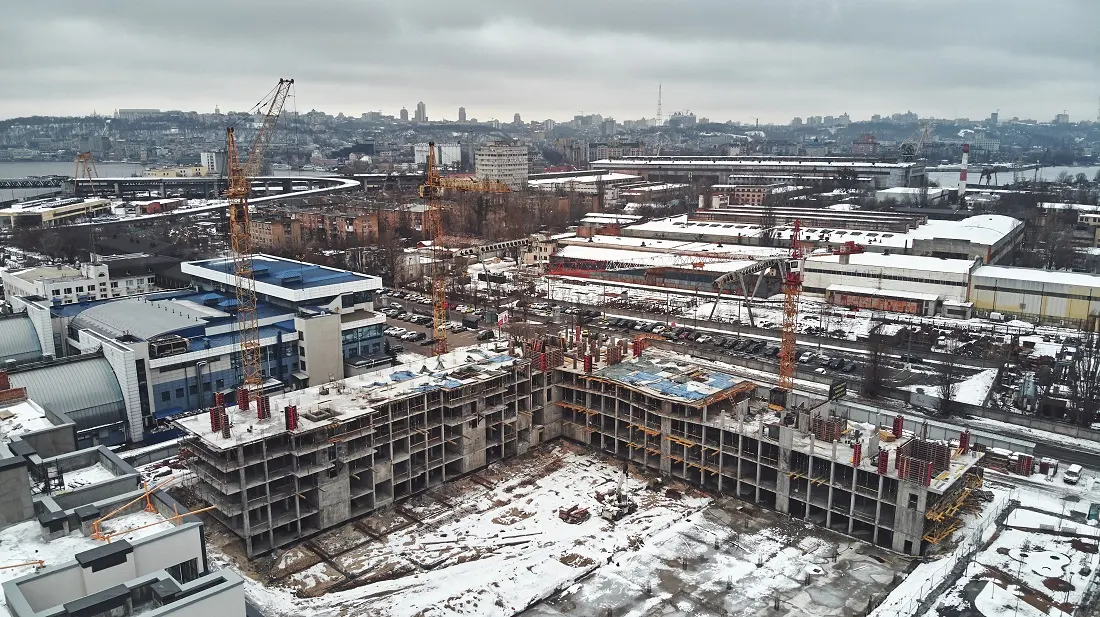

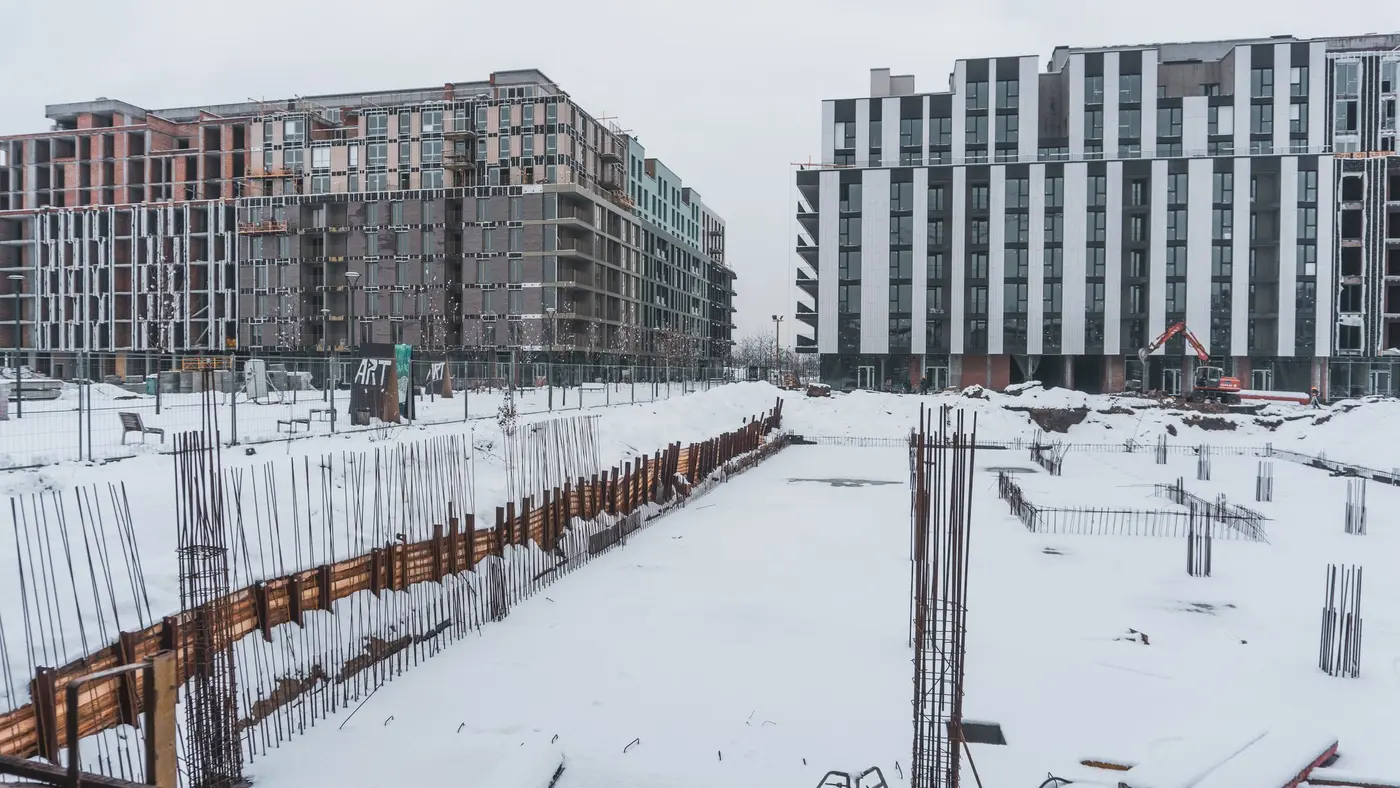

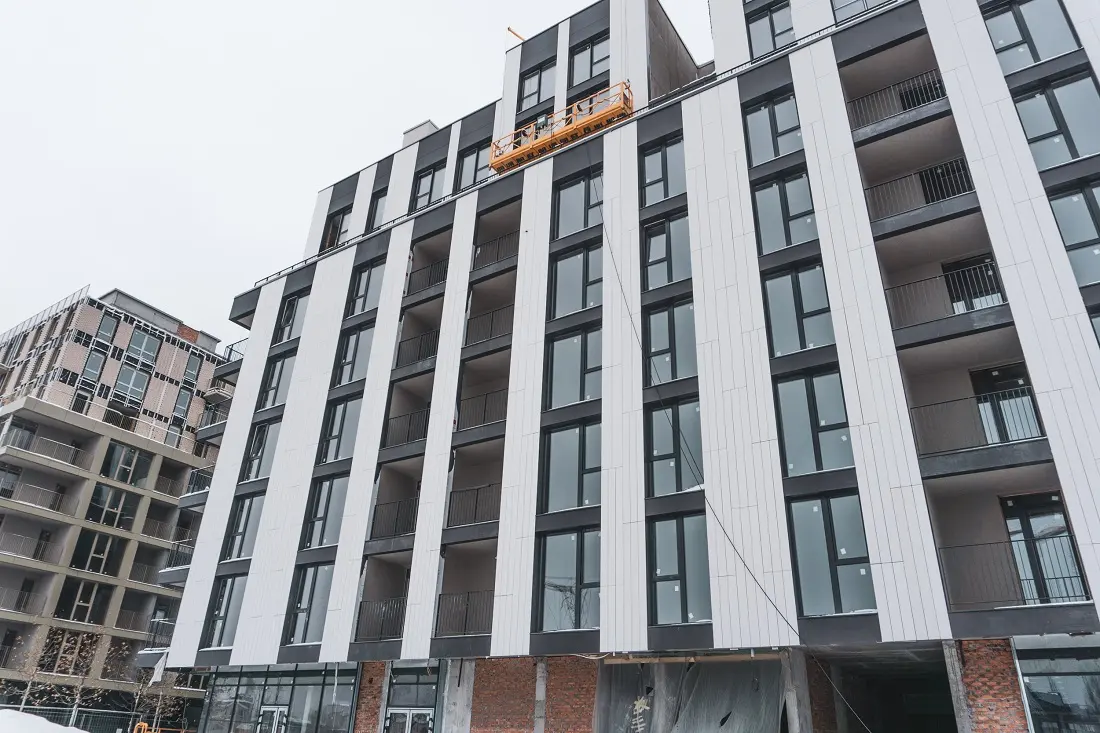

Будинок 5
1 секція:

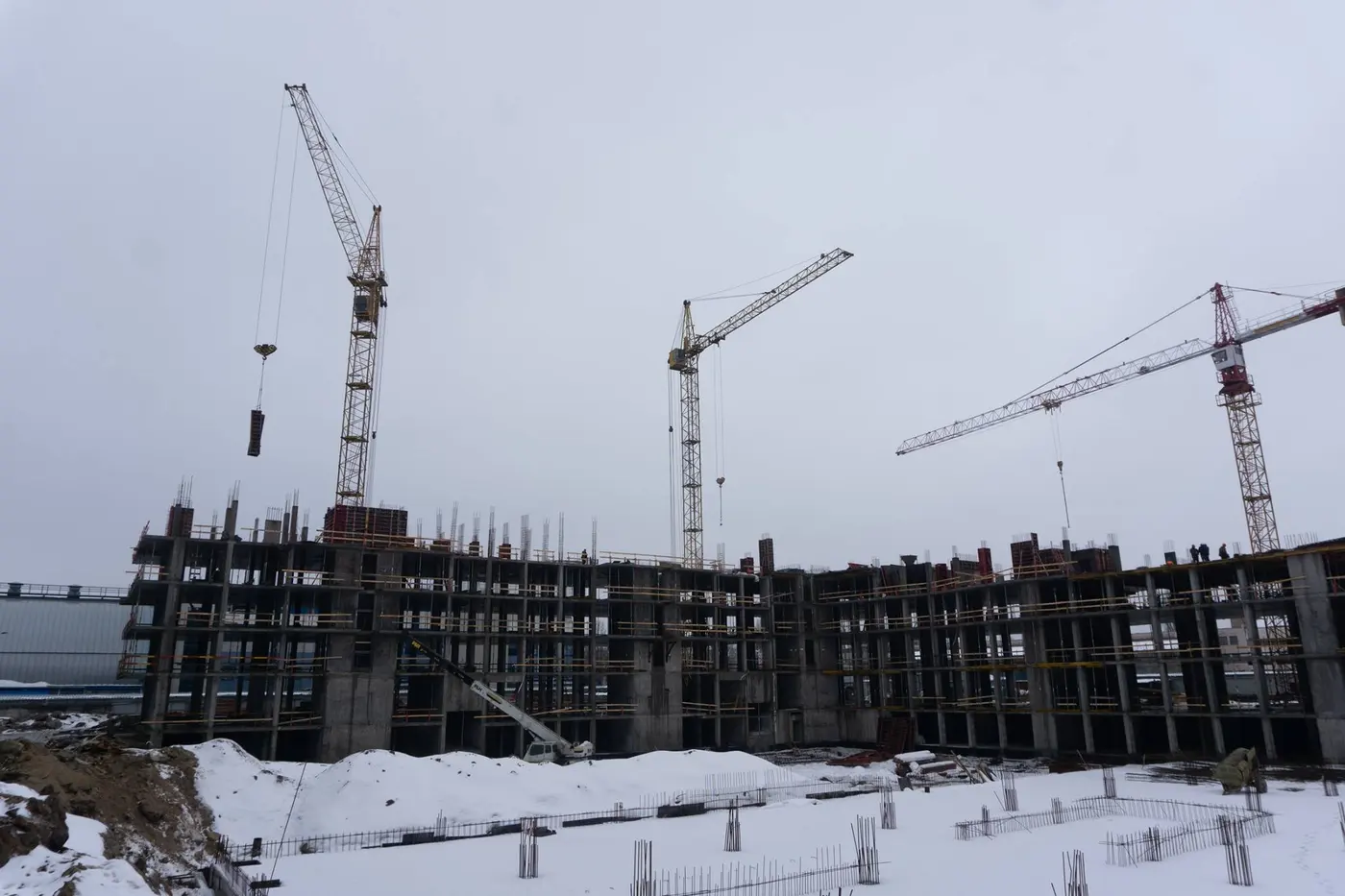

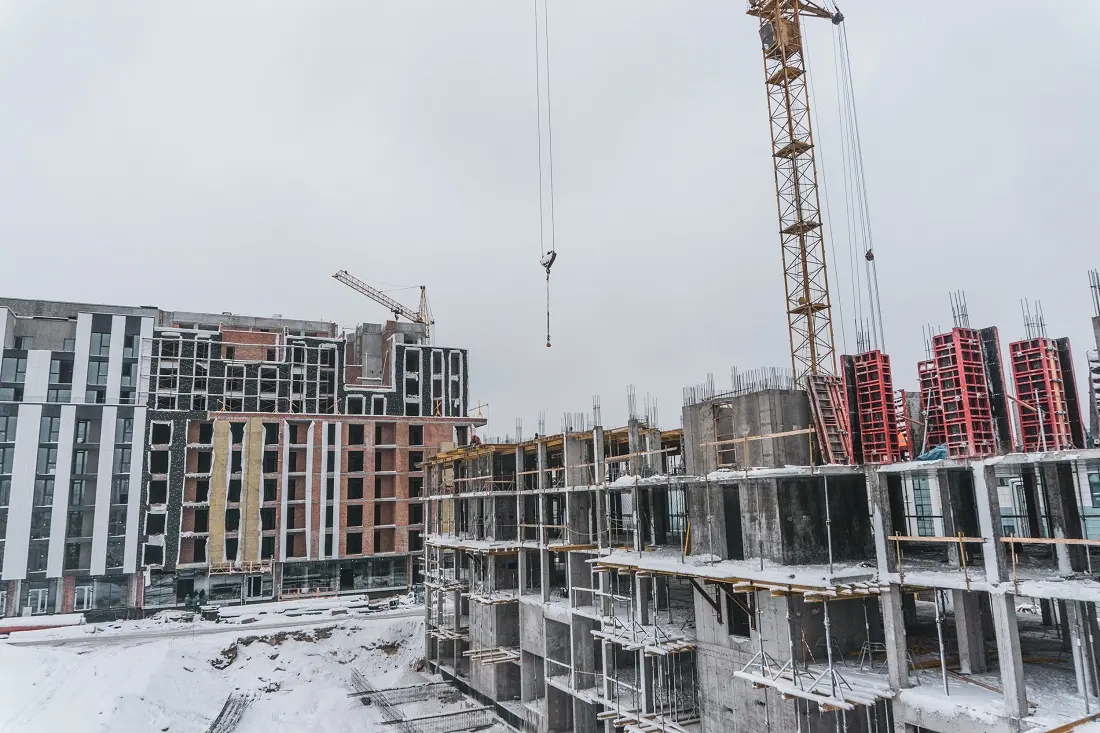

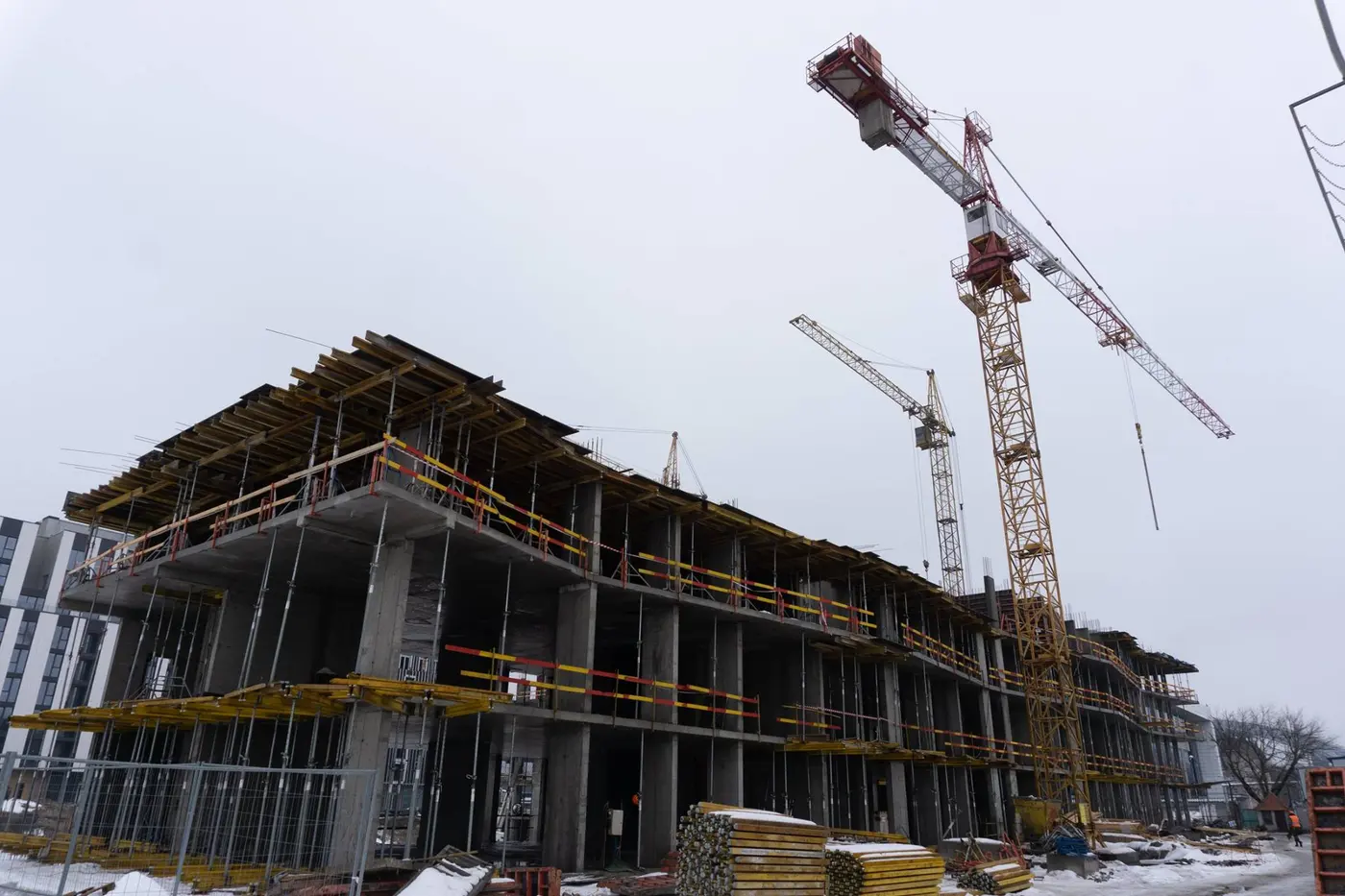

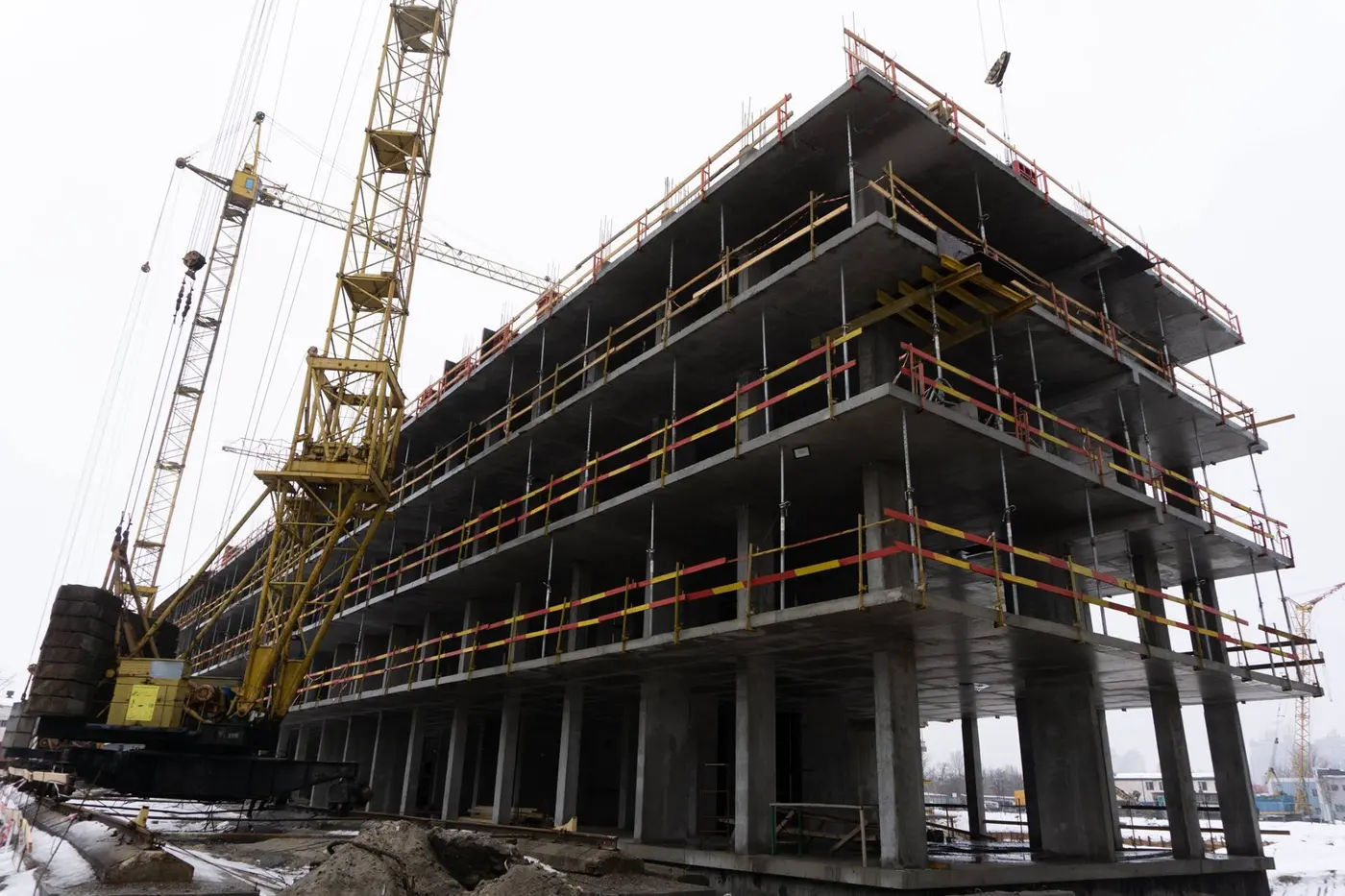

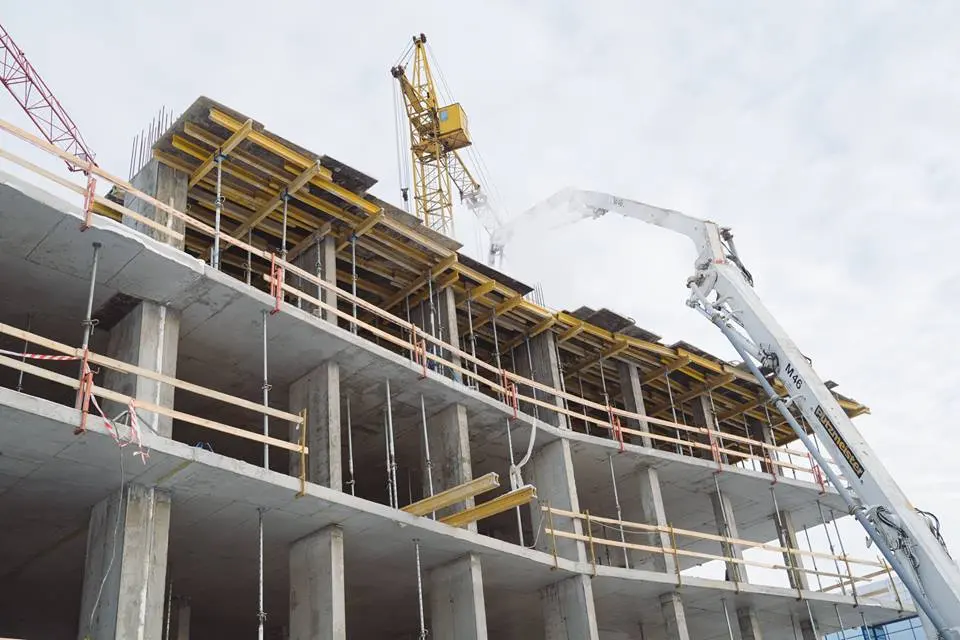

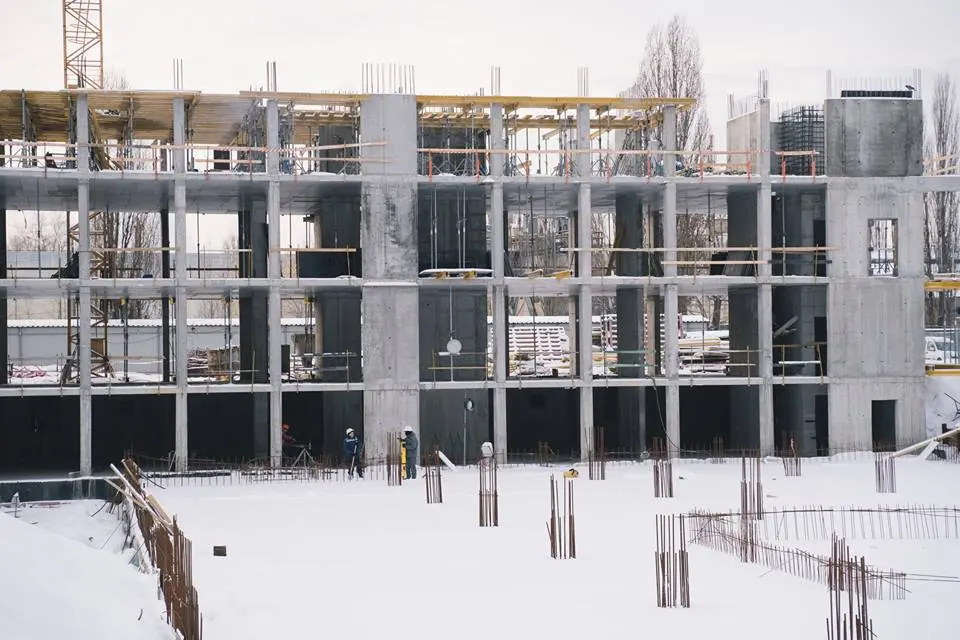

Вертикальні елементи: завершено роботи на 3-му поверсі, триває влаштування вертикальних елементів 4-го поверху (49 м³), армування виконано на 79%.

2 секція:

Вертикальні елементи: завершено роботи на 3-му поверсі, триває влаштування вертикальних елементів 4-го поверху (13,1 м³), армування виконано на 15%.

3 секція:

Вертикальні елементи: влаштування вертикальних елементів 3-го поверху (33 м³), армування виконано на 41%.

4 секція (Центр дитячого розвитку):

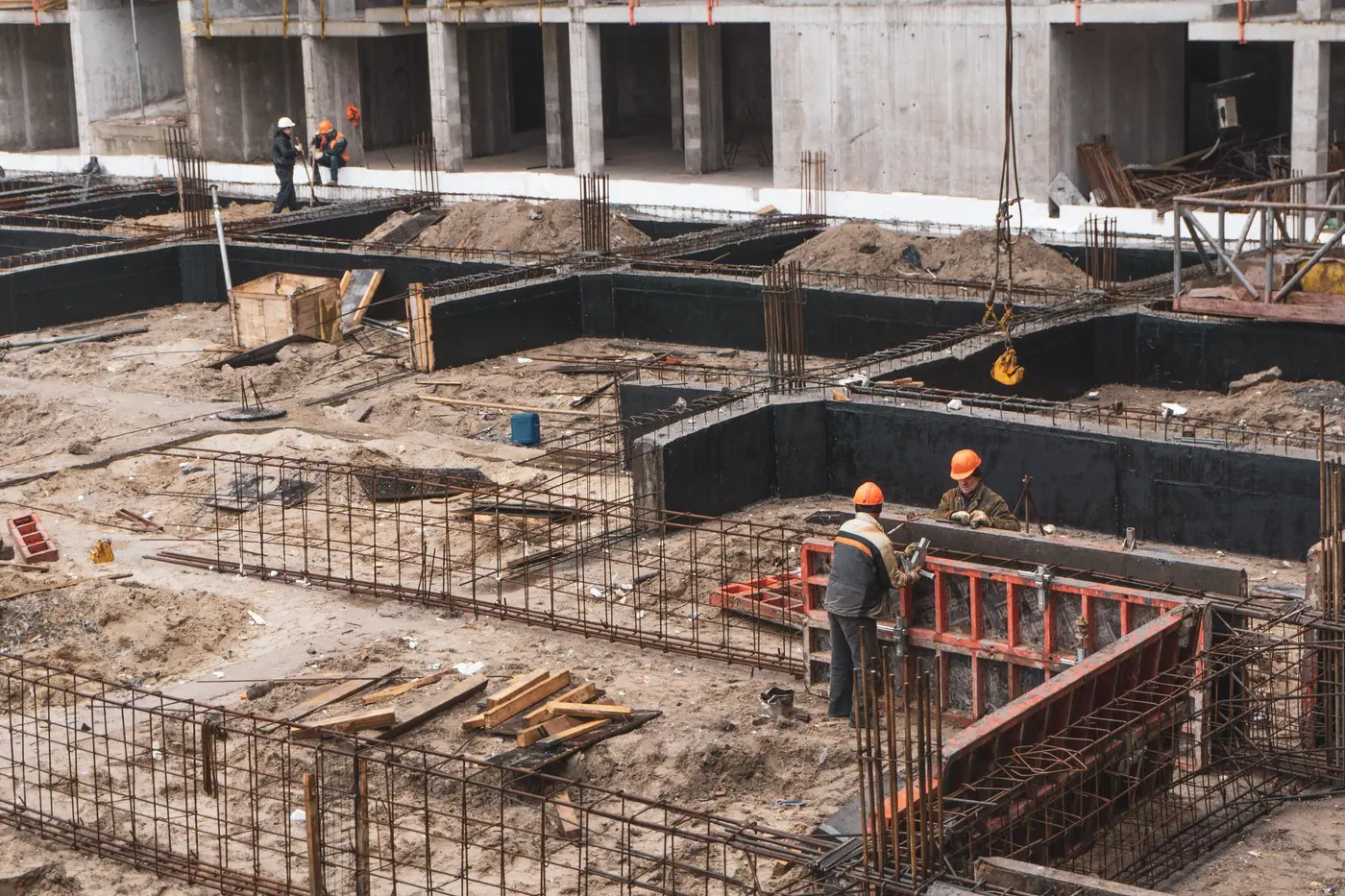

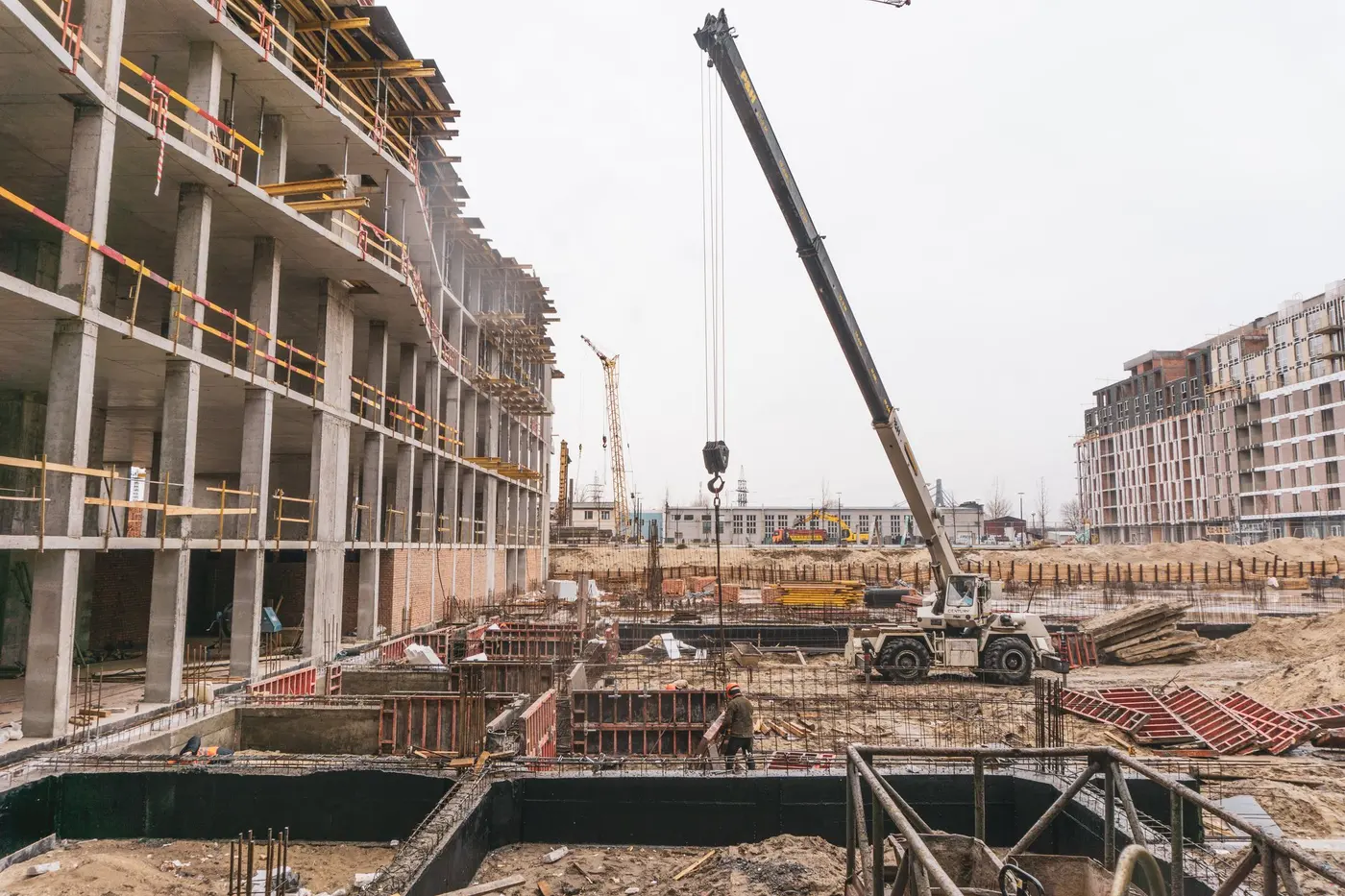

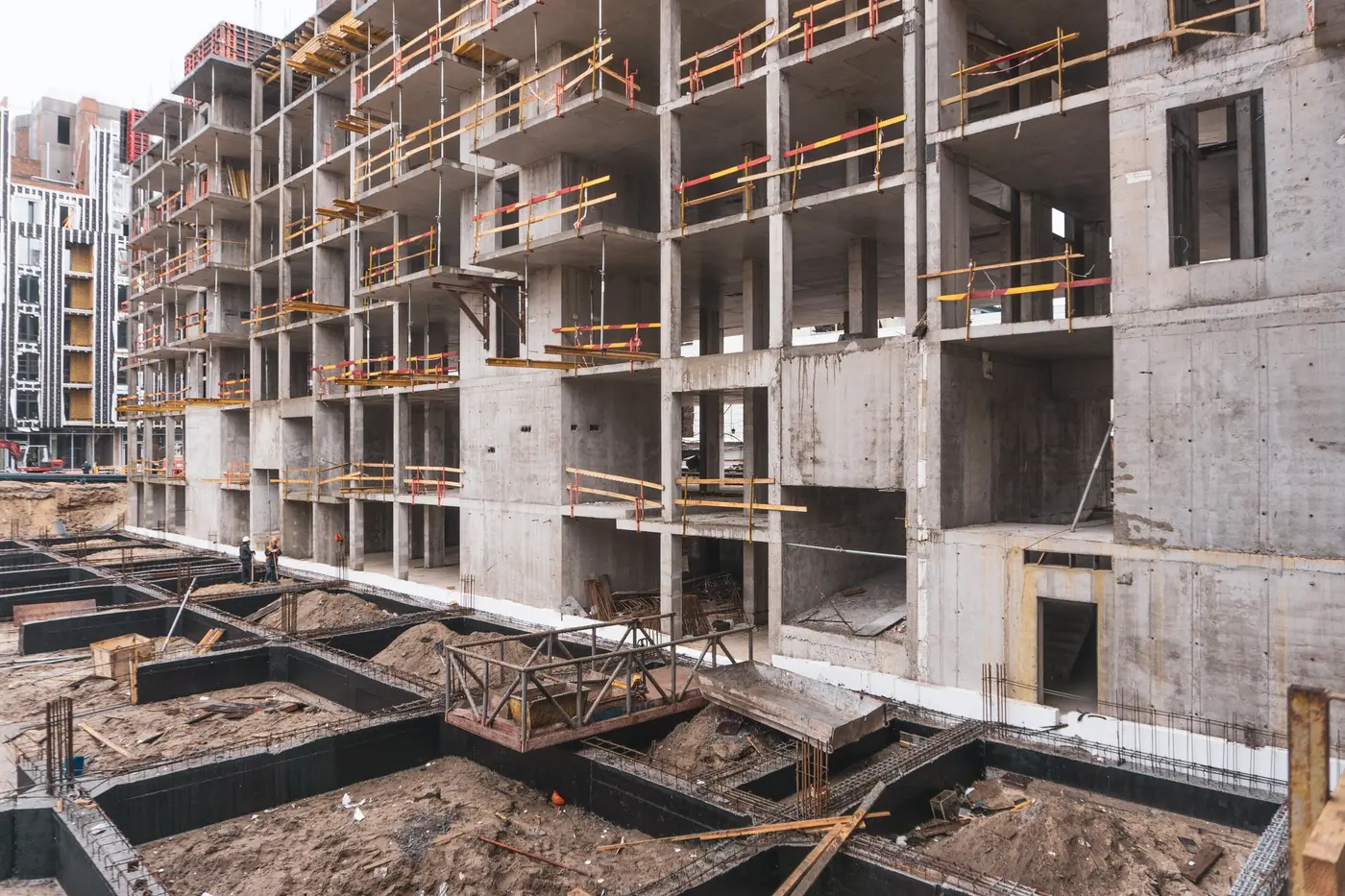

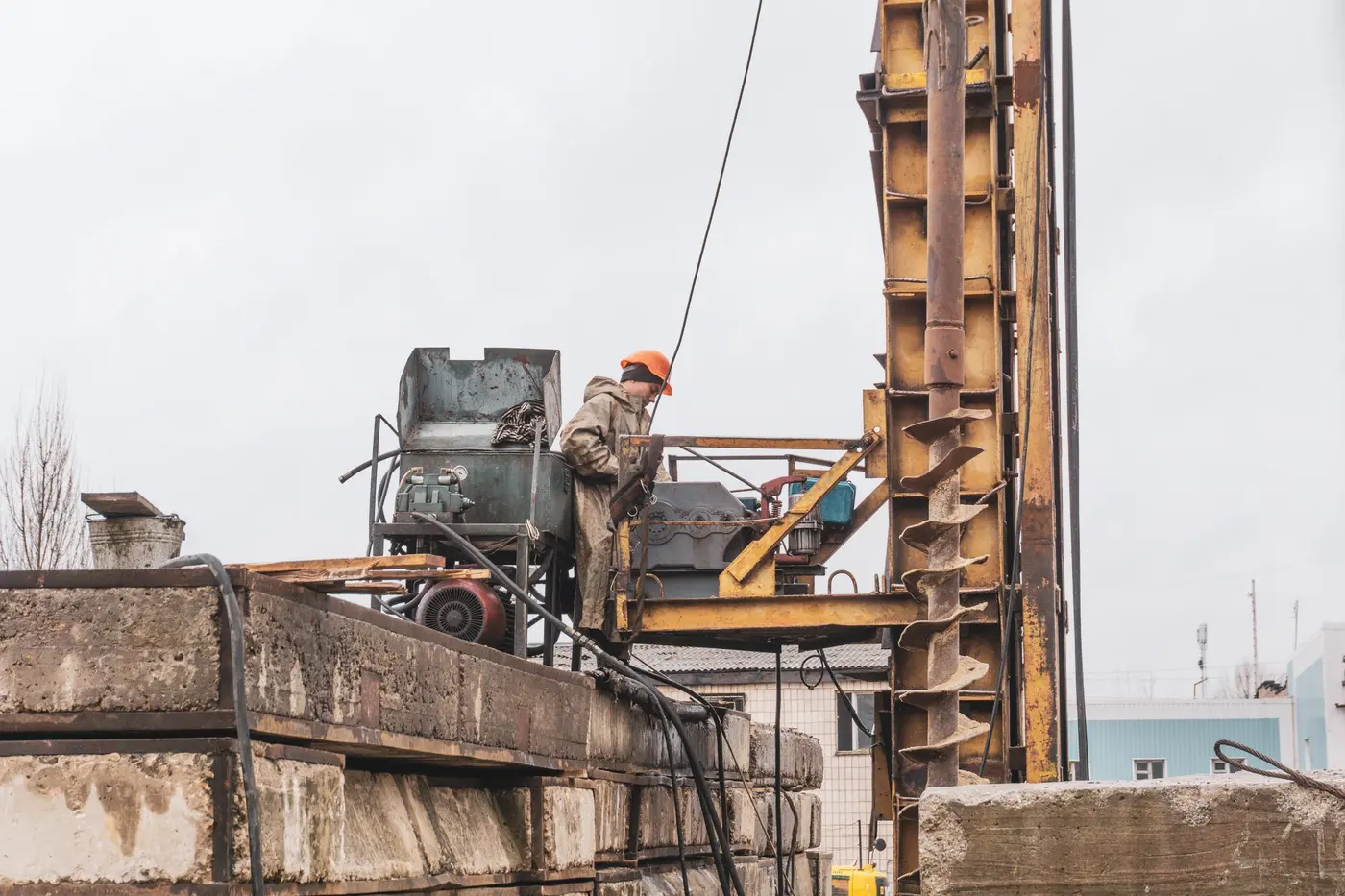

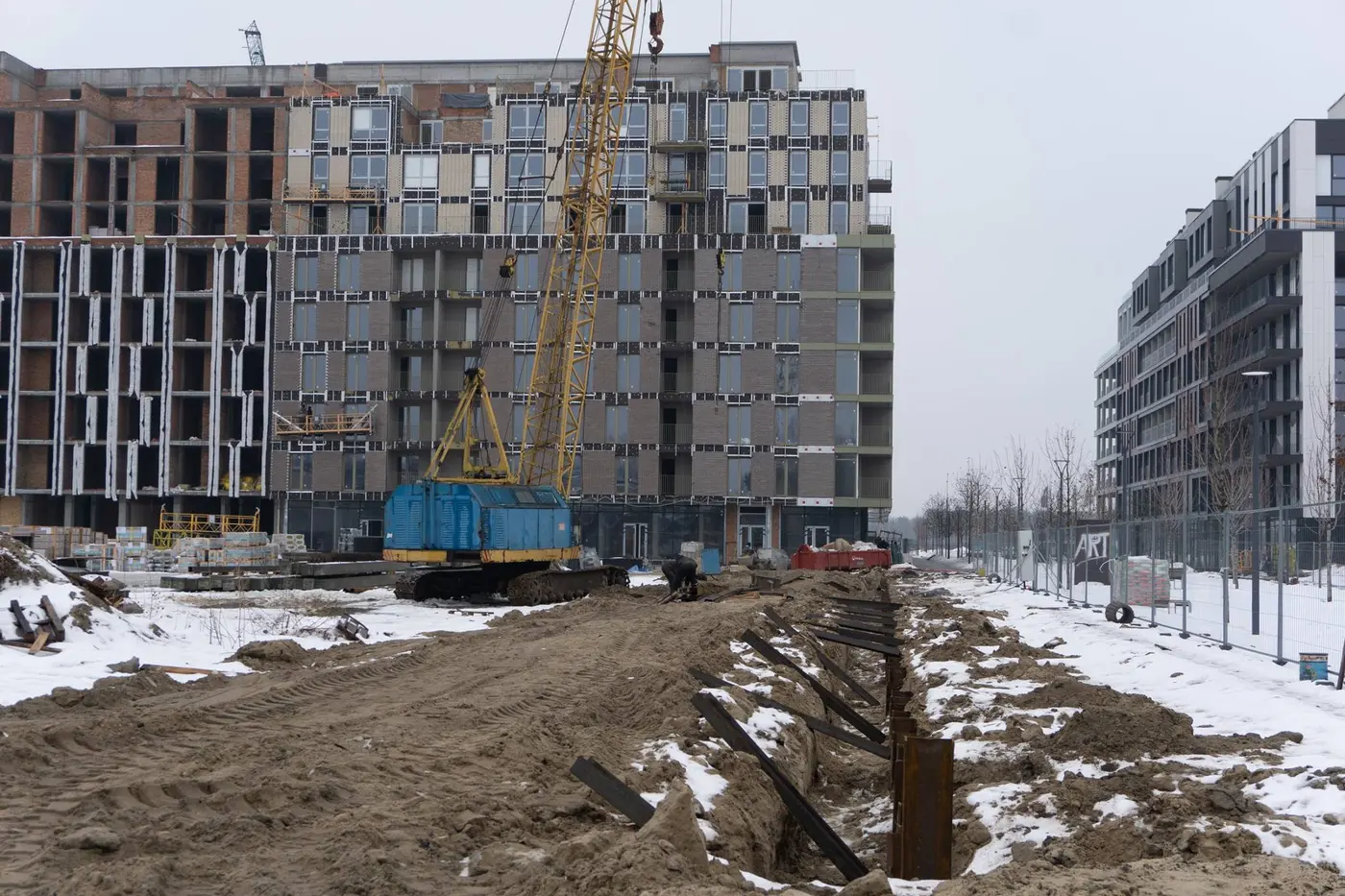

Фундамент: влаштування фундаменту (802 м³).

Паркінг:

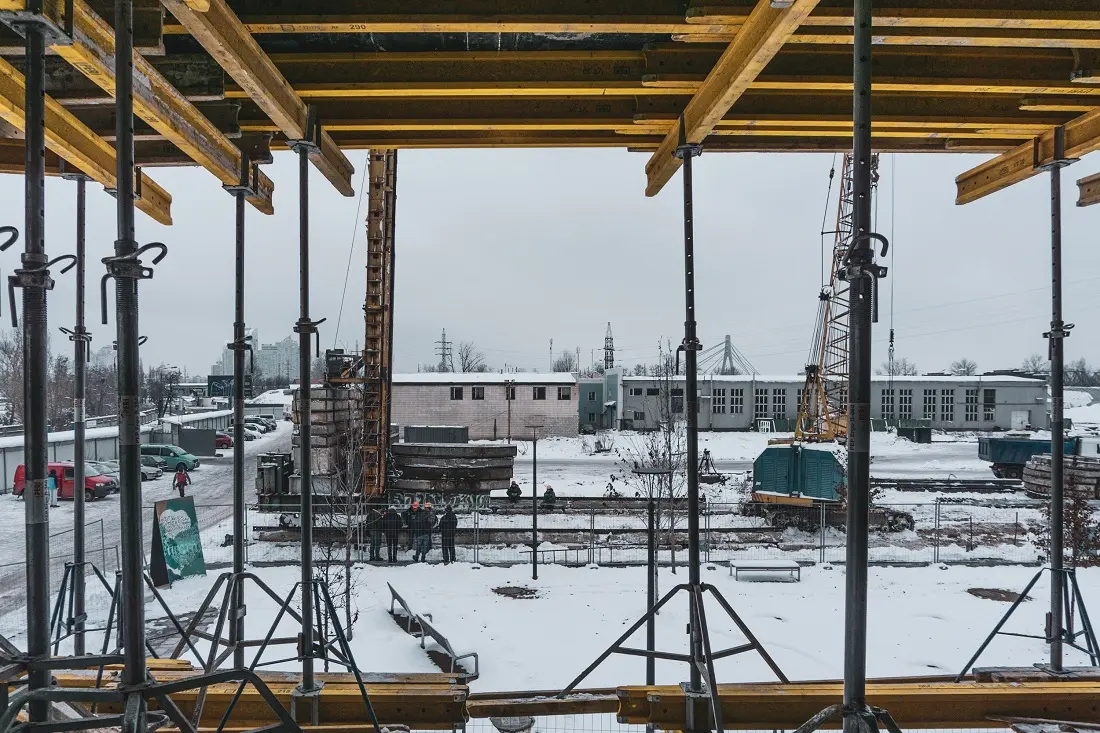

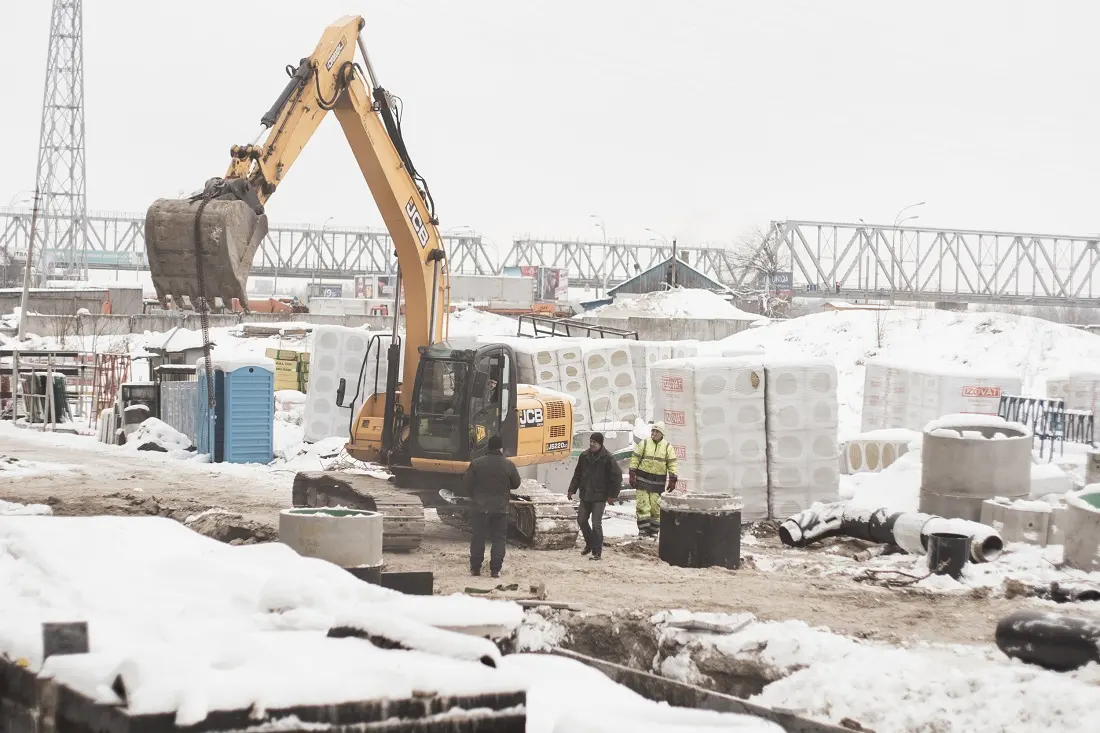

Фундамент: влаштування фундаменту (87 м³).

SA
SAGA Development413 повід. · з 2017
14 січня 2019 р.

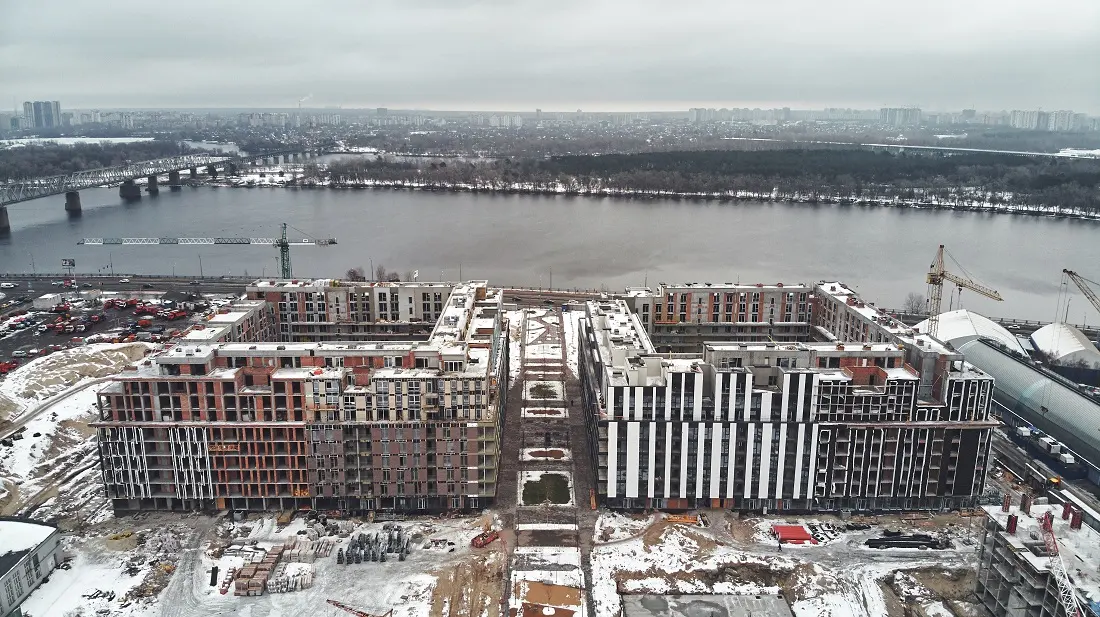

Звітуємо про новини будівництва житлового району RYBALSKY.

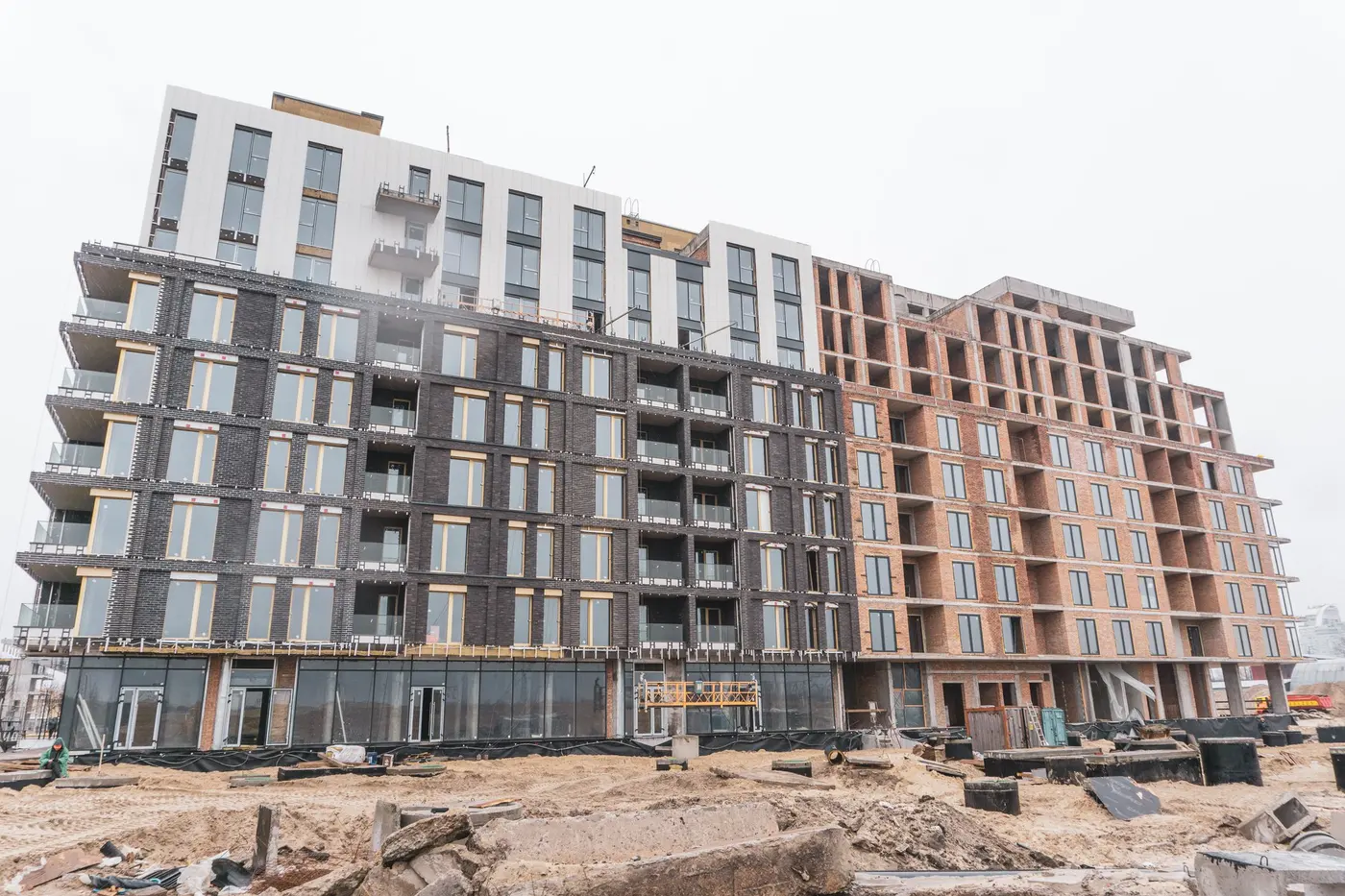

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Встановлення квартирних дверей: роботи завершено.

2 секція:

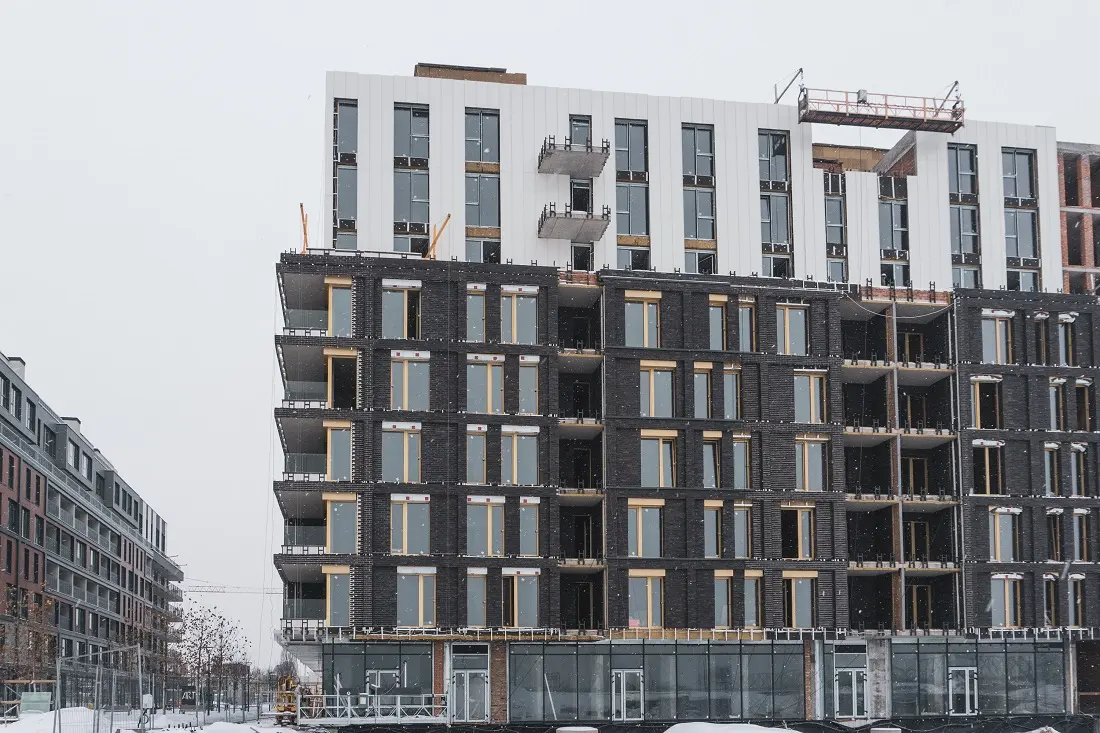

Монтаж вікон (2-6 поверх): роботи завершено.
Монтаж вікон алюміній (7-9 поверх): роботи завершено.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.

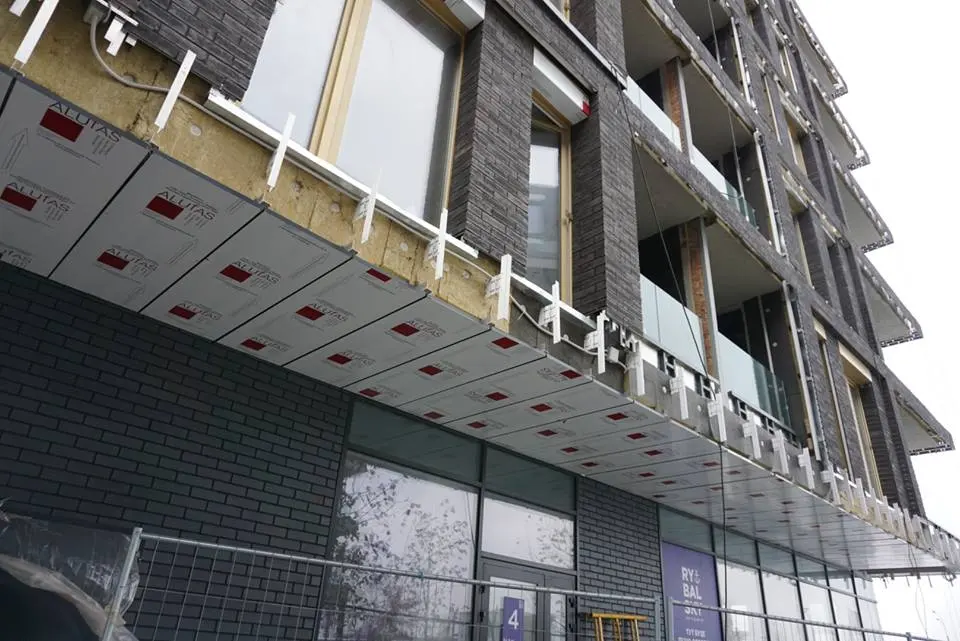

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (83%), ведеться укладання плитки на підлогу (95%) в місцях загального користування.

3 секція:

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.

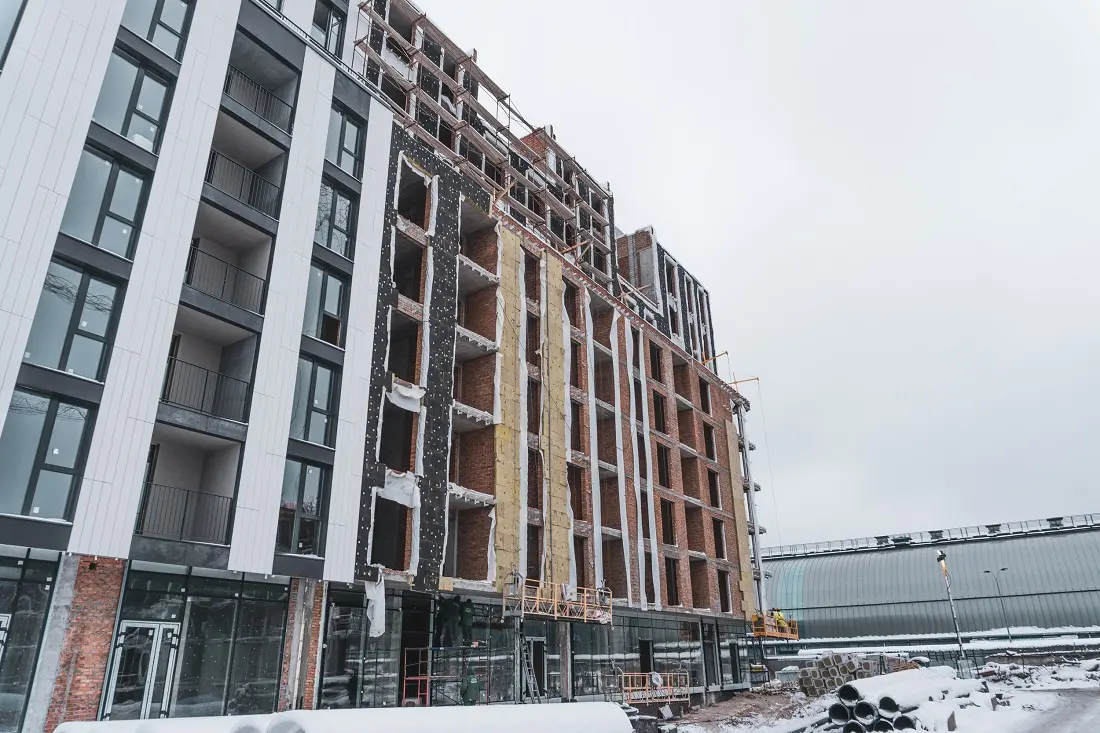

4 секція:

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2-х ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (89%), ведеться укладання плитки на підлогу (97%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 54%.

5 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): змонтовано рами в осях 1-10, роботи виконано на 15%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 46%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.

6 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 15%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.

Паркінг:

Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.

Будинок 9
1 секція:

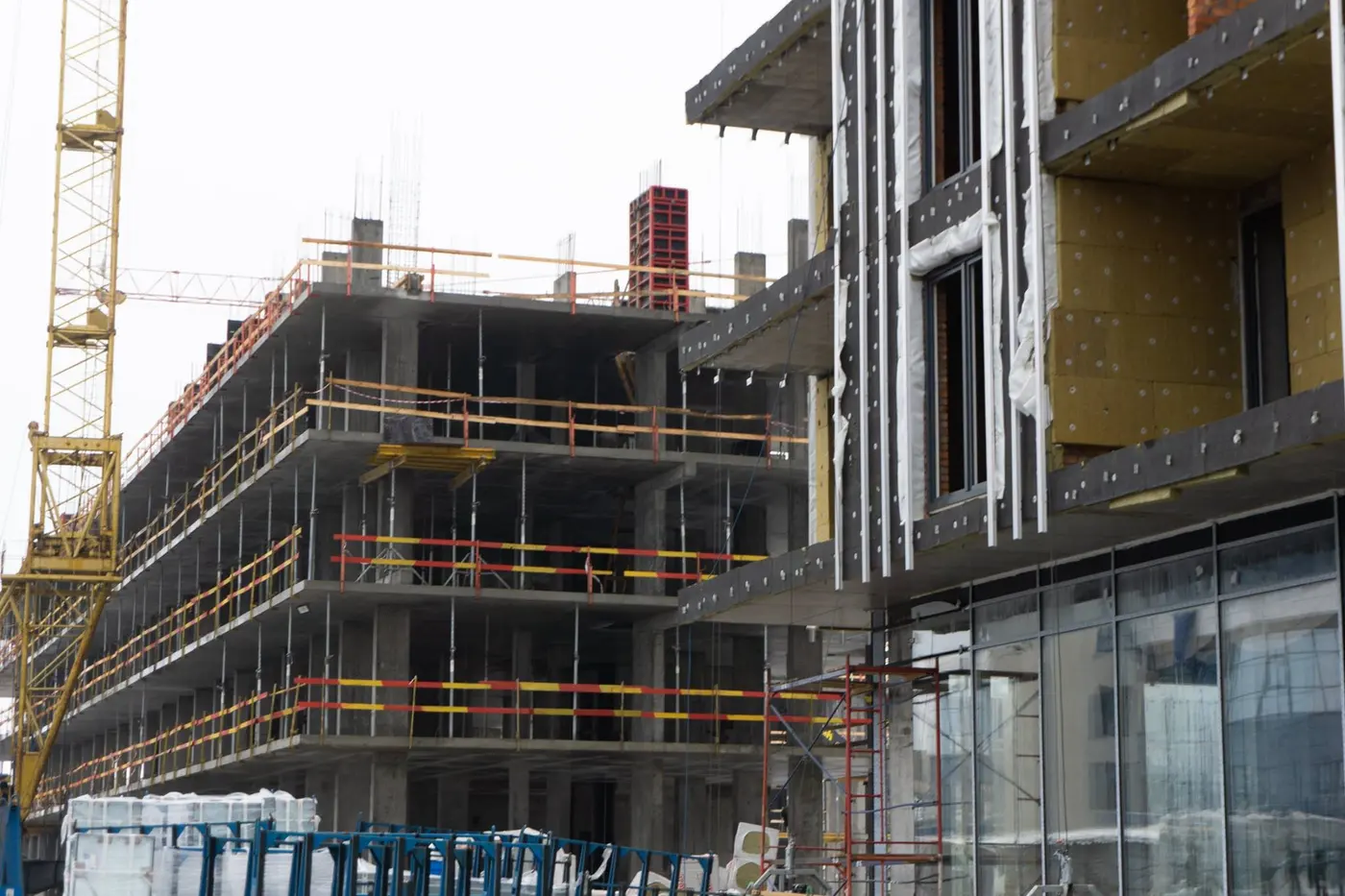

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.

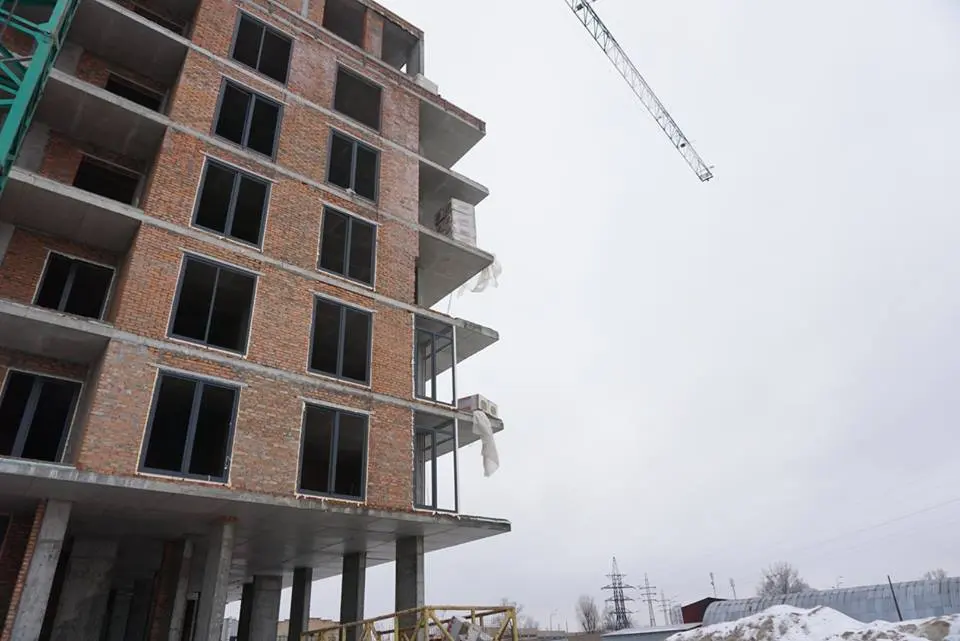

Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (63%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.

2 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (45%), розпочато укладання плитки на підлогу (50%) в місцях загального користування.

3 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (40%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.

4 секція:

Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 45%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (35%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.

5 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%

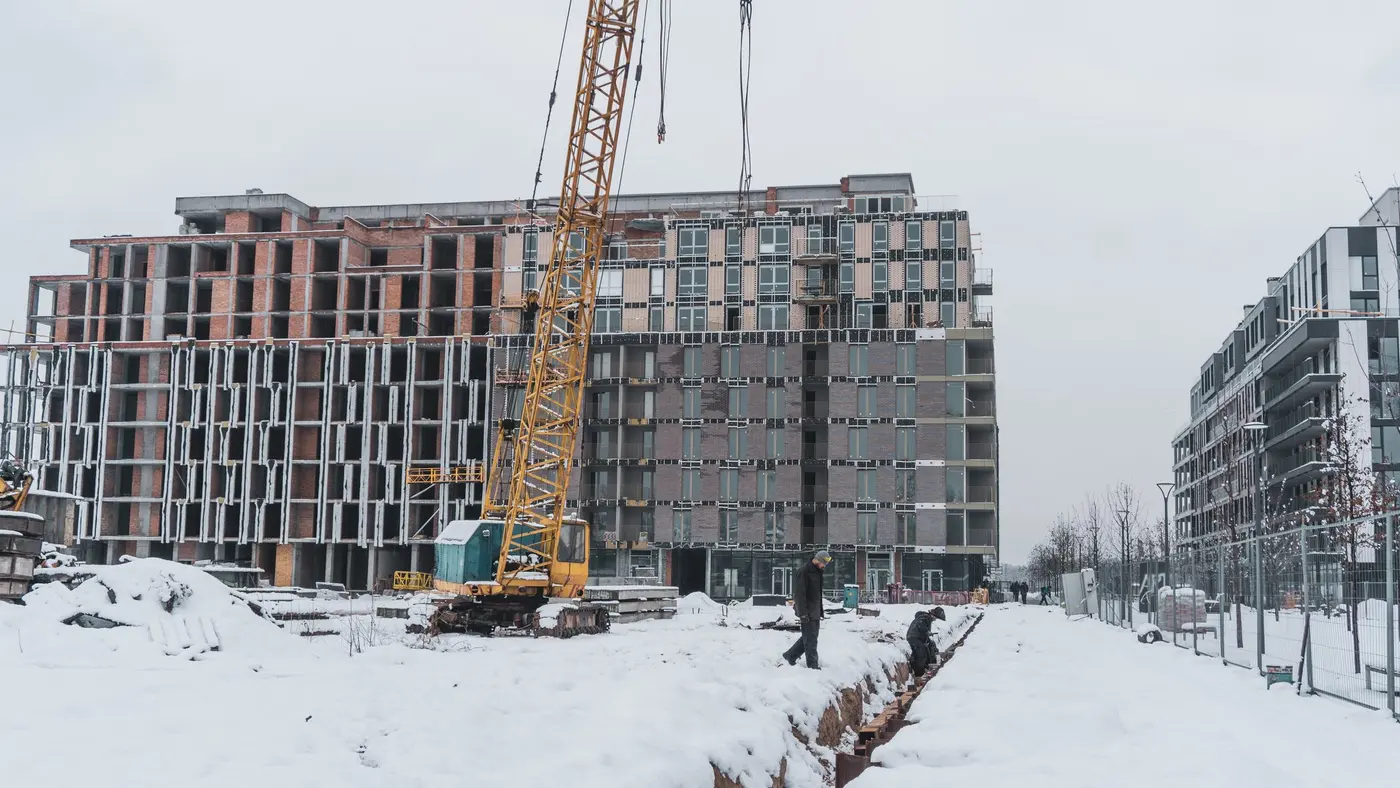

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 36%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (73%) в місцях загального користування.

6 секція:

Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (87%) в місцях загального користування.
Покрівля: роботи завершено.

Паркінг:

Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.

Додаємо фотозвіт.

SA
SAGA Development413 повід. · з 2017
1 лютого 2019 р.

Актуальні новини з будівельного майданчика житлового району RYBALSKY.

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон (1 поверх): роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон (2-6 поверх): роботи завершено.
Монтаж вікон алюміній (7-9 поверх): роботи завершено.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.

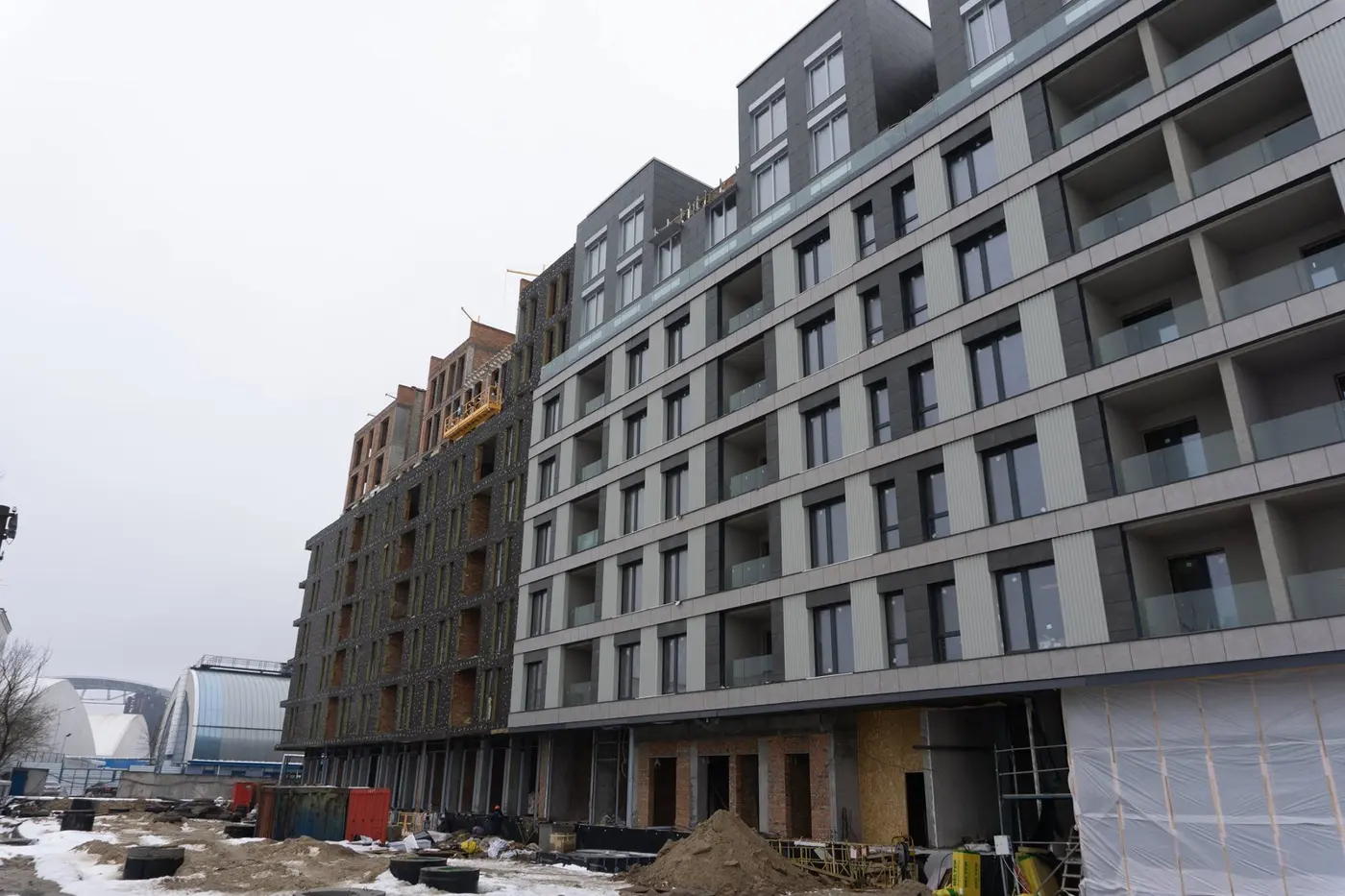

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (85%), ведеться укладання плитки на підлогу (97%) в місцях загального користування.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.

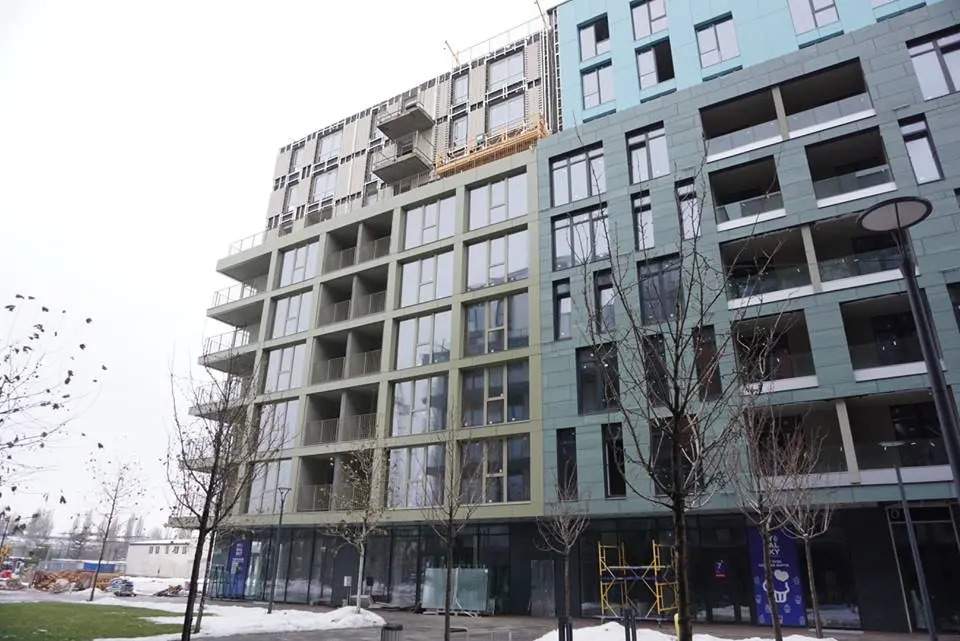

Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (90%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 84%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 66%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 31%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.

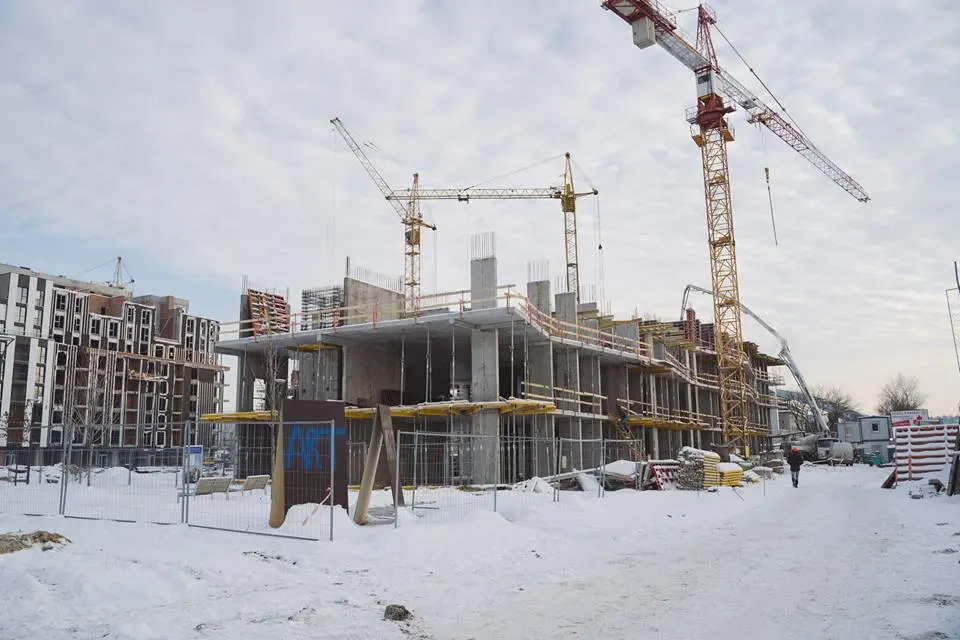

Будинок 5
1 секція:

Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 12%.
2 секція:
Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху.
3 секція:
Вертикальні елементи: завершено влаштування вертикальних елементів 3-го поверху, триває влаштування вертикальних елементів 4-го поверху, роботи виконано на 65%.
4 секція (Центр дитячого розвитку):
Фундамент: влаштування фундаменту (901 м³).
Паркінг:

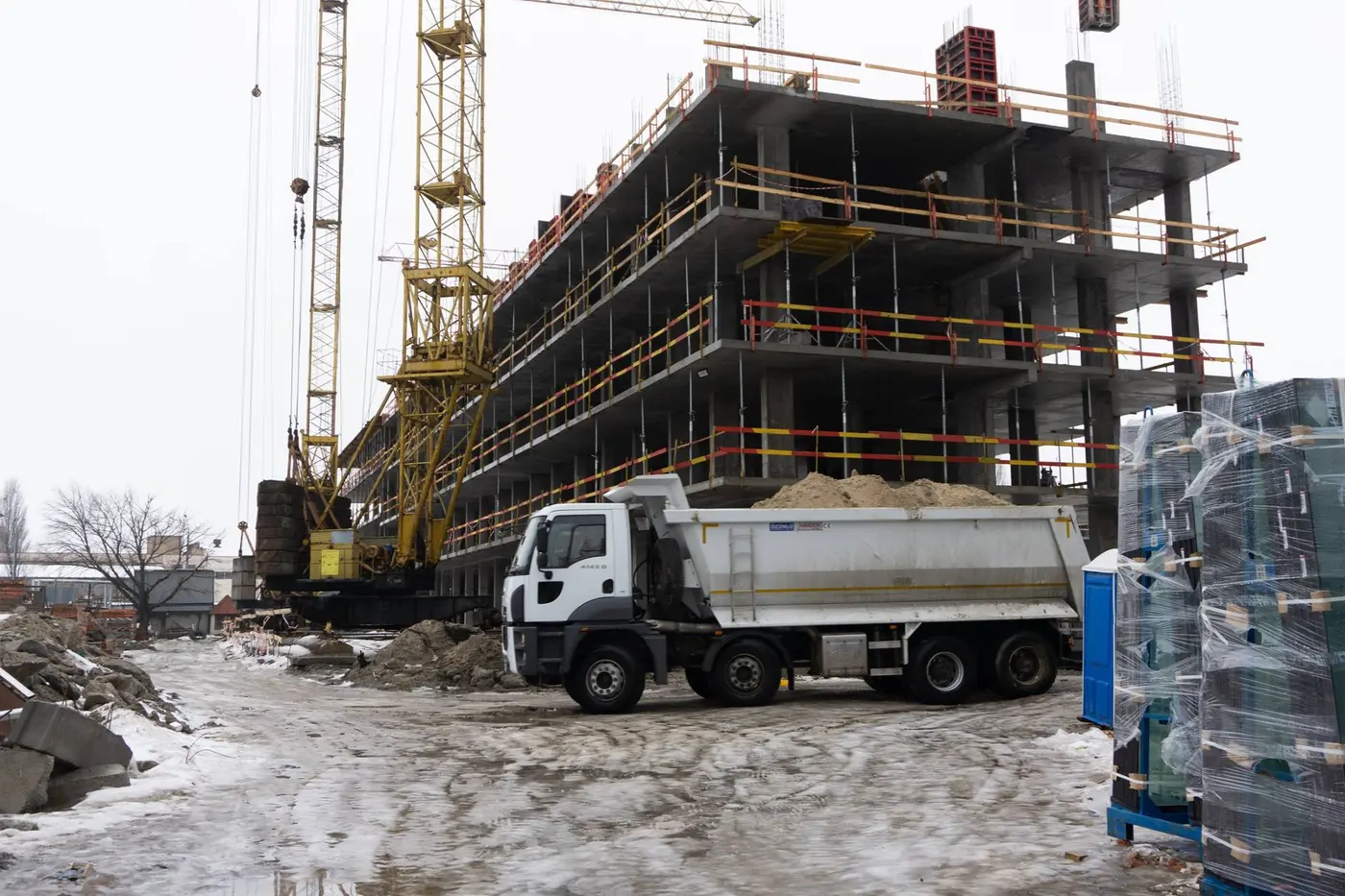

Фундамент: влаштування фундаменту (87 м³).

Будинок 9
1 секція:

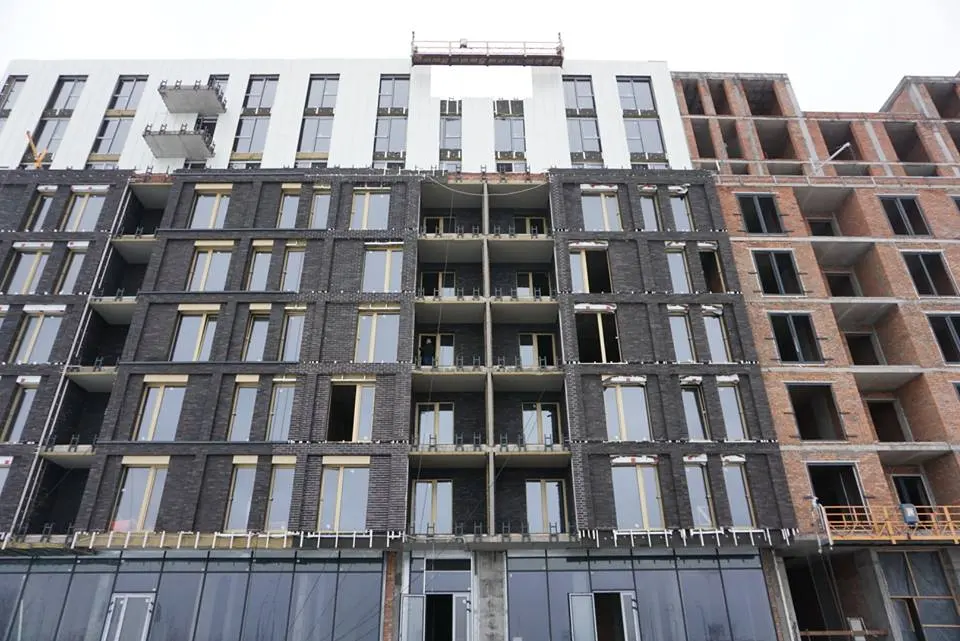

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (80%), ведеться укладання плитки на підлогу (77%) в місцях загального користування.
2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (50%), розпочато укладання плитки на підлогу (60%) в місцях загального користування.
3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (50%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.
4 секція:

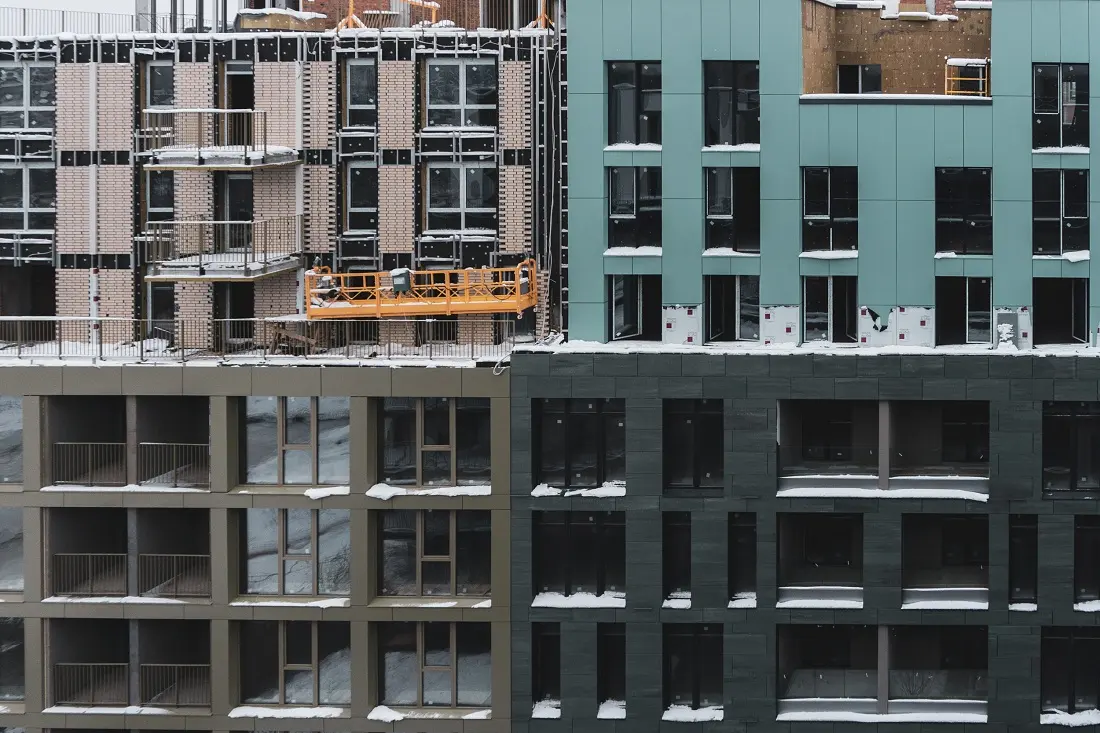

Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 65%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (50%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 76%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (78%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (88%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.


Більш детально можна ознайомитися в нашому фотозвіті.

SA
SAGA Development413 повід. · з 2017
14 лютого 2019 р.

Ділимося з вами актуальною інформацією та новими фото із будівельного майданчику RYBALSKY.

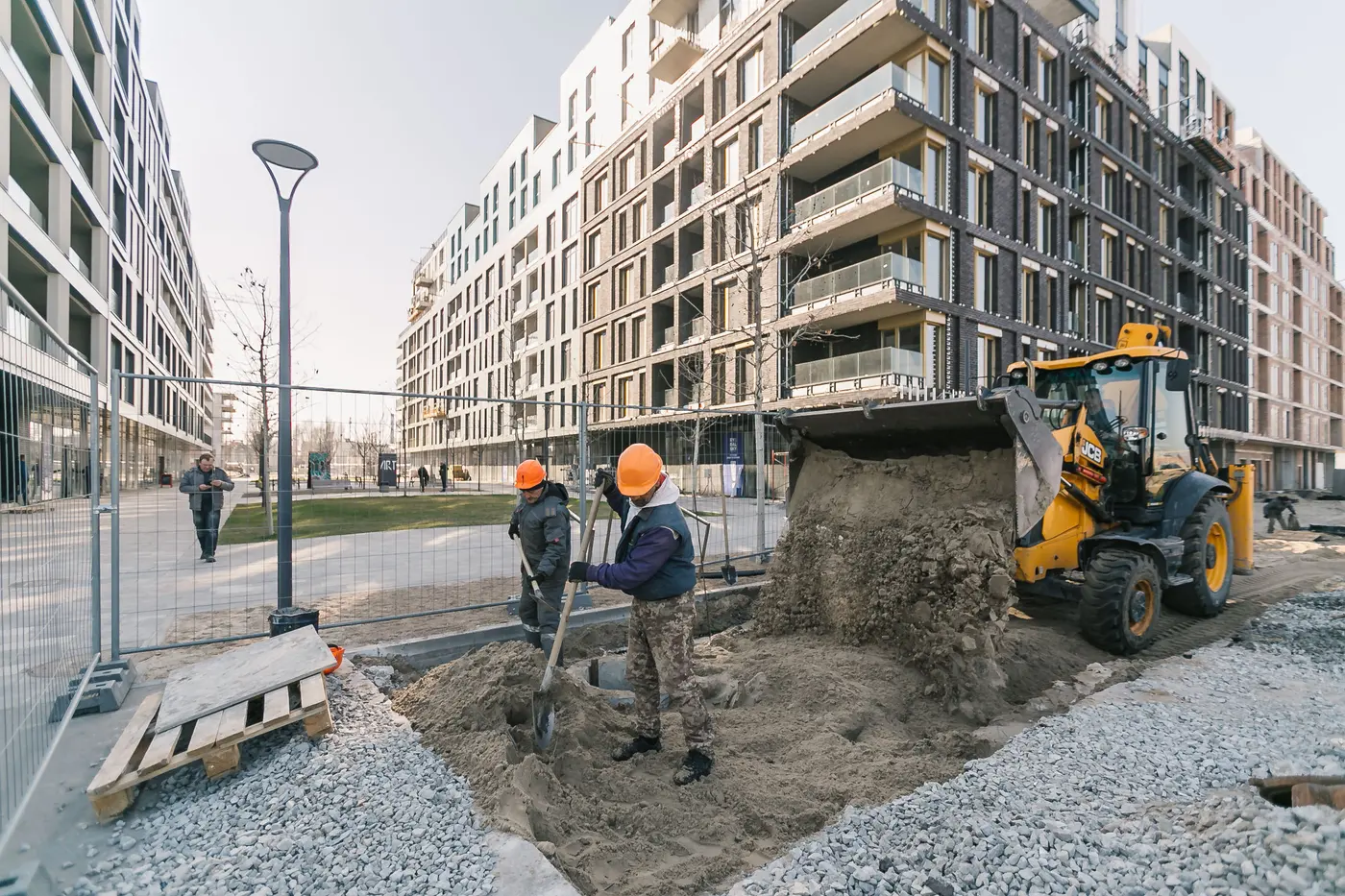

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 66%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.

2 секція:

Монтаж вікон: роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (90%), завершено укладання плитки на підлогу в місцях загального користування.

3 секція:

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.

4 секція:

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (90%), виконано укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 88%.

5 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 51%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 76%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.

6 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 31%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.

Паркінг:

Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.

ПРОЦЕНТОВКА:
Загально будівельні роботи - 92%

Секція 2
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 100%
Внутрішнє опорядження - 88%

Фасад - 57%

Будинок 5
1 секція:

Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 54%.

2 секція:

Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 51%.

3 секція:

Вертикальні елементи: завершено влаштування вертикальних елементів 3-го поверху, триває влаштування вертикальних елементів 4-го поверху, роботи виконано на 75%.

4 секція (Центр дитячого розвитку):

Фундамент: влаштування фундаменту (901 м³). Розпочато влаштування вертикальних елементів - готовність 3%
Паркінг:
Фундамент: влаштування фундаменту (90 м³).

Будинок 9
1 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (89%), завершено укладання плитки на підлогу в місцях загального користування.

2 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (50%), розпочато укладання плитки на підлогу (65%) в місцях загального користування.

3 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (55%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.

4 секція:

Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 68%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (55%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

5 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 88%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (85%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

6 секція:

Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (90%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.

Паркінг:

Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.

Загально будівельні роботи - 90%

Секція 1
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 91%
Внутрішнє опорядження - 88%

Секція 2
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 87%
Внутрішнє опорядження - 71%

Секція 3
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 88%
Внутрішнє опорядження - 62%

Секція 4
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 87%
Внутрішнє опорядження - 61%

Секція 5
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 98%
Внутрішнє опорядження - 87%

Секція 6
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 98%
Внутрішнє опорядження - 89%

Фасад - 49%

Секція 4
Вікна - 42%

ФЕ
ФедорГ63 повід. · з 2018
14 лютого 2019 р.

Я так понимаю, что по комплексу есть задержка в сдаче. Кто-то знает на сколько в среднем?

SA
SAGA Development413 повід. · з 2017
15 лютого 2019 р.

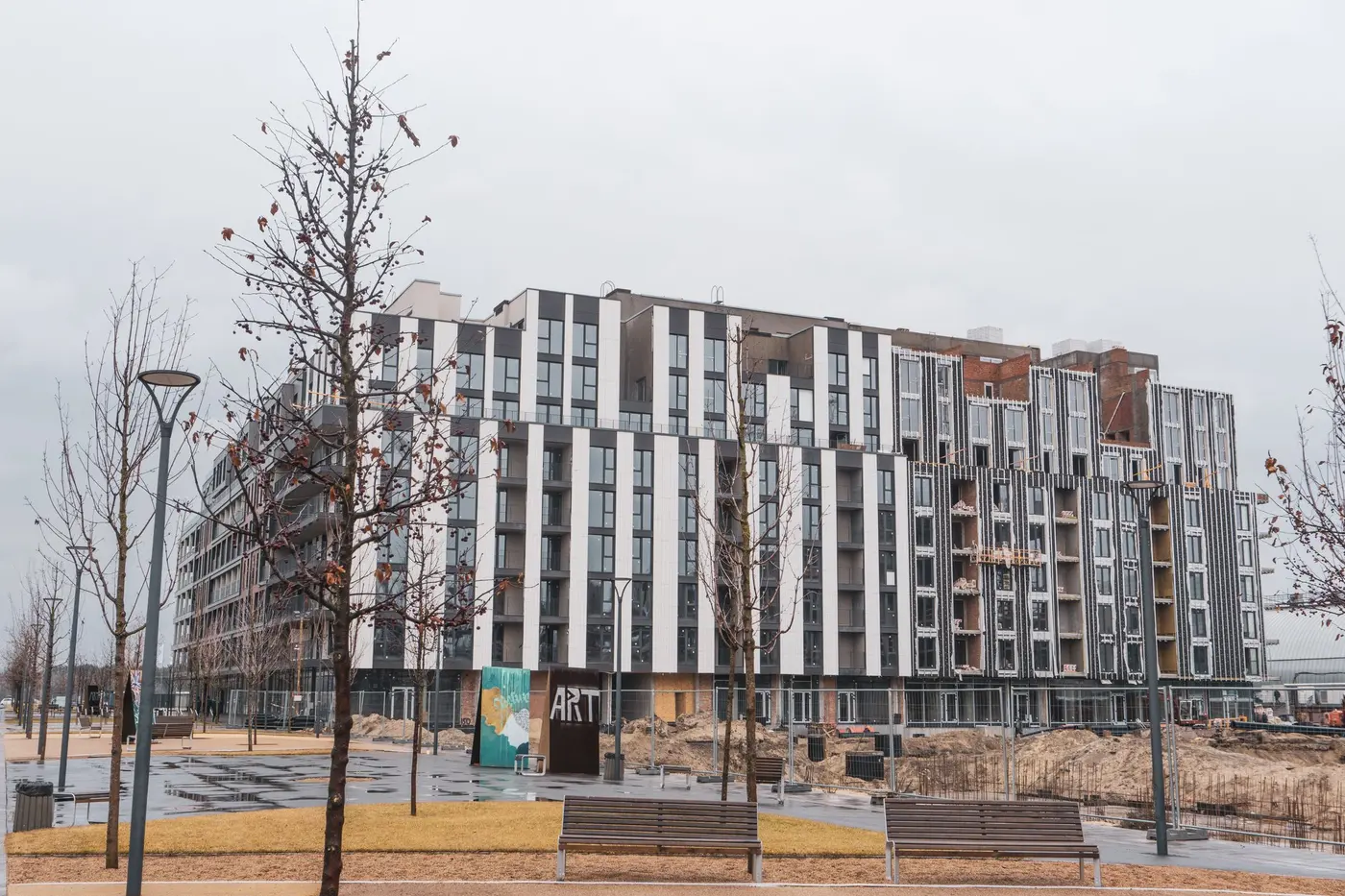

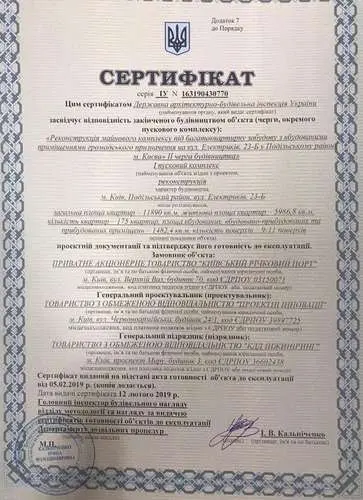

Ми раді повідомити, що перший пусковий комплекс RYBALSKY введено в експлуатацію! Секції 2,3,4 будинку №3 та секції 1,5,6 будинку №9 пройшли перевірку ДАБК та отримали сертифікати про готовність об`єкта до експлуатації. Найближчим часом інвестори можуть отримати ключі та розпочати ремонт у своїх квартирах.
У будинках завершено влаштування внутрішніх мереж. На всіх поверхах залиті стяжки. В місцях загального користування виконані штукатурні роботи та оздоблення стін, завершено укладання плитки на підлогу. Змонтовані вікна та квартирні двері, встановлені ліфти. У паркінгу основні роботи зосереджені на влаштуванні покрівельного шару.
Нам знадобилося два роки наполегливої праці та ретельних будівельних робіт, аби отримати той результат, який би повністю відповідав нашій початковій концепції та очікуванням мешканців. Ми зібрали команду з кращих підрядників, обрали найякісніші матеріали та провели не один клієнтський контроль з інвесторами. Попереду ще багато роботи. На мешканців чекає ремонт в квартирах, а у RYBALSKY продовжується активне будівництво будинків №5 і 11.

SA
SAGA Development413 повід. · з 2017
22 лютого 2019 р.

Свіжі новини та фото з будівництва житлового району RYBALSKY.

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 82%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон: роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (90%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж,
виконано 26%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж,
виконано 85%.
4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (90%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 88%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 51%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 76%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 31%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.

Відсоток виконаних робіт

Фасад - 57%

Секція 1
Вікна - 81%
Фасад - 5%

Секція 6
Вікна - 83%
Фасад - 6%

Мережі - 53%

Секція 2
Зовнішні - 26%
Внутрішні - 88%

Секція 3
Зовнішні - 85%
Внутрішні - 91%

Секція 4
Зовнішні - 88%
Внутрішні - 75%

Секція 5
Зовнішні - 76%
Внутрішні - 75%

Будинок 5
1 секція:

Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 73%.
2 секція:
Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 68%.
3 секція:
Вертикальні елементи: завершено влаштування вертикальних елементів 3-го поверху, триває влаштування вертикальних елементів 4-го поверху, роботи виконано на 77%.
4 секція (Центр дитячого розвитку):
Фундамент: влаштування фундаменту (901 м³). Розпочато влаштування вертикальних елементів - готовність 9%
Паркінг:
Фундамент: влаштування фундаменту (90 м³).

Будинок 9
1 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (89%), завершено укладання плитки на підлогу в місцях загального користування.
2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (50%), розпочато укладання плитки на підлогу (65%) в місцях загального користування.
3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (55%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 68%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-9 поверхи): роботи виконано на 43%.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (55%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 88%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (85%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (90%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.

Відсоток виконаних робіт

Загально будівельні роботи - 90%

Секція 6
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 98%
Внутрішнє опорядження - 89%

Фасад - 49%

Секція 2
Вікна - 2%
Внутрішні - 2%

Секція 4
Вікна - 45%
Внутрішні - 0%

Мережі - 48%

Секція 1
Внутрішні - 75%
Зовнішні - 27%

Секція 2
Внутрішні - 75%
Зовнішні - 26%

Секція 4
Внутрішні - 75%
Зовнішні - 68%

Секція 5
Внутрішні - 75%
Зовнішні - 88%

SA
SAGA Development413 повід. · з 2017
12 березня 2019 р.

Публікуємо щотижневий звіт будівництва житлового району RYBALSKY.

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 86%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.

2 секція:

Монтаж вікон: роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (90%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж,
виконано 36%.

3 секція:

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж,
виконано 85%.

4 секція:

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (90%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 88%.

5 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 54%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 76%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.

6 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 93%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (48%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.

Паркінг:

Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.

Будинок 5
1 секція:

Вертикальні елементи: завершено роботи на 5-му поверсі, триває влаштування вертикальних елементів 6-го поверху, роботи виконано на 81%.
2 секція:
Вертикальні елементи: завершено роботи на 5-му поверсі, триває влаштування вертикальних елементів 6-го поверху, роботи виконано на 72%.

3 секція:

Вертикальні елементи: завершено влаштування вертикальних елементів 4-го поверху, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 20%.

4 секція (Центр дитячого розвитку):

Фундамент: влаштування фундаменту (901 м³). Розпочато влаштування вертикальних елементів - готовність 9%

Паркінг:

Фундамент: влаштування фундаменту (171 м³).

Будинок 9
1 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (89%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж - готовність 36%.

2 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (58%), розпочато укладання плитки на підлогу (68%) в місцях загального користування.

3 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 96%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (33%), триває укладання плитки на підлогу (57%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.

4 секція:

Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 68%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж вікон (2-9 поверхи): роботи виконано на 49%.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (57%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

5 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 88%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (85%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

6 секція:

Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (90%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.

Паркінг:

Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.

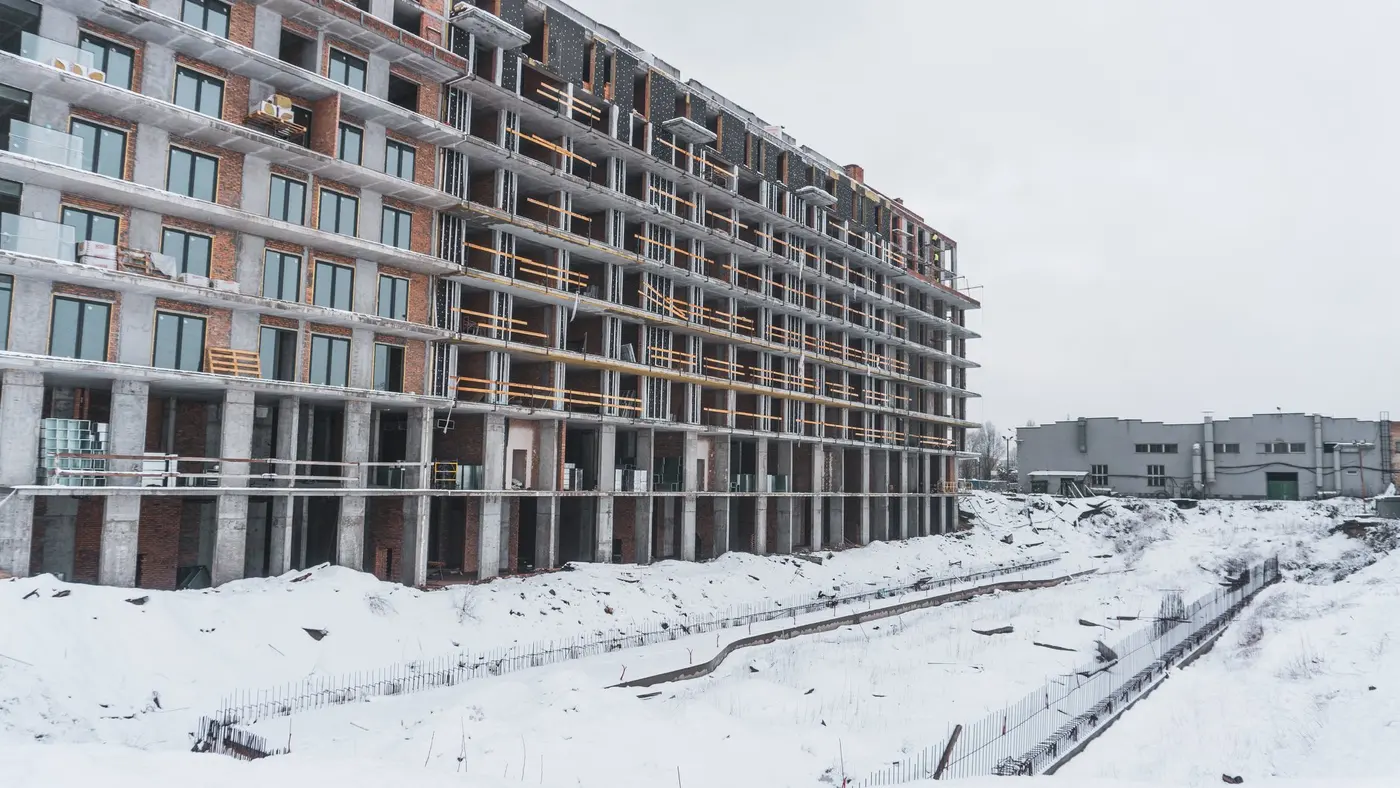

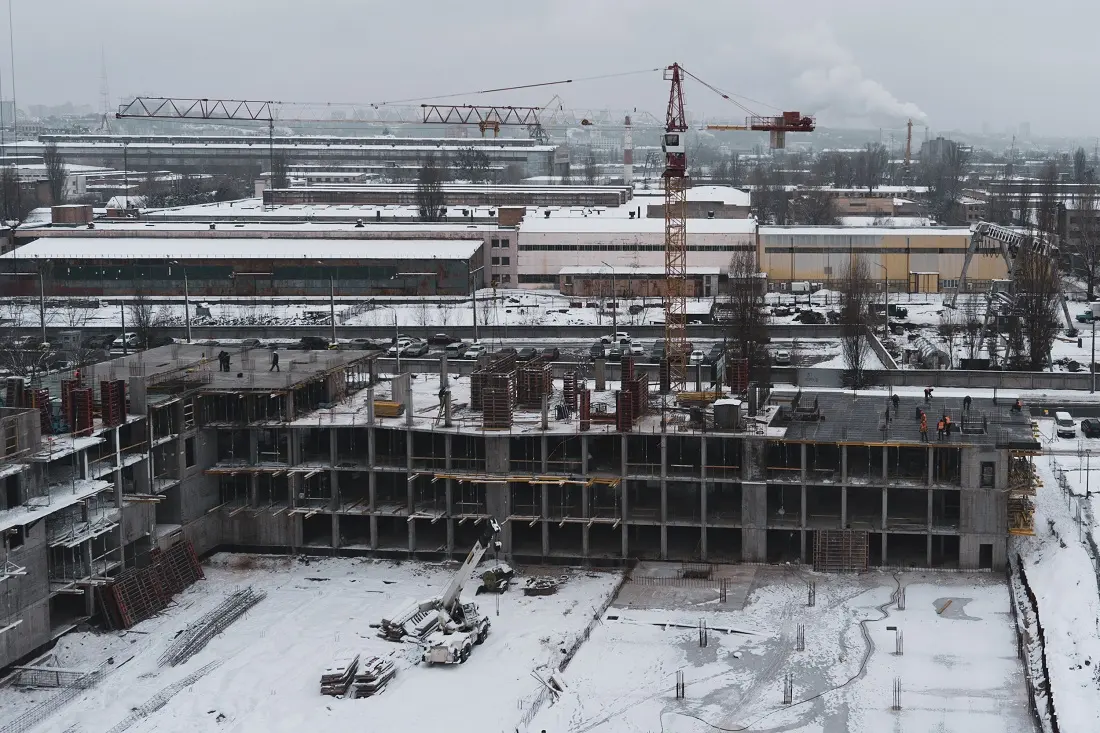

Нижче прикріплюємо нові фото.

SA
SAGA Development413 повід. · з 2017
27 березня 2019 р.

Звітуємо про новини будівництва житлового району RYBALSKY.

Будинок 5

1 секція:

Вертикальні елементи: завершено роботи на 7-му поверсі, триває влаштування вертикальних елементів 8-го поверху, роботи виконано на 12%.

2 секція:

Вертикальні елементи: завершено роботи на 8-го поверсі.

3 секція:

Вертикальні елементи: завершено влаштування вертикальних елементів 5-го поверху, триває влаштування вертикальних елементів 6-го поверху, роботи виконано на 33%.

4 секція (Центр дитячого розвитку):

Фундамент: влаштування фундаменту (901 м³). Розпочато влаштування вертикальних елементів - готовність 21%

Паркінг:

Фундамент: влаштування фундаменту (261 м³).

Будинок 3

1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

Внутрішні мережі (електропостачання): роботи завершено.

Монтаж вікон: роботи виконано на 88%.

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.

Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.

Стяжки: роботи завершено.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (59%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.

Встановлення квартирних дверей: роботи завершено.

Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж,

виконано 44%.

2 секція:

Монтаж вікон: роботи виконано на 95%.

Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.

Фасадні роботи: роботи виконано на 83%.

Покрівля: роботи завершено.

Встановлення квартирних дверей: роботи завершено.

Стяжки: роботи завершено.

Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (95%), завершено укладання плитки на підлогу в місцях загального користування.

Внутрішні мережі: роботи виконано 95%.

3 секція:

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.

Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.

Внутрішнє опорядження: роботи завершено.

Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.

Покрівля: роботи завершено.

Стяжки: роботи завершено.

Монтаж дверей: квартирні двері змонтовано.

Ліфти: завершено монтаж 2 ліфтів.

Внутрішні мережі: роботи виконано 99%.

4 секція:

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.

Стяжки: роботи завершено.

Ліфти: виконано монтаж 2 ліфтів.

Монтаж вікон: на всіх поверхах роботи завершено.

Монтаж квартирних дверей: роботи завершено.

Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (95%), виконано укладання плитки на підлогу в місцях загального користування.

Зовнішні мережі: роботи виконано на 98%.

5 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

Внутрішні мережі (електропостачання): роботи завершено.

Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.

Стяжки: роботи завершено.

Монтаж вікон: роботи виконано на 54%.

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.

Монтаж квартирних дверей: роботи виконано на 98%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (30%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.

Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 76%.

Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 25%.

Зовнішні мережі: роботи виконано на 96%.

6 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

Внутрішні мережі (електропостачання): роботи завершено.

Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.

Стяжки: роботи завершено.

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.

Монтаж вікон: роботи виконано на 93%.

Монтаж квартирних дверей: роботи виконано на 98%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (73%) в місцях загального користування.

Паркінг:

Проводиться влаштування покрівельного шару паркінгу (гідроізоляційного шару) - роботи виконано на 95%. Основний комплекс робіт виконано на 42%.

Загально будівельні роботи - 92%

Фасад - 69%

Мережі - 65%

Будинок 9

1 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

Монтаж вікон (2-9 поверхи): роботи виконано на 95%.

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.

Цегляна кладка: роботи завершено.

Стяжки: роботи завершено.

Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).

Монтаж квартирних дверей: роботи виконано на 100%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (95%), завершено укладання плитки на підлогу в місцях загального користування.

Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж - готовність 44%.

2 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

Внутрішні мережі (електропостачання): роботи завершено.

Стяжки: виконано на 100%.

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.

Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.

Встановлення дверей квартирних: роботи виконано на 100%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (62%), розпочато укладання плитки на підлогу (80%) в місцях загального користування.

3 секція:

Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

Внутрішні мережі (електропостачання): роботи завершено.

Стяжки: з 2 по 10 поверхи виконано на 100%.

Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.

Монтаж дворових вікон (2-9 поверхи): роботи виконані на 96%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (47%), триває укладання плитки на підлогу (73%) в місцях загального користування.

Монтаж квартирних дверей: роботи виконано на 100%.

4 секція:

Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).

Зовнішні мережі: розпочато прокладання зовнішніх мереж,

роботи виконано на 72%.

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.

Монтаж вікон (2-9 поверхи): роботи виконано на 49%.

Стяжки: роботи завершено.

Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (42%), ведеться укладання плитки на підлогу (68%) в місцях загального користування.

Монтаж квартирних дверей: роботи виконано на 100%.

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

5 секція:

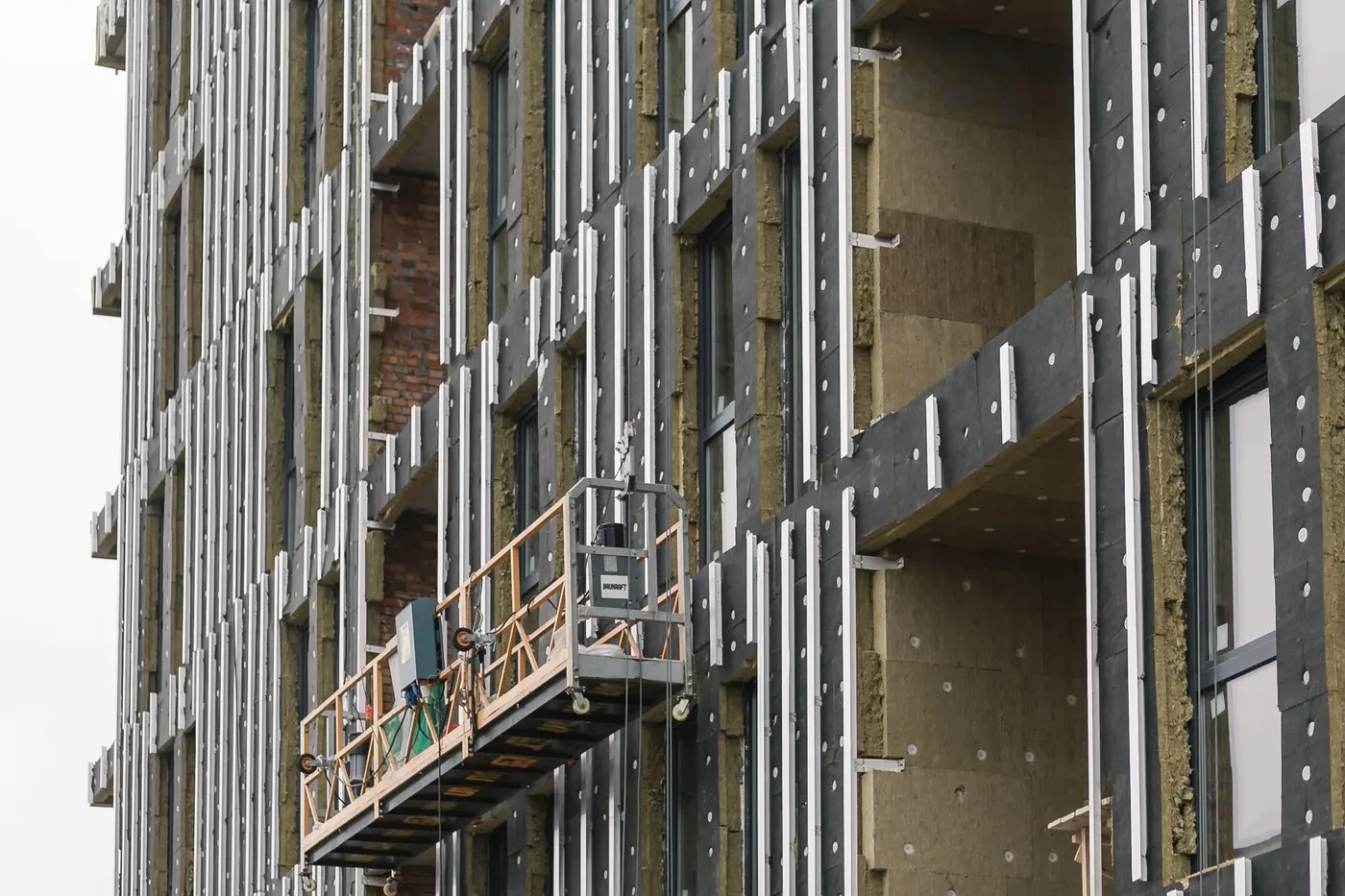

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).

Монтаж вікон (2-9 поверхи): роботи виконано на 98%

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.

Зовнішні мережі: триває прокладання зовнішніх мереж,

роботи виконано на 95%.

Стяжки: завершено.

Покрівля: роботи завершено.

Монтаж квартирних дверей: виконано на 100%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (95%), завершено укладання плитки на підлогу в місцях загального користування.

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

6 секція:

Монтаж вікон (2-9 поверхи): роботи виконано на 99%

Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%

Стяжки: виконано на 100%.

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.

Монтаж квартирних дверей: роботи виконано на 100%.

Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (95%), завершено укладання плитки на підлогу в місцях загального користування.

Покрівля: роботи завершено.

Паркінг:

Триває влаштування покрівельного шару паркінгу (гідроізоляційного шару) - роботи виконано на 98%. Основний комплекс робіт виконано на 45%.

Загально будівельні роботи - 90%

Фасад - 54%

Мережі - 56%

Нові фото прикріплюємо нижче.

BA
badweather1 повід. · з 2019
9 квітня 2019 р.

дуже цікавий об'єкт, це буде, однозначно, одним з кращих районів столиці

BU
bulgaka5 повід. · з 2019
10 квітня 2019 р.

очень затягивают сроки сдачи и цена как по мне, сильно завышенная!

SA
SAGA Development413 повід. · з 2017
10 квітня 2019 р.

badweather: дуже цікавий об'єкт, це буде, однозначно, одним з кращих районів столиці

Дякуємо за відгук!

SA
SAGA Development413 повід. · з 2017
10 квітня 2019 р.

bulgaka: очень затягивают сроки сдачи и цена как по мне, сильно завышенная!

Доброго дня! Перший пусковий комплекс RYBALSKY вже введено в експлуатацію! Отож, зовсім скоро мешканці розпочнуть ремонт у своїх квартирах. А ми своєю чергою нарощуємо темпи зведення будинків №5 і 11.

SA
SAGA Development413 повід. · з 2017
10 квітня 2019 р.

Оновлюємо статус робіт з будівництва житлового району RYBALSKY.

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 88%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (60%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 44%.

2 секція:
Монтаж вікон: роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: роботи виконано на 83%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (99%), завершено укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 95%.

3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.

4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 98%.

5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 54%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (30%), ведеться укладання плитки на підлогу (47%) в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 76%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 25%.
Зовнішні мережі: роботи виконано на 96%.

6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 93%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (75%) в місцях загального користування.

Паркінг:
Проводиться влаштування покрівельного шару паркінгу (гідроізоляційного шару) - роботи виконано на 95%. Основний комплекс робіт виконано на 42%.

Загально будівельні роботи - 97%

Секція 1
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 80%

Секція 2
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка -100%
Внутрішнє опорядження - 99%

Секція 3
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 99%

Секція 4
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 100%
Внутрішнє опорядження - 99%

Секція 5
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 65%

Секція 6
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 77%

Мережі - 70%

Секція 1
Зовнішні - 48%
Внутрішні - 82%

Секція 2
Зовнішні - 96%
Внутрішні - 97%

Секція 3
Зовнішні - 99%
Внутрішні - 91%

Секція 4
Зовнішні - 99%
Внутрішні - 90%

Благоустрій - 28%

Будинок 5
1 секція:

Вертикальні елементи: завершено роботи на 8-му поверсі. Триває влаштування плити 8-го поверху, роботи виконано на 32%.

2 секція:
Вертикальні елементи: завершено роботи на 8-го поверсі, розпочато влаштування вертикальних елементів 9-го поверху.

3 секція:
Вертикальні елементи: завершено влаштування вертикальних елементів 5-го поверху, триває влаштування вертикальних елементів 6-го поверху, роботи виконано на 33%.

4 секція (Центр дитячого розвитку):
Фундамент: влаштування фундаменту (901 м³). Розпочато влаштування вертикальних елементів - готовність 21%

Паркінг:
Фундамент: влаштування фундаменту (261 м³).

Будинок 9
1 секція:

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж - готовність 44%.

2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 48%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (64%), розпочато укладання плитки на підлогу (80%) в місцях загального користування.

3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 34%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 96%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (50%), триває укладання плитки на підлогу (73%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.

4 секція:
Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Зовнішні мережі: розпочато прокладання зовнішніх мереж,роботи виконано на 72%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж вікон (2-9 поверхи): роботи виконано на 49%.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 43%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (44%), ведеться укладання плитки на підлогу (68%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Зовнішні мережі: триває прокладання зовнішніх мереж, роботи виконано на 95%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (98%), завершено укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (99%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.

Паркінг:
Триває влаштування покрівельного шару паркінгу (гідроізоляційного шару) - роботи виконано на 98%. Основний комплекс робіт виконано на 45%.

Загально будівельні роботи - 97%

Секція 1
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 99%

Секція 2
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 78%

Секція 3
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 98%
Внутрішнє опорядження - 73%

Секція 4
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 72%

Секція 5
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 99%

Секція 6
Роботи до відм.: 0,000 - 100%
Каркас - 100%
Цегляна кладка - 99%
Внутрішнє опорядження - 99%

Мережі - 59%
Секція 5
Зовнішні - 96%
Внутрішні - 75%

Переглядайте нові фото нижче.

LI
lilnasx1 повід. · з 2019
11 квітня 2019 р.

Можно сказать, компания "Сага Девелопмент" все больше и больше заслуживает доверия, все объекты на высоте! В скором времени, окончательно закрепится в списке самых надежных застройщиков, вместе с "Столицей Груп", "ДБК-4" и остальными грандами

SA
SAGA Development413 повід. · з 2017
15 квітня 2019 р.

lilnasx: Можно сказать, компания "Сага Девелопмент" все больше и больше заслуживает доверия, все объекты на высоте! В скором времени, окончательно закрепится в списке самых надежных застройщиков, вместе с "Столицей Груп", "ДБК-4" и остальными грандами

Дякуємо за гарні слова! Нам дійсно, дуже приємно це чути.

AN
animeworld1 повід. · з 2019
17 квітня 2019 р.

Приєднуюсь до позитивних коментарів, комплекс дійсно заслуговуе похвали, хочеться вже побачити кінцевий результат)

SA
SAGA Development413 повід. · з 2017
19 квітня 2019 р.

animeworld: Приєднуюсь до позитивних коментарів, комплекс дійсно заслуговуе похвали, хочеться вже побачити кінцевий результат)

Дякуємо за відгук!
