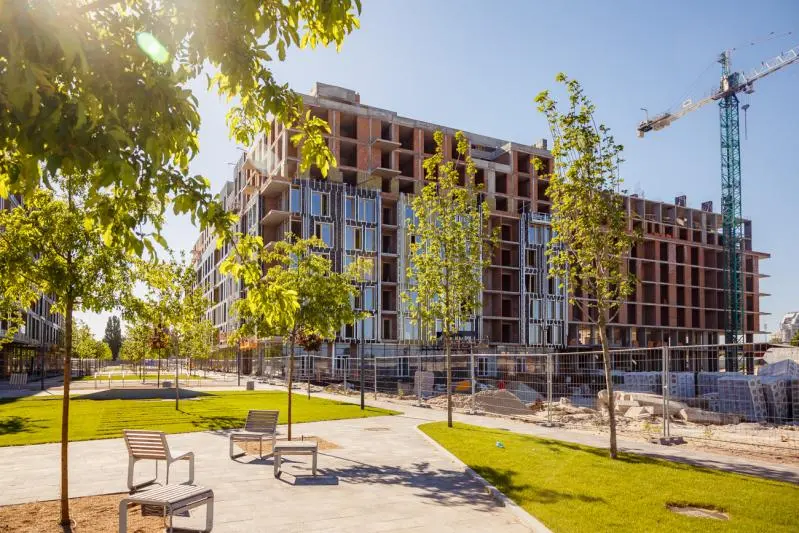

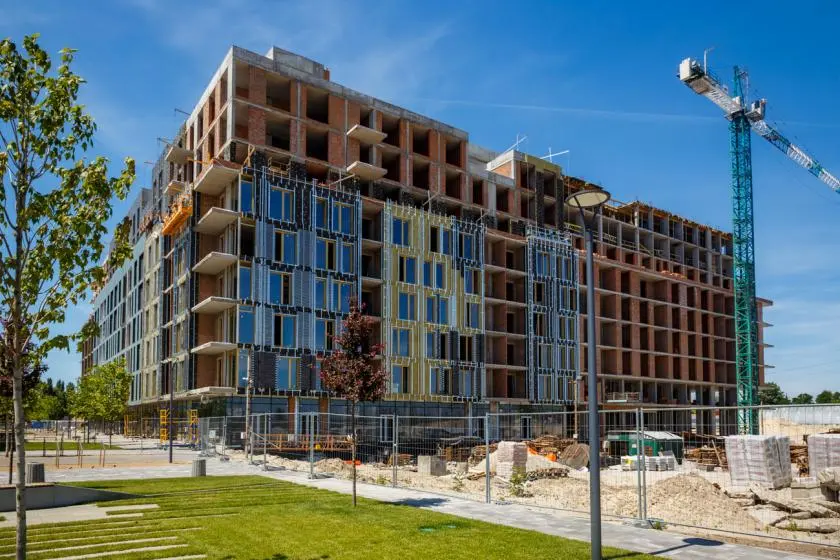

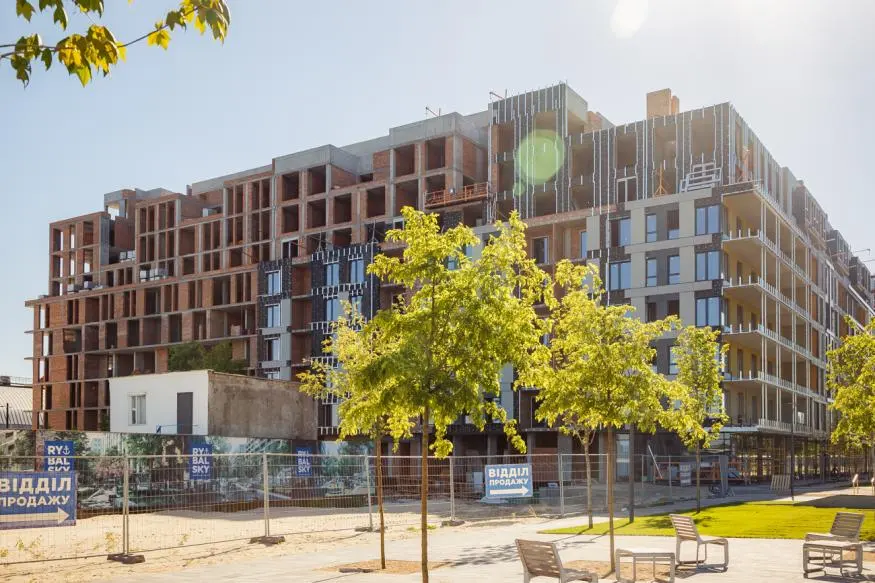

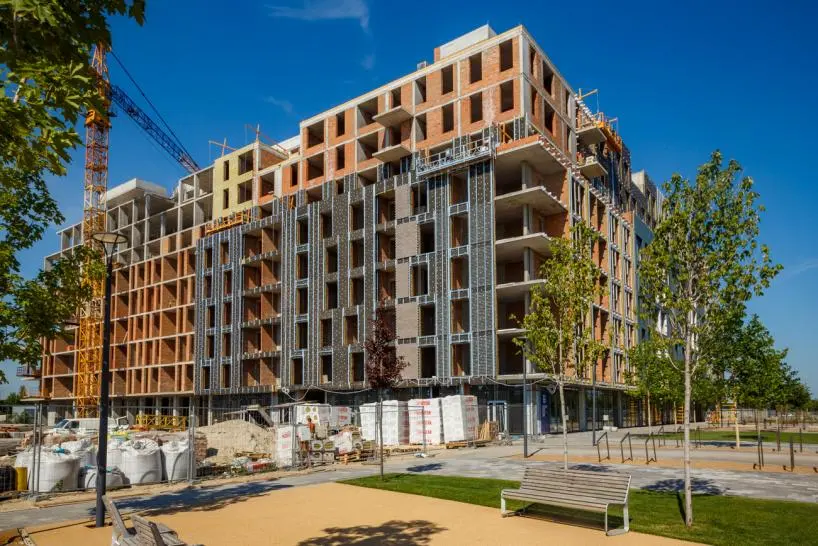

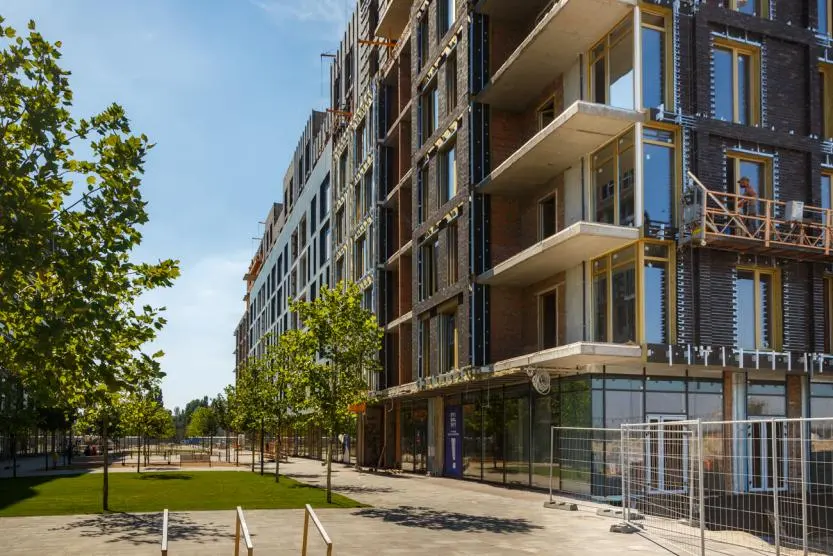

Щотижневе оновлення статусу будівництва житлового району RYBALSKY!

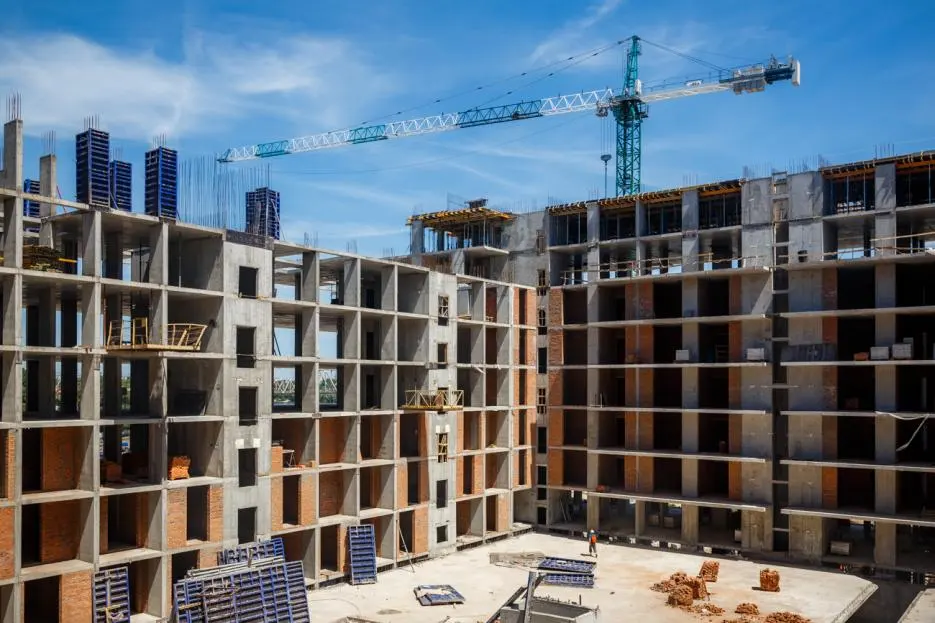

Будинок №3
Секція 1

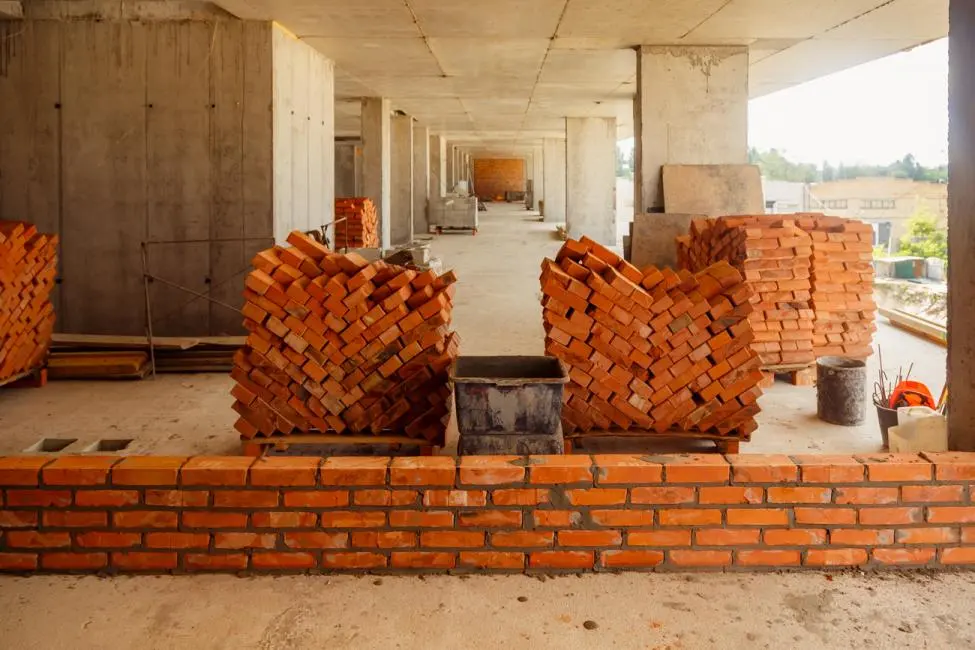

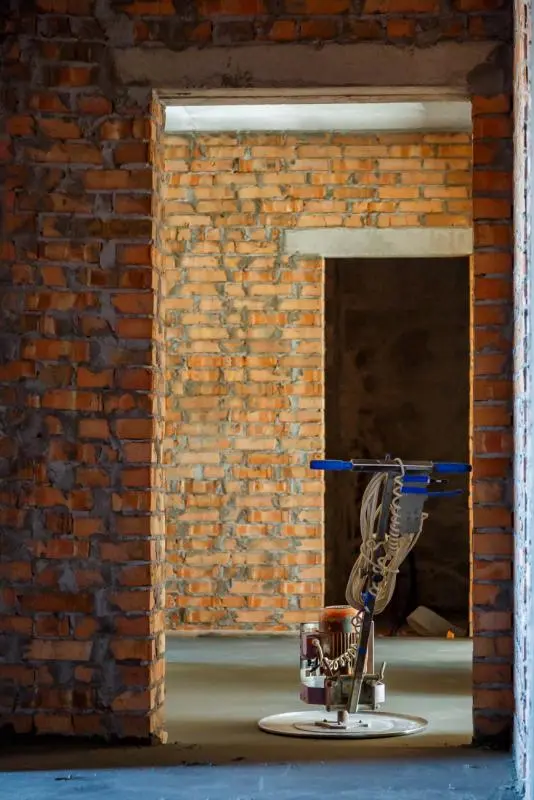

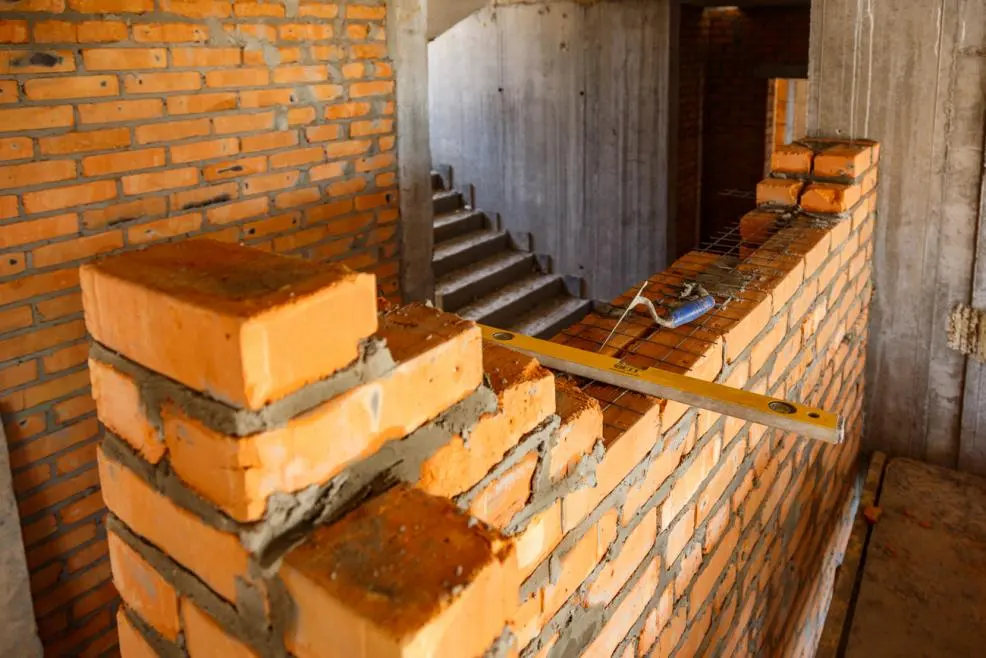

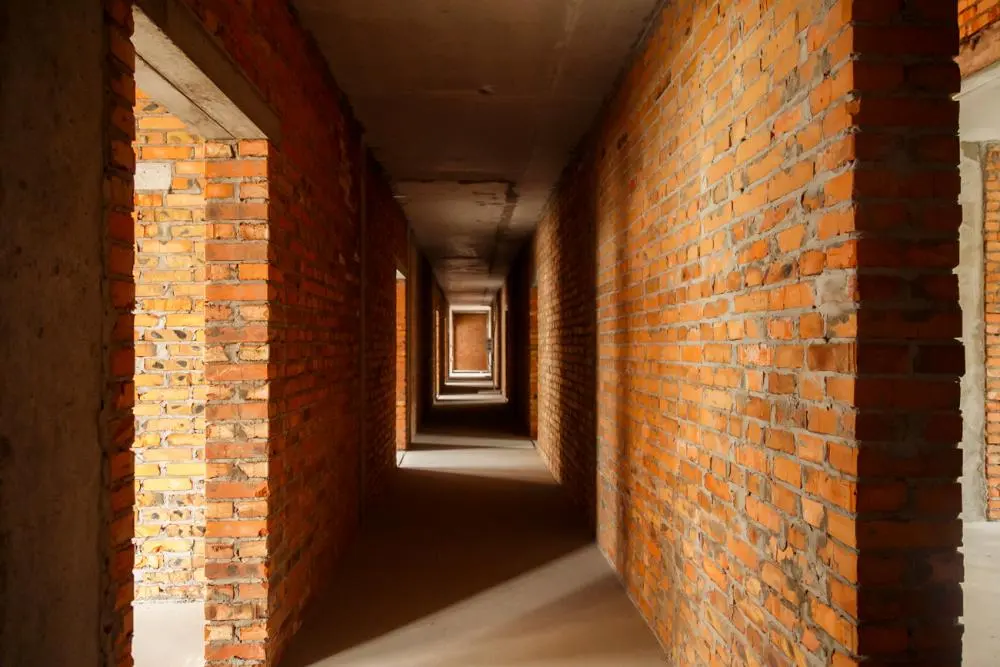

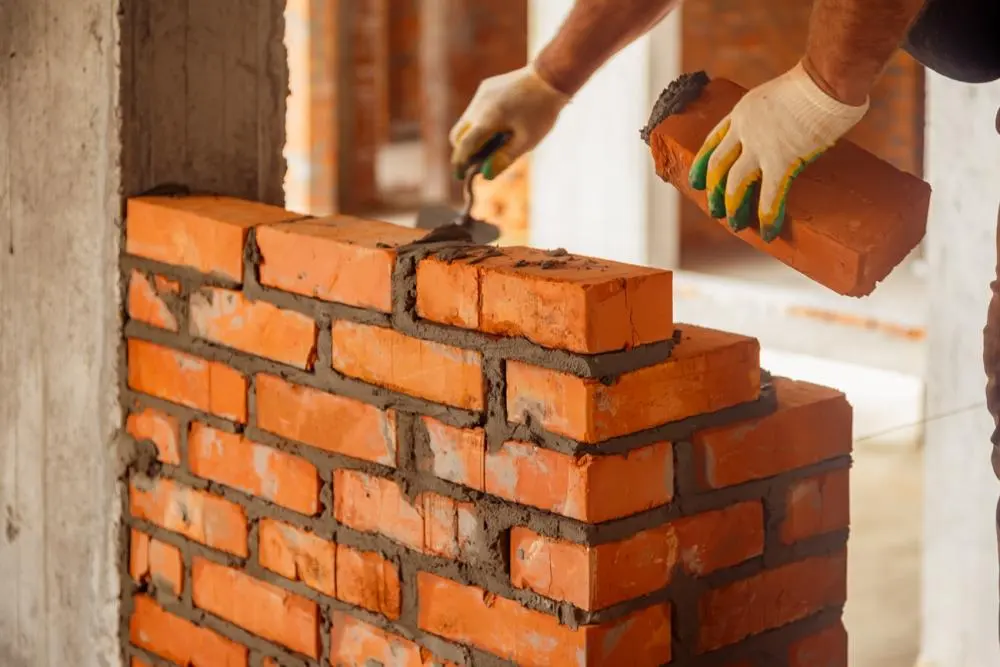

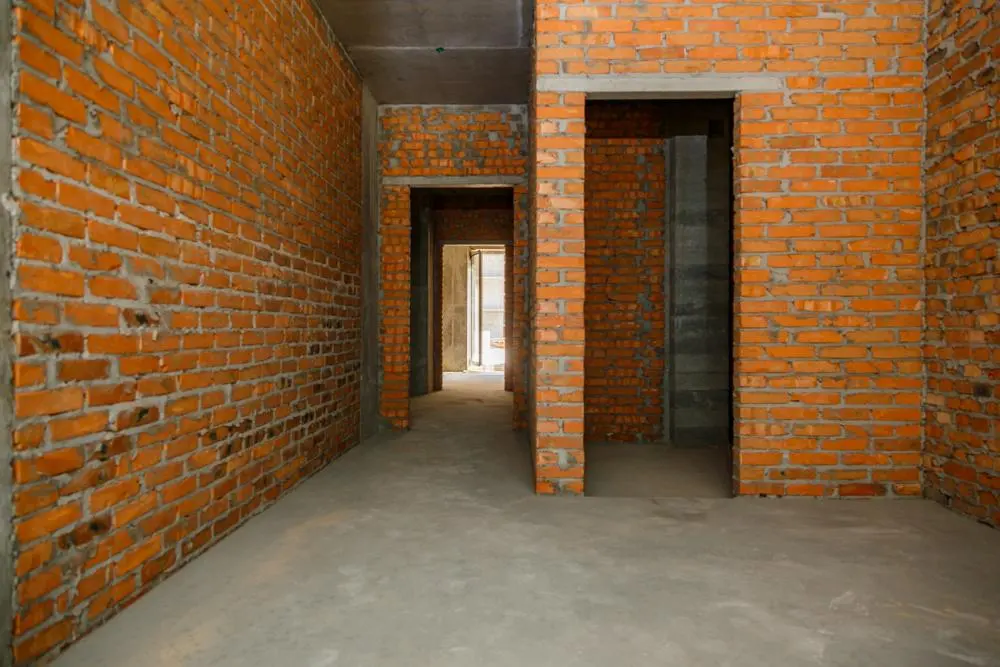

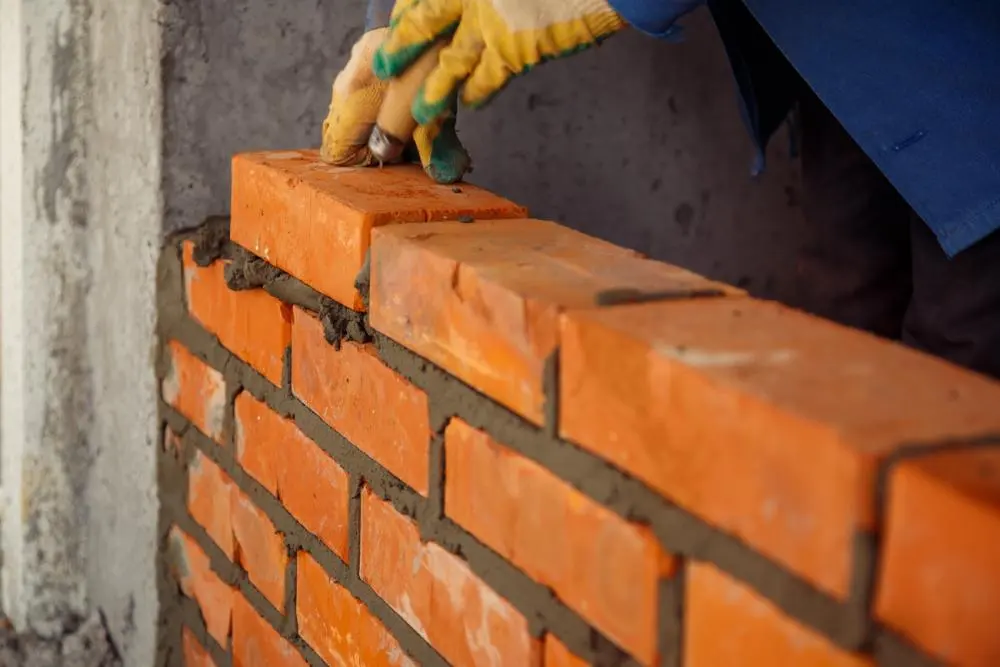

Цегляна кладка: роботи ведуться в підвалі і на 1-му поверсі.
Секція 2

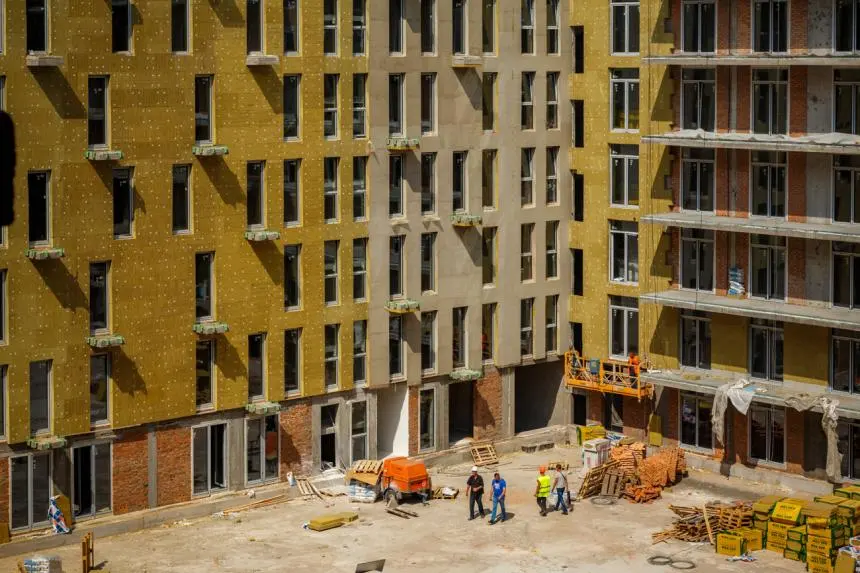

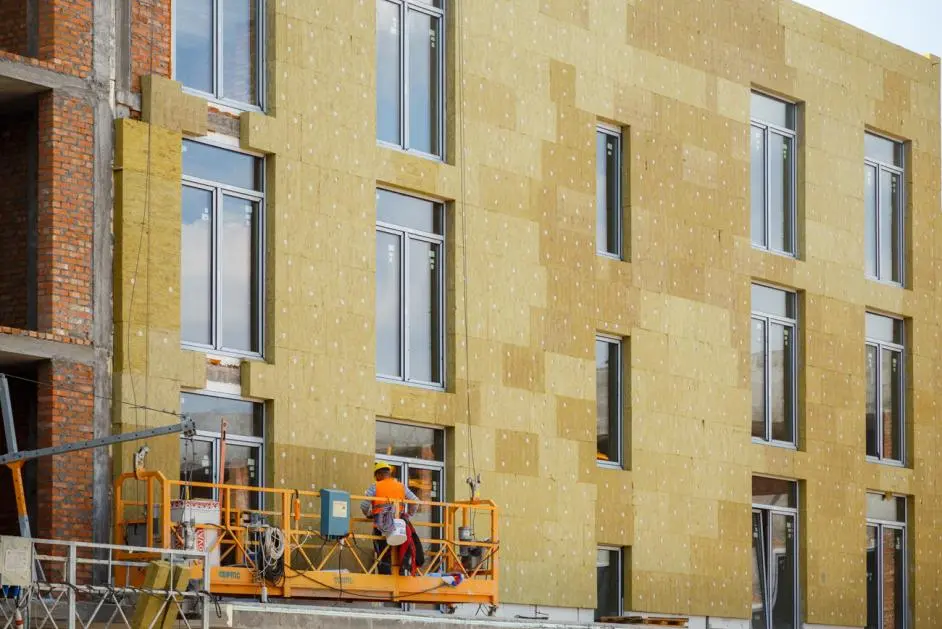

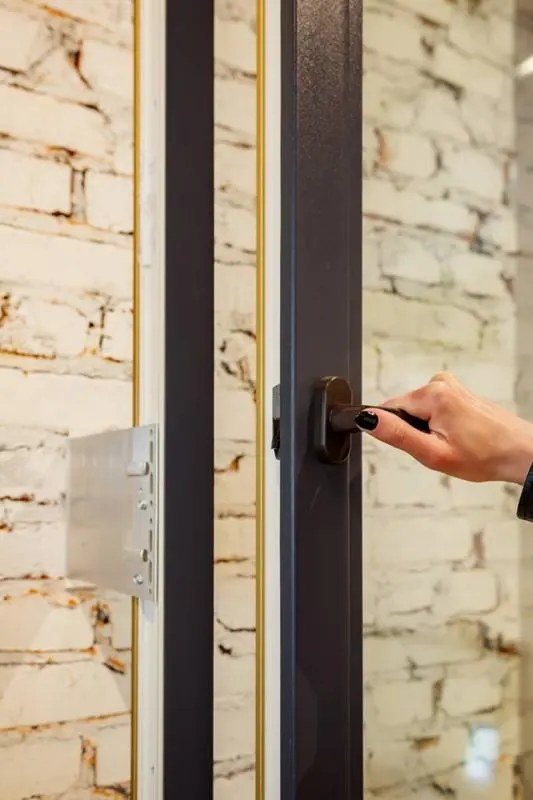

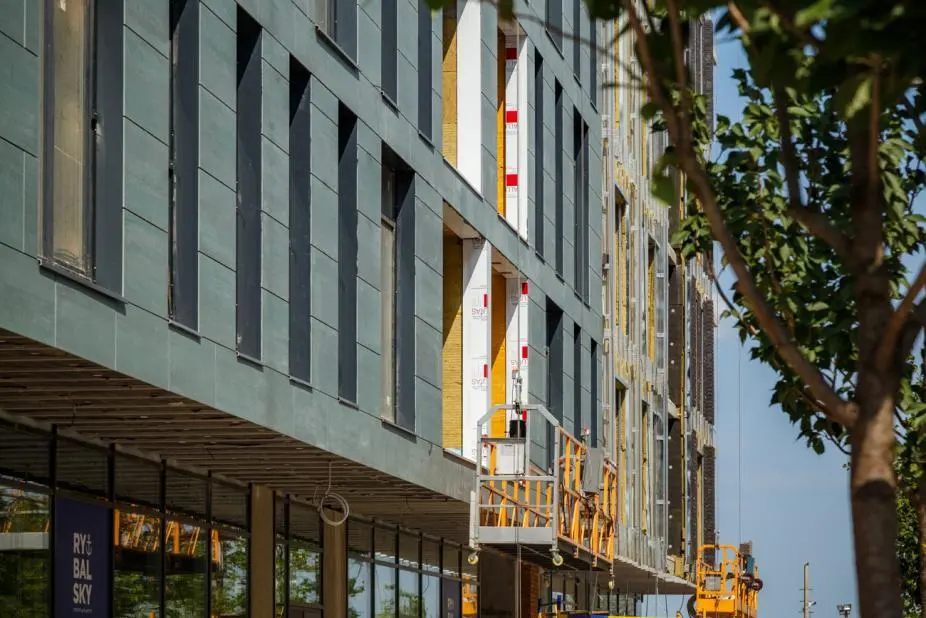

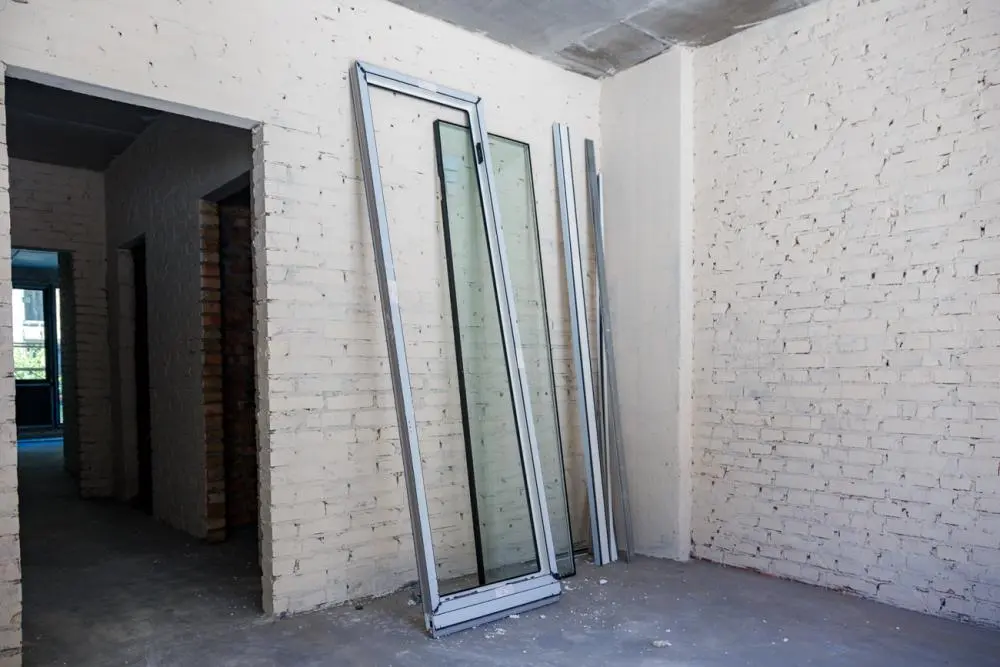

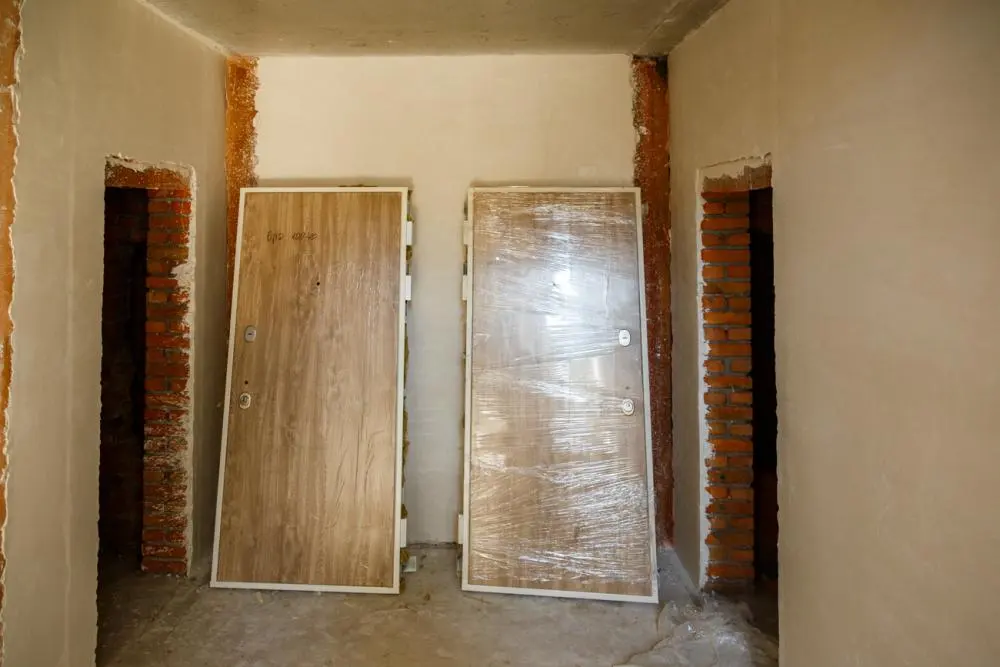

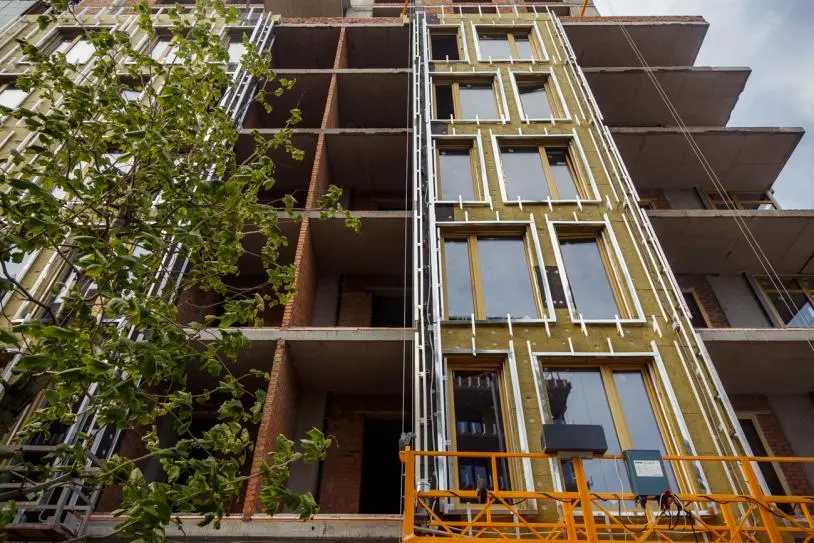

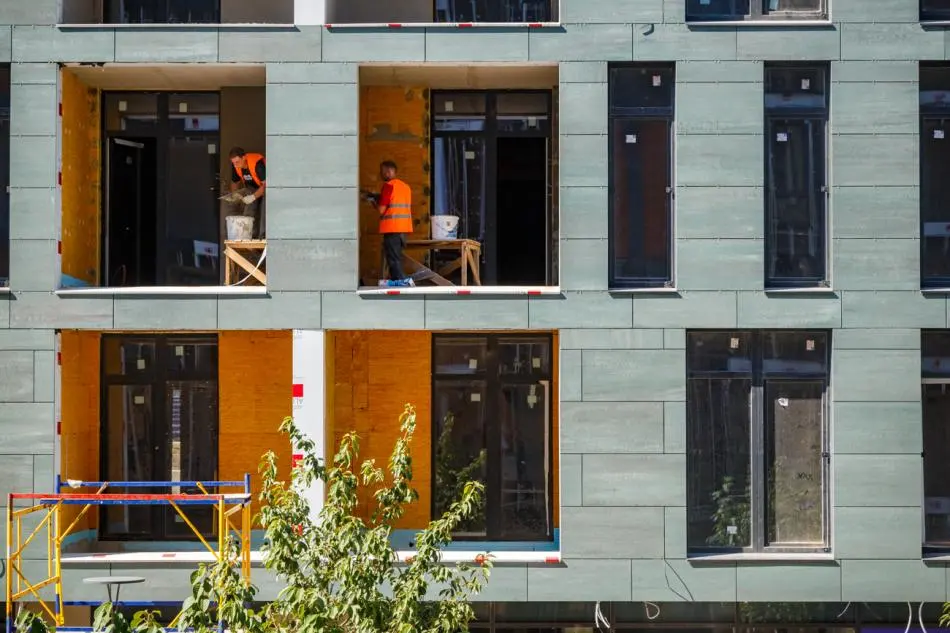

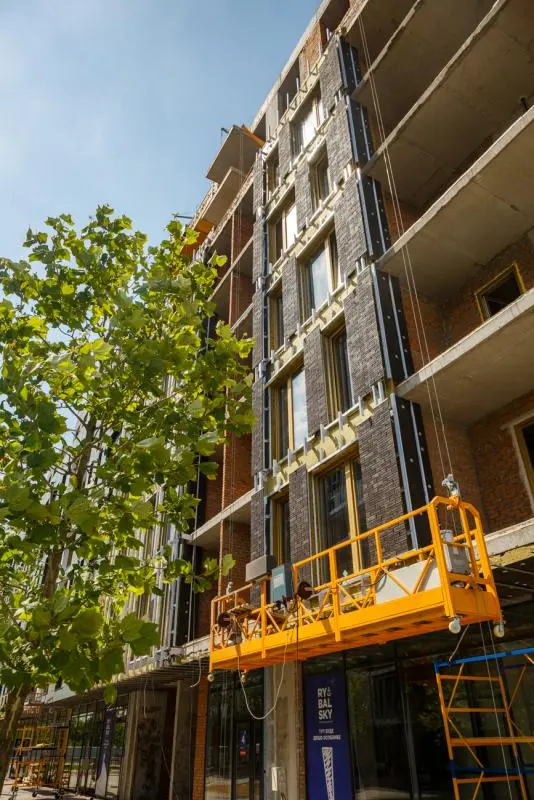

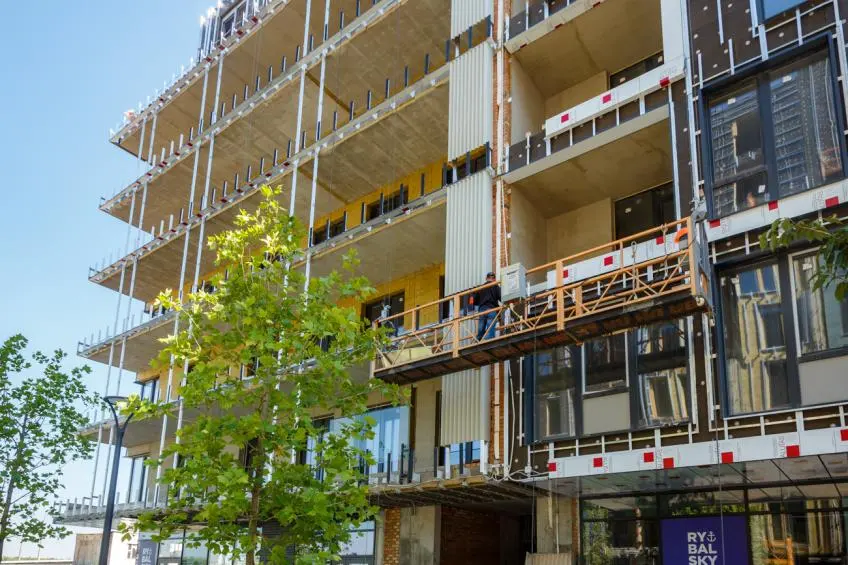

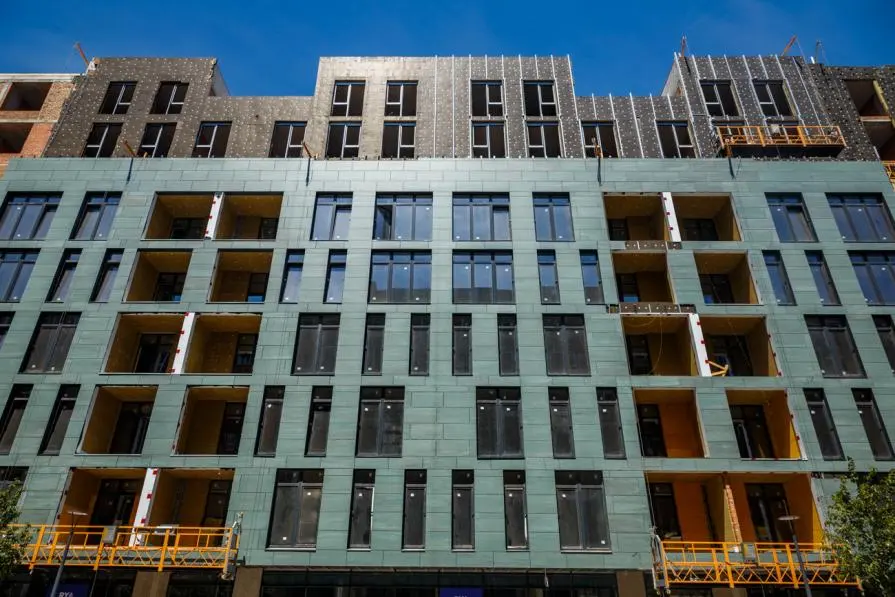

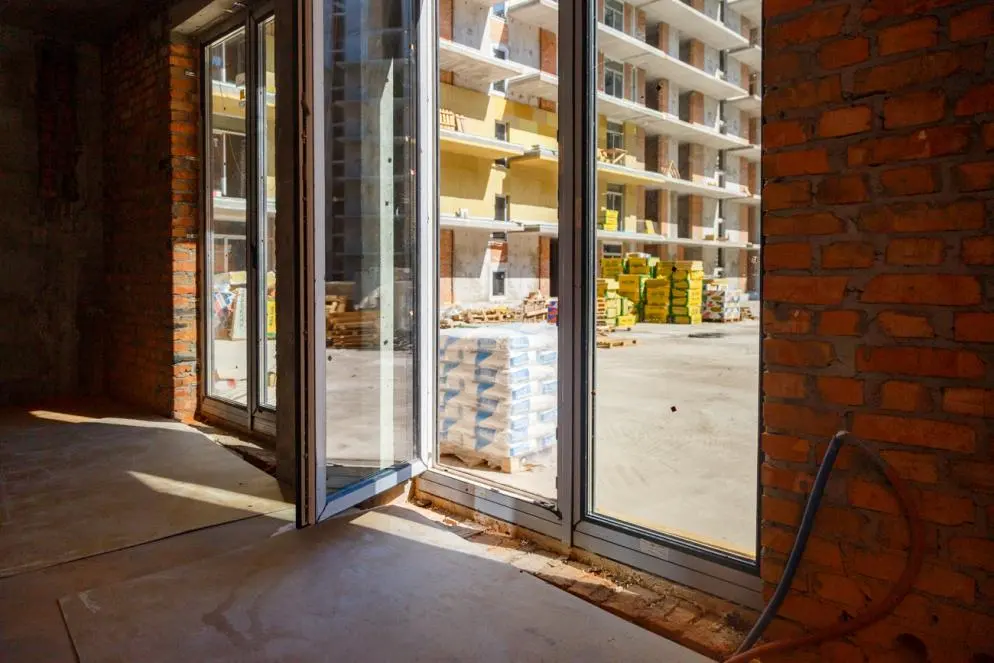

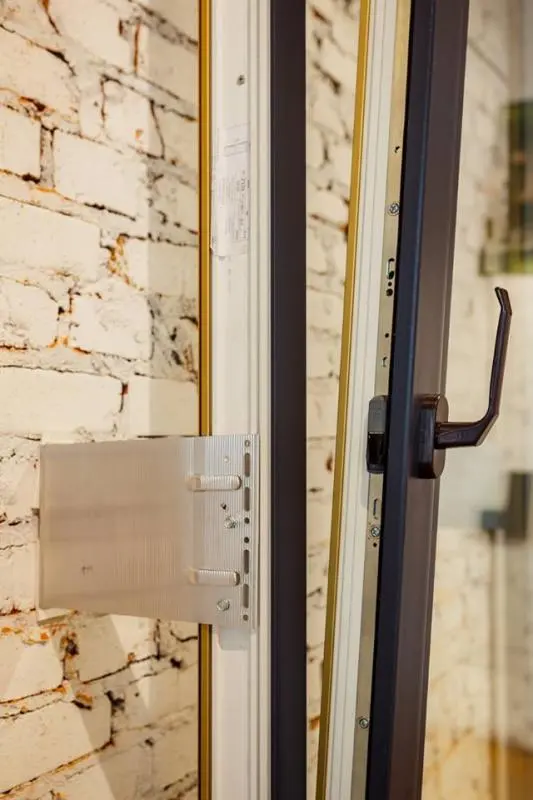

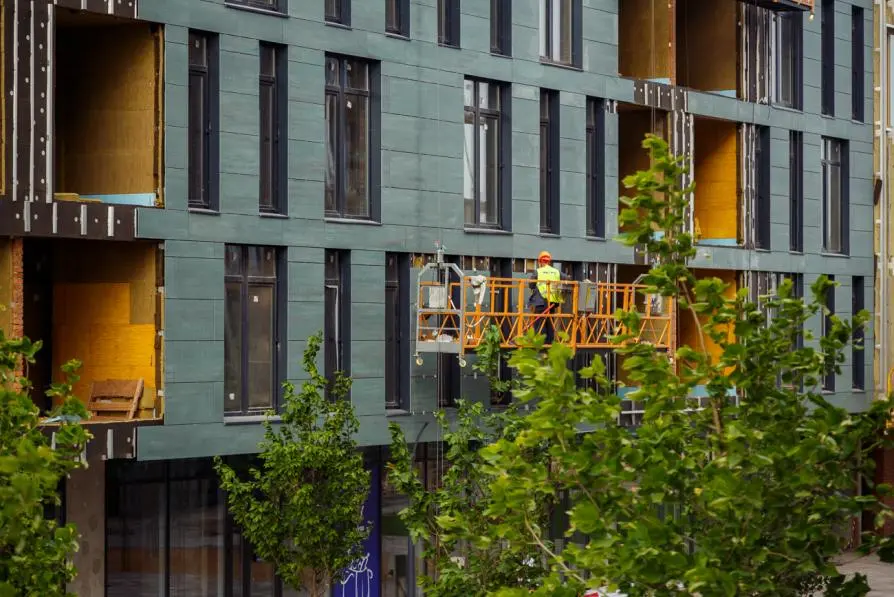

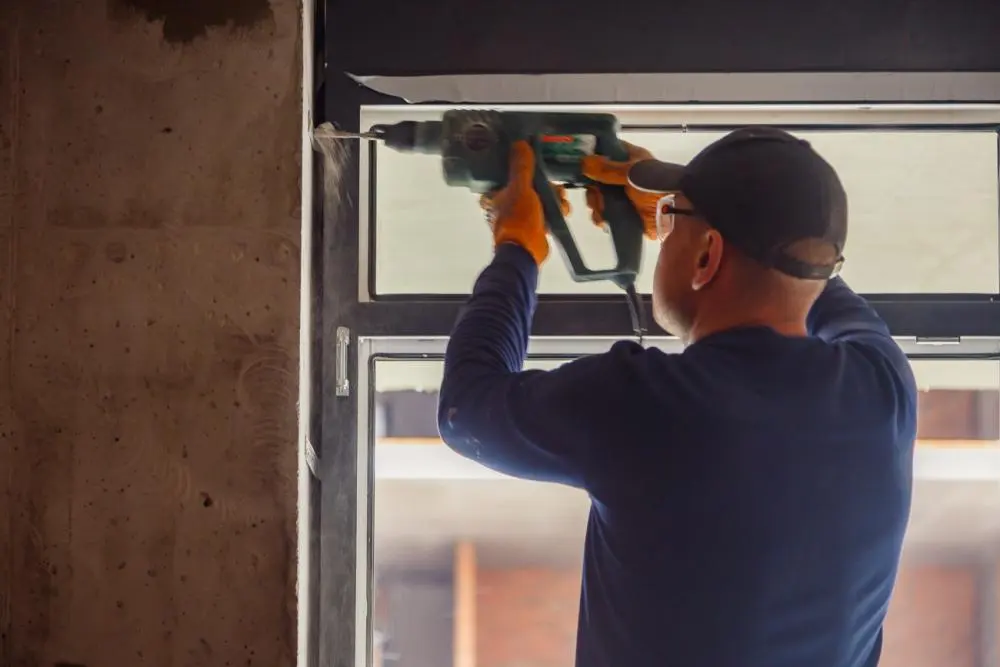

Триває монтаж квартирних дверей. Наразі змонтовано віконних рам 85 з 90 шт. Триває внутрішнє опорядження по штукатурних роботах в МЗК. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (100%). Розпочато фасадні роботи з улаштування фіброцементної плити.
Секція 3

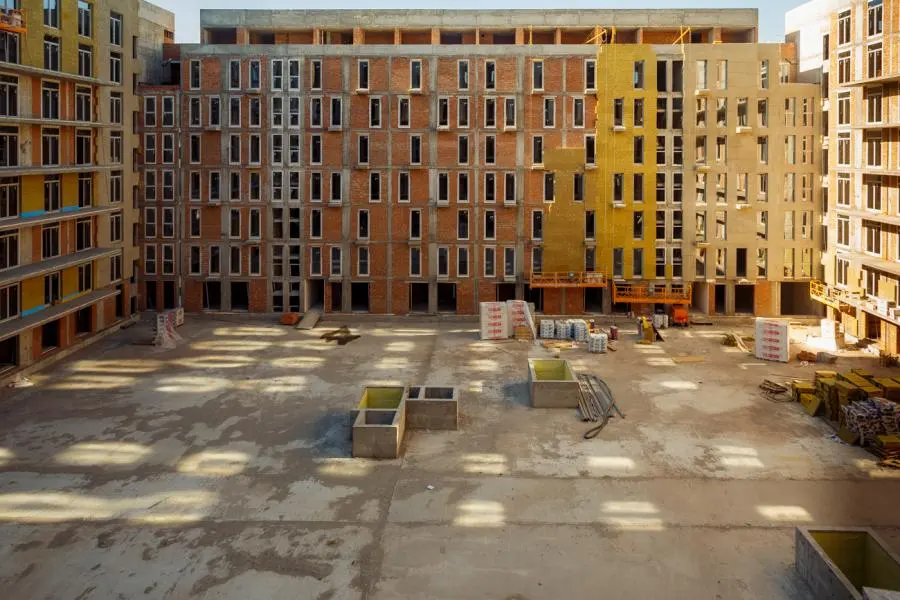

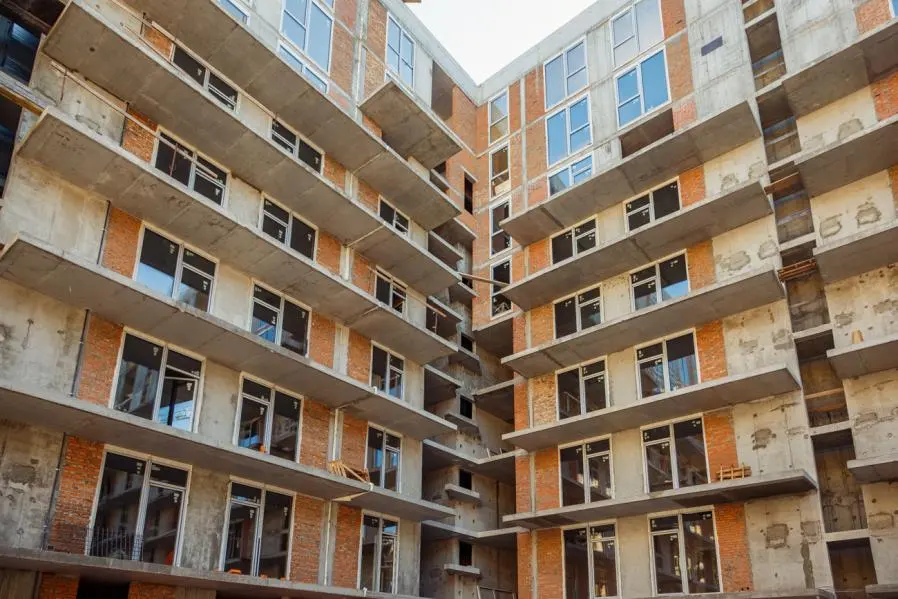

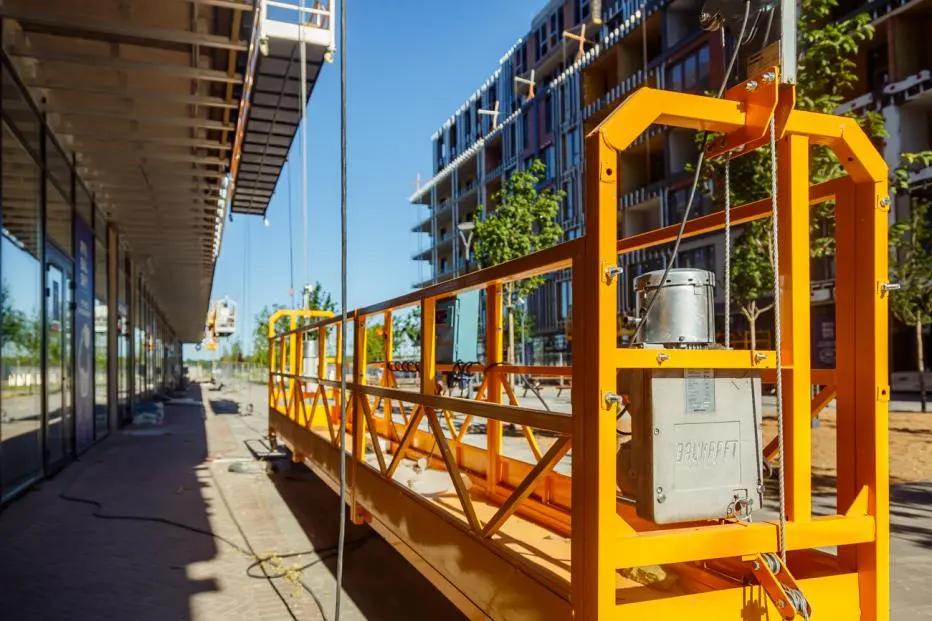

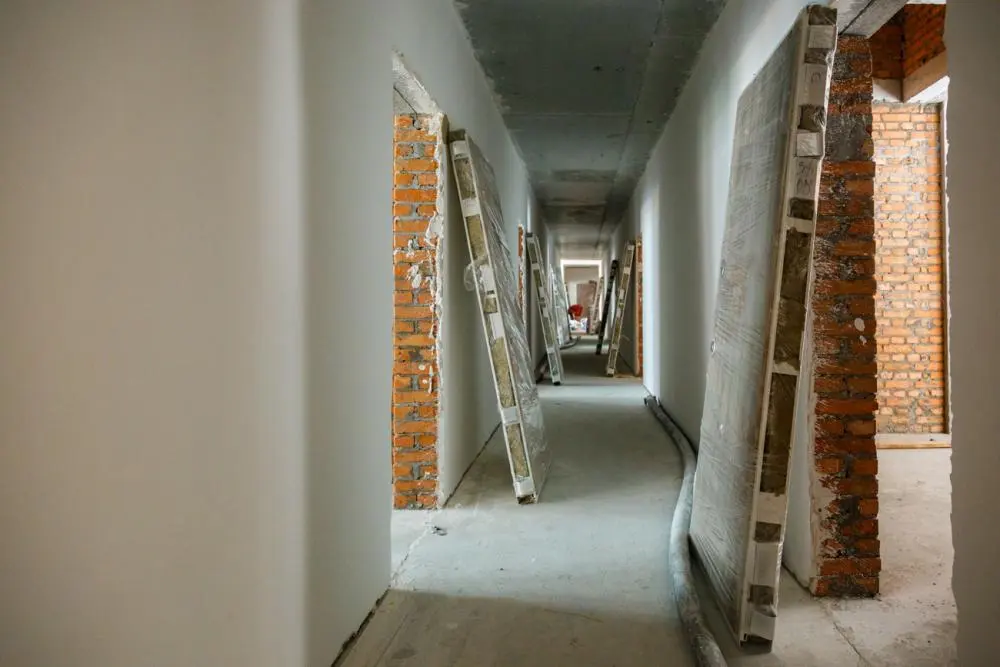

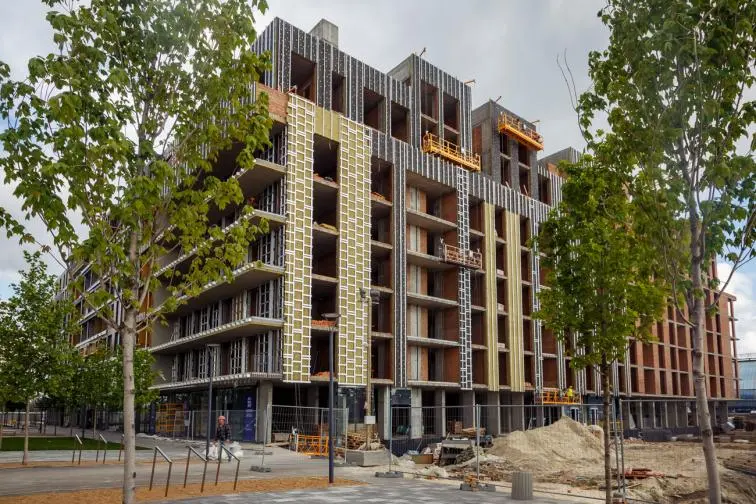

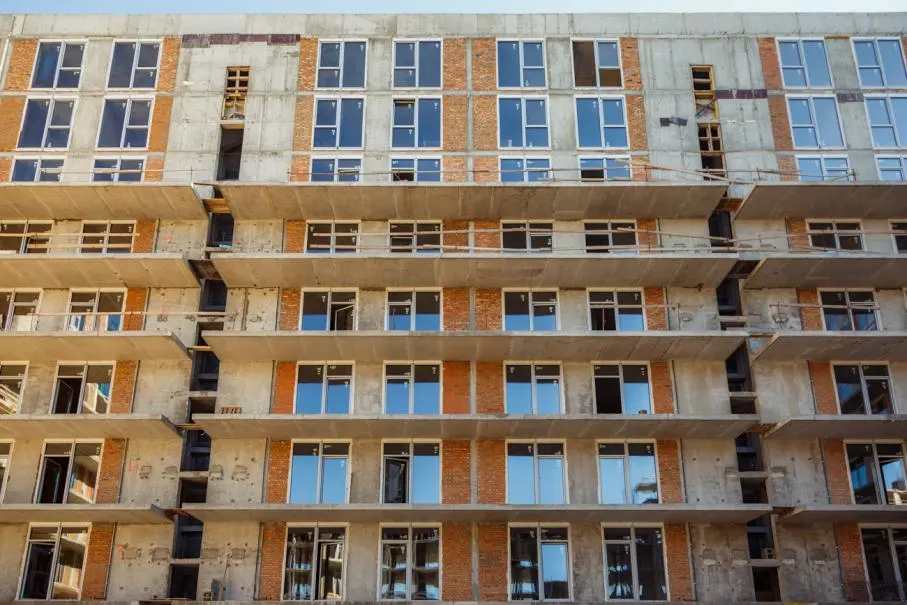

Будівельники змонтували дворові вікна з 2-го до 6 поверху. Наразі встановлено 154 вікна зі 156 шт., стільки ж змонтовано віконних рам. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий (100%). Розпочато оздоблювальні роботи з влаштування АКП та НPL панелей (80%), влаштування фіброцементних плит (15%), кронштейнів та вати (75%).Уже завершено внутрішні штукатурні роботи на 7-му поверсі, тривають роботи на 8-9 поверхах (10%), а також шпаклювання 2-6-7 поверхів (50%). Йде підготовка до встановлення плитки на сходових майданчиках. Тривають роботи з монтажу утеплювача (70%) дворового фасаду та шпаклювання (15%). Майстри змонтували 30 квартирних дверей з 50. Завершується монтаж 1 ліфта, 2-й ліфт в процесі збирання.

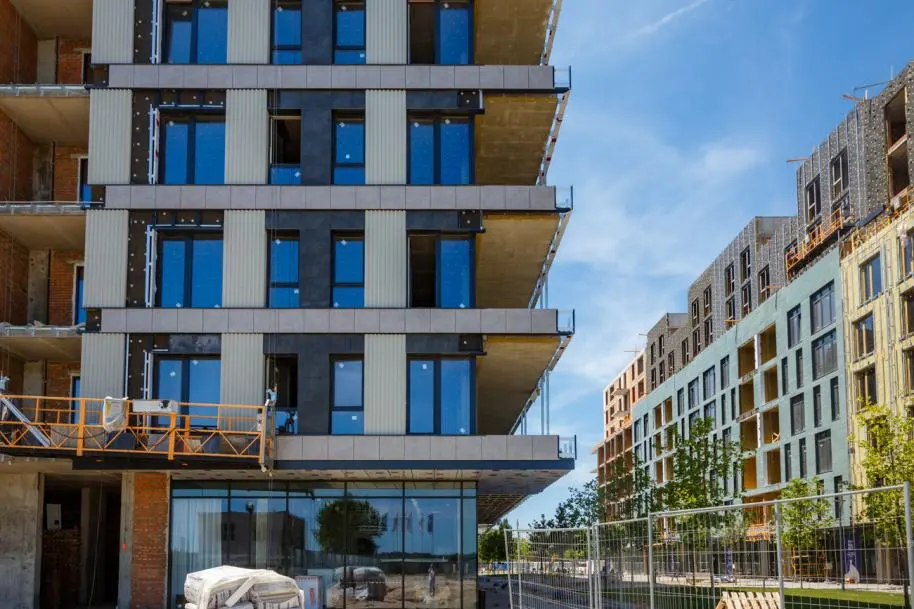

Секція 4

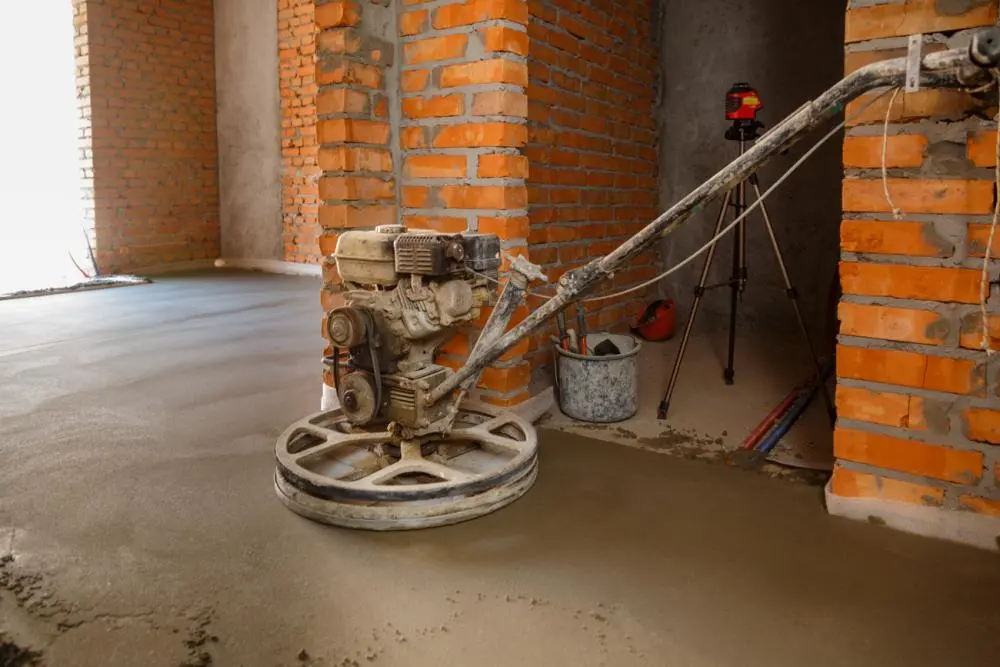

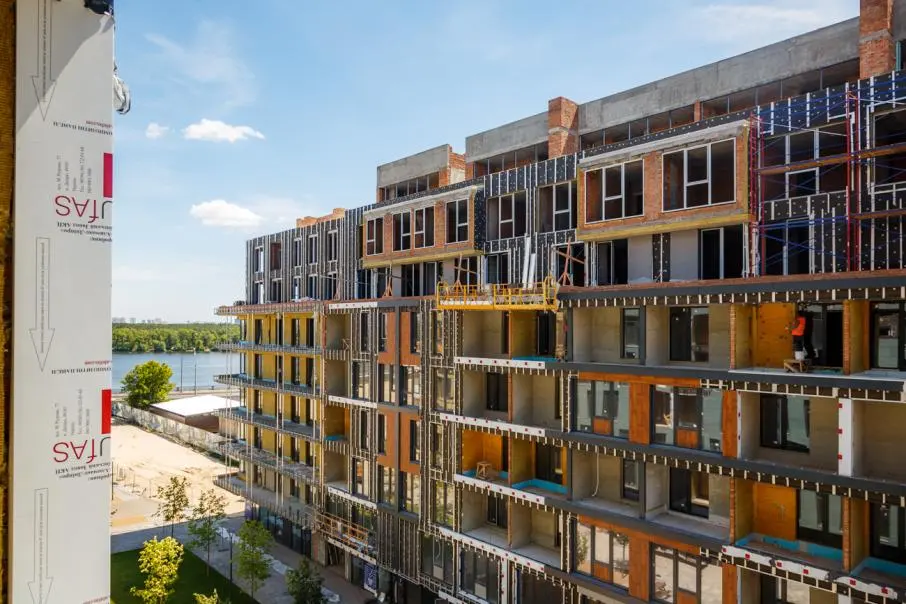

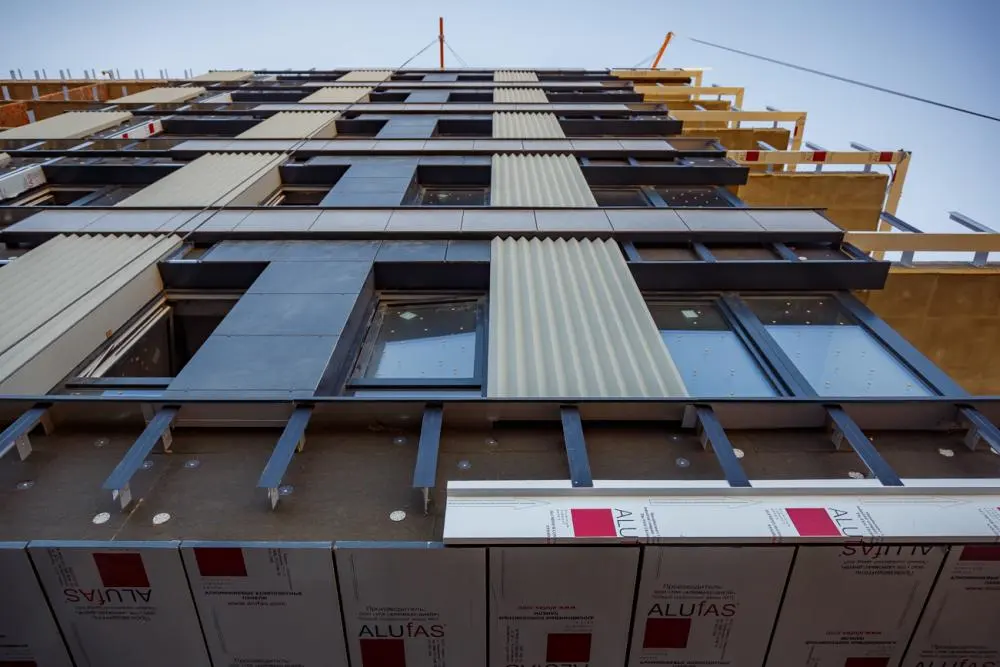

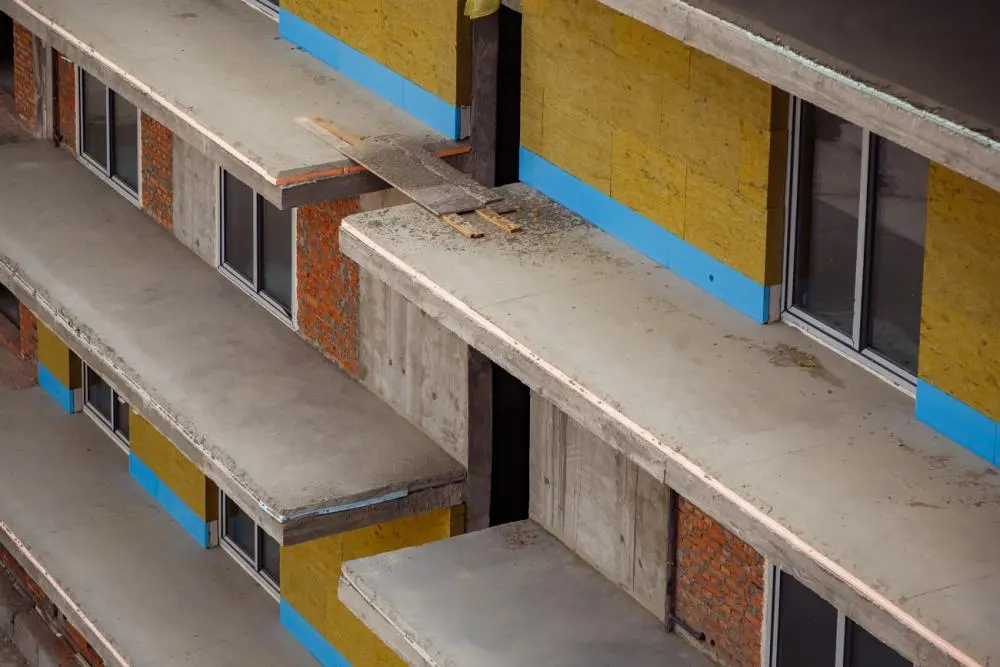

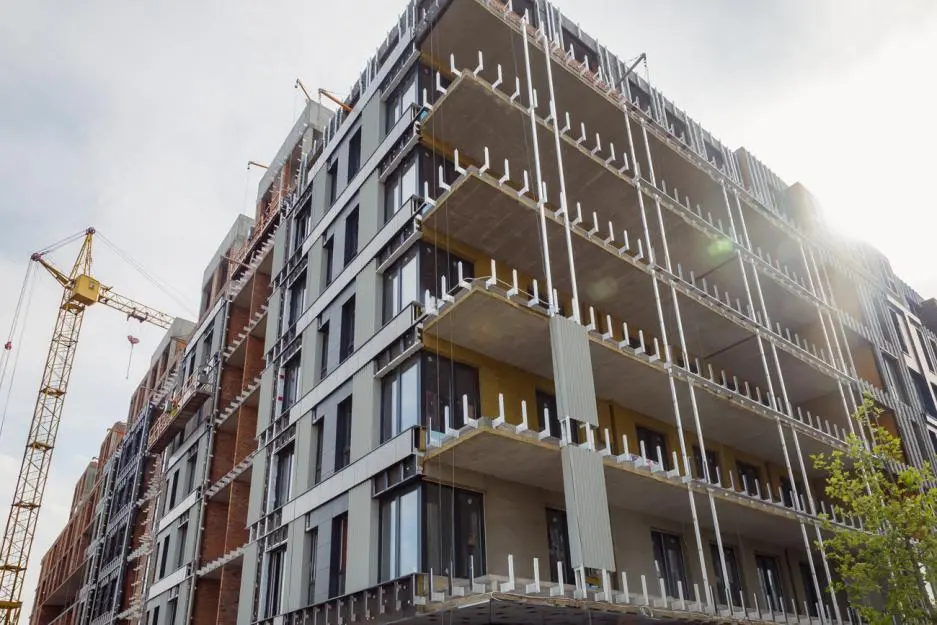

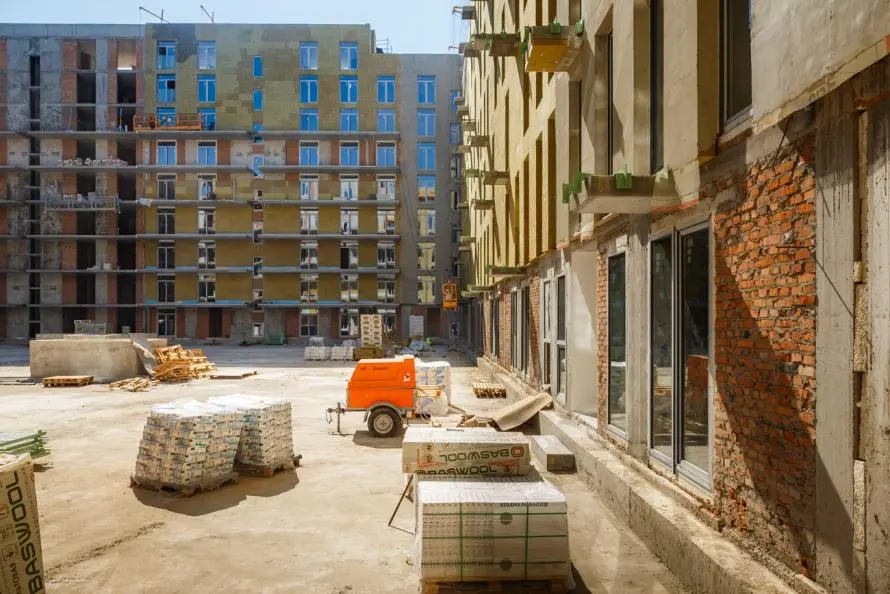

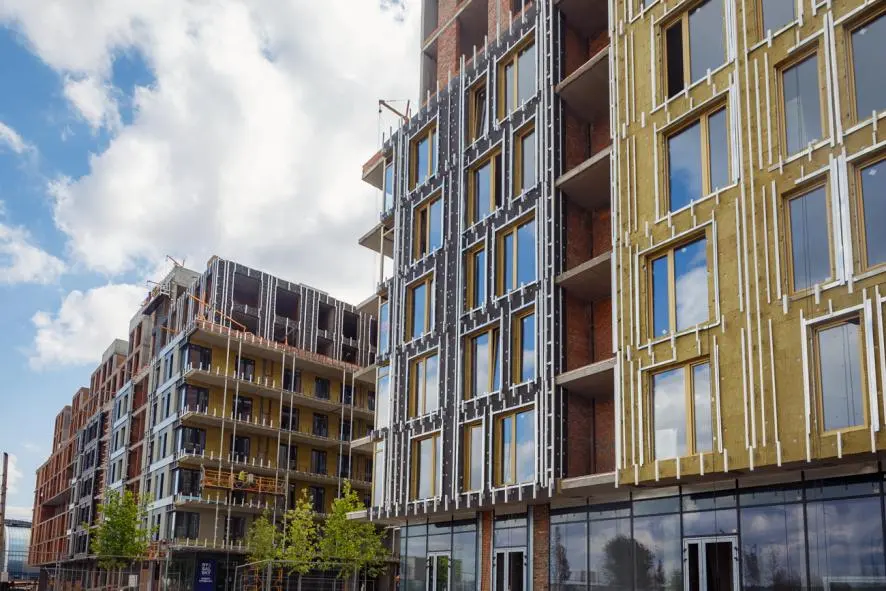

Тривають фасадні роботи: виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий (95%), облицювання з АКП-панелей виконано на 60%. З 7-го до 9-го поверху виконано монтаж кронштейнів, каркасу і утеплювача (85%). Завершуються роботи з влаштування стяжок. Розпочинається внутрішні опоряджувальні роботи.
Секція 5
Вже завершується цегляна кладка з 4-го до 10-го поверху.
Секція 6
Наразі завершується цегляна кладка з 2-го до 10-го поверху, майже завершено підвальний поверх (90%) та 1 поверх.

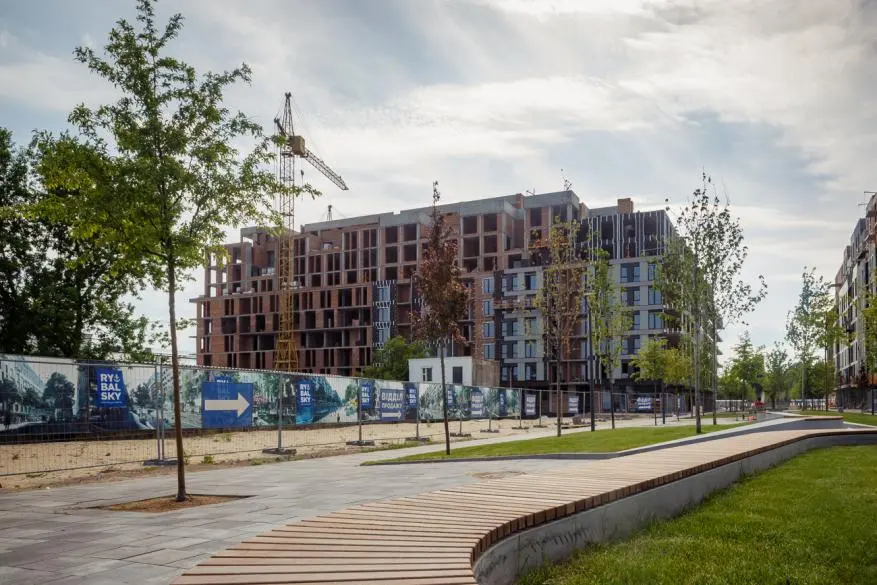

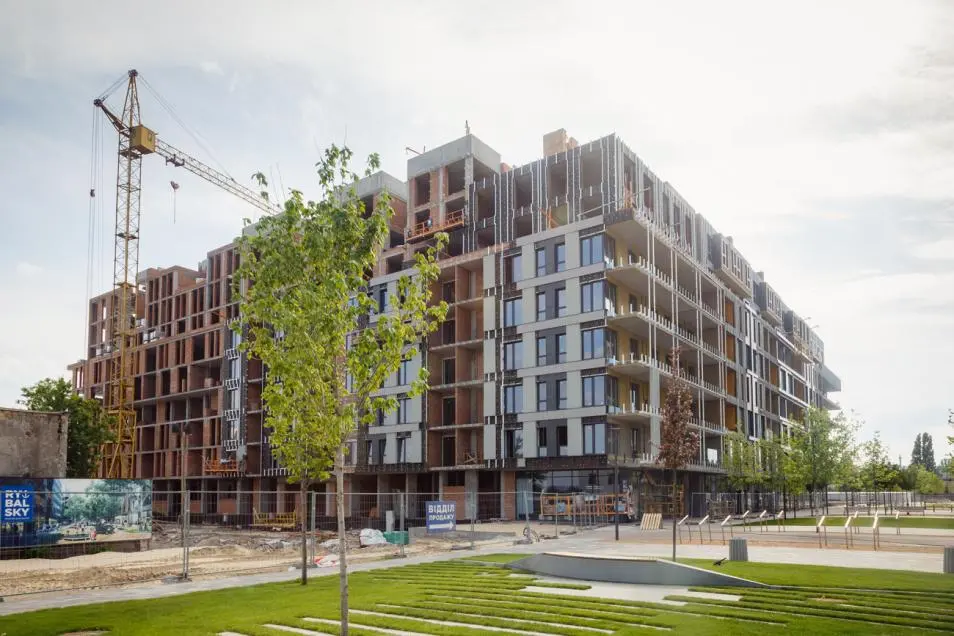

Будинок №9
Секція 1

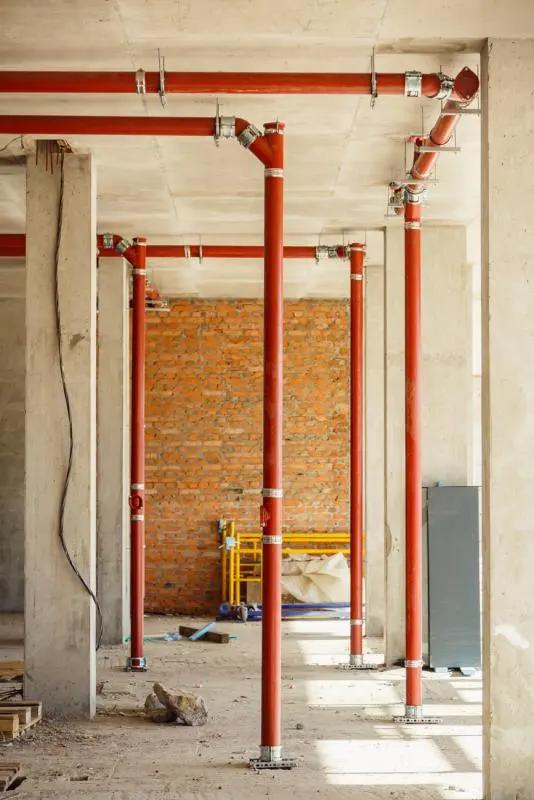

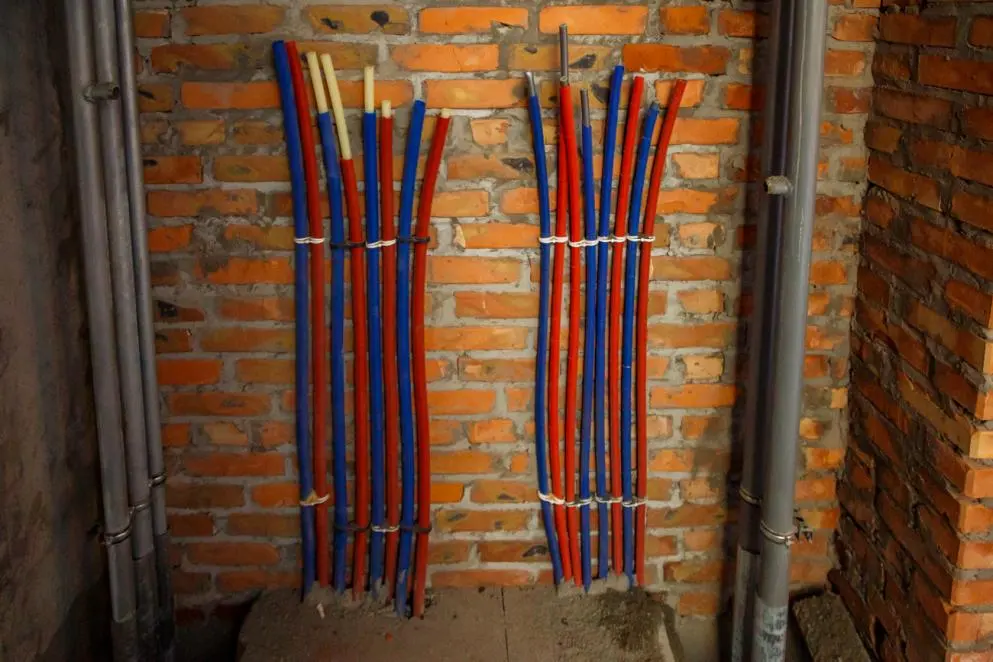

Виконано роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий (100%), тривають роботи по влаштуванню клінкеру (10%). З 7-й по 9-й поверх тривають роботи з монтажу кронштейнів (25%). Ведуться підготовчі роботи по підвальному поверху, тривають роботи по монтажу горизонтальної системи опалення 2-6 поверх (20%).
Секція 2
Розпочато роботи на 2-му поверсі (60%) та на 8-му поверсі, на 3-7 поверхах роботи завершені.
Секція 3

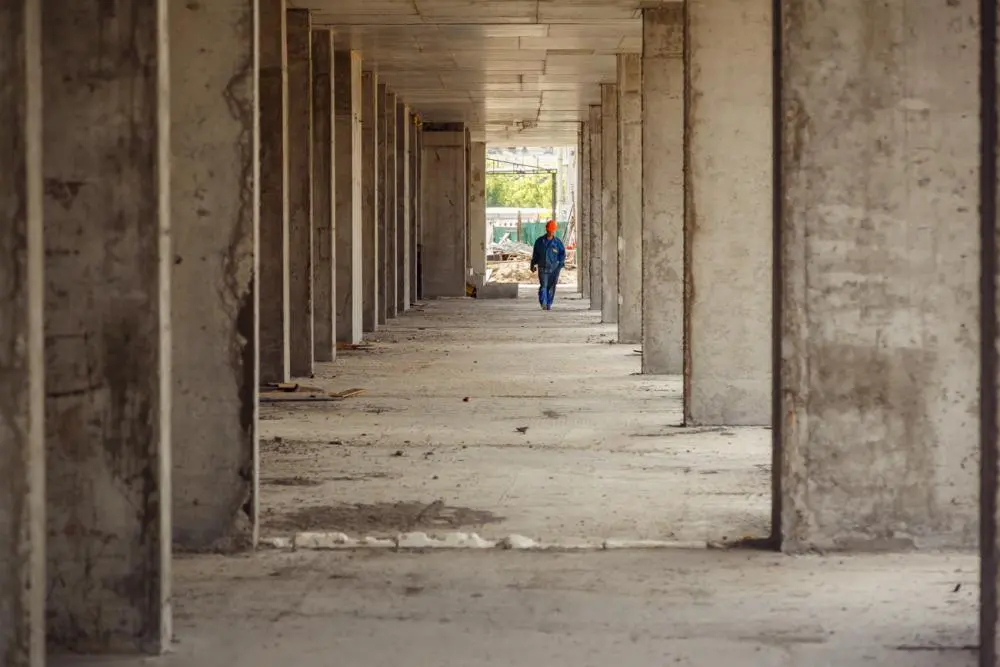

Монолітні роботи: завершено з 2-го по 8-ий поверх, розпочато вертикальні елементи 9-го поверху (10%). Завершено цегляну кладку з 2-го по 3-ій поверх, виконується робота на 4 та 5 поверсі (70%).
Секція 4
Тривають роботи над горизонтальними елементами 10-го поверху. Триває цегляна кладка на 8 поверсі (10%).
Секція 5

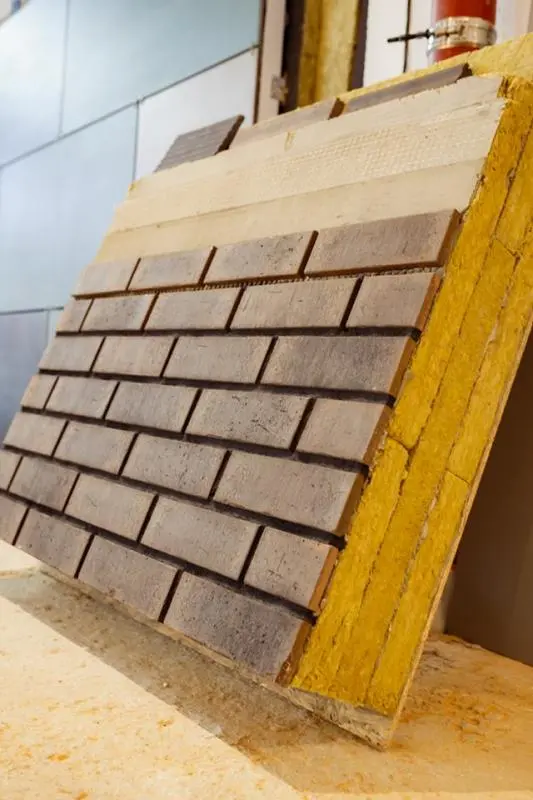

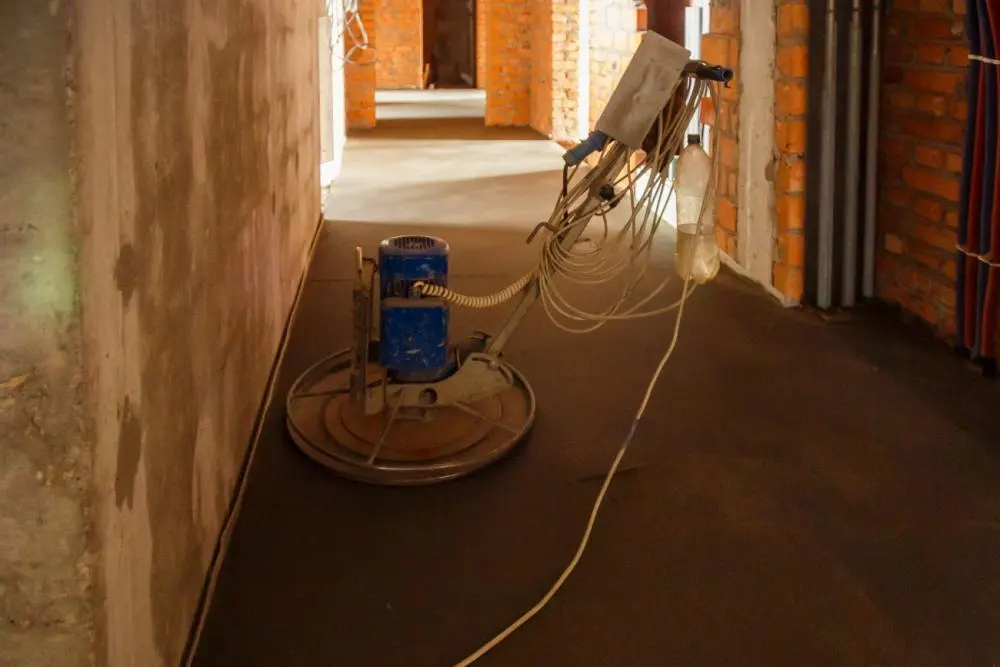

Наразі завершено розкатку труб з 7-го по 10-ий поверх. Тривають фасадні роботи з монтажу кронштейнів, каркасу і утеплювача з 2-го до 6-го поверху (92%). Тривають опоряджувальні роботи з монтажу клінкерної плитки (8%). Наразі змонтовано віконних рам 62 з 79 шт., стільки ж засклили. Також стяжку виконано на 2, 4-6, 8-10 поверхах.
Секція 6
Триває монтаж віконних рам: готові 70 з 82 шт., стільки ж засклили. Також тривають роботи по влаштуванню стяжки з 6-го до 9-го поверху (20%), 4 і 5 поверхи вже завершені. Активно тривають фасадні роботи, а саме облицювання фасаду з 2-го по 6-го поверху. З АКП-панелей виконано (85%). З 7-го до 9-го поверху виконано монтаж кронштейнів, каркасу і утеплювача (90%).

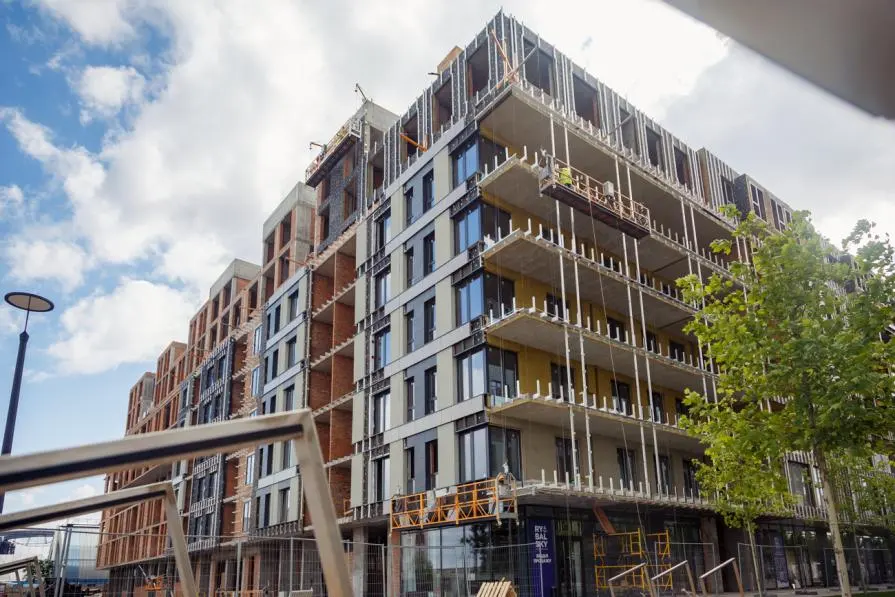

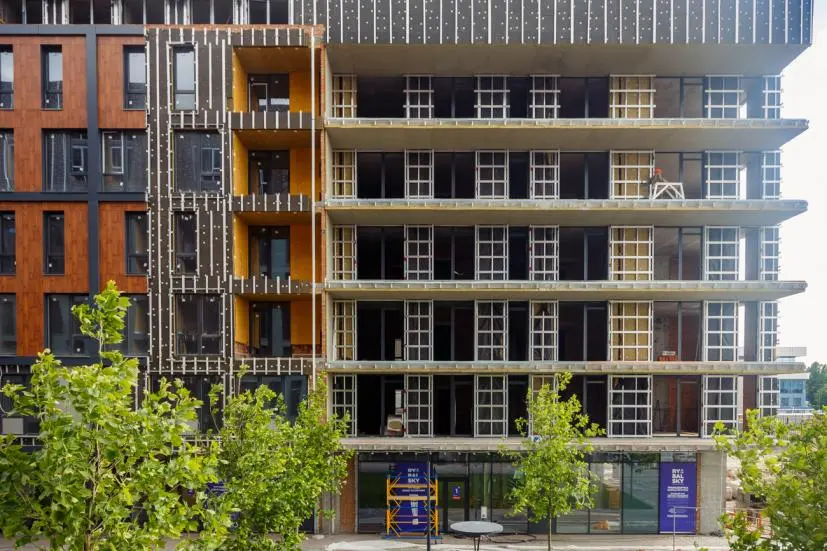

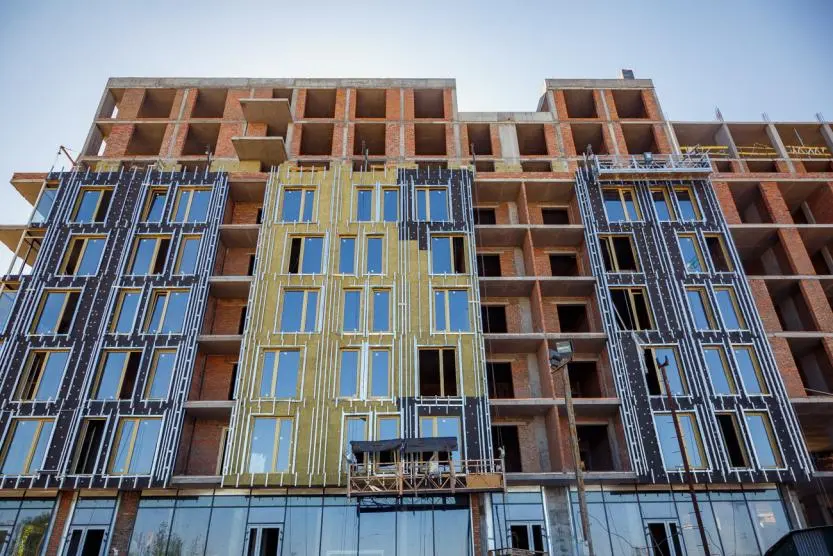

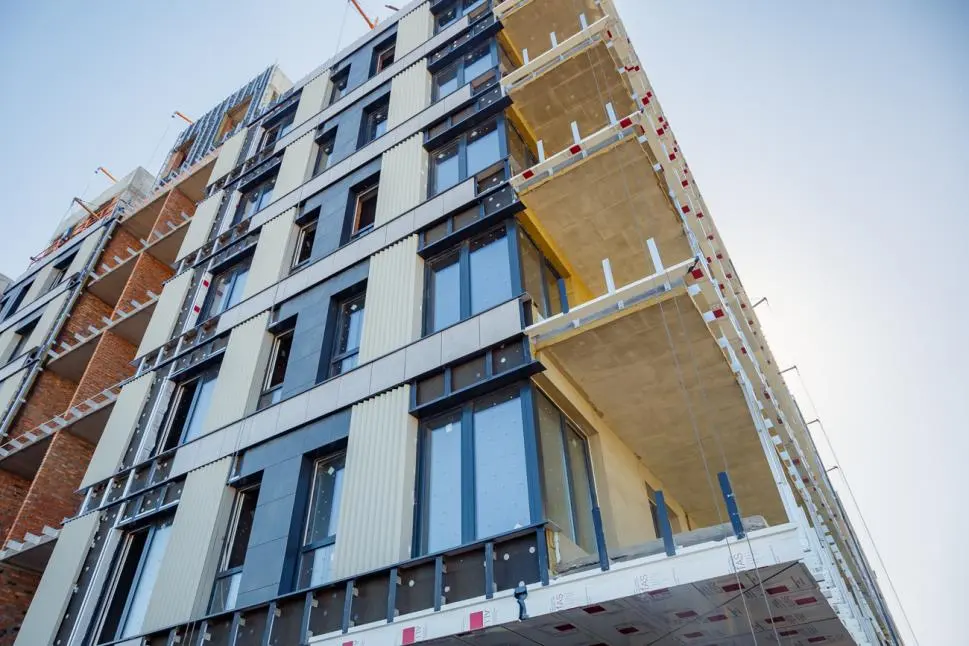

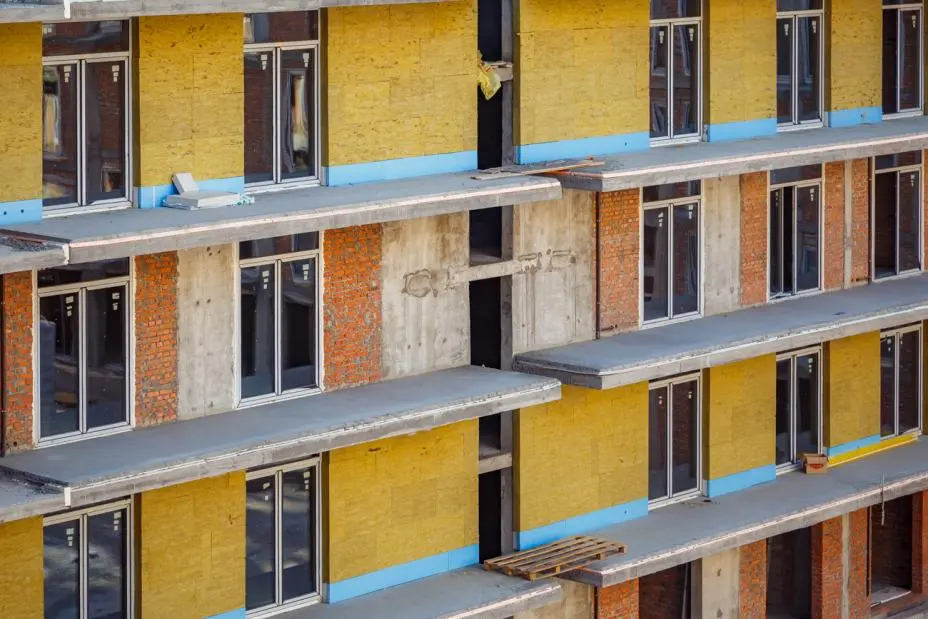

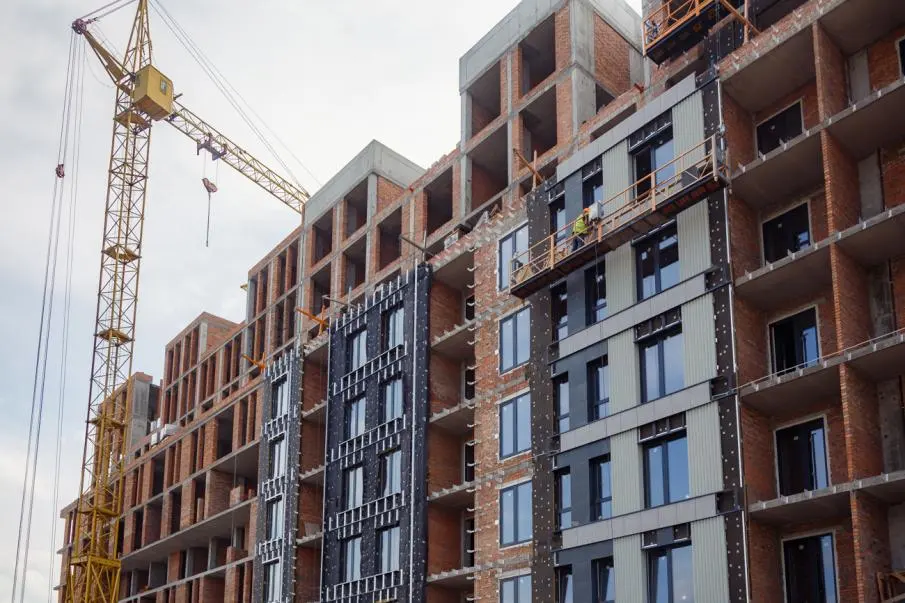

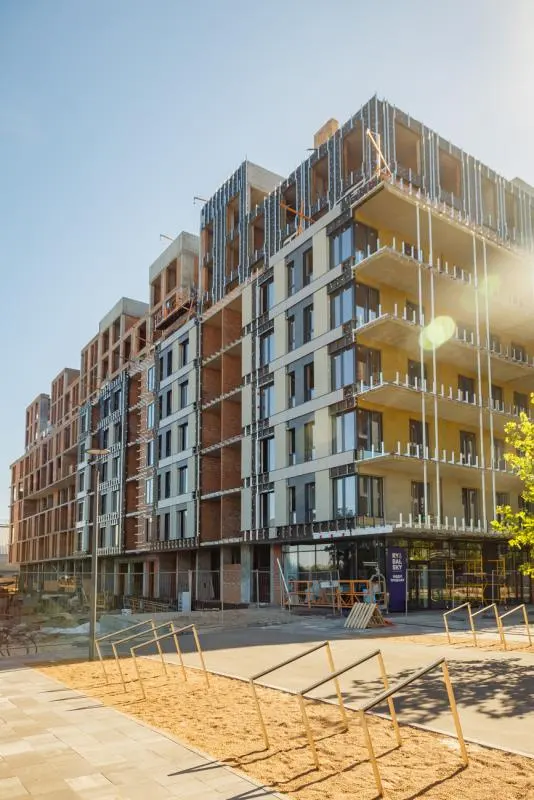

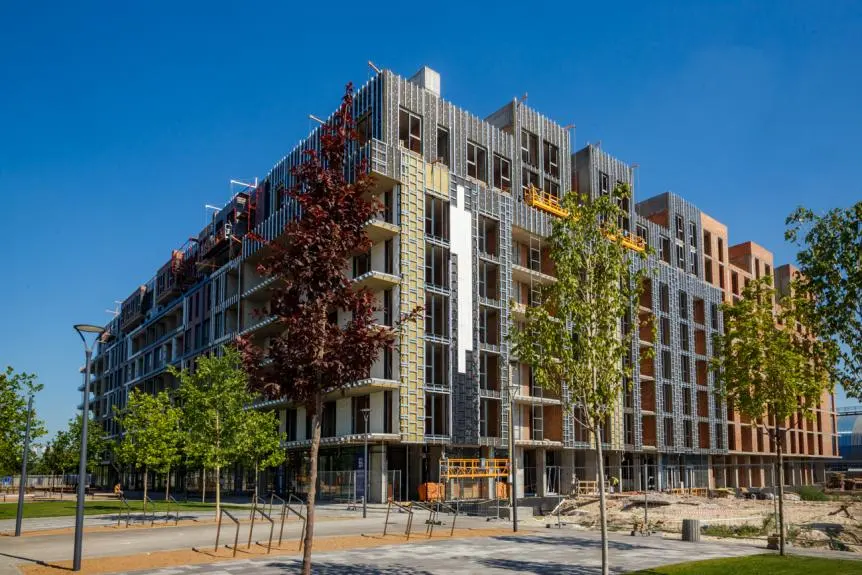

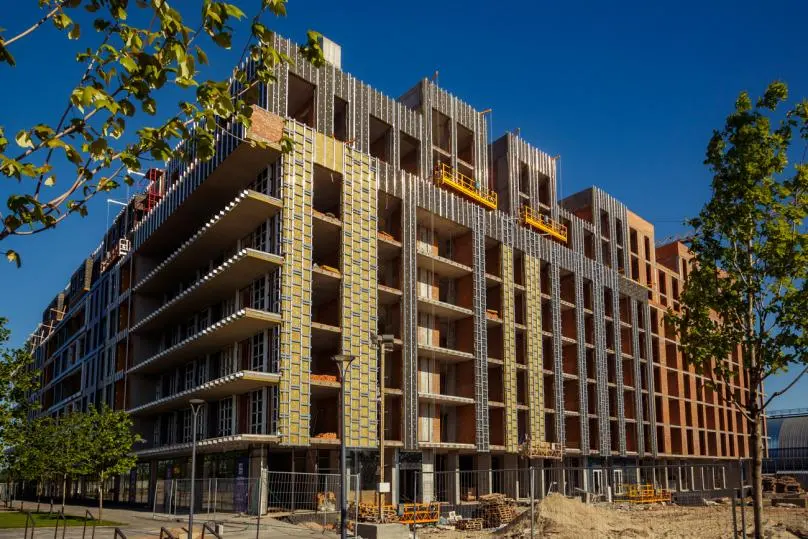

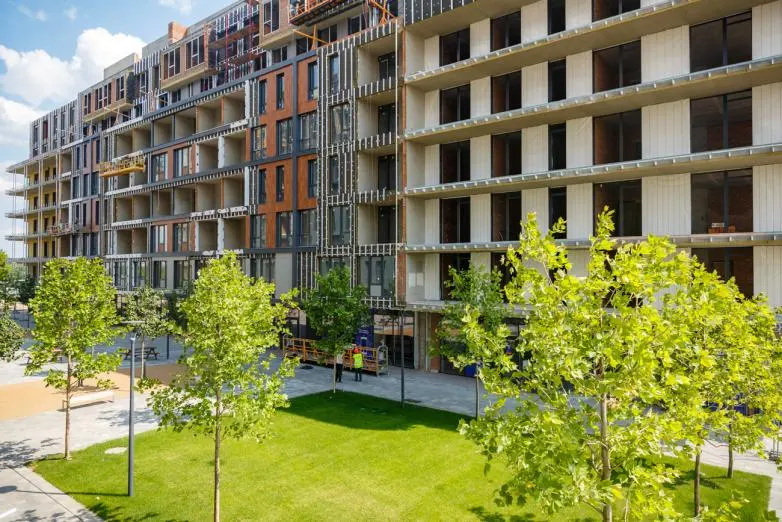

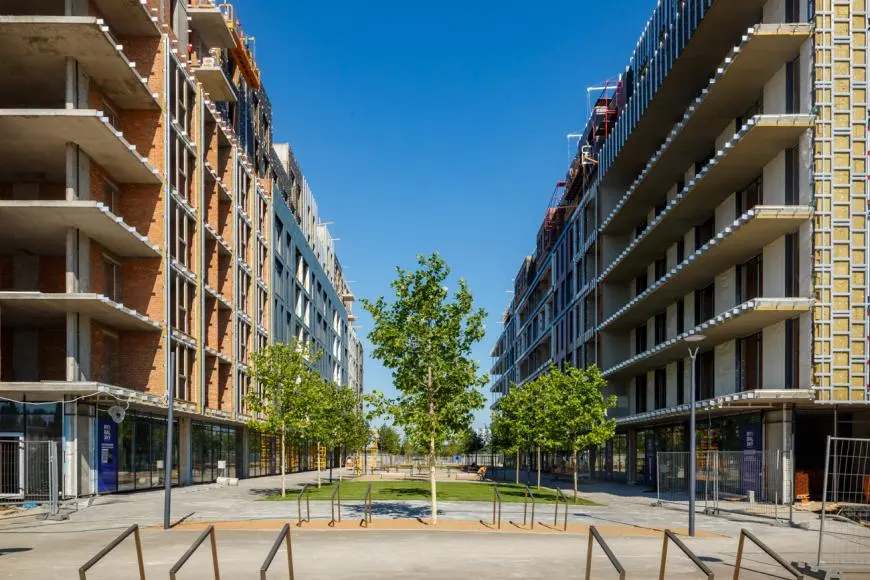

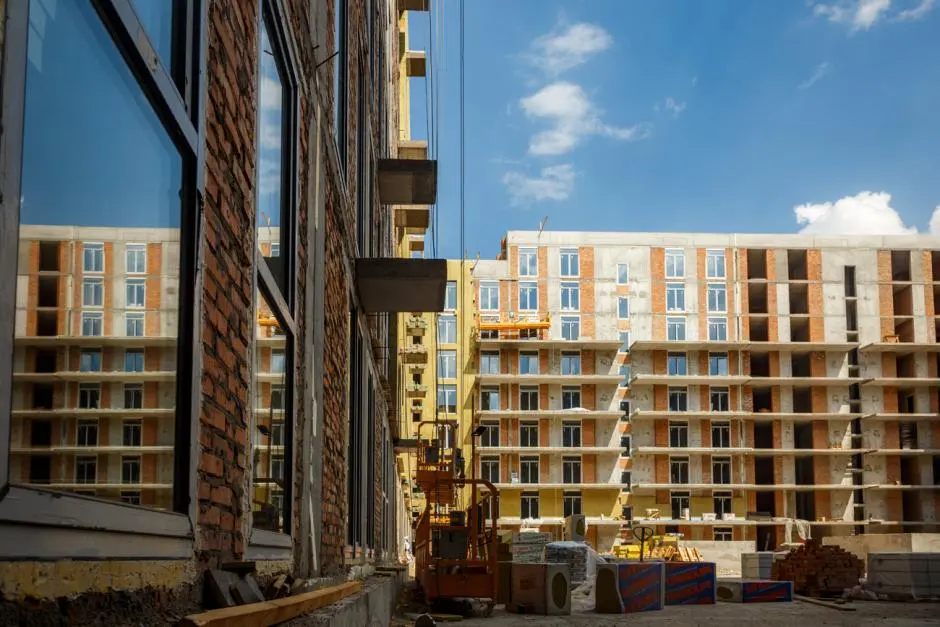

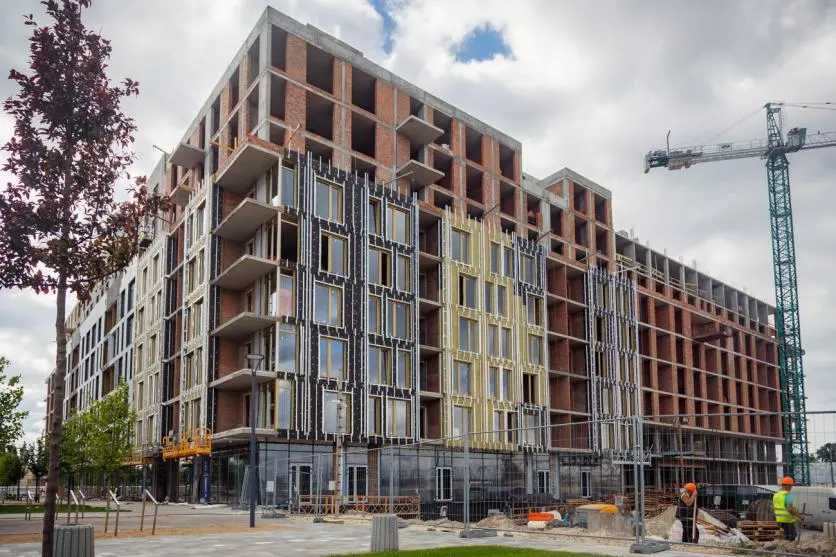

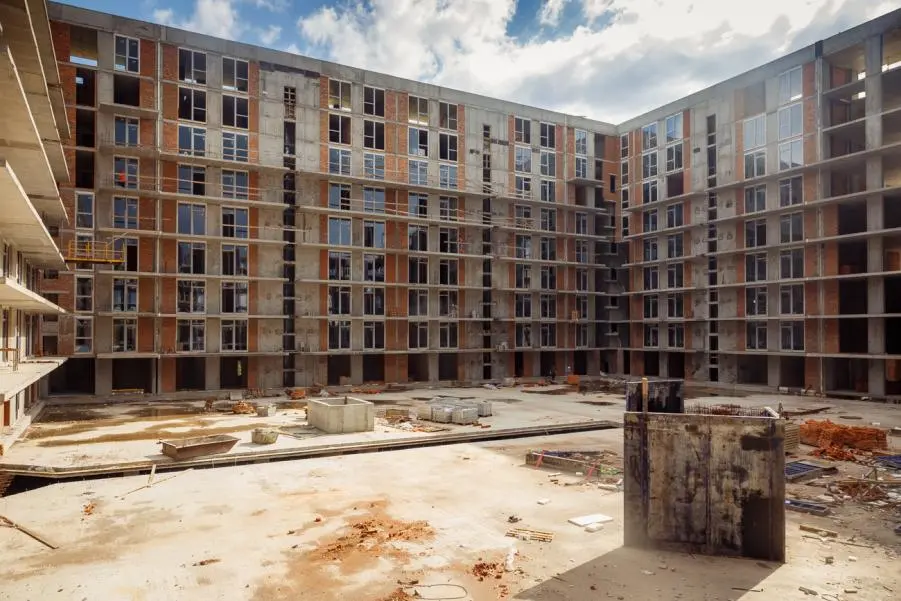

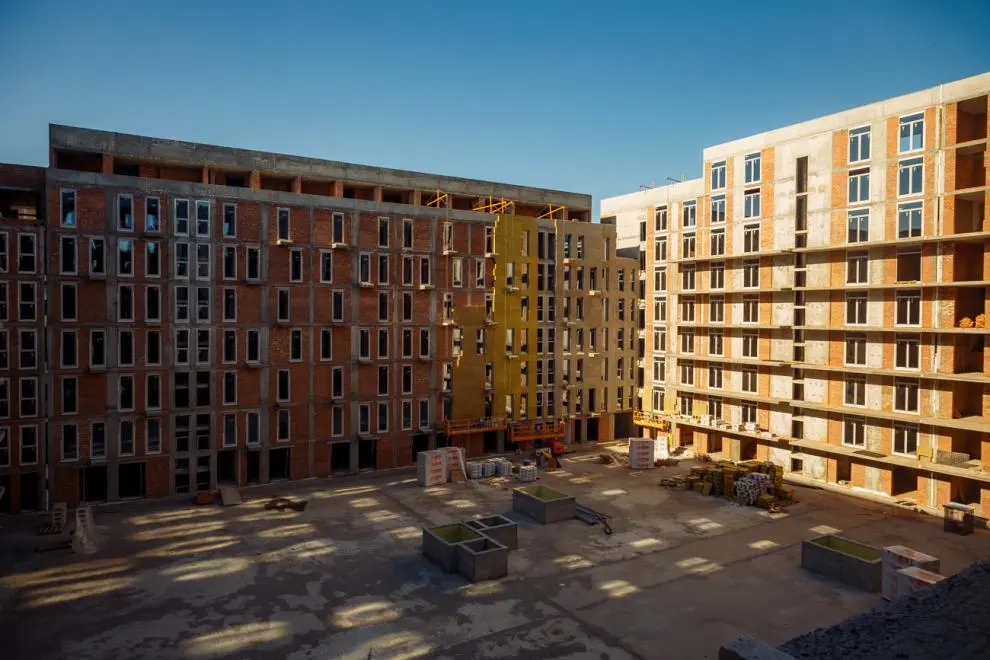

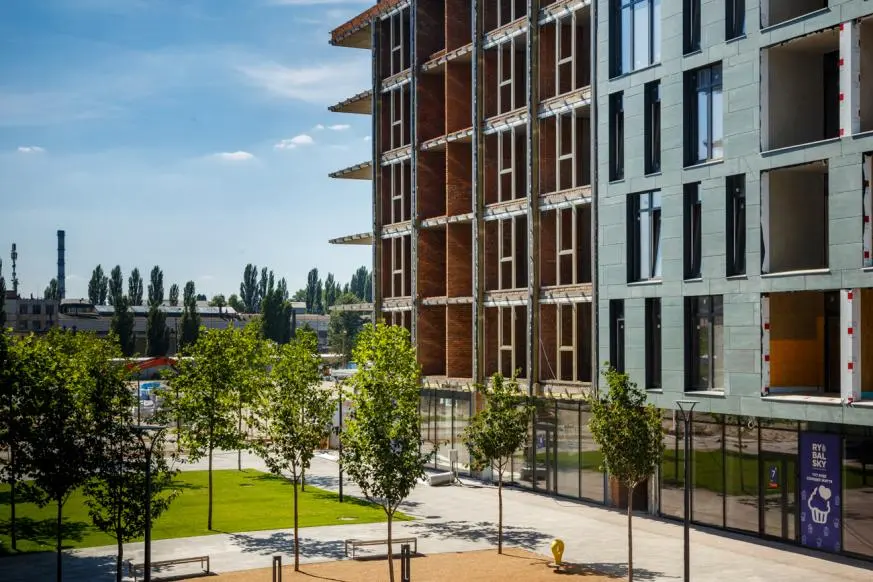

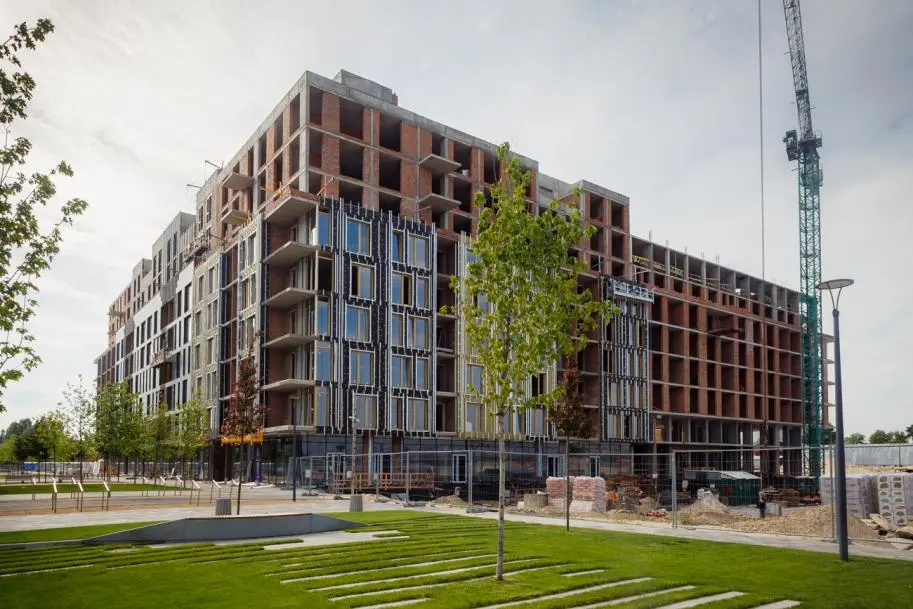

Фотозвіт переглядайте нижче.
