Актуальний статус будівництва житлового району RYBALSKY!

Будинок №3
Секція 1

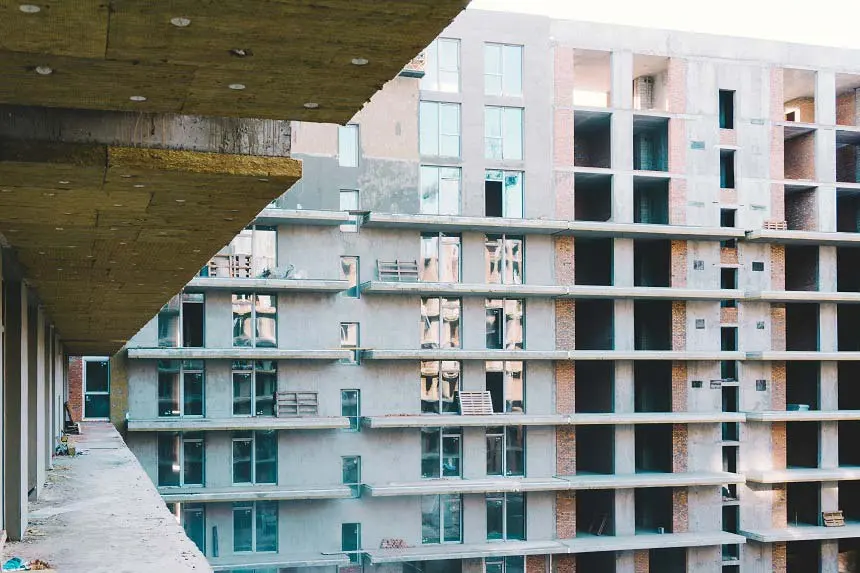

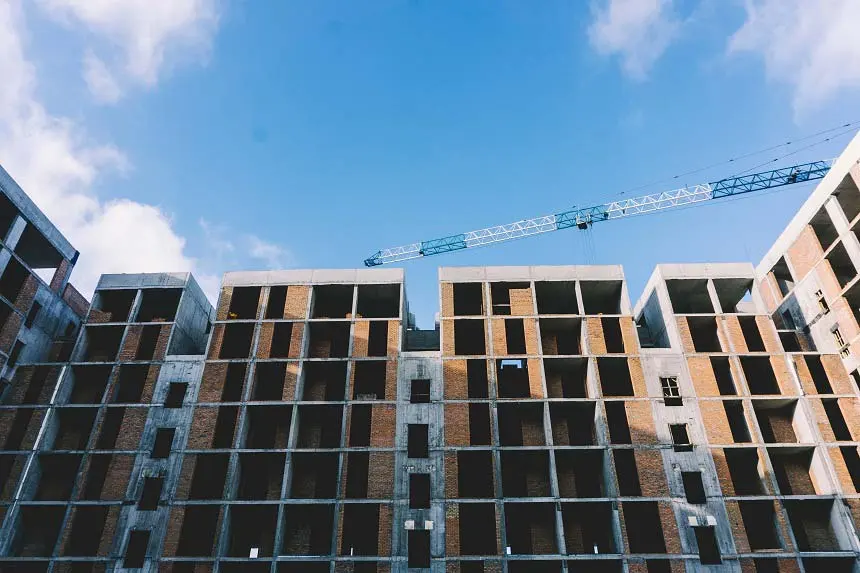

Завершальні етапи вкладання цегляної кладки. Тривають роботи у підвалі і на 1-му поверсі (85%).
Секція 2
Триває прокладання мереж водопостачання і каналізації. Також змонтовано вже усі вікна: як дворові, так і квартирні. Щодо фасадних робіт: змонтовано кронштейни, каркас і утеплювач з 2-го по 10-ий поверх (100%). Розпочато фасадні роботи з улаштування фіброцементної плити.Фасад дворовий: виконано частково монтаж утеплювача (72%), шпаклювання (27%), а також виконується монтаж огородження балконів. Тривають підготовчі роботи зі встановлення ліфтів.

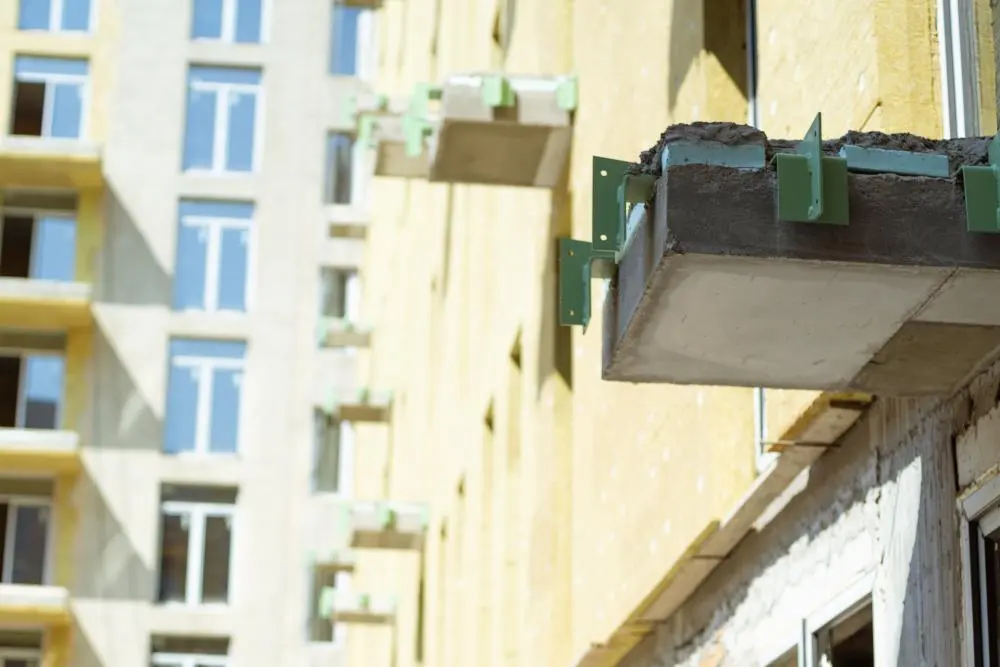

Секція 3
Завершено монтаж дворових вікон. Також повністю виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий поверхи. Розпочато оздоблювальні роботи з влаштування АКП та НPL панелей (85%), влаштування фіброцементних плит (18%), кронштейнів та вати (81%).Внутрішнє опорядження: завершено штукатурні, ведеться укладання плитки на підлогу в місцях загального користування (85%). Виконано фасадні роботи з монтажу утеплювача (100%), та шпаклювання (18%).Усі квартирні двері змонтовано на 100%.Завершується монтаж першого ліфта, 2-й ліфт у процесі збирання.
Секція 4
Щодо фасадних робіт: виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверх (95%), облицювання з АКП панелей виконано частково (69%). З 7-го по 9-ий поверх виконано монтаж кронштейнів, каркасу і утеплювача (88%). Стяжки уже виконано на 100%. Триває підготовка ліфтових шахт. Вікна змонтовані на 98%.
Секція 5

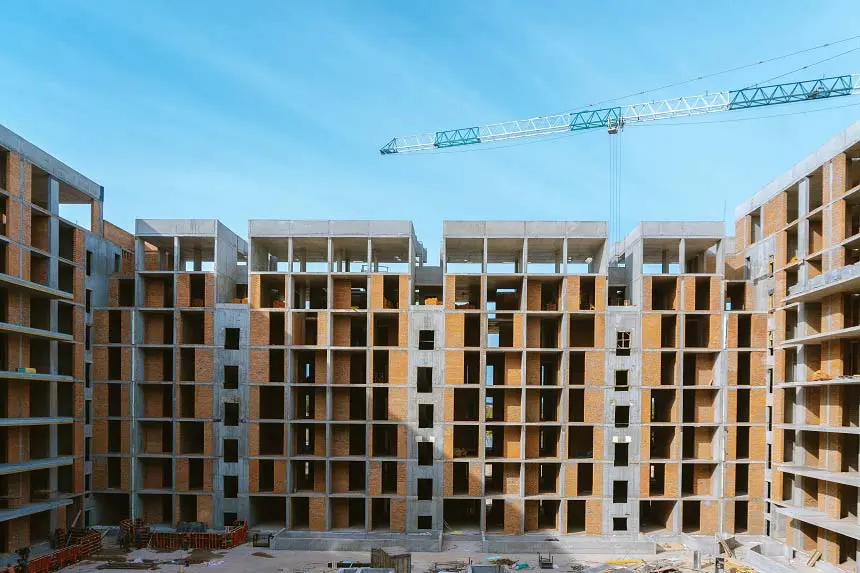

Триває закінчення цегляної кладки з 4-го до 10-го поверху, а також роботи з підсилення металевим каркасом цегляних колон.
Секція 6
Закінчення цегляної кладки з 2-го по 10-ий поверх, майже завершено підвальний поверх (96%) та 1 поверх.

Будинок №9
Секція 1
Виконано роботи по монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверхи (100%), тривають роботи зі влаштування клінкеру (10%). З 7-го до 9-го поверху ведуться роботи по монтажу кронштейнів (30%).Також активно тривають підготовчі роботи по підвальному поверху. Тривають роботи з монтажу горизонтальної системи опалення 6-8 поверх (50%).Монтаж вікон виконаний на 75%. Стяжку виконано на 2600 м2 (68%).
Секція 2
Розпочато роботи на 1 (15%), 2-му поверсі (79%) та на 8-му поверсі, на 3-7 поверхах роботи завершені.
Секція 3
Монолітні роботи завершено з 2-го по 9-ий поверх. Також заврешено цегляну кладку з 2-го по 5-ий поверх. Тривають роботи на 6 та 7 поверсі (85%).
Секція 4
Наразі виконуються горизонтальні елементи 10-го поверху (50%). Цегляна кладка виконується на 2 і 8 поверсі (80%).
Секція 5
Внутрішні мережі ВК, ОВ: завершено розкатку труб з 7-го по 10-ий поверх.Фасадні роботи: виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий (95%), ведуться оздоблювальні роботи з монтажу клінкерної плитки (12%).Монтаж дворових вікон: змонтовано віконних рам 78 з 79 шт. Засклили 78 з 79 шт. Стяжки: виконано на 100%.
Секція 6
Монтаж дворових вікон завершено. Стяжки виконано на 100%. Тривають фасадні роботи по облицюванню фасаду з 2-го по 6-ий поверх з АКП панелей виконано (91%). З 7-го по 9-ий поверх виконано монтаж кронштейнів, каркасу і утеплювача (96%).

Переглядайте нові фото нижче.

SA
SAGA Development413 повід. · з 2017
10 липня 2018 р.

Як RYBALSKY готується до вводу в експлуатацію.
Кожну деталь від бульвару до вхідних дверей ми готуємо для того, щоб ви якомога швидше заїхали у свої квартири. А нижче — детально в цифрах про першу пускову секцію.

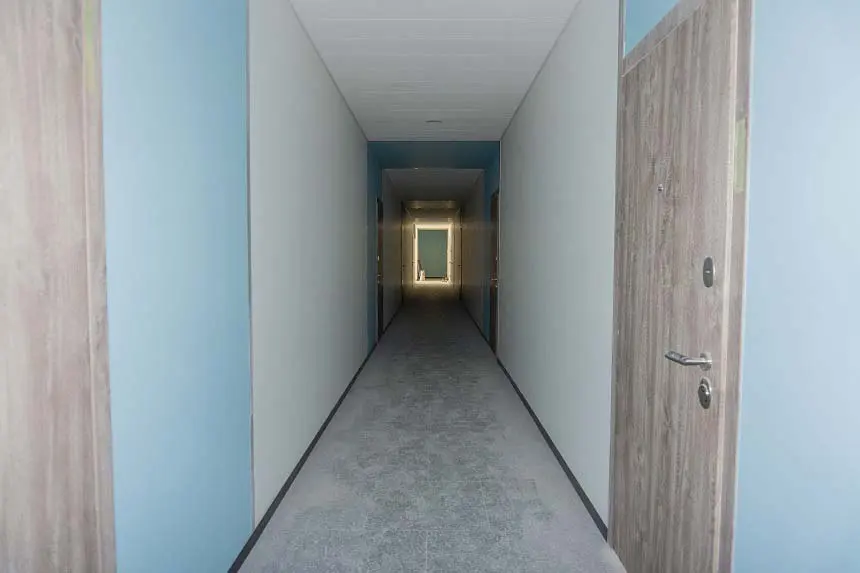

Встановлено вже всі квартирні двері! В усіх місцях загального користування (сходові майданчики та коридори) завершено штукатурні роботи.

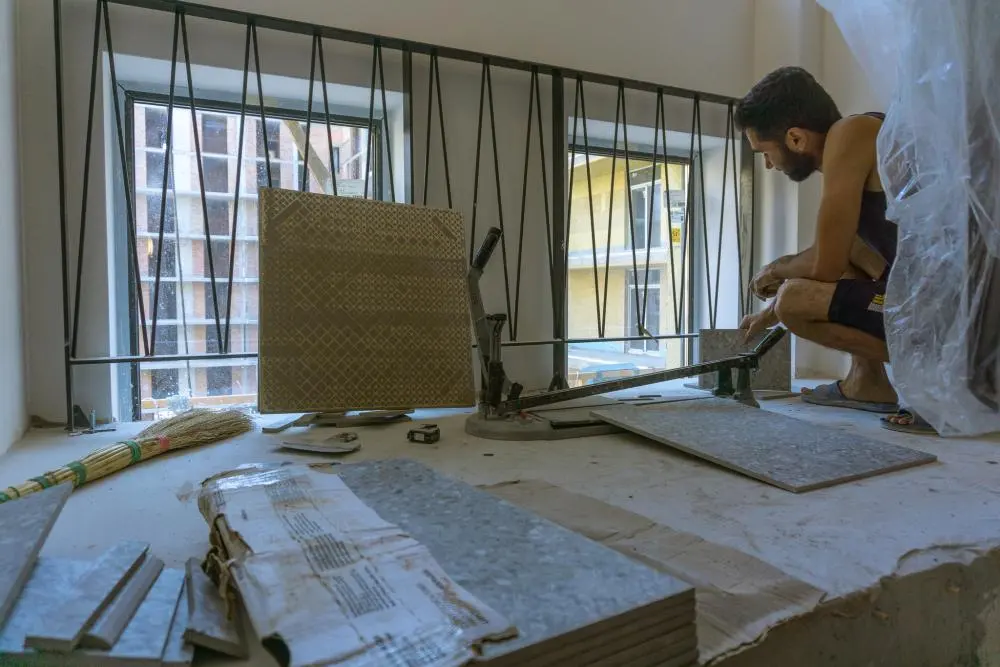

Зараз укладаємо плитку на підлогу. Перший ліфт уже працює, зараз завершуємо монтаж другого.
Встановлення дворових вікон із 2-го до 6-го поверху третьої секції завершено — всі 156 вікон встановлені. З боку дворика стіни утеплені, виконується шпаклювання.

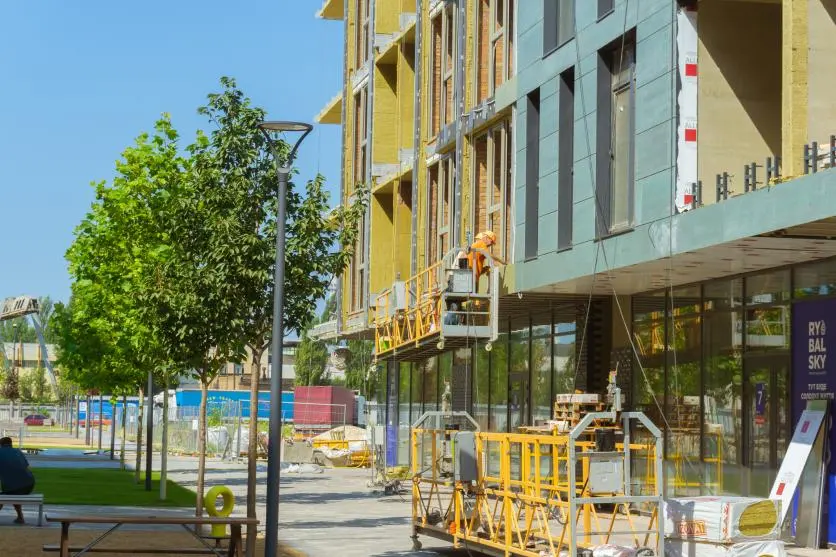

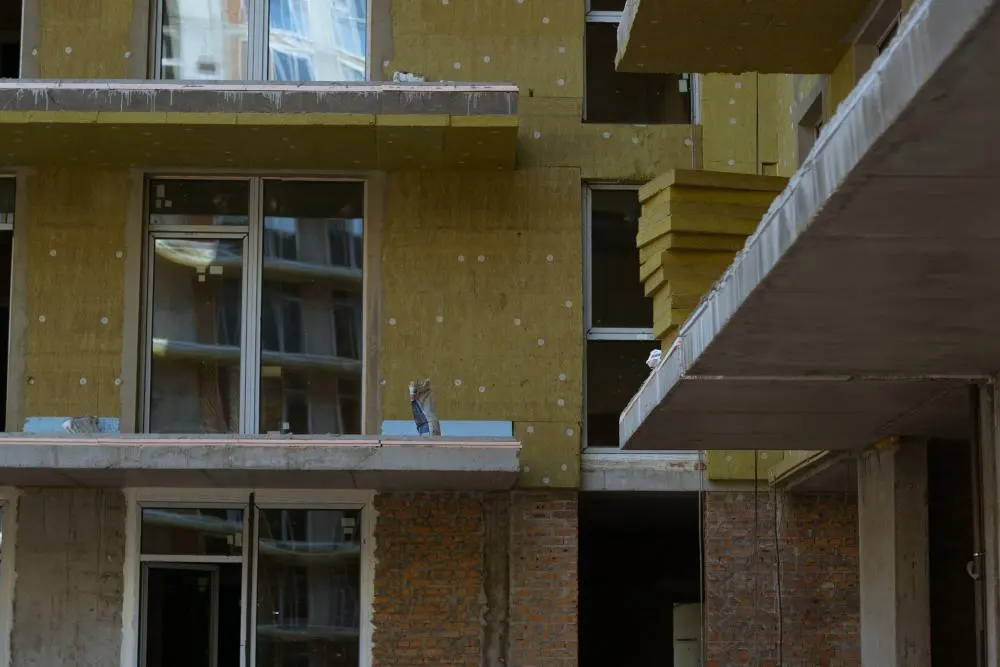

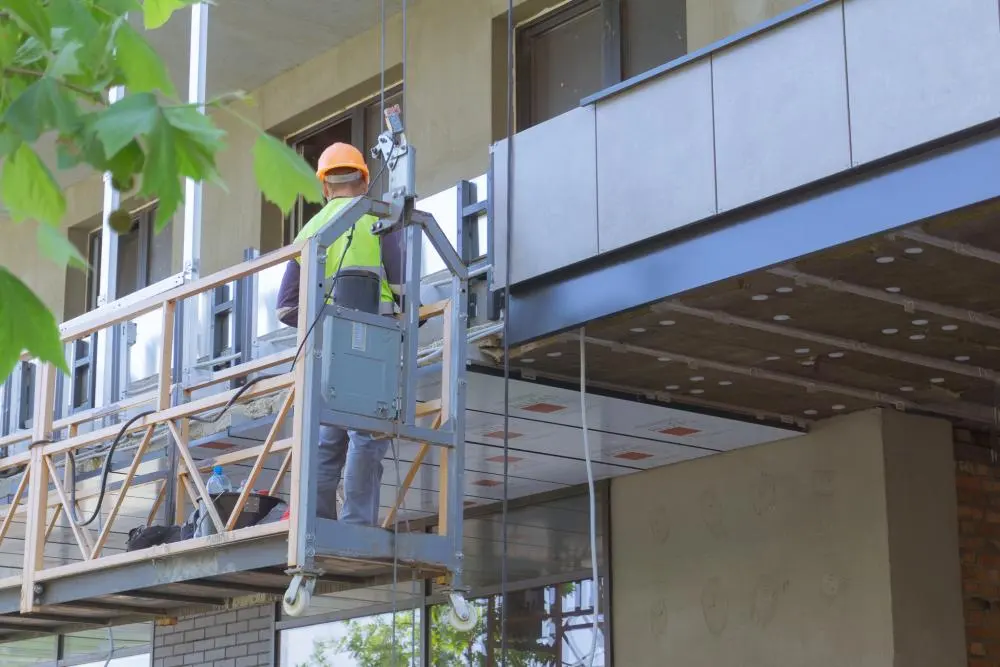

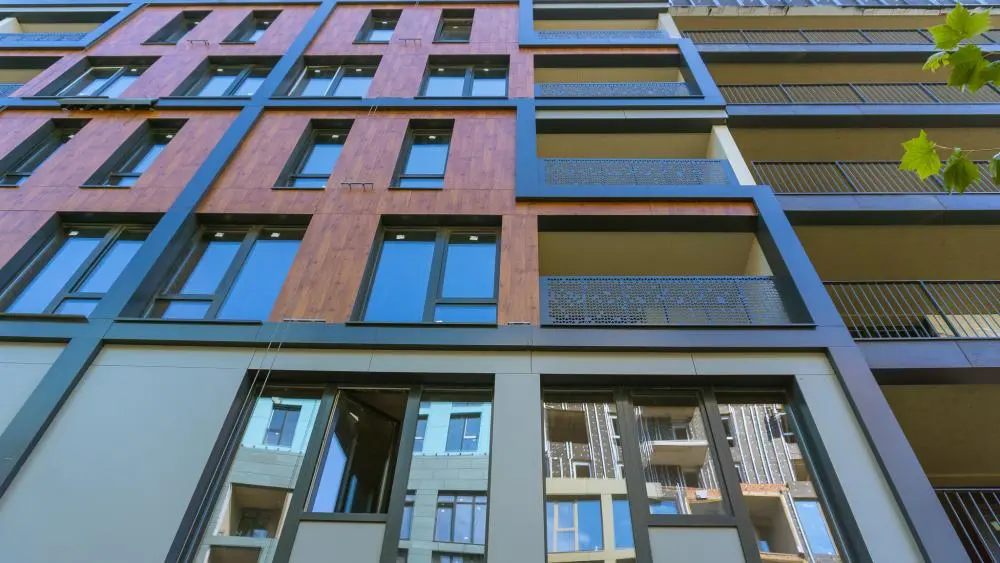

Зовнішні фасади теж на завершальній стадії: виконано монтаж кронштейнів, каркасу й утеплювача з 2-го до 10-го поверху. Також встановлені АКП та НPL панелі вже на 85%.
Почали встановлення фіброцементних плит.
Робимо все, аби якомога швидше завершити всі необхідні роботи!

SA
SAGA Development413 повід. · з 2017
20 липня 2018 р.

РИБАЛЬСЬКИЙ

Звіт про хід будівництва в житловому районі RYBALSKY.

Будинок №3

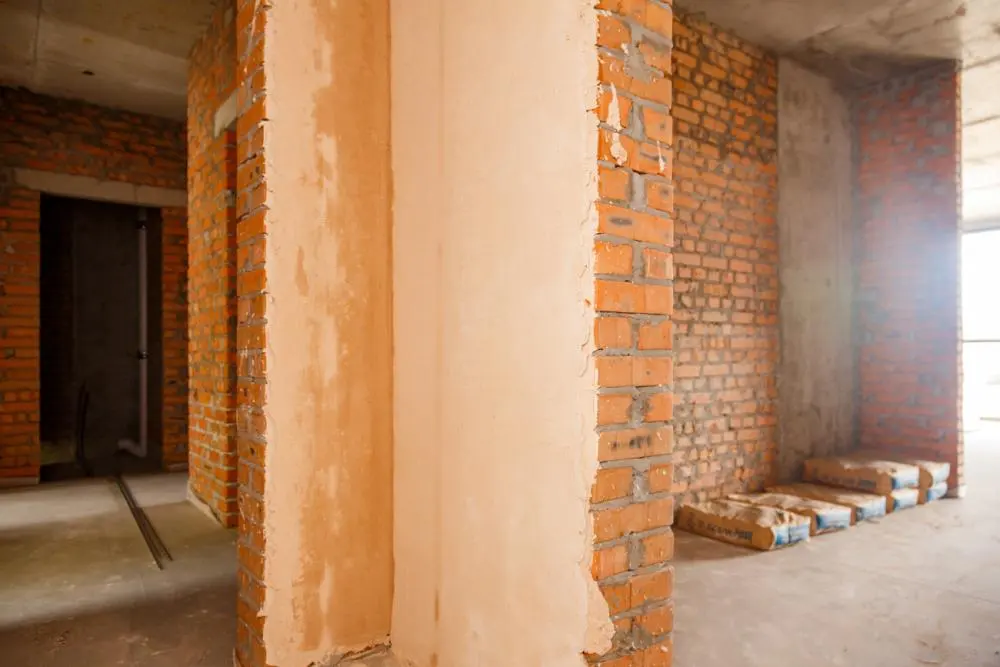

1 секція. Кладочні роботи виконані на 95% у підвальному приміщенні та на 1-му поверсі.
2 секція. Виконуються внутрішні роботи по прокладка мереж водопостачання і каналізації. Ведеться монтаж дверей у квартирах, матеріал подається на поверхи. Завершено монтаж алюмінієвих вікон з 2-го по 6-ий поверх. Також змонтовано алюмінієві вікна з 7-го по 9-ий поверх, дворові вікна — з 2-го- по 6-ий. Окрім цього, виконуються штукатурні роботи. Завершено монтаж кронштейнів, каркасу та утеплювача з 2-го по 10-ий поверх. Розпочато фасадні роботи із влаштування фіброцементної плити. З боку подвір’я монтаж утеплювача виконано на 78%, шпаклювання 33%, а також виконується монтаж огородження балконів. Завершено штукатурні роботи, ведеться укладання плитки на підлогу в місцях загального користування. Виконується монтаж 2-х ліфтів.
3 секція. Виконується монтаж дворових вікон з 2-го по 6-ий поверх. Завершено монтаж 156 вікон. Також завершено монтаж кронштейнів, каркасу і утеплювача з 2-го по 10-ий поверх. Розпочато оздоблювальні роботи з влаштування панелей, фіброцементних плит, кронштейнів та вати. Завершено штукатурні роботи, майже закінчено укладання плитки на підлогу в місцях загального користування. З боку подвір’я закінчено монтаж утеплювача та продовжують шпаклювання. Квартирні двері змонтовано повністю.
Також завершено монтаж 2-х ліфтів, відбувається підготовка до проведення налагоджених робіт.
4 секція. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверх, облицювання — частково. Із 7-го по 9-ий поверх виконано монтаж кронштейнів, каркасу і утеплювача на 96%. Завершено роботи по формуванню стяжки. Виконується підготовка ліфтових шахт. Алюмінієві вікна із 7-го по 9-ий поверх змонтовано на 98%. зЗ боку вулиці завершено штукатурні роботи, ведеться укладання плитки на підлогу в місцях загального користування.
5 секція. Ведуться роботи по підсиленню метало-каркасом цегляних колон.

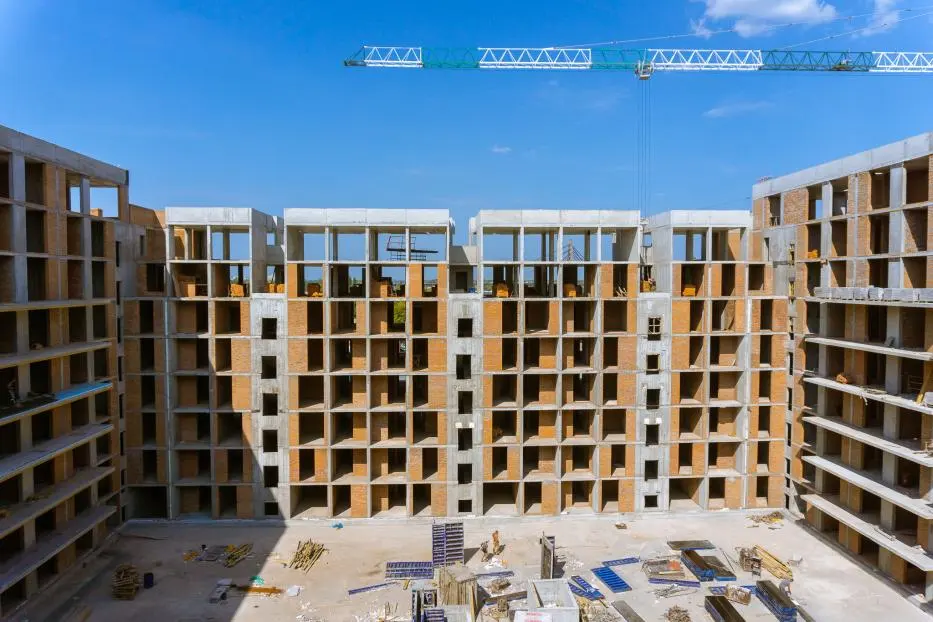

6 секція. Закінчують укладання цегляної кладки з 2-го по 10-ий поверх, майже завершено підвальний та 1 поверх.

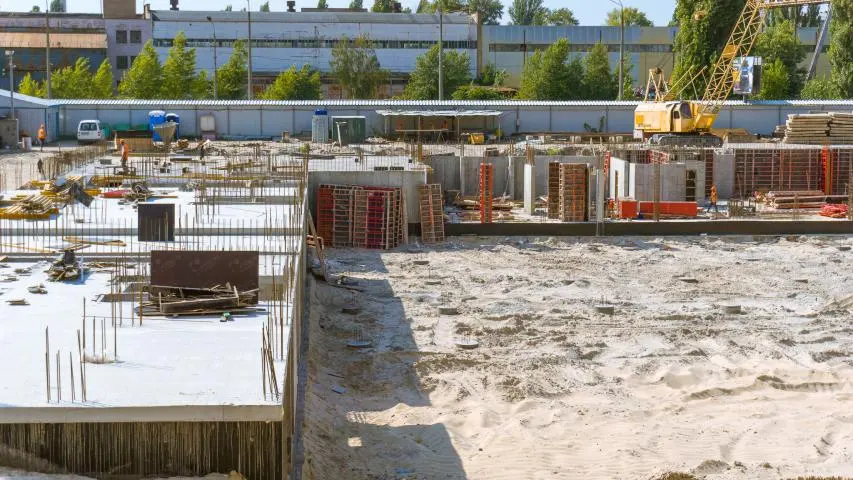

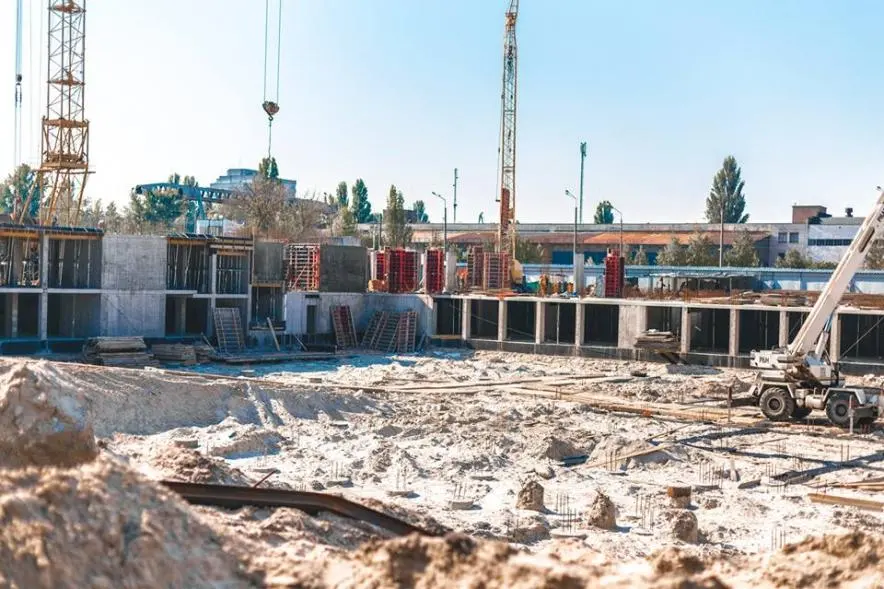

Будинок №5.

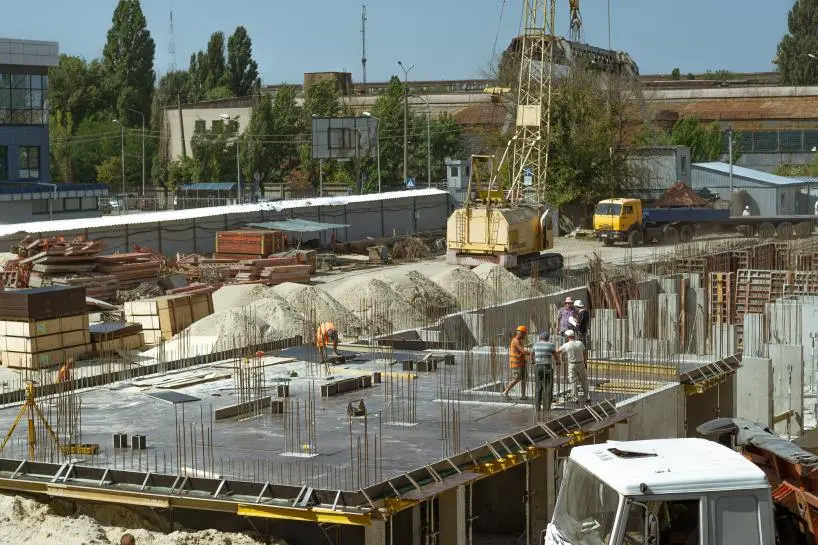

1 секція. У підвальному приміщенні виконують зварювання каркасів та армування.
2 секція. Зварювання каркасів та армування відбуівається у підвальному приміщенні. Розтверк: завершено.

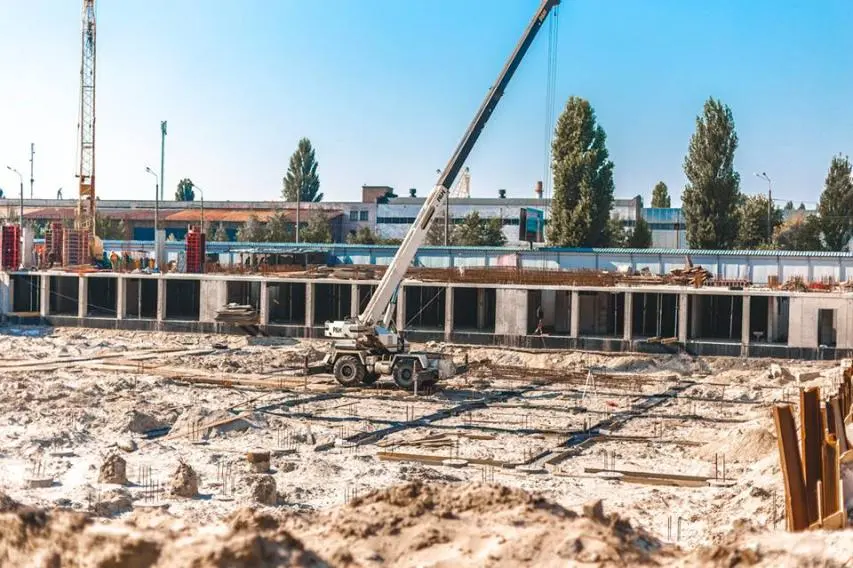

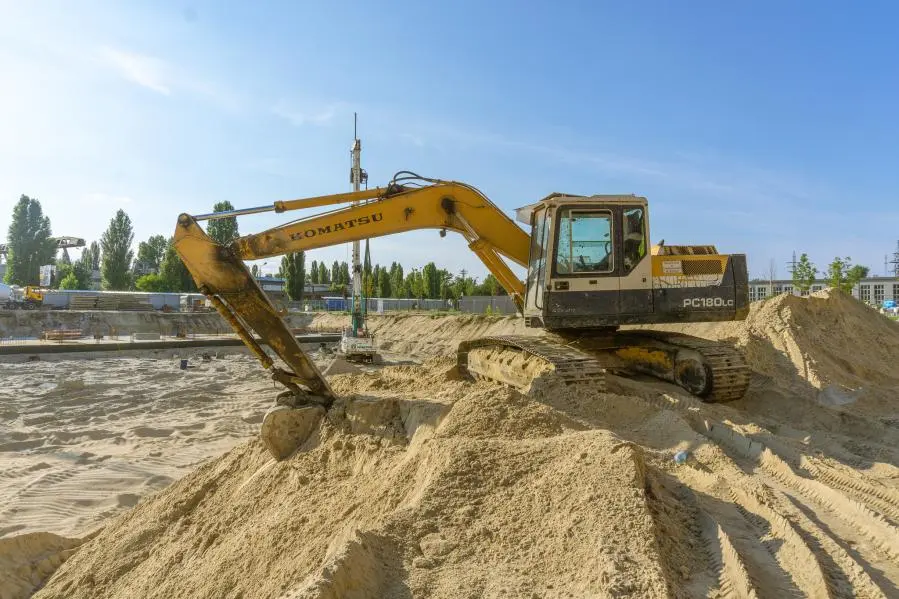

3 секція. Бетонна підготовка на 10%.

Будинок №9.

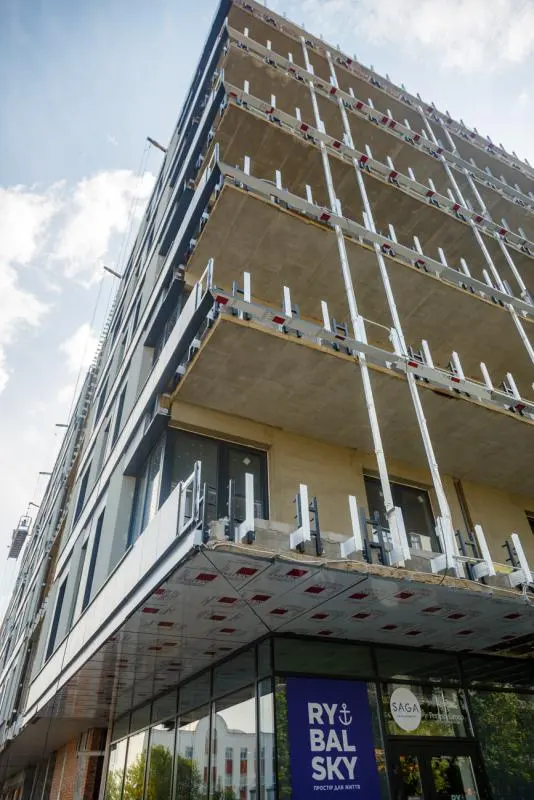

1 секція. Фасадні роботи тривають. Монтаж кронштейнів, каркасу та утеплювача з 2-го по 6-ий поверх здійснено на 100%, ведуться роботи по влаштуванню клінкеру 18%. З 7-го по 9-ий поверх продовжуються роботи по монтажу кронштейнів. Також ведуться роботи по монтажу лежаків підвального поверху. Майже закінчено монтаж вікон з 2-го по 6-ий поверх. Закладено 3800 м² стяжки.
2 секція. Розпочато укладання цегляної кладки на 1-му, 2-му, 8-му поверсі. Із 3-го по 7-ий поверх роботи завершені.
3 секція. Монолітні роботи завершено з 2-го по 8-ий поверх. На 9-му поверсі виконуюється монтаж вертикальних елементів. Укладання цегляної кладки завершено з 2-го по 5-ий поверх, наразі виконується робота на 6-му та 7-му поверсі.
4 секція. Тривають роботи вертикальних елементів 10-го поверху, а також ведеться армування парапету 9-го та 10-го поверху. Цегляну кладку укладають на 1-му поверсі.
5 секція. Завершено розкатку труб з 7-го по 10-ий поверх. Виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверх, ведуться оздоблювальні роботи з монтажу клінкерної плитки. З боку подвір’я змонтовано та засклено 78 із 79 шт віконних рам. Формування стяжки завершено.
6 секція. Завершено монтаж вікон з боку подвір’я у кількості 82 шт. Формування стяжки виконано на 100%. Ведуться роботи по облицюванню фасаду з 2-го по 6-ий поверх з АКП панелей. Із 7-го по 9-ий поверх виконано монтаж кронштейнів, каркасу і утеплювача на 100%.

Фотозвіт переглядайте нижче.

SA
SAGA Development413 повід. · з 2017
31 липня 2018 р.

Повідомляємо вам новини з будівництва житлового району RYBALSKY та пропонуємо переглянути фотозвіт.

Будинок №3
1 секція. Із 3-го по 8-ий поверх ведуться роботи по монтажу внутрішніх мереж: роботи системи опалення та водопостачання виконані на 71%, із 2-го по 3-ій поверх виконується монтаж горизонтальної розводки електропостачання. Також ведуться підготовчі роботи по влаштуванню покрівлі.
2 секція. Виконується прокладка мереж водопостачання і каналізації. Із 2-го по 6-ий поверх завершено монтаж вікон. Також змонтовані алюмінієві вікна на 7-9 поверсі, дворові — змонтовані на 2-6 поверсі. Завершено штукатурні роботи та виконано 85% плиточних робіт у
місцях загального користування. Щодо фасадних робіт — виконується улаштування фіброцементної плити. З боку подвір’я частково виконано монтаж утеплювача, а також шпаклювання. Крім цього, здійснюється монтаж огородження балконів. На даний час роботи ведуться з боку паркінгу та завершені з боку бульвару. Також завершено штукатурні роботи, наразі виконується укладання плитки на підлогу в місцях загального користування. Виконано монтаж 2-ох ліфтів.
3 секція. Монтаж дворових вікон із 2-го по 6-ий поверх завершено. Виконуються оздоблювальні роботи по влаштуванню АКП та НPL панелей, а також по влаштуванню фіброцементних плит. Завершено штукатурні та плиточні роботи в місцях загального користування. Наразі виконується опорядження вхідного холу. З боку подвір’я завершено монтаж утеплювача, та продовжують шпаклювання. Квартирні двері — змонтовано. Роботи із огородження балконів виконуюються з боку паркінгу та завершені з боку бульвару. Монтаж 2-ох ліфтів також виконано.
4 секція. Виконано монтаж кронштейнів, каркасу та утеплювача з 2-го по 6-ий та з 7-го по 9-ий поверх. Облицювання з АКП панелей на 2-6 поверсі здійснено частково. Завершено роботи по формуванню стяжки. Наразі виконується монтаж 2-х ліфтів. Алюмінієві вікна встановлені із 7-го по 9-ий поверх. Завершуються штукатурні роботи, ведеться
укладання плитки на підлогу в місцях загального користування.
5 секція. Наразі ведуться роботи із 3-го по 8-ий поверх по монтажу горизонтальної розводки системи опалення та водопостачання, із 2-го по 3-ій поверх — по монтажу горизонтальної розводки електропостачання. Крім цього, ведуться підготовчі роботи по влаштуванню покрівлі.

Будинок №5
1 секція. На 90% виконано зварювання каркасів та армування. Виконуються бетонні роботи.
2 секція. Продовжується зварювання каркасів та армування.

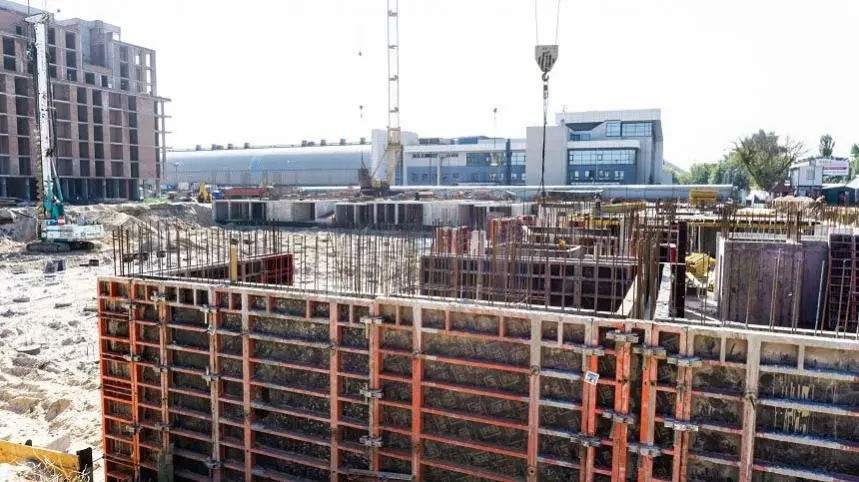

3 секція. Бетонна підготовка на 40%.

Будинок №9
1 секція. Виконані роботи по монтажу кронштейнів, каркасу та утеплювача з 2-го по 6-ий поверх, продовжуються роботи по влаштуванню клінкеру. Із 7-го по 9-ий поверх ведеться монтаж кронштейнів. Також у підвальному поверсі монтуються лежаки. Із 2-го по 6-ий поверх змонтовано вікна. Формування стяжки завершено.
2 секція. Розпочато роботи із укладення цегляної кладки на 1-му поверсі, на 2-7 поверхах — завершені.
3 секція. Завершені монолітні роботи з 2-го по 9-ий поверх, на 10-му виконується монтаж горизонтальних елементів. Закінчуюють укладання цегляної кладки із 2-го по 7-й поверх, перший поверх — виконано.
4 секція. Виконується монтаж парапетів та укладення цегляної кладки на 1-му поверсі.
5 секція. Завершено горизонтальну розкатку труб. Також виконано монтаж кронштейнів, каркасу та утеплювача з 2-го по 6-ий поверх. Наразі ведуться оздоблювальні роботи з монтажу клінкерної плитки. Дворові вікна — змонтовано, а також завершено формування стяжки.
6 секція. Завершено монтаж дворових вікон, а також формування стяжки. Наразі ведуться роботи по облицюванню фасаду з 2-го по 6-ий поверх з АКП панелей. Монтаж кронштейнів виконано із 7-го по 9-ий поверх.

NE
Nelli18551 повід. · з 2016
8 серпня 2018 р.

Фото Жилого Комплекса

08.08.2018

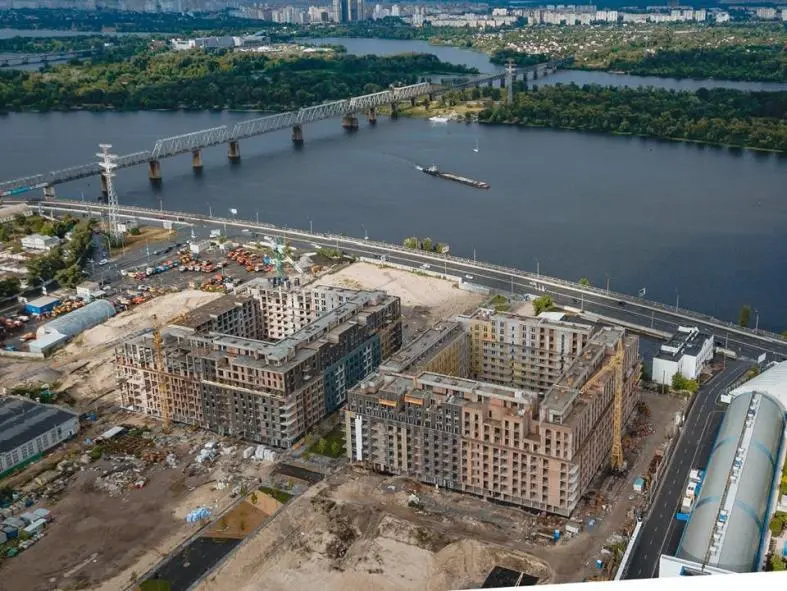

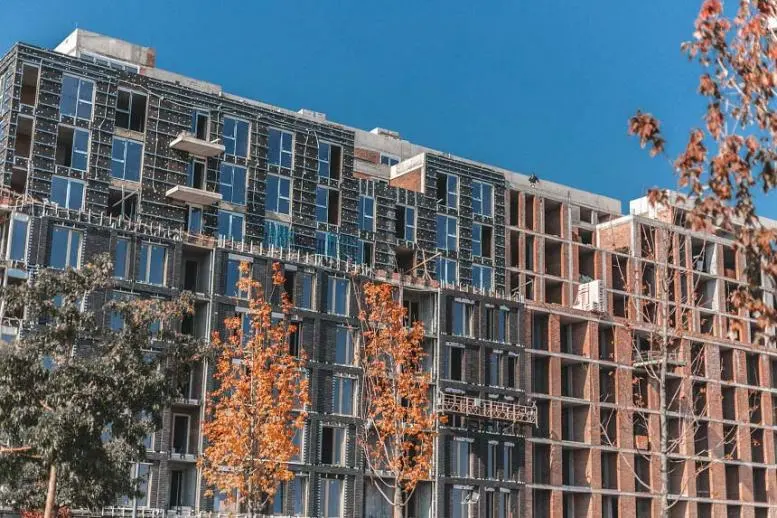

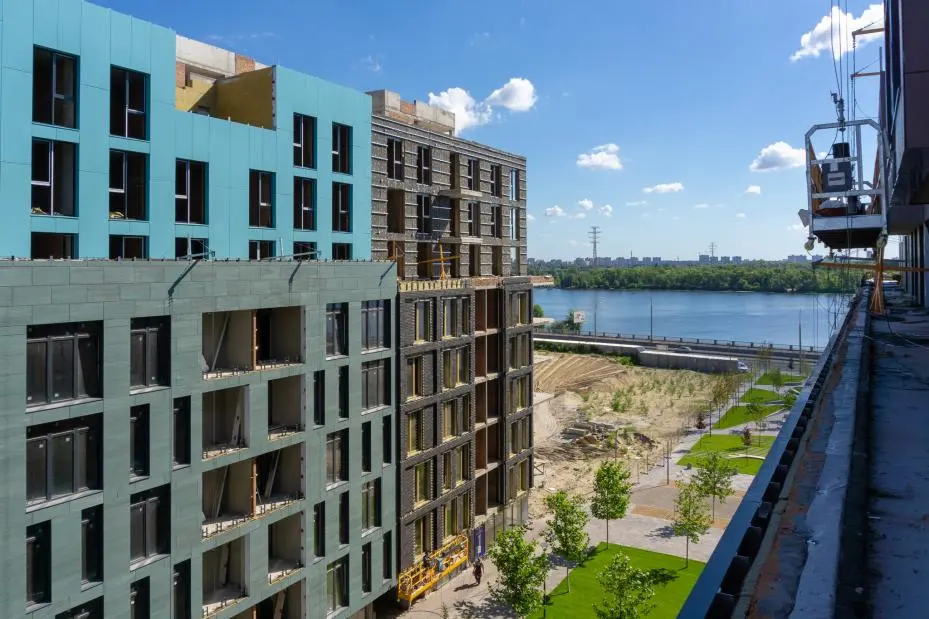

Так виглядає житловий район RYBALSKY з висоти пташиного польоту.

SA
SAGA Development413 повід. · з 2017
9 серпня 2018 р.

Щотижневий звіт будівельних робіт в житловому районі RYBALSKY.

Будинок №3

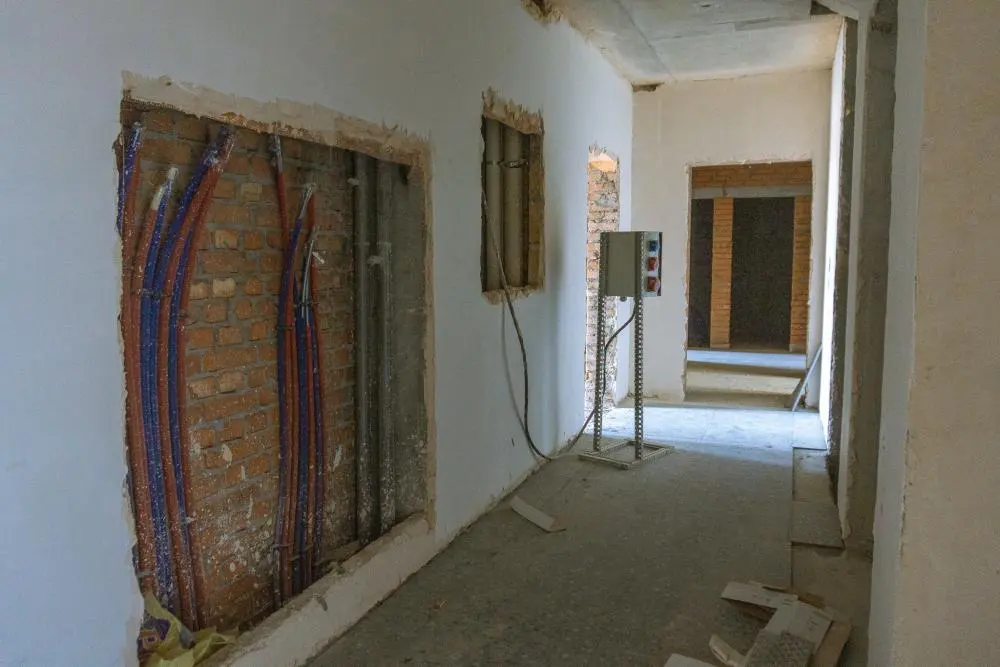

1 секція. Продовжуються роботи по монтажу внутрішніх мереж. Система опалення та водопостачання виконана на 71% із 3-го по 8-ий поверх. На 2-му і 3-му поверсі виконується монтаж горизонтальної розводки електропостачання. Також ведуться підготовчі роботи по влаштуванню покрівлі.
2 секція. Завершено прокладку мереж водопостачання і каналізації. Також будівельники до кінця виконали штукатурні роботи, плиточні — на 90%. Майже завершено улаштування фіброцементної плити. На фасаді з боку подвір’я виконано монтаж утеплювача, частково — шпаклювання, а також продовжується монтаж огородження балконів. На 81% виконано укладання плитки на підлогу в місцях загального користування.
3 секція. На 97% виконали оздоблювальні роботи по влаштуванню АКП та НPL панелей, на 65 —фіброцементних плит. Працюють над опорядженням вхідного холу. З боку подвір’я виконують шпаклювання та огороджують балкони зі сторони паркінгу.

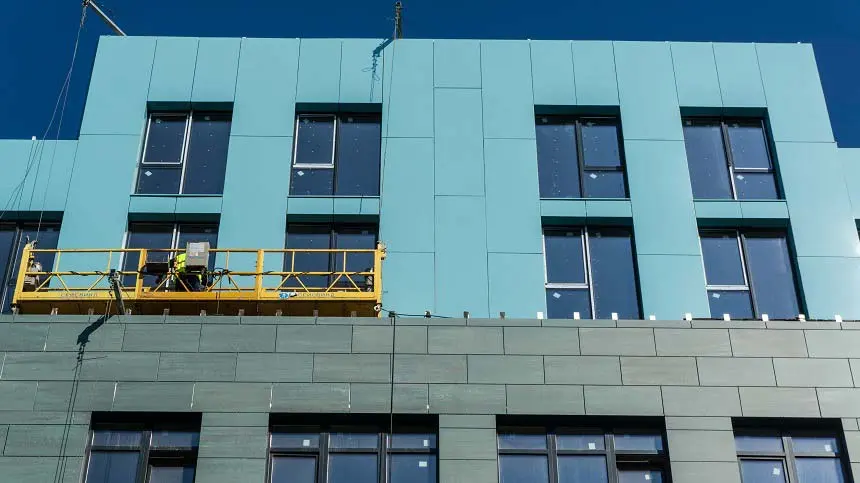

4 секція. Будівельники закінчують роботи монтажу кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверх, а от з 7-го по 9-ий роботи завершено. Крім цього на 88% здійснено облицювання з АКП панелей. Продовжують працювати над монтажем 2-ох ліфтів, а також штукатурними роботами та укладанням плитки на підлогу в місцях загального користування.
5 секція. Монтаж горизонтальної розводки системи опалення і водопостачання виконують вже з 9-го поверху. А з 4-го по 5-ий поверх ведуться роботи по монтажу горизонтальної розводки електропостачання.

Будинок №5

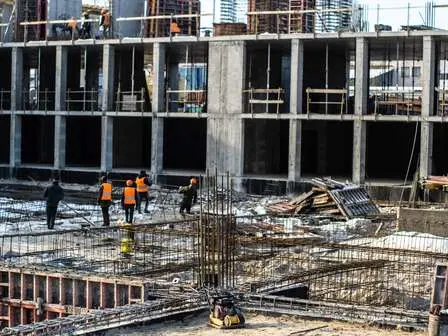

1 секція. Продовжуються бетонні роботи, зварювання каркасів та армування.
2 секція. На 30% виконано зварювання каркасів та армування.
3 секція. Продовжується бетонна підготовка.

Будинок №9
1 секція. На 70% виконані роботи по влаштуванню клінкеру, на 79% — по монтажу лежаків підвального поверху.
2 секція. Укладення цегляної кладки продовжується. Також на 8-му та 9-му поверсі виконується кладка внутрішніх стін і перегородок.
3 секція. Виконується влаштування парапетів. Також закінчують працювати над укладенням цегляної кладки із 2-го по 7-й поверх.
4 секція. Продовжуються роботи по монтажу парапетів та укладення цегляної кладки на 1-му поверсі.
5 секція. На 65% виконані оздоблювальні роботи з монтажу клінкерної плитки. Також на стадії завершення монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверх.

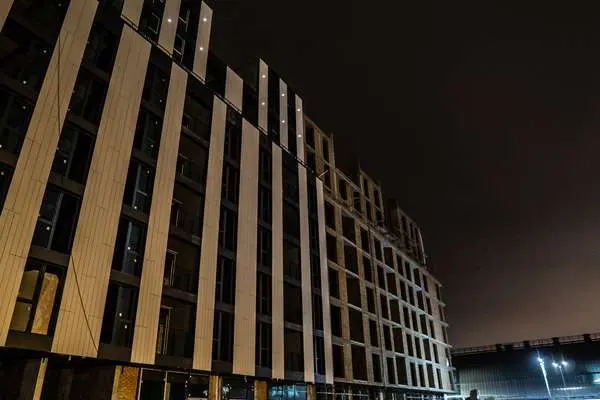

6 секція. На 98% виконано облицювання фасаду з 2-го по 6-ий поверх.

Нові фото переглядайте нижче.

SA
SAGA Development413 повід. · з 2017
16 серпня 2018 р.

Новини будівництва в житловому районі RYBALSKY.

Будинок №3
1 секція. Роботи по монтажу системи горизонтальної розводки опалення та водопостачання завершено на внутрішніх мережах ВК, ОВ. Із 6-го по 9-ий поверх монтаж горизонтальної розводки електропостачання виконано на 95%. А от формування стяжки здійснено на 45%.
2 секція. Щодо фасадних робіт, будівельники виконали облицювання з АКП панелей і фіброцементної плити на 95%. Із 7-го по 9-ий — вони завершені. Також виконано формування стяжки. Продовжується огородження балконів зі сторони паркінгу.
3 секція. Продовжується укладання плитки на підлогу в місцях загального користування. Роботи виконали на 95%. Також на 80% здійснили фарбування МЗК, на 82% — опорядження вхідного холу.

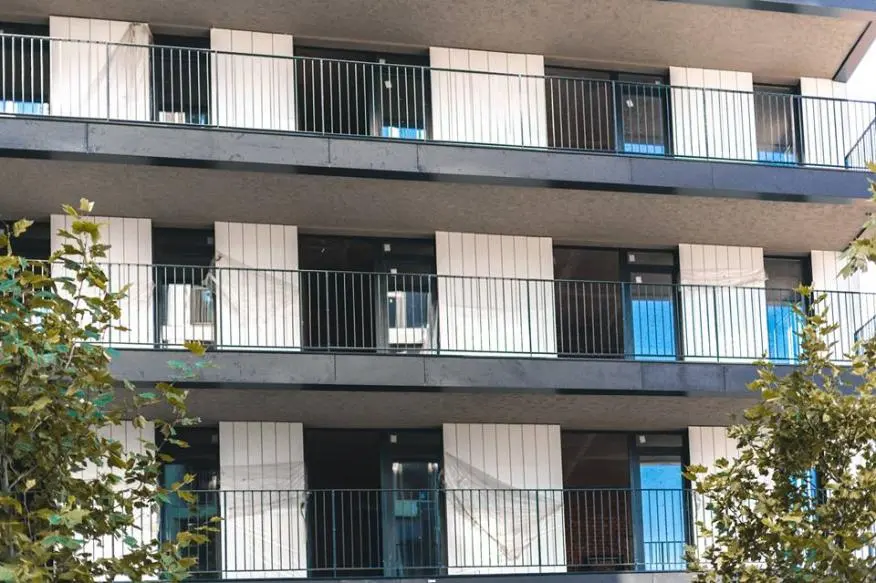

Зі сторони паркінгу на 36% виконали монтаж огородження балконів.

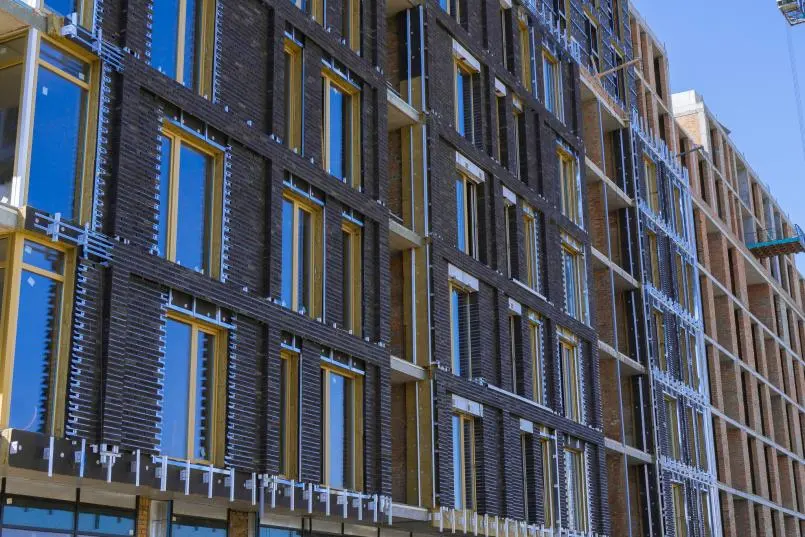

4 секція. Виконано облицювання з АКП панелей і фіброцементної плити на 95%. Із 7-го по 9-ий поверх облицювання виконано на 98%. Також на 95% виконали монтаж 2-х ліфтів. Завершуються штукатурні роботи, нанесення фінішного шару оздоблень виконано на 15%.
5 секція. Завершено роботи по монтажу горизонтальної розводки системи опалення і водопостачання.

Будинок №5

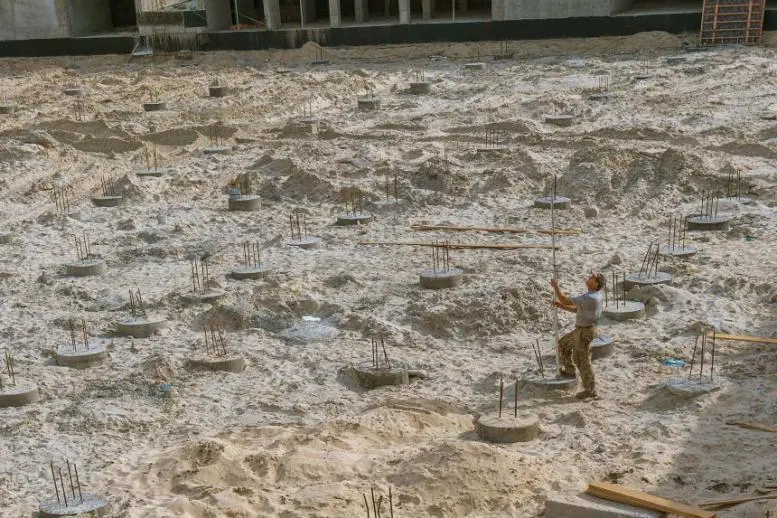

1 секція. Завершено 150,5 м3 вертикалу підвалу.
2 секція. Вже на 50% виконано зварювання каркасів та армування.
3 секція. Працюють над влаштуванням горизонтальної гідроізоляції. Завершено 1050 м2. Також влаштовують плити ростверку

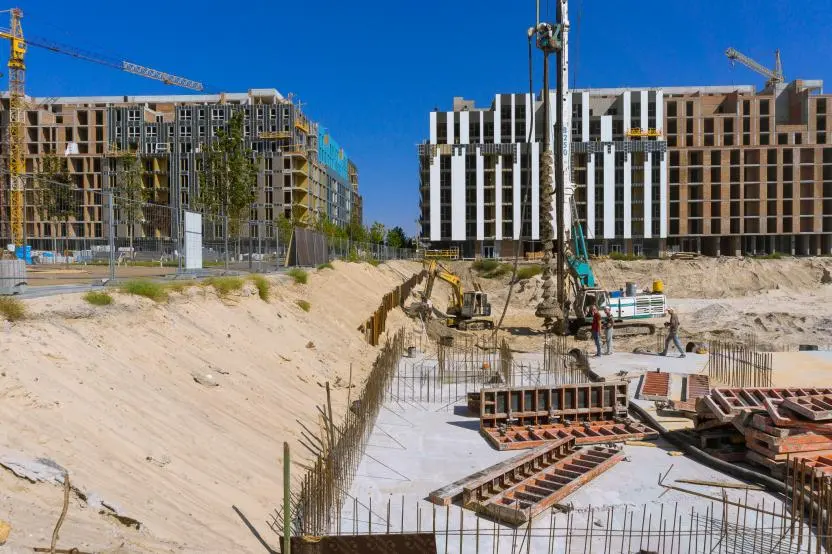

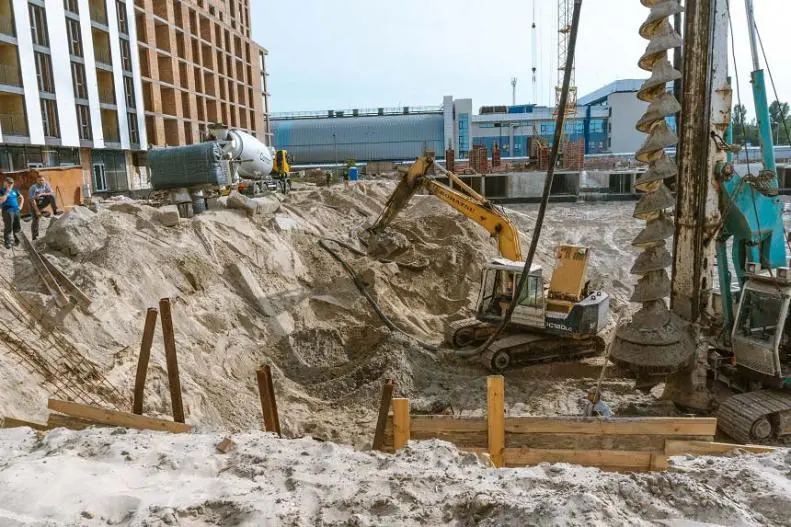

4 секція. Виконується влаштування пальового поля. Роботи виконані на 37%.

Будинок №9
1 секція. Виконано роботи по монтажу кронштейнів, каркасу та утеплювача з 2-го по 6-ий поверх на 100%. Також ведуться роботи по влаштуванню клінкеру. На 75% вони вже виконані. Із 7-го по 9-ий поверх монтують кронштейни. Виконані роботи по укладанню цегляної кладки та формуванню стажки.
2 секція. Наразі виконується кладка контурних стін зі сторони паркінгу. Роботи там виконані на 52%, а от із 2-го по 7-ий поверх — завершені. На 2-10 поверхах завершується кладка внутрішніх стін та перегородок.
3 секція. Завершено монолітні роботи, а також укладання цегляної кладки із 2-го по 7-ий поверх. На 1-му поверсі укладання цегляної кладки виконано на 85%, на 8-му — роботи тільки розпочали.
4 секція. Виконується укладання цегляної кладки на 1-му поверсі, де роботи виконані на 45%.Також розпочали працювати над кладкою у підвальному приміщенні та приміщенні інженерних систем. Із 9-го по 10-ий поверх виконується кладка внутрішніх стін і перегородок.
5 секція. Завершено горизонтальну розкатку труб, виконано монтаж кронштейнів, каркасу і утеплювача з 2-го по 6-ий поверх. Ведуться оздоблювальні роботи по монтажу клінкерної плитки. Виконано вже 90%. Із 7-го по 9-ий поверх ведуться роботи по монтажу кронштейнів. Ці роботи виконано вже на 80%, штукатурні — на 50%.
6 секція. Роботи по формуванні стяжки та монтажу дворових вікон завершено. Із 2-го по 9-ий поверх виконано на 99% роботи по облицюванню фасаду з АКП панелей.

Ви можете переглянути фотозвіт для детального ознайомлення:

SA
SAGA Development413 повід. · з 2017
22 серпня 2018 р.

Продовжуємо інформувати вас про статус будівництва житлового району RYBALSKY та ділимося новими фото

Будинок №3
1 секція. Монтаж горизонтальної розводки електропостачання на 6-9 поверхах майже звершено. На 73% виконано формування стяжки.
2 секція. Штукатурні роботи виконано на 84%. Ведеться укладання плитки на підлогу в місцях загального користування. 45% робіт вже виконано.

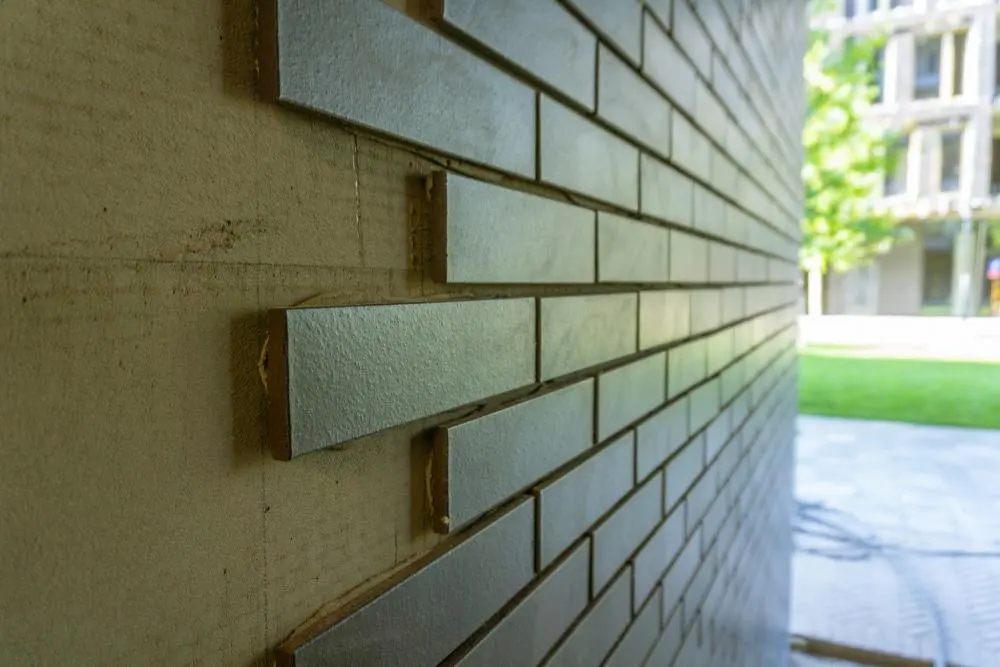

3 секція. На 98% виконано облицювання з АКП панелей і монтаж HPL панелей. Із 7-го по 9-ий поверх облицювання виконано також на 98%. Також проводиться фарбування МЗК. Роботи виконані на 87%, опорядження вхідного холу — на 91%. Здійснено шпаклювання з боку подвір’я на 45%.
4 секція. Закінчено облицювання із 7-го по 9-ий поверх. Продовжується монтаж ліфтів. На 95% виконані штукатурні роботи. Також ведеться укладання плитки на підлогу в місцях загального користування.
5 секція. Роботи по монтажу горизонтальної розводки електропостачання із 6-го по 9-ий поверх виконано на 100%. Формування стяжки — на 25%.

Будинок №5
1 секція. Виконано 50% робіт армування.
2 секція. Наразі будівельники працюють над влаштуванням вертикальних елементів, зварюванням каркасів та армуванням.

Будинок №9
1 секція. Із 7-го по 9-ий поверх монтаж кронштейнів виконано на 95%. Розпочато роботи по влаштуванню фасадів на балконах і лоджіях. Також на 79% виконано роботи по монтажу лежаків підвального поверху. Штукатурні роботи виконано на 45%.
2 секція. На 52% здійснено кладку контурних стін зі сторони паркінгу. На 2-10 поверхах роботи по кладці внутрішніх стін і перегородок виконано на 95%.
3 секція. Продовжується укладання цегляної кладки на 8-му поверсі. Виконано 5% робіт.
4 секція. Укладання цегляної кладки на 1-му поверсі виконано на 45%. Також на 5% здійснено кладку підвальних приміщень та приміщень інженерних систем. Кладка внутрішніх стін і перегородок на 9-10 поверхах виконано на 30%.
5 секція. Здійснено 90% робіт оздоблювальних робіт по монтажу клінкерної плитки. Продовжується монтаж кронштейнів із 7-го по 9-ий поверх. Штукатурні роботи виконано на 20%.
6 секція. На стадії завершення роботи по облицюванню фасаду з АКП панелей із 2-го по 9-ий поверх. Штукатурні роботи виконано на 50%.

SA
SAGA Development413 повід. · з 2017
29 серпня 2018 р.

Актуальні новини з будівельного майданчика RYBALSKY.

Будинок №3
1 секція. На 100% виконані роботи по монтажу горизонтальної розводки електропостачання із 6-го по 9-ий поверх. Формування стяжки виконано на 95%.
2 секція. Виконано облицювання з АКП панелей і фіброцементної плити на 97%. Із 7-го по 9-ий поверх ці роботи завершено. З боку паркінгу продовжують огороджувати балкони. На 89% виконано штукатурні роботи, на 52% — укладання плитки на підлогу в місцях загального користування. Крім цього, завершено монтаж 2-х ліфтів.
3 секція. Завершено монтаж дворових вікон із 2-го по 6-ий поверх, а також штукатурні роботи. Ведеться укладання плитки на підлогу в місцях загального користування. На 95% роботи виконано. Крім цього, на 91% здійснено фарбування МЗК. Наразі виконується опорядження вхідного холу. На 98% ці роботи виконані. З боку подвір’я завершено монтаж утеплювача на 100%, а шпаклювання — на 95%. Квартирні двері — змонтовано. Крім цього, виконується огородження балконів з боку подвір’я.
4 секція. Виконано монтаж 2-ох ліфтів. На стадії завершення штукатурні роботи. Також виконується нанесення фінішного шару оздоблень. 15% робіт виконано. Продовжується укладання плитки на підлогу в місцях загального користування.
5 секція. Завершено роботи по монтажу горизонтальної розводки системи опалення і водопостачання на 100%. Формування стяжки виконали на 56%.

Будинок №5
1 секція. Будівельники закінчили роботи армування.
2 секція. Продовжують влаштовувати вертикальні елементи, зварювання каркасів та армування. Роботи виконані на 90%.

Будинок №9
1 секція. Зараз ведуться роботи по влаштуванню клінкеру. Виконано 5% робіт по влаштуванню мокрих фасадів на балконах і лоджіях. Ведеться підготовка ліфтових шахт до монтажу 2-ох ліфтів.
Штукатурні роботи виконано на 70%.
2 секція. Виконується кладка контурних стін з боку паркінгу, де на 95% ці роботи виконані, а також на 1-му поверсі.
3 секція. Укладання цегляної кладки виконано на 95% на 1-му поверсі, а на 8-му — на 85%.
4 секція. Виконується укладання цегляної кладки підвальних приміщень і приміщень інженерних систем. 12% робіт виконано. А із 9-го по 10-ий поверх на 45% виконано кладку внутрішніх стін і перегородок.
5 секція. На 80% виконано роботи із 7-го по 9-ий поверх по монтажу кронштейнів. Дворові вікна змонтовано. Виконується також підготовка ліфтових шахт до монтажу 2-ох ліфтів. Штукатурні роботи виконано на 60%.
6 секція. На 99% виконано роботи по облицюванню фасаду із 2-го по 9-ий поверх з АКП панелей.
А от штукатурні роботи виконано на 70%.

Нові фото нижче!

SA
SAGA Development413 повід. · з 2017
6 вересня 2018 р.

Дайджест будівництва житлового району RYBALSKY.

Будинок №3
1 секція. Завершено роботи по монтажу горизонтальної розводки системи опалення і водопостачання. Також на стадії завершення формування стяжки.
2 секція. Завершують облицювання з АКП панелей і фіброцементної плити. На 34% виконано огородження балконів зі сторони паркінгу. Штукатурні роботи виконано на 98%, а також продовжують укладання плитки на підлогу в місцях загального користування.
3 секція. Виконано облицювання з АКП панелей і монтаж HPL панелей на 98%. Із 7-го по 9-ий поверх облицювання виконано на 98%. Завершено штукатурні роботи, продовжується укладання плитки на підлогу в місцях загального користування, проводиться фарбування МЗК, виконується опорядження вхідного холу. Шпаклювання фасаду з боку подвір’я на стадії завершення. Також виконується огородження балконів зі сторони паркінгу.
4 секція. На 95% виконано штукатурні роботи. Наноситься фінішний шар оздоблень, а також ведеться укладання плитки на підлогу в місцях загального користування.
5 секція. Будівельники продовжують працювати над формуванням стяжки.

Будинок №5
1 секція. Наразі влаштовують плиту перекриття підвалу. На 89% ці роботи виконані.
2 секція. Виконується монтаж опалубки. Армування виконано на 50%. Продовжується влаштування вертикальних елементів.

Будинок №9
1 секція. Роботи по влаштуванню клінкеру виконані на 75%. Із 7-го по 9-ий поверх ведуться роботи по монтажу кронштейнів. 95% вже здійснено. Також влаштовують фасади на балконах і лоджіях, ведуться роботи по монтажу лежаків підвального поверху. Підготовка ліфтових шахт до монтажу 2-ох ліфтів виконана на 79%. Продовжуються штукатурні роботи.
2 секція. Продовжується кладка контурних стін зі сторони паркінгу, а також на 7% виконано ці роботи на 1-му поверсі.
3 секція. На стадії завершення укладання цегляної кладки на 1-му поверсі, продовжуються роботи на 8-му.
4 секція. Виконується укладання цегляної кладки на 1-му поверсі. 45% робіт — виконано. Крім цього, виконується кладка підвальних приміщень та приміщень інженерних систем. Продовжується кладка внутрішніх стін і перегородок на 9-10 поверхах.
5 секція. Наразі ведуться оздоблювальні роботи з монтажу клінкерної плитки. Із 7-го по 9-ий поверх продовжуються роботи по монтажу кронштейнів. На 65% виконано підготовку ліфтових шахт до монтажу 2-х ліфтів. А штукатурні роботи виконано на 85%.

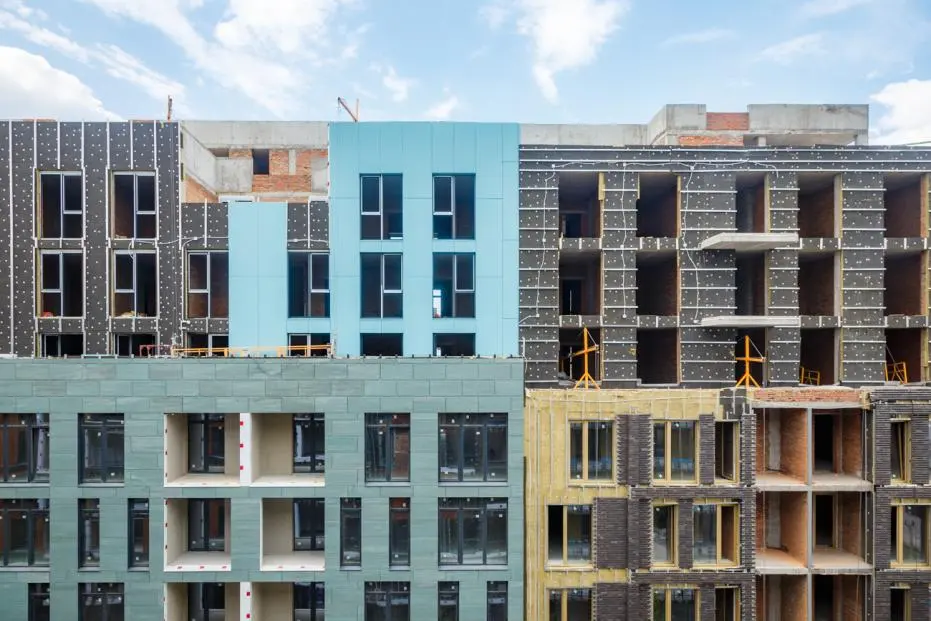

6 секція. Завершено роботи по облицюванню фасаду з 2-го по 9-ий поверх з АКП панелей.
Також на 80% виконано штукатурні роботи.

Додаємо нові фото.

NE
Nelli18551 повід. · з 2016
15 жовтня 2018 р.

Ход строительства Жилого Комплекса

03.10.2018
Будинок №3
1 секція:
- Завершено монтаж горизонтальної розводки системи опалення та водопостачання
- Завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах (100%).
- Завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 57%.
2 секція:

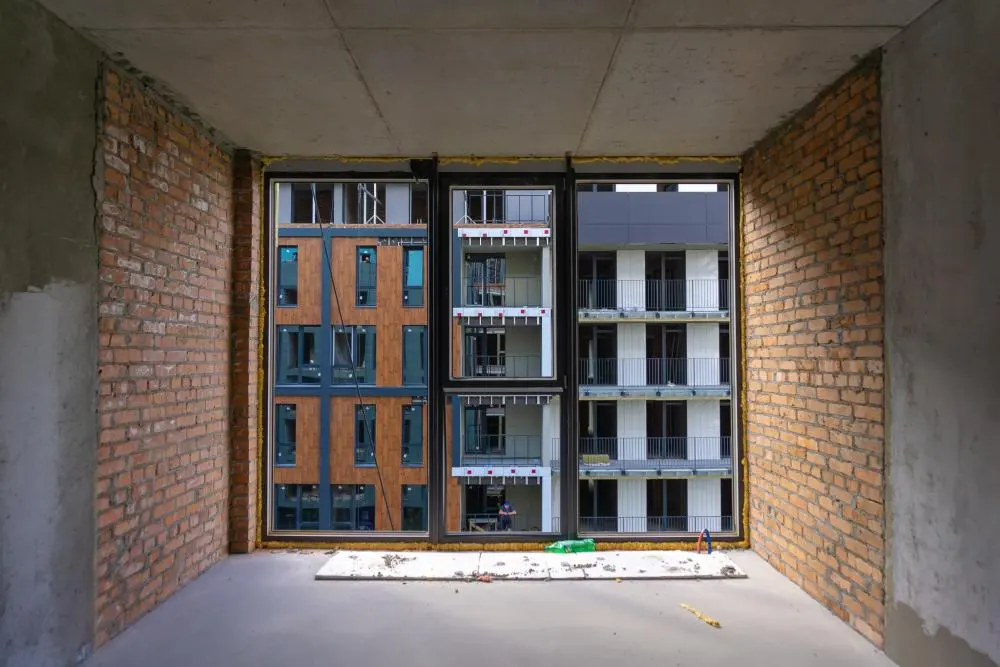

- Монтаж зовнішніх та дворових вікон завершено.
- Монтаж вікон алюміній (7-9 поверхи): роботи завершено.
- Облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи завершено облицювання з алюмінієвих композитних панелей і фіброцементної плити.
- Стяжки завершено.
- Триває монтаж балконних огорож зі сторони паркінгу (34%), зі сторони бульвару монтаж завершено.

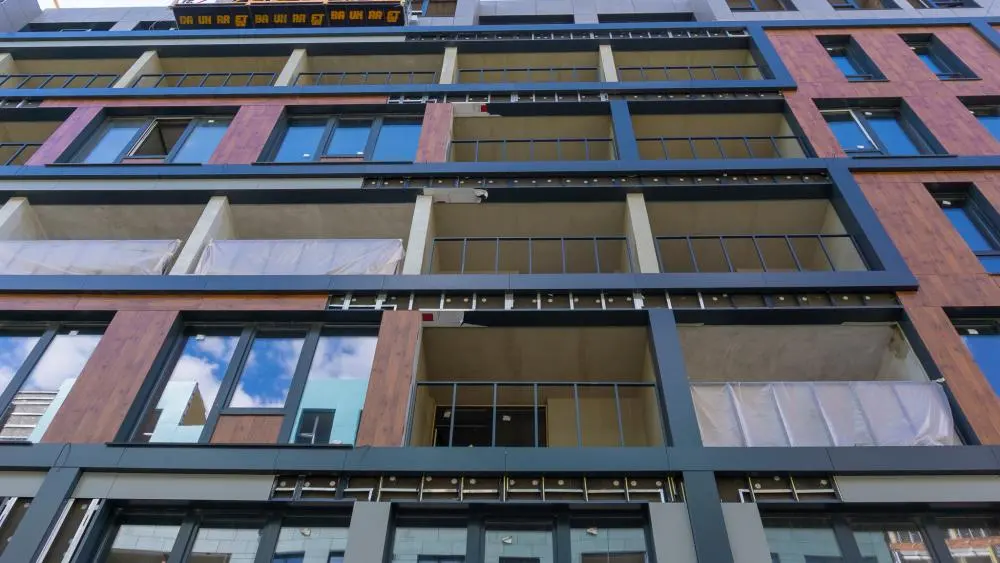

- Штукатурні роботи виконано на 98%, триває укладання плитки на підлогу в місцях загального користування (52%).

- Завершено монтаж двох ліфтів.
3 секція:
- Монтаж дворових вікон завершено.
- Виконано облицювання з алюмінієвих композитних панелей і монтаж HPL панелей. З 7 по 9 поверхи облицювання завершено

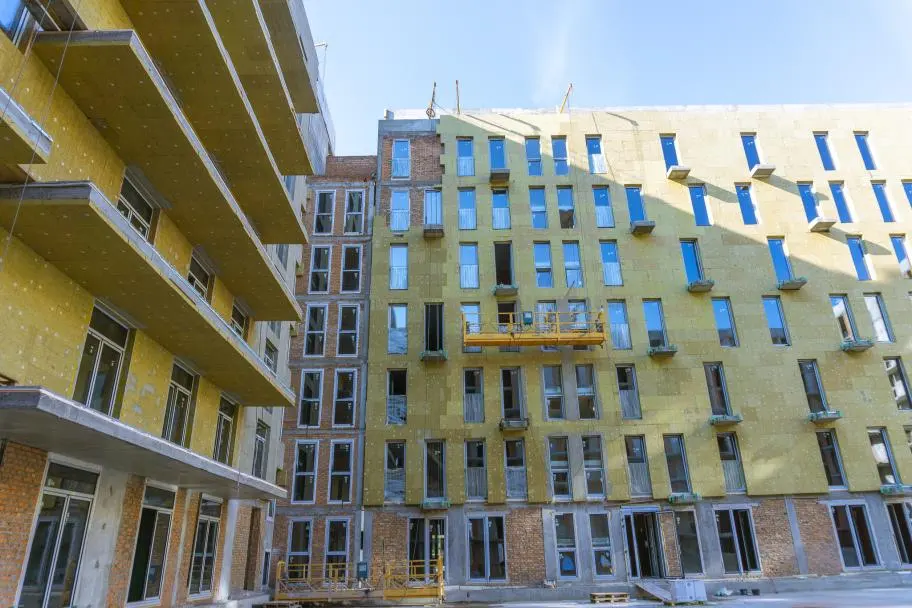

- Завершено внутрішні штукатурні роботи, триває фарбування (93%) та укладання плитки на підлогу в місцях загального користування (98%), виконується опорядження вхідного холу (98%).

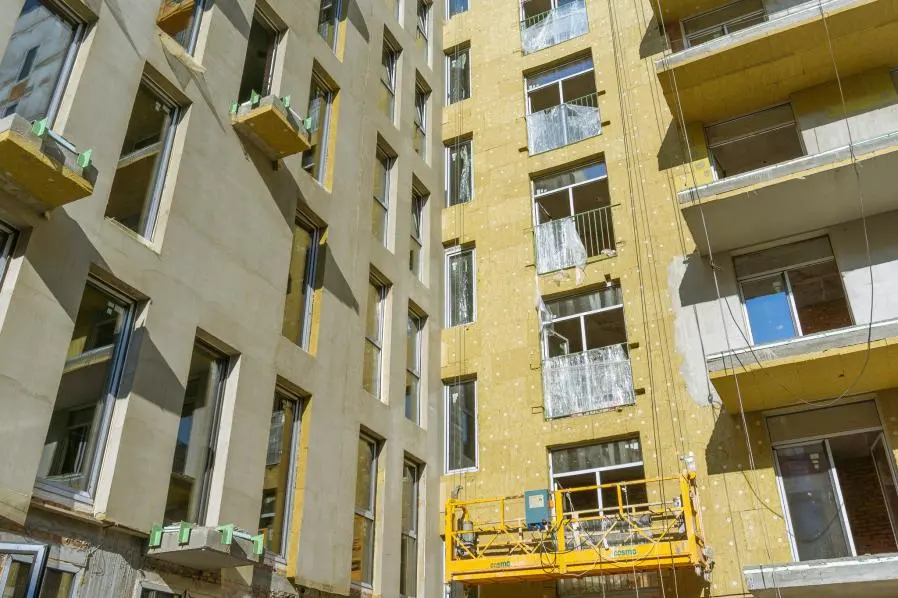

- Завершено монтаж утеплювача на дворовому фасаді, триває шпаклювання (97%).

- Квартирні двері змонтовано.
- Виконується монтаж балконних огорож зі сторони паркінгу (38%) та зі сторони бульвару (100%).
- Завершено монтаж двох ліфтів.

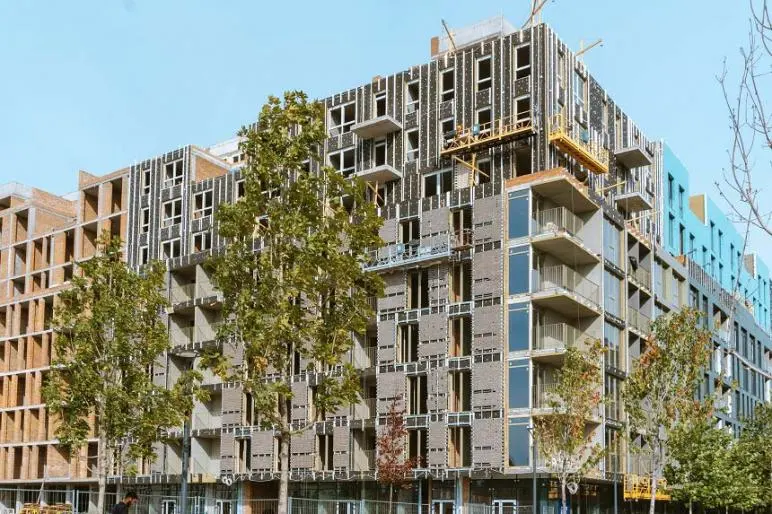

4 секція:
- Виконано облицювання з алюмінієвих композитних панелей і фіброцементної плити на 97%. З 7 по 9 поверхи облицювання завершено.

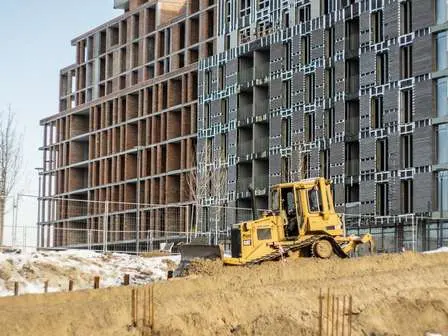

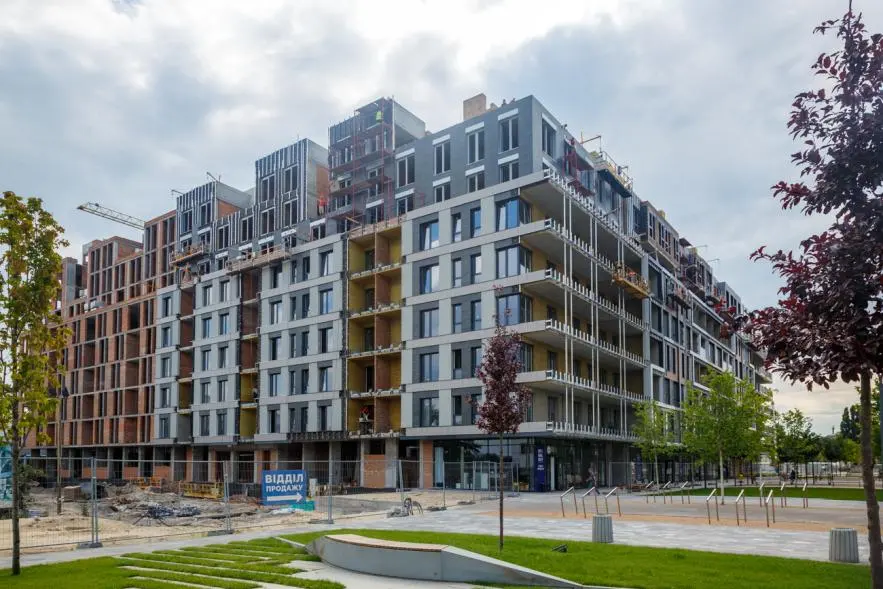

- Стяжки завершено.

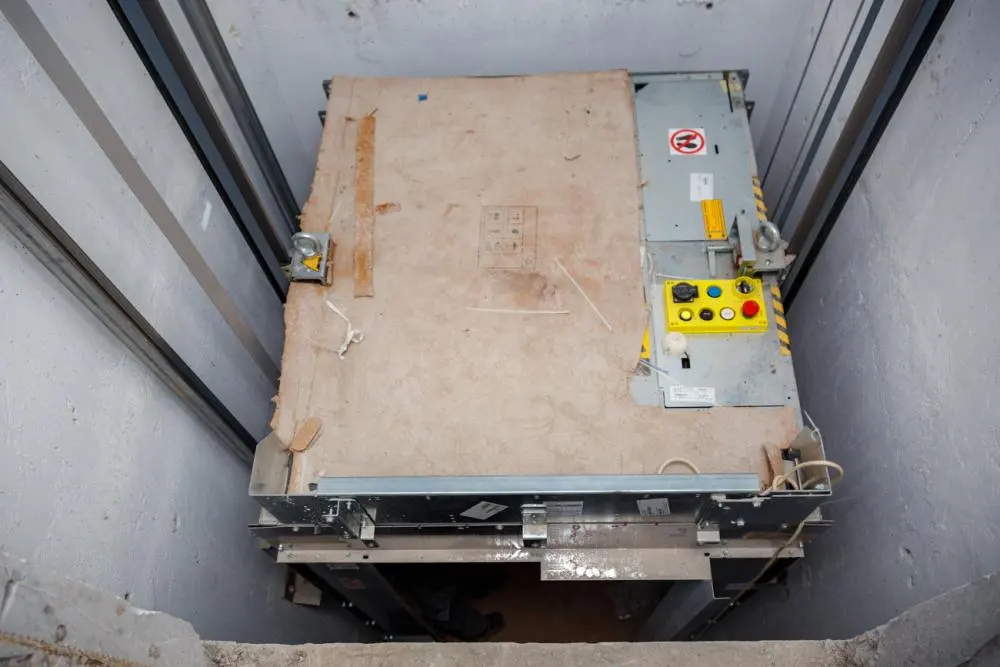

- Виконано монтаж 2-х ліфтів.

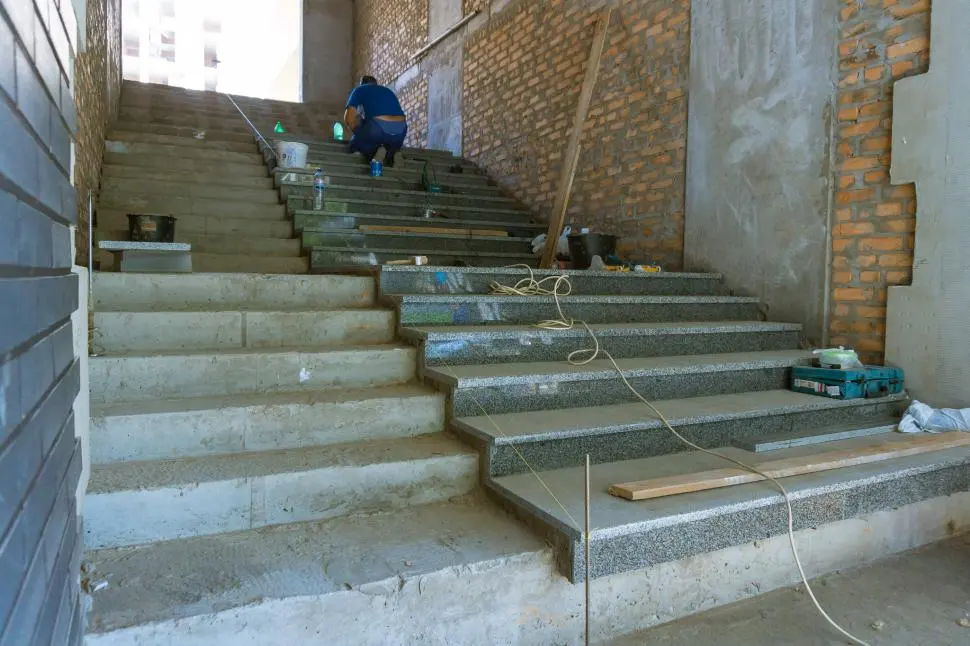

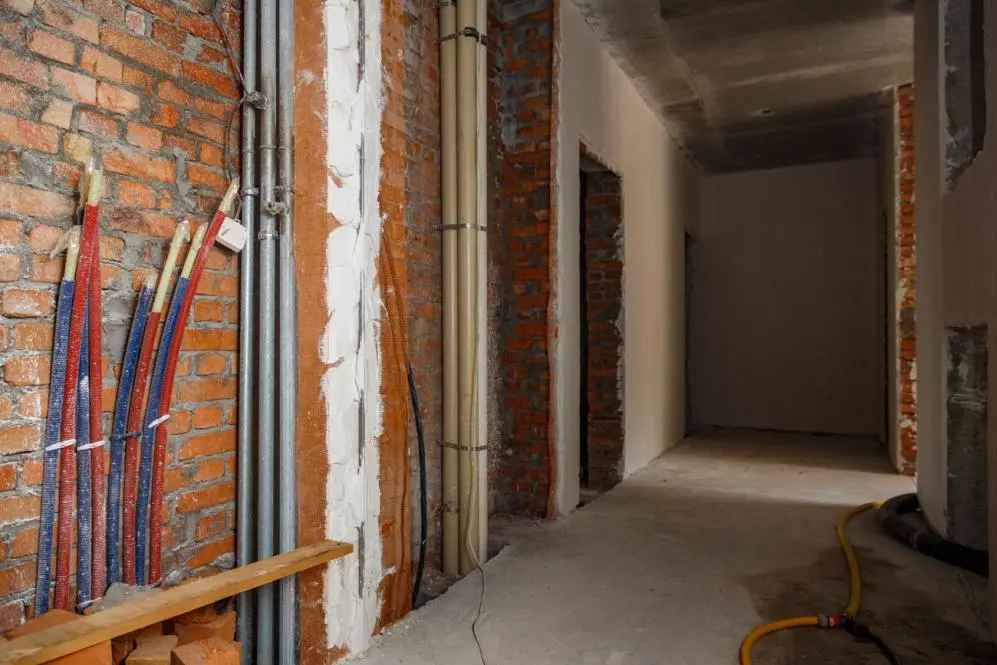

- Завершуються внутрішні штукатурні роботи

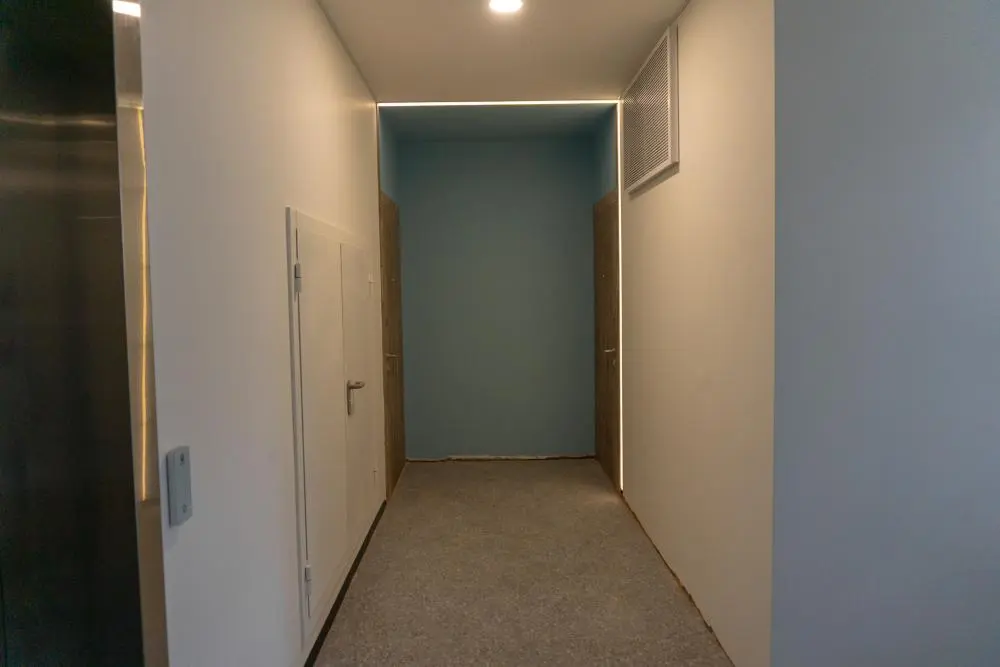

- Триває нанесення фінішного шару оздоблень, ведеться укладання плитки на підлогу в місцях загального користування.
5 секція:

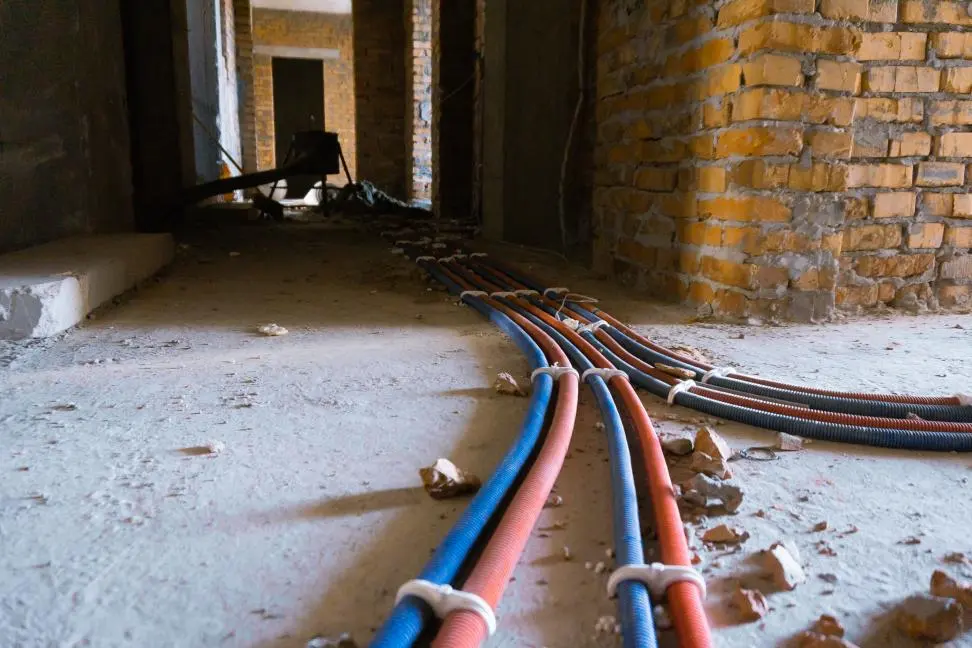

- Завершено монтаж горизонтальної розводки системи опалення і водопостачання.
- Завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах.
- Завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 71%.
- Стяжки виконано на 73%.
- Внутрішні штукатурні роботи виконано на 50%.
6 секція:
- Завершено монтаж горизонтальної розводки системи опалення та водопостачання.
- Завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах.
- Завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 58%.
- Стяжки виконано на 95%.
- Внутрішні штукатурні роботи виконано на 55%.

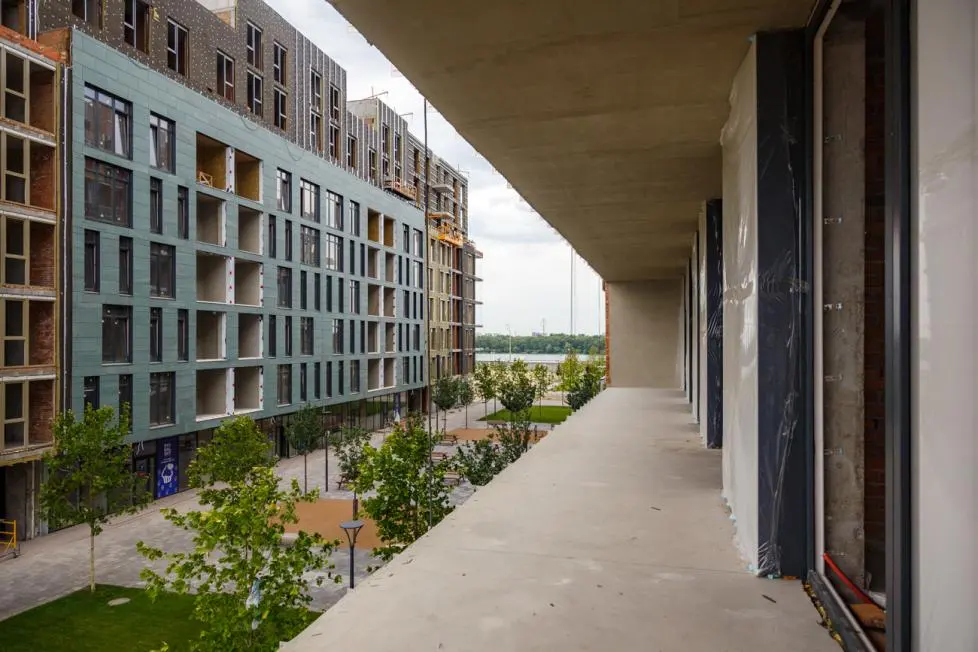

Будинок №5
1 секція:

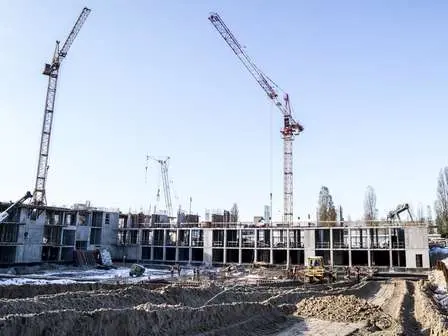

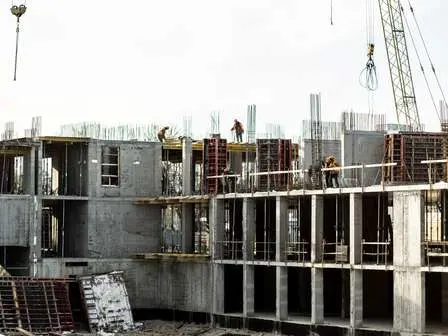

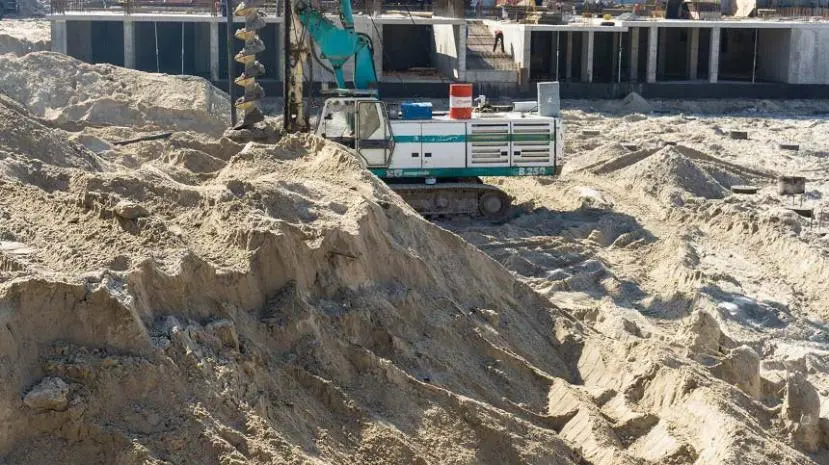

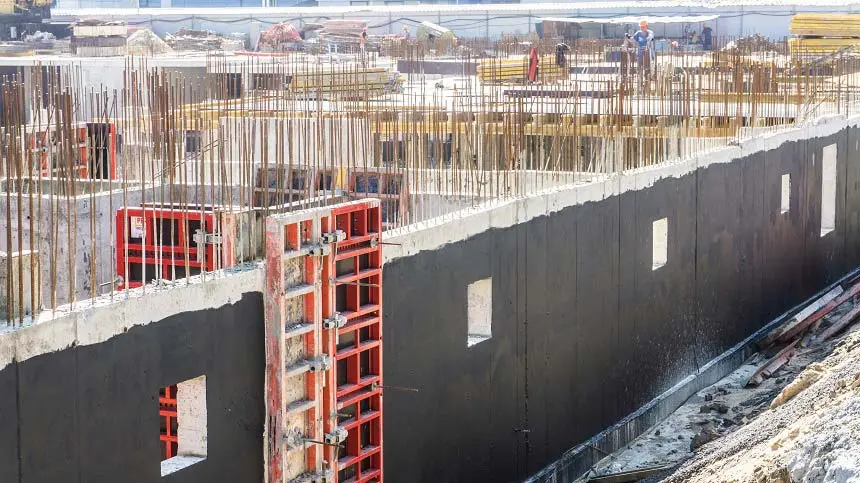

- Армування вертикалу 1-го поверху виконано на 70%,

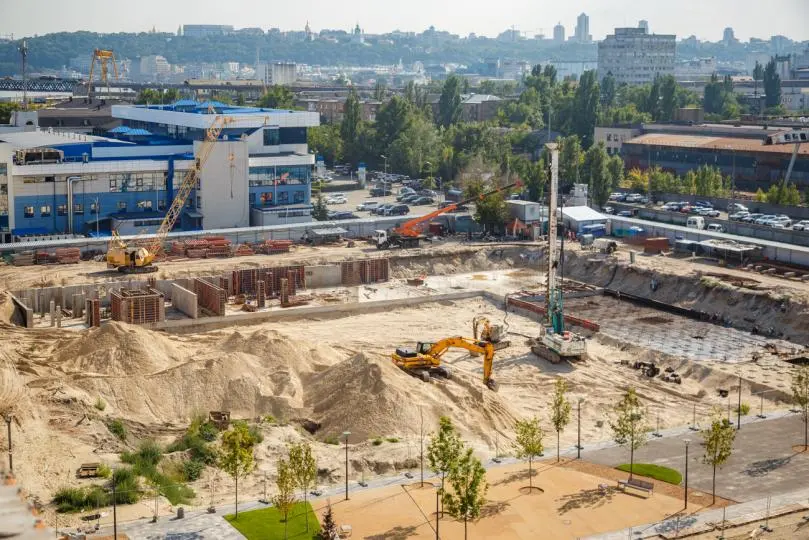

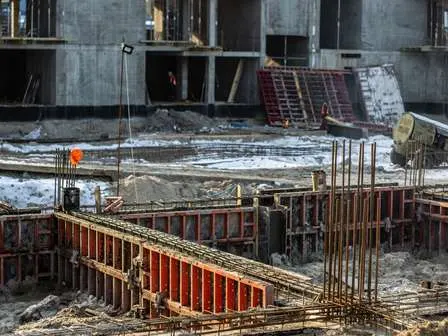

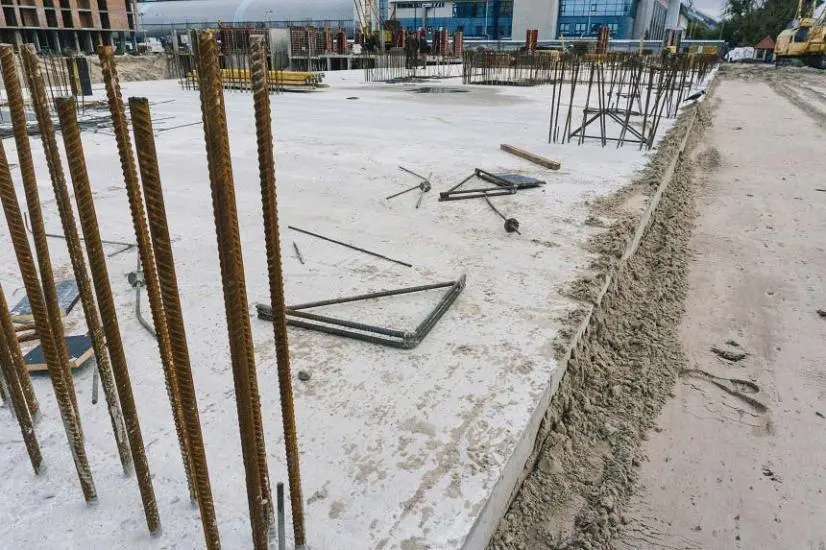

- Триває влаштування вертикальних елементів (31,4 м³)

3 секція:

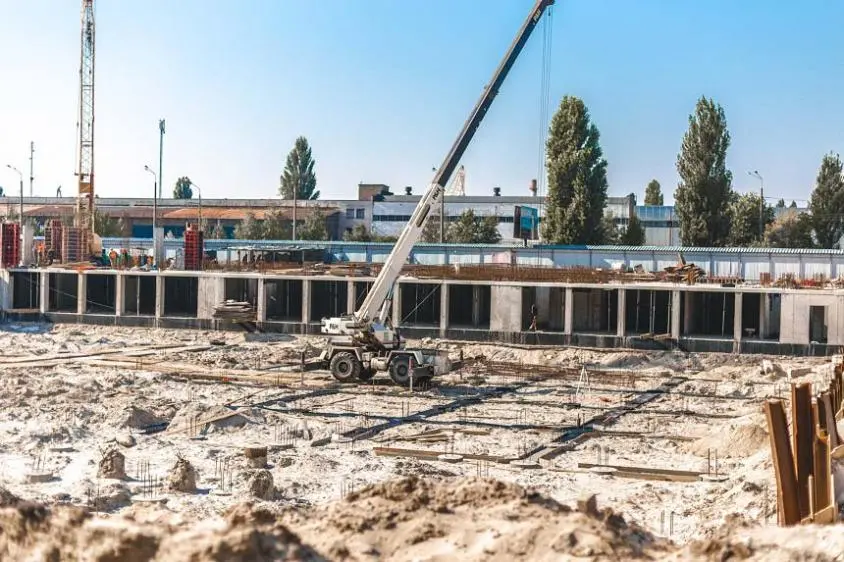

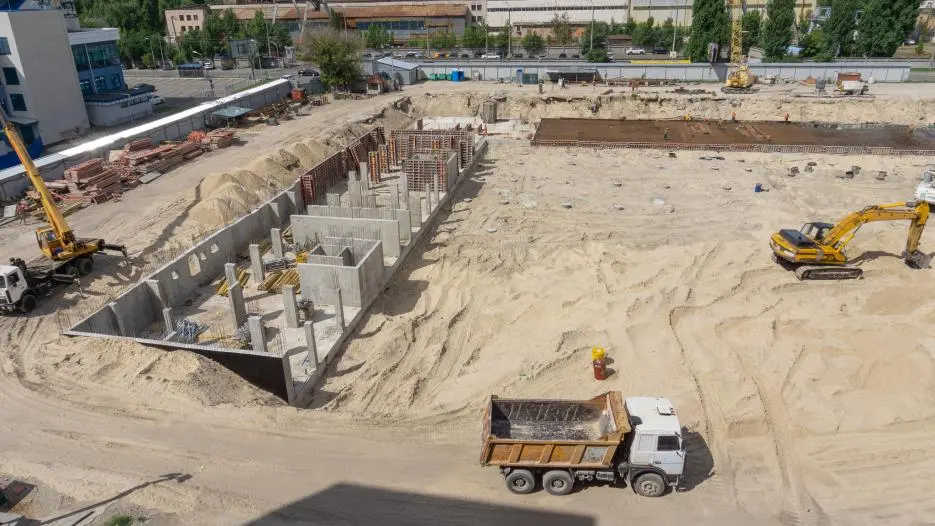

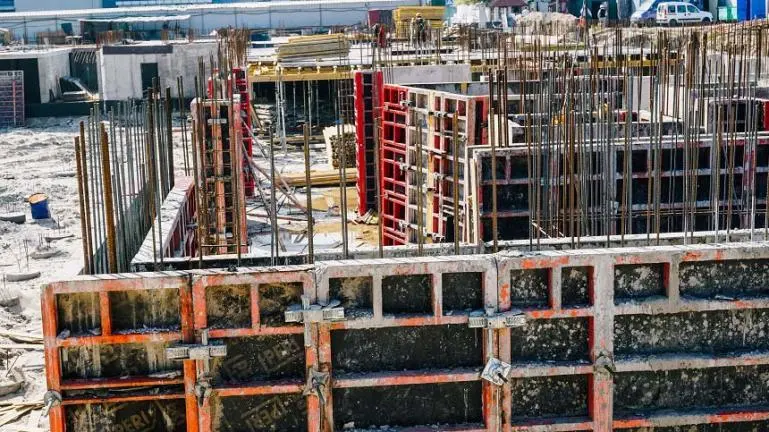

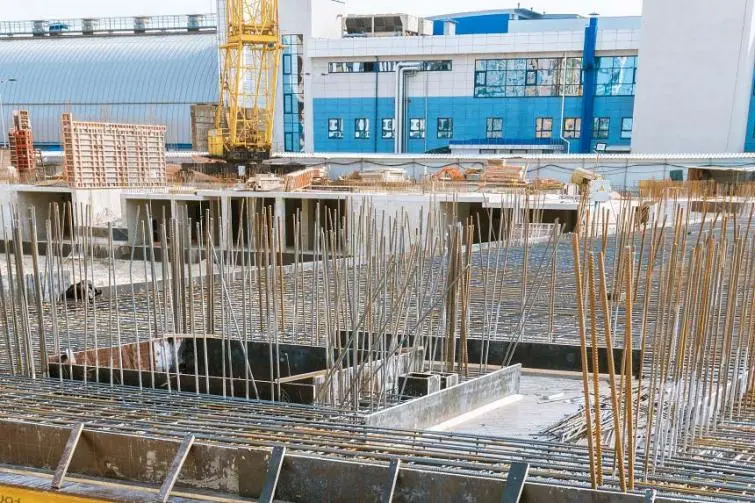

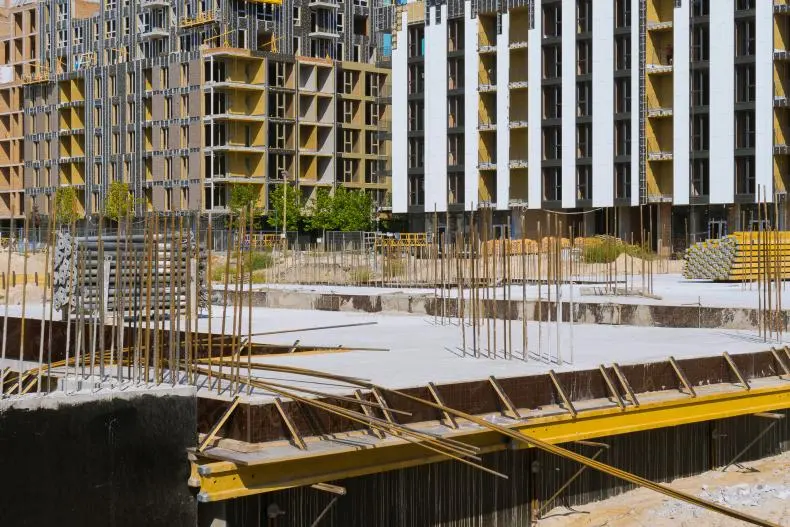

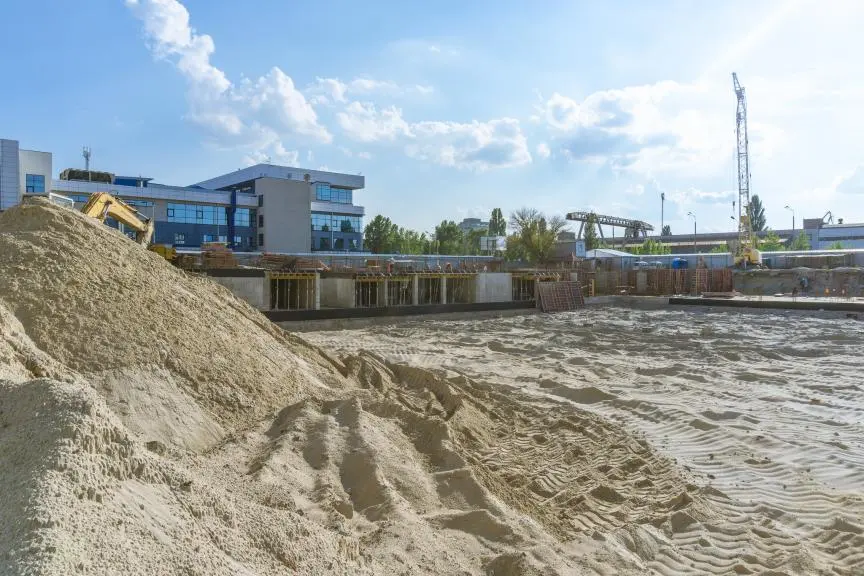

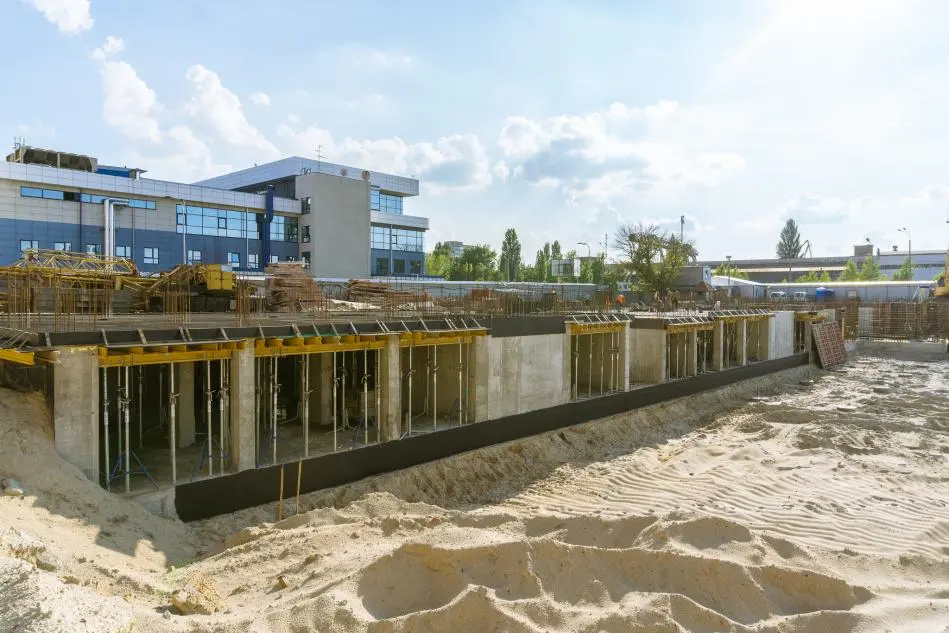

- Плита перекриття підвалу: завершено 176 м³.
4,5 секція:

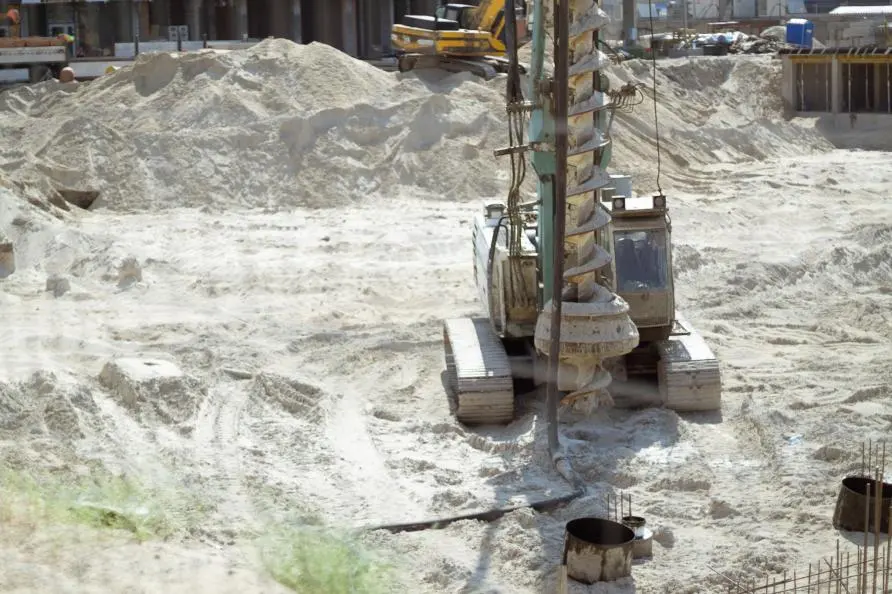

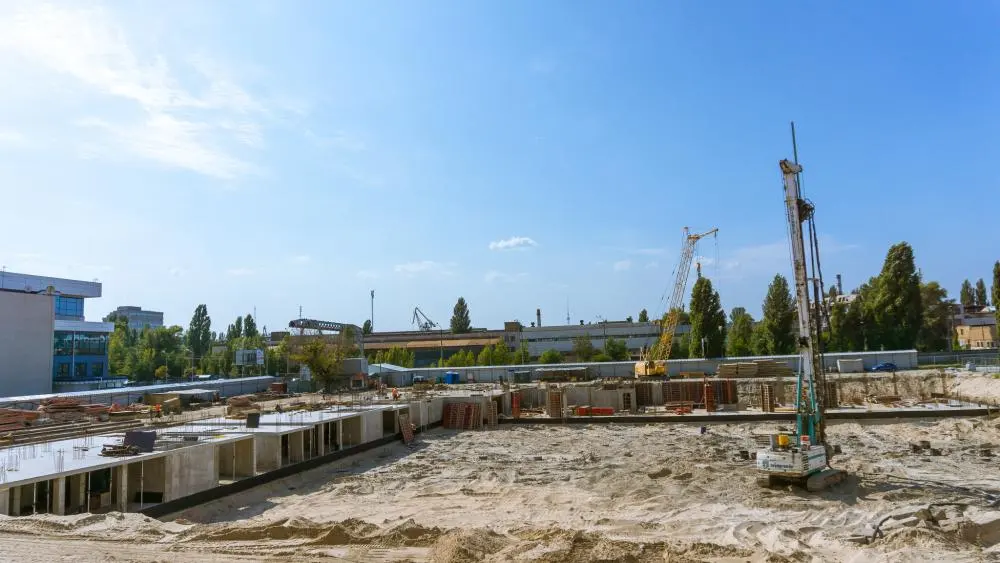

- Триває влаштування палевого поля (191 / 1427 м³), виконано на 86%.

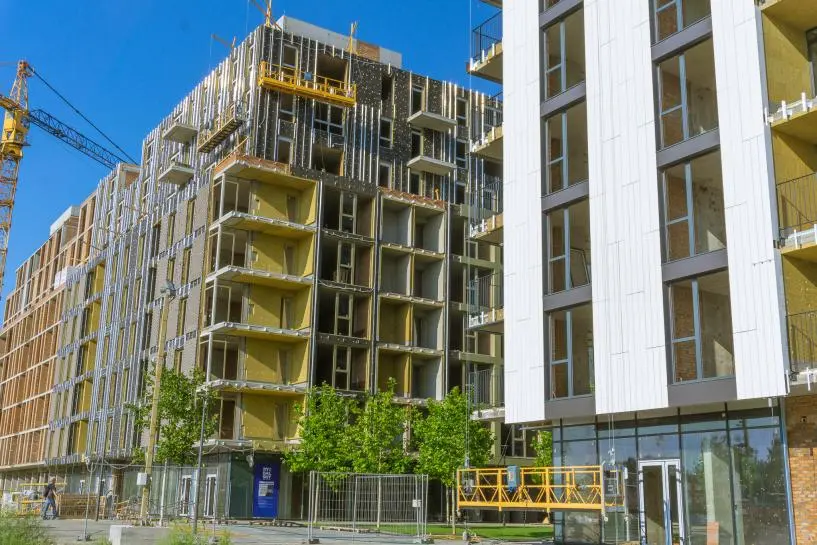

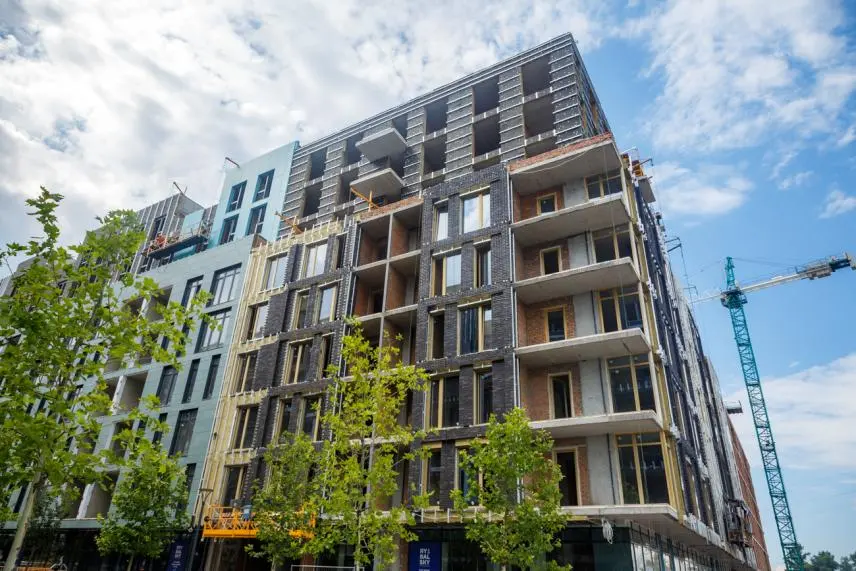

Будинок №9
1 секція:

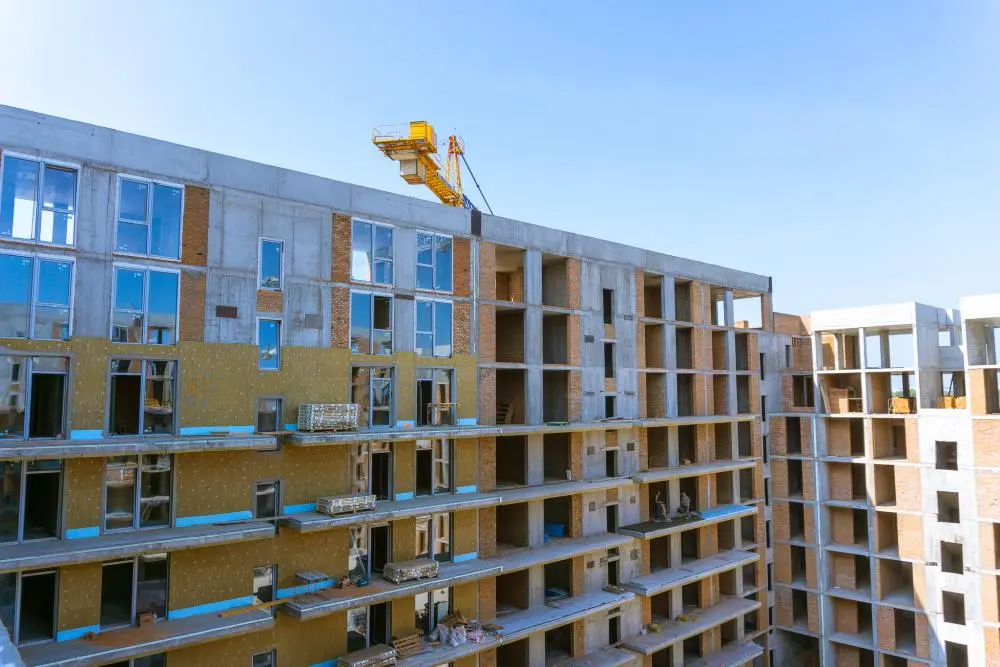

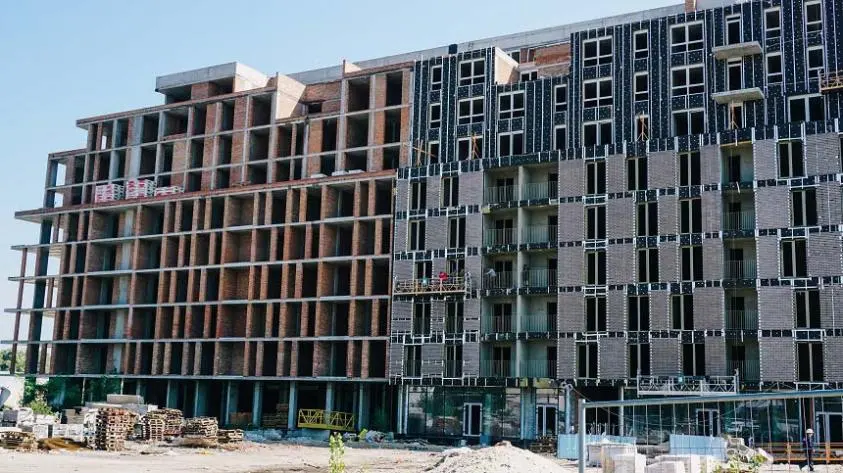

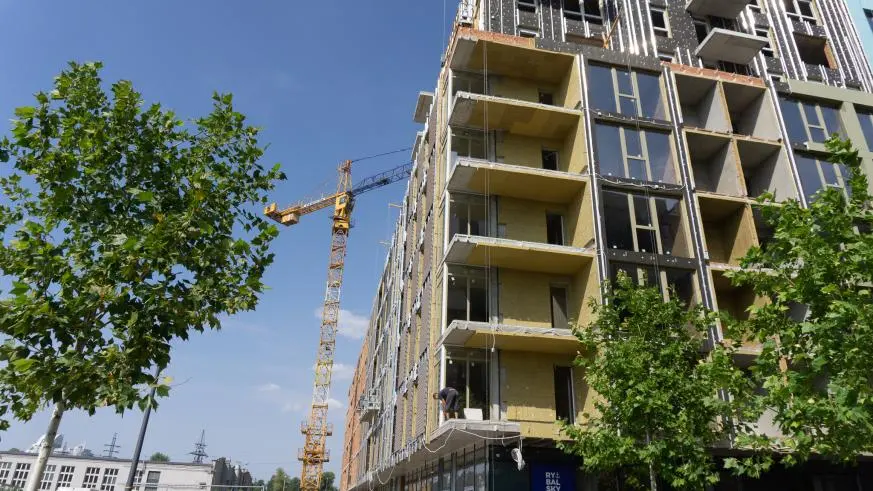

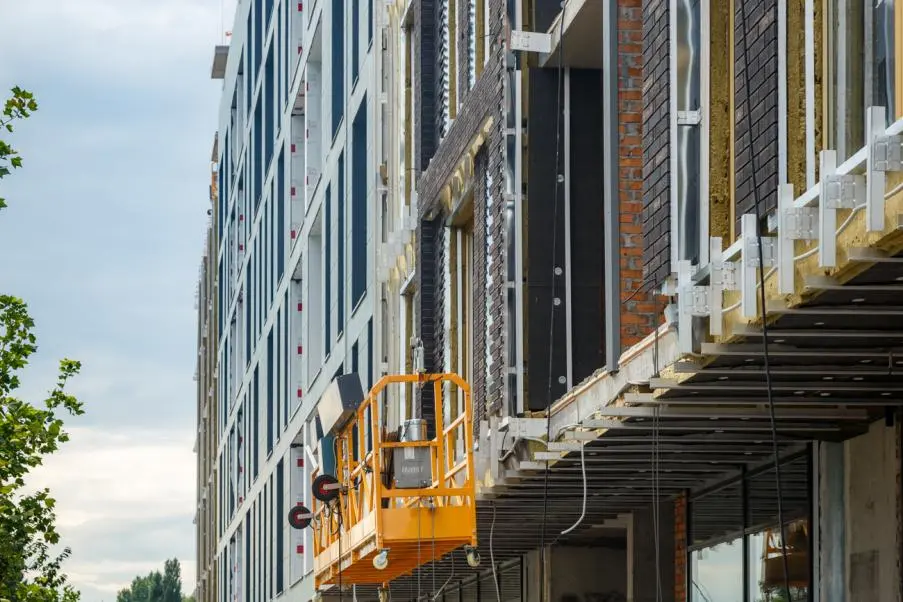

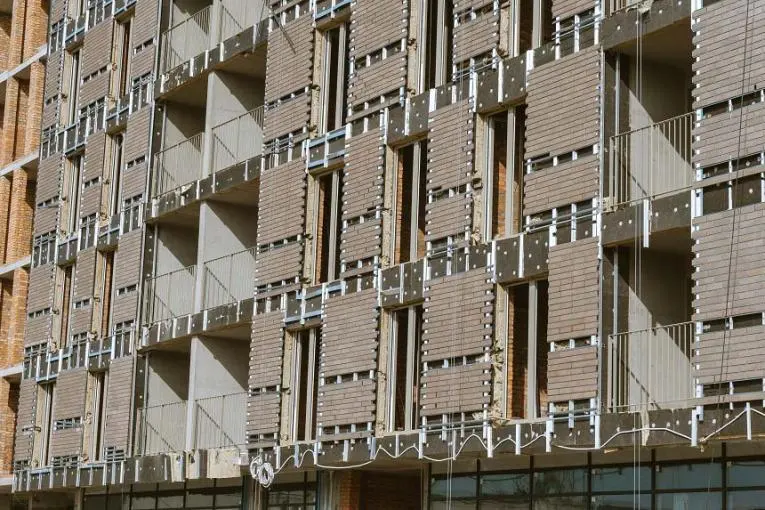

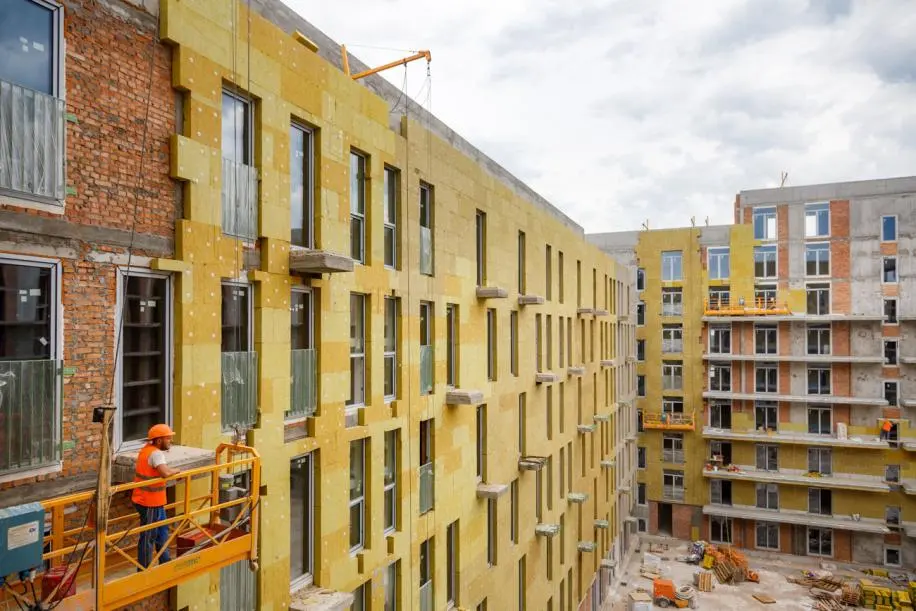

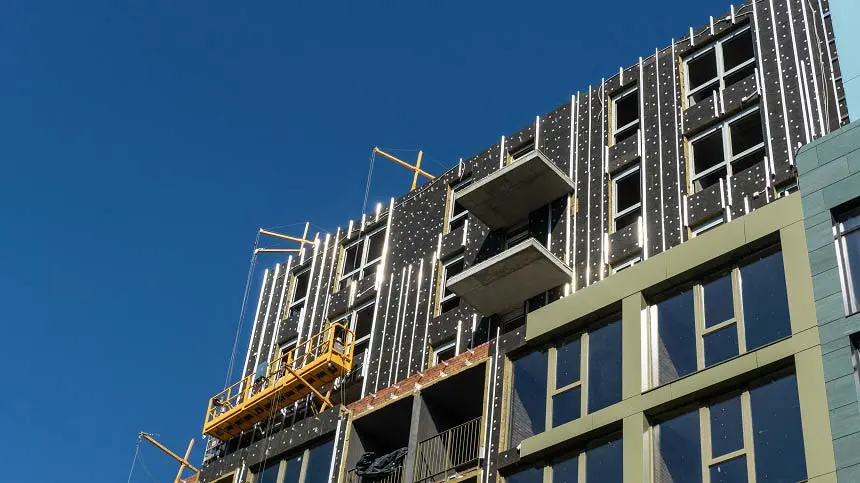

- Завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи,

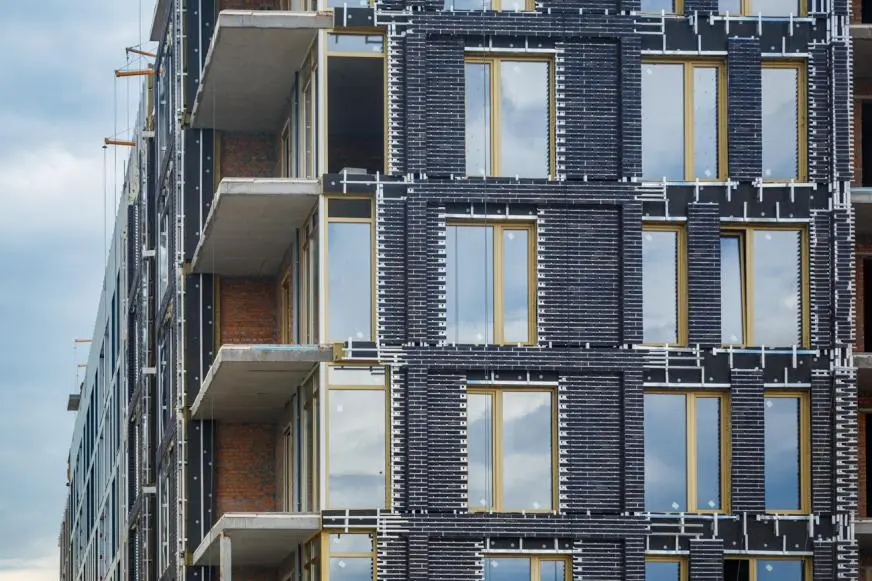

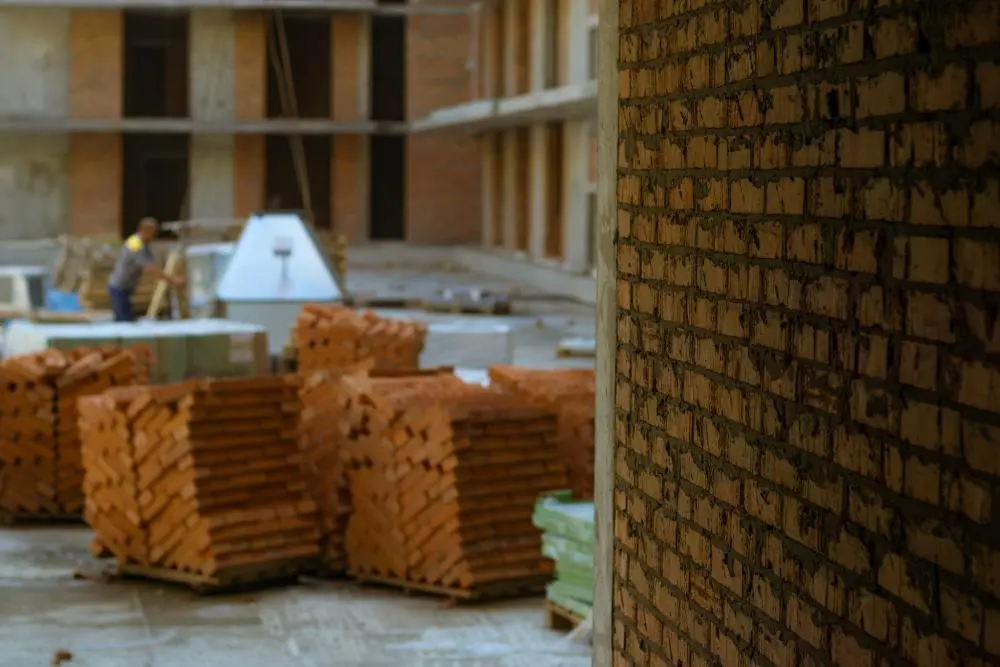

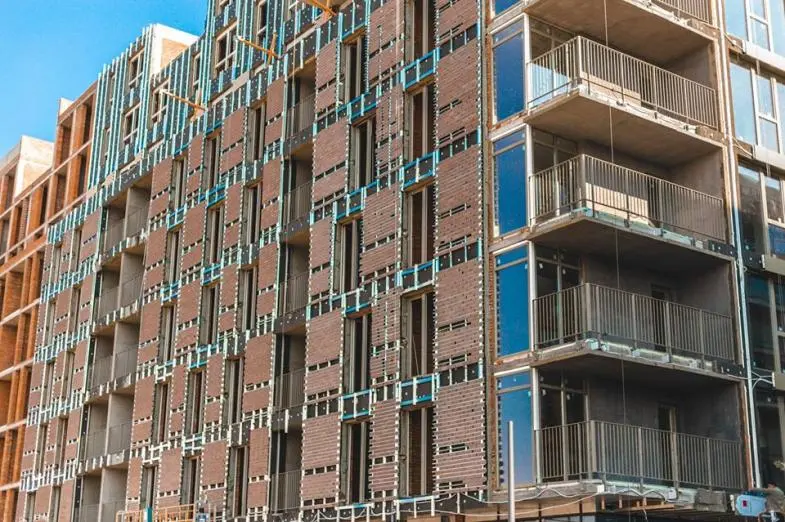

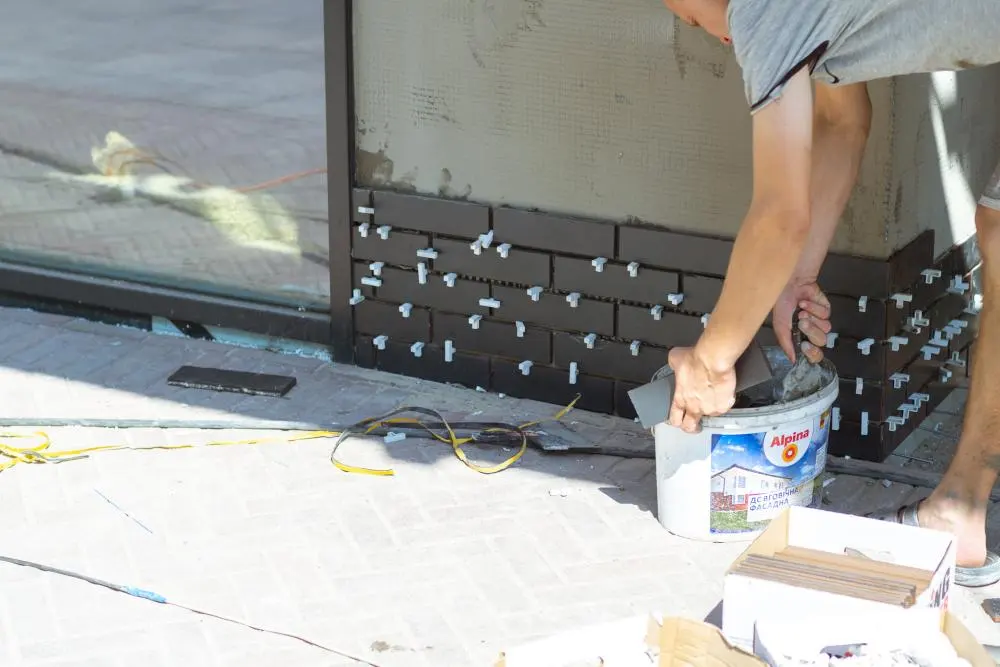

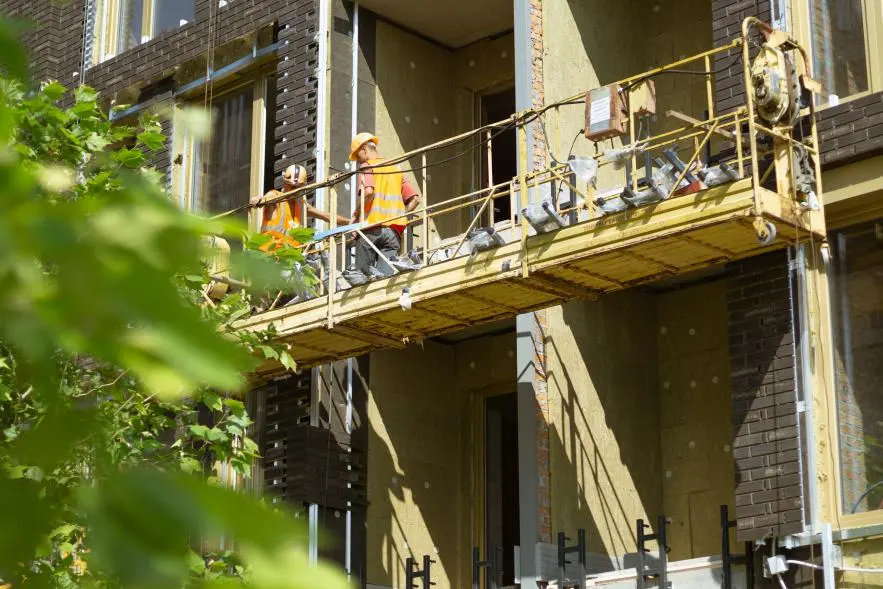

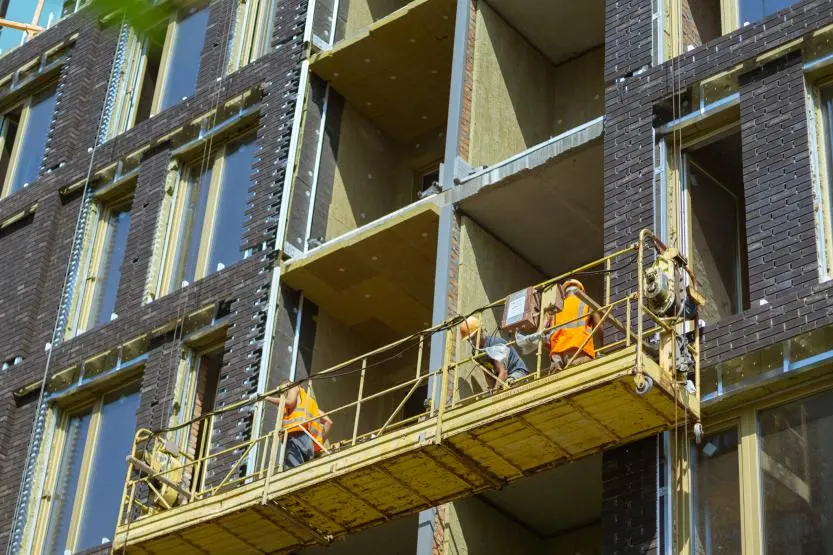

- Тривають роботи з влаштування клінкеру (75%). З 7 по 9 поверхи триває монтаж кронштейнів (95%).

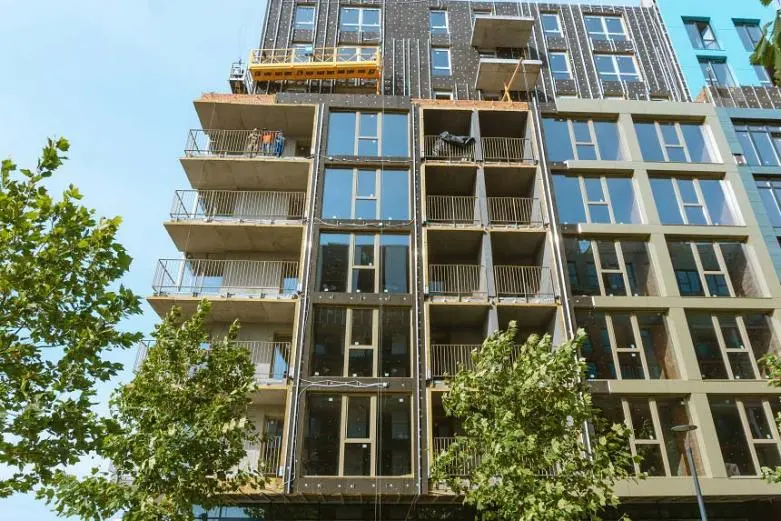

- Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих тфасадів, виконано 5%).
- Ведуться роботи по монтажу лежаків у підвальному поверсі (95%).

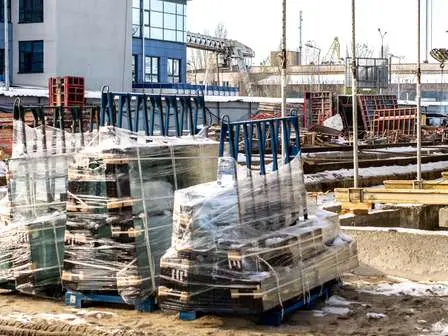

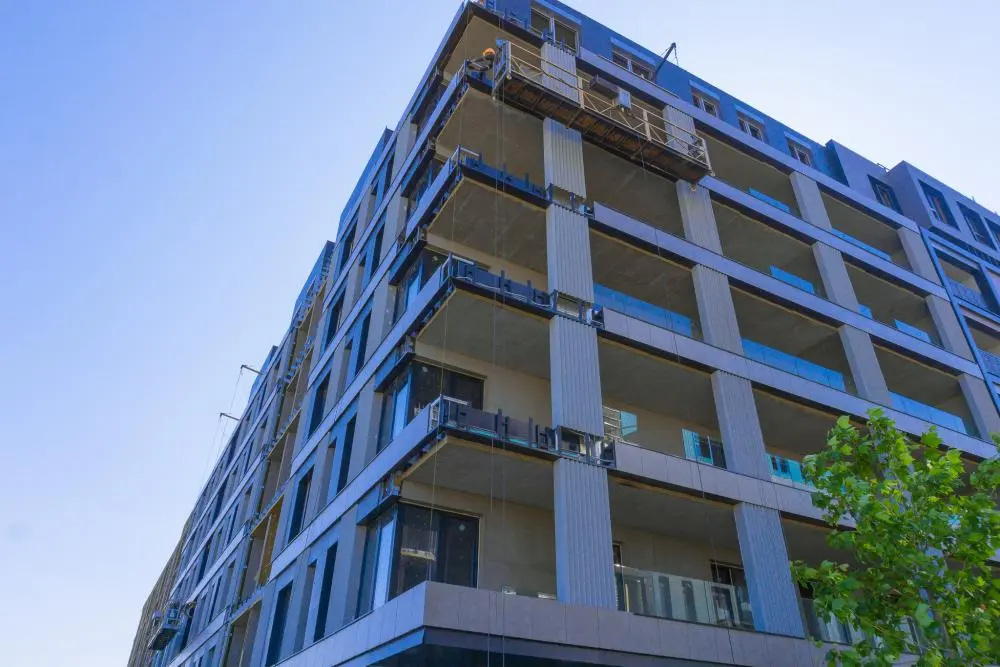

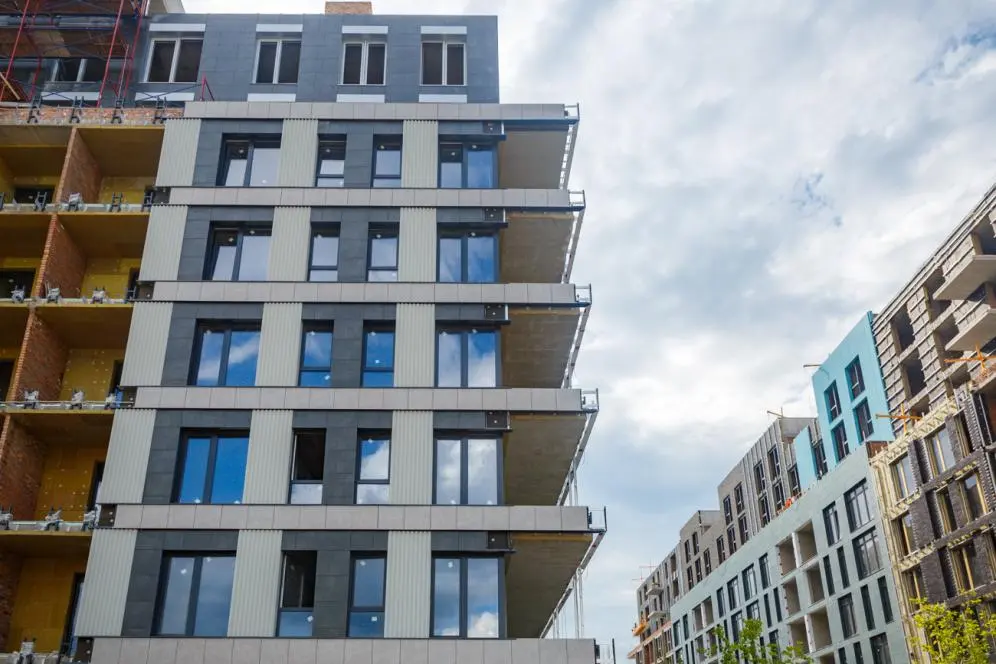

- Монтаж вікон з 2 по 6 поверхи завершено.

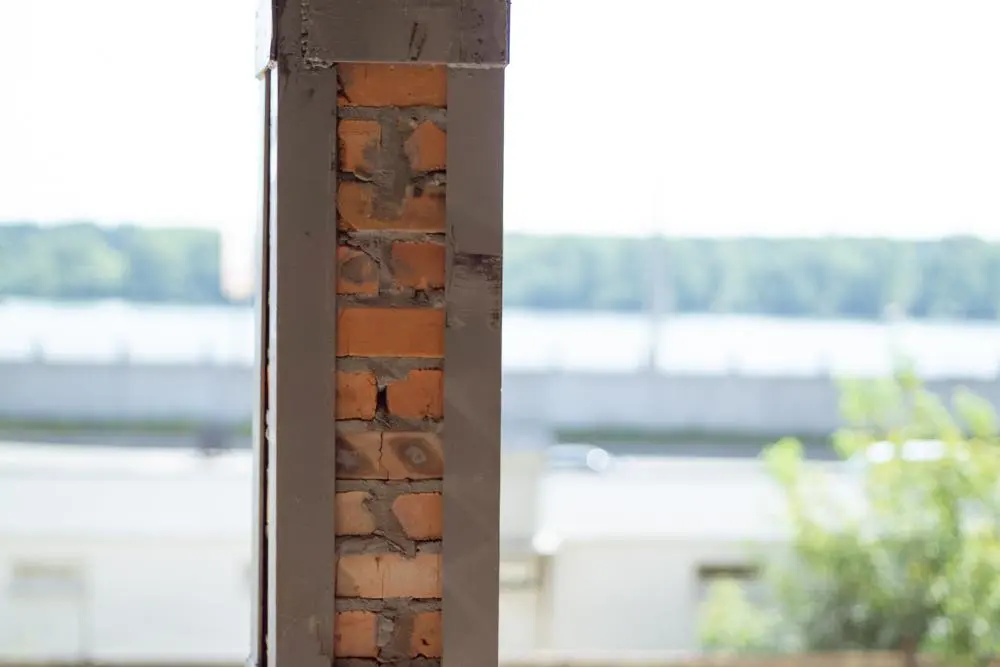

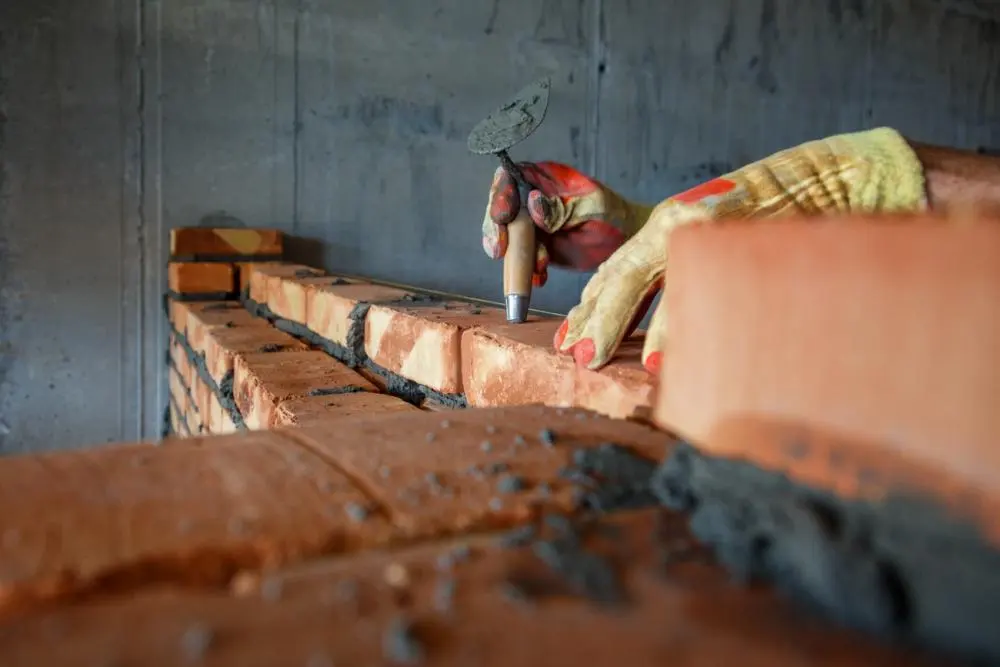

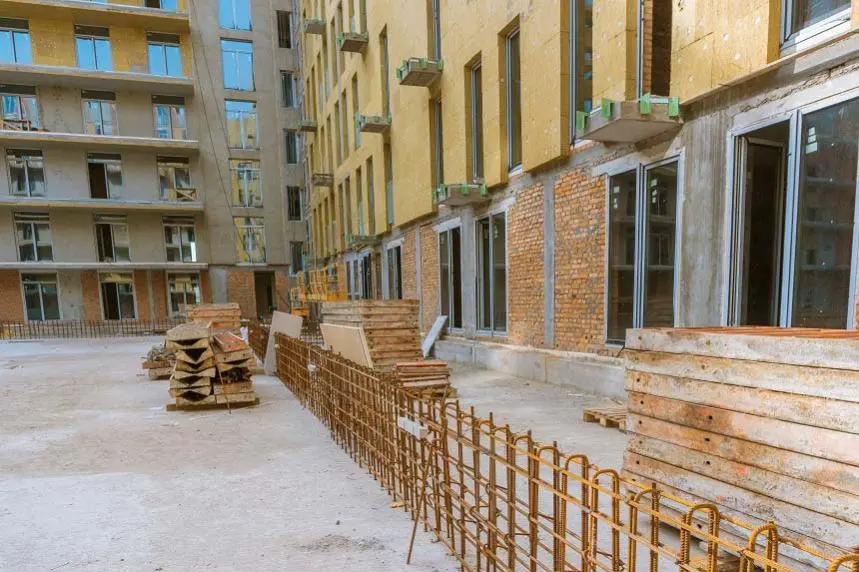

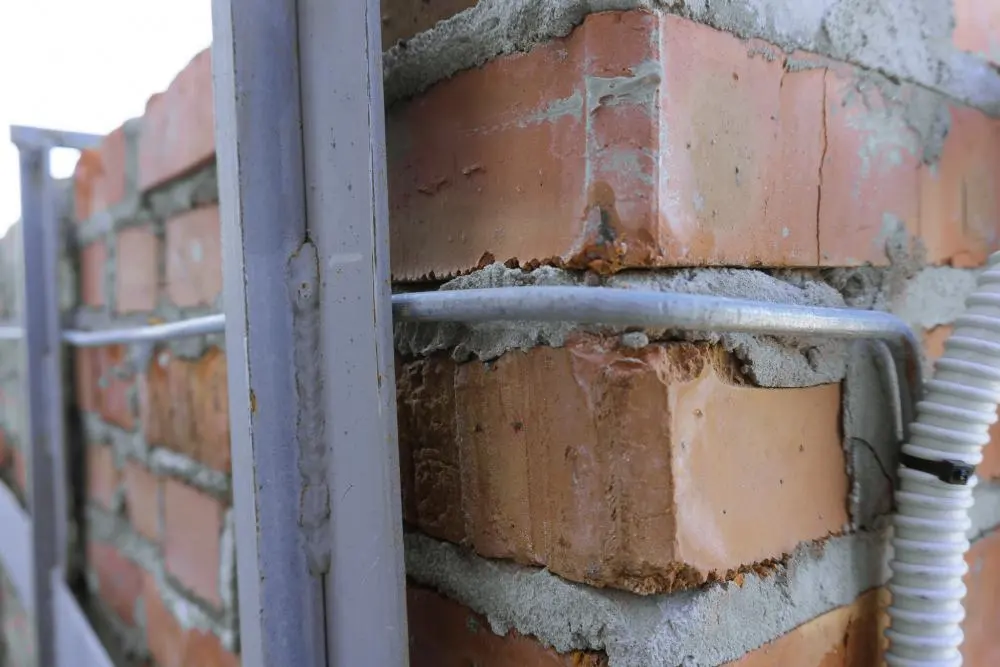

- Завершені роботи по цегляній кладці.
- Стяжки завершені.
- Ведеться підготовка ліфтових шахт до монтажу 2-х ліфтів (89%).

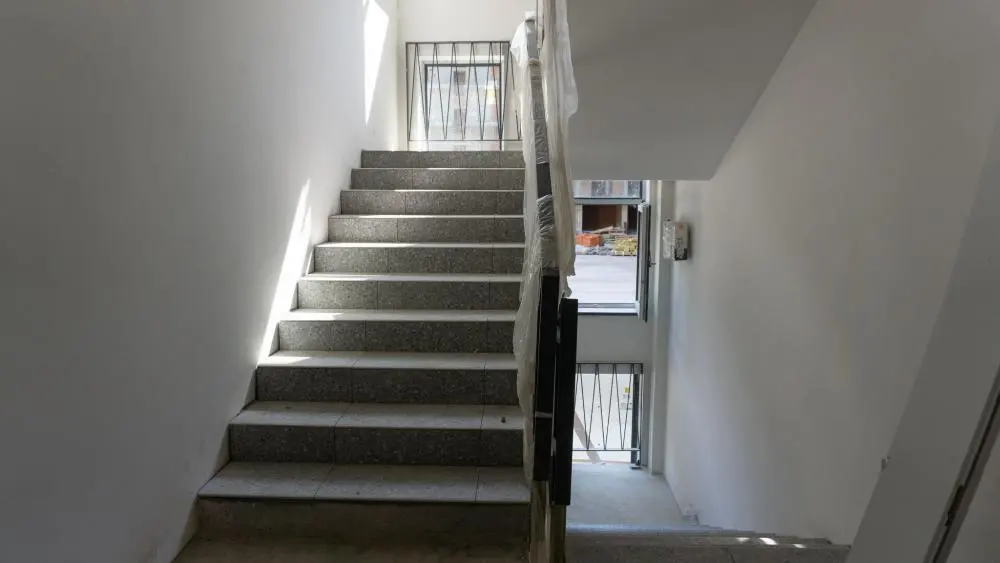

- Внутрішні штукатурні роботи виконано на 95%.

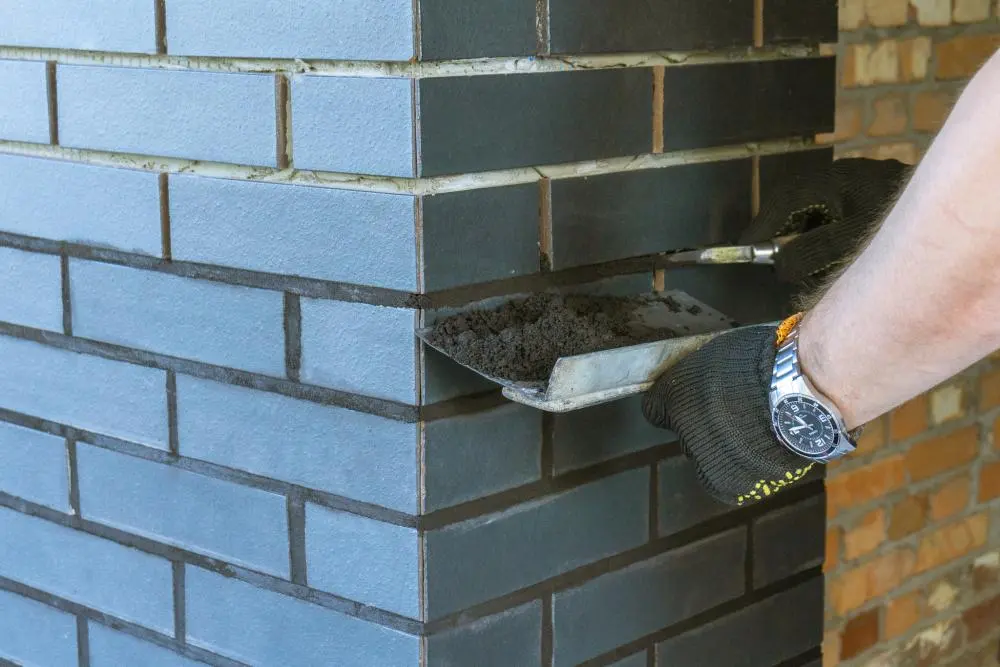

2 секція:

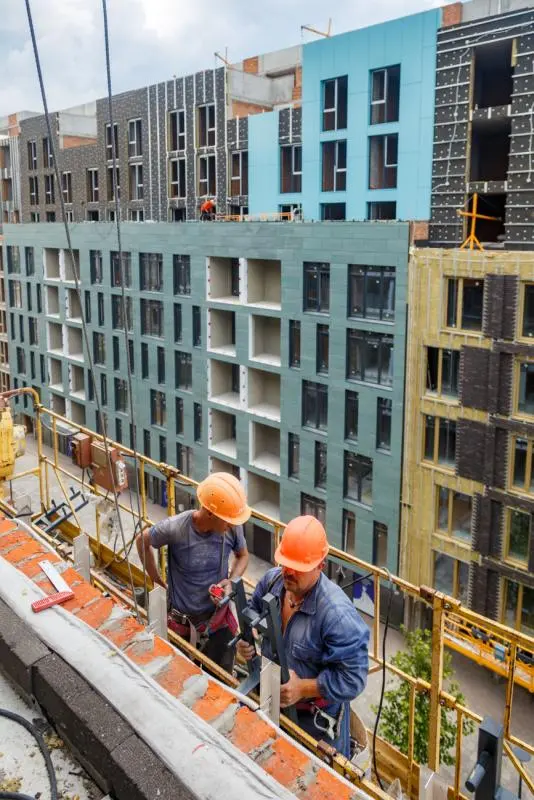

- Виконується цегляна кладка контурних стін з боку паркінгу, тривають роботи на 1-му поверсі (13%), на 2-10 поверхах роботи завершено (100%).
- Завершено монтаж горизонтальної розводки системи опалення та водопостачання .
- Триває монтаж горизонтальної розводки електропостачання на 6-9 поверхах (88%).
- Стяжки виконано на 84%.
3 секція:

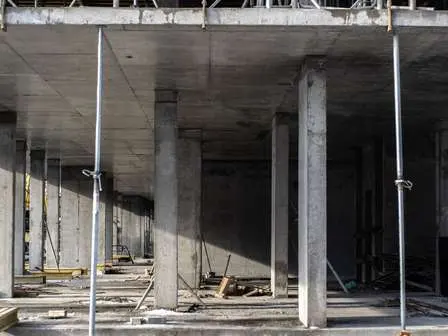

- Монолітні роботи завершено.
- Цегляну кладку завершено з 2 по 7 поверхи, на 1 поверсі роботи виконано на 95%, завершуються роботи на 8 поверсі (95%).
4 секція:
- Монолітні роботи завершені.

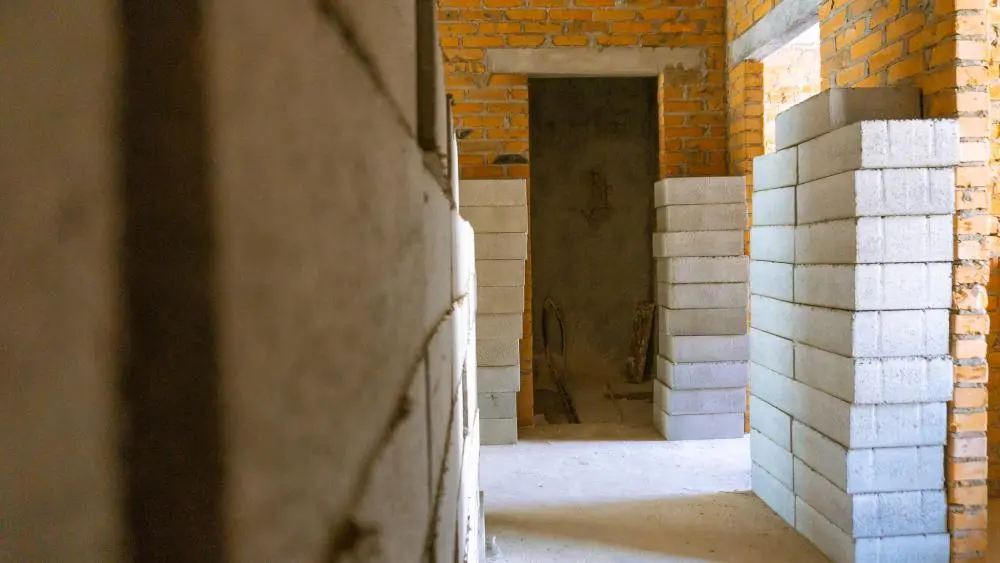

- Виконується цегляна кладка проводяться роботи на 1 поверсі (48%),
- Виконується кладка підвальних приміщень і приміщень інженерних систем (12%).
- На 9-10 поверхах триває кладка внутрішніх стін і перегородок (59%).
- Монтаж горизонтальної розводки системи опалення й водопостачання виконано на 83%.
- Триває монтаж горизонтальної розводки електропостачання на 6-9 поверхах (80%).
5 секція:

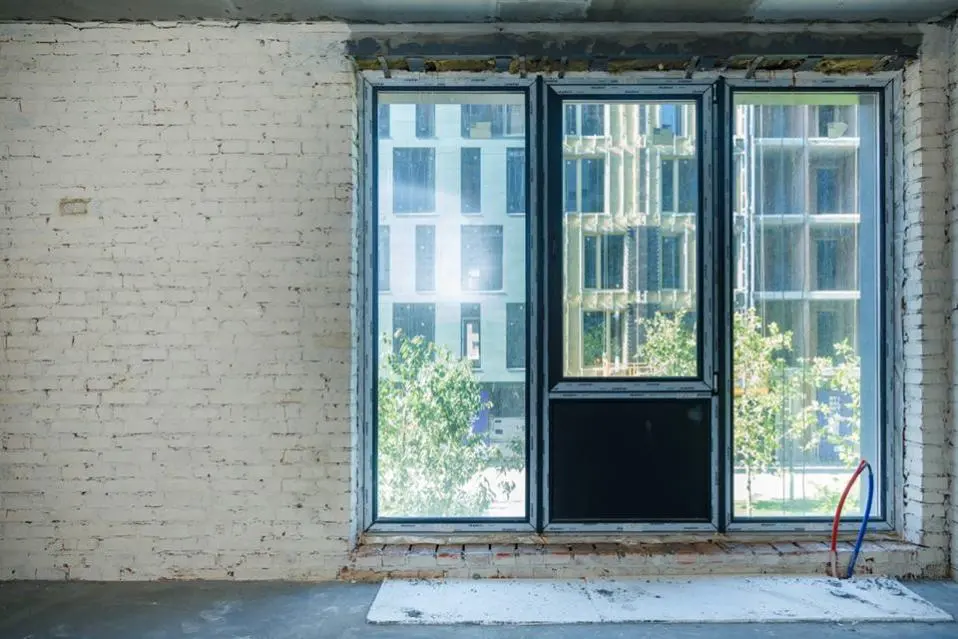

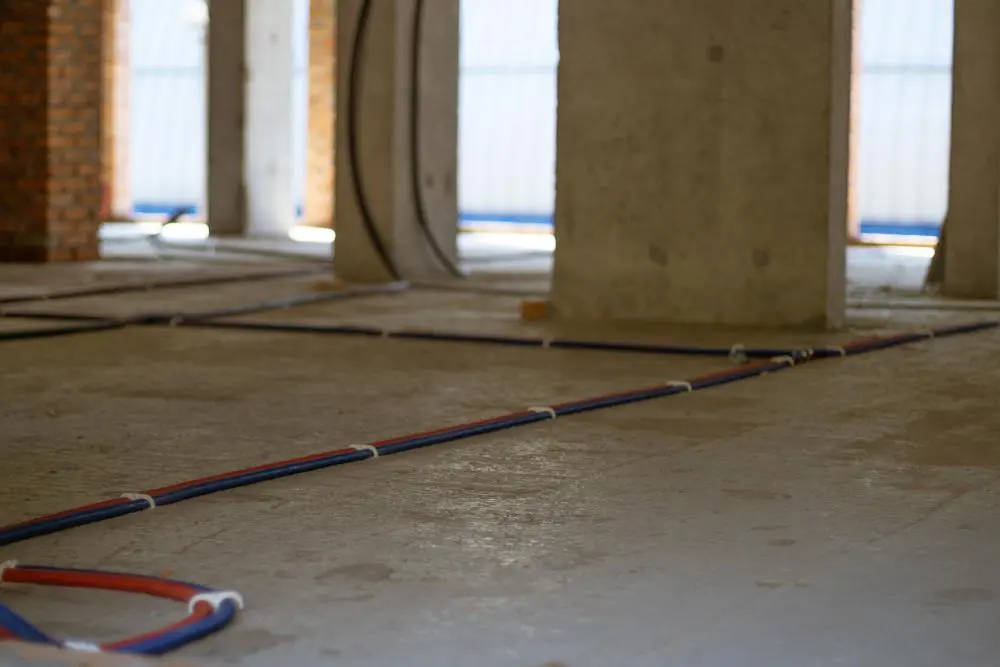

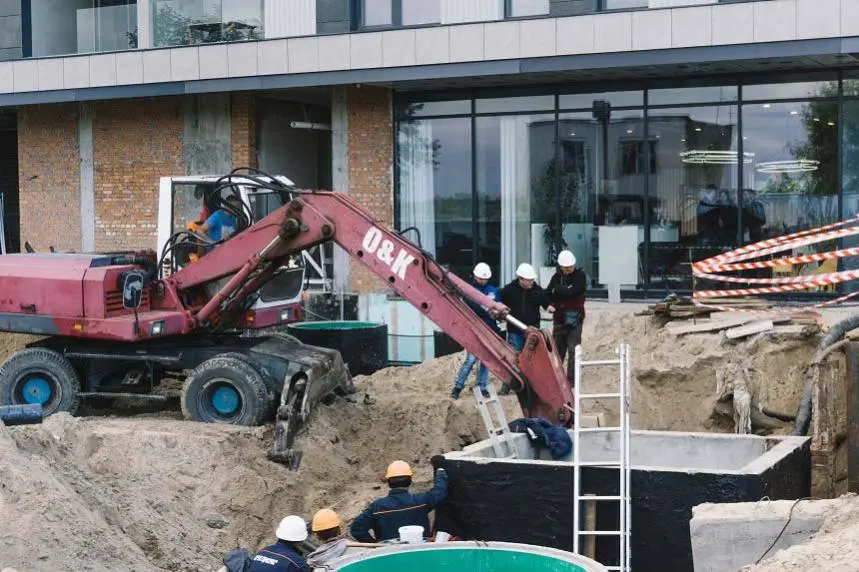

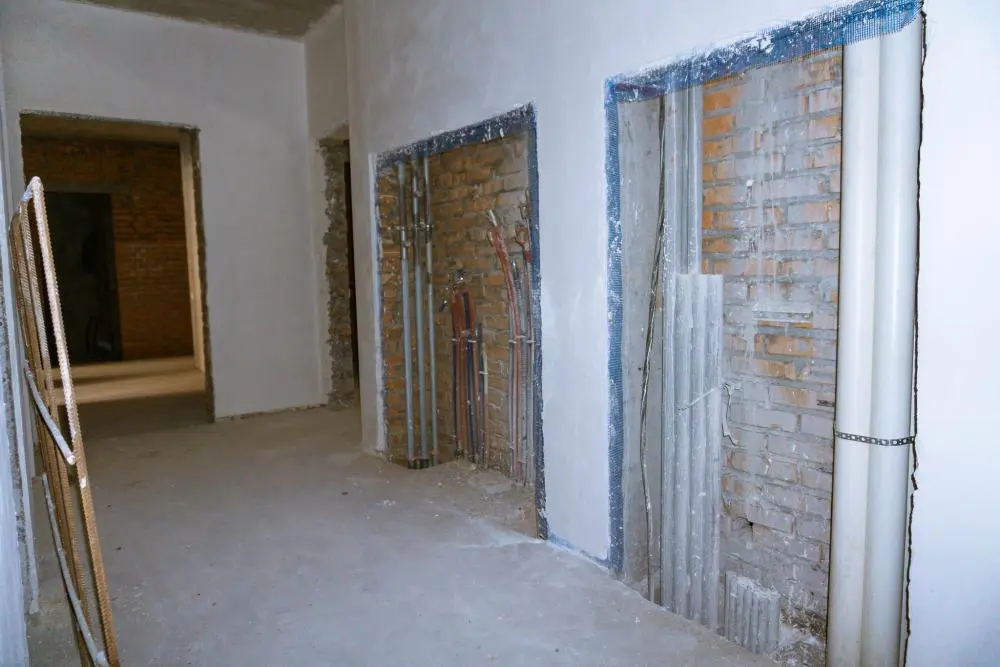

- Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено горизонтальну розкатку труб.

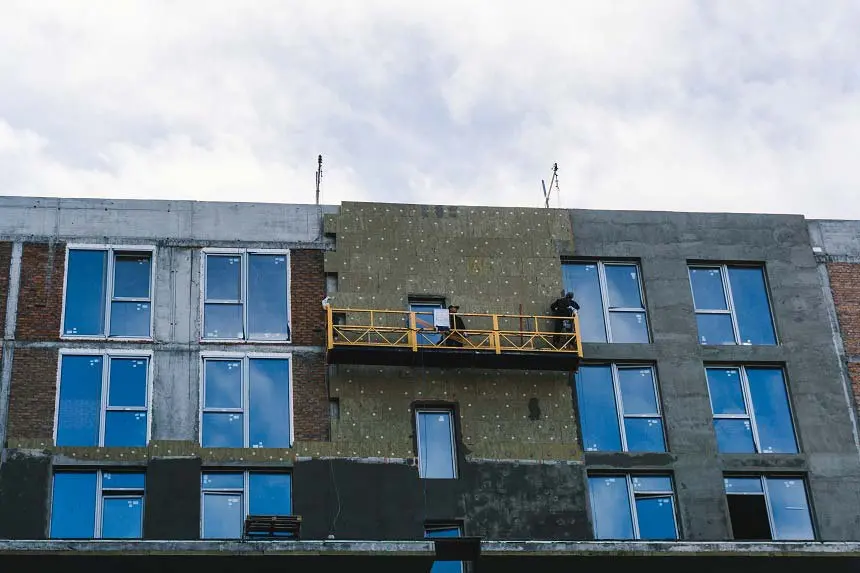

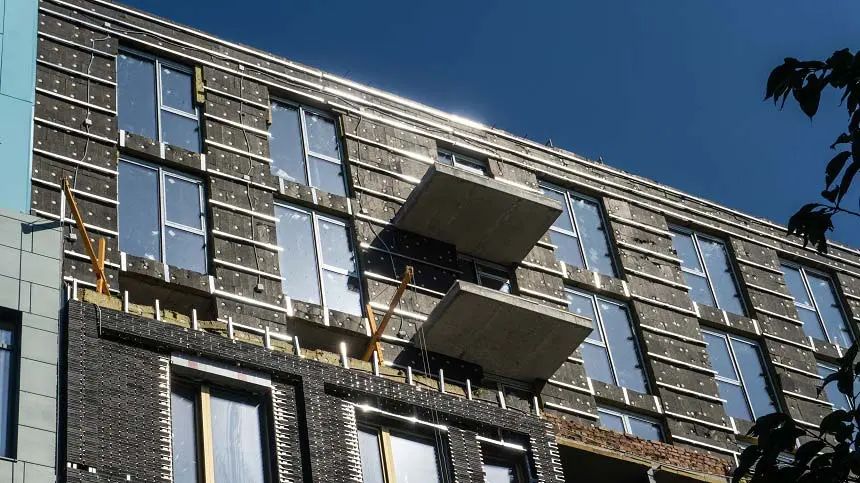

- Завершений монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи,
- Ведуться оздоблювальні роботи з монтажу клінкерної плитки. З 7 по 9 поверхи тривають роботи з монтажу кронштейнів.
- Монтаж дворових вікон завершено.
- Стяжки виконано на 100%.
- Готуємо ліфтові шахти до монтажу 2-х ліфтів (85%).
- Штукатурні роботи виконано на 95%.
6 секція:
- Монтаж дворових вікон завершено.
- Стяжки виконано на 100%.

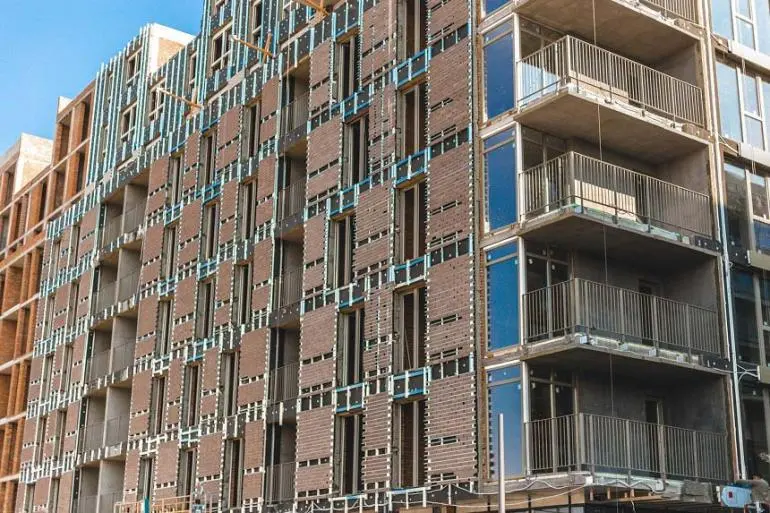

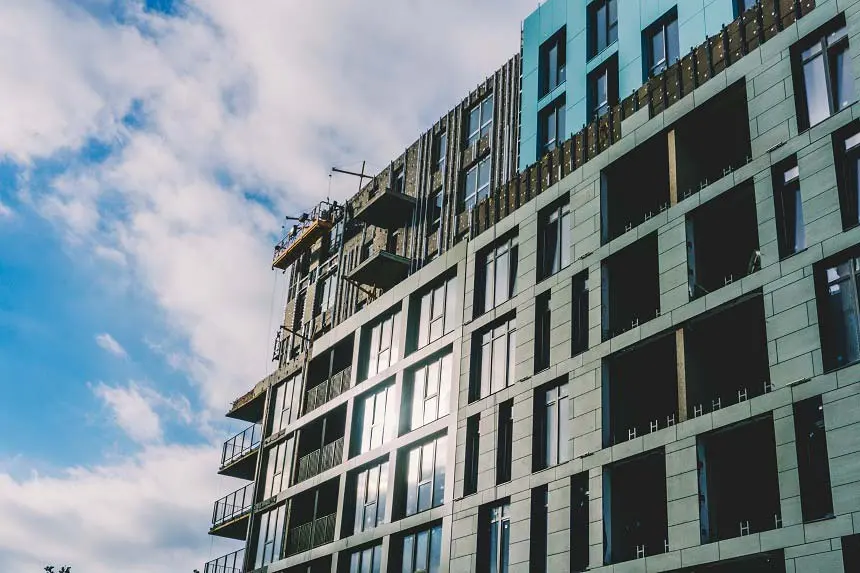

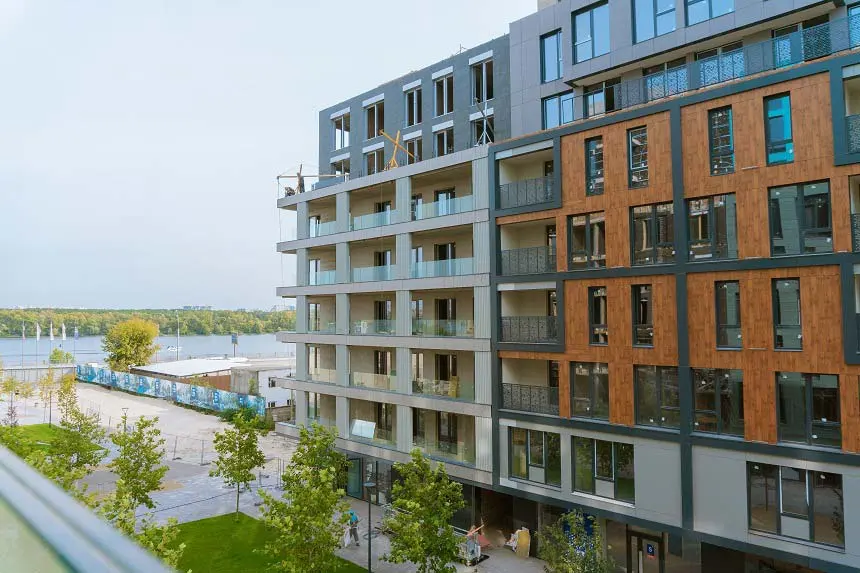

- Завершені роботи з облицюванню фасаду з 2 по 9
- Внутрішні штукатурні роботи виконано на 98%.
