Передноворічний дайджест новин із будівельного майданчика RYBALSKY!

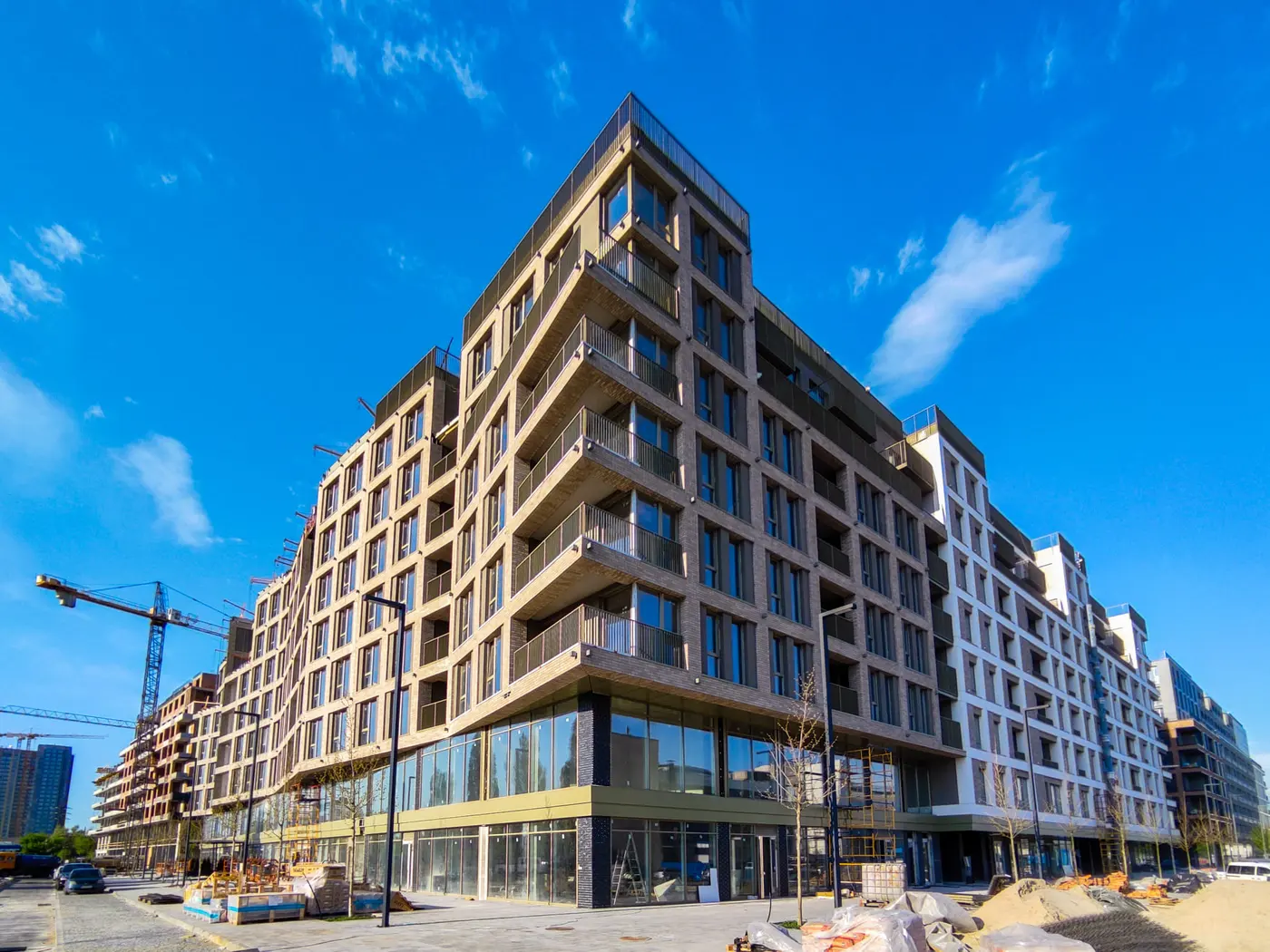

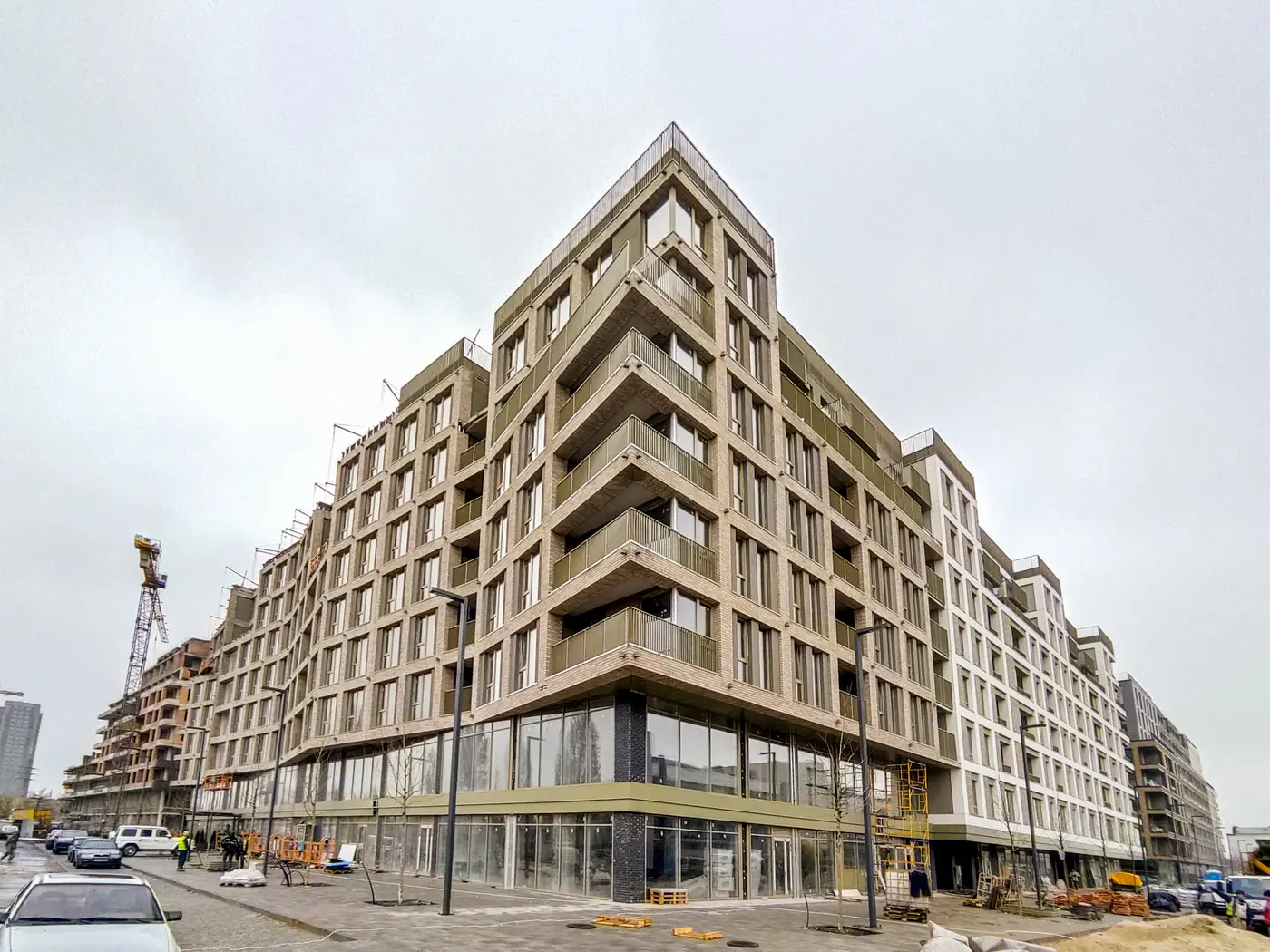

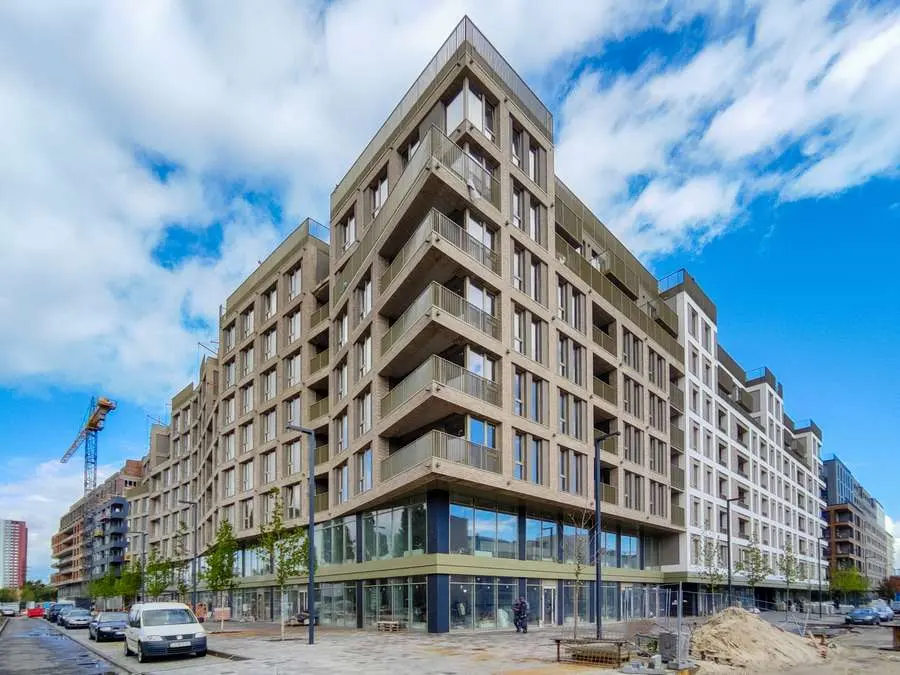

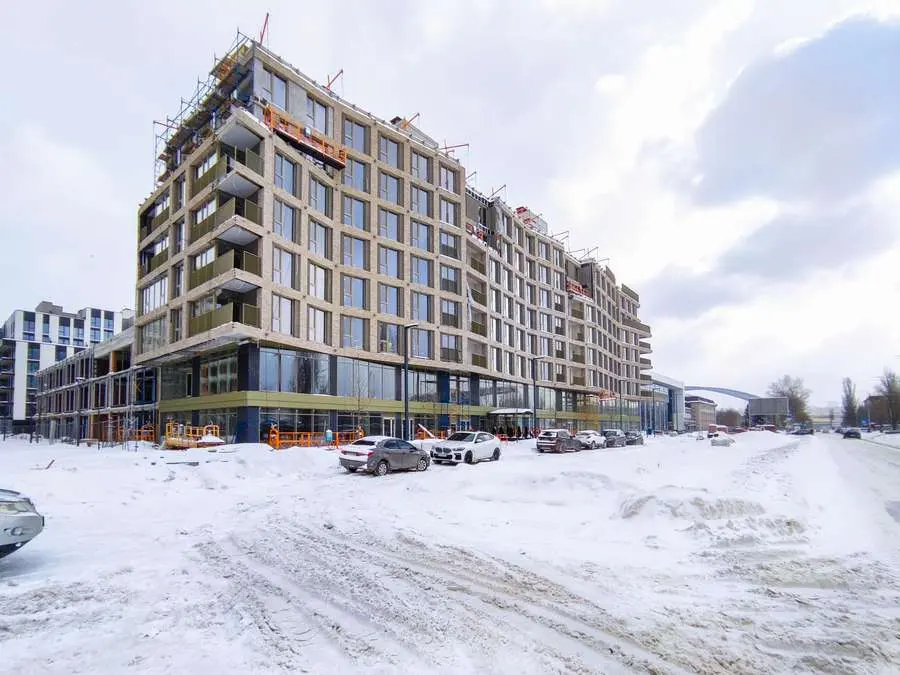

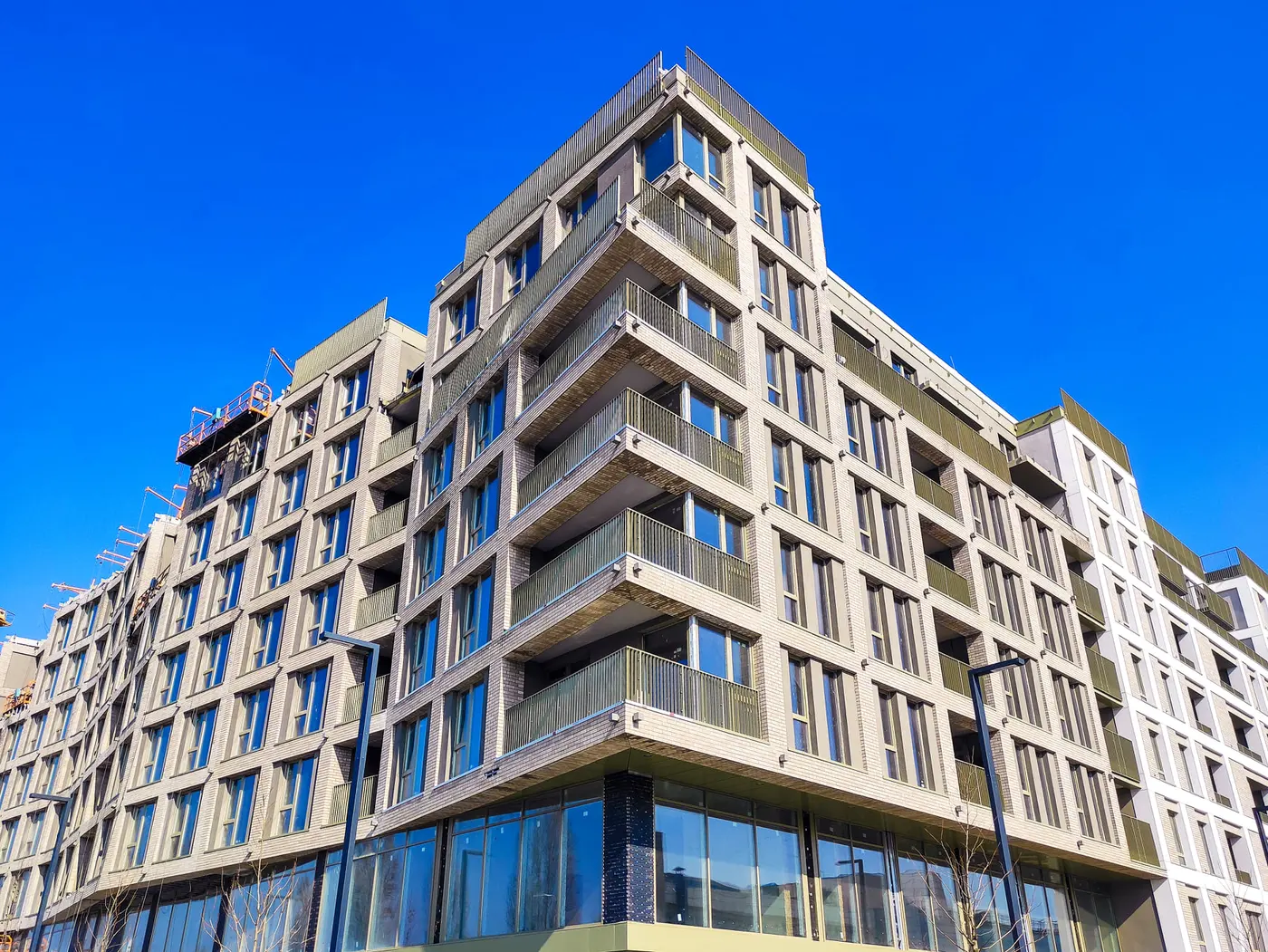

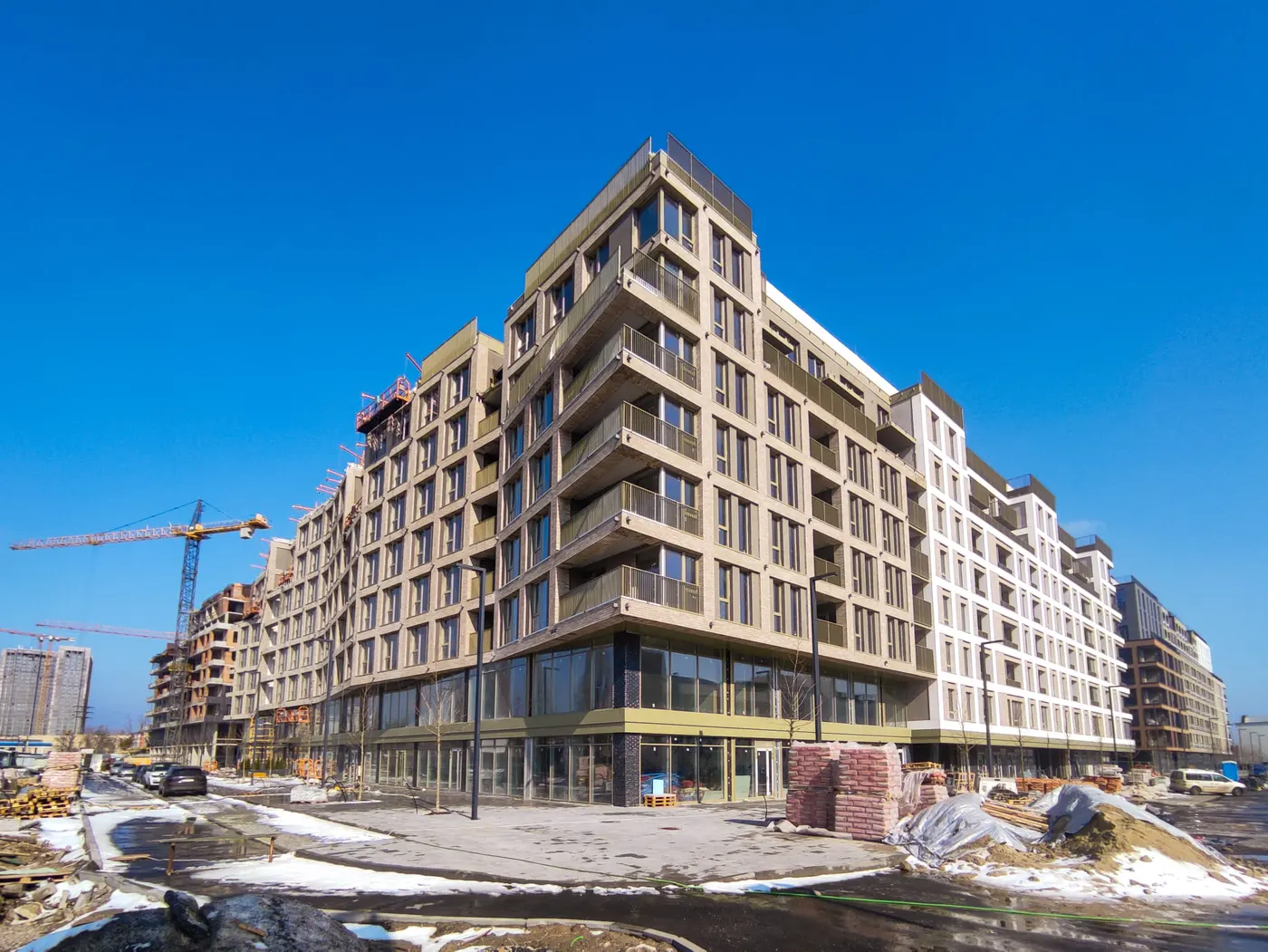

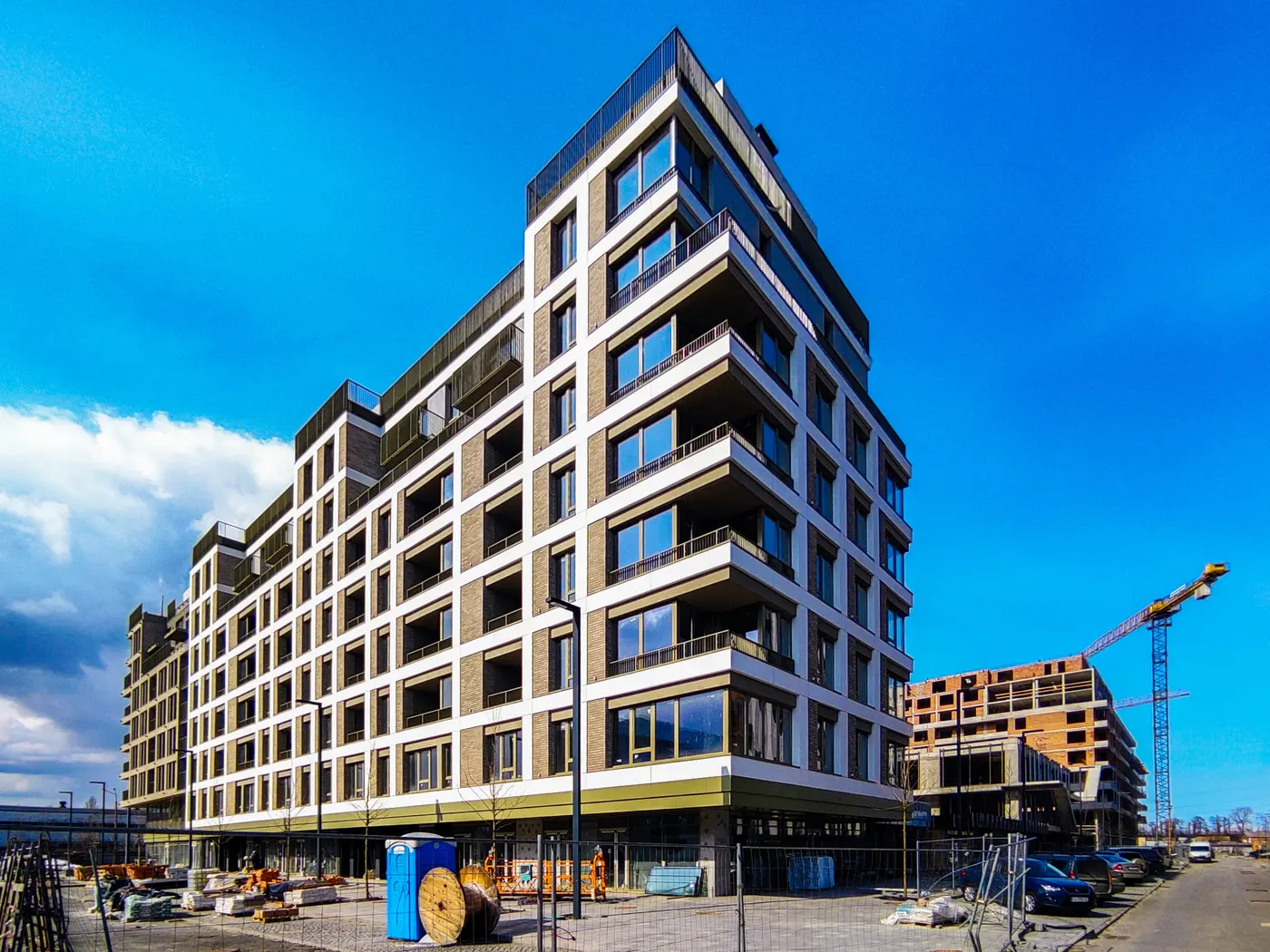

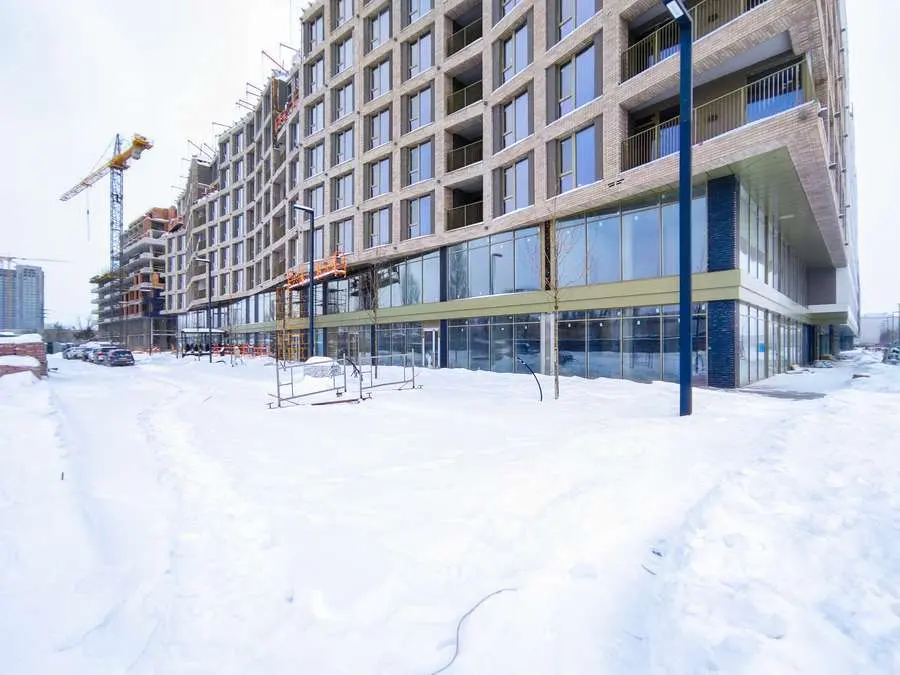

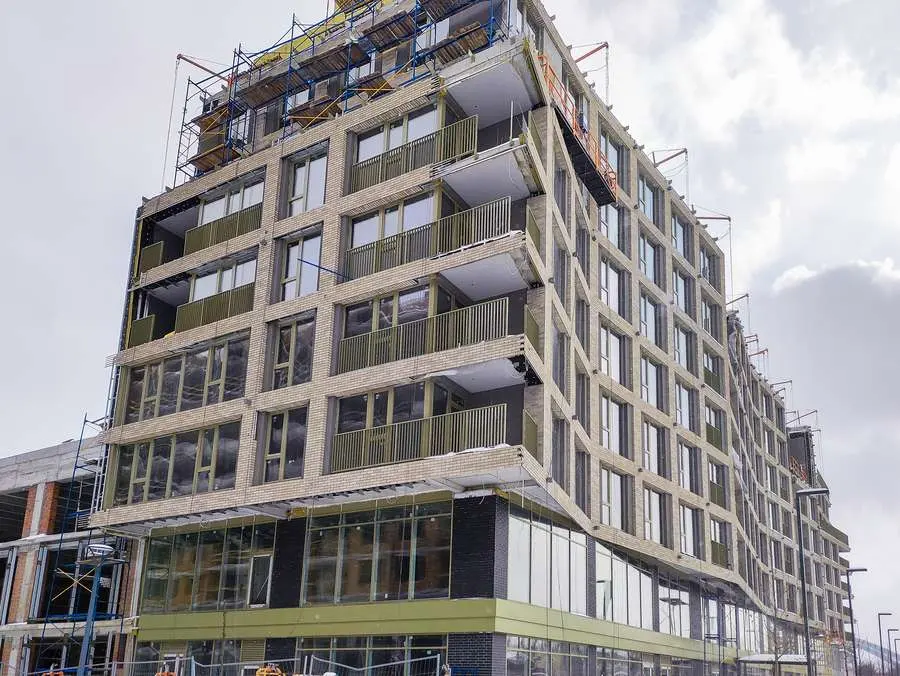

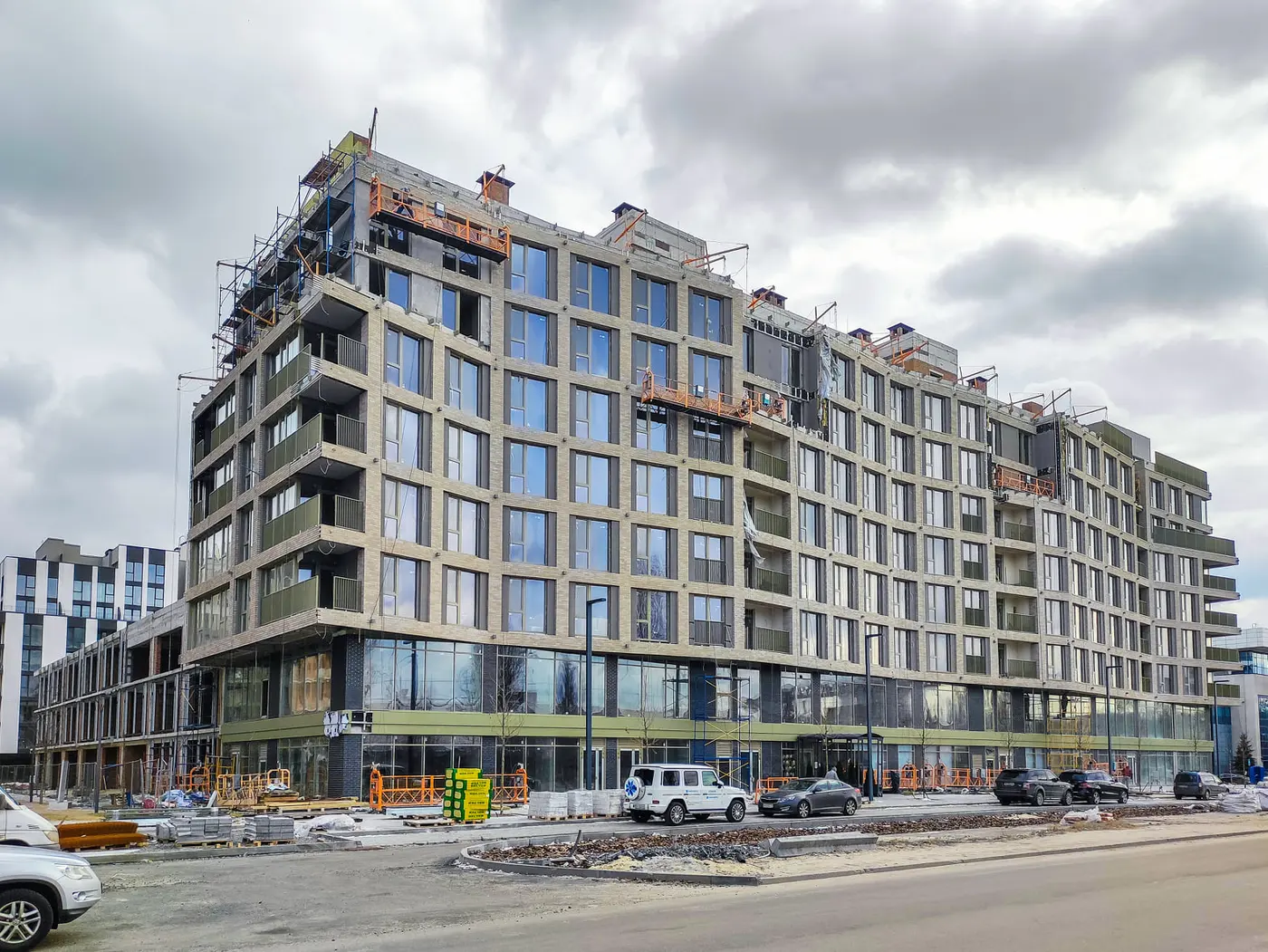

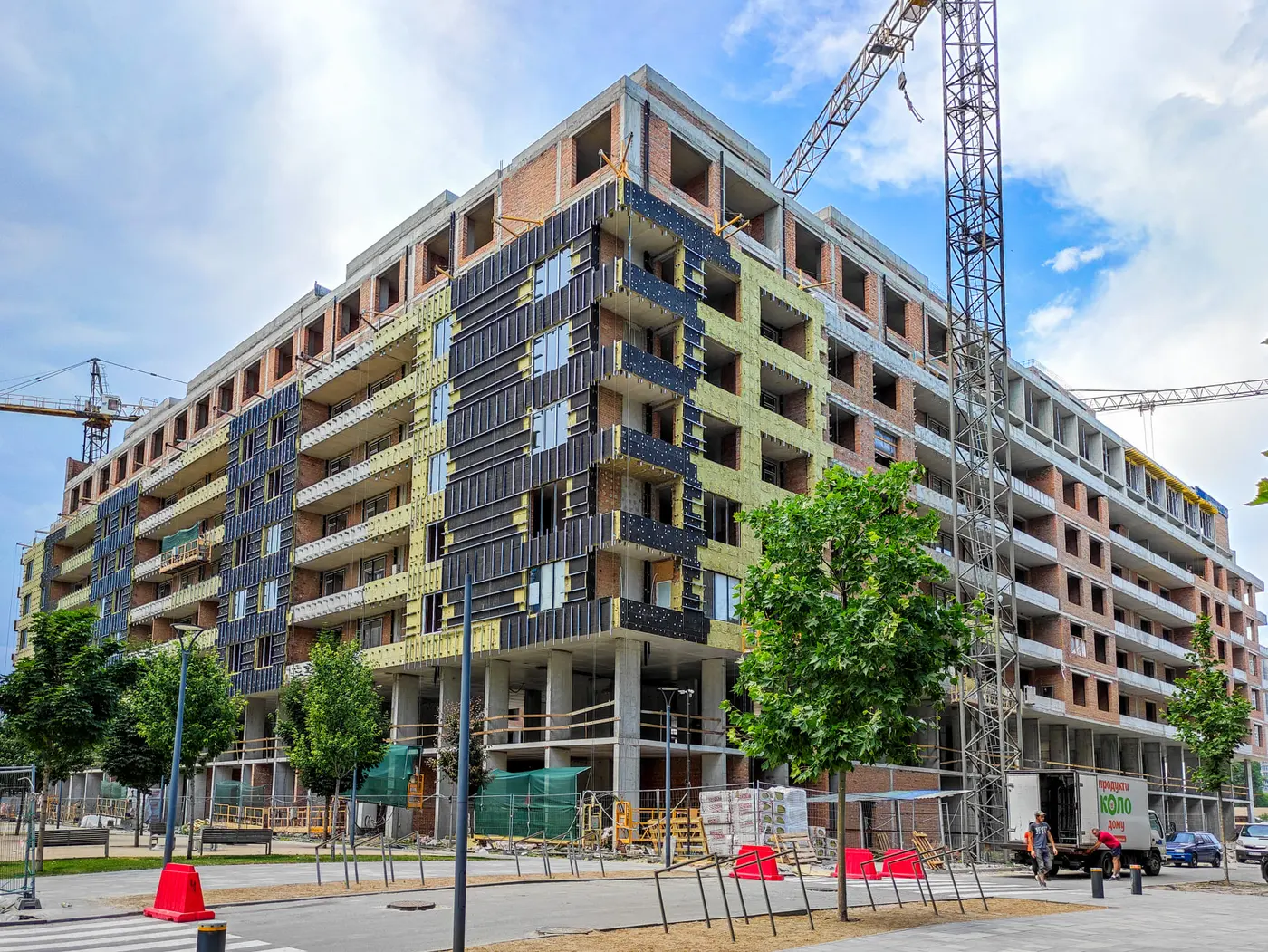

Будинок 3

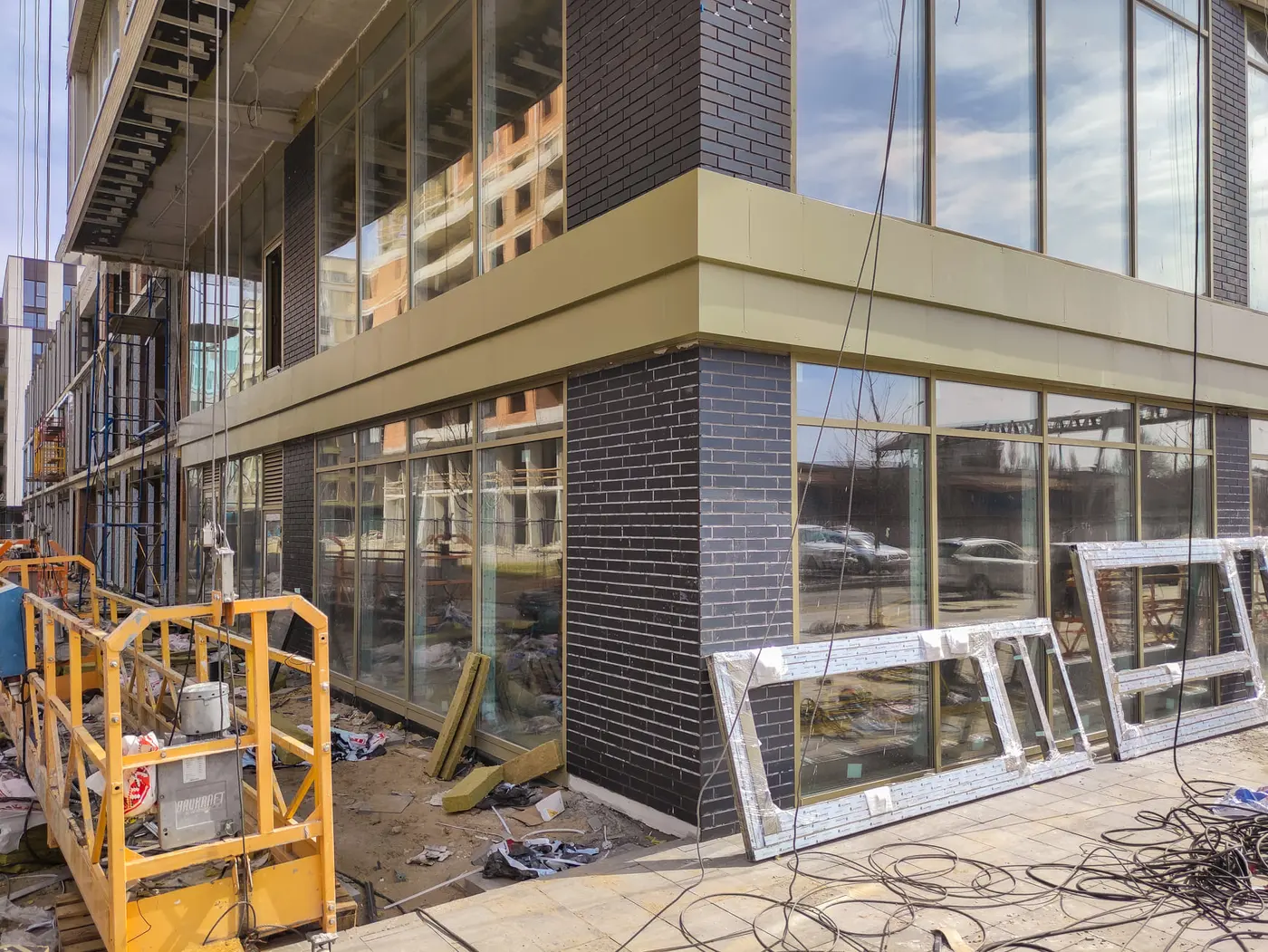

1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: всі роботи виконано (завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування).
Фасад: завершено оздоблення фасаду.
Фасад дворовий: завершено роботи.

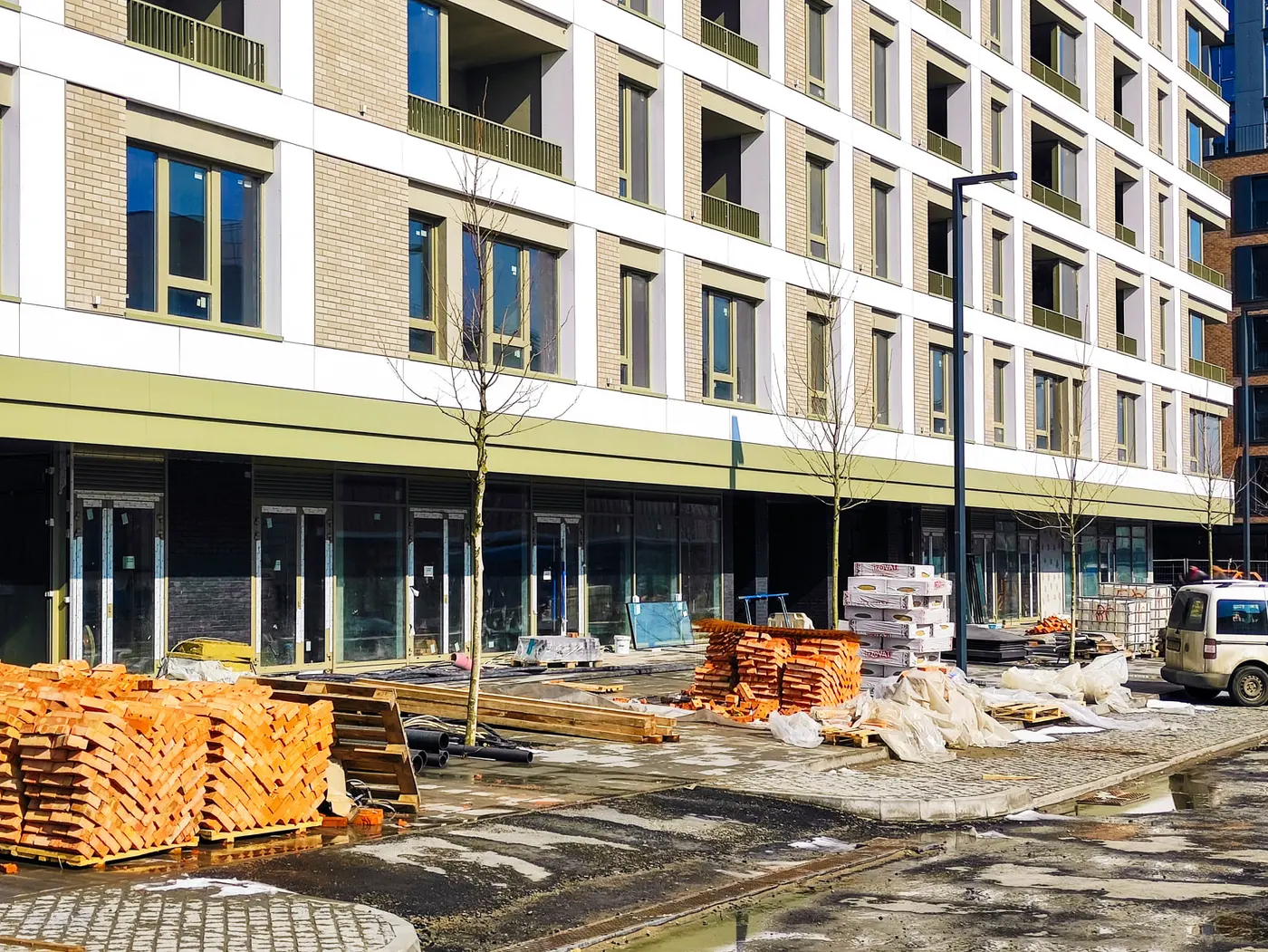

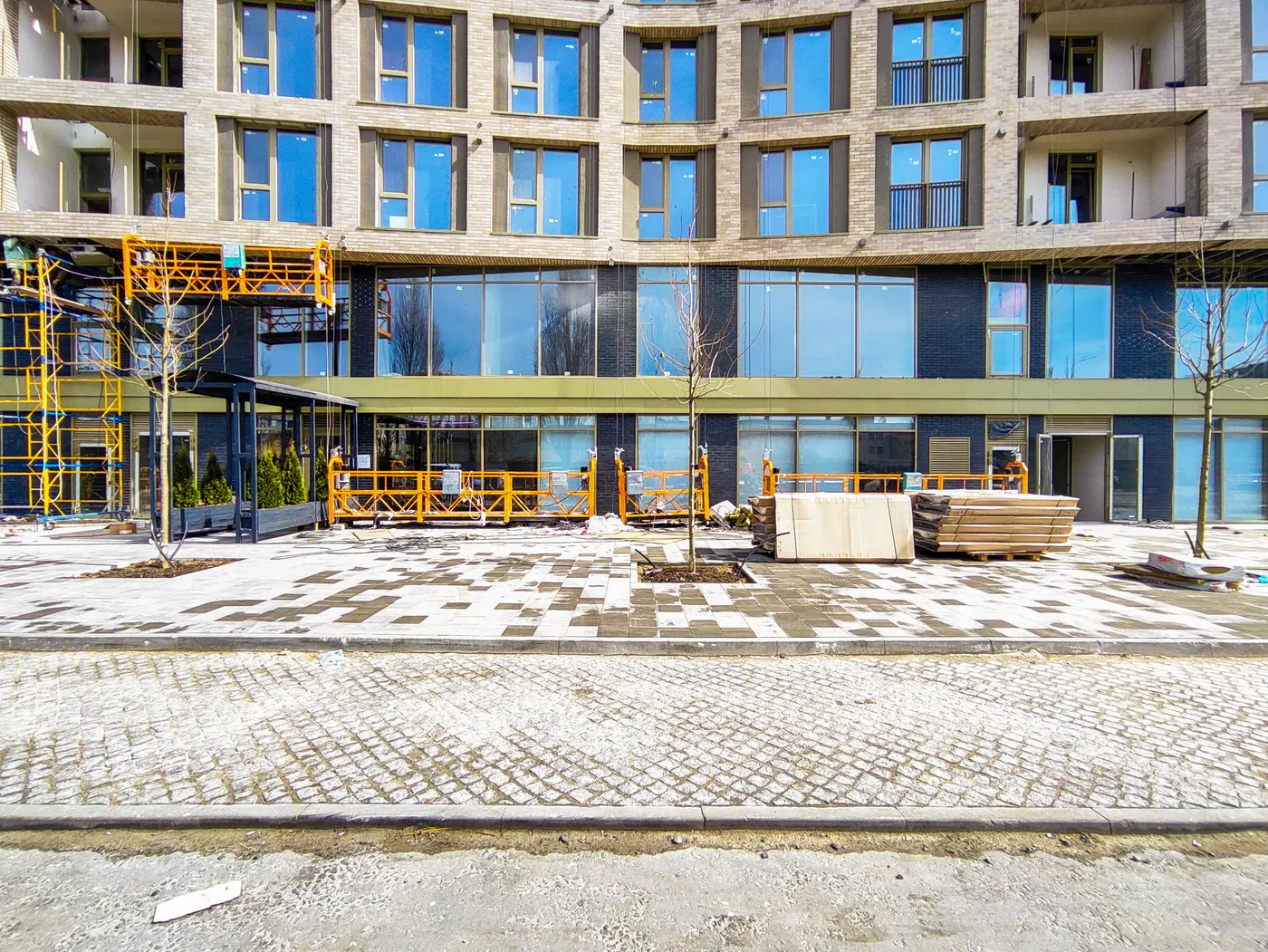

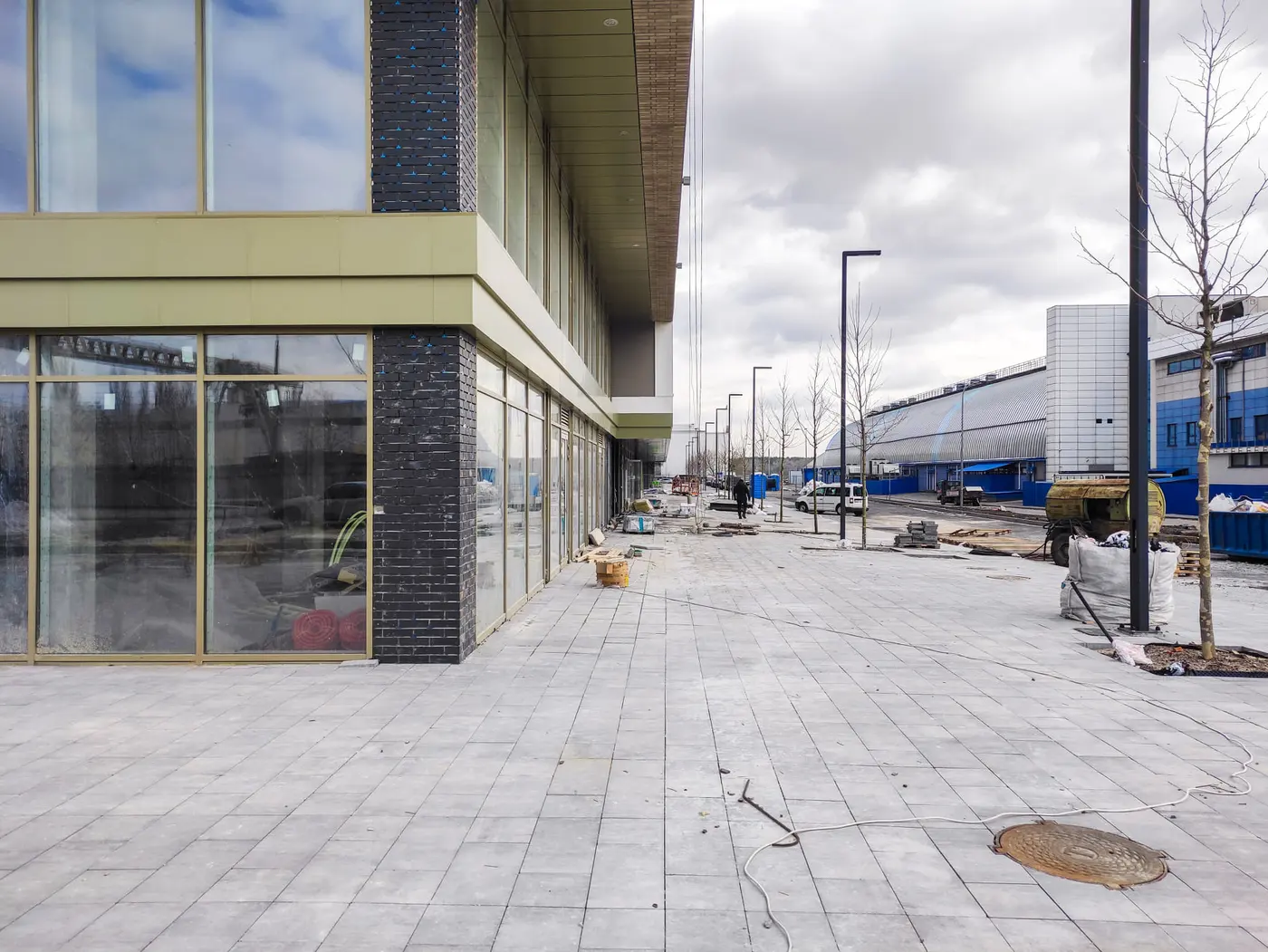

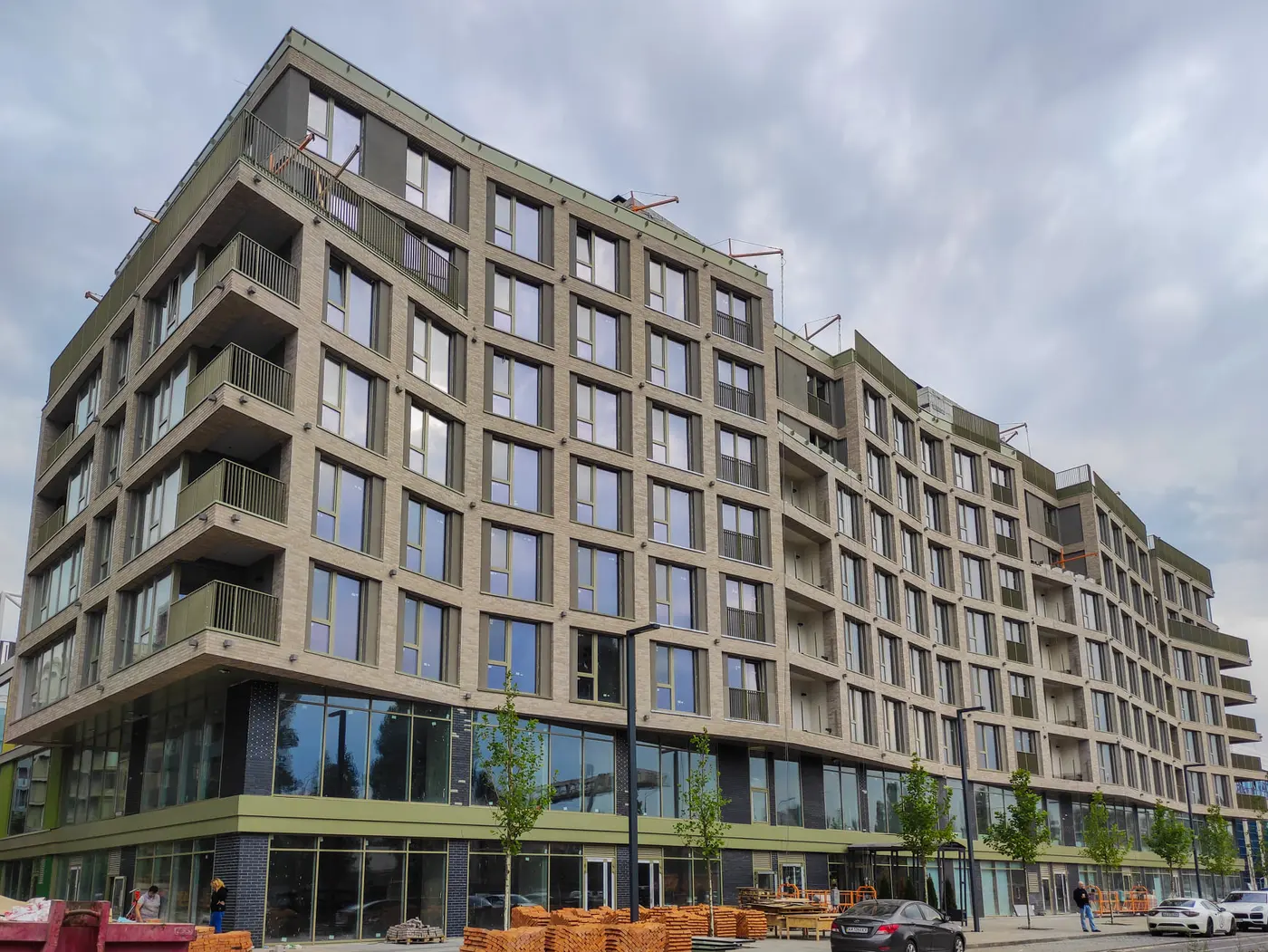

Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення фасаду виконано.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення виконано.
Фасад дворовий: оздоблення виконано.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: змонтовані.
Внутрішні мережі: роботи виконано 100%.

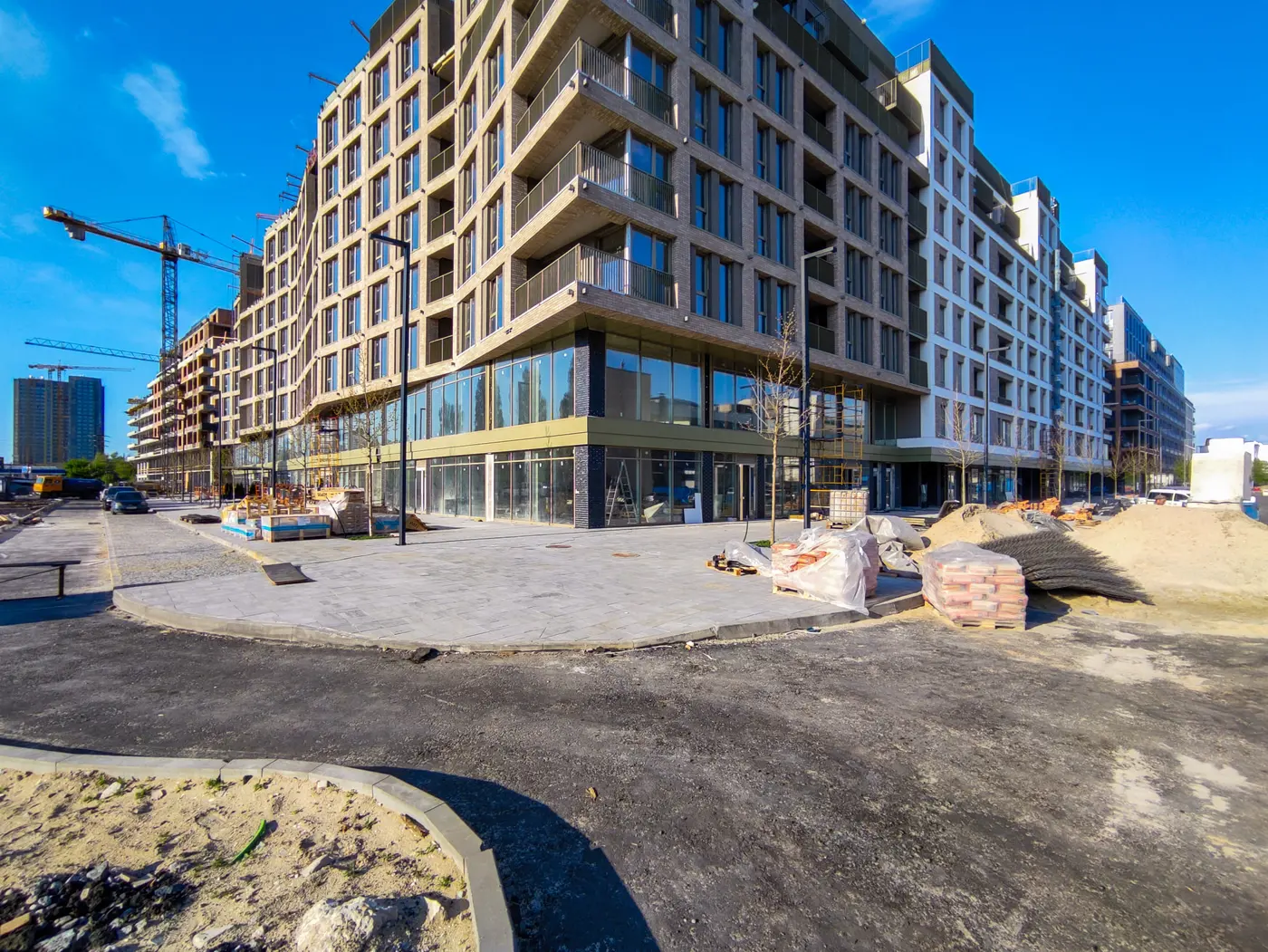

Благоустрій: роботи виконано на 100%.
4 секція:
Фасад: роботи завершено.
Стяжки: залиті.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: виконано тинькові роботи, завершено нанесення фінішного шару оздоблень, виконано укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
5 секція:

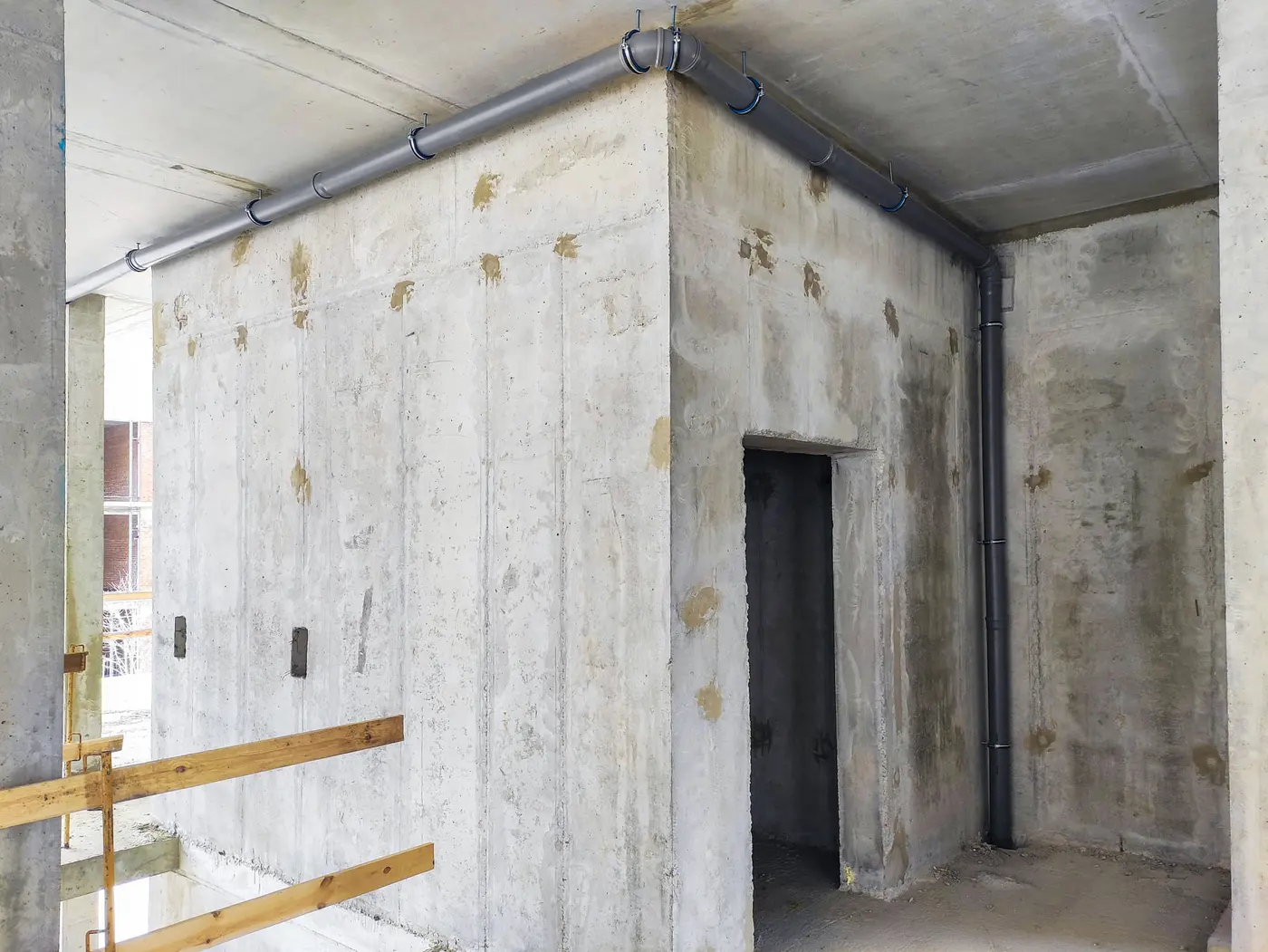

Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Благоустрій: роботи виконано на 96%.

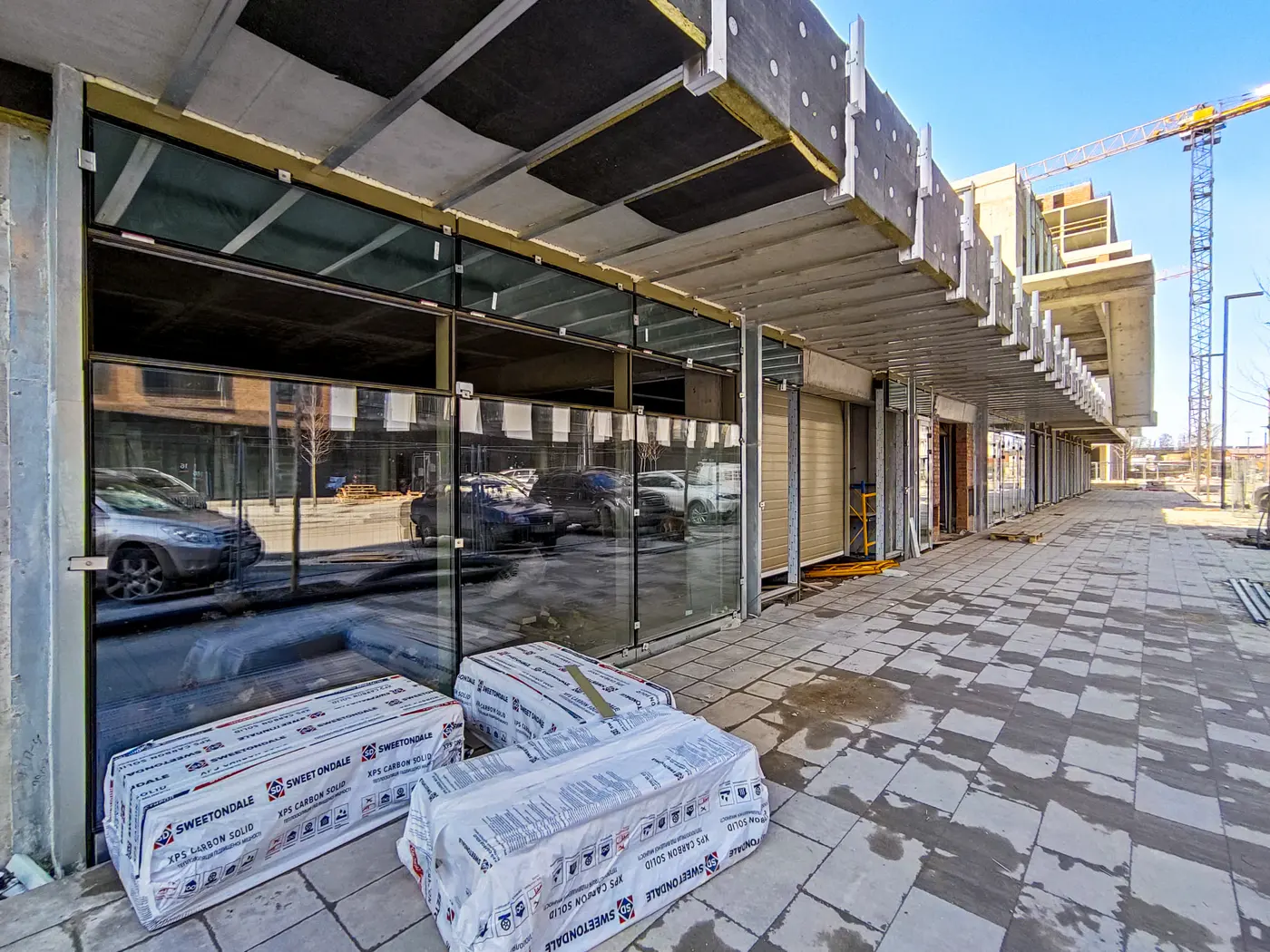

6 секція:

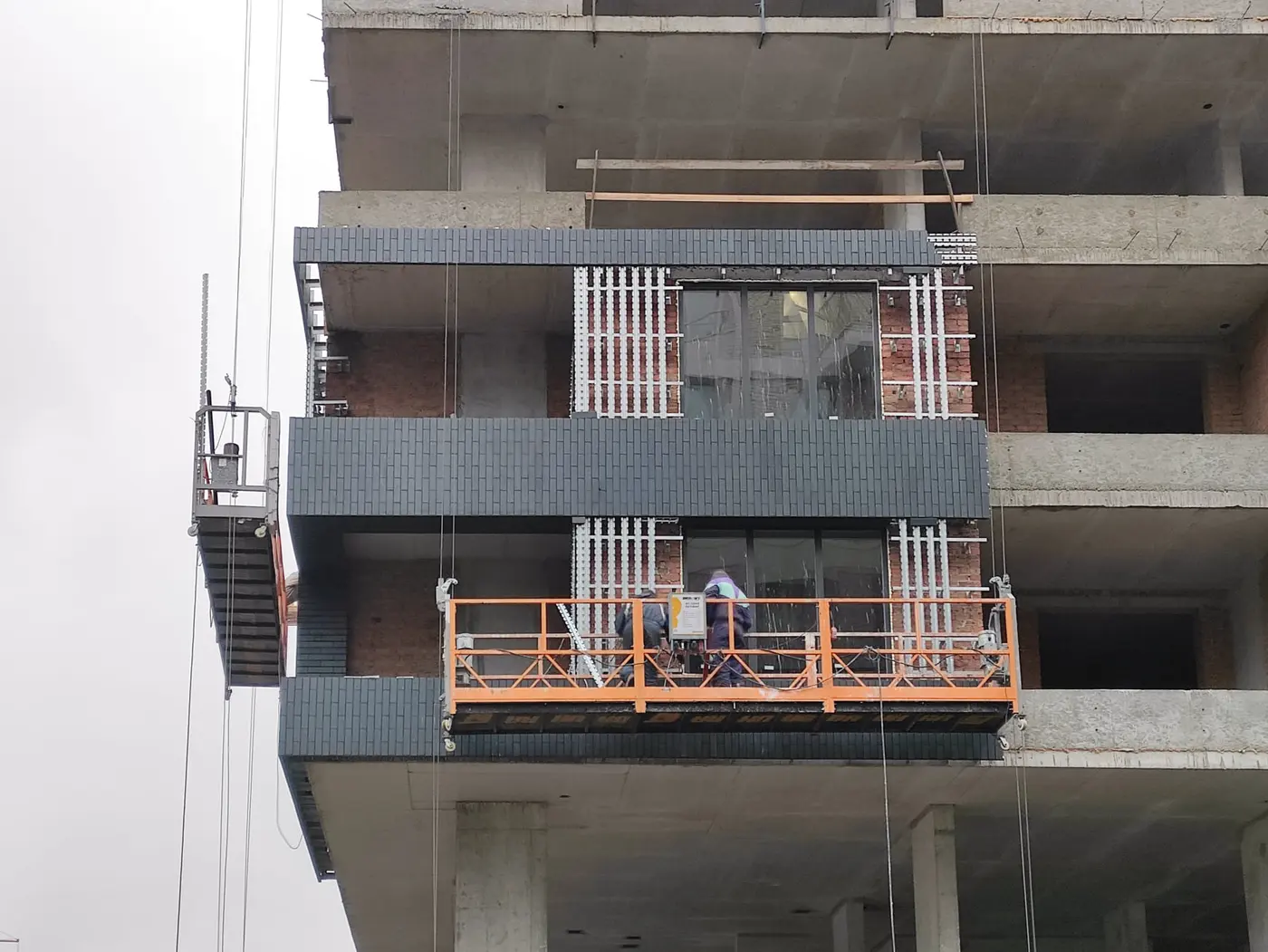

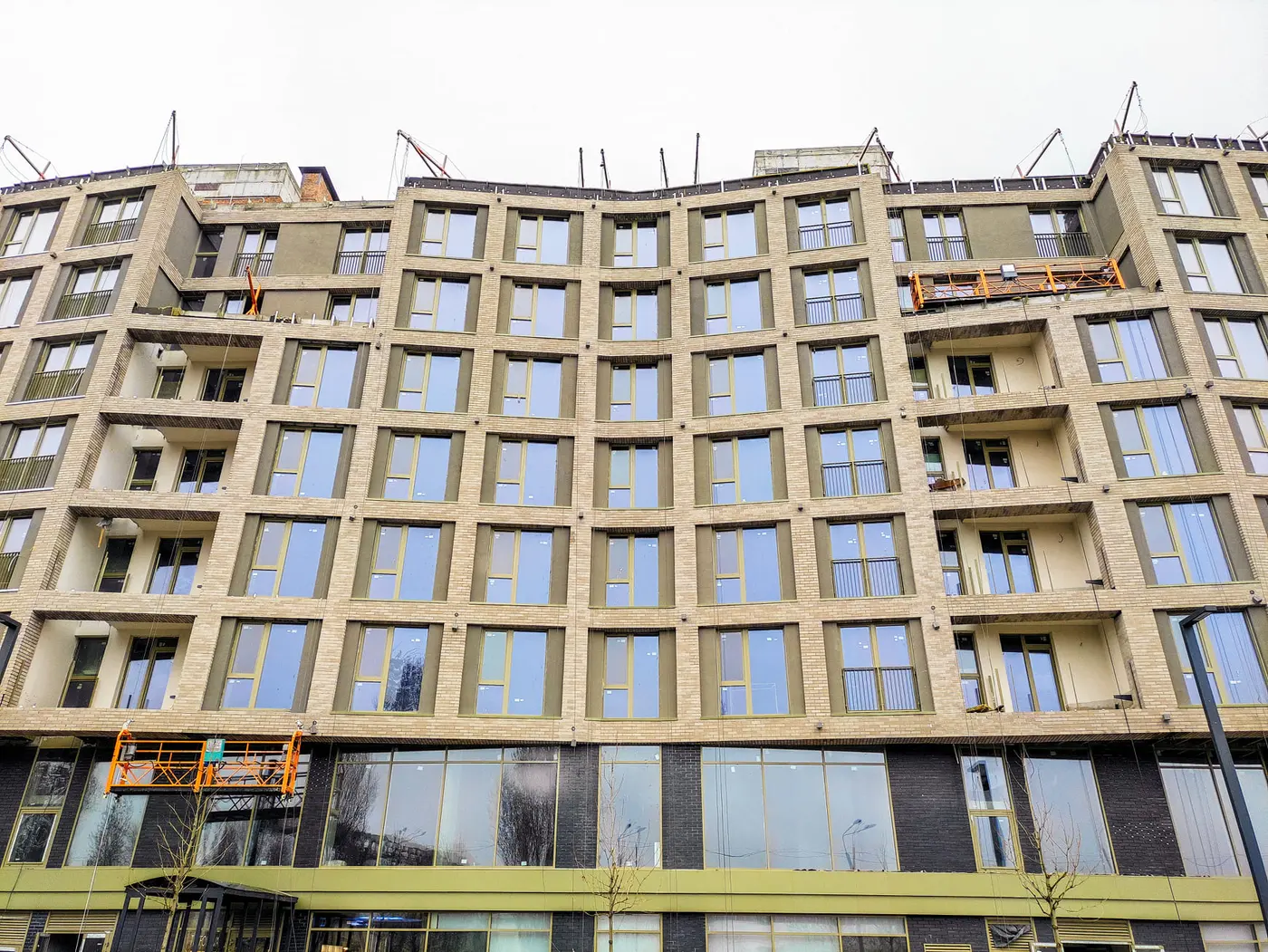

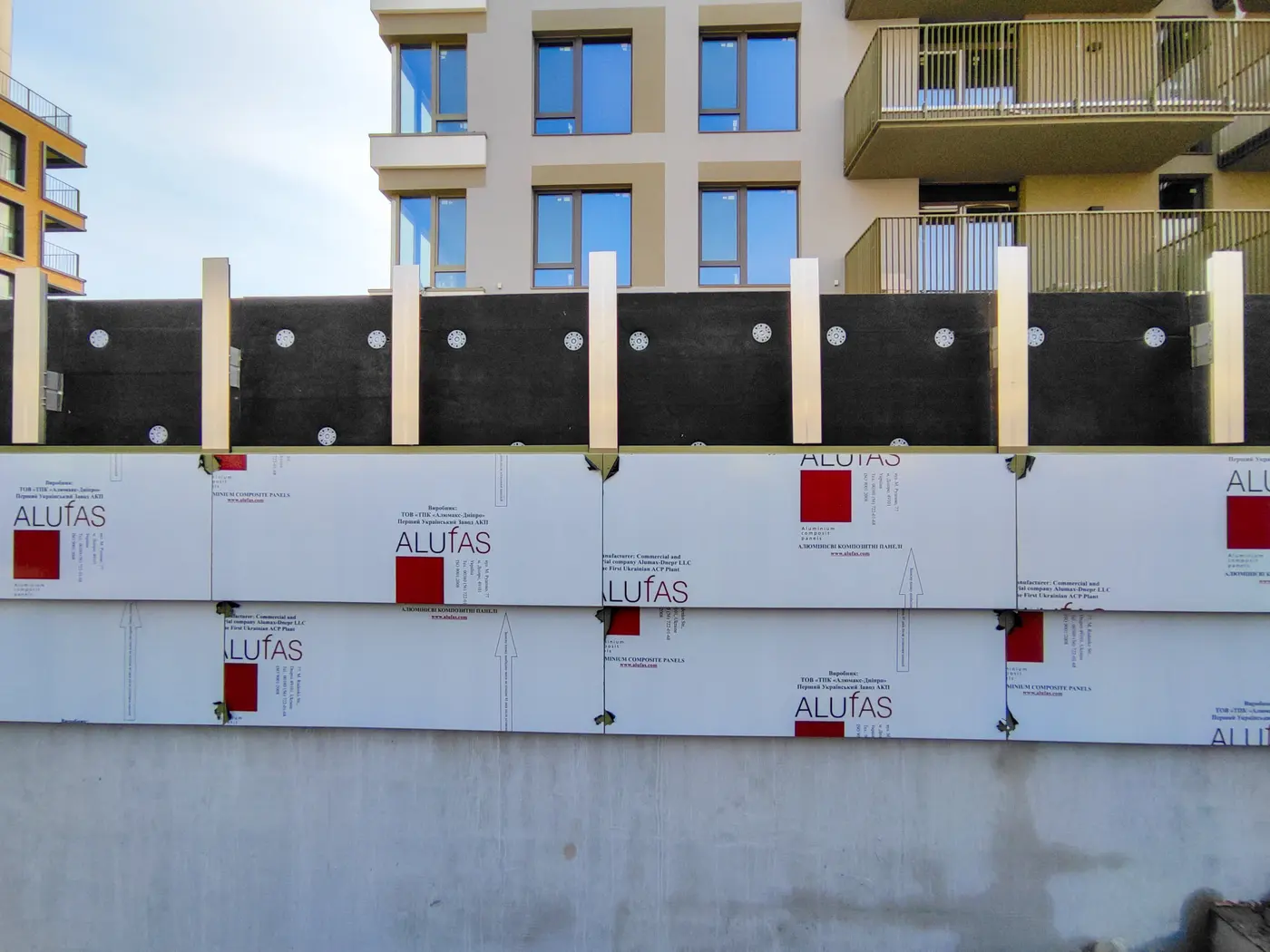

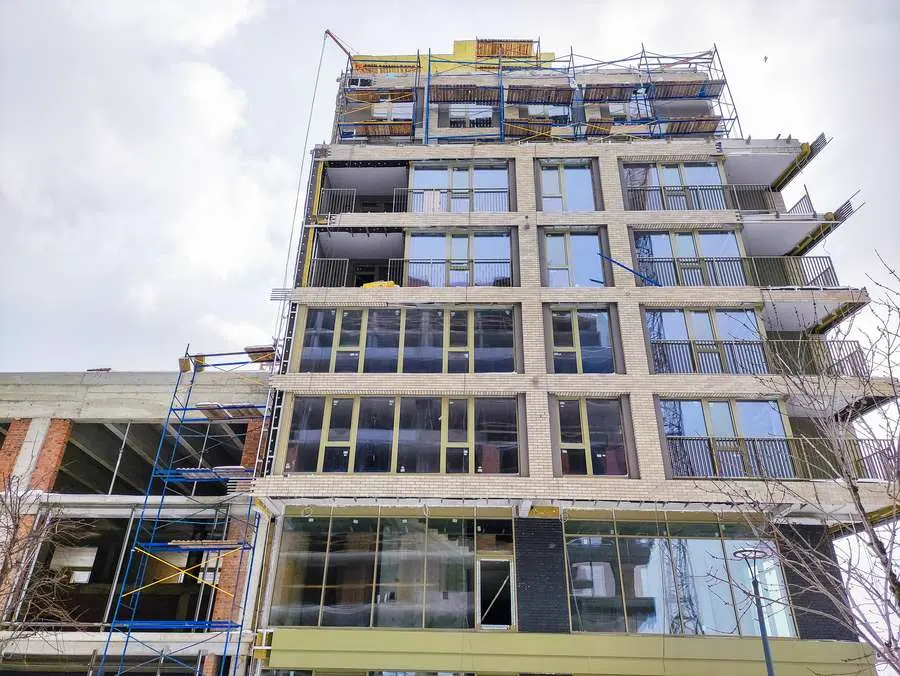

Фасад: роботи виконано на 97%. Триває монтаж фасадних огороджень.
Фасад дворовий: роботи завершено.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж вікон: роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.

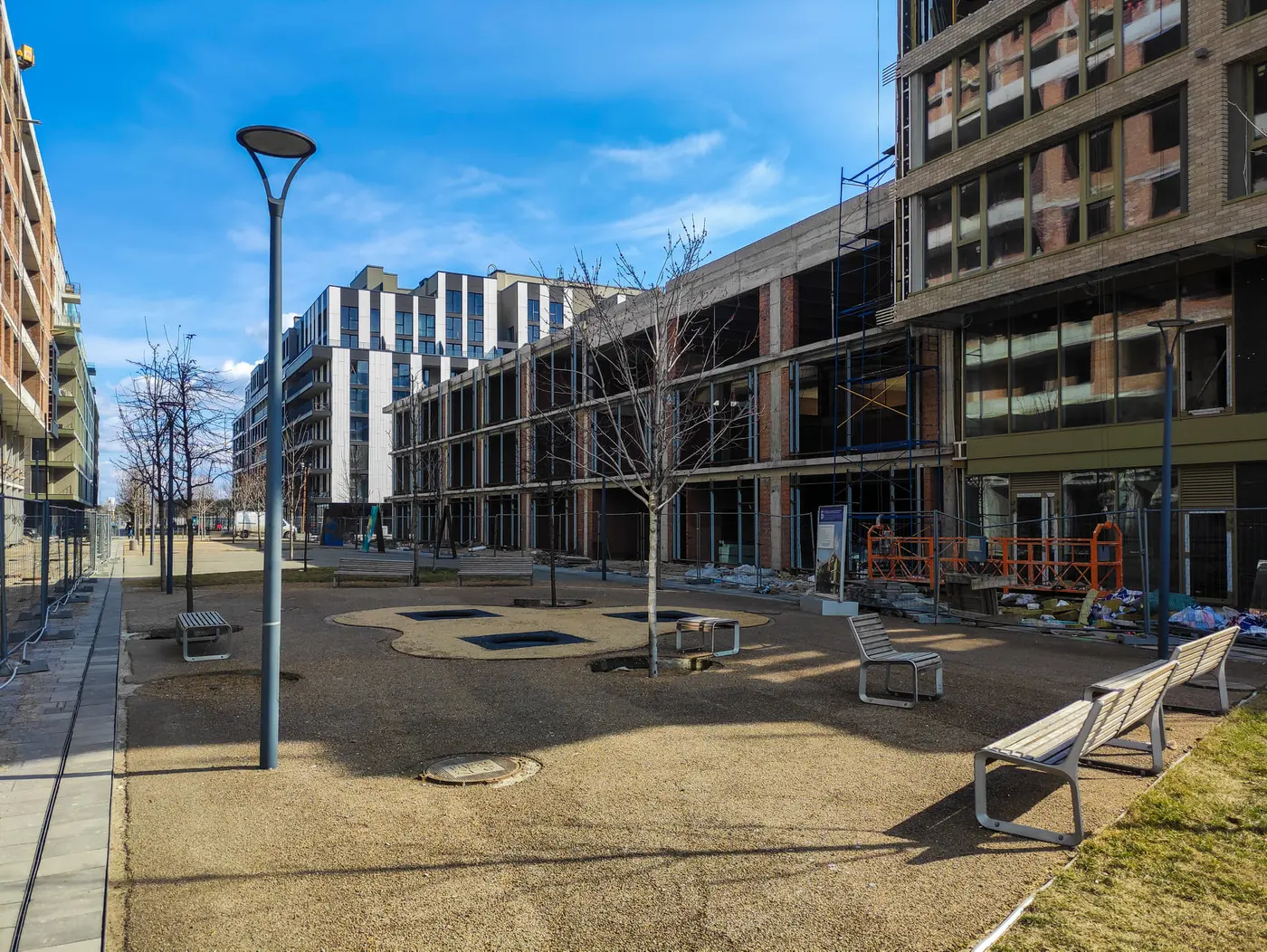

Благоустрій: роботи виконано на 96%.

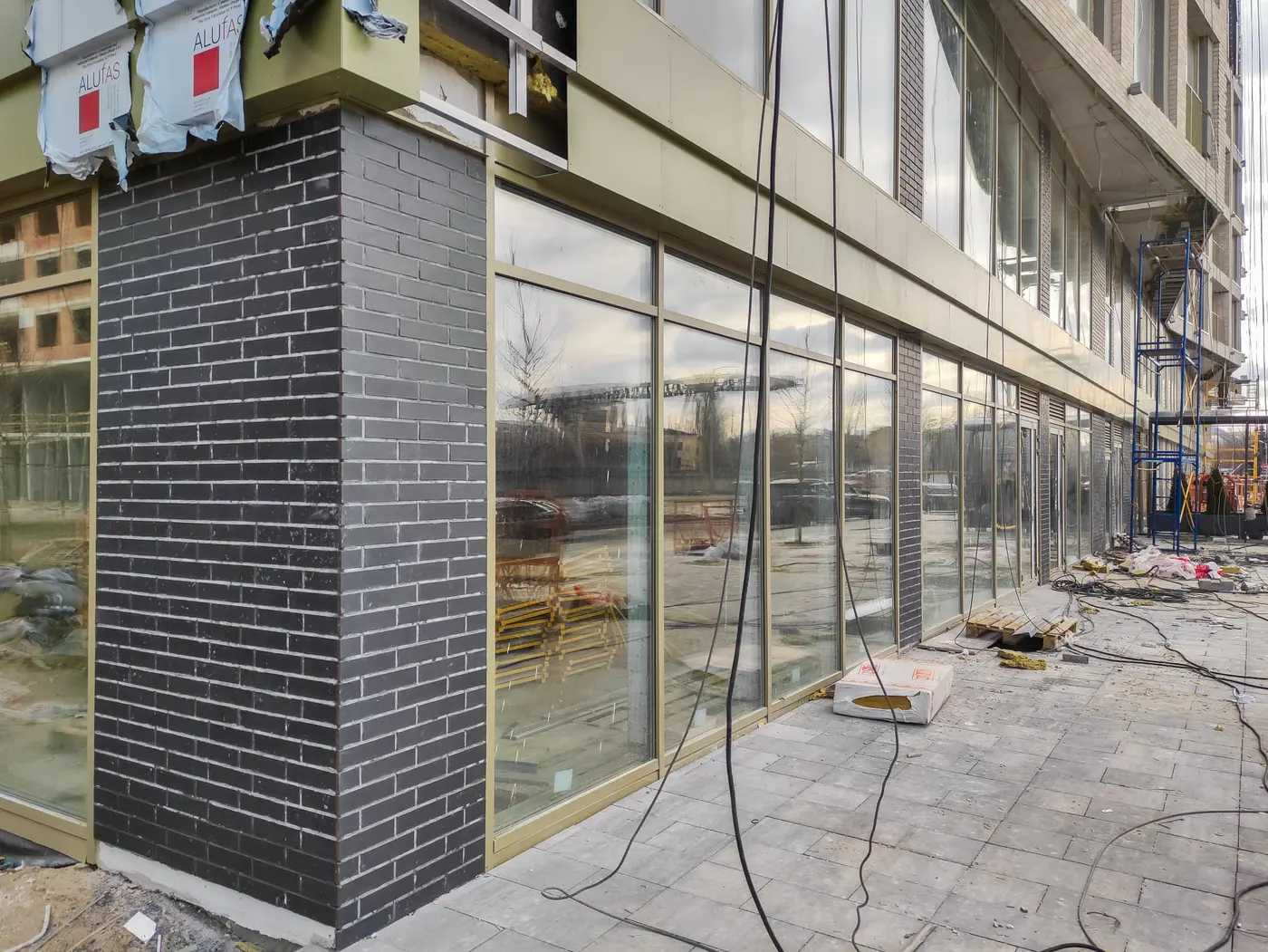

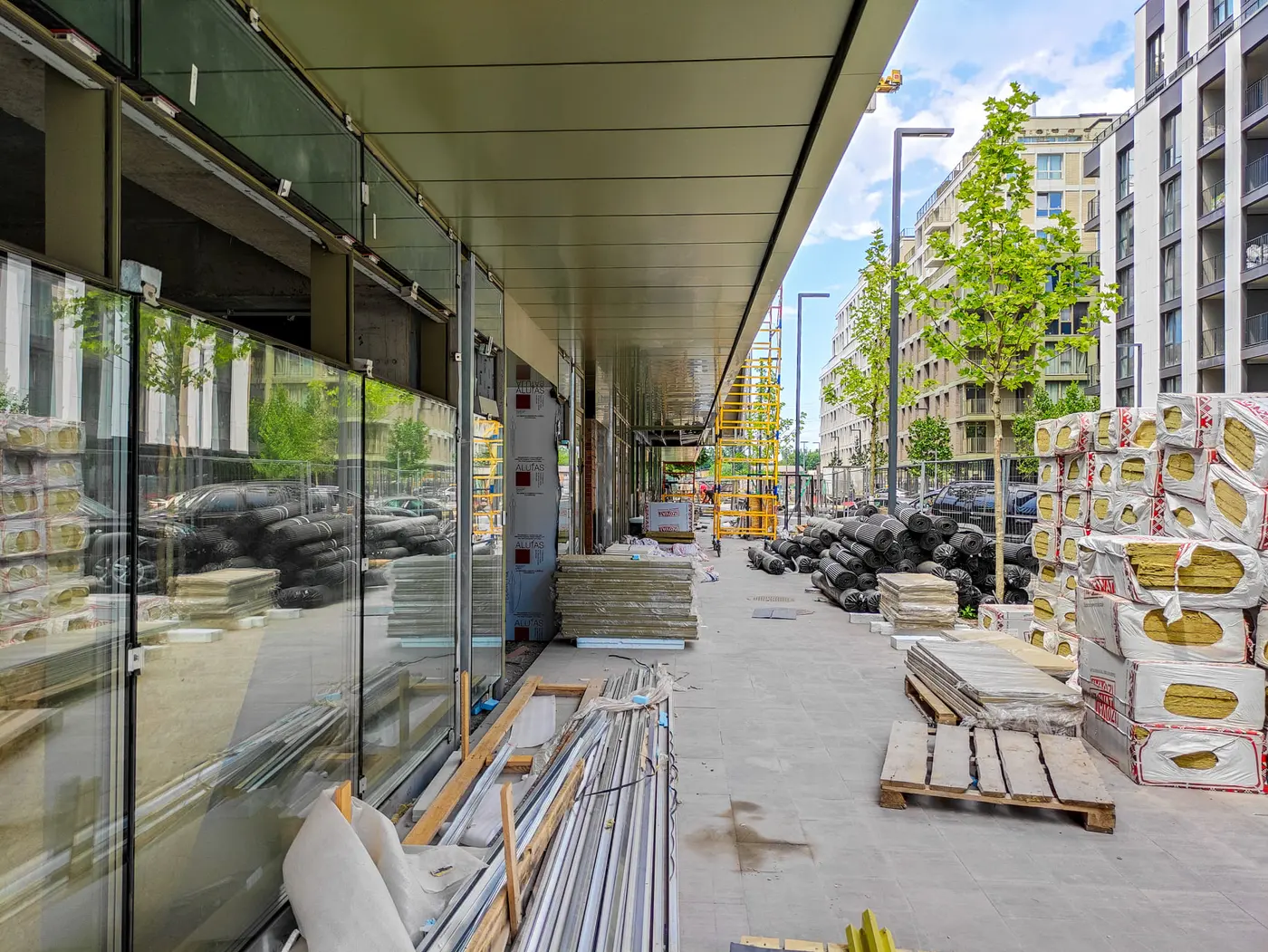

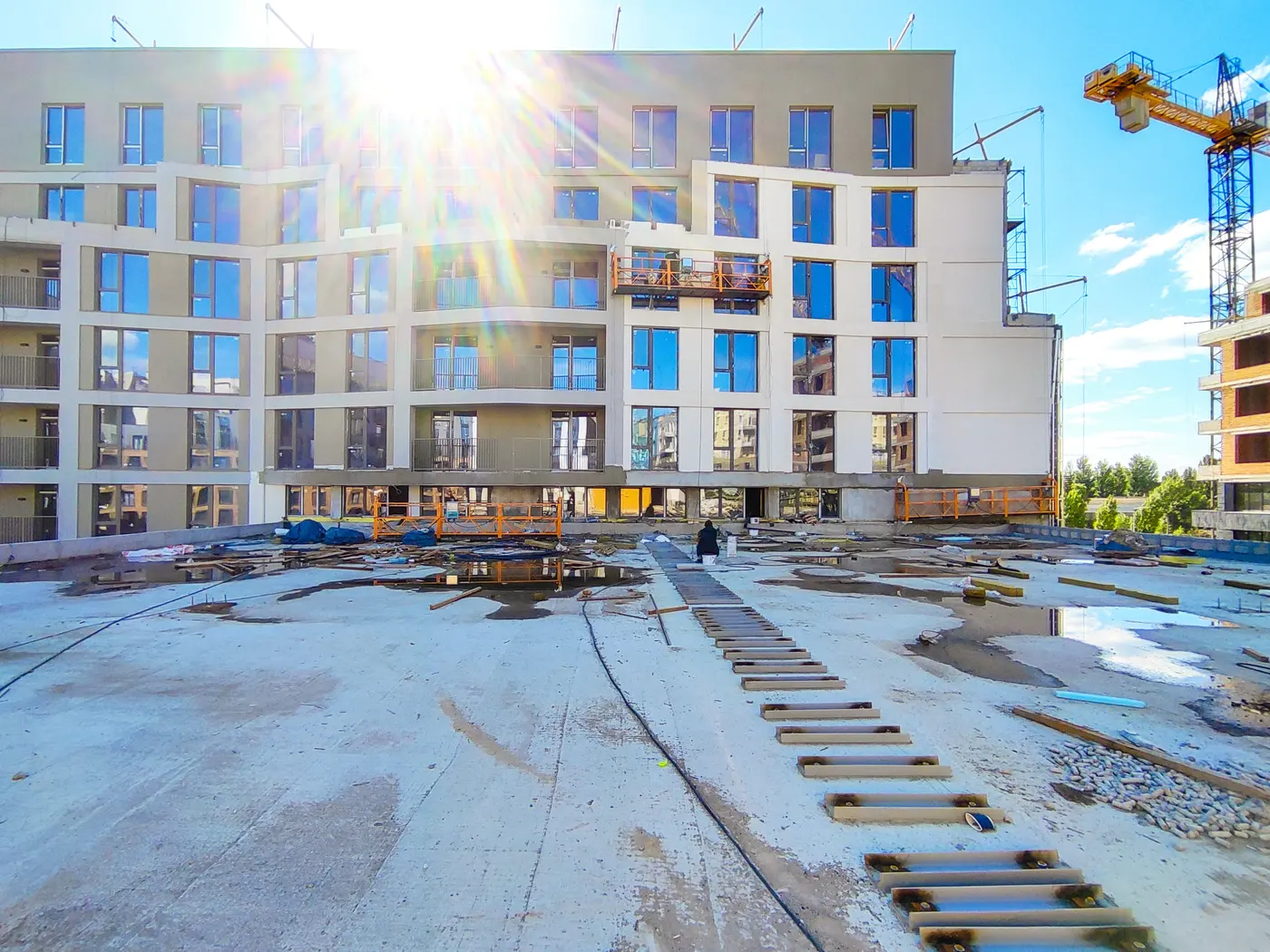

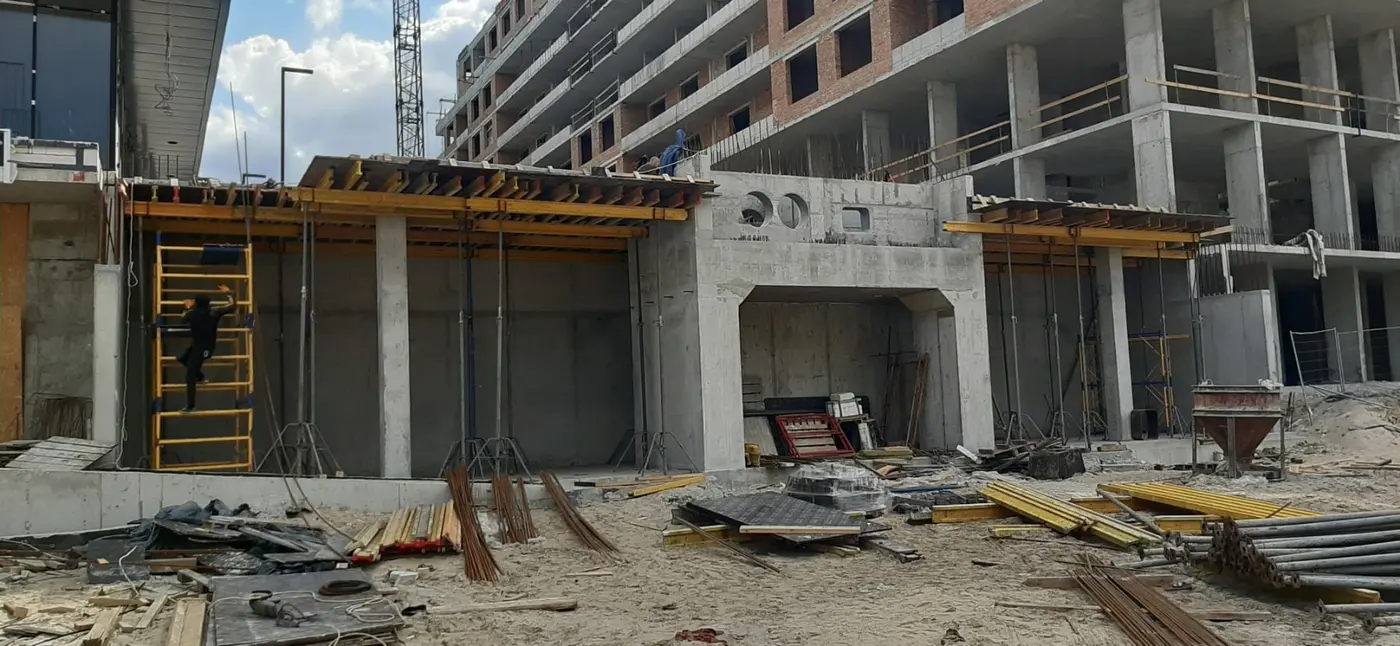

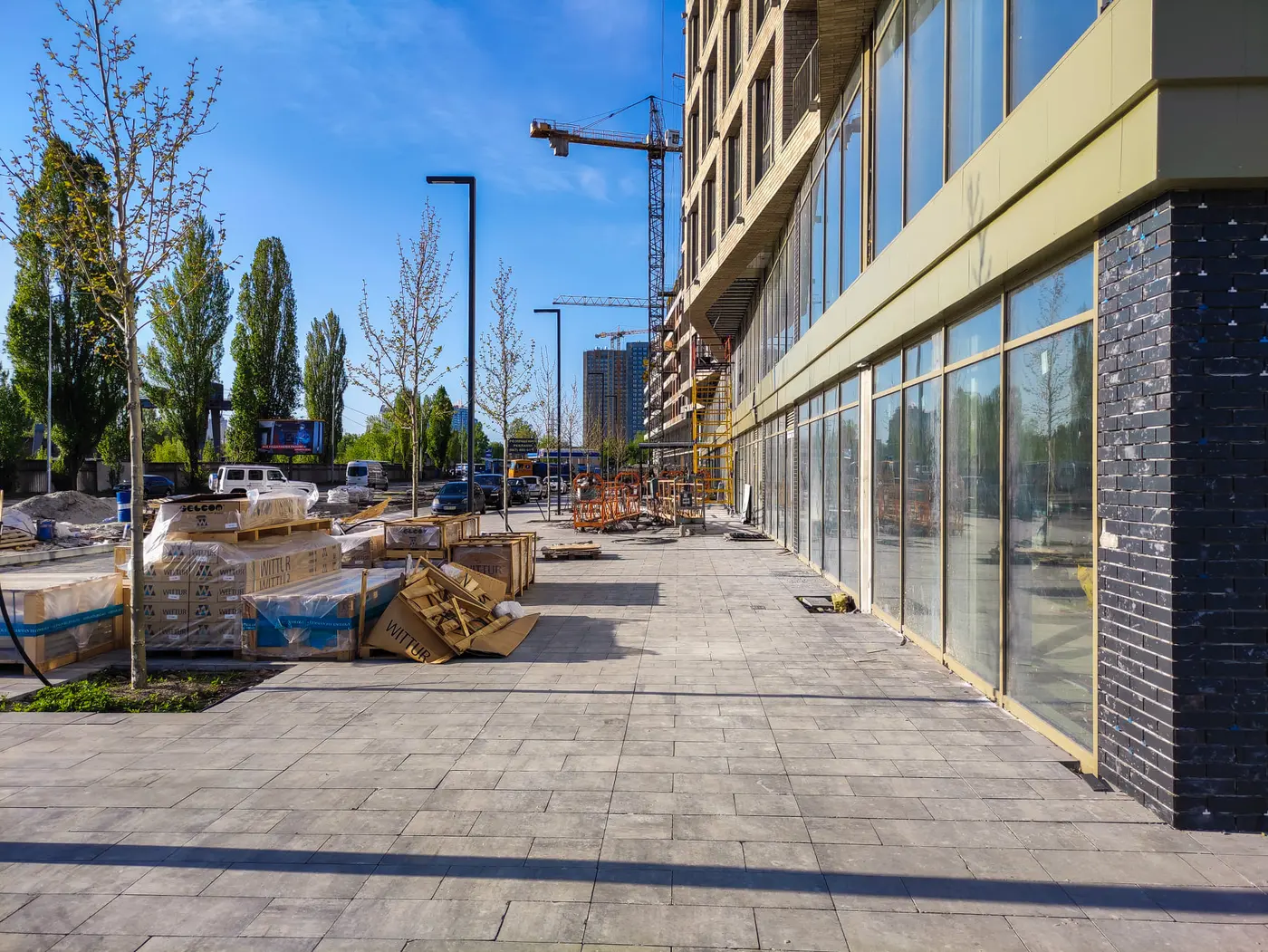

Паркінг:

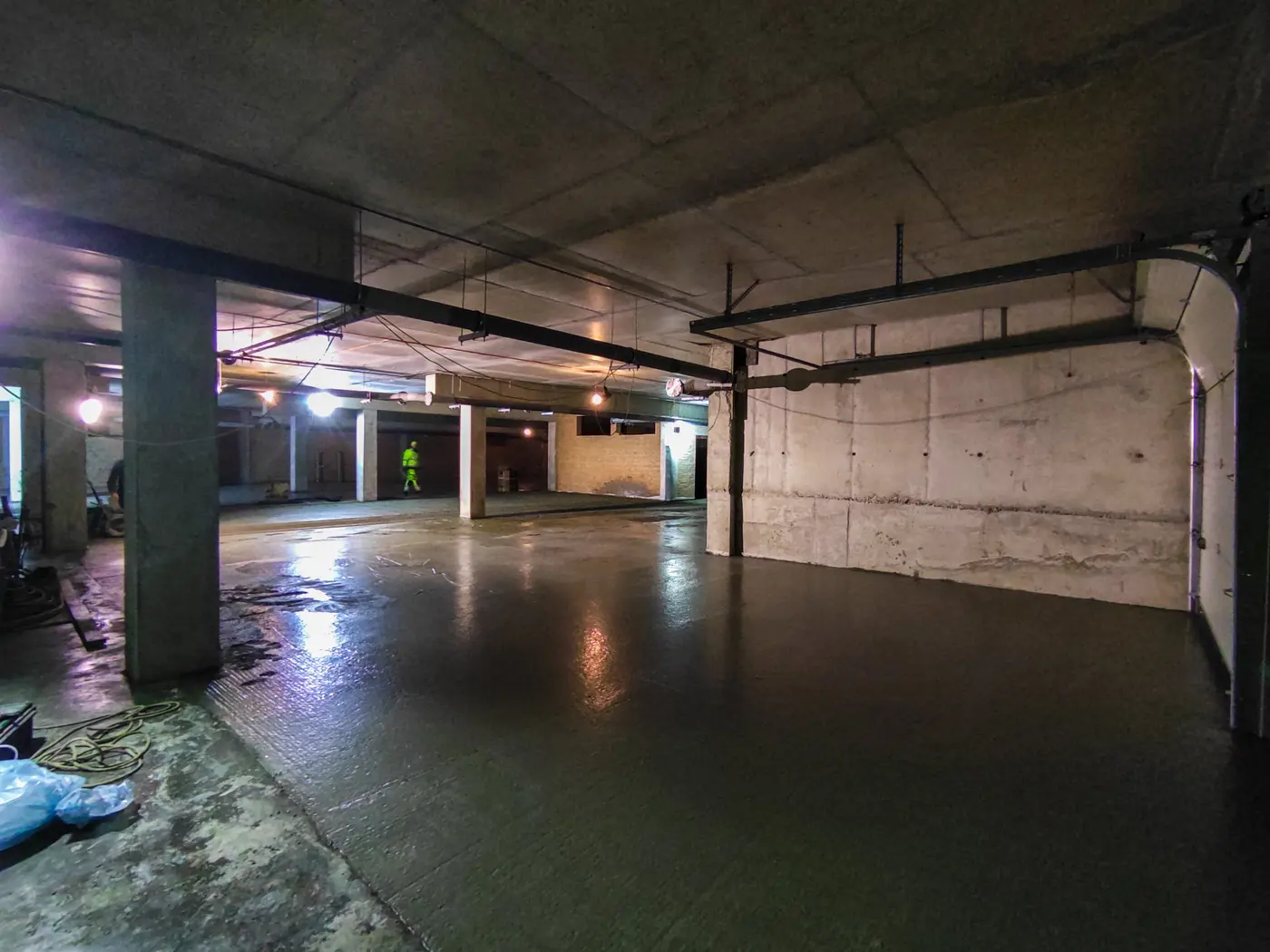

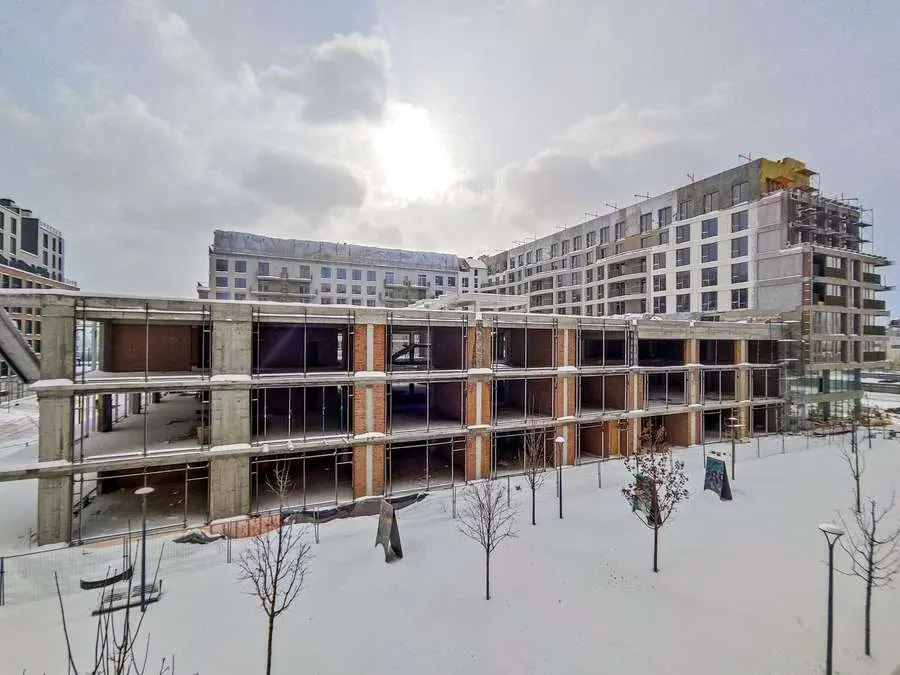

Тривають роботи з влаштування підлоги на -1 рівні (готовність - 85%). Проводяться внутрішні оздоблювальні роботи (65%) та укладання терасної дошки (50%). Основний комплекс робіт з благоустроєм виконано на 65%.

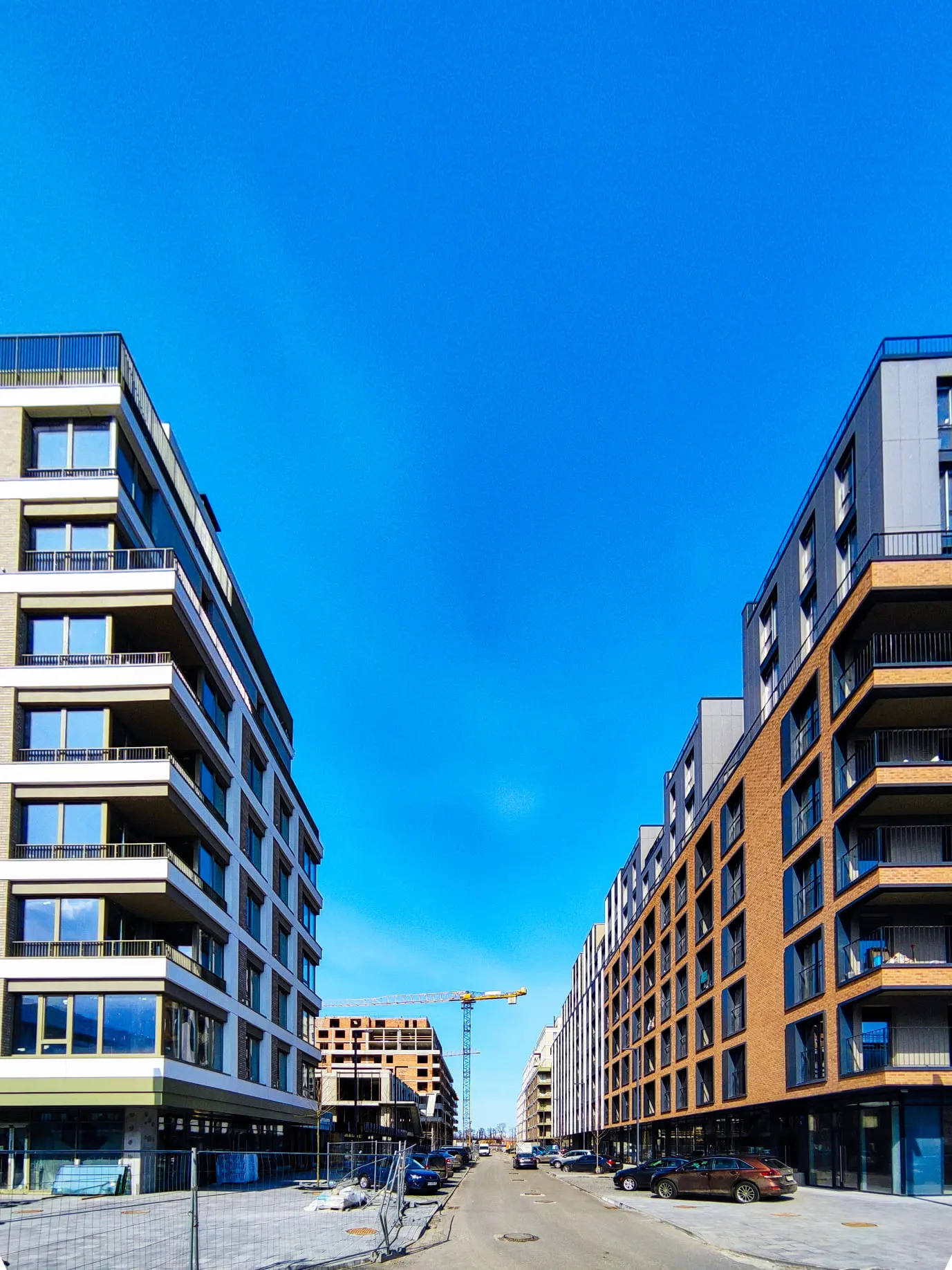

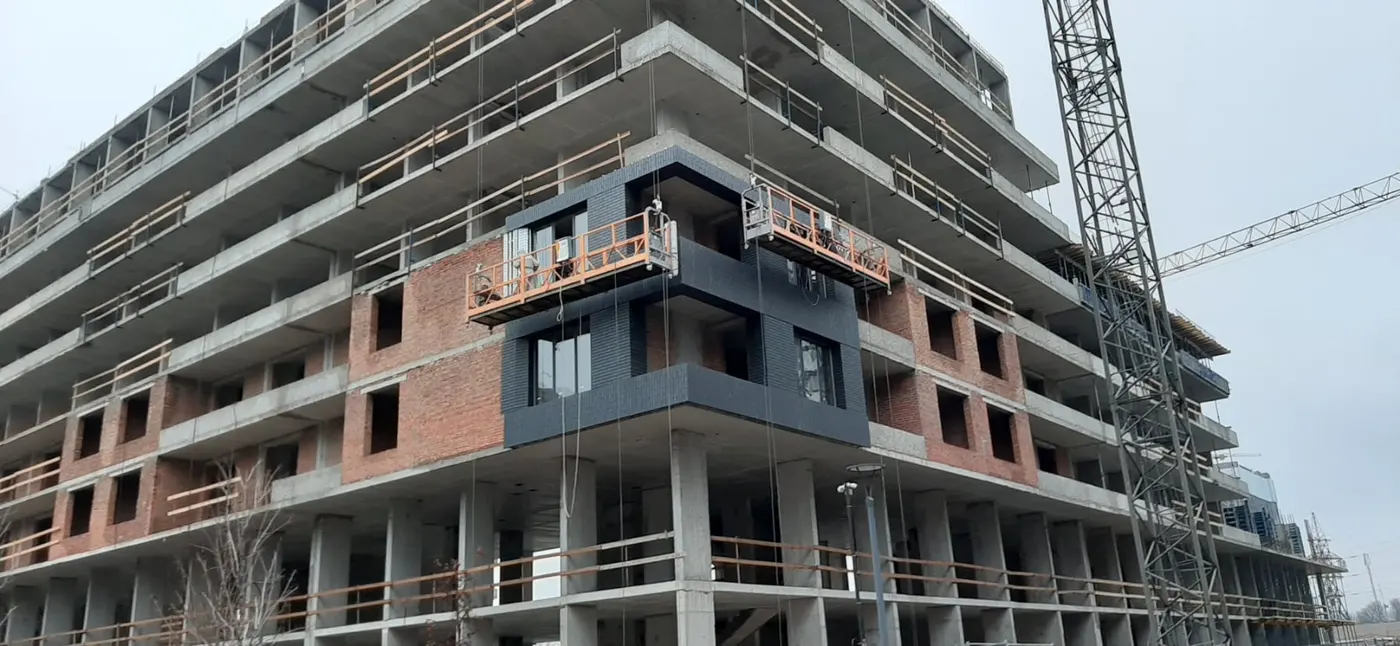

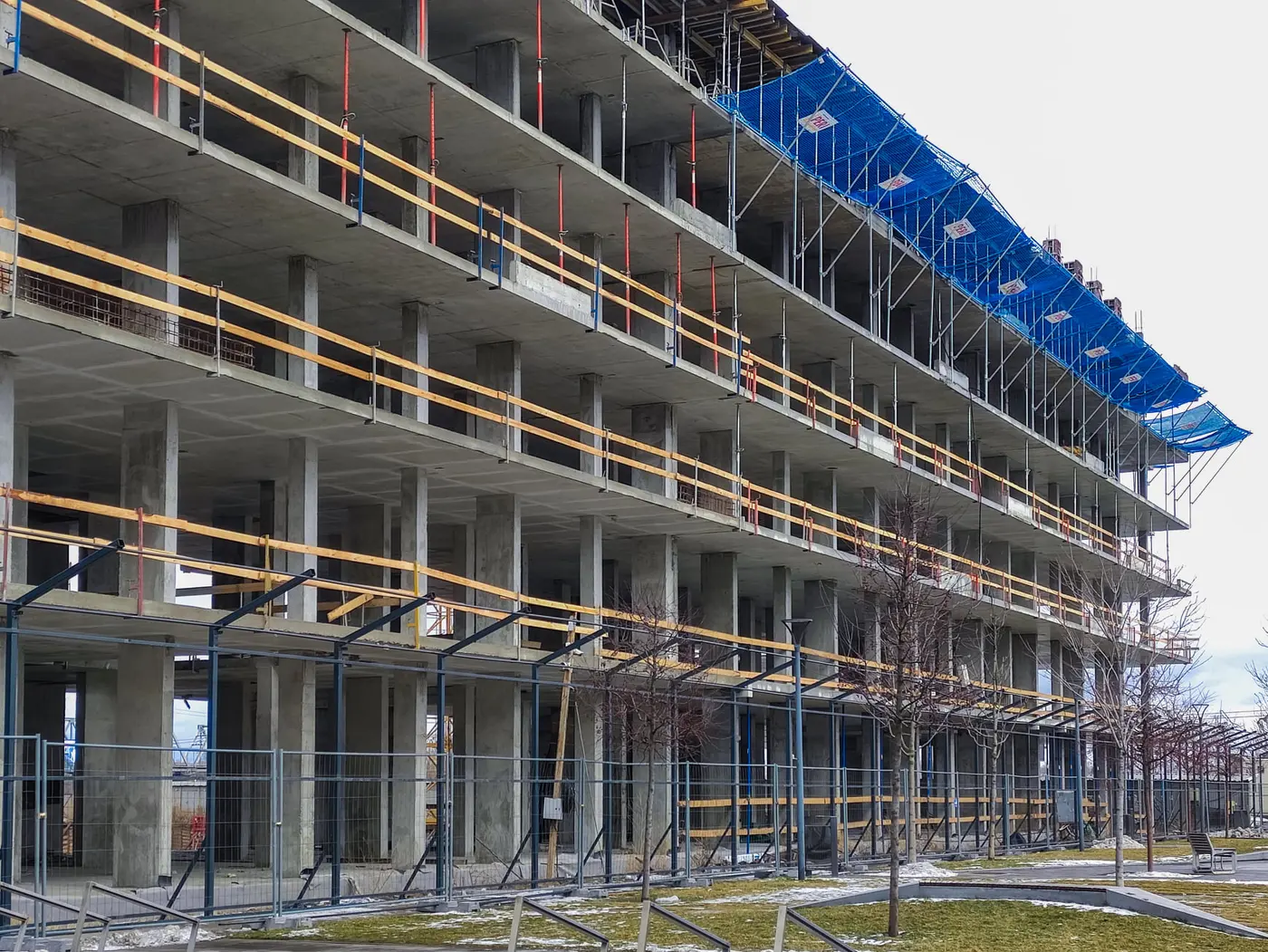

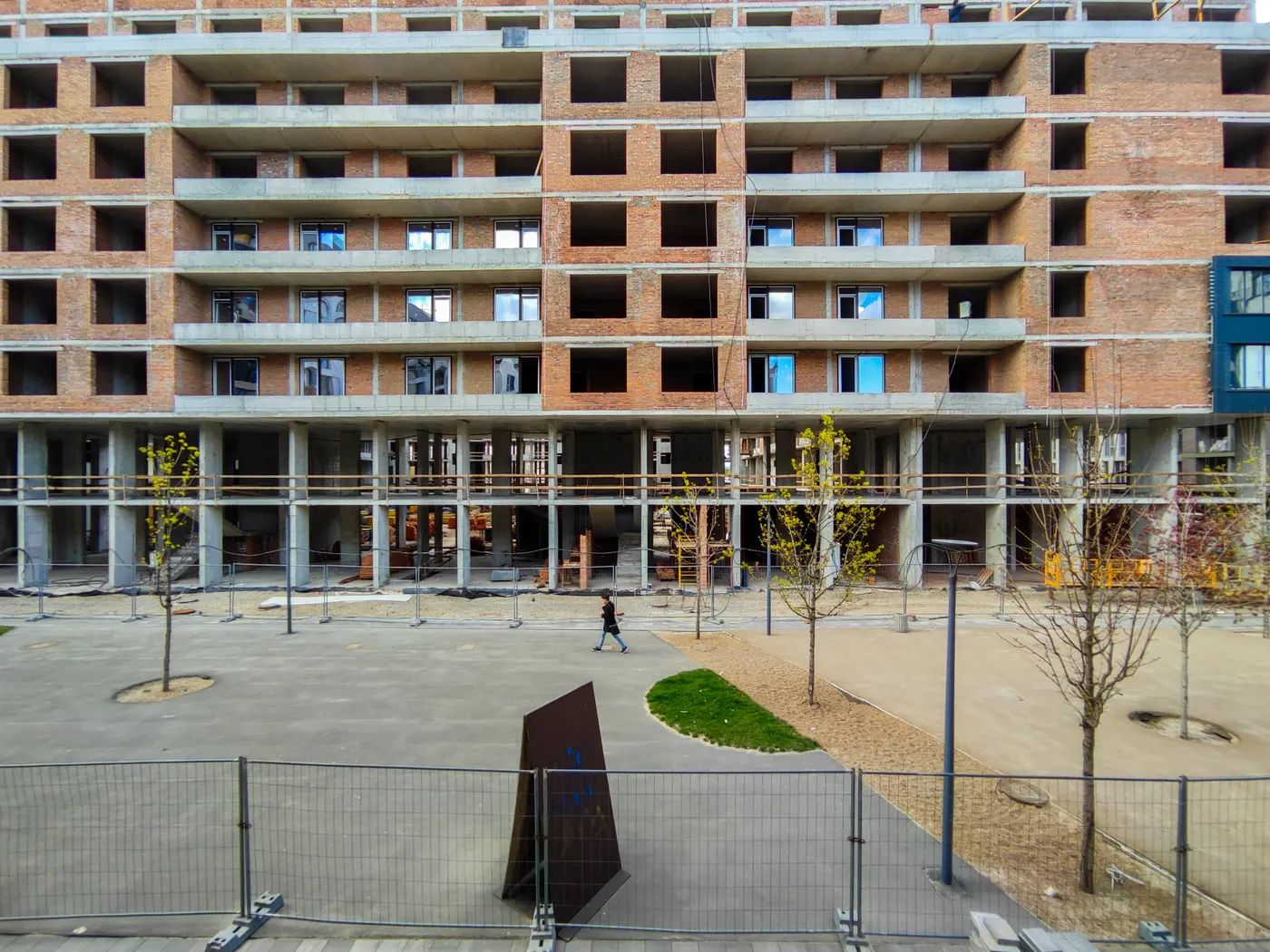

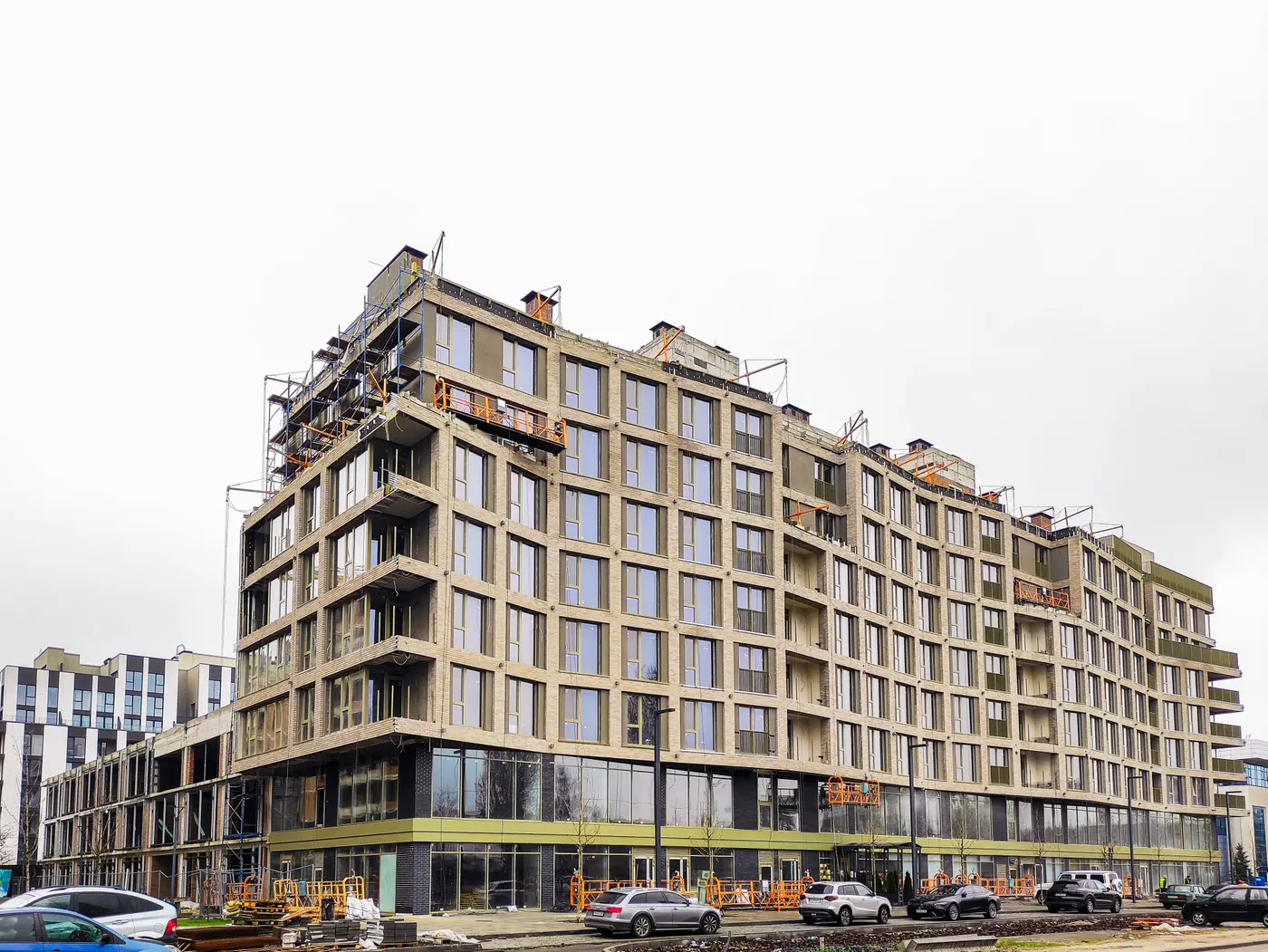

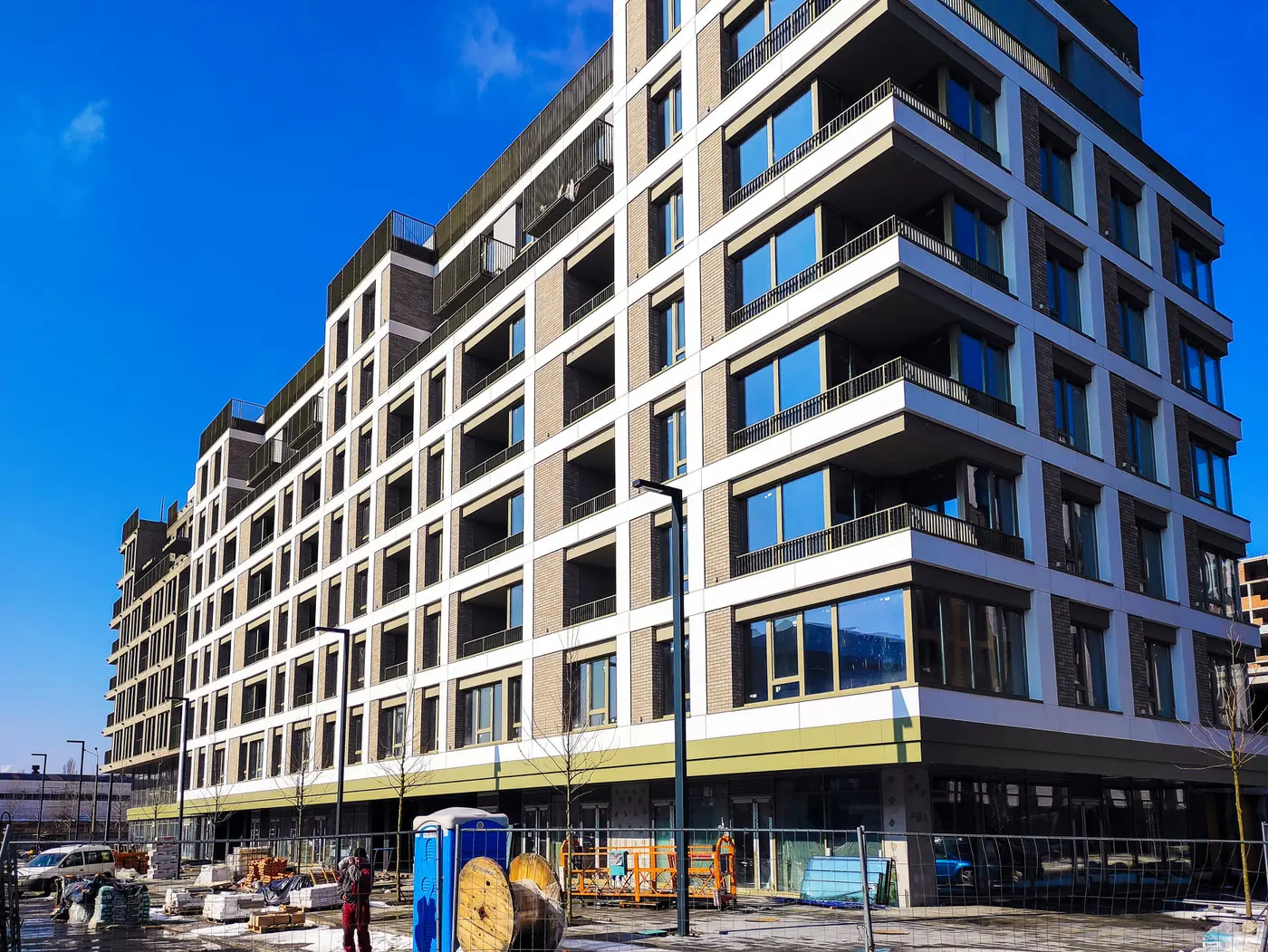

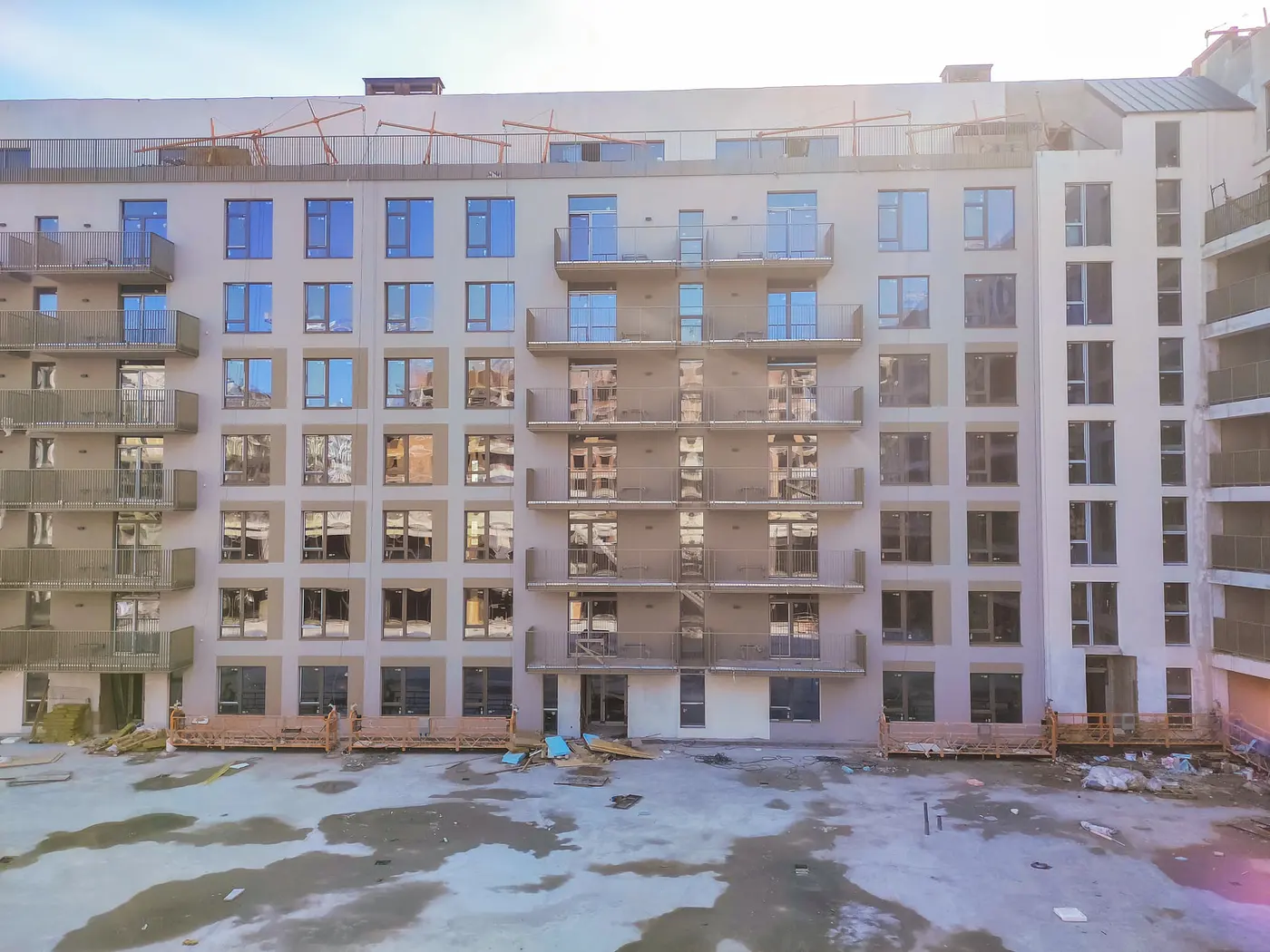

Будинок 5
1 секція

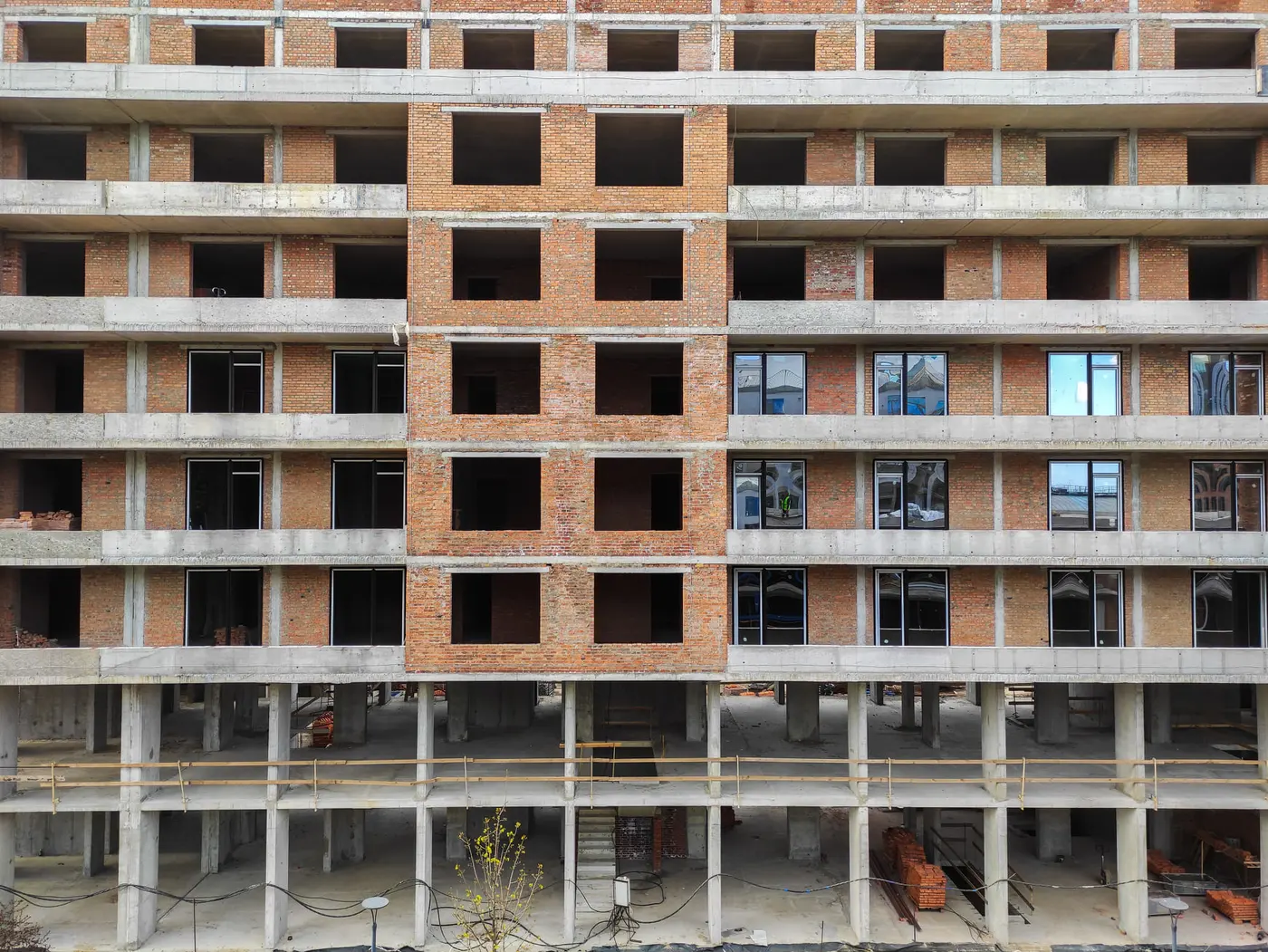

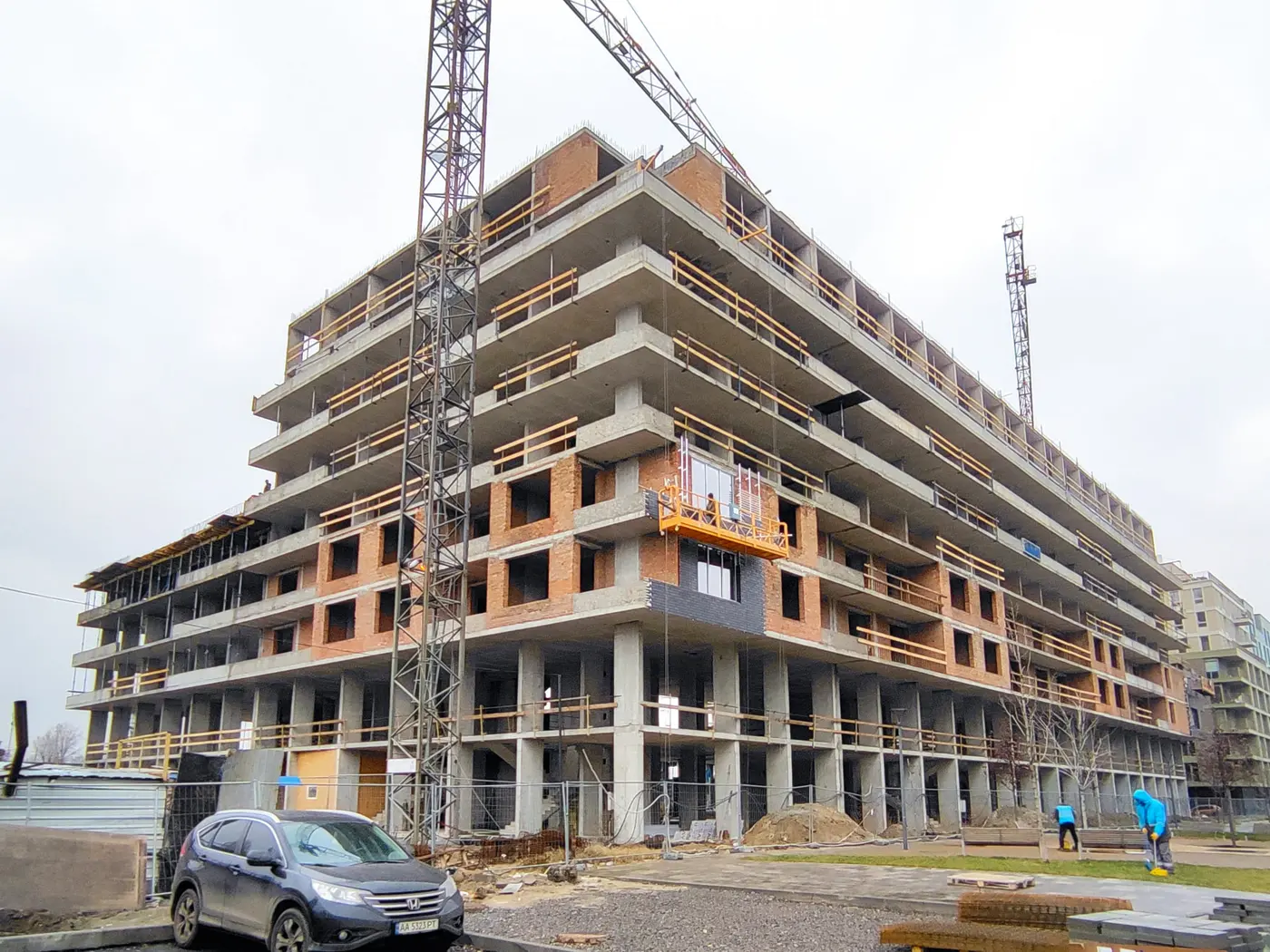

Триває влаштування внутрішніх мереж. Завершено фасадні роботи. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення, заливають стяжку (готовність - 90%).
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування навісних вентильованих фасадів, а також мокрого фасаду. Проходять роботи з внутрішнього оздоблення, завершують заливати стяжку на підлогу (90%). Монтаж фасадного освітлення.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується влаштування “мокрого” фасаду. Проходять роботи з внутрішнього оздоблення, продовжують заливати стяжку на підлогу (10%).

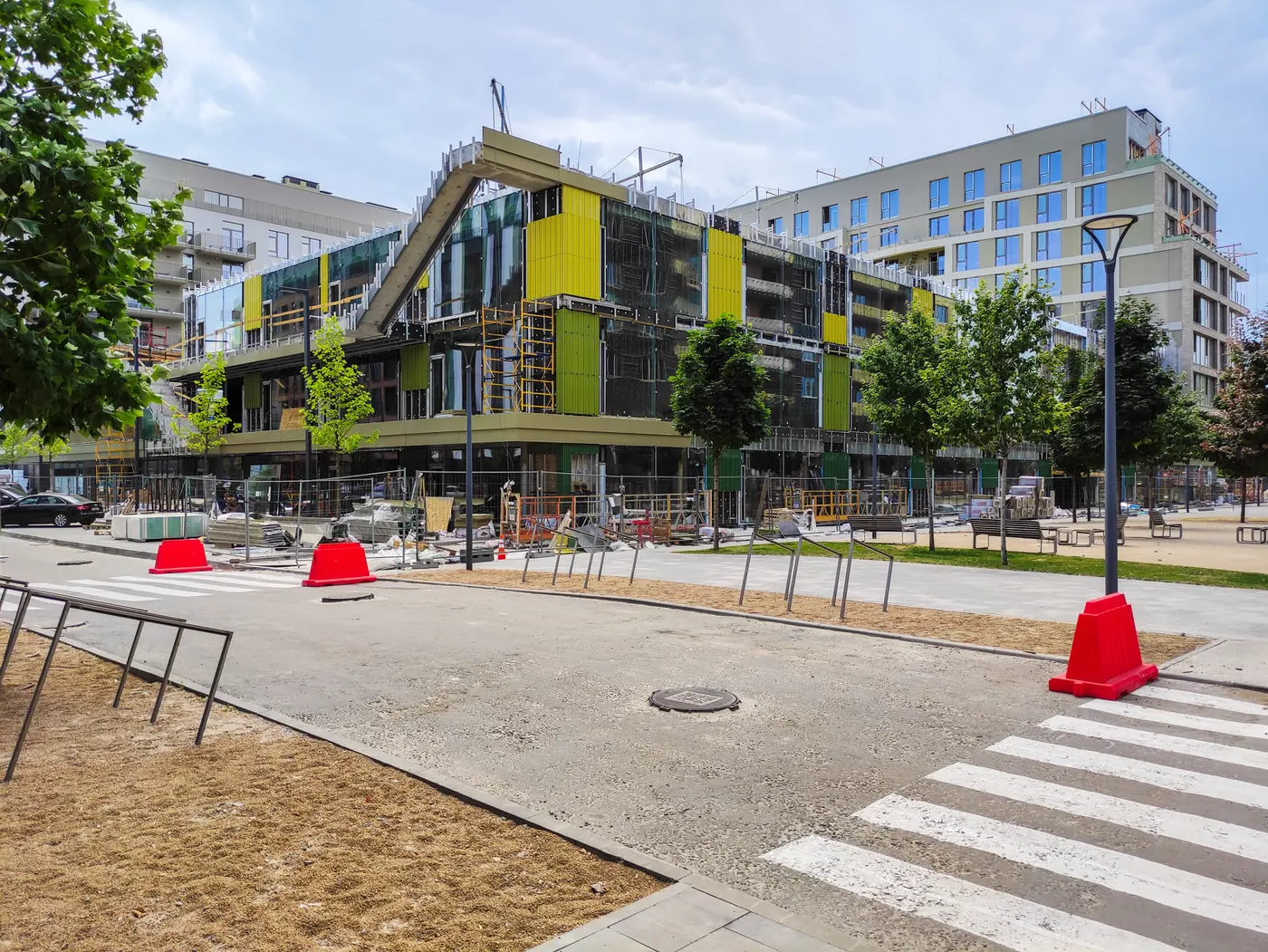

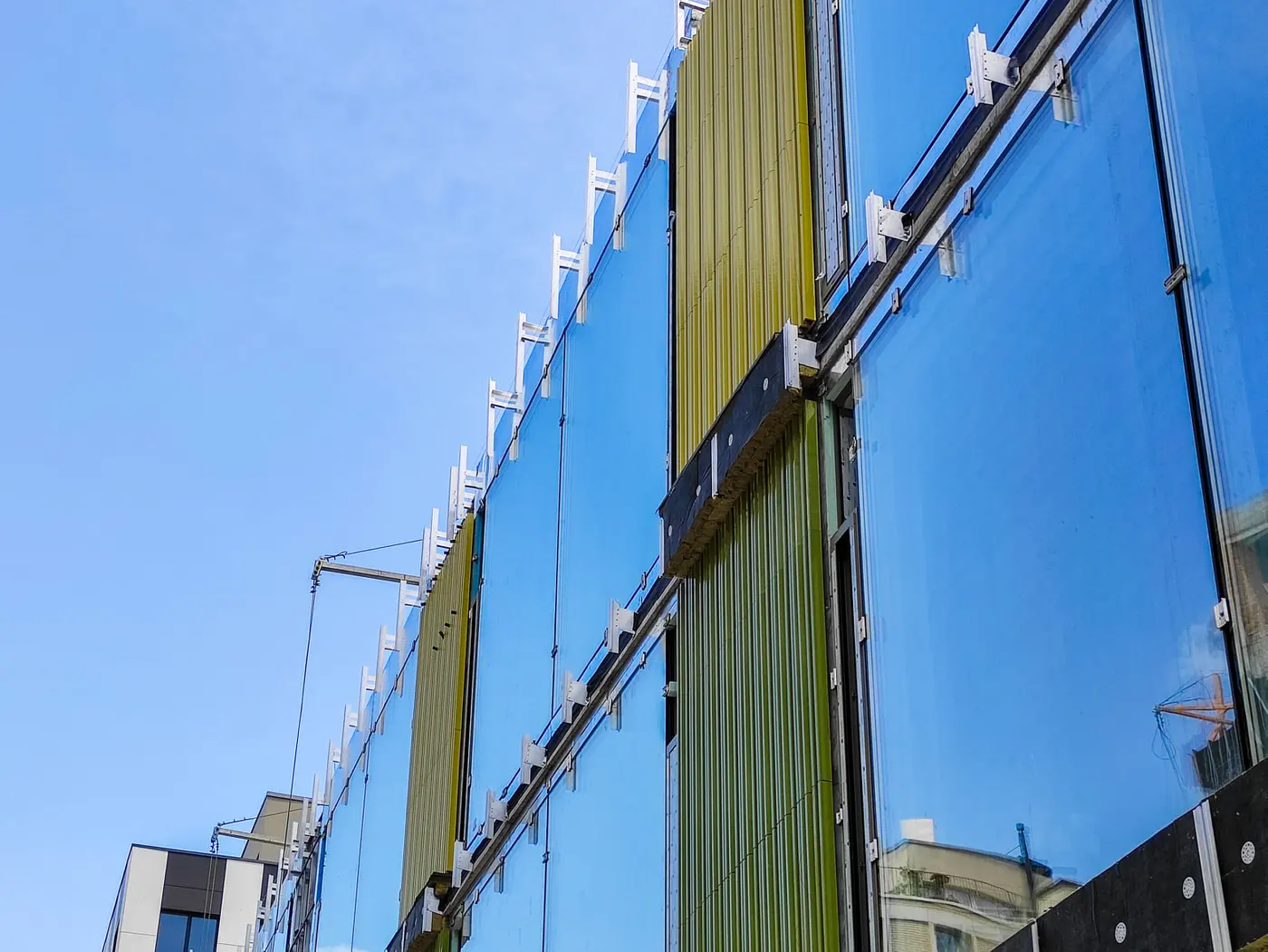

4 секція (Центр дитячого розвитку)
Виконується монтаж стійко-ригельної системи світлопрозорих огороджуючих конструкцій.
Паркінг
Влаштування покрівлі паркінга.

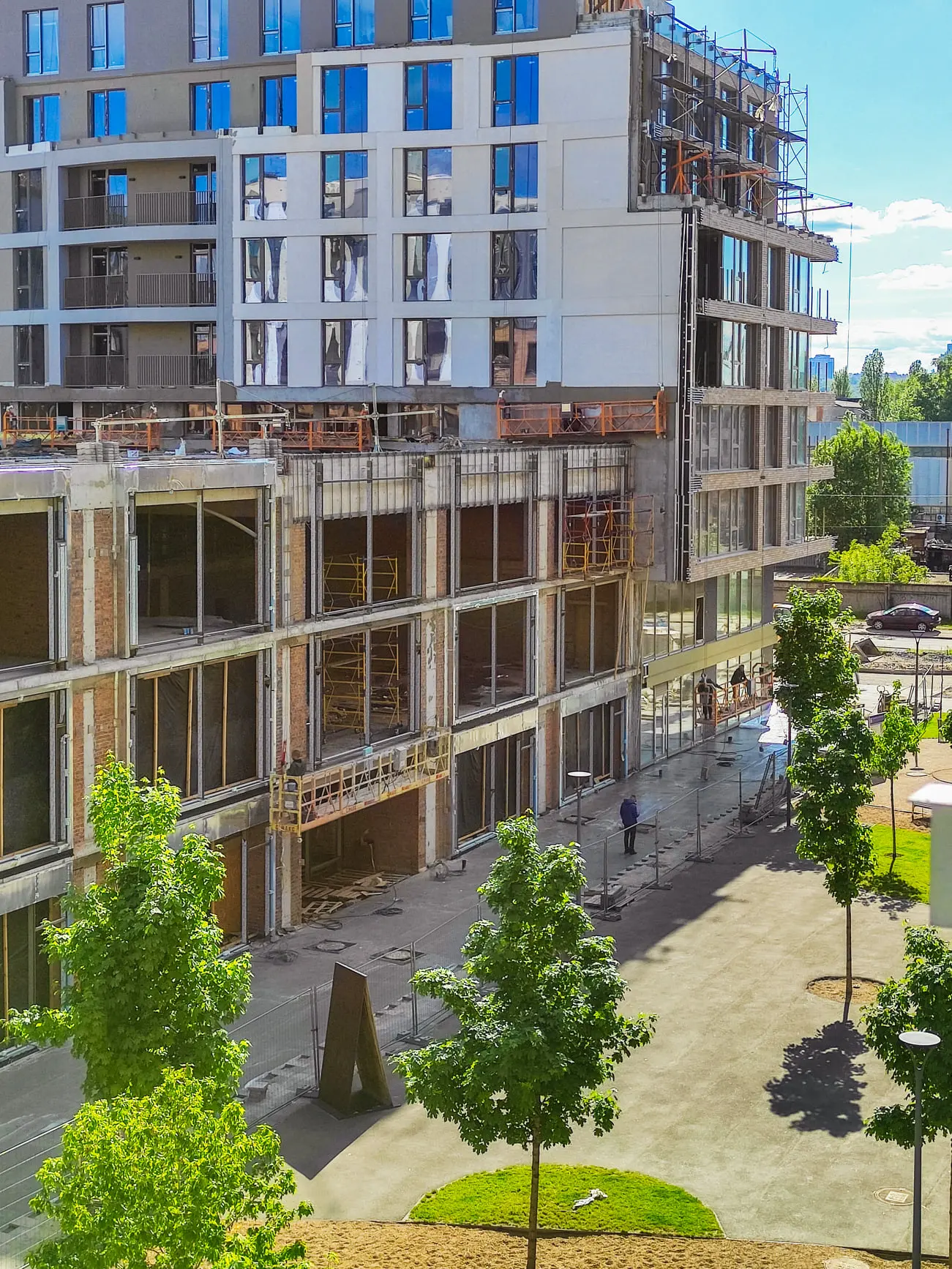

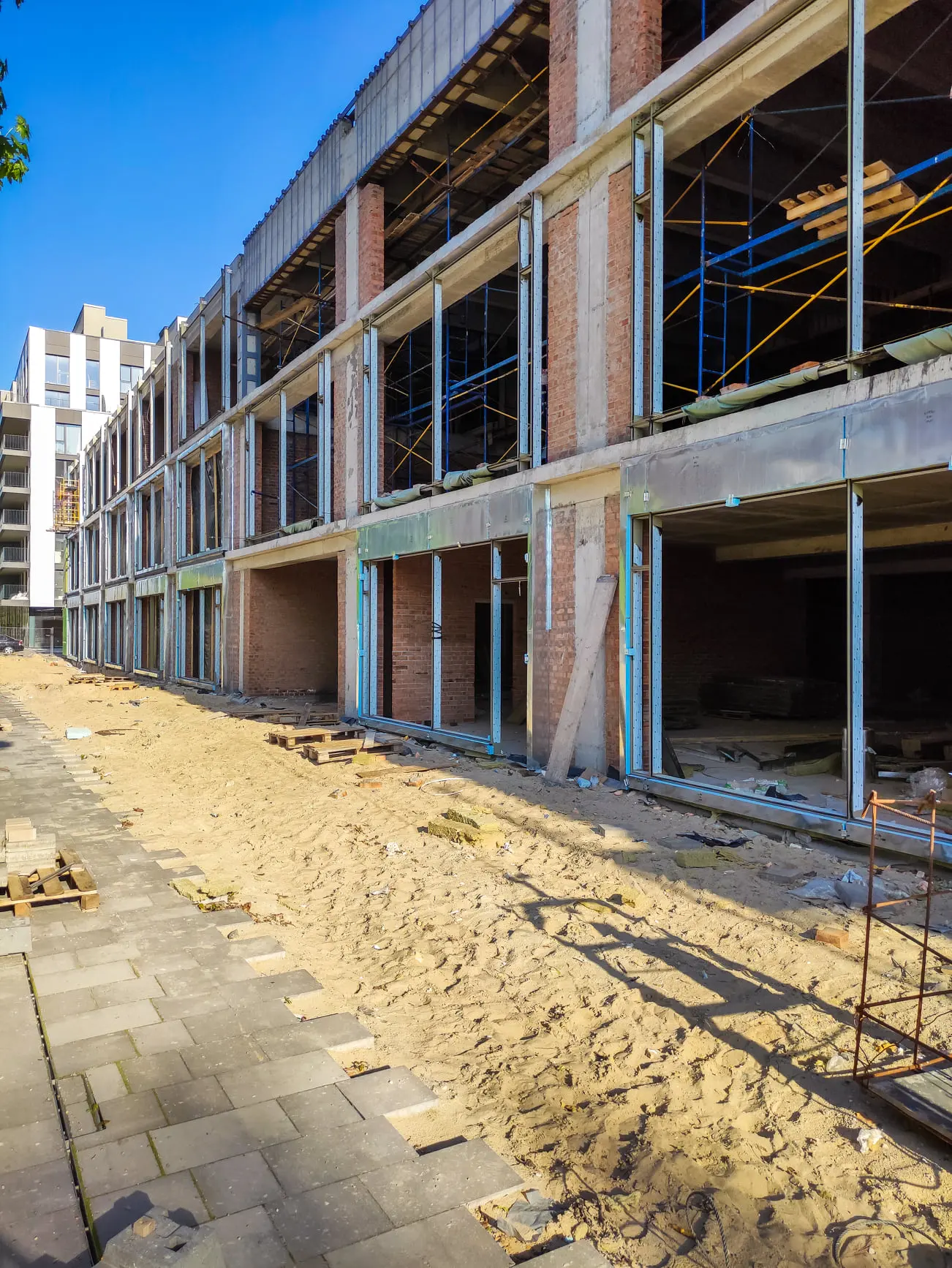

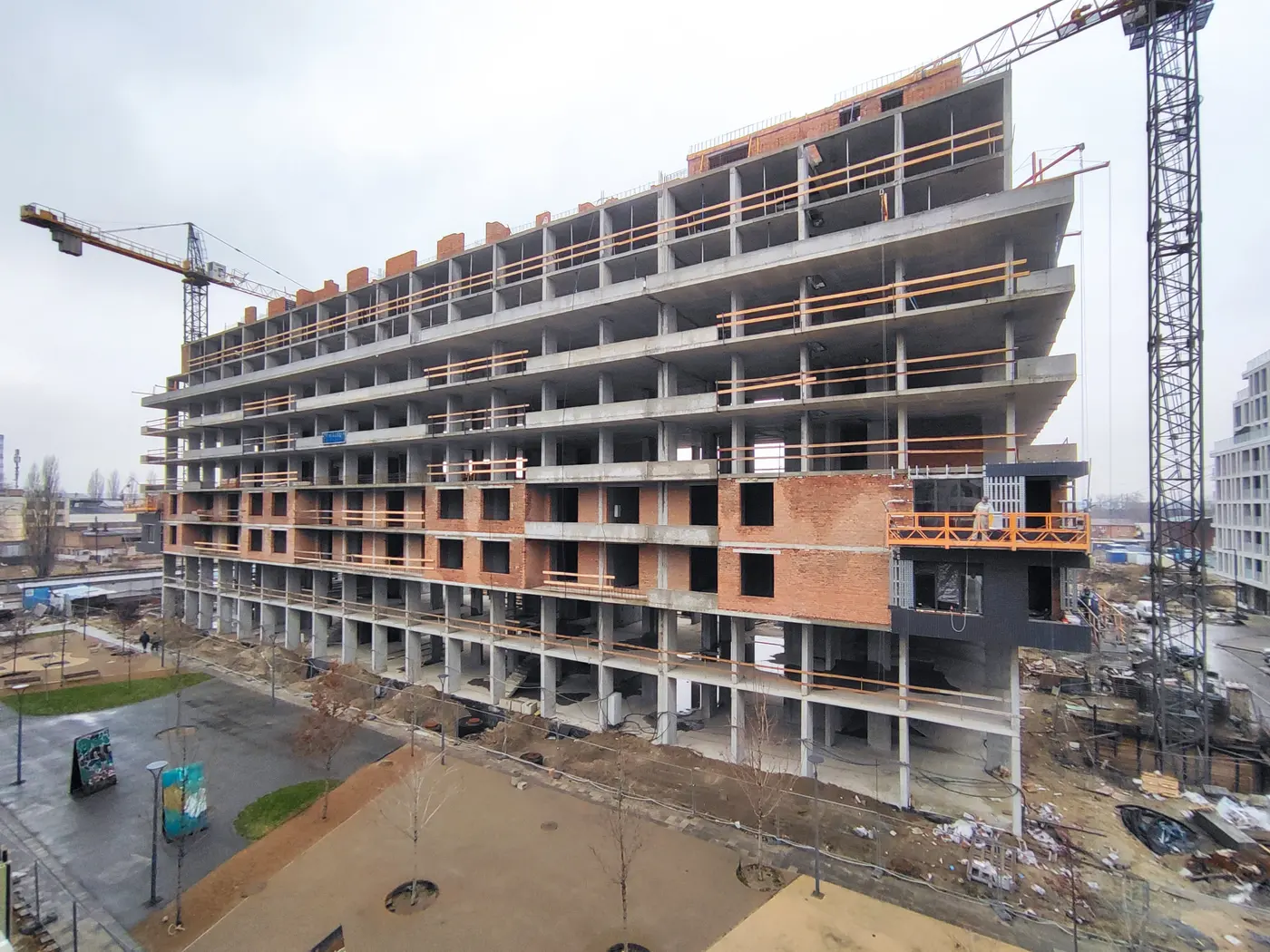

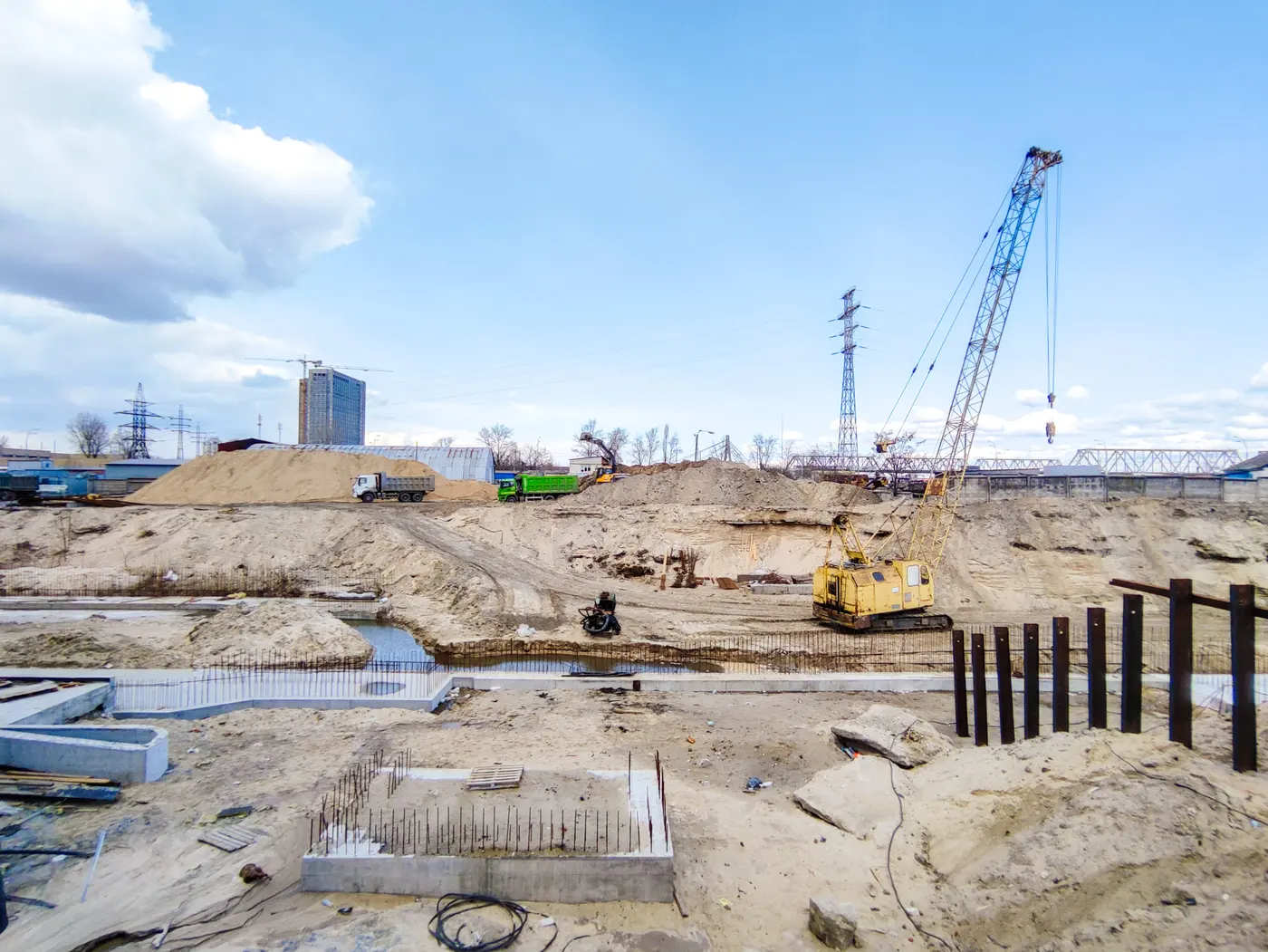

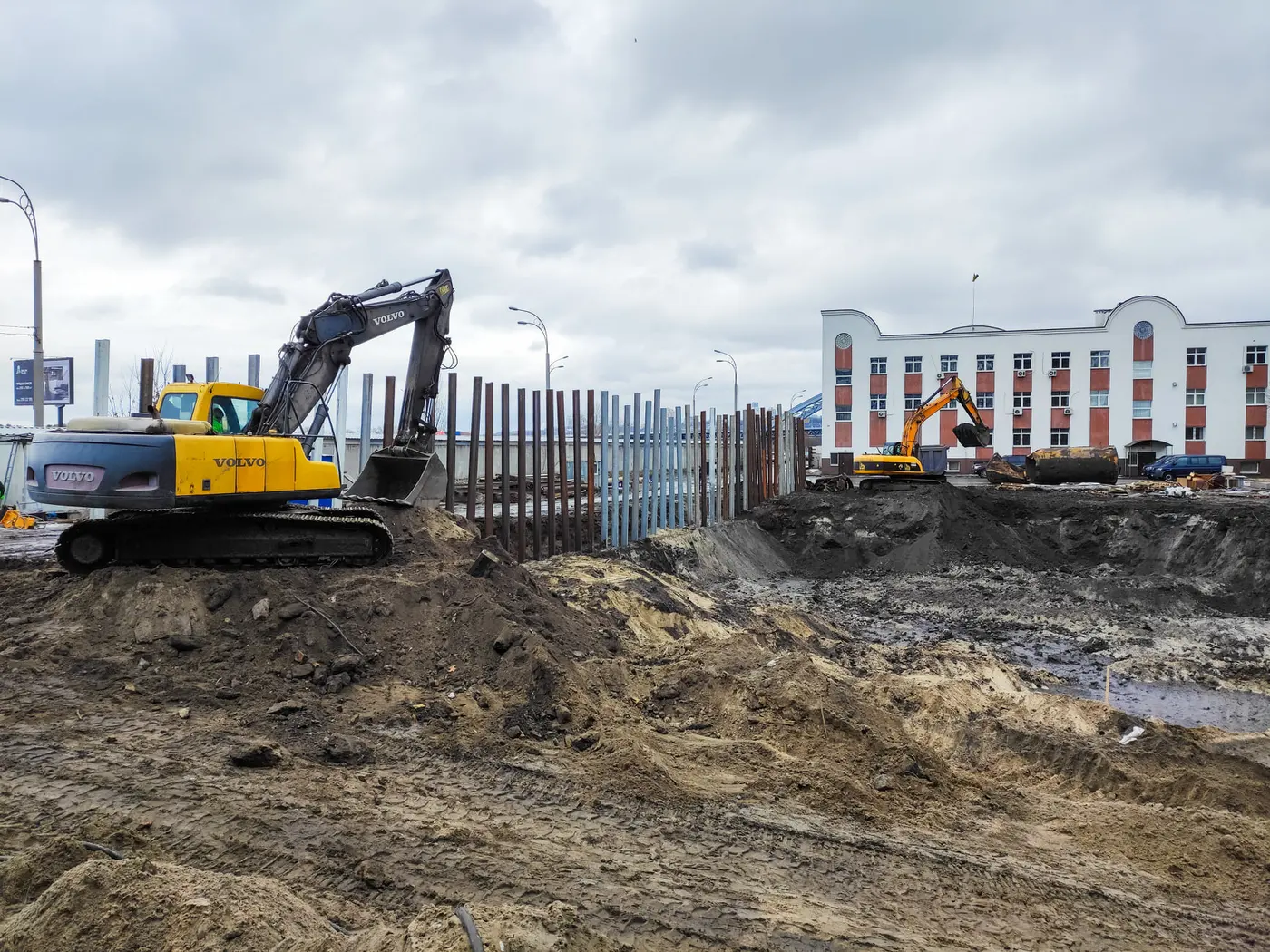

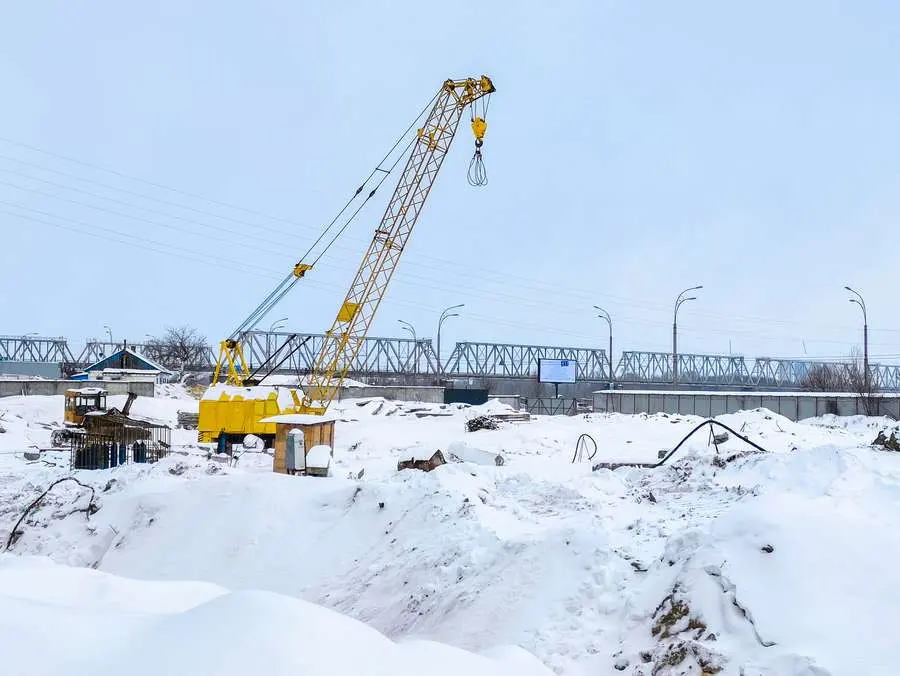

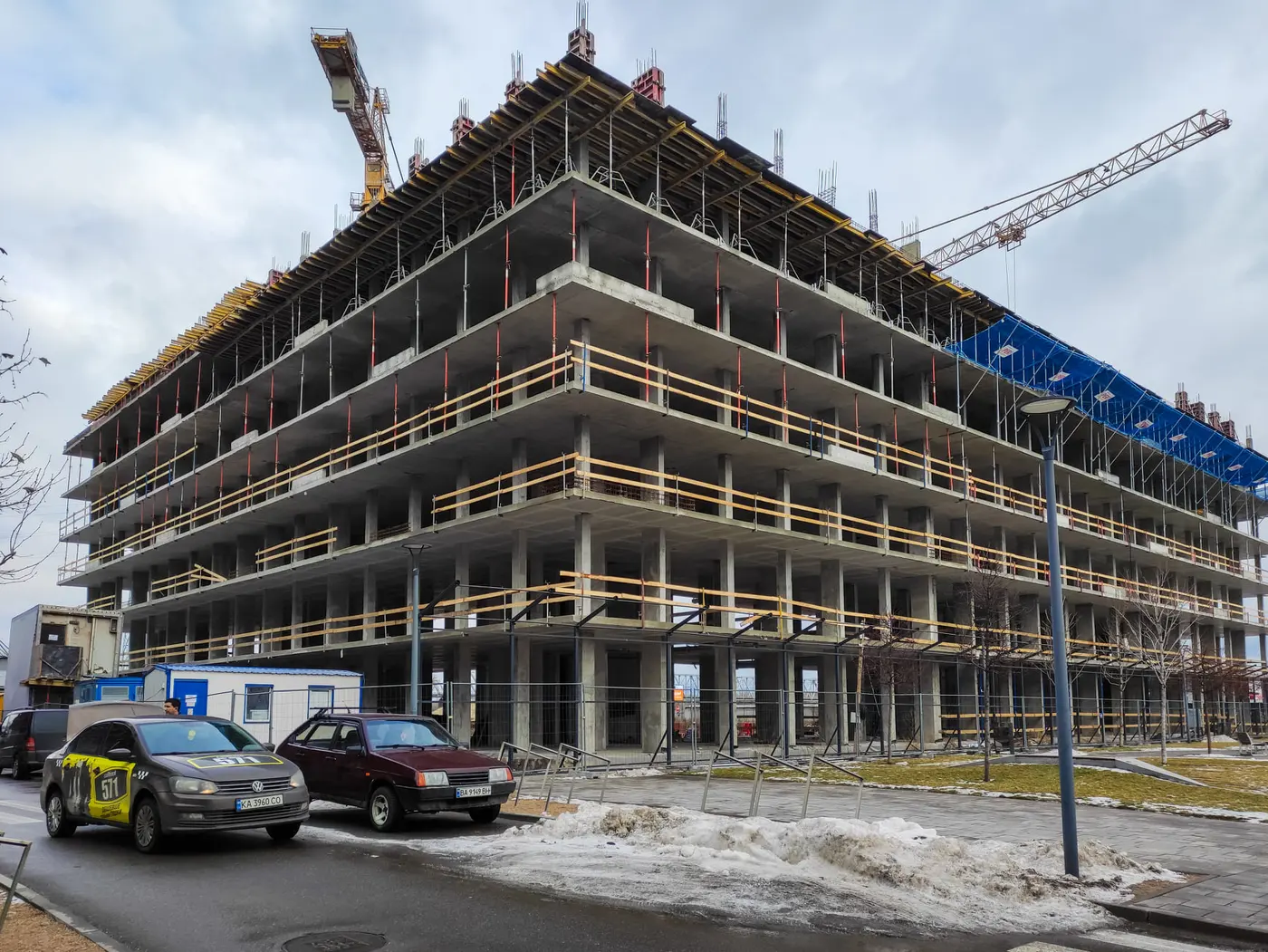

Будинок 7

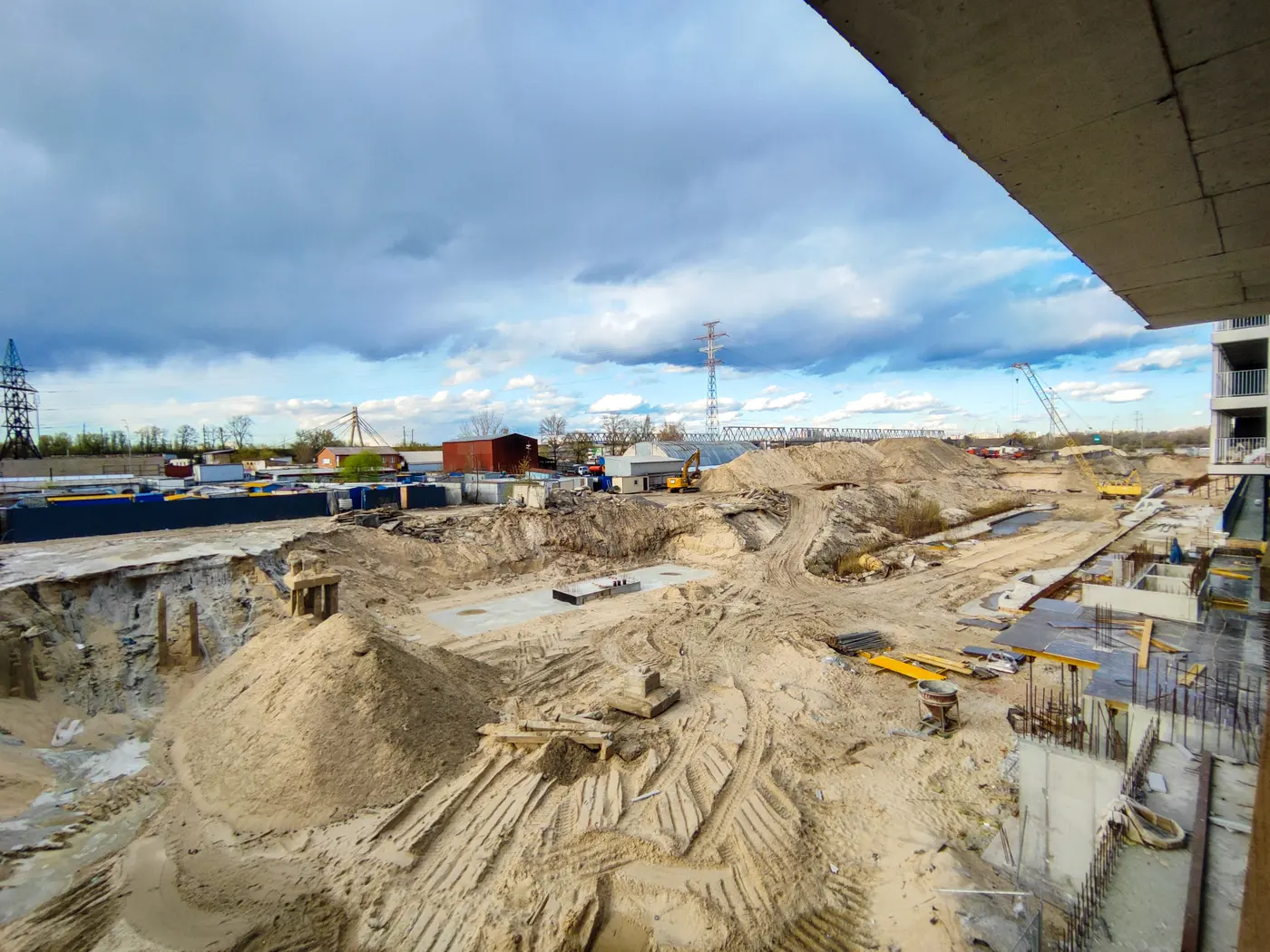

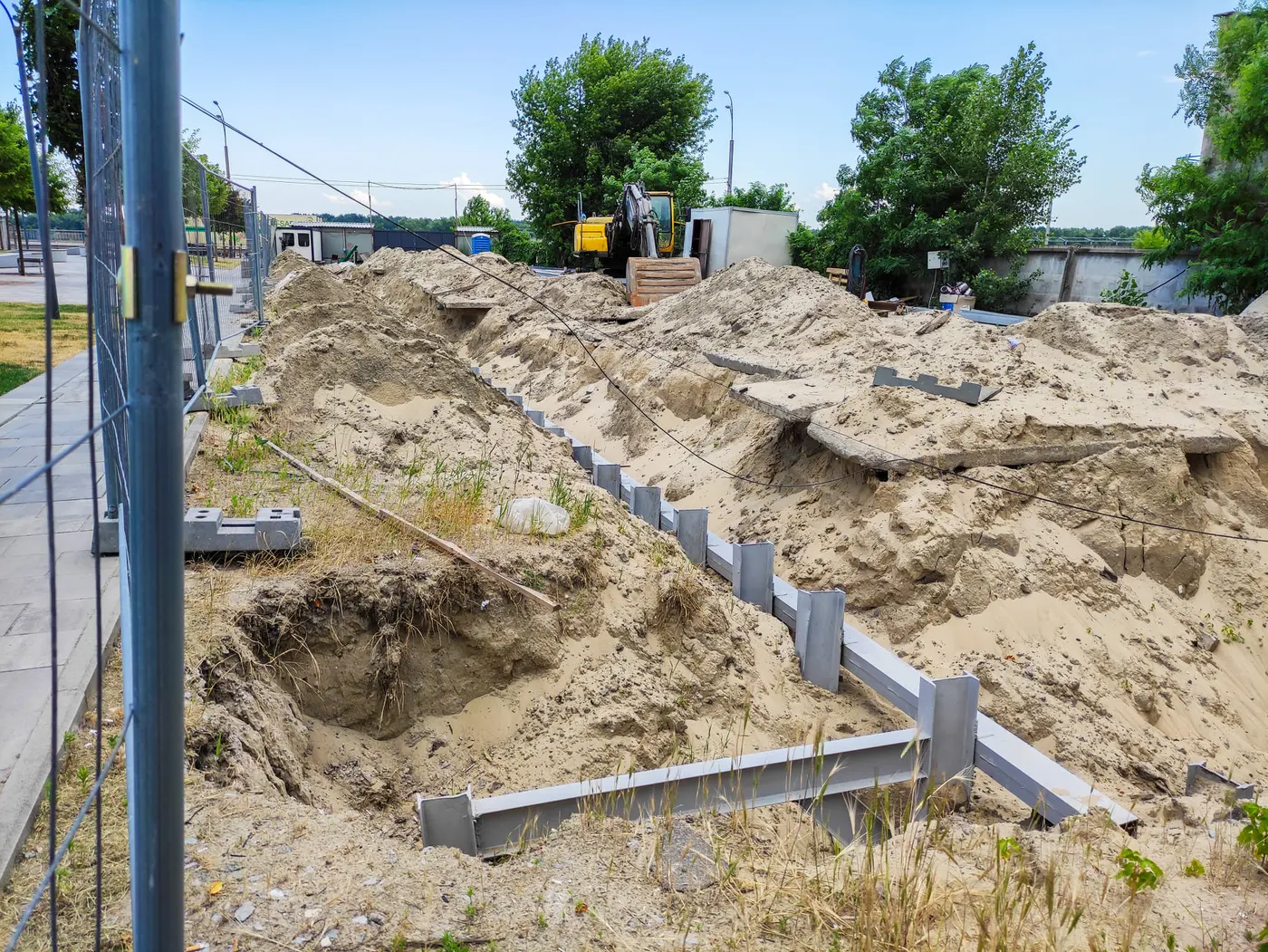

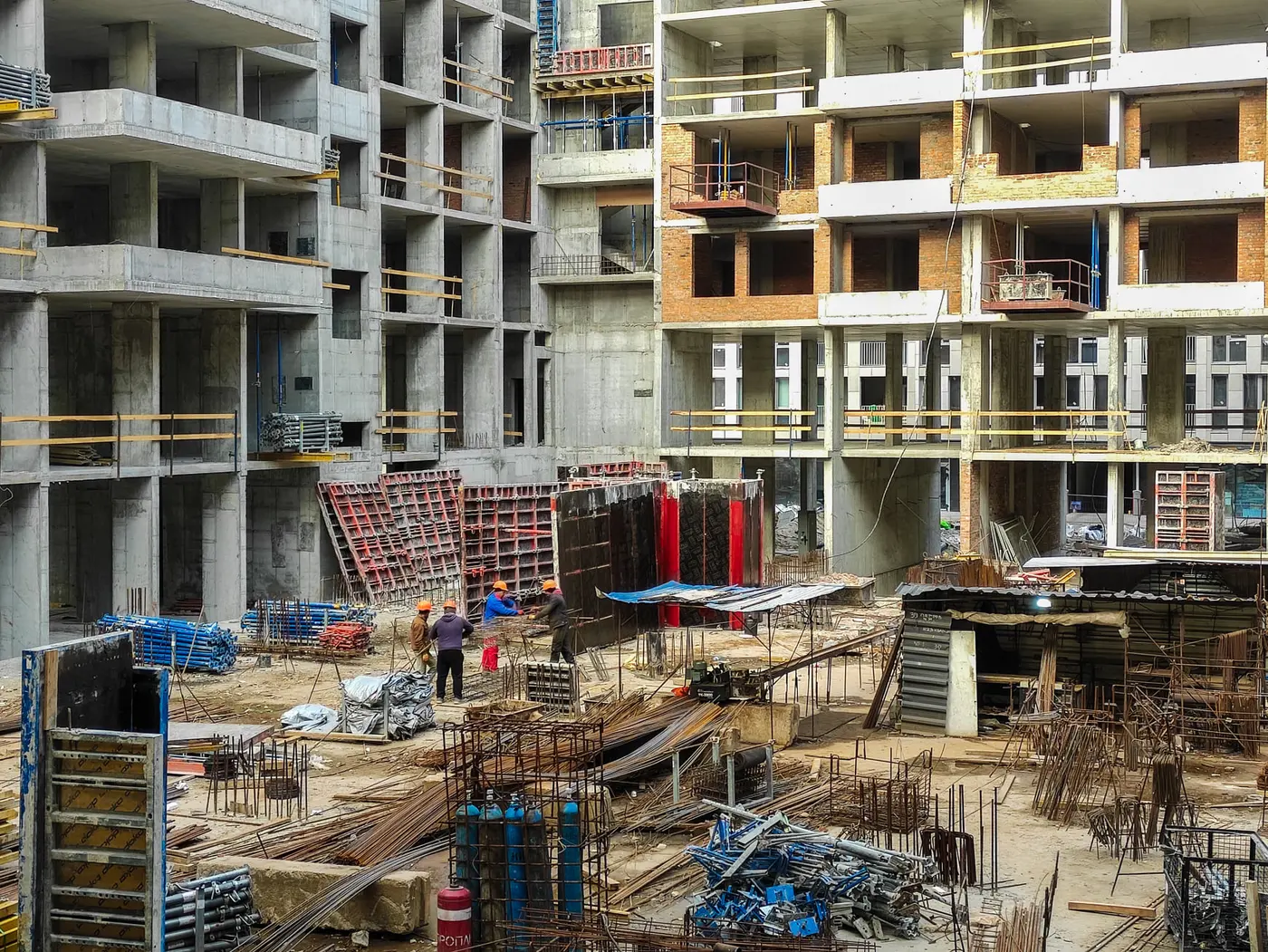

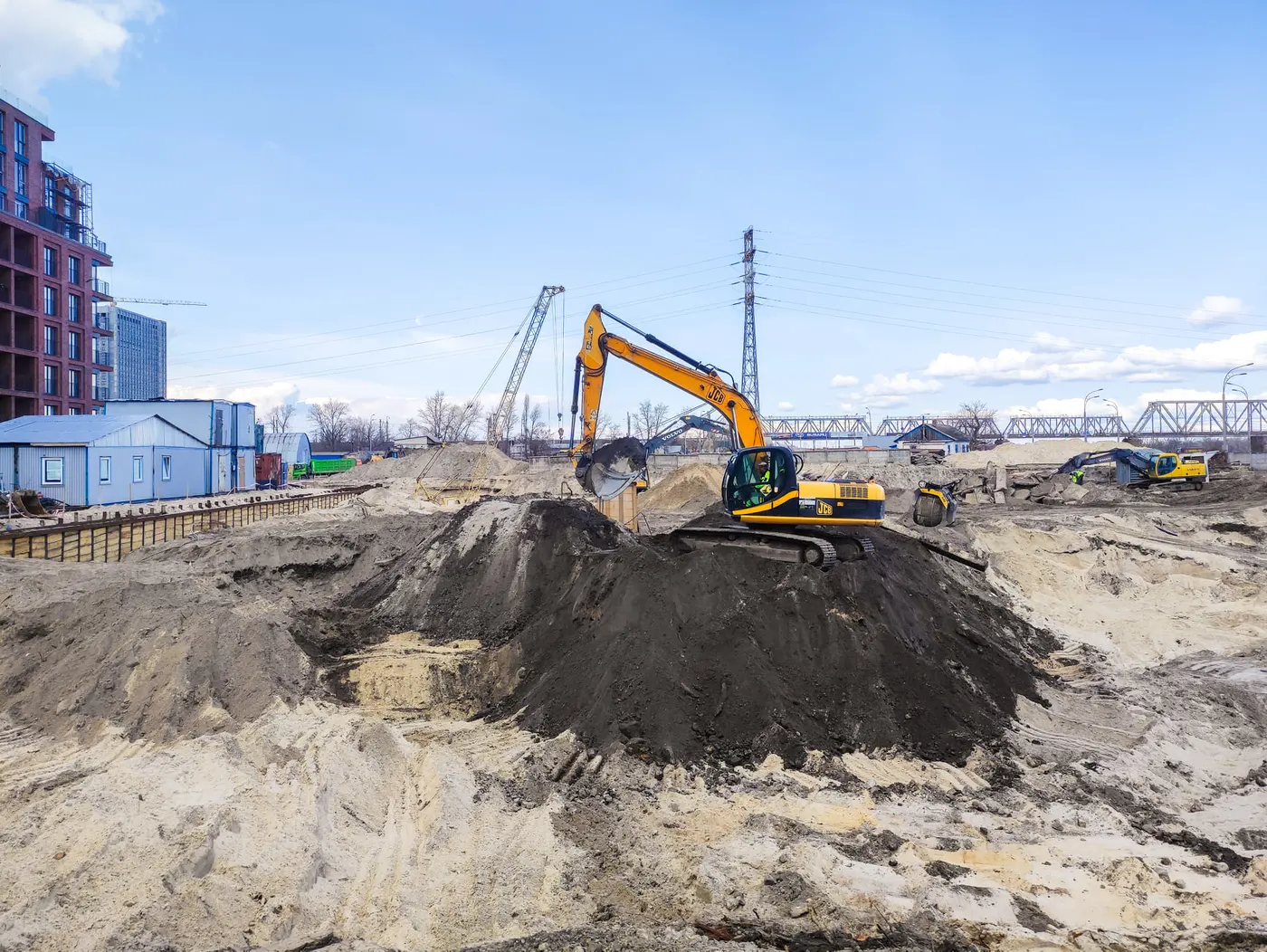

Виконується монтаж шпунтової огорожі котловану.

Будинок 9
1 секція

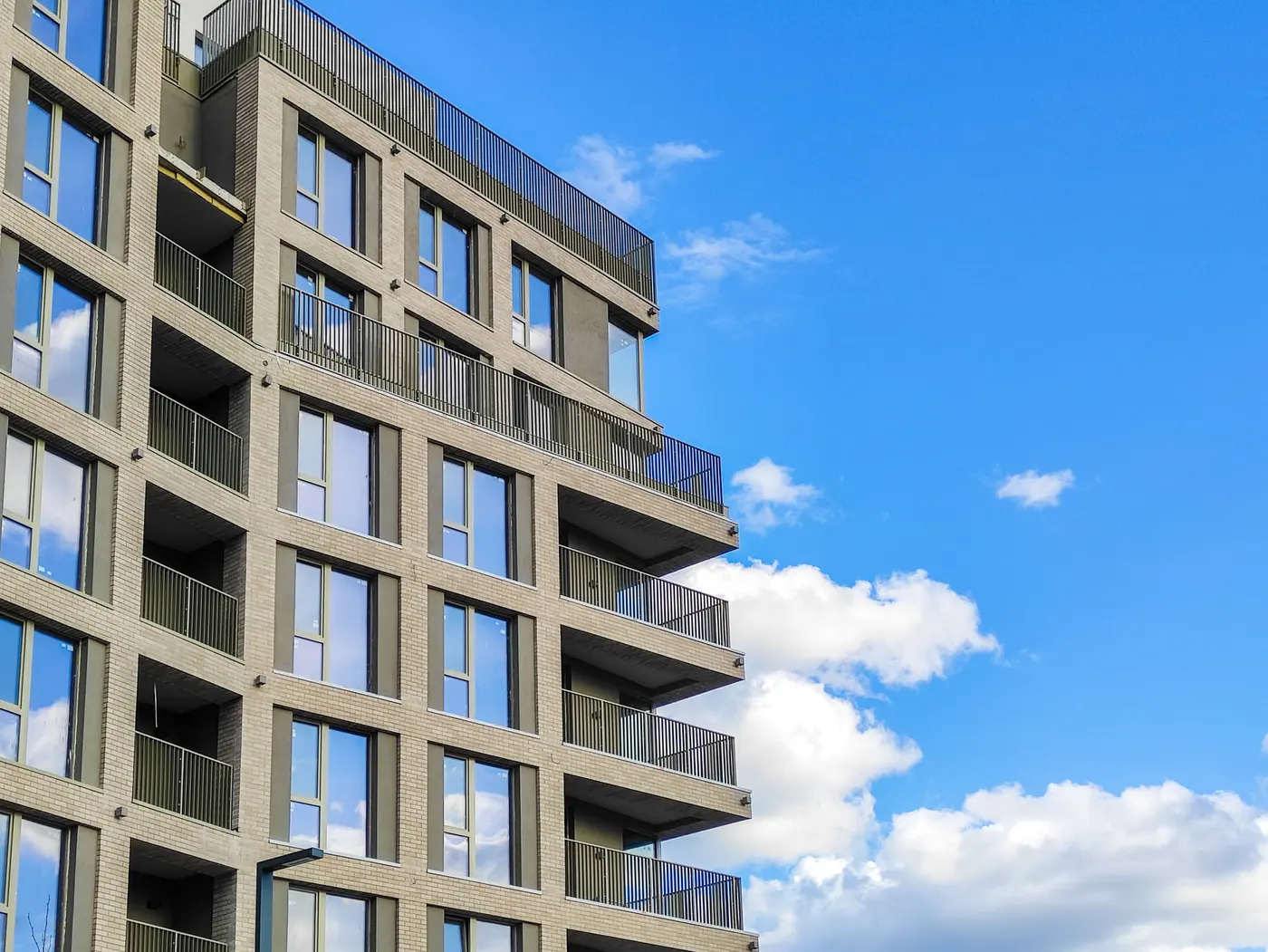

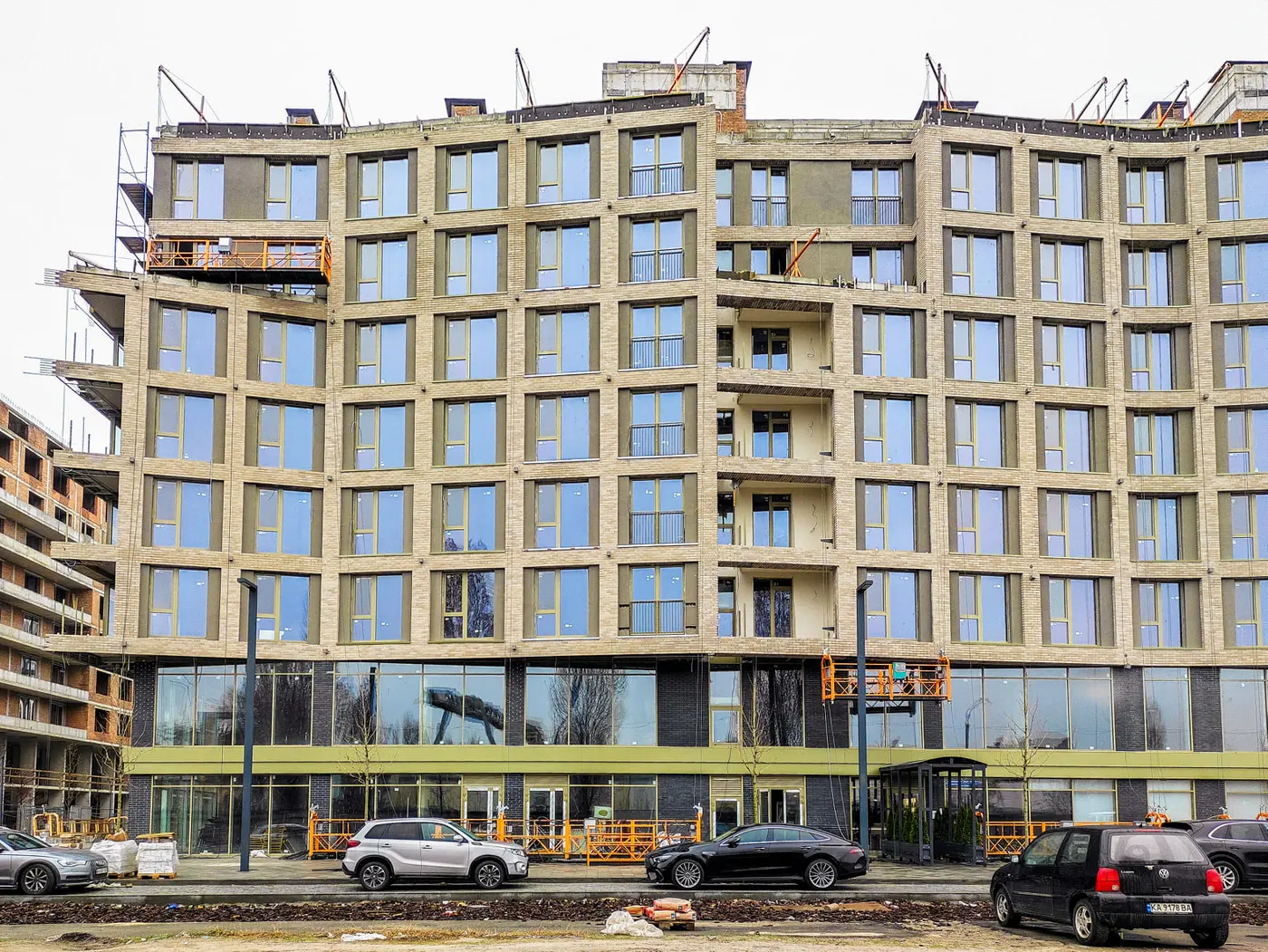

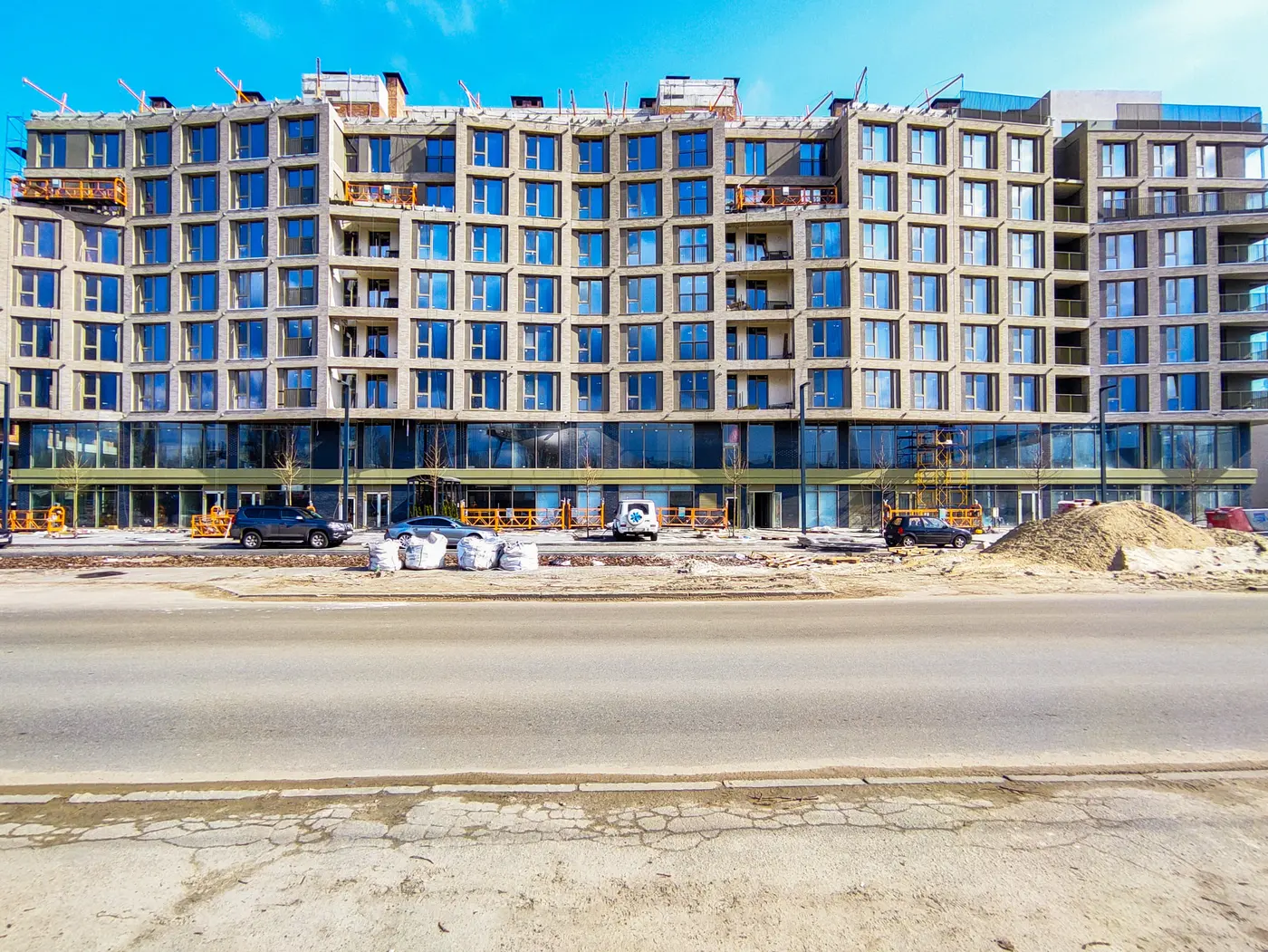

Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

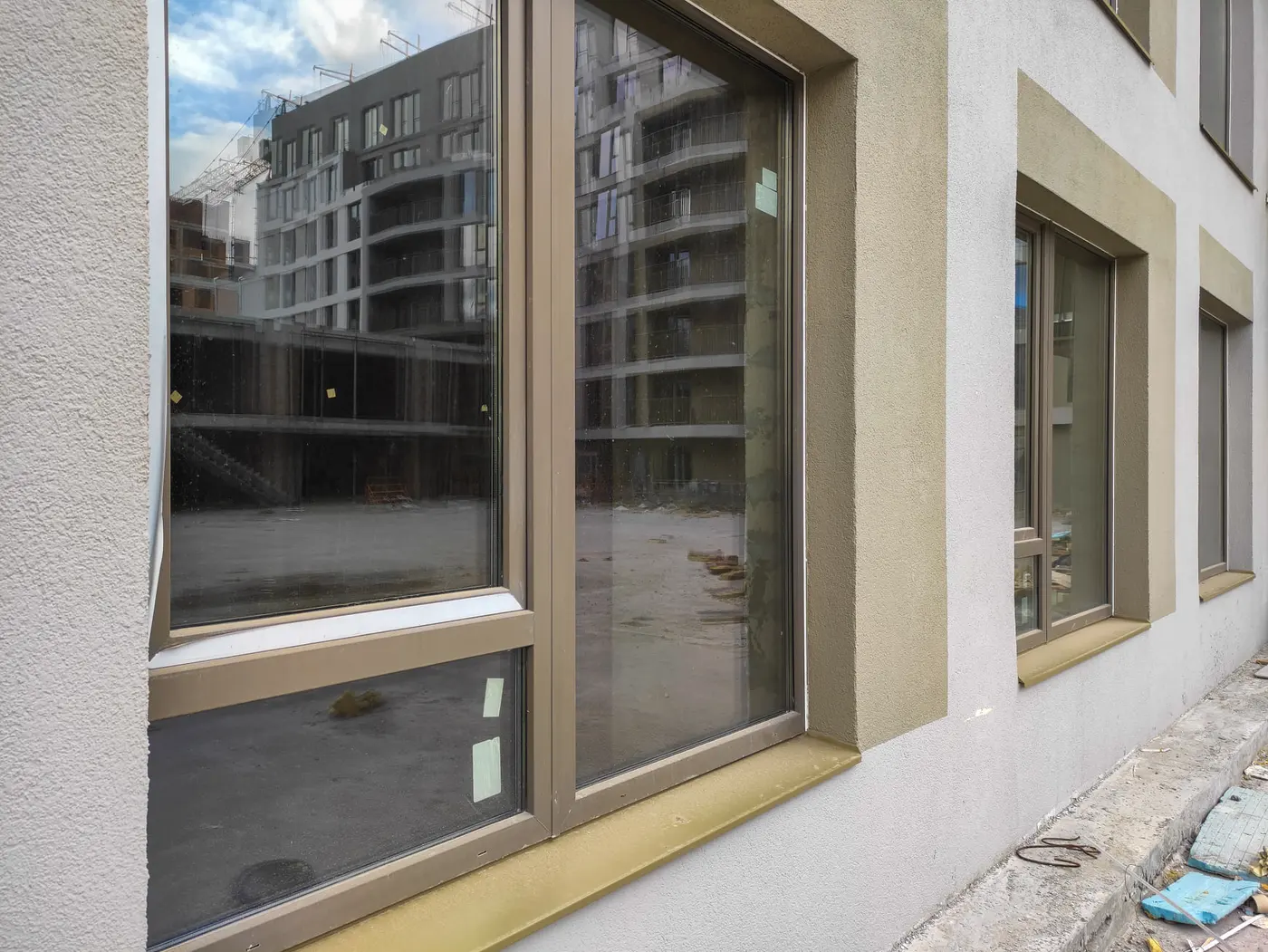

Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.

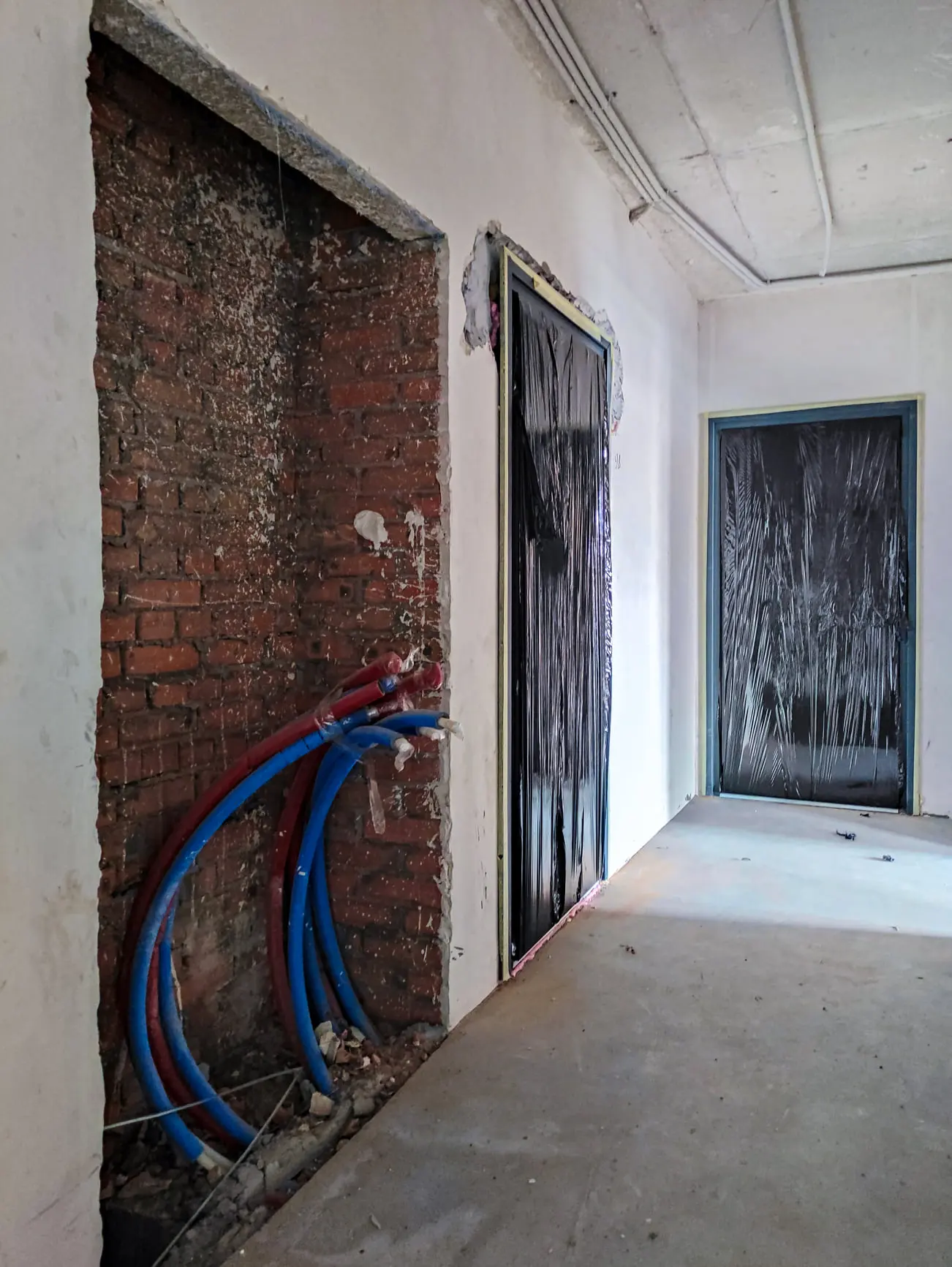

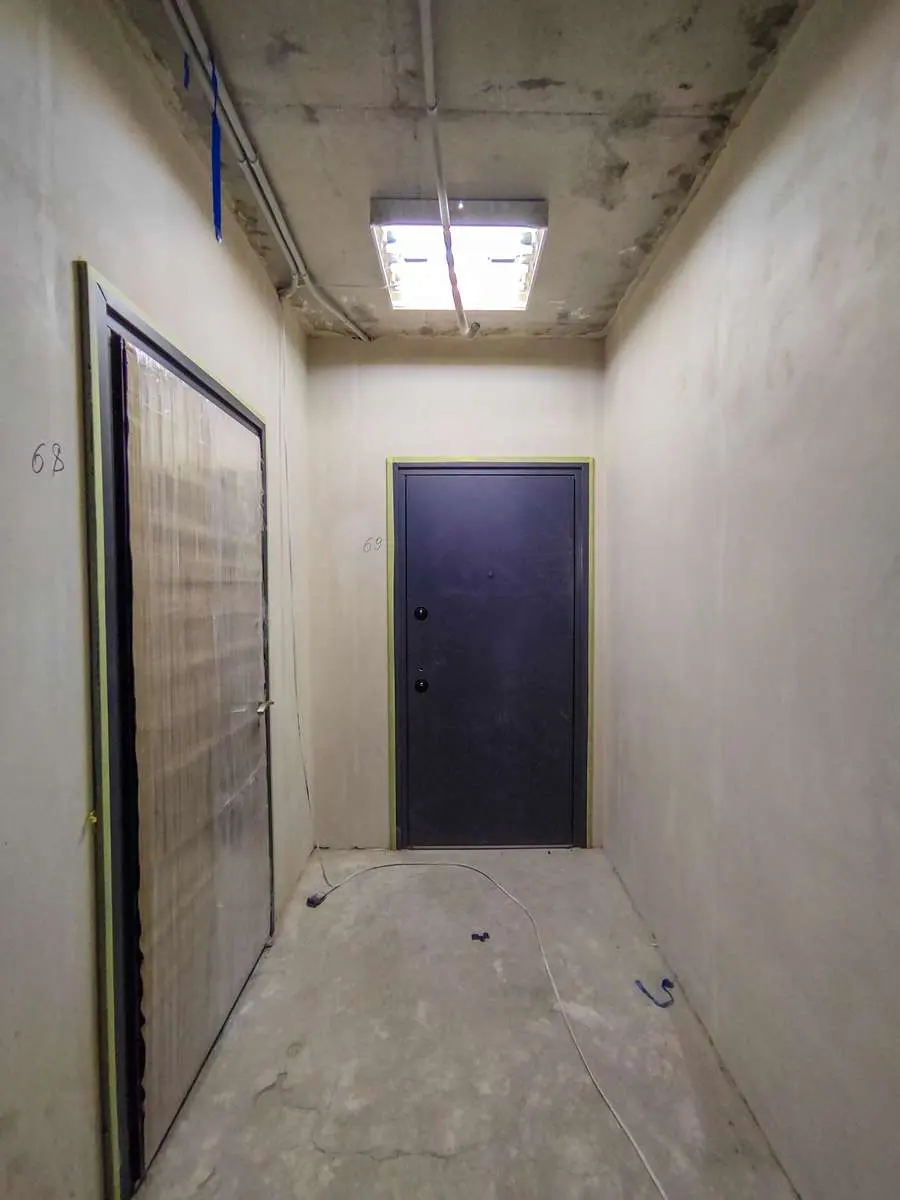

Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.

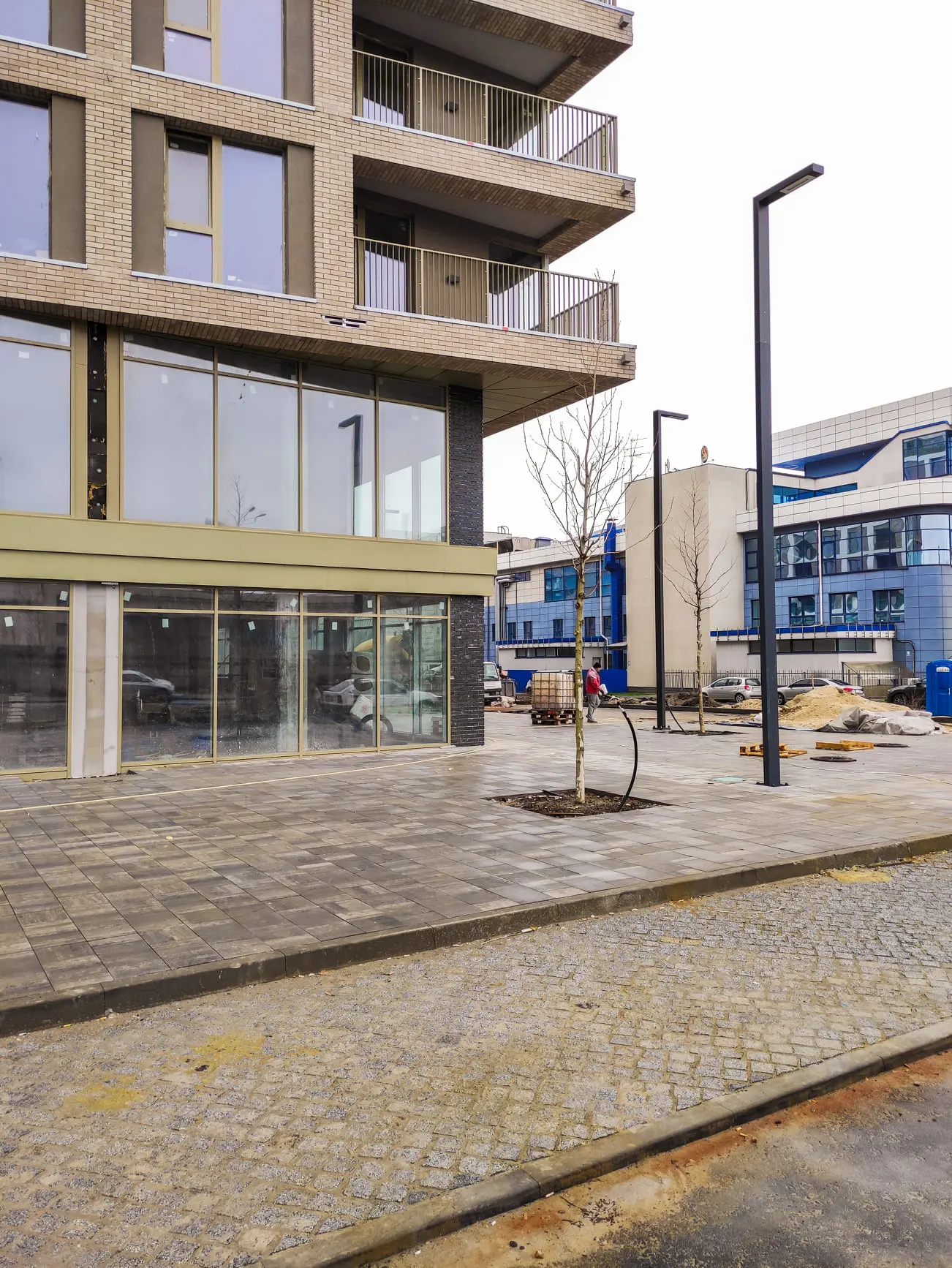

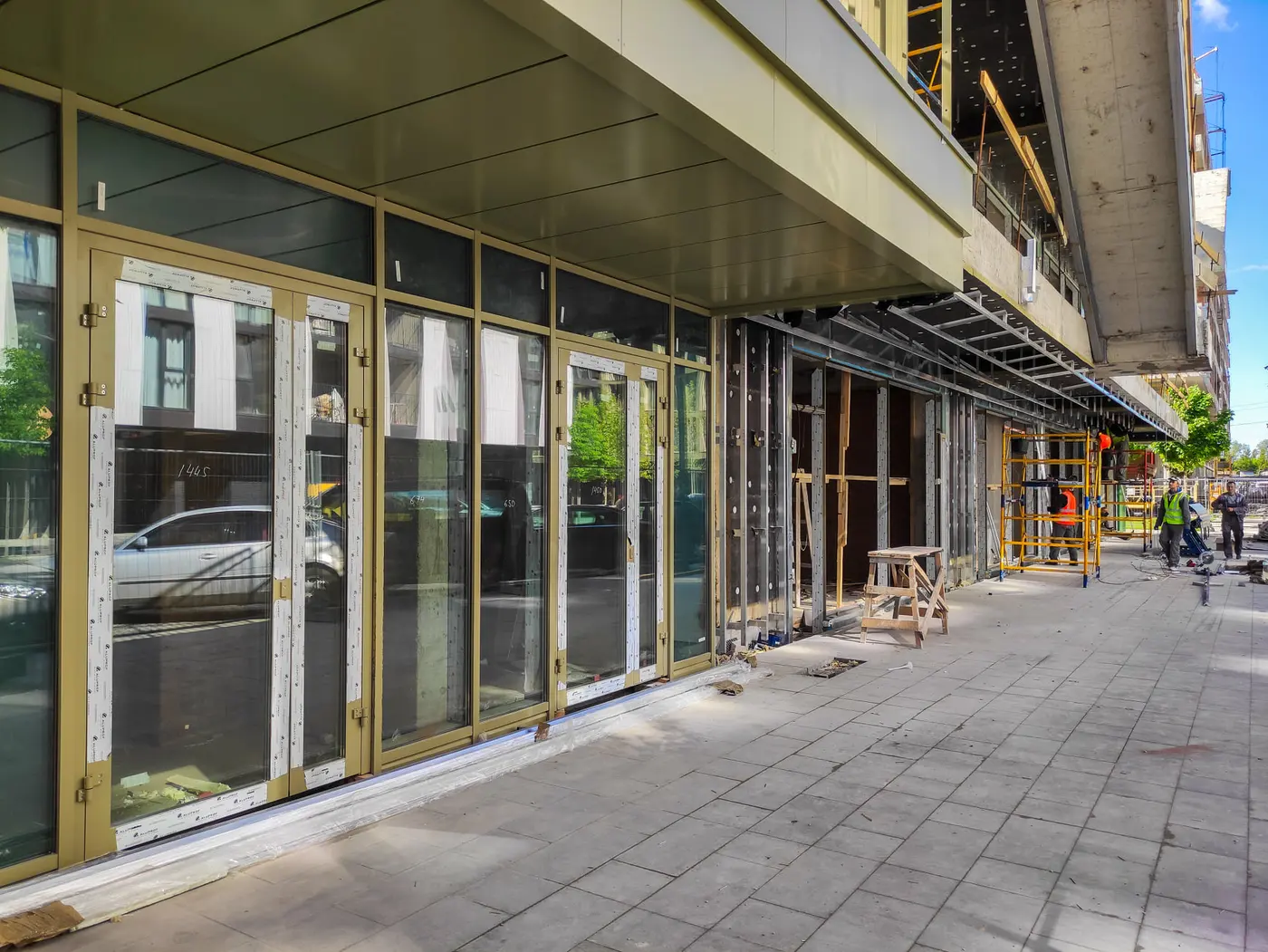

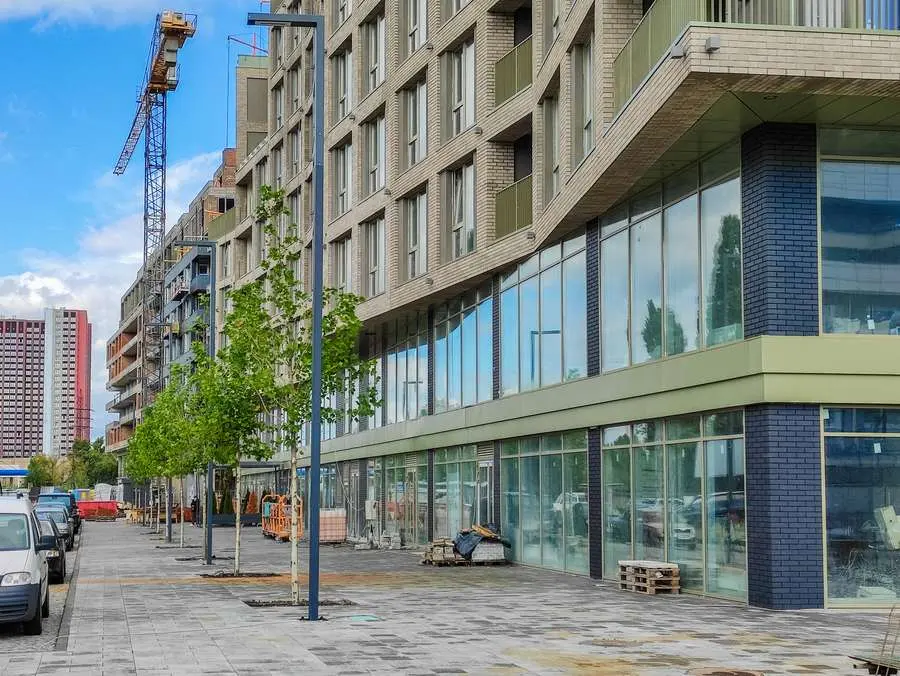

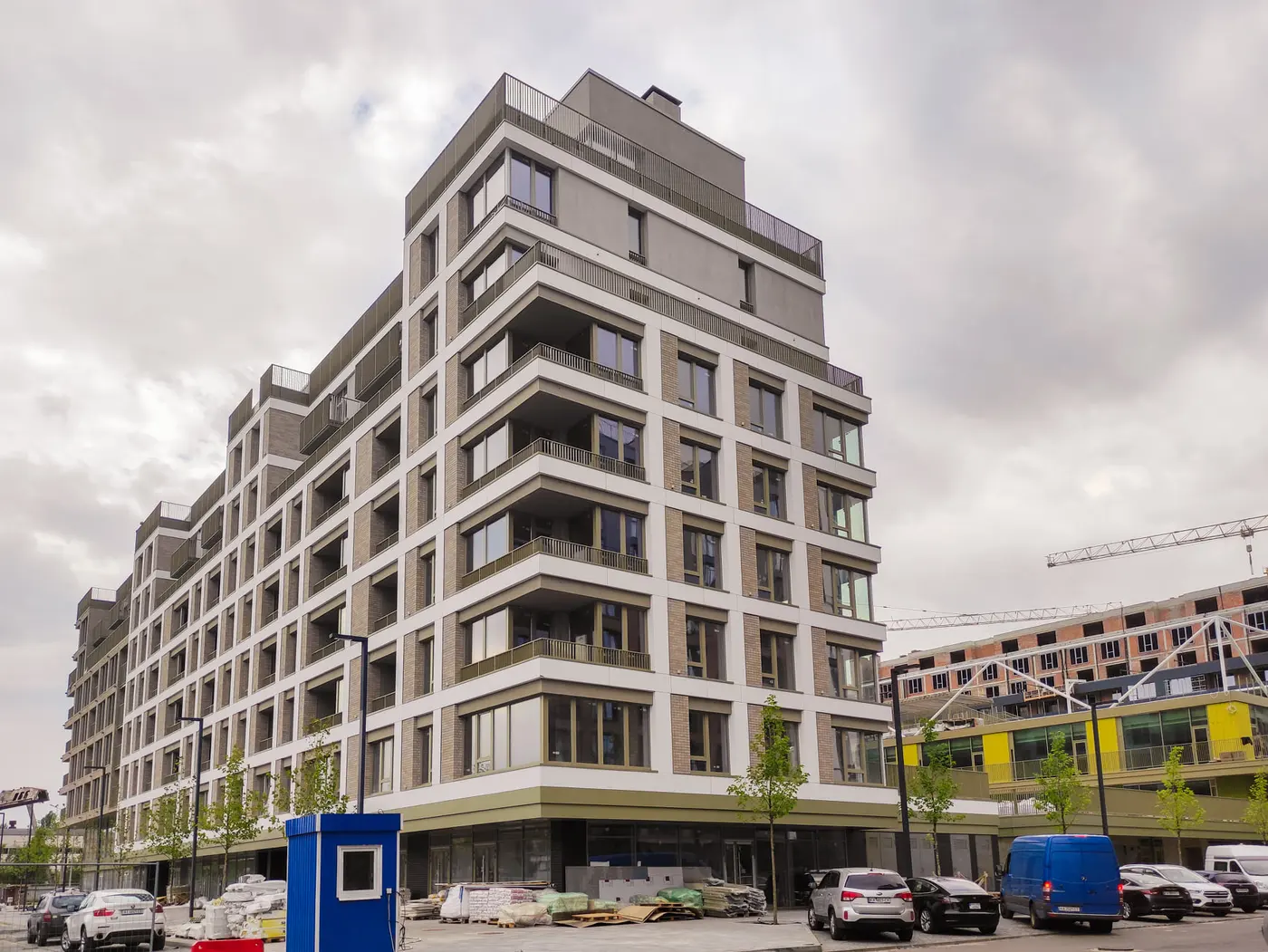

Благоустрій: роботи виконано на 85%.

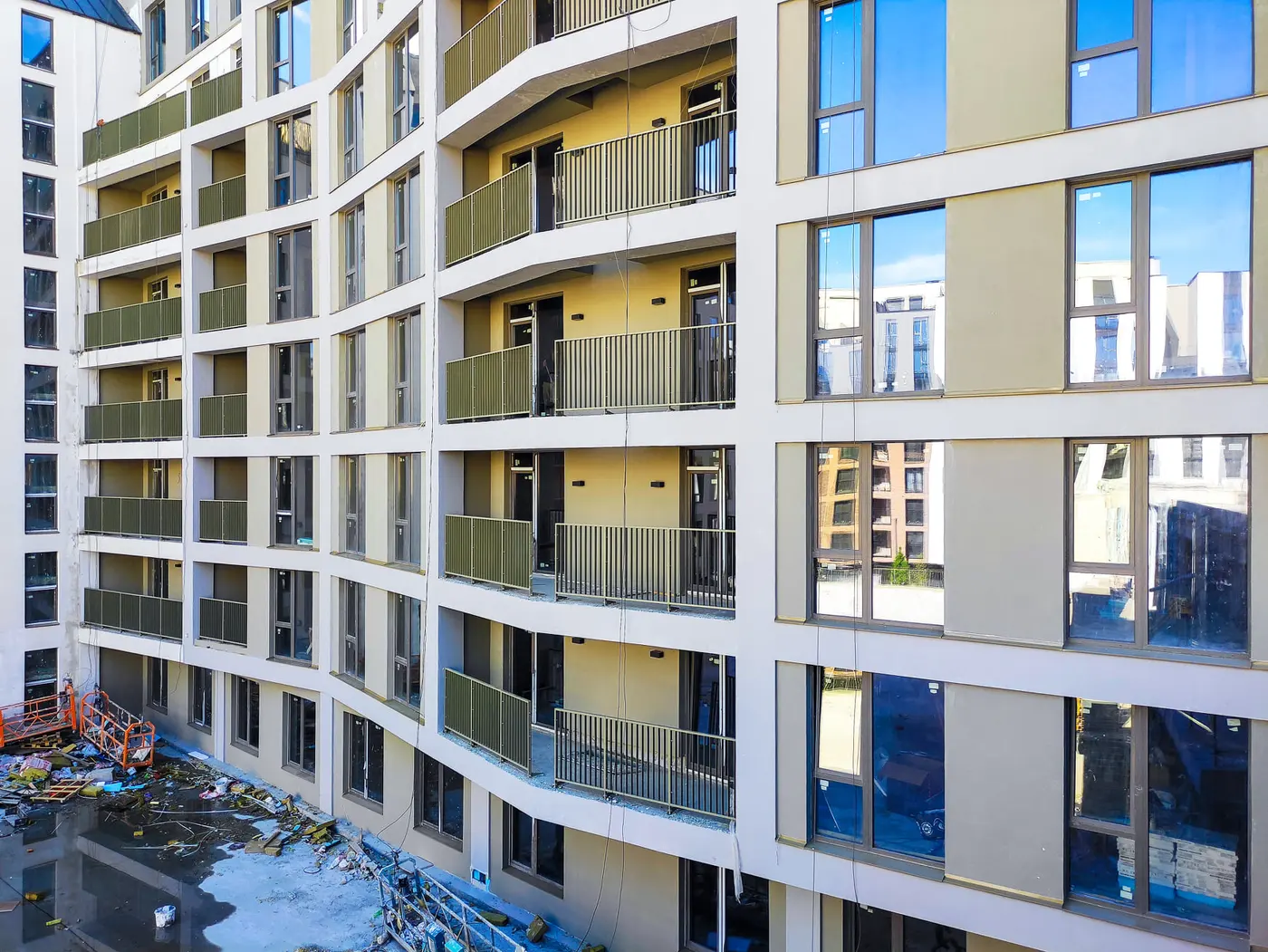

2 секція:

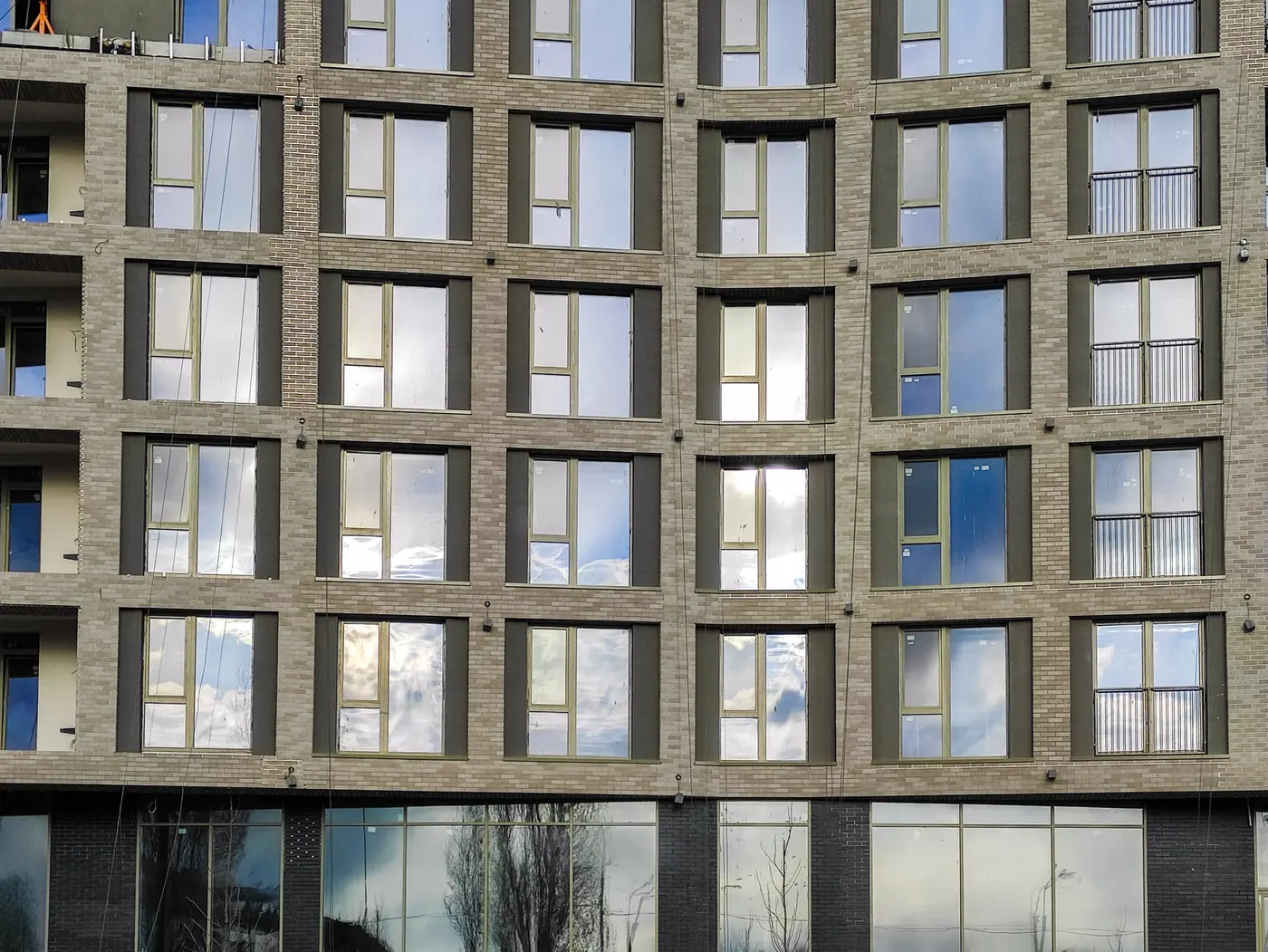

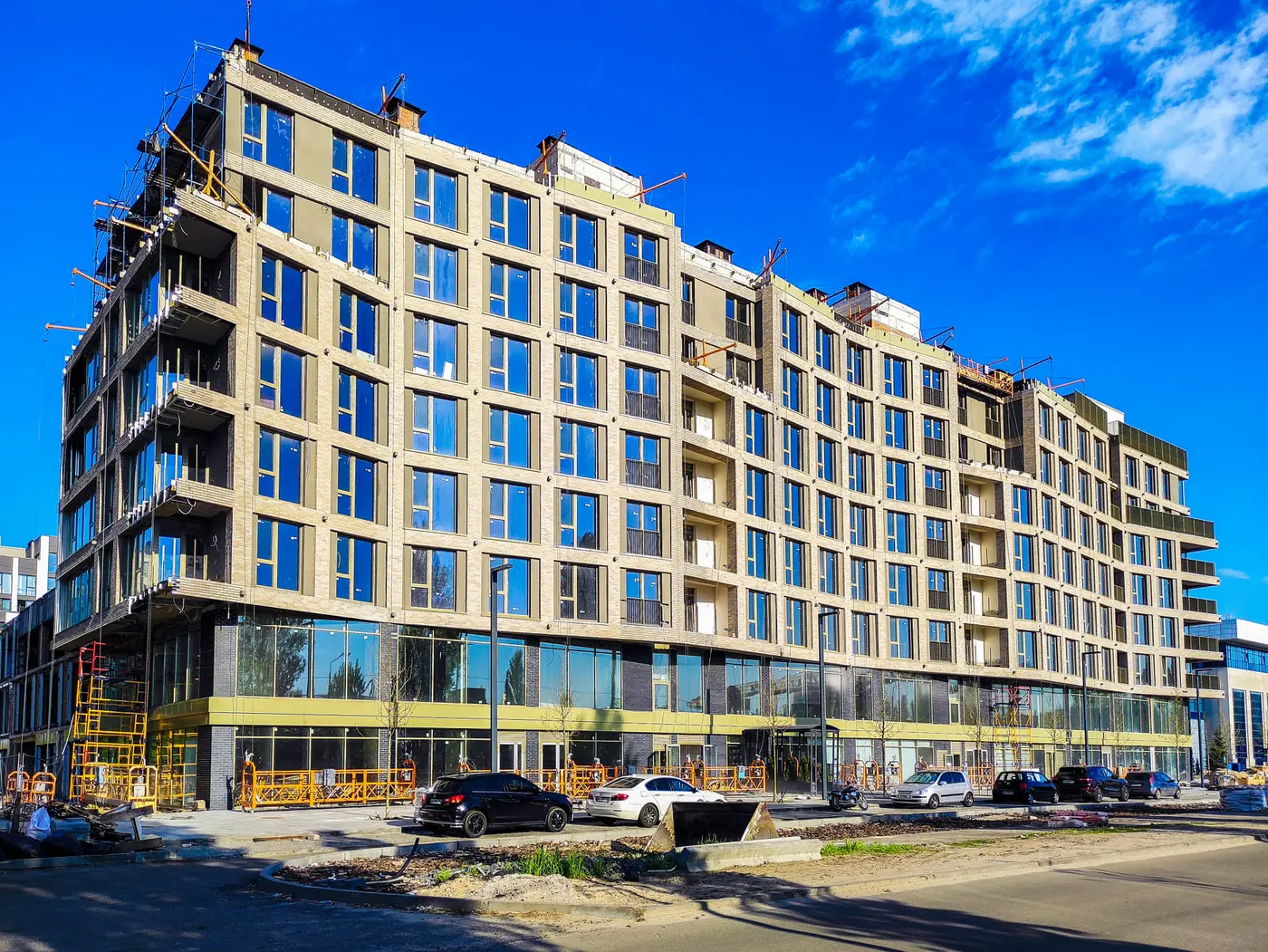

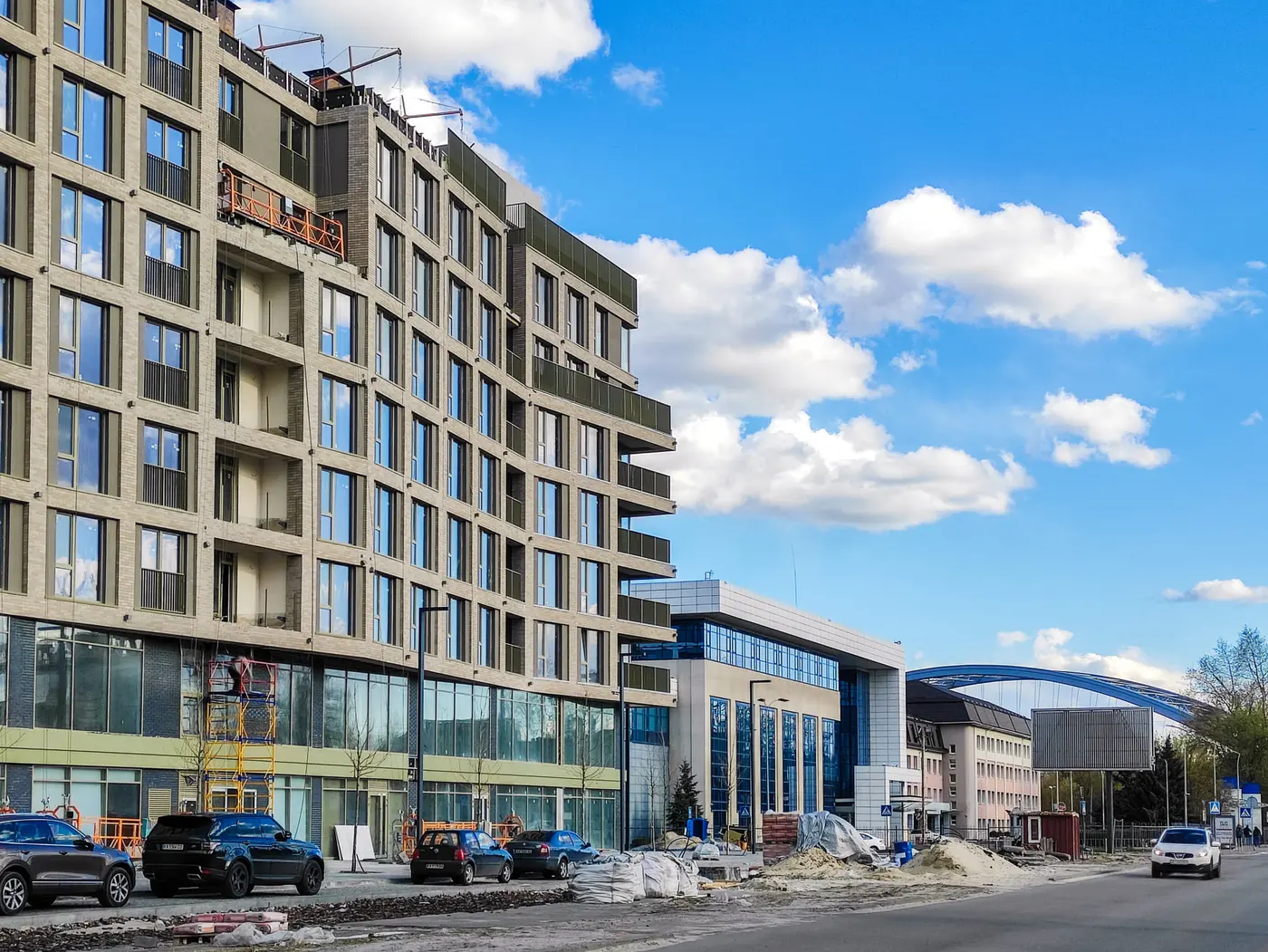

Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон: всі роботи завершено.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Благоустрій: роботи виконано на 50%.
3 секція:

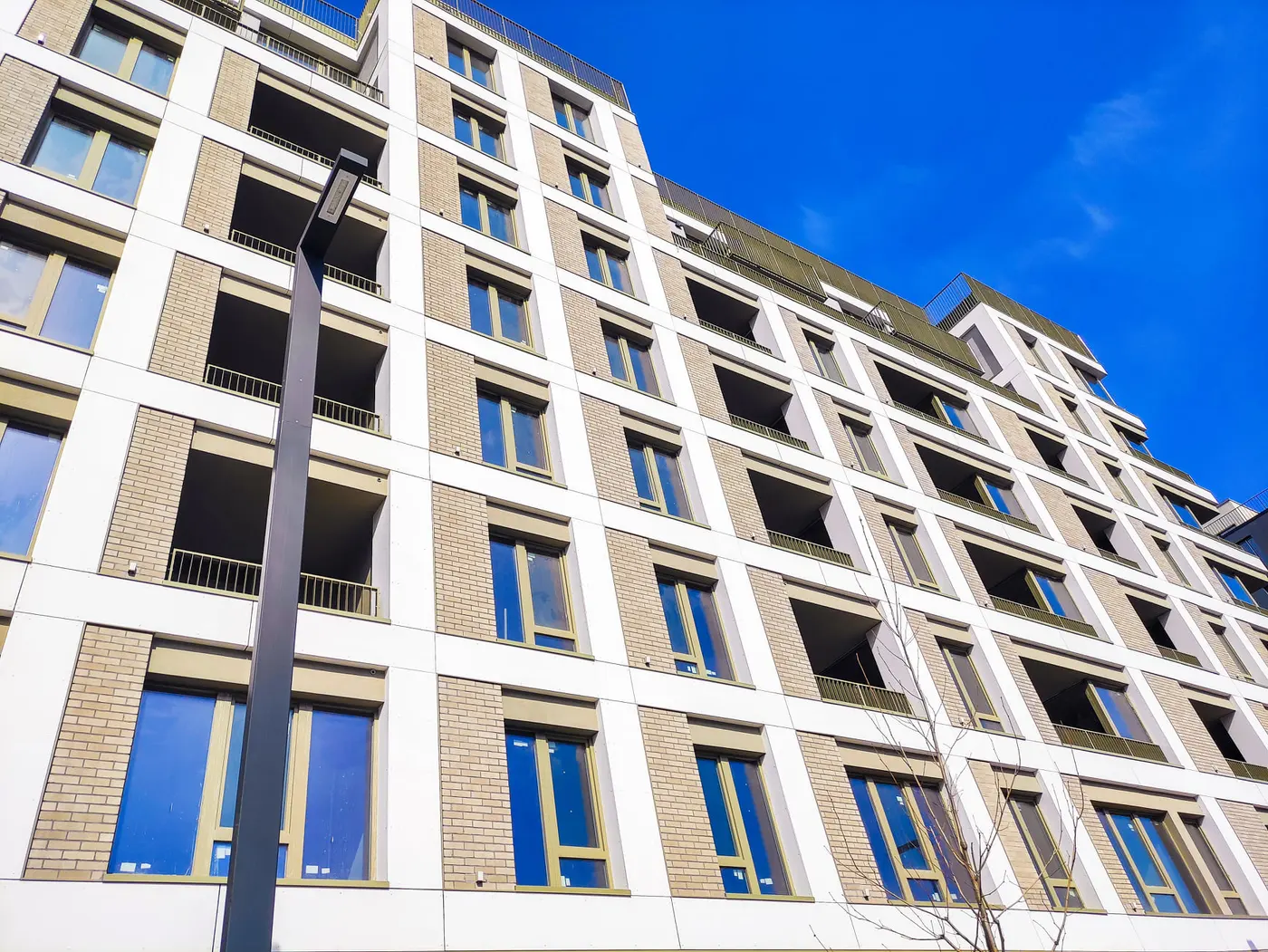

Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): завершено монтаж.
Монтаж вікон (2-9 поверхи): завершено монтаж.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено тинькові роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Основний комплекс робіт з благоустроєм виконано на 95%. Тривають роботи з влаштування підлоги на 1 рівні (90%) та -1 рівні (45%). Виконуються оздоблювальні роботи на 1 рівні (65%) та -1 рівні (20%). Наносять розмітку.

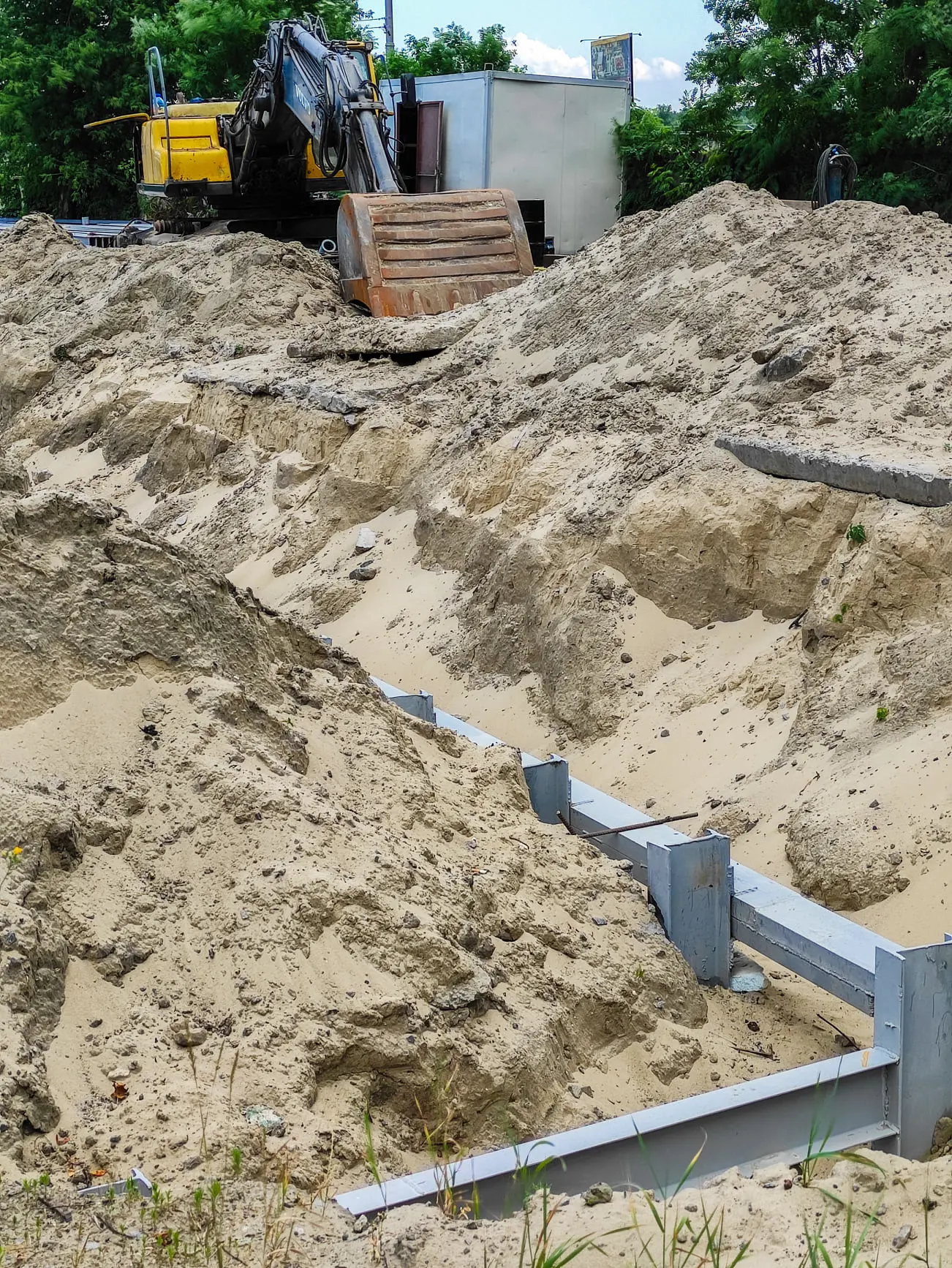

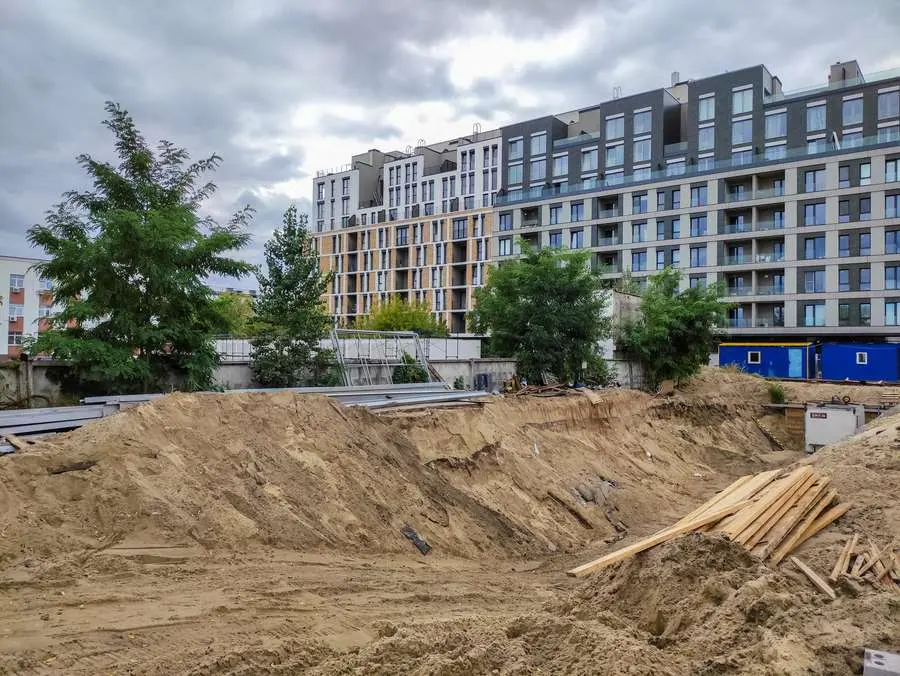

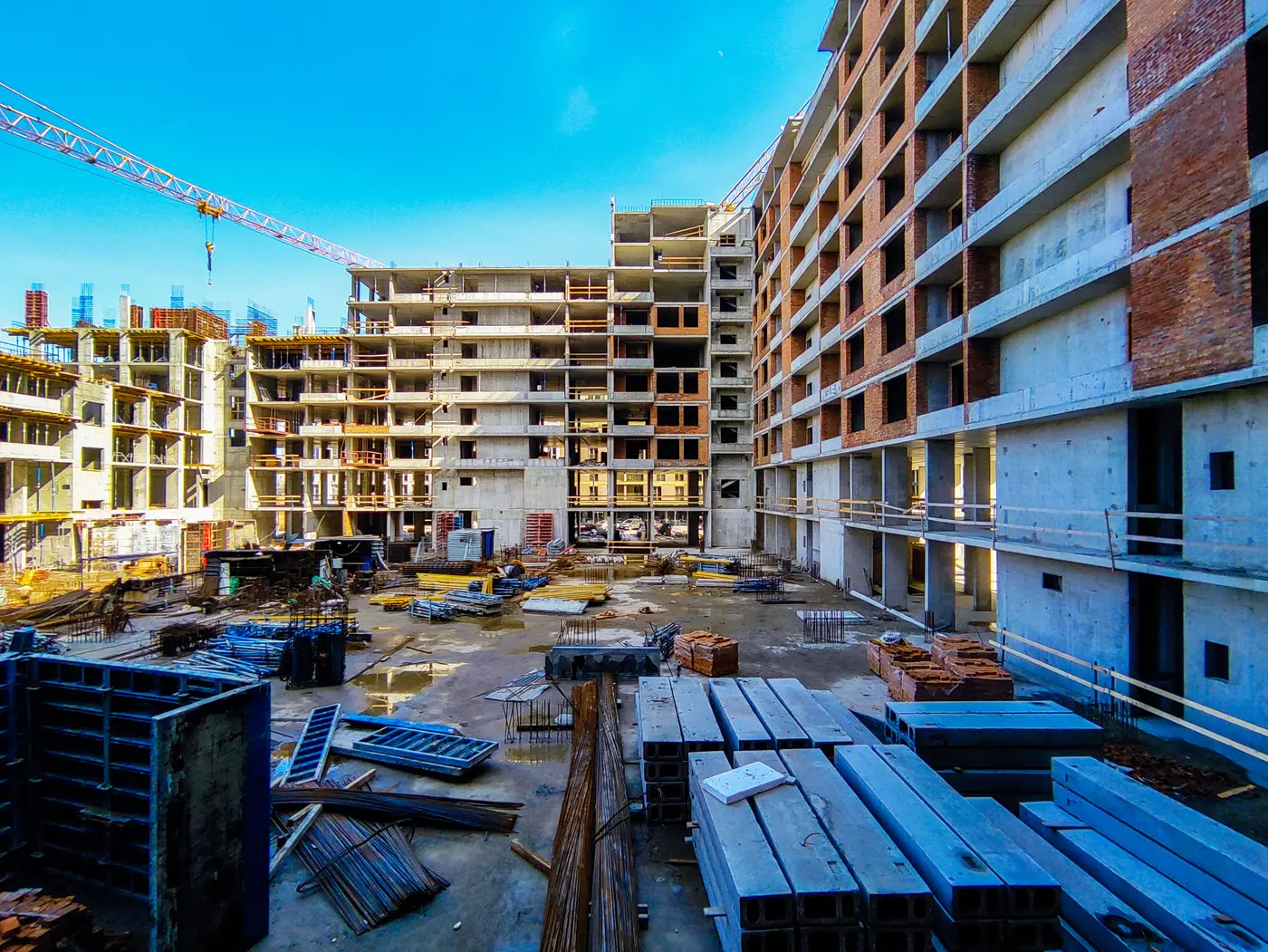

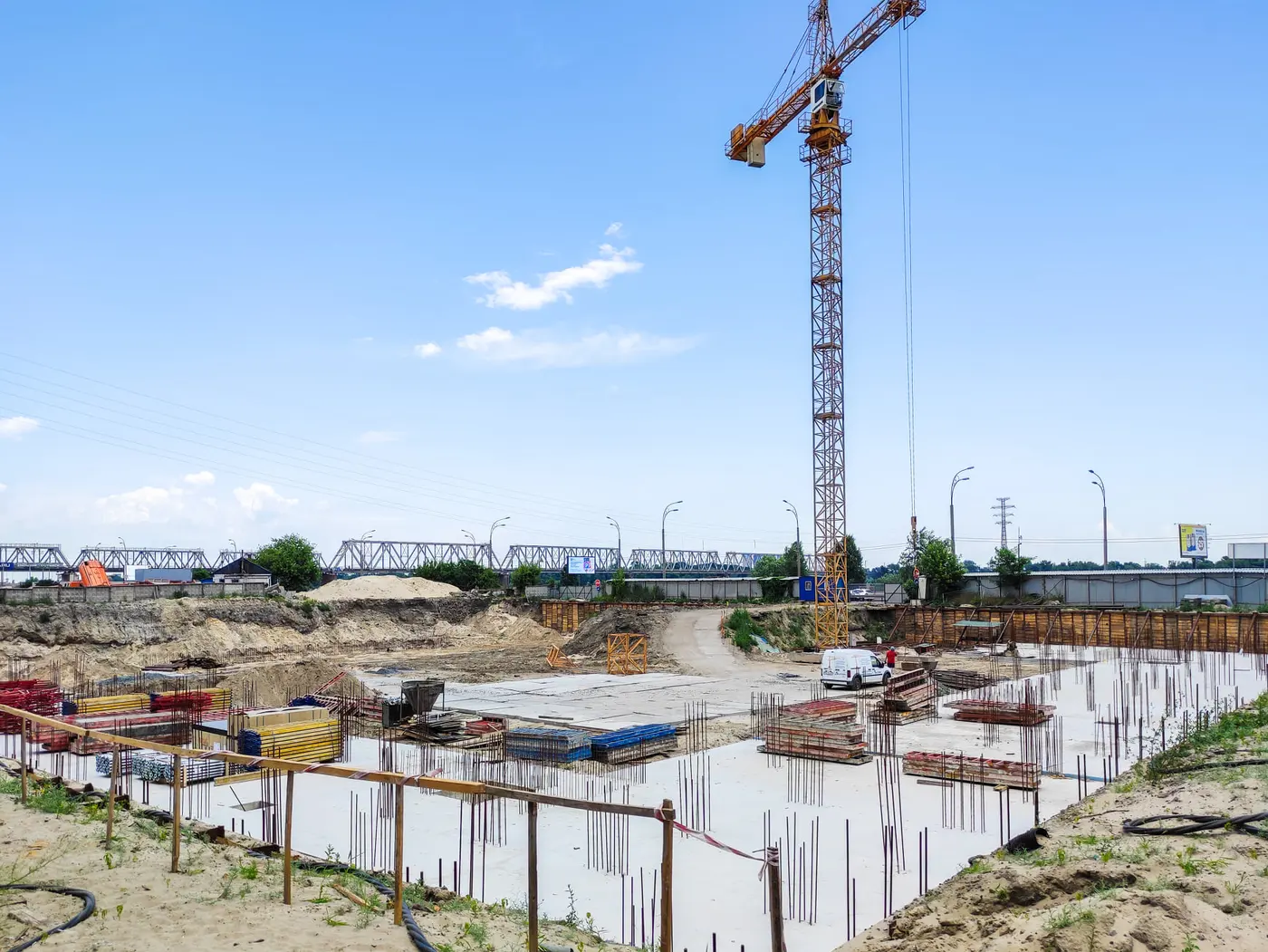

Будинок 11

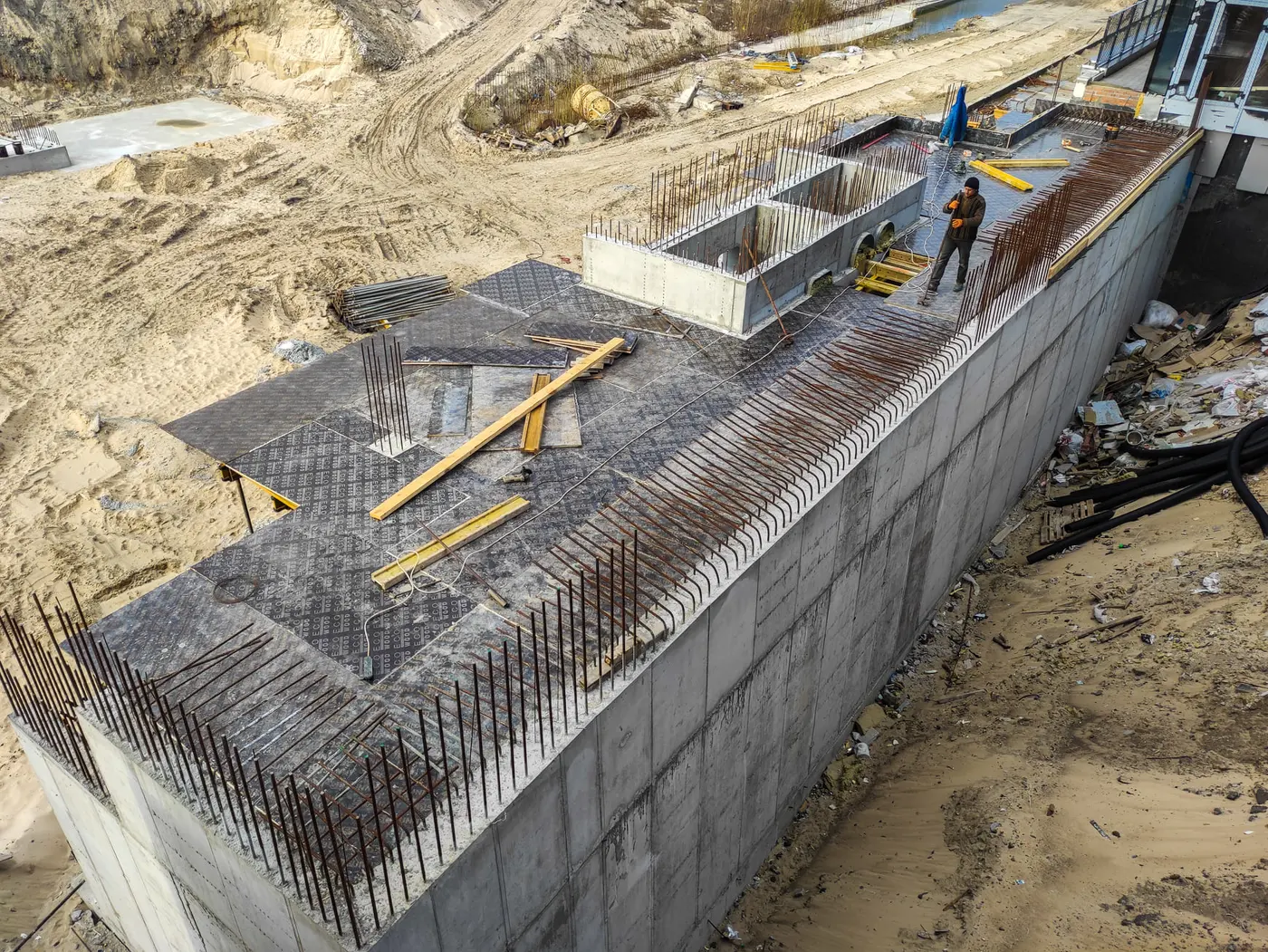

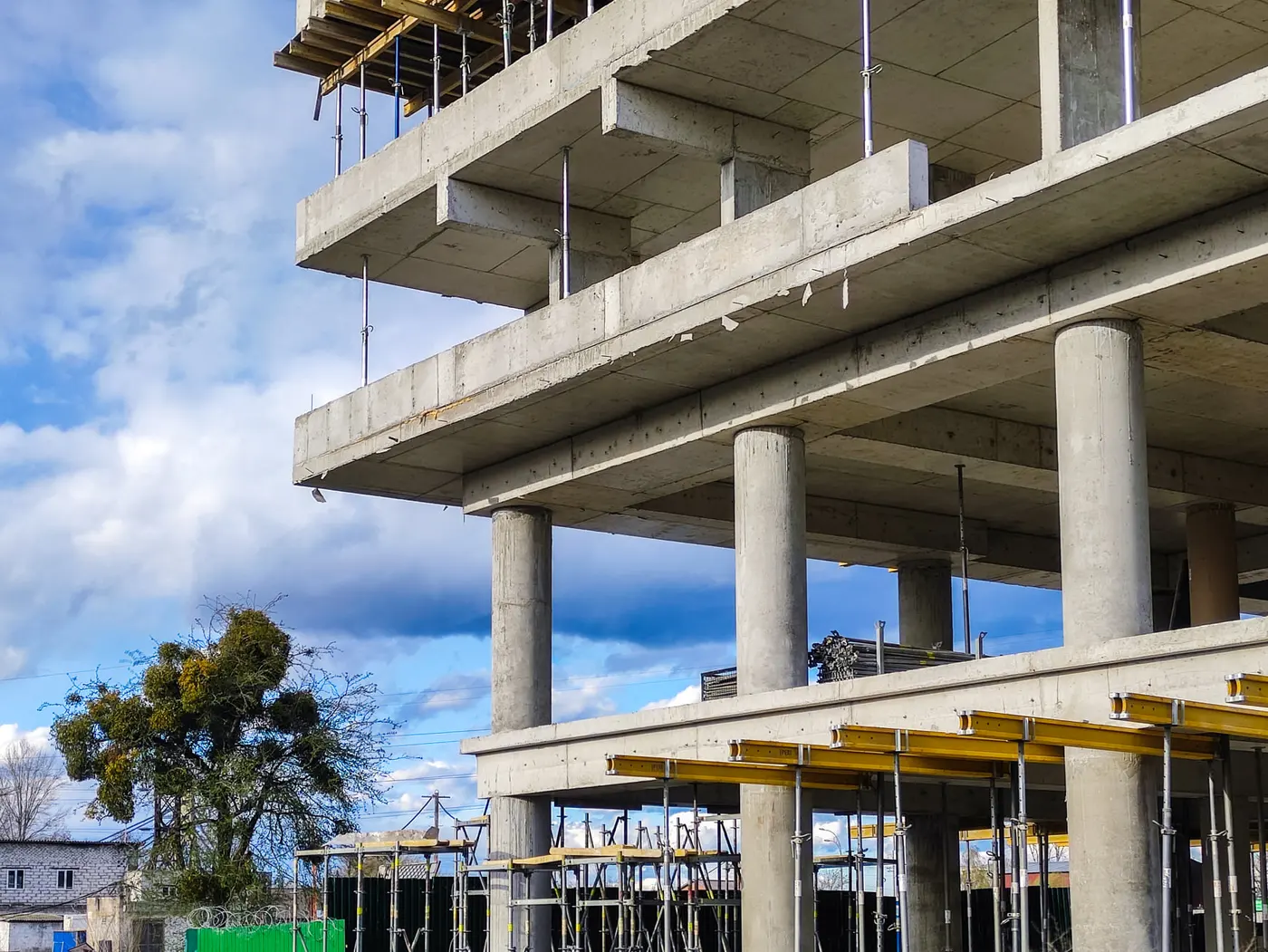

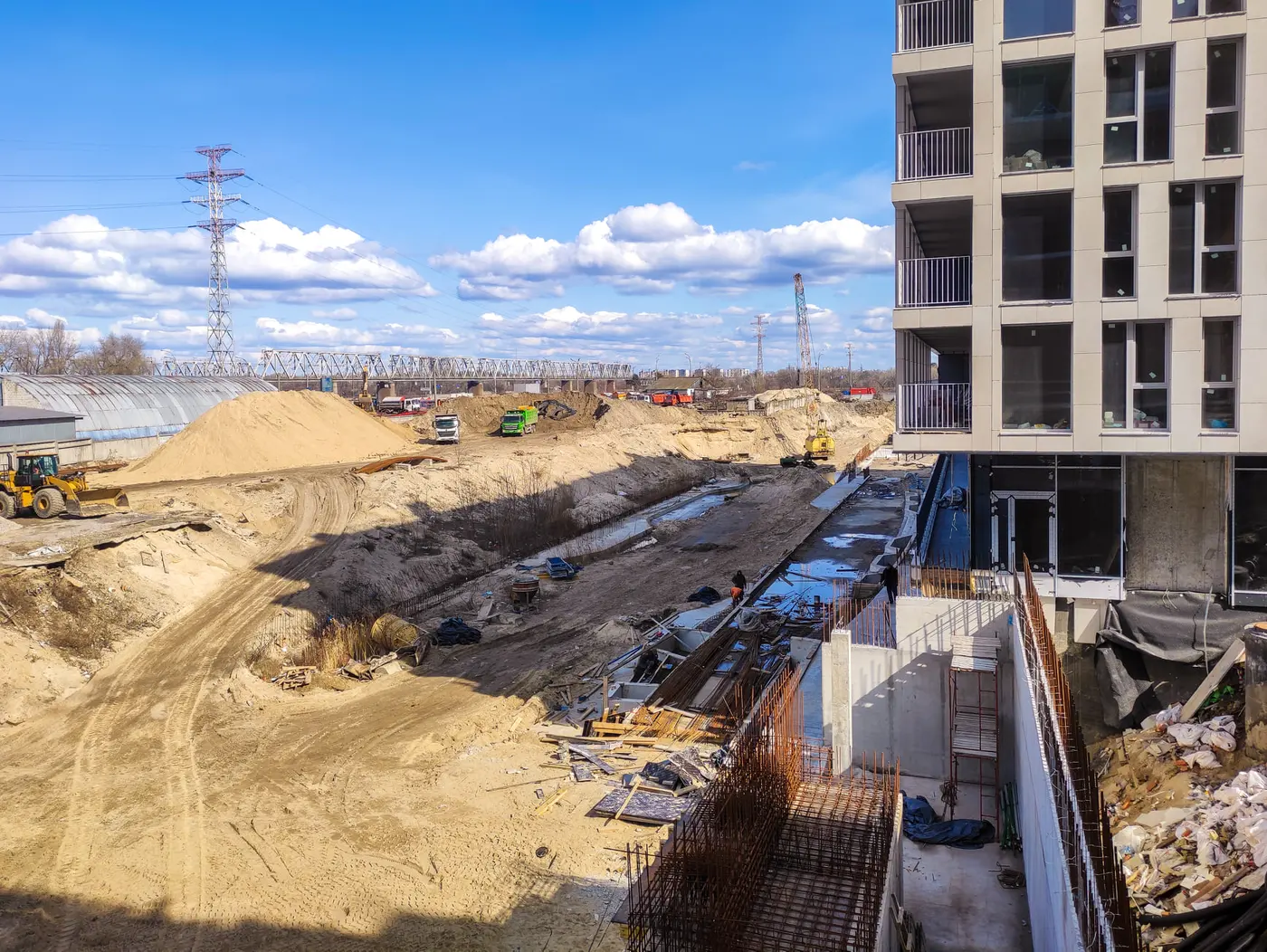

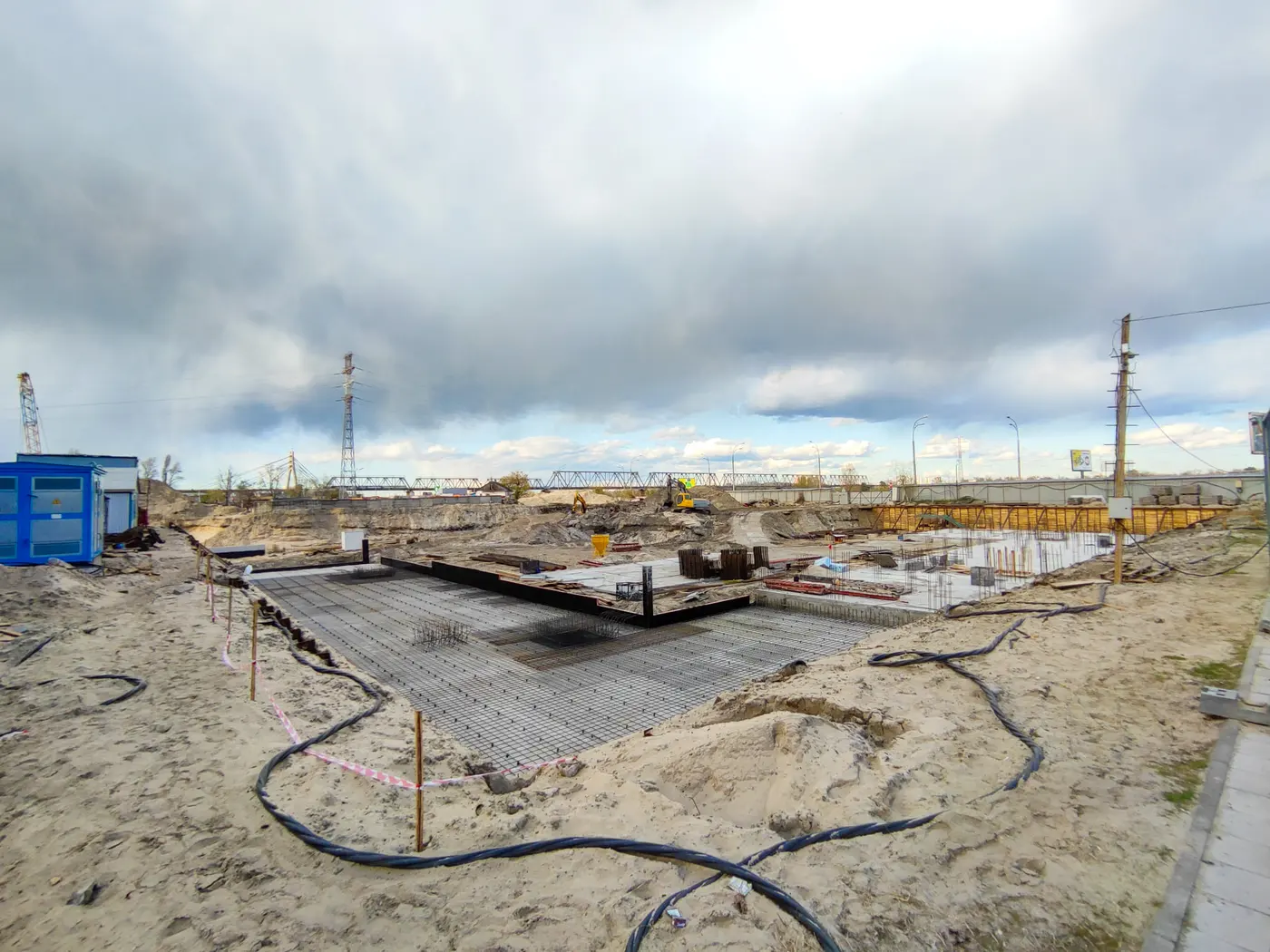

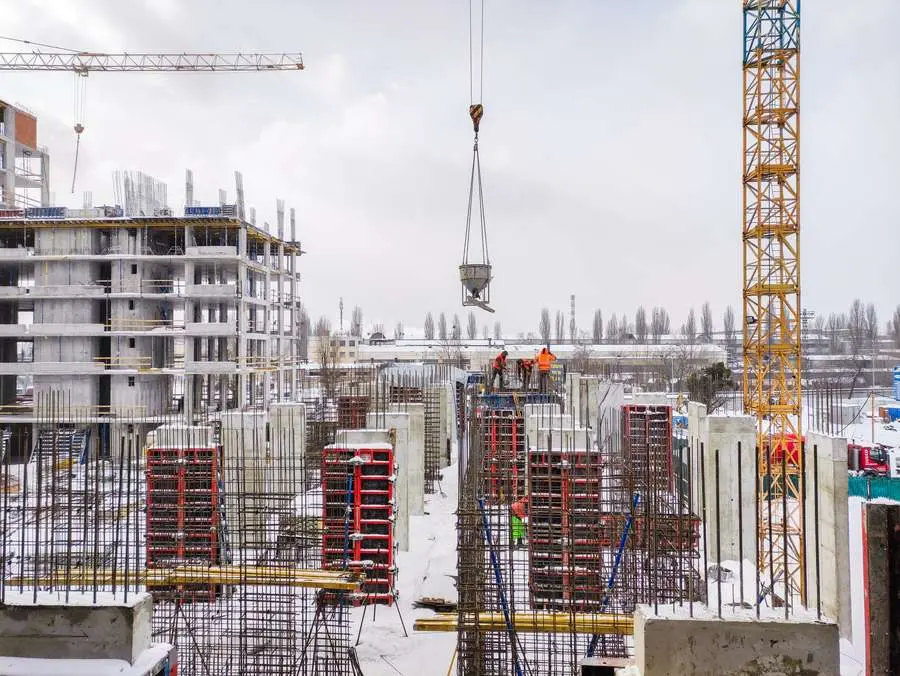

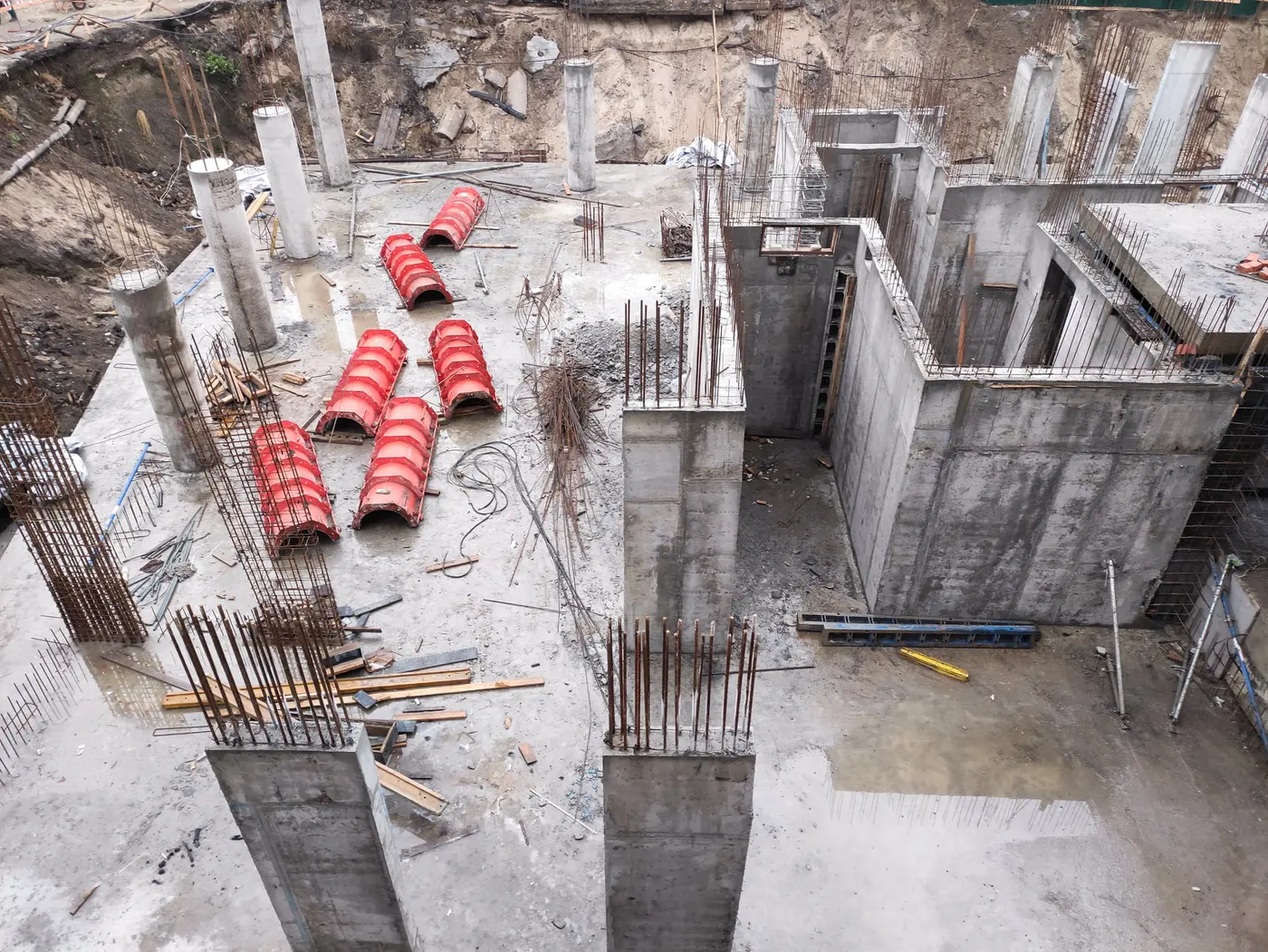

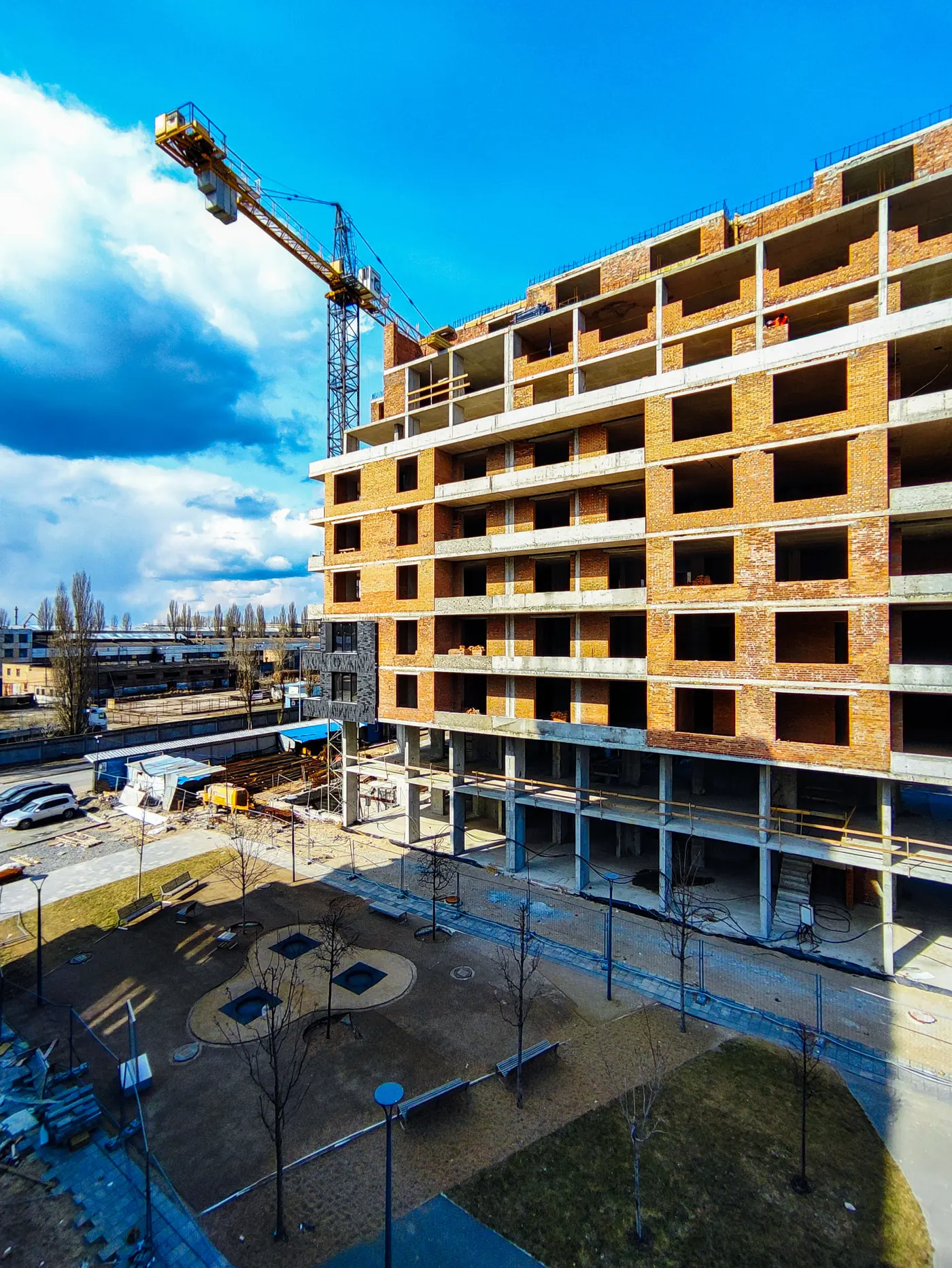

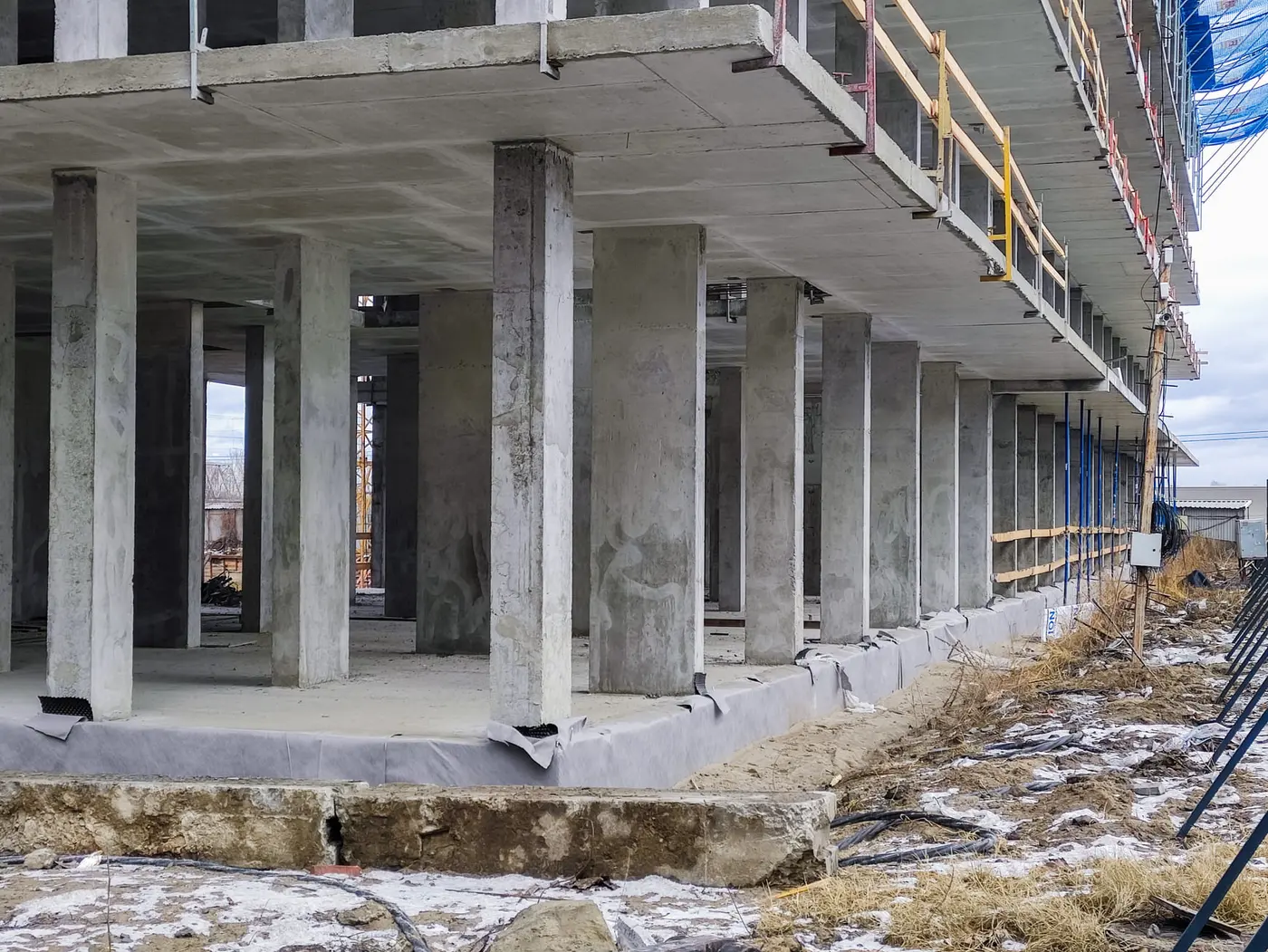

Залито ростверк секції № 1. У секції № 3 виконується монтаж вертикальних елементів 2-го поверху. Завершено влаштування плити перекриття 6-го поверху у секції № 4. Влаштування експозитора фасаду.

Нові фото додали нижче. Також підписуйтеся на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/

SA
SAGA Development413 повід. · з 2017
4 січня 2021 р.

SAGA Development: Передноворічний дайджест новин із будівельного майданчика RYBALSKY!

Будинок 3
1 секція:

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Монтаж дверей: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: всі роботи виконано (завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування).
Фасад: завершено оздоблення фасаду.
Фасад дворовий: завершено роботи.
Благоустрій: роботи виконано на 96%.
2 секція:
Монтаж вікон: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення фасаду виконано.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Фасад: оздоблення виконано.
Фасад дворовий: оздоблення виконано.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: змонтовані.
Внутрішні мережі: роботи виконано 100%.
Благоустрій: роботи виконано на 100%.
4 секція:
Фасад: роботи завершено.
Стяжки: залиті.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: виконано тинькові роботи, завершено нанесення фінішного шару оздоблень, виконано укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи завершено.
Благоустрій: роботи виконано на 96%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Благоустрій: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 97%. Триває монтаж фасадних огороджень.
Фасад дворовий: роботи завершено.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 100%.
Монтаж вікон: роботи виконано на 100%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: роботи завершено.
Благоустрій: роботи виконано на 96%.
Паркінг:
Тривають роботи з влаштування підлоги на -1 рівні (готовність - 85%). Проводяться внутрішні оздоблювальні роботи (65%) та укладання терасної дошки (50%). Основний комплекс робіт з благоустроєм виконано на 65%.

Будинок 5
1 секція

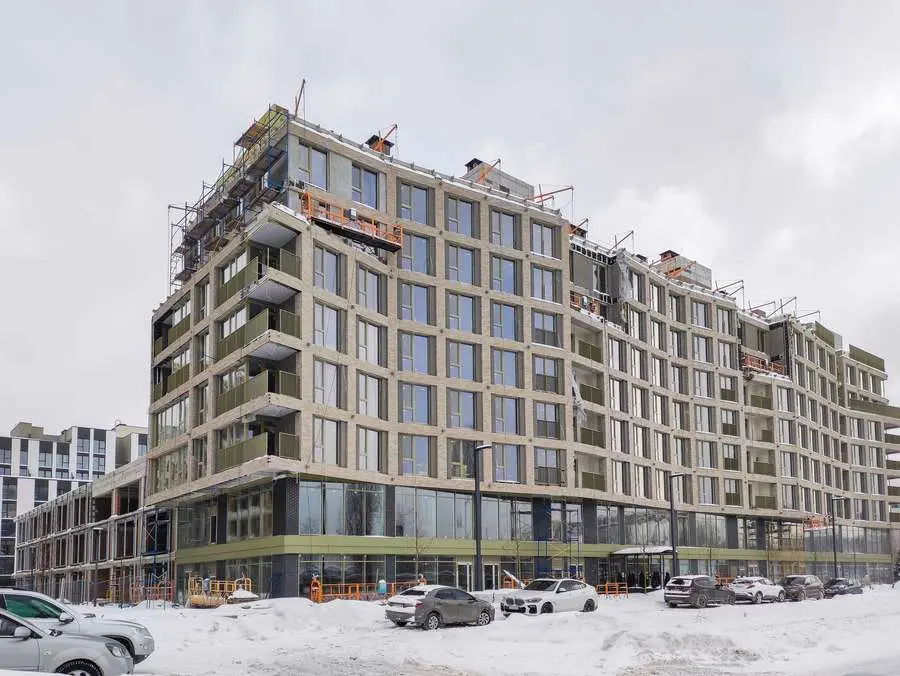

Триває влаштування внутрішніх мереж. Завершено фасадні роботи. Виконується оздоблення фасаду. Проходять роботи з внутрішнього оздоблення, заливають стяжку (готовність - 90%).
2 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Проходять роботи з влаштування навісних вентильованих фасадів, а також мокрого фасаду. Проходять роботи з внутрішнього оздоблення, завершують заливати стяжку на підлогу (90%). Монтаж фасадного освітлення.
3 секція
Триває влаштування внутрішніх мереж, монтаж вікон і світлопрозорих огороджуючих конструкцій. Виконується влаштування “мокрого” фасаду. Проходять роботи з внутрішнього оздоблення, продовжують заливати стяжку на підлогу (10%).
4 секція (Центр дитячого розвитку)
Виконується монтаж стійко-ригельної системи світлопрозорих огороджуючих конструкцій.
Паркінг
Влаштування покрівлі паркінга.

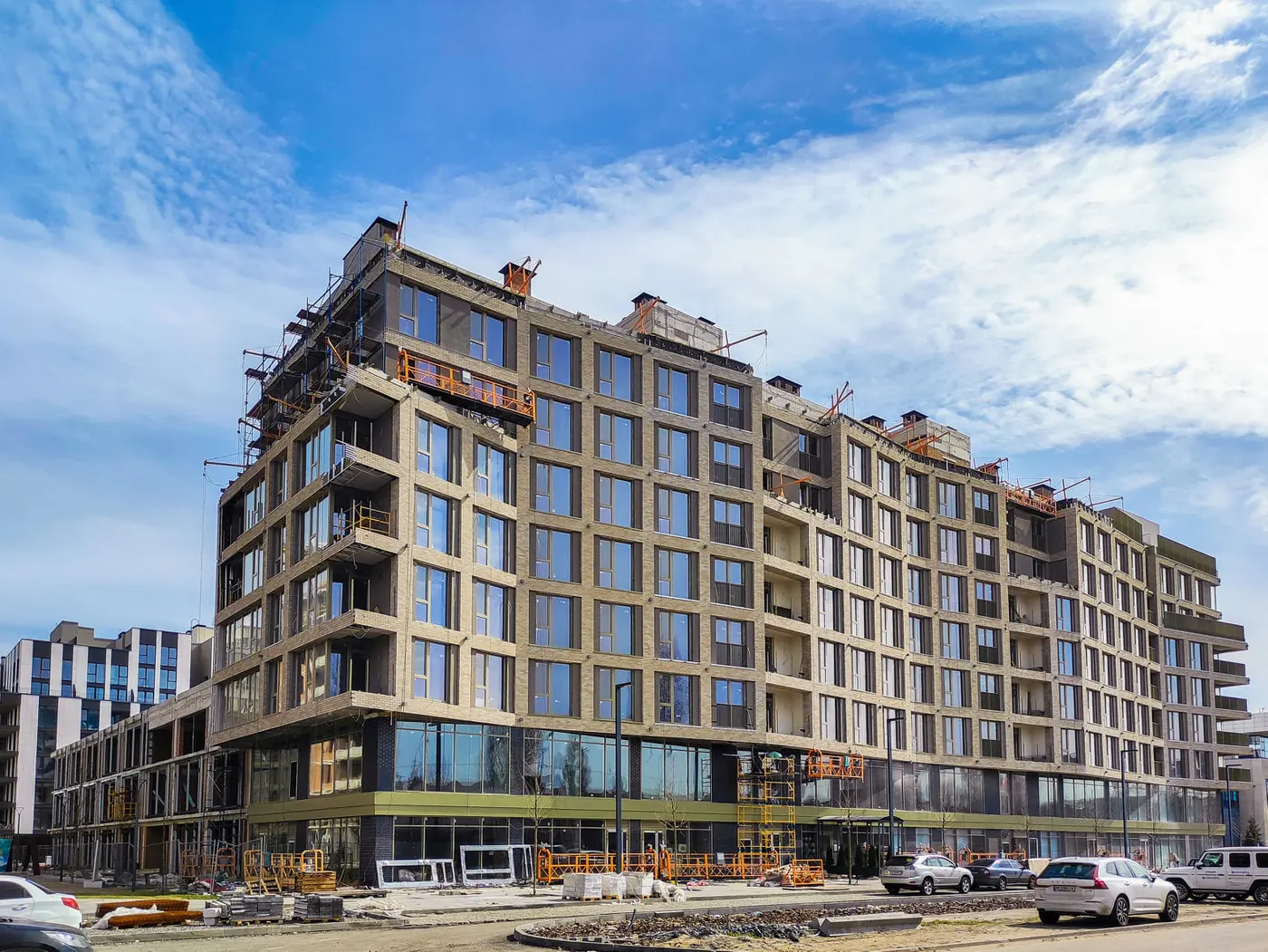

Будинок 7
Виконується монтаж шпунтової огорожі котловану.

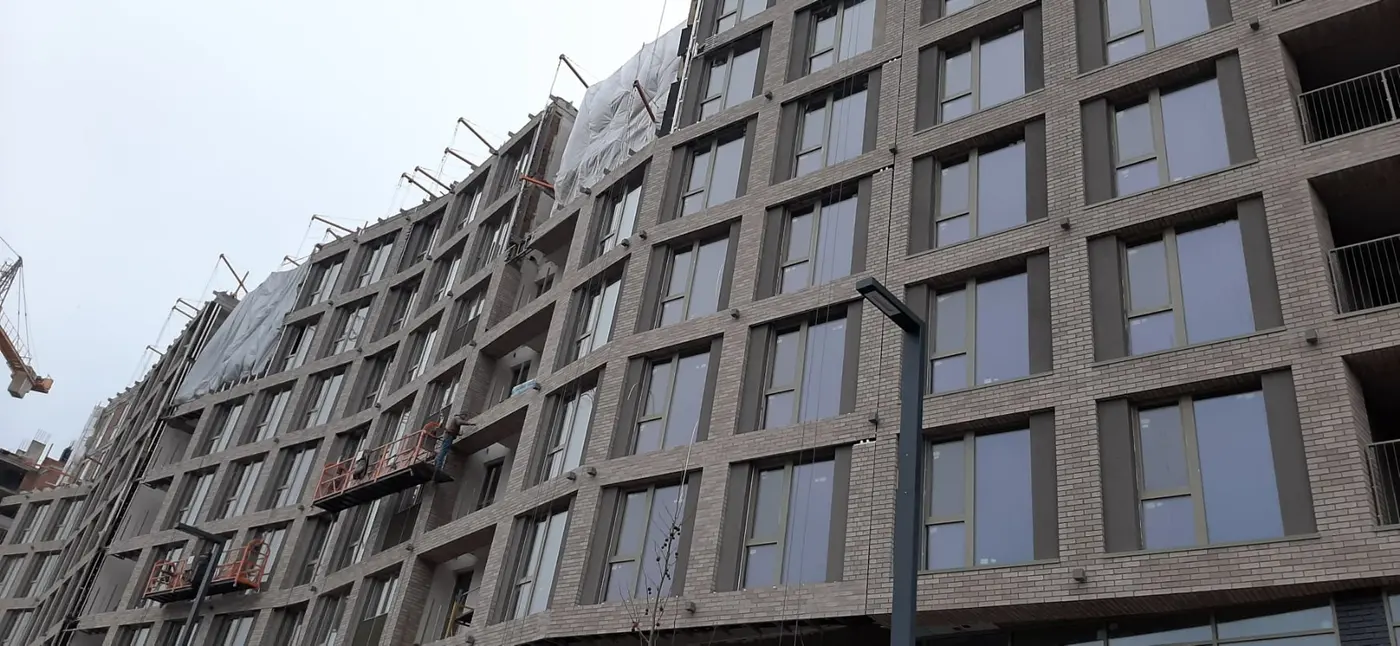

Будинок 9
1 секція

Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Благоустрій: роботи виконано на 85%.
2 секція:
Фасад: роботи виконано на 95%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон: всі роботи завершено.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Благоустрій: роботи виконано на 50%.
3 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 94%.
Фасад дворовий: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): завершено монтаж.
Монтаж вікон (2-9 поверхи): завершено монтаж.
Стяжки: роботи завершено.
Внутрішнє опорядження: тинькові роботи виконано на 100%, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Благоустрій: роботи виконано на 90%.
5 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено тинькові роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 100%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): монтаж завершено.
Монтаж дворових вікон (2-9 поверхи): монтаж завершено.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:

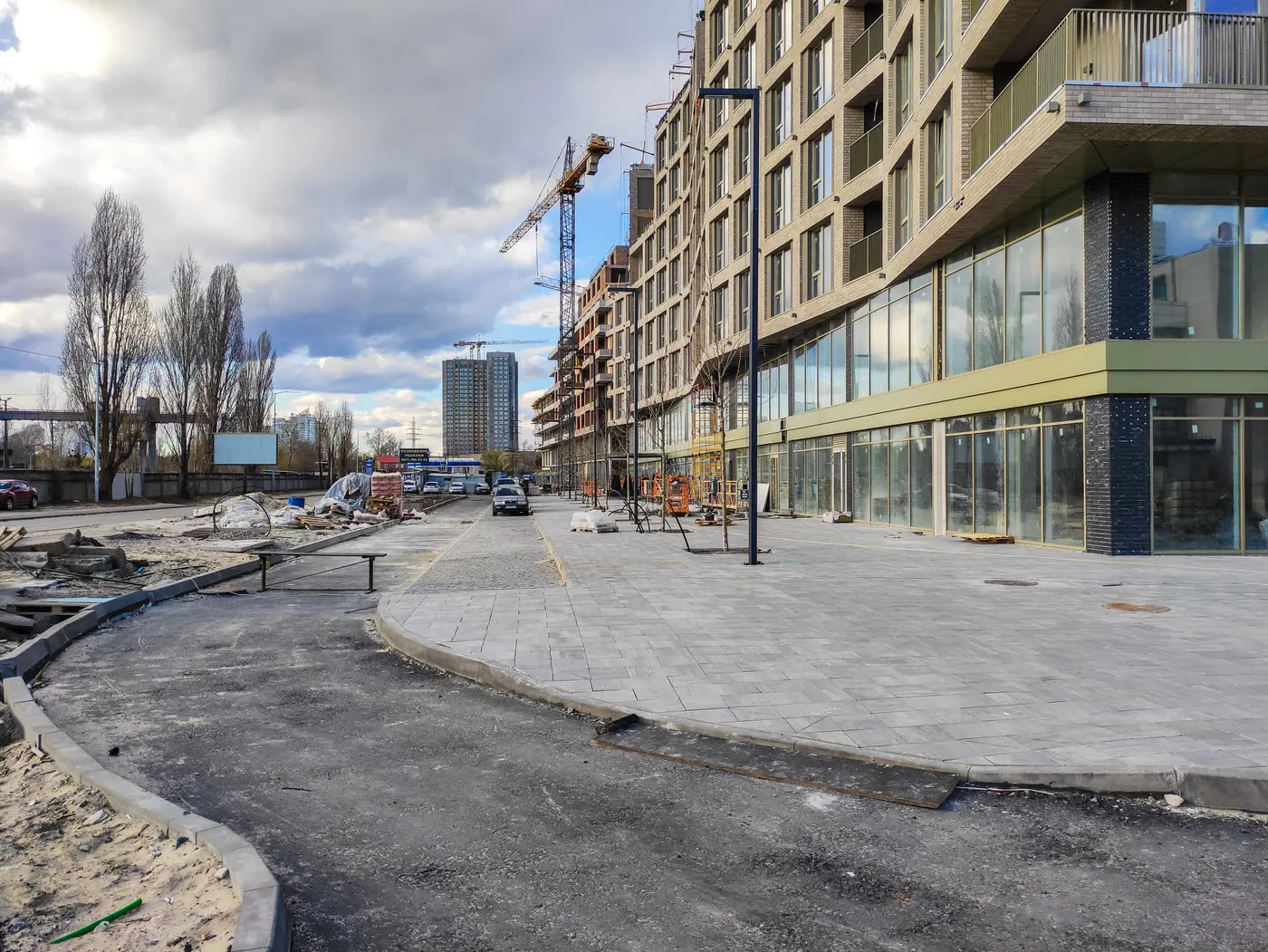

Основний комплекс робіт з благоустроєм виконано на 95%. Тривають роботи з влаштування підлоги на 1 рівні (90%) та -1 рівні (45%). Виконуються оздоблювальні роботи на 1 рівні (65%) та -1 рівні (20%). Наносять розмітку.

Будинок 11
Залито ростверк секції № 1. У секції № 3 виконується монтаж вертикальних елементів 2-го поверху. Завершено влаштування плити перекриття 6-го поверху у секції № 4. Влаштування експозитора фасаду.

Нові фото додали нижче. Також підписуйтеся на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/

NE
Nelli18551 повід. · з 2016
17 лютого 2021 р.

Ход строительства Жилого Комплекса
09.02.2021
Будинок № 3
Монтаж систем спринклерного пожежогасіння в паркінгу на 0-му рівні
Будинок № 5
Монтаж світлопрозорих віконних конструкцій
Будинок № 7
Монтаж шпунта
Будинок № 9
Влаштування тераси 2-ї, 3-ї та 4-ї секцій 1-го поверху з боку каналу
Монтаж систем спринклерного пожежогасіння в паркінгу на 0-му рівні
Будинок № 11

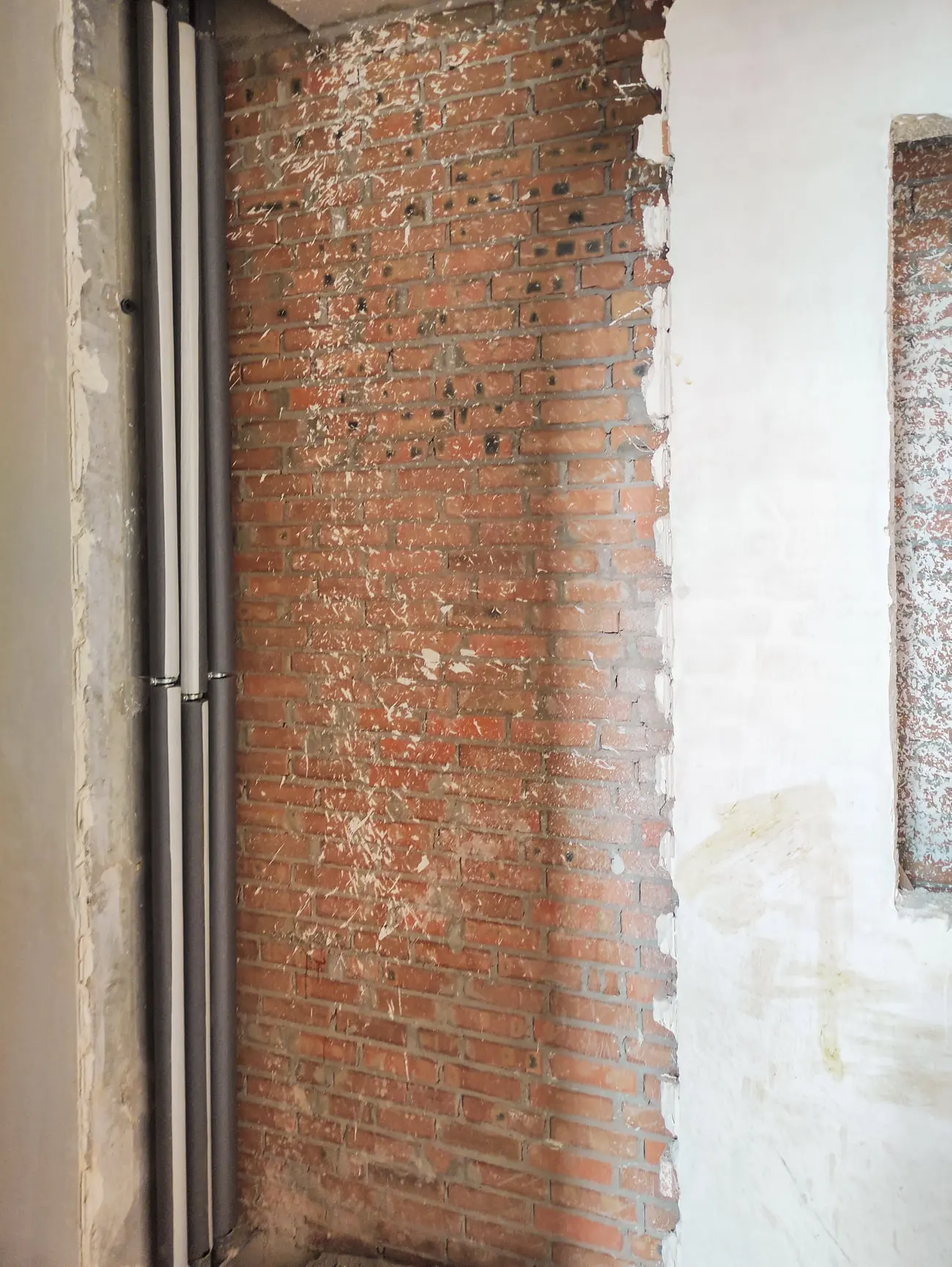

Цегляна кладка в секції 5 на 5-6 поверхах
Залито плиту перекриття в 3 секції на 5-му поверсі
Опора мостового переходу між 9 і 11 будинками

SA
SAGA Development413 повід. · з 2017
21 лютого 2021 р.

Оновлений звіт про будівництво житлового району RYBALSKY!

Будинок 3
Проходять роботи з благоустрою прибудинкової території: завершено укладання тротуарної плитки у холодному переході з боку “5 елементу”. Тривають роботи у паркінгу: монтують системи спринклерного пожежогасіння.

Будинок 5
Залито ростверк секції № 1. Завершено влаштування плити перекриття 6-го поверху у секції № 4. Тривають роботи з монтажу світлопрозорих огороджуючих конструкцій.

Будинок 7
Виконується монтаж шпунтової огорожі котловану.

Будинок 9
Проходять роботи з благоустрою прибудинкової території. У паркінгу монтують системи спринклерного пожежогасіння. На 1-му поверсі секцій №2, 3, 4 влаштовують тераси (з боку каналу).

Будинок 11

У секції №4 триває влаштування вертикальних елементів 5-го поверху. У секції №3 залито плиту перекриття 5-го поверху. Підготовка до бетонування підпірної стінки опори мостового переходу між будинками №9 та 11.

Переглядайте нові фото та підписуйтеся на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/

NE
Nelli18551 повід. · з 2016
23 березня 2021 р.

Ход строительства Жилого Комплекса
17.03.2021
Будинок № 3
Нанесення навігації
Будинок № 5
Монтаж склопакетів секції 5
Будинок № 7
Влаштування котловану
Будинок № 9
Оздоблення та укладання граніту в холодному переході зі сторони каналу
Нанесення навігації
Будинок № 11
Кладка 3-7 поверхів у секціях 5, 6, 7
RYBALSKY Family Port
Монтаж світлопрозорих віконних конструкцій
Канал
Монтаж гідротехнічних споруд
Влаштування благоустрою

SA
SAGA Development413 повід. · з 2017
29 березня 2021 р.

Дайджест будівництва житлового району RYBALSKY!

Будинок 3

Виконується монтаж крапельників та навігації у внутрішньому дворі.

Будинок 5
Проходить монтаж світлопрозорих огороджуючих конструкцій у 4-й секції. У секції №5 монтують пояс із алюмінієвих композитних панелей.

Будинок 9
Виконується оздоблення холодного переходу із внутрішнього двору на канал. Влаштування навігації у паркінгу.

Будинок 11
У секціях №5, 6, 7 тривають кладкові роботи на 3-8 поверхах, у секціях 3, 4 - на 3-му та 4-му поверхах.

Нові фото прикріплюємо нижче. Також не забувайте підписуватися на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/

NE
Nelli18551 повід. · з 2016
7 квітня 2021 р.

Ход строительства Жилого Комплекса
06.04.2021
Будинок № 3
Монтаж крапельників на внутрішньому подвір'ї
Будинок № 5
Монтаж поясу з антикорозійним покриттям у секції 5
Будинок № 7
Влаштування котловану
Будинок № 11
Кладка 3–8 поверхів у секціях 5, 6, 7
Канал
Монтаж гідротехнічних споруд
Влаштування благоустрою
Підготовка до бетонування оголовка мостового переходу

NE
Nelli18551 повід. · з 2016
26 квітня 2021 р.

Ход строительства Жилого Комплекса
20.04.2021
Прокладання кабелів електропостачання 10 кВ
Будинок № 3
Монтаж ігрових елементів дитячого майданчика на внутрішньому подвір'ї
Будинок № 5
Влаштування підлоги паркінгу
Оздоблювальні роботи в місцях загального користування
Будинок № 7
Армування фундаментної плити
Будинок № 11
Монтаж віконних конструкцій у секціях 5, 6, 7
Влаштування плити перекриття 7-го поверху в секції 2
Цегляна кладка стін
Канал
Влаштування опори мостового переходу через канал між будинками № 9 і № 11

SA
SAGA Development413 повід. · з 2017
5 травня 2021 р.

Добірка свіжих новин із будмайданчика RYBALSKY вже у дайджесті! Поспішаємо розповісти про роботи, що проводяться в кожному будинку:

Будинок 1
Виконуються демонтажні роботи.

Будинок 3
Виконується монтаж дитячих ігрових елементів у внутрішньому дворі.

Будинок 5
Виконуються оздоблювальні роботи у місцях загального користування. Влаштування підлоги у паркінгу. Монтаж огородження на парапеті.

Будинок 7
Проходить армування фундаментної плити будинку.

Будинок 9
Виконується монтаж кронштейнів на терасі 1-го поверху у секціях №2, 3, 4.

Будинок 11
Виконується кладка стін із цегли. У секціях №5, 6, 7 триває монтаж віконних конструкцій.

Канал
Виконується влаштування гідротехнічних споруд і опори мостового переходу через канал між будинками №9 і №11 та №9 і №7.

Фото публікуємо нижче:

NE
Nelli18551 повід. · з 2016
13 травня 2021 р.

Ход строительства Жилого Комплекса
13.05.2021
Будинок № 1
Влаштування шпунтової огорожі
Будинок № 7
Залито фундаментну плиту в 1-й і 4-й секціях
Будинок № 9
Монтаж підсистеми на парапеті 1-го поверху в секціях 2, 3, 4
Будинок № 11
Монтаж вікон і кладка стін у секціях 5, 6, 7
Канал
Влаштування мостового переходу між будинками № 9 та № 11
Влаштування гідротехнічних споруд

NE
Nelli18551 повід. · з 2016
1 червня 2021 р.

Ход строительства Жилого Комплекса
26.05.2021
Будинок № 1
Влаштування шпунтової огорожі
Будинок № 5
Укладання мокрого клінкеру в секції 5
Влаштування благоустрою між будинком і бульваром
Оздоблення місць загального користування
Будинок № 7
Залито фундаментну плиту в 1-й і 4-й секціях
Будинок № 9
Влаштування накривки парапету на терасі 1-го поверху у 2-4 секціях
Будинок № 11
Монтаж вікон у секціях 5-7
Канал
Влаштування фундаментної плити опори мостового переходу між будинками № 9 та № 7

SA
SAGA Development413 повід. · з 2017
6 липня 2021 р.

Звіт про будівництво житлового району RYBALSKY!

Будинок 1
Виконується ґрунтовка шпунта.

Будинок 3
Виконується монтаж дитячих ігрових елементів у внутрішньому дворі.

Будинок 5

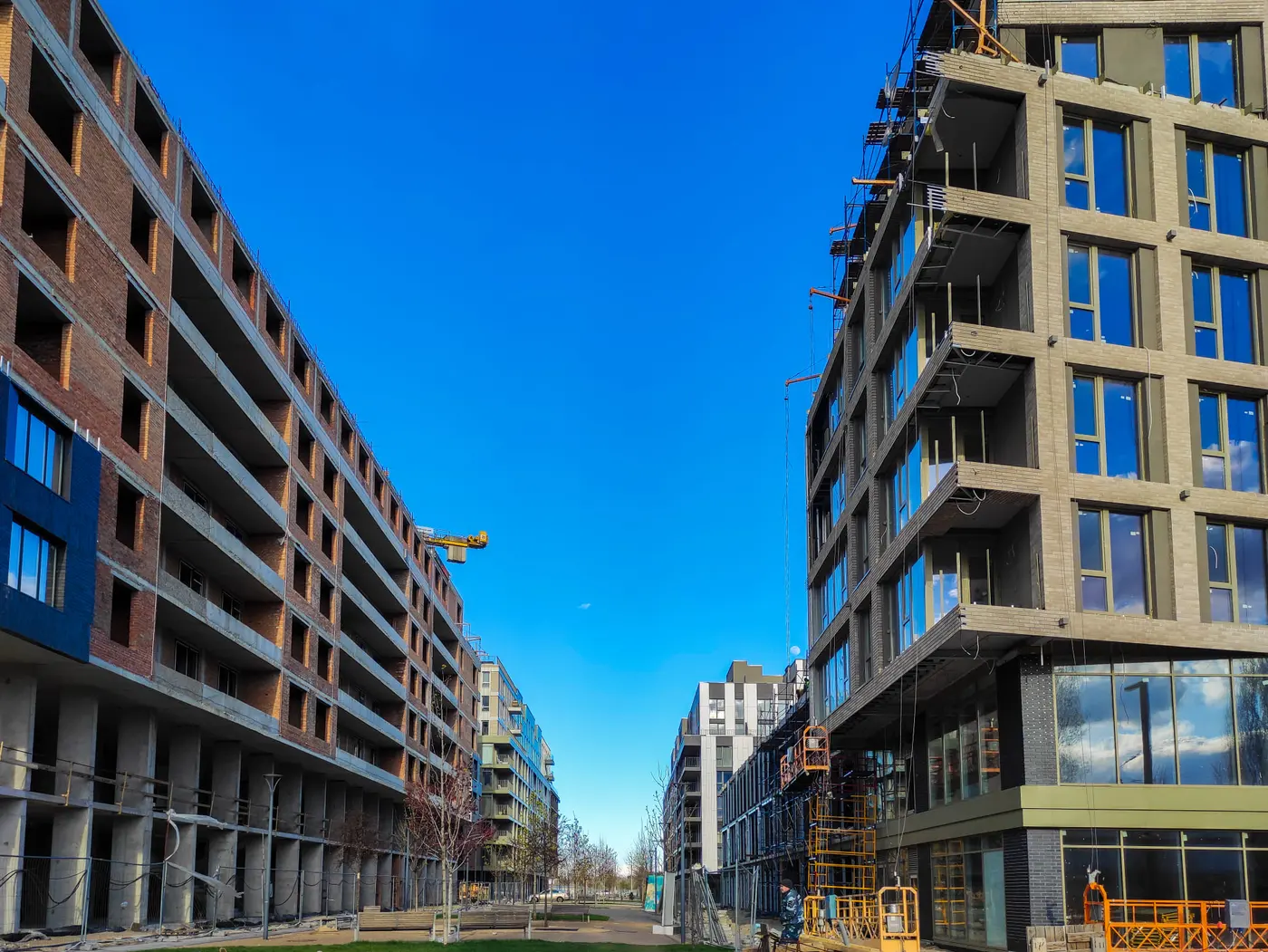

Облаштування місць загального користування. Влаштування фасаду у секції №4.

Будинок 7

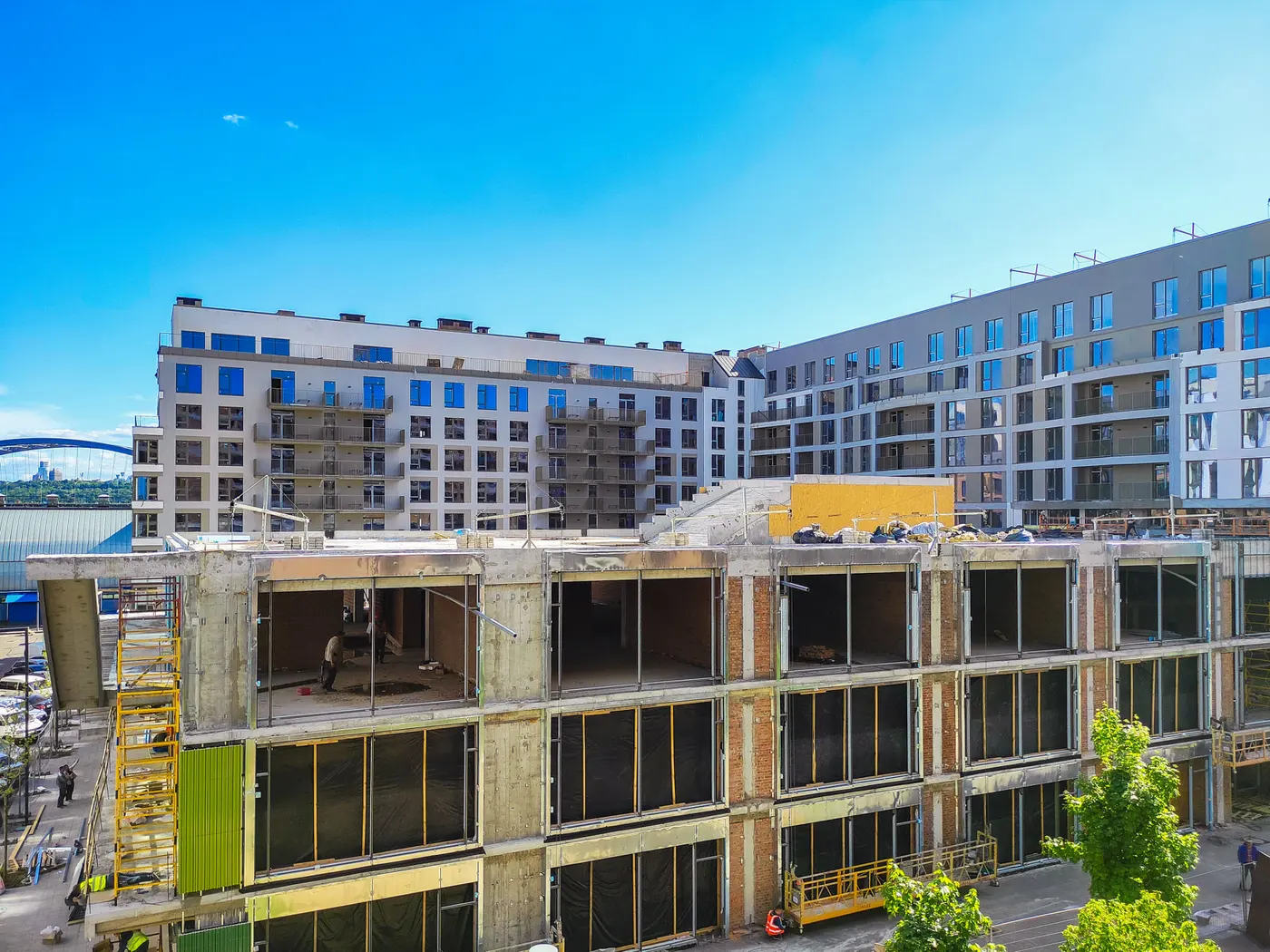

Завершено монтаж баштового крана, триває монтаж другого баштового крана.

Будинок 9
У секціях №2, 3, 4 виконується влаштування накривки парапета тераси 1-го поверху. Проходять роботи з благоустрою прибудинкової території.

Будинок 11
Виконується монтаж вати та підсистеми у секціях №5, 6, 8.

Канал
Влаштування гідротехнічних споруд між будинками №9 і 7. Залили лоток на опорі мостового переходу між будинками №9 і 11. Виконується армування підпірної стіни та опори мостового переходу між будинками №7 і 9.

Нижче публікуємо нові фото. Також підписуйтеся на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/

NE
Nelli18551 повід. · з 2016
25 вересня 2021 р.

Ход строительства Жилого Комплекса
22.09.2021
Будинок № 1
Влаштування котловану
Будинок № 5
Облаштування внутрішнього подвір’я
Будинок № 7
Спорудження вертикальних елементів 1-го поверху в секції 4
Будинок № 11
Влаштування фасадів у секціях 5, 6, 7
Монтаж стійки-ригеля в секції 5
RYBALSKY Family Port
Влаштування благоустрою
Укладання гумового покриття на покрівлі

NE
Nelli18551 повід. · з 2016
14 січня 2022 р.

Ход строительства Жилого Комплекса
30.12.2021
Будинок № 1
Влаштування котловану
Влаштування огорожі між будинком № 3 та № 1
Будинок № 5
Монтаж освітлення на 0-му рівні паркінгу
Оздоблювальні роботи в підвалі секцій 1 і 2
Будинок № 7
Влаштування вертикальних елементів 4-го поверху в секції 4
Влаштування вертикальних елементів та плити перекриття 5-го поверху в секціях 1 і 4
Будинок № 11

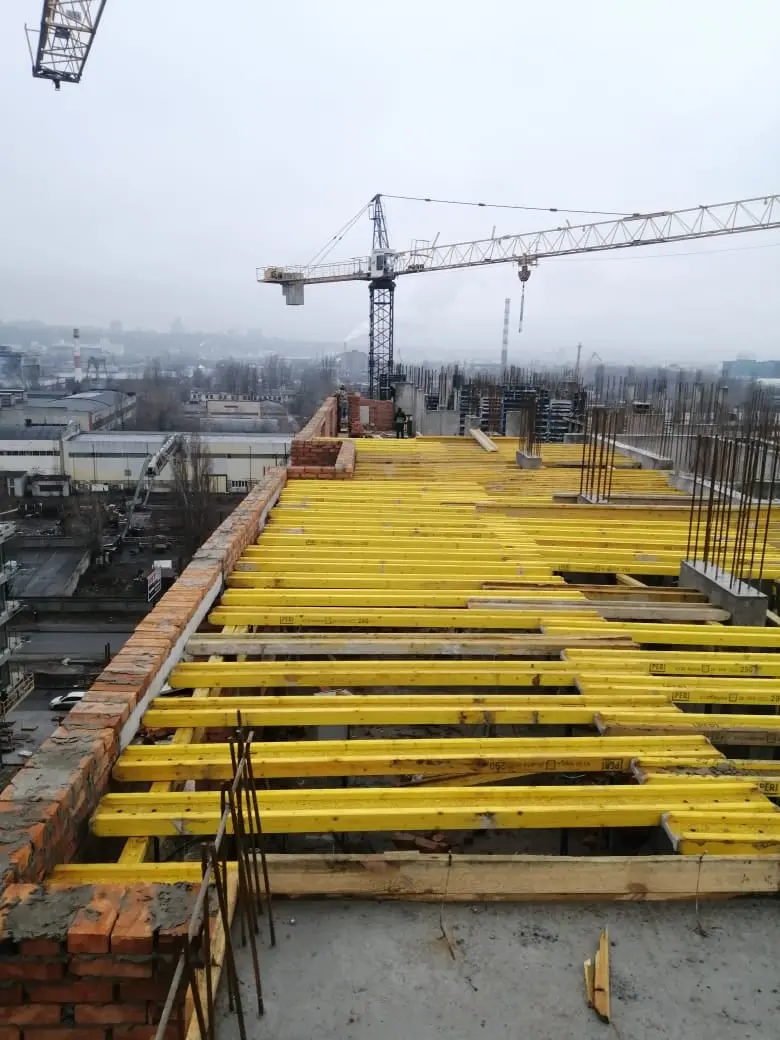

Влаштування відливів на вікнах у секціях 5, 6, 7
Влаштування навісного вентильованого фасаду з фіброцементних панелей у секції 5
Влаштування склопакетів на 1 та 2 поверсі в секціях 5,6,7
Влаштування навісного вентильованого фасаду в секції 3 і 4
Канал
Залито сходи з набережної на мостовий перехід між будинком № 9 і № 7

NE
Nelli18551 повід. · з 2016
8 лютого 2022 р.

Ход строительства Жилого Комплекса
04.02.2022
Будинок № 1
Влаштування котловану
Будинок № 7
Влаштування плити перекриття 6-го поверху в секції 1.
Спорудження будівельної огорожі.
Будинок № 11
Монтаж навісного вентильованого фасаду в секціях 3 та 4.
Влаштування навісного вентильованого фасаду з фіброцементних панелей на 7–9 поверхах секції 5.
Монтаж світлопрозорих віконних конструкцій у секціях 5, 6, 7.

ДЕ
Денис Бутков1 повід. · з 2024
19 червня 2024 р.

Йшов 2024 рік. Чи може пояснити Saga Development що відбувається з будівництвом дому №11? Останні гарні новини від 2022, якось не райдужно.

ХР
Христина Авраменко1 повід. · з 2024
20 червня 2024 р.

Сага, Вавриш, забудовники, АУ! 11 дім з 2022 року стоїть недобудований, зато є кошти будувати наступні будинки! Позор якийсь за невиправдано великі кошти. Досить показувати як у вас все гарно! Покажіть реальні етапи вашої роботи!
