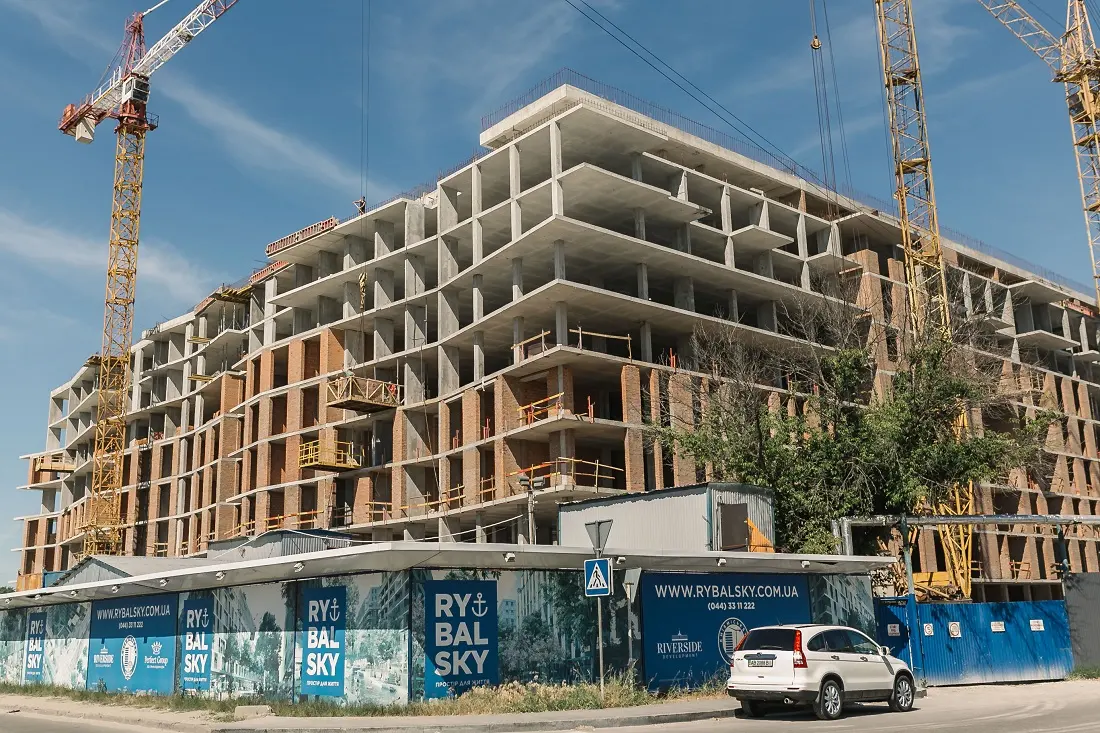

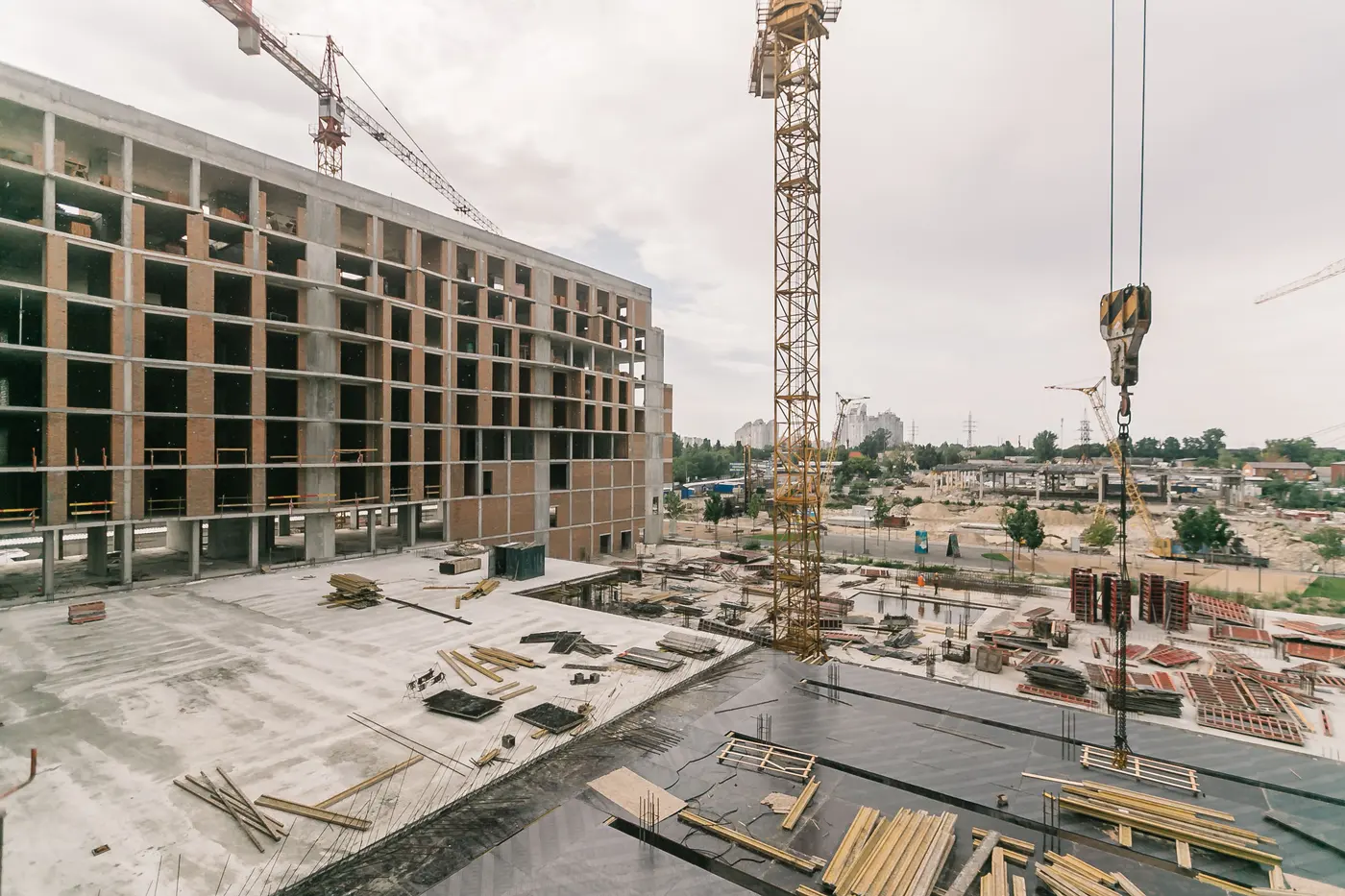

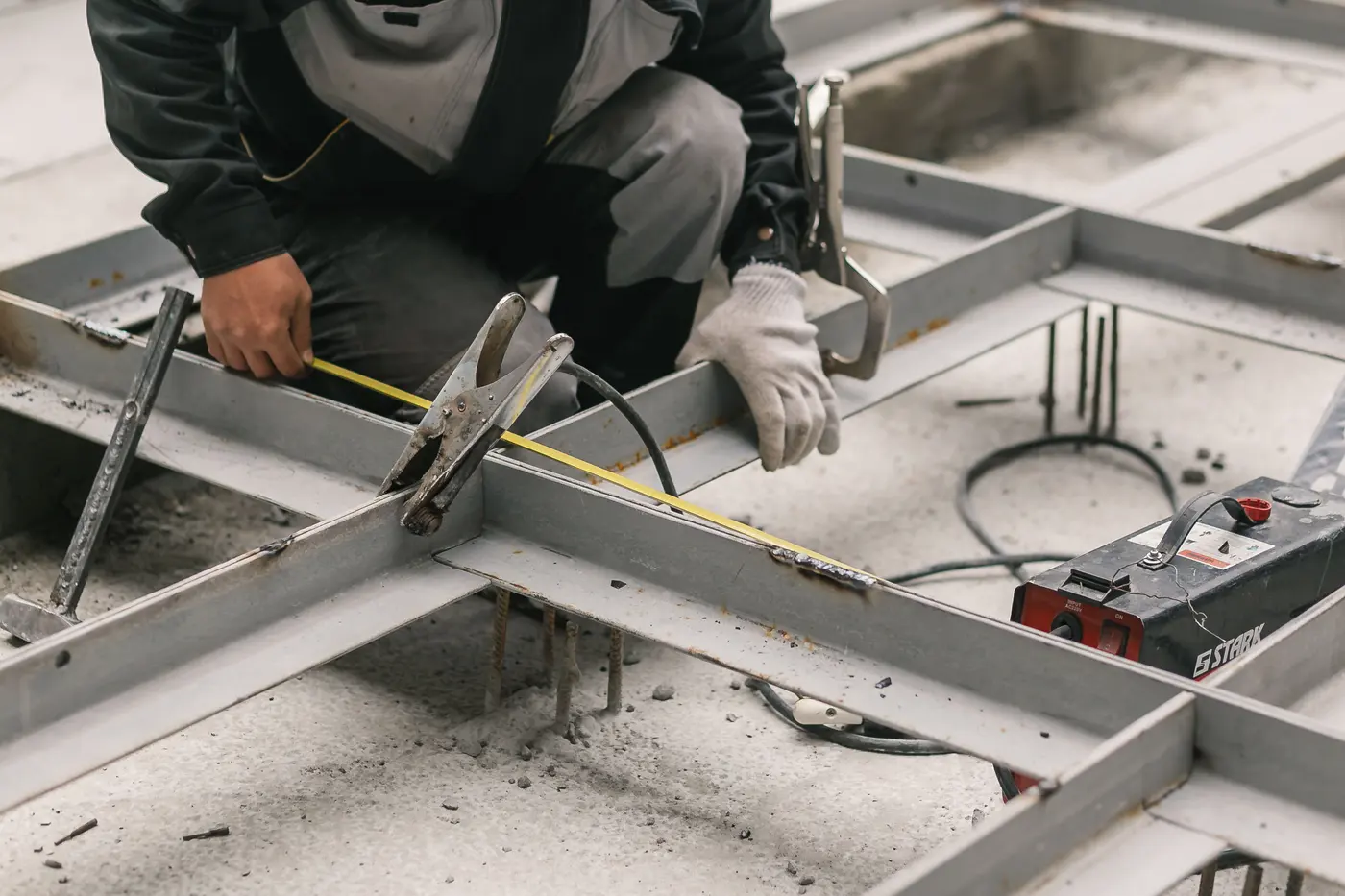

Фото-отчет Жилого Комплекса
26.04.2019
Пропонуємо до вашої уваги щотижневий звіт із будівельного майданчику житлового району RYBALSKY!

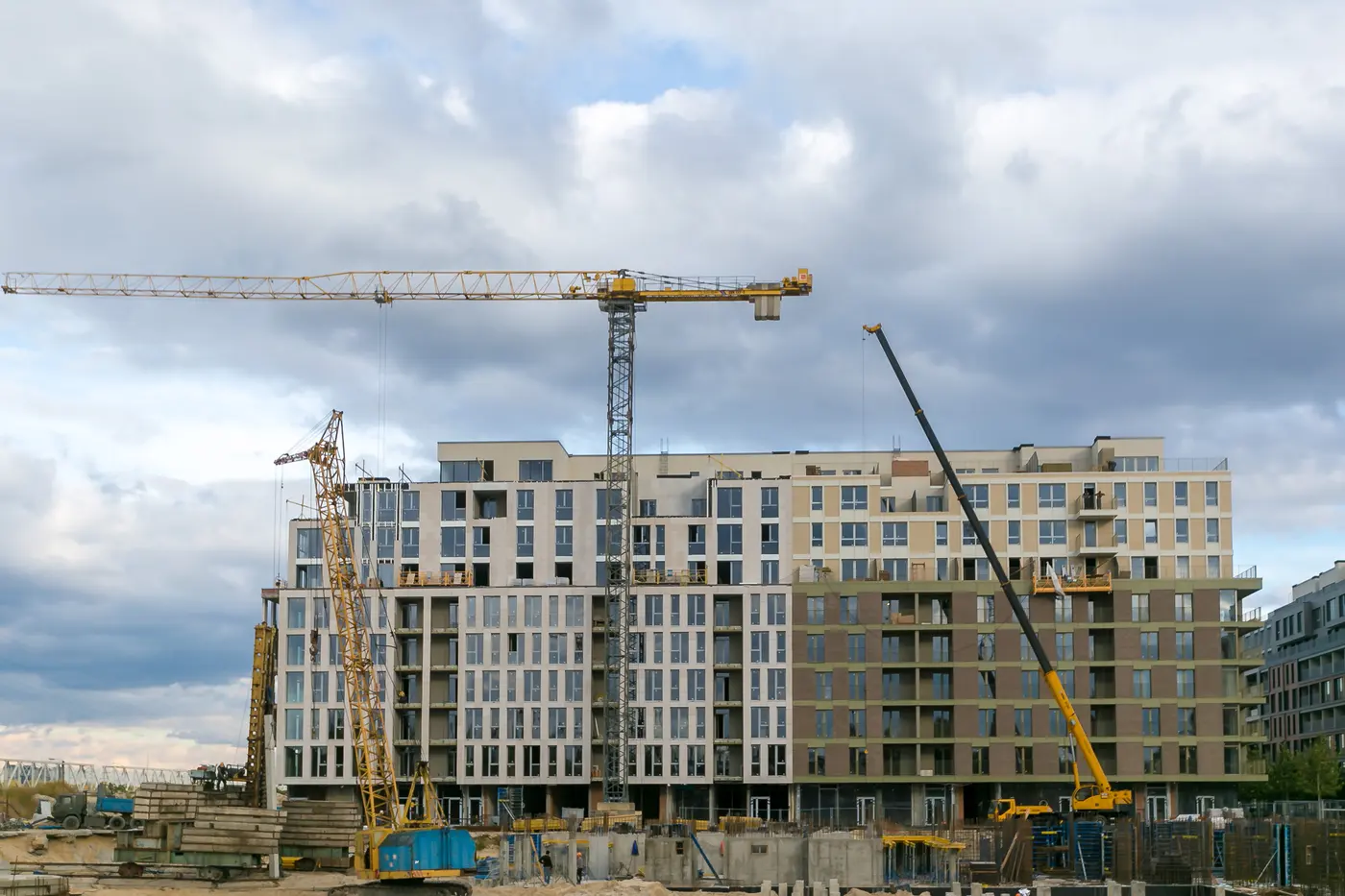

Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.

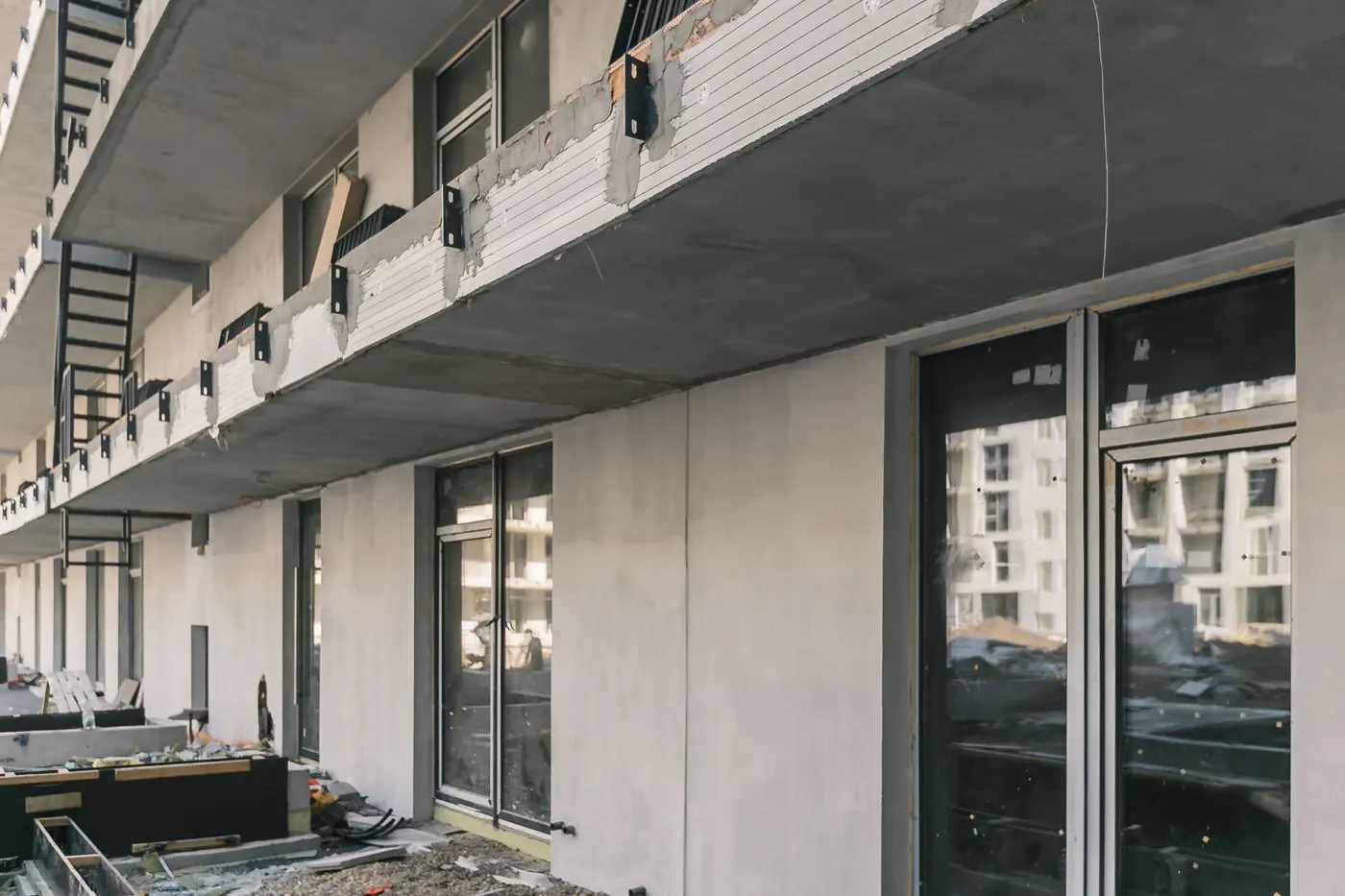

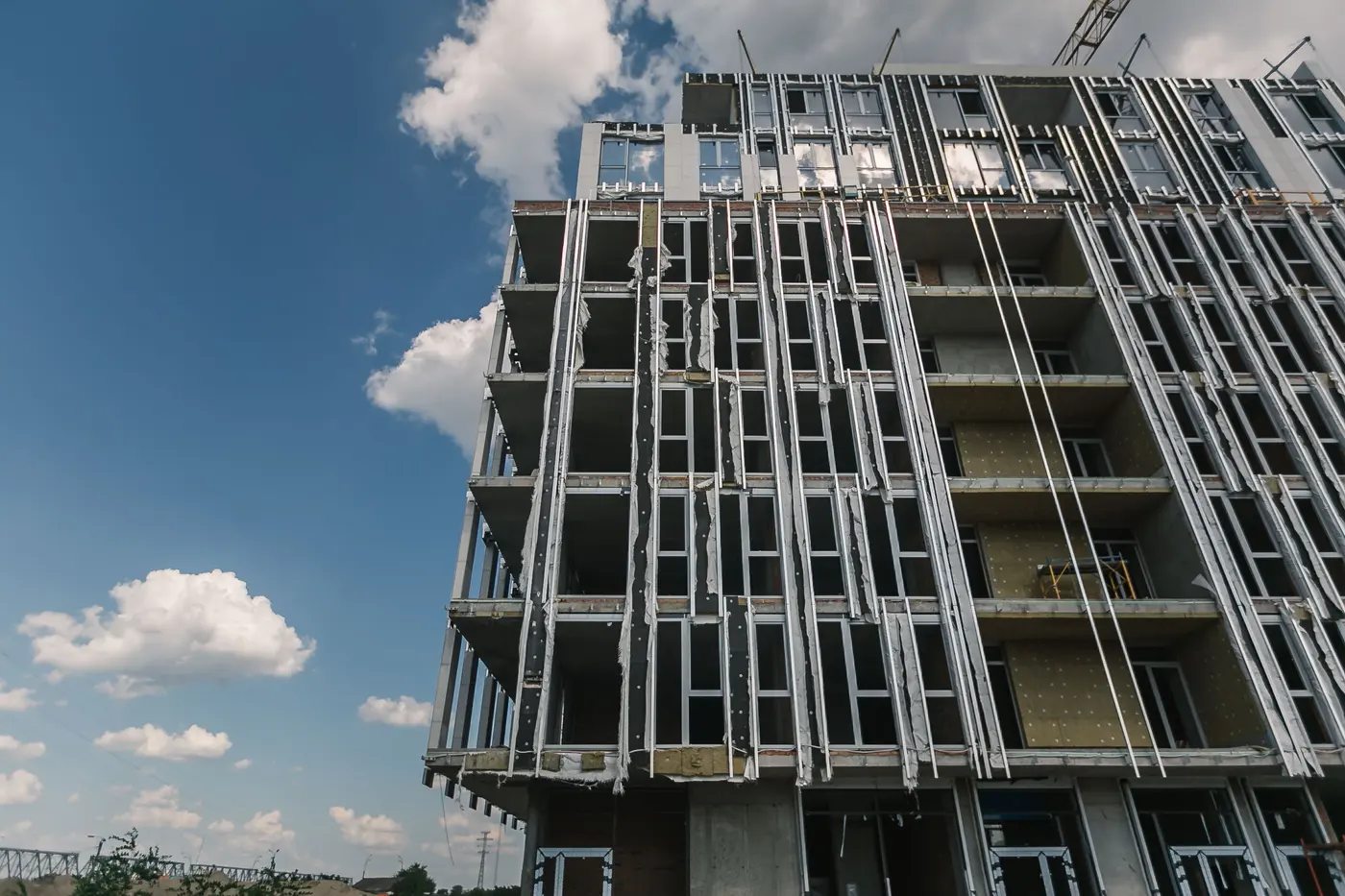

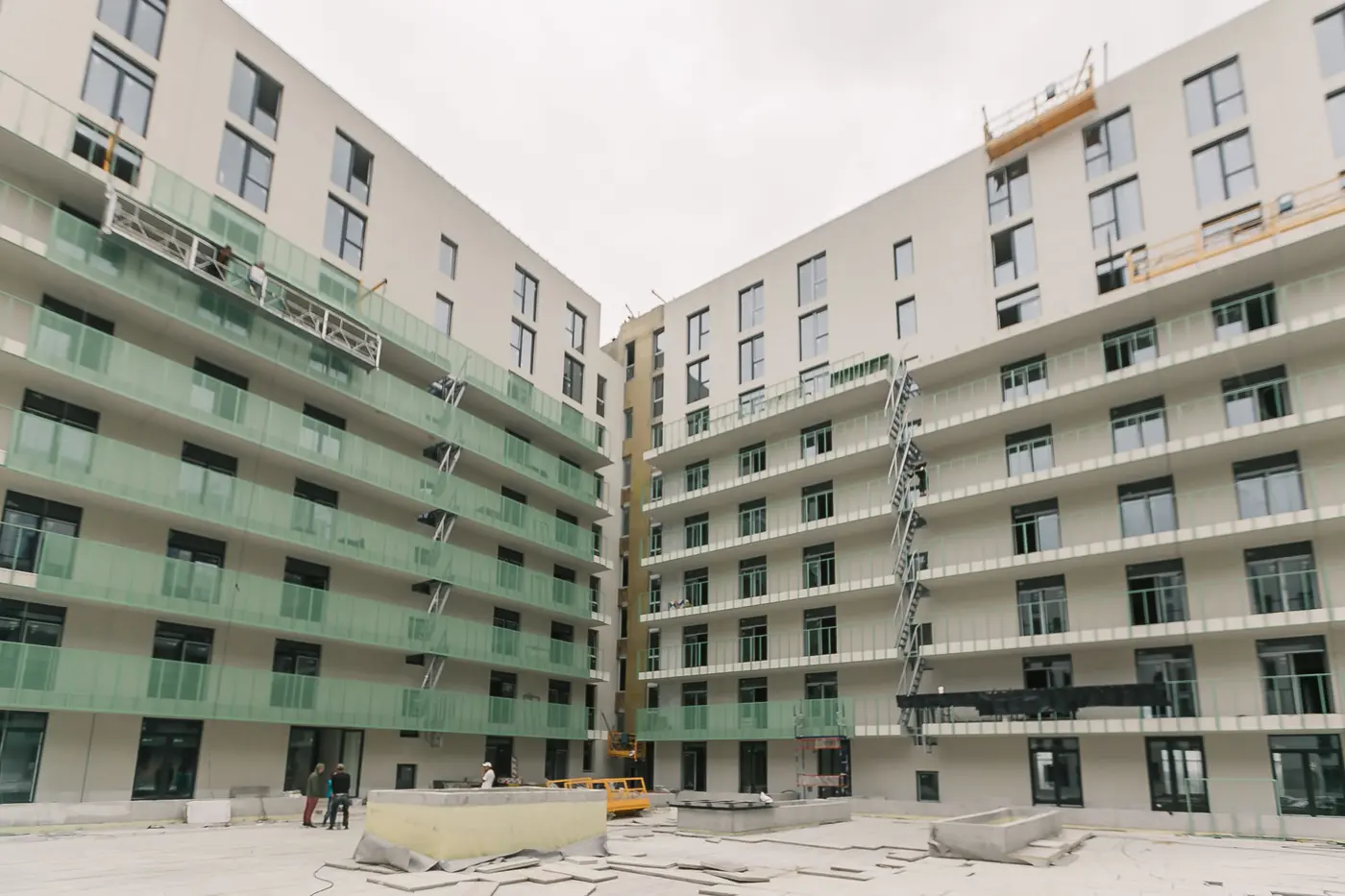

Монтаж вікон: роботи виконано на 88%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж,
виконано 48%.
2 секція:
Монтаж вікон: роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (99%), завершено укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 95%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено шпаклювання та монтаж утеплювача, роботи з нанесення декоративного шару виконано на 98%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
4 секція:
Фасадні роботи: завершено облицювання з алюмінієвих композитних панелей і фіброцементної плити.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 98%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 96%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 40%, укладання плитки на підлогу в місцях загального користування - на 70%.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 76%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 36%.
Зовнішні мережі: роботи виконано на 96%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 96%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (82%) в місцях загального користування.

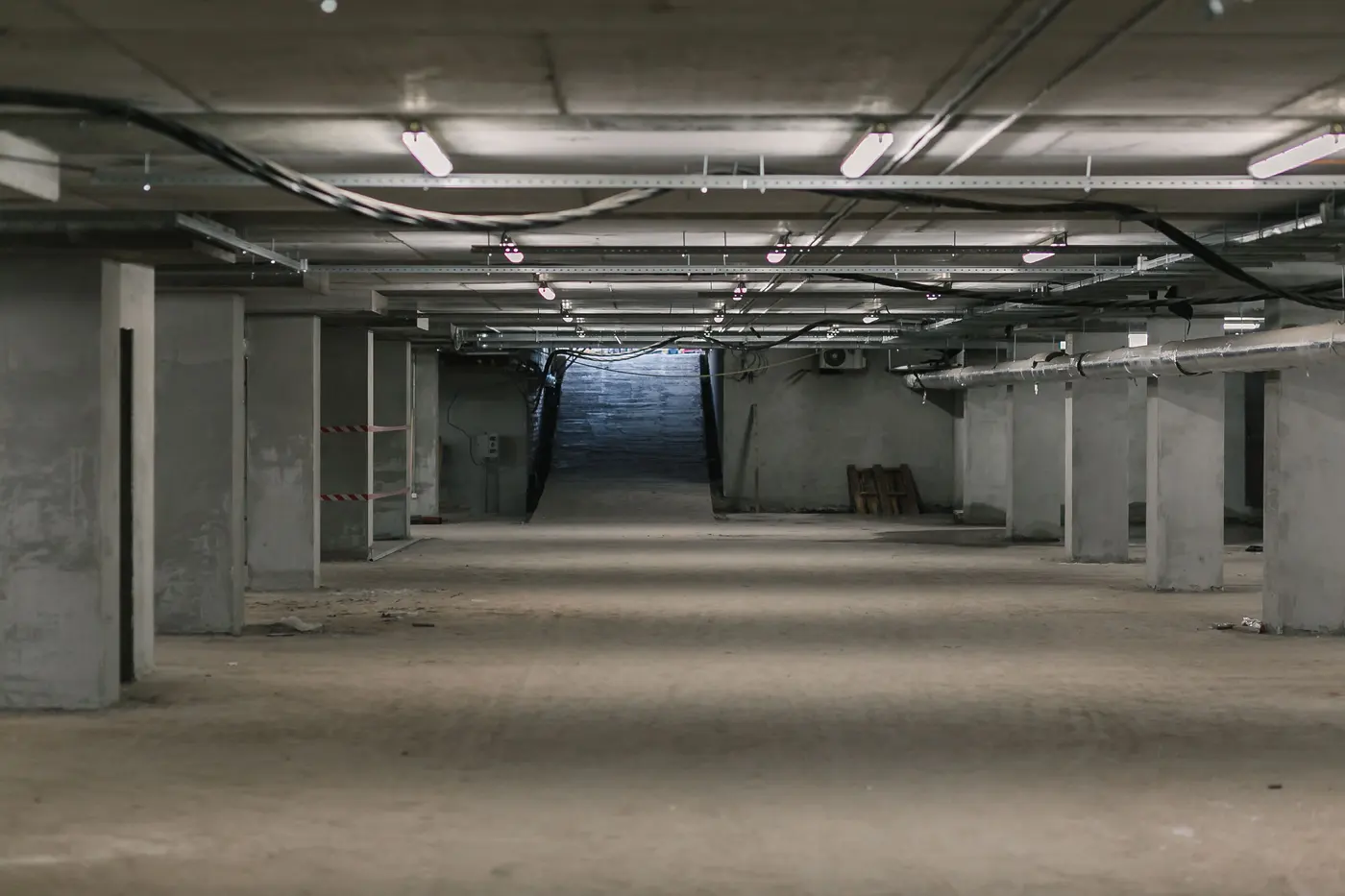

Паркінг:

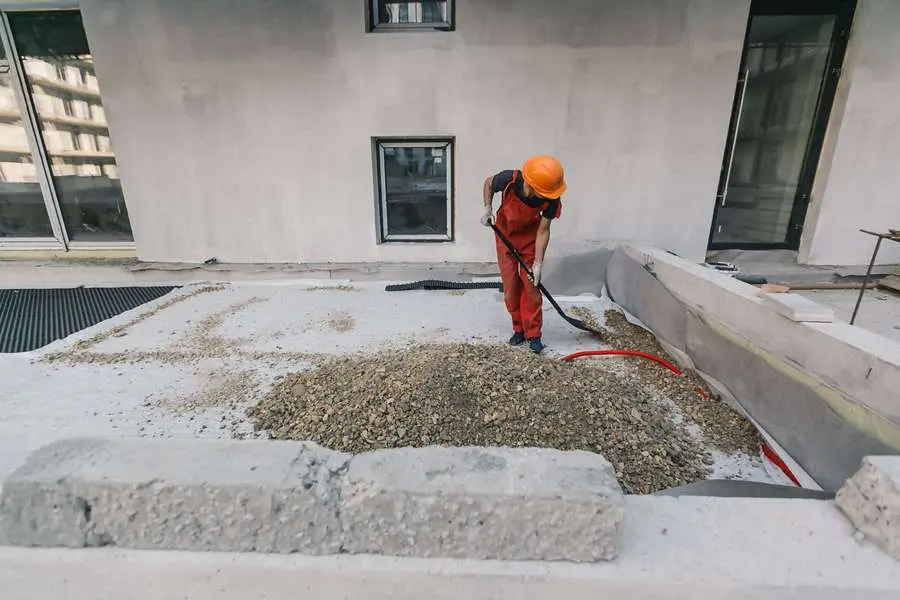

Проводиться влаштування покрівельного шару паркінгу (гідроізоляційного шару) - роботи виконано на 95%. Основний комплекс робіт виконано на 42%.
Будинок 9
1 секція:

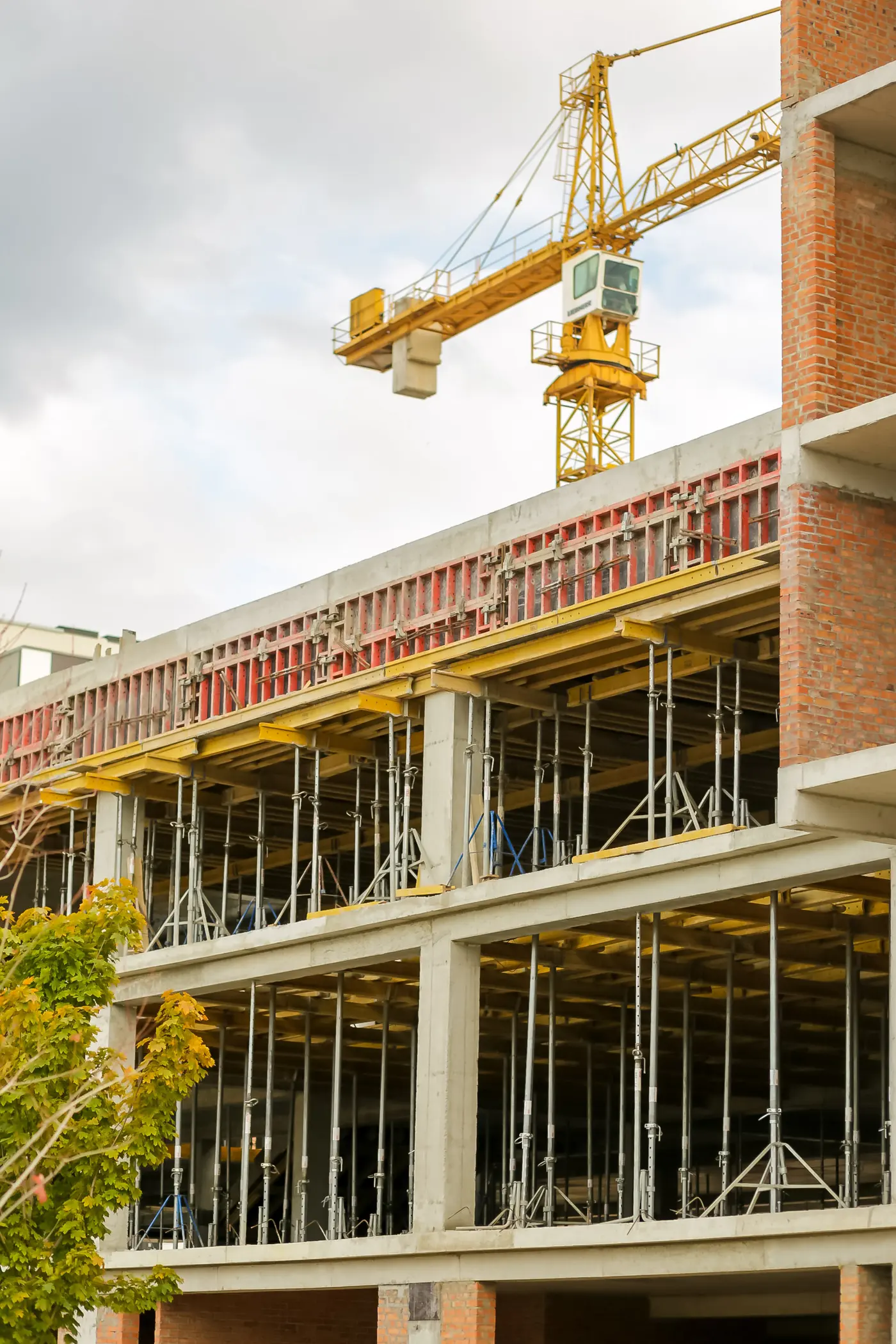

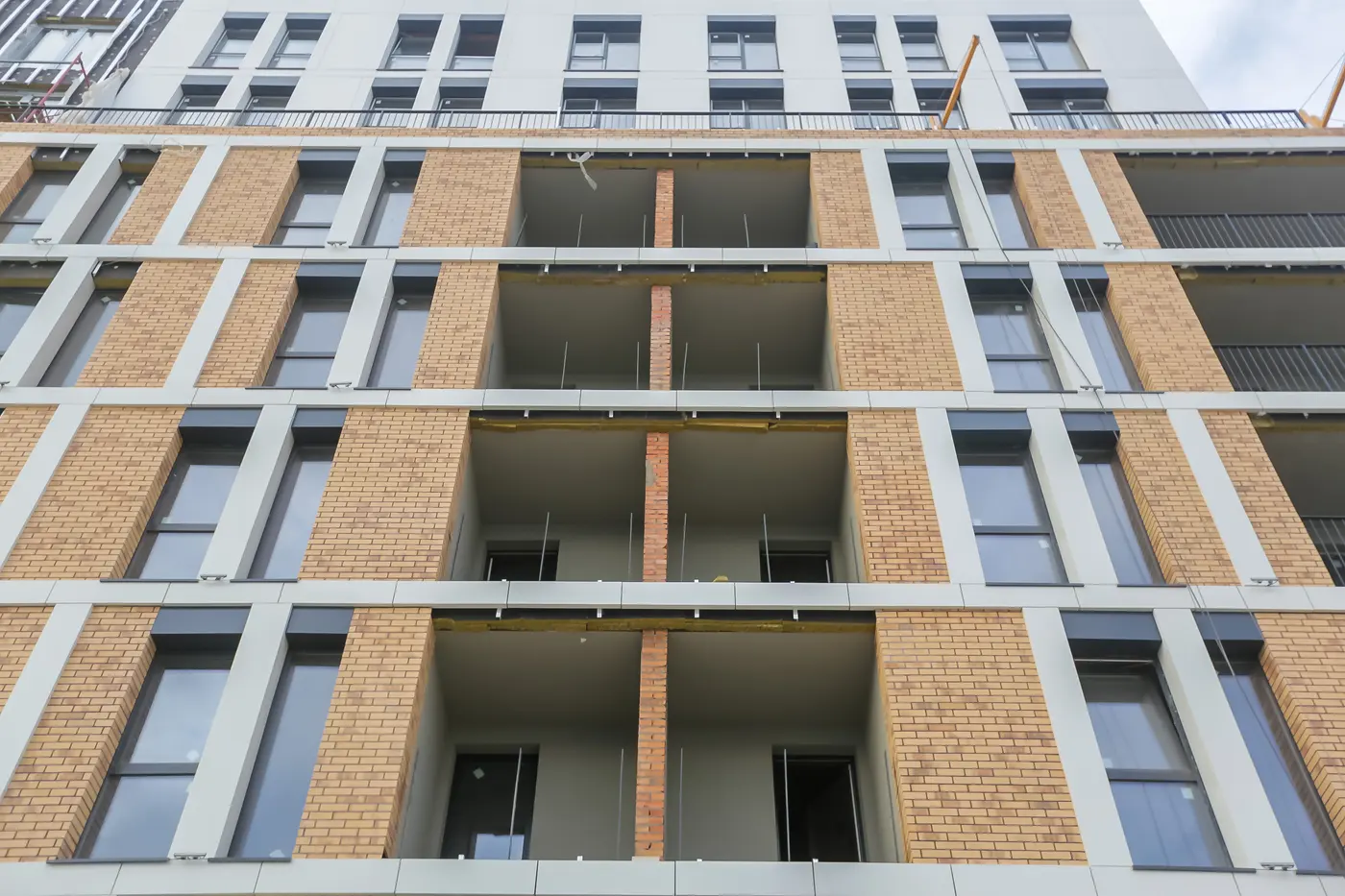

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 88%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 97%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.

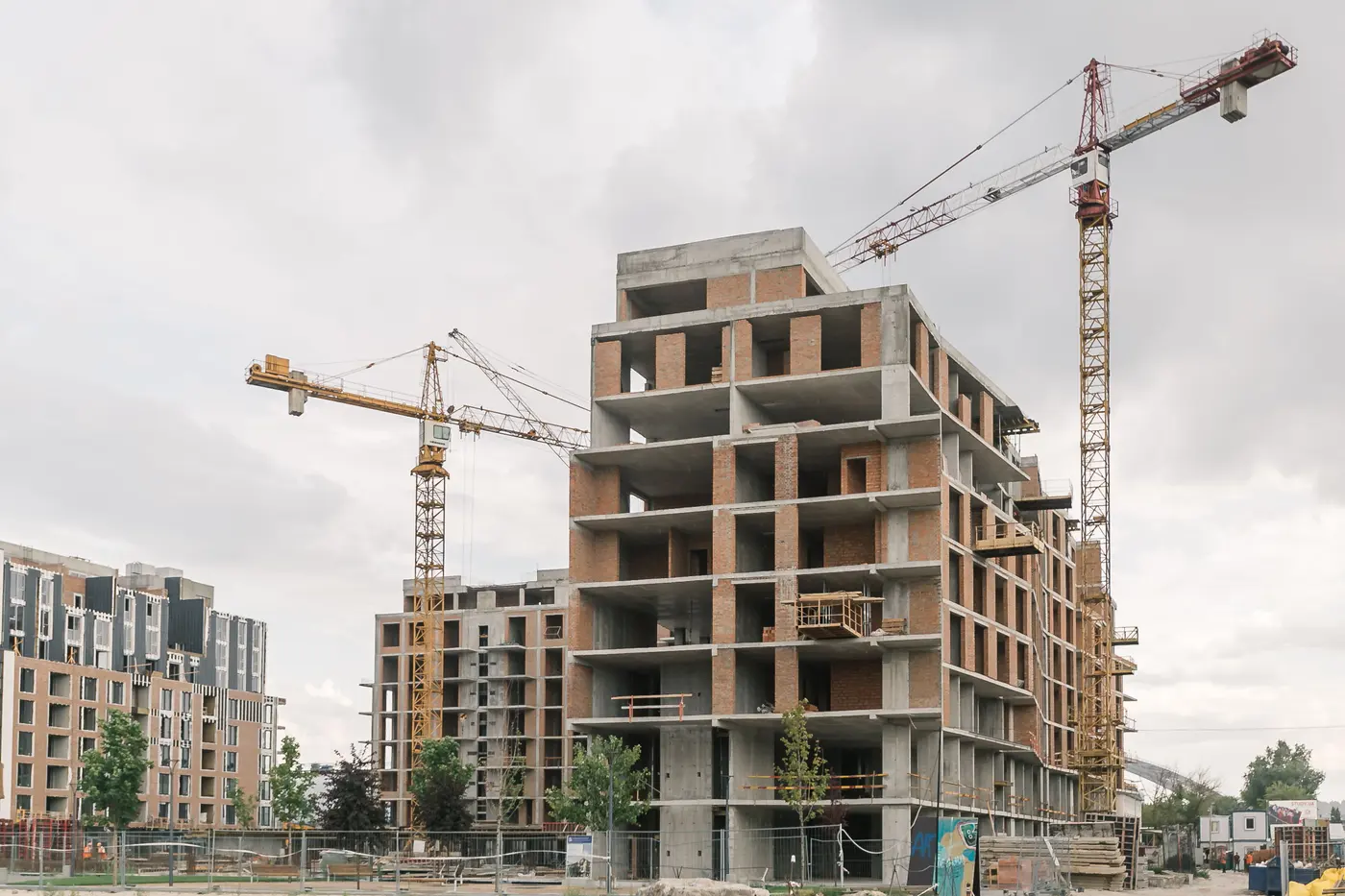

Цегляна кладка: роботи завершено.

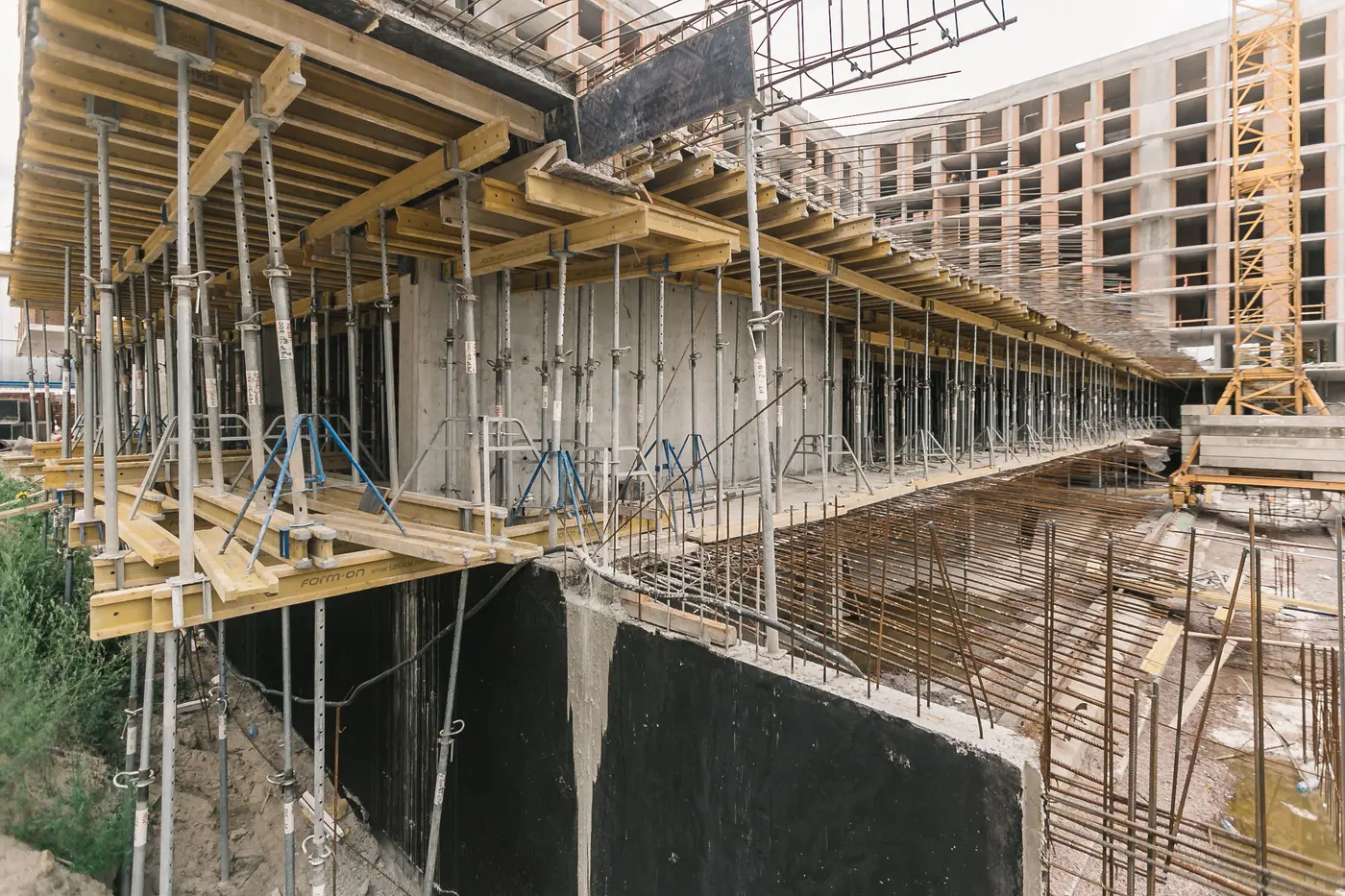

Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж - готовність 44%.
2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 55%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.

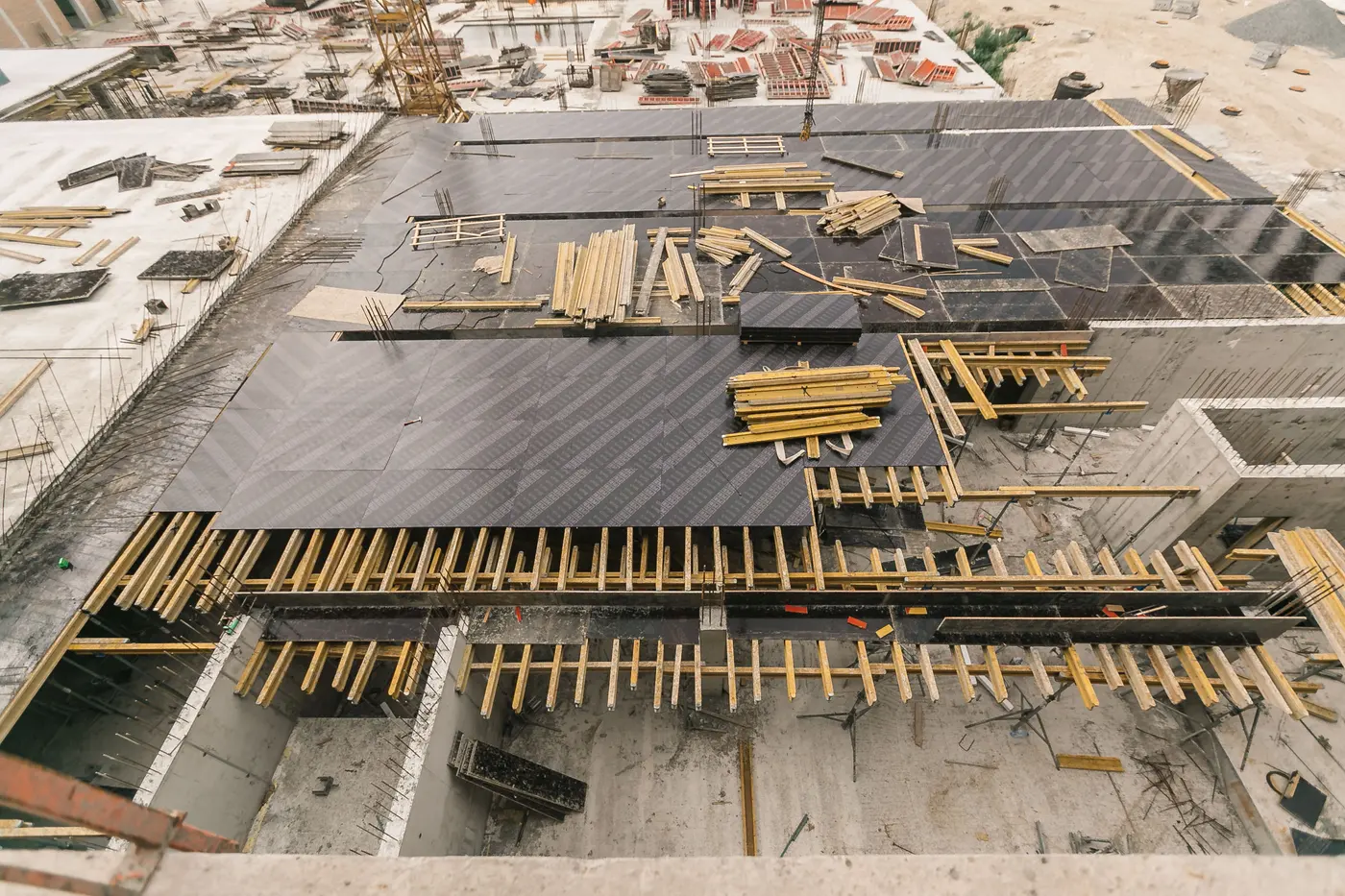

Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 48%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (74%), розпочато укладання плитки на підлогу (87%) в місцях загального користування.
3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш (окрім фасадної частини підвалу в зв’язку з технологічною послідовністю виконання робіт).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 64%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (60%), триває укладання плитки на підлогу (80%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:

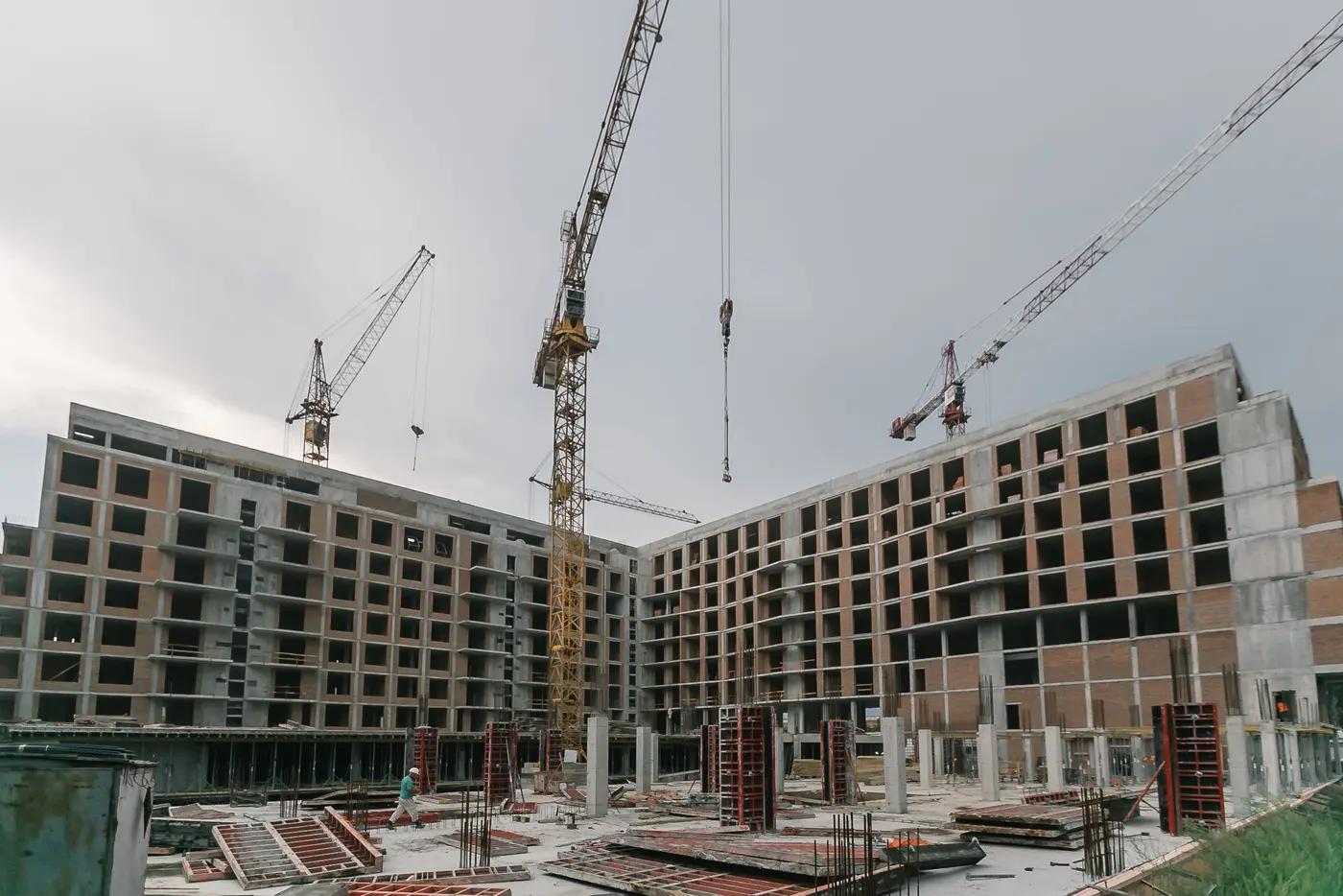

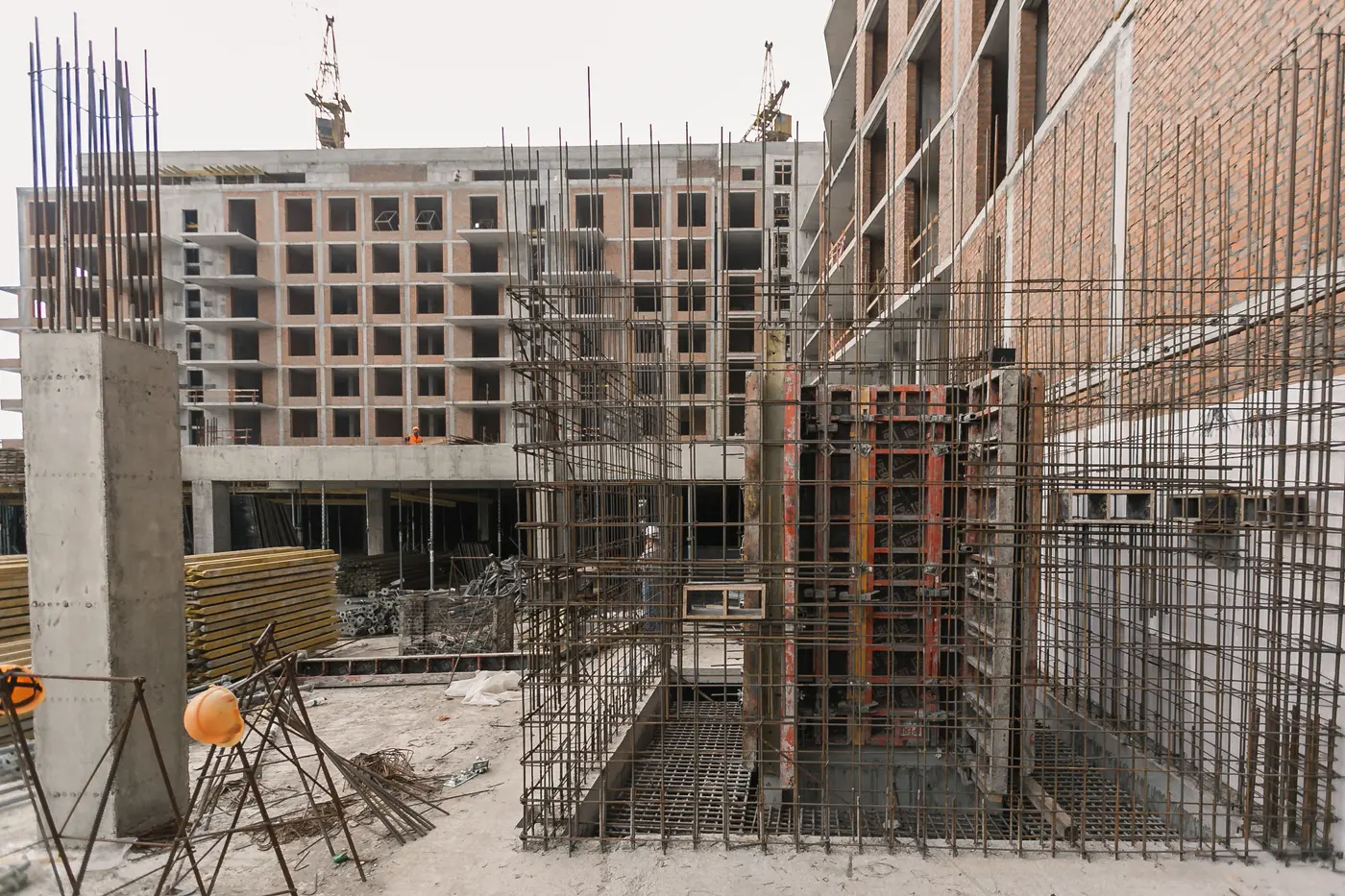

Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 72%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 54%.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 43%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (60%), ведеться укладання плитки на підлогу (75%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (96%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (94%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Зовнішні мережі: триває прокладання зовнішніх мереж,
роботи виконано на 95%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (98%), завершено укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (99%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (гідроізоляційного шару) - роботи виконано на 98%. Основний комплекс робіт виконано на 45%.
Будинок 5
1 секція

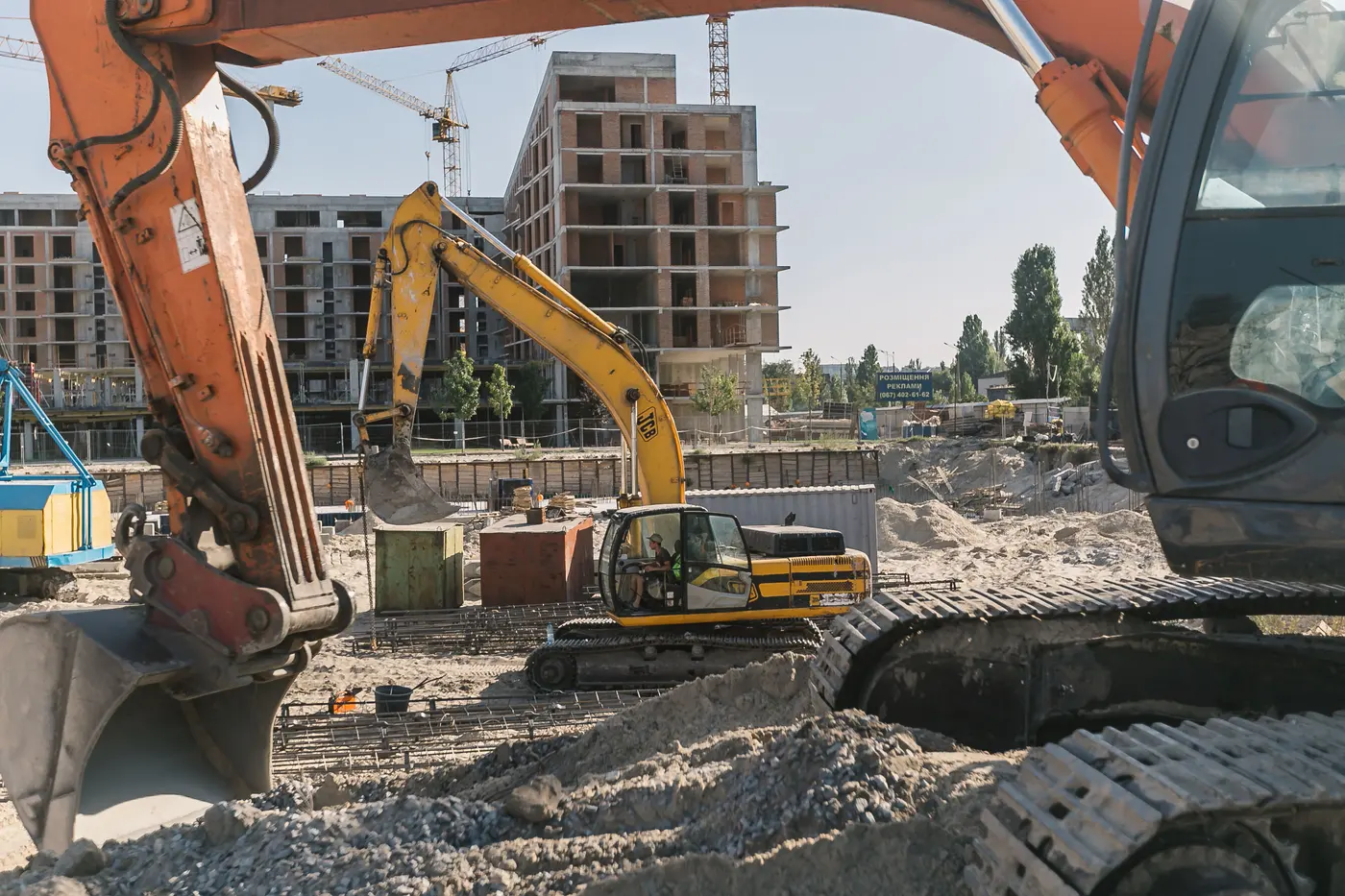

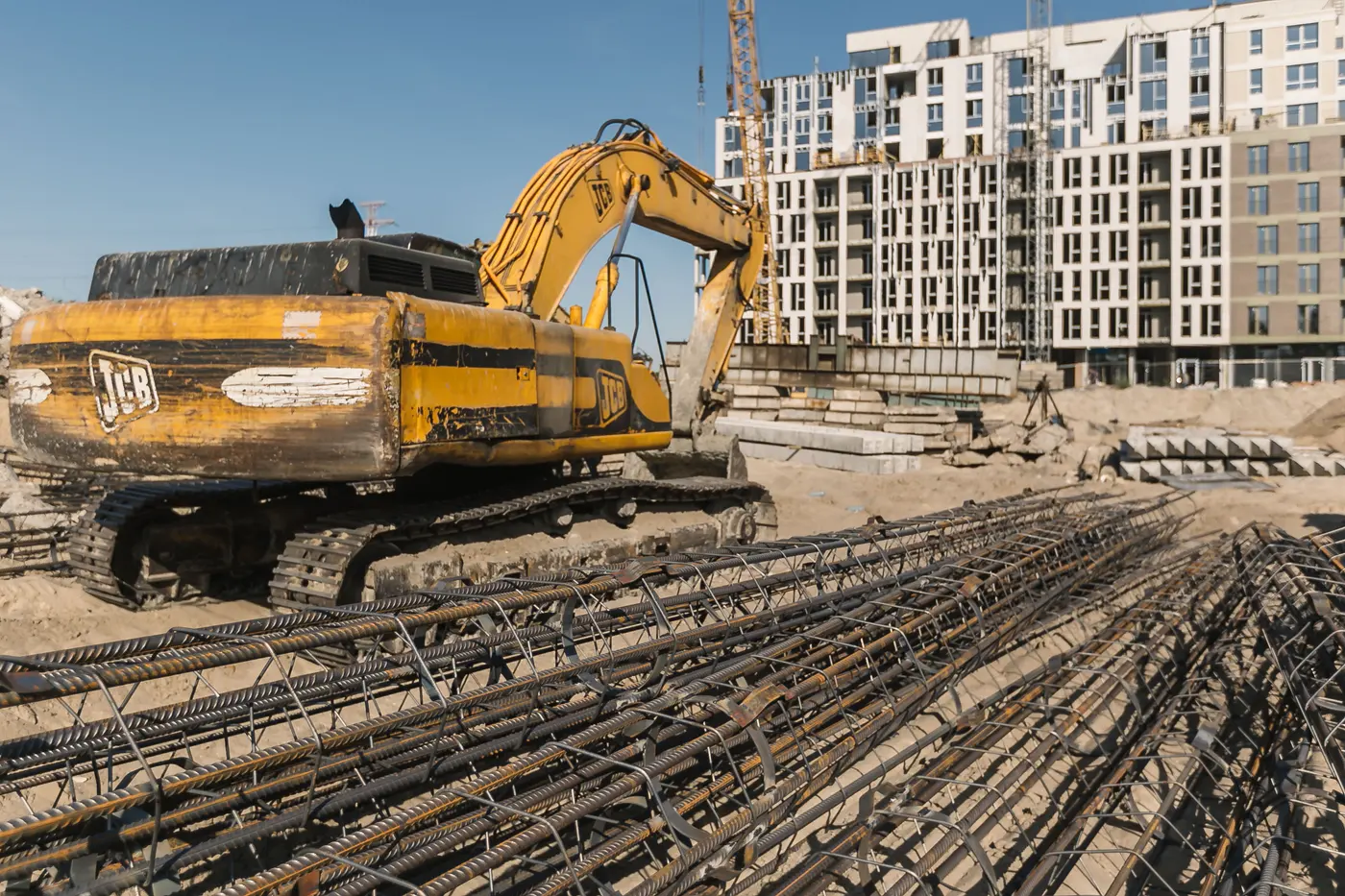

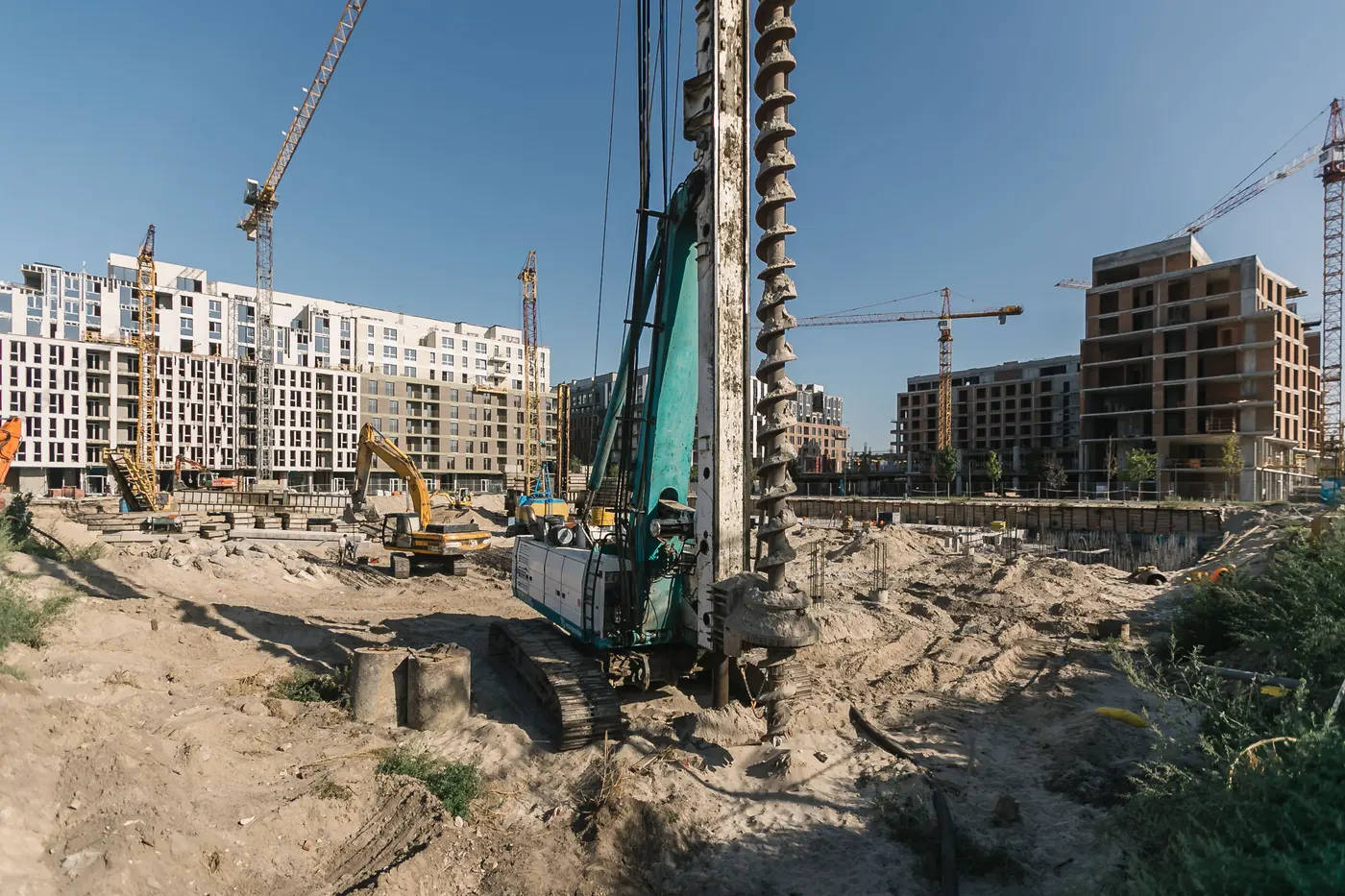

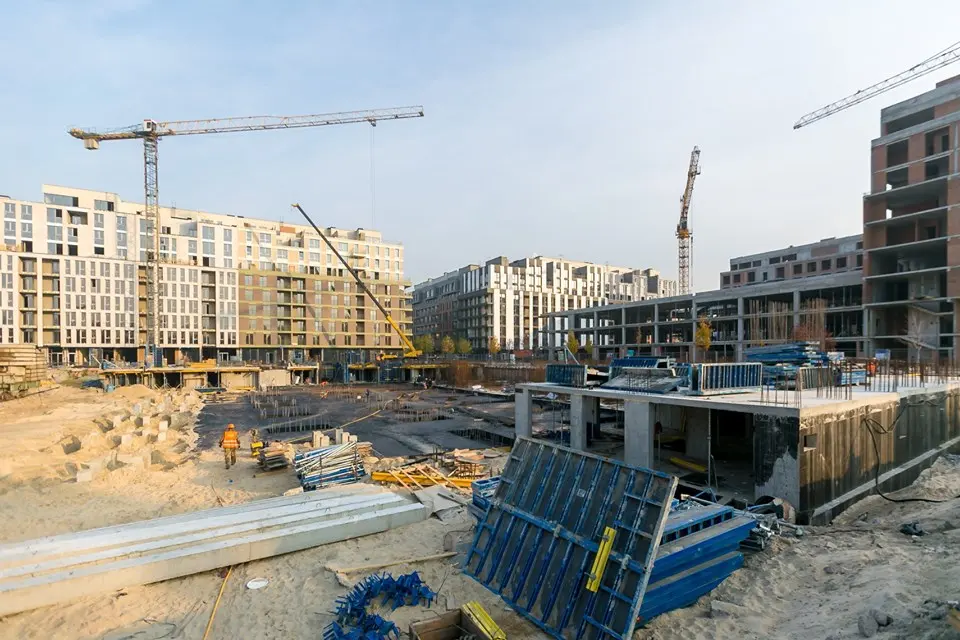

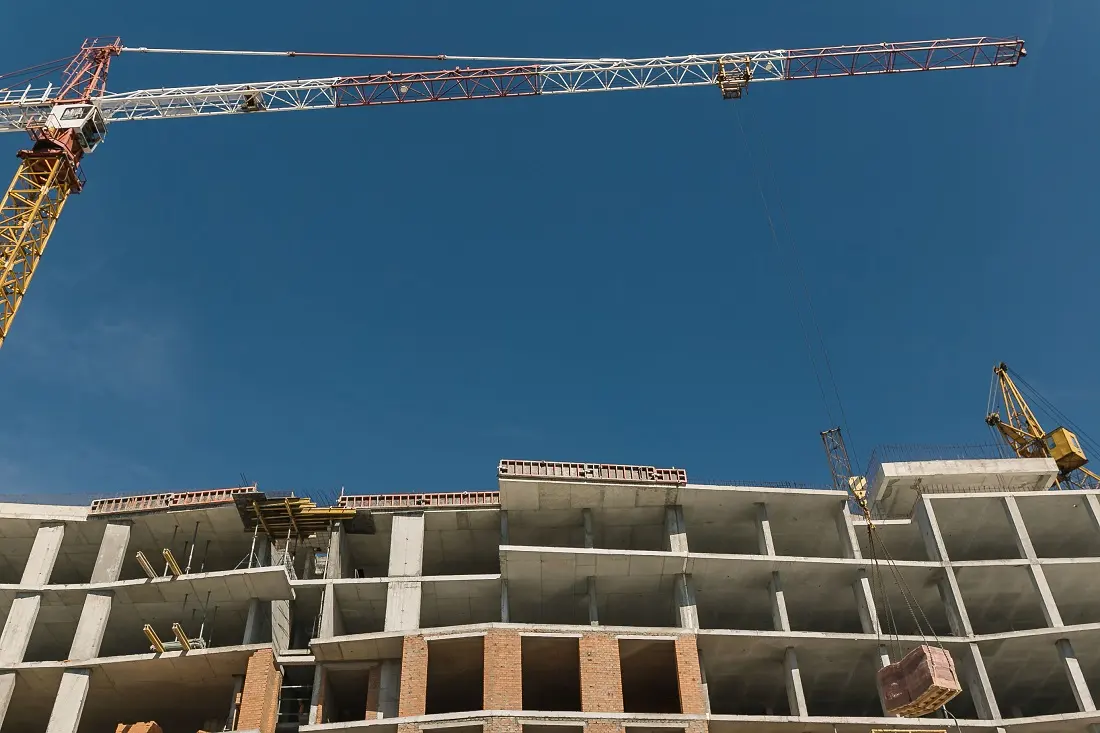

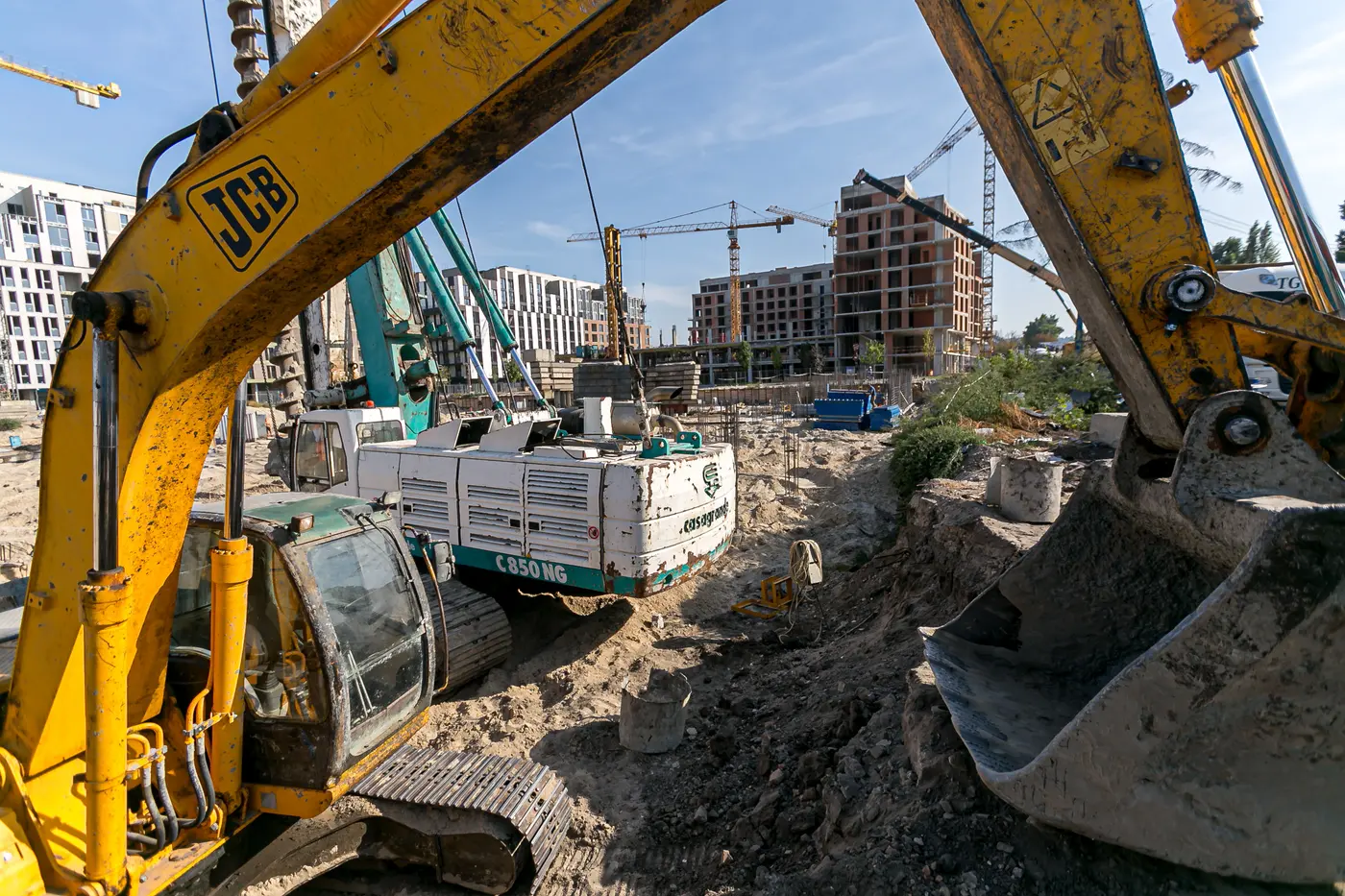

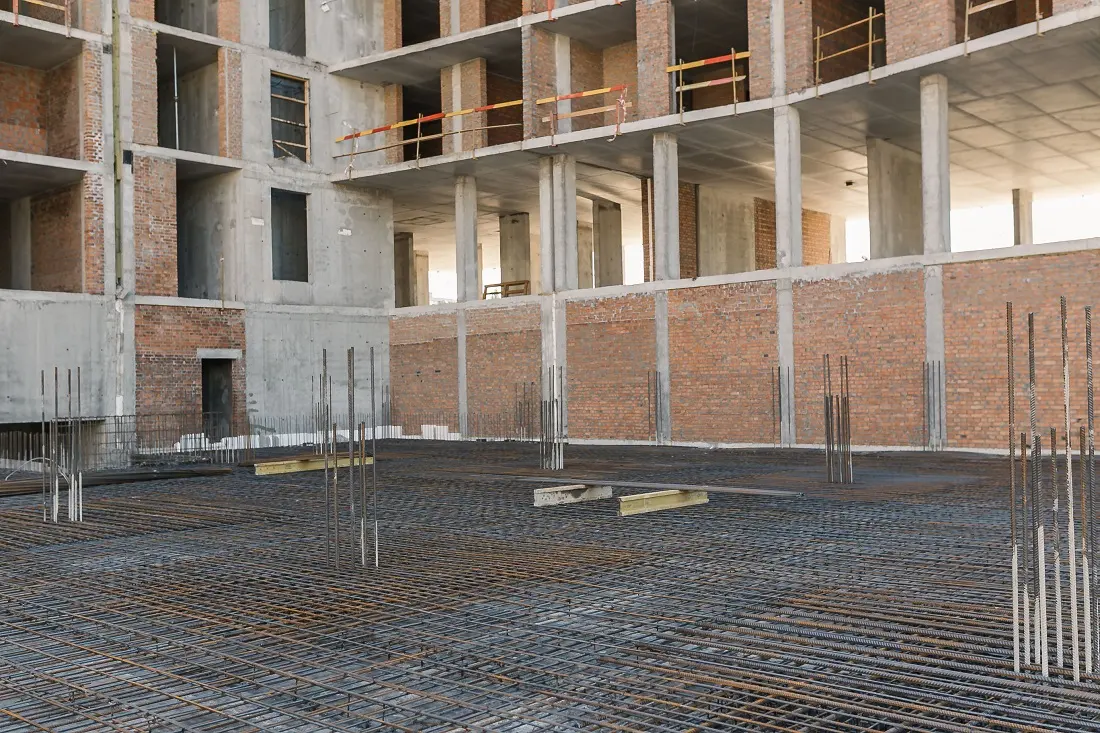

Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 3-го по 7-ий поверхи. Триває монтаж сходових маршів.
2 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 3-го по 6-ий поверхи. Триває монтаж сходових маршів.
3 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 3-го по 6-ий поверхи. Триває монтаж сходових маршів.
4 секція (Центр дитячого розвитку)

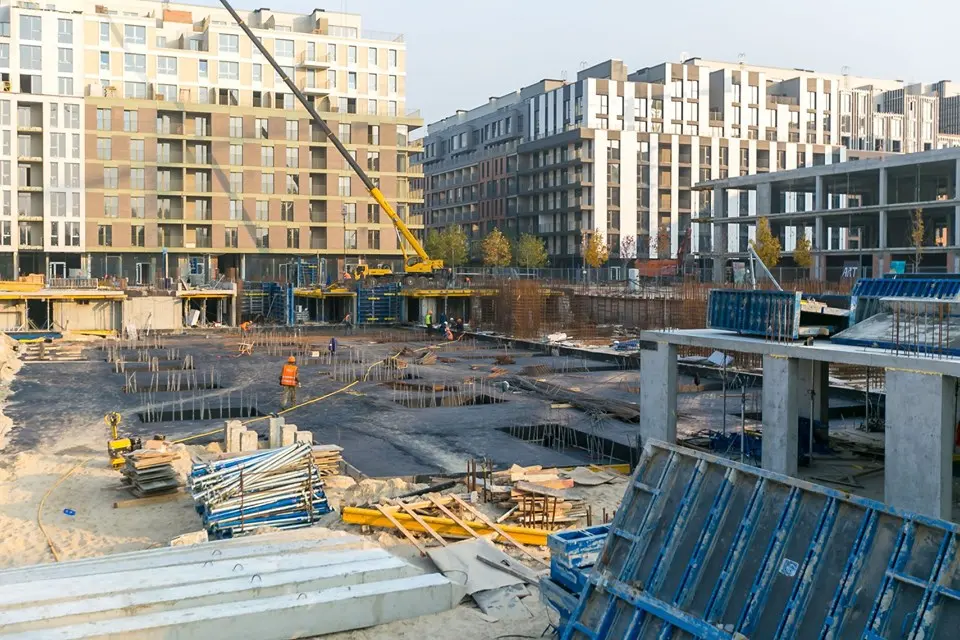

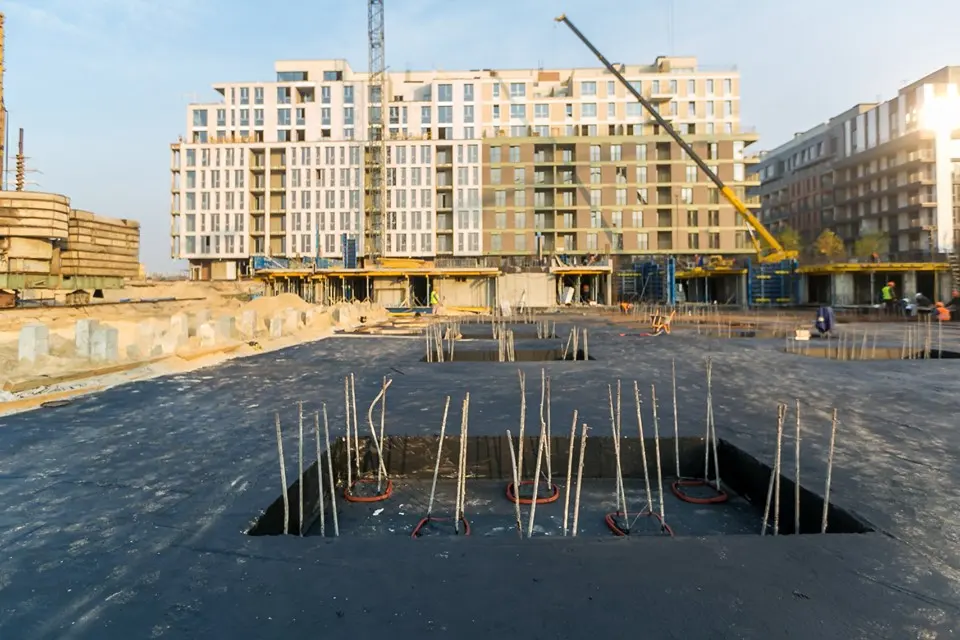

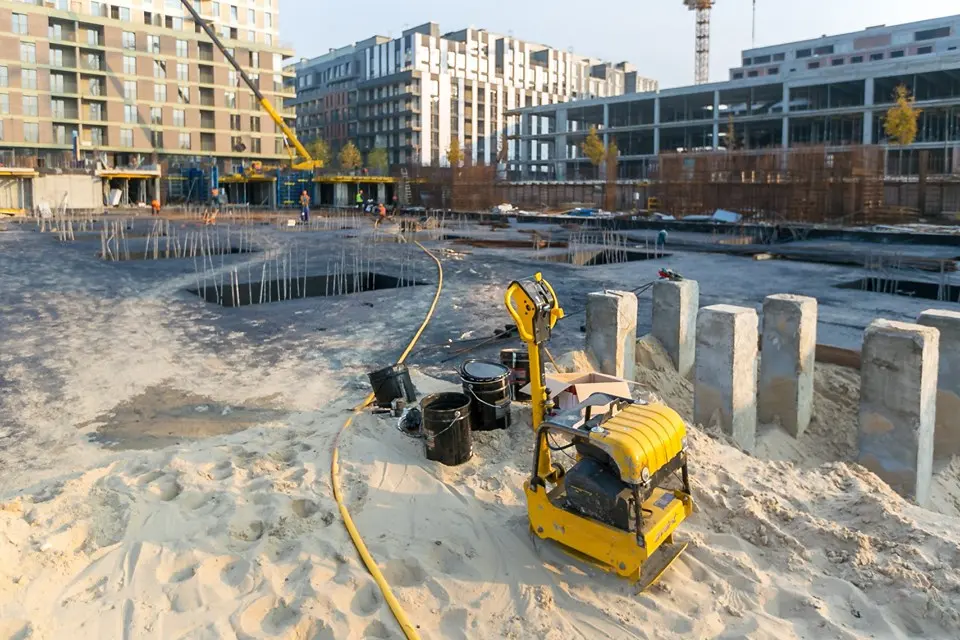

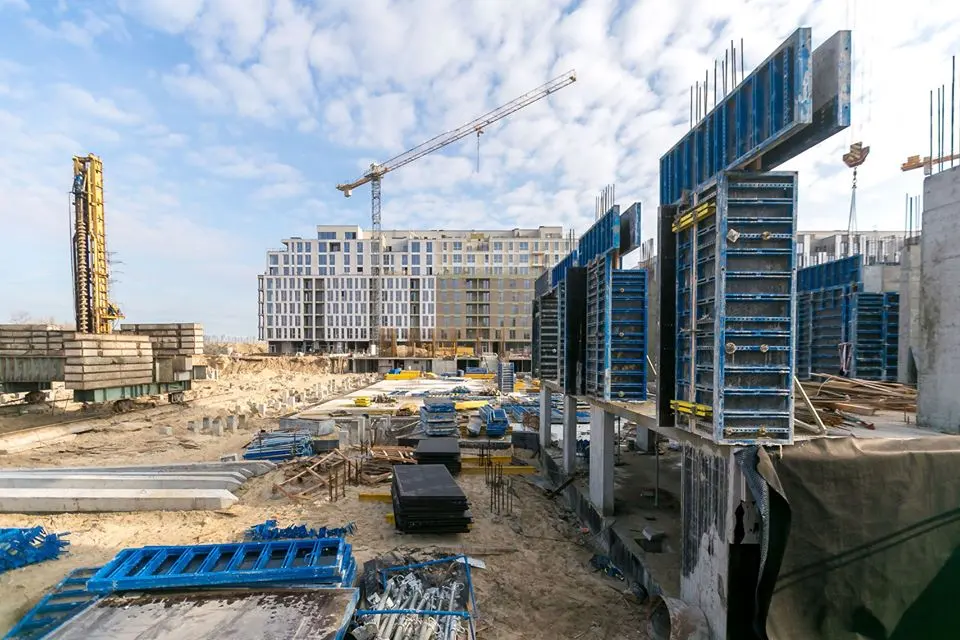

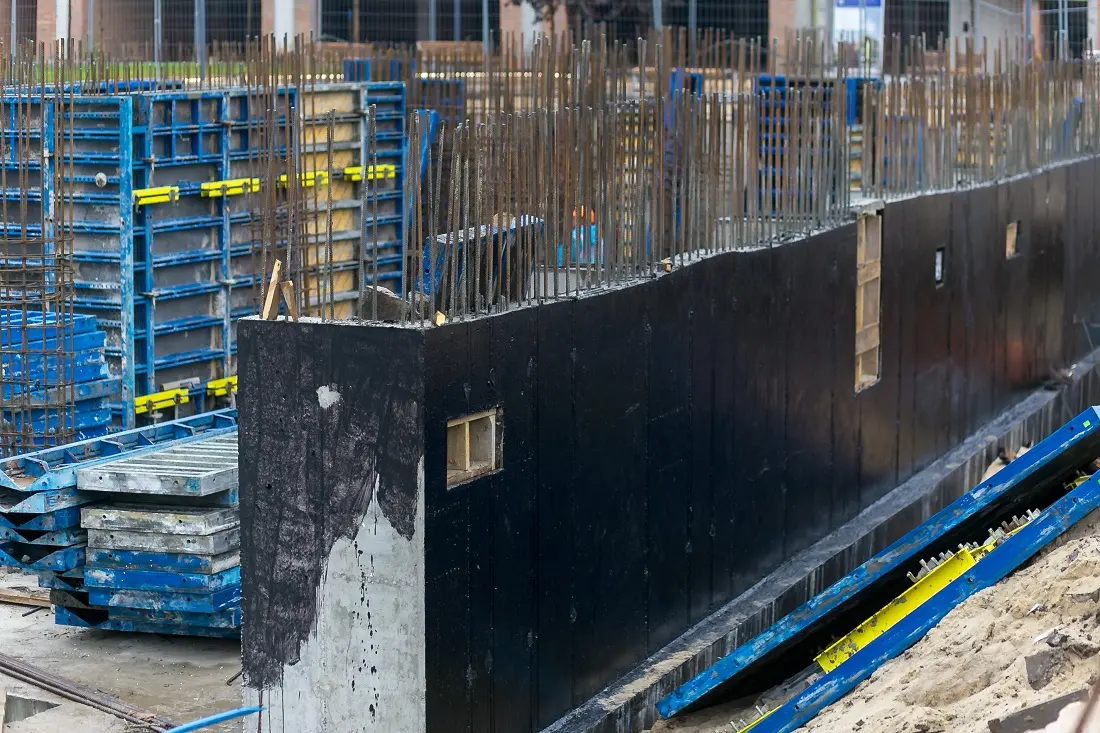

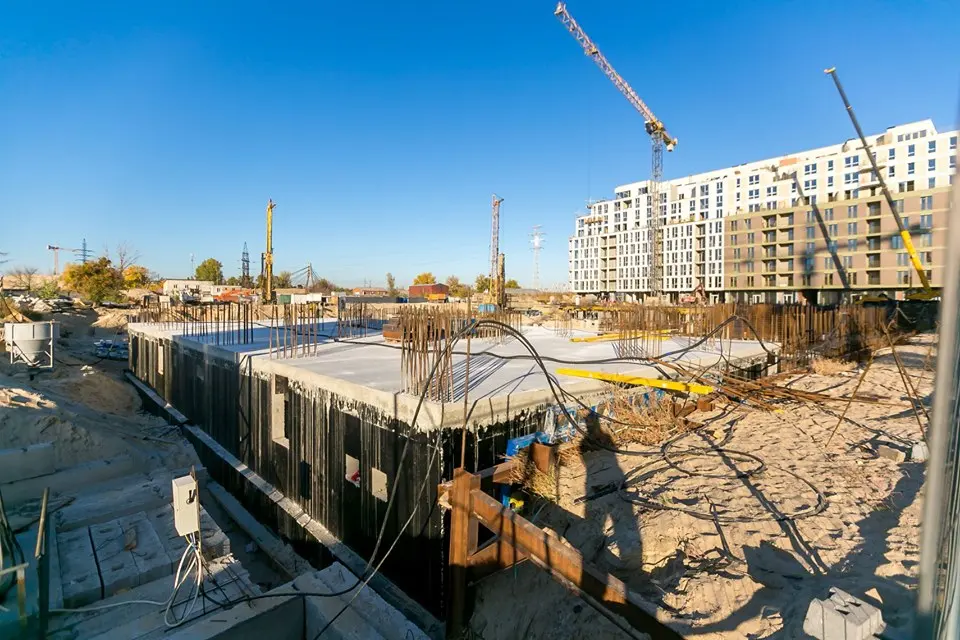

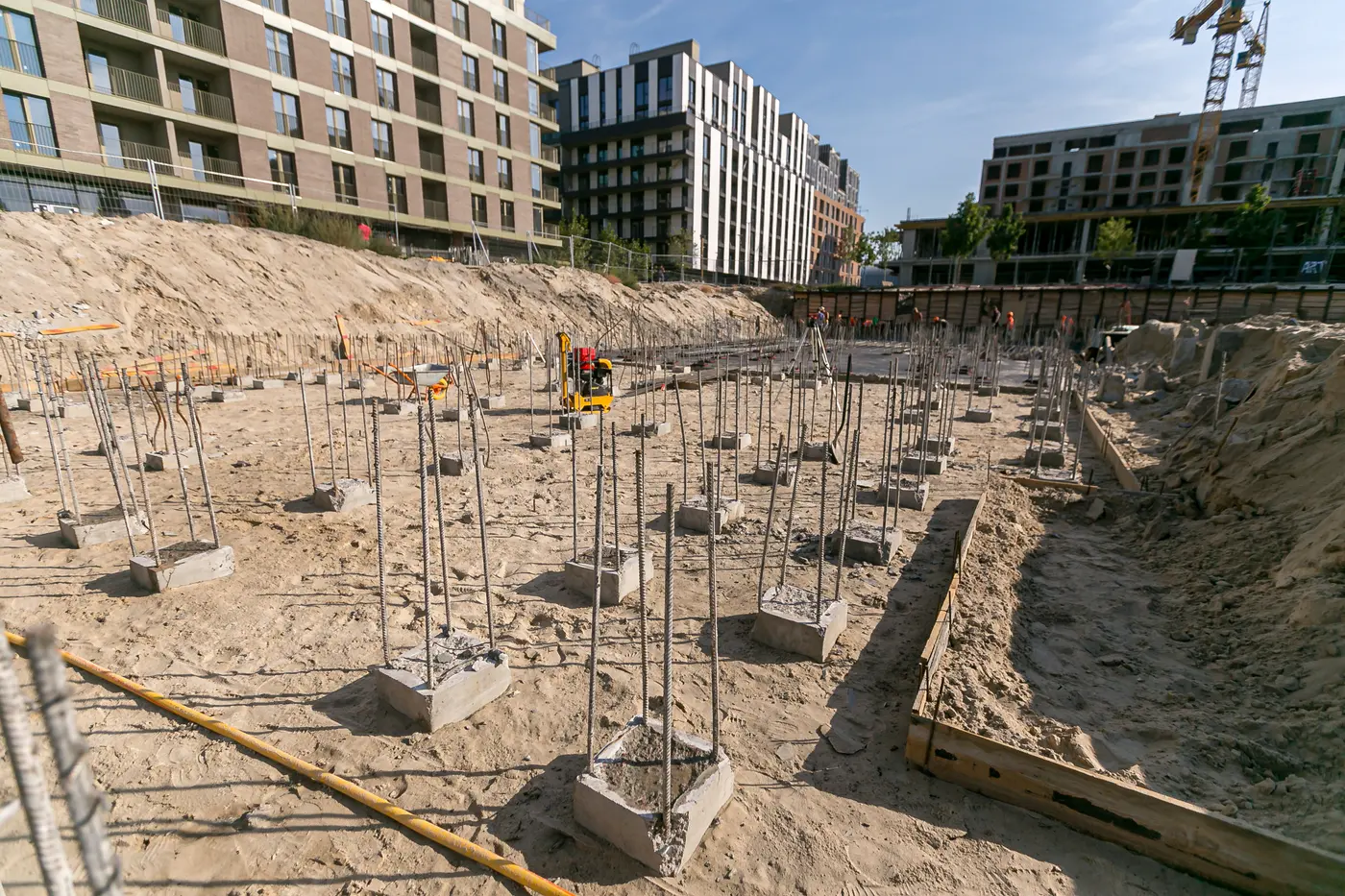

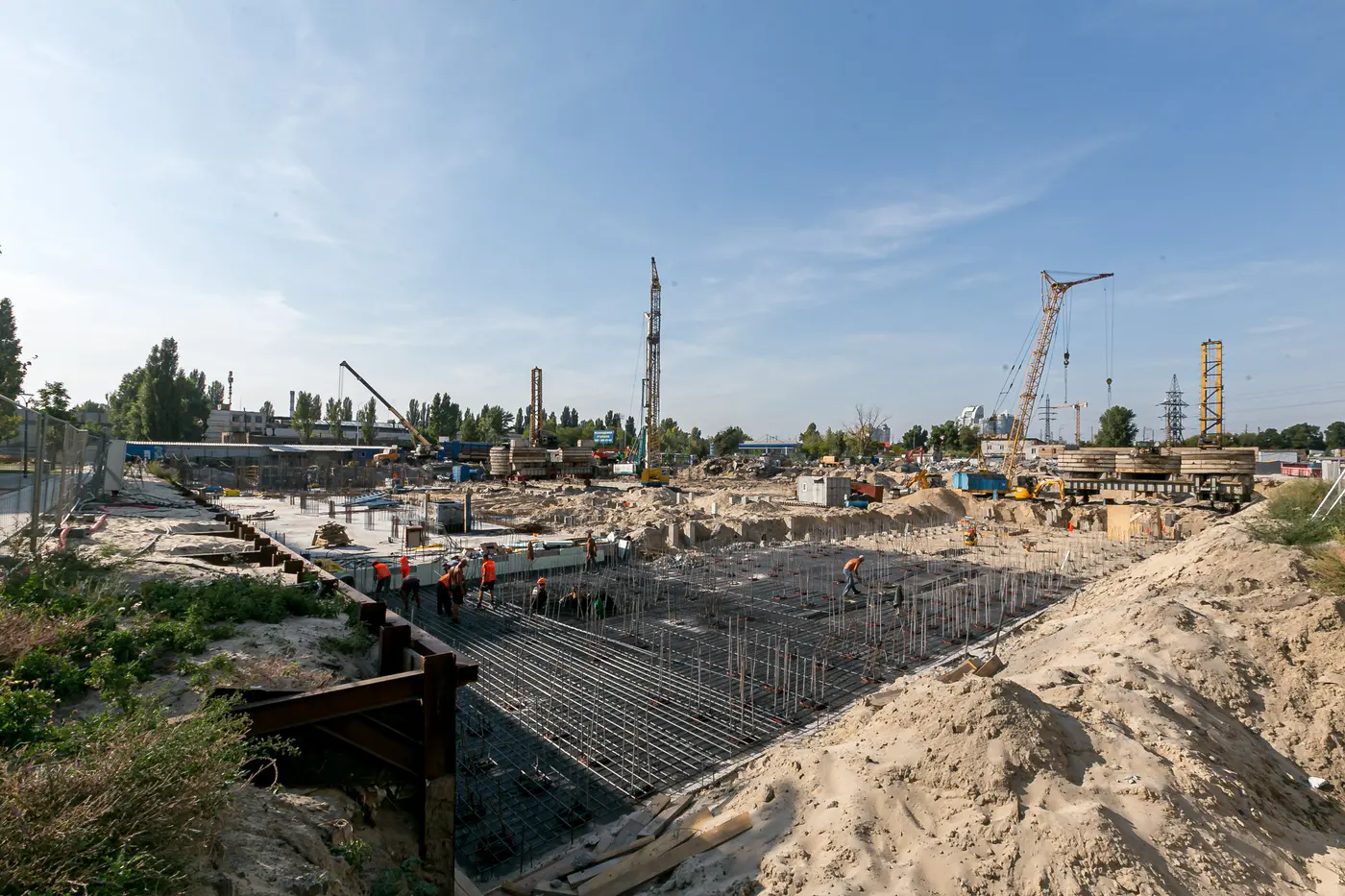

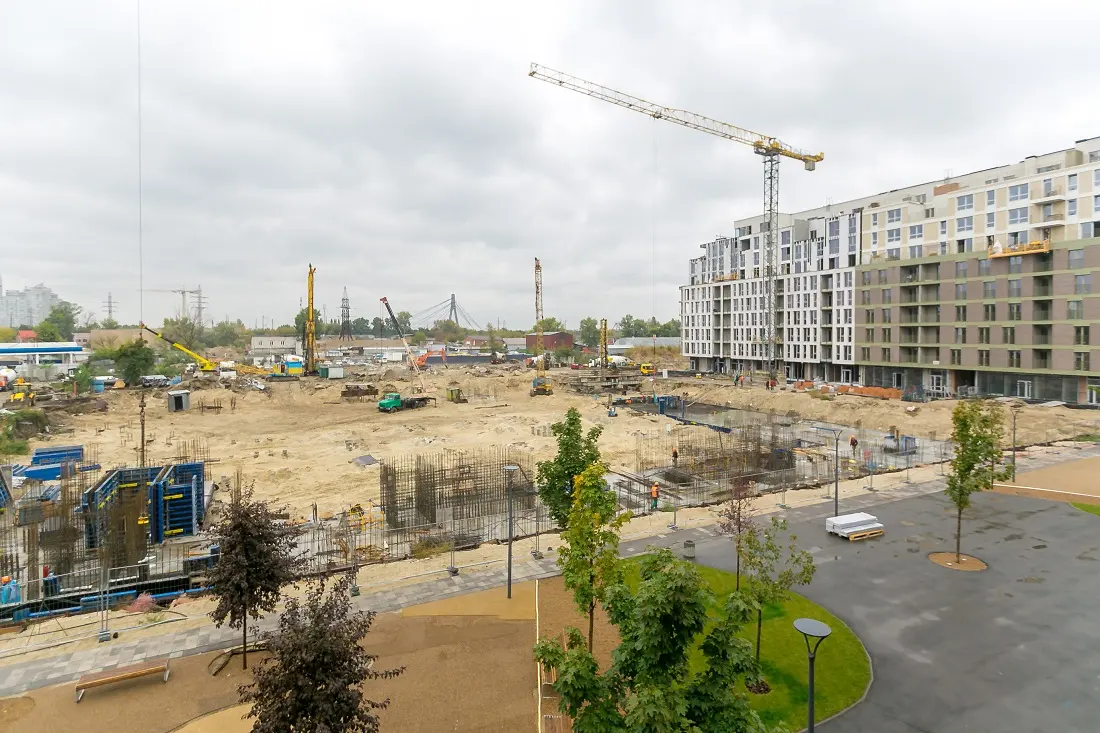

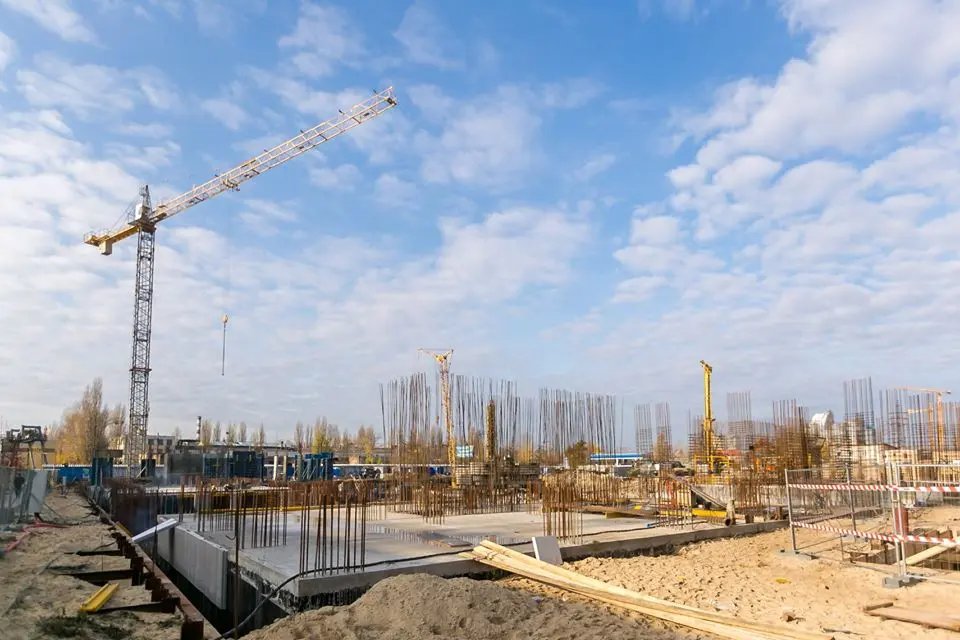

Фундамент: завершено влаштування фундаменту та підвалу. Виконуються роботи з влаштування вертикальних елементів 1-го поверху.
Паркінг

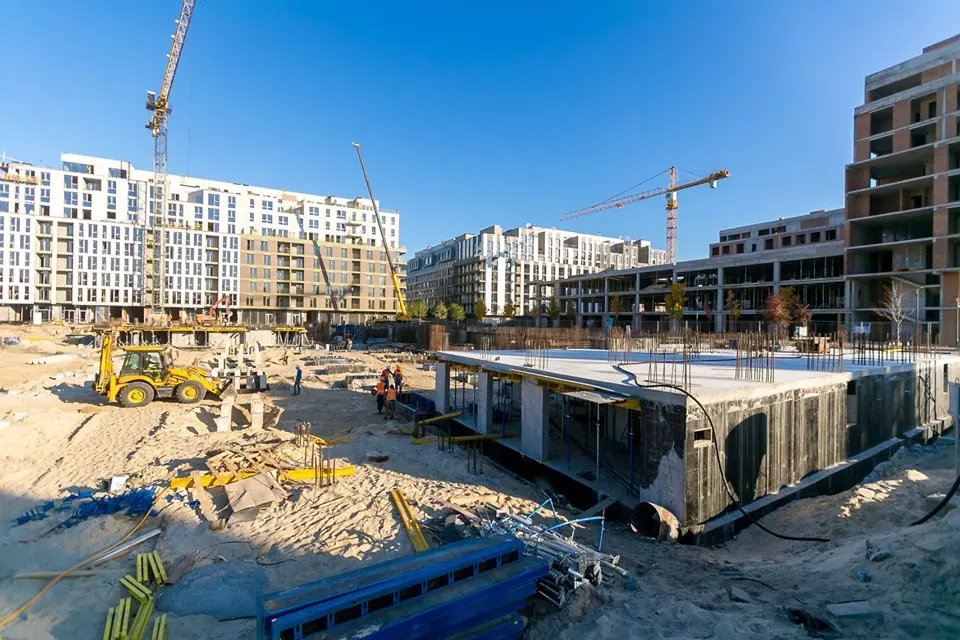

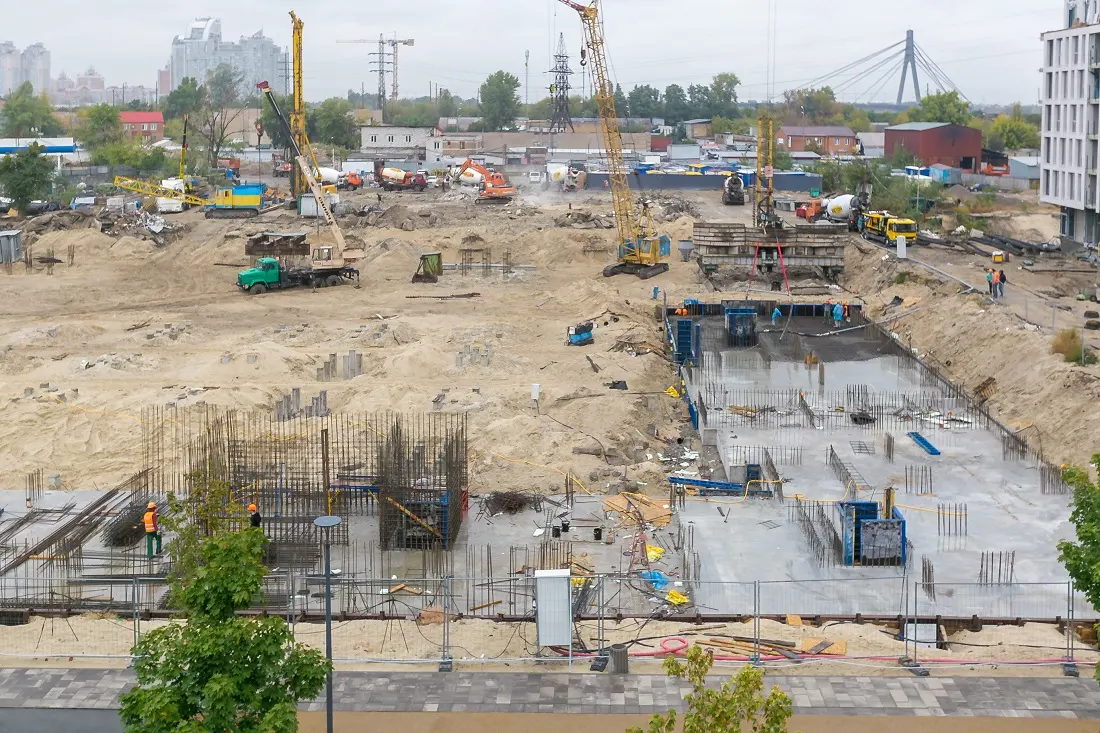

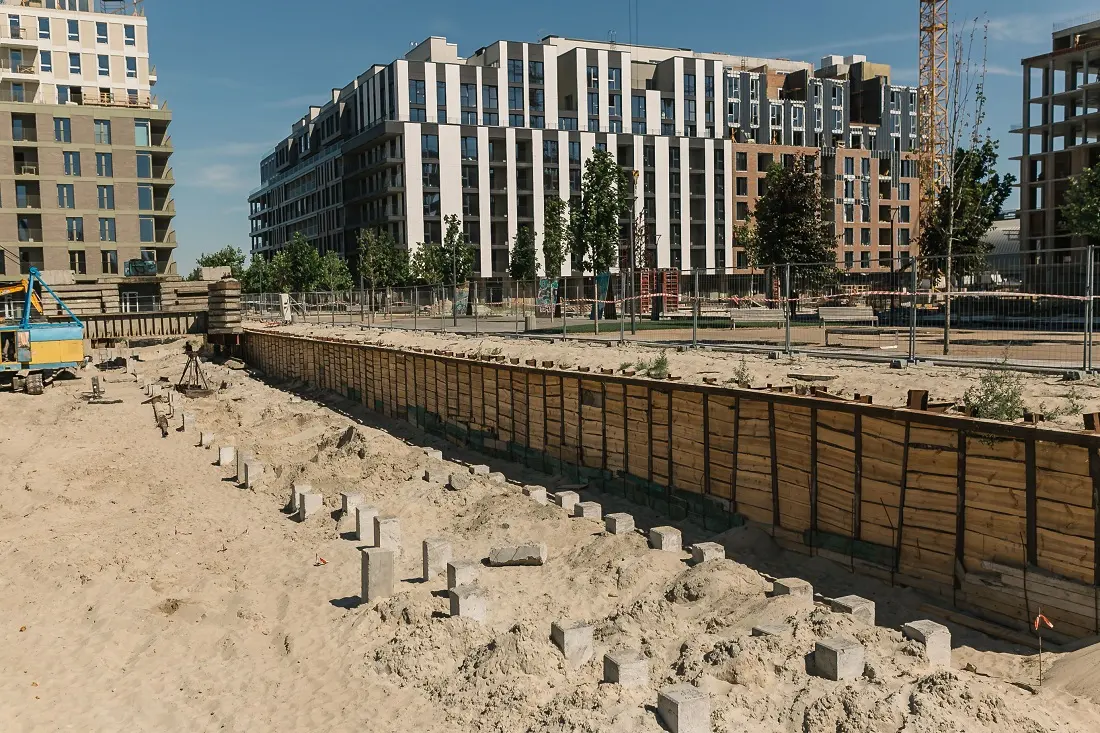

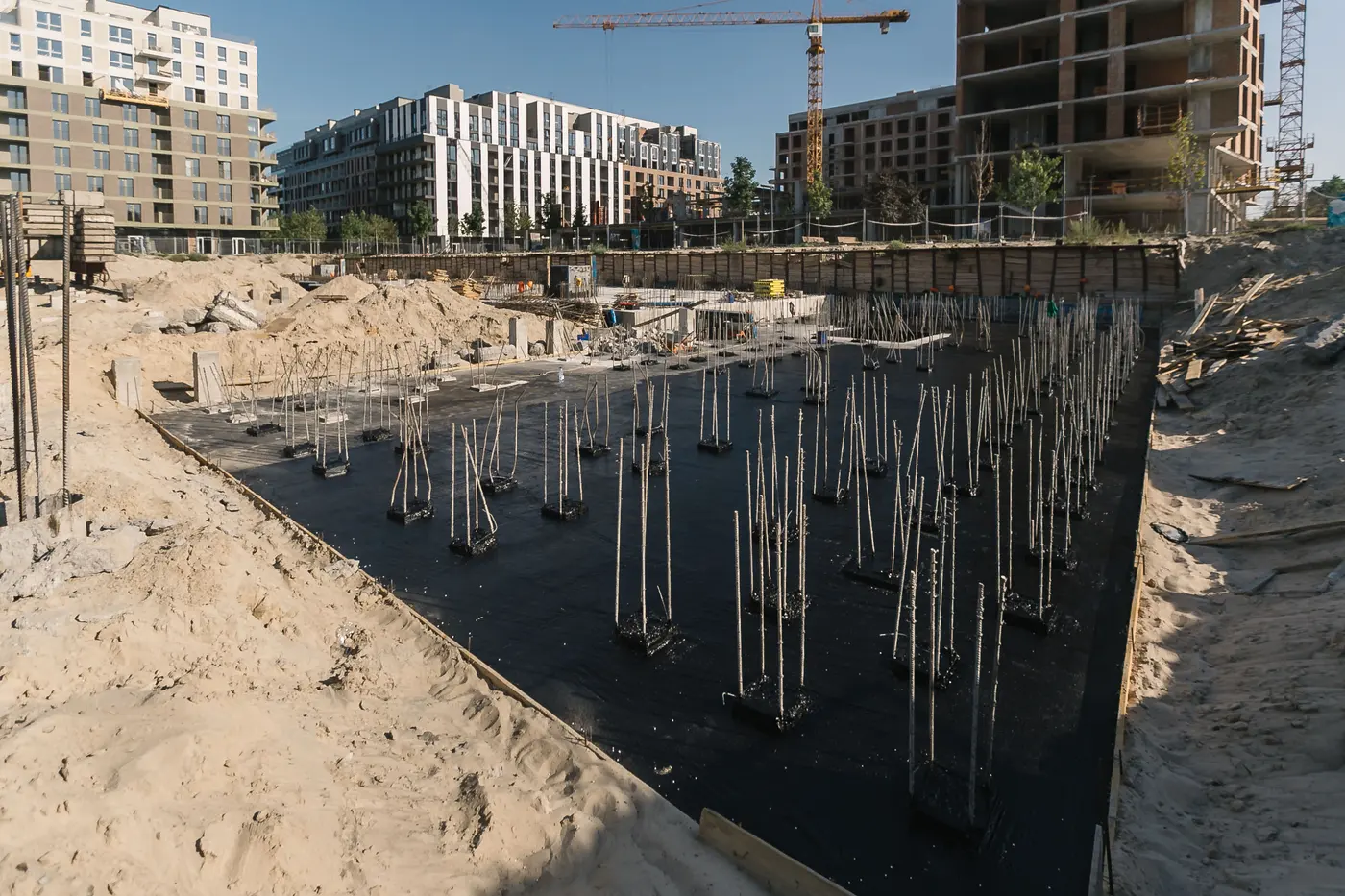

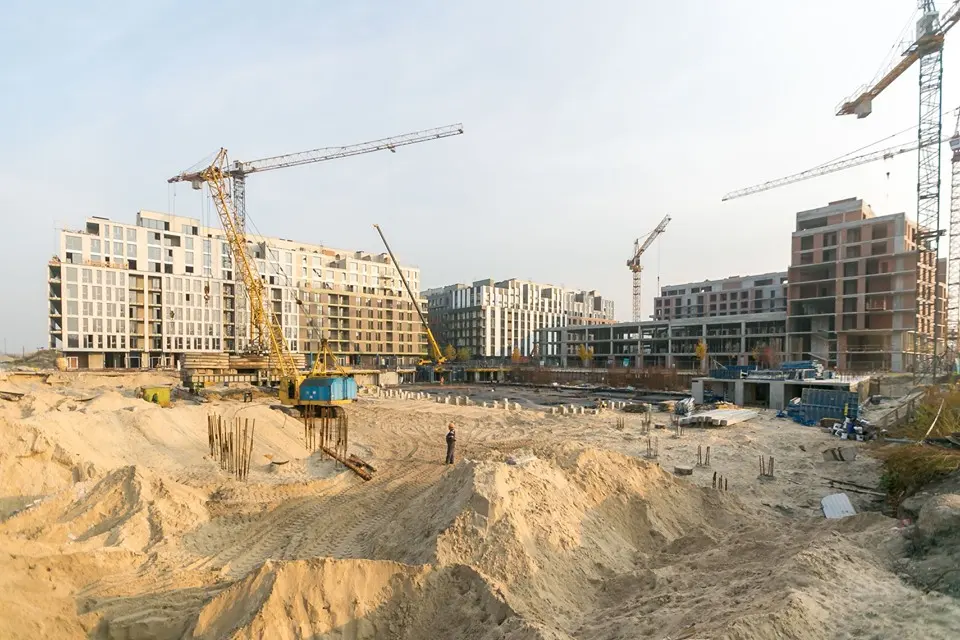

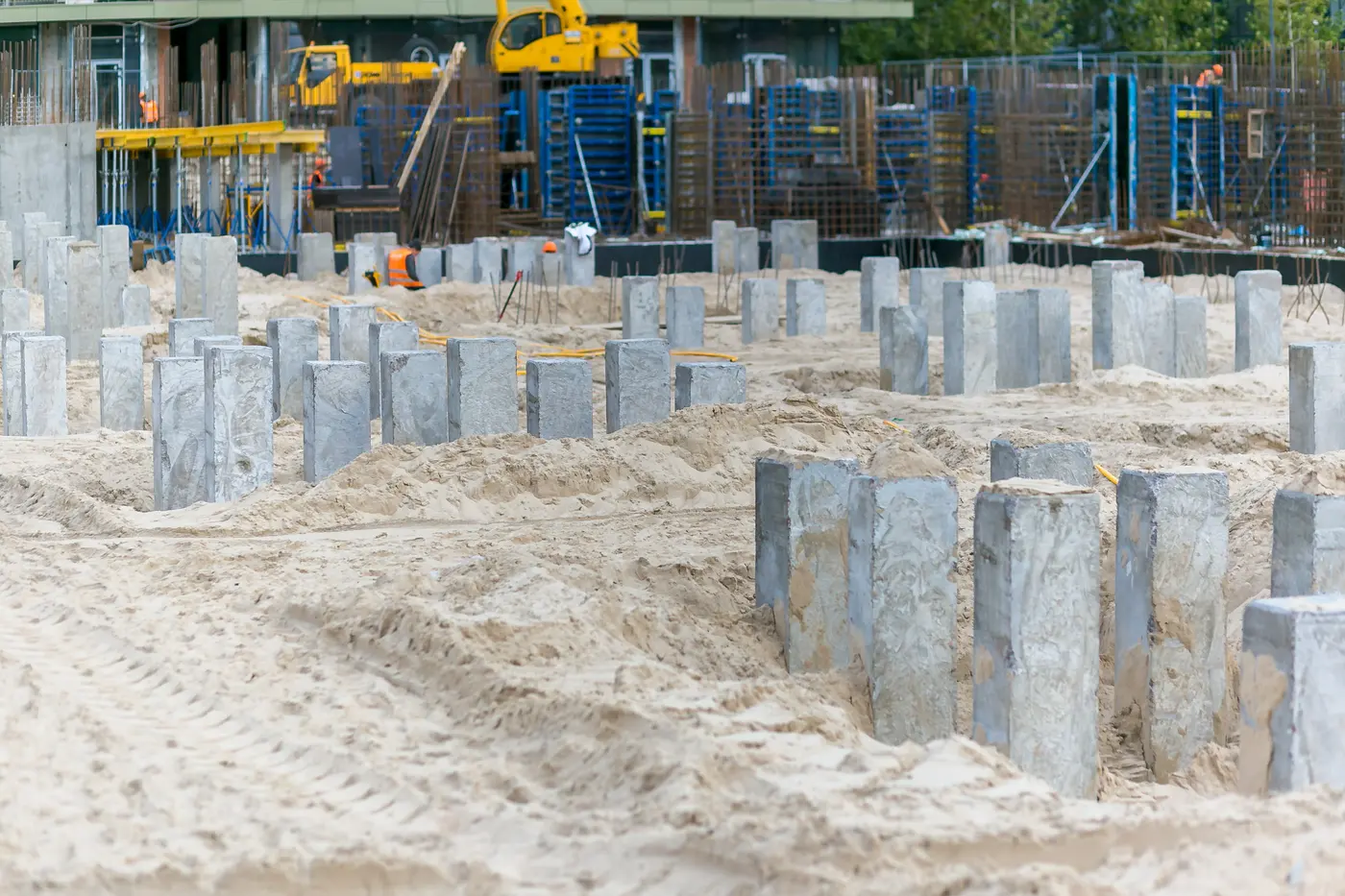

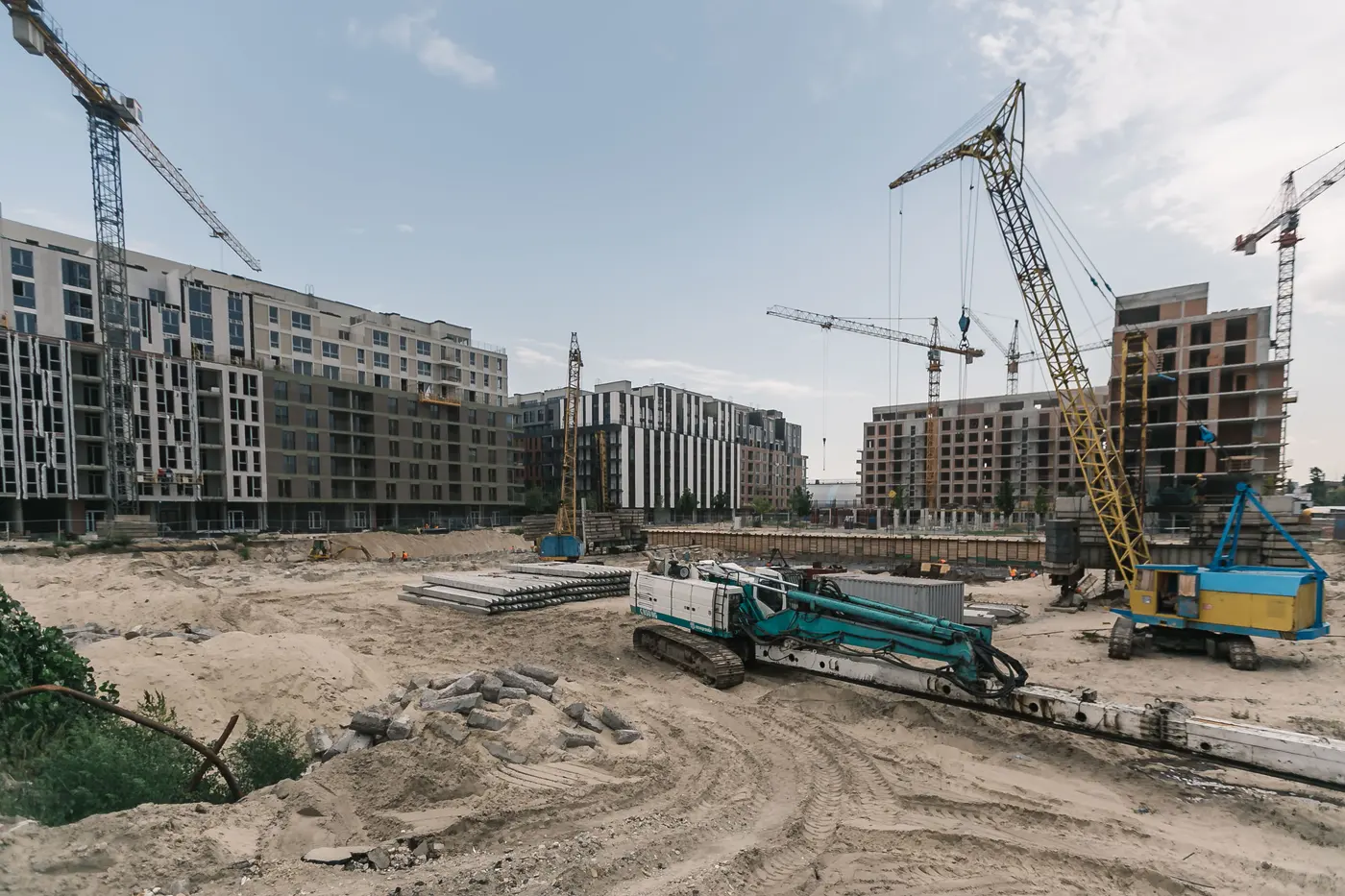

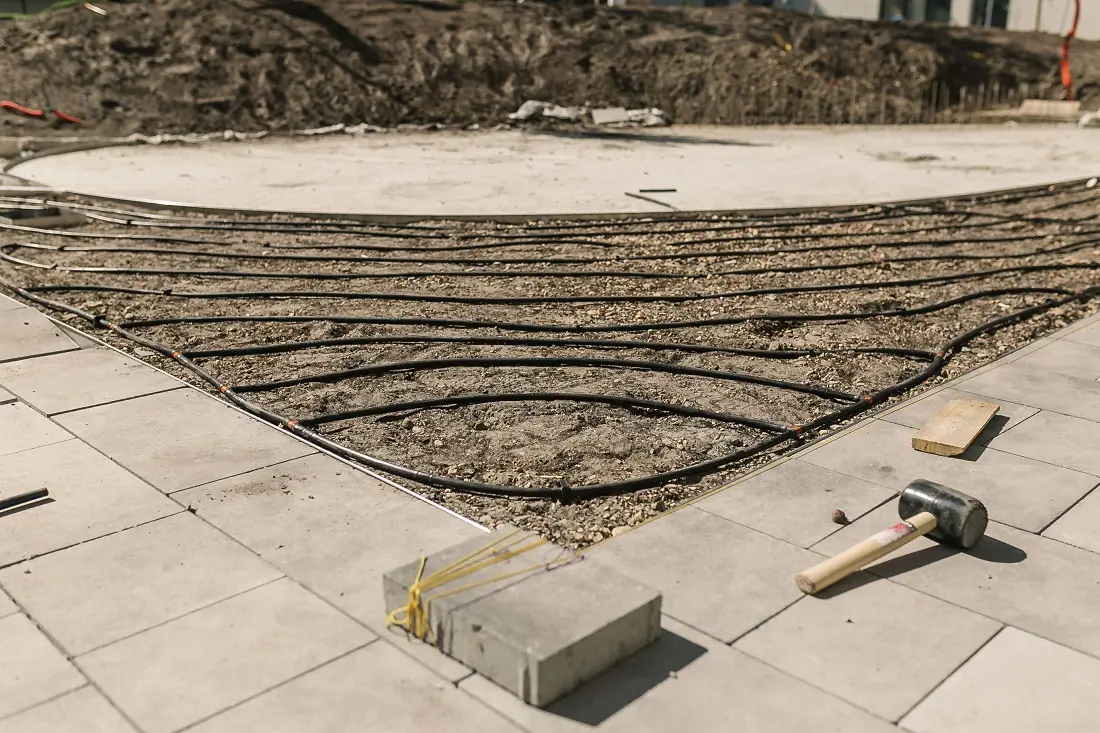

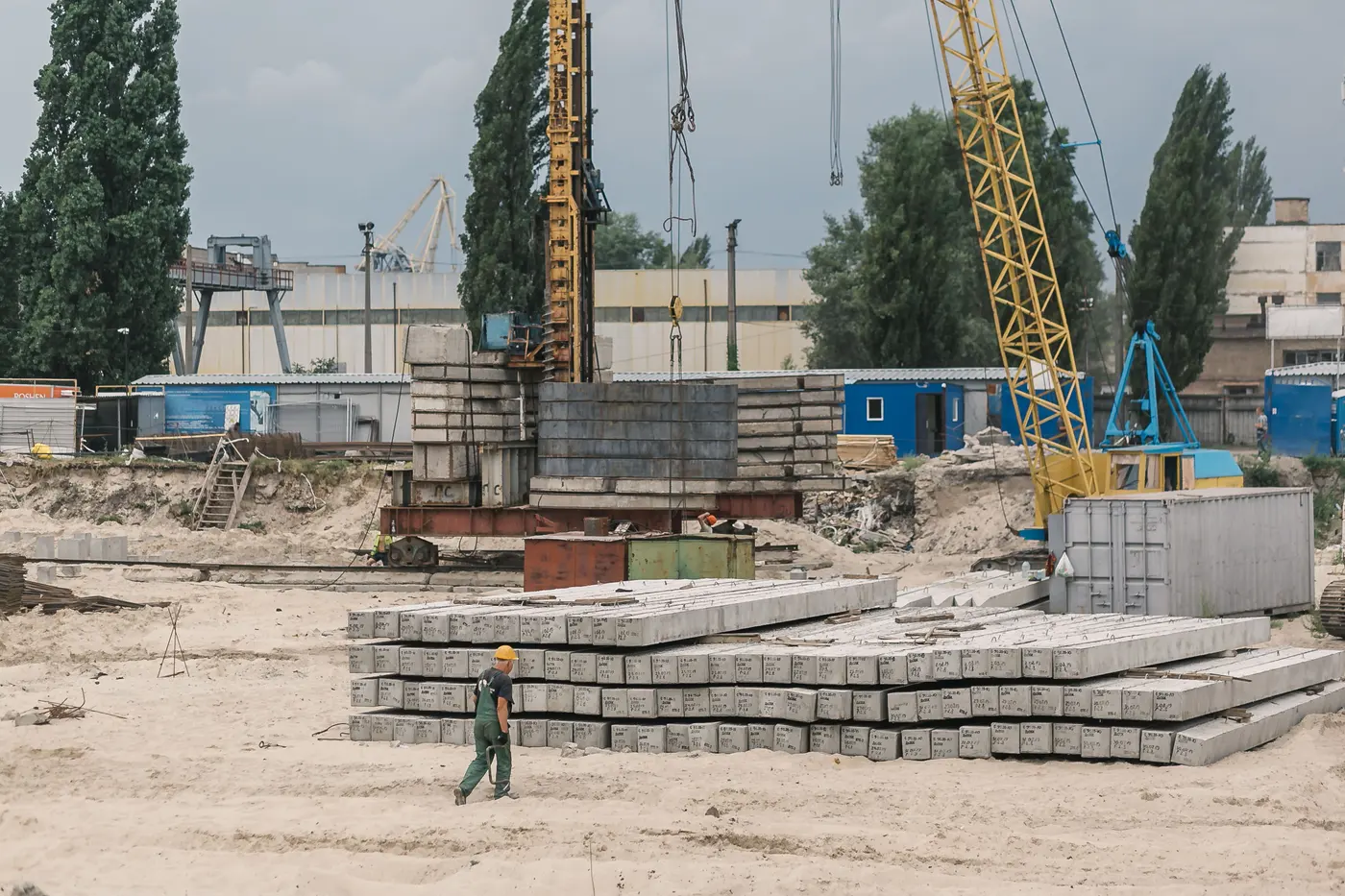

Фундамент: завершено влаштування фундаменту, виконуються роботи з влаштування вертикальних елементів підвального поверху.

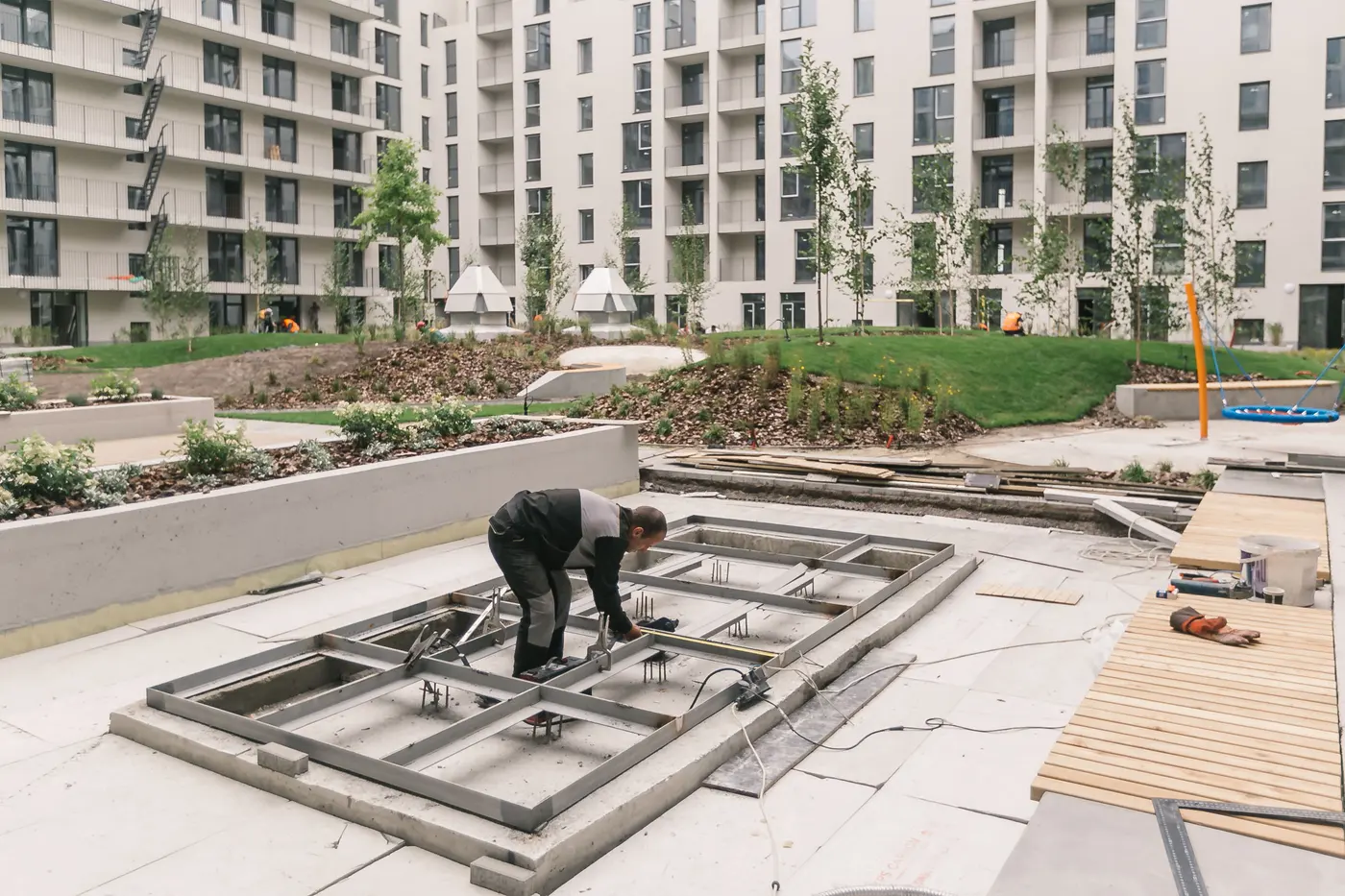

Нові фото переглядайте нижче.
Публікуємо наш щотижневий звіт будівництва житлового району RYBALSKY та прикріплюємо нові фото.
Будинок 5
1 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 5-го по 9-ий поверхи. Триває монтаж сходових маршів.
2 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 3-го по 6-ий поверхи. Триває монтаж сходових маршів.
3 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 3-го по 6-ий поверхи. Триває монтаж сходових маршів.
4 секція (Центр дитячого розвитку)
Фундамент: завершено влаштування фундаменту та підвалу. Виконуються роботи з влаштування вертикальних елементів 1-го поверху.
Паркінг
Фундамент: завершено влаштування фундаменту, виконуються роботи з влаштування вертикальних елементів підвального поверху.

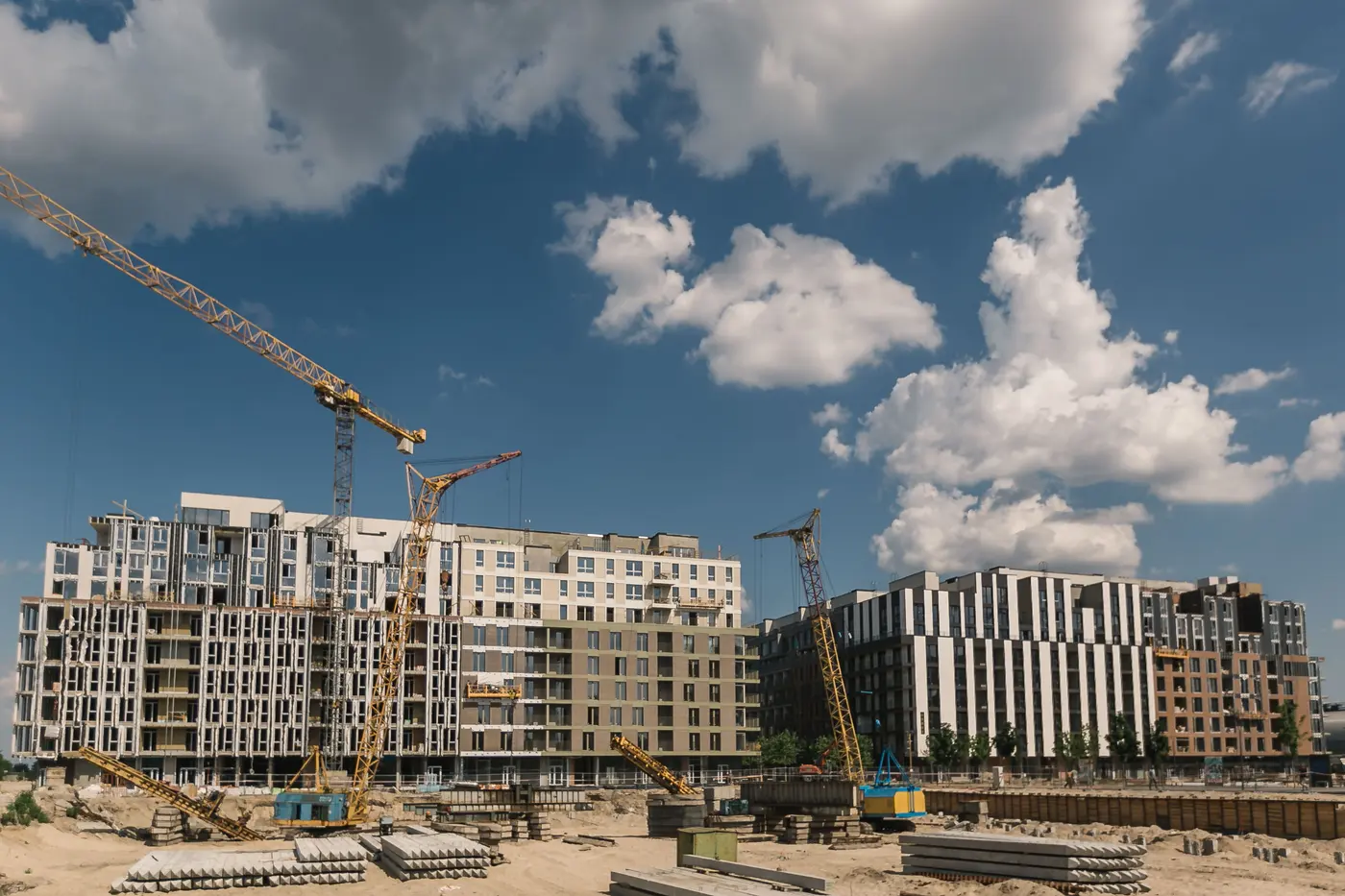

Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.

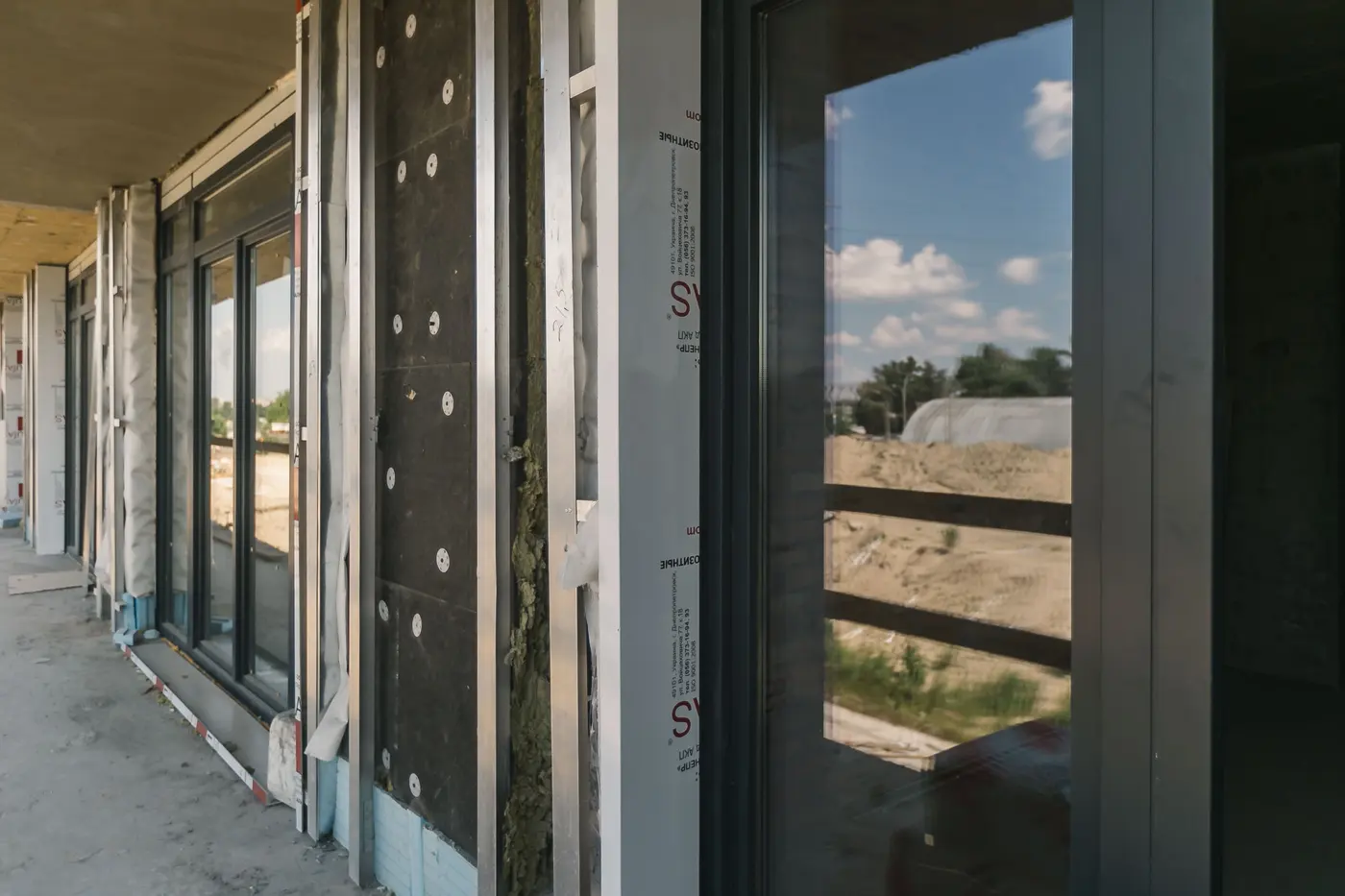

Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.

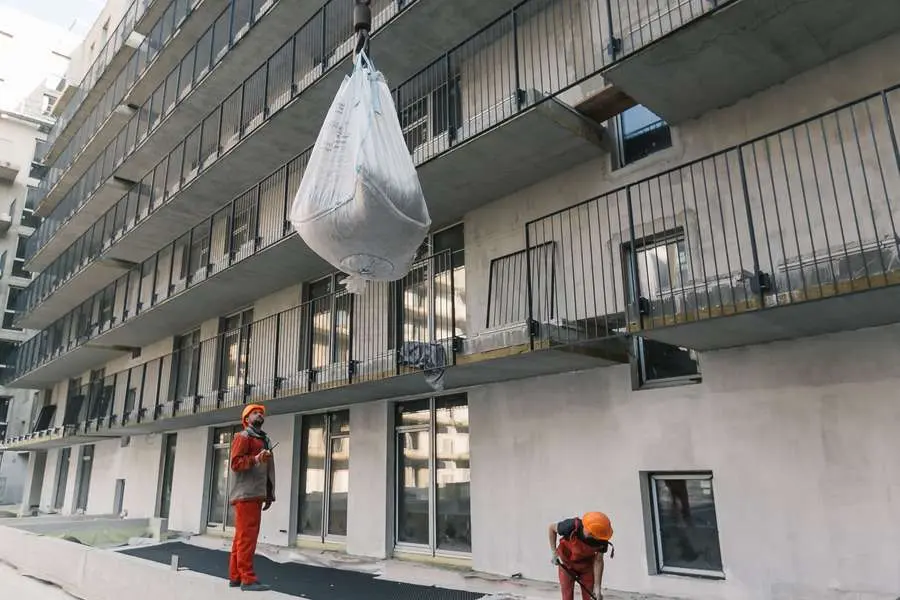

Зовнішні мережі: тривають роботи по прокладанню зовнішніх мереж, виконано 86%.
2 секція:
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (99%), завершено укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 95%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 98%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 98%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 40%, укладання плитки на підлогу в місцях загального користування - на 70%.
Фасад: роботи виконано на 45%.
Фасад дворовий: роботи виконано на 79%.
Зовнішні мережі: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 58%.
Фасад дворовий: роботи виконано на 62%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (82%) в місцях загального користування.
Паркінг:
Завершено влаштування покрівельного шару паркінгу (гідроізоляційного шару). Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 9
1 секція:
Фасад: роботи виконано на 92%.
Фасад дворовий: роботи виконано на 65%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж - готовність 44%.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 38%.
Фасад дворовий: роботи виконано на 96%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 48%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (74%), розпочато укладання плитки на підлогу (87%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 38%.
Фасад дворовий: роботи виконано на 95%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 64%.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (60%), триває укладання плитки на підлогу (80%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 24%.
Фасад дворовий: роботи виконано на 80%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж, роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 81%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (60%), ведеться укладання плитки на підлогу (75%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 85%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Зовнішні мережі: триває прокладання зовнішніх мереж,
роботи виконано на 95%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (98%), завершено укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 94%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

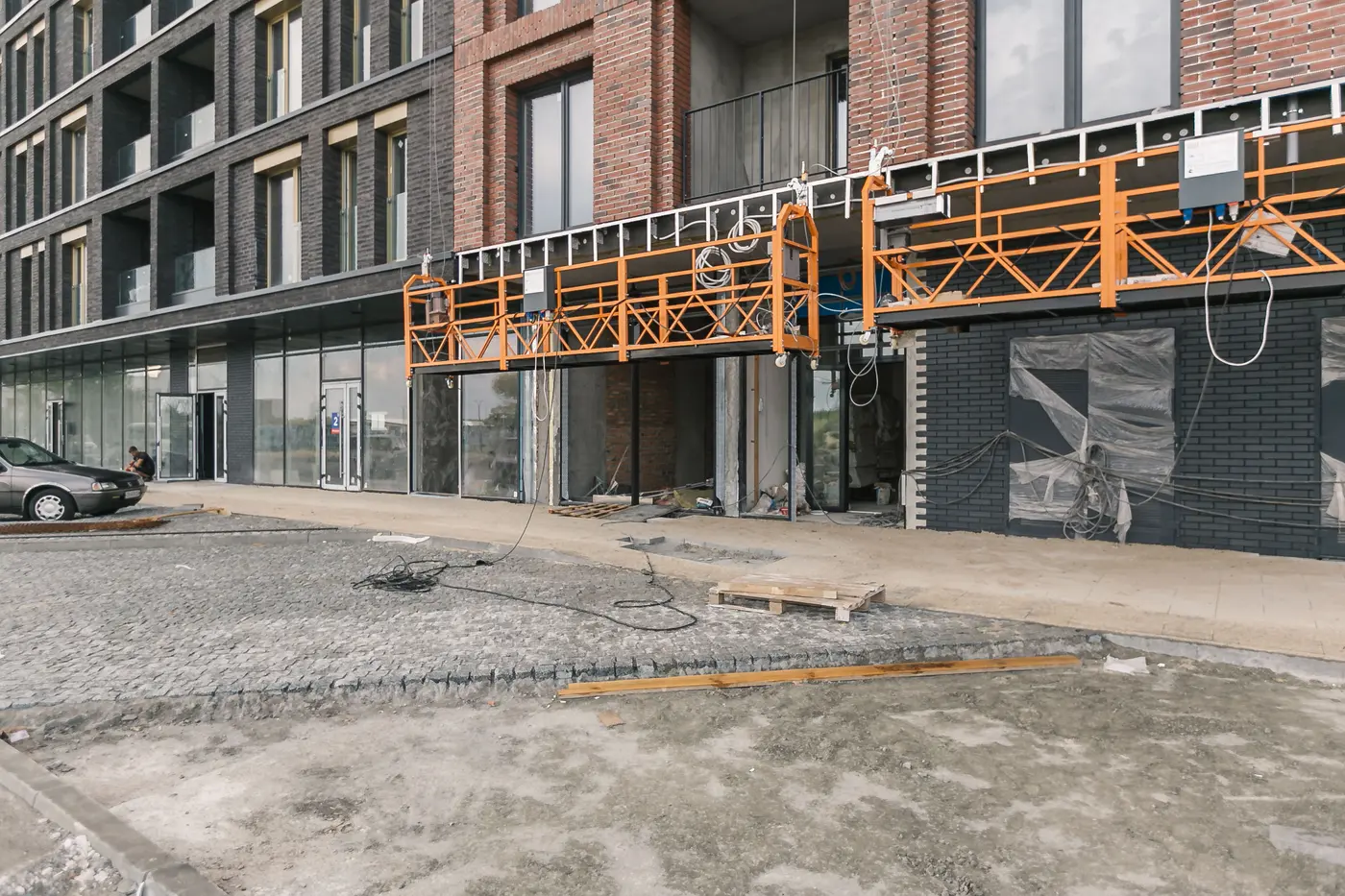

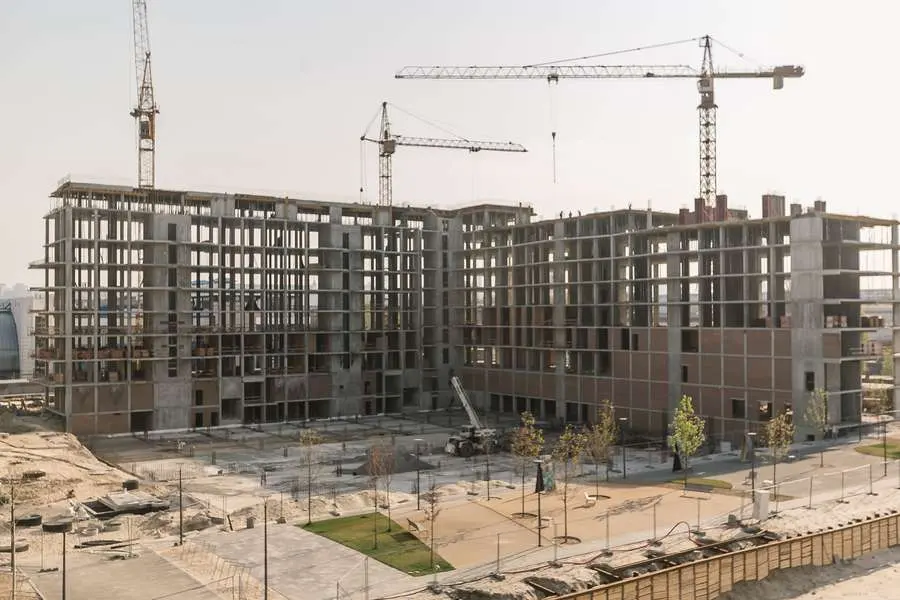

Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (99%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.

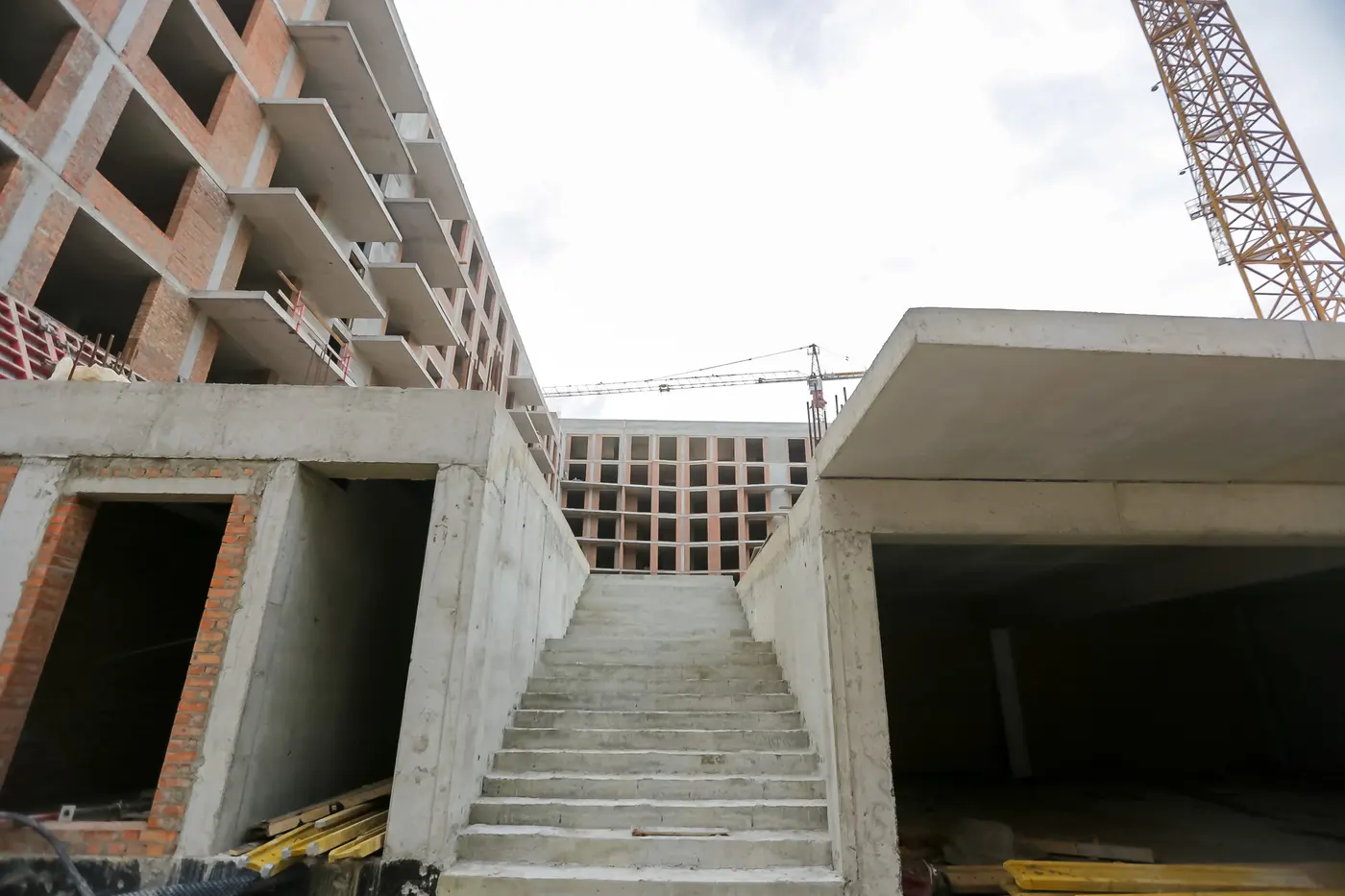

Паркінг:

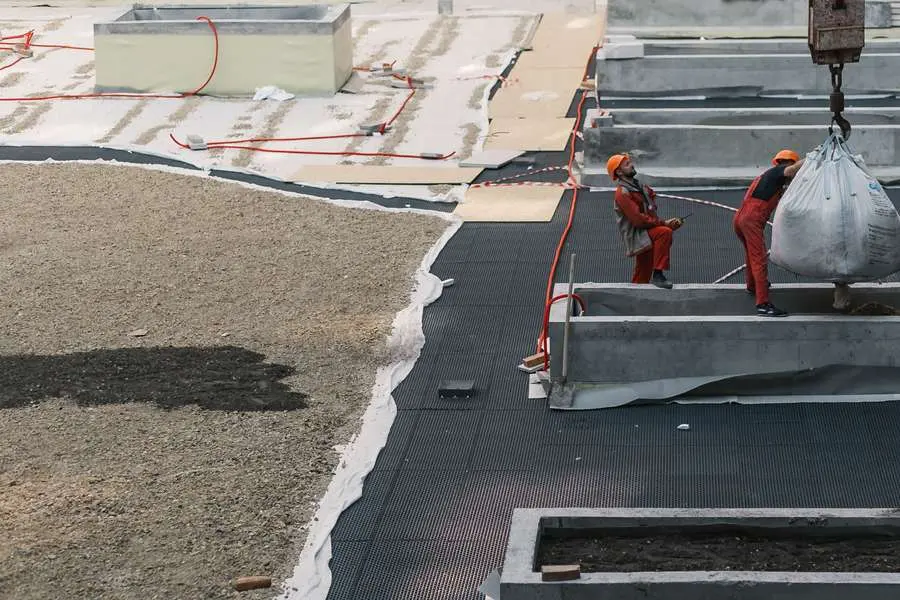

Завершено влаштування покрівельного шару паркінгу (гідроізоляційного шару). Основний комплекс робіт з благоустроєм виконано на 59%.
Оновлюємо статус робіт з будівництва житлового району RYBALSKY.

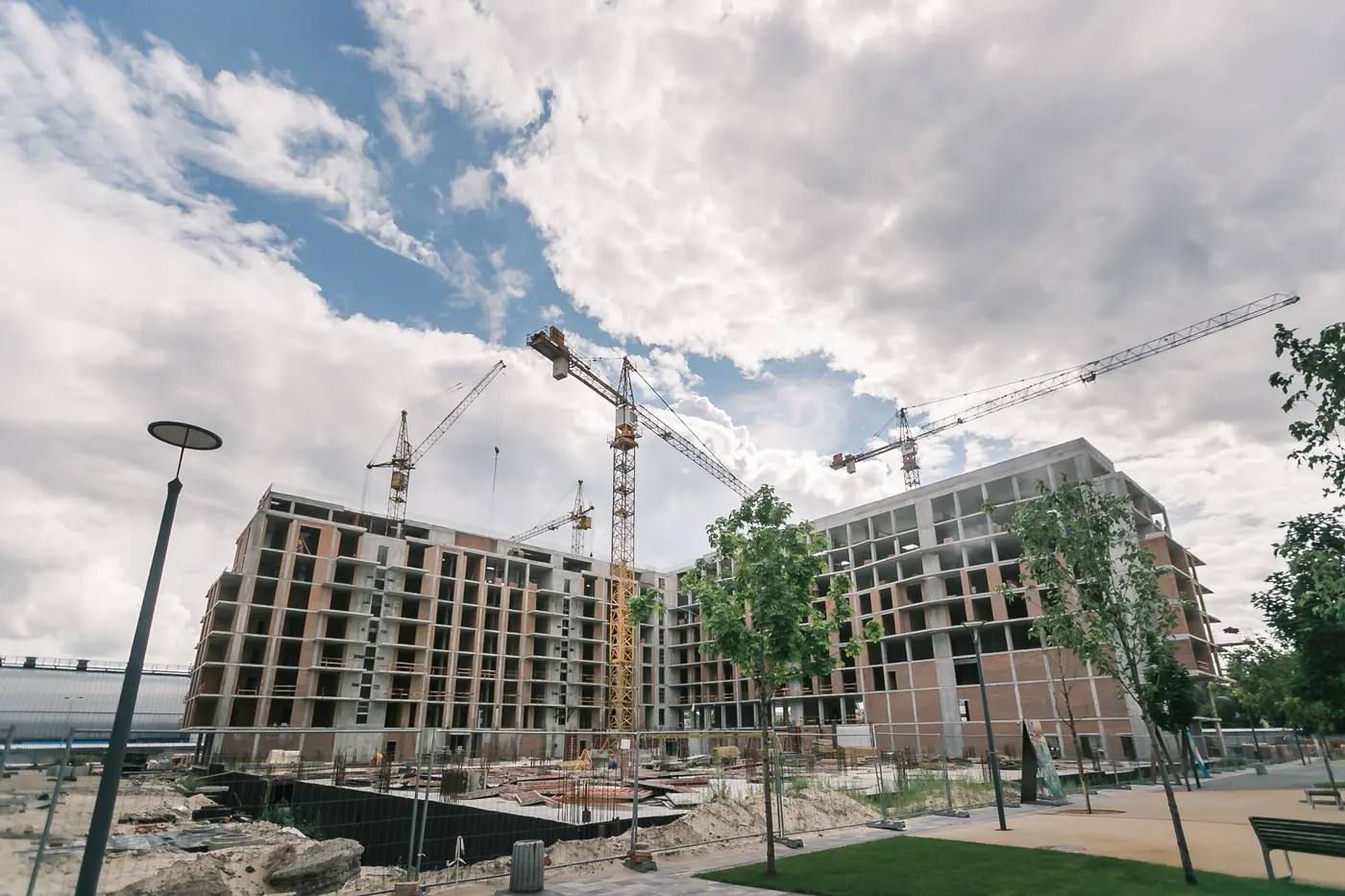

Будинок 5
1 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 7-го по 9-ий поверхи. Триває монтаж сходових маршів.
2 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 5-го по 9-ий поверхи. Триває монтаж сходових маршів.
3 секція

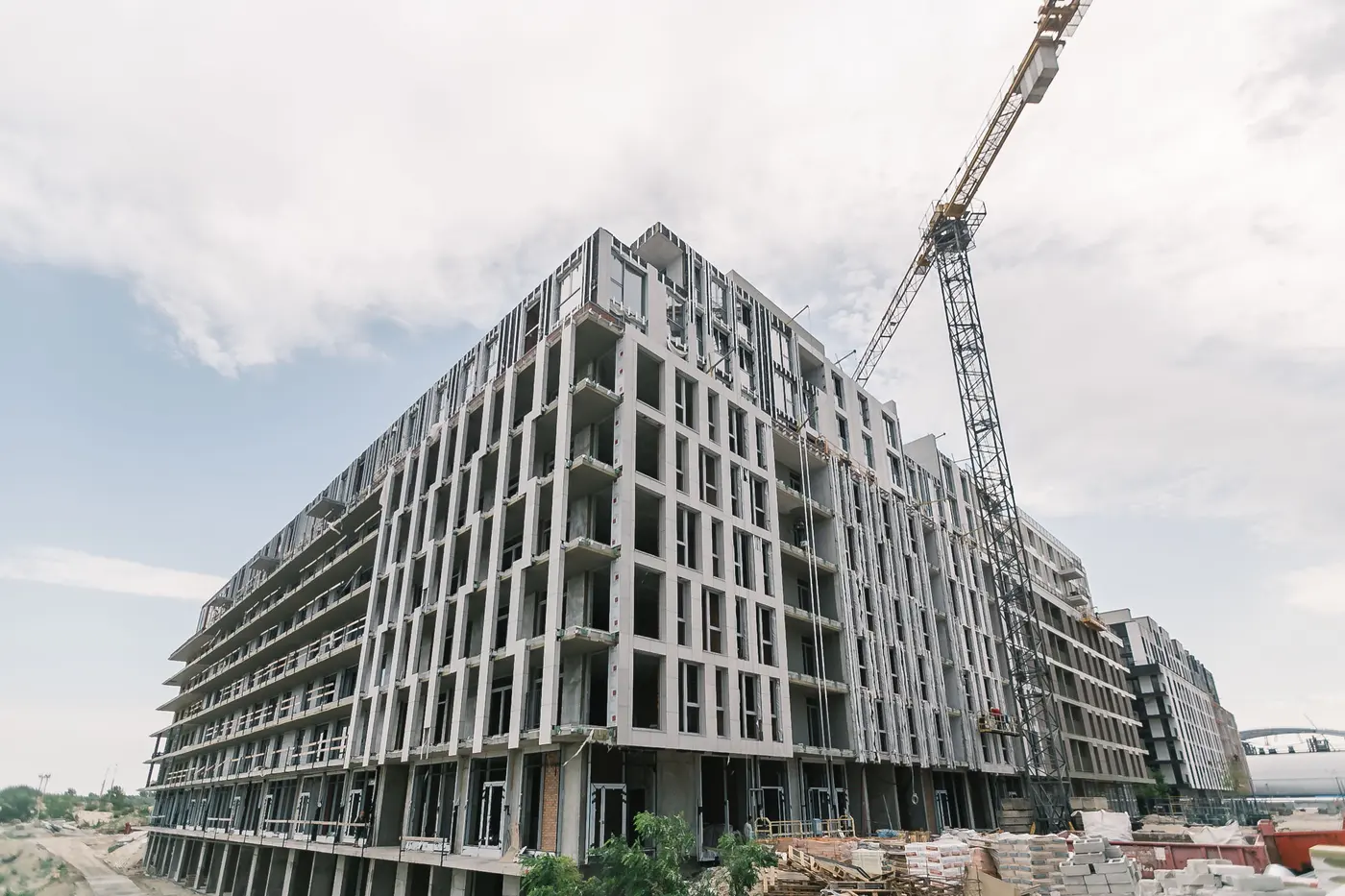

Виконується цегляна кладка з 5-го по 9-ий поверхи. Триває монтаж сходових маршів.
4 секція (Центр дитячого розвитку)

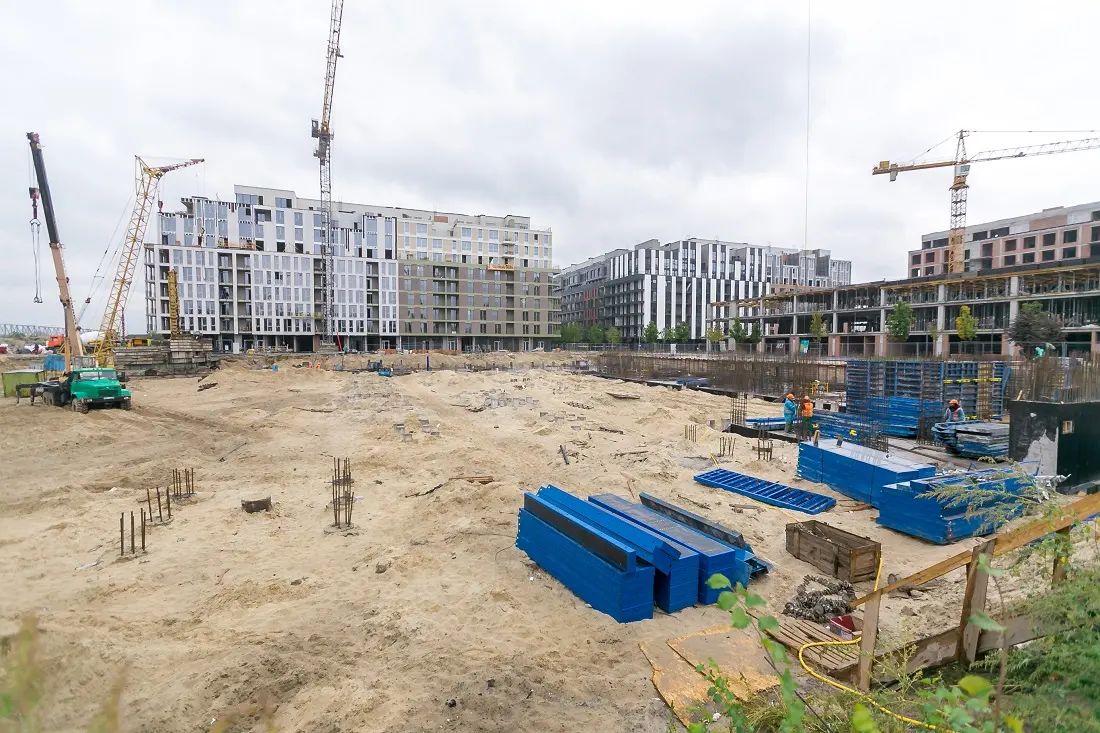

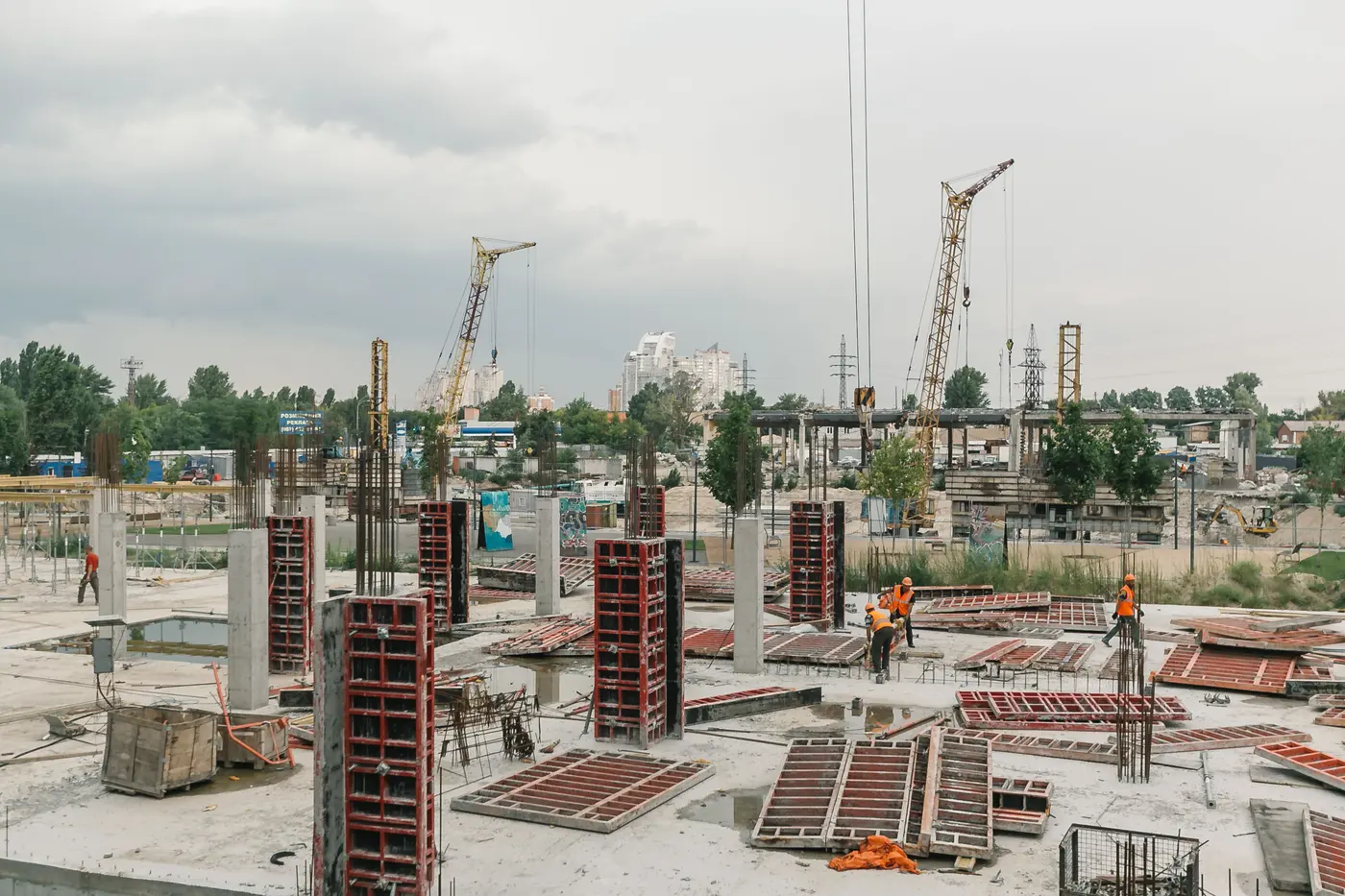

Фундамент: завершено влаштування фундаменту та підвалу. Виконуються роботи з влаштування вертикальних елементів 1-го поверху.
Паркінг
Фундамент: завершено влаштування фундаменту, виконуються роботи з влаштування вертикальних елементів підвального поверху.
Будинок 3
1 секція:

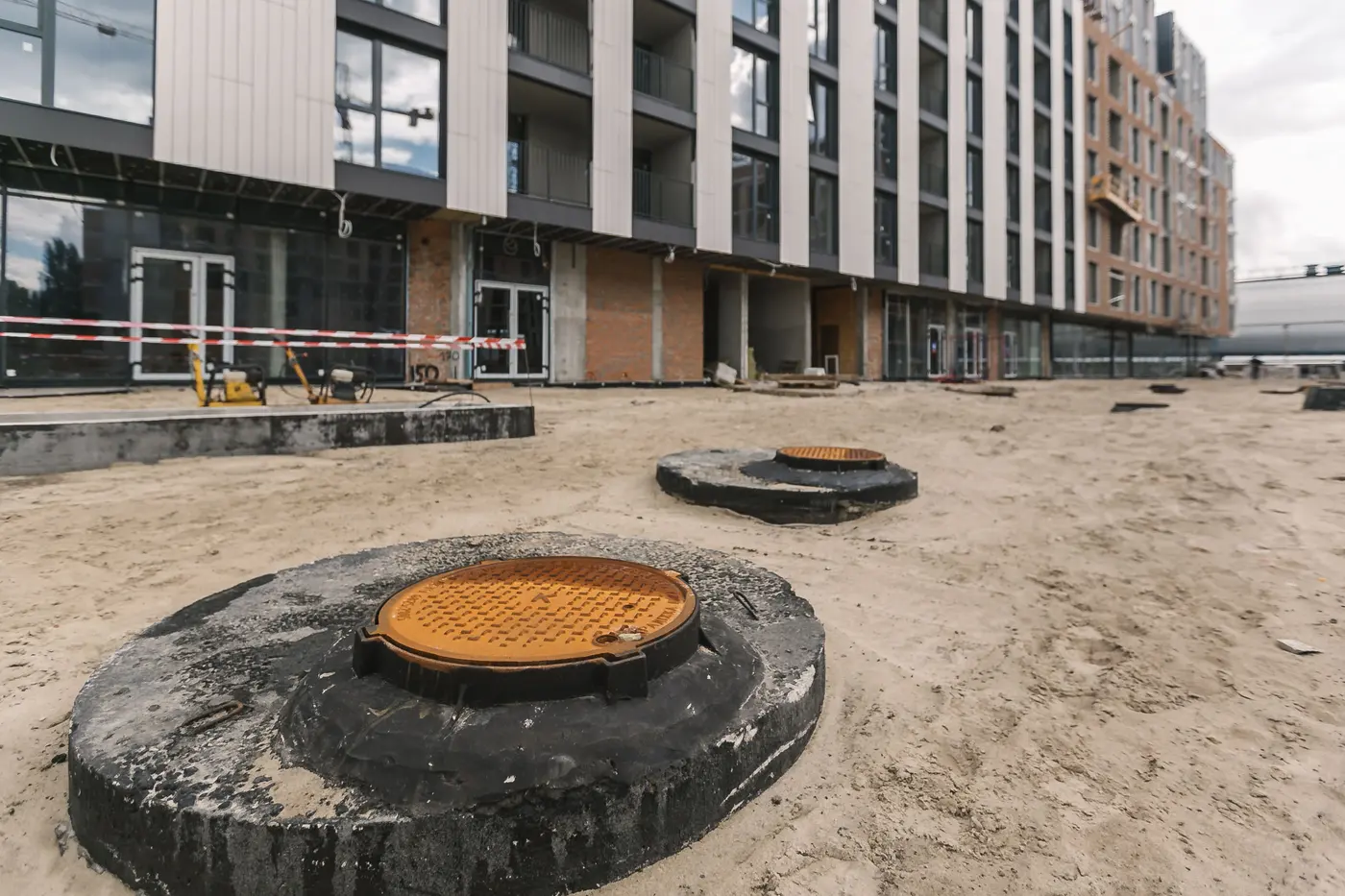

Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (84%), ведеться укладання плитки на підлогу (90%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
Зовнішні мережі: триває прокладання зовнішніх мереж, виконано 86%.
2 секція:
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 95%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.

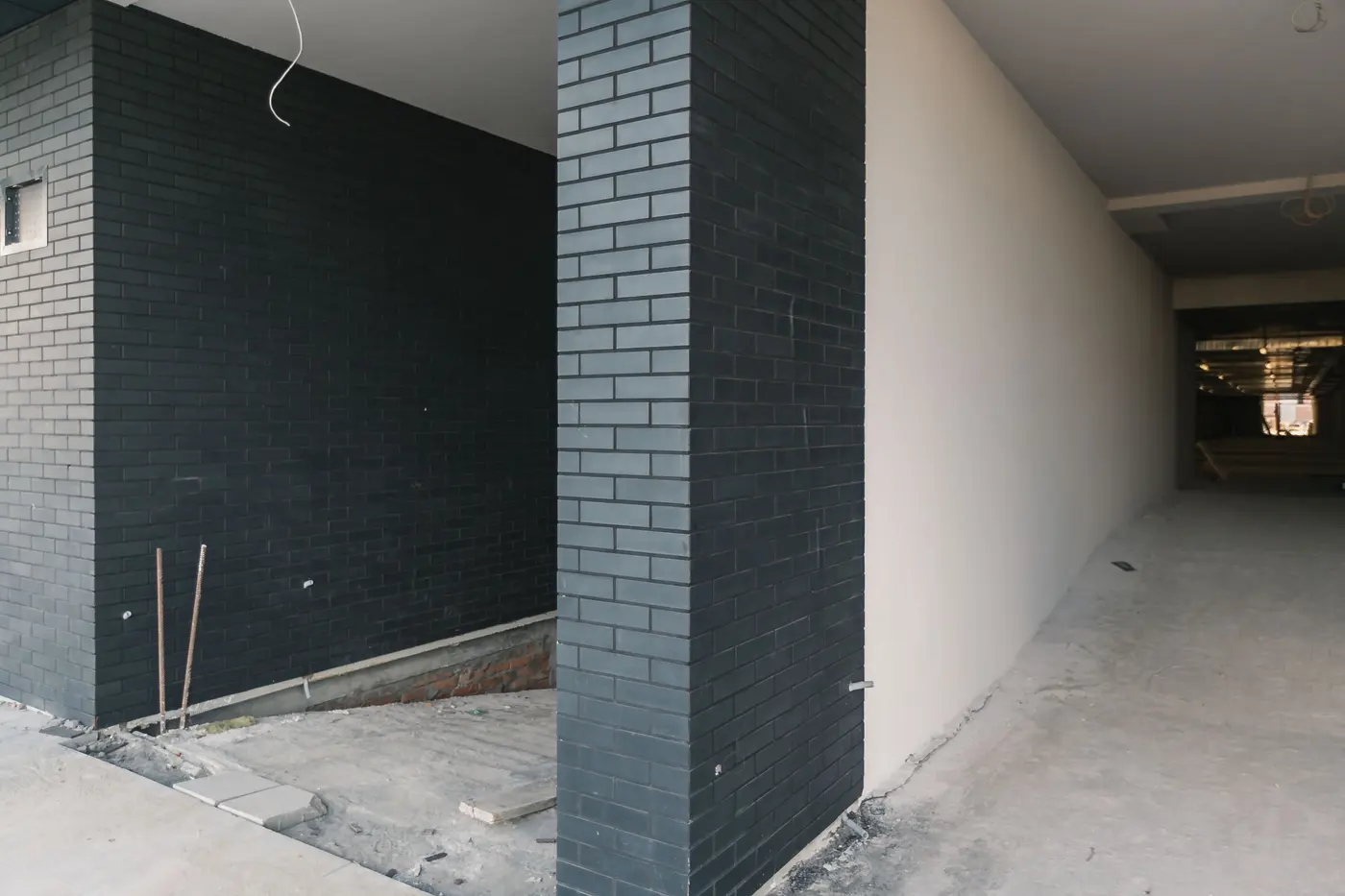

Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 98%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 76%, укладання плитки на підлогу в місцях загального користування - на 94%.

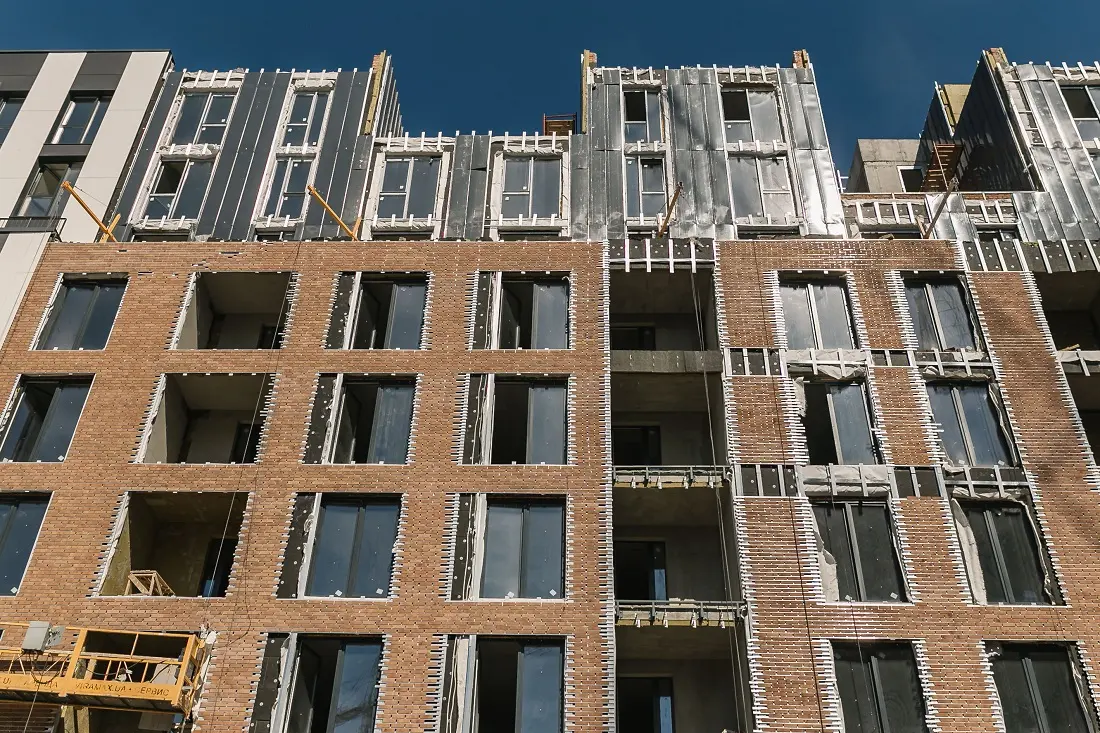

Фасад: роботи виконано на 49%.
Фасад дворовий: роботи виконано на 80%.
Зовнішні мережі: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 63%.
Фасад дворовий: роботи виконано на 68%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (78%), ведеться укладання плитки на підлогу (92%) в місцях загального користування.
Паркінг:
Завершено влаштування покрівельного шару паркінгу (гідроізоляційного шару). Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 9
1 секція:

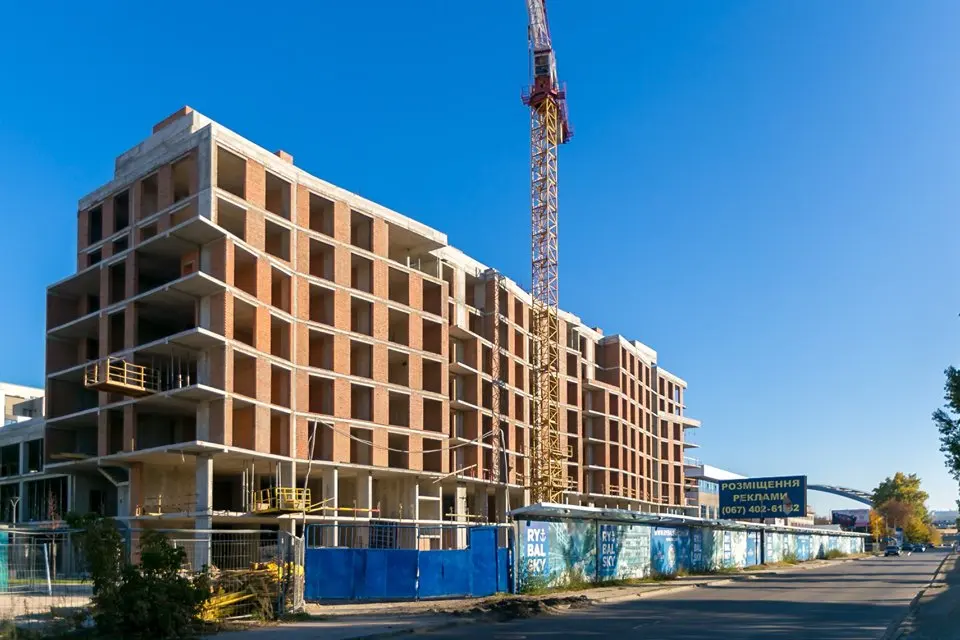

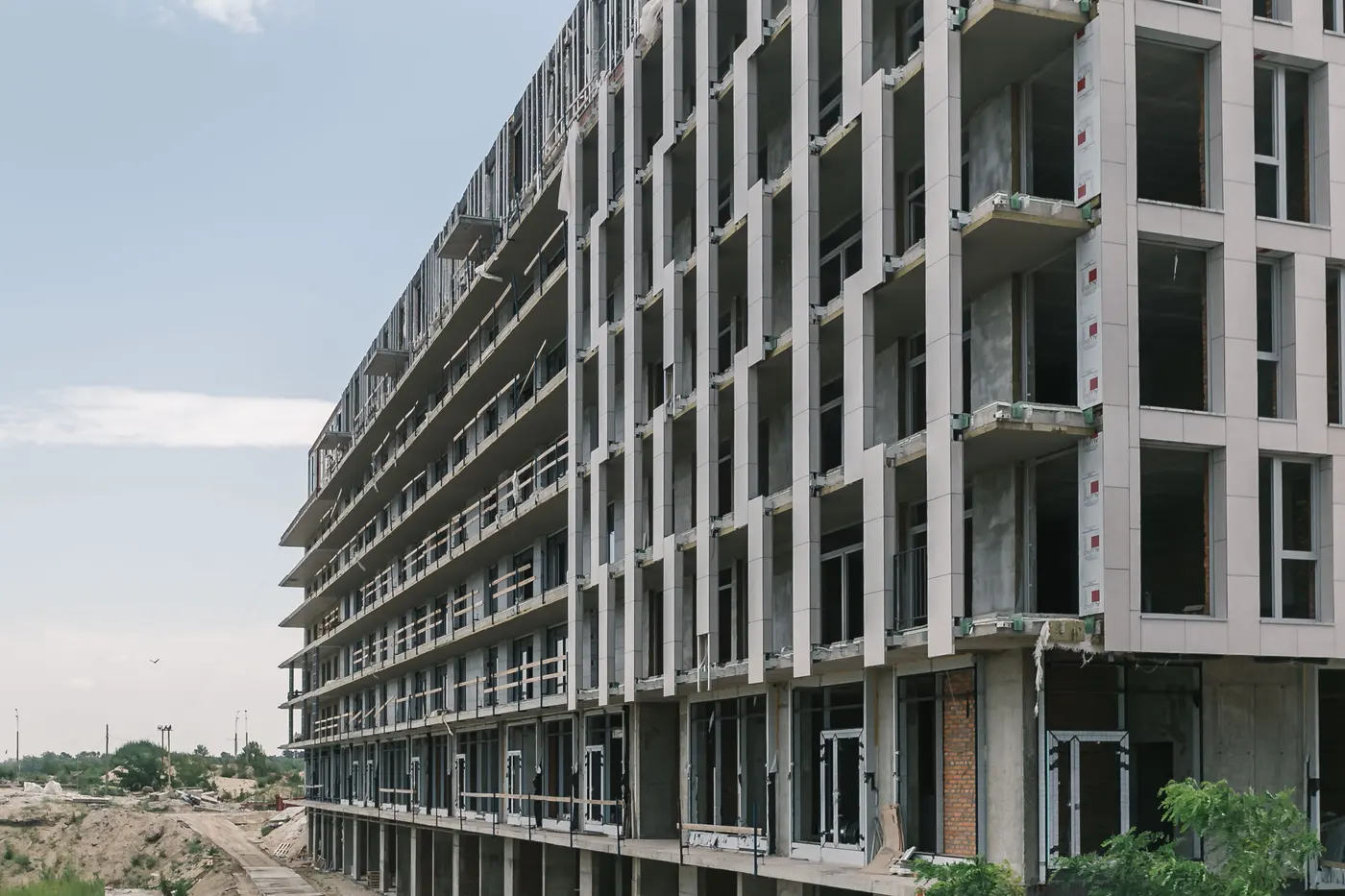

Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж - готовність 44%.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 40%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 48%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (80%), розпочато укладання плитки на підлогу (92%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 54%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (67%), триває укладання плитки на підлогу (82%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 26%.
Фасад дворовий: роботи виконано на 96%.

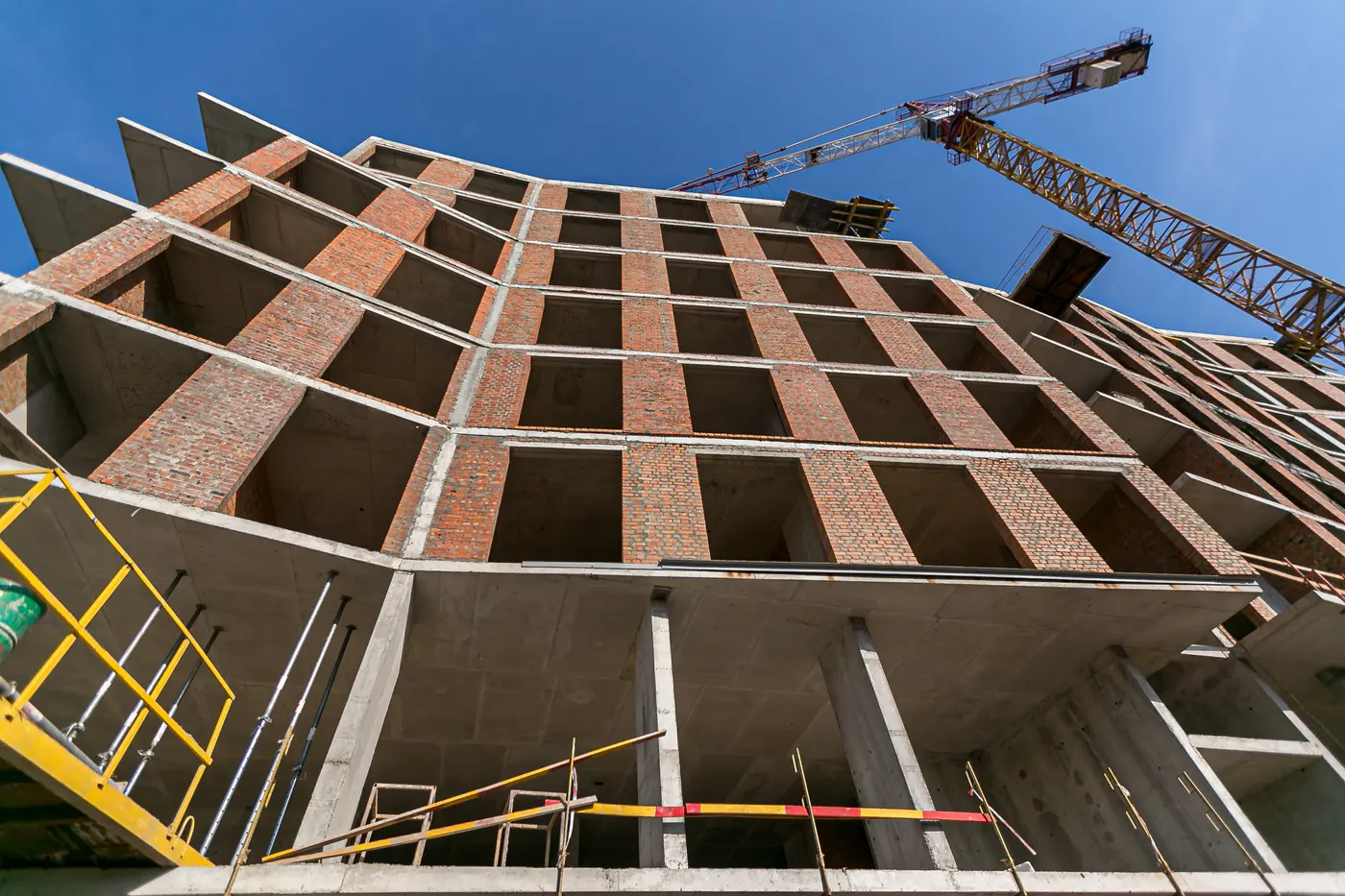

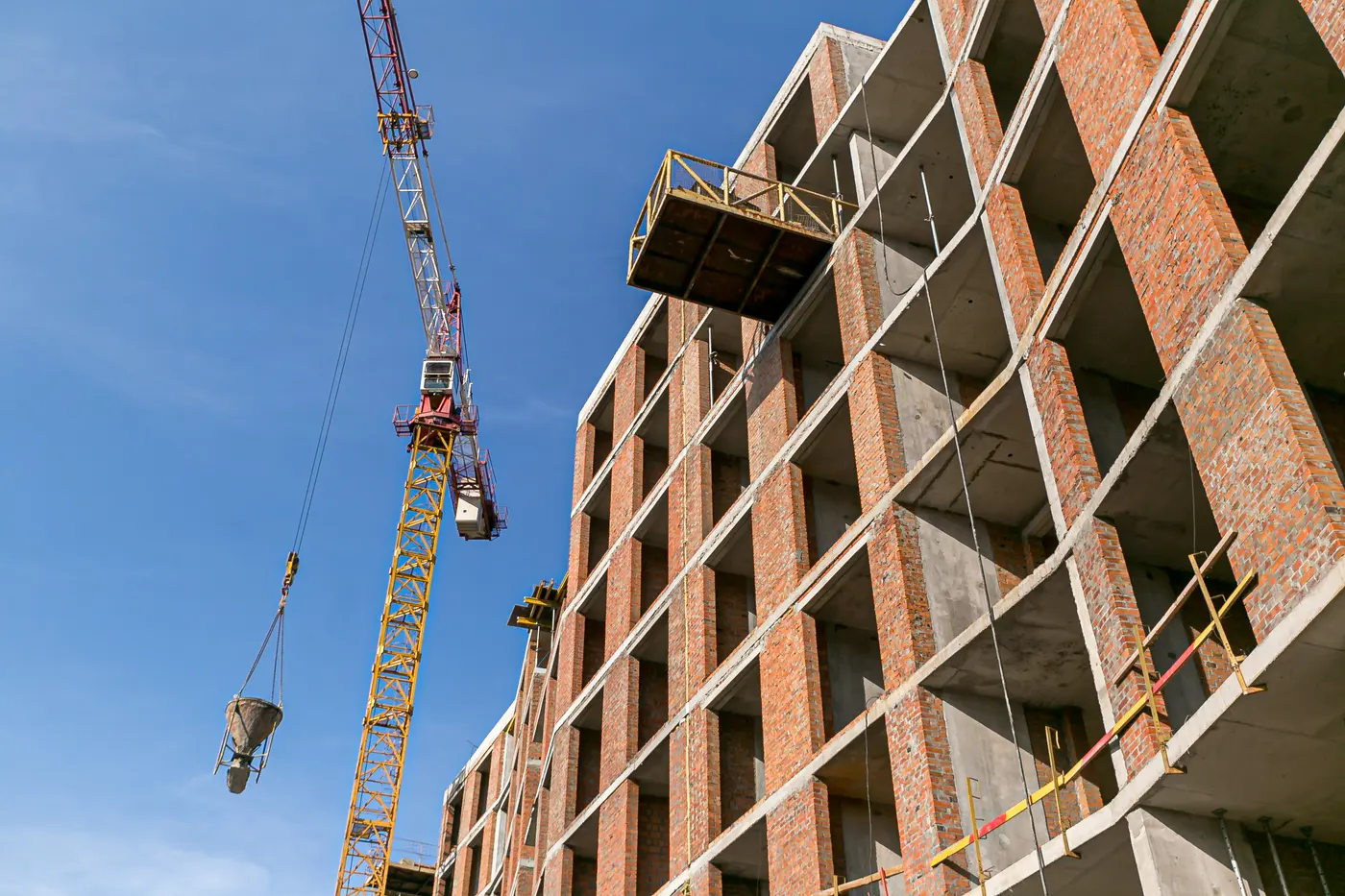

Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 81%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (62%), ведеться укладання плитки на підлогу (80%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Зовнішні мережі: триває прокладання зовнішніх мереж,роботи виконано на 95%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Завершено влаштування покрівельного шару паркінгу (гідроізоляційного шару). Основний комплекс робіт з благоустроєм виконано на 82%.

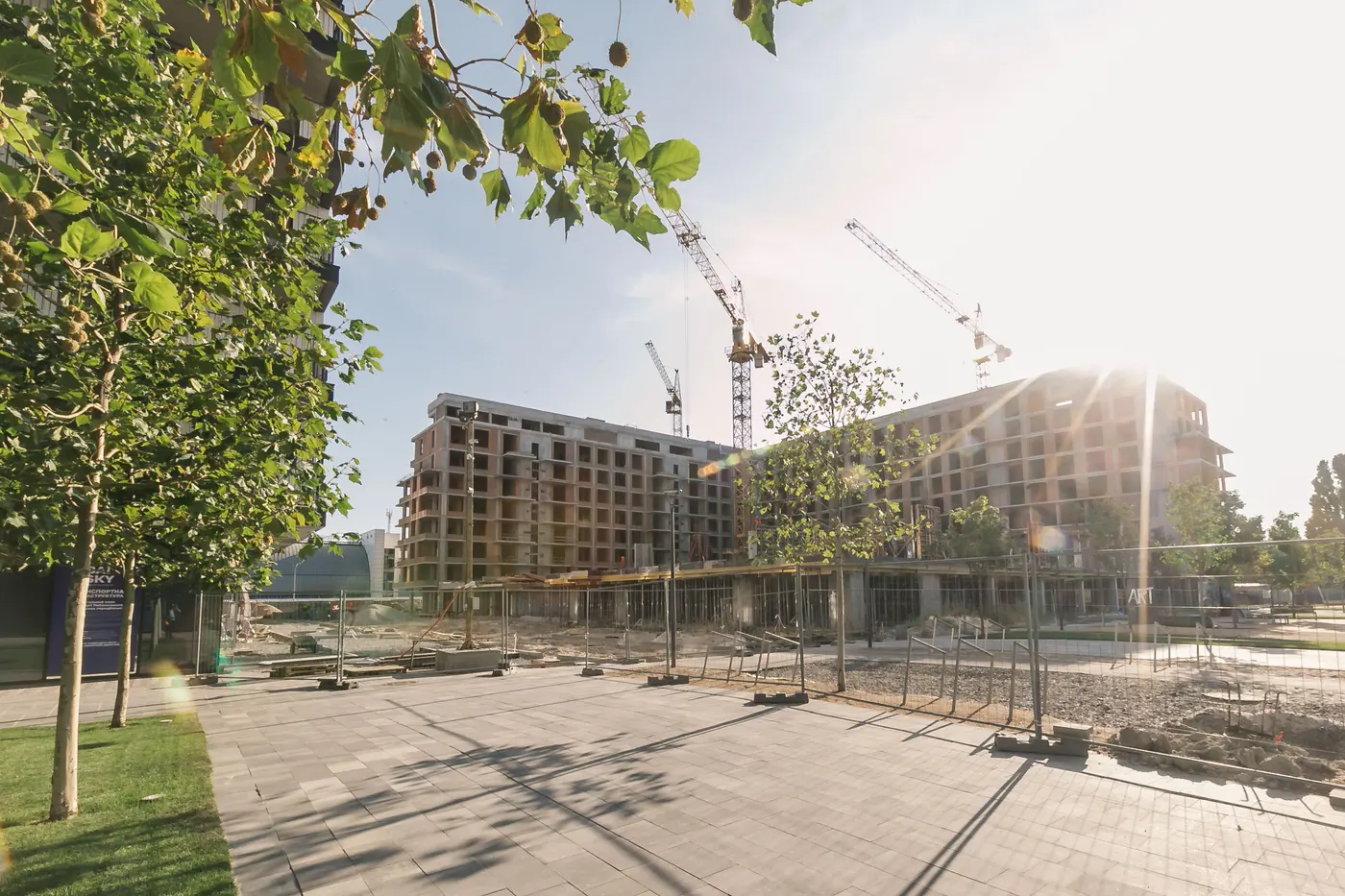

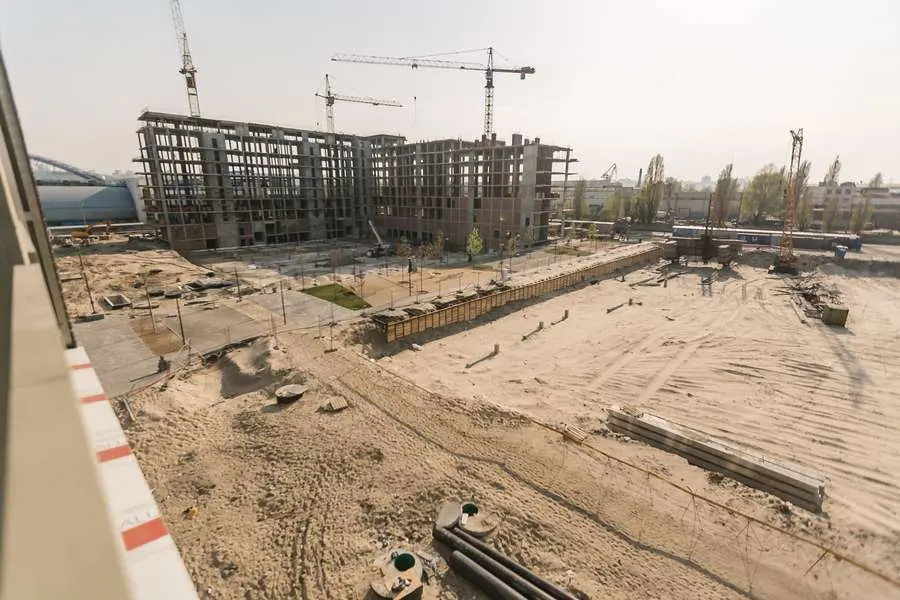

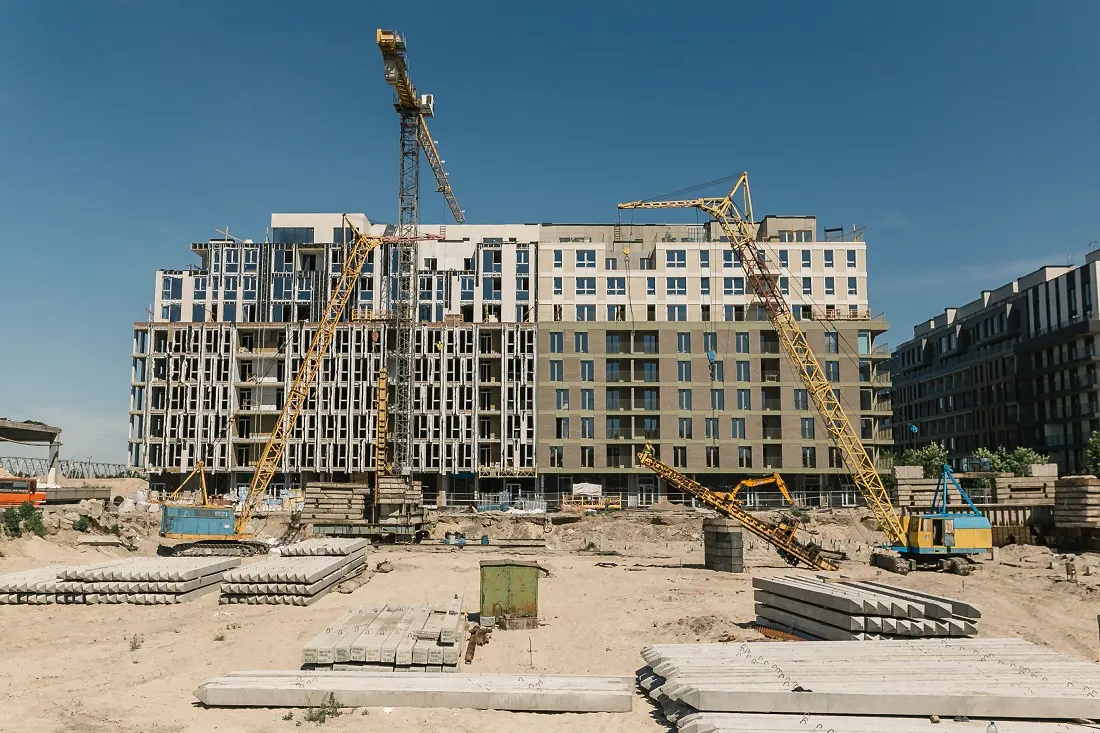

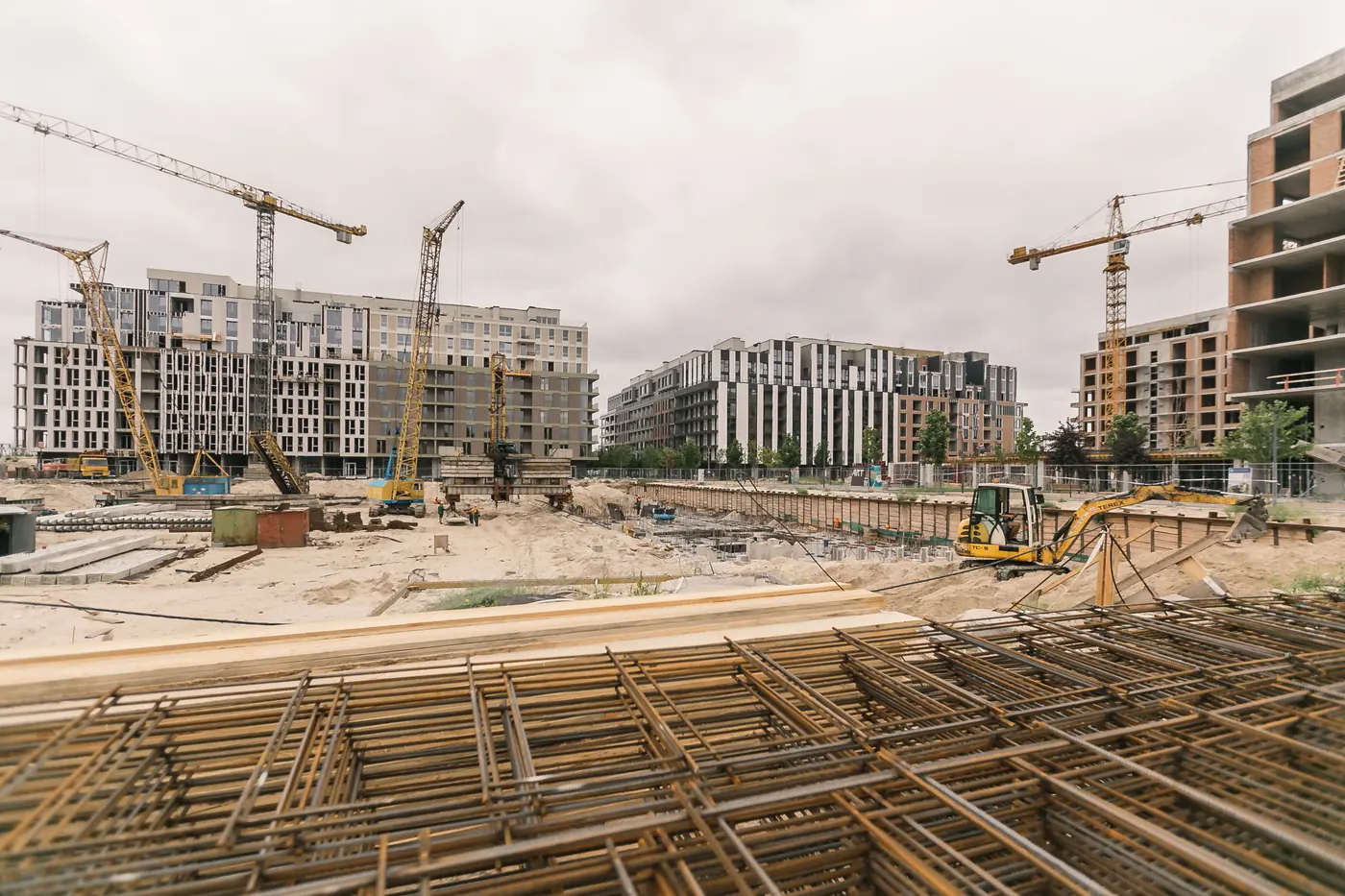

Дайджест будівництва житлового району RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (86%), ведеться укладання плитки на підлогу (90%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
Зовнішні мережі: триває прокладання зовнішніх мереж, виконано 91%.
2 секція:
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 97%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 98%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 78%, укладання плитки на підлогу в місцях загального користування - на 94%.
Фасад: роботи виконано на 62%.
Фасад дворовий: роботи виконано на 82%.
Зовнішні мережі: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 63%.
Фасад дворовий: роботи виконано на 71%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (92%) в місцях загального користування.
Паркінг:
Завершено влаштування покрівельного шару паркінгу (гідроізоляційного шару). Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція

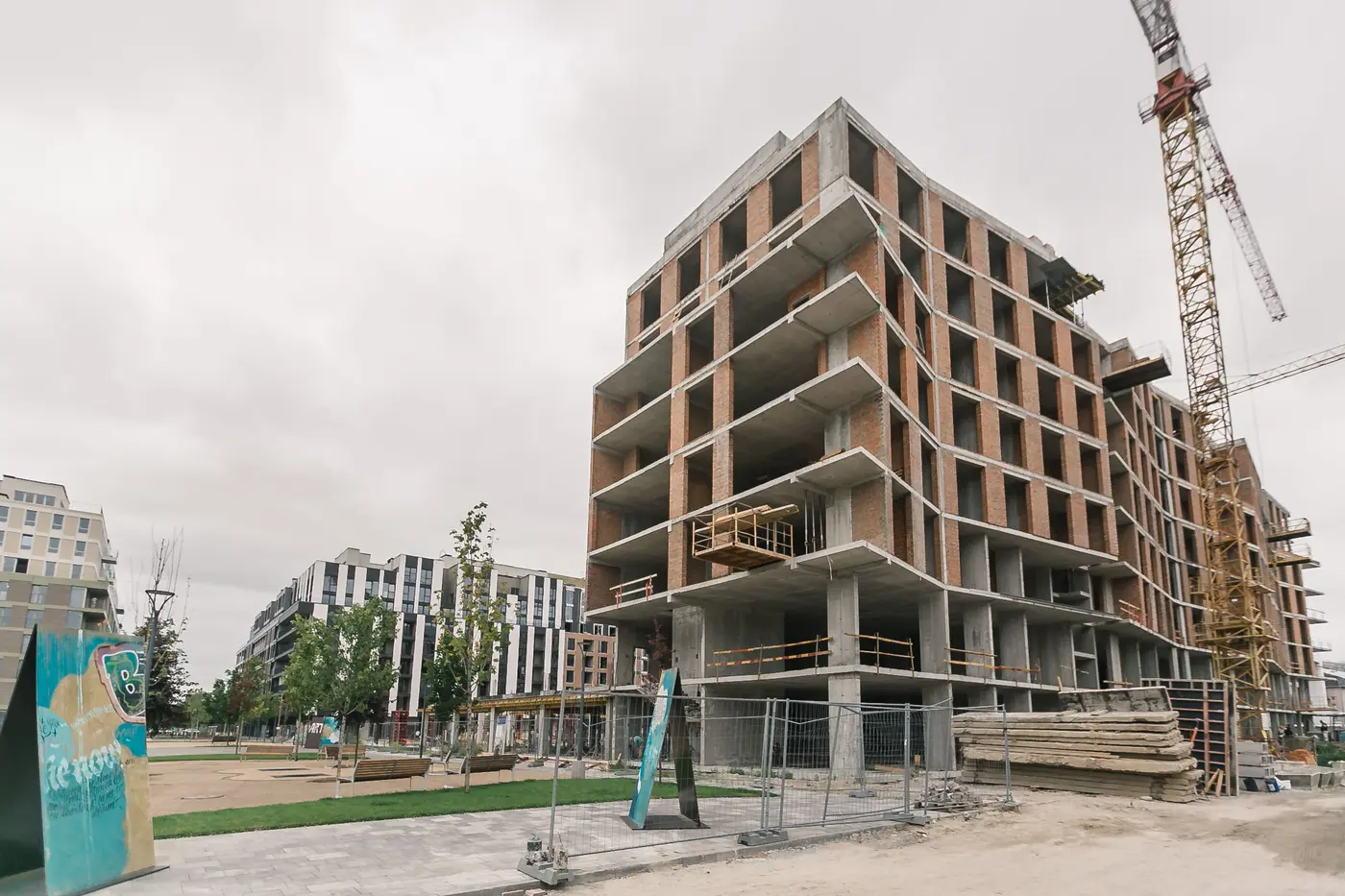

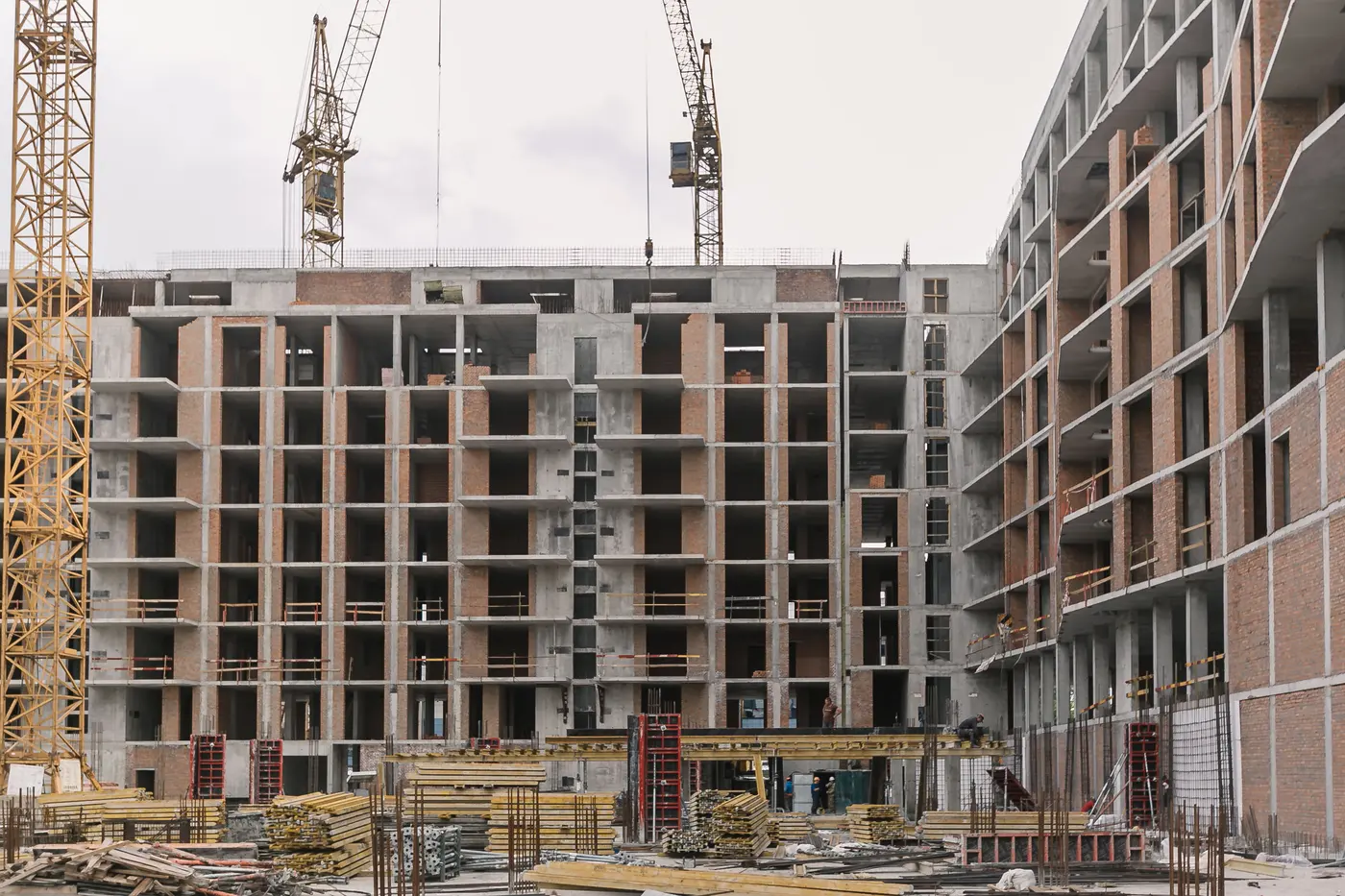

Закінчуються цегляна кладка на 9-му поверсі. Тривають роботи з монтажу вентиляційних блоків.
2 секція
Закінчуються роботи з влаштування парапетів. Виконується цегляна кладка з 7-го по 9-ий поверхи. Триває монтаж сходових маршів і вентиляційних блоків.
3 секція
Виконується цегляна кладка з 7-го по 9-ий поверхи. Триває монтаж сходових маршів.
4 секція (Центр дитячого розвитку)

Фундамент: завершено влаштування фундаменту та підвалу. Виконуються роботи з влаштування вертикальних елементів 1-го поверху.
Паркінг
Фундамент: завершено влаштування фундаменту, виконуються роботи з влаштування вертикальних елементів 1-го поверху.
Будинок 9
1 секція:
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: розпочато роботи по прокладанню зовнішніх мереж - готовність 44%.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 40%.

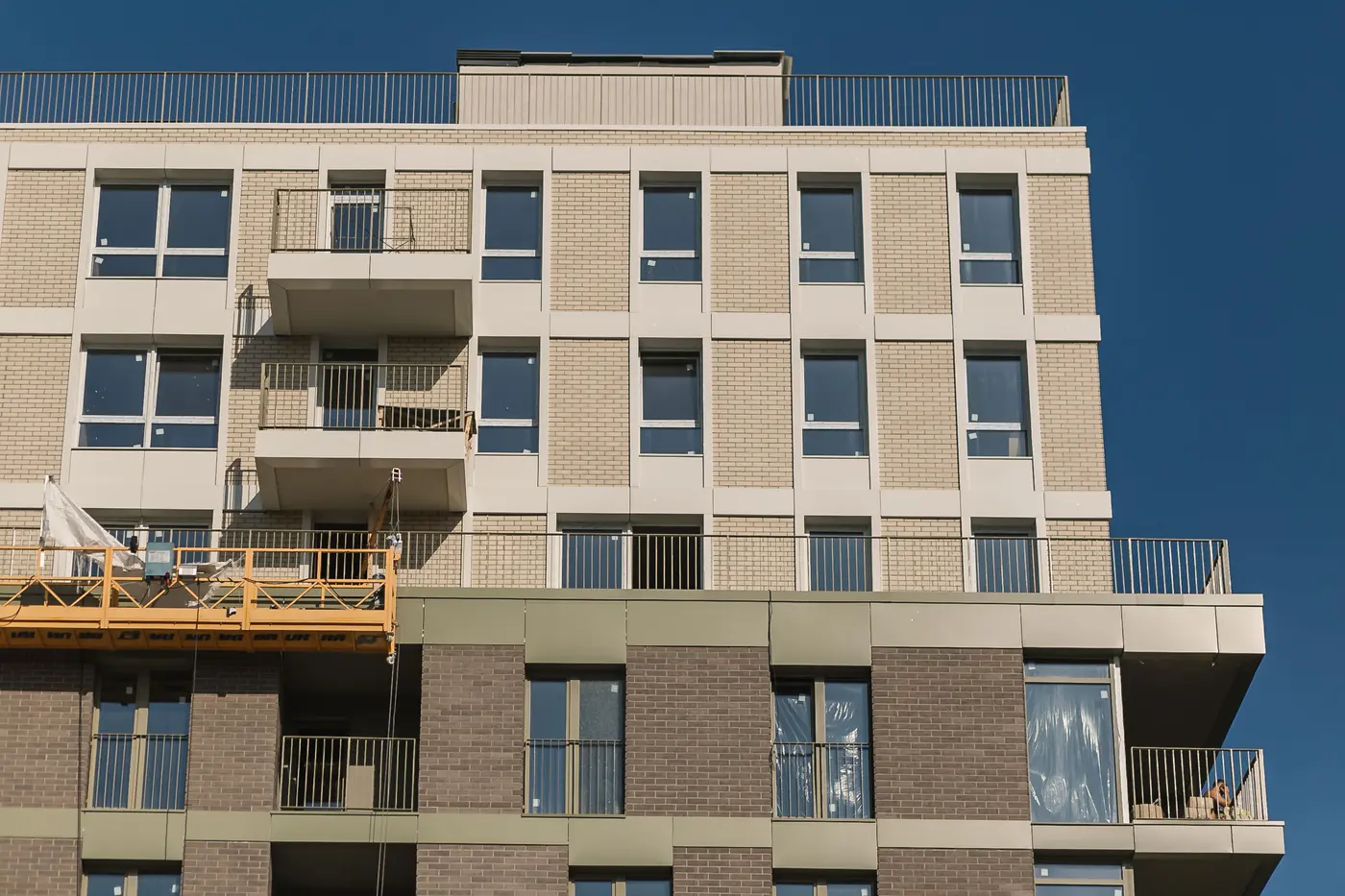

Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 48%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (82%), розпочато укладання плитки на підлогу (92%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 54%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (69%), триває укладання плитки на підлогу (82%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 28%.
Фасад дворовий: роботи виконано на 96%.

Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж, роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 87%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (64%), ведеться укладання плитки на підлогу (80%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:

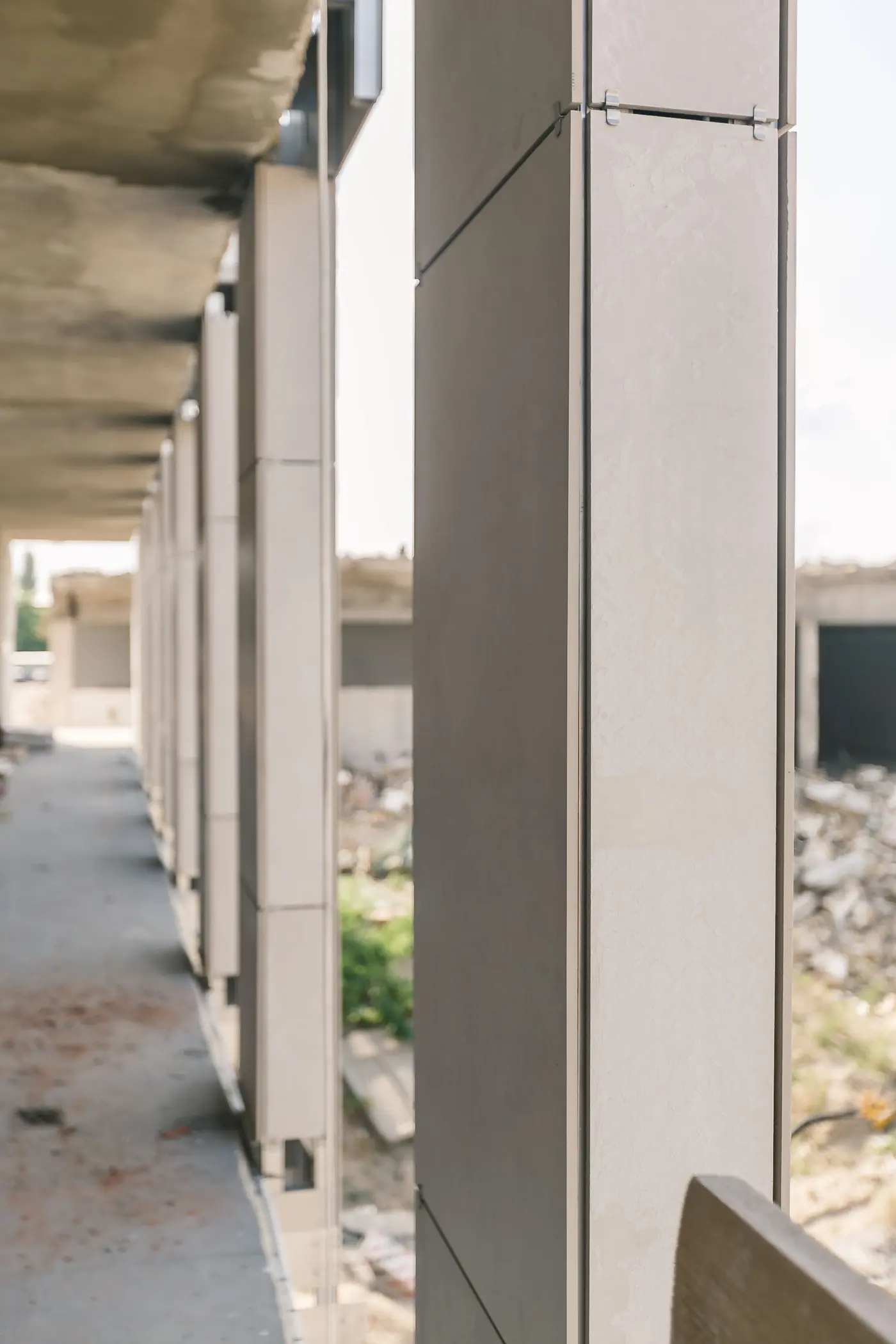

Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Зовнішні мережі: триває прокладання зовнішніх мереж, роботи виконано на 95%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Завершено влаштування покрівельного шару паркінгу (гідроізоляційного шару). Основний комплекс робіт з благоустроєм виконано на 89%.
Будинок 11

Виконуються роботи з влаштування пальового поля.

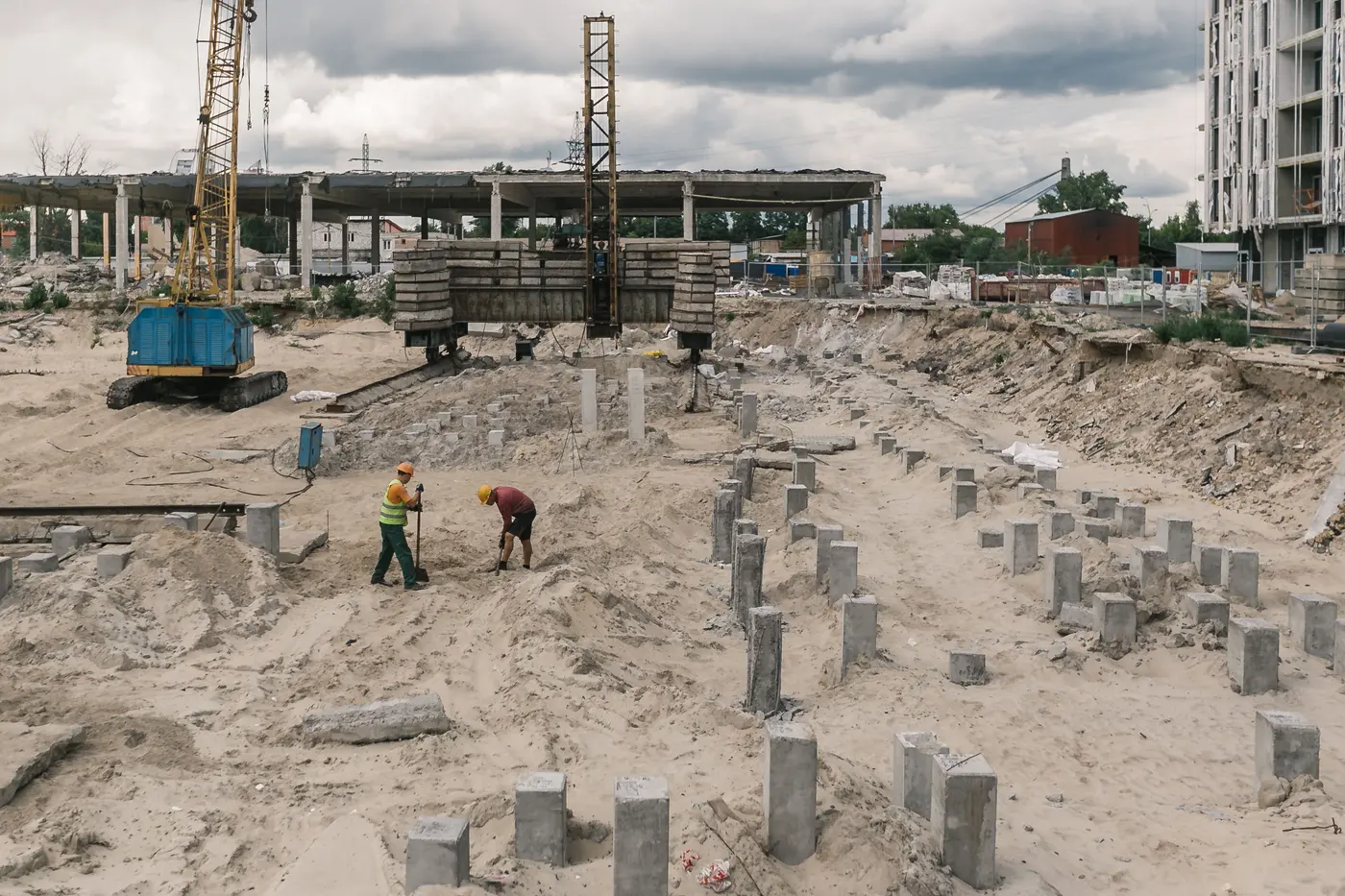

Кількість вдавлювальних паль складає 1225 шт: у 3-й секції забурено 149 паль, 4-й секції - 140 паль, 4-й секції - 170 паль, 6-й секції - 281 паля, 7-й секції - 153 палі, у паркінгу - 332 палі.
Переглядайте нові фото та підписуйтеся на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/
Новини будівництва житлового району RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (86%), ведеться укладання плитки на підлогу (90%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
Зовнішні мережі: триває прокладання зовнішніх мереж, виконано 91%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.

Монтаж дверей: квартирні двері змонтовано.

Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 80%, укладання плитки на підлогу в місцях загального користування - на 96%.
Фасад: роботи виконано на 67%.
Фасад дворовий: роботи виконано на 85%.
Зовнішні мережі: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 65%.
Фасад дворовий: роботи виконано на 88%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (82%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція

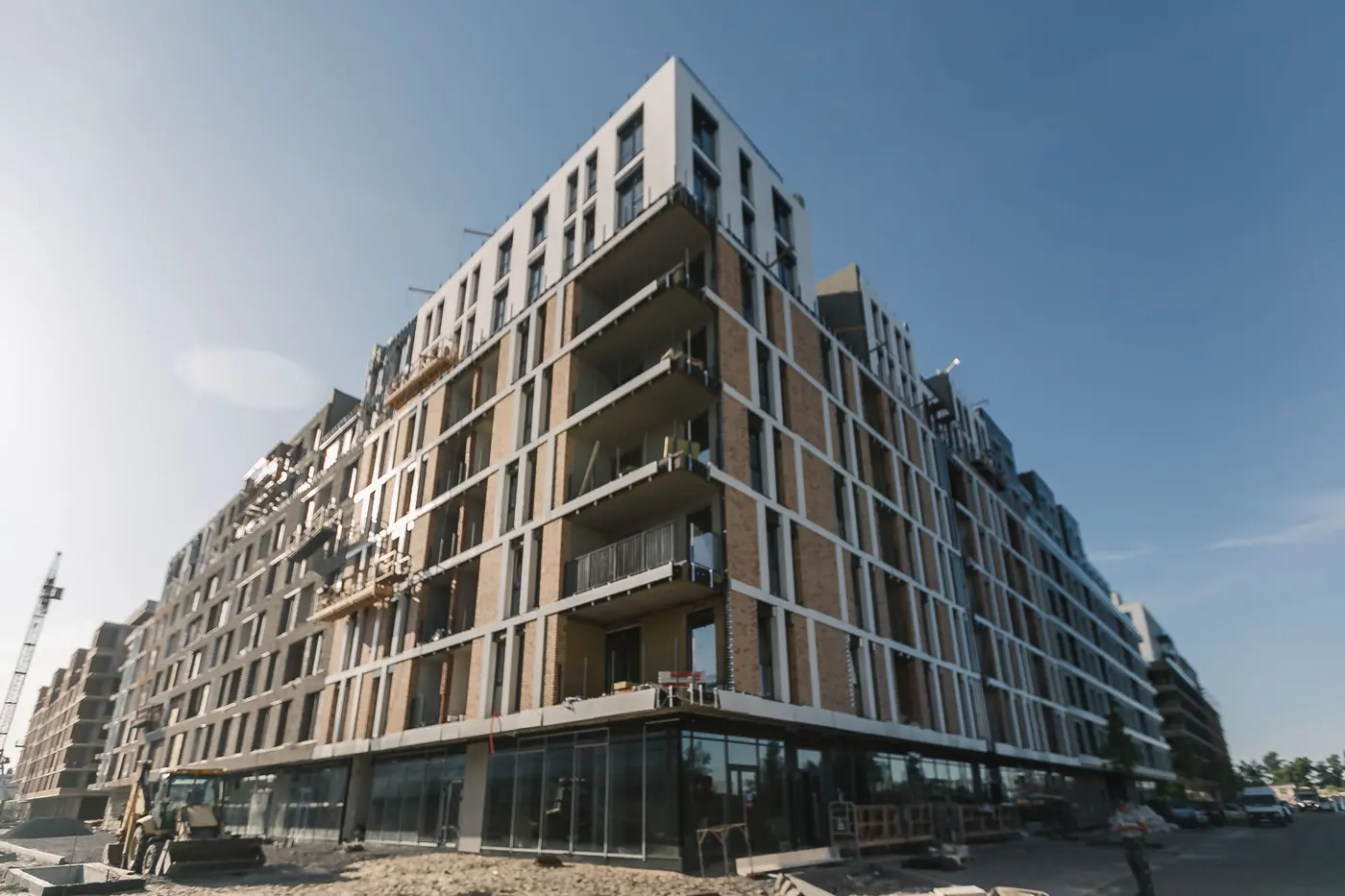

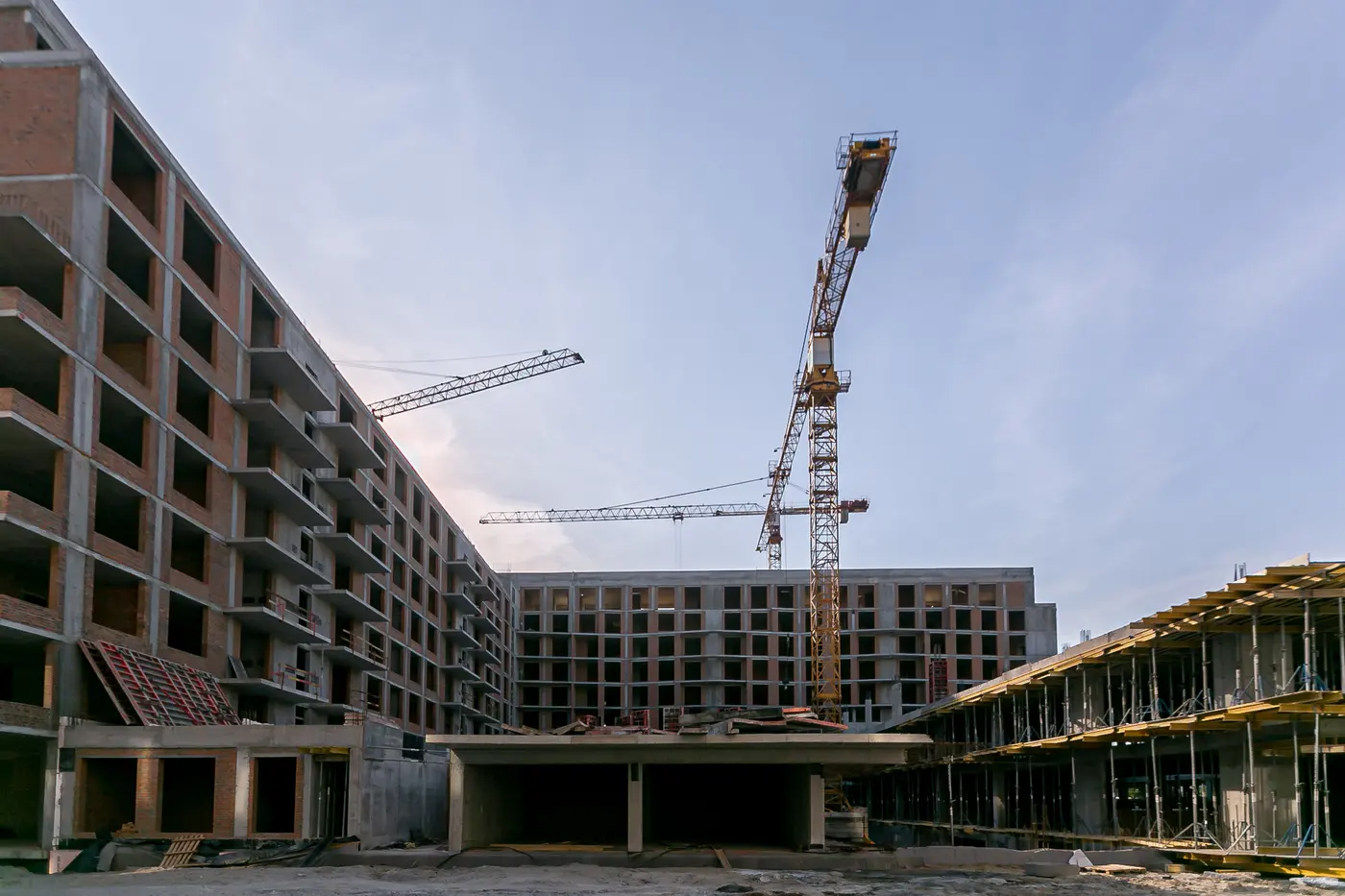

Закінчується цегляна кладка на 9-му поверсі. Тривають роботи з монтажу вентиляційних блоків.
2 секція
Закінчується цегляна кладка на 9-му поверсі. Тривають роботи з монтажу вентиляційних блоків.
3 секція
Виконується цегляна кладка з 8-го по 9-ий поверхи. Триває монтаж сходових маршів.

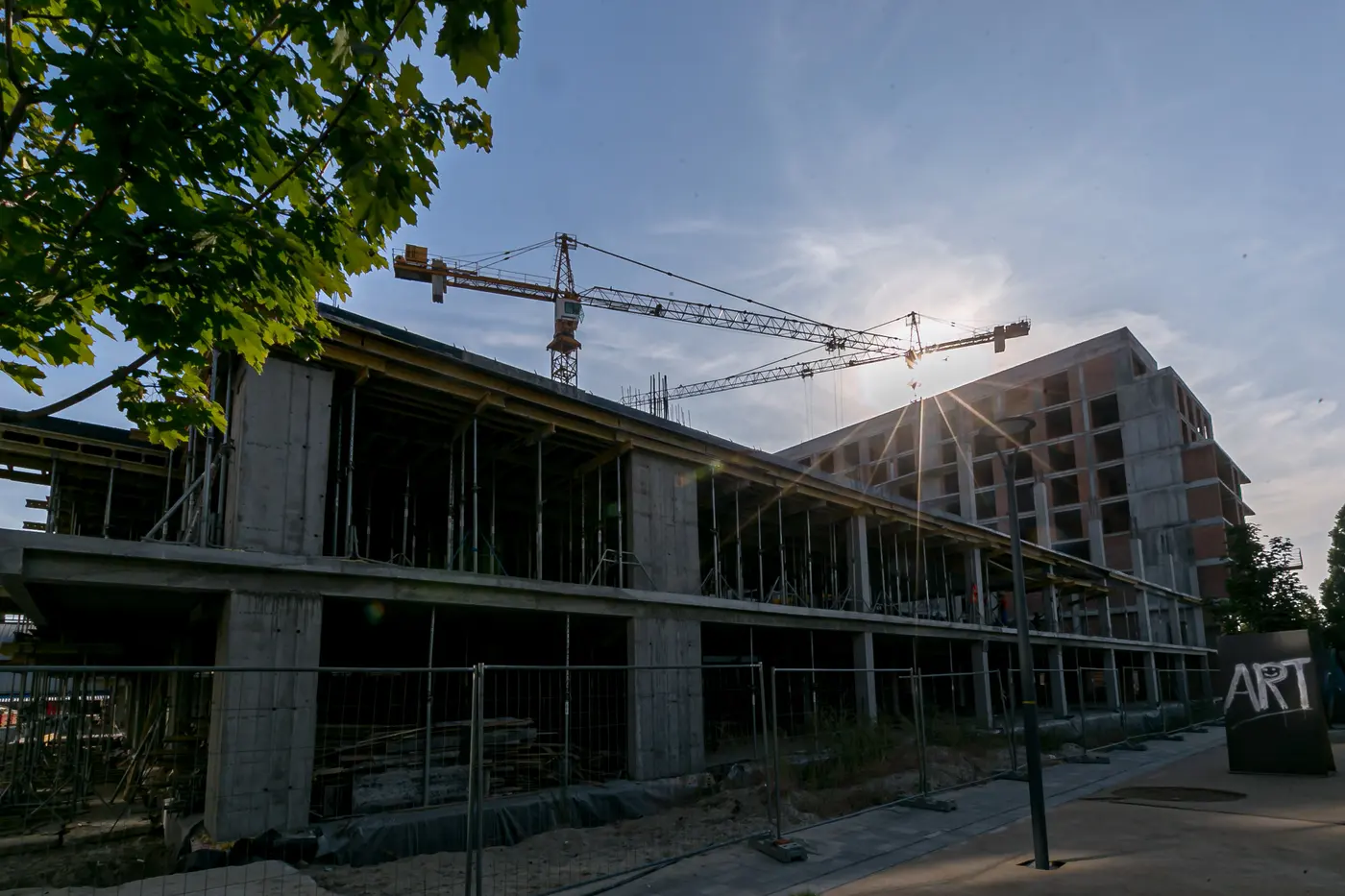

4 секція (Центр дитячого розвитку)

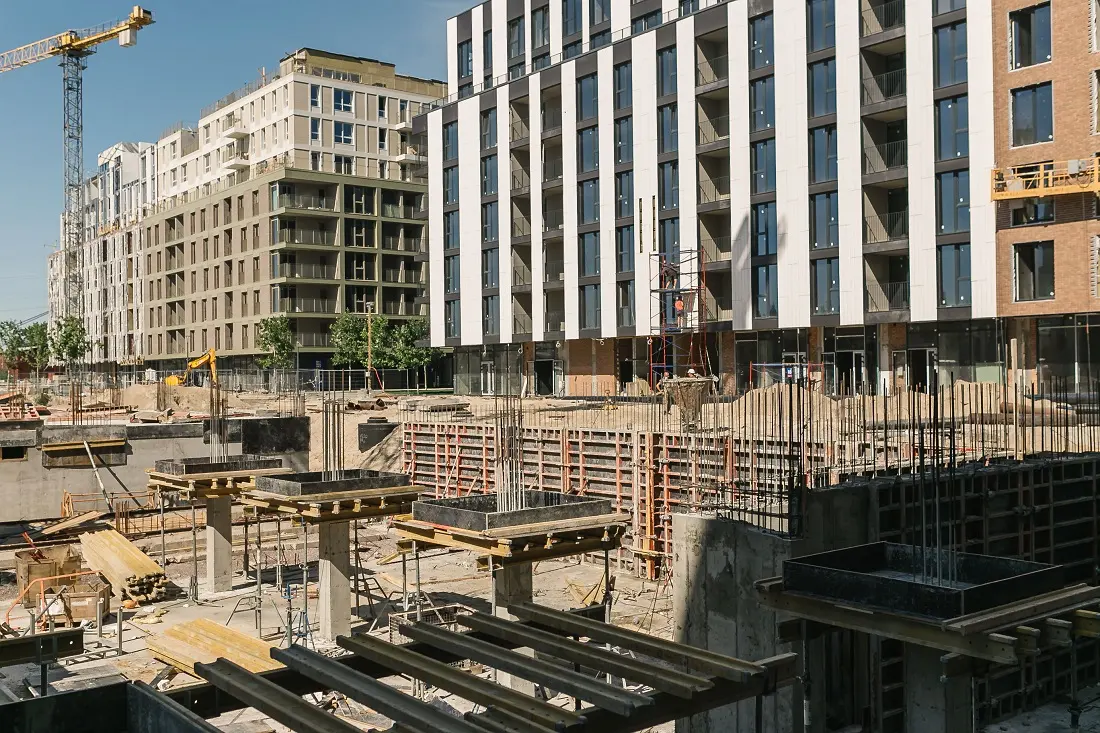

Виконуються роботи з влаштування вертикальних елементів 1-го поверху.

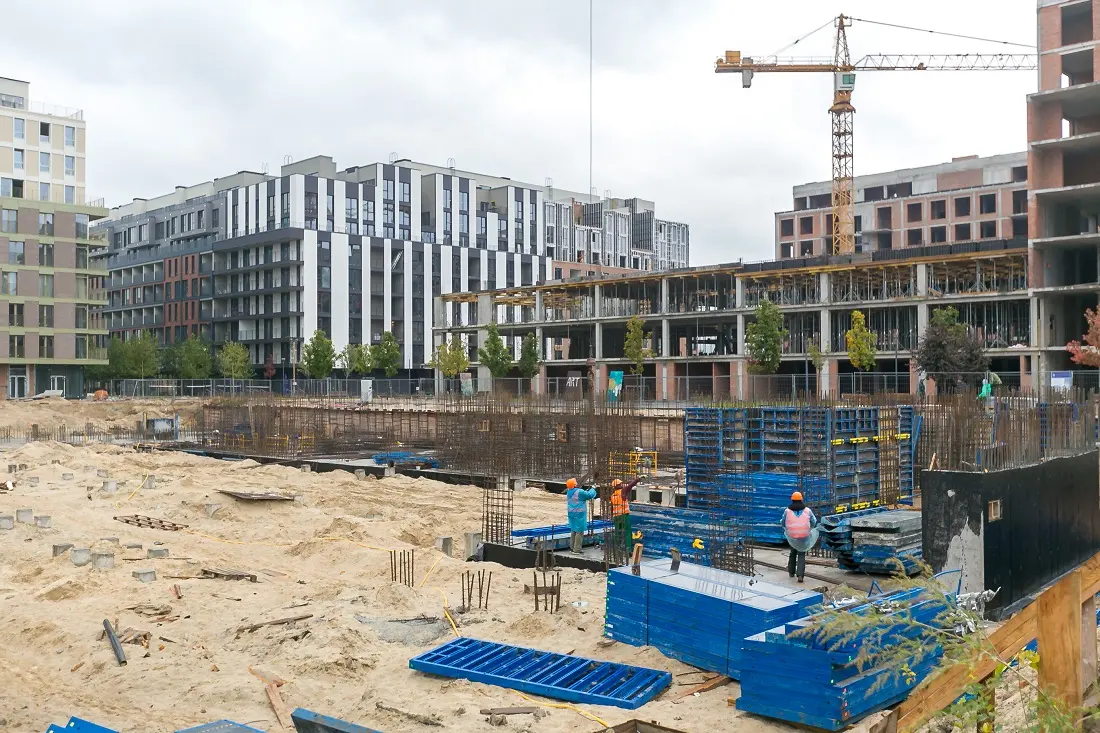

Паркінг

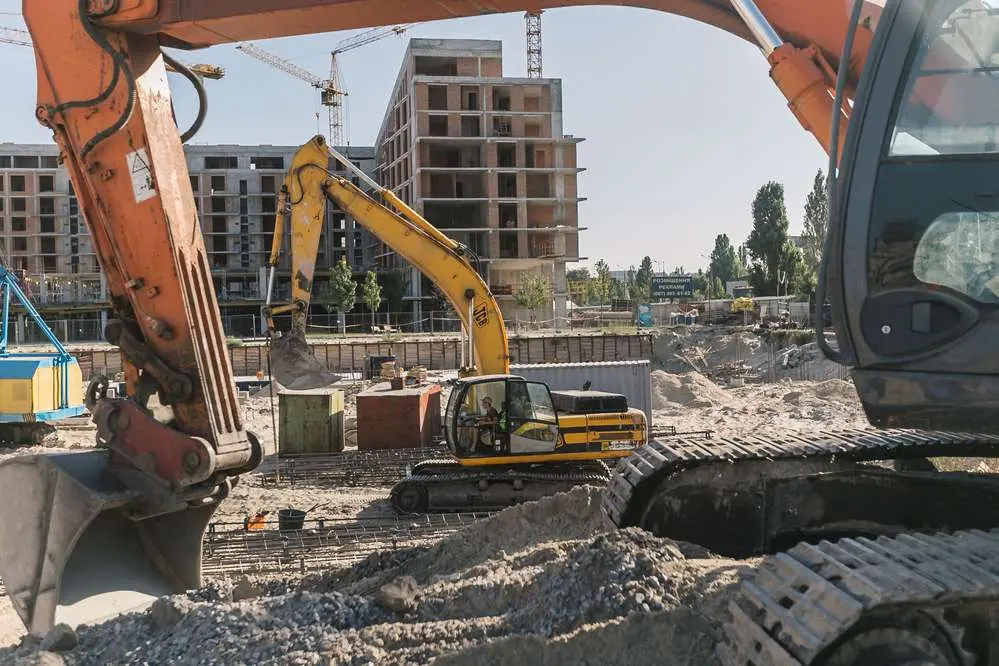

Виконуються роботи з влаштування парапетів 1-го поверху.
Будинок 9
1 секція:
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 44%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (84%), розпочато укладання плитки на підлогу (92%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 58%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (69%), триває укладання плитки на підлогу (90%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 28%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (68%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Зовнішні мережі: триває прокладання зовнішніх мереж,
роботи виконано на 95%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Переглядайте нові фото та підписуйтеся на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/
Публікуємо наш щотижневий звіт будівництва житлового району RYBALSKY!
Будинок 5
1 секція

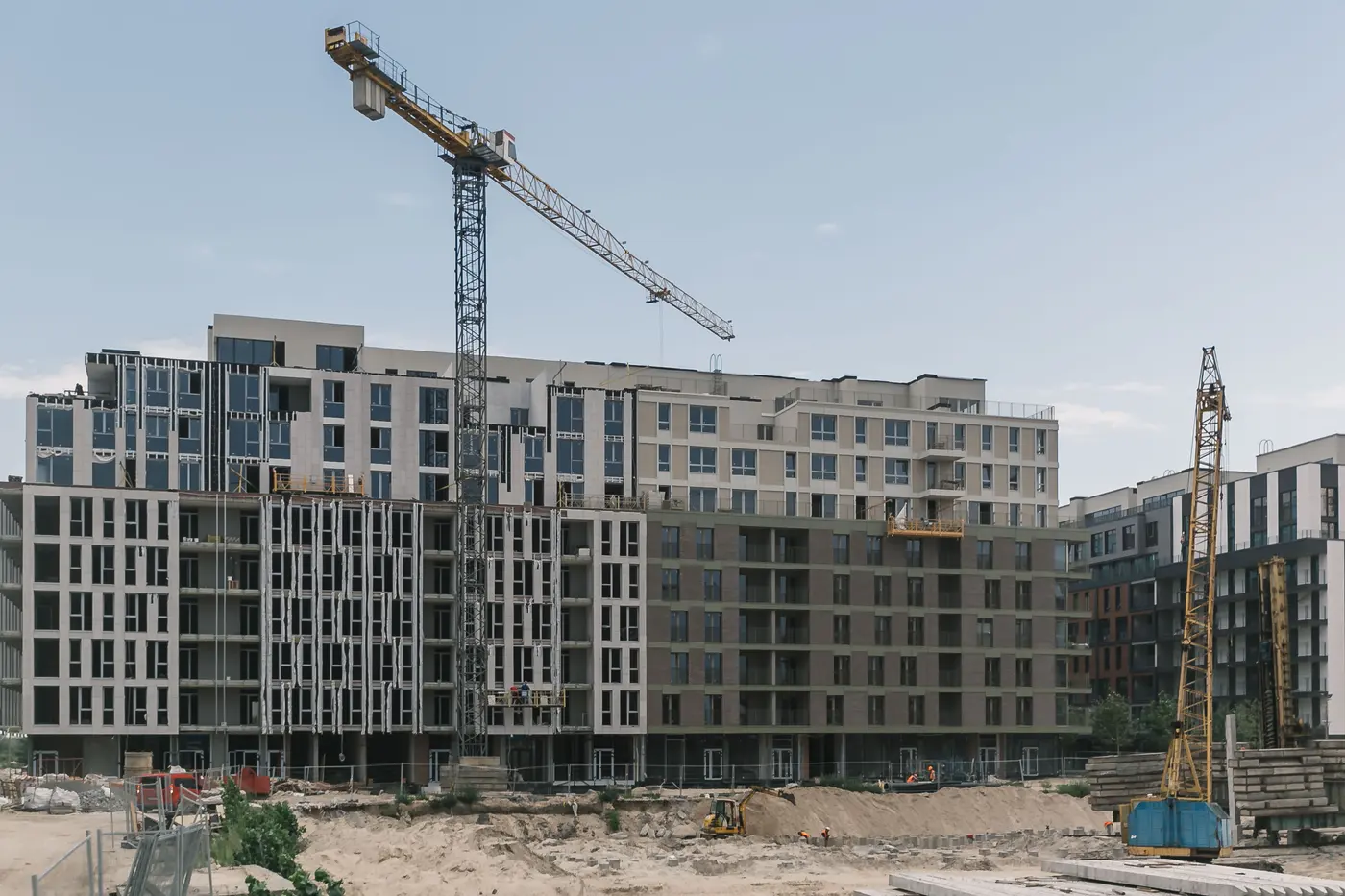

Закінчуються роботи з влаштування кладки покрівлі. Триває монтаж вентиляційних блоків.
2 секція
Закінчується цегляна кладка на 9-му поверсі. Тривають роботи з монтажу вентиляційних блоків.
3 секція
Виконується цегляна кладка з 8-го по 9-ий поверхи. Триває монтаж сходових маршів.
4 секція (Центр дитячого розвитку)

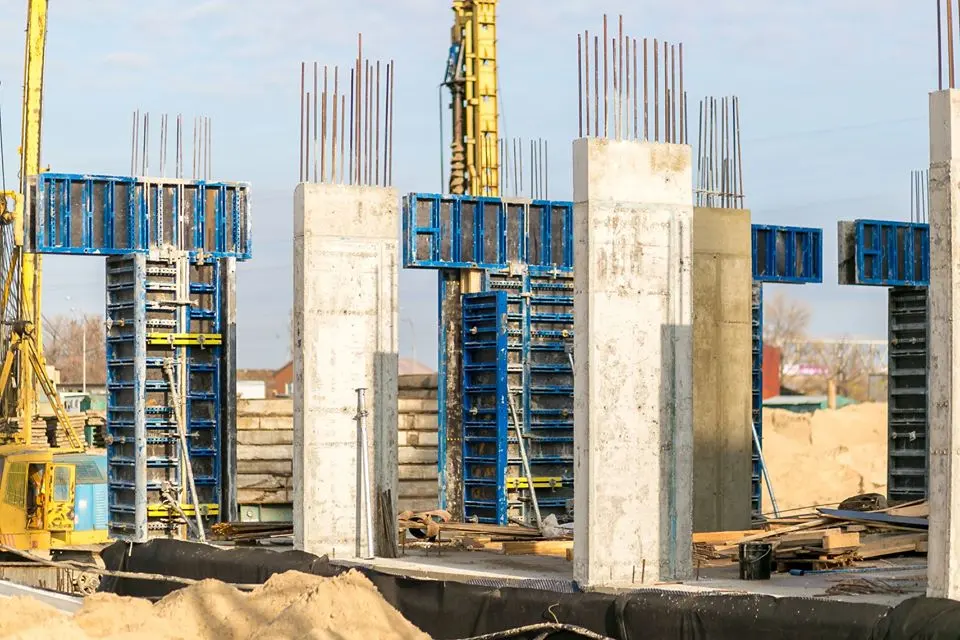

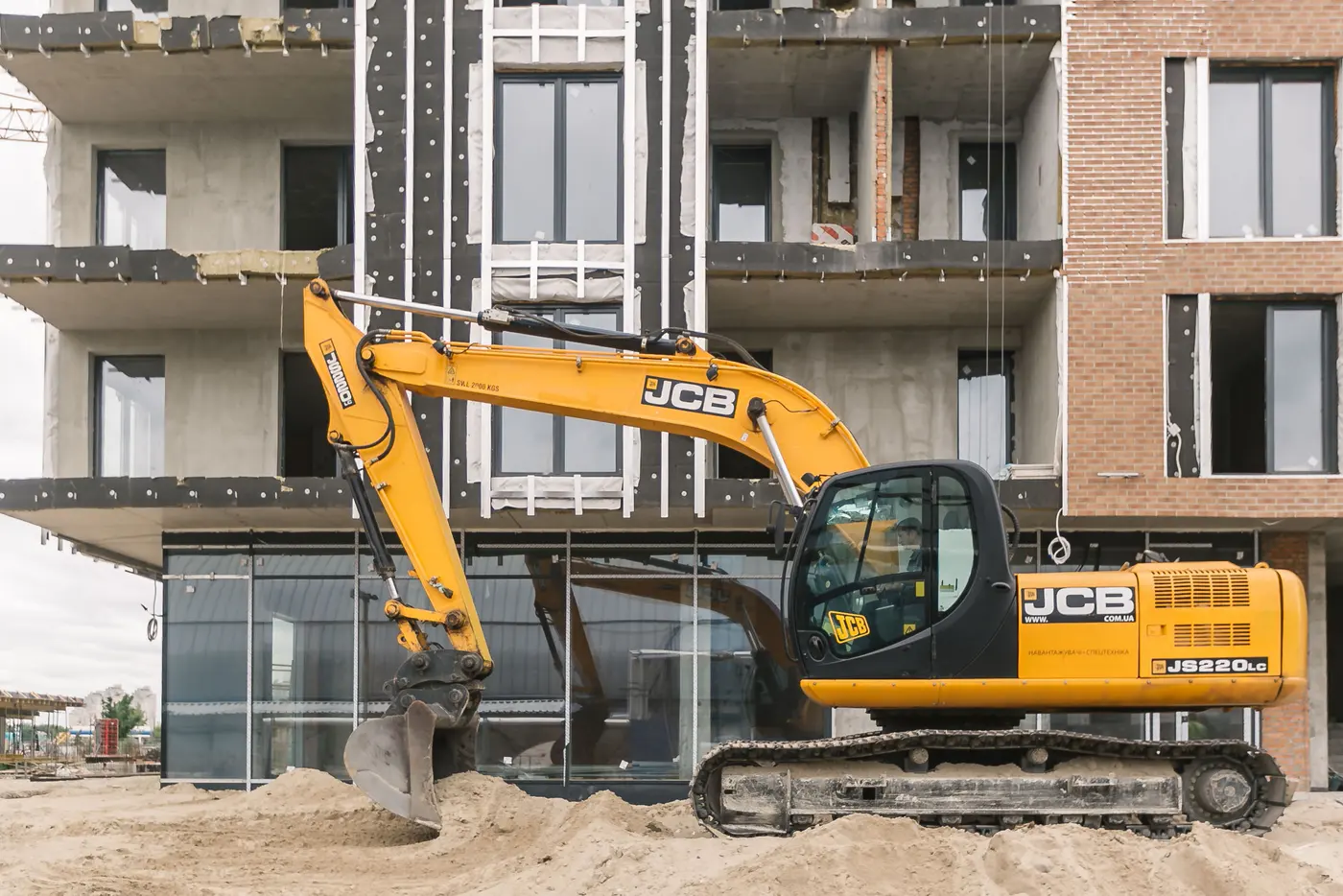

Виконуються роботи з влаштування вертикальних елементів 1-го поверху та плити перекриття.
Паркінг
Виконуються роботи з влаштування парапетів 1-го поверху.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (90%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Фасад: роботи виконано на 67%.
Фасад дворовий: роботи виконано на 90%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 85%, укладання плитки на підлогу в місцях загального користування - на 98%.
Фасад: роботи виконано на 68%.
Фасад дворовий: роботи виконано на 87%.
Зовнішні мережі: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 67%.
Фасад дворовий: роботи виконано на 95%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (87%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Нові фото прикріплюємо нижче та підписуйтеся на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/
Продовжуємо інформувати вас про статус будівництва житлового району RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (92%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Фасад: роботи виконано на 69%.
Фасад дворовий: роботи виконано на 92%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 88%, укладання плитки на підлогу в місцях загального користування - на 98%.
Фасад: роботи виконано на 70%.
Фасад дворовий: роботи виконано на 91%.
Зовнішні мережі: роботи виконано на 96%.
6 секція:
Фасад: роботи виконано на 67%.
Фасад дворовий: роботи виконано на 97%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (89%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 9
1 секція:
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 48%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (88%), розпочато укладання плитки на підлогу (92%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 60%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (73%), триває укладання плитки на підлогу (92%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 30%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (70%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Фотозвіт переглядайте нижче, а також не забувайте підписатися на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/
Фото-отчет Жилого Комплекса
02.09.2019
Звіт виконаних робіт за тиждень з будівництва RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (92%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.

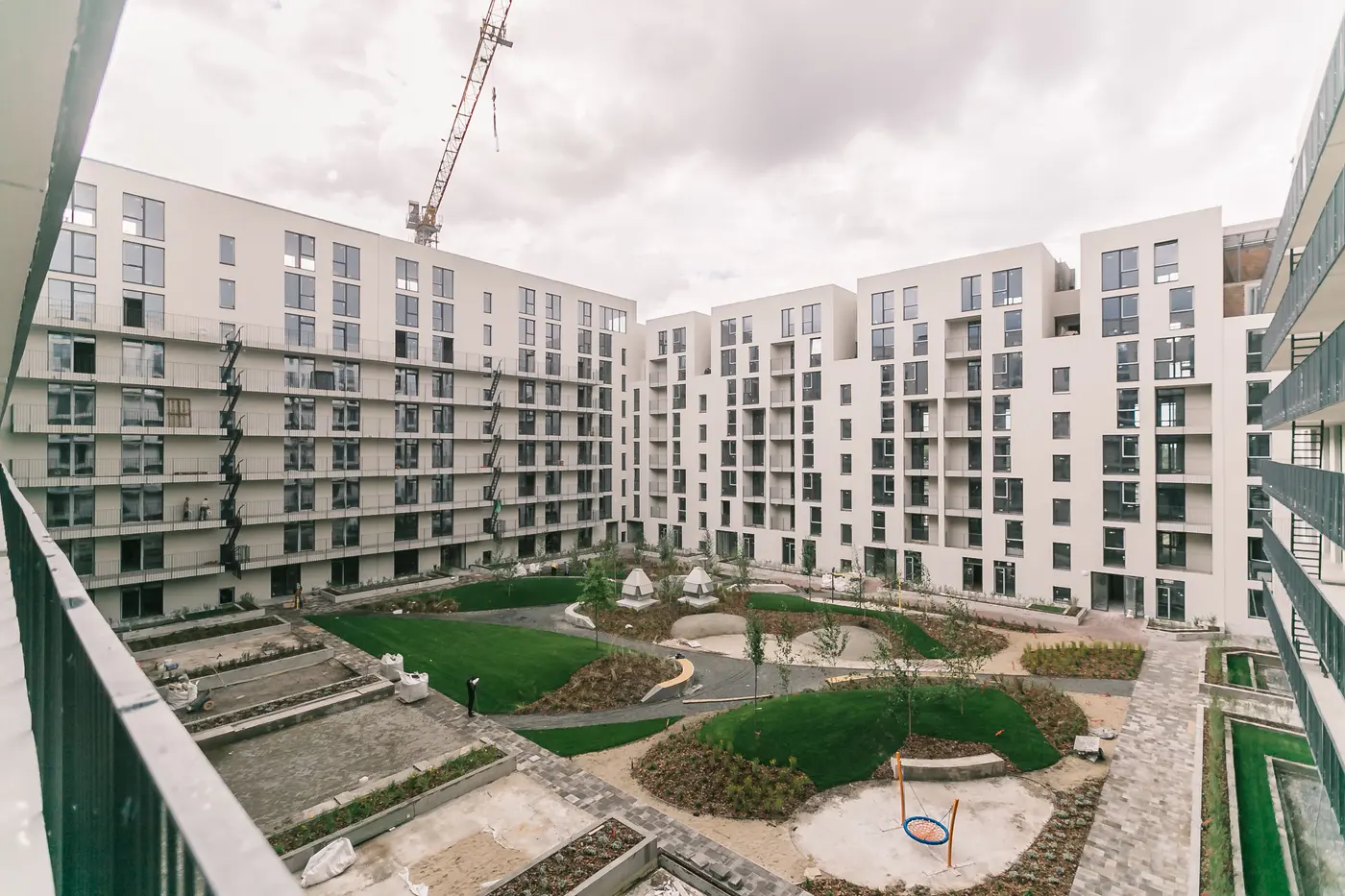

Благоустрій: роботи виконано на 19%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 34%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 88%, укладання плитки на підлогу в місцях загального користування - на 98%.
Фасад: роботи виконано на 74%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 70%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (89%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Благоустрій: роботи виконано на 19%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція
Закінчуються роботи з влаштування кладки покрівлі. Триває монтаж вентиляційних блоків.
2 секція
Закінчуються роботи з влаштування кладки покрівлі. Триває монтаж вентиляційних блоків.

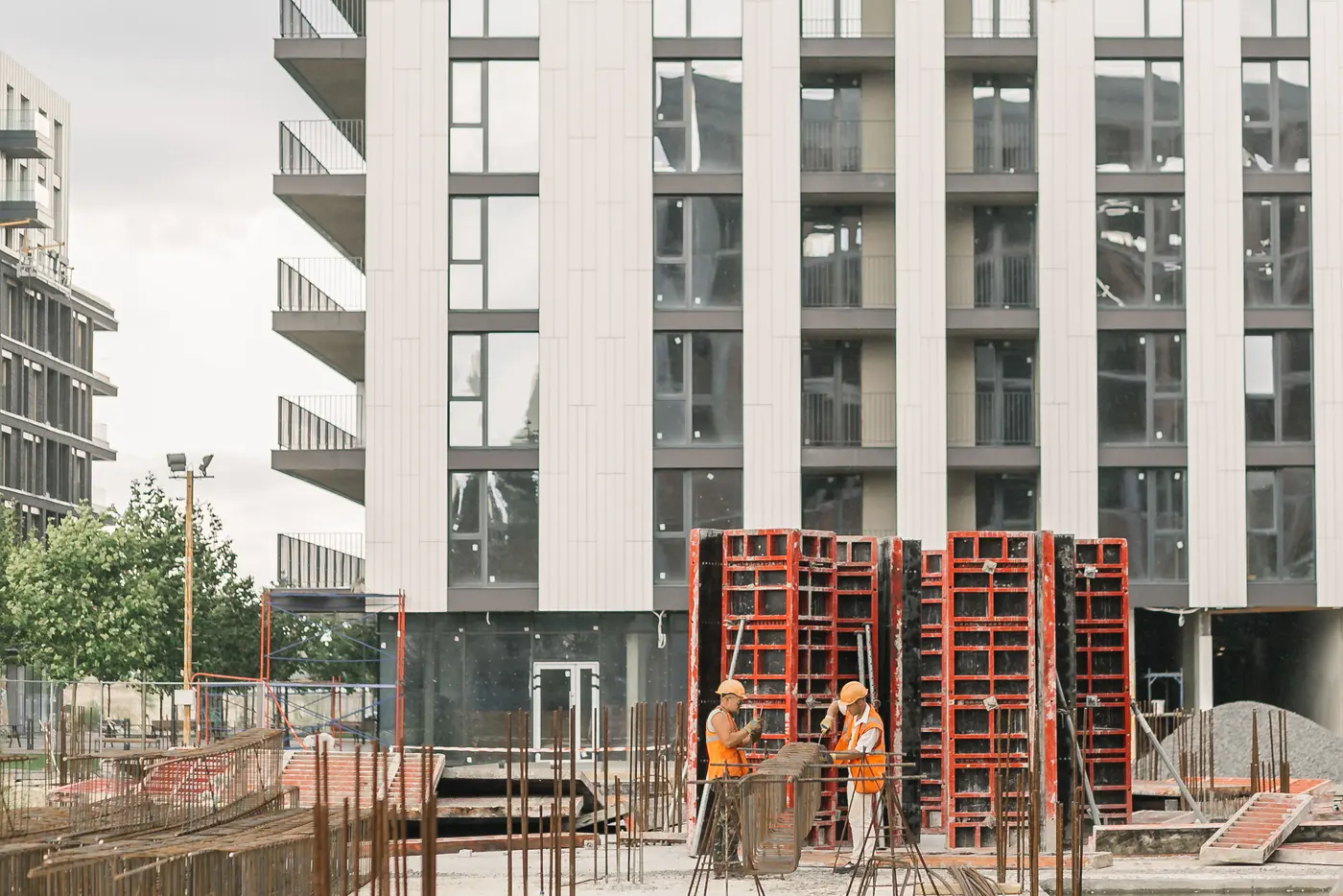

3 секція
Виконується цегляна кладка з 8-го по 9-ий поверхи. Триває монтаж сходових маршів.
4 секція (Центр дитячого розвитку)
Виконуються роботи з влаштування вертикальних елементів і плити перекриття 2-го поверху.
Паркінг
Виконуються роботи з влаштування парапетів 1-го поверху.
Будинок 9
1 секція:
Фасад: роботи виконано на 96%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 50%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (88%), розпочато укладання плитки на підлогу (92%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 61%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (73%), триває укладання плитки на підлогу (92%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 31%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (70%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Прикріплюємо нові фото та посилання на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/
А ми продовжуємо ділитися новинами будівництва житлового району RYBALSKY!
Будинок 5
1 секція
Закінчуються роботи з влаштування кладки покрівлі.
2 секція
Закінчуються роботи з влаштування кладки покрівлі.
3 секція
Виконується цегляна кладка з 8-го по 9-ий поверхи.
4 секція (Центр дитячого розвитку)
Виконуються роботи з влаштування вертикальних елементів і плити перекриття 3-го поверху.
Паркінг
Виконуються роботи з влаштування парапетів 1-го поверху.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (92%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 22%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 38%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 88%, укладання плитки на підлогу в місцях загального користування - на 98%.
Фасад: роботи виконано на 87%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 76%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (89%), ведеться укладання плитки на підлогу (98%) в місцях загального користування.
Благоустрій: роботи виконано на 25%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 9
1 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 57%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (88%), розпочато укладання плитки на підлогу (92%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 66%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (73%), триває укладання плитки на підлогу (92%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 33%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.

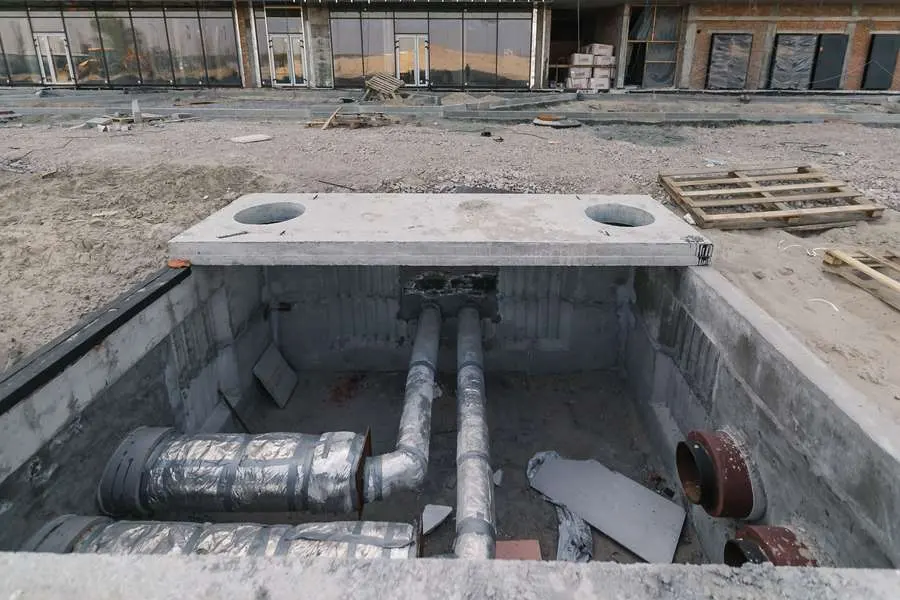

Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (70%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Нові фото та посилання на Instagram житлового району RYBALSKY прикріплюємо нижче: https://www.instagram.com/rybalsky_kyiv/
Продовжуємо вас інформувати про новини з будівельного майданчика житлового району RYBALSKY та ділимося новими фото!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (94%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 22%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 38%.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 90%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 88%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 81%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (91%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 25%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 9
1 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 61%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (90%), розпочато укладання плитки на підлогу (94%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 69%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), триває укладання плитки на підлогу (93%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 36%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (74%), ведеться укладання плитки на підлогу (86%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Не забувайте про Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/
Публікуємо наш щотижневий звіт будівництва житлового району RYBALSKY!
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (94%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 22%.
2 секція:
Монтаж вікон: роботи виконано на 99%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи виконано на 97%.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано, завершено нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 45%.
Монтаж дверей: роботи завершено.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасад: роботи завершено.
Фасад дворовий: роботи виконано на 99%.
Внутрішнє опорядження: роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
Внутрішні мережі: роботи виконано 99%.
Благоустрій: роботи виконано на 99%.
4 секція:
Фасад: роботи виконано на 97%.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (99%), виконано укладання плитки на підлогу в місцях загального користування.
Зовнішні мережі: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
5 секція:
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон: роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень виконано на 90%, укладання плитки на підлогу в місцях загального користування - на 99%.
Фасад: роботи виконано на 88%.
Фасад дворовий: роботи виконано на 99%.
Благоустрій: роботи виконано на 90%.
6 секція:
Фасад: роботи виконано на 83%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон: роботи виконано на 98%.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (91%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Благоустрій: роботи виконано на 30%.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 43%.
Будинок 5
1 секція
Виконуються роботи з гідроізоляції покрівлі.
2 секція
Виконуються роботи з гідроізоляції покрівлі.
3 секція
Виконуються роботи з влаштування кладки та парапетів на покрівлі.
4 секція (Центр дитячого розвитку)
Виконуються роботи з влаштування плити перекриття 3-го поверху.
Паркінг
Виконуються роботи з влаштування парапетів 1-го поверху.
Будинок 9
1 секція:
Фасад: роботи виконано на 98%.
Фасад дворовий: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (98%), завершено укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
2 секція:
Фасад: роботи виконано на 65%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконані на 94%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (90%), розпочато укладання плитки на підлогу (94%) в місцях загального користування.
3 секція:
Фасад: роботи виконано на 72%.
Фасад дворовий: роботи виконано на 99%.
Внутрішні мережі (електропостачання, водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконані на 93%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 99%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), триває укладання плитки на підлогу (93%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
4 секція:
Фасад: роботи виконано на 36%.
Фасад дворовий: роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Зовнішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 83%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): роботи виконано на 96%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (74%), ведеться укладання плитки на підлогу (86%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
6 секція:
Фасад: роботи виконано на 99%.
Фасад дворовий: роботи виконано на 100%.
Монтаж вікон (2-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: завершено штукатурні роботи, нанесення фінішного шару оздоблень та укладання плитки на підлогу в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу, роботи з влаштування гідроізоляційного шару завершено. Основний комплекс робіт з благоустроєм виконано на 95%.
Публікуємо оновлені фото. Також не забувайте підписатися на Instagram житлового району RYBALSKY: https://www.instagram.com/rybalsky_kyiv/
Фото-отчет Жилого Комплекса
16.10.2019
Фото-отчет Жилого Комплекса
23.10.2019
Новости Жилого Комплекса
30.10.2019
Завдяки умовам розстрочки у RYBALSKY вам знадобиться лише 10% від вартості квартири, яка підкорила ваше серце, щоб стати її власником. А сплатити решту суми можна впродовж наступних 36 місяців.
Новости Жилого Комплекса
07.11.2019
Відтепер на квартири у будинку №11 діють акційні умови розстрочки!
Мають 3 варіанти розтермінування:
? у гривні на 24 місяці із пільговими півроку без здорожчання;
? у доларах на 24 місяці з фіксованою вартістю на весь період виплат;
? у доларах на 36 місяців зі зниженою ставкою здорожчання.
Умови діятимуть наступні 3 місяці — скористайтеся нагодою просто зараз.

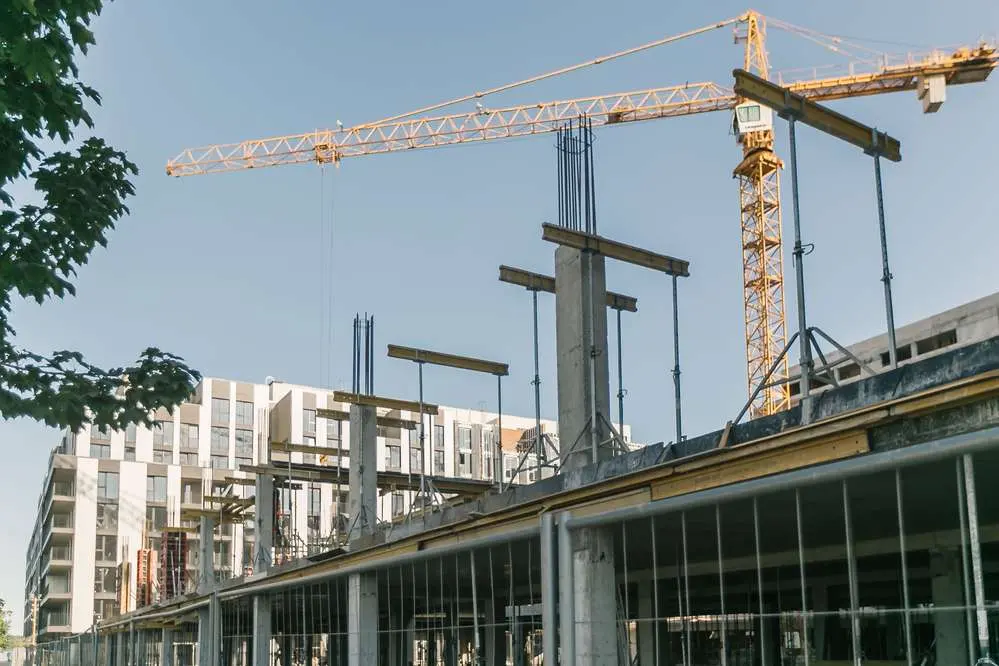

Фото-отчет Жилого Комплекса
11.11.2019
Плануємо купувати собі квартиру в цьому жк. Наразі вирішуємо питання з приводу її ремонту. Багато гарних відзивів читала про компанію Тайм Білд, знайшла їх телефон 0962847031. Скажіть будь-ласка чи хтось в цьому жк співпрацював вже з ними? Що скажете за результат?
Увійти та відповісти email або Google, 10 секунд
