Ход строительства Жилого комплексу " Совские пруды" 04.11.2016
Вторая очередь:
Монолитные работы на уровне 14-го этажа идут полных ходом, как и кладка наружных стен 10-го этажа.
Ход строительства Жилого комплексу " Совские пруды" 04.11.2016
Вторая очередь:
Монолитные работы на уровне 14-го этажа идут полных ходом, как и кладка наружных стен 10-го этажа.
Ход строительства Жилого комплексу "Совские пруды" 09.11.2016
Вторая секция:

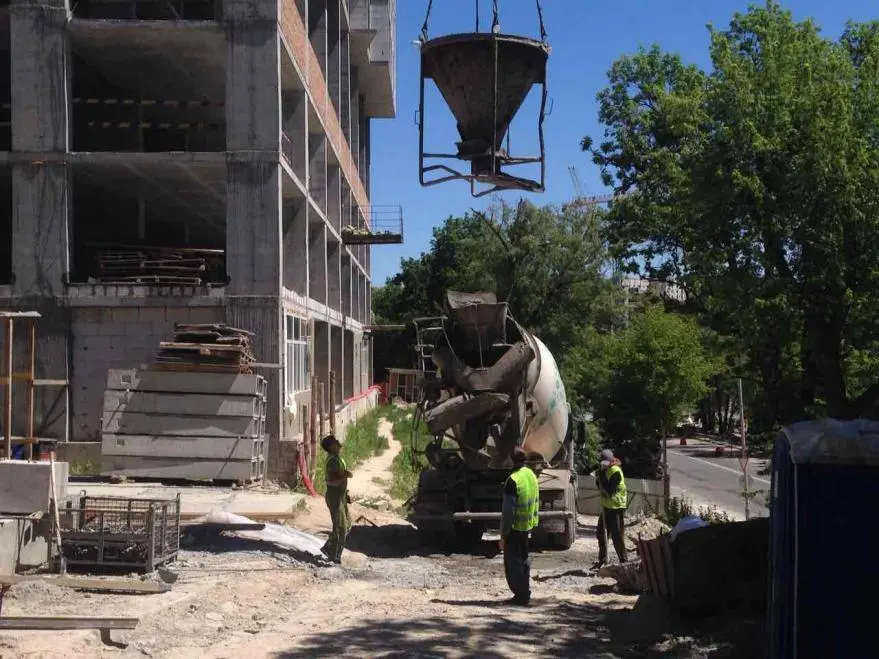

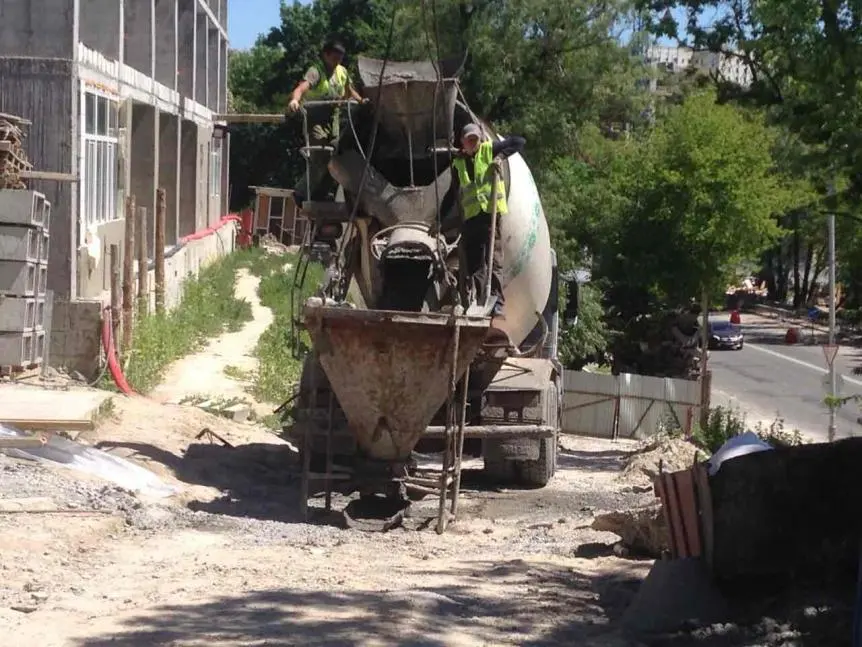

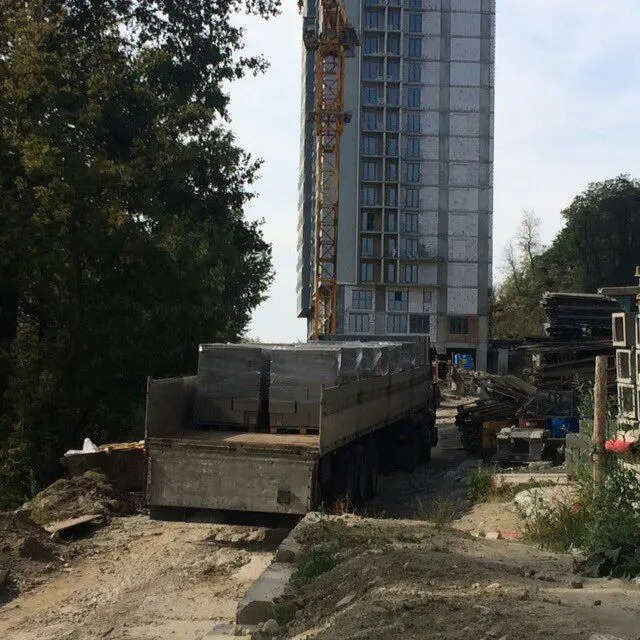

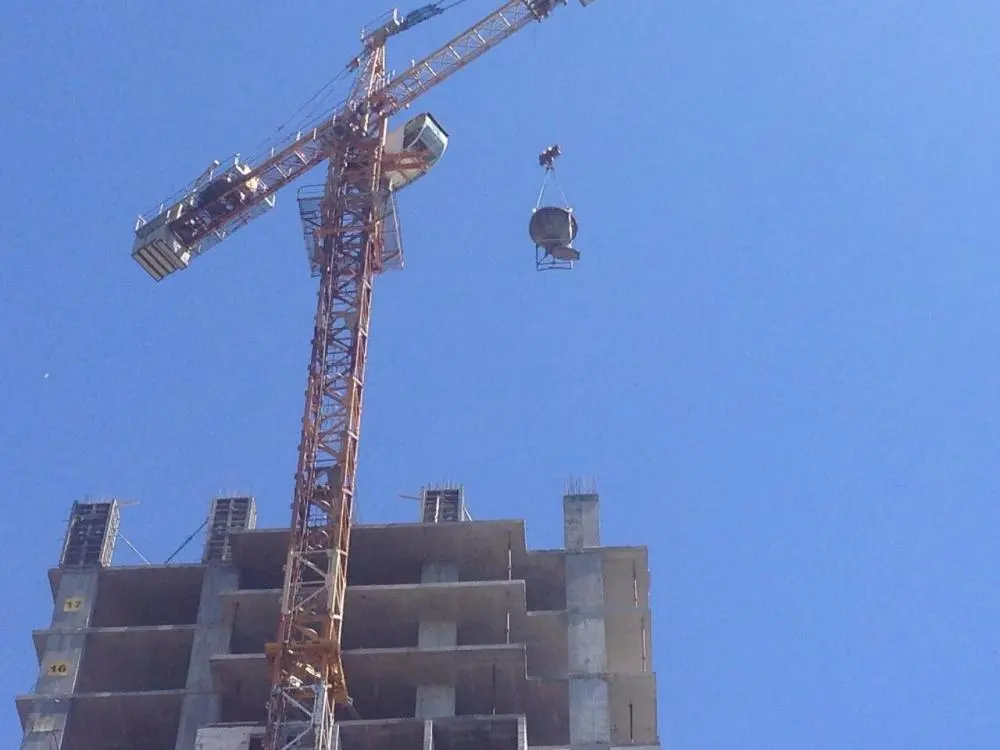

Массовая поставка бетона для заливки 14-го этажа.
Ход строительства Жилого комплексу "Совские пруды" 11.11.2016
Вторая очередь:
Выставление вертикалов и заливка монолита на уровне 14-го этажа.

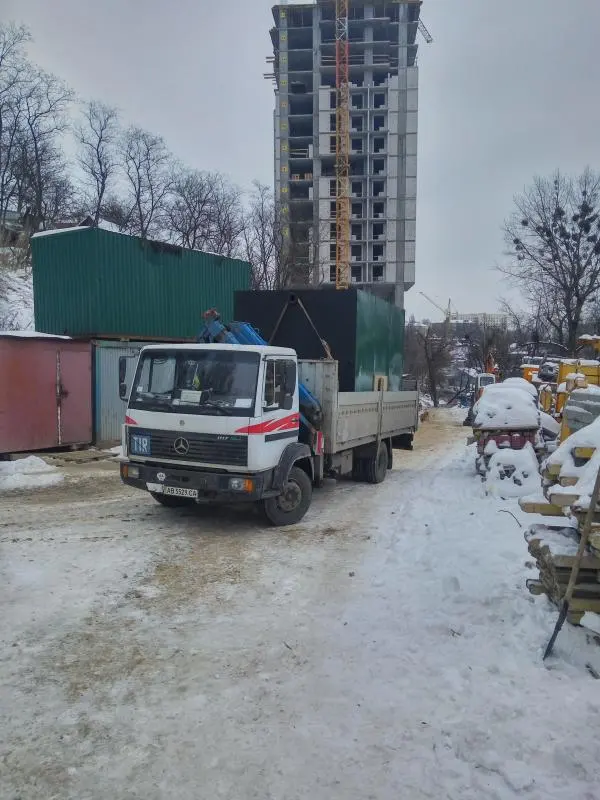

Ход строительства Жилой комплекс "Совские пруды" на 06.02.2017
1 секция1. Кладка внутренних стен 12-го этажа
2. Кладка наружных стен 13-го этажа
3. Устройство плиты перекрытия 15 этажа
4. 02.17. - завершили монтаж монолитных вертикальных конструкций 15 этажа
5. Подготовка к монтажу монолитных вертикальных конструкций 16 этажа
4 секция1. Окончена штукатурка и шпаклевка МОПов 13, 14 этажей
2. Ведутся работы по штукатурке и шпаклевке МОПов 15-20 этажей
3. Ведутся работы по укладке плитки в МОПах
4. Прокладываются силовые стояки электроснабжения
5. Ведутся работы по поэтажной разводке электросетей и монтажу этажных щитов
6. Ведутся монтажные и пусконаладочные работы второго пасажирского лифта
7. Выполняются работы по утеплению и армированию фасада (мин. вата)
8. Проводятся завершающие работы по монтажу ливнесточной канализации К2
9. Проводятся завершающие работы по монтажу стояков и лежака системы отопления
10. Ведутся подготовительные работы по монтажу наружной канализации (между 1 и 4 секц.)

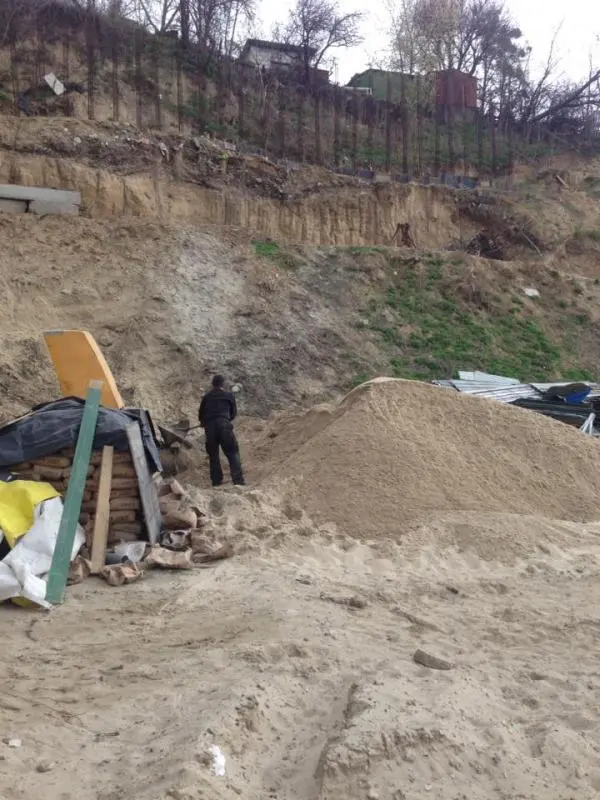

Ход строительства Жилой комплекс "Совские пруды" на 20.02.2017

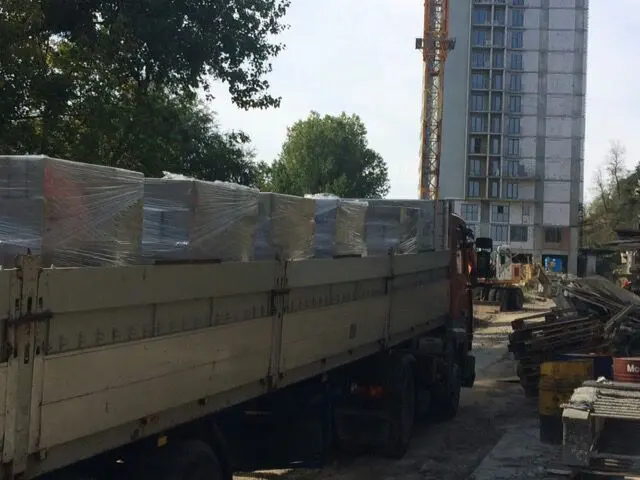

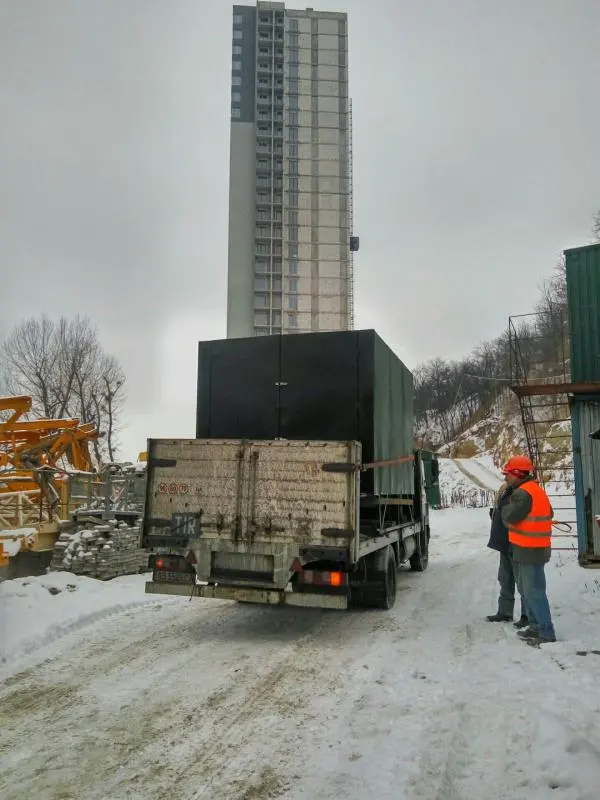

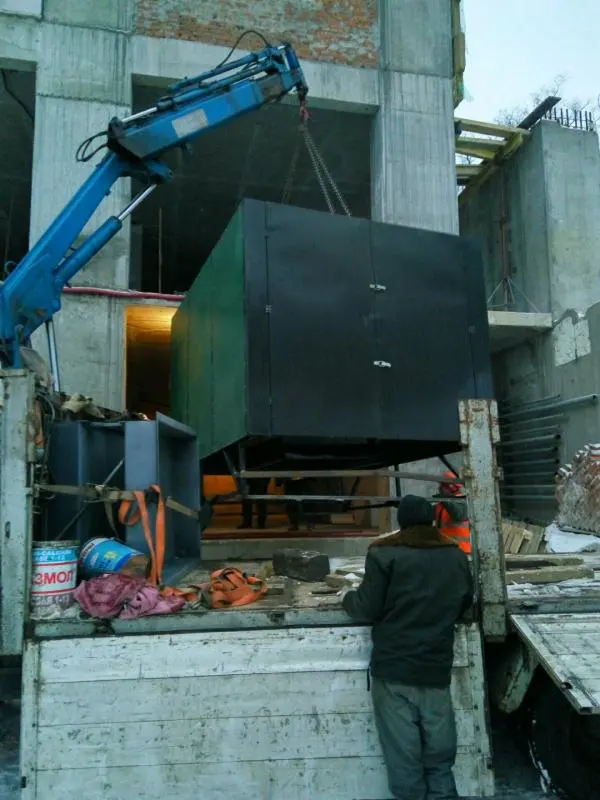

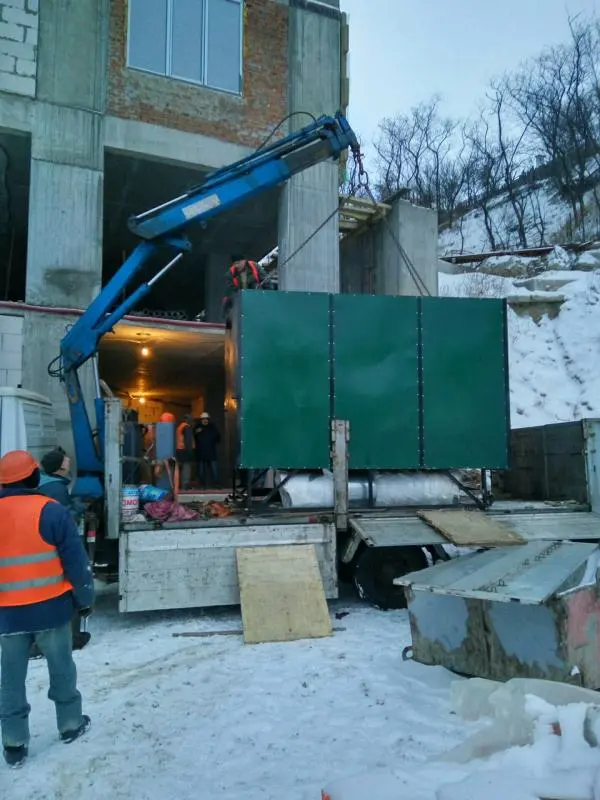

КОТЕЛЬНОЕ ОБОРУДОВАНИЕ ЖК "СОВСКИЕ ПРУДЫ"

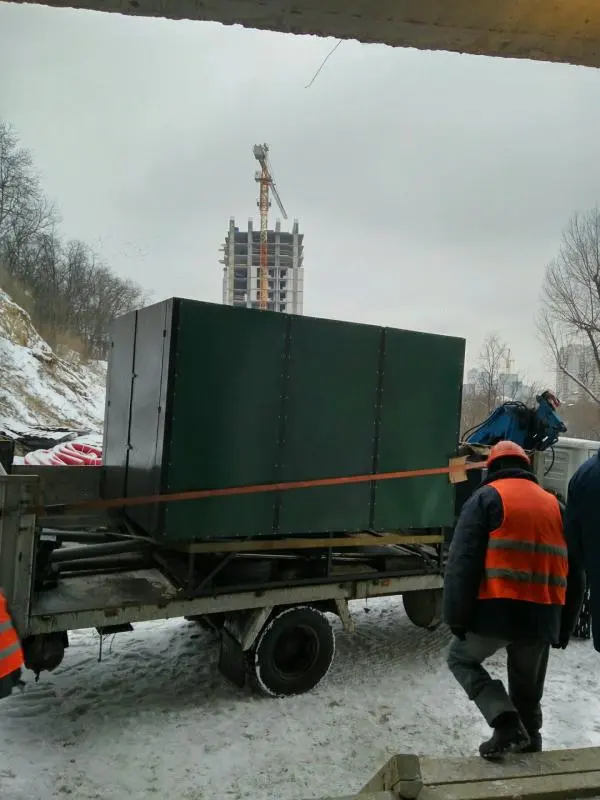

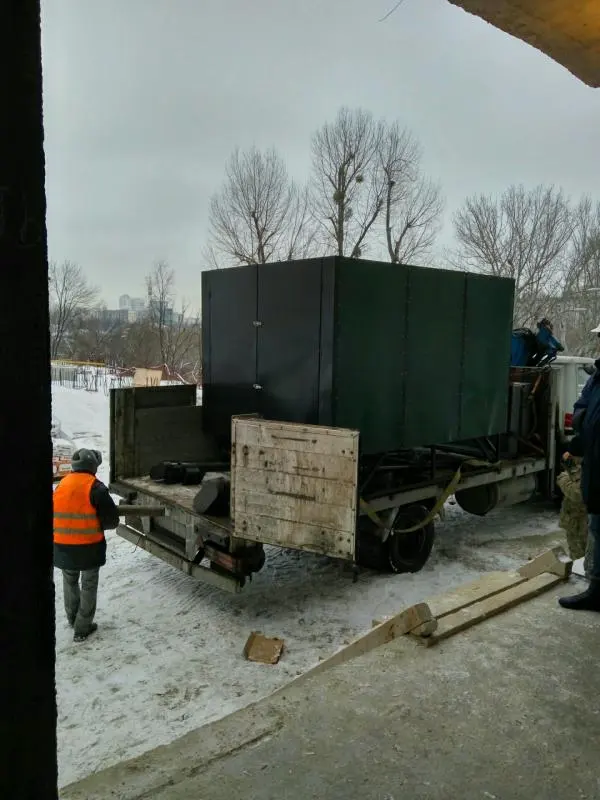

Рады вам сообщить, что доставлены ,и готовятся к установке, два твердотопливных котла которые предназначены для отопления четвертой секции.
Фото-отчет Жилого комплекса "Совские пруды"

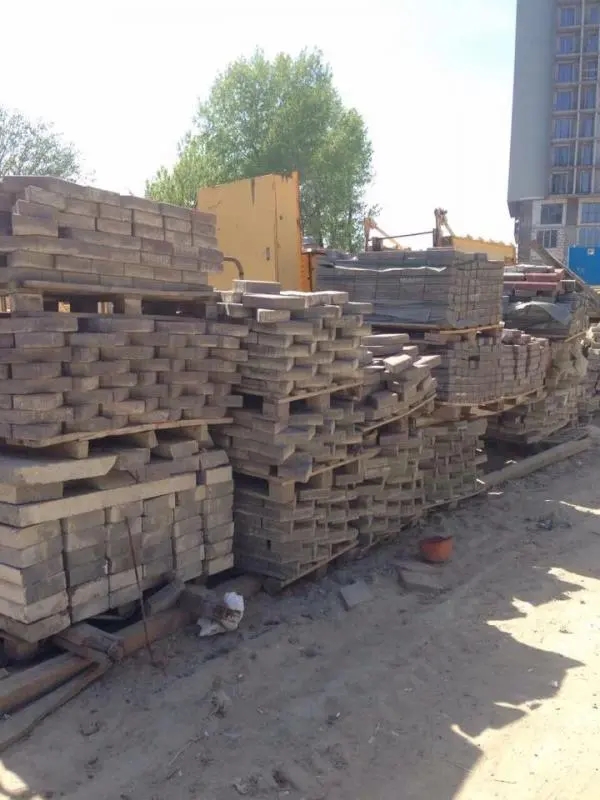

09.04.2017
Фото-отчет Жилого комплексу "Совские пруды"
18.04.2017

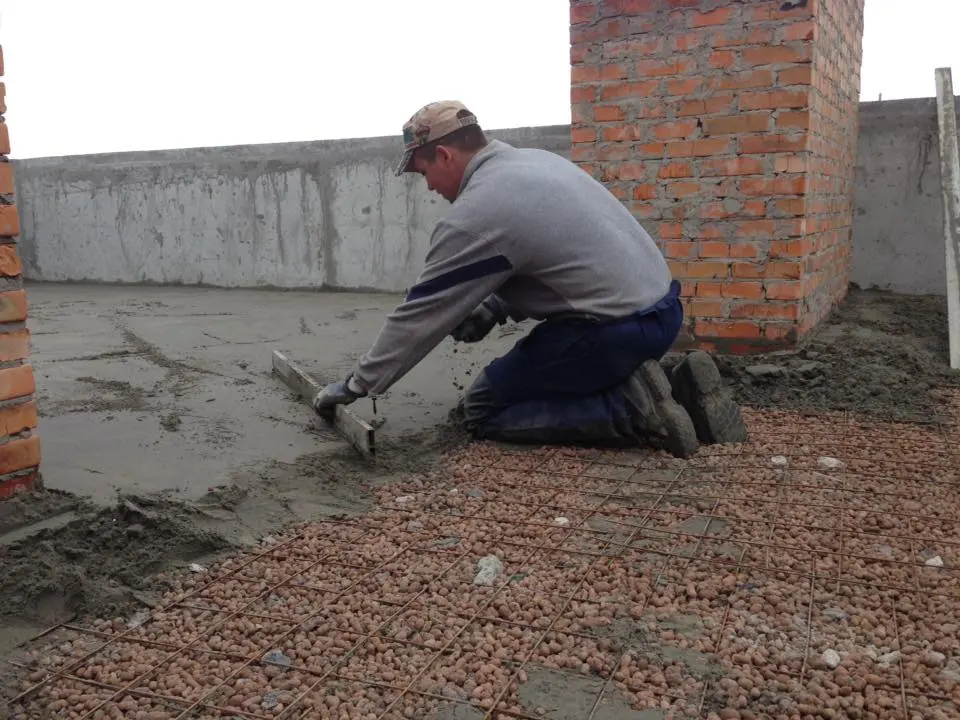

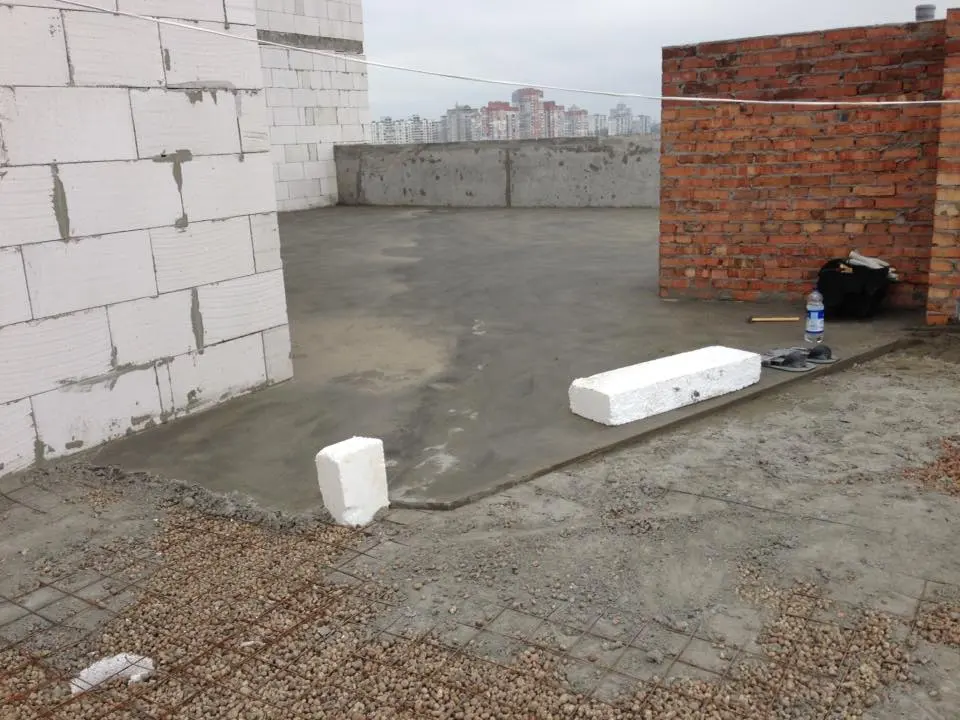

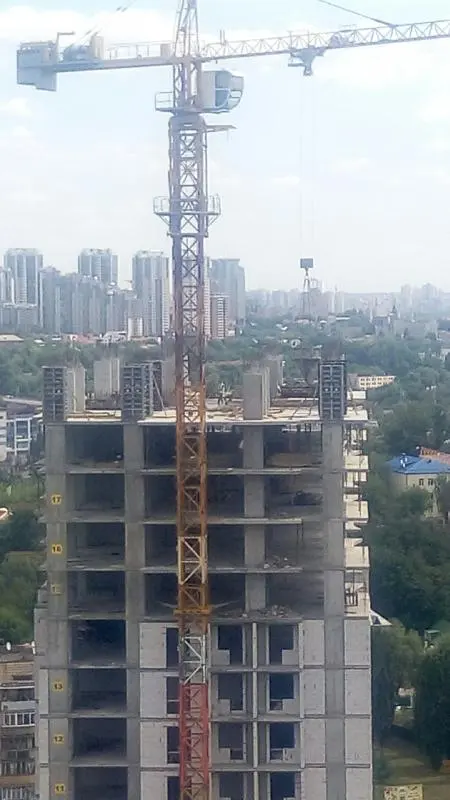

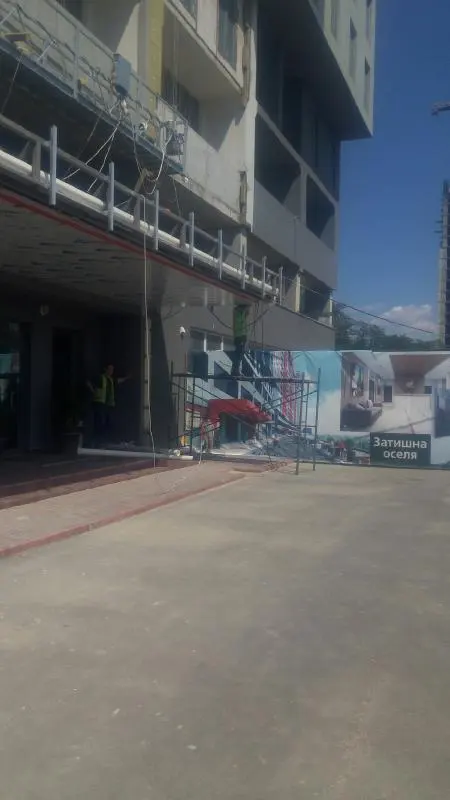

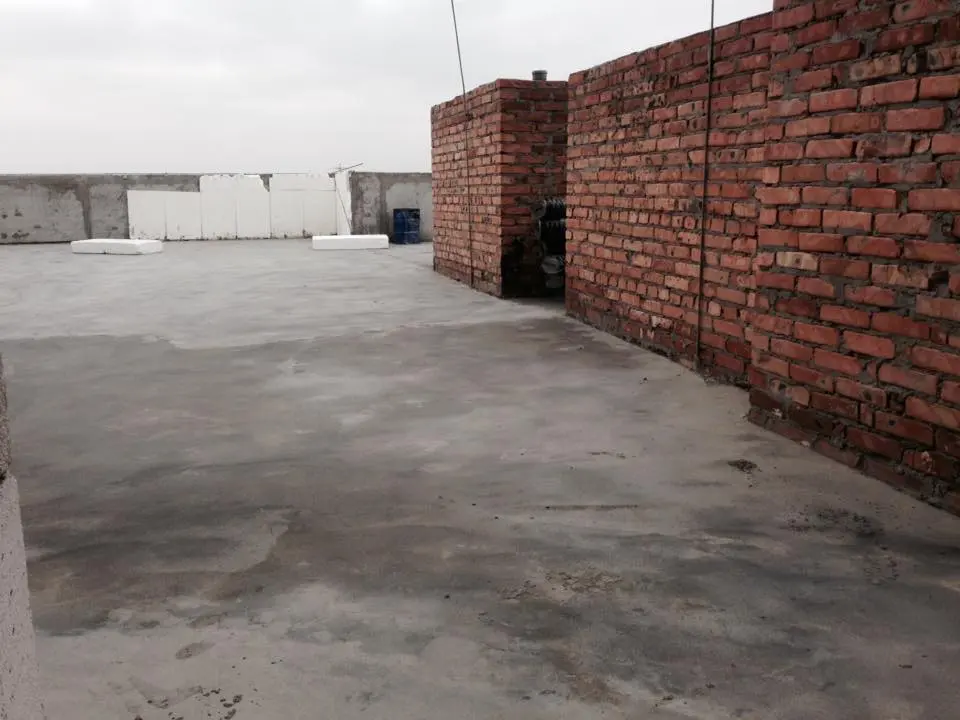

Пока сохнут пилоны 2-й очереди, мы сегодня делаем фасад над входной группой, заканчиваем кровельные работы на крыше 1-й очереди!
Фото-отчет Жилого комплекса "Совские пруды"

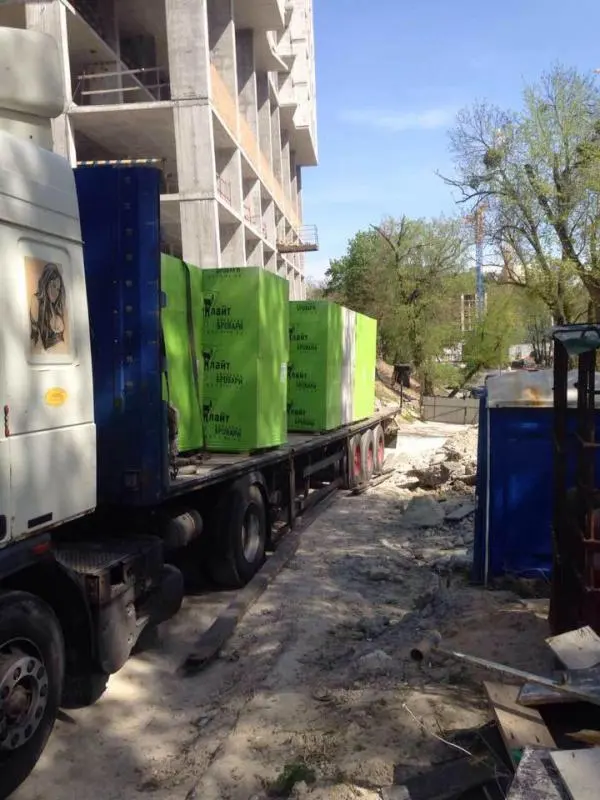

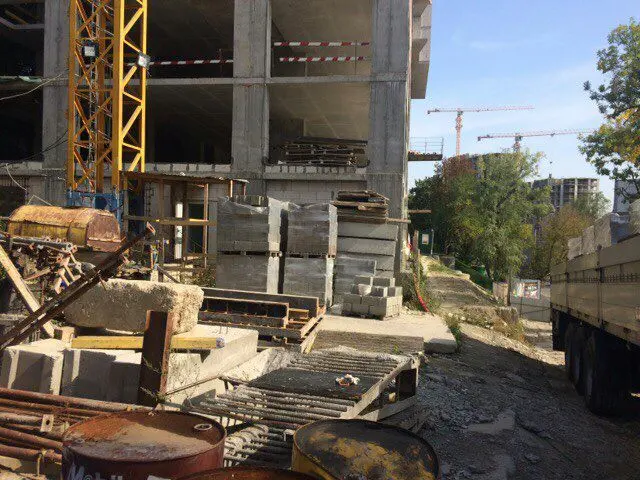

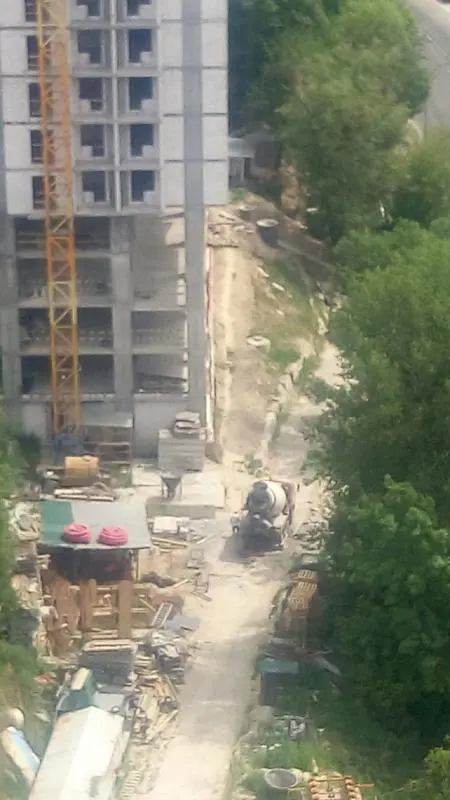

29.04.2017

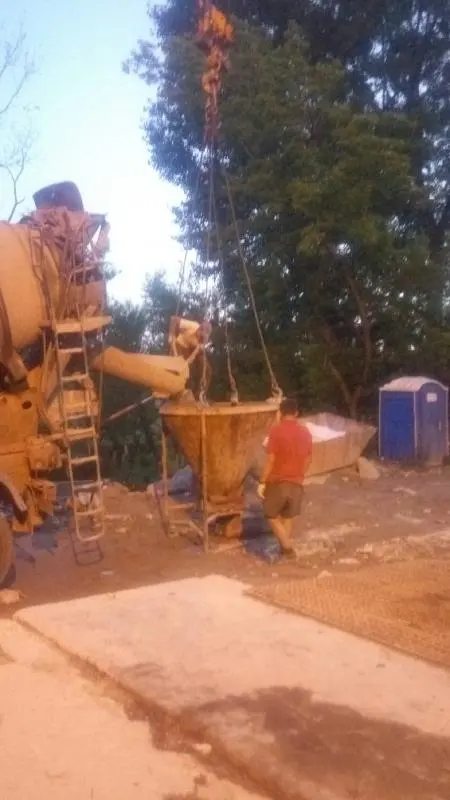

Что бы работа не останавливалась, очень важно вовремя получать материалы!

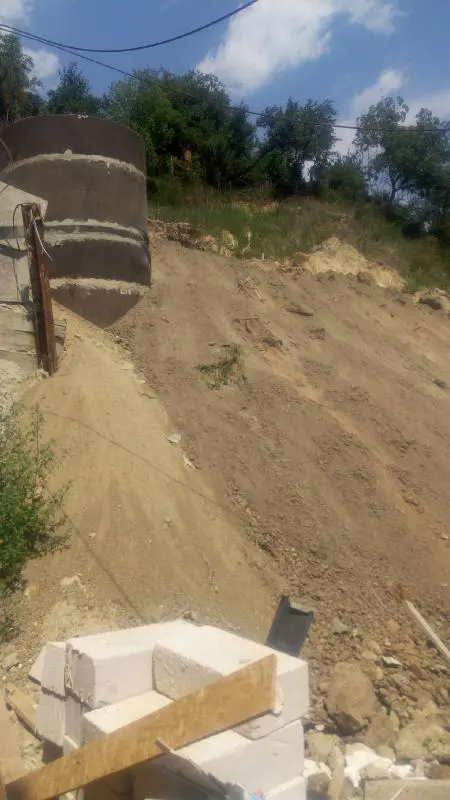

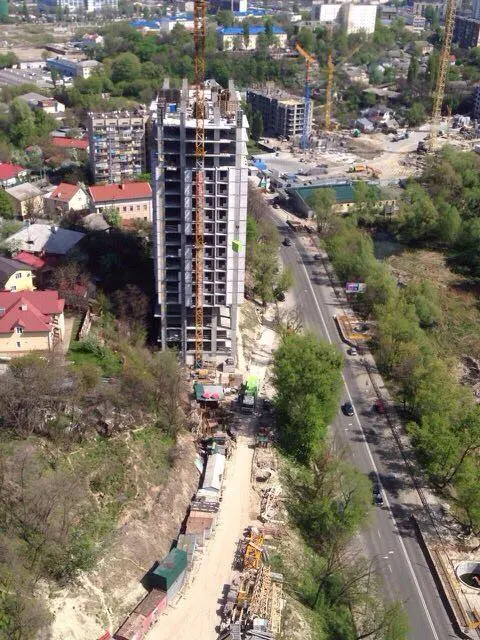

Фото-отчет Жилого комплекса "Совские пруды"
03.05.2017

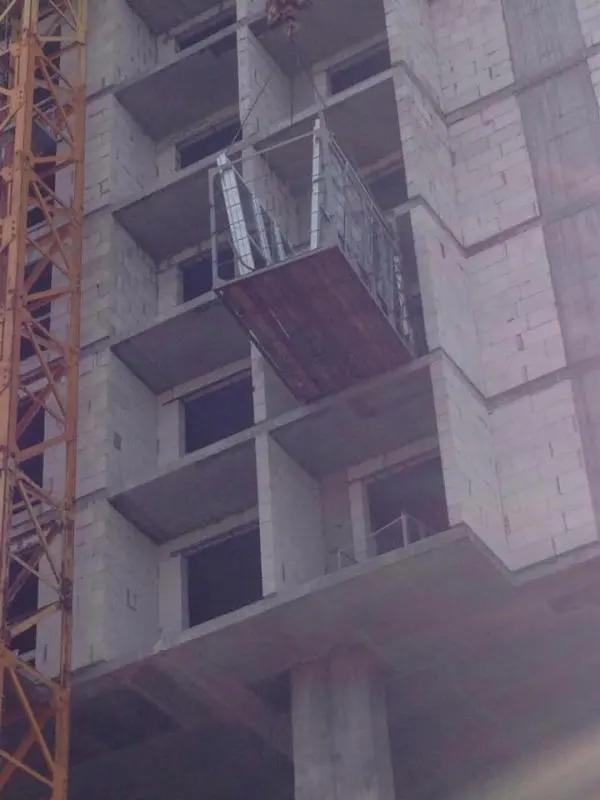

Начинаем устанавливать окна во второй очереди!

Проезжаю каждый день, рабочих нет.

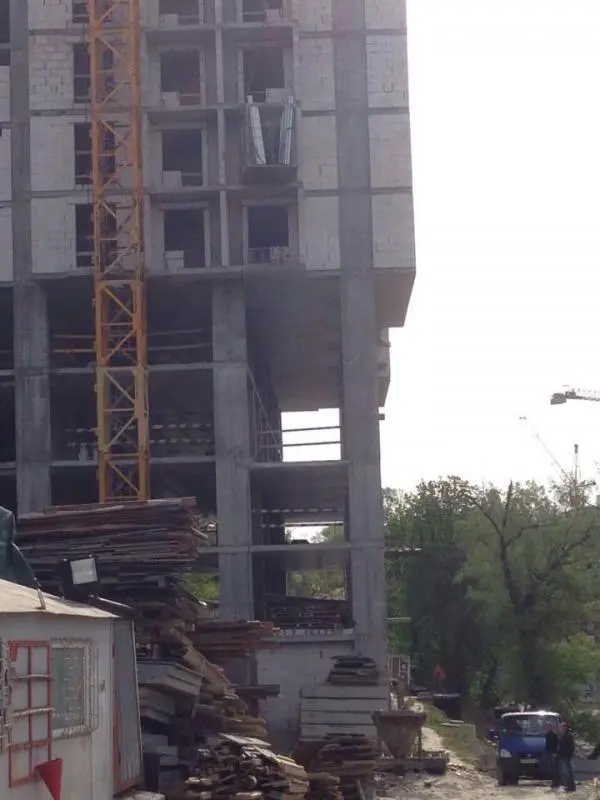

Ход строительства Жилого Комплекса "Совские пруды"
23.05.2017

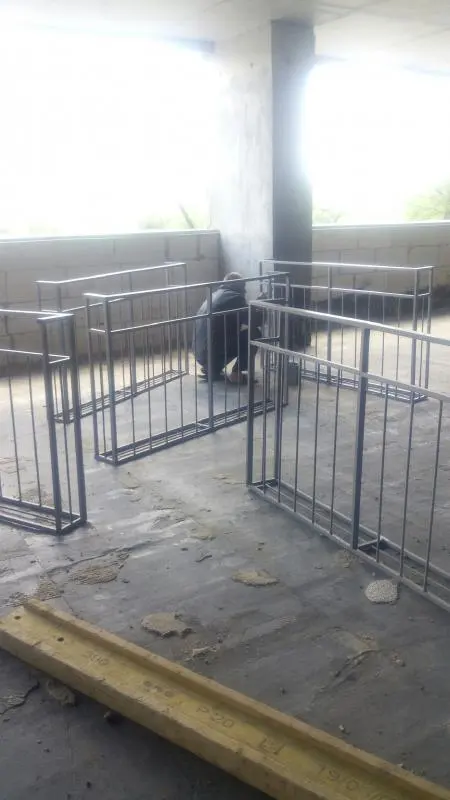

4 секция- ведутся работы по подготовке мест общего пользования к сдаче дома, фасадные работы по входной группе и тарца дома,кровельные работы,выполнение физичиских работ по подключению воды и канализации.
1 секция- ведутся монолитные работы 18 этажа , кладка стен 13 этажа, установка окон 4 этажа.

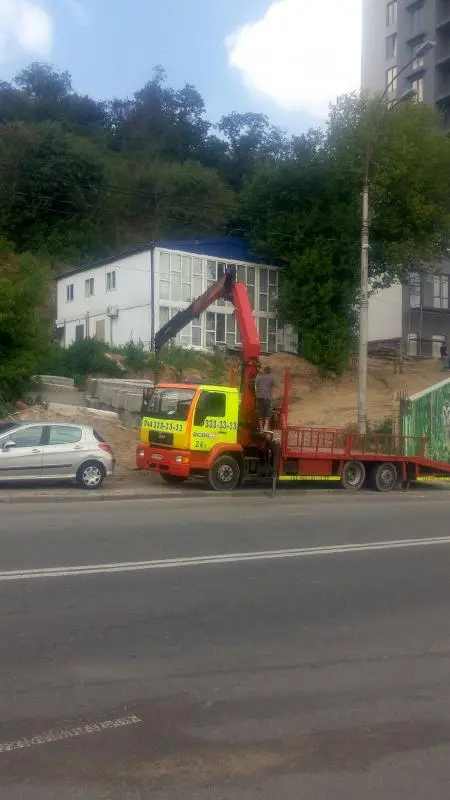

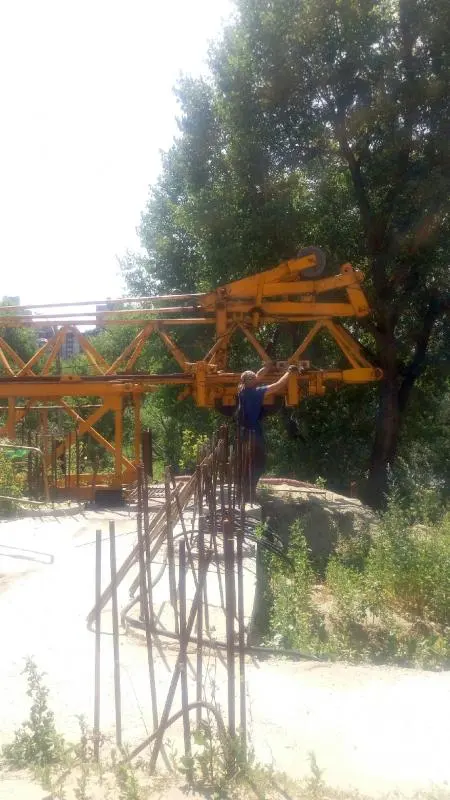

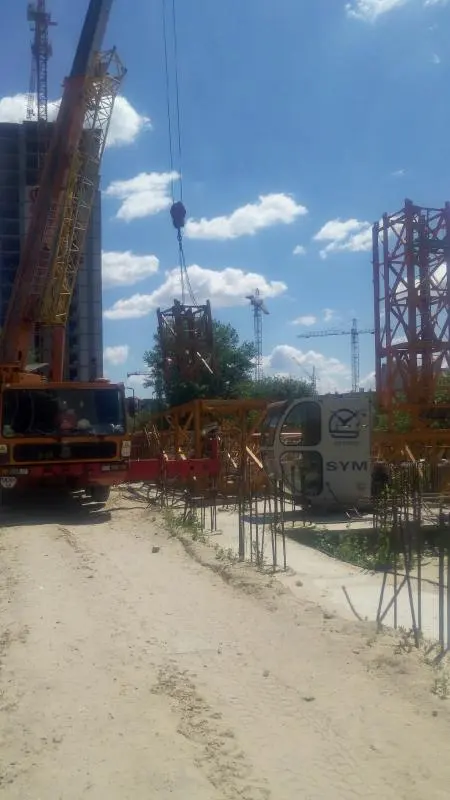

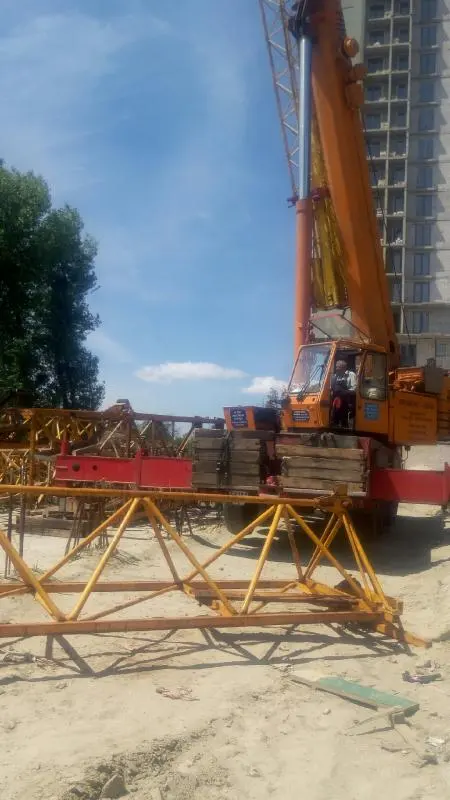

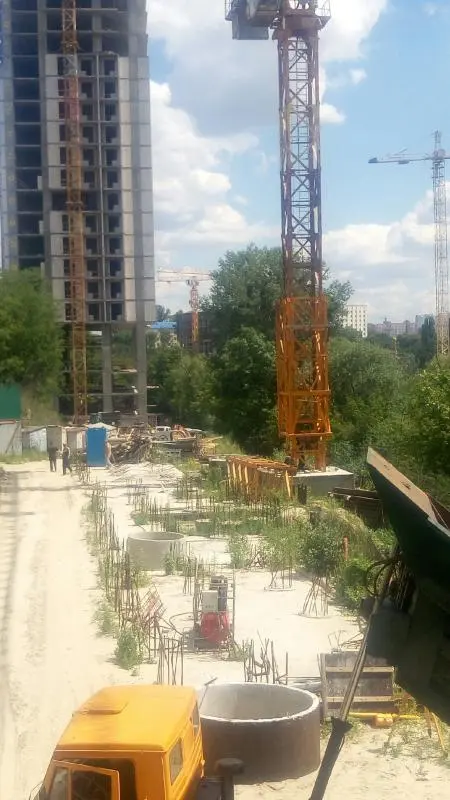

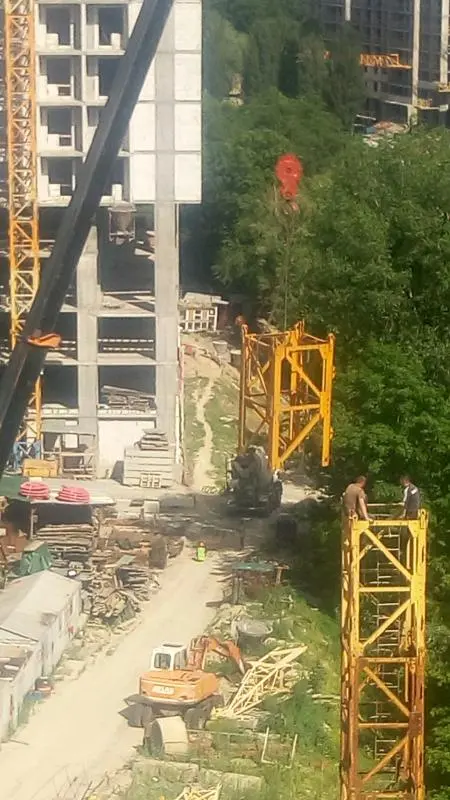

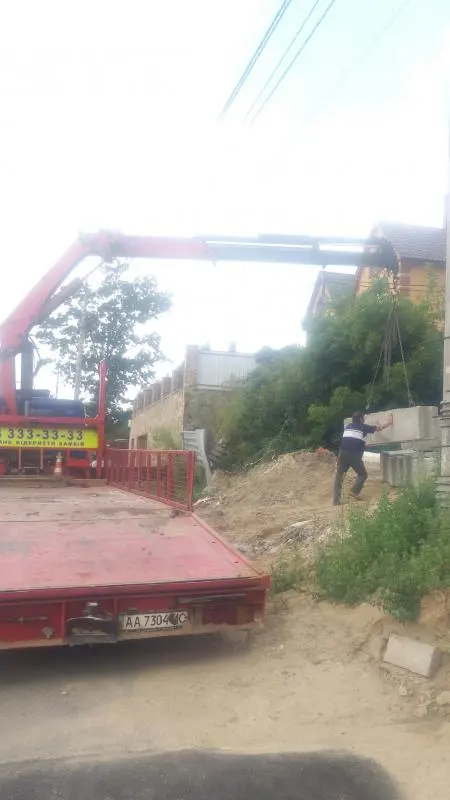

3 секция - ведутся работы по установке крана.
Ход строительства Жилого Комплекса "Совские пруды"
03.06.2017

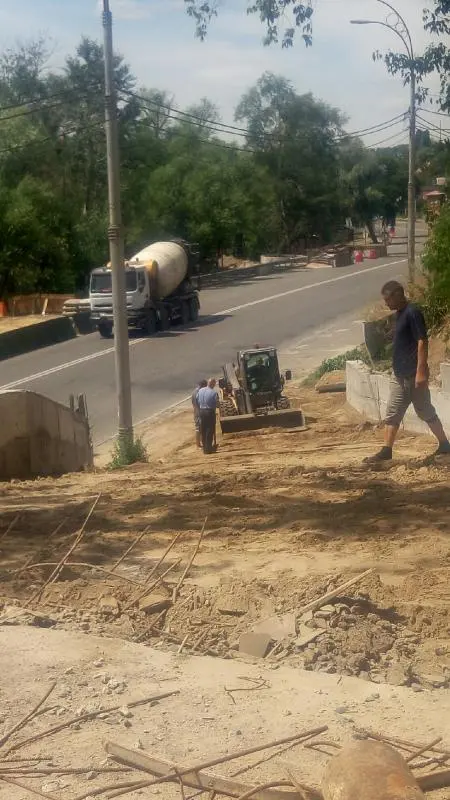

4 секция- монтаж системы водоснабжения, устройство торцевого фасада. Установка гребёнок, кладка плитки.
1 секция- ведутся монолитные работы, заливка вертикальных конструкций , кладка стен 14 этажа.

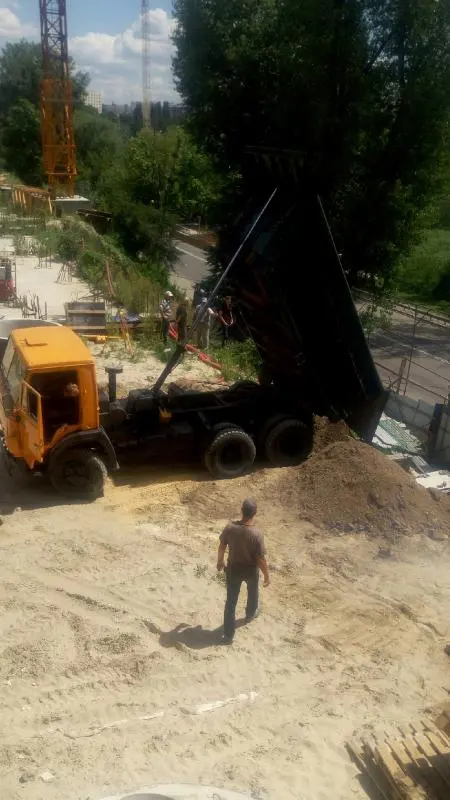

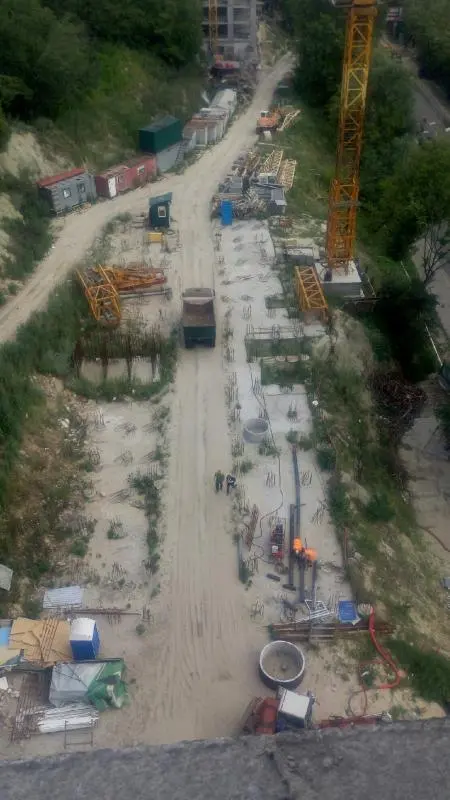

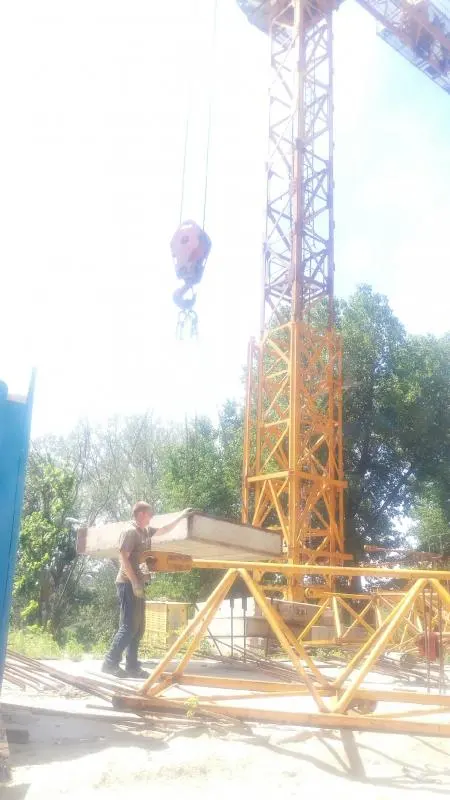

3 секция - ведутся работы по установке крана. Расчистка территории.
Ход строительства Жилого Комплекса "Совские пруды"
12.06.2017
4 секция - монтаж гребенок, монтаж покрытия, подготовительные работы по устройству покрытия паркинга, работы по устройству фасада, отделочные работы
1 секция- демонтаж опалубки, монолитные работи, контроль схватывания бетона.
3 секция - завершение подготовки установки крана.

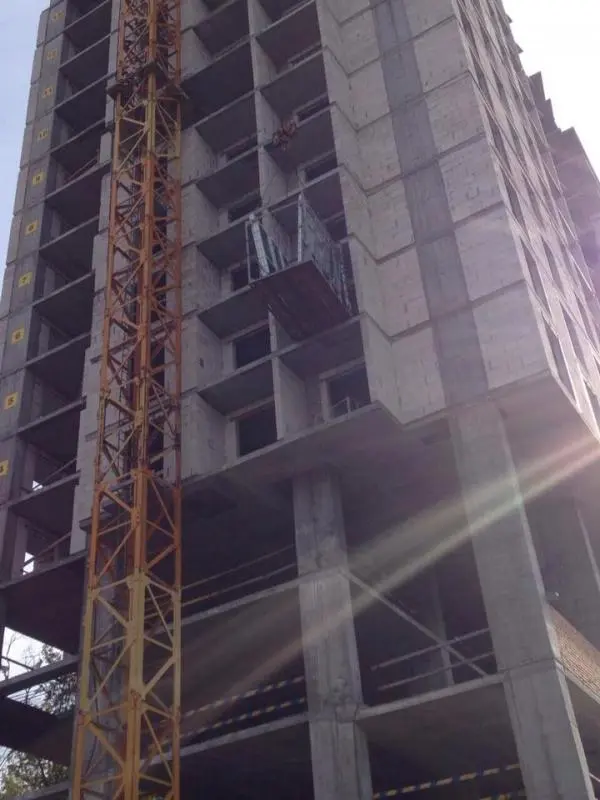

Это у меня что-то с глазами или и в правду из монолитной стены дерево выходит???8|
Ход строительства Жилого Комплекса
25.06.2017

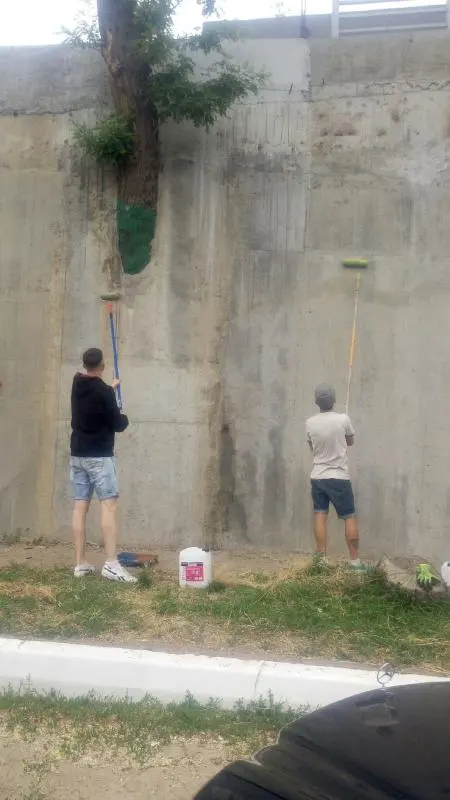

4 секция - монтаж гребенок, монтаж покрытия, подготовительные работы по устройству покрытия паркинга, работы по устройству фасада, отделочные работы облагораживание территории, установка балконных ограждений.
1 секция- монолитные работи, устройство межкомнатных перегородок, установка окон.
3 секция - убока территориий, подготовка к строительству первых этажей.
Ход строительства Жилого Комплекса
05.07.2017
Ход строительства Жилого Комплекса
09.07.2017

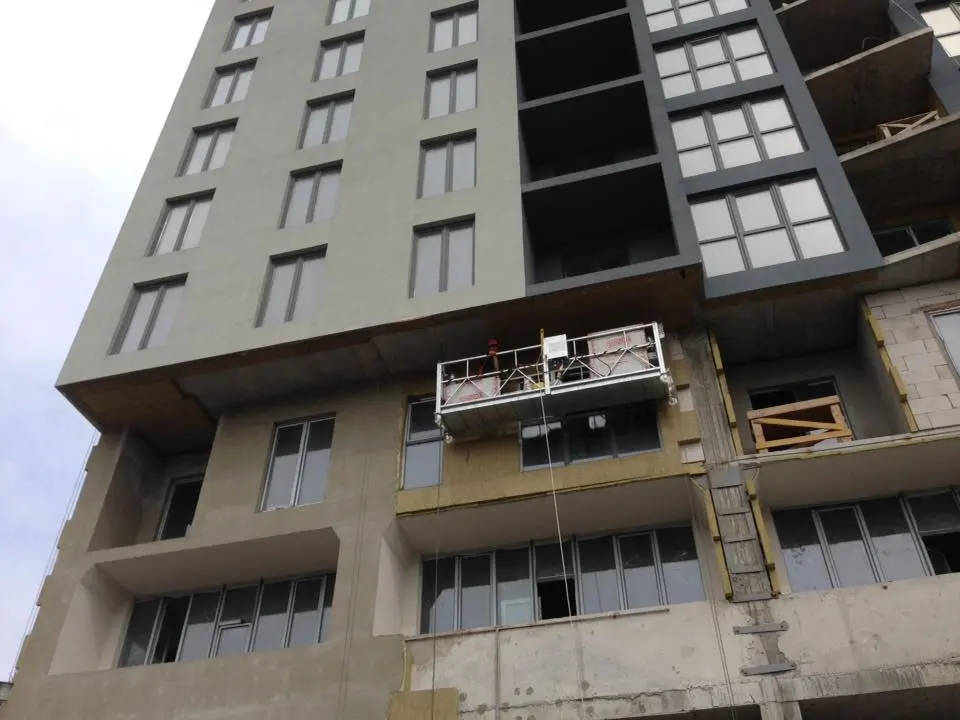

4 секция -устройство подвесных потолков типа Армстронг, установка счетчиков, автоматов электроэнергии, завершение работ по установке систем водоснабжения, канализации, пожарного водоснабжения, подготовка асфальтирования пандуса, вывоз строительного мусора, завершение отделочных работ мест общего пользования
1 секция- монолитные работы: монтаж плиты перекрытия 19 этажа, вертикальные контрукции (пилоны), установка окон, кладка внутренних стен 14 этажа, устройство колодцев системы канализации 1 секции.
3 секция - устройство колодцев системы канализации 3 секции.
Ход строительства Жилого Комплекса
16.07.2017
4 секция - сварка труб пожарного водоснабжения, сварка и установка ограждений ложжий и французских балконов, покрасочные работы мест общего пользования
1 секция- установка окон, кладка внутренних стен, устройство колодцев системы канализации 1 секции.
3 секция - устройство колодцев системы канализации 3 секции, работы по настройке кранового оборудования.
Ход строительства Жилого Комплекса
26.07.2017
4 секция - сварка труб пожарного водоснабжения, сварка и установка ограждений ложжий и французских балконов, покрасочные работы мест общего пользования
1 секция- установка окон, кладка внутренних стен, устройство колодцев системы канализации 1 секции.
3 секция - устройство колодцев системы канализации 3 секции, работы по настройке кранового оборудования.
Ход строительства Жилого Комплекса
25.09.2017
1 секция
Поставка строительных материалов для кладки вентиляционных каналов
4 секция

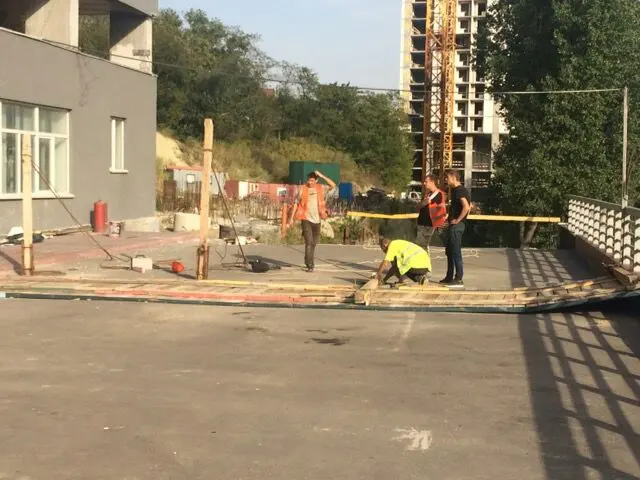

Благоустройство придомовой територии
