ХОД СТРОИТЕЛЬСТВА 14.03.2016
4 секция(1 очередь)

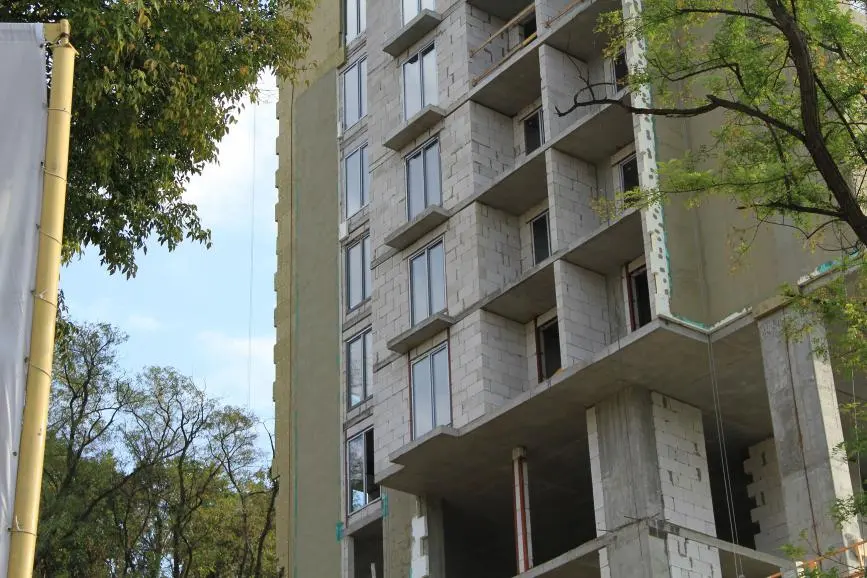

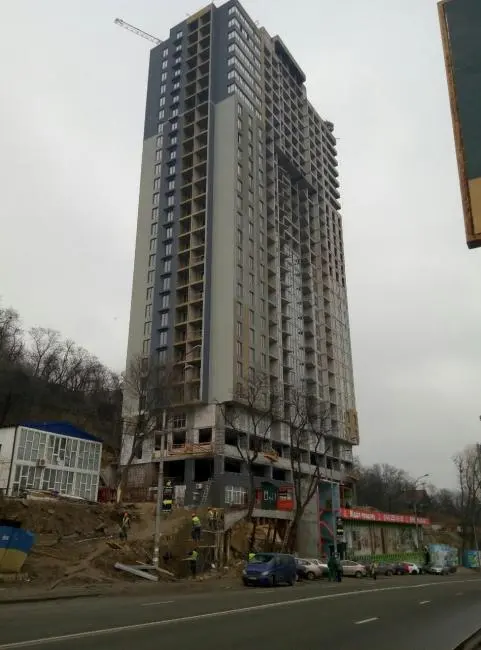

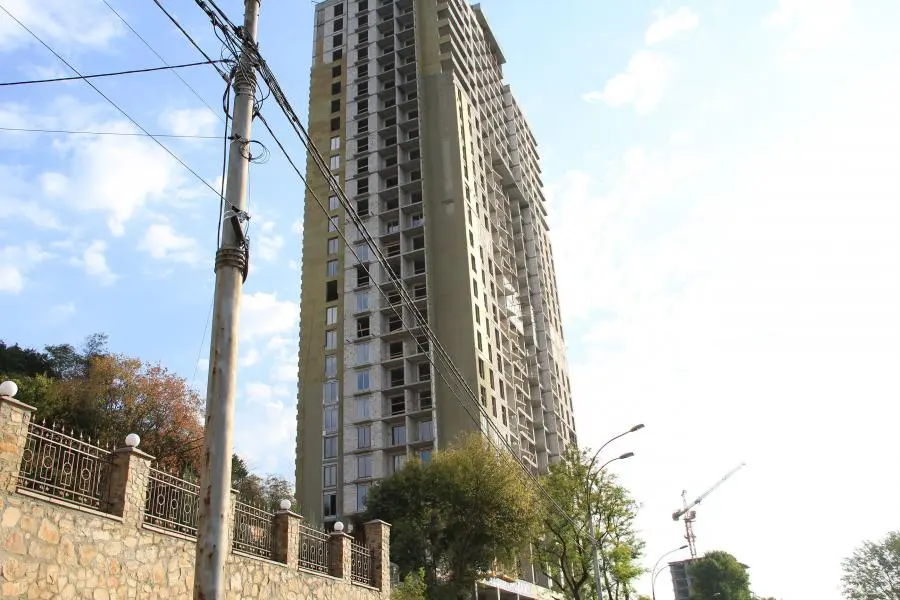

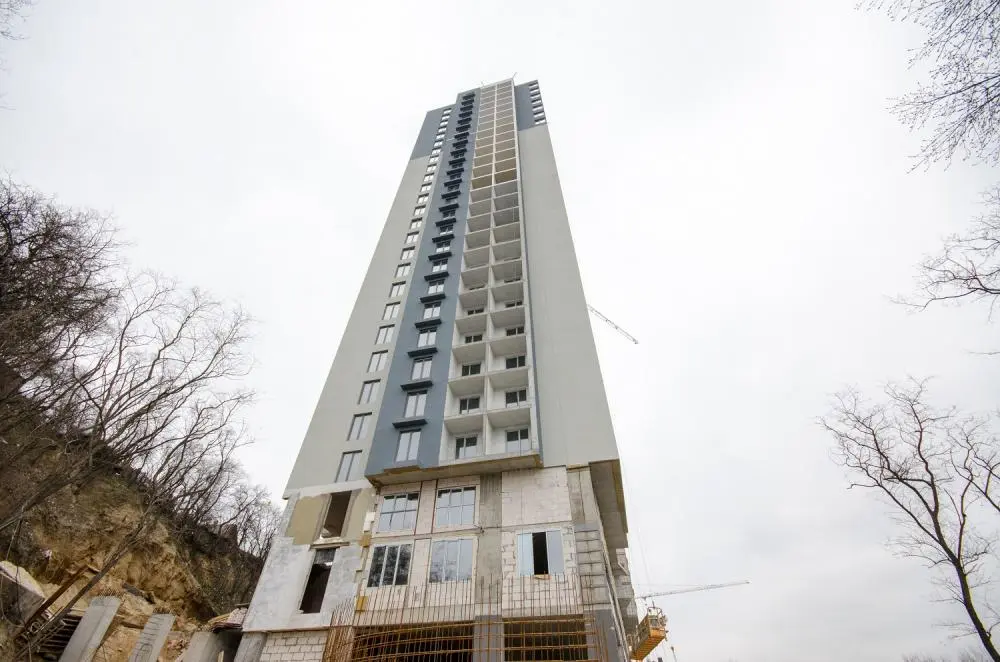

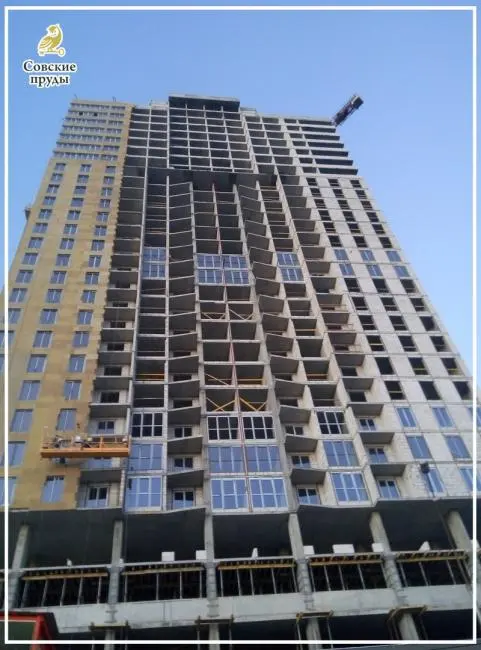

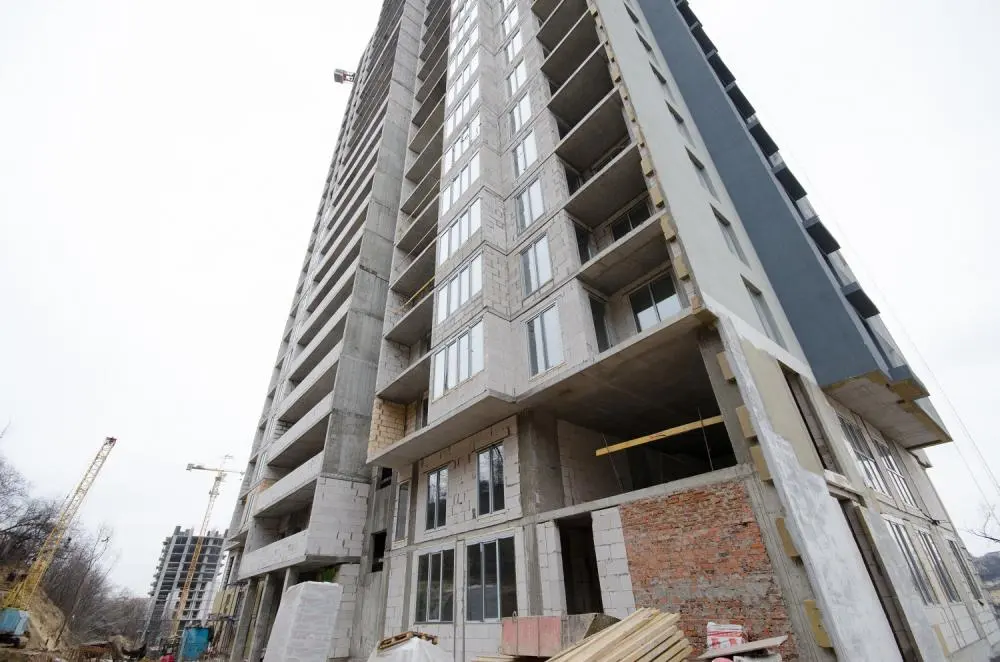

Выполнены монолитно-каркасные работы всех 28 этажей
Ведутся штукатурные работы с 6 по 9 этаж

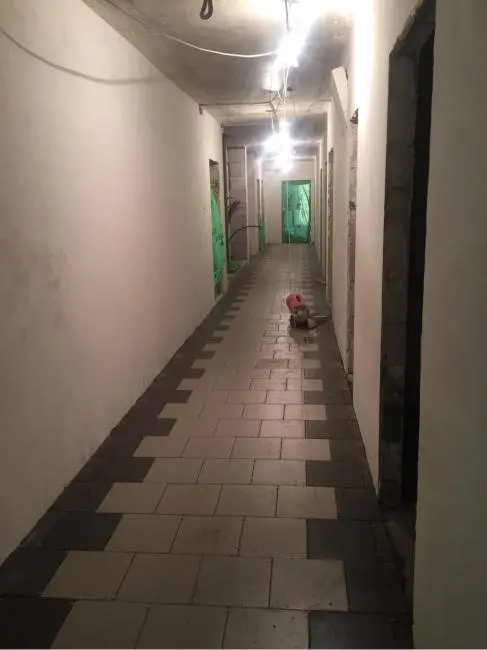

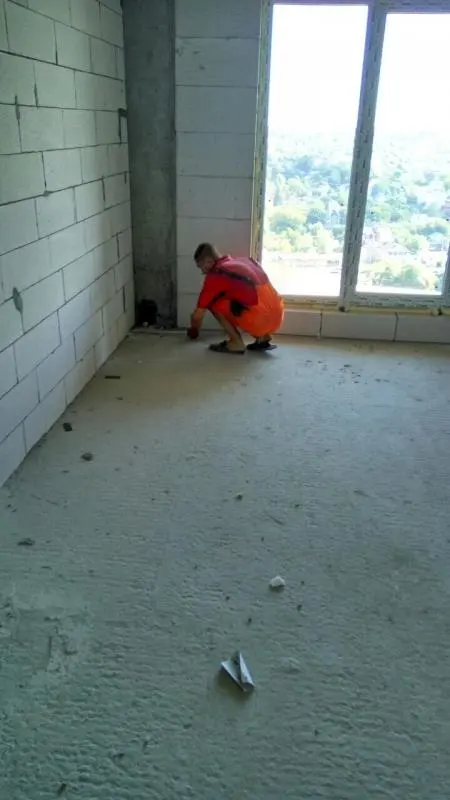

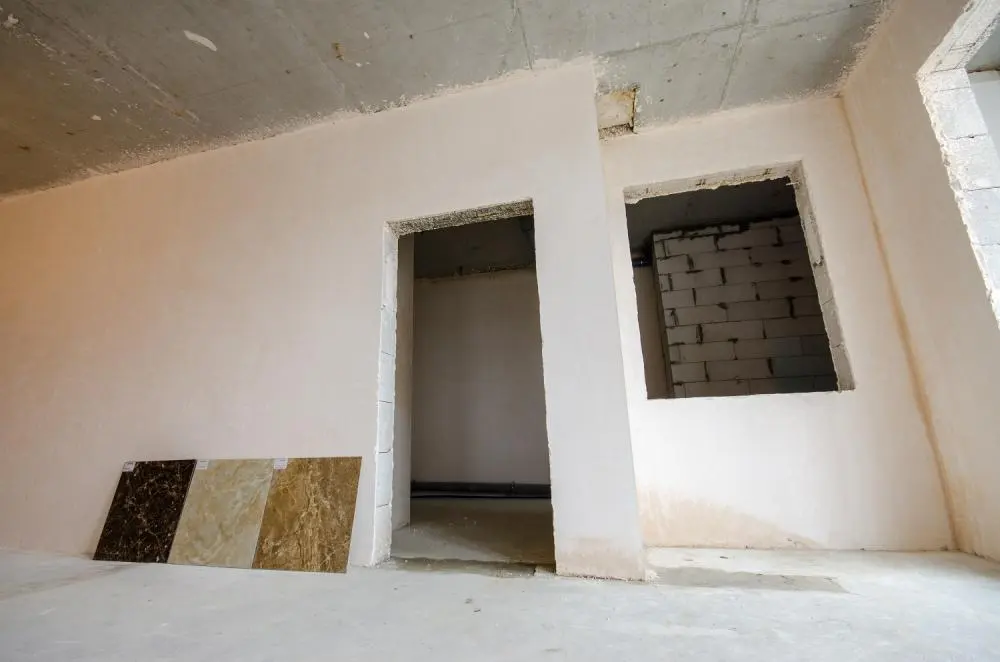

Выполнена укладка плитки 4 этажа
Подготовительные работы к укладке плитки на 7 по 9 этаже

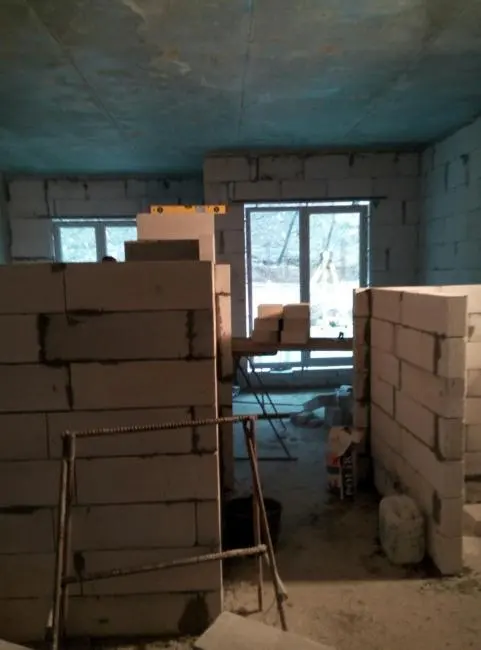

Установлены квартирные перегородки с 17 по 26 этаж

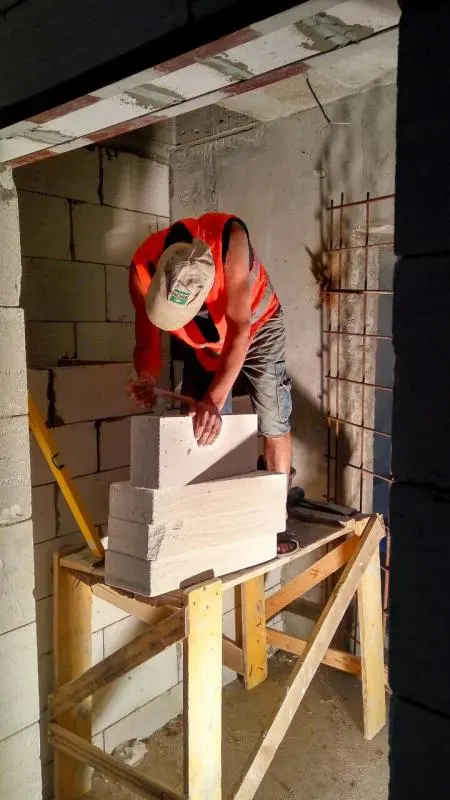

Выполняется кладка внешних перегородок с 18 по 28 этаж
Производится кладка внутренних стен офисных помещений на 1 этаже.

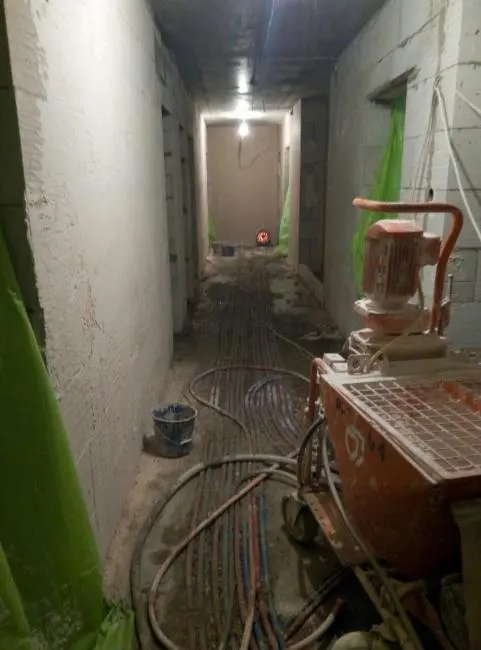

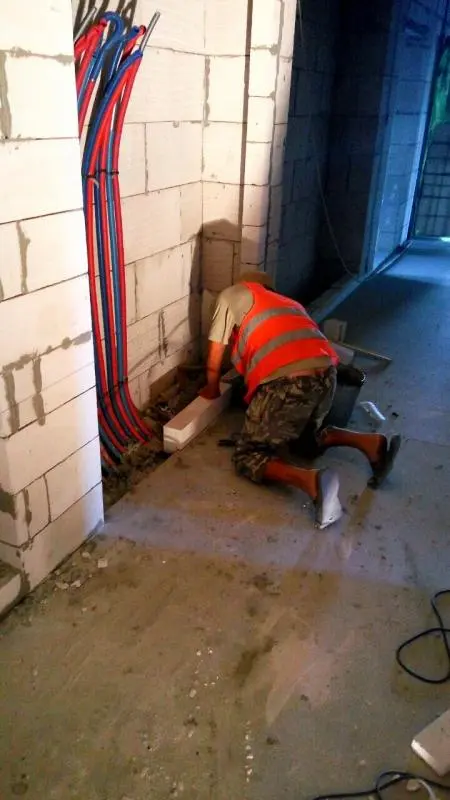

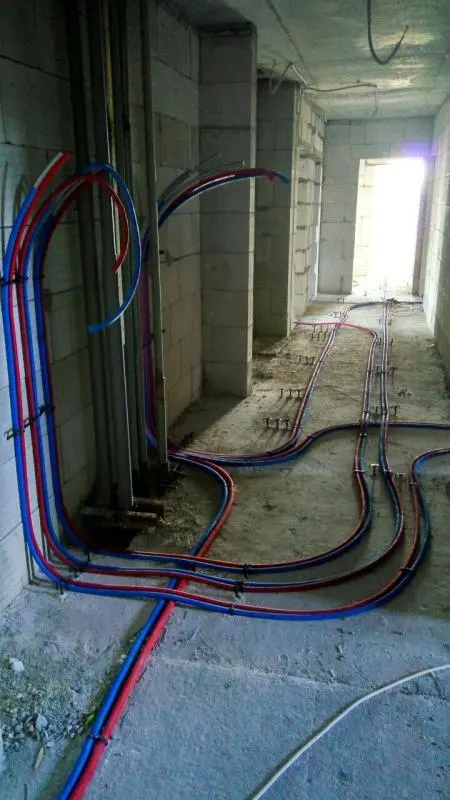

Ведутся работы по разводке труб водоснабжения с 9 по 11 этаж

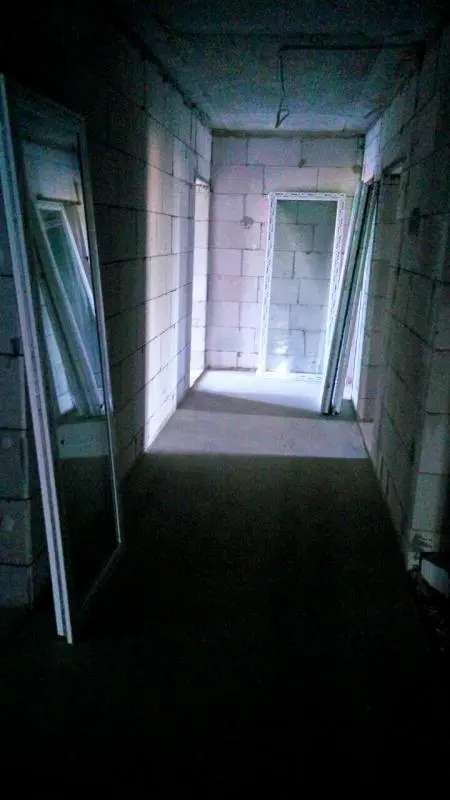

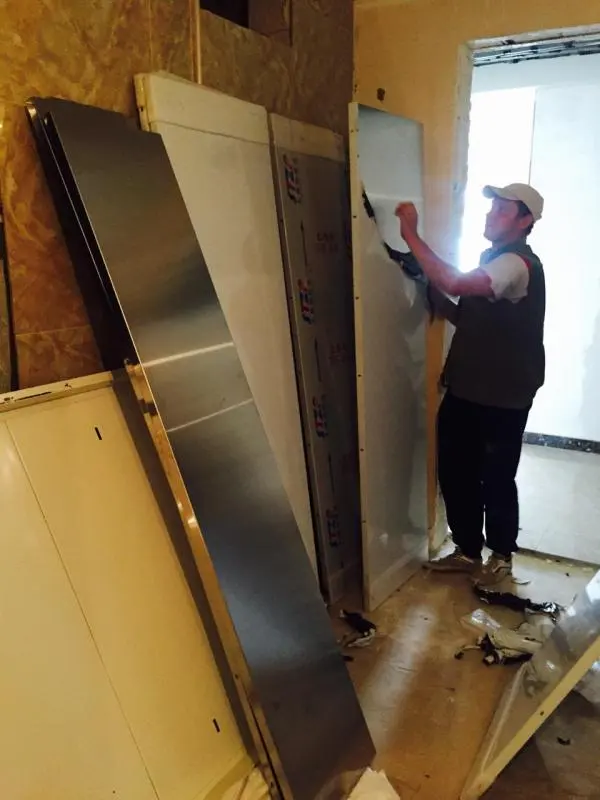

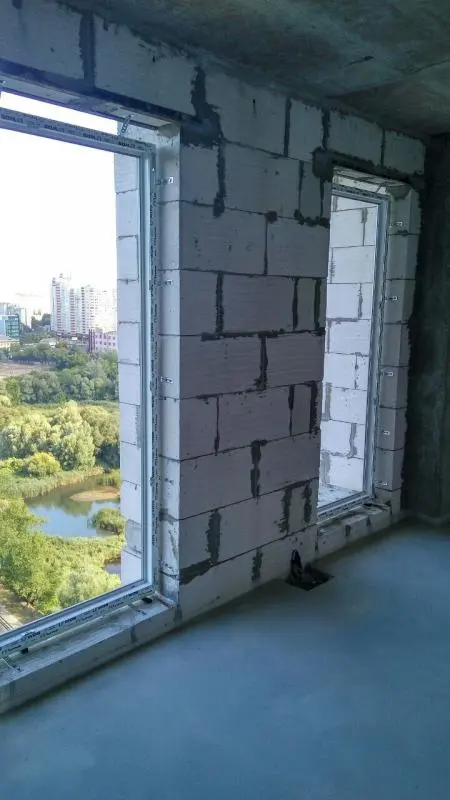

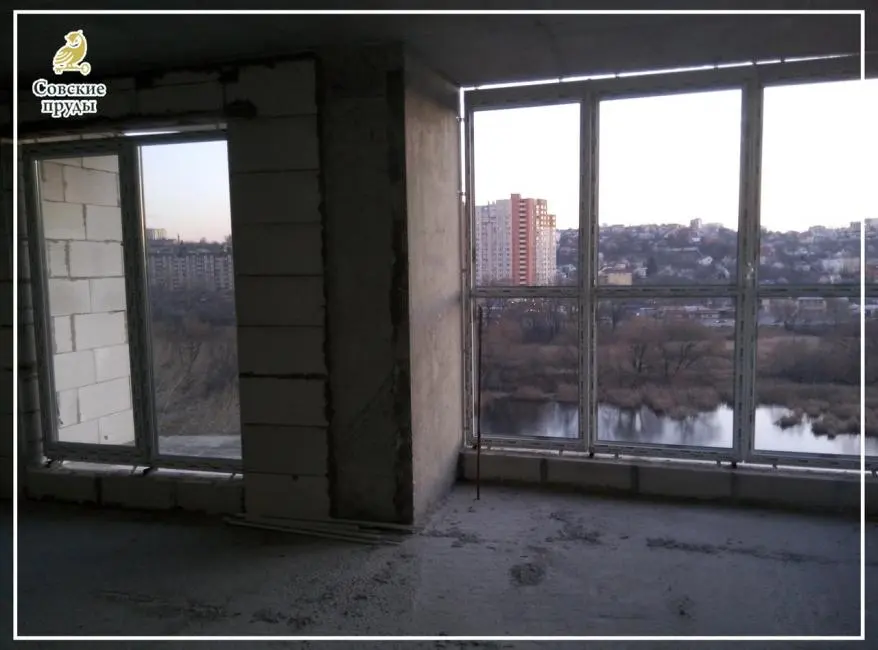

Выполняется монтаж окон 13 этажа
Выполнено остекление бутиковой галереи на 40%

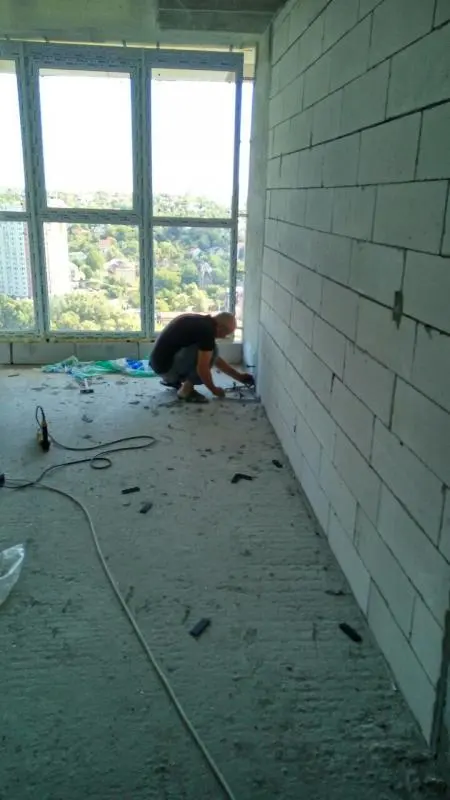

Выполняется установка электрооборудования

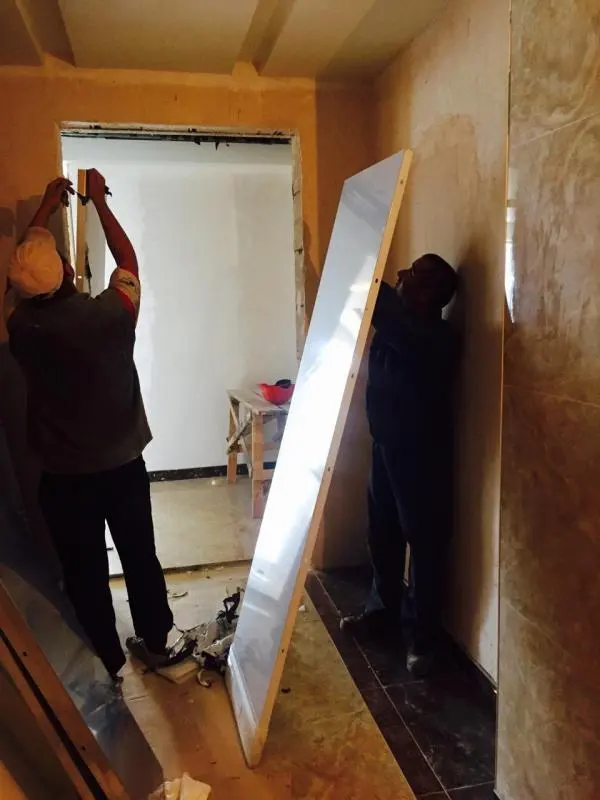

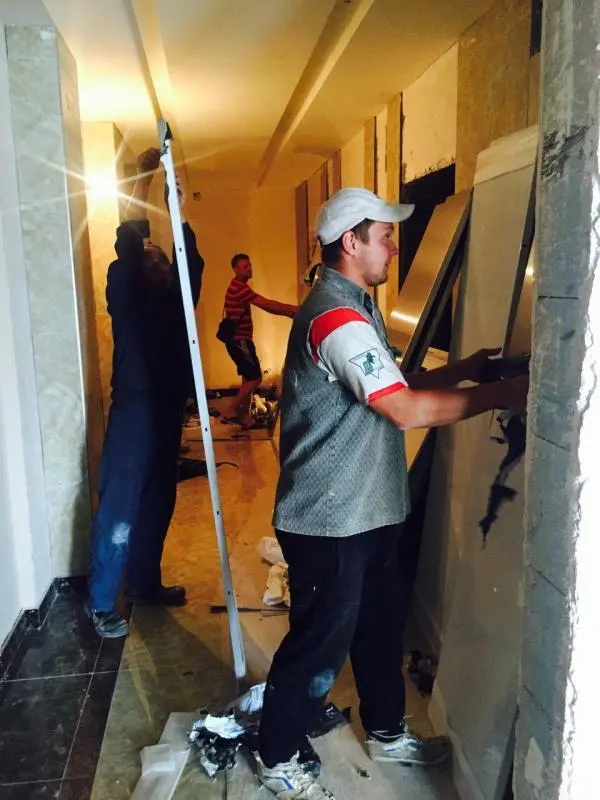

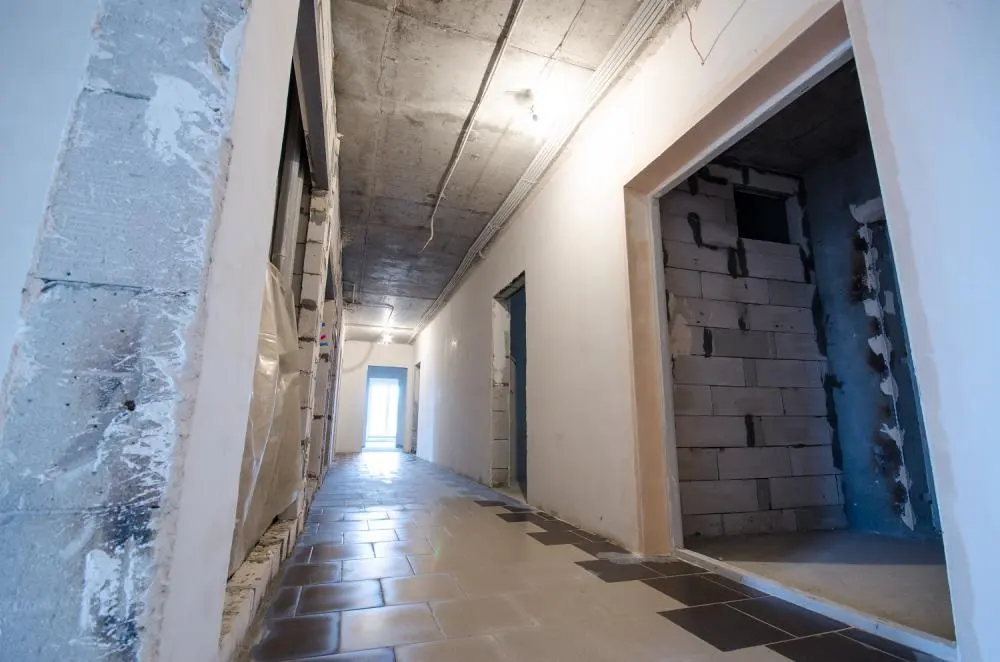

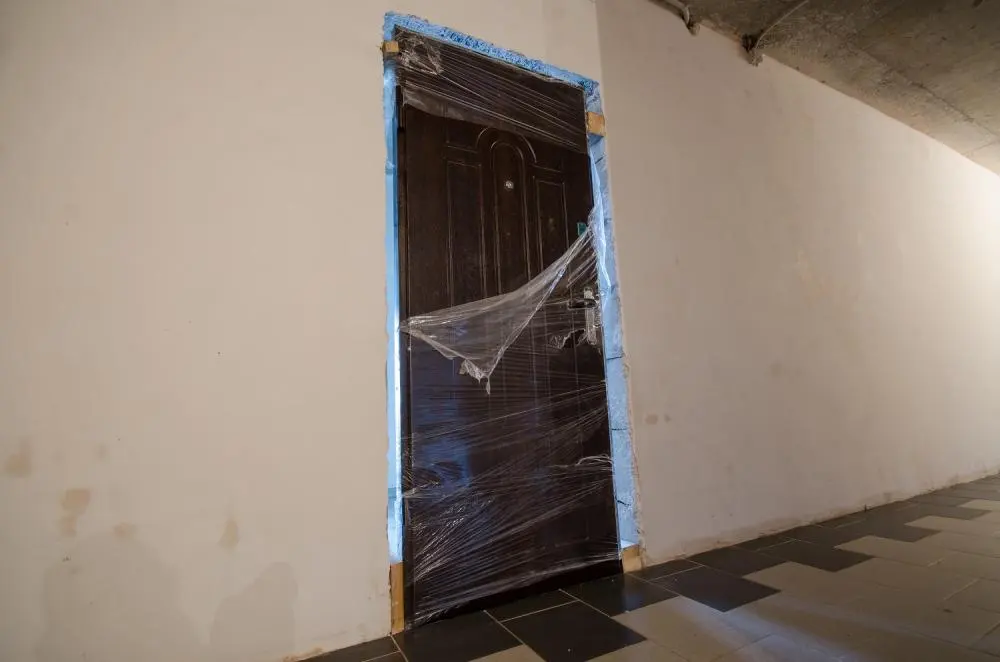

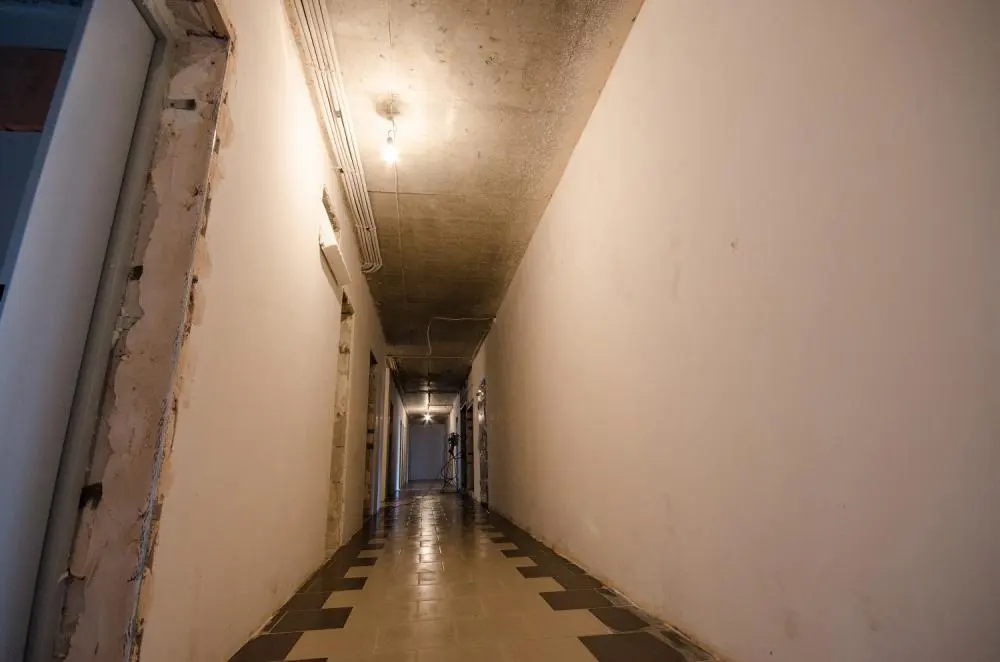

Выполнен монтаж дверей в местах общего пользования с 6 по 7 этаж

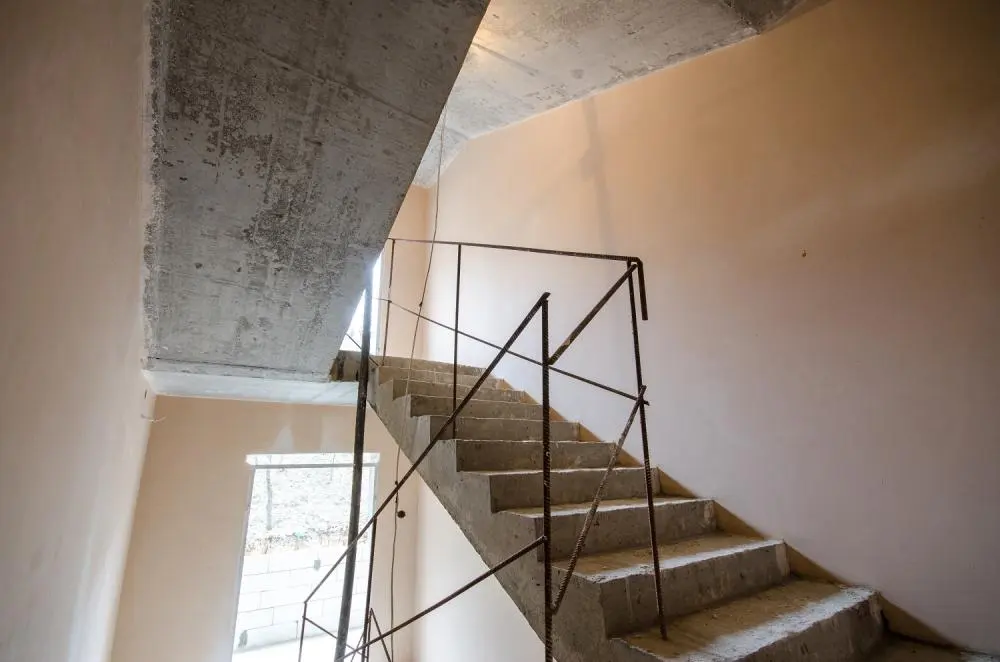

Подготавливается лифтовая шахта к монтажу лифта

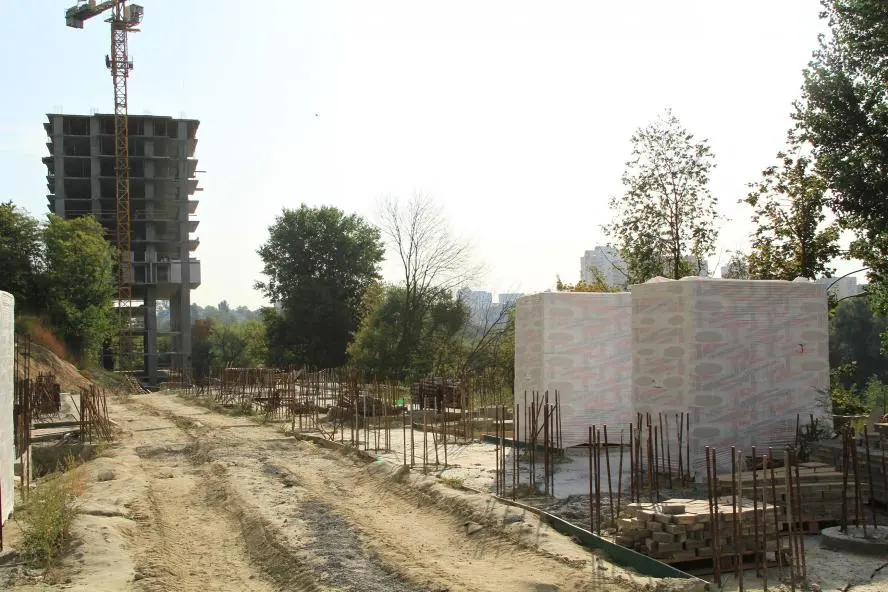

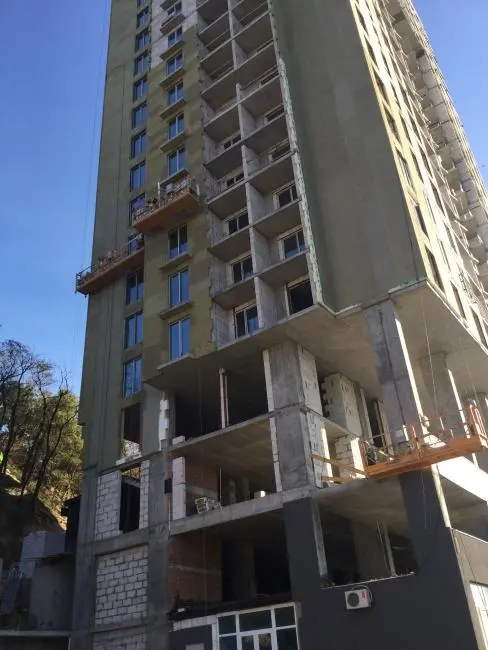

Начаты кровельные работы
Выполняется кирпичная кладка вент. каналов

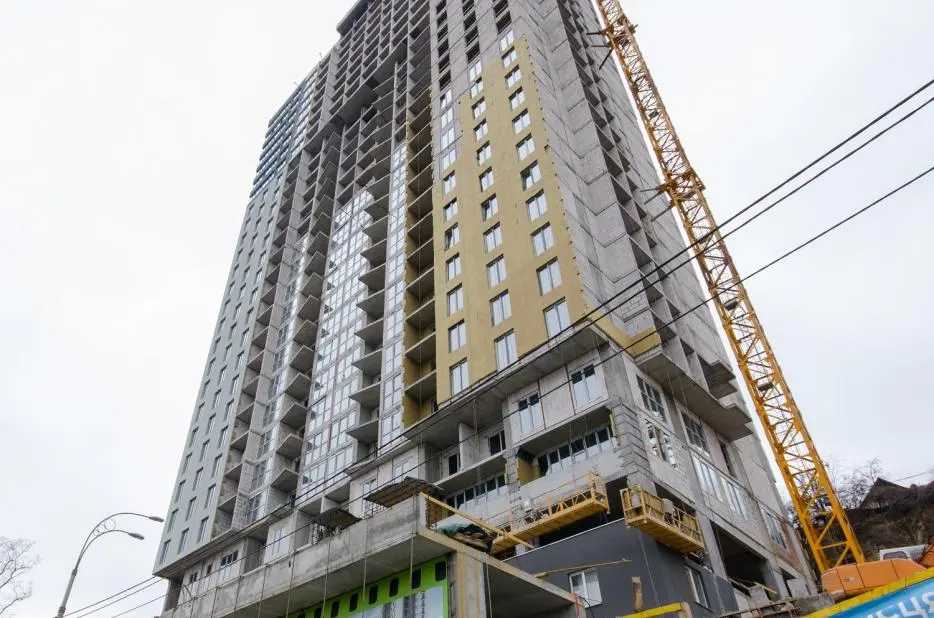

Утепление фасада мин. ватой выполнено на 65%
