новини від Ріел:
готовність будинку 3 черги – 74%! - Продовжуємо монтаж систем димовидалення та каналізації
- Розпочали встановлення металевих огороджень балконів та лоджій у 2 і 3 секціях
- Стартував монтаж малострумних мереж інтернету, телебачення та домофонів у 2 і 3 секціях
Олена Ш.: новини від Ріел:
готовність будинку 3 черги – 74%! - Продовжуємо монтаж систем димовидалення та каналізації
- Розпочали встановлення металевих огороджень балконів та лоджій у 2 і 3 секціях
- Стартував монтаж малострумних мереж інтернету, телебачення та домофонів у 2 і 3 секціях
Ход строительства Жилого Комплекса
27.03.2018
3 черга
Продовжуємо монтаж систем димовидалення та каналізації

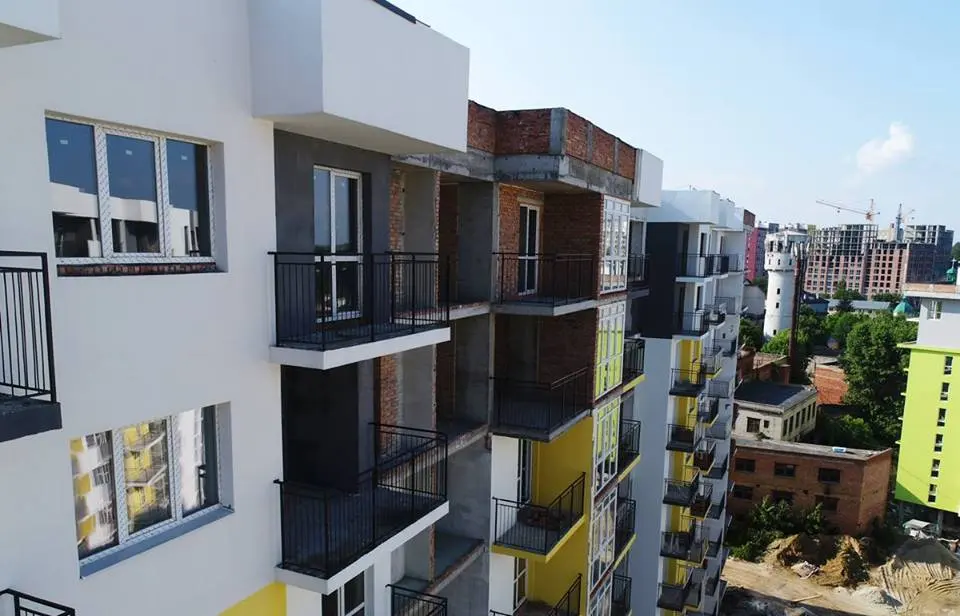

Розпочали встановлення металевих огороджень балконів та лоджій у 2 і 3 секціях
Стартував монтаж малострумних мереж інтернету, телебачення та домофонів у 2 і 3 секціях
Новости Жилого Комплекса
05.04.2018
Ход строительства Жилого Комплекса
24.04.2018
3 черга Жилого Комплекса Велика Британія!
Ход строительства Жилого Комплекса
02.05.2018

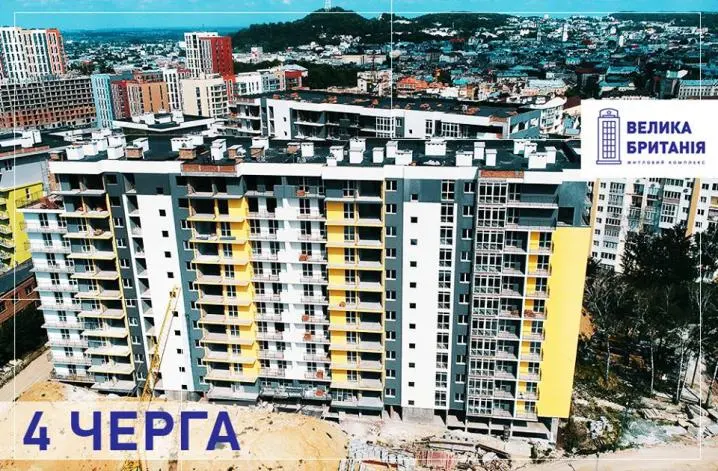

4 черга
Ход строительства Жилого Комплекса
04.06.2018

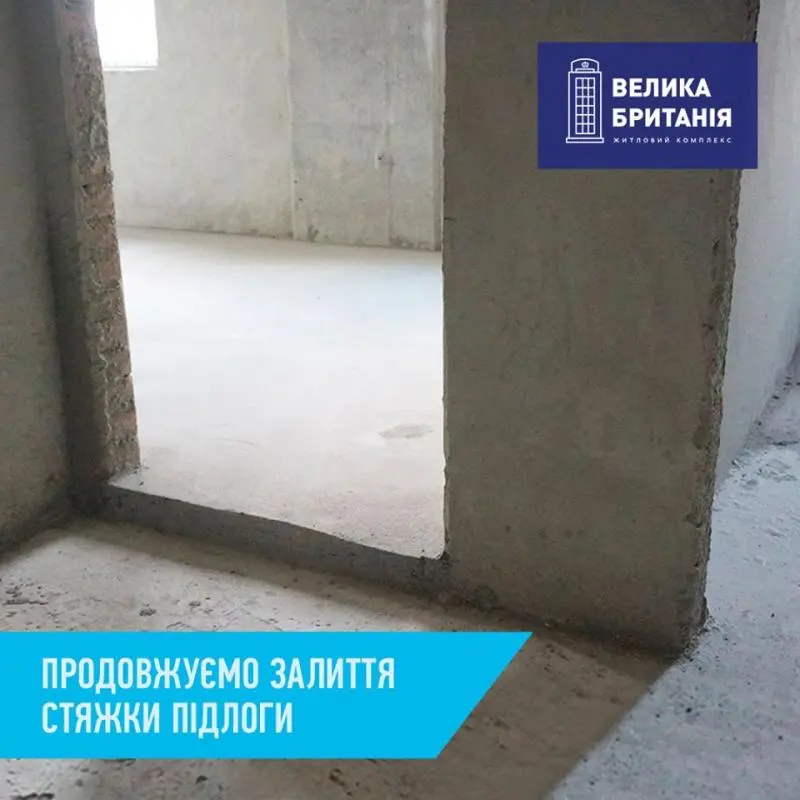

Продовжуємо заливати стяжки підлоги в 3 секції, розпочали залиття в 2 секції
Штукатуримо стіни 2 та 3 секцій
Завершуємо монтаж вікон та балконних блоків

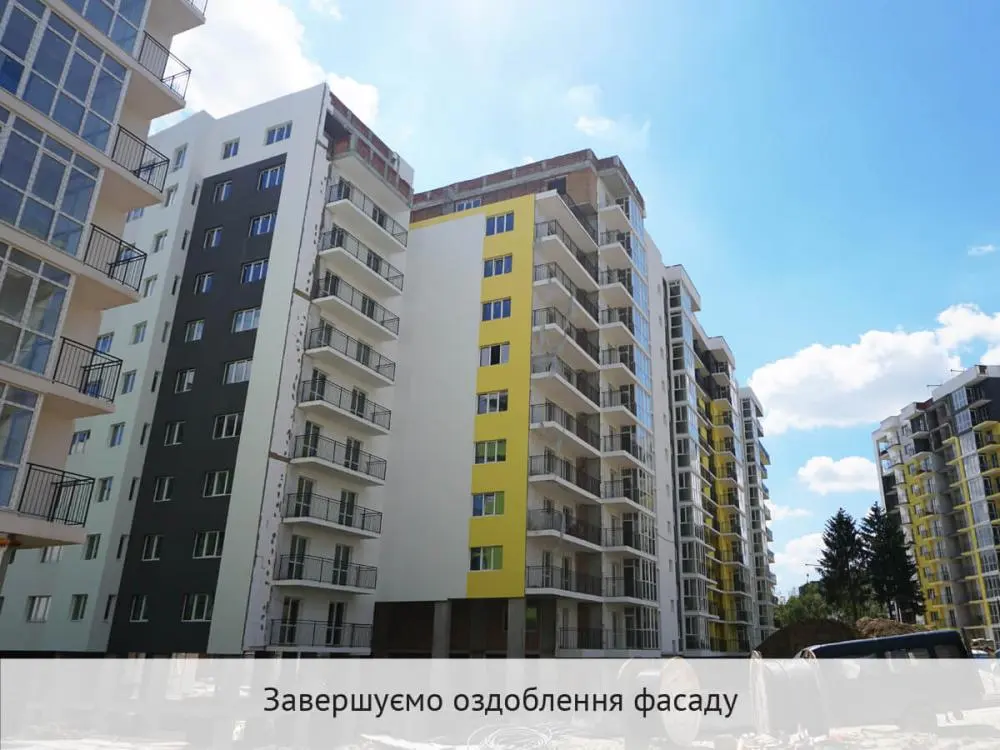

Оздоблюємо фасаду будинку
Ход строительства Жилого Комплекса
03.07.2018

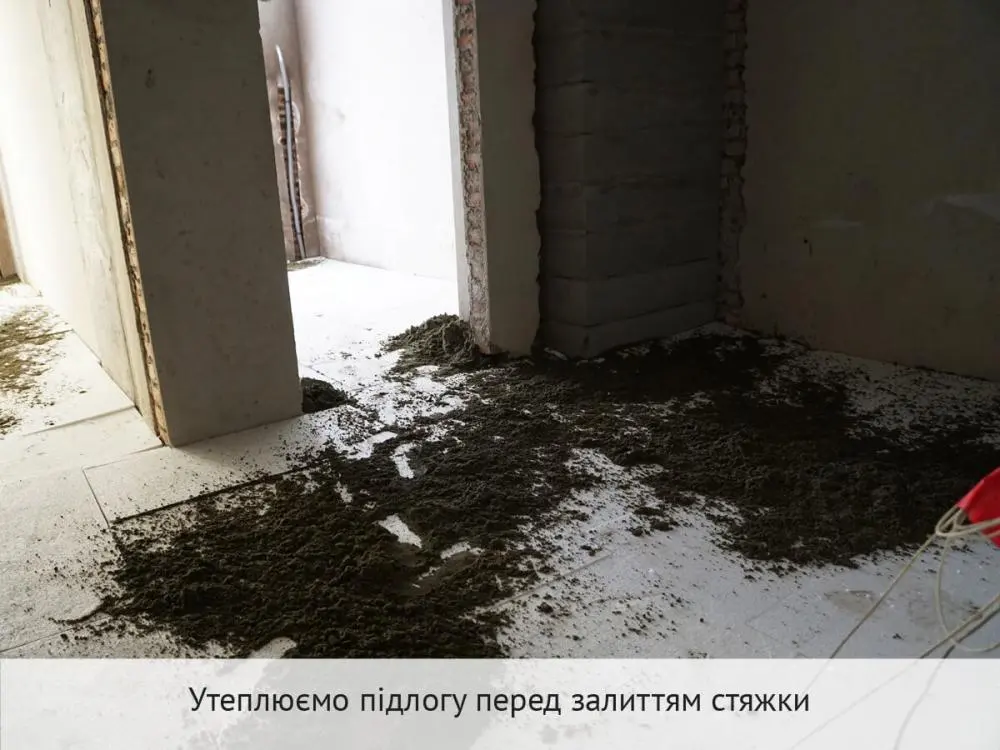

У секції А закінчили штукатурення стін, залиття стяжки підлоги та укладання труб опалення. Виконуємо гідроізоляційні роботи та утеплення терас
У секції Б розпочали штукатурення стін у квартирах
Ход строительства Жилого Комплекса
13.07.2018

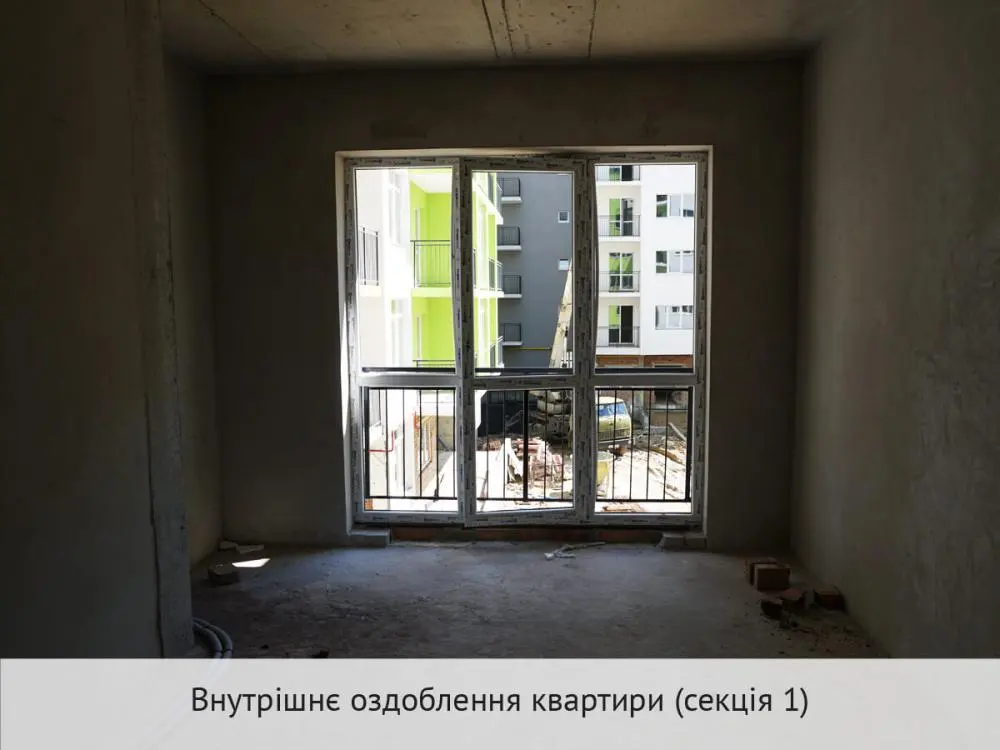

Розпочали монтаж вікон та оздоблення фасаду (секція 1)
Продовжуємо залиття стяжки підлоги та закінчуємо штукатурні роботи (секції 2 та 3)
Монтуємо системи вентиляції, димовидалення та труб водопостачання й опалення
Продовжуємо оздоблення фасаду, утеплення та гідроізоляцію даху і терас.

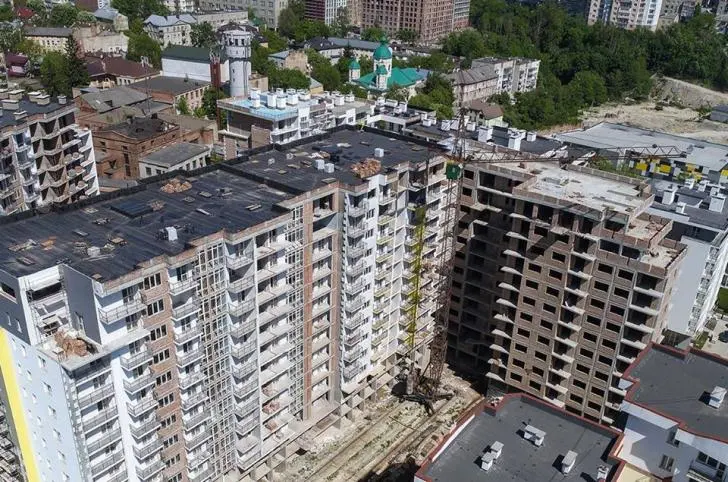

Ход строительства Жилого Комплекса
19.07.2018

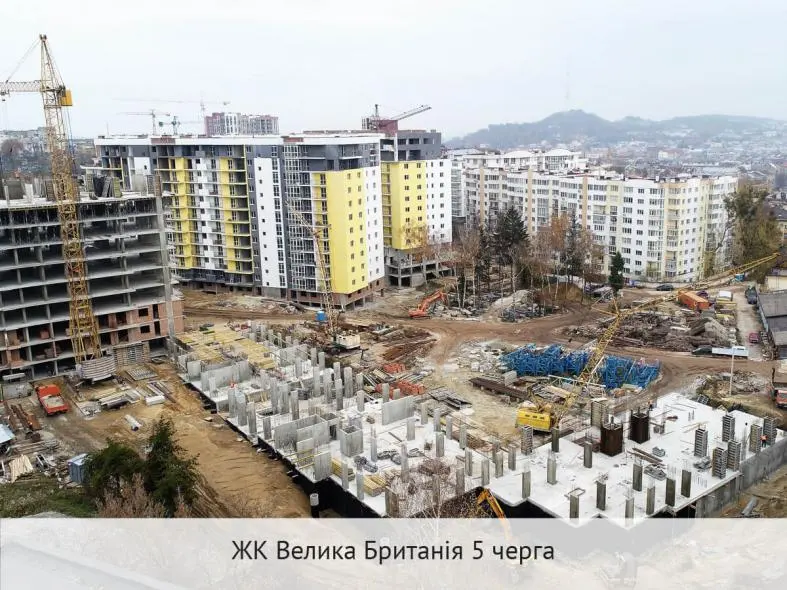

5 черги:
у секції 1 залита плита перекриття 2 поверху
у секціях 2 та 3 тривають роботи з облаштування фундаменту
Ход строительства Жилого Комплекса
27.07.2018

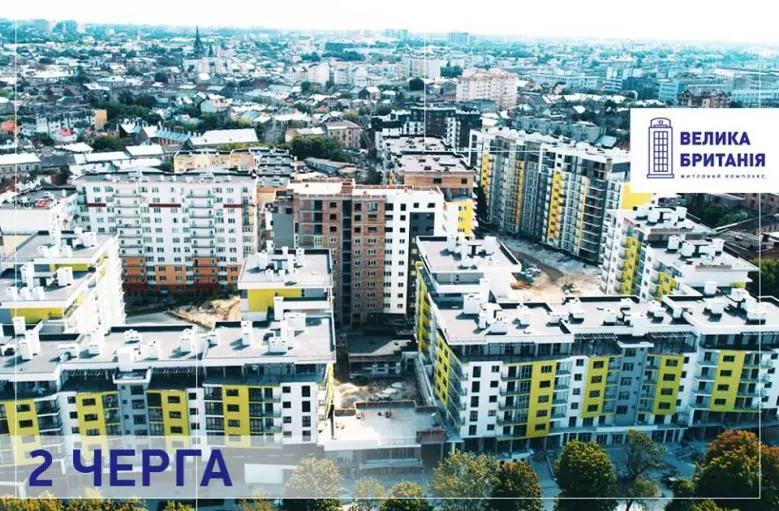

2 черга
Облаштовуємо фасад та закінчуємо монтаж вікон на цокольному поверсі
Встановлюємо вхідні двері у квартири
Розпочали монтаж ліфту (секція Е)
Монтуємо поручні та укладаємо плитку на сходових маршах
Продовжуємо встановлювати радіатори (секції Е, Д та Г)
Проводимо роботи з оздоблення входів у під’їзди.
Ход строительства Жилого Комплекса
02.08.2018
Секція А: продовжуємо гідроізоляцію та утеплення терас
Секція Б: завершили монтаж труб опалення і штукатурення стін з 2 до 6 поверху
Змонтували системи каналізації в будинку.
Новости Жилого Комплекса
06.08.2018

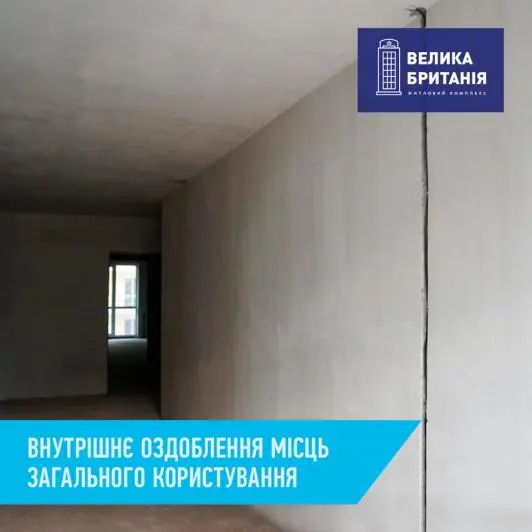

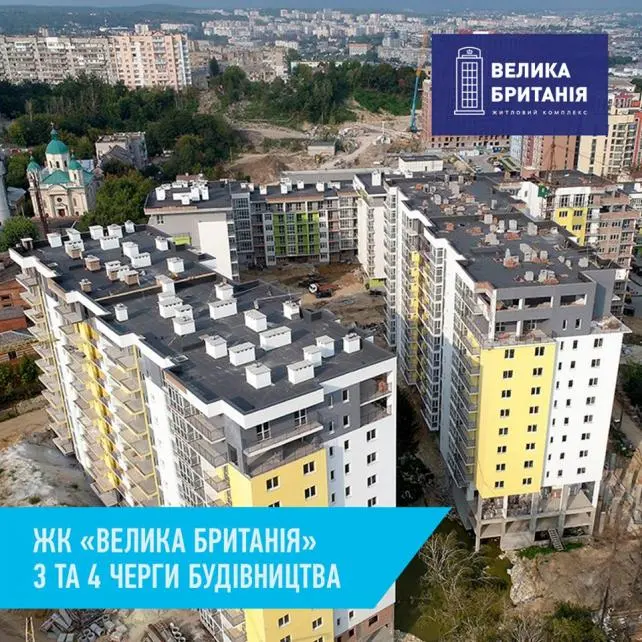

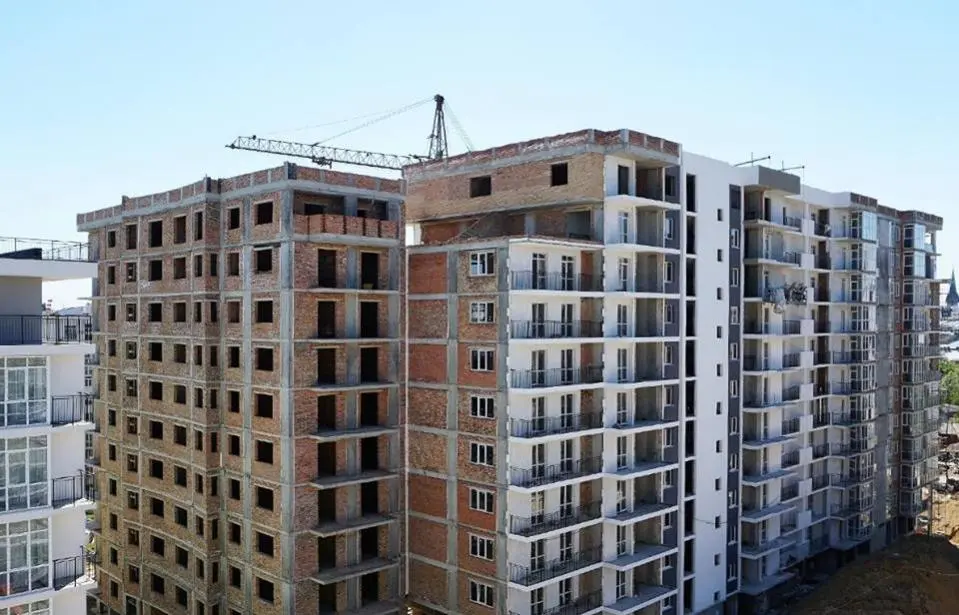

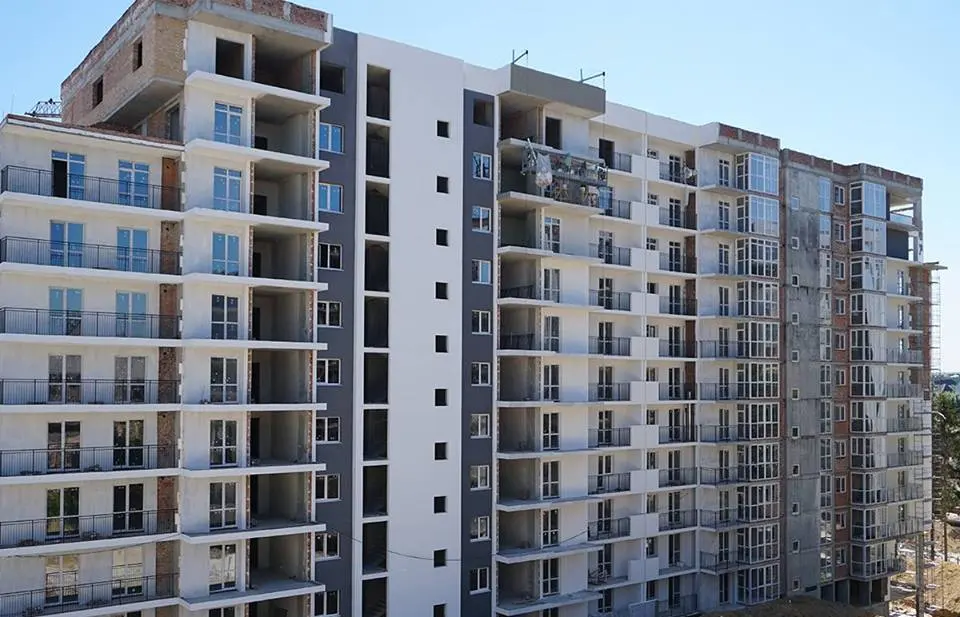

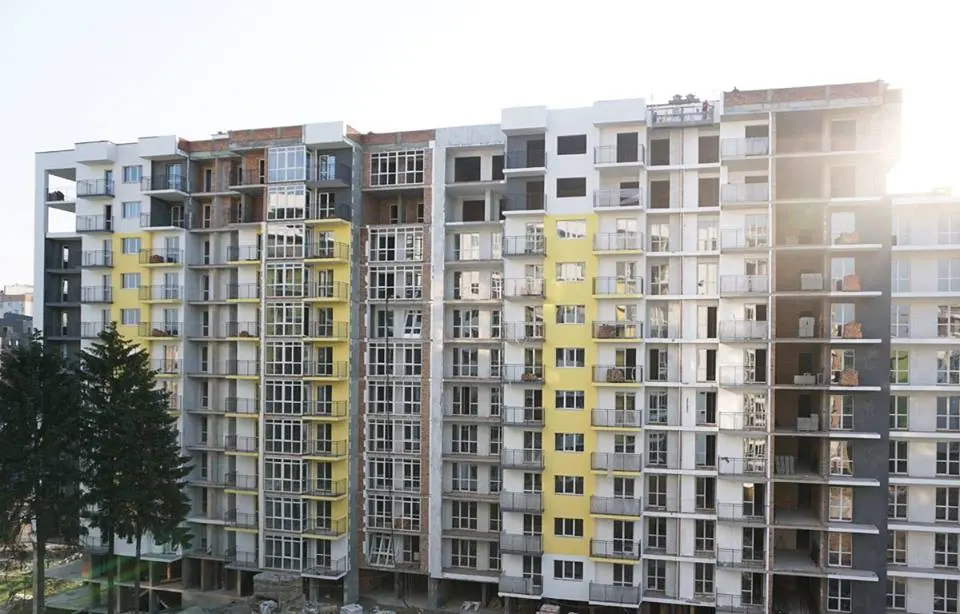

3 та 4 черги Жилого Комплекса Велика Британія: готовність – 79%. Поки тривають будівельні роботи, вже зараз можна побачити, як виглядатимуть місця загального користування.
Ход строительства Жилого Комплекса
13.08.2018

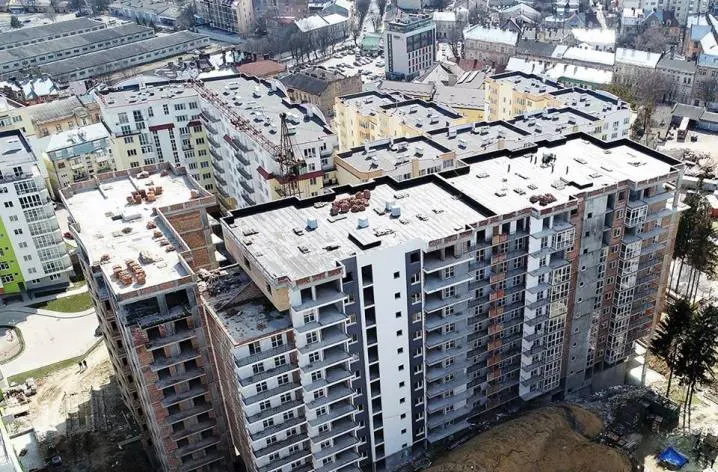

3 черга
Секція 1:

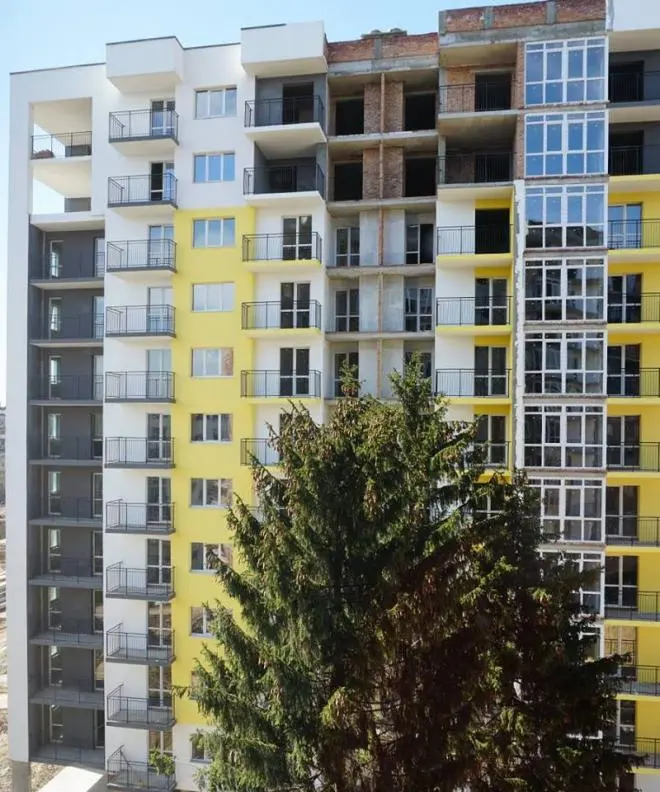

Змонтували вікна з 1 до 9 поверху
Продовжуємо улаштування фасаду та монтаж огороджень на балконах
Секції 2, 3:
Завершили штукатурку стін
Продовжуємо залиття стяжки підлоги
Новости Жилого Комплекса
23.08.2018
Ход строительства Жилого Комплекса
29.08.2018
☑️Встановили монолітні конструкції сходів та пандусів у 5-ти секціях
☑️Монтуємо ліфт у секції Е

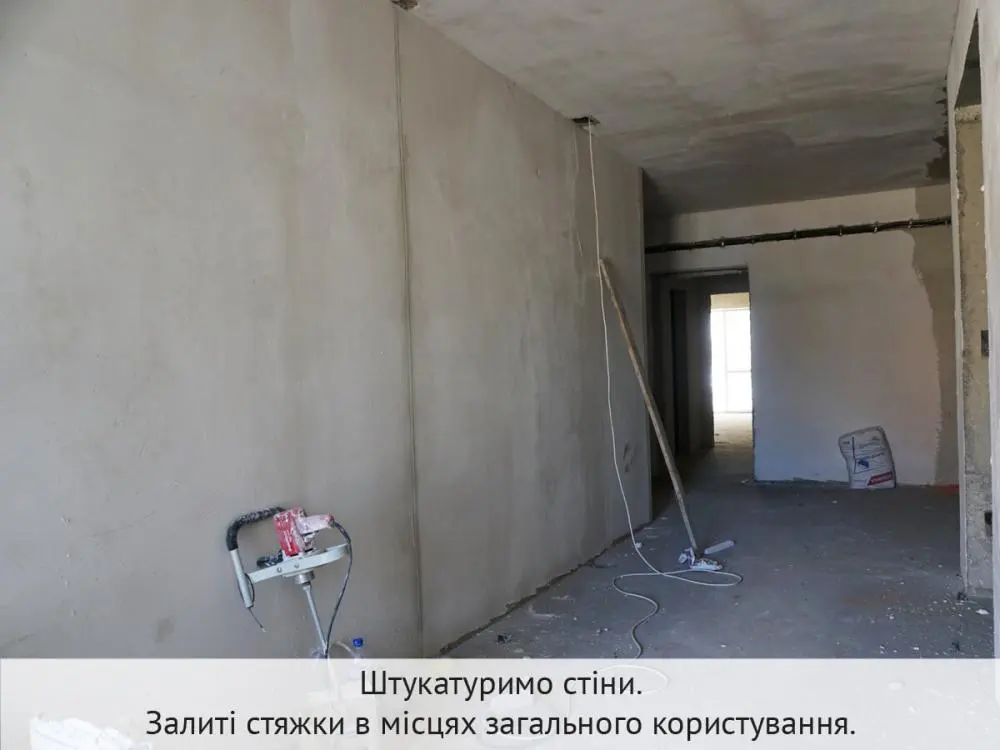

☑️Закінчили залиття стяжок, штукатурення стін та укладання плитку на сходових майданчиках у секціях А, Е та Д
☑️Продовжуємо оздоблення фасаду пасажу
Ход строительства Жилого Комплекса

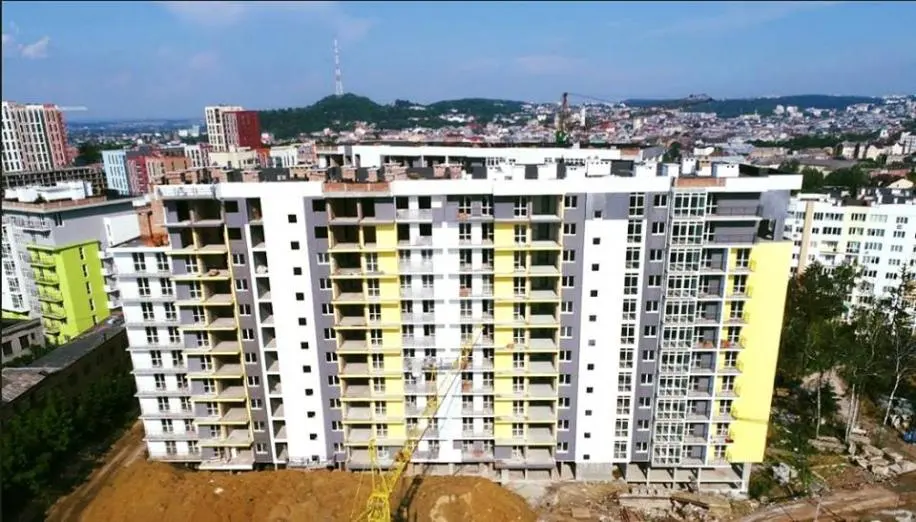

24.10.2018

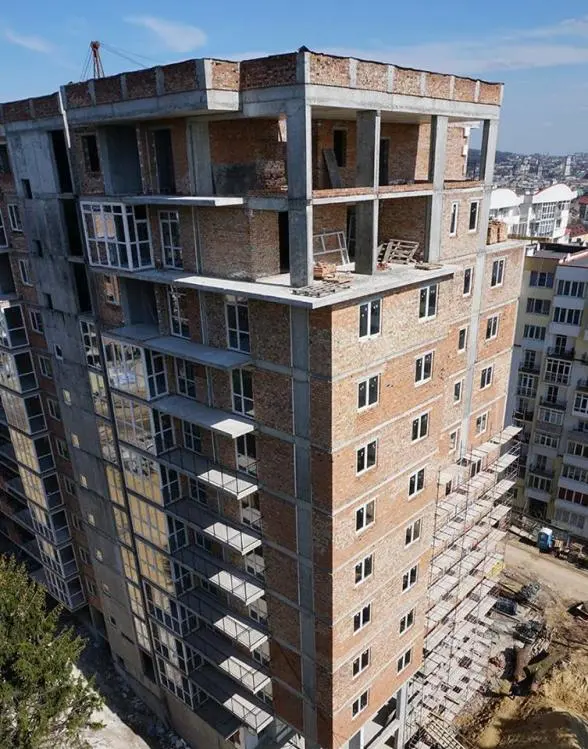

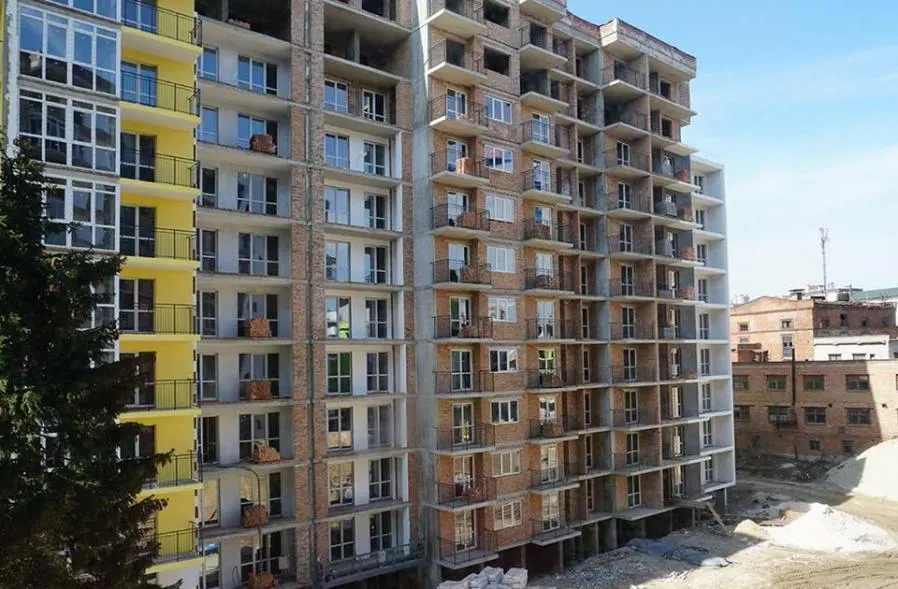

3-я черга:
🔹 розпочали монтаж систем димовидалення та вентиляції (секція 1);
🔹 виконано роботи зі штукатурення стін з 2-го по 8-й поверх (секція 1);
🔹 продовжуємо залиття стяжки підлоги;
🔹 розпочали розведення електричних кабелів для освітлення місць загального користування;

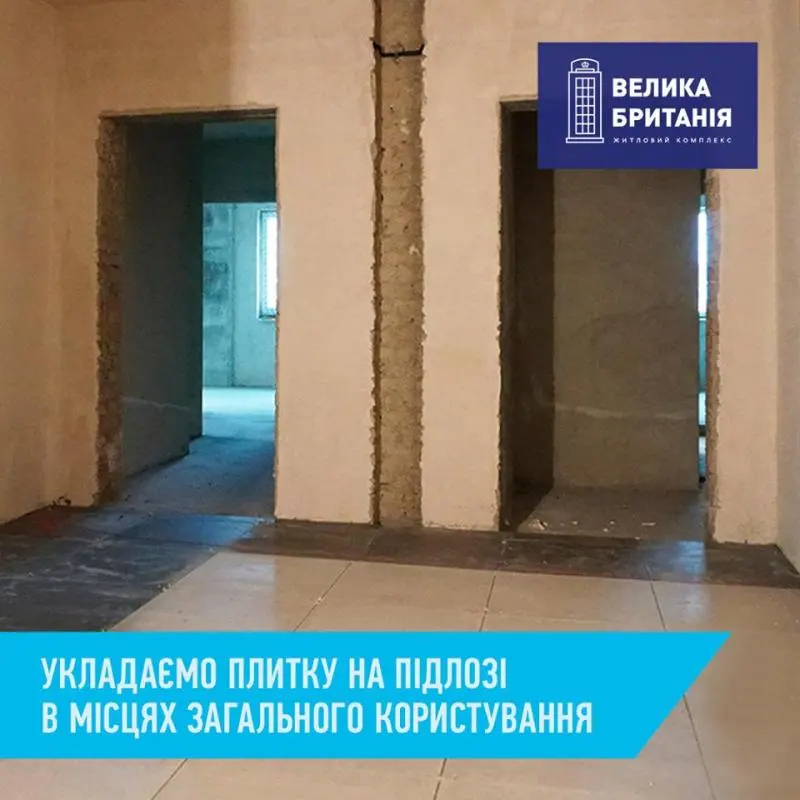

🔹 розпочали укладання плитки на підлозі в місцях загального користування.
4-а черга:
🔹 завершуємо розведення електричних кабелів для освітлення місць загального користування;
🔹 завершили залиття стяжки підлоги у секції А та перейшли до залиття стяжки у секції Б;
🔹 розпочали роботи щодо оздоблення місць загального користування, укладаємо керамічну плитку на підлогу (секція А);
🔹 розпочали монтаж радіаторів у квартирах.

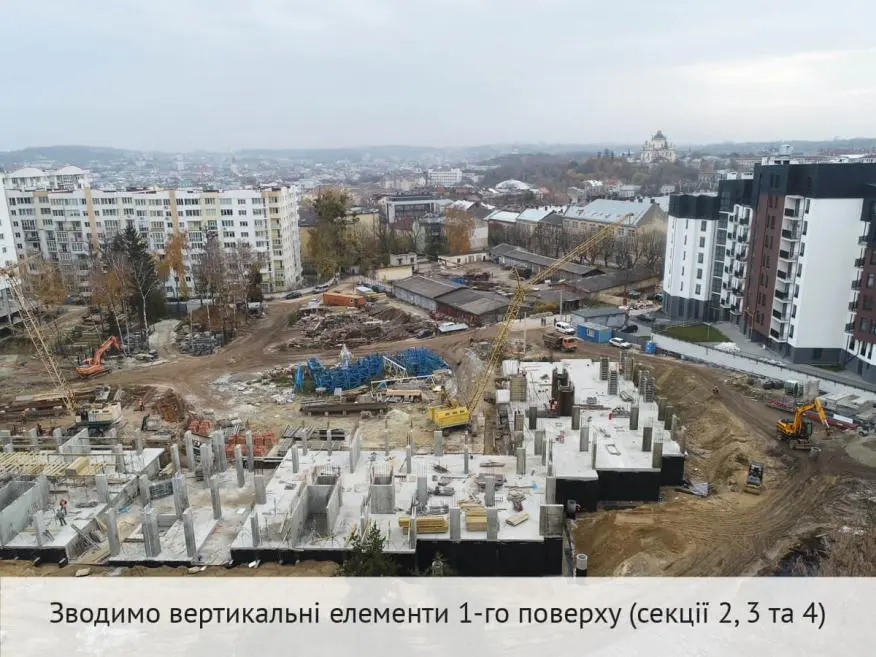

5-а черга:

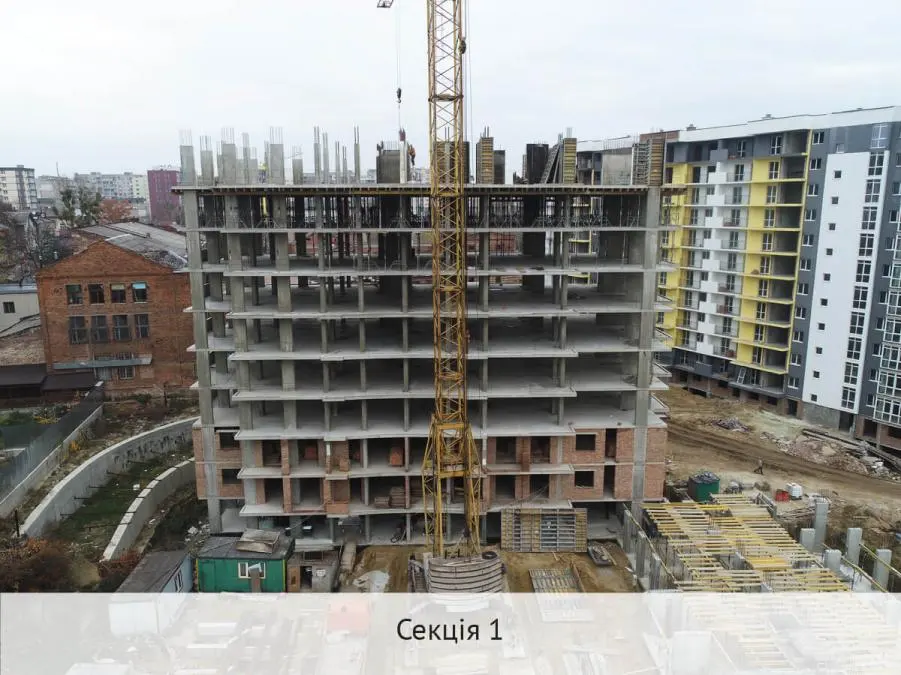

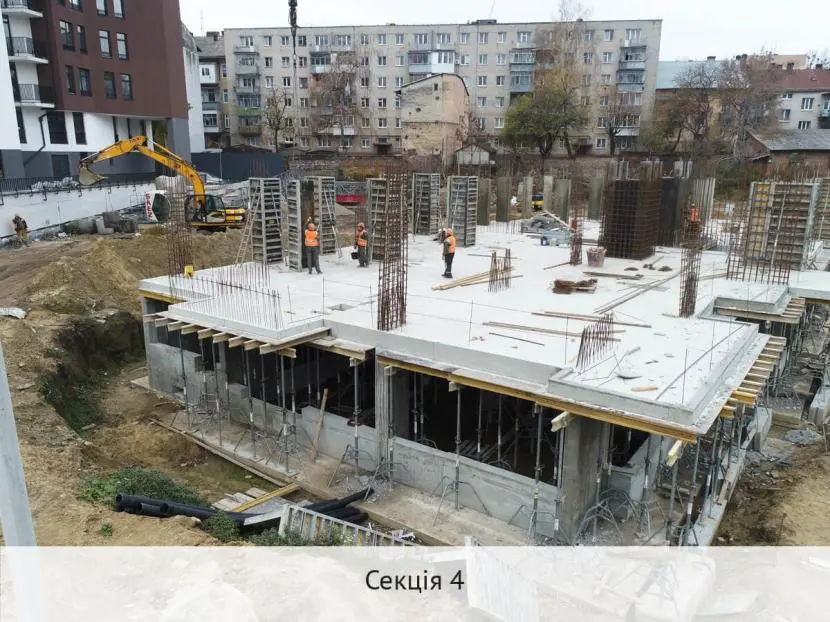

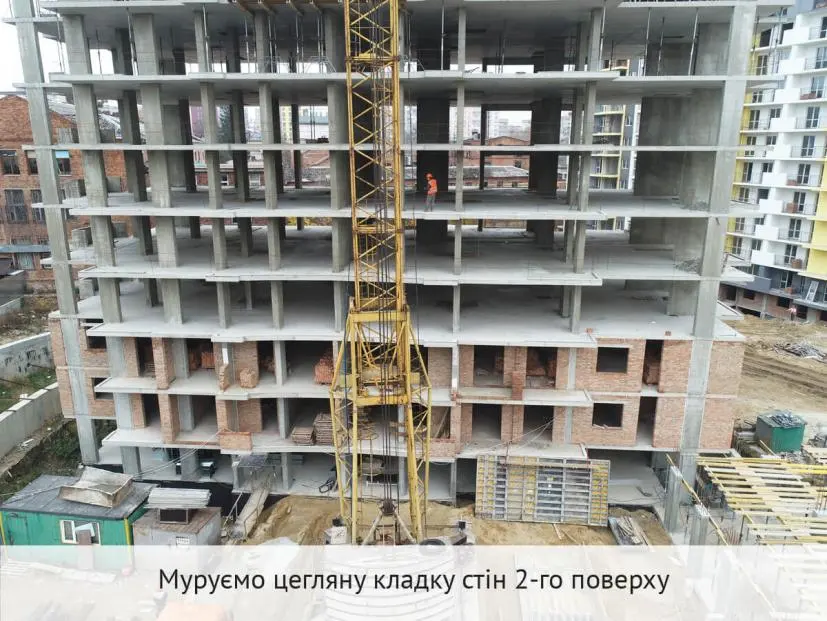

🔹 розпочато мурування цегляної кладки стін у 1 секції;
🔹 залита плита перекриття 6 поверху;
🔹 розпочато спорудження вертикальних елементів 7 поверху 1 секції;
🔹 заливаються монолітні колони та стіни цокольного поверху;
🔹 у 2 секції будинку триває заливання плити перекриття цокольного поверху.

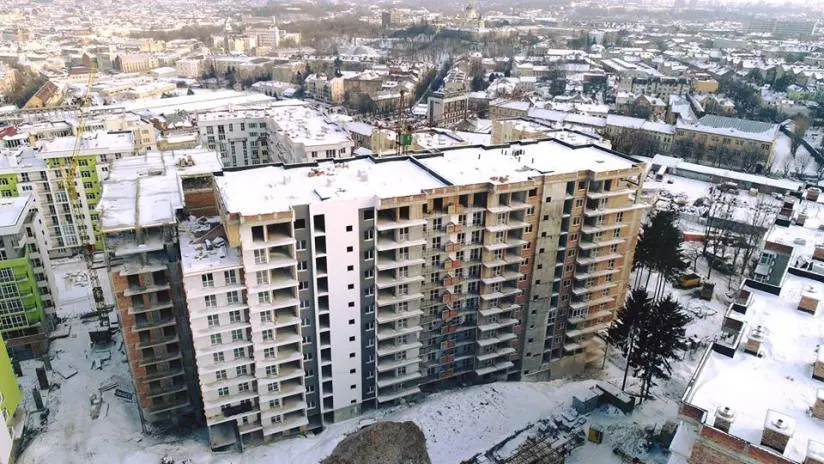

Фото-отчет Жилого Комплекса
Ноябрь 2018
