Ход строительства Жилого Комплекса
30.06.2020

  • Виконано 70% обв'язувальної балки, роботи тривають.
  • Виконуються роботи по влаштуванню пальового поля.
  • Виконуються земляні роботи по влаштуванню котловану.
  • Виконано роботи з водовідведення з котловану.

NE
Nelli18551 сообщ. · с 2016
26 августа 2020 г.

Ход строительства Жилого Комплекса
13.08.2020

  • Виконано 90% обв'язувальної балки, роботи тривають;
  • Виконано 40% робіт по влаштуванню пальового поля, роботи тривають;
  • Ведуться роботи по відкопуванню котловану до позначки влаштування фундаментних ростверків нижче котловану;
  • Ведуться роботи по влаштуванню розпірної плити;
  • Ведуться роботи з монтажу крана № 1;
  • Розпочато роботи з влаштування гідроізоляції «стіни в ґрунті»;
  • Виконано в'їзд № 2 на ділянку.

NE
Nelli18551 сообщ. · с 2016
21 декабря 2020 г.

Ход строительства Жилого Комплекса
01.12.2020

  • Виконано 100% робіт з відкопування ґрунту з-під розпірного перекриття для влаштування нижнього рівня паркінгу;
  • Виконано 60% робіт з влаштування фундаментних ростверків;
  • Виконано 60% робіт з влаштування горизонтальної гідроізоляції;
  • Виконано 15% робіт з влаштування гідроізоляції під силовою плитою;
  • Виконано 40% робіт з влаштування вертикальних елементів нижнього рівня паркінгу.

NE
Nelli18551 сообщ. · с 2016
22 февраля 2021 г.

Ход строительства Жилого Комплекса
15.02.2021

  • Виконано 90% робіт з влаштування фундаментних ростверків;
  • Виконано 90% робіт з влаштування горизонтальної гідроізоляції;
  • Виконано 50% робіт з влаштування гідроізоляції під силовою плитою;
  • Виконано 70% робіт з влаштування вертикальних елементів нижнього рівня паркінгу;
  • Виконано 35% робіт з влаштування плит перекриття над нижнім рівнем паркінгу.

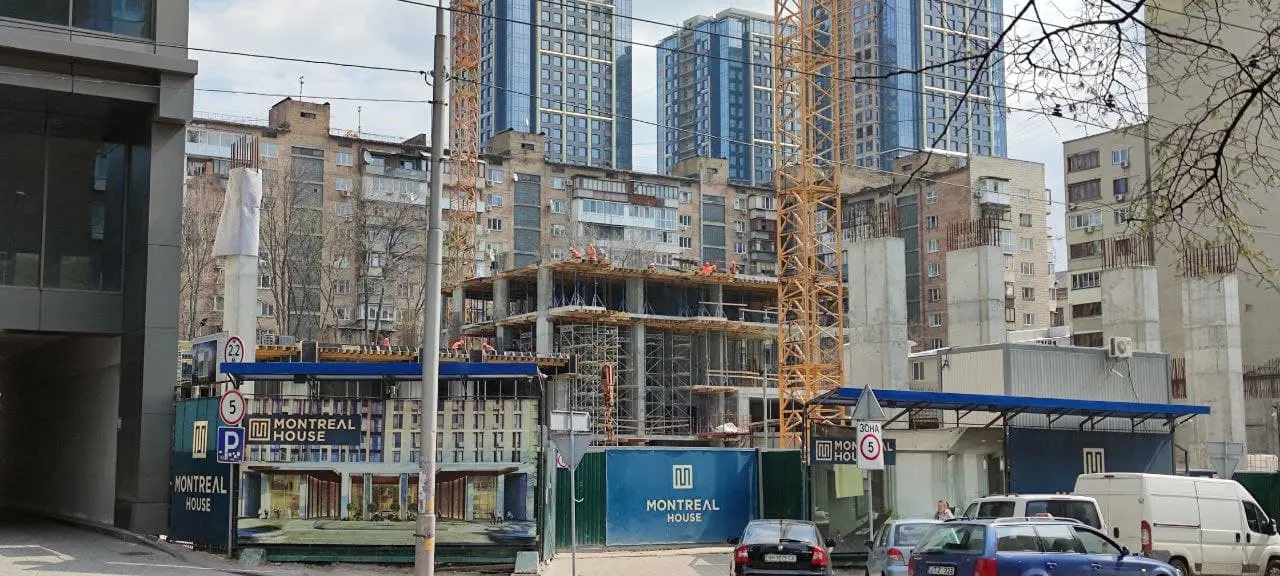

VE
VenIIva63 сообщ. · с 2018
24 февраля 2021 г.

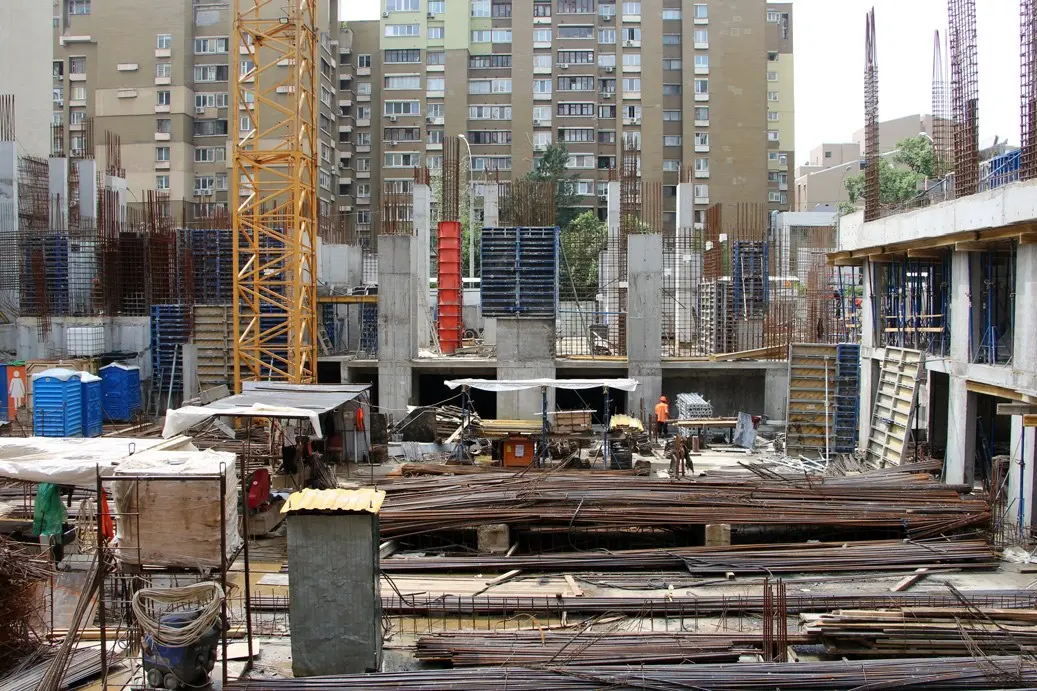

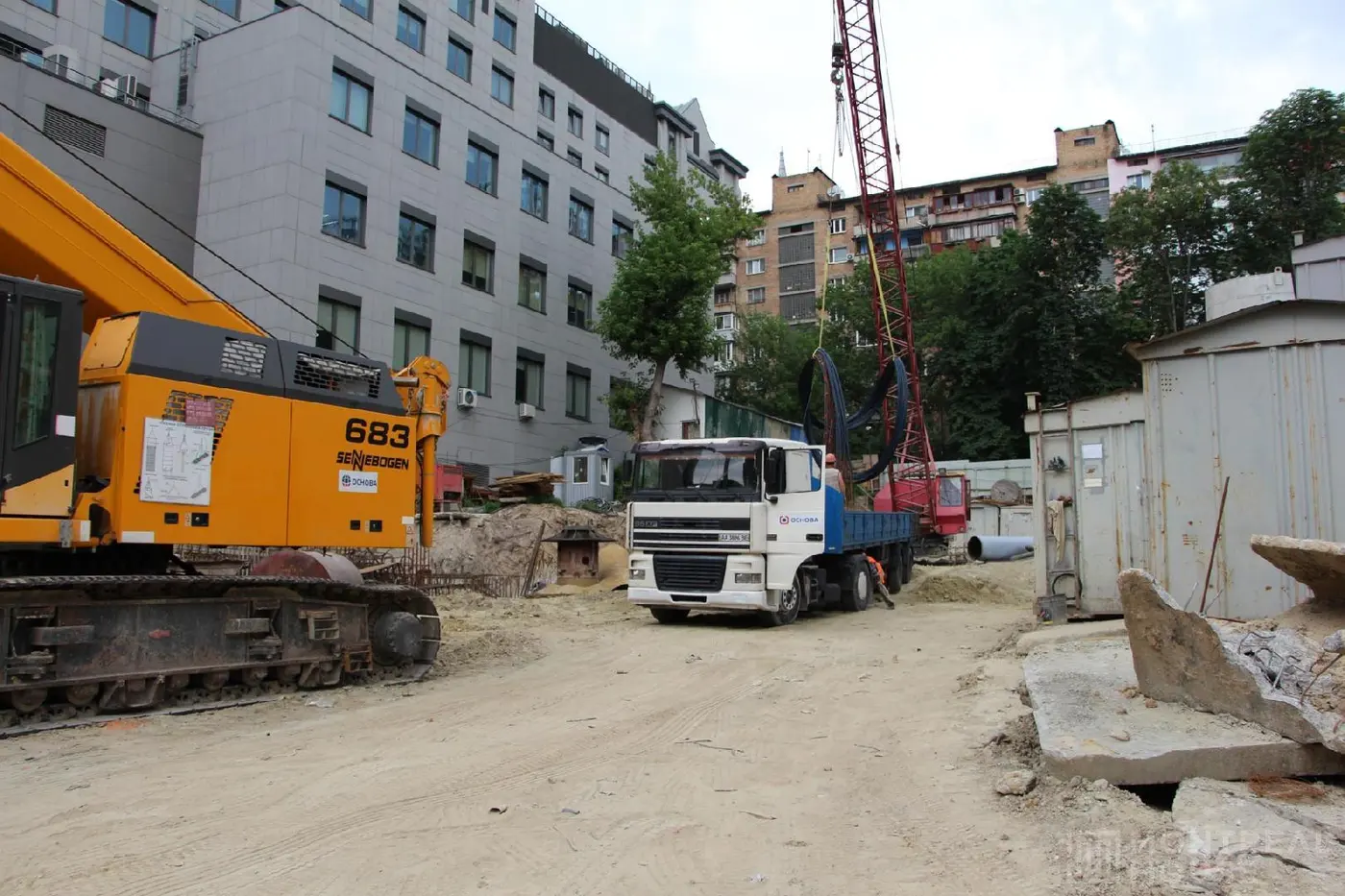

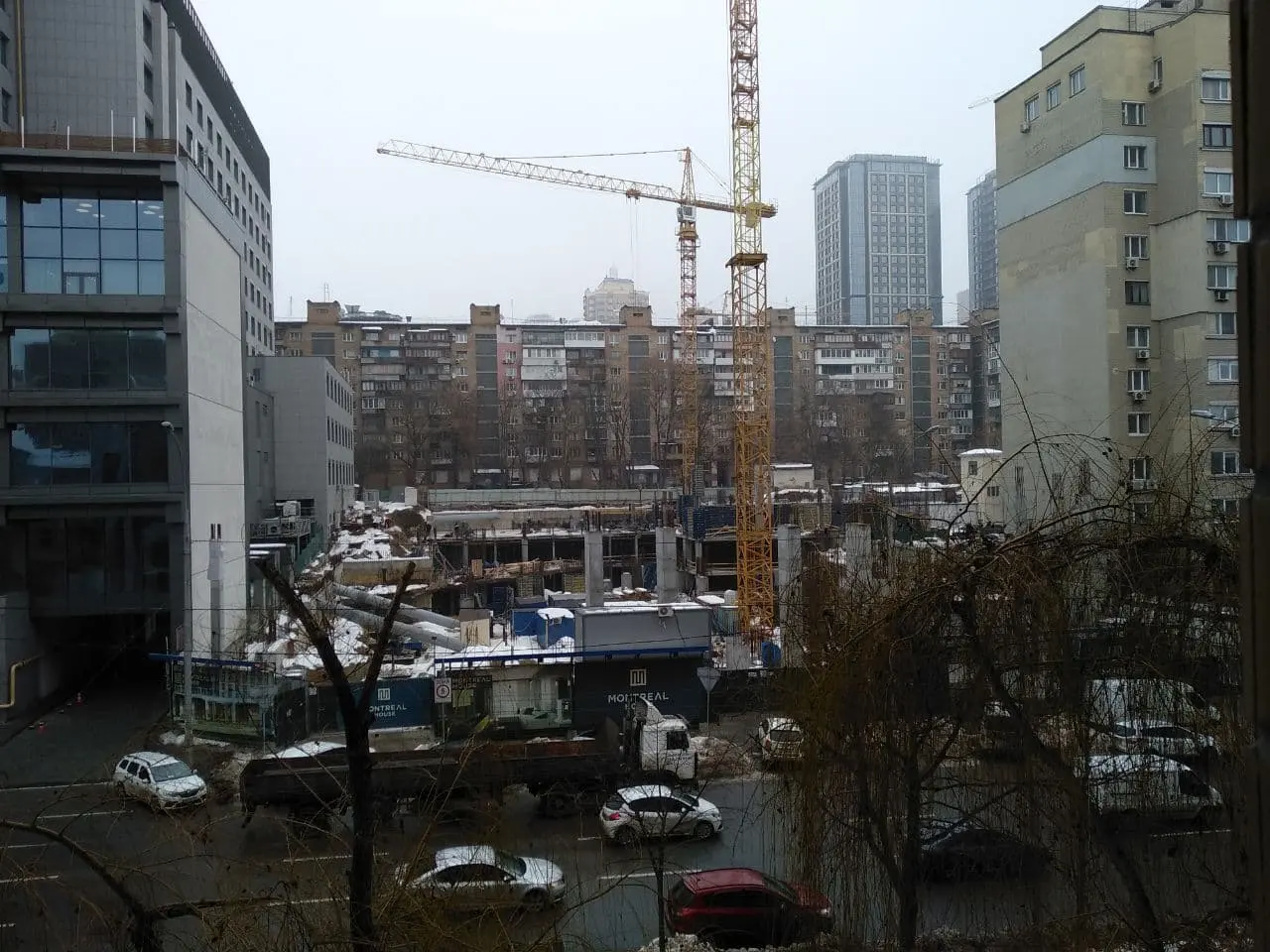

Фото со строительной площадки. Утянуто из другого ресурса.

NE
Nelli18551 сообщ. · с 2016
16 марта 2021 г.

Ход строительства Жилого Комплекса
26.02.2021

  • Виконано 90% робіт з влаштування фундаментних ростверків;
  • Виконано 90% робіт з влаштування горизонтальної гідроізоляції;
  • Виконано 50% робіт з влаштування гідроізоляції під силовою плитою;
  • Виконано 75% робіт з влаштування вертикальних елементів нижнього рівня паркінгу;
  • Виконано 35% робіт з влаштування плит перекриття над нижнім рівнем паркінгу;
  • Виконано 35% робіт по влаштуванню плит перекриття над верхнім рівнем паркінгу;
  • Виконано 80% плит покриття ділянки стилобатної частини від вул. Великої Васильківської.

VE
VenIIva63 сообщ. · с 2018
25 марта 2021 г.

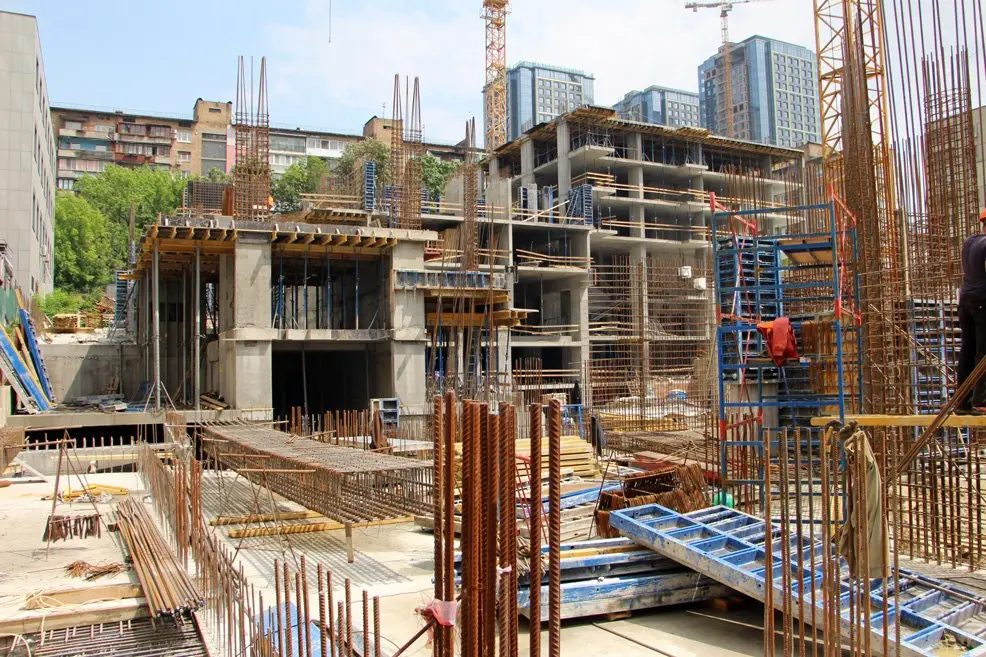

Отчет из их сайта за первую половину марта:

  • Выполнено 90% работ по устройству фундаментных ростверков;
  • Выполнено 90% работ по устройству горизонтальной гидроизоляции;
  • Выполнено 50% работ по устройству гидроизоляции под силовой плитой;
  • Выполнено 80% работ по устройству вертикальных элементов нижнего уровня паркинга;
  • Выполнено 40% работ по устройству плит перекрытия над нижним уровнем паркинга;
  • Выполнено 40% работ по устройству плит перекрытия над верхним уровнем паркинга;
  • Выполнено 100% плит покрытия участка стилобатной части от ул. Большой Васильковской;
  • Выполнено 50% плит перекрытия 1 этажа блока №2 от ул. Большой Васильковской.

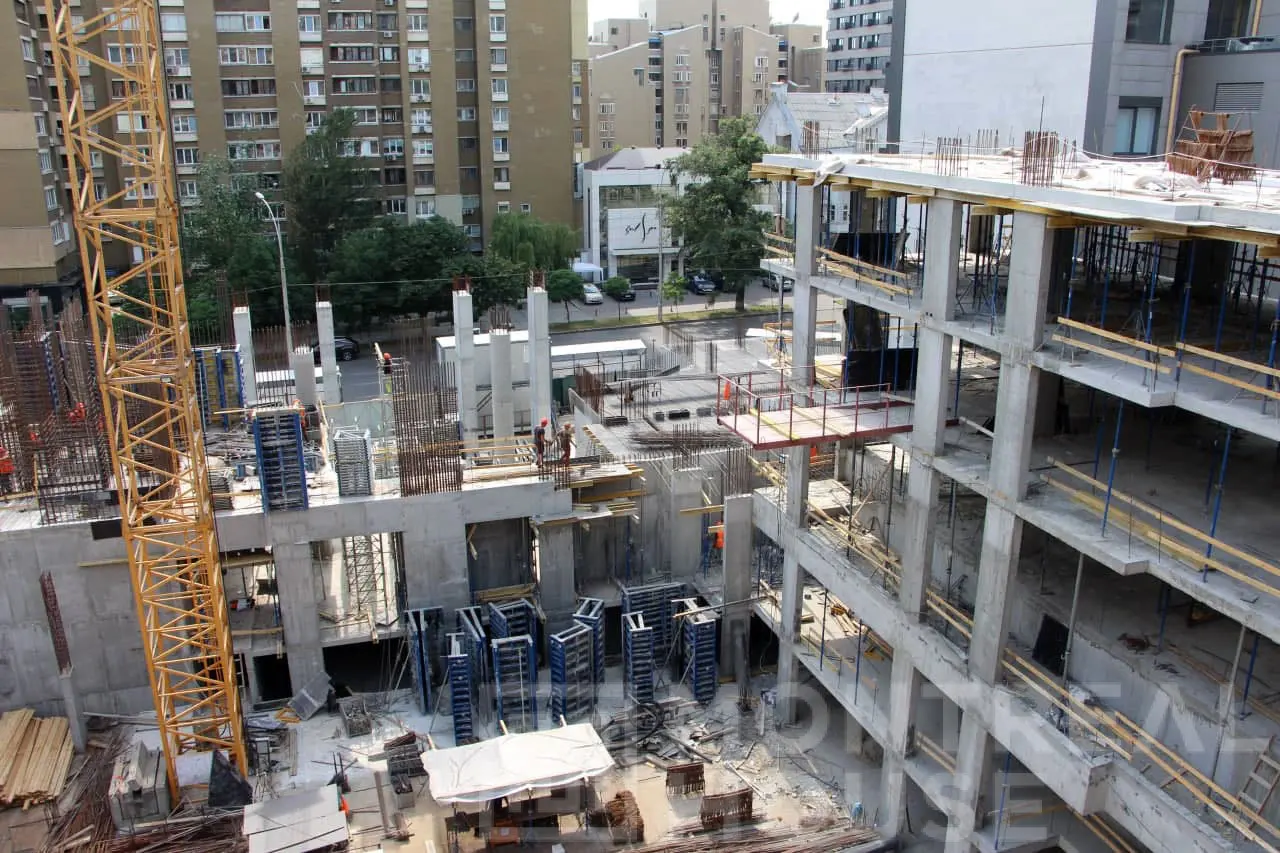

Таки вышли на уровень первого этажа монолита.

VE
VenIIva63 сообщ. · с 2018
22 апреля 2021 г.

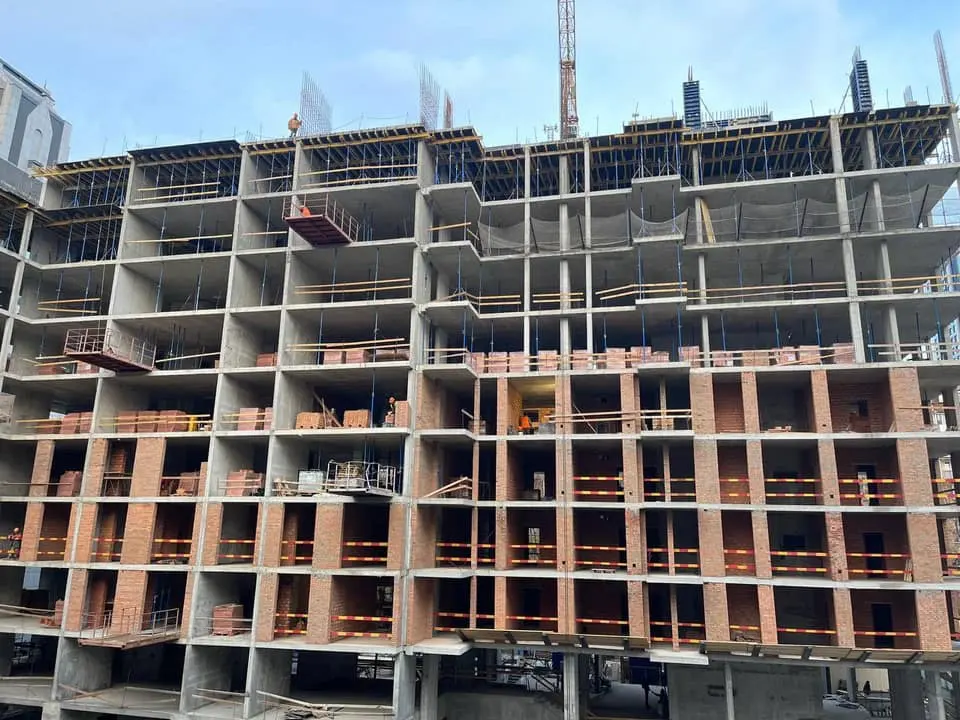

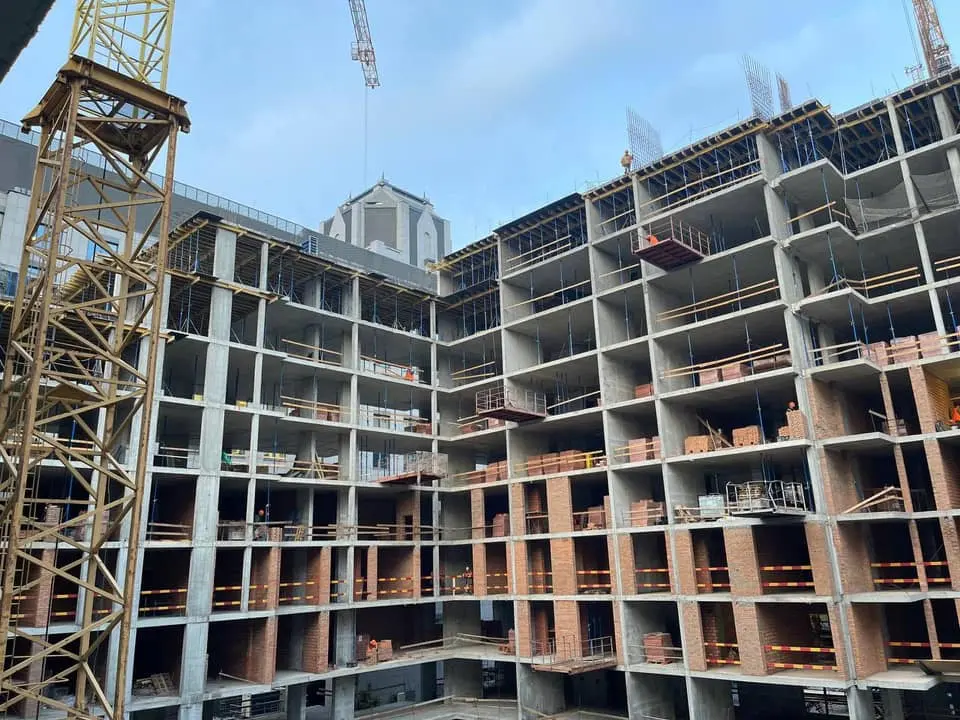

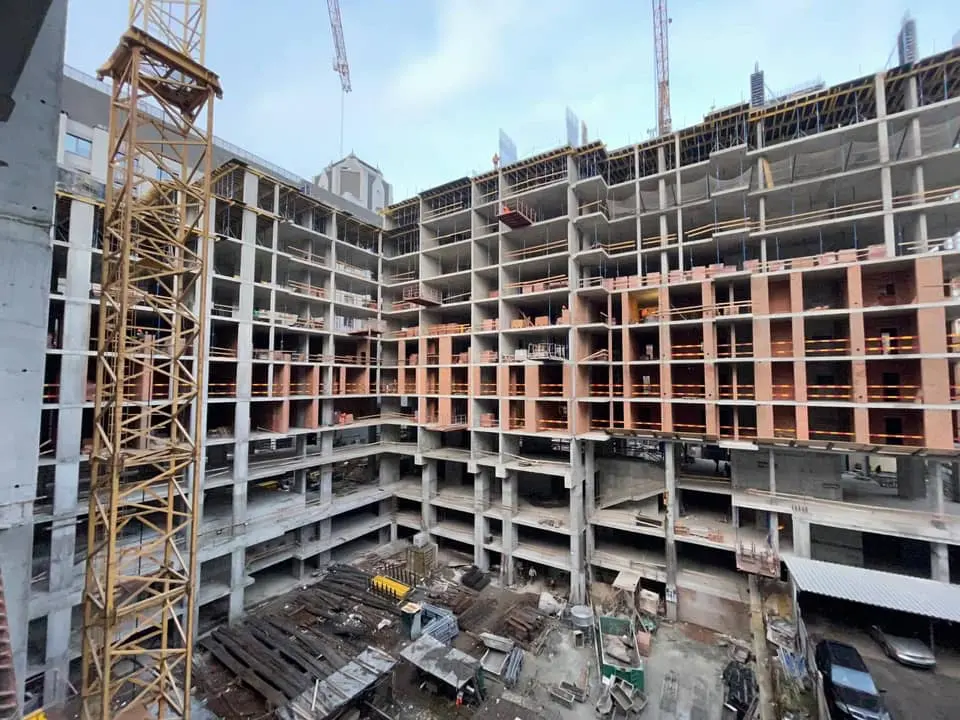

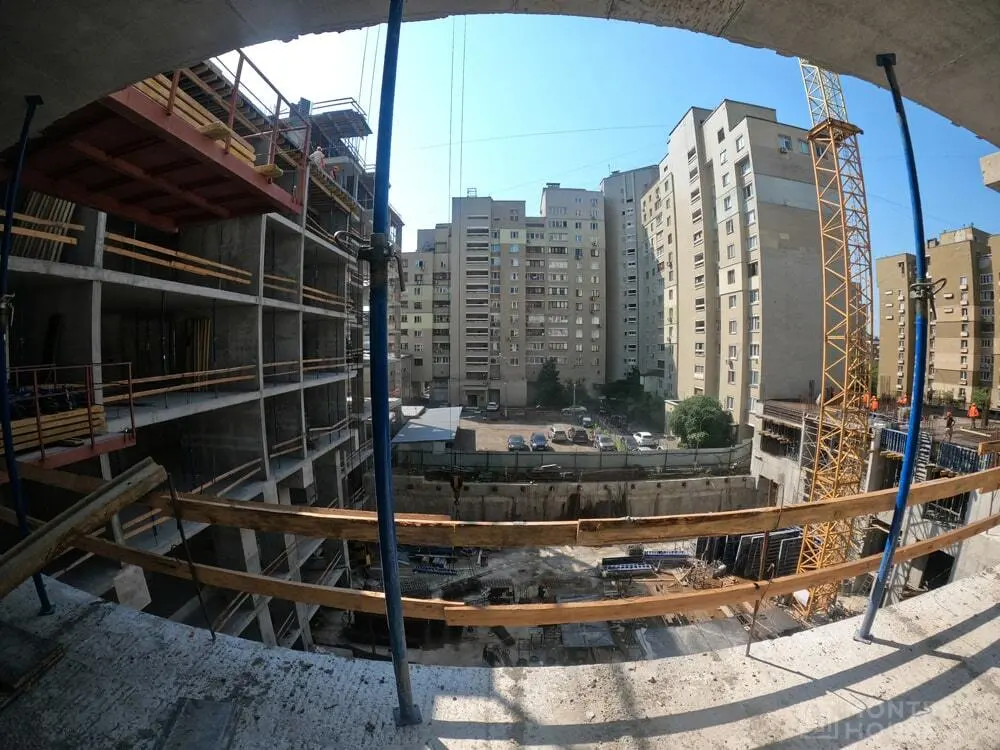

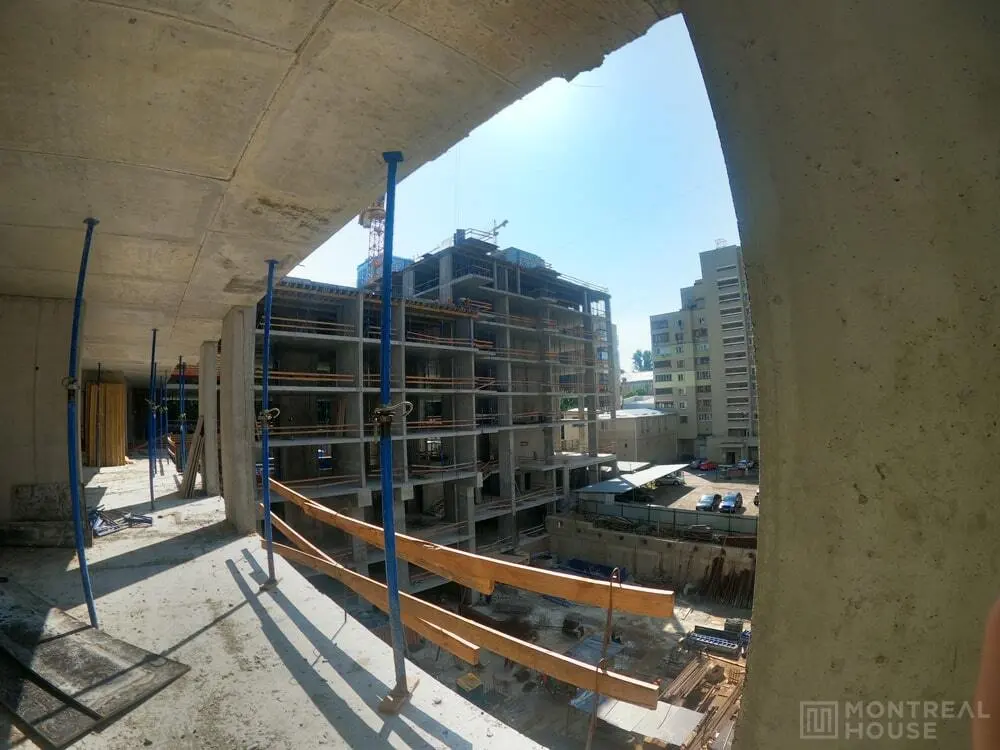

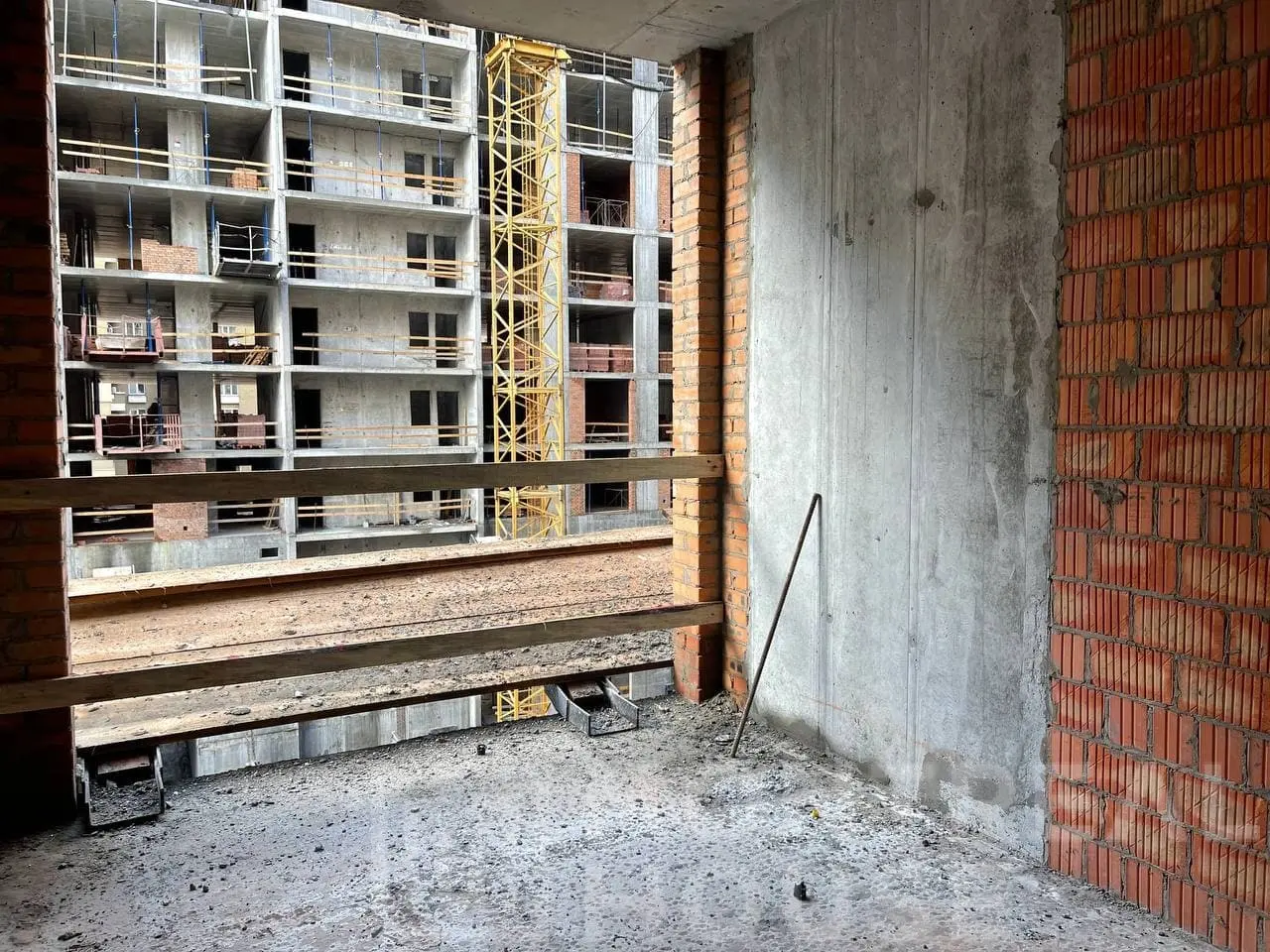

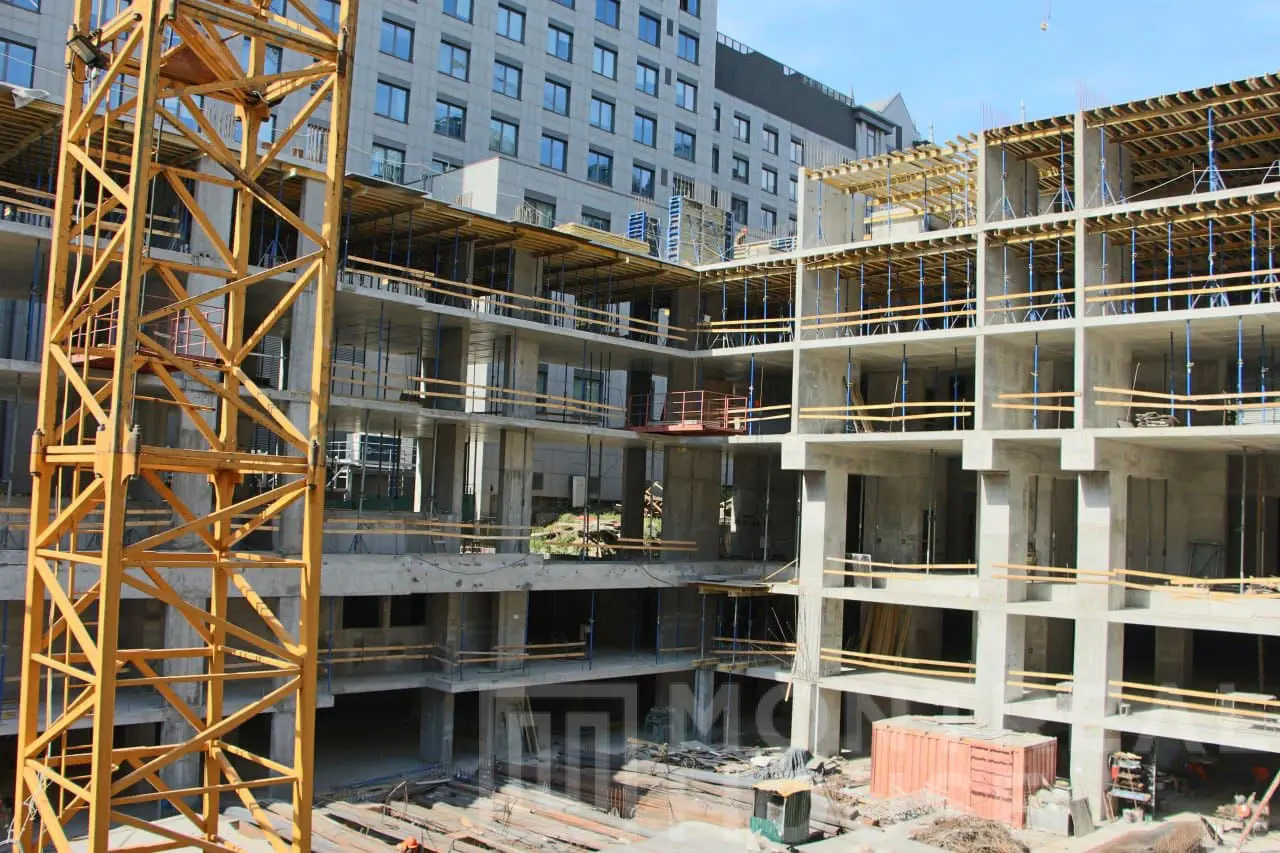

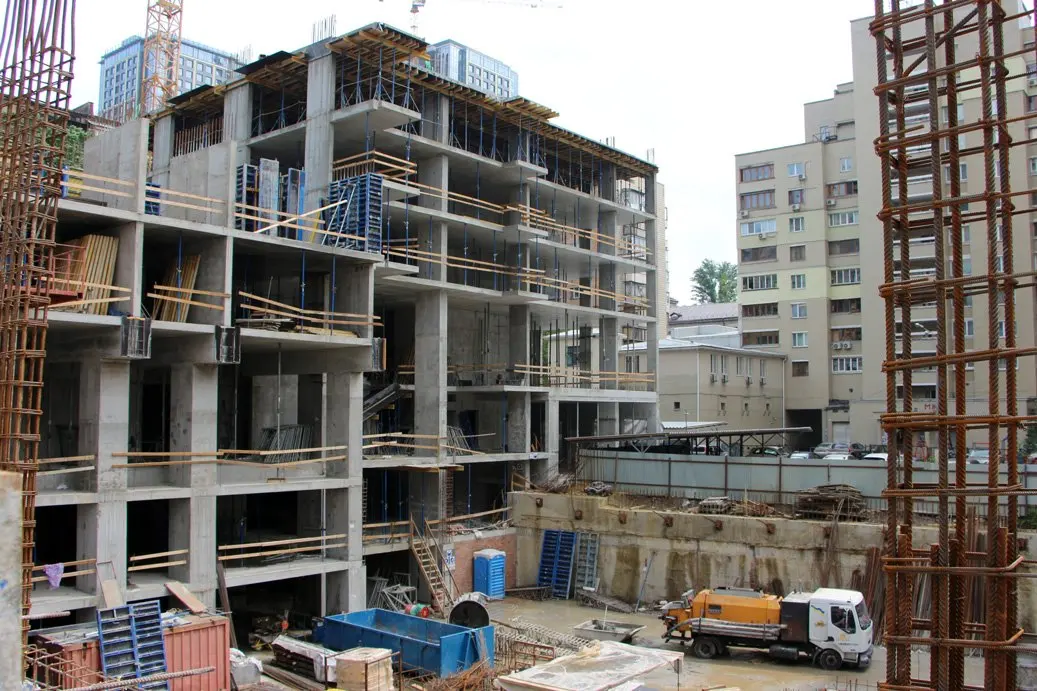

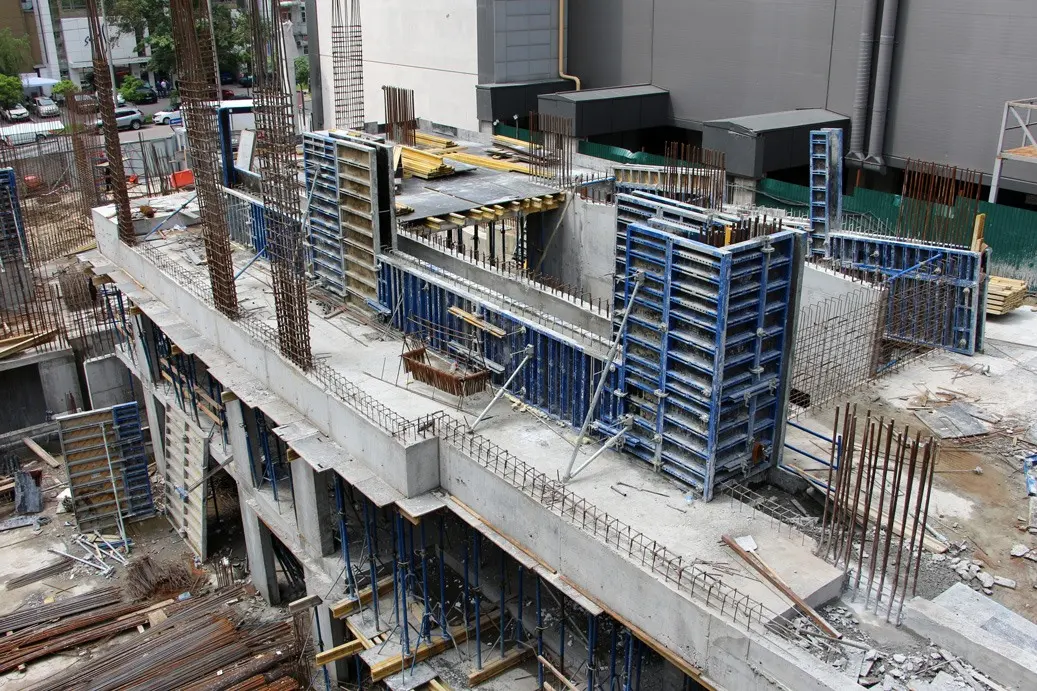

Пару свежих апрельских фото со строительной площадки, чтобы была возможность оценить прогресс. Наконец-то Монреаль растет ввысь.

NE
Nelli18551 сообщ. · с 2016
14 мая 2021 г.

Ход строительства Жилого Комплекса
28.04.2021
• Виконано 100% робіт з влаштування фундаментних ростверків;
• Виконано 100% робіт з влаштування горизонтальної гідроізоляції;
• Виконано 100% робіт з влаштування гідроізоляції під силовою плитою;
• Виконано 80% робіт з влаштування вертикальних елементів нижнього рівня паркінгу;
• Виконано 80% робіт з влаштування плит перекриття над нижнім рівнем паркінгу;
• Виконано 80% робіт по влаштуванню плит перекриття над верхнім рівнем паркінгу;
• Виконано 50% плит перекриття 3 поверху блоку №2 від вул. Великої Васильківської.

NE
Nelli18551 сообщ. · с 2016
5 июня 2021 г.

Ход строительства Жилого Комплекса
31.05.2021
Виконано 90% робіт з влаштування вертикальних елементів нижнього рівня паркінгу;
Виконано 90% робіт з влаштування плит перекриття над нижнім рівнем паркінгу;
Виконано 90% робіт по влаштуванню плит перекриття над верхнім рівнем паркінгу;
Виконано 100% плит перекриття 4 поверху блоку №4.
Виконано 100% плит перекриття 1 поверху блоку №3.
Виконано 100% плит перекриття блоків №1 і №2 на позначці 0.

NE
Nelli18551 сообщ. · с 2016
8 июля 2021 г.

Ход строительства Жилого Комплекса
29.06.2021

  • Виконано 100% робіт по влаштуванню конструктивних елементів паркінгу під житловою частиною;
  • Секція №1 – завершено бетонування плити перекриття цокольного поверху;
  • Секція №2 – завершено бетонування плити перекриття цокольного поверху;
  • Секція №3 – завершено бетонування плити перекриття 2-го житлового поверху;
  • Секція №4 – завершено бетонування плити перекриття 3-го житлового поверху;
  • Секція №5 – завершено бетонування плити перекриття 6-го житлового поверху.

NE
Nelli18551 сообщ. · с 2016
24 июля 2021 г.

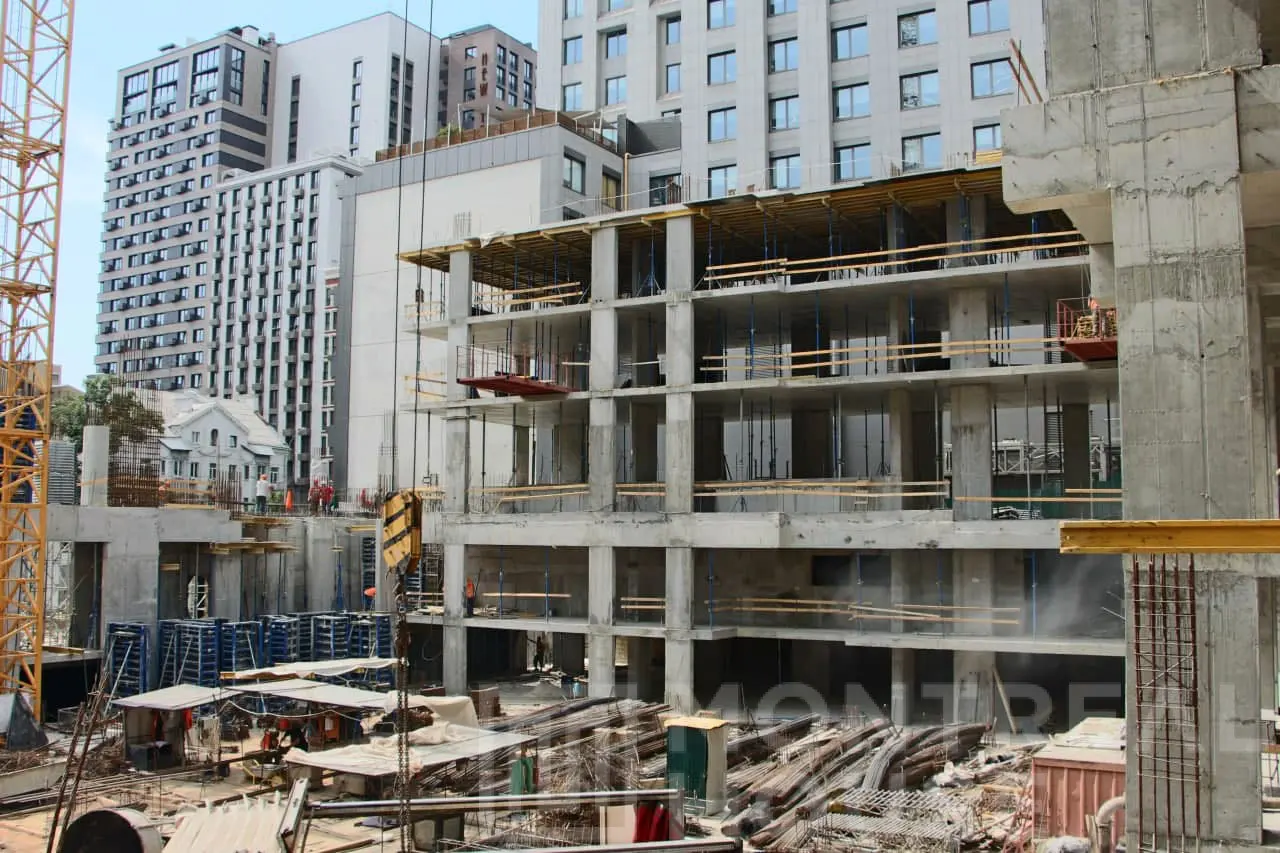

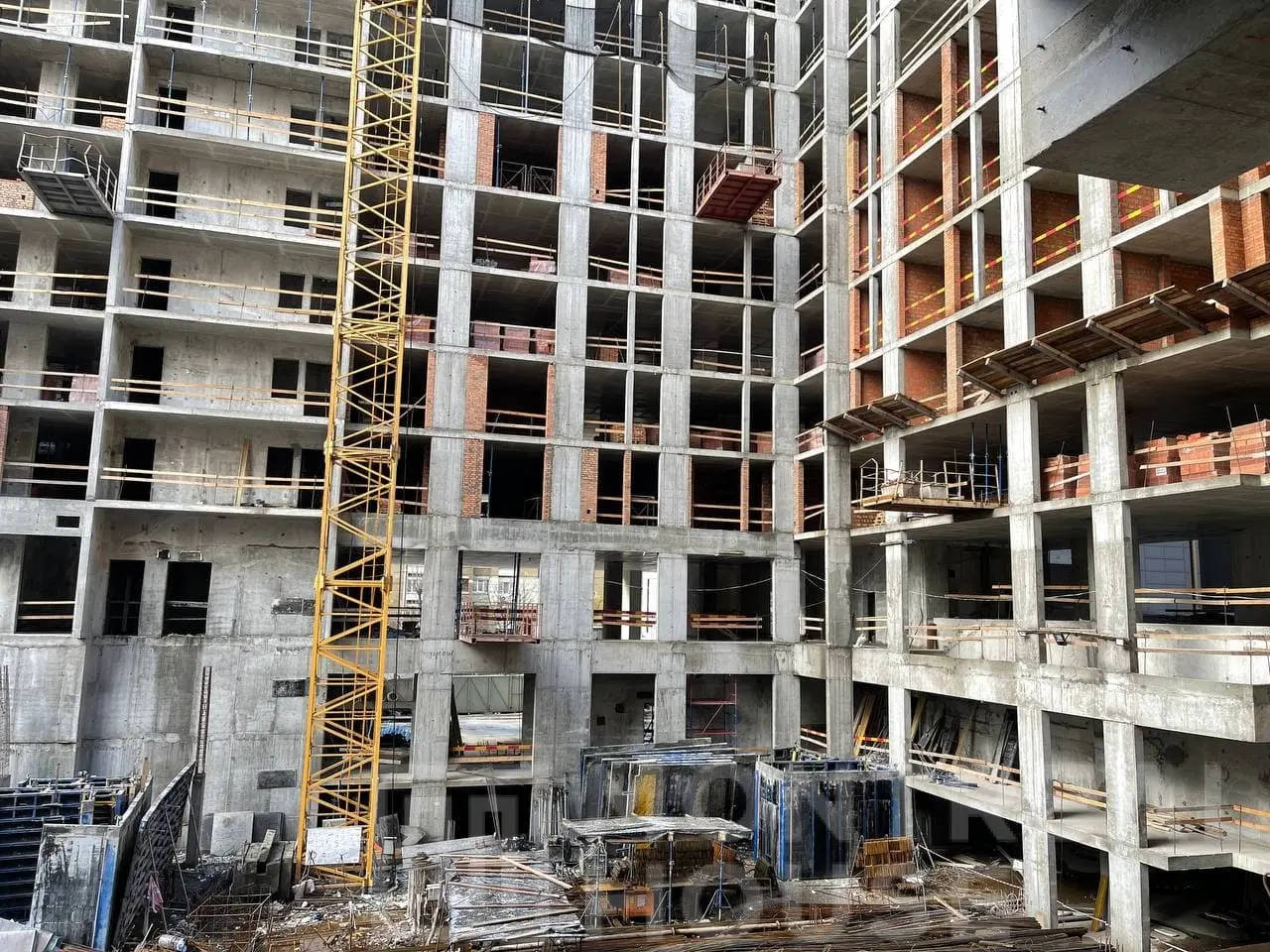

Ход строительства Жилого Комплекса
09.07.2021

NE
Nelli18551 сообщ. · с 2016
13 августа 2021 г.

Ход строительства Жилого Комплекса
29.07.2021

  • Секція №1 – Будівельна готовність плити стилобатної частини товщиною 1м на відм. +9,450 становить 80%;
  • Секція №2 – Будівельна готовність плити стилобатної частини товщиною 1м на відм. +9,450 становить 80%;
  • Секція №3 – Будівельна готовність вертикальних елементів 4-го житлового поверху 90%, плити перекриття 4-го житлового поверху 60%;
  • Секція №4 – Будівельна готовність вертикальних елементів 4-го житлового поверху 90%, плити перекриття 4-го житлового поверху 60%;
  • Секція №5 – Залита плита перекриття 6-го житлового поверху.

Попередній план на серпень-вересень-жовтень 2021 року:

  • Секція №1 – Виконати каркас 3-4-5-6 поверхів житлових (3-й пов. на відм. +9,450, вважається першим типовим житловим поверхом). Початок виконання кладочних робіт;
  • Секція №2 – Виконати каркас 3-4-5-6 поверхів житлових (3-й пов. на відм. +9,450, вважається першим типовим житловим поверхом). Початок виконання кладочних робіт;
  • Секція №3 – Виконати каркас 5-6-7-8 житлового поверху, та технічного поверху. Виконання кладочних робіт;
  • Секція №4 – Виконати каркас 5-6-7-8 житлового поверху, та технічного поверху. Виконання кладочних робіт;
  • Секція №5 – Виконати каркас 7-8-9-10 житлових поверхів. Виконання кладочних робіт.

NE
Nelli18551 сообщ. · с 2016
25 ноября 2021 г.

Ход строительства Жилого Комплекса
09.11.2021
Секція 1
✓ Ведуться роботи по встановленню вертикальних елементів 7-го житлового поверху. Готовність - 40%.
⠀
Секція 2
✓ Ведуться роботи по встановленню вертикальних елементів 7-го житлового поверху. Готовність - 40%.
⠀
Секція 3
✓ Ведуться роботи по встановленню вертикальних елементів 8-го житлового поверху. Готовність - 50%.
✓ Ведуться роботи по монтажу плити перекриття 8-го житлового поверху. Готовність - 50%.
✓ Ведуться роботи по встановленню стін та перегородок. Готовність -10%.
⠀
Секція 4
✓ Ведуться роботи по встановленню вертикальних елементів 8-го житлового поверху. Готовність - 50%.
✓ Ведуться роботи по монтажу плити перекриття 8-го житлового поверху. Готовність - 50%.
✓ Ведуться роботи по встановленню стін та перегородок. Готовність - 10%.
⠀
Секція 5
✓ Завершено роботи по монтажу плити перекриття 9-го житлового поверху.
✓ Розпочато роботи по встановленню стін та перегородок. Готовність - 17%.

NE
Nelli18551 сообщ. · с 2016
24 декабря 2021 г.

Ход строительства Жилого Комплекса
30.11.2021
Секція 1

  • Ведуться роботи по встановленню плити перекриття 7-го житлового поверху. Готовність - 20%.
  • Розпочато роботи по встановленню стін та перегородок.

Секція 2
  • Ведуться роботи по встановленню плити перекриття 7-го житлового поверху. Готовність - 20%.
  • Розпочато роботи по встановленню стін та перегородок.

Секція 3
  • Ведуться роботи по встановленню плити перекриття 10-го житлового поверху. Готовність - 50%.
  • Ведуться роботи по встановленню стін та перегородок. Готовність -15%.

Секція 4
  • Ведуться роботи по встановленню плити перекриття 10-го житлового поверху. Готовність - 50%.
  • Ведуться роботи по встановленню стін та перегородок. Готовність -15%.

Секція 5
  • Ведуться роботи по встановленню вертикальних елементів 11-го житлового поверху. Готовність – 20%.
  • Ведуться роботи по встановленню стін та перегородок. Готовність - 21%.

NE
Nelli18551 сообщ. · с 2016
18 января 2022 г.

Ход строительства Жилого Комплекса
31.12.2021
Секція 1

  • Ведуться роботи по влаштуванню плити перекриття 9-го житлового поверху. Готовність – 40%.
  • Ведуться роботи по влаштуванню вертикальних елементів 10-го житлового поверху. Готовність – 20%.
  • Ведуться роботи по зведенню стін та перегородок. Готовність – 15%.

Секція 2

  • Ведуться роботи по влаштуванню плити перекриття 9-го житлового поверху. Готовність – 40%.
  • Ведуться роботи по влаштуванню вертикальних елементів 10-го житлового поверху. Готовність – 20%.
  • Ведуться роботи по зведенню стін та перегородок. Готовність – 15%.

Секція 3

  • Ведуться роботи по влаштуванню плити перекриття 12-го житлового поверху. Готовність – 80%.
  • Розпочато роботи по зведенню стін та перегородок. Готовність – 17%.

Секція 4

  • Ведуться роботи по влаштуванню плити перекриття 12-го житлового поверху. Готовність – 80%.
  • Розпочато роботи по зведенню стін та перегородок. Готовність – 17%.

Секція 5

  • Ведуться роботи по влаштуванню вертикальних елементів 12-го житлового поверху. Готовність – 20%.
  • Розпочато роботи по зведенню стін та перегородок. Готовність – 26%.

NE
Nelli18551 сообщ. · с 2016
9 февраля 2022 г.

Ход строительства Жилого Комплекса
31.01.2022
Секція 1

  • Ведуться роботи по влаштуванню вертикальних елементів 11-го житлового поверху. Готовність — 30%.
  • Ведуться роботи по зведенню стін та перегородок. Готовність — 18%.
  • Ведуться роботи з встановлення металевих вентиляційних каналів 1-7 житлових поверхів.

Секція 2

  • Ведуться роботи по влаштуванню плити перекриття 11-го поверху. Готовність — 30%.
  • Ведуться роботи по зведенню стін та перегородок. Готовність — 18%.
  • Розпочато роботи з встановлення металевих вентиляційних каналів 1-4 житлових поверхів.
  • Ведуться роботи по влаштуванню вертикальних стояків водовідведення 1-6 житлових поверхів.

Секція 3

  • Ведуться роботи по влаштуванню монолітних парапетів на покрівлі. Готовність — 30%.
  • Ведуться роботи по зведенню стін та перегородок. Готовність — 18%.
  • Ведуться роботи з встановлення металевих вентиляційних каналів 1-6 житлових поверхів.
  • Ведуться роботи по влаштуванню вертикальних стояків водовідведення та водопроводу житлових поверхів.

Секція 4

  • Ведуться роботи по влаштуванню вертикальних елементів 13-го житлового поверху. Готовність — 30%.
  • Ведуться роботи по зведенню стін та перегородок. Готовність — 18%.
  • Ведуться роботи по влаштуванню металевих вентиляційних каналів 2-7 житлових поверхів.
  • Ведуться роботи по влаштуванню вертикальних стояків водовідведення та водопроводу житлових поверхів.

Секція 5

  • Розпочато роботи по влаштуванню плити перекриття 13-го житлового поверху. Готовність — 10%.
  • Ведуться роботи по зведенню стін та перегородок. Готовність — 27%.
