Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумВишневе, КрюківщинаЖК Петровский квартал

ЖК Петровский квартал

118 відповідей · 33 920 переглядів
NE
Nelli18551 повід. · з 2016
17 грудня 2017 р.

Акция Жилого Комплекса

15.12.2017
Акционное предложение! Только до 31 декабря 2017 года рекомендуйте жилой комплекс «Петровский квартал» вашим знакомым и близким, и получите за рекомендацию 8000 гривен!
Именно сейчас у вас есть возможность посоветовать друзьям комфортный, уютный жилой комплекс со своей собственной развитой инфраструктурой, и получить за это вознаграждение.

NE
Nelli18551 повід. · з 2016
24 грудня 2017 р.

Новости Жилого Комплекса

19.12.2017
«Петровский квартал» — один из крупнейших жилых комплексов Украины. Всего за 6 лет строительства комплекс достиг масштабов целого мини-города: 53 построенных дома, 100 объектов инфраструктуры на территории. Как у каждого города, в Жилом Комплексе «Петровский квартал» уже очень скоро появится свой собственный внутренний транспорт – электромобиль. Его маршрут и первые пять комфортных остановок уже определены. По мере сдачи в эксплуатацию новых домов (ведь комплекс продолжает стремительно развиваться) – количество остановок будет увеличиваться.
Теперь добираться домой жители «Квартала» будут еще быстрее и с большим комфортом!

NE
Nelli18551 повід. · з 2016
30 грудня 2017 р.

Новости Жилого Комплекса

28.12.2017
Теперь добраться от отдела продаж до строительной площадки жилого комплекса «Петровский квартал» вы сможете еще быстрее и комфортнее, а именно , который всегда ожидает своих посетителей под отделом продаж Жилого Комплекса.
Для зимнего времени года такой сервис от застройщика NOVBUD является как никогда актуальным.
«Петровский квартал» сегодня – это целый мини-город, который находится на территории 50 га, 53 построенных дома и еще 32, планируемых к сдаче. Быстро обойти такую территорию не удастся. Поэтому и возникла необходимость организовать дополнительный сервис для наших покупателей.
В теплом салоне автобуса вас ожидает увлекательный экскурсионный маршрут с подробным рассказом об инфраструктуре комплекса, объекты которой вы увидите воочию, об уже построенных очередях, а также тех, которые планируются к сдаче в ближайшее время. Гостям расскажут о перспективной застройке и планах развития Жилого Комплекса.
Экскурсию продолжит менеджер отдела продаж, который проведет покупателей по строительной площадке и ответит на дополнительные вопросы.

NE
Nelli18551 повід. · з 2016
30 грудня 2017 р.

Новости Жилого Комплекса

28.12.2017
Уважаемые покупатели! Сообщаем график работы отдела продаж Жилого Комплекса «Петровский квартал» в праздничные и выходные дни:
30 декабря 2017 года, суббота – полный рабочий день с 10.00 до 20.00
31 декабря 2017 года, воскресенье – рабочий день с 10.00 до 14.00
1 января 2018 года, понедельник – выходной
Со 2 января 2018 года– работаем по обычному графику (с 10.00 до 20.00).
О работе отдела продаж в период с 06 по 8 января 2018 года будет сообщено дополнительно.

NE
Nelli18551 повід. · з 2016
30 грудня 2017 р.

Ход строительства Жилого Комплекса

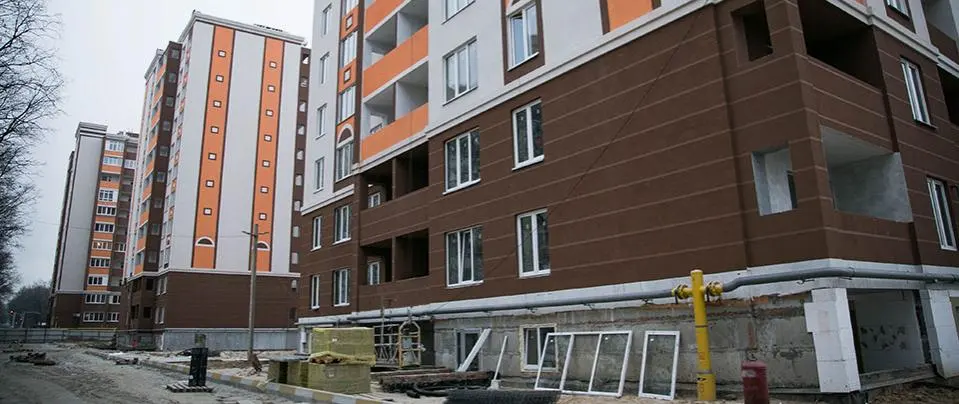

29.12.2017
11 линия
Дом 1:
— отделка МОП – 80 %
— установка лифтов – 95 %
— установка дверей – 100 %
— разводка газа – 100 %
— монтаж радиаторов – 60 %
— фасадные работы – 90 %
— кровля – 100 %
Дом 2:
— отделка МОП – 70 %
— установка лифтов – 95 %
— установка дверей – 100 %
— разводка газа – 80 %
— монтаж радиаторов – 60 %
— фасадные работы – 85 %
— кровля – 100 %
Дом 3:
— отделка МОП – 70 %
— установка лифтов – 95 %
— установка дверей – 100 %
— разводка газа – 95 %
— монтаж радиаторов – 60 %
— фасадные работы – 95 %
— кровля – 100 %
Дом 4:
— отделка МОП – 80 %
— установка лифтов – 95 %
— установка дверей – 100 %
— разводка газа – 100 %
— фасадные работы – 95 %
— кровля – 100 %
Дом 5:
— отделка МОП – 90 %
— установка лифтов – 95 %
— д установка дверей – 100 %
— фасадные работы – 95 %
— кровля – 100 %
— разводка газа – 70 %

12 линия
– Выполняются работы по устройству кирпичной кладки – готовность – 3 этажа по всей линии.
– Выполняются работы по внутриплощадочным сети: водопровод и канализация.
Дом 1 – завершение кладки 2-го этажа
Дом 2 – монолитный пояс, устройство перекрытия 3-го этажа
Дом 3 – завершение кладки 2-го этажа
Дом 4 – монолитный пояс 3-го этажа, устройство перекрытия 3-го этажа
Дом 5 – кладка 4-го этажа

«Петровский квартал 5» 1-я очередь
Кирпичная кладка стен:
100 % по всем домам
Кровля:
Дома 16, 16а, 16б, 16в, 18г,20а, 20б, 20в, 20г: выполнены работы по устройству стяжки на кровле.
Отделка фасадов:
Дома 16, 16а, 16б, 18б, 18в, 20г: работы по утеплению стен выполнены на 95 %, ведутся работы по нанесению декоративной отделки.
Дома 20б, 20в – ведутся работы по утеплению фасадов.
Монтаж оконных блоков:
Дома 16, 16а, 16б, 16в: работы выполнено на 95 %, ведутся работы по монтажу раздвижных оконных блоков.
Дома 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г: работы выполнены на 100 %

NE
Nelli18551 повід. · з 2016
18 січня 2018 р.

Ход строительства Жилого Комплекса

15.01.2018

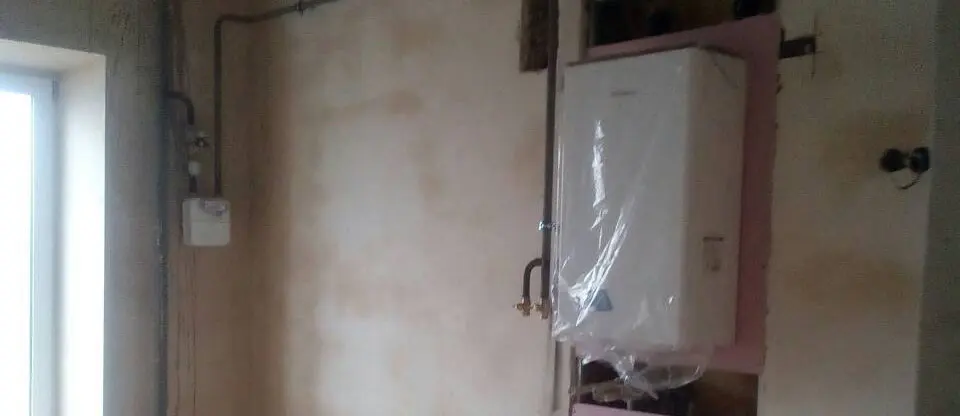

В домах 11-й линии выполняется монтаж газовых котлов
В домах № 1 и № 5 11-й линии Жилого Комплекса «Петровский квартал» выполняются работы по монтажу в квартирах настенных газовых котлов. На текущий момент общий объем работ выполнен на 50 %.
Отметим, что в новостройках Жилого Комплекса «Петровский квартал» устанавливаются качественные двухконтурные котлы, поддерживающих отопление и горячее водоснабжение. При этом их отличает простота в обслуживании и надежность в эксплуатации, чтобы нашим инвесторам было тепло и уютно в новых домах.








NE
Nelli18551 повід. · з 2016
18 січня 2018 р.

Ход строительства Жилого Комплекса

16.01.2018
11-я линия
Дом 1:
·отделка МОП – 100 %;
·установка лифтов – 100 %;
·установка дверей – 100 %;
·разводка газа – 100 %;
·монтаж радиаторов – 100 %;
·фасадные работы – 95 %;
·кровля – 100 %;
·монтаж газовых котлов – 50 %.
Дом 2:
· отделка МОП – 75 %;
·установка лифтов – 100 %;
·установка дверей – 100 %;
·разводка газа – 100 %;
·монтаж радиаторов – 100 %;
·фасадные работы – 85 %;
·кровля – 100 %.
Дом 3:
·отделка МОП – 85 %;
·установка лифтов – 100 %;
· установка дверей – 100 %;
·разводка газа – 95 %;
·монтаж радиаторов – 100 %;
·фасадные работы – 95 %;
·кровля – 100 %.
Дом 4:
·отделка МОП – 90 %;
·установка лифтов – 100 %;
·установка дверей – 100 %;
·разводка газа – 100 %;
·фасадные работы – 95 %;
·кровля – 100 %.
Дом 5:
·отделка МОП – 100 %;
·установка лифтов – 100 %;
· установка дверей – 100 %;
·фасадные работы – 95 %;
·кровля – 100 %;
·разводка газа – 70 %;
·монтаж газовых котлов – 50 %.
12-я линия
– Выполняются работы по устройству кирпичной кладки: готовность – 3 этажа по всей линии.
– Выполняются работы по внутриплощадочным сетям: водопровод и канализация.Дом 1 – завершена кладка 2-го этажа – 100 %;
Дом 2 – монолитный пояс, устройство перекрытия 3-го этажа – 100 %;
Дом 3 – завершение кладки 2-го этажа – 95 %;
Дом 4 – монолитный пояс 3-го этажа, устройство перекрытия 3-го этажа – 100 %;
Дом 5 – кладка 4-го этажа – 100 %.
Дом 6 – кладка 4-го этажа – 10 %.
«Петровский квартал-5» 1-я очередь
Кирпичная кладка стен:
100 %; по всем домам
Кровля:
Дома 16, 16а, 16б, 16в, 18г,20а, 20б, 20в, 20г: выполнены работы по устройству стяжки на кровле.
Отделка фасадов:
Дома 16, 16а, 16б, 18б, 18в, 20г: работы по утеплению стен выполнены на 95 %; ведутся работы по нанесению декоративной отделки.
Дома 20б, 20в – ведутся работы по утеплению фасадов.
Монтаж оконных блоков:
Дома 16, 16а, 16б, 16в: работы выполнено на 95 %; продолжаются работы по монтажу раздвижных оконных блоков.
Дома 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г: работы выполнены на 100 %;

NE
Nelli18551 повід. · з 2016
18 січня 2018 р.

Акция Жилого Комплекса

17.01.2018
Только до конца января компания NOVBUD предлагает приобрести квартиру в Жилом Комплексе «Петровский квартал» по акционной цене.

В рамках акции мы предлагаем жильё самых популярных вариантов – однокомнатные квартиры площадью от 33,84 кв. м., и квартиры с собственным двориком площадью 45,31 кв. м. – на выгодных условиях.
Также у нас действует лояльная беспроцентная рассрочка сроком до 12 месяцев.
Жилой Комплекс «Петровский квартал» – один из крупнейших жилых комплексов Украины, расположенный в экологически чистом пригороде Киева. Квартира здесь – это отличное решение для семейных пар и людей, предпочитающих тихую и комфортную жизнь в закрытом жилом комплексе.

NE
Nelli18551 повід. · з 2016
25 січня 2018 р.

Новости Жилого Комплекса

24.01.2018
В продаже осталась последняя готовая квартира в уже заселенном доме Жилом Комплексе «Петровский квартал»! Двухкомнатная квартира, площадью 54,5 кв. м., расположенная в одном из лучших домов жилого комплекса на бульваре Леси Украинки, 2-Б. Квартира имеет удобную двустороннюю планировку. Стены, возведенные из красного кирпича, обеспечат сохранение тепла зимой и приятную прохладу летом. Раздельные комнаты и оптимальная площадь кухни позволят воплотить в жизнь желаемый дизайн и расположить мебель удобным способом. А веселые мероприятия, которые ежемесячно устраиваются на территории «Петровского квартала», станут еще веселее, ведь рядом с вами будут – любимые люди.

Последняя двухкомнатная квартира по цене – 775 000 грн.!
Рекомендуйте нас своим родственникам и друзьям, коллегам и знакомым! И получайте бонус за рекомендацию! Звоните прямо сейчас.
Хватит сомневаться – время переселяться!

NE
Nelli18551 повід. · з 2016
31 січня 2018 р.

Новости Жилого Комплекса

25.01.2018
Учитывая многочисленные просьбы и пожелания наших покупателей, Жилой Комплекс «Петровский квартал» запускает уникальное предложение по приобретению квартиры в рассрочку на выгодных условиях.

Желающим купить квартиру в жилом комплексе «Петровский квартал» предоставляется возможность оформить беспроцентную рассрочку на период до 2020 года при внесении первоначального взноса не менее 50 %.

Мы предлагаем квартиры в комфортабельных кирпичных домах первой линии ПК-5, которые будут сданы в эксплуатацию уже весной 2018 года. 5-этажные дома класса «комфорт-плюс», высота потолков – 3 метра, квартиры с собственными двориками, гардеробными и кладовыми помещениями – уже ждут своих владельцев.
Ключи сейчас – деньги потом!

Поспешите! Количество квартир ограничено!

NI
NikosTacos8 повід. · з 2018
6 лютого 2018 р.

Покупаю квартиру в ЖК "Квартал Крюковщина" и решил,что бы уж точно убедится в застройщике съездить на другие объекты его! Так вот, "Петровским кварталом" я был поражен. Очень классный ЖК, люди оставляют много положительных отзывов, а я посмотрев на то,что и как сейчас идут дела еще раз убедился в том, что квартиру покупать можно.

NE
Nelli18551 повід. · з 2016
14 лютого 2018 р.

Ход строительства Жилого Комплекса

01.02.2018
11-я линия
Дом 1:
· отделка МОП — 100 %;
· установка лифтов — 100 %;
· установка дверей — 100 %;
· разводка газа — 100 %;
· монтаж радиаторов — 100 %;
· фасадные работы — 95 %;
· кровля — 100 %;
· монтаж газовых котлов — 95 %.
Дом 2:
· отделка МОП — 95 %;
· установка лифтов — 100 %;
· установка дверей — 100 %;
· разводка газа — 100 %;
· монтаж радиаторов — 100 %;
· фасадные работы — 85 %;
· кровля — 100 %.
Дом 3:
· отделка МОП — 100 %;
· установка лифтов — 100 %;
· установка дверей — 100 %;
· разводка газа — 100 %;
· монтаж радиаторов — 100 %;
· фасадные работы — 95 %;
· кровля — 100 %.
Дом 4:
· отделка МОП — 100 %;
· установка лифтов — 100 %;
· установка дверей — 100 %;
· разводка газа — 100 %;
· фасадные работы — 95 %;
· кровля — 100 %;
· монтаж газовых котлов — 10 %.
Дом 5:
· отделка МОП — 100 %;
· установка лифтов — 100 %;
· установка дверей — 100 %;
· фасадные работы — 95 %;
· кровля — 100 %;
· разводка газа — 100 %;
· монтаж газовых котлов — 70 %.
12-я линия
– Выполняются работы по устройству кирпичной кладки: готовность — 3,5 этажа по всей линии.
– Выполняются работы по внутриплощадочным сетям: водопровод и канализация.
– Приступили к устройству ограждений лестничных маршей.
Дом 1 — кладка 3-го этажа — 40 %.
Дом 2 — монолитный пояс, устройство перекрытия 3-го этажа — 100 %.
Дом 3 — кладка 3-го этажа — 40 %.
Дом 4 — кладка 4-го этажа — 5 %.
Дом 5 — кладка 4-го этажа — 100 %.
Дом 6 — кладка 4-го этажа — 100 %.
«Петровский квартал-5» 1-я очередь
Кирпичная кладка стен:
100 %; по всем домам
Кровля:
Дома 16, 16а, 16б, 16в, 18г, 20а, 20б, 20в, 20г: выполнены работы по устройству стяжки на кровле.
Отделка фасадов:
Дома 16, 16а, 16б, 18б, 18в, 20г: работы по утеплению стен выполнены на 95 %; ведутся работы по нанесению декоративной отделки.
Дома 20б, 20в — ведутся работы по утеплению фасадов.
Монтаж оконных блоков:
Дома 16, 16а, 16б, 16в: работы выполнено на 95 %; продолжаются работы по монтажу раздвижных оконных блоков.
Дома 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г: работы выполнены на 100 %.
«Петровский квартал-5» 2-я очередь
Фундамент
Залит фундамент под дома № 22, 22а, 22б, 24б, 24в, 26б
Котлован
Выполняются работы по устройству котлована для домов № 24а 26а, 26б
Цокольный этаж
Ведутся работы по устройству цокольного этажа в домах № 22а, 22б

NE
Nelli18551 повід. · з 2016
14 лютого 2018 р.

Новости Жилого Комплекса

02.02.2018
Рекомендуйте Жилой Квартал «Петрівський квартал» своїм друзям, родичам та знайомим – і гарантовано отримуйте приємний бонус!

NE
Nelli18551 повід. · з 2016
14 лютого 2018 р.

Новости Жилого Комплекса

06.02.2018
У всіх будинках Жилого Комплекса «Петрівський квартал» встановлені якісні двокамерні енергоефективні вікна, що дозволяють суттєво економити на опаленні взимку і кондиціонуванні влітку.

NE
Nelli18551 повід. · з 2016
14 лютого 2018 р.

Акция Жилого Комплекса

08.02.2018
Только до конца февраля компания NOVBUD предлагает приобрести квартиру в Жилом Комплексе «Петровский квартал» по акционной цене.
В рамках акции мы предлагаем жильё самых популярных вариантов – однокомнатные квартиры площадью от 35,5 кв.м., и квартиры с собственным двориком площадью 45 кв.м. – на выгодных условиях.
Также у нас действует лояльная беспроцентная рассрочка сроком до 12 месяцев.

NE
Nelli18551 повід. · з 2016
14 лютого 2018 р.

Новости Жилого Комплекса

09.02.2018
Рады сообщить, что дома 11-й линии Жилого Комплекса «Петровский квартал» получили сертификат соответствия.
Этот документ удостоверяет соответствие законченного строительством объекта проектной документации, государственным строительным нормам, стандартам и правилам. Наличие сертификата является основанием для ввода дома в эксплуатацию.
Сертификат соответствия также является основанием для заключения договоров о предоставлении жилищно-коммунальных услуг, включения данных о таком объекте в государственную статистическую отчетность и оформления права собственности на указанный объект.
11-я линия Жилого Комплекса «Петровский квартал» – это 5 кирпичных 11-этажных домов. Количество квартир – 460, суммарная жилая площадь – 19 600 м2.

NE
Nelli18551 повід. · з 2016
14 лютого 2018 р.

Новости Жилого Комплекса

14.02.2018
Ведь специальные условия по рассрочке теперь доступны и для квартир 2-й очереди «Петровский квартал-5».
Первоначальный взнос при условии беспроцентной рассрочки до марта 2020 года – 30 %. Это означает, что для однокомнатной квартиры площадью 35,5 м2 он составит всего 155 тыс. грн. А при взносе 50 % и более предусмотрены дополнительные скидки.
Акция действует до конца февраля 2018 года на все квартиры в ЖК «Петровский квартал – 5» второй линии, сдача домов в эксплуатацию – IV квартал этого года.
«Петровский квартал – 5» – это уютные 7-этажные дома, которые дополнят общую архитектурную концепцию комплекса. Внешние стены выполняются из красного керамического кирпича, высота потолков в квартирах – 2,7 метров, автономное отопление с установкой двухконтурных газовых котов от застройщика, металлопластиковые стеклопакеты с энергосберегающей формулой.

NE
Nelli18551 повід. · з 2016
21 лютого 2018 р.

Ход строительства Жилого Комплекса

16.02.2018
11-я линия
Дом 1:
·отделка МОП — 100 %;
·установка лифтов — 100 %;
·установка дверей — 100 %;
·разводка газа — 100 %;
·монтаж радиаторов — 100 %;
·фасадные работы — 95 %;
·кровля — 100 %;
·монтаж газовых котлов — 100 %.
Дом 2:
·отделка МОП — 100 %;
·установка лифтов — 100 %;
·установка дверей — 100 %;
·разводка газа — 100 %;
·монтаж радиаторов — 100 %;
·фасадные работы — 85 %;
·кровля — 100 %;
·монтаж газовых котлов — 10 %.
Дом 3:
·отделка МОП — 100 %;
·установка лифтов — 100 %;
·установка дверей — 100 %;
·разводка газа — 100 %;
·монтаж радиаторов — 100 %;
·фасадные работы — 95 %;
·кровля — 100 %;
·монтаж газовых котлов — 10 %.
Дом 4:
·отделка МОП — 100 %;
·установка лифтов — 100 %;
·установка дверей — 100 %;
·разводка газа — 100 %;
·фасадные работы — 95 %;
·кровля — 100 %;
·монтаж газовых котлов — 50 %.
Дом 5:
·отделка МОП — 100 %;
·установка лифтов — 100 %;
·установка дверей — 100 %;
·фасадные работы — 95 %;
·кровля — 100 %;
·разводка газа — 100 %;
·монтаж газовых котлов — 85 %.
12-я линия
Выполняются работы по внутриплощадочным сетям: водопровод и канализация.
Дом 1 — монолитный пояс 3-го этажа — 70 %.
Дом 2 — кладка 4-го этажа — 40 %.
Дом 3 — монолитный пояс 3-го этажа — 30 %.
Дом 4 — кладка 5-го этажа — 5 %.
Дом 5 — кладка 5-го этажа — 60 %.
Дом 6 — кладка 5-го этажа — 5 %.
«Петровский квартал – 5» 1-я очередь
Кирпичная кладка стен:
100 %; по всем домам
Кровля:
Дома 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г: выполнены работы по устройству стяжки на кровле.
Отделка фасадов:
Дома 16, 16а, 16б, 18б, 18в, 20г: работы по утеплению стен выполнены на 95 %;
Дома 18 работы по утеплению стен выполнены на 40%;
Дома 20 работы по утеплению стен выполнены на 40%;
Дома 20а работы по утеплению стен выполнены на 40%;
Дома 20б работы по утеплению стен выполнены на 70%;
Дома 20в работы по утеплению стен выполнены на 40%;
Монтаж оконных блоков:
Дома 16, 16а, 16б выполнено на 100%, дом 16в: работы выполнены на 80 %; продолжаются работы по монтажу раздвижных оконных блоков.
Дома 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г: работы выполнены на 100 %.
Отделка МОП (мест общего пользования):
Дом №16, 16а, 18б, 18в работы по отделке МОП выполнены на 80%
Наружные инженерные сети:
Ведутся работы по устройству наружных инженерных сетей.
Лифты:
Дом 16, 16а смонтировано лифтовое оборудование — 100%
Газовые сети:
Дом №16, 16а, 16б, 16в выполняются работы по прокладке внутридомовых газовых сетей.
Дом №16, 16а, 16б, 16в, 18б, 18в смонтировано систему коллективного дымоудаления.
Дом №18, 18а, 18г, 18д, 20, 20а, 20б, 20в, 20г ведутся работы по монтажу системы коллективного дымоудаления. Работы выполнены на 70%
«Петровский квартал – 5» 2-я очередь
Котлован
Выполняются работы по устройству котлована для домов № 24а, 26а, 26б.
Фундамент
Залит фундамент под дома № 22, 22а, 22б, 24б, 24в, 26.
Цокольный этаж
Дом №22б – 100% с перекрытием;
Дом №22а – 100% с перекрытием.
Ведутся работы по устройству цокольного этажа в домах. Выполнено: дом № 22 – 100% без перекрытия, дом №24в – 20% без перекрытия.
Первый этаж
Ведутся работы по устройству монолитного каркаса. Выполнено: дом № 22б – 100% без перекрытия.
