Ход строительства Жилого Комплекса

15.06.2018
11-я линия
Дом № 1:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· монтаж радиаторов – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 2:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· монтаж радиаторов – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 3:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· монтаж радиаторов – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 4:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 5:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· разводка газа – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
План работ на июнь:
· монтаж детской площадки;
· асфальтирование придомовой дороги;
· монтаж наружного освещения.
12-я линия
Дом № 1:

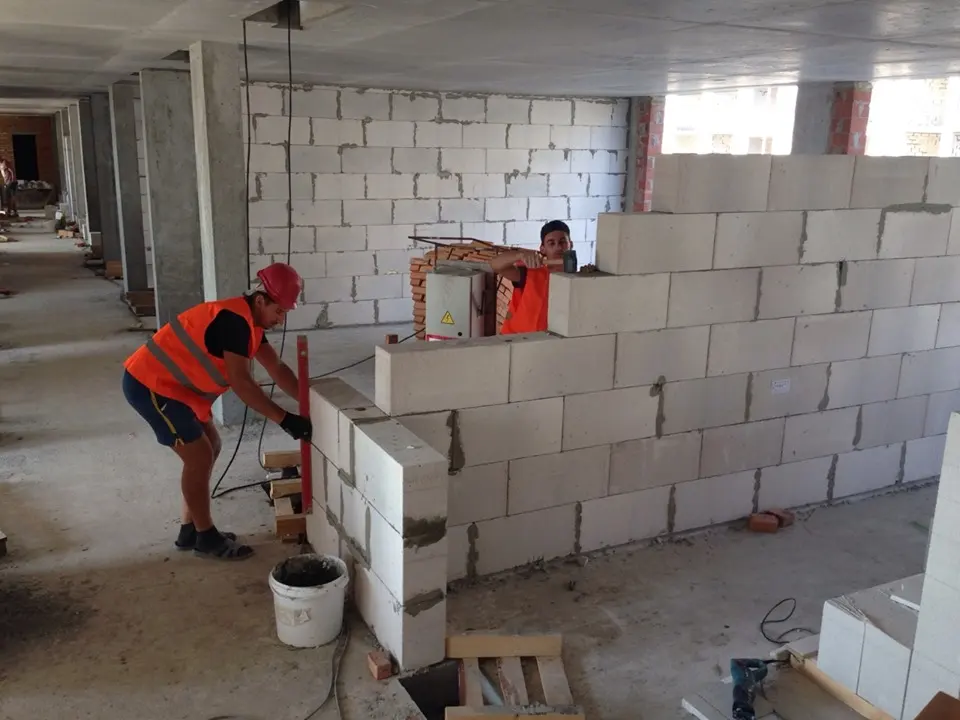

· кладка 8-го этажа – 10 %;
· гипсовые перегородки 1–4-го этажа – 100 %;
· установка окон с 1-го по 2-й этаж – 100 %.
Дом № 2:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки 1–3-го этажа – 100 %, 4-й этаж – 70 %;
· установка окон с 1-го по 2-й этаж – 100 %.
Дом № 3:
· кладка 7-го этажа – 95 %;
· гипсовые перегородки 1–4-го этажа – 100 %;
· установка окон с 1-го по 2-й этаж – 100 %, 3-й этаж – 15 %.
Дом № 4:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки 1–5-го этажа – 100 %;
· установка окон с 1-го по 4-й этаж – 100 %.
Дом № 5:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки 1–5-го этажа – 100 %;
· установка окон с 1-го по 4-й этаж – 100 %.
Дом № 6:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки 1–5-го этажа – 100 %;
· установка окон с 1-го по 4-й этаж – 100 %.
План работ на июнь:
· дополнительная кладка по этажам на всех секциях;
· установка окон – по всем секциям 4-го этажа.
«Петровский квартал – 5» 1-я очередь
Кирпичная кладка стен:
100 % – по всем домам.
Кровля:
Дома № 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – выполнены работы по устройству стяжки на кровле.
Дома № 16, 16а, 18б, 18в, 20, 20а – устройство наплавляемой кровли в два слоя.
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – устройство направляемой кровли в один слой.

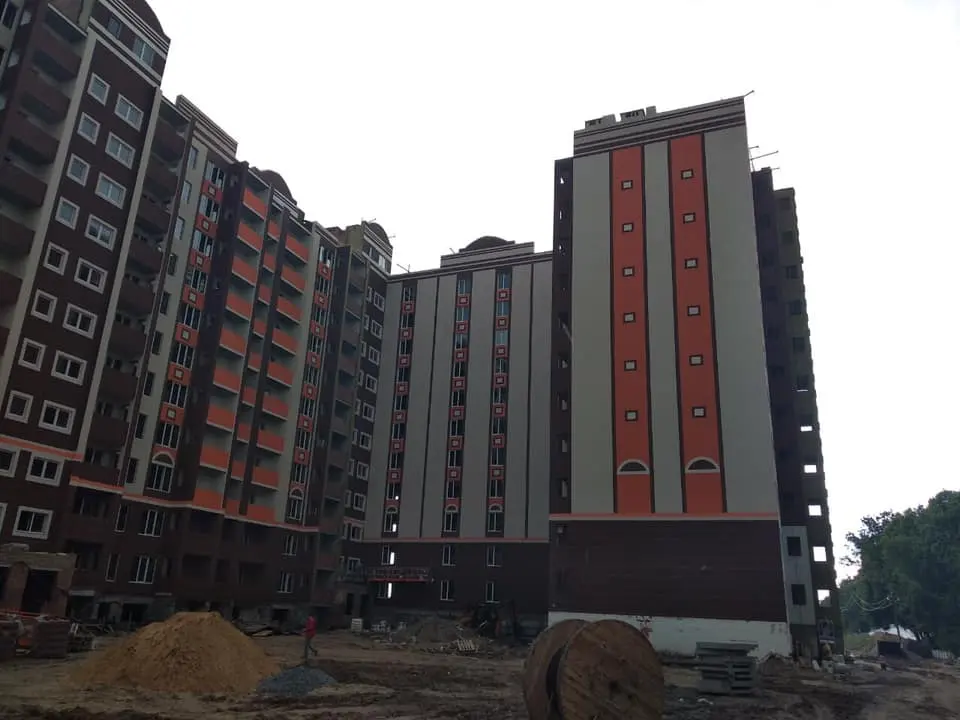

Отделка фасадов:
Дома №№ 16, 16а, 16б, 18б, 18в, 20г – работы по утеплению стен выполнены на 95 %.
Дом № 18 – работы по утеплению стен выполнены на 85 %.
Дом № 20 – работы по утеплению стен и нанесению фактуры выполнены на 85 %.
Дом № 20а – работы по утеплению стен и нанесению фактуры выполнены на 85 %.
Дом № 20б – работы по утеплению стен и нанесению фактуры выполнены на 85 %.
Дом № 20в – работы по утеплению стен и нанесению фактуры выполнены на 95 %.
Монтаж оконных блоков:
Дома №№ 16, 16а, 16б – выполнены на 100 %, дом № 16в – работы выполнены на 100 %.
Дома №№ 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Отделка МОП (мест общего пользования):
Дома №№ 16, 16а, 18б, 18в – работы по отделке МОП выполнены на 90 %.
Наружные инженерные сети:
Ведутся работы по устройству наружных инженерных сетей.
Лифты:
Дома №№ 16, 16а, 16б, 16в – смонтировано лифтовое оборудование – 100 %.
Газовые сети:
Дома №№ 16, 16а, 16б, 16в – выполняются работы по прокладке внутридомовых газовых сетей – 95 %;
Дома №№ 18, 18а, 20, 20а, 20б, 20в, 20г – выполняются работы по прокладке внутридомовых газовых сетей – 95 %;
Дома №№ 16, 16а, 16б, 16в, 18б, 18в, 18г, 18д, 20в, 20г,20, 20а – смонтирована система коллективного дымоудаления;
Дома №№ 18, 18а, 20, 20а, 20б – ведутся работы по монтажу системы коллективного дымоудаления. Работы выполнены на 85 %.
Стяжка:
МОП:
Дома № 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %;
Квартиры:
Квартиры:
– 1 этаж: дома №№ 16, 16а,16б, 18, 18б, 18в, 18г, 18д – 100 %;
– 2 этаж: дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б – 100 %;
– 3 этаж: дома №№ 16, 16а, 16б, 18, 18а, 18б, 18в, 18г, 20, 20а, 20б – 100%; 16в – 100 %,18д – 100%;
– 4 этаж: дома №№ 16, 16а, 16б, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б – 100 %, 16в – 100 %;
– 5 этаж: дома №№ 16, 16б, 18а, 18б, 18в, 18г, 20 – 100 %; 16а, 18д, 20а – 100 %.
Штукатурка:
МОП: дома №№ 16, 16а, 16г, 18 – 90 %; 16б, 18а, 18б, 18в, 18г – 80 %; 20, 20а – 100 %.
Квартиры:
– 1 этаж: 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в – 95 %;
– 2 этаж: 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20в – 90 %; 20б – 95 %;
– 3 этаж: 20б – 80%; 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20а – 95 %; 20 – 95 %; 20в – 95 %;
– 4 этаж: 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а – 95 %; 20б – 95 %;
– 5 этаж: 16, 16а, 16в, 18а, 18б, 18в, 18г – 95 %; 16б, 20 – 95 %.
Двери:
– 1 этаж: 18б, 18в, 18г – 100 %, 18 – 90 %, 16а – 80 %, 16, 16в – 40 %;
– 2 этаж: 18б, 18в, 18г – 100 %, 16а, 18, 18а – 90 %, 16в – 60 %, 20 – 50 %, 16 – 20 %;
– 3 этаж: 16б, 18б, 18в, 18г – 100 %, 16а, 18, 18а – 90 %, 20 – 50 %;
– 4 этаж: 18б, 18в, 18г – 100 %, 16а, 18, 18а – 90 %, 16б – 80 %, 16в – 60 %;
– 5 этаж: 18б, 18в, 18г – 100 %, 16а, 18 – 90 %, 16в – 60 %.
План работ на июнь:
· завершение фасадных работ (кроме цокольного этажа);
· завершение работ по монтажу газовых внутриплощадочных сетей;
· выполнение 90 % работ по разводке внутриквартирных газовых сетей без монтажа котлов;
· завершение работ по монтажу всех инженерных внутриплощадочных сетей К1, К2, В1, В2, В3;
· отделка мест общего пользования без покраски стен;
· монтаж входных дверей квартир и спецпомещений;
· работы по благоустройству.
«Петровский квартал – 5» 2-я очередь
Котлован
Окончены работы по устройству котлована для домов №№ 24а, 26а, 26б.
Фундамент
Залит фундамент под дома №№ 22, 22а, 22б, 24б, 24в, 26, 24а, 24.
№26а, 26б – бетонная подготовка – 100 %.
Цокольный этаж
Дома №№ 22, 22а, 22б, 24в – 100 % с перекрытием, 24б – 30 %.
Устройство кирпичной кладки внутренних перегородок: дома №№ 22, 22а, 22б – 100 %.
Первый этаж
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кирпичной кладки внутренних перегородок – 95 %.
Устройство кирпичной кладки стен наружных – 100 %.
Второй этаж
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кирпичной кладки внутренних перегородок: ЛУ 22 – 40%, 22а, 22б – 95 %.
Устройство кирпичной кладки стен наружных – 100 %.
Третий этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Устройство кирпичной кладки внутренних перегородок: ЛУ 22 – 3 %, ЛУ 22а – 30 %, 22б – 30 %.
Устройство кирпичной кладки стен наружных: ЛУ 22 – 60 %, ЛУ 22а, 22б – 95 %.
Четвертый этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Пятый этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием
Шестой этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Седьмой этаж
ДДом № 22б – 100 % вертикал.
Дом № 22 – 20 % вертикал.

NE
Nelli18551 повід. · з 2016
19 червня 2018 р.

Новости Жилого Комплекса

18.06.2018
На протяжении недели, с 18 по 24 июня, для представителей молодого поколения действуют особые условия на приобретение квартир-трансформеров в Жилом Комплексе «Петровский квартал».

NE
Nelli18551 повід. · з 2016
19 липня 2018 р.

Ход строительства Жилого Комплекса

27.06.2018
11-я линия
Общие работы:
· монтаж детской площадки – 80 %;
· асфальтирование придомовой дороги – 100 %;
· монтаж наружного освещения – 40 %.
Дом № 1:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· монтаж радиаторов – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 2:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· монтаж радиаторов – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 3:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· монтаж радиаторов – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 4:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· разводка газа – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
Дом № 5:
· отделка МОП – 100 %;
· установка лифтов – 100 %;
· установка дверей – 100 %;
· фасадные работы – 95 %;
· кровля – 100 %;
· разводка газа – 100 %;
· монтаж газовых котлов – 100 %;
· выполнен пуск газа.
План работ на июль:
· монтаж покрытия детской площадки до конца июля;
· устройство тротуаров и проезжей части вокруг дома до конца июля;
· монтаж наружного освещения вокруг дома до конца июля.
12-я линия
Дом № 1:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки 1–4-го этажа – 100 %;
· установка окон с 1-го по 2-й этаж – 100 %, 3-й – 10 %.
Дом № 2:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки с 1-го по 5-й этаж – 100 %;
· установка окон с 1-го по 2-й этаж – 100 %.
Дом № 3:
· кладка 7-го этажа – 95 %, 8-го – 30 %;
· гипсовые перегородки с 1-го по 4-й этаж – 100 %, 5-й – 95 %;
· установка окон с 1-го по 2-й этаж – 100 %, 3-й этаж – 85 %.
Дом № 4:
· кладка 8-го этажа – 100 % с перекрытием по 8-й этаж – 30 %;
· гипсовые перегородки с 1-го по 5-й этаж – 100 %;
· установка окон с 1-го по 4-й этаж – 100 %.
Дом № 5:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки с 1-го по 5-й этаж – 100 %, 6-й – 75 %;
· установка окон с 1-го по 4-й этаж – 100 %
Дом № 6:
· кладка 8-го этажа – 100 %;
· гипсовые перегородки 1–5-го этажа – 100 %;
· установка окон с 1-го по 4-й этаж – 100 %.
«Петровский квартал – 5» 1-я очередь
Кирпичная кладка стен:
100 % – по всем домам.
Кровля:
Дома № 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – выполнены работы по устройству стяжки на кровле.
Дома № 16, 16а, 18б, 18в, 20, 20а – устройство наплавляемой кровли в два слоя.
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – устройство направляемой кровли в один слой.
Отделка фасадов:
Дома №№ 16, 16а, 16б, 18б, 18в, 20г – работы по утеплению стен выполнены на 95 %.
Дом № 18 – работы по утеплению стен выполнены на 90 %.
Дом № 20 – работы по утеплению стен и нанесению фактуры выполнены на 90 %.
Дом № 20а – работы по утеплению стен и нанесению фактуры выполнены на 90 %.
Дом № 20б – работы по утеплению стен и нанесению фактуры выполнены на 85 %.
Дом № 20в – работы по утеплению стен и нанесению фактуры выполнены на 95 %.
Монтаж оконных блоков:
Дома №№ 16, 16а, 16б – выполнены на 100 %, дом № 16в – работы выполнены на 100 %.
Дома №№ 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Отделка МОП (мест общего пользования):
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в – работы по отделке МОП выполнены на 80 %.
Наружные инженерные сети:
Ведутся работы по устройству наружных инженерных сетей.
Лифты:
Дома №№ 16, 16а – смонтировано лифтовое оборудование – 100 %.
Дома №№ 16б, 16в – ведется монтаж – 100 %.
Газовые сети:
Дома №№ 16, 16а, 16б, 16в – выполняются работы по прокладке внутридомовых газовых сетей – 95 %.
Дома №№ 18, 18а, 20, 20а, 20б, 20в, 20г – выполняются работы по прокладке внутридомовых газовых сетей – 95 %.
Дома №№ 16, 16а, 16б, 16в, 18б, 18в, 18г, 18д, 20в, 20г,20, 20а – смонтирована система коллективного дымоудаления.
Дома №№ 18, 18а, 20, 20а, 20б – ведутся работы по монтажу системы коллективного дымоудаления. Работы выполнены на 90 %.
Стяжка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
– 1 этаж: дома №№ 16, 16а,16б, 18, 18б, 18в, 18г, 18д – 100 %;
– 2 этаж: дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б – 100 %;
– 3 этаж: дома №№ 16, 16а, 16б, 18, 18а, 18б, 18в, 18г, 20, 20а, 20б – 100%; 16в – 100 %, 18д – 100%;
–4 этаж: дома №№ 16, 16а, 16б, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б – 100 %, 16в – 100 %;
– 5 этаж: дома №№ 16, 16б, 18а, 18б, 18в, 18г, 20 – 100 %; 16а, 18д, 20а – 100 %.
Штукатурка:
МОП: дома №№ 16, 16а, 16г, 18 – 90 %; 16б, 18а, 18б, 18в, 18г – 80 %; 20, 20а – 100 %.
Квартиры:
– 1 этаж: дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в – 95 %;
– 2 этаж: дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20в – 90 %; 20б – 95 %;
– 3 этаж: дом № 20б – 80%; дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20а – 95 %; 20 – 95 %; 20в – 95 %;
– 4 этаж: дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а – 95 %; 20б – 95 %;
– 5 этаж: дома №№ 16, 16а, 16в, 18а, 18б, 18в, 18г – 95 %; 16б, 20 – 95 %.
Двери:
– 1 этаж: дома №№ 18б, 18в, 18г – 100 %, 18 – 90 %, 16а – 80 %, 16, 16в – 40 %;
– 2 этаж: дома №№ 18б, 18в, 18г – 100 %, 16а, 18, 18а – 90 %, 16в – 60 %, 20 – 50 %, 16 – 20 %;
– 3 этаж: дома №№ 16б, 18б, 18в, 18г – 100 %, 16а, 18, 18а – 90 %, 20 – 50 %;
– 4 этаж: дома №№ 18б, 18в, 18г – 100 %, 16а, 18, 18а – 90 %, 16б – 80 %, 16в – 60 %;
– 5 этаж: дома №№ 18б, 18в, 18г – 100 %, 16а, 18 – 90 %, 16в – 60 %.

NE
Nelli18551 повід. · з 2016
19 липня 2018 р.

Ход строительства Жилого Комплекса

16.07.2018
11-я линия

Общие работы:

  • монтаж детской площадки – 90 %;
  • асфальтирование придомовой дороги – 100 %;
  • монтаж наружного освещения – 50 %.

Дом № 1:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 2:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 3:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 4:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 5:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • разводка газа – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

12-я линия

Дом № 1:

  • кладка 8-го этажа – 100 %;
  • гипсовые перегородки 1–4-го этажа – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %, 3-й – 10 %.

Дом № 2:

  • кладка 9-го этажа – 20 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %.

Дом № 3:

  • кладка 8-го этажа – 100 %, 9-го – 10 %;
  • гипсовые перегородки с 1-го по 4-й этаж – 100 %, 5-й – 95 %;
  • установка окон с 1-го по 2-й этаж – 100 %, 3-й этаж – 85 %.

Дом № 4:

  • кладка 9-го этажа – 100 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 4-й этаж – 100 %.

Дом № 5:

  • кладка 9-го этажа – 65%;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 4-й этаж – 100 %; 5-й, 6-й – 40%.

Дом № 6:

  • кладка 9-го этажа – 5%;
  • гипсовые перегородки 1–6-го этажа – 100 %;
  • установка окон с 1-го по 4-й этаж – 100 %, 5-6 этажи – 5%.

«Петровский квартал – 5» 1-я очередь

Кирпичная кладка стен:
100 % – по всем домам.
Кровля:
Дома № 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – выполнены работы по устройству стяжки на кровле.
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – устройство наплавляемой кровли в один слой.
Дома № 18б, 18в – устройство наплавляемой кровли в два слоя.
Отделка фасадов:
Дома №№ 16, 16а, 16б, 20г – работы по утеплению стен выполнены на 95 %.
Дом № 18, 18в – работы по утеплению стен выполнены на 90 %.
Дом №18б — работы по утеплению стен выполнены на 85 %.
Дома № 20, 20а, 20б, 20в – работы по утеплению стен и нанесению фактуры выполнены на 90 %.
Монтаж оконных блоков:
Дома №№ 16, 16а, 16б – выполнены на 100 %, дом № 16в – работы выполнены на 100 %.
Дома №№ 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Отделка МОП (мест общего пользования):
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в – работы по отделке МОП выполнены на 85 %.
Наружные инженерные сети:
Ведутся работы по устройству наружных инженерных сетей.
Лифты:
Дома №№ 16, 16а, 16б, 16в – смонтировано лифтовое оборудование – 100 %.
Газовые сети:
Дома №№ 16, 16а, 16б, 16в – выполняются работы по прокладке внутридомовых газовых сетей – 95 %.
Дома №№ 18, 18а, 20, 20а, 20б, 20в, 20г – выполняются работы по прокладке внутридомовых газовых сетей – 95 %.
Дома №№ 16, 16а, 16б, 16в, 18б, 18в, 18г, 18д, 20в, 20г,20, 20а – смонтирована система коллективного дымоудаления.
Дома №№ 18, 18а, 20, 20а, 20б – ведутся работы по монтажу системы коллективного дымоудаления. Работы выполнены на 100 %.
Стяжка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
– 1 этаж: дома №№ 16, 16а,16б, 18, 18б, 18в, 18г, 18д – 100 %;
– 2 этаж: дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б – 100 %;
– 3 этаж: дома №№ 16, 16а, 16б, 18, 18а, 18б, 18в, 18г, 20, 20а, 20б – 100%; 16в – 100 %, 18д – 100%;
– 4 этаж: дома №№ 16, 16а, 16б, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б – 100 %, 16в – 100 %;
– 5 этаж: дома №№ 16, 16б, 18а, 18б, 18в, 18г, 20 – 100 %; 16а, 18д, 20а – 100 %.
Штукатурка:
МОП: дома №№ 16, 16а, 16г, 18 – 90 %; 16б, 18а, 18б, 18в, 18г – 80 %; 20, 20а – 100 %.
Квартиры:
Дома №№ 16, 16а, 16б, 16в, 18а, 18б, 18в, 18г, 18д, 20в, 20г – 95 %;
Дома №№ 18, 20, 20а, 20б – 100 %.
Двери по квартирам:
Все дома – 100%.

«Петровский квартал – 5» 2-я очередь

Котлован
Окончены работы по устройству котлована для домов №№ 24а, 26а, 26б, 26в, 26г, 26д – 100 %.
Фундамент
Залит фундамент под дома №№ 22, 22а, 22б, 24, 24а, 24б, 24в, 26; 26а, 26б – бетонная подготовка – 100 %.
Цокольный этаж
Дома №№ 22, 22а, 22б, 24в – 100 % с перекрытием, 24б – 100 %.
Устройство кладки внутренних перегородок: дома №№ 22, 22а, 22б – 100 %.
Перекрытие цоколя – ЛУ 24в – 100 %.
Вертикал цоколя – ЛУ 24б –100 %.
Первый этаж
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кладки внутренних перегородок – 95 %.
Устройство кладки наружных стен – 100 %.
Второй этаж
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кладки внутренних перегородок: ЛУ 22 – 40%, 22а, 22б – 100 %.
Устройство кладки стен наружных – 100 %.
Монтаж вентиляционных блоков: ЛУ 22, 22а, ЛУ 22б – 100 %.
Третий этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Устройство кладки внутренних перегородок: ЛУ 22 – 3 %, ЛУ 22а – 30 %, 22б – 30 %.
Устройство кладки стен наружных: ЛУ 22 – 60 %, ЛУ 22а, 22б – 100 %.
Четвертый этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Пятый этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Шестой этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Седьмой этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Машинные помещения
Дом № 22б – 100 % вертикал.
Дом № 22 – 100 % вертикал.
Дом № 22а – 100 % вертикал.

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

03.08.2018
11-я линия

Общие работы:

  • монтаж детской площадки – 100 %;
  • асфальтирование придомовой дороги – 100 %;
  • монтаж наружного освещения – 70 %.

Дом № 1:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 2:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 3:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 4:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 5:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • разводка газа – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

12-я линия

Дом № 1:

  • кладка 9-го этажа – 10%;
  • гипсовые перегородки 1–5-го этажа – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %, 3,4 -й – 10 %.

Дом № 2:

  • кладка 9-го этажа – 95 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %.

Дом № 3:

  • кладка 8-го этажа – 100%, 9-го – 60%;
  • гипсовые перегородки с 1-го по 5-й этаж – 100 %;
  • установка окон с 1-го по 3-й этаж – 100 %.

Дом № 4:

  • кладка 9-го этажа – 100 % ;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 4-й этаж – 100 %.

Дом № 5:

  • кладка 9-го этажа – 100%;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 6-й этаж – 100 %;

Дом № 6:

  • кладка 9-го этажа – 30 %;
  • гипсовые перегородки 1–6-го этажа – 100 %;
  • установка окон с 1-го по 6 -й этаж – 100 %.

«Петровский квартал – 5» 1-я очередь

Кирпичная кладка стен:
100 % – по всем домам.
Кровля:
Дома № 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – выполнены работы по устройству стяжки на кровле.
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – устройство наплавляемой кровли в один слой.
Дома № 16, 18, 18в, 18д -устройство наплавляемой кровли в два слоя – 100%.
Отделка фасадов:
Дома №№ 16, 16а, 16б, 18, 20г – работы по утеплению наружных стен выполнены на 95 %.
Дома № 16в, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в – работы по утеплению наружных стен выполнены на 90 %.
Монтаж оконных блоков:
Дома №№ 16, 16а, 16б – выполнены на 100 %, дом № 16в – работы выполнены на 100 %.
Дома №№ 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Отделка МОП (мест общего пользования):
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы по отделке МОП выполнены на 85 %.
Наружные инженерные сети:
Работы по устройству наружных инженерных сетей – К1, В1, В2, В3 – 100%, К2 – 90%; электросеть 0,4 кВт и слаботочка – 50%.
Лифты:
Дома №№ 16, 16а, 16б, 16в – смонтировано лифтовое оборудование – 100 %.
Газовые сети:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 20, 20а, 20б, 20в, 20г – выполняются работы по прокладке внутридомовых газовых сетей – 95 % (без монтажа котлов и счетчиков).
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – смонтирована система коллективного дымоудаления. Работы выполнены на 100 %.
Стяжка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Штукатурка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Двери по квартирам:
Все дома – 100%.

«Петровский квартал – 5» 2-я очередь

Котлован
Окончены работы по устройству котлована для домов №№22, 22а, 22б, 24, 24а, 24б, 24в, 26, 26а, 26б, 26в, 26г, 26д – 100 %.
Фундамент
Залит фундамент под дома №№ 22, 22а, 22б, 24, 24а, 24б, 24в, 26; 26а, 26б.
Цокольный этаж
Дома №№ 22, 22а, 22б, 24, 24а, 24б, 24в – 100 % с перекрытием.
Перекрытие 1го этажа: №24в – 100 %.
Вертикал 1го этажа: №№24б – 100%.
Первый этаж
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кладки внутренних перегородок – 100 %.
Устройство кладки наружных стен – 100 %.
Второй этаж
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кладки внутренних перегородок – 100 %.
Устройство кладки стен наружных – 100 %.
Третий этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Устройство кладки внутренних и наружных перегородок-60%.
Четвертый этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Пятый этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Шестой этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Седьмой этаж
Дом № 22б – 100 % с перекрытием.
Дом № 22 – 100 % с перекрытием.
Дом № 22а – 100 % с перекрытием.
Машинные помещения
Дом № 22б – 100 % с перекрытием
Дом № 22 – 100 % с перекрытием
Дом № 22а – 100 % с перекрытием.

NE
Nelli18551 повід. · з 2016
22 серпня 2018 р.

Ход строительства Жилого Комплекса

17.08.2018
11-я линия

Общие работы:

  • монтаж детской площадки – 100 %;
  • асфальтирование придомовой дороги – 100 %;
  • монтаж наружного освещения – 90 %.

Дом № 1:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 2:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 3:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 4:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом № 5:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • разводка газа – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

12-я линия

Дом № 1:

  • кладка 9-го этажа – 100%;
  • гипсовые перегородки 1–5-го этажа – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %, 3, 4 -й – 10 %.

Дом № 2:

  • кладка 10-го этажа – 5 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %.

Дом № 3:

  • кладка 9-го этажа – 100%;
  • гипсовые перегородки с 1-го по 5-й этаж – 100 %;
  • установка окон с 1-го по 3-й этаж – 100 %.

Дом № 4:

  • кладка 10-го этажа – 50 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 4-й этаж – 100 %.

Дом № 5:

  • кладка 10-го этажа – 40 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 6-й этаж – 100 %.

Дом № 6:

  • кладка 9-го этажа – 100 %;
  • гипсовые перегородки 1–6-го этажа – 100 %;
  • установка окон с 1-го по 6-й этаж – 100 %.

«Петровский квартал – 5» 1-я очередь
Кирпичная кладка стен:
100 % – по всем домам.
Кровля:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – выполнены работы по устройству стяжки на кровле.
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – устройство наплавляемой кровли в один слой.
Дома №№ 16, 18, 18в, 18д, 20б – устройство наплавляемой кровли в два слоя – 100 %.
Дом № 16в – устройство наплавляемой кровли в два слоя – 90 %.
Отделка фасадов:
Дома №№ 16, 16а, 16б, 16в, 18, 18б, 18г, 18д, 20г – работы по утеплению наружных стен выполнены на 95 %.
Дома №№ 18а, 18в, 20, 20а, 20б, 20в – работы по утеплению наружных стен выполнены на 90 %.
Монтаж оконных блоков:
Дома №№ 16, 16а, 16б, 16в – выполнены на 100 %.
Дома №№ 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Отделка МОП (мест общего пользования):
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы по отделке МОП выполнены на 85 %.
Дома №№ 16а, 18а, 18б, 18в, 18г, 18д, 20б,20в, 20г – покрашены в один слой (стены и потолки).
Наружные инженерные сети:
Работы по устройству наружных инженерных сетей – К1, В1, В2, В3 – 100%, К2 – 95 %; электросеть 0,4 кВт и слаботочка – 70 %.
Лифты:
Дома №№ 16, 16а, 16б, 16в – смонтировано лифтовое оборудование – 100 %.
Газовые сети:
Дома №№ 16, 16а – выполнены работы по прокладке внутридомовых газовых сетей и установлены газовые счетчики (без монтажа котлов).
Дома №№ 16б, 16в, 18, 18а, 20, 20а, 20б, 20в, 20г – выполнены работы по прокладке внутридомовых газовых сетей (без монтажа котлов и счетчиков).
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – смонтирована система коллективного дымоудаления. Работы выполнены на 100 %.
Стяжка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Штукатурка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Двери по квартирам:
Все дома – 100 %.
«Петровский квартал – 5» 2-я очередь
Котлован:
Окончены работы по устройству котлована для домов №№ 22, 22а, 22б, 24, 24а, 24б, 24в, 26, 26а, 26б, 26в, 26г, 26д – 100 %.
Фундамент:
Залит фундамент под дома №№ 22, 22а, 22б, 24, 24а, 24б, 24в, 26, 26а, 26б.
Цокольный этаж:
Дома №№ 22, 22а, 22б, 24, 24а, 24б, 24в – 100 % с перекрытием.
Первый этаж:
Дома №№ 22, 22а, 22б, 24в – 100 % с перекрытием.
Дома №№ 22, 22а, 22б – устройство кладки внутренних перегородок – 100 %.
Дома №№ 22, 22а, 22б – устройство кладки наружных стен – 100 %.
Вертикал 1-го этажа домов №№ 24, 24а, 24б, 24в – 100 %.
Второй этаж:
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Дома №№ 22, 22а, 22б – устройство кладки внутренних перегородок – 100 %.
Дома №№ 22, 22а, 22б – устройство кладки наружных стен – 100 %.
Вертикал 2-го этажа дома № 24в – 30 %.
Третий этаж:
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кладки внутренних и наружных перегородок:
Дом № 22 – 100 %.
Дома №№ 22а, 22б – 70 %.
Четвертый этаж:
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Устройство кладки внутренних и наружных перегородок:
Дом № 22 – 20 %.
Дом № 22б – 30 %.
Пятый этаж:
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Шестой этаж:
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Седьмой этаж:
Дома №№ 22, 22а, 22б – 100 % с перекрытием.
Машинные помещения
Дома №№ 22, 22а, 22б – 100 % с перекрытием.

NE
Nelli18551 повід. · з 2016
22 серпня 2018 р.

Ход строительства Жилого Комплекса

20.08.2018
Только до конца августа вы имеете прекрасную возможность приобрести квартиру со скидкой до 15 000 гривен.

NE
Nelli18551 повід. · з 2016
12 вересня 2018 р.

Ход строительства Жилого Комплекса

05.09.2018
11-я линия

Общие работы:

  • монтаж детской площадки – 100 %;
  • асфальтирование придомовой дороги – 100 %;
  • монтаж наружного освещения – 95 %.

Дом 1:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом 2:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом 3:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • монтаж радиаторов – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом 4:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • разводка газа – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

Дом 5:

  • отделка МОП – 100 %;
  • установка лифтов – 100 %;
  • установка дверей – 100 %;
  • фасадные работы – 95 %;
  • кровля – 100 %;
  • разводка газа – 100 %;
  • монтаж газовых котлов – 100 %;
  • выполнен пуск газа.

12-я линия

Дом 1:

  • монолитный пояс 9-го этажа – 100 %;
  • гипсовые перегородки 1–6-го этажа – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %, 3, 4-й – 30 %.

Дом 2:

  • кладка 10-го этажа – 60 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 2-й этаж – 100 %.

Дом 3:

  • кладка 10-го этажа – 70 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %;
  • установка окон с 1-го по 3-й этаж – 100 %.

Дом 4:

  • кладка 10-го этажа – 80 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %; 7-й этаж – 50 %;
  • установка окон с 1-го по 4-й этаж – 100 %.

Дом 5:

  • кладка 10-го этажа – 80 %;
  • гипсовые перегородки с 1-го по 6-й этаж – 100 %; 7-й этаж – 50 %;
  • установка окон с 1-го по 6-й этаж – 100 %.

Дом 6:

  • монолитный пояс 9-го этажа – 100 %;
  • гипсовые перегородки 1–6-го этажа – 100 %;
  • установка окон с 1-го по 6 -й этаж – 100 %.

«Петровский квартал – 5» 1-я очередь

Кирпичная кладка стен:
100 % – по всем домам.
Кровля:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – выполнены работы по устройству стяжки на кровле.
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – устройство наплавляемой кровли в один слой.
Дома №№ 16, 16б, 16в, 18, 18в, 18д, 20б, 20в, 20г – устройство наплавляемой кровли в два слоя – 100 %.
Дом № 16а – устройство наплавляемой кровли в два слоя – 95 %.
Отделка фасадов:
Дома №№ 16, 16а, 16б, 16в, 18, 18б, 18г, 18д, 20г – работы по утеплению наружных стен выполнены на 95 %.
Дома №№ 18а, 18в, 20, 20а, 20б, 20в – работы по утеплению наружных стен выполнены на 90 %.
Монтаж оконных блоков:
Дома №№ 16, 16а, 16б, 16в – выполнены на 100 %.
Дома №№ 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Отделка МОП (мест общего пользования):
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы по отделке МОП выполнены на 90 %.
Дома №№ 16а, 18а, 18б, 18в, 18г, 18д, 20б,20в, 20г – покрашены в один слой (стены и потолки).
Наружные инженерные сети:
Работы по устройству наружных инженерных сетей – К1, В1, В2, В3 – 100%, К2 – 95 %; электросеть 0,4 кВт и слаботочка – 70 %.
Лифты:
Дома №№ 16, 16а, 16б, 16в – смонтировано лифтовое оборудование – 100 %.
Газовые сети:
Дома №№ 16, 16а – выполнены работы по прокладке внутридомовых газовых сетей и установлены газовые счетчики (без монтажа котлов).
Дома №№ 16б, 16в, 18, 18а, 20, 20а, 20б, 20в, 20г – выполнены работы по прокладке внутридомовых газовых сетей (без монтажа котлов и счетчиков).
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – смонтирована система коллективного дымоудаления. Работы выполнены на 100 %.
Стяжка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Штукатурка:
МОП:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Квартиры:
Дома №№ 16, 16а, 16б, 16в, 18, 18а, 18б, 18в, 18г, 18д, 20, 20а, 20б, 20в, 20г – работы выполнены на 100 %.
Двери по квартирам:
Все дома – 100 %.
Благоустройство: работы напротив домов №№ 20б, 20в, 20г – выполнены на 90 %, напротив домов №№ 18, 20, 20а, 20б – подготовлено к заливке бетона.

NE
Nelli18551 повід. · з 2016
20 вересня 2018 р.

Новости Жилого Комплекса

13.09.2018

«Петровский квартал» выставляет на продажу готовые квартиры с документами в уже построенных домах. Квартиры с документами – это оптимальный вариант для тех, кто хочет приобрести готовое жильё и заселиться в ближайшее время.
На ярмарке представлен большой выбор таких квартир площадью от 50 до 80 квадратных метров различных планировок. А поскольку у нас ярмарка – это повод поторговаться, и по этому случаю мы уже готовы предложить вам индивидуальные условия покупки.
Готовые квартиры в Жилом Комплексе «Петровский квартал» – для каждого и на любой вкус. Приезжайте и выбирайте свою!

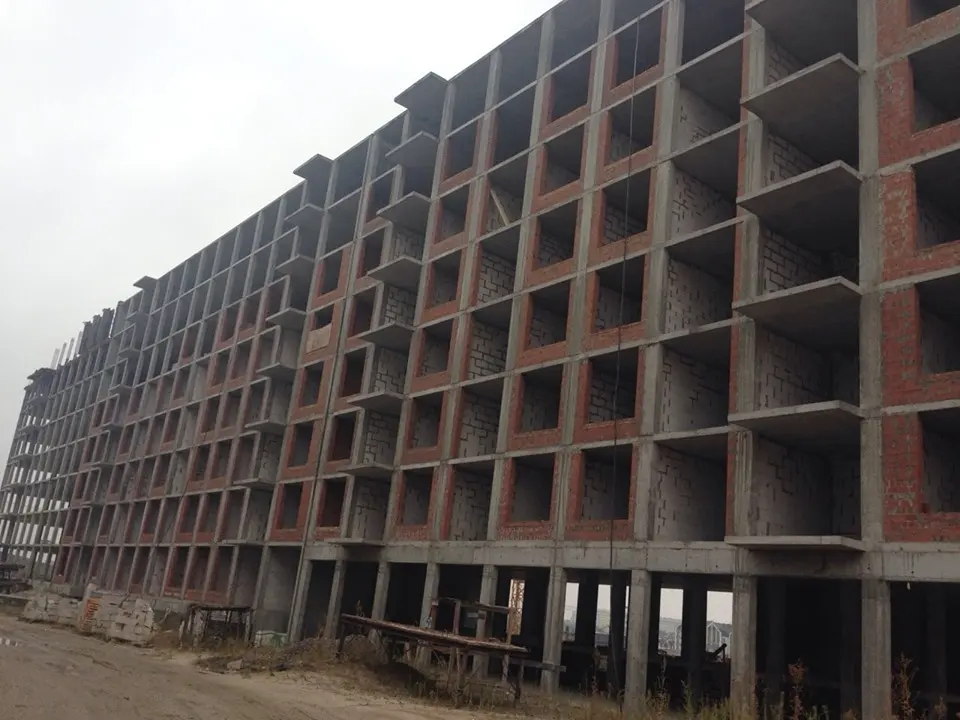

NE
Nelli18551 повід. · з 2016
24 листопада 2018 р.

Новости Жилого Комплекса

13.11.2018
Плануєте купівлю нерухомості? Тоді прямо зараз обирайте свою квартиру в [URL="https://www.facebook.com/petrkvartal/?__tn__=K-R&eid=ARA-azU7Og3L9zMU05Bw_juX9IQT5MxGv_Qy32jdBoCYfHJT88oe0cFeW3u-DG2eIbpUm_vIZQ8aWQjQ&fref=mentions&__xts__%5B0%5D=68.ARBoabm9QKW-WWB_FmUv6hszkuOa7OLd-2kSFzA1eiLDQ3f1zxeNWeZXB2RvWvRPvPfJHQ9nz32yKfyMzNYwQtSjGc93addd9cseRMLJ8OHxWavSue2Ink8xFnPR3pmDdr3Y1cBhB6l15c-6-emQ2EBuQ6MrB7aVbipTHiWkiFT7HxXMYKc9QjOcUV_AxT75ldiAHolCHpZOh52-u8pJxf82lmZrsDzlfawZgxGlxcNnNAfvA9suKOLAK2r9LZaoffN-N8wKV3zUtY1eswv8l2N6bRqs7uavzvg9DOec_rEXyoS9drN-eKWhyggXtKjzZBVqyC6PhYayKXEie8mTkIncKg"]Жилого Комплекса Петрівський Квартал або інших житлових комплексах компанії NOVBUD з унікальною можливістю оплатити повну вартість житла до кінця року!
При цьому зберігається найвигідніша ціна квадратного метра, яка фіксується в гривні на момент покупки квартири, а отже, не залежатиме від стрибків курсу валют.
Акція діє з 12.11.2018 р. до 25.12.2018 р. Тож не відкладайте на завтра те, на чому можна заощадити сьогодні!

NE
Nelli18551 повід. · з 2016

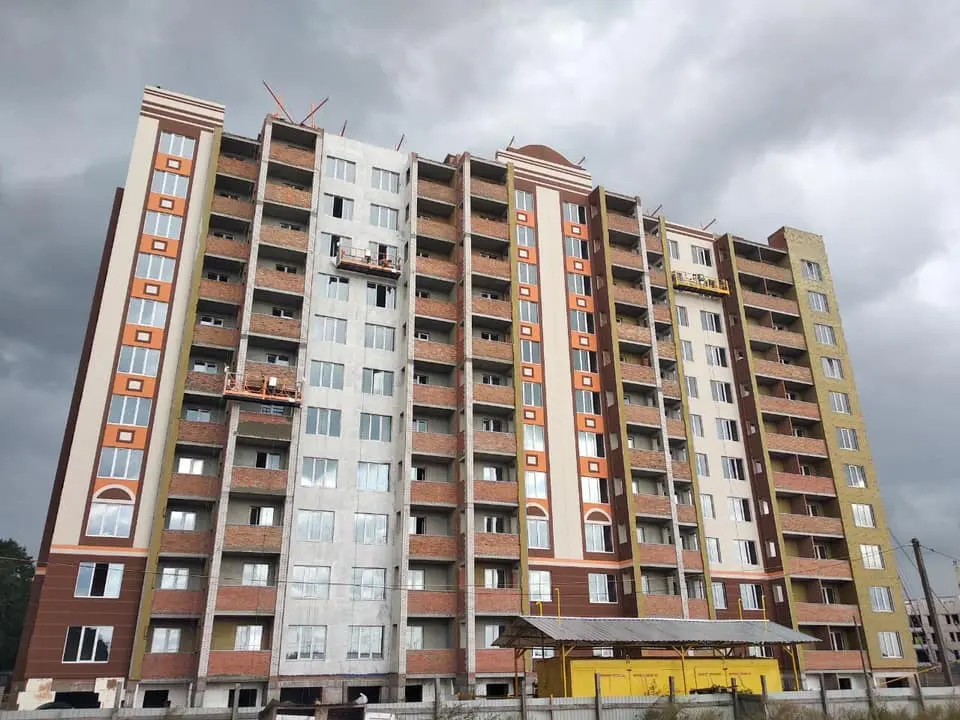

8 серпня 2019 р.

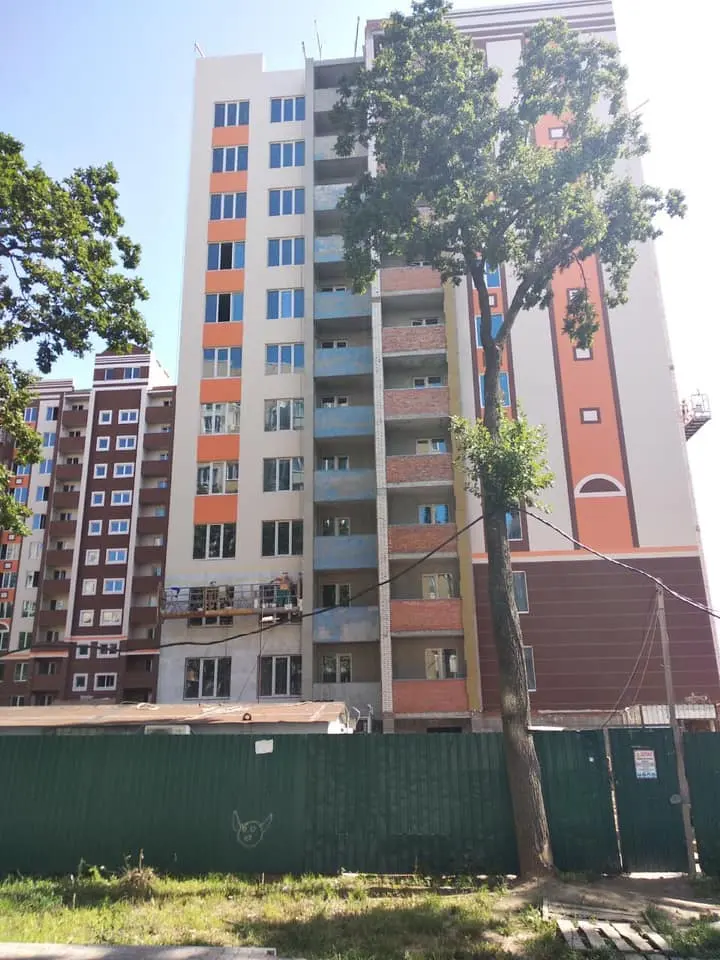

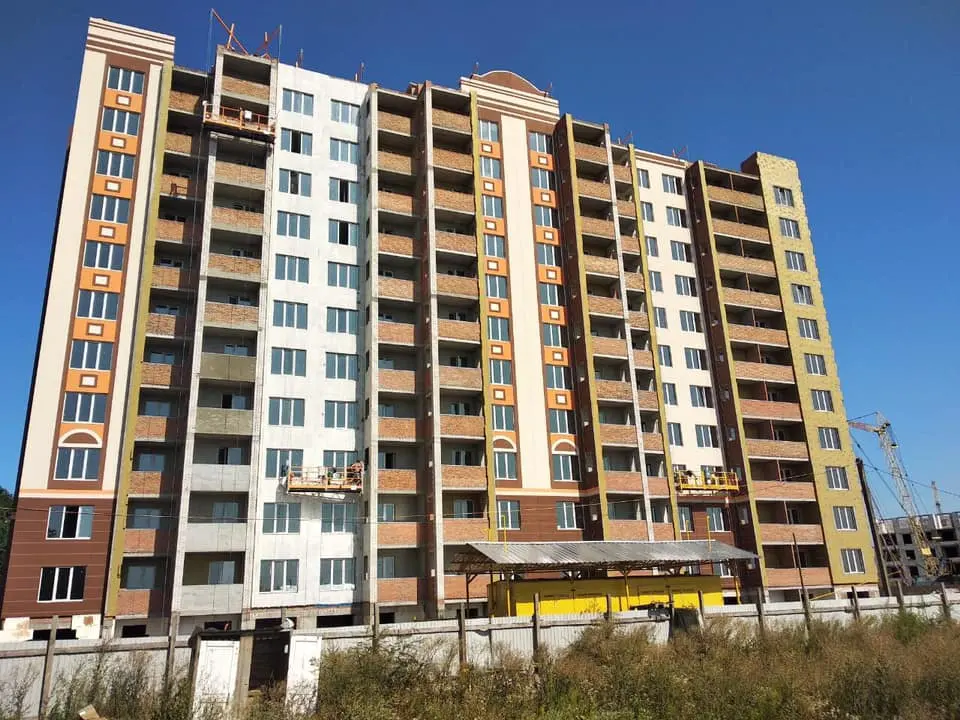

Ход строительства Жилого Комплекса
06.08.2019

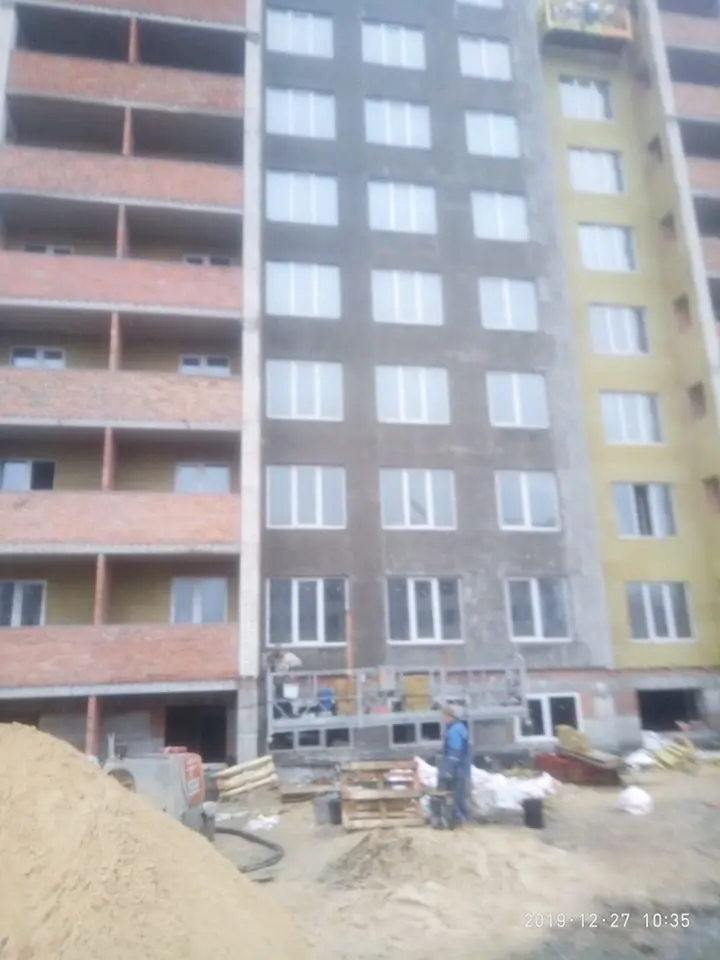

На 12-й лінії ми продовжуємо облаштовувати фасади, прокладаємо інженерні та слабкострумові мережі, займаємося благоустроєм і працюємо з вхідними групами. Також на об"єкті працює екскаватор.
Будівництво не має вихідних і відпусток.

NE
Nelli18551 повід. · з 2016

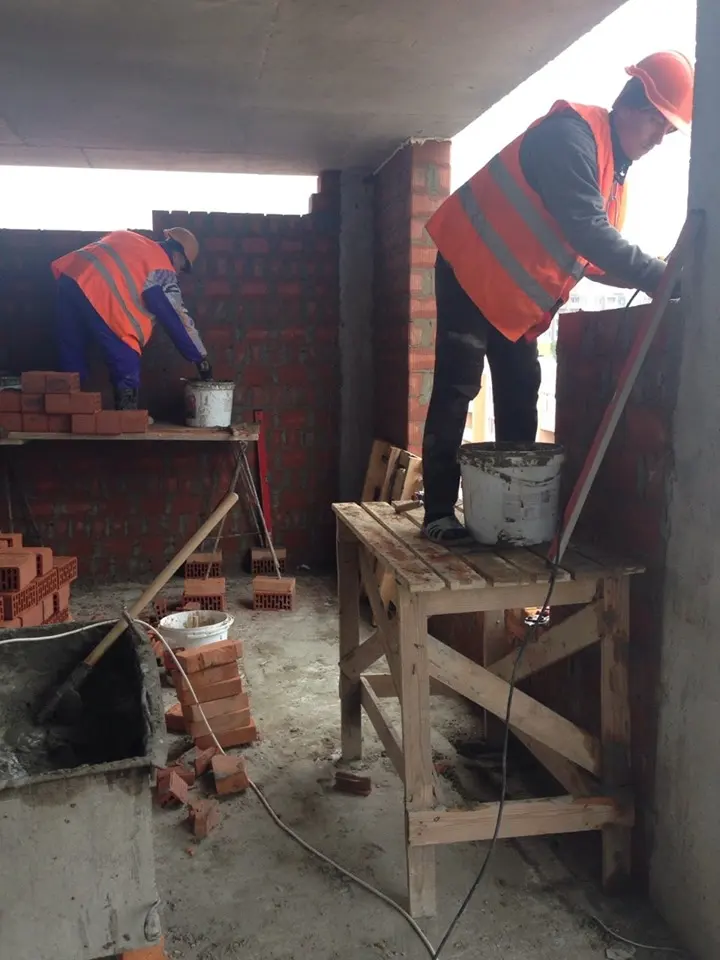

6 вересня 2019 р.

Ход Строительства Жилого Комплекса
30.08.2019

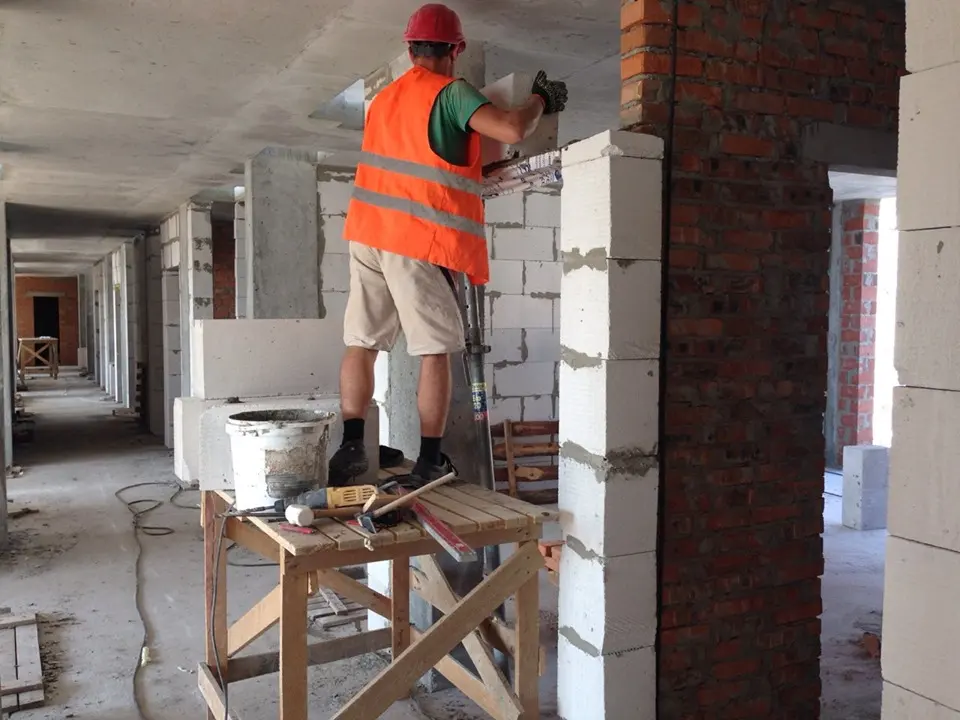

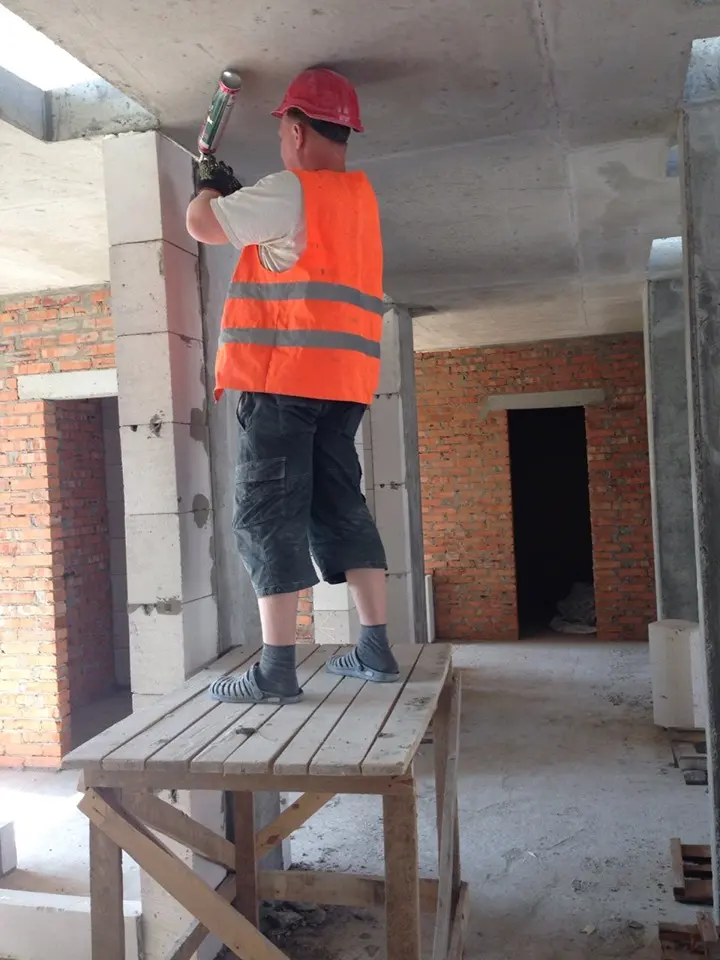

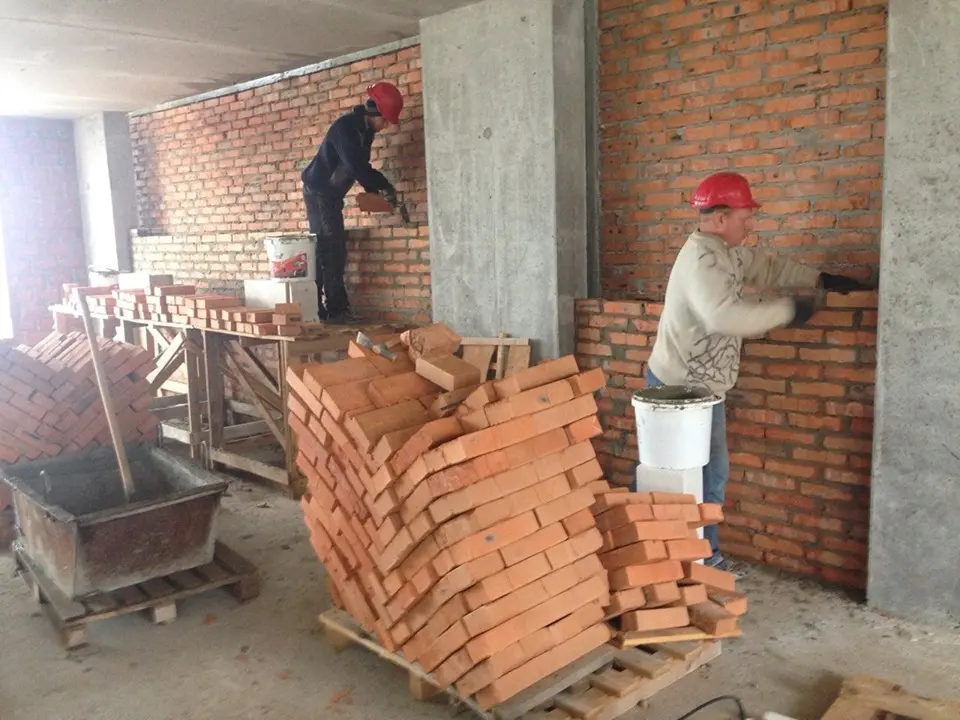

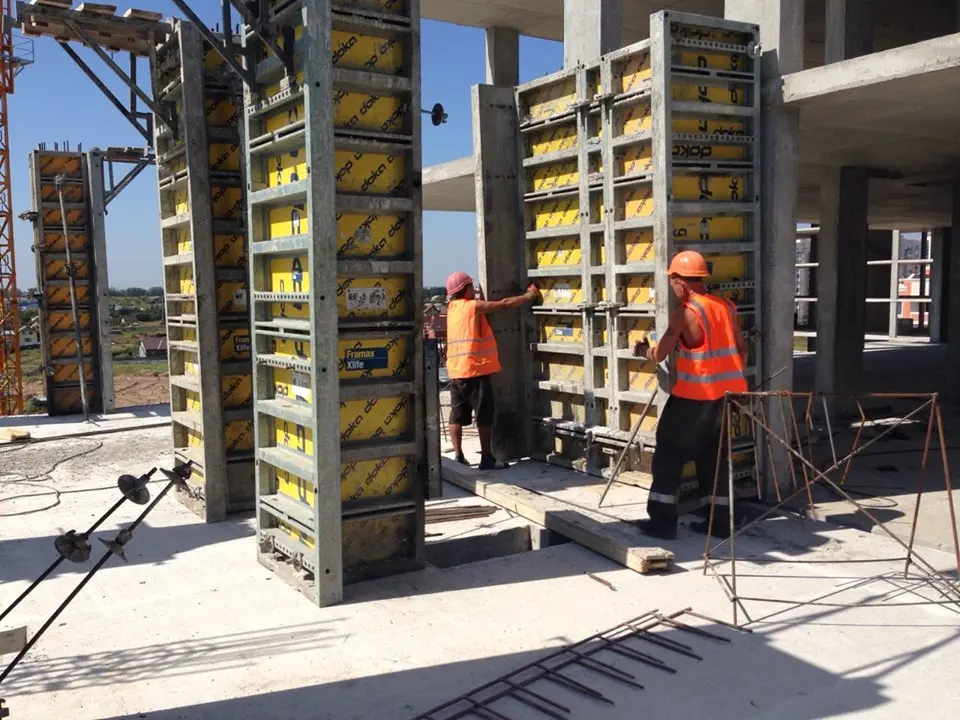

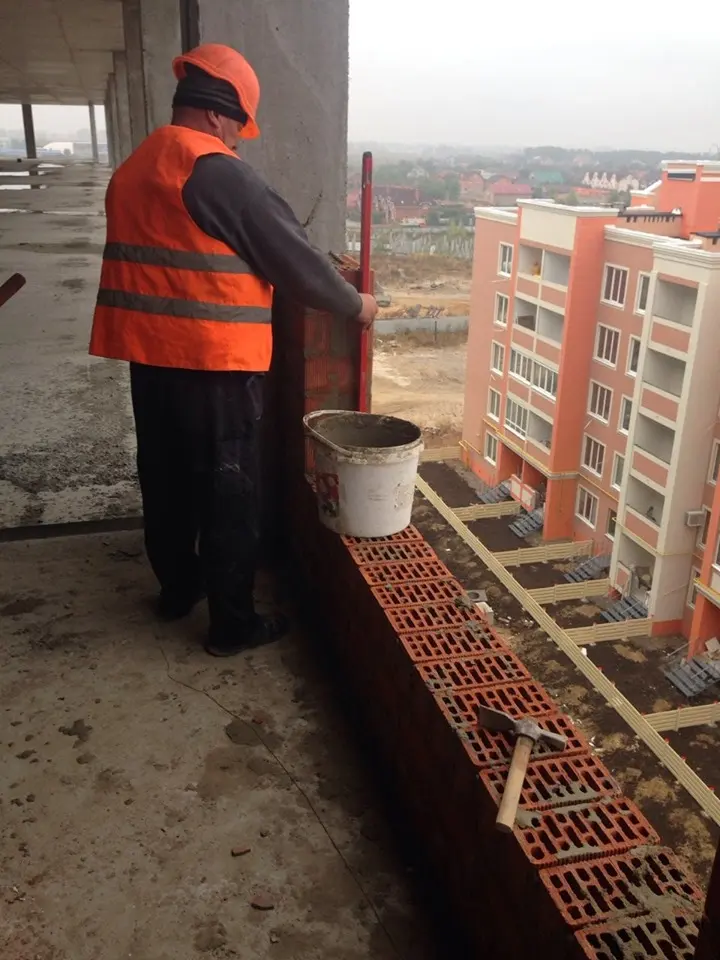

На ПК 5-2 тривали роботи з монтажу та влаштування опалубки, виготовлення арматурних каркасів пілонів, а також, звісно, муляри активно займалися зведенням внутрішніх і зовнішніх стін

NE
Nelli18551 повід. · з 2016
9 жовтня 2019 р.

Ход строительства Жилого Комплекса
27.09.2019
Останні новини з будівництва ПК 5-2
Протягом минулого тижня продовжувалося влаштування пілонів, а також кладка зовнішніх та внутрішніх стін.

NE
Nelli18551 повід. · з 2016
9 жовтня 2019 р.

Акция Жилого Комплекса
08.10.2019
Увага, увага! Суперакція! ‼️
При покупці 1- та 2-кімнатних квартир при 100%-ій оплаті знижка за м2 - 15%!
Наприклад, "однушка" площею 37 м2 коштуватиме 462 500 грн - економія складає 92 500 грн!

NE
Nelli18551 повід. · з 2016
23 грудня 2019 р.

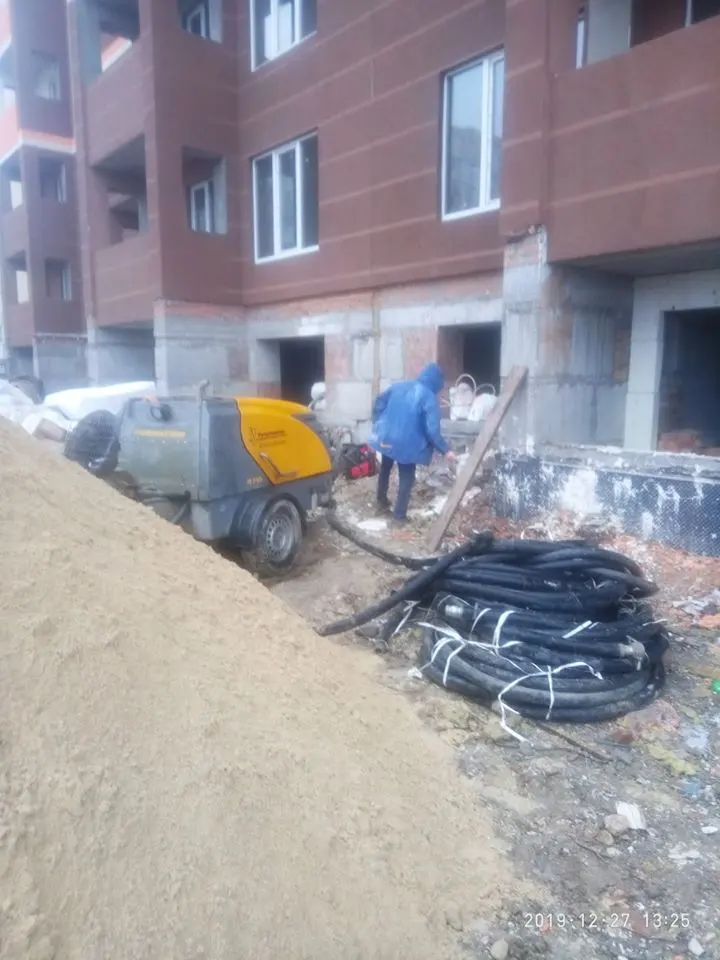

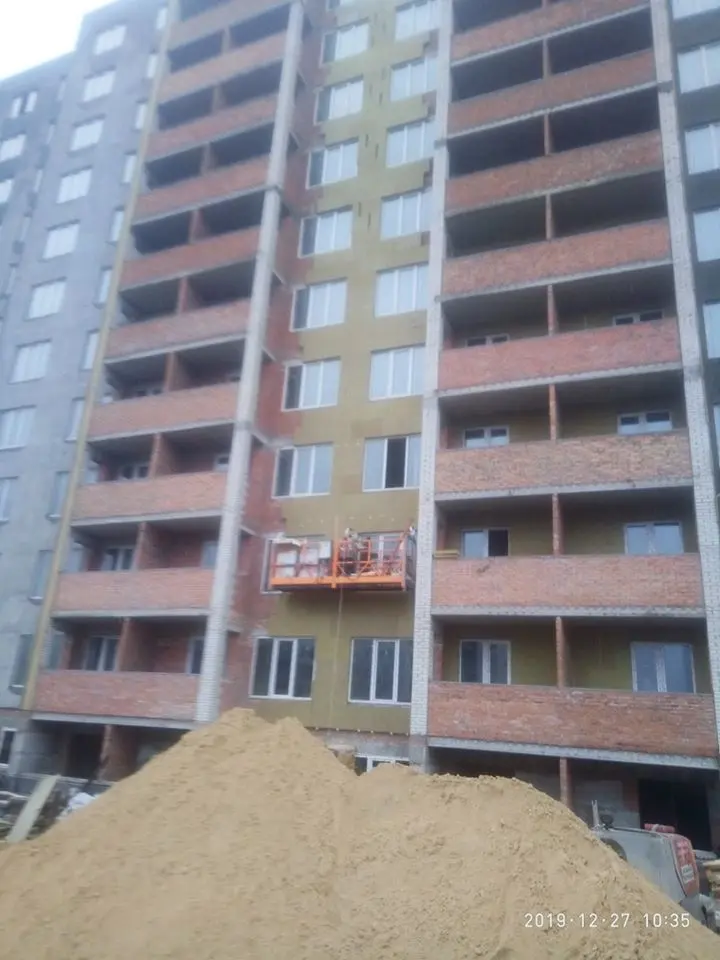

Фото-отчет Жилого Комплекса
20.12.2019

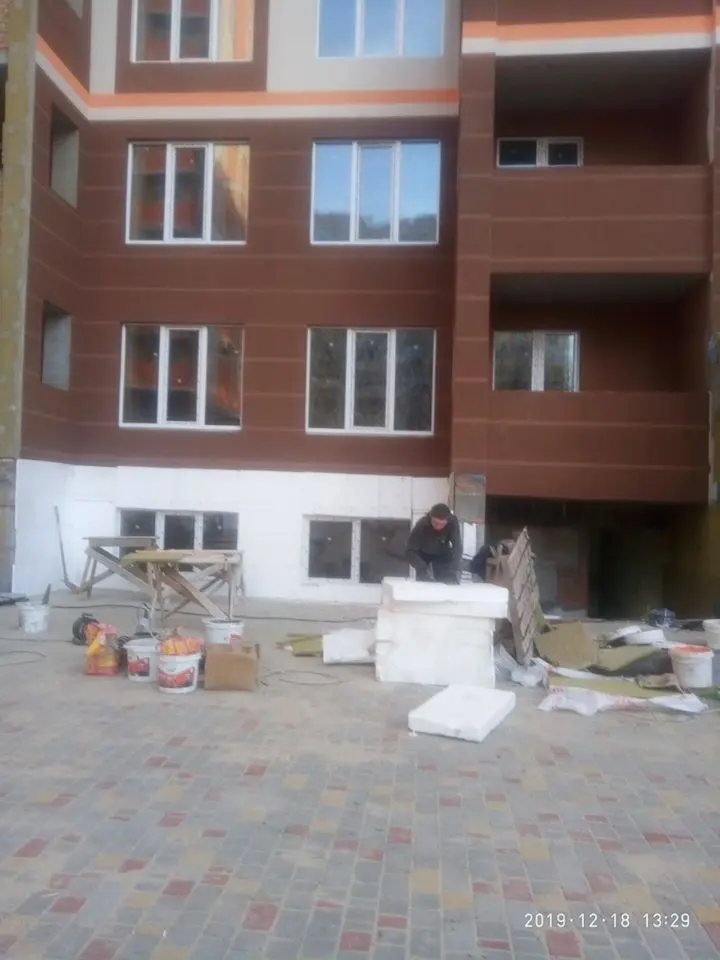

Отже, на 12-й лініі проводилися такі роботи:
сантехнічні роботи
електромонтажні роботи

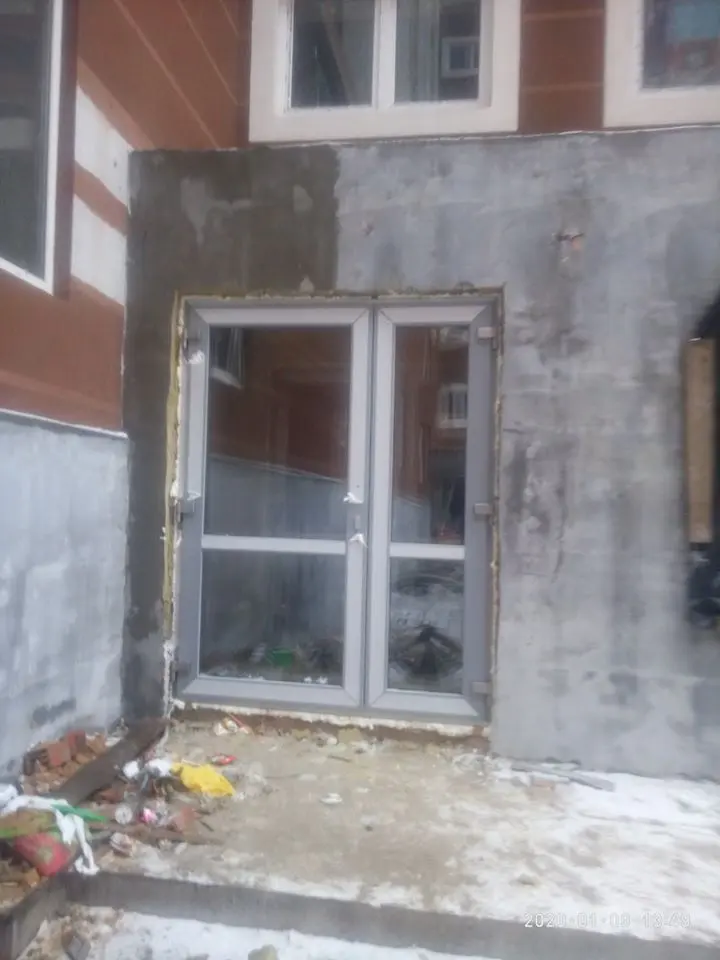

встановлення вікон
підготовчі роботи по штукатурці
підготовчі роботи до стяжки

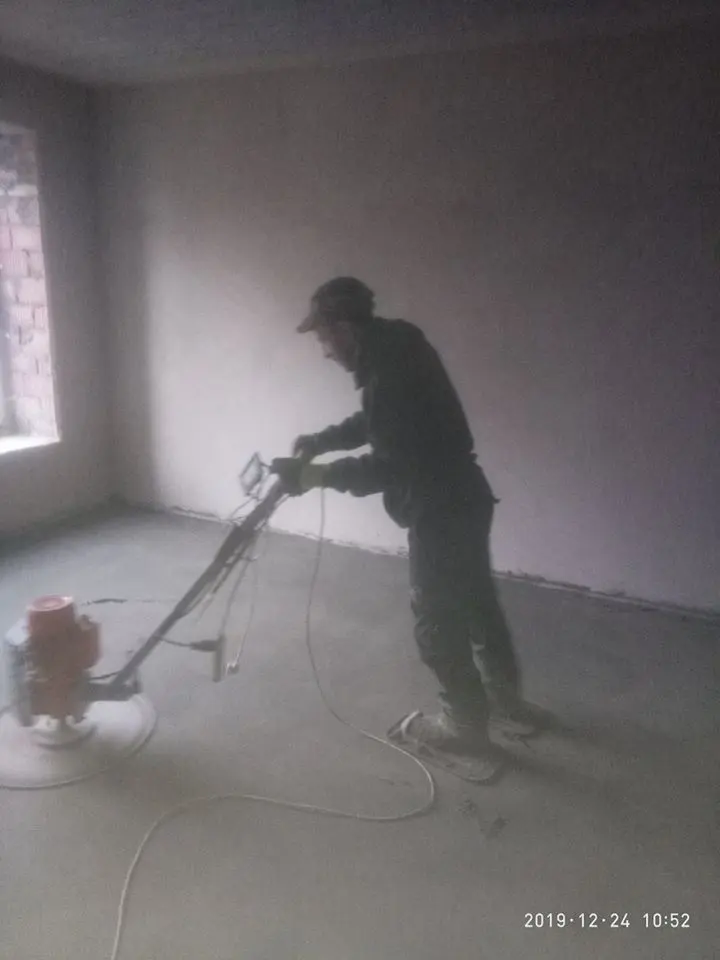

стяжка
облаштування вхідних груп

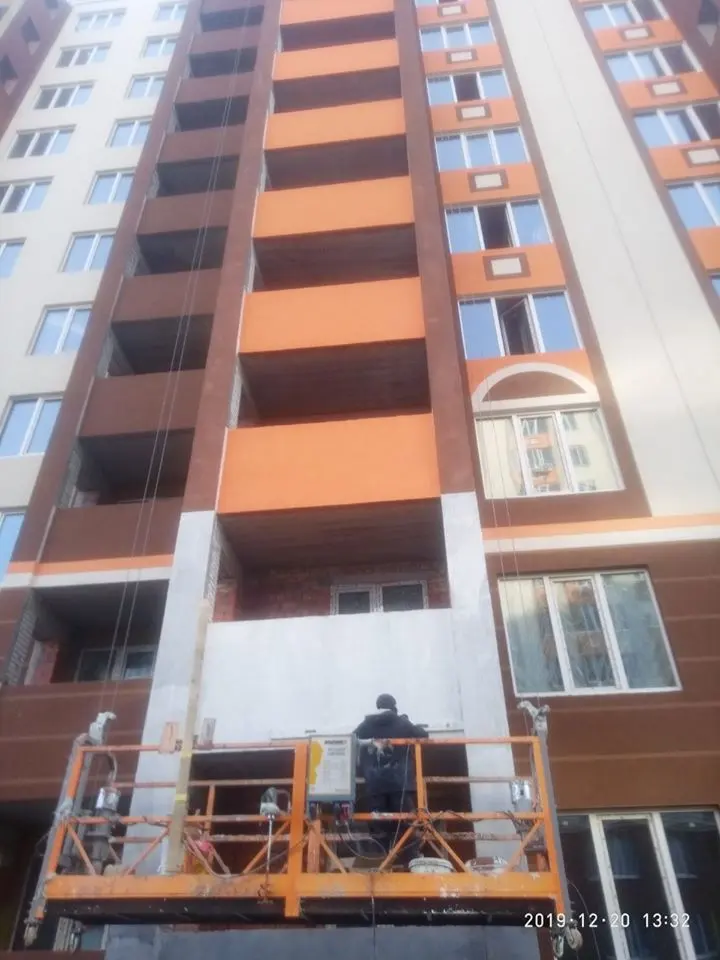

влаштування фасаду
підготовка до благоустрою
на об'єкті були задіяні фасадчики, сантехніки, електрики

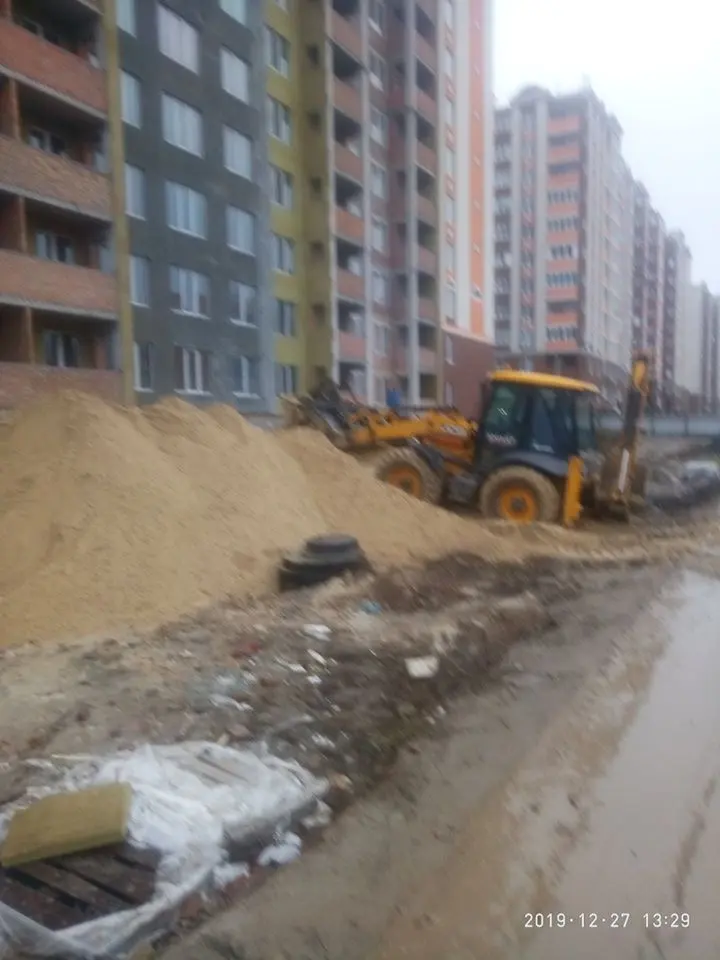

також на об'єкті працював екскаватор.

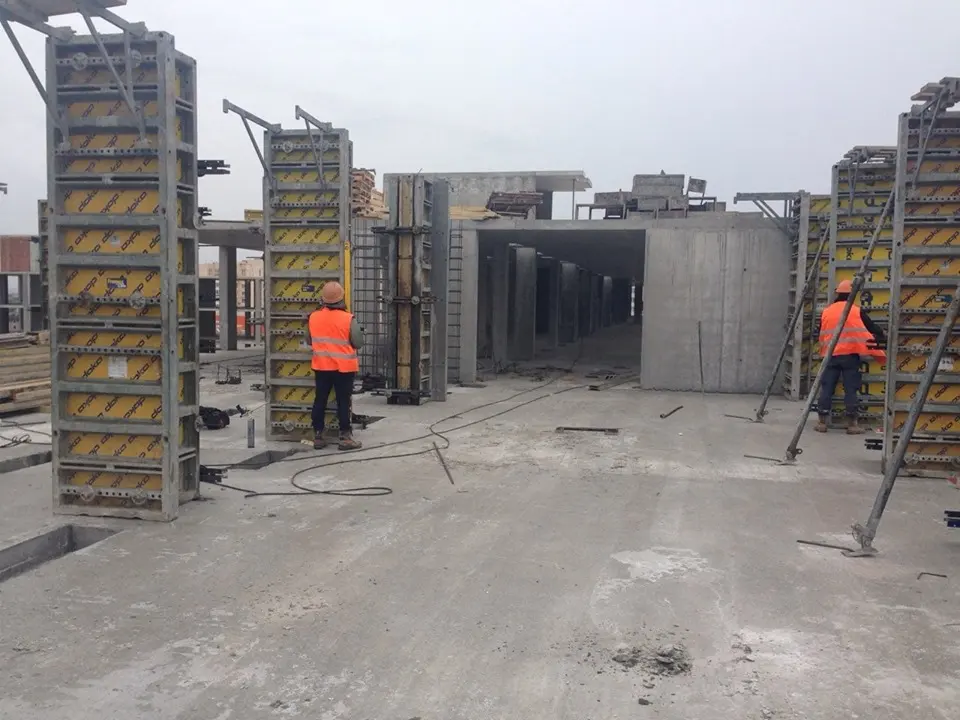

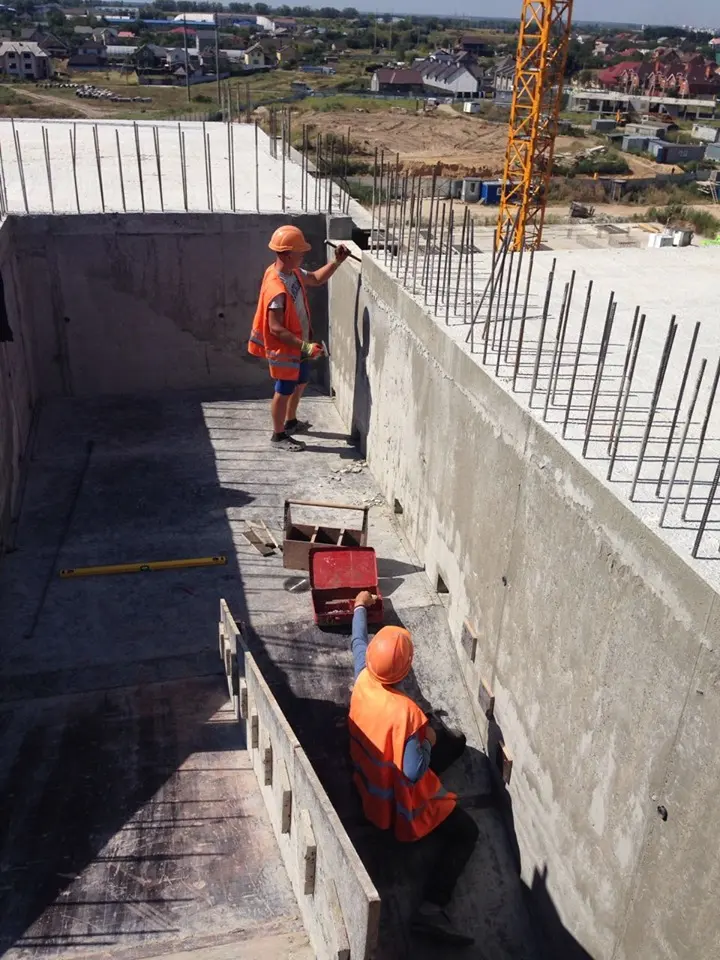

На ПК5-2 відбувалися такі види робіт:
влаштування пілонів 4 пов.
влаштування опалубки плити перекриття 4 пов.
кладка перегородок і внутрішніх стін
утеплення фасаду
монтаж вікон
монтаж електрокабелів
монтаж блискавкозводу
влаштування цементної стяжки з утеплення даху
монолітчики, муляри, електрики, фасадчики, віконники, покрівельники.

NE
Nelli18551 повід. · з 2016

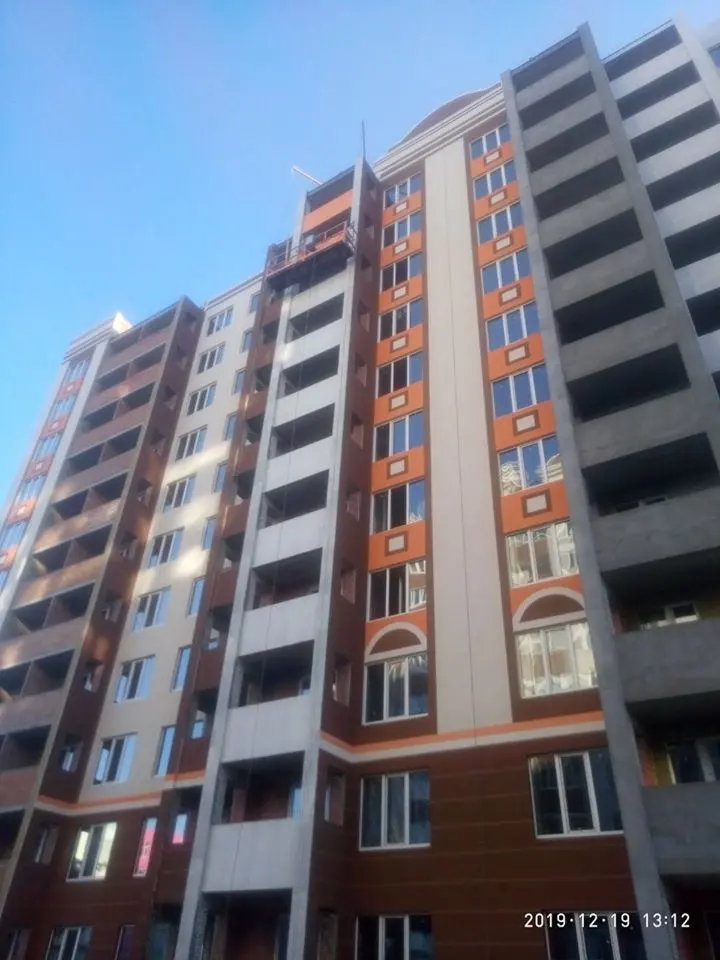

13 січня 2020 р.

Ход строительства Жилого Комплекса
27.12.2019

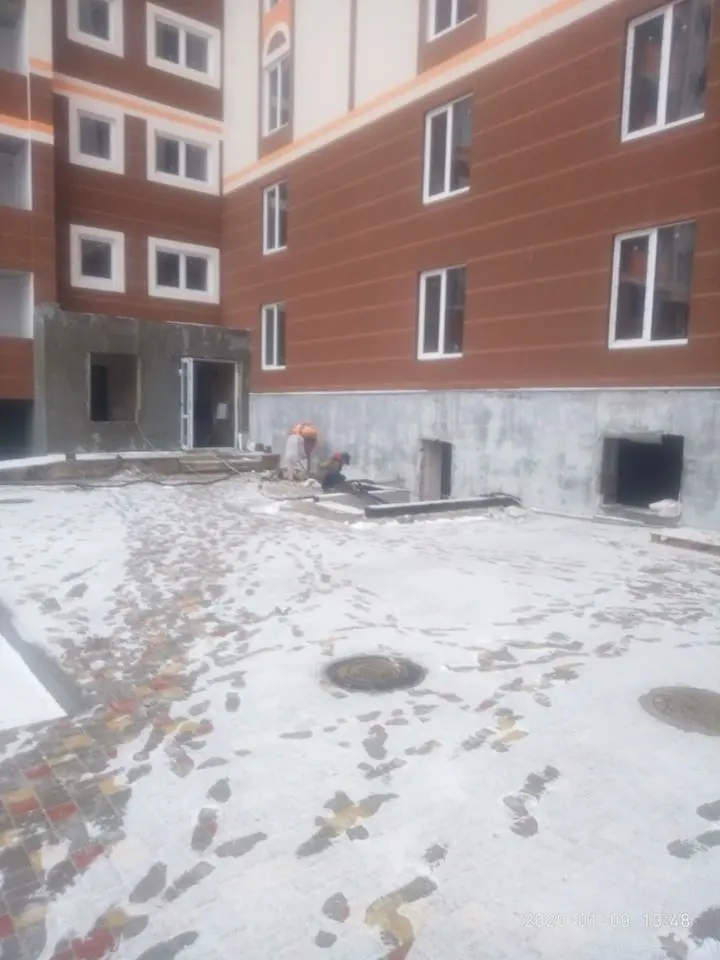

На 12-й лінії цього тижня тривали такі роботи:
влаштування фасаду;
сантехнічні роботи;
влаштування стяжки;
штукатурні роботи;
влаштування лотків для кабелів;
робота з вхідними групами;
влашування водопроводу В-1.

На ПК5-2 проводилися роботи:
бетонування плити перекриття 4-й пов.;
влаштування пілонів;
кладка внутрішніх стін і перегородок;
утеплення фасада;
монтаж електрокабелів 7-й пов. та МЗК;
монтаж конструкцій вікон 2-й та 6-й пов.

NE
Nelli18551 повід. · з 2016
13 січня 2020 р.

Ход строительства Жилого Комплекса
10.01.2020

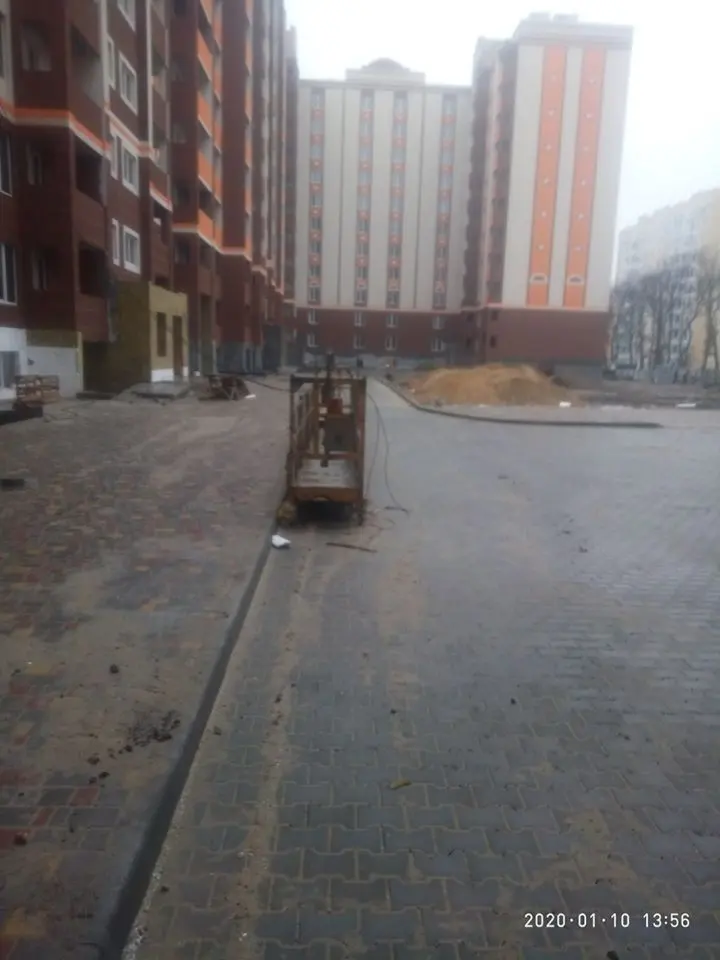

На 12-й лінії велися такі роботи:
- влаштування фасаду;
- електромонтажні роботи;
- сантехнічні роботи (1 пов.);
- влаштування стяжки;
- встановлення вхідних дверей;
- штукатурні роботи;
- влаштування вхідних груп;
- влаштування водопроводу.

На ПК5-2 тривали наступні роботи:
- монтаж кабелів по підвальній частині;
- монтаж металоконструкцій вікон 4-го пов.;
- кладка внутрішніх перегородок 7-го пов.
- фасадні роботи. Кріплення дюбелями утеплювача;
- кладка внутрішніх перегородок;
- на об'єкт завезена мінплита.
