Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумВишневе, КрюківщинаЖК Европейське місто (Евромісто)

ЖК Европейське місто (Евромісто)

110 відповідей · 32 996 переглядів
NE
Nelli18551 повід. · з 2016
28 травня 2018 р.

Ход строительства Жилого Комплекса

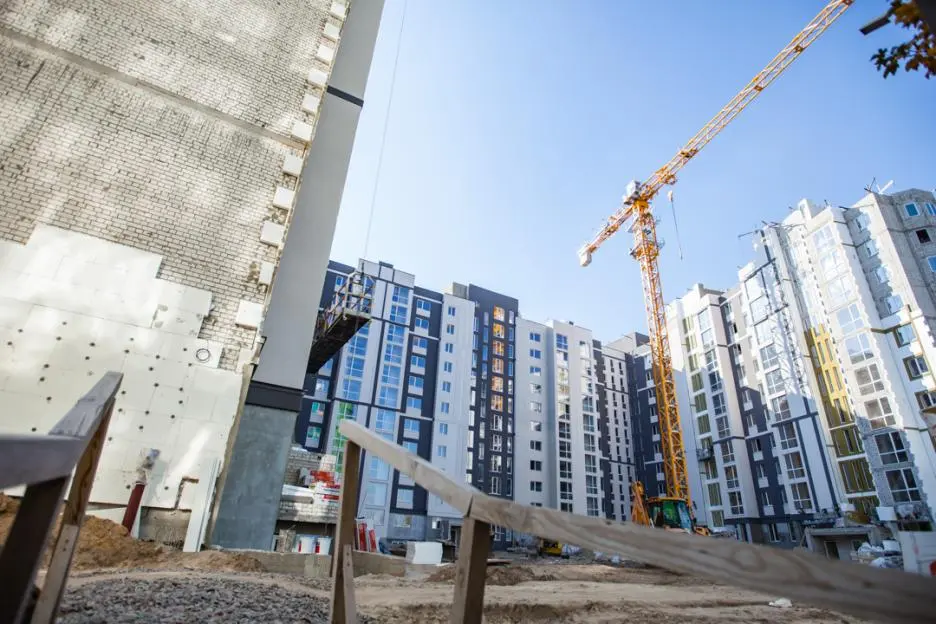

18.05.2018

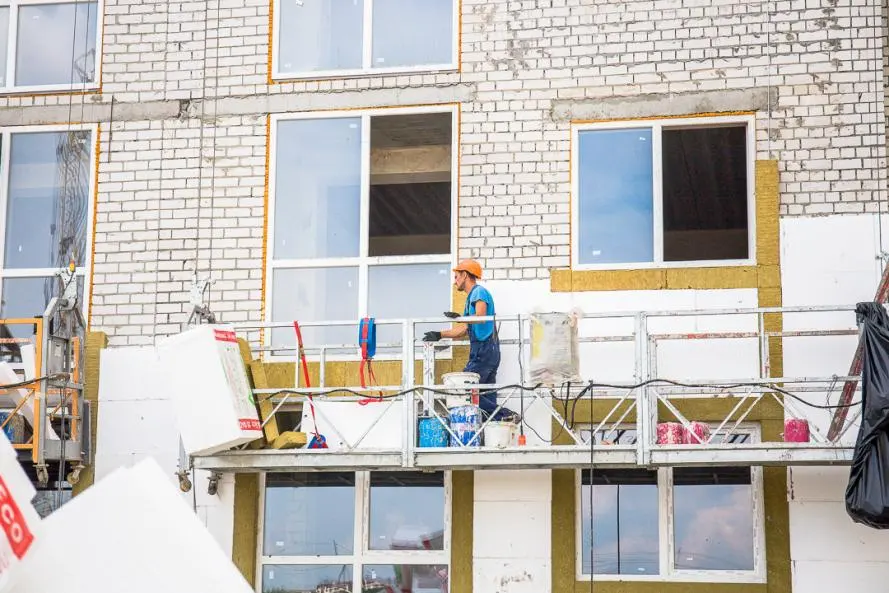

На улице Счастье уже заметен значительный прогресс. С 1-й по 3-ю секции окончательно завершена кладка здания. На 1-й сейчас ведутся работы по штукатурке квартир с 2 по 10 этажи и установка металлопластиковых окон на 2-7 этажах. На 2-й секции продолжается возведение машинного отделения лифта. Также идут работы по штукатурке (2 и 3 этажа) и установка окон со 2 по 4 этажи. На 3-й секции проходит монтаж плит перекрытия технического этажа.На 4-й секции продолжается кладка технического этажа, перекрытия железобетонными плитами выполнено уже на 50%. С 5-й по 7-ю секции идет кладка 10 этажа.

NE
Nelli18551 повід. · з 2016
19 червня 2018 р.

Ход строительства Жилого Комплекса

04.06.2018

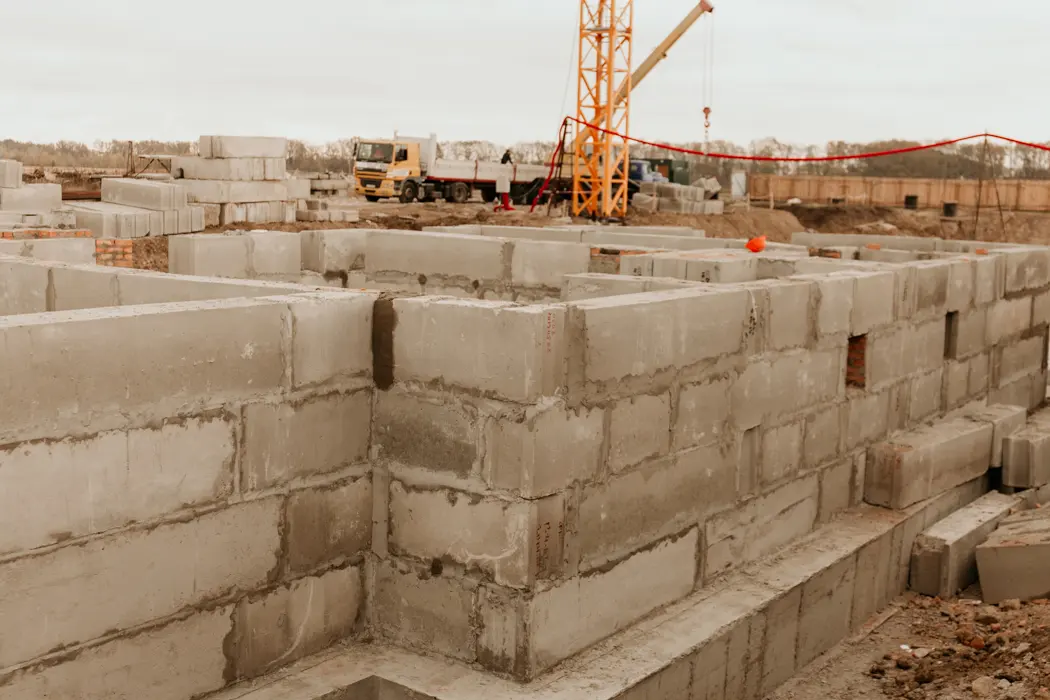

На 1-й и 2-й секциях завершены машинные отделения, проходит кладка кровельных парапетов. На всех этажах 1-секции и со 2 по 10 на 2 секции установлены металлопластиковые окна. Штукатурка завершена со 2 по 8 этажи и со 2 по 4 соответственно. На 2-й секции начались работы по штукатурке 5 этажа.На 3-й секции завершены кладка и установка окон на 2, 3 и 4 этажах. На 4-й секции продолжается кладка машинного отделения лифтов и кровельных парапетов. На 5 секции проходит кладка 10 этажа.На 9 этаже завершилась кладка на 7-й секции, начались работы по установке опалубка под монолитный пояс. Устройство монолитного пояса завершено на 6-й секции. Также там проходит перекрытие этажа.На террасе начато бетонные работы для обустройства центральной лестницы.

NE
Nelli18551 повід. · з 2016
19 червня 2018 р.

Ход строительства Жилого Комплекса

14.06.2018
На 1-й и 2-й секциях продолжаются кровельные работы, завершена внутренняя ливневая канализация. Работы по штукатурке квартир на 2-й секции проходит на 2-7 этажах, а на 1-й секции завершены уже до 9 этажа. Также на 1-й секции начались фасадные работы.На 3-й секции завершена кладку, продолжаются кровельные работы и проходит разводка электричества по квартирам и подъездам. На 4-й секции также закончена кладка, идет монтаж перегородок между квартирами на 2-8 этажах и установка окон на 6 этаже.На 5-й и 6-й секциях продолжается кладка вентиляционных каналов и машинного отделения лифтов на кровле и возведение квартирных перегородок на 2-7 и 2-5 этажах соответственно. На 7-й секции продолжается кладка технического этажа, начаты работы по внутренней гидроизоляции цокольного этажа.На первых трех секциях монтаж окон завершен на 95%.

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

26.06.2018

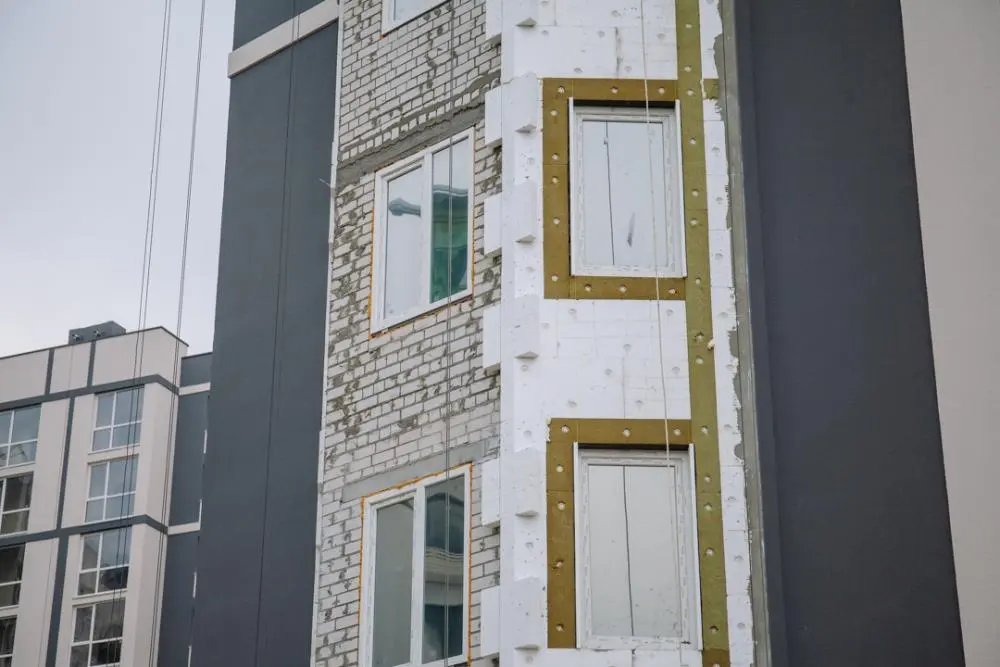

По улице Счастья на 1-й и 2-й секциях завершен монтаж окон и витражей, кроме цокольного этажа и монтажных проемов соответственно.
На 1-й секции начались фасадные работы, штукатурка квартир завершена до 7 этажа, а на 2-й — до 10 этажа. На 2-4 секциях выполнены кровельные работы, утепление и цементная стяжка.
Также на 3-й и 4-й внутренние перегородки возведены до 9 этажа включительно, а окна и витражи готовы на 90% и 70% соответственно. Кроме этого, на указанных секциях завершены работы по проведению внутренней и внешней дождевой канализации.
На 5-й секции внутренние перегородки и стены завершены до 7 этажа включительно. Начались кровельные работы.
На 6-й секции проходит кладка машинного отделения и парапетов кровли. Внутренние перегородки и стены готовы на первых пяти этажах.
На 7-й секции продолжается кладка кровельных парапетов и машинного отделении лифтов.

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

09.07.2018

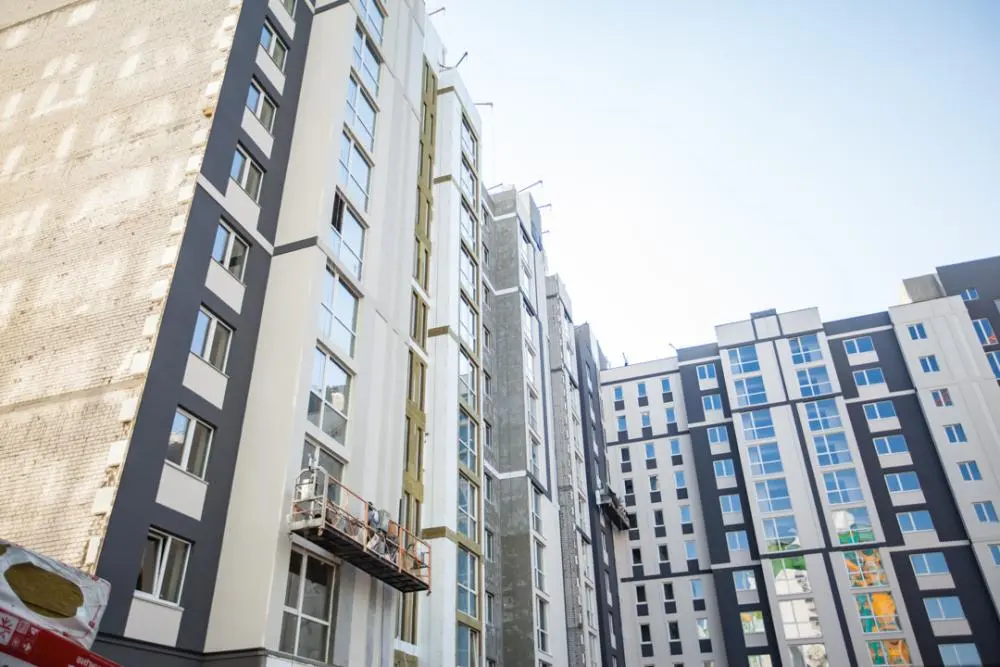

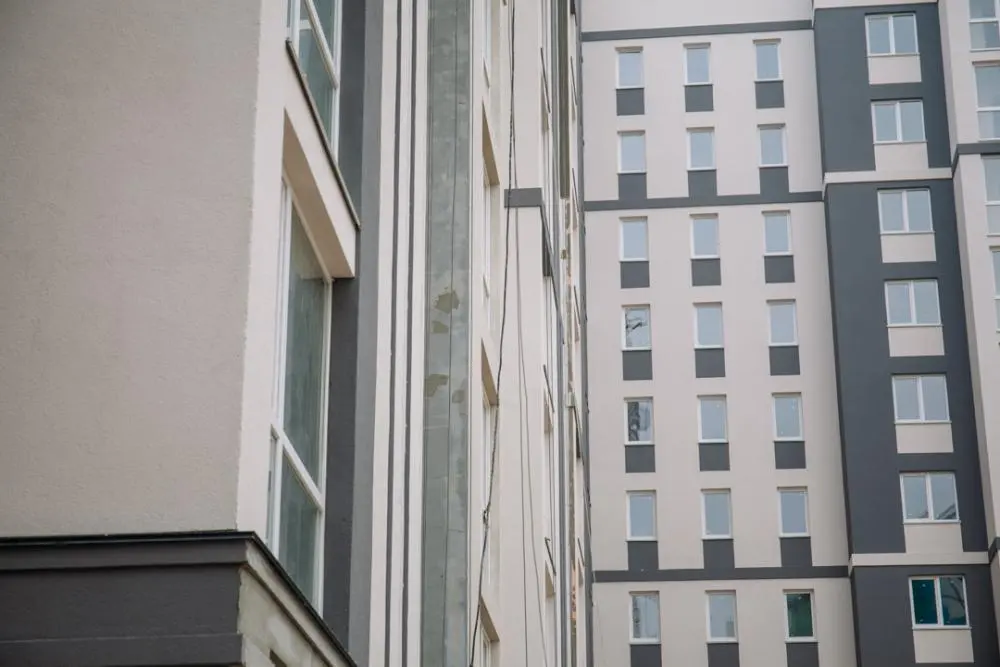

На 1-й и 2-й секциях завершен монтаж окон и работы по стяжке и утеплению кровли. Начались фасадные работы. Штукатурка квартир завершена на 1-й секции и на 2-10 этажах 2-й секции.На 3-й секции окна установлены на участке с 2 по 10 этажи, начались работы по штукатурке в квартирах на 2 этаже. Стяжка и утепление кровли завершены, разводка электричества по квартирам выполнена на 70%.
На 4-й секции установлены окна на 2-8 этажах, внутренние стены и перегородки готовы до 10 этажа включительно.
На 5-й секции окончена кладка, проходит монтаж окон на 2-4 этажах и возведение внутренних стен и перегородок на 1-8 этажах.
На 6-й секции также завершена кладка и проводятся работы по возведению внутренних стен и перегородок до 5 этажа включительно. Монолитные участки готовы на 100%, а на цокольном этаже продолжаются гидроизоляционные работы.
На 7-й секции кладка кирпича готова на 98%, внутренние стены и перегородки возводятся с 1 по 4 этажи. На цокольном этаже продолжаются гидроизоляционные работы. На террасе ведутся работы по устройству бетонной монолитной центральной лестницы.

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

25.07.2018

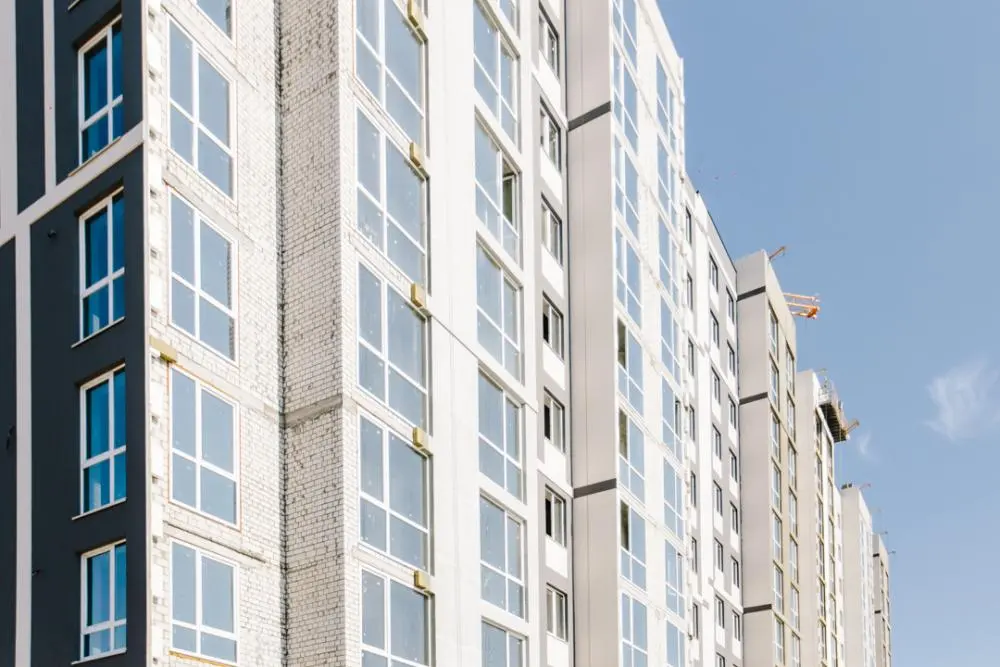

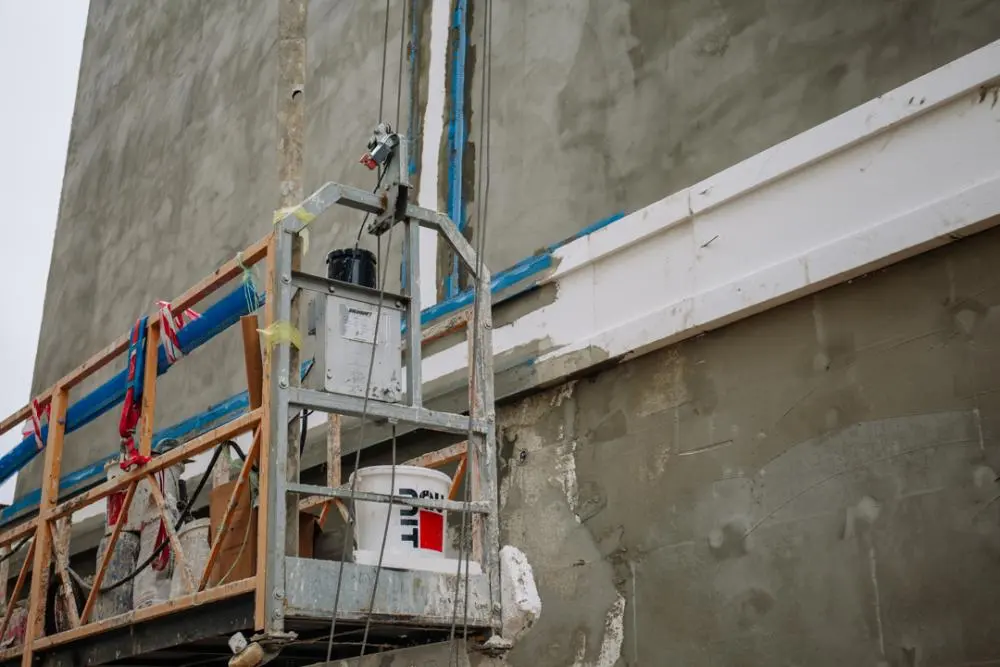

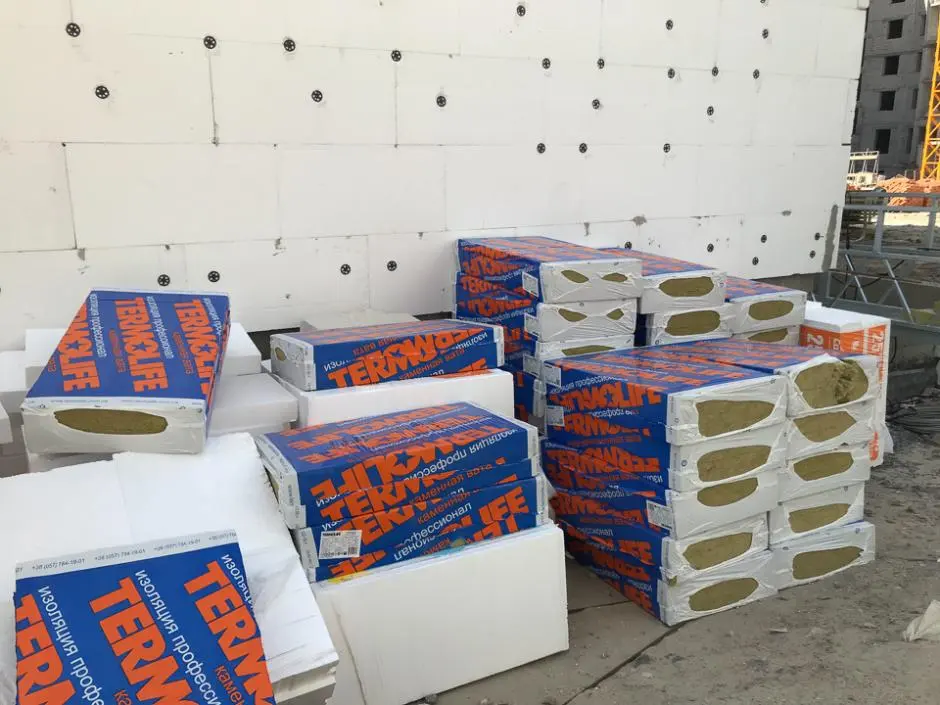

На 1-й и 2-й секциях по улице Счастья завершены работы по штукатурке квартир и мест общего пользования. Началась разводка систем отопления, холодной и горячей воды и утепление фасада. Также продолжается гидроизоляция цокольной части.На 3-й и 4-й секциях завершен монтаж внешних окон, начались работы по утеплению фасадов. На 3-й секции проходят работы по штукатурке квартир на 2 и 3 этажах. А на 4-й завершена кладка внутренних стен и перегородок.С 5-й по 6-ю секции окончено проведение внутренней ливневой системы, утепление кровли и цементная стяжка. Кладка внутренних стен и перегородок выполнена на 70%, 50% и 40% соответственно. На 5-й секции продолжается установка окон на 9 этаже и начались работы по утеплению фасада. На 6-й и 7-й выполнена гидроизоляция цокольной части.Разводка электричества, домофонов и ТВ, а также электроприборов в местах общего пользования завершена полностью на 1, 3 и 4 секциях и продолжается на 2 и 5.На террасе завершились монолитные работы по устройству центральной лестницы и первого пандуса.

NE
Nelli18551 повід. · з 2016
1 вересня 2018 р.

Ход строительства Жилого Комплекса

23.08.2018
С 1-й по 3-ю секцию проходит разводка электрики и штукатурка стен в местах общего пользования и квартирах.
На 1-й секции также завершена стяжка пола. Разводка труб сантехники в квартирах завершена на 2-й секции и готова на 45% на 3-й.
Разводка электрики и штукатурки в квартирах продолжается на 3 этажах 4-й секции. Также здесь начались работы по штукатурке стен в местах общего пользования. На 5-й секции проходит разводка электрики в квартирах 6 этажей и штукатурка с 10 этажа.На 6 секции завершилась кладка внутренних стен и перегородок. Окна установлены на всех этажах, кроме цокольного. Также на этой и двух соседних секциях завершились работы по гидроизоляции цокольного этажа. На всех секциях продолжаются монолитные работы по установке пандусов и крылец.На всех секциях продолжаются фасадные работы и обустройство ливневой системы.

NE
Nelli18551 повід. · з 2016
10 жовтня 2018 р.

Ход строительства Жилого Комплекса

28.09.2018
Разводка электричества по квартирам и местах общего пользования завершена с 1-й по 5-ю секции и продолжается на 6-й и 7-й. Штукатурка квартир завершена на 1-3 секциях, вышла на финальную стадию на 4-й. На 5-й и 6-й работы еще продолжаются, также штукатурка началась на 7-й секции. Штукатурка в местах общего пользования завершена на первых двух секциях и продолжается с 3-й по 6-тую.Работы по стяжке пола завершились на 1-й и 2-й секции и продолжаются на 3-й секции. Разводка сантехники по квартирам готова на первых четырех секциях и продолжается на пятой.Монтаж окон успешно завершен на 1-3 и 6-7 секциях. Работы вышли на финишную прямую на 4-й и 5-й и цокольном этаже. Фасадные работы ведутся на всех секциях.Продолжается прокладка канализации К2 и К3 со стороны завода, а работы по К1, К2 и К3 во дворе завершены. Началось обустройство мембраны кровли.

NE
Nelli18551 повід. · з 2016
22 жовтня 2018 р.

Ход строительства Жилого Комплекса

17.10.2018

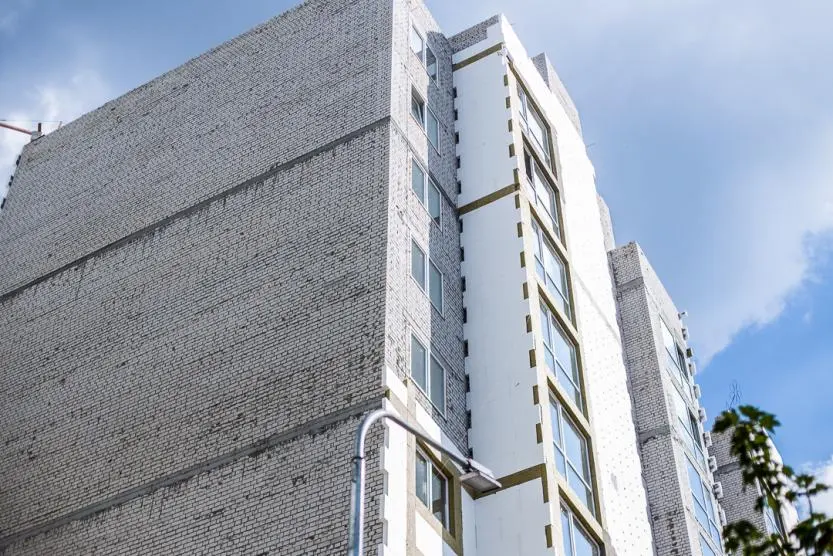

Разводка электричества по квартирам и местам общего пользования завершена на всех секциях. Работы со штукатуркой окончены с 1-й по 6-ю секции и вышли на финишную прямую на 7-й. Стяжка пола готова на 1-4-й секциях и продолжается на 5-й.Монтаж сантехники в квартирах завершен на первых пяти секциях. Фасадные работы ведутся на всех секциях, кроме третьей, где армирование, утепление, покраска и фактура уже окончены. Окна установлены на всех секциях и цокольном этаже, начались работы по монтажу дверей в квартирах.Также проходят работы по гидроизоляции кровли на 3-й секции. Заключен договор с ООО Киивлифтомонтаж.

NE
Nelli18551 повід. · з 2016
9 листопада 2018 р.

Ход строительства Жилого Комплекса

06.11.2018

Установка электрощитов завершена на всех секциях. Работы по штукатурке цокольного этажа закончены на 1-4 секциях и подходят к концу на 5-7. Стяжка пола готова на 1-4 секциях, вышла на финишную прямую на 5-й и начата на 6-й секции.Установка сантехники в квартирах завершена на 1-5 секциях. Работы продолжаются на 6-й и 7-й. Прокладка газовых коммуникаций в квартирах завершена на первых трех секциях и заканчивается на 4-й. Двери в квартирах установлены на 1-й и 2-й секциях, работы начались на 3-й.Фасадные работы подходят к концу. Работы по внешним сетям выполнены на 50%. Завершена установка дождевой и хозяйственно-бытовой канализации, а также работы по монтажу наружных сетей водопровода. Выполнена гидроизоляция кровли из мембраны на 3-й и 5-й секциях. Также начались подготовительные работы для благоустройства двора.

NE
Nelli18551 повід. · з 2016
25 грудня 2018 р.

Ход строительства Жилого Комплекса

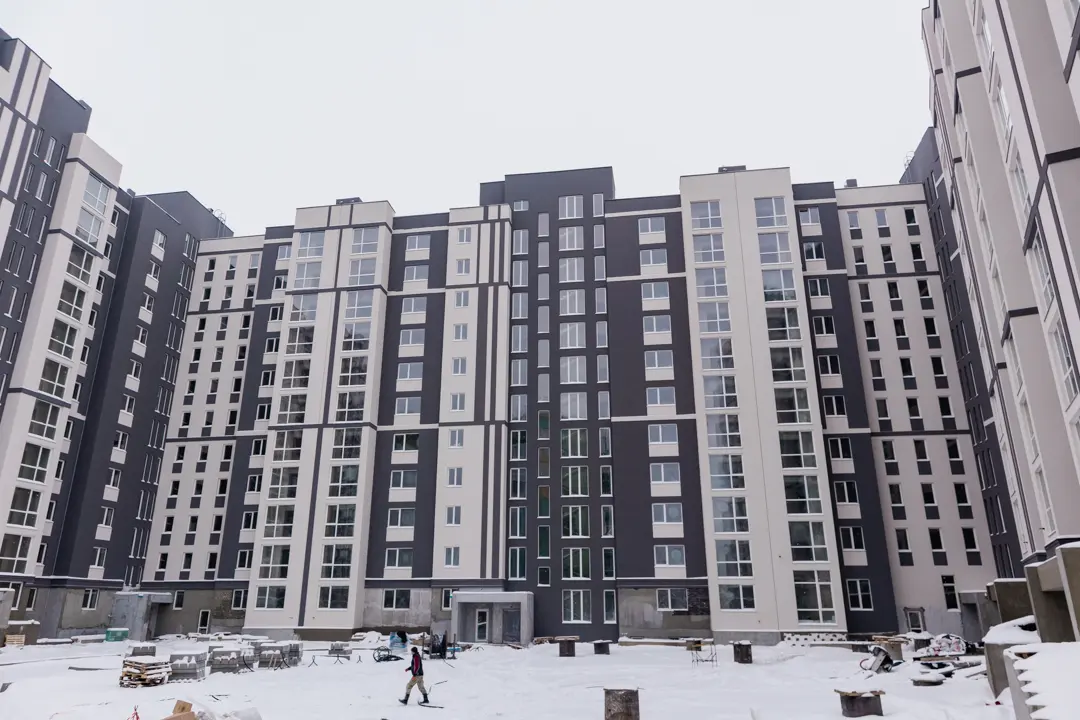

04.12.2018
На 1-й и 2-й секциях установлены квартирные двери. Отделка в местах общего пользования выполнена под покраску. Завершен монтаж керамической плитки.
С 3-й по 5-ю секции продолжаются малярные работы в местах общего пользования и уже установлены квартирные двери. На 4-й и 5-й продолжается вложения плитки в местах общего пользования.
На 6-й и 7-й секциях проходит монтаж квартирных дверей. На цокольных этажах продолжаются работы по штукатурке. Сантехнические и электрические работы завершены на всех секциях.
На террасе уже установлены витражи, окна и двери. Закончились работы по вводу водо- и электроснабжения по внешним сетям. Началась подготовка к благоустройству территории.

NE
Nelli18551 повід. · з 2016
29 січня 2019 р.

Ход строительства Жилого Комплекса
28.01.2019
Малярные работы и облицовка в местах общего пользования завершаются на 1-5 секциях, покраска продолжается на 6-й секции. Сбор электрических щитков в квартирах продолжается на 7-й секции.
Уже завершены все фасадные работы, стяжка пола, штукатурка, монтаж сантехнических коммуникаций и установки квартирных дверей.

NE
Nelli18551 повід. · з 2016
8 серпня 2019 р.

Ход строительства Жилого Комплекса

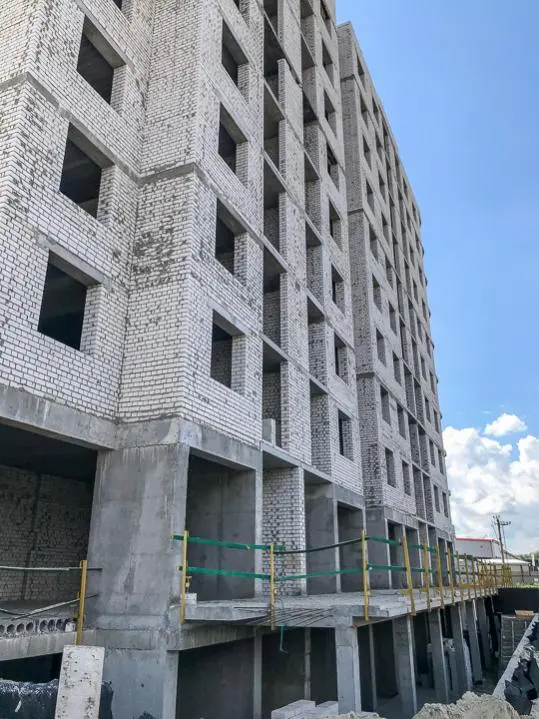

12.06.2019

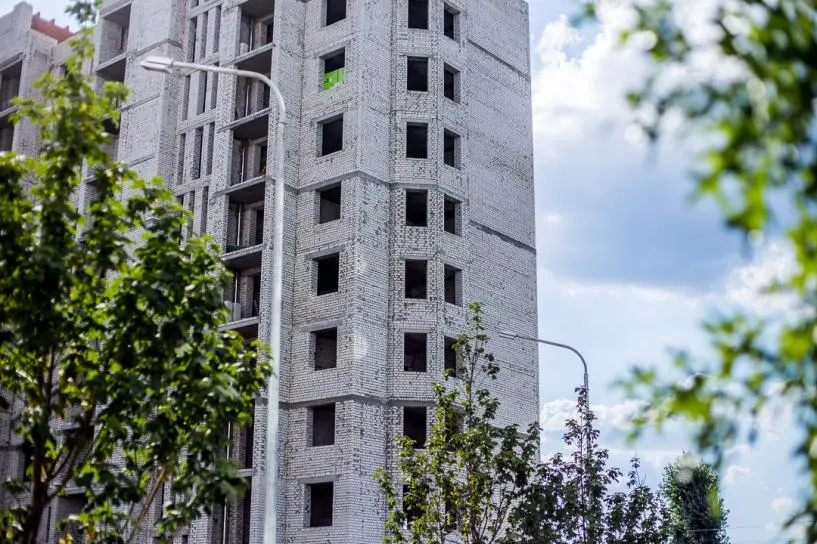

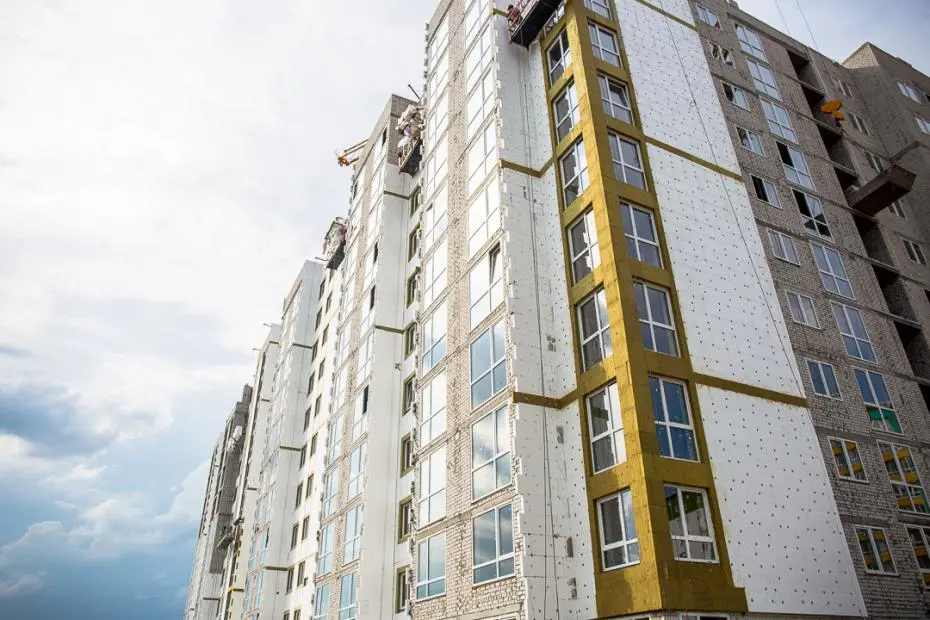

В третьей и четвертой секциях почти завершилась установка декоративных планок и ручек. С первой по седьмую – проводятся работы по облицовке клинкером.
Во всех секциях на 90% (в среднем) готовы: малярка, облицовка спреем и покраска мест общего пользования; установка радиаторов, решеток и перил на лестничных маршах, крышек входных групп и подпорных стен.
Также полностью закончились работы: установка подоконников, разводка освещения по цоколям и сведение канализации, сбор электрических щитков в квартирах и в коридорах. Уже установили котлы в квартирах, крышки вентиляционных каналов, выполнили монтаж лифтов и решеток под кондиционеры.

NE
Nelli18551 повід. · з 2016
8 серпня 2019 р.

Новости Жилого Комплекса
11.07.2019
Встречайте 15-й дом в жилом комплексе «Евромісто»! Стартовала продажа 5 очереди на ул. Счастья, 7!
С каждым новым домом мы улучшали технологию строительства, усовершенствовали и проработали планировки новой очереди. Расширенный выбор удачных планировок квартир для больших и маленьких семей, и всё это — для вашего комфорта. Здесь вы не услышите шум заводов и дорог – Евромісто – это город вдали от суеты и спешки, но при этом ЖК обустроен всем необходимым для комфортной жизни.
Почему стоит выбрать квартиру в 5-й очереди строительства Жилого Комплекса «Евромісто»:
Выгодное ценовое предложение на начальных этапах строительства
Рассрочка до 2-х лет, 50% первый взнос
Безопасное инвестирование: 15-й дом демонстрирует надёжность застройщика, а также усовершенствованные технологии строительства.

NE
Nelli18551 повід. · з 2016
6 вересня 2019 р.

Ход строительства Жилого Комплекса
27.08.2019

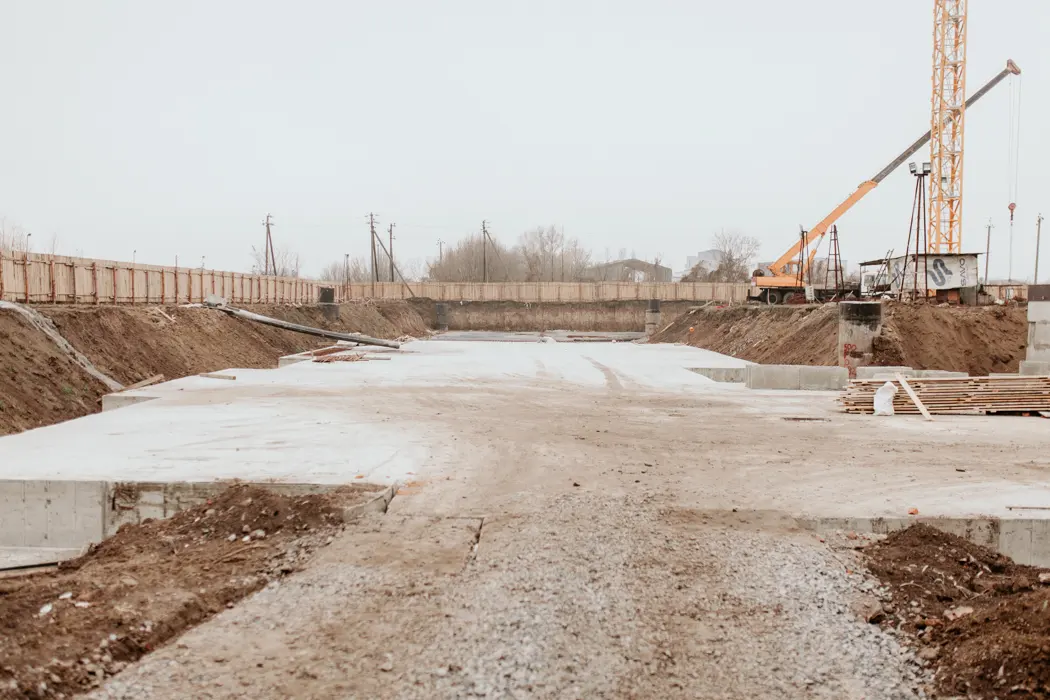

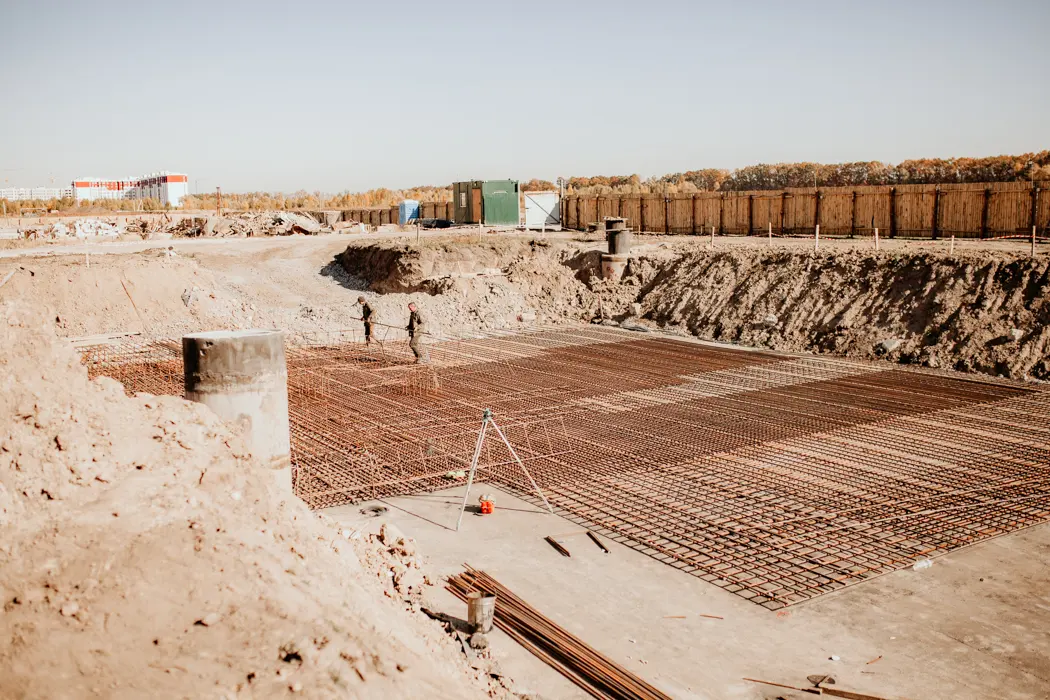

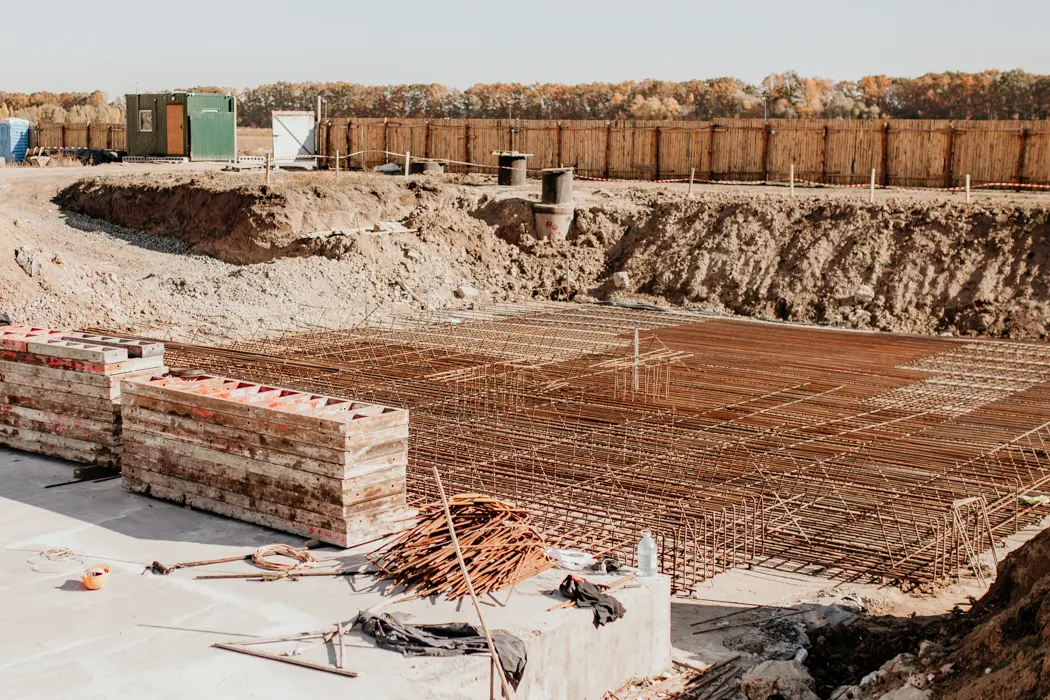

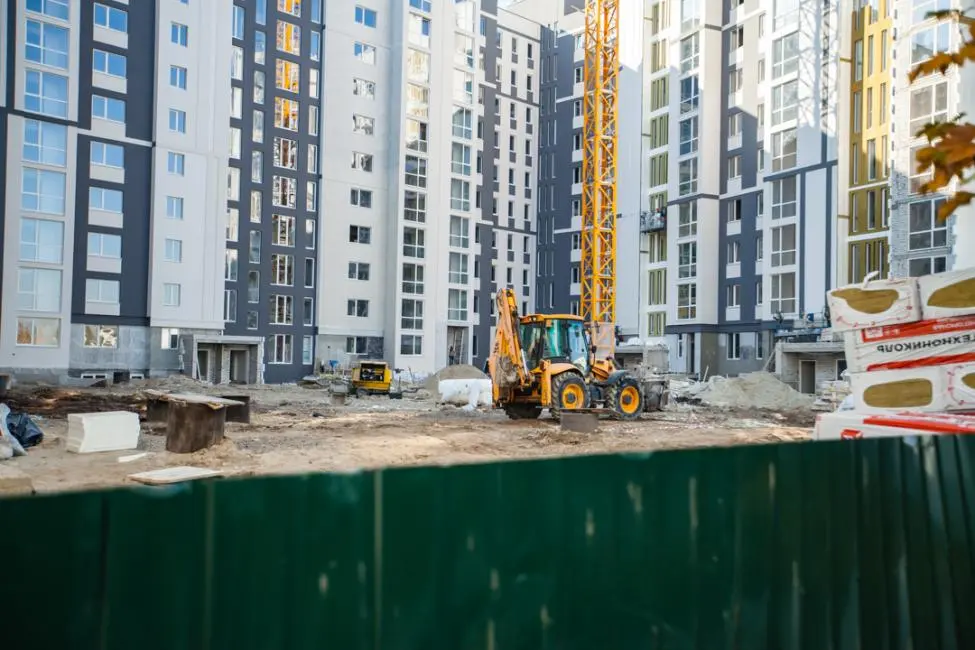

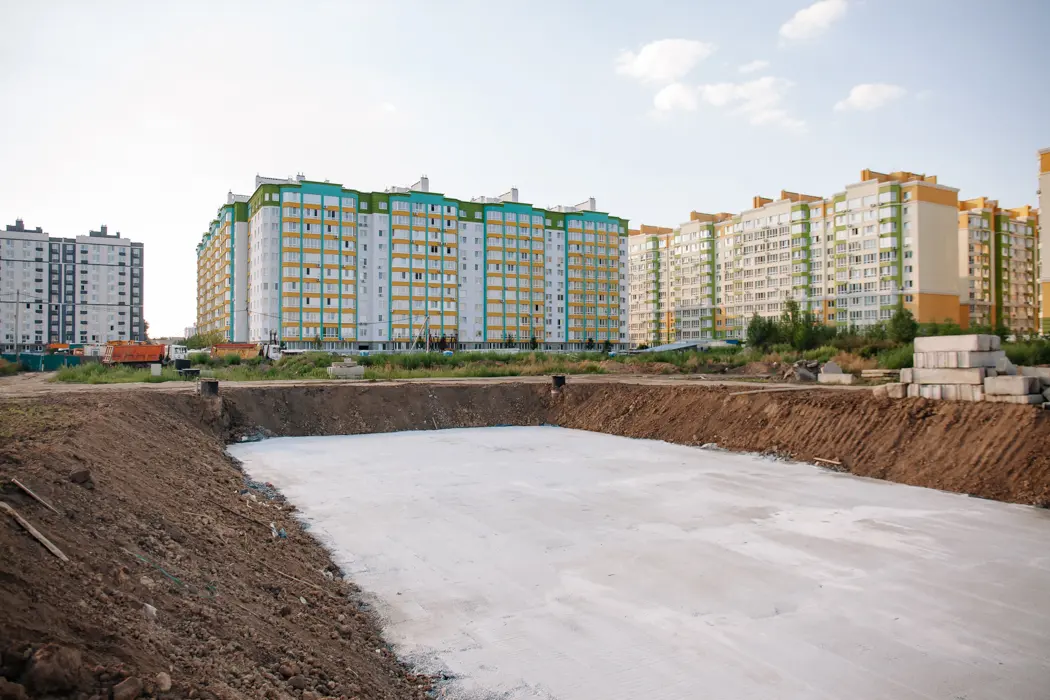

На первом этапе строительства завершили рытье котлована. Начали подсыпку и бетонные работы под заливки фундаментной плиты.

NE
Nelli18551 повід. · з 2016
6 вересня 2019 р.

Новости Жилого Комплекса
04.09.2019
Давно мечтали о квартире возле Киева, но цены только растут вверх? Не печальтесь! Стартовало строительство пятой очереди по улице Счастья, 7, где на однокомнатные квартиры действует рассрочка на целых 2 года!
Успейте приобрести жилье с комфортными условиями выплат!

NE
Nelli18551 повід. · з 2016
1 жовтня 2019 р.

Ход строительства Жилого Комплекса
27.09.2019

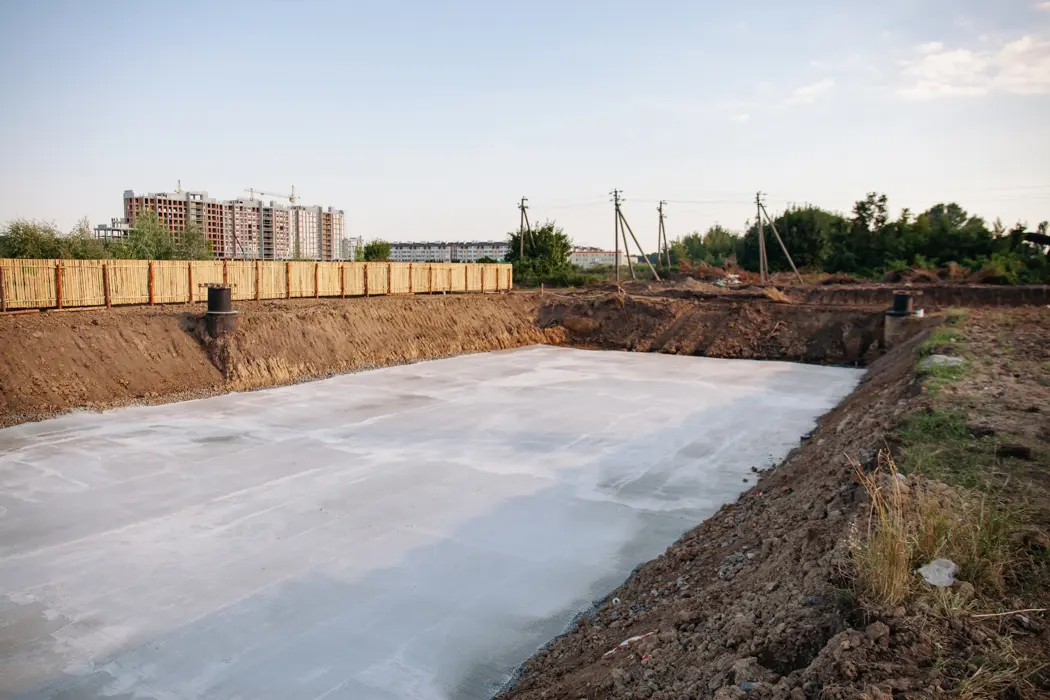

На первом этапе строительства завершили рытье котлована. Уплотнили щебень, песок и грунт, также завершили заливку подбетонки и горизонтальную гидроизоляцию. На сегодня идут работы по армированию фундаментов первой секции.

NE
Nelli18551 повід. · з 2016
6 листопада 2019 р.

Новости Жилого Комплекса

20.10.2019
Команда Евроміста вже закінчила бетонувати фундаментні плити у 1 та 2 секціях та почала армування в 3 та 4 секціях!
Також нагадуємо, що на першому етапі будівництва завершили копання котловану. Ущільнили щебінь, пісок та ґрунт, також завершили заливку підбетонки та горизонтальну гідроізоляцію.

NE
Nelli18551 повід. · з 2016
6 листопада 2019 р.

Ход строительства Жилого Комплекса
04.11.2019
Наша команда здійснює монтаж цокольних поверхів 1 та 2 секцій. Почали армування фундаментальної плити 5 секції.
Також нагадуємо, що команда Евроміста вже закінчила бетонувати фундаментні плити у 1 та 2 секціях та почала армування в 3 та 4 секціях! Завершили копання котловану. Ущільнили щебінь, пісок та ґрунт, також завершили заливку підбетонки та горизонтальну гідроізоляцію.

NE
Nelli18551 повід. · з 2016
2 грудня 2019 р.

Ход строительства Жилого Комплекса
26.11.2019

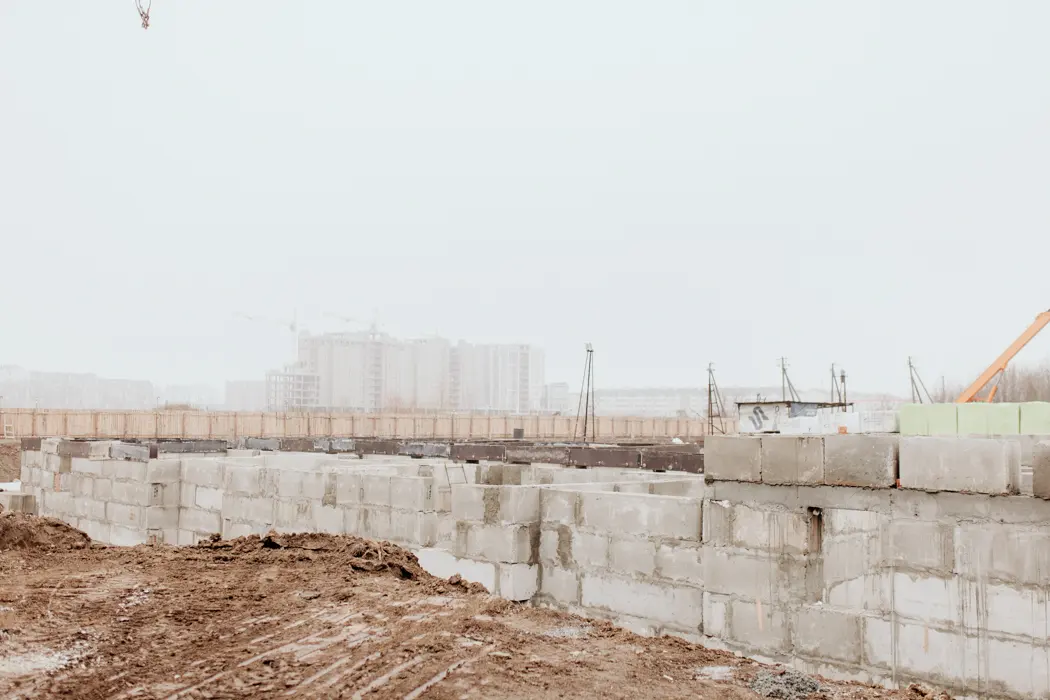

Наша команда закінчила кладку з фундаментних блоків 1 та 2 секцій. Також розпочато армування фундаментної плити 5 секції.
Також нагадуємо, що команда Евроміста вже закінчила робити монтаж цокольних поверхів 1 та 2 секцій, бетонувати фундаментні плити у 1 та 2 секціях та почала армування в 3 та 4 секціях! Завершили копання котловану. Ущільнили щебінь, пісок та ґрунт, також завершили заливку підбетонки та горизонтальну гідроізоляцію.
