Новости Жилого Комплекса

21.09.2017
Не чекайте кращих часів, щоб не втратити відмінні можливості! Не відкладайте останній шанс придбати нову квартиру в ЖК Европейське місто за кращою ціною 2017 року.
До введення нових тарифів на квадратні метри залишилося 10 днів. Ви ще маєте час для того, щоб зважити всі «за» і прийняти правильне рішення до кінця вересня.
З 1 жовтня підвищення ціни на затишні квартири Жилого Комплекса "Европейське місто". Ви зробите вдалу інвестицію, придбавши новий дім у безпечному комплексі , створеному для максимально комфортного життя.
Телефонуйте прямо зараз, обирайте найзручніше планування та насолоджуйтесь новою жилплощею

NE
Nelli18551 повід. · з 2016
14 жовтня 2017 р.

Новости Жилого Комплекса

12.10.2017
Спешим сообщить Вам о том, что 12.10.2017 стартовала продажа квартир в Жилом Комплексе «Европейське місто» на ул.Счастья.
Уже сегодня вы можете сделать выгодную инвестицию в своё будущее.
Цена за м2 178; — от 15500 грн!
Наши специалисты качесственно подберут вариант максимально соответствующий вашим потребностям, предпочтениям и возможностям.

NE
Nelli18551 повід. · з 2016
20 жовтня 2017 р.

Ход строительства Жилого Комплекса

19.10.2017

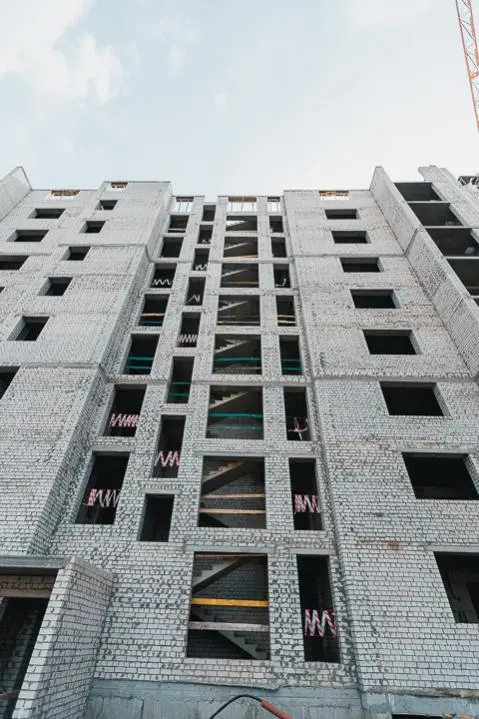

  • Закончены все работы по кровле, а также поставлены все входные двери и окна.
  • Активно идёт установка котлов (осталось поставить 60 шт) и радиаторов.
  • Продолжаются работы по благоустройству территории, скоро начнётся укладка асфальта.
  • Продолжается отделка МОП (мест общего пользования).
  • Идёт установка детской площадки, сделанной по принципу скалолазанья. В этом месяце установлено две конструкции, первая подразумевает под собой конструкцию, в которую можно попасть через окошко и лазить по разным уровням внутри, вторая пониже, представляет собой купол, который по кругу будет перетянут канатом для лазанья.

NE
Nelli18551 повід. · з 2016
27 жовтня 2017 р.

Ход строительства Жилого Комплекса

23.10.2017

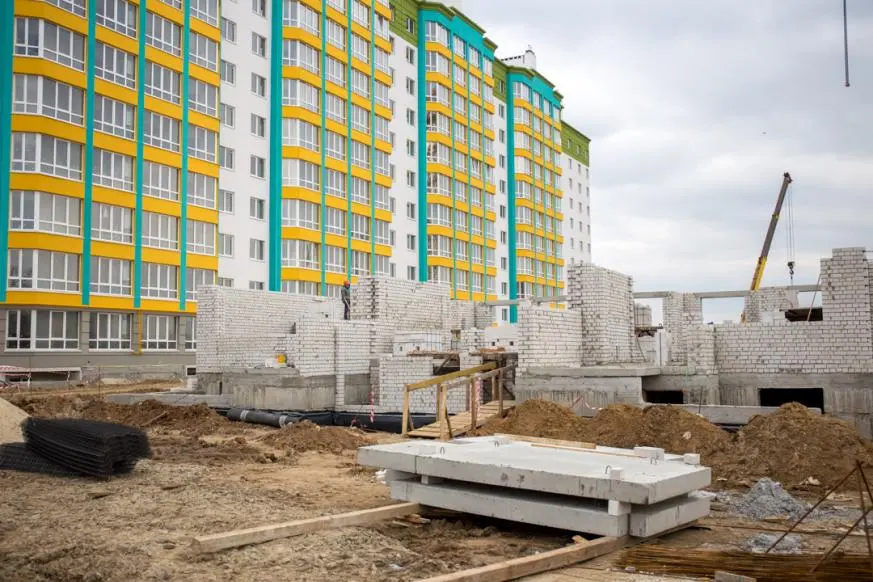

Состоянием на конец октября 2017 года в домах по ул. Жулянская, 2В и Жулянская, 2Г выполнены следующие работы:

  • Установлены котлы и радиаторы.
  • Уложен асфальт.
  • Продолжаются отделочные работы мест общего пользования.
  • Завезен чернозем и начата работа по озеленению клумб.
  • Активно устанавливаются поручни на лестничных клетках и решетки на пролётах, парапеты.
  • Продолжается благоустройство территории. Укладываются дорожки.

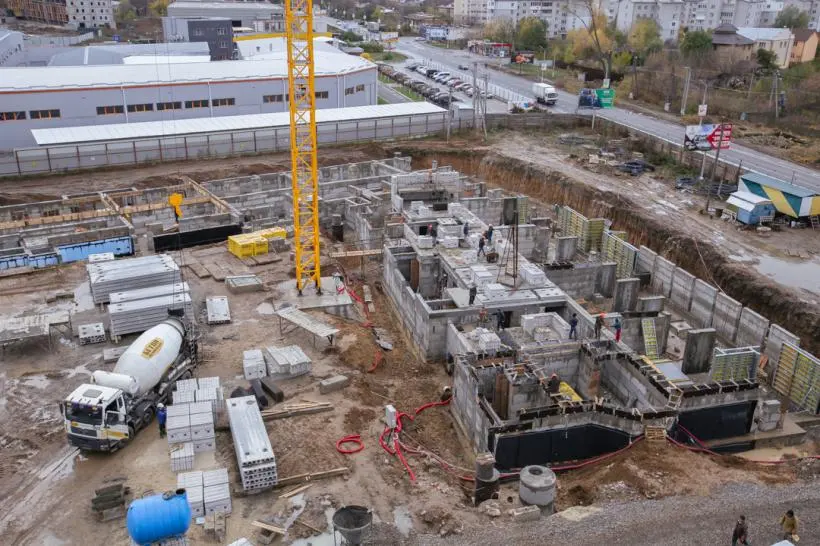

Строительство комплекса по ул. Счастье также не уступает темпами. На данный момент:

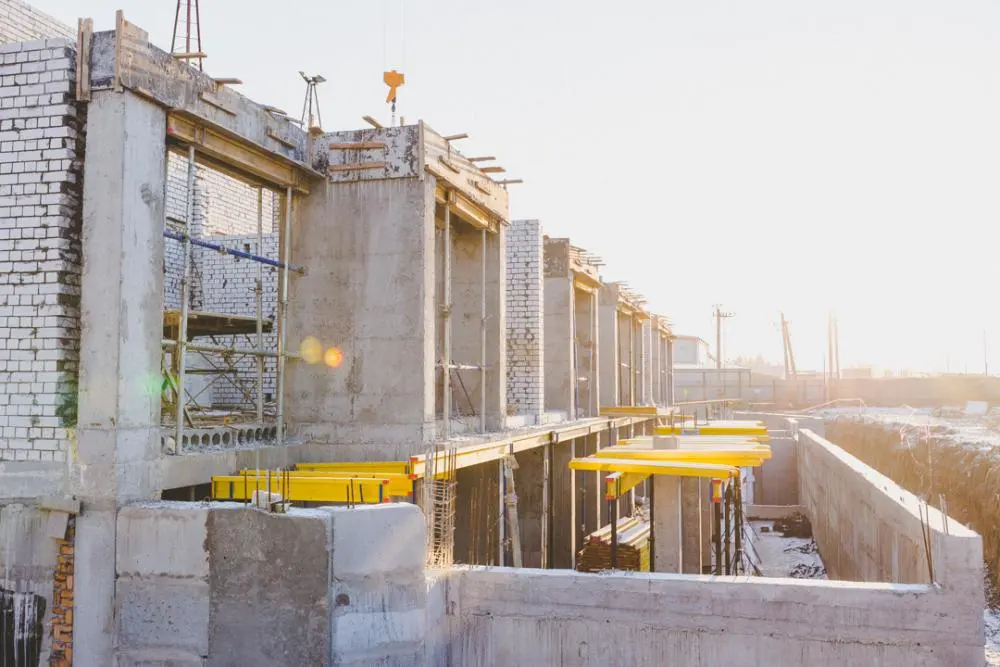

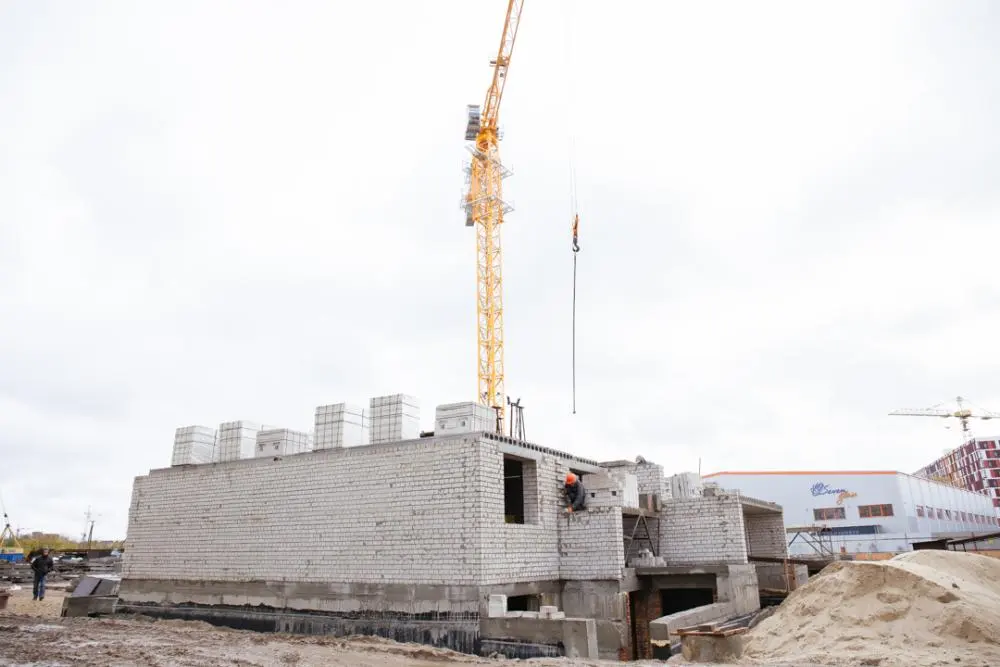

  • Смонтированы фундаментные блоки цокольного этажа.

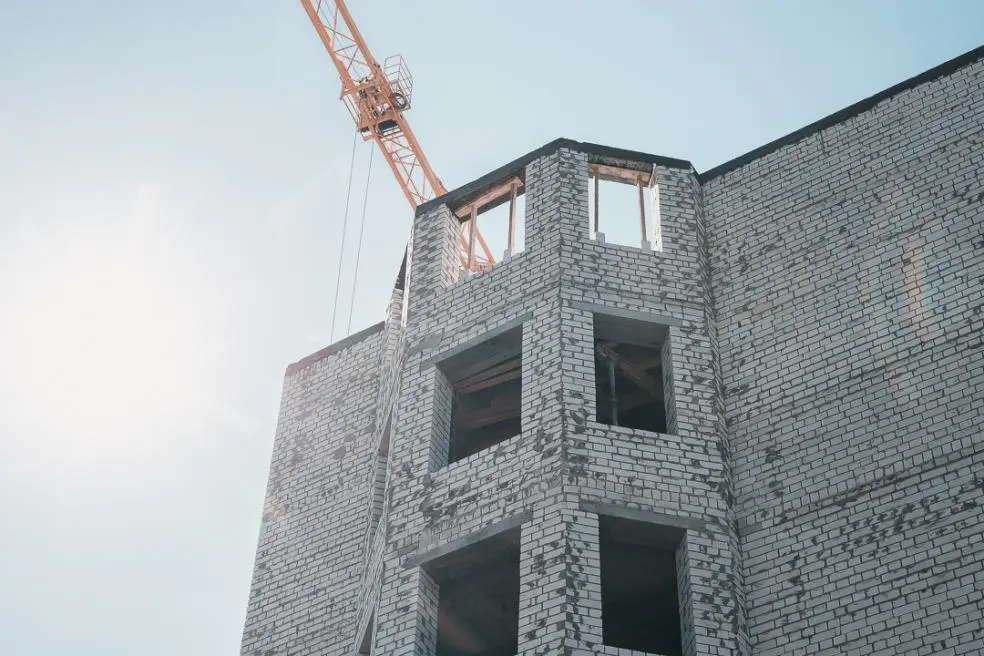

  • На первой секции началась кирпичная кладка 1 этажа.
  • По остальным секциям идёт заливка монолитных поясов.

NE
Nelli18551 повід. · з 2016
8 листопада 2017 р.

Ход строительства Жилого Комплекса

30.10.2017
В домах по ул. Жулянская, 2В и Жулянская, 2Г выполнены следующие работы:

  • Завезен чернозем и начата работа по озеленению клумб.
  • Продолжаются отделочные работы мест общего пользования.
  • Садят деревья.
  • Заканчивают установку поручней на лестничных клетках и решетки на пролётах, парапеты.
  • Продолжается благоустройство территории. Заканчивается укладка дорожек.
  • На детской площадке положили резину.

Строительство комплекса по ул. Счастья тоже не отстает.
  • На второй и четвёртой секциях началась кирпичная кладка 1 этажа.
  • По остальным секциям продолжается заливка монолитных поясов.

NE
Nelli18551 повід. · з 2016
8 листопада 2017 р.

Ход строительства Жилого Комплекса

06.11.2017
В домах по ул. Жулянская, 2В и Жулянская, 2Г прошла достаточно продуктивно:

  • Малярные работы движутся к завершению.
  • Продолжаются работы по установке светильников по подъездах и датчиков движения.
  • Начался клининг мойки подъездов.
  • Завезена специальная моечная машина для пойки асфальта и дорожек.
  • Заканчиваются работы по насаждению территории зеленью.

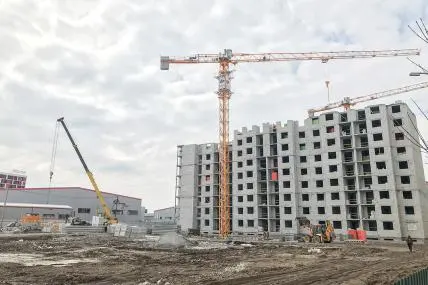

По ул. Счастья стройка движется не менее быстрыми темпами. На данный момент:
  • На первой секции идут работы по кирпичной кладке.
  • На второй, третей и пятой секциях – заливка монолитных поясов.
  • Седьмая секция на этой неделе приступила к этапу перекрытия на цокольном этаже.

NE
Nelli18551 повід. · з 2016
27 листопада 2017 р.

Ход строительства Жилого Комплекса

22.11.2017
Первая половина ноября месяца была достаточно продуктивной, в домах по ул. Жулянская, 2В и Жулянская, 2Г:

  • Продолжается процесс сдачи выполненных работ рабочей комиссии.
  • Устраняют мелкие замечания по малярным работам.
  • Продолжается клининг мойки подъездов.
  • Заканчивается благоустройство и озеленение территории.
  • На лестничных клетках идёт установка деревянных перил.

Ускоренными темпами продолжается возведение ваших будущих квартир в доме по ул. Счастья. На данный момент:

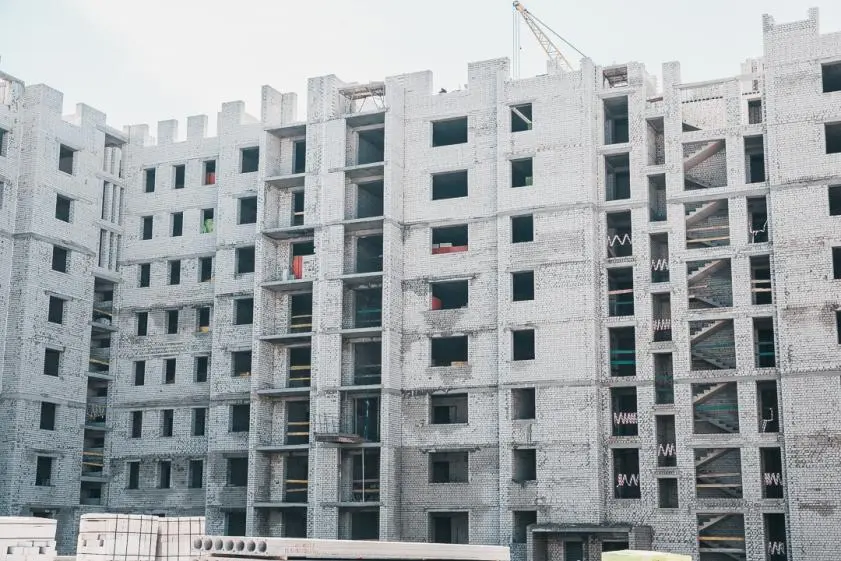

  • Кирпичная кладка продолжается в: первой и второй секциях на 2 этажах, четвертой секции на 1 этаже, шестой и седьмой секциях на 1 этаже.
  • На третьей и пятой секциях идёт бетонирование монолитных поясов на цокольном этаже.

NE
Nelli18551 повід. · з 2016
24 грудня 2017 р.

Акция Жилого Комплекса

21.12.2017
Жилой Комплекс «Европейське місто» устраивает новогодние скидки!
Покупай квартиру по выгодной цене до Нового года или инвестируй со скидкой до 12 000 грн! Уже в ближайшее время праздники для вас будут проходить в долгожданном доме.С нами собственное и комфортное жилье в столице — это не мечта, а реальность!

NE
Nelli18551 повід. · з 2016
24 грудня 2017 р.

Ход строительства Жилого Комплекса

22.12.2017
К середине декабря в домах по ул. Жулянская:
Производится монтаж лифтов,
Закончены испытания трубопровода водоснабжения по дому на ул. Жулянская, 2Г и начинаются испытания по дому на ул. Жулянская, 2В.В доме по ул. Счастья кирпичная кладка продолжается в:

  • первой секции на 4-м этаже,
  • второй, третьей и четвертой секциях на 3-м этаже,
  • пятой секции на 1-м и 2-м этажах,
  • шестой и седьмой секциях на 2-м этаже.

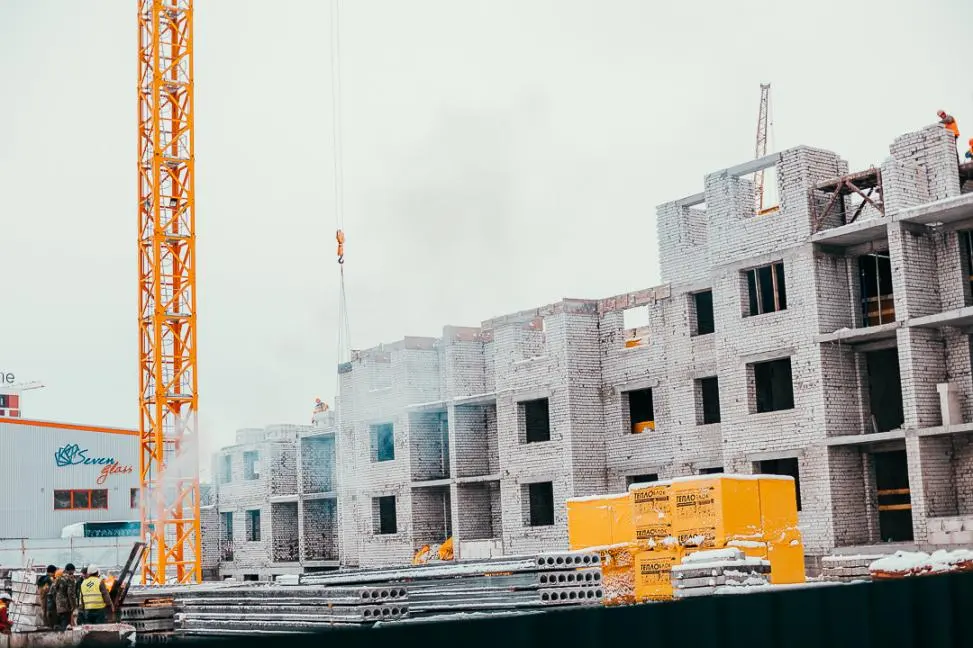

Идёт бетонирование монолитных поясов на 3-м этаже во второй и четвертой секциях.Производится кладка стен и перегородок квартир, а также ведутся монолитные работы по устройству терассы на пятой, шестой и седьмой секциях.

NE
Nelli18551 повід. · з 2016
24 грудня 2017 р.

Новости Жилого Комплекса

22.12.2017
Вот и дождались своего долгожданного подарка жители домов по ул. Жулянская, 2Г и Жулянская, 2В.Вы внимательно следили за ходом строительства вашего уютного жилья, и наконец-то мы рады сообщить вам, что работы завершены и 26 декабря 2017 года пройдет выдача ключей для семей-счастливчиков!До скорой встречи!

NE
Nelli18551 повід. · з 2016
30 грудня 2017 р.

Новости Жилого Комплекса

22.12.2017
Недавно юные спортсмены команды «Евросити» приняли участие в международных соревнованиях – в футбольном мачте, проходившем в городе Дебрецен в Венгрии.Ребята получили ценнейший опыт и показали себя, как сплоченная, организованная и целеустремленная команда!В сражении с пятью европейскими командами наши футболисты сделали все, что от них зависело, и сражались до последнего свистка.Мы желаем ребятам только побед!

NE
Nelli18551 повід. · з 2016
18 січня 2018 р.

Ход строительства Жилого Комплекса

16.01.2018
По улице Жулянская, 2В и Жулянская 2Г:

  • Окончен монтаж лифтов.
  • Ведутся пусконаладочные работы по лифтам.

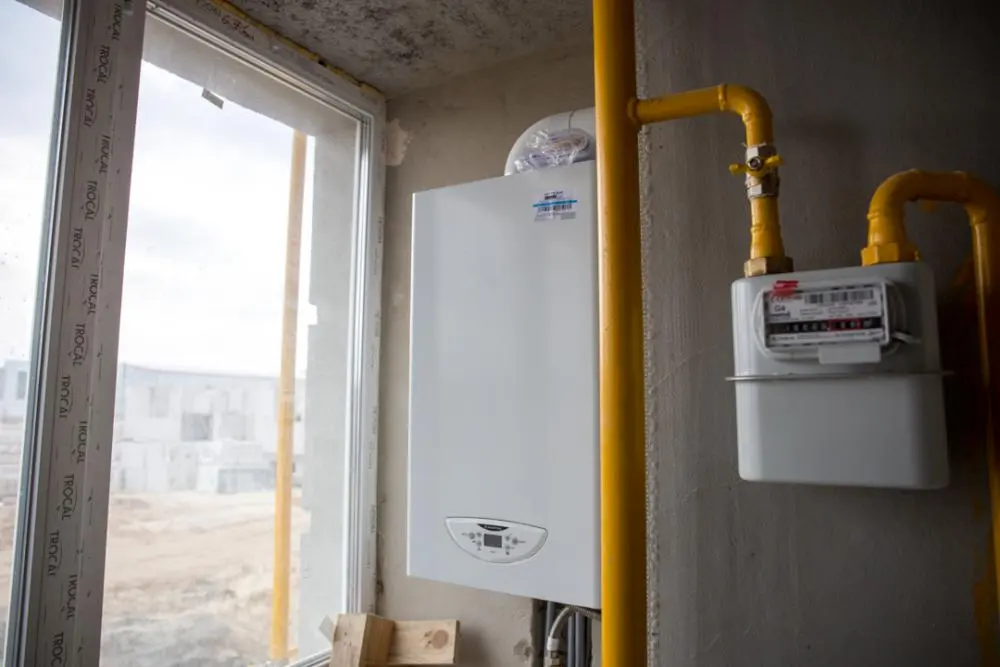

  • Ведется установка газового оборудования в теплопунктах (цокольных этажах).

По улице Счастье ведутся кладочные работы по 7-ми секциям:

  • 1 секция -6 этаж
  • 2 секция — 4 этаж
  • 3 секция — 3 этаж
  • 4 секция -5 этаж
  • 5 секция — 2 этаж
  • 6 и 7 секции- 2-3 этажи.

Закончилось бетонирование монолитных поясов.

Ведется перекрытие террасы со стороны 5, 6, 7 секций.

NE
Nelli18551 повід. · з 2016
31 січня 2018 р.

Ход строительства Жилого Комплекса

30.01.2018
Строительные будни Европейського міста всегда насыщенны и результативны.
Рассказываем об актуальных этапах строительства на всех участках.
По улице Жулянская, 2В и Жулянская, 2Г:

  • Ведутся пусконаладочные работы по лифтам.
  • Устанавливается газовое оборудование в теплопунктах (цокольных этажах).

По улице Счастье на 30% окончены монолитные работы по террасе таких секций:

  • 1 с — 6 этаж
  • 2 с — 5 этаж
  • 3 с — 4 этаж
  • 4 с — 4 этаж
  • 5 с — 4 этаж
  • 6,7 с — 3 этаж

NE
Nelli18551 повід. · з 2016
27 лютого 2018 р.

Новости Жилого Комплекса

26.02.2018
Купуйте у Жилом Комплексе Европейське місто житло з плануванням від 35 кв.м та розстрочкою 0% строком до 2-х років на вже готові квартири під заселення і заселяйтеся так швидко, як забажаєте!

NE
Nelli18551 повід. · з 2016
6 березня 2018 р.

Ход строительства Жилого Комплекса

05.03.2018

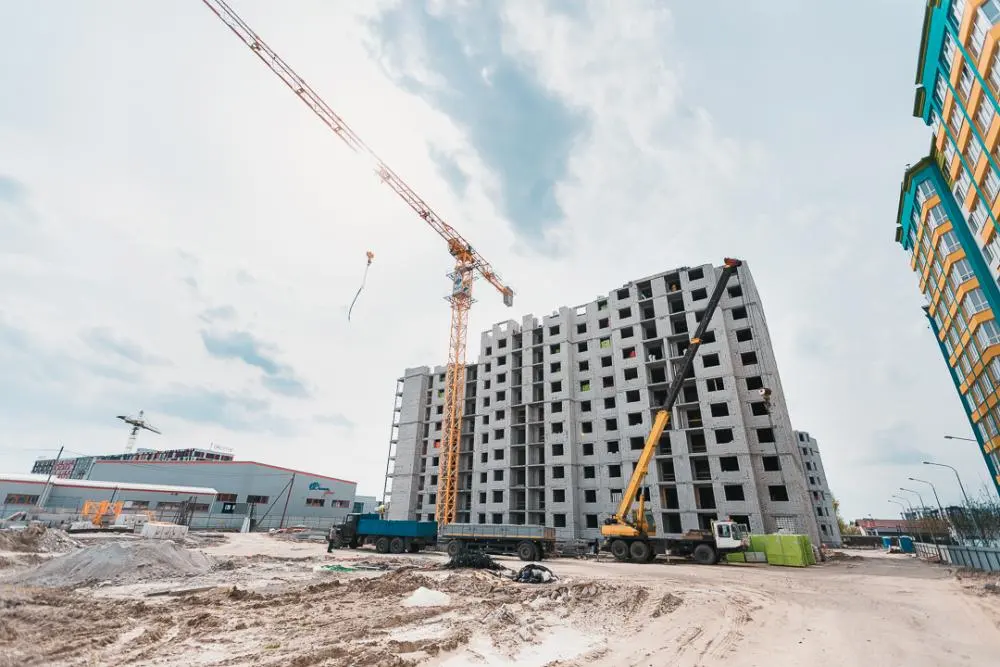

В домах 2В и 2Г на улице Жулянской завершен монтаж котлов. Сейчас идет процесс подготовки документов и разрешений от ПАО «Киевоблгаз». Оформление документации на лифтовое оборудование будет завершено на следующей неделе.По улице Счастье, 1 на первой секции завершен 8 этаж. Кладка 6 этажа окончена на 2-4 секциях, а на 3-й уже готов железобетонный монолитный пояс. На 5 и 6 секциях завершена кладка 5 этажа, а на 7-й — 4 этажа. Также окончены монолитные работы на террасе.Ждите следующую порцию приятных новостей уже через неделю!

NE
Nelli18551 повід. · з 2016
4 квітня 2018 р.

Ход строительства Жилого Комплекса

26.03.2018
На улице Жулянской 2В и 2Г идет процесс согласования с государственными структурами документов на право эксплуатации лифтов.
На улице Счастья на 1-й секции завершено кладку 9 этажа, идут работы по железобетонированию монолитных поясов.
Закончено кладку 7 этажа на 2-й и 3 секциях; 6 этажа — на 4 секции.
Перекрытие плитами готово на 2-й и 4-й секциях. На 5-й секции продолжается кладка 6 этажа, на 6-й и 7-й — 5 этажа.
До 18 марта были завершены все необходимые подготовки для начала земельных работ и рытья котлована под будущий детский садик.

NE
Nelli18551 повід. · з 2016
4 квітня 2018 р.

Ход строительства Жилого Комплекса

04.04.2018
На улице Счастья завершается кладка 10 этажа на 1-й секции и 9 этажа на 2-й и 3-й секциях. На 4 секции началась кладка кирпича для будущего 9-го этажа. А на 5-й, 6-й и 7-й секциях завершена кладка 6 этажа и сделан монолитный железобетонный пояс.Также завершились подготовительные работы к старту строительства детского садика.

NE
Nelli18551 повід. · з 2016
19 квітня 2018 р.

Ход строительства Жилого Комплекса

18.04.2018
По улице Счастья на 1-й секции завершилась кладка 11 этажа и закончились работы по перекрытию железобетонными плитами. На 2-й секции продолжается кладка 10 этажа, а с 5-й по 7-ю — кладка 8 этажа. На 3-й и 4-й секциях завершились работы с монолитным железобетонным поясом на 9 этаже.

NE
Nelli18551 повід. · з 2016
1 травня 2018 р.

Ход строительства Жилого Комплекса

26.04.2018
На улице Счастье работы продолжаются! На 1-й секции завершено перекрытия железобетонными плитами техничного этажа. Также продолжается кладка последних этажей на 2-й и 3-й секции соответственно. На 4-й секции завершены работы с монолитным железобетонным поясом и окончено перекрытие плитами. На 5-й и 6-й секциях продолжается кладка 8 этажа, а на 7-й завершено перекрытие плитами 7 этажа и начата кладка следующего.

NE
Nelli18551 повід. · з 2016
28 травня 2018 р.

Ход строительства Жилого Комплекса

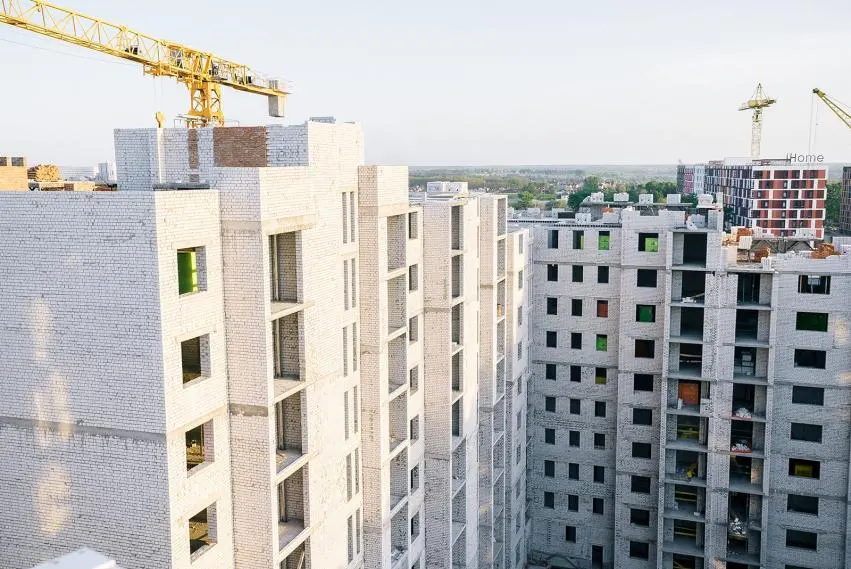

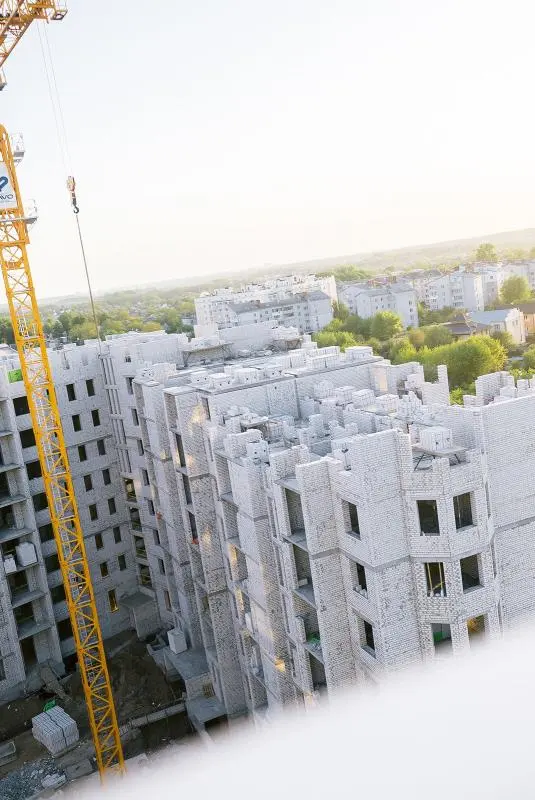

10..05.2018
На 1-й секции завершено кладку всех этажей и машинного отделения для лифтов. На 7 этаже окончено кладку перегородок и внутренних стен. Продолжается строительство лифтовых каналов. Также ведутся работы по штукатурке стен в квартирах на 6 этаже и установка окон на 2 и 3 этажах.2-я секция также может похвастаться завершением кладки всех этажей и установкой окон на 2-3 этажах. Сейчас идет кладка кровельных парапетов. На этой и 3-й секциях уже выложены перегородки и внутренние стены 5 этажа.На 3-й и 4-й секциях проводится кладка последнего этажа. Также завершены перегородки и внутренние стены 6 этажа на 4-й секции.Возведение монолитного железобетонного пояса 9 этажа проходит на 5-й секции. На 6-й начато, а на 7-й завершения кладку того же этажа. Окончена кладка перегородок и внутренних стен 3 этажа на 5-й секции и 2 этажа — на 7-й.
