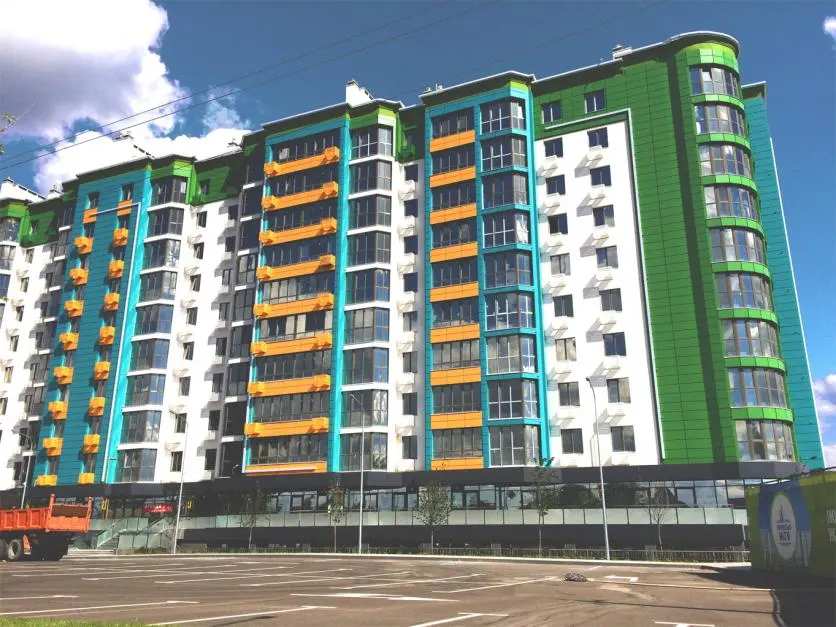

Ход строительства Жилого комплекса Европейське місто (Евромісто)

15.05.2017

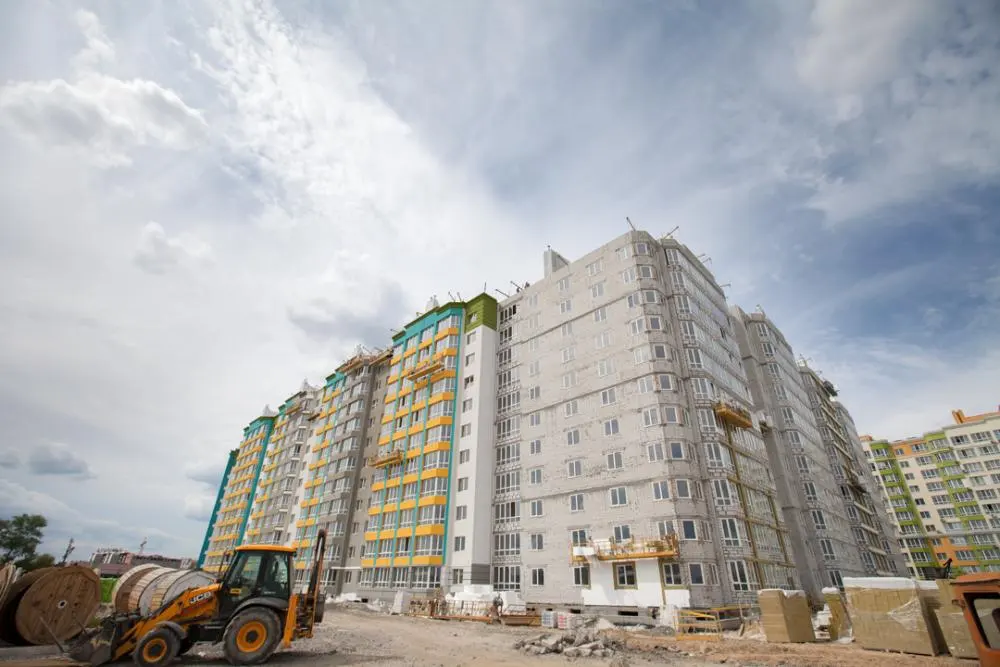

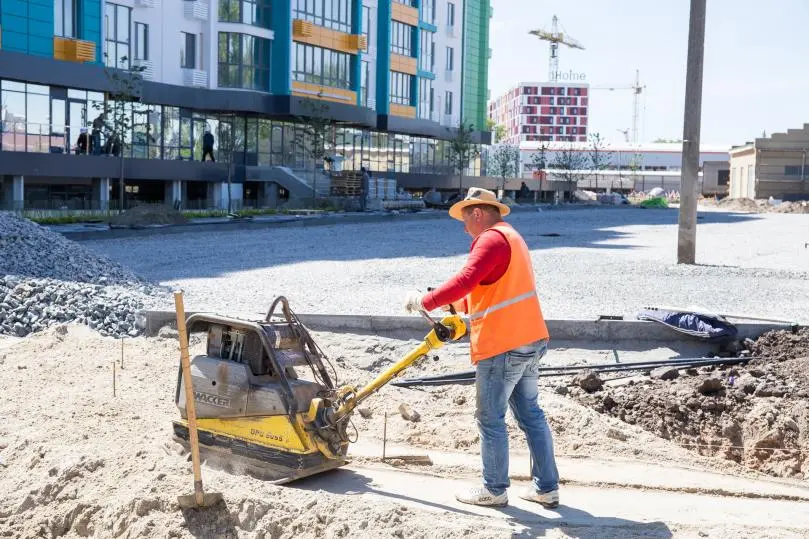

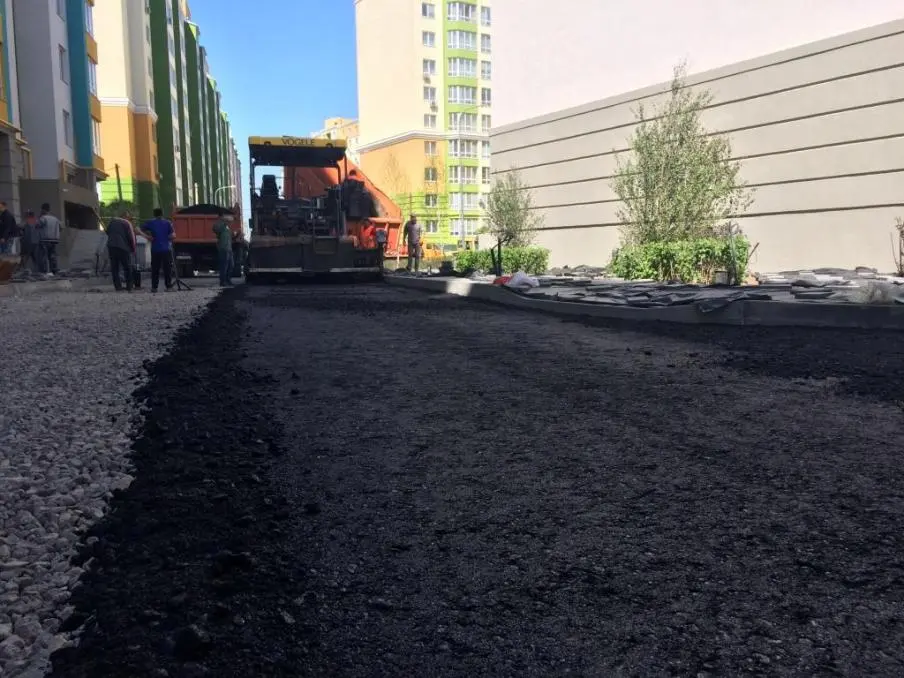

На Жулянской, 2А завершается внутренняя отделка и укладка мембраны кровли. Продолжаются малярные работы. Идетблагоустройство территории и дорожные работы. Начинается асфальтирование.
В доме 2Б на улице Жулянской продолжается укладка второго слоя мембраны кровли. Продолжается обустройство территории. Все работы подходят к завершению.
На Жулянский, 2В проходит утепление фасада и стяжка по квартирам. Началась разводка трубопровода (вода и отопление). Завершается штукатурка на 1, 2 и 3 секциях.
На улице Жулянский, 2Г продолжаются работы по штукатурке на 1, 2 и 4 секциях и разводка электропроводки по квартирам.Заканчивается кладка перегородок.





NE
Nelli18551 повід. · з 2016
24 травня 2017 р.

Ход строительства Жилого комплекса Европейське місто (Евромісто)

18.05.2017

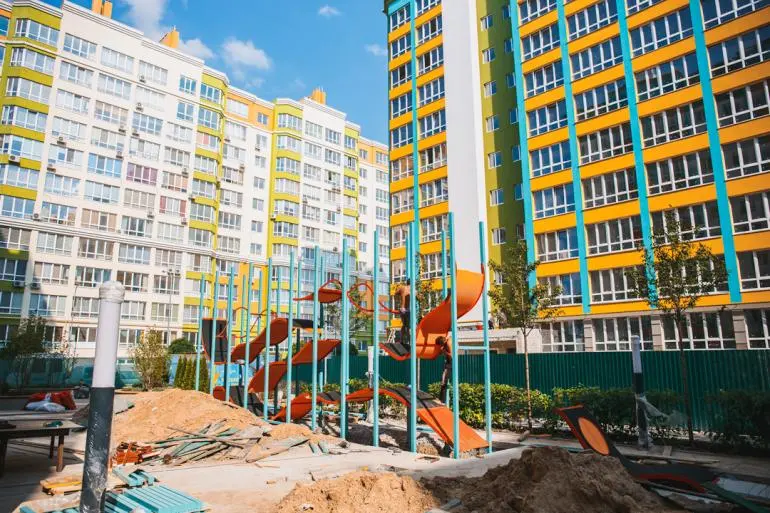

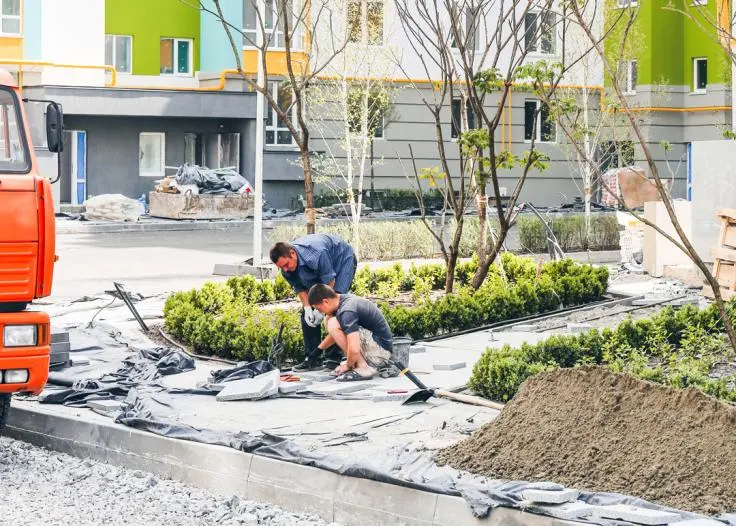

Были высажены деревья и другие зеленые насаждения. Продолжается монтаж перил и пандусов на крыльце фасадов. Полным ходом идут работы по подготовке почвы для укладки асфальта, а также оформление тротуаров и установка бордюров.




NE
Nelli18551 повід. · з 2016
24 травня 2017 р.

Ход строительства Жилого комплекса Европейське місто (Евромісто)

22.05.2017

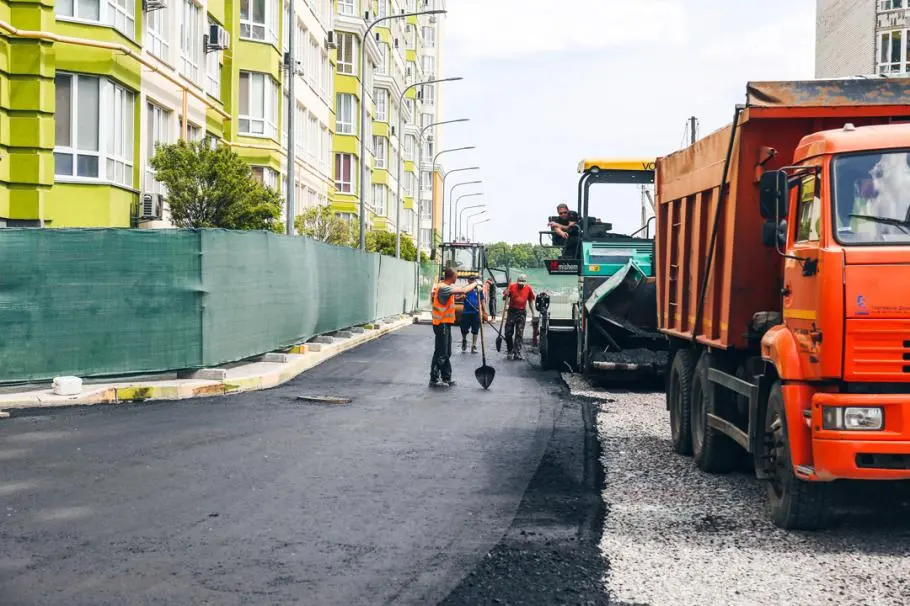

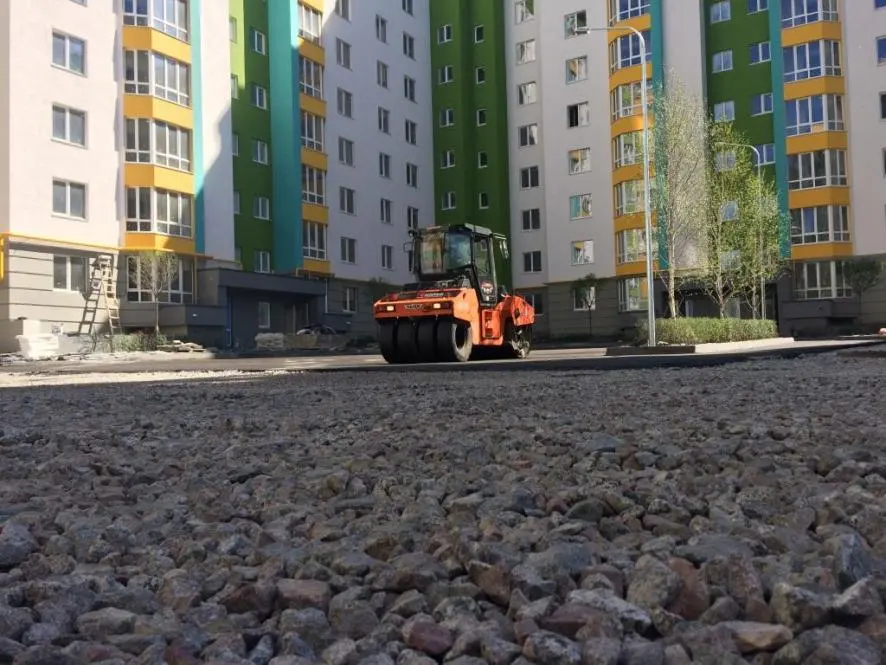

И сегодня Евромісто спешит сообщить, что совсем скоро дороги по улице Жулянская, 2Б где идет строительство новых домов, будут комфортными для прохожих. В активной фазе работы по асфальтированию территории.

NE
Nelli18551 повід. · з 2016
24 травня 2017 р.

Ход строительства Жилого комплекса Европейське місто (Евромісто)

23.05.2017

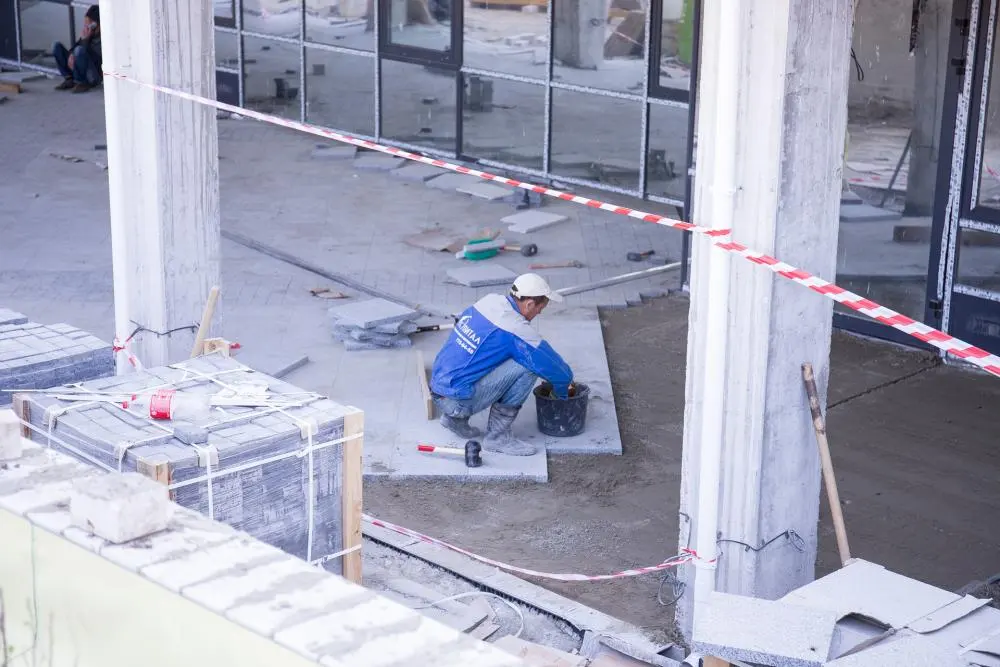

По улице Жулянская, 2А в завершающей фазе ведутся клининговые работы, благоустройство территории, кладка плитки в офисах, прокладываются и асфальтируются дорожки.
На улице Жулянская, 2Б в стадии подготовки клининговые работы, а асфальтирование дорог в активной фазе.
По улице Жулянская, 2В продолжаются работы по утеплению фасада, внутреннее оштукатуривание, стяжка по квартирам 3 секции, завершены работы с проводкой, ведутся сантехнические работы.
На территории улицы Жулянская, 2Г ведутся работы по оштукатуриванию всех секций 5 этажа, делается фасад дома, прокладывается электропроводка последних этажей.

NE
Nelli18551 повід. · з 2016
3 червня 2017 р.

Ход строительства Жилого Комплекса Европейське місто (Евромісто)

29.05.2017
На улице Жулянской 2А и 2Б завершается укладка асфальта и кровли. Малярные работы подходят к концу. Оба дома готовы к сдаче в эксплуатацию!В доме 2В на улице Жулянской завершилась отделка штукатуркой. Продолжается стяжка на 2 и 3 секциях и фасадные работы.На Жулянской, 2Г продолжаются фасадные работы и штукатурка. Идет разводка сантехники и проводки по квартирам.

NE
Nelli18551 повід. · з 2016
14 червня 2017 р.

Ход строительства Жилого Комплекса Европейське місто (Евромісто)

07.06.2017
К 20 июня завершатся работы на нижней террасе возле дома 2А на улице Жулянской. Сейчас здесьпроходит укладка гранита, плитки и установка пандусов. На Жулянской, 2Б все строительные работы завершены – дом сдан в эксплуатацию!В доме 2В завершилось оштукатуривание и стяжка на первой секции. Продолжаются фасадные работы.На Жулянской, 2Г проходит разводка электрики и штукатурка на 7 этажах и разводка водопровода на 8 этажах. Ведутся фасадные работы.

NE
Nelli18551 повід. · з 2016
14 червня 2017 р.

Ход строительства Жилого Комплекса Европейське місто (Евромісто)

12.06.2017
Дом 2А на улице Жулянской готов к сдаче! Завершается укладка гранита на террасе.Жулянская, 2Б - дом сдан в эксплуатацию!На Жулянской, 2В завершились штукатурные работы. Продолжается стяжка на 2 секции и сантехнические работы на 1 и 2 секциях. Идет разводка водопровода и фасадные работы.В доме 2Г на улице Жулянской продолжается разводка электричества на 8 этажах и водопровода - на 4 секции. Также идут фасадные работы.

NE
Nelli18551 повід. · з 2016
23 червня 2017 р.

Ход строительства Жилого Комплекса Европейське місто (Евромісто)

21.06.2017
На Жулянской, 1А завершаются работы на террасе. Дом на Жулянской, 2Б уже готов к сдаче в эксплуатацию. У здания будет возведена новая площадка.На Жулянской, 2В продолжается штукатурка и работы на фасаде. На 1 и 2 секциях проходит стяжка и разводка водопровода.В доме 2Г на улице Жулянской продолжается разводка водопровода и электричества, идут работы на фасаде.

NE
Nelli18551 повід. · з 2016
14 липня 2017 р.

Ход строительства Жилого Комплекса Европейське місто (Евромісто)

26.06.2017

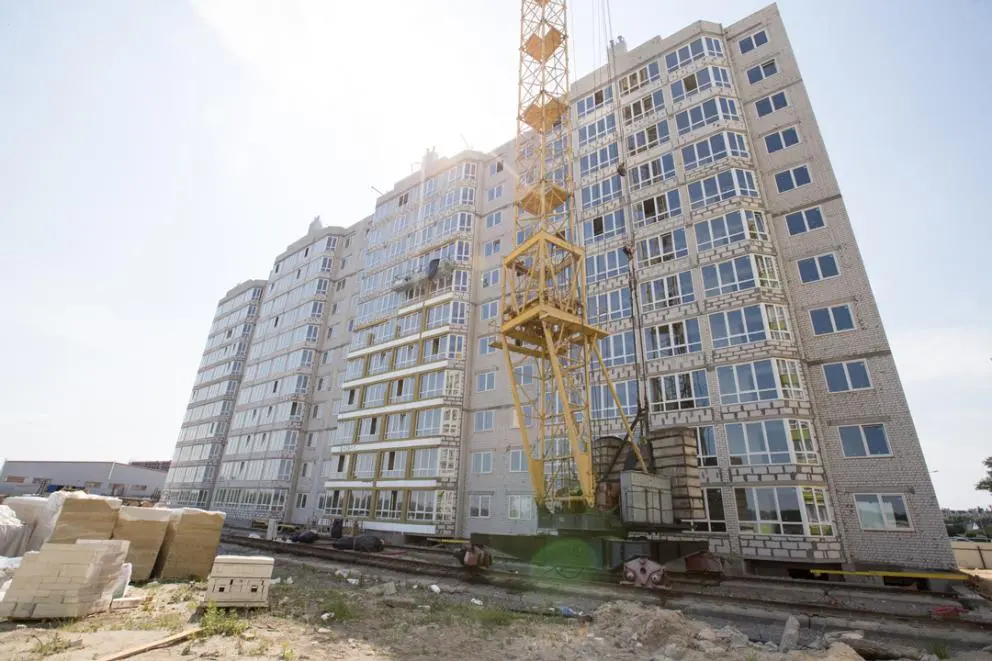

В доме 2А на улице Жулянской продолжается укладка гранита, до 10 июля терраса будет закончена. А уже с 6 июля начнутся клининговые работы.Жулянская, 2Б - дом готов к сдаче в эксплуатацию! На детской площадке проходит подготовка основания для укладки резины.На Жулянской, 2В завершены штукатурка и стяжка, фасадные работы подходят к концу. Продолжаются сантехнические работы и начато обустройство мембраны кровли на 4 секции.В доме 2Г на улице Жулянской фасад готов на 60 процентов. Штукатурные работы завершились на 2 и 4 секциях, продолжаются на 1 и 3 секциях 10 этажа. Проходит стяжка на 3 секции и сантехнические работы.

NE
Nelli18551 повід. · з 2016
14 липня 2017 р.

Ход строительства Жилого Комплекса Европейське місто (Евромісто)

04.07.2017
Секция 3
На улице Жулянькая, 2А продолжаются работы по укладке гранитной террасы и уже с 6 июля начнутся клининговые работы.На Жулянской, 2Б готово основание под детскую площадку.Полным ходом на Жулянской, 2В ведутся работы по укладке вертикальной части мембраны кровли на 4 секции, а также начаты работы на 3 и 2 секциях. Закончены стяжка и
оштукатуривание. Кроме того на завершающей стадии сантехническая разводка по квартирам.

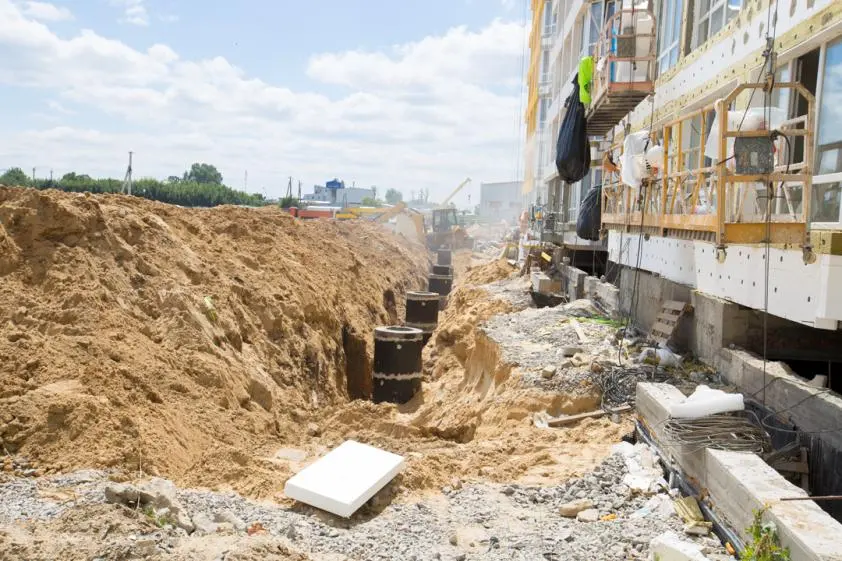

Ведутся действия по устройству наружной канализации КЗ.На улице Жулянская, 2Г ведутся работы по разводке электрики по квартирам. Сейчас на 10 этажах идет штукатурка, стяжка на 3 этажах, а также начата работа по устройству наружной канализации КЗ.

NE
Nelli18551 повід. · з 2016
14 липня 2017 р.

Ход строительства Жилого Комплекса Европейське місто (Евромісто)

12.07.2017
На Жулянской, 2А завершилась кладка гранита, до конца недели будет положен плитка на пандусе. Проходят клининговые работы, проводится коррекция незначительных недоработок.На Жулянской, 2Б продолжается кладка гранита вокруг клумб.В доме 2В на улице Жулянской завершается укладка вертикальной части мембраны кровли и штукатурка. Продолжается стяжка на первом этаже, установка электрических щитков на этажах и прокладка стояков водопровода.На Жулянской, 2Г окончено обустройство внешней канализационной системы. Работы по штукатурке вышли на финишную прямую. Продолжается стяжка на 5 этаже на всех секциях и фасадные работы. Началась укладка вертикальной части мембраны кровли.

NE
Nelli18551 повід. · з 2016
21 липня 2017 р.

Ход строительства Жилого Комплекса

21.07.2017

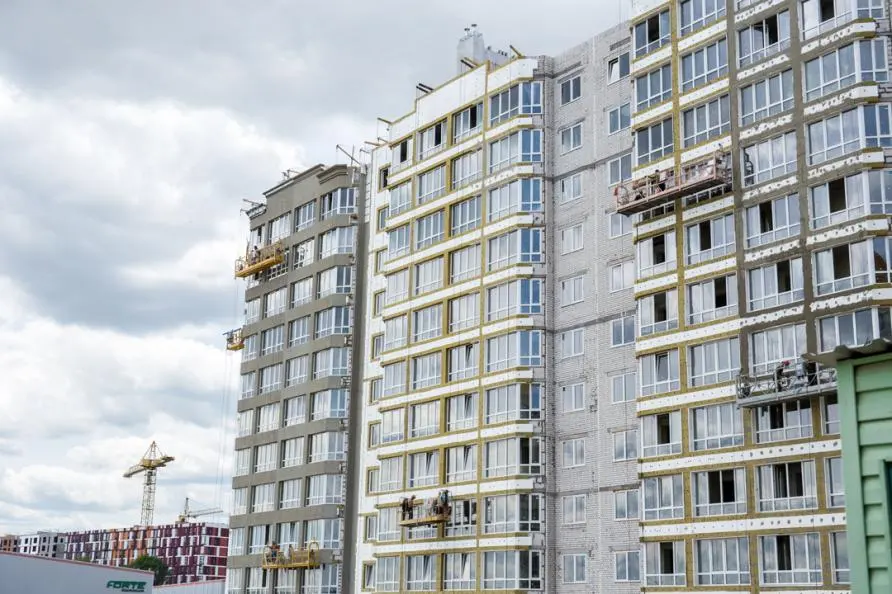

На Жулянской, 2А завершается оформление клумб. Проходит монтаж светильников на нижней террасе.В доме 2Б на улице Жулянской завершилась кладка гранита вокруг клумб. В планах - установка резиновой основы для детской площадки.На Жулянской, 2В завершились работы по штукатурке, укладка вертикальной части мембраны кровли и стяжка по квартирам. Начинается стяжка на 1 и цокольном этажах. Продолжается монтаж электрических щитков и прокладки стояков водопровода.В доме 2Г завершается штукатурка на первом и цокольном этажах. Продолжается стяжка на 7 этаже, укладка вертикальной части мембраны кровли и фасадные работы.

NE
Nelli18551 повід. · з 2016
28 липня 2017 р.

Ход строительства Жилого Комплекса

24.07.2017
На Жулянской, 2А завершены все работы на террасе. А для детской площадки у дома 2Б на улице Жулянской уже заказаны резиновая основа и необходимое оборудование.На Жулянской, 2В продолжается стяжка на 1 этаже в квартирах с 1 по 4 секции. Идут работы по штукатурке на цокольном этаже 3 секции, а также монтаж электрических щитков и прокладка стояков водопровода.В доме на Жулянский, 2Г проходит стяжка на 9 этаже. Продолжаются фасадные работы, монтаж электрических щитков и прокладка водопровода. Уже завершена укладка вертикальной части мембраны кровли.

NE
Nelli18551 повід. · з 2016
17 серпня 2017 р.

Ход строительства Жилого Комплекса

15.08.2017

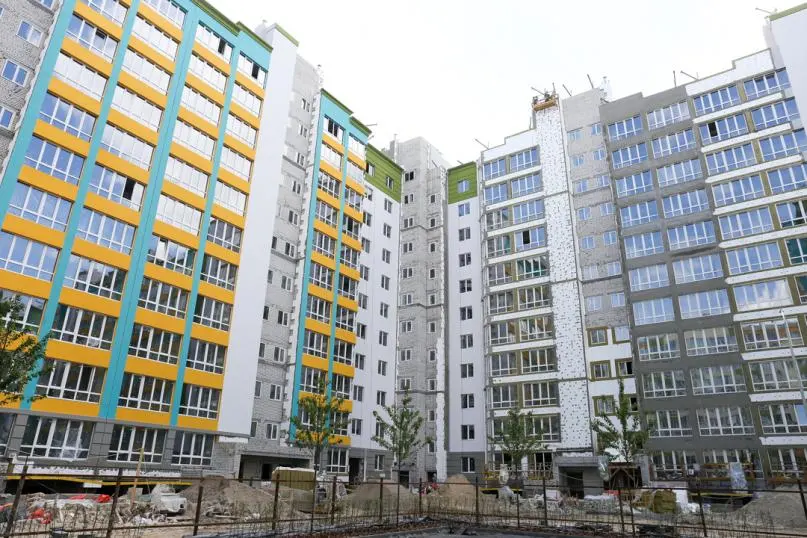

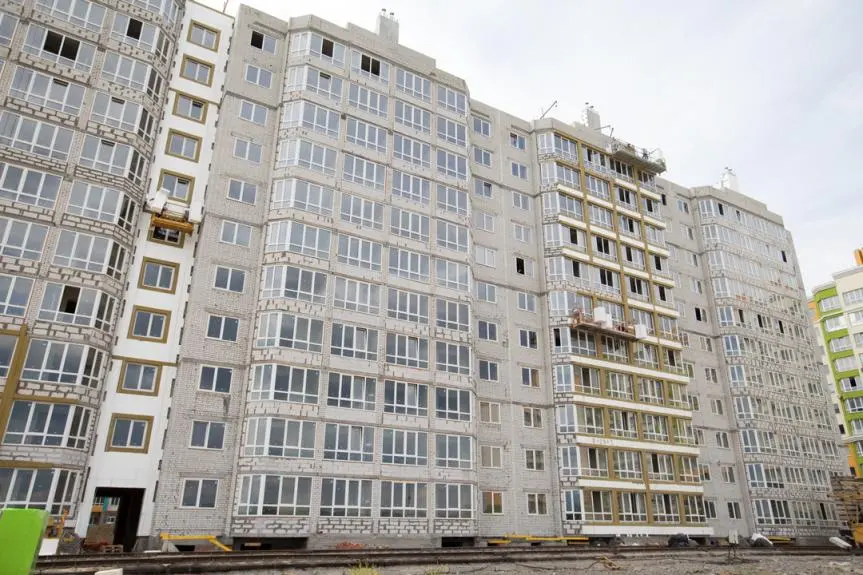

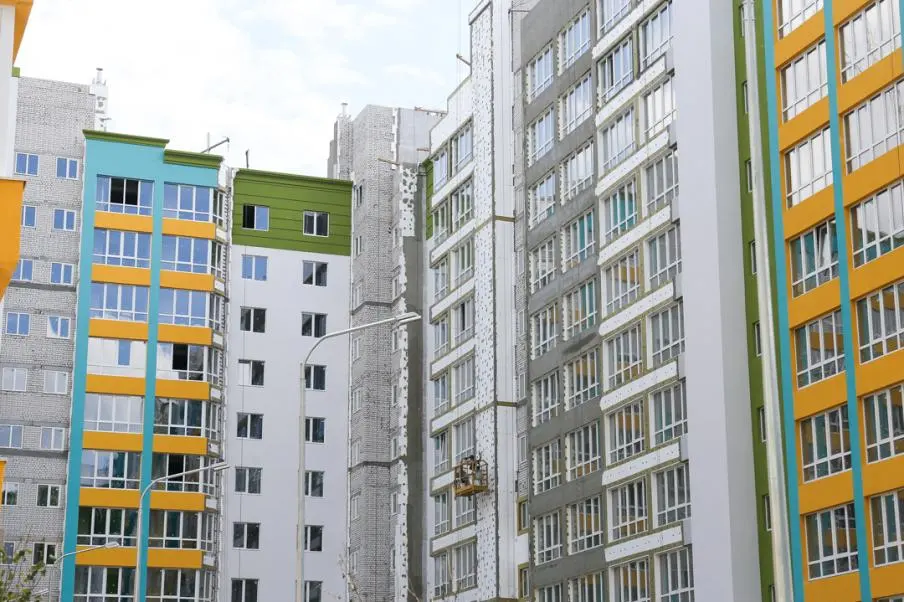

В квартирах по адресу Жулянская, 2В и Жулянская, 2Г начаты отделочные работы, монтаж мембраны кровли и установка дверей. Для комфортного проживания все сети уже введены в дом: смонтированы водопровод, канализация, подведено электричество. Штукатурные работы выполнены на 95%, а это означает, что строительство на финишной прямой. Совсем скоро в комплексе появятся уютные квартиры, где будет царить семейное тепло.

NE
Nelli18551 повід. · з 2016
22 серпня 2017 р.

Новости Жилого Комплекса

18.08.2017
Купуючи в Жилом Комплексе Европейське місто ви отримуєте не лише квартиру, а й 99,8% безпеки для свого житла, родини та майна!
Служба охорони цілодобово спостерігає за всім, чим живе містечко і хто, окрім мешканців, потрапляє на його територію.
Пропускна система, патрулювання 24 години на добу, закрита територія – нам довіряють, а ми робимо все, щоб виправдати ваші сподівання!

NE
Nelli18551 повід. · з 2016
12 вересня 2017 р.

Ход строительства Жилого Комплекса

28.08.2017
В квартирах по адресу Жулянская, 2В и Жулянская, 2Г полностью завершены штукатурные работы и стяжка. Идет установка электрических щитков на каждом этаже.
На Жулянской 2В уже выполнена мембрана кровли на 3 и 4 секции, а на Жулянской 2Г мембрана кровли окончена на 1 секции. На вторых отделениях продолжаются ремонтные работы. Стоит отметить, что заканчивается стяжка на цокольных этажах, а также устанавливаются квартирные двери.

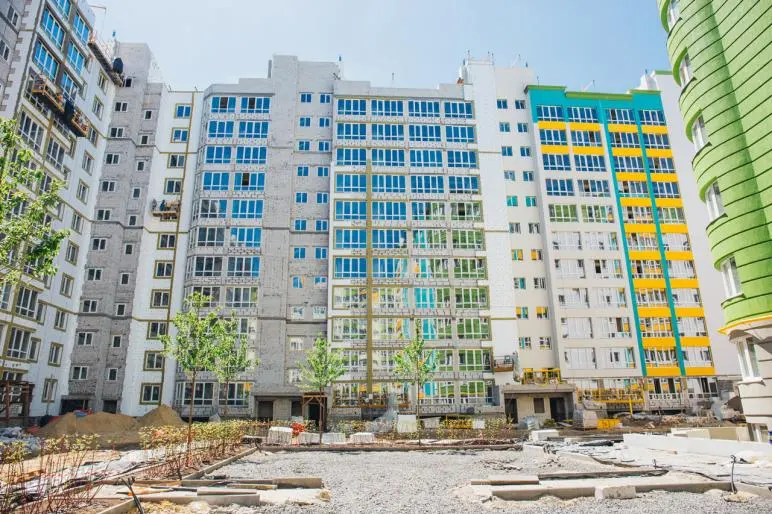

Для того, чтобы жители чувствовали не только комфорт, но и наслаждались своим новым домом, ведутся наружные работы по благоустройству здания и территории.

NE
Nelli18551 повід. · з 2016
12 вересня 2017 р.

Ход строительства Жилого Комплекса

05.09.2017
В доме 2В на улице Жулянской продолжаются малярные работы на 3-х секциях. Проходит укладка
кровли на 1-й секции, а на 2-й, 3-й и 4-й работы уже завершены.
На Жулянской, 2Г завершается укладка кровли на последних двух секциях — 3-й и 4-й.
Продолжаются малярные работы.

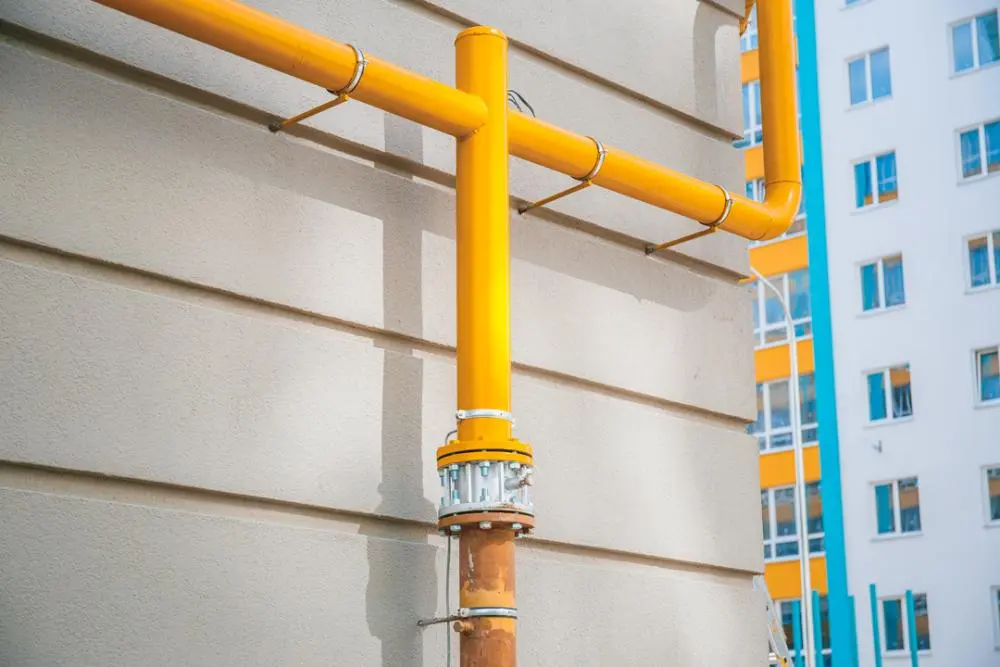

В обоих домах уже завершены стяжка и штукатурка, установлены электрические щитки и стояки
газопровода. Вокруг зданий идет благоустройство территории и дорожные работы.

NE
Nelli18551 повід. · з 2016
12 вересня 2017 р.

Ход строительства Жилого Комплекса

12.09.2017
На Жулянской, 2В завершена укладка кровли. На 1-4 секциях продолжаются малярные работы.
В доме 2Г на улице Жулянской продолжается укладка кровли на 3 и 4 секциях. А с 1 по 3 секции проходят малярные работы.Также в обоих домах продолжается установка квартирных дверей и наружные работы.

NE
Nelli18551 повід. · з 2016
21 вересня 2017 р.

Ход строительства Жилого Комплекса

19.09.2017
На вулиці Жулянська, 2В ведуться оздоблювальні роботи в місцях загального користування, кладеться плитка.

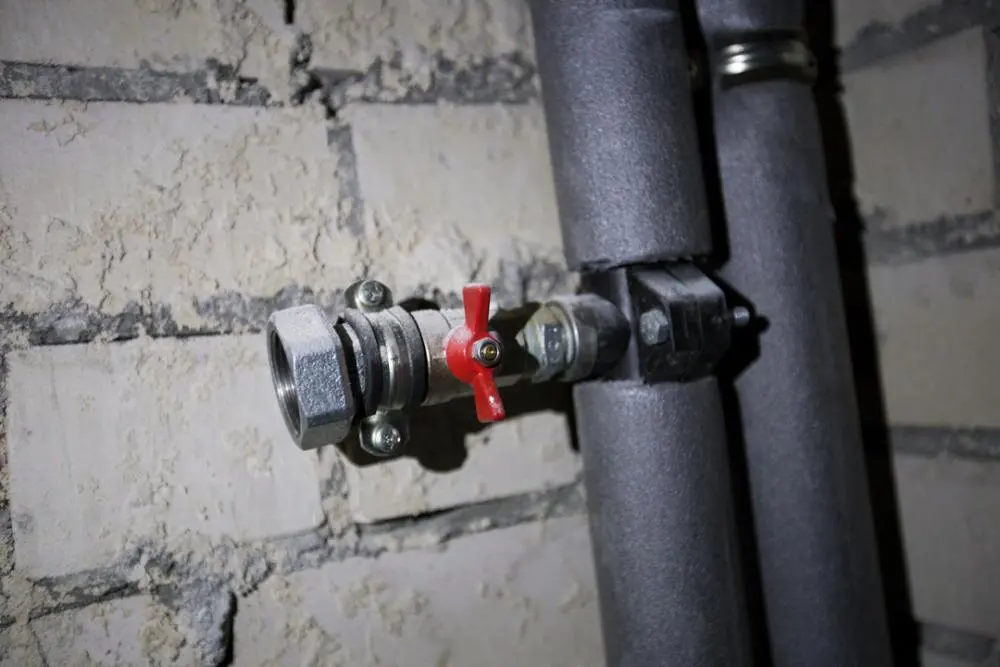

Розпочалось встановлення газових котлів в квартирах, монтаж обладнання будинкових електрощитових.
По вулиці Жулянська, 2 Г закінчено покрівлю, ведуться оздоблювальні робот на 1, 2, 3, 4 секціях.
Ведеться благоустрій території.
