Ход строительства Жилого Комплекса
22.12.2021

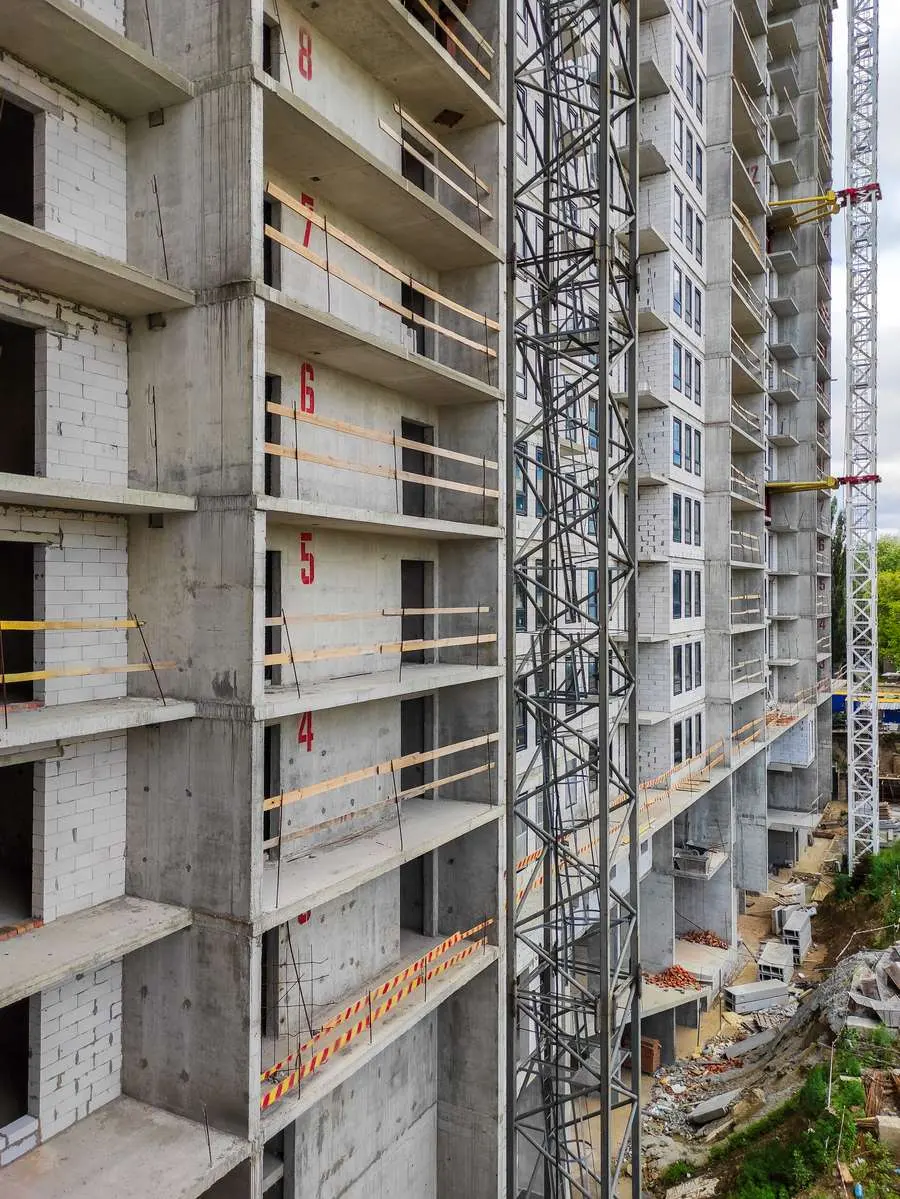

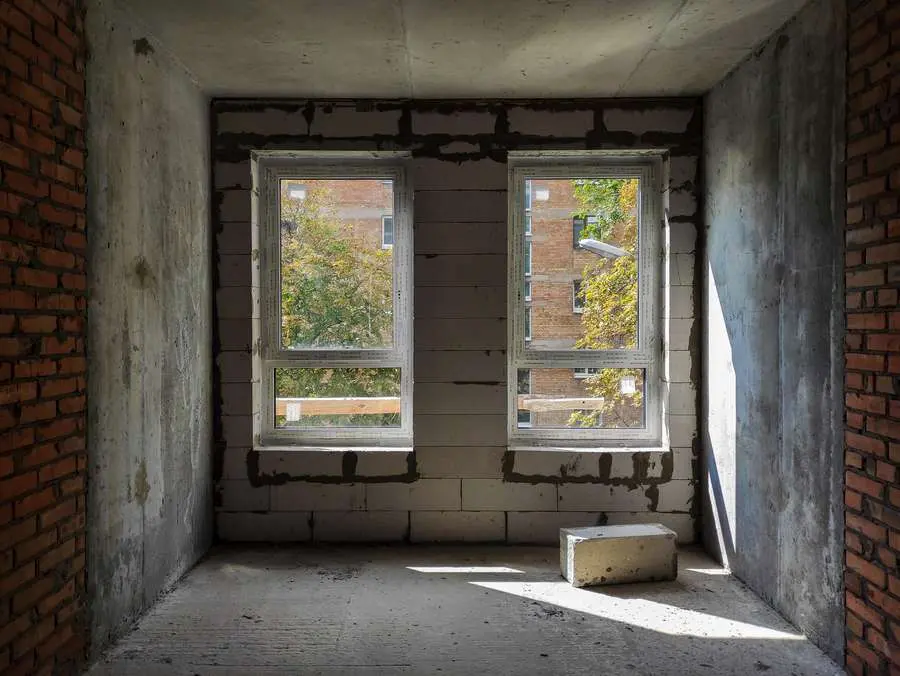

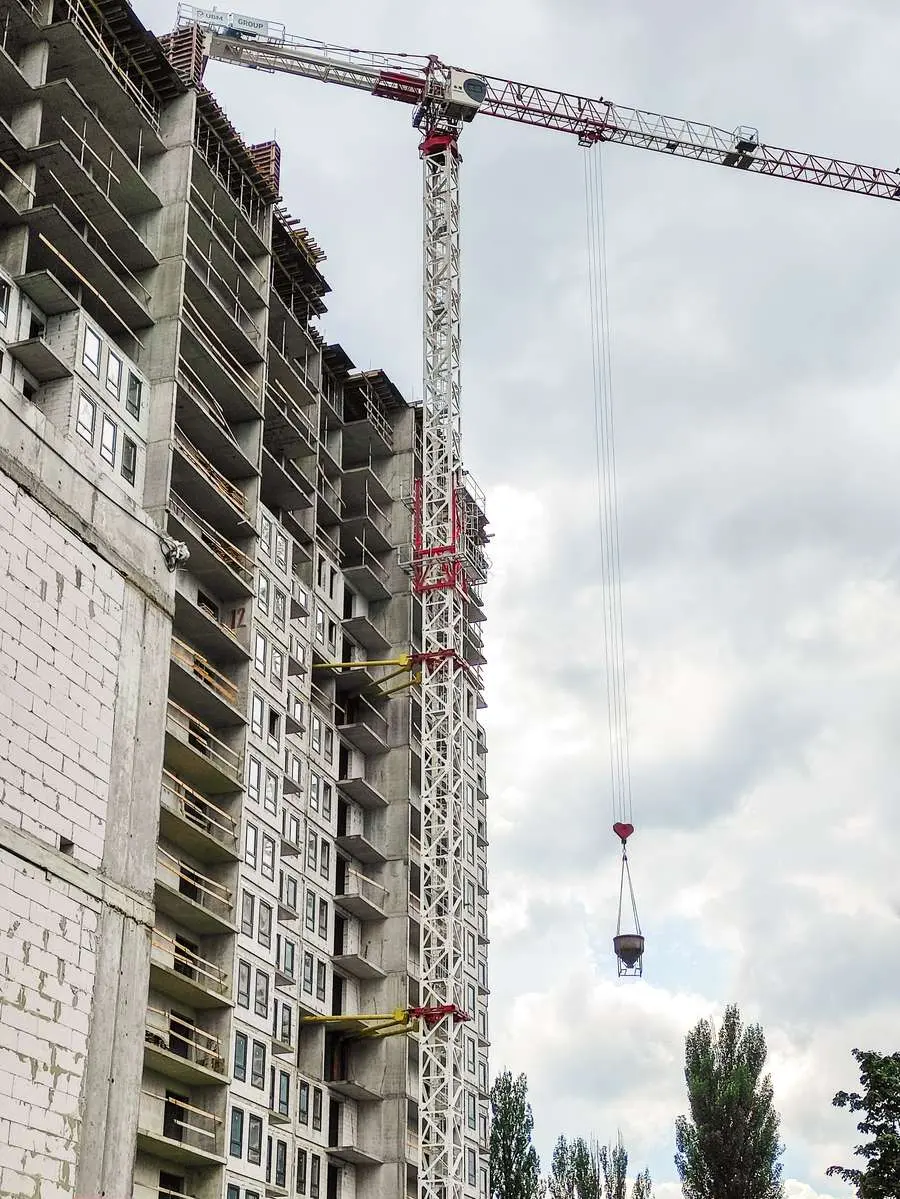

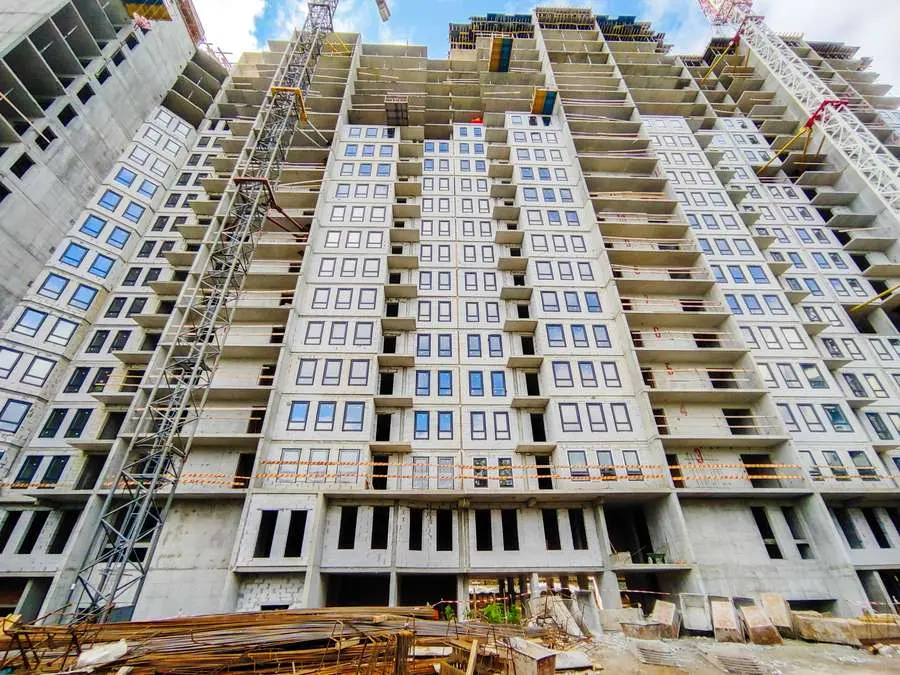

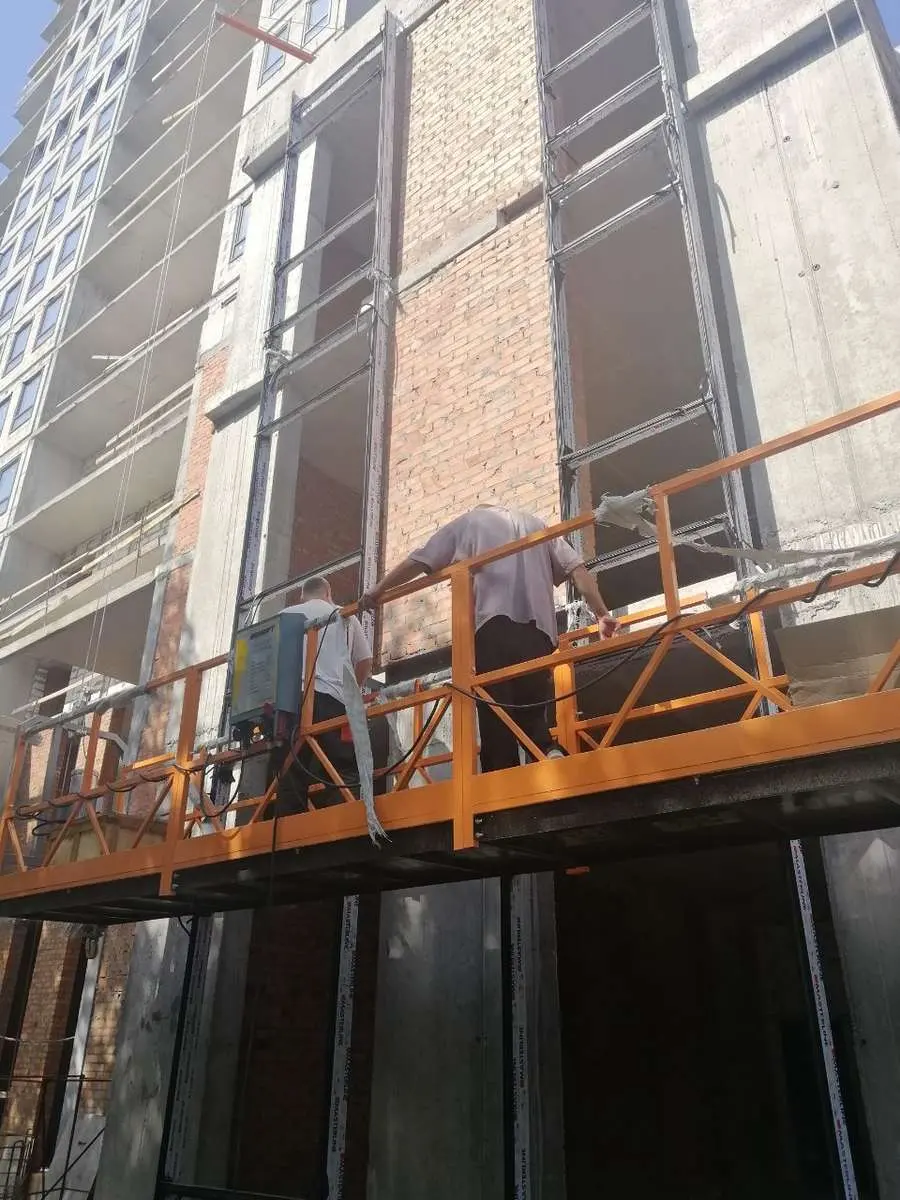

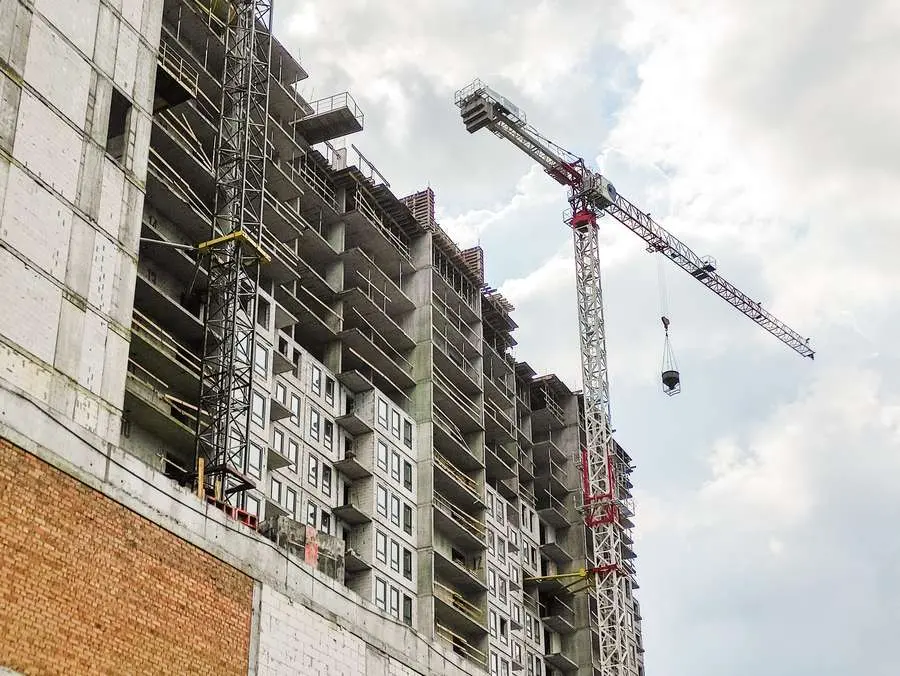

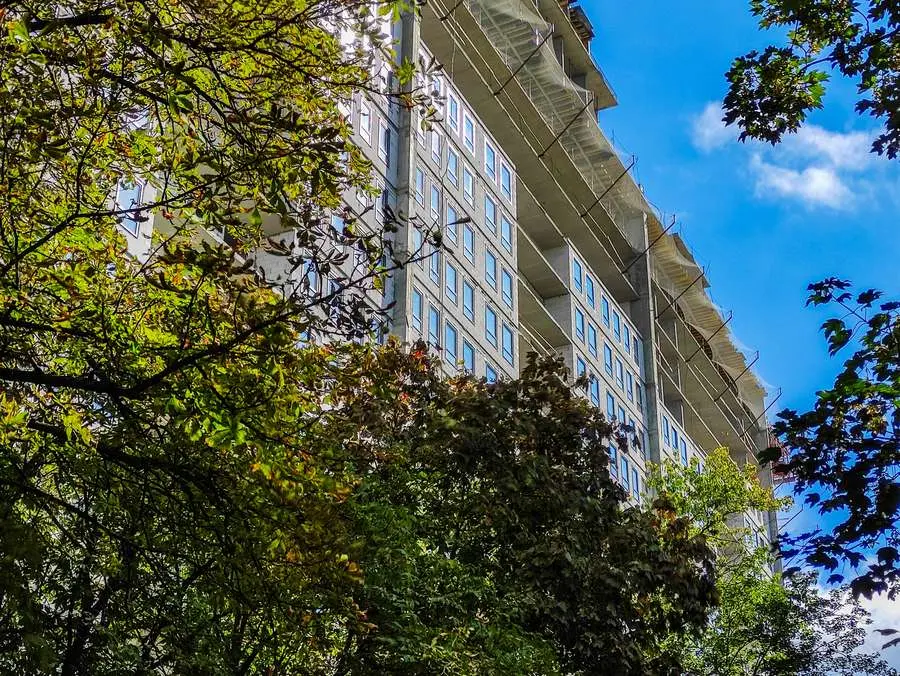

У 1-й секції HappyHouse готовність мурувальних робіт з 3-го по 17-й поверх на рівні 95%, на 18-му — 40%, на 19-му — 25%, мурування вентканалів покрівлі — 70%. Завершено влаштування вентиляційних блоків і збірних сходових маршів. Змонтовано ПВХ-вікна з 3-го до 16-го поверху, на 17-му — на 95%. ПВХ-балконні двері з 4-го до 16-го — на 80%. Завершено монтаж зливової каналізації з 1-го до 22-го, побутової каналізації на 1–17 поверхах, системи водопостачання В1 з 1-го до 21-го та водопостачання Т3, Т4 з 1-го до 17-го, опалення — з 3-го до 21-го, консолей і компенсаторів з 3-го до 21-го.

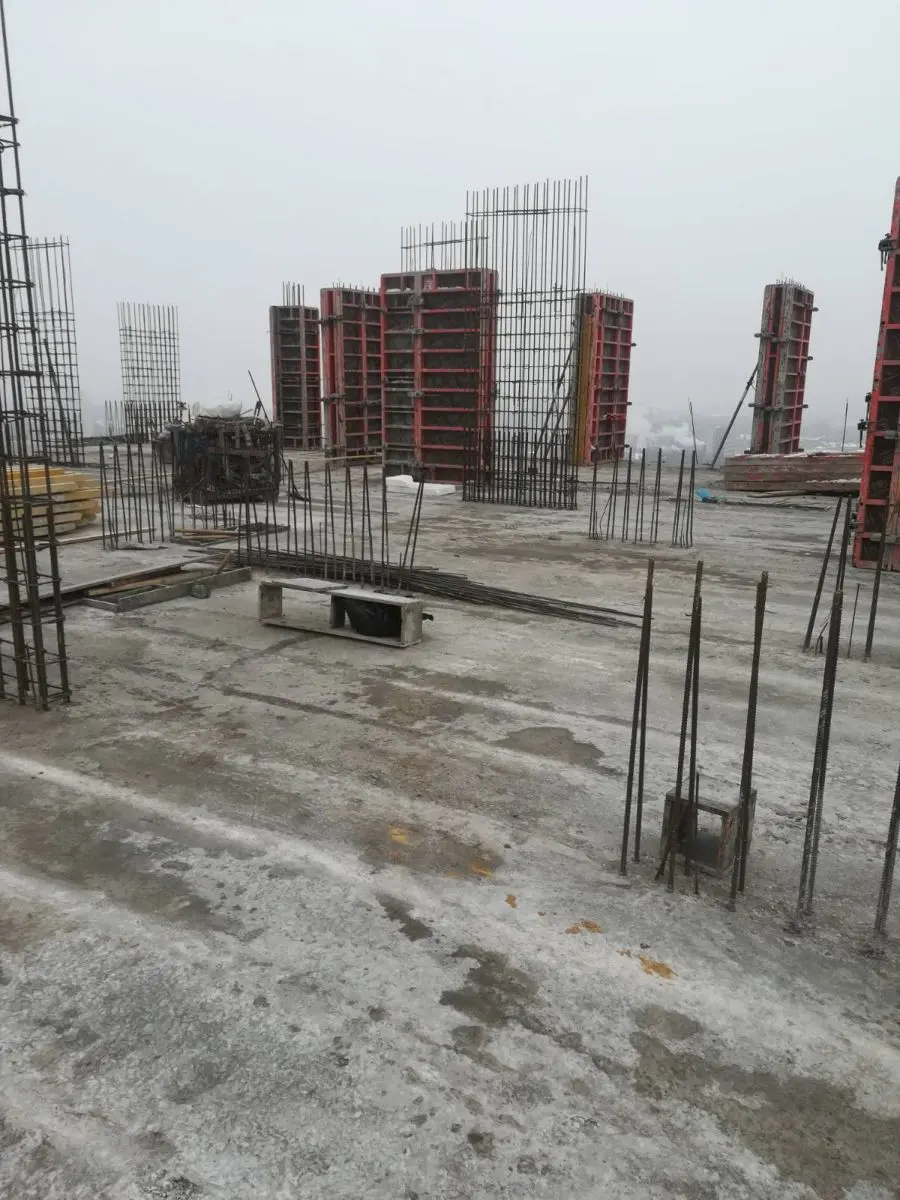

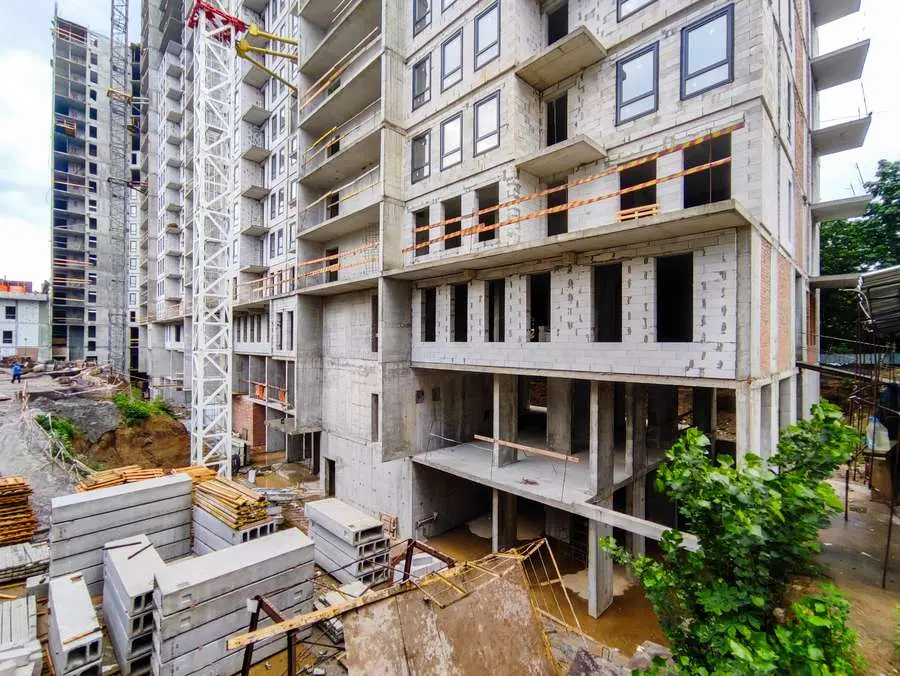

У секції 2 готовність вертикальних елементів 24-го поверху — 30%. Мурувальні роботи з 3-го по 17-й поверх виконані на 95%, на 18-му — 20%, на 19-му — 10%. Завершено влаштування збірних сходових маршів на 23-му поверсі і вентиляційних блоків на 19-му, на 20-му — рівень готовності 50%. Завершено монтаж ПВХ-вікон з 3-го по 15-й поверх, на 16-му — 95%. Готовність ПВХ-балконних дверей на 4–16 поверхах — 80%. На 100% влаштовано зливову каналізацію на 1–22 поверхах і побутову каналізацію з 1-го до 14-го, систему водопостачання В1 на 1–22 поверхах, водопостачання Т3, Т4 на 1–22, опалення на 3–22 поверхах, консолей і компенсаторів з 3-го до 23-го.

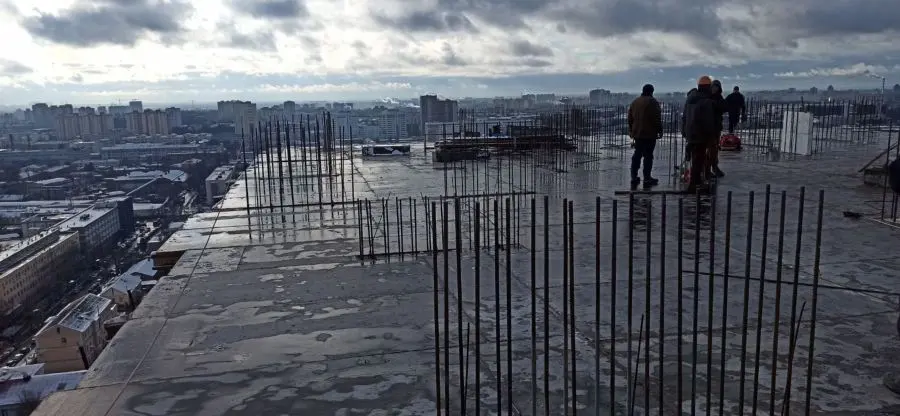

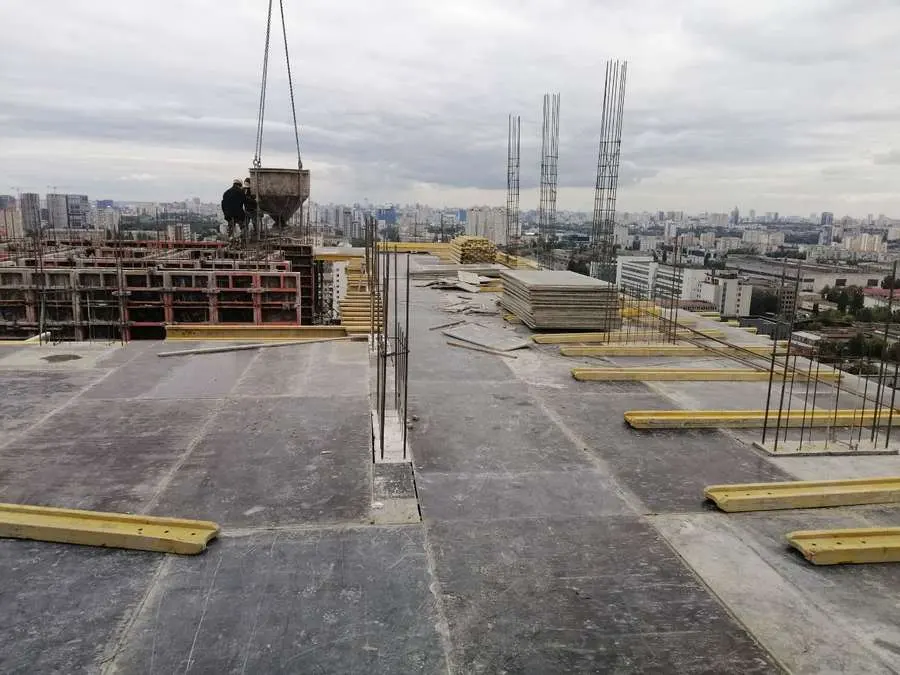

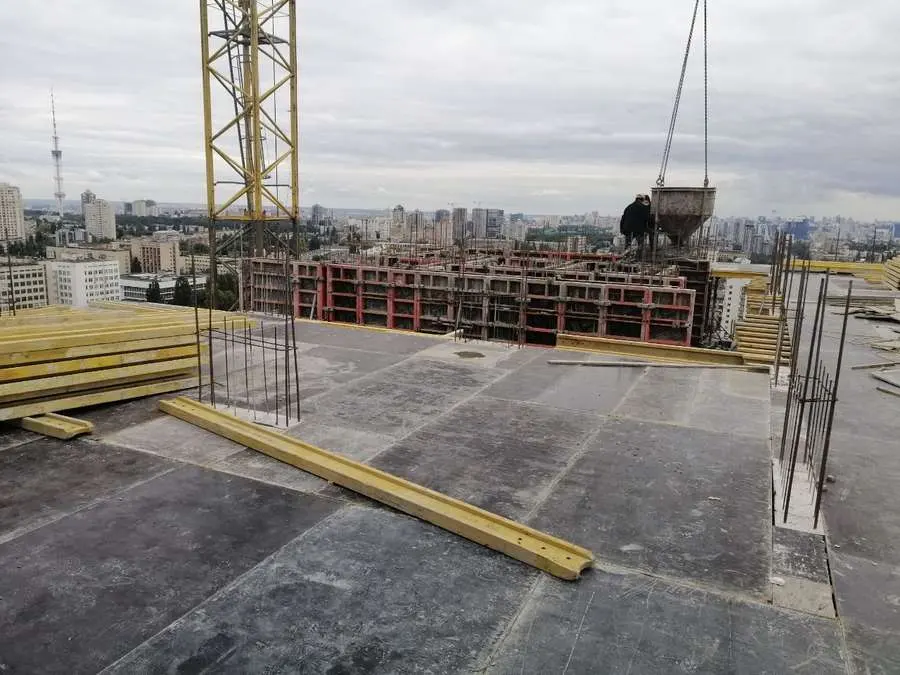

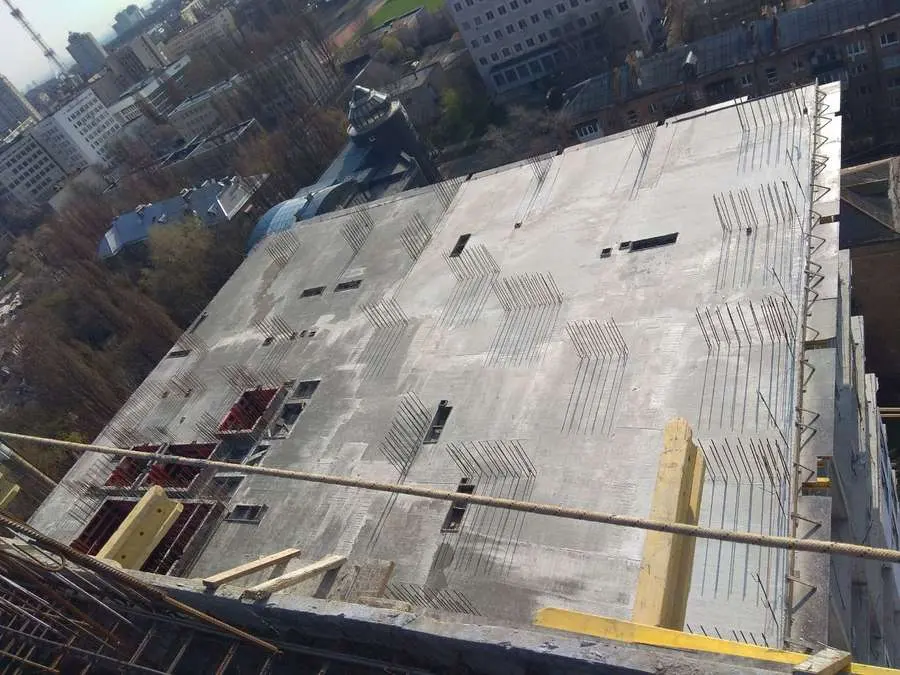

У секції 3 на 100% споруджено плиту перекриття 23-го поверху. Мурувальні роботи з 3-го по 17-й виконані на 95%, на 18-му — на 80%, на 19-му — на 60%. Влаштовано збірні сходові марші 18-го поверху. На 100% влаштовано ПВХ-вікна з 3-го по 14-й поверх, на 15-му — 95%. Готовність ПВХ-балконних дверей з 4-го по 16-й — 80%. Повністю готова зливова каналізація з 3-го по 21-й поверх і побутова — з 3-го по 14-й.

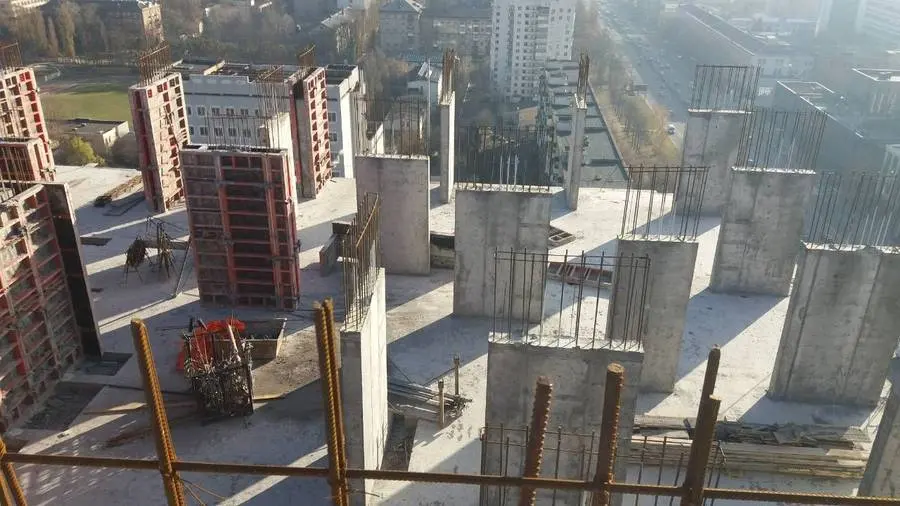

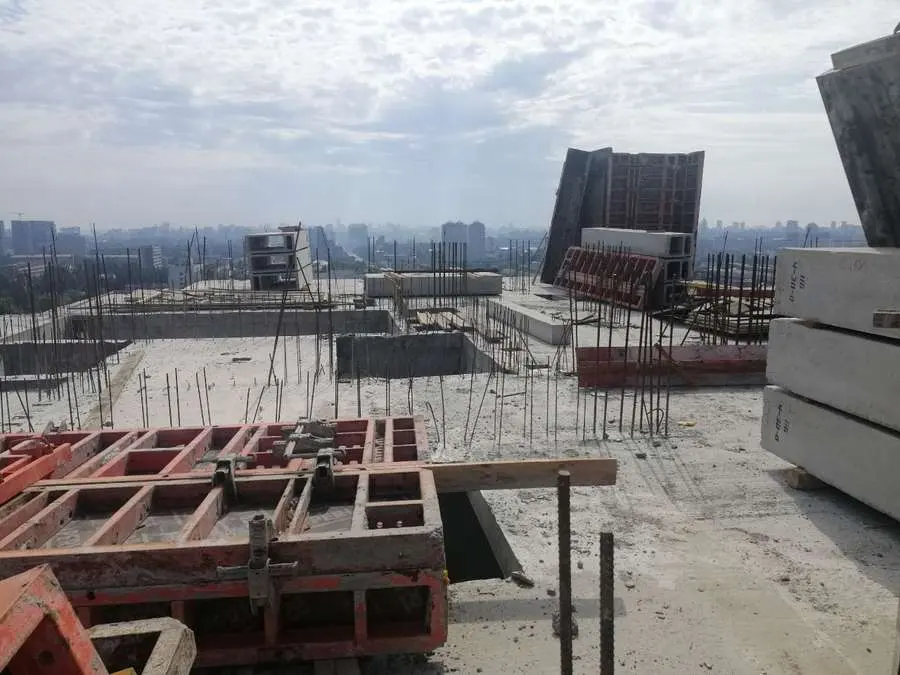

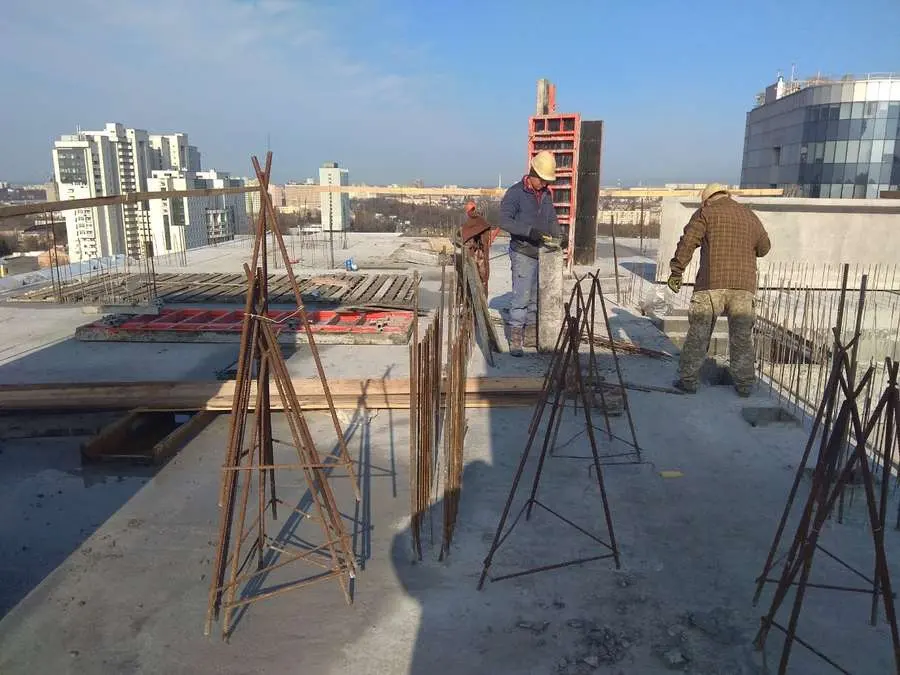

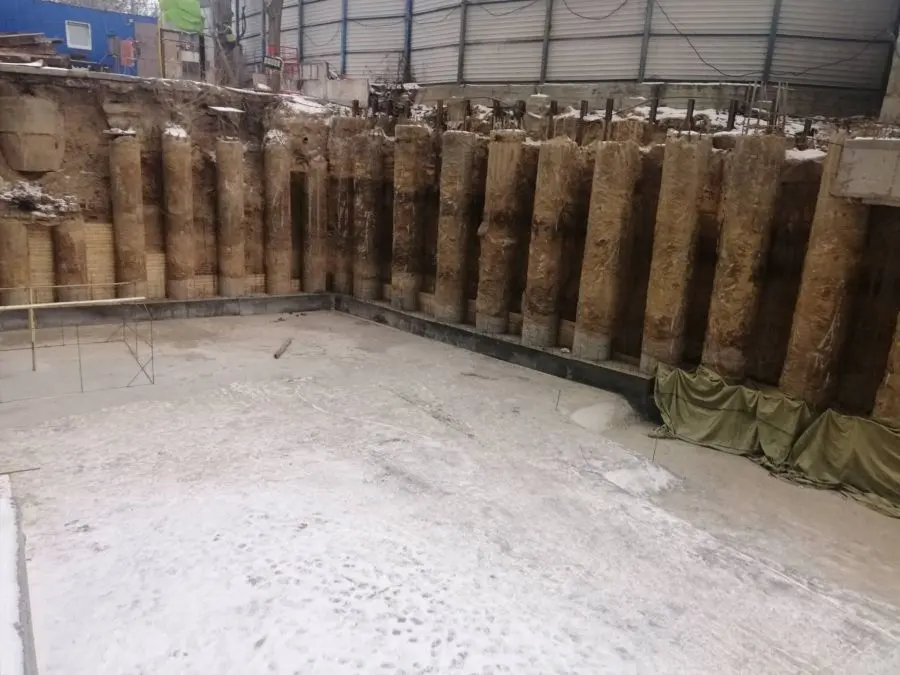

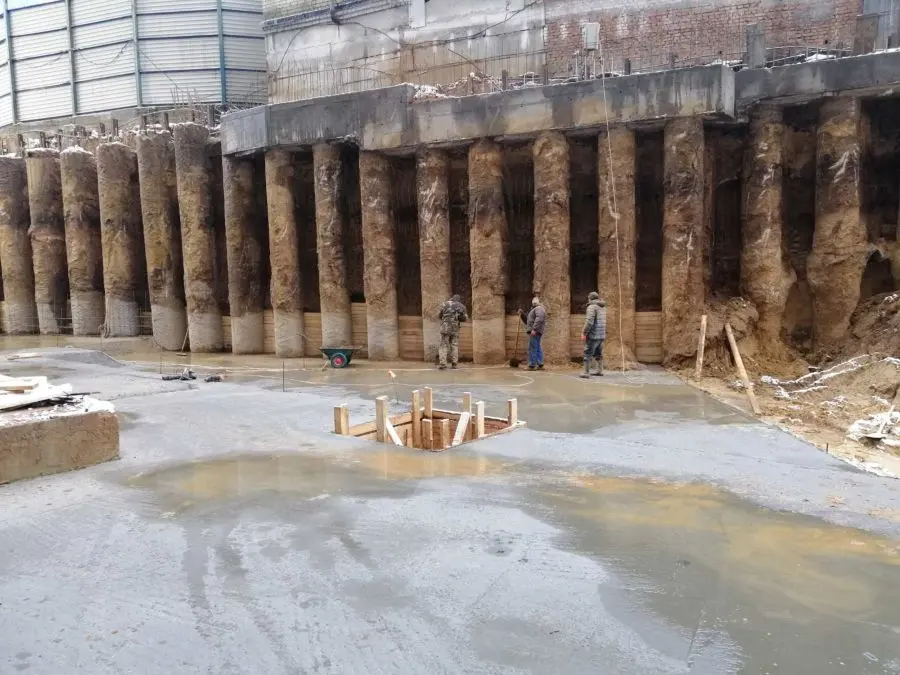

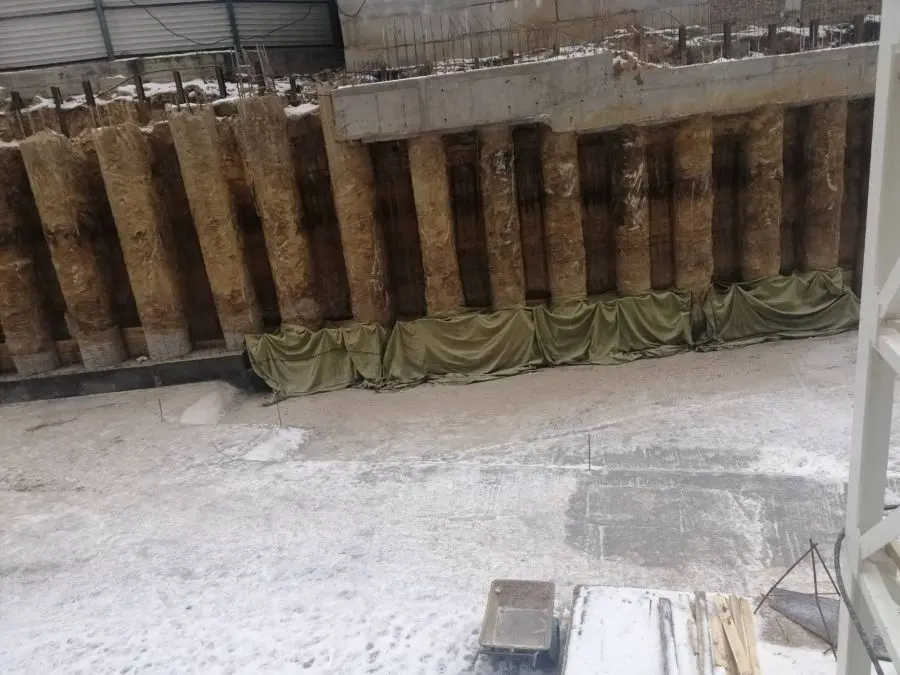

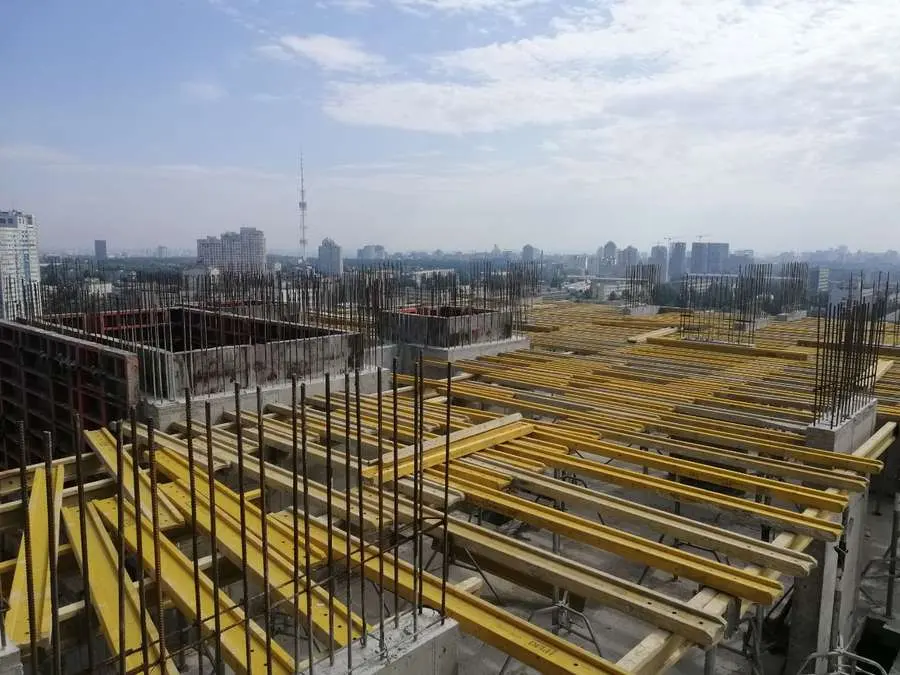

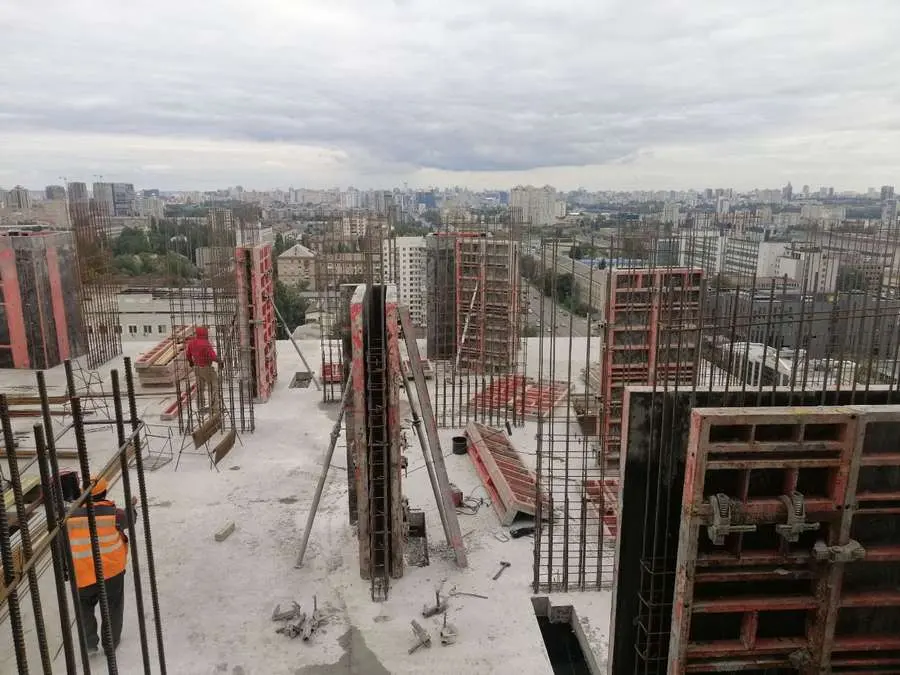

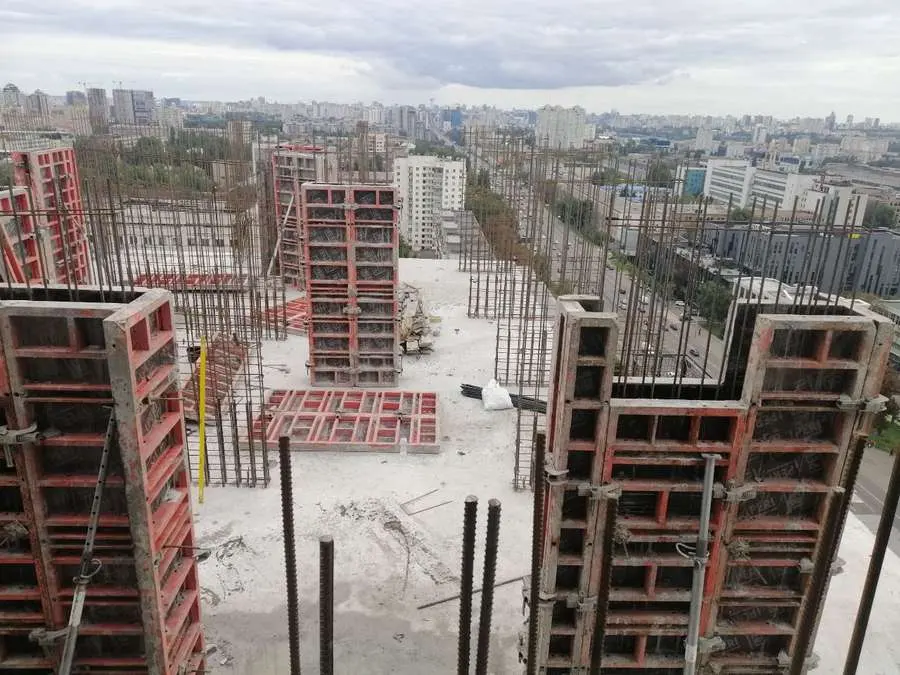

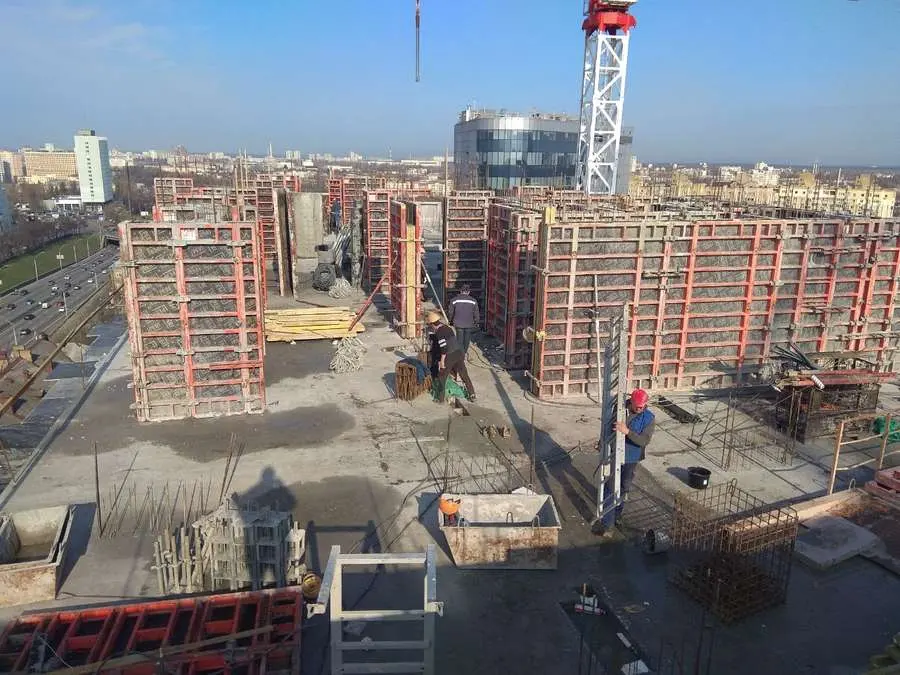

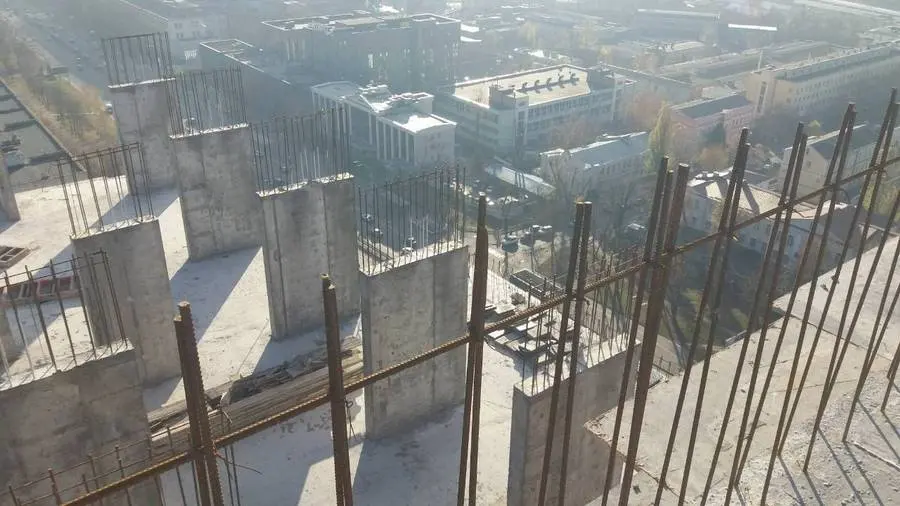

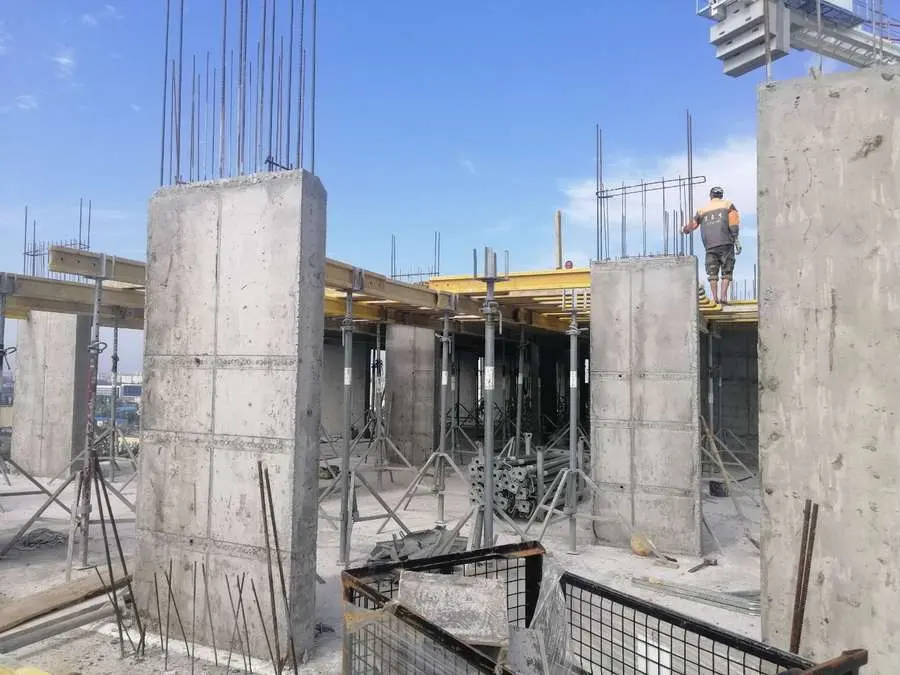

У секції 4 завершено влаштування плити перекриття 23-го поверху, готовність вертикальних конструкцій 24-го — 20%. Мурувальні роботи з 3-го по 17-й виконані на 95%, на 18-му — на 45%, на 19-му — на 25%. Завершено влаштування вентиляційних блоків на 20-му поверсі і збірні сходові марші на 16-му. На 100% влаштовані ПВХ-вікна з 3-го по 14-й поверх, на 15-му — 95%. Готовність ПВХ-балконних дверей з 4-го до 14-го — 80%. У паркінгу: на 40% виконано ростверк монолітної балки; виконано бетонну підготовку під ростверк в осях Р/7-Р/9:Р/Д; розпочато роботи з монтажу котловану.
