31 січня 2020 р.

Актуальний хід будівництва та нові фото житлового комплексу Happy House

Секція 4

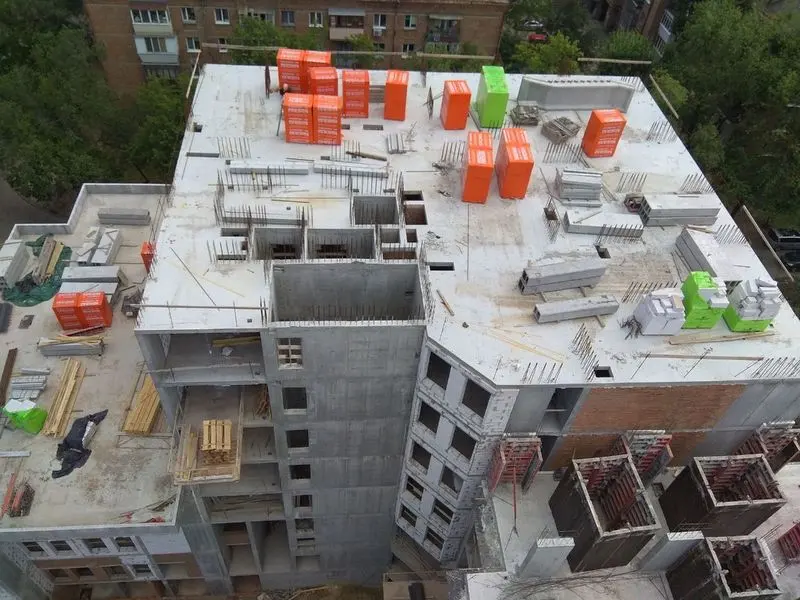

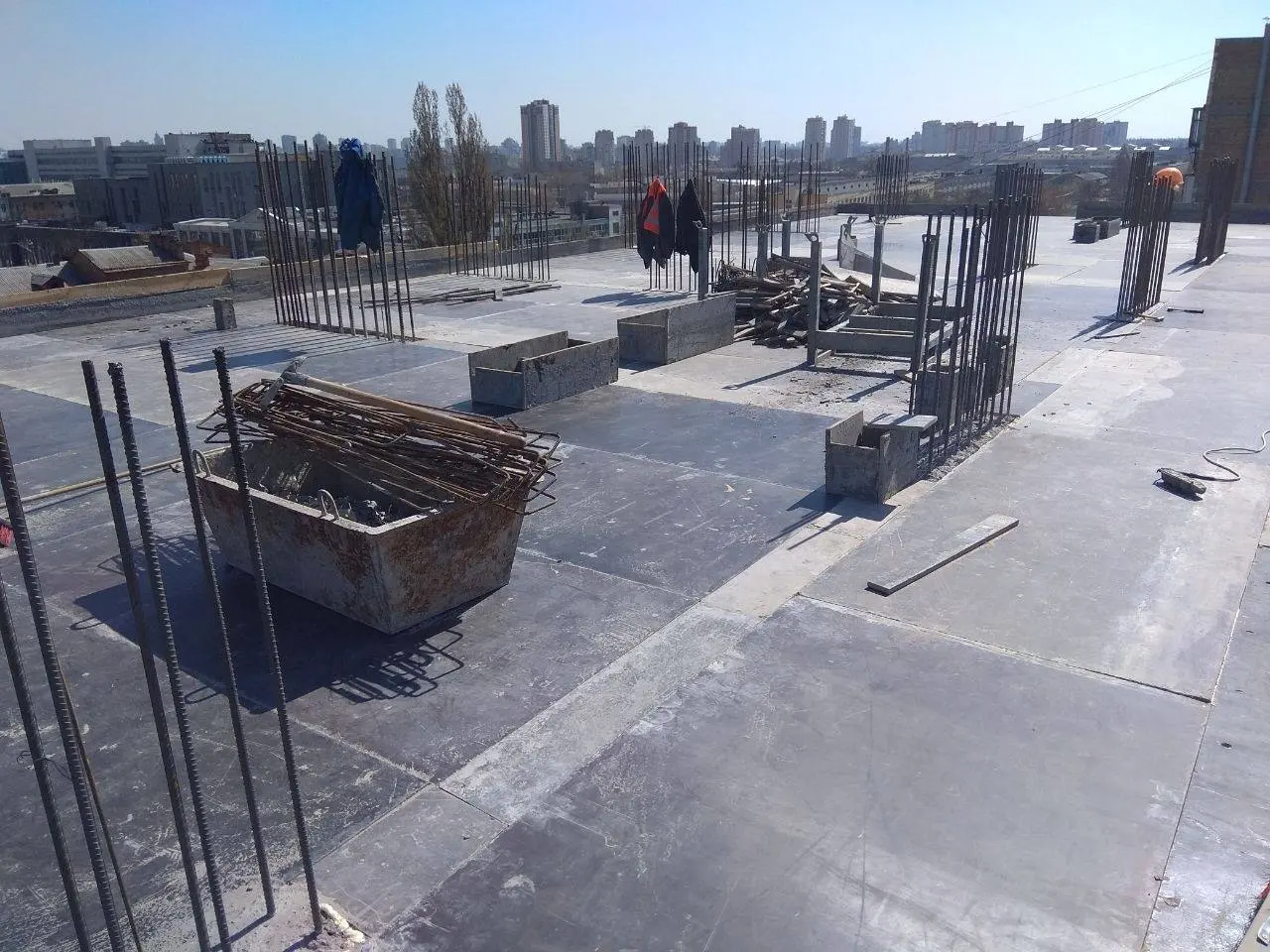

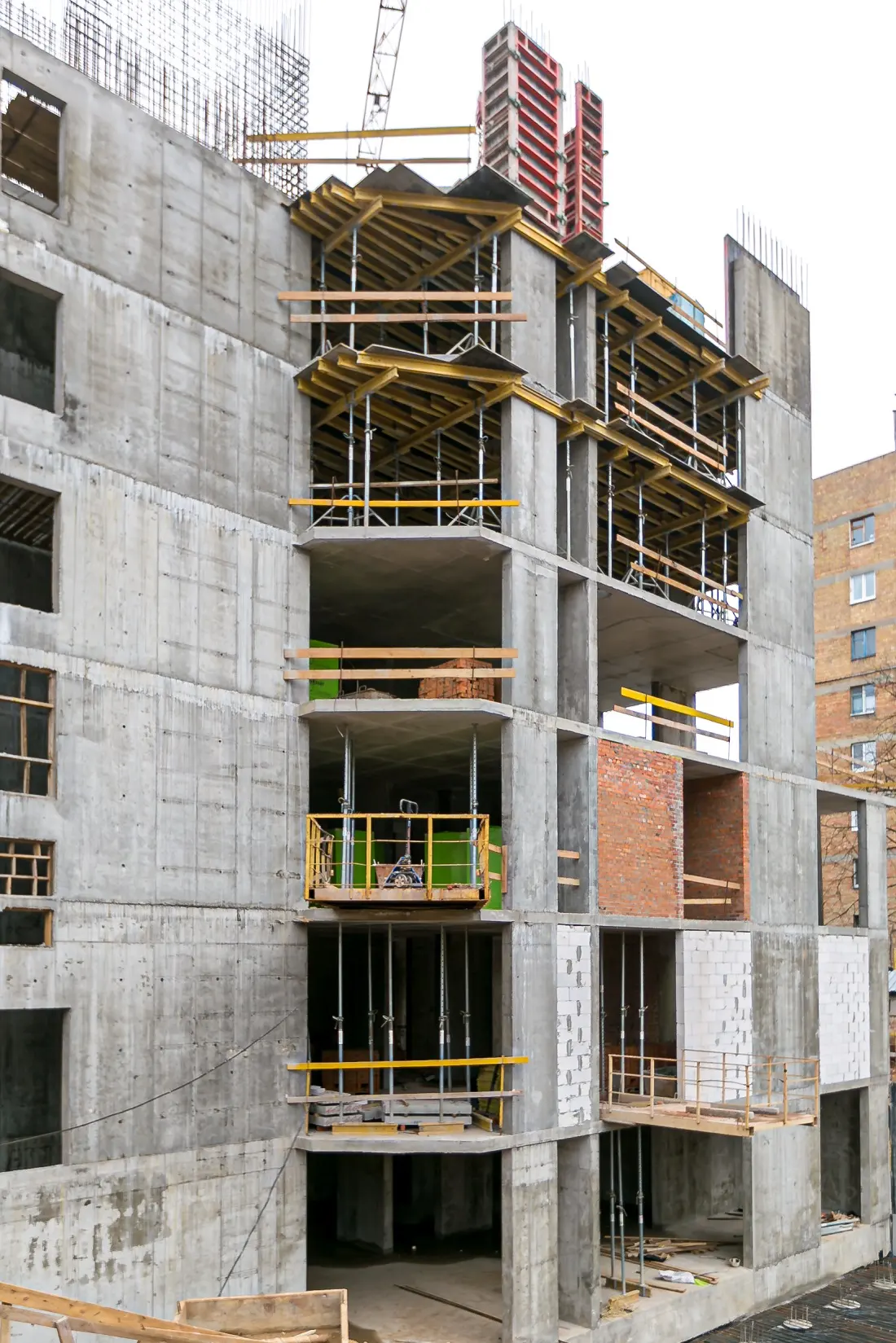

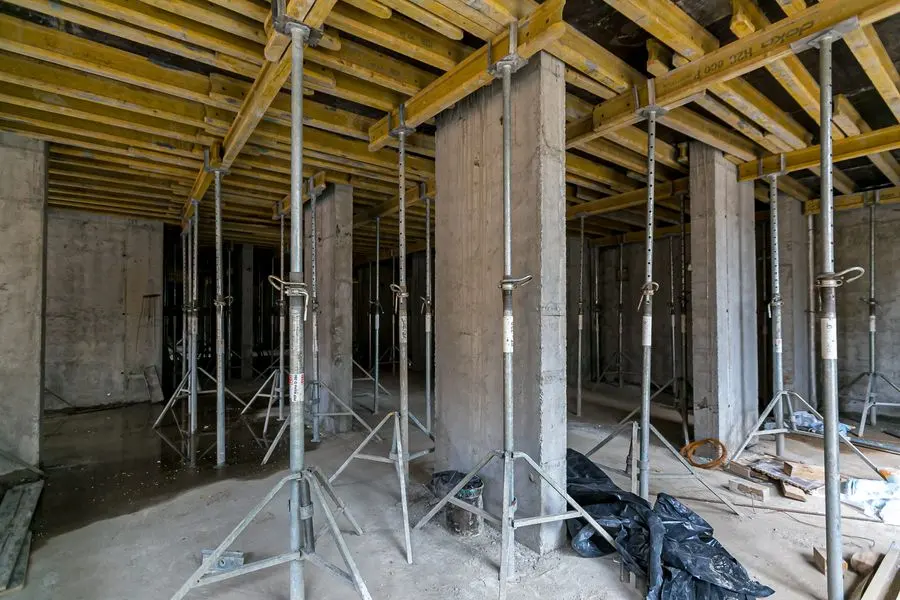

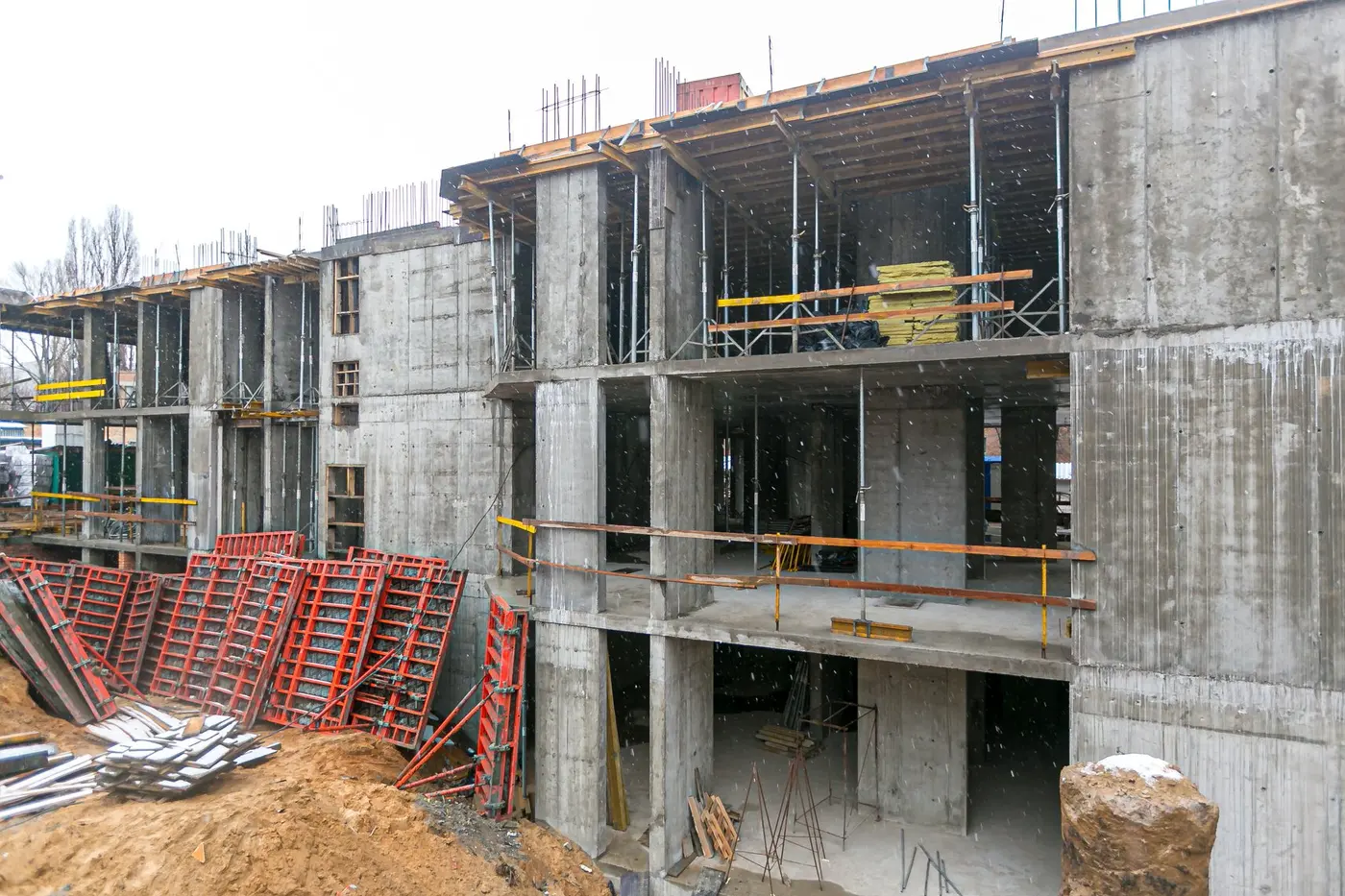

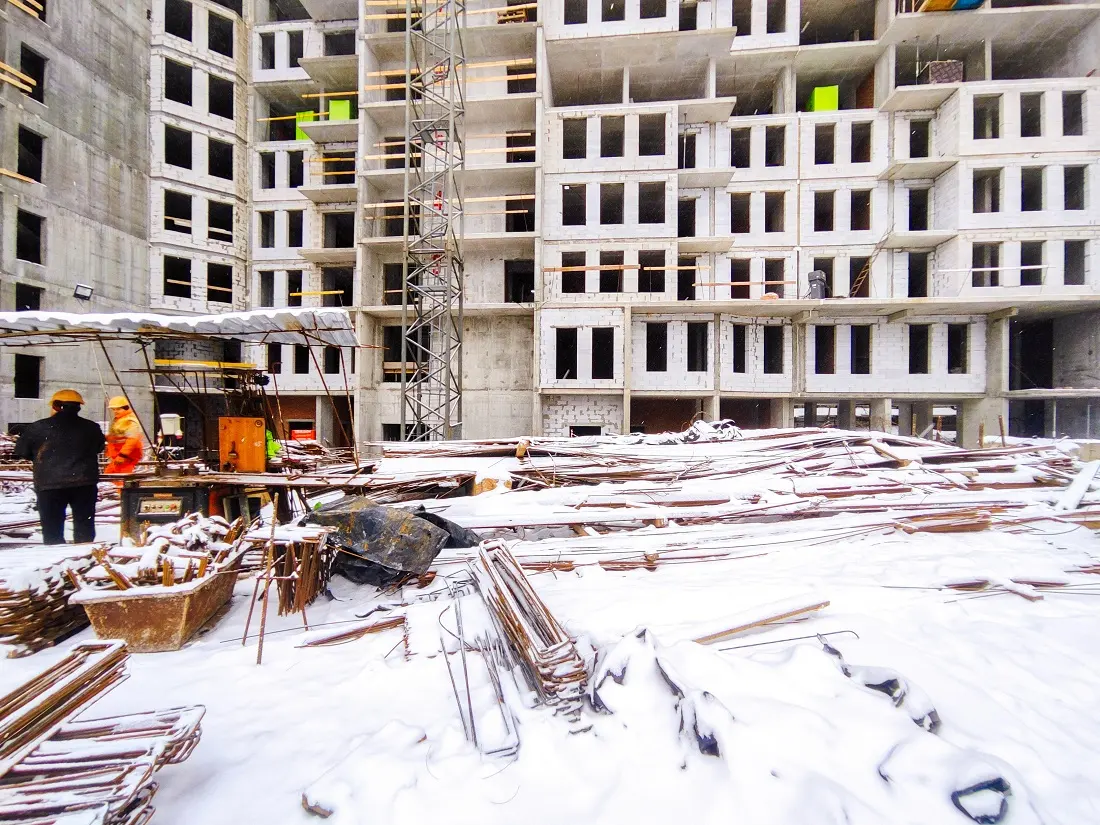

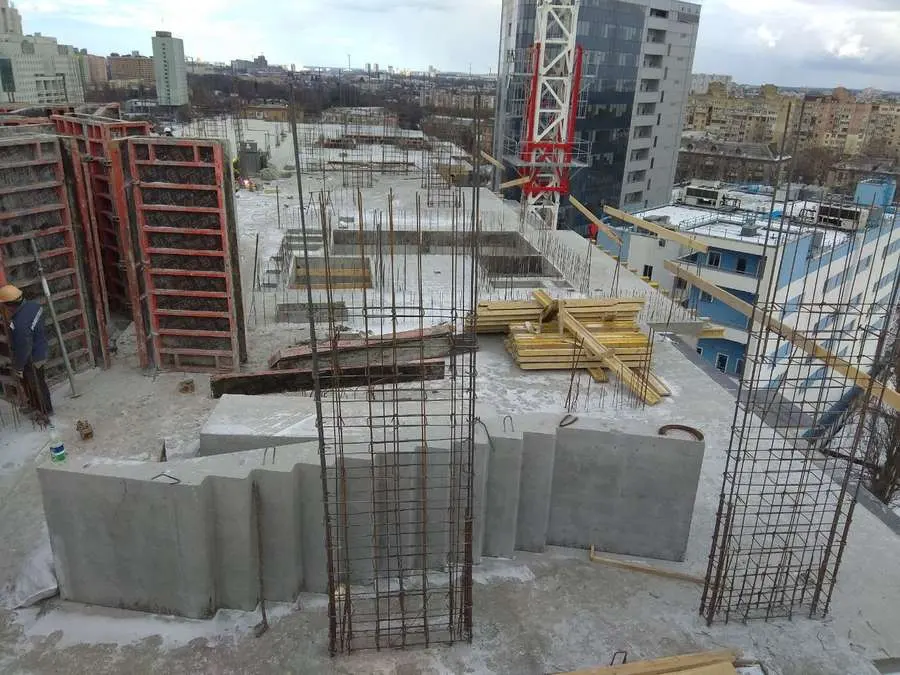

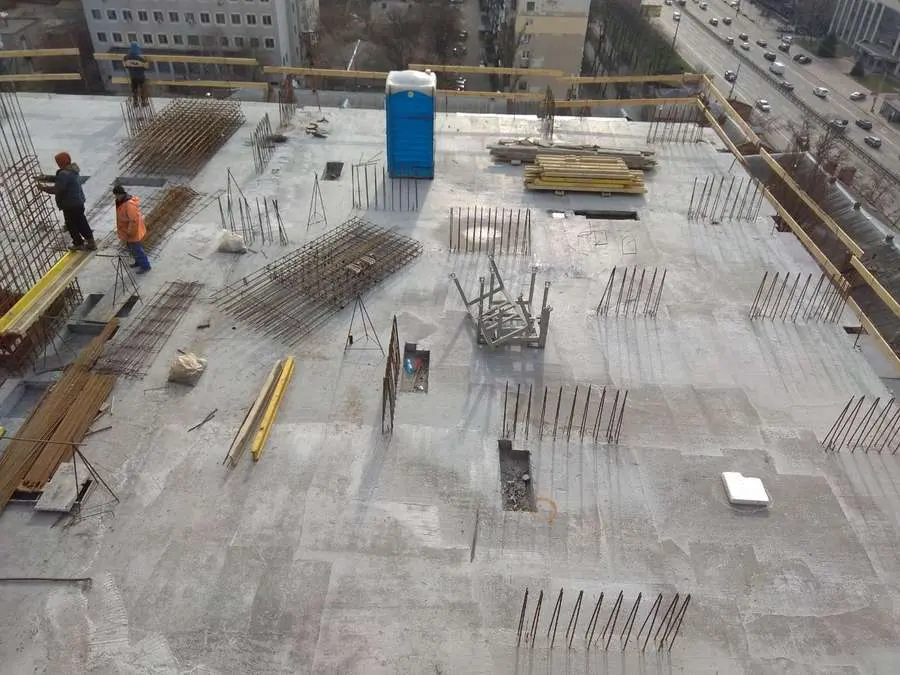

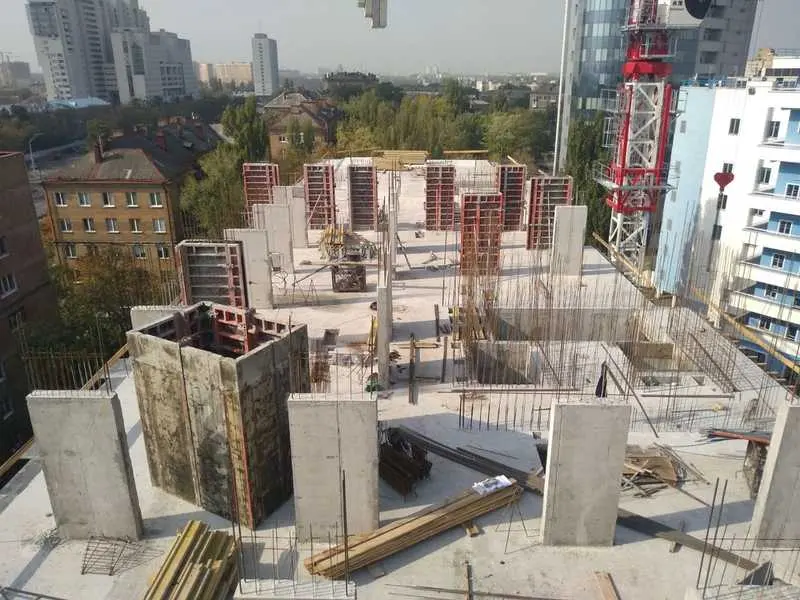

Основні будівельні роботи зосереджені у 4-й секції. Завершено влаштування вертикальних елементів 3-го поверху 4-ї секції. Виконано роботи з влаштування плити покрівлі триповерхової будівлі вбудовано-прибудованого дошкільного навчального закладу.

Секція 1

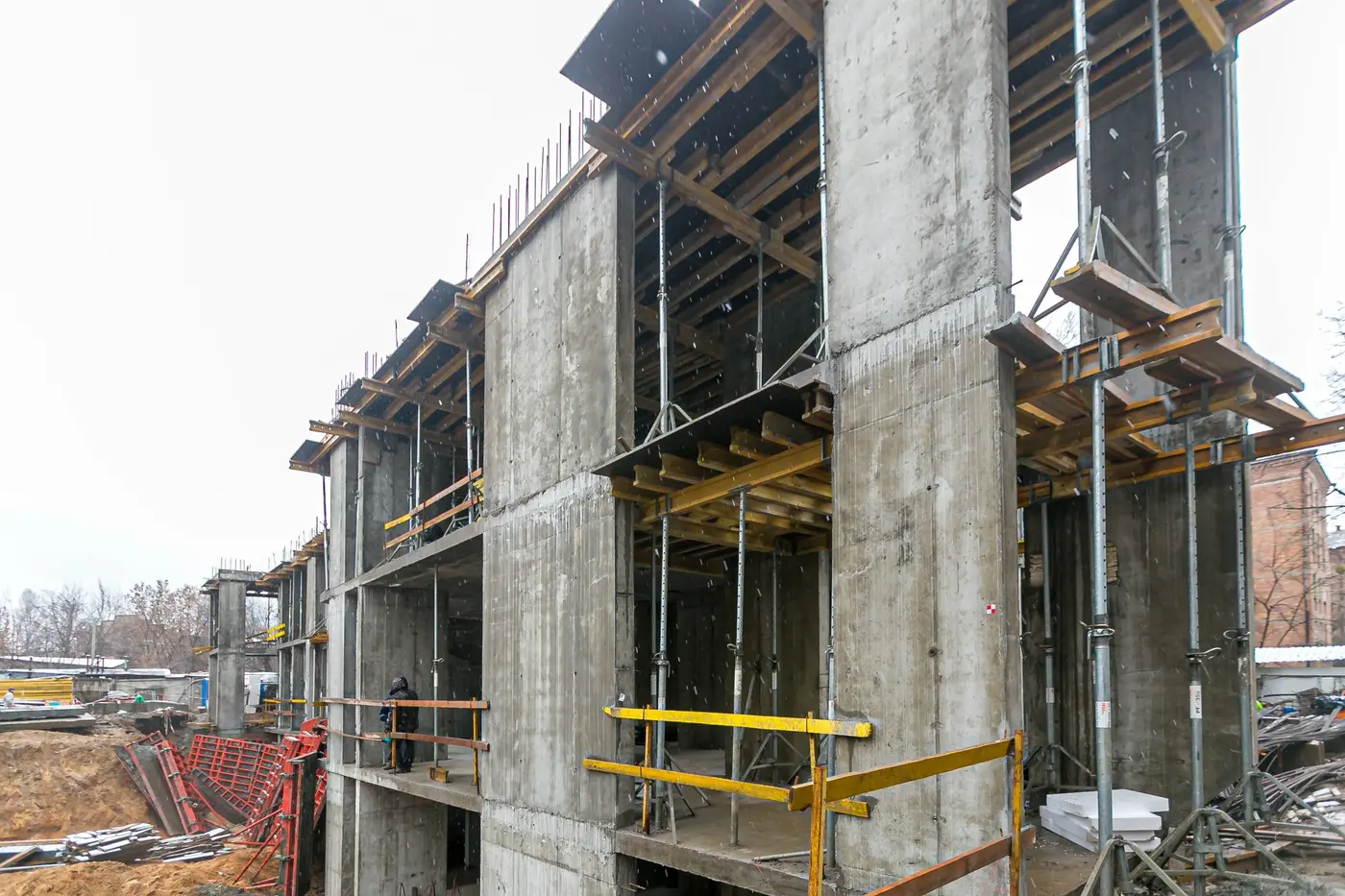

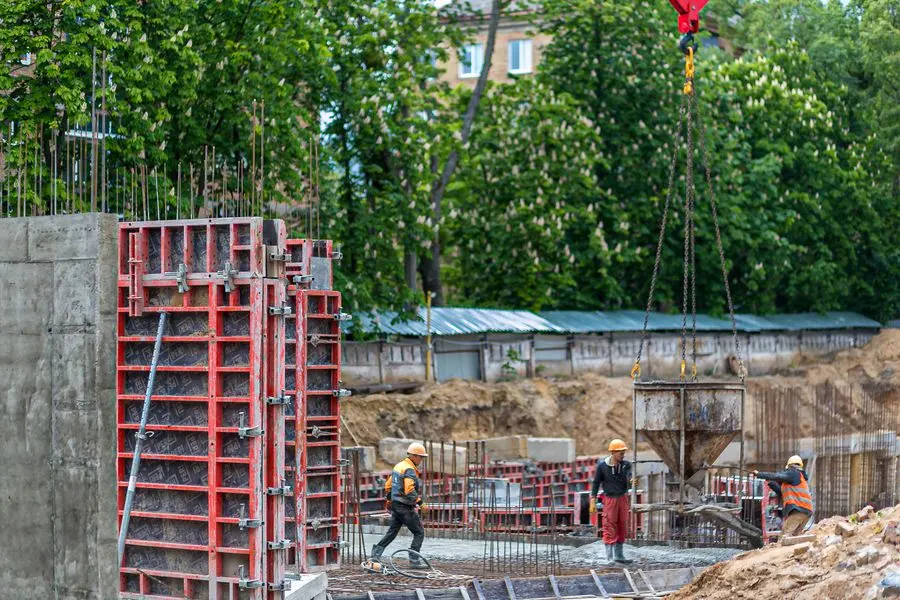

Тривають роботи з влаштування обв'язувальної балки огородження котловану 1-ої секції.

Секції 2 і 3

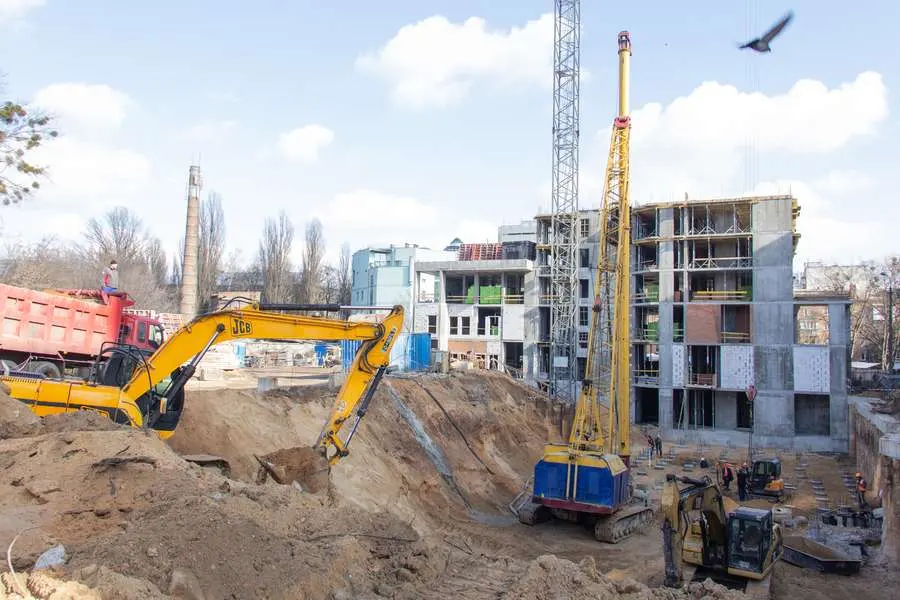

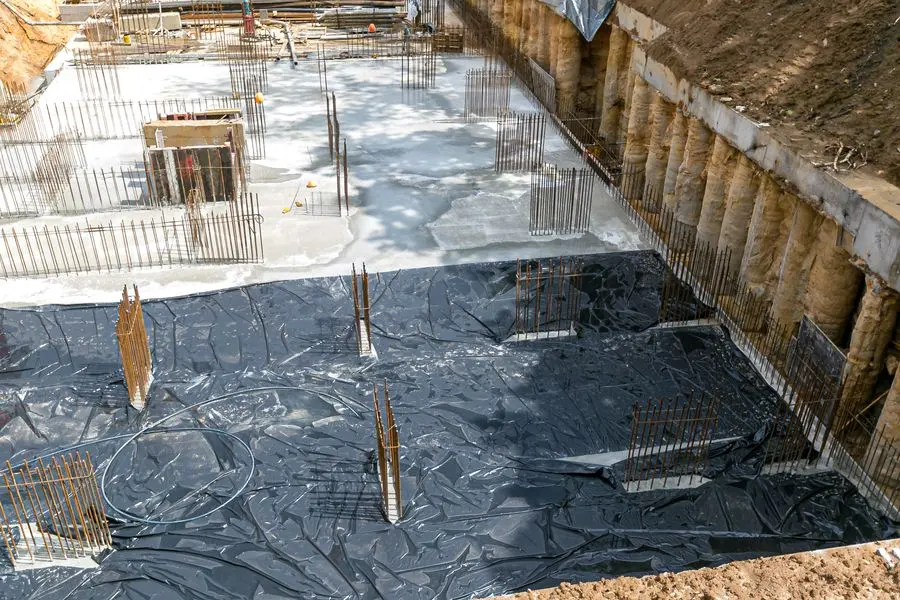

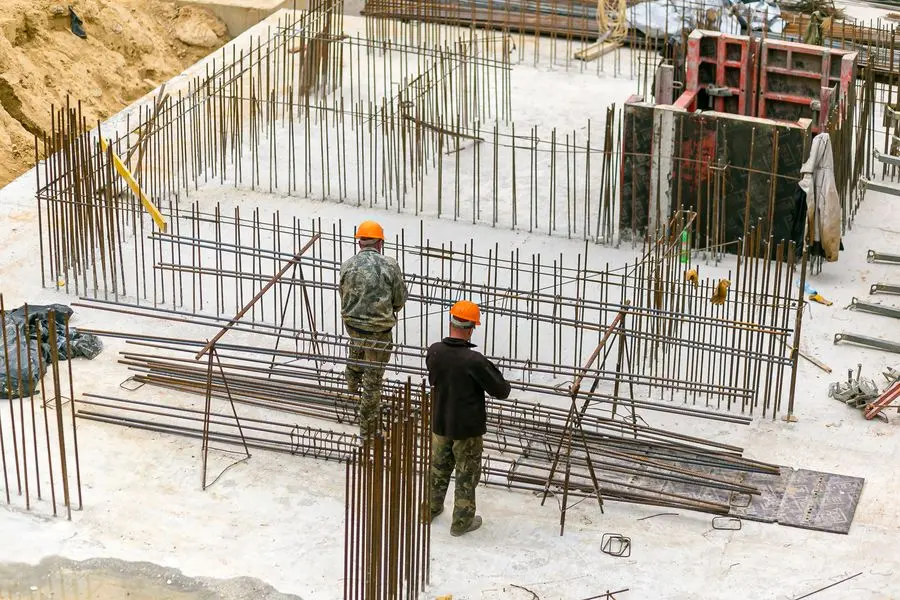

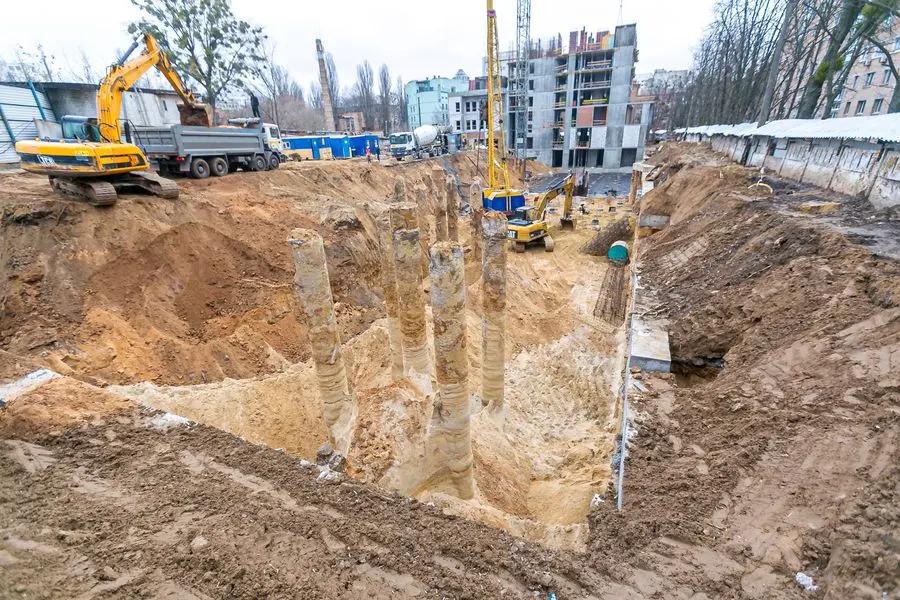

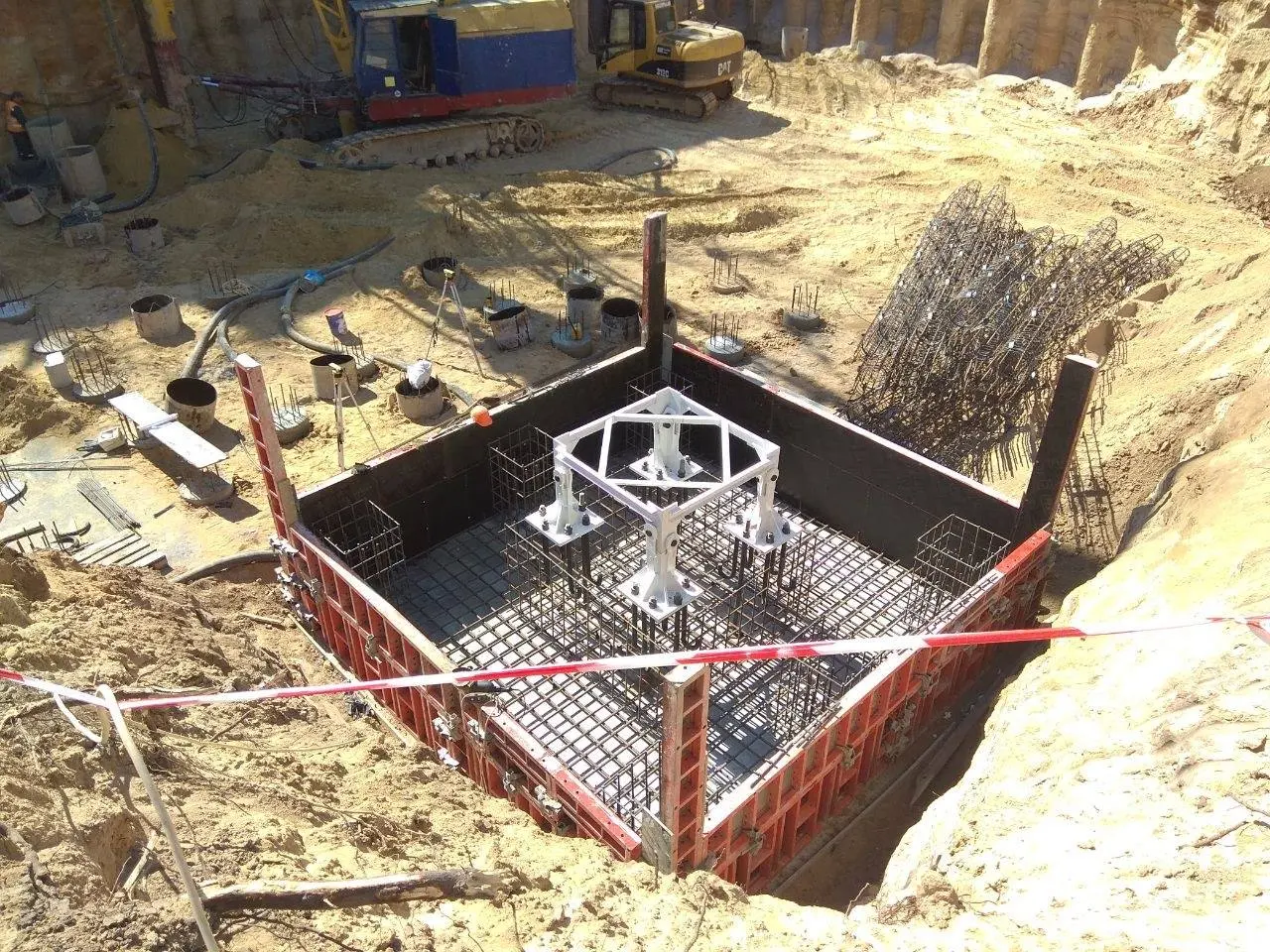

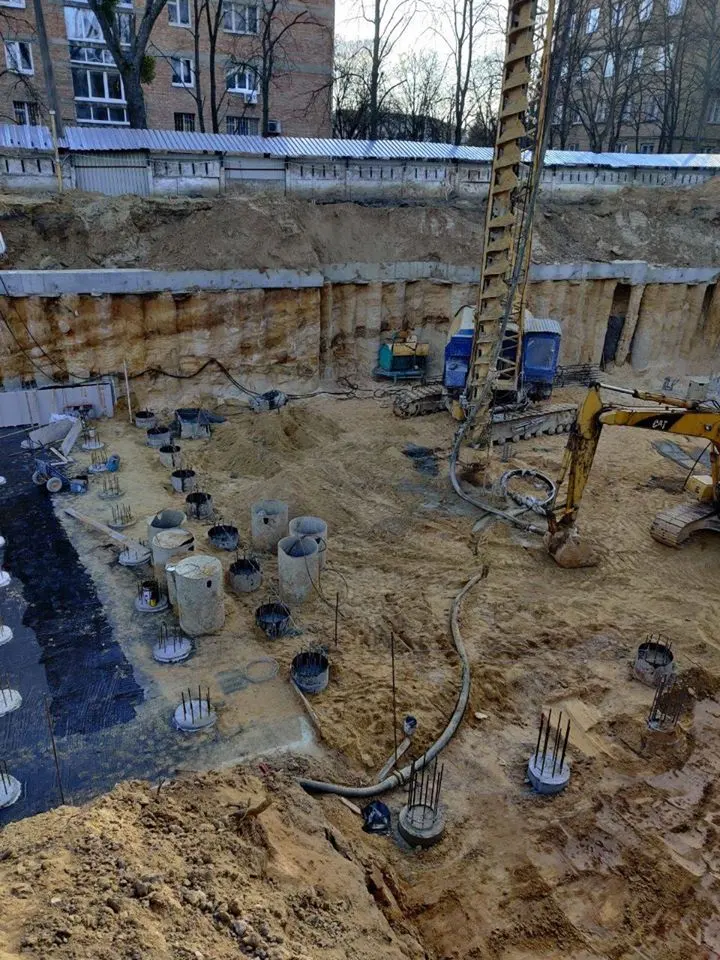

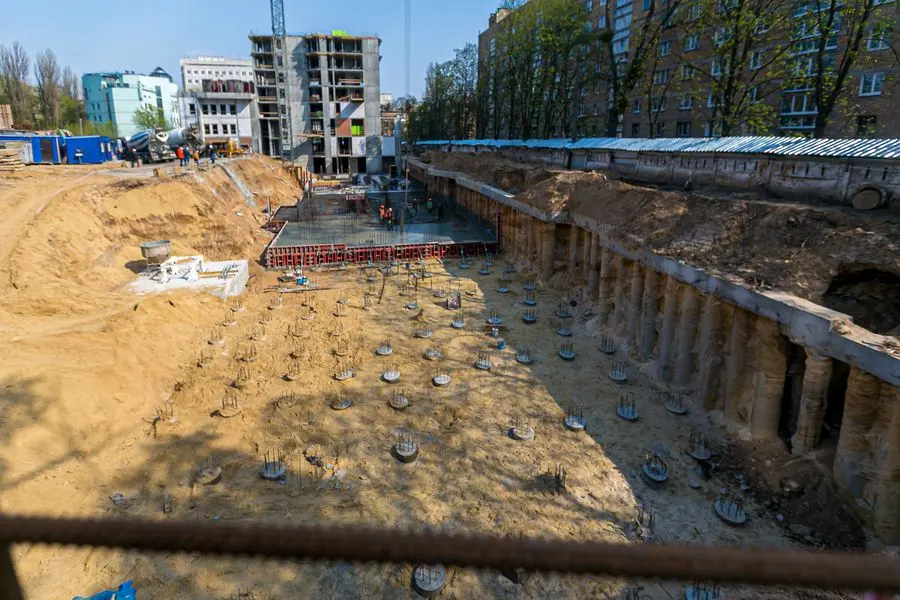

Завершено земляні роботи з влаштування котловану 3-ої секції. Готовність котловану 2-ої секції - 90%. Виконуються підготовчі роботи для влаштування пальового поля 2-ої секції.

NE
Nelli18551 повід. · з 2016
5 лютого 2020 р.

Новости Жилого Комплекса
30.01.2020
Тільки до кінця лютого! У Happy House діють спеціальні умови розтермінування.

SA
SAGA Development413 повід. · з 2017
20 березня 2020 р.

Пропонуємо ознайомитися з ходом будівництва в Happy House.

Секція 4

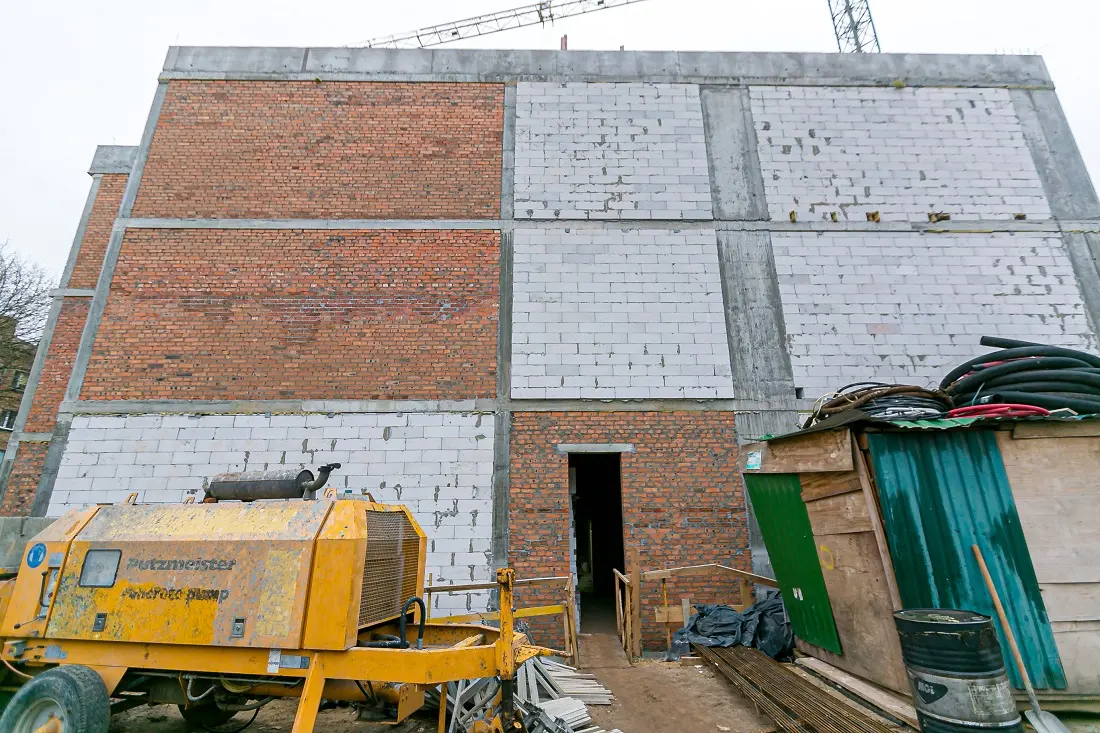

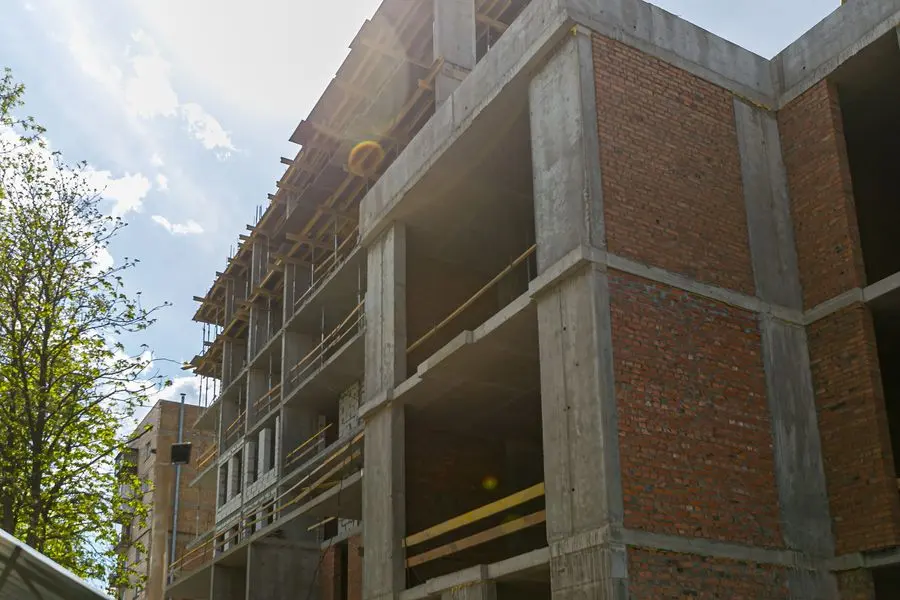

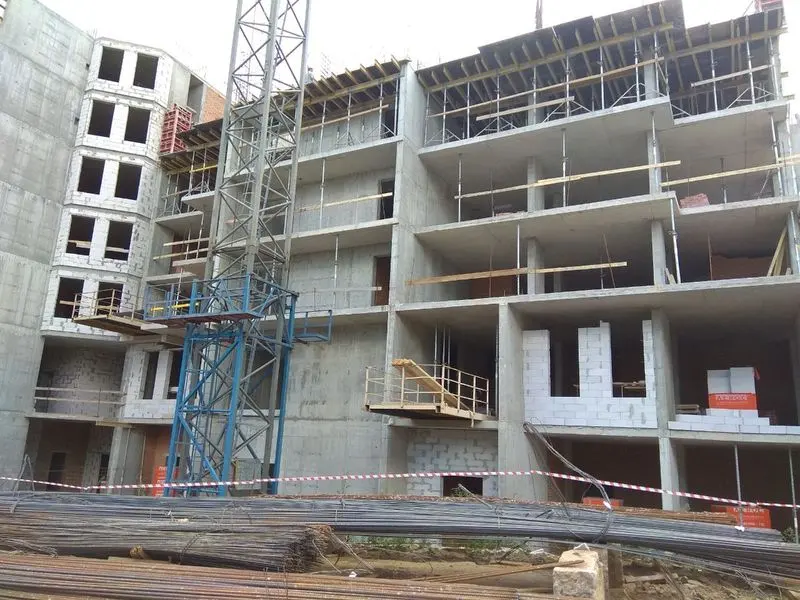

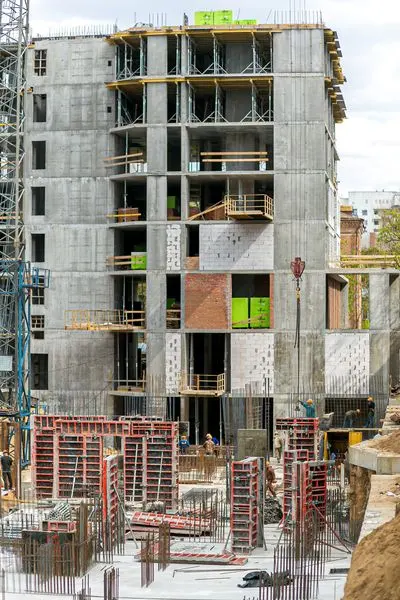

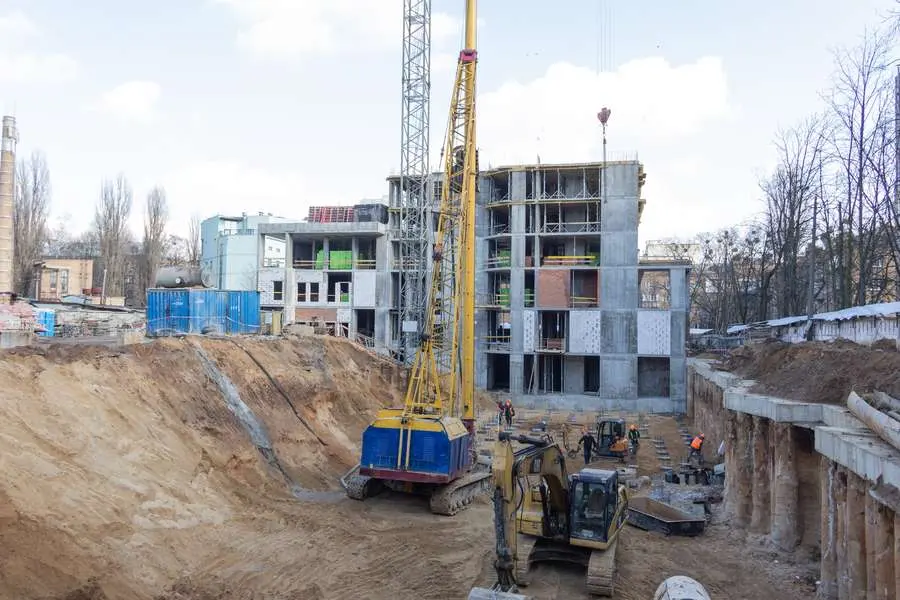

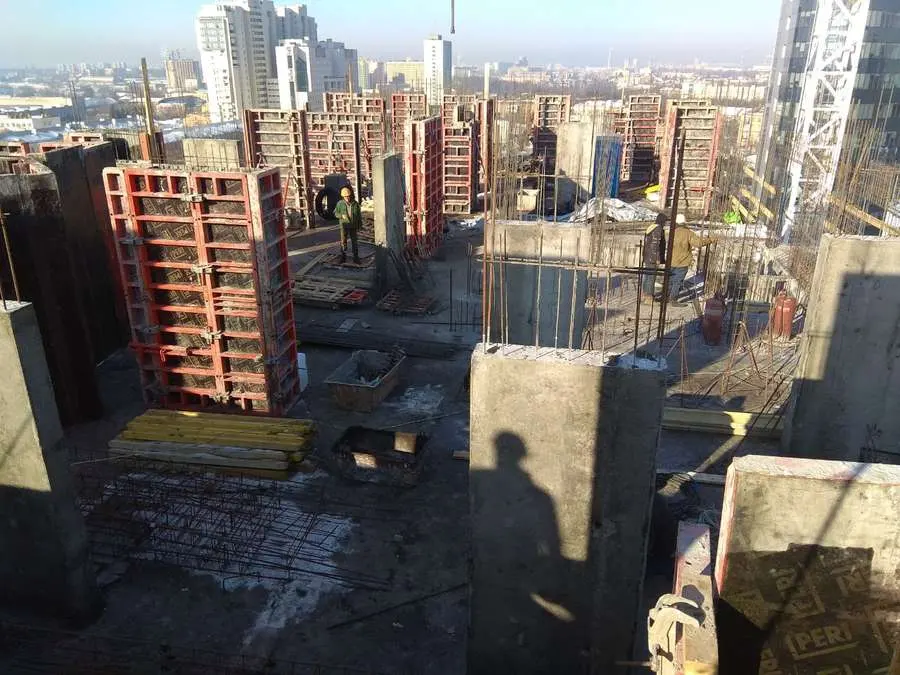

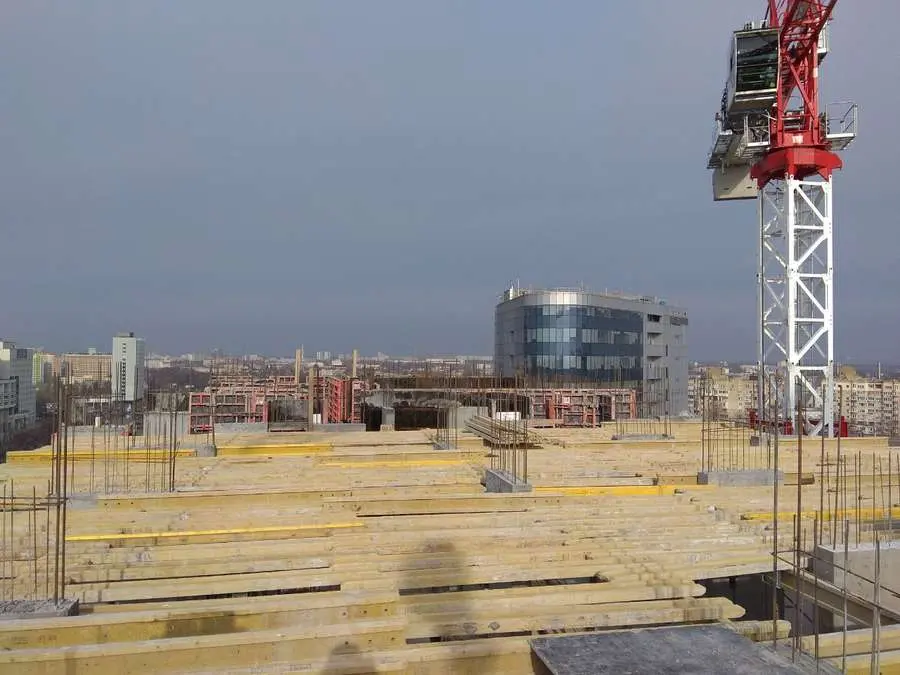

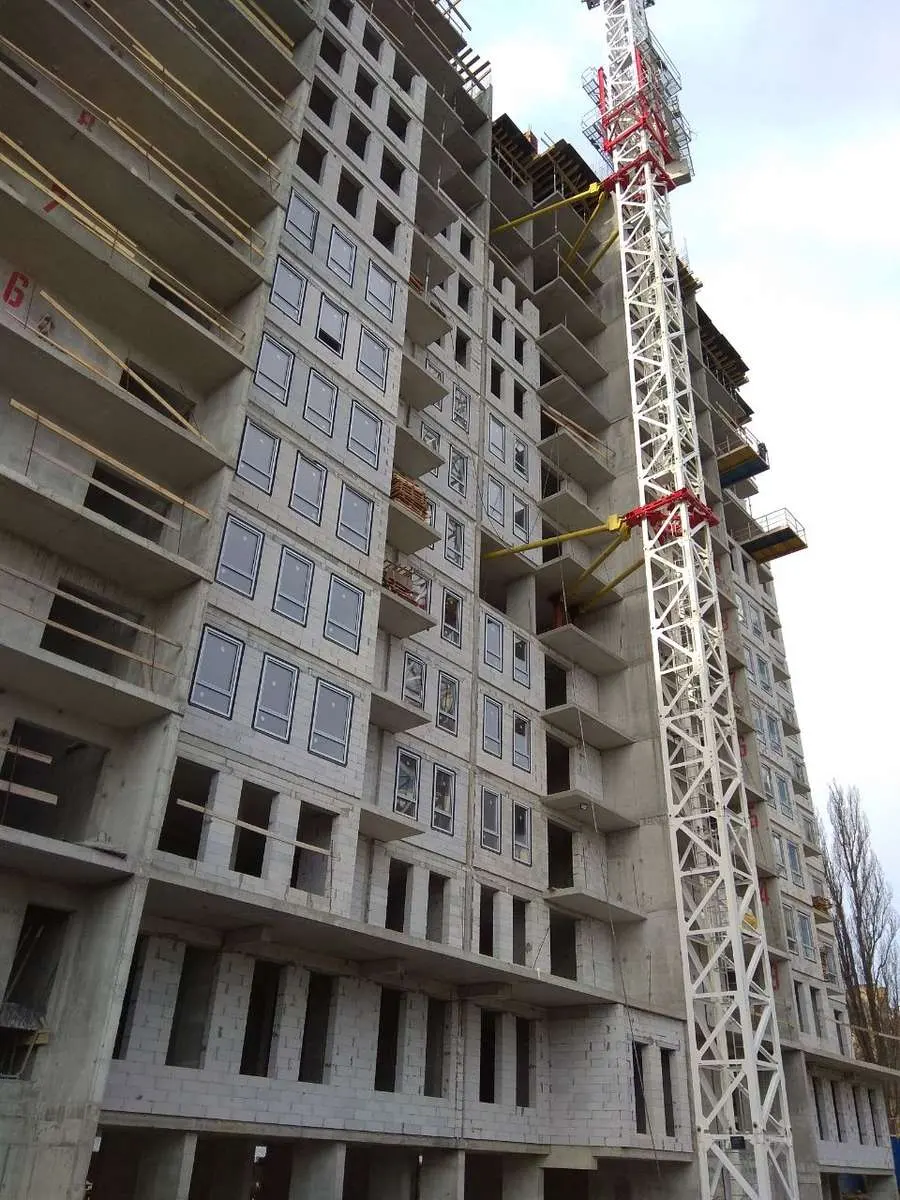

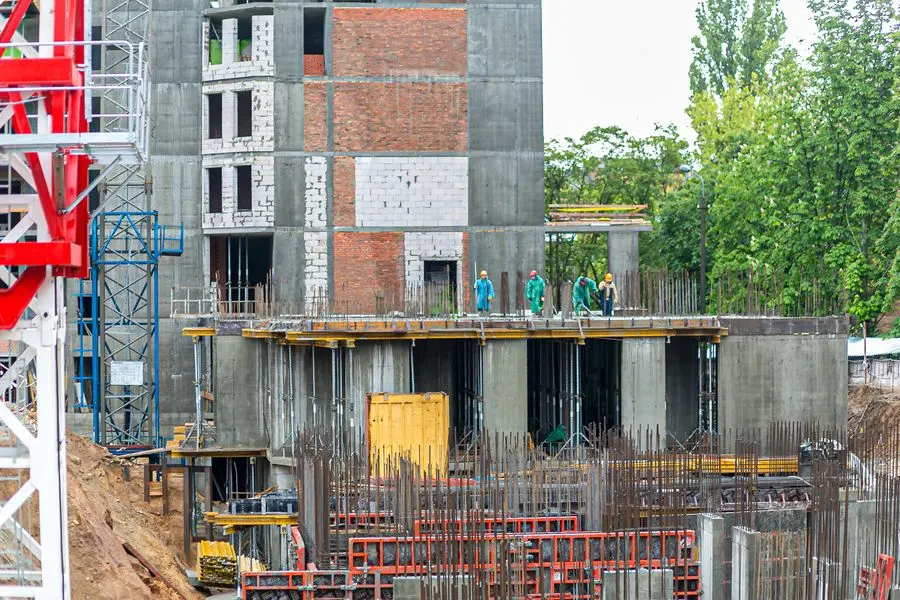

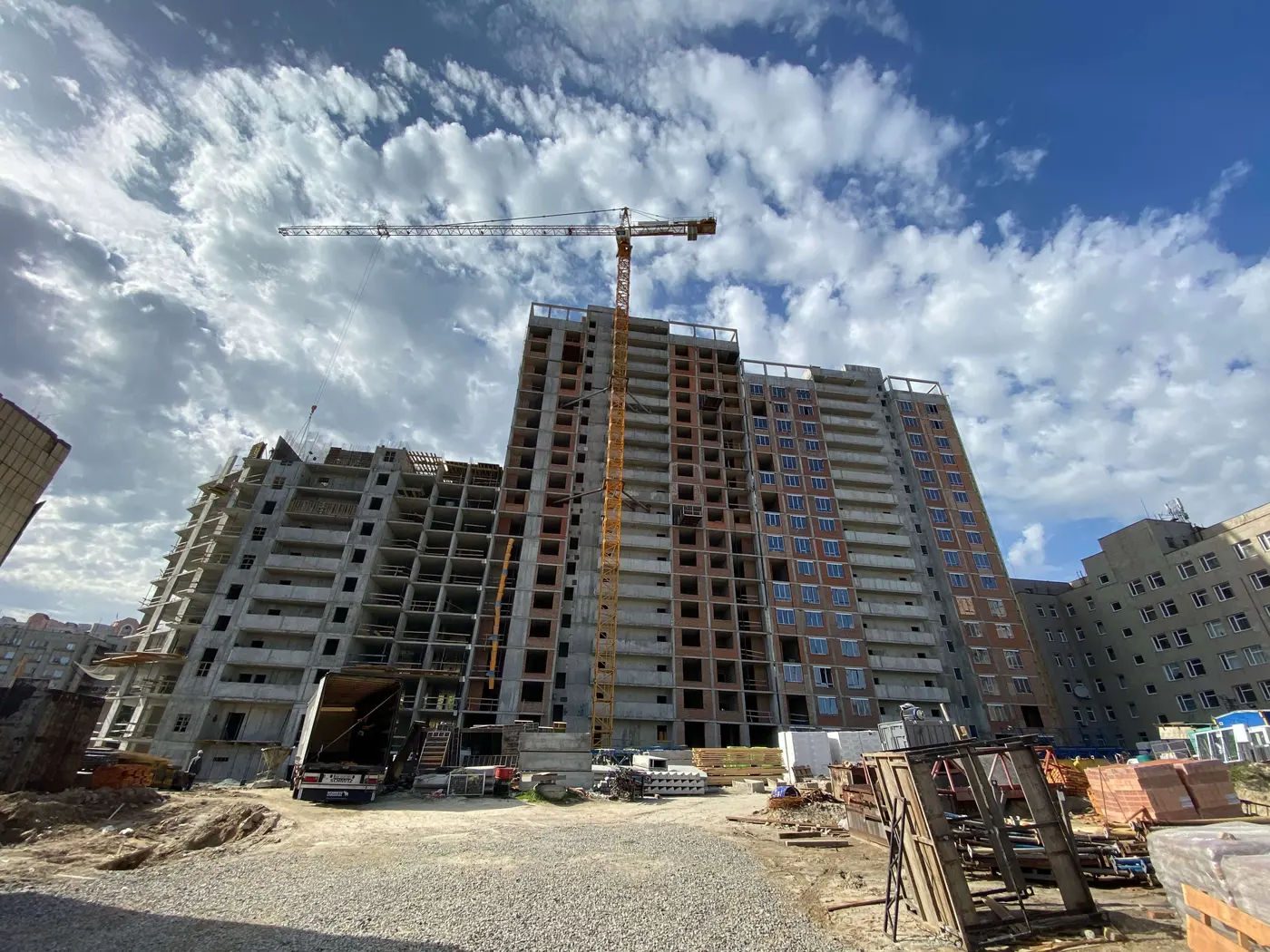

Основні будівельні роботи зосереджені у 4-й секції. Завершено влаштування вертикальних елементів 6-го поверху. Розпочато мурувальні роботи з влаштування зовнішніх стін на 1-3 поверхах (готовність 80%).

Секція 1

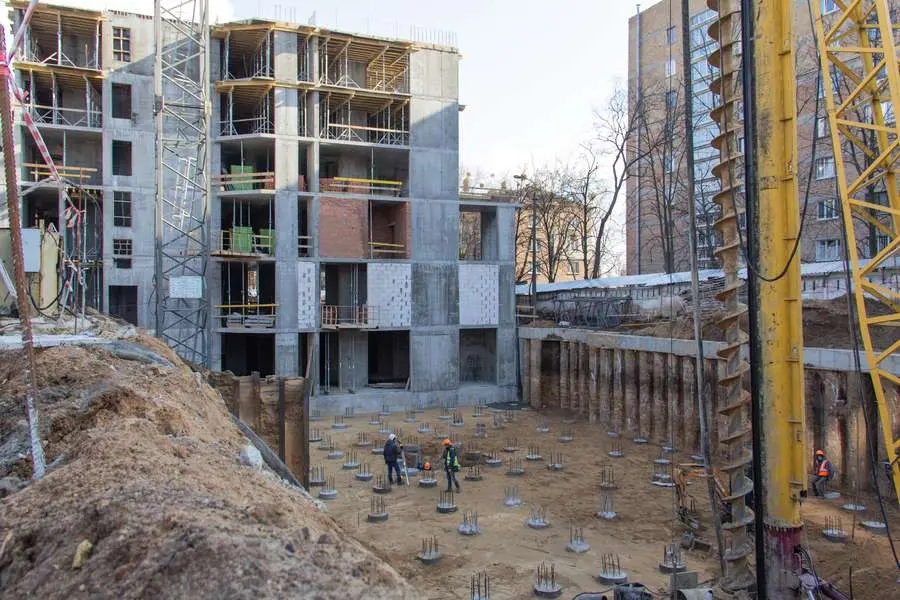

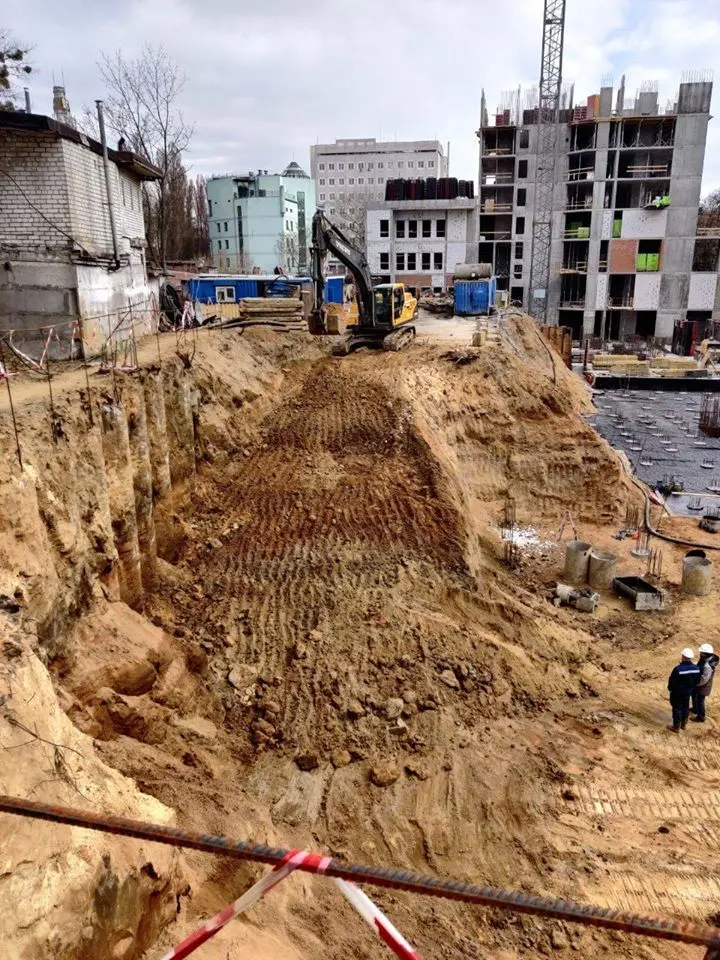

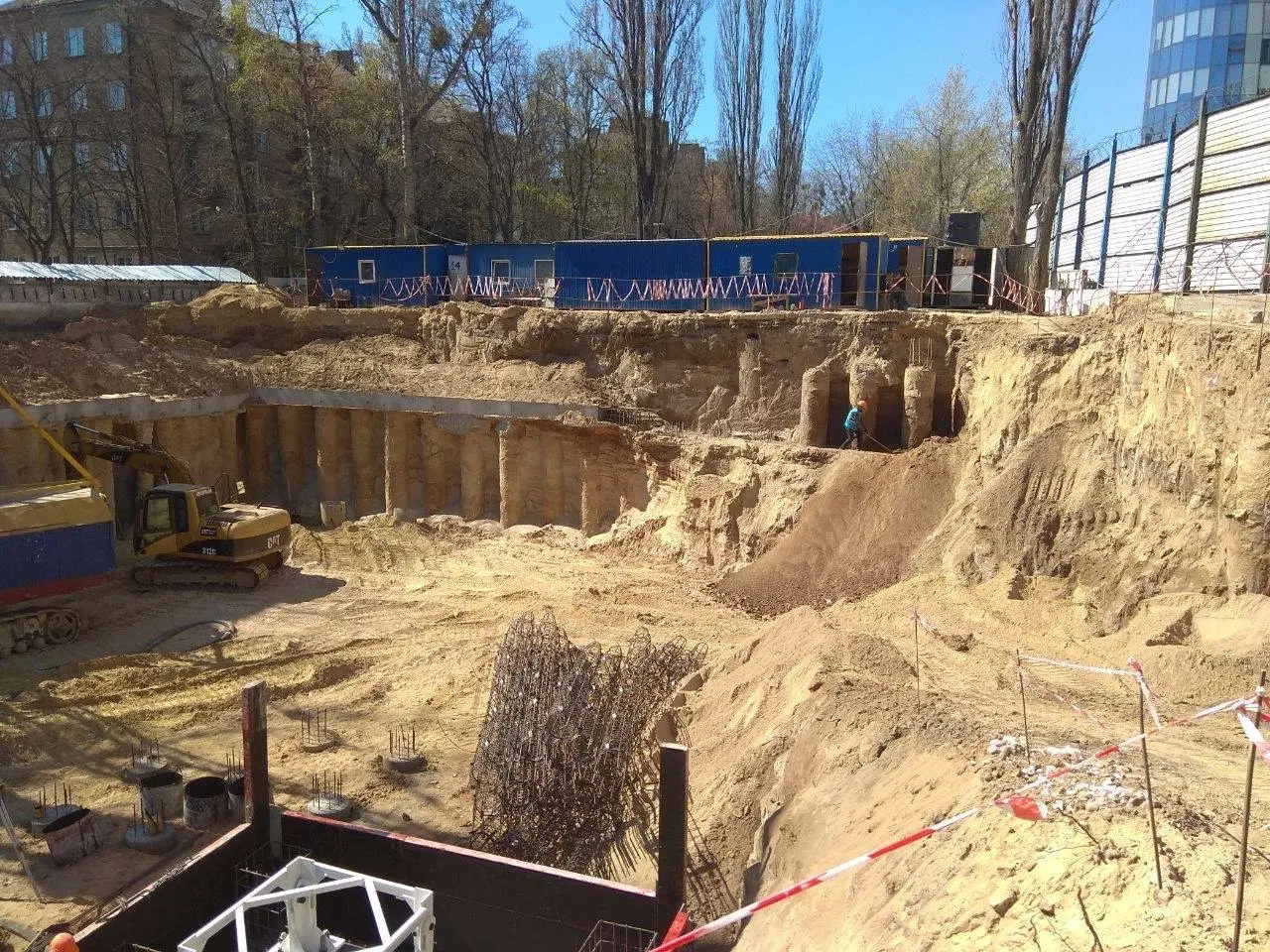

Тривають роботи з влаштування котловану (готовність - 80%).

Секція 2

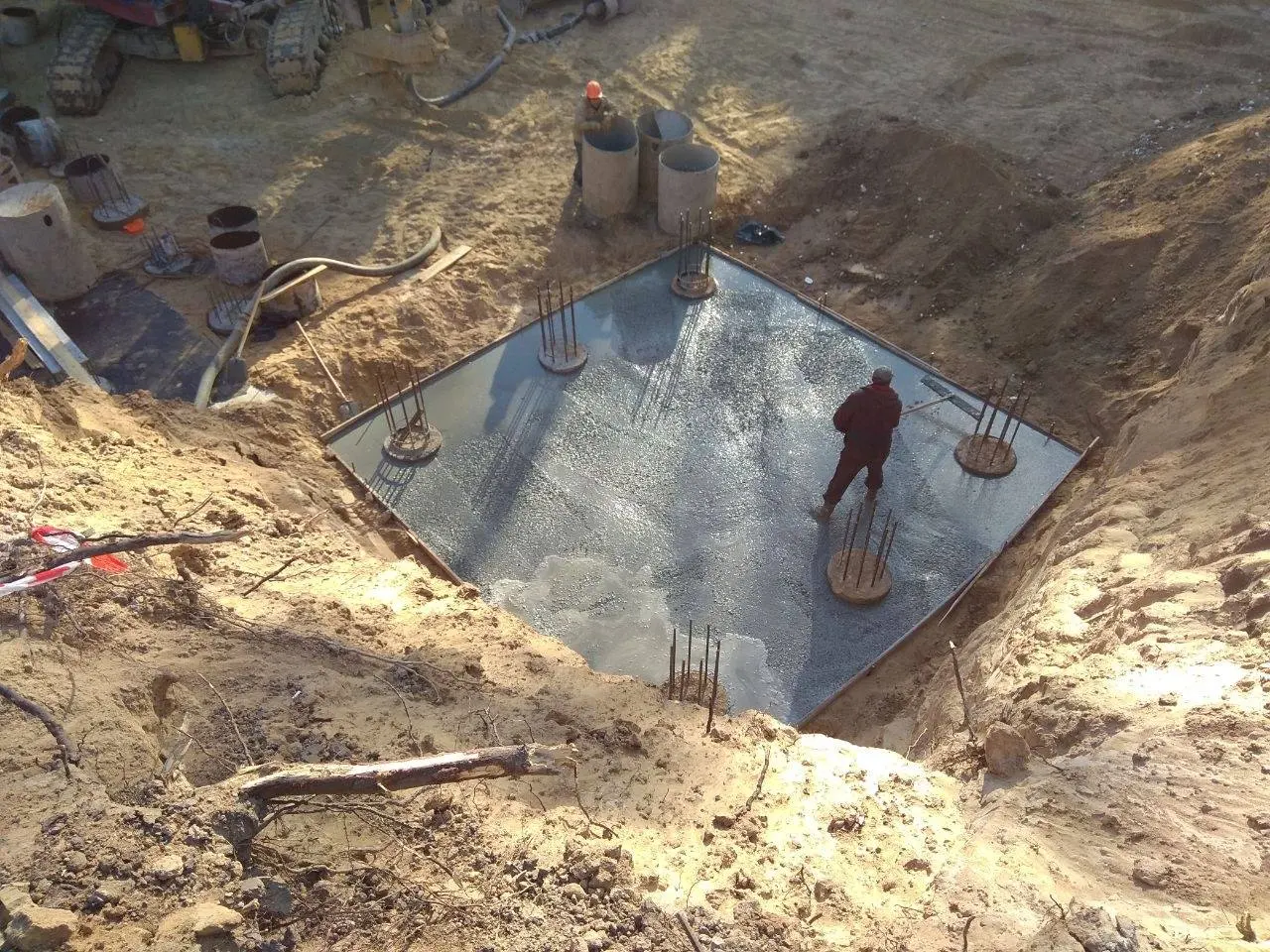

Завершено роботи з влаштування пальового поля.

Секція 3

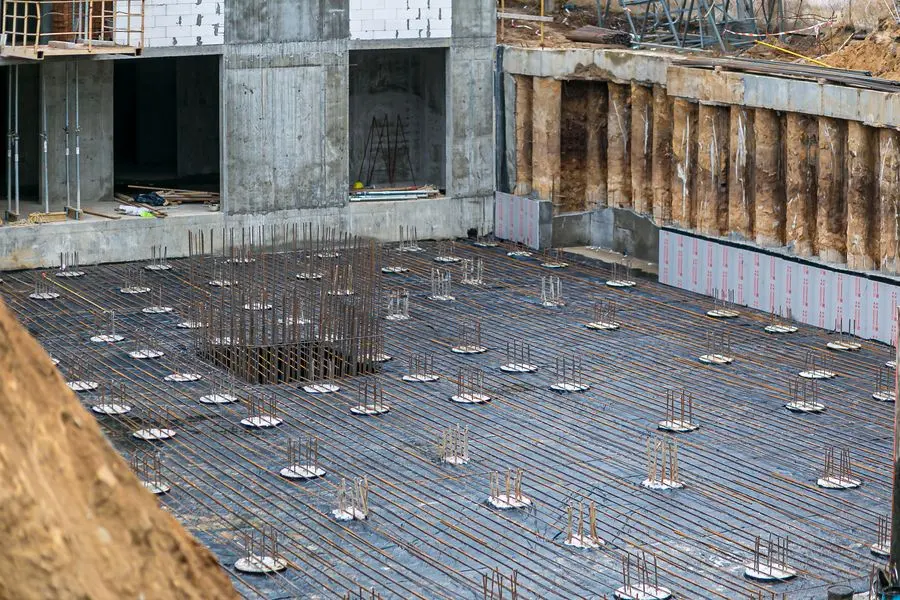

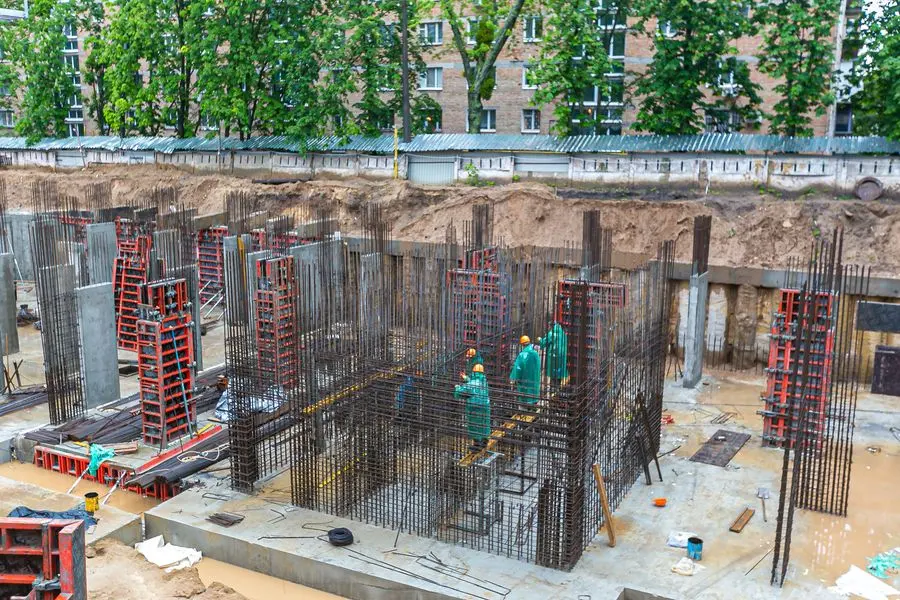

Виконується армування каркасу фундаментної плити (готовність - 70%).

Нижче переглядайте нові фото.

SA
SAGA Development413 повід. · з 2017
12 квітня 2020 р.

Свіжа порція новин із будівельного майданчика HAPPY HOUSE!\

Секція 1

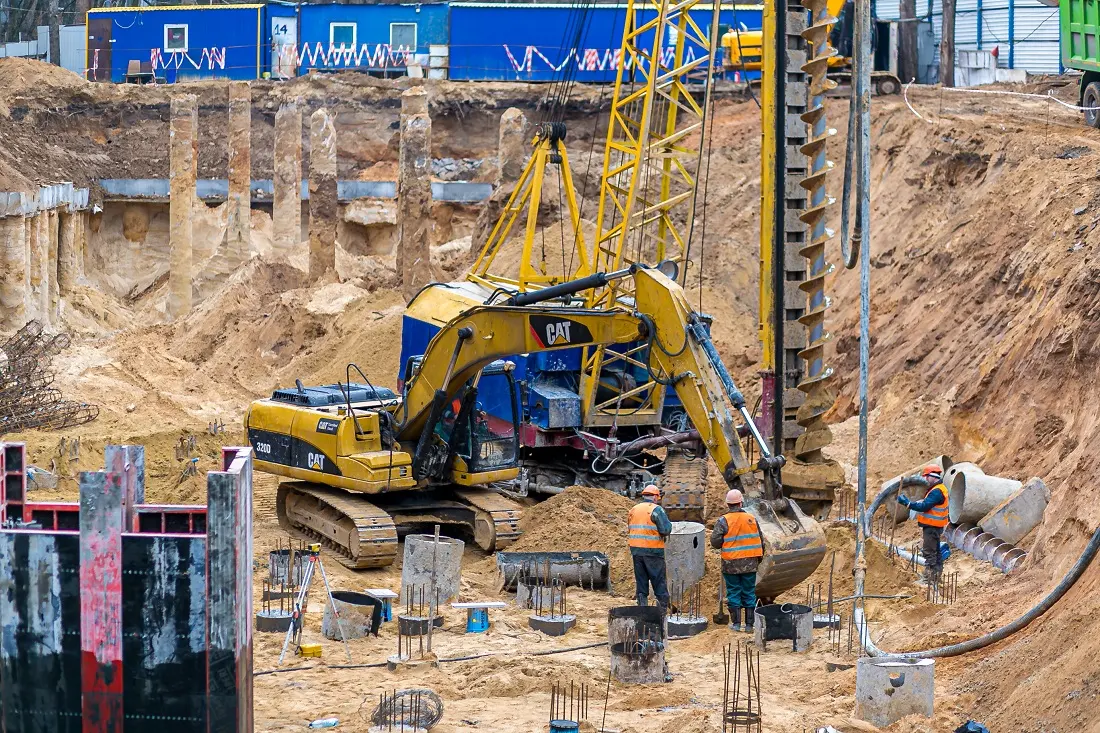

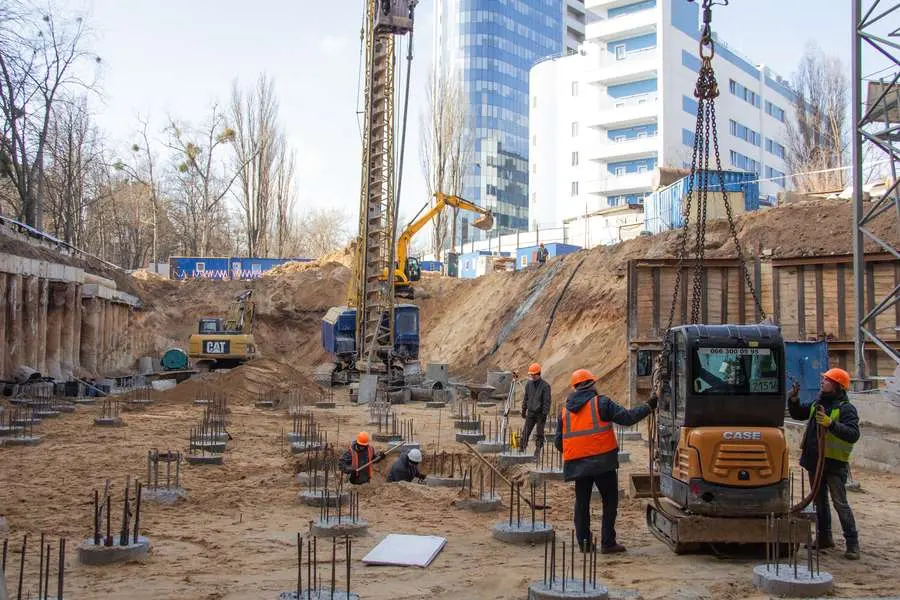

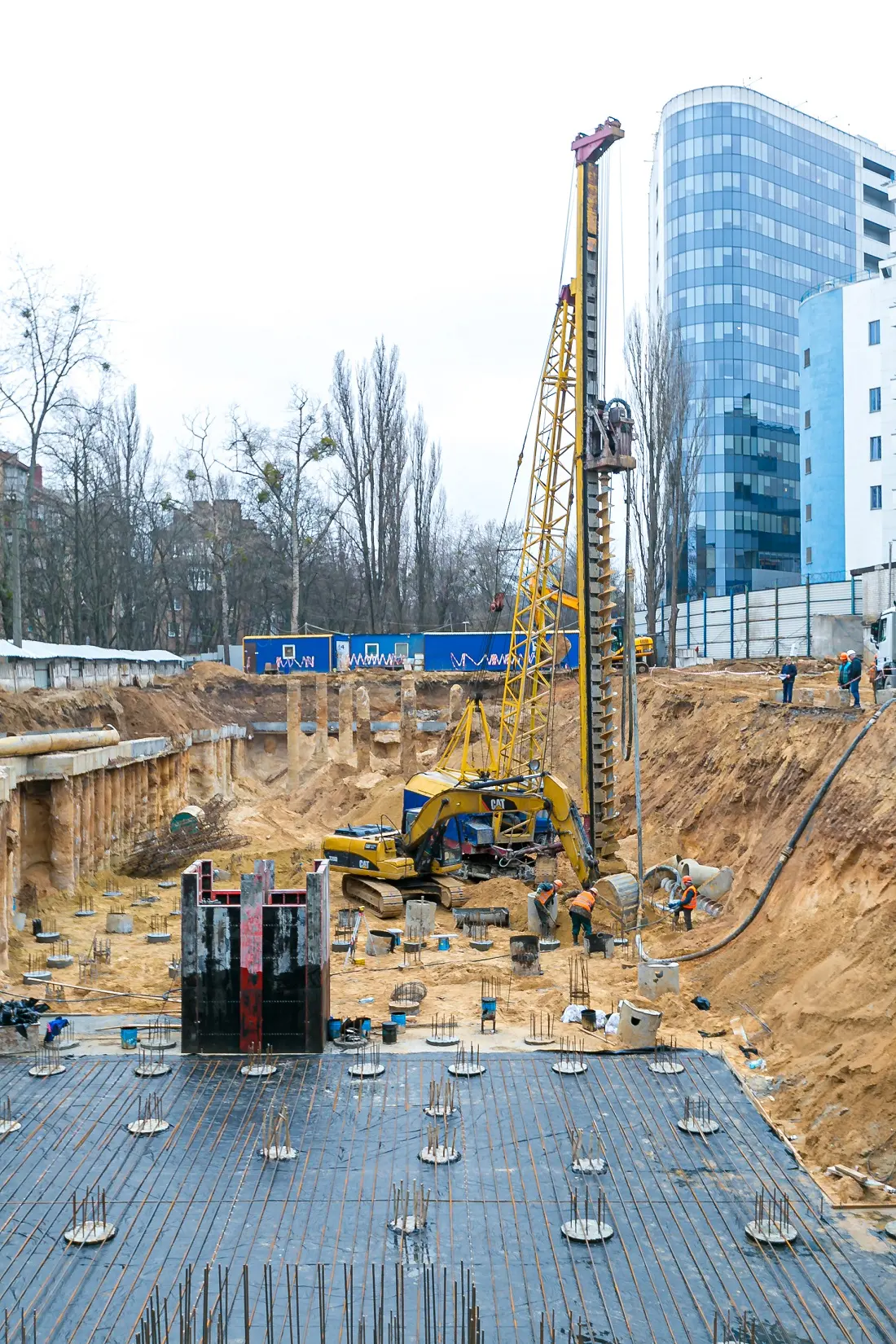

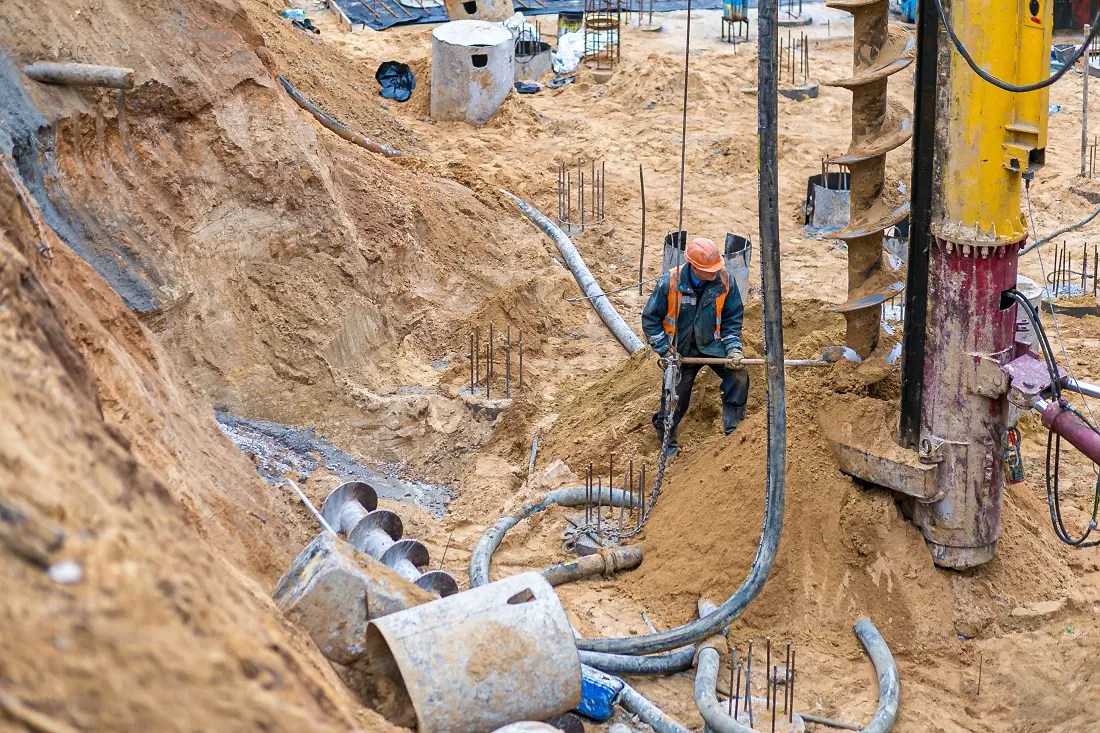

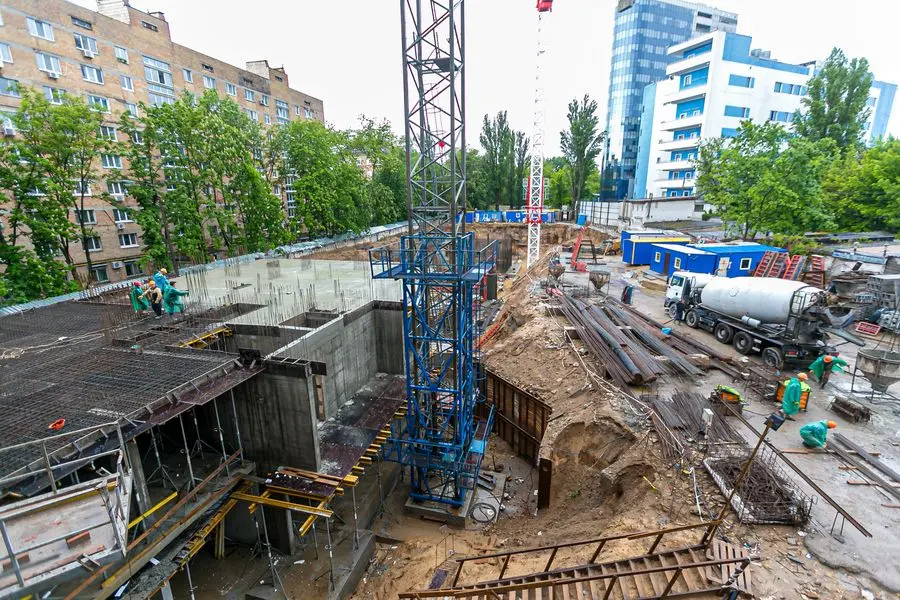

Завершено влаштування котловану. Тривають роботи з влаштування пальового поля (готовність - 20%). Виконано палі під другий баштовий кран і розпочато влаштування фундаменту під кран.

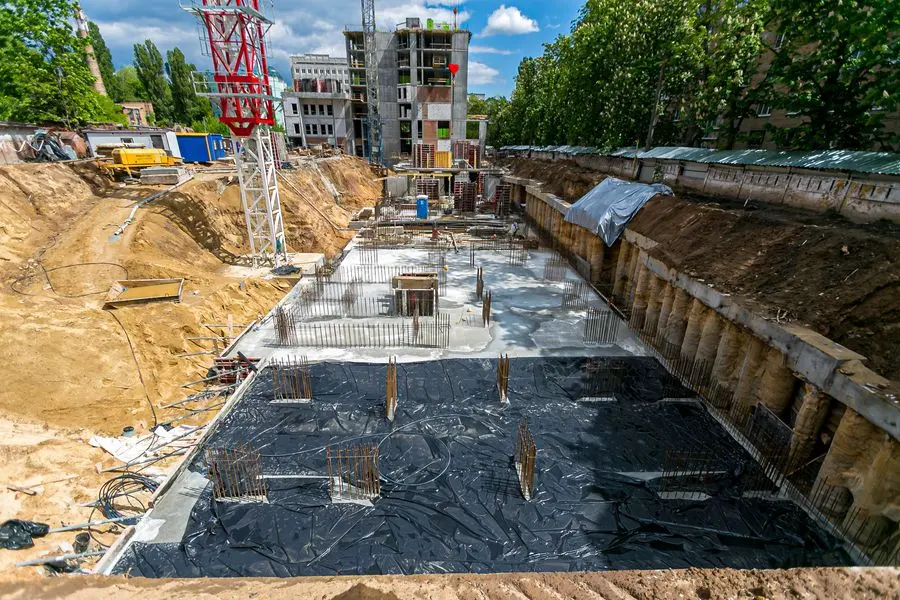

Секція 2
Завершено підготовчі роботи для влаштування фундаментної плити.

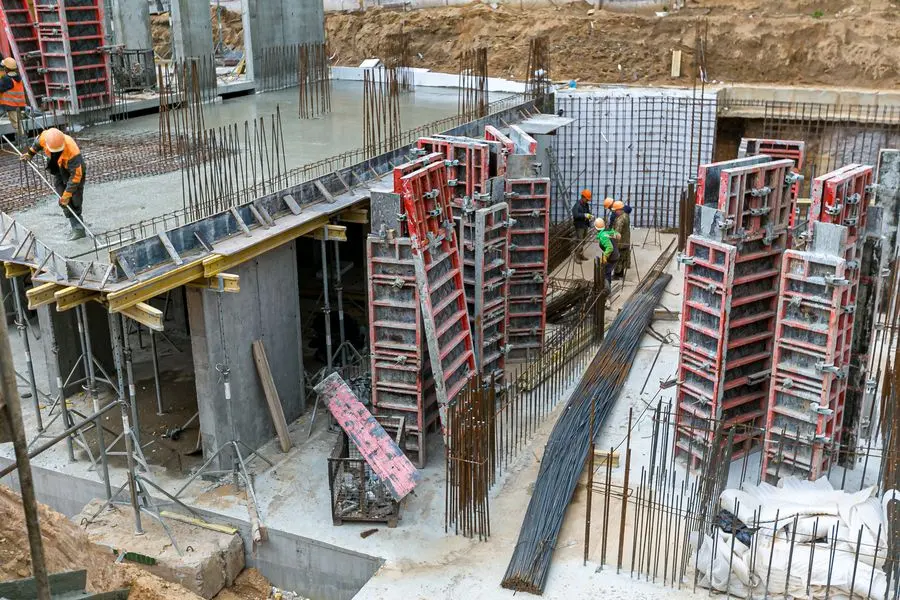

Секція 3

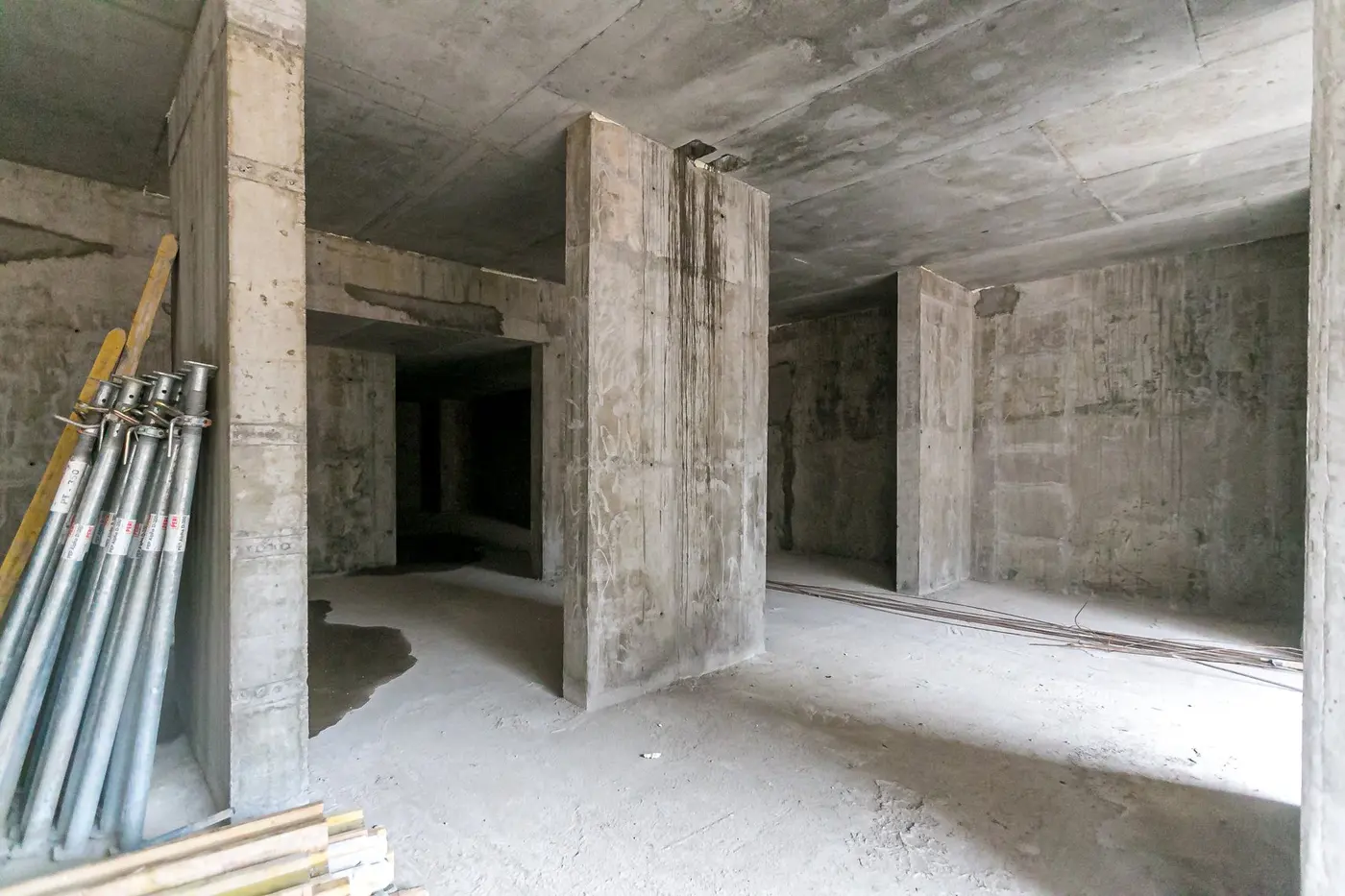

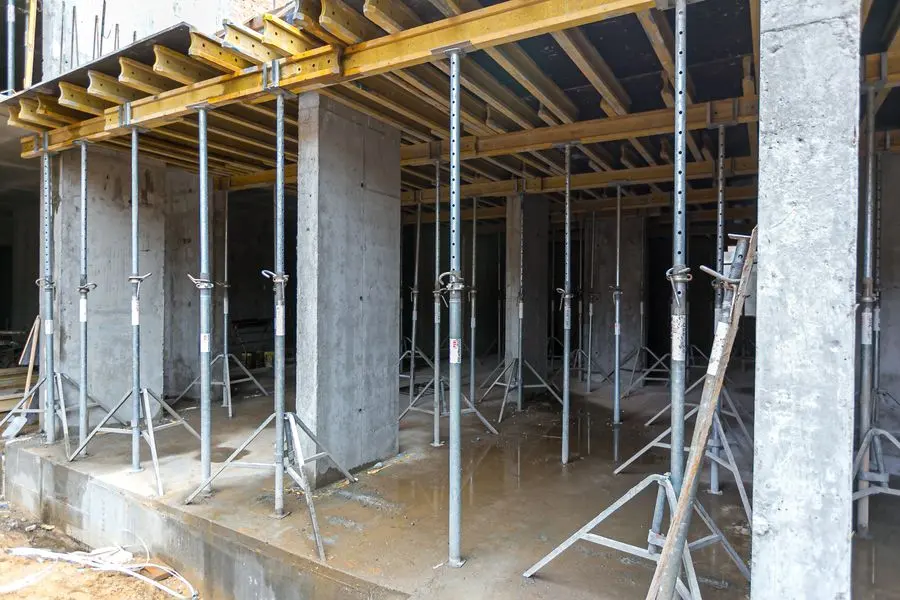

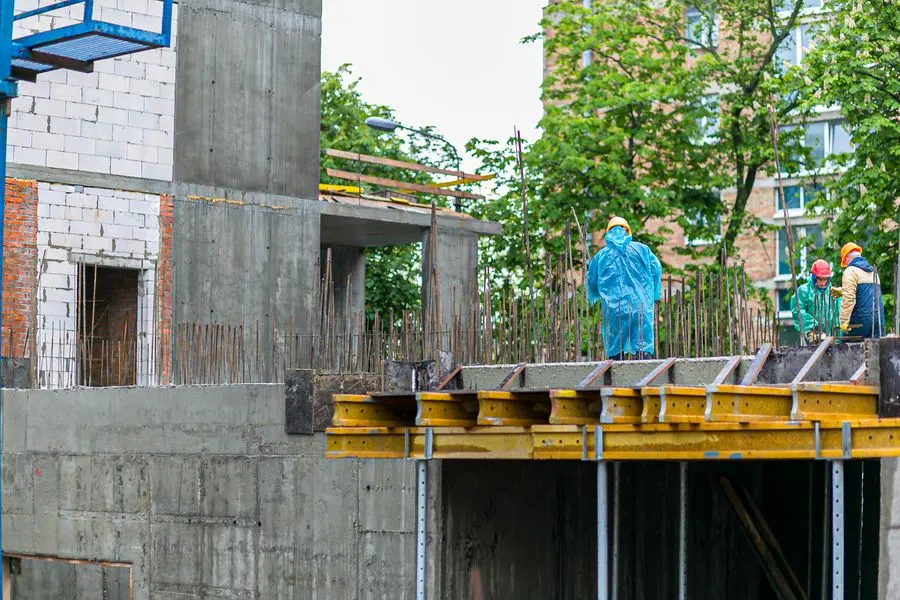

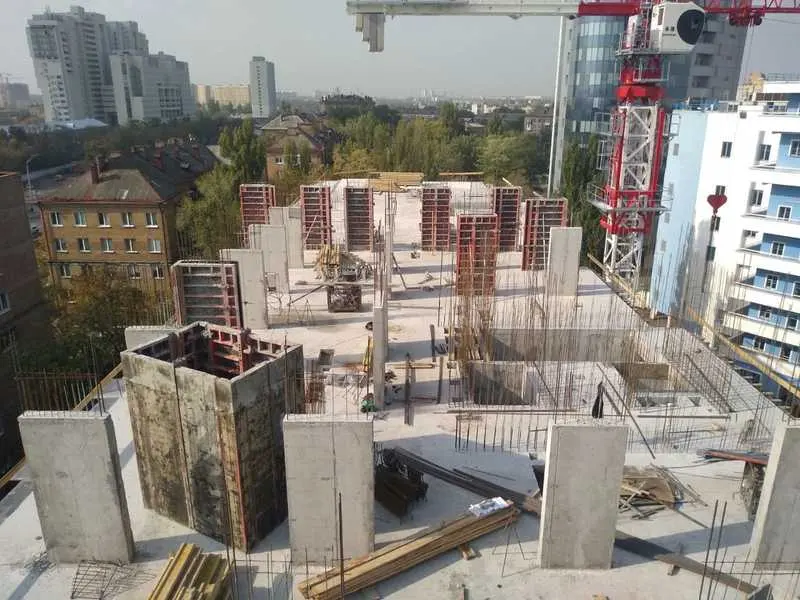

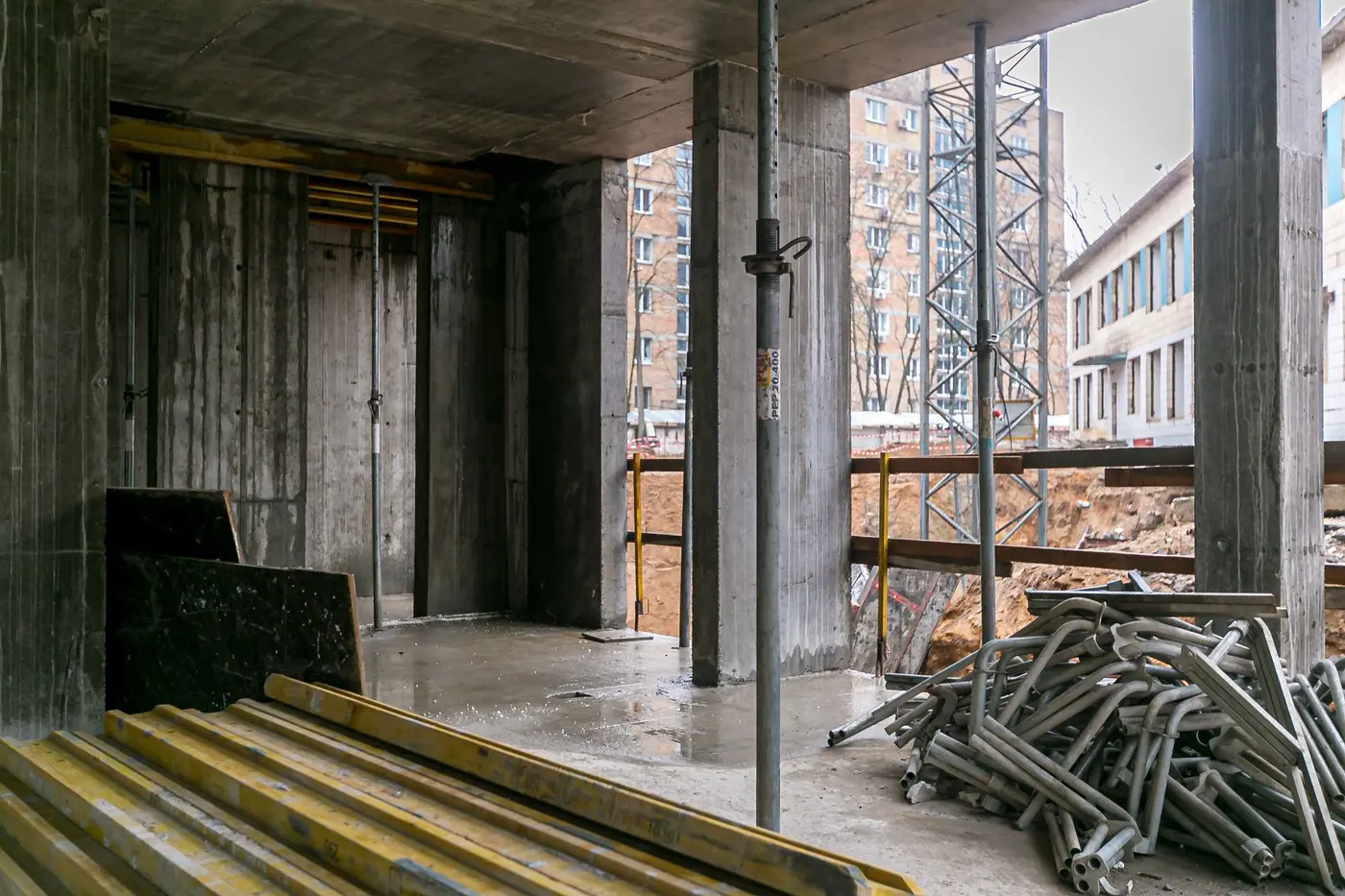

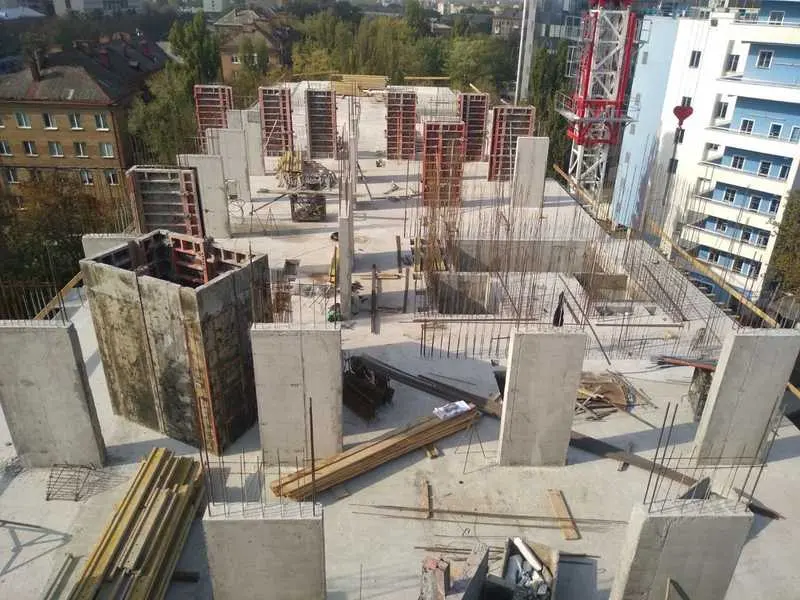

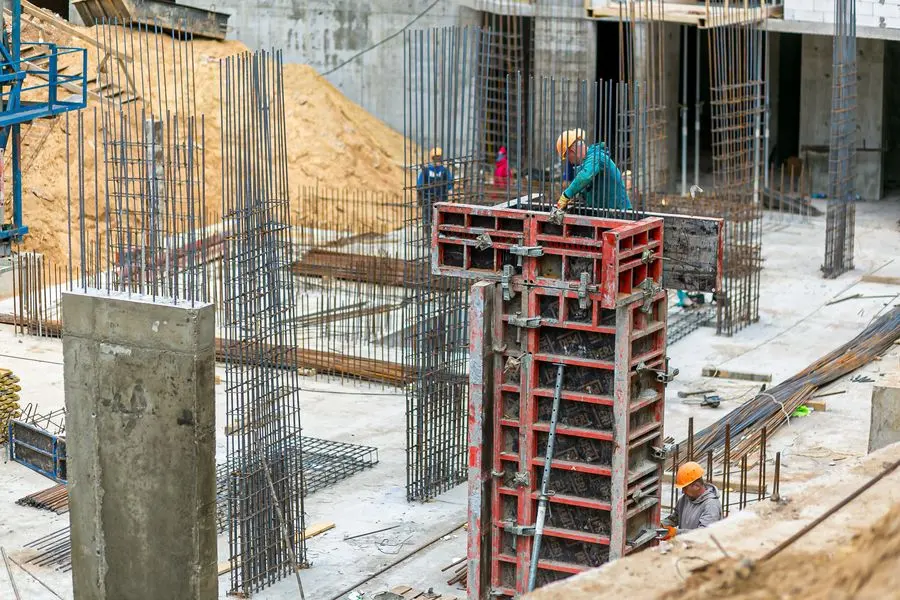

Виконуються роботи з влаштування вертикальних конструкцій -1 поверху.

Секція 4

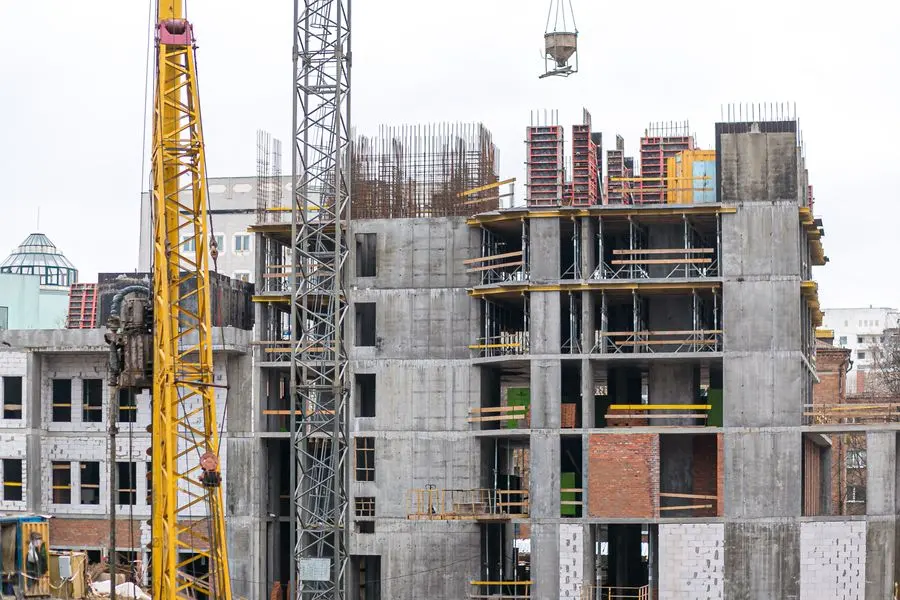

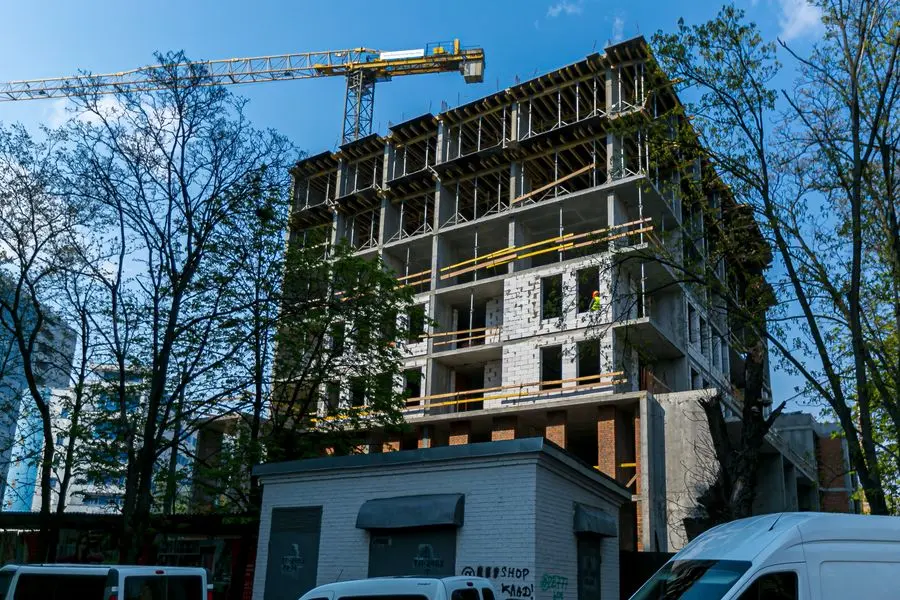

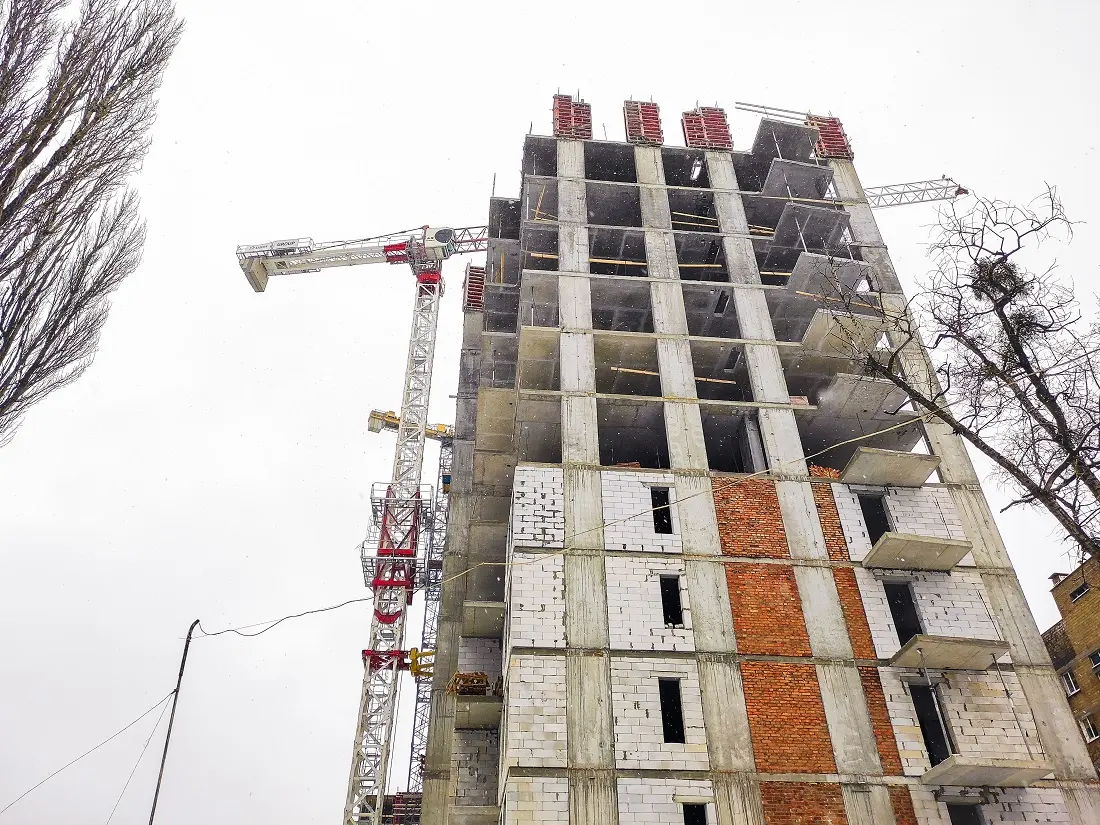

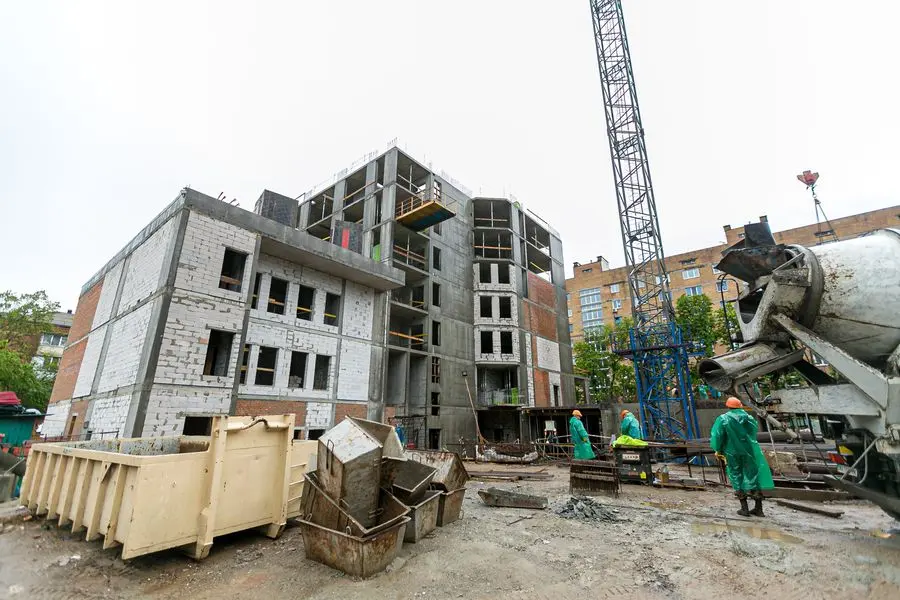

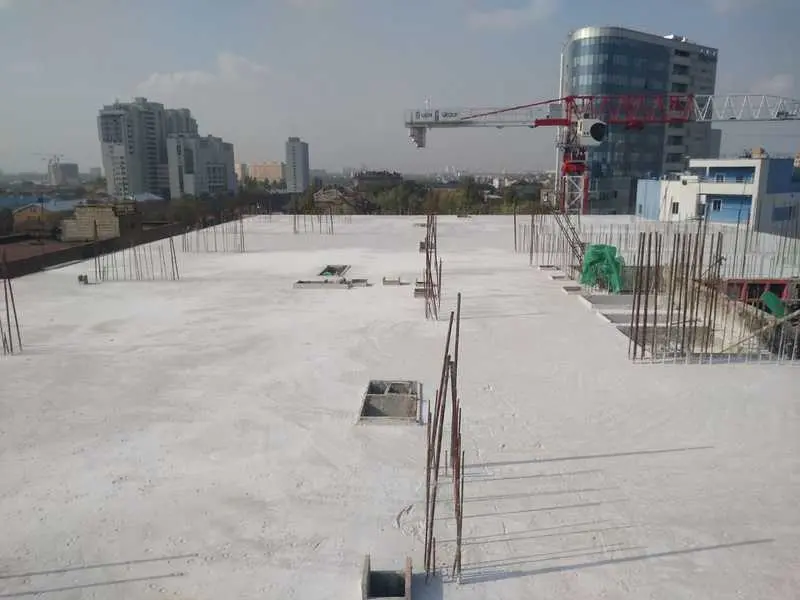

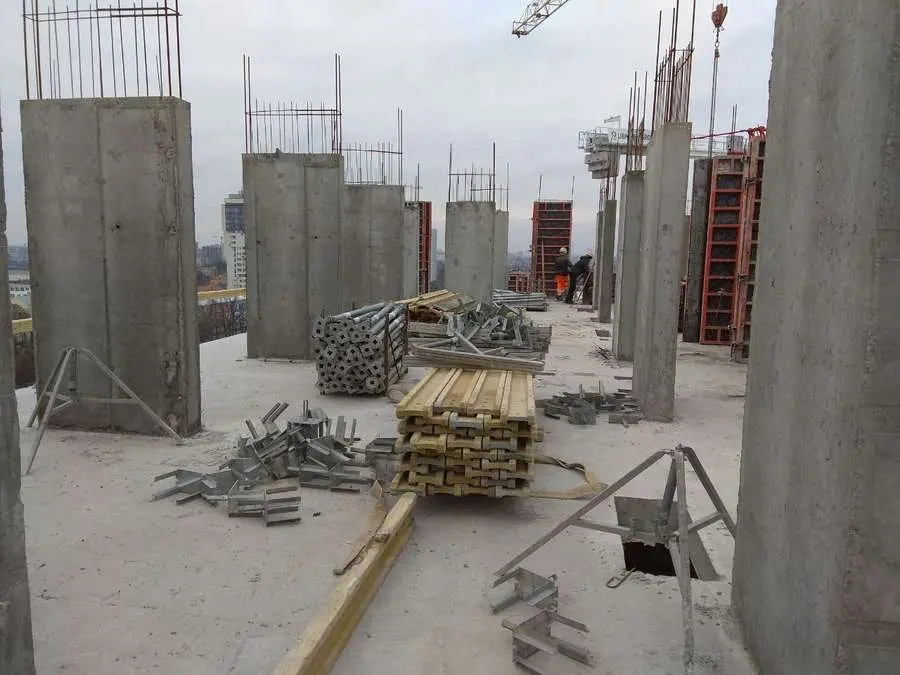

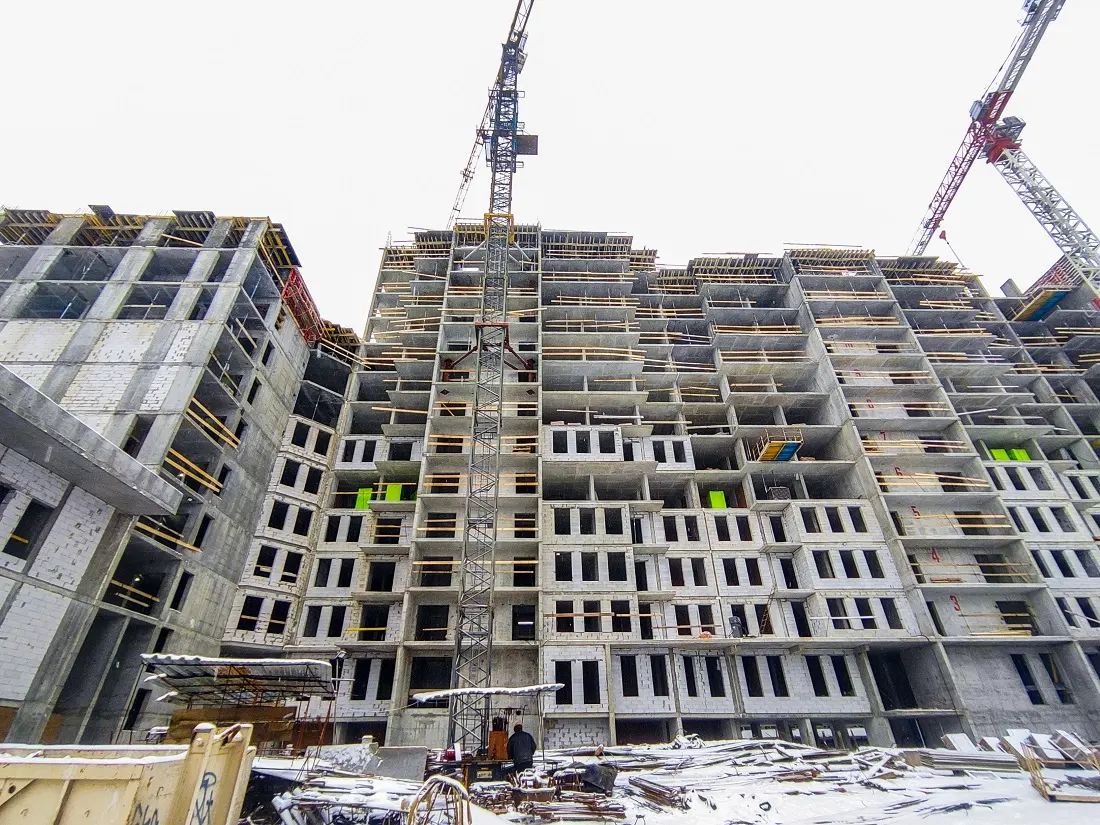

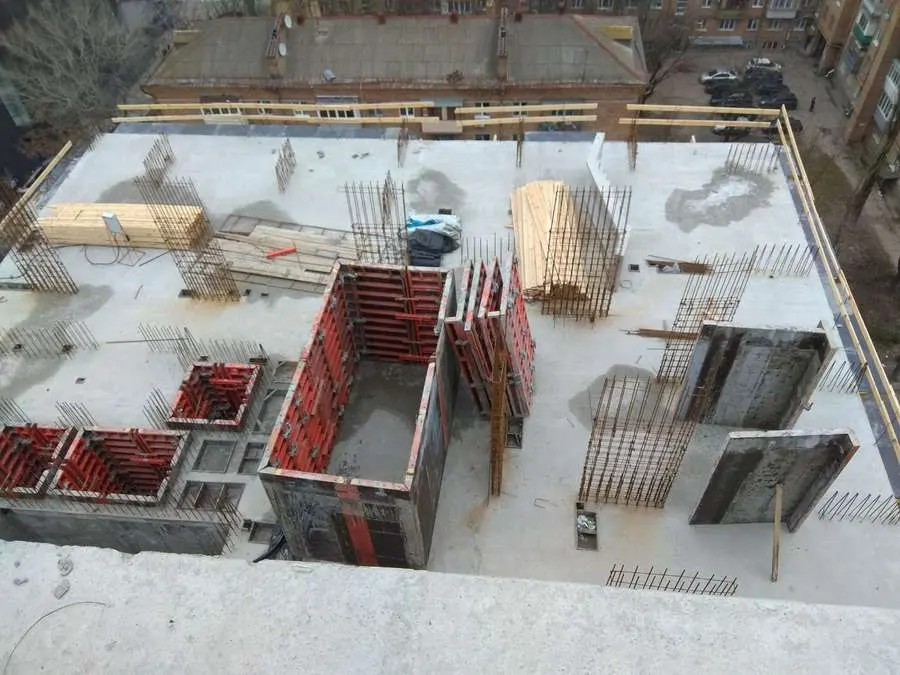

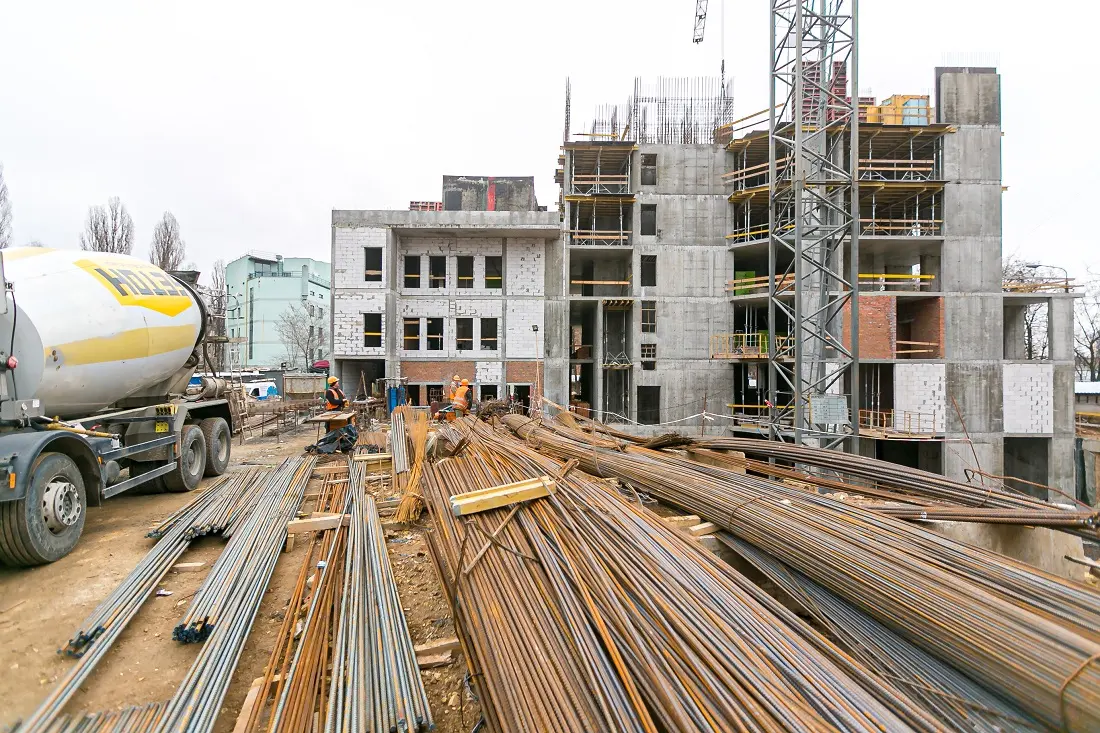

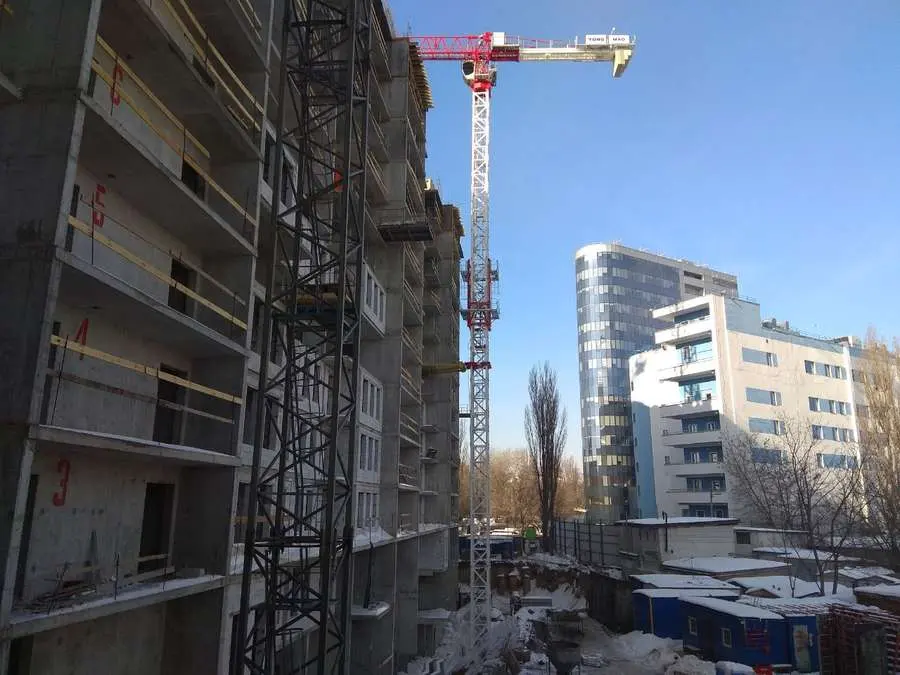

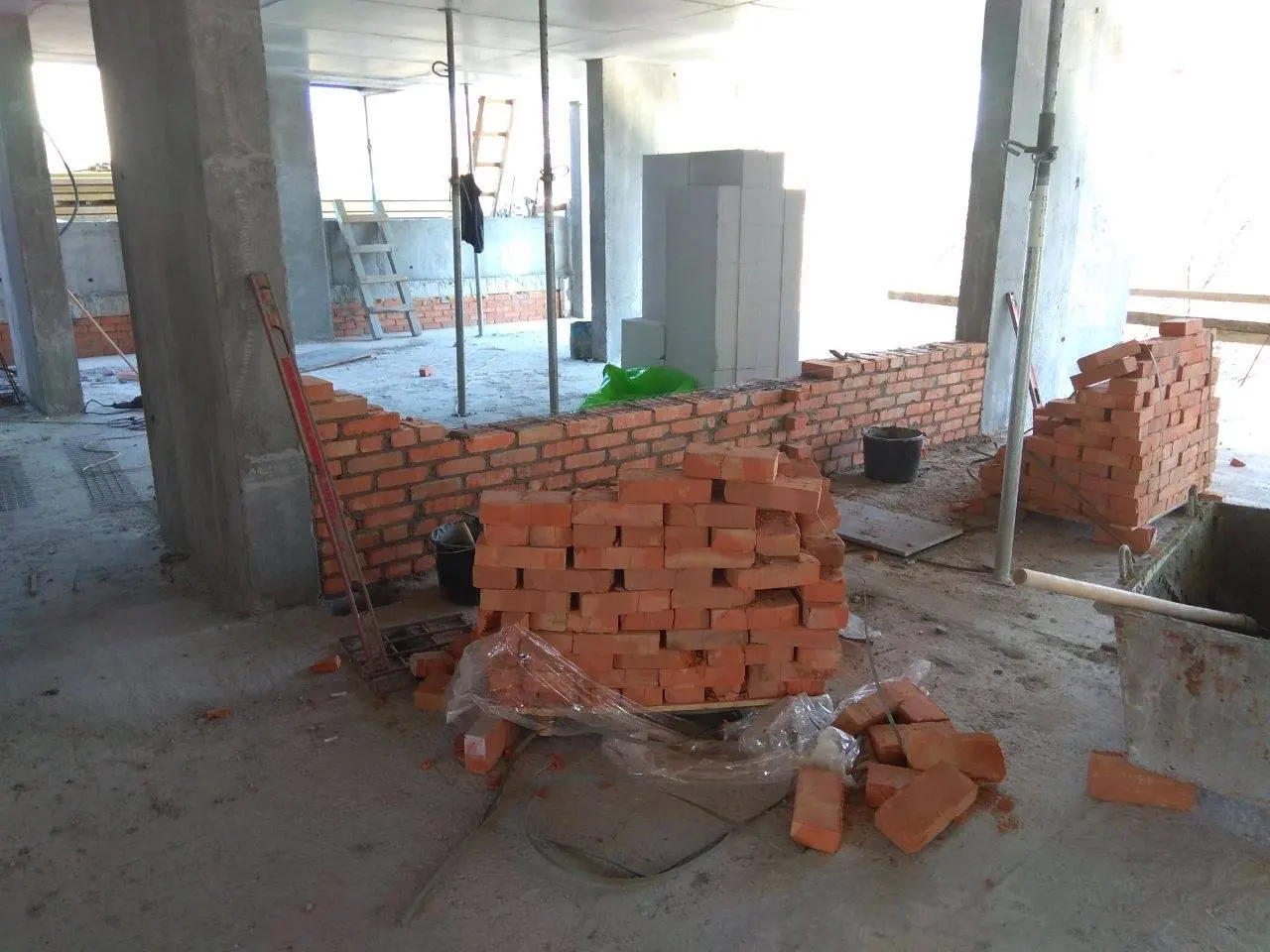

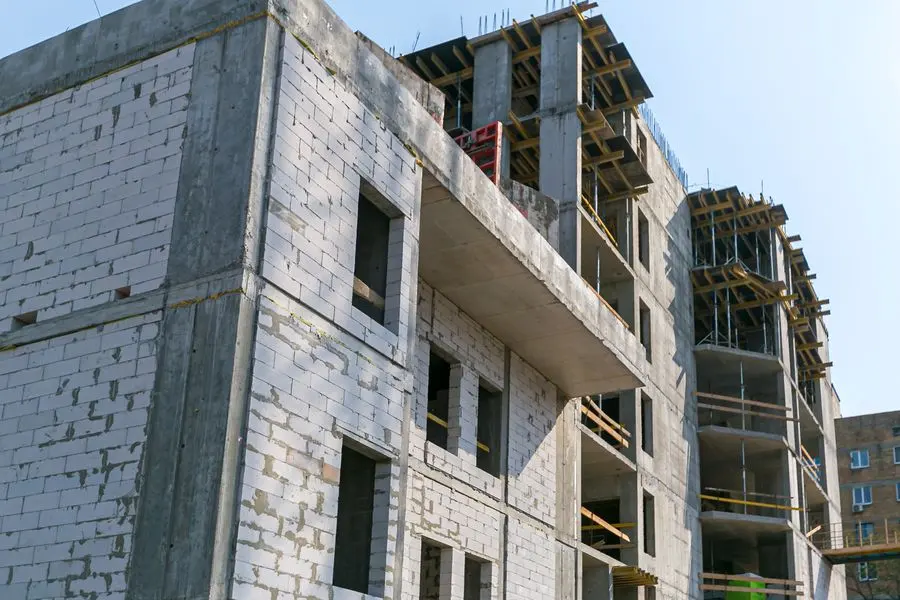

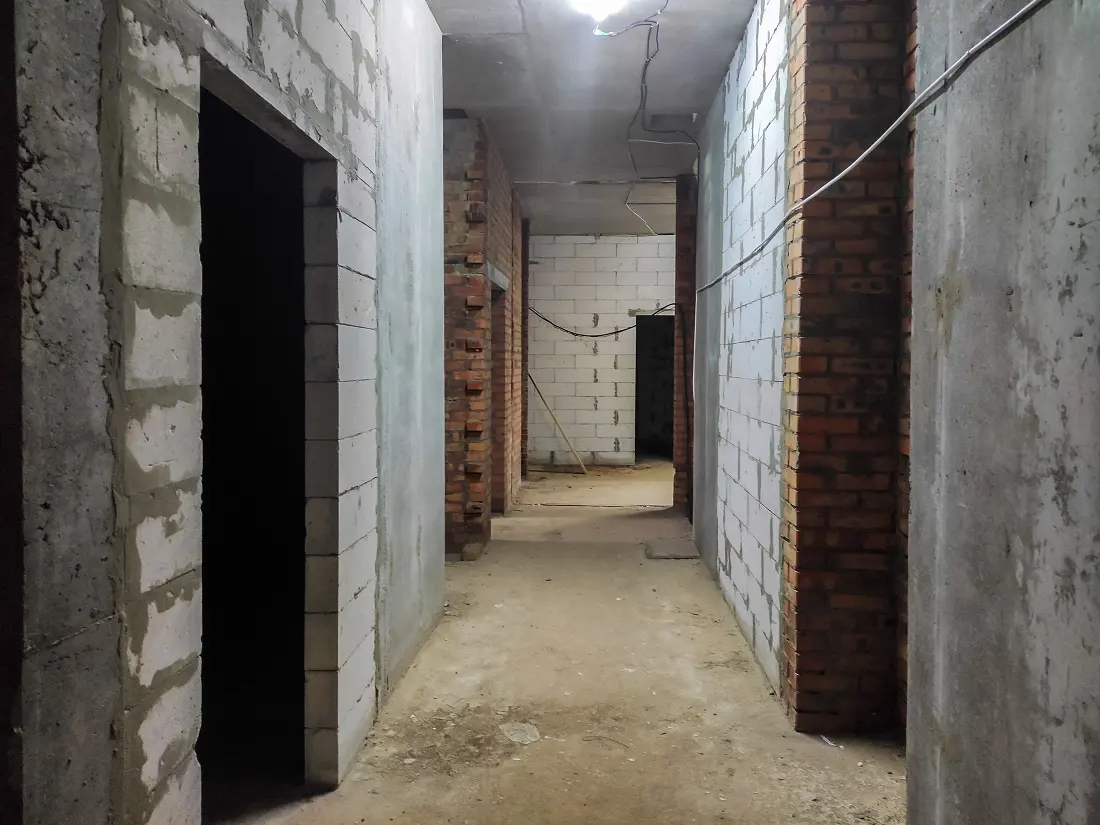

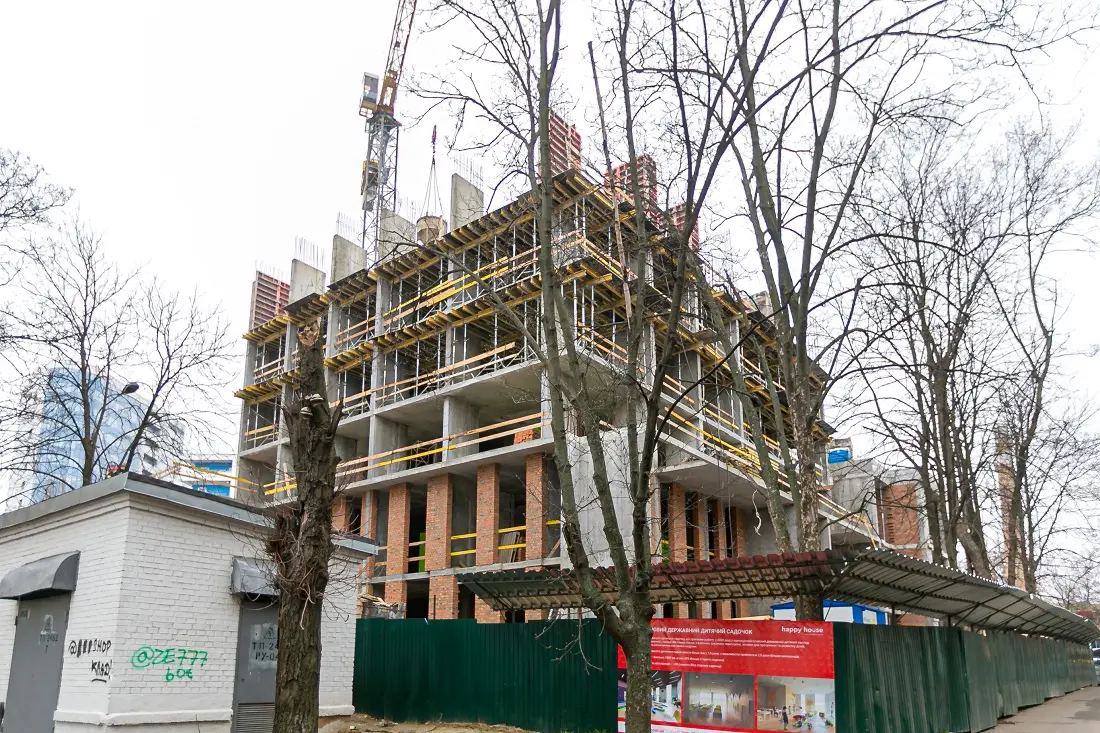

Завершено влаштування вертикальних елементів 7-го поверху, розпочато роботи з влаштування плити перекриття 7-го поверху. Виконуються мурувальні роботи з влаштування внутрішніх стін на 1-3 поверхах (готовність 90%) та зовнішніх стін на 3-4 поверхах.

Для детального ознайомлення переглядайте фотозвіт:

NE
Nelli18551 повід. · з 2016
21 січня 2021 р.

Ход строительства Жилого Комплекса

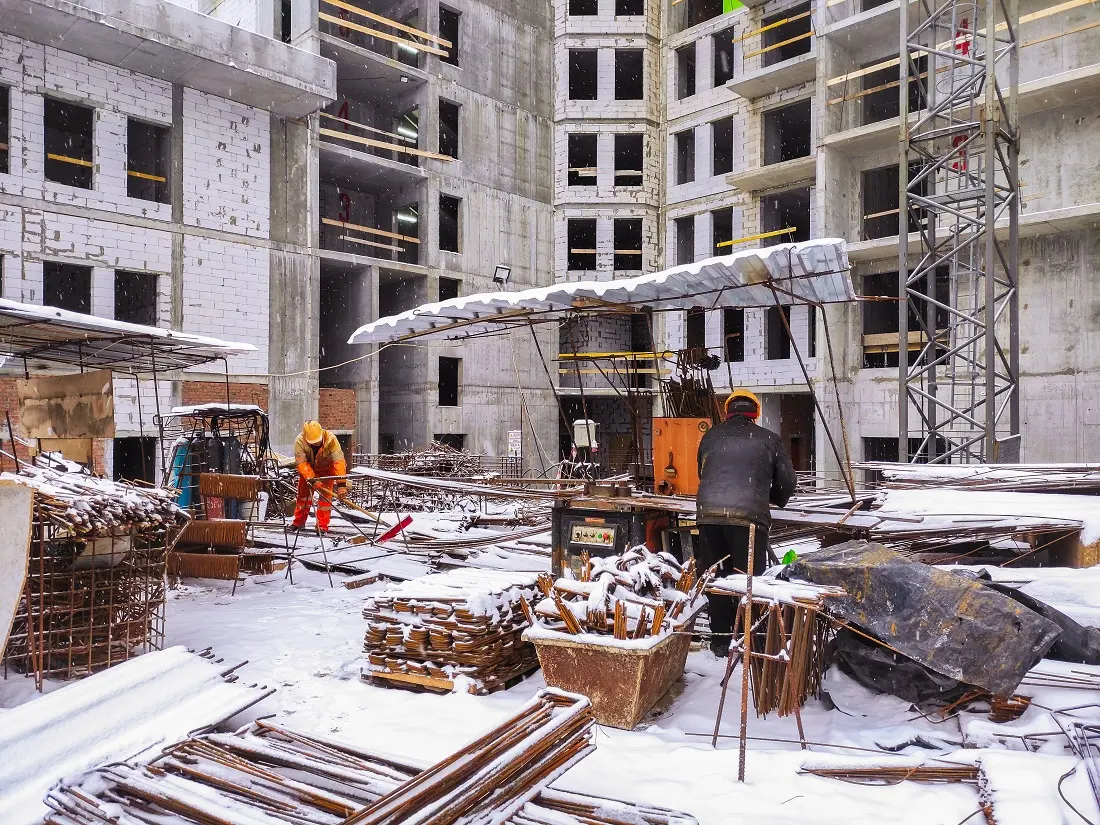

14.01.2020

SA
SAGA Development413 повід. · з 2017
21 лютого 2021 р.

Актуальний хід будівництва та нові фото житлового комплексу Happy House.

Секція 1

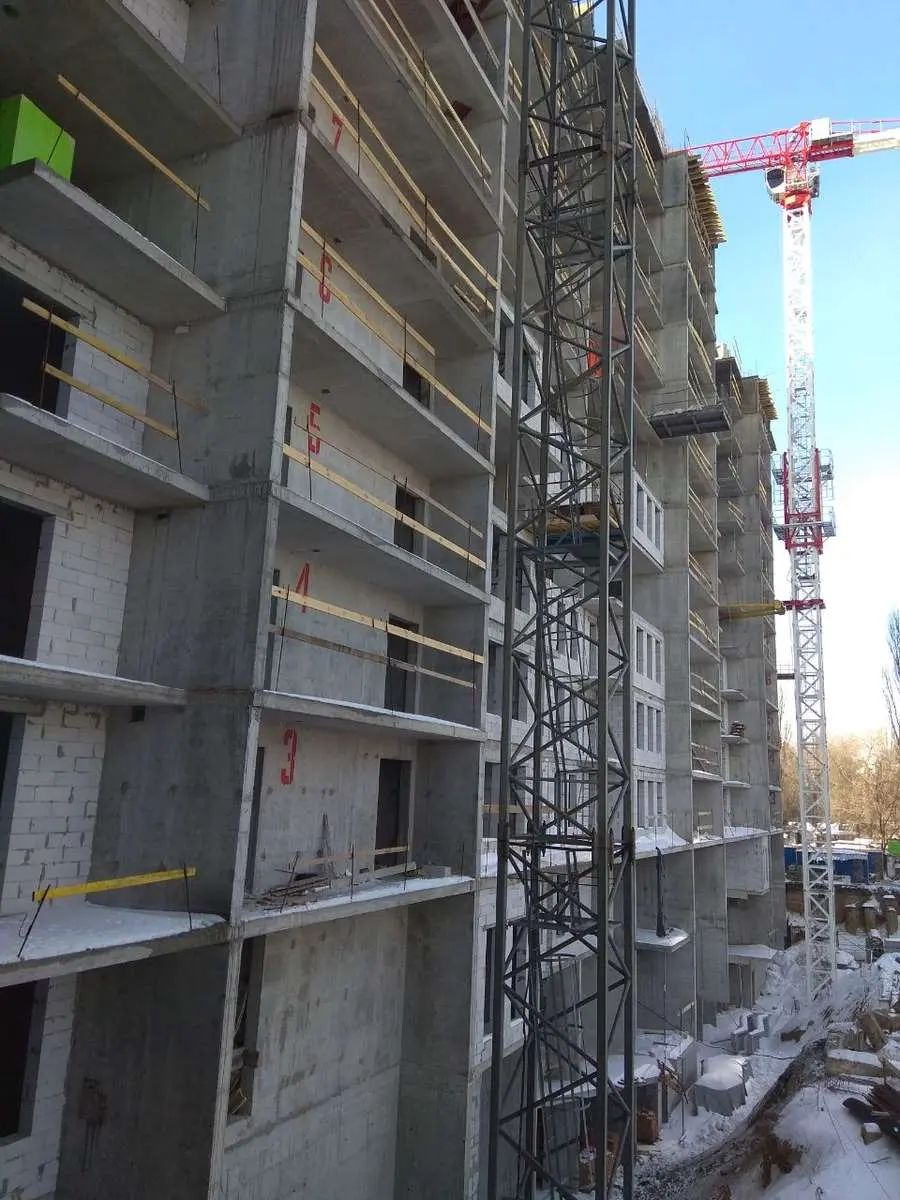

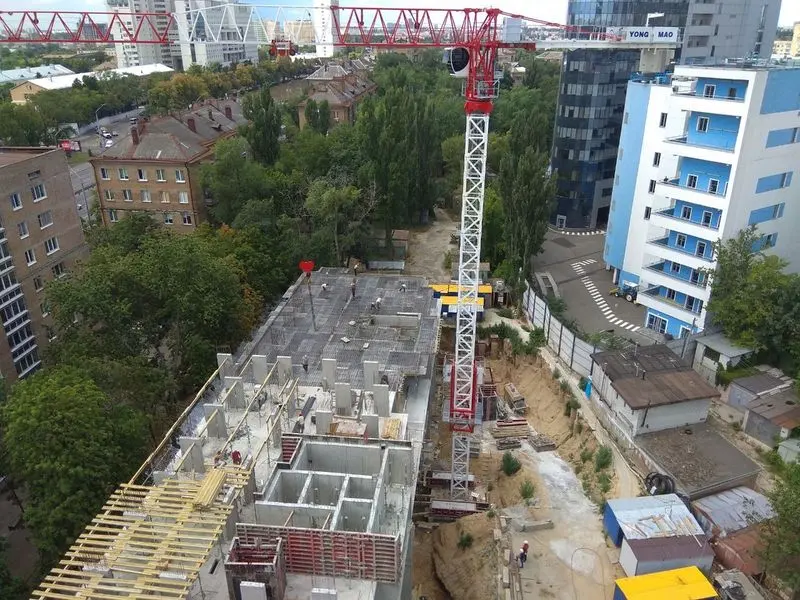

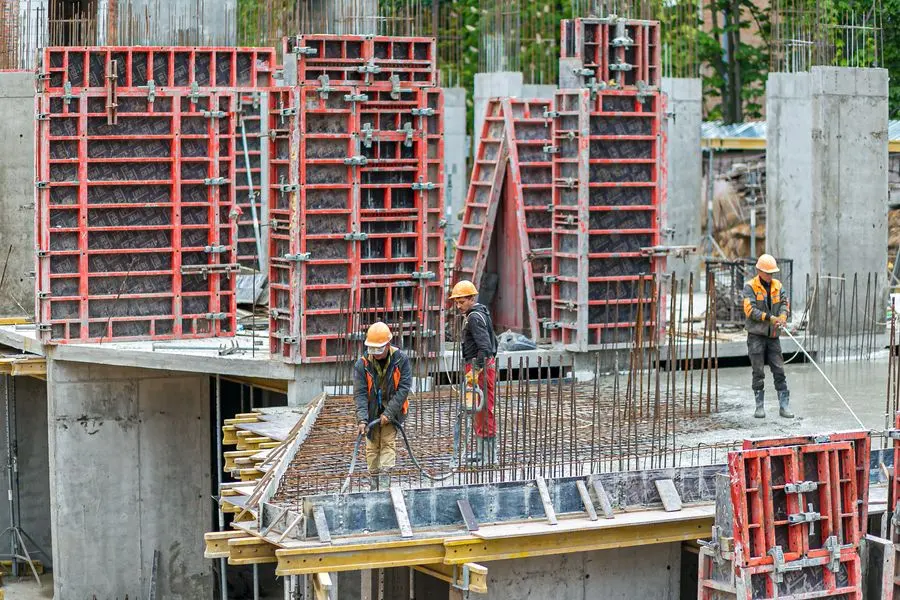

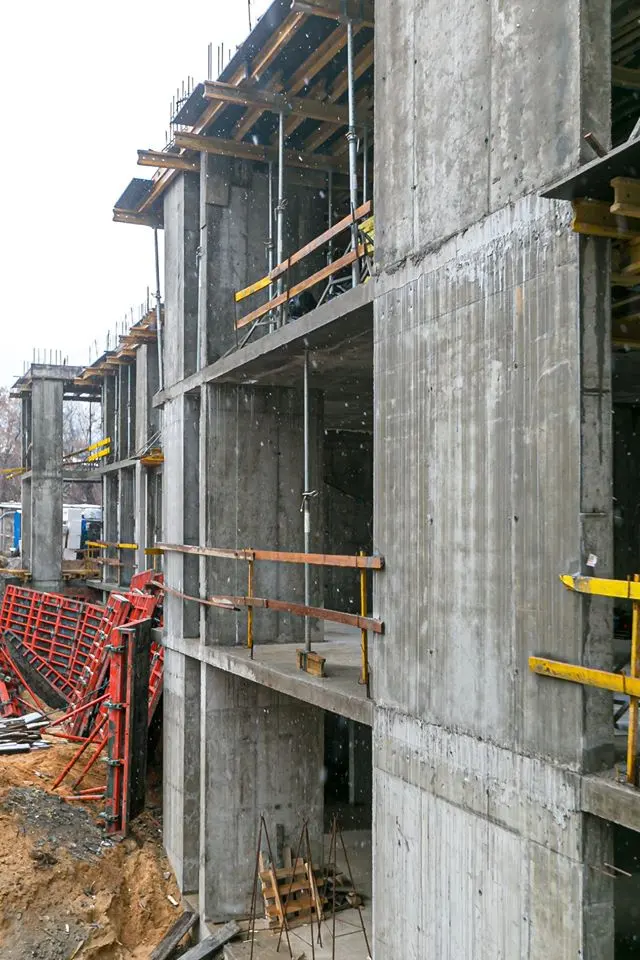

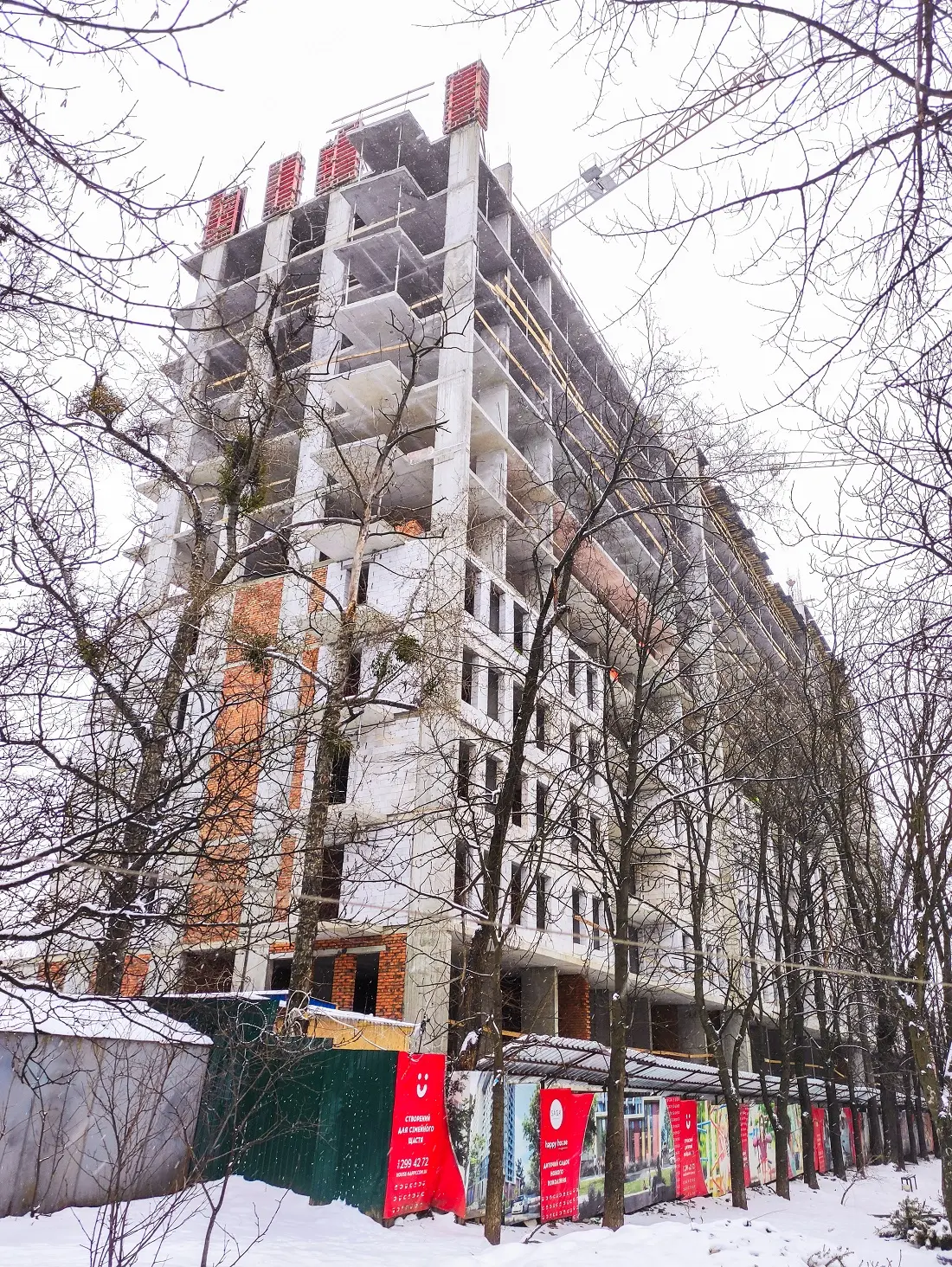

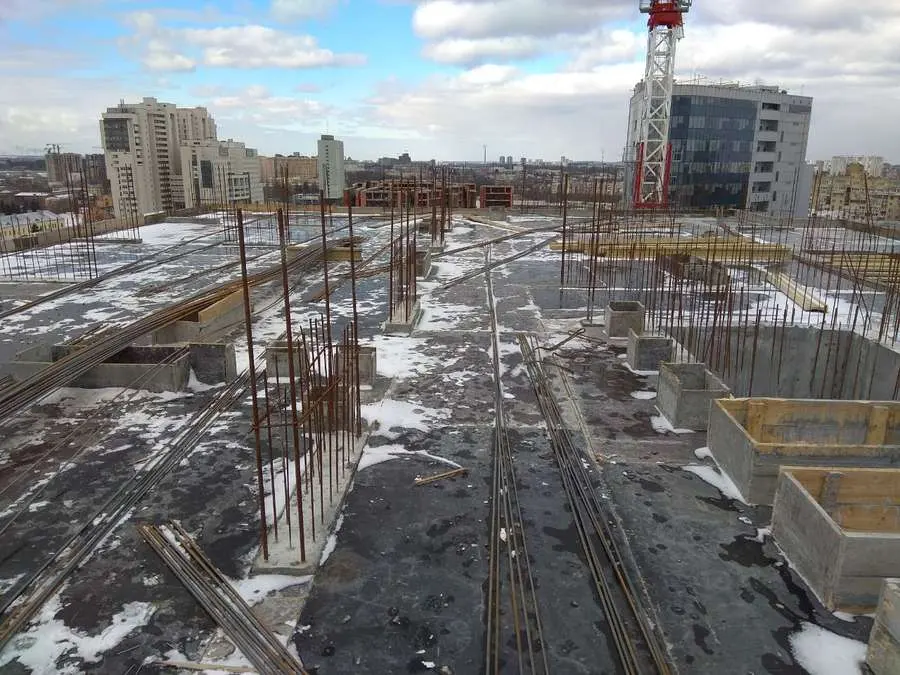

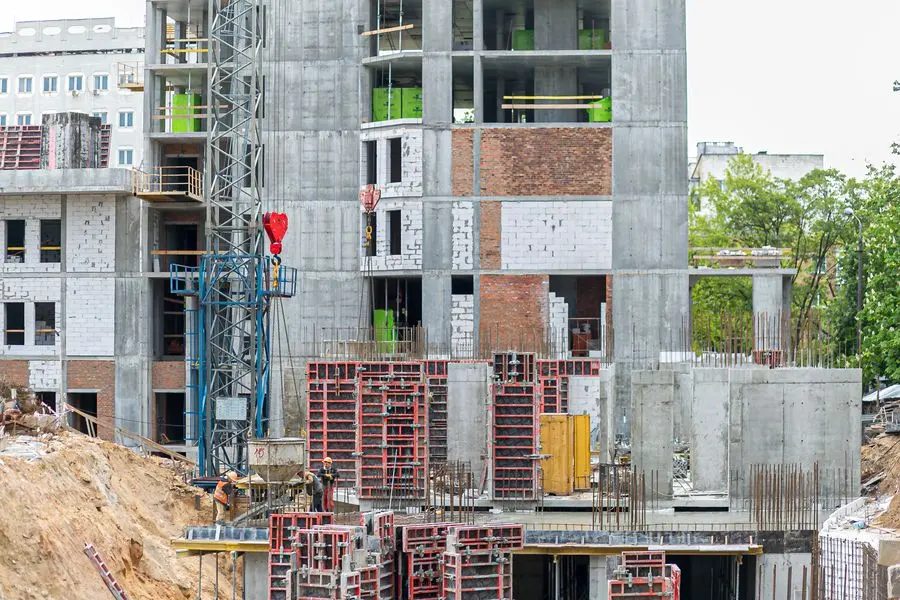

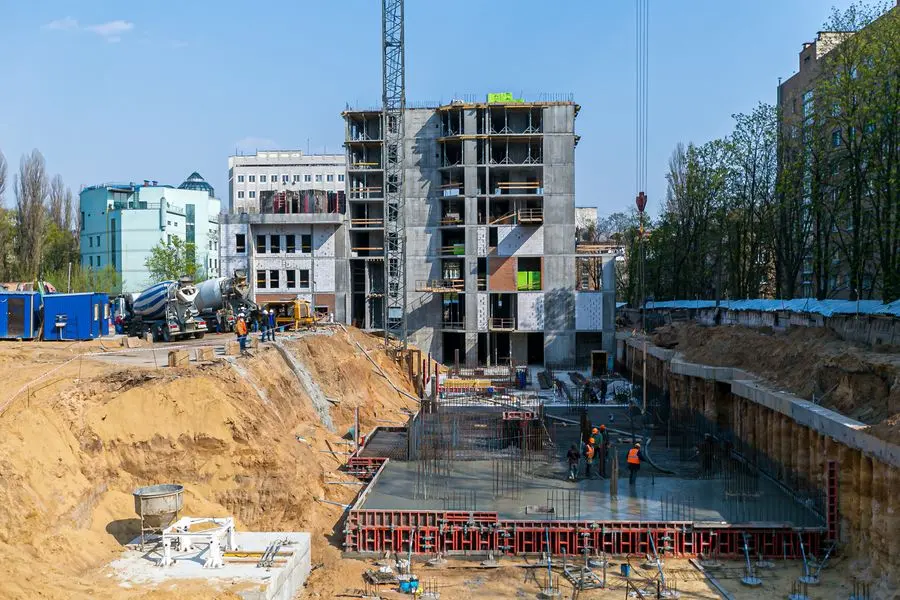

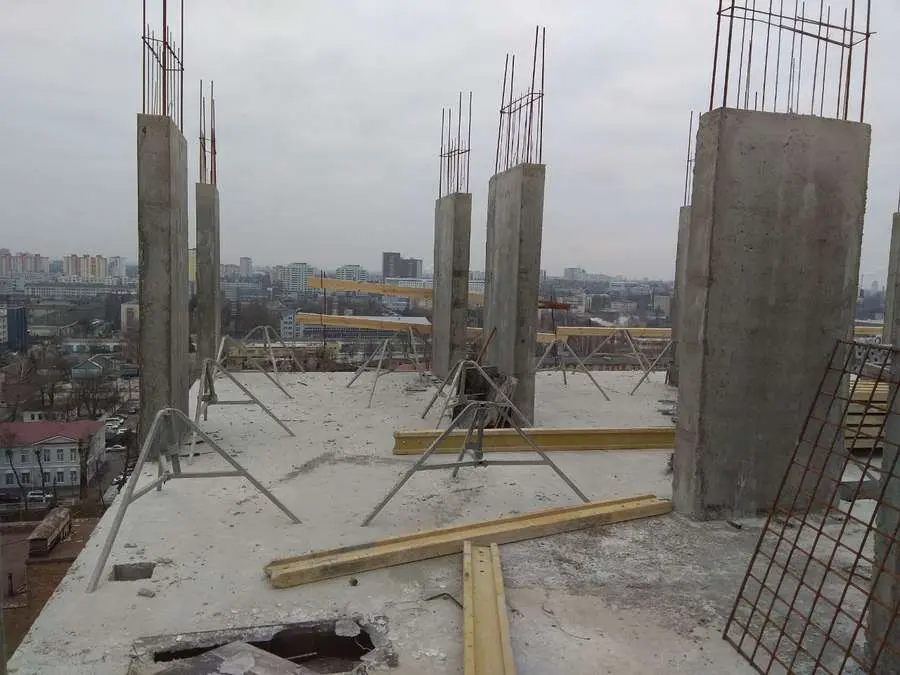

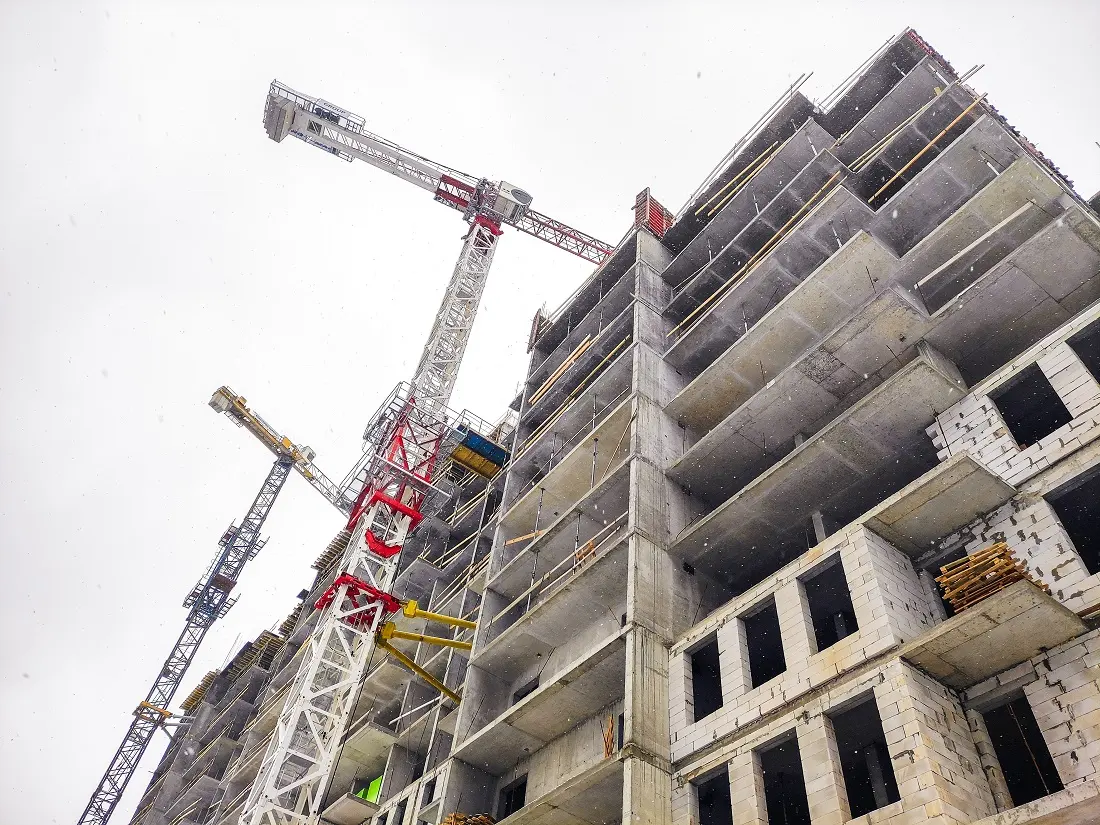

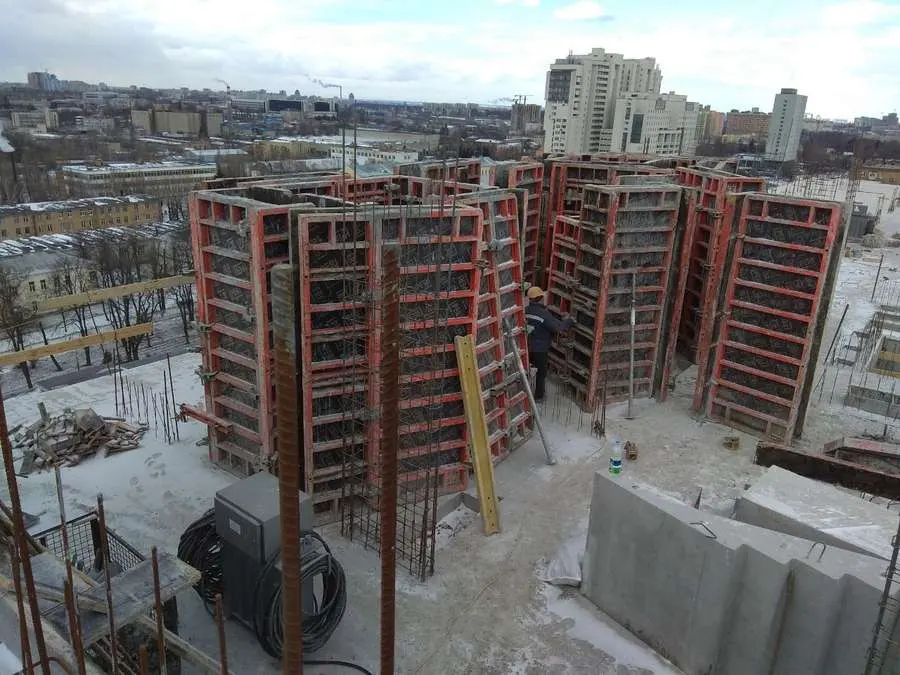

Виконуються мурувальні роботи на 3-му поверсі - 95%, на 4-му поверсі - 90%, на 5-му поверсі - на 90%, на 6-му поверсі - на 30%. Влаштування вертикальних елементів 14-го поверху виконано на 10%.

Секція 2
Завершено мурувальні роботи на 4-му поверсі, на 5-му поверсі роботи виконано на 90%, на 6-му поверсі - 90%, на 7-му поверсі - на 40%. Завершено влаштування плити перекриття та вертикальних елементів 13-го поверху. Вертикальні елементи 14-го поверху готові на 10%.

Секція 3
Завершено мурувальні роботи на 5-му поверсі, на 7-му поверсі роботи виконано на 50%. Завершено роботи з влаштування плити перекриття 14-го поверху та вертикальних елементів 15-го поверху.

Секція 4

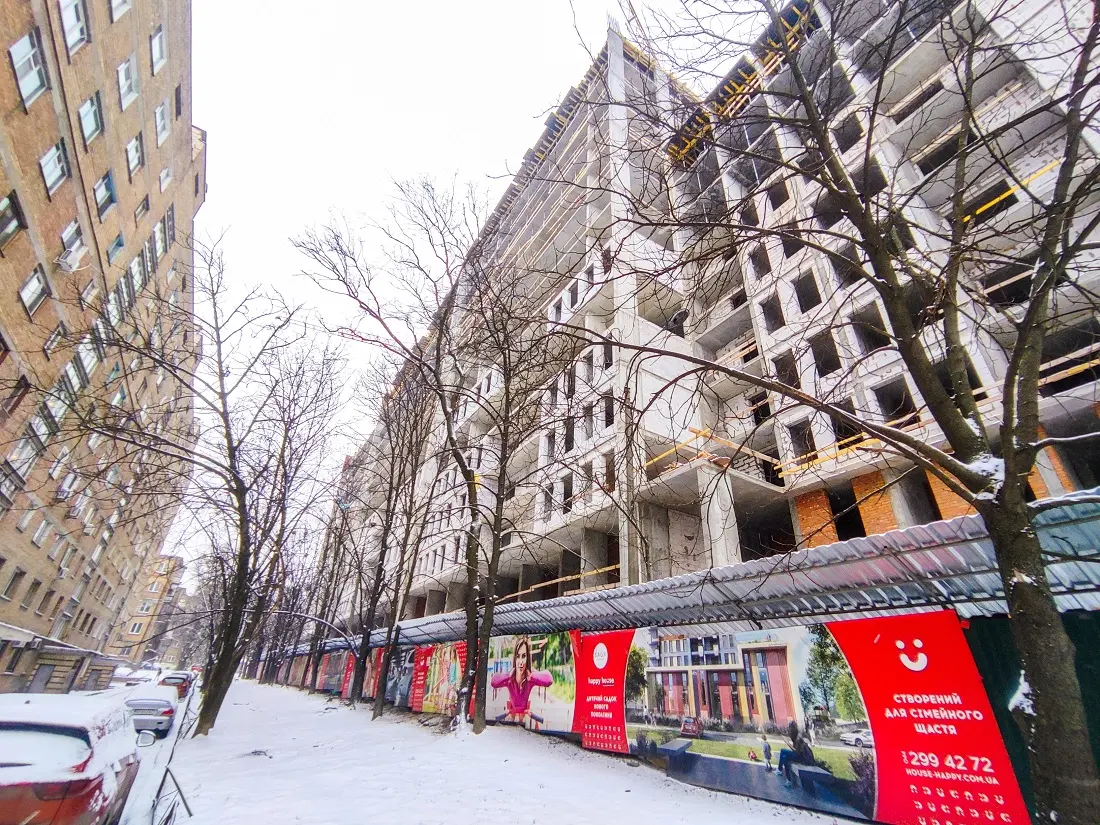

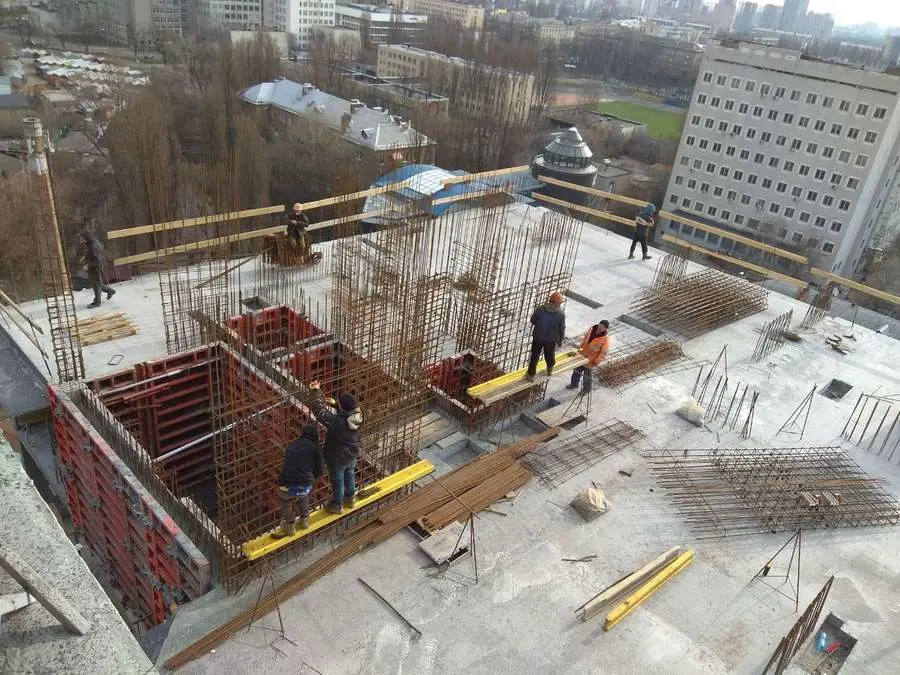

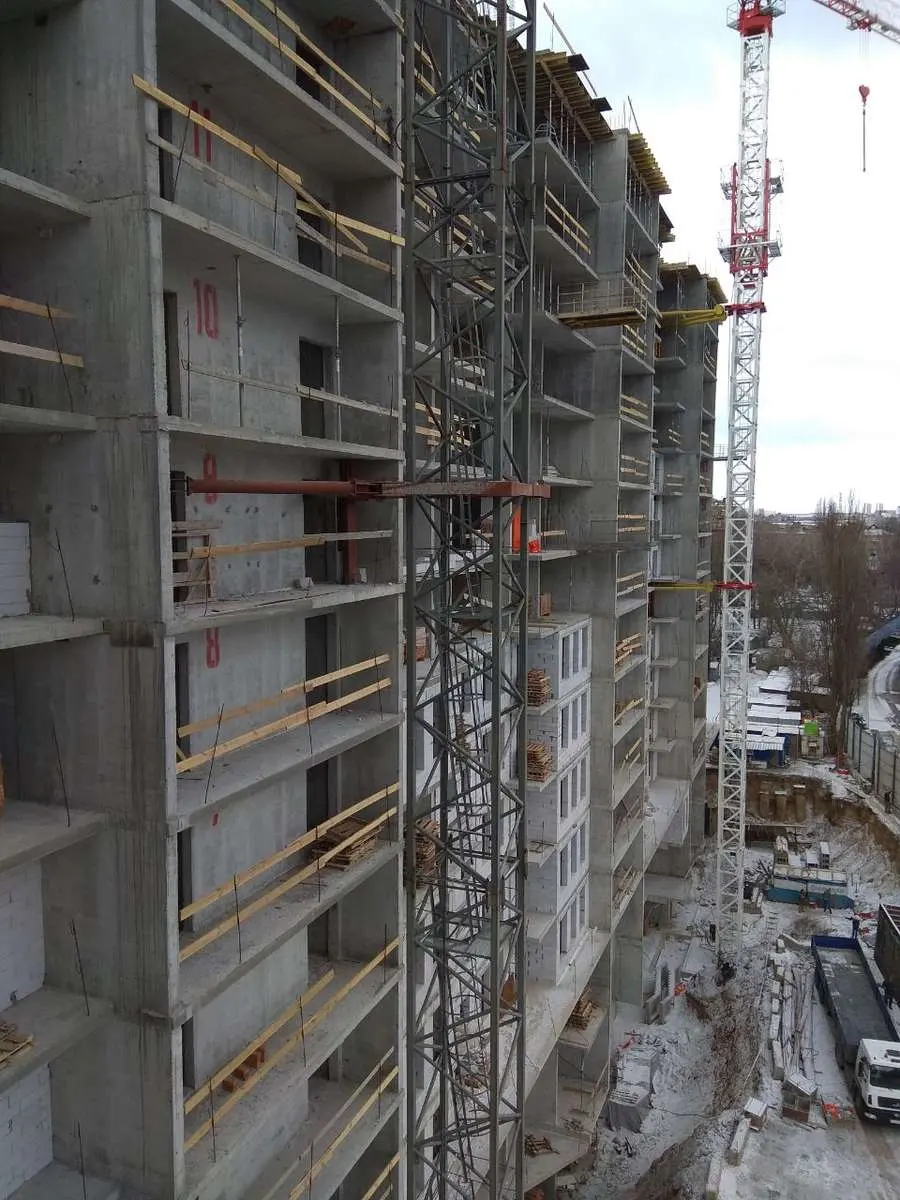

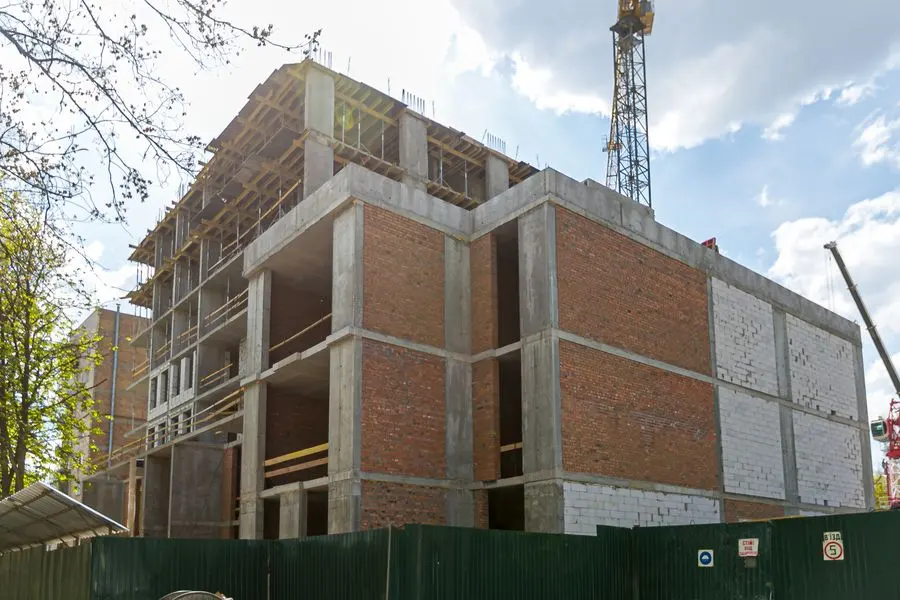

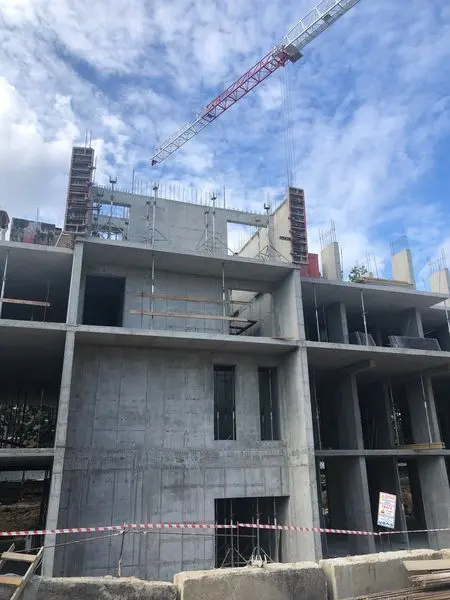

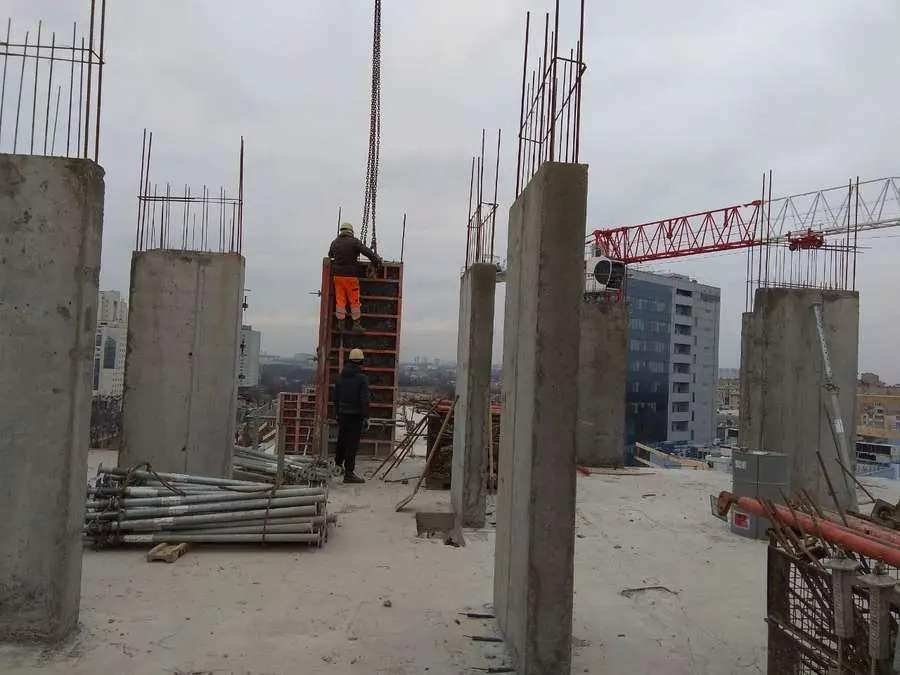

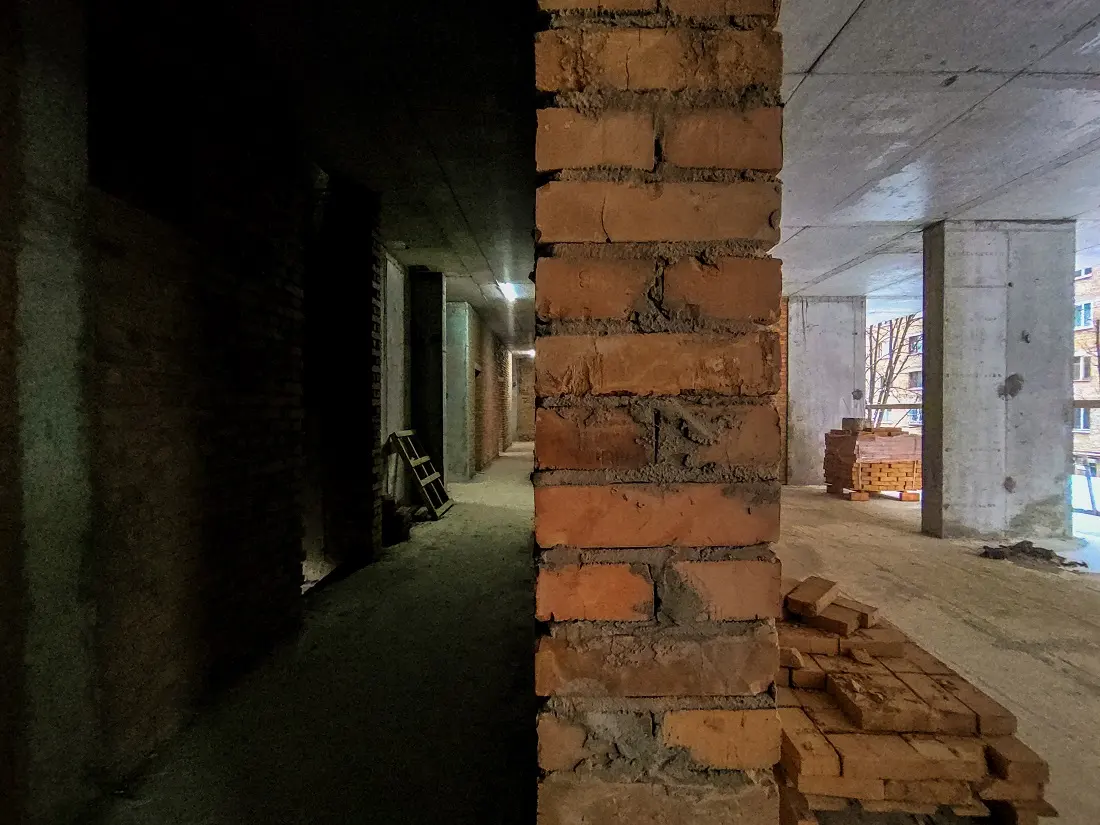

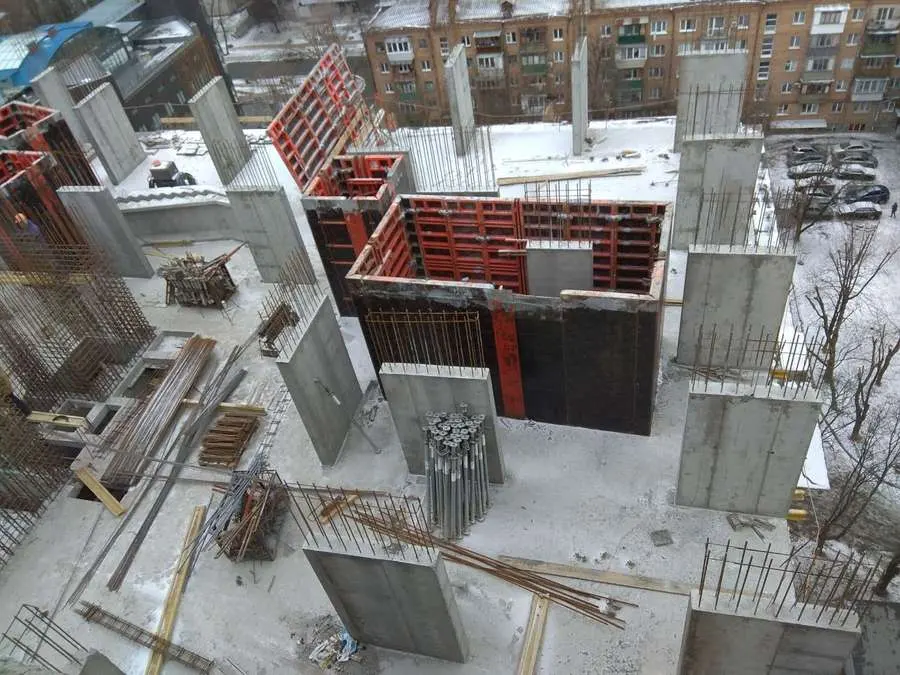

Завершено влаштування плити перекриття 10-го поверху, вертикальні елементи 11-го поверху готові на 70%. Тривають мурувальні роботи з 1-го по 7-ий поверхи - готовність 95%.

Нижче ділимося із вами порцією нових фото.

SA
SAGA Development413 повід. · з 2017
29 березня 2021 р.

Текстовий дайджест будівництва житлового комплексу Happy House.

Секція 1

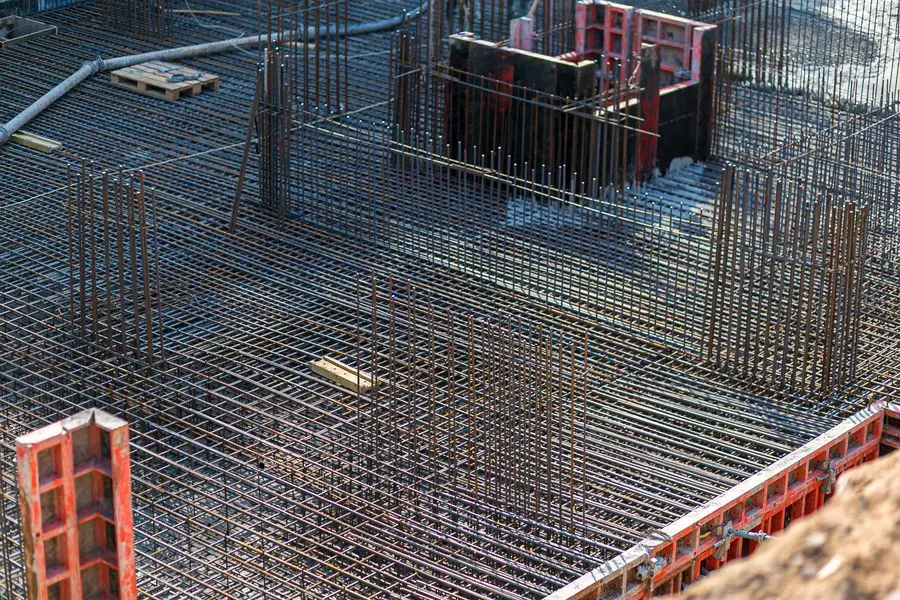

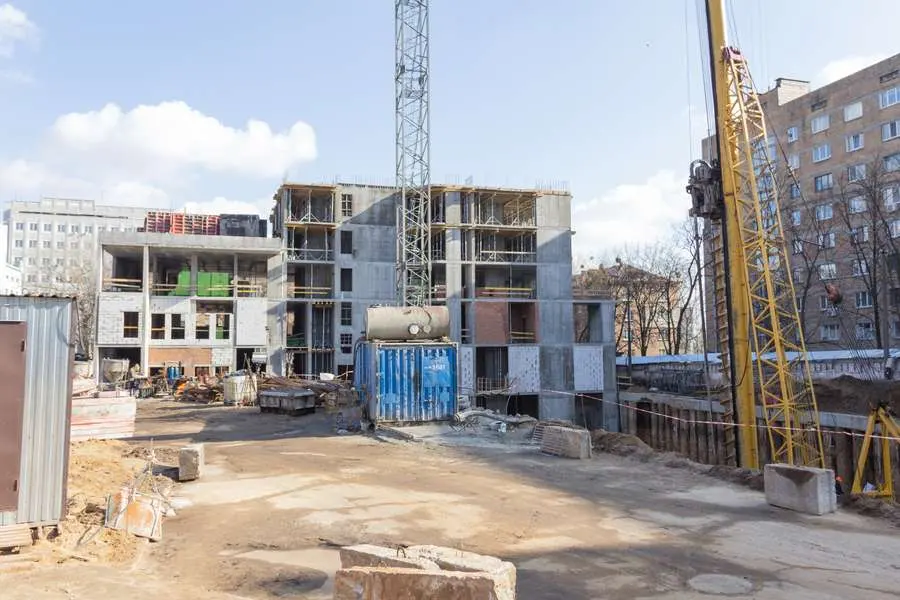

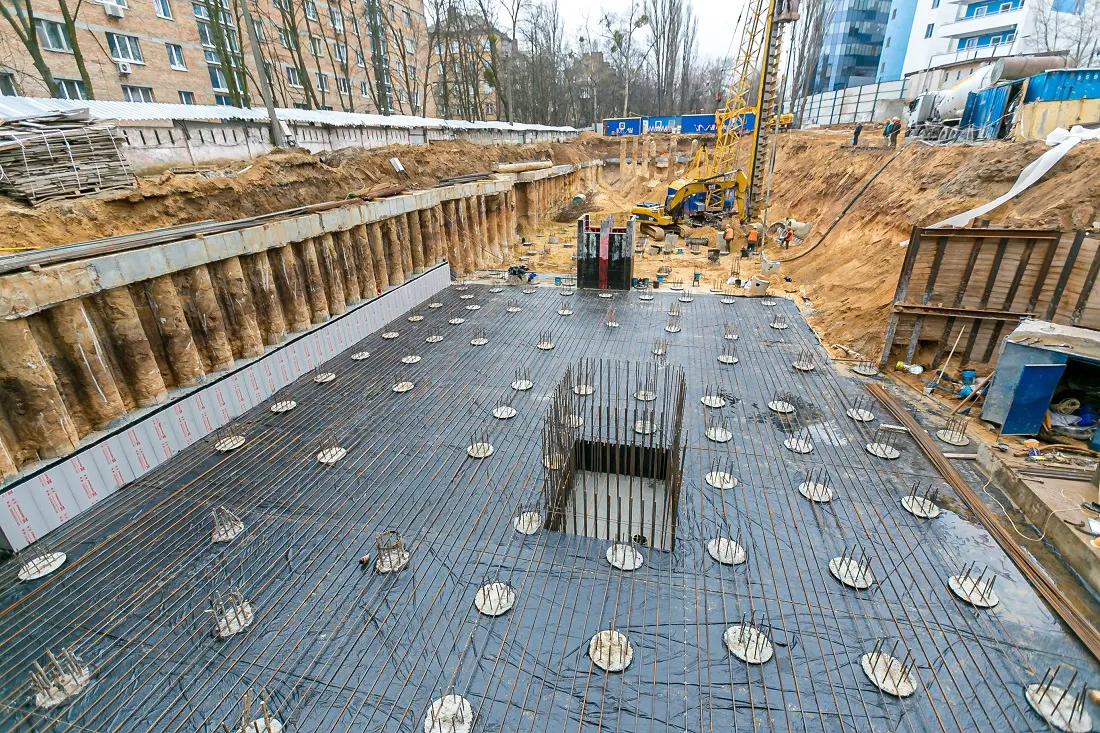

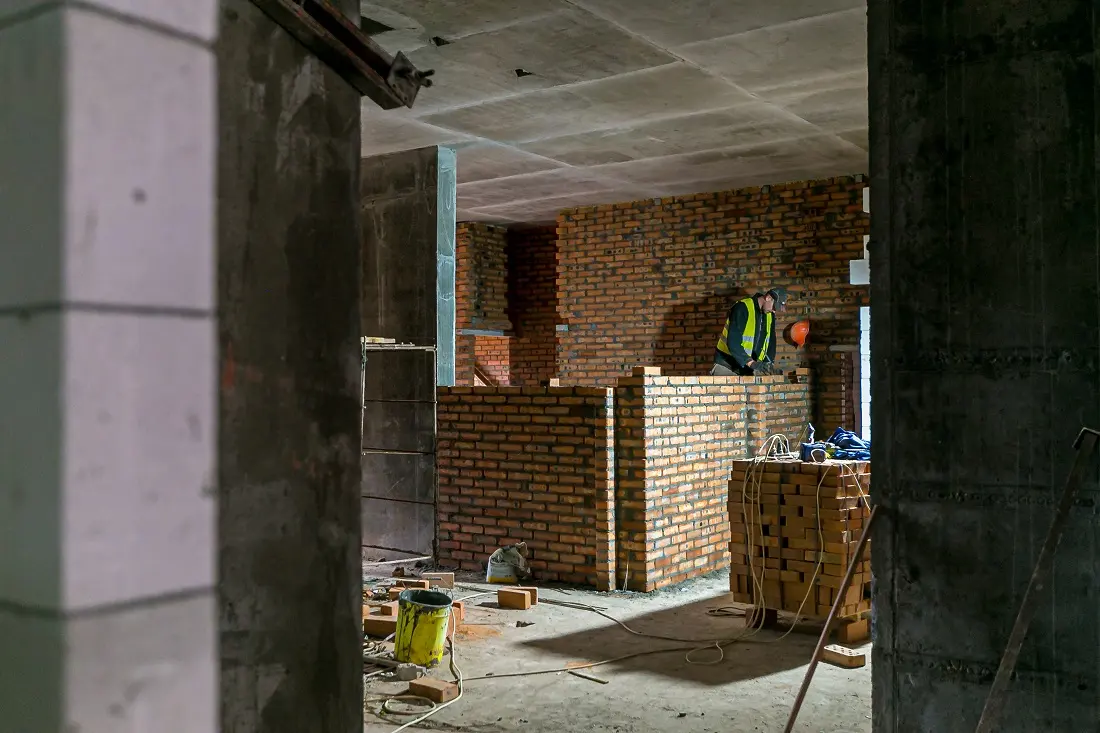

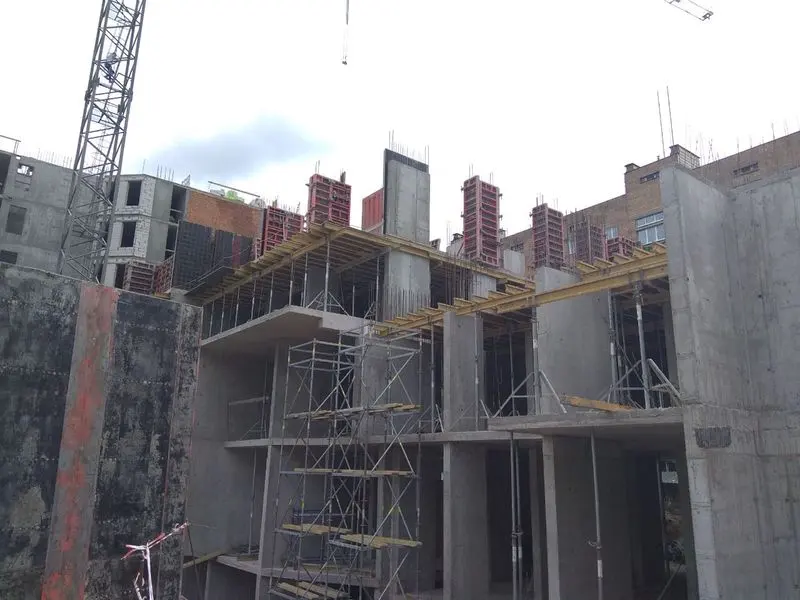

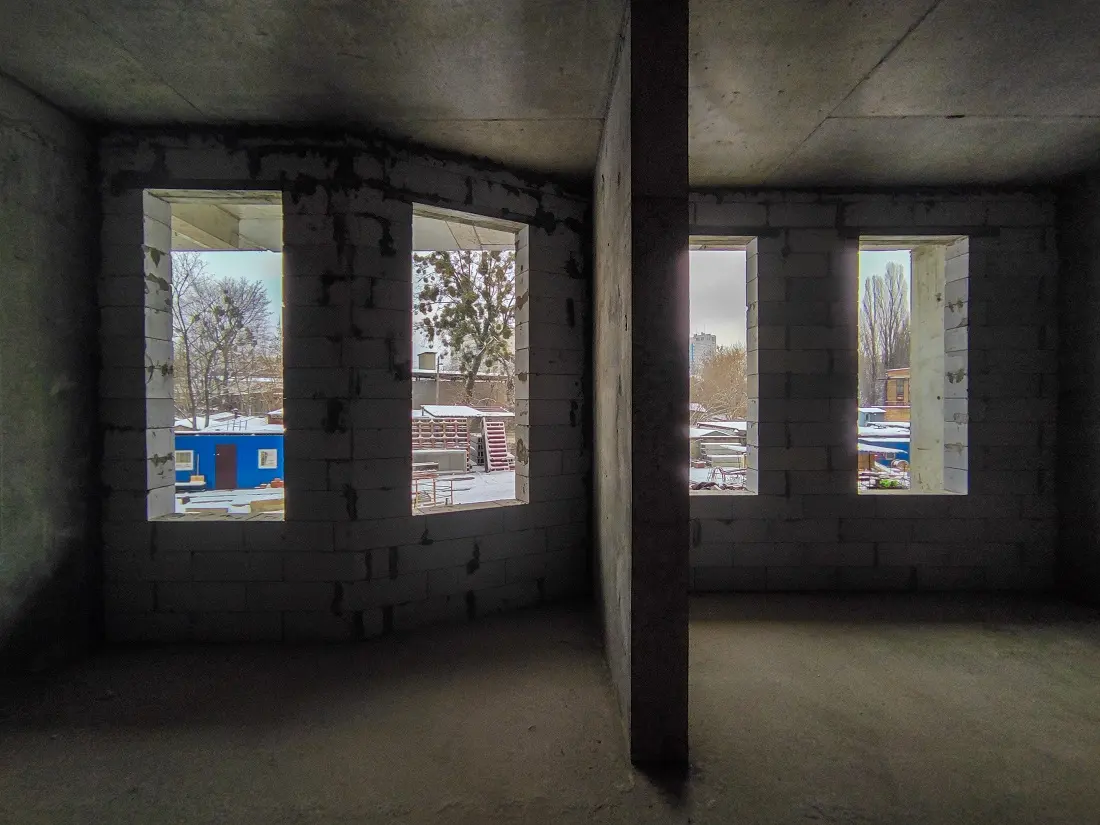

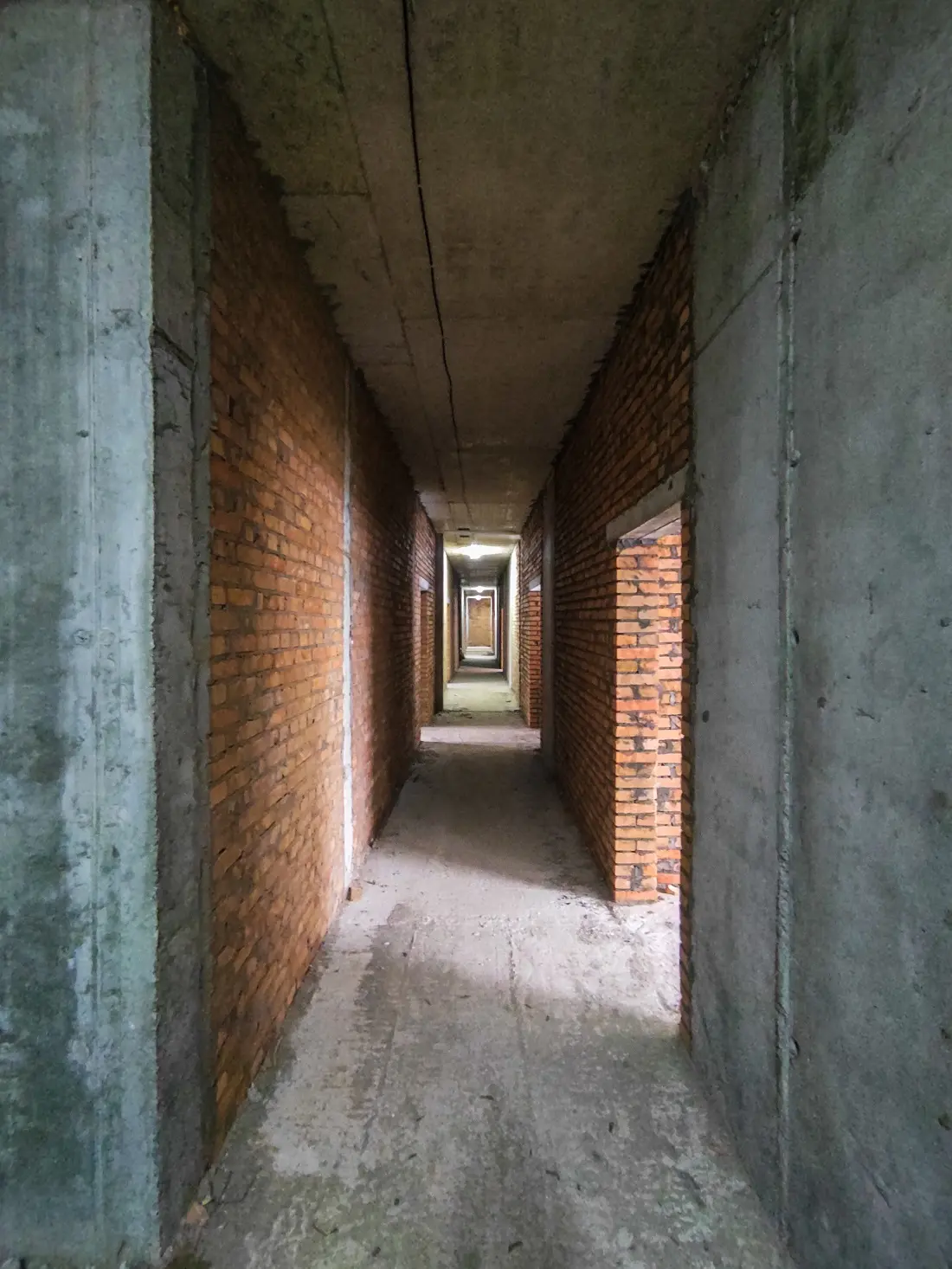

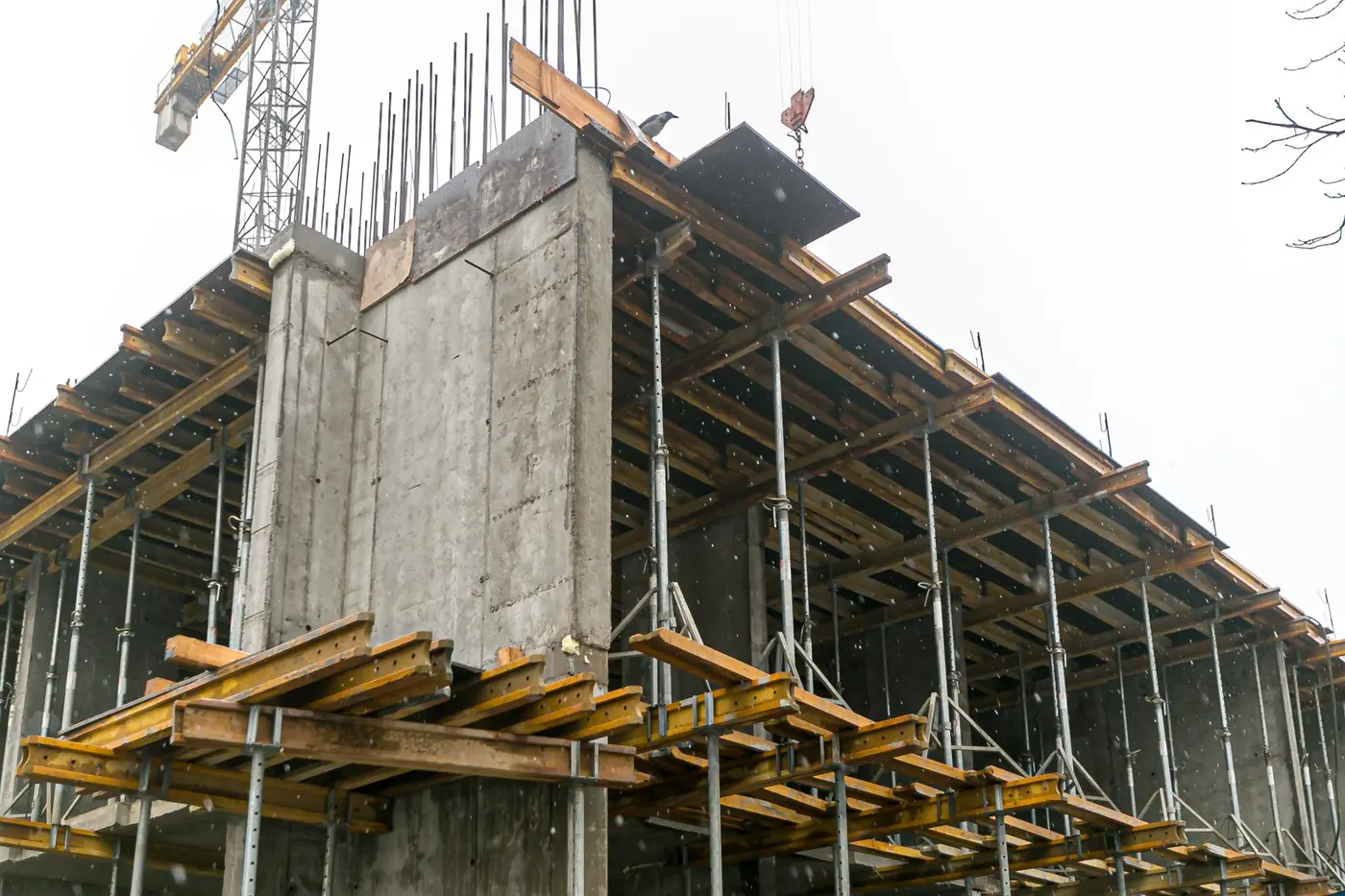

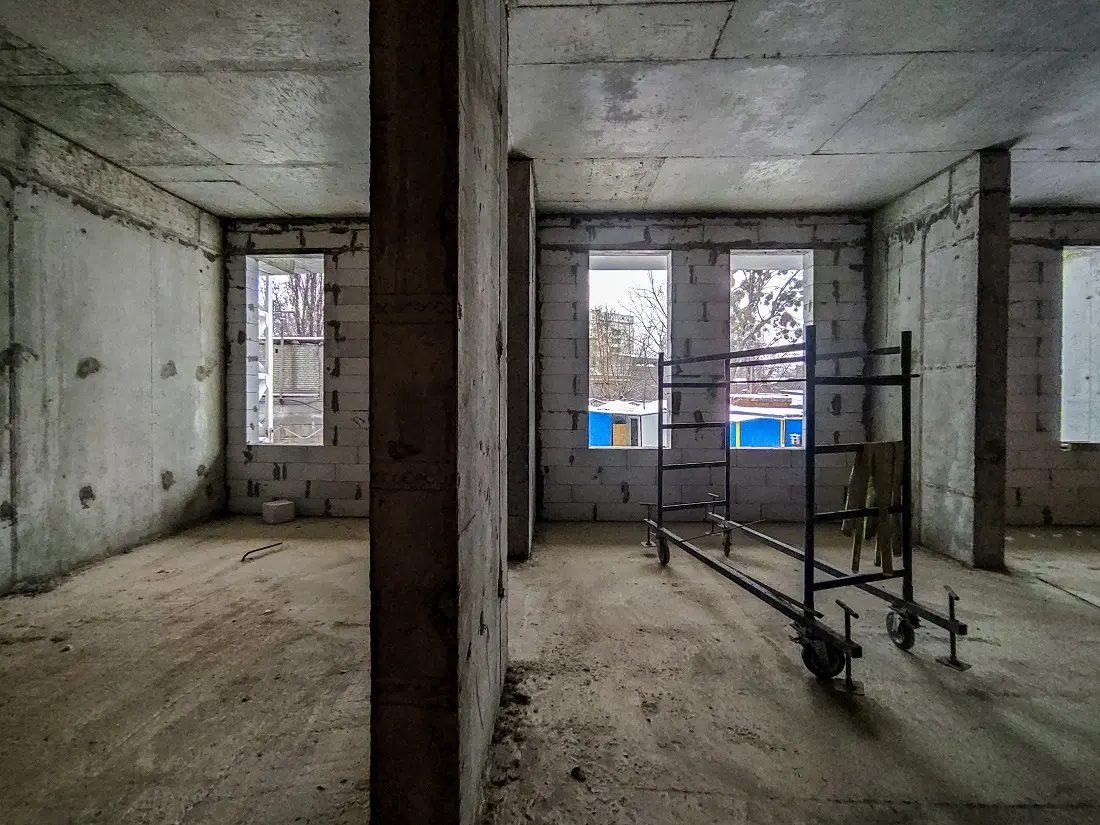

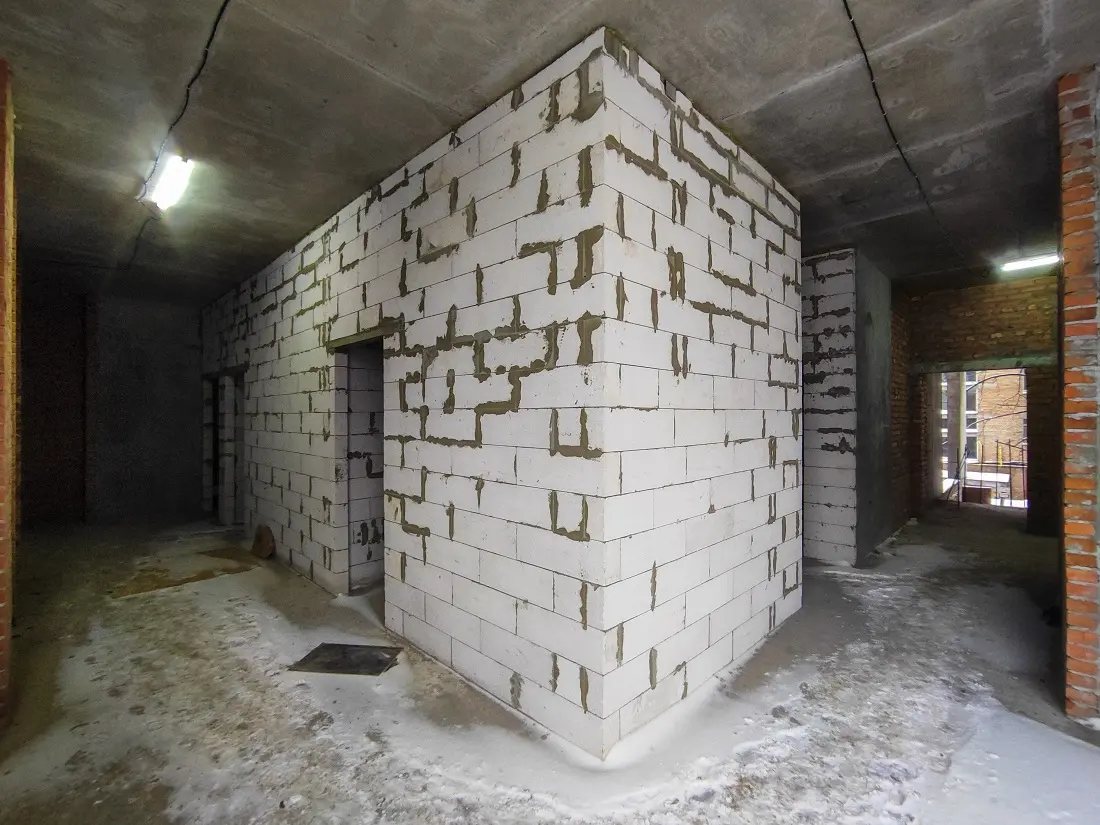

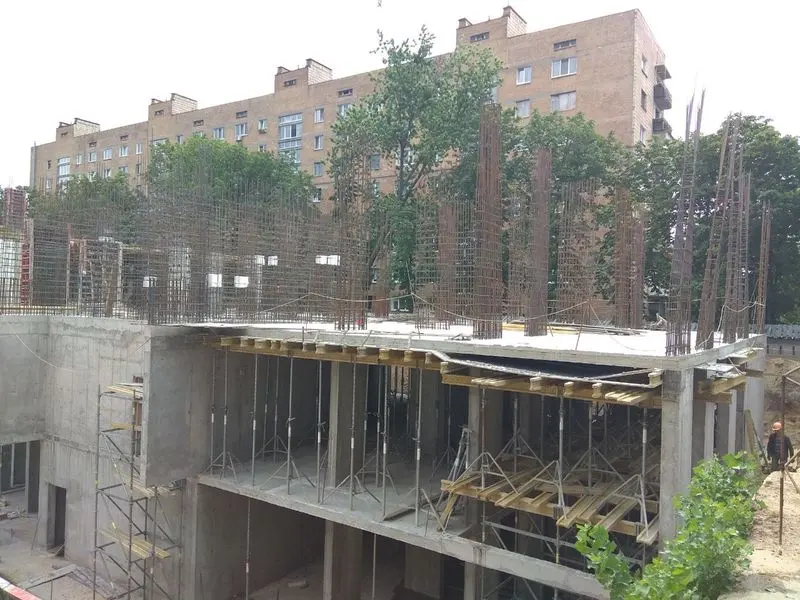

Виконуються мурувальні роботи на 7-8 поверхах - 90%, на 9-10 поверхах - 70%, на 11-му поверсі - 60%. Завершено влаштування вертикальних елементів 15-го поверху, плита перекриття готова на 20%. Триває монтаж вікон (3-8 поверхи).

Секція 2
Тривають мурувальні роботи на 7-му та 8-му поверхах (готовність - 90%), на 9-му поверсі (80%), на 11-му та 12-му поверхах - на 60%. Завершено влаштування вертикальних елементів 15-го поверху, плита перекриття готова на 40%. Триває монтаж вікон (3-8 поверхи).

Секція 3

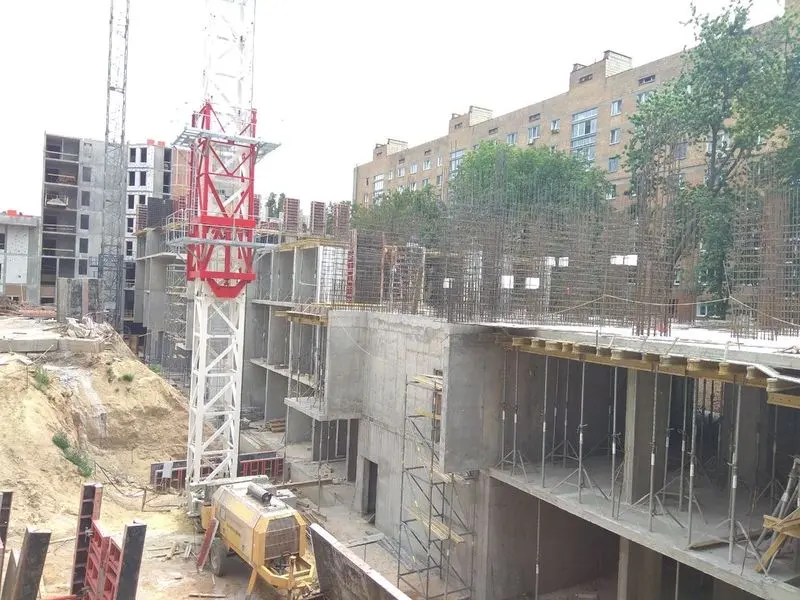

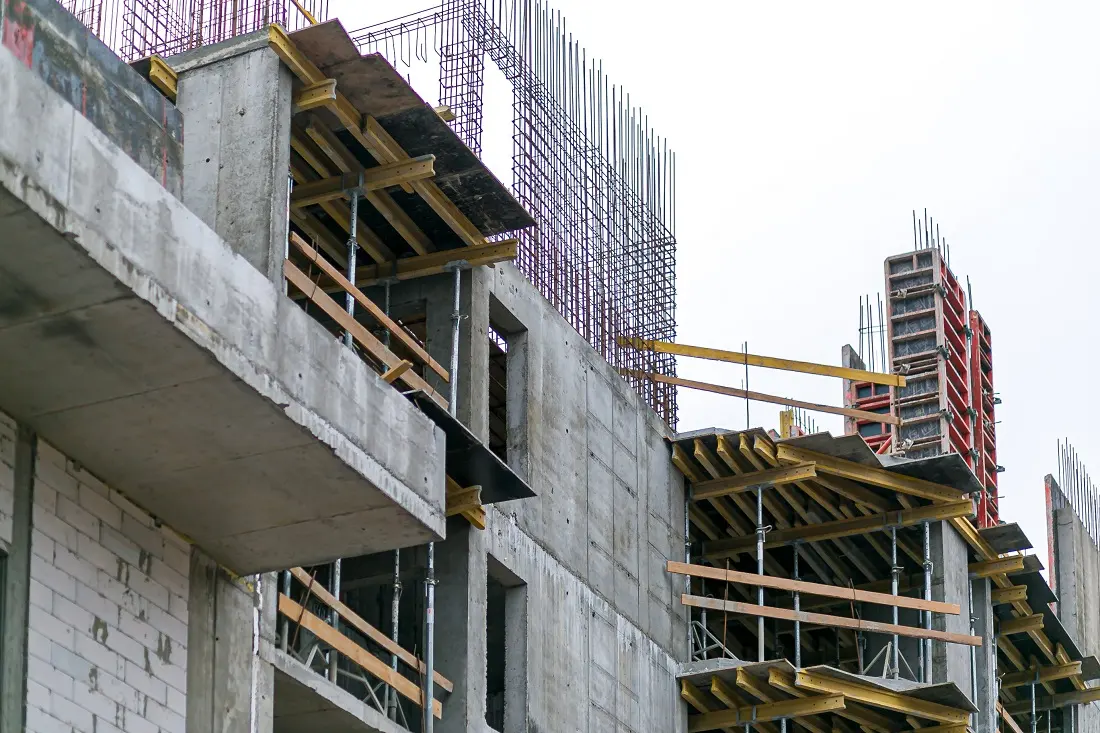

Завершено мурувальні роботи на 5-му поверсі, на 7-му поверсі роботи виконано на 80%, на 8-му поверсі - на 70%, на 9-му поверсі - на 50%, на 11-му поверсі - на 70%. Завершено роботи з влаштування вертикальних елементів і плити перекриття 15-го поверху.

Секція 4
Завершено влаштування плити перекриття 12-го поверху, вертикальні елементи 13-го поверху готові на 30%. Тривають мурувальні роботи з 1-го по 7-ий поверхи - готовність 95%, 9-й поверх - 60%.
