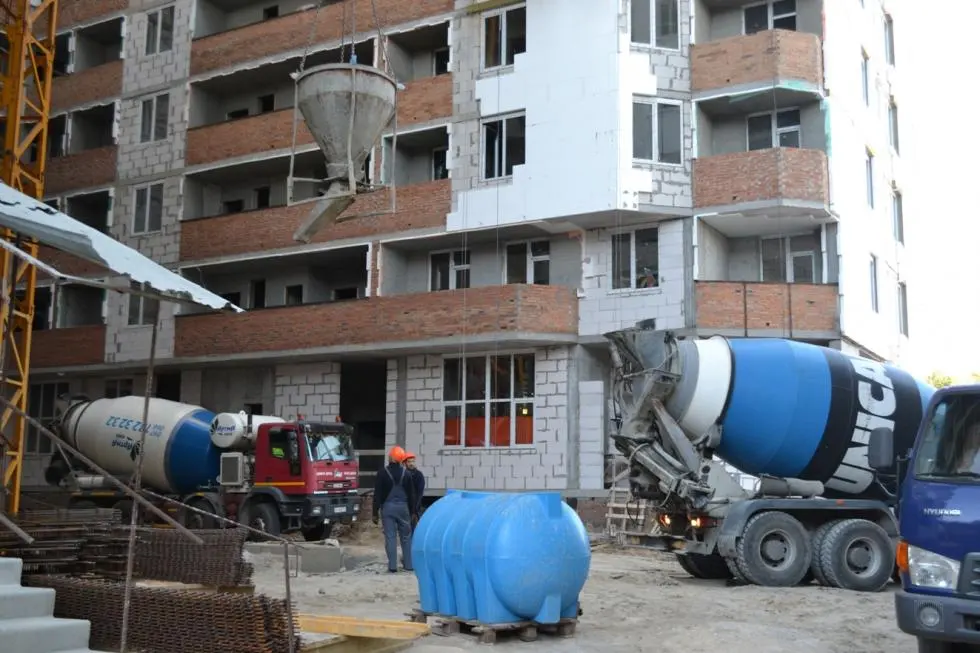

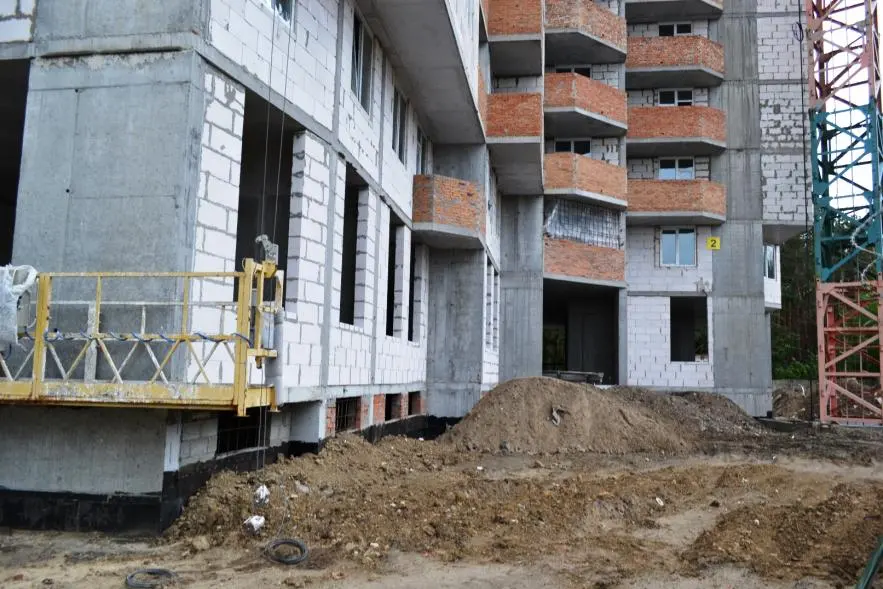

Ход строительства Жилого Комплекса

13.06.2018
6 секция:

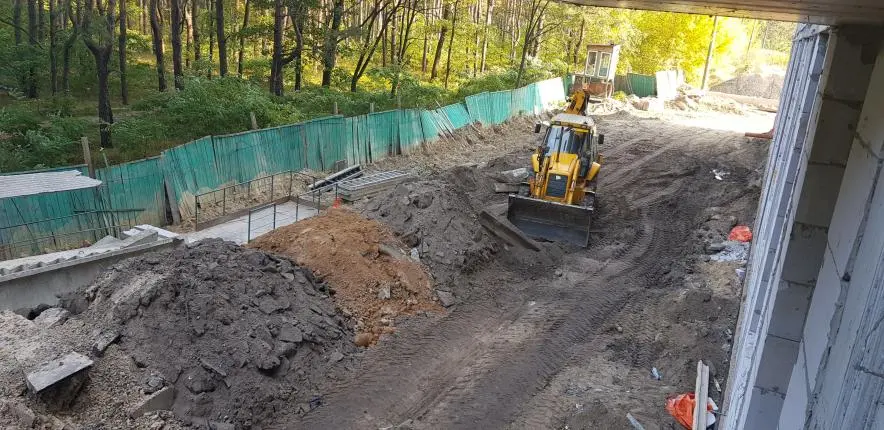

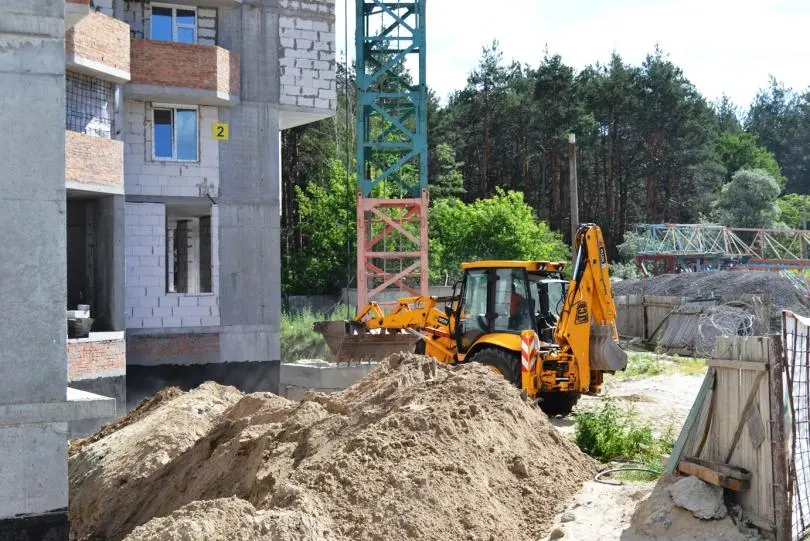

- Происходит обратная засыпка и планировка территории у секции
- Продолжается установка окон, ждем следующую партию.
- Закончены работы по устройству парапета на кровли.
5 секция:

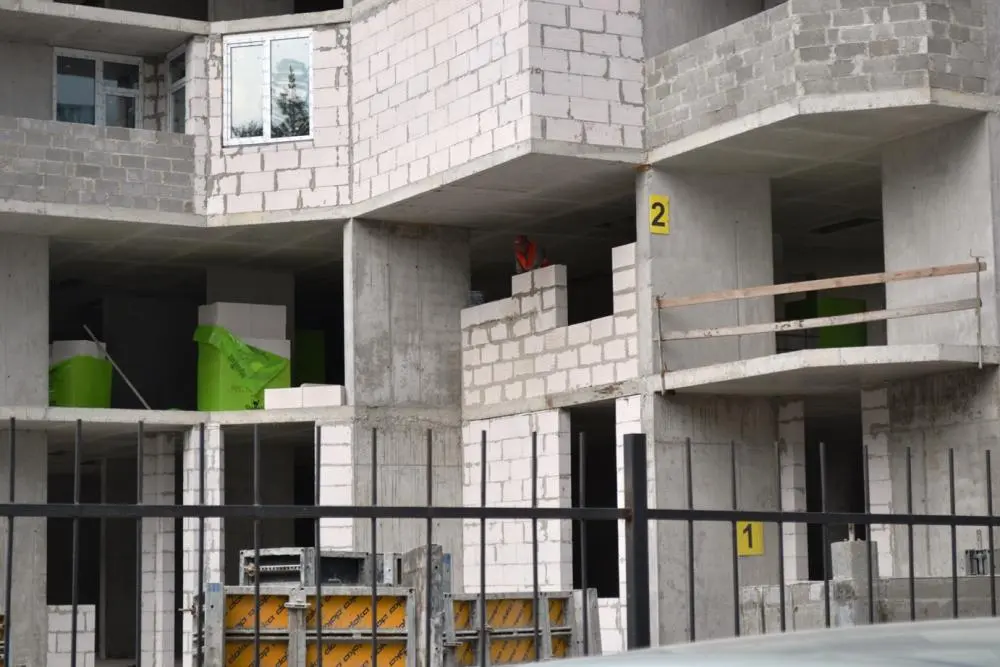

- Начало работ по кладке стен на 1 этаже.
- Заканчиваются работы по армированию вертикальных колонн 14 этажа.

NE
Nelli18551 повід. · з 2016
27 червня 2018 р.

Ход строительства Жилого Комплекса

18.06.2018
6 секция:
- Завершена обратная засыпка и планировка территории у секции
- Продолжается установка окон, застеклены до 19 этажа.
- устанавливаются трубки для начала фасадных работ.
- Закончены работы по устройству парапета на кровли.
5 секция:
- Заканчиваются работы по кладке стен на 1 этаже.
- Заканчиваются работы по армированию вертикальных колонн 14 этажа.

NE
Nelli18551 повід. · з 2016
27 червня 2018 р.

Ход строительства Жилого Комплекса

26.06.2018
6 секция:
- Выполняются работы по гидроизоляции -1 этажа
- Выполнено осевое остекление до 25 этажа включительно

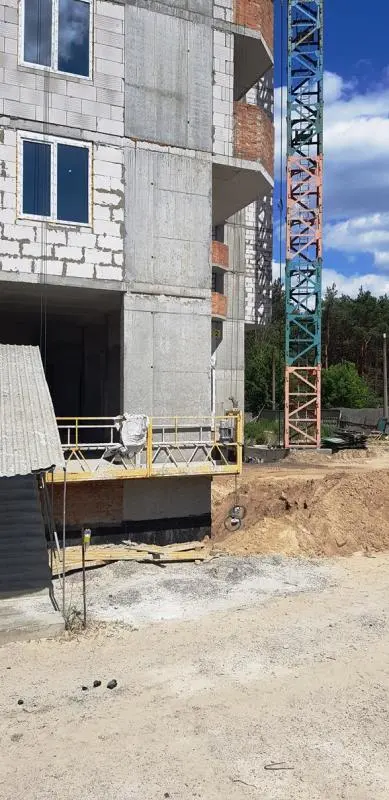

- Установлены люльки для фасадных работ.
5 секция:

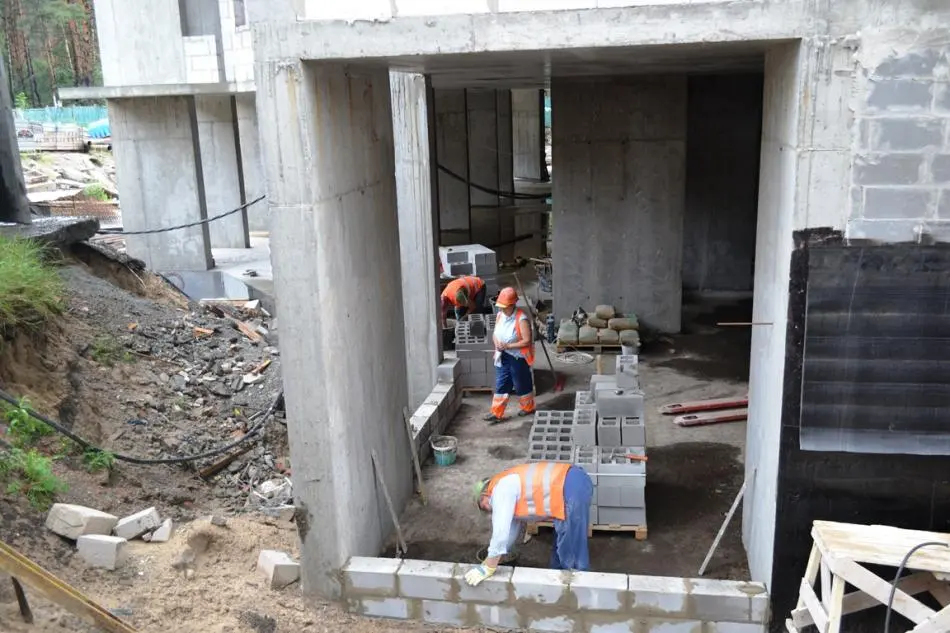

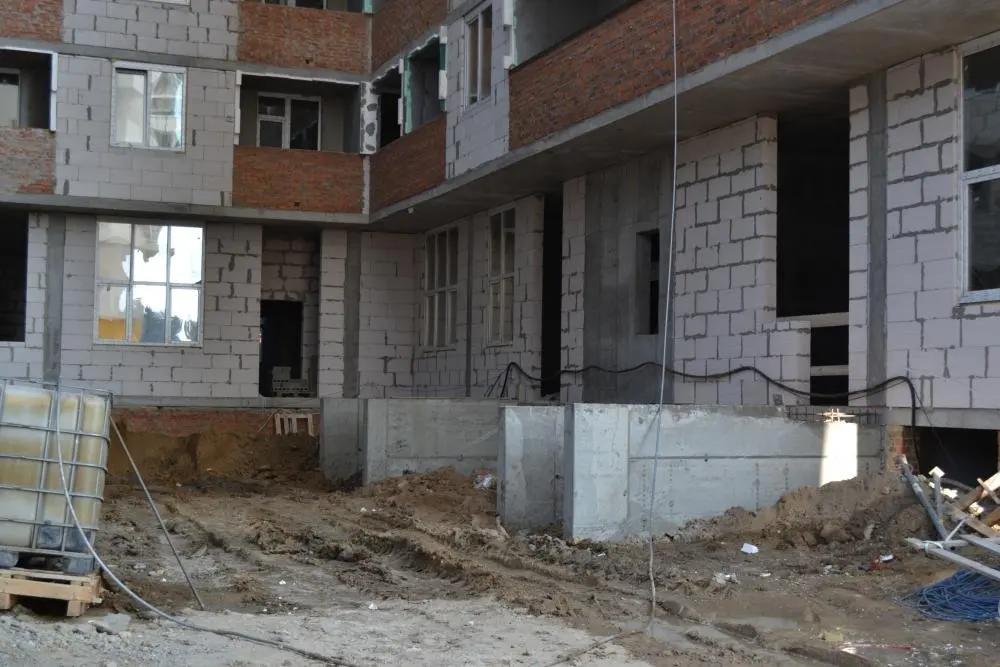

- Выполнены работы по кладке стен на 1 этаже
- Завезли газоблок и начаты работы по кладке стен на 2 этаже

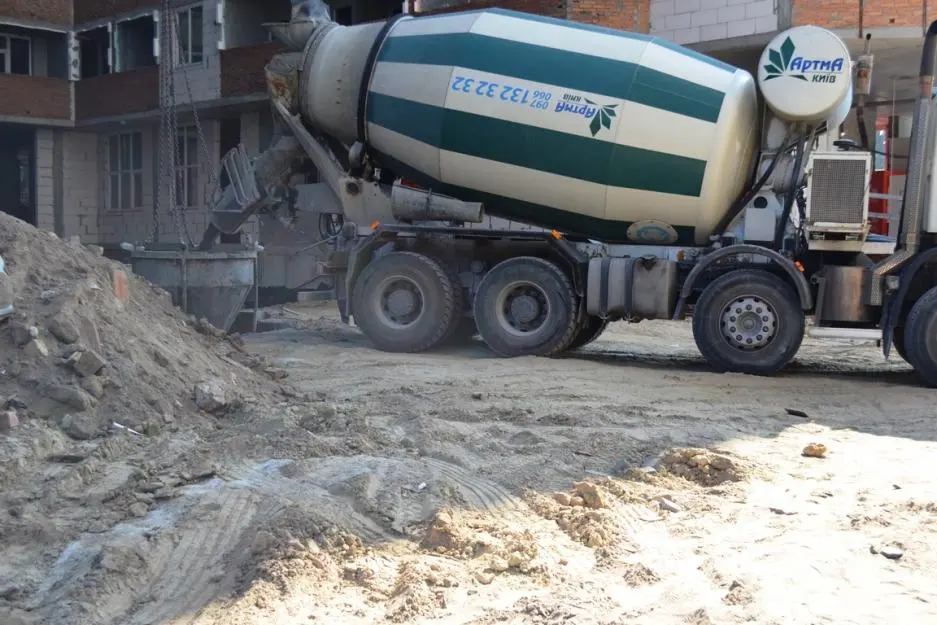

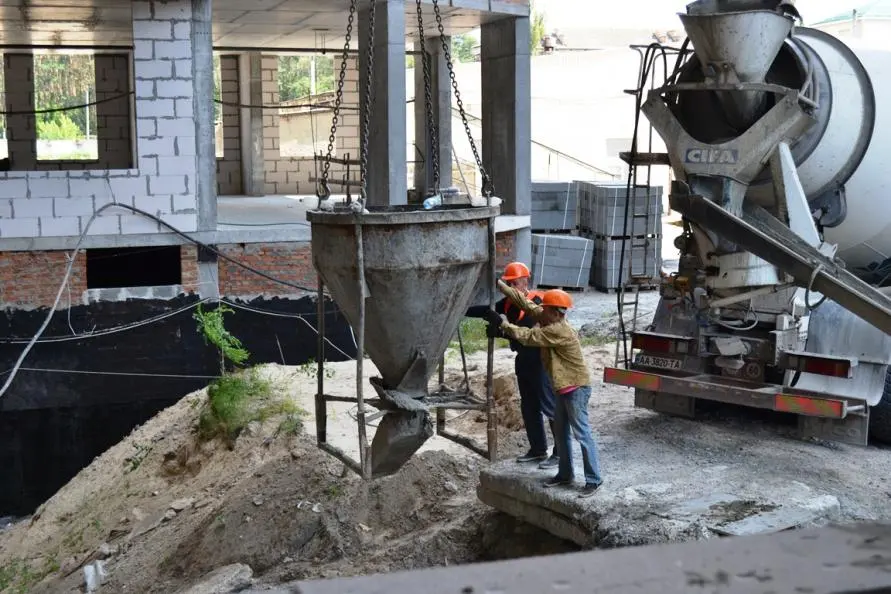

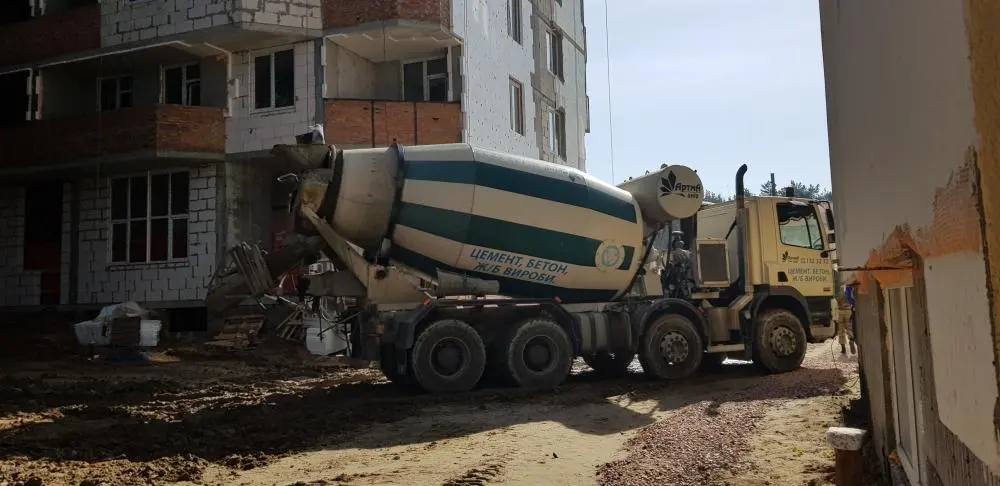

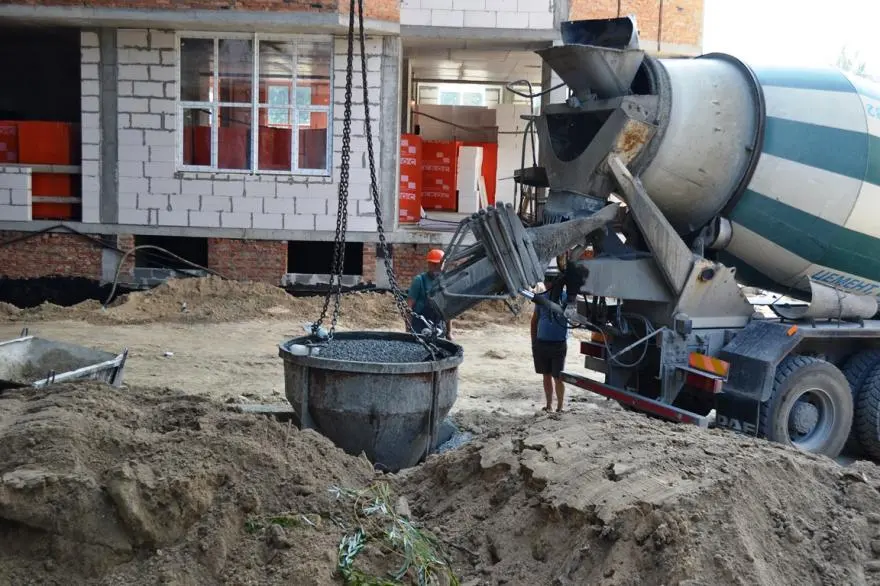

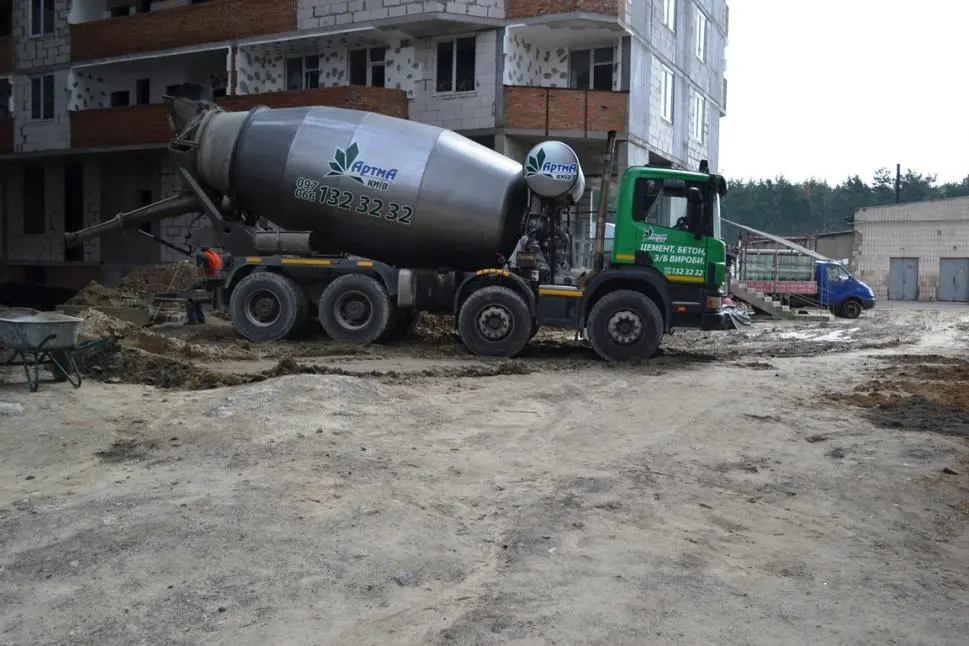

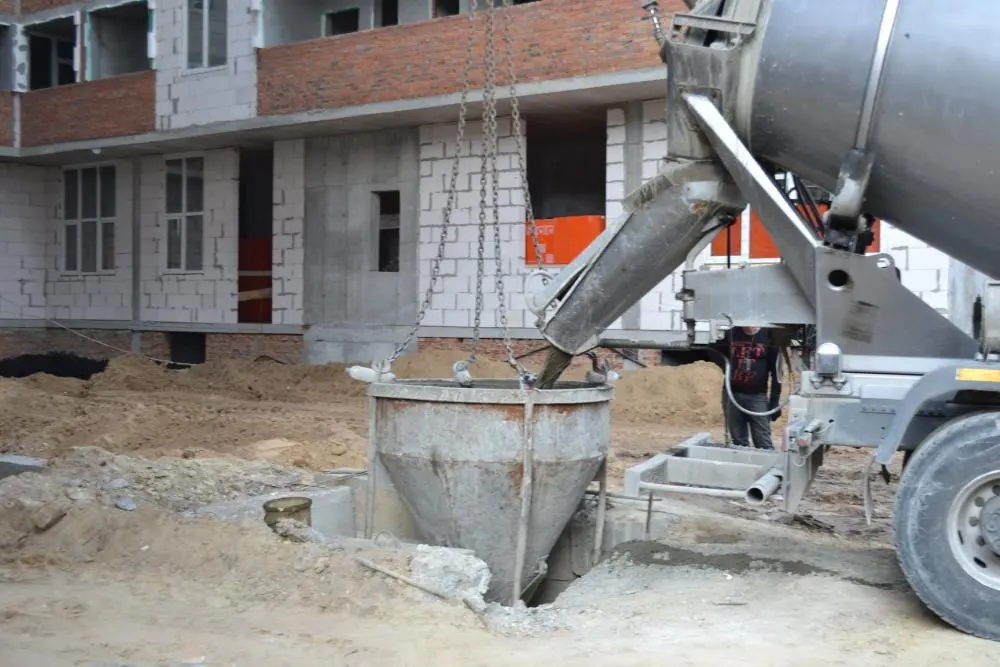

- Заливка бетоном вертикальных колон на 14 этаже
- Произведен демонтаж опалубки плиты перекрытия

NE
Nelli18551 повід. · з 2016
11 липня 2018 р.

Ход строительства Жилого Комплекса

04.07.2018
6 секция:
- Выполнены работы по гидроизоляции -1 этажа
- Выполнено осевое остекление до 25 этажа включительно
5 секция:
- Выполнены работи по кладке стен на 2 этаже
- Завезли газоблок и начаты работы по кладке стен на 4 этаже
- Заливка бетоном вертикальных колон на 14 этаже

NE
Nelli18551 повід. · з 2016
11 липня 2018 р.

Ход строительства Жилого Комплекса

09.07.2018
6 секция:

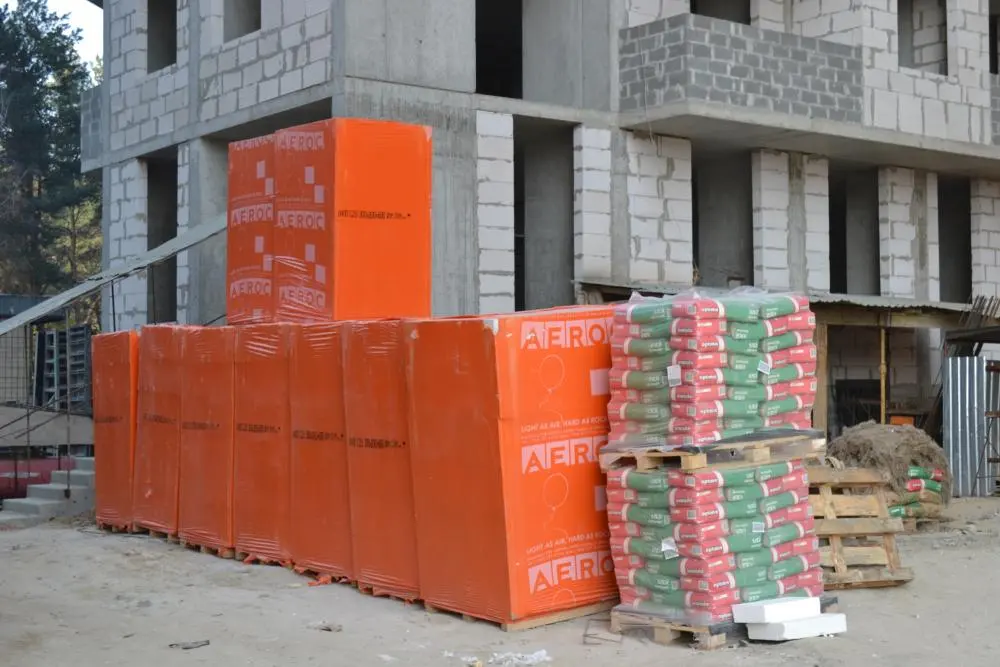

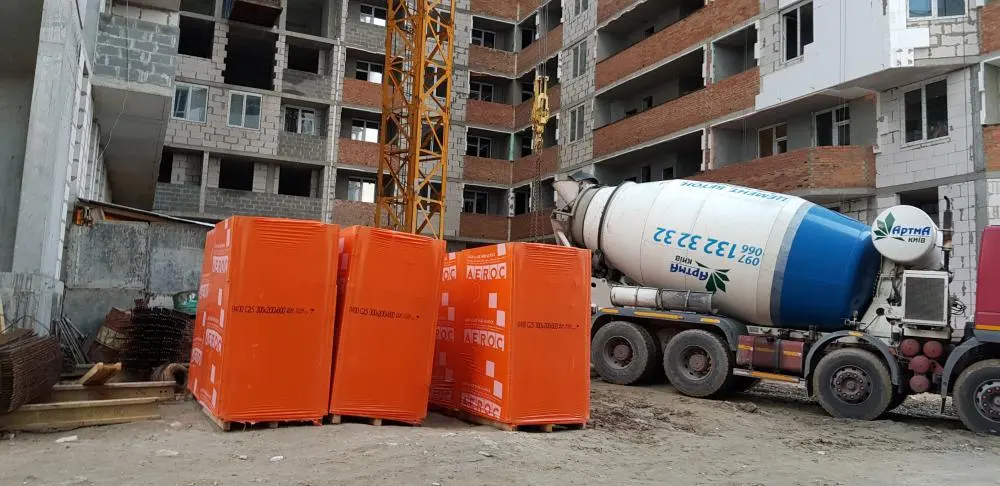

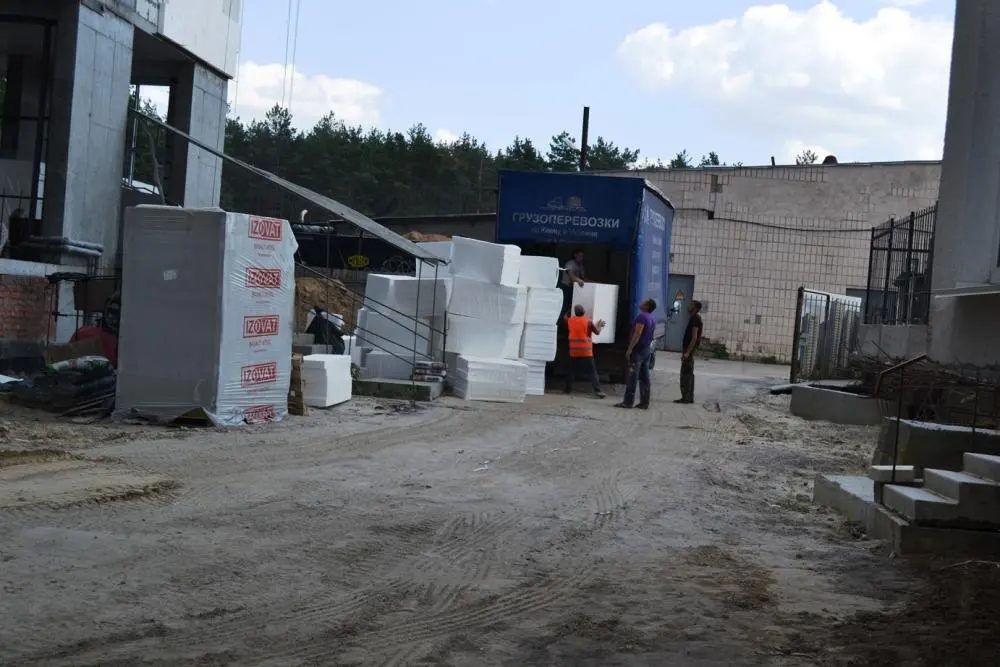

- Завезли материалы (утеплитель) для работ по фасаду

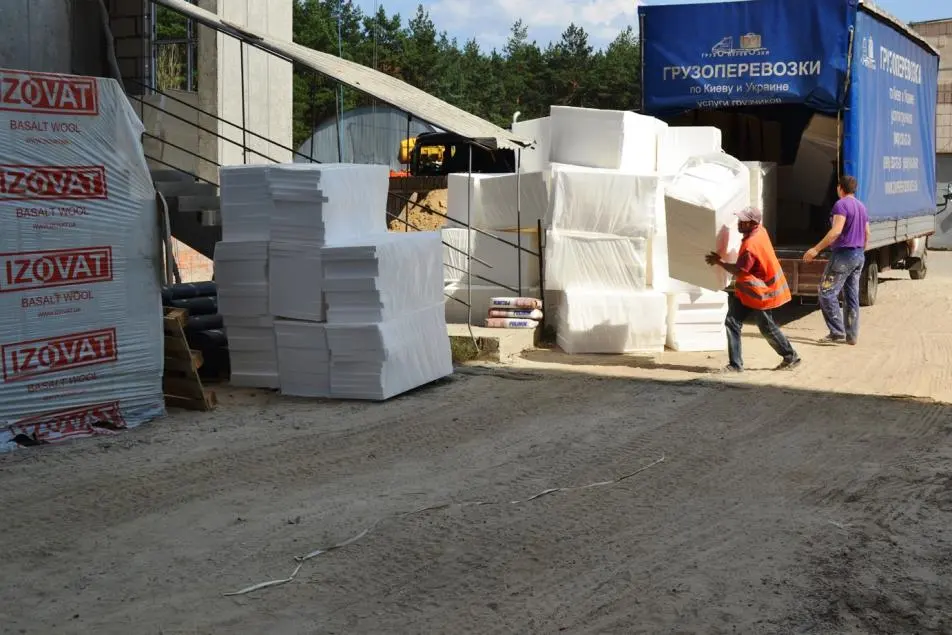

- Завезли окна и выполняются работы по остеклению со стороны леса
- Продолжаются работы по благоустройству территории возле секции
5 секция:
- Выполняются работы стен на 4 этаже
- Продолжаются работы по заливке бетоном вертикальных колон на 14 этаже

NE
Nelli18551 повід. · з 2016
24 липня 2018 р.

Ход строительства Жилого Комплекса

17.07.2018
6 секция:

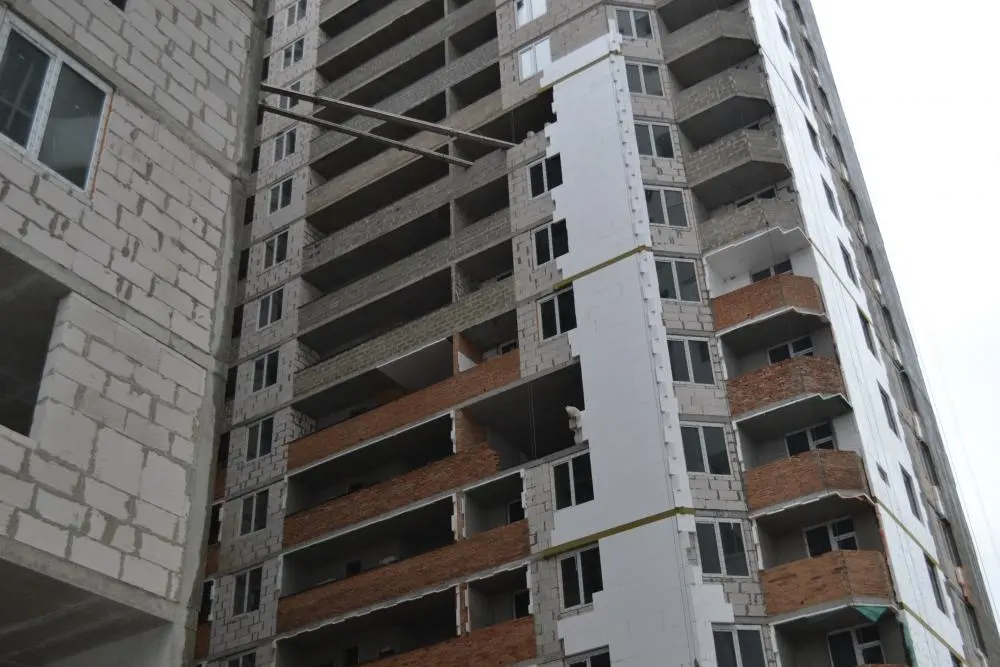

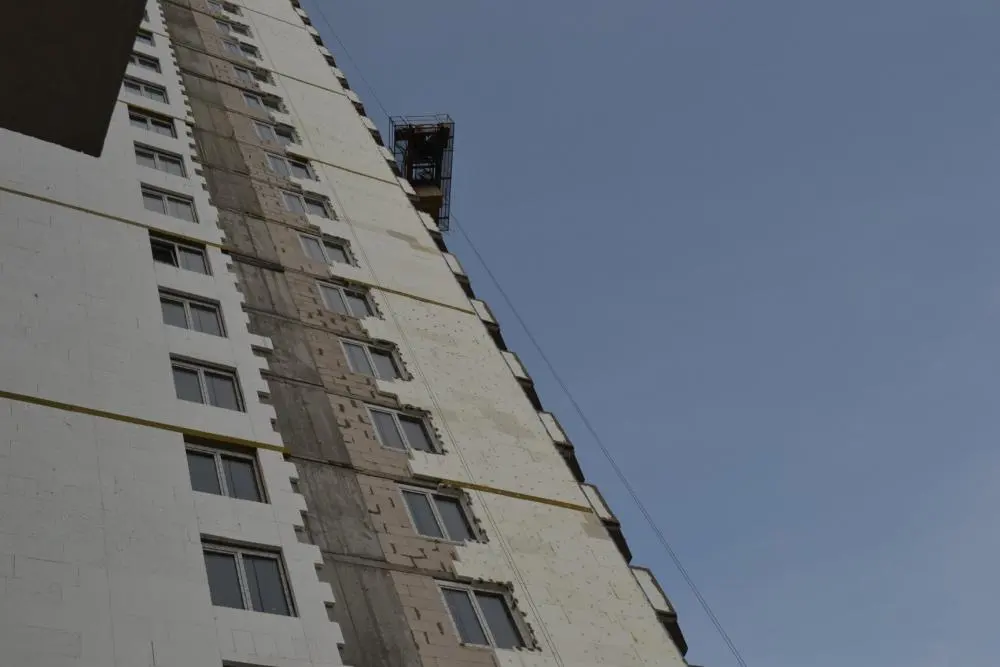

- Приступили к выполнению фасадных работ
- Завезли материалы (утеплитель, клей) для работ по фасаду
- Выполняются работы по входной группе
5 секция:
- Выполнена кладка стен стен на 4 этаже, приступили к кладке стен на 5 этаже
- Частично выполнено перекрытие 14 этажа

NE
Nelli18551 повід. · з 2016
24 липня 2018 р.

Ход строительства Жилого Комплекса

24.07.2018
6 секция:

- Продолжаются работы по утеплению фасада
- Продолжаютя работы по залитию пандуса входной группы
5 секция:
- Продолжаютя работы по кладке стен на 5 этаже, также на -1 этаже.
- Завезли материалы на строиетльную площадку
- Выполнено перекрытие 14 этажа

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

30.07.2018
6 секция:

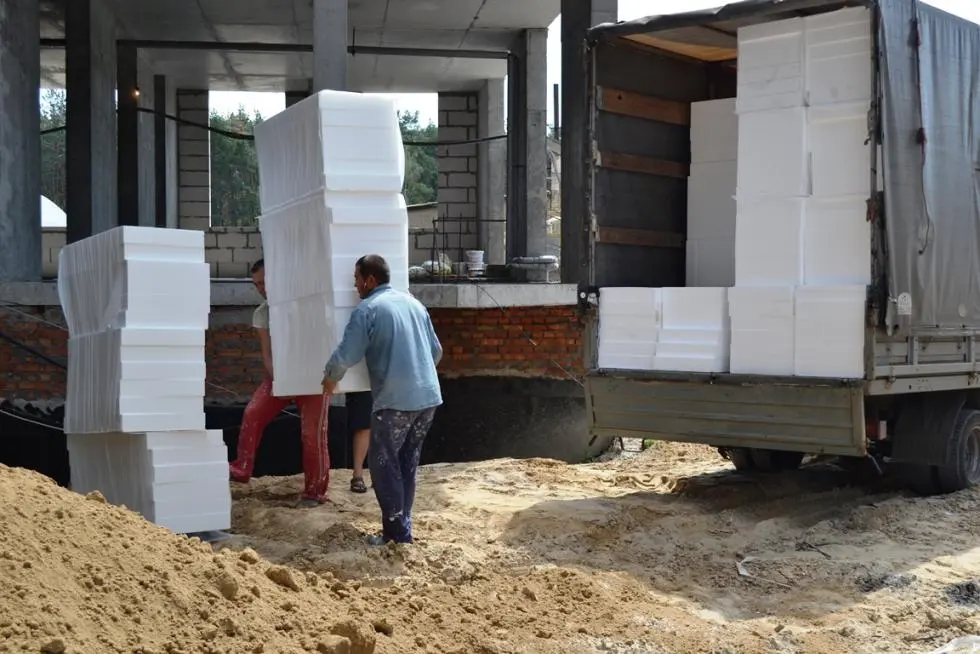

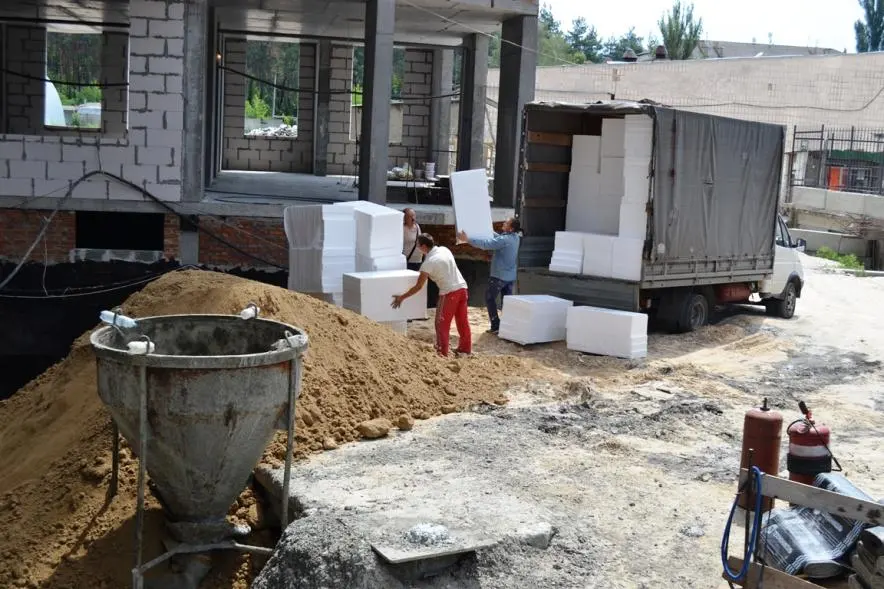

- Завезли новую партию материала для фасадных работ

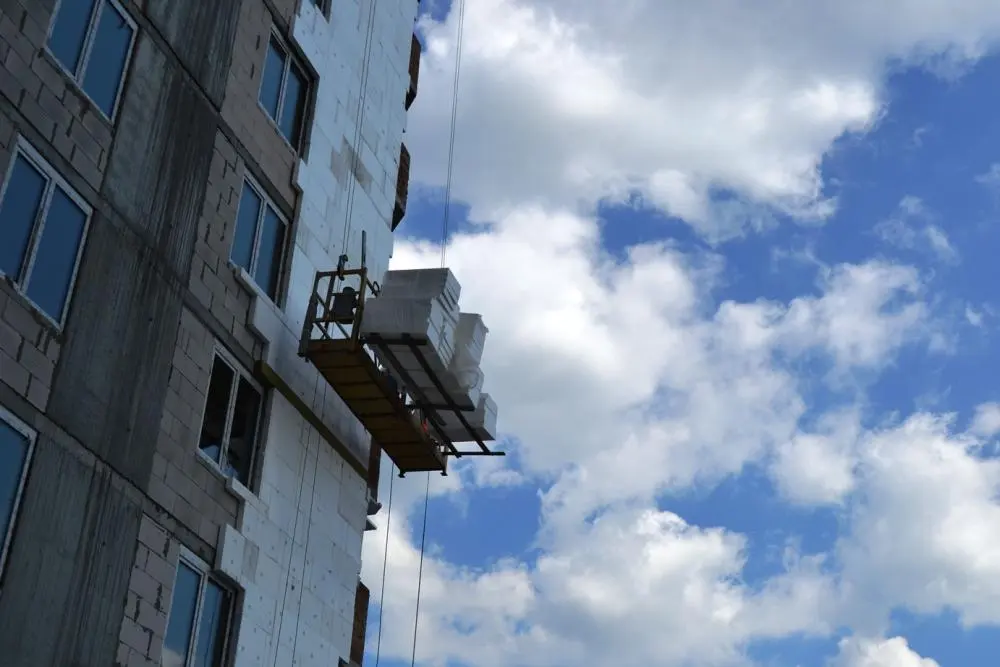

- Продолжаются работы по установке балконных блоков на верхних этажах
- Выполняется остекление 1 этажа
5 секция:
- Выполнена кладка стен на -1 этаже
- Продолжаются работы по кладке стен на 5 этаже,
- Начаты работы по установке вертикальних колон на 15 этаже

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

06.08.2017
6 секция:

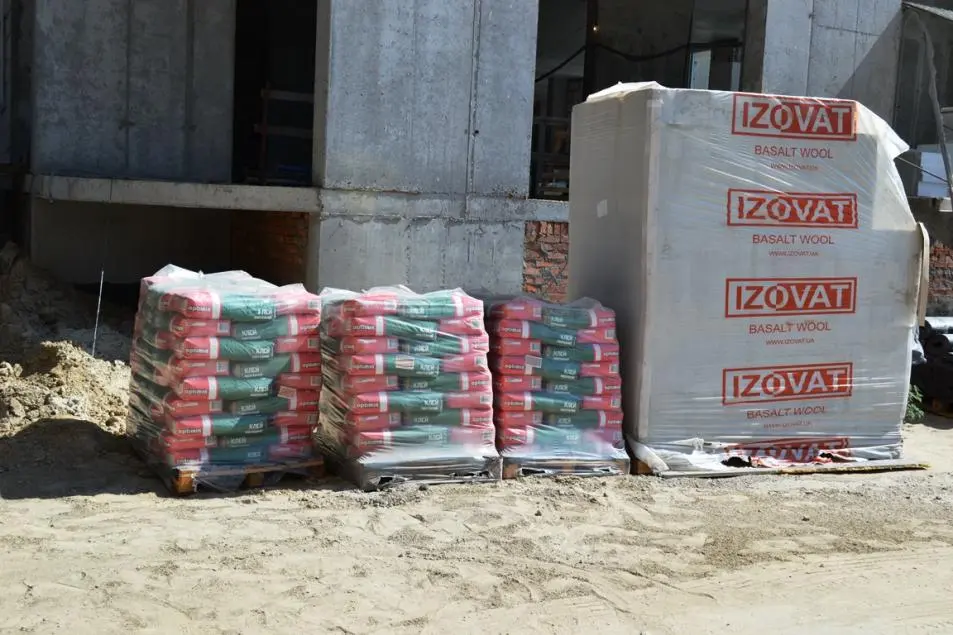

- Завезли еще партию материала для фасадных работ, продолжаются работы по утеплению фасада

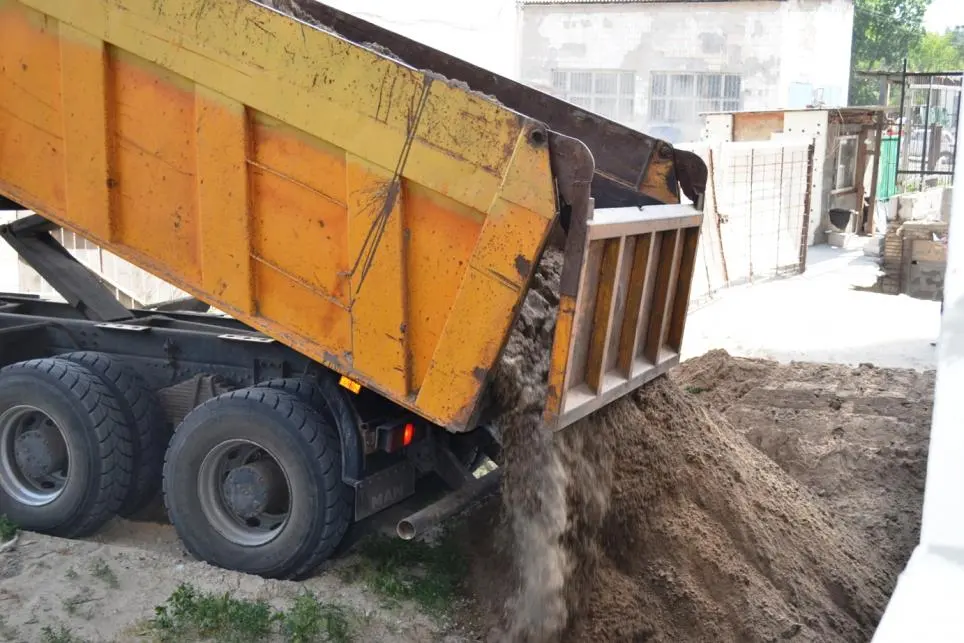

- Выполнена обратная засыпка возле секции.

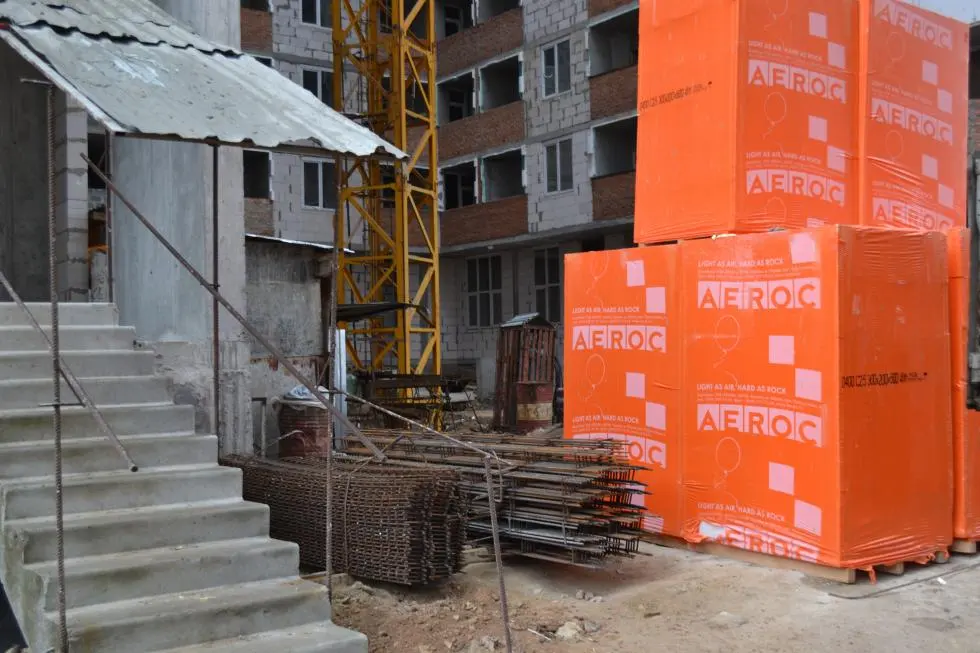

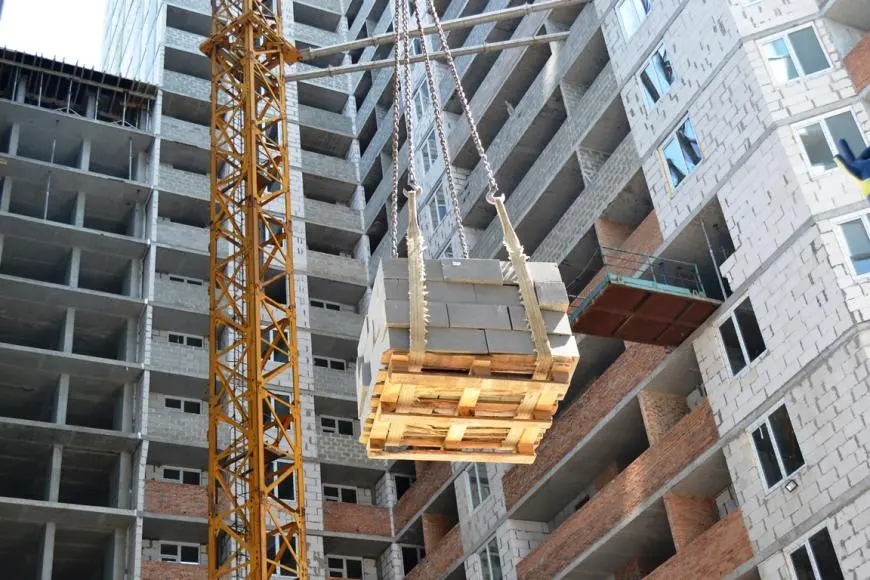

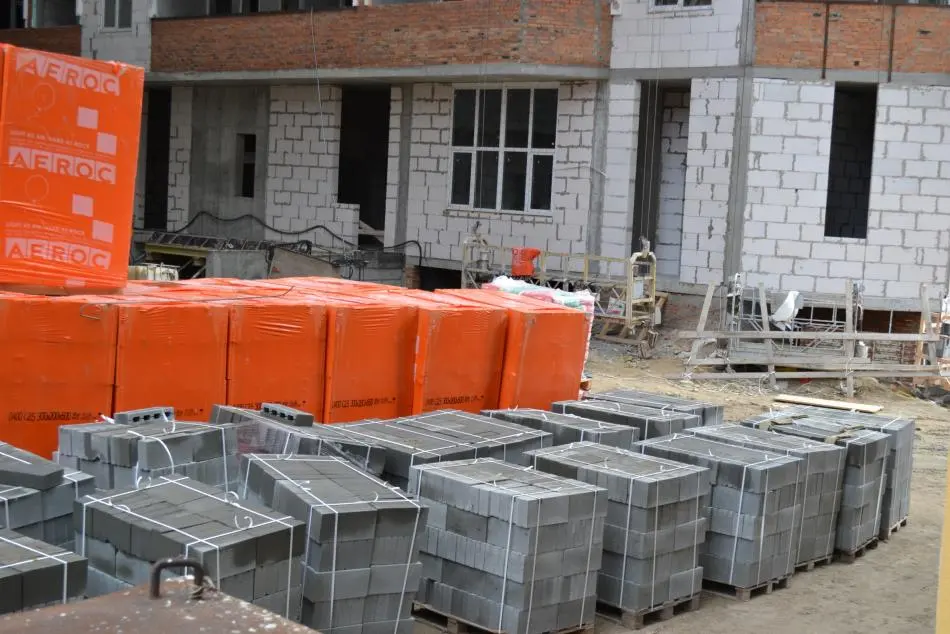

- Завезли партию газоблока для кладки внутренних стен
5 секция:
- Выполнена кладка стен на -1 этаже
- Продолжаютcя работы по кладке стен на 5 этаже
- Заканчиваем работы по возведению 15-го этажа.

NE
Nelli18551 повід. · з 2016
23 серпня 2018 р.

Ход строительства Жилого Комплекса

13.08.2018
6 секция:

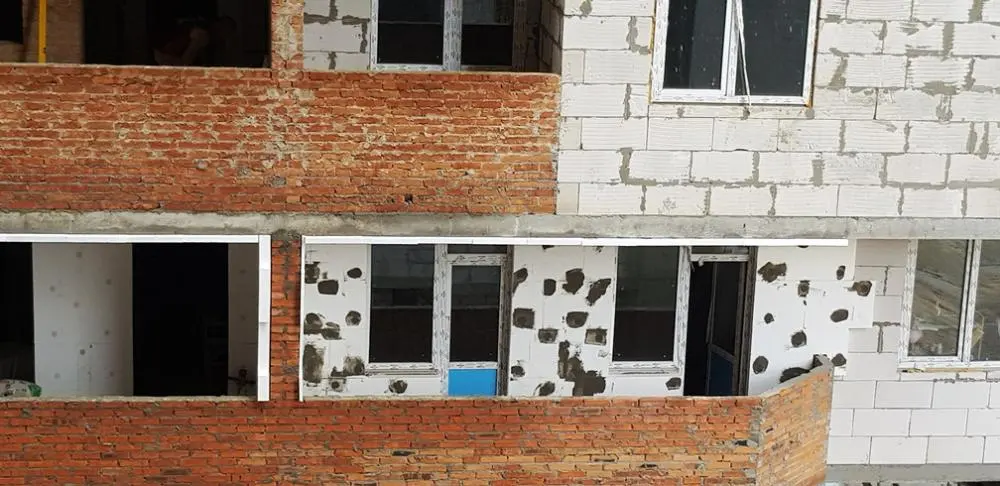

- Выполнено утепление дома на 4 этажах .
- Продолжаются работы по благоустройству территории возле дома .

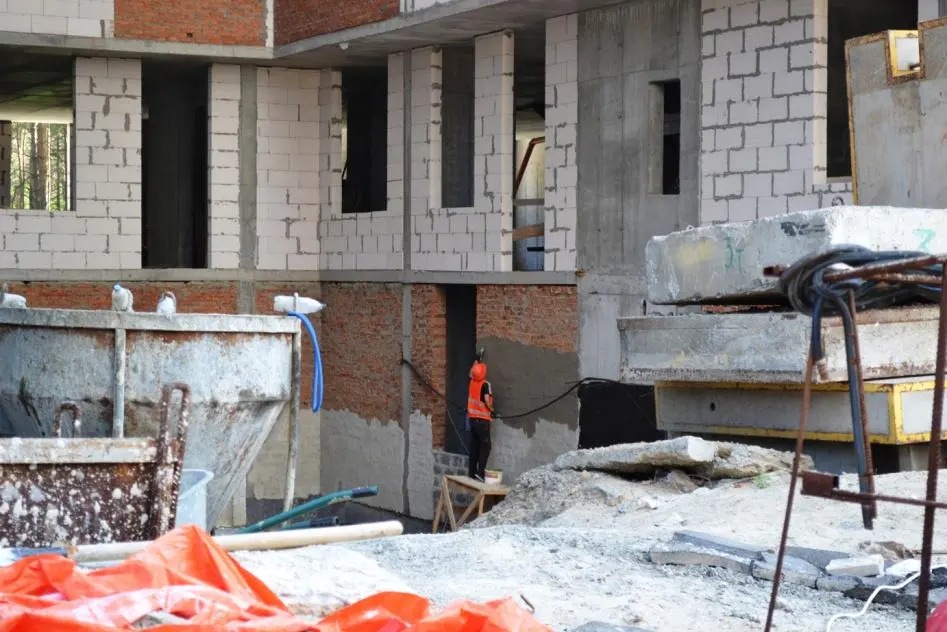

- Выполняются работы по кладке внутренних стен на верхних этажах .
5 секция:

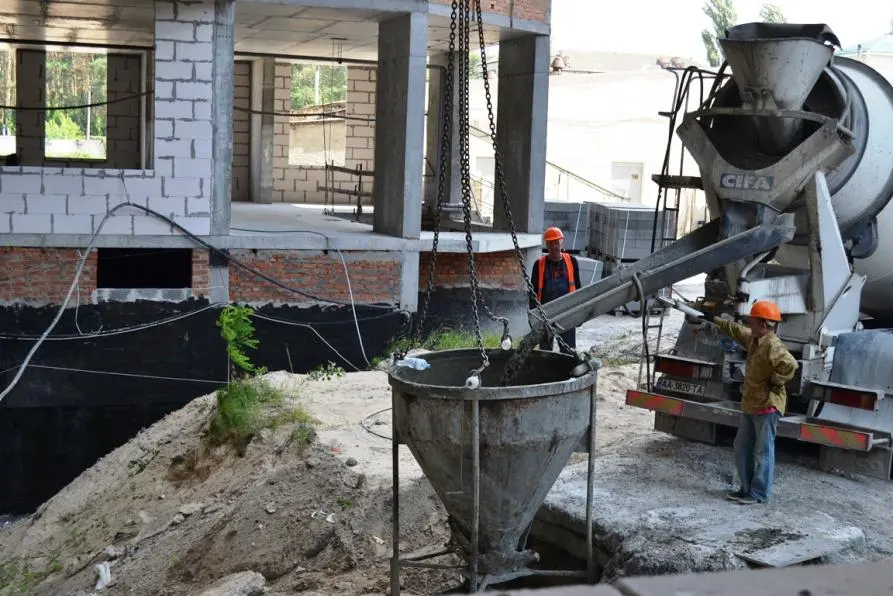

- Выполняются работы по гидроизоляции -1 этажа
- Выполнены работы по кладке стен на 5 этаже,
- Заливка бетоном 15 этажа

NE
Nelli18551 повід. · з 2016
23 серпня 2018 р.

Ход строительства Жилого Комплекса

20.08.2018
6 секция:
- Продолжаются работы по утеплению дома..
- Завезли материалы на стояки канализации с 1 по 13 этажи, выполняются работы по их установке. .
- Продолжаются работы по благоустройству территории возле дома .
- Заканчивают работы по остеклению дома..
5 секция:
- Выполнены работы по гидроизоляции -1 этажа
- Выполняются работы по благоустройству территории возле дома
- Продолжаются монолитные работы 15 этажа

NE
Nelli18551 повід. · з 2016
18 вересня 2018 р.

Ход строительства Жилого Комплекса

03.09.2018
6 секція:

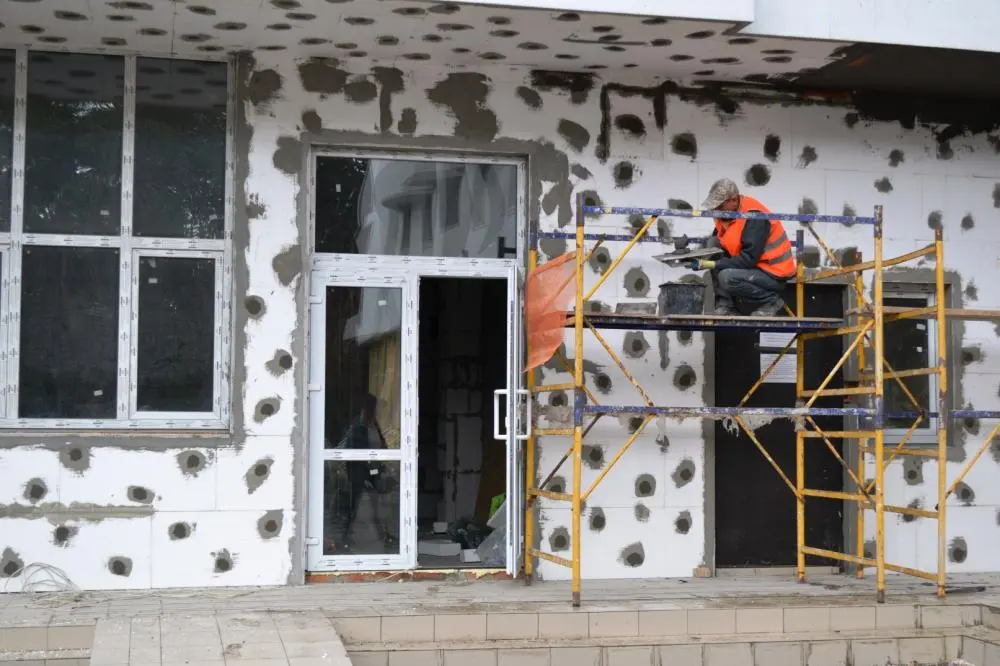

- Тривають роботи з утеплення будинку ..
- Виконуються роботи по кладці стін 1 поверху
- Тривають роботи утеплення та скління будинку.
5 секція:
- Облаштування вертикальних елементів опалубки 15 поверху
- Демонтаж горизонтальних елементів 14 поверху.
- Виконуються роботи кладок
- Завезли нові матеріали.

NE
Nelli18551 повід. · з 2016
18 вересня 2018 р.

Ход строительства Жилого Комплекса

10.09.2018
6 секція:
- Продовжуємо роботи по утепленню 6 секція, а саме 6-7 поверх балкони ..
- Закінчуємо роботи по кладці 1 поверху.
- скління 6 секції з боку лісу триває.
- Закінчуємо роботи по покрівлі 6 секції.
5 секція:
- Облаштування горизонтальних елементів опалубки 15 поверху.
- Закінчуємо вертикальні елементи 14 поверху.
- Виконуються роботи по кладці на 5 поверсі.
- Завезені нові партії будівельних матеріалів.

NE
Nelli18551 повід. · з 2016
18 вересня 2018 р.

Ход строительства Жилого Комплекса

17.09.2018
6 секция:
- Продалжаем работы по утеплению 6 секция, а именно 6-7 этаж балконы ..
- Выполнены работы по наружной кладке кладке 1 этажа.
- Выполняются работы по монтажу стояков канализации
- Стекления 6 секции со стороны леса продолжается.
5 секция:
- Обустройство вертикальныхелементов опалубки 16 этажа.
- Заливка перекрытия15 этажа.
- Продолжаются работы на кладке на 5 этаже.

NE
Nelli18551 повід. · з 2016
2 жовтня 2018 р.

Ход строительства Жилого Комплекса

24.09.2018
6 секция:
- Продалжаются работы по фасад
- Выполняются работы по внутреннейкладке 1 этажа.
- Продолжаются работы по монтажу стояков канализации

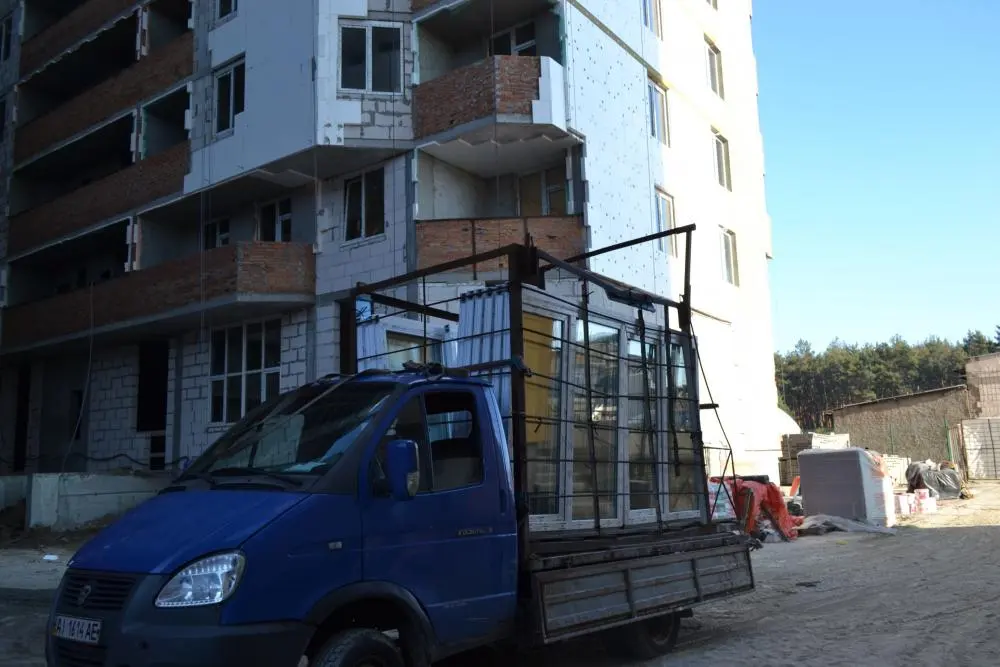

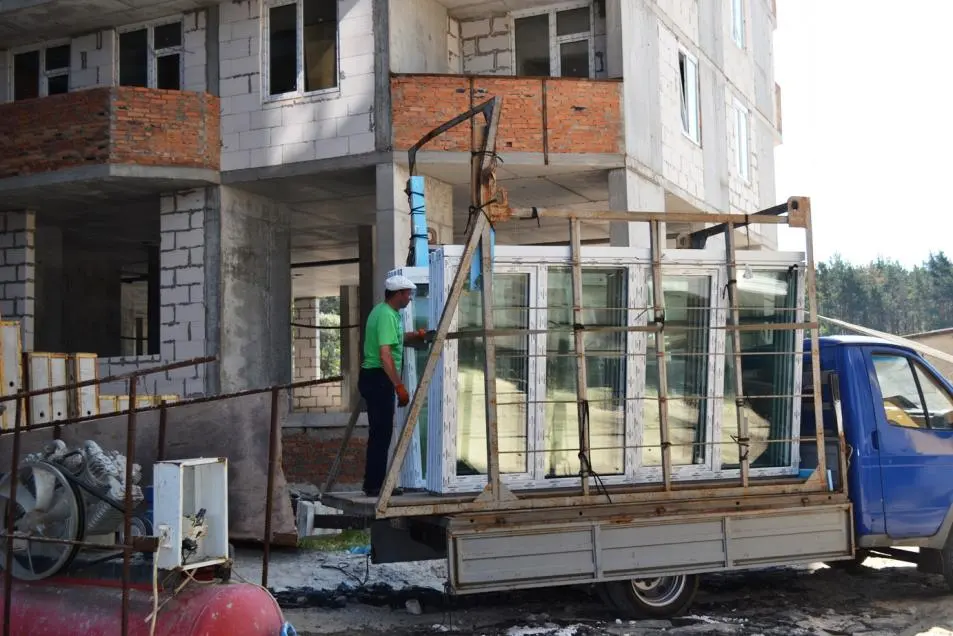

- Завезли новую партию окон для продолжения остекления со стороны леса

5 секция:
- Обустройствогоризонтальныхелементов 16 этажа.
- Заливка перекрытия16 этажа.
- Продолжаются работы по кладке на этажах.

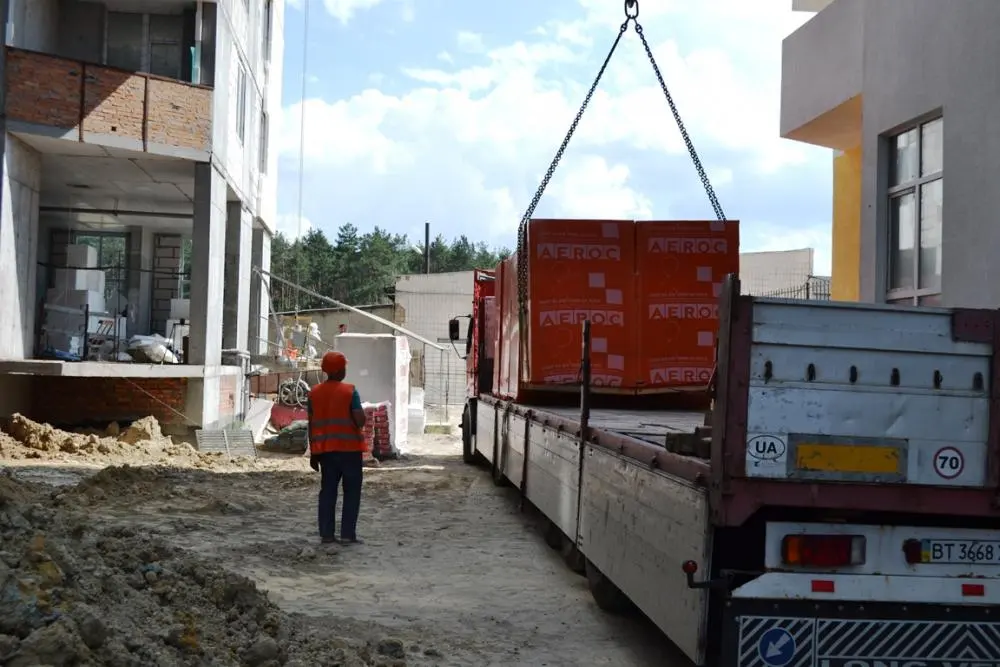

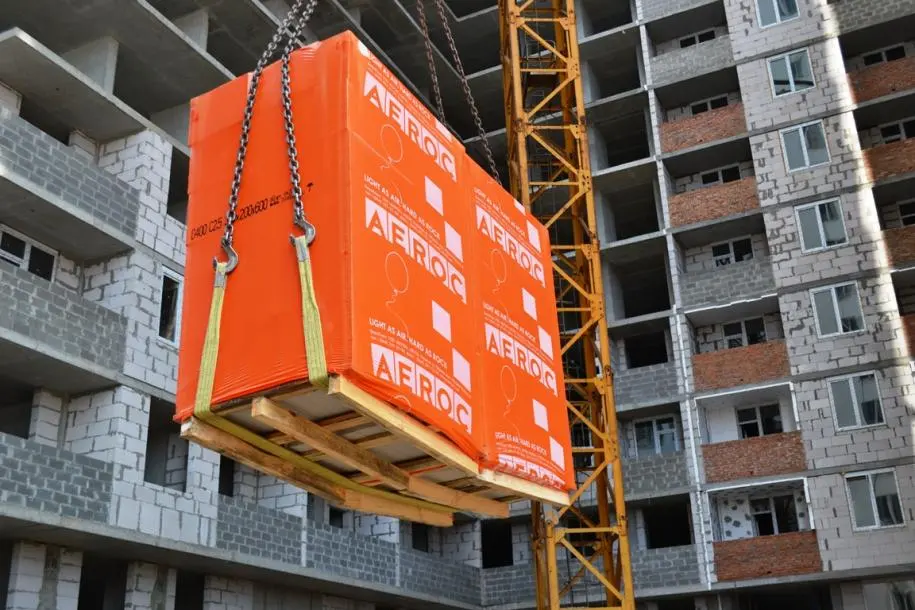

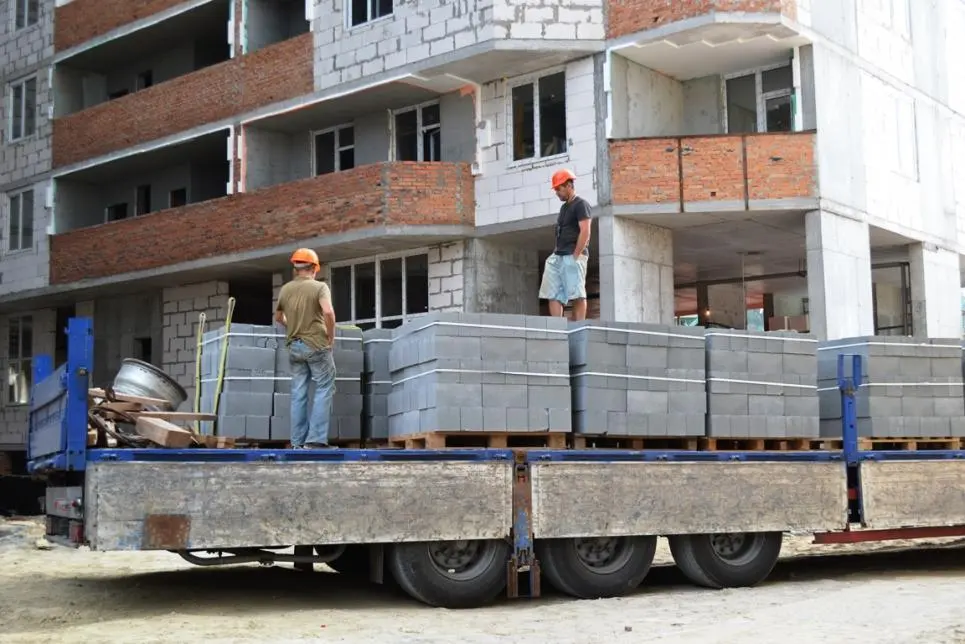

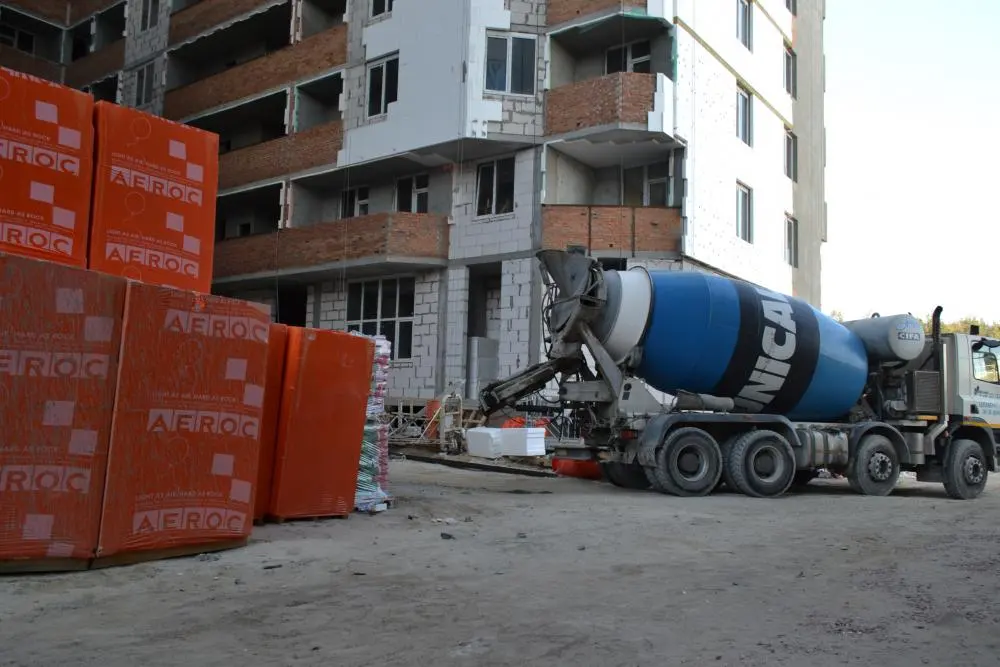

- Завезли новые партии арматуры и газоблока

NE
Nelli18551 повід. · з 2016
11 жовтня 2018 р.

Ход строительства Жилого Комплекса

08.10.2018
5 секция:

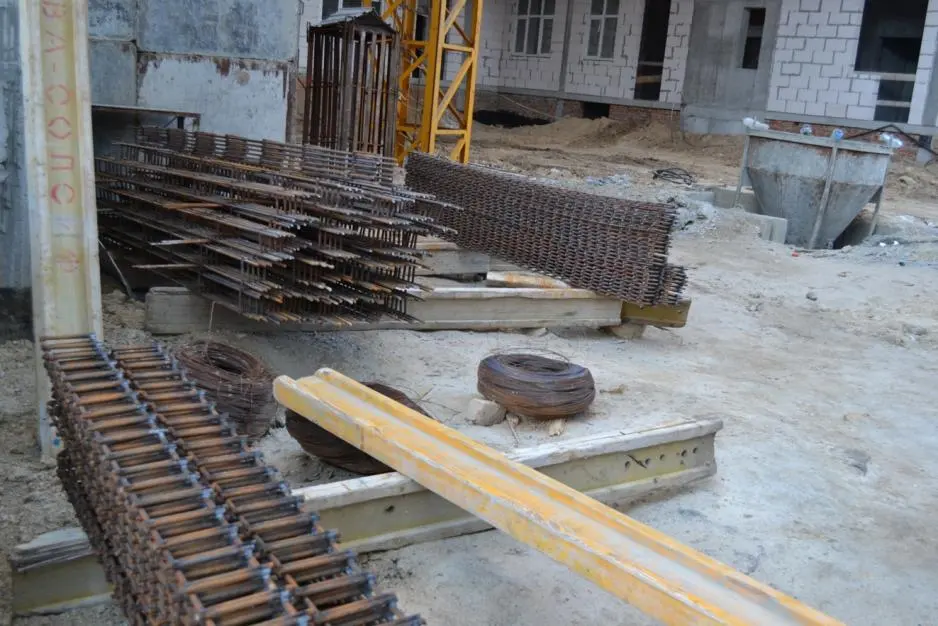

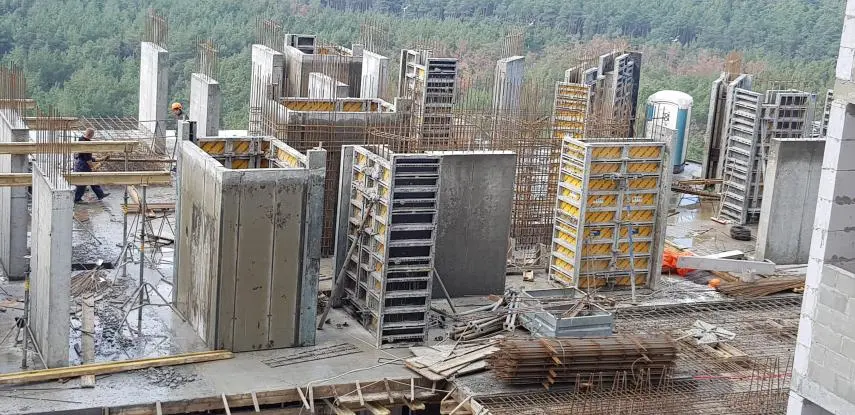

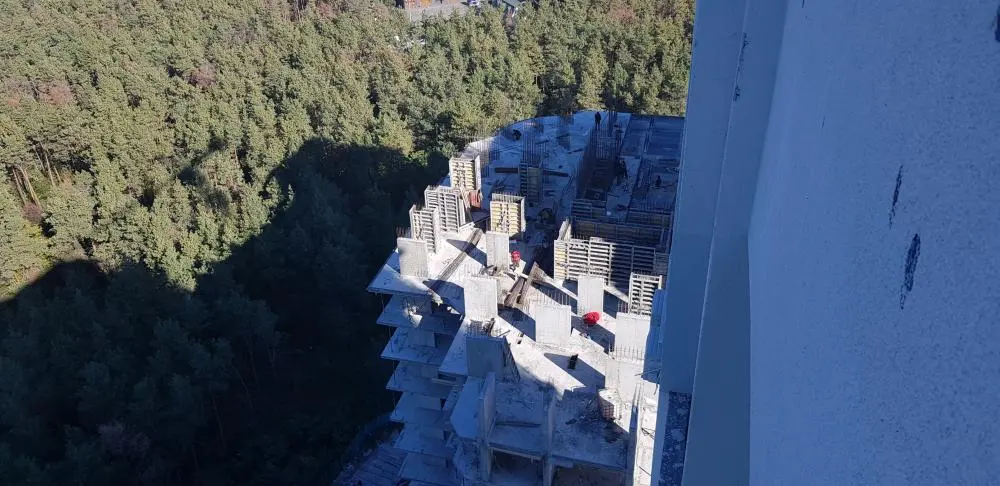

- продолжаются работы по заливке вертикальных колон 17 этажа;
-начало работ по заливке горизонтального перекрытия 17 этажа;
-начало работ по заливке вертикальных колон 18 этажа;

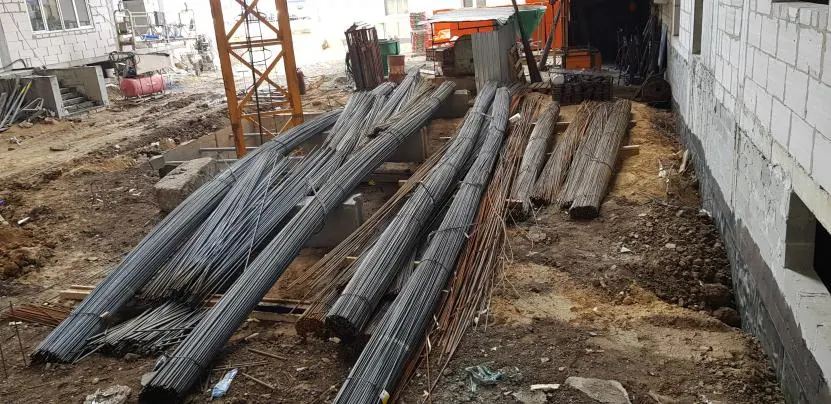

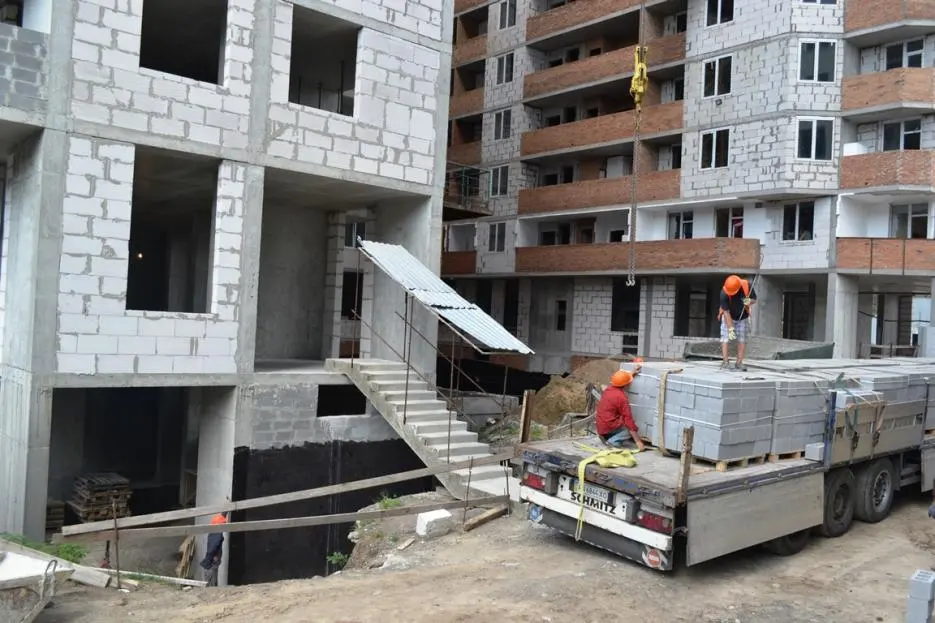

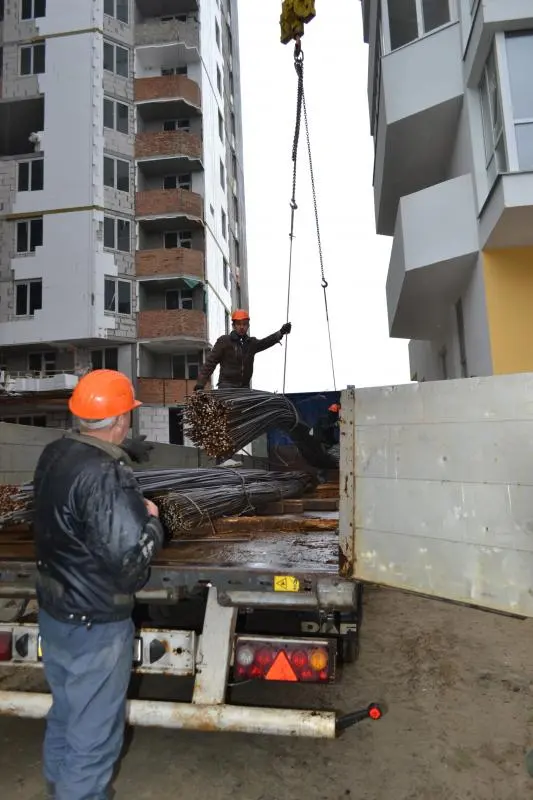

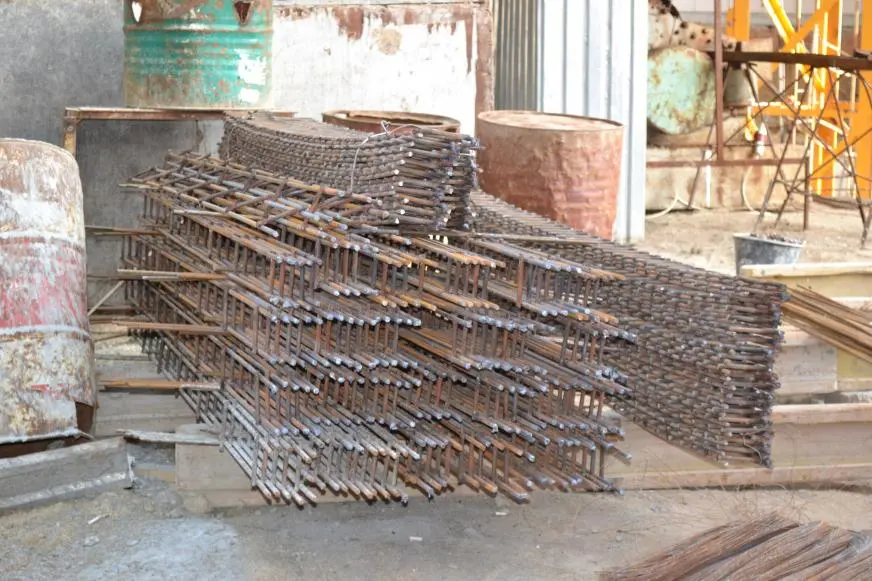

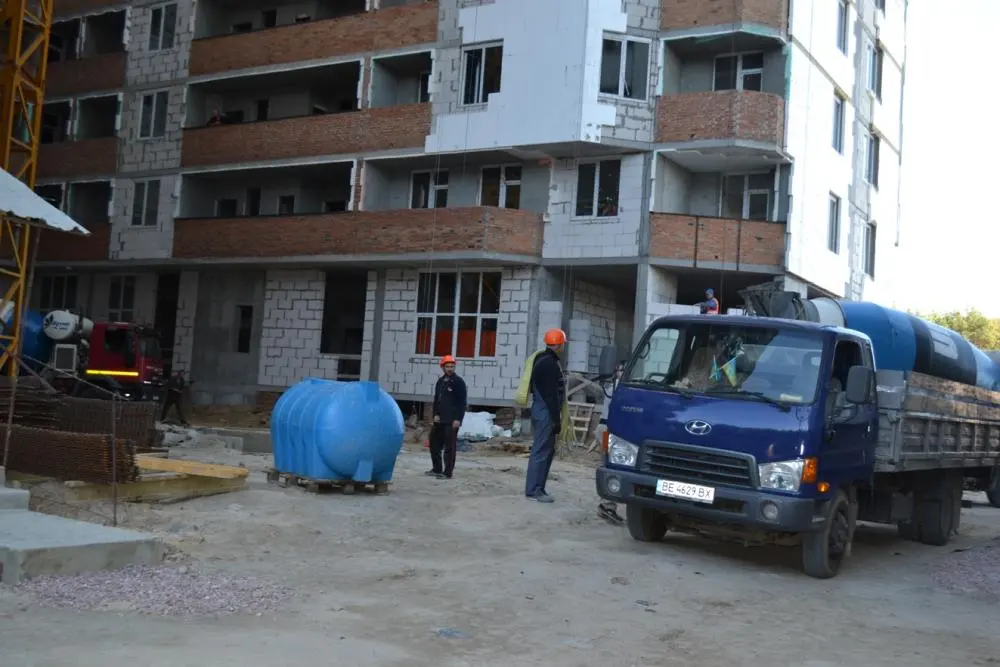

-завезены новые партии стройматериалов (арматура, газоблок)
6 секция:

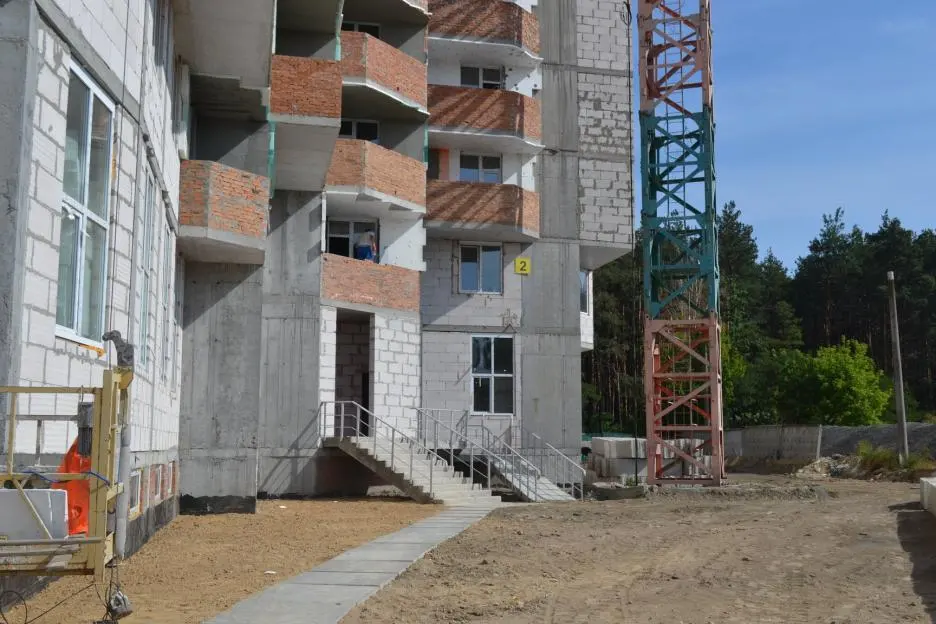

- Ведутся работы по входной группе в секцию
-продолжаются работы по установке перил на верхних этажах
- продолжаются работы по разводке коммуникаций;
-продолжаются работы по утеплению секции и установке окон.

NE
Nelli18551 повід. · з 2016
19 жовтня 2018 р.

Ход строительства Жилого Комплекса

16.10.2018
5 секция:
- Залита горизонтальная плита перекрытия 17 этажа;
- Залиты вертикальные пилоны 18 этажа;
- Продолжаем кладку внешних стен;
- З лестничных маршей с 13 этажа и выше.
6 секция:
- Продолжаем работы по утеплению секции;
- Завезены канализационные трубы для разводки стояков с 14 по 25 этажей;
- Заканчиваем залитие плиты перекрытия лифтовой;
- Продолжаем работы по благоустройству возле секции;

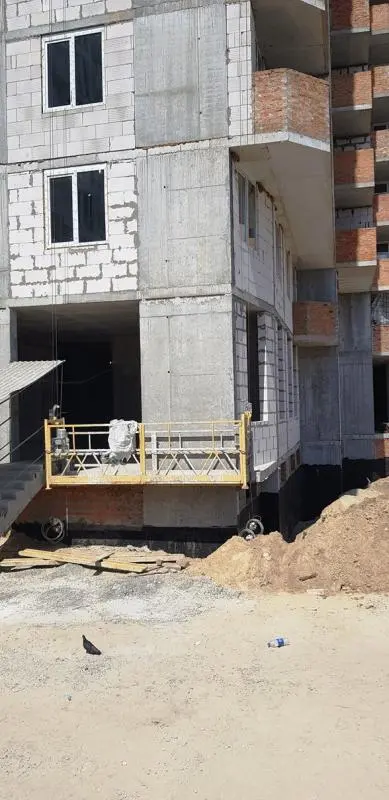

- Заканчиваем обустройство перил на лестничных маршах;
- Завезена новая партия

NE
Nelli18551 повід. · з 2016
30 жовтня 2018 р.

Ход строительства Жилого Комплекса

22.10.2018
5 секция:

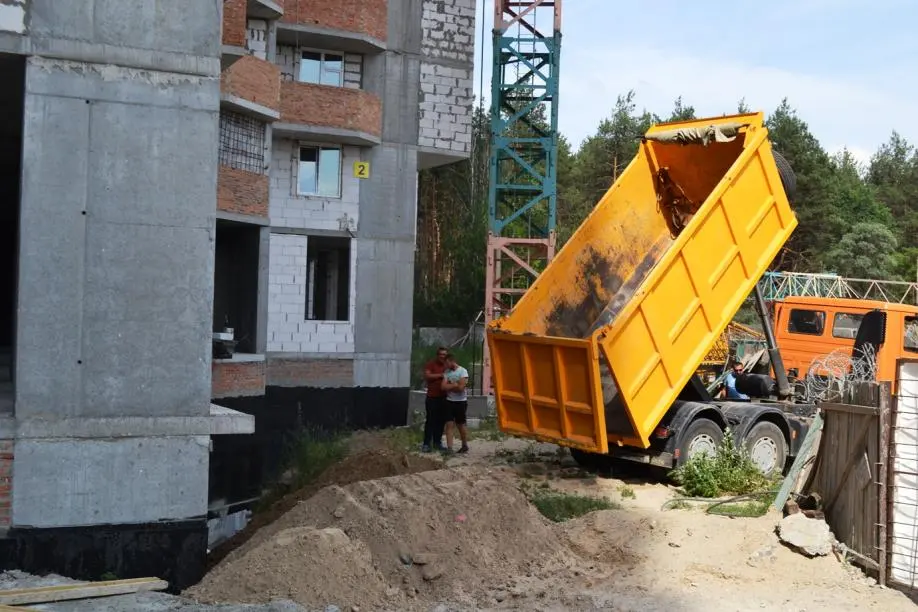

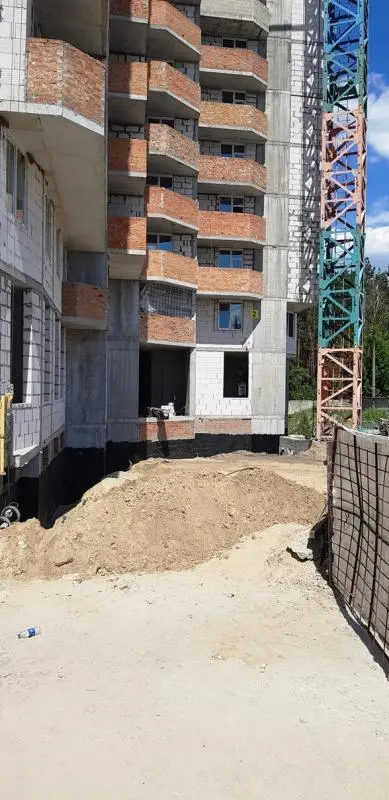

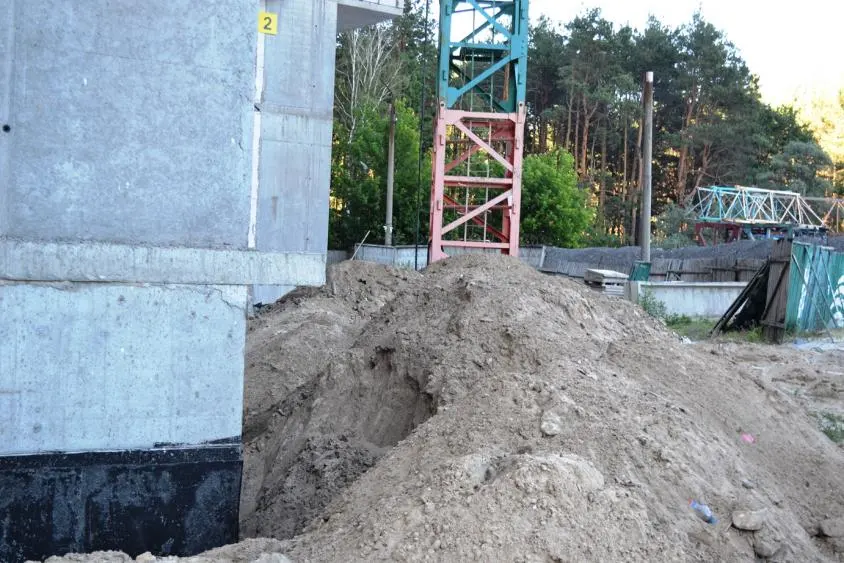

- Заканчиваем подсыпку грунта;
- Заливаем горизонтальную плиту перекрытия 18 этажа;
- Продолжаем кладку внешних стен;

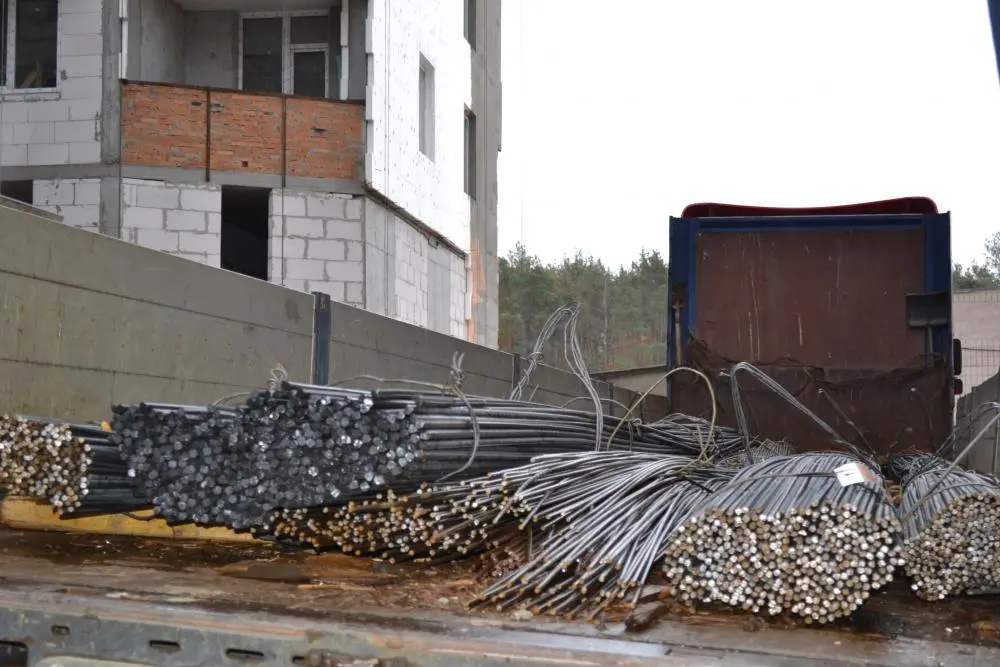

- Завезены новые партии строй-материалов (газоблок, арматура).

6 секция:
- Продолжаем работы по утеплению секции;
- Продолжаем прокладку канализационных труб на верхних этажах;
- Залита одна из плит перекрытия лифтовой;
- Установка перил на лестничных маршах верхние этажи;
- Продолжаем установку окон со стороны леса.

NE
Nelli18551 повід. · з 2016
30 жовтня 2018 р.

Ход строительства Жилого Комплекса

29.10.2018
5 секция:
- Закончили подсыпку грунта;
- Залили горизонтальную плиту перекрытия 18 этажа;

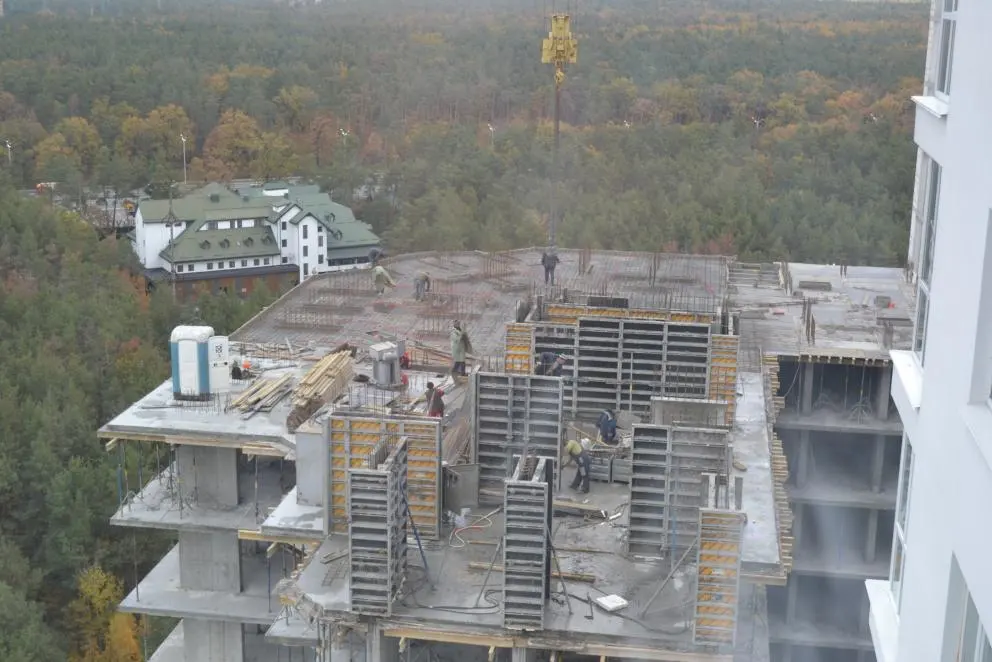

- Заливаем вертикальные элементы 19 этажа;
- Залита лестница с -1 этажа;
- Завезены новые партии строй-материалов.

6 секция:

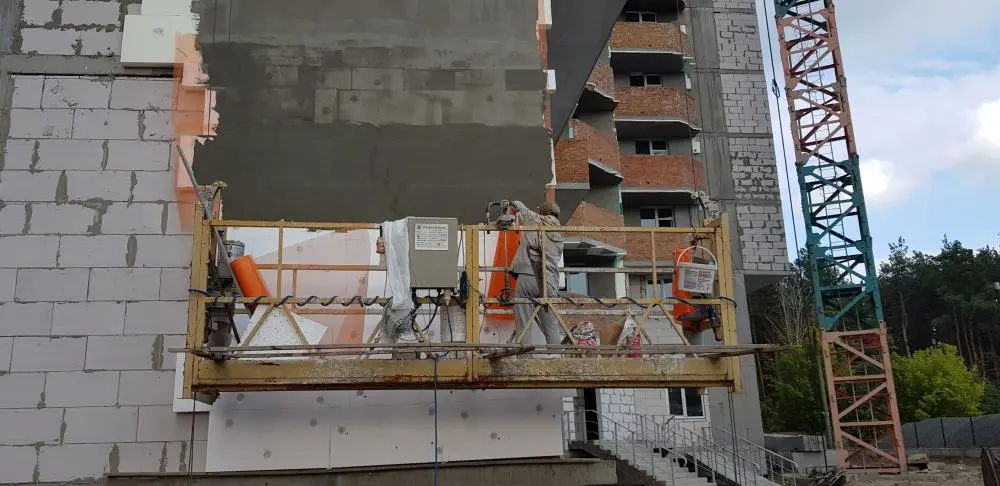

- Продолжаем фасадные работы;
- Заканчиваем прокладку канализационных труб на верхних этажах;
- Залита вторая плита перекрытия лифтовой;
- Залита лестница второй входной группы;
- Окна со стороны леса установлены.
