Жилой комплекс "Східна Брама"

111 відповідей · 37 566 переглядів
NE
Nelli18551 повід. · з 2016
18 березня 2017 р.

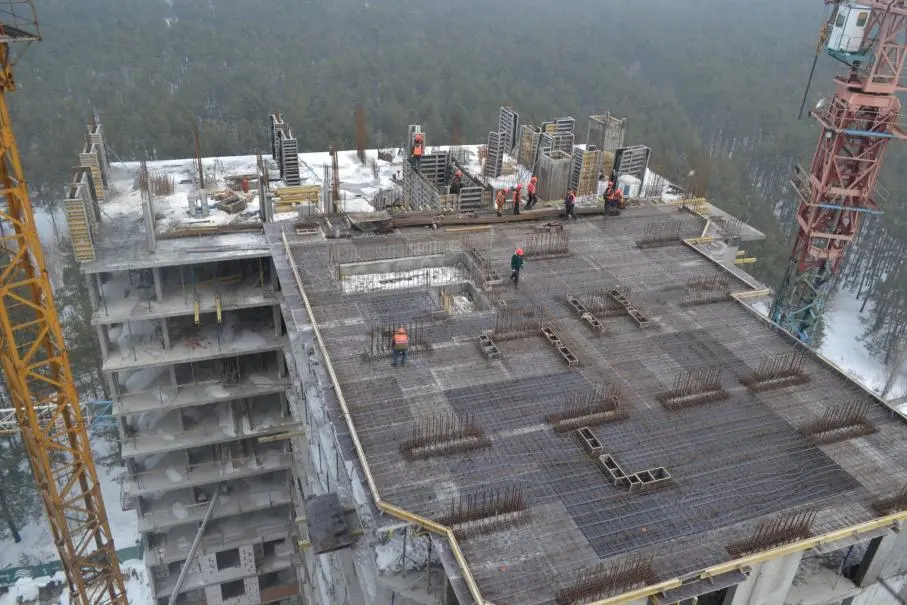

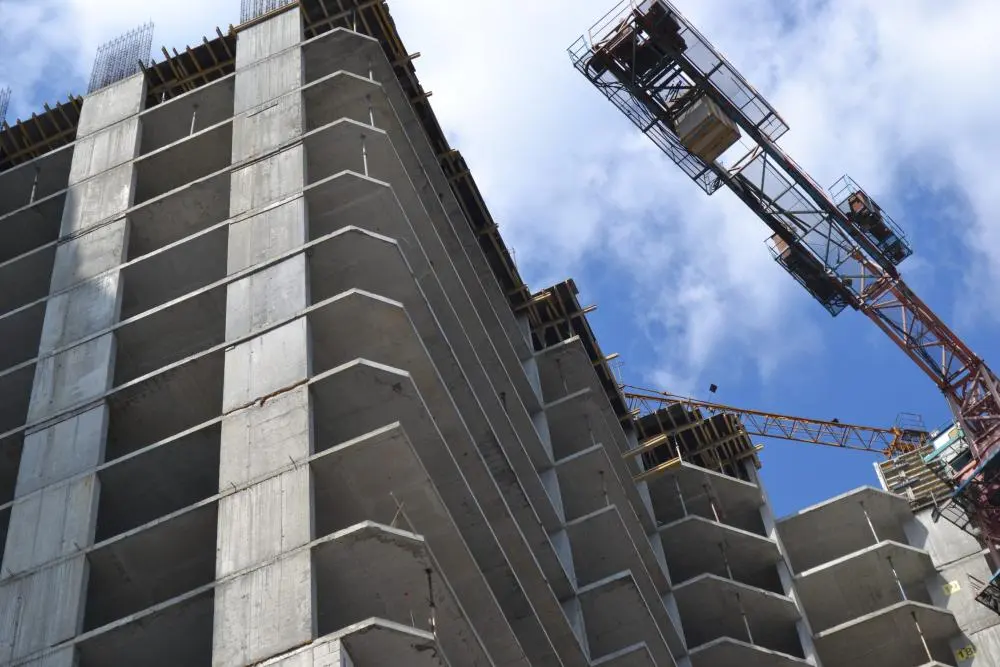

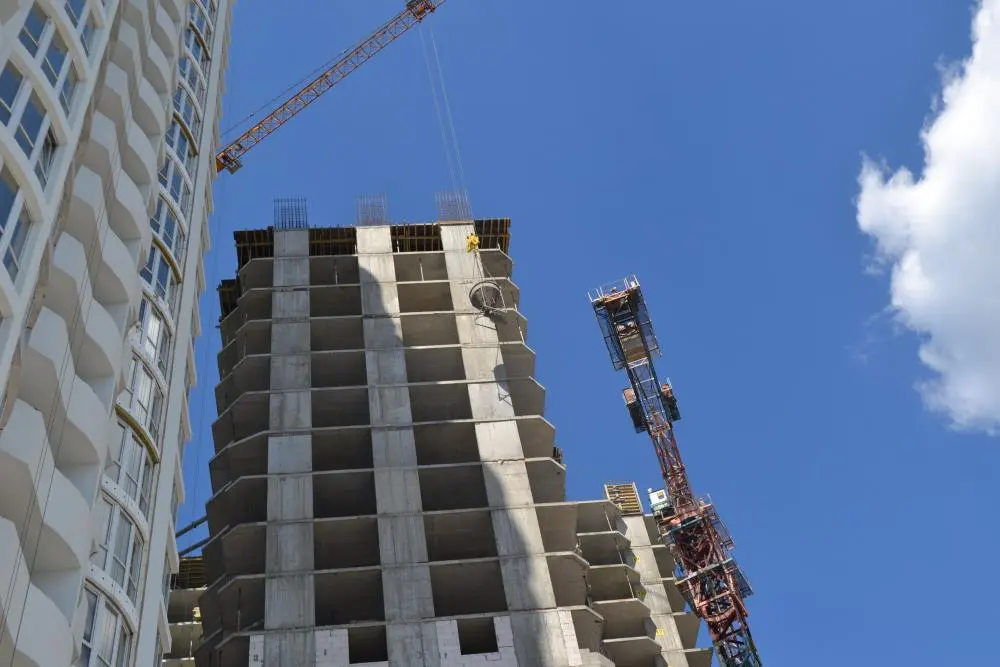

Ход строительства Жилого комплекса "Східна Брама" на 21.02.2017

Во состоянию на 21.02:

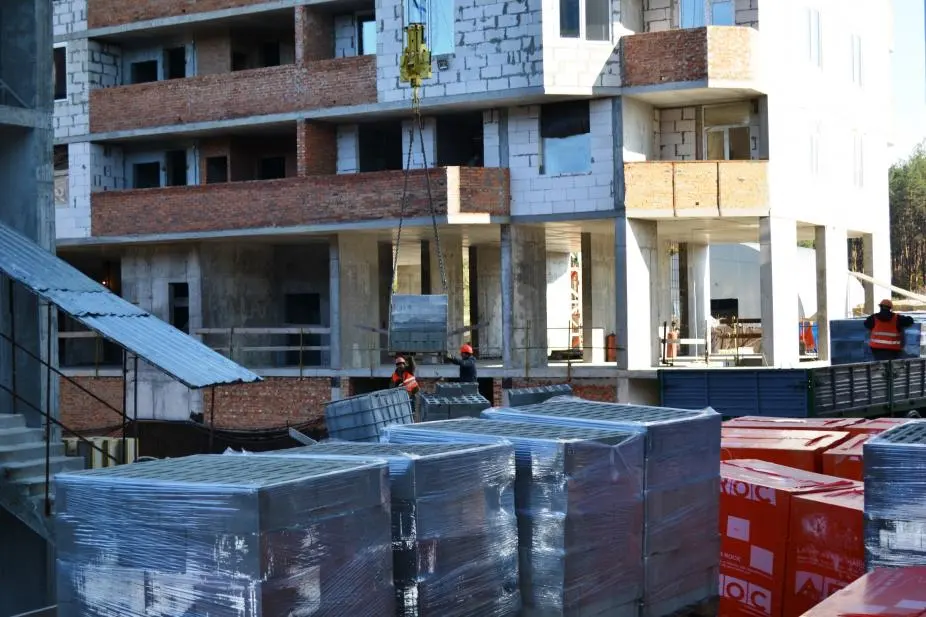

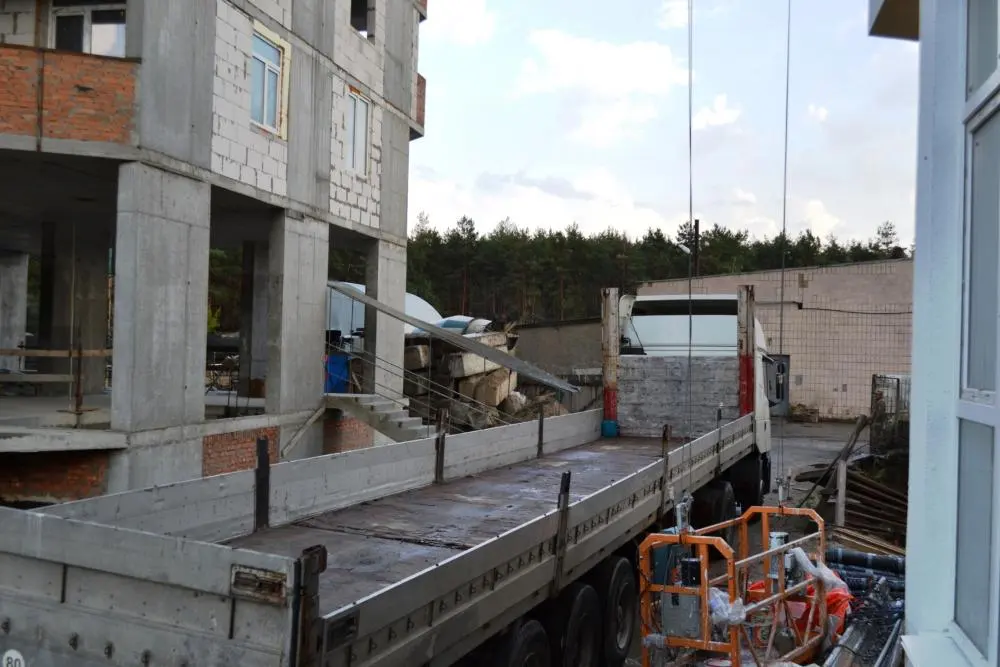

- продолжается остекление 4-й секции - завезли новую партию окон.

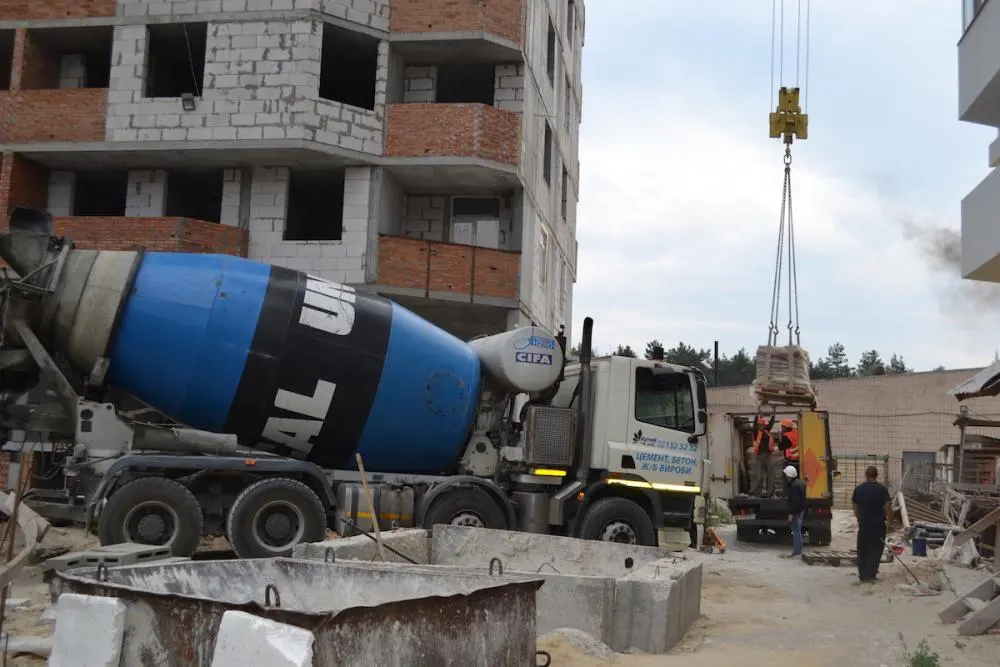

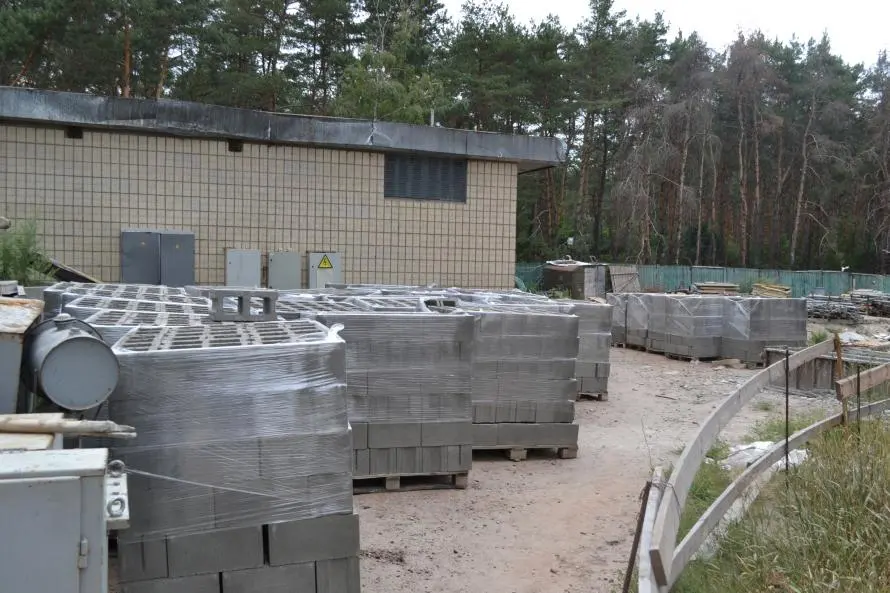

- по 6-й секции завезли газоблок и продолжаем монолитные работы.

NE
Nelli18551 повід. · з 2016
18 березня 2017 р.

Ход строительства Жилого комплекса "Східна Брама" на 10.03.2017

4 секция

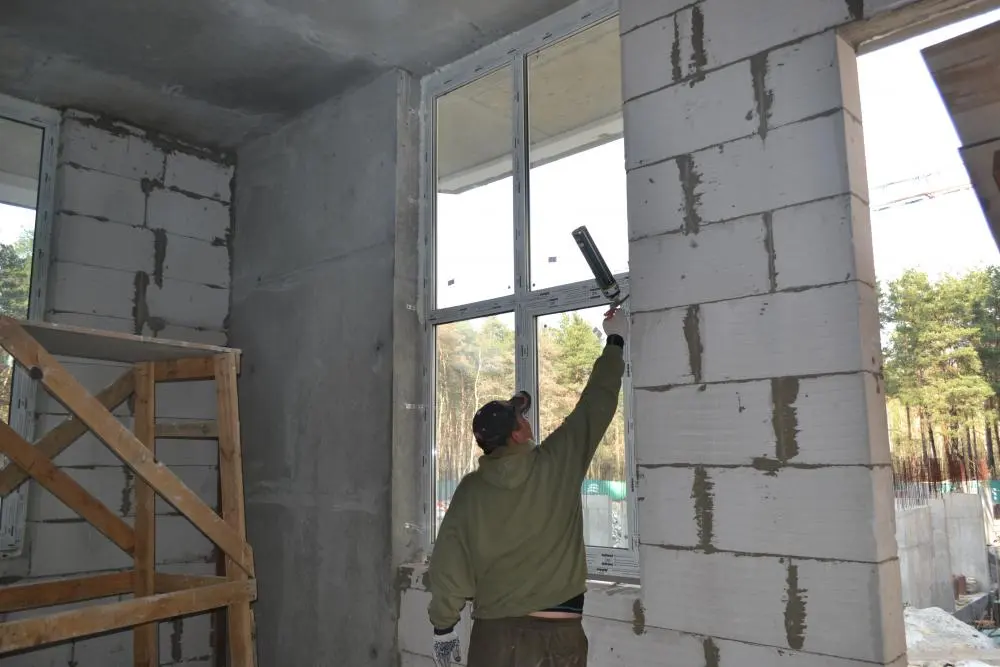

• Проводится монтаж окон(на стадии завершение)

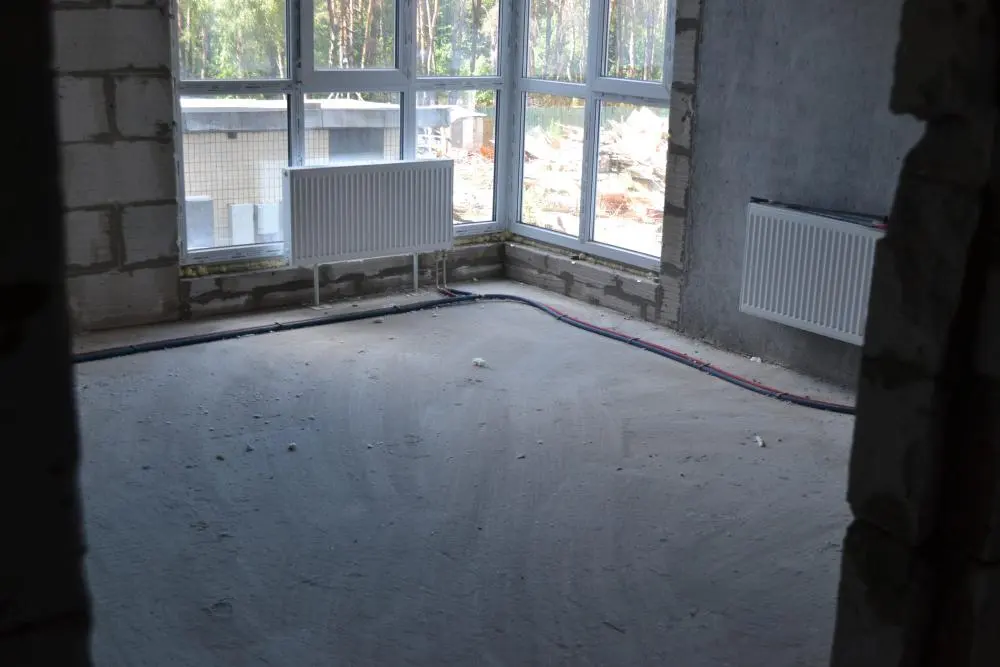

• Отделка МОПов на нижних этажах
• Монтаж стояков воды, пожаротушения, отопление второй зоны(первая смонтирована)
• Закладка сантехнических ниш, пожарных, электрических.

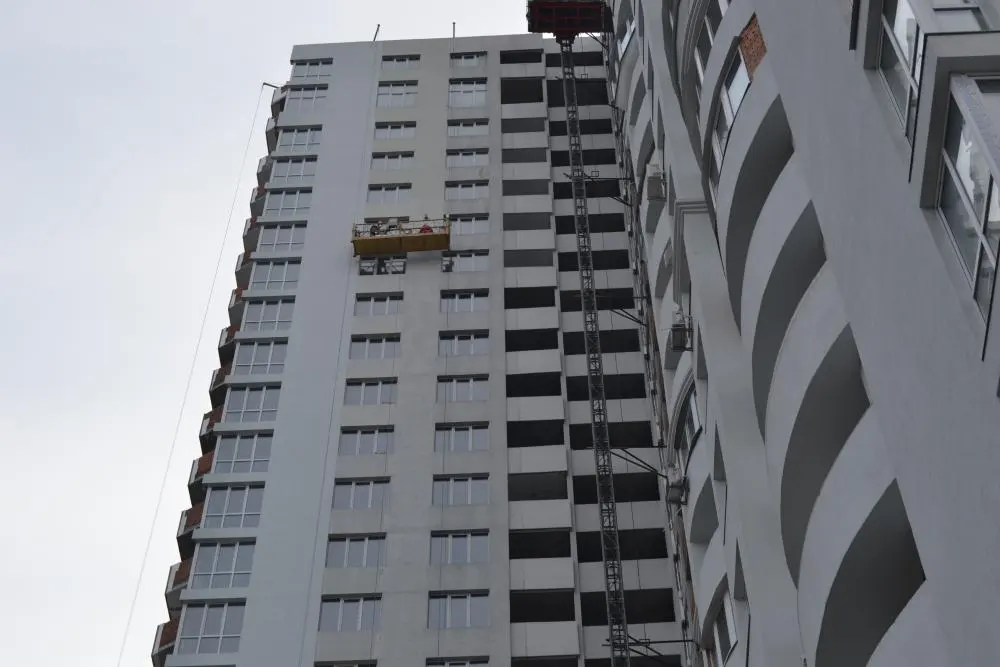

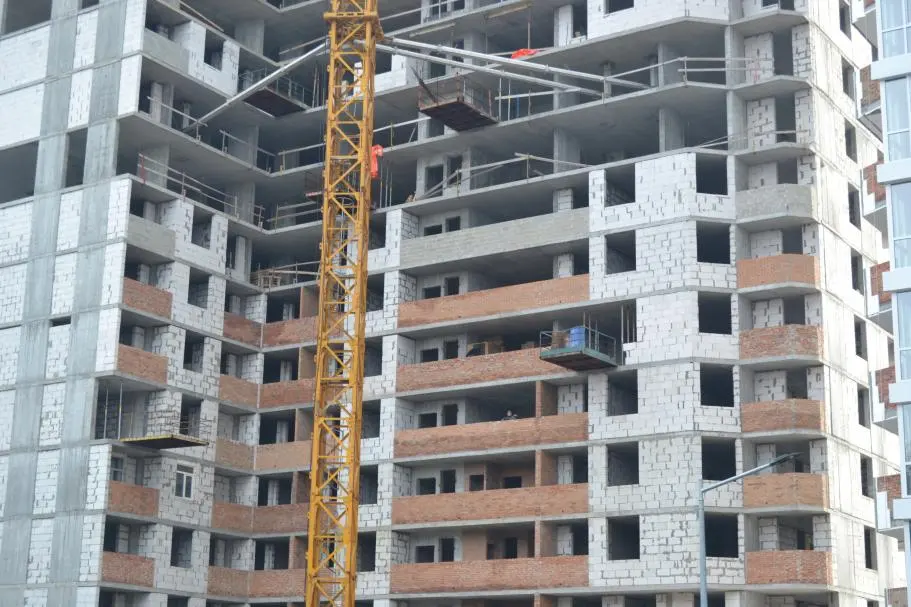

• Проведена установка дополнительных люлек, для быстрого завершение фасадных работ.

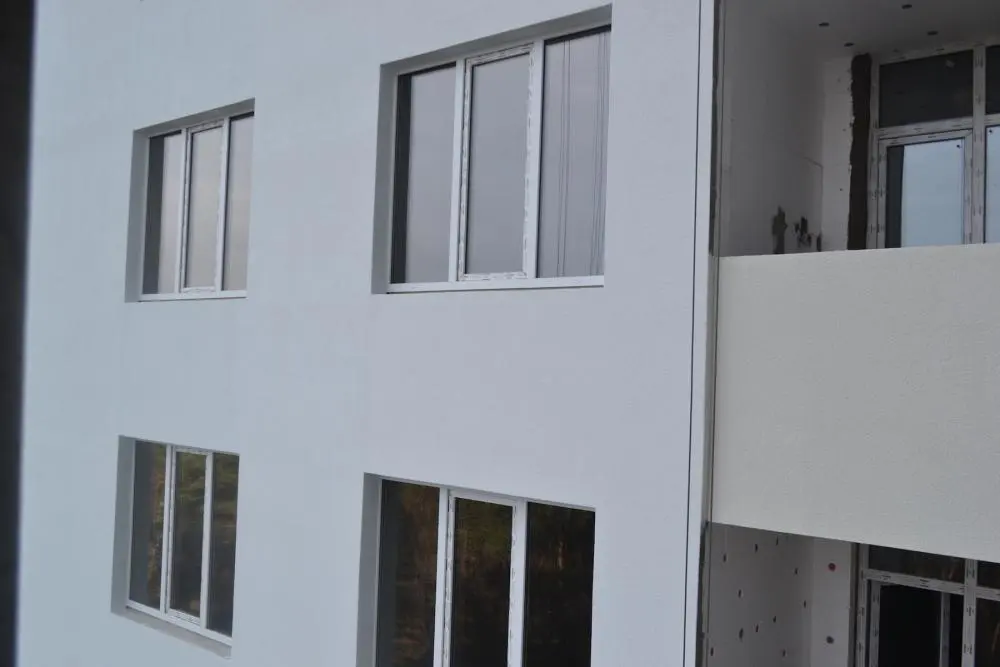

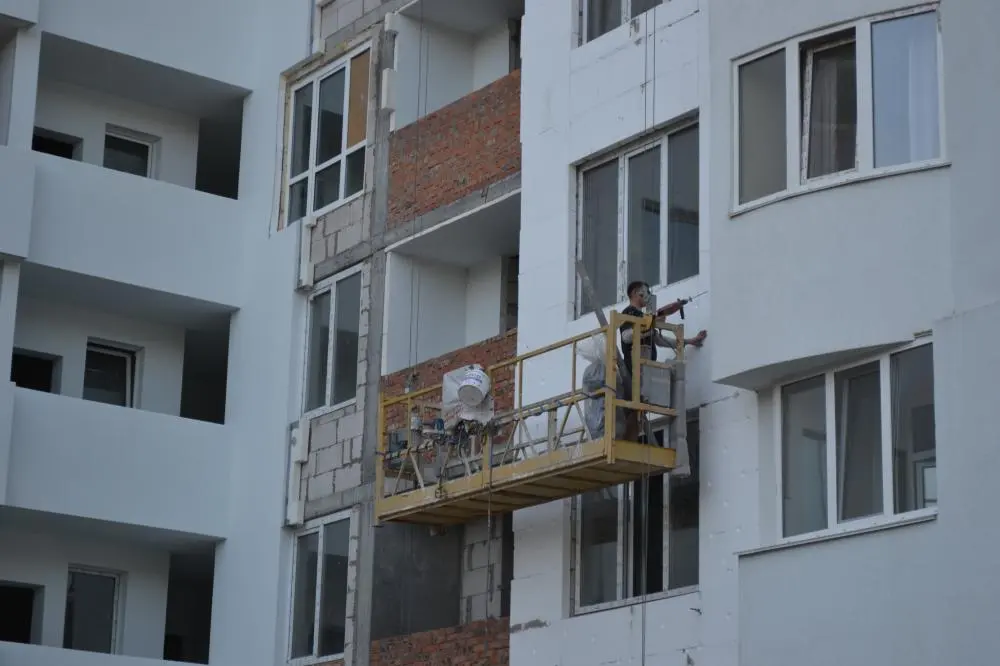

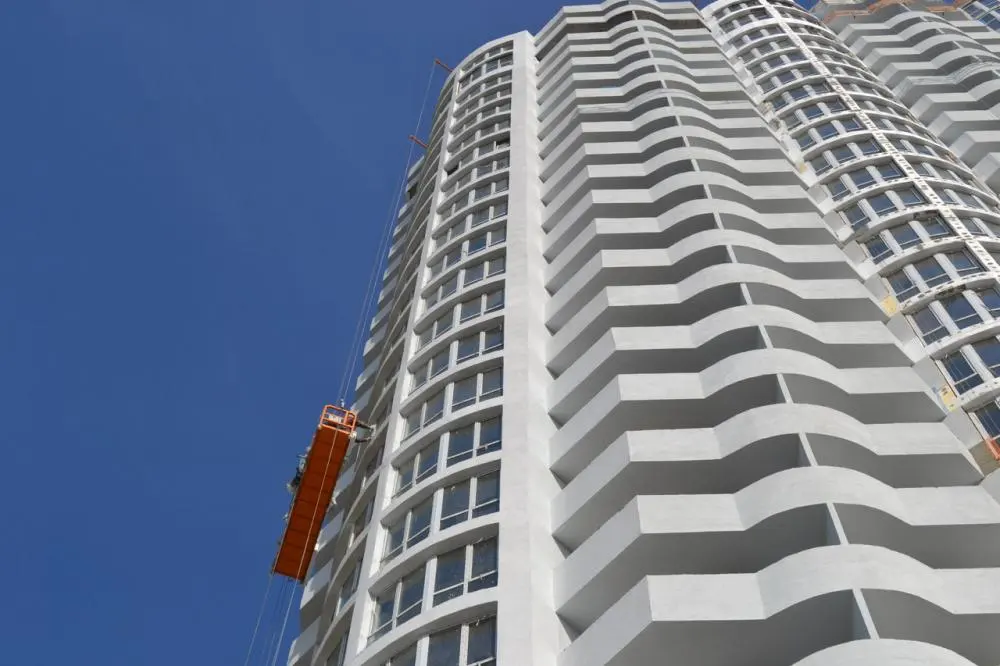

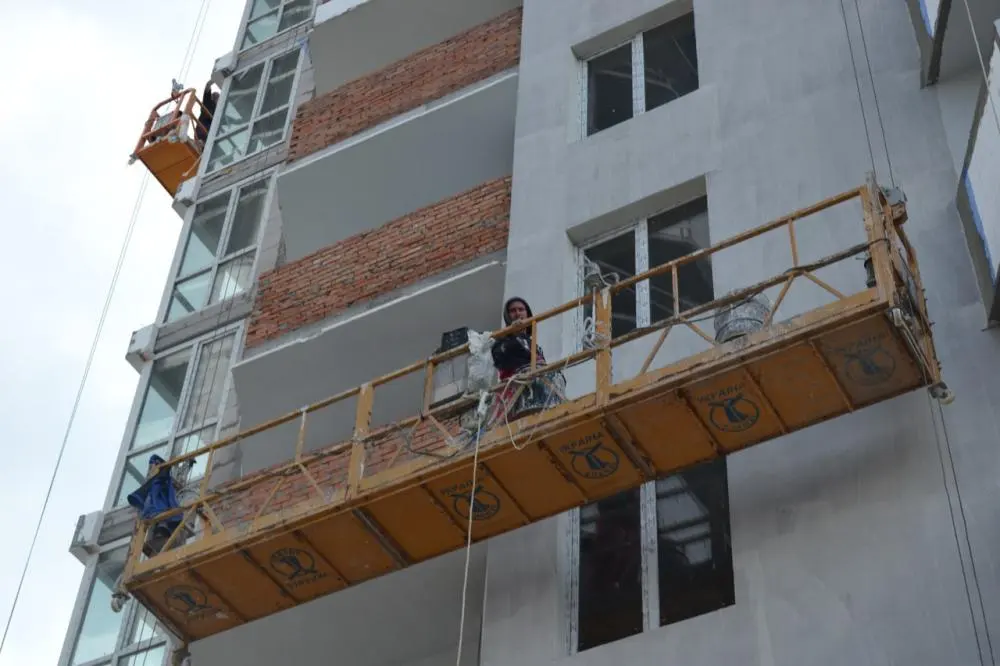

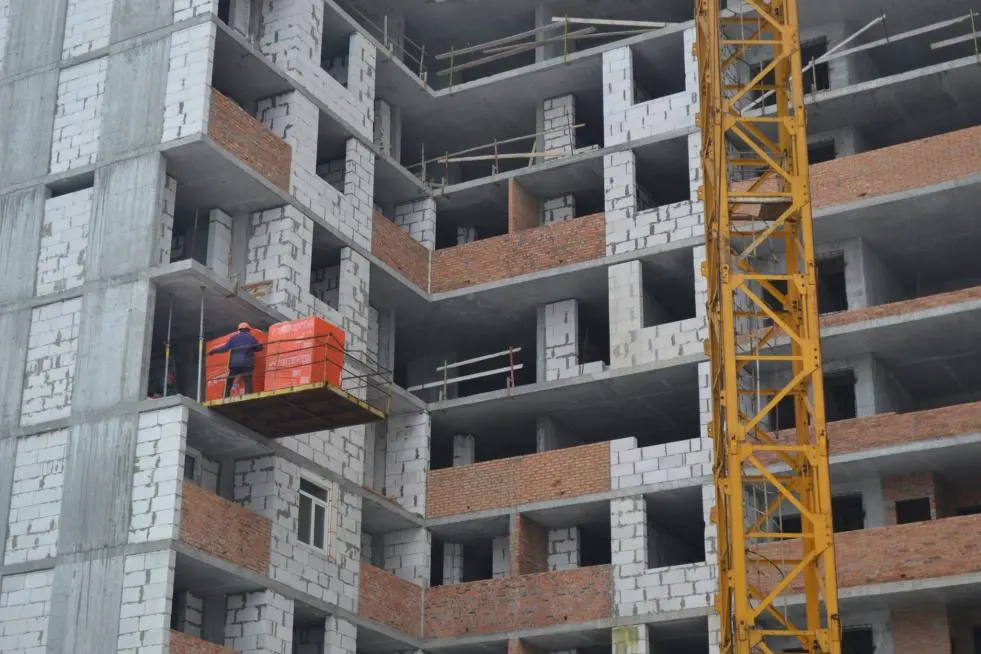

• Фасадные работы(выполнено на 80%).
6 секция

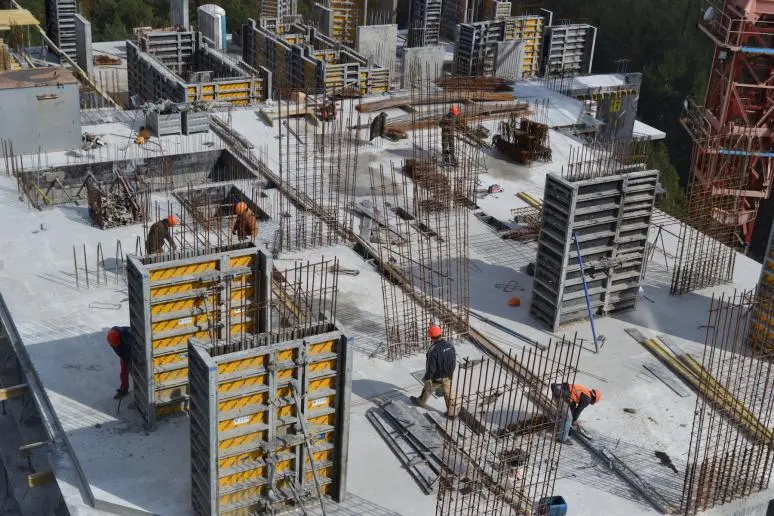

• Кладка газоблока внутренних стен на 5,6,7,8 этаже.
• Кладка газоблока наружных стен на 11 этаже.

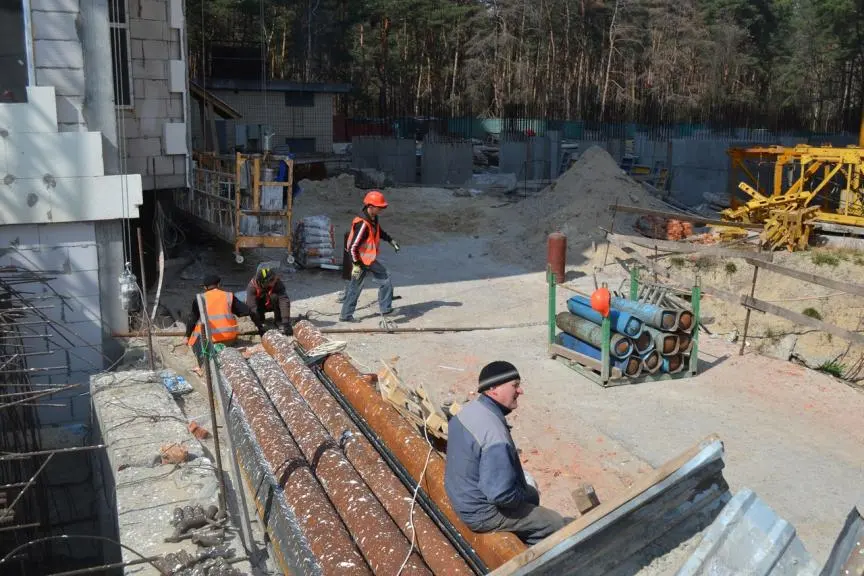

• Устройство вертикальной и горизонтальной опалубки на 17 этаже.

NE
Nelli18551 повід. · з 2016
2 квітня 2017 р.

Ход строительства Жилого комплекса "Східна Брама" на 21.03.2017

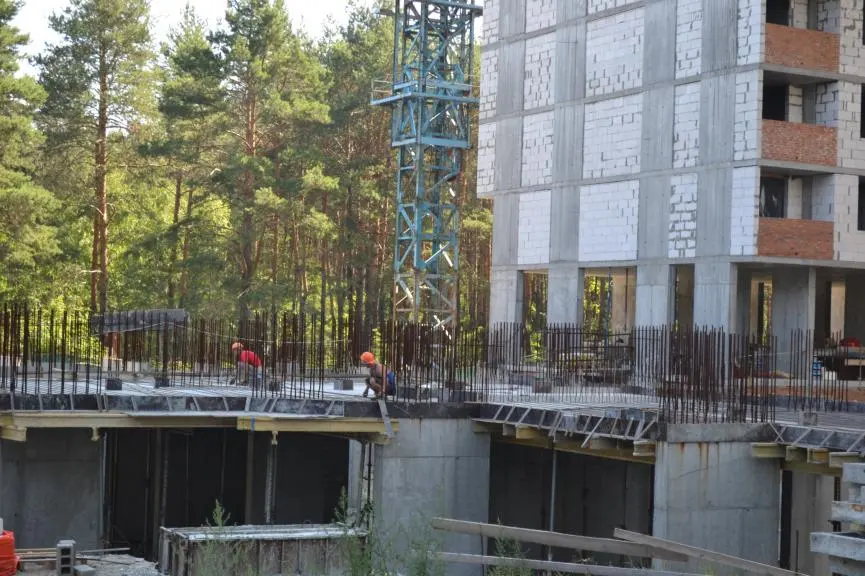

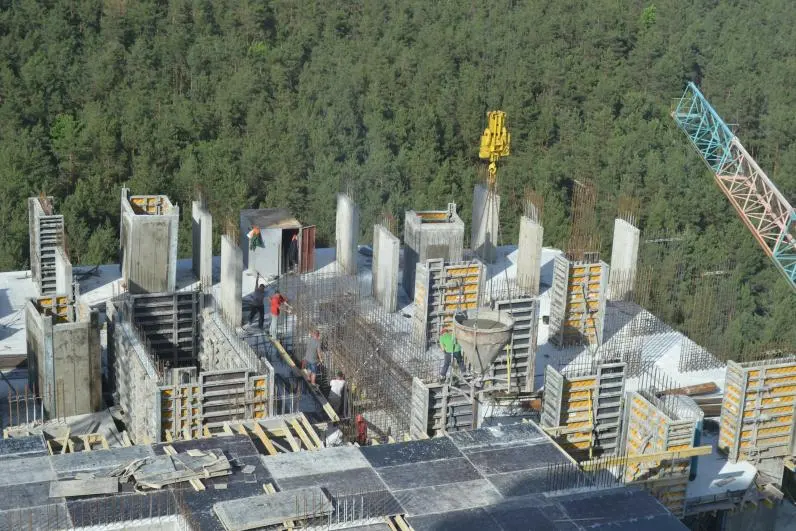

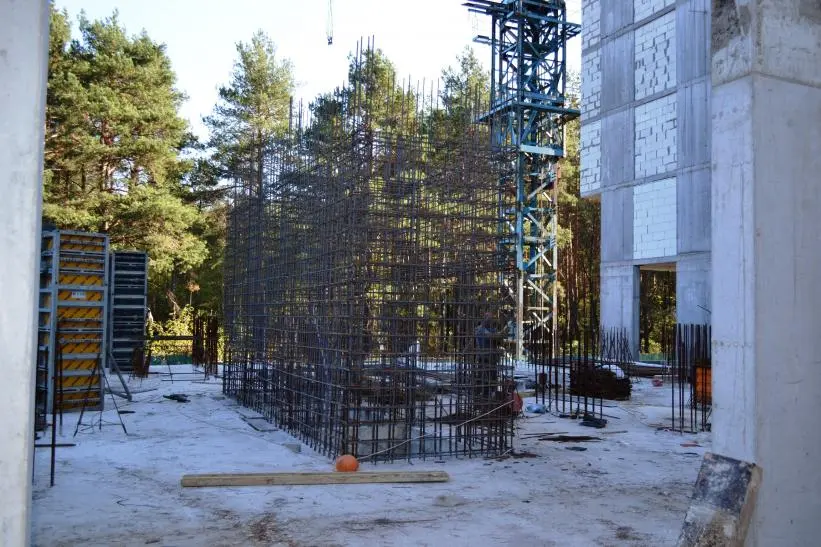

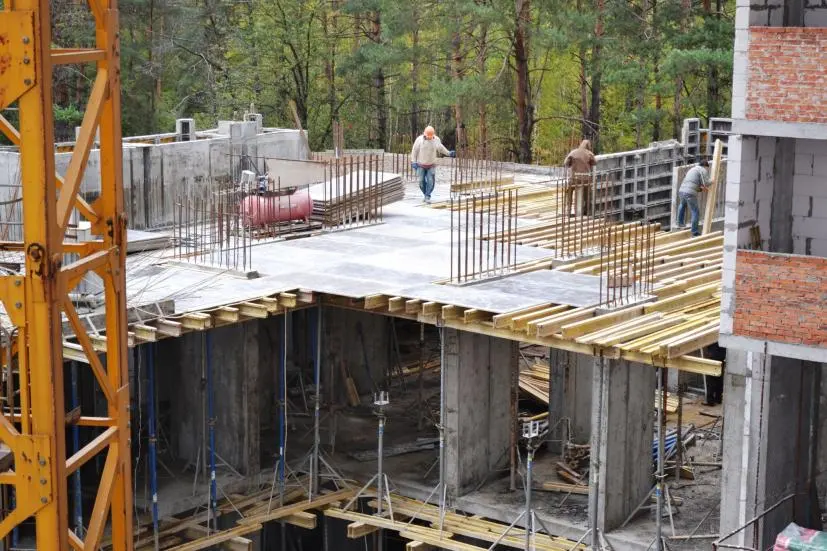

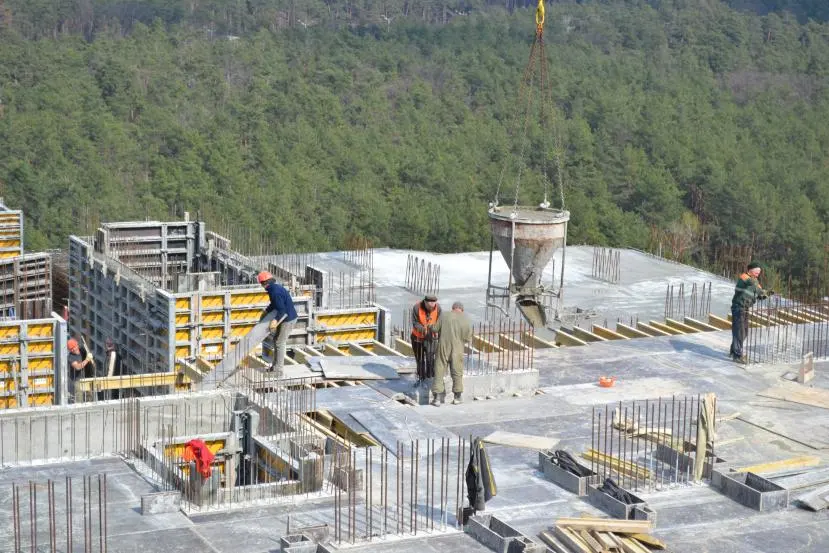

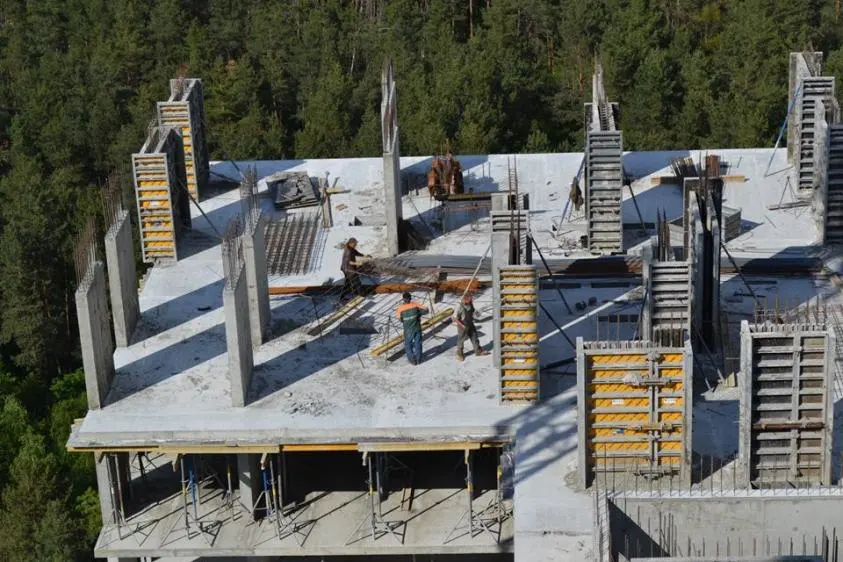

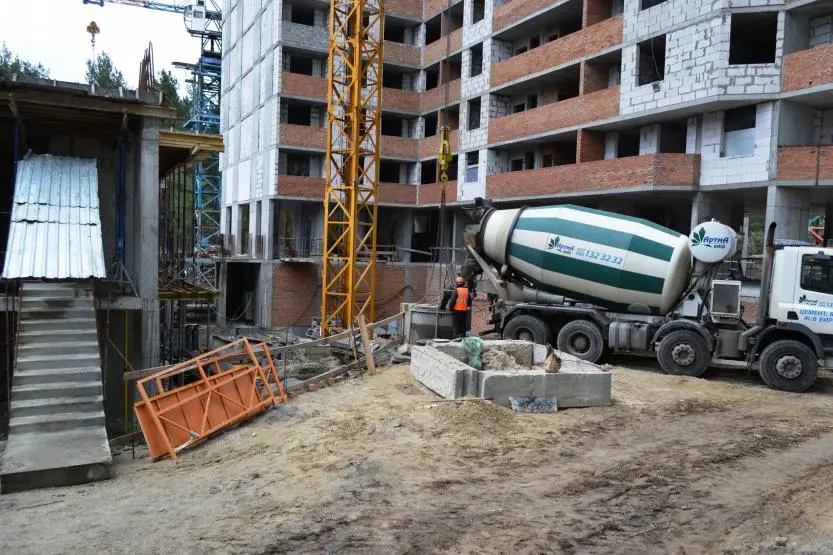

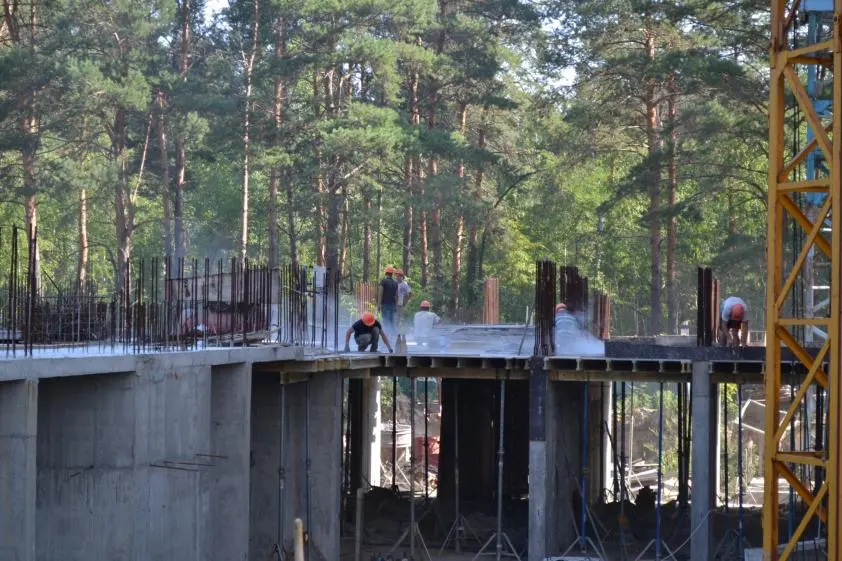

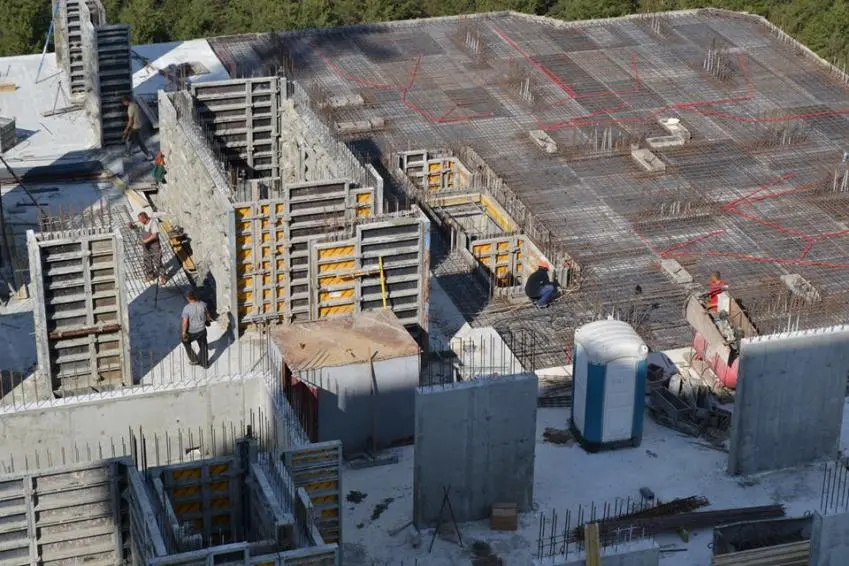

6 секция: заливка плиты перекрытия 17 этажа, установка вертикальных элементов 18 этажа, монтаж лестничных маршей 14 этажа.
4 секция: проведение фасадных работ.

NE
Nelli18551 повід. · з 2016
17 квітня 2017 р.

Ход строительства Жилого Комплекса "Східна Брама" на 04.04.2017

4 секция:
- проведение фасадных работ
- установка окон нежилого фонда(1 этаж).
- шпаклевка и покраска МОП.

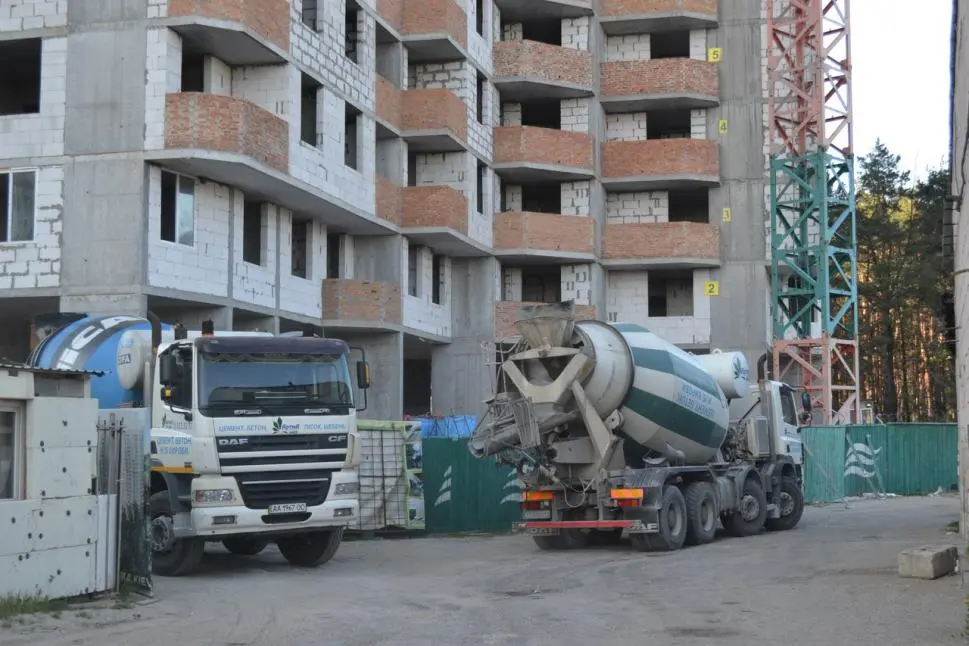

6 секция:

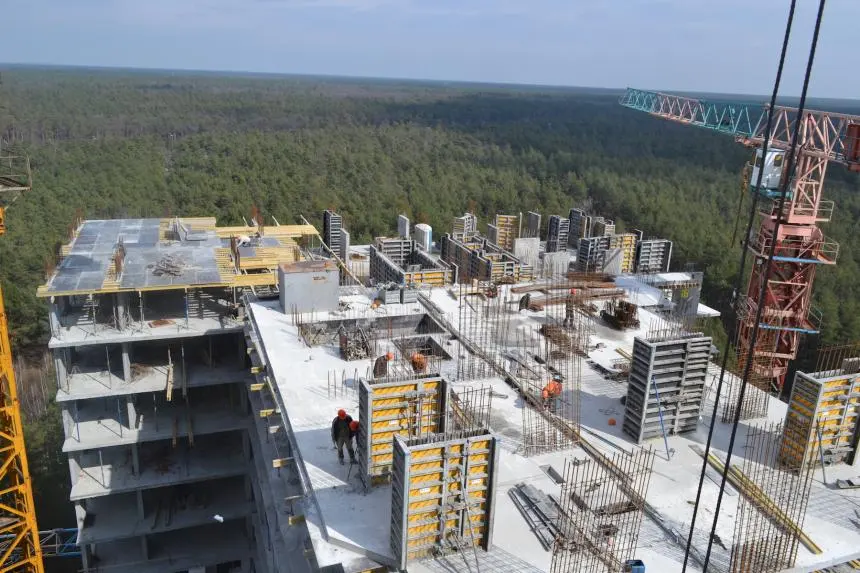

- перекрытие 18 этажа.

NE
Nelli18551 повід. · з 2016
19 травня 2017 р.

Ход строительства Жилого Комплекса "Східна Брама"

05.04.2017
4-я секция все ближе к 100% готовности и заселению жильцов :)

NE
Nelli18551 повід. · з 2016
19 травня 2017 р.

Ход строительства Жилого Комплекса "Східна Брама"

03.05.2017
4 секция:
- проведение фасадных работ
- шпаклевка и покраска Мест Общего Пользования
Показати повністю...

6 секция:

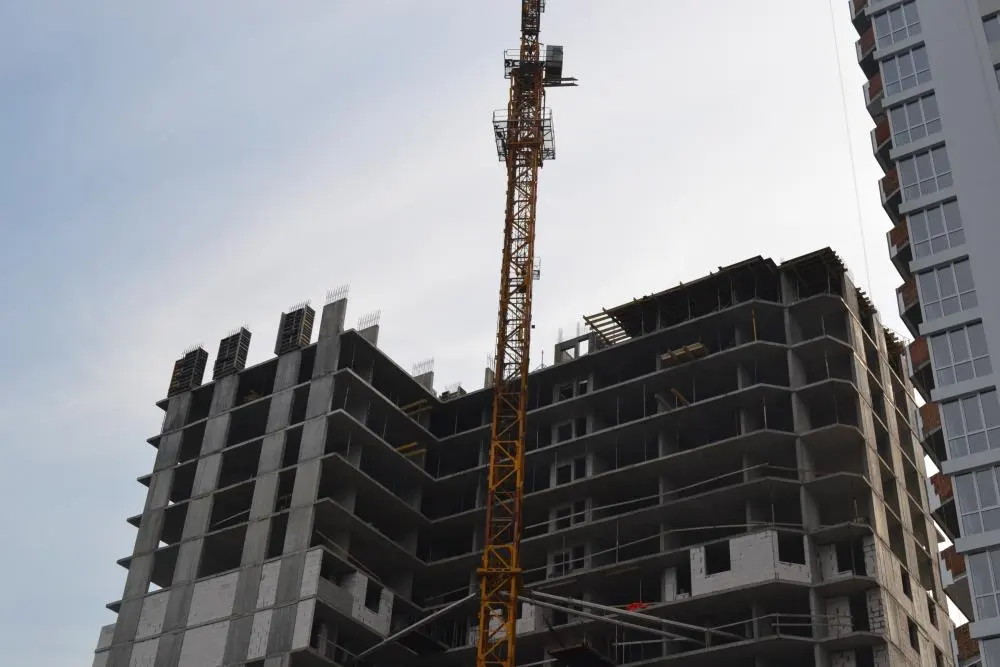

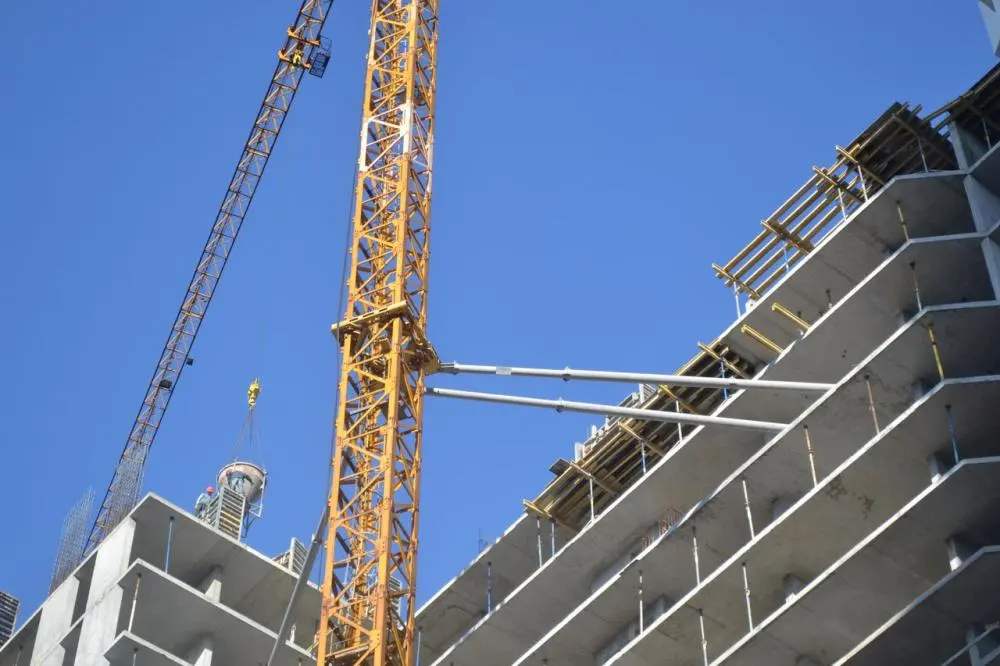

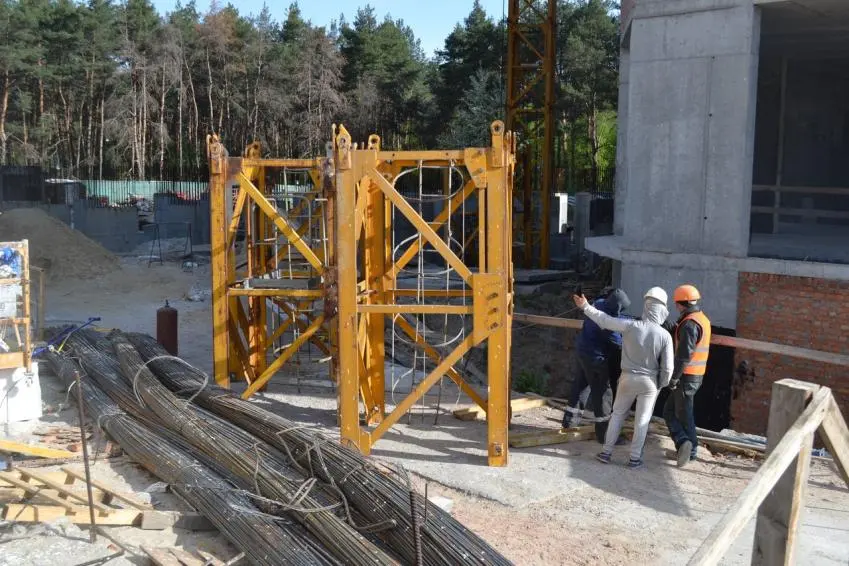

- наращивание крана

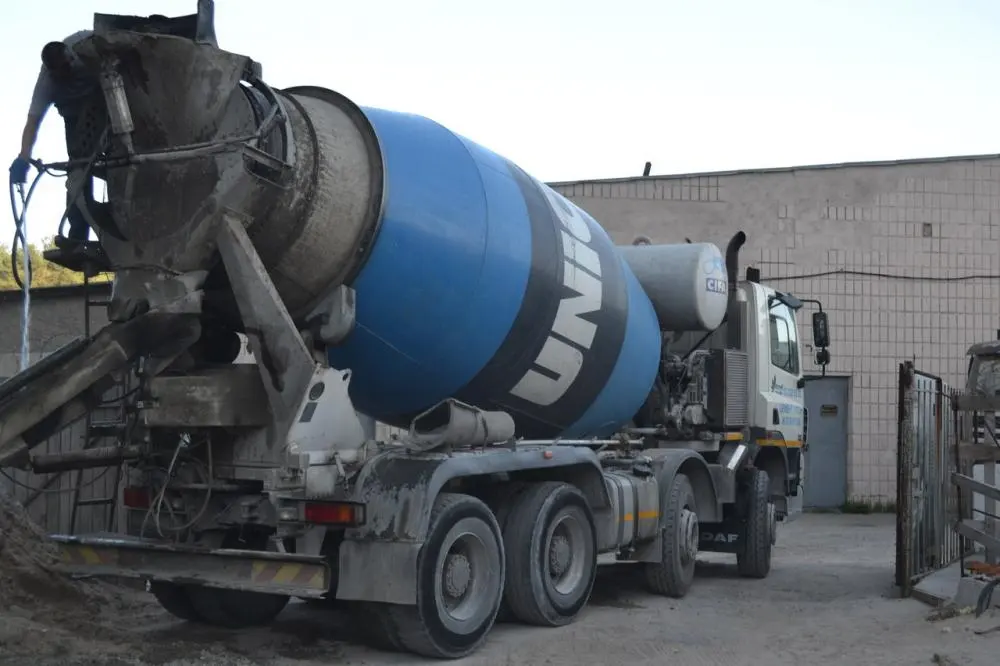

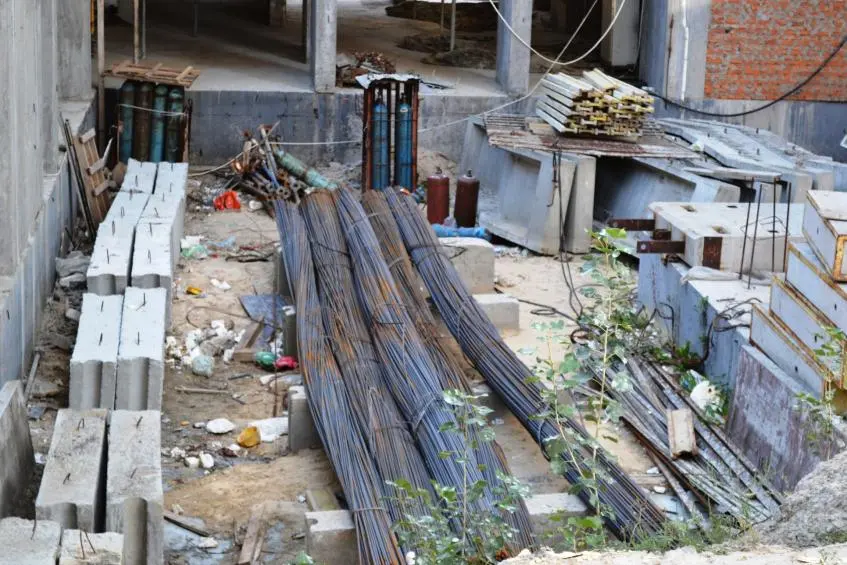

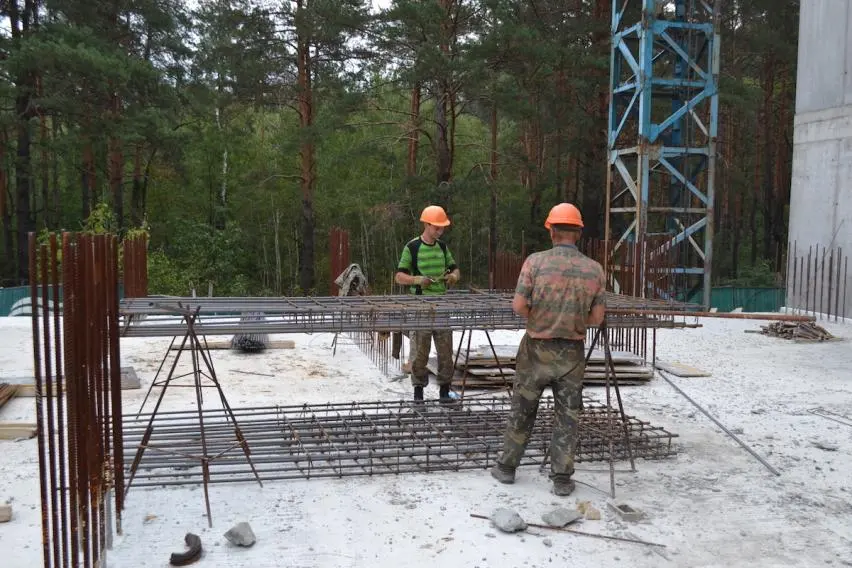

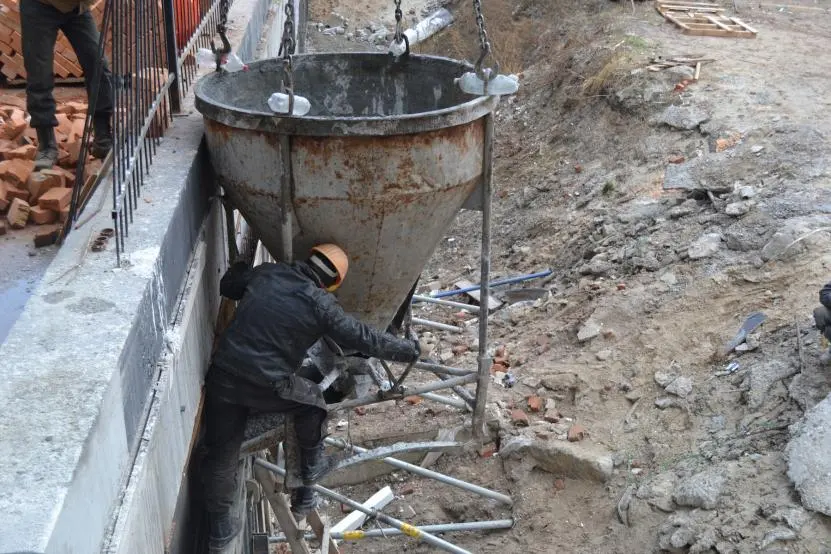

- доставка арматуры для перекрытия 19-го этажа
- залитие вертикали 19-го этажа.

NE
Nelli18551 повід. · з 2016
19 травня 2017 р.

Новости Жилого комплексу "Східна Брама"

15.05.2017
Продолжаем понедельник с приятными новостями!
Последний месяц весны приготовил для Вас не только перепады температуры, а и комфортное жильё по приятной цене!
В котором, кстати, очень приятно пережидать все холодные и сырые дни
Только в мае Жилого Комплекса "Східна Брама" дарит Вам возможность приобрести квартиру 36,14м2 всего за 350 000грн.

NE
Nelli18551 повід. · з 2016
26 травня 2017 р.

Ход строительства Жилого комплекса "Східна Брама"

20.05.2017

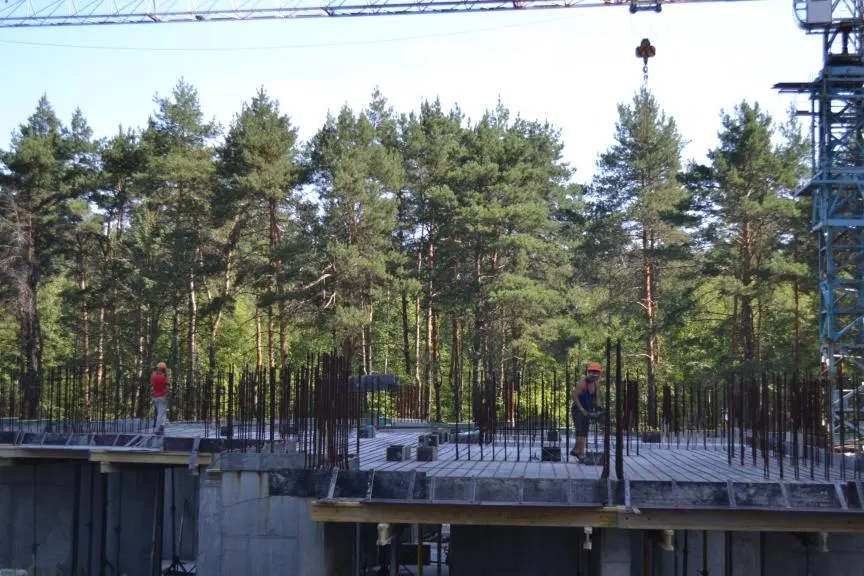

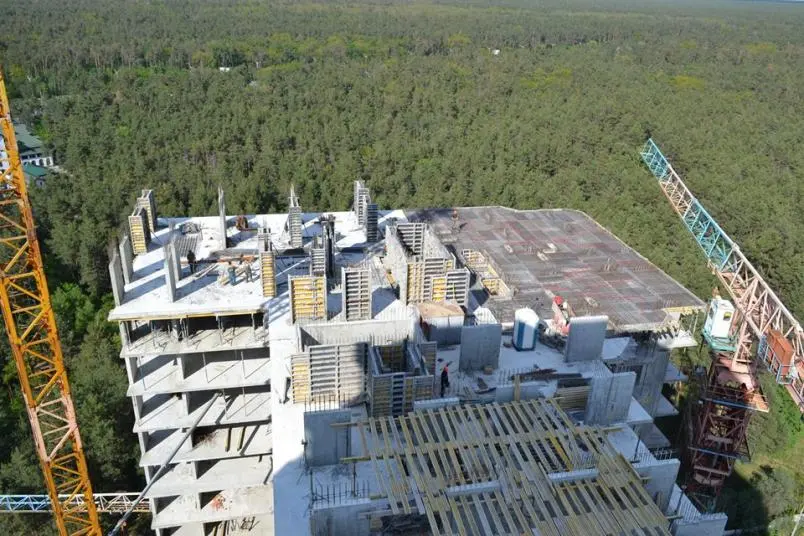

Какой чудесный вид открывается со стройплощадки!🌳🌲
Совсем скоро им смогут любоваться счастливые жители 6 секции нашего комплекса

NE
Nelli18551 повід. · з 2016
13 червня 2017 р.

Ход строительства Жилого Комплекса "Східна Брама"

07.06.2017

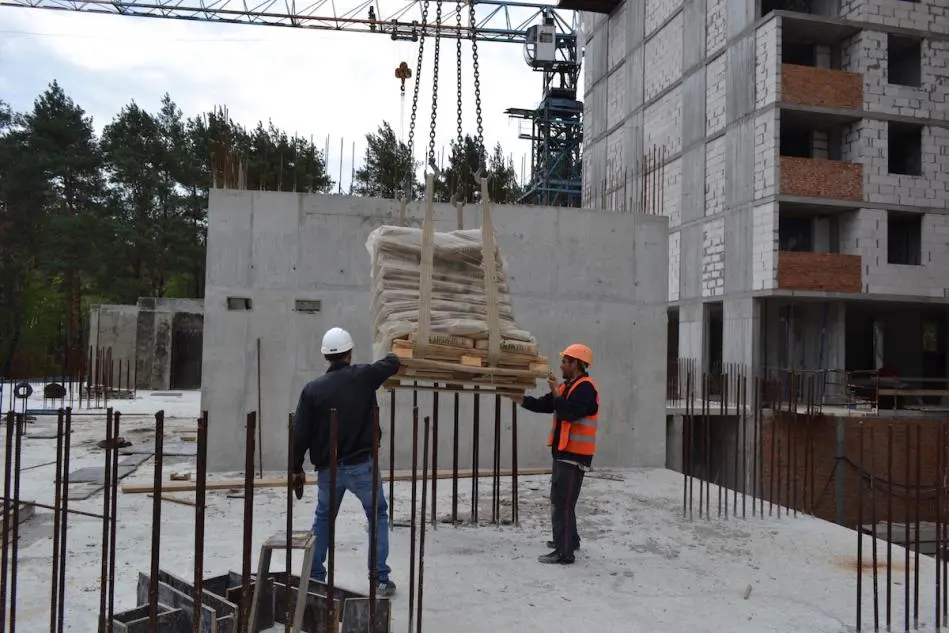

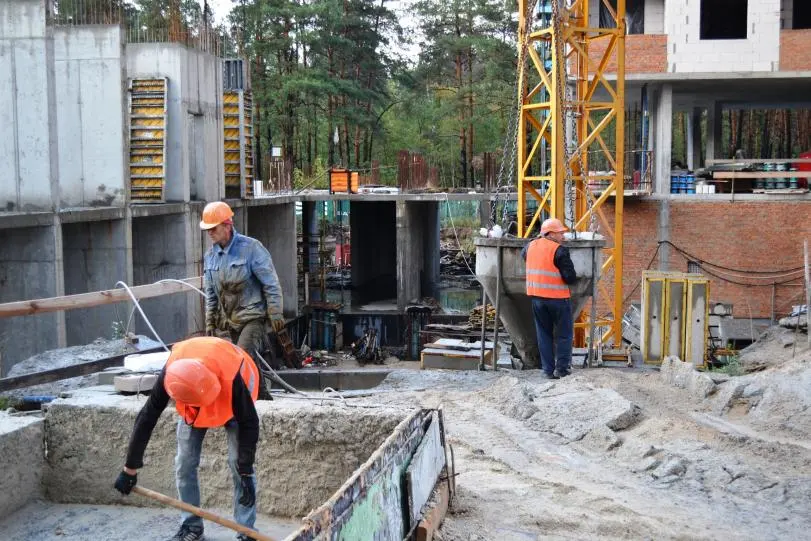

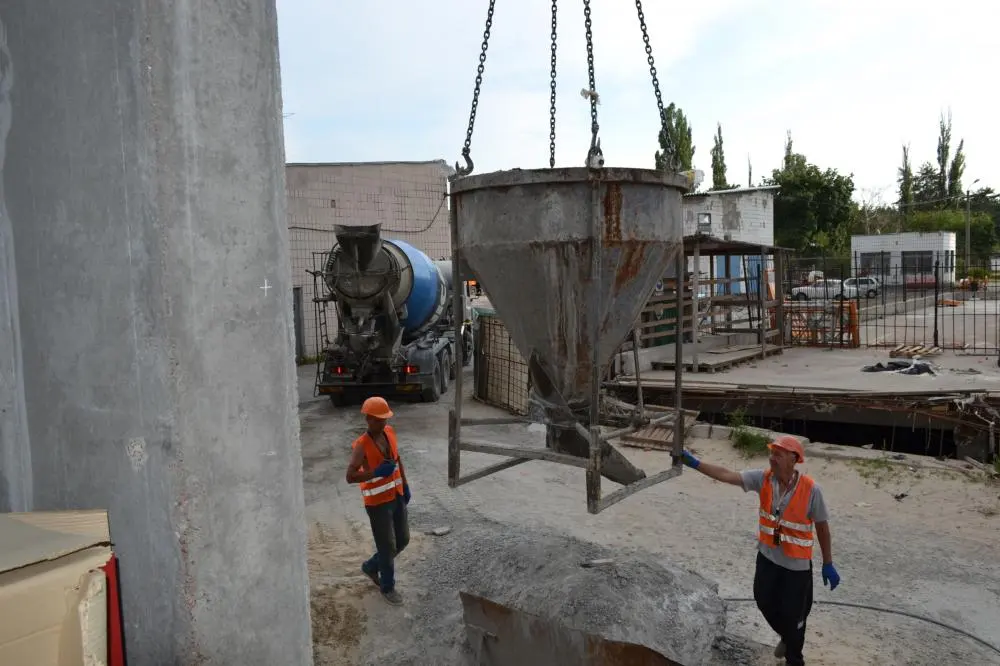

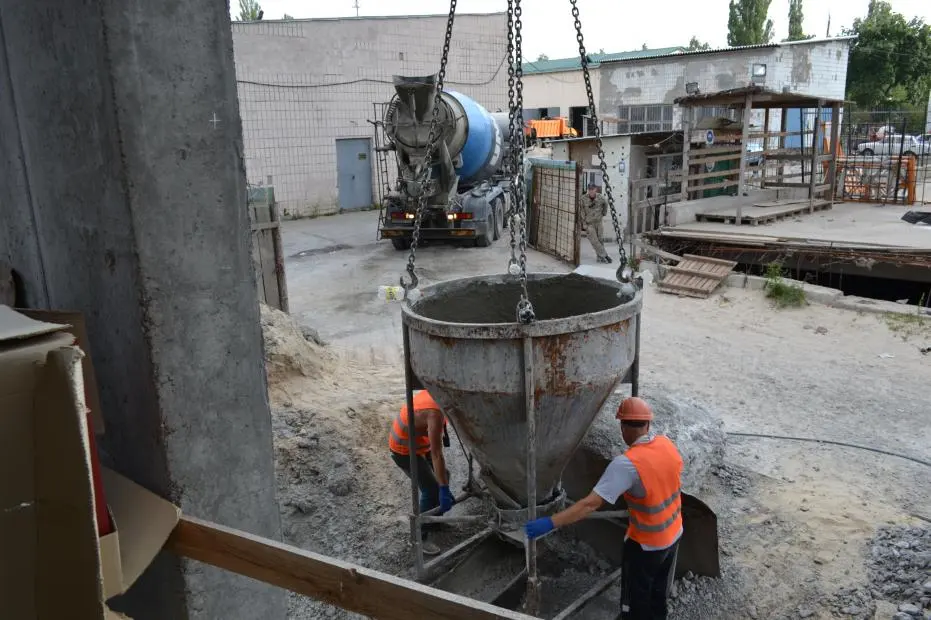

1. На 6 секцию привезли арматуру для вязки перекрытие 20 этажа, заливают вертикали 20 этажа и устанавливают опалубку перекрытия 20 этажа. Каменщики работают над перестенками.

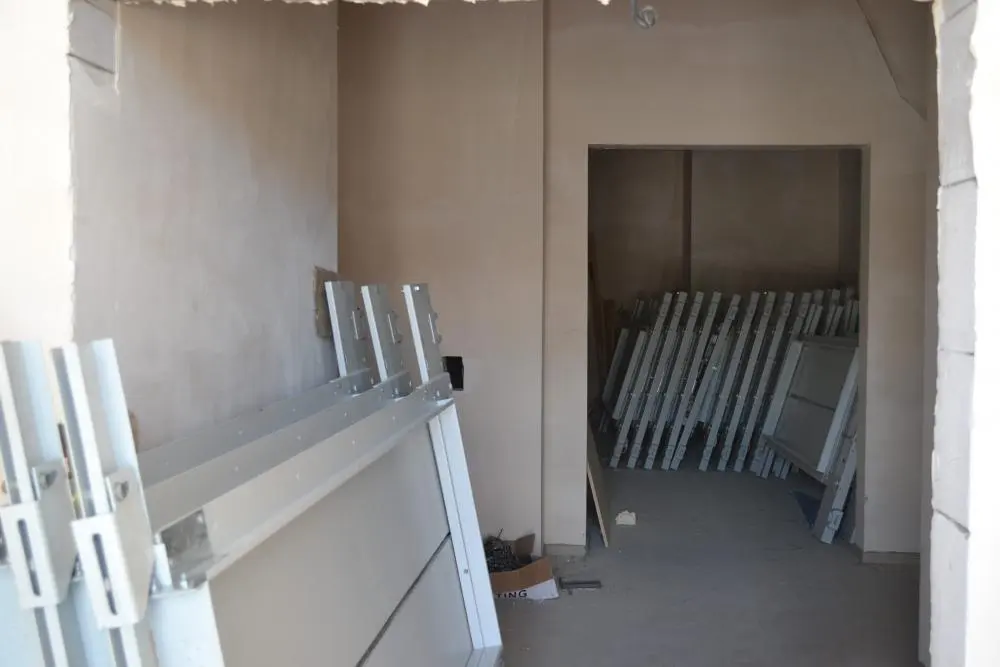

2. На 4 секции Жильцы заходят на ремонты, доделываем МОПы верхних этажей.

NE
Nelli18551 повід. · з 2016
14 липня 2017 р.

Ход строительства Жилого Комплекса "Східна Брама"

19.06.2017

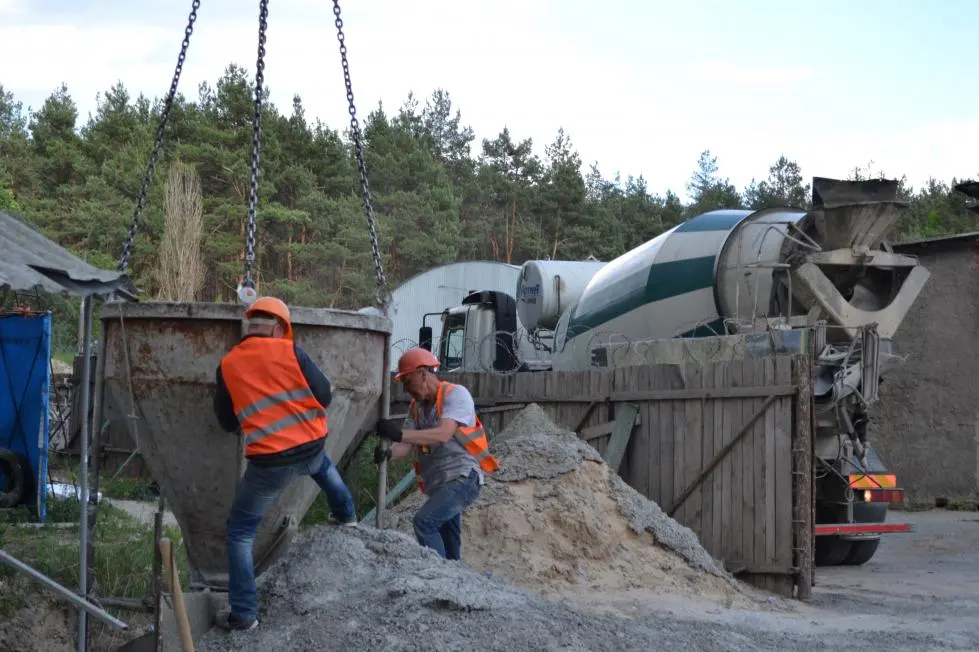

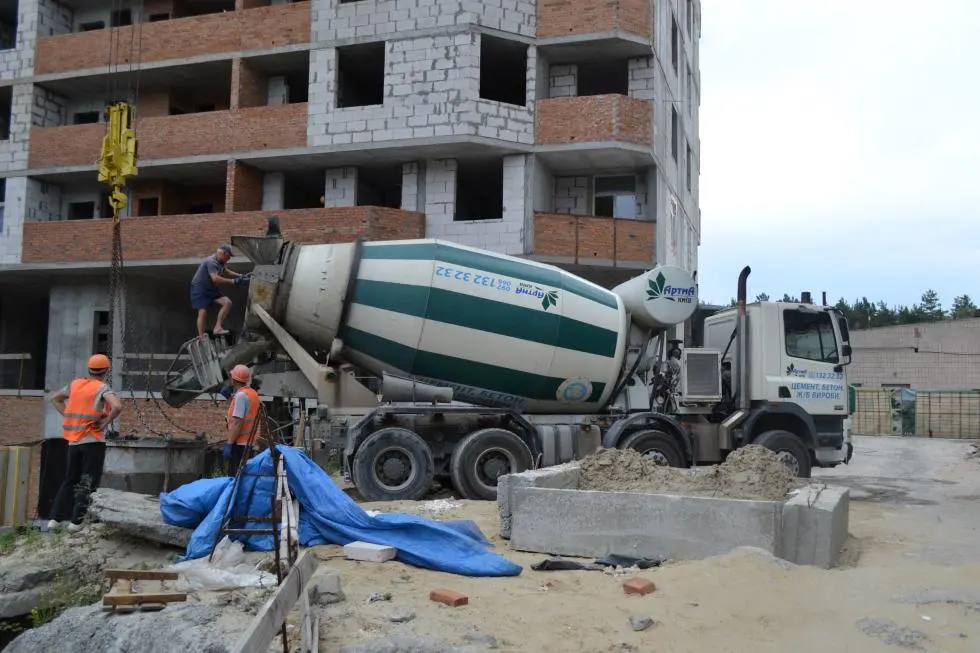

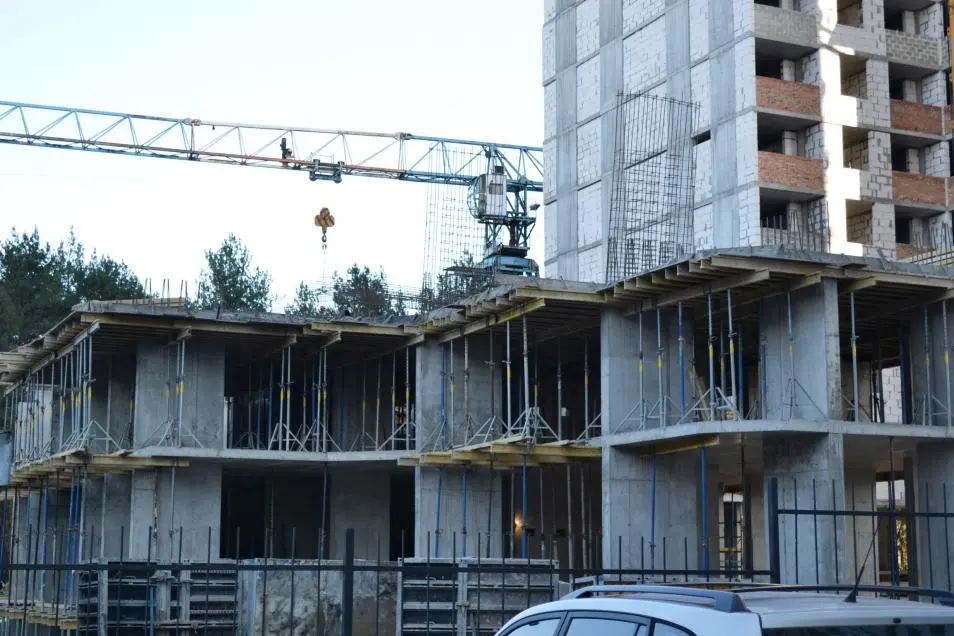

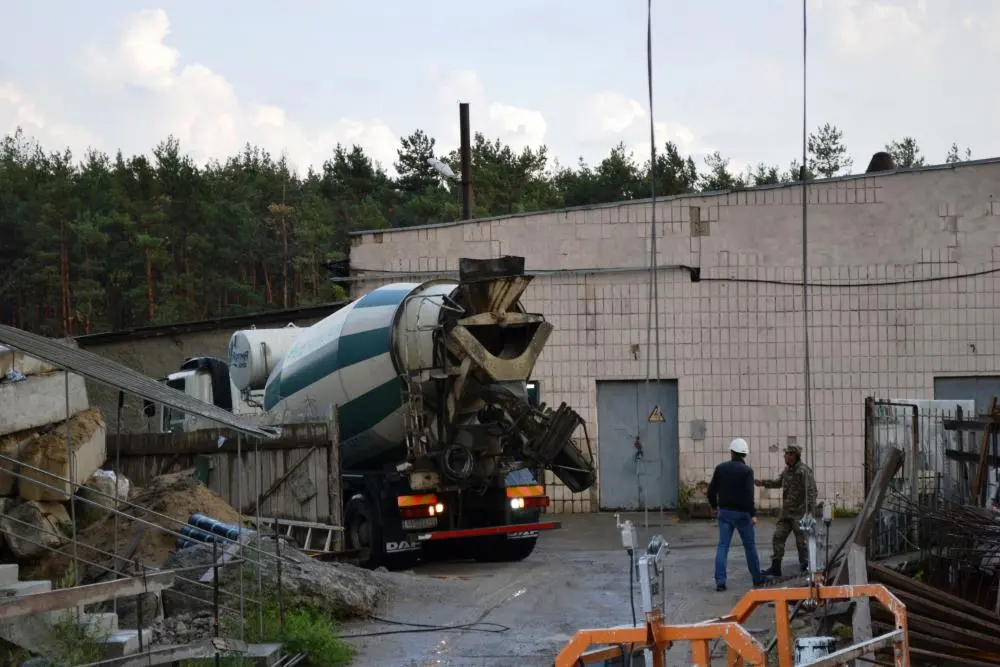

Продолжаем заливать монолит на 6 секции.
Устанавливаем лифты на 4 секции.
Но....есть одно но...!!!

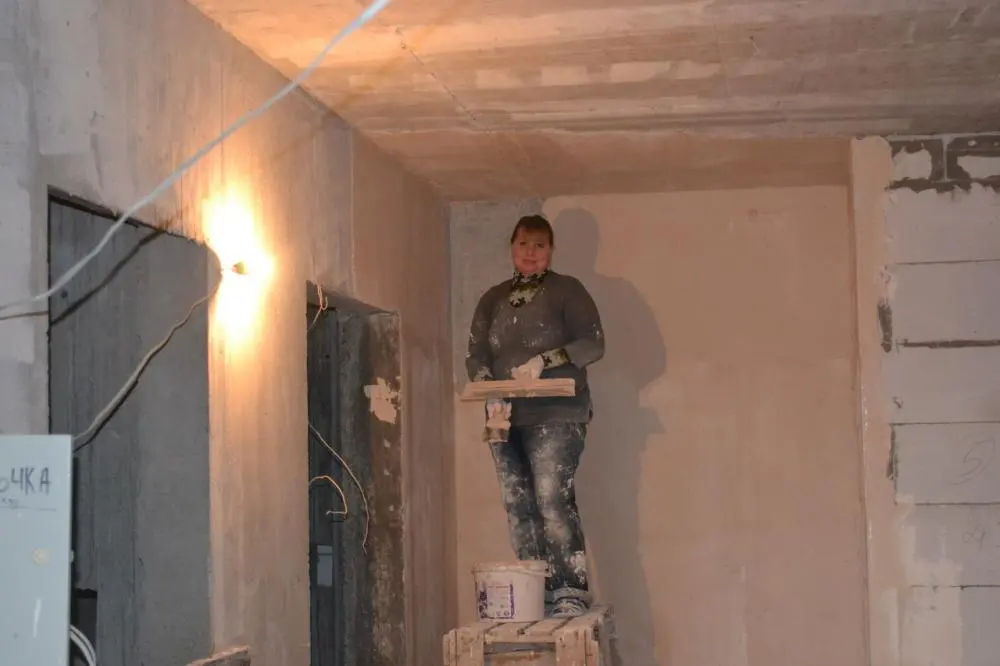

Инвестора 4 секции уже активно делают ремонты!

NE
Nelli18551 повід. · з 2016
14 липня 2017 р.

Ход строительства Жилого Комплекса "Східна Брама"

14.07.2017
4 Секция:
- инвестора успешно продолжают делать ремонт
- монтаж и настройка лифтового оборудование
- проведение фасадных работ5 Секция:
- запустили строительство 5 секции и продажи
- установка опалубки для плиты 1 этажа, вязка арматуры, заливка плиты 1-го этажа.6 секция:

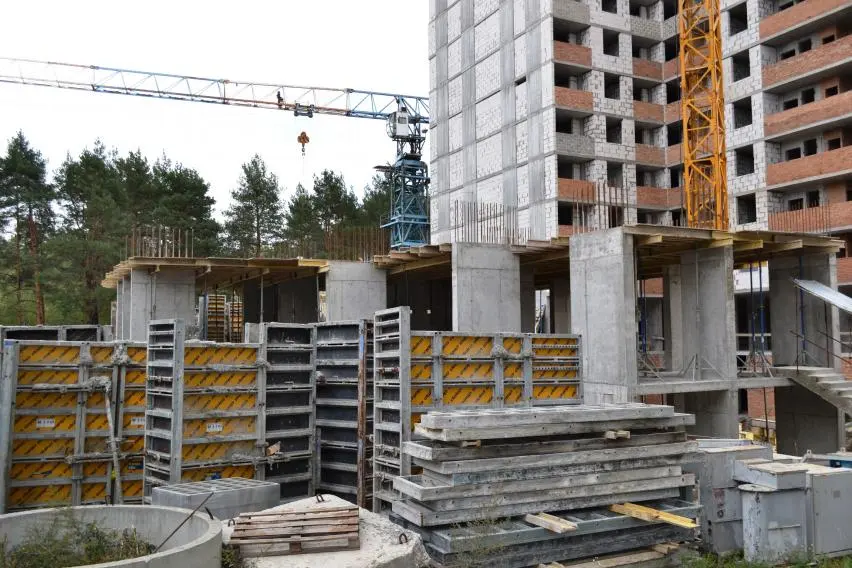

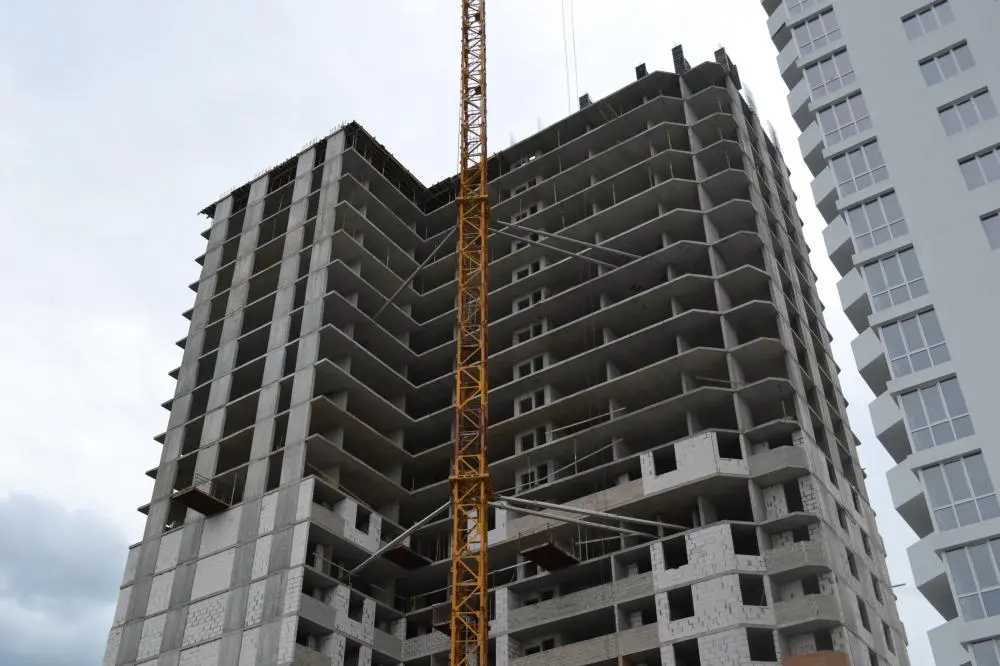

- продолжаем кладочные и монолитные работы, перекрытие 22 этаже.

NE
Nelli18551 повід. · з 2016
6 серпня 2017 р.

Ход строительства Жилого Комплекса

31.07.2017

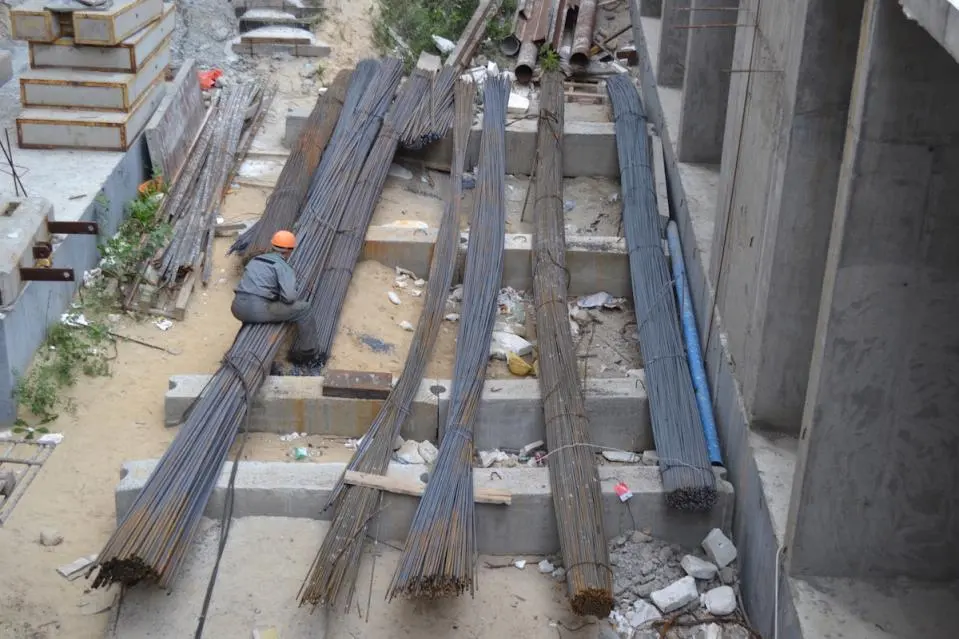

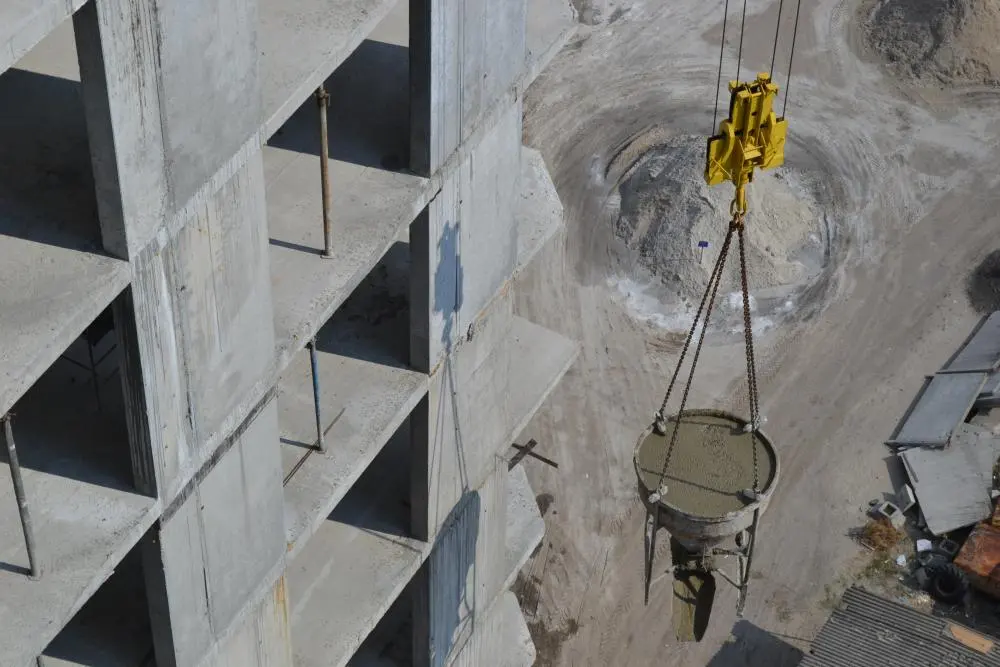

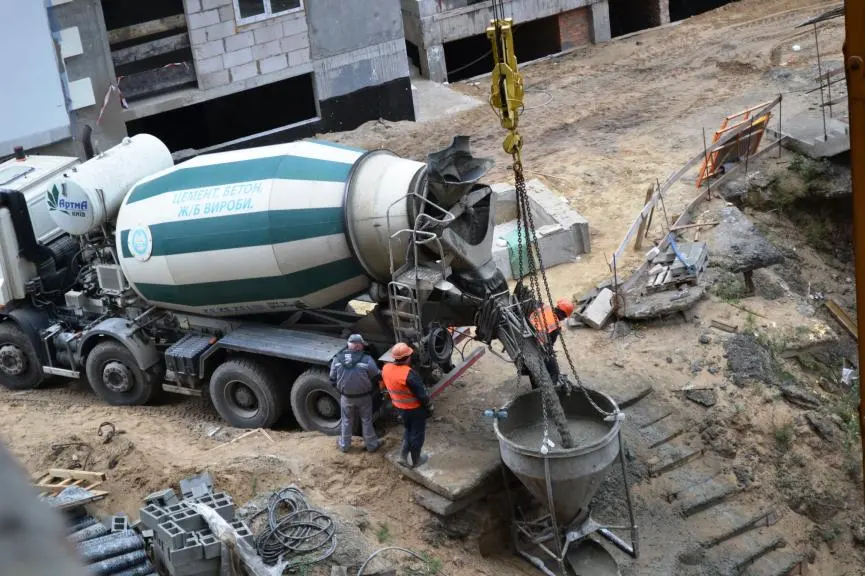

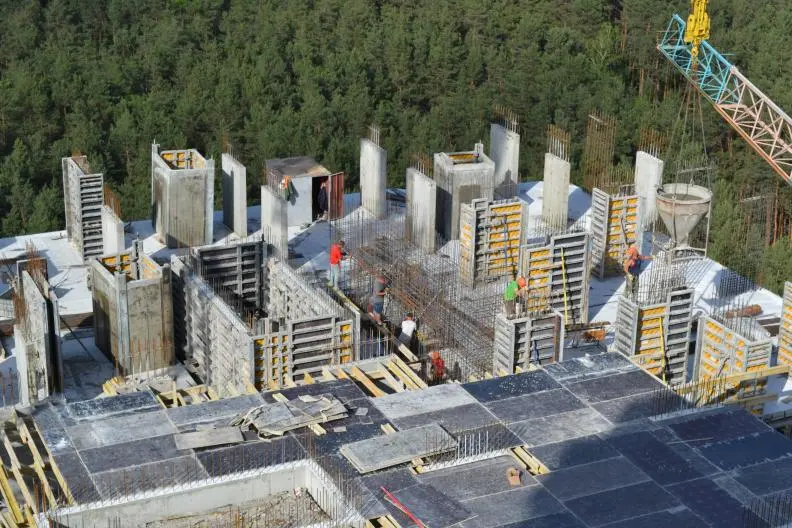

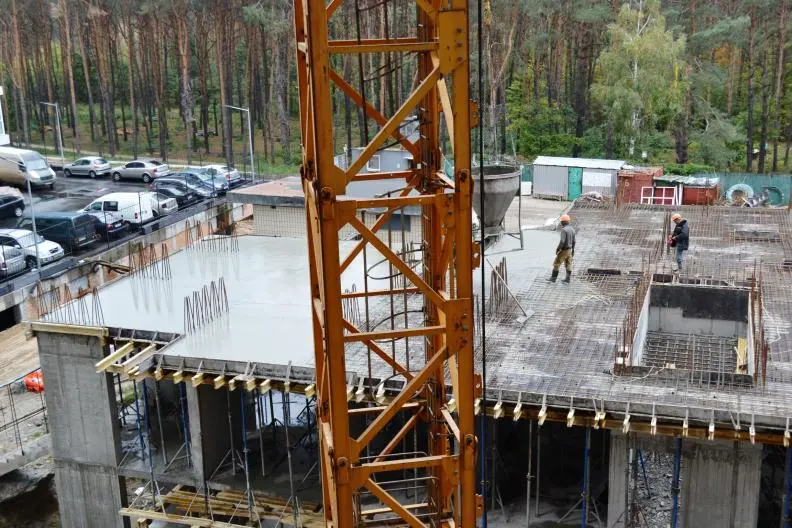

По 6 секции монолитчики уже устанавливают вертикали на 23 этаже, каменщики устанавливают межквартирные перегородки на 11 этаже. 5 секция: залили монолитную плиту 1 этажа – устанавливаем вертикали и лифтовую шахту.

NE
Nelli18551 повід. · з 2016
21 серпня 2017 р.

Ход строительства Жилого Комплекса

21.08.2017
По 6 секции завершены монолитные работы на 23 этаже, перешли на установку вертикалей и опалубки 24 этажа, ведем внутреннюю кладку. .

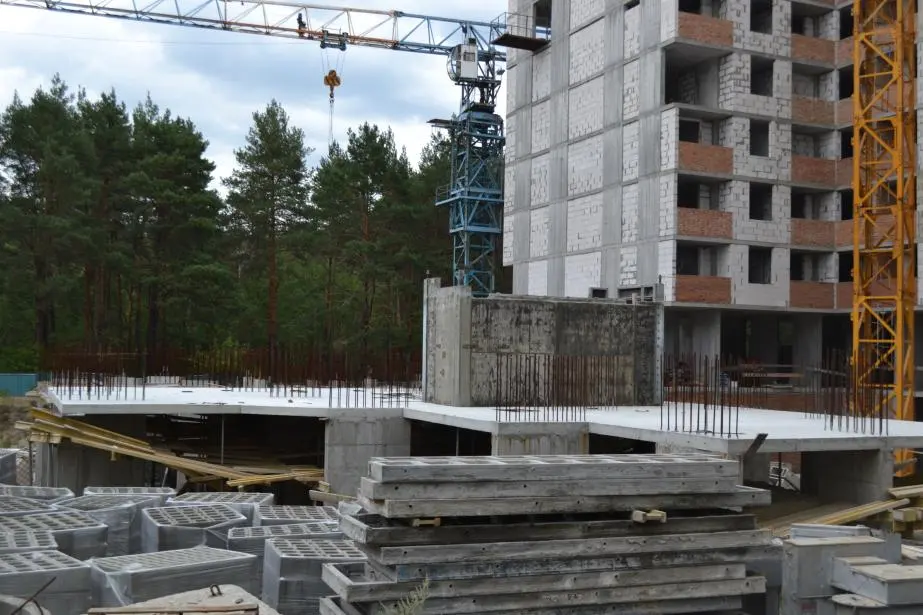

По 5 секции работы продолжаются , полностью залита плита 1 этажа – движемся далее.

NE
Nelli18551 повід. · з 2016
11 вересня 2017 р.

Ход строительства Жилого Комплекса

05.09.2017

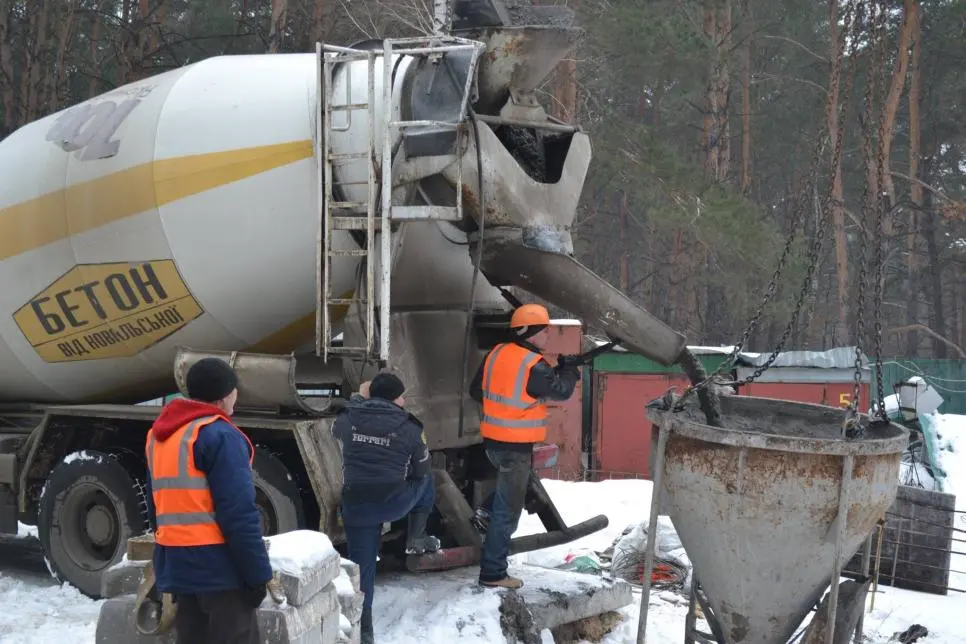

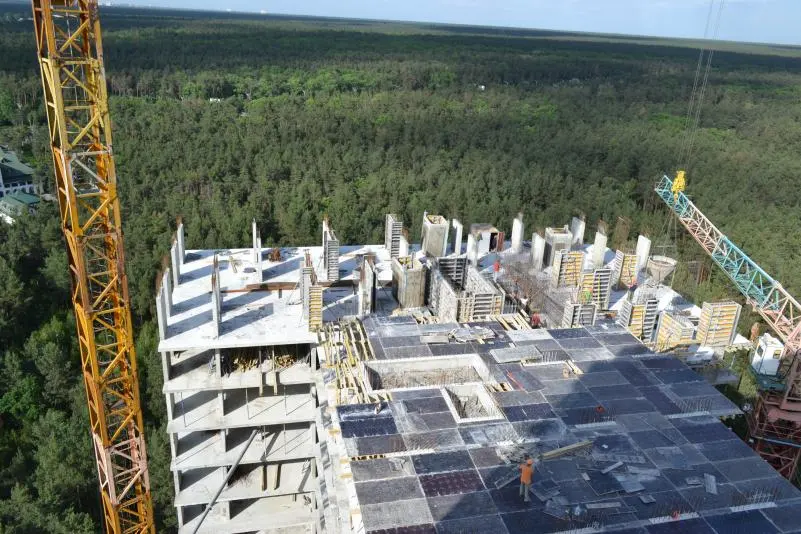

По 6 секции ведутся монолитные работы, перекрытие 24 этаже, ведем внутреннюю кладку. .
По 5 секции работы продолжаются , вязка вертикалей 1 этажа.

NE
Nelli18551 повід. · з 2016
20 вересня 2017 р.

Ход строительства Жилого Комплекса

20.09.2017
По 4 секции:
- по фасаду заканчивают работу на последнем стояке;

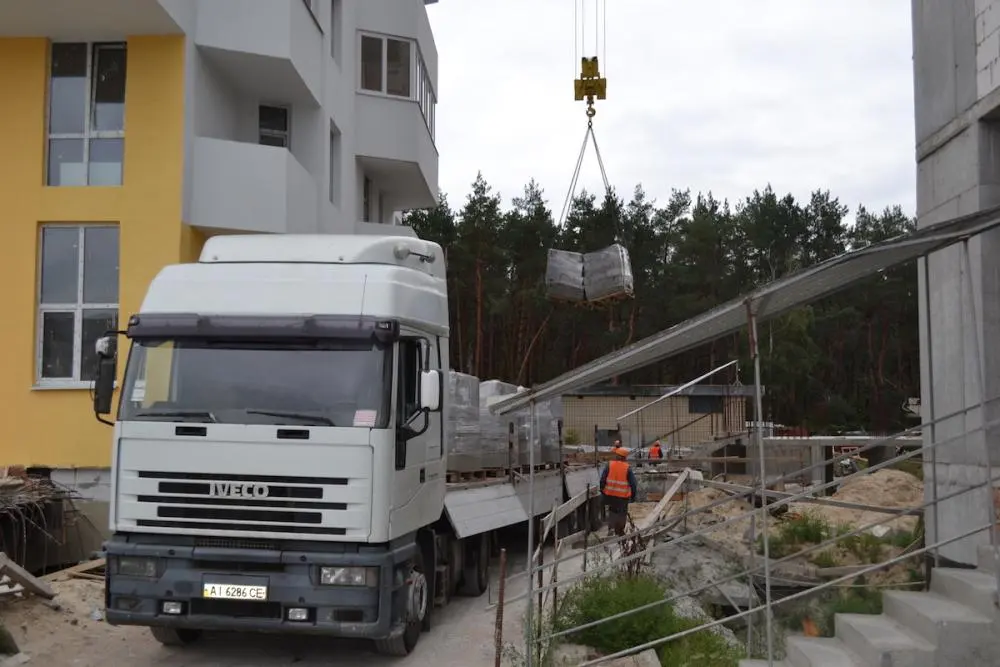

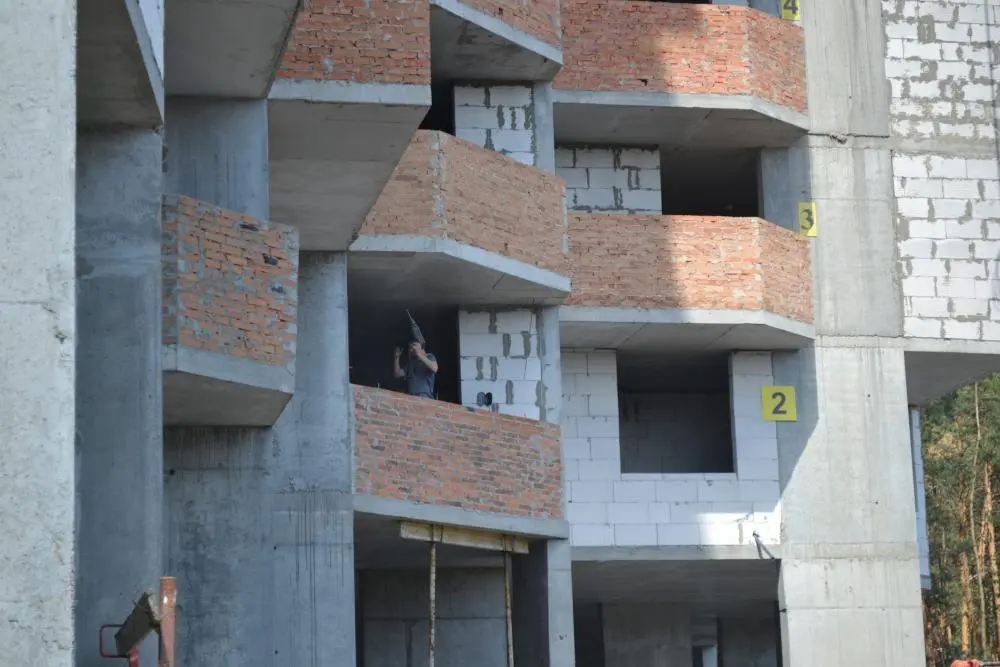

- первые инвестора уже закончили ремонты и заселились в свои квартиры.
По 5 секции:
- монолитчики продолжают работать на 5 секции.
По 6 секции:
- монолитчики заканчивают монолит 25 этажа;
- каменщики усиленно устанавливают внешние и внутренние перегородки на 13 этаже.

NE
Nelli18551 повід. · з 2016
30 вересня 2017 р.

Ход строительства Жилого Комплекса

25.09.2017
6 секция:
- завершение монолитных работ(25 этаж)
- усиленная кладка внутренних и наружных перегородок
5 секция:

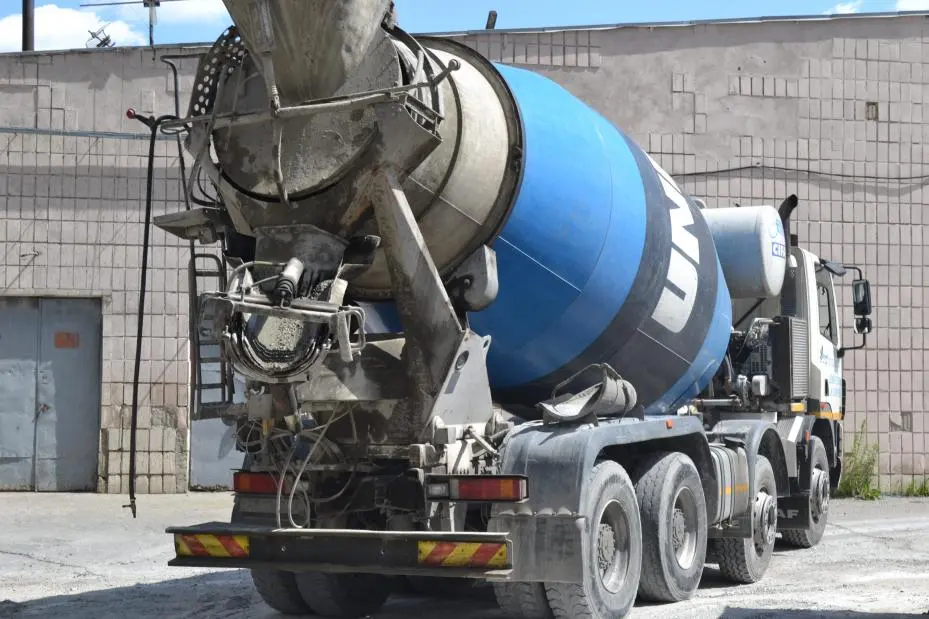

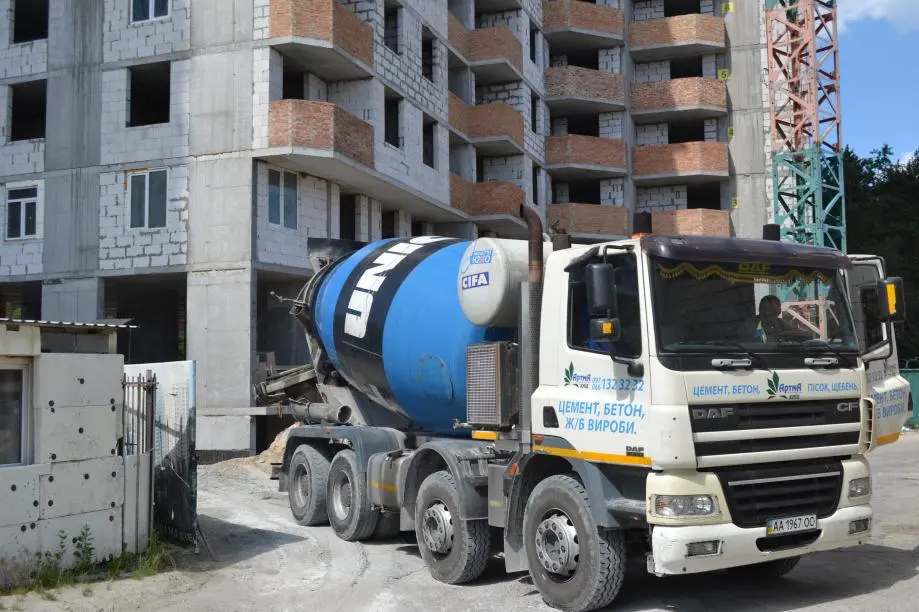

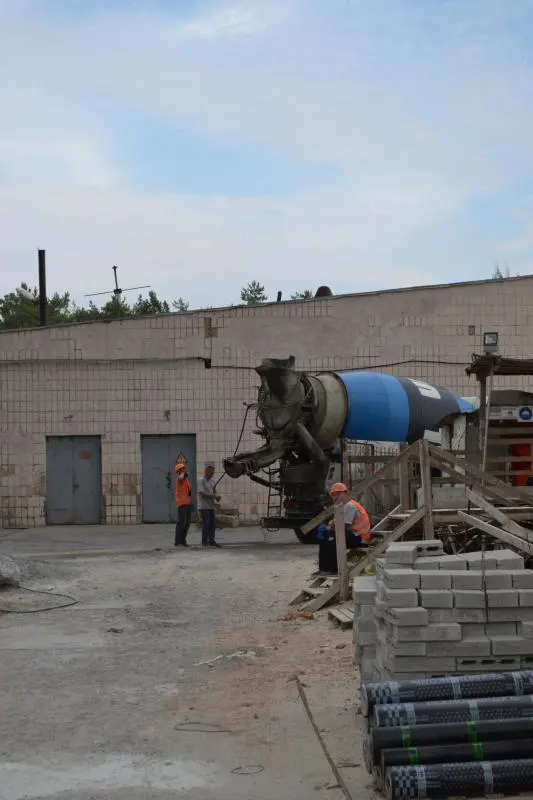

- усиление монолитных работ

NE
Nelli18551 повід. · з 2016
7 жовтня 2017 р.

Ход строительства Жилого Комплекса

04.10.2017
6 секция:

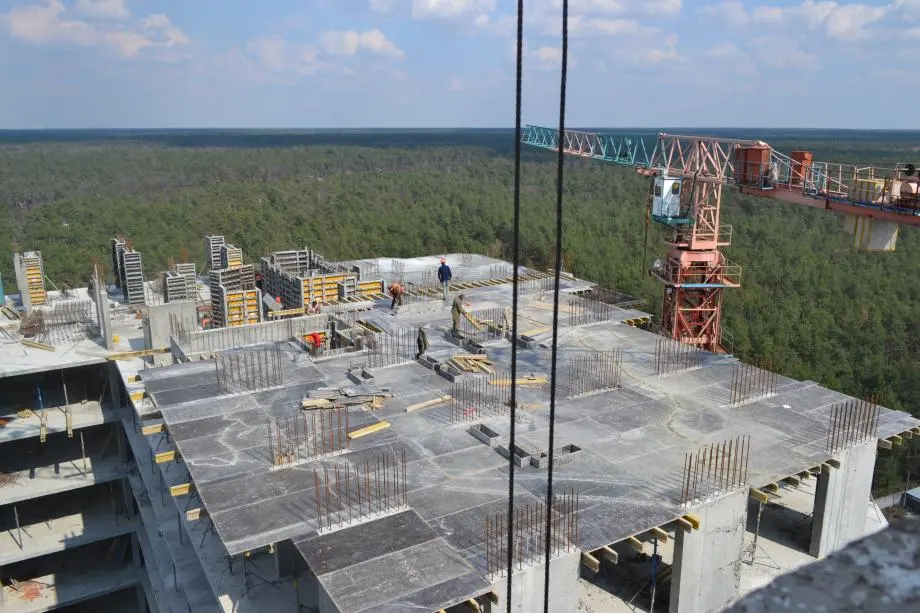

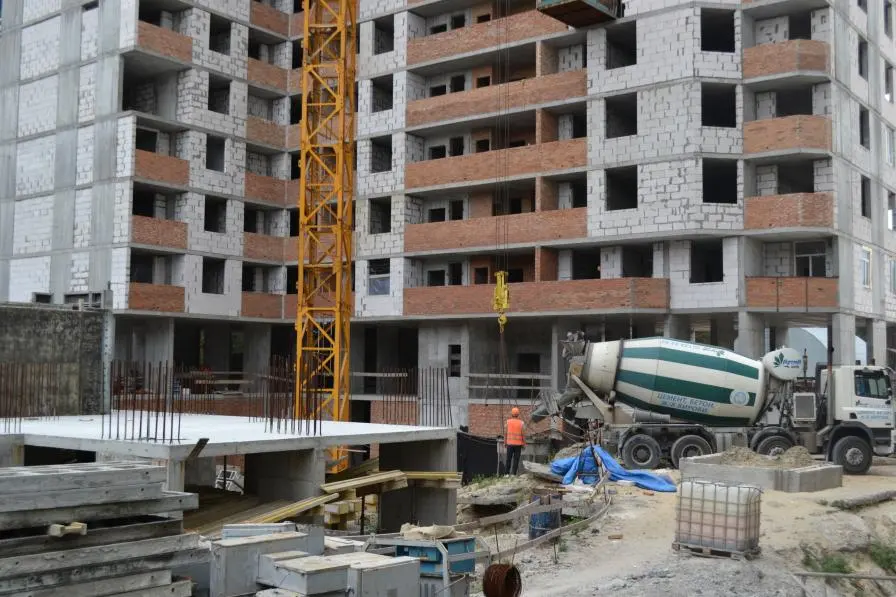

- финальные работы над перекрытием 25 этажа
- кладка внутренних и наружных перегородок 14 этажа

- проводят подсыпку дома
5 секция:
- на этой неделе бригада монолитчиков с 6 секции переходят на помощь бригаде 5 секции.

NE
Nelli18551 повід. · з 2016
13 жовтня 2017 р.

Ход строительства Жилого Комплекса

10.10.2017

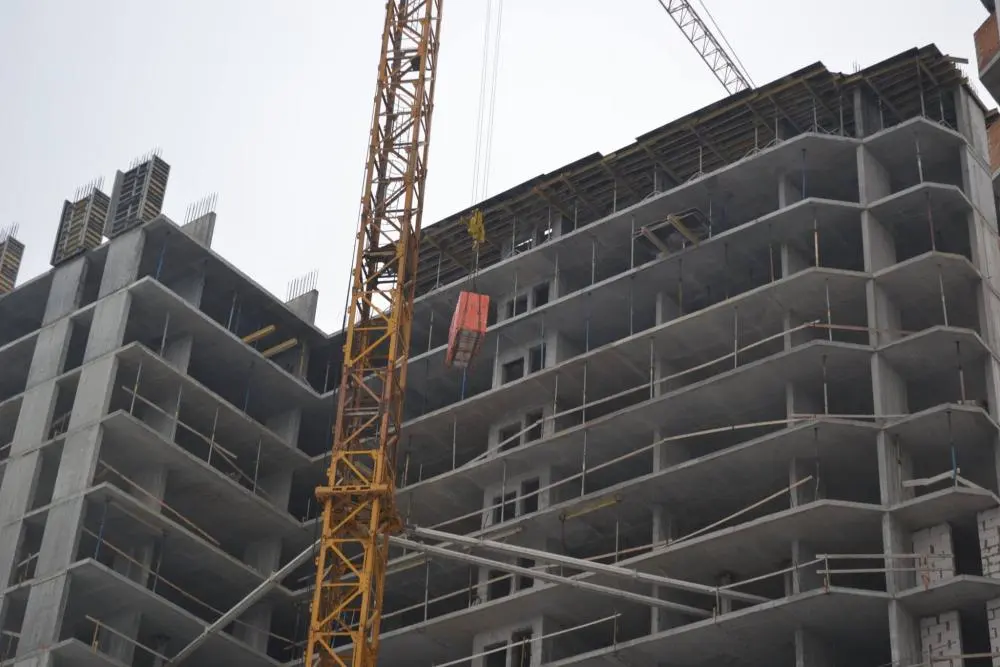

6 секция:
- 100% завершение монолитных работ по 6 секции.
- кладка внутренних и наружных перегородок 14 этажа
5 секция:

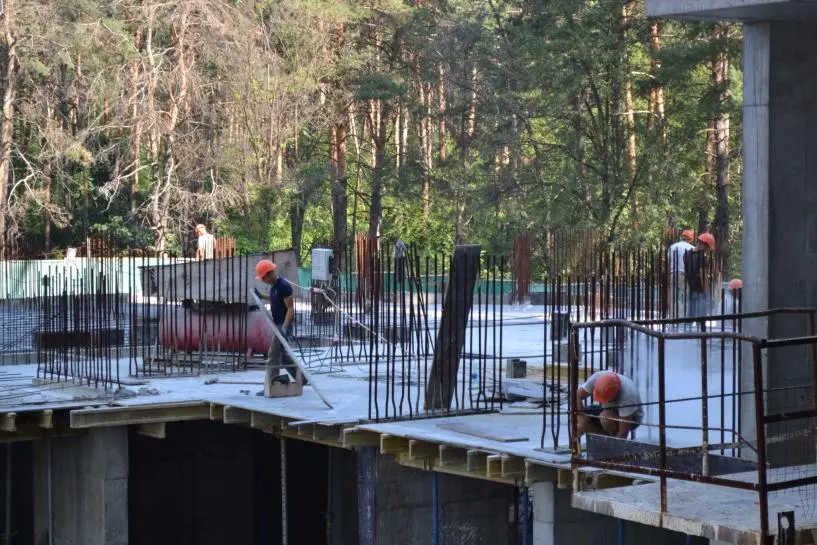

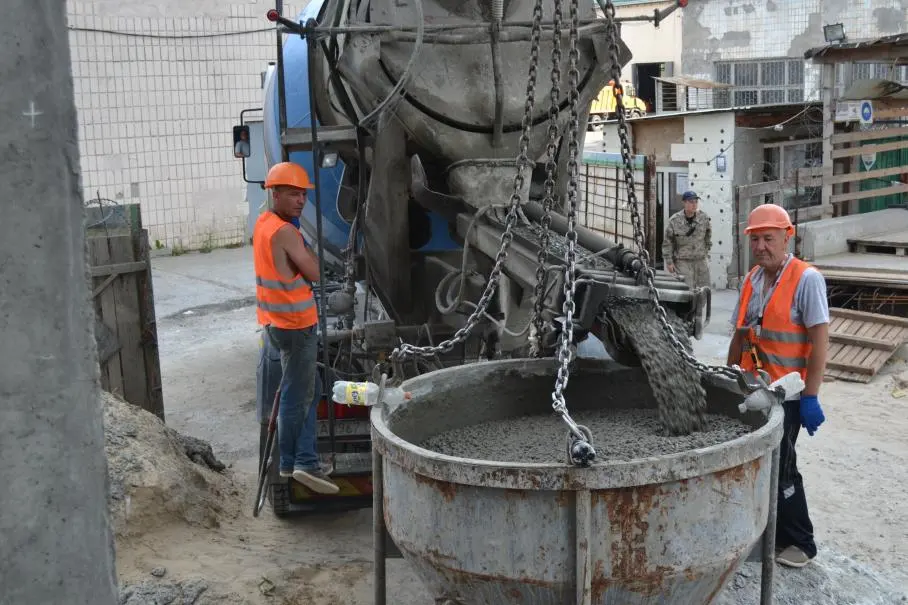

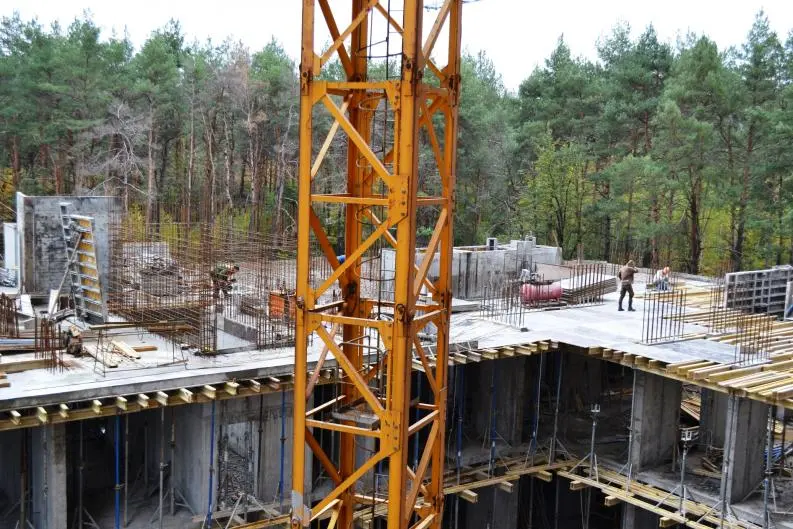

- По 5 секции ведутся монолитные работы по перекрытию 1-го этажа.

NE
Nelli18551 повід. · з 2016
19 жовтня 2017 р.

Ход строительства Жилого Комплекса

17.10.2017
4 секция:

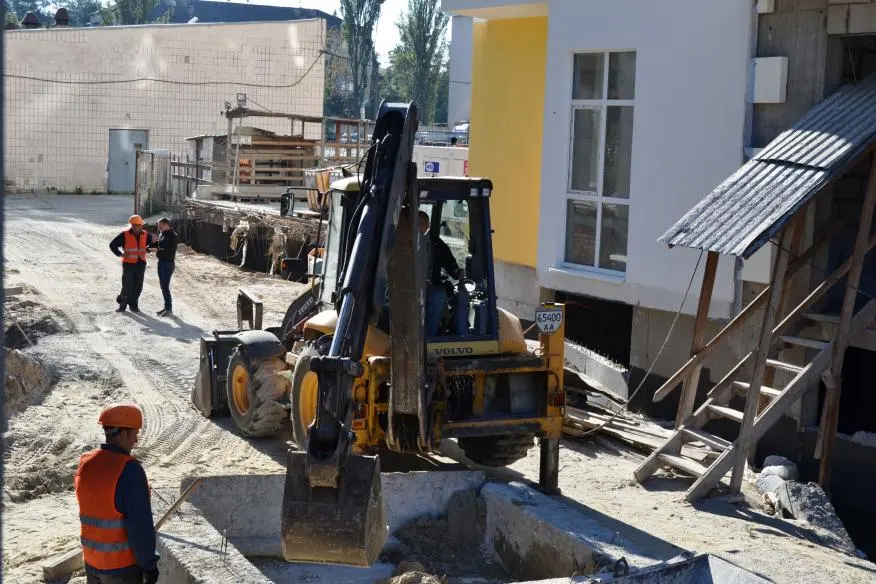

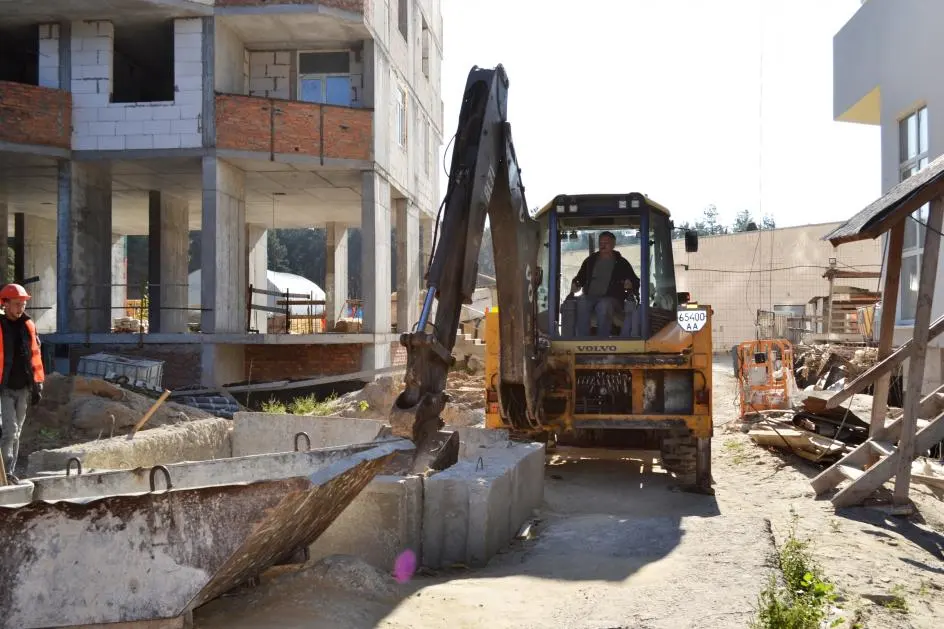

- Ведутся работы по благоустройству территории возле 4 секции
- доделываем последние черты фасада дома.
- инвестора продолжают делать ремонты.
6 секция:
- Монолитные работы завершены
- кладка внутренних и наружных перегородок

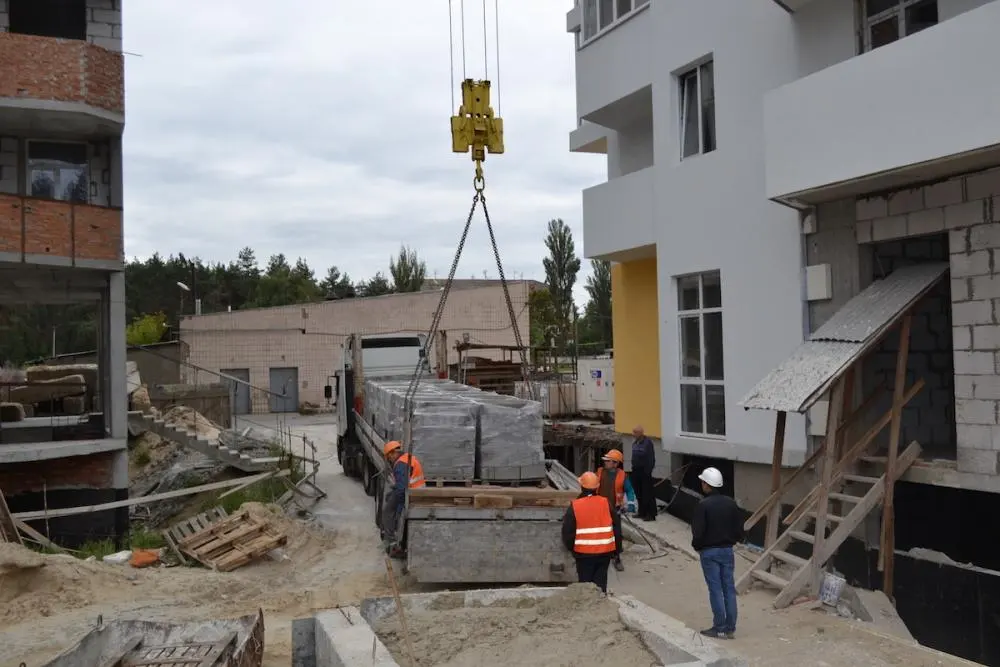

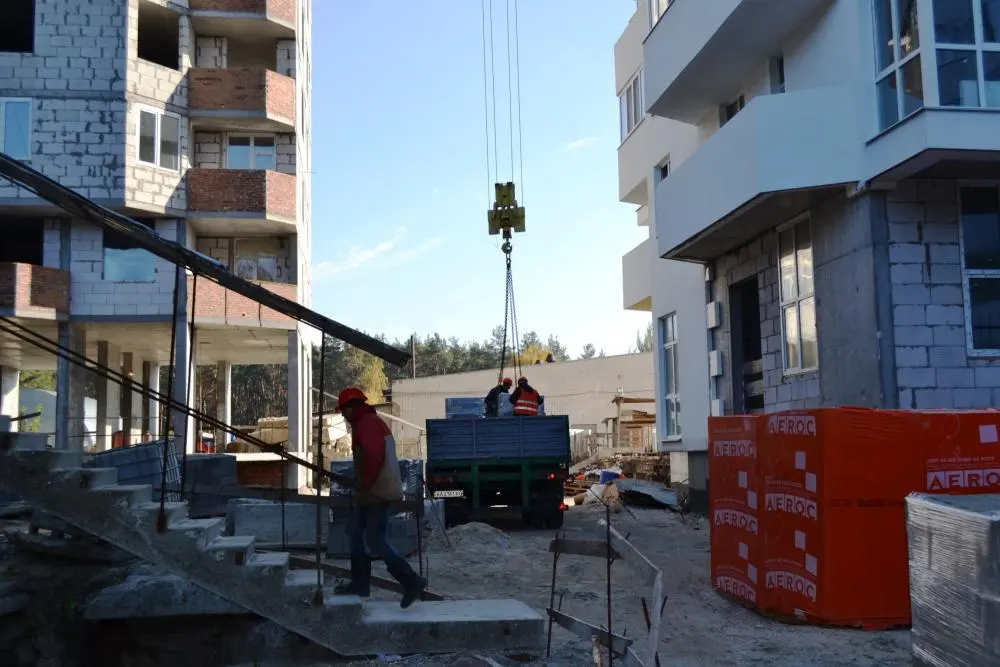

- Завезли окна для остекления.
5 секция:

- По 5 секции завершили перекрытие 1-го этажа, устанавливаем вертикали 2-го этажа.

NE
Nelli18551 повід. · з 2016
6 листопада 2017 р.

Ход строительства Жилого Комплекса

02.11.2017
6 секция:

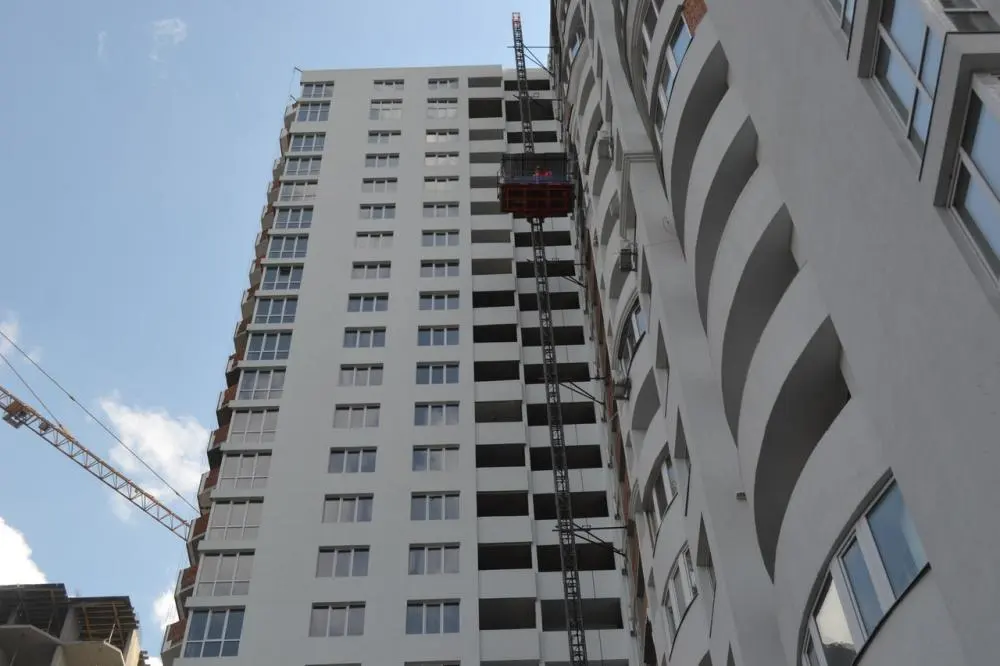

- начали остекление дома
- кладка внутренних и наружных перегородок 14 этажа
5 секция:
- По 5 секции ведутся монолитные работы над перекрытием 2-го этажа и установка вертикалей 3-го этажа.
