Ход строительства Жилого Комплекса

13.11.2017
6 секция:

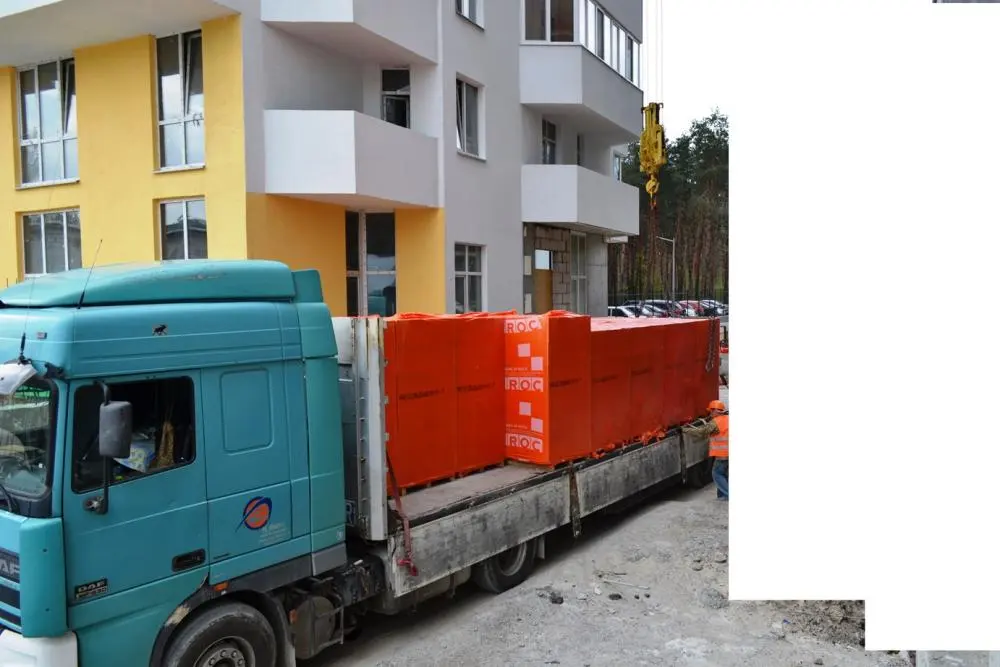

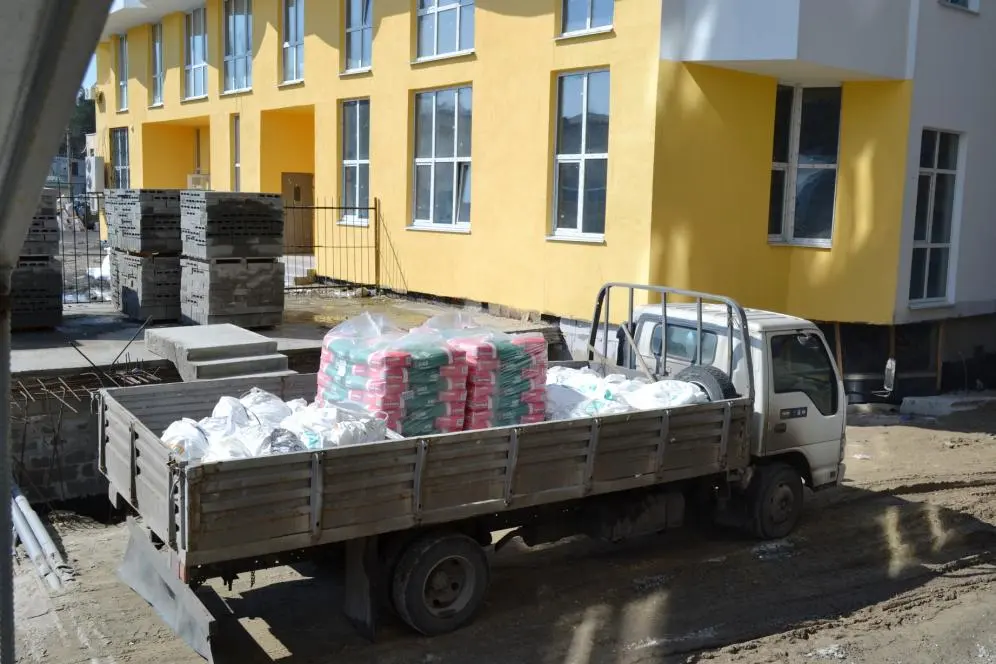

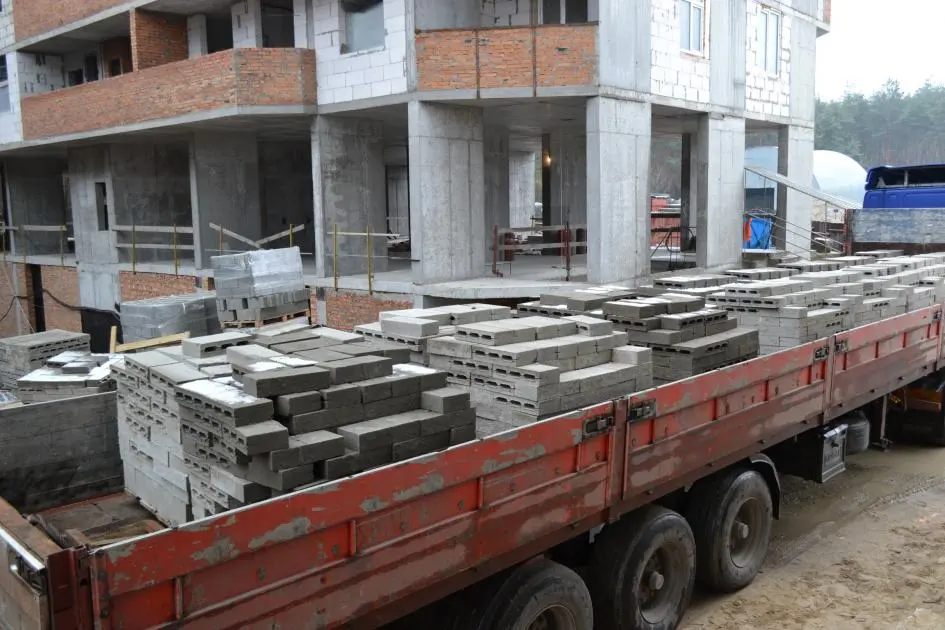

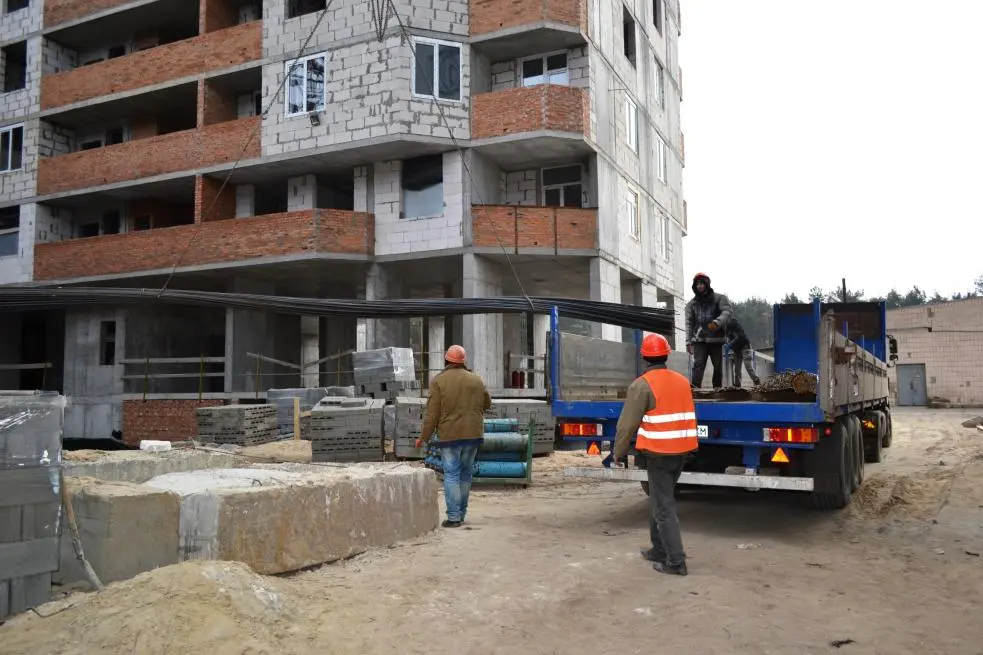

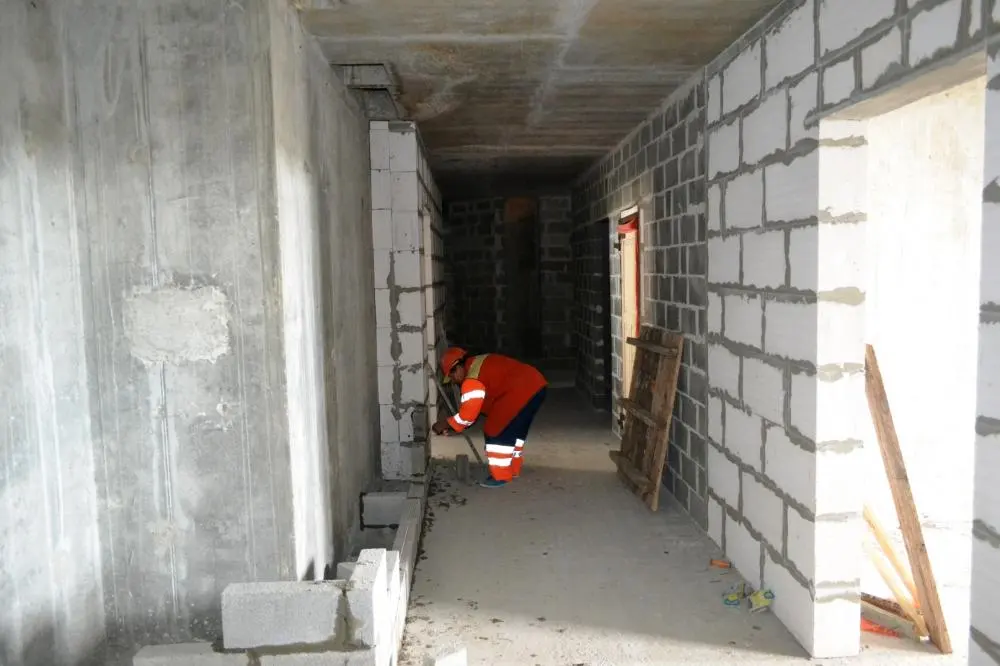

- доставка очередной партии газоблока

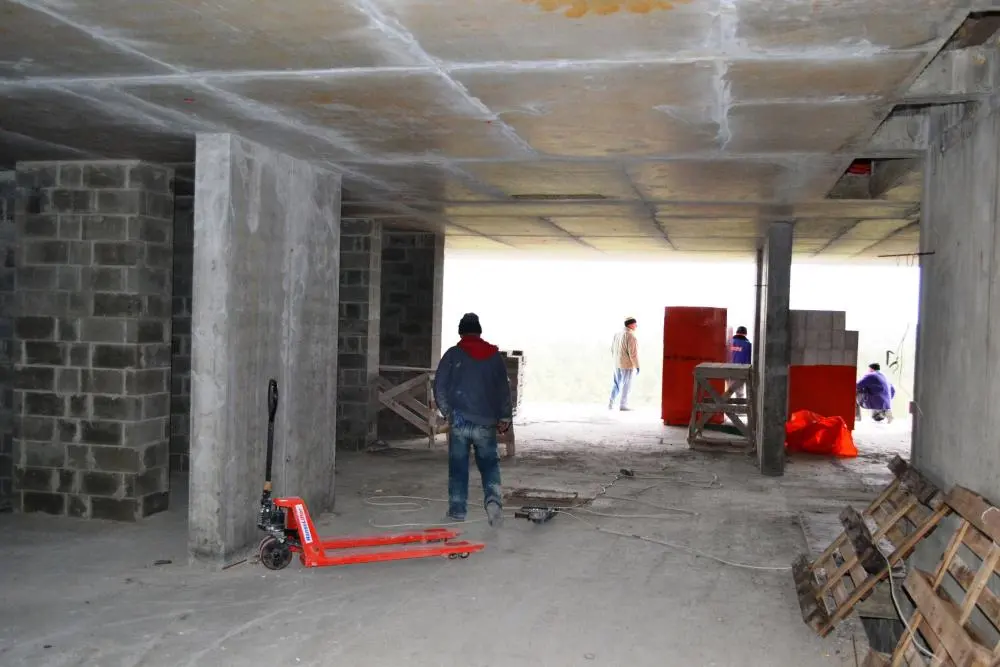

- кладка перегородок 17 этажа
5 секция:

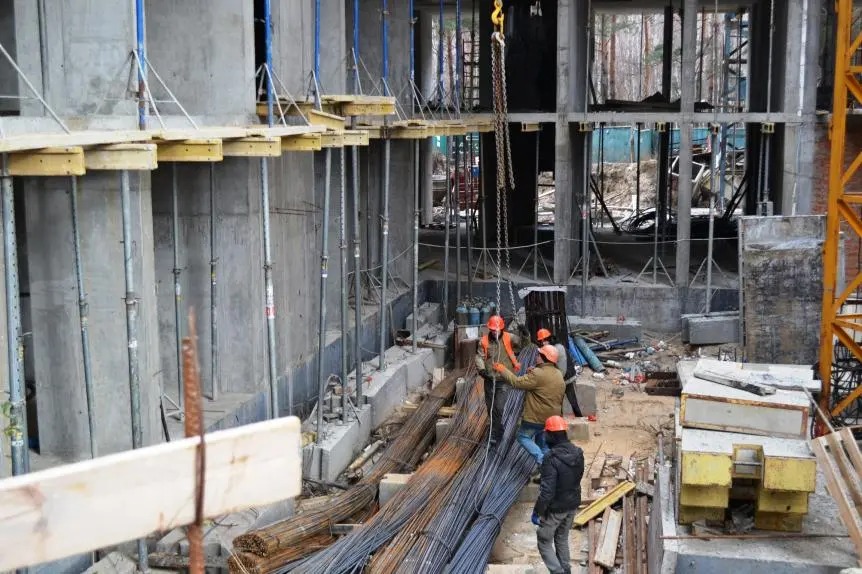

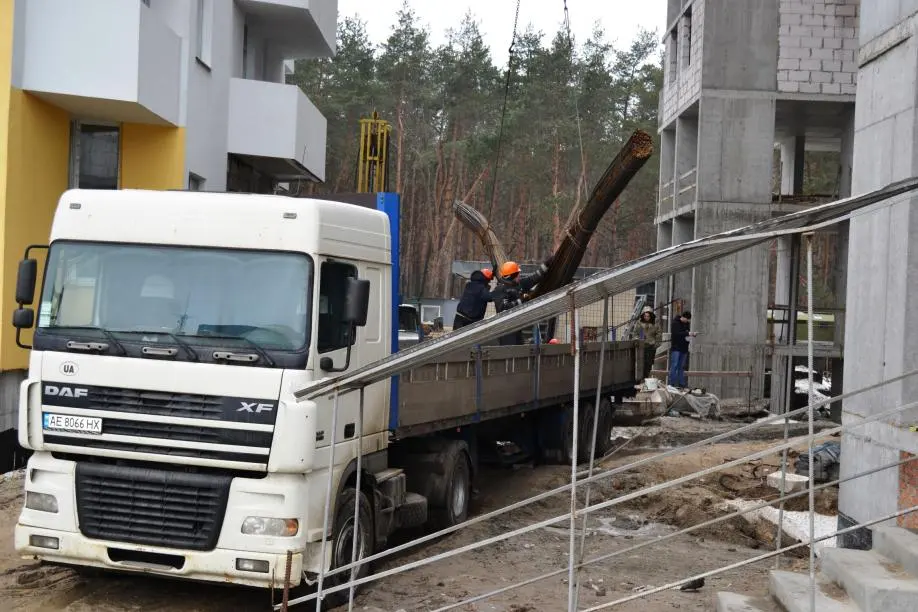

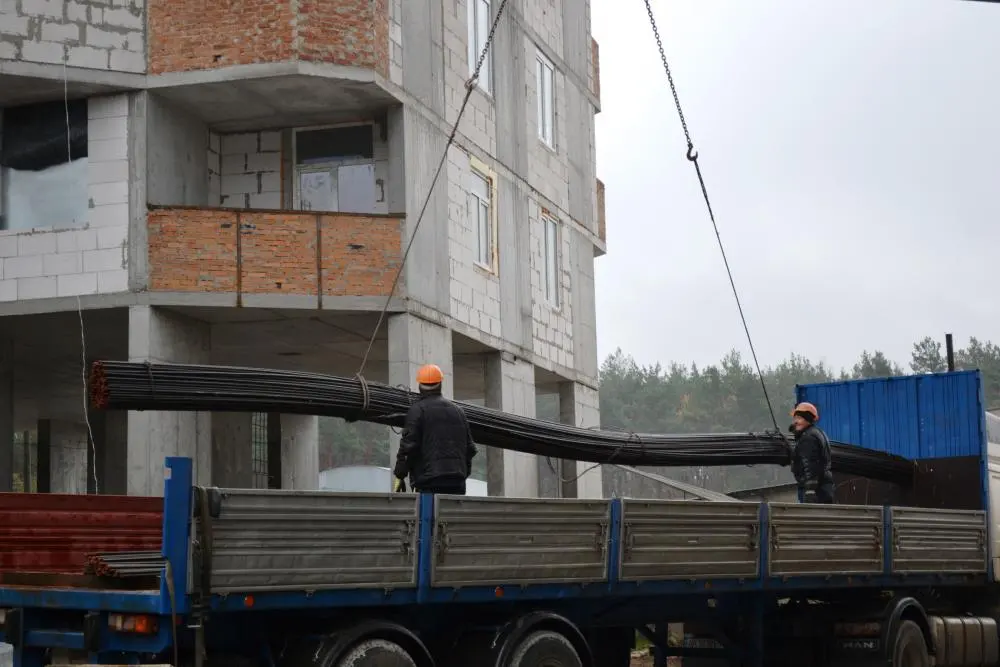

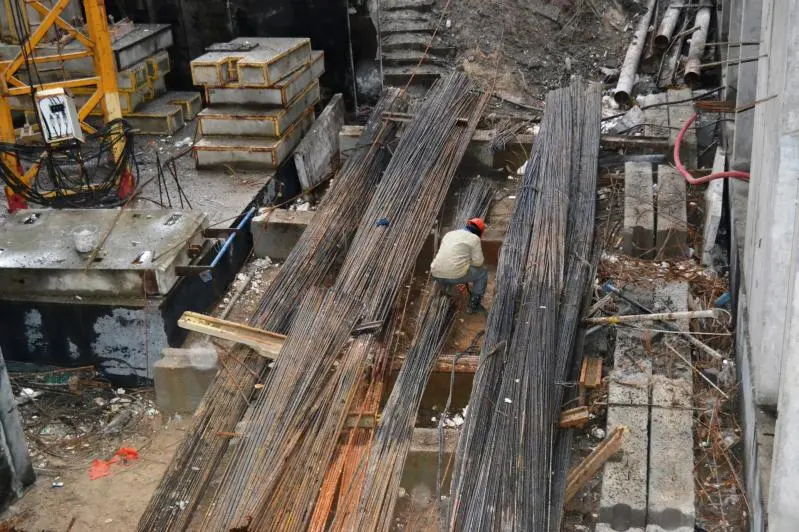

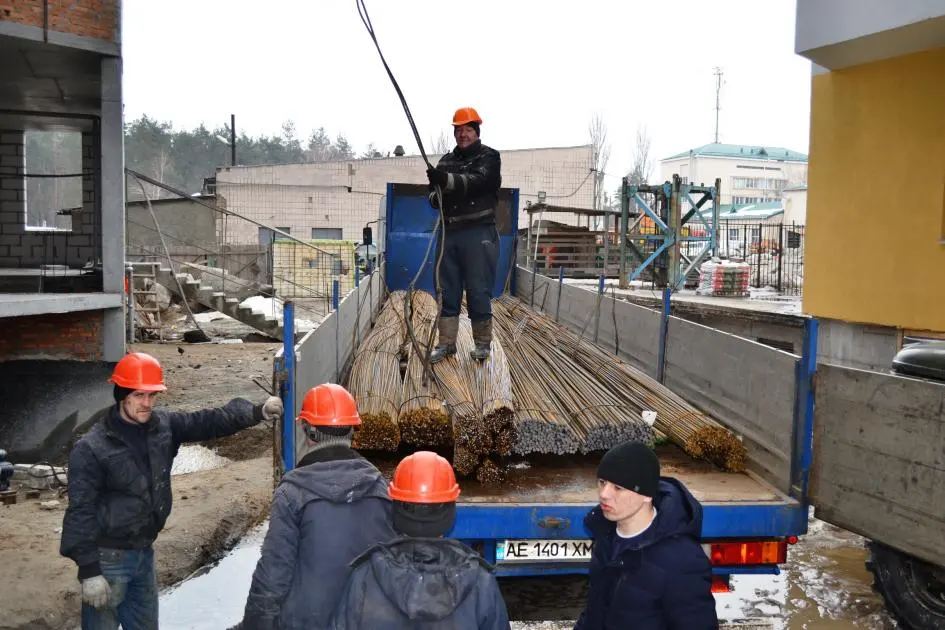

- Привезли арматуру для вязки очередного этажа

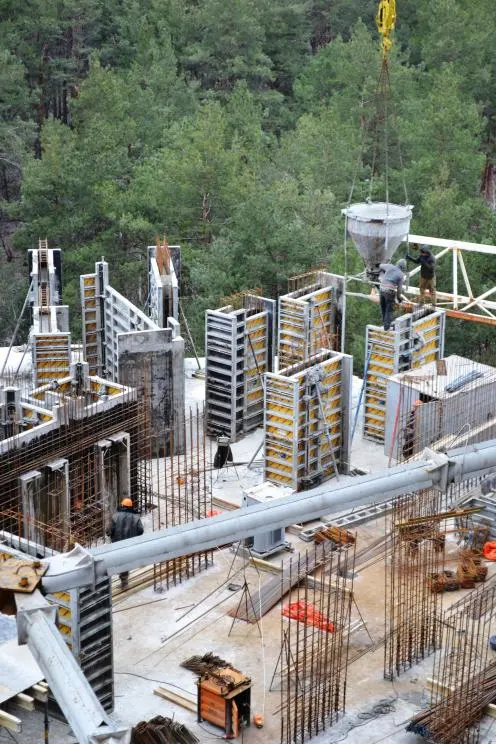

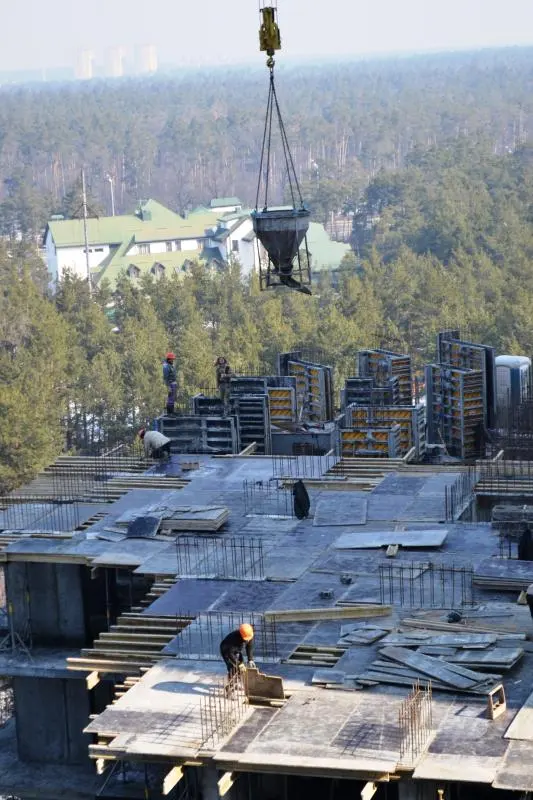

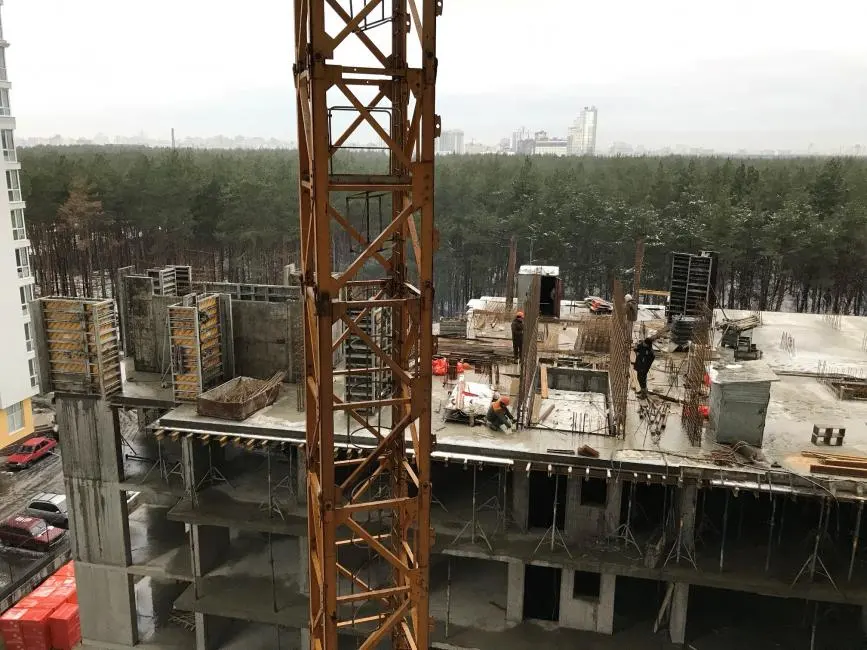

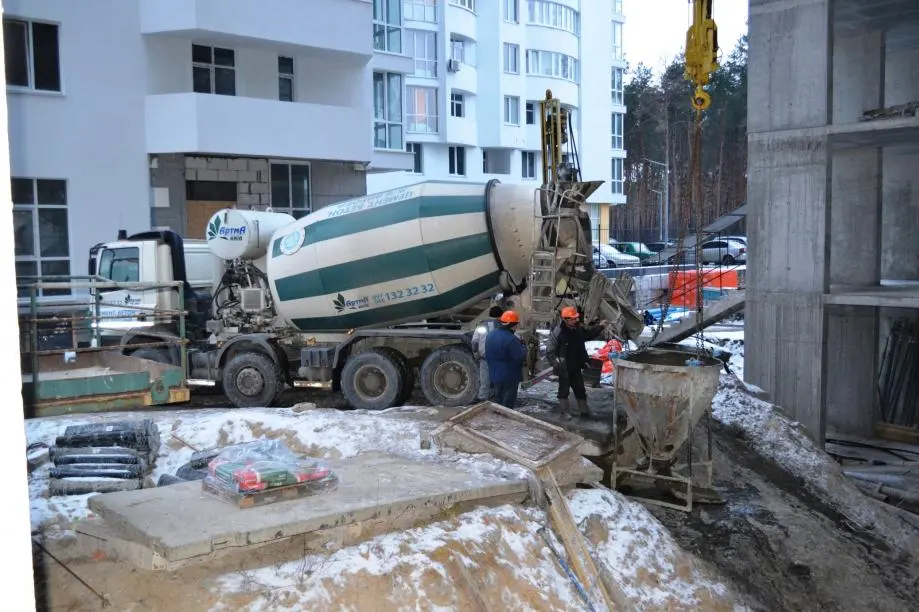

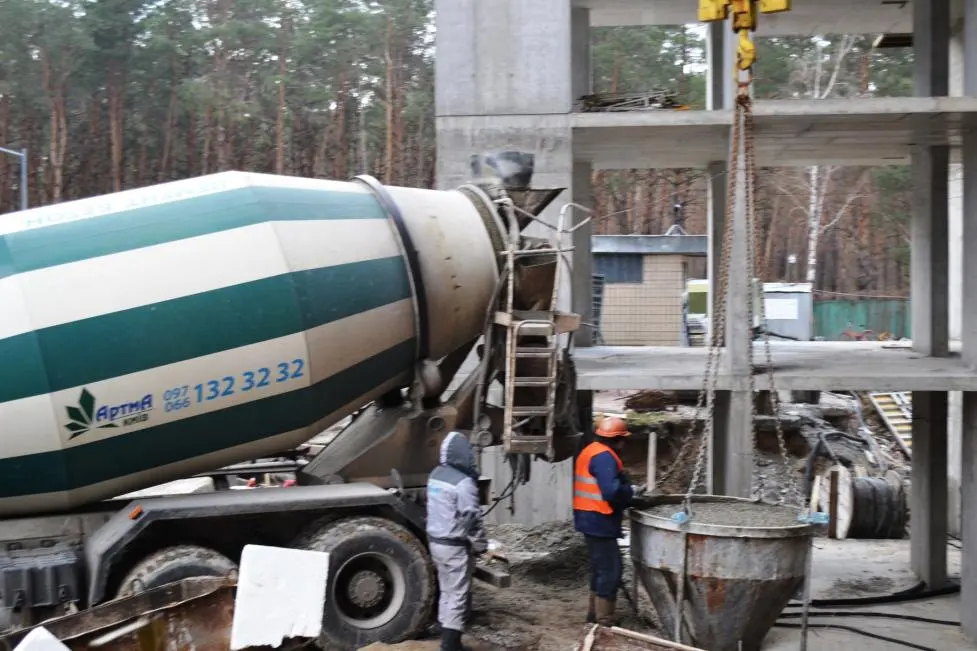

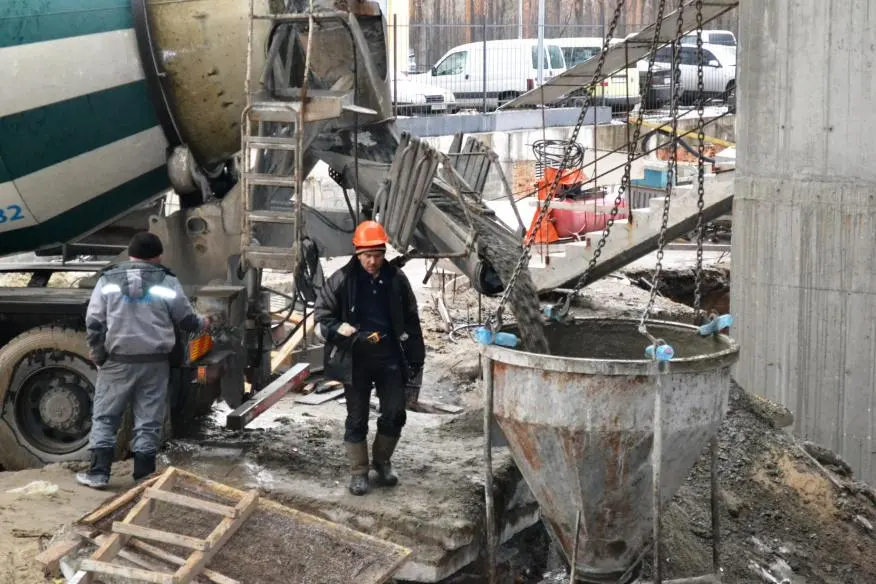

- По 5 секции ведутся монолитные работы над перекрытием 3-го этажа и установка вертикалей 4-го этажа.

NE
Nelli18551 повід. · з 2016
6 грудня 2017 р.

Ход строительства Жилого Комплекса

27.11.2017

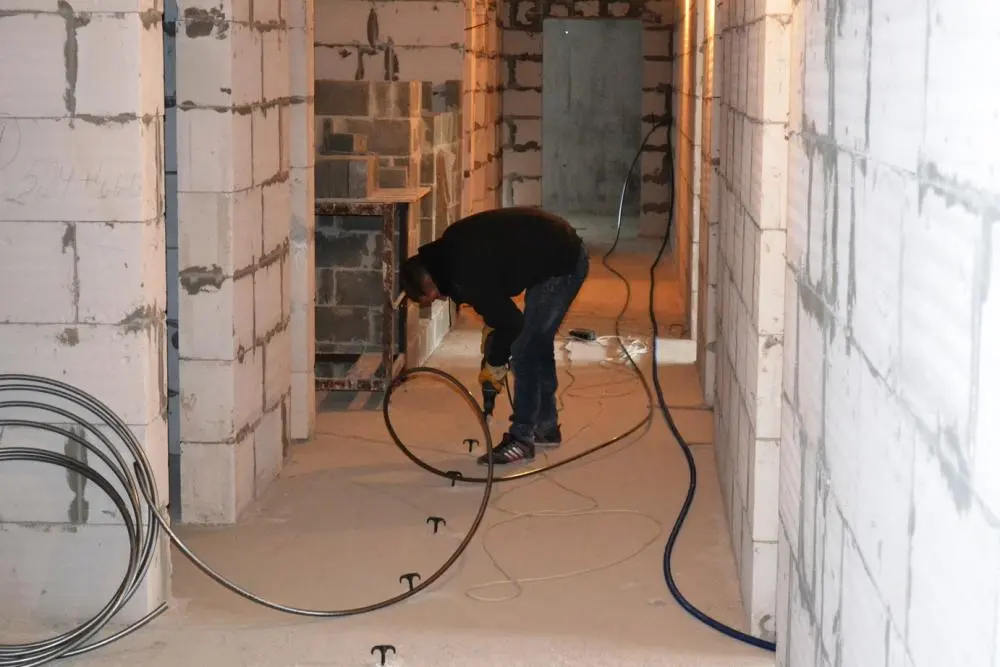

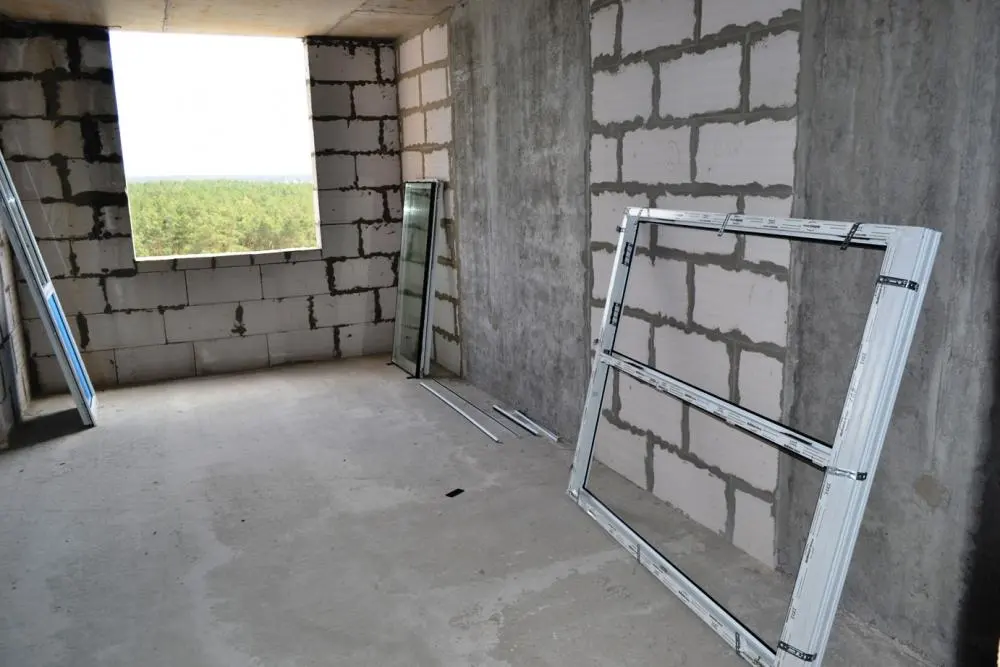

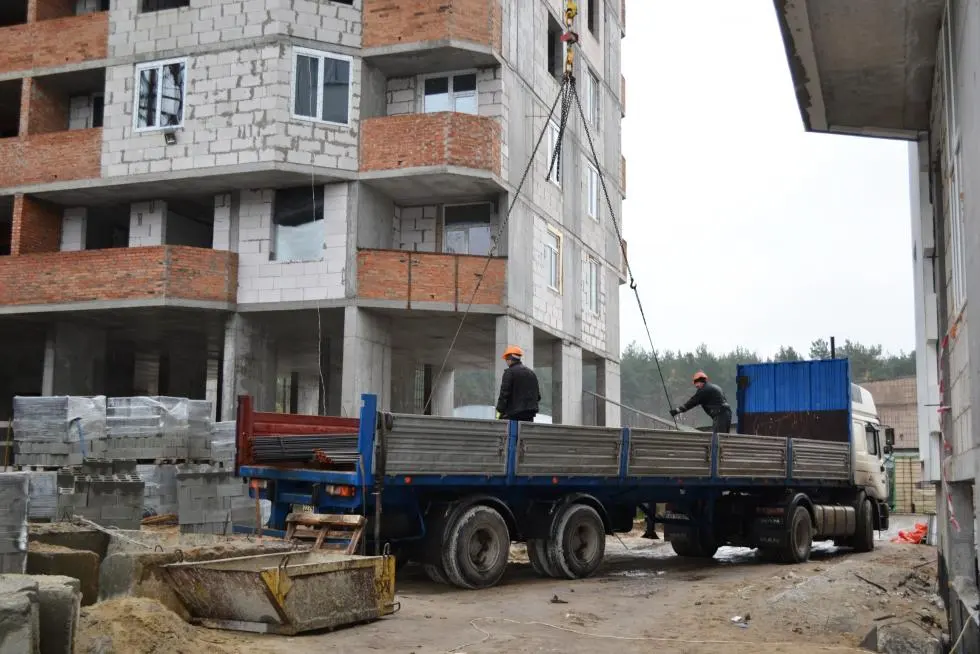

- доставка очередной партии газ блока для установки перегородок на 6 секции
- разгрузка арматуры для вязки перекрытия 4-го этажа в 5 секции

VI
vity1 повід. · з 2017
6 грудня 2017 р.

просьба

Nelli: 27.11.2017
- доставка очередной партии газ блока для установки перегородок на 6 секции
- разгрузка арматуры для вязки перекрытия 4-го этажа в 5 секции


можно фото 6й вовесь рост с двух сторон.шото снега не видно.

NE
Nelli18551 повід. · з 2016
14 грудня 2017 р.

Новости Жилого Комплекса

14.12.2017
Уважаемые посетители, поздравляем Вас с наступающими праздниками и хотим сообщить, что в праздничные дни наши отделы будут работать по особому графику:

  • График работы отдела продаж на Новогодние Праздники:
  • 31.12.17г - с 09:45 до 15:00;
  • 01.01.18г - Выходной;
  • 02; 03; 04; 05.01.18г - согласно рабочего графика;
  • 06.01.18г - с 09:45 до 15:00;
  • 07.01.18г – Выходной;
  • Все остальные дни согласно рабочего графика!

  • График работы Отдела по работе с инвесторами:
  • с 30.12.17 по 08.01.18г (включительно) – выходные.

NE
Nelli18551 повід. · з 2016
21 грудня 2017 р.

Ход строительства Жилого Комплекса

20.12.2017

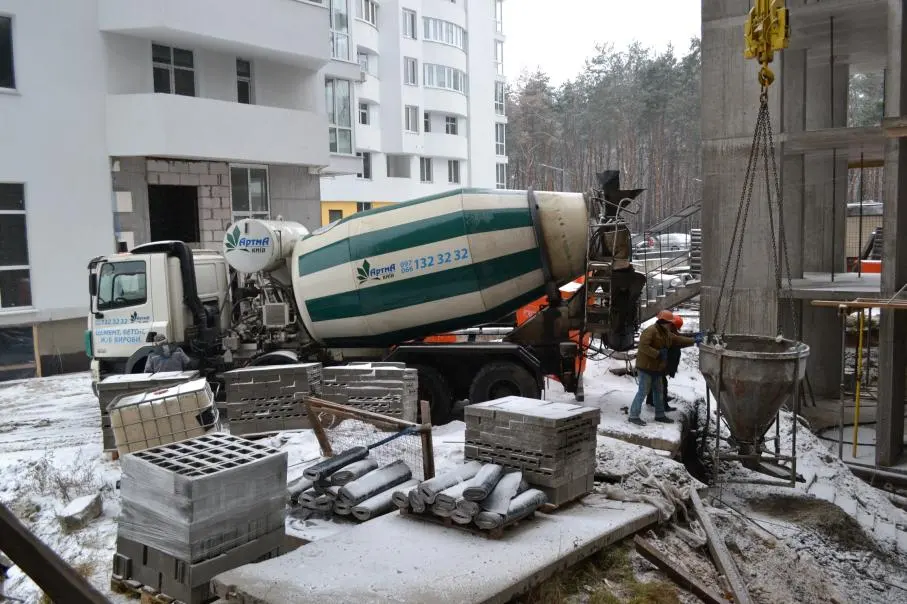

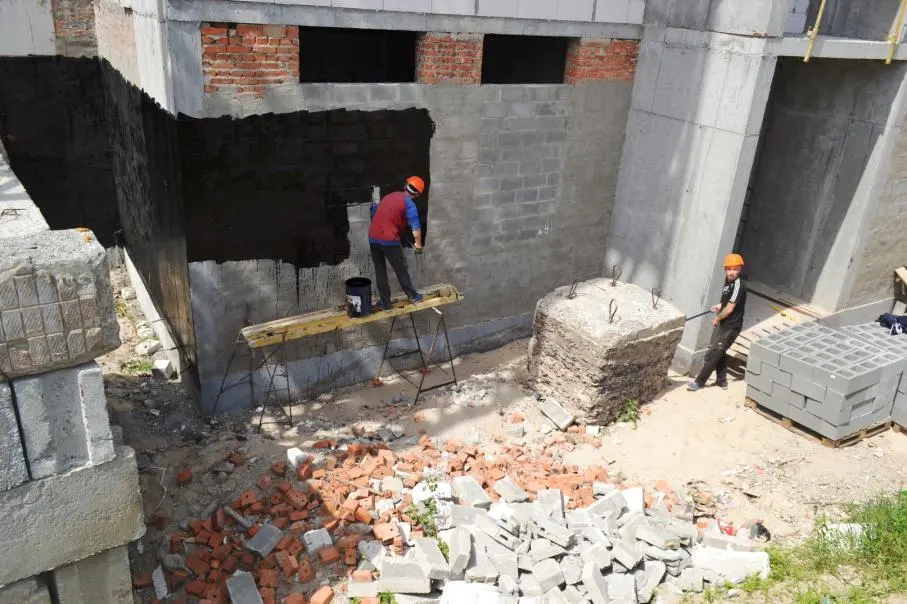

На 6-ю секцию закупили газо-блок, выполняем кладочные работы наружных стен – работаем над закрытием периметра дома, подготовка к фасадным работам.

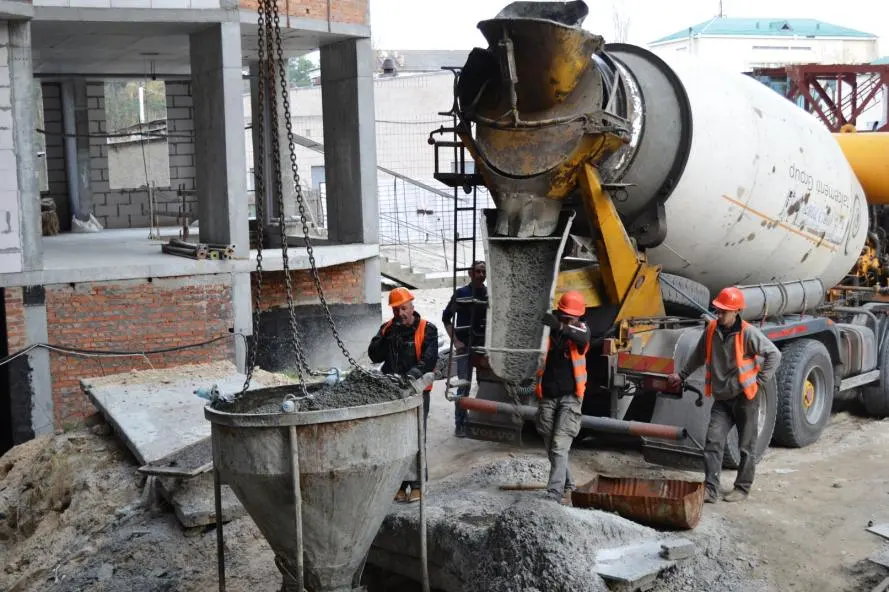

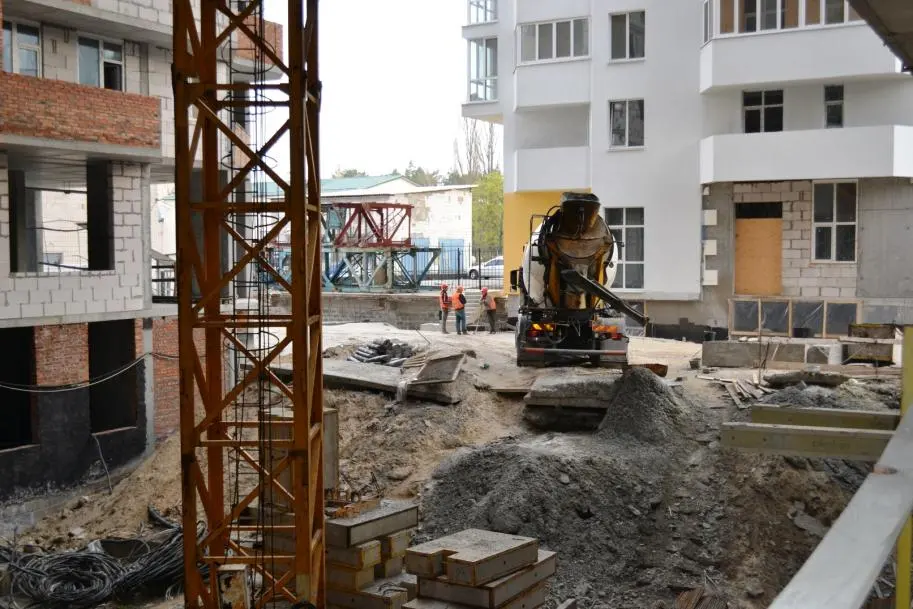

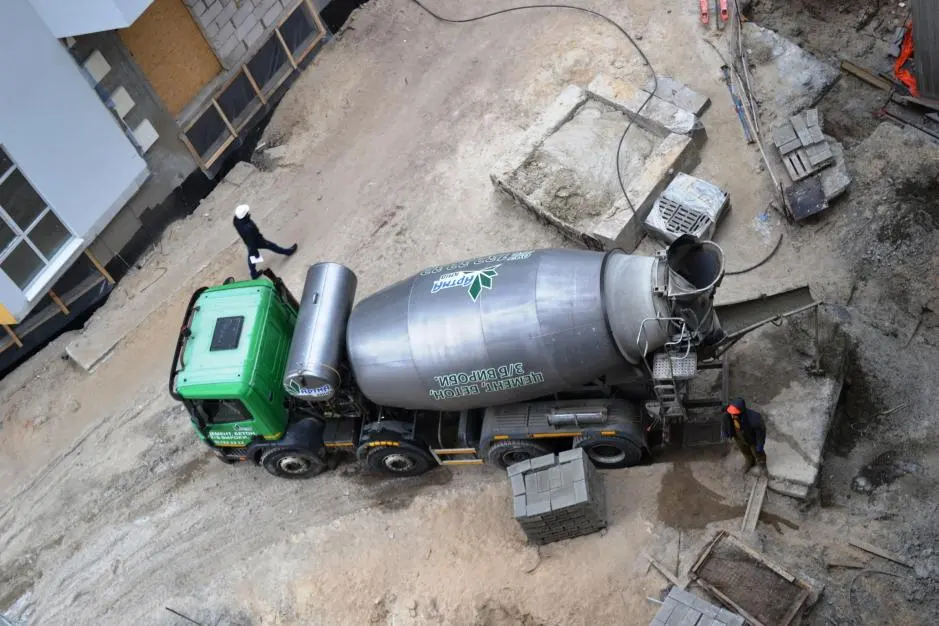

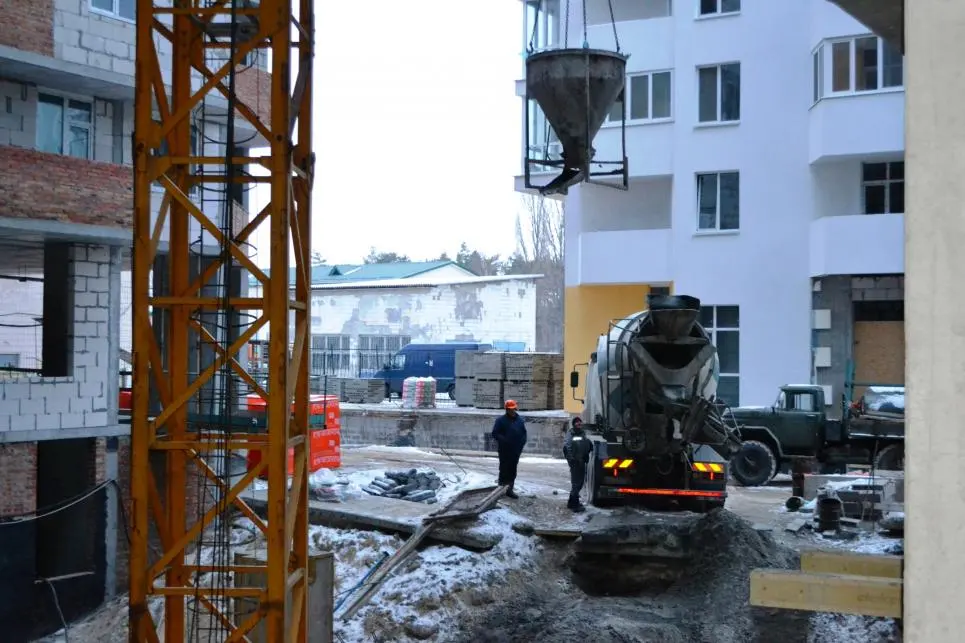

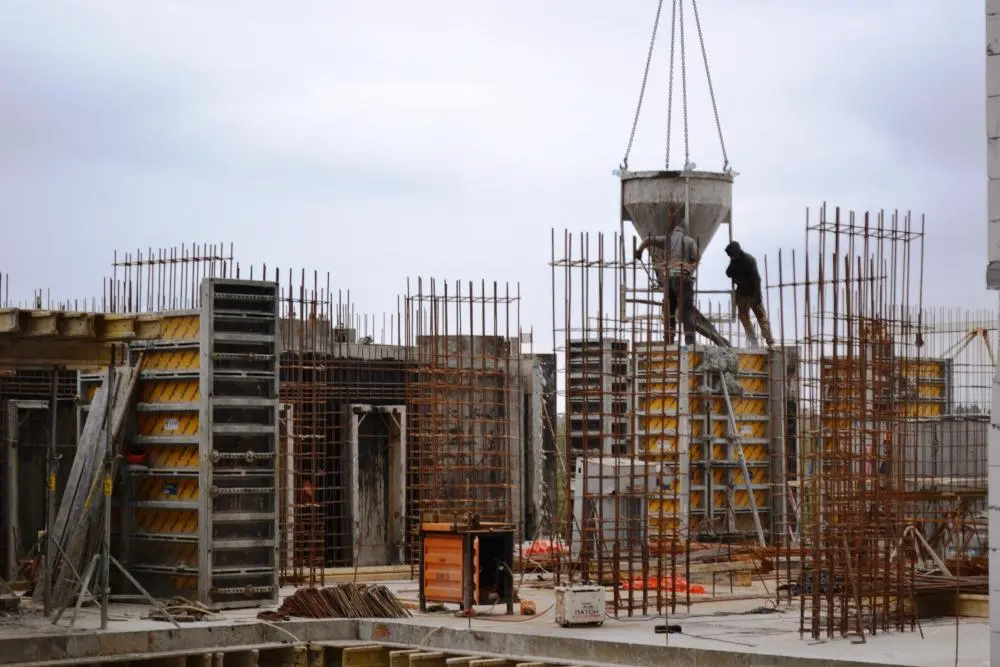

- По 5 секции монтируем и заливаем плиту перекрытия 5-го жилого этажа.

NE
Nelli18551 повід. · з 2016
17 січня 2018 р.

Ход строительства Жилого Комплекса

15.01.2018

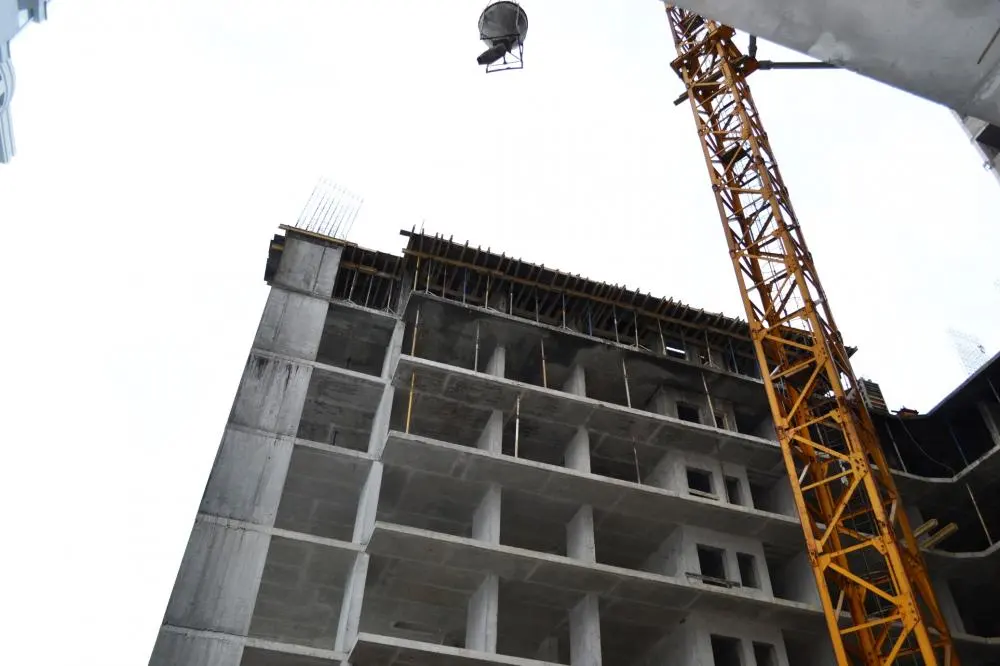

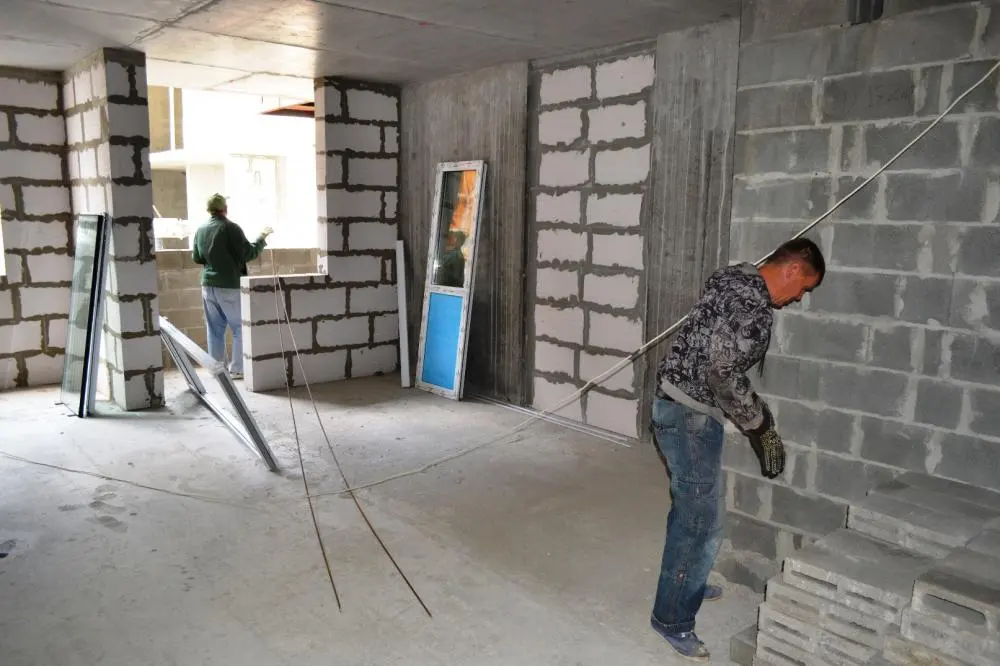

- На 6-й секции, выполняем кладочные работы наружных стен.
- По 5 секции заливаем плиту перекрытия 7-го жилого этажа.

NE
Nelli18551 повід. · з 2016
20 лютого 2018 р.

Ход строительства Жилого Комплекса

19.02.2018
- На 6-й секции:

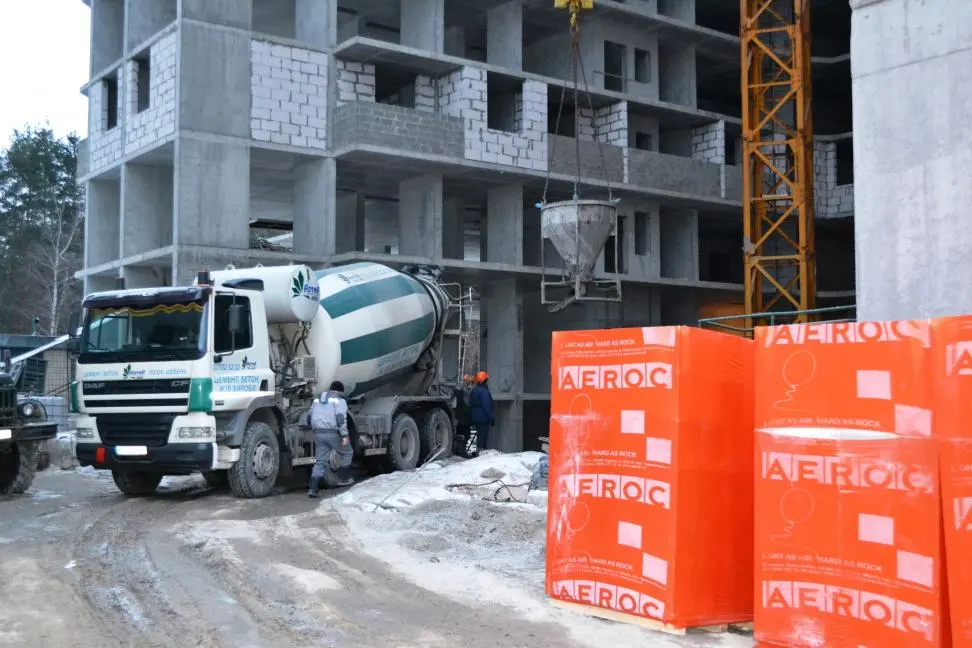

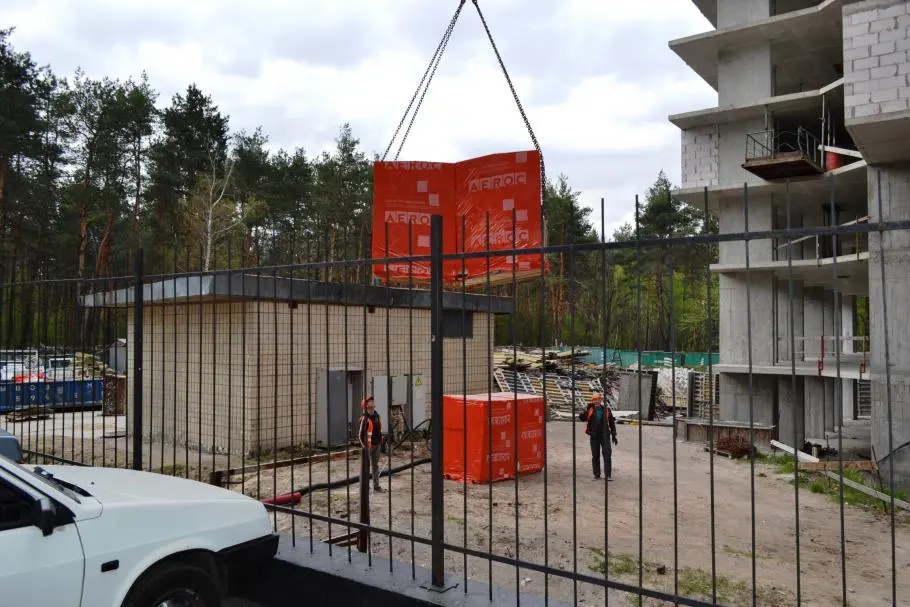

Закупили очередную партию газо-блока для строительства межквартирных перегородок

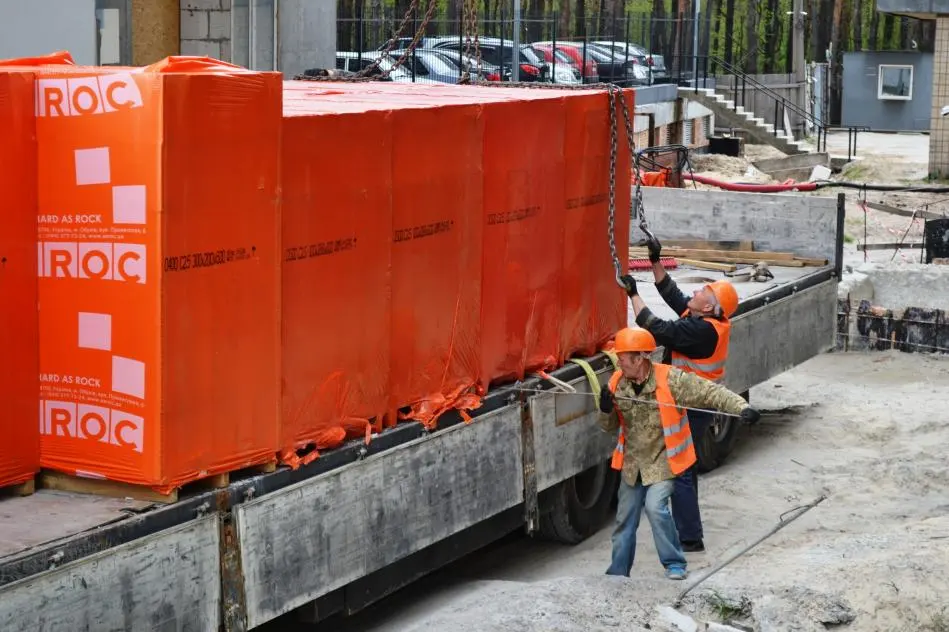

Частично закупили минеральную вату для утепления дома
Изготовляем и устанавливаем лестничные перила
Продолжаем выполнять кладочные работы межквартирных перегородок

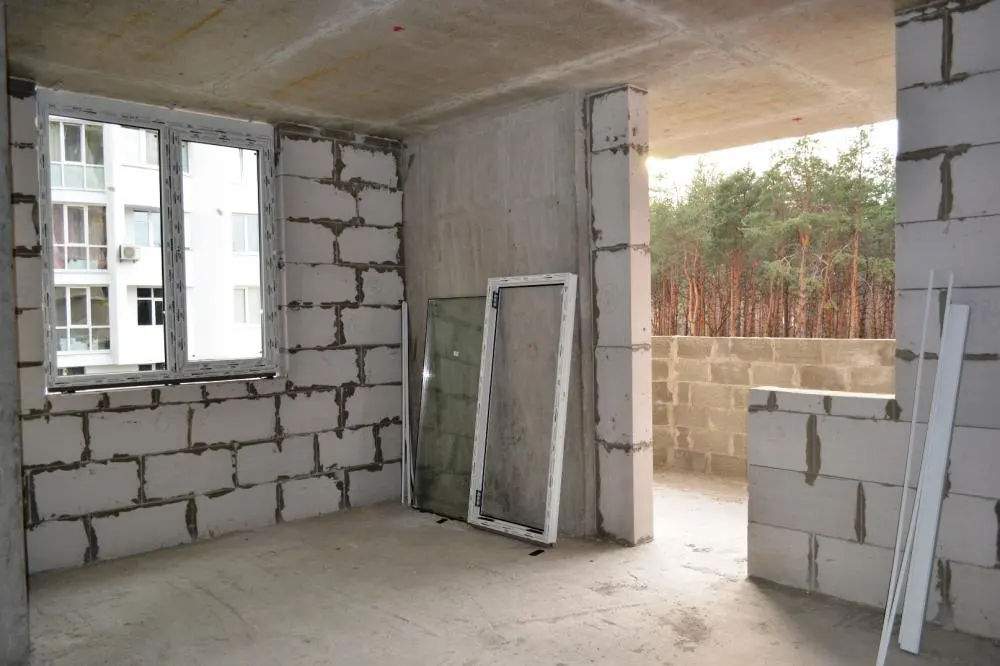

В доме продолжаем устанавливать окна.
- По 5 секции:
Заливаем плиту перекрытия 9-го жилого этажа и вертикали 10-го этажа.
Продолжаем кладочные работы наружных стен

NE
Nelli18551 повід. · з 2016
5 березня 2018 р.

Ход строительства Жилого Комплекса

27.02.2018
- На 6-й секции:
- Изготовляем и устанавливаем лестничные перила

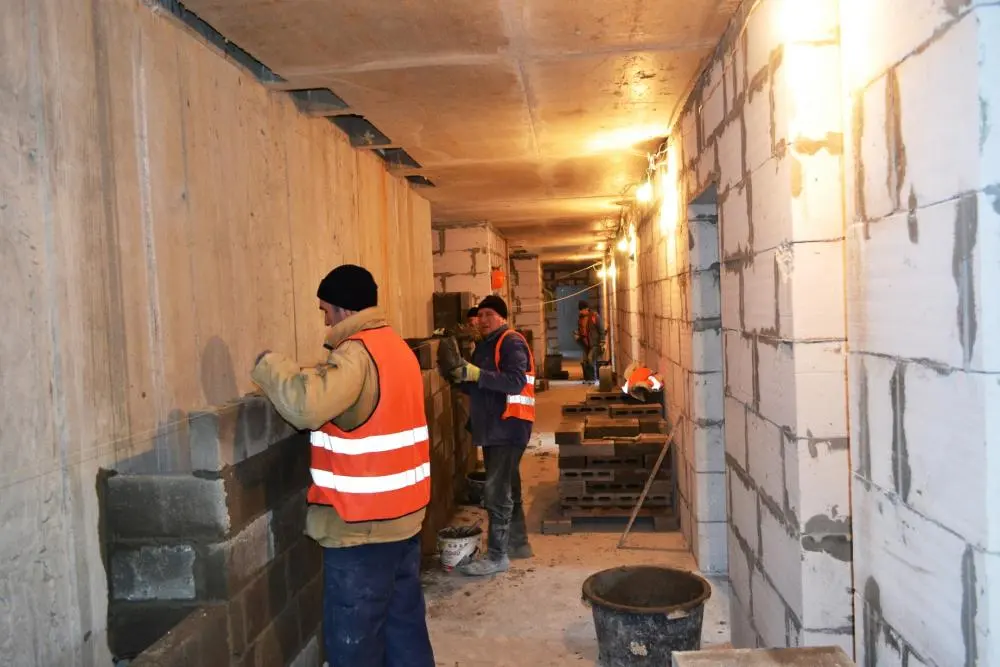

- Продолжаем выполнять кладочные работы межквартирных перегородок
- В доме продолжаем устанавливать окна.
- По 5 секции:
- Заливаем плиту перекрытия 10-го жилого этажа и вертикали 10-го этажа.
- Продолжаем кладочные работы наружных стен.

NE
Nelli18551 повід. · з 2016
19 березня 2018 р.

Ход строительства Жилого Комплекса

13.03.2018
- На 6-й секции:
1) Закупили окна на 5 этаж и производим установку.
2) Выполняем кладочные работы межквартирных перегородок верхних этажей.
3) Установка вентиляционных каналов на верхних этажах.
4) На техническом этаже проводятся кладочные работы парапета, вентиляционных каналов и машинных отделений.
- По 5 секции:

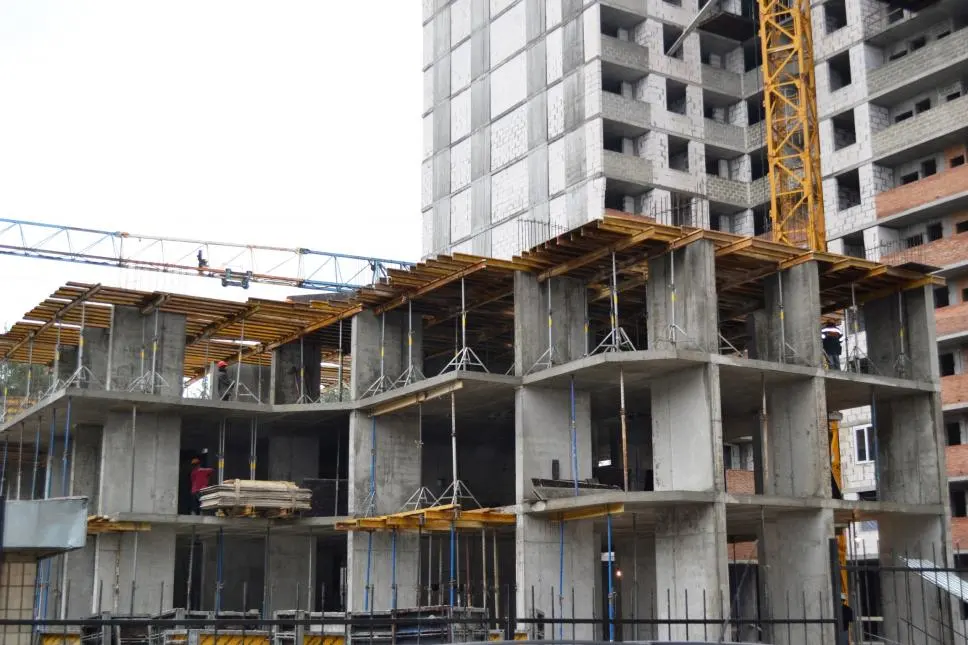

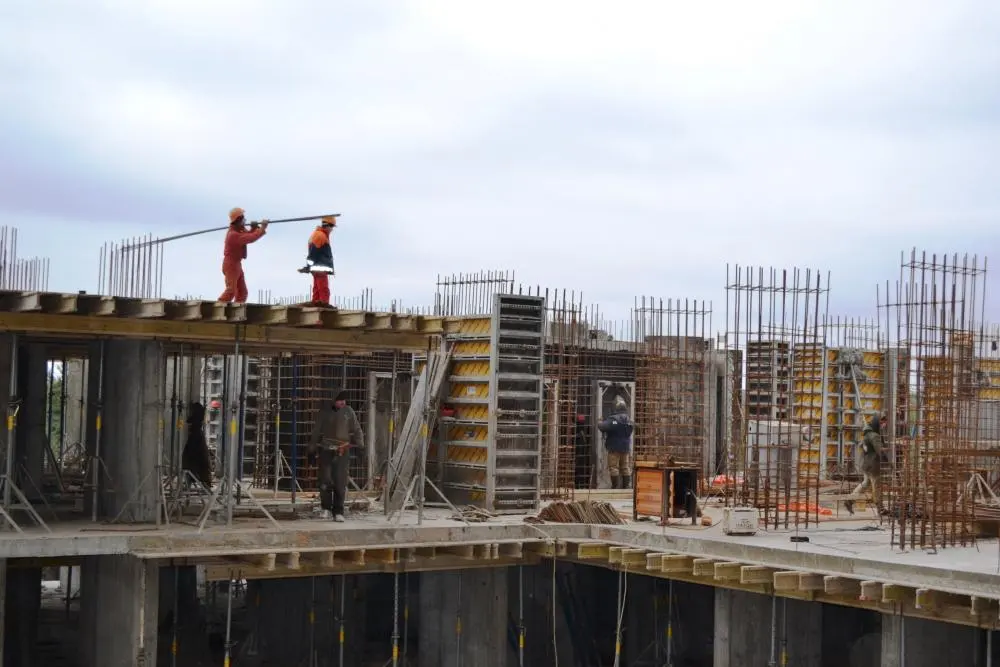

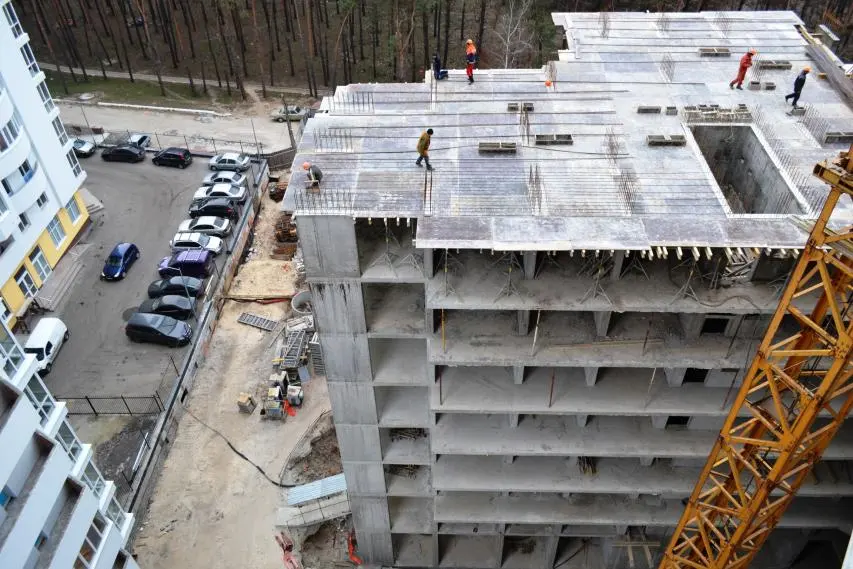

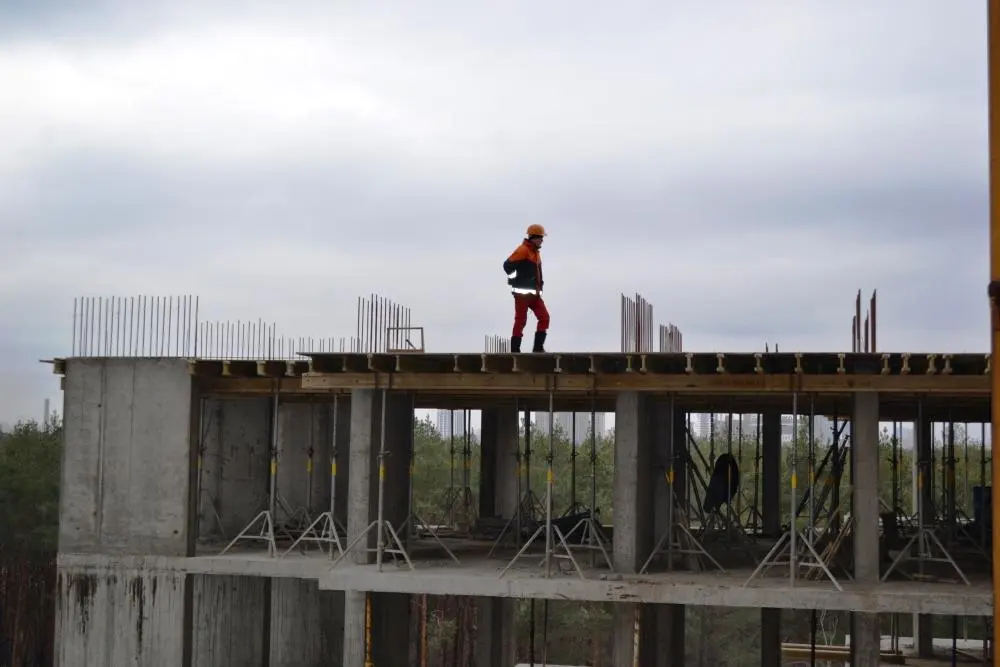

1) Армирование плиты перекрытия 10-го этажа.

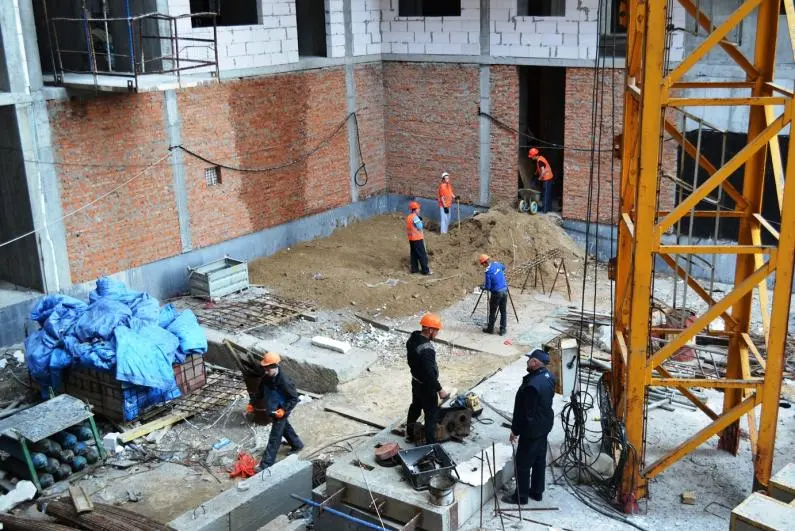

2) Кладочные работы межкомнатных стен 3-го этажа.

NE
Nelli18551 повід. · з 2016
26 березня 2018 р.

Ход строительства Жилого Комплекса

26.03.2018
На 6-й секции:
- выполняются работы по остеклению фасада на 6 этаже. Закупили окна на 7 этаж
- продолжаются кладочные работы межквартирных перегородок верхних этажей
- продолжаются работы по установке вентиляционных каналов на верхних этажах.
На 5 –й секции:
- залита плита 10 этажа
- выполняются работы по устройству вертикальных элементов 11 этажа
- продолжаются работы по кладке межкомнатных стен 3-го этажа.

NE
Nelli18551 повід. · з 2016
11 квітня 2018 р.

Ход строительства Жилого Комплекса

02.04.2018
На 6-й секции:
- выполняются работы по остеклению фасада на 7 этаже.
- продолжаются кладочные работы межквартирных перегородок верхних этажей.
- продолжаются работы по установке вентиляционных каналов на верхних этажах.
На 5–й секции:
- залита третья часть плиты перекрытия 11 этажа
- выполнены работы по устройству вертикальных элементов 11 этажа.
- продолжаются работы по кладке межкомнатных стен.

NE
Nelli18551 повід. · з 2016
11 квітня 2018 р.

Ход строительства Жилого Комплекса

10.04.2018
На 6-й секции:
- Продолжаются работы по остеклению фасада 6 секции
- продолжаются кладочные работы межквартирных перегородок верхних этажей.
- начаты работы по благоустройству 6 секции, обратная засыпка, монтаж входных групп
На 5 –й секции:
- монтаж вертикальных элементов 12 этажа
- набор палубы плиты перекрытия 12 этажа
- окончание кладочных работ по 3 этажу.

NE
Nelli18551 повід. · з 2016
19 квітня 2018 р.

Ход строительства Жилого Комплекса

16.04.2018
На 6-й секции:
- Продолжаются работы по остеклению фасада 6 секции
- продолжаются кладочные работы межквартирных перегородок верхних этажей
- начаты работы по благоустройству 6 секции
На 5-й секции:
- Выполнен монтаж вертикальных элементов 12 этажа
- устройство плиты перекрытия 12 этажа
- окончание кладочных работ по 3 этажу
- начало работ по вертикальных элементах 13 этажа

NE
Nelli18551 повід. · з 2016
25 квітня 2018 р.

Ход строительства Жилого Комплекса

24.04.2018
6 секция:

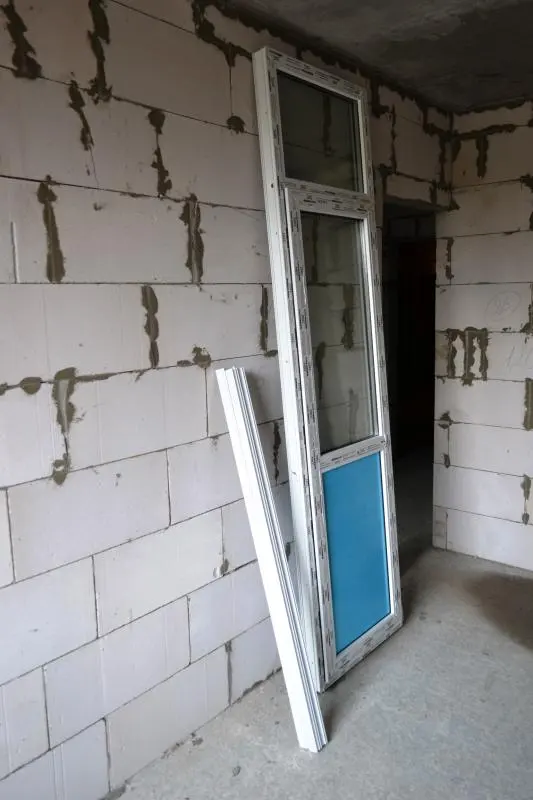

- Остекление выполнено до 7 этажа включительно, завезли окна на 8 этаж.
- Продолжаются кладочные работы межквартирных перегородок верхних
этажей.
- Начаты работы по разводке коммуникаций.
- Продолжаются работы по благоустройству возле 6 секции.
5 секция:
- Выполнен монтаж вертикальных элементов 13 этажа.
- Выполнено остекление 3 этажа.
- Окончание кладочных работ по 3 этажу.

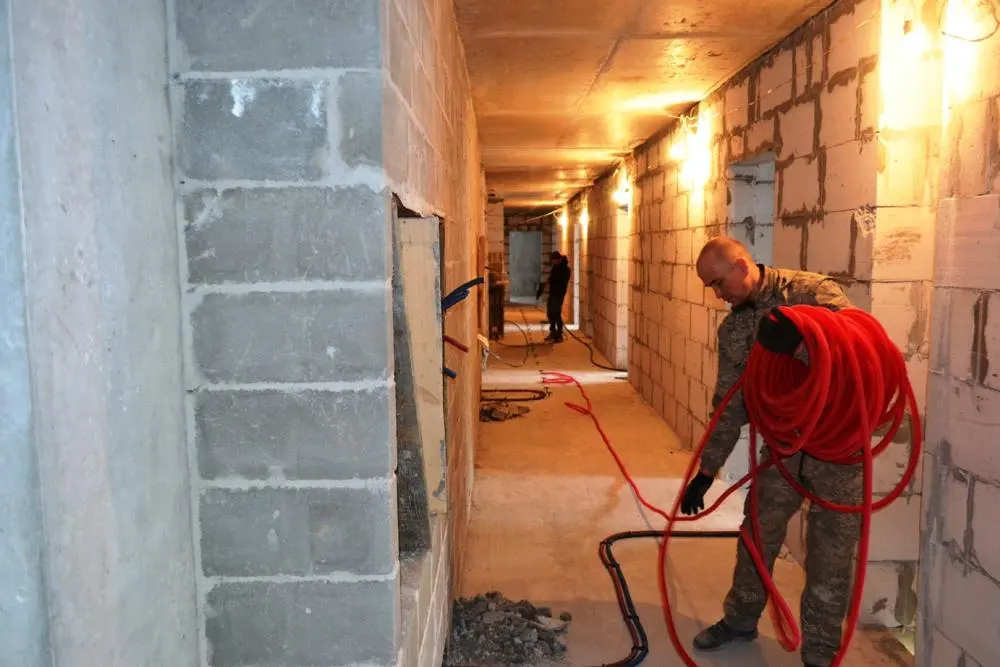

- Выполнена разводка по отоплению и воде на 3 этаже.

NE
Nelli18551 повід. · з 2016
11 травня 2018 р.

Ход строительства Жилого Комплекса

30.04.2018
6 секция:

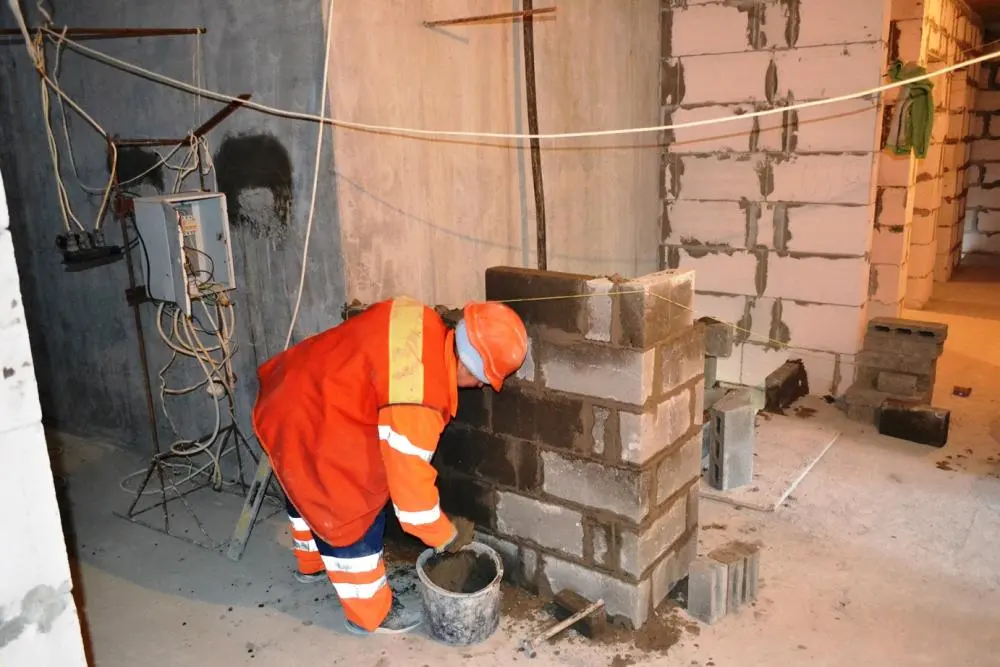

1- Выполняем кладочные работы на верхних этажах ( внутренние перестенки);
2- Заканчиваем подготовительные работы перед устройством кровли 6 секции;
3- Занимаемся благоустройством возле дома;
4- Продолжается установка окон ( завезена новая партия).

NE
Nelli18551 повід. · з 2016
11 травня 2018 р.

Ход строительства Жилого Комплекса

08.05.2018
6 секция:
1- Продолжаются кладочные работы на верхних этажах;
2 - Выполняются работы по благоустройству возле дома;
4- Продолжается установка окон ( завезена новая партия).
5 секция:
1- Выполнены работы по вертикалу 13 этажа
2- Выполнены кладочные работы внутренних перестенок на 3 этаже;
3- Установили окна, завели все коммуникации на 3 этаж;

NE
Nelli18551 повід. · з 2016
23 травня 2018 р.

Ход строительства Жилого Комплекса

14.05.2018
4 секция:

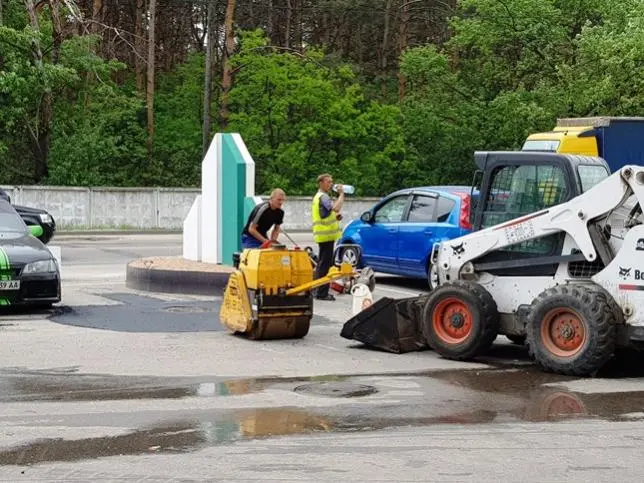

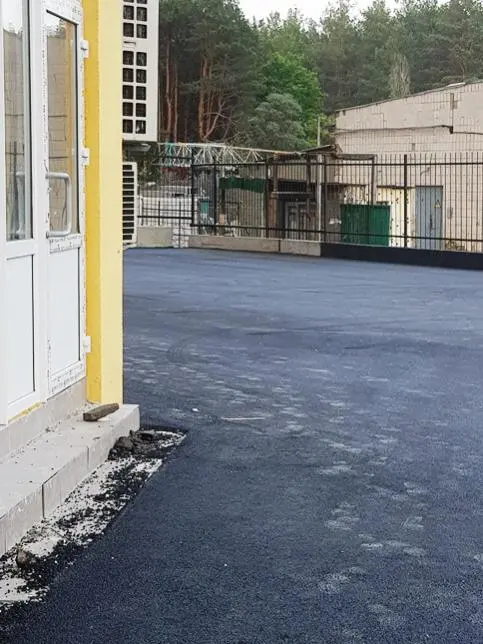

-завершено благоустройство, асфальтирование возле центрально входа в парадное.
6 секция:
- Продолжаются кладочные работы внутренних стен на верхних этажах;
- Выполняются работы по благоустройству возле дома;

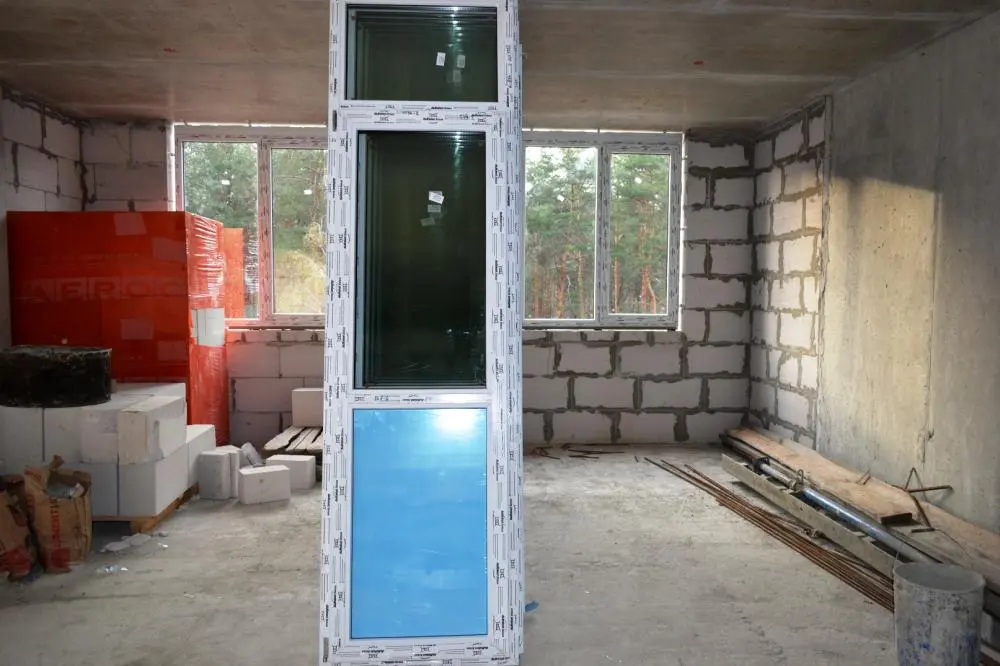

- Продолжается установка окон ( 8 и 9 этаж застеклён, завезли новую партию)
5 секция:
- Выполнены работы по устройству плиты перекрытия 13 этажа
- Выполнены 100% кладочные работы внутренних перестенок на 3 этаже;

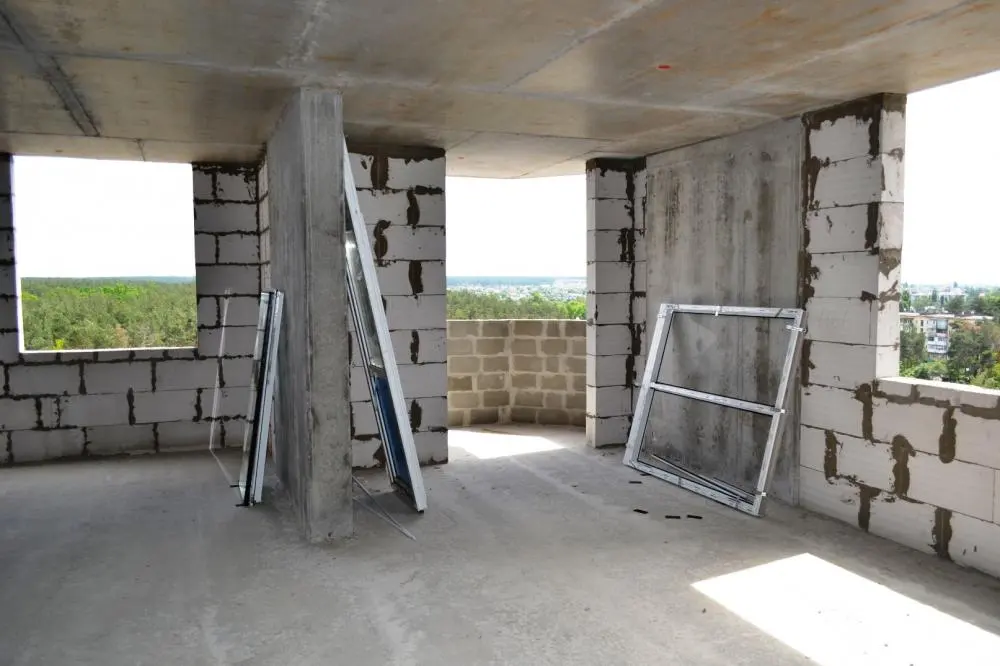

- Установили окна, завели все коммуникации на 3 этаж;

NE
Nelli18551 повід. · з 2016
23 травня 2018 р.

Ход строительства Жилого Комплекса

21.05.2018
6 секция:
1- Продолжаются кладочные работы внутренних стен на верхних этажах;
2 - Выполняются работы по благоустройству возле дома;
4- Продолжается установка окон ( 9 и 10 этаж застеклён, завезли новую партию).
5 секция:
1- Выполнены работы по перекрытию 13 этажа
2- Выполняются работы по армированию вертикальных колон 14 этажа
3- Установили окна, завели все коммуникации на 3 этаж;

NE
Nelli18551 повід. · з 2016
8 червня 2018 р.

Ход строительства Жилого Комплекса

30.05.2018
6 секция:
1- Продолжаются кладочные работы внутренних стен на верхних этажах;
2- Продолжаются работы по благоустройству возле дома;
3- Выполняются работы по установке перил на лестничных маршах всех этажей
4- Продолжается установка окон ( 10 и 11 этаж застеклён, завезли новую партию).
5 секция:
1- 2- Продолжаются работы по армированию вертикальных колон 14 этажа
3- Установили окна, завели все коммуникации на 3 этаж;

NE
Nelli18551 повід. · з 2016
8 червня 2018 р.

Ход строительства Жилого Комплекса

04.06.2018
6 секция:
- Продолжаются работы кладок внутренних стен;
- Продолжаются работы по благоустройству возле дома;
- Продолжаются работы по установке перил на лестничных маршах всех этажей
- Продолжается установка окон, ждем следующую партию.
- Выполняются работы по устройству парапета.
5 секция:
- Продолжаются работы по армированию вертикальных колонн 14 этажа

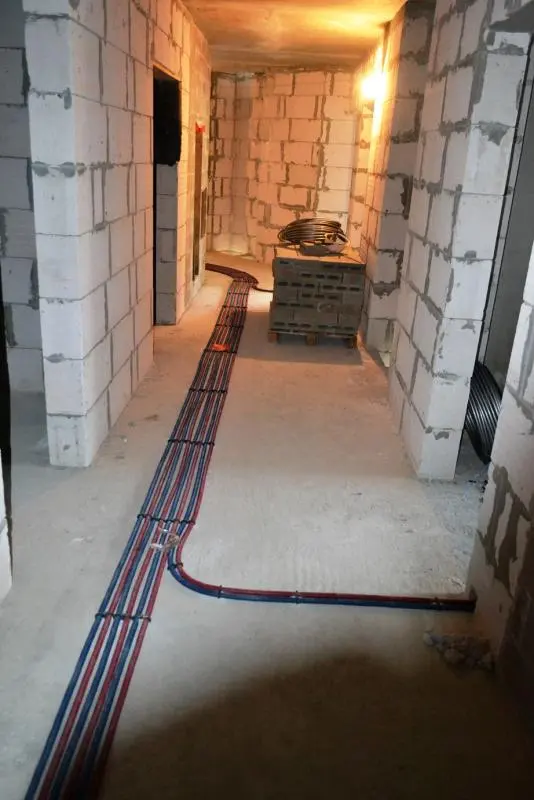

- Установили окна, завели все коммуникации на 3 этаж;
- устанавливаются лестничные марши (внутренняя - выполнено до 11 этажа и "холодный переход" к 8 этажа)
