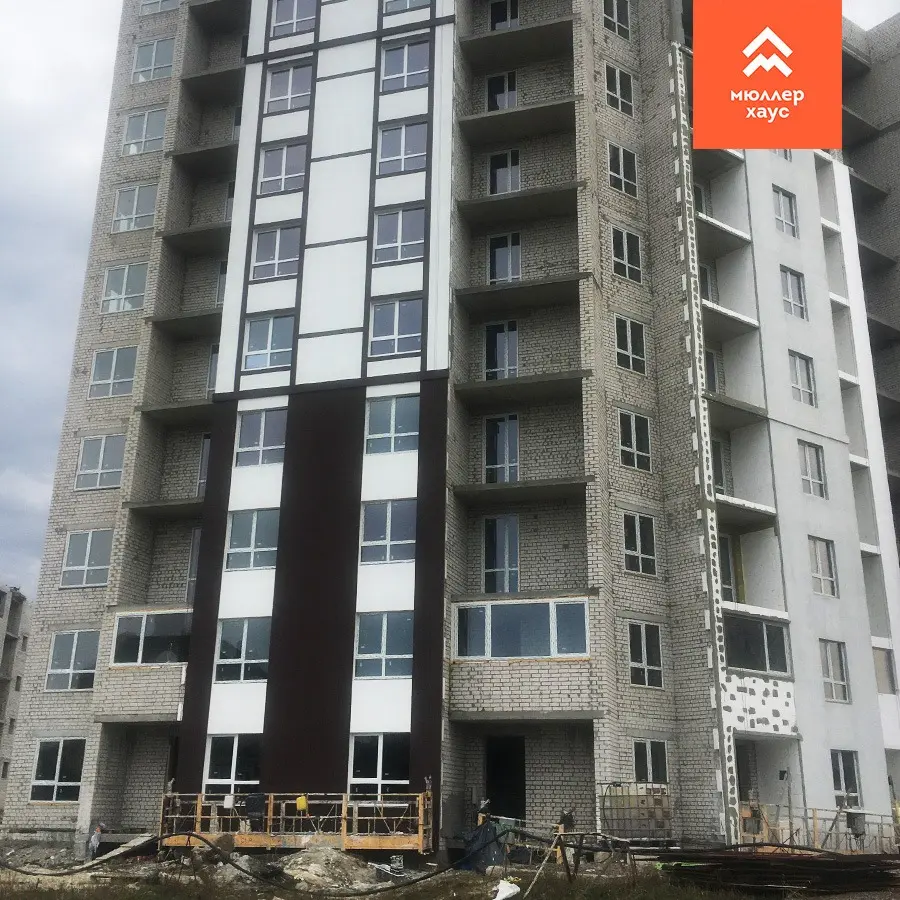

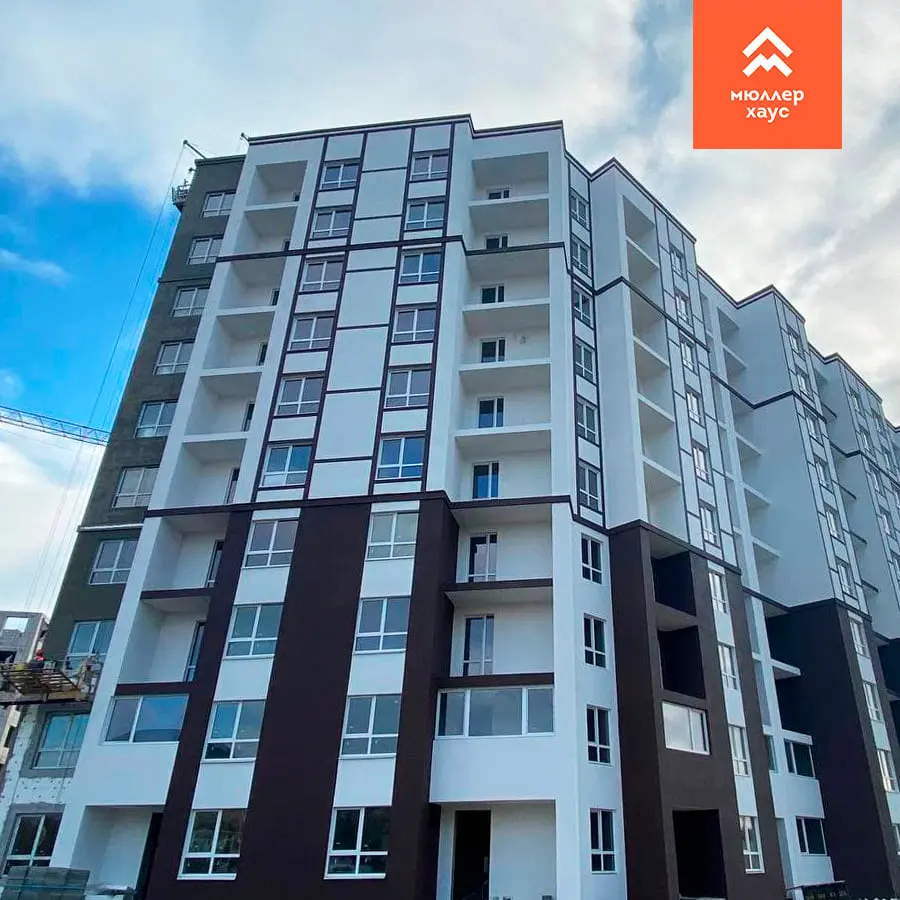

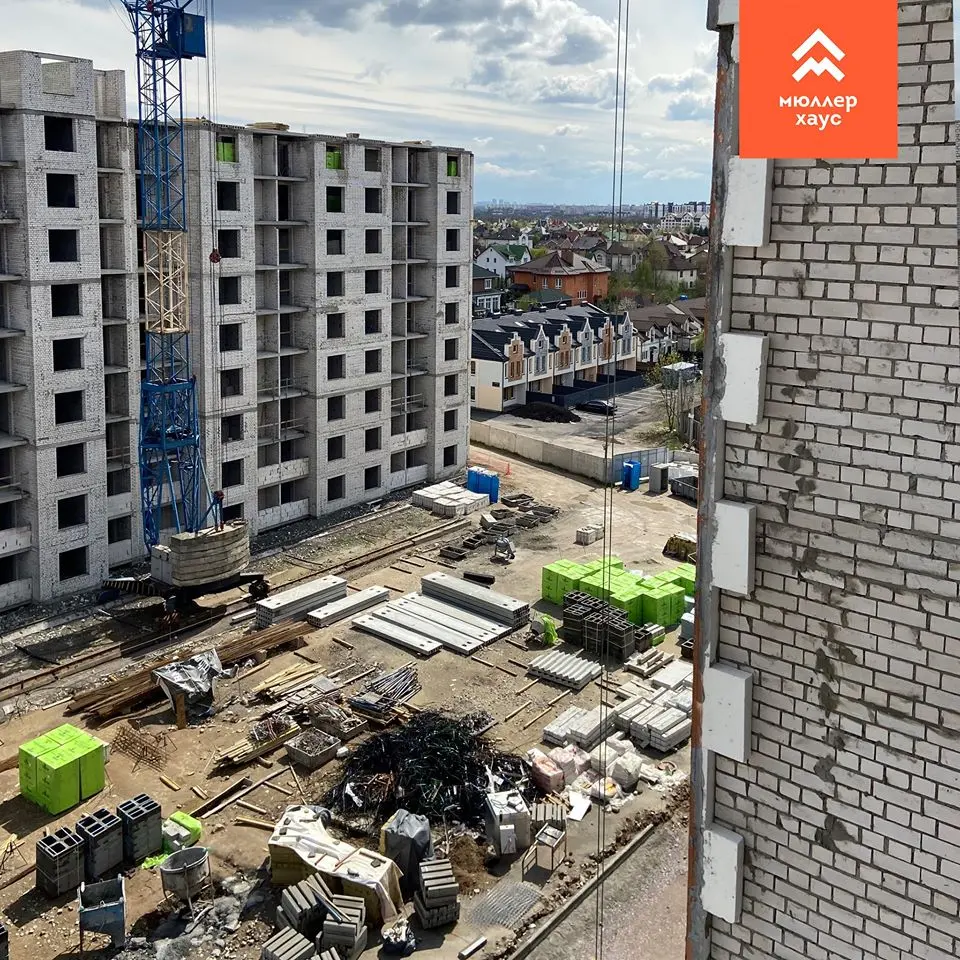

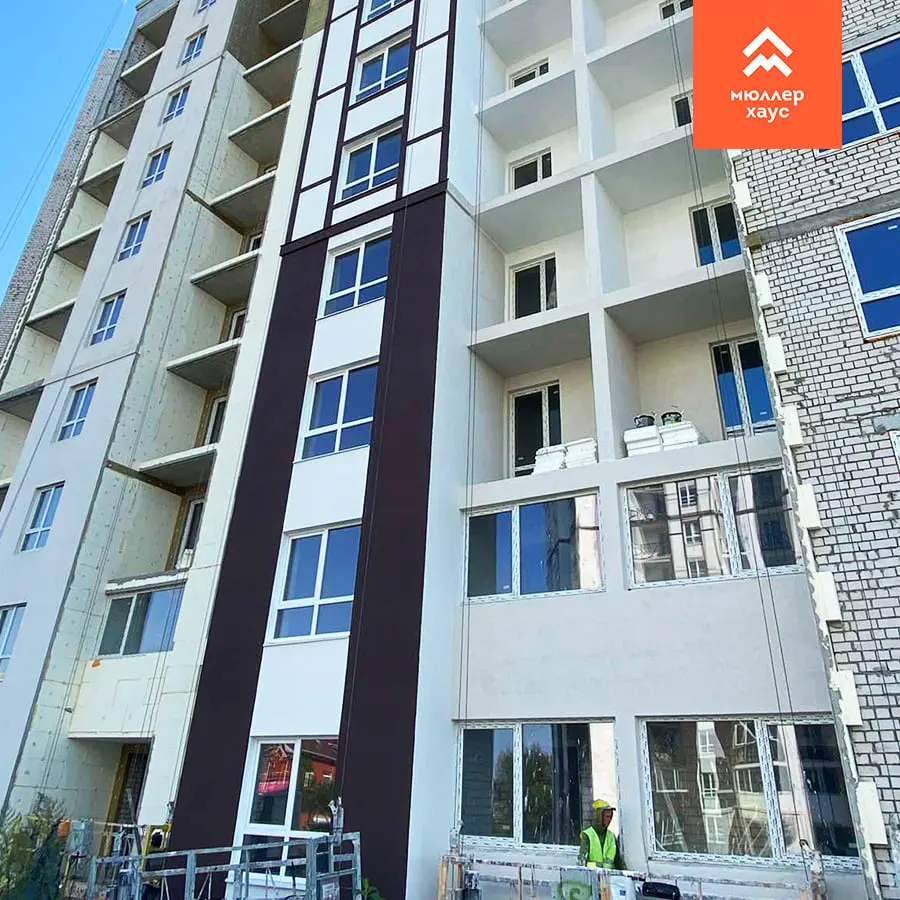

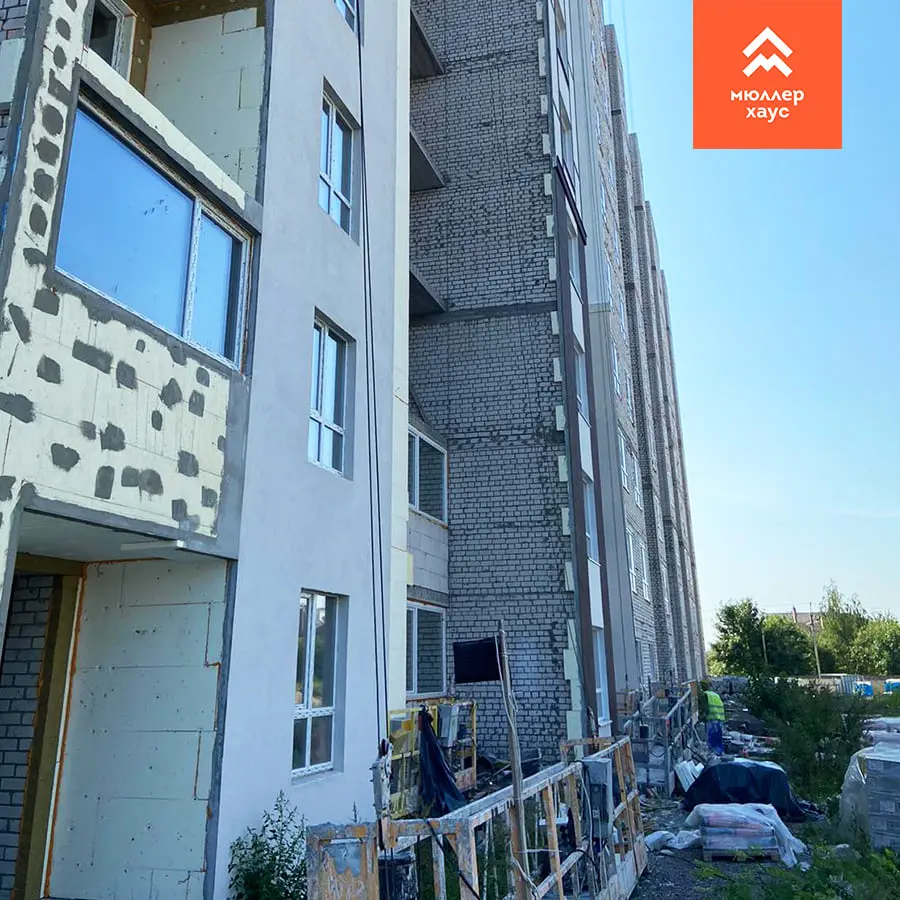

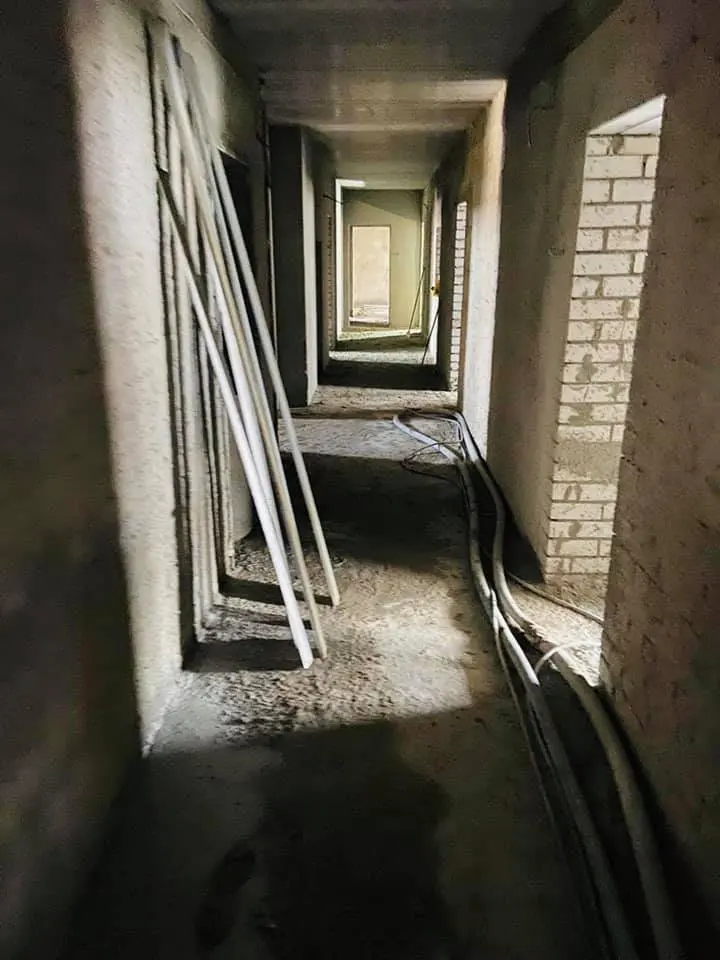

Ход строительства Жилого Комплекса
29.04.2020
✅ вул. Соборна 123

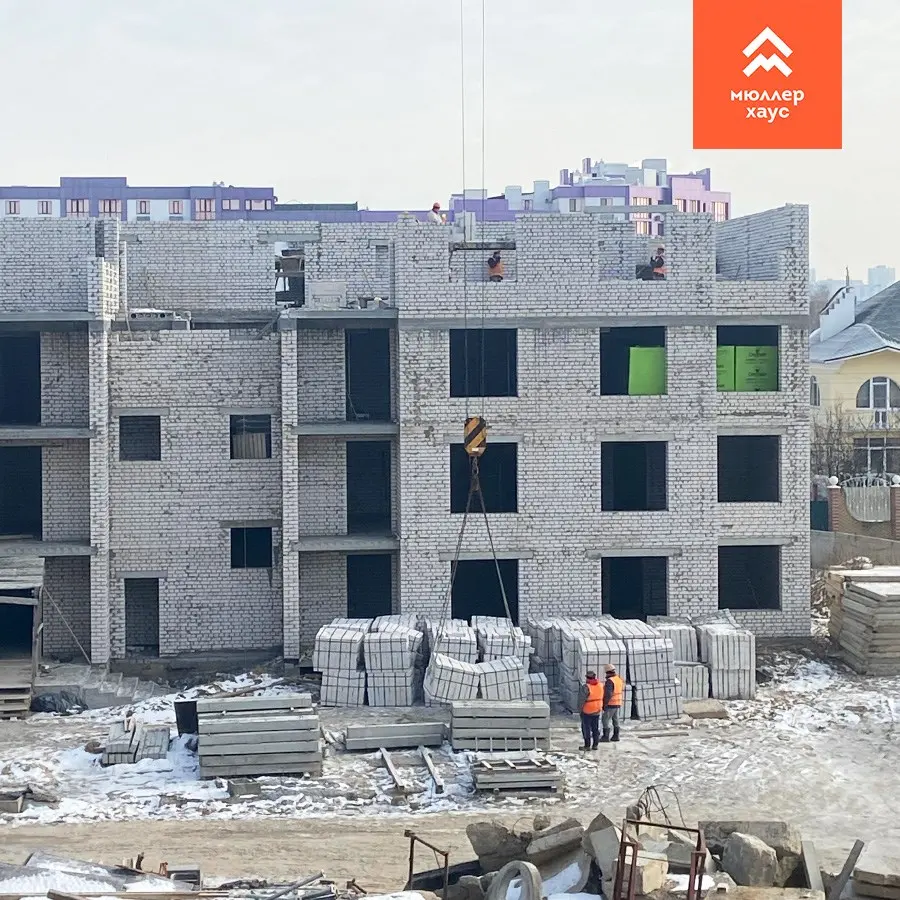

Секція 1:
• підключення води

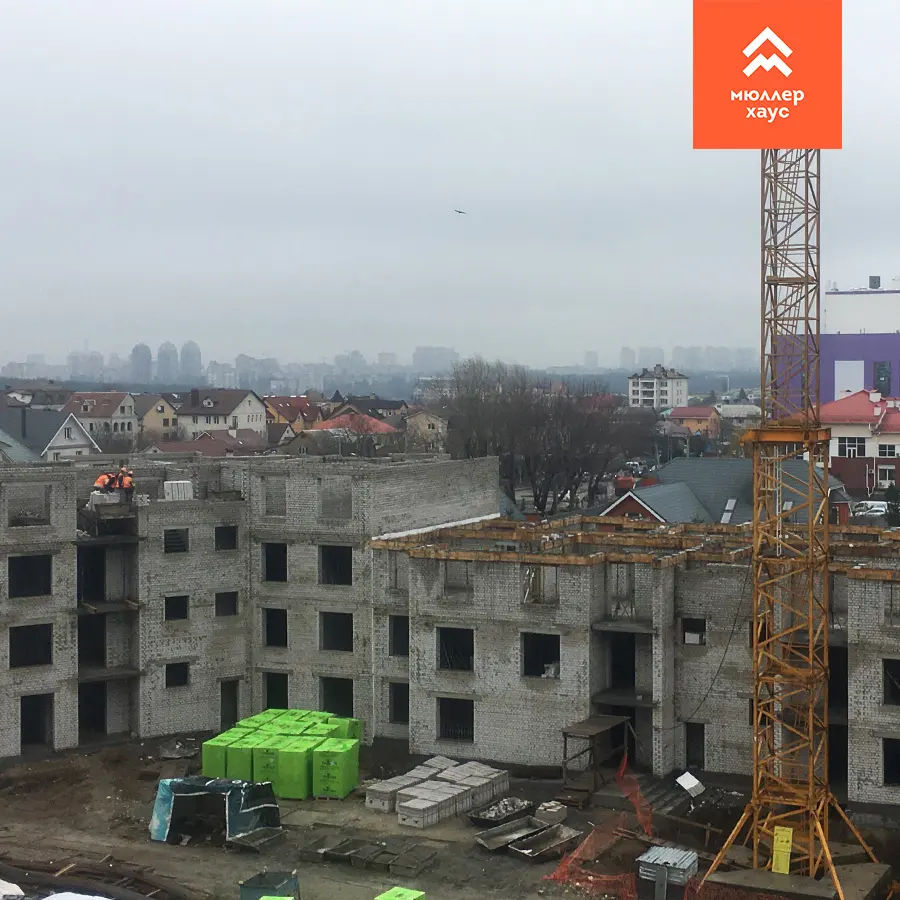

Секція 2:
• закінчили влаштування другого слою рубероїду
• тривають фасадні роботи
• розпочато роботи по утепленню машинного відділення та димоходів
• триває благоустрій зі сторони будинку 121
Секція 3:
• тривають внутрішні електромонтажні роботи
• тривають фасадні роботи
• триває влаштування другого слою рубероїду

✅ вул. Соборна 121
Секція 3:
• триває монтаж плит перекриття 9 поверху

NE
Nelli18551 повід. · з 2016
10 травня 2020 р.

Ход строительства Жилого Комплекса
05.05.2020
✅ вул. Соборна 123
Секція 2:
• тривають фасадні роботи
• завершено роботи по утепленню машинного відділення та димоходів

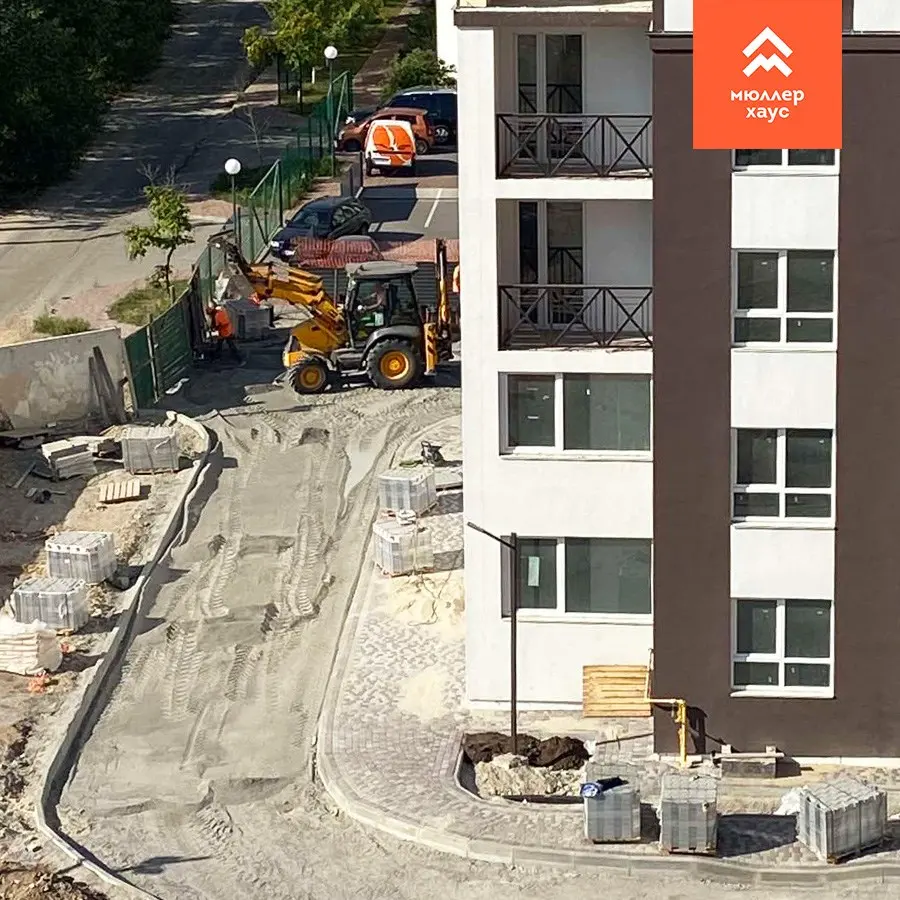

• триває благоустрій зі сторони будинку 121
• підготовка до робіт по штукатурці квартир
Секція 3:
• тривають внутрішні електромонтажні роботи
• тривають фасадні роботи
• на завершальному етапі влаштування другого слою рубероїду
⠀
✅ вул. Соборна 121
Секція 3:
• триває монтаж плит перекриття 9 поверху

NE
Nelli18551 повід. · з 2016
25 липня 2020 р.

Ход строительства Жилого Комплекса
20.07.2020

NE
Nelli18551 повід. · з 2016
12 вересня 2020 р.

Ход строительства Жилого Комплекса
07.09.2020
✅ вул. Соборна 123
Секція 2:
• тривають фасадні роботи
• завершено стяжки по підлогам на 7 поверсі, тривають на 6 поверсі
• на завершальному етапі влаштування лицювальної плитки в коридорах на 10 поверсі
Секція 3:
• тривають фасадні роботи
• продовжуються сантехнічні роботи
• тривають роботи по влаштуванню ливневої каналізації
• влаштування благоустрою зі сторони 121
⠀

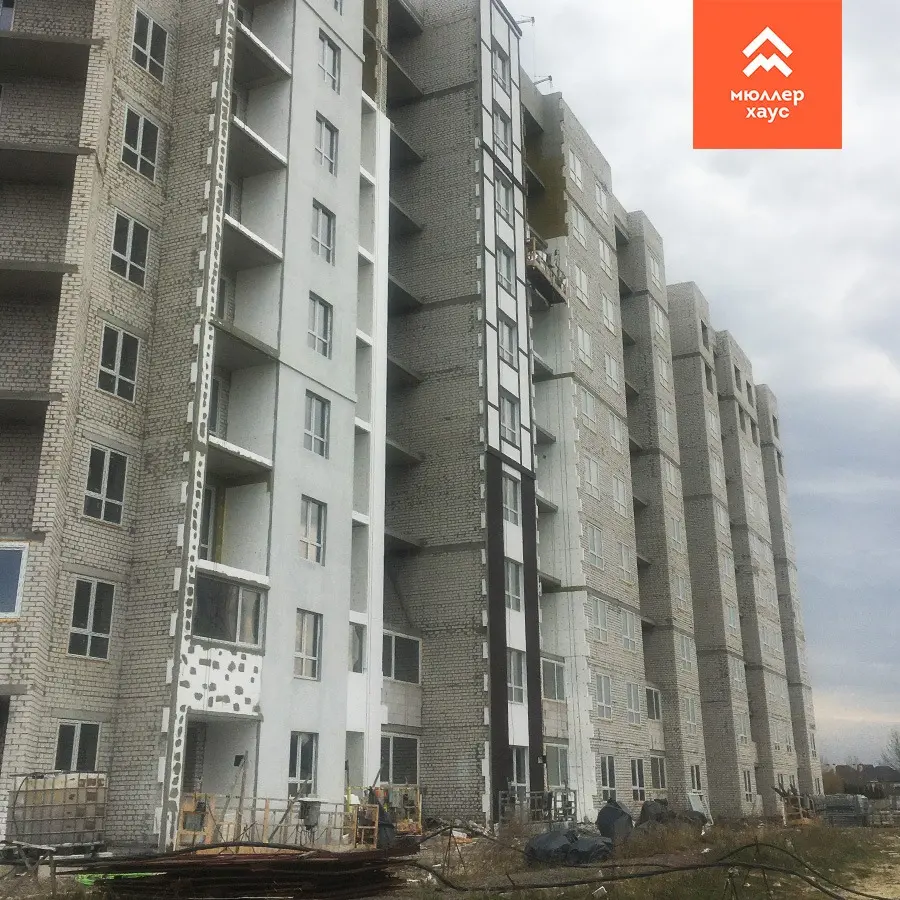

✅ вул. Соборна 121
Секція 1:
• розпочались підготовчі роботи по встановленню вікон
Секція 2:
• продовжуються внутрішні електричні мережі
Секція 3
• тривають роботи по влаштуванню покрівлі
✅ вул. Соборна 119
Секція 1:
• розпочато влаштування балок по прибудові цокольного поверху
Секція 2
• триває кладка стін 2 поверху
Секція 3:
• тривають роботи по армуванню та бетонуванню вхідної групи

NE
Nelli18551 повід. · з 2016
24 жовтня 2020 р.

Ход строительства Жилого Комплекса
28.09.2020
✅ вул. Соборна 123
Секція 1:
• розпочато роботи по влаштуванню ліфта
Секція 2:
• тривають фасадні роботи
• завершено роботи по стяжкам
• тривають роботи по влаштуванню плитки на вхідній групі
• розпочали роботи по внутрішній газифікації
Секція 3:
• тривають фасадні роботи
• продовжуються сантехнічні роботи
• завершено роботи по влаштуванню сантехніки в квартирах
• триває влаштування благоустрою зі сторони 121
⠀
✅ вул. Соборна 121
Секція 1:
• на завершальному етапі роботи по встановленню вікон
• розпочато роботи по влаштуванню покрівлі з євро-рубероїду
Секція 2:
• продовжуються внутрішні електричні мережі
• розпочато роботи по встановленню вікон

✅ вул. Соборна 119
Секція 1:
• на завершальному етапі влаштування опалубки плити перекриття 2 поверху
Секція 2
• завершено кладку стін 2 поверху
Секція 3:
• розпочали роботи по влаштуванню кладки стін 3 поверху

NE
Nelli18551 повід. · з 2016
24 жовтня 2020 р.

Ход строительства Жилого Комплекса
12.10.2020
✅ вул. Соборна 123
Секція 1:
• тривають роботи по влаштуванню ліфта
Секція 2:
• тривають фасадні роботи
• тривають роботи по влаштуванню плитки на вхідній групі
• тривають роботи по внутрішній газифікації
Секція 3:
• тривають фасадні роботи
• триває влаштування благоустрою зі сторони 121
• тривають роботи по стяжкам на 9 поверсі, 10-поверх завершено
⠀
✅ вул. Соборна 121
Секція 1:
• тривають роботи по влаштуванню покрівлі з євро-рубероїду нижнього слою
Секція 2:
• продовжуються внутрішні електричні мережі
• тривають роботи по встановленню вікон
• тривають роботи по влаштуванню покрівлі з євро-рубероїду

✅ вул. Соборна 119
Секція 1:
• триває влаштування колон на 1 поверсі
Секція 2
• завершено роботи по влаштуванню вхідної групи
Секція 3:
• тривають роботи по влаштуванню кладки стін 3 поверху

NE
Nelli18551 повід. · з 2016
27 листопада 2020 р.

Ход строительства Жилого Комплекса
23.11.2020
вул. Соборна 123
Секція 1:

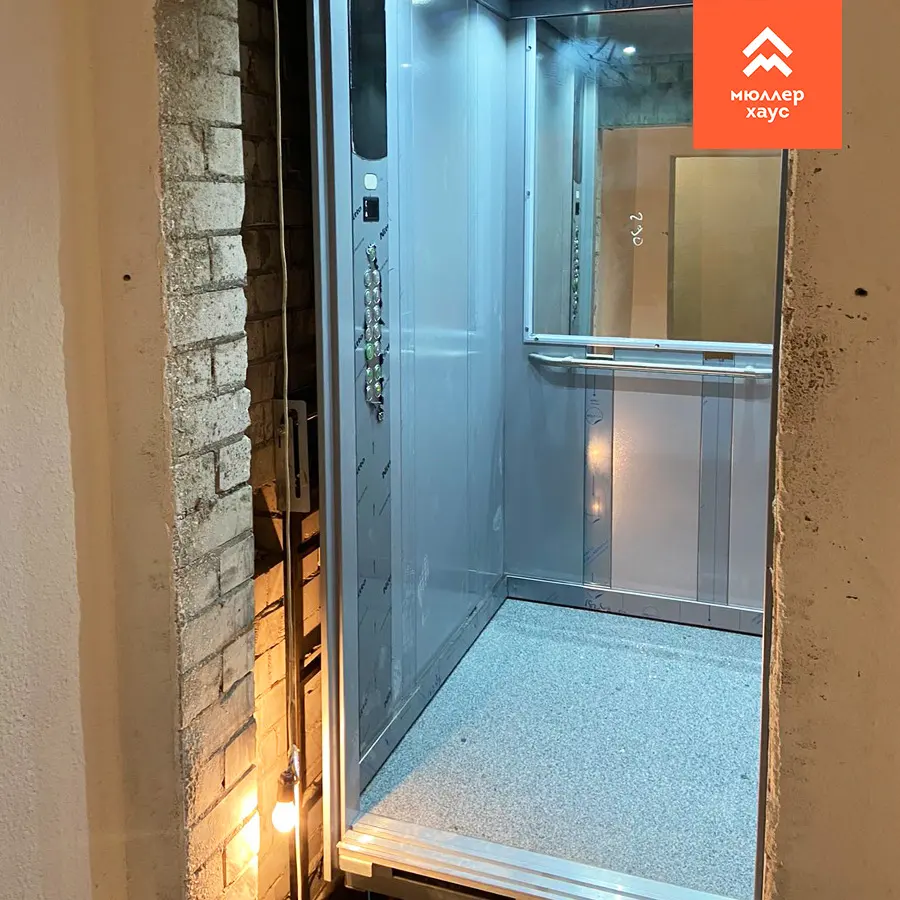

• завершено роботи по влаштуванню ліфта
Секція 2:
• тривають фасадні роботи
• виконуються роботи по влаштування накривок парапетів
Секція 3:
• тривають фасадні роботи
• виконуються роботи по влаштування накривок парапетів
• на завершальному етапі монтаж дверей в квартирах
• триває влаштування плитки в МЗК
⠀
вул. Соборна 121
Секція 1:
• тривають роботи по влаштуванню покрівлі з євро-рубероїду , 1 шар завершено
• тривають роботи по утепленню фасаду
Секція 2:
• тривають роботи по внутрішнім електричним мережам
• на завершальному етапі роботи по встановленню вікон
• тривають роботи по влаштуванню покрівлі з євро-рубероїду ,1 шар завершено
• тривають роботи по влаштуванню штукатурки внутрішніх стін ,3-4 поверхи завершено
Секція 3:
• розпочали роботи по влаштуванню покрівлі з євро-рубероїду

вул. Соборна 119
Секція 1:
• на завершальному етапі кладка стін 3 поверху
Секція 3:
• тривають роботи по влаштуванню армопоясу

NE
Nelli18551 повід. · з 2016
26 січня 2021 р.

Ход строительства Жилого Комплекса
25.11.2020
вул. Соборна 123
Секція 2:
• зупинені фасадні роботи
• на завершальному етапі роботи по влаштування накривок парапетів
• тривають роботи по влаштуванню огороджень на балконах
• тривають роботи по влаштування внутрішніх щитів електрики та водопостачання
• триває влаштування освітлення в коридорах МЗК
Секція 3:
• зупинені фасадні роботи
• на завершальному етапі роботи по влаштування накривок парапетів
• на завершальному етапі влаштування плитки в МЗК
• завершено роботи по влаштуванню газових котлів в квартирах
• тривають роботи по влаштування внутрішніх щитів електрики та водопостачання
• триває влаштування освітлення в коридорах МЗК
⠀
вул. Соборна 121
Секція 1:
• зупинені роботи по утепленню фасаду
• тривають електромонтажні роботи
Секція 2:
• тривають роботи по влаштуванню штукатурки внутрішніх стін
• завершено роботи по влаштуванню димоходів
Секція 3
• тривають підготовчі роботи по влаштуванню вікон

вул. Соборна 119
Секція 1:
• завершено кладку стін 4 поверху
Секція 3:
• влаштування плити перекриття 3 поверху
• розпочато кладку стін 4 поверху

NE
Nelli18551 повід. · з 2016

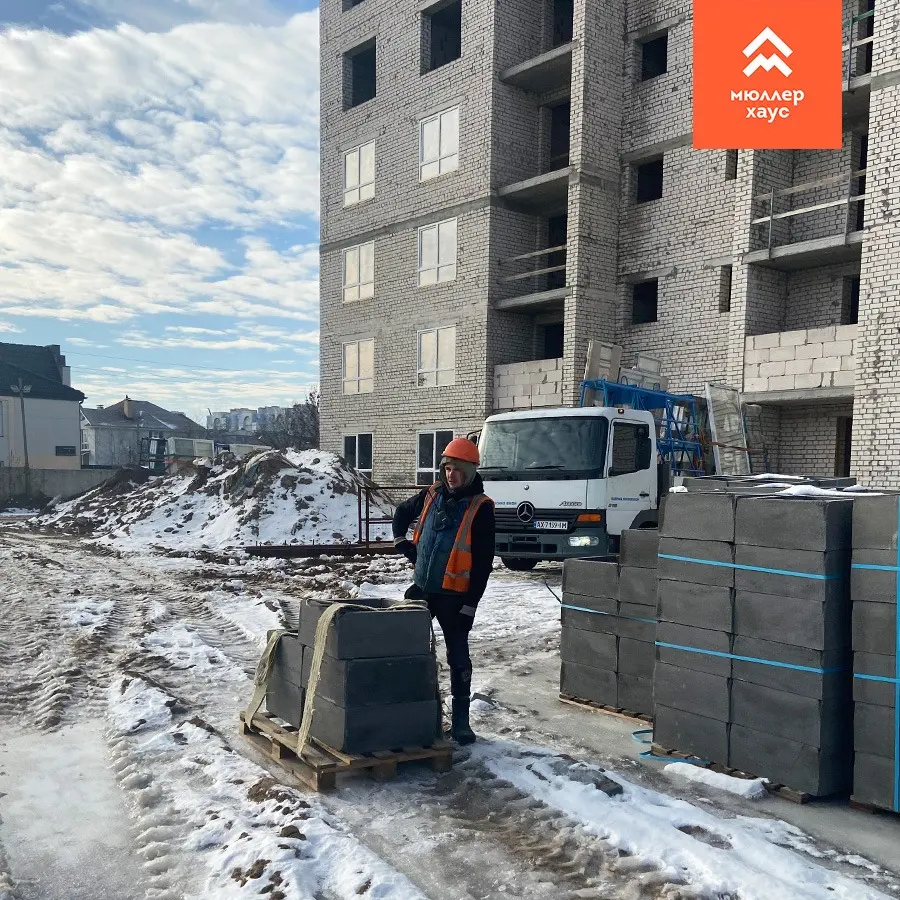

20 лютого 2021 р.

Ход строительства Жилого Комплекса
08.02.2021
вул. Соборна 123
Секція 2:
• зупинені фасадні роботи (через погодні умови)
• на завершальному етапі роботи по влаштування накривок парапетів
• зупинені роботи по влаштуванню огороджень на балконах
• завершено роботи по влаштування внутрішніх щитів електрики
• завершено влаштування освітлення в коридорах МЗК
Секція 3:
• зупинені фасадні роботи (через погодні умови)
• на завершальному етапі роботи по влаштування накривок парапетів
• на завершальному етапі влаштування плитки в МЗК
• завершено роботи по влаштування внутрішніх щитів електрики
• завершено влаштування освітлення в коридорах МЗК
⠀
вул. Соборна 121
Секція 1:
• зупинені роботи по утепленню фасаду (через погодні умови)
• завершено електромонтажні роботи
Секція 2:
• зупинені роботи по влаштуванню штукатурки внутрішніх стін (через погодні умови)
Секція 3
• розпочинають роботи по влаштуванню вікон

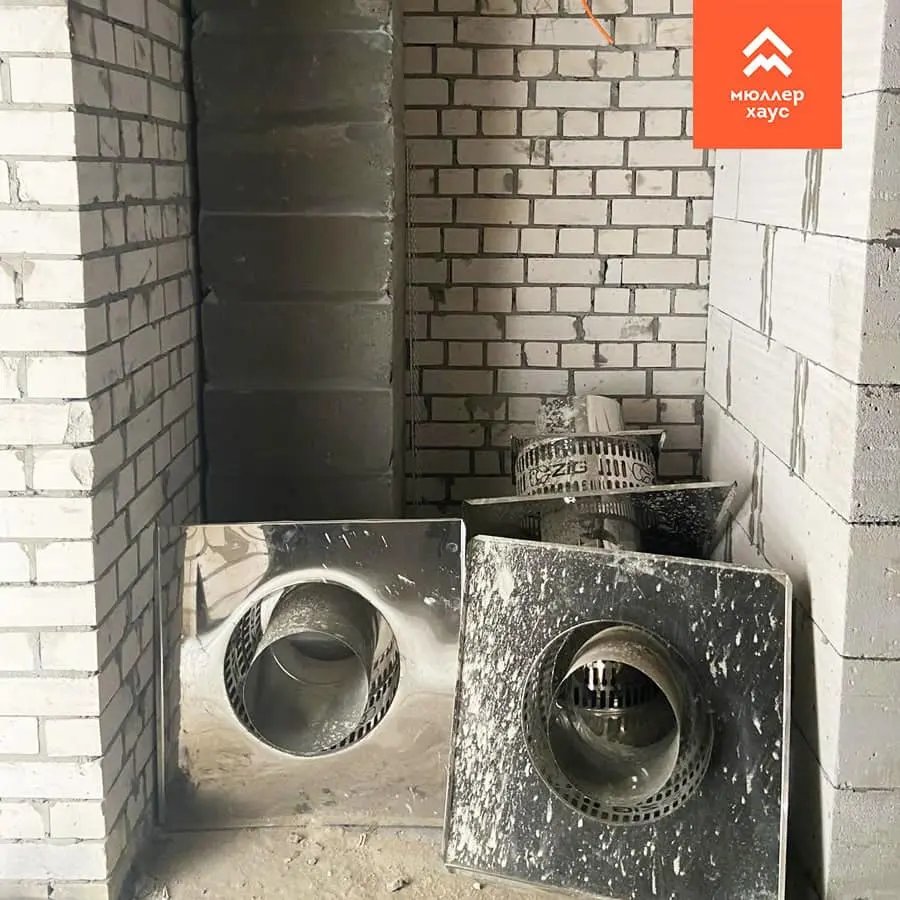

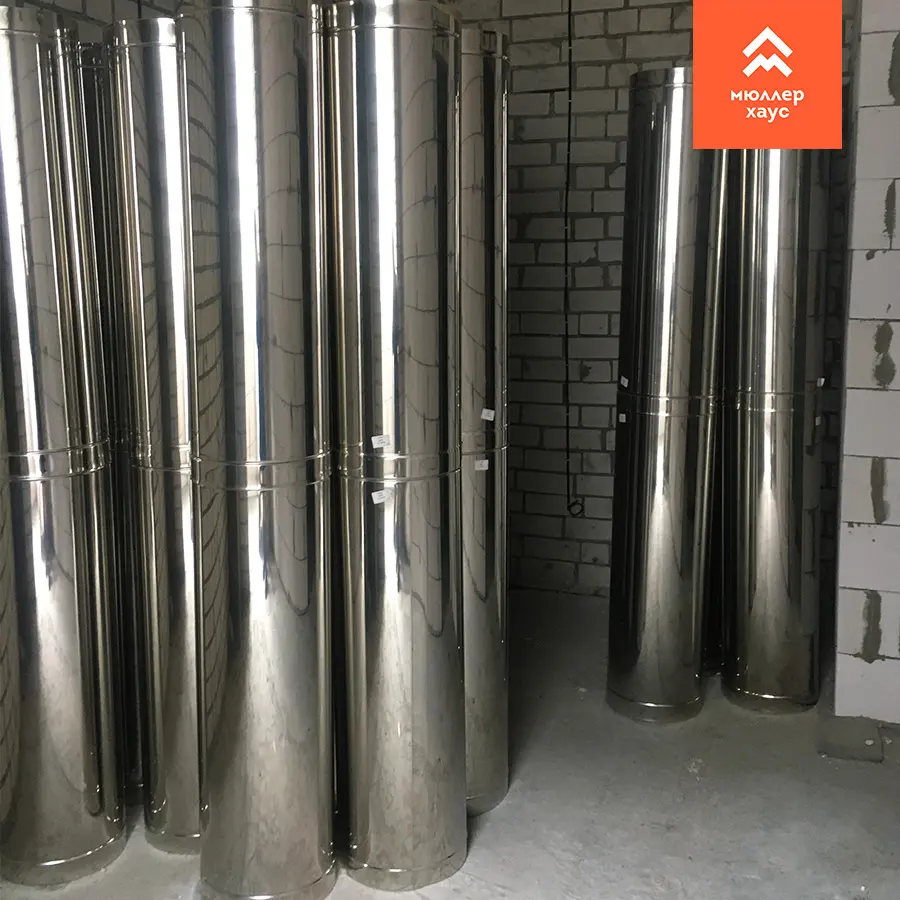

• підготовчі роботи по влаштування димоходів
вул. Соборна 119
Секція 1:
• армування плити перекриття 4 поверху
Секція 2:
• монтаж плит перекриття 3 поверху
Секція 3:
• на завершальному етапі кладка стін 4 поверху

NE
Nelli18551 повід. · з 2016
23 березня 2021 р.

Ход строительства Жилого Комплекса
22.03.2021
вул. Соборна 123
• підготовчі роботи до монтажу ліфтів
Секція 2:
• зупинені фасадні роботи (через погодні умови)
• на завершальному етапі роботи по влаштування накривок парапетів
• тривають роботи по влаштуванню огороджень на балконах
Секція 3:
• зупинені фасадні роботи (через погодні умови)
• на завершальному етапі роботи по влаштування накривок парапетів
• на завершальному етапі влаштування плитки в МЗК
вул. Соборна 121
Секція 1:
• зупинені роботи по утепленню фасаду (через погодні умови)
Секція 2:
• тривають роботи по влаштуванню штукатурки внутрішніх стін
• тривають сантехнічні роботи
Секція 3
• тривають роботи по влаштування димоходів
• тривають роботи по влаштуванню вікон
вул. Соборна 119
Секція 1:
• підготовчі роботи по влаштуванню плити перекриття 5 поверху
Секція 2:
• триває кладка стін 4 поверху
Секція 3:
• завершено влаштування плити перекриття 4 поверху

NE
Nelli18551 повід. · з 2016
17 квітня 2021 р.

Ход строительства Жилого Комплекса
12.04.2021
вул. Соборна 123
• підготовчі роботи до монтажу ліфтів

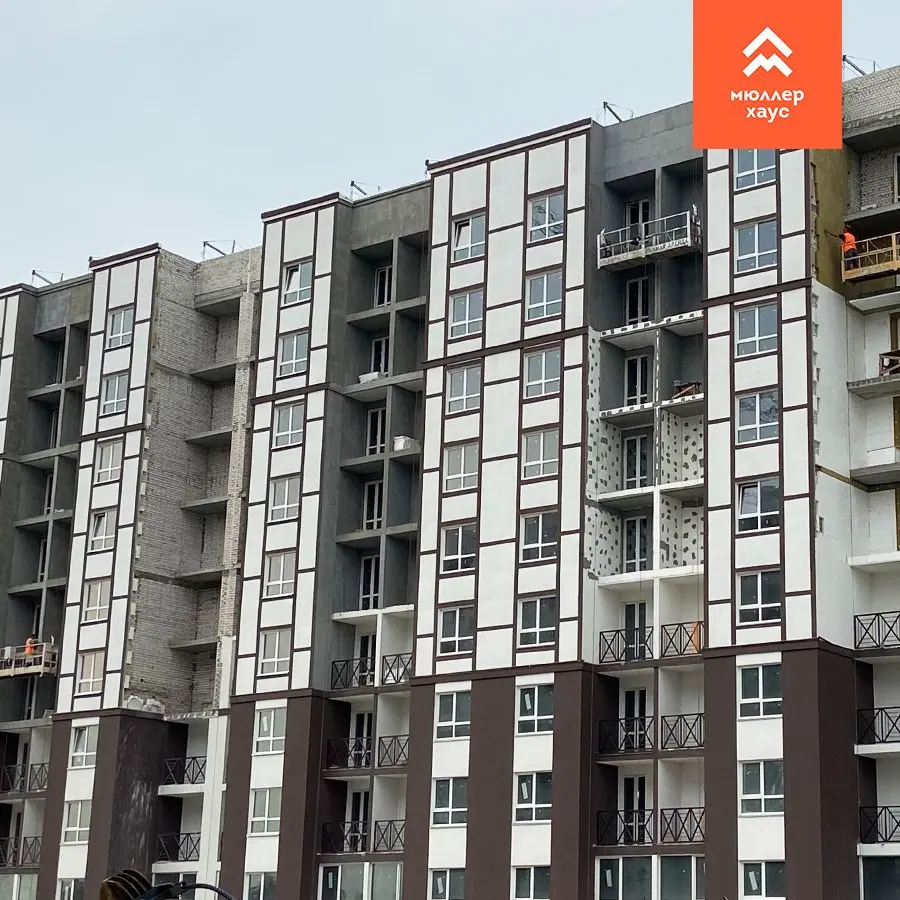

Секція 2:
• на завершальному етапі фасадні роботи
• на завершальному етапі роботи по влаштуванню огороджень на балконах
Секція 3:
• на завершальному етапі фасадні роботи
• на завершальному етапі влаштування плитки в МЗК
⠀ вул. Соборна 121
Секція 1:
• тривають роботи по утепленню фасаду
Секція 2:
• тривають роботи по влаштуванню штукатурки внутрішніх стін
• тривають сантехнічні роботи
Секція 3
• тривають роботи по влаштуванню димоходів
• тривають роботи по влаштуванню вікон
вул. Соборна 119
Секція 1:
• завершено армування плити перекриття 5 поверху
Секція 2:
• монтаж плити перекриття 4 поверху
Секція 3:
• на завершальному етапі кладка стін 5 поверху

NE
Nelli18551 повід. · з 2016
19 травня 2021 р.

Ход строительства Жилого Комплекса
18.05.2021
вул. Соборна 123
• підготовчі роботи до монтажу ліфтів
2 секція:
• покраска МЗК
3 секція:
• покраска МЗК
вул. Соборна 121
Секція 1:
• тривають роботи по утепленню фасаду
Секція 2:
• тривають роботи по влаштуванню штукатурки внутрішніх стін
• тривають сантехнічні роботи
Секція 3
• тривають роботи по влаштуванню димоходів
• тривають роботи по влаштуванню вікон
вул. Соборна 119
Секція 1:
• триває влаштування плити перекриття 6 поверху
Секція 2:
• триває кладка стін 5 поверху
Секція 3:
• завершено кладку стін 5 поверху

NE
Nelli18551 повід. · з 2016
16 червня 2021 р.

Ход строительства Жилого Комплекса
15.06.2021
вул. Соборна 123
2 секція:
• на завершальному етапі монтаж ліфта
3 секція:
• триває монтаж ліфта
вул. Соборна 121
Секція 1:
• влаштування перил в підвалі
Секція 2:
• тривають роботи по влаштуванню штукатурки внутрішніх стін
• тривають сантехнічні роботи
Секція 3
• тривають роботи по влаштуванню димоходів
вул. Соборна 119
Секція 1:
• розпочато кладку стін 7 поверху
Секція 2:
• завершено кладку стін 5 поверху
Секція 3:
• завершено плиту перекриття 5 поверху

NE
Nelli18551 повід. · з 2016
22 липня 2021 р.

Ход строительства Жилого Комплекса
16.07.2021
вул. Соборна 123
2 секція:
• завершено монтаж ліфта
3 секція:
• завершено монтаж ліфта
вул. Соборна 121
Секція 1:
• триває влаштування фасаду
Секція 3
• тривають роботи по влаштуванню димоходів
вул. Соборна 119
Секція 1:
• триває кладка стін 7 поверху
Секція 2:
• виконано монтаж плит перекриття 5 поверху
• розпочато влаштування монолітних ділянок плити перекриття 5 поверху

NE
Nelli18551 повід. · з 2016
19 серпня 2021 р.

Ход строительства Жилого Комплекса
16.08.2021
вул. Соборна 123
• завершено монтаж електролічильників
вул. Соборна 121
Секція 1:

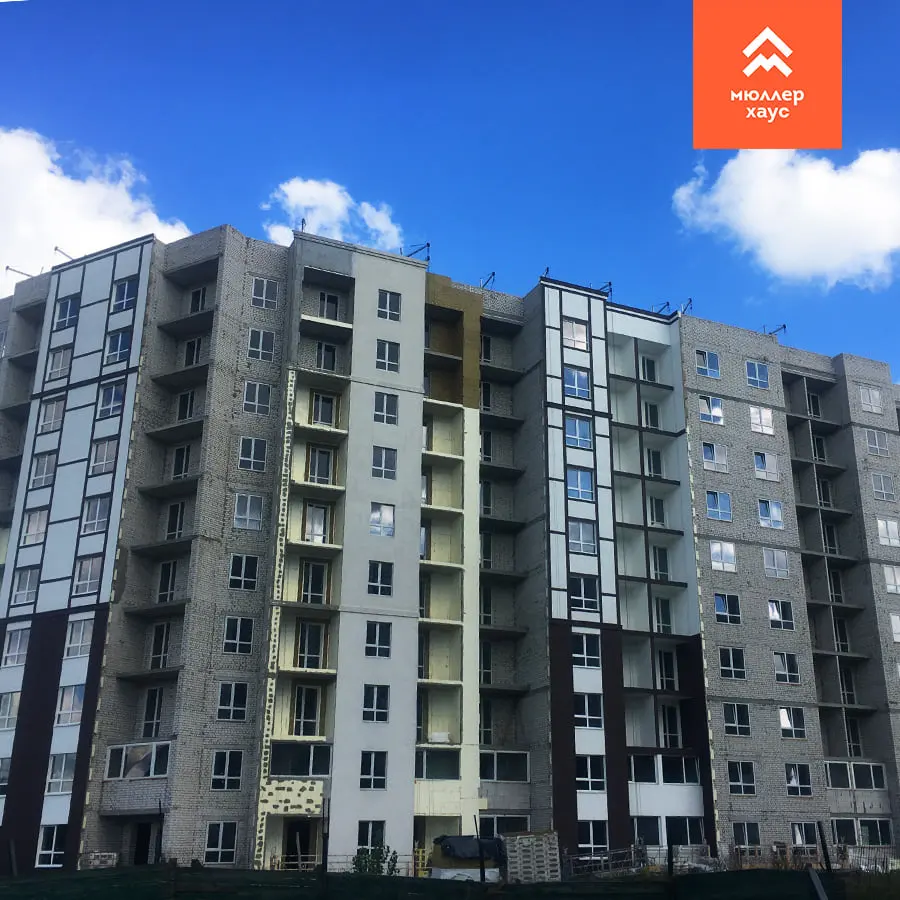

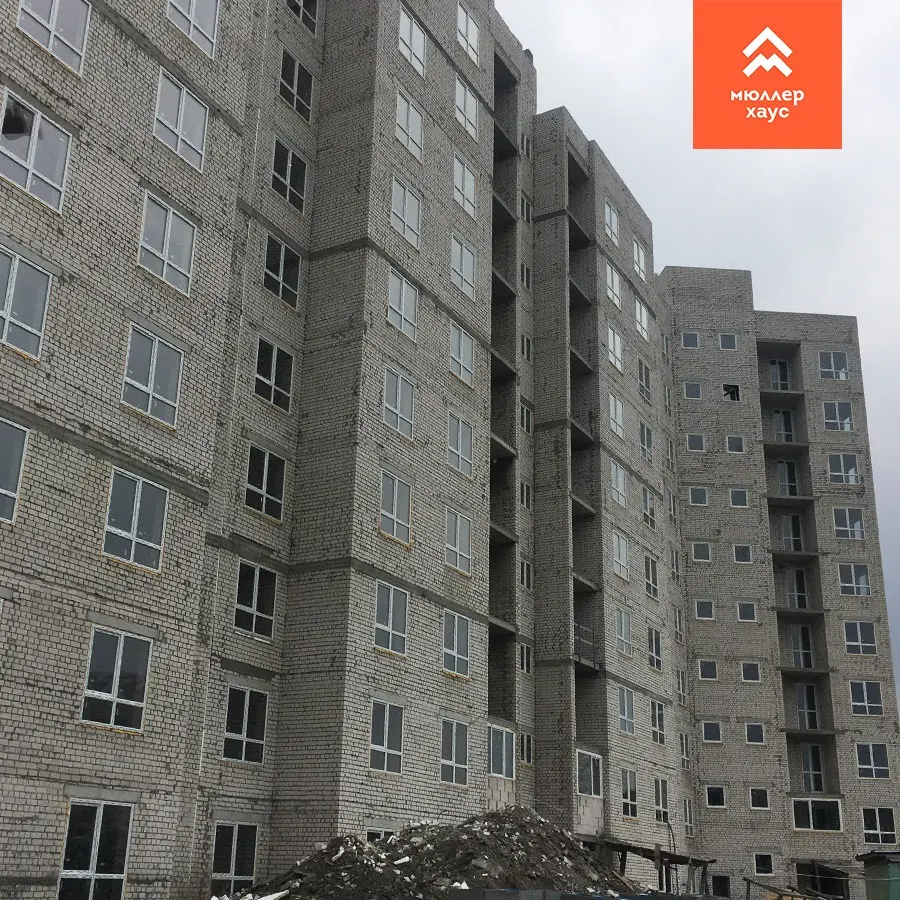

• триває влаштування фасаду
Секція 3:

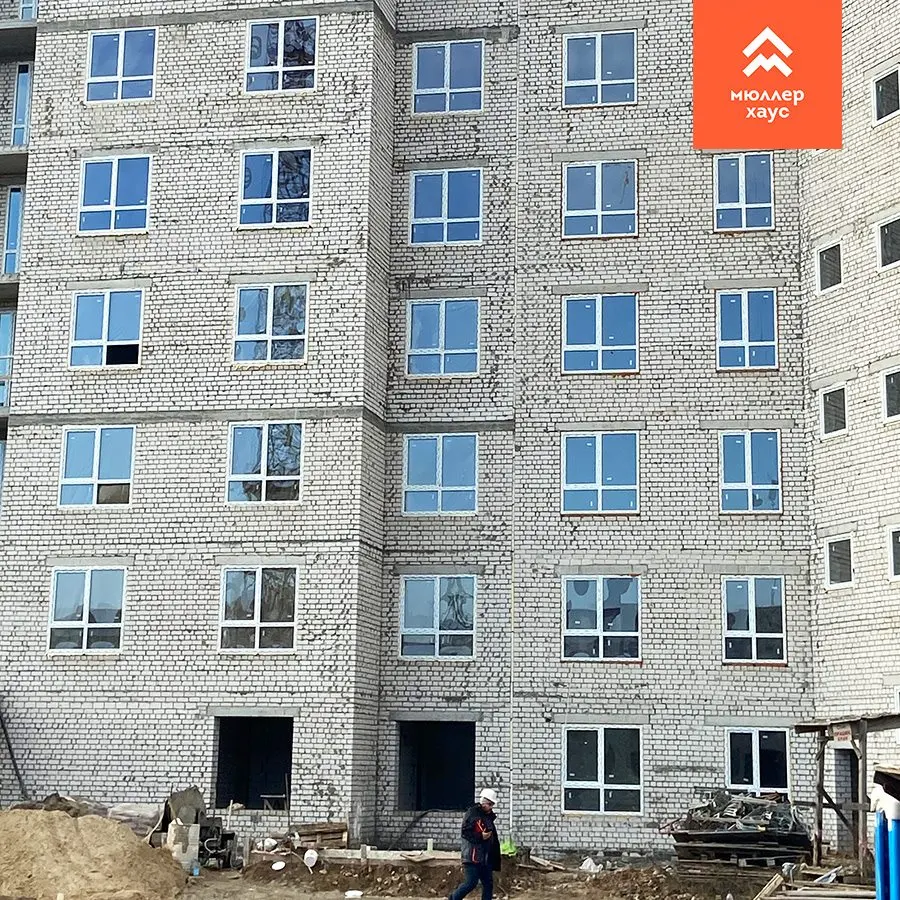

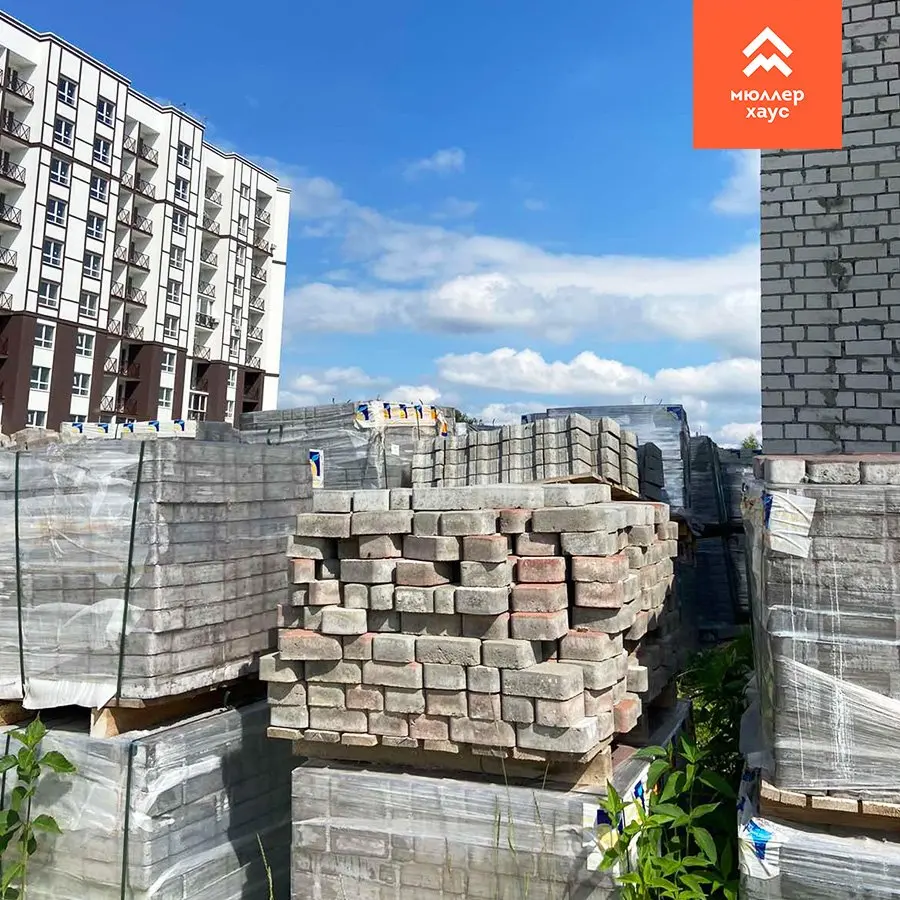

• завершено монтаж вікон
вул. Соборна 119
Секція 1:

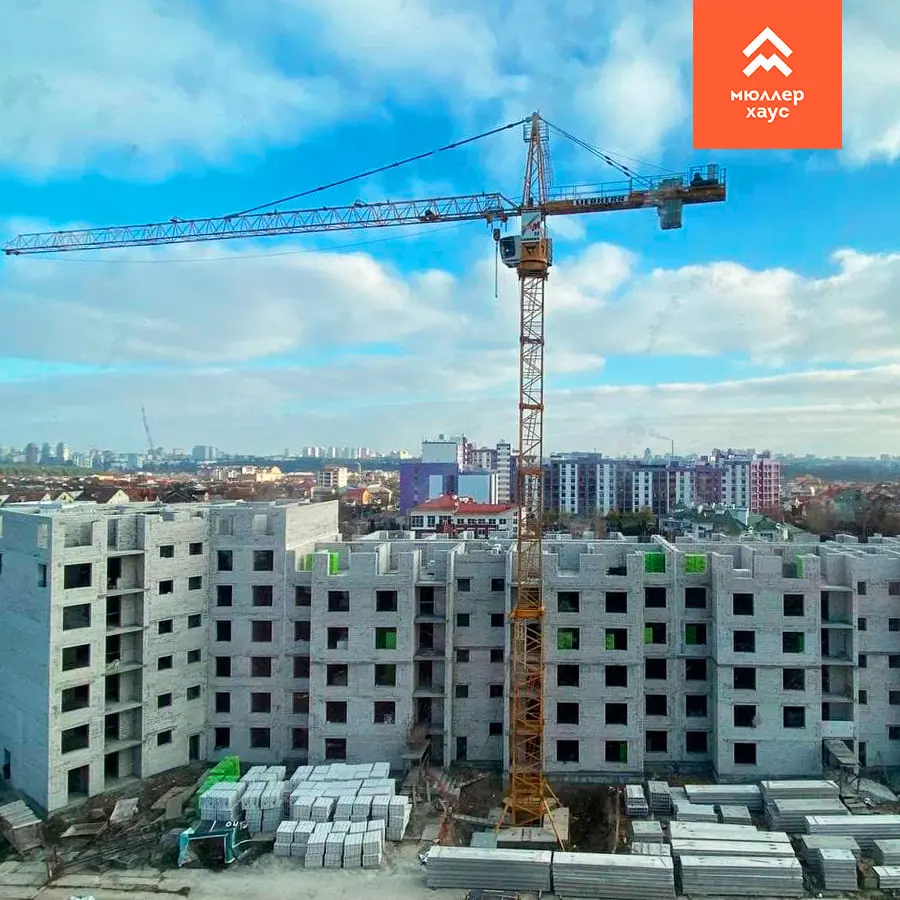

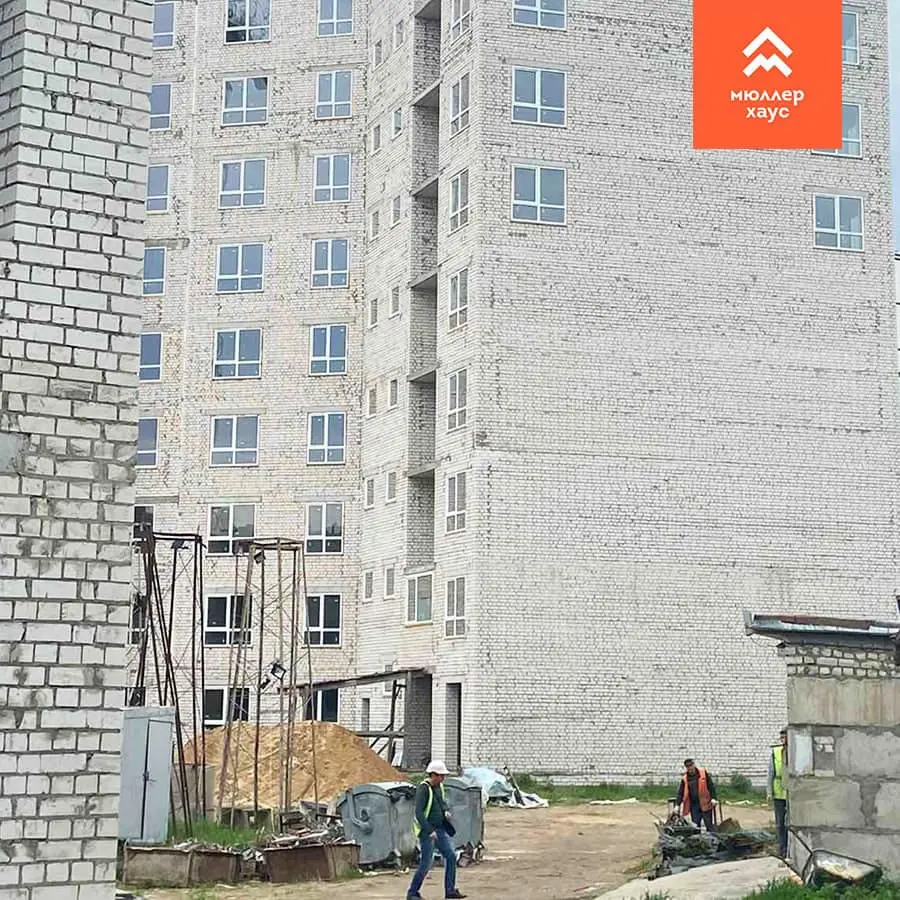

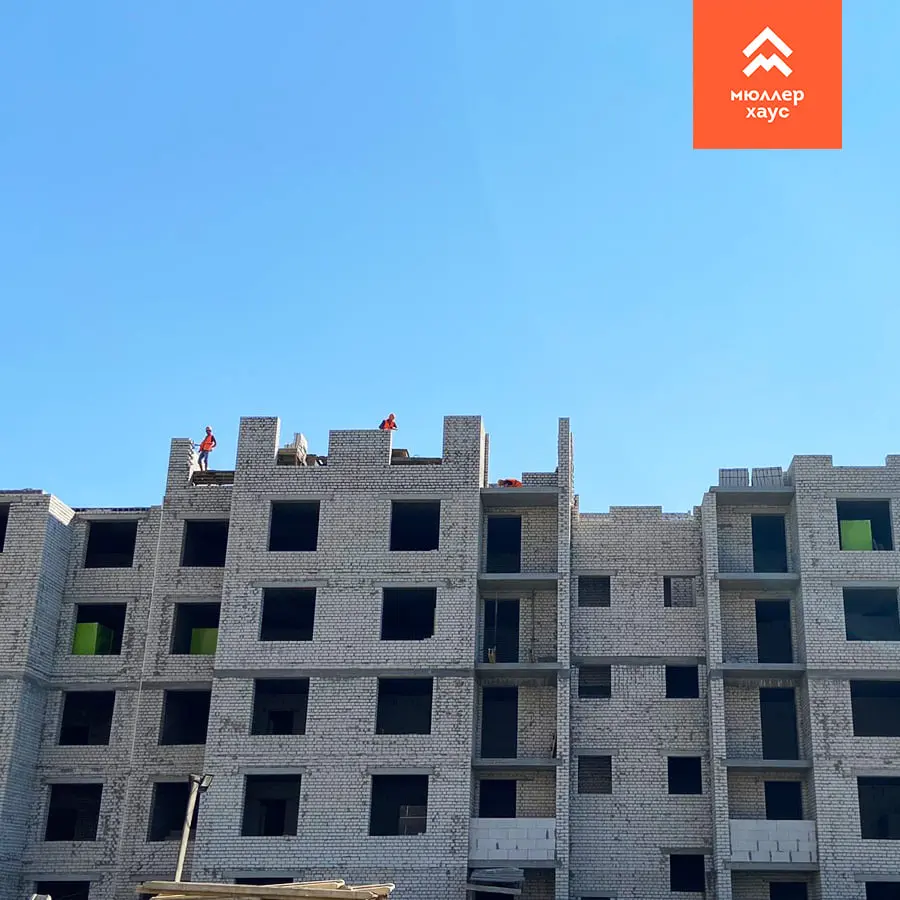

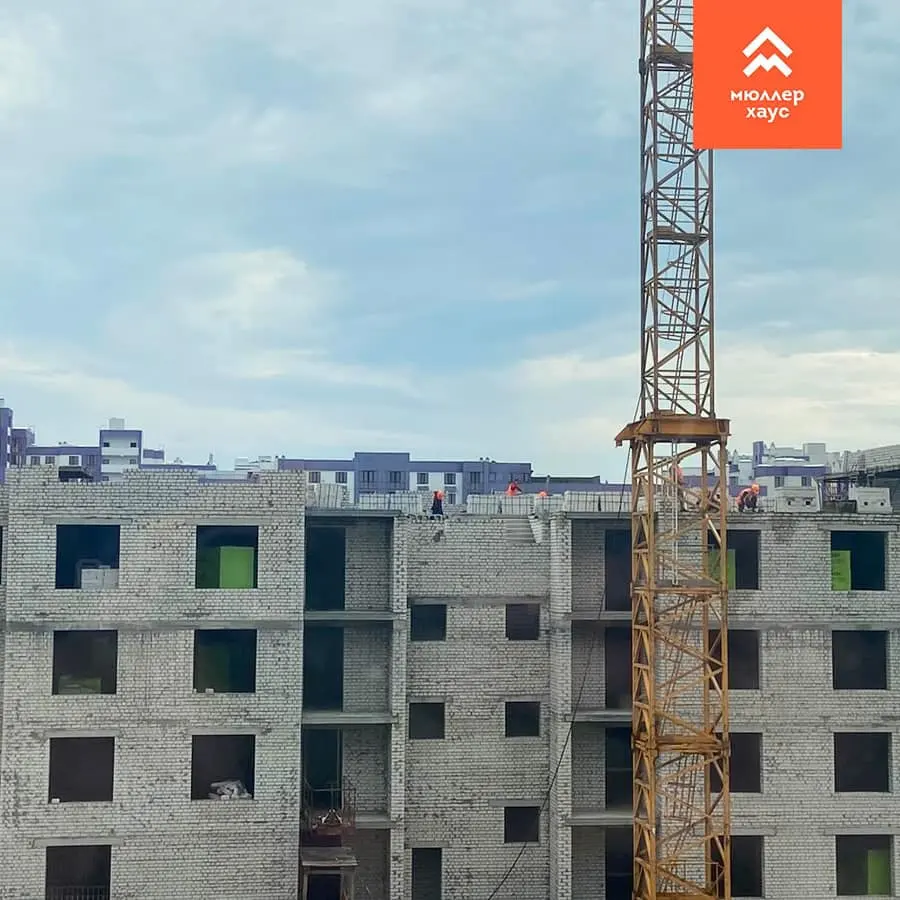

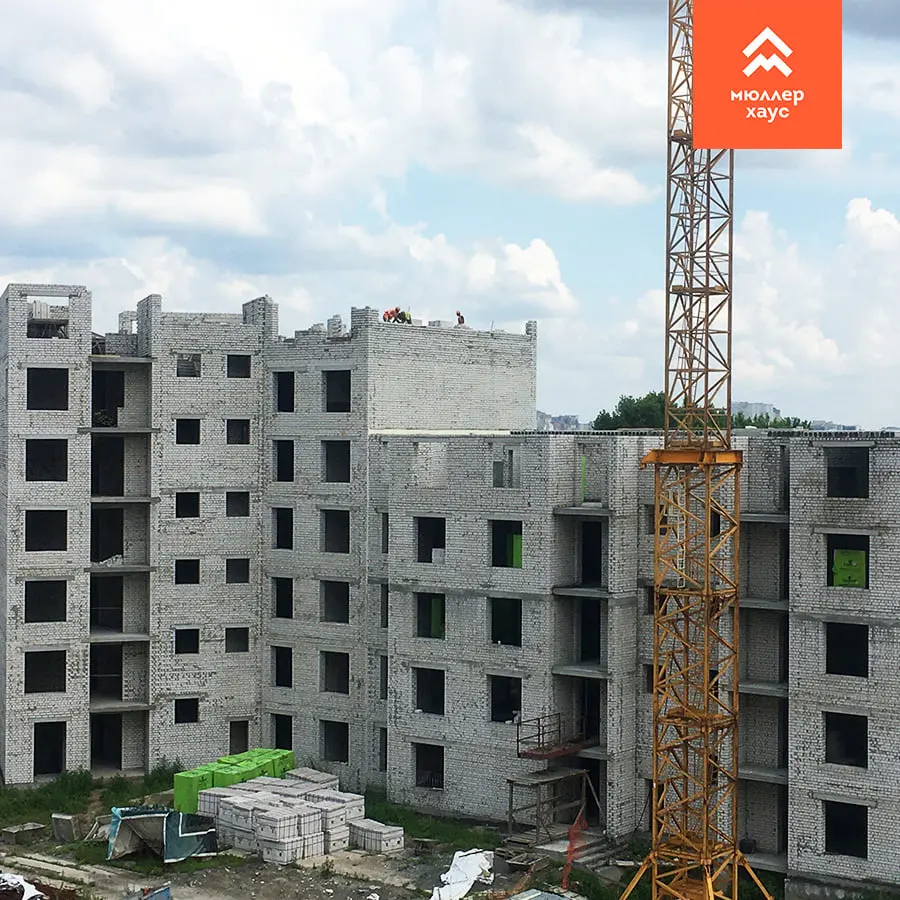

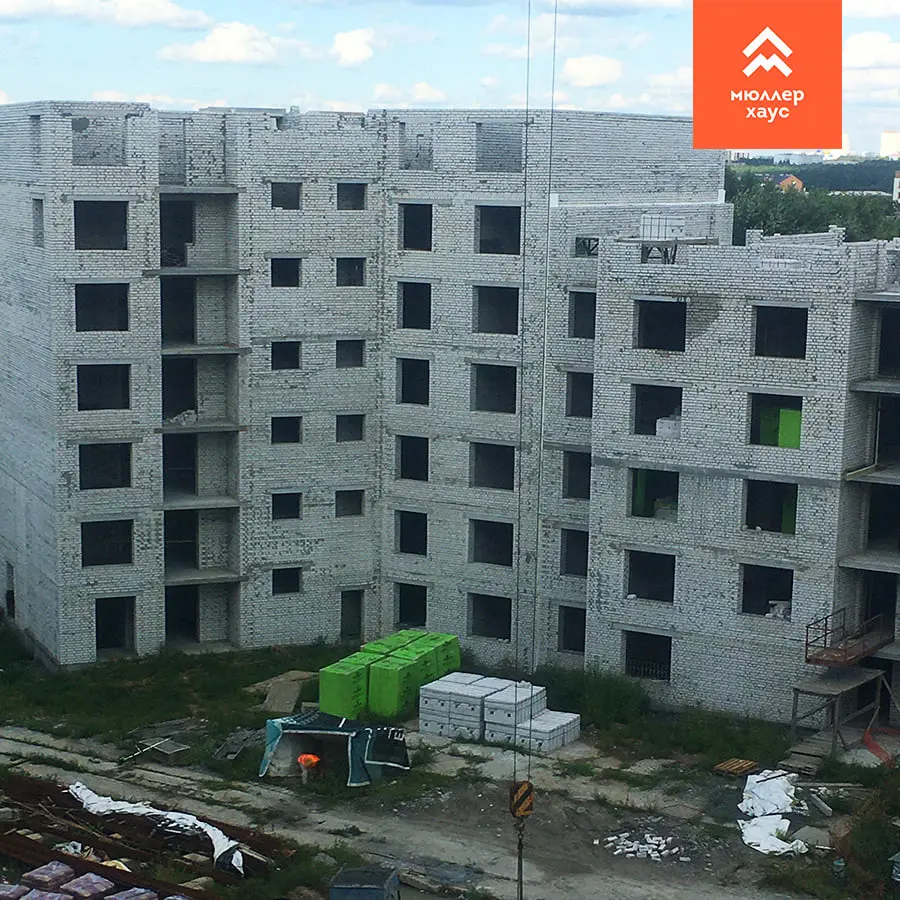

• завершено кладку стін 7 поверху
Секція 2:
• завершено плити перекриття 5 поверху
Секція 3:

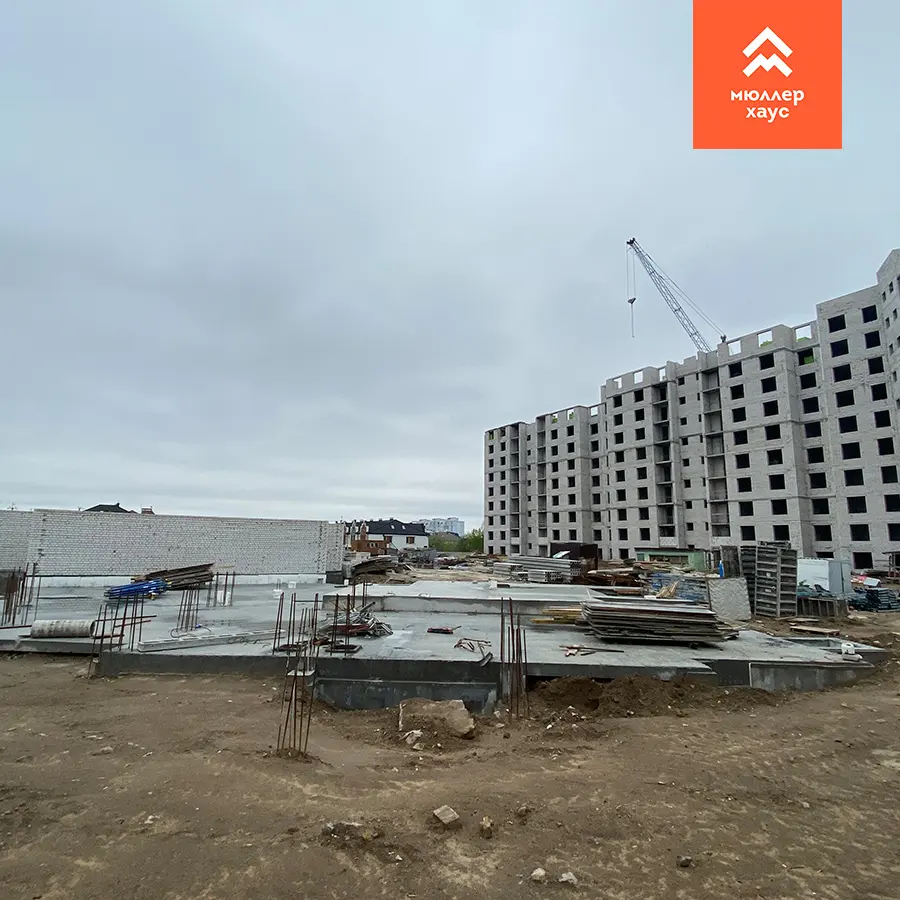

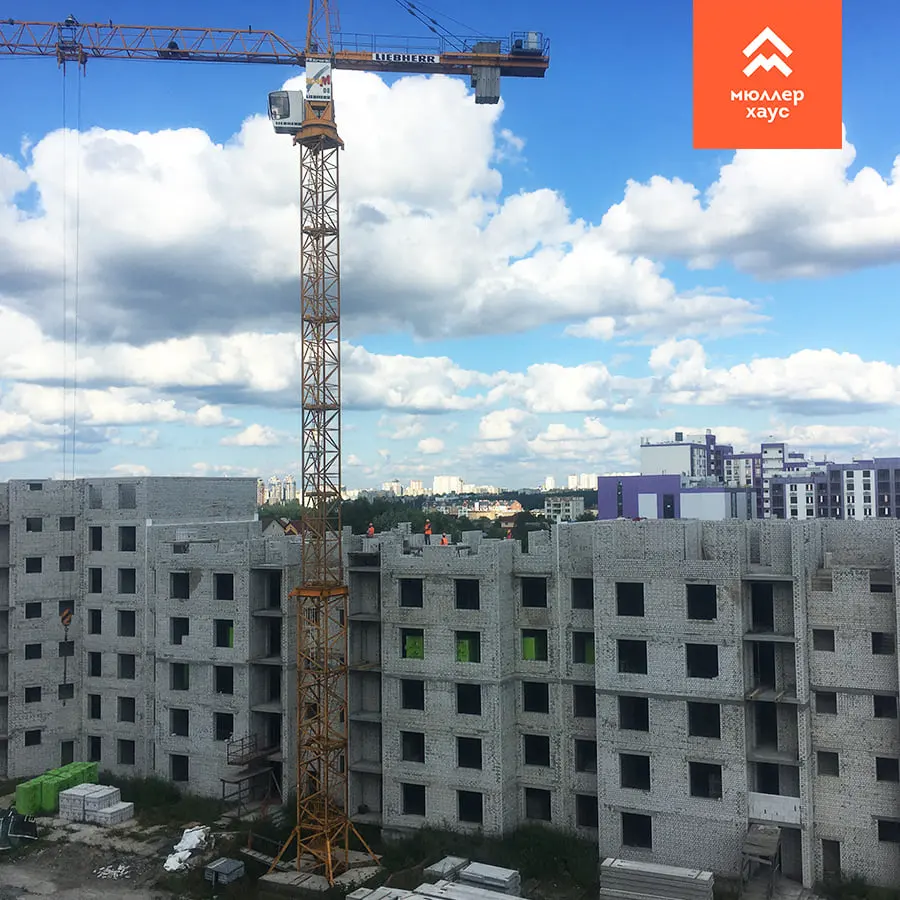

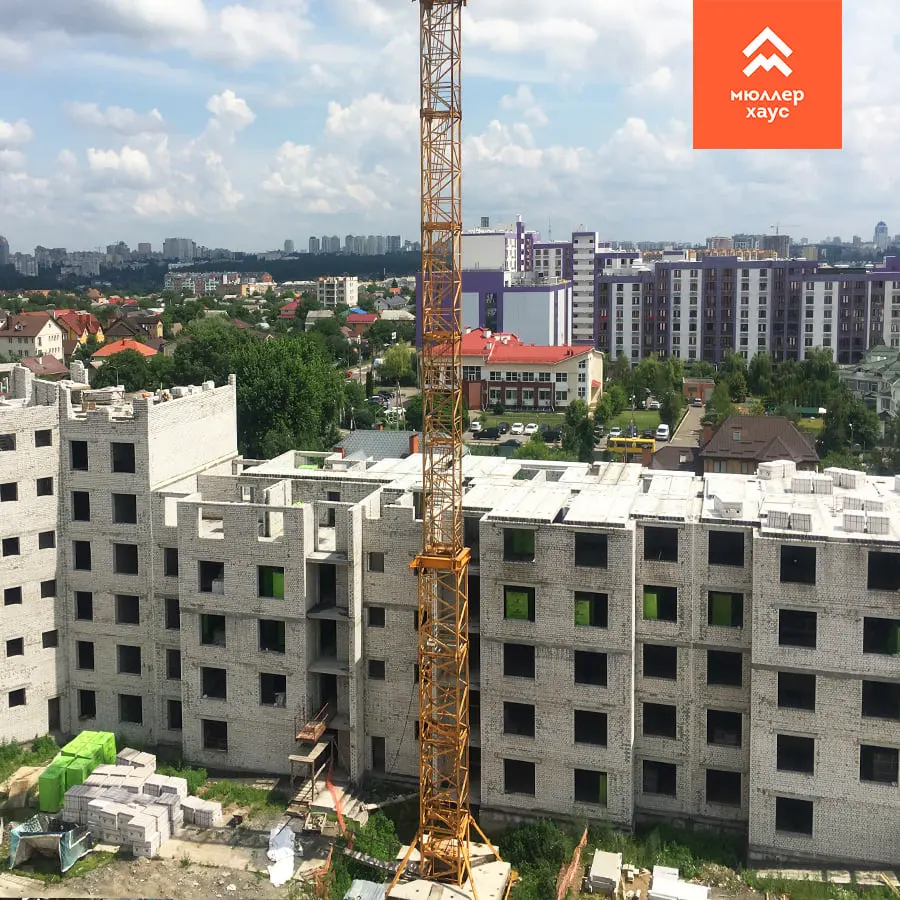

• триває кладка стін на 6 поверсі

NE
Nelli18551 повід. · з 2016
12 вересня 2021 р.

Ход строительства Жилого Комплекса
02.09.2021

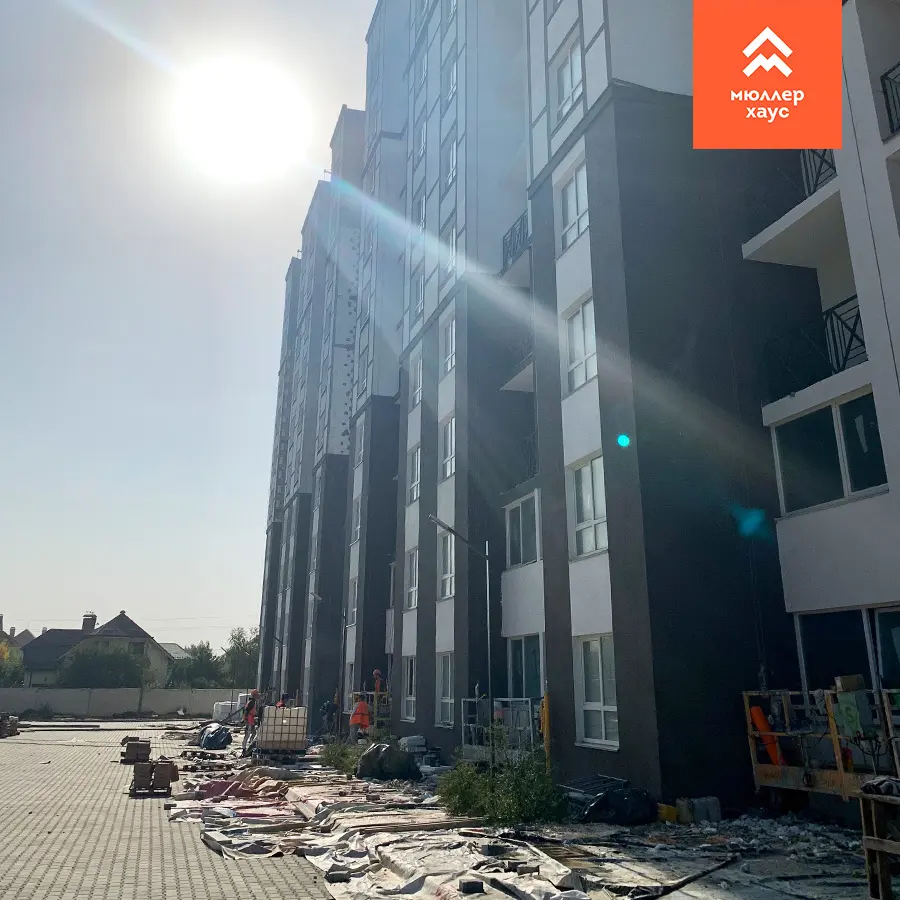

вул. Соборна 121
Секція 1:

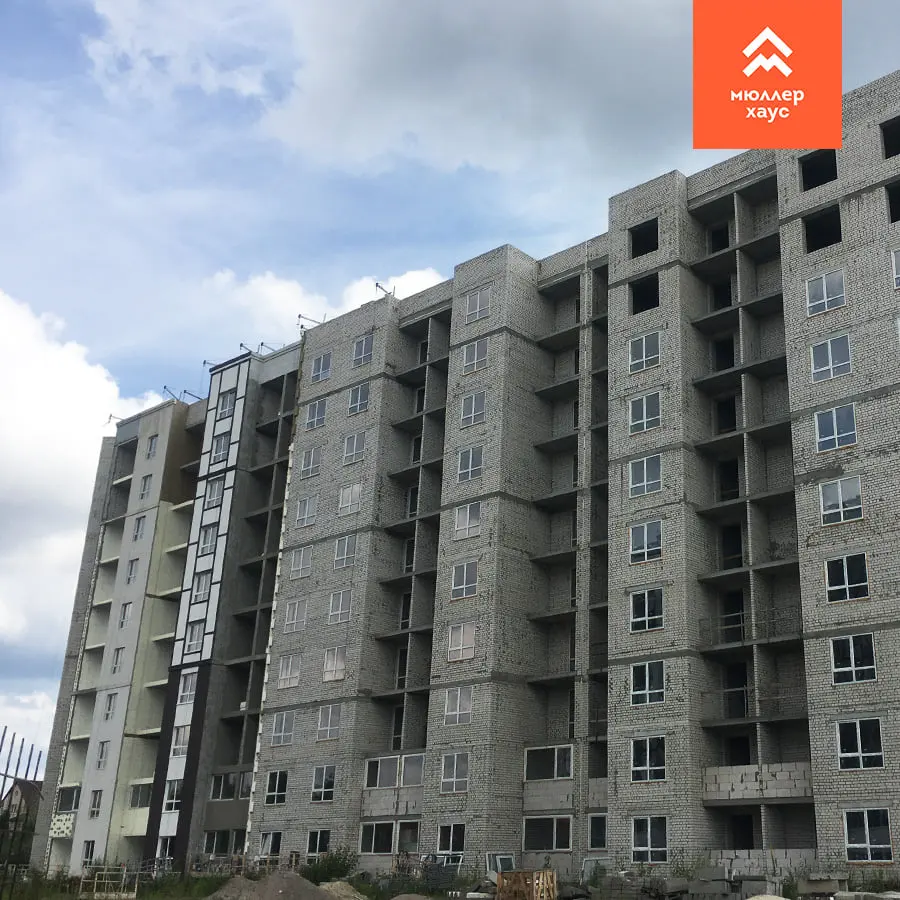

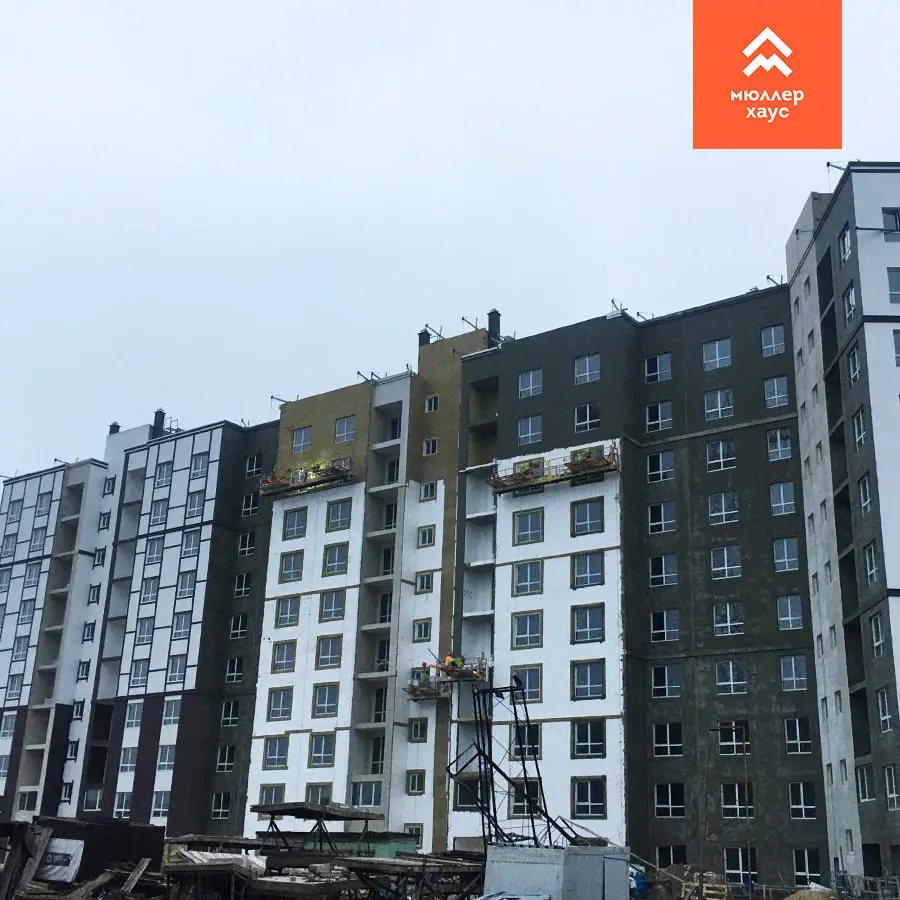

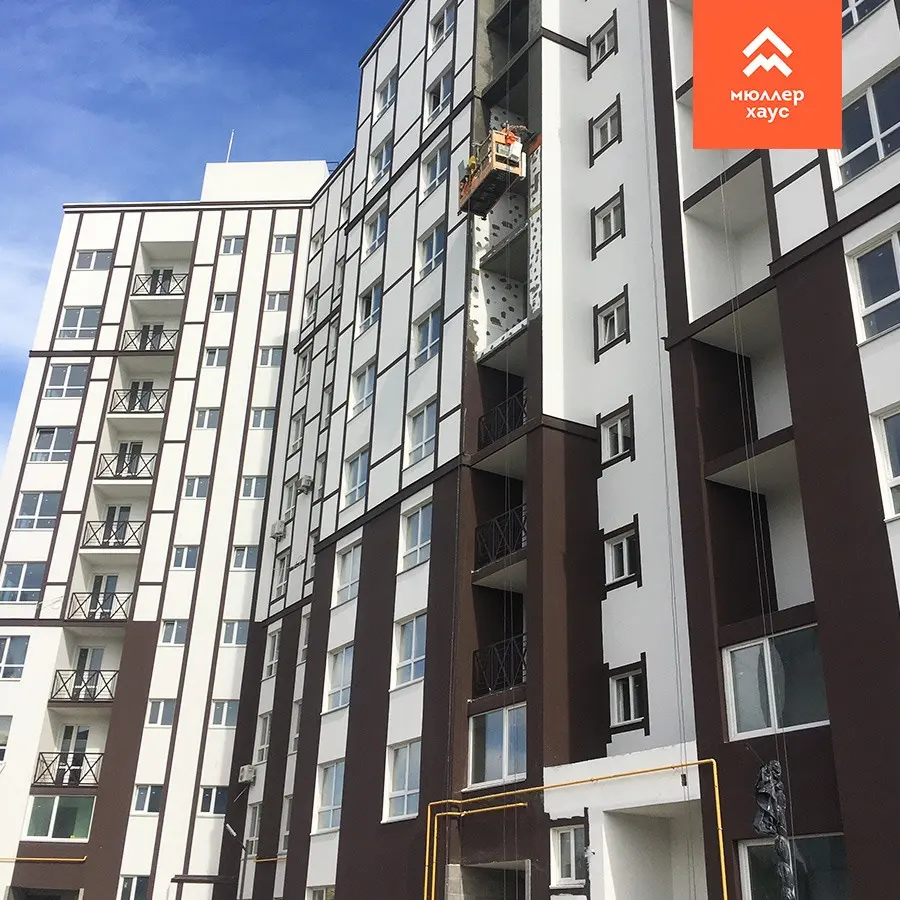

• триває влаштування фасаду
вул. Соборна 119
Секція 2:
• триває кладка стін 6 поверху
Секція 3:

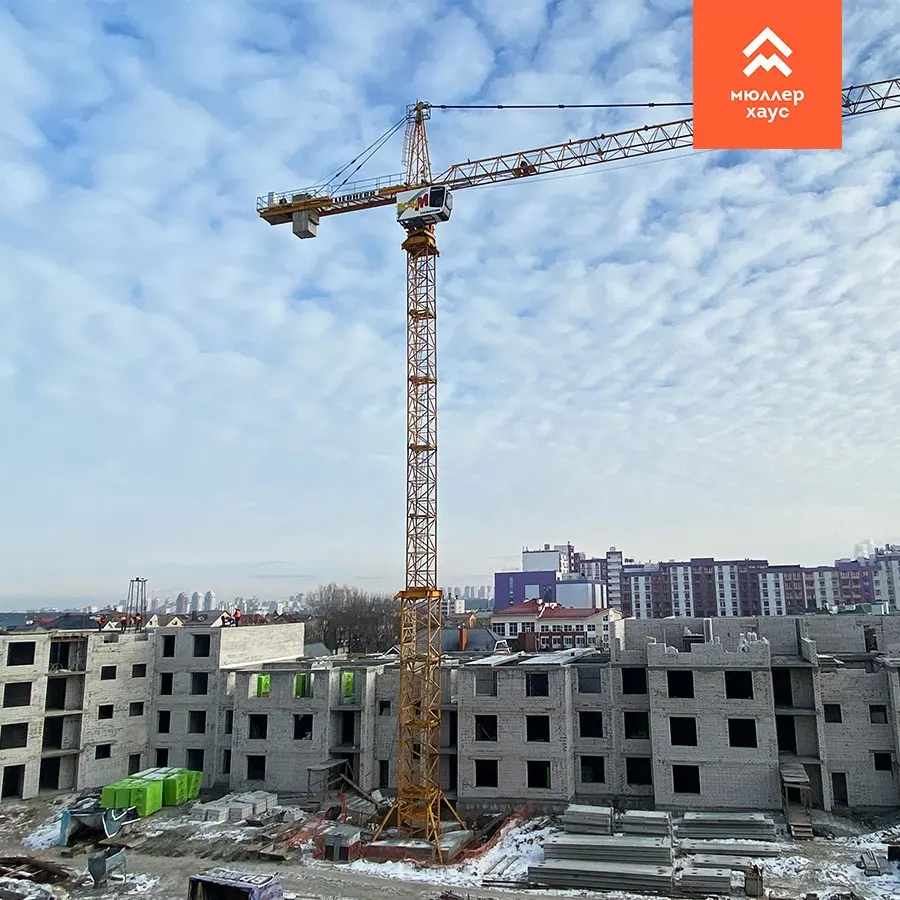

• закінчено кладку стін на 6 поверсі

NE
Nelli18551 повід. · з 2016
24 жовтня 2021 р.

Ход строительства Жилого Комплекса
01.10.2021
вул. Соборна 121
Секція 1:

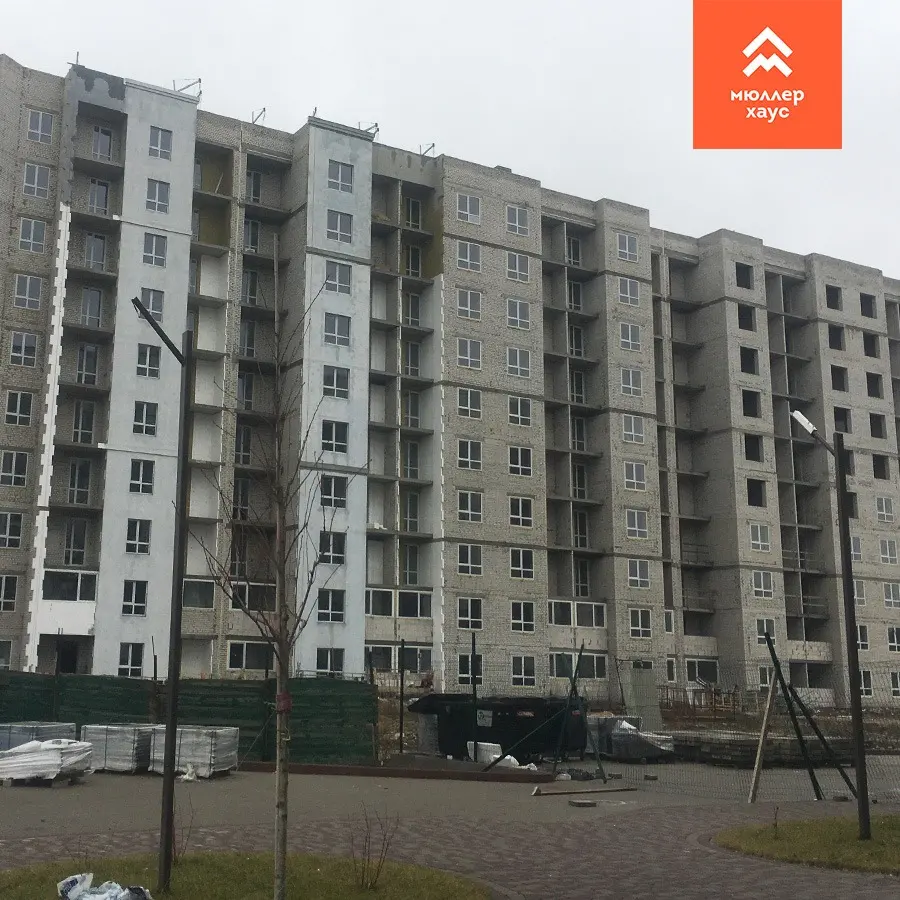

• триває влаштування фасаду
* триває монтаж димарів
Секція 2:
* триває штукатурка стін 1 поверху
* триває влаштування фасаду
Секція 3:

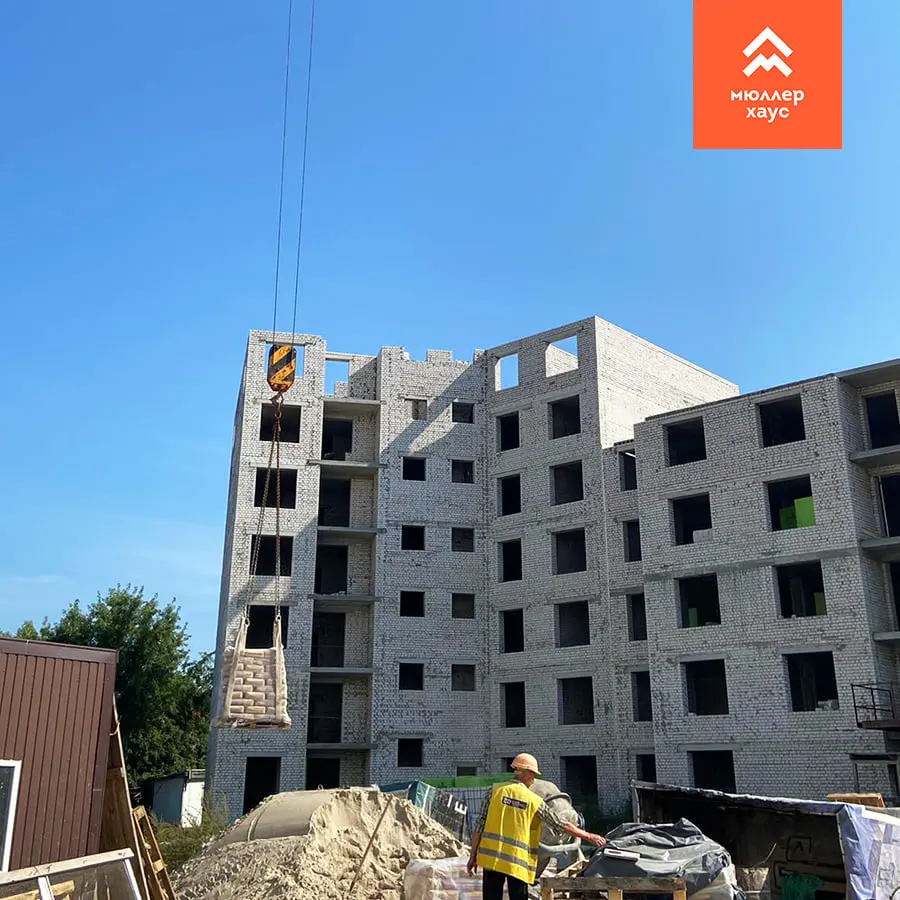

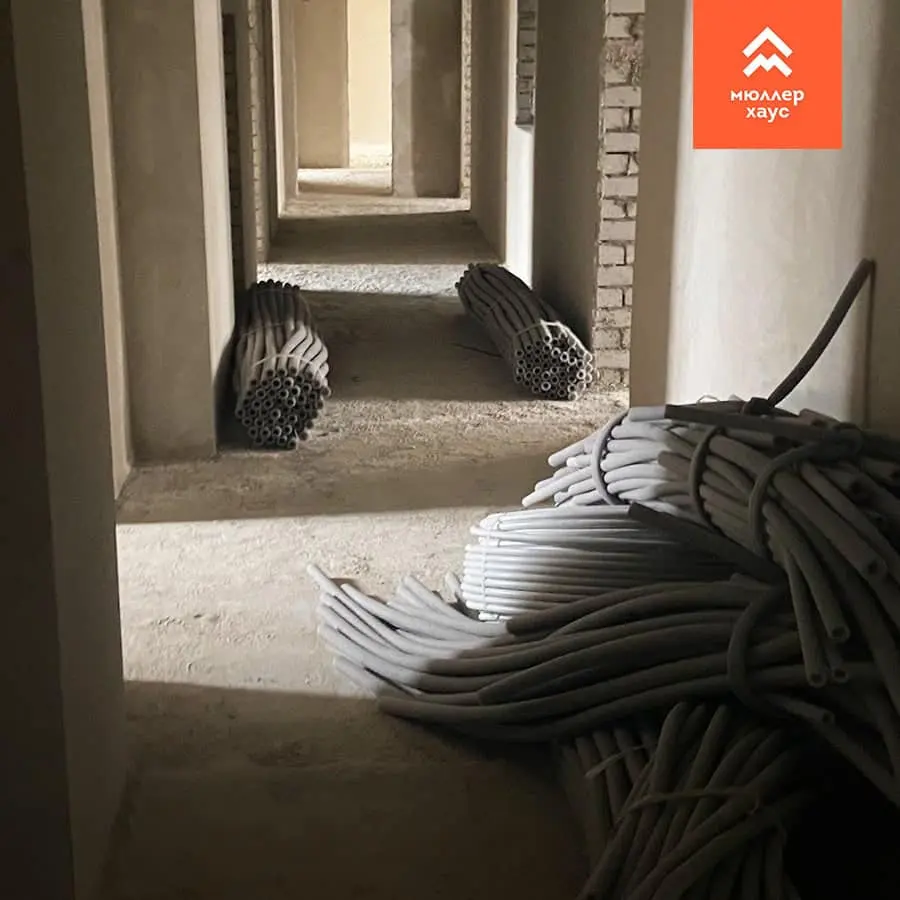

* тривають електромонтажні роботи на 5 поверсі
вул. Соборна 119
Секція 2:

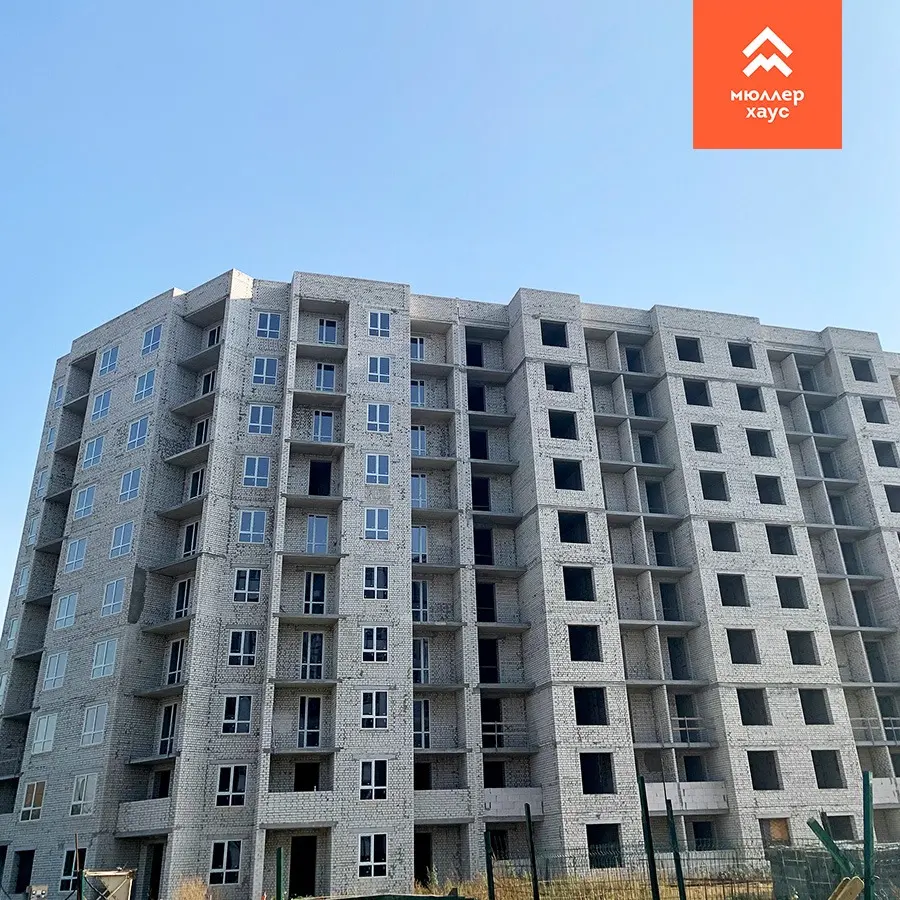

• завершено кладку стін 6 поверху

NE
Nelli18551 повід. · з 2016
8 грудня 2021 р.

Ход строительства Жилого Комплекса
16.11.2021

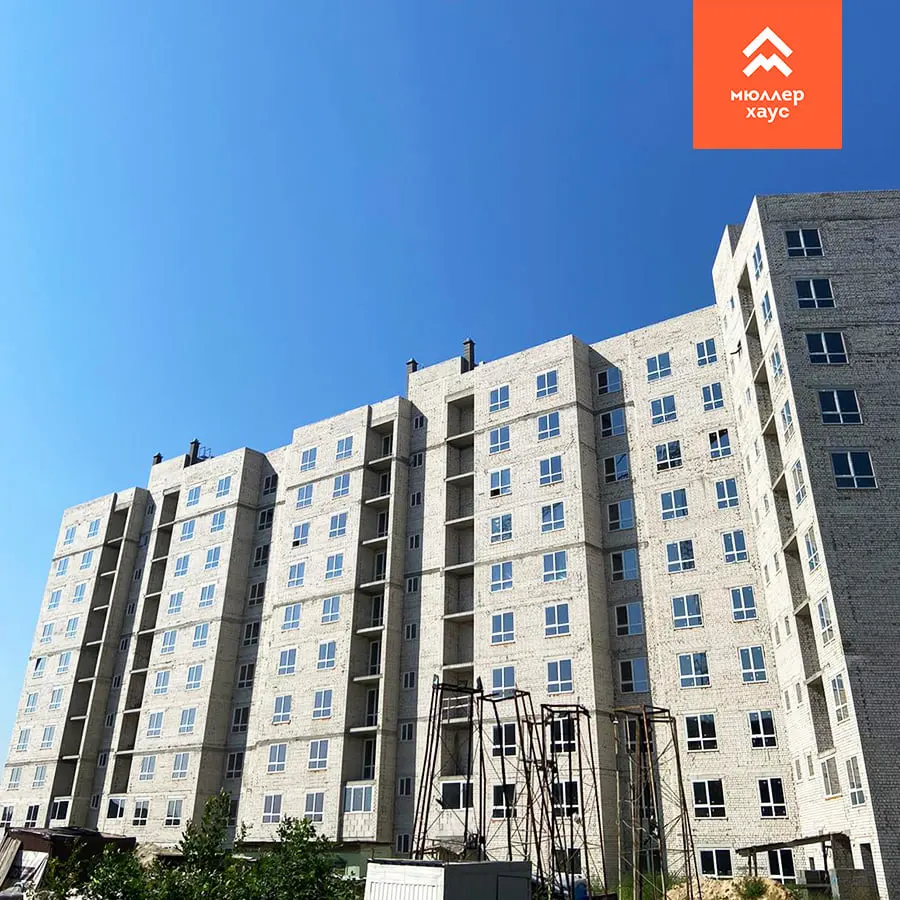

вул. Соборна 121
Секція 1:

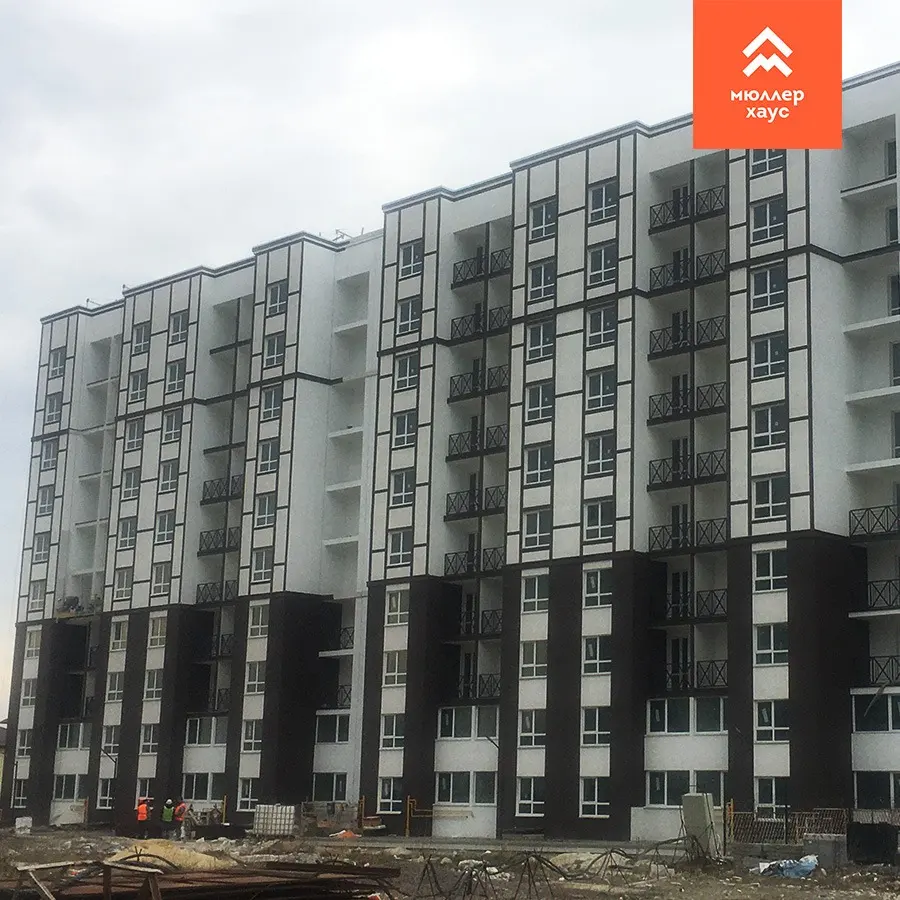

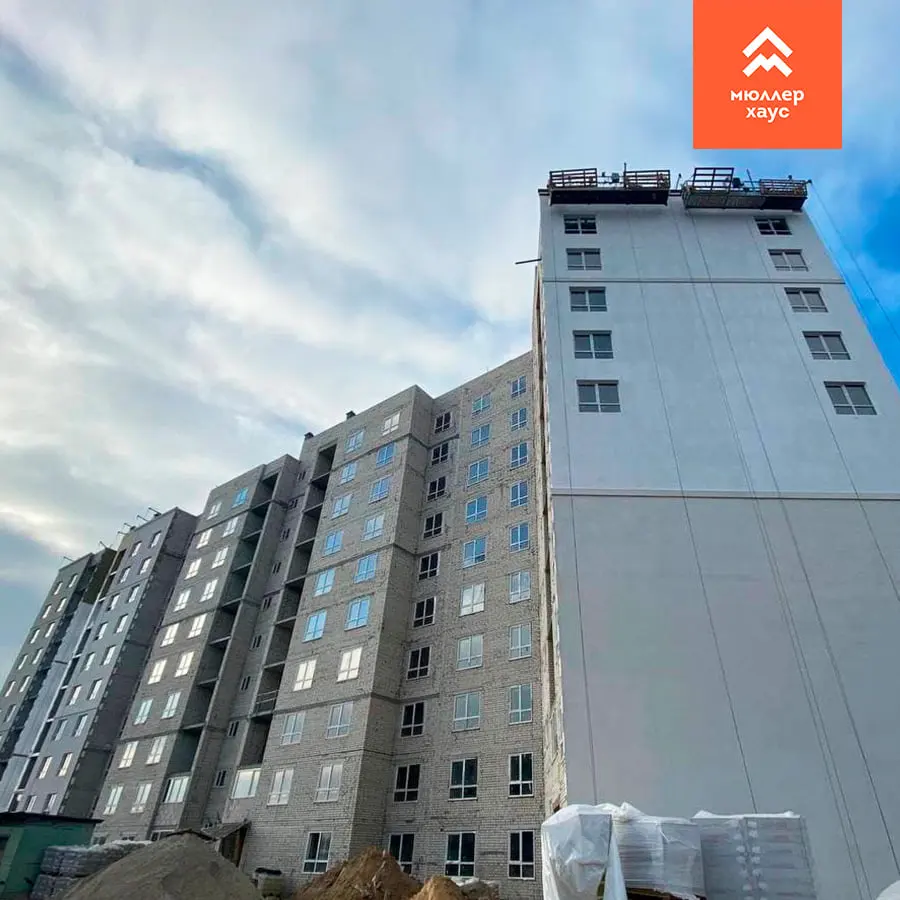

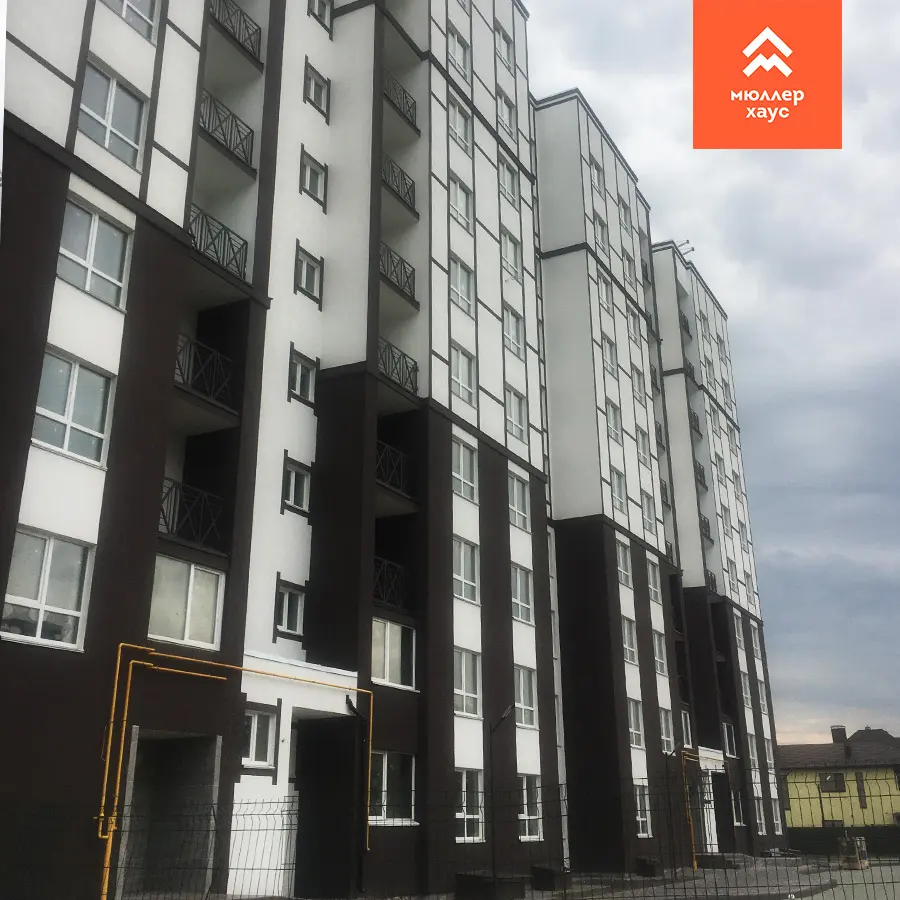

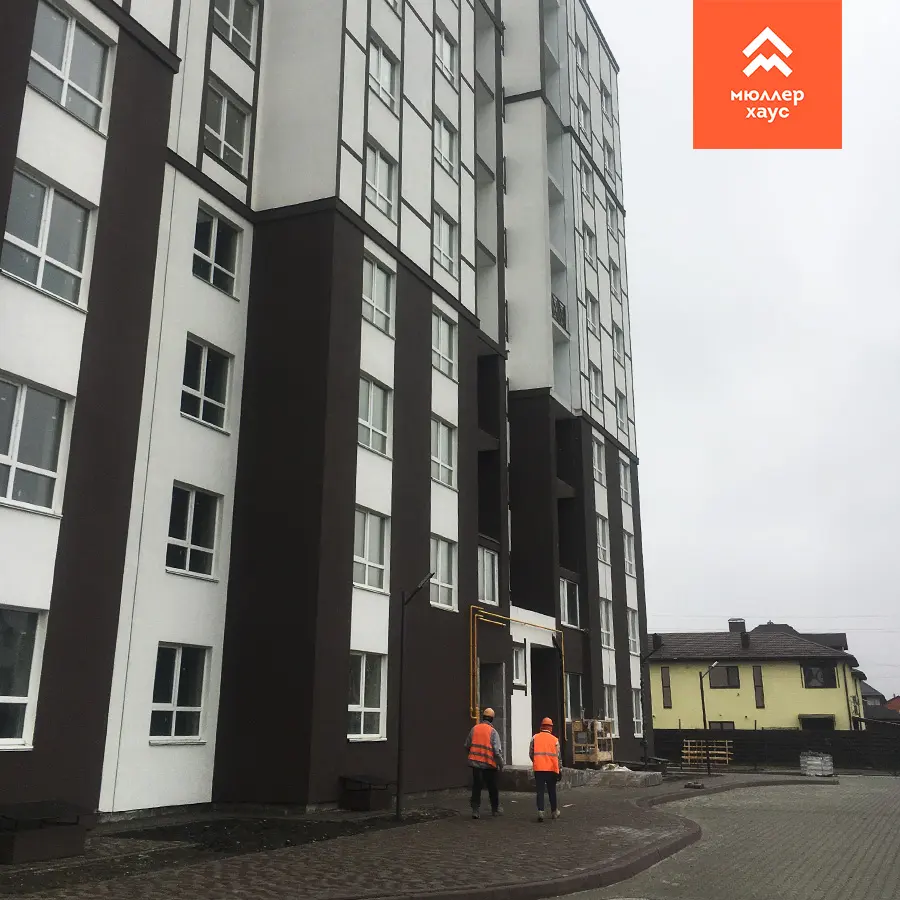

• триває влаштування фасаду
• триває влаштування відливів на вікнах та парапетах
• завершено штукатурку стін

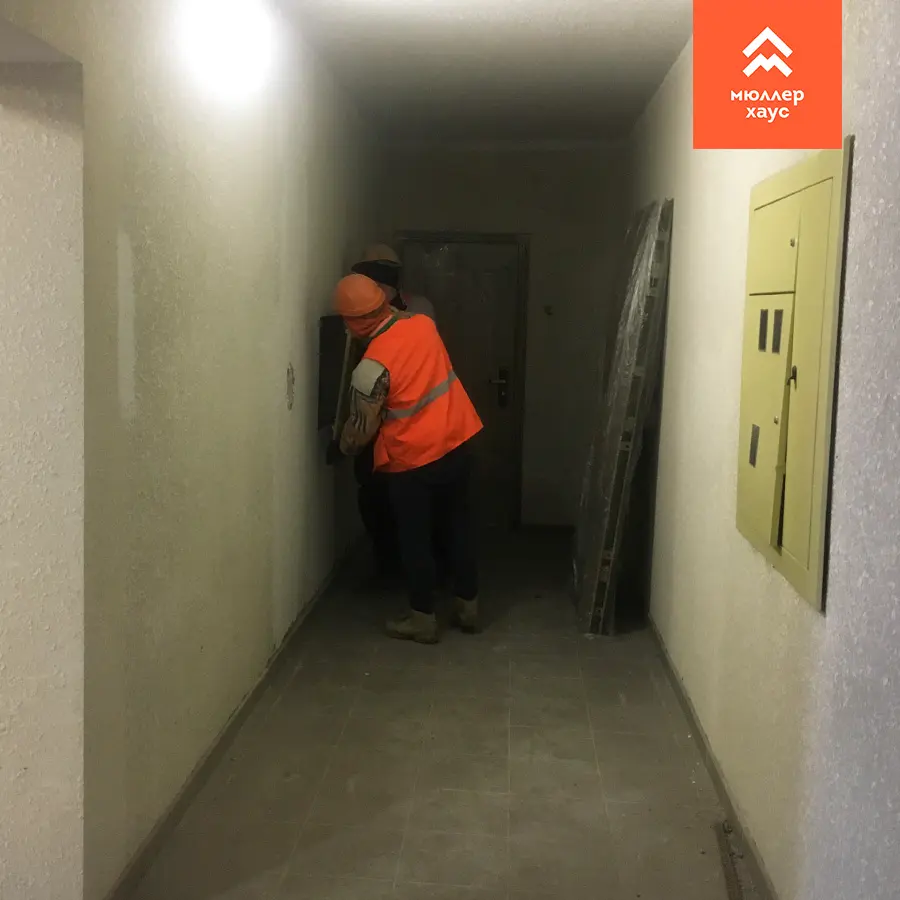

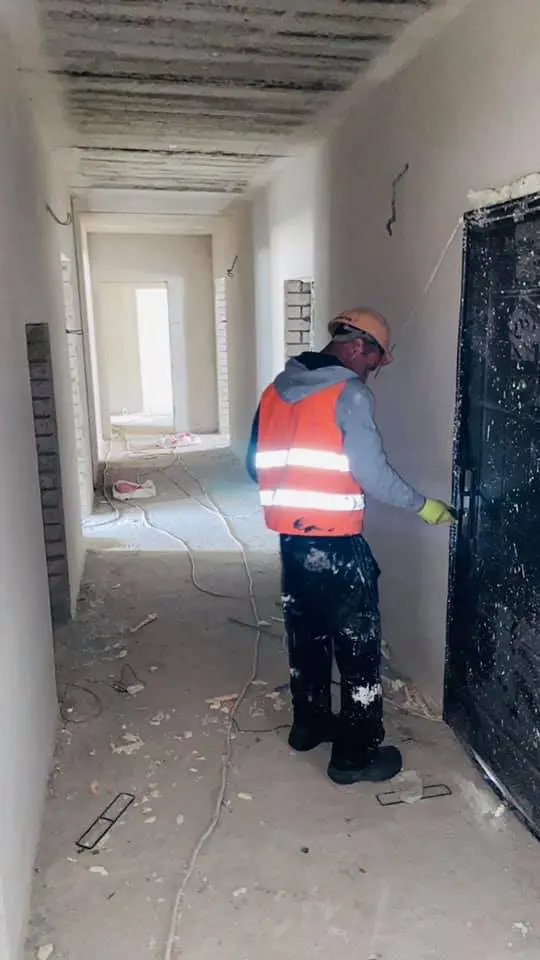

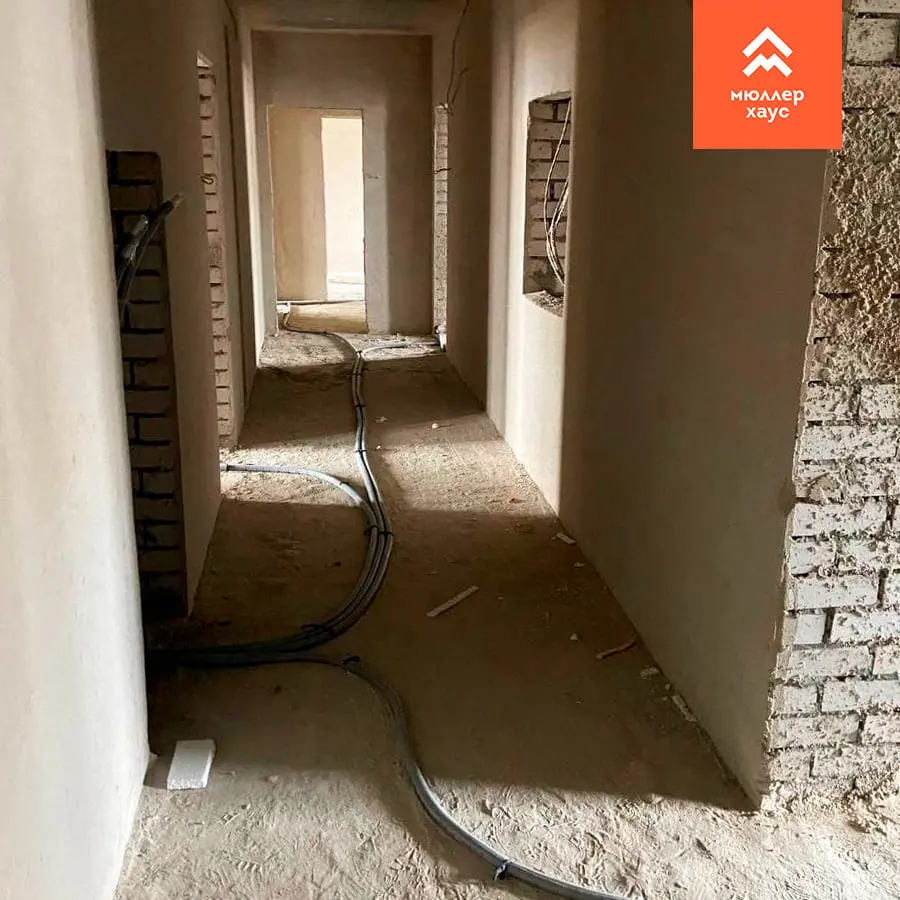

• завершено електромонтажні роботи в квартирах та МЗК
Секція 2
• триває влаштування фасаду
• триває влаштування відливів на вікнах та парапетах
• завершено штукатурку стін
• завершено прокладання труб опалення та води

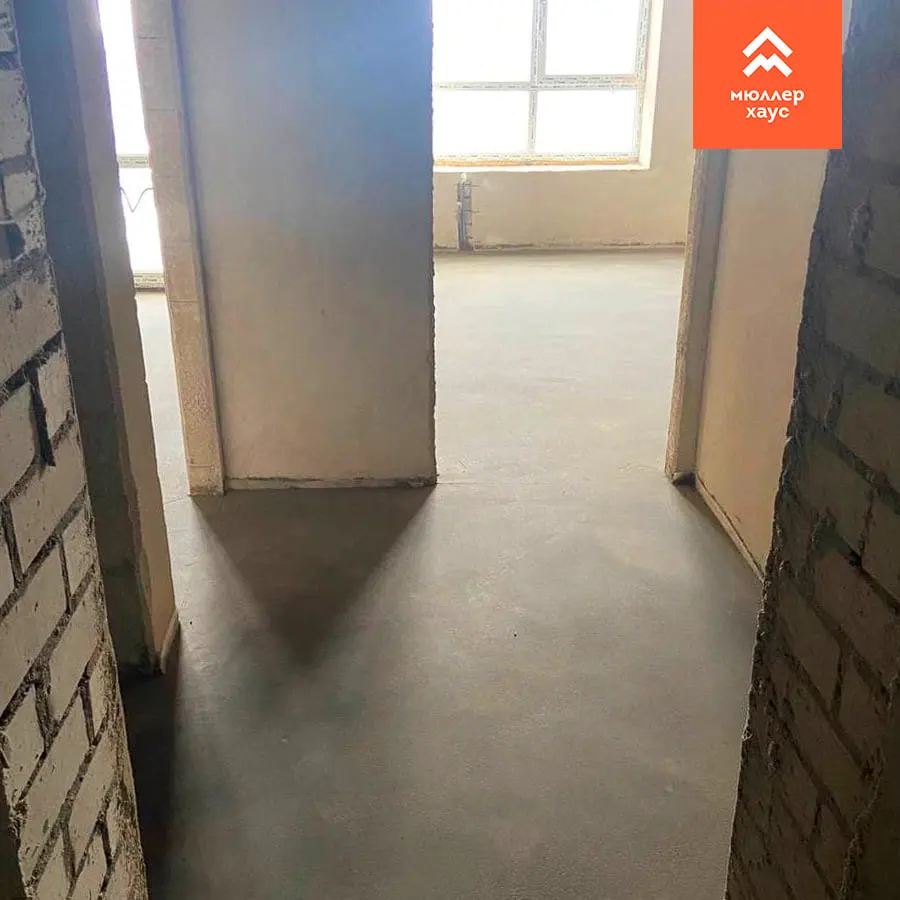

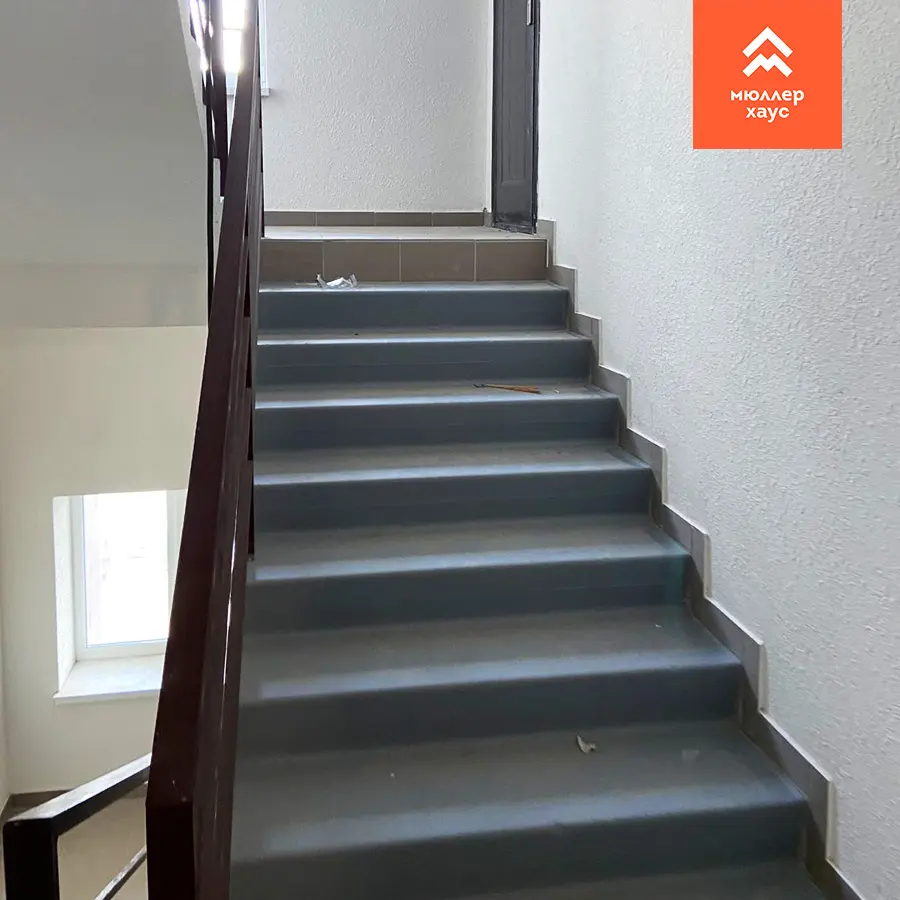

• триває стяжка підлоги
• завершено електромонтажні роботи в квартирах та МЗК
Секція 3
• триває влаштування фасаду
• триває влаштування відливів на вікнах та парапетах
• триває штукатурка стін на 7 поверсі
• триває влаштування фасаду
• завершено електромонтажні роботи в квартирах та МЗК

NE
Nelli18551 повід. · з 2016
28 грудня 2021 р.

Ход строительства Жилого Комплекса
16.12.2021
вул. Соборна 121
Секція 1:

• триває влаштування фасаду
• триває влаштування відливів на вікнах та парапетах
Секція 2:
• триває влаштування фасаду
• триває влаштування відливів на вікнах та парапетах
• завершено штукатурку стін
• завершено стяжку підлоги
Секція 3:

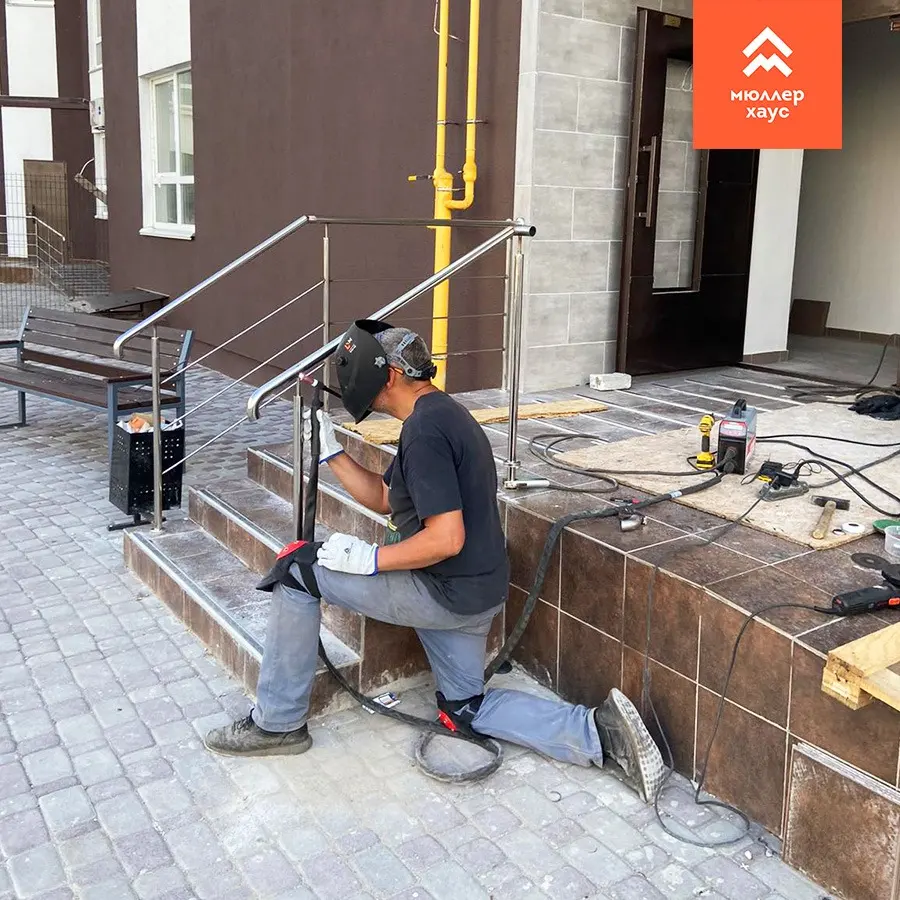

• на завершальному етапі влаштування фасаду
• триває влаштування відливів на вікнах та парапетах
• завершено штукатурку стін
вул. Соборна 119
Секція 2:

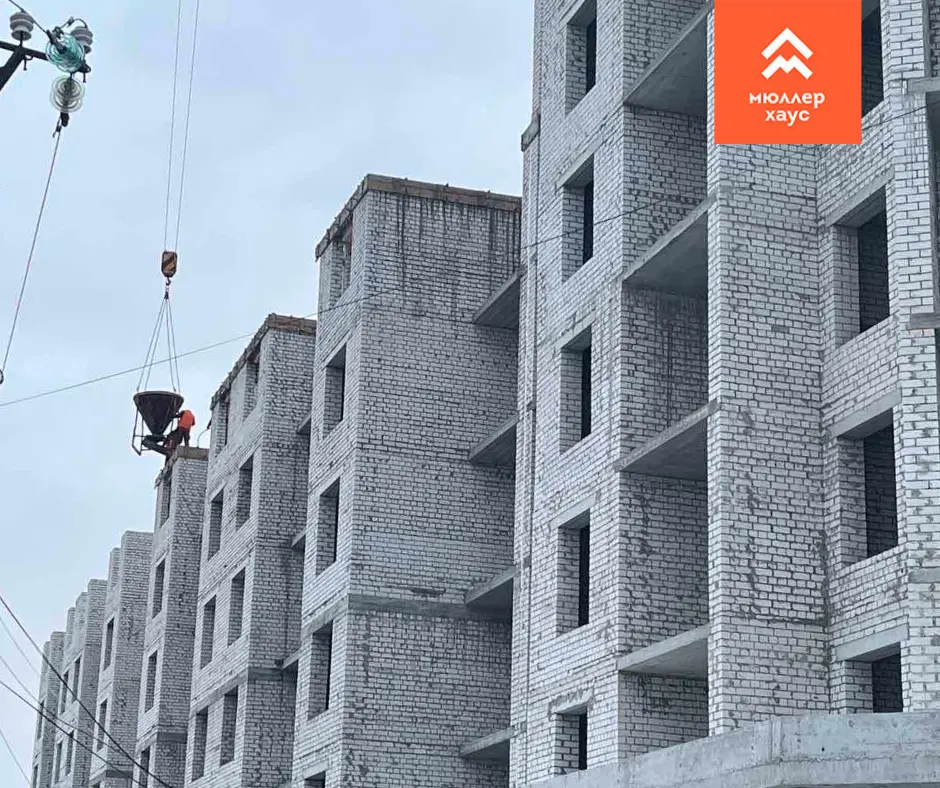

• тривають роботи по монтажу армопоясу 6 поверху

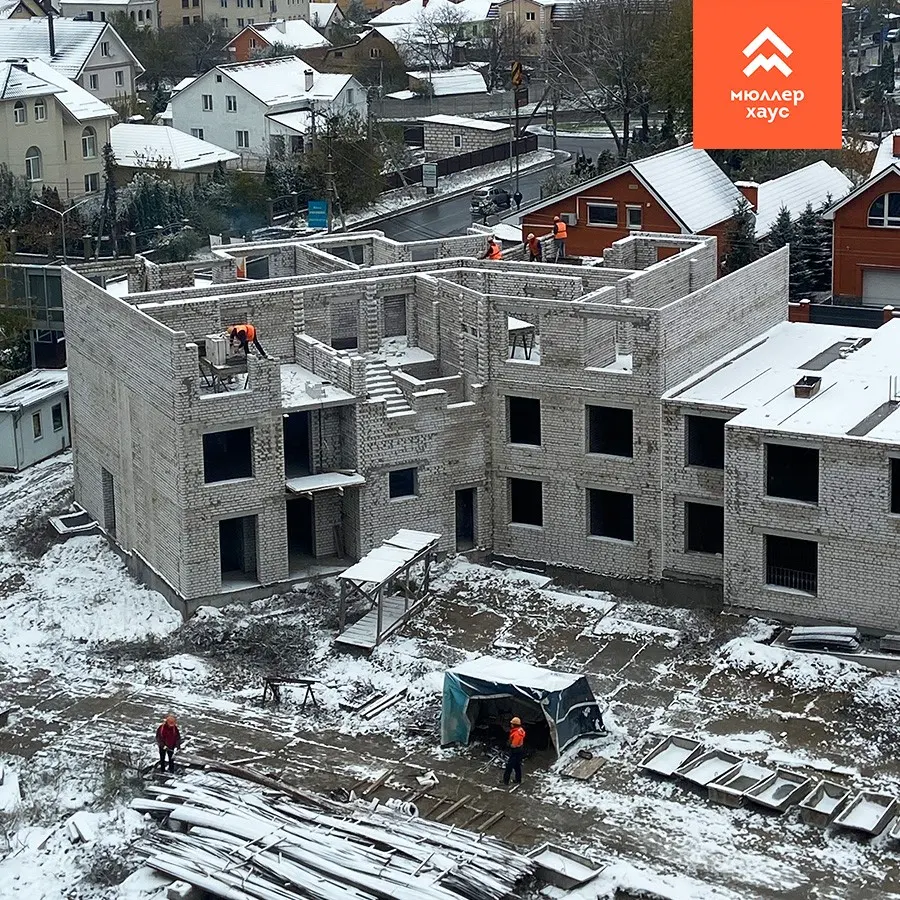

Секція 3:
• триває монтаж перегородок з газоблоку 4 поверху

NE
Nelli18551 повід. · з 2016
24 січня 2022 р.

Ход строительства Жилого Комплекса
21.01.2022
вул. Соборна 119
Секція 2:
• виконали роботи по монтажу армопоясу 6 поверху
Секція 3:
• розпочали роботу по монтажу армопоясу 6 поверху
• завершили монтаж перегородок з газоблоку 4 поверху
• розпочали монтаж перегородок з газоблоку 5 поверху
