Ход строительства Жилого Комплекса

12.11.2018
Будинок 123
1 секція
- на завершальному етапі штукатурні роботи, виконано 9 поверхів.
- тривають фасадні роботи.
- виконано монтаж блискавкозахисту
2секція
-тривають роботи із влаштування фасаду;
- розпочато роботи із влаштування сантехніки.
3 секція
- продовжуються фасадні роботи;
- завершено роботи із влаштування сантехніки;
- тривають роботи із влаштування стяжки, виконано один поверх.

NE
Nelli18551 повід. · з 2016
28 листопада 2018 р.

Ход строительства Жилого Комплекса

19.11.2018
Будинок 123
1 секція
- на завершальному етапі штукатурні роботи, виконано 9 поверхів.
- тривають фасадні роботи.
2секція
-тривають роботи із влаштування фасаду;
- тривають роботи із влаштування сантехніки.
3 секція
- продовжуються фасадні роботи;
- тривають роботи із влаштування стяжки, виконано два поверхи.

NE
Nelli18551 повід. · з 2016
28 листопада 2018 р.

Ход строительства Жилого Комплекса

19.11.2018
Будинок 123
1 секція
- завершено штукатурні роботи.
2 секція
- тривають роботи із влаштування сантехніки.
3 секція
- тривають роботи із влаштування стяжки, виконано три поверхи;
- розпочинаються малярні роботи у МЗК
У будинку фасадні роботи виконано на 80 %. Ці роботи продовжаться за сприятливих погодних умов.

NE
Nelli18551 повід. · з 2016
23 квітня 2019 р.

Объект: ЖК Мюллер Хаус

Адрес: Киевская область Киево-Святошинский р-н с. Петропавловская Борщаговка ул. Соборная, 119

Ссылки:

::: Официальный сайт проекта ЖК Мюллер Хаус

::: Информация про комплекс и покупку квартиры в ЖК Мюллер Хаус на портале

О комплексе:

Застройщик: BD Holding

Дата сдачи: 4 кв. 2020

Технические характеристики:

Класс комфорт

Домов 3

Этажность 10

Технология строительства кирпичная

Стены кирпич

Утепление пенополистирол, минеральная вата

Отопление индивидуальное (в квартире)

Высота потолков 2.75 м

Количество квартир 546

Паркинг гостевой, наземный

Состояние квартиры с черновой отделкой

Закрытая территория от авто и посторонних

CO
Colos1 повід. · з 2019
26 червня 2019 р.

У застройщика есть замороженные жк типа Ехопарк, так что стремно покупать, темпы стройки тоже не самые быстрые, уставного капитала тоже не много, как будет идти стройка без продаж не понятно, рядом куча вариантов с застройщиками получше.

TR
treyyoung4 повід. · з 2019
29 червня 2019 р.

Colos: У застройщика есть замороженные жк типа Ехопарк, так что стремно покупать, темпы стройки тоже не самые быстрые, уставного капитала тоже не много, как будет идти стройка без продаж не понятно, рядом куча вариантов с застройщиками получше.

Стремно покупать, это мягко сказано. Половина строек заморожено, обещанный детский сад заброшен, огромные задержки при сдаче. Нужно несколько десятков раз подумать, о правильности решения инвестировать в проекты от BD Holding.

NO
novembersamples2 повід. · з 2019
8 липня 2019 р.

Тут творится, что-то нереальное. Застройщик, не предупреждая никого, не согласовав ни с кем, изменил проект, и теперь все дома должны стать 9 этажными! Это грозит тому, что дома вообще никогда не сдадут. И это еще при том что дом 123 уже почти готов!

TR
treyyoung4 повід. · з 2019
9 липня 2019 р.

novembersamples: Тут творится, что-то нереальное. Застройщик, не предупреждая никого, не согласовав ни с кем, изменил проект, и теперь все дома должны стать 9 этажными! Это грозит тому, что дома вообще никогда не сдадут. И это еще при том что дом 123 уже почти готов!

Действительно. Правда, у 123 его дома, ОП сказали, что этажность останется прежняя, а вот остальные, не согласовано ничего, не знаю, что думают инвесторы сейчас, смотря на действие строительной компании.

NO
novembersamples2 повід. · з 2019
10 липня 2019 р.

treyyoung: Действительно. Правда, у 123 его дома, ОП сказали, что этажность останется прежняя, а вот остальные, не согласовано ничего, не знаю, что думают инвесторы сейчас, смотря на действие строительной компании.

А что думать, и так проблемы со сдачей в срок, а тут теперь и изменения в проект, да еще и не согласованные, это увеличит и так существующую задержку, а вот на сколько, пока неизвестно.

TR
treyyoung4 повід. · з 2019
19 липня 2019 р.

На днях отдел продаж снова показал себя с "красивой стороны". Организовали встречу на будний день, когда люди в основном своем числе, находятся на работе, и более того, половина инвесторов, даже не была предупреждена о данной встрече. Как можно так относиться к своим инвесторам, я не понимаю.

NE
Nelli18551 повід. · з 2016
11 серпня 2019 р.

Ход строительства Жилого Комплекса
05.08.2019
вул. Соборна 123

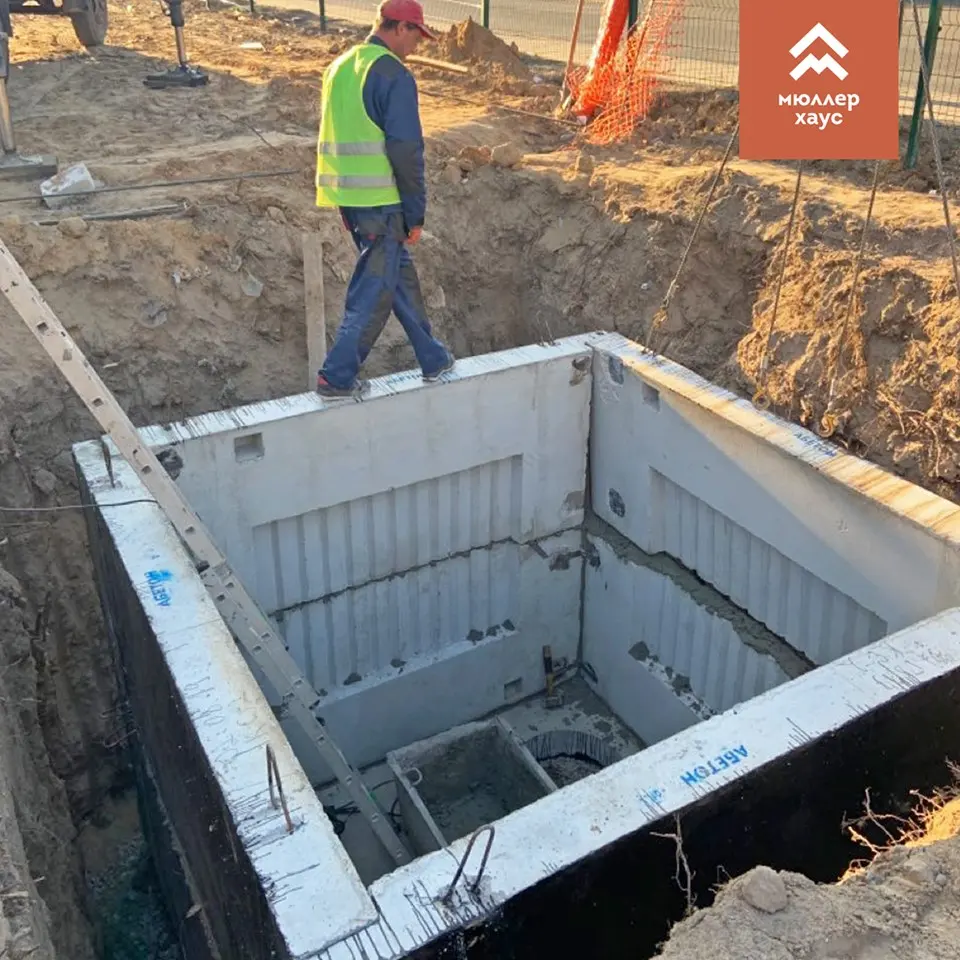

- завершено влаштування заземлення трьох ГРЩ;

- на завершальному етапі підведення інтернету;
Секція 1:
- тривають роботи із влаштування місць загального користування (МЗК);
- виготовляються балконні огородження;
- виконується влаштування вхідної групи у офіс №3;
Секція 2:

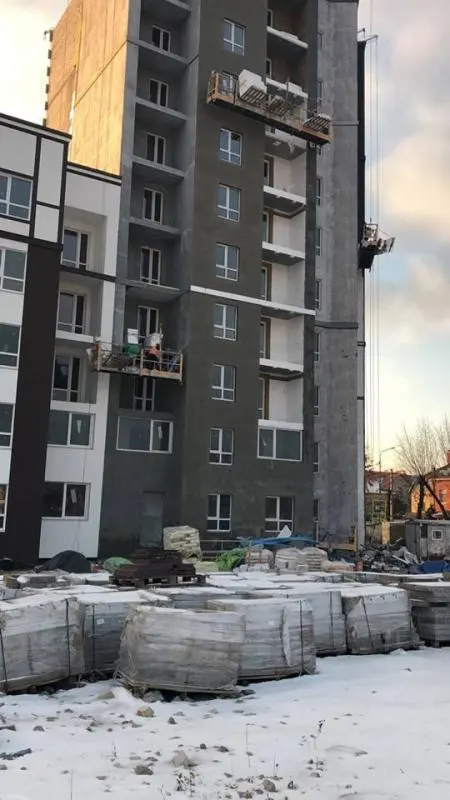

- робиться монолітний пояс 6 поверх;
Секція 3:
- зроблено монтаж балконних огороджень повЕрхи 1–4;
- виконується влаштування газових стояків;
вул. Соборна 121
Секція 1:
- зроблено перекриття плити 7 поверху;
Секція 2:
- на 50% положені плити;
Секція 3:
- мурування стін 5 поверху.

NE
Nelli18551 повід. · з 2016
9 вересня 2019 р.

Ход строительства Жилого Комплекса
09.09.2019
✅ вул. Соборна 123
Секція 1
- триває встановлення балконних огороджень
Секція 2
- завершено влаштування плити перекриття 7 поверху
Секція 3
- проводиться кладка стін 6-го поверху
✅ вул. Соборна 121
Секція 1
- проводиться кладка стін 8 поверху
Секція 2
- завершено влаштування плити перекриття 5-го поверху
Секція 3
- завершено влаштування перегородок з газоблоку на 1 поверсі

NE
Nelli18551 повід. · з 2016
16 жовтня 2019 р.

Ход строительства Жилого Комплекса
16.09.2019
✅ вул. Соборна 123
Секція 1:
- триває встановлення балконних огороджень;
Секція 2:
- влаштування стін 8 поверху;
Секція 3:
- завершено кладку стін 6-го поверху;
- влаштування монолітного поясу 6 поверху;

✅ вул. Соборна 121
Секція 1:
- триває кладка стін 8 поверху;
Секція 3:
- проводиться влаштування плити перекриття 5-го поверху;

✅ вул. Соборна 119
Секція 2, 3:
- влаштування площадки під кран.

NE
Nelli18551 повід. · з 2016
16 жовтня 2019 р.

Ход строительства Жилого Комплекса
23.09.2019
✅ вул. Соборна 123:
- розпочато підготовчі роботи по благоустрою
Секція 1:
- триває встановлення балконних огороджень
- триває оздоблення МЗК
- встановлено вхідні двері у під’їзд
Секція 2:
- завершено влаштування стін 8 поверху
Секція 3:
- завершено влаштування монолітного поясу 6 поверху
- розпочато монтаж плит перекриття 6 поверху
- на завершальному етапі підключення вводу газових стояків

✅ вул. Соборна 121:
Секція 1:
- триває кладка стін 8 поверху
Секція 2:
- розпочато цегляну кладку стін 6-го поверху
Секція 3:
- проводиться влаштування плити перекриття 5-го поверху

✅ вул. Соборна 119:
Секція 2:
- влаштування опалубки монолітного фундаменту.

NE
Nelli18551 повід. · з 2016
16 жовтня 2019 р.

Ход строительства Жилого Комплекса
30.09.2019

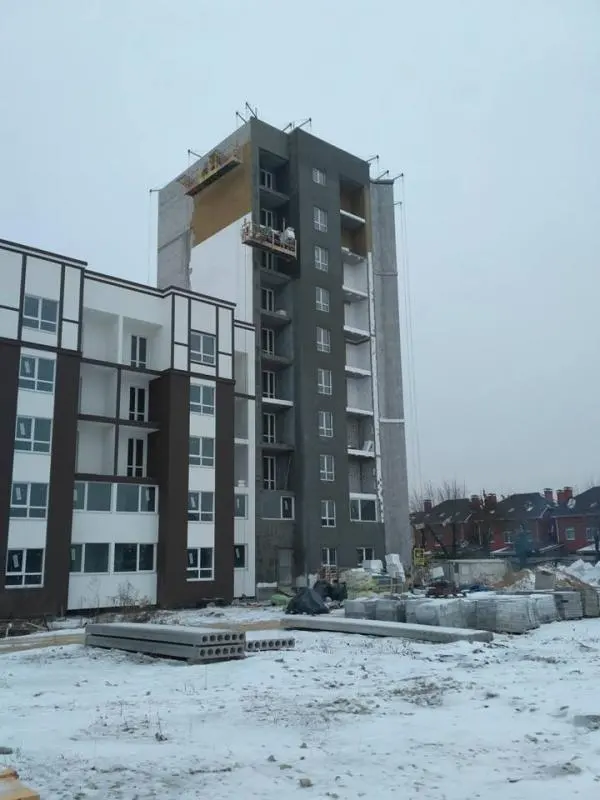

✅ вул. Соборна 123

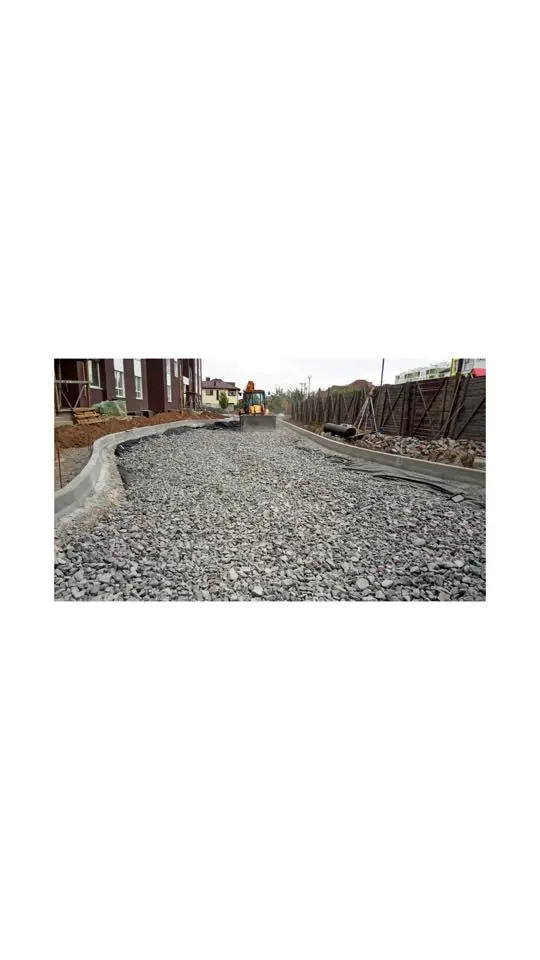

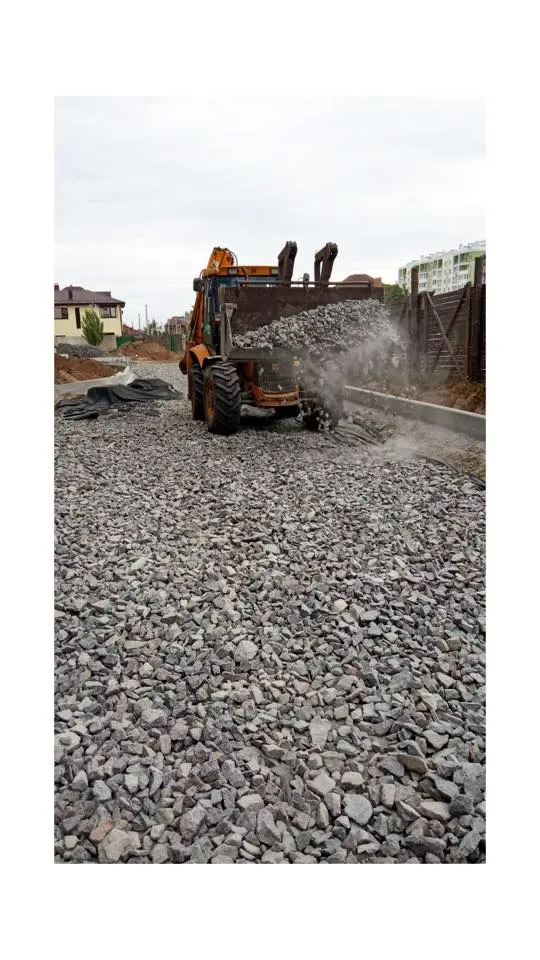

- проводяться роботи по благоустрою – встановлення бордюрів
- влаштування вводу інтернет-кабелю у будинок
Секція 1:
- триває встановлення балконних огороджень
- закінчено оздоблення МЗК
- встановлено двері у машинне відділення
Секція 3:
- на завершальному етапі влаштування плити перекриття 6 поверху
- завершено підключення вводу газових стояків

✅ вул. Соборна 121
Секція 1:
- триває кладка стін 8 поверху
Секція 2:
- на завершальному етапі кладка стін 6-го поверху
Секція 3:
- на завершальному етапі влаштування плит перекриття 5-го поверху

✅ вул. Соборна 119
Секція 2:
- армування монолітного фундаменту

NE
Nelli18551 повід. · з 2016
16 жовтня 2019 р.

Ход строительства Жилого Комплекса
03.10.2019

Встановлення бордюрів

NE
Nelli18551 повід. · з 2016
17 жовтня 2019 р.

Ход строительства Жилого Комплекса
07.10.2019
✅ вул. Соборна 123
- проводяться роботи по благоустрою – встановлення бордюрів
- проводяться роботи по влаштуванню кабельної траси
- завершено влаштування вводу інтернет-кабелю у будинок
Секція 1:
- триває встановлення балконних огороджень
- триває влаштування плитки в ГРЩ
Секція 3:
- завершено влаштування плити перекриття 6 поверху
- розпочато цегляну кладку стін 7 поверху

✅ вул. Соборна 121
Секція 1:
- триває кладка стін 8 поверху
Секція 2:
- завершено кладку стін 6-го поверху
Секція 3:
- завершено влаштування плит перекриття 5-го поверху

✅ вул. Соборна 119
Секція 2:
- завершено влаштування монолітного фундаменту

NE
Nelli18551 повід. · з 2016
17 жовтня 2019 р.

Ход строительства Жилого Комплекса
09.10.2019

Розпочалась багатошарова підготовка дорожнього полотна біля будинку 123

NE
Nelli18551 повід. · з 2016
17 жовтня 2019 р.

Ход строительства Жилого Комплекса
10.10.2019

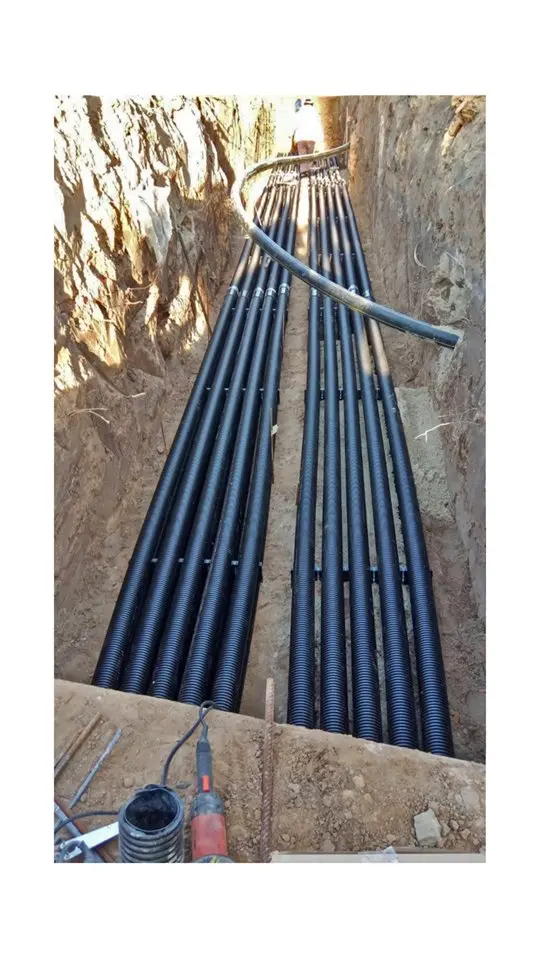

Прокладаємо трасу електропостачання до будинків 123, 121, 119

NE
Nelli18551 повід. · з 2016
17 жовтня 2019 р.

Ход строительства Жилого Комплекса
15.10.2019

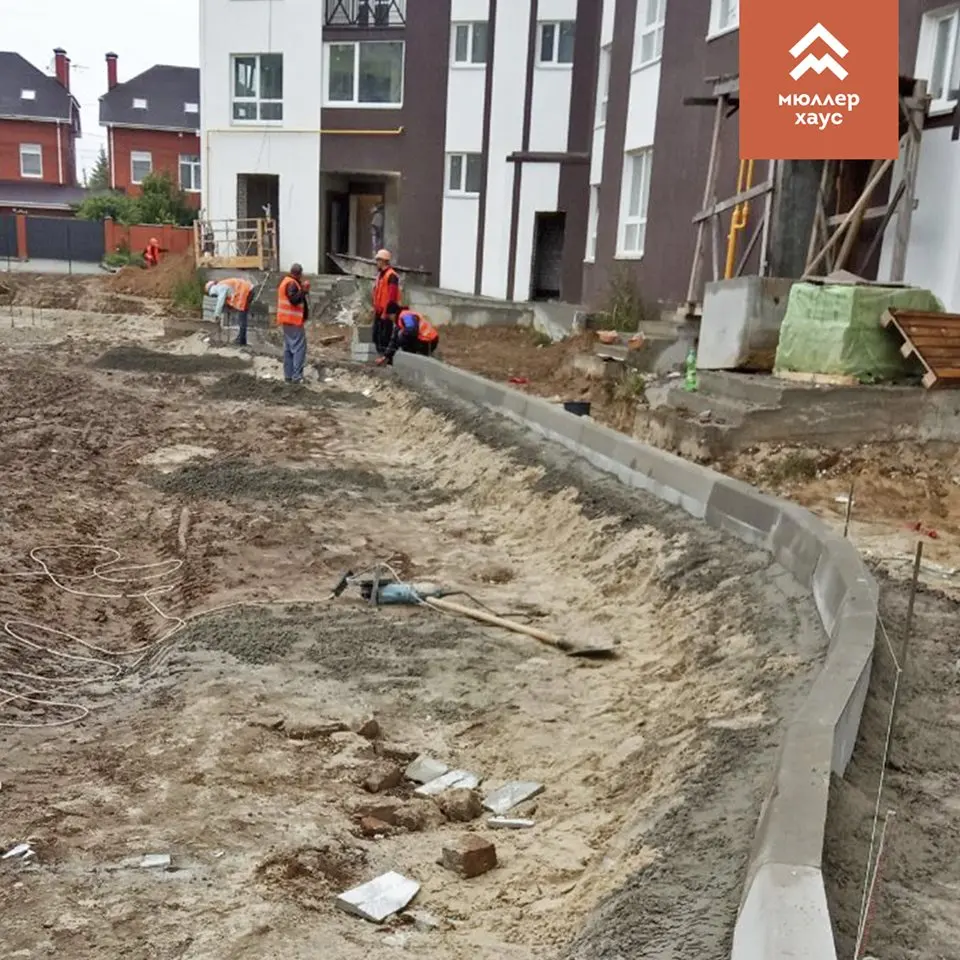

- на завершальному етапі влаштування постійного огородження житлового комплексу зі сторони Соборної вулиці

✅ вул. Соборна 123
- проводяться роботи по благоустрою
- на завершальному етапі влаштування кабельної траси
Секція 1:
- оздоблення плиткою вхідної групи
- триває встановлення балконних огороджень
- триває влаштування плитки в ГРЩ
Секція 2:
- завершено влаштування плити перекриття 8 поверху
- розпочато влаштування стін 9 поверху
Секція 3:
- завершено цегляну кладку стін 7 поверху

✅ вул. Соборна 121
Секція 1:
- завершено цегляну кладку стін 8 поверху
Секція 2:
- розпочато влаштування монолітного поясу 6 поверху

✅ вул. Соборна 119
Секція 2:
- завершено влаштування плит по грунту
- розпочато монтаж стін цокольного поверху (ФБС)
