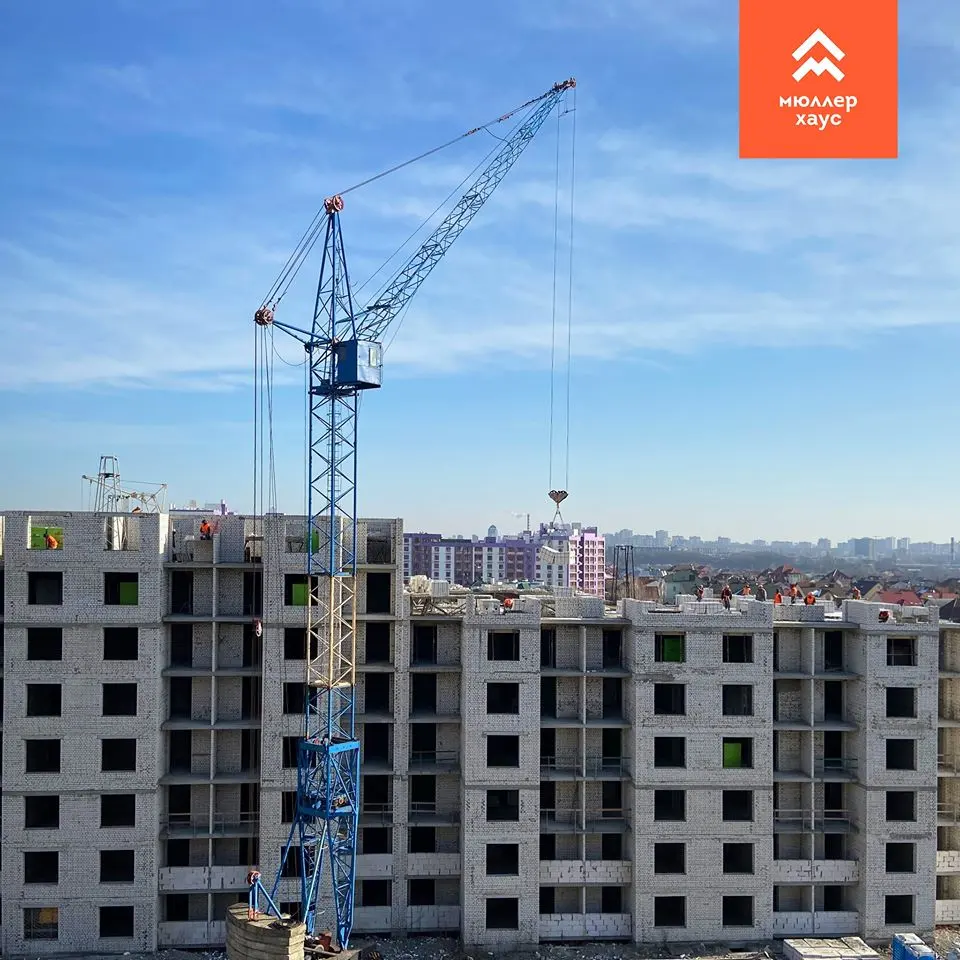

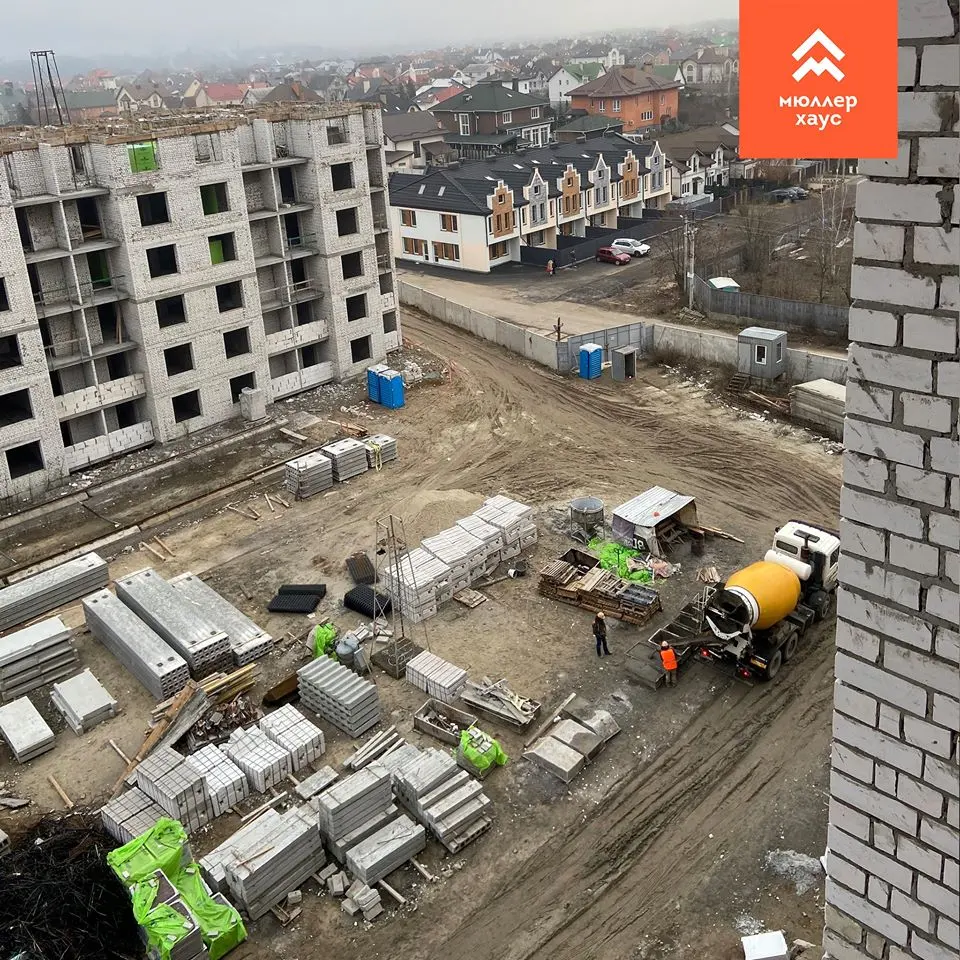

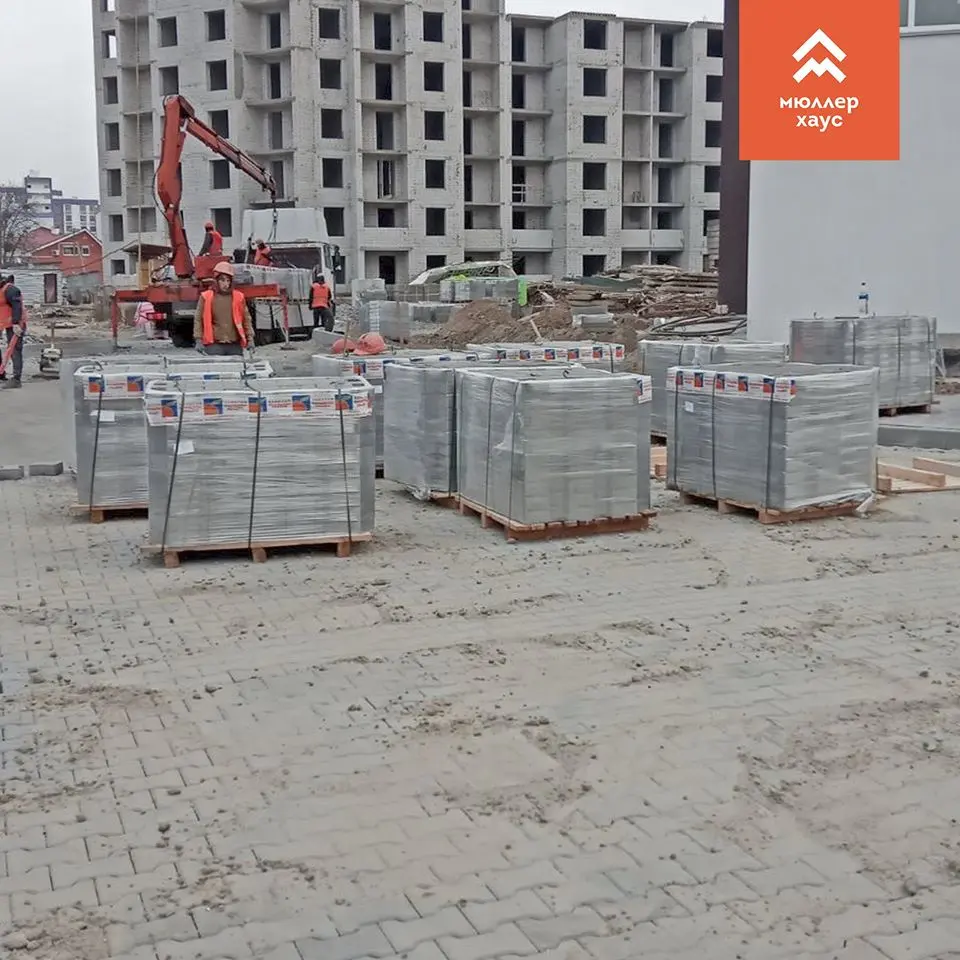

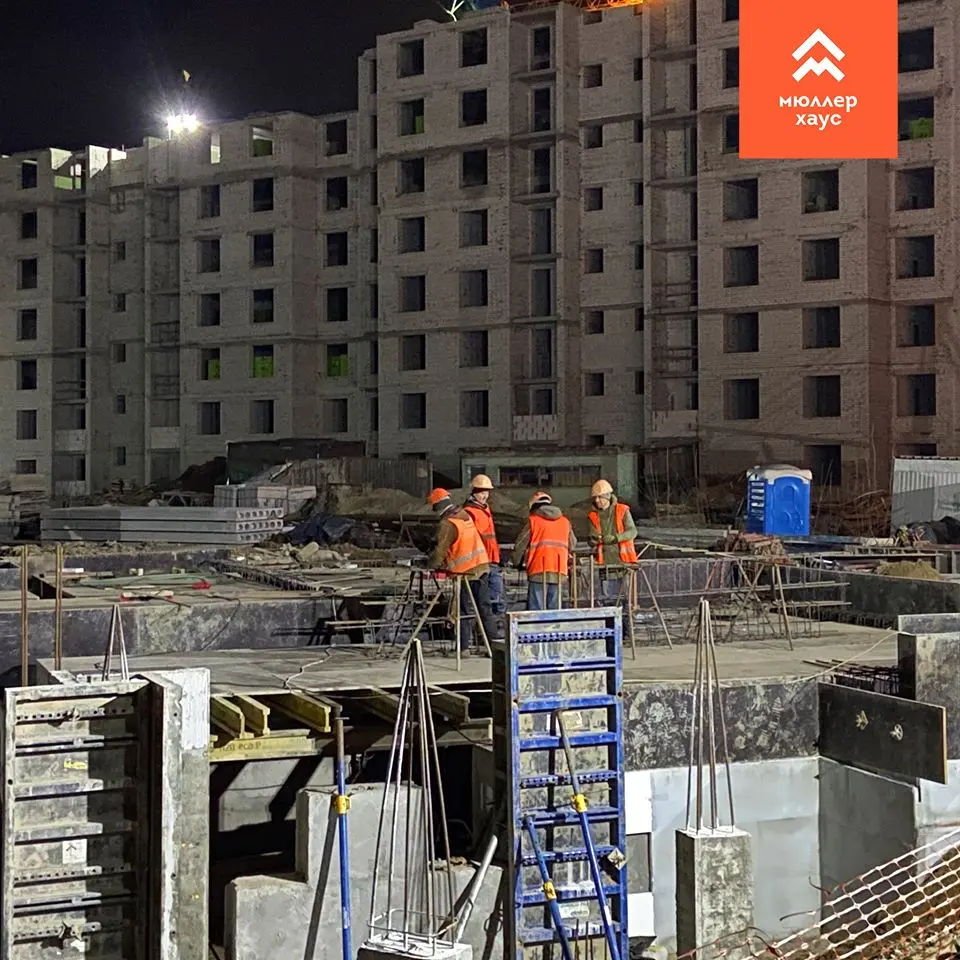

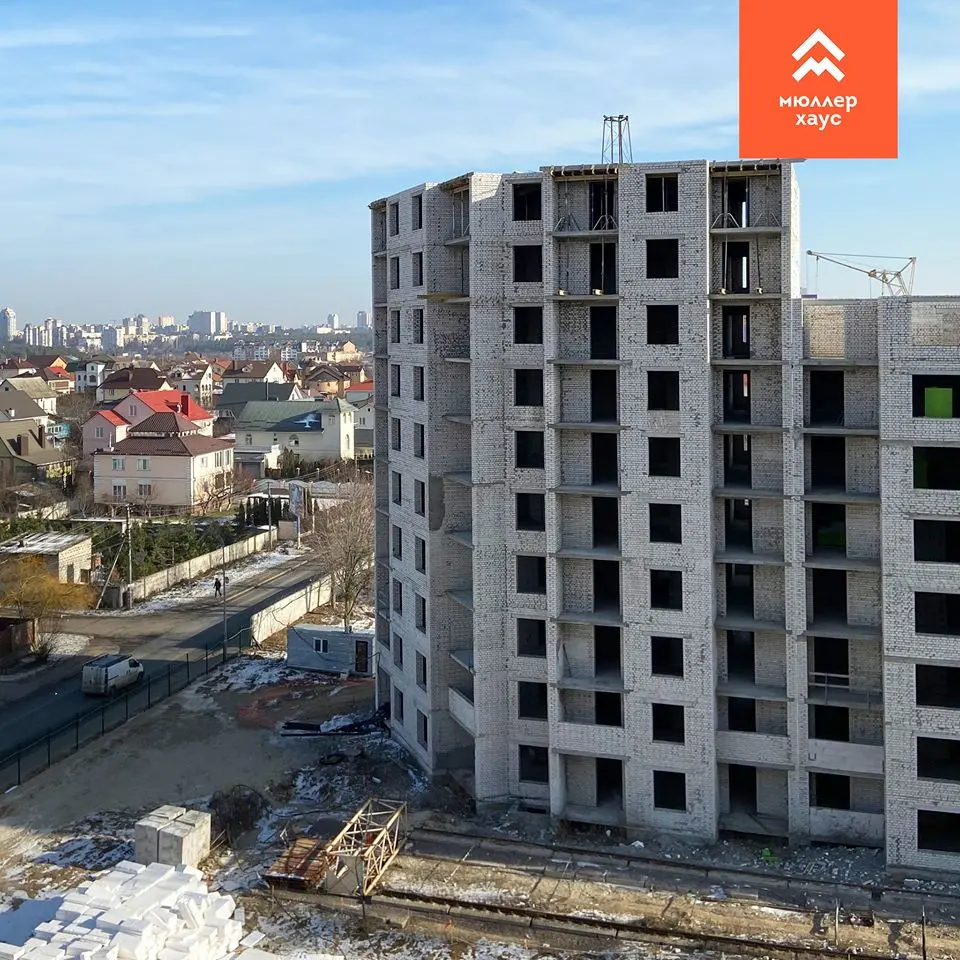

Ход строительства Жилого Комплекса
21.10.2019
- Завершено влаштування постійного огородження житлового комплексу зі сторони Соборної вулиці біля будинку 123
✅ вул. Соборна 123
- завершено влаштування кабельної траси
Секція 1:
- проводяться роботи по благоустрою: завершено виїмку грунту під дорогу біля секції 1
- на завершальному етапі оздоблення плиткою вхідної групи
- на завершальномк етапі встановлення балконних огороджень
- триває влаштування плитки в ГРЩ
- чистове прибирання квартир та коридорів
Секція 2:
- на завершальному етапі цегляна кладка стін 9 поверху

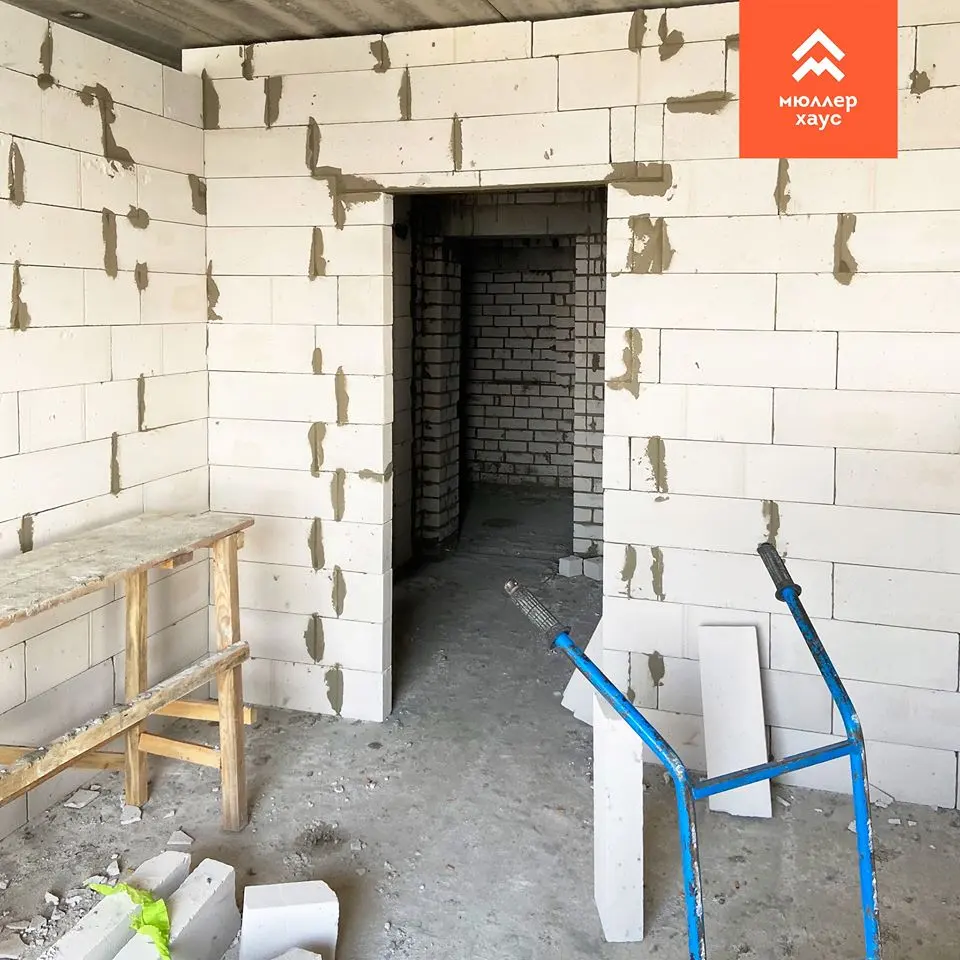

- влаштування перестінків з газоблоку на 7 поверсі
Секція 3:
- на завершальному етапі влаштування плити перекриття 7 поверху
✅ вул. Соборна 121
Секція 2:
- завершено влаштування монолітного поясу 6 поверху
✅ вул. Соборна 119
Секція 2:
- на завершальному етапі монтаж стін цокольного поверху (ФБС)
- влаштування гідроізоляції цокольного поверху

NE
Nelli18551 повід. · з 2016
5 грудня 2019 р.

Ход строительства Жилого Комплекса
28.10.2019
✅ вул. Соборна 123
Секція 1:
- проводяться роботи по благоустрою: планування основи під дорогу
- виконується оздоблення плиткою вхідної групи
- на завершальному етапі встановлення балконних огороджень
- завершено влаштування плитки в ГРЩ
- чистова уборка квартир та коридорів
Секція 2:
- завершено цегляну кладку стін 9 поверху
- розпочато роботи по влаштуванню монолітного поясу 9 поверху
- завершено влаштування перестінків з газоблоку на 7 поверсі
- завершено облаштування плиткою сходів у підвал
Секція 3:
- завершено влаштування плити перекриття 7 поверху
- проводиться цегляна кладка стін 8 поверху
- облаштування плиткою сходів у підвал

✅ вул. Соборна 121
Секція 2:
- проведено розопалубку монолітного поясу 6 поверху
- розпочато влаштування плити перекриття 6 поверху
- на завершальному етапі влаштування перестінків 2 поверху
✅ вул. Соборна 119
Секція 1:
- підготовчі роботи до копання котловану
Секція 2:
- завершено монтаж стін цокольного поверху (ФБС)
- на завершальному етапі влаштування гідроізоляції цокольного поверху

NE
Nelli18551 повід. · з 2016
5 грудня 2019 р.

Ход строительства Жилого Комплекса
07.11.2019
✅ вул. Соборна 123
Секція 1:
• завершення робіт з благоустрою: влаштовано дорожній пиріг, на завершальному етапі влаштування бордюрів
• завершення встановлення балконних огороджень – встановлено на 90%
• оздоблено стіни вхідної групи плиткою
• влаштовано громовідвід
• влаштовано флюгарки
• встановлено вхідні двері у під’їзд
Секція 2:
• влаштовано плиту перекриття 8 поверху
• влаштовано цегляні стіни 9 поверху
• влаштовано монолітний пояс 9 поверху
• влаштовано плиту перекриття 9 поверху
• влаштовано перестінки 7 поверх
Секція 3:

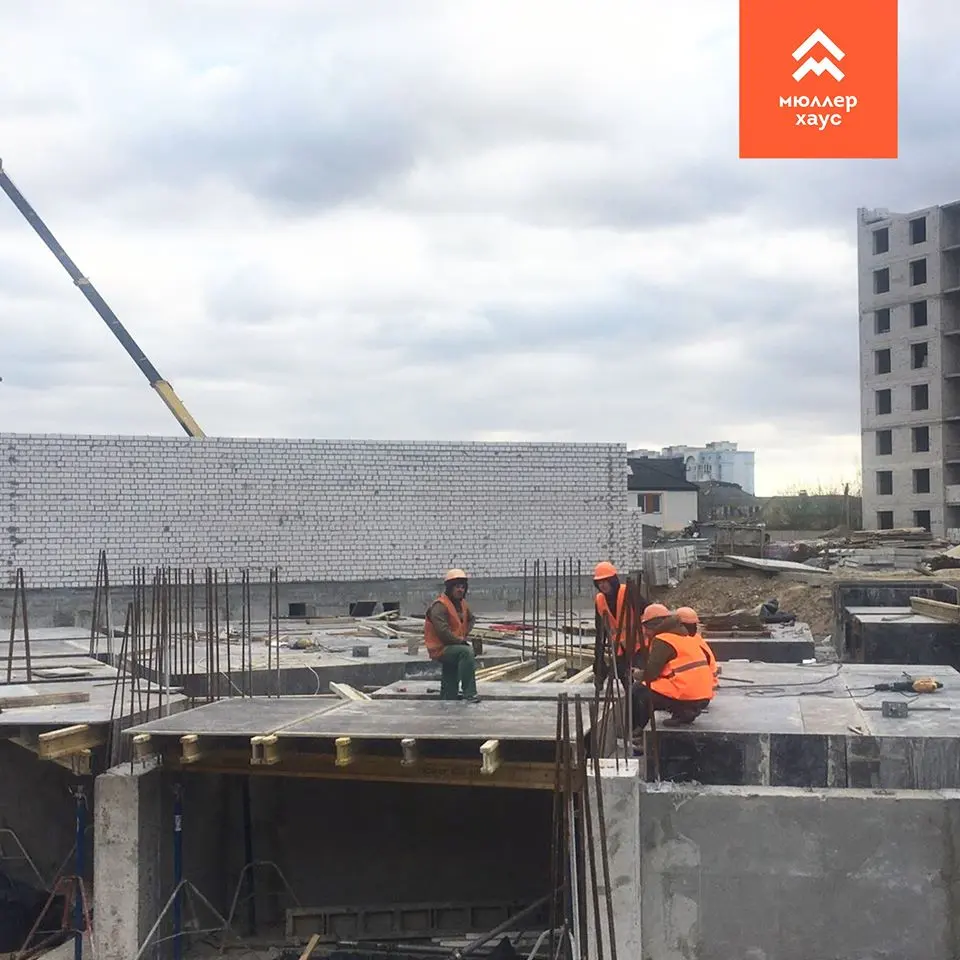

• влаштовано цегляну кладку стін 7 поверху
• влаштовано плиту перекриття 7 поверху
• влаштовано цегляні стіни 8 поверху

✅ вул. Соборна 121
Секція 1:
• влаштовано цегляні стіни 8 поверху
Секція 2:
• влаштовано монолітний пояс 6 поверху
• влаштовано плиту перекриття 6 поверху
• влаштовано перестінки на 1, 2 та 3 поверхах

✅ вул. Соборна 119
Секція 2:
• влаштовано стіни цокольного поверху
• влаштовано зворотню засипку фундаменту
• влаштовано цегляну кладку стін цокольного поверху

NE
Nelli18551 повід. · з 2016
5 грудня 2019 р.

Ход строительства Жилого Комплекса
18.11.2019
✅ вул. Соборна 123
Секція 1:
• проводяться роботи по благоустрою: на завершальному етапі установка бордюрів, закладні для системи поливу, влаштовано місця для посадки дерев, розпочато укладку тротуарного ФЕМ
• на завершальному етапі оздоблення плиткою вхідної групи
• на завершальному етапі встановлення балконних огороджень
• продовжується монтаж газових котлів
Секція 2:
• монтаж вікон на 8 поверсі
• завершено цегляну кладку стін 10 поверху
• розпочато влаштування плит перекриття 10 поверху
Секція 3:
• цегляна кладка стін 9 поверху
• монтаж вікон на 7 поверсі
• розпочато влаштування газових димоходів на 5 поверсі

✅ вул. Соборна 121
Секція 1:
• завершено влаштування плити перекриття 8 поверху
Секція 2:
• завершено влаштування перестінків 4 поверху, на завершальному етапі – на 5 поверсі
Секція 3:
• розпочато цегляну кладку стін 6 поверху

✅ вул. Соборна 119
Секція 1:
• копання котловану на завершальному етапі
Секція 2:
• завершено влаштування монолітного поясу
• завершено влаштування плити дна ліфтової шахти
Секція 3:
• копання котловану під вхідну групу

NE
Nelli18551 повід. · з 2016
5 грудня 2019 р.

Ход строительства Жилого Комплекса
25.11.2019
✅ вул. Соборна 123
Секція 1:
• проводяться роботи по благоустрою: на завершальному етапі влаштння дорожнього ФЕМ, влаштовано закладні для системи поливу, продовжується укладка тротуарного ФЕМ, завершено влаштування бордюрів, на завершельному етапі прокладання кабелю для зовнішнього освітлення
• на завершальному етапі оздоблення плиткою вхідної групи
• завершено монтаж газових котлів
Секція 2:
• завершено влаштування плит перекриття 10 поверху
Секція 3:
• на завершальному етапі цегляна кладка стін 9 поверху
• влаштування газових димоходів на 6 поверсі
• влаштування перестінків на 6 поверсі

✅ вул. Соборна 121
Секція 2:
• завершено влаштування перестінків на 5 поверсі
Секція 3:
• продовжується цегляна кладка стін 6 поверху

✅ вул. Соборна 119
Секція 1:
• завершено копання котловану

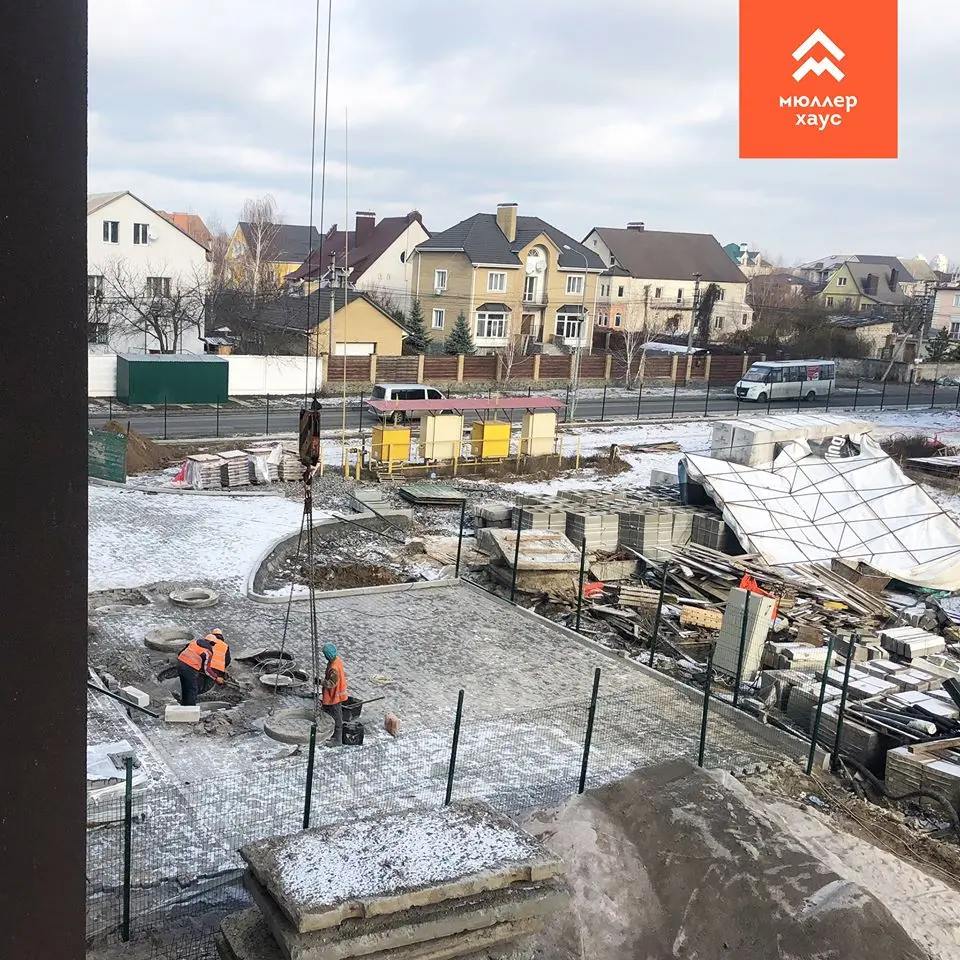

• розпочато роботи з влаштування фундаменту
Секція 3:
• влаштування основи під фундамент вхідної групи

NE
Nelli18551 повід. · з 2016
5 грудня 2019 р.

Ход строительства Жилого Комплекса
02.12.2019
✅ вул. Соборна 123
Секція 1:
• проводяться роботи по благоустрою: влаштовано дорожній ФЕМ, продовжується укладка тротуарного ФЕМ, на завершельному етапі прокладання кабелю для зовнішнього освітлення
• завершено оздоблення плиткою вхідної групи
• розпочато роботи з влаштування огороджень вхідної групи (поручень)
Секція 2:
• проводиться цегляна кладка стін покрівлі
• оздоблення плиткою стін вхідної групи
Секція 3:
• завершено цегляну кладку стін 9 поверху
• влаштування опалубки монолітного поясу на 9 поверсі
✅ вул. Соборна 121
Секція 3:
• на завершальному етапі цегляна кладка стін 6 поверху
✅ вул. Соборна 119
Секція 1:

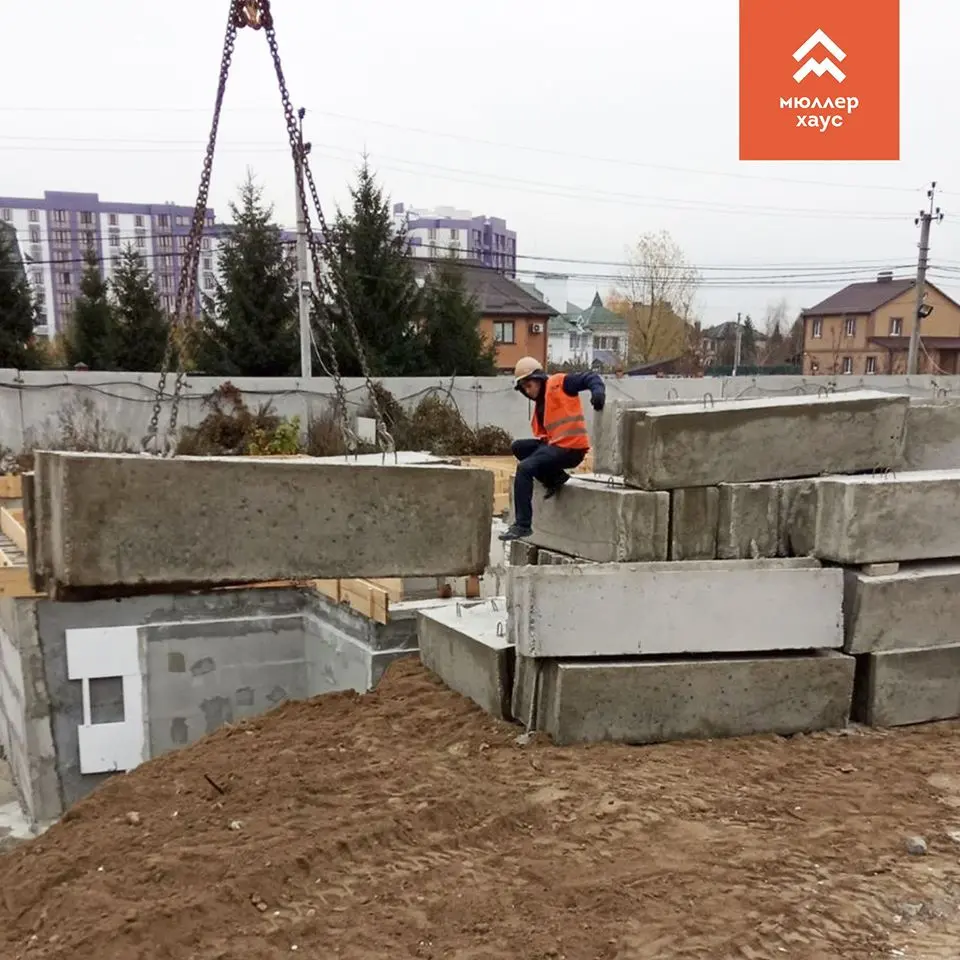

• влаштовано бетонну підготовку фундаменту
• влаштування опалубки фундаменту

NE
Nelli18551 повід. · з 2016
20 січня 2020 р.

Ход строительства Жилого Комплекса
09.12.2019
✅ вул. Соборна 123
Секція 1:

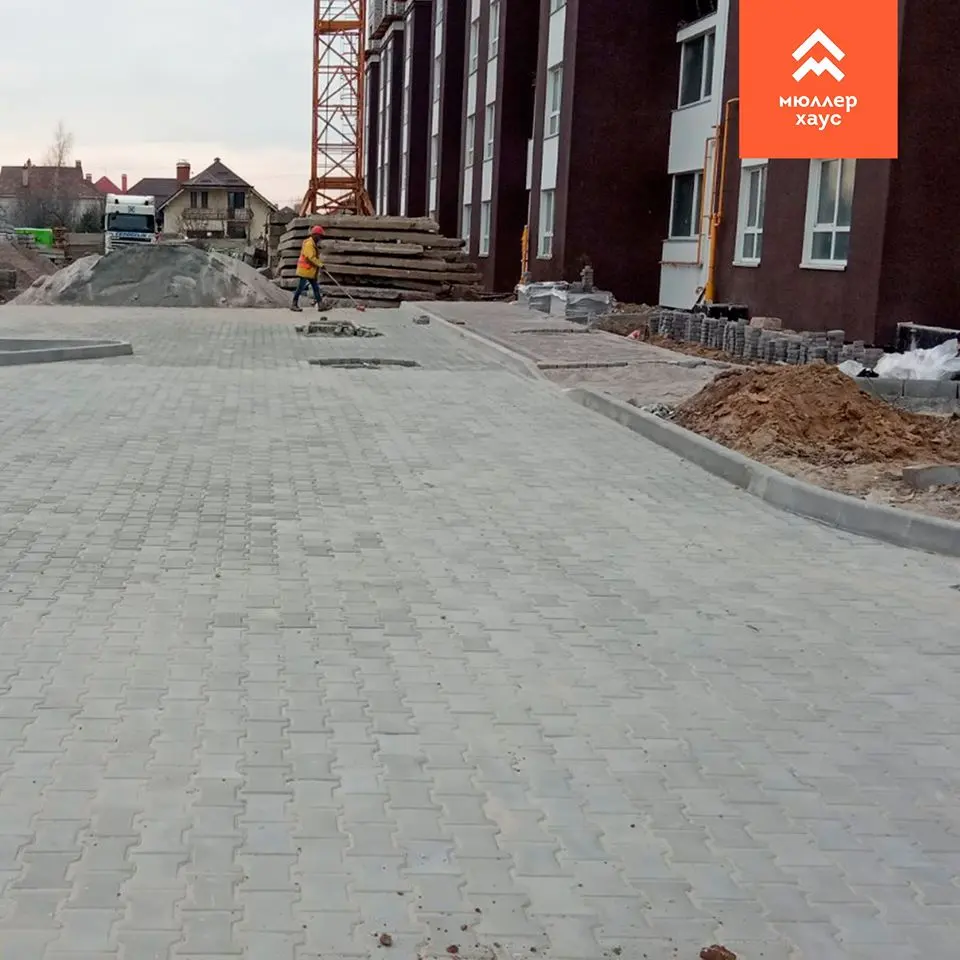

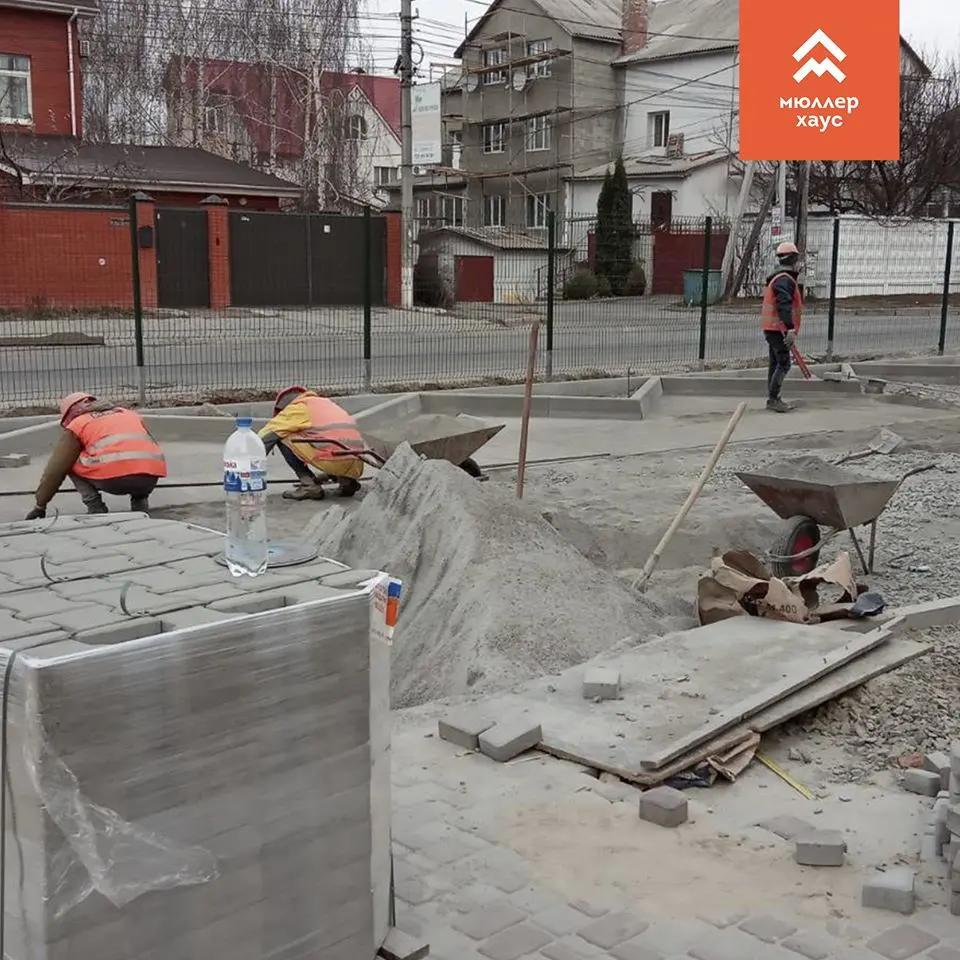

• проводяться роботи по благоустрою: продовжується укладка тротуарного ФЕМ, на завершельному етапі прокладання труб для поливу, завершено прокладання зовнышнього освітлення
• тривають роботи з влаштування огороджень вхідної групи (поручень)
Секція 2:
• завершено цегляну кладку стін покрівлі
• завершено оздоблення плиткою стін вхідної групи
Секція 3:
• заверешно влаштування монолітного поясу на 9 поверсі
• проводиться влаштування перестінків на 7 поверсі
✅ вул. Соборна 121
Секція 2:
• влаштування цегляної кладки стін на 7 поверсі
Секція 3:
• завершено цегляну кладку стін 6 поверху
✅ вул. Соборна 119
Секція 1:
• проводиться армування фундаменту

NE
Nelli18551 повід. · з 2016
20 січня 2020 р.

Ход строительства Жилого Комплекса
17.12.2019
✅ вул. Соборна 123
Секція 1:
• проводяться роботи по благоустрою: на завершальному етапі укладка тротуарного ФЕМ, завершено прокладання труб для поливу
• тривають роботи з влаштування огороджень вхідної групи (поручнів)
• завершено нумерацію поверхів
• завершено влаштування балконних огороджень
• завершено фарбування сходів

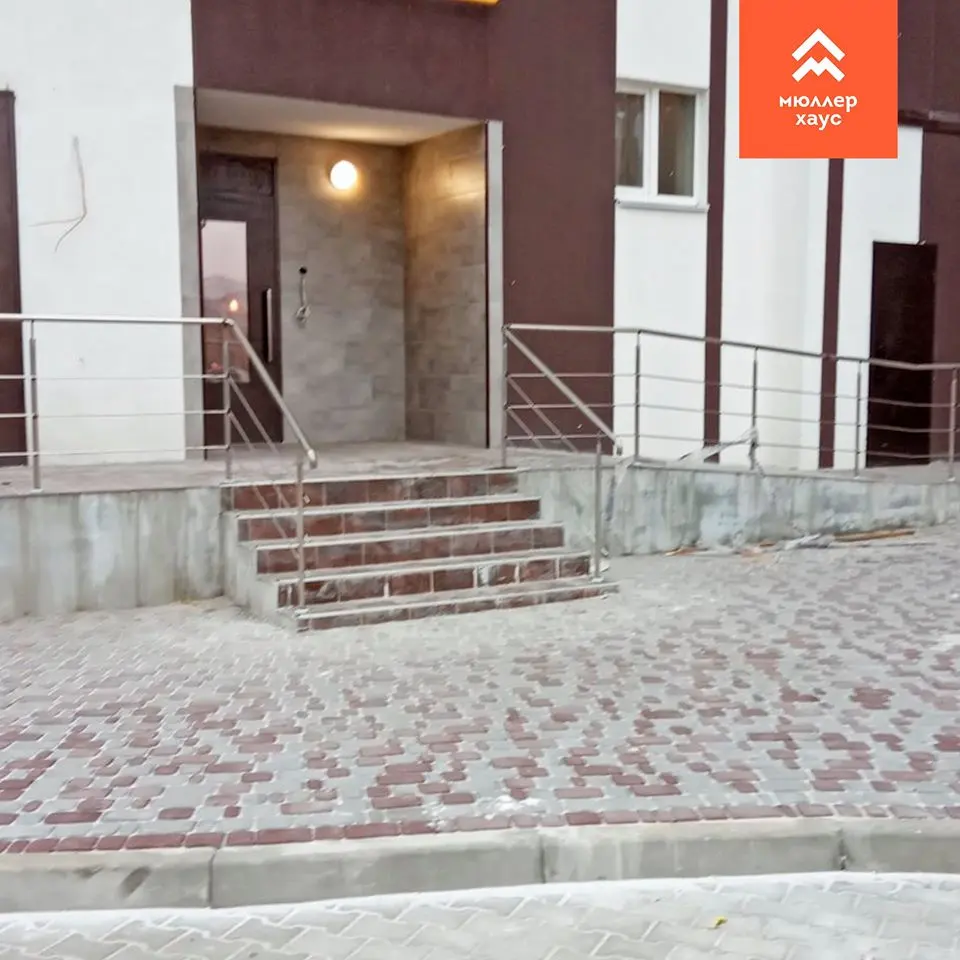

• встановлено двері в під’їзд, підвал та спецприміщення
• влаштовано накривки на приямки
• встановлено елекролічильники
Секція 2:
• влаштування газових димоходів (поверх 6, 7 та 8)
Секція 3:
• завершено влаштування плити перекриття 9 поверху
• розпочата цегляна кладка стін 10 поверху
• на завершальному етапі влаштування перестінків на 7 поверсі
✅ вул. Соборна 121
Секція 1:
• влаштування цегляна кладка кладка стін на 9 поверсі
Секція 2:
• завершено цегляної кладки стін на 7 поверсі
Секція 3:
• проводиться влаштування опалубки монолітного поясу
✅ вул. Соборна 119
Секція 1:

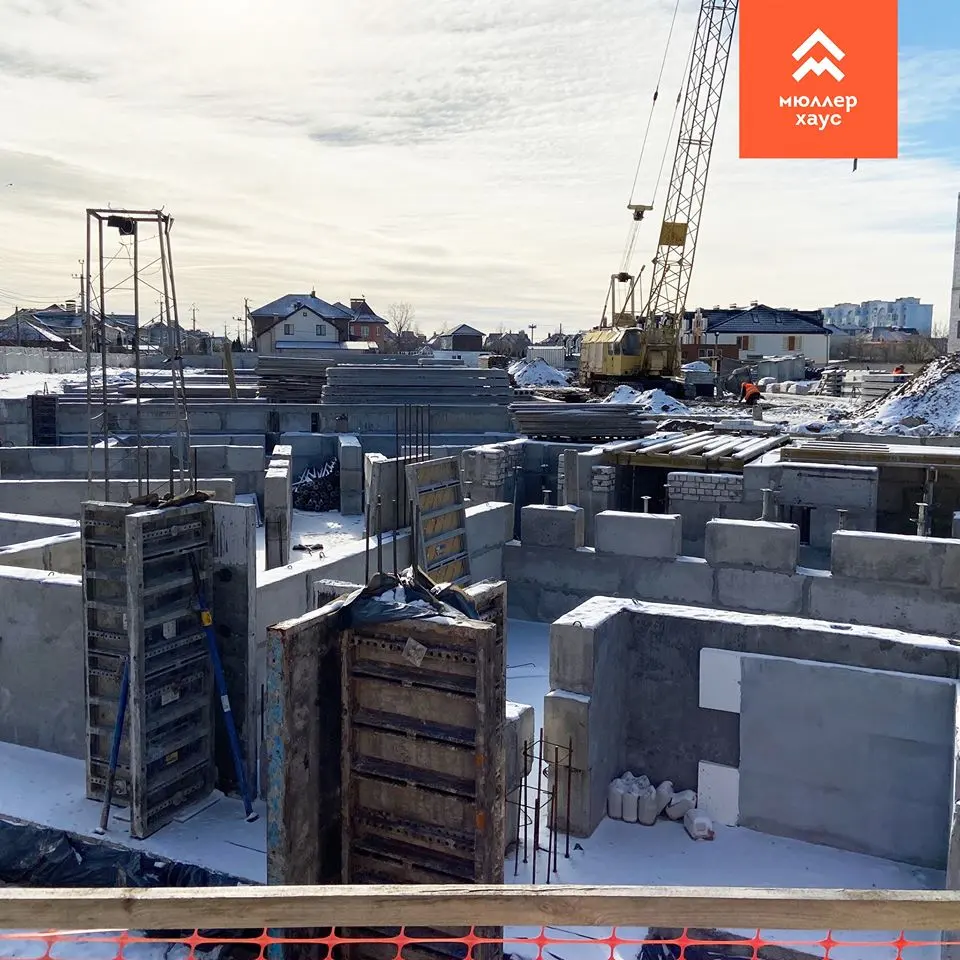

• завершено влаштування фундаменту

NE
Nelli18551 повід. · з 2016
20 січня 2020 р.

Ход строительства Жилого Комплекса
23.12.2019
✅ вул. Соборна 123
Секція 1:

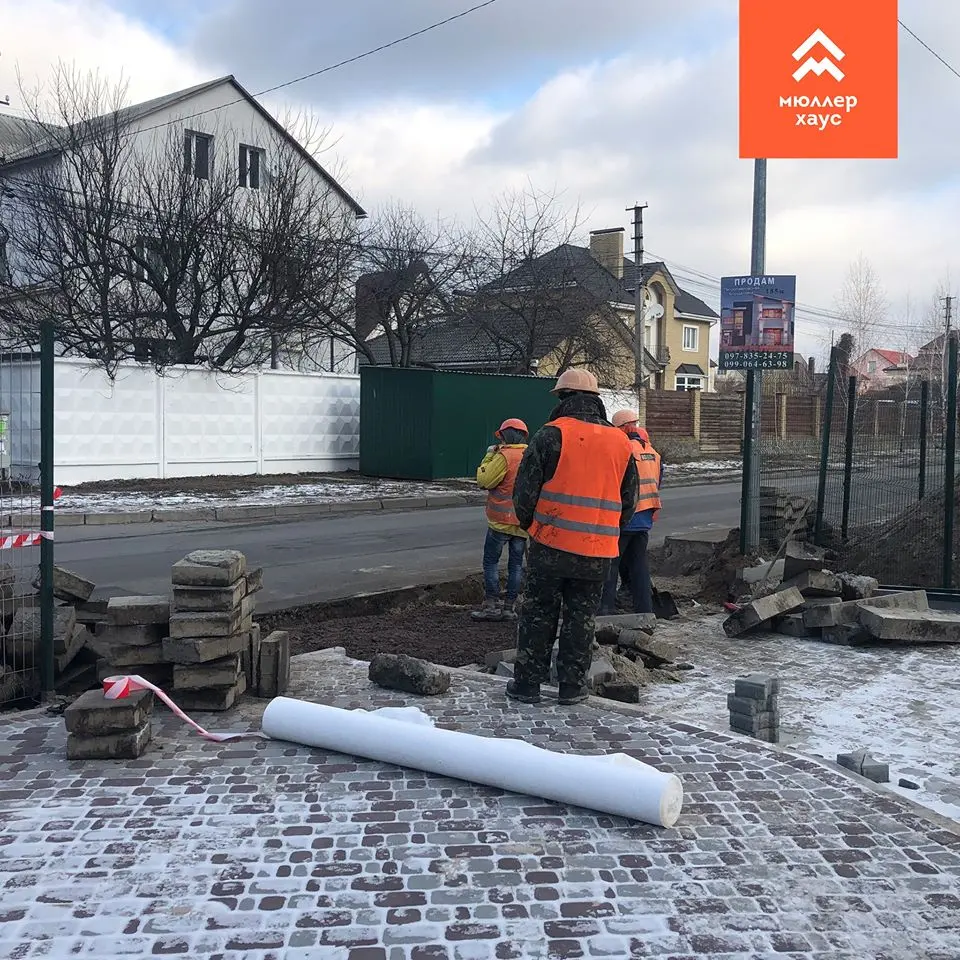

• проводяться роботи по благоустрою: завершено укладання тротуарного ФЕМ
• тривають роботи з влаштування огороджень вхідної групи (поручнів)
• завершено нумерацію квартир
• розпочато видачу ключів
Секція 2:
• влаштування газових димоходів (поверх 6, 7, 8 – завершено, 9, 10 – в роботі)
• проводиться влаштування перестінків на 8 поверсі)
Секція 3:
• на завершальному етапі цегляна кладка стін 10 поверху
• завершено влаштування перестінків на 7 поверсі
✅ вул. Соборна 121
Секція 1:
• завершено цегляну кладку стін на 9 поверсі
• проводиться влаштування плити перекриття 9 поверху
Секція 3:
• завершено влаштування монолітного поясу
✅ вул. Соборна 119
Секція 1:
• на завершальному етапі монтаж ФБС

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
20.01.2020
✅ вул. Соборна 123
Секція 1:
• завершено роботи по благоустрою
• на завершальному етапі роботи з влаштування огороджень вхідної групи (поручнів)
• розпочато нумерацію поштових скриньок

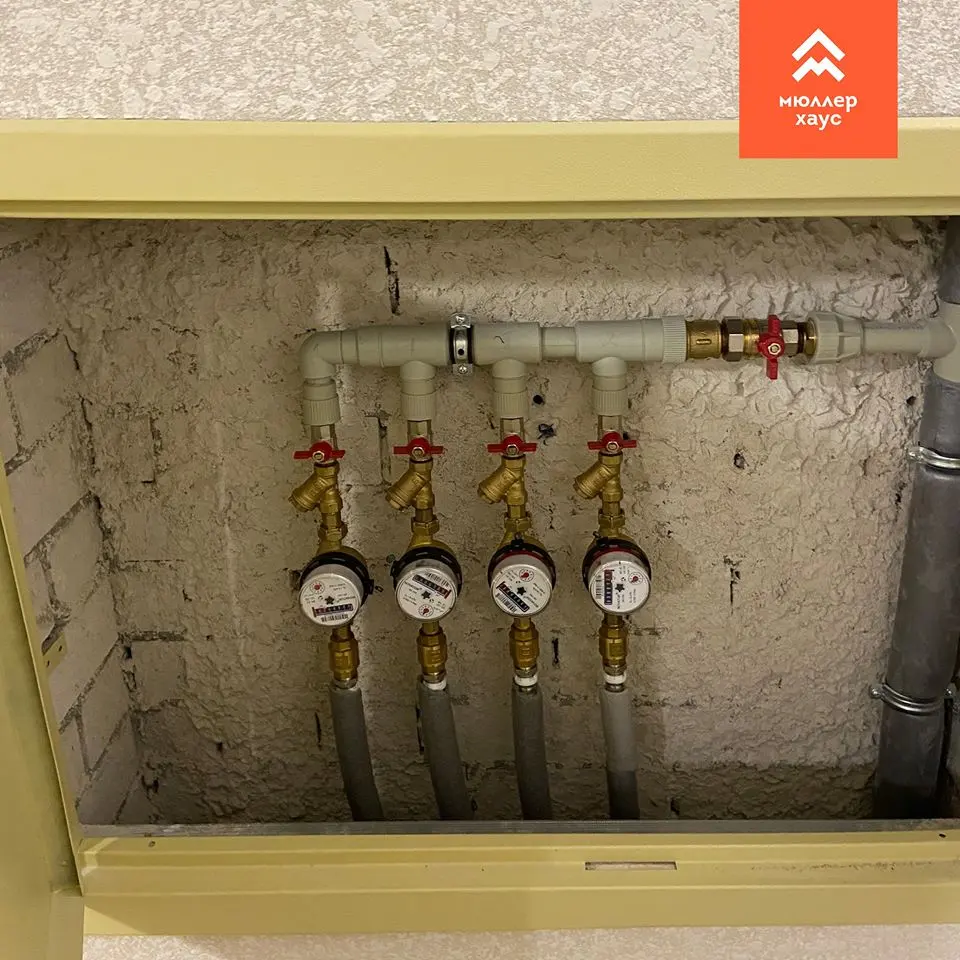

• встановлення лічильників води
• триває видача ключів
Секція 2:
• завершено цегляну кладку
• влаштовано утеплення та бетонування покрівлі
Секція 3:
• завершено цегляну кладку 10 поверху
• завершено влаштування плити перекриття 10 поверху
• на завершальному етапі цегляна кладка покрівлі
• розпочато утеплення покрівлі
✅ вул. Соборна 121
Секція 1:
• завершено влаштування плити перекриття 9 поверху
• розпочато цегляну кладку стін 10 поверху
✅ вул. Соборна 119
Секція 1:
• завершено монтаж ФБС
• влаштовано гідроізоляцію цоколя на 70%

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
27.01.2020
✅ вул. Соборна 123
Секція 1:
• встановлено домофон
• проведено адресацію будинку
• влаштовано перила вхідної групи
• завершено нумерацію поштових скриньок
• встановлено баки для побутового сміття
• встановлено лічильники води
• триває видача ключів
Секція 2:
• встановлено двері виходу на покрівлю та вхід в машинне відділення
• на завершальному етапі влаштування перестінків – 9 поверх, розпочато – на 10 поверсі
Секція 3:
• проводяться підготовчі роботи до бетонування покрівлі
• на завершальному етапі цегляна кладка покрівлі
• завершено утеплення покрівлі
✅ вул. Соборна 121
Секція 1:
• триває цегляна кладка стін 10 поверху
Секція 2:
• на завершальному етапі влаштування плити перекриття 7 поверху
Секція 3:
• проведено розопалубку монолітного поясу 6 поверху
✅ вул. Соборна 119
Секція 1:
• влаштовано гідроізоляцію цоколя на 70%
• проводиться влаштування колон цокольного поверху

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
03.02.2020
✅ вул. Соборна 123
Секція 2:
• завершено влаштування перестінків на 9 та 10, розпочато – на 6 поверсі
Секція 3:
• завершено бетонування покрівлі
• завершено цегляну кладку покрівлі
✅ вул. Соборна 121
Секція 1:
• заверешно цегляну кладку стін 10 поверху
• влаштування опалубки плити перекриття 10 поверху
Секція 2:
• заверешено влаштування плити перекриття 7 поверху
• проводяться роботи з цегляної кладки стін 8 поверху
Секція 3:
• завершено монтаж плит перекриття 6 поверху
• на завершальному етапі влаштування монолітних ділянок плити перекриття 6 поверху
✅ вул. Соборна 119
Секція 1:
• влаштовано гідроізоляцію цоколя на 70%
• триває влаштування колон цокольного поверху
• влаштування вхідної групи: влаштовано фундамент під вхідну групу
Секція 2:
• розпочато монтаж плит перекриття цокольного поверху
• влаштування вхідної групи: викопано котлован

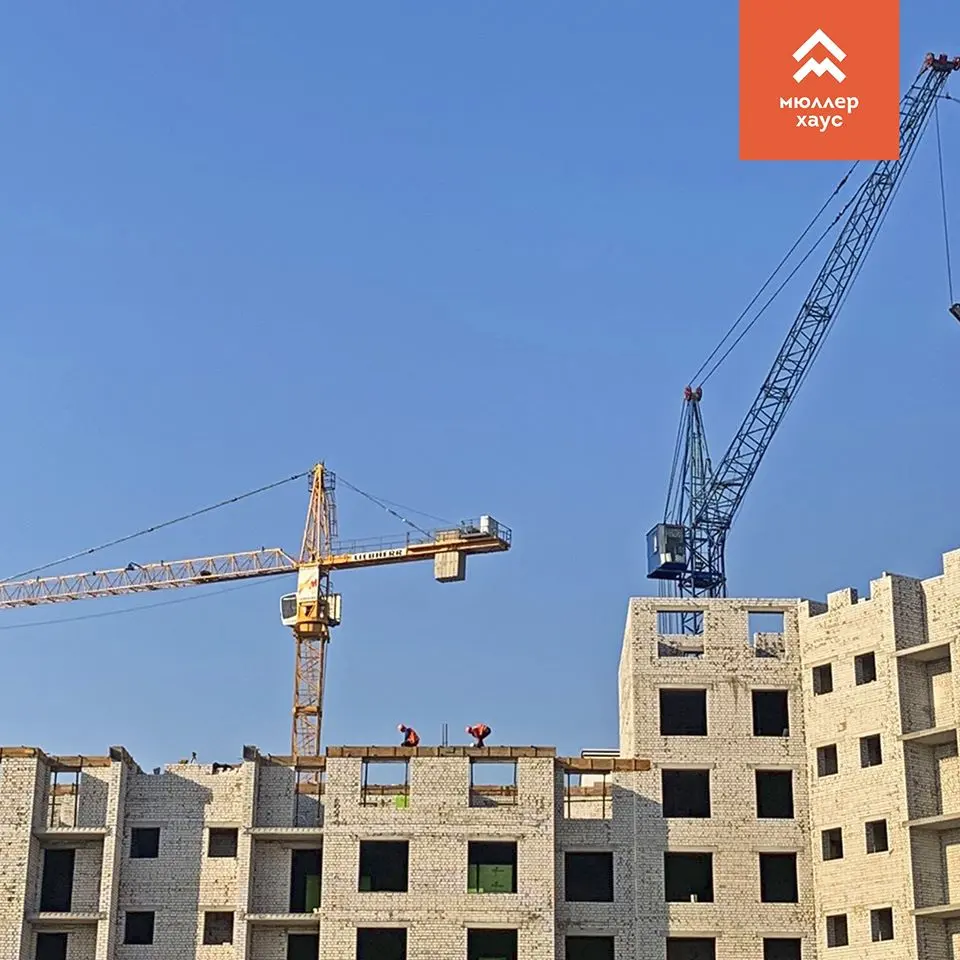

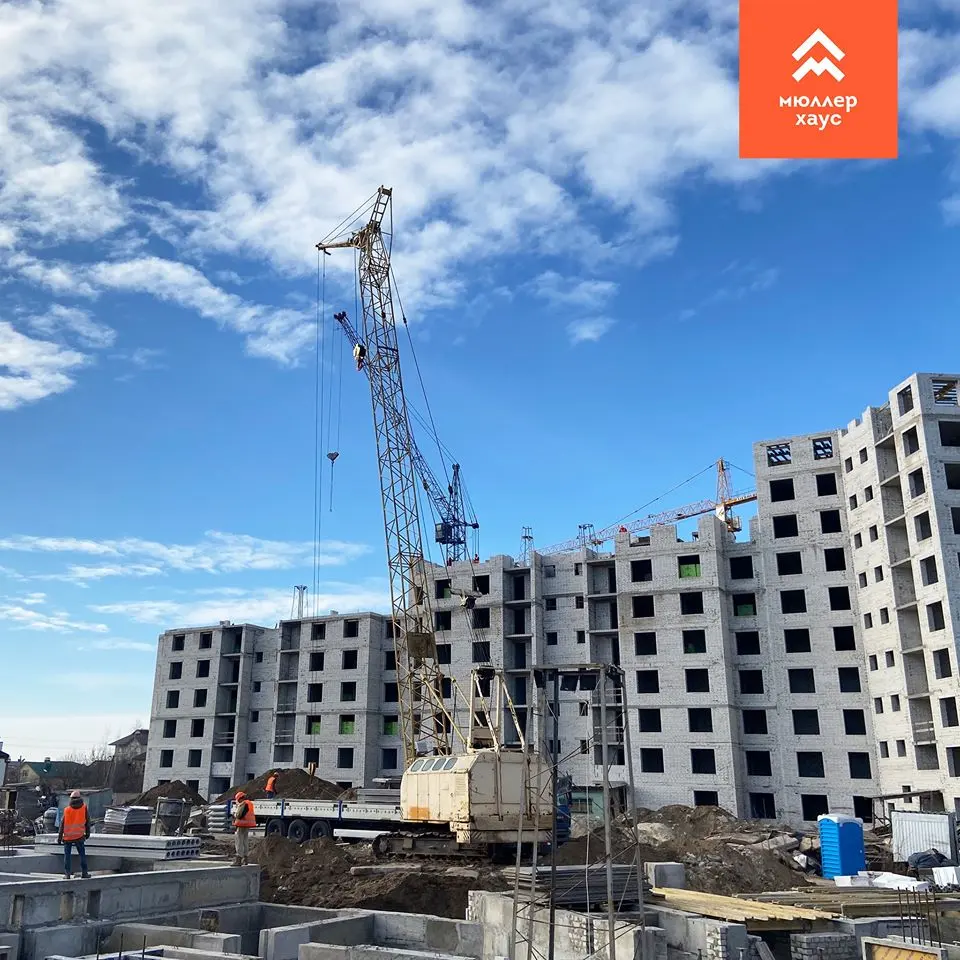

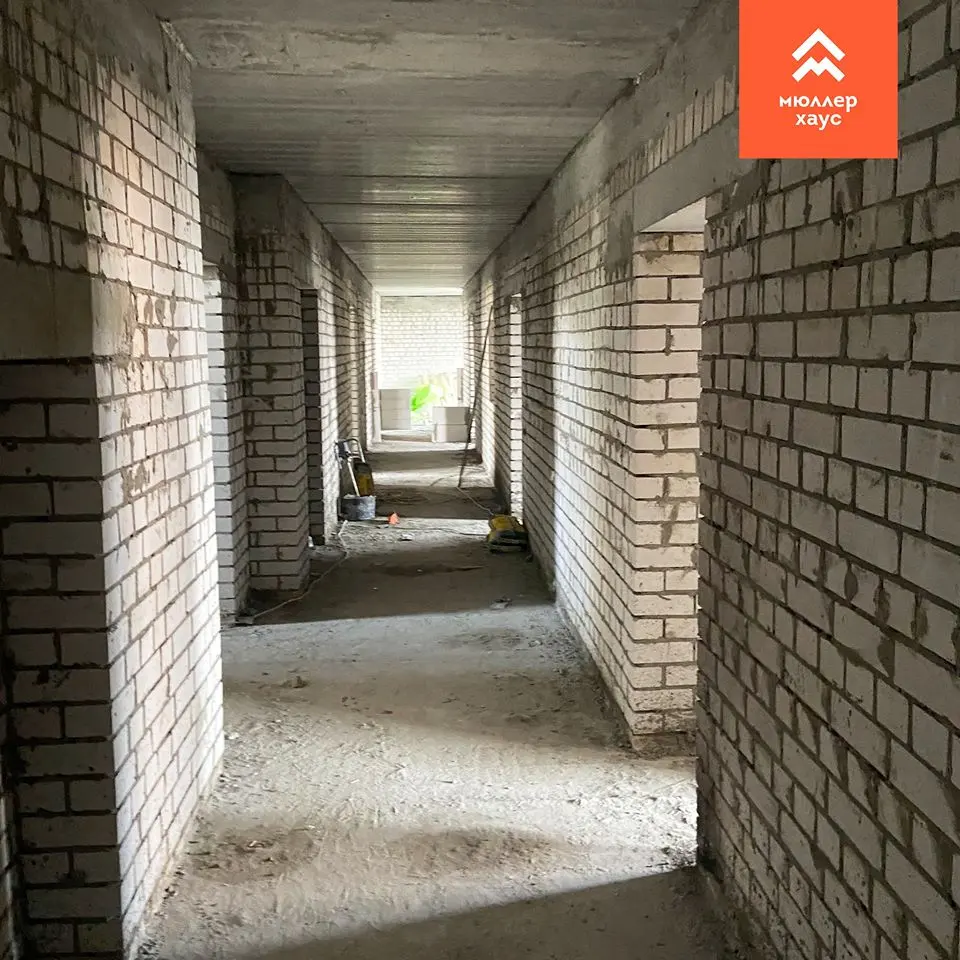

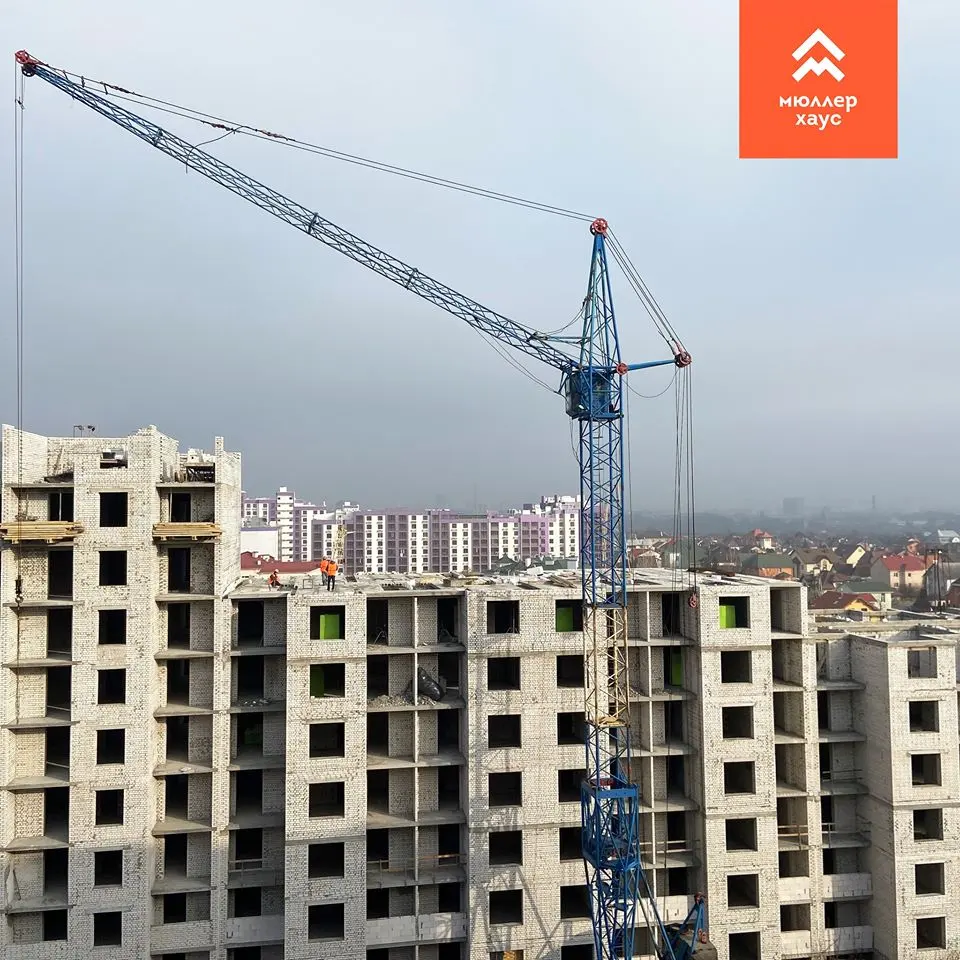

Секція 3:
• влаштування вхідної групи: викопано котлован

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
10.02.2020
✅ вул. Соборна 123
Секція 2:
• завершено влаштування перестінків на всій секції
Секція 3:
• влаштування перестінків поверхи 9-10
✅ вул. Соборна 121
Секція 1:
• на завершальному етапі влаштування плити перекриття 10 поверху
Секція 2:
• завершено цегляну кладку стін 8 поверху
Секція 3:
• завершено влаштування плити перекриття 6 поверху
• розпочато цегляну кладку стін 7-го поверху
✅ вул. Соборна 119
Секція 1:
• триває влаштування колон цокольного поверху
• влаштування вхідної групи: змонтовано ФБС
Секція 2:
• триває монтаж плит перекриття цокольного поверху
• влаштування вхідної групи: влаштовано фундамент
Секція 3:
• влаштування вхідної групи: влаштовано фундамент під вхідну групу

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
17.02.2020
✅ вул. Соборна 123
Секція 2:
• підготовчі роботи по влаштуванню покрівлі
Секція 3:
• триває влаштування перестінків поверхи 9-10
✅ вул. Соборна 121
Секція 1:
• завершено влаштування плити перекриття 10 поверху
• розпочтао цегляну кладку парапету
Секція 2:
• завершено влаштування плит перекриття 8 поверху на 80%
Секція 3:
• на завершальному етапі цегляна кладка стін 7-го поверху
✅ вул. Соборна 119
Секція 1:
• триває влаштування колон цокольного поверху
• влаштування вхідної групи: зворотна засипка, змонтовано ФБС
Секція 2:• триває монтаж плит перекриття цокольного поверху
• влаштування вхідної групи: влаштовано фундамент, змонтовано ФБС та виконано зворотну засипку
Секція 3:
• триває монтаж плит перекриття цокольного поверху
• влаштування вхідної групи: влаштовано фундамент, змонтовано ФБС та виконано зворотну засипку

NE
Nelli18551 повід. · з 2016
17 березня 2020 р.

Ход строительства Жилого Комплекса
24.02.2020
✅ вул. Соборна 123
Секція 2:
• підготовчі роботи по влаштуванню покрівлі
• завершено роботи по влаштуванню вікон
Секція 3:
• триває влаштування перестінків поверхи 9-10
• влаштування димоходів
✅ вул. Соборна 121
Секція 1:
• завершено влаштування парапету на покрівлі
Секція 2:
• завершено влаштування плит перекриття 8 поверху
• розпочато кладку 9 поверху
Секція 3:
• завершено цегляну кладка стін 7-го поверху
• розпочато монтаж плит 8 поверху
✅ вул. Соборна 119
Секція 1:
• триває влаштування колон цокольного поверху
• завершено монтаж блоків ФБС вхідної групи
• монтаж опалубки перекриття цокольного поверху
Секція 2:
• монтаж плит перекриття цокольного поверху
Секція 3:
• монтаж плит перекриття цокольного поверху

NE
Nelli18551 повід. · з 2016
17 березня 2020 р.

Ход строительства Жилого Комплекса
03.03.2020
✅ вул. Соборна 123
Секція 2:
• влаштування першого слою рубероїду
• на завершальному етапі влаштування димоходів
Секція 3:
• завершено влаштування перестінків поверхи 9-10
• влаштування перестінків на 5 поверсі
• на завершальному етапі влаштування димоходів
✅ вул. Соборна 121
Секція 2:
• завершено кладку стін 9 поверху
• завершено плиту перекриття 8 поверху
Секція 3:
• завершено плиту перекриття 7 поверху
• розпочата кладка стін 8 поверху
✅ вул. Соборна 119
Секція 1:
• завершено влаштування колон цокольного поверху
Секція 2:
• завершено монтаж плит перекриття цокольного поверху
• розпочато кладку стін 1 поверху
Секція 3:
• на завершальному етапі монтаж плит перекриття цокольного поверху

NE
Nelli18551 повід. · з 2016
17 березня 2020 р.

Ход строительства Жилого Комплекса
16.03.2020
✅ вул. Соборна 123
Секція 2:
• триває влаштування першого слою рубероїду
• розпочато внутрішні електророботи
• триває благоустрій: влаштування опор під ліхтарі, прокладка кабелів
Секція 3:
• завершено влаштування перестінків на всіх поверхах
• триває благоустрій: влаштування опор під ліхтарі, прокладка кабелів
• розпочато внутрішні електророботи
✅ вул. Соборна 121
Секція 1:
• завершено влаштування монолітної плити машинного відділення
Секція 2:
• влаштування перестінків на 6 поверсі
• розпочато монтаж плит перекриття 9 поверху
Секція 3:
• влаштування перестінків на 5-6 поверхах
• монтаж плит перекриття 8 поверху
✅ вул. Соборна 119
Секція 1:
• армування плити перекриття цокольного поверху
Секція 2:
• триває кладку стін 1 поверху
Секція 3:
• триває кладку стін 1 поверху

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
23.03.2020
✅ вул. Соборна 123
Секція 2:
• триває влаштування першого слою рубероїду
• розпочато внутрішні електророботи
• триває благоустрій: влаштування опор під ліхтарі, прокладка кабелів
Секція 3:
• завершено влаштування перестінків на всіх поверхах
• триває благоустрій: влаштування опор під ліхтарі, прокладка кабелів
• розпочато внутрішні електророботи

✅ вул. Соборна 121
Секція 1:
• завершено влаштування монолітної плити машинного відділення
Секція 2:
• влаштування перестінків на 6 поверсі
• розпочато монтаж плит перекриття 9 поверху
Секція 3:
• влаштування перестінків на 5-6 поверхах
• монтаж плит перекриття 8 поверху

✅ вул. Соборна 119
Секція 1:
• армування плити перекриття цокольного поверху
Секція 2:
• триває кладку стін 1 поверху
Секція 3:
• триває кладку стін 1 поверху

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
31.03.2020
✅ вул. Соборна 123
Секція 1:
• на завершальному етапі утеплення димоходів та машинного відділення
• влаштування плитки ФЕМ
Секція 2:
• триває влаштування другого слою рубероїду
• тривають внутрішні електромонтажні роботи н
• тривають фасадні роботи
Секція 3:
• триває благоустрій
• тривають внутрішні електромонтажні роботи
• тривають фасадні роботи

✅ вул. Соборна 121
Секція 2:
• триває кладка стін 10 поверху
Секція 3:
• завершено влаштування перестінків на 7 поверсі

✅ вул. Соборна 119
Секція 1:
• зворотня засипка коловану
• завершено гідроізоляцію цокольного поверху

NE
Nelli18551 повід. · з 2016
10 травня 2020 р.

Ход строительства Жилого Комплекса
06.04.2020
✅ вул. Соборна 123
Секція 1:
• завершено утеплення димоходів та машинного відділення
• завершено влаштування плитки ФЕМ
• підготовчі роботи по озеленненню
Секція 2:
• триває влаштування другого слою рубероїду
• тривають внутрішні електромонтажні роботи
• тривають фасадні роботи
• триває благоустрій зі сторони будинку 121
Секція 3:
• тривають внутрішні електромонтажні роботи
• тривають фасадні роботи

✅ вул. Соборна 121
Секція 2:
• триває кладка стін 10 поверху
Секція 3:
• розпочато влаштування опалубки під армпояс 9 поверху

✅ вул. Соборна 119
Секція 1:
• демонтаж опалубки плити перекриття цокольного поверху
• зворотня засипка котловану у проектну відмітку
• підготовчі роботи по засипці котловну у проектну відмітку
