Новости Жилого Комплекса

28.08.2018
Жилой Комплекс «ТЕРЕМКИ» ОТРИМАВ ДОЗВІЛ НА ВИКОНАННЯ БУДІВЕЛЬНИХ РОБІТ 2 І 3 ЧЕРГИ.

NE
Nelli18551 повід. · з 2016
30 серпня 2018 р.

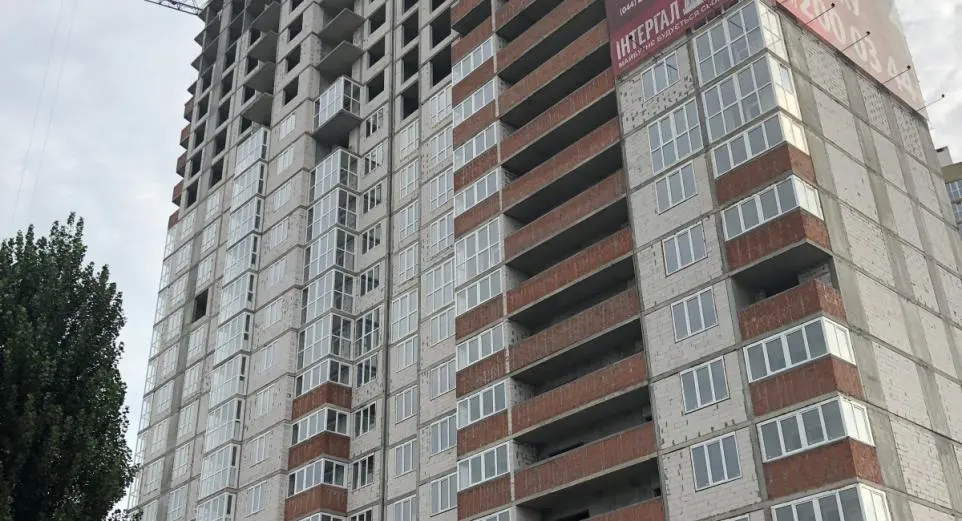

Ход строительства Жилого Комплекса

30.08.2018
1 черга
Завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи по оштукатурення фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Електрика - 24 поверх. Штукатурка - 25 поверх.
2 черга, 2 секція - виконується кладка з 23 по 25 поверх. Виконується установка вікон на 16 поверсі.
2 черга, 3 секція - виконано перекриття вертикальних елементів 25 поверху. Виконується кладка з 22 по 25 поверх. Виконується установка вікон на 17 поверсі.
3 черга, 4 секція - виконується перекриття вертикальних елементів 14 поверху.
3 черга, 5 секція - виконано перекриття вертикальних елементів 13 поверху.
3 черга, 6 секція - виконано перекриття вертикальних елементів 12 поверху.

NE
Nelli18551 повід. · з 2016
13 вересня 2018 р.

Ход строительства Жилого Комплекса

03.09.2018
1 черга
Завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи по фарбуванню фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Електрика - 24 поверх. Штукатурка - 25 поверх.
Заливка стяжки – цоколь, 13 поверх.
2 черга, 2 секція - виконується кладка - 25 поверх. Виконується установка вікон – 16-20 поверсі.
2 черга, 3 секція - виконано перекриття вертикальних елементів 25 поверху. Виконується кладка з 22 по 25 поверх. Виконується установка вікон – 17-20 поверх.
3 черга, 4 секція - виконується перекриття вертикальних елементів 15 поверху.
3 черга, 5 секція - виконується перекриття вертикальних елементів 14 поверху.
3 черга, 6 секція - виконано перекриття вертикальних елементів 13 поверху.

NE
Nelli18551 повід. · з 2016
13 вересня 2018 р.

Ход строительства Жилого Комплекса

10.09.2018
1 черга
Завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи по фарбуванню фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Заливка стяжки – 13-15 поверх.
2 черга, 2 секція - виконується кладка - 25 поверх. Виконується установка вікон – 17-20 поверсі.
2 черга, 3 секція - виконано перекриття вертикальних елементів 25 поверху. Виконується установка вікон – 17-20 поверх.
3 черга, 4 секція - виконується перекриття вертикальних елементів 15 поверху. Кладка - 2-5 поверх.
3 черга, 5 секція - виконується перекриття вертикальних елементів 15 поверху. Кладка - 5 поверх.
3 черга, 6 секція - виконується перекриття вертикальних елементів 14 поверху.

NE
Nelli18551 повід. · з 2016
20 вересня 2018 р.

Ход строительства Жилого Комплекса

20.09.2018
1 черга
Завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи по фарбуванню фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Заливка стяжки – 15-16 поверх.
2 черга, 2 секція - виконується кладка - 25 поверх. Виконується установка вікон – 17-20 поверсі.
2 черга, 3 секція - виконано перекриття вертикальних елементів 25 поверху. Виконується установка вікон – 17-20 поверх.
3 черга, 4 секція - виконано перекриття вертикальних елементів 16 поверху. Кладка - 2-7 поверх.
3 черга, 5 секція - виконується перекриття вертикальних елементів 15 поверху. Кладка – 5-6 поверх.
3 черга, 6 секція - виконується перекриття вертикальних елементів 15 поверху.

NE
Nelli18551 повід. · з 2016
1 жовтня 2018 р.

Ход строительства Жилого Комплекса

27.09.2018
1 черга
Завершення установки вікон до 25 поверху. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи з фарбування фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Виконується штукатурка стін в місцях загального користування на 1 поверсі.
Виконана заливка стяжки підлоги з 16 по 17 поверх.
2 черга, 2 секція - виконується кладка на 25 поверсі. Виконується гідроізоляція цокольного поверху.
2 черга, 3 секція - виконується гідроізоляція цокольного поверху.
3 черга, 4 секція - виконано перекриття вертикальних елементів 17 поверху. Виконується кладка з 2 по 9 поверх.
3 черга, 5 секція - виконано перекриття вертикальних елементів 16 поверху. Виконується кладка на 7 і 8 поверсі.
3 черга, 6 секція - виконується перекриття вертикальних елементів 16 поверху. Виконується кладка з 2 по 5 поверх.

NE
Nelli18551 повід. · з 2016
15 жовтня 2018 р.

Ход строительства Жилого Комплекса

04.10.2018
1 черга - завершення установки вікон до 25 поверху. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи з фарбування фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Виконується штукатурка стін в місцях загального користування на 1 поверсі. Заливка стяжки з 20 по 21 поверх.
2 черга, 2 секція - виконується кладка на 25 поверсі. Виконується установка вікон на 22, 23 поверсі. Виконується гідроізоляція цокольного поверху.
2 черга, 3 секція - виконується гідроізоляція цокольного поверху.
3 черга, 4 секція - виконується перекриття вертикальних елементів 18 поверху. Виконується кладка з 2 по 9 поверх.
3 черга, 5 секція - виконується перекриття вертикальних елементів 17 поверху. Виконується кладка з 5 по 8 поверх.
3 черга, 6 секція - виконується перекриття вертикальних елементів 16 поверху. Виконується кладка з 2 по 5 поверх.

NE
Nelli18551 повід. · з 2016
15 жовтня 2018 р.

Ход строительства Жилого Комплекса

11.10.2018
1 черга. Завершується установка вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи з фарбування фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Виконано роботи по розводці електрики всередині будинку (3, 4, 9, 11, 13, 18, 19, 23, 24 поверх).
Виконується штукатурка стін в МЗК на 1 поверсі.
Заливка стяжки підлоги 20-21 поверх.
Виконується установка кошиків під кондиціонери.
2 черга, 2 секція - виконується кладка на 25 поверсі. Виконується установка вікон на 24-25 поверхах. Виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується розведення електрики на 4 поверсі.
2 черга, 3 секція - виконується розводка електрики на 3 поверсі. Виконується гідроізоляція цокольного поверху.

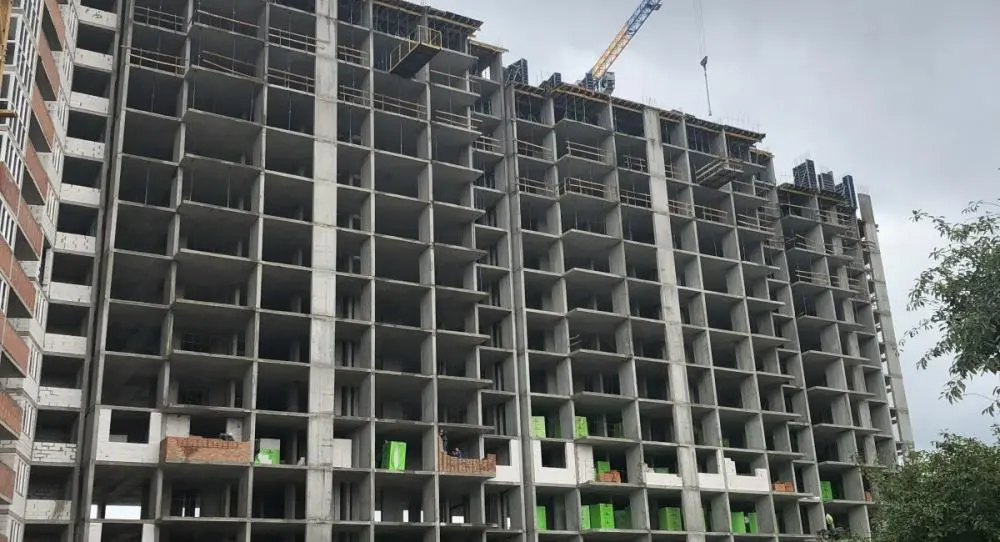

3 черга 4 секція - виконується кладка з 2 по 9 поверх.
3 черга 5 секція - виконується кладка з 5 по 8 поверх.
3 черга 6 секція - виконується кладка з 2 по 5 поверх.

NE
Nelli18551 повід. · з 2016
29 жовтня 2018 р.

Ход строительства Жилого Комплекса

18.10.2018
1 черга - завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи з фарбування фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи.
Виконується штукатурка стін в місцях загального користування на 1 поверсі.
Заливка стяжки підлоги з 20 по 21 поверх. Виконується установка кошиків під кондиціонери.
2 черга, 2 секція - виконується установка вікон на 24 та 25 поверхах. Виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується розведення електрики на 4 поверсі. Виконується штукатурка стін в квартирах на 3 поверсі.
2 черга, 3 секція - виконується установка вікон на 19 поверсі. Виконується утеплення покрівлі будинку. Виконується розведення електрики на 4 поверсі. Виконується гідроізоляція цокольного поверху.
3 черга, 4 секція - виконується перекриття вертикальних елементів 19 поверху. Виконується кладка з 2 по 9 поверх включно.
3 черга, 5 секція - виконано перекриття вертикальних елементів 18 поверху. Виконується кладка з 5 по 8 поверх.
3 черга, 6 секція - виконано перекриття вертикальних елементів 17 поверху. Виконується кладка з 2 по 5 поверх включно.

NE
Nelli18551 повід. · з 2016
29 жовтня 2018 р.

Ход строительства Жилого Комплекса

25.10.2018
1 черга - завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи з фарбування фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Виконується штукатурка стін в місцях загального користування на 1 поверсі. Заливка стяжки з 20 по 21 поверх. Виконується установка кошиків під кондиціонери.
2 черга, 2 секція - виконується установка вікон на 24, 25 поверсі включно. Виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується розведення електрики на 4 поверсі.
2 черга, 3 секція - виконується установка вікон на 19 поверсі. Виконується утеплення покрівлі будинку. Виконується розведення електрики на 4 поверсі. Виконується штукатурка стін в квартирах на 3 поверсі. Виконується гідроізоляція цокольного поверху.
3 черга, 4 секція - виконується кладка з 4 по 10 поверх включно.
3 черга, 5 секція - виконується перекриття вертикальних елементів 19 поверху. Виконується кладка на 2, 3, 9,10 поверхах включно.
3 черга, 6 секція - виконується перекриття вертикальних елементів 18 поверху. Виконується кладка з 2 по 8 поверх включно.

NE
Nelli18551 повід. · з 2016
6 листопада 2018 р.

Ход строительства Жилого Комплекса

01.11.2018
1 черга - завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи з фарбування фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Виконується штукатурка стін в місцях загального користування на 1 поверсі. Заливка стяжки з 23 по 25 поверх. Виконується установка кошиків під кондиціонери.
2 черга, 2 секція - виконується установка вікон на 24, 25 поверсі включно. Виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується розведення електрики на 11 поверсі.
2 черга, 3 секція - виконується установка вікон на 19 поверсі. Виконується утеплення покрівлі будинку. Виконується розведення електрики на 4 поверсі. Виконується штукатурка стін в квартирах на 9 поверсі. Виконується гідроізоляція цокольного поверху. Виконується розведення електрики на 11 поверсі.
3 черга, 4 секція - виконується кладка з 5 по 10 поверх включно.
3 черга, 5 секція - виконується перекриття вертикальних елементів 19 поверху. Виконується кладка на 2, 3, 9,10 поверхах включно.
3 черга, 6 секція - виконується кладка з 2 по 8 поверх включно.

NE
Nelli18551 повід. · з 2016
9 листопада 2018 р.

Ход строительства Жилого Комплекса

08.11.2018
1 черга - завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи з фарбування фасаду. Проводяться внутрішні інженерні та сантехнічні роботи. Виконується штукатурка стін в місцях загального користування на 1 поверсі.
Заливка стяжки на 1 поверсі.
Виконується установка кошиків під кондиціонери.
Виконується установка вхідних дверей в квартирах на 23, 24 і 19 поверсі.
2 черга 2 секція - виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується штукатурка стін в квартирах на 11 поверсі. Виконується розведення електрики на 13 поверсі.
2 черга 3 секція - виконана розводка електрики на 3 поверсі. Виконується установка вікон з 19 по 21 поверх. Виконується утеплення покрівлі будинку. Виконується штукатурка стін в квартирах на 11 поверсі. Виконується розведення електрики на 13 поверсі.
3 черга 4 секція - виконується перекриття вертикальних елементів 21 поверху. Виконується кладка з 5 по 10 поверх включно.
3 черга 5 секція - виконується перекриття вертикальних елементів 20 поверху. Виконується кладка на 1, 2, 3, 9,10 поверхах включно.
3 черга 6 секція - виконується кладка з 2 по 8 поверх включно.

NE
Nelli18551 повід. · з 2016
20 листопада 2018 р.

Ход строительства Жилого Комплекса

16.11.2018
1 черга. Проводяться роботи з утеплення будинку. Проводяться роботи з фарбування фасаду. Проводяться внутрішні інженерні та сантехнічні роботи. Виконується установка кошиків під кондиціонери. Проводиться підключення комунікацій до будинку.
2 черга, 2 секція - виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується штукатурка стін в квартирах на 11 поверсі. Виконується розведення електрики на 13 поверсі.
Заливка стяжки підлоги на 2 поверсі. Проводяться роботи з утеплення будинку.
2 черга, 3 секція - виконується установка вікон з 19 по 25 поверх. Виконується утеплення покрівлі будинку. Виконується штукатурка стін в квартирах на 11 поверсі. Виконується розведення електрики на 13 поверсі.
Заливка стяжки підлоги на 2 поверсі.
3 черга, 4 секція - виконується кладка з 5 по 11 поверх.
3 черга, 5 секція - виконується перекриття вертикальних елементів 21 поверху. Виконується кладка на 1-3 і 9-10 поверхах.
3 черга, 6 секція - виконується перекриття вертикальних елементів 20 поверху. Виконується кладка з 2 по 10 поверх.

NE
Nelli18551 повід. · з 2016
29 листопада 2018 р.

Ход строительства Жилого Комплекса

23.11.2018
1 черга. Проводяться роботи з утеплення будинку. Проводяться роботи з фарбування фасаду. Проводяться внутрішні інженерні та сантехнічні роботи. Виконується установка кошиків під кондиціонери. Проводиться підключення комунікацій до будинку.
2 черга, 2 секція - виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується штукатурка стін в квартирах на 11 поверсі. Виконується розведення електрики на 13 поверсі.
Заливка стяжки підлоги на 2 поверсі. Проводяться роботи з утеплення будинку.
2 черга, 3 секція - виконується установка вікон з 22 по 25 поверх. Виконується утеплення покрівлі будинку. Виконується штукатурка стін в квартирах на 11 поверсі. Виконується розведення електрики на 13 поверсі.
Заливка стяжки підлоги на 2 поверсі.
3 черга, 4 секція - виконується кладка на 5 поверсі, і з 7 по 12 поверх включно.
3 черга, 5 секція - виконується перекриття вертикальних елементів 21 поверху. Виконується кладка на 3, 9 і 10 поверсі включно.
3 черга, 6 секція - виконується кладка з 2 по 10 поверх включно.

NE
Nelli18551 повід. · з 2016
29 листопада 2018 р.

Новости Жилого Комплекса

22.11.2018
Чудова новина! Житловий комплекс «Теремки» став «Кращим зеленим ЖК» і отримав спеціальну нагороду головної будівельної премії країни - IBUILD-2018

NE
Nelli18551 повід. · з 2016
5 грудня 2018 р.

Ход строительства Жилого Комплекса

30.11.2018
1 черга - проводяться роботи з утеплення будинку. Проводяться роботи з фарбування фасаду. Проводяться внутрішні інженерні та сантехнічні роботи. Виконується установка кошиків під кондиціонери. Проводиться підключення комунікацій до будинку.
2 черга, 2 секція - виконується гідроізоляція цокольного поверху. Виконуються покрівельні роботи. Виконується штукатурка стін в квартирах на 13 поверсі. Виконується розведення електрики на 14 поверсі.
Заливка стяжки підлоги на 2 поверсі. Проводяться роботи з утеплення будинку.
2 черга, 3 секція - виконується установка вікон з 24 по 25 поверх. Виконується утеплення покрівлі будинку. Виконуються покрівельні роботи. Виконується штукатурка стін в квартирах на 13 поверсі. Виконується розведення електрики на 14 поверсі. Заливка стяжки підлоги на 2 поверсі. 3 черга, 4 секція - виконується перекриття вертикальних елементів 23 поверху.
3 черга, 5 секція - виконується перекриття вертикальних елементів 22 поверху. Виконується кладка на 3,11 і 12 поверсі включно.
3 черга, 6 секція - виконується перекриття вертикальних елементів 21 поверху. Виконується кладка з 2 по 10 поверх включно.

NE
Nelli18551 повід. · з 2016
5 грудня 2018 р.

Фото-отчет Жилого Комплекса

04.12.2018
Компанія «Інтергал-Буд» разом з Національним комплексом «Експоцентр України» завершила реалізацію масштабного проекту з облаштування 5 га зони для відпочинку на території ВДНГ.

NE
Nelli18551 повід. · з 2016
23 грудня 2018 р.

Ход строительства Жилого Комплекса
07.12.2018
1 черга
Проводяться роботи з утеплення будинку - 90%
Проводяться роботи з фарбування фасаду - 90%
Проводяться внутрішні інженерні та сантехнічні роботи.
Виконується установка кошиків під кондиціонери - 80%
Проводиться підключення комунікацій до будинку.

2 черга, 2 секція
Виконуються покрівельні роботи - 80%
Штукатурка стін в квартирах - 3, 4, 9, 11, 13 поверх.
Виконується розведення електрики на 14 поверсі
Заливка стяжки підлоги на 2 і 3 поверсі.
Проводяться роботи з утеплення будинку - 15%

2 черга, 3 секція
Виконуються покрівельні роботи - 80%
Штукатурка стін в квартирах - 13 поверх.
Виконується розведення електрики на 14 поверсі.
Заливка стяжки підлоги на 2 і 3 поверсі.

3 черга, 4 секція
Перекриття вертикальних елементів - 23 поверх.
Кладка - з 1 по 12 поверх.

3 черга, 5 секція
Перекриття вертикальних елементів - 22 поверх.
Кладка - 1-10, 11, 16 поверх.

3 черга, 6 секція
Перекриття вертикальних елементів - 21 поверх.
Кладка - 2-10 поверх.
