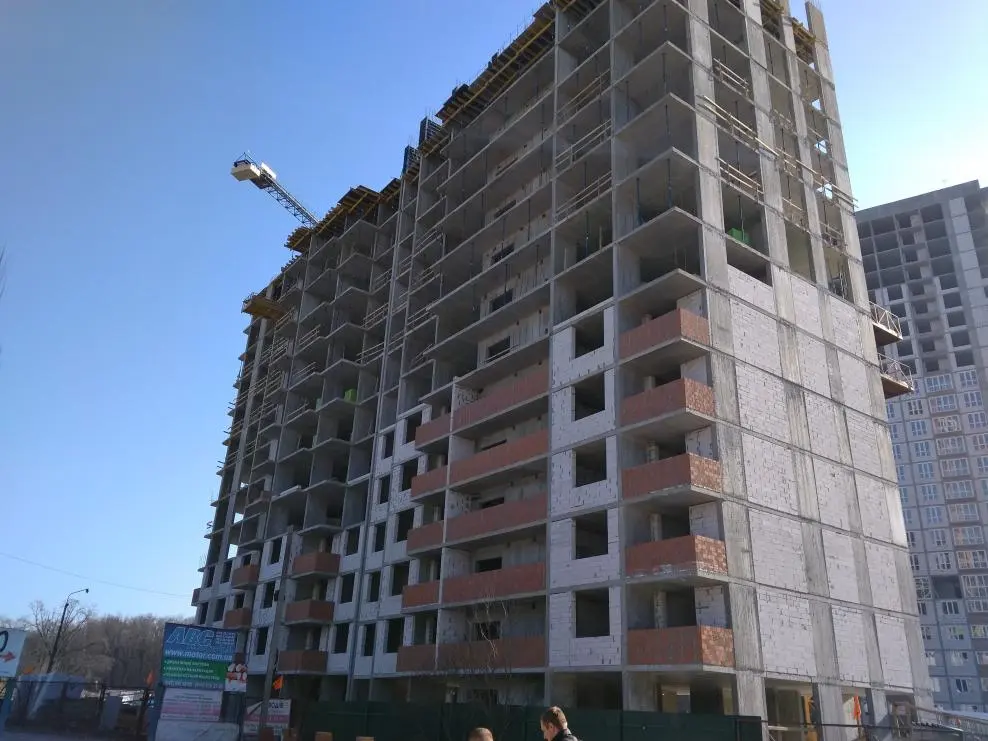

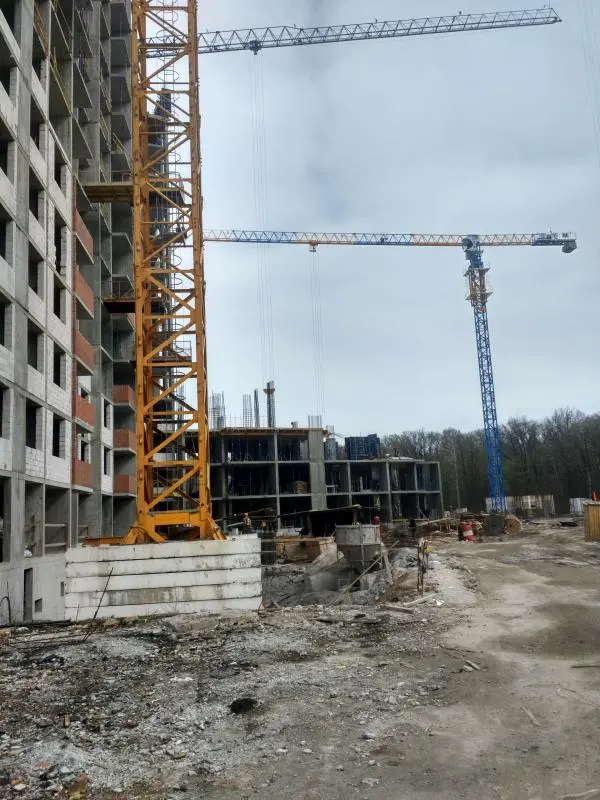

Ход строительства Жилого Комплекса

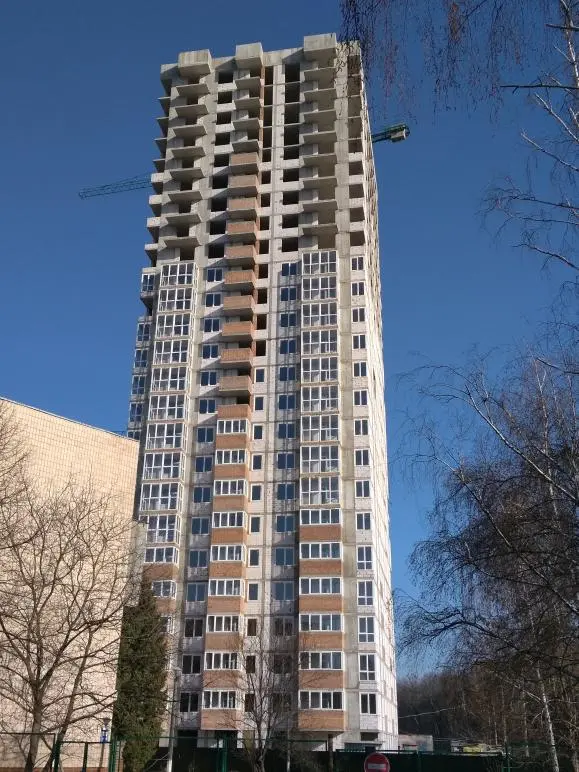

12.01.2017
1 черга - виконано встановлення вертикальних елементів 25 поверху.

Кладка виконана на 100% по 20 поверх. Зараз виконується кладка 21 поверху.

Встановлено вікна до 3 поверху включно.
2 черга - виконується встановлення вертикальних елементів 5 поверху.

3 черга - виконання пальових робіт по 4 секції.

NE
Nelli18551 повід. · з 2016
24 січня 2018 р.

Ход строительства Жилого Комплекса

24.01.2018
1 черга - виконується перекриття тех.поверху.
Кладка виконана на 100% по 20 поверх. Зараз виконується кладка 21 поверху, 23 поверху.
Встановлено вікна до 6 поверху включно.
2 черга, 2 секція - виконується встановлення вертикальних елементів 7 поверху.
2 чергу, 3 секція - виконується перекриття 6 поверху.
3 чергу - виконання пальових робіт по 4 секції.

NE
Nelli18551 повід. · з 2016
30 січня 2018 р.

Новости Жилого Комплекса

29.01.2018
Житловий комплекс «Теремки» — це втілення всіх ваших потреб у плануванні особистого простору. Ми дійсно потурбувалися про те, щоб ваша фантазія не обмежувалася квадратними метрами. Тож сміливіше обирайте своє планування та дозвольте вашим мріям втілитися у реальність!

NE
Nelli18551 повід. · з 2016
7 лютого 2018 р.

Ход строительства Жилого Комплекса

07.02.2018
1 черга - виконується перекриття ТП.
Кладка виконана на 100% по 20 поверх. Зараз виконується кладка з 21 по 24 поверх.
Встановлено вікна до 6 поверху включно. Виконується установка з 7 по 9 поверх включно.
2 черга, 2 секція - виконано перекриття 8 поверху.
2 черга, 3 секція - виконується перекриття вертикальних елементів 8 поверху.
3 черга - виконано пальові роботи по 4 секції.

NE
Nelli18551 повід. · з 2016
21 лютого 2018 р.

Ход строительства Жилого Комплекса

21.02.2018
1 черга
Кладка виконана на 100% по 24 поверх. Зараз виконується на 25 поверсі.
Закінчується установка вікон 10 поверху. Підготовка до установки вікон 11 і 12 поверхів.
2 черга, 2 секція - виконано перекриття 9 поверху. Виконується перекриття вертикальних елементів 10 поверху.
2 черга, 3 секція - виконано перекриття 9 поверху. Виконується перекриття вертикальних елементів 10 поверху.
3 черга - виконані пальові роботи по 4 секції. Підготовка до фундаментних робіт.

NE
Nelli18551 повід. · з 2016
28 лютого 2018 р.

Новости Жилого Комплекса

26.02.2018
Велика, світла та простора кухня — це не мрія, а нова реальність! Що тут скажеш, у житловому комплексі «Теремки» передбачено все для вашого комфорту.

NE
Nelli18551 повід. · з 2016
28 лютого 2018 р.

Новости Жилого Комплекса

27.02.2018
Незабаром прийде весна. Зимовий одяг та санки вже не знадобляться. Добре, що в комплексі «Теремки» передбачені комори для зберігання сезонних речей. І зміна пори року не принесе майбутнім мешканцям жодного дискомфорту .

NE
Nelli18551 повід. · з 2016
6 березня 2018 р.

Акция Жилого Комплекса

01.03.2018
Весняні знижки на квартири в Жилом Комплекс "Теремки"!

NE
Nelli18551 повід. · з 2016
6 березня 2018 р.

Акция Жилого Комплекса

02.03.2018
З весною стартує продаж комор у будинку №2 Жилого Комплекса "Теремки"!
Скажіть "ні" зайвим речам в новій квартирі!

NE
Nelli18551 повід. · з 2016
7 березня 2018 р.

Ход строительства Жилого Комплекса

07.03.2018
1 черга
Кладка виконана на 100% по 24 поверх. Зараз виконується на 25 поверсі.
Виконано встановлення вікон 11 поверху. Закінчується установка вікон 12 поверху.
2 черга, 2 секція - виконано перекриття 9 поверху. Закінчили роботи по перекриттю вертикальних елементів 10 поверху. Виконується кладка на 2 і 3 поверхах.
2 черга, 3 секція - виконано перекриття 9 поверху. Закінчили роботи по перекриттю вертикальних елементів 10 поверху. Виконується кладка на 2 і 3 поверхах.
3 черга - виконано пальові роботи по 4 секції. Виконуються монолітні роботи цокольного поверху.
5 секція – виконуються пальові роботи.

NE
Nelli18551 повід. · з 2016
21 березня 2018 р.

Ход строительства Жилого Комплекса

12.03.2018
1 черга
Кладка виконана на 100% по 24 поверх. Завершуються роботи з виконання кладки на 25 поверсі.
Виконана установка вікон до 13 поверху включно. Триває підготовка по установці вікон на 14 і 15 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи.
2 черга, 2 секція - виконано перекриття вертикальних елементів 11 поверху. Виконується кладка на 2, 3 і 4 поверсі.
2 черга, 3 секція - виконується перекриття вертикальних елементів 11 поверху. Виконується кладка на 2, 3 і 4 поверсі.
3 черга - 4 секція. Виконано пальові роботи. Виконуються монолітні роботи цокольного поверху.
3 черга - 5 секція - виконано пальові роботи.

NE
Nelli18551 повід. · з 2016
21 березня 2018 р.

Ход строительства Жилого Комплекса

19.03.2018
1 черга
Кладку виконано на 100% по 24 поверх. Завершальні роботи з виконання кладки на 25 поверсі. Монолітно-каркасні роботи виконано на 100%.
Завершення установки вікон до 14 поверху включно. Триває підготовка по установці вікон на 15 і 16 поверхах.
Проводяться внутрішні інженерні та сантехнічні роботи.
2 черга, 2 секція - виконується перекриття вертикальних елементів 12 поверху. Виконується кладка з 2 по 5 поверх включно.
2 черга, 3 секція - виконано перекриття вертикальних елементів 11 поверху. Виконується кладка на 2, 3 і 4 поверхах.
3 черга - 4 секція. Виконано пальові роботи. Виконуються монолітні роботи 1 поверху.
3 черга - 5 секція - виконано пальові роботи. Встановлюється арматура на цокольному поверсі.
3 черга - 6 секція - виконуються пальові роботи.

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

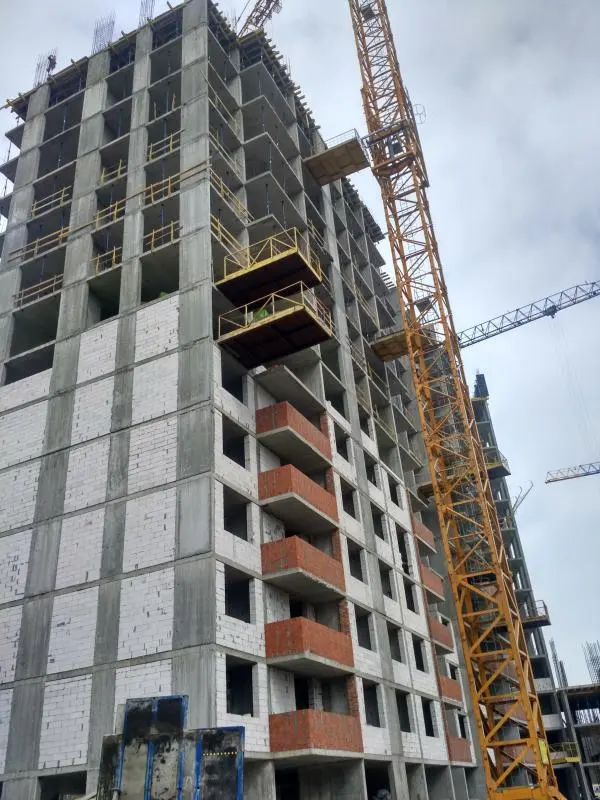

Ход строительства Жилого Комплекса

26.03.2018
1 черга.
Кладка виконана на 100% по 25 поверх включно. Завершальні роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконані в 100% обсязі.
Завершення установки вікон до 14 поверху включно. Виконується установка вікон на 15 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи.
2 черга, 2 секція - виконується перекриття вертикальних елементів 13 поверху. Виконується кладка з 2 по 6 поверх включно.
2 черга, 3 секція - виконується перекриття вертикальних елементів 12 поверху. Виконується кладка на 2, 3 і 4 поверсі.
3 черга - 4 секція. Виконано перекриття вертикальних елементів 1 поверху.
3 черга - 5 секція. Виконана заливка фундаменту.
3 черга - 6 секція - виконуються пальові роботи.

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

Ход строительства Жилого Комплекса

02.04.2018
1 черга.
Кладка виконана на 100% по 25 поверх включно. Завершальні роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконані в 100% обсязі.
Завершення установки вікон до 16 поверху включно. Виконується установка вікон на 17 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи.
2 черга, 2 секція - виконується перекриття вертикальних елементів 14 поверху. Виконується кладка з 2 по 6 поверх включно.
2 черга, 3 секція - виконується перекриття вертикальних елементів 13 поверху. Виконується кладка на 2, 3 і 4 поверсі.
3 черга - 4 секція. Виконано перекриття вертикальних елементів 2 поверху.
3 черга - 5 секція. Виконуються будівельні роботи цокольного поверху.
3 черга - 6 секція - виконуються пальові роботи - 95%

NE
Nelli18551 повід. · з 2016
18 квітня 2018 р.

Ход строительства Жилого Комплекса

10.04.2018
1 черга.
Кладка виконана на 100% по 25 поверх включно. Завершуються роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконані в 100% обсязі.
Завершується установка вікон до 16 поверху включно. Виконується установка вікон на 17 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи.
2 черга, 2 секція - виконується перекриття вертикальних елементів 14 поверху. Виконується кладка з 5 по 7 поверх включно.
2 черга, 3 секція - виконується перекриття вертикальних елементів 13 поверху. Виконується кладка з 5 по 7 поверх.
3 черга - 4 секція. Виконано перекриття вертикальних елементів 2 поверху.
3 черга - 5 секція. Виконуються будівельні роботи цокольного поверху.
3 черга - 6 секція - виконано пальові роботи - 100%

NE
Nelli18551 повід. · з 2016
18 квітня 2018 р.

Ход строительства Жилого Комплекса

16.04.2018
1 черга.
Кладка виконана на 100% по 25 поверх включно. Завершуються роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконані в 100% обсязі.
Завершується установка вікон до 17 поверху включно. Виконується установка вікон на 18 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи. Ведуться роботи по електриці всередині будинку.
2 черга, 2 секція - виконується перекриття вертикальних елементів 15 поверху. Виконується кладка на 7 поверсі.
2 черга, 3 секція - виконується перекриття вертикальних елементів 14 поверху. Виконується кладка з 5 по 7 поверх.
3 черга - 4 секція. Виконано перекриття вертикальних елементів 3 поверху.
3 черга - 5 секція. Виконуються будівельні роботи цокольного поверху.
3 черга - 6 секція - виконано пальові роботи - 100%

NE
Nelli18551 повід. · з 2016
19 квітня 2018 р.

Ход строительства Жилого Комплекса

19.04.2018
1 черга.
Кладка виконана на 100% по 25 поверх включно. Завершуються роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконані в 100% обсязі.
Завершується установка вікон до 17 поверху включно. Виконується установка вікон на 18 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи. Ведуться роботи по електриці всередині будинку.
2 черга, 2 секція - виконується перекриття вертикальних елементів 15 поверху. Виконується кладка на 7 поверсі.
2 черга, 3 секція - виконується перекриття вертикальних елементів 14 поверху. Виконується кладка з 5 по 7 поверх.
3 черга - 4 секція. Виконано перекриття вертикальних елементів 3 поверху.
3 черга - 5 секція. Виконуються будівельні роботи цокольного поверху.
3 черга - 6 секція - виконано пальові роботи - 100%
