Ход строительства Жилого Комплекса

23.04.2018
1 черга
Кладка виконана по 25 поверх. Завершальні роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконано в повному обсязі.
Завершення установки вікон до 19 поверху. Триває підготовка до установки вікон на 20 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи. Проводяться роботи по розводці електрики всередині будинку.
2 черга, 2 секція - виконано перекриття вертикальних елементів 15 поверху. Виконується перекриття вертикальних елементів 16 поверху. Виконано кладку з 2 по 6 поверх включно. Виконується кладка на 7 і 10 поверсі.
2 черга, 3 секція - виконано перекриття вертикальних елементів 14 поверху. Виконується перекриття вертикальних елементів 15 поверху. Виконано кладку з 2 по 4 поверх включно. Виконується кладка з 5 по 7 поверх.
3 черга - 4 секція. Виконується перекриття вертикальних елементів 4 поверху.
3 черга - 5 секція. Виконується перекриття вертикальних елементів 1 поверху.
3 черга - 6 секція - пальові роботи виконано. Триває підготовка пальового поля для проведення фундаментних робіт.

NE
Nelli18551 повід. · з 2016
7 травня 2018 р.

Ход строительства Жилого Комплекса

05.05.2018
1 черга.
Ведуться роботи кладок вентиляційних каналів на даху.
Монтаж вікон на 21 і 22 поверхах.
Проводяться внутрішні інженерні та сантехнічні роботи.
Проводяться роботи по розводці електрики всередині будинку (3, 4 поверх).
Виконується штукатурка стін в квартирах з ремонтом на 3 і 4 поверхах.
2 черга, 2 секція - виконано перекриття вертикальних елементів 15 поверху.
Виконується перекриття вертикальних елементів 16 поверху.
Виконується кладка на 7 та 10 поверхах.
2 черга, 3 секція - виконується перекриття вертикальних елементів 16 поверху.
Виконується кладка з 5 по 8 поверх.
3 черга - 4 секція - виконується перекриття вертикальних елементів 4 поверху.
3 черга - 5 секція - виконується перекриття вертикальних елементів 2 поверху.
3 черга - 6 секція - виконується армування фундаменту.

NE
Nelli18551 повід. · з 2016
17 травня 2018 р.

Новости Жилого Комплекса

08.05.2018
Скажіть «ні» тісним кухням, суміжним кімнатам і непродуманим рішенням. В Жилом Комплексе «Теремки» ви відчуєте переваги новобудови. Саме тут планування відповідають всім вимогам сучасної людини.
Робіть вибір на свою користь — обирайте житло комфорт-класу.

NE
Nelli18551 повід. · з 2016
17 травня 2018 р.

Новости Жилого Комплекса

11.05.2018
Ви власник квартири вже тут і зараз.
Без довідки про доходи, без відсотків і в найкоротші терміни. Бережіть свій час і гроші завдяки розстрочці на Жилом Комплексе «Теремки» від забудовника.

NE
Nelli18551 повід. · з 2016
17 травня 2018 р.

Фото Жилого Комплекса

17.05.2018
Панорамні вікна — це завжди надзвичайно красиво. Безліч світла вдень та неймовірні краєвиди міста. Погляньте на світ по-новому через панорамні вікна в Жилом Комплексе «Теремки».

NE
Nelli18551 повід. · з 2016
22 травня 2018 р.

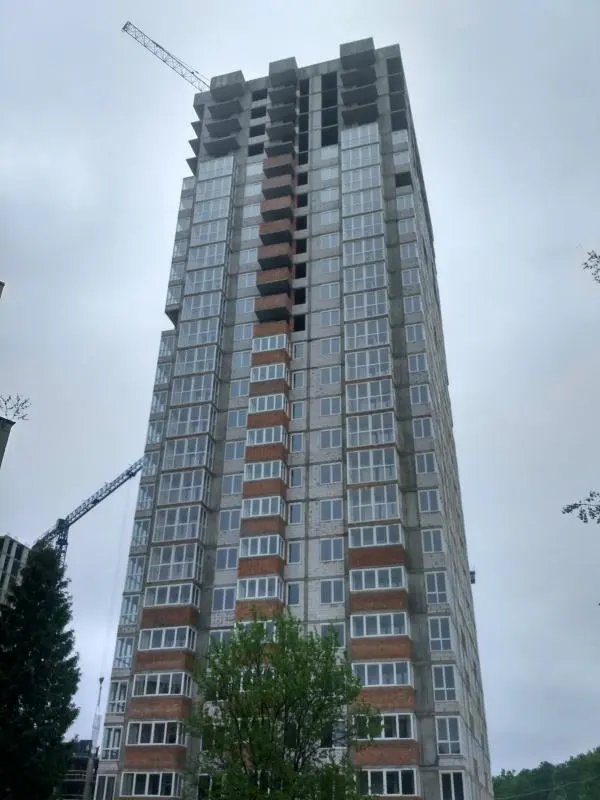

Ход строительства Жилого Комплекса

18.05.2018
1 черга
Проводяться роботи кладок вентиляційних каналів на даху.
Завершується установка вікон на 22 та 23 поверхах. Триває підготовка до установки вікон на 24 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи. Проводяться роботи по розводці електрики всередині будинку (9, 11 поверх).
Виконується штукатурення стін в квартирах з ремонтом на 9 і 11 поверхах.
Заливка стяжки підлоги на 3 поверсі.
2 черга, 2 секція - виконується кладка 9 і 11 поверх.
2-а черга, 3 секція - виконується перекриття вертикальних елементів 17 поверху. Виконується кладка з 6 по 11 поверх.
3 черга, 4 секція - виконується перекриття вертикальних елементів 6 поверху.
3 черга, 5 секція - виконується перекриття вертикальних елементів 4 поверху.

NE
Nelli18551 повід. · з 2016
4 червня 2018 р.

Ход строительства Жилого Комплекса

01.06.2018
1 черга
Проводяться роботи кладок вентиляційних каналів на даху.
Завершується установка вікон на 24 поверсі. Триває підготовка до установки вікон на 25 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи. Проводяться роботи по розводці електрики всередині будинку (13 поверх).
Виконується штукатурка стін в квартирах з ремонтом на 11 і 13 поверхах.
Заливка стяжки підлоги на 2, 3 та 5 поверхах.
2 черга, 2 секція - виконується перекриття вертикальних елементів 18 поверху. Кладка 10 і 12 поверх.
2-а черга, 3 секція - виконується перекриття вертикальних елементів 18 поверху. Виконується кладка з 10 по 12 поверх.
3 черга, 4 секція - виконується перекриття вертикальних елементів 7 поверху.
3 черга, 5 секція - виконується перекриття вертикальних елементів 5 поверху.
3 черга, 6 секція - виконується перекриття вертикальних елементів цокольного поверху.

NE
Nelli18551 повід. · з 2016
18 червня 2018 р.

Ход строительства Жилого Комплекса

15.06.2018
1 черга
Проводяться роботи кладок вентиляційних каналів на даху.
Завершується установка вікон на 24 поверсі. Ведуться роботи по установці вікон на 25 поверсі. Почалися роботи по утепленню будинку.
Проводяться внутрішні інженерні та сантехнічні роботи. Проводяться роботи по розводці електрики всередині будинку (3, 4, 9, 11, 13 поверх).
Виконується штукатурення стін в квартирах з ремонтом на 13 поверсі.
Заливка стяжки підлоги на 2, 3 та 5 поверхах.
2 черга, 2 секція - виконується перекриття вертикальних елементів 20 поверху. Кладка 10 і 16 поверх. Вікна - з 2 по 8 поверх.
2-а черга, 3 секція - виконується перекриття вертикальних елементів 20 поверху. Виконується кладка з 10 по 13 поверх. Вікна - з 2 по 3 поверх.
3 черга, 4 секція - виконується перекриття вертикальних елементів 7 поверху.
3 черга, 5 секція - виконується перекриття вертикальних елементів 6 поверху.
3 черга, 6 секція - виконується перекриття вертикальних елементів 2 поверху.

NE
Nelli18551 повід. · з 2016
6 липня 2018 р.

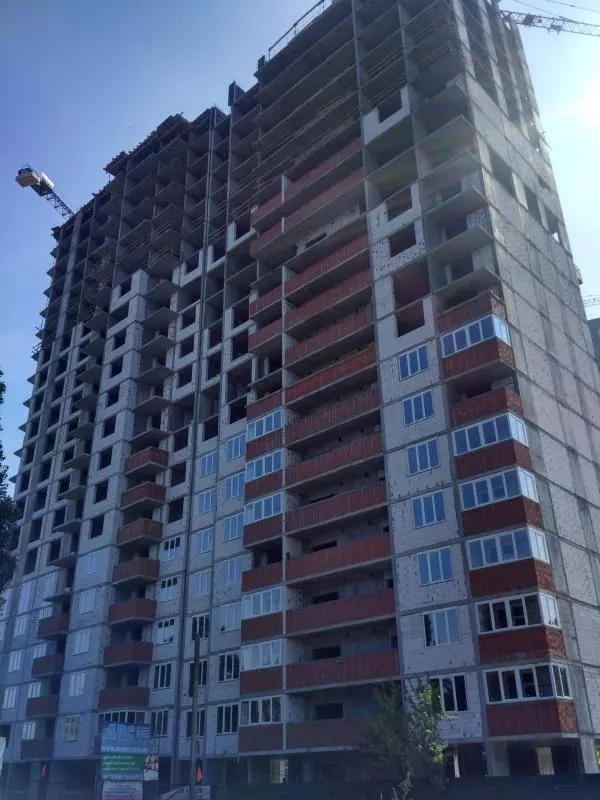

Ход строительства Жилого Комплекса

03.07.2018
1 черга
Завершується установка вікон до 25 поверху. Проводяться роботи з утеплення будинку. Ведуться роботи на покрівлі.
Проводяться внутрішні інженерні та сантехнічні роботи.
Ведуться роботи по розводці електрики всередині будинку на 19 поверсі.
Виконується штукатурка стін в цоколі, квартирах з ремонтом на 19 поверсі та в місцях загального користування на 6, 7, 8 та 12 поверхах.
2 черга, 2 секція - виконується перекриття вертикальних елементів 22 поверху. Виконується кладка з 10 по 16поверх. Виконується установка вікон з 2 по 8 поверх.
2 черга, 3 секція - виконується перекриття вертикальних елементів 22 поверху. Виконується кладка з 10 по 16 поверх.
3 черга, 4 секція - виконується перекриття вертикальних елементів 8 поверху.
3 черга, 5 секція - розпочато перекриття вертикальних елементів 8 поверху.3 черга, 6 секція - виконується перекриття вертикальних елементів 4 поверху.

NE
Nelli18551 повід. · з 2016
17 липня 2018 р.

Новости Жилого Комплекса

12.07.2018
Сусіди в Жилом Комплексе «Теремки» - гарні і «породисті»
Прогулюючись територією біля власного будинку, можна не тільки закарбувати зустріч з гривастими кониками на яскравих фотографіях, а й спробувати роззнайомитися ближче.

NE
Nelli18551 повід. · з 2016
20 липня 2018 р.

Ход строительства Жилого Комплекса

18.07.2018
1 черга
Завершення установки вікон до 25 поверху. Проводяться роботи з утеплення будинку. Проводяться роботи по штукатурці фасадів.
Проводяться внутрішні інженерні та сантехнічні роботи. Проводяться роботи по розводці електрики всередині будинку на 19 поверсі.
2 черга, 2 секція - виконується кладка з 16 по 19 поверх. Виконується установка вікон на 9 поверсі.
2 черга, 3 секція - виконується кладка з 16 по 19 поверх. Виконується установка вікон з 9 по 13 поверх.
3 черга, 4 секція - виконано перекриття вертикальних елементів 9 поверху.
3 черга, 5 секція - виконано перекриття вертикальних елементів 9 поверху.
3 черга, 6 секція - виконується перекриття вертикальних елементів 7 поверху.

NE
Nelli18551 повід. · з 2016
2 серпня 2018 р.

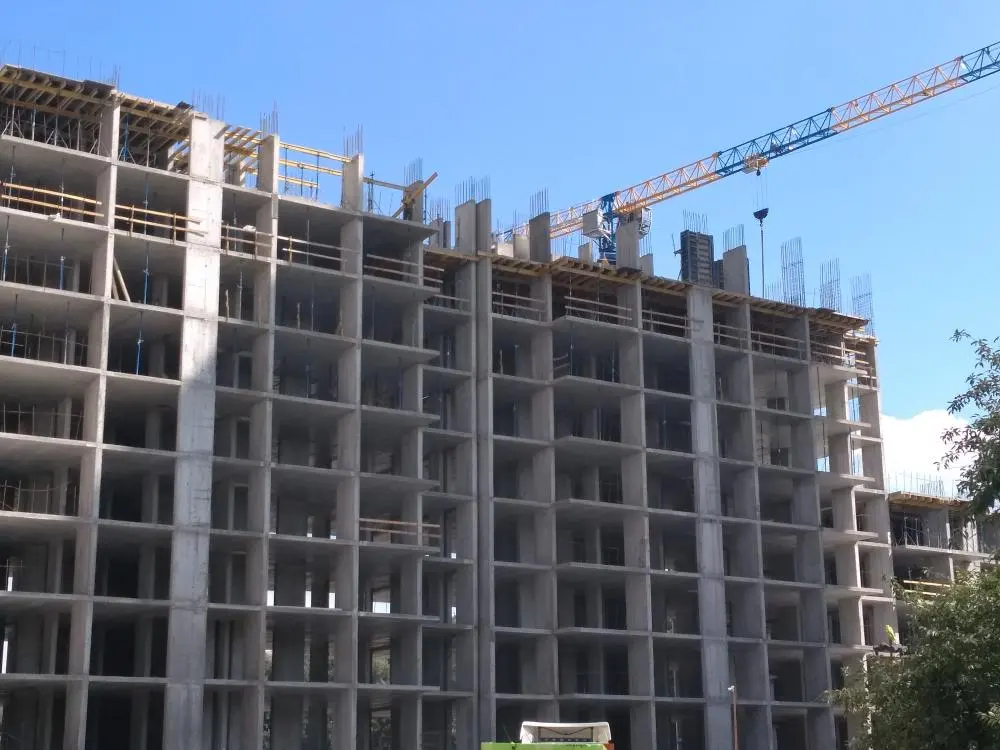

Ход строительства Жилого Комплекса

02.08.2018
1 черга
Завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи по оштукатурення фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Проводяться роботи по розводці електрики всередині будинку на 22 поверсі.
Проводяться оштукатурювання стін в квартирах з ремонтом на 22 поверсі.
2 черга, 2 секція - виконується кладка з 17 по 22 поверх. Виконується установка вікон на 9 поверсі.
2 черга, 3 секція - виконується перекриття вертикальних елементів 25 поверху. Виконується кладка з 16 по 19 поверх. Виконується установка вікон на 14 поверсі.
3 черга, 4 секція - виконано перекриття вертикальних елементів 11 поверху.
3 черга, 5 секція - виконано перекриття вертикальних елементів 11 поверху.
3 черга, 6 секція - виконується перекриття вертикальних елементів 9 поверху.

NE
Nelli18551 повід. · з 2016
21 серпня 2018 р.

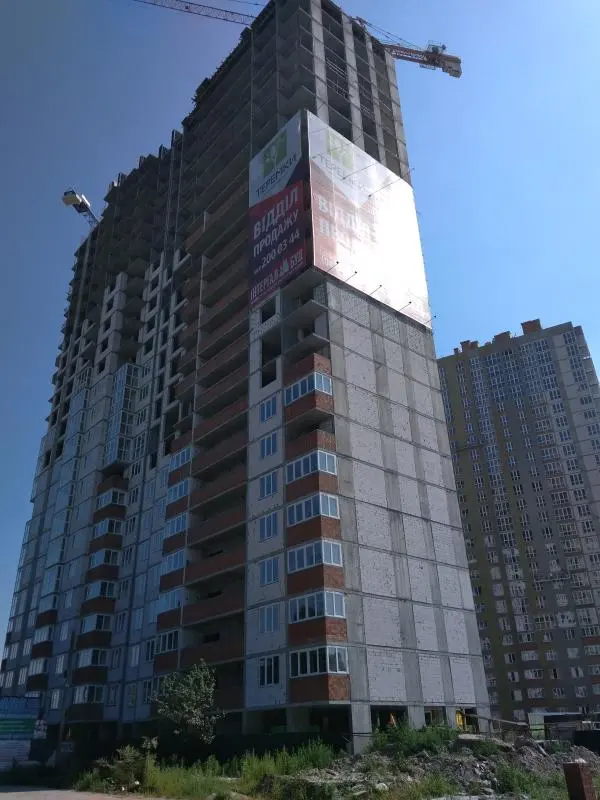

Ход строительства Жилого Комплекса

16.08.2018
1 черга
Завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться штукатурні роботи фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Електрика - 24 поверх. Штукатурка в МЗК - з 2 по 23 поверх.
2 черга, 2 секція - виконується кладка з 19 по 23 поверх. Виконується установка вікон на 9 поверсі.
2 черга, 3 секція - виконується перекриття вертикальних елементів 25 поверху. Виконується кладка з 19 по 23 поверх. Виконується установка вікон на 16-17 поверсі.
3 черга, 4 секція - виконано перекриття вертикальних елементів 12 поверху.
3 черга, 5 секція - виконано перекриття вертикальних елементів 12 поверху.
3 черга, 6 секція - виконується перекриття вертикальних елементів 11 поверху.

NE
Nelli18551 повід. · з 2016
29 серпня 2018 р.

Ход строительства Жилого Комплекса

23.08.2018
1 черга
Завершення установки вікон до 25 поверху включно. Проводяться роботи з утеплення будинку. Виконуються покрівельні роботи. Проводяться роботи по оштукатурення фасаду.
Проводяться внутрішні інженерні та сантехнічні роботи. Електрика - 24 поверх. Штукатурка - 24 поверх (в МЗК - 25 поверх).
2 черга, 2 секція - виконується кладка з 22 по 25 поверх. Виконується установка вікон на 14 поверсі.
2 черга, 3 секція - виконується перекриття вертикальних елементів 25 поверху. Виконується кладка з 21 по 24 поверх. Виконується установка вікон на 17 поверсі.
3 черга, 4 секція - виконано перекриття вертикальних елементів 13 поверху.
3 черга, 5 секція - виконується перекриття вертикальних елементів 13 поверху.
3 черга, 6 секція - виконується перекриття вертикальних елементів 12 поверху.
