Ход строительства Жилого Комплекса
01.12.2017
1 черга
- Монолітно-каркасні роботи повністю виконано у II, III, IV та V секціях. Монолітно-каркасні роботи в решті секцій на стадії завершення.

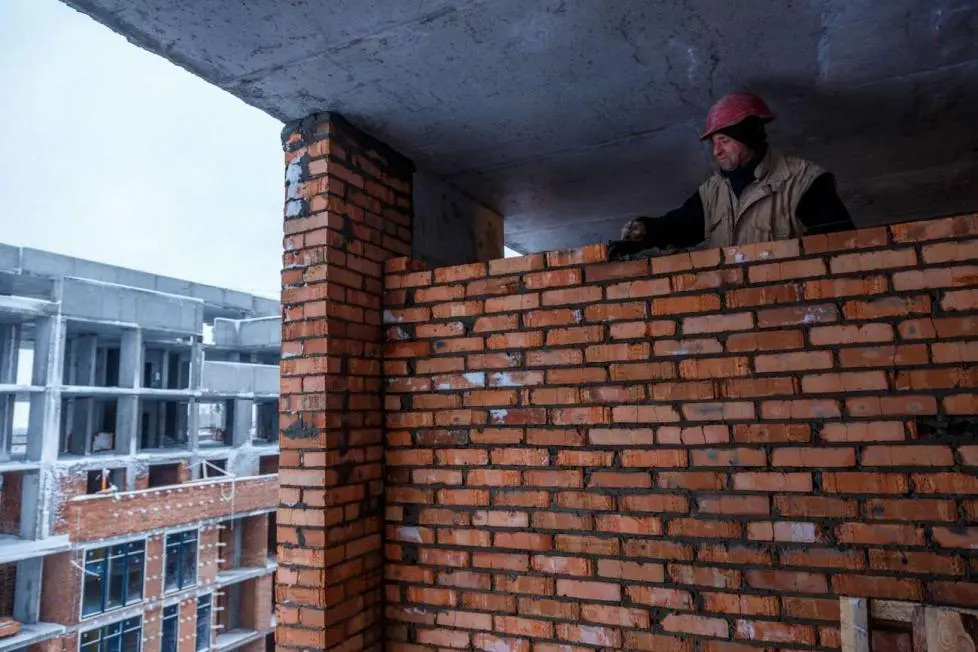

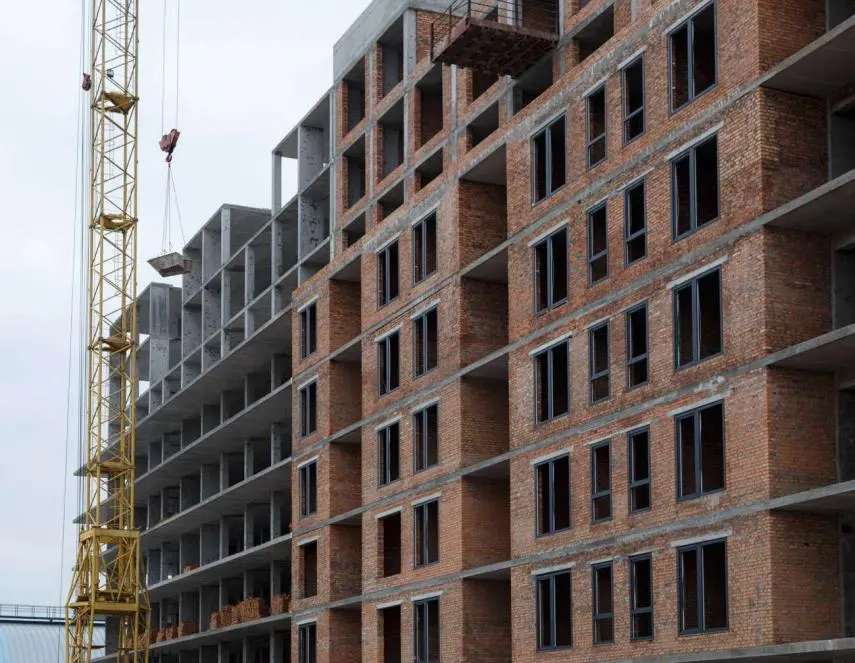

- Проводять кладку зовнішніх стін і міжкімнатних перегородок. III секцію фактично завершено, II секція на стадії завершення.
- Завершено встановлення сходових маршів у II, III, IV та V секціях. Тривають фасадні роботи на III секції.

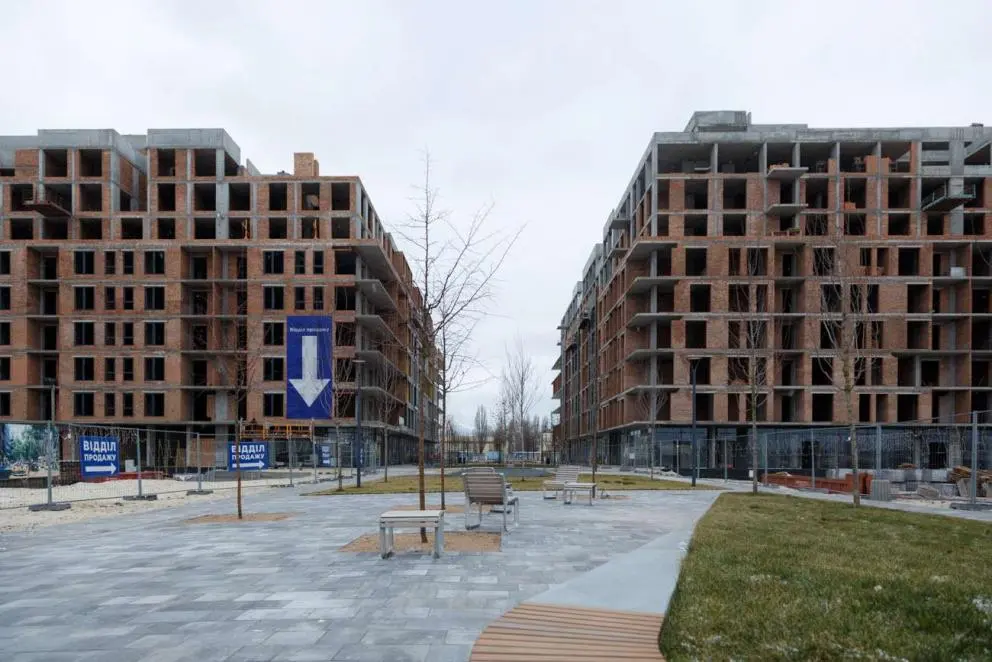

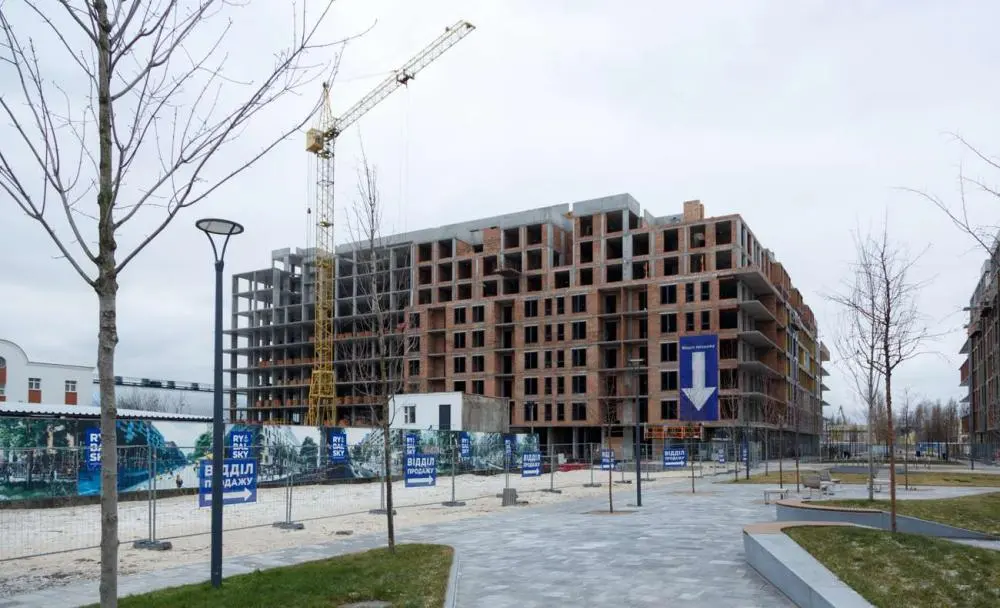

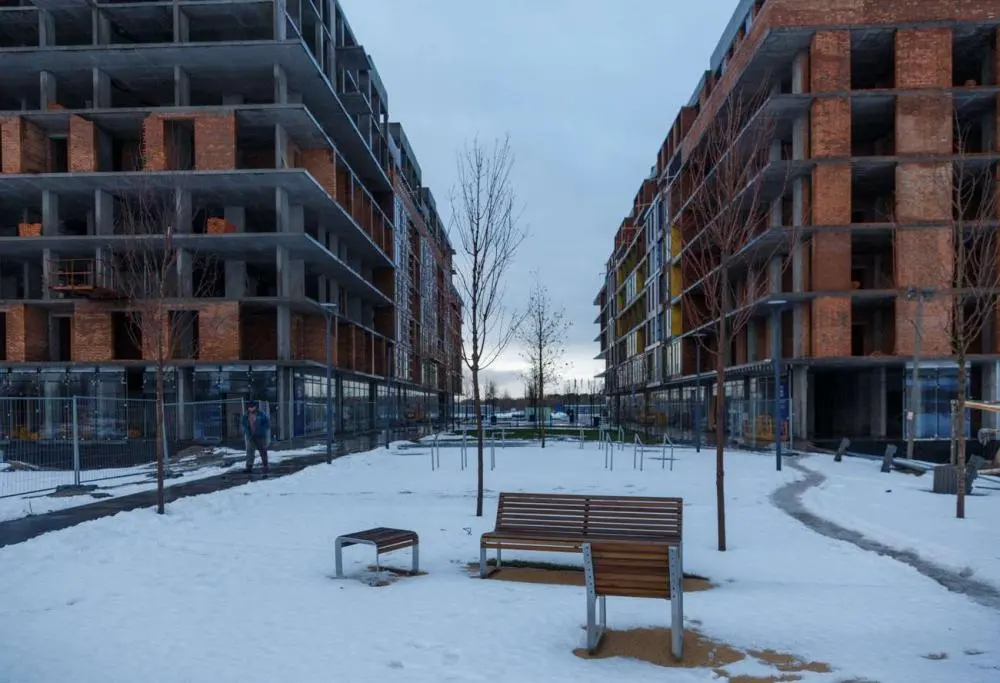

- Виконано благоустрій території біля II, III, IV секцій із боку бульвару. Розроблено проект благоустрою внутрішнього двору.

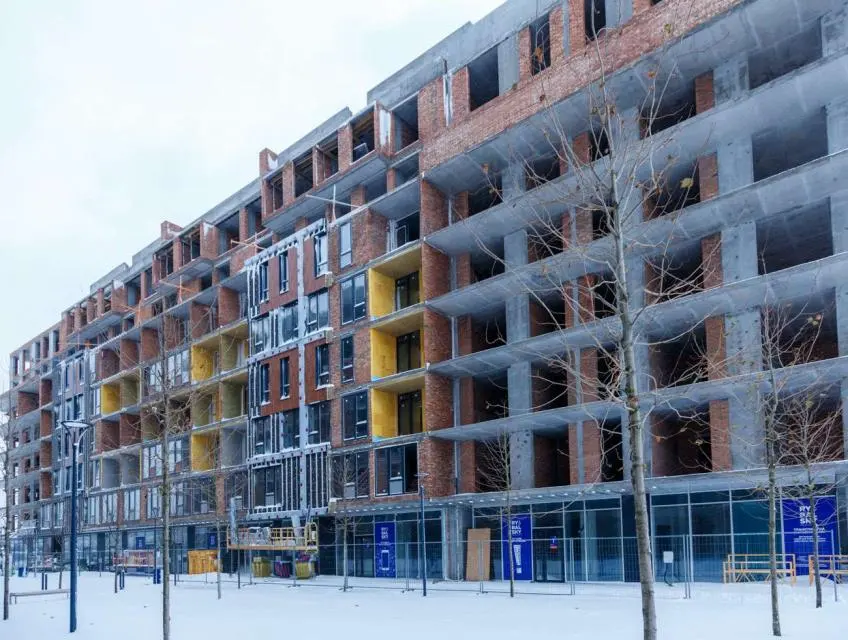

I секція

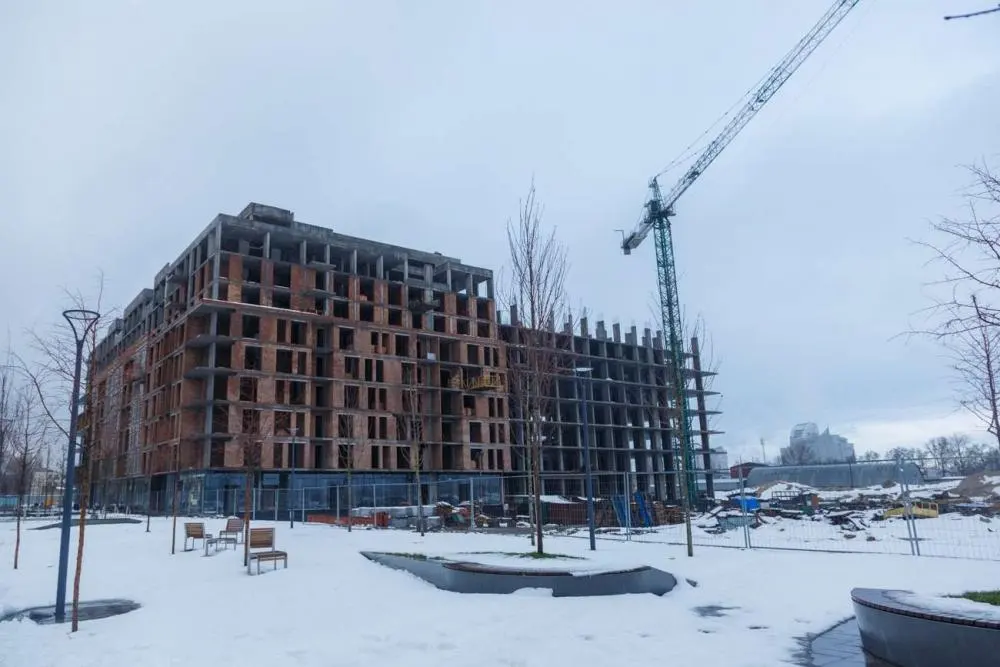

- Монолітно-каркасні роботи на стадії завершення: фактично побудовано 9 поверхів, 10-ий поверх на стадії завершення.
- Завершуються роботи по укладці зовнішніх та внутрішніх стін на 1-му та 2-му поверхах. Завершується встановлення сходових маршів.

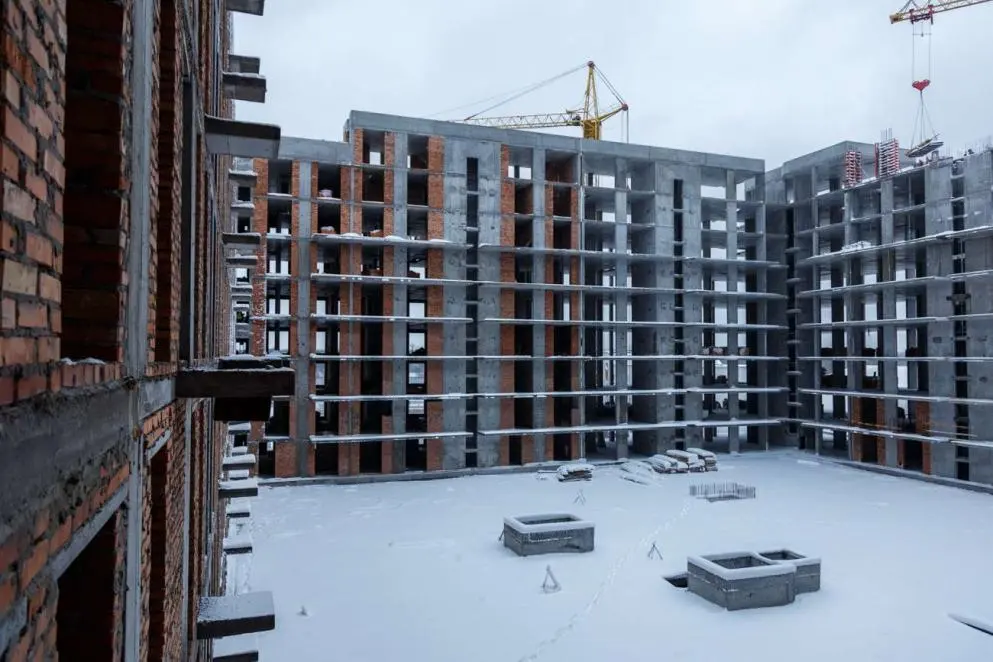

II секція
- Повністю виконано монолітно-каркасні роботи на 10 поверхах.
- Цегляна кладка на стадії завершення.
- Завершено встановлення сходових маршів.
- Почалось установлення вікон на 1-му поверсі й роботи з облицювання фасаду на рівні 1-го поверху.

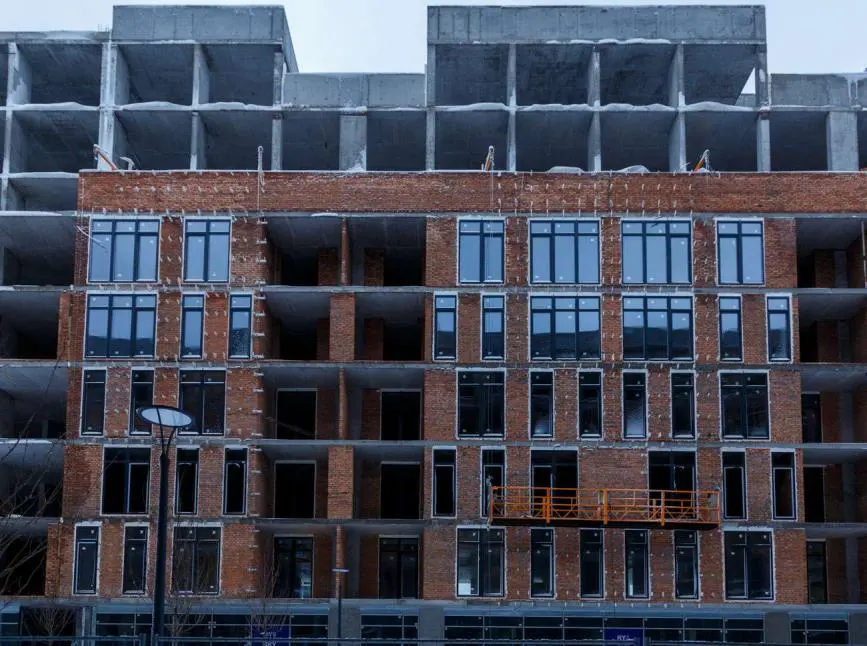

III секція

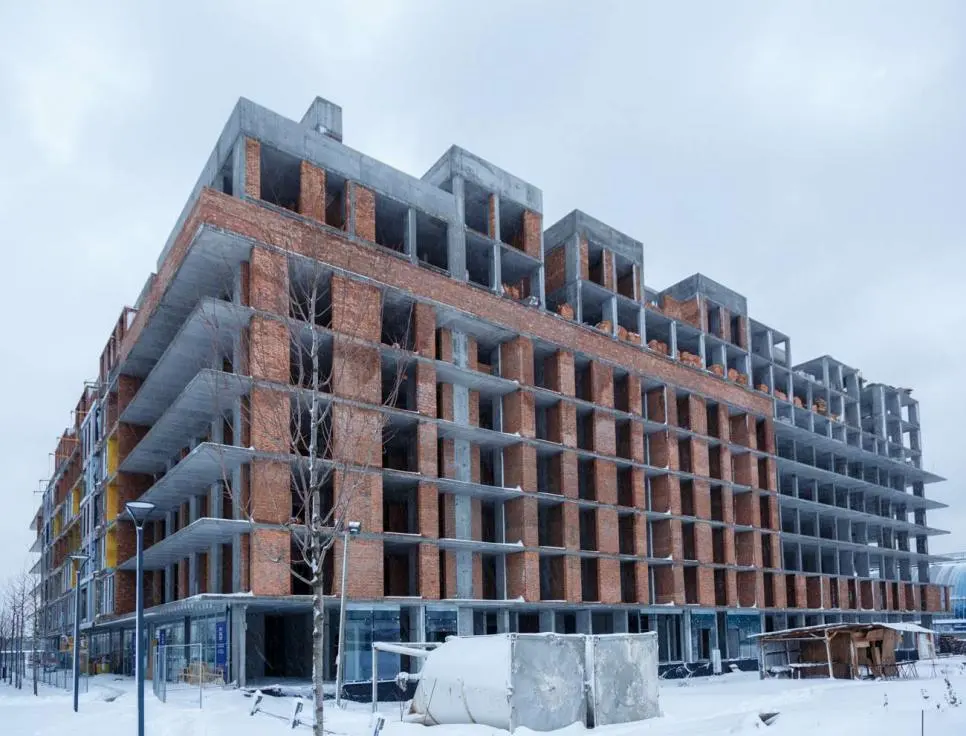

- Повністю виконано монолітно-каркасні роботи на 10 поверхах.
- Завершено цегляну кладку зовнішніх стін і внутрішніх перегородок, а також установлення сходових маршів.

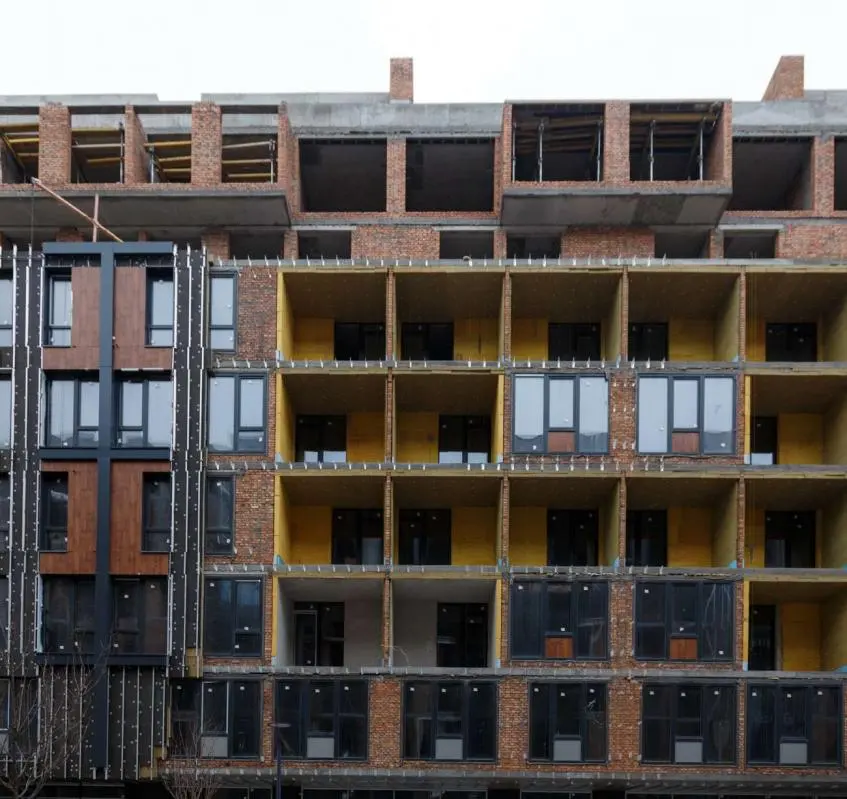

- Тривають фасадні роботи на рівні до 6-го поверху.
- Завершено встановлення вікон на 1-му поверсі, тривають роботи на 2–6-му поверхах.
- На лоджіях 7-го поверху встановлено металеву огорожу.

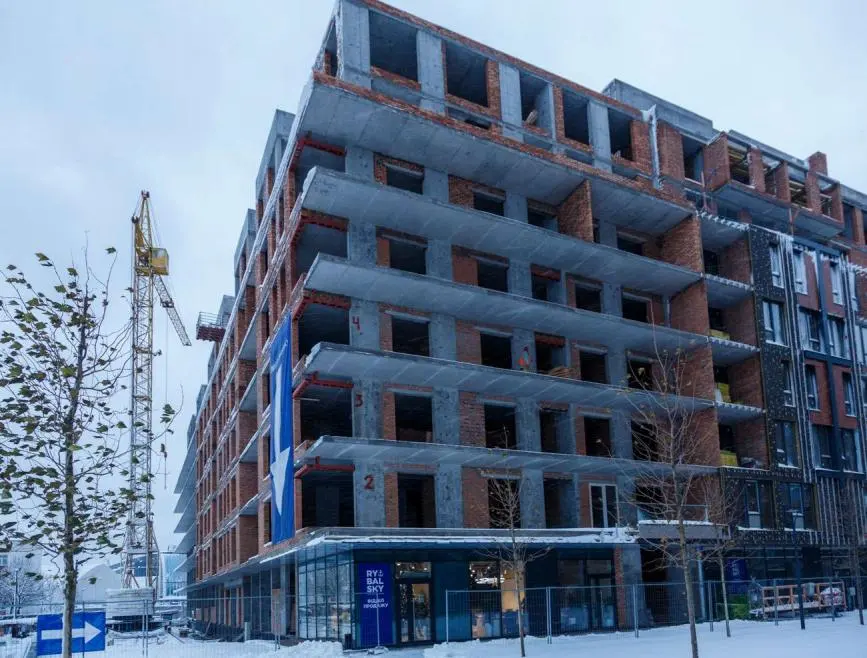

IV секція
- Повністю виконано монолітно-каркасні роботи на 10 поверхах.
- Роботи з укладення цегляної кладки тривають на 3-му, 4-му та 5-му поверхах.
- Завершено встановлення сходових маршів.
- Почалось установлення вікон на 1-му поверсі й роботи з облицювання фасаду на рівні 1-го поверху.

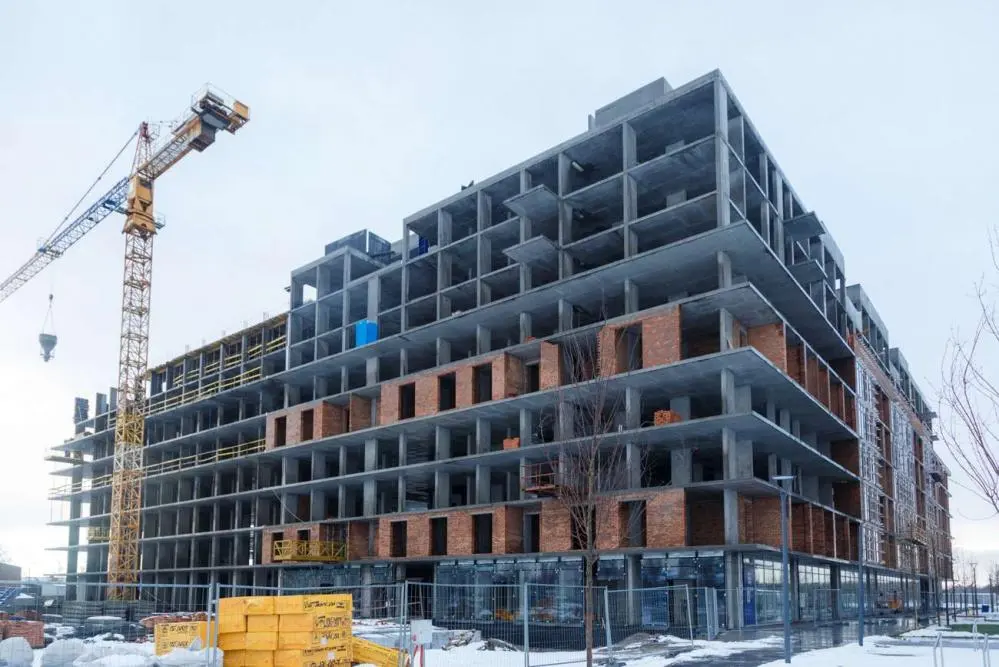

V секція
- Повністю виконано монолітно-каркасні роботи на 10 поверхах.
- Триває укладання цегли на 1-му поверсі.
- Завершено встановлення сходових маршів.

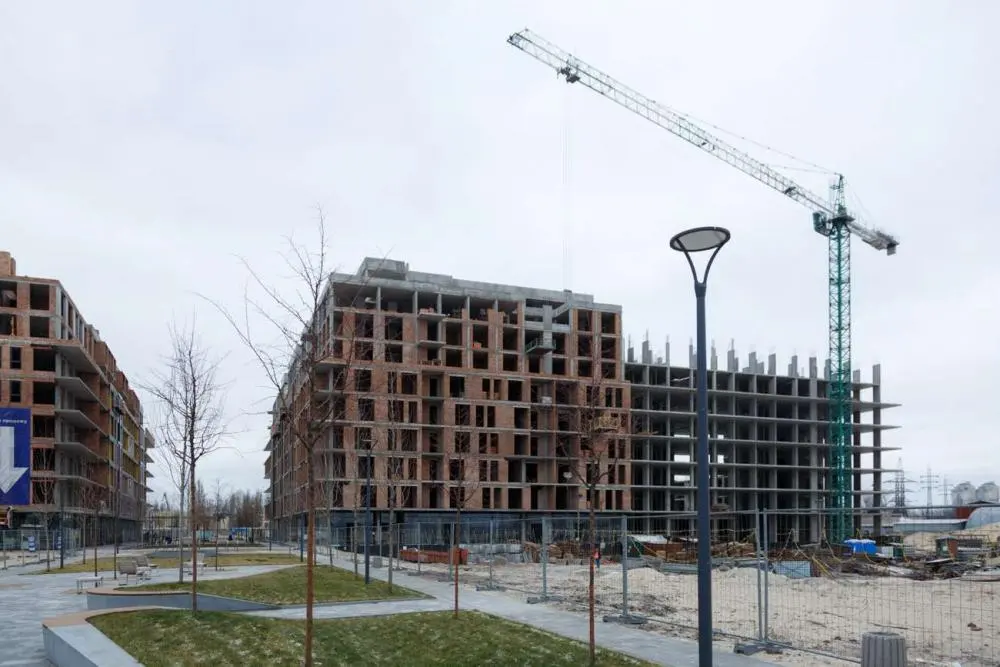

VI секція
- Монолітно-каркасні роботи виконано на 7 поверхах, 8-й поверх на стадії завершення, почалися роботи на 9-му поверсі.
- Триває укладання цегли на 1-му поверсі.
- Тривають підготовчі роботи для встановлення сходових маршів.
2 черга
- Монолітно-каркасні роботи повністю завершено у I, V, VI секціях. Тривають монолітно-каркасні роботи в II та III секціях, у IV секції — на стадії завершення.
- Цегляну кладку виконують у I, V та VI секціях. На VI секції тривають фасадні роботи.
- Виконано благоустрій території біля I, V, VI секцій із боку бульвару.

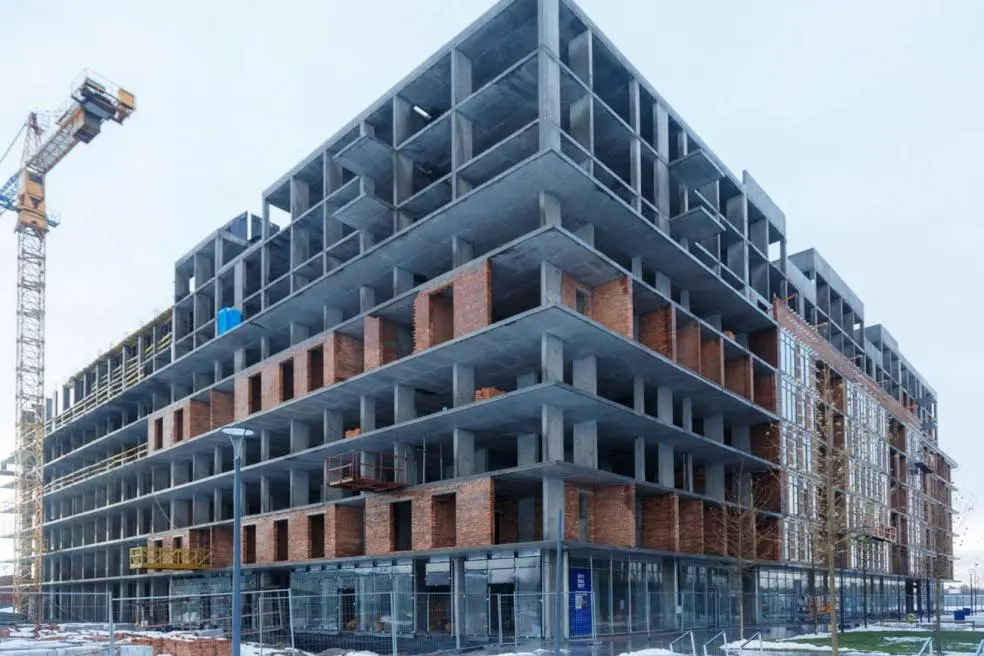

I секція
- Повністю виконано монолітно-каркасні роботи на 10 поверхах.
- Цегляну кладку виконано на 10%.
- Фасадні роботи на рівні 1-го поверху на стадії завершення, також на 1-му поверсі триває встановлення вікон.
II секція
- Монолітно-каркасні роботи фактично виконано на 5 поверхах, тривають роботи на 6-му поверсі.
III секція
- Монолітно-каркасні роботи виконано на 30% — фактично побудовано 3 поверхи
IV секція
- Монолітно-каркасні роботи виконано на 7 поверхах, тривають роботи 8-му поверсі.
V секція
- Повністю виконано монолітно-каркасні роботи на 10 поверхах.
- Цегляну кладку виконано на 4 поверхах, тривають роботи на 5-му та 7-му поверхах, роботи на 6-му поверсі — на стадії завершення.
- Фасадні роботи на рівні 1-го поверху на стадії завершення. Установлено вікна на 1-му поверсі.
VI секція
- Тривають монолітно-каркасні роботи на 9 поверсі — їх виконано на 50%. Цегляну кладку виконано на 49%.
- Фасадні роботи на рівні 1-го поверху на стадії завершення. Установлено вікна на 1-му поверсі, триває встановлення на 2-му, 3-му та 4-му поверхах.
4 черга
- Тривають роботи з розроблення котловану під будівництво.
