gekajonni: 0674451672
0674451672 добавьте еще раз, как то удалился, не могу добавиться
gekajonni: 0674451672
Добрый вечер, добавьте, пожалуйста, в группу 0962932892
Здравствуйте! И меня: 0677584747
подскажите, кто был на стройке, идут работы? Или в связи с коронавирусом ушли на карантин и остановили стройку?
Многофункциональный комплекс Be the One в Киеве, [18.03.20 11:42]
Шановні інвестори, повідомляємо що будівництво комплексу Be The One продовжується згідно графіку. Ми сумлінно дотримуємось усіх санітарно-гігієнічних норм, піклуємося про здоров’я один одного та продовжуємо працювати в штатному режимі. Ми посилили додатковими заходами наші стандарти безпеки. У нашому відділі продажу присутній черговий менеджер з 10:00 до 18:00, тож у разі виникнення питань Ви можете звернутися за номером: 067 007 77 11.
Добавьте, пожалуйста, в группу инвесторов, 0674451672
gekajonni: Многофункциональный комплекс Be the One в Киеве, [18.03.20 11:42]
Шановні інвестори, повідомляємо що будівництво комплексу Be The One продовжується згідно графіку. Ми сумлінно дотримуємось усіх санітарно-гігієнічних норм, піклуємося про здоров’я один одного та продовжуємо працювати в штатному режимі. Ми посилили додатковими заходами наші стандарти безпеки. У нашому відділі продажу присутній черговий менеджер з 10:00 до 18:00, тож у разі виникнення питань Ви можете звернутися за номером: 067 007 77 11.

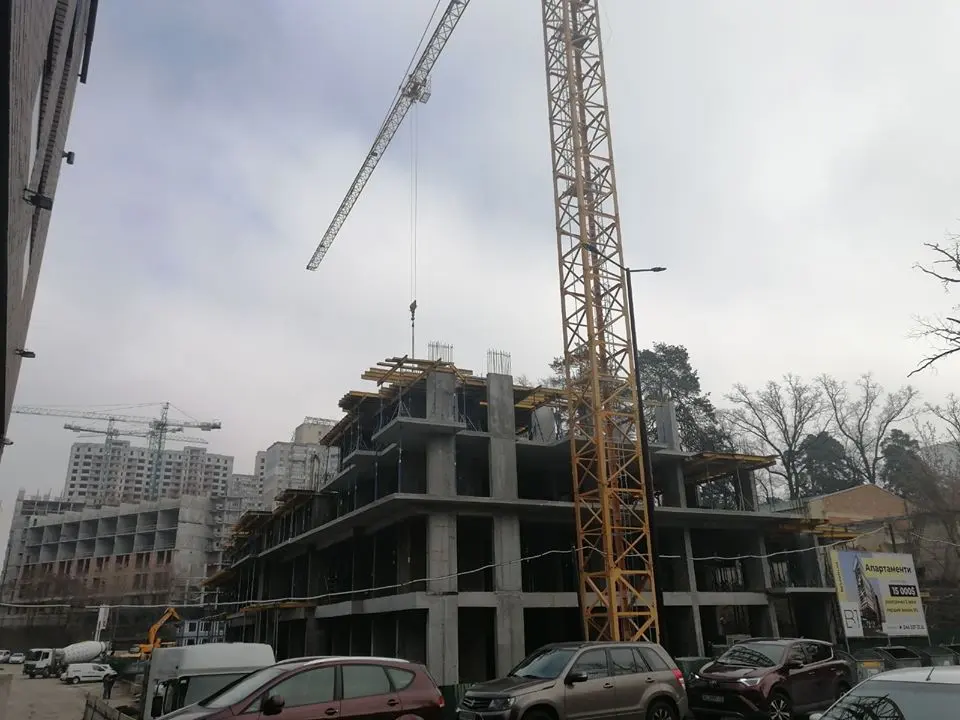

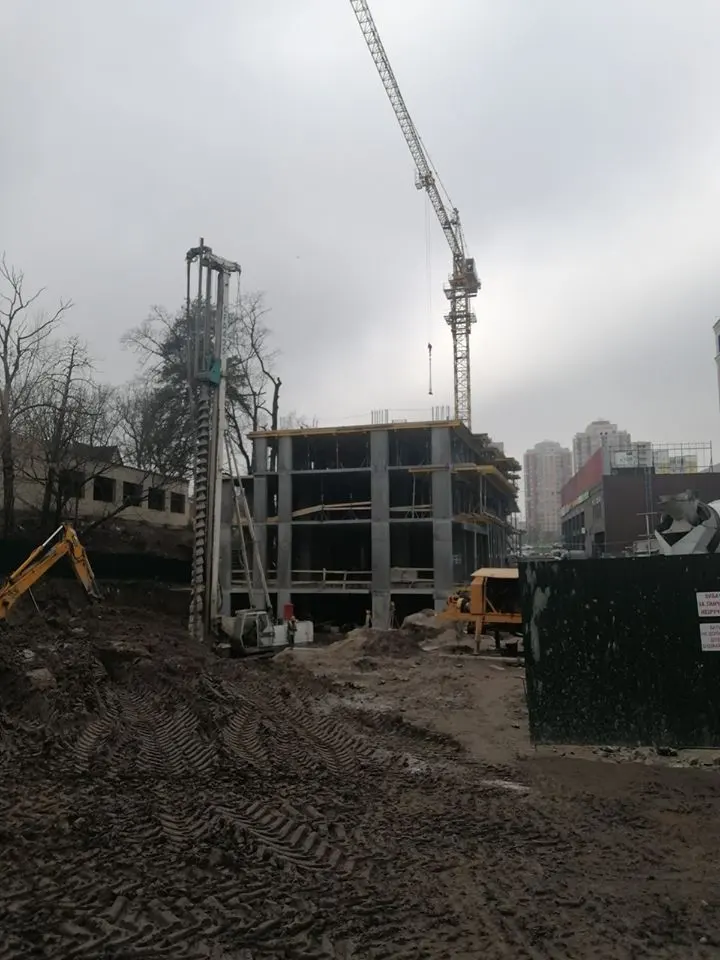

Ход строительства Жилого Комплекса
06.03.2020
Секція №1 (частина 1, житлова.)

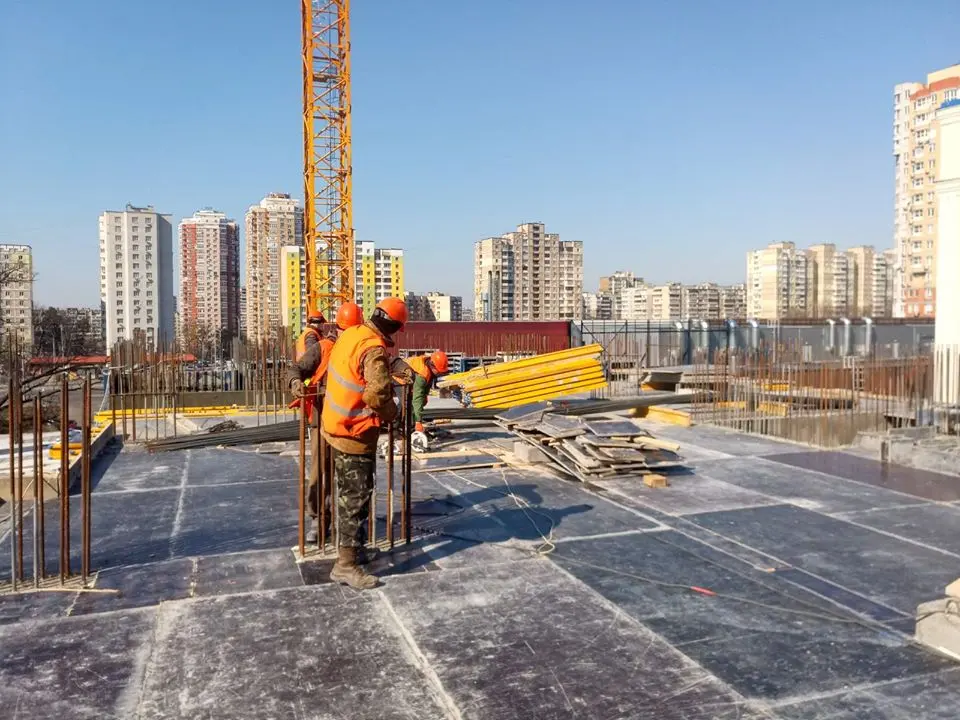

1.Влаштували вертикальні елементи каркасу 3-го поверху.
2. Забетонували плиту перекриття 3-го поверху.

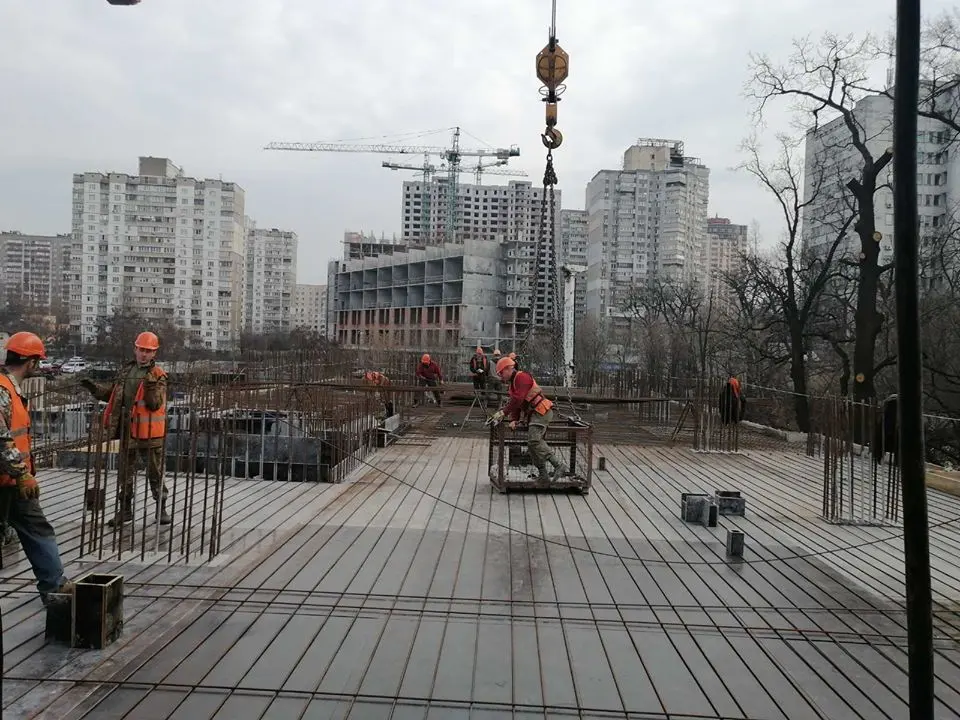

3. Виконується армування та бетонування вертикальних елементів каркасу 4-го поверху, монтаж вентблоків.
Секція №1 (частина 2, житлова)
1. Забетонували плиту перекриття 1-го поверху.

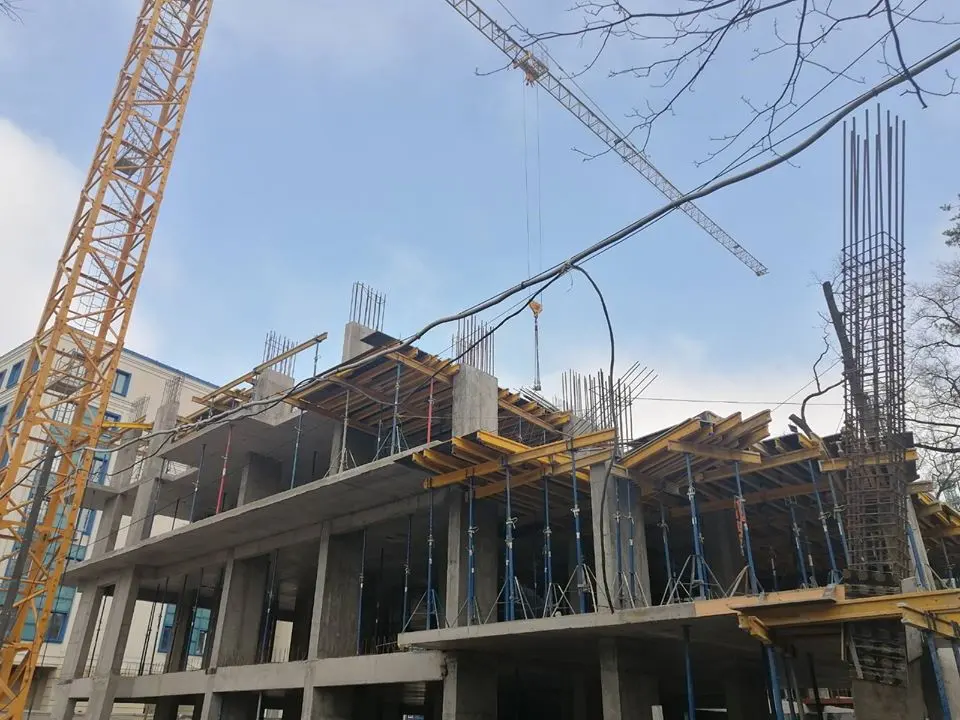

2. Влаштували вертикальні елементи каркасу 2-го поверху.
3. Забетонували плиту перекриття 2-го поверху.
4. Влаштували вертикальні елементи каркасу 3-го поверху.

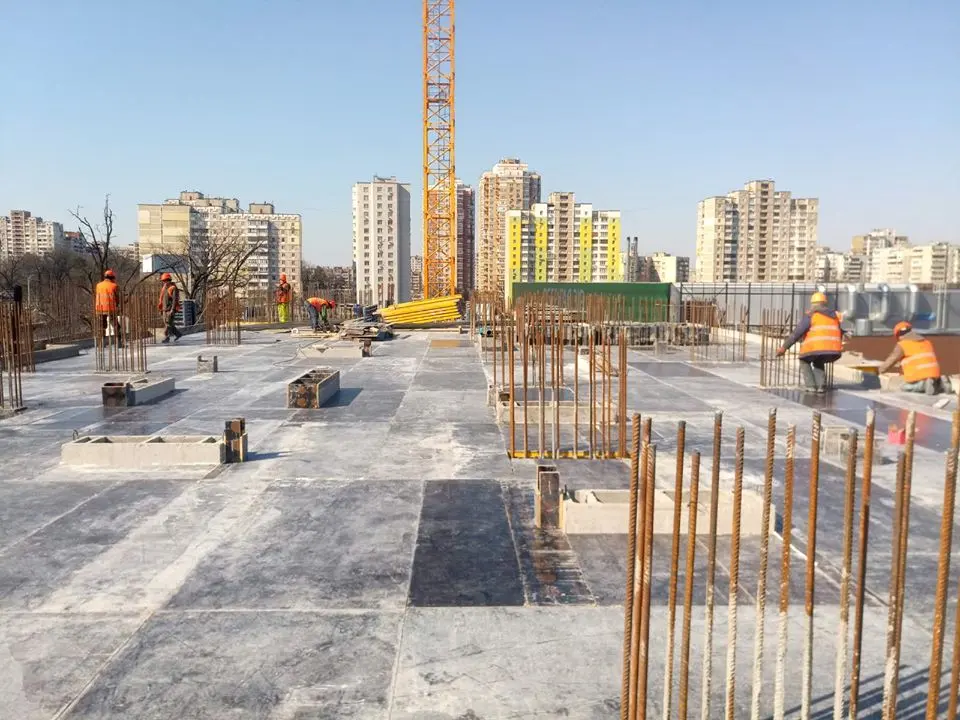

5. Проводиться підготовка до бетонування плити перекриття 3-го поверху.
Секція №2 (офісна частина)
1. Палі виконані на 95%.
Ход строительства Жилого Комплекса
25.03.2020
➡️ Житлова секція:

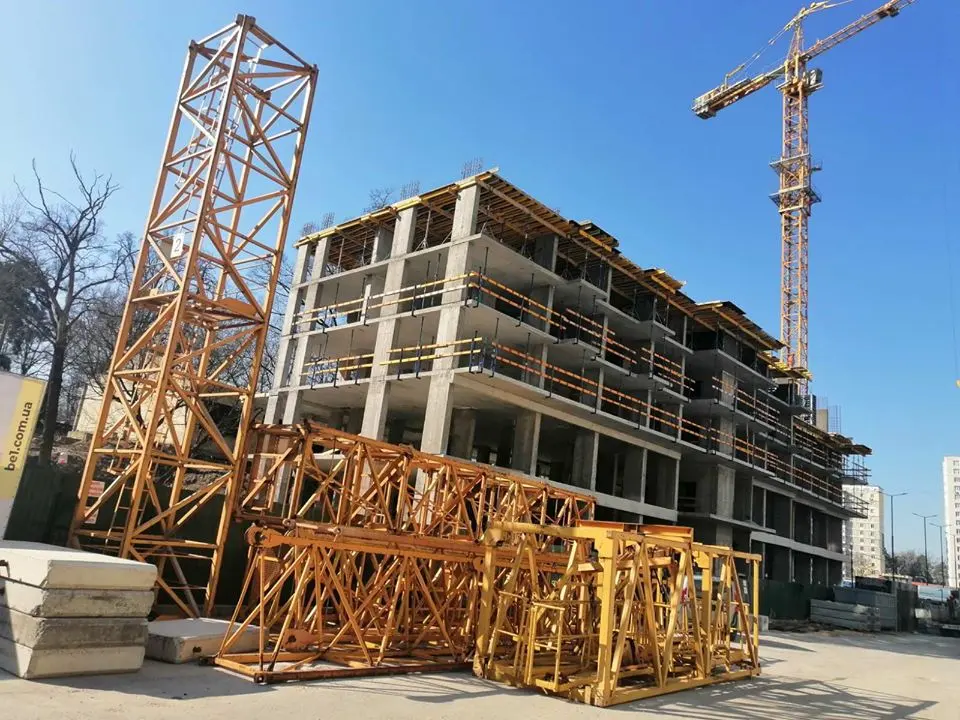

1. Забетонували вертикальні елементи 5-го житлового поверху.

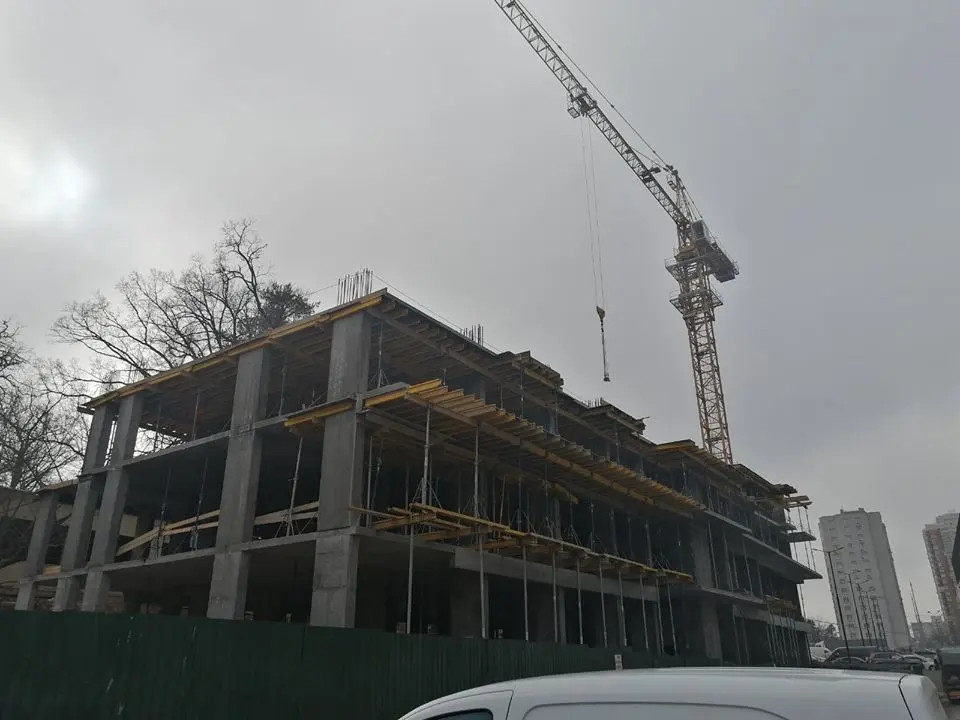

2. Підготовчі роботи з бетонування плити перекриття 5-го поверху.
➡️ Офісна секція:
1. Палі виконані на 100%.

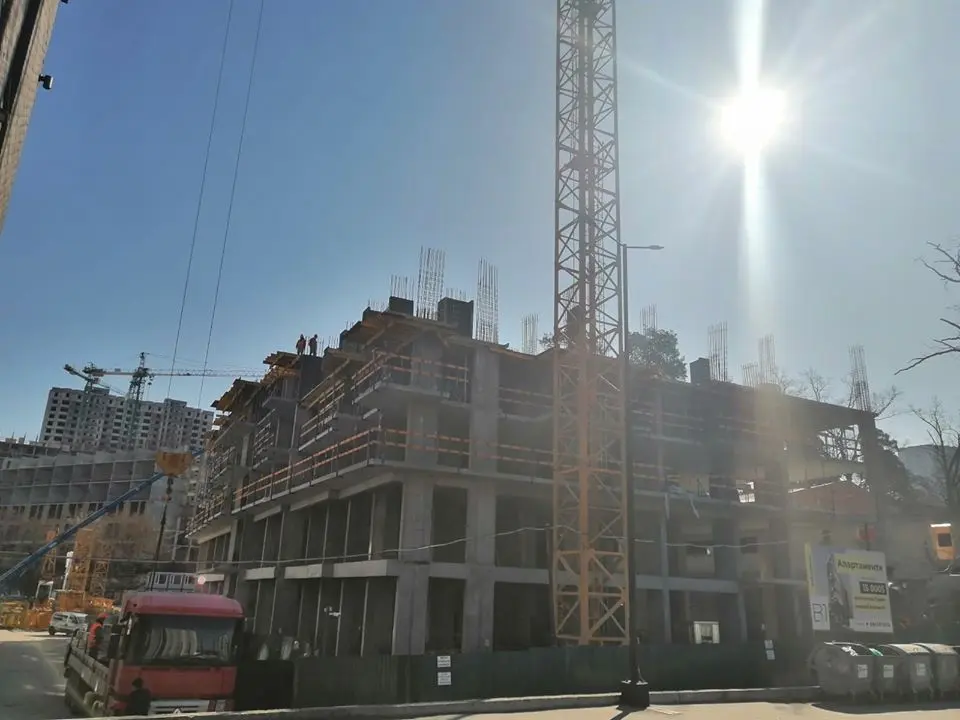

2. Виконується армування фундаментної плити.

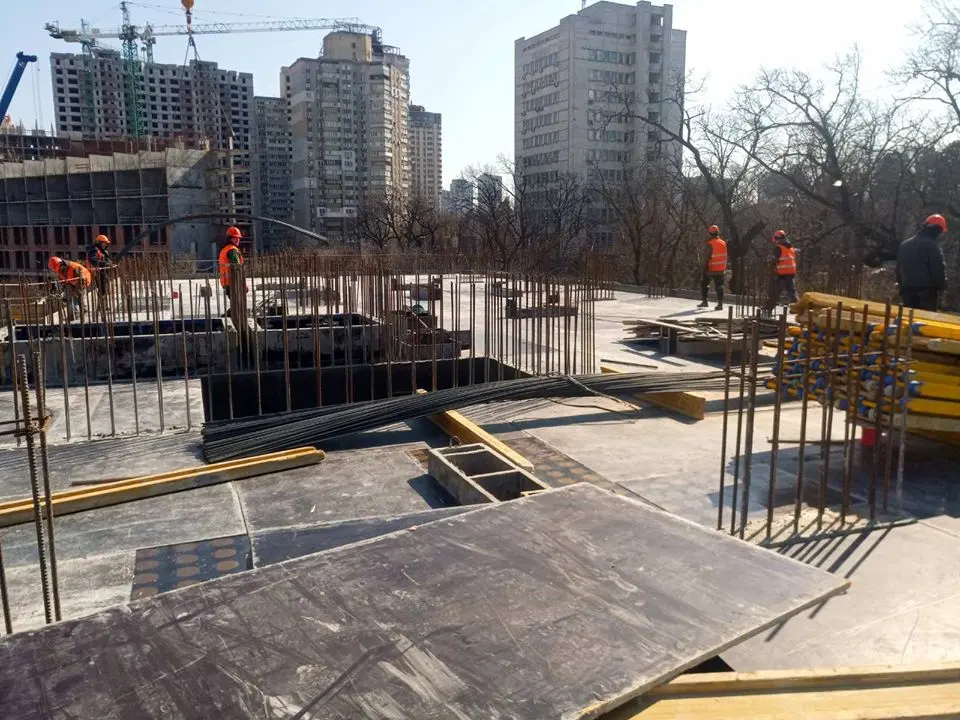

3. Монтуємо 2-ий баштовий кран.
➡️ Ситуація з карантином ніяк не впливає на темпи будівництва, всі роботи виконуються у повному обсязі. Відділ продажу працює у режимі онлайн.
Наблюдаю что многие застройщики не останавливали работы. Организовались с доставкой себя на объектo_O, кто то подвозит из коллег или компания делает развозку
ув.инвесторы! Кто знает, существует еще группа инвесторов в "телеграмм"?
gekajonni: ув.инвесторы! Кто знает, существует еще группа инвесторов в "телеграмм"?
boston: меня сразу добавили, как я понимаю добавляют тех кто купил квартиру https://t.me/betheonekiev
gekajonni: была еще группа инвесторов отдельно от ОП, пропала куда то,,,:unsure:
boston: соседей есть группа, напишите номер в личное сообщение, если сосед с радостью добавлю :)
design3s: Наблюдаю что многие застройщики не останавливали работы. Организовались с доставкой себя на объектo_O, кто то подвозит из коллег или компания делает развозку
Сегодня, 01.04.20. в 11-00 народ работал на стройке. Надеюсь это не первоапрельский розыгрыш:p:p:p
Прошу поделиться информацией-возможно кто-то обращался по отсрочке платежа (кто платит помесячно) из-за сложившейся ситуации?В договоре прописано задержка не более 15 дней,но интересует отсрочка.
Беленькая: Прошу поделиться информацией-возможно кто-то обращался по отсрочке платежа (кто платит помесячно) из-за сложившейся ситуации?В договоре прописано задержка не более 15 дней,но интересует отсрочка.
gekajonni: В отделе продаж ,(Даша), на состояние 29.03.2020. рассказывали, что вопрос по отсрочке ежемесячных платежей будет решаться в каждом случае индивидуально..
