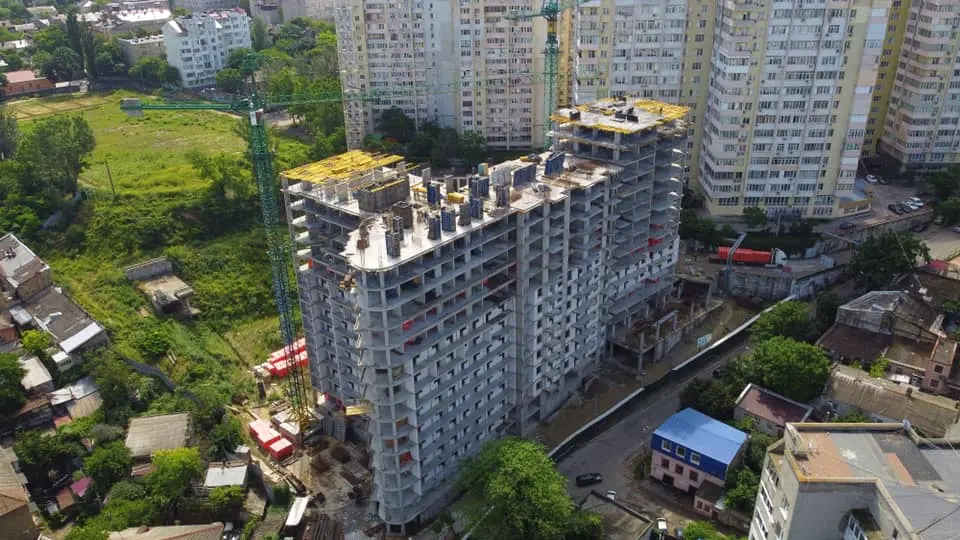

Ход строительства Жилого Комплекса
14.03.2020
Секція 3️⃣

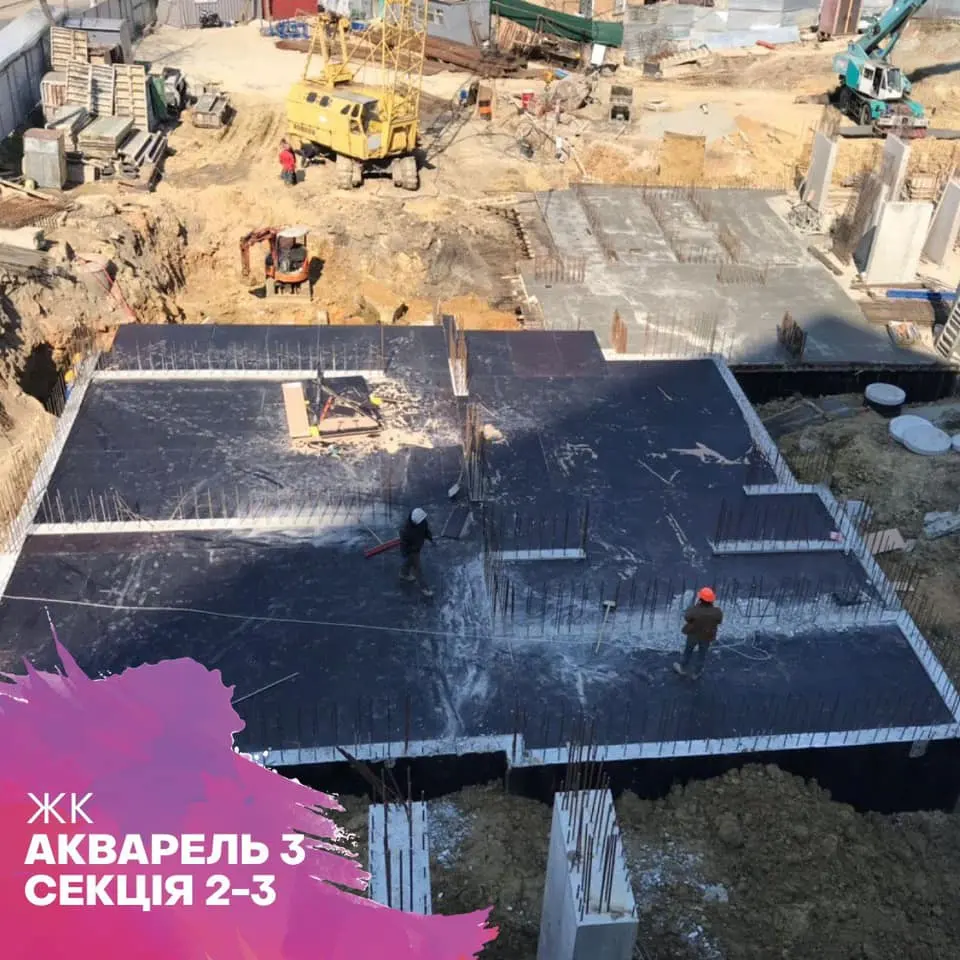

?Ведуться роботи з монтажу пілонів, армування, встановлення опалубки і заливання бетону
?Розпочато роботи по зворотній засипці пазух котловану
Секція 2️⃣

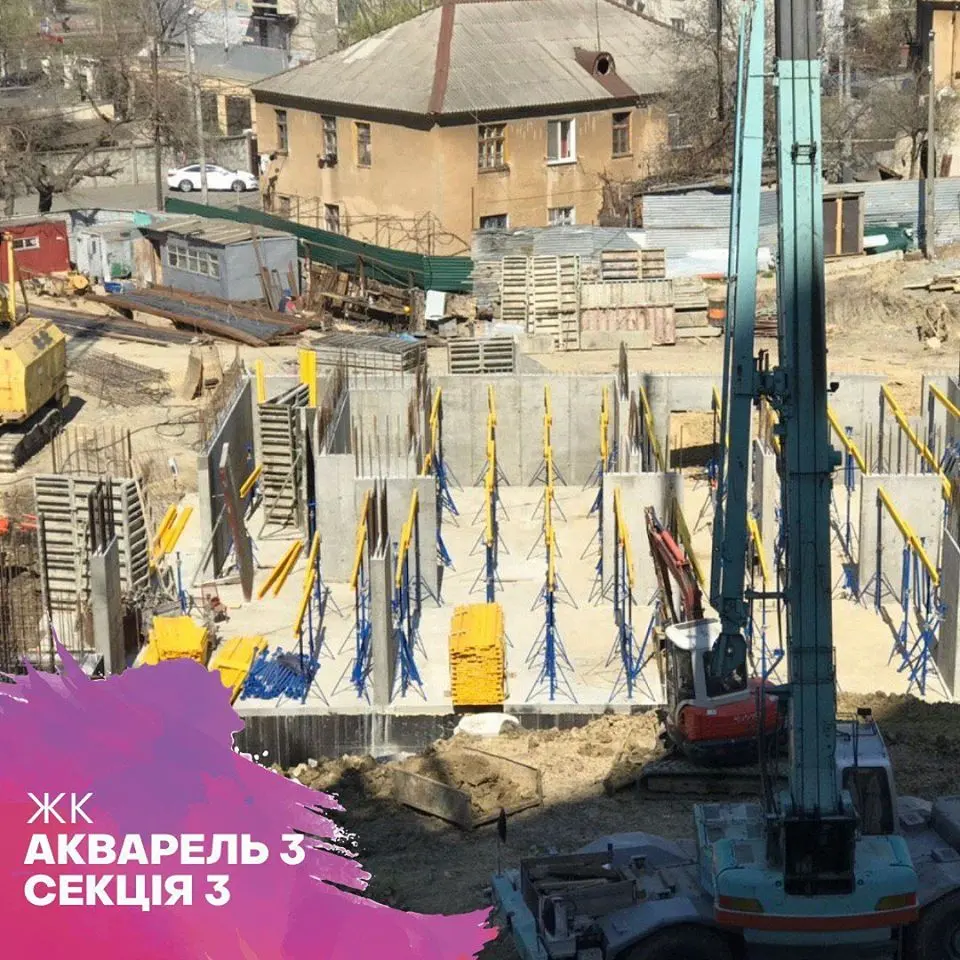

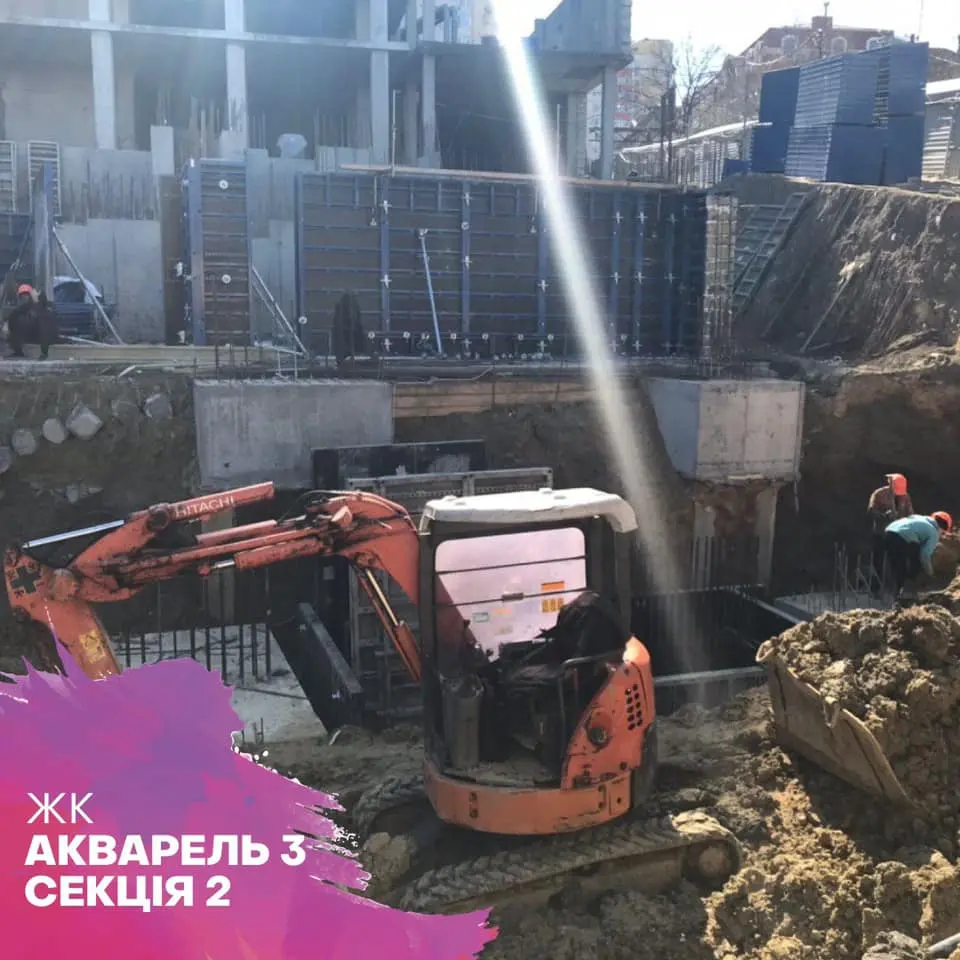

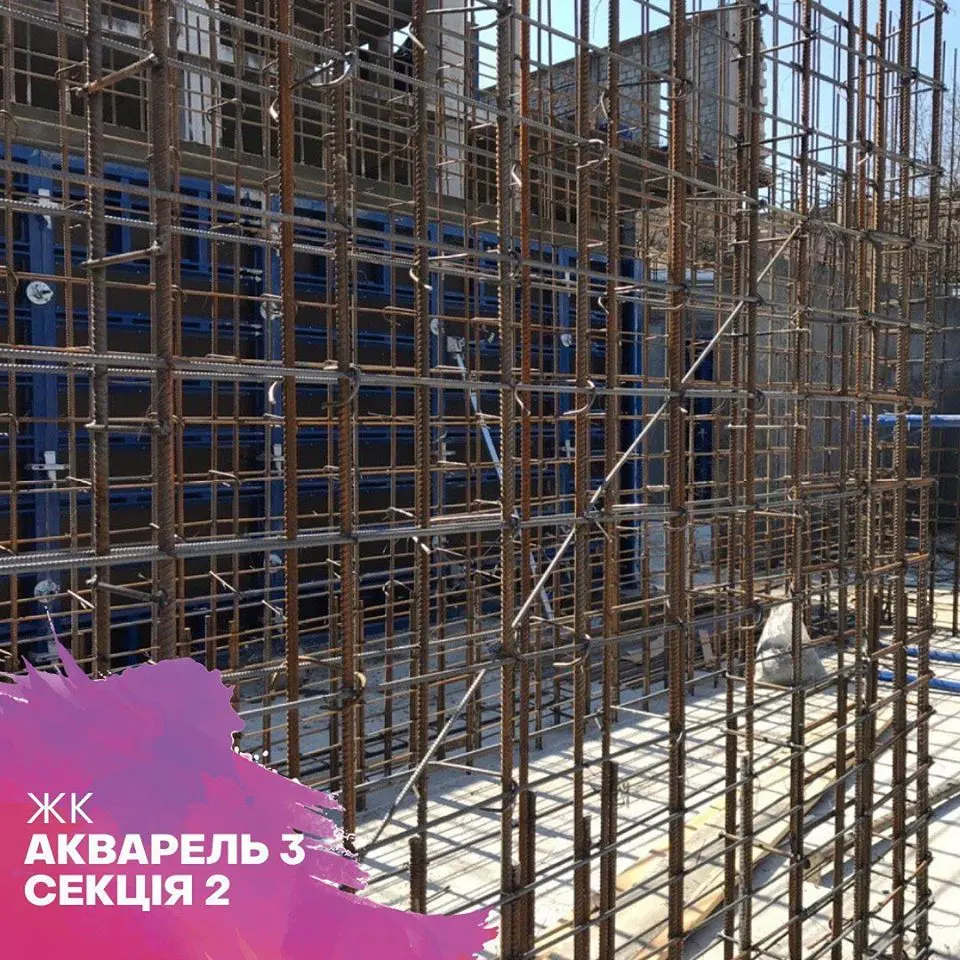

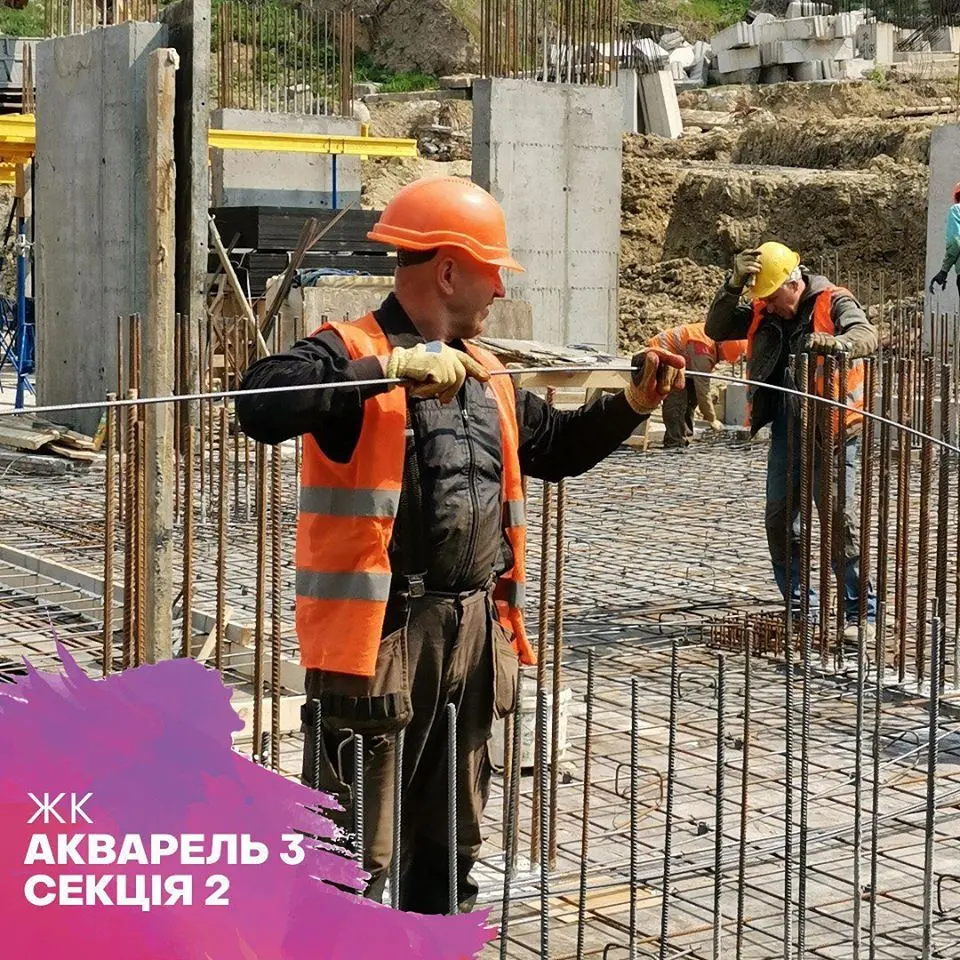

?Ведуться роботи з армування, встановлення пілонів і огороджувальних стін, а також роботи по заливці бетону

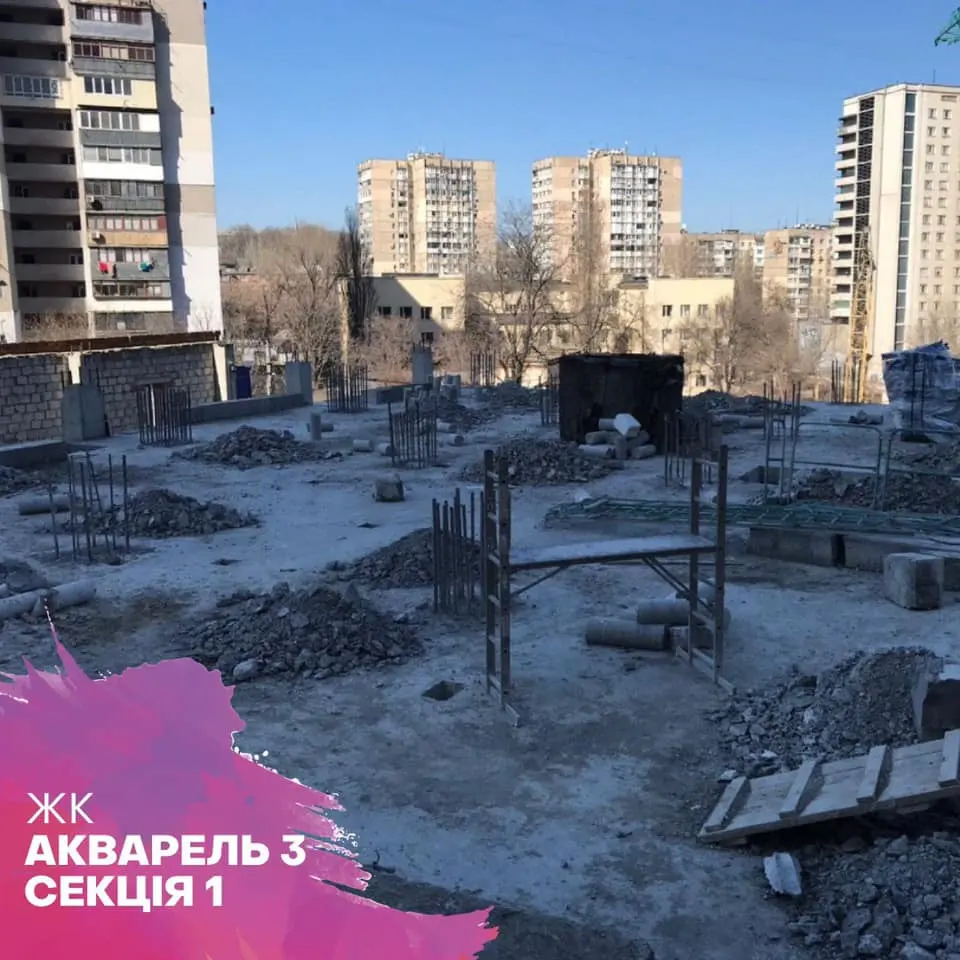

Секція 1️⃣

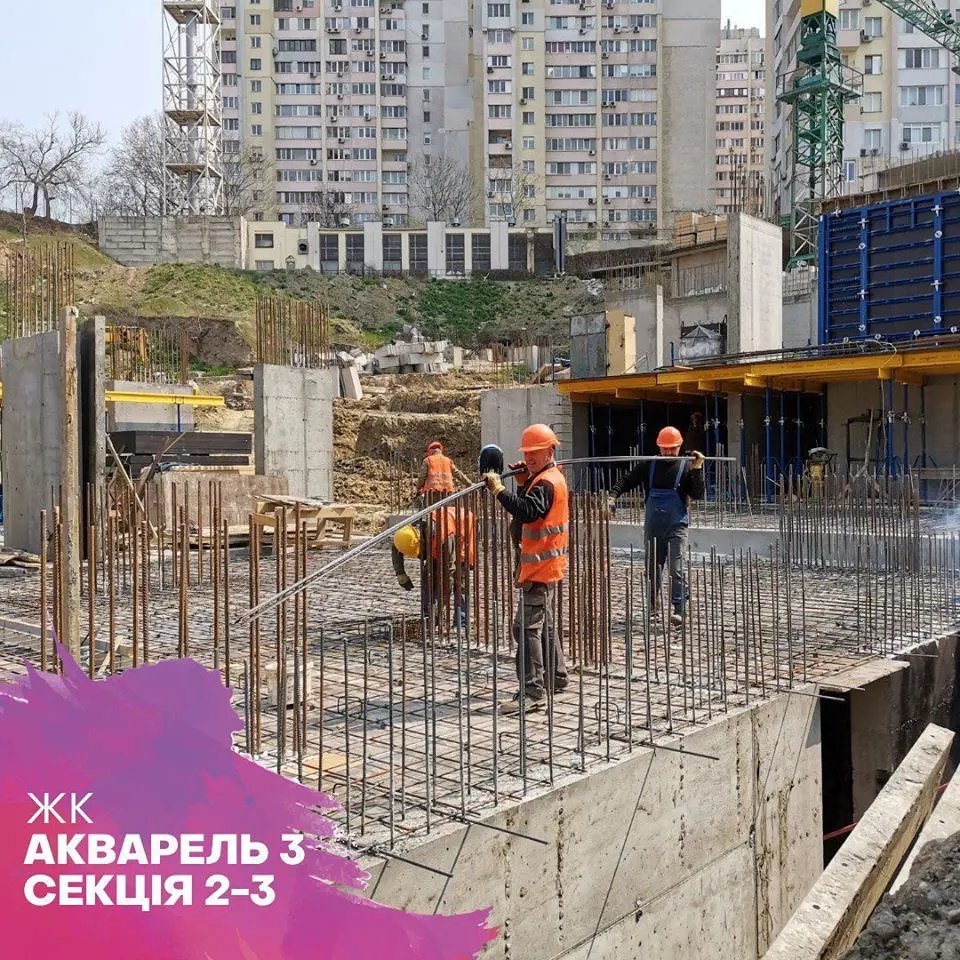

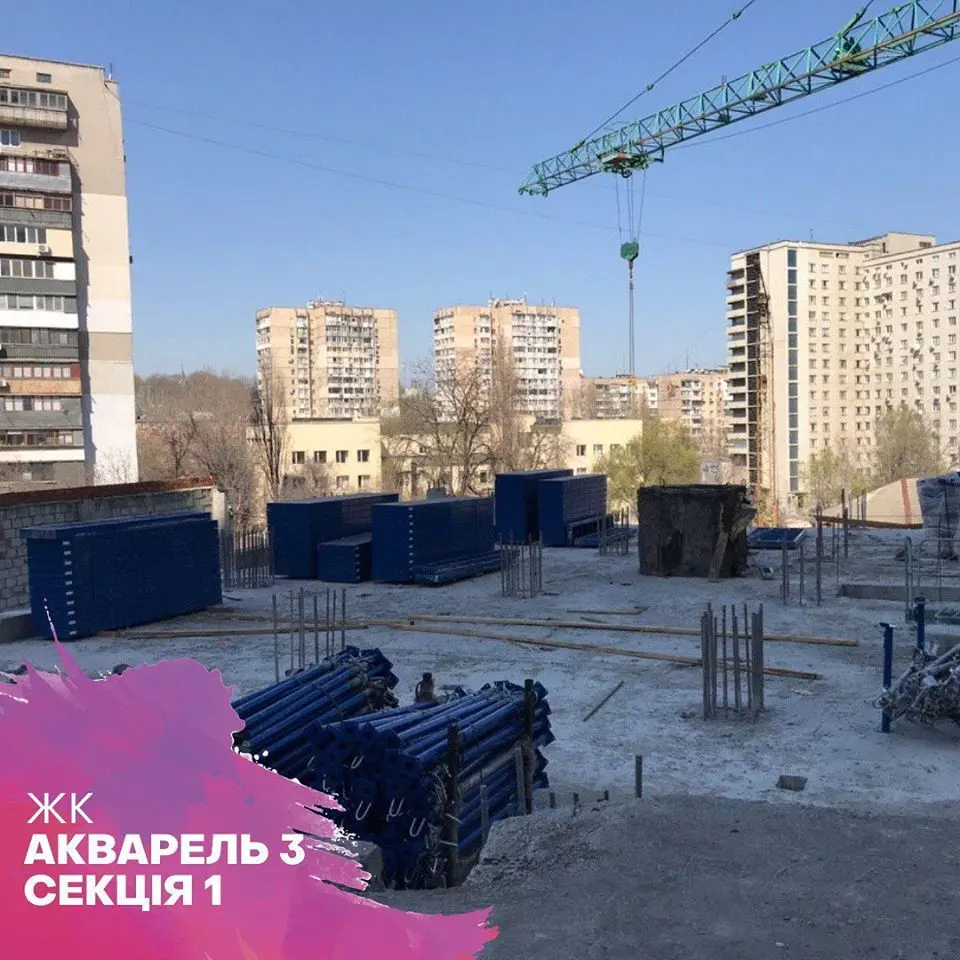

?Закінчено роботи з розбирання бетону 20 колон
?Ведуться підготовчі роботи щодо подальшого монтажу каркасу

NE
Nelli18551 сообщ. · с 2016
11 апреля 2020 г.

Ход строительства Жилого Комплекса
21.03.2020
Секція 3️⃣
?Ведуться роботи по заливці бетону плити перекриття
?Тривають роботи по розкопці й заливці ростверків
Секція 2️⃣
?Ведуться опалубні роботи по плиті перекриття
?Ведуться опалубні роботи по стіні премиканій до 3 секції
Секція 1️⃣
?Закінчено роботи з розбирання блоків ФБС
?Отримана опалубка вертикальних і горизонтальних елементів на всі три секції

NE
Nelli18551 сообщ. · с 2016
11 апреля 2020 г.

Ход строительства Жилого Комплекса
28.03.2020

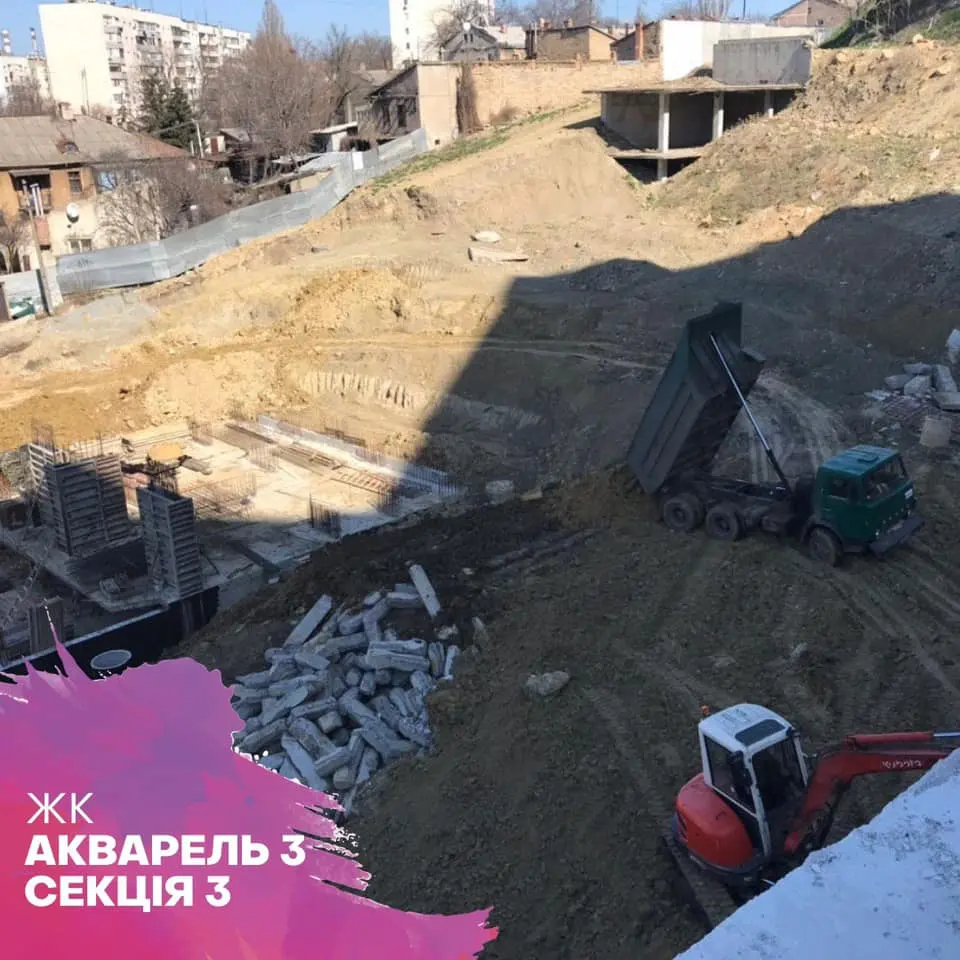

Секція 3️⃣
?Ведуться роботи з бетонування пілонів, огороджувальних стін і діафрагм
?Проводяться роботи з виходу вертикальних елементів на позначці +10 1-ої і 2-ий захватки
?Ведуться роботи по влаштуванню фундаменту останньої 3-ої захватки
⠀

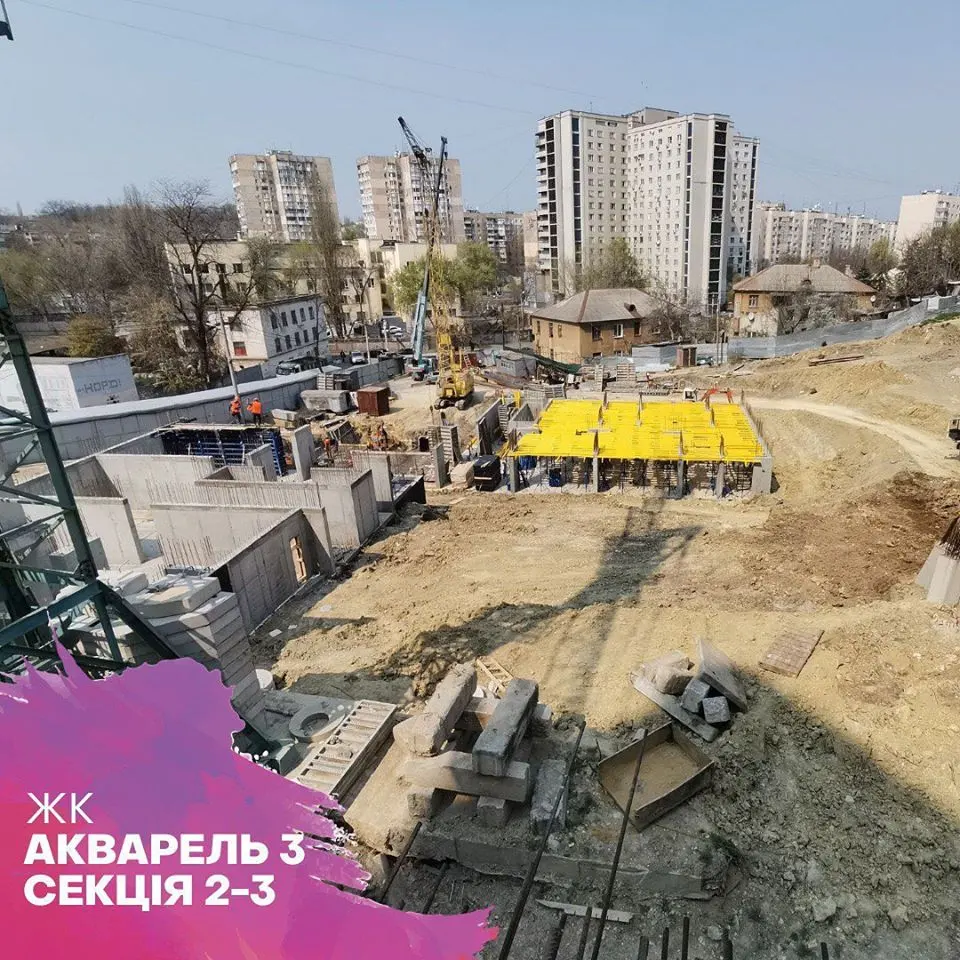

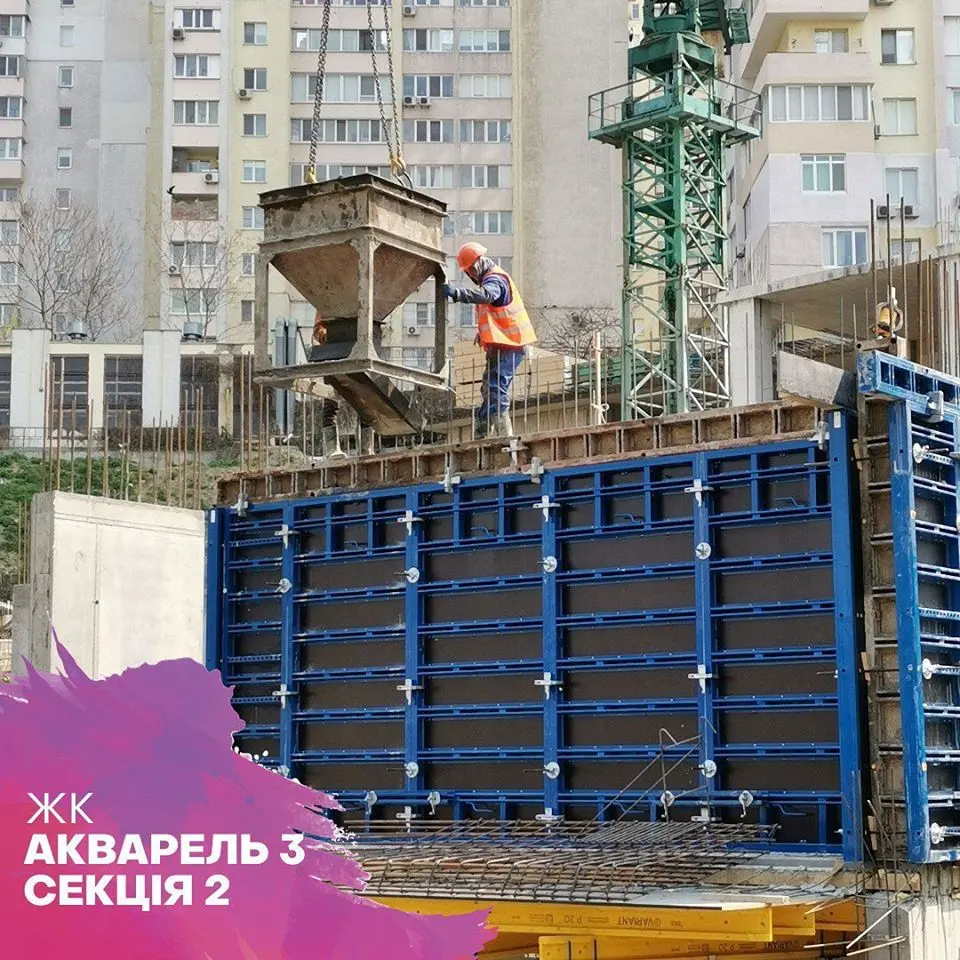

Секція 2️⃣
?Закінчили роботи з бетонування вертикальних елементів
?Зробили роботи з бетонування плити перекриття на позначці +10 (3 чверті цієї плити)

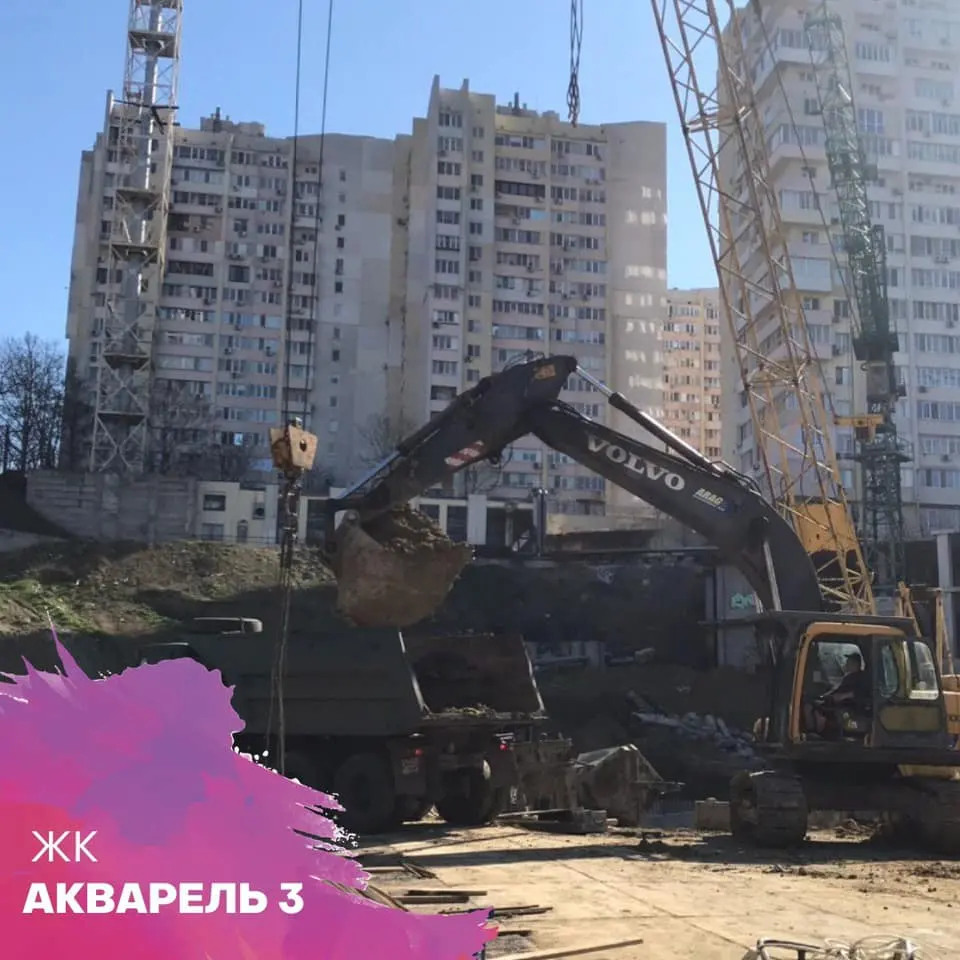

?Ведуться роботи по зворотній засипці пазух котловану
⠀
Секція 1️⃣
?Закінчено роботи з розбирання блоків

NE
Nelli18551 сообщ. · с 2016
11 апреля 2020 г.

Ход строительства Жилого Комплекса
04.04.2020
Секція 3️⃣
?Забетонували частину фундаменту і стіну, що примикає до другої секції
?На мінус 5 поверсі встановлюється горизонтальна опалубка, під колони
?Також ведеться розкопка наступних фундаментів
⠀
Секція 2️⃣
? Залита частина горизонтальної плити перекриття мінус 4 поверху
?Так само ведеться зворотна засипка фази котловану

NE
Nelli18551 сообщ. · с 2016
11 апреля 2020 г.

Ход строительства Жилого Комплекса
11.04.2020
Секція 3️⃣
?Виконано роботи вертикальної заливки бетону між 2-3 секцією
?Виконана зачіпка 3 секції
- плити підлоги
- плити перекриття відмітка 10
?Ведуться роботи по розкопці оголовок паль
?Ведеться збиття оголовок паль
?Ведуться роботи 4 зачіпки
⠀

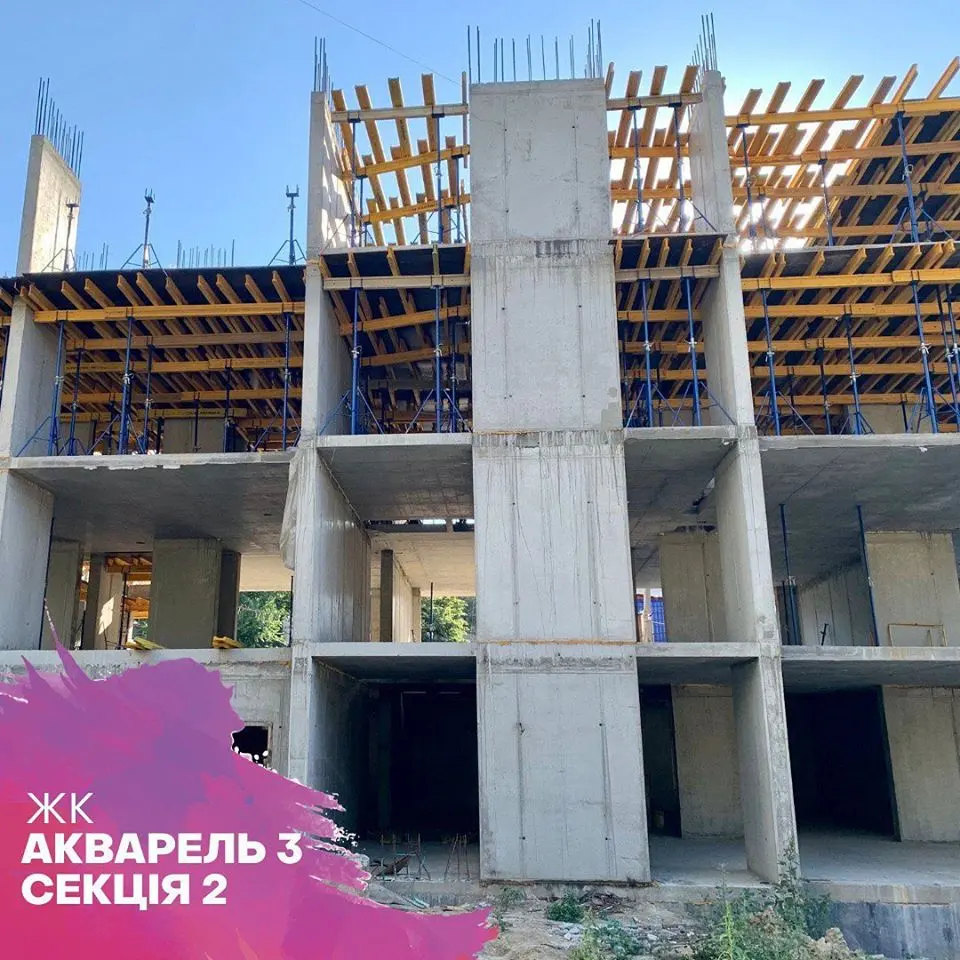

Секція 2️⃣
?Виконані роботи з влаштування 6-ти пілонів діафрагм жорсткості
?Виконано роботи з підготовки пристрою входу на рівні 6
?Ведуться роботи по монтажу, армуванню сполучної стіни 2 секції
?Проводяться плановані роботи по вивезенню ґрунту на майданчик забудови паркінгу, в пляму першого пускового комплексу

NE
Nelli18551 сообщ. · с 2016
11 августа 2020 г.

Ход строительства Жилого Комплекса
08.08.2020
Секція 1️⃣
?Ведуться роботи по заливці діафрагм жорсткості на -3 поверсі. Готовність 90%
?Ведуться роботи з бетонування пілонів -1 поверху готовність 30%
Секція 2️⃣
?Ведуться роботи по влаштуванню вертикала на «-1» поверсі.

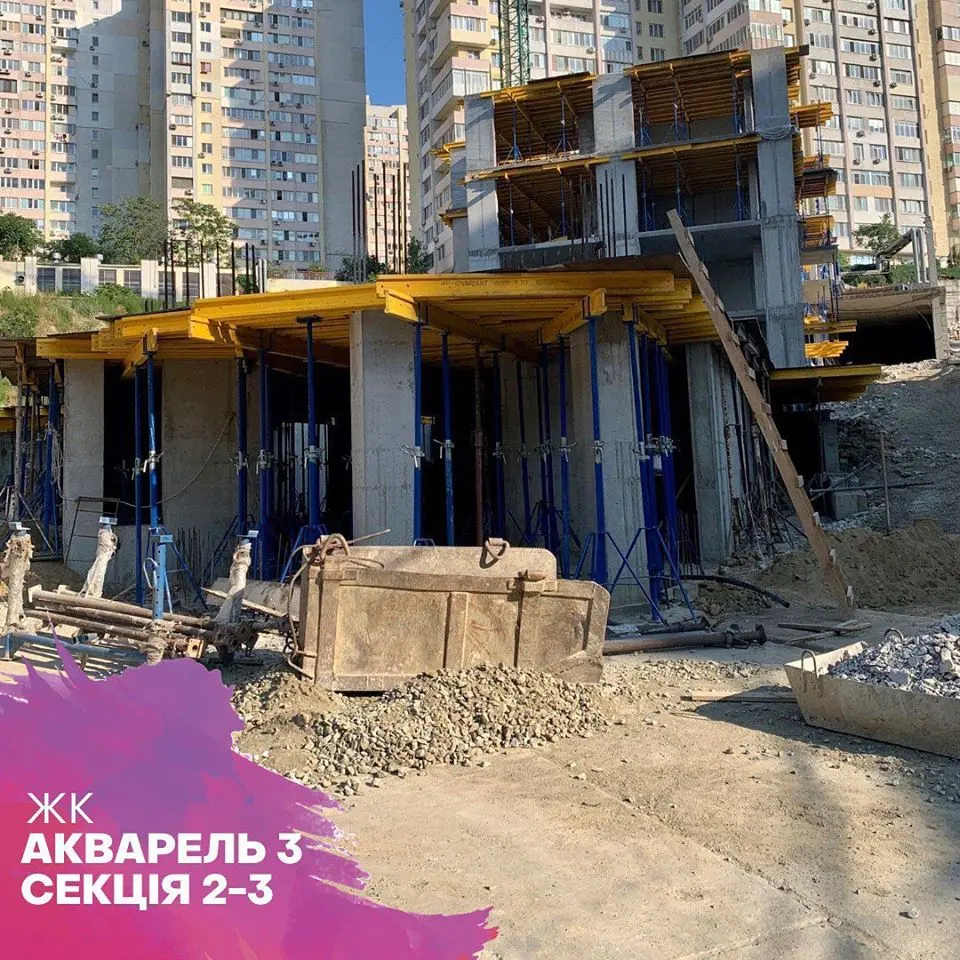

Секція 3️⃣

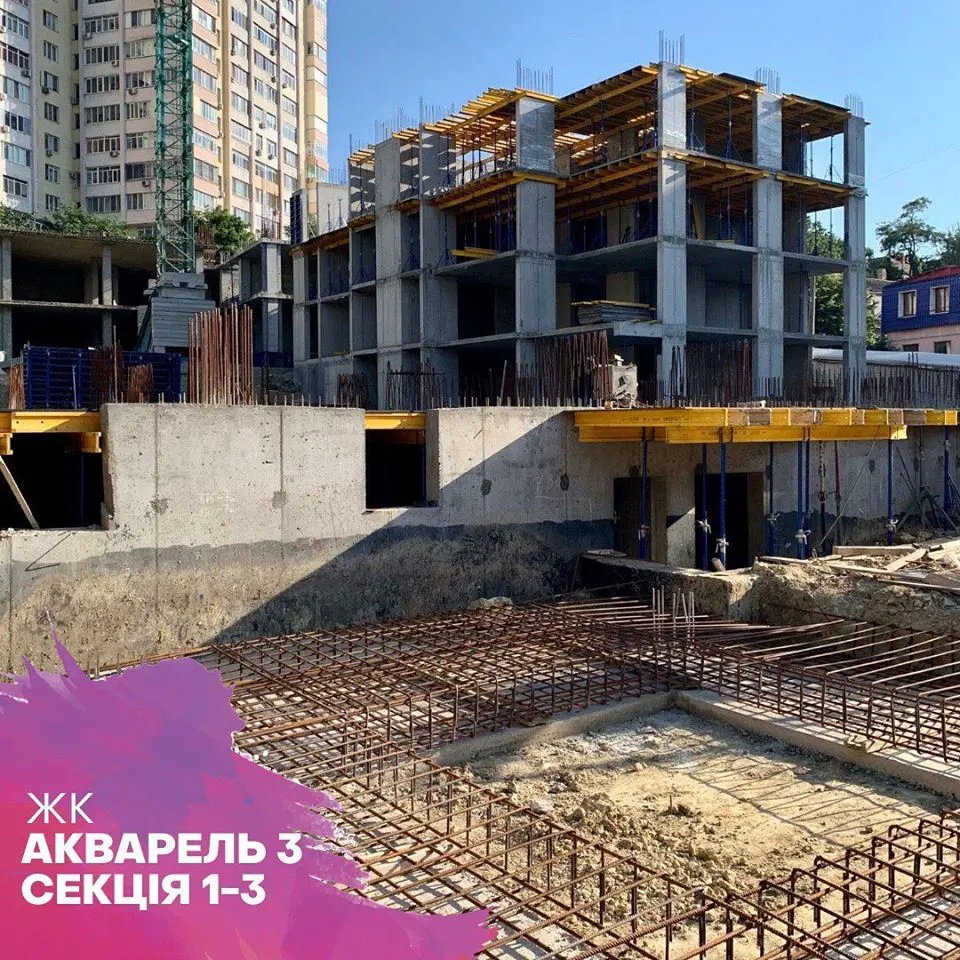

?Виконуються роботи по установці опалубки і армування плити перекриття «-5» поверху
Секція 1️⃣-3️⃣
?Ведуться роботи по спорудженню фундаменту для монтажу другого баштового крана
?Ведуться роботи з планування дороги вздовж 1-3 секцій

NE
Nelli18551 сообщ. · с 2016
28 сентября 2020 г.

Ход строительства Жилого Комплекса

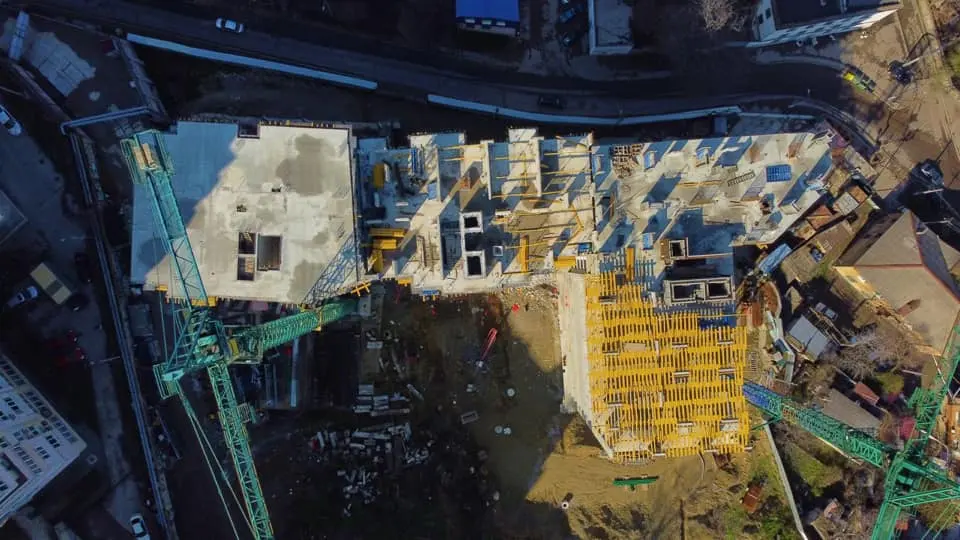

01.09.2020
1 секция:

  • окончена работа с кровлем;
  • завершен монтаж ограждений открытых террас;
  • заканчивается установка оконных блоков;
  • начата разводка электрики.

2 секция:

  • завершается монтаж кровли;
  • начата установка ограждений открытых террас.

3 секция:

  • закончена кладка межкомнатных стен 5 этажа:
  • начата подготовка к монтажу кровли.

4 секция:

  • закончена кладка несущих стен 5 этажа;
  • начата кладка межкомнатных стен 5 этажа.

NE
Nelli18551 сообщ. · с 2016
29 декабря 2020 г.

Ход строительства Жилого Комплекса

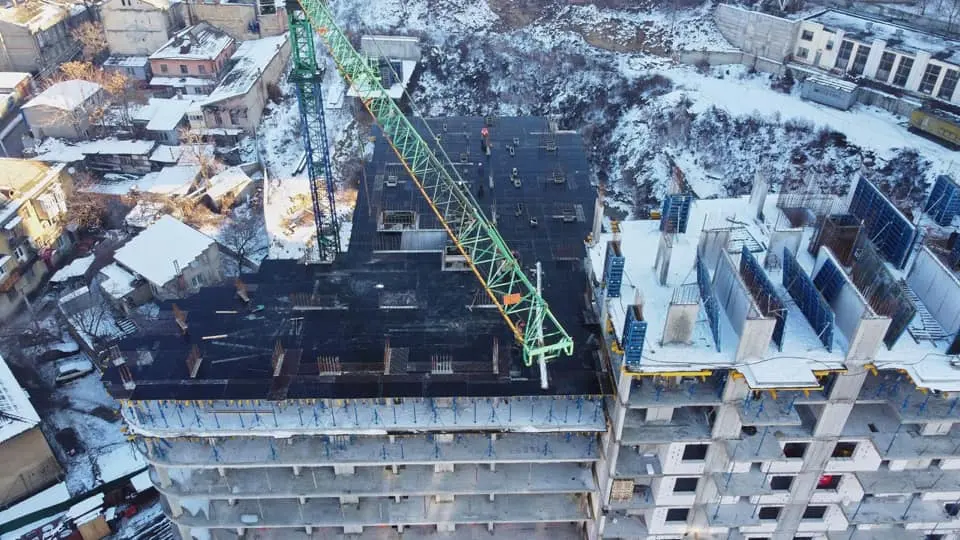

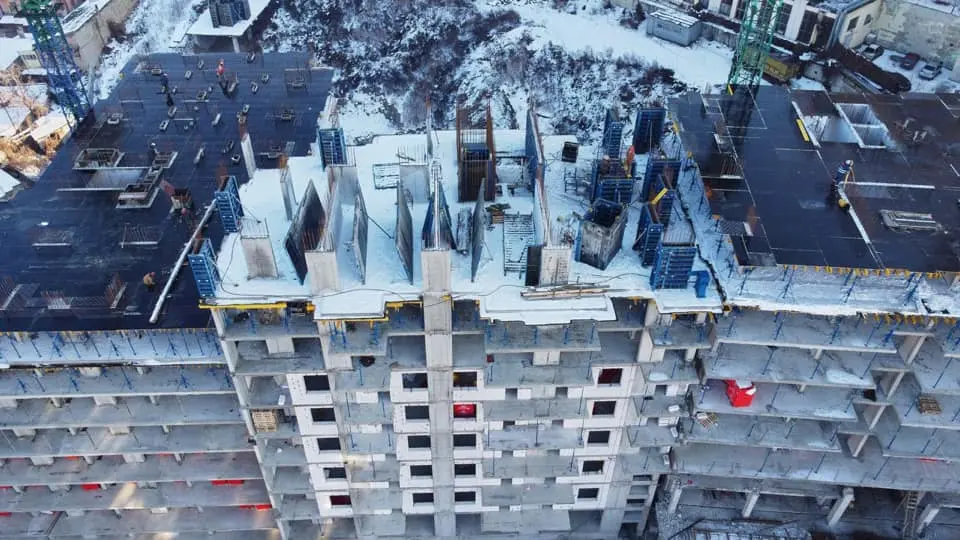

26.12.2020
Секція
Виконано армування та бетонування вертикальних елементів 5 поверху
Триває набір опалубки плити перекриття 5 поверху
Секція
Виконане армування та бетонування плити перекриття 5 поверху
Виконується армування та бетонування вертикальних елементів 6 поверху
Виконано роботи по зовнішній та внутрішній кладці стін на 20%
Секція
Виконано армування та бетонування вертикальних елементів 3 поверху
Виконується набір опалубки та армування плити перекриття 3 поверху

NE
Nelli18551 сообщ. · с 2016
4 февраля 2021 г.

Ход строительства Жилого Комплекса
23.01.2021
Секція 1
Виконано набір опалубки плити перекриття 6 поверху
Виконано армування плити перекриття на 6 поверсі на 90%
Секція 2
Виконано армування та бетонування вертикальних елементів 6 поверху
Виконано роботи по зовнішній та внутрішній кладці стін на 27%
Секція 3
Виконано набір опалубки плити перекриття 4 поверху
Виконано армування плити перекриття 4 поверху на 80%
Виконано роботи по зовнішній та внутрішній кладці стін на 5%

NE
Nelli18551 сообщ. · с 2016
27 марта 2021 г.

Ход строительства Жилого Комплекса
20.03.2021
Секція

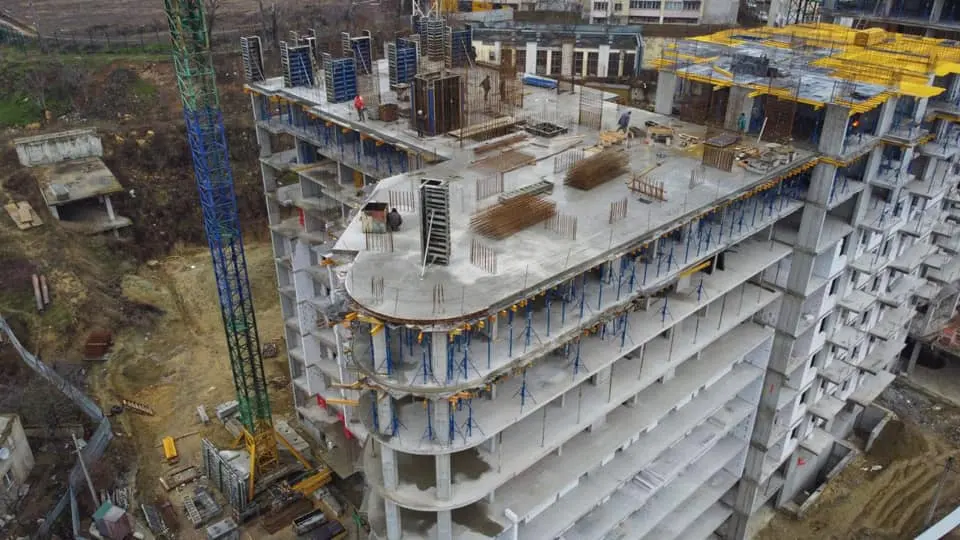

Виконано армування та бетонування плити перекриття 8 поверху
Виконано армування та бетонування вертикальних елементів 9 поверху на 80%
Секція
Виконується набір опалубки плити перекриття 7 поверху
Виконано роботи по кам'яній кладці стін на 15%
Секція
Виконано армування та бетонування плити перекриття 6 поверху
Виконано армування та бетонування вертикальних елементів 7 поверху на 50%
Виконано роботи по кам'яній кладці стін на 20%

NE
Nelli18551 сообщ. · с 2016
21 апреля 2021 г.

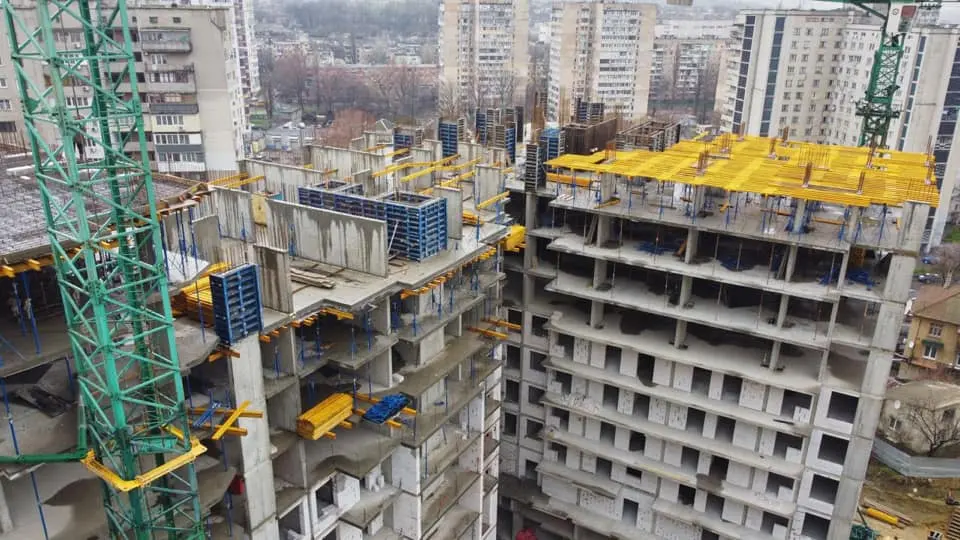

Ход строительства Жилого Комплекса
17.04.2021
Секція
Виконано заливку плити перекриття 9 поверху
Секція
Виконано армування та бетонування вертикальних елементів 8 поверху на 100%
Розпочато набір опалубки 8 поверху на 20 %
Виконано роботи по кам'яній кладці стін на 4 поверху на 95%
Секція
Виконано армування вертикальних елементів 8 поверху на 80%
Розпочато набір опалубки 8 поверху на 20%
Виконано роботи по кам'яній кладці стін на 4 поверху на 20%

NE
Nelli18551 сообщ. · с 2016
7 мая 2021 г.

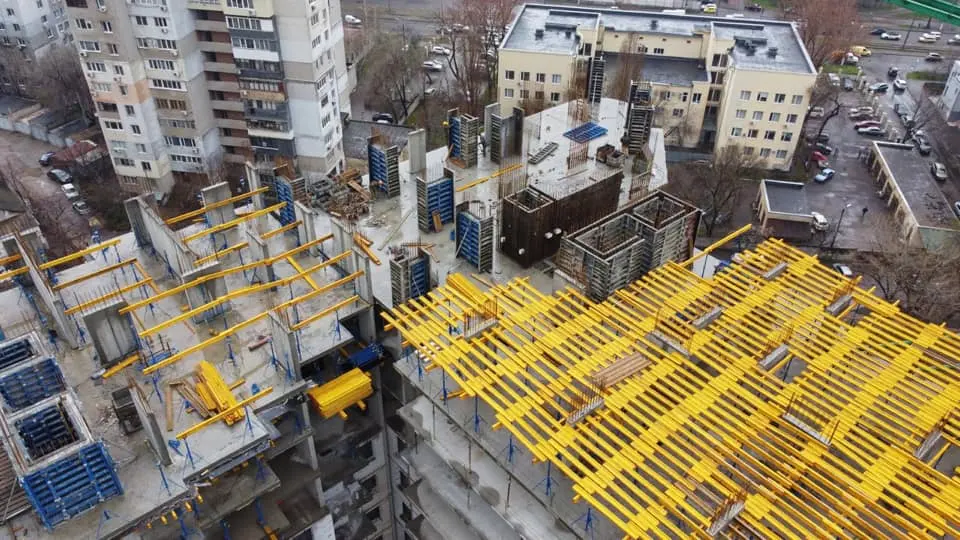

Ход строительства Жилого Комплекса
23.04.2021
Секція
Виконано заливку плити перекриття 9 поверху
Секція
Розпочато набір опалубки 8 поверху на 25 %
Виконано роботи по кам'яній кладці стін на 4 поверху на 100%
Секція
Розпочато набір опалубки 8 поверху на 40%
Виконано роботи по кам'яній кладці стін на 4 поверху на 40%

HN
hntr14 сообщ. · с 2021
10 мая 2021 г.

Вот тут советую посмотреть новостройки, проверьте есть ли интересующий вас объект
https://apartila.com

NE
Nelli18551 сообщ. · с 2016
26 июня 2021 г.

Ход строительства Жилого Комплекса
19.06.2021
Секція

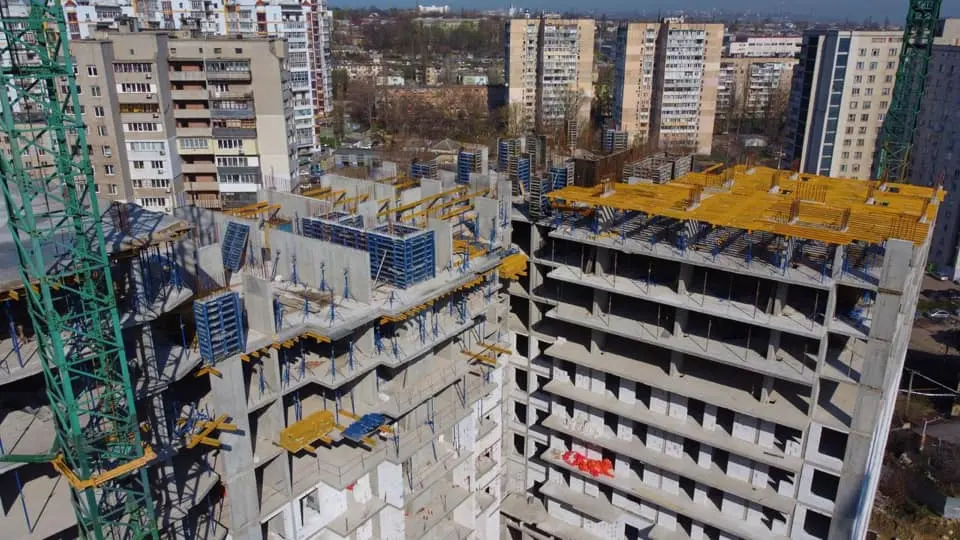

Виконано монтаж вертикальних елементів 12 поверху на 100%
Виконано монтаж опалубки перекриття 12 поверху на 90%
Виконано роботи по внутрішній кладці стін на 1 поверсі на 70%
Секція
Виконано заливку плити перекриття 11 поверху на 100%
Виконано роботи по кам'яній кладці стін на 5 поверсі на 100%
Секція
Виконано заливку плити перекриття 10 поверху на 100%
Виконано заливку вериткальних елементів 11 поверху на 100%
Виконано монтаж опалубки перекриття 11 поверху на 100%

NE
Nelli18551 сообщ. · с 2016
8 августа 2021 г.

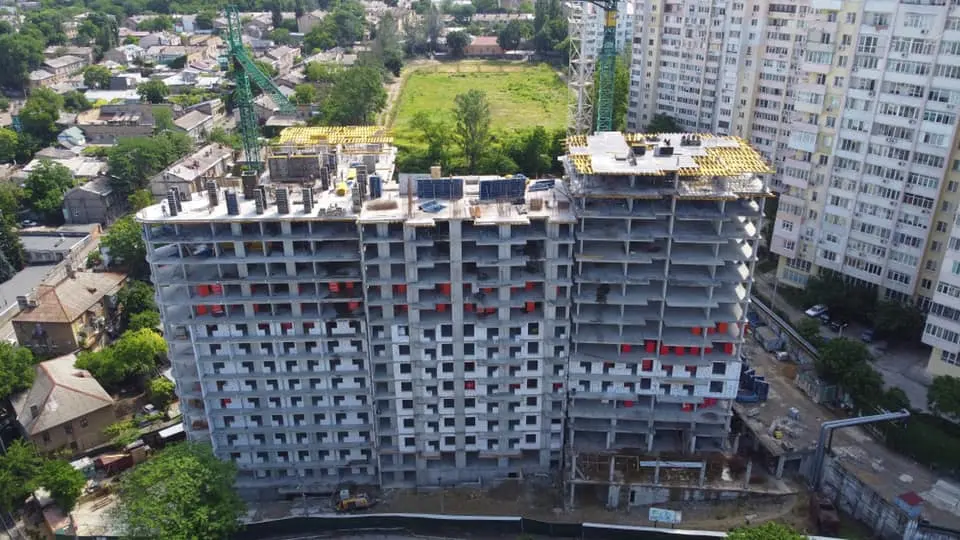

Ход строительства Жилого Комплекса
07.08.2021
Секція
Виконано монтаж вертикальних елементів тех. поверху на 15%
Виконано роботи по кам'яній кладці міжквартирних стін на 3 поверсі на 95%
Виконано роботи по кам'яній кладці зовнішніх стін на 4 поверсі на 60%, 5 поверсі на 45%, 6 поверсі на 40%, 7 поверсі на 10%
Секція
Виконано монтаж вертикальних елементів 13 поверху на 100%
Виконано армування плити перекриття 13 поверху
Виконано роботи по кам'яній кладці міжквартирних стін на 4 поверху на 100%
Виконано роботи по кам'яній кладці зовнішніх стін 7 поверху на 30%
Секція
Виконано монтаж вертикальних елементів 14 поверху на 100%
Виконано набір опалубки плити перекриття 14 поверху
Виконано роботи по кам'яній кладці зовнішніх стін 6 поверху на 70%, 7 поверху на 15%
Виконано роботи по внутрішній штукатурці МЗК на 3 - 6 поверх на 85%

AL
Alina_asrb2 сообщ. · с 2021
20 августа 2021 г.

«Привет! Есть тут те, кто столкнулся с проблемами при поиске и покупке квартиры в новострое?
Есть желание поделиться опытом и внести свой вклад в улучшение этого процесса?

NE
Nelli18551 сообщ. · с 2016
26 сентября 2021 г.

Ход строительства Жилого Комплекса
25.09.2021
Секція

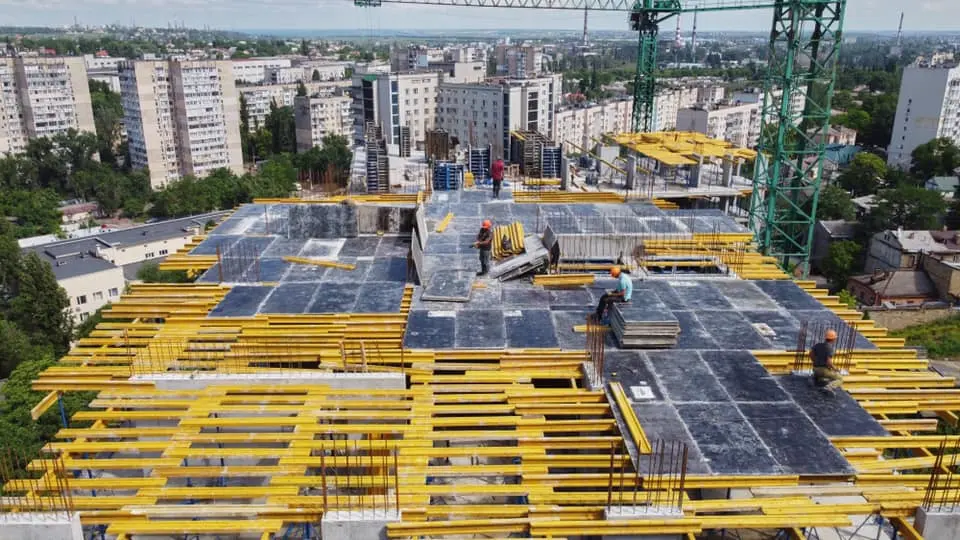

Виконаний монтаж вертикальних елементів 17 поверху;
Виконаний монтаж плити перекриття 17 поверху на 45%;
Виконання робіт по кам'яній кладці на 10 поверсі на 65% та на 11 поверсі на 55%;
Виконані роботи зі скління зовнішнього периметра.
Секція
Виконана заливка плити перекриття 16 поверху;
Виконаний монтаж вертикальних елементів 17 поверху на 100%;
Виконаний монтаж плити перекриття 17 поверху на 15%;
Виконання робіт по кам'яній кладці на 11 поверсі на 95% та на 12 поверсі на 55%;
Виконані роботи зі скління;
Виконані штукатурні роботи коридорів на 1-6 поверхах на 90%.
Секція
Виконана підготовка ліфтових шахт;
Виконані роботи по кам'яній кладці зовнішніх стін на 12, 13, 14 поверхах на 60%;
Виконаний монтаж вентиляції;
Виконані штукатурні роботи коридорів на 6, 7 поверхах на 95%.
А також:
Виконані земляні роботи в зоні паркінгу 1 і 2 черги;
Виконаний устрій пальового фундаменту паркінгу 1 і 2 черги.

NE
Nelli18551 сообщ. · с 2016
15 ноября 2021 г.

Ход строительства Жилого Комплекса
13.11.2021
Секція
Виконано роботи з кам'яної кладки зовнішніх стін на 98%.
Виконуються роботи із заливання балконних парапетів.
Виконано роботи з кам'яної кладки внутрішніх стін 6 поверха на 95%, 9 поверха на 95%, 11 поверха на 80%, 12 поверха на 100%, 13 поверха на 100%, 14 поверх на 80%.
Виконуються штукатурні роботи МОП.
Виконуються роботи з монтажу вентиляції.
Виконано роботи зі скління на 85%.
Виконано роботи з покрівлі на 95%.
Виконано монтаж машинних відділень ліфтів на 80%.
Початок виконання робіт з обробки фасадів.
Секція
Виконано роботи з покрівлі на 5%.
Виконано підготовку ліфтових шахт на 100%.
Виконано монтаж машинних відділень ліфтів на 80%.
Виконано роботи з кам'яної кладки внутрішніх стін на 7 поверсі на 10%.
Виконано роботи зі скління на 60%.
Секція
Виконано виробництво робіт з покрівлі на 35%.
Виконано монтаж машинних відділень ліфтів на 100%.
Виконано підготовку ліфтових шахт на 100%.
Виконано роботи з кам'яної кладки зовнішніх стін на 15 поверсі на 60%, 16 поверсі на 20%.
Виконано роботи з кам'яної кладки внутрішніх стін на 6 поверсі на 40%.
Виконано штукатурні роботи МЗК.
Виконано роботи зі скління зовнішнього периметра на 45%.
Секція , паркінг
Виконано земляні роботи у плямі паркінгу 1 та 2 черги.
Виконано влаштування ростверків паркінгу 1 черги на 100%.
Виконано влаштування пальової основи під 2 чергу паркінгу та секцію №4 на 60%.
Розпочали виготовлення каркасів для схилоутримувальних заходів, забурено паль 27шт на 35%.
Виконано інші роботи з конструкцій залізобетону.

NE
Nelli18551 сообщ. · с 2016
20 декабря 2021 г.

Ход строительства Жилого Комплекса
18.12.2021
Секція 1
Виконуються штукатурні роботи МЗК.
Виконано роботи з чорнової штукатурки 14-16 поверхів на 70%.
Виконано роботи з монтажу вентиляції на 90%.
Виконано роботи зі скління на 97%.
Виконано штукатурні роботи сходових маршів МЗК.
Виконано роботи з чорнової штукатурки 2-16 поверхів на 100%.
Виконано роботи з покрівлі на 99%.
Виконано роботи з монтажу опалення на 3-6 поверхах на 90%.
Виконано роботи з оздоблення фасадів.
Виконуються роботи з виготовлення диф.шва примикання до паркінгу.
Секція 2
Виконано роботи з покрівлі на 85%.
Виконано роботи з кам'яної кладки внутрішньоквартирних стін на 8 поверсі на 50%, на 15-17 поверхах на 96%.
Виконано роботи з монтажу вентиляції на 75%.
Виконано роботи зі скління на 95%.
Виконуються штукатурні роботи сходових маршів.

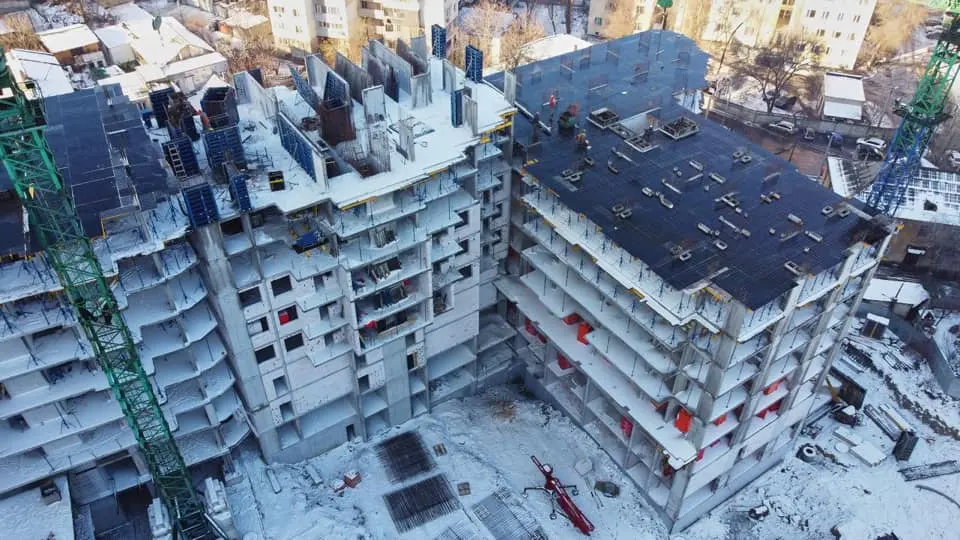

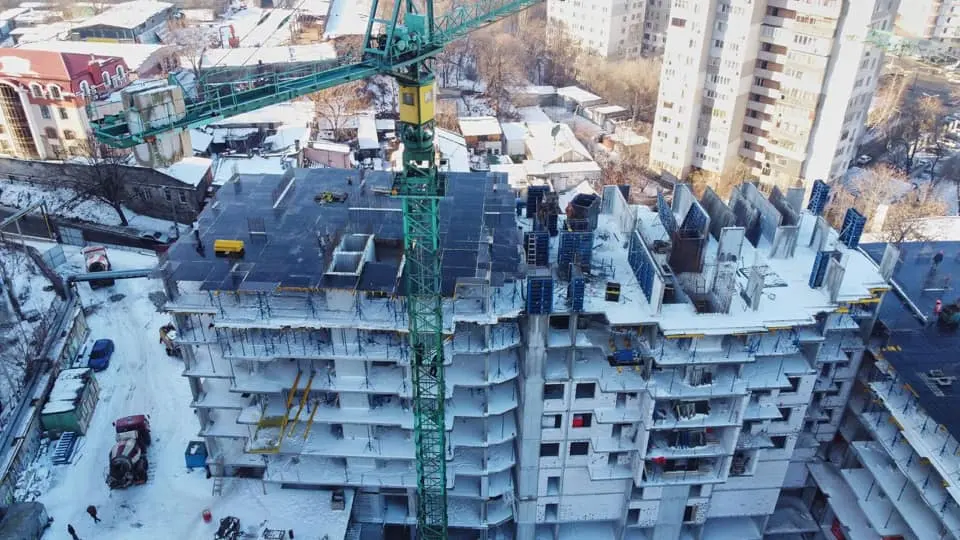

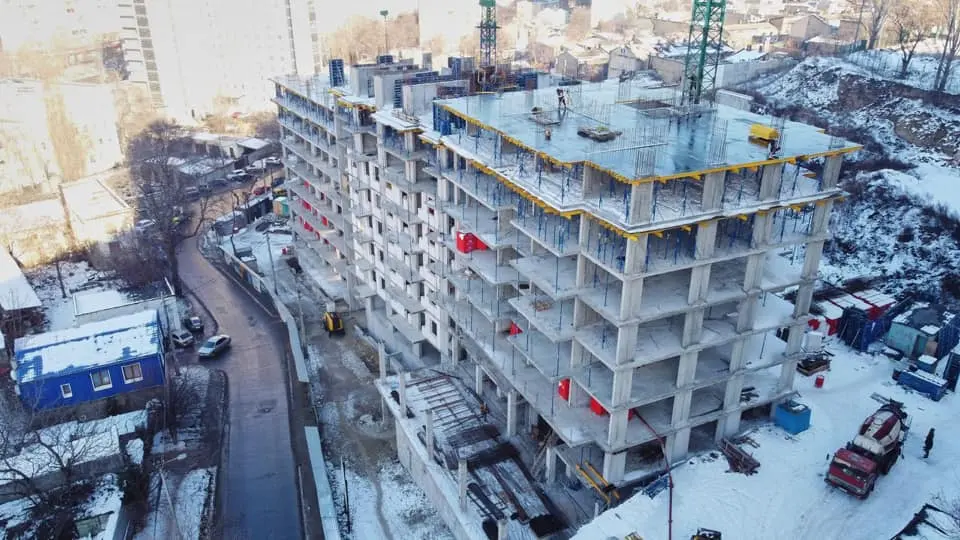

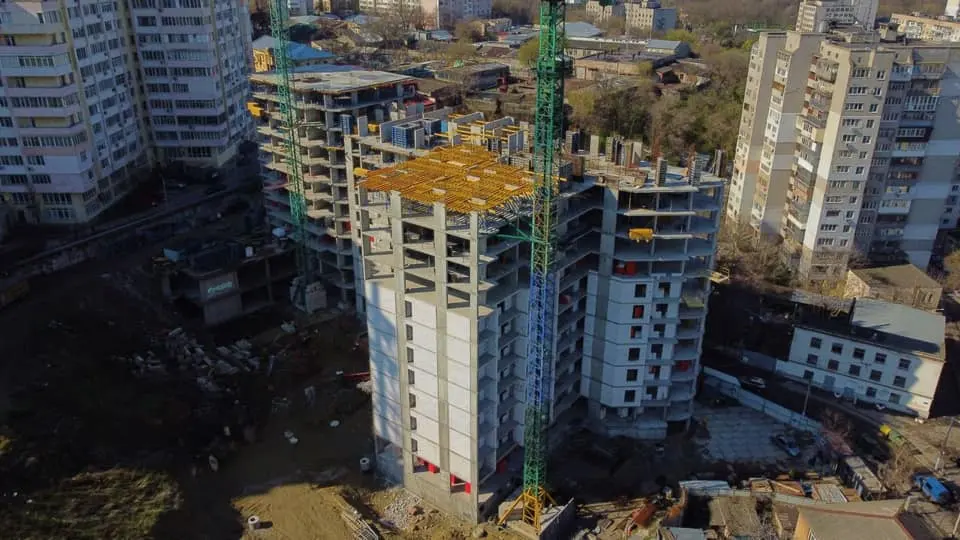

Виконано роботи з чорнової штукатурки 11-14 поверхів на 100%, 15-17 поверхів на 30%.

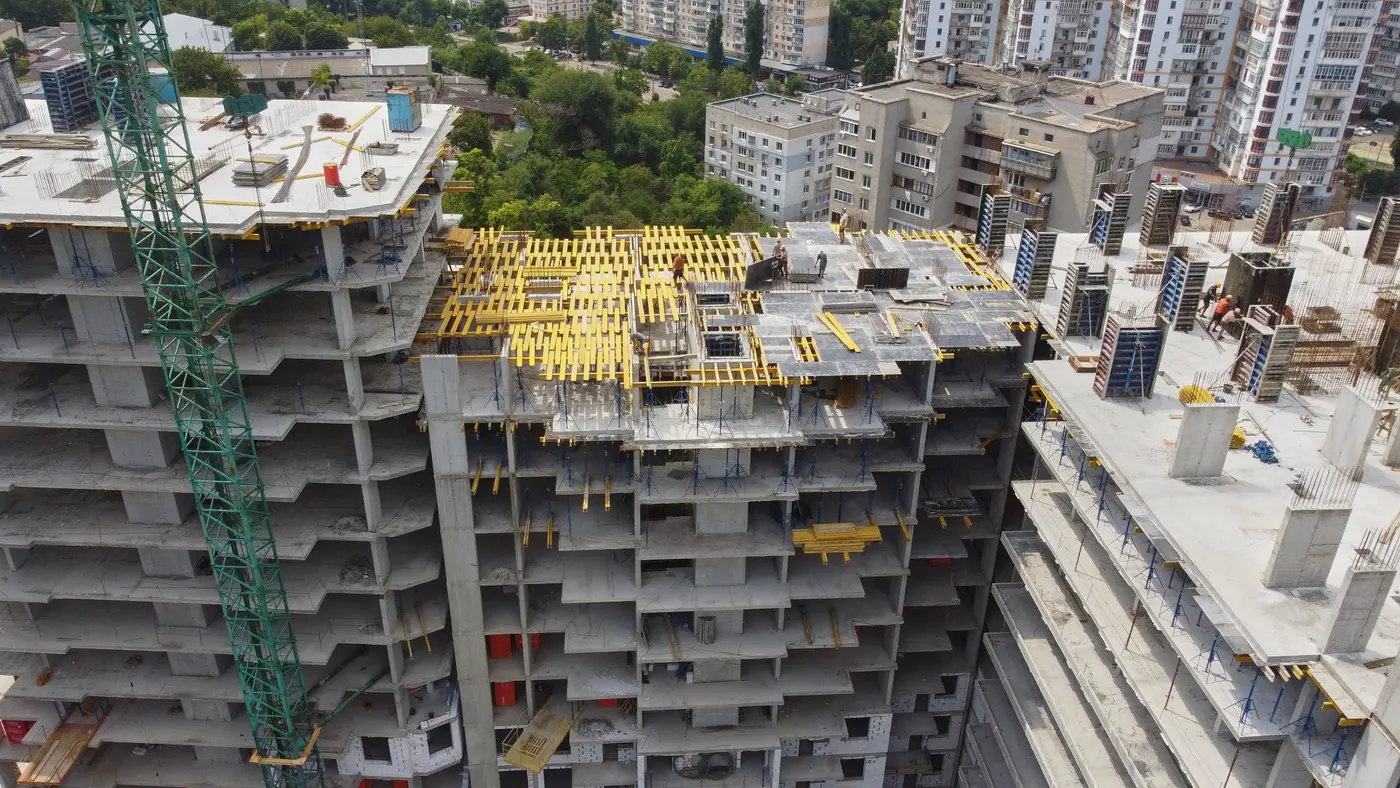

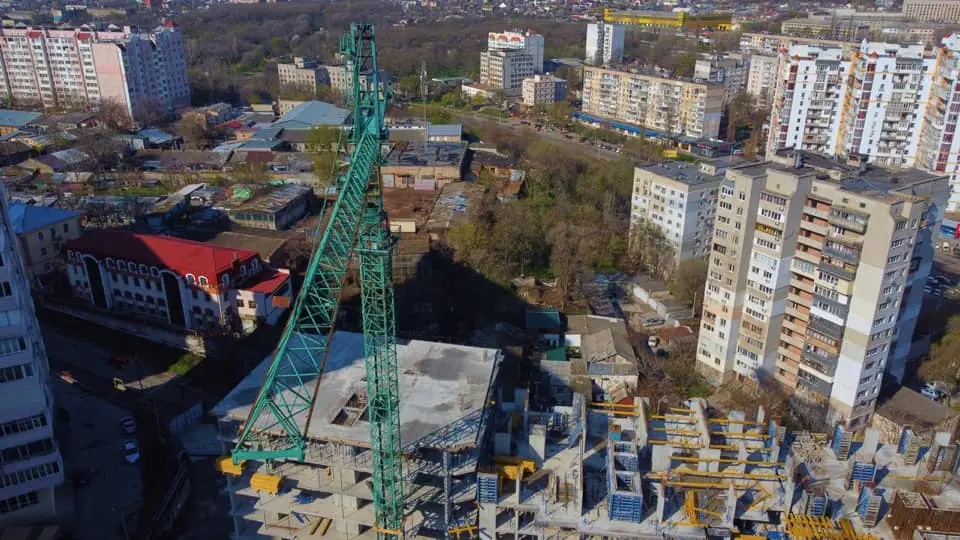

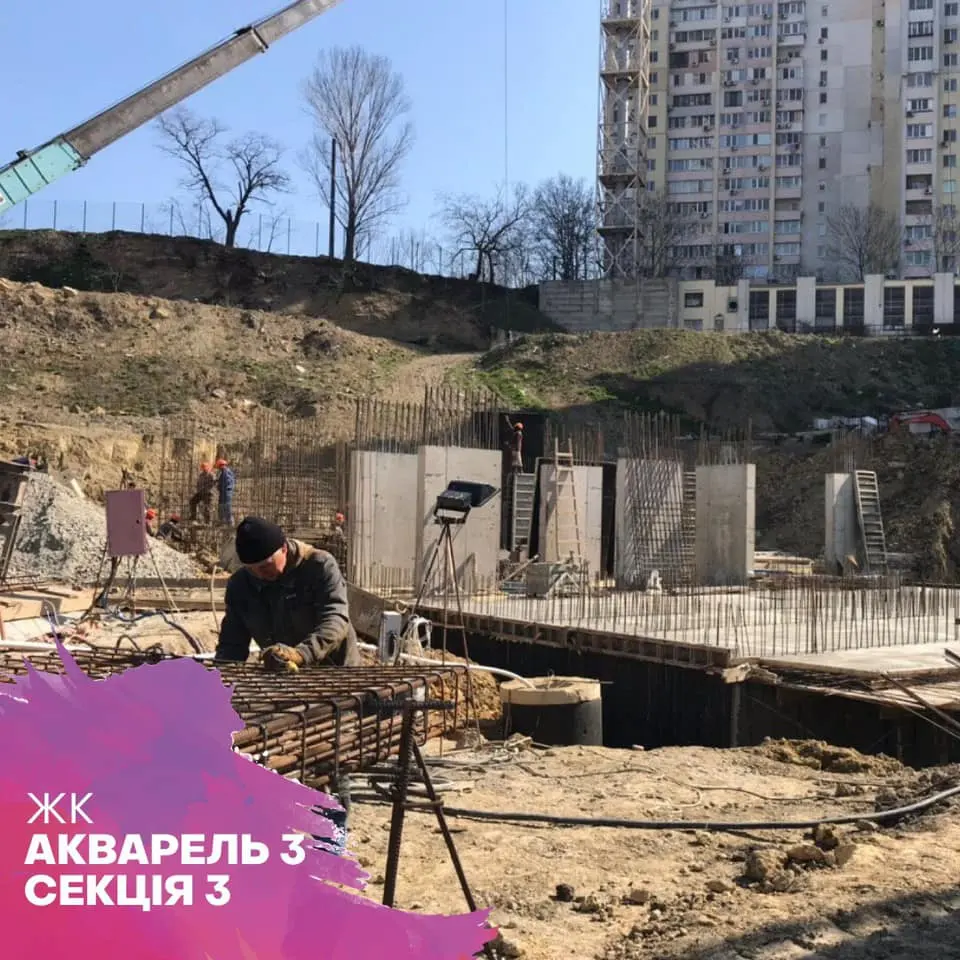

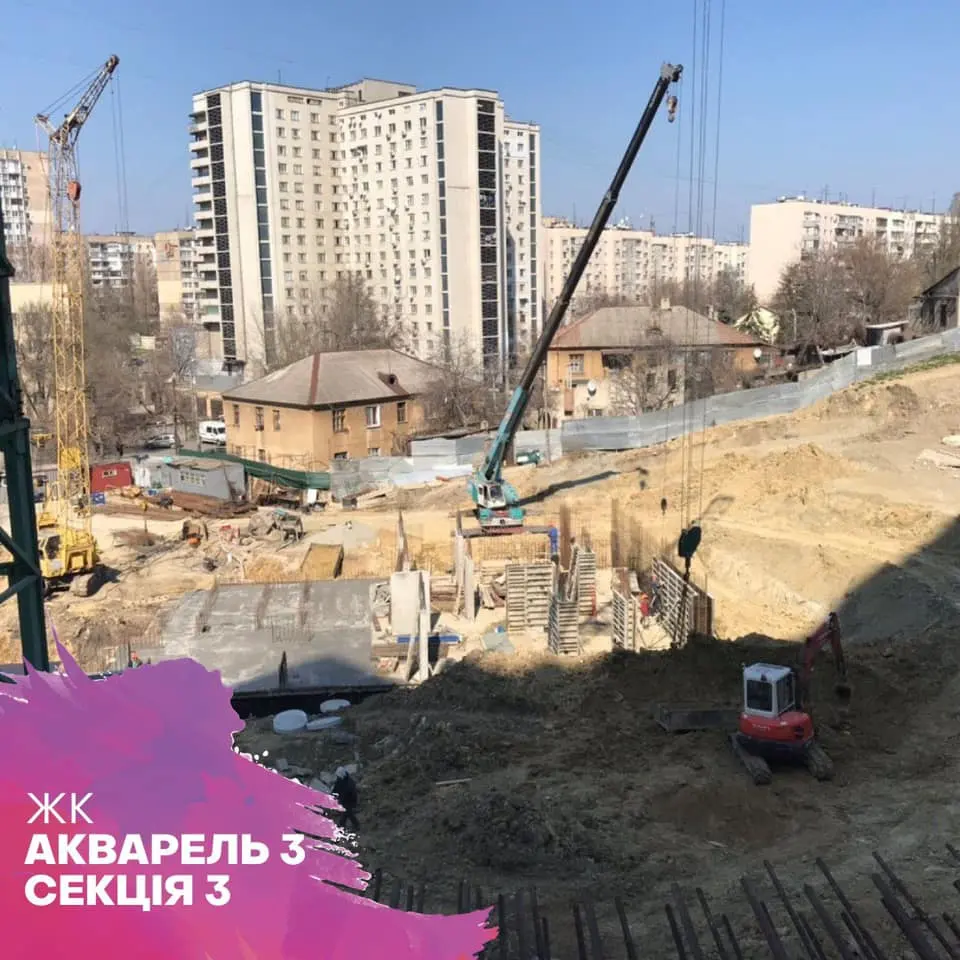

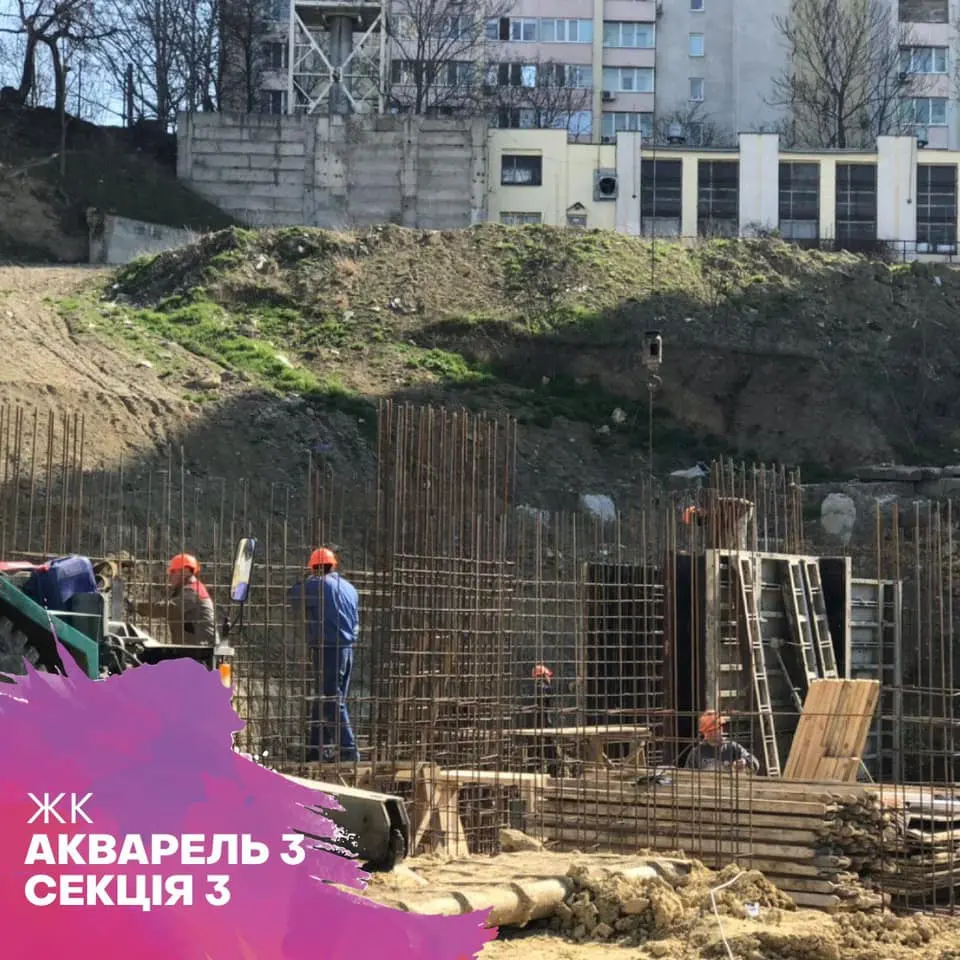

Секція 3
Виконано роботи з покрівлі на 90%.

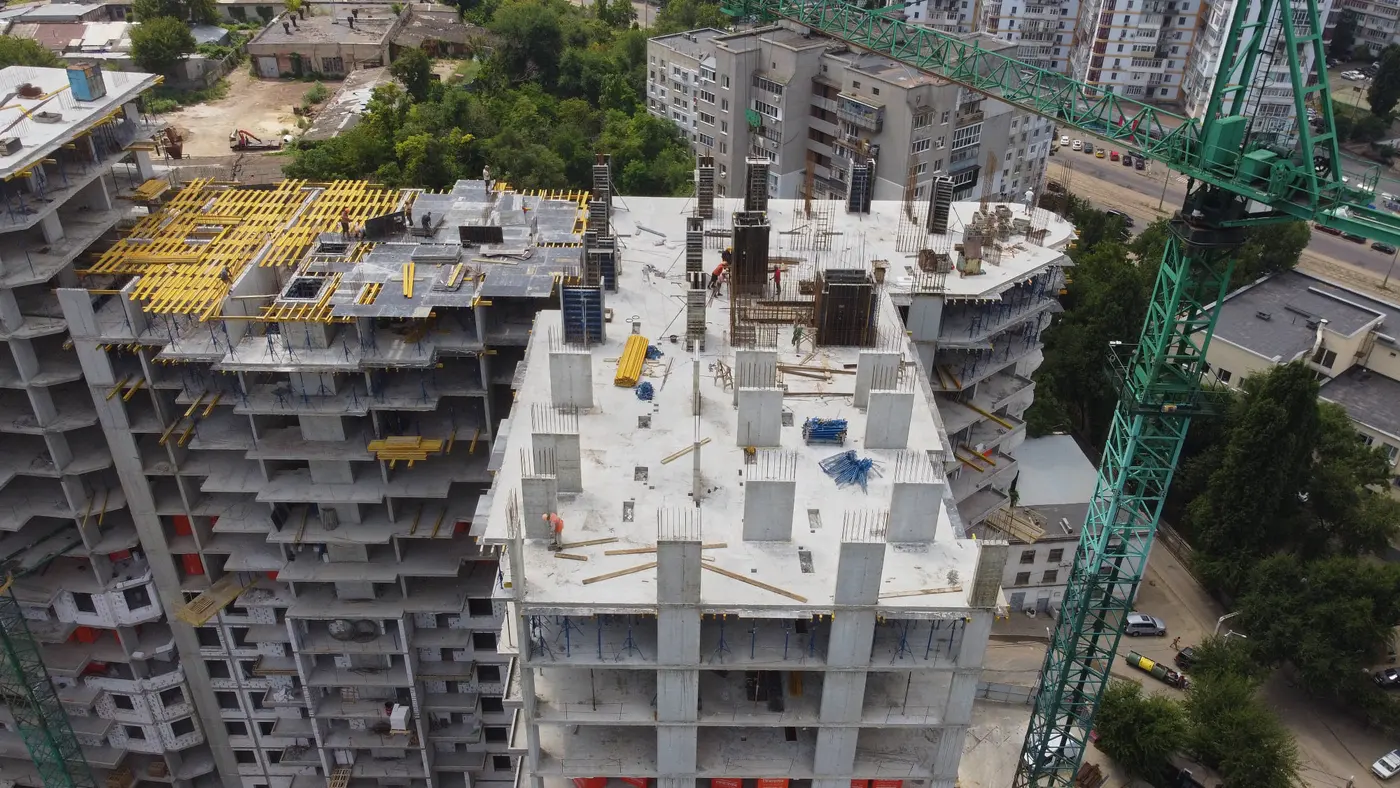

Виконано роботи з кам'яної кладки зовнішніх стін на 17 поверсі на 100%.
Виконано роботи з кам'яної кладки внутрішньоквартирних стін на 7 поверсі на 100%, на 8 поверсі на 75%.
Виконуються штукатурні роботи МЗК.
Виконано роботи з чорнової штукатурки 7 поверху на 100%.
Виконуються штукатурні роботи сходових маршів.
Виконано роботи з чорнової штукатурки 11-16 поверхів на 40%.
Виконано роботи зі скління зовнішнього периметра на 50%.
Секція 4 Паркінг

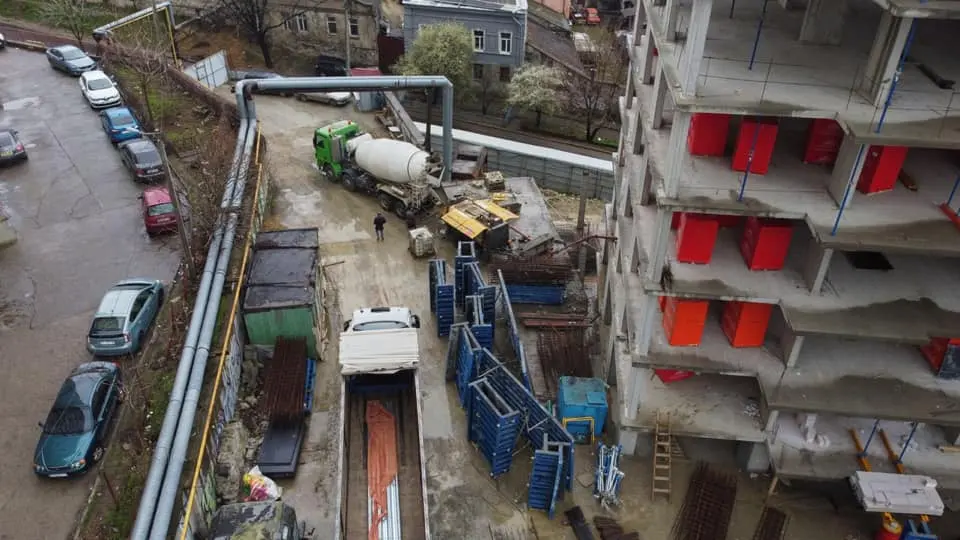

Виконано земляні роботи у плямі паркінгу 1 та 2 черги.
Виконано заливання плити підлоги паркінгу.
Виконано влаштування пальової основи під 2 чергу паркінгу та секцію №4 на 60%.
Виконується виготовлення каркасів для схилоутримувальних заходів, забурено 57 паль на 70%.
Виконано інші роботи із залізобетонних конструкцій.
