Новости Жилого Комплекса

11.10.2018
Устройство буроинъекционных свай.

NE
Nelli18551 сообщ. · с 2016
12 декабря 2018 г.

Ход строительства Жилого Комплекса

01.12.2018
1 секция:
- Устройство монолитной горизонтальной плиты перекрытия 18 этажа;
- Кладка аэрока на 14 этаже;
Торговый центр:

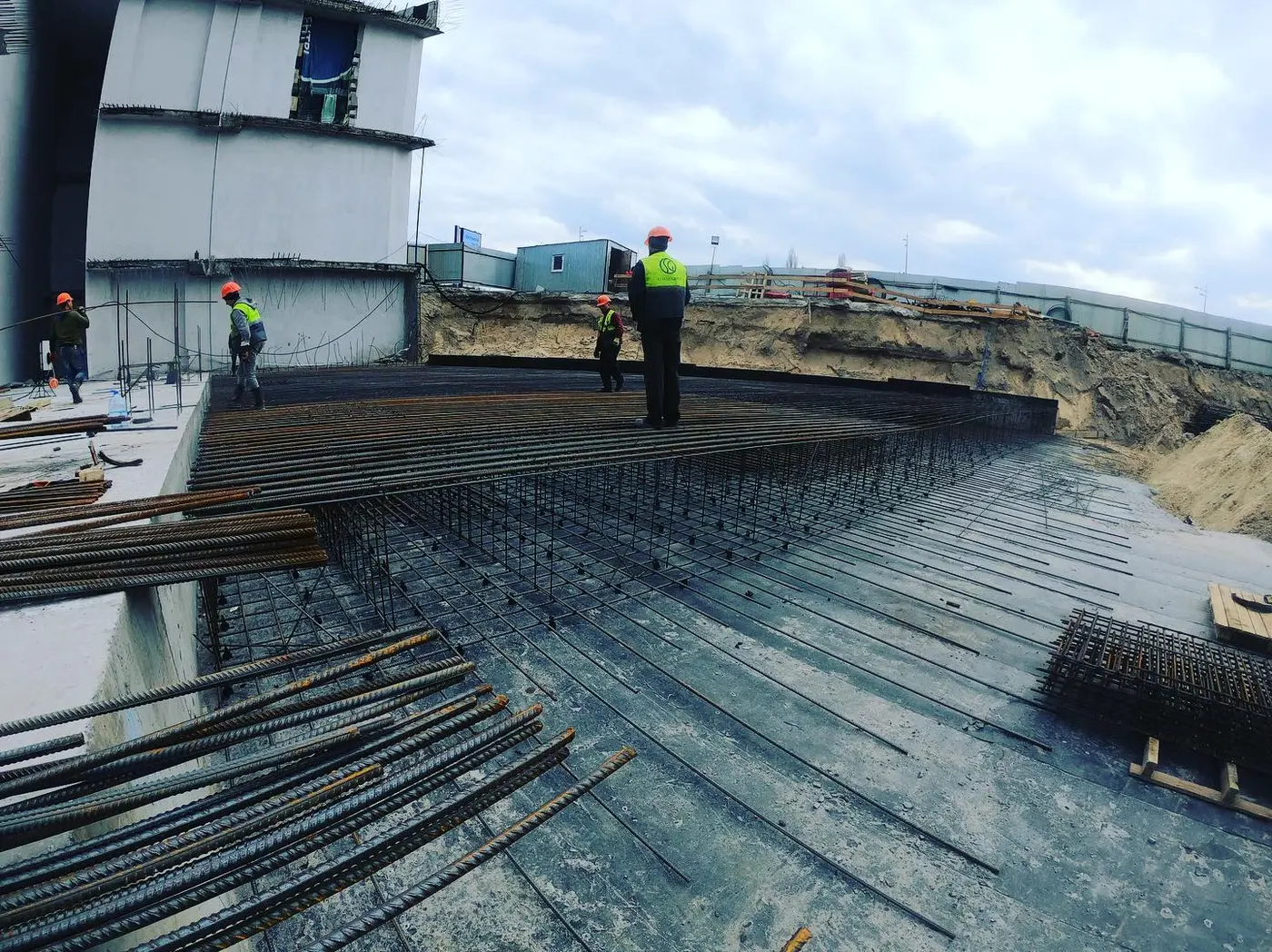

- Устройство фундаментной монолитно-железобетонной плиты.

ВИ
Виткам1 сообщ. · с 2019
13 марта 2019 г.

В жилом комплексе Олимпик парк, в 1й секции, началась установка окон

NE
Nelli18551 сообщ. · с 2016
13 августа 2019 г.

Ход строительства Жилого Комплекса
26.07.2019
1я секция жилого дома:

  • монтаж канализационных стояков – завершен
  • монтаж стояков водопровода – 25 этаж
  • устройство поквартирного отопления и водоснабжения – 23 этаж
  • электромонтажные работы – по местам общего пользования закончены, ведутся работы по монтажу поэтажных электрощитов
  • ведутся фасадные работы
  • ведутся работы по мягкой кровле
  • монтаж лифтов – грузовой лифт установлен, в работе пассажирский
  • монтаж пожарной сигнализации – завершен, выполняется монтаж клапана дымоудаления
  • оштукатуривания мест общего пользования - 24 этаж
  • стяжка мест общего пользования – 23 этаж
  • подготовка к монтажу поквартирных дверей и дверей в местах общего пользования

2я секция жилого дома:

  • монтаж монолитно-железобетонных вертикальных конструкций - 14 этаж
  • кладка наружных стен – 6 этаж

4я секция жилого дома:

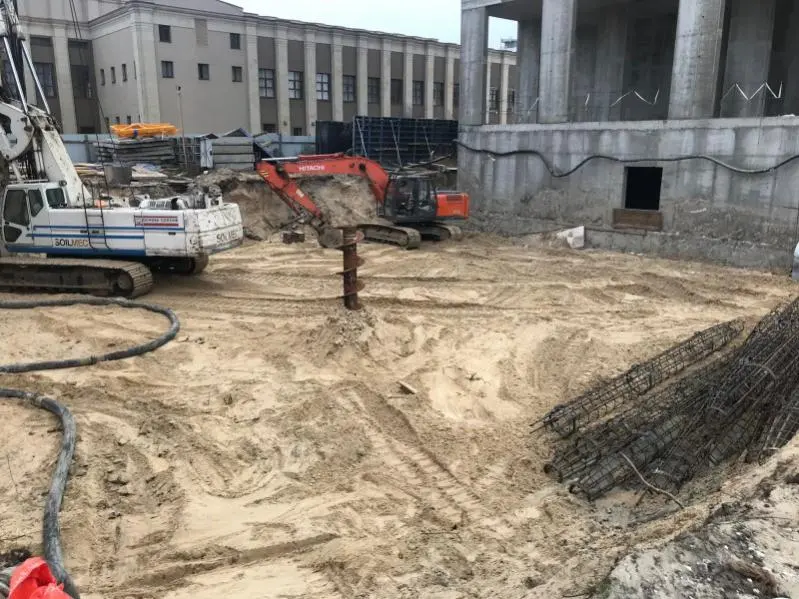

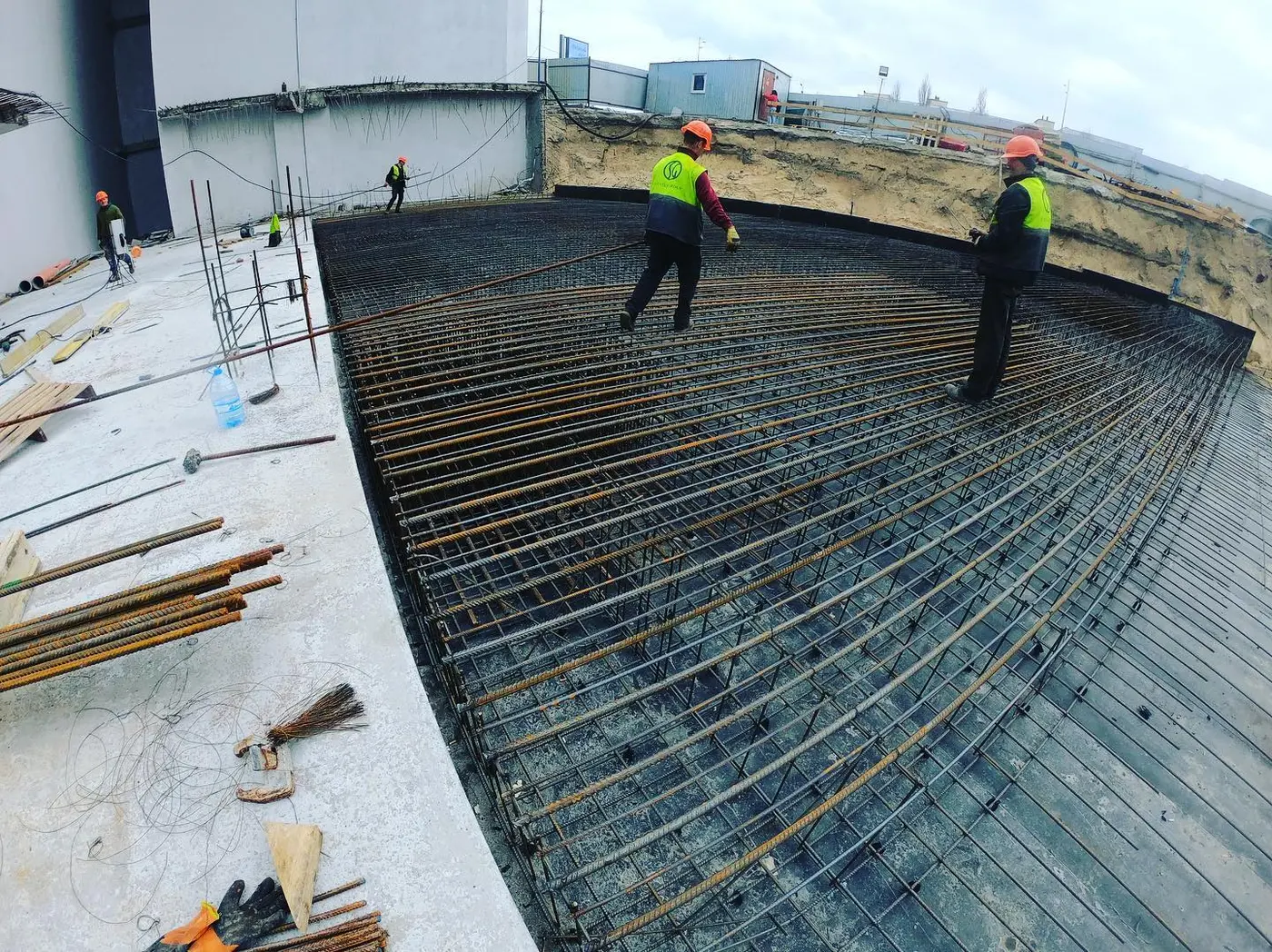

  • обустройство буро-инъекционных свай – завершенно
  • ведутся работы по монтажу башенного крана

Торговый комплекс (2я очередь строительства):

  • выполнены подготовительные работы по устройству фундамента
  • выполняется изготовления каркасов для фундамента

Офисный центр:

  • монтаж монолитно-железобетонных вертикальных конструкций цокольного этажа 2-й очереди

NE
Nelli18551 сообщ. · с 2016
10 сентября 2019 г.

Ход строительства Жилого Комплекса
22.08.2019
1-ша секція житлового будинку:
✅ монтаж стояків водопроводу - закінчені
✅ монтаж гребінок водопостачання 1-5 поверхи
✅влаштування поквартирного опалення та водопостачання - 26 поверх
✅ монтаж поверхових електрощитів
✅ведуться фасадні роботи
✅ ведуться роботи по м'якій крівлі - виконано на 90%
✅монтаж ліфтів - вантажний ліфт встановлено, в роботі пасажирський - йде монтаж дверей
✅монтаж пожежної сигналізації - завершено, виконується монтаж клапанів димовидалення
✅штукатурення місць загального користування - закінчені
✅стяжка місць загального користування - закінчена
✅монтаж дверей в місцях загального користування- закінчені
✅монтаж поквартирних вхідних дверей - 5 поверх
✅ виконуються роботи по чистовій обробці місць загального користування - 12 поверх
2-га секція житлового будинку:
✅монтаж монолітно-вертикальної конструкції - 18 поверх
✅кладка зовнішніх стін - 6 поверх
4-та секція житлового будинку:
✅облаштування буро-ін'єкційних паль - завершено
✅монтаж баштового крана - завершено
✅виконується щебенева підготовка під фундамент
Торгівельний комплекс:
✅1-ша черга будівництва: штукатурення місць загального користування
✅2-га черга будівництва - влаштування фундаменту
Офісний центр (2га черга будівництва):
✅ завершено перекриття 3 поверху в другій частині офісного центру

AN
Anuta_Shevchenko1 сообщ. · с 2019
8 октября 2019 г.

Еще летом купили двухкомнатную квартиру в первой секции. Ждем сдачи в эксплуатацию!) Уже морально готовы заселяться))

NE
Nelli18551 сообщ. · с 2016
11 октября 2019 г.

Ход строительства Жилого Комплекса
14.09.2019
Перша секція житлового будинку:
✅монтаж стояків водопроводу - закінчені ✅монтаж гребінок водопостачання -15 поверх
✅влаштування поквартирного опалення та водопостачання - закінчені
✅монтаж поверхових електрощитів
✅фасадні роботи
✅ пристрій м'якої покрівлі
✅ монтаж ліфтів - вантажний ліфт встановлено, в роботі пасажирський монтаж ліфтових порталів
✅ монтаж пожежної сигналізації - завершено, виконується монтаж клапанів димовидалення
✅штукатурення місць загального користування - закінчено
✅стяжка місць загального користування - закінчена
✅ монтаж дверей в місцях загального користування - закінчені
✅монтаж поквартирних дверей - 14 поверх
✅виконуються роботи по чистової обробки місць загального користування - 12 поверх
✅ укладка плитки в місцях загального користування.
Друга секція житлового будинку:
✅монтаж монолітно-вертикальної конструкції - 22 поверх
✅кладка зовнішніх стін - 8 поверх
Четверта секція житлового будинку:
✅армування фундаментного каркасу
Торгівельний комплекс:
✅ виконано фундамент 2-й черги будівництва
Офісний центр (друга черга будівництва):
✅завершено перекриття 3 поверху другій частині офісного центру
✅виконано фундамент 3-й частини офісного центру
✅виконується кладка Аерок 1-и поверх ✅виконується цегляна кладка ліфтового приміщення офісного центра

NE
Nelli18551 сообщ. · с 2016
11 октября 2019 г.

Ход строительства Жилого Комплекса
04.10.2019
1а секція житлового будинку:
✅монтаж стояків водопроводу - закінчені
✅монтаж гребінок водопостачання - 16 поверх
✅влаштування поквартирного опалення та водопостачання - закінчені
✅монтаж поверхових електрощитів
✅ фасадні роботи
✅влаштування м'якої покрівлі - закінчено
✅монтаж ліфтів - вантажний і пасажирський - завершено
✅ монтаж пожежної сигналізації - завершено, виконуєтьсямонтаж клапанів димовидалення
✅штукатурення місць загального користування - закінчені
✅стяжка місць загального користування - закінчена
✅ укладання плитки в місцях загального користування - 18 поверх
✅пристрій декоративної штукатурки в місцях загальногокористування - 8 поверх
✅монтаж дверей в місцях загального користування - закінчені
✅ монтаж поквартирних дверей - 20 поверх
2а секція житлового будинку:
✅монтаж монолітно-каркасного перекриття - 23 поверх
✅кладка зовнішніх і внутрішніх стін - 8-12 поверхи
4я секція житлового будинку:
✅армування вертикальних конструкцій цокольного поверху
Торгівельний комплекс:
✅монтаж вертикальної конструкції цокольного поверху 2 черги будівництва – завершено
Офісний центр (2га черга будівництва):
✅ перекриття 2-го поверху 3й частини будівництва офісногоцентру
✅ кладка зовнішніх стін
Стадіон
✅Влаштування подушки з щебеню - завершено
Більш детальну інформацію про хід будівництва Ви можете подивитися на нашому сайті:

MI
MilanaMiroshnichenko1 сообщ. · с 2019
15 октября 2019 г.

Anuta_Shevchenko: Еще летом купили двухкомнатную квартиру в первой секции. Ждем сдачи в эксплуатацию!) Уже морально готовы заселяться))

Мы тоже купили в августе квартиру, только однокомнатную. Обещают скоро закончить, тоже ждем)

NE
Nelli18551 сообщ. · с 2016
4 декабря 2019 г.

Ход строительства Жилого Комплекса
08.11.2019
1я секция жилого дома:

  • монтаж стояков водопровода – завершен
  • монтаж гребенок водоснабжения - 20 этаж
  • устройство поквартирного отопления и водоснабжения – завершен
  • монтаж поэтажных электрощитов – 3 этаж
  • фасадные работы – выполнено 98%
  • устройство мягкой кровли - завершено
  • монтаж лифтов – грузовой лифт и пассажирский – завершен
  • монтаж пожарной сигнализации – завершен, монтаж датчиков пожаротушения – завершен в местах общего пользования
  • оштукатуривания мест общего пользования - завершено
  • стяжка мест общего пользования – завершена
  • укладка плитки в местах общего пользования - 26 этаж
  • устройство декоративной штукатурки в местах общего пользования – 21 этаж
  • монтаж дверей в местах общего пользования - завершен
  • монтаж поквартирных дверей – завершен
  • монтаж дверей в кладовых помещениях и в лифтовом холе – 13 этаж

2я секция жилого дома:

  • монтаж монолитно-вертикальной конструкции - 28 этаж
  • кладка наружных и внутренних стен – 16 - 20 этажи

4я секция жилого дома:

  • монтаж монолитно-вертикальной конструкции - 1го этажа

NE
Nelli18551 сообщ. · с 2016
1 января 2020 г.

Ход строительства Жилого Комплекса
06.12.2019
1я секция жилого дома:

  • монтаж стояков водопровода – завершен
  • монтаж гребенок водоснабжения - 23 этаж
  • устройство поквартирного отопления и водоснабжения – завершен
  • монтаж поэтажных электрощитов – завершен
  • фасадные работы – выполнено 98%
  • устройство мягкой кровли - завершено
  • монтаж лифтов – грузовой лифт и пассажирский – завершен
  • монтаж пожарной сигнализации – завершен, монтаж датчиков пожаротушения – завершен в местах общего пользования
  • оштукатуривания мест общего пользования - завершено
  • стяжка мест общего пользования – завершена
  • укладка плитки в местах общего пользования - завершено
  • устройство декоративной штукатурки в местах общего пользования – завершено
  • монтаж дверей в местах общего пользования - завершен
  • монтаж поквартирных дверей – завершен
  • монтаж дверей в кладовых помещениях и в лифтовом холе – завершен
  • выполняется покраска потолка в МОП – 27-26 этажи
  • устройство козырьков в холодных переходах – 27-25 этажи
  • устройство наружных оконных козырьков – 27-23 этажи
  • устройство плитки на лестничных маршах – 27-10 этажи

2я секция жилого дома:

  • устройство перекрытия технического этажа
  • кладка наружных и внутренних стен – 26 этаж

4я секция жилого дома:

  • монтаж монолитно-перекрытие 2 этажа

Торговый комплекс:

  • 1я очередь строительства:
  • кладка внутренних стен – 2 этаж
  • устройство алюминиевого витражного фасада - завершен
  • монтаж витражных стеклопакетов – 90%
  • устройство кровли

2я очередь строительства:

  • монолитно - каркасное перекрытие - 1го этажа

Офисный центр:

1я и 2я очередь строительства:

  • кладка внутренних стен – завершена
  • монтаж окон – завершен
  • ведутся фасадные работы
  • устройство гидроизоляции входной группы

3я очередь строительства:

  • монолитно - каркасное перекрытие 3го этажа – завершено
  • кладка наружных стен – завершено
  • устройство кровли

NE
Nelli18551 сообщ. · с 2016
1 января 2020 г.

Ход строительства Жилого Комплекса
28.12.2019
1я секция жилого дома:

  • монтаж стояков водопровода – завершен
  • монтаж гребенок водоснабжения - завершен
  • устройство поквартирного отопления и водоснабжения – завершен
  • монтаж поэтажных электрощитов – завершен
  • фасадные работы – выполнено 98%
  • устройство мягкой кровли - завершено
  • монтаж лифтов – грузовой лифт и пассажирский – завершен
  • монтаж пожарной сигнализации – завершен,
  • монтаж датчиков пожаротушения – завершен в местах общего пользования
  • оштукатуривания мест общего пользования - завершено
  • стяжка мест общего пользования – завершена
  • укладка плитки в местах общего пользования - завершено
  • устройство декоративной штукатурки в местах общего пользования – завершено
  • монтаж дверей в местах общего пользования - завершен
  • монтаж поквартирных дверей – завершен
  • монтаж дверей в кладовых помещениях и в лифтовом холе – завершен
  • покраска потолка в МОП – завершена
  • устройство козырьков в холодных переходах – завершен
  • устройство наружных оконных козырьков – завершен
  • устройство плитки на лестничных маршах – завершен
  • покраска стен МОП – по 15 этаж
  • входная группа парадного – гранит 50% на пол
  • завершен монтаж насоса водоснабжения
  • выполняются работы по наружной канализации водопровода

2я секция жилого дома:

  • устройство перекрытия технического этажа – завершен
  • устройство крышной котельни
  • кладка наружных и внутренних стен – завершен
  • монтаж окон – 11 этаж

4я секция жилого дома:

  • монтаж вертикальной мнолитно – каркасной конструкции - 3 этаж

Торговый комплекс:

1я очередь строительства:

  • кладка внутренних стен – 2 этаж
  • устройство алюминиевого витражного фасада - завершен
  • монтаж витражных стеклопакетов – завершен
  • устройство кровли – завершено

2я очередь строительства:

  • монтаж вертикальной мнолитно – каркасной конструкции - 2 этаж

Офисный центр:

1я и 2я очередь строительства:

  • кладка внутренних стен – завершена
  • монтаж окон – завершен
  • фасадные работы выполнены на 80%
  • устройство гидроизоляции входной группы – завершена
  • укладка гранита входной группы – завершена

3я очередь строительства:

  • монтаж монолитно - каркасного перекрытия 3го этажа – завершено
  • кладка наружных стен – завершено
  • устройство кровли

4я очередь строительства:

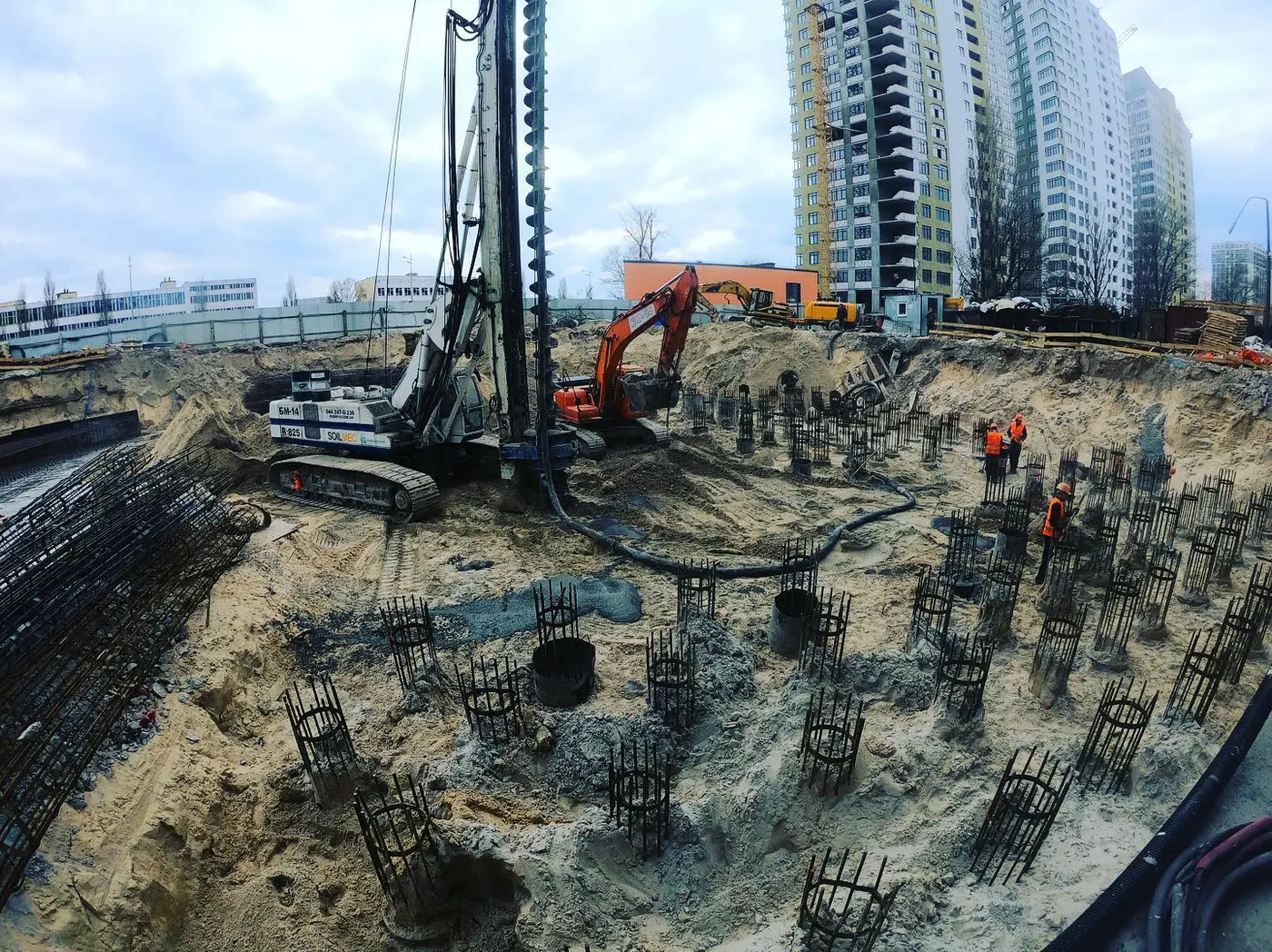

Устройство котлована

NE
Nelli18551 сообщ. · с 2016
22 июля 2020 г.

Фото-отчет Жилого Комплекса
26.06.2020
2а секция жилого дома:

  • ведутся фасадные работы;
  • штукатурные работы в местах общего пользования 15-28 этажа;
  • монтаж стояков отопления 2й зоны с 15 по 28 этажи;
  • монтаж стояков канализации 2й зоны с 15 по 28 этажи;
  • установлены демонстрационные входные двери в квартиру на 5 этаже.

Торговый комплекс, 2я очередь строительства:

  • устройство внутренних стен помещений;
  • остекления витражных стеклопакетов;
  • благоустройство территории.

Офисный центр, 2я очередь строительства:

  • стяжка пола в местах общего пользования.
  • благоустройство территории

Офисный центр, 3-я очередь строительства:

  • монтаж вертикальной монолитной конструкции 1 этажа.

NE
Nelli18551 сообщ. · с 2016
22 января 2021 г.

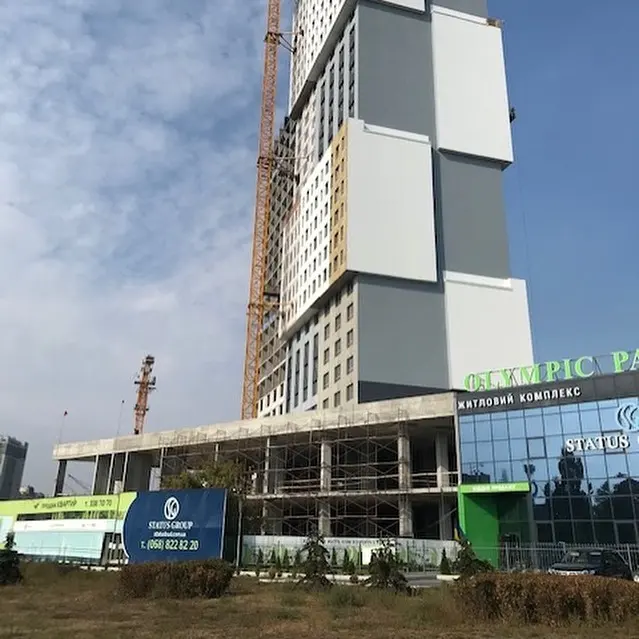

Ход строительства Жилого Комплекса
12.11.2020
Отделка МОПов
Монтаж входных дверей в жилые квартиры
Пусконаладка лифтов
Прокладка силовых кабелей
Монтаж системы пожарной сигнализации и дымоудаления
В офисном центре:
Идут отделочные работы
Монтаж инженерных сетей (водопровод, электричество, канализация)
Подготовка к монтажу лифтов.
В торговом центре:
Монтаж системы отопления
Отделочные работы
Монтаж экрана над входной группой
Монтаж системы раздвижных дверей
Эксплуатированая кровля - стилобат.
Устройство проезжих частей, укладка ФЭМ бордюров.

NE
Nelli18551 сообщ. · с 2016
11 апреля 2021 г.

Ход строительства Жилого Комплекса

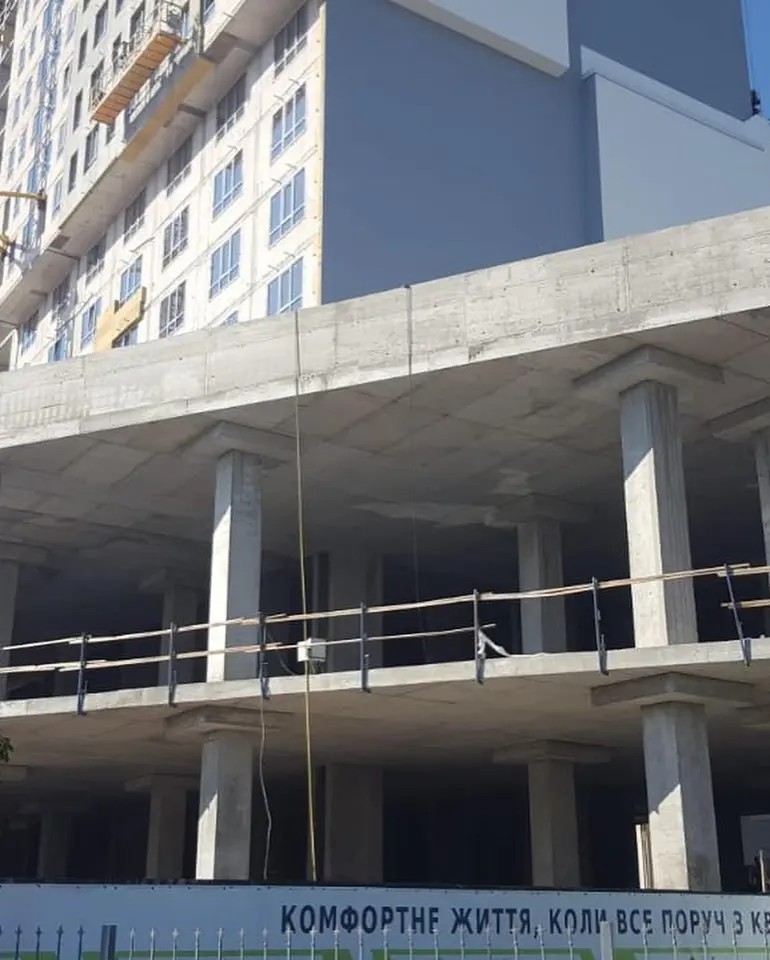

09.04.2021
II секція:
встановлюють квартирні двері;
встановлюють двері в ліфти в місцях загального користування;
запустили грузовий ліфт.
IV секція:
завершено зведення монолітного каркасу4
закінчують залиття вертикалу на 11 поверсі;
спеціалісти ведуть кладку стін на 7,8,9 поверсі.
V секція:
Забивають сваї.
ТРЦ та офісний центр:
Тривають внутрішньо ремонтні роботи;
проводять вентиляційні, електромонтажні роботи;
виконують роботи з монтажу ліфтів.

VV
vvrost7 сообщ. · с 2021
3 июня 2021 г.

Скорость работы хорошая, впечатляет. Важно чтоб при этом качество не страдало.

CI
ciasuhacha1 сообщ. · с 2021
25 июня 2021 г.

Смотрели ваш ЖК , очень позитивные впечатления,всё сделано со вкусом и на высоком качественном уровне.Цены приятно поразили, собираемся покупать апартаменты.

SN
snowroticu1 сообщ. · с 2021
5 июля 2021 г.

Очень даже симпатичные квартиры в хорошем месте с развитой инфраструктурой и транспортной развязкой. Цены тоже вполне себе адекватные.Да я так понимаю, что можно договориться на каких-то условиях, менеджеры контактные и лояльно настроенные.

NE
NekitaSemchuk1 сообщ. · с 2021
15 июля 2021 г.

Смотрели ваш ЖК , очень позитивные впечатления,всё сделано со вкусом и на высоком качественном уровне.Цены приятно поразили, собираемся покупать апартаменты.

Войти и ответить email или Google, 10 секунд
