Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумБровариЖилой комплекс "Scandia", г. Бровары, ул. Луценко

Жилой комплекс "Scandia", г. Бровары, ул. Луценко

168 відповідей · 44 411 переглядів
NE
Nelli18551 повід. · з 2016
22 лютого 2018 р.

Ход строительства Жилого Комплекса

20.02.2018

Дом №28:

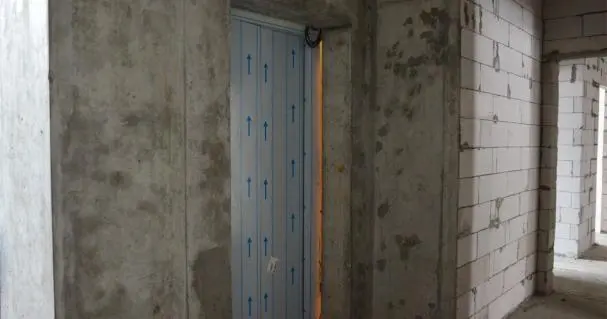

  • Проводятся работы по установке входных групп и террас
  • Проводятся подготовительные работы для установки межбалконных перегородок
  • Проводятся работы по установке минеральной ваты для фасада
  • Завершились работы по установке оконных и дверных конструкций
  • В секции №2 установлен лифт
  • В секции №1 начаты монтажные работы по установке лифта
  • Проводятся внутренние сантехнические работы (водопровод, канализация)
  • На внешних стенах установлены громоотводы

Дом №29:
  • Выполняются работы по утеплению фасаду минеральной ватой
  • Продолжаются работы по установке вентилируемого фасада
  • Проводятся работы по внутреннему газопроводу
  • Продолжаются работы по установке сливных труб

Дом №27:

  • Проводятся работы по установке оконных и дверных конструкций
  • Продолжаются кровельные работы, устанавливается металлическое фальцевое покрытие
  • Проводятся работы по кладке вентиляционных и дымо-газоотводных шахт
  • Уборка этажей от строительного мусора

Дом №98:
  • Обработка деревянных конструкций на крыше противопожарной смесью

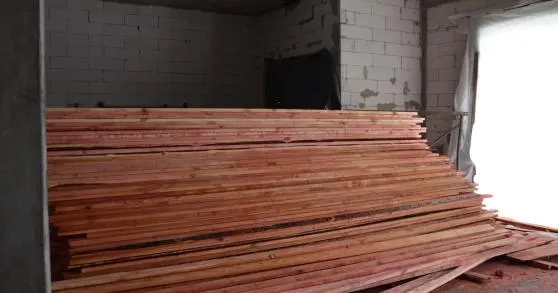

  • Проводится монтаж каркасных элементов скатной крыши в секции №3
  • Проводятся работы по кладке роботи з кладки вентиляционных и дымо-газоотводных шахт

NE
Nelli18551 повід. · з 2016
22 березня 2018 р.

Ход строительства Жилого Комплекса

16.03.2018
Дом №28

  • Установка вентилируемого фасада в секциях S1 и S2.
  • Установка рихтовки для монтажа вентилируемого фасада на торцевую часть дома секции S1.
  • Работы по утеплению фасада минеральной ватой.
  • Продолжаются работы по подведению водогона.
  • Завершен монтаж лифтового оборудования, следующий этап — работы по настройке пуска и отделка лифтовых кабин.

Дом №29

  • Установка вентилируемого фасада.
  • Утепление фасада минеральной ватой.
  • Подвод газовых труб к дому.
  • Розведення труб з газопостачання по квартирах.
  • Завершен монтаж лифтового оборудования, следующий этап — работы по настройке пуска и отделка лифтовых кабин.

Дом №27

  • Установка стеклопакетов в оконные и дверные системы в секции S1.
  • Установка оконных систем в секции S2.
  • Установка внутренней канализации.
  • Завезены входные квартирные двери для секции S1.

Дом №98

  • Продолжаются работы по установке вентиляционных шахт.

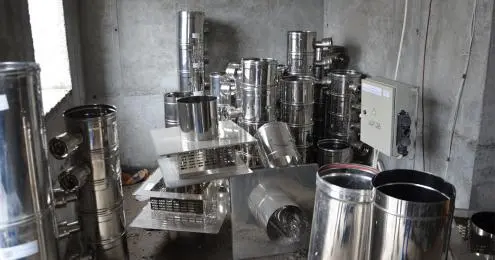

  • Ведутся работы по установке газо- и дымоотводов.
  • Проводится противопожарная защита древесины для скатной крыши.
  • Продолжаются работы по устанвке скатной крыши в секции S3.
  • Начаты монтажные работы крыши в секции S2.
  • Начаты работы по остеклению секции S3.

NE
Nelli18551 повід. · з 2016
14 квітня 2018 р.

Новости Жилого Комплекса

12.04.2018
Плати сегодня - заселяйся сегодня!

NE
Nelli18551 повід. · з 2016
30 травня 2018 р.

Ход строительства Жилого Комплекса

10.05.2018
Внешние сети

  • Провели футеровку канализационных колодцев
  • Провели гидравлическое испытание водопроводной системы

Дом №27

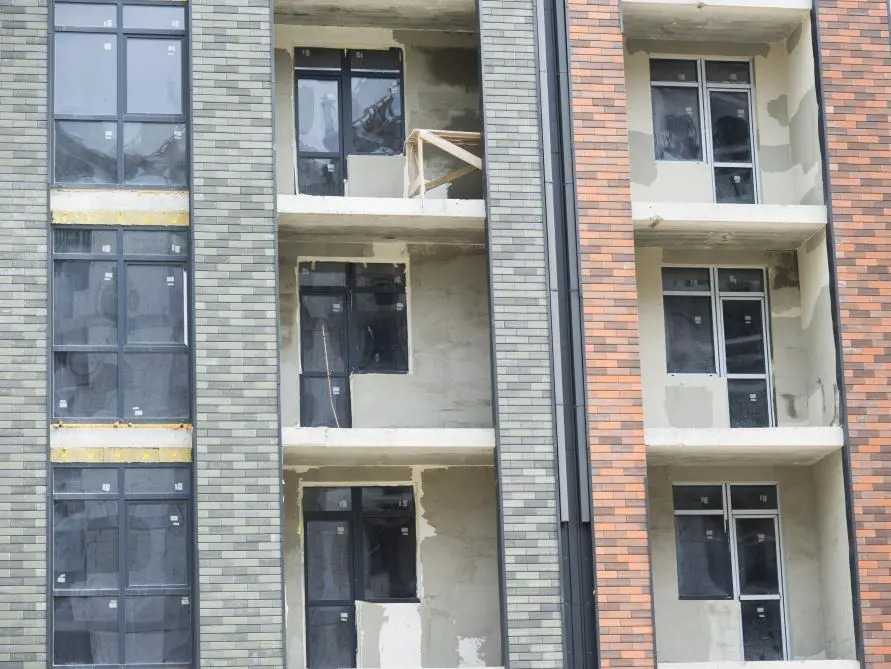

  • Установка оконных систем в секции S2
  • Продолжается установка металлической кровли
  • Установка внутренних инженерных сетей (водопровод, канализация, отопление) в секции S1

Дом №28
  • Установка вентилируемого фасада в секции S1

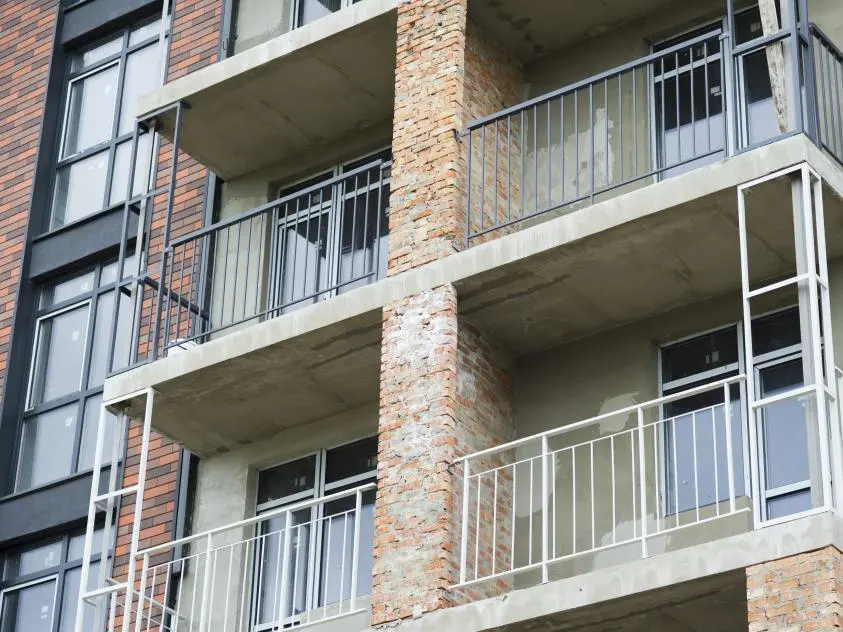

  • Монтаж решеток на французских балконах в секции S1
  • Установка инженерных сетей (канализация, водоснабжение, электроснабжение — монтаж электрощитовых)
  • Установка входных групп и террас на 1-м этаже
  • Кладка кирпичных колонн и перегородок на балконах

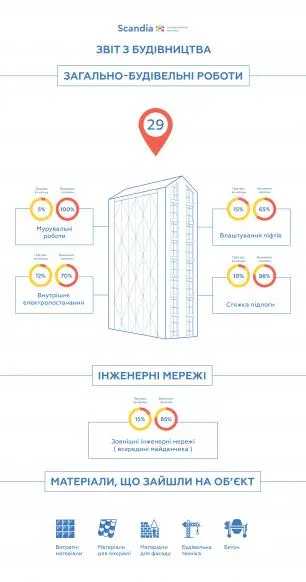

Дом №29
  • Установка входных групп и террас на 1-м этаже
  • Продолжаются работы по разведению газовых труб в квартиры
  • Устройство мокрого фасада

Дом №98
  • Установка оконных систем в секции S3
  • Продолжается установка скатной крыши, деревянного каркаса, паро- и гидробарьера, минеральной ваты. Проводится противопожарная обработка древесины. Следующий этап — монтаж металлической фальцевой кровли
  • Продолжается установка вентиляционных блоков газо- и дымоотведения.

СА
Саид3 повід. · з 2018
20 червня 2018 р.

Подскажите, стоит ли брать квартиру в рассрочку? Если заплатить 60-70% от всей суммы, а в течении года отдать оставшуюся часть? Или лучше подсобирать так как всегда есть очень много подводных камней?

NE
Nelli18551 повід. · з 2016
21 вересня 2018 р.

Ход строительства Жилого Комплекса

20.09.2018
В августе-сентябре 2018 году Застройщиком Жилого Комплекса «Scandia» выполнены и продолжают выполняться следующие работы:

  • В домах первого пускового комплексу (№ 28 та № 29) проводятся работы по отделке мест общего пользования.
  • Выполняются пусконаладочные работы по электроснабжению.
  • Выполняются работы по монтажу системы отопления (устанавливаются радиаторы отопления).

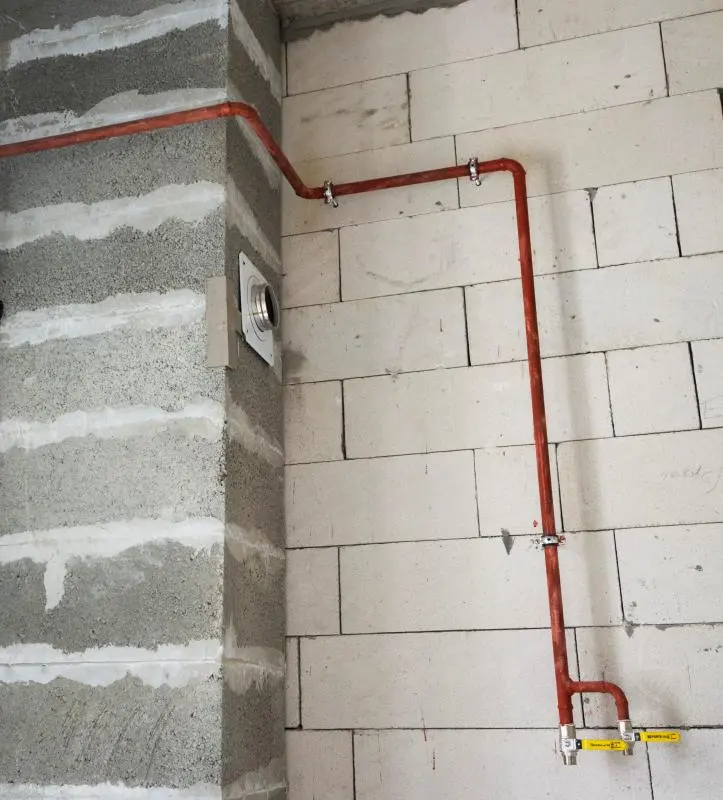

  • Выполнены работы по газоснабжению жилых домов (газовые стояки, внутреннее газоснабжение квартир).
  • Выполняются работы по газоснабжению жилых домов (№ 28 и № 29) – обводной газопровод.
  • Выполняются работы по устройству металлических ограждений балконов.
  • Устанавливаются входные группы (алюминиевые) в домах.
  • Заканчиваются работы по обустройству фасадов и по устройству дождевой канализации дома.
  • Выполняются работы по благоустройству территории.
  • Выполнены работы по прокладке внутриквартальных сетей электроснабжения, водопровода, хозяйственной и дождевой канализации, газовых сетей.
  • Заканчиваются работы по строительству зданий фильтровальной станции и ГКНС.
  • Монтируется насосное оборудование на скважины питьевой воды.
  • Закончены работы по резервуару отстойнику, КНС 1и КНС 2.
  • Закончены работы по устройству молниезащиты.
  • Закончено строительство сооружения ТП (трансформаторной подстанции).

SO
Solnechnaya54 повід. · з 2018
29 листопада 2018 р.

А что там сейчас со стройкой? Как обстоят дела? Я на других ресурсах встречала информацию, что вроде как с задержками дома сдаются? Есть уже кто-то кто живет в Скандии?

CH
Chara59 повід. · з 2017
1 січня 2019 р.

Solnechnaya: А что там сейчас со стройкой? Как обстоят дела? Я на других ресурсах встречала информацию, что вроде как с задержками дома сдаются? Есть уже кто-то кто живет в Скандии?

В скандии пока никто не живет и жить не может - еще ни один из домов не введен в эксплуатацию. Слухи ходят, что скоро, но пока на официальном сайте проекта данные не подтверждаются.

ЭЛ
Эль65 повід. · з 2018
13 січня 2019 р.

Что-то совсем новостей по стройке нет. Так сдали или нет первую очередь? Даже модератор молчит...

SO
Solnechnaya54 повід. · з 2018
5 лютого 2019 р.

Chara: В скандии пока никто не живет и жить не может - еще ни один из домов не введен в эксплуатацию. Слухи ходят, что скоро, но пока на официальном сайте проекта данные не подтверждаются.

Я поняла вас, спасибо. Что-то мне казалось, что вроде часть домов уже сдали...

ЭЛ
Эль65 повід. · з 2018
18 травня 2019 р.

Читала на одном из форумов, что в следующих домах не будет индивидуального отопления и что у комплекса при сданных первых домах первой очереди нет подключения к канализации - по сути большая выгребная яма на весь жк.(( Интересно, они вообще смогут подключиться к городским коммуникациям?

SO
Solnechnaya54 повід. · з 2018
11 червня 2019 р.

Эль: Читала на одном из форумов, что в следующих домах не будет индивидуального отопления и что у комплекса при сданных первых домах первой очереди нет подключения к канализации - по сути большая выгребная яма на весь жк.(( Интересно, они вообще смогут подключиться к городским коммуникациям?

Даже так. Ну я думаю, что застройщик все-таки заинтересован в том, чтобы коммуникации были городские. Они же вроде и дальше продолжают говорить, что будут строительство продолжать. Просто не так быстро, как думали изначально.

ЭЛ
Эль65 повід. · з 2018
18 червня 2019 р.

Solnechnaya: Даже так. Ну я думаю, что застройщик все-таки заинтересован в том, чтобы коммуникации были городские. Они же вроде и дальше продолжают говорить, что будут строительство продолжать. Просто не так быстро, как думали изначально.

Совсем не быстро. задержка по первой очереди что-то около полутора лет. Да и сейчас инвесторы руку с пульса не снимают, судя по обсуждению.

SO
Solnechnaya54 повід. · з 2018
12 липня 2019 р.

Эль: Совсем не быстро. задержка по первой очереди что-то около полутора лет. Да и сейчас инвесторы руку с пульса не снимают, судя по обсуждению.

Ну вроде как с первой очередью наконец-то разобрались. Кто-то писал, что даже торжественно что-то там открывали. Домучали, можно так сказать.

ЭЛ
Эль65 повід. · з 2018
18 липня 2019 р.

Solnechnaya: Ну вроде как с первой очередью наконец-то разобрались. Кто-то писал, что даже торжественно что-то там открывали. Домучали, можно так сказать.

мы было время думали стать инвесторами - нас добавили в чат-группу инвесторов - звук отключили, чтоб не беспокоил и так и не удалились, хоть и не купили там квартиру - могу сказать. что по настроению - народ устал, и участились предложения о переуступке. Плюс какие-то сложности с оформлением - гос.нотариус отказывается регистрировать право собственности - в детали не вникала.

NE
Nelli18551 повід. · з 2016
6 серпня 2019 р.

Новости Жилого Комплекса
04.07.2019
Будинки 1 та 2 здані в експлуатацію, а на порозі старт продажу нової черги.

Увійти та відповісти email або Google, 10 секунд
