Новости Жилого комплексу Славутич на 05.04.2017

Комфорт приватного будинку та усі переваги життя у сучасному місті – у житловому комплексі «Славутич» розпочато продаж 2-рівневих апартаментів.

Вільний легкий простір та індивідуальне планування, де можна реалізувати будь-як мрії та ідеї.

Сповнена природнього світла вітальня буде неповторною, завдяки високим стелям, великим вікнам і безмежним краєвидам Дніпра.

Спальні розташовуються, здебільшого, на другому рівні, забезпечуючи затишок і приватність.

NE
Nelli18551 повід. · з 2016
17 квітня 2017 р.

Новости Жилого комплексу Славутич на 12.04.2017

У житловому комплексі «Славутич» розпочато продаж квартир у будинках 4 та 5.

Продумані планування, нові можливості, найкраща ціна у стильному і сучасному житловому комплексі біля Дніпра.

Встигніть придбати найпопулярніші планування комплексу у будинку 4 та обрати найкращі види з квартир будинку 5.

NE
Nelli18551 повід. · з 2016
30 квітня 2017 р.

Ход строительства Жилого Комплекса Славутич

25.04.2017

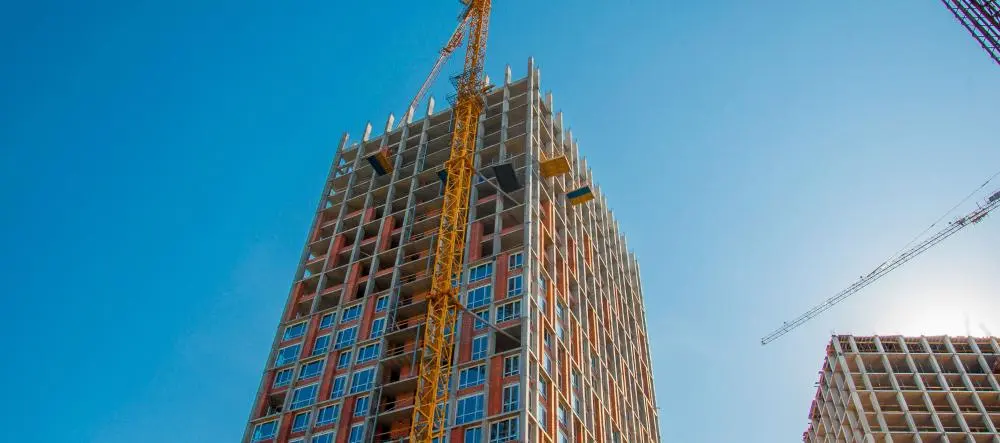

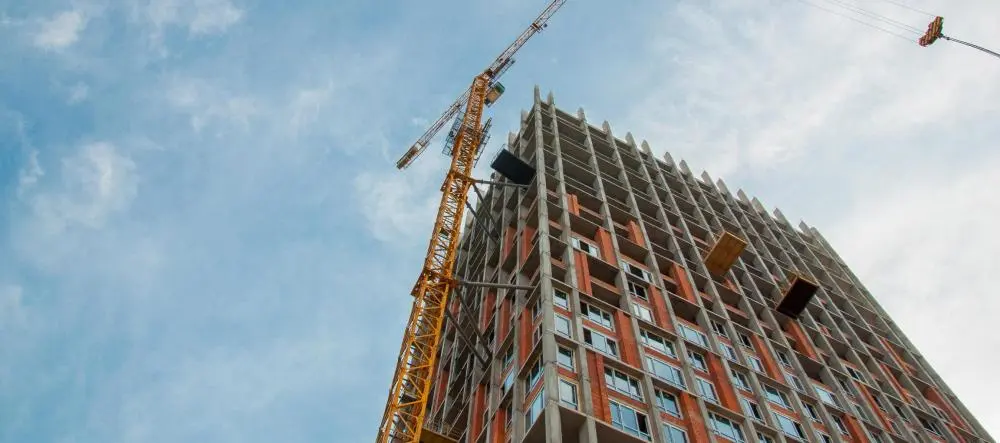

У будинку 1 виконуються вертикальні елементи 24-го поверху. Змонтовано сходові марші до 23 поверху. Виконується цегляна кладка. Розпочато роботи з прокладання внутрішніх мереж.

У будинку 2 розпочато роботи з внутрішнього оздоблення місць загального користування. Виконується встановлення віконних конструкцій та роботи з прокладання внутрішніх мереж.

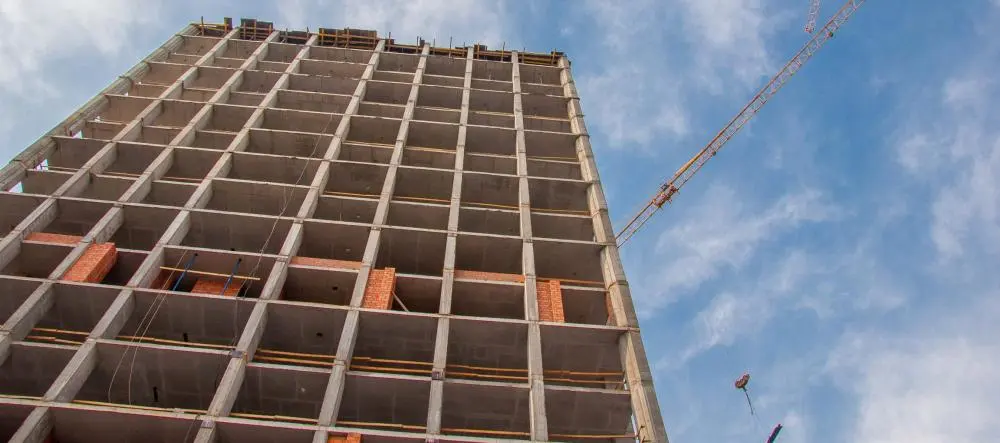

У будинку 3 виконуються монолітні роботи на рівні 10-го поверху. Виконується цегляна кладка.

У будинку 5 виконуються роботи з улаштування пальового поля.

NE
Nelli18551 повід. · з 2016
26 травня 2017 р.

Ход строительства Жилого комплекса Славутич

25.05.2017
У будинку 1 виконуються монолітні роботи на рівні 26-го житлового поверху. Змонтовано сходові марші до 25-го поверху. Виконується цегляна кладка до 14-го поверху.

У будинку 2 розпочато роботи з утеплення внутрішніх приміщень. Тривають роботи з внутрішнього оздоблення місць загального користування. Розпочато роботи з улаштування стяжок. Виконується встановлення віконних конструкцій та роботи з прокладання внутрішніх мереж.

У будинку 3 виконуються монолітні роботи на рівні 11-го поверху. Виконується цегляна кладка. Розпочато роботи з прокладання внутрішніх мереж.

У будинку 5 тривають роботи з улаштування пальового поля.

NE
Nelli18551 повід. · з 2016
7 червня 2017 р.

Новости Жилого Комплекса Славутич

01.06.2017
У житловому комплексі «Славутич» підвищується вартість 1 кв.м. на всі типи квартир.

Інвестори, які уклали договори до 28 лютого 2017 року, при здійсненні платежів, згідно з умовами свого договору, мають можливість здійснити всі взаєморозрахунки за «старою» ціною до 16 червня 2017 року включно. З 17 червня 2017 року діятимуть нові умови розрахунку за неоплачені квадратні метри.

Інвестори, які уклали договори починаючи з 1 березня 2017 року, сплачують згідно умовами договору.

NE
Nelli18551 повід. · з 2016
13 липня 2017 р.

Ход строительства Жилого Комплекса Славутич

30.06.2017

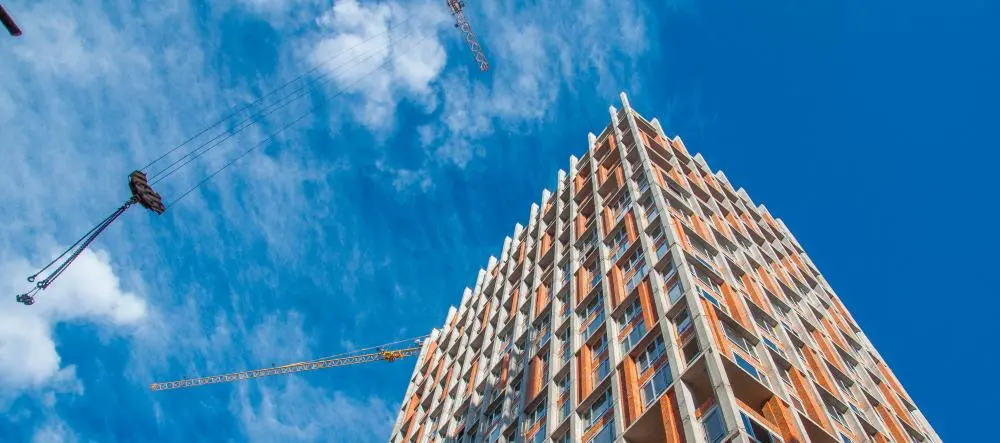

У будинку 1 повністю виконані роботи з улаштування залізобетонного каркасу будинку. Змонтовано сходові марші до 25-го поверху. Виконується цегляна кладка до 16-го поверху. Розпочато роботи з прокладання внутрішніх мереж.

У будинку 2 розпочато роботи з утеплення внутрішніх приміщень. Тривають роботи з внутрішнього оздоблення місць загального користування. Продовжуються роботи з улаштування стяжок до 6-го поверху. Виконується встановлення віконних конструкцій та роботи з прокладання внутрішніх мереж. Розпочато роботи з утеплення внутрішніх приміщень та фасадів.

У будинку 3 виконуються монолітні роботи на рівні 14-го поверху. Виконується цегляна кладка до 6-го поверху. Розпочато роботи з прокладання внутрішніх мереж.

У будинку 5 тривають роботи з улаштування пальового поля.

NE
Nelli18551 повід. · з 2016
25 липня 2017 р.

Ход строительства Жилого Комплекса

21.07.2017
У будинку 1 виконується цегляна кладка та триває встановлення вікнонних конструкцій. Продовжуються роботи з прокладання внутрішніх мереж.

У будинку 2 тривають роботи з утелення фасадів та внутрішніх приміщень. Виконується встановлення внутрішніх балконних блоків. Завершено улаштування стяжок на 3-12 поверхах. Продовжується оздоблення місць загального користування.

У будинку 3 виконано плиту перекриття 15-го повреху. Цегляна кладка стін виконується до 8-го поверху. Продовжуються роботи з прокладання внутрішніх мереж.

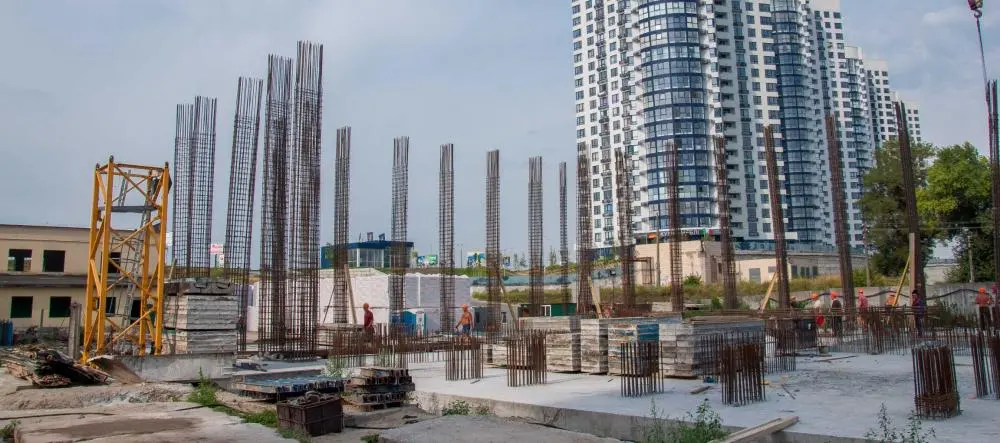

У будинку 5 завершуються роботи з улаштування пальового поля та розпочато улаштування монолітного ростверку. Виконані фундаменти під баштовий кран.

NE
Nelli18551 повід. · з 2016
21 серпня 2017 р.

Ход строительства Жилого Комплекса

18.08.2017
У будинку 1 виконується цегляна кладка до 19-го поверху. Тривають роботи з встановлення віконних конструкцій та прокладання мереж.
У будинку 2 тривають роботи з утеплення фасадів та внутрішніх приміщень. Продовжується оздоблення місць загального користування до 12-го поверху та прокладання мереж.
У будинку 3 виконуються монолітні роботи на рівні 19-го поверху. Продовжуються роботи з цегляної кладки та прокладання внутрішніх мереж.
У будинку 5 виконуються роботи з улаштування вертикальних елементів підвального поверху.

NE
Nelli18551 повід. · з 2016
30 вересня 2017 р.

Ход строительства Жилого Комплекса

28.09.2017
У будинку 1 виконуються роботи з цегляної кладки до 22-го поверху. Виконується встановлення віконних конструкцій та прокладання внутрішніх мереж.

У будинку 2 продовжуються роботи з внутрішнього оздоблення місць загального користування. Тривають роботи з утеплення фасадів та прокладання внутрішніх мереж. Завершуються роботи з улаштування покрівлі.

У будинку 3 виконуються вертикальні елементи 22-го поверху. Тривають роботи з цегляної кладки та прокладання мереж.

У будинку 5 продовжуються роботи з улаштування вертикальних елементів та плити перекриття підвального поверху.

Виконуються роботи з улаштування стін паркінгу.Розпочато виконання силової плити паркінгу.

NE
Nelli18551 повід. · з 2016
13 жовтня 2017 р.

Новости Жилого Комплекса

11.10.2017
Прийміть найщиріші вітання з Днем захисника України!
Бажаємо невичерпної енергії, козацького здоров’я, щастя і тепла у Ваших оселях.
Нехай Ваші чоловічі витримка та рішучість ведуть Вас до нових успіхів та щасливого майбутнього.
Звертаємо Вашу увагу на зміни у роботі відділу продажів:
14 жовтня – 10:00 – 15:00
15 жовтня – 10:00 – 17:00
16 жовтня – 10:00 – 17:00

NE
Nelli18551 повід. · з 2016
25 жовтня 2017 р.

Новости Жилого Комплекса

20.10.2017
У житловому комплексі «Славутич» фітнес-центр розташовується безпосередньо у комплексі, щоб заняття спортом були для Вас зручними і приємними.

NE
Nelli18551 повід. · з 2016
6 листопада 2017 р.

Ход строительства Жилого Комплекса

27.10.2017
У будинку 1 завершуються роботи з цегляної кладки. Виконується встановлення віконних конструкцій та прокладання внутрішніх мереж.
У будинку 2 виконуються роботи з утеплення фасадів та внутрішніх приміщень. Виконується прокладання внутрішніх мереж.
У будинку 3 виконуються монолітні роботи на рівні 24-го поверху. Тривають роботи з цегляної кладки, встановлення віконних блоків та прокладання мереж.

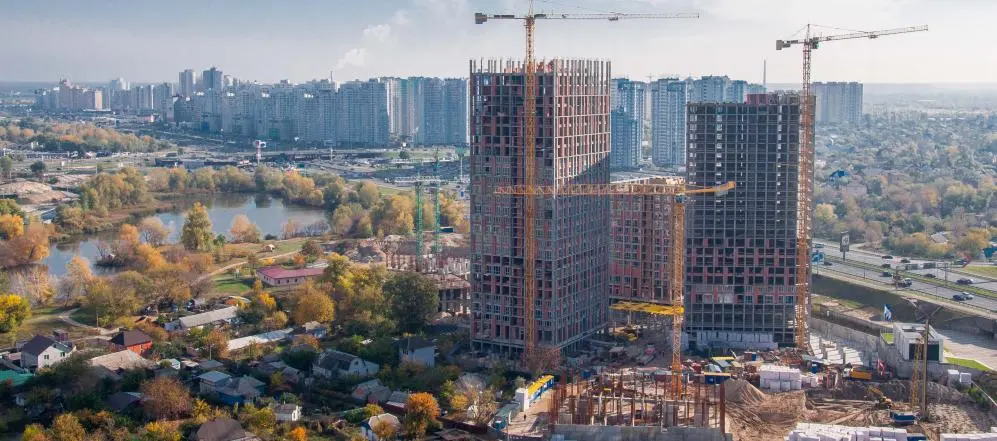

У будинку 4 виконуються роботи з улаштування пальового поля та фундаментів баштового крана.
У будинку 5 продовжуються монолітні роботи на рівні підвального поверху.
Виконуються роботи з улаштування плити перекриття паркінгу.

NE
Nelli18551 повід. · з 2016
26 листопада 2017 р.

Ход строительства Жилого Комплекса

24.11.2017
У будинку 1 завершуються роботи з цегляної кладки. Виконується встановлення віконних конструкцій та прокладання внутрішніх мереж.
У будинку 2 завершується оздоблення внутрішніх приміщень. Продовжуються роботи з утеплення фасадів. Виконується прокладання внутрішніх мереж.
У будинку 3 виконуються монолітні роботи на рівні 26-го поверху. Тривають роботи з цегляної кладки – до 15-го поверху. Виконується встановлення віконних блоків та прокладання мереж.

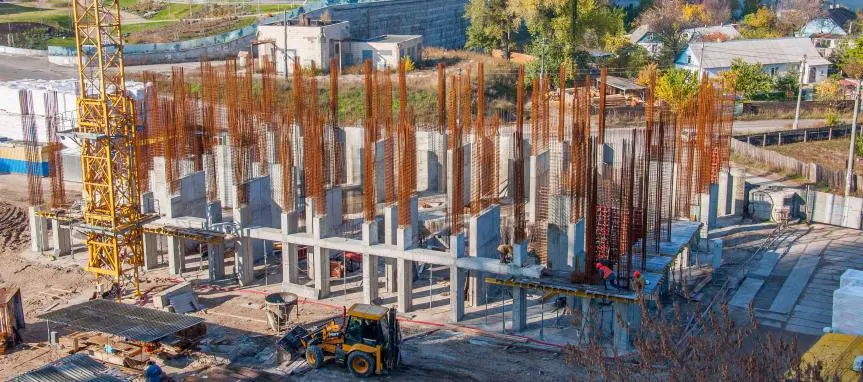

У будинку 4 виконані роботи з улаштування пальового поля. Розпочато виконання фундаментної плити. Виконано фундамент під баштовий кран.
У будинку 5 виконуються роботи з перекриття підвального поверху.
Продовжуються роботи з улаштування плити перекриття паркінгу.

NE
Nelli18551 повід. · з 2016
14 грудня 2017 р.

Новости Жилого Комплекса

04.12.2017
На будівельному майданчику житлового комплексу «Славутич 2.0» встановлено веб-камеру.
Відтепер Ви можете спостерігати за ходом будівельних робіт у будь-який момент.
Онлайн трансляція працює в режимі реального часу.
Приємного перегляду!

NE
Nelli18551 повід. · з 2016
28 грудня 2017 р.

Новости Жилого Комплекса

22.12.2017
Звертаємо Вашу увагу на зміни у графіку роботи відділу продажів на час зимових святкувань:
25 грудня – з 10:00 до 16:00
26, 27 та 28 грудня – з 9:00 до 19:00
29 грудня – з 9:00 до 17:00
30 грудня – з 11:00 до 16:00
31 грудня – 3 січня – вихідні
4, 5 та 6 січня – з 10:00 до 16:00
7 та 8 січня – вихідні
З 9 січня працюємо у звичному режимі

NE
Nelli18551 повід. · з 2016
28 грудня 2017 р.

Ход строительства Жилого Комплекса

26.12.2017
У будинку 1 завершено роботи з цегляної кладки на 3-26 поверхах. Виконується внутрішнє оздоблення місць загального користування, встановлення віконних конструкцій та прокладання внутрішніх мереж.
У будинку 2 продовжуються роботи з утеплення фасадів. Виконується прокладання внутрішніх мереж.
У будинку 3 виконується перекриття 26-го поверху. Тривають роботи з цегляної кладки. Виконується встановлення віконних блоків та прокладання мереж.
У будинку 4 виконується бетонування плити фундаменту.
У будинку 5 продовжуються роботи з перекриття підвального поверху.
Продовжуються роботи з улаштування пальових фундаментів ростверку та плити перекриття паркінгу.

NE
Nelli18551 повід. · з 2016
3 лютого 2018 р.

Ход строительства Жилого Комплекса

26.01.2018
У будинку 1 виконується внутрішнє оздоблення місць загального користування до 19-го поверху. Продовжується встановлення віконних конструкцій та прокладання внутрішніх мереж.
У будинку 2 продовжуються роботи з утеплення внутрішніх приміщень та фасадів. Виконується прокладання внутрішніх мереж.
У будинку 3 завершуються монолітні роботи з перекриття технічних приміщень покрівлі. Продовжуються роботи з цегляної кладки, встановлення віконних блоків та прокладання мереж.
У будинку 4 виконуються вертикальні елементи підвального поверху.
У будинку 5 виконується бетонування плити перекриття 1-го поверху.
Продовжуються роботи з улаштування пальових фундаментів ростверку та плити перекриття паркінгу
