ЖК Славутич

66 відповідей · 19 293 переглядів
LU
Ludmila878 повід. · з 2015
20 січня 2016 р.

Объект: ЖК Славутич

Адрес: г. Киев, ул. Заречная, 16

Застройщик: bUd development

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Отзывы о застройщике

Описание:

1 очередь (3 дома) — 2 кв. 2018

Каждый из нас имеет тысячи особенностей , привычек и желаний. Все время мы находимся в постоянном поиске . Но представьте на минуту , что вы уже нашли то, о чем мечтали.

«Славутич » - место, где каждый сможет найти свой неповторимый дом . Движение города остается за порогом дома , жизнь при этом разворачивается , как в романтическом сновидении - легко шумит Днепр , светит закатное солнце .

Удачное расположение обеспечит вам приватность и комфорт. А если Вы часто хотите быть в центре событий , по 2 шага станция метро и транспортные пути в любом направлении.

ТЕРРИТОРИЯ

Интерес, знания и удовольствие управляют нами в повседневной жизни. Впитывать новое , наслаждаться жизнью - все это даст Вам уютный закрытое пространство территории жилого комплекса «Славутич».

В центре комплекса расположены фитнес-центр с бассейном, магазины, салоны красоты, спортивные площадки и зоны отдыха.

Мы верим в то, что наши дети могут сделать наш мир лучше. Поэтому для них в комплексе разместится собственный детский сад .

ПАРКИНГ

Заботясь о Вашей личной жизни и комфорт, в жилом комплексе предусмотрен подземный паркинг, в который можно спуститься на лифте, не выходя на улицу.

Жилые дома объединены общей стилобатной частью , в которой реализуется концепция «двор без машин».

Движение автомобилей организовано в нижней части стилобата, а зоны отдыха, детские и спортивные площадки полностью воплощают мечту о тихий, уютный двор , делают комплекс неповторимым и вдохновляющим , отлично необычным для мегаполиса.

SH
Sheriff1738 повід. · з 2014
19 лютого 2016 р.

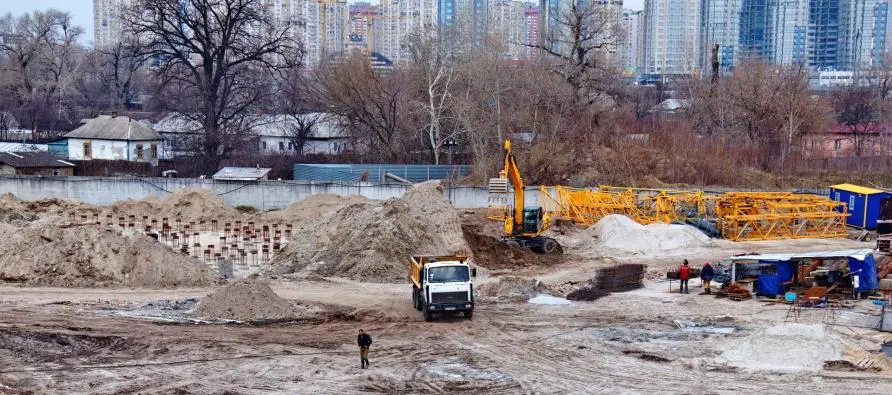

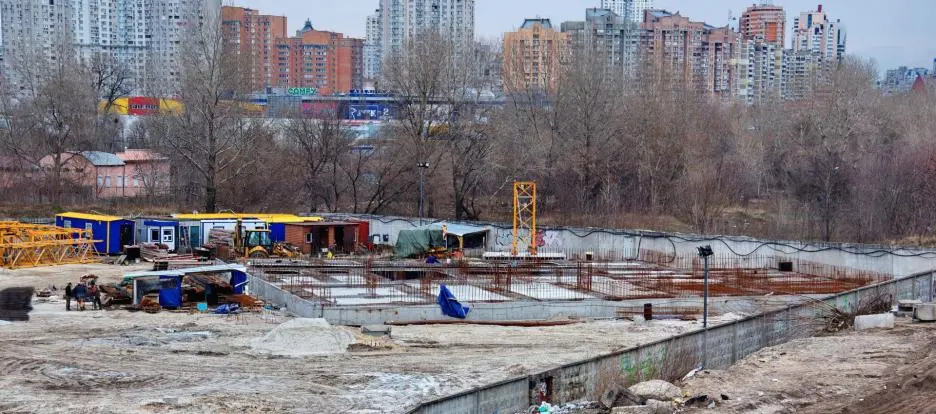

ХІД БУДІВНИЦТВА - ЛЮТИЙ 18.02.2016

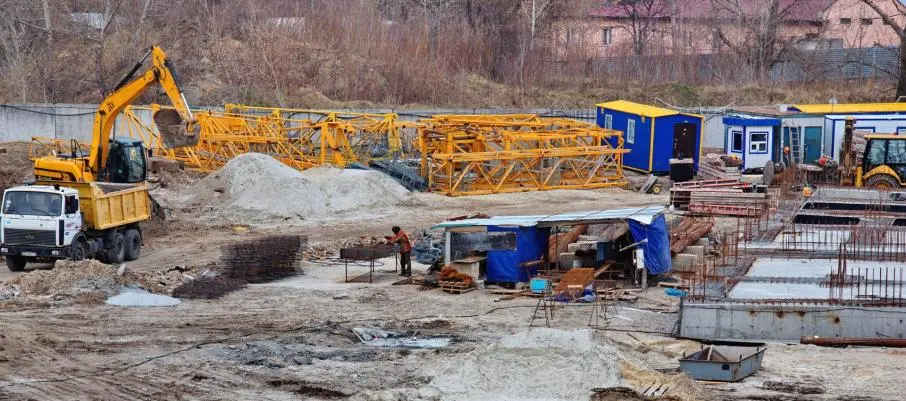

  • У будинку 2 завершено виконання свайного поля та ведуться роботи з монтажу каркаса фундаменту будинку.
  • У будинку 1 тривають роботи з улаштування свайного поля.

SH
Sheriff1738 повід. · з 2014
23 березня 2016 р.

Новости жилого комплекса "Славутич" от 17.03.2016

У розділі «Квартири» сайту житлового комплексу «Славутич» доступні плани поверхів у будинках 1, 2 та 3.

Ви можете ознайомитись із типами квартир, особливостями планувань у кожному будинку та визначити найбільш цікаві варіанти майбутнього помешкання для себе та своєї родини.

Детальну інформацію щодо кожної окремої квартири Вам люб`язно нададуть менеджери у відділі продажів.

Незабаром планування будуть доступні і на сайті.

SH
Sheriff1738 повід. · з 2014
1 квітня 2016 р.

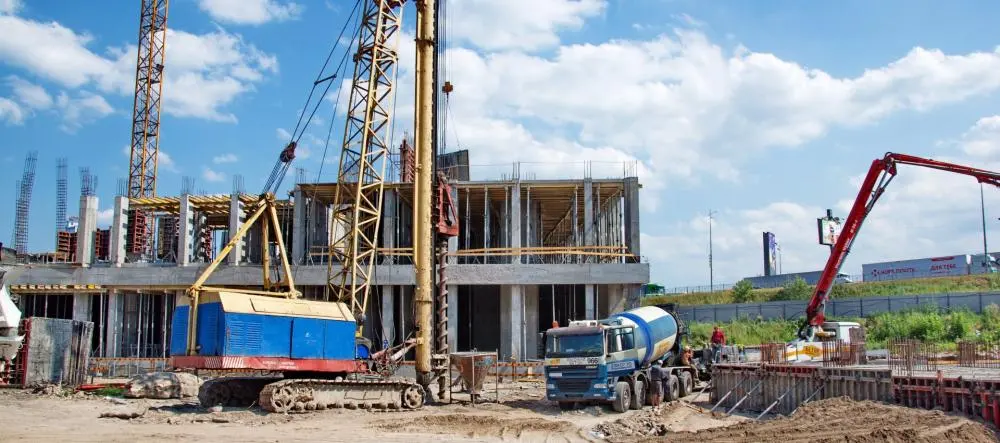

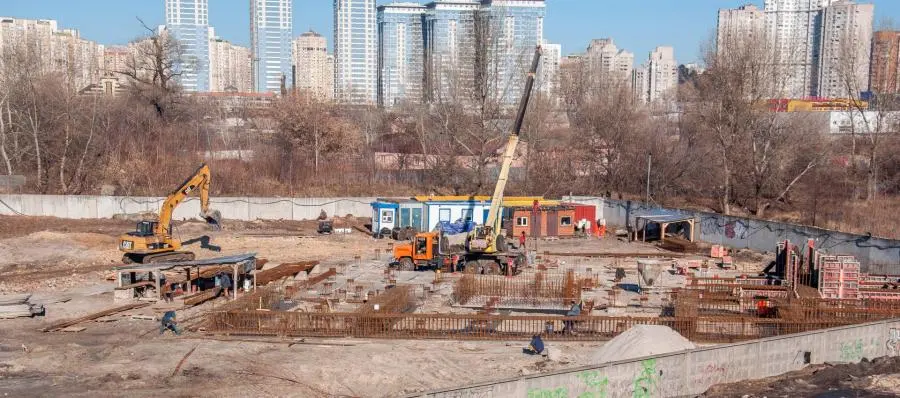

Фото-отчет от Жилого комплекса "Славутич" за март

SH
Sheriff1738 повід. · з 2014
13 травня 2016 р.

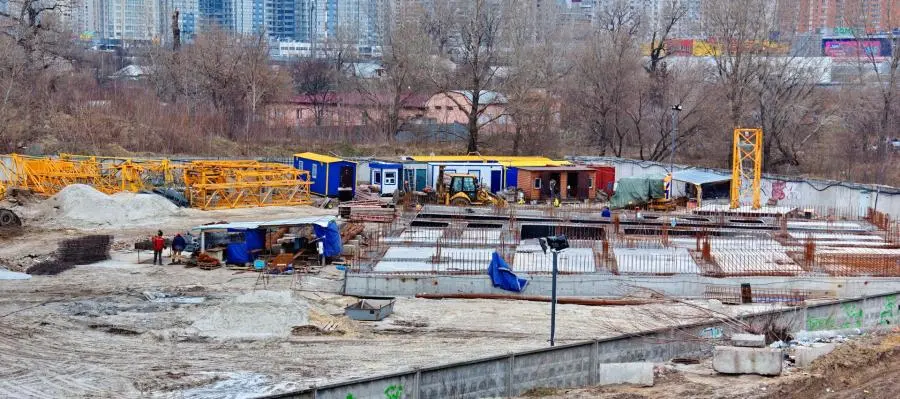

Фото-отчет от жилого комплекса "Славутич" за апрель

SH
Sheriff1738 повід. · з 2014
9 червня 2016 р.

Новости жилого комплекса "Славутич" от 06.06.2016

У зв’язку з численними запитами Інвесторів щодо судових процесів по об’єкту ЖК «Славутич», замовник будівництва ТОВ «Будінтрейд» направив запит до Господарського суду м. Києва.

На вказаний запит було отримано офіційну відповідь, що рішення на користь ТОВ "Будінтрейд" набрало законної сили 05.04.2016, апеляційні скарги на рішення суду не подавались.

SH
Sheriff1738 повід. · з 2014
30 червня 2016 р.

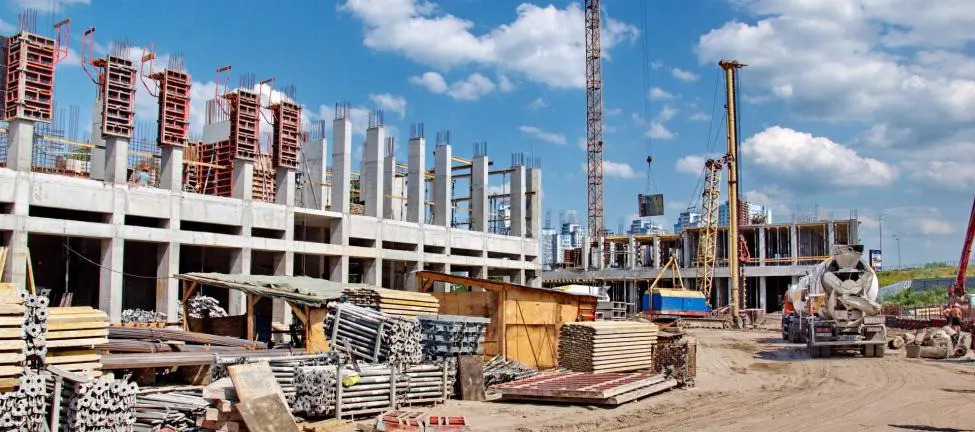

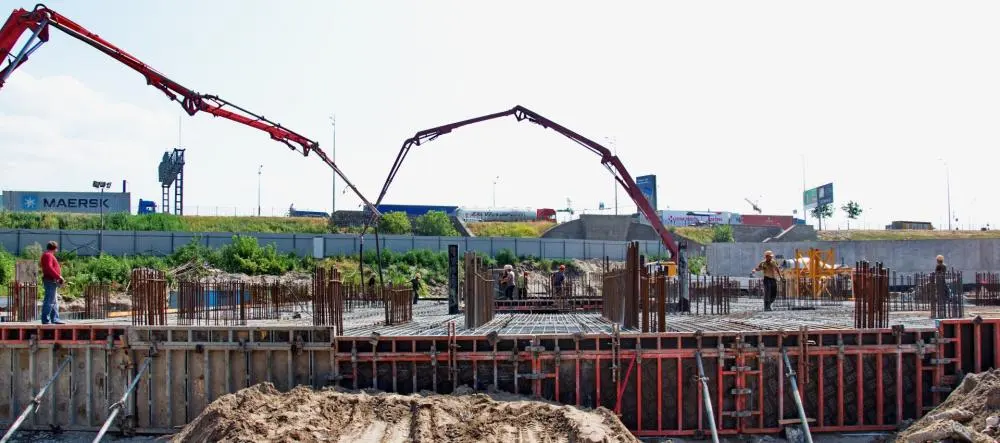

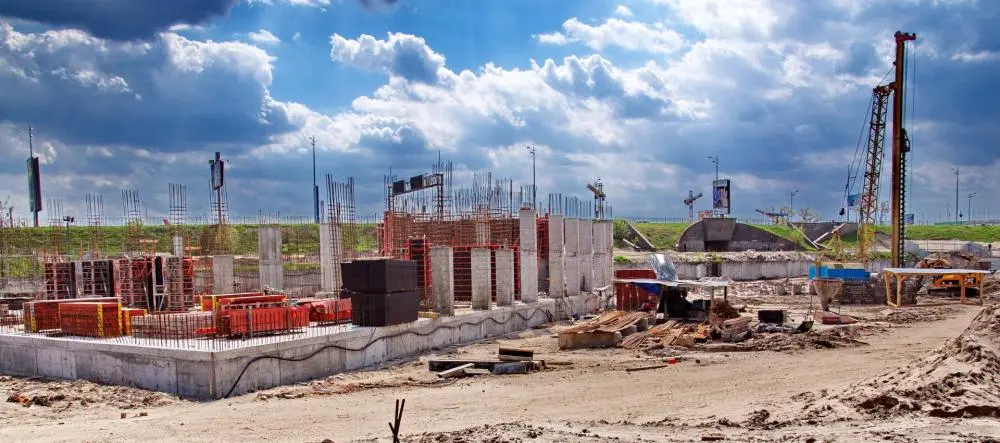

Фото-отчет жилого комплекса "Славутич" от 24.06.2016

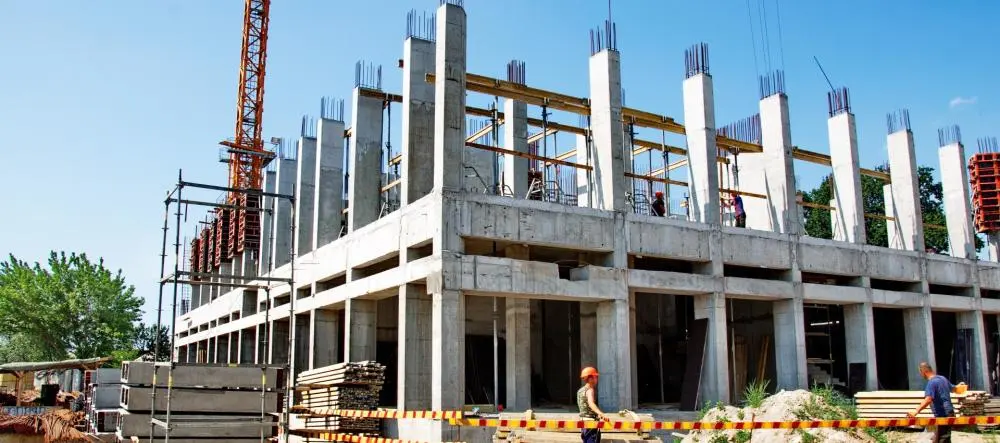

У будинку 1 виконується бетонування вертикальних елементів 1-го поверху.

У будинку 2 виконуються вертикальні елементи 2-го поверху.

У будинку 3 тривають роботи з бетонування плити фундаменту. Виконана підпірна стінка з боку виходу з метро «Славутич».

SH
Sheriff1738 повід. · з 2014
26 липня 2016 р.

Новости жилого комплекса "Славутич" от 25.07.2016

СЕКРЕТИ АРХІТЕКТУРИ
Вільне розташування будинків, незвична трапецевидна форма, відсутність зайвих кольорів, лаконічність, стриманість та демократичність.

«Славутич» розташований на просторому березі Дніпра і вирізняється своєю стильністю на фоні хаотичної забудови Лівобережжя.

Архітектура комплексу має в собі надзвичайно функціональну основу. Зокрема, геометричний малюнок фасадів дозволяє збільшити площу скління та розширити простір внутрішніх приміщень.

Гру зі світлом застосовано і в деталях території комплексу. Для того щоб басейн, розташований під внутрішнім двором, був сповненим природнього світла, архітектори створили з даху пагорби з боковим склінням. А в автомобільних проїздах, які здебільшого є понуро сірими, передбачені вставки з кольорового скла.

SH
Sheriff1738 повід. · з 2014
6 вересня 2016 р.

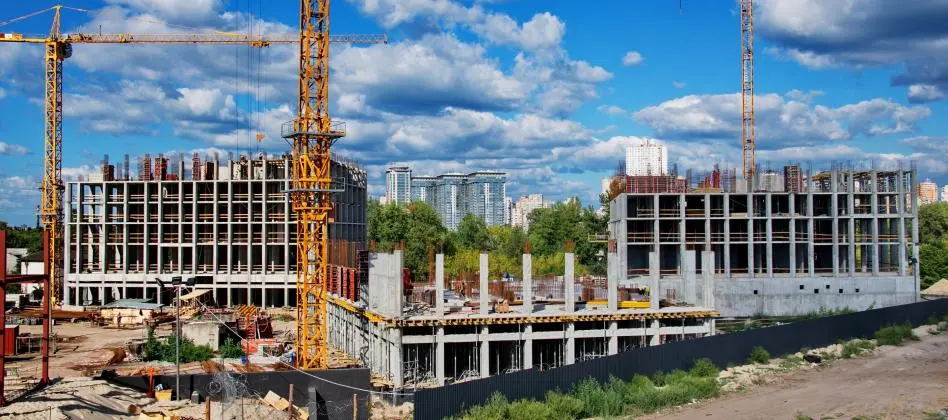

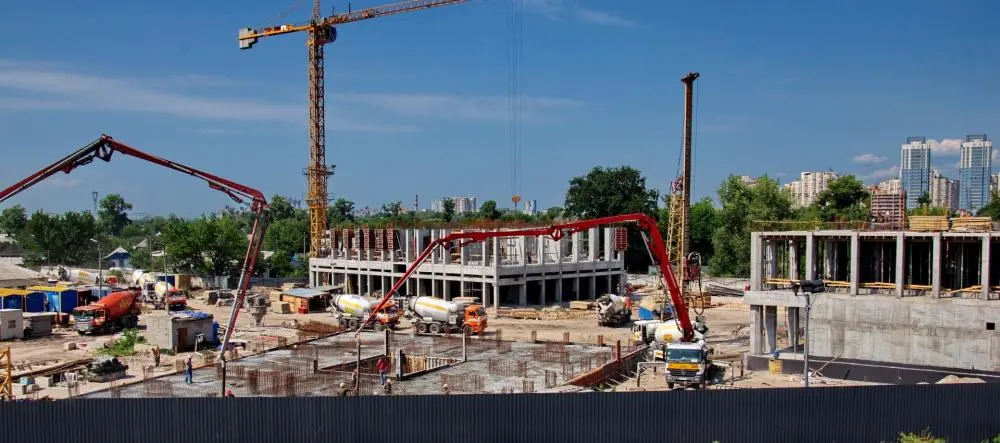

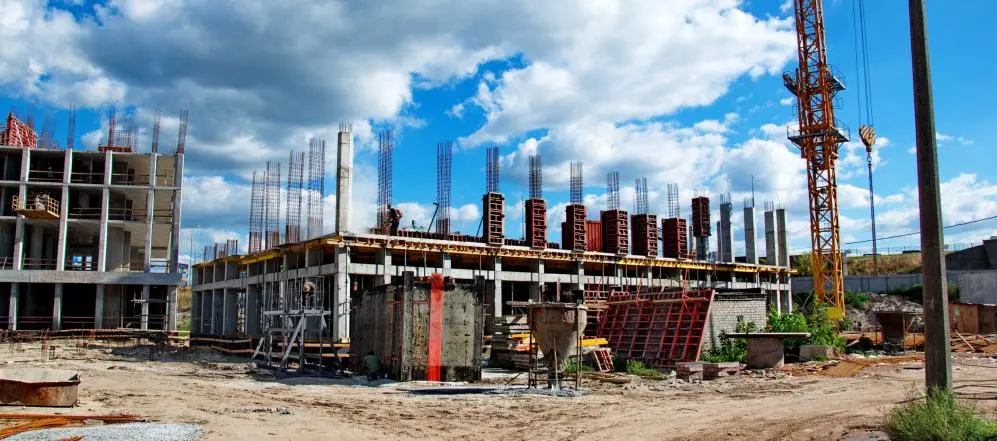

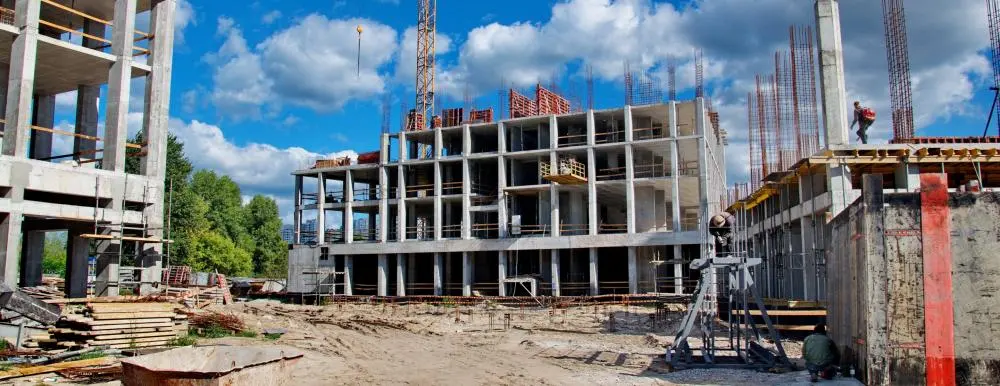

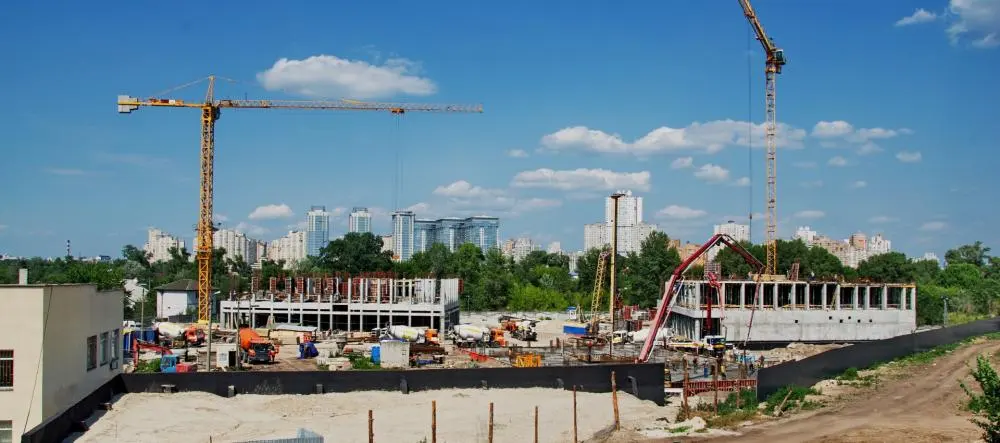

Ход строительства жилого комплекса "Славутич" от 26.08.2016

У будинку 1 виконуються роботи з бетонування вертикальних елементів 5-го поверху.

У будинку 2 виконуються монолітні роботи на рівні 4-го поверху.

У будинку 3 виконуються роботи з бетонування перекриття 1-го поверху.

По паркінгу між будинками завершено виконання пальових фундаментів. Розпочато виконання залізобетонних ростверків.

NE
Nelli18551 повід. · з 2016
7 жовтня 2016 р.

Ход строительства Жилой комплексу Славутич на 30.09.2016

У будинку 1 виконуються роботи з улаштування плити перекриття 8-го поверху.

У будинку 2 виконуються монолітні роботи на рівні 5-го поверху.

У будинку 3 встановлюються вертикальні елементи 2-го поверху.

NE
Nelli18551 повід. · з 2016
18 жовтня 2016 р.

Новости жилого комплексу Славутич 10.10.2016

Велосипедні прогулянки дуже популярні. Не дивно, адже вони ефективно замінюють заняття у спортзалі, позитивно впливають на фізичне здоров’я та дарують гарний настрій.

Але де зберігати велосипед?

Це актуальна проблема для всіх любителів такого активного відпочинку.

Велосипедам вимушено відводиться місце на балконах, лоджіях або у місцях загального користування. Таким чином зменшується вільний простір і так компактних приміщень, а в дощову погоду з'являється особливий дискомфорт.

У житловому комплексі «Славутич» для зберігання велосипедів у кожному будинку передбачено велосипедні кімнати з яскравим дизайном.

NE
Nelli18551 повід. · з 2016
30 жовтня 2016 р.

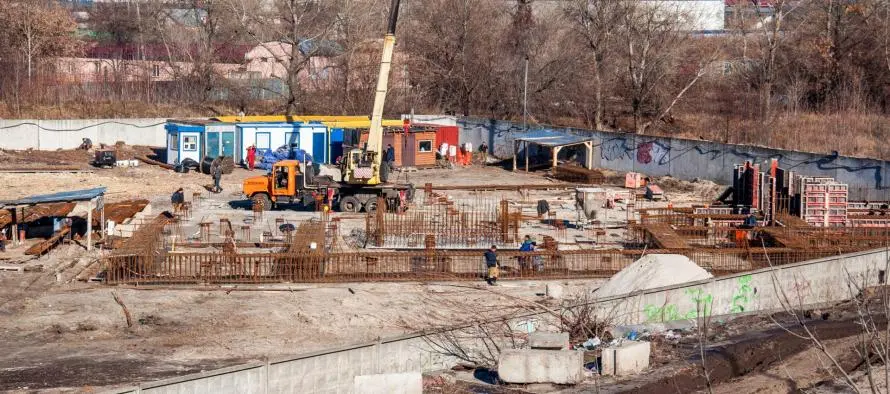

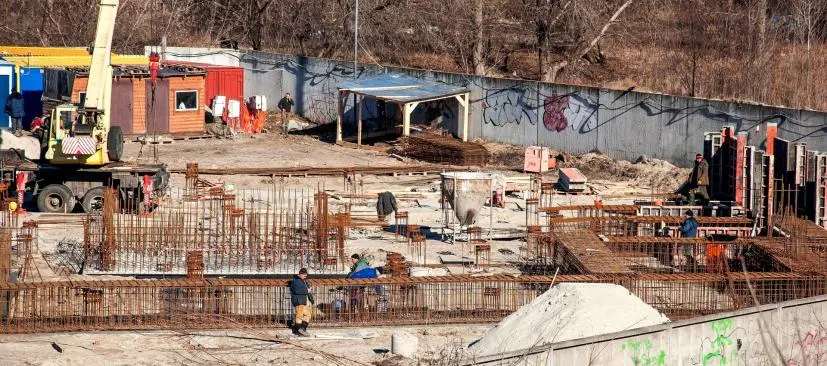

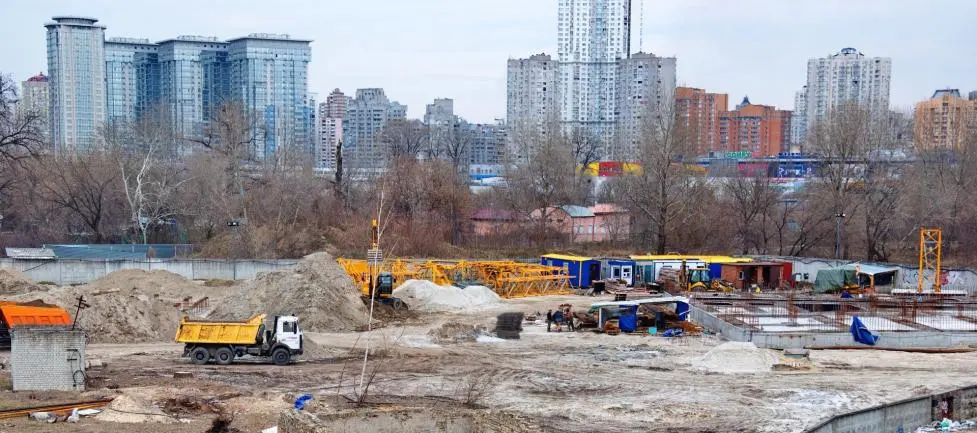

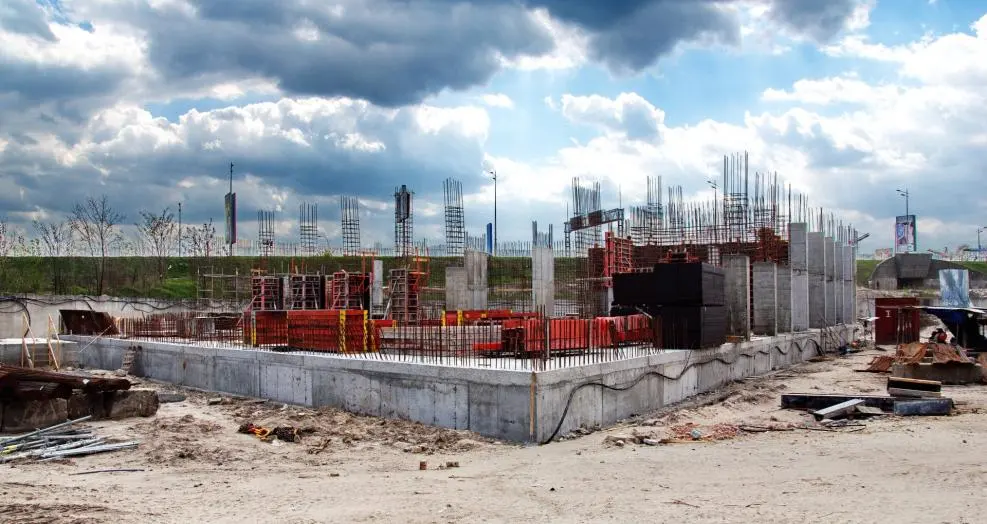

Ход строительства Жилого комплексу Славутич 24.10.2016

У будинку 1 виконуються монолітні роботи на рівні 11-го поверху. Змонтовано сходові марші до 9 поверху. Виконується цегляна кладка на рівні 5-6 поверхів.

У будинку 2 виконуються монолітні роботи на рівні 6-го поверху.

У будинку 3 ведуться монолітні роботи.

NE
Nelli18551 повід. · з 2016
30 жовтня 2016 р.

Фото з будівництва житлового комплексу Славутич 24.10.2016

NE
Nelli18551 повід. · з 2016
24 грудня 2016 р.

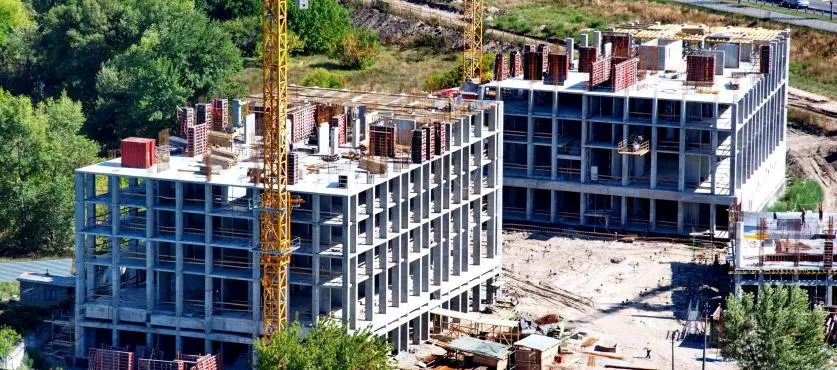

Ход строителства Жилого комплексу Славутич 28.11.2016

У будинку 1 виконуються вертикальні монолітні консттрукції на рівні 14-го поверху. Змонтовано сходові марші до 11 поверху. Виконується цегляна кладка зовнішніх та внутрішніх стін.

У будинку 2 виконуються монолітні роботи на рівні 8-го поверху. Змонтовано сходові марші до 7-го поверху. Розпочато роботи з цегляної кладки.

У будинку 3 ведуться монолітні роботи з перекриття 2-го поверху.

NE
Nelli18551 повід. · з 2016
24 грудня 2016 р.

Ход строителства Жилого комплексу Славутич 23.12.2016

У будинку 1 виконуються вертикальні монолітні конструкції на рівні 16-го поверху. Змонтовано сходові марші до 12 поверху. Виконується цегляна кладка зовнішніх та внутрішніх стін на рівні 3-7 поверху.

У будинку 2 виконується плита перекриття 10-го поверху. Змонтовано сходові марші до 9-го поверху. Виконуються роботи з цегляної кладки.

У будинку 3 ведуться роботи з перекриття 3-го та вертикальні елементи 4-го поверху.

НО
Новостройки Киева193 повід. · з 2016
2 січня 2017 р.

ВІДДІЛ ПРОДАЖІВ НА ОБ'ЄКТІ26.12.2016Житловий комплекс «Славутич» відкриває двері відділу продажів на об'єкті.

Розташування безпосередньо біля будівельного майданчика дозволить оцінити переваги комплексу та побачити на власні очі хід будівельних робіт.

Наші менеджери проконсультують Вас з будь-яких питань та допоможуть обрати планування квартири з урахуванням усіх Ваших побажань.

Запрошуємо Вас до особливого інтер'єру відділу продажів за адресою ст. м. Славутич, вул. Зарічна 16:

Пн - Пт: 9:00 - 19:00
Сб - Нд: 10:00 - 17:00

НО
Новостройки Киева193 повід. · з 2016
2 січня 2017 р.

ГРАФІК РОБОТИ У СВЯТКОВИЙ ПЕРІОД27.12.2016

Щиро вітаємо Вас з наступаючим Новим роком та святом Різдва Христового!

Бажаємо, щоб ці святкові дні наповнили Ваші серця світлом надії і доброти, подарували затишок і благополуччя Вашим родинам.

Нехай Новий рік буде для Вас вдалим, щасливим і щедрим на яскраві враження і здійснення планів!

Звертаємо Вашу увагу, що відділ продажів житлового комплексу «Славутич» у святковий період працюватиме за наступним графіком:

29 грудня – з 9:00 до 17:00

30 грудня – з 9:00 до 19:00
31 грудня - 3 січня – вихідні
4 - 5 січня - з 10:00 до 16:00
6 січня - з 10:00 до 14:00
7 - 8 січня – вихідні

З 9 січня працюємо у звичному режимі

Чекаємо на Вас! Веселих свят!

NE
Nelli18551 повід. · з 2016
7 лютого 2017 р.

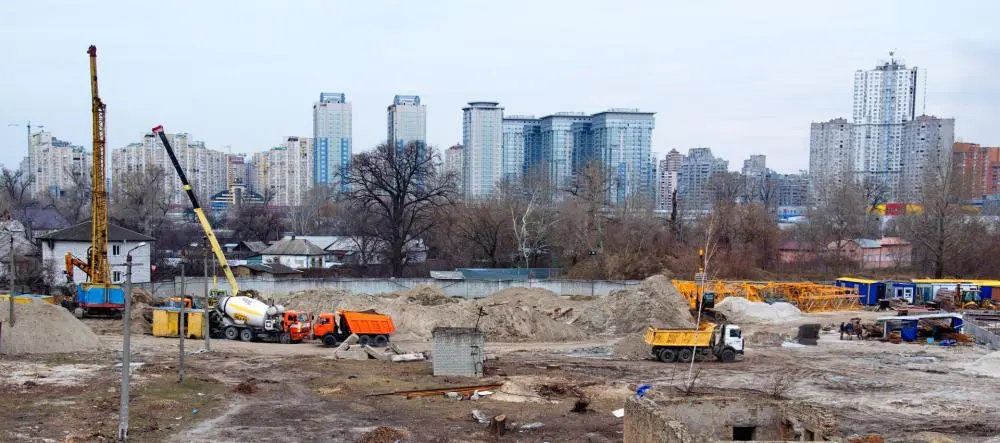

Ход строительсва Жилого Комплексу Славутич январь 2017

У будинку 1 виконуються вертикальні монолітні конструкції на рівні 18-го поверху. Змонтовано сходові марші до 16 поверху. Виконується цегляна кладка зовнішніх та внутрішніх стін до 8-го поверху.

У будинку 2 виконується плита перекриття 11-го поверху та вертикальні елементи 12-го поверху. Змонтовано сходові марші до 10-го поверху. Виконуються роботи з цегляної кладки до 5 поверху.

У будинку 3 монолітні роботи виконуються на рівні 5-го поверху.

NE
Nelli18551 повід. · з 2016
27 лютого 2017 р.

Ход строительства Жилого комплексу Славутич на 23.02.2017

У будинку 1 виконується плита перекриття на рівні 19-го поверху. Змонтовано сходові марші до 19 поверху. Виконується цегляна кладка зовнішніх та внутрішніх стін до 8-го поверху.

У будинку 2 збудовано усі житлові поверхи та виконуються вертикальні елементи останнього поверху. Змонтовано сходові марші до 12-го поверху. Виконуються роботи з цегляної кладки до 8 поверху.

У будинку 3 виконується плита перекриття 6-го поверху.

NE
Nelli18551 повід. · з 2016
17 квітня 2017 р.

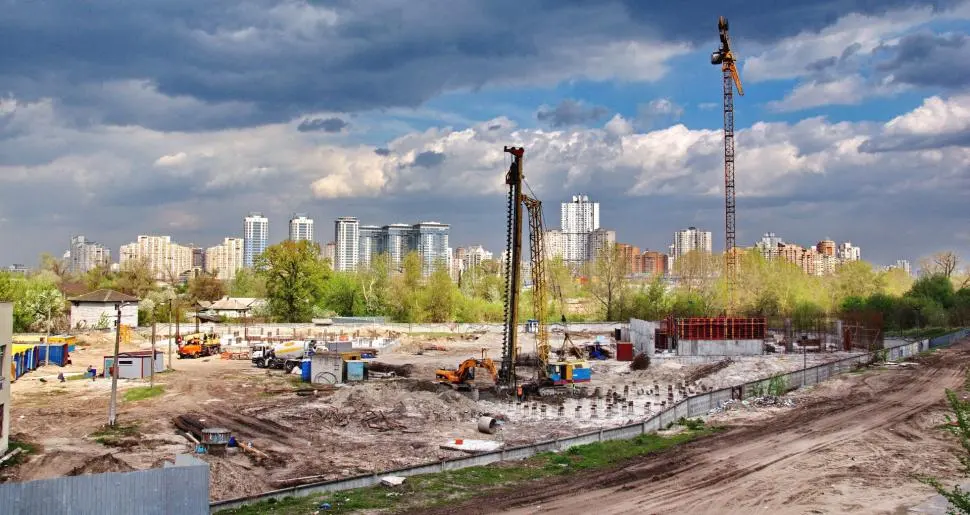

Ход строительства Жилого Комплекса Славутич на 29.03.2017

У будинку 1 виконується плита перекриття на рівні 22-го поверху. Змонтовано сходові марші до 22 поверху. Виконується цегляна кладка зовнішніх та внутрішніх стін до 10 поверху.

У будинку 2 завершено монолітний каркас будинку. Роботи з цегляної кладки тривають до 10 поверху. Виконуються підготовчі роботи з улаштування покрівлі. Розпочато встановлення віконних конструкцій та роботи з прокладання внутрішніх мереж.

У будинку 3 виконуються монолітні роботи на рівні 9-го поверху. Виконується цегляна кладка до 4-го поверху.
