Ход строительства Жилого Комплекса
04.06.2021

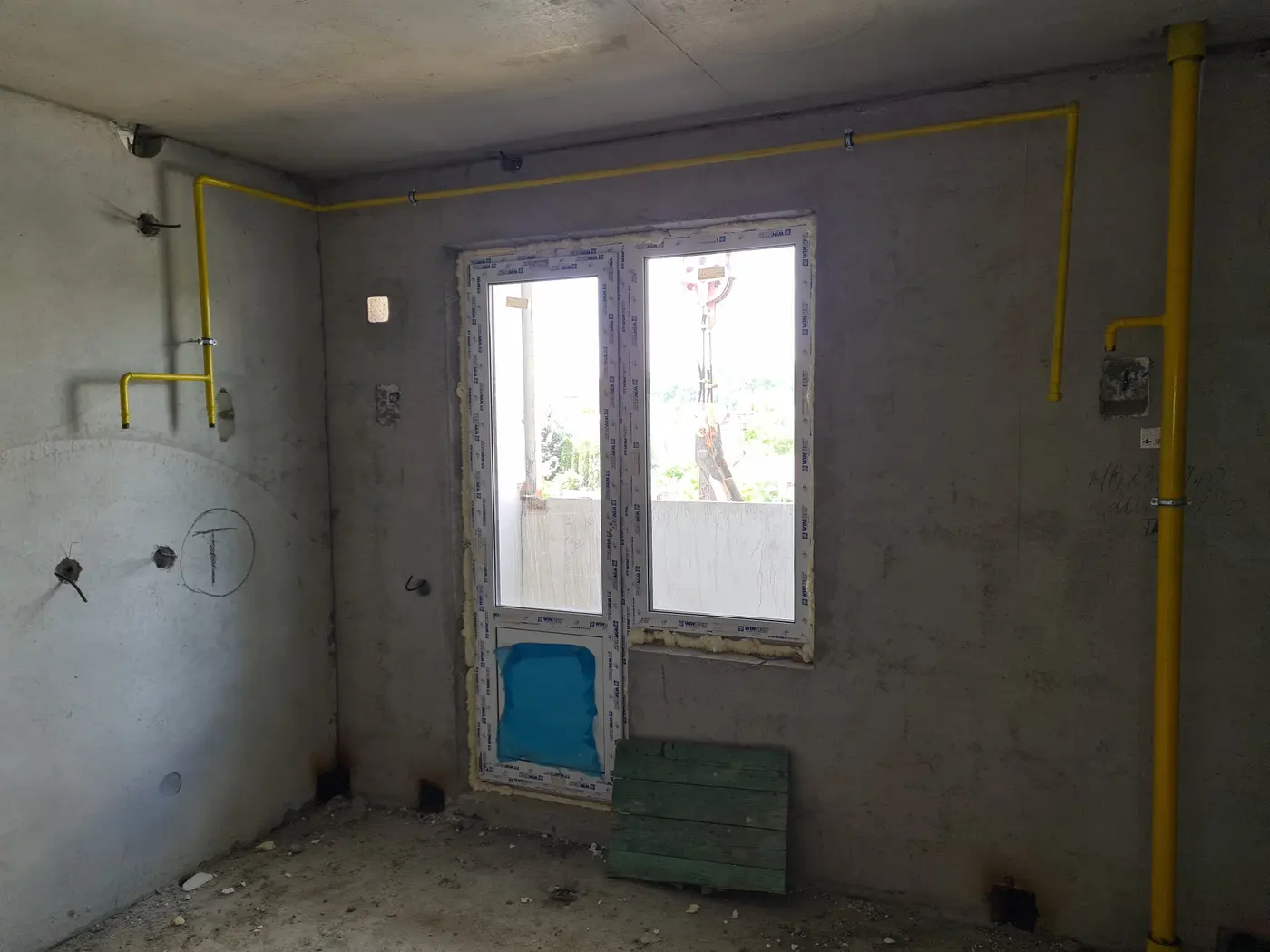

На будівництві Житлового будинку №4 ЖК "Квартал Тарасівський" у квітні - травні 2021 року року завершені роботи по монтажу квартирних дверей, монтажу внутрішньобудинкових мереж побутової та дощової каналізації, внутрішньобудинкових мереж газопостачання, електромонтажні роботи по квартирам, монтаж димоходів газових котлів в Секціях 1-3; виконувалися роботи по утепленню лоджій та сходових клітин, облаштуванню вхідних груп, влаштування армованої стяжки під гідроізоляцію покрівлі, розпочато монтаж ліфтів.

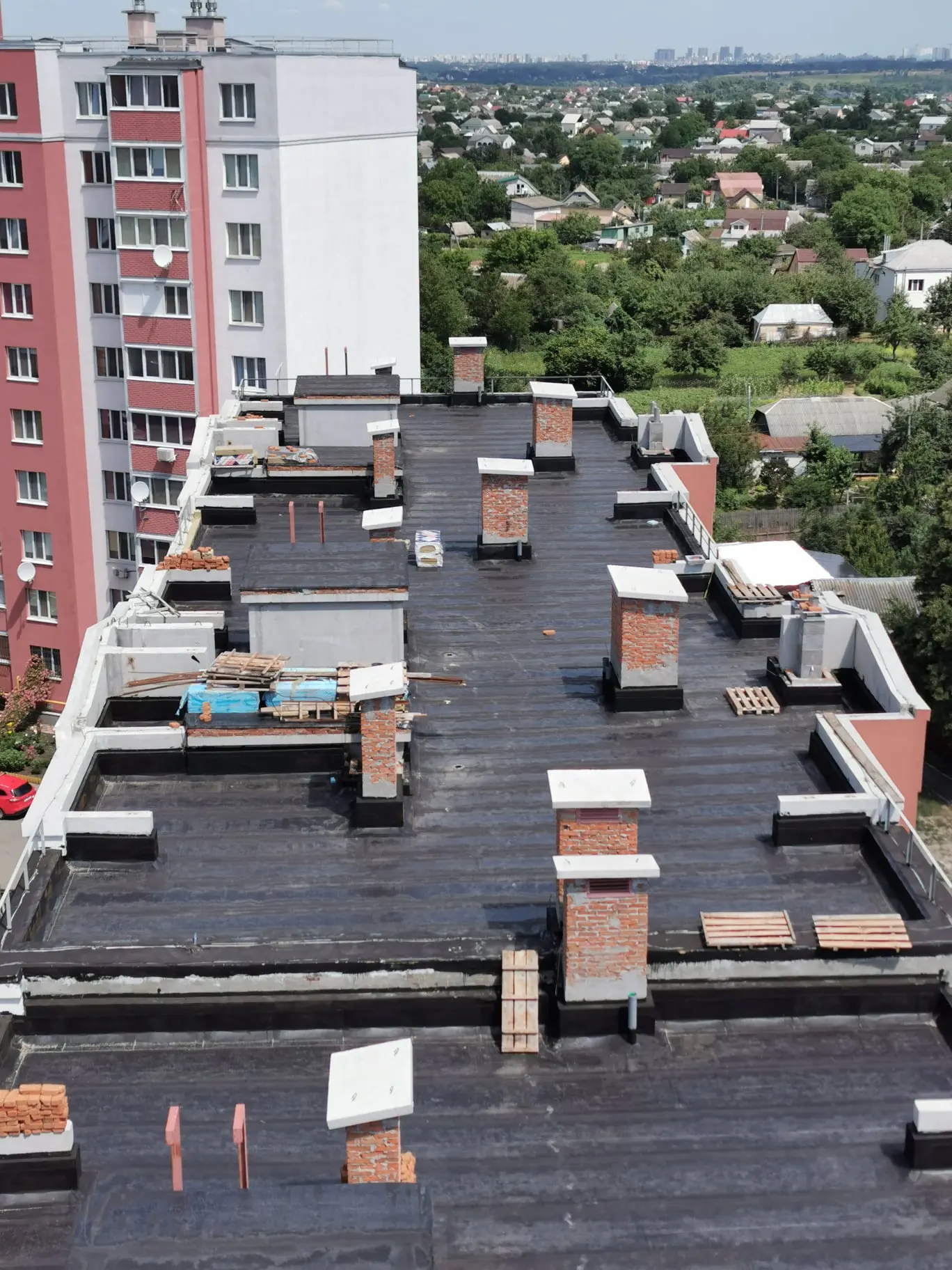

В червні - липні заплановане завершення робіт по гідроізоляції покрівлі, монтажу дверей в МЗК та технічних приміщеннях, гідроізоляції і зовнішньому утепленню НТП, фасадних робіт на лоджіях та монтажу ліфтів; будуть виконуватися роботи по монтажу систем опалення та водопостачання, влаштування стяжок та оздоблення МЗК, влаштування зовнішніх мереж побутової та дощової каналізації, водо- та газопостачання, вертикальне планування прибудинкової території та інші.

NE
Nelli18551 повід. · з 2016
22 липня 2021 р.

Ход строительства Жилого Комплекса
08.07.2021
Будівництво Будинку №4:

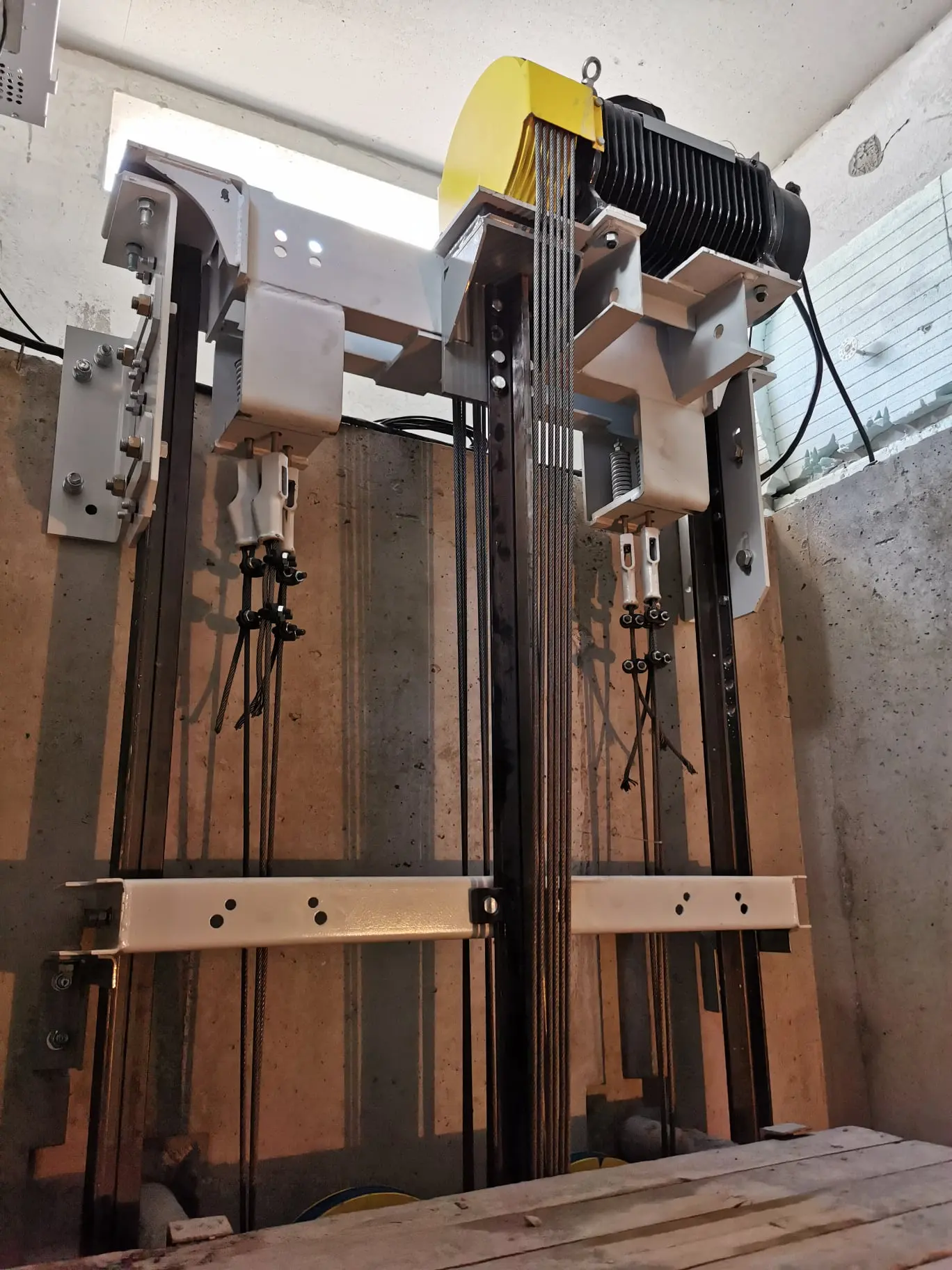

- кабіна ліфту;
- підйомне устаткування ліфту;

- утеплення лоджій Секції 4;
- гідроізоляція покрівлі Секцій 1-3.

NE
Nelli18551 повід. · з 2016
19 серпня 2021 р.

Ход строительства Жилого Комплекса
05.08.2021

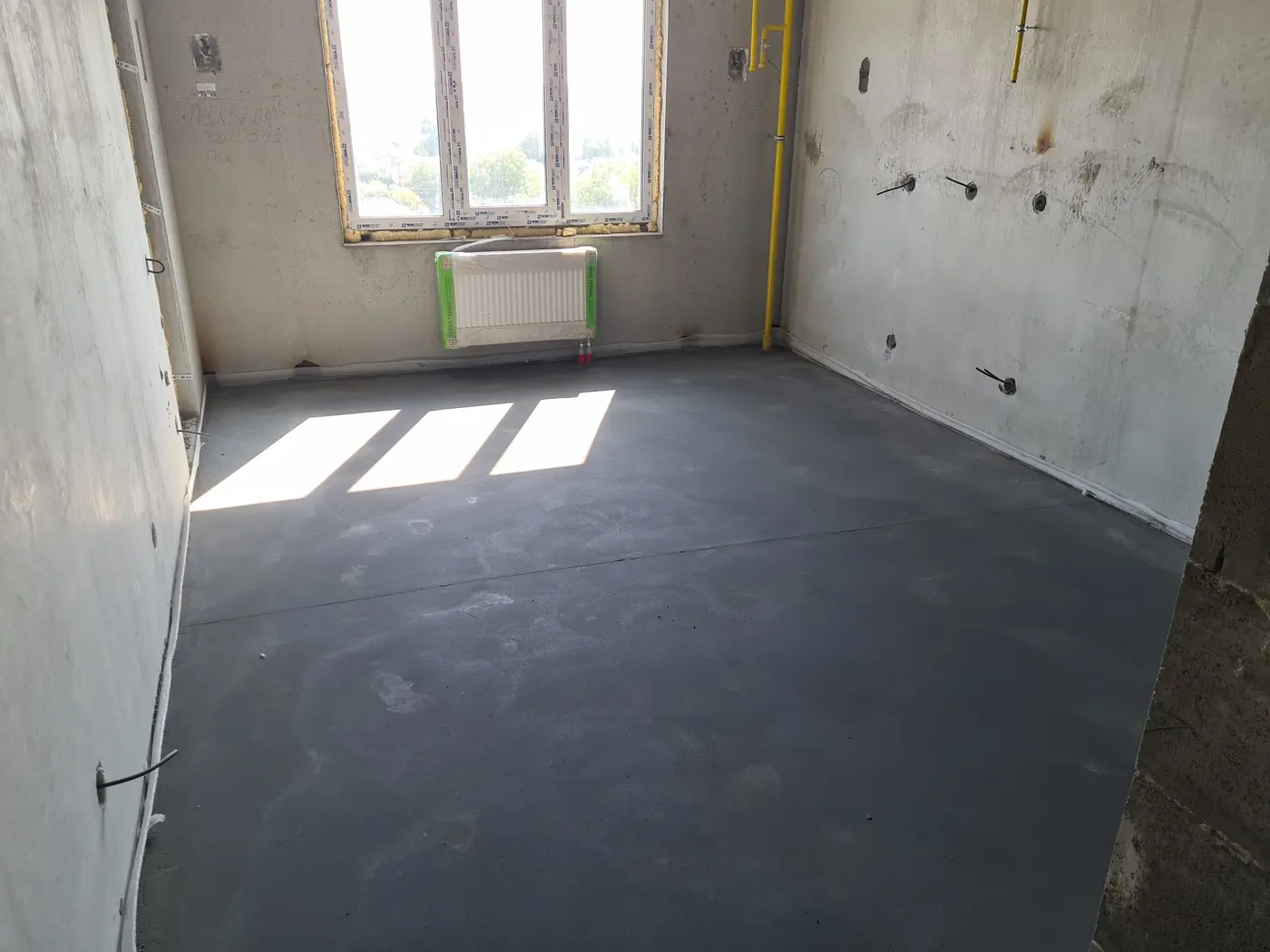

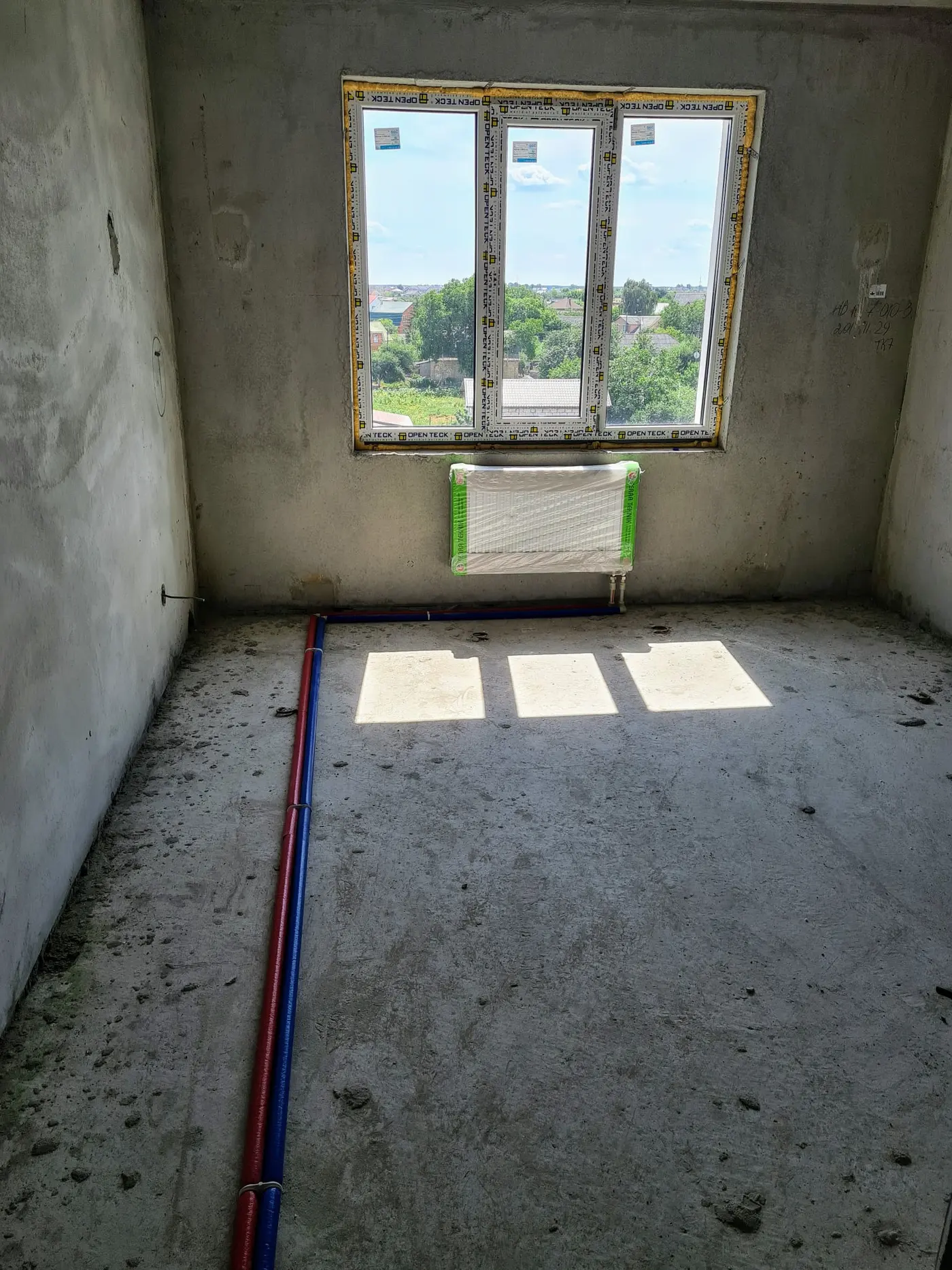

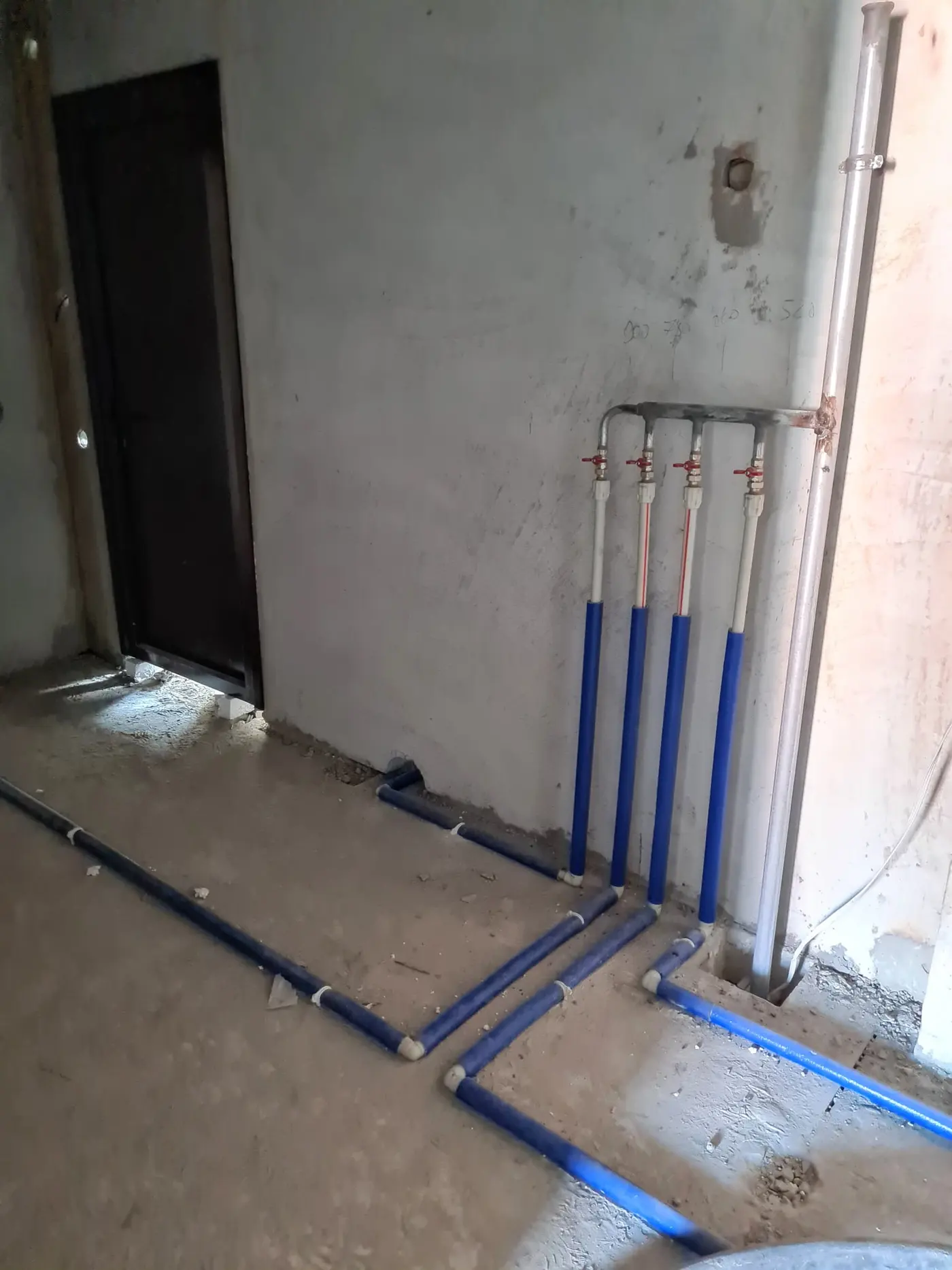

у червні - липні 2021 року року завершені роботи по монтажу: ліфтів, металевих дверей в МЗК та технічних приміщеннях, внутрішніх мереж водопостачання та опалення в квартирах. Виконувались роботи по влаштуванню нижнього шару гідроізоляції покрівлі (Секції 1-3), фасадні роботи на лоджіях, розпочато влаштування підготовки під підлоги (стяжки).
В серпні заплановані: демонтаж баштового крану, влаштування стяжок, оздоблення МЗК, монтаж електрощитової, гідроізоляція і зовнішнє утеплення НТП, завершення робіт по гідроізоляції покрівлі (верхній шар), влаштування зовнішніх інженерних мереж та інші.

NE
Nelli18551 повід. · з 2016
13 вересня 2021 р.

Ход строительства Жилого Комплекса
09.09.2021
Будівництво Будинку №4:

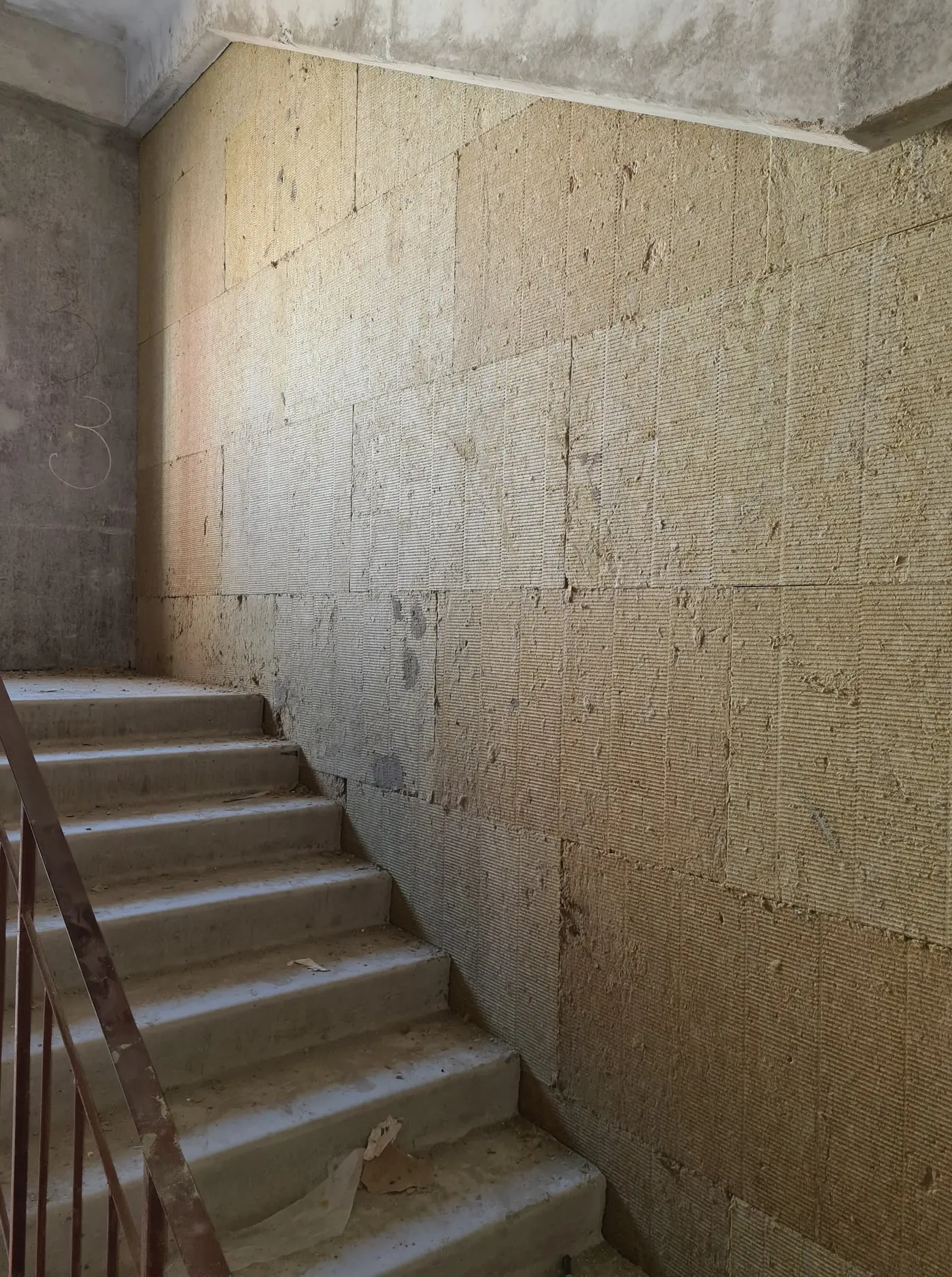

- оздоблення МЗК (місць загального користування);

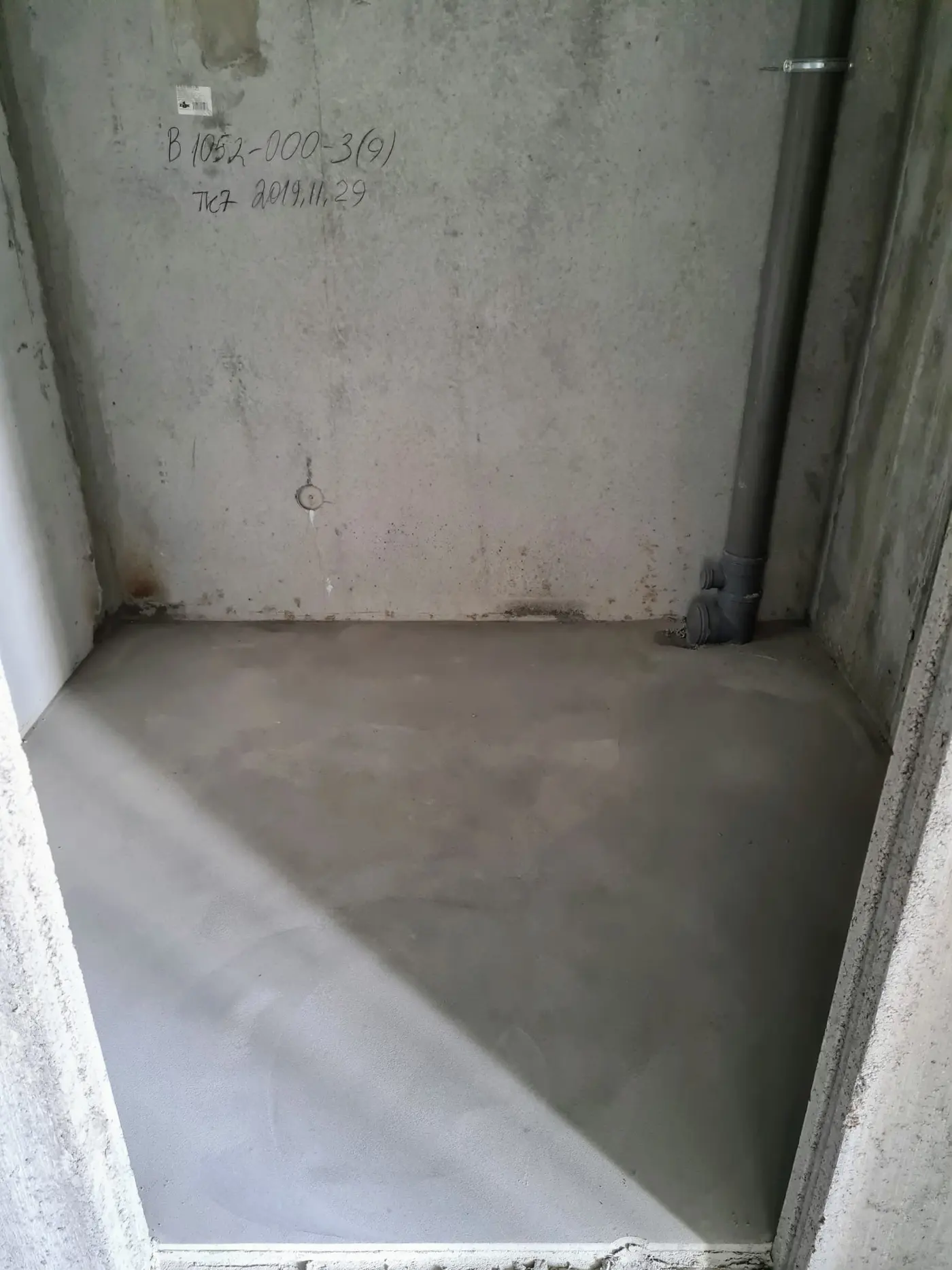

- підготовка під підлоги (стяжка);

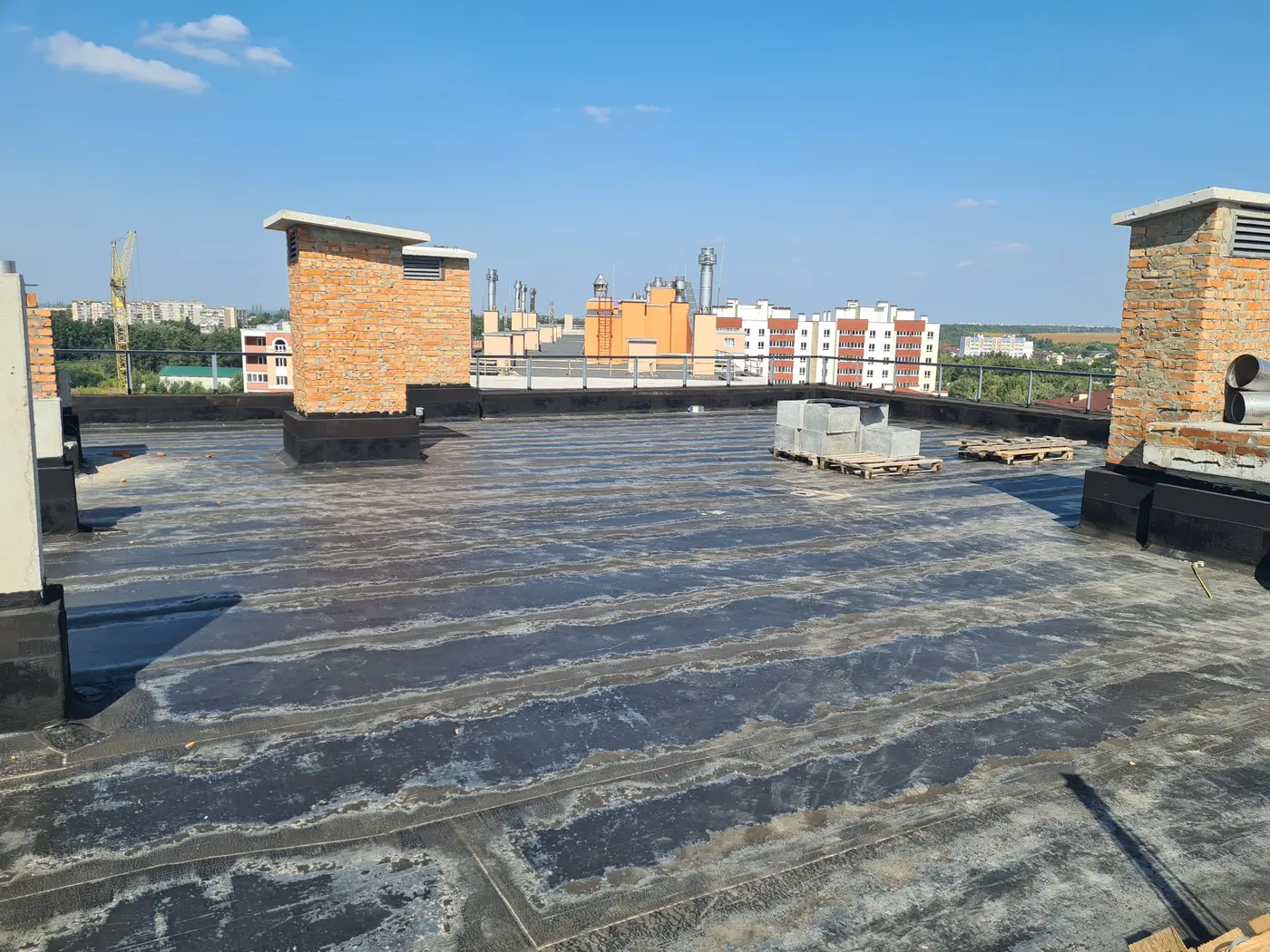

- гідроізоляція покрівлі Секції 4;
- підготовка під гідроізоляцію НТП (нижнього технічного поверху).

NE
Nelli18551 повід. · з 2016
24 жовтня 2021 р.

Ход строительства Жилого Комплекса
09.10.2021

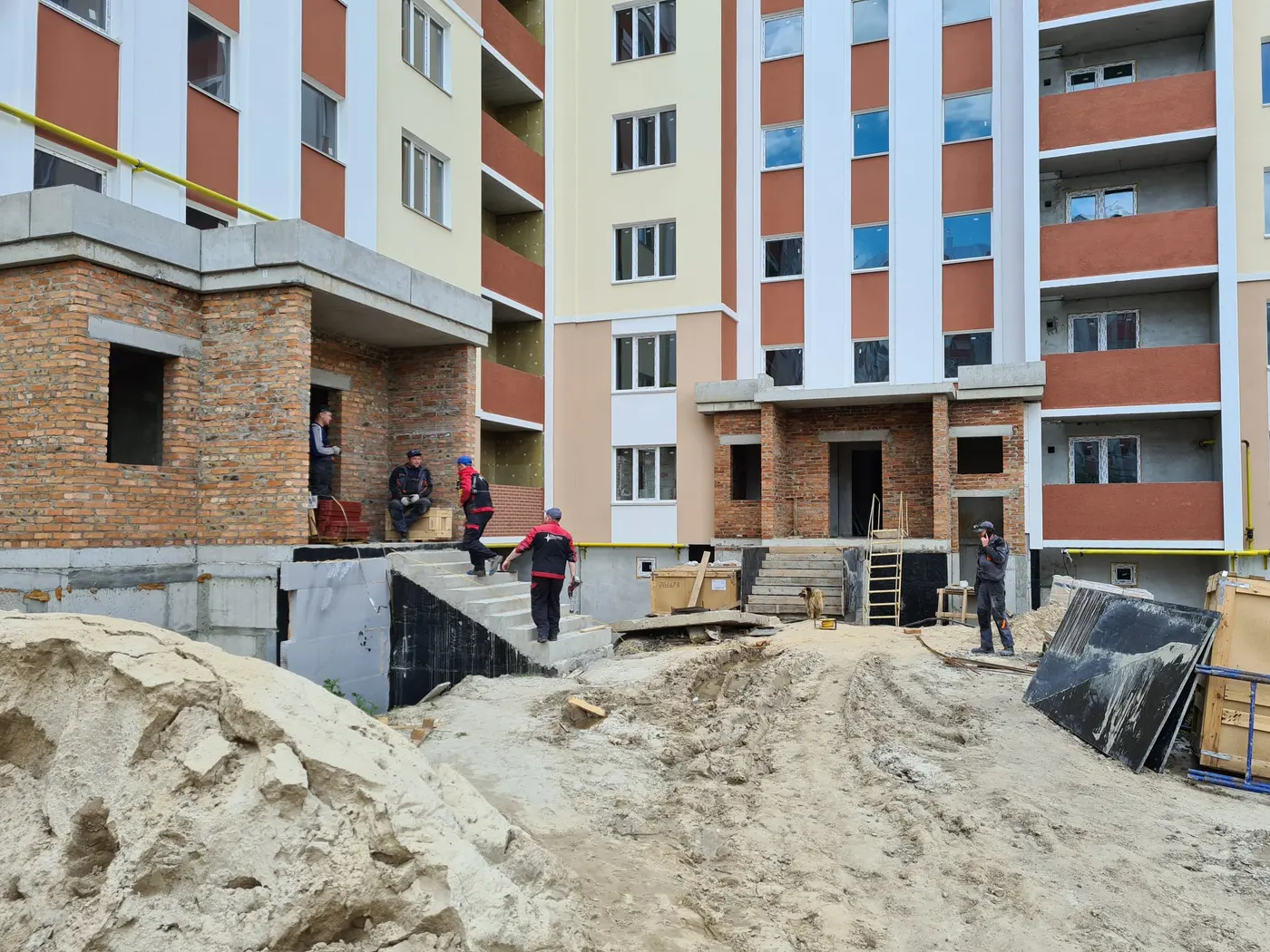

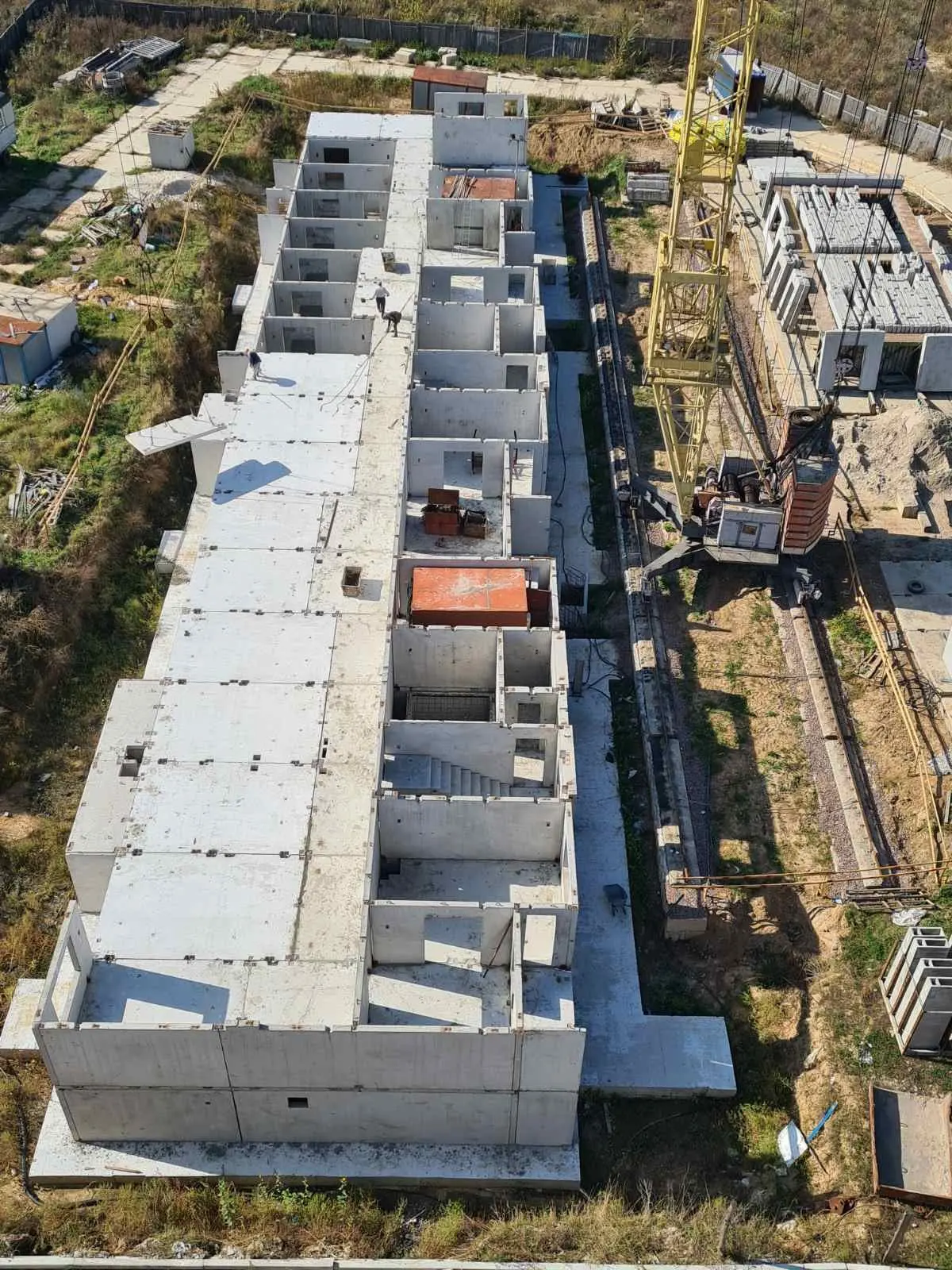

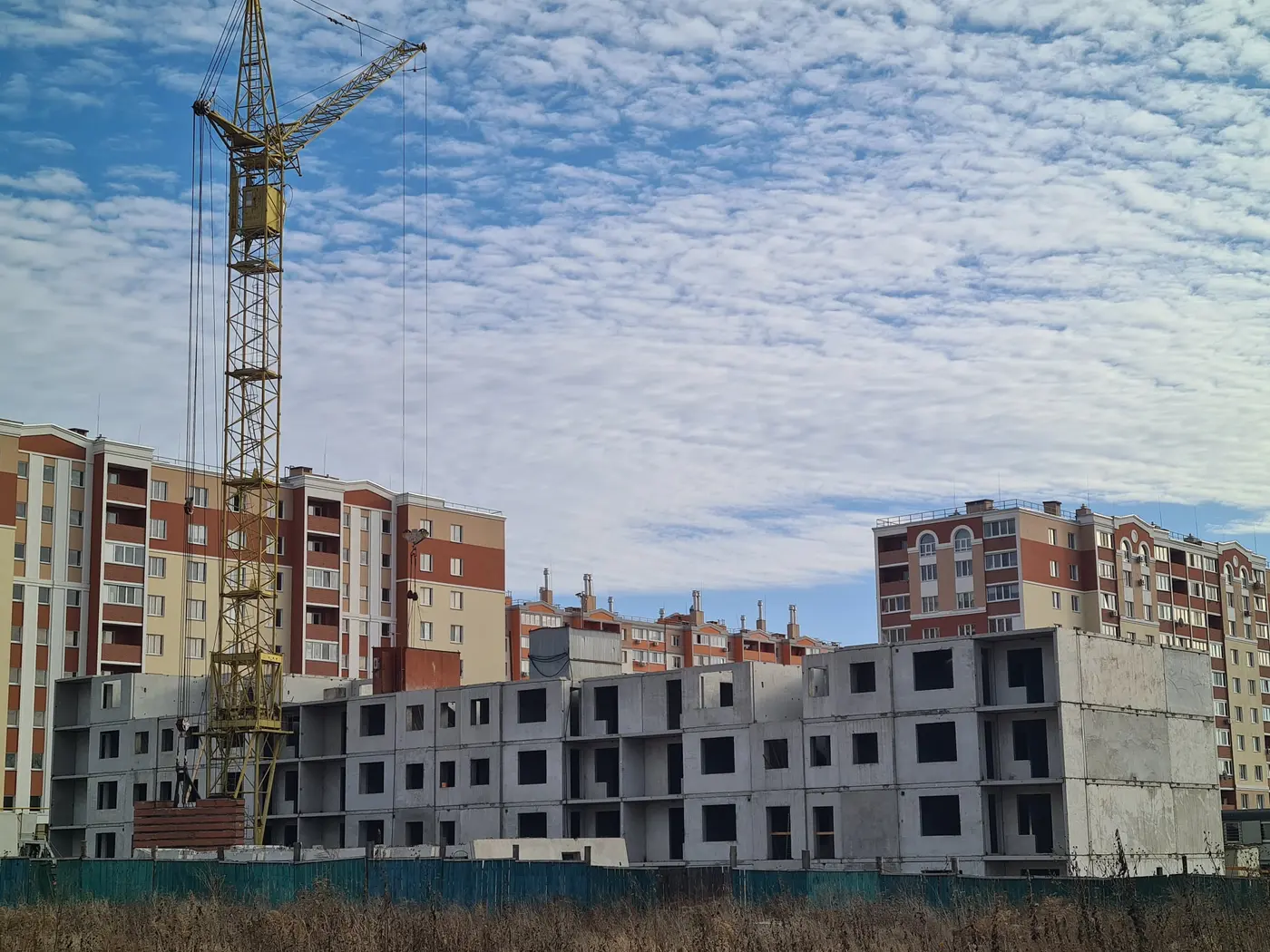

На будівництві Житлового будинку №7 ЖК "Квартал Тарасівський" здійснюється монтаж залізобетонних виробів нижнього технічного та першого поверхів.

NE
Nelli18551 повід. · з 2016
8 грудня 2021 р.

Ход строительства Жилого Комплекса
15.11.2021

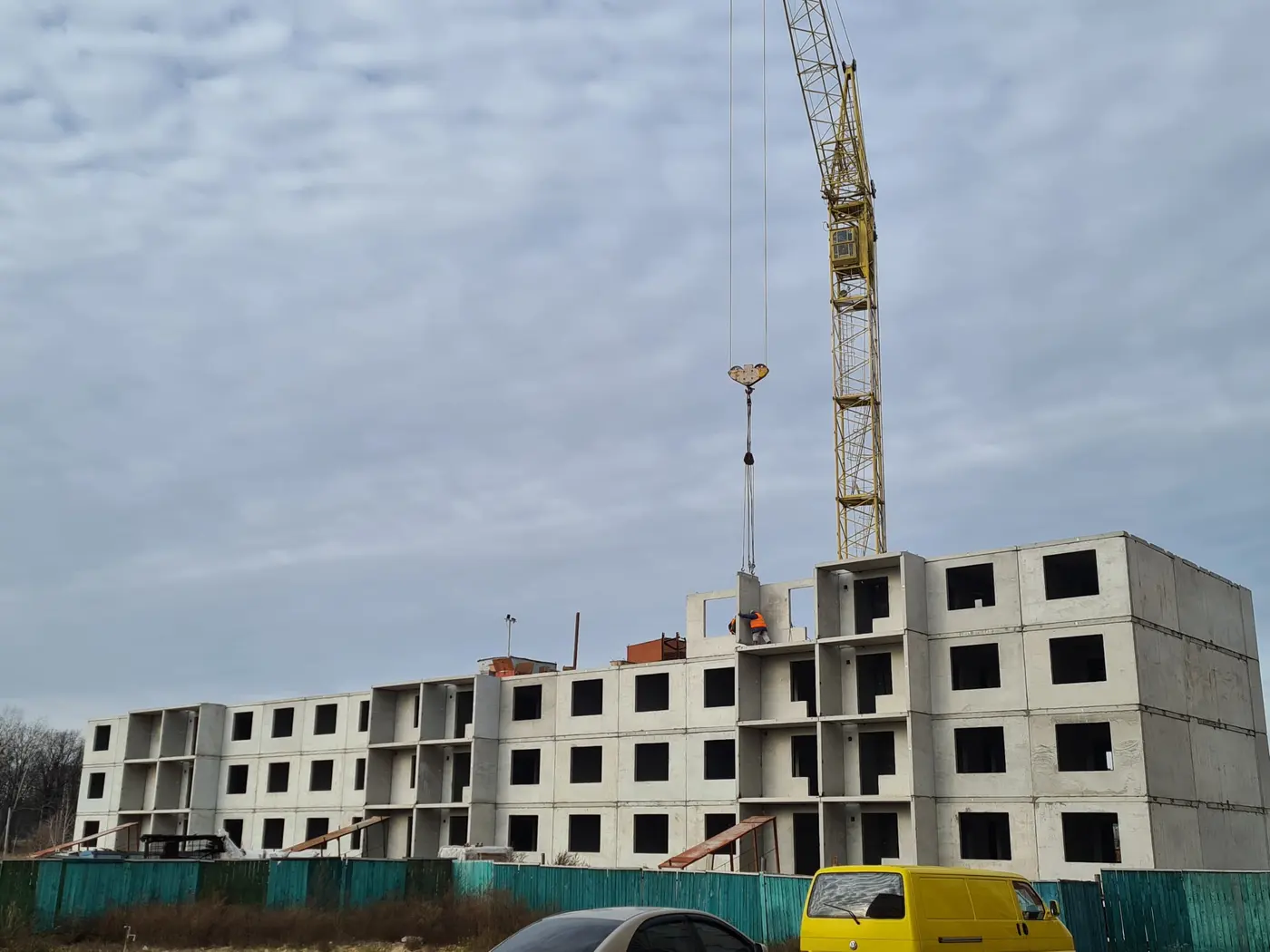

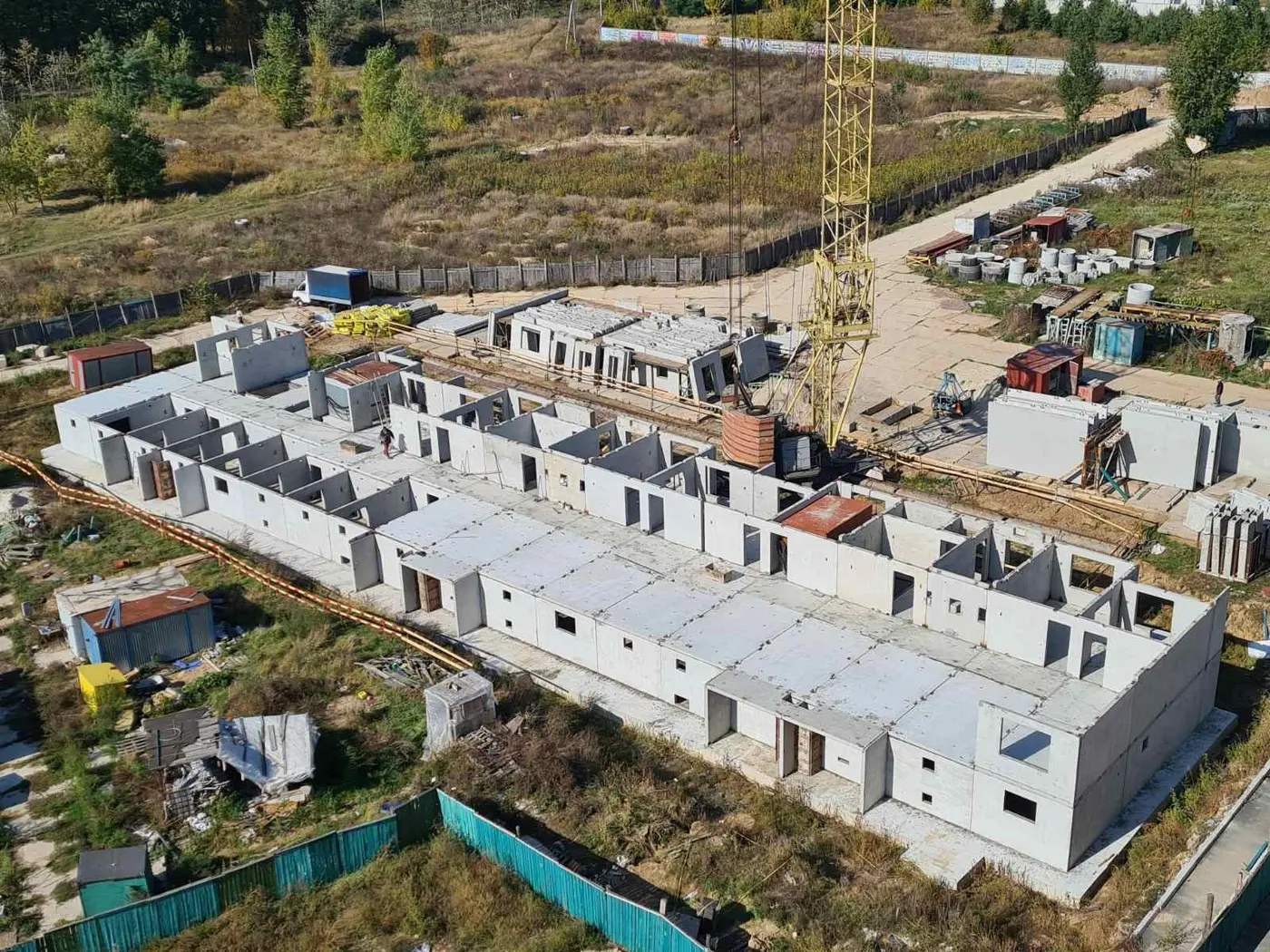

На будівництві Житлового будинку №7 ЖК "Квартал Тарасівський", після заздалегідь проведених робіт по влаштуванню котловану та залізобетонної плити ростверку, у вересні - жовтні 2021 виконувався монтаж залізобетонних конструкцій стін та перекриттів нижнього технічного, першого, другого і третього поверхів. В листопаді - грудні запланований монтаж четвертого і п'ятого поверхів.

NE
Nelli18551 повід. · з 2016
28 грудня 2021 р.

Ход строительства Жилого Комплекса
09.12.2021
Будівництво Будинку №4:

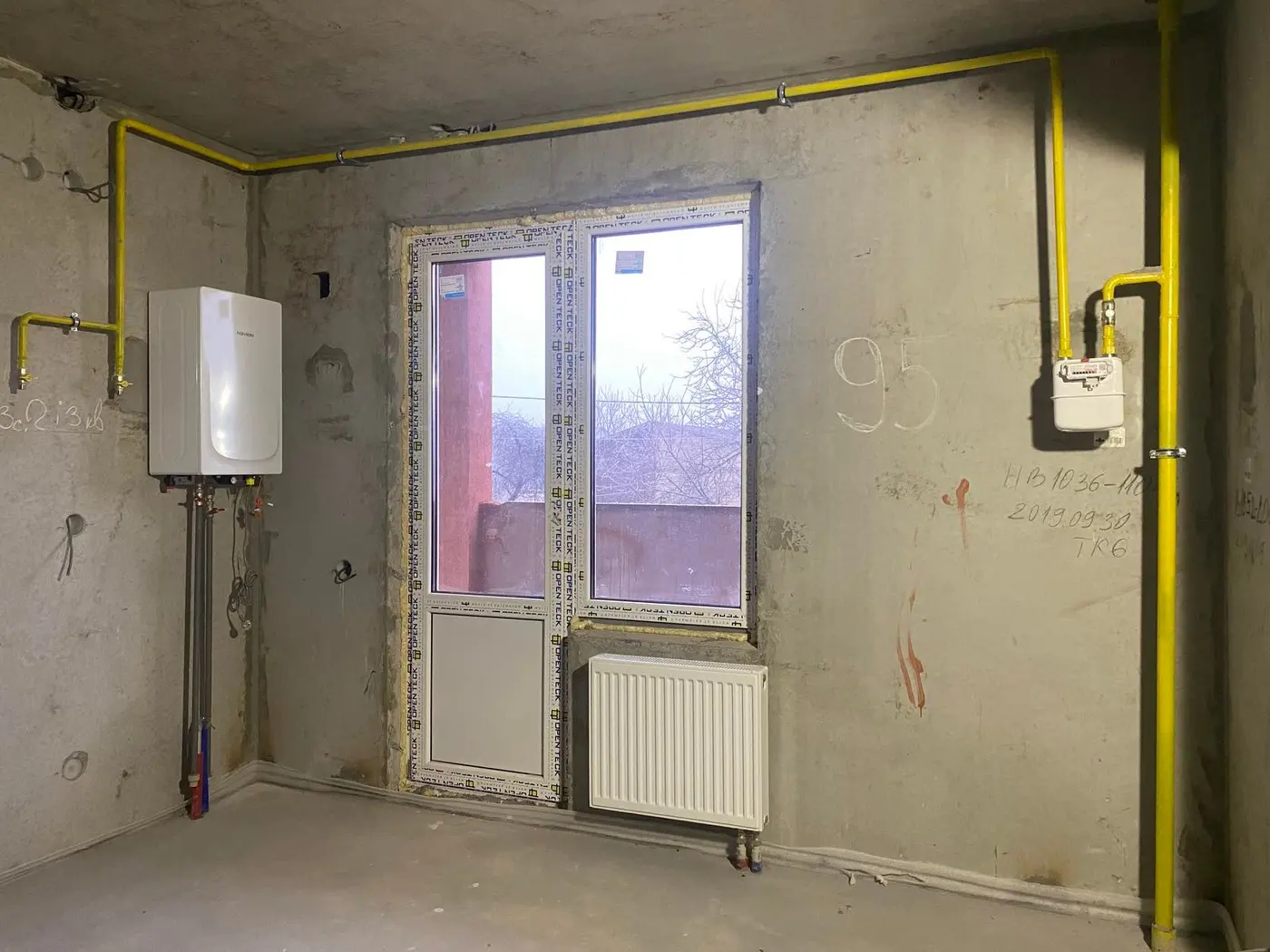

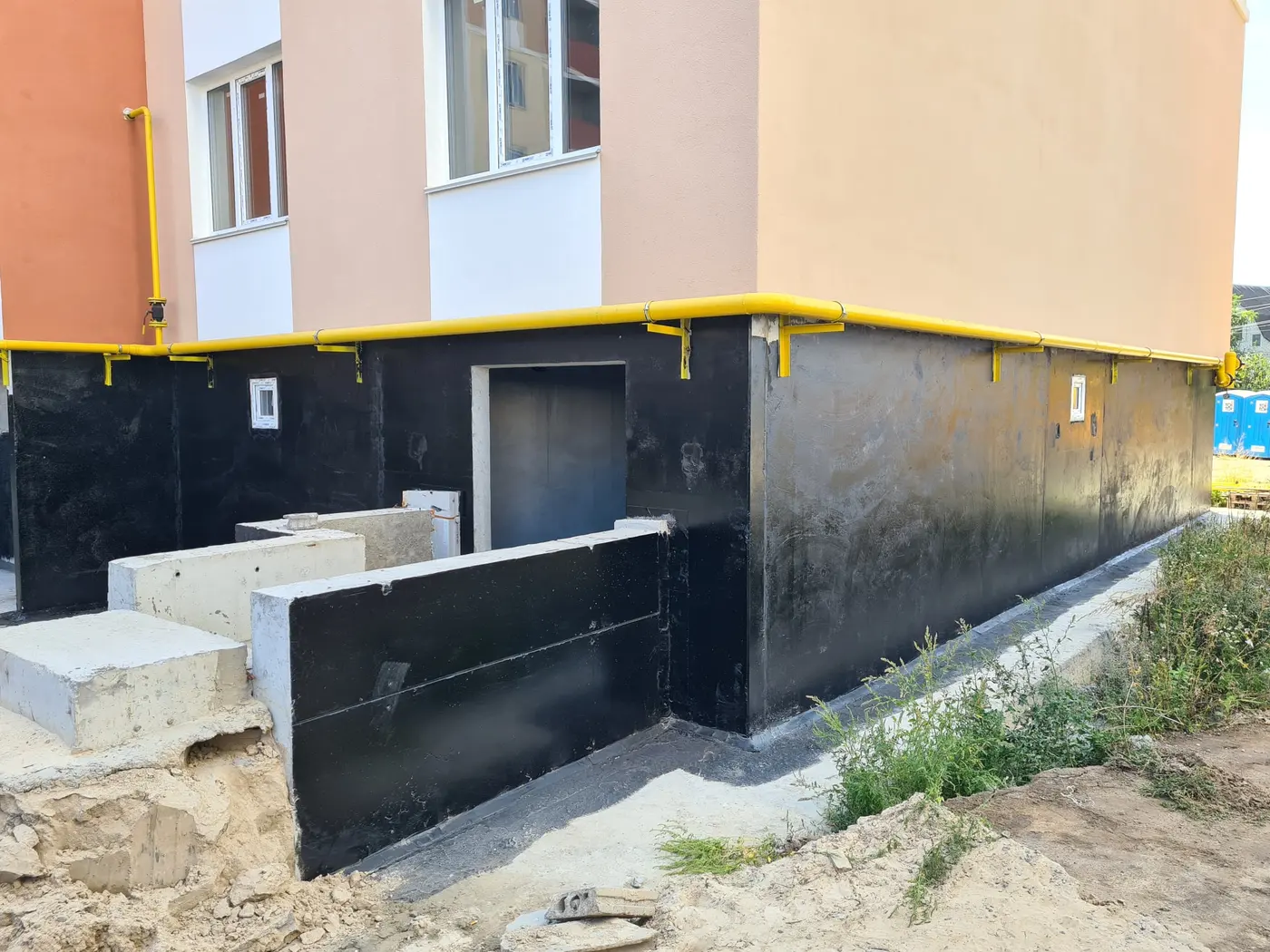

- встановлення газових котлів;

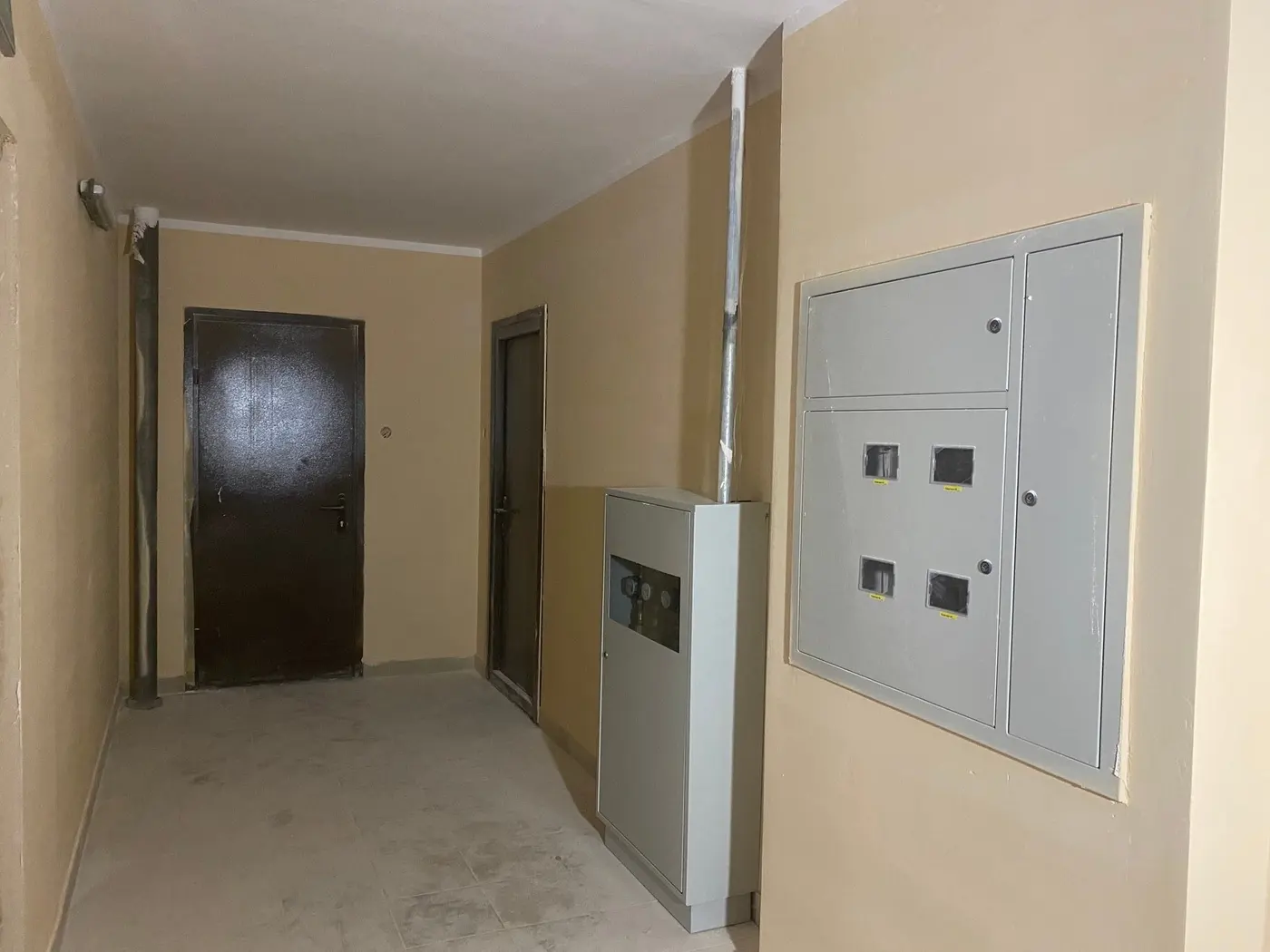

- встановлення інженерних шаф та лічильників;

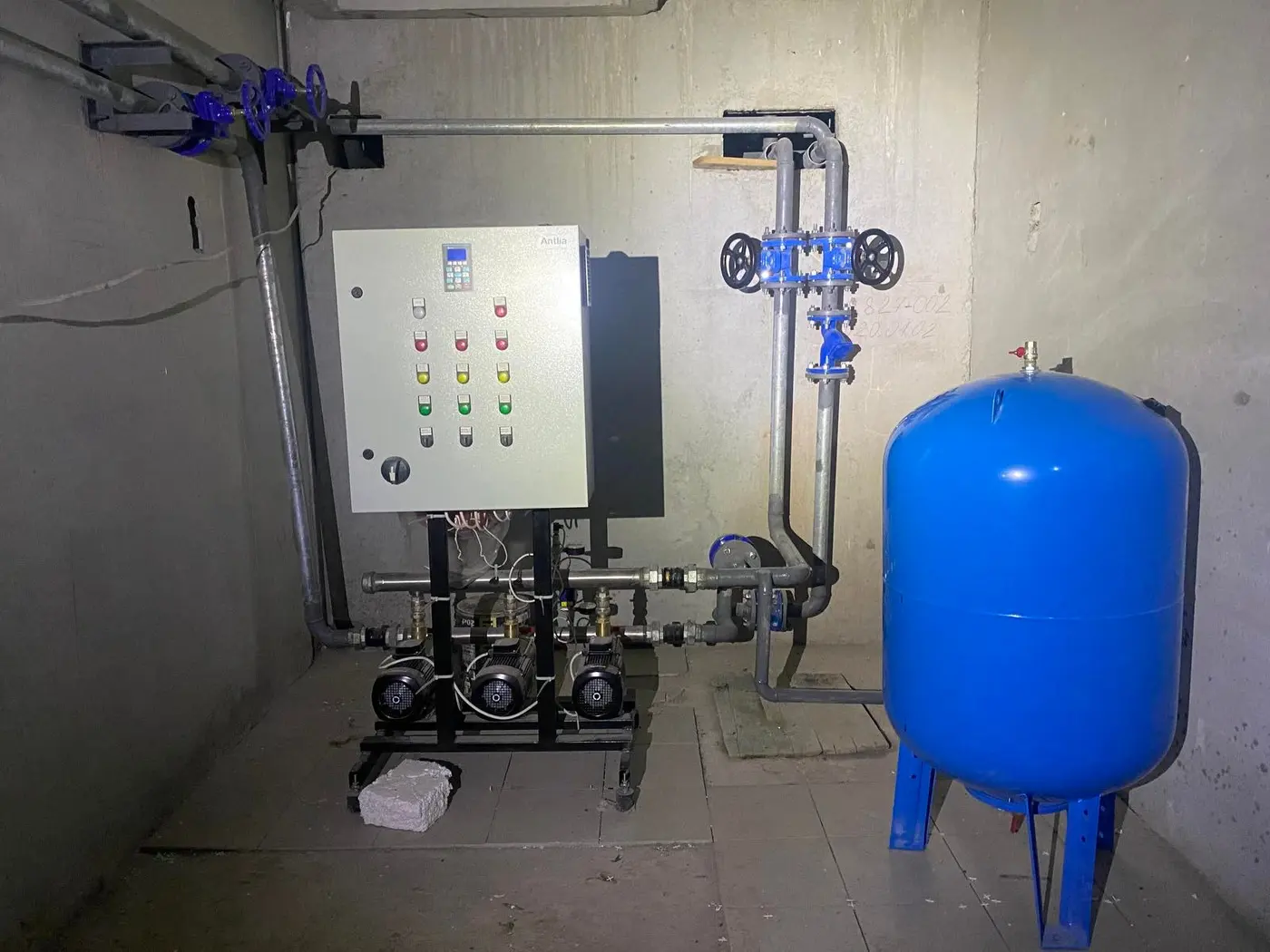

- монтаж насосної станції;
- фасадні роботи по вхідним групам.

NE
Nelli18551 повід. · з 2016
16 лютого 2022 р.

Ход строительства Жилого Комплекса
11.02.2022

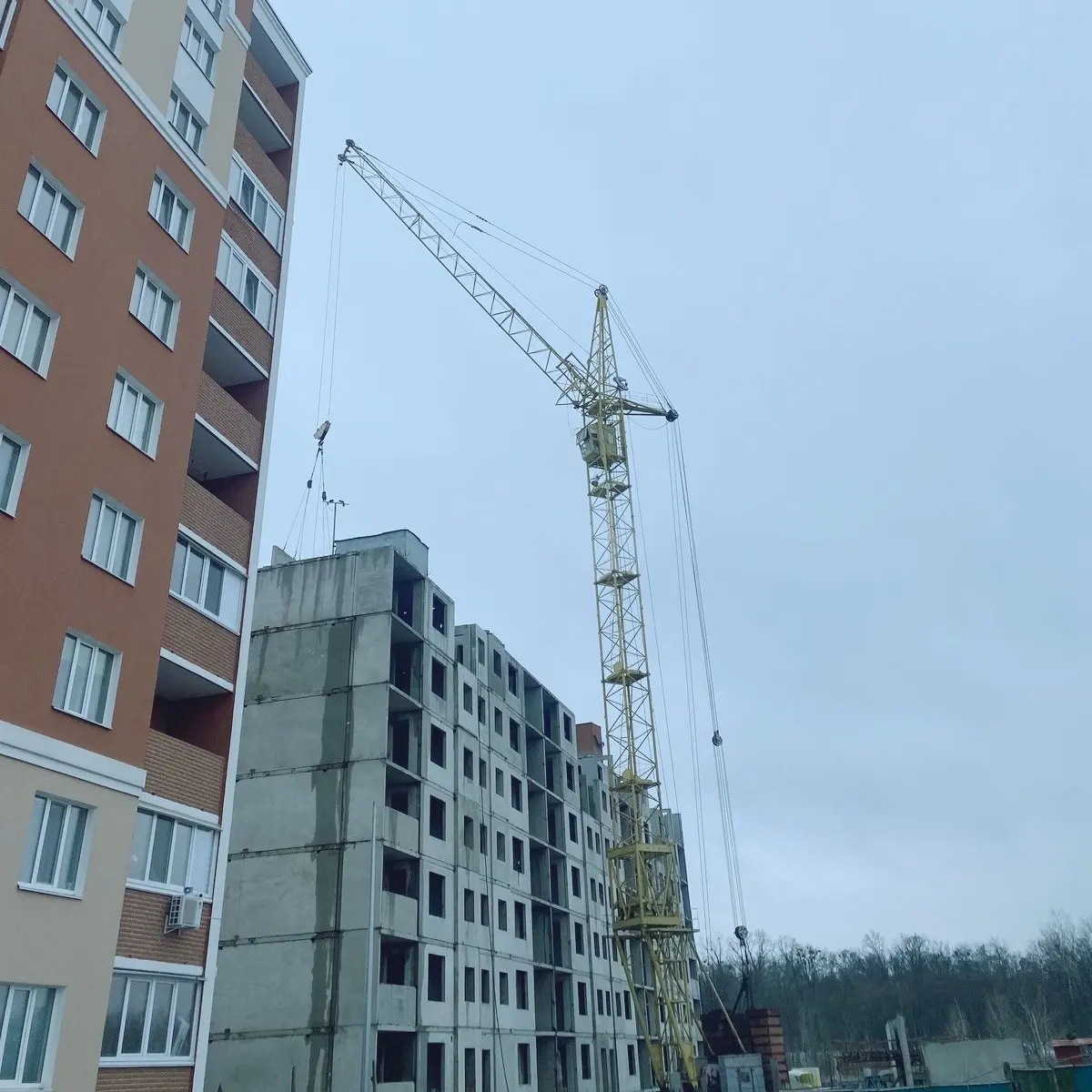

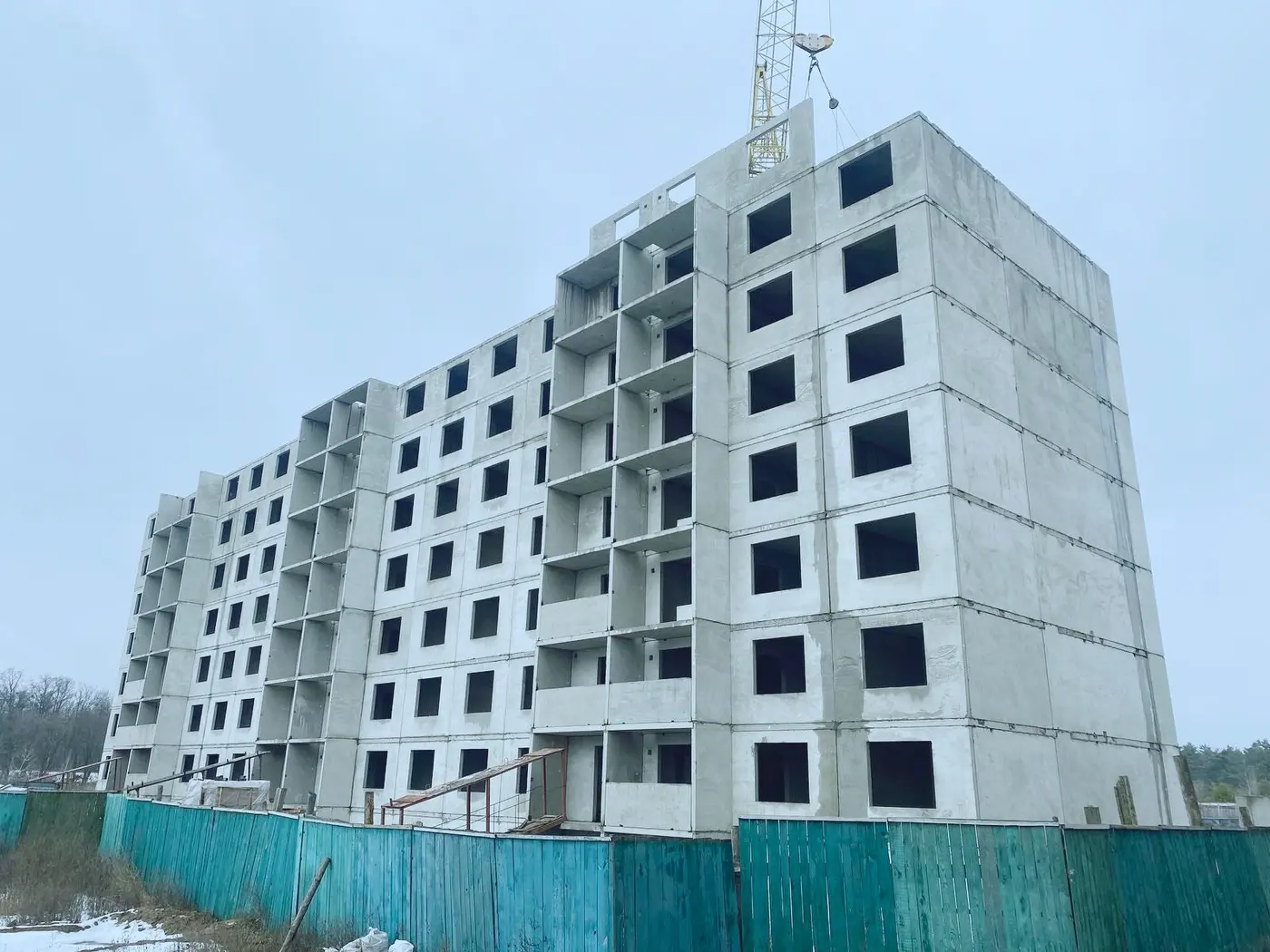

На будівництві Житлового будинку №7 у листопаді 2021 - січні 2022 років виконувався монтаж залізобетонних конструкцій стін та перекриттів четвертого - сьомого поверхів будинку. Монтаж коробки будинку заплановано закінчити у квітні 2022 року та розпочати роботи по влаштуванню покрівлі. В березні запланований початок монтажу металопластикових конструкцій вікон та інші види робіт.
