с. Тарасовка, ул. Братьев Чмилив, ж/д 2 (секция 1, 2)

Обьект: с. Тарасовка, ул. Братьев Чмилив, ж/д 2 (секция 1, 2)

Адрес: Киевская обл, Киево-Святошинский район, Тарасовка, Братив Чмылив, ул., СП1

Сайт: www.kmb-sale.com/ru/all-real-estate/s-tarasovka-ul-bratev-chmiliv-zh-d-2-sekciya-1-2-kvartiry313/

::: Описание на oStroyke

Описание:

Жилой комплекс расположен в с. Тарасовка, Киево-Святошенского района, Киевской области, в 10 километрах от Окружной дороги и 20 километрах от центра Киева. Ближайшие станции метро «Житомирская» и «Теремки».

Добраться в столицу можно на автомобиле, маршрутке № 720, 517 (17+7) или электричке (остановка Тарасовка).
В непосредственной близости от комплекса большое количество как хозяйственных, так и продуктовых магазинов: «Аквариум», «Кулинария», мини-маркет «Фора». В 10 километрах супермаркет «Novus» и «Сильпо» итд.

В данном населённом пункте расположено несколько школ: №3, №4, №5, гимназия.

SH
Sheriff1738 повід. · з 2014
25 лютого 2016 р.

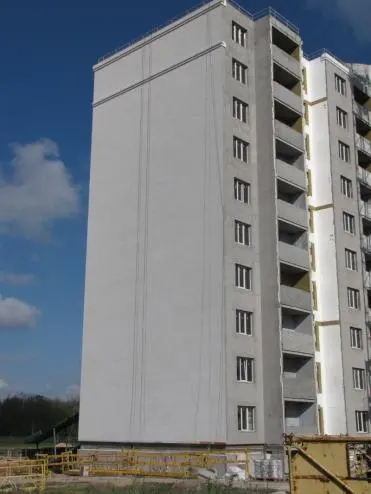

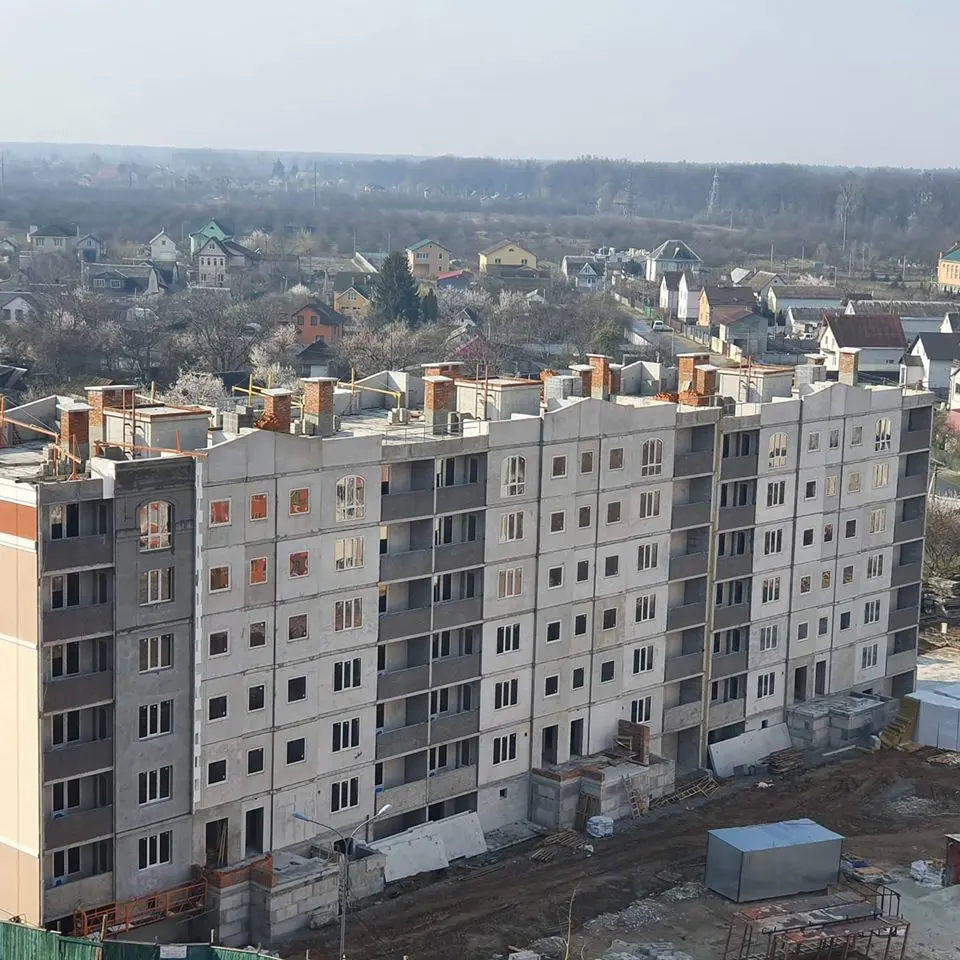

Фотография жилого дома с. Тарасовка, ул. Братьев Чмилив, 2 (секция 1, 2) за Феврараль

SH
Sheriff1738 повід. · з 2014
9 вересня 2016 р.

Фото-отчет жилого комплекса "ул. Братьев Чмилив, ж/д 2 (секция 1, 2)" от 09.09.2016

NE
Nelli18551 повід. · з 2016
8 квітня 2018 р.

Ход строительства Жилого Комплекса

06.04.2018

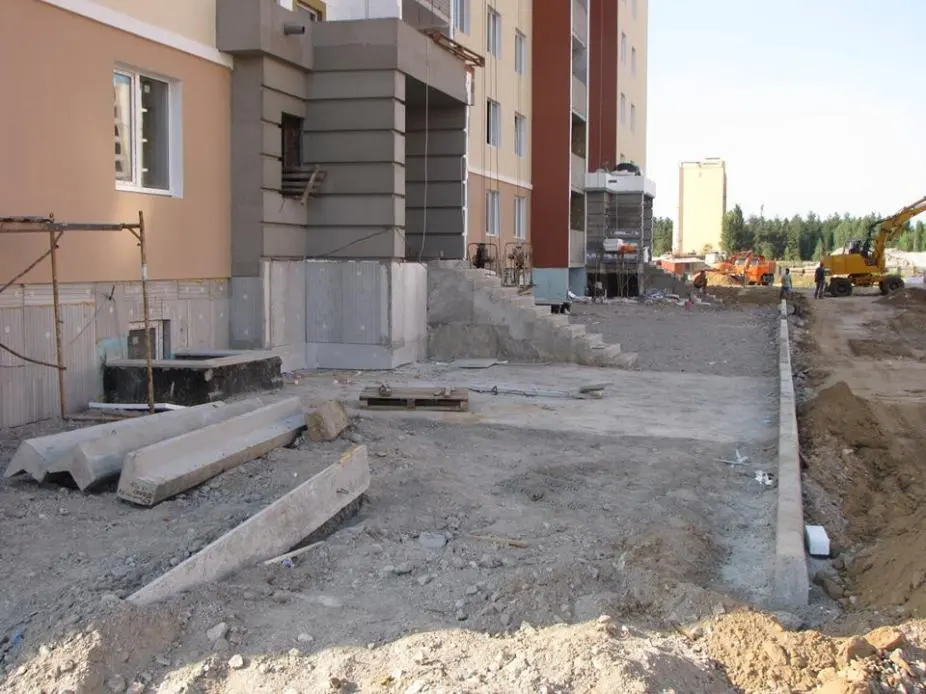

Ход строительства Дома №5, март 2018.

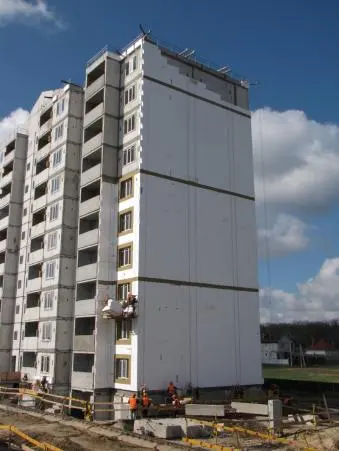

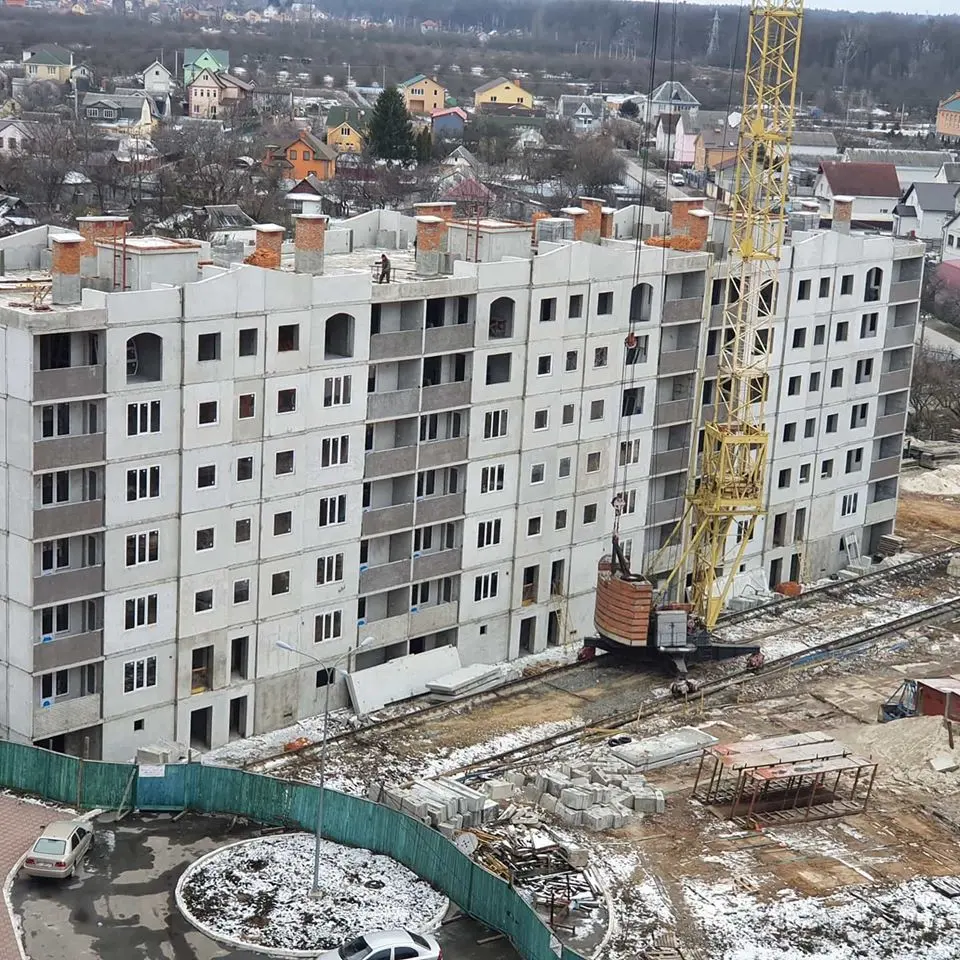

В марте 2018 года продолжались работы по возведению Жилого дома №5 Жилого комплекса"Квартал Тарасовский". По состоянию на 02.04.2018 г. осуществляется монтаж железобетонных конструкций стен и перекрытия десятого этажа, выполняется комплекс электромонтажных работ.
На апрель-май 2018 года запланированы работы по устройству крыши, завершение монтажа внутренних перегородок, продолжение электромонтажных работ, начало монтажа металлических входных дверей квартир и мест общего пользования, монтаж металлопластиковых конструкций окон и балконных блоков, начало комплекса сантехнических работ и др.
Обращаем внимание, что с 16 по 30 апреля 2018 года, при полной оплате объекта инвестирования (квартиры), предоставляется скидка от базовой стоимости в размере: для однокомнатных квартир - 5%, для двухкомнатных - 10%, для четырехкомнатных - 12%.
Апрель 2018 года.

будівництво будинку немає. 5, 2018. березня

у березні 2018 року робота продовжується на будівництво житлового житло немає. 5 з "квартал квартал" житлового комплексу, як з 02.04.2018 р. будівництво стіни стін та замикання десятий поверх - під шлях, а комплекс електричні працює

у квітні-2018 травня, робота заплановано на даху будівлі, доповнення внутрішніх розділів, продовження автоматизованого працює, початок встановлення металу вступних дверей квартир та місця громадського використання, встановлення metalloplastikovyh костюми з вікон та балкону блоків, початок комплексу сантехніку працює, тощо.

будь ласка, зауважте, що з 16 по 30 квітня 2018 року, з повним оплатою інвестиційного підприємстві (квартир), зі знижкою від базового значення надається: для однієї квартири-5 для кімнати-10 %, для četyrehkomnatnyh-12 %.

NE
Nelli18551 повід. · з 2016
19 серпня 2018 р.

Ход строительства Жилого Комплекса

02.08.2018

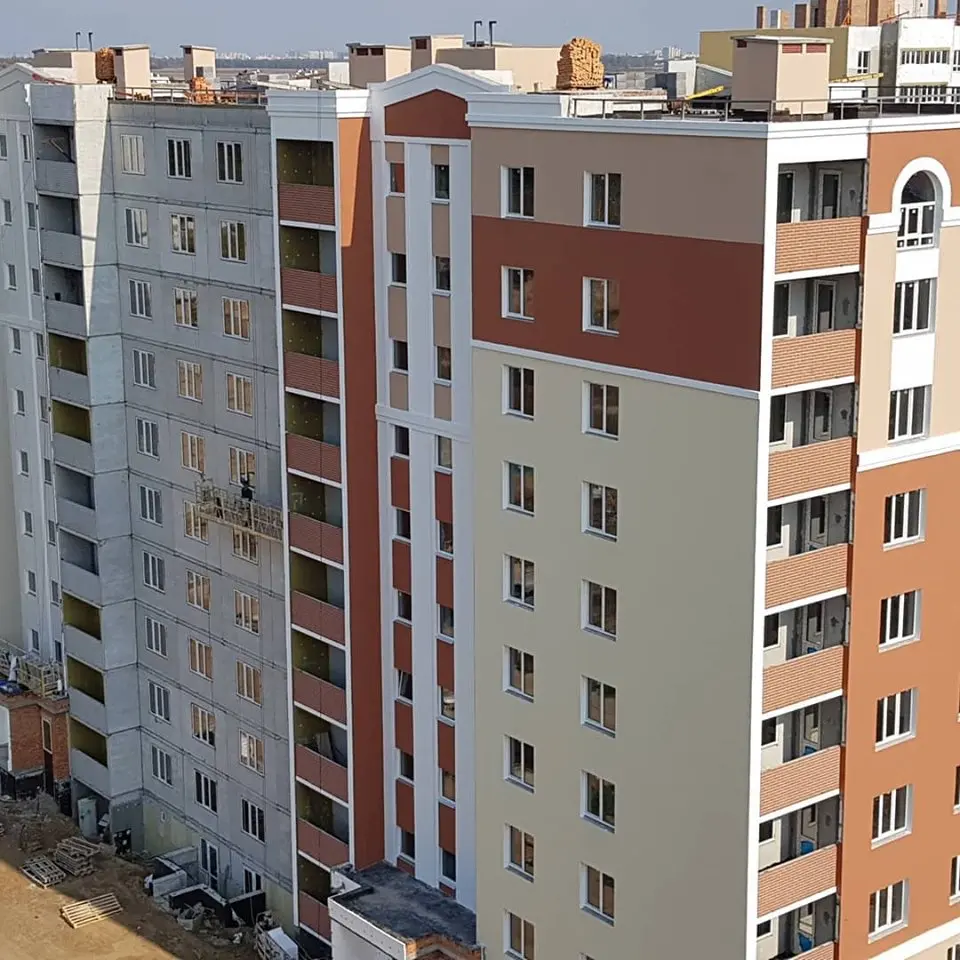

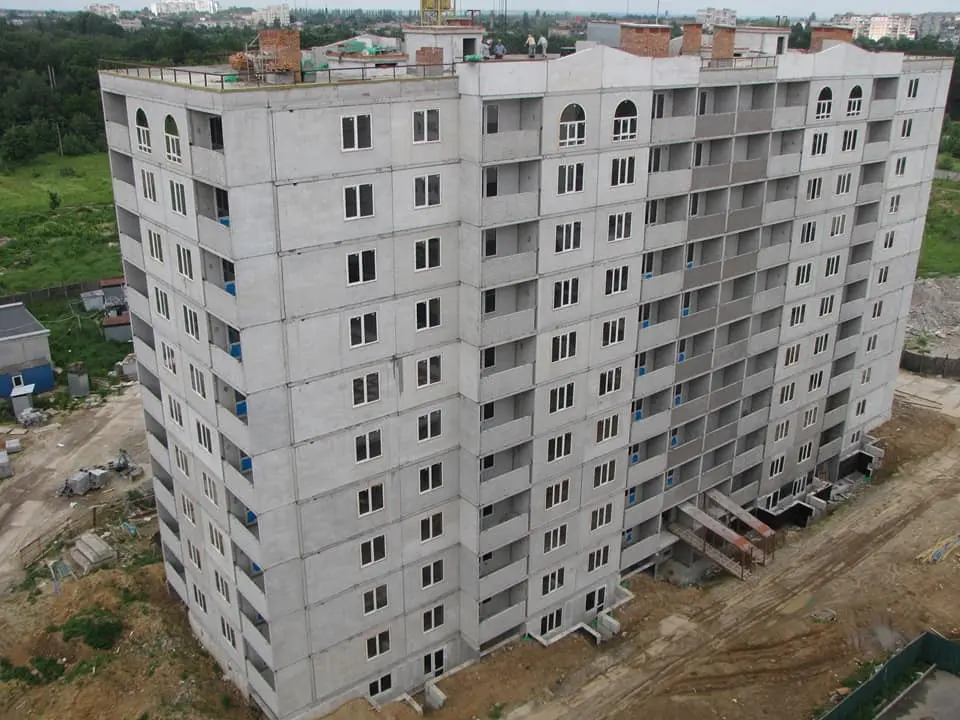

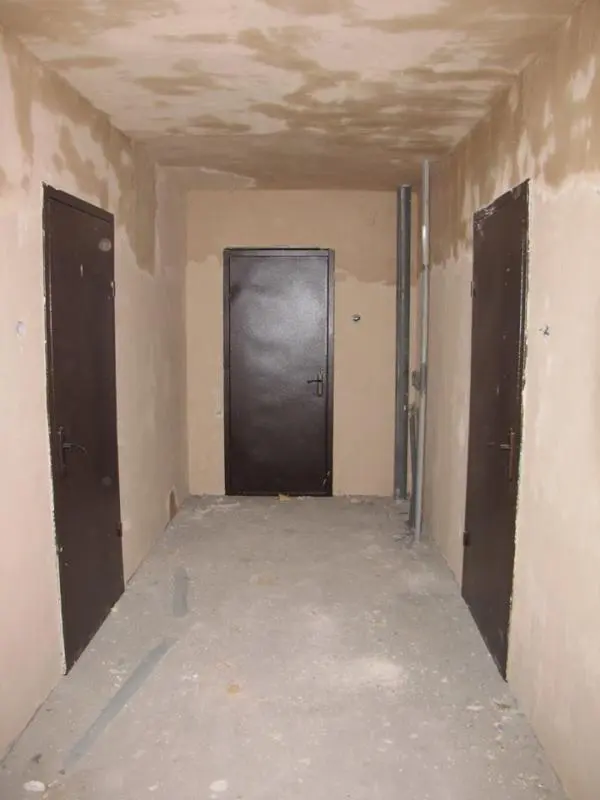

По возведению Жилого дома №5 жилого комплекса «Квартал Тарасовский» продолжаются строительные и отделочные работы. По состоянию на 31 июля 2018 года завершен монтаж лифтов, выполнен нижний слой гидроизоляции кровли дома, осуществляется комплекс фасадных работ. Продолжаются электромонтажные и сантехнические работы, осуществляется монтаж металлических входных квартирных дверей, выполняется устройство стяжки в квартирах, начаты работы по отделке мест общего пользования.
В августе 2018 года запланирован демонтаж башенного крана, окончание электромонтажных и сантехнических работ, устройство стяжки в квартирах. Будут продолжаться фасадные работы, отделка мест общего пользования, работы по наружным инженерным сетям.

NE
Nelli18551 повід. · з 2016
21 вересня 2018 р.

Ход строительства Жилого Комплекса

18.09.2018
- комплекс фасадных работ

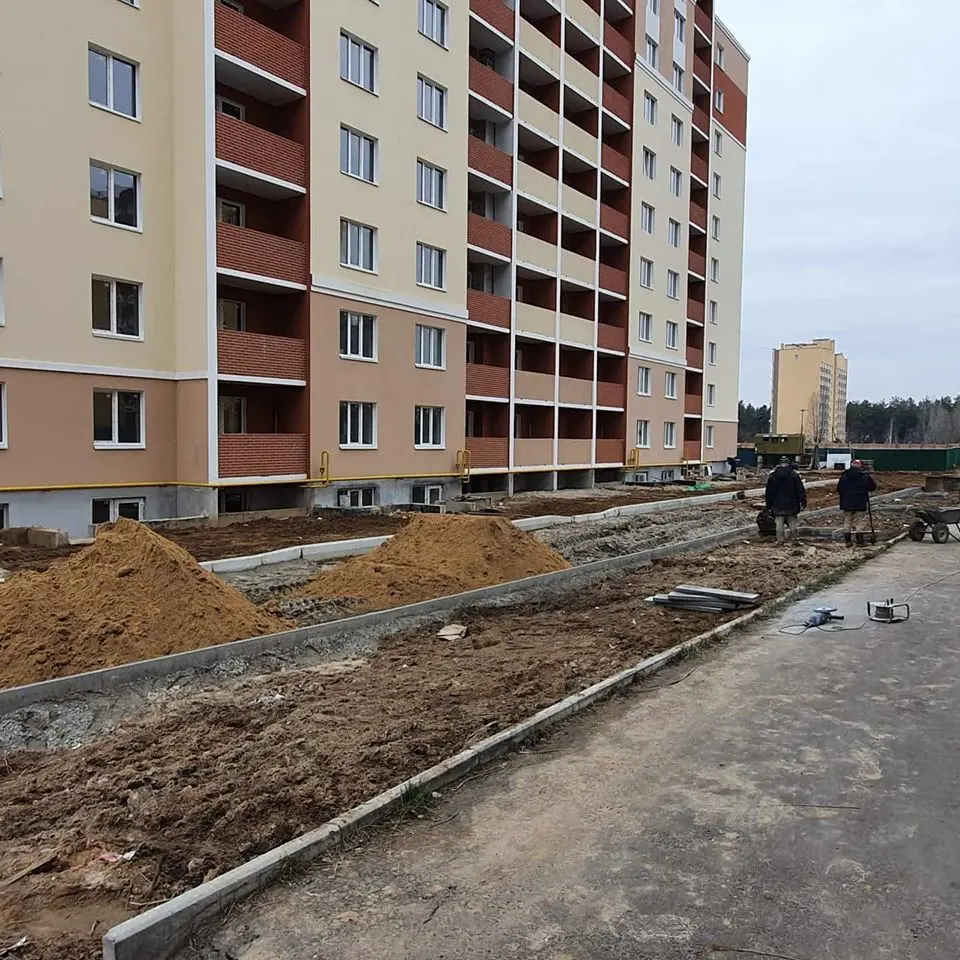

- благоустройство территории
- лифтовой холл
- отделка мест общего пользования

NE
Nelli18551 повід. · з 2016
26 жовтня 2018 р.

Новости Жилого Комплекса

16.10.2018

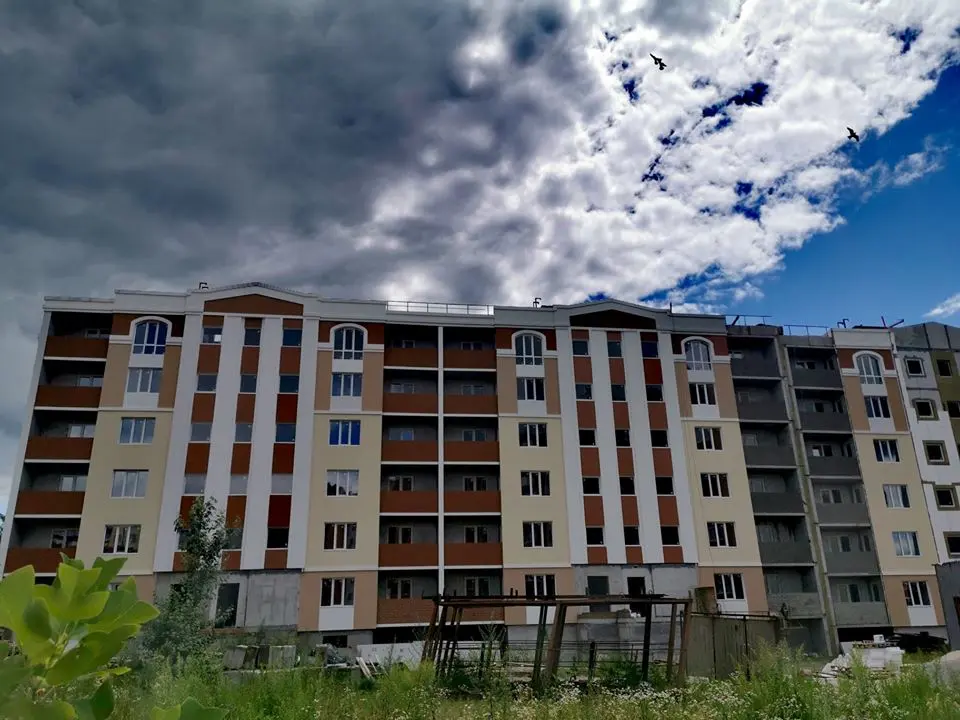

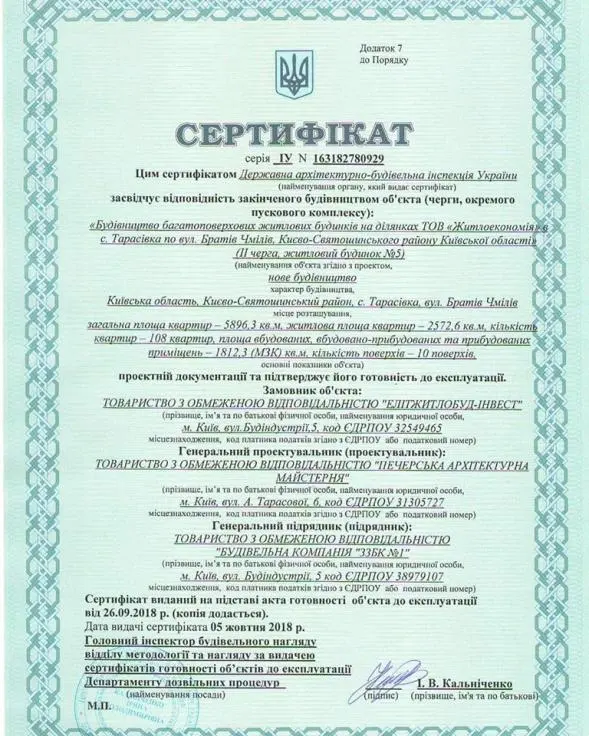

Получен Сертификат ГАСИ на Жилой дом №5

NE
Nelli18551 повід. · з 2016
12 листопада 2018 р.

Новости Жилого Комплекса

31.10.2018

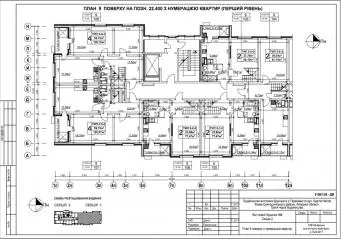

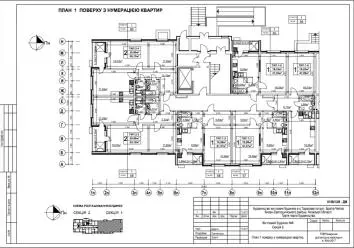

Планы этажей Жилого дома №6.

NE
Nelli18551 повід. · з 2016
12 листопада 2018 р.

Новости Жилого Комплекса

06.11.2018
Присвоен почтовый адрес Жилому дому №5.
Застройщиком Жилого комплекса "Квартал Тарасовский" получено Решение Исполнительного комитета Тарасовского сельского совета №81/1 от 31.10.2018 года, о присвоении почтового адреса многоквартирному жилому дому №5 - улица Братьев Чмилив дом №2-а в селе Тарасовка, Киево-Святошинского района, Киевской области.

NE
Nelli18551 повід. · з 2016
15 серпня 2019 р.

Ход строительства Жилого Комплекса
12.06.2019
Ход строительства Дома №6

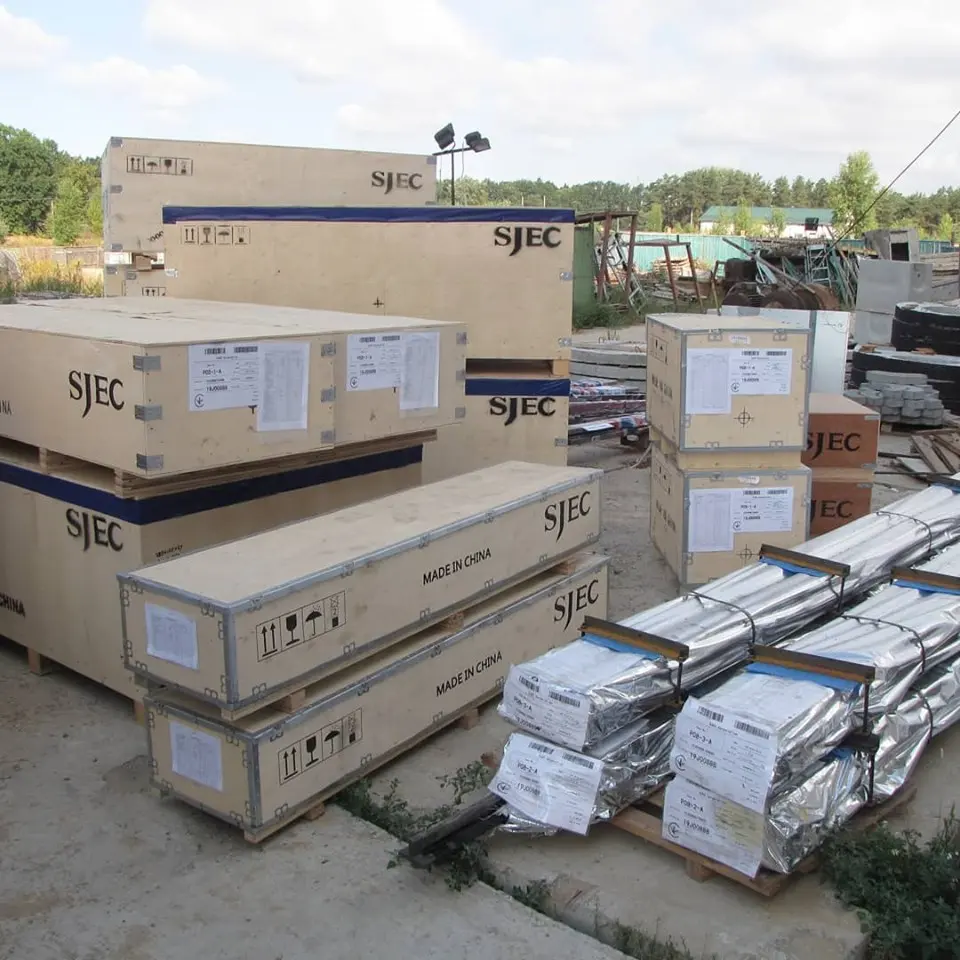

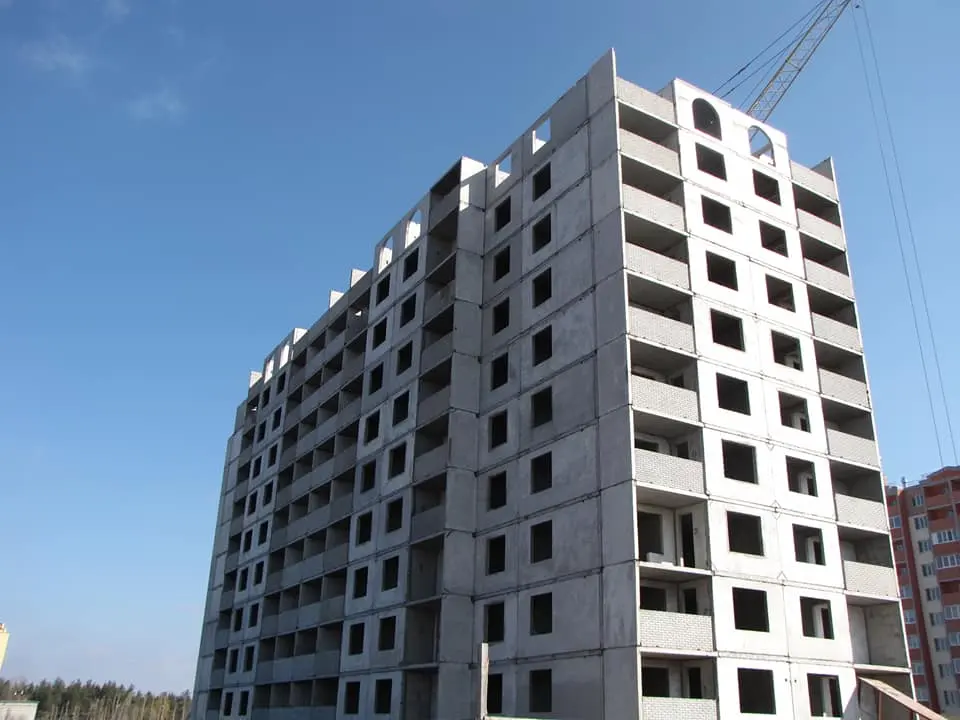

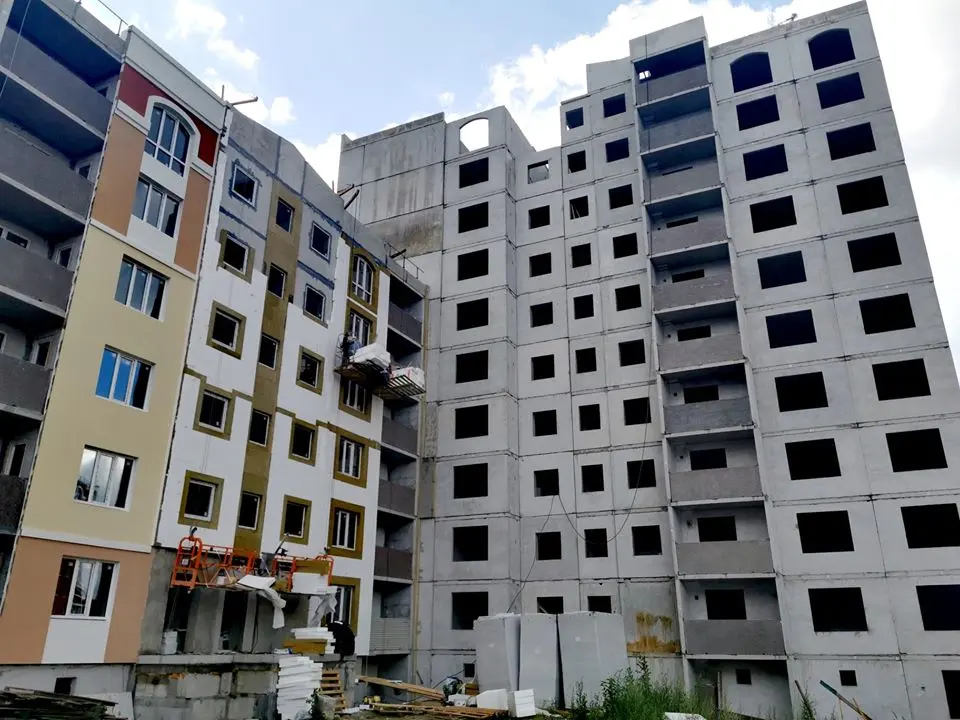

На строительстве Жилого дома №6 жилого комплекса "Квартал Тарасовский" завершен монтаж железобетонных конструкций дома, вентиляционных блоков и внутренних перегородок, монтаж металлопластиковых конструкций окон и балконных блоков. Выполняются общие и специальные: сантехнические и электромонтажные работы, монтаж входных квартирных металлических дверей. В июне-июле 2019 года будут выполняться работы по обустройству фасада, устройству кровли, монтаж лифтового оборудования, устройство подготовки под полы (стяжки), отделка мест общего пользования и другие.
Запланированный срок ввода объекта строительства в эксплуатацию - IV квартал 2019 года.

NE
Nelli18551 повід. · з 2016
12 вересня 2019 р.

Ход строительства Жилого Комплекса
28.08.2019
Жилого дома №6:
- фасадные работы

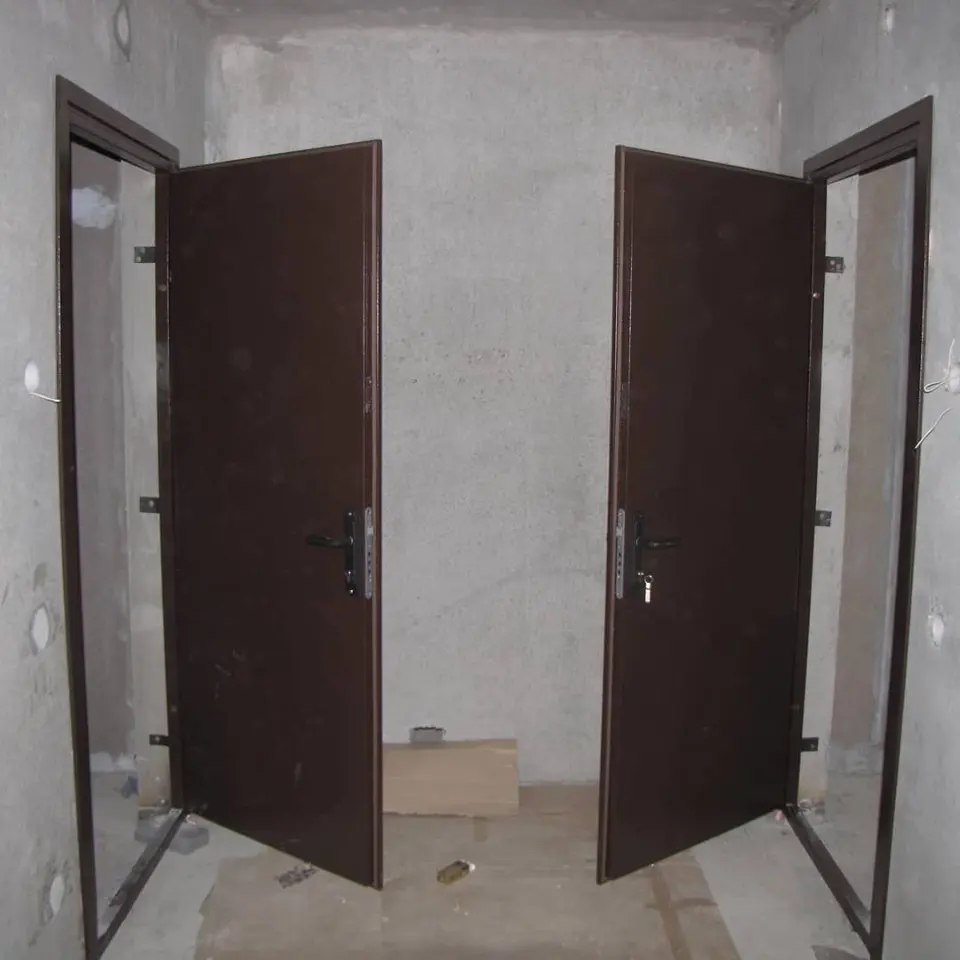

- входные двери квартир
- лифтовое оборудование.

NE
Nelli18551 повід. · з 2016
20 жовтня 2019 р.

Ход строительства Жилого Комплекса
07.10.2019
На строительстве Жилого дома №6 жилого комплекса "Квартал Тарасовский" в августе-сентябре продолжались работы по устройству фасада дома, осуществлялся монтаж квартирных дверей и дверей в местах общего пользования, выполнялись сантехнические и электротехнические работы, комплекс работ по устройству наружных сетей бытовой канализации.
В октябре продолжаться работы по устройству фасада, монтажу лифтового оборудования, сантехнические работы в квартирах, отделка мест общего пользования, монтаж наружных и внутренних сетей системы газоснабжения.
Завершение строительных работ запланировано в ноябре 2019 года.
На строительстве Жилого дома №4 жилого комплекса "Квартал Тарасовский"

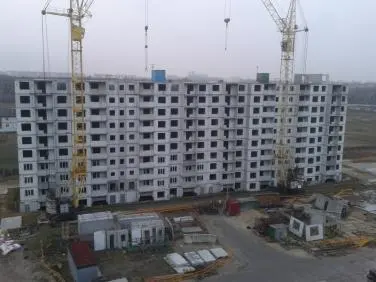

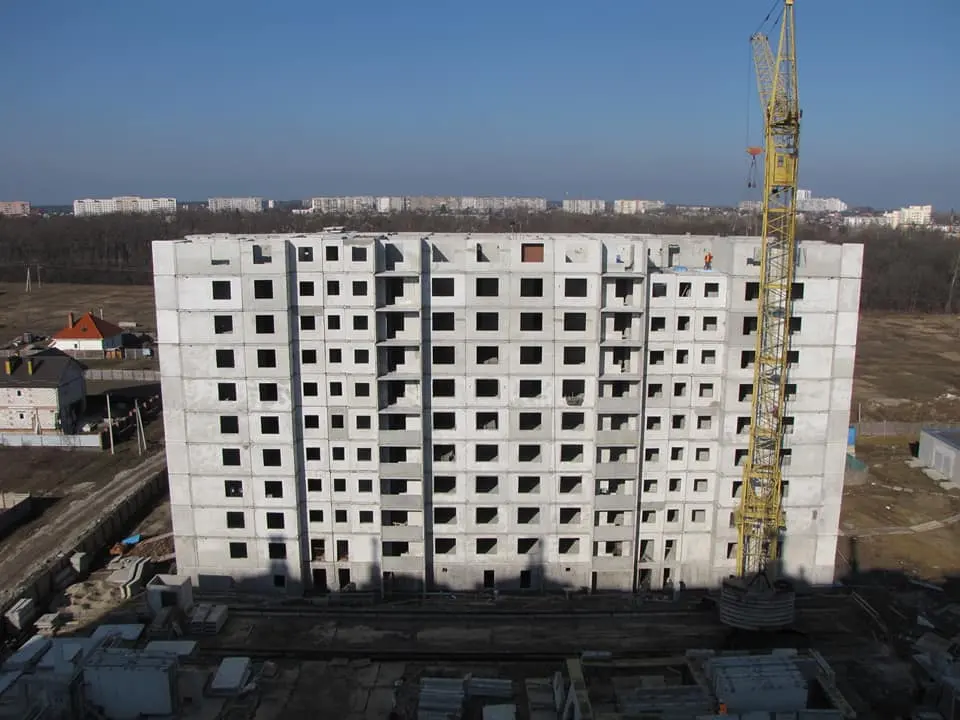

выполнялся монтаж железобетонных конструкций стен и перекрытий цокольного и первого жилого этажа секций 1-3.

NE
Nelli18551 повід. · з 2016
6 грудня 2019 р.

Ход строительства Жилого Комплекса
02.12.2019

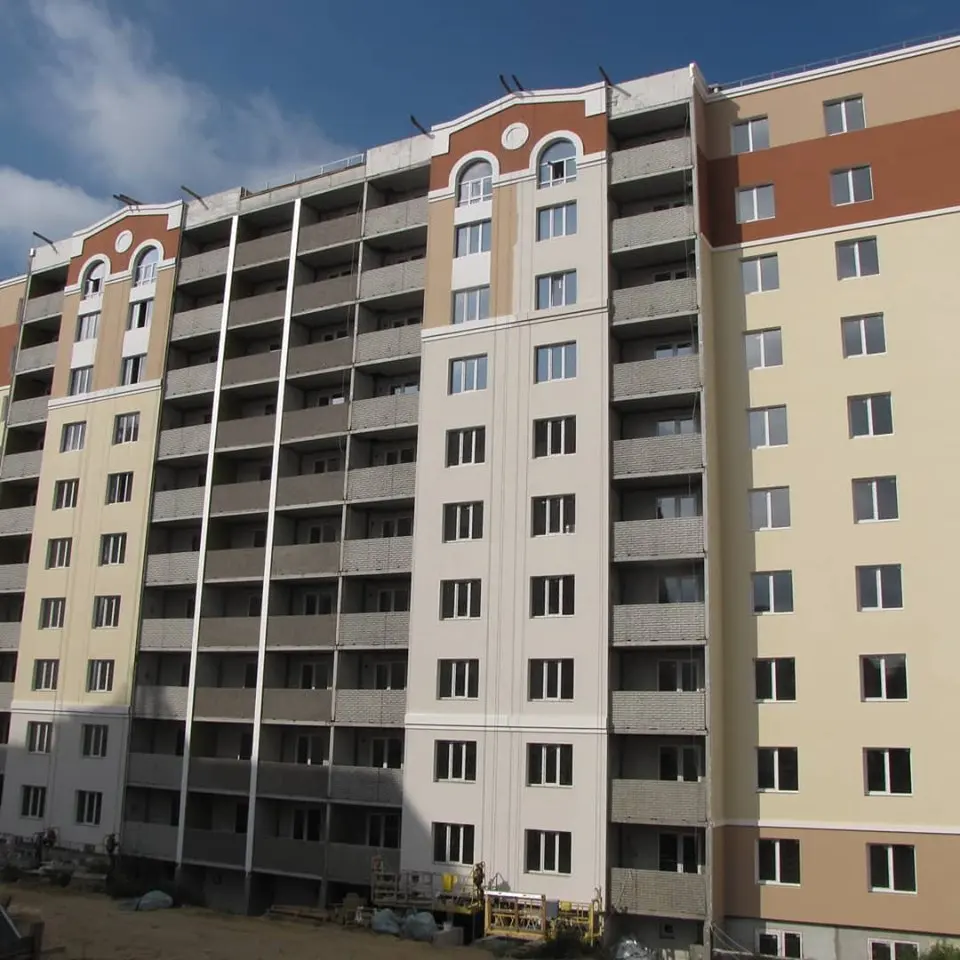

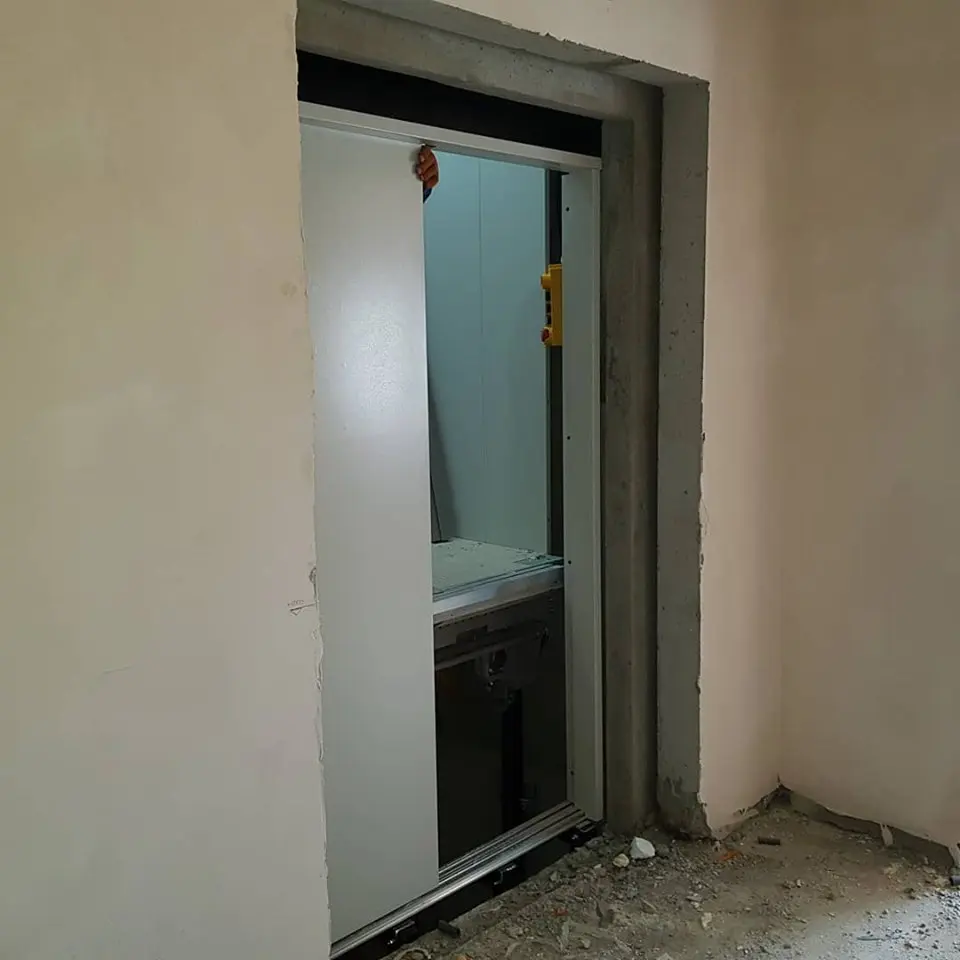

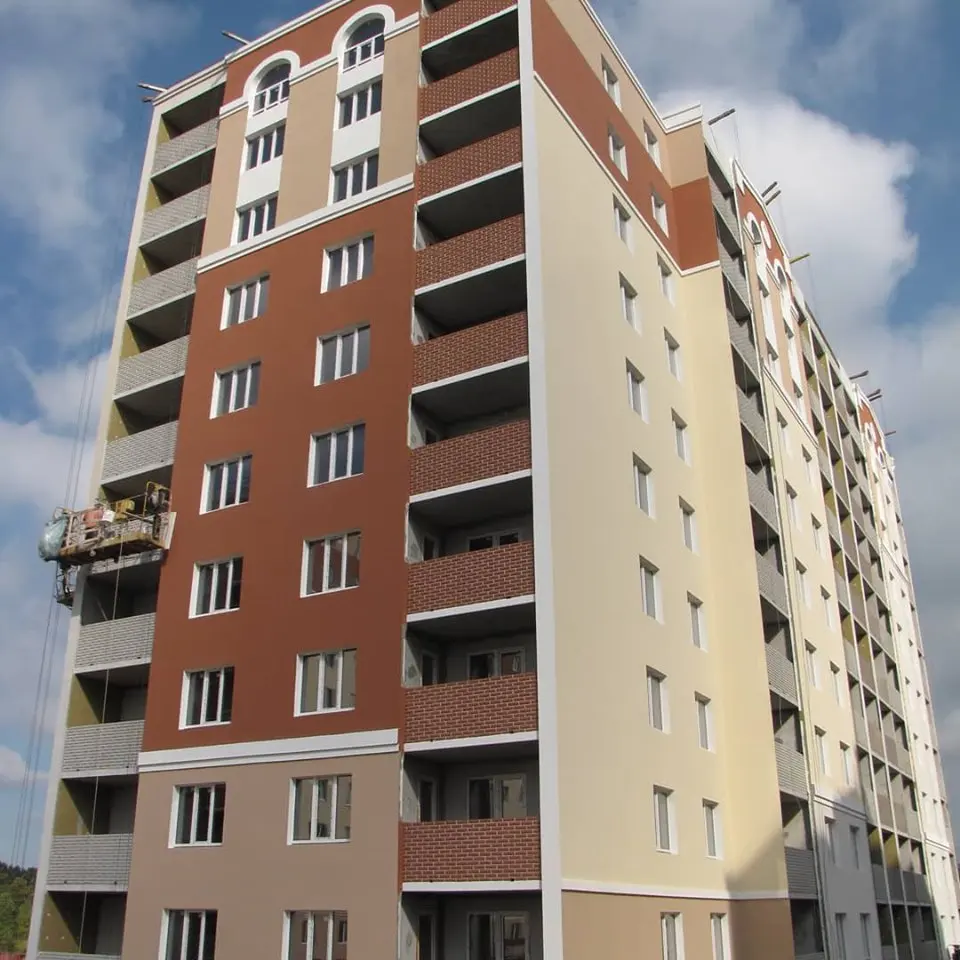

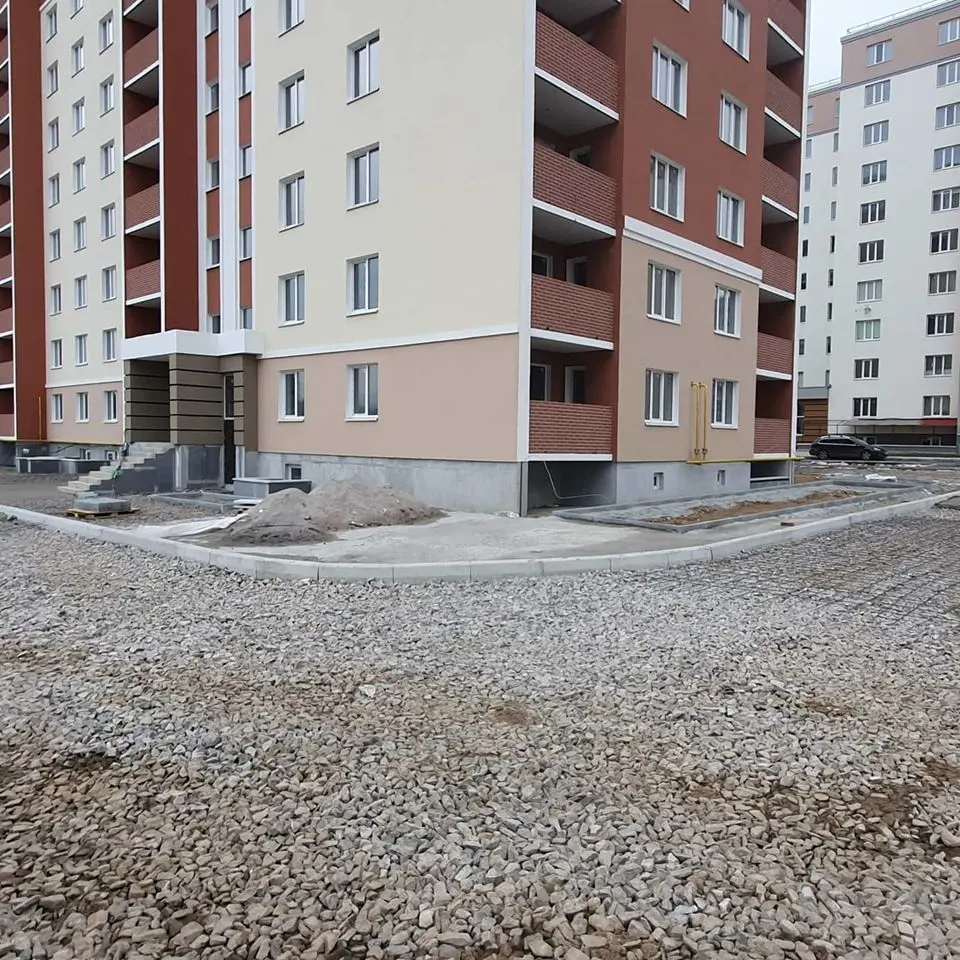

На строительстве Жилого дома №6 жилого комплекса «Квартал Тарасовский» в октябре-ноябре выполнялись работы: установка квартирных дверей и дверей в МОП, прокладка труб отопления в квартирах, устройство подготовки под полы (стяжка), отделка мест общего пользования, монтаж наружных и внутренних сетей системы газоснабжения, комплекс работ по благоустройству территории. Завершены работы по монтажу лифтов, устройству фасада, наружных сетей электро-, водоснабжения, канализации.
В декабре будут продолжены работы по установке дверей, прокладке труб отопления в квартирах, устройство подготовки под полы (стяжка), монтаж системы газоснабжения, а также отделка МОП.

На строительстве Жилого дома №4 жилого комплекса «Квартал Тарасовский» в октябре-ноябре выполнялся монтаж железобетонных конструкций стен и перекрытий второго, третьего и четвертого этажей Секций 1-3. В декабре запланирован монтаж пятого и шестого этажей Секций 1-3.

NE
Nelli18551 повід. · з 2016
20 січня 2020 р.

Ход строительства Жилого Комплекса
17.01.2020
Дом №6:
- благоустройство территории

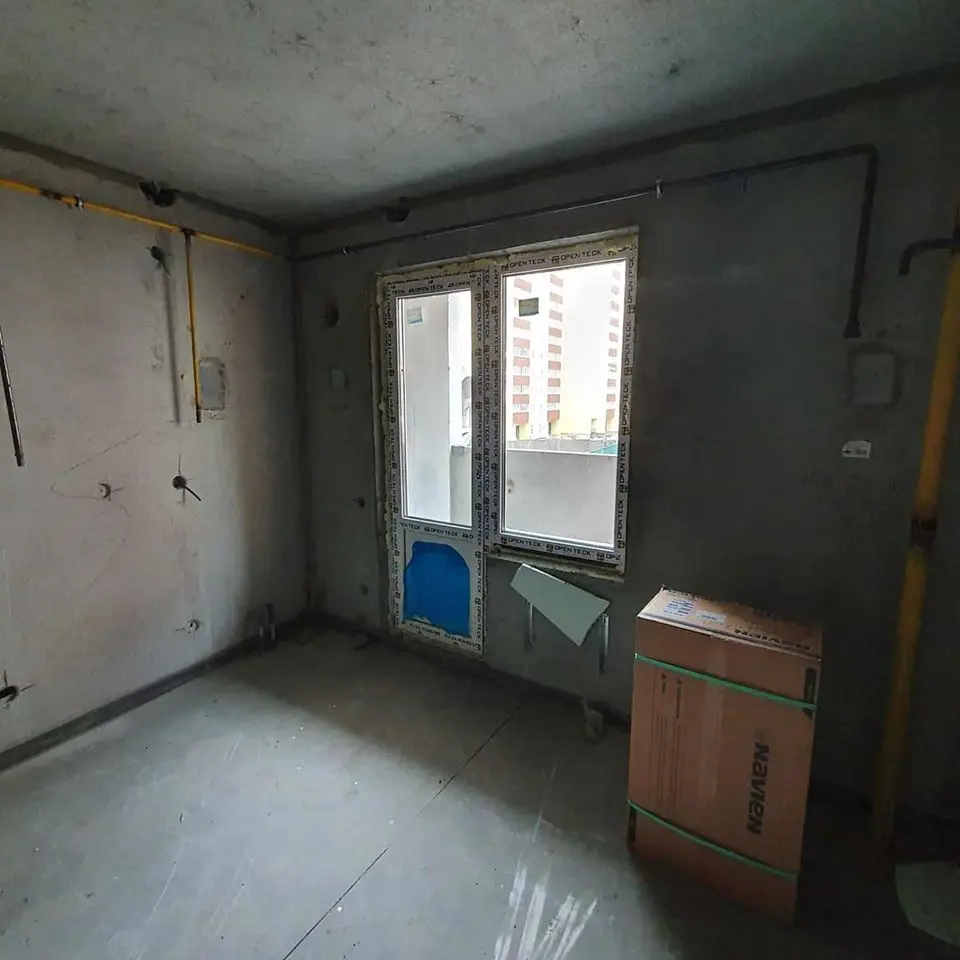

- внутренние сети газоснабжения

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
12.02.2020

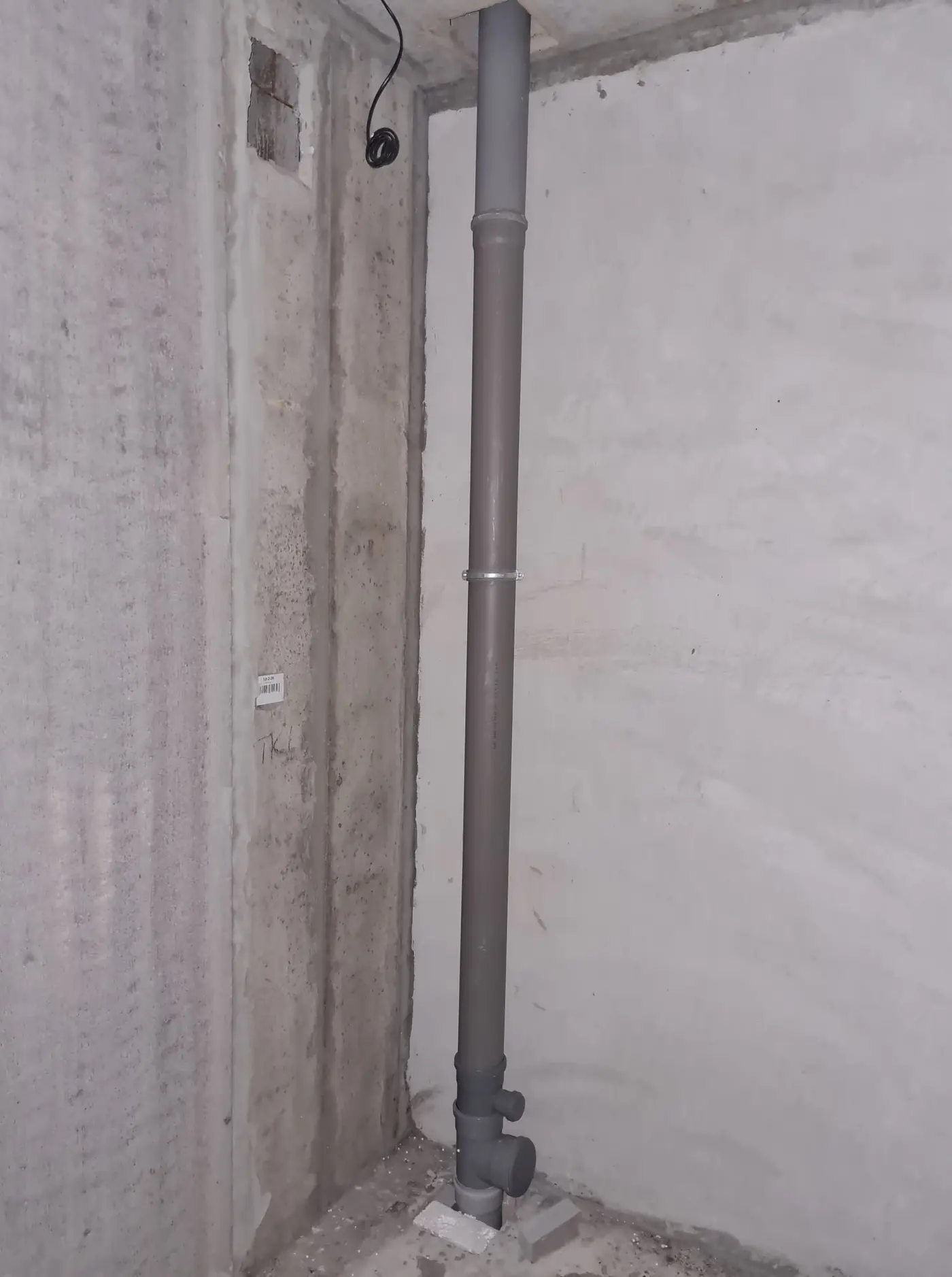

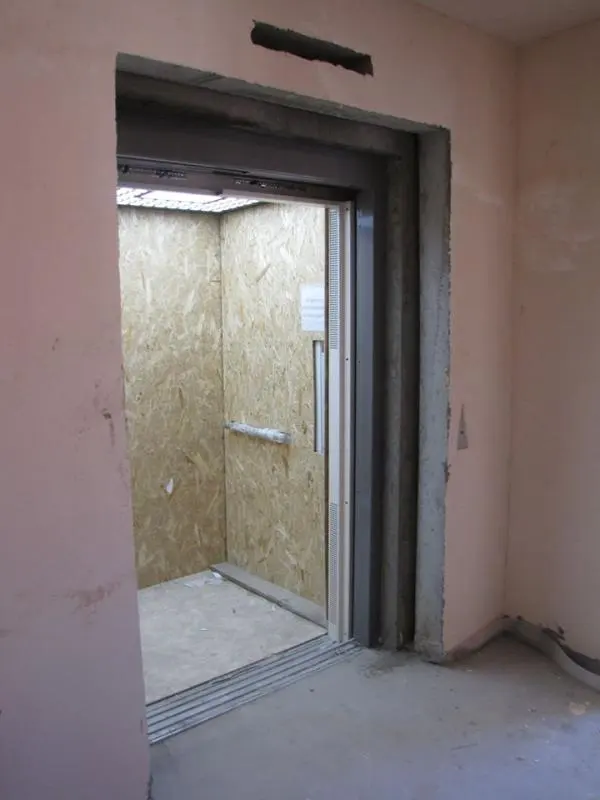

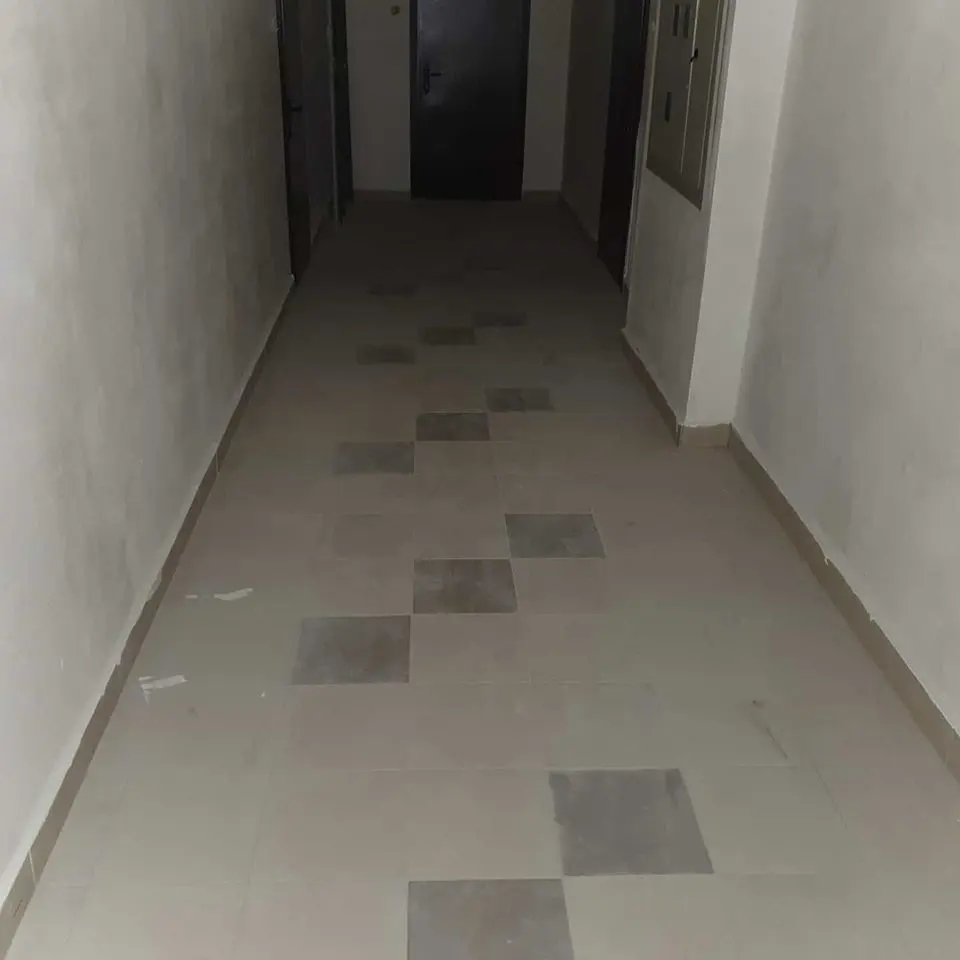

На строительстве Жилого дома №6 жилого комплекса "Квартал Тарасовский" в декабре 2019 - январе 2020 выполнялись и завершены следующие работы: монтаж квартирных дверей и дверей в МОП, прокладка труб отопления в квартирах, монтаж наружных и внутренних сетей газоснабжения, устройство подготовки под полы (стяжка), устройство полов из керамической плитки в МОП.
Застройщиком начата оплата паевого взноса на развитие инфраструктуры с. Тарасовка. В феврале запланированы работы по монтажу газовых котлов, насосной станции и электрощитовой, а также установка поквартирных счетчиков электроэнергии, воды и газа.
С 12 февраля 2020 года в офисе Компании (г. Киев, переулок Михайловский, 8) начнется сверка фактической площади объектов инвестирования для дальнейшего оформления Справок о праве получения в собственность объекта инвестирования. Предварительная запись по телефону 044 278 07 30.
Также, с 12 февраля 2020 года начнется запись на посещение объектов инвестирования для осмотра, проверки комплектности и соответствия объекта инвестирования договорным условиям. Предварительная запись по тел. 044 338 07 57, 068 338 07 57.
На строительстве Жилого дома №4 жилого комплекса "Квартал Тарасовский" в декабре 2019 - январе 2020 выполнялись и завершены работы по монтажу железобетонных изделий этажей и крыши Секций 1-3, монтажу внутренних перегородок, начат монтаж металлопластиковых конструкций окон и балконных блоков, изготовление арматурных каркасов для армирования ростверка Секции 4.
В феврале-марте запланированы работы по монтажу металлических квартирных дверей, приямков и входных групп Секцій 1-3; устройство котлована и ростверка Секции 4, монтаж башенного крана и монтаж железобетонных конструкций нижнего технического, первого и второго этажей Секции 4.

NE
Nelli18551 повід. · з 2016
13 травня 2020 р.

Ход строительства Жилого Комплекса
29.04.2020

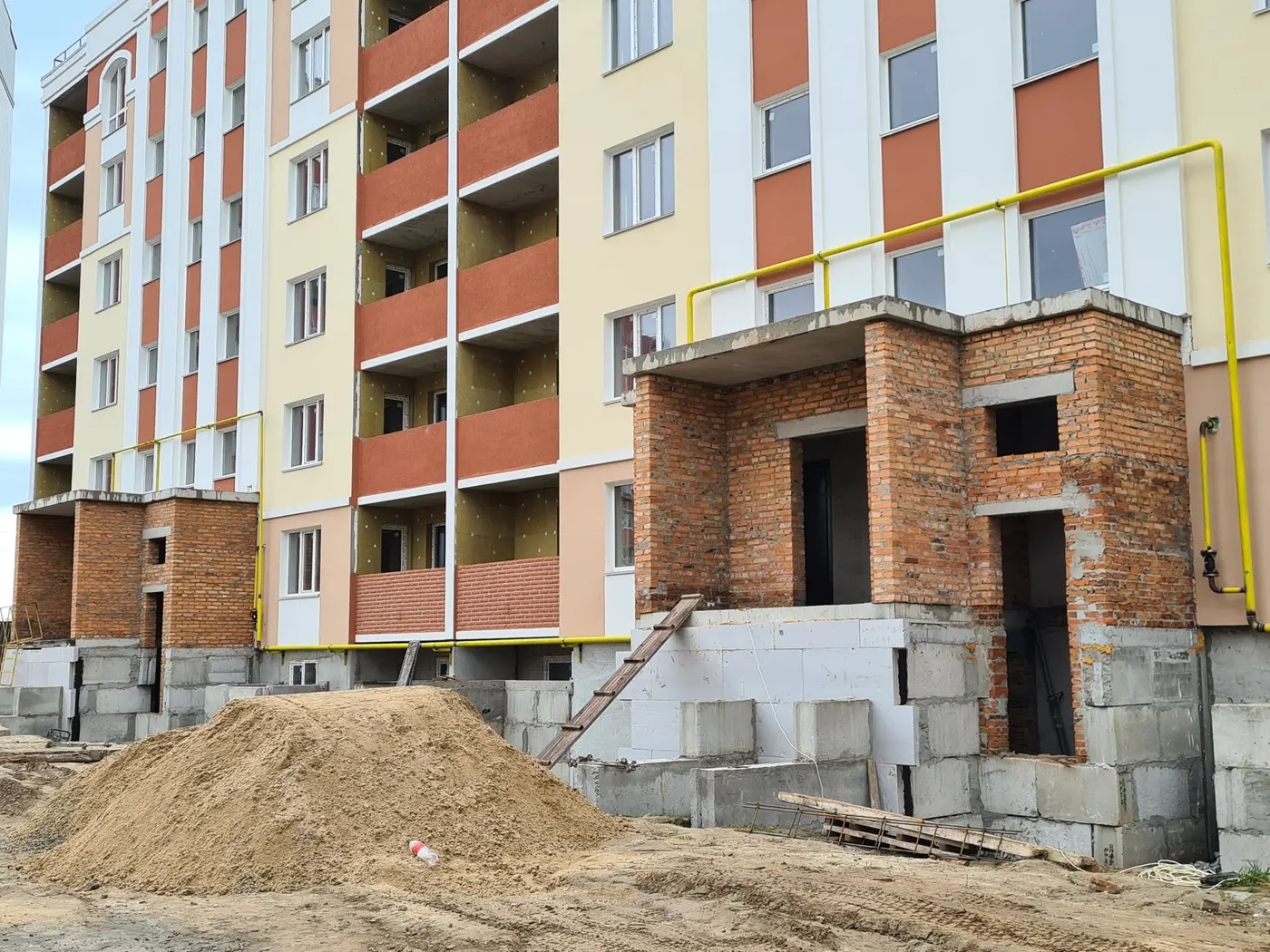

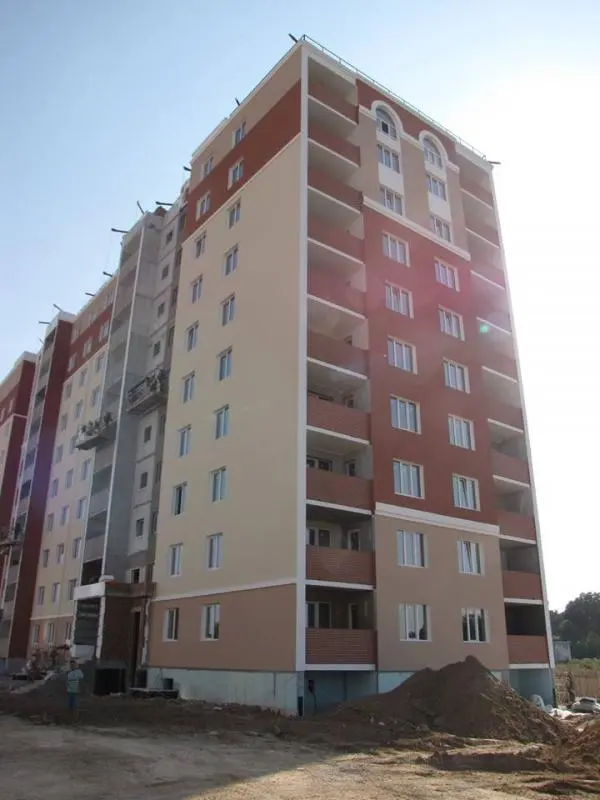

На строительстве Жилого дома №4 жилого комплекса "Квартал Тарасовский" в феврале-марте выполнялся монтаж металлопластиковых конструкций окон и балконных блоков Секций 1-3, начались фасадные работы на Секции 1. Выполнен ростверк и смонтирован башенный кран для монтажа Секции 4.

NE
Nelli18551 повід. · з 2016
25 липня 2020 р.

Ход строительства Жилого Комплекса
11.07.2020
Строительство Дома №4:
Монтаж Секции 4.

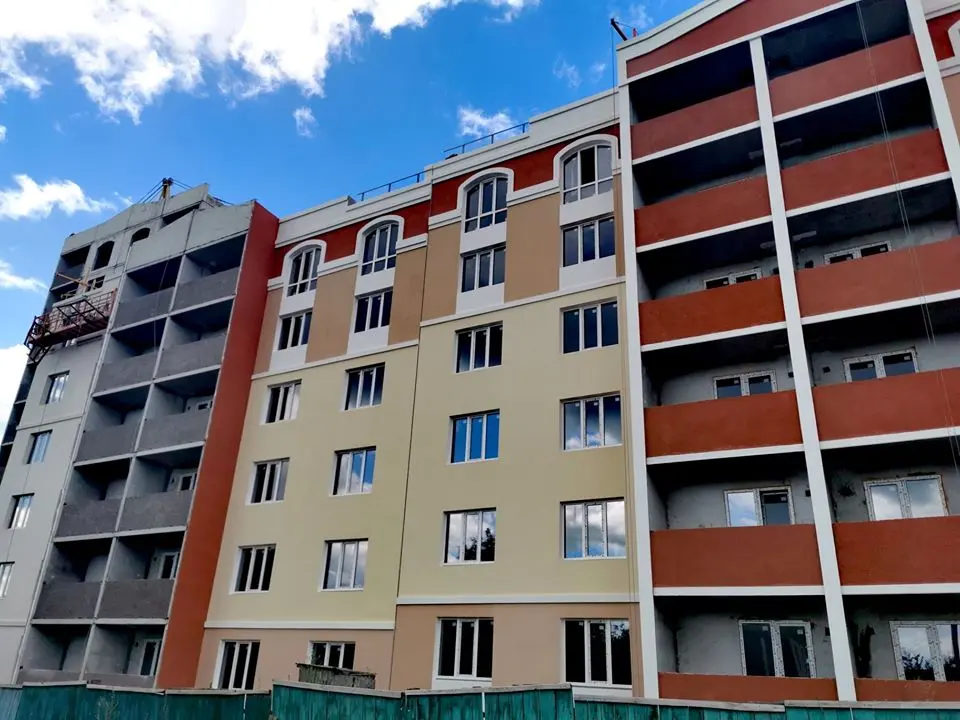

Комплекс фасадных работ на Секциях 1-3.

NE
Nelli18551 повід. · з 2016
19 травня 2021 р.

Ход строительства Жилого Комплекса
06.05.2021

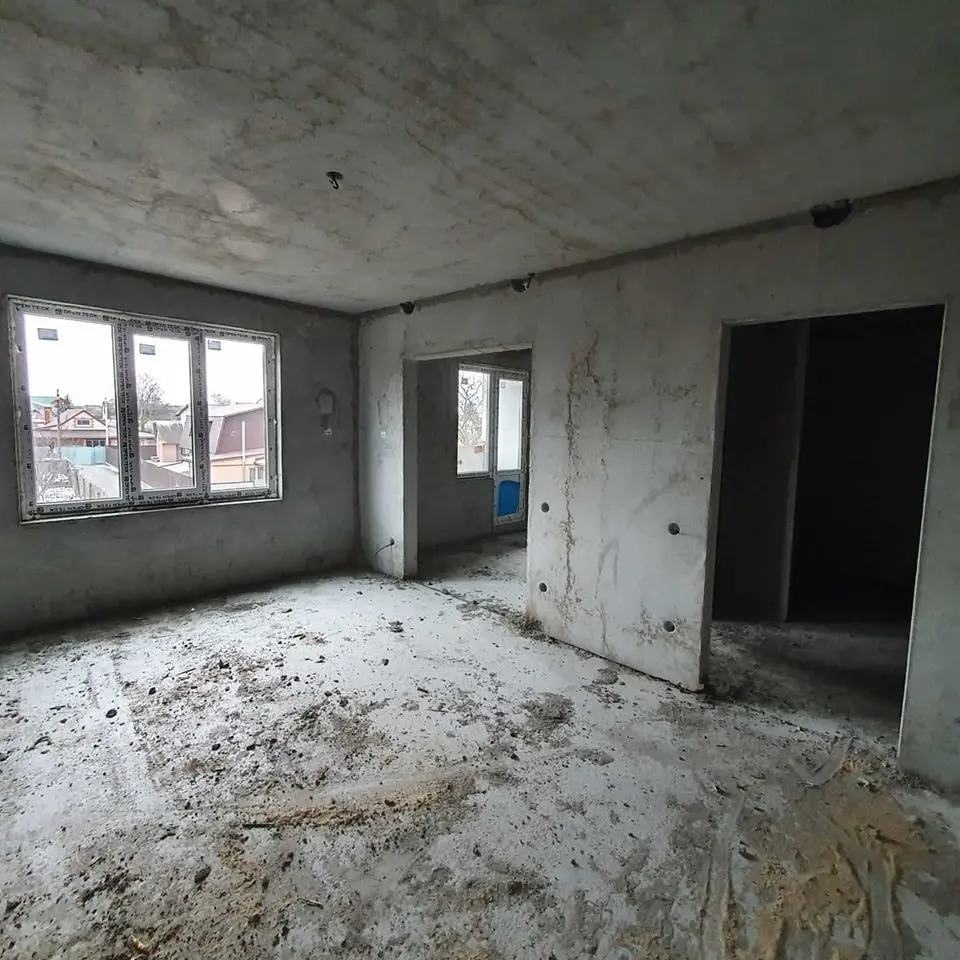

Будівництво Будинку №4:
- облаштування вхідних груп Секцій 1 і 2;

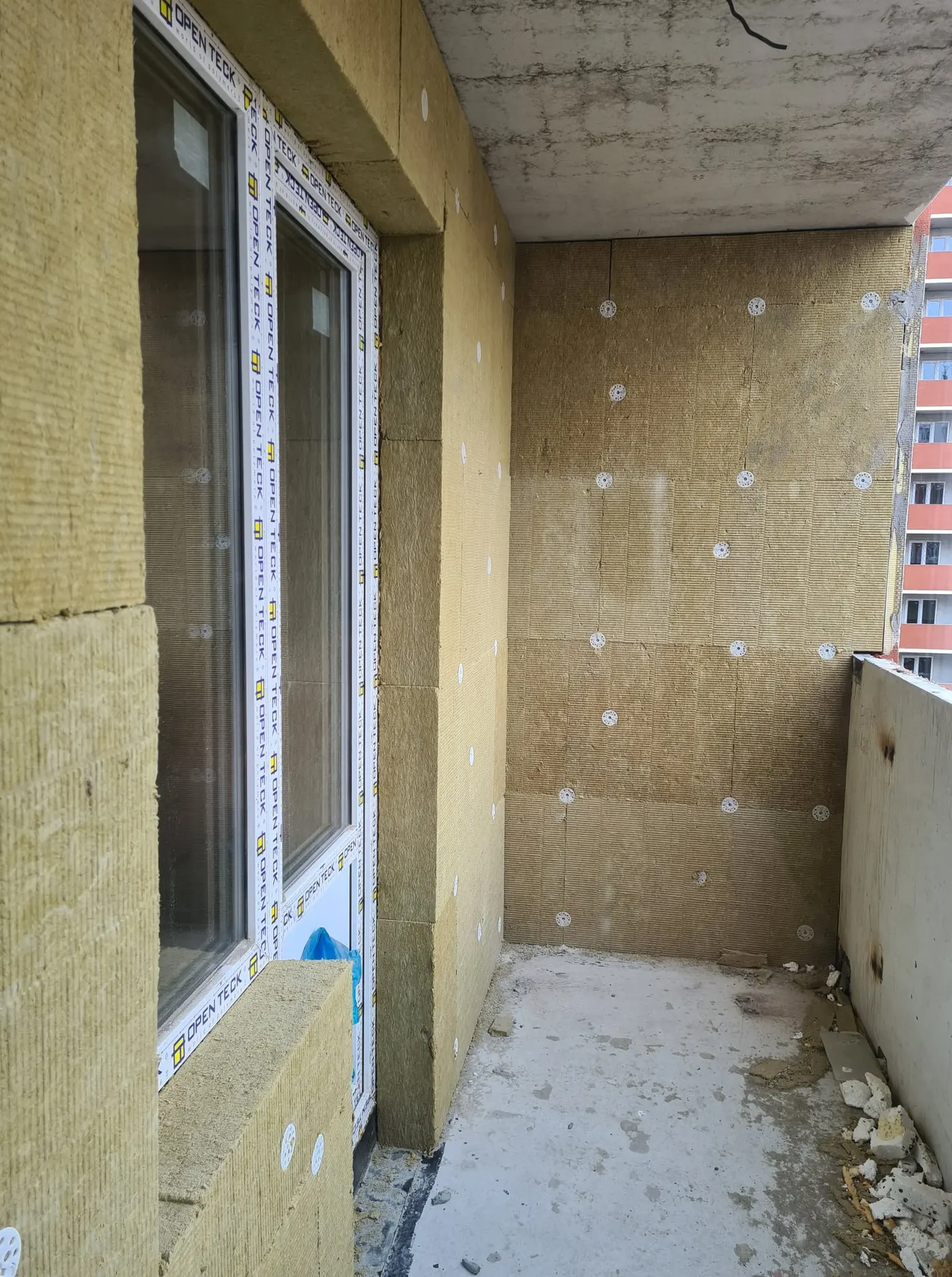

- утеплення лоджій;

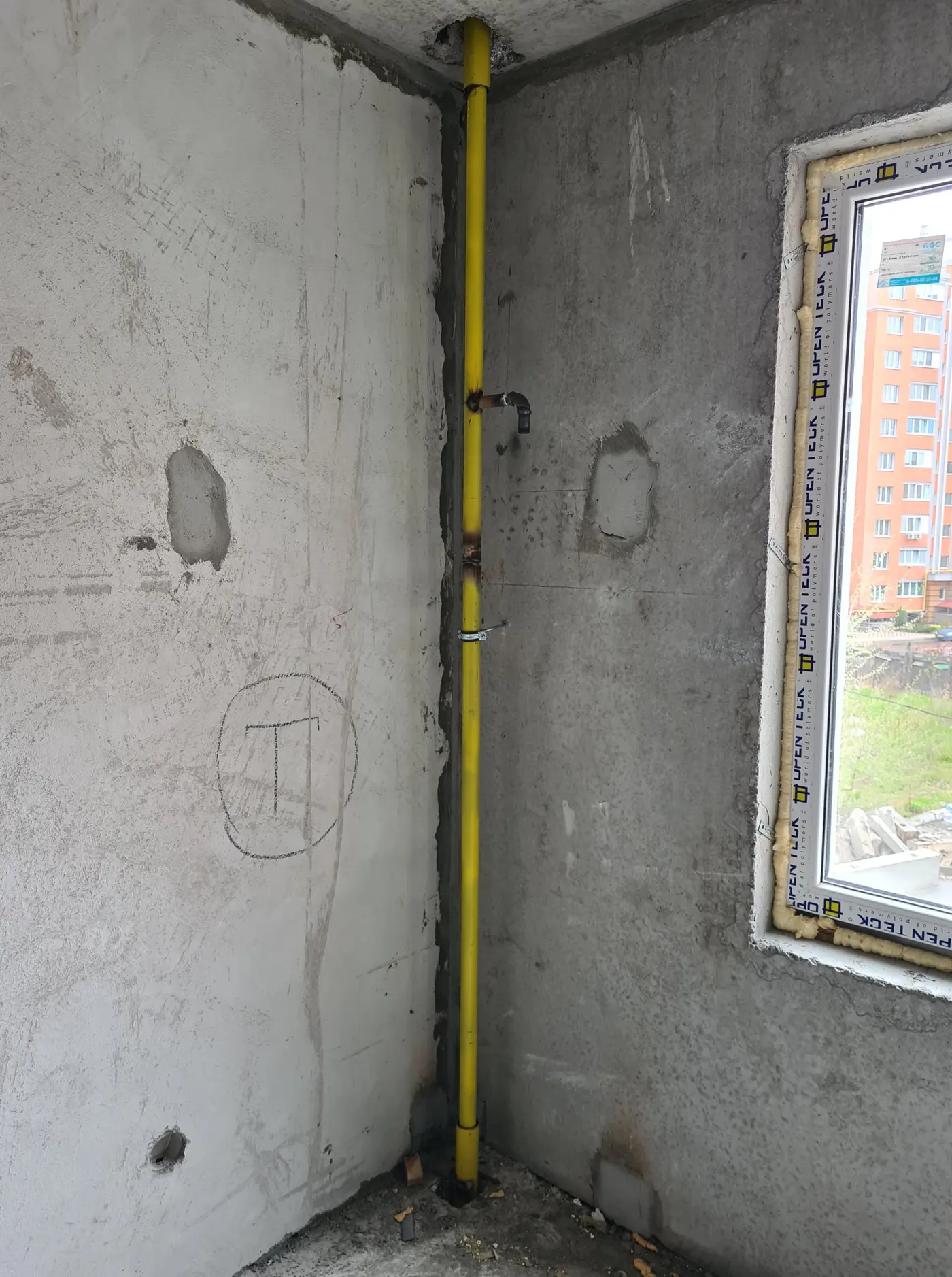

- монтаж побутової каналізації;
- монтаж внутрішніх мереж газопостачання.
