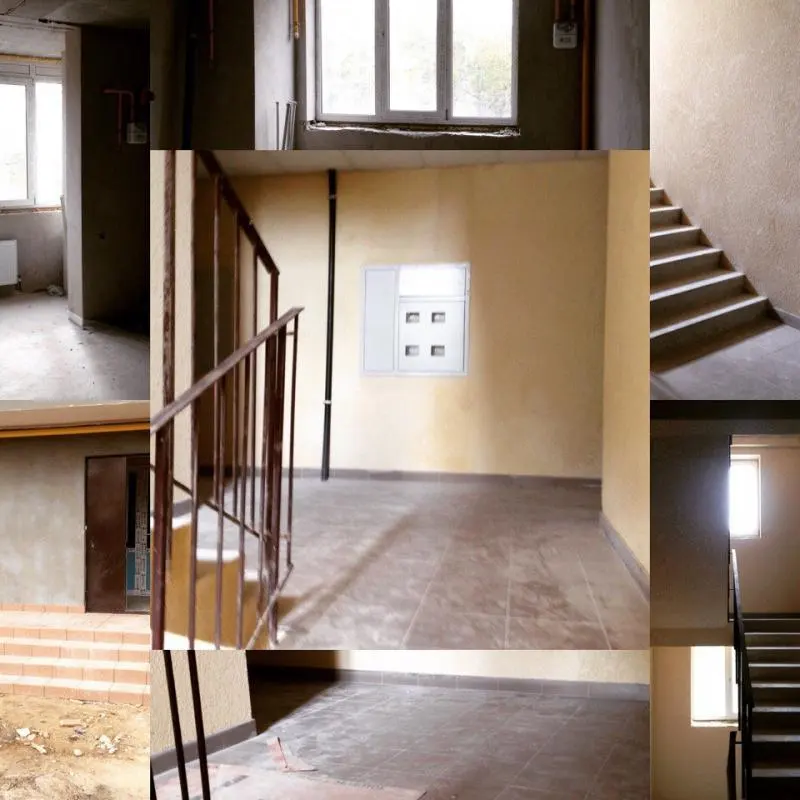

Ход строительства в ЖК 4 Карата 26.09.2016

Секция 1:
- продолжаются работы по подводу коммуникаций;
- продолжаются работы по монтажу ТП;
- завершены работы по покраске поручней для перил в местах общего пользования;
- завершены работы по монтажу счетчиков газа (поквартирно);
- продолжаются работы по укладке кафеля входной группы;

Cекция 2:
- завершены работы по укладке плитки в местах общего пользования;
- ведутся подготовительные работы для монтажа подвесных потолков в местах общего пользования;

Секция 3:
- ведутся работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу радиаторов (поквартирно);
- завершены работы по монтаж щитков с автоматами (поквартирно);

Секция 4:
- ведутся работы по монтажу водопровода в местах общего пользования;
- ведутся работы по штукатурке в цокольном этаже;
- ведутся работы по стяжке в цокольном этаже;

С уважением, команда СК Профрембуд

ДМ4 жовтня 2016 р.

Ход строительства в ЖК 4 Карата 03.10.2016

Секция 1:
- продолжаются работы по подводу коммуникаций;
- продолжаются работы по монтажу ТП;
- ведутся работы по установке поручней для перил в местах общего пользования;
- ведутся работы по установке газовых котлов (поквартирно);
- завершены работы по укладке кафеля входной группы;
- ведутся работы по монтажу подоконников (поквартирно);

Cекция 2:
- завершены работы по укладке плитки во входной группе;
- ведутся подготовительные работы для монтажа подвесных потолков в местах общего пользования;
- начаты подготовительные работы по обвязке газа;
- начаты работы по монтажу громоотвода;
- ведутся работы по монтажу электро щитов в местах общего пользования (поэтажно);

Секция 3:
- завершены работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по монтажу электро щитов в местах общего пользования (поэтажно);
- начаты работы по монтажу громоотвода;
-завершены работы по установке входных дверей (поквартирно);

Секция 4:
- ведутся работы по монтажу водопровода в местах общего пользования;
- завершены работы по штукатурке в цокольном этаже;
- завершены работы по стяжке в цокольном этаже;
- начаты работы по монтажу громоотвода;
- ведутся работы по монтажу электро щитов в местах общего пользования (поэтажно);

С уважением, команда СК Профрембуд
0735028502
0965028502
0995028502
[email protected]
4karata.com.ua

NE
Nelli18551 повід. · з 2016
19 жовтня 2016 р.

Ход строительства Жилого комплексу "4 карата" 10.10. 2016

Секция 1:
- продолжаются работы по подводу коммуникаций (центральная магистраль);

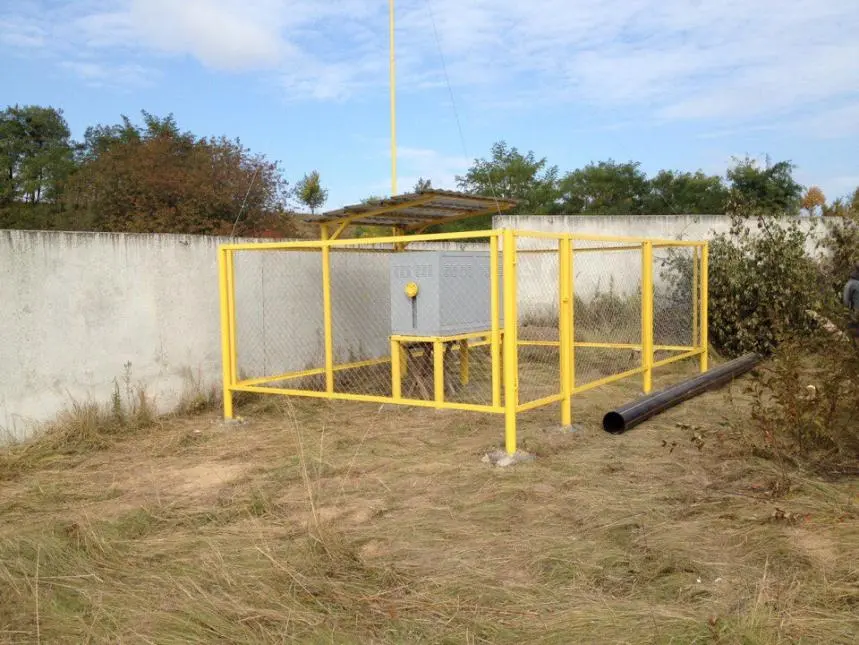

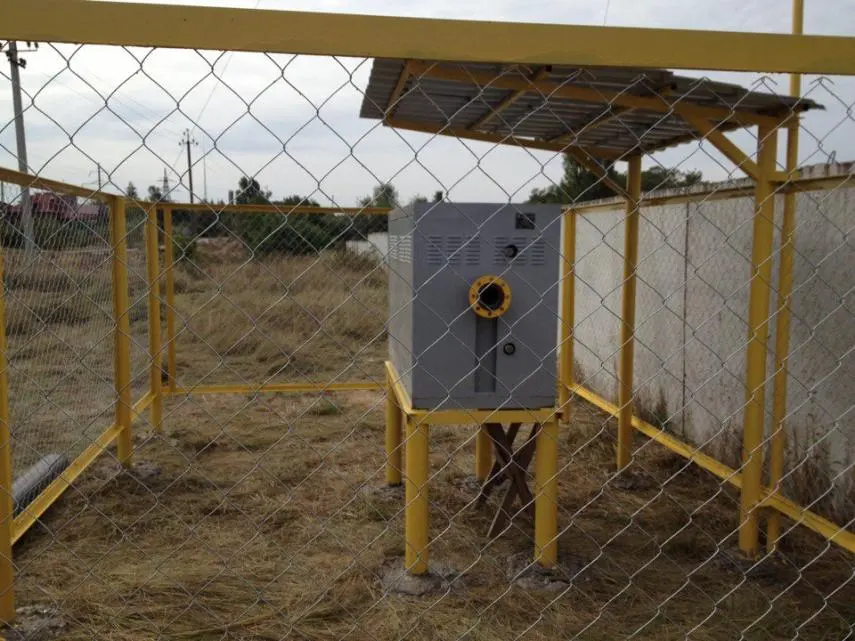

- продолжаются работы по монтажу ТП (залито подушку под основу ТП);
- завершены работы по установке поручней для перил в местах общего пользования;
- завершаются работы по установке газовых котлов до устанавливают (поквартирно);
- завершаются работы по монтажу подоконников до устанавливают (поквартирно);
- получена декларация о завершении строительных работ (Д-2);
- получен почтовый адрес ЖК 4 Карата, ул. Ватутина, 110.

Cекция 2:
- ведутся подготовительные работы для монтажа подвесных потолков в местах общего пользования;
- ведутся подготовительные работы по обвязке газа;
- завершены работы по монтажу громоотвода;
- продолжаются работы по монтажу электро щитов в местах общего пользования (поэтажно);
- завершены работы по укладке кафеля в местах общего пользования (поэтажно);
- сделана кровля (крыша) на входной группе.

Секция 3:
- ведутся работы по монтажу электро щитов в местах общего пользования (поэтажно);
- ведутся работы по монтажу громоотвода;
- ведутся работы по укладке кафеля в местах общего пользования (поэтажно);
- сделана кровля (крыша) на входной группе.

Секция 4:
- ведутся работы по монтажу водопровода в местах общего пользования;
- ведутся работы по монтажу громоотвода;
- ведутся работы по монтажу электро щитов в местах общего пользования (поэтажно);
- ведутся работы по монтажу радиаторов (поквартирно);
- сделана кровля (крыша) на входной группе;
- ждем улучшения погодных условий, приступаем к облагорожению при домовой территории.

ДМ24 жовтня 2016 р.

Ход строительства в ЖК 4 Карата 24.10.2016
Секция 1:
- продолжаются работы по подводу коммуникаций (центральная магистраль);
- завершены работы по подводу газа;
- продолжаются работы по монтажу ТП (залито подушку под основу ТП);
- завершены работы по заземлению дома;
Уважаемые покупатели квартир в секции №1, приглашаем Вас на подписание актов приёма-передачи. Для этого созвонитесь с сотрудником нашего ЖЭКа:

Cекция 2:
- завершены работы по монтажу электро щитов в местах общего пользования (поэтажно);
- продолжаются работы по монтажу счетчиков электричества;
- завершены работы по заземлению дома;
- завершены работы по монтажу входной двери в входную группу;
- начато работы по обвязке газа (наружные работы);
Секция 3:
- завершены работы по монтажу электро щитов в местах общего пользования (поэтажно);
- завершены работы по монтажу громоотвода;
- продолжаются работы по укладке кафеля в местах общего пользования (поэтажно);
- завершены работы по монтажу входной двери в входную группу;.
- продолжаются работы по монтажу счетчиков электричества;
Секция 4:
- продолжаются работы по монтажу водопровода в местах общего пользования;
- завершены работы по монтажу громоотвода;
- завершены работы по монтажу электро щитов в местах общего пользования (поэтажно);
- завершены работы по монтажу радиаторов (поквартирно);
- продолжаются работы по монтажу счетчиков электричества;
- ведутся работы по монтажу входных дверей (поквартирно);
С уважением, команда СК Профрембуд

ДМ31 жовтня 2016 р.

Новости ЖК 4 Карата 31.10.2016

Секция 1:
- продолжаются работы по подводу коммуникаций (центральная магистраль);
- продолжаются работы по монтажу ТП;
Уважаемые покупатели квартир в секции №1, приглашаем Вас на подписание актов приёма-передачи. Для этого созвонитесь с сотрудником нашего ЖЭКа:
096 871 27 19/066 083 11 70/063 894 72 46 Дмитрий Петрович;

Cекция 2:
- завершены работы по монтажу счетчиков электричества;
- продолжаются работы по обвязке газа (наружные работы);

Секция 3:
- продолжаются работы по укладке кафеля в местах общего пользования (поэтажно); .
- завершены работы по монтажу счетчиков электричества;

Секция 4:
- продолжаются работы по монтажу водопровода в местах общего пользования;
- завершены работы по монтажу счетчиков электричества;
- продолжаются работы по монтажу входных дверей (поквартирно);

С уважением, команда СК Профрембуд
0735028502
0965028502
0995028502
[email protected]

В ближнем пригороде Киева началось новое строительство жилых домов, а имя этого архитектурного произведения – ЖК Французский бульвар. Именно здесь сочетаются парижский шарм и украинское качество. Большой выбор функциональных планировок, профессиональная строительная отделка квартир и удобное месторасположение . В пешей доступности все элементы инфраструктуры Вышгорода, а так же лес, набережная Днепра и лыжные спуски. Строительные работы выполняют авторы уже известных ЖК 4 Карата, ЖК Французский квартал и ЖК Изумрудный городок. Не упусти свой шанс приобрести французскую роскошь за украинские деньги!

Цена и условия покупки:
от 10.500 до 12.000 грн/м2
Рассрочка от застройщика
Без годовых % на 24 месяца
Первый взнос 50 %

Планировки:
1-комнатные от 35 до 46 м2
2-комнатные от 54 до 59 м2
3,4-комнатные от 73 до 121 м2

Инженерное оборудование:
-автономная (индивидуальная) система отопления – установлен двухконтурный газовый котел;
-стальные радиаторы;
-установлены счетчики на все виды коммуникаций (вода ,газ,электричество);
-индивидуальный стояк холодной воды;
-разводка сантехники (точки подключения);
-Internet, кабельное TV;
Отделочные работы:
-машинная штукатурка стен и откосов окон;
-лазерная стяжка пола – готовность к укладыванию любого напольного покрытия (паркет, ламинат и т.д.);
Общестроительные работы:
-металлопластиковые окна с 2-х камерными стеклопакетами (три стекла);
-металлическая входная дверь;
-монолитное междуэтажное перекрытие.

ЖК20 грудня 2016 р.

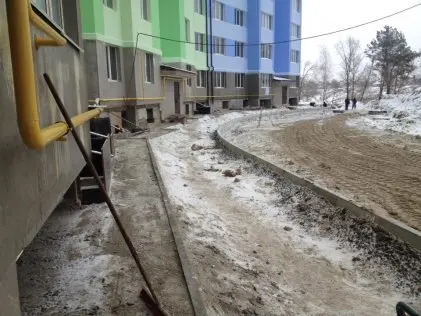

Ход строительства на 19.12. 2016 года по ЖК 4 Карата

Секция 1:
- продолжаются работы по подводу коммуникаций (центральная магистраль);
Уважаемые владельцы квартир в секции №1, приглашаем Вас на подписание актов приёма-передачи. Для этого созвонитесь сотрудником нашего ЖЭКа:
096 871 27 19/066 083 11 70/063 894 72 46 Дмитрий Петрович;
Секция 2:
- завершены работы по монтажу газовых труб (наружные работы)
- завершены работы по монтажу электрощитовой
- продолжаются работы по монтажу лифта
- завершены работы по монтажу газовых котлов
- ведутся работы по монтажу подоконников (поквартирно)
- продолжаются работы по облагорожению территории
Секция 3:
- завершены работы по разводке газовых труб (внутренние работы )
- завершены наружные работы по разводке газовых труб
- ведутся работы по монтажу лифта
- завершаем монтаж перил в местах общего пользования
- ведутся работы по монтажу котлов
- заливают от мостку
Секция 4:
- завершены работы по наружной разводке газа
- ведутся работы по монтажу плитки в местах общего
пользования
- завершены подготовительные работы по монтажу лифта
- ведутся подготовительные работы по внутреней разводке газа

С уважением, команда Prof-Group

NE
Nelli18551 повід. · з 2016
10 лютого 2017 р.

Ход строительсва Жилого Комплексу "4 карата" на 06.02.2017

Секция 2:
- завершены работы по монтажу окон в цокольном этаже
- завершен монтаж двери в помещении для консьержа
- завершены подготовительные работы по покраске лестницы

Секция 3:
- завершены работы по монтажу насосной станции
- завершены работы по монтажу подоконников;
- завершены подготовительные работы по монтажу поручней на перилах
- завершены работы по монтажу окон в цокольном этаже

Секция 4:
- продолжаются работы по разводке газа поквартирно;
- подготовительные работы по монтажу подоконников.

NE
Nelli18551 повід. · з 2016
2 березня 2017 р.

Ход строительства Жилого комплексу "4 карата" на 13.02.2017

Ход строительства на 13.02.2017
Секция 2:
- завершены работы по косметическому ремонту в квартирах
- завершены работы по покраске лестницы
Секция 3:
- ведутся работы по косметическому ремонту в квартирах
- завершены работы по разводке труб канализации
Секция 4:
- завершаются работы по разводке газа поквартирно;
- завершены подготовительные работы по монтажу подоконников
- ведутся работы по монтажу окон окон в цокольном этаже

NE
Nelli18551 повід. · з 2016
2 березня 2017 р.

Ход строительства Жилого комплексу "4 карата" на 20.02.2017

Ход строительства Жилого комплексу на 20.02.2017
Секция 2:
- ведутся работы по монтажу дверей в помещении для консьержа

Секция 3:
- ведутся работы по монтажу помещения для консьержа
- ведутся работы по монтажу поручней на перилах
- завершен монтаж ревизийных люков в общих коридорах

Секция 4:
- завершены работы по разводке газа поквартирно;
- ведутся работы по монтажу подоконников
- завершены работы по монтажу окон окон в цокольном этаже
- завершены работы по монтажу газовых счетчиков
- ведутся работы по монтажу газовых котлов
- ведутся подготовительные работы по монтажу отливов

NE
Nelli18551 повід. · з 2016
2 березня 2017 р.

Ход строительства Жилого комплексу "4 карата" на 27.02.2017

Ход строительства Жилого комплексу на 27.02.2017
Секция 2:
- закончены работы по монтажу дверей в помещении для консьержа;
- завершены работы по пломбировке газовых счетчиков (поквартирно);
- завершены работы по установке подоконников в местах общего пользования (лестничные марши);
Секция 3:
- завершнгы работы по монтажу дверей в помещении для консьержа;
- завершены работы по установке подоконников в местах общего пользования (лестничные марши);
Секция 4:
- завершены работы по разводке газа поквартирно;
- завершены работы по установке подоконников в местах общего пользования (лестничные марши);
- завершены работы по монтажу подоконников;
- завершены работы по монтажу окон окон в цокольном этаже;
- завершены работы по монтажу газовых счетчиков;
- завершены работы по монтажу газовых котлов;
- ведутся работы по монтажу отливов;
- начато работы по облагорожению при домовой территории
Новый номер телефона Алексея ( помощник прораба) -

NE
Nelli18551 повід. · з 2016
20 березня 2017 р.

Ход строительства Жилого комплекса "4 карата" на 06.03.2017

Секция 1:
Уважаемые владельцы квартир в секции №1, приглашаем Вас на подписание актов приёма-передачи.
Секция 2:
- завершаются работы по монтажу подвесных потолков в местах общего
пользования
- завершены работы по монтажу декоративной штукатурки в местах
общего пользования
Секция 3:
- завершены работы по покраске лестницы в местах общего пользования
- завершены работы по монтажу декоративной штукатурки в местах
общего пользования
- идут работы по пломбированию газовых счетчиков
- подготовительные работы по монтажу подвесных потолков
Секция 4:
- продолжаются работы по облагорожению при домовой территории
- продолжаются работы по монтажу плитки в местах общего пользования
- подготовительные работы по декоративной штукатурке в местах общего пользования

NE
Nelli18551 повід. · з 2016
20 березня 2017 р.

Ход строительства Жилого комплексу "4 карата" на 13.03.2017

Секция 1:
Уважаемые владельцы квартир в секции №1, приглашаем Вас на подписание актов приёма-передачи.
Секция 2:
- завершаются работы по монтажу подвесных потолков в местах общего
пользования
- завершены работы по монтажу декоративной штукатурки в местах
общего пользования
Секция 3:
- завершены работы по покраске лестницы в местах общего пользования
- завершены работы по монтажу декоративной штукатурки в местах
общего пользования
- идут работы по пломбированию газовых счетчиков
- подготовительные работы по монтажу подвесных потолков
Секция 4:
- продолжаются работы по облагорожению при домовой территории
- продолжаются работы по монтажу плитки в местах общего пользования
- подготовительные работы по декоративной штукатурке в местах общего пользования

NE
Nelli18551 повід. · з 2016
20 березня 2017 р.

Новости Жилого комплексу "4 карата" на 15.03.2017

Уважаемые, будущие жильцы по адресу Вышгород, Ватутина 110, секция 2... Приглашаем Вас с 20.03.2017 принять квартиры в Жилом Комплексе 4 карата . Для этого Вам надо записаться на прием к сотруднику обслуживающей дом организации - Дмитрию Петровичу. Так же с Дмитрием Петровичем у Вас будет возможность с 20.03.2017 забронировать, для дальнейшего приобретения кладовое помещение... Бронь действует 7 календарных дней. При себе надо иметь предварительный договор, паспорт и инн...
Жильцы по Ватутина 110, секция 3 будут оформляться спустя 1-2 недели...

NE
Nelli18551 повід. · з 2016
5 квітня 2017 р.

Ход строительства Жилого Комплекса "4 карата" на 27.03.2017

Секция 1
Уважаемые владельцы квартир в секции №1 и №2 приглашаем Вас на подписание актов приёма-передачи.
Секция 2:
- завершены работы по освещению в местах общего пользования (коридорах)

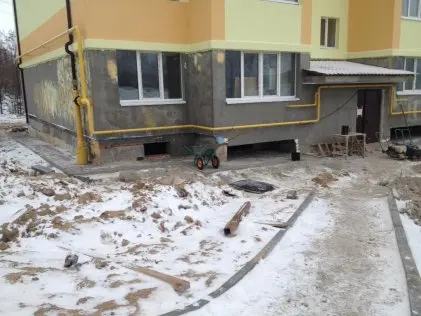

-ведутся работы по утеплению фасада (цоколя)

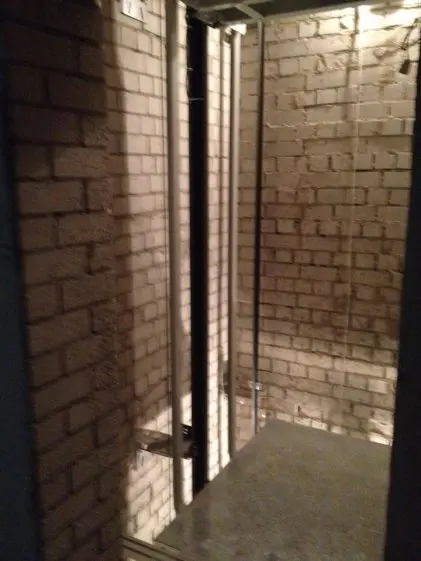

- завершаются работы в машинном отделении (лифтовая)
Секция 3:
- завершаются работы по монтажу подвесных потолков амстронг в местах общего пользования
- завершены работы по декоративной штукатурке во входной группе, и помещении консьержа
- завершаются работы в машинном отделении (лифтовая)
Секция 4:

- продолжаются работы по облагорожению при домовой территории
- ведутся работы по монтажу кафеля в местах общего пользования
- ведутся работы по декоративной штукатурке в местах общего пользования

NE
Nelli18551 повід. · з 2016
19 квітня 2017 р.

Новости Жилого комплексу "4 карата" на 18.04.2017

Уважаемые жильцы и владельцы квартир жилого комплекса Жилом Комплексе "4карата" секции № 2 и 3.
Хотим сообщить, что Вы уже можете подписывать договора с КИЕВОБЛГАЗОМ.

NE
Nelli18551 повід. · з 2016
3 травня 2017 р.

Акция Жилого комплексу "4 карата"

21.04.2017
Весеннее потепление цен!!
Пришла весна, пришли и скидки на квартиры! Дорогие друзья! В продажу поступило несколько новых квартир в Жилом Комплексе "4 Карата". Готовые квартиры в сданных домах
1 этаж - 13000 грн/м2
2 - 9 этаж - 13500 грн/м2
10-11 этаж (двухуровневые) - 12000 грн/м2

Все вопросы уточняйте в отделе продаж Prof Group.

NE
Nelli18551 повід. · з 2016
24 травня 2017 р.

Ход строительства Жилого комплекса "4 карата"

22.05.2017
Секция 1: ( дом введен в эксплуатацию) Уважаемые владельцы квартир в секции №2 и №3 приглашаем Вас на подписание актов приема-передачи Секция №2( дом введен в эксплуатацию) - Ведутся работы по монтажу входных дверей в помещения кладовых
Секция №3 (дом введен в эксплуатацию) - Завершены работы по укладке плитки входных групп (вход в подвал)
- Ведутся работы по монтажу входных дверей в помещения кладовых
- Завершены работы по монтажу стяжки в цокольном этаже
- Ведутся работы по укладке плитки во входных группах коммерческих помещений
Секция №4 (сдача 2 кв. 2017 г.) - Завершены работы по стяжке пола в цокольном этаже
- Завершаются работы по укладке плитки во входных группах коммерческих помещений
- Завершены работы по окраске фасада
- Ведутся подготовительные работы по монтажу детской площадки (снятие первого слоя грунта)

NE
Nelli18551 повід. · з 2016
25 травня 2017 р.

Новости Жилого комплексу "4 карата"

20.05.2017
Уважаемые друзья и будущие инвесторы наших жилых комплексов!Хотим сообщить, что уже совсем скоро, с 01. 06. 2017 г. , по всем строящимся жилым комплексам от компании Prof-Group ожидается поднятие цен за м2.
Для тех кто уже определился с выбором квартиры, есть возможность зафиксировать цену кв.м и оставить ее неизменной. В отделе продаж Вы можете внести официальную бронь (задаток) 10 000 грн. которые входят в стоимость квартиры. Бронь действует от 7 до 10 календарных дней, на официальном сайте Застройщика квартира снимается с продажи.
Если Вы еще не определились с выбором квартиры, то наши отделы продаж помогут Вам сделать правильный выбор!))

NE
Nelli18551 повід. · з 2016
13 червня 2017 р.

Ход строительства Жилого Комплекса "4 карата"

12.06.2017
Секция 1,2,3 ( дома введены в эксплуатацию)
Уважаемые владельцы квартир в секции №2 и №3 приглашаем Вас на подписание актов приема-передачи. Для этого созвонитесь с сотрудником ЖЭКа:
Секция №4 (сдача 2 кв. 2017 г.)
- Ведутся работы по монтажу входных дверей в цокольном этаже.

NE
Nelli18551 повід. · з 2016
14 червня 2017 р.

Новости Жилого Комплекса "4 карата"

14.06.2017
Уважаемые, будущие жильцы по адресу: г. Вышгород, ул. Ватутина, 110, Секция №4 Приглашаем Вас принять квартиры в Жилом Комплексе "4 карата". Для этого Вам надо записаться на прием к сотруднику обслуживающей дом организации - Дмитрию Петровичу: (096) 871-27-19, (066) 083-11-70, (063) 894-72-46. Так же с Дмитрием Петровичем у Вас будет возможность с 15.06.2017 забронировать кладовое помещение для дальнейшего приобретения. Бронь действует 7 календарных дней, оплата кладовых составит - 100%. При себе надо иметь предварительный договор, паспорт и идентификационный код.
