Жилой Комплекс "4 карата"

64 відповідей · 22 236 переглядів
LU
Ludmila878 повід. · з 2015
2 грудня 2015 р.

Объект: Жилой Комплекс "4 карата"

Адрес: Украина, Киевская обл.г. Вышгород, ул. Ватутина, 110

Застройщик:Компания "Профрембуд"

Сайт:

::: Описание на oStroyke

Описание:

ЖК "4 Карата" расположился в красивом курортном городе Вышгород. Комплекс строится в живописном месте, из окон квартир открывается вид на залив Днепра. Рядом с комплексом находится большой парк, в котором Вы можете отдыхать всей семьей, гулять с Вашими детками и делать утренние или вечерние пробежки. Если Вы увлекаетесь экстремальными видами спорта, то наш комплекс точно для Вас - рядом находится уникальный горнолыжный курорт "Вышгора"!

Рядом с комплексом находится горнолыжный курорт "Вышгора", который привлекает как любителей экстремальных видов спорта так и людей, которые любят проводить время на природе с пользой для здоровья. На "Вышгоре" регулярно работают снежные "пушки" и ратрак, благодаря чему на склоне практически всю зиму имеется хорошо уложенный снег. Также работает склон для катания на тюбингах (санках), что очень порадует как взрослых, так и детей. Покупая квартиру в ЖК "4 Карта" у Вас будет возможность покататься на лыжах или сноуборде, не выезжая в Карпаты.

Особенно вас порадует потрясающий вид из окон на Днепр. Это идеальное место для тех, кто ценит природу, ведь в 5 минутах находиться живописный парк, где можно устроить пикник с друзьями или просто прогуляться с семьей. Если вы отдаете предпочтение рыбалке, то вам больше не нужно куда-то ехать. Всего 10-15 минут ходьбы, и вы на берегу Днепра или Киевском море. Доехать до Киева, у вас не займет много времени. Всего 15 минут езды и вы возле метро «Героев Днепра».

LU
Ludmila878 повід. · з 2015
2 грудня 2015 р.

НОВОСТИ ПО ЖК 4КАРАТА НА 30.11.2015 ГОДА

1 секция

-Завершены работы по штукатурке на 9 этаже.

-Завершены работы по монтажу стяжки пола на 2,3,4,5 этажах.Ведутся работы на 6 этаже.

- Завершительные работы по внешнему утеплению фасада дома.

- Продолжается кладка межкомнатных перегородок на 11 этаже.

2 секция

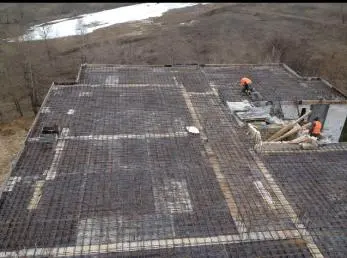

Завершены работы по заливке монолитной плиты перекрытия 5-го этажа

-Ведутся работы по кладке газоблока 5-го этажа.

LU
Ludmila878 повід. · з 2015
13 січня 2016 р.

Ход строительных работ:

Секция 1:

- выполнены работы по кладке входной группы и помещения для консьержа;

2 секция:

- Продолжаются работы по кладке газоблока 6-го этажа;

- Продолжаются подготовительные работы по монтажу межкомнатных перегородок на 4 этаже

LU
Ludmila878 повід. · з 2015
31 січня 2016 р.

НОВОСТИ ПО ЖК "4 КАРАТА" НА 25.01.2016 ГОДА

1 секция

-Продолжаются подготовительные работы по монтажу перил лестничных маршов

2 секция

- Завершены работы по кладке газоблока 6-го этажа

- Завершены работы по монтажу монолитных колонн 6-го этажа

- Начались и успешно продолжаются работы по монтажу монолитной плиты перекрытия 6- го этажа

LU
Ludmila878 повід. · з 2015
9 лютого 2016 р.

НОВОСТИ ПО ЖК 4КАРАТА НА 08.02.2016

Секция 1:
-продолжается монтаж входных дверей поквартирно;
- ведутся работы по кирпичной кладке кладовок в цокольном этаже;
Секция 2:
- завершены подготовительные работы для монтажа монолитных колон на 7-ом этаже;
- продолжаются работы по кладке газоблока на 7-ом этаже;
- завершены работы по кладке внутренних перегородок поквартирно;
Секция 3:
-завершены работы по кладке газоблока 6-го этажа;
- завершены работы по монтажу монолитных колон 6-го этажа;
-начаты работы по кладке перегородок поквартирно на 4-ом этаже;
- начаты подготовительные работы по монтажу монолитной плиты перекрытия 6-го этажа;

LU
Ludmila878 повід. · з 2015
15 лютого 2016 р.

НОВОСТИ ПО ЖК 4 КАРАТА НА 15.02.2016
1 секция
-завершены работы по установке входной двери на всех этажах по квартир но и в междуэтажных кладовках
-ведутся работы по монтажу распределительного электрощита по квартир но
-ведутся работы по монтажу отливов по фасаду дома
-продолжаются работы по кирпичной кладке в подвальных помещениях
2 секция
-завершены работы по кладке газоблока межкомнатных перегородок 4-го этажа
-начались работы по кладке газоблока межкомнатных перегородок 5-го этажа
-завершены работы по монтажу монолитных колонн 7-го этажа
-идут подготовительные работы по монтажу монолитной плиты перекрытия 7-го этажа
-продолжаются работы по установке оконных рам на 2-ом этаже
3 секция
-завершены работы по монтажу монолитной плиты перекрытия 6-го этажа
-продолжаются работы по кладке газоблока 7-го этажа
-завершены работы по кладке газоблока межкомнатных перегородок 4-го этажа
-ведутся работы по кладке газоблока межкомнатных перегородок 5-го этажа

SH
Sheriff1738 повід. · з 2014
24 лютого 2016 р.

НОВОСТИ ПО ЖК 4 КАРАТА НА 22.02.2016

1 секция

  • завершены работы по монтажу электро щитов;
  • продолжаются работы по монтажу отливов;
  • ведутся подготовительные работы по установке подоконников.

2 секция

  • закончен монтаж монолитной плиты перекрытия 7-го этажа;
  • начаты работы по кладке газоблока 8-го этажа;
  • закончены работы по монтажу перегородок 5-го этажа;
  • начаты работы по монтажу внутренних перегородок 6-го этажа;
  • начаты работы по монтажу электрики и сантехники 2-го этажа;
  • закончены работы по монтажу окон с 2-4-й этажи;
  • начаты работы по монтажу окон 5-го этажа.

3 секция

  • закончены работы по кладке газоблока 7-го этажа;
  • завершены работы по заливке монолитных колон 7-го этажа;
  • начаты работы по монтажу монолитной плиты перекрытия 7-го этажа;
  • начаты работы по монтажу электрики 2-го этажа;
  • завершены работы по монтажу внутренних перегородок 5-го этажа;
  • начаты работы по монтажу внутренних перегородок 6-го этажа.

ЖК
ЖК "Смарагдове місто"37 повід. · з 2015
7 березня 2016 р.

ЖК 4 Карата г. Вышгород, ул. Ватутина, 110, Новости на 07.03.2016 года
1 секция
- приступаем к работам по декоративной штукатурке в местах общего пользования.
2 секция
- завершены работы по кладке газоблока 8-го этажа;
- завершены работы по монтажу внутренних перегородок 6-го этажа;
- завершены работы по монтажу внутренних перегородок 1-го этажа;
- начаты работы по монтажу сантехники 6-го этажа;
- начаты работы по монтажу электрики 4-го этажей;
- начаты работы по монтажу монолитной плиты перекрытия 8-го этажа.
3 секция
- ведутся работы по кладке газоблока 8-го этажа;
- завершены работы по монтажу электрики 2-го этажа;
- начаты работы по монтажу электрики 3-го этажа;
- продолжаются работы по монтажу внутренних перегородок 6-го этажа.

ДМ
Дмитрий Профрембудов54 повід. · з 2015
14 березня 2016 р.

1-ая очередь 2 квартал 2016 года 1 этаж 11.000 грн/м2 2-11 этажи 13.000 грн/м2
2-ая очередь 4 квартал 2016 года 1-4 этажи 11.000 грн/м2 5-11 этажи 12.000 грн/м2
3-яя очередь 4 квартал 2016 года 1-3 этаж 11.000 грн/м2 4-11 этаж 12.000 грн/м2

ПЛАНИРОВКА КВАРТИР

Однокомнатные от 39,25 до 46,5 м2
Двухкомнатные от 59,7 до 65,5 м2
Трехкомнатные от 78,4 до 95,3 м2
Пятикомнатные от 117,3 до 127,6 м2

УСЛОВИЯ ПРИОБРЕТЕНИЯ

Минимальный взнос от 30% - рассрочка 18 месяцев
Взнос от 50% - рассрочка 24 месяца
Остаток конвертируется в доллар в день оплаты
Оплата ежемесячно или поквартально , как Вам удобно
0 % годовых от Застройщика
Бронирование квартиры 5000 грн (входят в стоимость квартиры) - 7 дней

Дом из газоблока , монолитные междуэтажные перекрытия,,фасадное утепление пенополистиролом 10 см, консьерж, лифт , все коммуникации централизованные.

Инженерное оборудование:
-автономная (индивидуальная) система отопления – установлен двухконтурный газовый котел;
-стальные радиаторы;
-разводка электрики (медный провод) по всей квартире,точки подключения, выводы под розетки.
-установлены счетчики на все виды коммуникаций (вода ,газ,электричество);
-индивидуальный стояк холодной воды;
-разводка сантехники (точки подключения);
-Internet, кабельное TV;
Отделочные работы:
-машинная штукатурка стен и откосов окон;
-лазерная стяжка пола – готовность к укладыванию любого напольного покрытия (паркет, ламинат и т.д.);
Общестроительные работы:
-металлопластиковые окна с 2-х камерными стеклопакетами (три стекла);
-металлическая входная дверь;
-монолитное междуэтажное перекрытие.

В комплексе будет паркинг на 150 мест (бесплатный), коммерческие помещения свободного целевого назначения - можно вести предпринимательскую деятельность, и соответственно все продукты/услуги первой необходимости жители ЖК 4 Карата смогут купить внутри комплекса, обслуживать будет частный ЖЭК, территория комплекса будет благоустроенная - асфальтирование, озеленение, монтаж детских и спортивных площадок.

ЖК 4 Карата, Вышгород, ул. Ватутина 110, Новости 14.03.2016

Секция 1 :
- продолжаются подготовительные работы по внутренним работам декоративной штукатурки в местах общего пользования;
- ведутся работы по разводке газа поквартирно;
- завершены работы по монтажу электрощитков поэтажно;

Секция 2:
- завершены работы по монтажу сантехники на 6-ом этаже;
- завершены работы по монтажу электрики на 4-ом этаже;
- завершены работы по монтажу монолитной плиты перекрытия 8-го этажа;
- ведутся работы по кладке газоблока 9-го этажа;
- ведутся работы по монтажу электрики на 5-ом этаже;

Секция 3:
- завершены работы по кладке газоблока 8-го этажа;
- завершены работы по монтажу колон 8-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 8-го этажа;
- завершены работы по монтажу электрики на 3-ем и 4-ом этажах;
- ведутся работы по монтажу электрики на 5-ом этаже;
- ведутся работы по монтажу сантехники на 5-ом этаже;

ДМ
Дмитрий Профрембудов54 повід. · з 2015
22 березня 2016 р.

ЖК 4 Карата, Вышгород, ул. Ватутина 110, Новости 21.03.2016

Секция 1 :
- продолжаются подготовительные работы по внутренним работам декоративной штукатурки в местах общего пользования;
- ведутся работы по разводке газа поквартирно;
- завершены работы по монтажу водяных счетчиков поквартирно;
- ведутся работы по штукатурке подвальных помещений.

Секция 2:
- ведутся работы по монтажу (монолитных колонн) на 9-ом этаже;
- продолжаются работы по кладке газоблока 9-го этажа;
- завершены работы по монтажу электрики на 5-ом этаже;
- завершены работы по по остеклению на 2,3,4,5-ом этаже.

Секция 3:
- завершены работы по монтажу плиты перекрытия 8-го этажа;
- ведутся работы по кладке газоблока 9-го этажа;
- завершены работы по монтажу электрики на 5-ом этаже;
- продолжаются работы по монтажу сантехники на 5-ом этаже;
- закончены работы по по остеклению 3-го этажа;
- ведутся работы по остеклению 4-го этажа.

С ув. Отдел продаж СК Профрембуд!
4karata.com.ua
[email protected]

ДМ
Дмитрий Профрембудов54 повід. · з 2015
28 березня 2016 р.

ЖК 4 Карата, Вышгород, ул. Ватутина 110, Новости 28.03.2016

Секция 1 :
- начато работы по декоративной штукатурке в местах общего пользования на 10-ом этаже;
- продолжаются работы по разводке газа поквартирно;
- начато подготовительные работы по лифтовой шахте;
- продолжаются работы по штукатурке подвальных помещений;
- начато работы по закладке кабеля под интернет;
- начато монтаж радиаторов отопления на 3-4 этаже.

Секция 2:
- завершены работы по монтажу (монолитных колонн) на 9-ом этаже;
- закончены работы по кладке газоблока 9-го этажа;
- начато работы по монтажу электрики на 6-ом этаже;
- завершены работы по монтажу сантехники 7-го этажа по стоякам (водопровод и водоотвод);
- начаты работы по по остеклению на 6-ом этаже;
- закончены работы по монтажу плиты перекрытия 9-го этажа;
- начато работы по монтажу газоблока 10-го этажа;
- начато работы по монтажу внутренних перегородок 7-го этажа;
- ведутся подготовительные работы по штукатурке стен 1-3-го этажа.

Секция 3:
- завершены работы по кладке газоблока 9-го этажа;
- ведутся работы по монтажу (монолитных колонн) 9-го этажа;
- завершены работы по монтажу электрики на 5-ом этаже;
- продолжаются работы по монтажу сантехники на 5-ом этаже;
- закончены работы по монтажу внутренних перегородок 6-го этажа;
- начато работы по монтажу внутренних перегородок 7-го этажа;
- ведутся работы по остеклению 5-го этажа.

С Уважением команда БК Профрембуд

http://4karata.com.ua
[email protected]

ДМ
Дмитрий Профрембудов54 повід. · з 2015
4 квітня 2016 р.

Новости ЖК «4 Карата», г. Вышгород, Ватутина, 110
04.04.2016
Секция 1:
- завершаются работы по отделке декоративной штукатурки в местах общего пользования на 10-ом этаже;
- продолжаются подготовительные работы по монтажу лифта;
- завершаются работы по монтажу подоконников в местах общего пользования;
- продолжаются работы по разводке газа поквартирно;
- завершены работы по штукатурке подвального помещения (цокольного этажа);
- продолжаются работы по монтажу сети интернет;
- завершаются работы по монтажу радиаторов на 3-ем и 4-ом этажах;
Секция 2:
- завершаются работы по кладке газоблока 10-го этажа;
- завершены работы по разводке электрики на 6-ом и 7-ом этажах;
- ведутся подготовительные работы по разводке электрики 8-го этажа;
- завершены работы по монтажу перегородок внутри квартир на 7-ом этаже;
- продолжаются работы по штукатурке квартир и мест общего пользования 2-го и 3-го этажей;
-завершены работы по монтажу окон на 6-ом и 7-ом этажах;
Секция 3:
- продолжаются подготовительные работы для монтажа монолитной плиты перекрытия 9-го этажа;
- завершены работы по монтажу монолитных колон на 9-ом этаже;
- завершены работы по разводке электрики на 5-ом и 6-ом этажах;
- завершены работы по монтажу сантехники на 5-ом этаже;
- начаты работы по монтажу перегородок внутри квартир на 7-ом этаже;
- продолжаются работы по монтажу окон на 5-ом этаже;

С уважением , команда СК Профрембуд!
Детали по телефону : 096 / 073 / 099 / 066 / 093 502-8-502
4karata.com.ua

ДМ
Дмитрий Профрембудов54 повід. · з 2015
11 квітня 2016 р.

Новости ЖК «4 Карата», г. Вышгород, ул. Ватутина, 110
11.04.2016

Секция 1:
- завершены работы по отделке декоративной штукатурки в местах общего пользования по этажно;
- завершены работы по монтажу лифта;
- завершены работы по монтажу подоконников в местах общего пользования;
- продолжаются работы по разводке газа по квартирно;
-ведутся работы по монтажу входной группы;
- продолжаются работы по монтажу сети интернет;
- завершаются работы по монтажу радиаторов по квартирно;
- ведутся подготовительные работы по укладке кафеля в местах общего пользования;

Секция 2:
- завершены работы по кладке газоблока 10-го этажа;
- ведутся работы по монтажу монолитных колонн 10-го этажа;
- ведутся подготовительные работы по монолитной плите перекрытия 10-го этажа;
- завершены работы по разводке электрики на 7-ом этаже;
- завершены работы по разводке сантехники на 7-ом этаже;
- ведутся подготовительные работы по разводке электрики 8-го этажа;
- завершены работы по монтажу перегородок внутри квартир на 7-ом этаже;
- начато работы по внутренним перегородкам на 8-ом этаже;
- закончено работы по штукатурке квартир и мест общего пользования 2,3,4-го этажей;
- начато работы по штукатурке квартир и мест общего пользования на 5-ом этаже;

Секция 3:
- закончены работы по монтажу монолитной плиты перекрытия 9-го этажа;
- завершены работы по монтажу монолитных колон на 9-ом этаже;
- завершены работы по разводке электрики на 6-ом этаже;
- завершены работы по монтажу сантехники на 7-ом этаже;
- завершены работы по монтажу внутренних перегородок на 7-ом этаже;
- начаты работы по монтажу перегородок внутри квартир на 8-ом этаже;
- ведутся работы по кладке газоблока на 10-ом этаже;
- ведутся работы по монтажу кладовок в цокольном этаже;

SH
Sheriff1738 повід. · з 2014
13 квітня 2016 р.

Секция 1:

- завершены работы по отделке декоративной штукатурки в местах общего пользования по этажно;
- завершены работы по монтажу лифта;
- завершены работы по монтажу подоконников в местах общего пользования;
- продолжаются работы по разводке газа по квартирно;
-ведутся работы по монтажу входной группы;
- продолжаются работы по монтажу сети интернет;
- завершаются работы по монтажу радиаторов по квартирно;
- ведутся подготовительные работы по укладке кафеля в местах общего пользования;

Секция 2:

- завершены работы по кладке газоблока 10-го этажа;
- ведутся работы по монтажу монолитных колонн 10-го этажа;
- ведутся подготовительные работы по монолитной плите перекрытия 10-го этажа;
- завершены работы по разводке электрики на 7-ом этаже;
- завершены работы по разводке сантехники на 7-ом этаже;
- ведутся подготовительные работы по разводке электрики 8-го этажа;
- завершены работы по монтажу перегородок внутри квартир на 7-ом этаже;
- начато работы по внутренним перегородкам на 8-ом этаже;
- закончено работы по штукатурке квартир и мест общего пользования 2,3,4-го этажей;
- начато работы по штукатурке квартир и мест общего пользования на 5-ом этаже;

Секция 3:

- закончены работы по монтажу монолитной плиты перекрытия 9-го этажа;
- завершены работы по монтажу монолитных колон на 9-ом этаже;
- завершены работы по разводке электрики на 6-ом этаже;
- завершены работы по монтажу сантехники на 7-ом этаже;
- завершены работы по монтажу внутренних перегородок на 7-ом этаже;
- начаты работы по монтажу перегородок внутри квартир на 8-ом этаже;
- ведутся работы по кладке газоблока на 10-ом этаже;
- ведутся работы по монтажу кладовок в цокольном этаже;

ДМ
Дмитрий Профрембудов54 повід. · з 2015
18 квітня 2016 р.

Новости ЖК 4 Карата. Ход строительства 18.04.2016
Секция 1:
— продолжаются работы по разводке газа поквартирно;
— продолжаются работы по монтажу входной группы;
— продолжаются работы по монтажу сети интернет;
— продолжаются работы по укладке кафеля в местах общего пользования;
Секция 2:
— завершены работы по монтажу монолитных колон и плиты перекрытия 10-го этажа;
-ведутся работы по кладке газоблока 11-го этажа;
— ведутся подготовительные работы для монтажа электрики на 8-ом этаже;
— завершены работы по монтажу сантехники на 8-ом этаже;
— продолжаются работы по монтажу перегородок внутри квартиры на 8-ом этаже;
— завершены работы по штукатурке на 5-ом этаже, начаты работы по штукатурке на 6-ом этаже;
Секция 3:
— завершены работы по кладке газоблока 10-го этажа;
— ведутся подготовительные работы мо монтажу монолитных колон и плиты перекрытия 10-го этажа;
— завершены работы по монтажу перегородок внутри квартир на 8-ом этаже;
— завершены работы по монтажу кладовок в цокольном этаже;

В ПРОДАЖЕ НОВАЯ ОЧЕРЕДЬ КВАРТИР В ЖК 4 КАРАТА !!!
2 квартал 2017 года
Дом на этапе строительства 8-го этажа!
С 1го этажа вид на Киевское море
Цена при 100%-оплате 12.000 грн/м2
Цена при рассрочке 13.000 грн/м2 *
1-комнатные от 41,7 до 43,6 м2
2-комнатные от 65,3 м2
3-комнатные двухуровневые от 82,7 м2

ДМ
Дмитрий Профрембудов54 повід. · з 2015
25 квітня 2016 р.

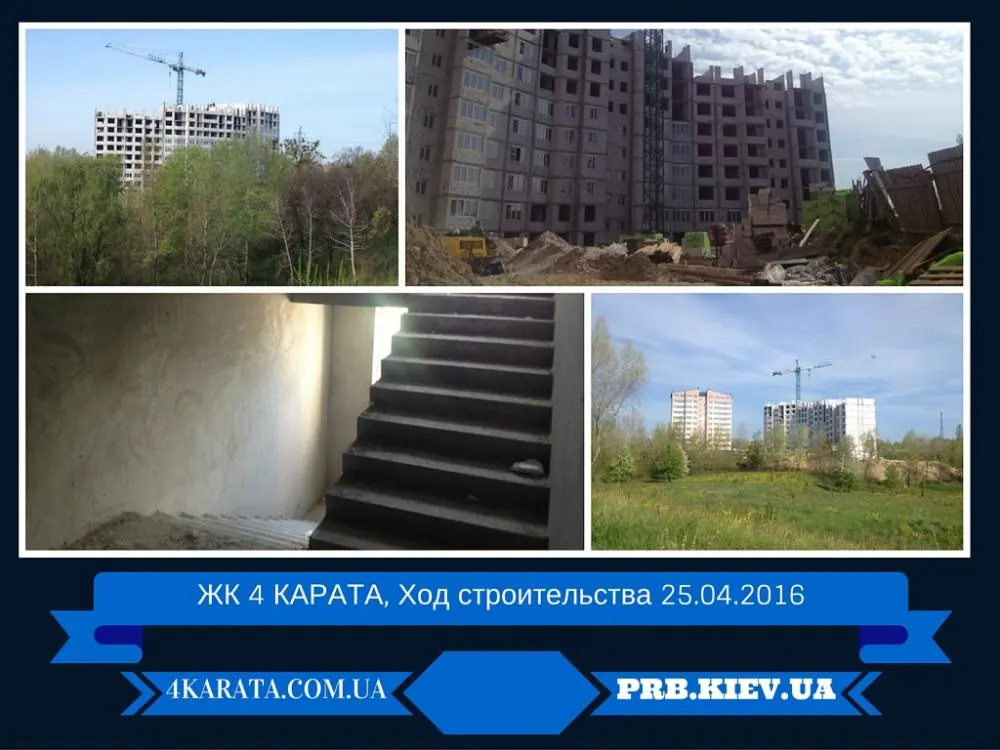

Новости ЖК 4 Карата на 25.04.2016 года

Секция 1:
- продолжаются работы по разводке газа поквартирно;
- продолжаются работы по монтажу входной группы;
- продолжаются работы по монтажу сети интернет;
- закончены работы по укладке кафеля на 4,5,6-ом этажах;
- продолжаются работы по укладке кафеля в местах общего пользования;
- закончены работы по штукатурке подвальных помещений.

Секция 2:

- завершены работы по кладке газоблока 11-го этажа;
- ведутся работы по монтажу электрики на 8-ом этаже;
- завершены работы по монтажу внутренних перегородок на 8-ом этаже;
- продолжаются работы по монтажу перегородок внутри квартиры на 8-ом этаже;
- завершены работы по штукатурке на 5,6,7-ом этаже.

Секция 3:

- завершены работы по кладке газоблока 10-го этажа;
- ведутся подготовительные работы по монтажу монолитных колон и плиты перекрытия 10-го этажа;
- завершены работы по монтажу перегородок внутри квартир на 8-ом этаже;
- завершены работы по монтажу кладовок в цокольном этаже;
- начали работы по монтажу электрики на 7-ом этаже;
- завершены работы по монтажу сантехники на 7-ом этаже, завершены работы по монтажу электрики на 6-ом этаже.

Секция 4

- завершены работы по монтажу газоблока на 9-ом этаже;
- ведутся работы по монтажу монолитных колонн на 9-ом этаже;
- закончены работы по монтажу внутренних перегородок с 1-6 этаж;
- ведутся работы по монтажу внутренних перегородок 7-го этажа;
- закончены работы по монтажу сантехники на 5-ом этаже;
- ведутся работы по монтажу сантехники на 6-ом этаже;
- закончены работы по монтажу электрики с 1-4 этаж;
- ведутся работы по монтажу электрики 5-го этажа;
- завершены работы по монтажу окон 2-го этажа;
- ведутся работы по монтажу окон 3-го этажа.

ДМ
Дмитрий Профрембудов54 повід. · з 2015
16 травня 2016 р.

ЖК 4 Карата. Новости 16.05.2016
Секция 1:
- продолжаются работы по разводке газа поквартирно;
- продолжаются работы по монтажу входной группы;
- продолжаются работы по монтажу сети интернет;
- завершены работы по монтажу стяжки пола в подвальных помещениях;
Секция 2:
-ведутся подготовительные работы для монтажа монолитной пояса 11-го этажа;
- ведутся работы по монтажу внутренних перегородок на 9-ом этаже;
- ведутся работы по монтажу стяжки пола на 7-ом этаже;
- завершены работы по разводке электрики на 8-ом этаже;
В продаже появилась квартира №10 площадью 41,7 м2 по цене 11.000 грн/м2
Секция 3:
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по кладке газоблока 11-го этажа;
- завершены работы по монтажу внутренних перегородок на 9-ом этаже;
- завершены работы по разводке электрики на 7-ом этаже;
- ведутся работы по разводке электрики на 8-ом этаже;
В продаже появилась видовая 1-комнатная квартира №55 площадью 40,6 м2 по цене 12.000 грн/м2
Секция 4:
-завершены работы по монтажу монолитных колон и монолитной плиты перекрытия 9-го этажа;
- завершены работы по кладке газоблока, монтажу монолитных колон и монолитной плиты перекрытия 10-го этажа;
- ведутся работы подготовительные работы по кладке газоблока 11-го этажа;
- завершены работы по монтажу сантехники на 6-ом этаже;
- ведутся работы по разводке электрики на 5-ом этаже;
- завершены работы по монтажу окон на 3-м и 4-м этажах;

Ведутся подготовительные работы по монтажу коммуникаций в ЖК 4 Карата.

С ув. Команда СК Профрембуд
[email protected]
099/096/073 502 8 502

ДМ
Дмитрий Профрембудов54 повід. · з 2015
23 травня 2016 р.

ЖК 4 Карата. Новости 23.05.2016

Секция 1:
- продолжаются работы по разводке газа поквартирно;
- продолжаются работы по монтажу входной группы;
- закончены работы по монтажу дверей во входной группе (входные двери);
- закончены работы по кладке кафеля в местах общего пользования;
- продолжаются работы по монтажу сети интернет;
- завершены работы по монтажу входных дверей к подвальным помещениям;

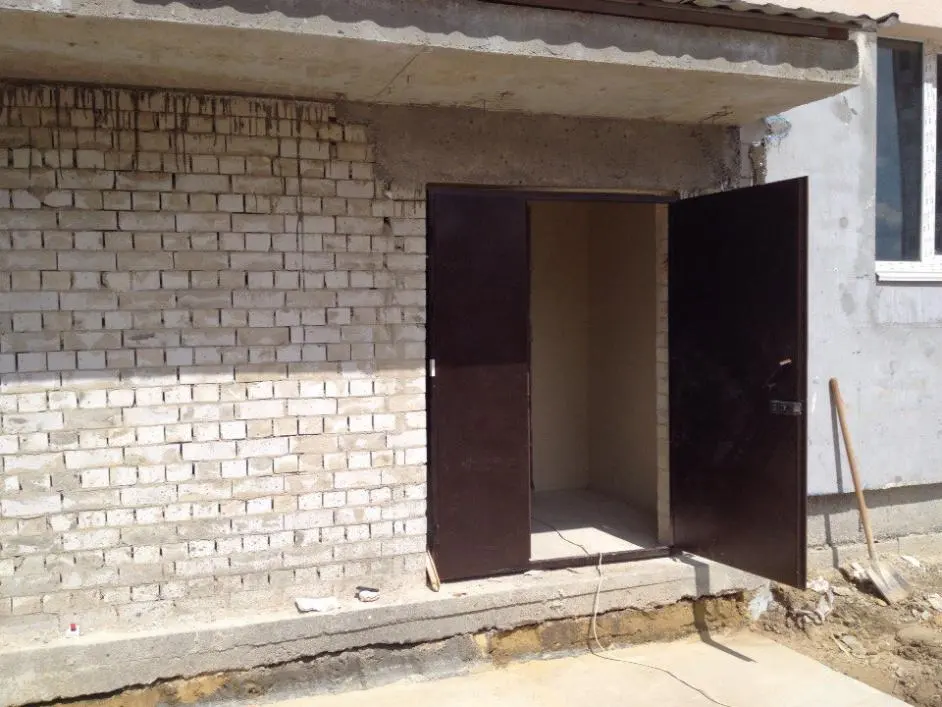

- начато работы по монтажу подвесных потолков Амстронг в местах общего пользования;
- приступаем к кладке кафеля во входной группе.

Секция 2:
- закончены работы по монтажу монолитного пояса 11-го этажа;
- закончены работы по монтажу внутренних перегородок на 9-ом этаже;
- ведутся работы по монтажу внутренних перегородок на 10-ом этаже;
- завершены работы по монтажу стяжки пола на 7-ом этаже;
- ведутся работы по монтажу стяжки пола на 8-ом этаже;
- завершены работы по разводке электрики на 8-ом этаже;
- закончены работы по монтажу газовых дымоходов по стоякам;
- ведутся работы по монтажу фронтонов;
- ведутся подготовительные работы по устройству кровли дома (крыша);
- закончен монтаж окон на 10-ом этаже;

В продаже появилась квартира №10 площадью 41,7 м2 по цене 11.000 грн/м2

Секция 3:

- завершены работы по кладке газоблока 11-го этажа;
- ведутся работы по монтажу внутренних перегородок на 10-ом этаже;
- ведутся работы по монтажу вентиляционных каналов;
- ведутся работы по разводке электрики на 8-ом этаже;
- ведутся работы по штукатурке 5-го этажа;
- ведутся работы по монтажу сантехники 9-го этажа;
- закончен монтаж окон на 7-ом этаже;

Секция 4:

- завершены работы по монтажу газоблока 11-го этажа;
- ведутся работы по монтажу вентиляционных каналов;
- завершены работы по монтажу сантехники на 7-ом этаже;
- завершены работы по разводке электрики на 5-ом этаже;
- ведутся работы по монтажу внутренних перегородок на 9-ом этаже;

Ведутся подготовительные работы по монтажу коммуникаций в ЖК 4 Карата.

С ув. Команда СК Профрембуд
[email protected]
099/096/073 502 8 502

SH
Sheriff1738 повід. · з 2014
26 травня 2016 р.

Дмитрий Профрембудов: ЖК 4 Карата. Новости 23.05.2016

Секция 1:
- продолжаются работы по разводке газа поквартирно;
- продолжаются работы по монтажу входной группы;
- закончены работы по монтажу дверей во входной группе (входные двери);
- закончены работы по кладке кафеля в местах общего пользования;
- продолжаются работы по монтажу сети интернет;
- завершены работы по монтажу входных дверей к подвальным помещениям;
- начато работы по монтажу подвесных потолков Амстронг в местах общего пользования;
- приступаем к кладке кафеля во входной группе.

Секция 2:
- закончены работы по монтажу монолитного пояса 11-го этажа;
- закончены работы по монтажу внутренних перегородок на 9-ом этаже;
- ведутся работы по монтажу внутренних перегородок на 10-ом этаже;
- завершены работы по монтажу стяжки пола на 7-ом этаже;
- ведутся работы по монтажу стяжки пола на 8-ом этаже;
- завершены работы по разводке электрики на 8-ом этаже;
- закончены работы по монтажу газовых дымоходов по стоякам;
- ведутся работы по монтажу фронтонов;
- ведутся подготовительные работы по устройству кровли дома (крыша);
- закончен монтаж окон на 10-ом этаже;

В продаже появилась квартира №10 площадью 41,7 м2 по цене 11.000 грн/м2

Секция 3:

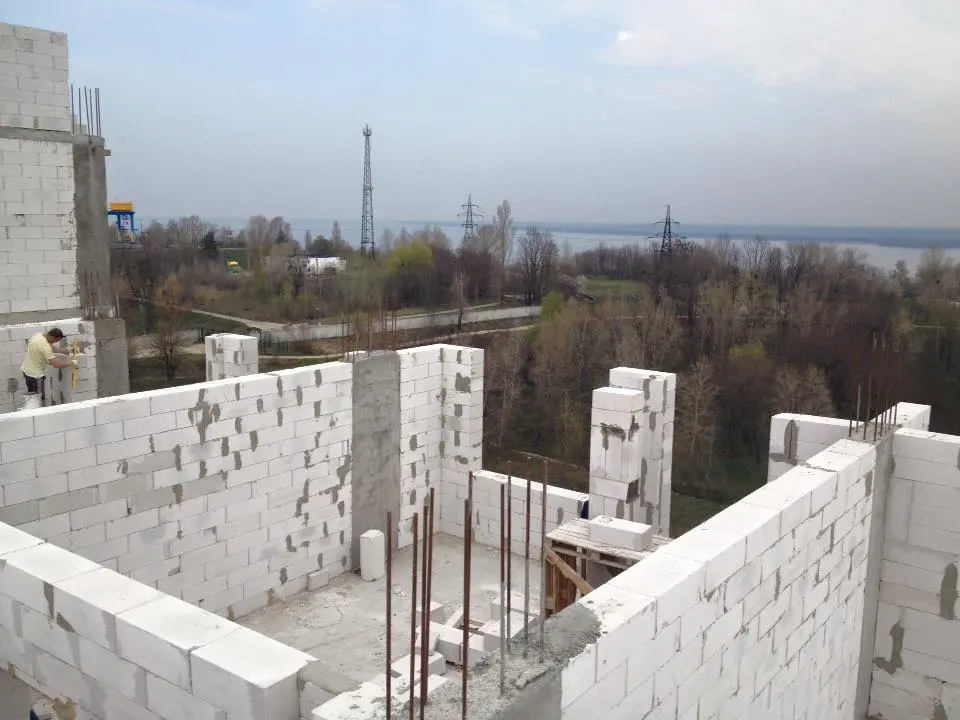

- завершены работы по кладке газоблока 11-го этажа;
- ведутся работы по монтажу внутренних перегородок на 10-ом этаже;
- ведутся работы по монтажу вентиляционных каналов;
- ведутся работы по разводке электрики на 8-ом этаже;
- ведутся работы по штукатурке 5-го этажа;
- ведутся работы по монтажу сантехники 9-го этажа;
- закончен монтаж окон на 7-ом этаже;

Секция 4:

- завершены работы по монтажу газоблока 11-го этажа;
- ведутся работы по монтажу вентиляционных каналов;
- завершены работы по монтажу сантехники на 7-ом этаже;
- завершены работы по разводке электрики на 5-ом этаже;
- ведутся работы по монтажу внутренних перегородок на 9-ом этаже;

Ведутся подготовительные работы по монтажу коммуникаций в ЖК 4 Карата.

С ув. Команда СК Профрембуд
[email protected]
099/096/073 502 8 502

Грандиозные темпы строительства.

Когда вас можно будет поздравить с сдачей?
