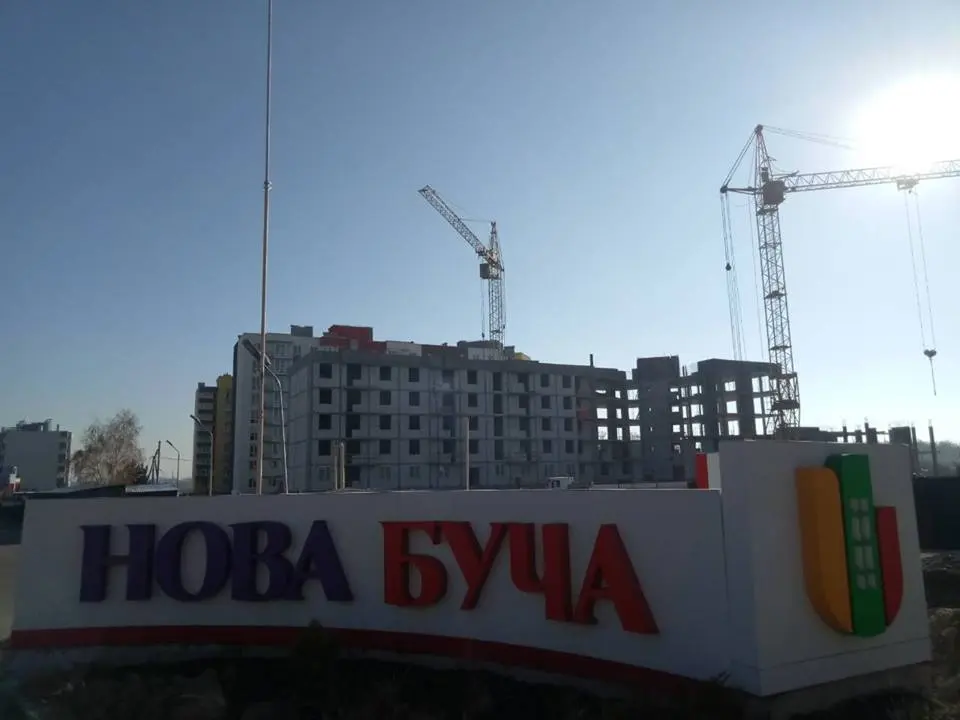

Ход строительства Жилого Комплекса
03.08.2018
5 оередь

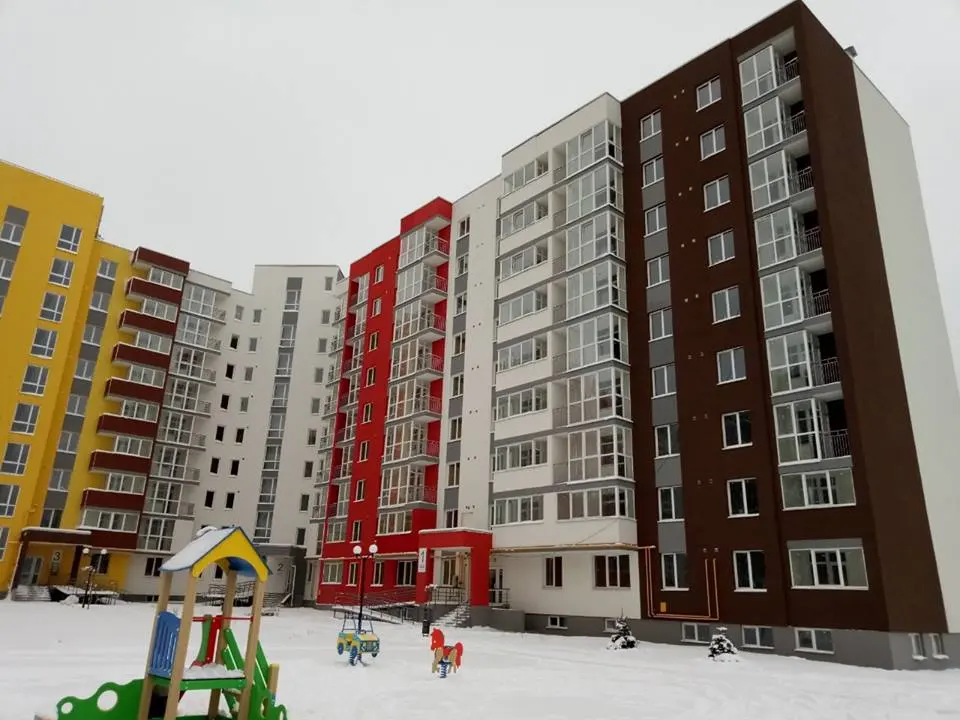

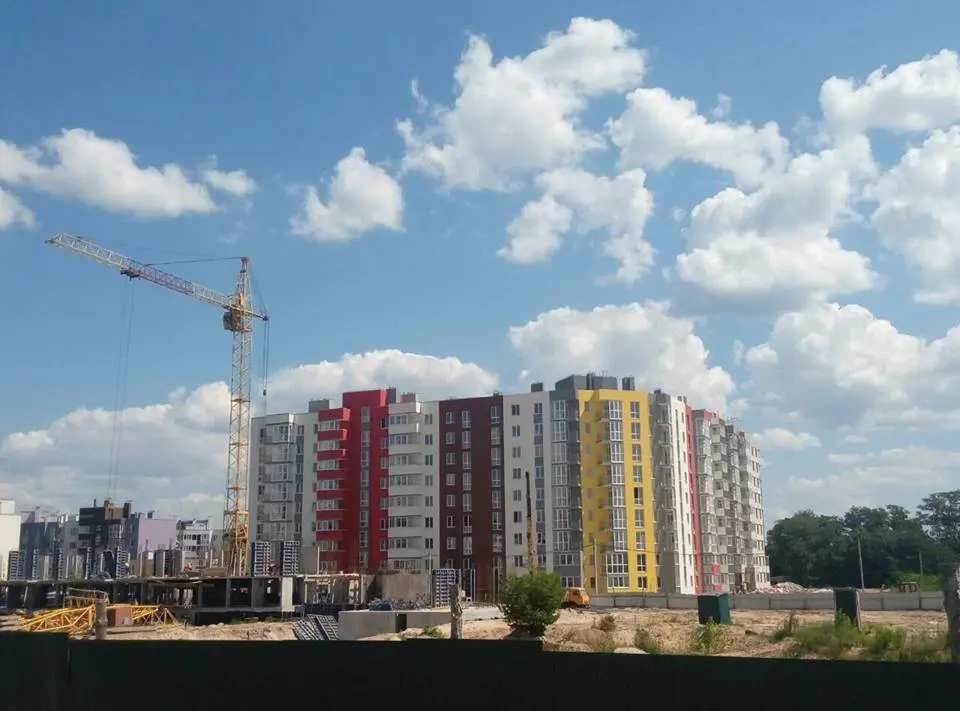

1-я секция – готовность 100%
2-я секция – готовность 100%

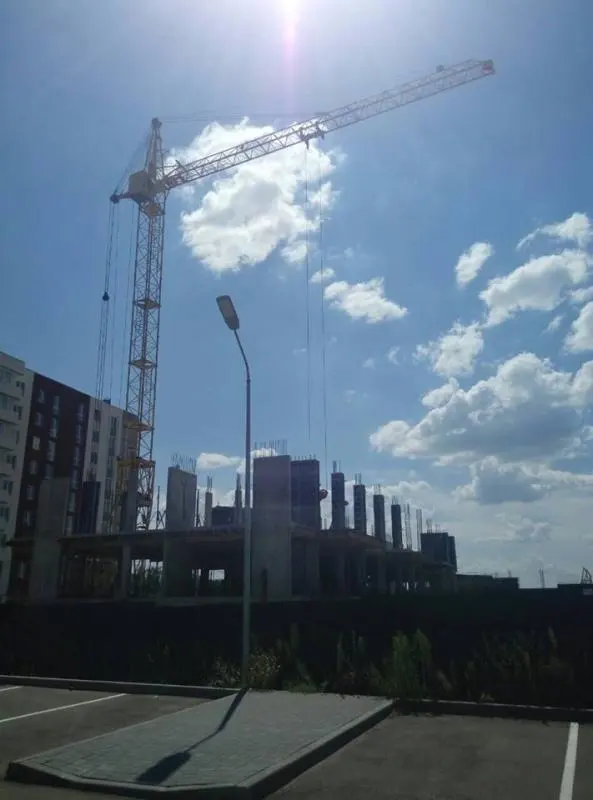

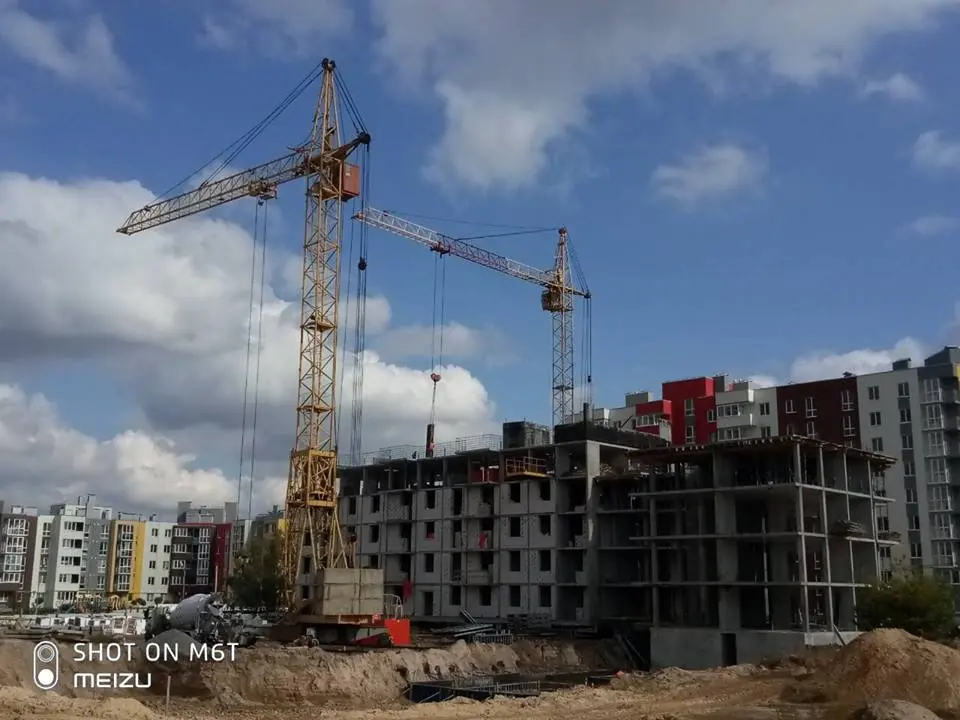

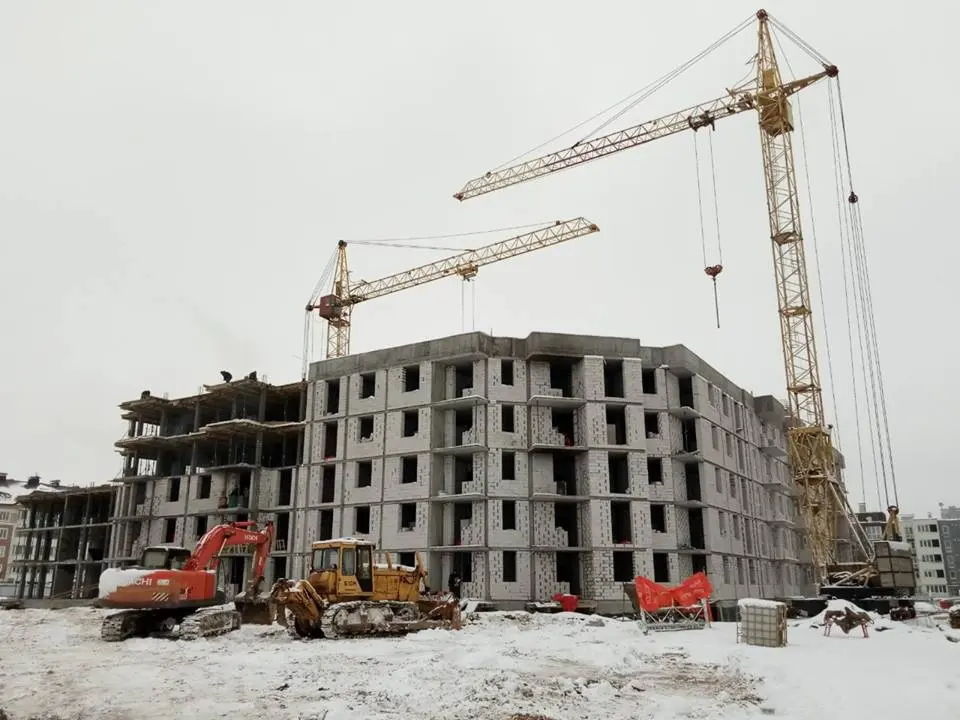

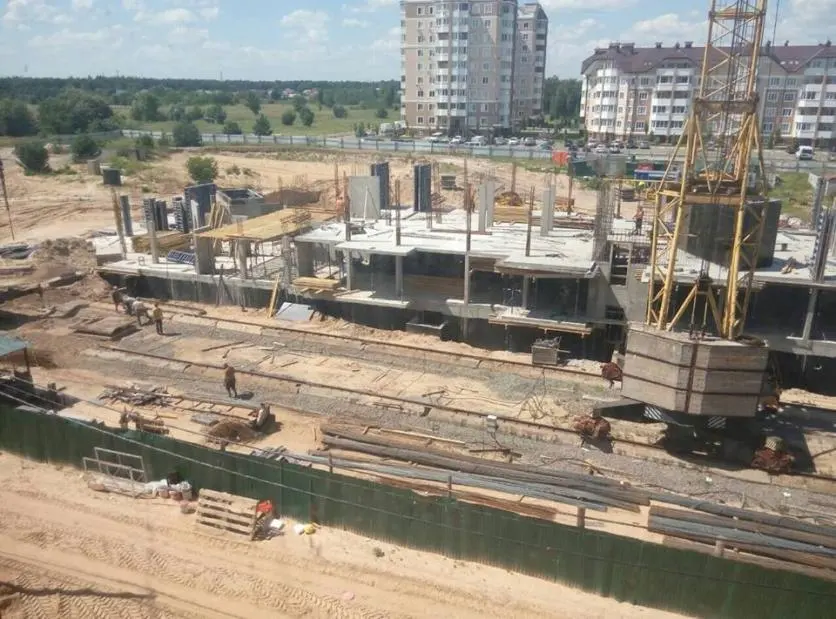

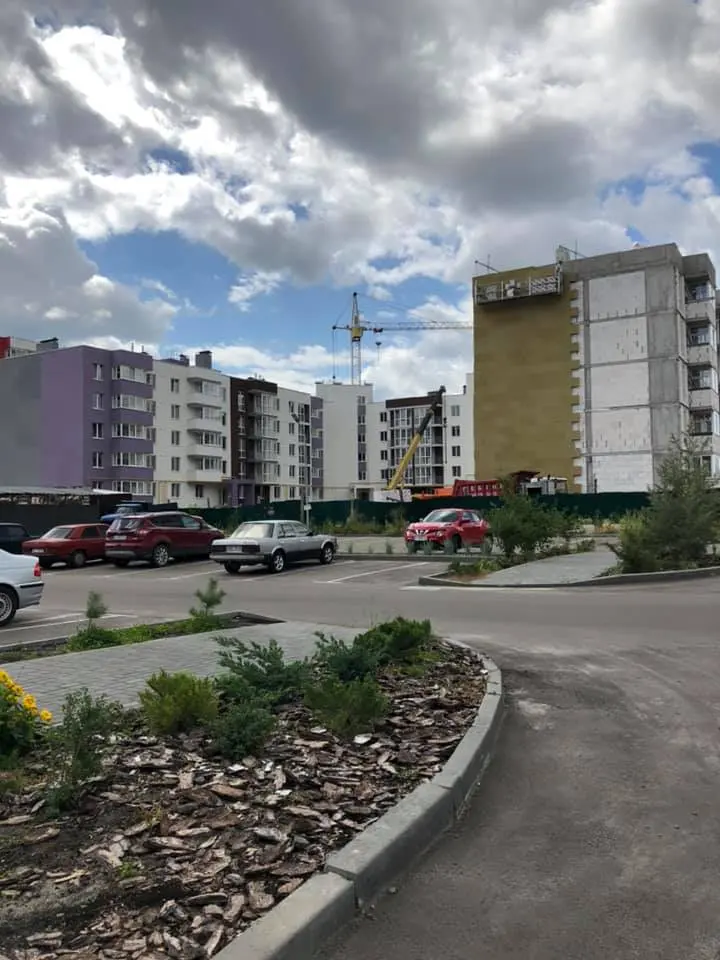

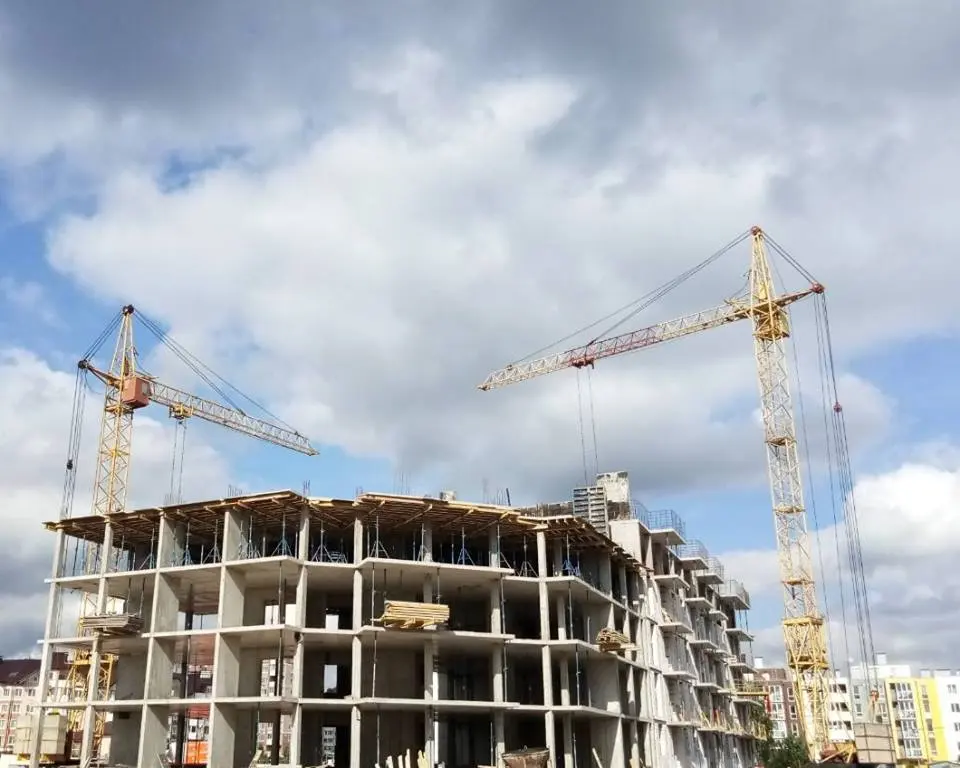

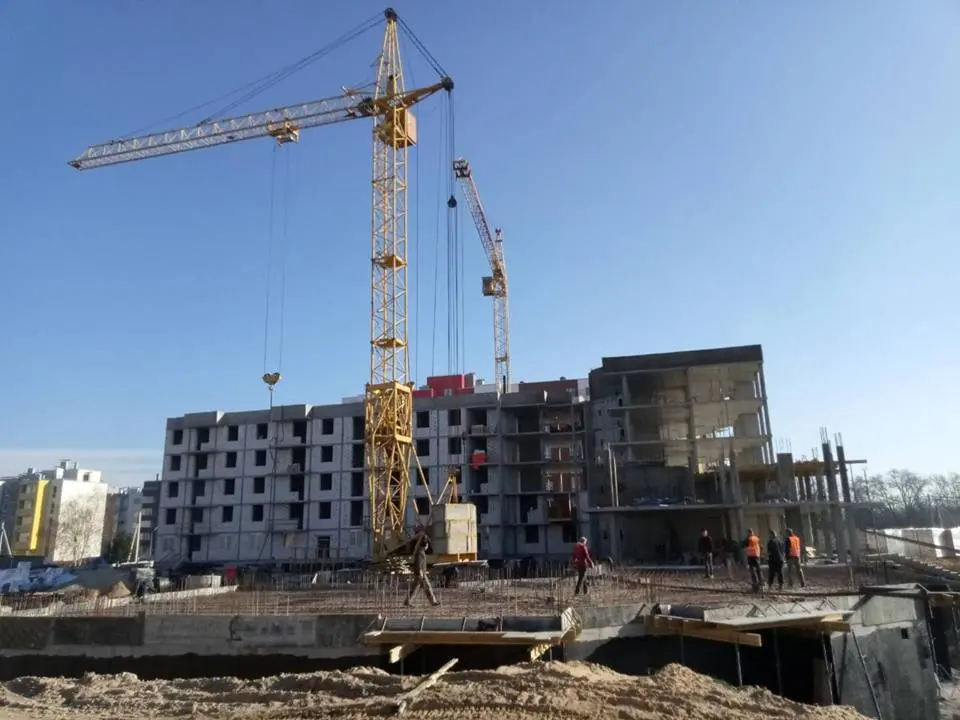

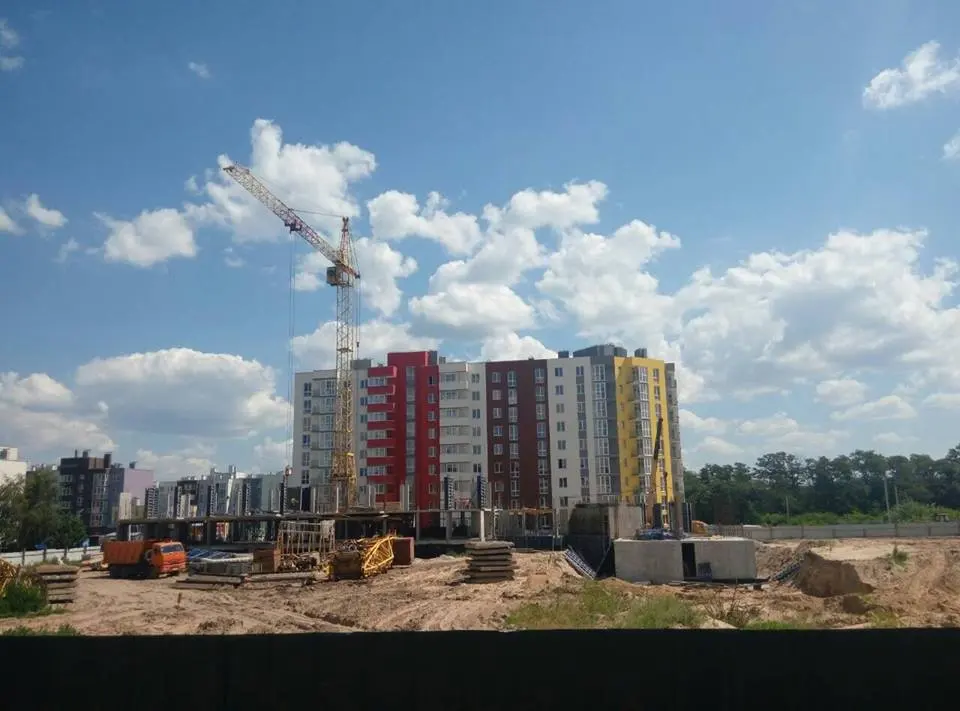

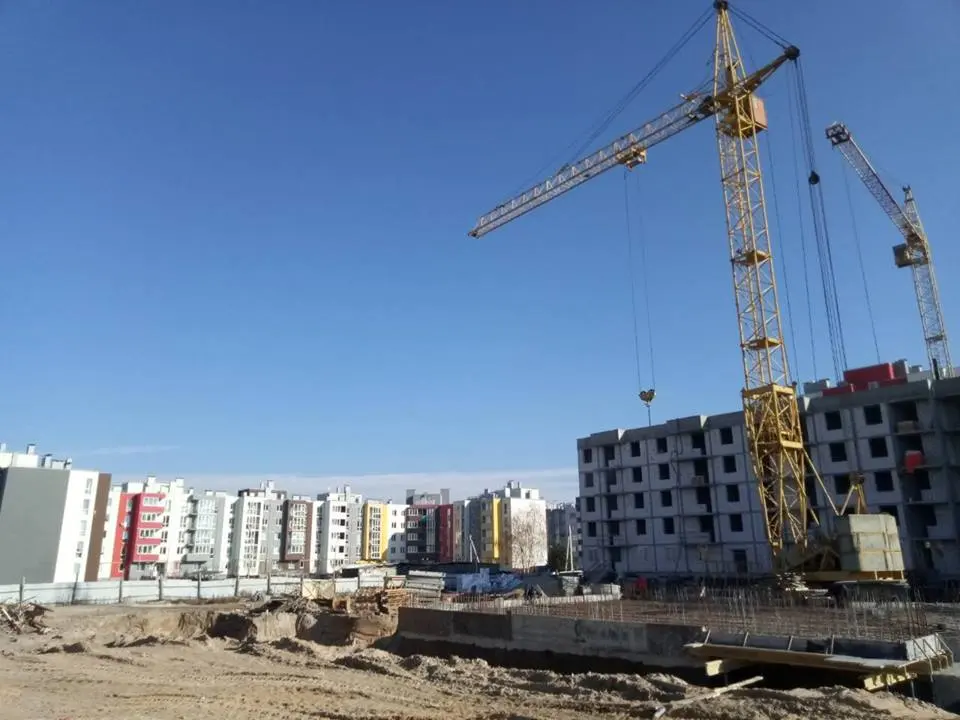

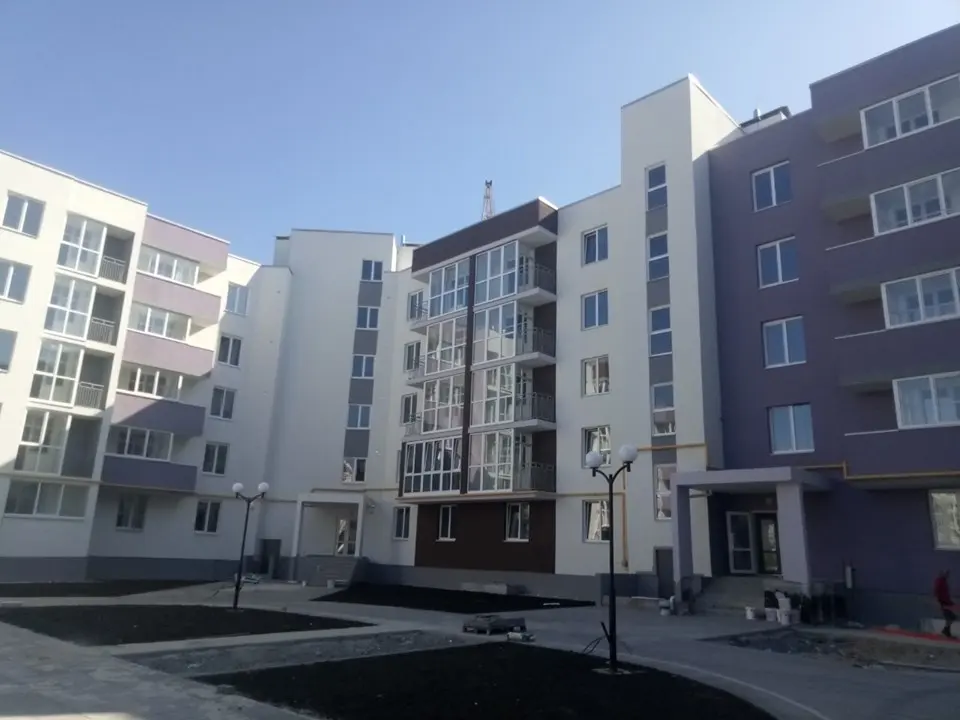

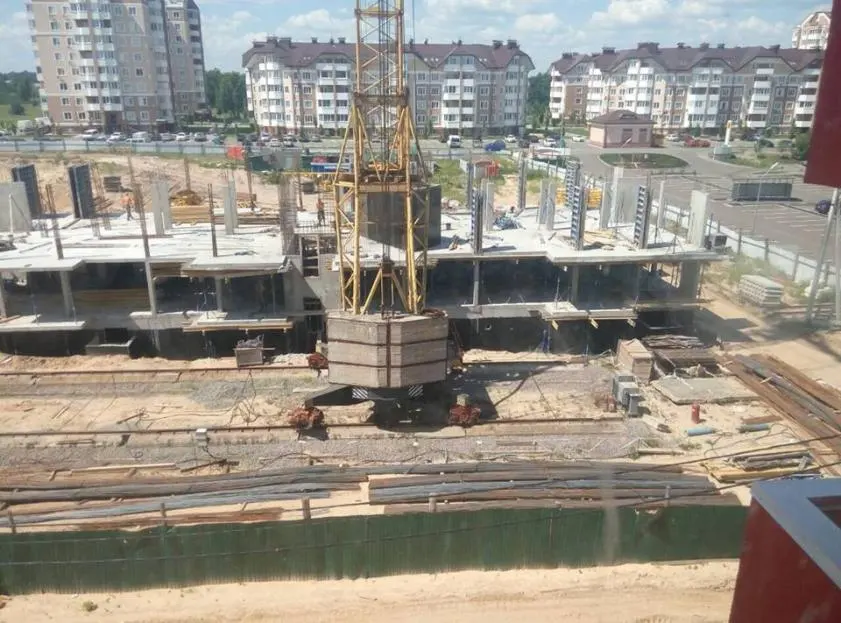

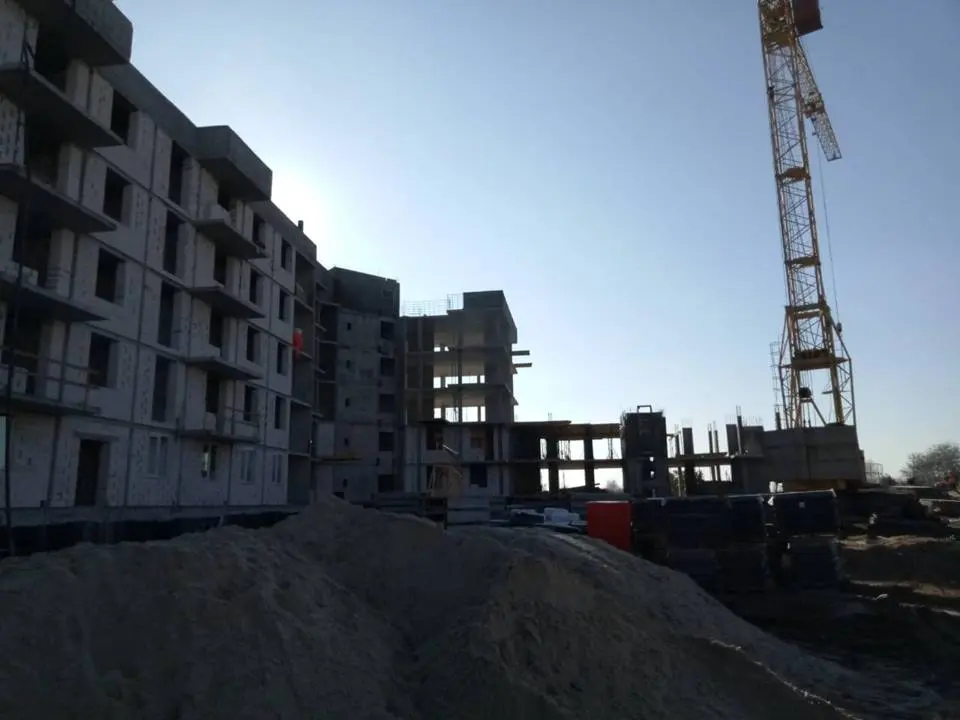

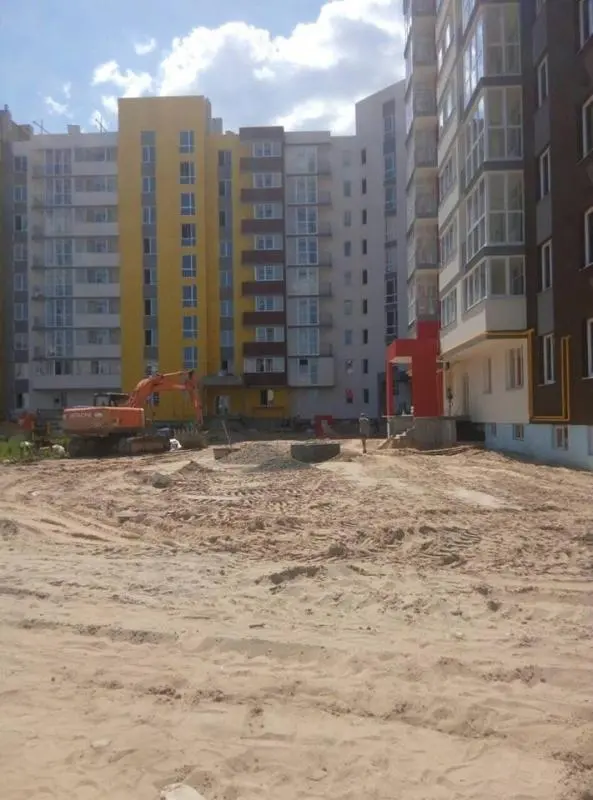

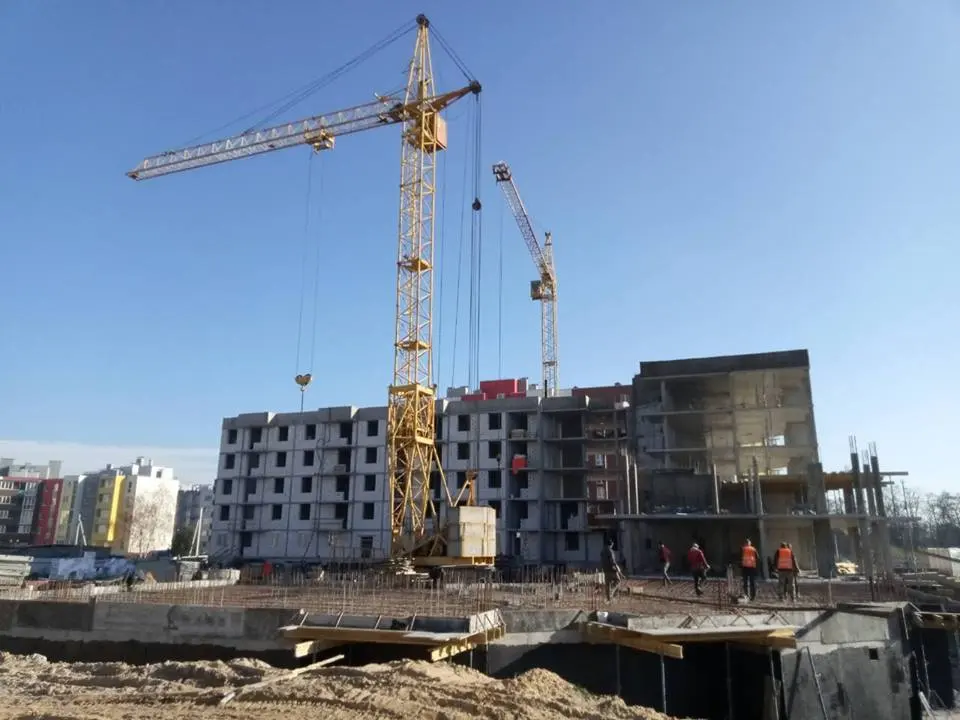

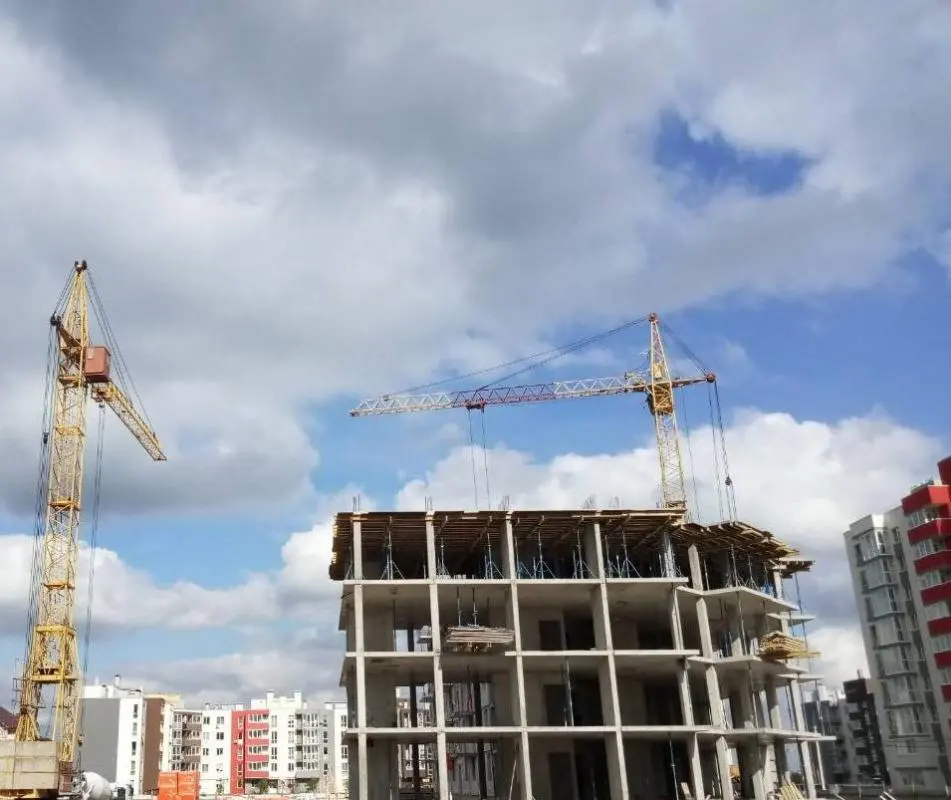

3-4-я секции

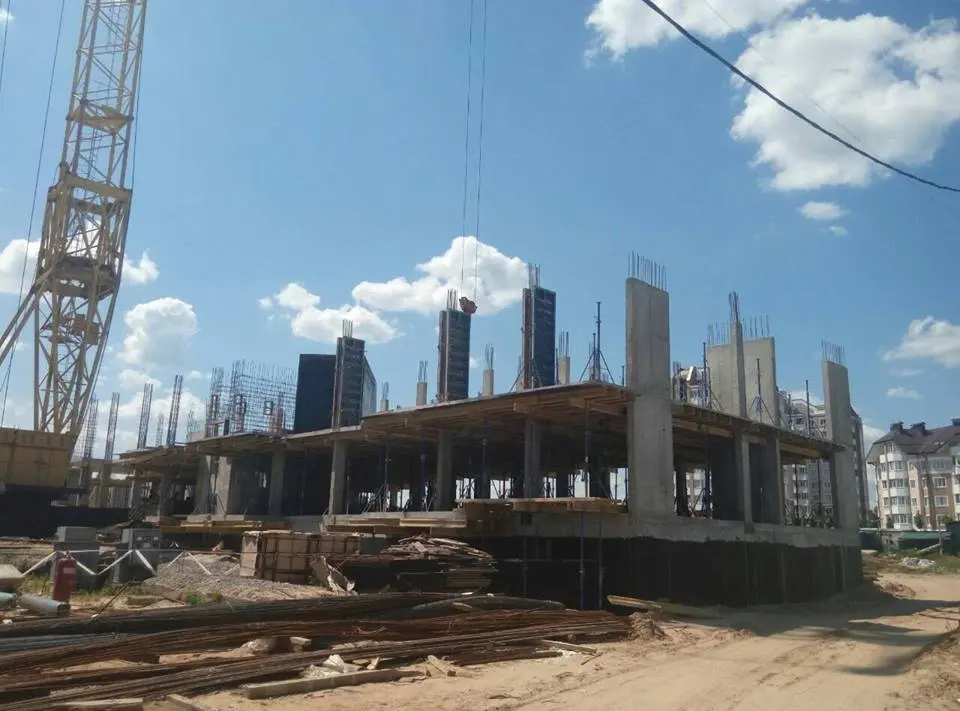

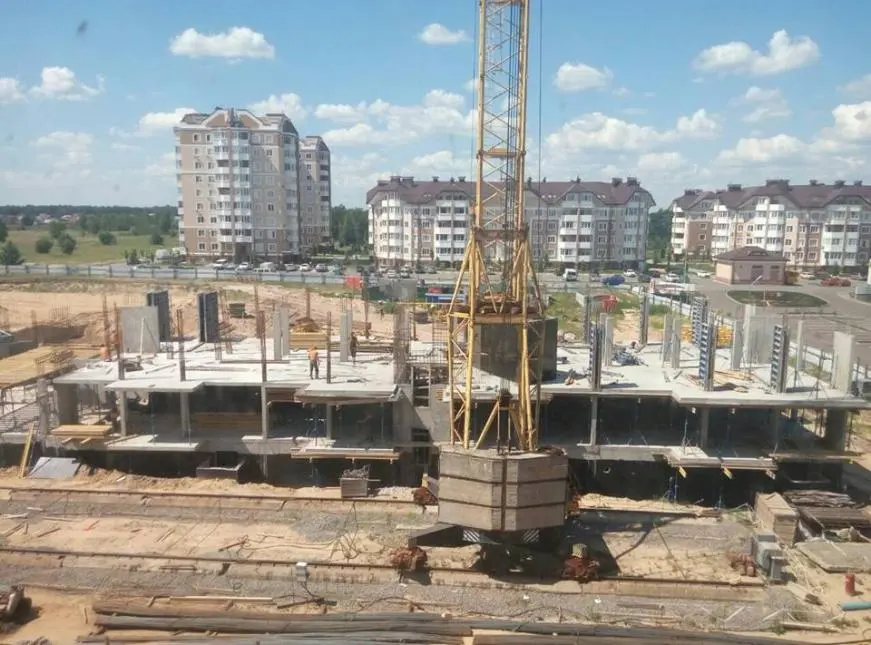

- Монолитные работы: 100%
- Кровля: 100%

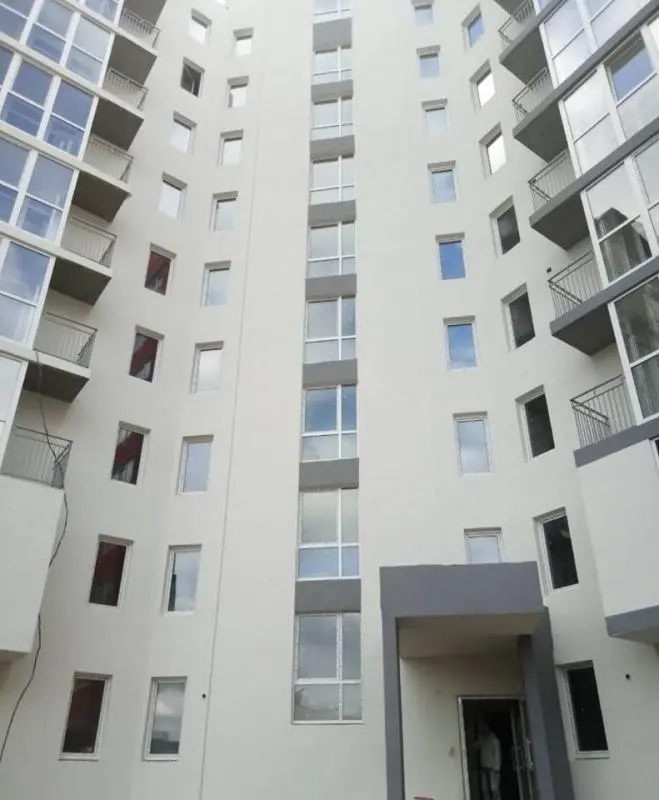

- Выполнена кладка стен: 100%

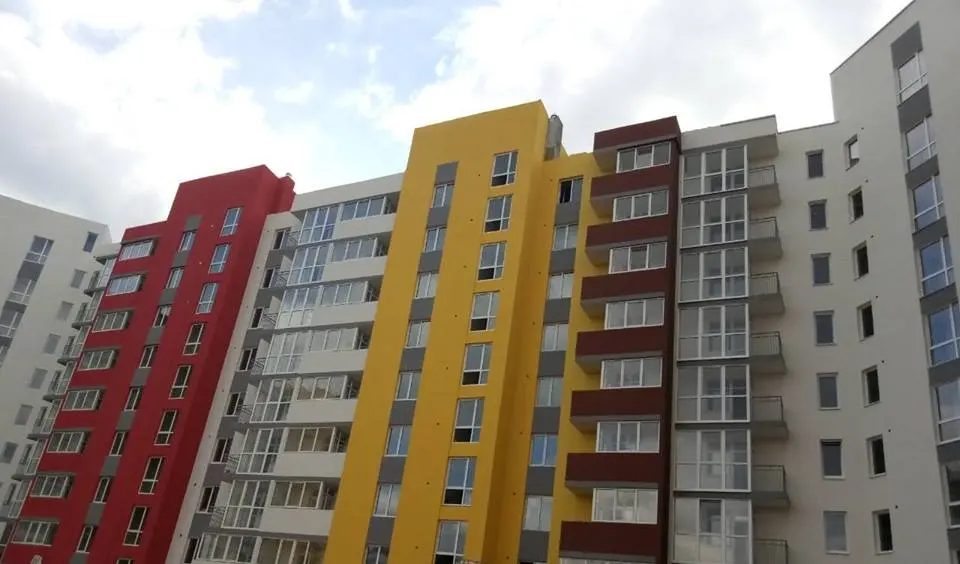

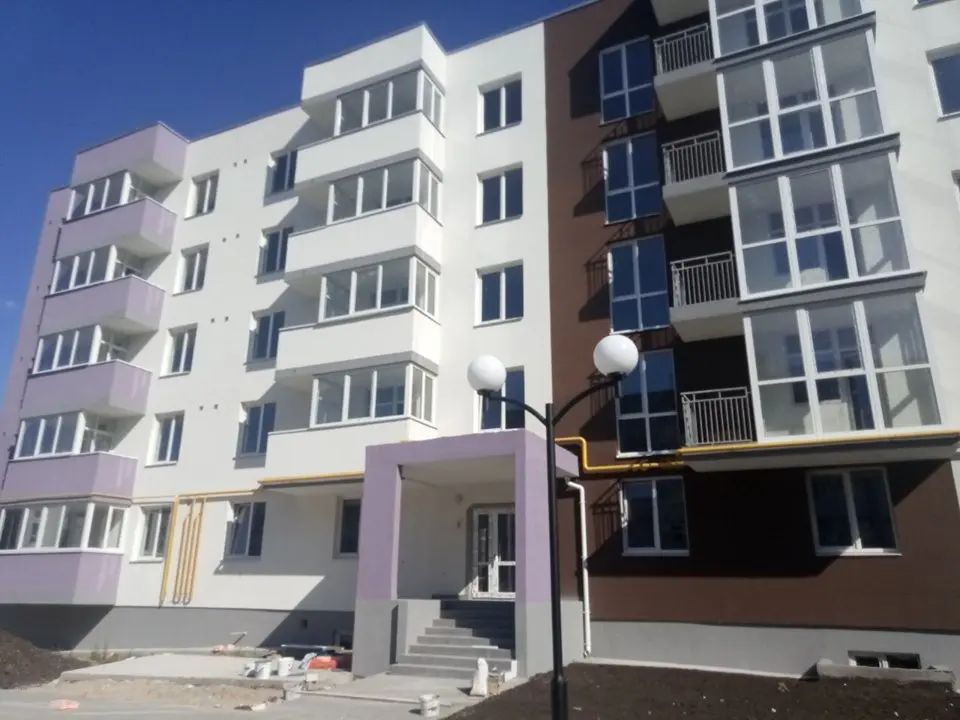

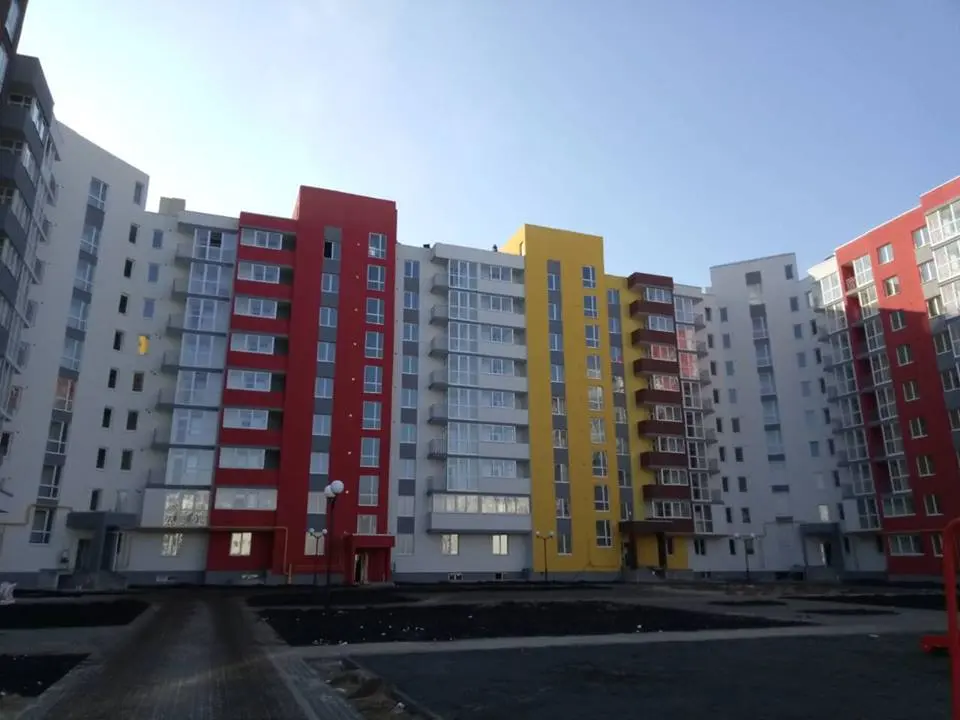

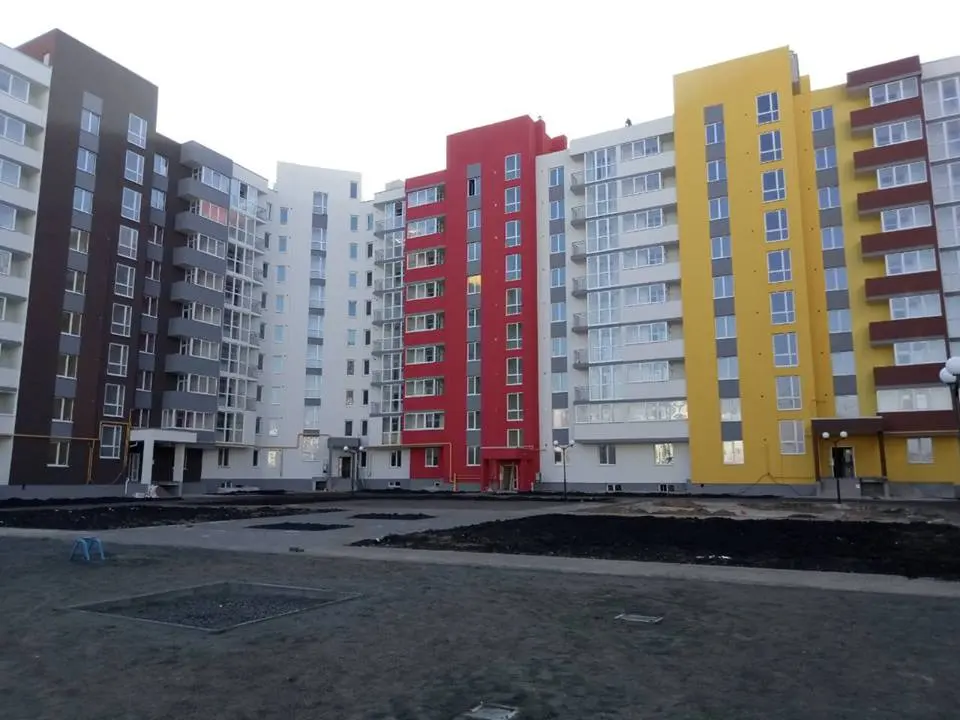

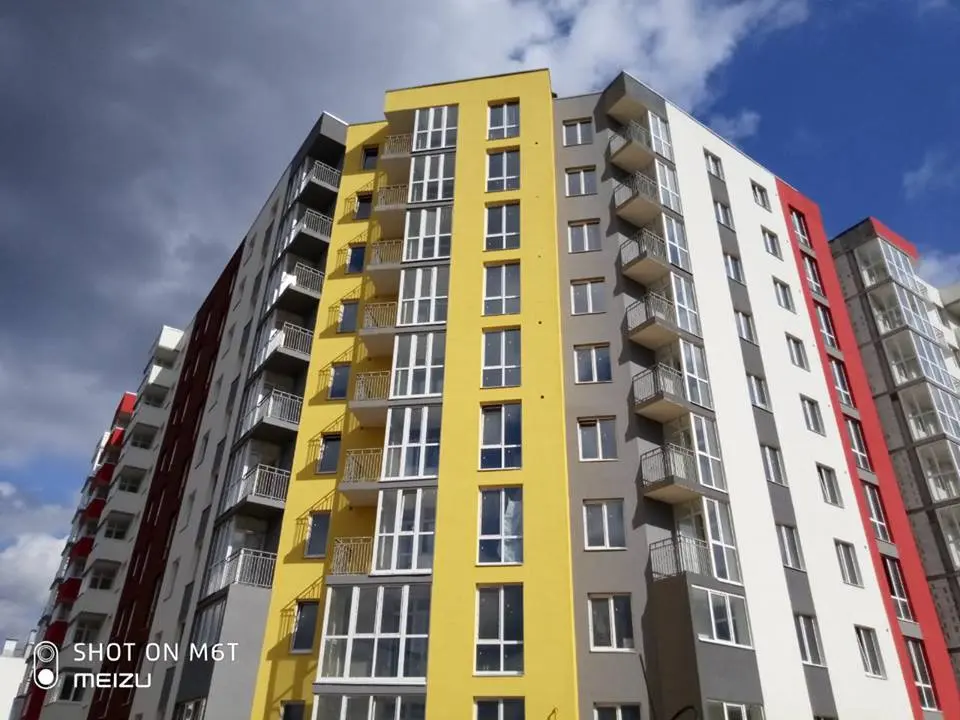

- Фасадные работы: 100%
- Выполнена стяжка пола на 100%
- Смонтированы лифты

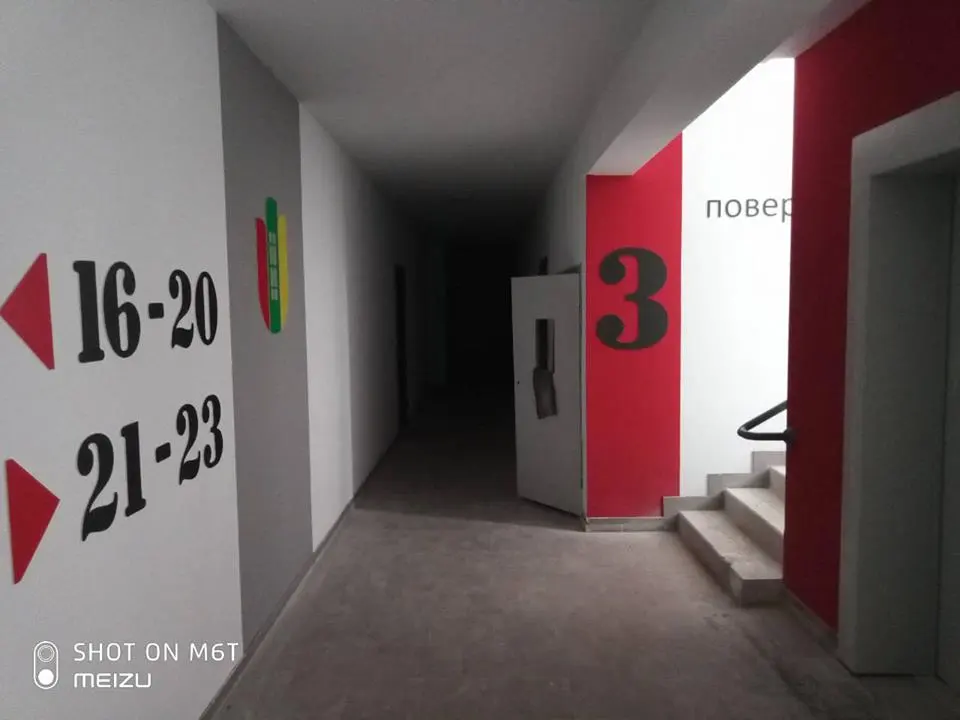

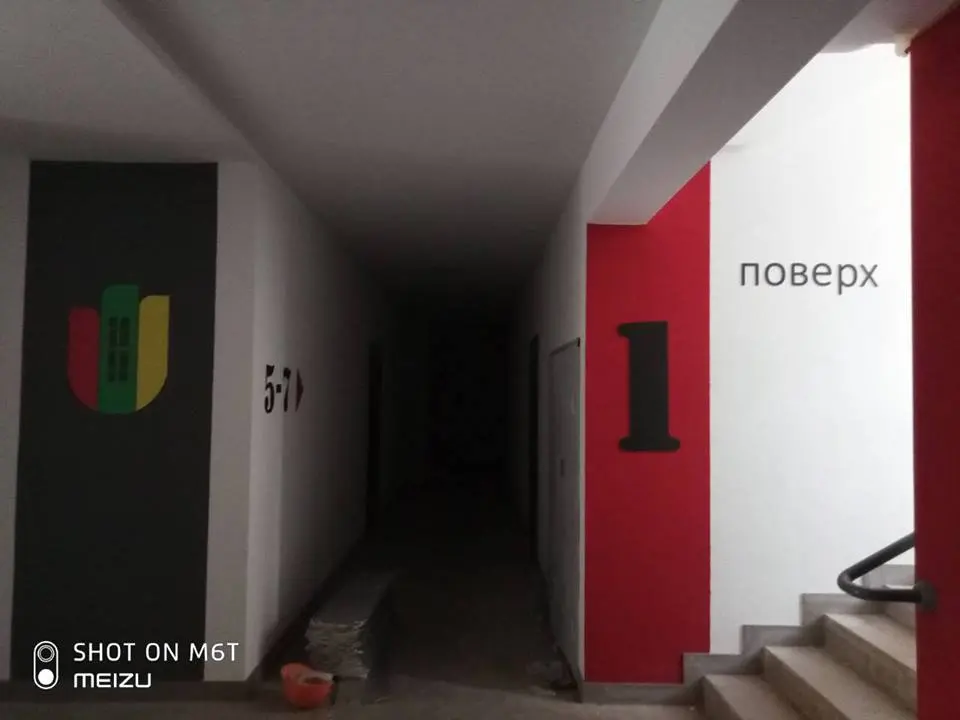

- Ведутся работы по оштукатуриванию стен в МОП

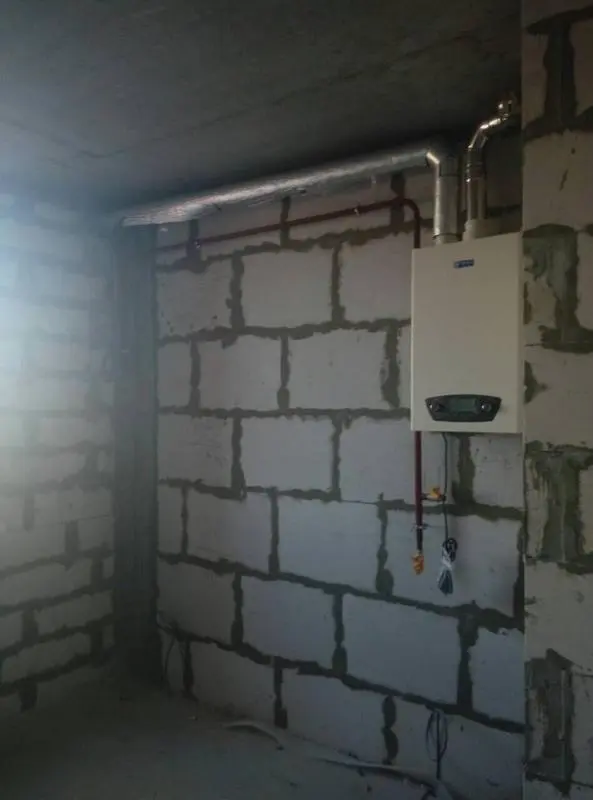

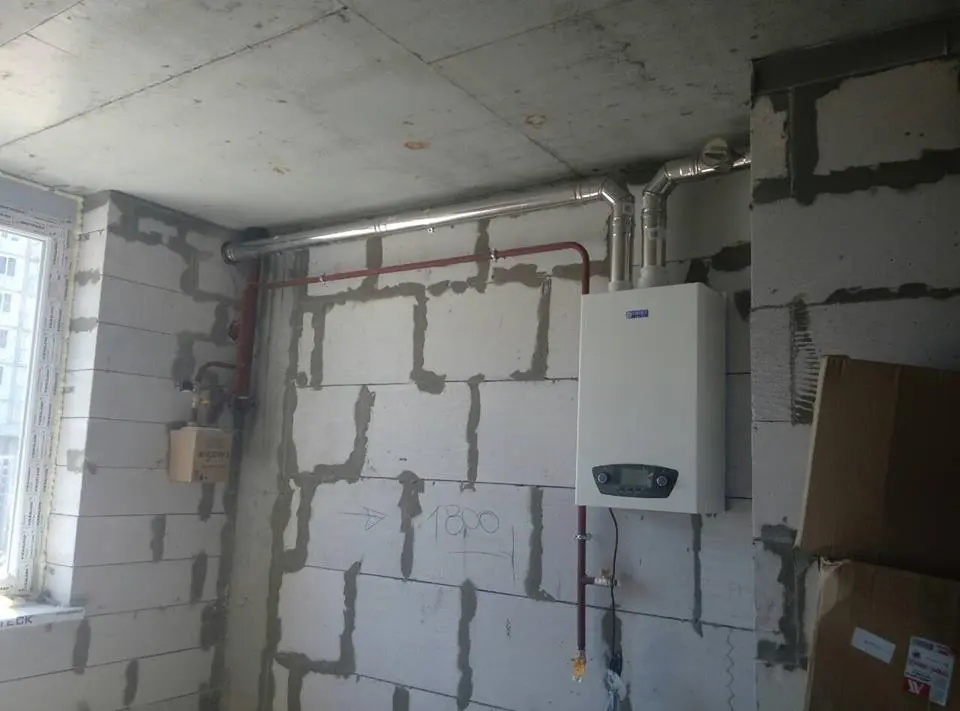

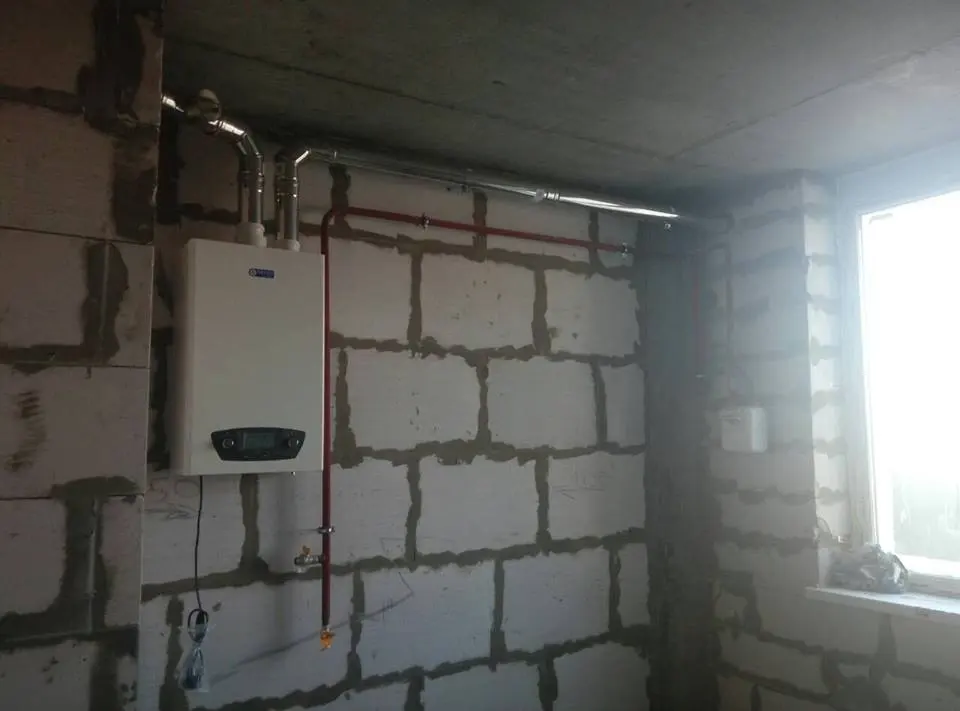

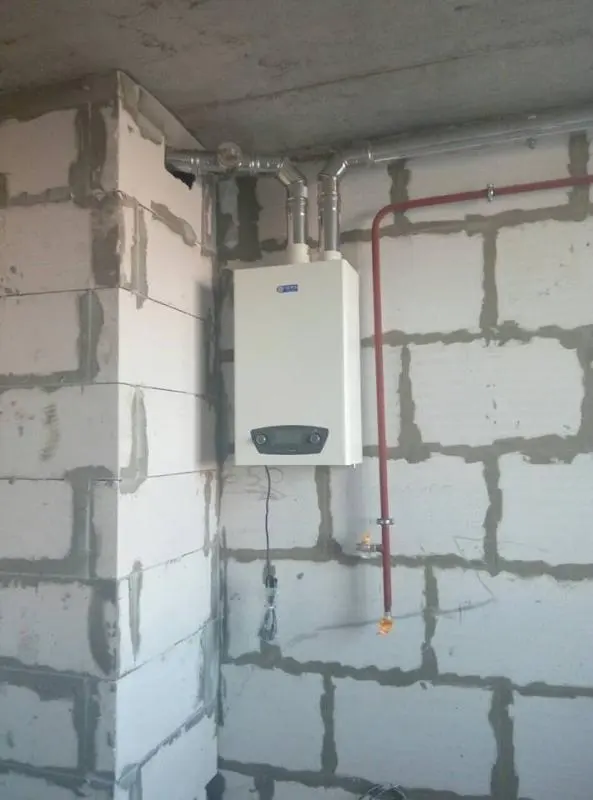

- Выполнена работа по инженерии: разводка сантехники, электрики, канализации на 100%
5-я секция:

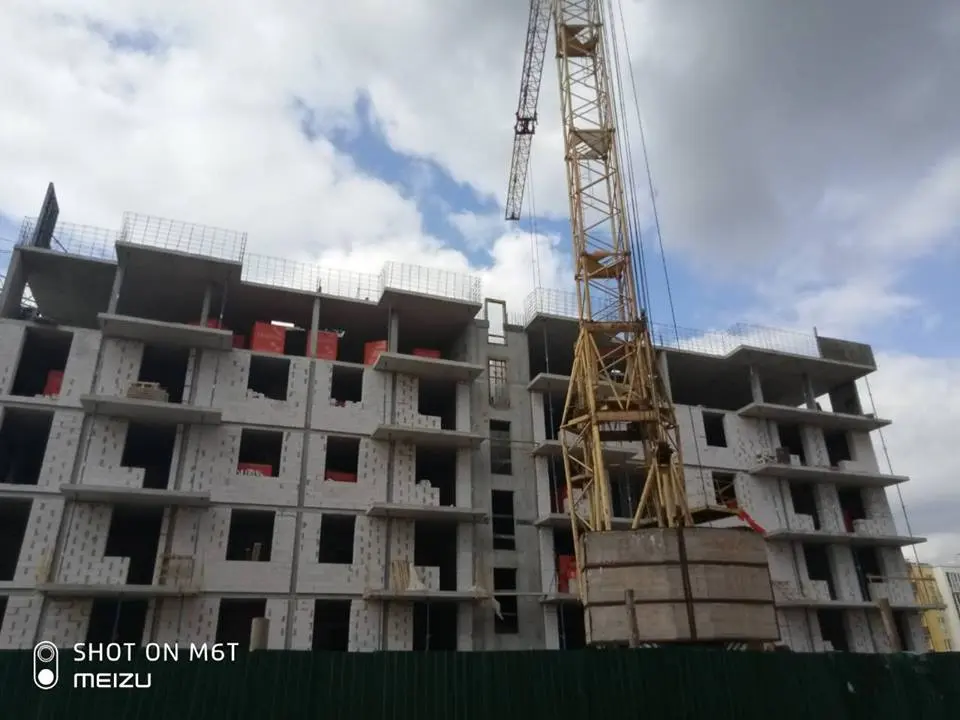

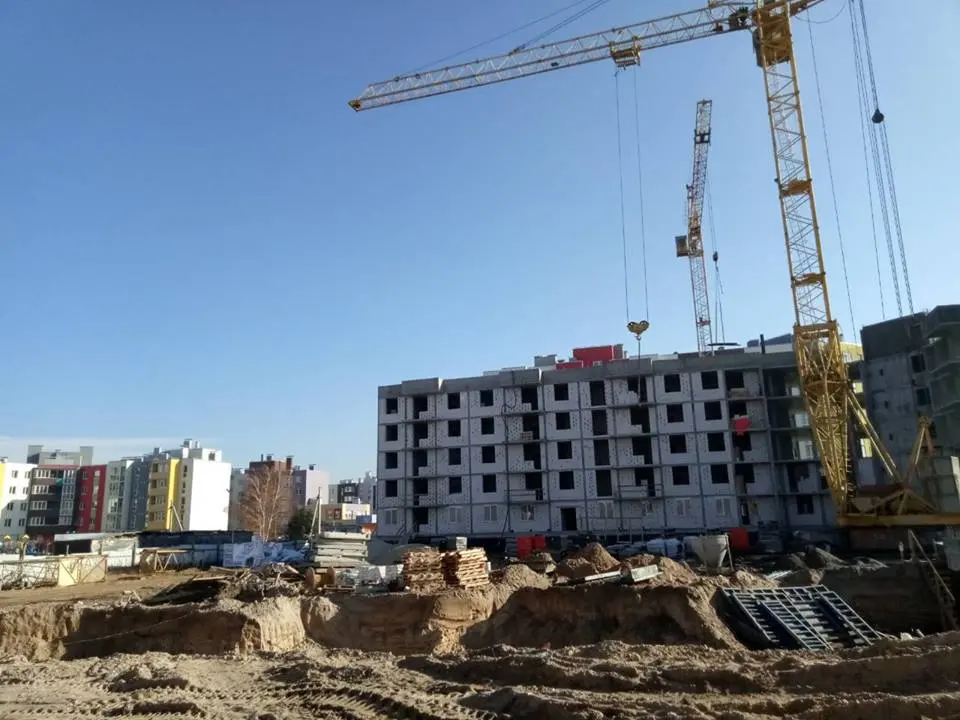

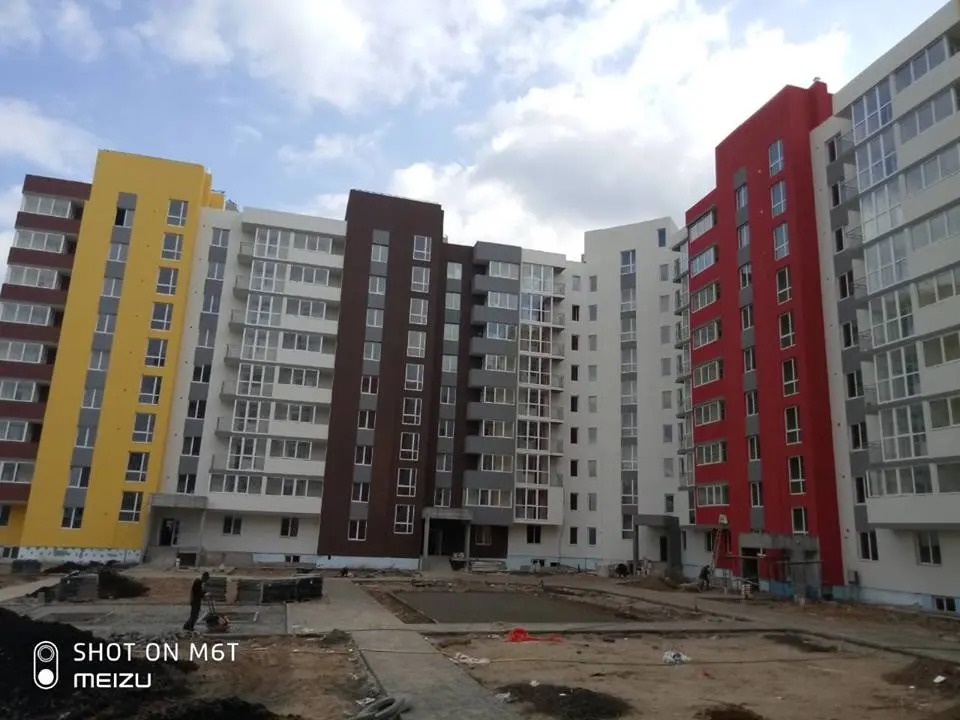

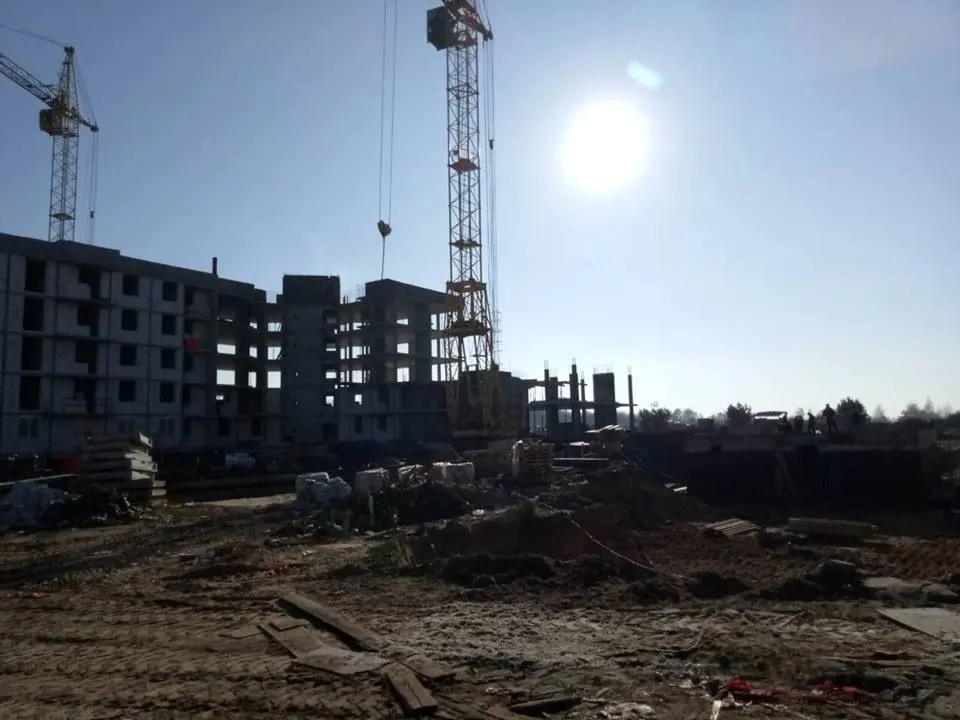

- Монолитные работы: выполнены на 100%,
- Выполнены работы по утеплению кровли
- Выполнена кладка стен на 100%
- Смонтированы лифты
- Выполнена работа по инженерии: разводка сантехники, электрики, канализации на 100%
- Выполнены работы по стяжке пола и остеклению на 100%
- Ведутся работы по оштукатуриванию стен в МОП

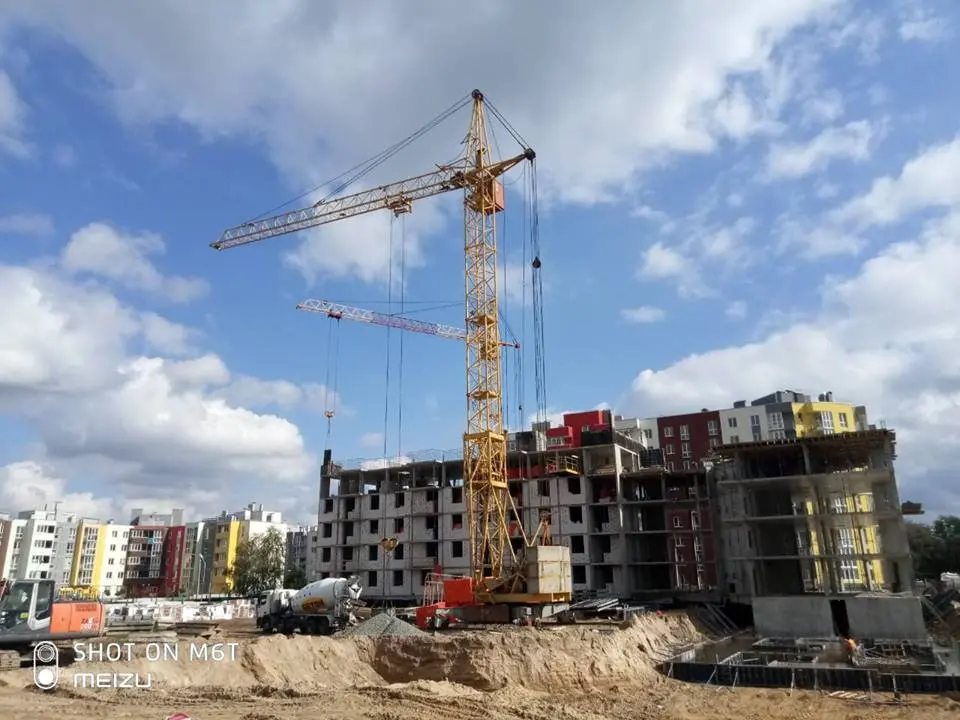

6-7-я секции:
- Монолитные работы: выполнены на 100%,
- Монтаж кровли выполнен на 100%
- Выполнена кладка стен и перегородок на 100%
- Смонтированы лифты
- Выполнены работы по инженерии: разводка сантехники, электрики, канализации на 100%
- Выполнена стяжка пола на 100%
- Ведутся работы по оштукатуриванию стен в МОП на 100% в 7-й секции.
- Ведутся фасадные работы
- Ведутся работы по укладке плитки в МОП
В целом по 5-й очереди строительства:

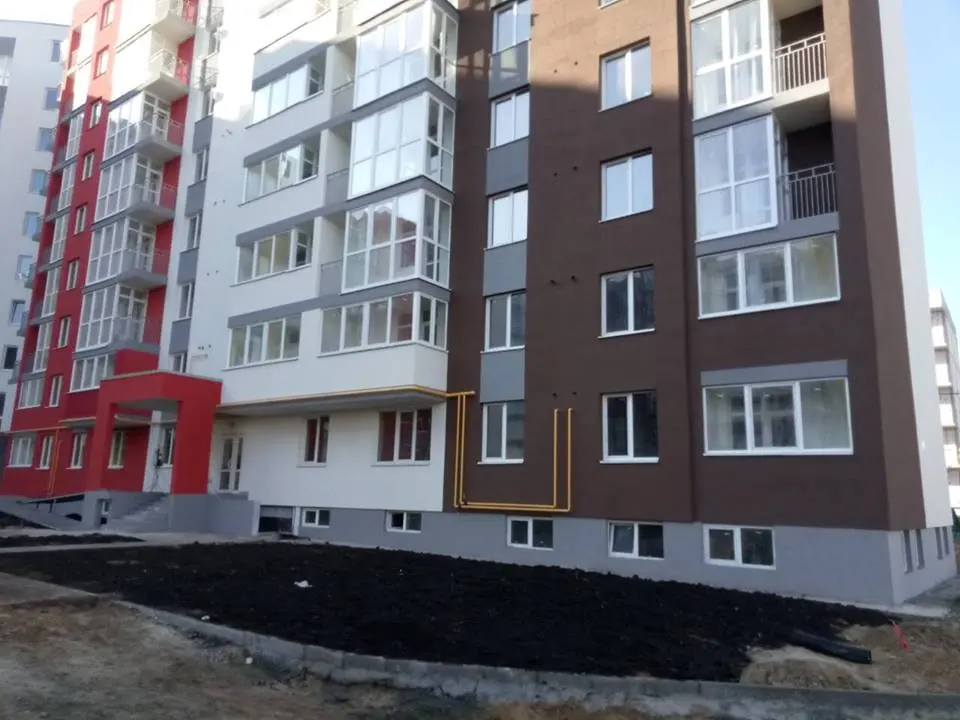

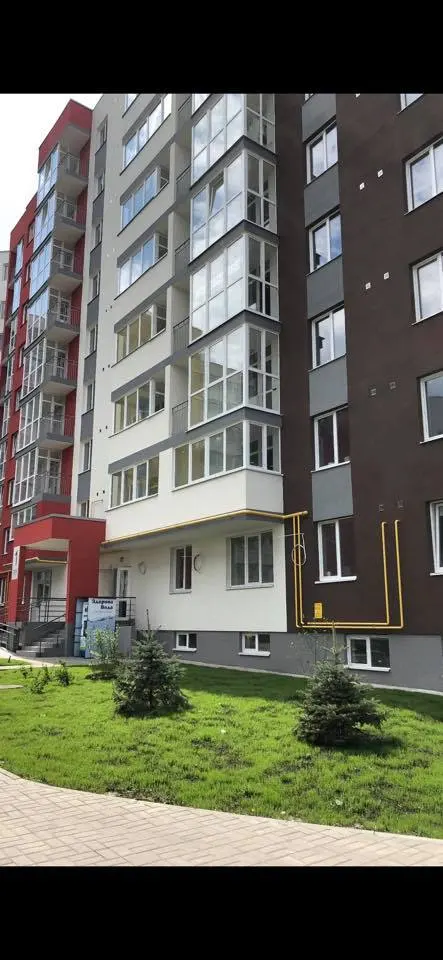

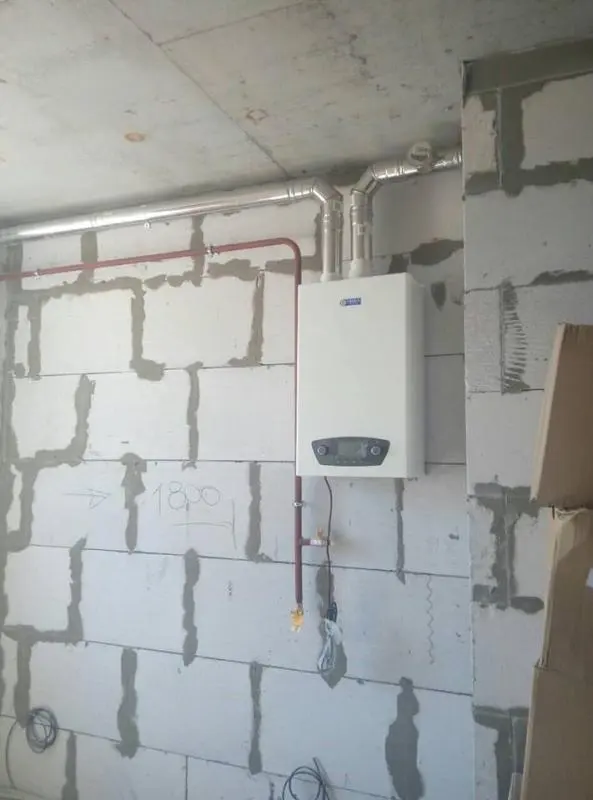

- Полностью выполнена газификация всех секций
- Проложены все наружные сети: свет, вода, канализация, газ

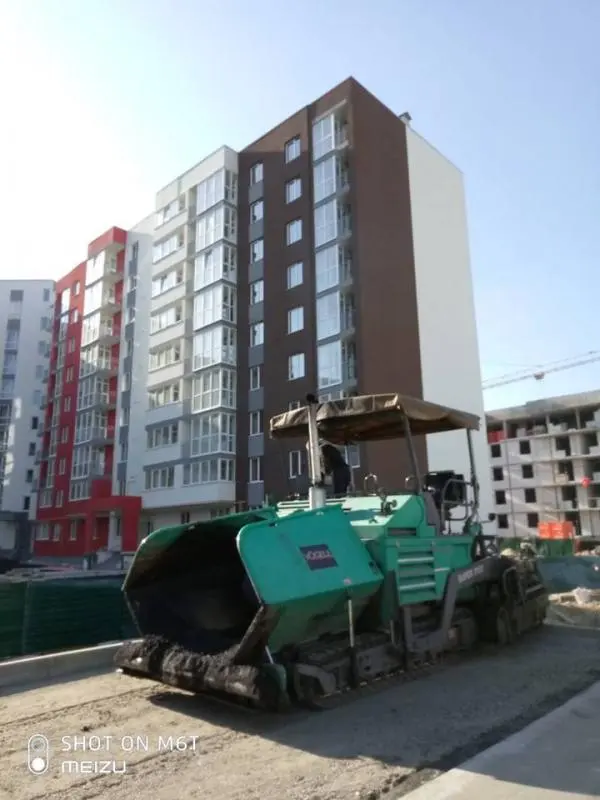

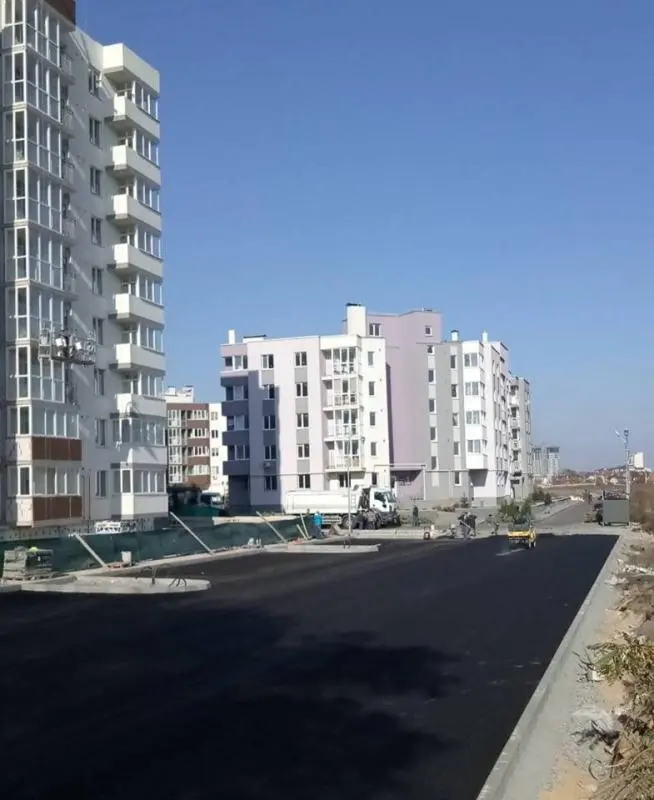

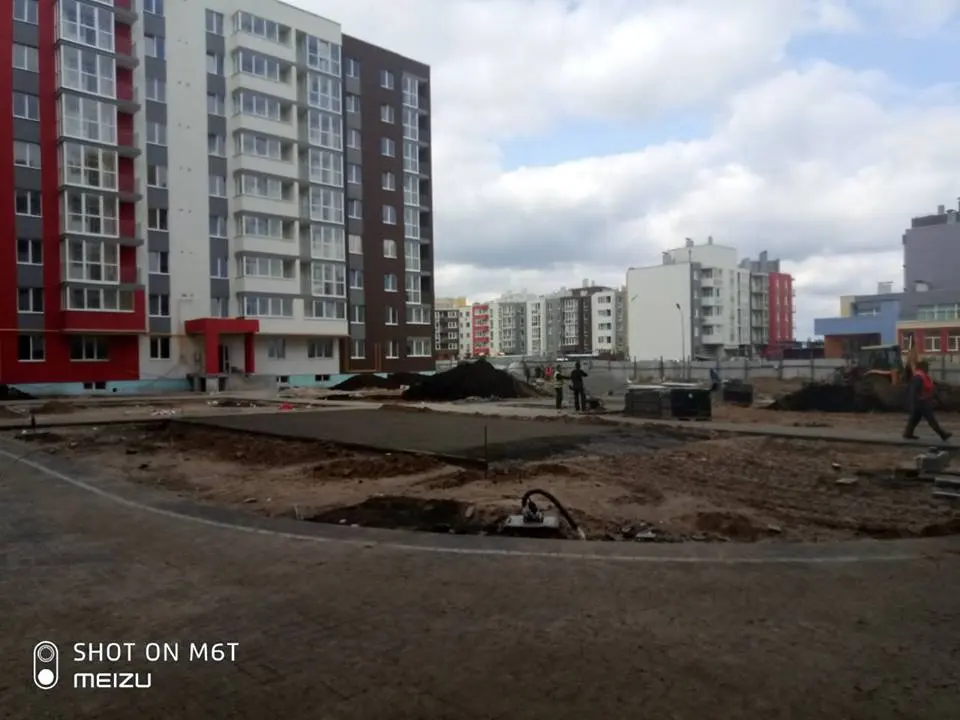

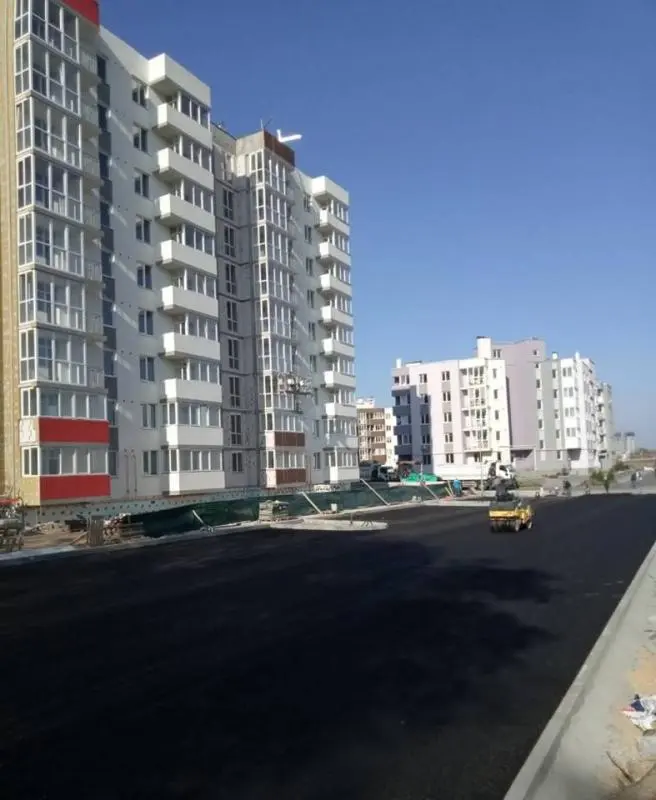

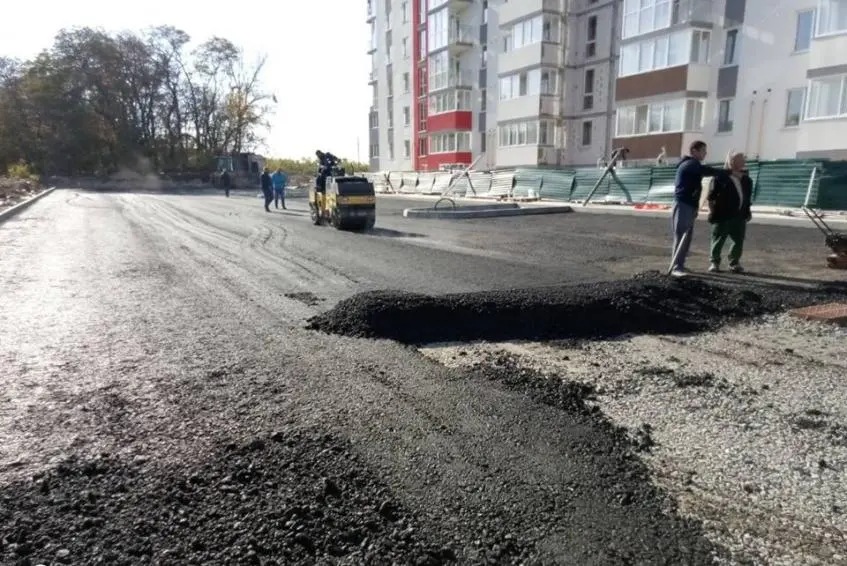

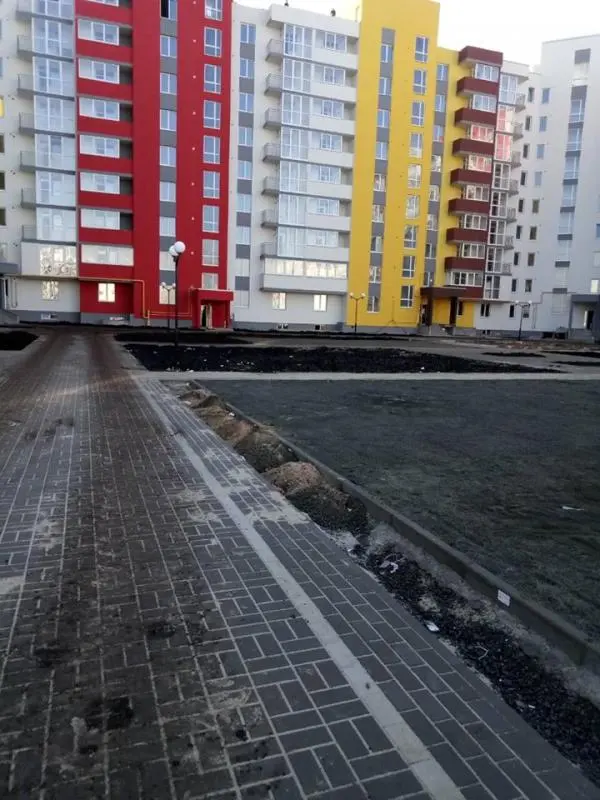

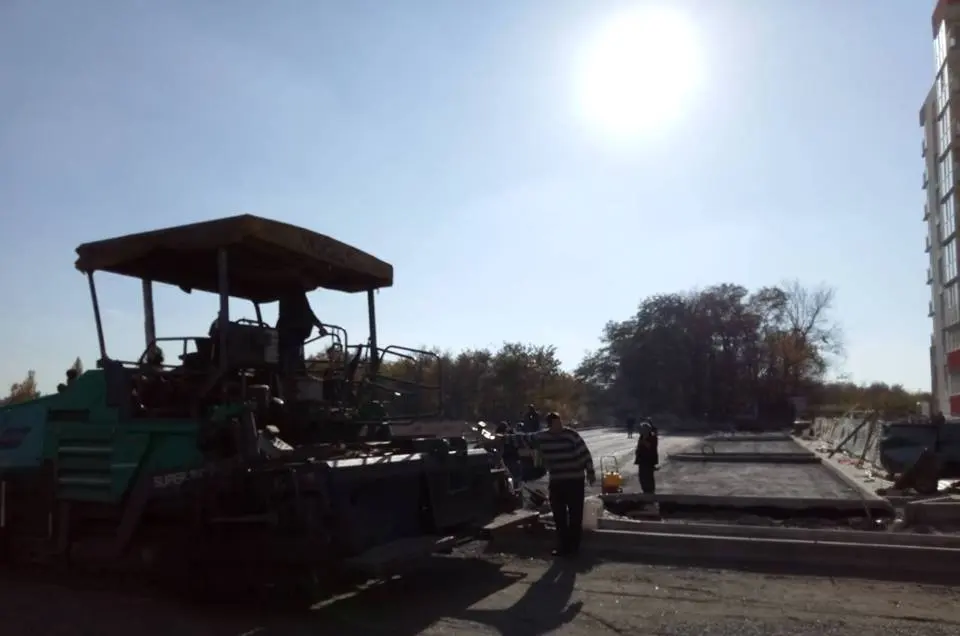

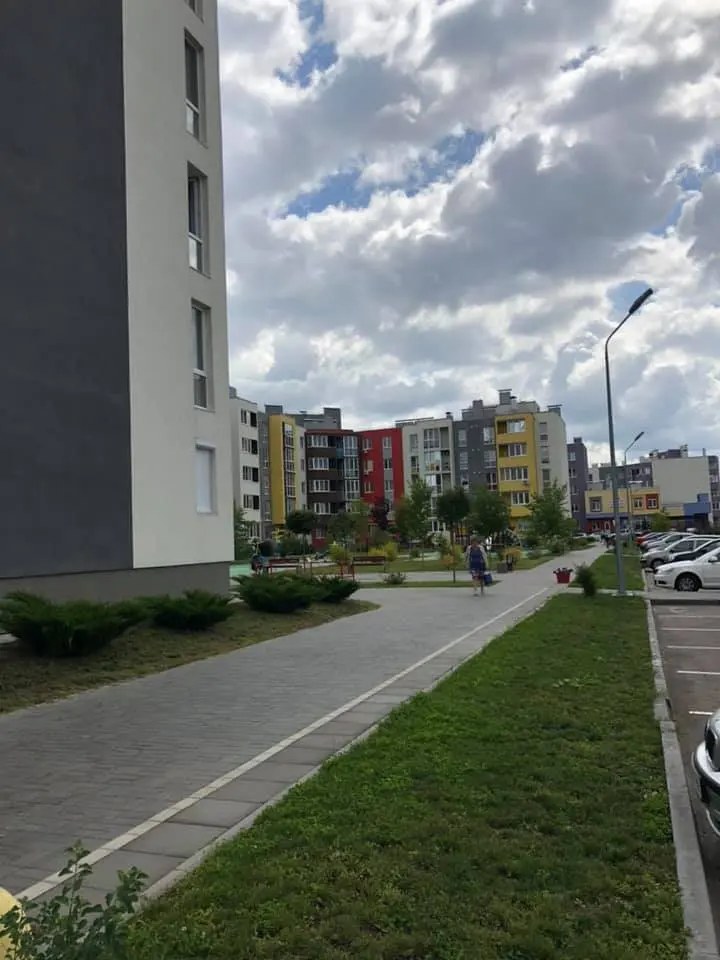

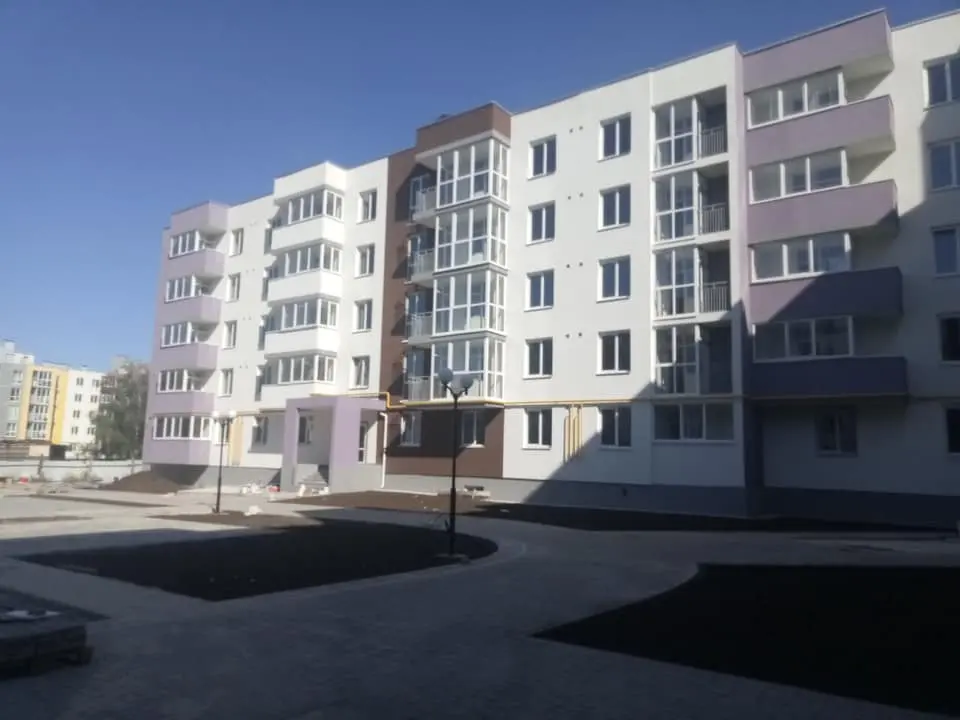

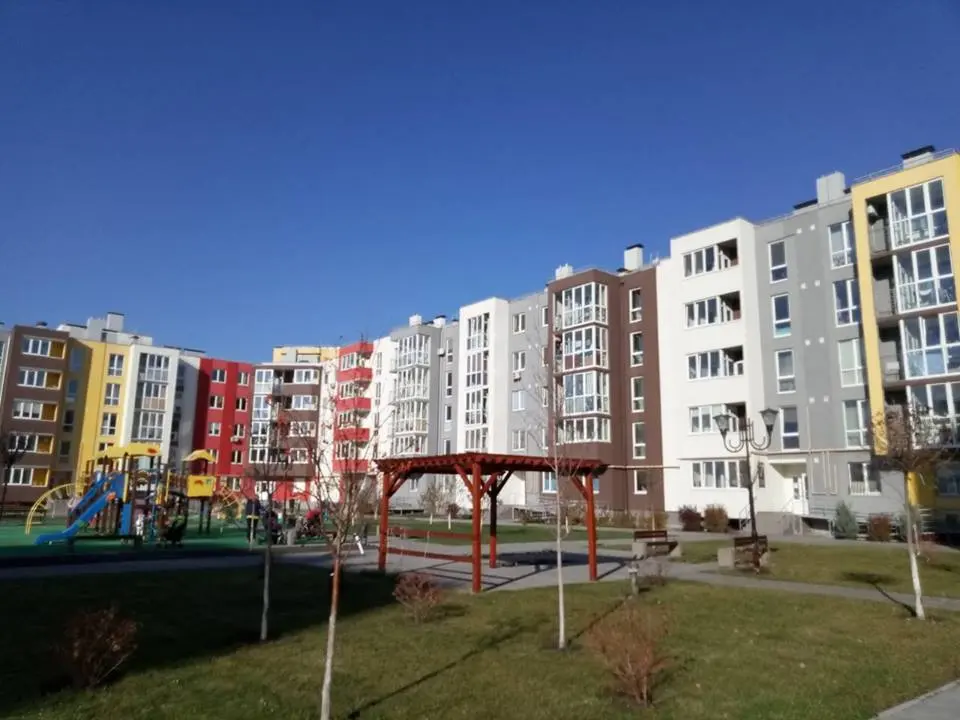

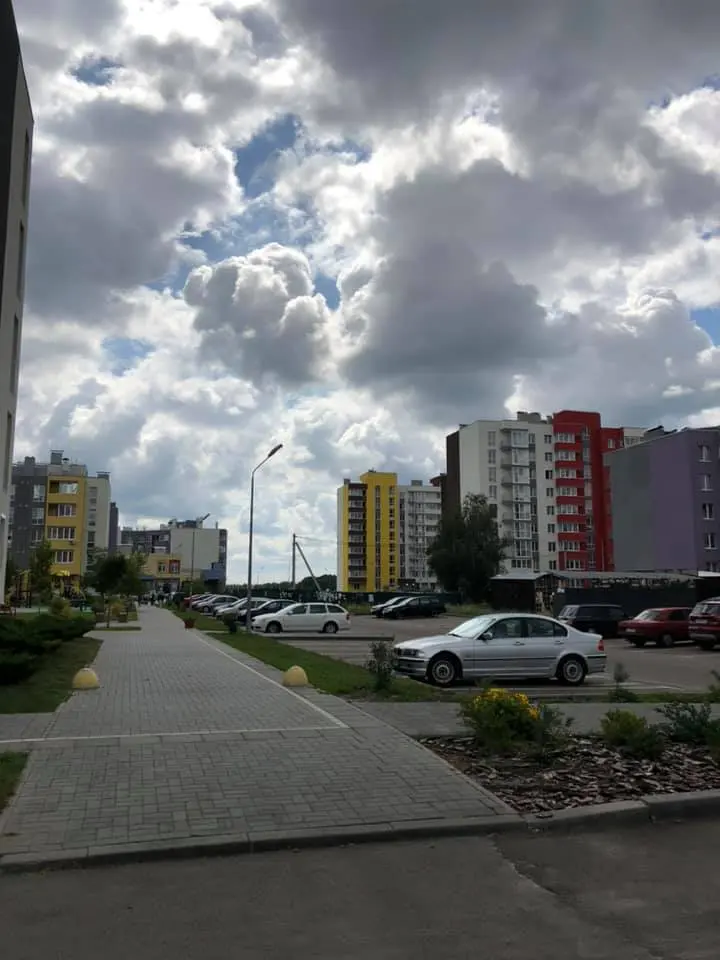

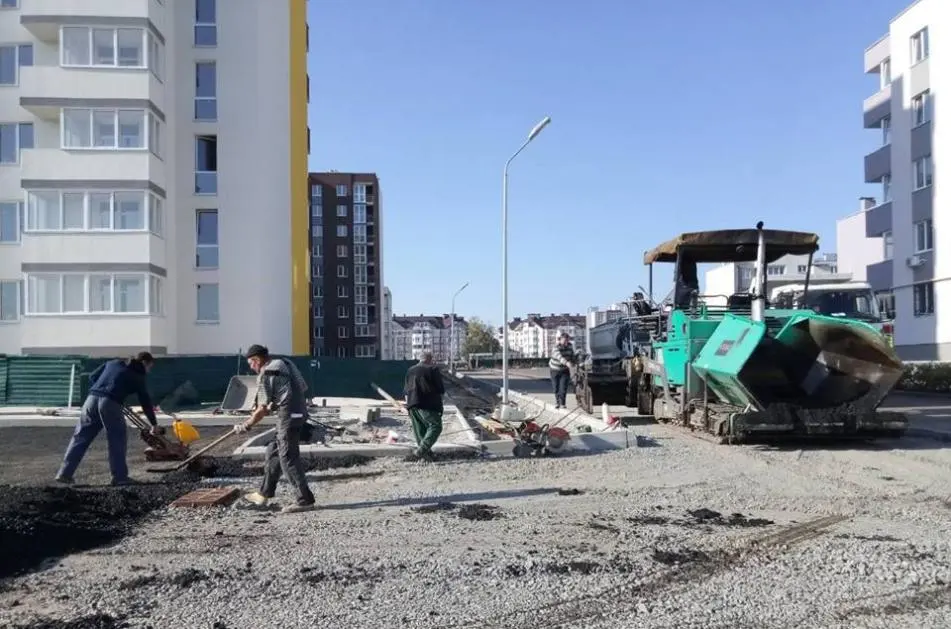

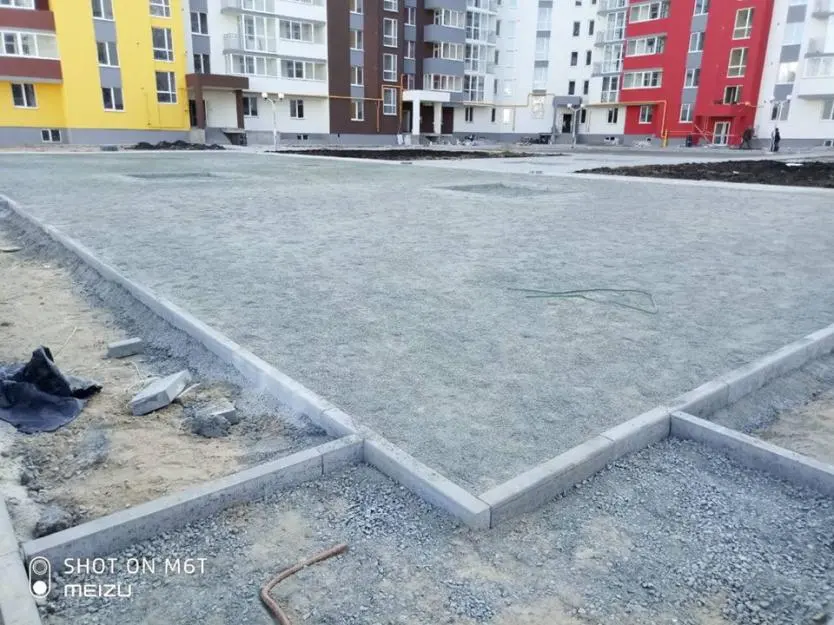

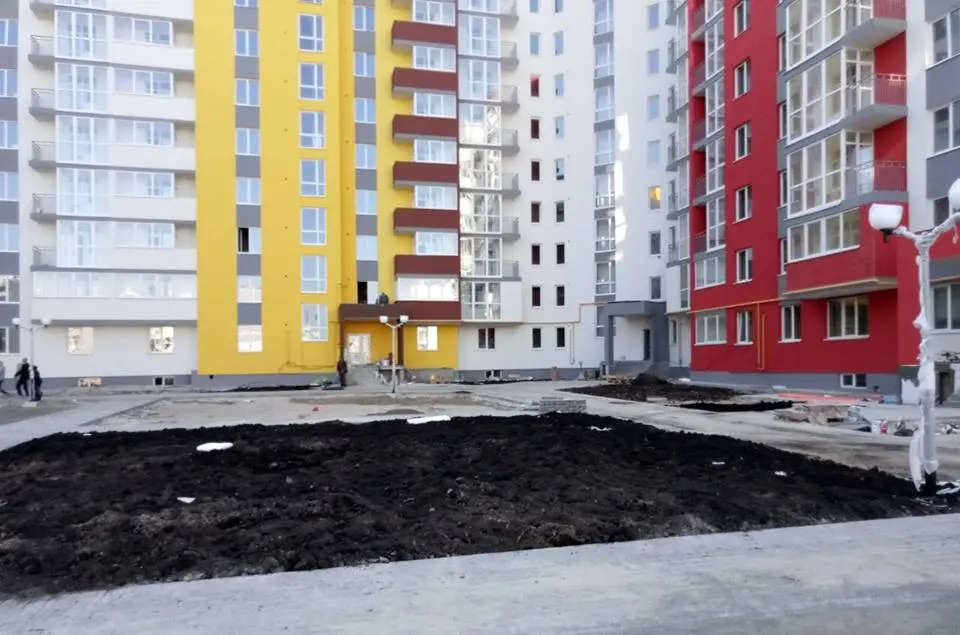

- Ведутся подготовительные работы по благоустройству территорию

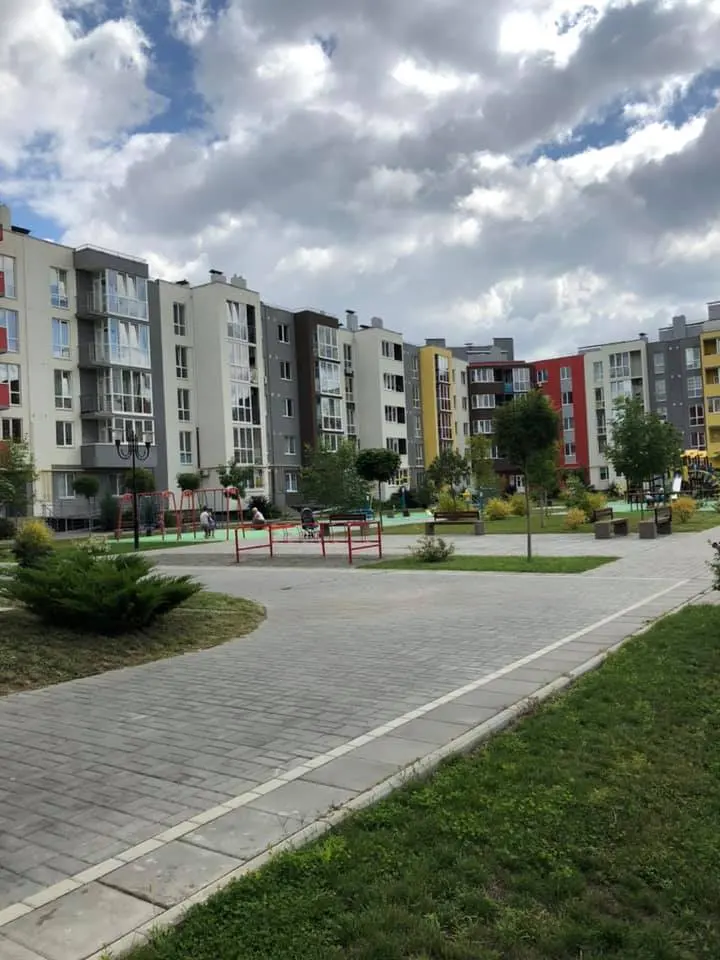

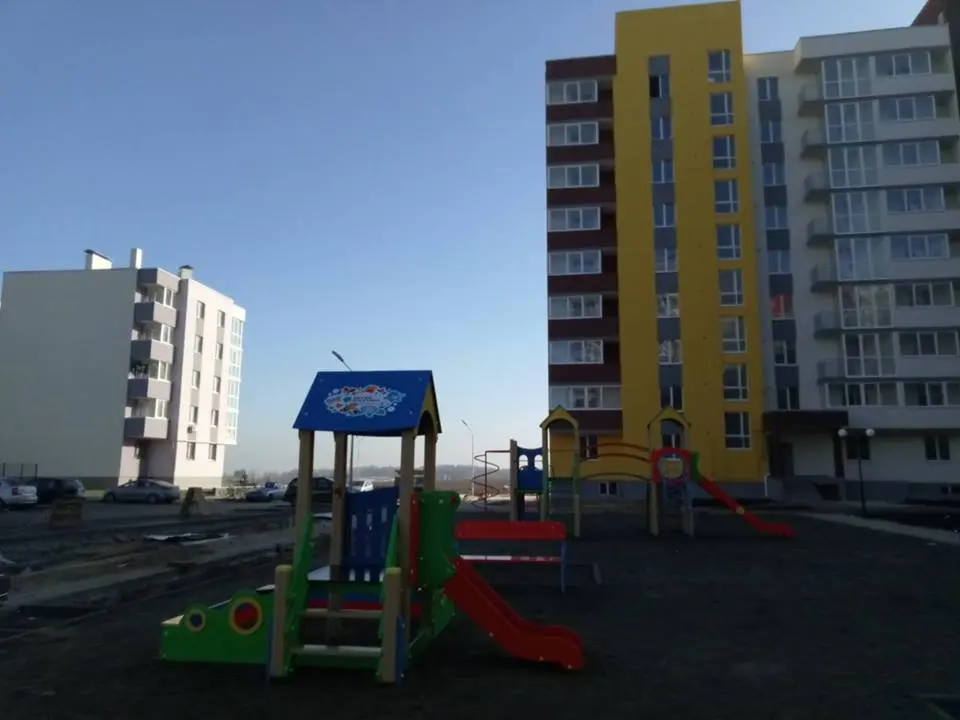

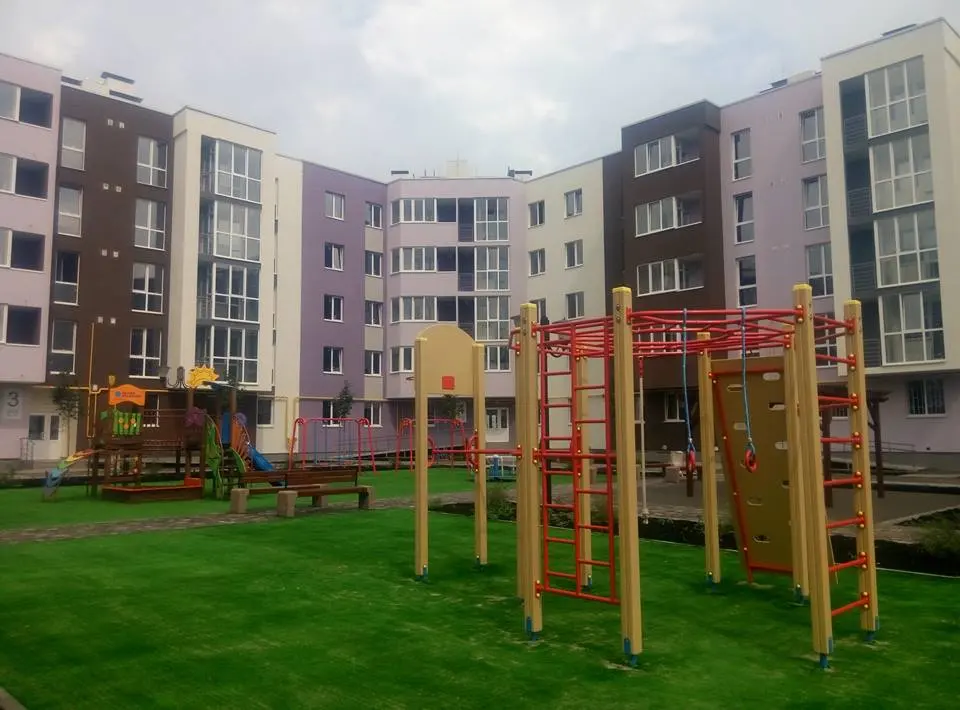

- Закуплено все оборудование, игровые комплексы для детской площадке в Интератлетике

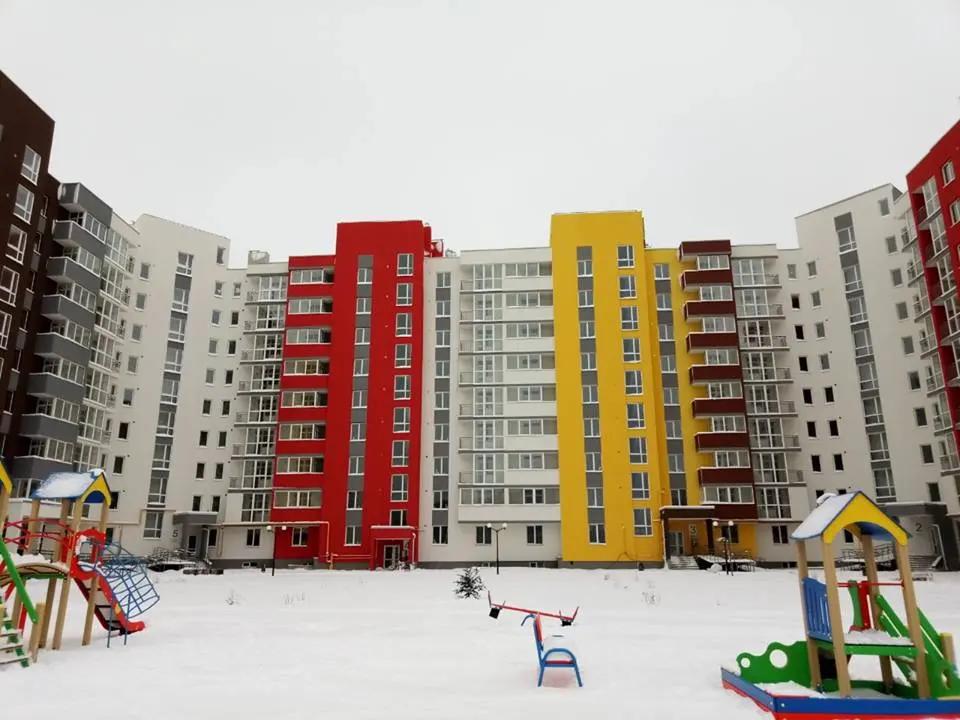

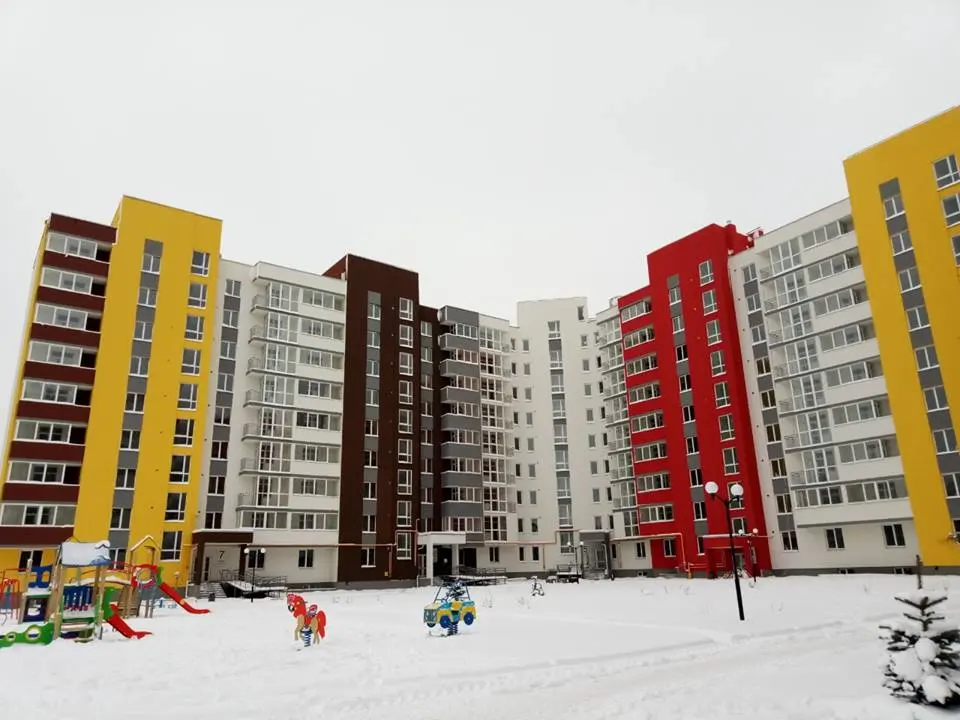

1-я и 2-я очереди, 13 секций, 1-го микрорайона построены, введены в эксплуатации и заселены.
Возведен и функционирует Детский садик с сентября 2017 года, также в пешей доступности уже открыт еще один детский сад.
Для удобства жителей массива "Нова Буча" построена остановка общественного транспорта и запущены городские маршруты.
