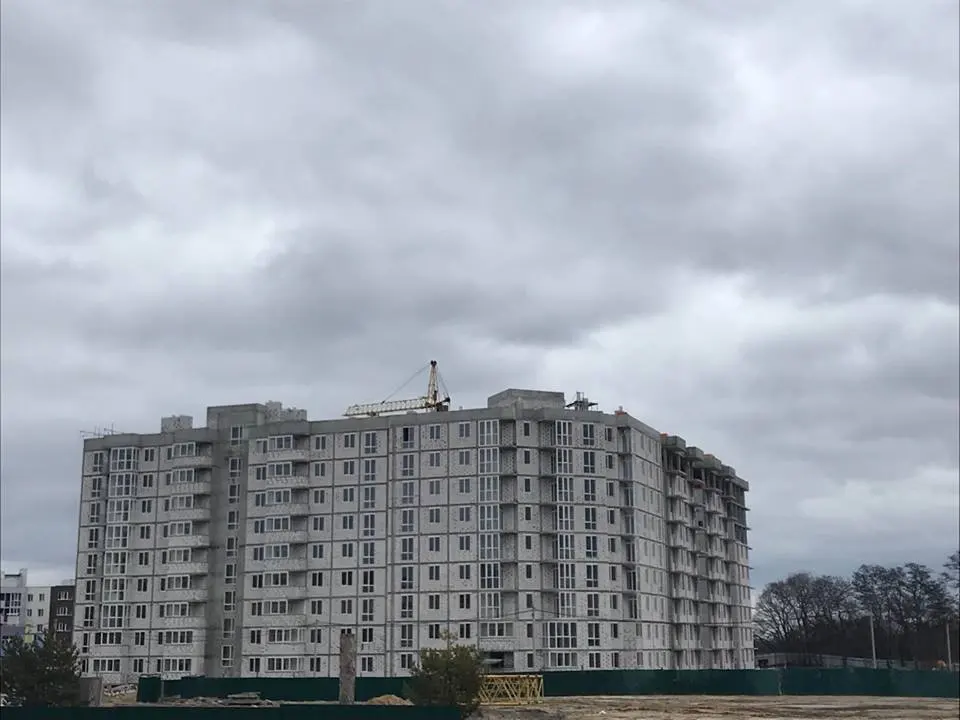

Ход строительства Жилого Комплекса

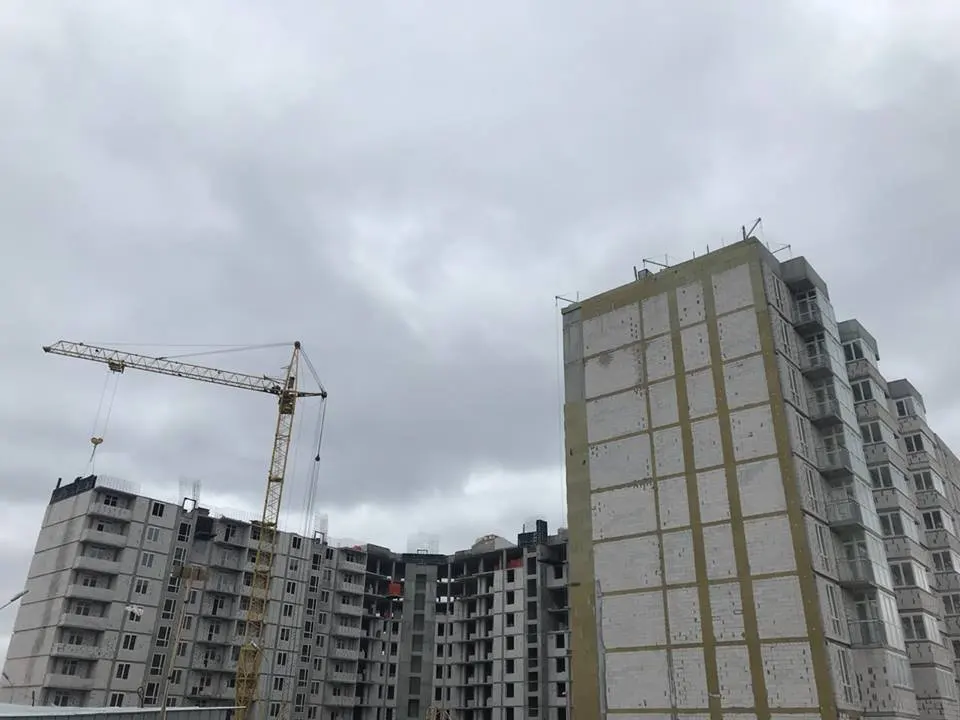

06.02.2018
5 очередь
1-я секция
- Монолитные работы выполнены на 100%

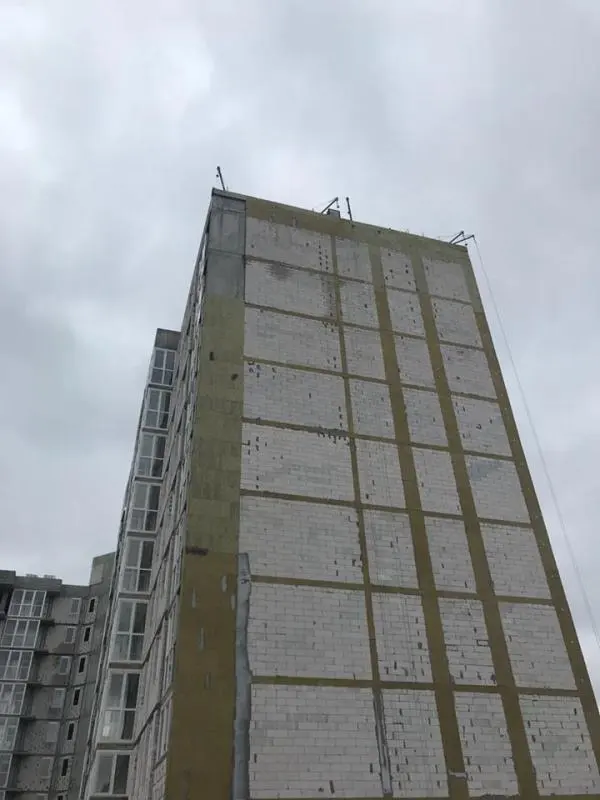

- Произведено утепление кровли толщиной 300мми выполнена разуклонка кровли из керамзитобетона

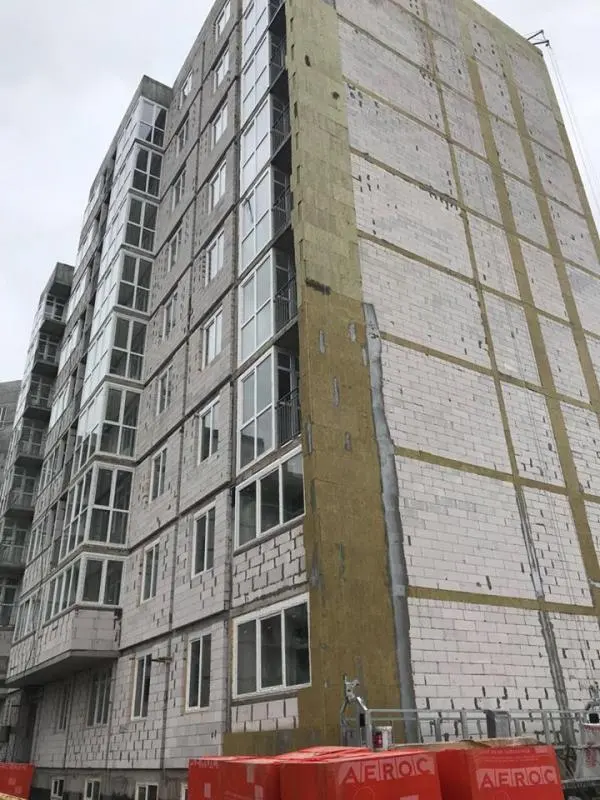

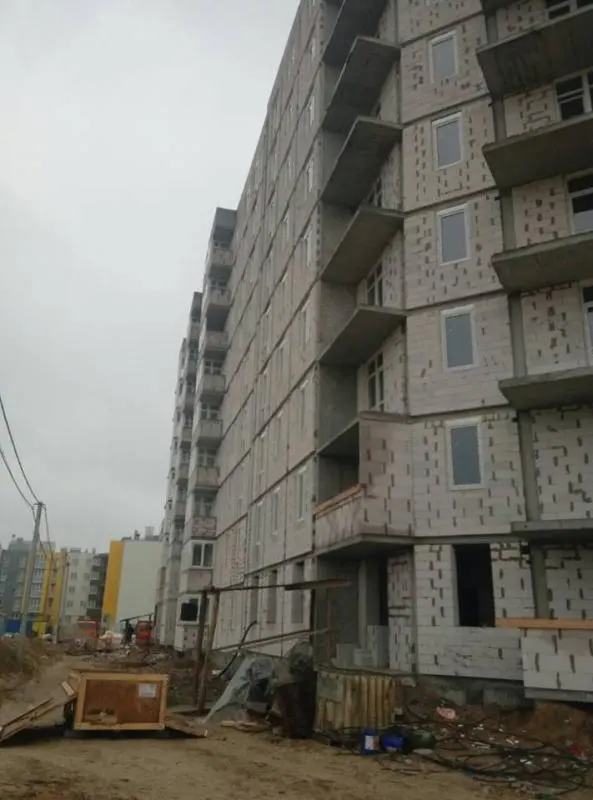

- Выполняется утепление наружных стен на балконах

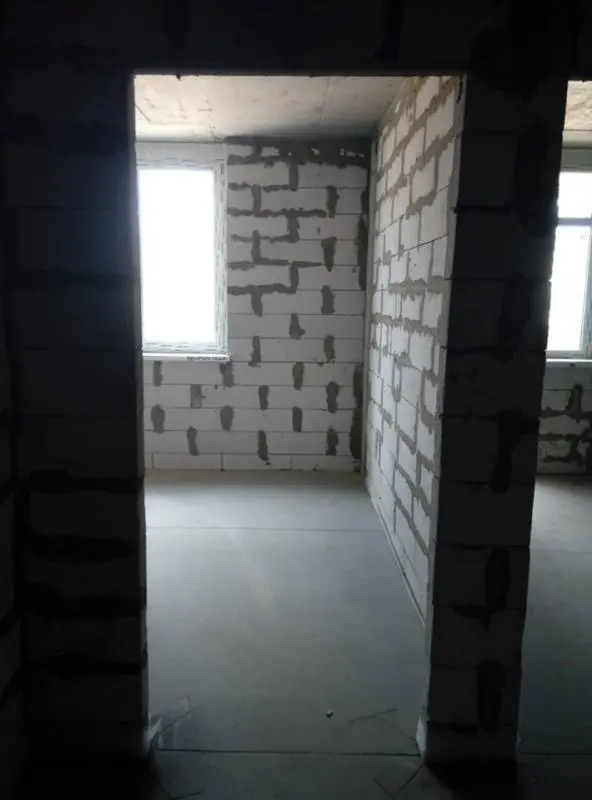

- Кладка стен выполнена на 100%

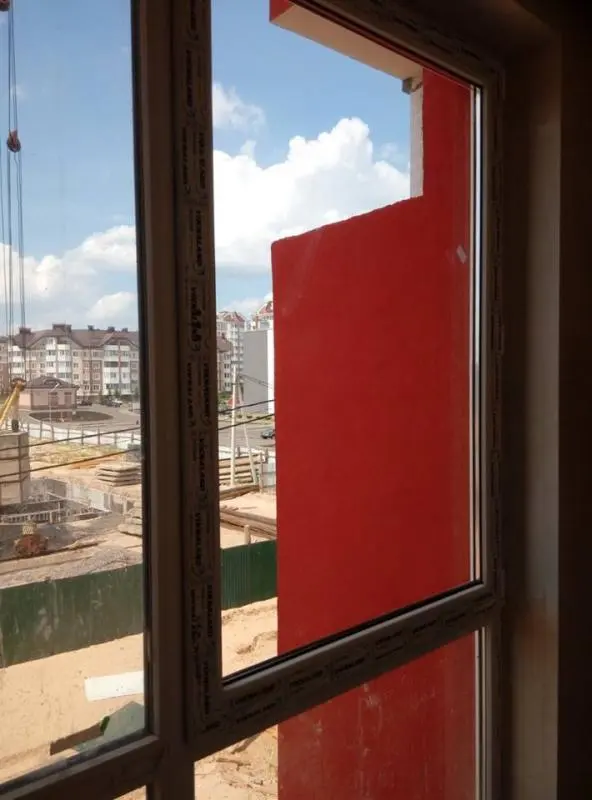

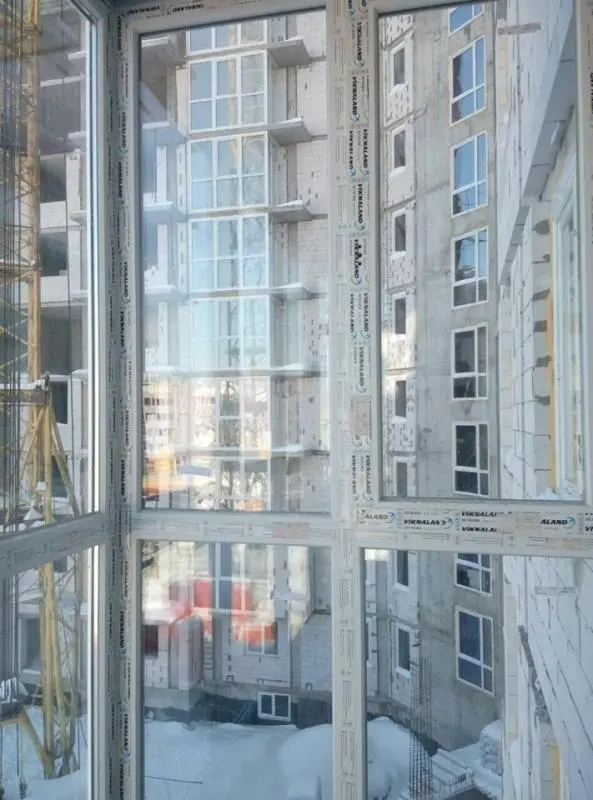

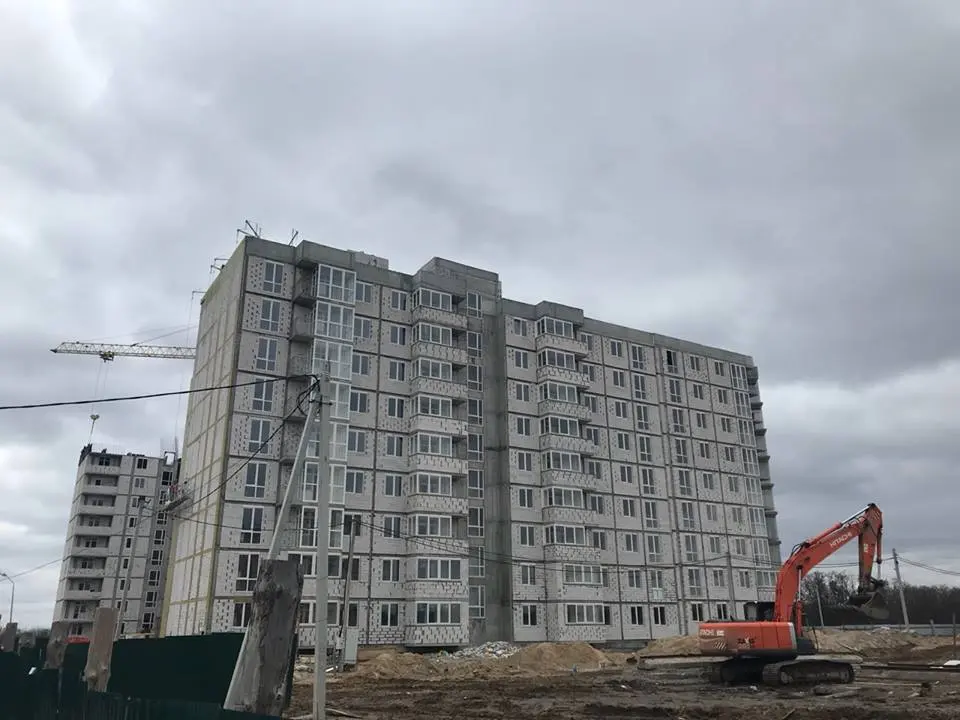

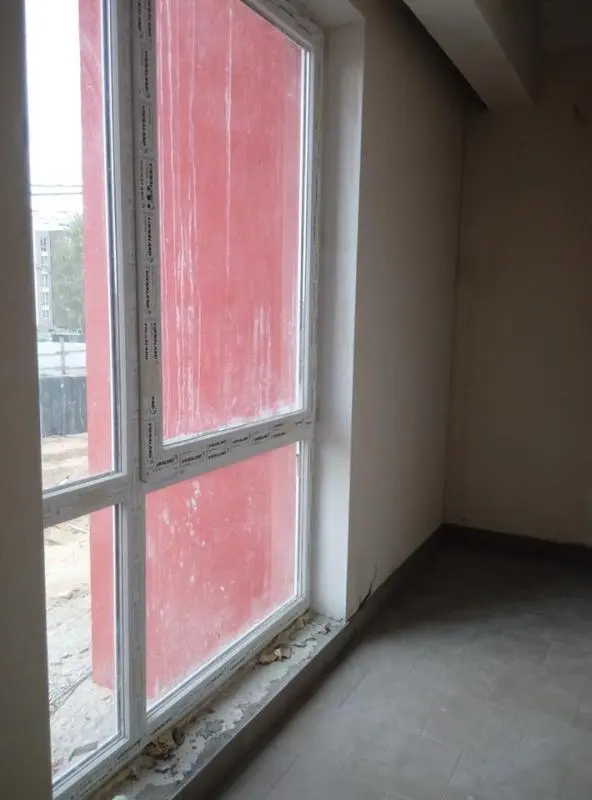

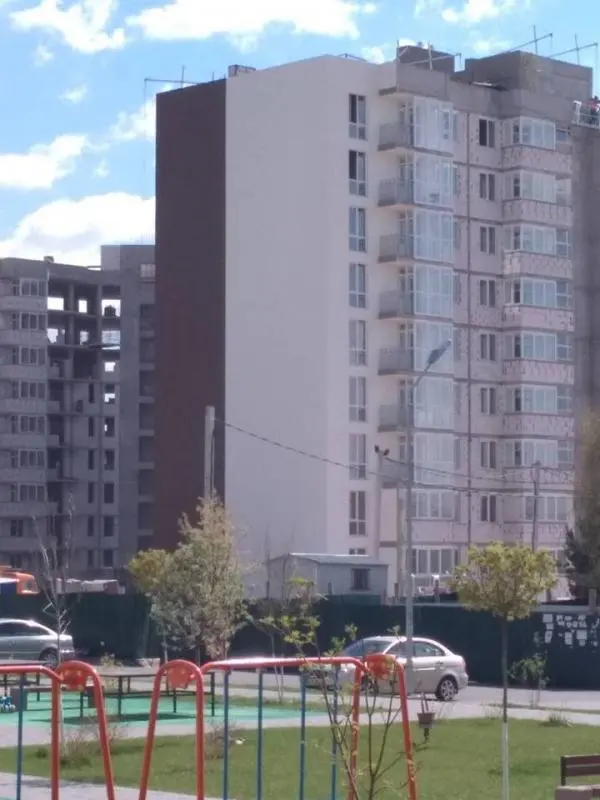

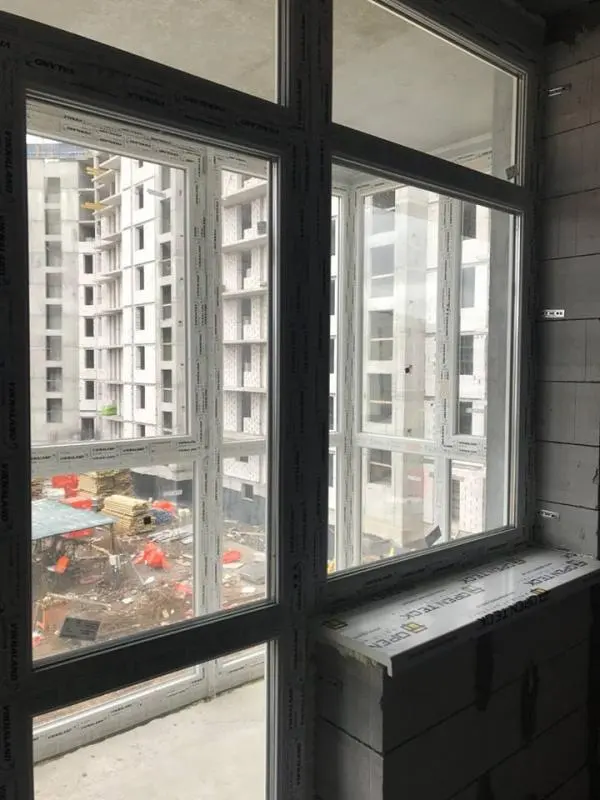

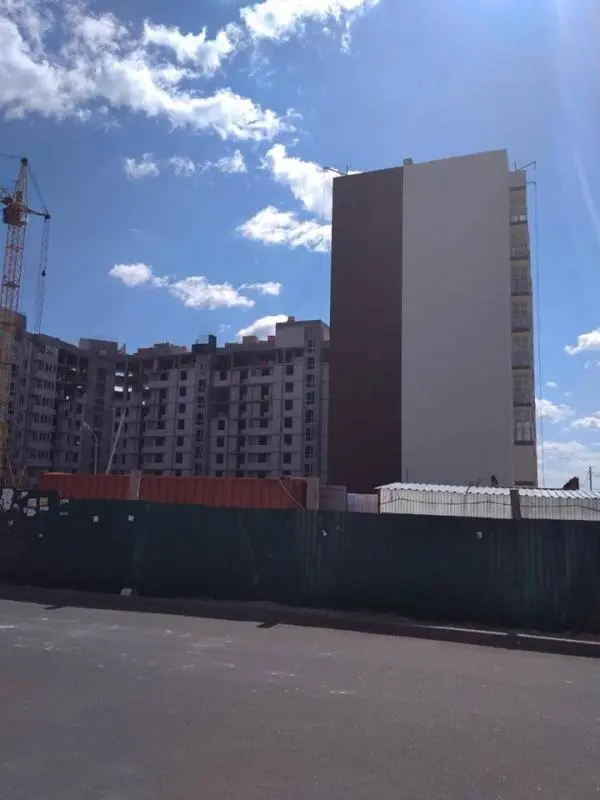

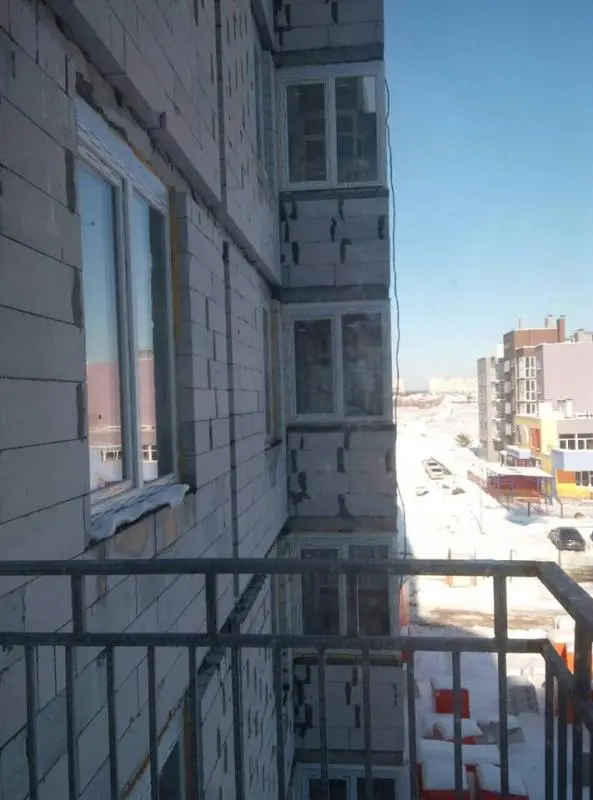

- Остекление секции – 100%
- Стяжка выполнена на 100%
- Выполнена штукатурка стен в МОП с 1-го по 9-й этажи на 100%
- Смонтированы лифты

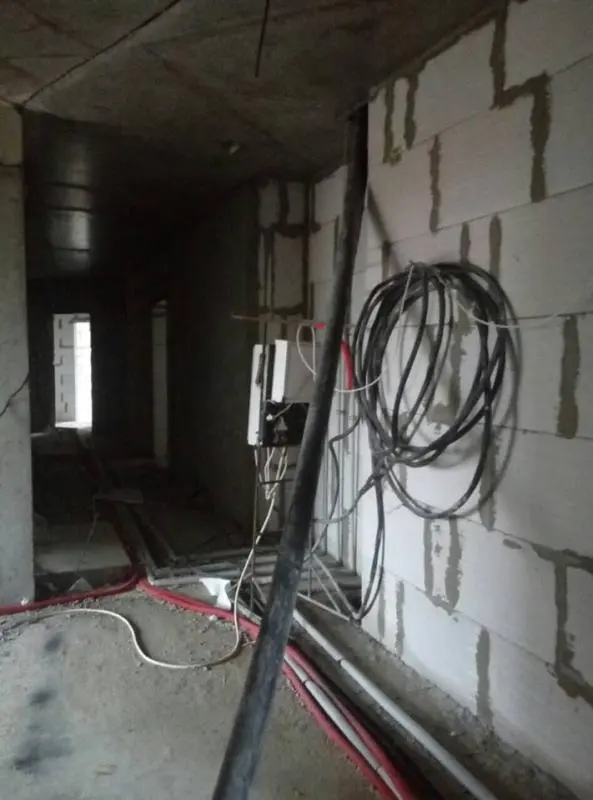

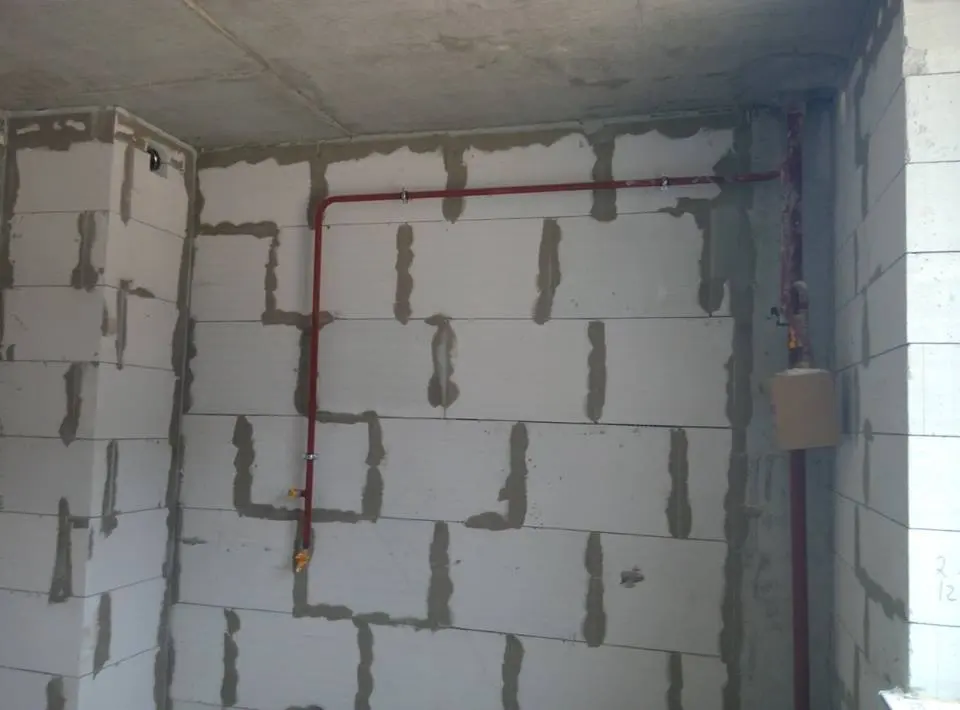

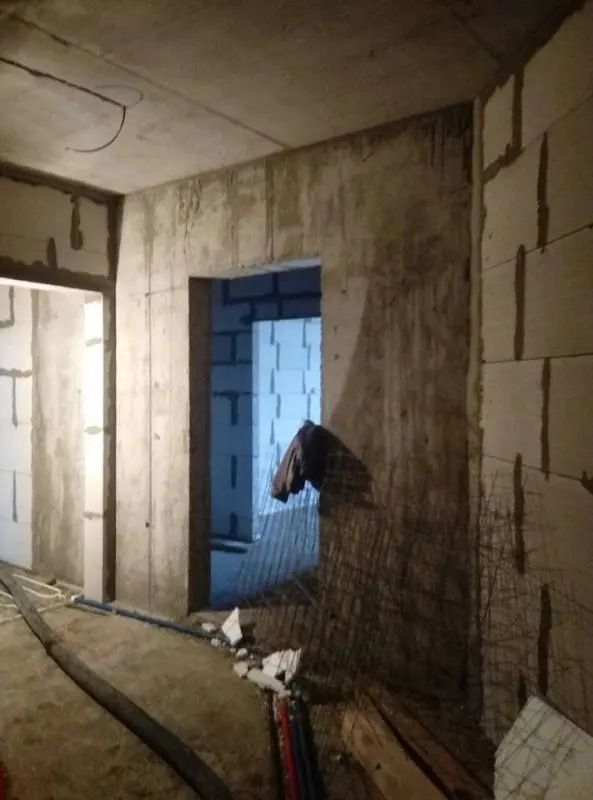

- Инженерия: Разводка сантехники, электрики, канализации выполнены на 100%

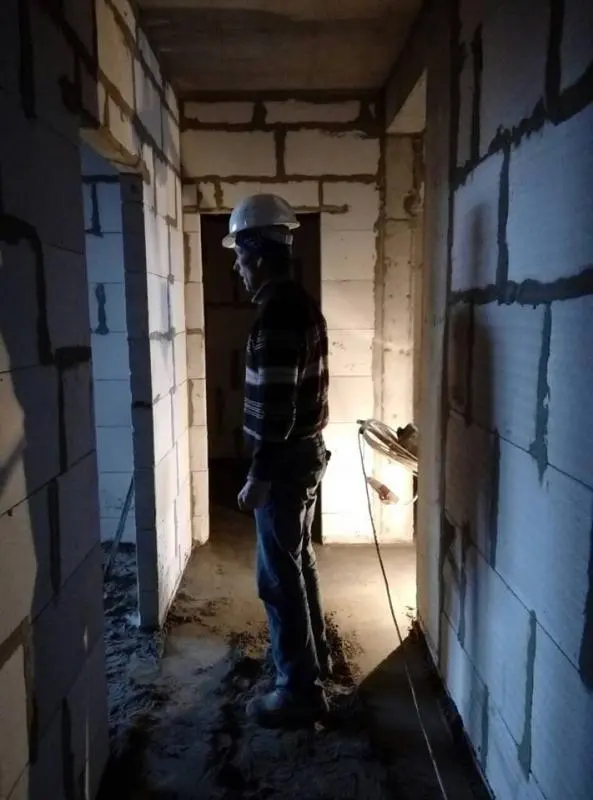

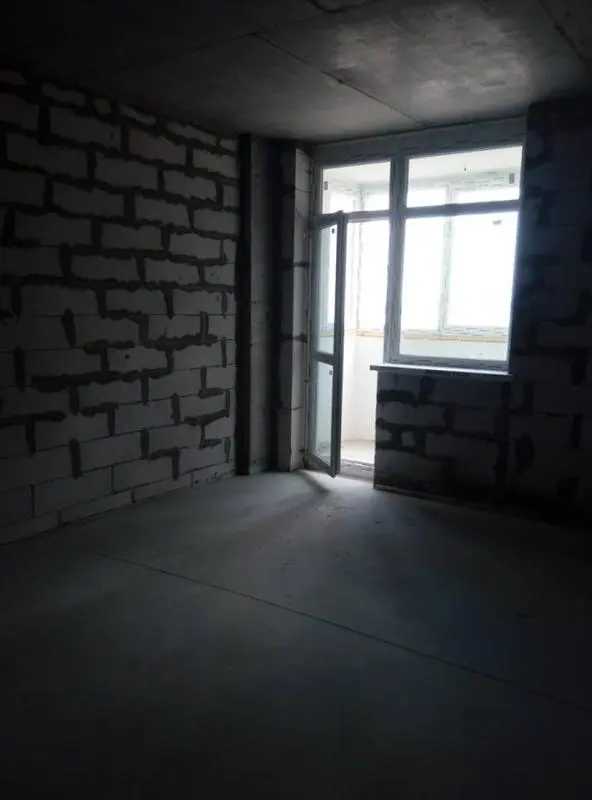

- Производится установка дверей в квартиры
2-я секция
- Монолитные работы выполнены на 100%
- Произведено утепление кровли толщиной 300мми выполнена разуклонка кровли из керамзитобетона

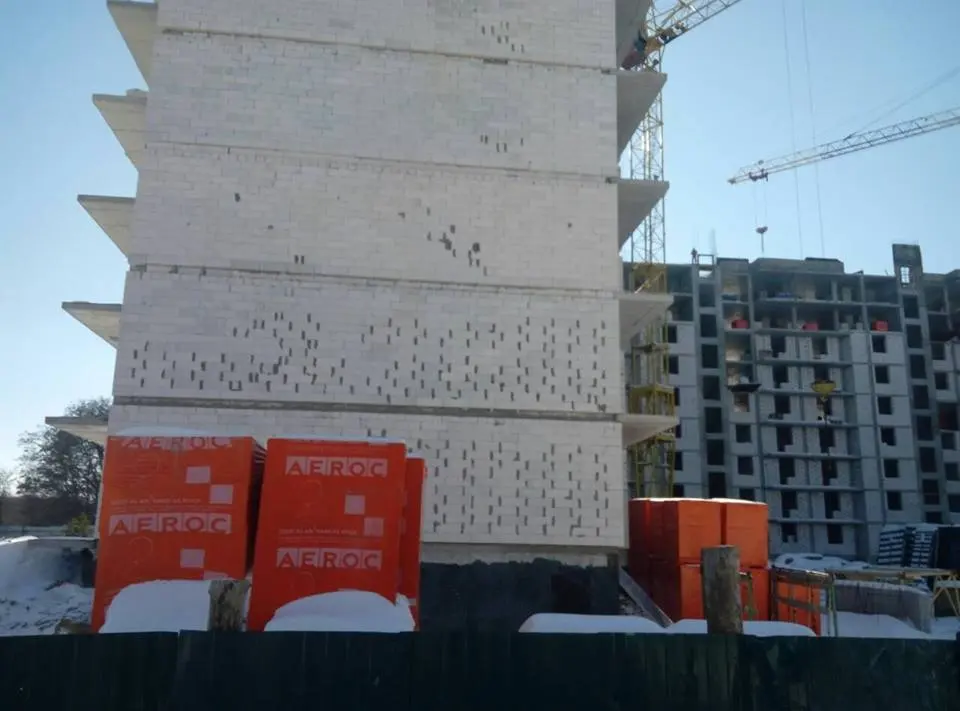

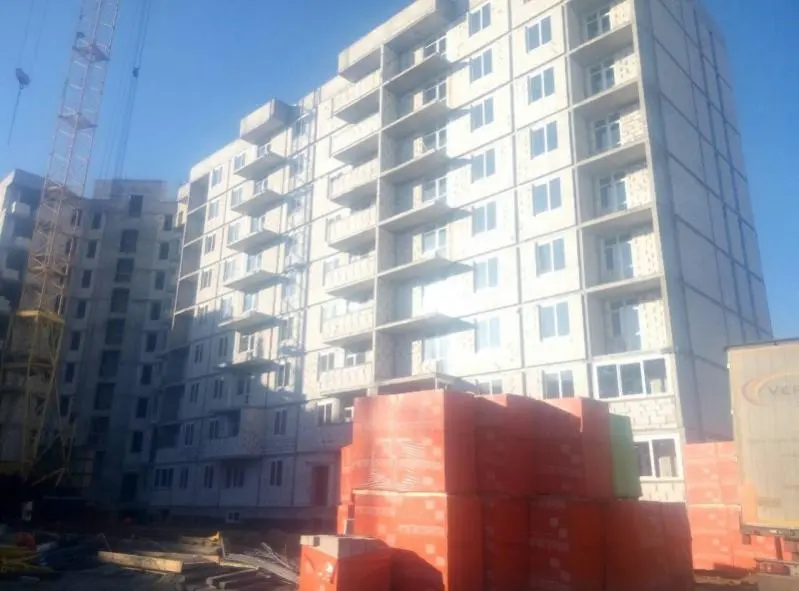

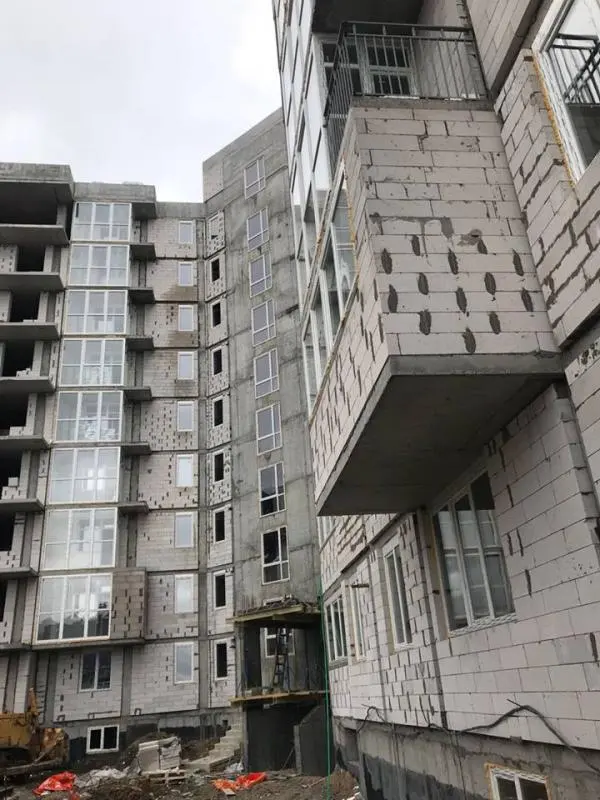

- Кладка стен выполнена на 100%
- Смонтирован Лифт
- Производятся работы по оштукатуриванию стен, потолков в МОП
- Инженерия: Разводка сантехники, электрики, канализации выполнены на 100%

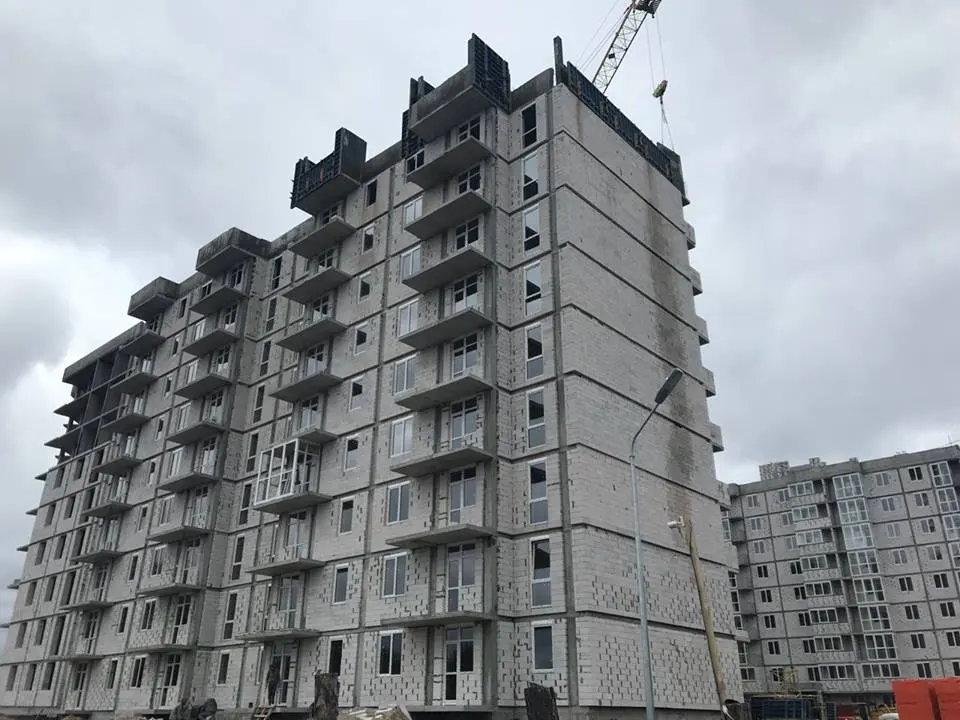

- Остекление секции выполнено на 100%

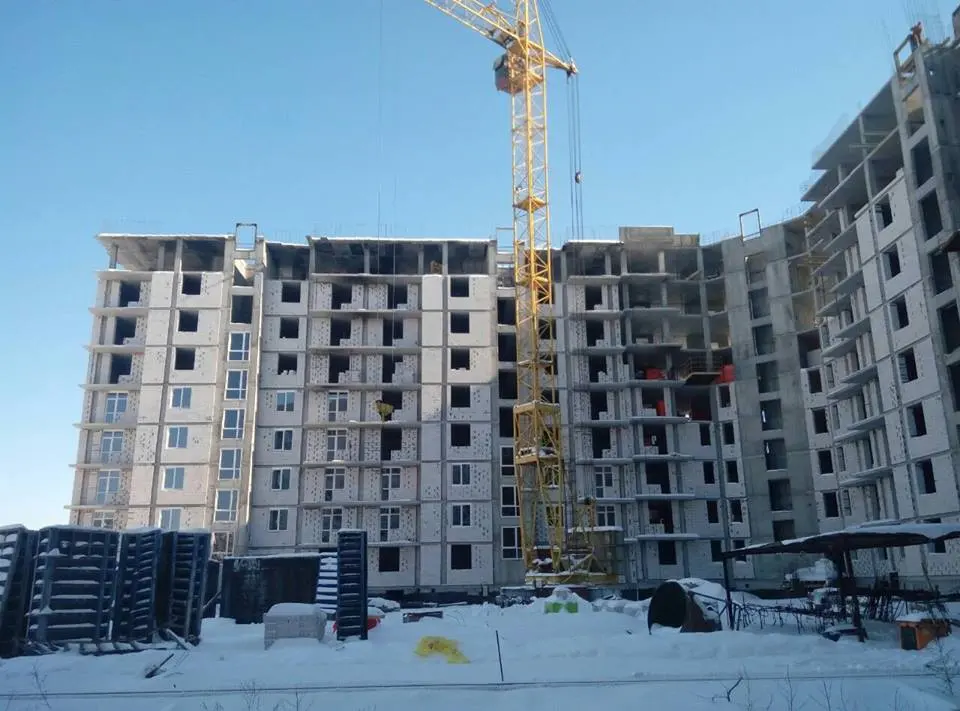

3-4-я секции

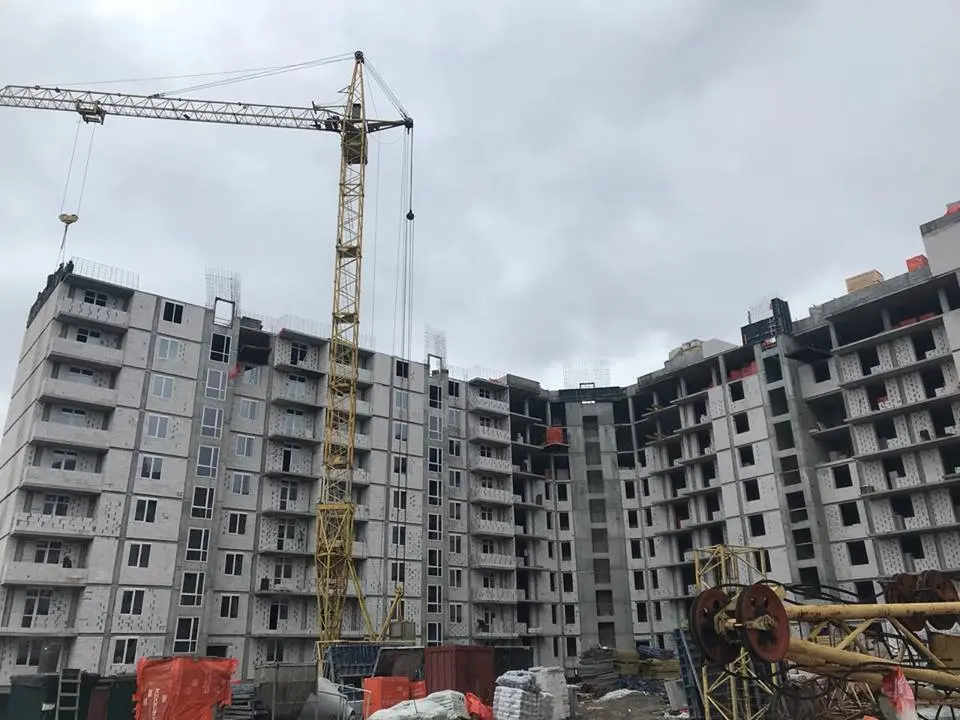

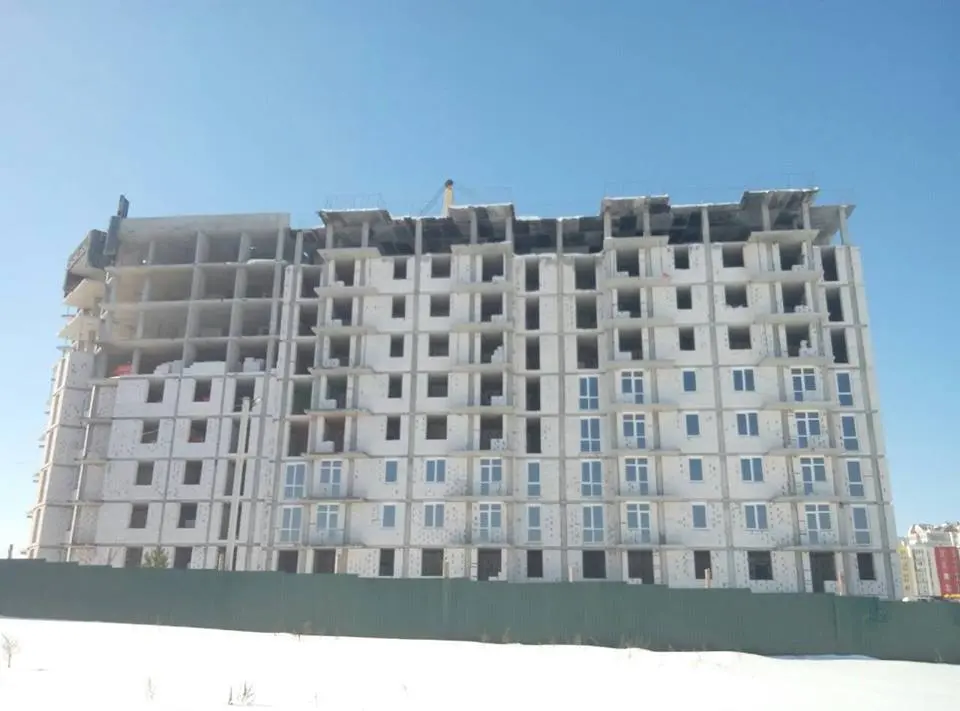

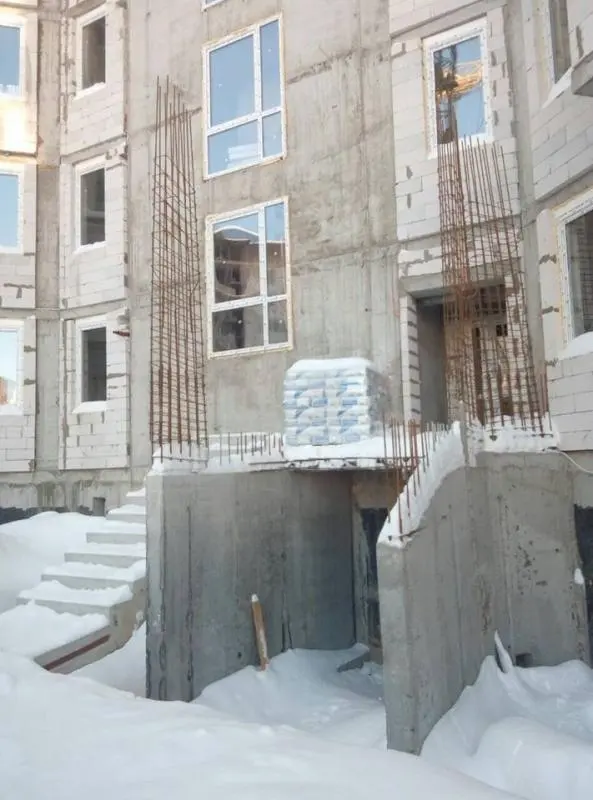

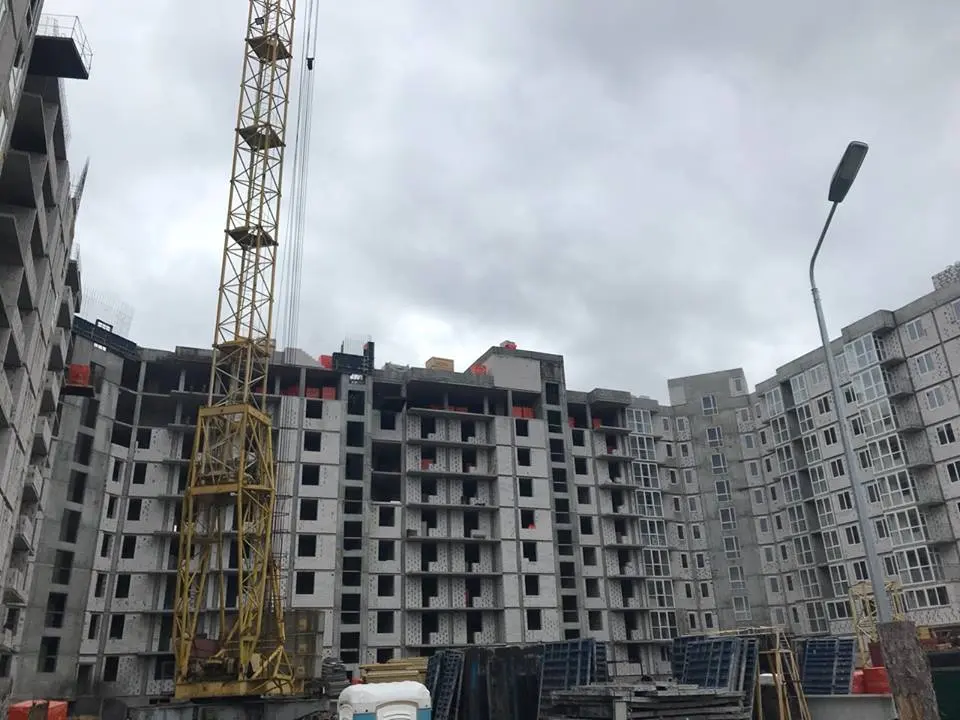

- Монолитные работы: выполнены на 100%, производятся работы по устройству технических помещений над 9-м этажом

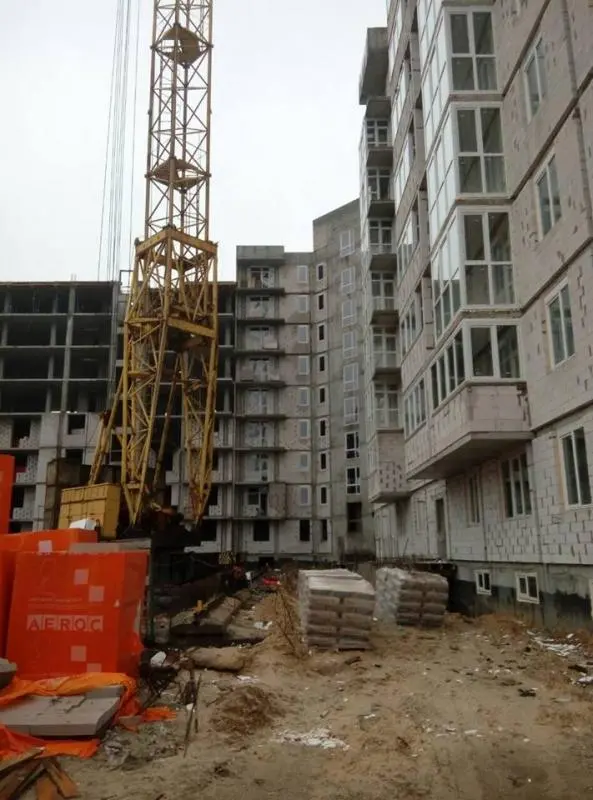

- Кладка стен 6 - 7 этажи

- Ведутся работы по инженерии: разводка сантехники, электрики, канализации
5-я секция:

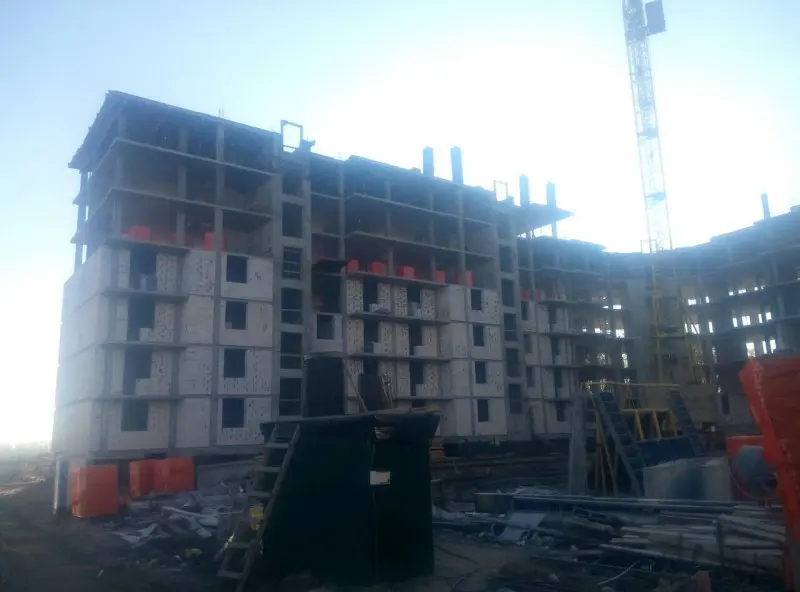

- Монолитные работы: выполнены на 100%, производятся работы по устройству технических помещений над 9-м этажом

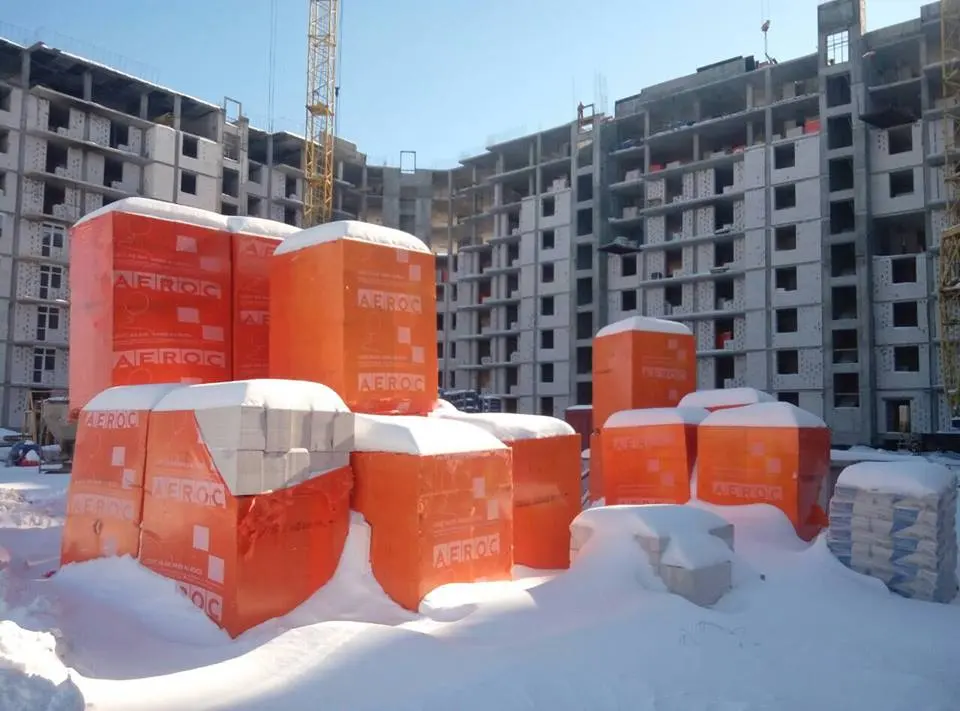

- Выполнена кладка стен на 1-5-м этажах
- Ведутся работы по инженерии: разводка сантехники, электрики, канализации
6-7-я секции:
- Монолитные работы: выполнены на 100%, производятся работы по устройству технических помещений над 9-м этажом

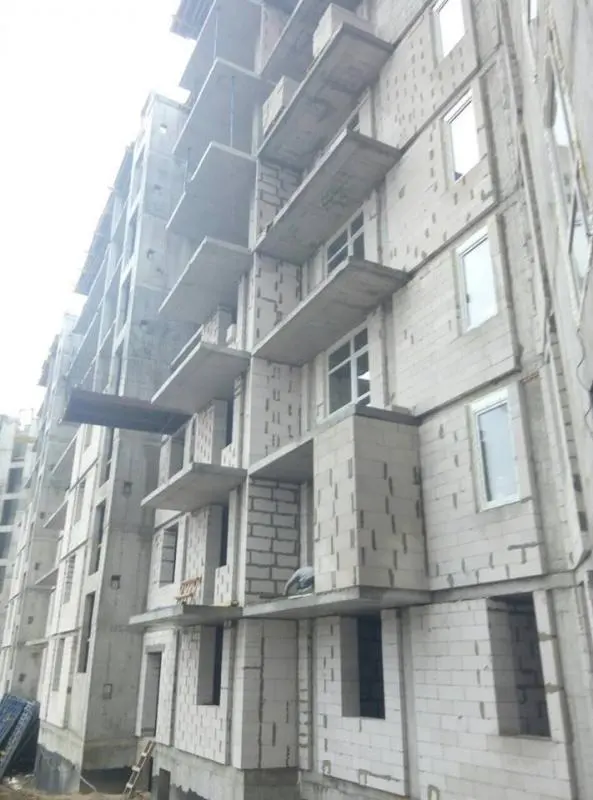

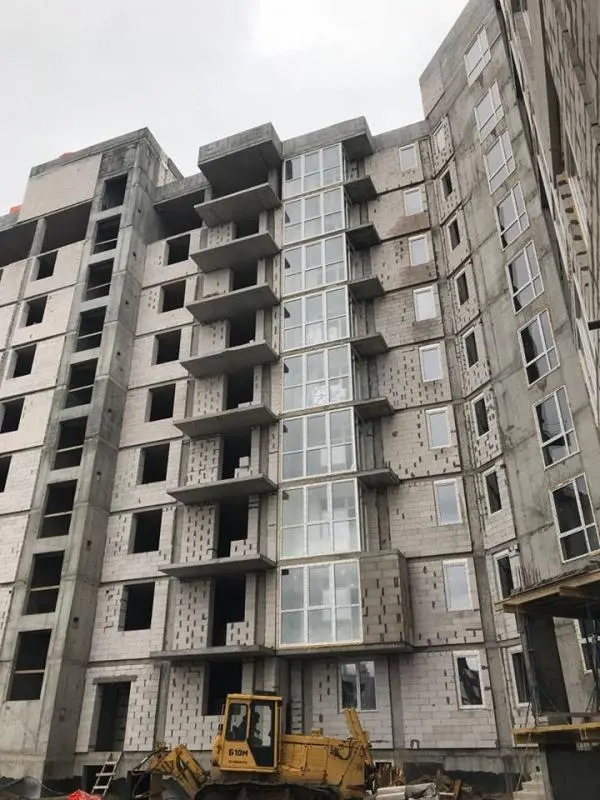

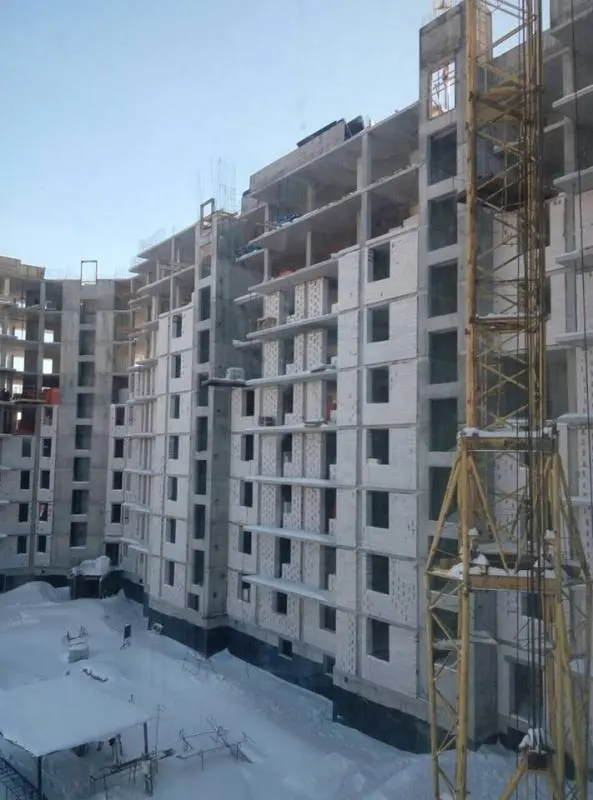

- Кладка стен выполнена с 1-го по 8-7-й этажи, приступили к кладке стен 9-го этажа
- Ведутся работы по инженерии: разводка сантехники, электрики, канализации

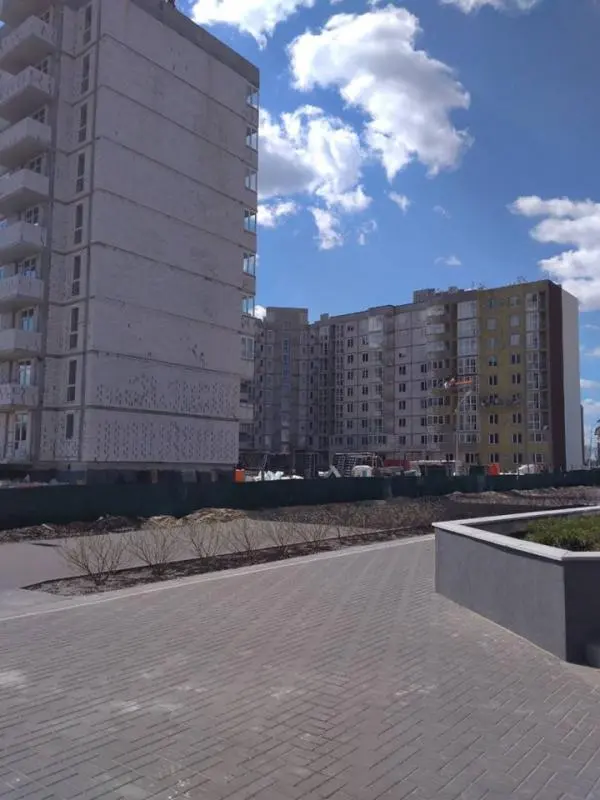

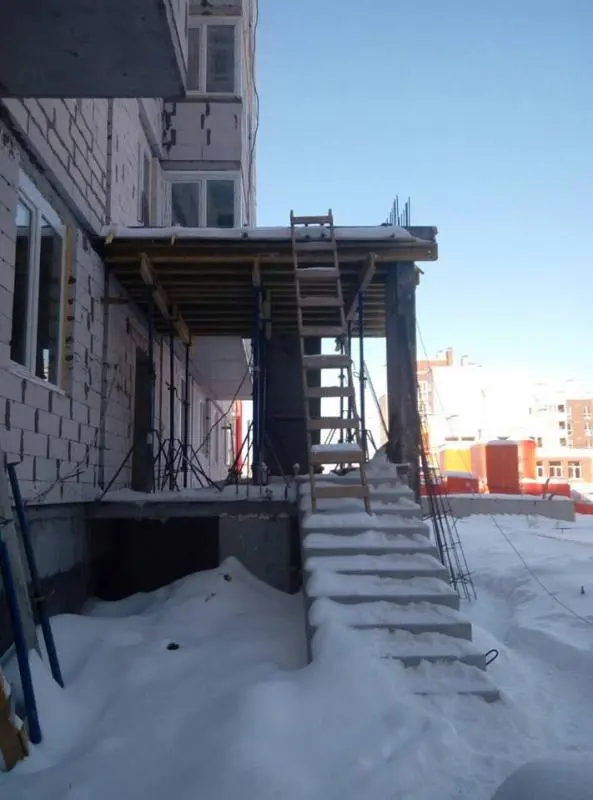

Выполняются работы по устройству входных групп по всем секциям 5-й очереди строительства
