Жилой комплекс "Шевченковский Квартал"

56 відповідей · 20 470 переглядів
TI
Timofey853 повід. · з 2015
4 травня 2015 р.

Объект: Жилой комплекс "Шевченковский Квартал"

Адрес: г. Киев, ул. Новоукраинская 24-А

Застройщик: City Group

Этажность: 25

Сайт проекта

::: Описание на oStroyke

Дата сдачи:

1 очередь — 4 кв. 2015
2 очередь — 2 кв. 2016
3 очередь — 4 кв. 2016

Описание:

Индивидуальный проект состоит из двух монолитно-каркасных домов от 22 до 25 этажей.
Утепленный фасад подарит радость уюта и тепла зимой, прохлады знойным летом. Для детей предусмотрена детская игровая площадка.
Спортивные площадки и зоны отдыха дают возможность поддерживать хорошую физическую форму и здоровье жителей всех возрастов, а в сочетании с экологически чистой окружающей средой – заряжают позитивной энергетикой.
Строим с учетом современных технологий: новые инженерные сети, бесшумные лифты и своя служба эксплуатации - всегда с заботой о будущих владельцах.

Инфраструктура района:

Современные квартиры от застройщика отличаются также максимальным удобством . Так, Шевченківський Квартал (именно такое название имеет ЖК на украинском языке) расположился в неподалеку от магазинов, аптек и учебных учреждений:

- Cпециализированная школа — детсад «Кобзарик» с углублённым изучением английского языка (ул. Т. Шамрыло 4Б.);
- Специализированная школа — детсад «Кияночка» (ул. т. Шамрыло 7А);
- Школа — детсад "Ягодка" (ул. В.Пика 11А);
- Танцевальная школа;
- Художественная школа;
- Удобная транспортная развязка:
- Непосредственная близость к метро, а именно: «Сырец», «Дорогожичи», «Берестейская» — находятся в 5-ти минутах езды (или 10-15 минут пешей прогулки, которые поддержат тонус и придадут Вам хорошее настроение).
- Маршрутное такси №432 проходит по исторической части города от метро "Контрактовая Площадь" по улицам Верхний вал, Глыбочицкая, Мельникова, Щусева, Шамрила до конечной остановки — ул. Новоукраинская.

Собственная инфраструктура:

Инфраструктура комплекса предполагает гостевой паркинг. Первые этажи отведены под нежилой фонд, где будут располагаться офисы, магазины, отделения банков, парикмахерские. В комплексе предусмотрена служба консьерж-сервис, прачечная, служба охраны и видеонаблюдение. ЖК "Шевченковский квартал" - комплекс закрытого типа, территория которого полностью огорожена.

Местоположение:

Первое, что вы увидите, когда купите квартиру в ЖК «Шевченковский Квартал» - это панорамный вид из Вашего окна, он позволит наслаждаться лучами солнечного света, а вечером откроет занавес на Столицу в свете ночных огней. Жители комплекса могут наслаждаться чистым воздухом, проводя время с семьёй в глубине Сырецкого парка, который был заложен в 1957 году, как парк с Детской железной дорогой, расположенной на расстоянии 400 м от комплекса. Непосредственная близость жилого массива к Сырецкому парку даёт ощущение жизни за городом.

NI
Niki-Ta114 повід. · з 2015
15 травня 2015 р.

1 квартал уже подходит к концу, а проект жилого комплекса "Шевченковский Квартал" снова меняется. Добавляют еще какую то "свечку".

TI
Timofey853 повід. · з 2015
26 травня 2015 р.

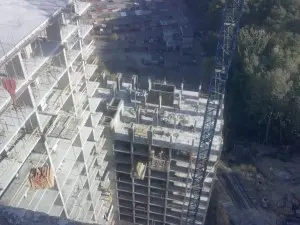

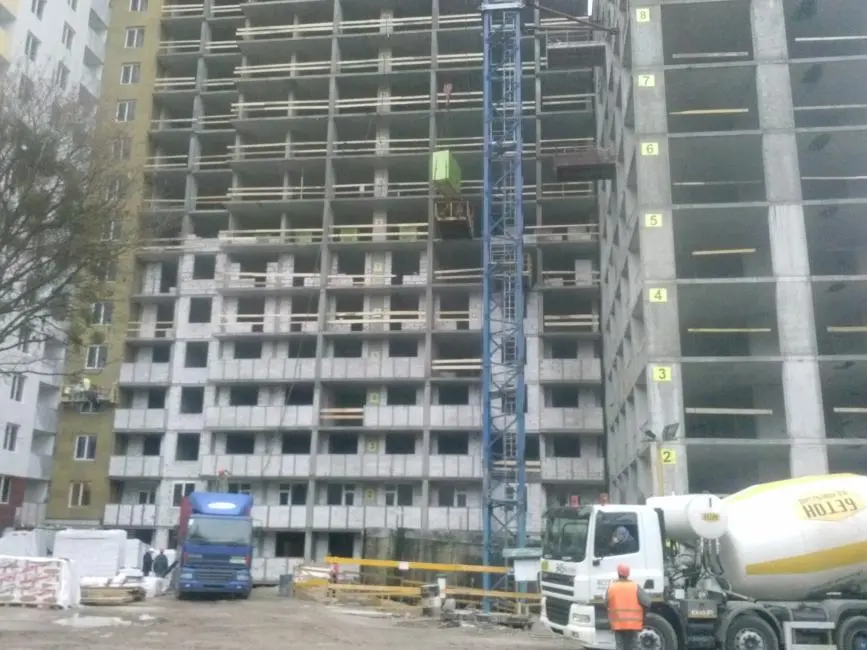

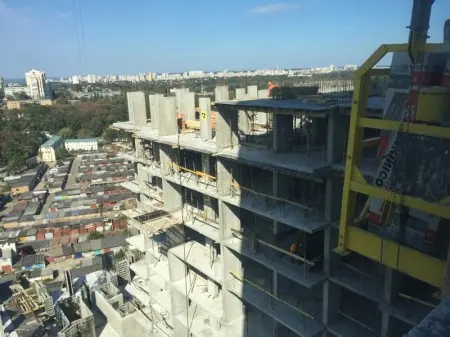

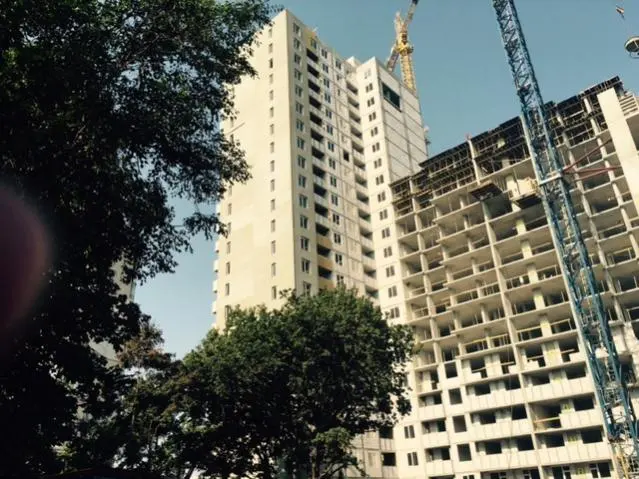

Ход строительства ЖК "Шевченковский Квартал" по состоянию на 19.05.2015
По Секции № 1:

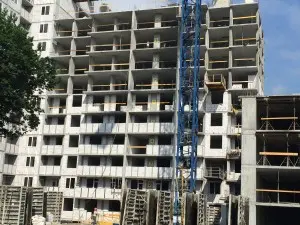

Завершаются работы по устройству монолитно-каркасного остова 22 этажа.
Начаты работы по устройству технического этажа.
Продолжаются работы по устройству кирпичной кладки с 15 по 19 этаж.

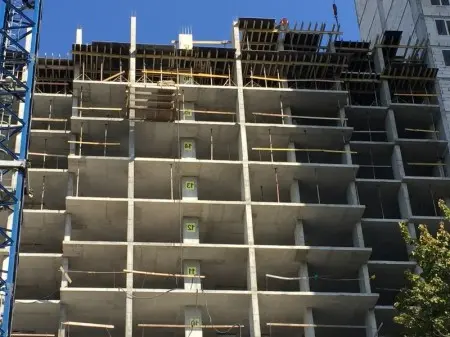

Выполнены работы по остеклению с 7 по 10 этаж.
Ведётся работа по изготовлению конструкций из ПВХ на 11, 12 и 13 этажи.
Ведутся подготовительные работы по обустройству фасада.
Развёрнуты работы по обустройству входной группы.
По Секции № 2:

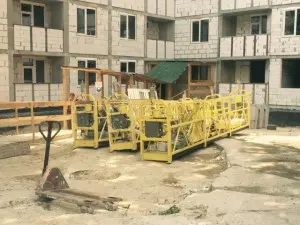

Ведутся работы по подращиванию башенного крана № 1 до отметки 25-го этажа.
По Секции № 3:

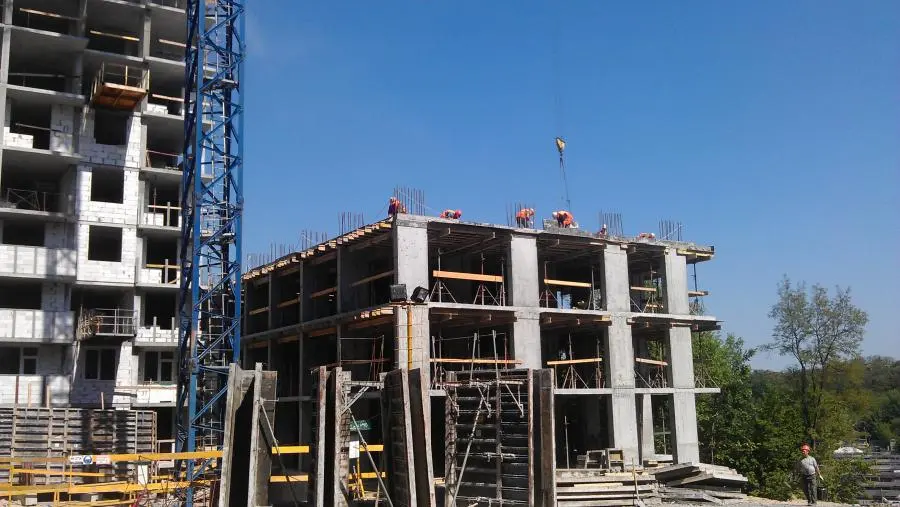

Ведутся работы по устройству межэтажной бетонной плиты 3-4 этажа.

TI
Timofey853 повід. · з 2015
9 червня 2015 р.

Ход строительства ЖК "Шевченковский Квартал" по состоянию на 29.05.2015
По Секции № 1:
Завершаются работы по устройству монолитно-каркасной плиты технического этажа.
Продолжаются работы по устройству кирпичной кладки с 15 по 19 этаж.
Выполнены работы по остеклению с 10 по 12 этаж.
Ведётся работа по изготовлению конструкций из ПВХ на 13, 14 и 15 этажи
По Секции № 2:
Завершены работы по подращиванию башенного крана № 1 до отметки 25-го этажа.
Ведется работы по кладка внутренних перегородок.
По Секции № 3:
Ведутся работы по устройству межэтажной бетонной плиты 4-5 этажей.

АЛ
Алексей33 повід. · з 2015
9 липня 2015 р.

Недавно услышал, что ЖК "Шевченковский Квартал" признан законной застройкой и получены все необходимые документы: декларацию признали действительной, ошибки устранены, техусловия есть по водоканалу, на отопление и на электрику. Так что инвесторов объекта можно поздравить, что все благополучно разрешилось.

TI
Timofey853 повід. · з 2015
20 липня 2015 р.

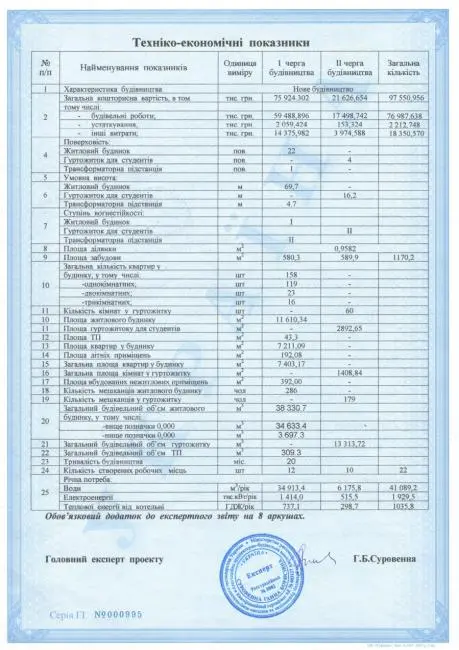

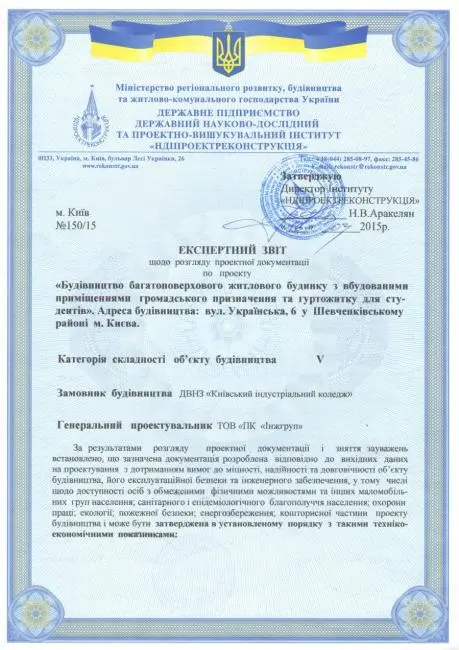

Получен экспертный отчет на ЖК "Шевченковский Квартал"

TI
Timofey853 повід. · з 2015
28 липня 2015 р.

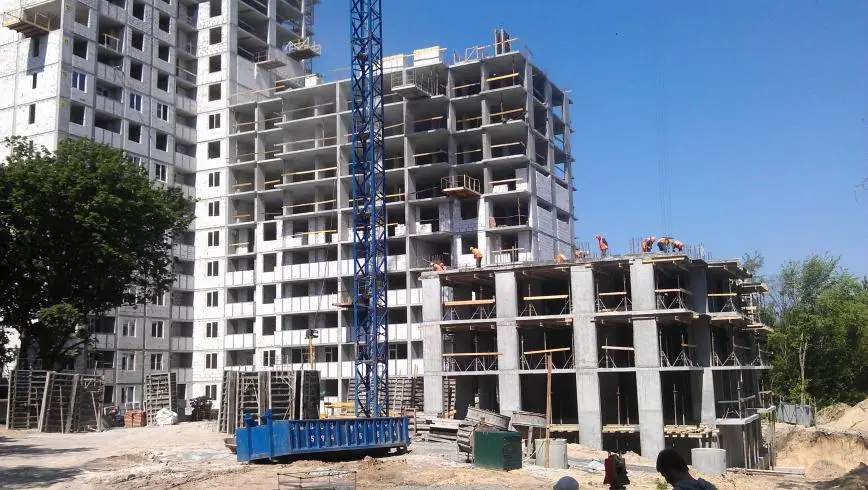

Ход строительства ЖК "Шевченковский Квартал" по состоянию на 22.07.2015
Секция №1:
Завершаются работы по устройству машинного отделения,для устройства лифтовых двигателей ,а также работы по устройству сооружения кровельного холодного перехода. Ведутся работы по устройству разуклонки для кровельного покрытия. Выполняются работы по устройству прохода для инженерных сетей.С 24.07.2015 начнется монтаж элементов молниезащиты силами альпинистов монтажников ,а также приступим к работам по утеплению фасада.
Секция №2:
Ведется заготовка материалов ( газоблок, цем. клей) для выполнения кладочных работ внешнего периметра.Продолжаются работы по заливке вертикальных бетонных изделий 13 (строительного) этажа.
Секция №3:
Ведутся работы по шлифовке монолитных бетонных изделий.

KE
kev130 повід. · з 2015
14 серпня 2015 р.

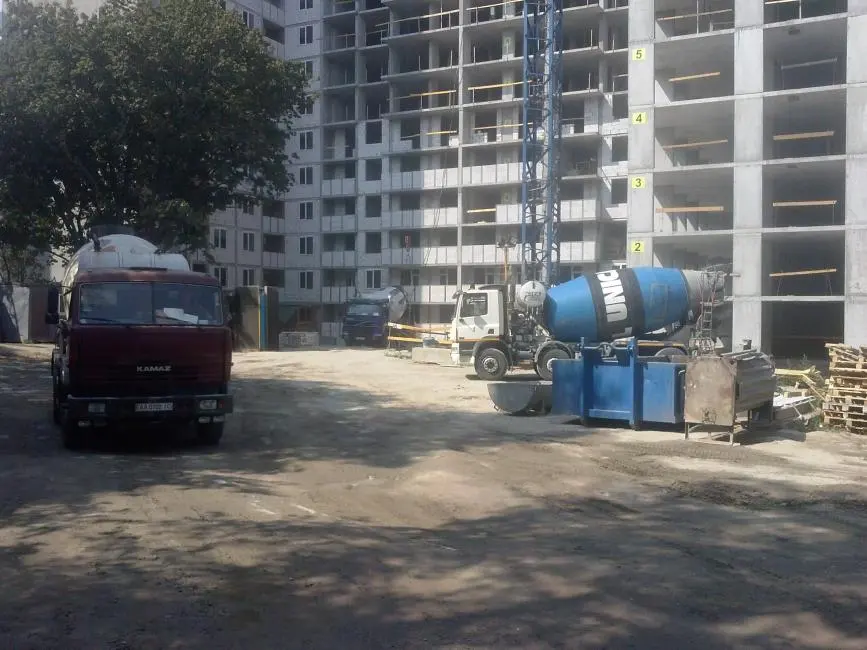

Ход строительства ЖК "Шевченковский Квартал" по состоянию на 06.08.2015
Секция №1:
Завершены монтажные работы по устройству молниезащиты. Продолжаются работы по устройству теплоизоляции секции №1.
Секция №2:
Ведутся плановые поставки газоблока для устройства внешнего периметра секции №2.

KE
kev130 повід. · з 2015
10 вересня 2015 р.

Ход строительства ЖК "Шевченковский Квартал" на сентябрь 2015г.:

Секция №1:
Произведен монтаж монолитно-каркасной электрокамеры ВН-10кВ. Выполнена кирпичная кладка внутренних перегородок и шахт дымоудаления в объеме 57 м3. По устройству утепленного фасада в осях 2-6, А-Б выполнено следующие работы: Поклейка мин. ваты (100мм) в объеме 40 м2, армирование мин. ваты 980 м2, монтаж откосов мин. Ватой (30мм) в объеме 30 м2, монтаж уголка фасада торцевой плоскости внутреннего фасада в объеме 71 м.п., монтаж уголка на оконных откосах 112 м.п., поклейка мин. ваты (100, 50мм) на плоскостях лоджий 132 м2. Ведутся работы подготовке к штукатурке торцевой части фасада секции №1. Завершаются работы по монтажу вентблоков 23 этажа.
Секция №2:
Выполнены монолитно-каркасные работы по устройству пилонов и жесткого лифтового и лестничного блока, а также произведены работы по бетонированию межэтажной плиты 15-16 этажей. Общий объем бетонных работ 164 м3.
Секция №3:
Начаты работы по армированию выравнивающих плоскостей 8, 9 и 10 этажей.

LU
Ludmila878 повід. · з 2015
1 жовтня 2015 р.

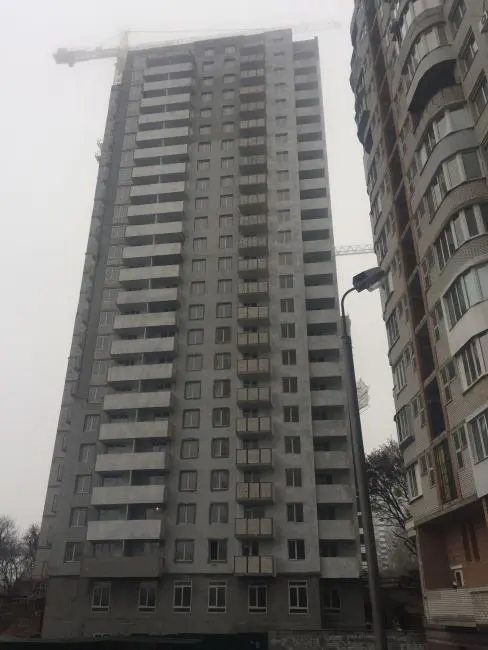

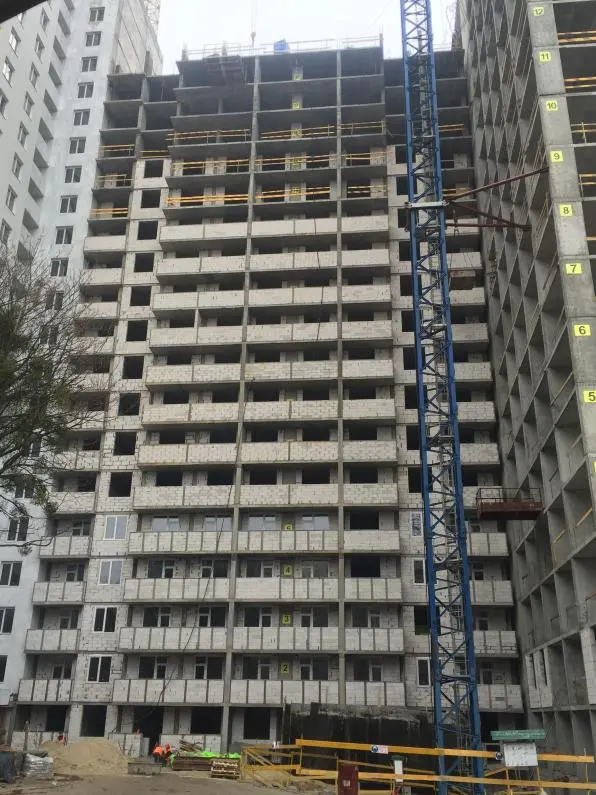

Ход строительства ЖК "Шевченковский Квартал" на 22.09.2015:

Секция №1:

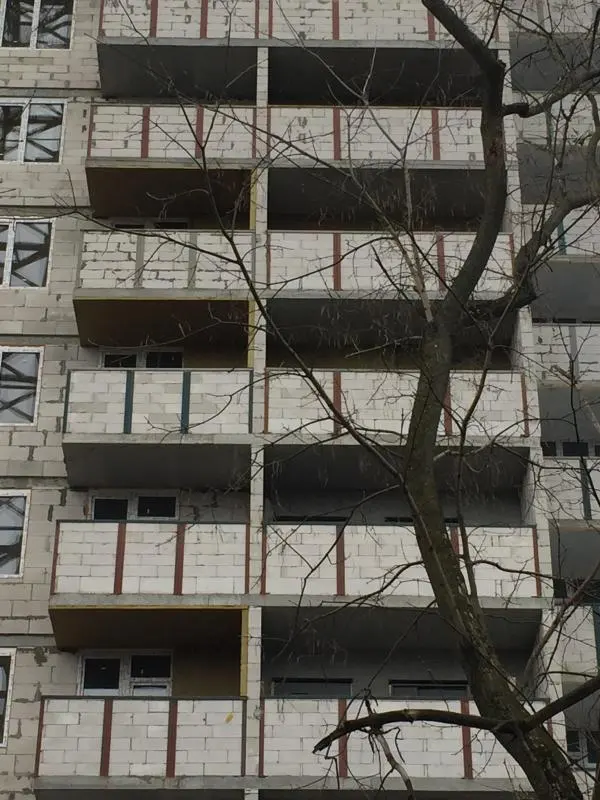

Согласно актам выполненных работ по фасаду :
Ось 2-6 (штукатурка+ покраска) - 863,33 м.кв. ,устройство откосов 193 м.п.;
Ось А-Б (штукатурка+ покраска)- 320 м.кв. ,устройство откосов 115 м.п. ;
Ось Б-В (поклейка мин.ват.+армирование)- 182 м.кв., устройство откосов 185 м.п.
Установка оконных блоков с тыльной стороны секции 92 м.кв.
Шлифовка лестничных маршей с 13- 18 этаж
Устройство кирпичной кладки вент. каналов на крыше

Секция №2:

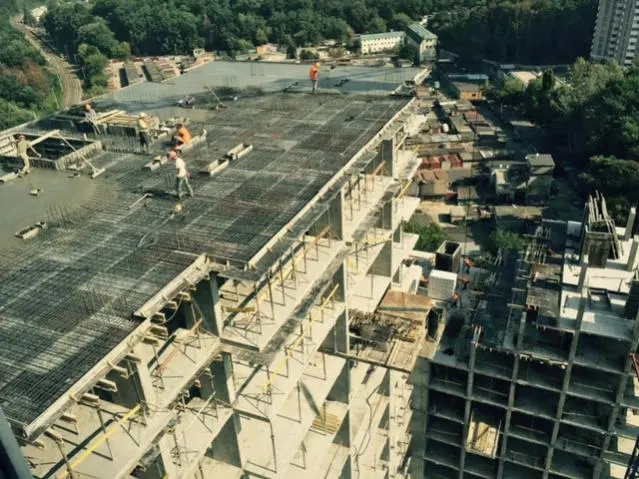

Выполняется устройство монолитного каркаса меж этажной плиты 17-18 этажа. Выполнены работы по заливке вертикальных бетонных блоков, стен лестничных маршей и жесткого блока 17-го этажа. Выполнен монтаж лестничных маршей по 16 этаж включительно.

Секция №3:

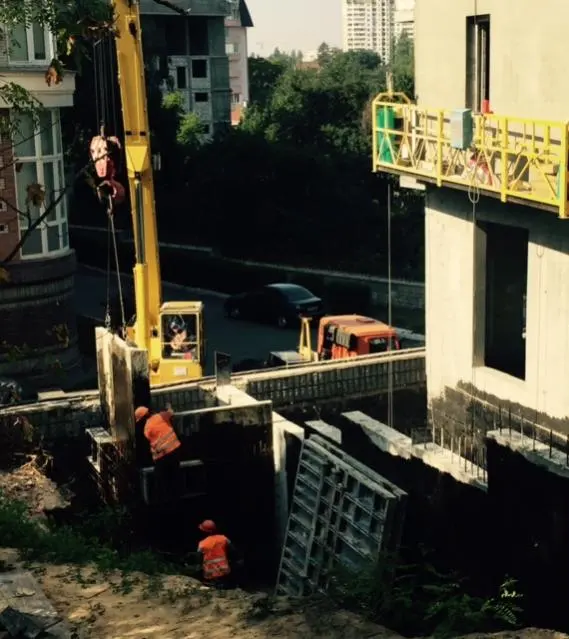

Выполнена заливка лифтовой шахты. Произведена шлифовка монолитных конструкций 5-7 этаж.

LU
Ludmila878 повід. · з 2015
20 жовтня 2015 р.

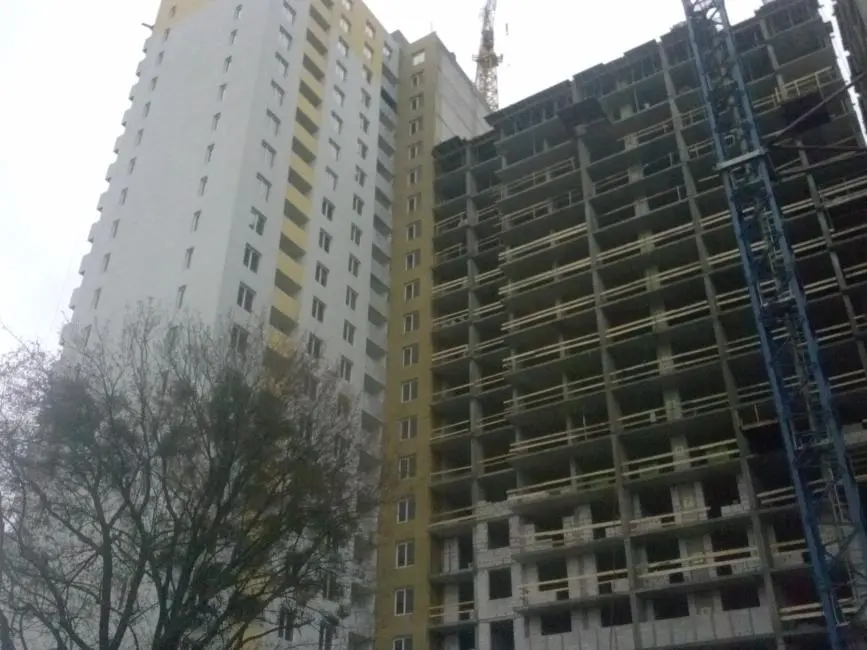

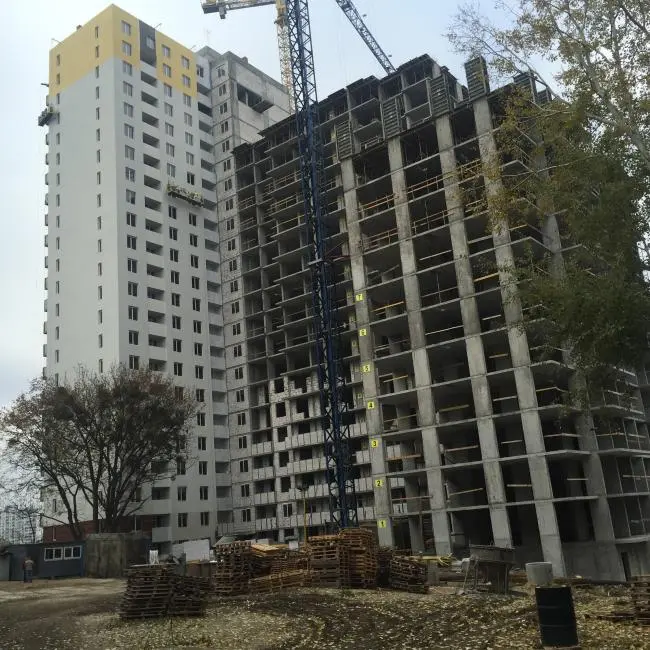

Ход строительства ЖК "Шевченковский Квартал" на 12.10.2015:

Секция №1:

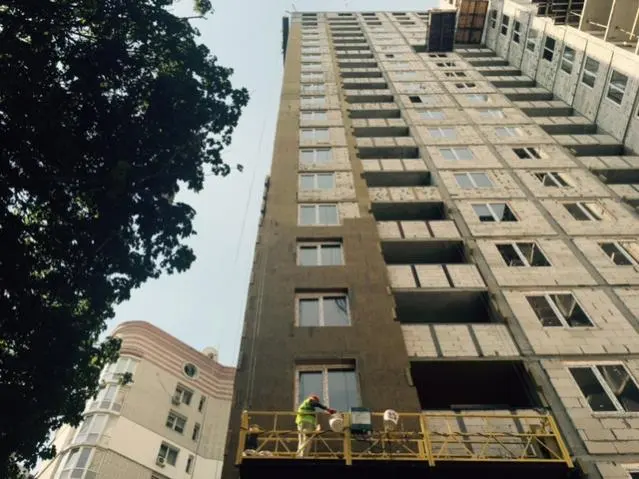

Выполнены работы по армированию фасада в объеме 420 м2, продолжаются работы по устройству утеплителя (мин.вата). Выполнены работы по устройству оконных блоков в объеме 150 м2, изготовлены оконные блоки в объеме 61 м2. Продолжаются работы по изготовлению и установке металлопластиковых конструкций (окон). Выполнены работы по устройству ливневых труб.Выполнены работы по устройству кирпичной кладки вентиляционных шахт на крыше. Приступили к подготовительным работам по устройству кровли.

Секция №2:

Выполнены работы по заливке монолитной, меж этажной бетонной плиты 18-19 этажа . Ведутся работы по шлифовке лестничных маршей с 5 по 12 этаж.

Секция №3:

Выполнены работы по заливке меж этажной плиты перекрытия 9-10 этажа ( захватка А).Выполнены работы по устройству монолитного каркаса вертикала 10 этажа. Выполняются работы по заливке вертикальных бетонных конструкций и жесткого блока 10-го жилого этажа.

LU
Ludmila878 повід. · з 2015
4 листопада 2015 р.

Ход строительства ЖК "Шевченковский Квартал" на 03.11.2015г.:

Секция №1:

Выполнены работы по нанесению декоративной штукатурки в объёме 535 м2, так же выполнены работы по нанесению грунтовочного слоя и покраска 535 м2. Устройство мин ваты 50 мм. (экраны балконов) 200 м2 .Выполнены работы по остеклению секции в полном объеме ( за минусом 3-х мест, привязки крана). Выполнены работы по устройству кладки шахт дымоудаления 233м2.

Секция №3:

Выполнены работы по устройству вертикального каркаса и заливке вертикальных бетонных конструкций 11-го жилого этажа в объеме 75 м3. Выполнены работы по устройству горизонта и заливке меж этажной бетонной плиты 11-12 этажа. Ведутся монолитные работы по устройству каркаса пилонов 12-го жилого этажа.

LU
Ludmila878 повід. · з 2015
26 листопада 2015 р.

По состоянию на 23.11.2015 года.

Секция №1:
Выполнены работы по устройству кирпичной кладки в полном объеме. Выполнены работы по устройству (поклейка) утеплителя по фасаду в объеме 300 м2. устройство откосов 100 м.п. устройство дюбелей 200 м2, работы по армированию фасада в объеме 100 м2.

Секция №2:
Выполнены работы по устройству кирпичной кладки (периметр ,коридоры ) 7 этаж 60 м3, 8 этаж 49 м3., а также устройство кладки балконных ограждений с 1-4 этаж в объеме 41 м2. Ведутся кладочные работы.

Секция №3:
Выполнены работы по заливке вертикальных бетонных конструкций 13 этажа в объеме 80 м3 , а также выполнены работы по заливке меж этажной бетонной плиты перекрытия 13-14 эт. в объеме 93м3. Выполнены работы по устройству лестничных маршей с 1 по 8 этаж.

LU
Ludmila878 повід. · з 2015
4 грудня 2015 р.

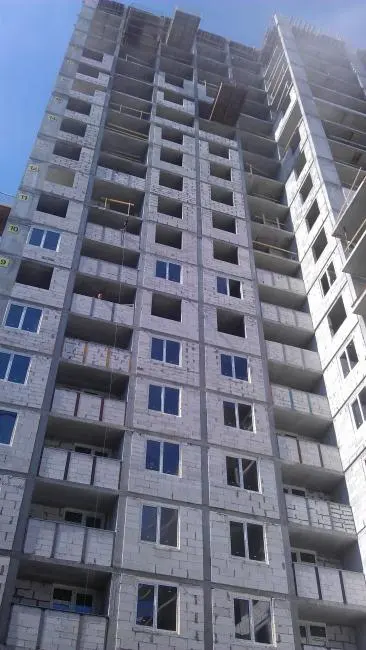

По состоянию на 03.12.2015 года.

Секция №1:

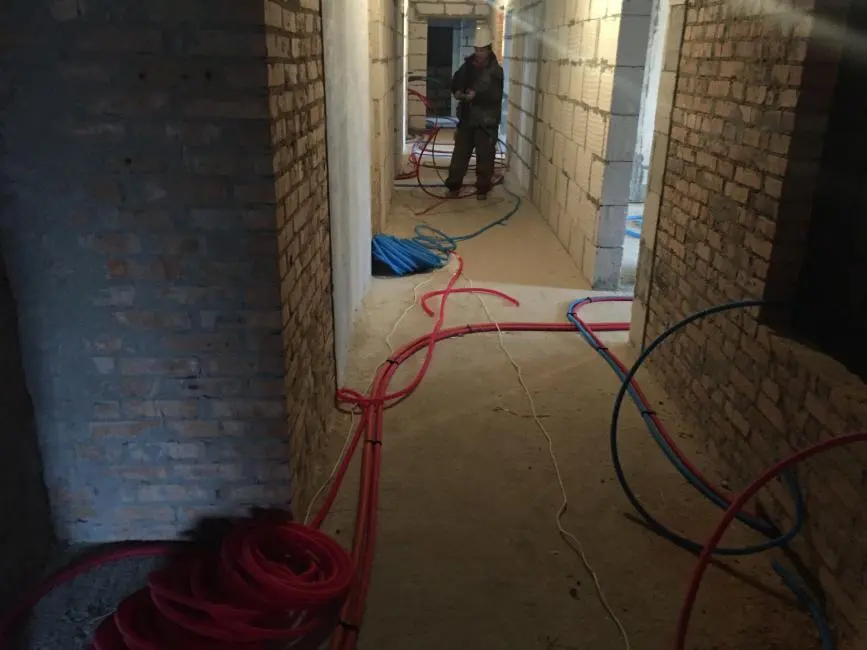

Начаты работы по устройству внутренних инженерных коммуникаций. Выполнены работы по армированию фасада (мин. ваты) в обьеме 600 м2, устройство дюбеля 600 м2, устройство мин. ваты (100мм и 50 мм) в объеме 300 м2.

Секция №2:

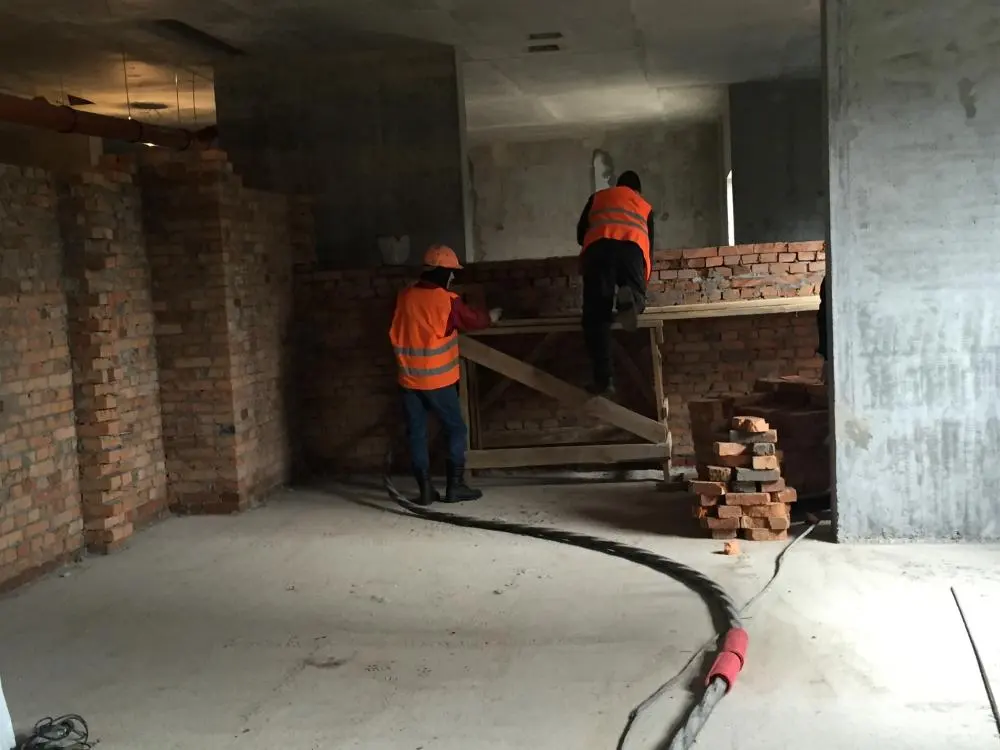

Выполнены работы по устройству газобетона 7-8 этаж в объеме 43 м3. Начаты работы по устройству перегородок с газобетона 9-го этажа.

Секция №3:
Выполнены работы по заливке вертикальных бетонных конструкций 14 этажа в объеме 80 м3 , а также выполнены работы по заливке меж этажной бетонной плиты перекрытия 14-15 эт. в объеме 92м3. Ведутся работы по устройству вертикального каркаса 15-го этажа.

LU
Ludmila878 повід. · з 2015
28 грудня 2015 р.

По состоянию на 28.12.2015 года.
Секция №1:
Выполнены работы по устройству утеплителя (минвата 50 мм) в объеме 110м2 (балконы/лоджии) .Работы по армировке фасада в объеме 100 м2, устройство дюбеля 110 м2 ,устройство откосов 100 м/п. Нанесении грунтовочного слоя 220 м2.
Секция №2:
Завершены работы по устройству газоблока наружных,внутренних и межкомнатных перегородок 7-8-9 этажа в объеме 130 м3. Ведутся кладочные работы по устройству наружных перегородок 10-го этажа. Выполняются работы по устройству вент. блоков.
Секция №3:

Выполнены работы по заливке вертикальных бетонных конструкций 17-го этажа в объеме 80 м3. Выполнены работы по изготовлению каркаса плиты перекрытия и заливки бетона в объеме 92 м3 ,17-18 этажа. Ведутся работы по устройству закладных для перевязки башенного крана.

LU
Ludmila878 повід. · з 2015

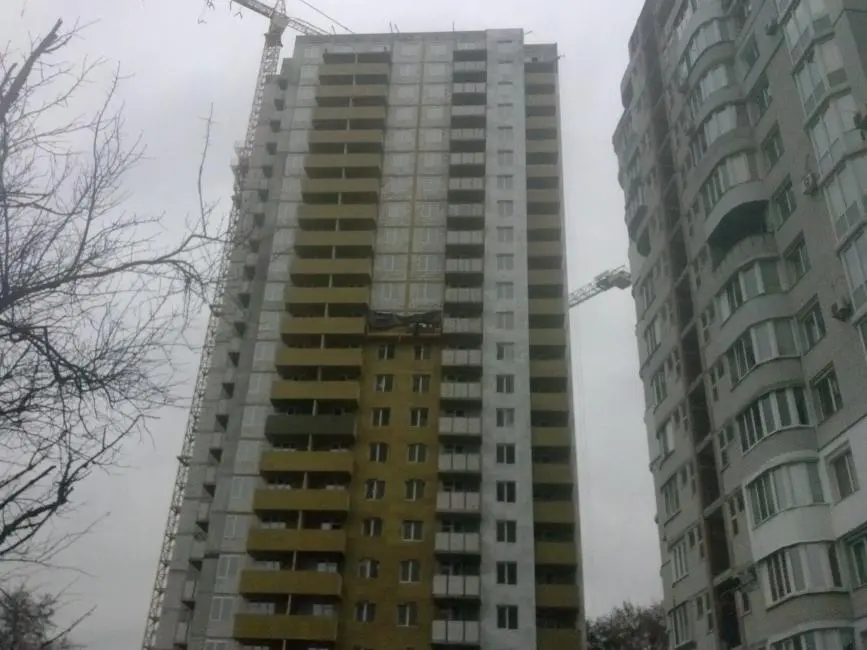

25 січня 2016 р.

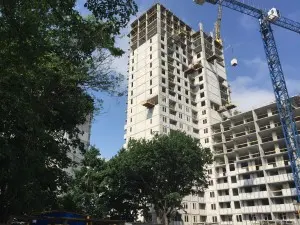

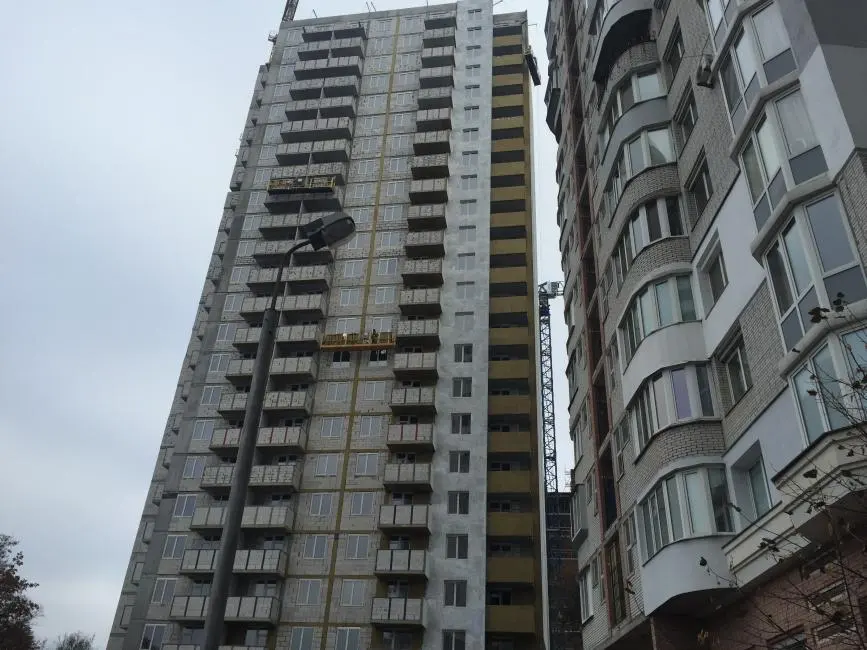

Ход строительных работ по состоянию на 20.01.2016 года.

Секция №1
:
Выполнен монтаж дверных блоков (холодных переходов) 2- 23 этаж. Выполнен монтаж инженерных коммуникаций подачи г/х воды, отопления, энергоснабжения и слаботочных систем ( тв,телефония,домофон...) 2-5 этаж. Подготовлено оборудование и материал под устройство стяжек пола.

Секция №2:
Ведутся работы по устройству газоблока наружных,внутренних перегородок 10-11 этажа. Выполняются работы по устройству вент. блоков.

Секция №3:

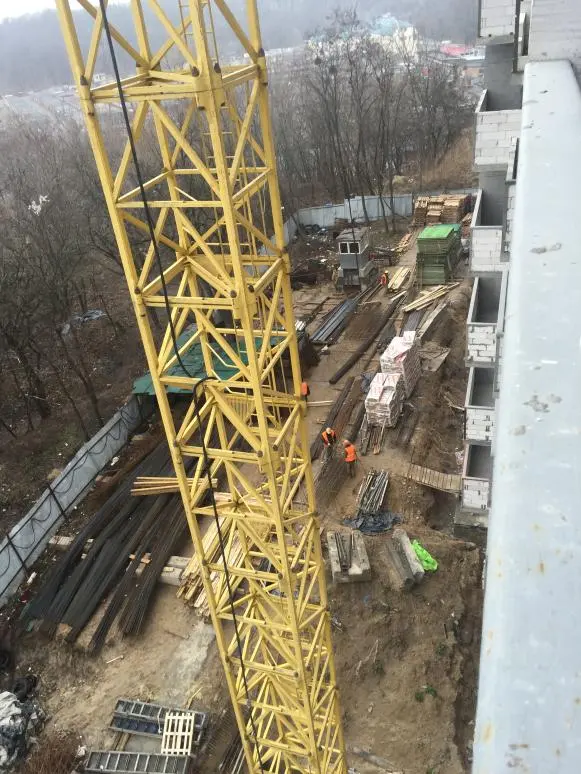

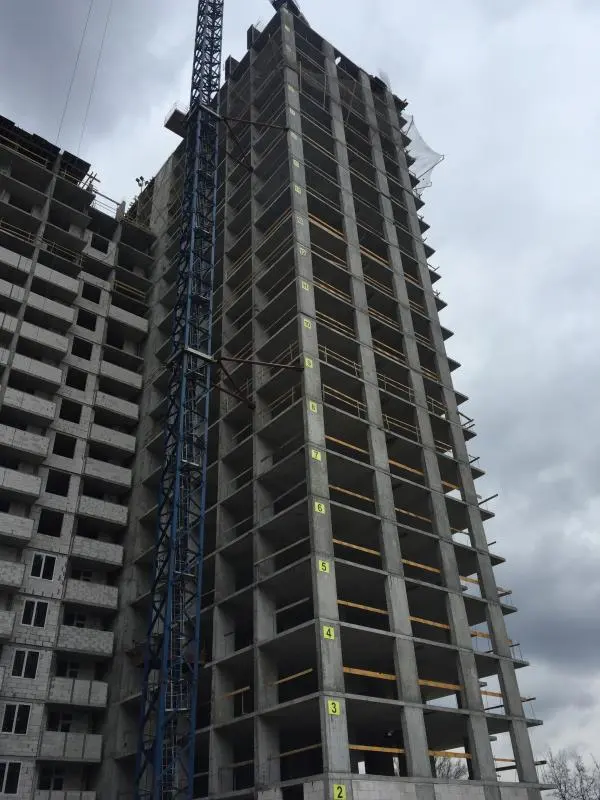

Выполнены работы по наращиванию башенного крана до отметки 84м. Выполняются работы по монтажу монолитного каркаса вертикальных конструкций 18-го этажа.

LU
Ludmila878 повід. · з 2015
3 лютого 2016 р.

Ход строительных работ по состоянию на 02.02.2016 года.

Секция №1:

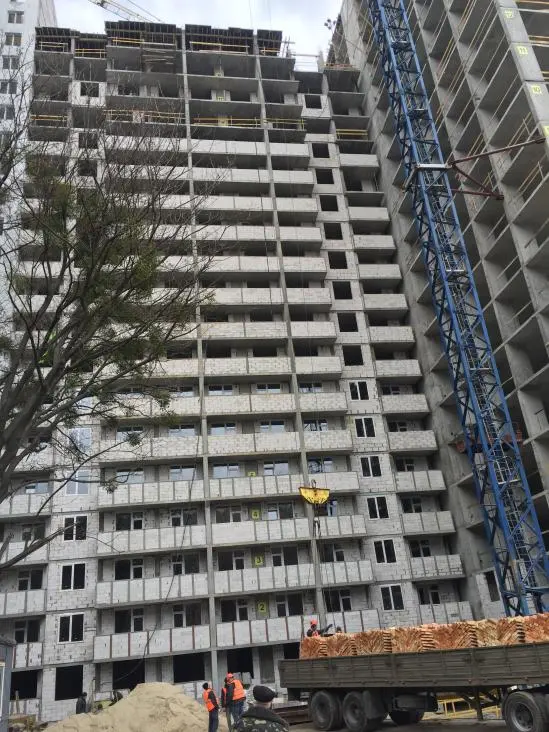

Выполнены работы по заливке полов 2-го этажа в объеме 300 м2 .Выполнен монтаж инженерных коммуникаций подачи г/х воды, отопления, энергоснабжения и слаботочных систем ( тв,телефония,домофон...) по 8 этаж включительно.
Секция №2:
Ведутся кладочное работы наружных и внутренних перегородок с 10 по 13 этаж включительно. Выполнены работы по монтажу оконных и балконных блоков 3-го этажа.
Секция №3:
Выполнены работы по бетонированию монолитного каркаса вертикальных конструкций 18-го этажа. Выполнены работы по монтажу и бетонированию меж этажной бетонной плиты перекрытия 18-19 этажа. Ведутся работы по монтажу вертикального каркаса 19-го этажа. Ведутся работы по устройству внутренних и наружных стен из газоблока 2-го этажа.

LU
Ludmila878 повід. · з 2015
12 березня 2016 р.

По состоянию на 29.02.2016 года.

Секция №1:
Выполнены работы по устройству стяжки пола 2-5 этажа в полном объеме (приступили к 6,7 этажам . 2 маш.) , выполнены работы по устройству канализационной трубы 2 - 22 этаж включительно. Выполнены работы по устройству утеплителя (холодные переходы) 23-8 этаж вкл.

Секция №2:
Выполнены кладочное работы наружных и внутренних перегородок 11 -13 этаж включительно. Ведутся кладочные работы 13-15 этаж. Выполнены работы по устройству вентиляционных каналов 11-15 этаж включительно.Выполнено остекление фасада 2-5 этаж. Возобновлены монолитные работы, выполнено устройство монолитного каркаса (вертикал) 19-го этажа, ведутся работы по заливке пилонов.

Секция №3:

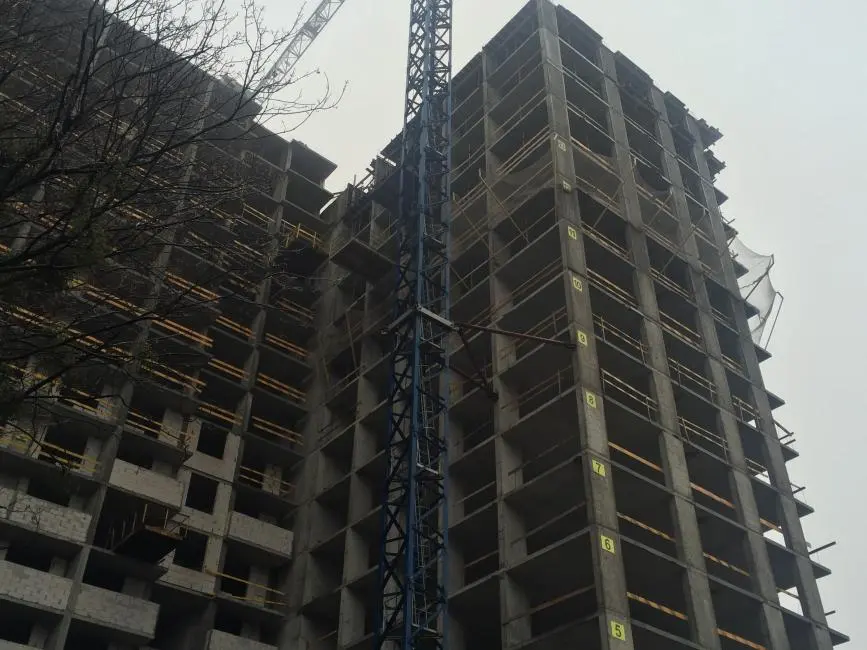

Выполнены работы по монтажу и бетонированию меж этажной бетонной плиты перекрытия 21-22 этажа. Ведутся работы по монтажу вертикального каркаса 22-го этажа. Выполнен монтаж лестничных маршей 2-21 этаж.

LU
Ludmila878 повід. · з 2015

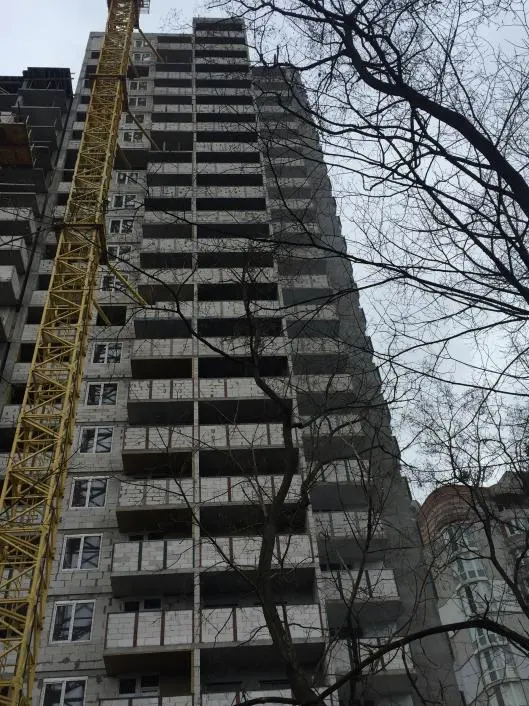

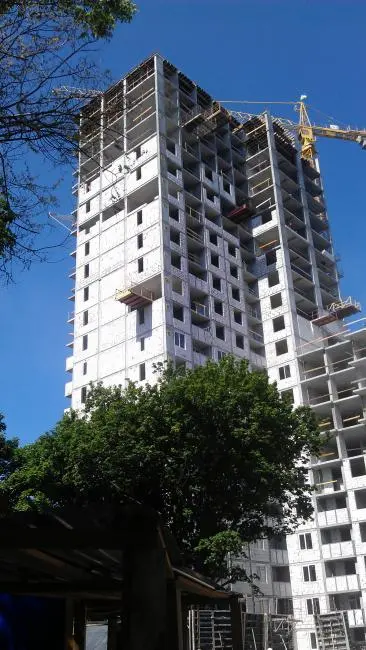

24 березня 2016 р.

Ход строительных работ по состоянию на 15.03.2015.

Секция №1:
Выполнены работы по устройству стяжки пола 2-10 этажа в полном объеме (приступили к 11,12 этажам . 3 маш.) . Выполнены работы по устройству утеплителя (холодные переходы) 23-2 этаж вкл. Выполнен монтаж инженерных коммуникаций подачи г/х воды, отопления, энергоснабжения и слаботочных систем ( тв,телефония,домофон...) по 15 этаж включительно. Выполняются работы по устройству стен КТП в подвальном помещении.

Секция №2:
Ведутся кладочные работы 15-17 этаж.Выполнено остекление фасада 2-7 этаж. Выполнены работы по заливке вертикальных конструкций 19-го этажа , выполнено устройство монолитного каркаса (горизонт) 20-го этажа, ведутся работы по заливке плиты перекрытия 20-21 этаж.

Секция №3:
Выполнены работы бетонированию вертикального каркаса 22-го этажа Выполнены работы по монтажу и бетонированию меж этажной бетонной плиты перекрытия 22-23 этажа. Ведутся работы по монтажу вент. каналов. Ведутся работы по устройству вертикального каркаса 23-го этажа.
