NE
Nelli18551 повід. · з 2016
21 липня 2020 р.

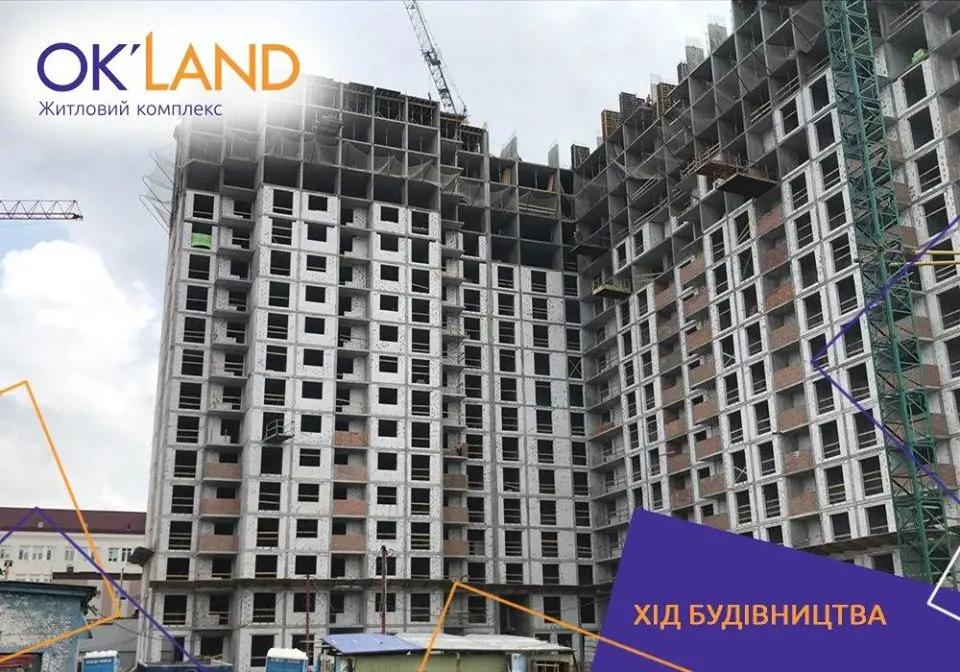

Ход строительства Жилого Комплекса
22.06.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники продовжують зведення будинку №2 ЖК Оk’land. Наразі у четвертій секції виконується армування плити перекриття 8 поверху. Про це повідомив керівник проекту будівництва.
Також, за його словами, у четвертій секції триває кладка на 2 та 4 поверхах. Водночас повідомляється, що у третій секції будинку виконується вертикал 7 поверху, а кладка на 1 поверсі.
Паралельно у другій секції виконується монтаж опалубки плити перекриття 3 поверху.

NE
Nelli18551 повід. · з 2016
21 липня 2020 р.

Ход строительства Жилого Комплекса
20.07.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники продовжують зведення будинку №3 ЖК Оk’land. Наразі у першій секції виконали плиту перекриття 23 поверху. Про це повідомив керівник проекту будівництва.
Паралельно майстри виконують віконні роботи на об’єкті. У першій секції вікна змонтовані з 2 по 15 поверхи, засклені 2,3,6,8,9,10,11,12. У другій секції - змонтовані з 2 по 13 поверхи, засклені 3,4,7. У третій секції - змонтовані з 2 по 11 поверхи.
Крім того, будівельники продовжують монолітні роботи у другій секції. Триває зведення вертикалу 23 поверху, кладка відбувається на 17 поверсі.
Також, за словами керівника будівництва, у третій секції кладка виконується на 15 поверсі.
Водночас повідомляється, що у четвертій секції спеціалісти зводять вертикальні елементи другого поверху.

NE
Nelli18551 повід. · з 2016
19 жовтня 2020 р.

Ход строительства Жилого Комплекса

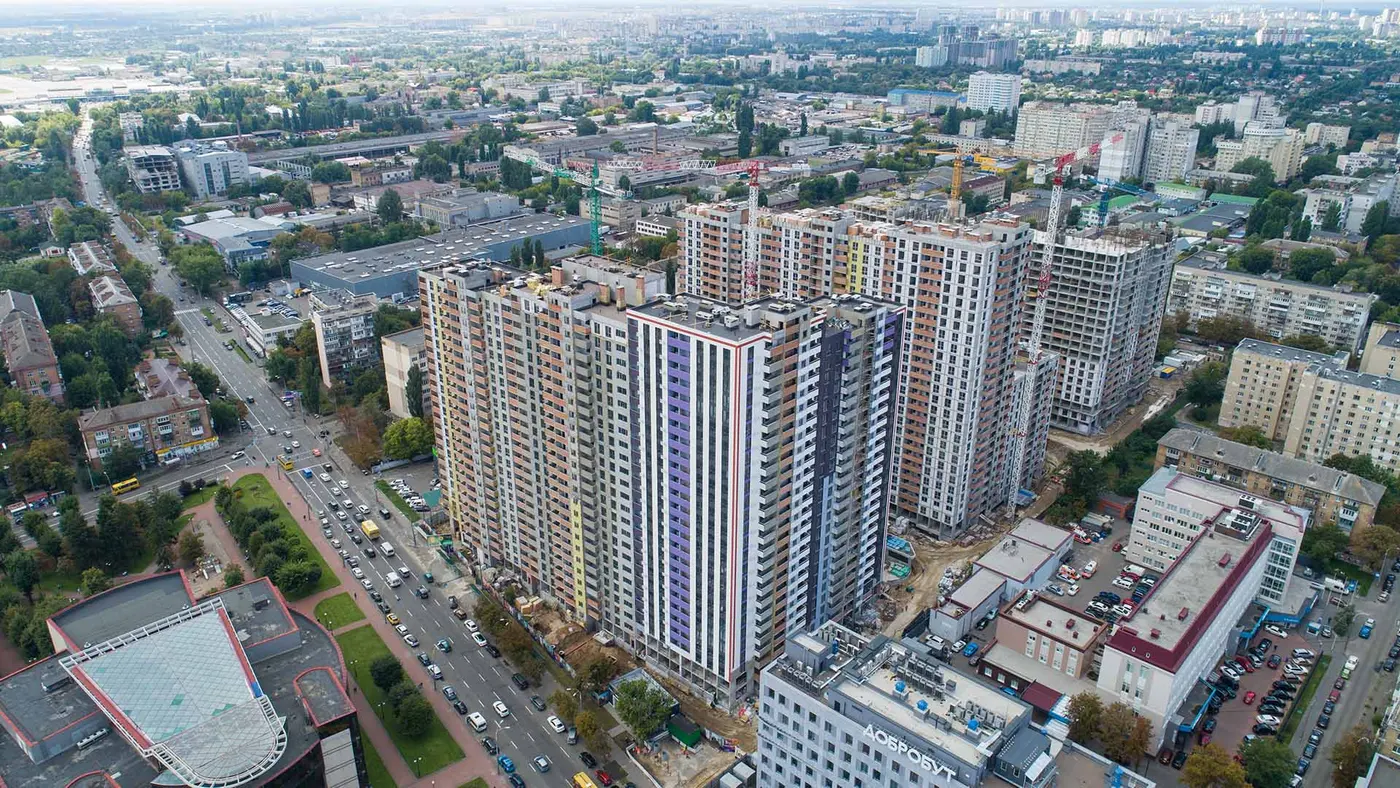

22.09.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники продовжують зведення будинку №2 ЖК Оk’land. У другій секції триває улаштування вертикальних елементів 16 поверху. Кладка внутрішніх і зовнішніх стін триває на сьомому та восьмому поверхах. Про це повідомив керівник проекту будівництва.
У третій секції триває зведення вертикальних конструкцій 18 поверху. Кладка виконується на дев’ятому, десятому та одинадцятому поверхах.
Також, за словами керівника будівництва, у четвертій секції триває армування плити перекриття 19 поверху.

NE
Nelli18551 повід. · з 2016
22 січня 2021 р.

Ход строительства Жилого Комплекса
18.01.2021

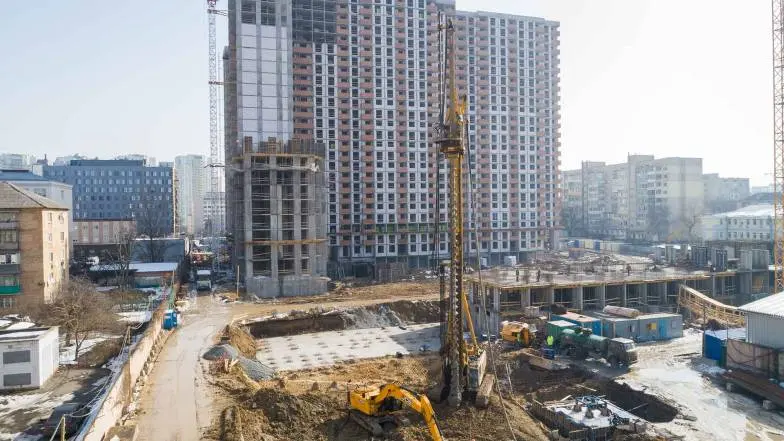

В третій секції завершено влаштування ростверку.
В другій секції виконують пальові роботи - забурено 78 паль.

NE
Nelli18551 повід. · з 2016
17 лютого 2021 р.

Ход строительства Жилого Комплекса
03.02.2021
Наразі в третій секції триває армування плити перекриття підвалу. Про це повідомив керівник проєкту будівництва.
Крім того, в другій секції завершується влаштування пальового поля.
Також, за словами працівників РІЕЛ, в четвертій секції виконують вертикал першого поверху.

NE
Nelli18551 повід. · з 2016
17 березня 2021 р.

Ход строительства Жилого Комплекса
03.03.2021
Наразі в четвертій секції завершено монолітні роботи. Про це повідомили у відділі сервісу.
Крім того, в четвертій секції фахівці виконують кладку стін, роботи йдуть з 13 до 16 поверхи.
В першій секції виконується кладка стін і перегородок першого поверху. Про це повідомили у відділі сервісу.
Паралельно триває монтаж опалубки плити перекриття дев’ятого поверху.
Наразі в четвертій секції будинку №1 триває монтаж опалубки плити перекриття другого поверху. Про це повідомив керівник проєкту будівництва.

NE
Nelli18551 повід. · з 2016
10 квітня 2021 р.

Ход строительства Жилого Комплекса

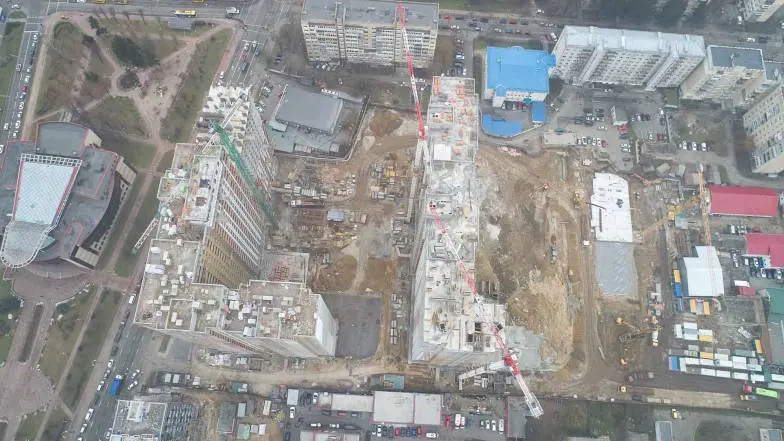

07.04.2021
В другій секції паралельно виконується кладка на 22-23 поверхах.
Додатково повідомляється, що в третій секції майстри проводять встановлення віконних конструкцій.
Крім того, в другій секції виконано монтаж опалубки плити перекриття першого поверху.
Також, за словами працівників РІЕЛ, в третій секції триває зведення вертикалу п’ятого поверху.

NE
Nelli18551 повід. · з 2016
14 липня 2021 р.

Ход строительства Жилого Комплекса
02.07.2021

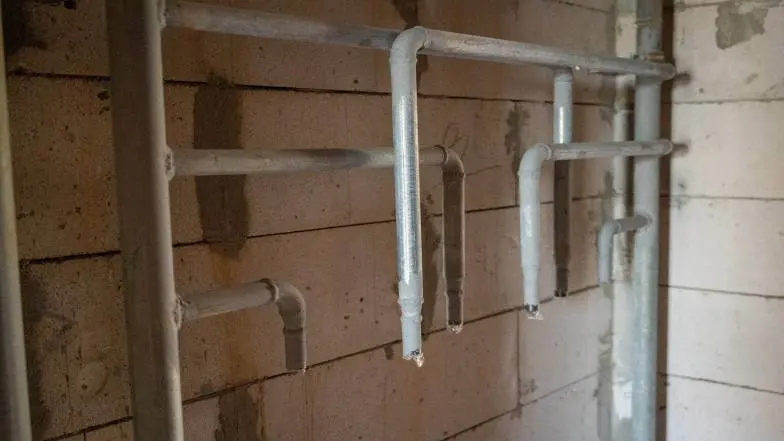

Корпорація Нерухомості РІЕЛ повідомляє, що будівельники продовжують зведення будинку №3 ЖК Оk’land. Наразі у другій та третій секціях будинку триває розведення горизонтальних мереж системи водо- та теплопостачання. Про це повідомили у відділі сервісу.
У третій і четвертій секціях виконується розведення горизонтальних мереж системи каналізації та водопостачання.
Також, за словами спеціалістів, в третій секції заливаються стяжки на сьомому поверсі та проводиться влаштування фасаду приміщення котельні.

NE
Nelli18551 повід. · з 2016
4 вересня 2021 р.

Ход строительства Жилого Комплекса
02.09.2021
Корпорація Нерухомості РІЕЛ повідомляє, що будівельники продовжують зведення будинку №3 ЖК Оk’Land. Наразі у всіх секціях будинку тривають фасадні та електромонтажні роботи і залиття стяжок. Про це повідомили у відділі сервісу.
У другій, третій і четвертій секціях завершується облаштування покрівлі. Паралельно виконується монтаж обладнання насосної станції.

NE
Nelli18551 повід. · з 2016
24 грудня 2021 р.

Ход строительства Жилого Комплекса
21.12.2021
Корпорація Нерухомості РІЕЛ повідомляє, що будівельники продовжують зведення будинку №3 ЖК Оk’Land. Наразі в першій і другій секціях завершено монтаж квартирних дверей і фальш панелей. Про це повідомив керівник проєкту.
Додатково повідомляється, що завершується залиття стяжки підлоги у квартирах і МЗК, закінчується розкладка труб під стяжку разом з опресовкою, завершено монтаж гребінок опалення та виконано влаштування пласкої покрівлі.
Монтаж обладнання насосної станції і електромонтажні роботи тривають.
