ГоловнаФорумПравий берегЖК OK`LAND (Окленд) просп. Воздухофлотский, 56

ЖК OK`LAND (Окленд) просп. Воздухофлотский, 56

33 відповідей · 13 040 переглядів
NE
Nelli18551 повід. · з 2016
21 лютого 2019 р.

Объект: ЖК OK`LAND (Окленд)

Адрес: г. Киев, Соломенский р-н просп. Воздухофлотский, 56
Ссылки:

::: Официальный сайт проекта ЖК OK`LAND (Окленд)

::: Информация про комплекс и покупку квартиры в ЖК OK`LAND (Окленд) на портале

О комплексе:

Застройщик: RIEL.UA

Дата сдачи: 3 кв. 2021

Характеристики ЖК

Класс комфорт

Домов 3

Этажность 12, 24-26

Технология строительства монолитно-каркасная

Стены газоблок

Утепление минеральная вата

Отопление централизованное

Высота потолков 2.7 м

Количество квартир 1703

Паркинг подземный (750 паркомест, с лифтом)

Состояние квартиры без отделки

Закрытая территория от автомобилей

ЖК «OK`LAND» — это жильё для счастливых людей. Здесь есть всё для комфортной жизни взрослых и детей. Расположен рядом с важными транспортными развязками Киева.
Жилой комплекс OK`LAND предоставляет своим жителям концепцию здорового образа жизни и детского счастья. Благодаря 4 спортивным площадкам и 3 детским игровым зонам. В уюте и красоте, благодаря большой озелененной территории, вы можете не беспокоиться о безопасности. В комплексе будет реализована концепция “двор без машин”.
Благодаря Воздухофлотскому проспекту вы сможете сохранить себе нервные клетки и быть на работе вовремя.
Проблема с очередями в супермаркете решена! У вас будет возможность выбора:
Магазина Billa до которого вы можете прогуляться — 2 минуты пешком. Фуршет — 5 минут, «Реал Маркет» и «Сильпо» — 11 минут, «Новус» и «АТБ» — 13 минут
Экономьте время в поисках образования для вашего чада. До детского садика с яслями №146 и детского садика «Славяночка» - 8 минут пешком, до детского садика «Изюминка» — 10 минут пешком, а до детских садиков №191 и №376 можно дойти за 15 минут.
Добавить знаний и подписчиков, ваши киндеры смогут в близлежащих школах №64, №376, №69, гимназии №144 и частной школе «Жемчужина» и не забываем про изучение языков до них тоже рукой подать. А первый шаг юного Винника они смогут сделать в музыкальной школе №33, №7.
Для удобства в организации вашей спортивной жизни, в жк предоставлены: тренажерные залы, пилатес, боевые искусства, а также йога и релакс после проделанной работы в виде массажа. И для фанатов эмоционального вида спорта, в 10 минутах езды крытое и открытое футбольное поле.
Особенный десерт:
Избавление от лишних телодвижений благодаря системе умный дом с индивидуальными настройками. За покоем следит круглосуточная охрана и видеонаблюдение. Теслу и другие электрокары вы сможете подзарядить в подземном паркинге. 3 лифта в каждом подъезде. “Доброе утро” и” Добрый вечер” обеспечен благодаря консьерж –сервису.

АН
Анна282 повід. · з 2019
11 травня 2019 р.

Мы были в поисках хорошей квартиры, выбирали очень придирчиво. Нам очень важно расположение, планировка квартиры и ее состояние. Бывает продают голые стены за энную сумму, а бывает за такую же уже с полным фаршем. Вот нам бы среднее что-то. Но очень важна система управления умный дом. На это мы обращаем внимание в первую очередь. Если кто видел - напишите.

NE
Nelli18551 повід. · з 2016
15 серпня 2019 р.

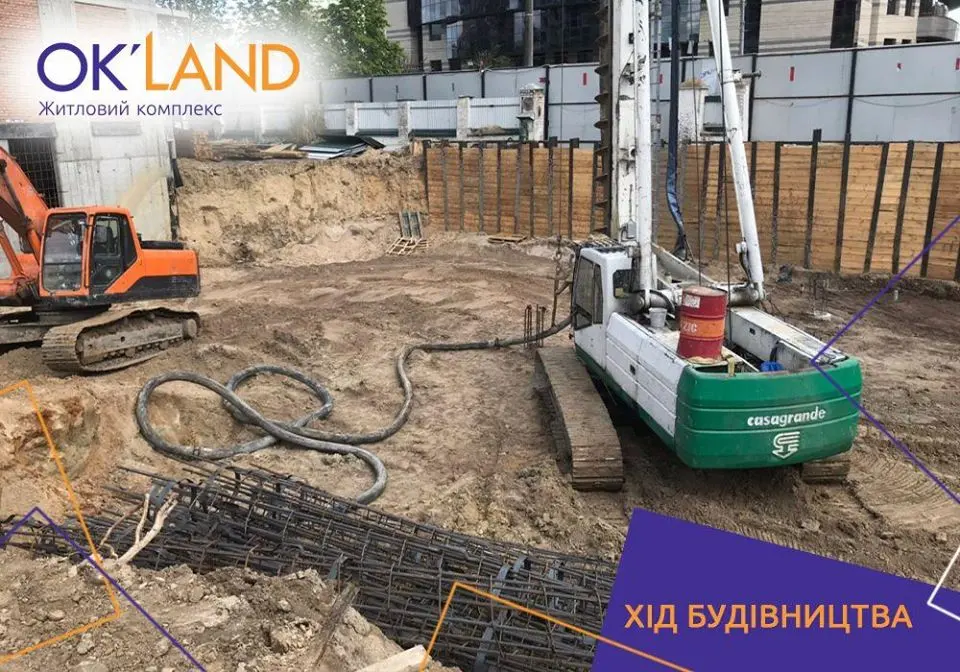

Ход строительства Жилого Комплекса
15.08.2019
У будинку №3 проводяться наступні види робіт:
1. Триває влаштування вертикальних конструкцій цокольного поверху (1 секція);
2. Виконані роботи з бетонування фундаментної плити (2 секція);
3. Завершене влаштування пальового поля (3 секція);
4. Розпочаті роботи з влаштування ростверку (3 секція);
5. Встановлений другий баштовий кран (3 секція).

У будинку №2 проводяться наступні види робіт:
1. Завершується демонтаж існуючих будівель;
2. Проведена передислокація бурової установки на місце будівництва другої черги;
3. Триває підготовка до влаштування випробувальних паль.

NE
Nelli18551 повід. · з 2016
24 вересня 2019 р.

Ход строительства Жилого Комплекса
12.09.2019
У 1 черзі:
Секція 1 – виконується заливання плити перекриття 2-го поверху;
Секція 2 – виконується заливання плити перекриття 1-го поверху;
Секція 3 – виконується влаштування стін підвалу.
У 2 черзі:
Виконані пробні кущі паль;
Розпочинаємо випробування паль;
Розпочинаємо фундаментні роботи.
У 3 черзі:
Виконуються підготовчі роботи для демонтажу конструкцій.

NE
Nelli18551 повід. · з 2016
9 жовтня 2019 р.

Ход строительства Жилого Комплекса
04.10.2019

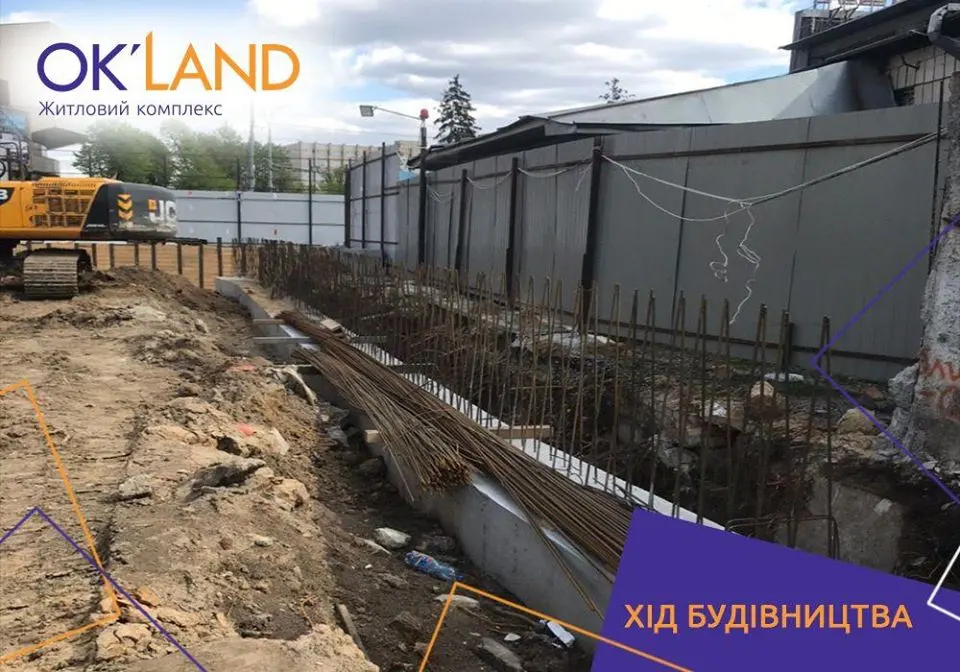

Корпорація нерухомості РІЕЛ повідомляє, що будівельники розпочали земляні роботи на плямі забудови будинку другої черги Жилого Комплекса Ok’land. Про це повідомили у сервісному відділі.
Паралельно триває процес влаштування стіни в ґрунті першої секції. Додатково повідомляється, що фахівці проводять випробування контрольних паль статичним навантаженням.

NE
Nelli18551 повід. · з 2016
9 жовтня 2019 р.

Ход строительства Жилого Комплекса
07.10.2019
Корпорація нерухомості РІЕЛ повідомляє, що тривають роботи з влаштування вертикальних конструкцій другого поверху першої секції будинку №3 житлового комплексу Ok’land. Про це повідомили у сервісному відділі.
Водночас, за словами будівельників, у другій секції завершено роботи з влаштування монолітного перекриття першого поверху, а у третій секції фахівці працюють над монолітним перекриттям цокольного поверху. Також, повідомляється, що у четвертій секції розпочаті роботи з влаштування контрольних паль.

NE
Nelli18551 повід. · з 2016
29 листопада 2019 р.

Ход строительства Жилого Комплекса
14.11.2019
1. Виконуємо вертикал 5-го поверху у 1-й секції першої черги.
2. Виконуємо вертикал 4-го поверху у 2-й секції першої черги.
3. Виконуємо виконуємо плиту перекриття 2-го поверху у 3-й секції першої черги.

NE
Nelli18551 повід. · з 2016
12 грудня 2019 р.

Ход строительства Жилого Комплекса
06.12.2019
Корпорація нерухомості РІЕЛ повідомляє, що будівельники продовжують влаштування пальового поля під четверту секцію будинку другої черги ЖК Ok’land. Наразі виконали 95 паль.
Про це повідомили у сервісному відділі. Паралельно триває процес спорудження стіни в ґрунті та роботи з влаштування котловану.

NE
Nelli18551 повід. · з 2016
12 грудня 2019 р.

Ход строительства Жилого Комплекса
09.12.2019
Корпорація нерухомості РІЕЛ повідомляє, що будівельники завершують роботи з влаштування вертикалу шостого поверху другої секції будинку №3 житлового комплексу Ok’land. Про це повідомили у сервісному відділі.
Додатково повідомляється, що тривають роботи з влаштування вертикальних конструкцій сьомого поверху першої секції.
Водночас, за словами будівельників, у третій секції вони закінчують влаштування вертикальних конструкцій п'ятого поверху.

MA
Mariam4 повід. · з 2019
27 грудня 2019 р.

Інвестор питає, юрист відповідає.. якраз питання по цьому ЖК

NE
Nelli18551 повід. · з 2016
21 січня 2020 р.

Ход строительства Жилого Комплекса
03.01.2020

Корпорація нерухомості РІЕЛ повідомляє, що моноліт першої черги житлового комплексу Ok’land виконується на восьмому поверсі. Зокрема, у першій секції розпочали виконання плити перекриття восьмого поверху, у другій – вертикал восьмого поверху.
Водночас у третій секції першої черги тривать роботи з перекриття сьмого поверху.

NE
Nelli18551 повід. · з 2016
21 січня 2020 р.

Ход строительства Жилого Комплекса
10.01.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники завершили влаштування пальового поля під третю секцію будинку другої черги ЖК Ok’land. Про це повідомили у сервісному відділі.
Додатково повідомляється, що майстри закінчили ростверк у четвертій секції та приступають до влаштування пальового поля у другій секції. Паралельно триває процес спорудження стіни в ґрунті та роботи з влаштування котловану.

NE
Nelli18551 повід. · з 2016
21 січня 2020 р.

Ход строительства Жилого Комплекса
13.01.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники розпочали роботи з влаштування вертикалу дев’ятого поверху першої секції будинку №3 житлового комплексу Ok’land. Про це повідомили у сервісному відділі.
Водночас, за словами будівельників, у другій секції вони завершують влаштування вертикальних конструкцій восьмого поверху. Додатково повідомляється, що тривають роботи з улаштування вертикальних конструкцій сьомого поверху третьої секції.

NE
Nelli18551 повід. · з 2016
6 лютого 2020 р.

Ход строительства Жилого Комплекса
03.02.2020
Квартира в Жилом Комплексе Ok’land із знижкою до 75 000 грн
Корпорація нерухомості РІЕЛ оголошує акцію на придбання квартир у житловому комплексі Ok’land. Сплати 100% вартості квартири та отримай фіксовану знижку 25 тис. грн за 1-кімнатну, 50 тис. грн за 2-кімнатну та 75 тис. грн за 3-кімнатну.
Житловий комплекс Ok’land – це три черги будівництва у Солом’янському районі Києва. Комплекс має розвинену зовнішню інфраструктуру - поруч ринки, магазини, кафе та ресторани, зручна транспортна розв’язка. Крім того, лише у 7 хвилинах від ЖК розташований Міжнародний аеропорт ім. І. Сікорського «Київ», а у 15 хвилинах Центральний залізничний вокзал столиці. Комплекс також має комфортабельну внутрішню інфраструктуру: кілька дитячих та спортивних майданчиків, підземний паркінг та декілька зелених зон для відпочинку.
Квартири в ЖК Ok’land оснащенні системою енергощадності, що дасть змогу контролювати тепловитрати у приміщенні та економити на комунальних платежах до 40%

NE
Nelli18551 повід. · з 2016
26 березня 2020 р.

Ход строительства Жилого Комплекса
10.02.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники продовжують роботи з влаштування плити перекриття дев’ятого поверху другої секції будинку №3 житлового комплексу Ok’land. Про це повідомили у сервісному відділі.

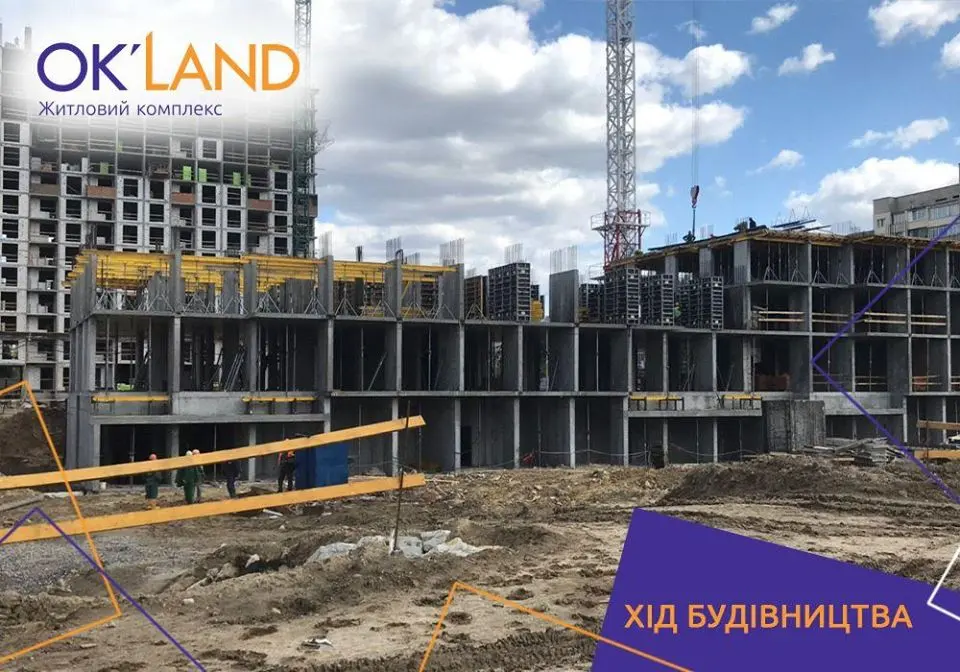

Паралельно тривають роботи з монтажу вертикальних конструкцій 11-го поверху першої секції.
Водночас, за словами будівельників, у третій секції триває заливання монолітного перекриття восьмого поверху.

NE
Nelli18551 повід. · з 2016
26 березня 2020 р.

Ход строительства Жилого Комплекса
10.03.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники продовжують роботи з влаштування монолітного перекриття 12 поверху першої секції будинку №3 житлового комплексу Ok’land. Про це повідомили у сервісному відділі.
Паралельно повідомляється, що у другій секції майстри завершили роботи з заливання монолітного перекриття 11 поверху. Водночас, за словами будівельників, у третій секції триває заливання вертикальних конструкцій 11-го поверху. Додатково повідомляється про завершення демонтажу існуючих будівель у плямі забудови четвертої секції.

NE
Nelli18551 повід. · з 2016
26 березня 2020 р.

Ход строительства Жилого Комплекса
25.03.2020
Корпорація нерухомості РІЕЛ повідомляє, що будівельники завершили заливання плити перекриття першого поверху четвертої секції будинку №2 ЖК Оk’land. Про це повідомили у сервісному відділі.
Також повідомляється, що у третій секції триває зведення вертикальних елементів підвалу. Паралельно, майстри виконують відкопку стіни в ґрунті (очищення випусків під балку).

NE
Nelli18551 повід. · з 2016
23 травня 2020 р.

Ход строительства Жилого Комплекса
01.05.2020

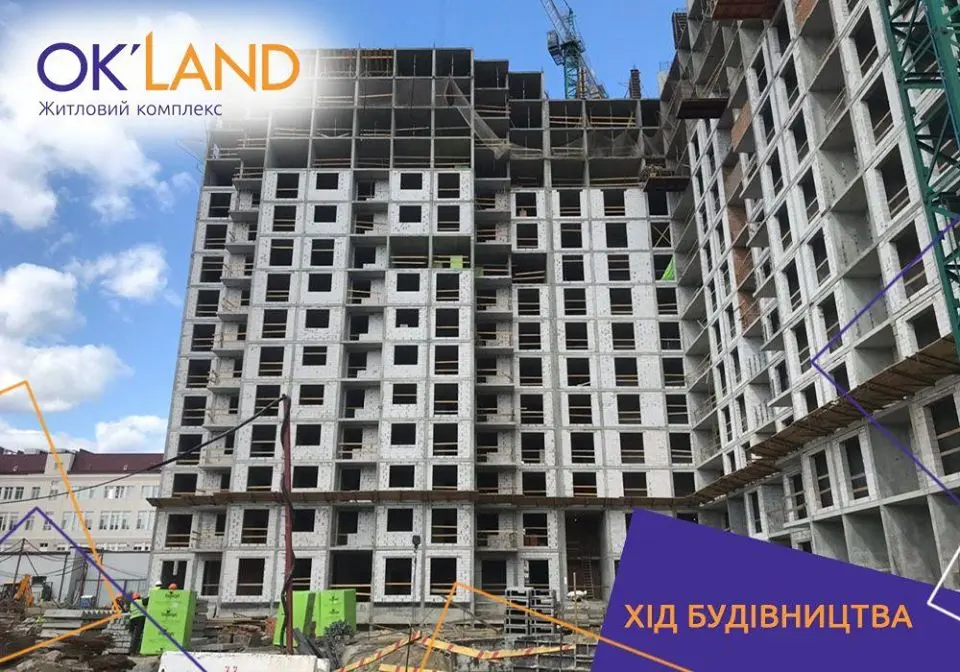

Секція 1 - залита плита перекриття 14 поверху, виконуємо вертикальні конструкції 15 поверху, кладка триває на 9 та 10 поверхах.
Секція 2 – виконуємо плиту перекриття 14 поверху, кладка триває на 9 та 10 поверхах.
Секція 3 – залили плиту перекриття 13 поверху, кладка на 9 поверсі.
Секція 4 – триває випробування паль.

NE
Nelli18551 повід. · з 2016
23 травня 2020 р.

Ход строительства Жилого Комплекса
19.05.2020
Секція 1:
- Виконуємо армування плити перекриття 17 поверху, кладка триває на 13-14 поверхах.
Секція 2 :
- Виконуємо вертикал 17 поверху, кладка триває на 13 поверсі.
Секція 3:
- Виконуємо вертикал 16 поверху, кладка триває на 13 поверсі. поверсі.
Секція 4:
Виконали забурення 80 паль із 103.

NE
Nelli18551 повід. · з 2016
14 червня 2020 р.

Ход строительства Жилого Комплекса
26.05.2020
Корпорація нерухомості РІЕЛ повідомляє, що у четвертій секції будинку №3 ЖК Оk’land закінчили роботи з влаштування пальового поля - виконали всі 103 палі. Про це повідомили у сервісному відділі компанії.
Водночас у четвертій секції триває бетонна підготовка. Також, за словами працівників РІЕЛ, будівельники розпочали виконання плити перекриття 16 поверху у третій секції та 17 поверху у другій секції. Крім того, виконуються вертикальні елементи 18 поверху у першій секції.
