ЖК Атлант на Киевской

21 відповідей · 19 671 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
6 серпня 2018 р.

Объект: ЖК «Атлант на Киевской»

Заявленный ввод в эксплуатацию:

1 дом — дата ввода не заявлена
2 дом — 1 кв. 2020
3, 4 дома — в проекте
5 дом — 2 кв. 2020

Адрес: г. Бровары, ул. Киевская

Ближайшее метро: «Лесная» 13 км, «Черниговская» 14,1 км

Застройщик: «Атлант»

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: эконом
Домов: 5
Этажность: 25
Высота потолков: 2,8 м
Отопление: централизованное
Количество квартир: 439 (2 секции)
Состояние квартиры: под ремонт
Паркинг: надземный, гостевой

NE
Nelli18551 повід. · з 2016
21 серпня 2018 р.

Новости Жилого Комплекса

16.08.2018
В связи с повышение курса Доллара США с 20.08.2018 подорожание м2 во все комплексах.

NE
Nelli18551 повід. · з 2016
15 серпня 2019 р.

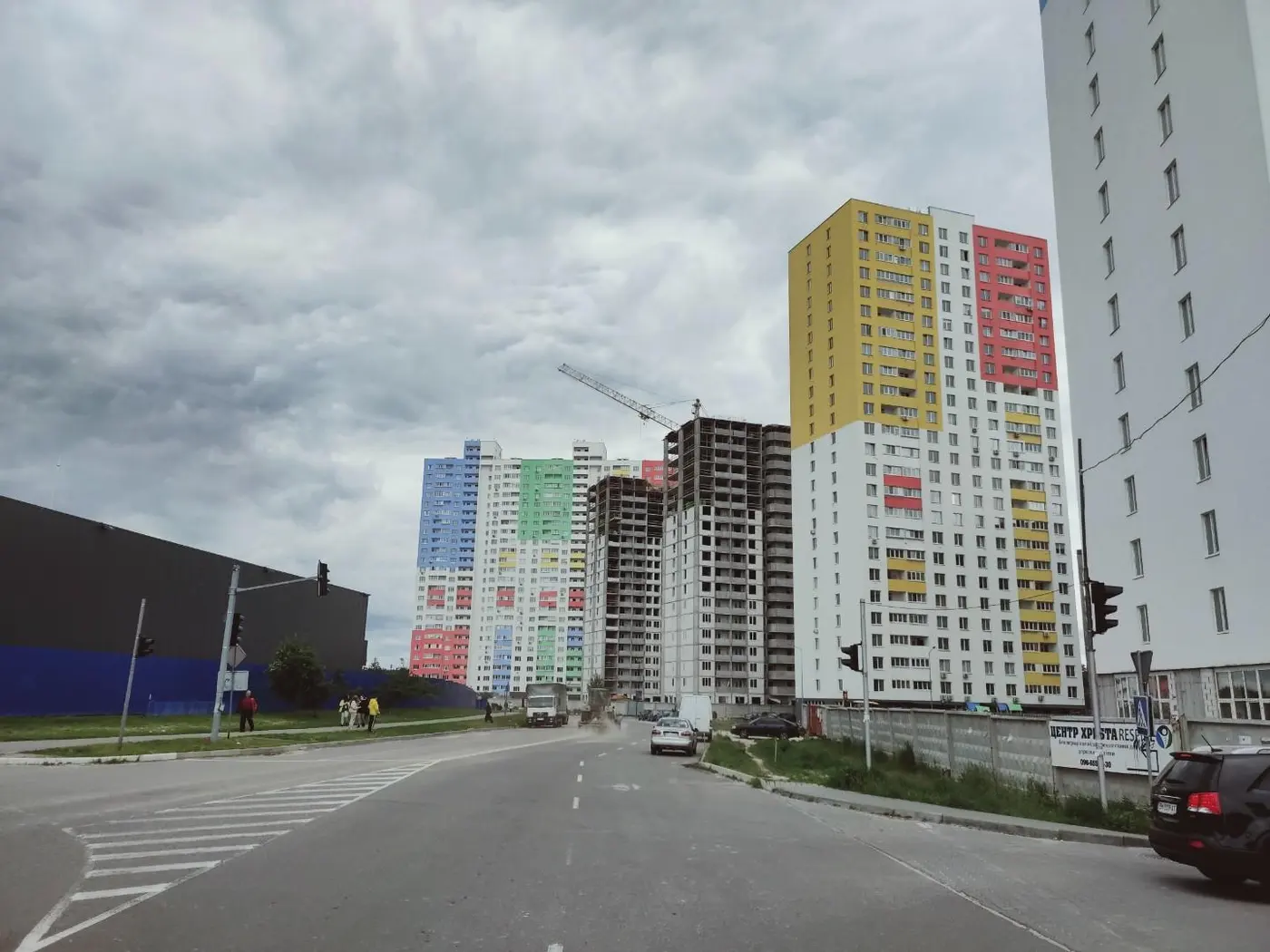

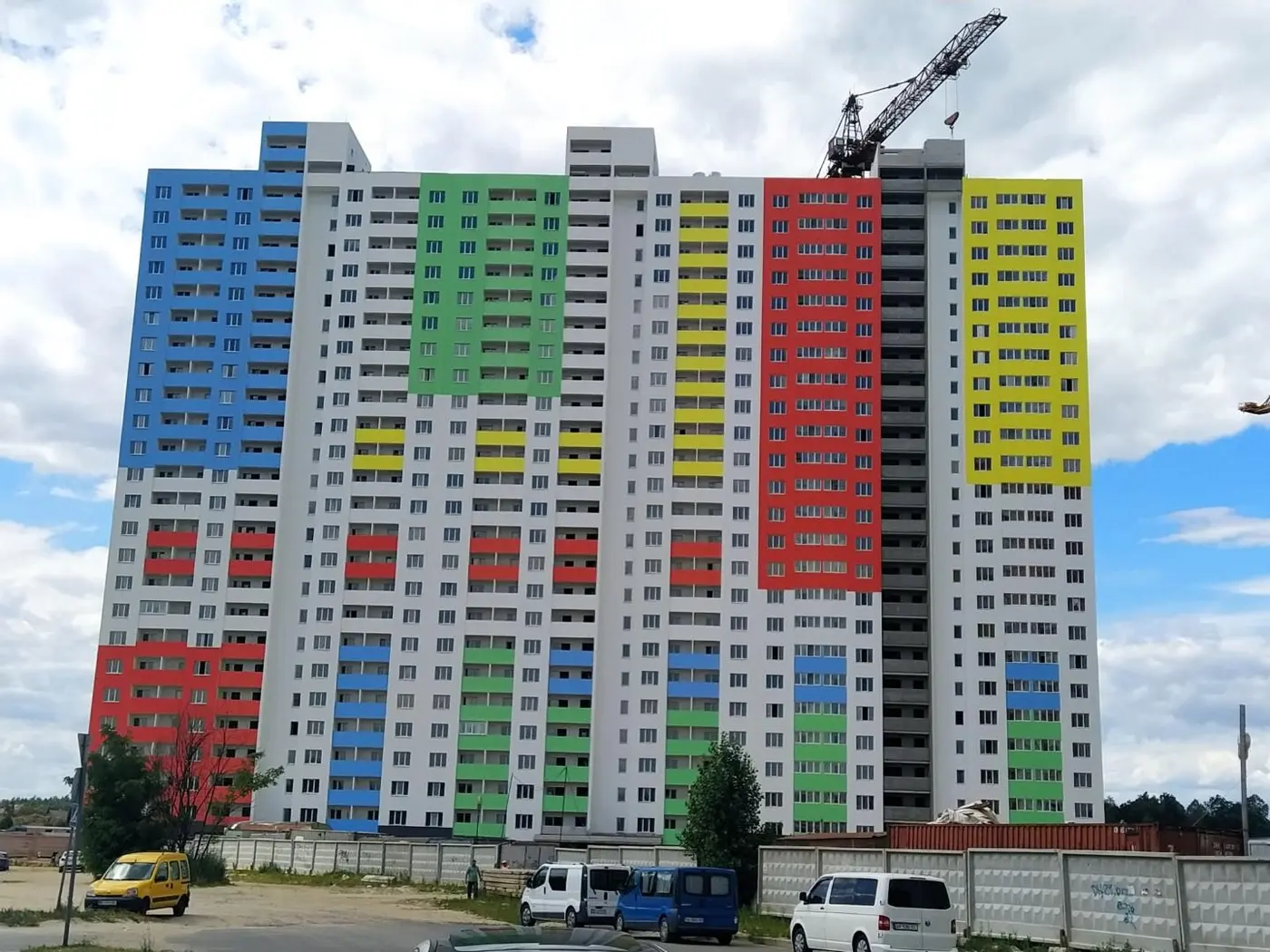

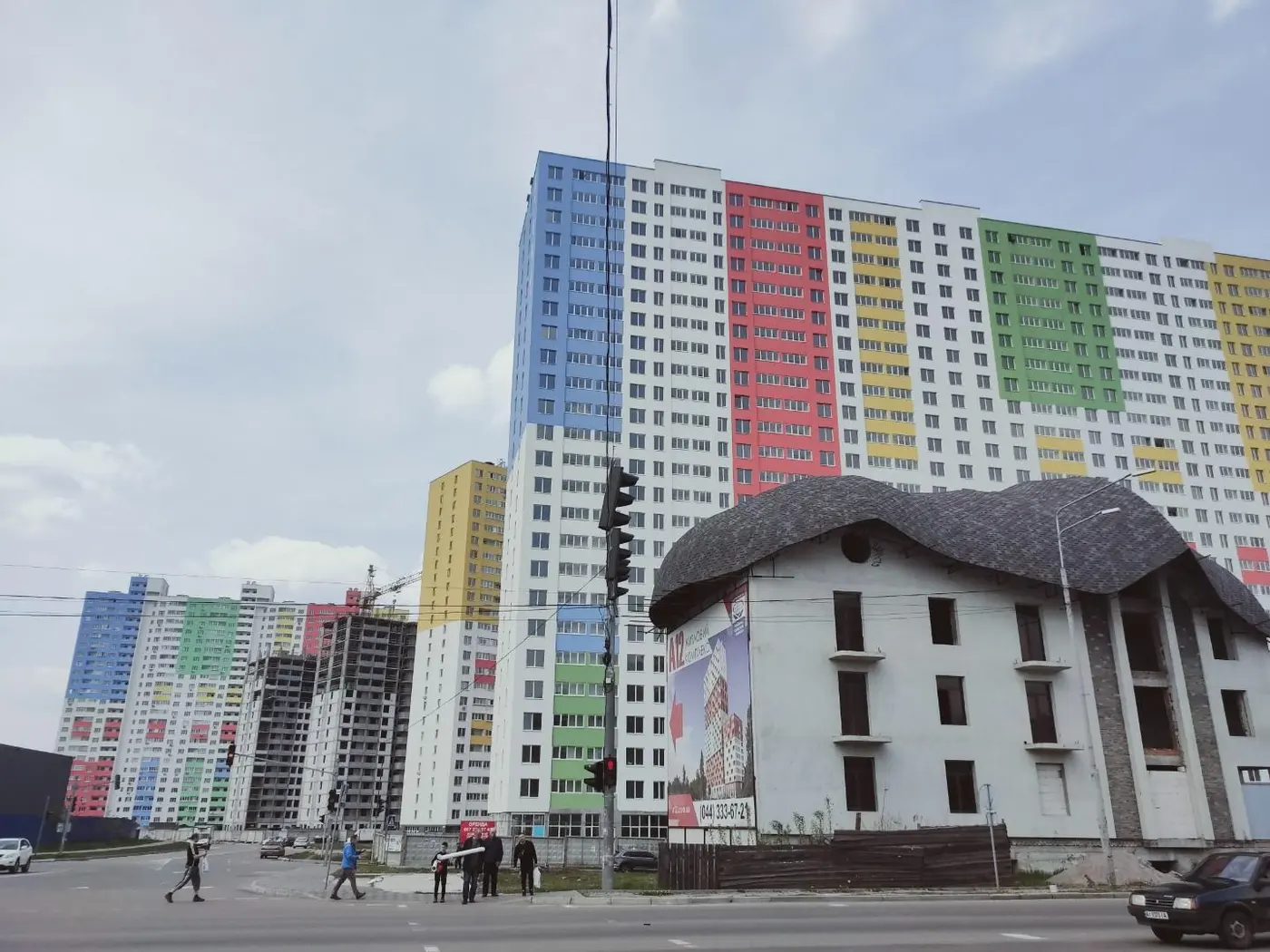

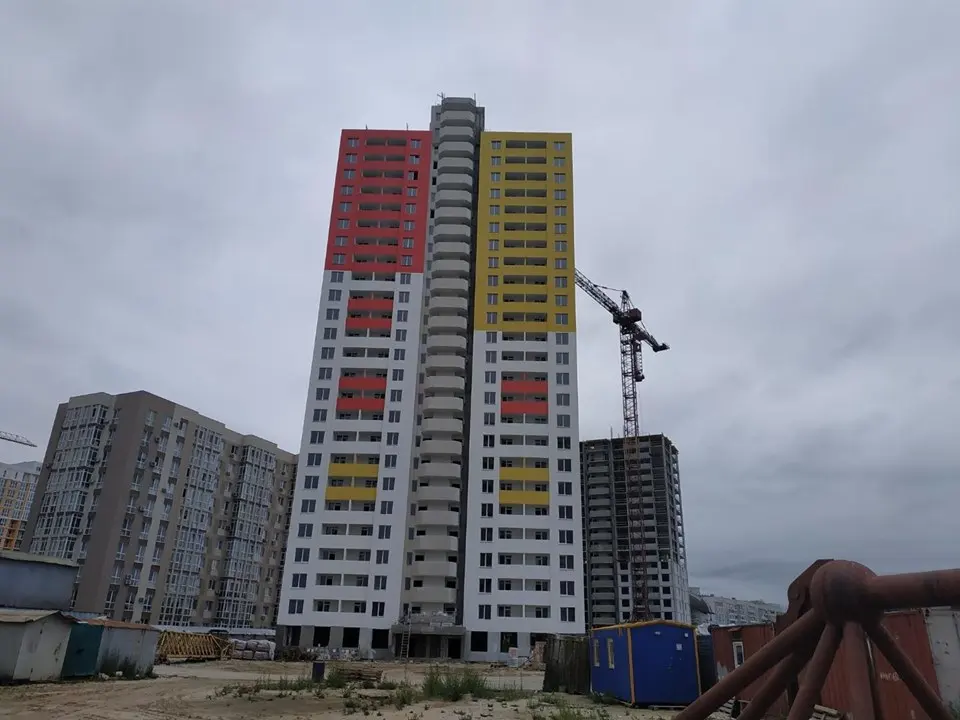

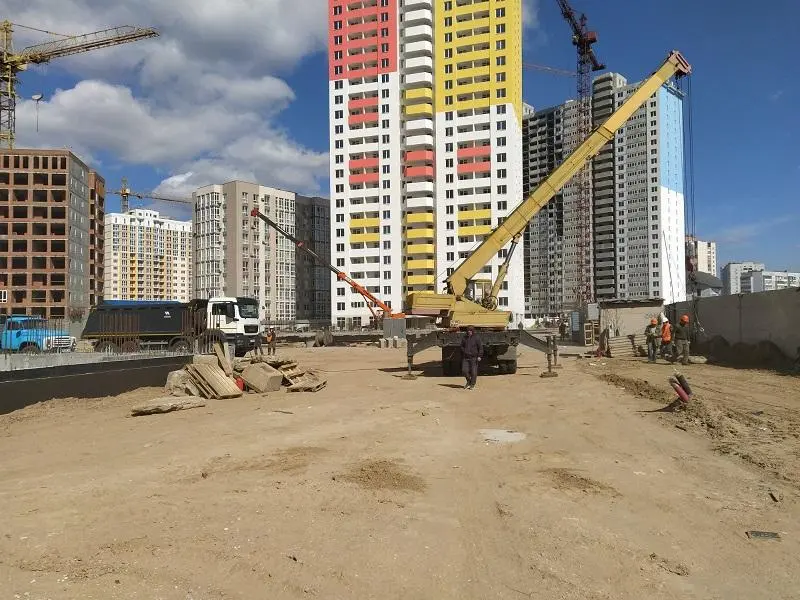

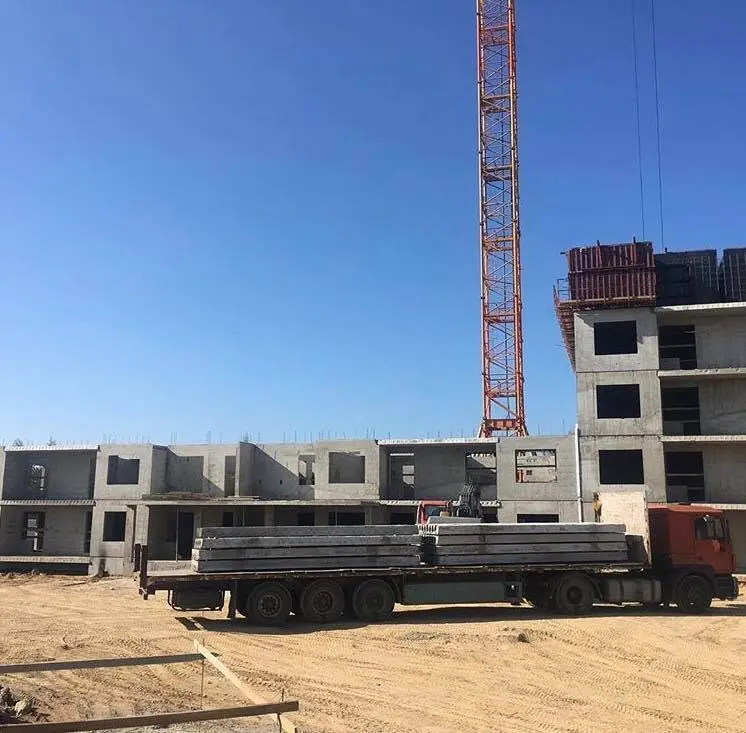

Ход строительства Жилого Комплекса
Июль 2019
Дом 5 сеция I:

Коробка готова
окна: до 19-го этажа

внутриквартирные перегородки: до 16-го этажа

электрика: до 4-го этажа

Дом 5 сеция II:

25 этажей
окна: до 11-го этажа

внутриквартирные перегородки: до 2-го этажа

электрика: до 7-го этажа

Дом 2:

коробка готова
окна: все этажи

стяжка: до 20-го этажа

электрика: до 22-го этажа

внутриквартирные перегородки: до 25-го этажа

шпаклевка: до 5-го этажа

утепляем дом

Дом 1:

15 этажей

NE
Nelli18551 повід. · з 2016
12 вересня 2019 р.

Ход строительства Жилого Комплекса

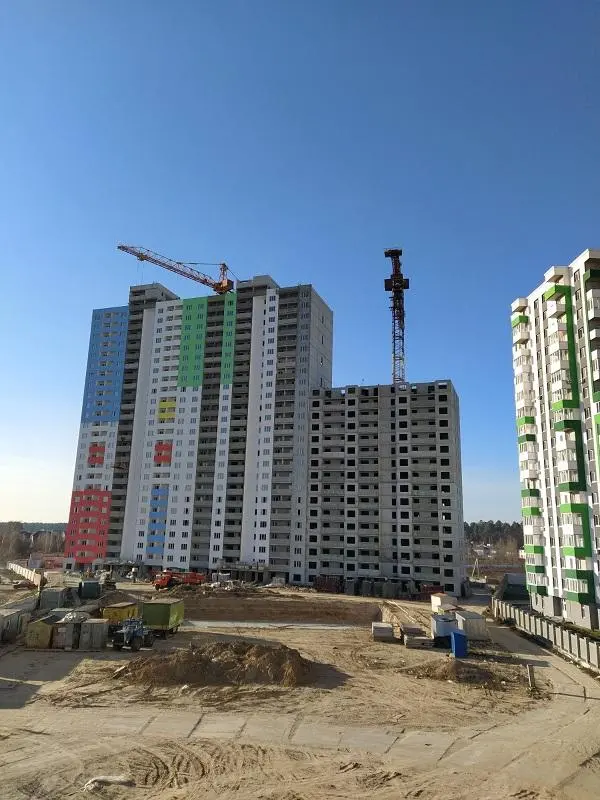

Август 2019
Дом 5 сеция I:

Коробка готова
окна: до 25-го этажа
внутриквартирные перегородки: до 20-го этажа
электрика: до 6-го этажа

утепляем дом

Дом 5 сеция II:

25 этажей
окна: до 11-го этажа
внутриквартирные перегородки: до 4-го этажа
электрика: до 7-го этажа

Дом 2:
коробка готова
окна: все этажи
стяжка: до 20-го этажа
электрика: готова
внутриквартирные перегородки: до 25-го этажа
шпаклевка: до 10-го этажа
утепляем дом

Дом 1:

18 этажей

NE
Nelli18551 повід. · з 2016
13 вересня 2019 р.

Ход строительства Жилого Комплекса
11.09.2019
Дом 5 сеция I:
Коробка готова
окна: до 25-го этажа
внутриквартирные перегородки: до 20-го этажа
электрика: до 6-го этажа
утепляем дом
Дом 5 сеция II:
25 этажей
окна: до 11-го этажа
внутриквартирные перегородки: до 4-го этажа
электрика: до 7-го этажа
Дом 2:
коробка готова
окна: все этажи
стяжка: до 20-го этажа
электрика: готова
внутриквартирные перегородки: до 25-го этажа
шпаклевка: до 10-го этажа
утепляем дом
Дом 1:
18 этажей

NE
Nelli18551 повід. · з 2016
7 грудня 2019 р.

Ход строительства Жилого Комплекса
07.11.2019
Коробка готова
окна: до 25-го этажа
внутриквартирные перегородки: до 23-го этажа
электрика: до 9-го этаж
утепление фасада
покраска фасада

Дом 5 сеция II:
25 этажей
окна: до 14-го этажа
внутриквартирные перегородки: до 7-го этажа
электрика: до 9-го этажа
утепление фасада
покраска фасада
Дом 2:
коробка готова
окна: все этажи
стяжка: до 22-го этажа
электрика: готова
внутриквартирные перегородки: до 25-го этажа
шпаклевка: до 12-го этажа
Дом 1:
24 этажей

NE
Nelli18551 повід. · з 2016
20 січня 2020 р.

Ход строительства Жилого Комплекса
17.12.2019
Дом 5 сеция I:
Коробка готова
окна: 100%
внутриквартирные перегородки: 100%
электрика: до 12-го этажа
утепление фасада: 100%
покраска фасада: 100%
стяжка: 21 этажа
Дом 5 сеция II:
25 этажей
окна: 100%
внутриквартирные перегородки: до 12-го этажа
электрика: до 10-го этажа
утепление фасада: 70%
покраска фасада: 90%
стяжка: 40%
Дом 2:
коробка готова
окна: все этажи
стяжка: до 25-го этажа
электрика: готова
внутриквартирные перегородки: до 25-го этажа
шпаклевка: до 25-го этажа
Дом 1:
25 этажей

NE
Nelli18551 повід. · з 2016
20 січня 2020 р.

Ход строительства Жилого Комплекса
14.01.2020
Коробка готова
окна: до 25-го этажа
внутриквартирные перегородки: до 25-го этажа
электрика: до 16-го этажа
утепление фасада 100%
покраска фасада 100%
Дом 5 сеция II:
25 этажей
окна: до 25-го этажей
внутриквартирные перегородки: до 16-го этажа
электрика: до 14-го этажа
утепление фасада 100%
покраска фасада 100%
Дом 2:
коробка готова
окна: все этажи
стяжка: до 25-го этажа
электрика: готова
внутриквартирные перегородки: до 25-го этажа
шпаклевка: до 25-го этажа
Дом 1:
25 этажей

SO
Solnechnaya54 повід. · з 2018
31 березня 2020 р.

А что там со строительством сейчас? Нынешняя ситуация на даты сдачи не повлияла?

GL
Gleb-Hleb8 повід. · з 2020
16 квітня 2020 р.

Действительно, почему от инвесторов про стройку ничего не слышно? Расскажите, как там дела

SO
Solnechnaya54 повід. · з 2018
29 квітня 2020 р.

Я где-то на другом сайте читала, что вроде как не строят они в карантин. Может когда закончат карантин, то возобновят работы.

ЭЛ
Эль65 повід. · з 2018
30 квітня 2020 р.

Solnechnaya: Я где-то на другом сайте читала, что вроде как не строят они в карантин. Может когда закончат карантин, то возобновят работы.

Тогда они первые застройщики, которые официально заявили, что на время карантина прекращают работы... Интересно с чем связано? не могут обеспечить подвоз сотрудников? Или обеспечить меры безопасности карантинные?

NE
Nelli18551 повід. · з 2016
14 травня 2020 р.

Ход строительства Жилого Комплекса
Апрель 2020
Дом 5 сеция I:
Коробка готова
окна: 100%
внутриквартирные перегородки: 100%
электрика: до 25-го этажа
утепление фасада: 100%
покраска фасада: 100%
стяжка: 100% этажа
ведется благоустройство придомовой территории

Дом 5 сеция II:
25 этажей
окна: 100%
внутриквартирные перегородки: до 23-го этажа
электрика: до 19-го этажа
утепление фасада: 100%
покраска фасада: 100%
стяжка: 70%

Дом 5 сеция III:
25 этажей
Дом 2:
коробка готова
окна: все этажи
стяжка: до 25-го этажа
электрика: готова
внутриквартирные перегородки: до 25-го этажа
шпаклевка: до 25-го этажа

Дом 1:
коробка готова
окна: все этажи
окна: 30%
утепление фасада: 35%

NE
Nelli18551 повід. · з 2016
27 липня 2020 р.

Ход строительства Жилого Комплекса
Июль 2020
Дом 5 сеция II:
25 этажей
окна: 100%
внутриквартирные перегородки: до 25-го этажа
электрика: до 25-го этажа
утепление фасада: 100%
покраска фасада: 100%

Дом 5 сеция III:
25 этажей
утепление фасада 100%
покараска фасада 90%
Дом 1:
коробка готова
окна: 70%
утепление фасада: 80

EG
EGO_R15 повід. · з 2019
27 липня 2020 р.

Эль: Тогда они первые застройщики, которые официально заявили, что на время карантина прекращают работы... Интересно с чем связано? не могут обеспечить подвоз сотрудников? Или обеспечить меры безопасности карантинные?

Может просто ресурсов не хватает на строительство? Вот под прикрытием карантина решили на какое-то время работы прекратить.

NE
Nelli18551 повід. · з 2016
15 вересня 2020 р.

Ход строительства Жилого Комплекса
Август 2020
Дом 5 сеция II:
25 этажей
окна: 100%
внутриквартирные перегородки: до 25-го этажа
электрика: до 25-го этажа
утепление фасада: 100%
покраска фасада: 90%

Дом 5 сеция III:
25 этажей
утепление фасада 100%
покараска фасада 90%
внутриквартирные перегородки: до 3-го этажа

Дом 1:
коробка готова
окна: 90%
утепление фасада: 80%
покраска фасада: 60%

NE
Nelli18551 повід. · з 2016

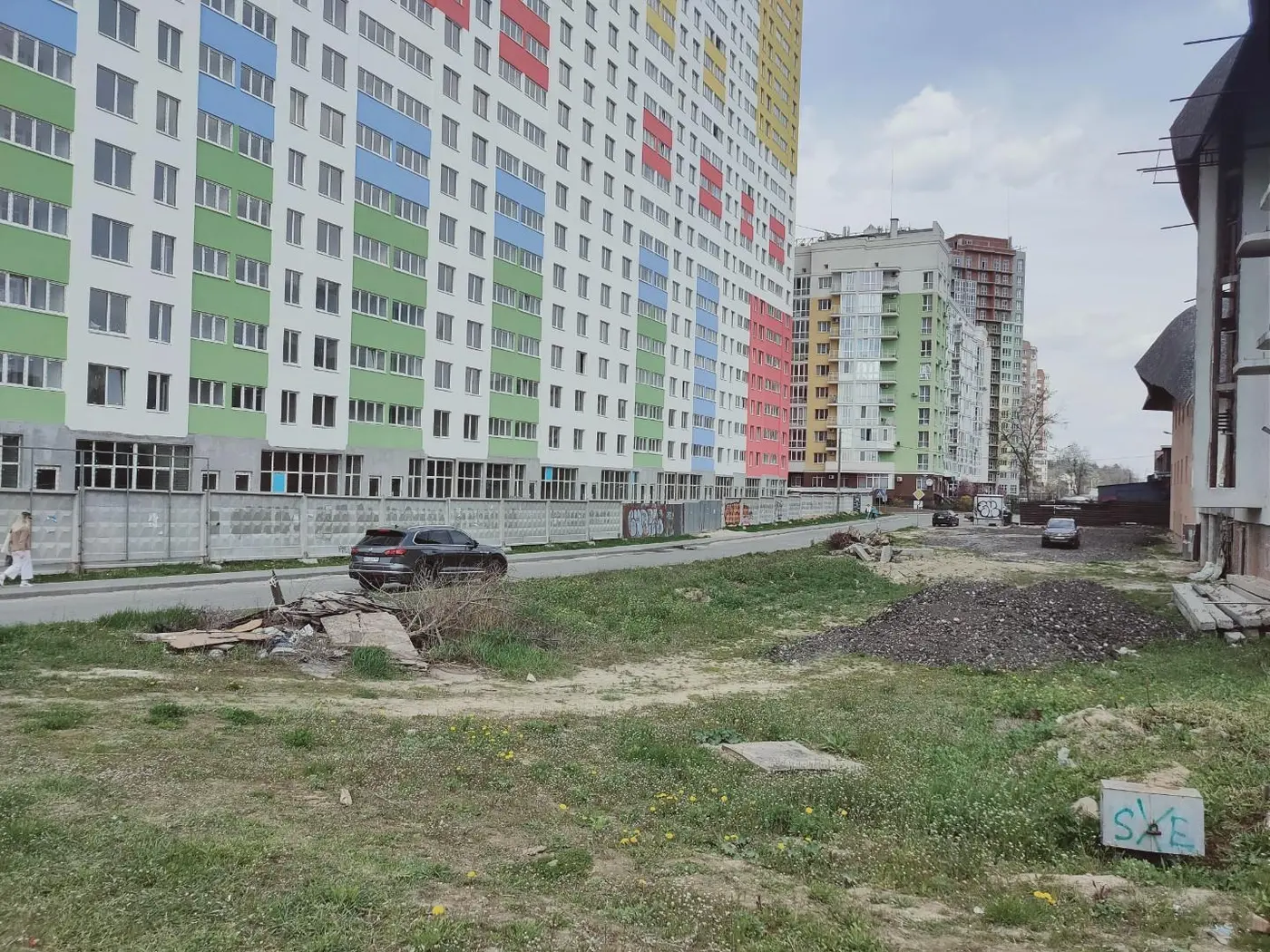

28 січня 2021 р.

Ход строительства Жилого Комплекса
Декабрь 2020
Дом 1

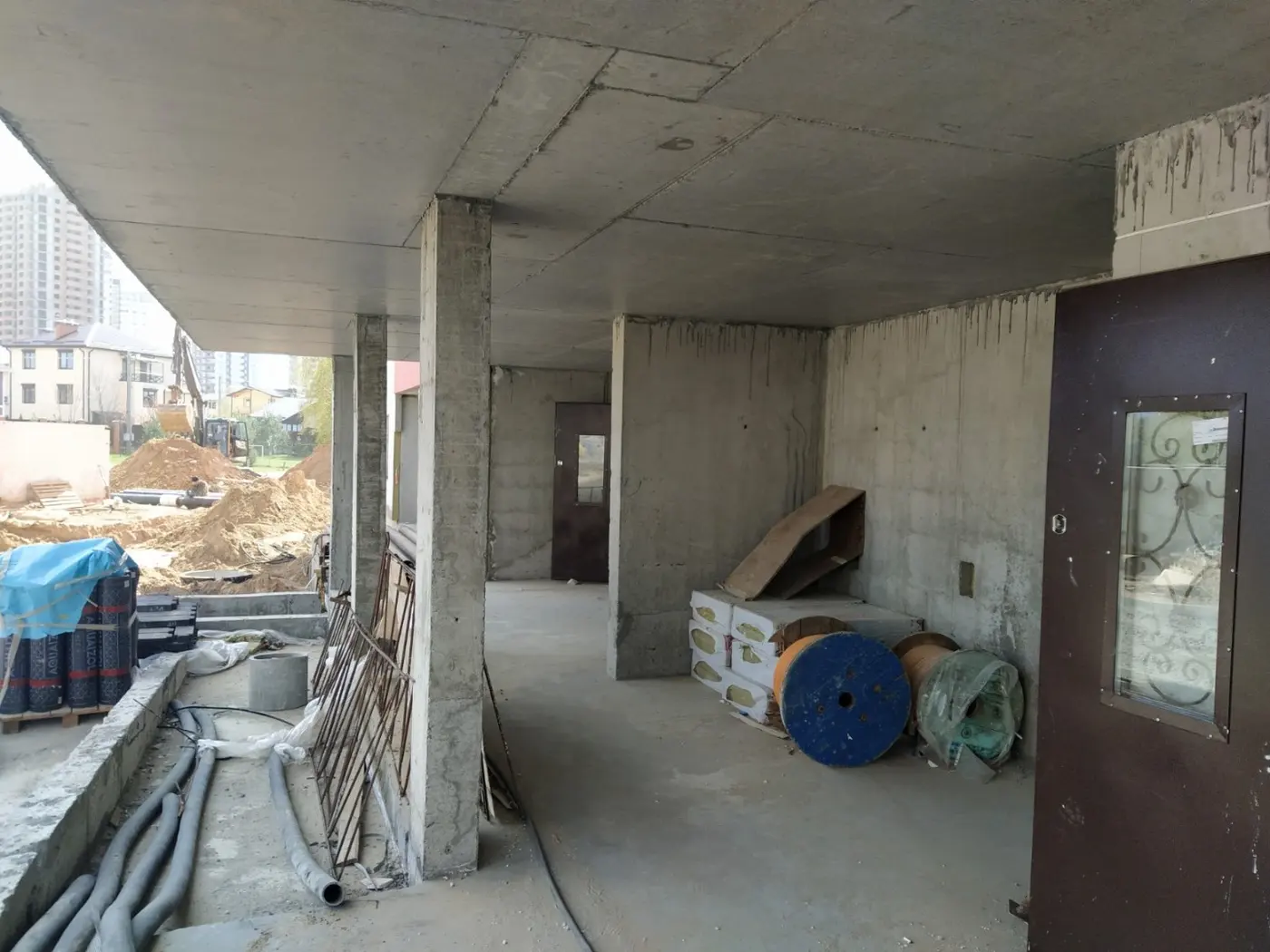

Продолжаются работы по поэтажной и поквартирной разводке воды и отопления. Продолжаются внутренние штукатурные работы. Продолжаются черновые штукатурные работы в местах общего пользования.
Дом 3
Производятся монолитные работы по возведению 10-го этажа.
Дом 4
Производятся монолитные работы по возведению 10-го этажа.
Дом 5.3
Продолжаются работы по поэтажной и поквартирной разводке воды и отопления. Продолжаются внутренние штукатурные работы. Продолжаются черновые штукатурные работы в местах общего пользования

NE
Nelli18551 повід. · з 2016
20 травня 2021 р.

Ход строительства Жилого Комплекса
Апрель 2021

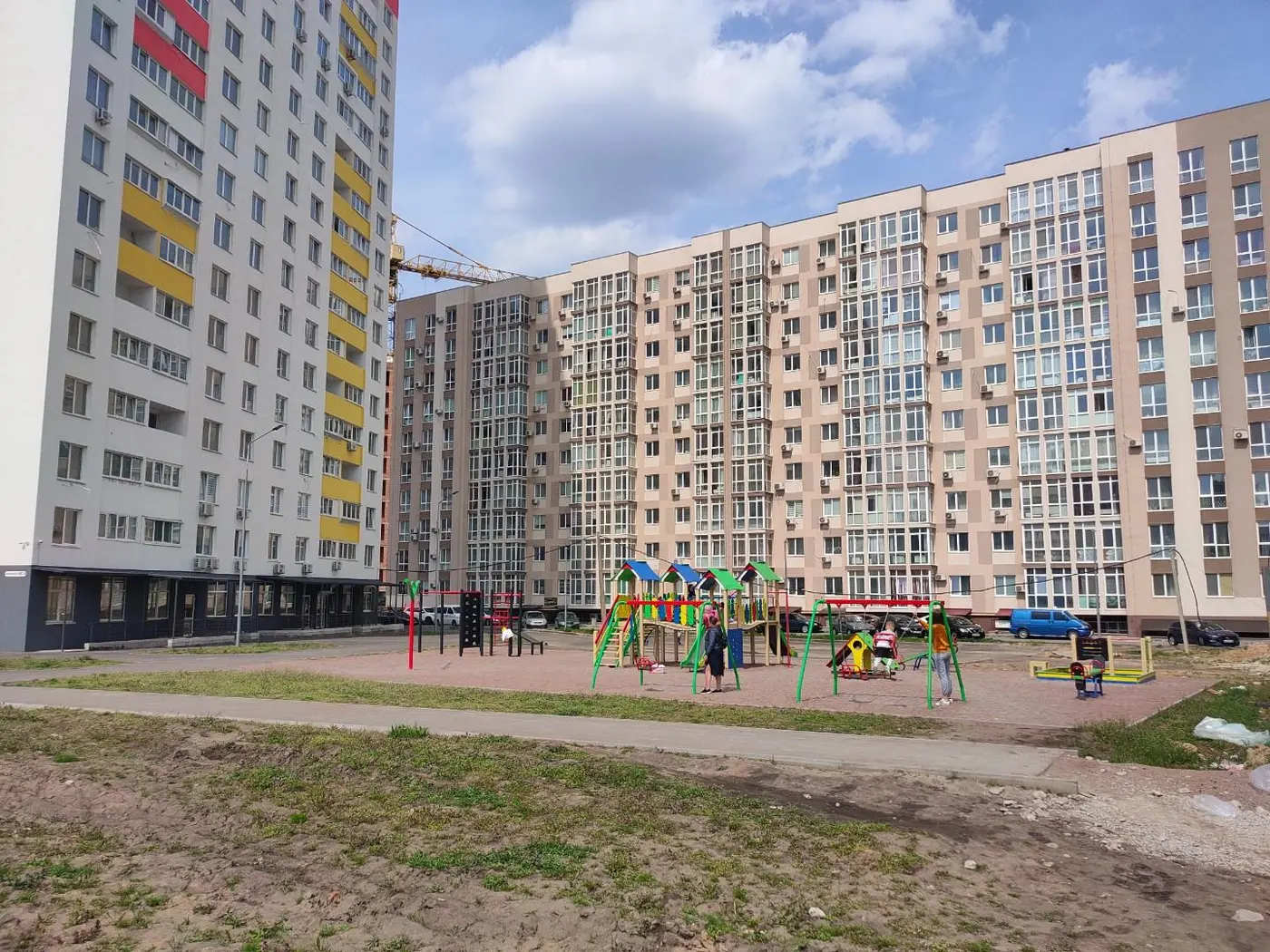

Дом 1
Продолжается благоустройство придомовой территории, внутриплощадочных сетей.
Дом 3
Производятся монолитные работы по возведению 16-го этажа.
Дом 4
Производятся монолитные работы по возведению 16-го этажа.
Дом 5.3
Продолжается благоустройство придомовой территории, внутриплощадочных сетей.

NE
Nelli18551 повід. · з 2016
17 червня 2021 р.

Ход строительства Жилого Комплекса
Май 2021
Дом 1
Продолжается благоустройство придомовой территории, внутриплощадочных сетей.

Дом 3
Производятся монолитные работы по возведению 19-го этажа.

Дом 4
Производятся монолитные работы по возведению 19-го этажа.

Дом 5.3
Продолжается благоустройство придомовой территории, внутриплощадочных сетей.
