Ход строительства Жилого Комплекса
19.12.2019

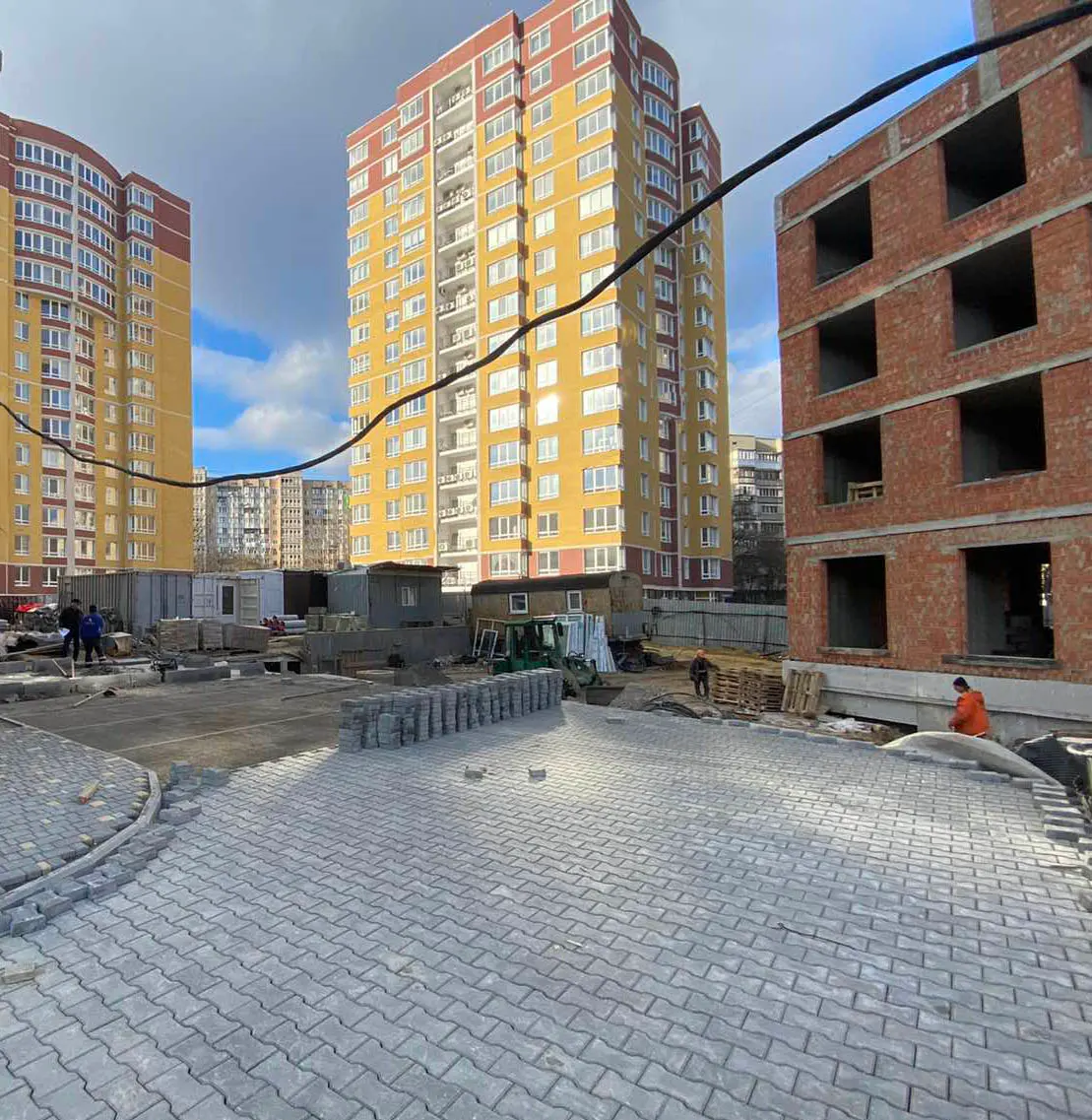

1. Благоустройство дорог при въезде в комплекс.

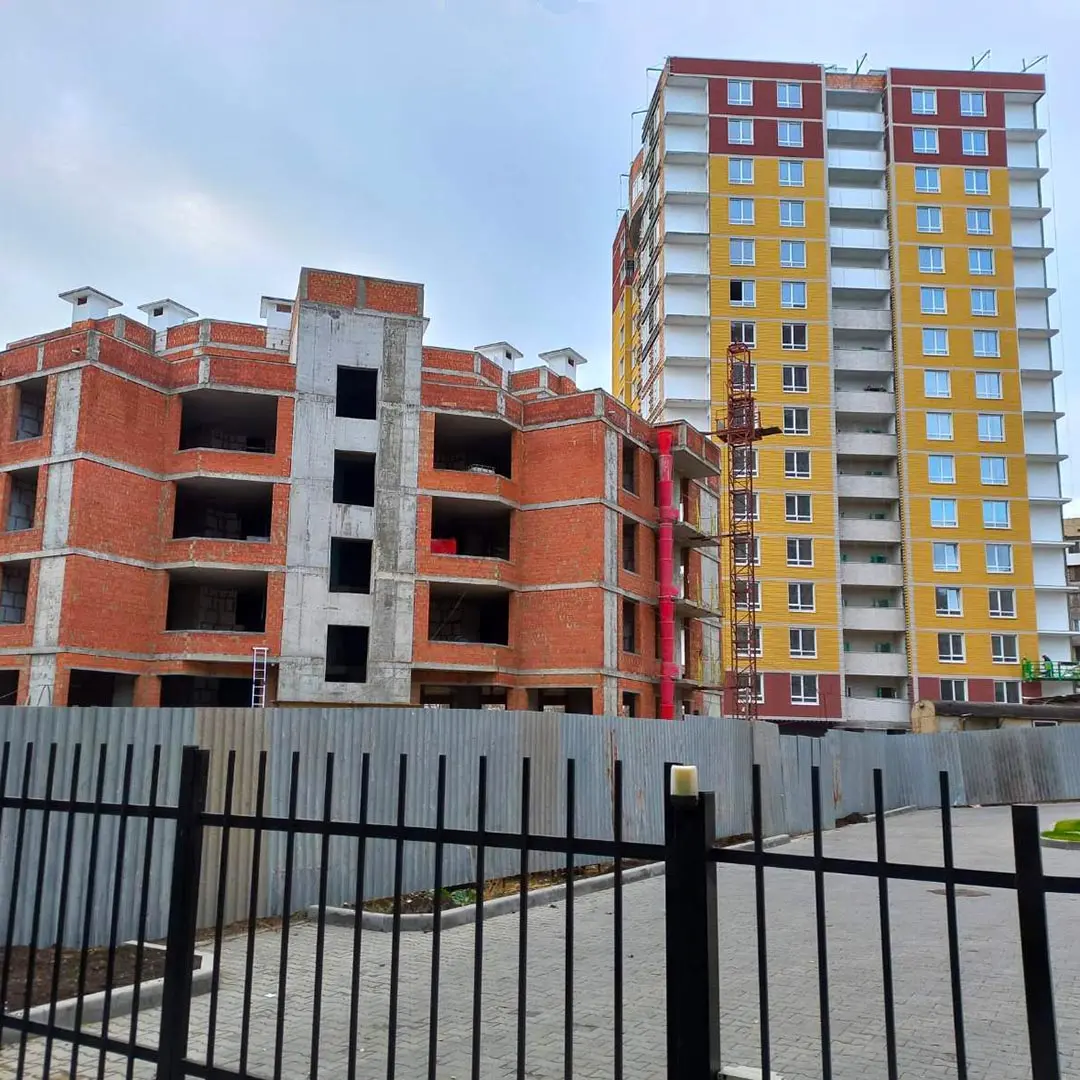

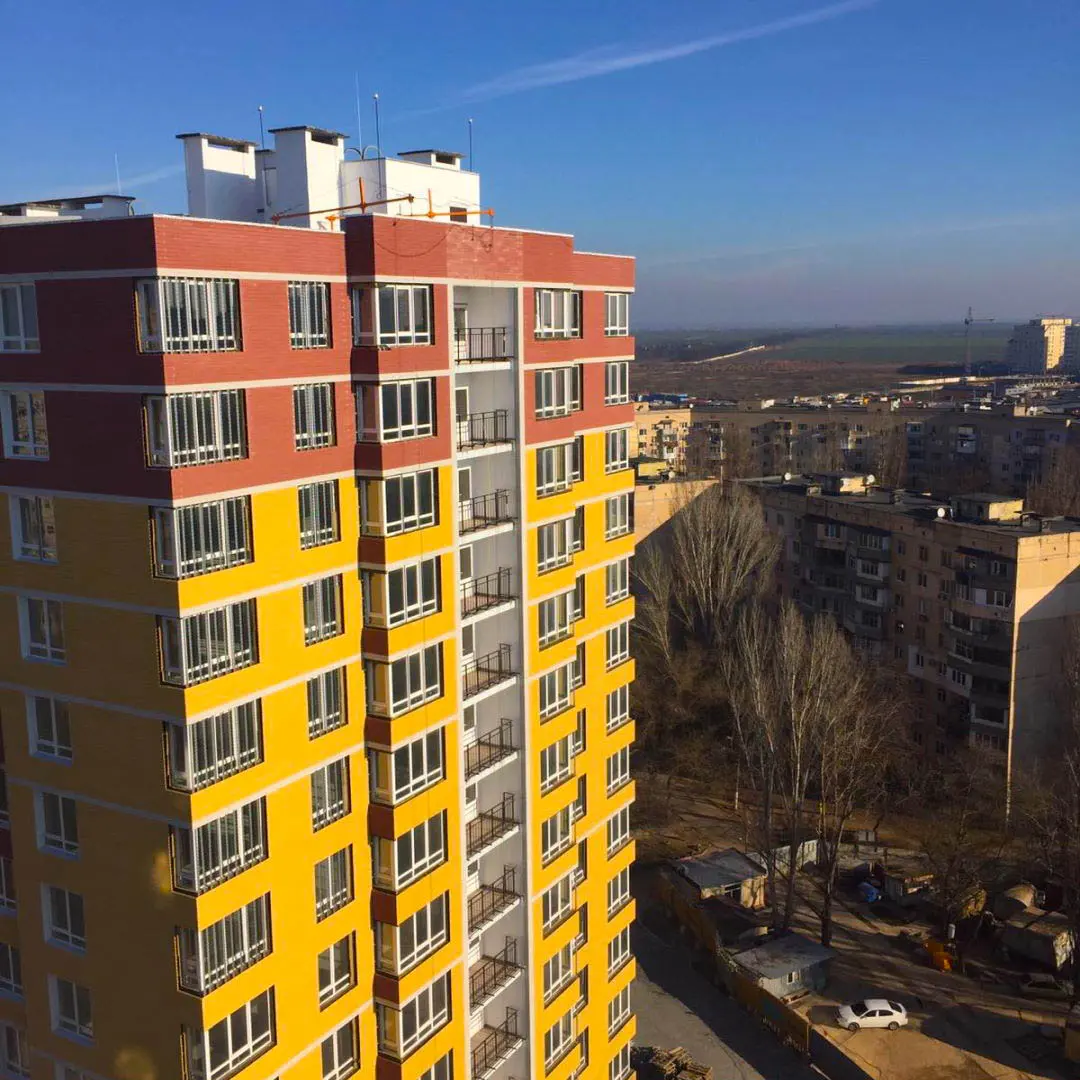

2. Дом №1. Восточная сторона. Завершена наружная отделка 1 этажа.
3. Дом №1. Благоустройство. Монтаж системы ливневой канализации.
4. Дом №1. Благоустройство. Монтаж тактильной плитки.

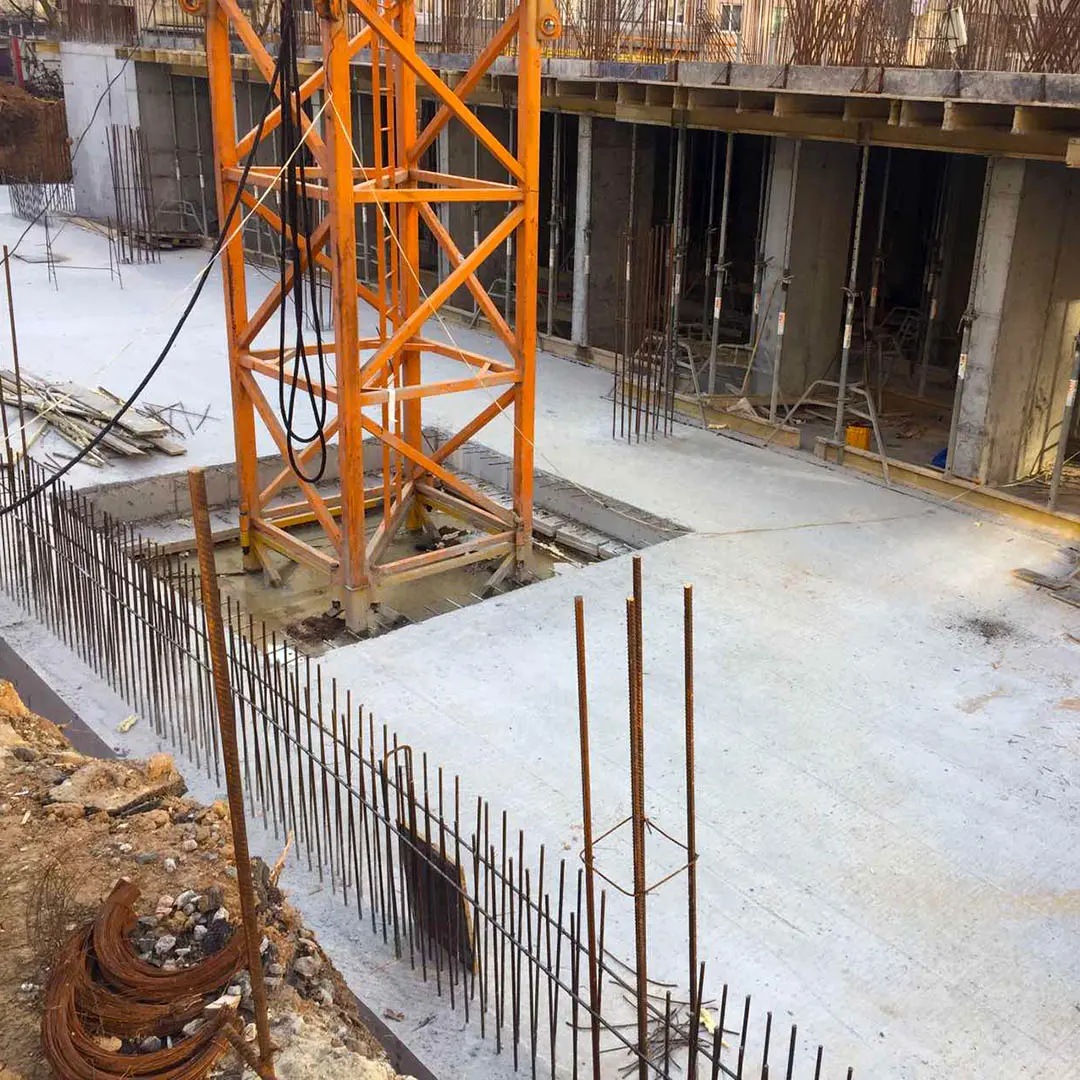

5. Дом №3. Залита фундаментная плита 1 этажа.
6. Дом №3. Армирование вертикальных конструкций 1 этажа.

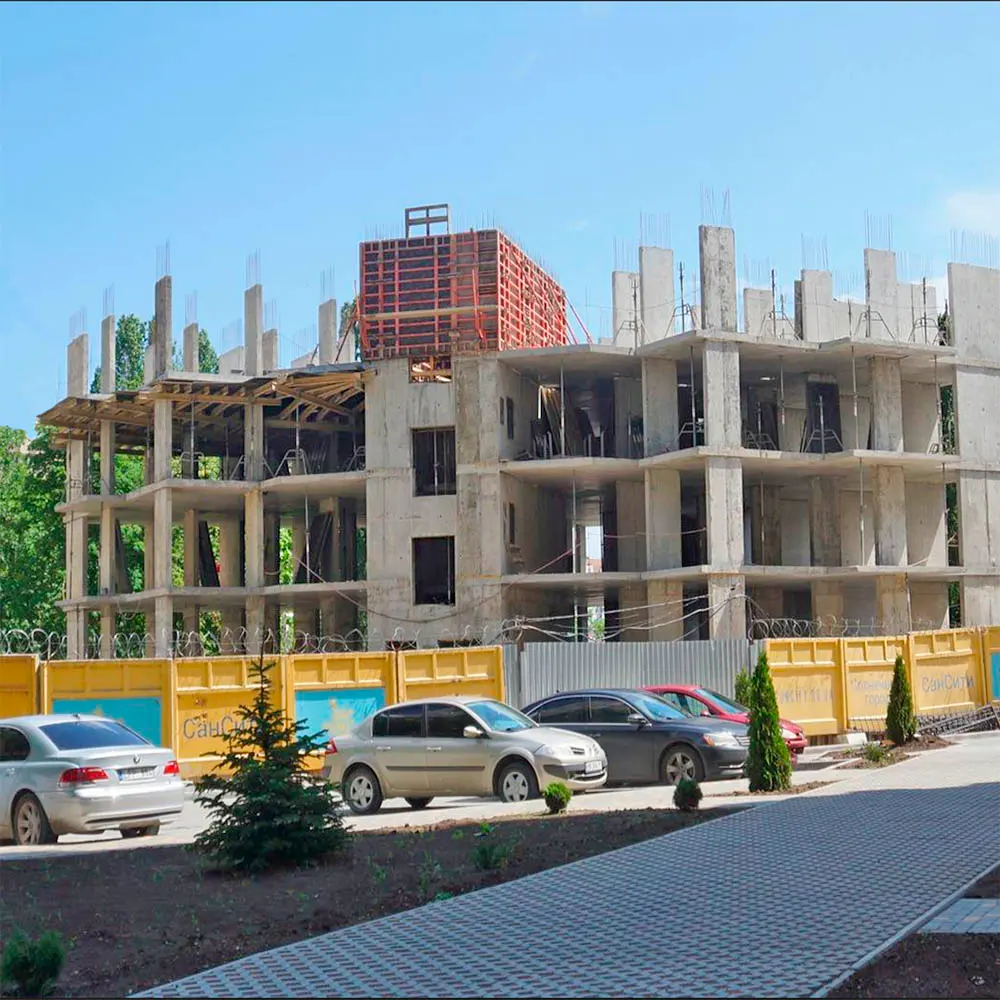

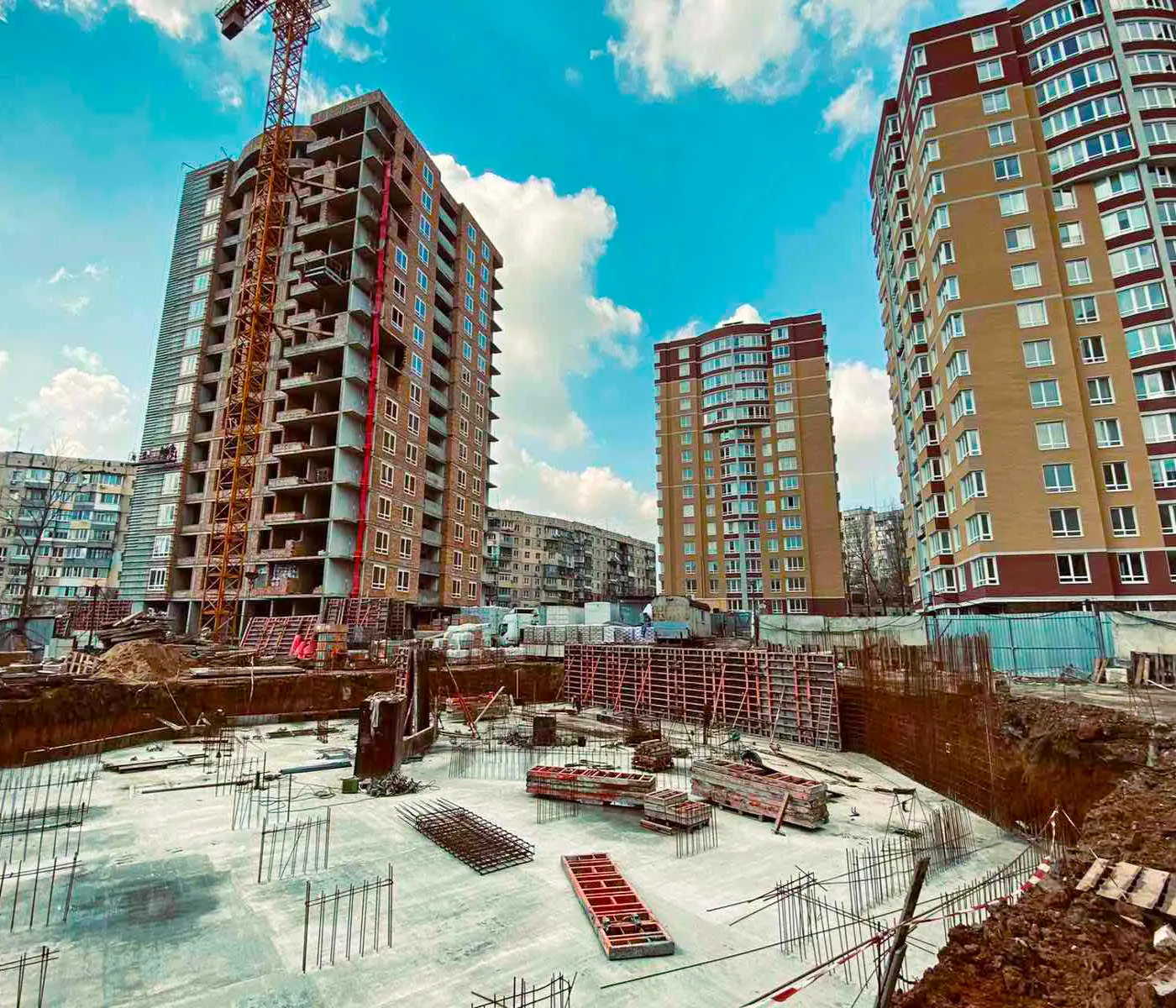

7. Паркинг. 2 очередь. Армирование фундаментной плиты.

NE
Nelli18551 повід. · з 2016
27 січня 2020 р.

Ход строительства Жилого Комплекса
20.01.2020
1 очередь (сданные дома №1 и №2)
— монтаж фасадной плитки коммерческих помещений дома 1;
— благоустройство прилегающей территории домов 1 и 2;
— установлены ворота паркинга домов 1 и 2.
2 очередь (строящийся дом №3)
— армирование ограждающих конструкций паркинга дома 3;
— заливка фундаментной плиты паркинга дома 3.

NE
Nelli18551 повід. · з 2016
27 лютого 2020 р.

Ход строительства Жилого Комплекса
30.01.2020
1 очередь (сданные дома №1 и №2)

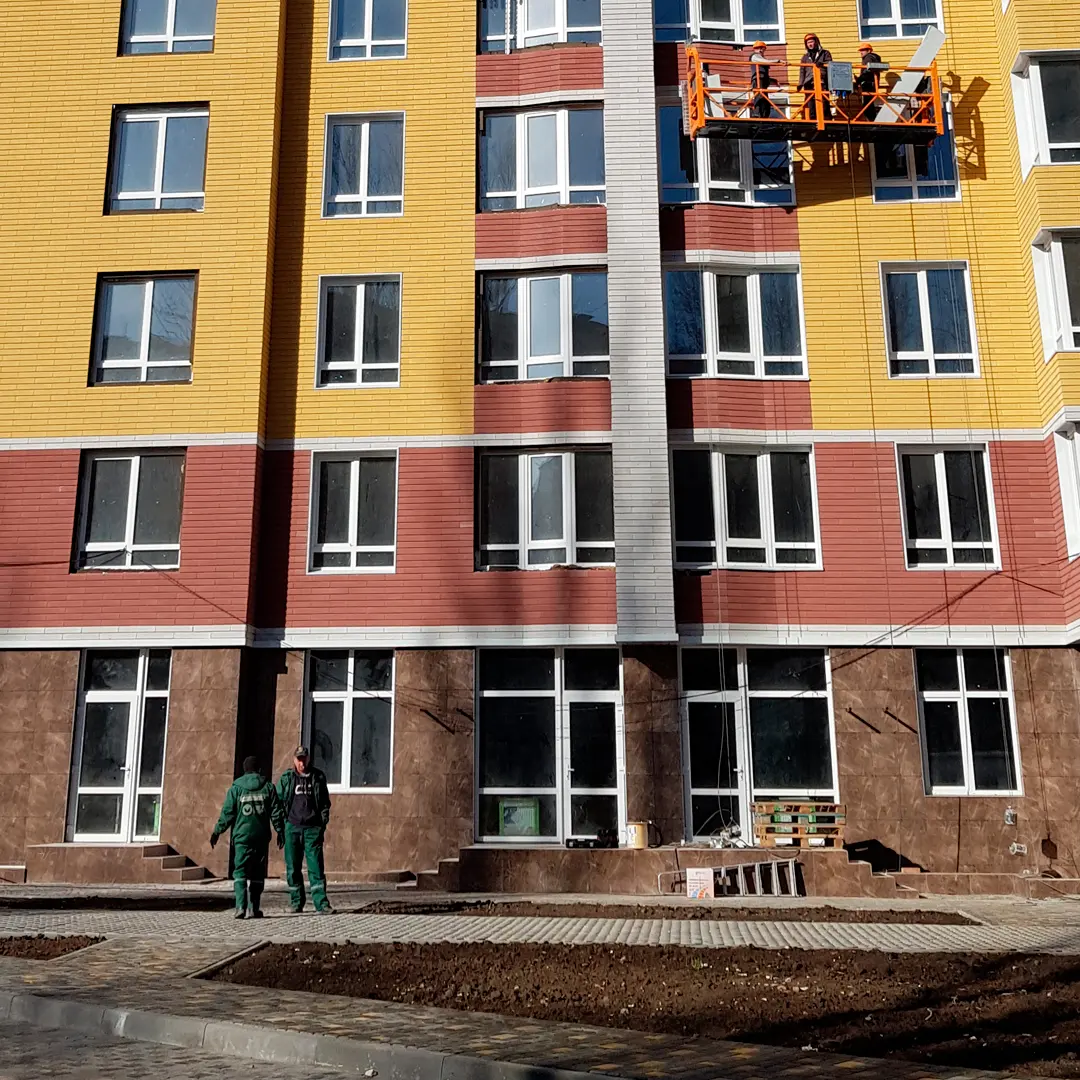

— смонтировано освещение переходных лоджий дома 1;
— обустраиваются входы в офисные помещения домов 1 и 2;
— устанавливаются ограждающие конструкции комплекса.
2 очередь (строящийся дом №3)
— завершена заливка фундаментной плиты паркинга по периметру дома 3;
— заливка стен паркинга 2 очереди;
— армируются вертикальные конструкции 1 этажа дома 3.

NE
Nelli18551 повід. · з 2016
27 лютого 2020 р.

Ход строительства Жилого Комплекса
26.02.2020
1 очередь (сданные дома №1 и №2)

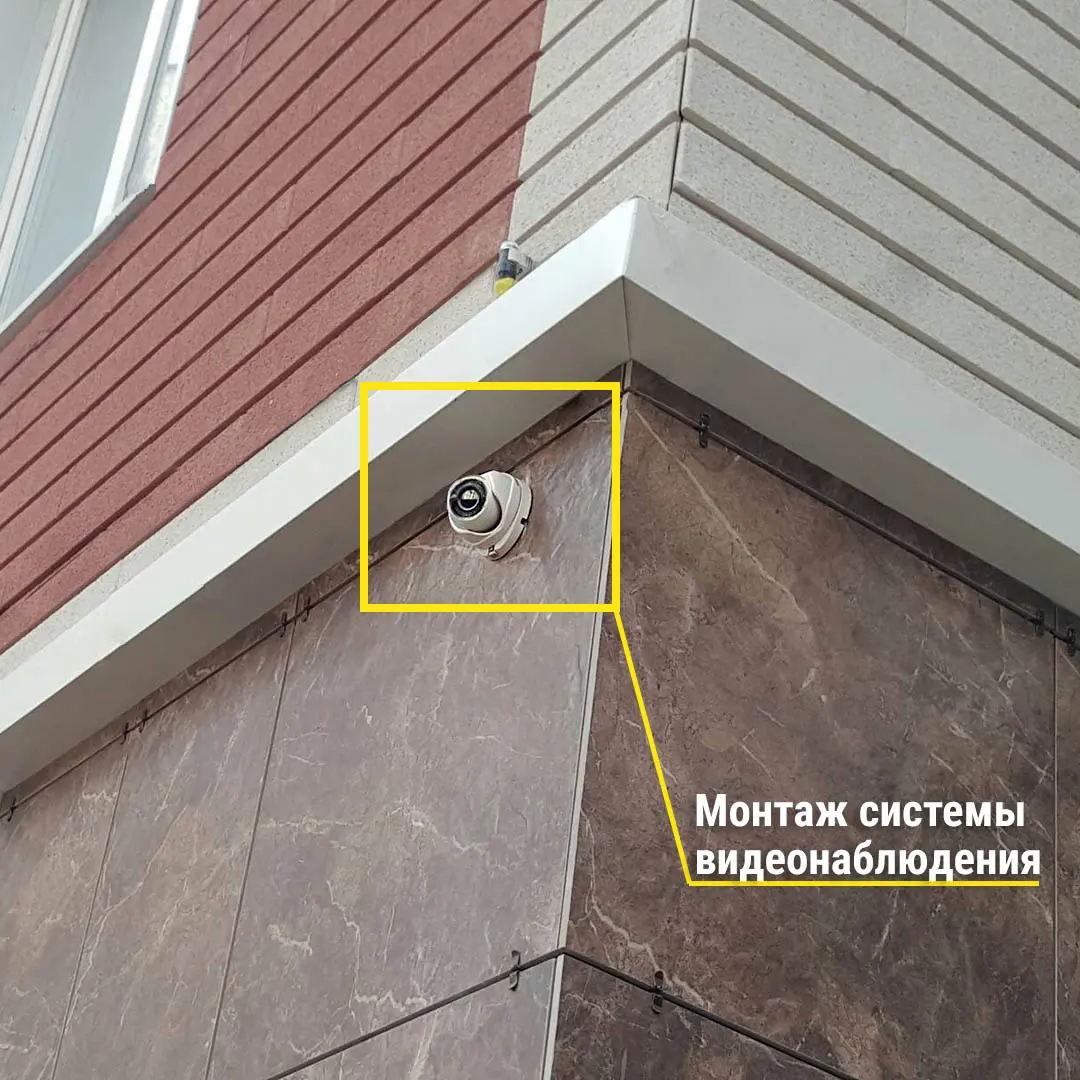

— монтаж системы наружного видеонаблюдения;

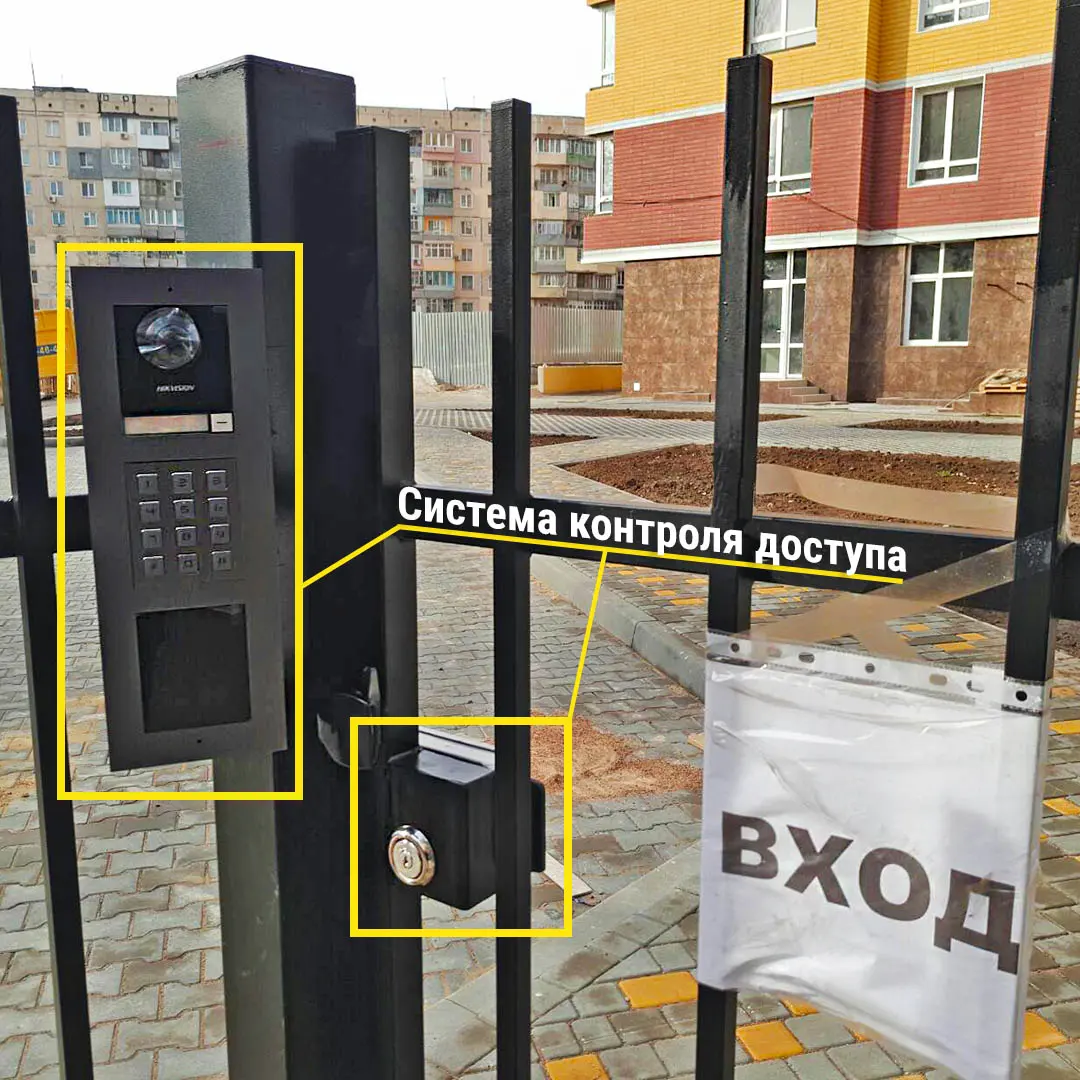

— монтаж системы контроля доступа;

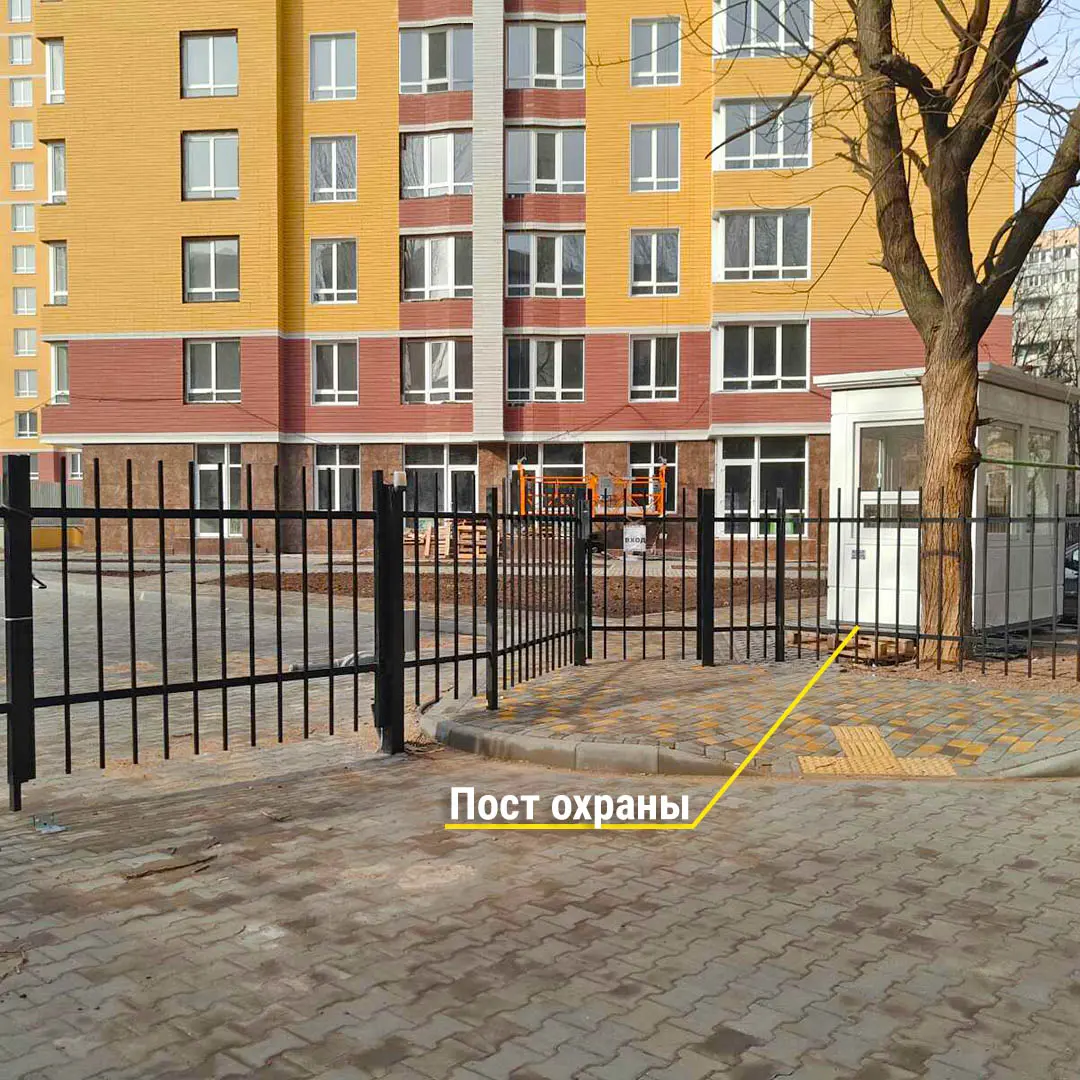

— монтаж поста охраны при входе в жилой комплекс;
— установка резервуаров хозбытовой воды для экстренных случаев в насосной;
— благоустройство территории возле трансформаторной подстанции.
2 очередь (строящийся дом №3)
— монтаж опалубки плиты перекрытия 1 этажа дома №3;
— бетонирование вертикальных конструкций 1 этажа дома №3.

NE
Nelli18551 повід. · з 2016
10 квітня 2020 р.

Ход строительства Жилого Комплекса
05.03.2020
1 очередь (сданные дома №1 и №2)

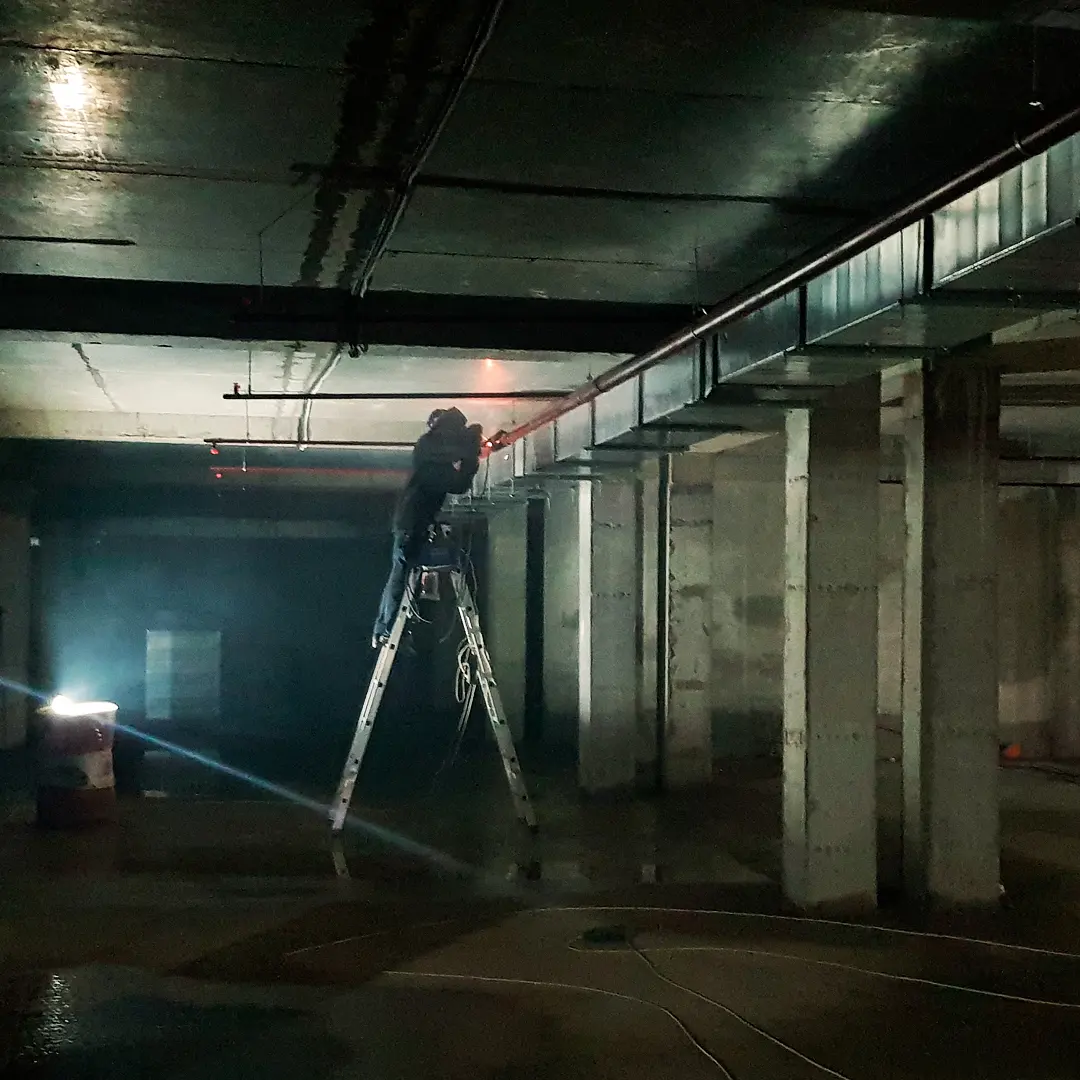

— монтаж гидравлической системы пожаротушения паркинга;
— благоустройство возле трансформаторной подстанции;
— монтаж оконных отливов фасад дома №1.
2 очередь (строящийся дом №3)
— армирование плиты перекрытия 1 этажа дома №3;

NE
Nelli18551 повід. · з 2016
10 квітня 2020 р.

Ход строительства Жилого Комплекса
12.03.2020
1 очередь (сданные дома №1 и №2)
— монтаж гидравлической системы пожаротушения подземного паркинга. Сварочные работы;

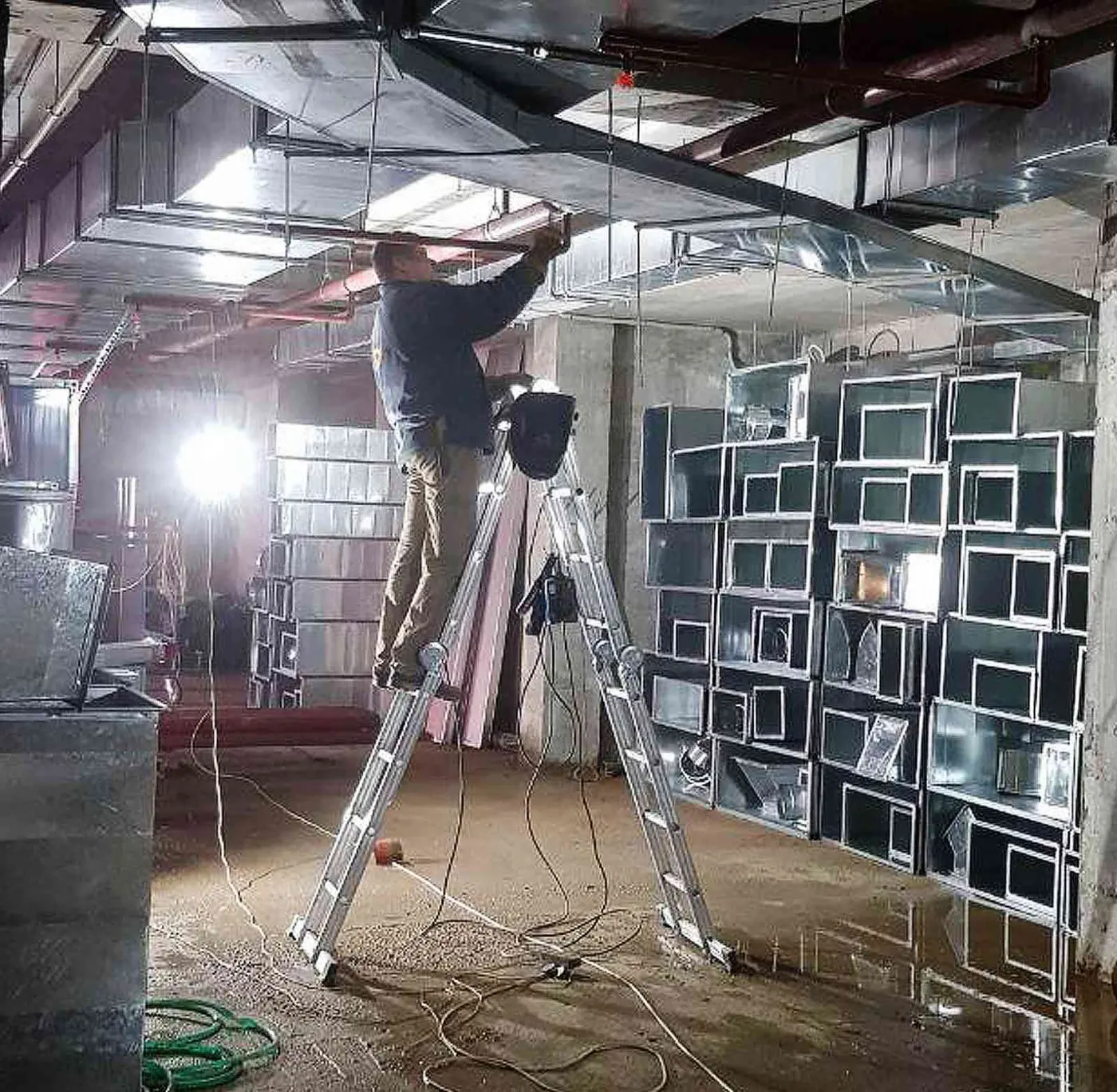

— монтаж системы пожаротушения и дымоудаления подземного паркинга;
— обустройство придомовой территории дом №2, вид из дома №1;

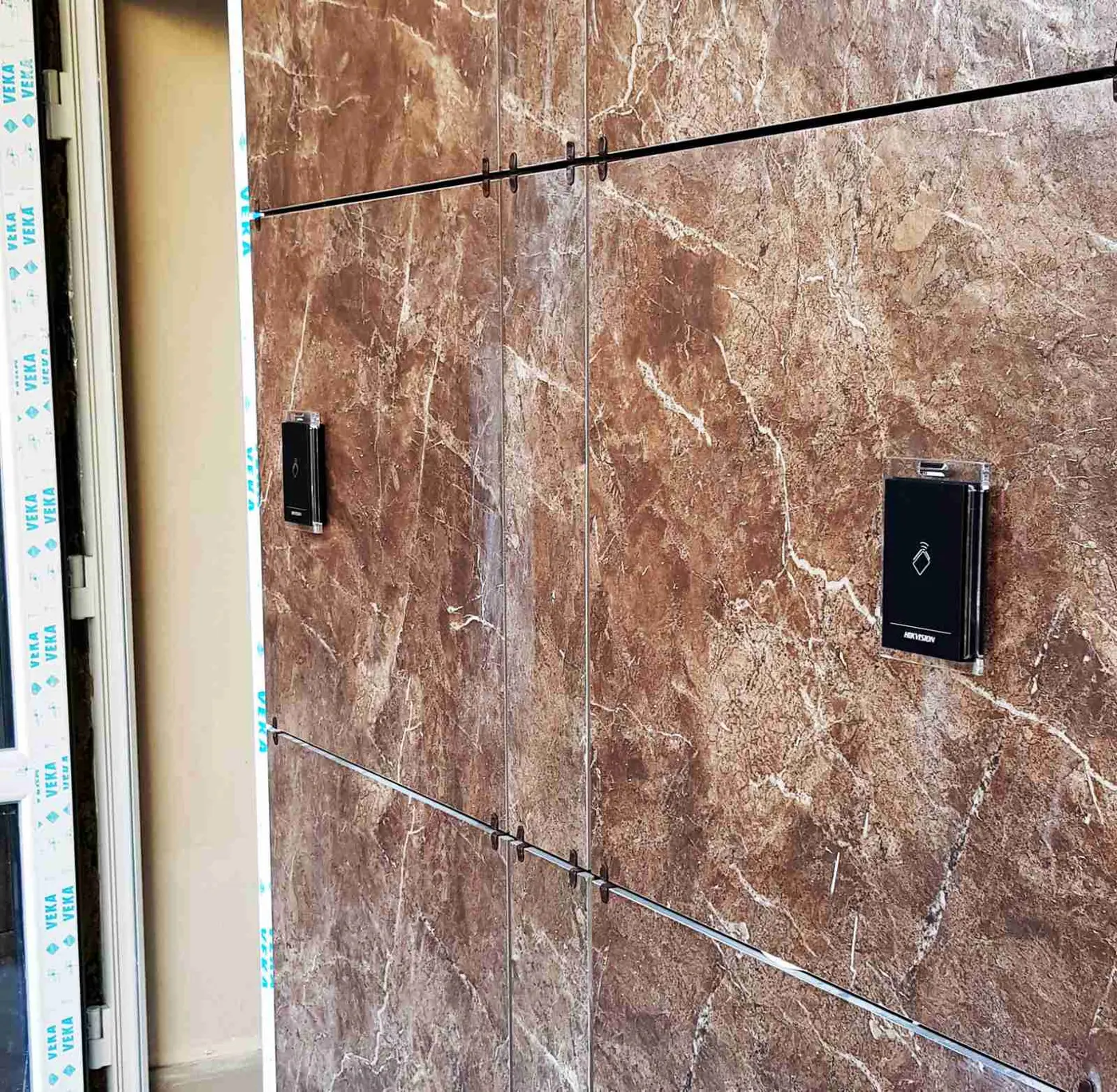

— монтаж системы контроля доступа в парадные, дом №2;
2 очередь (строящийся дом №3)
— армирование и монтаж опалубки вертикальных конструкций 1 этажа дома №3;
— расчистка площадки от строительного мусора, дом №3, вид из дома №1.

NE
Nelli18551 повід. · з 2016
10 квітня 2020 р.

Фото-отчет Жилого Комплекса
07.04.2020
1 очередь (сданные дома №1 и №2)
— обустройство многослойного пирога эксплуатируемой кровли подземного паркинга, устройство теплоизолирующего слоя полистиролбетона и распределительной монолитной железобетонной плиты;

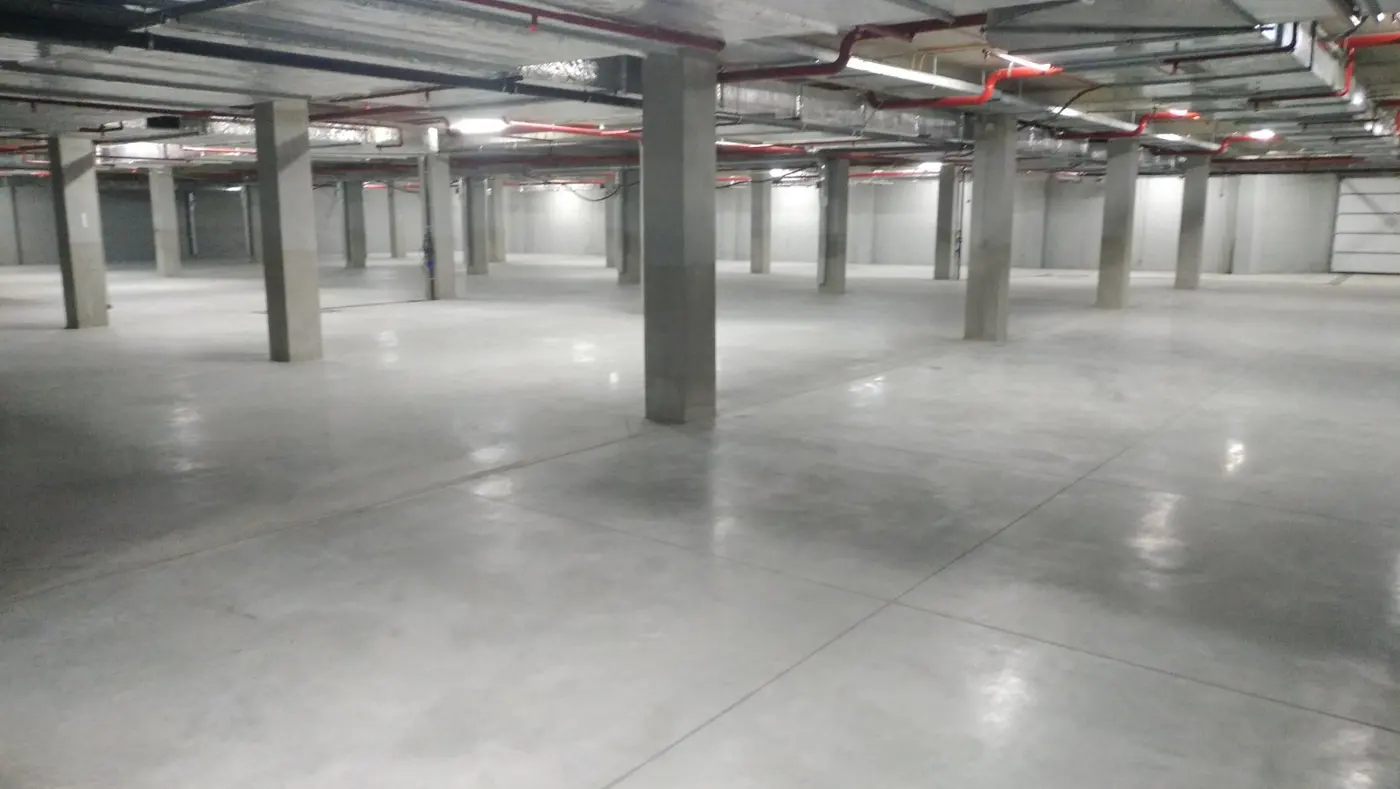

— наладка системы пожаротушения подземного паркинга.
2 очередь (строящийся дом №3)

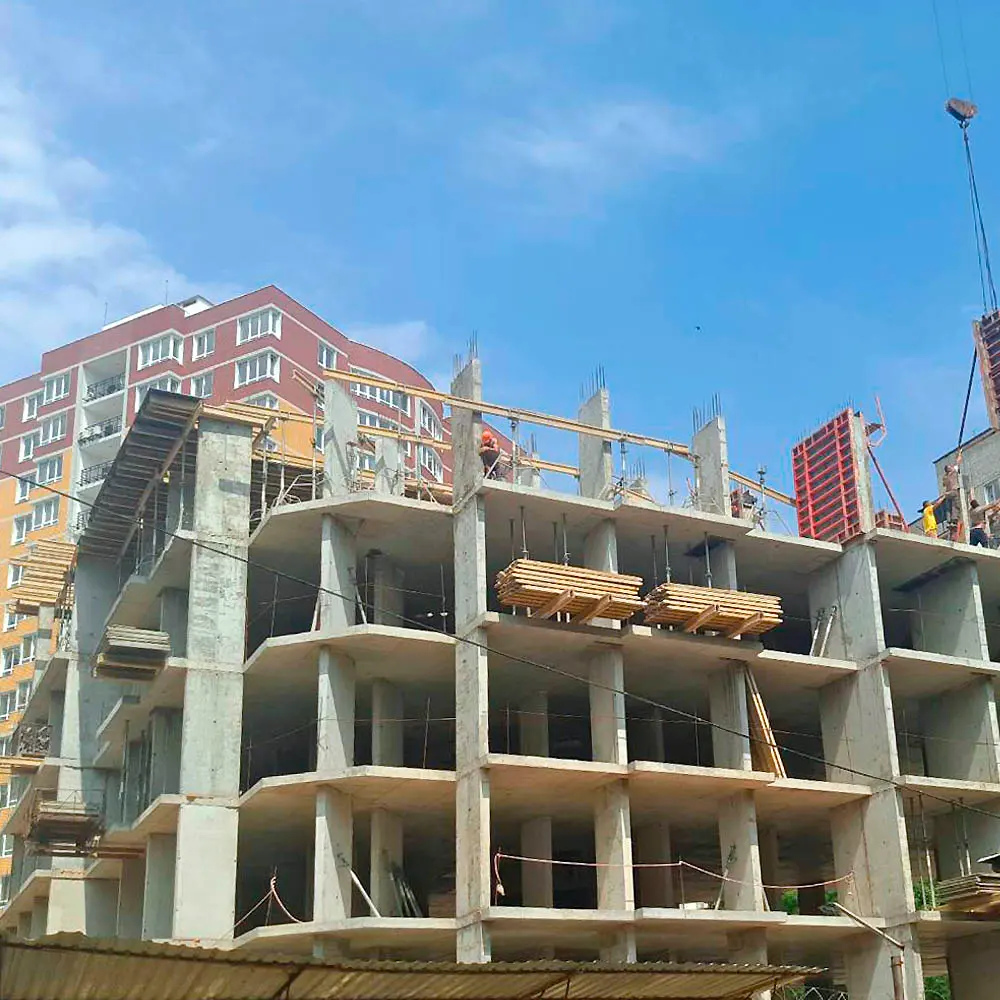

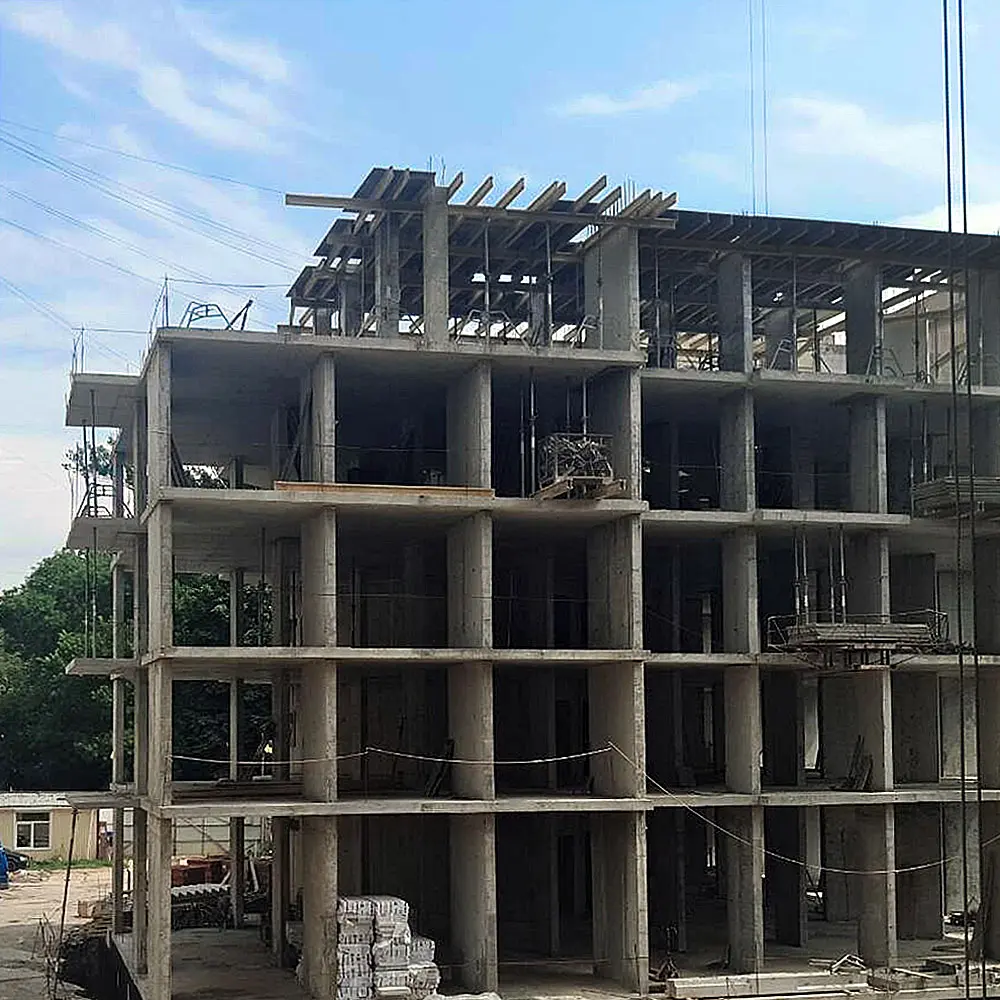

— монтаж опалубки плиты перекрытия 3 этажа;

NE
Nelli18551 повід. · з 2016
8 серпня 2020 р.

Ход строительства Жилого Комплекса
29.07.2020
Работы в процессе:

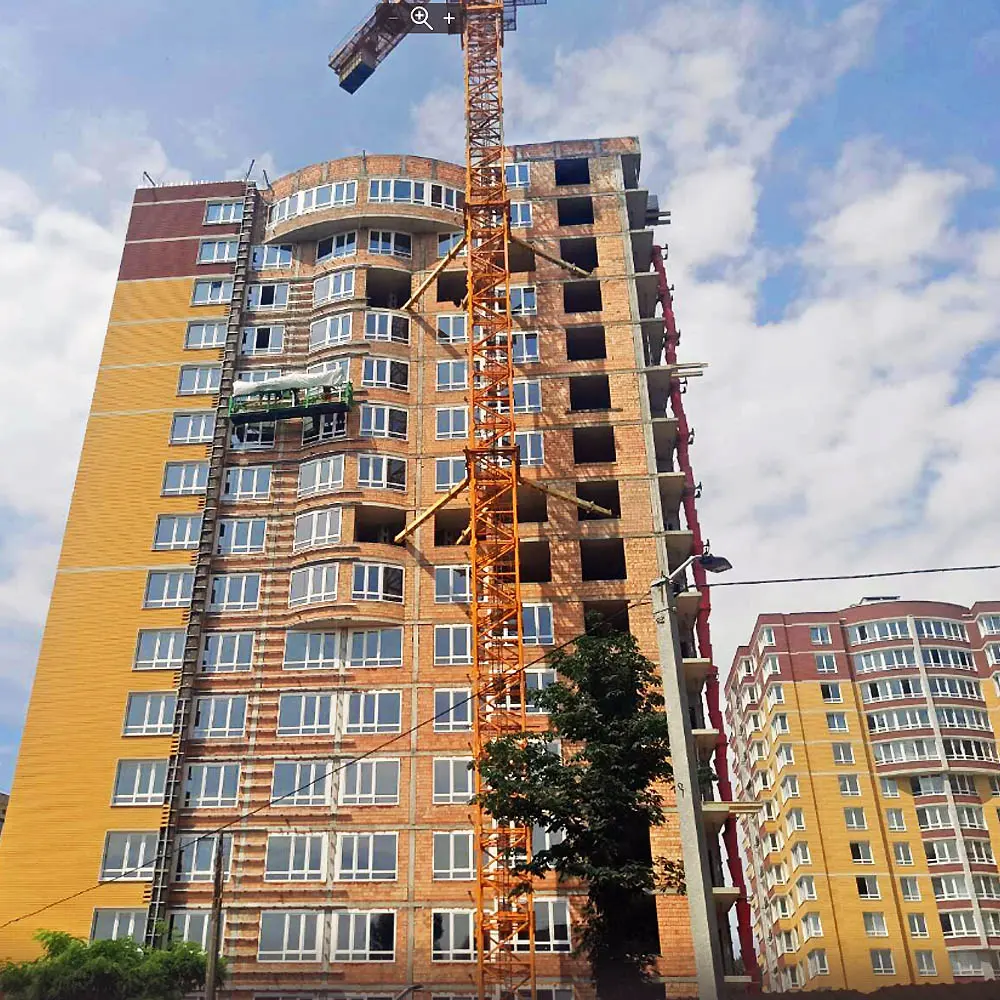

— монтаж опалубки плиты перекрытия 9 этажа дома №3;

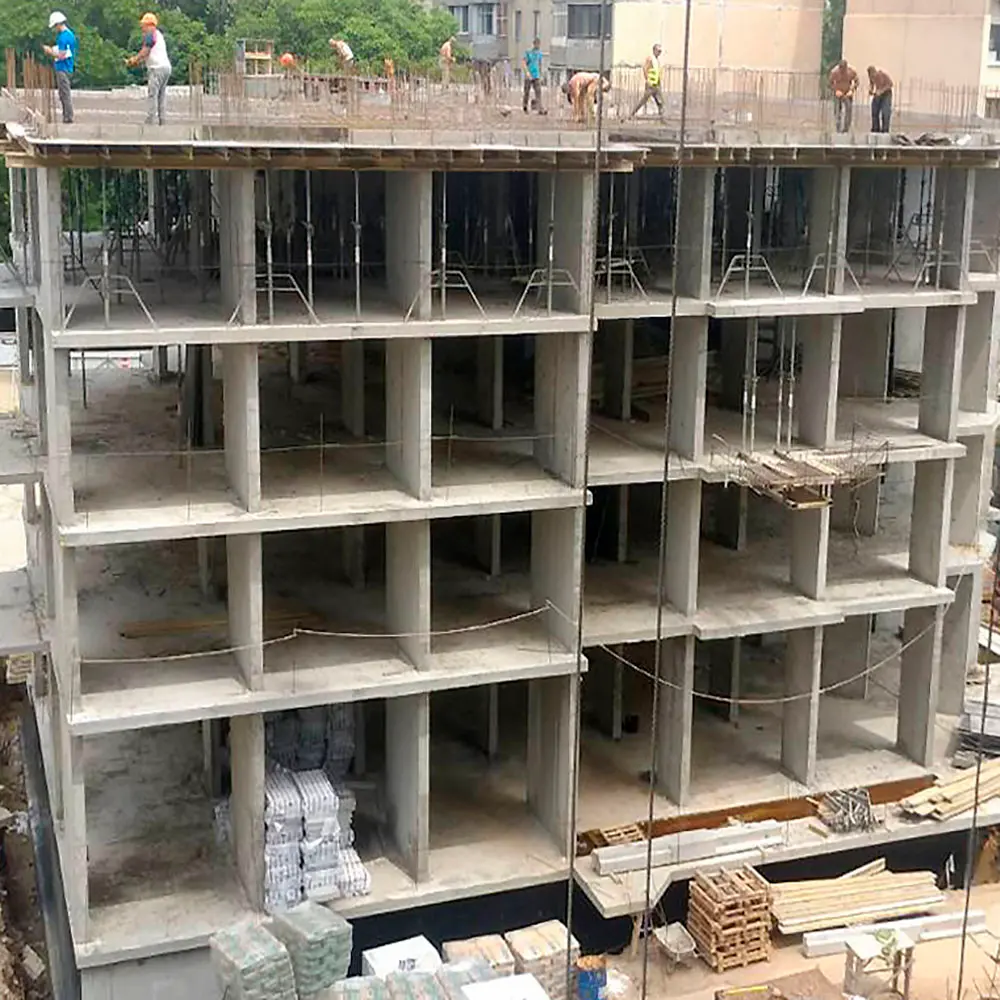

— монтаж вертикальных конструкций 9 этажа дома №3;
— благоустройство дворовой территории на кровле паркинга.

NE
Nelli18551 повід. · з 2016
25 вересня 2020 р.

Ход строительства Жилого Комплекса
18.09.2020
Работы в процессе:

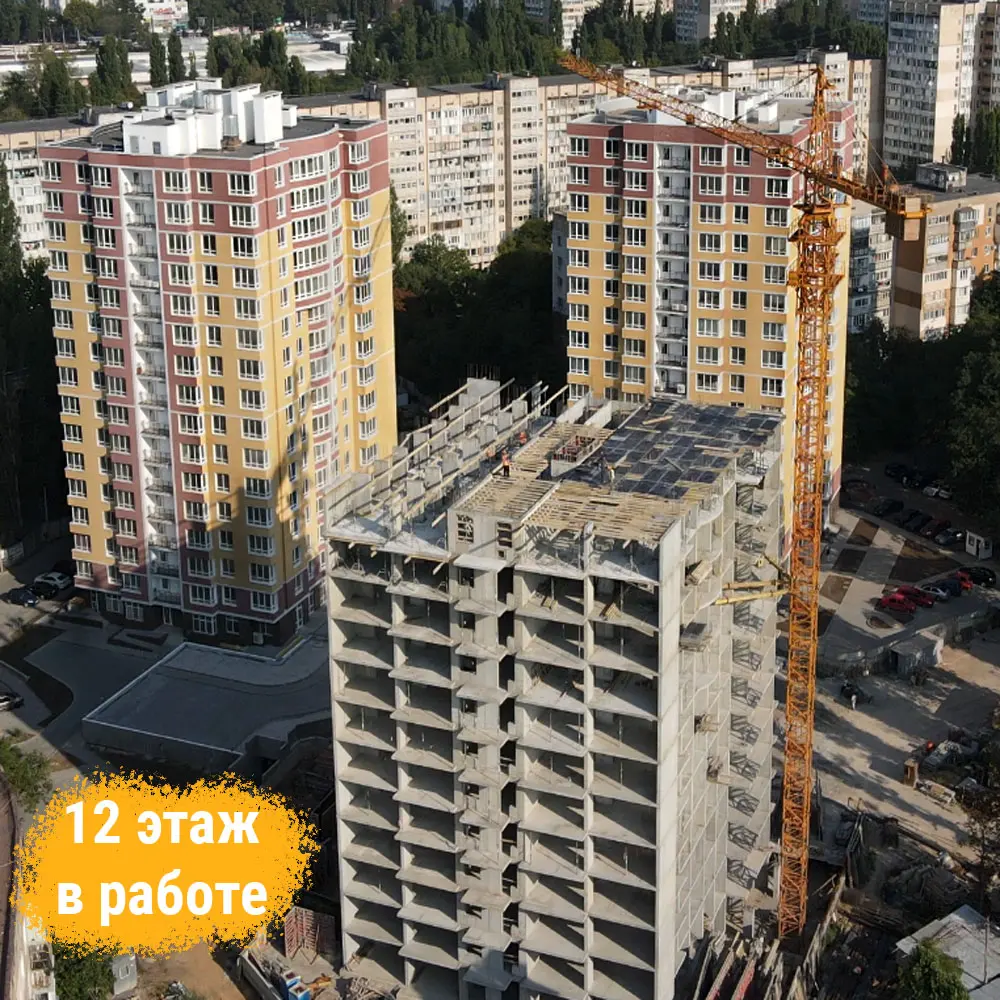

1. Дом №3. Монтаж опалубки плиты перекрытия 12 этажа.

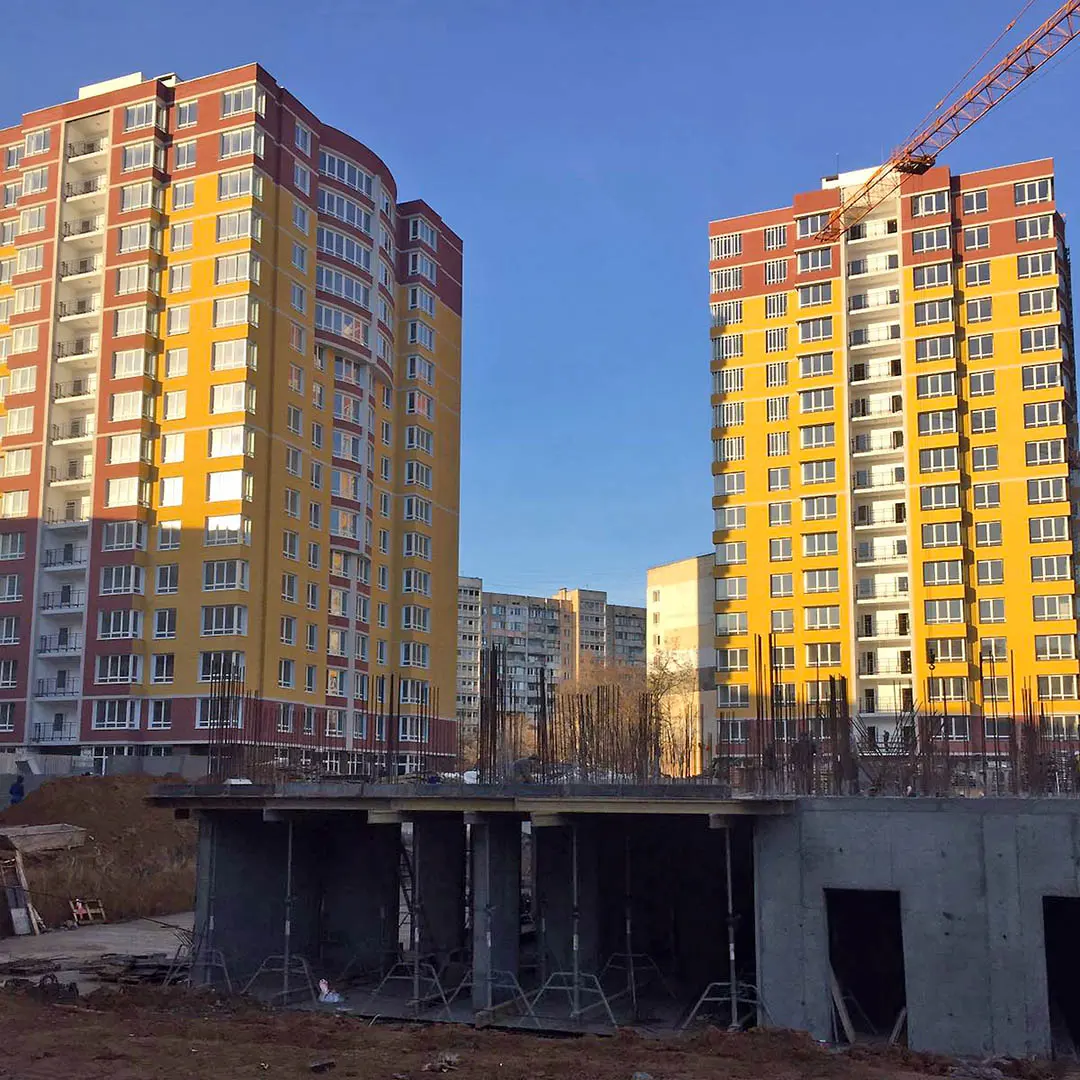

2. Дом №3. Монтаж вертикальных конструкций 12 этажа.

3. Благоустройство территории. Укладка тротуарной плитки на кровле паркинга.

NE
Nelli18551 повід. · з 2016
26 грудня 2020 р.

Ход строительства Жилого Комплекса
09.12.2020

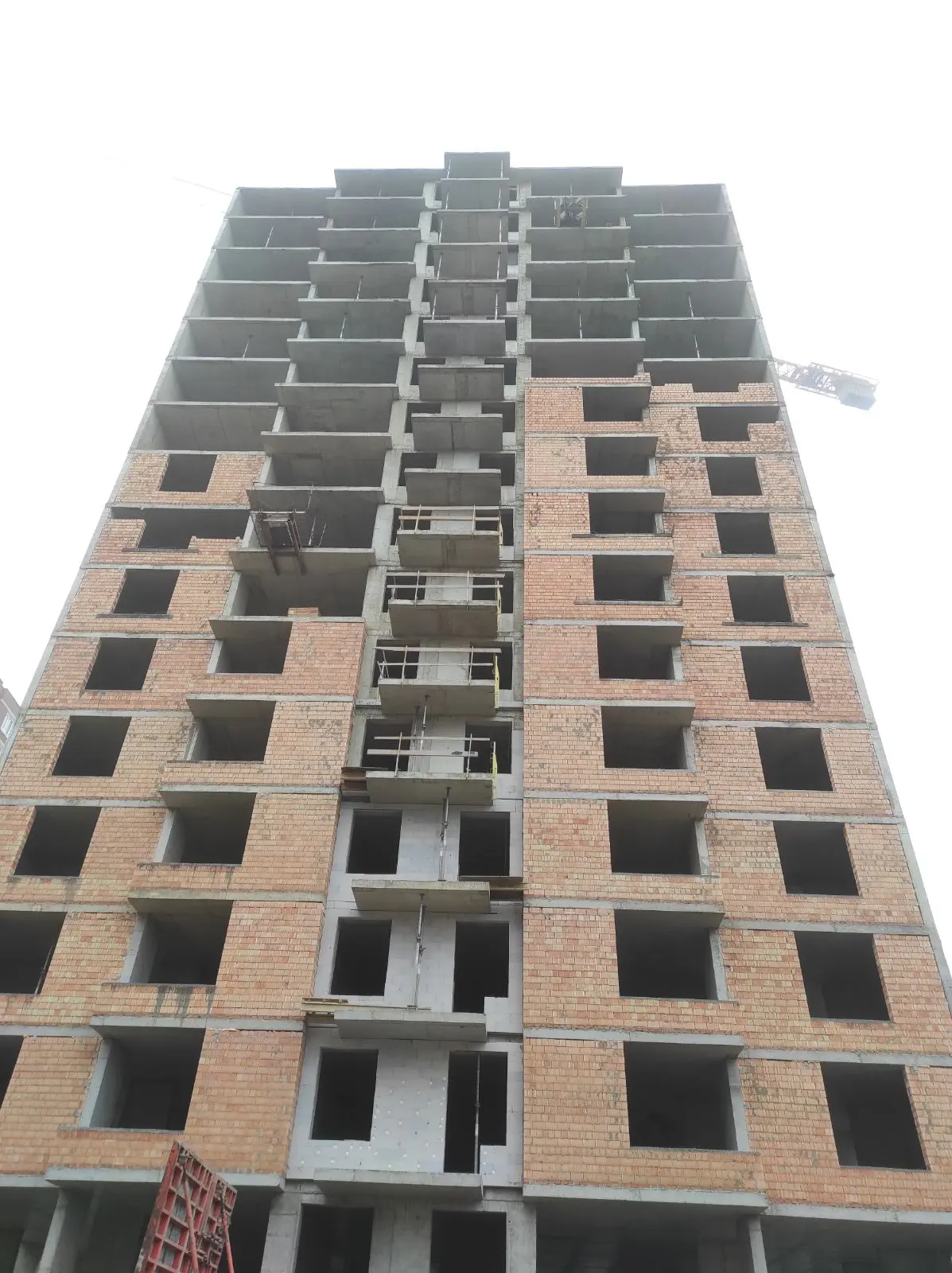

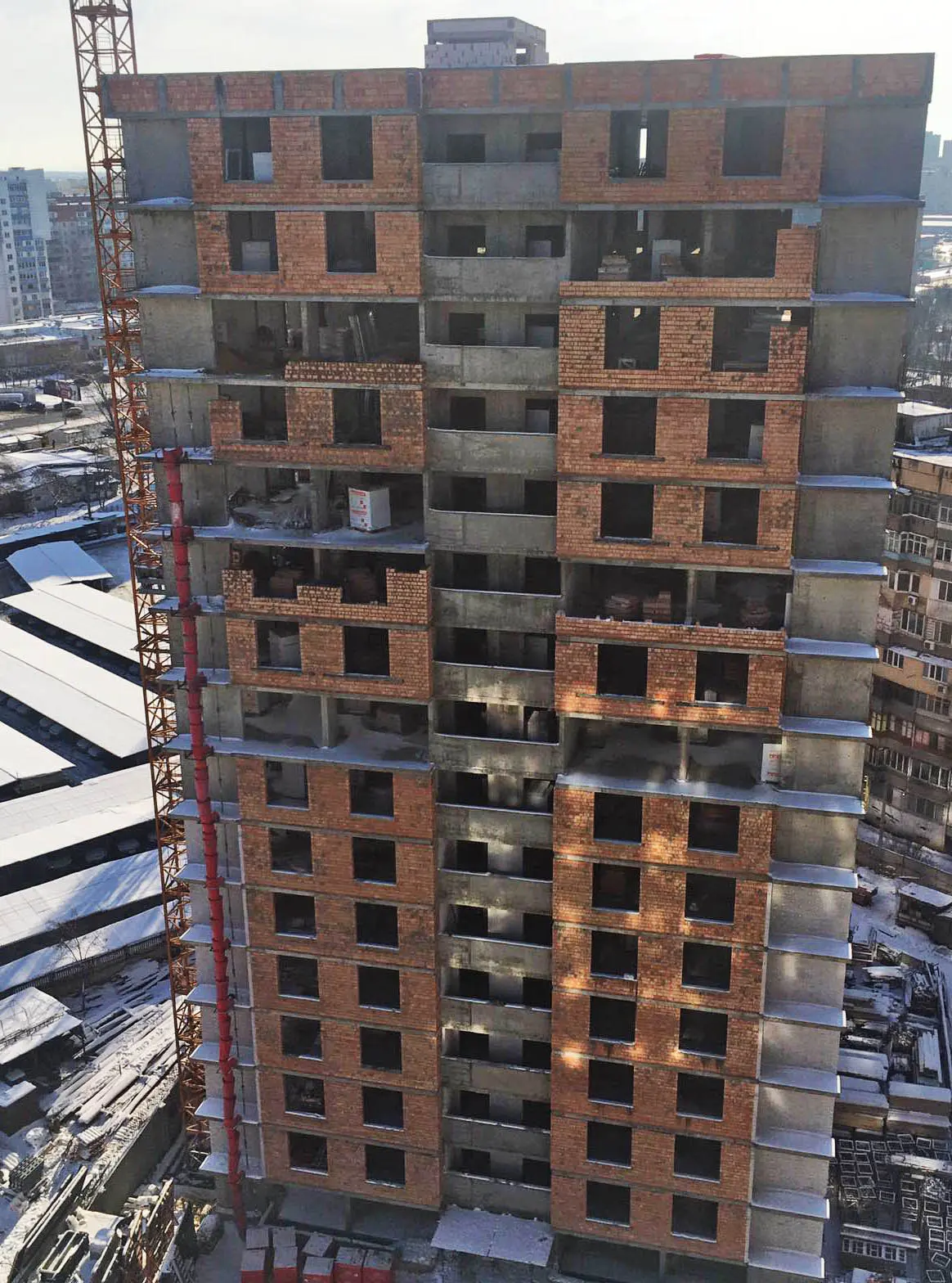

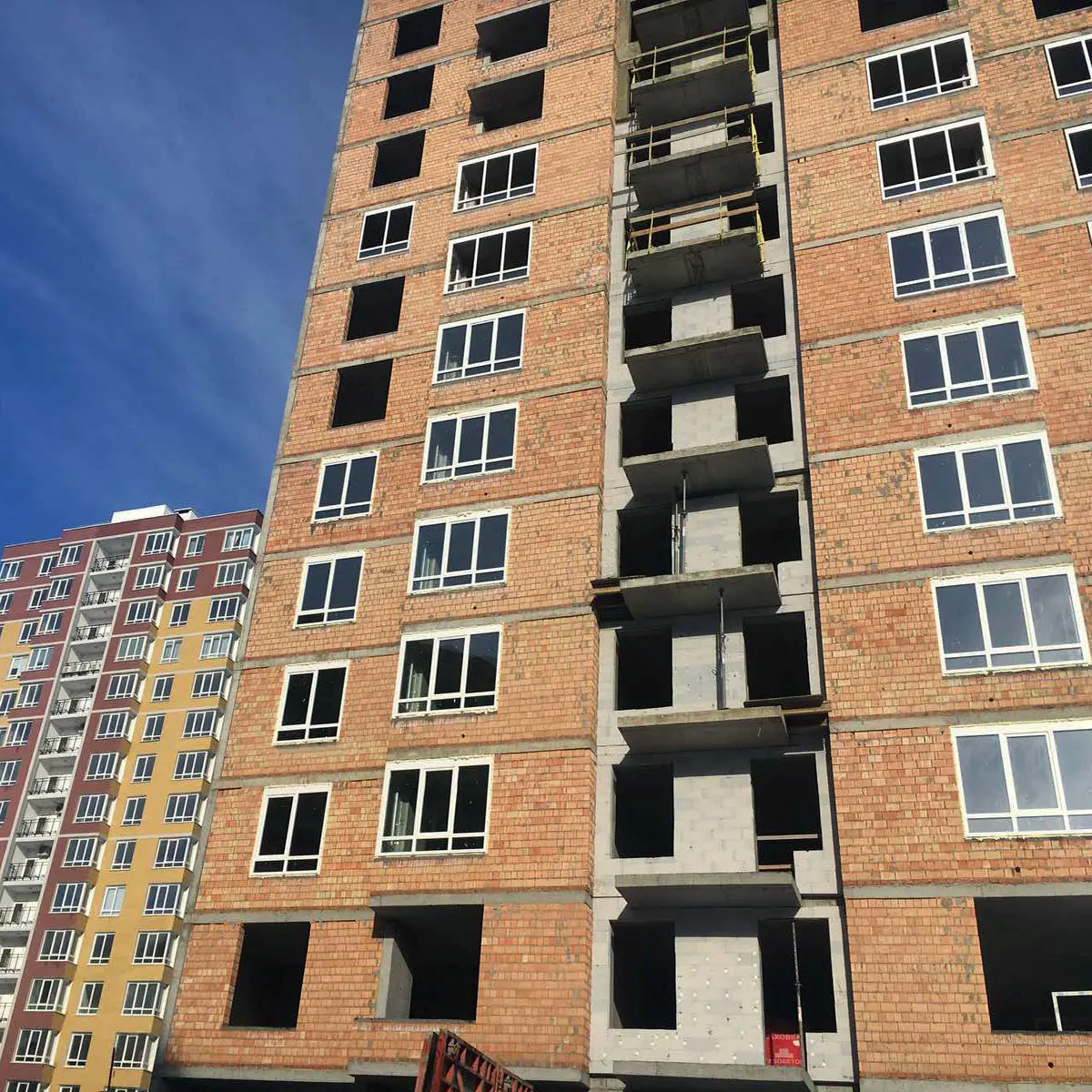

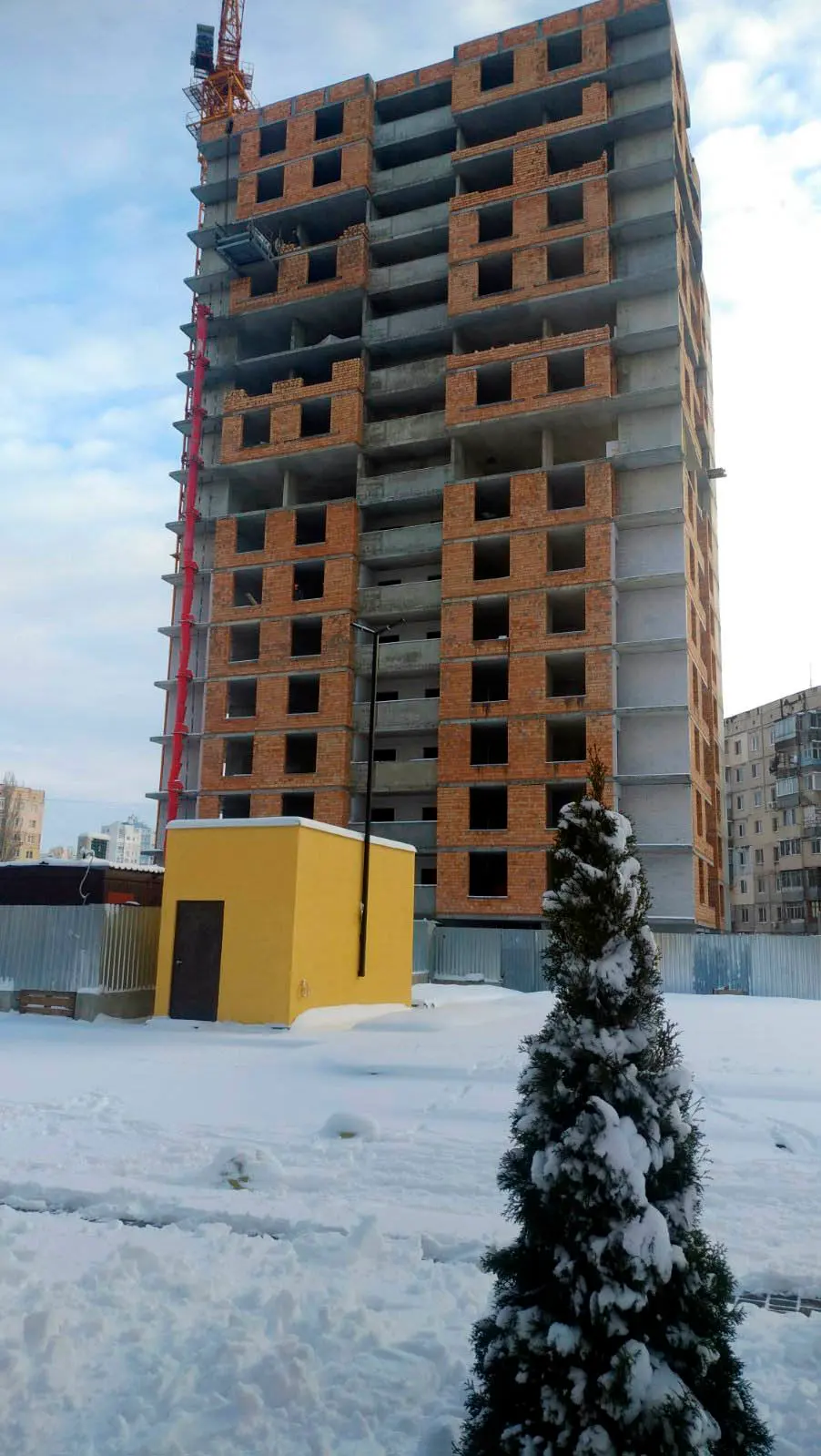

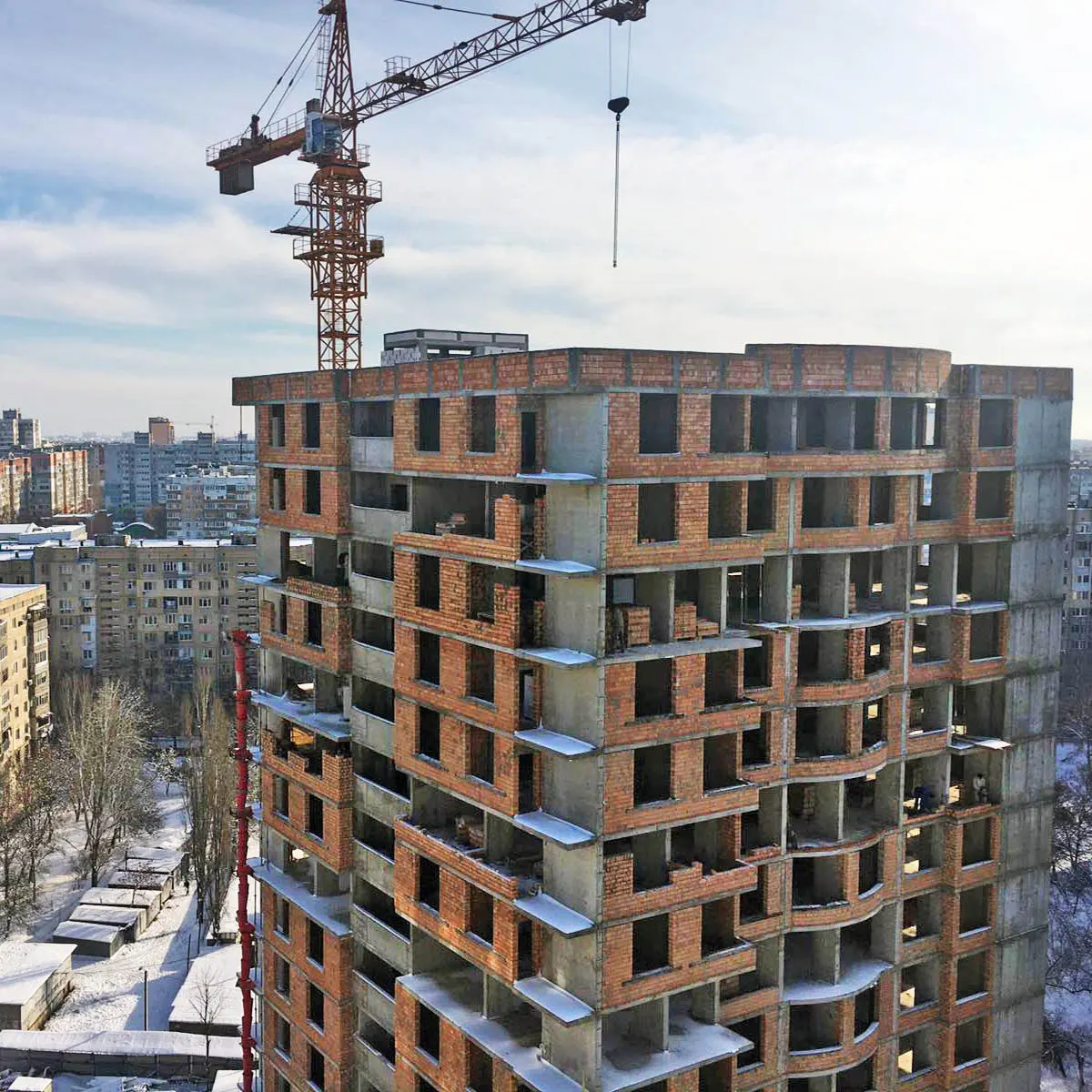

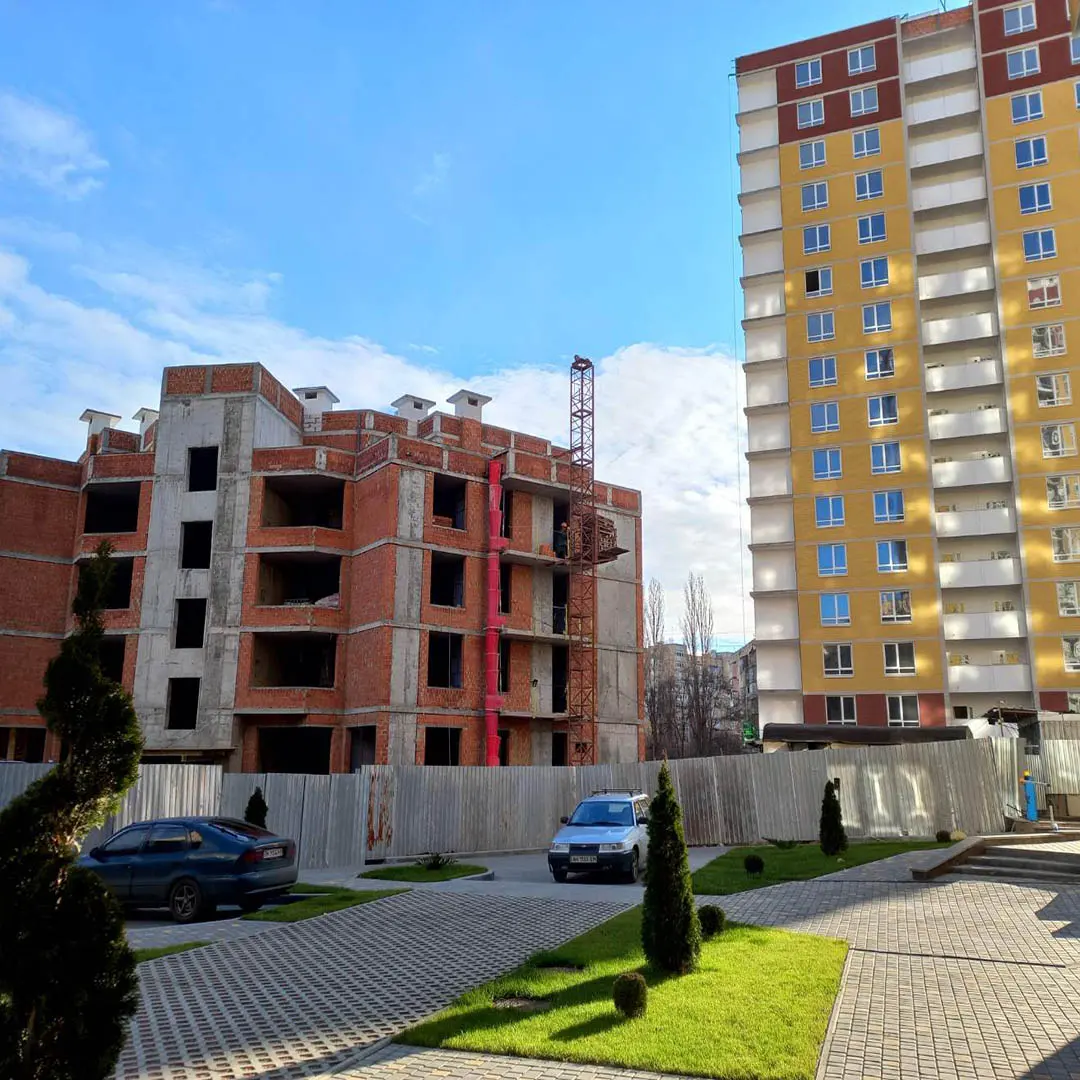

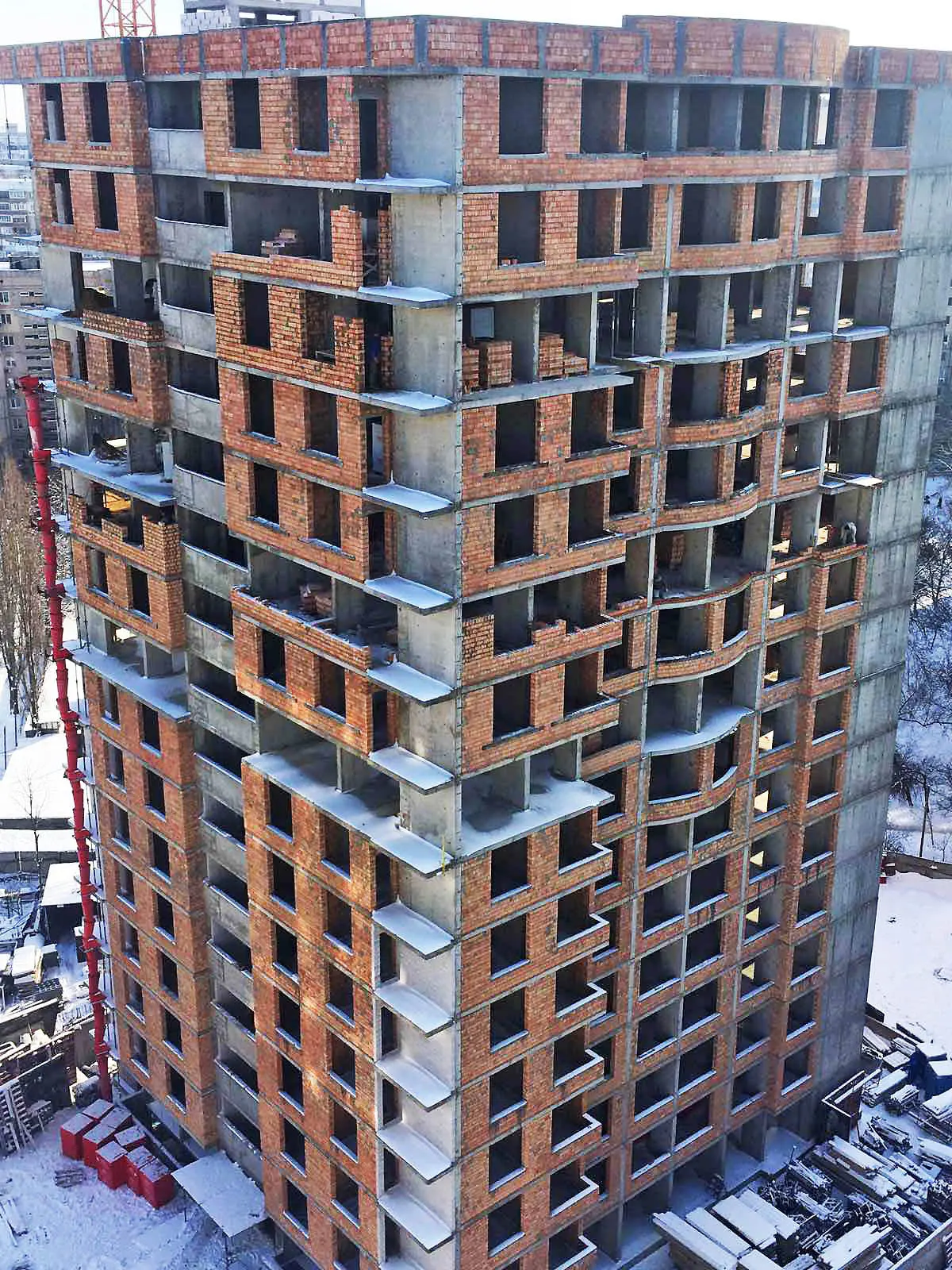

Дом №3. Завершено устройство каркаса здания (построено 16 этажей).

Дом №3. Кладка наружных кирпичных стен 8-9 этажа.

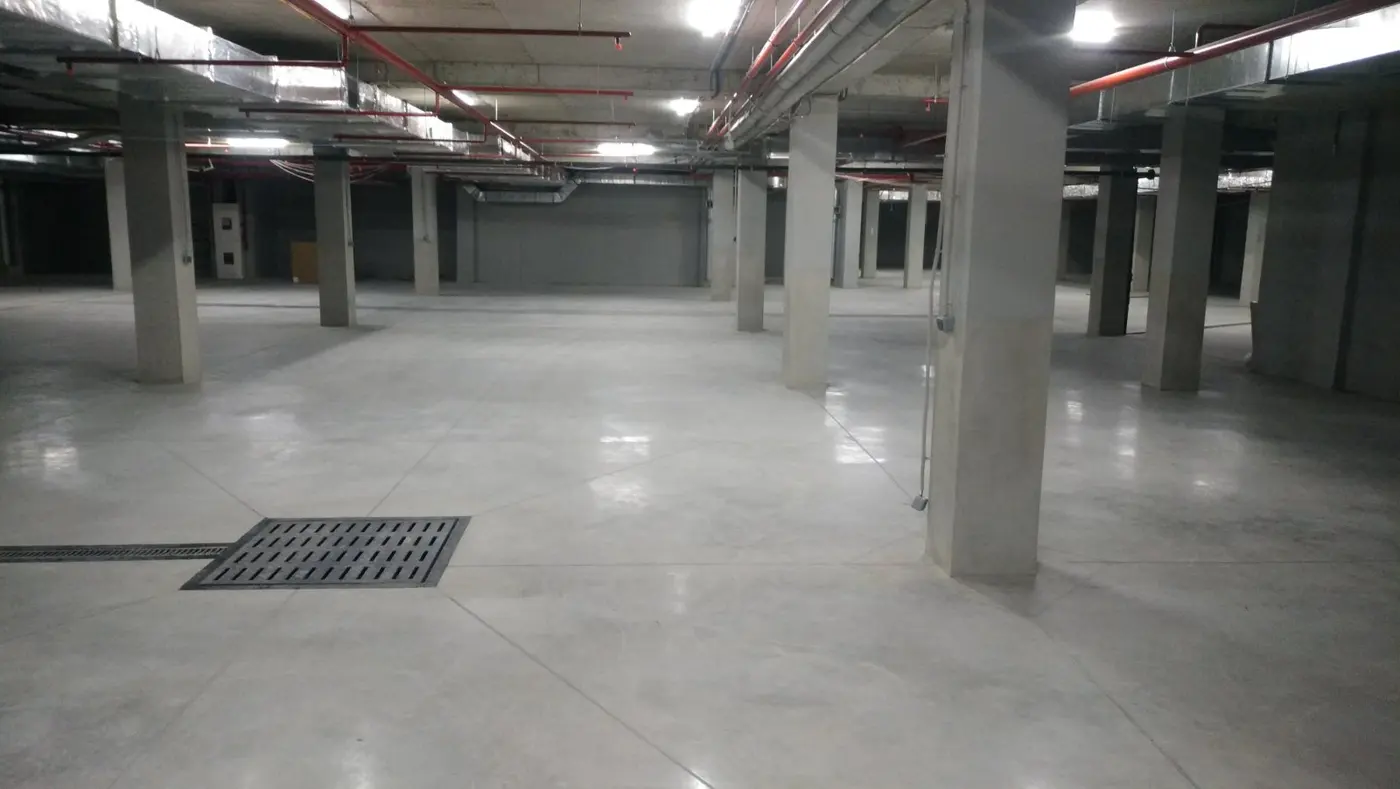

Подземный паркинг. Смонтирован навеса над въездом.
Подземный паркинг. Смотрировано внешнее освещение.
Благоустройство. Установлены бетонные полусферы.

NE
Nelli18551 повід. · з 2016
2 лютого 2021 р.

Ход строительства Жилого Комплекса
14.01.2021
1. Подземный паркинг. Нанесение разметки на колонны
2. Подземный паркинг. Разметка паркомест

3. Дом №3. Завершение кладки внешних кирпичных стен
4. Дом №3. Остекление южного фасада. Этажи 7-9.

NE
Nelli18551 повід. · з 2016
26 березня 2021 р.

Ход строительства Жилого Комплекса
24.03.2021

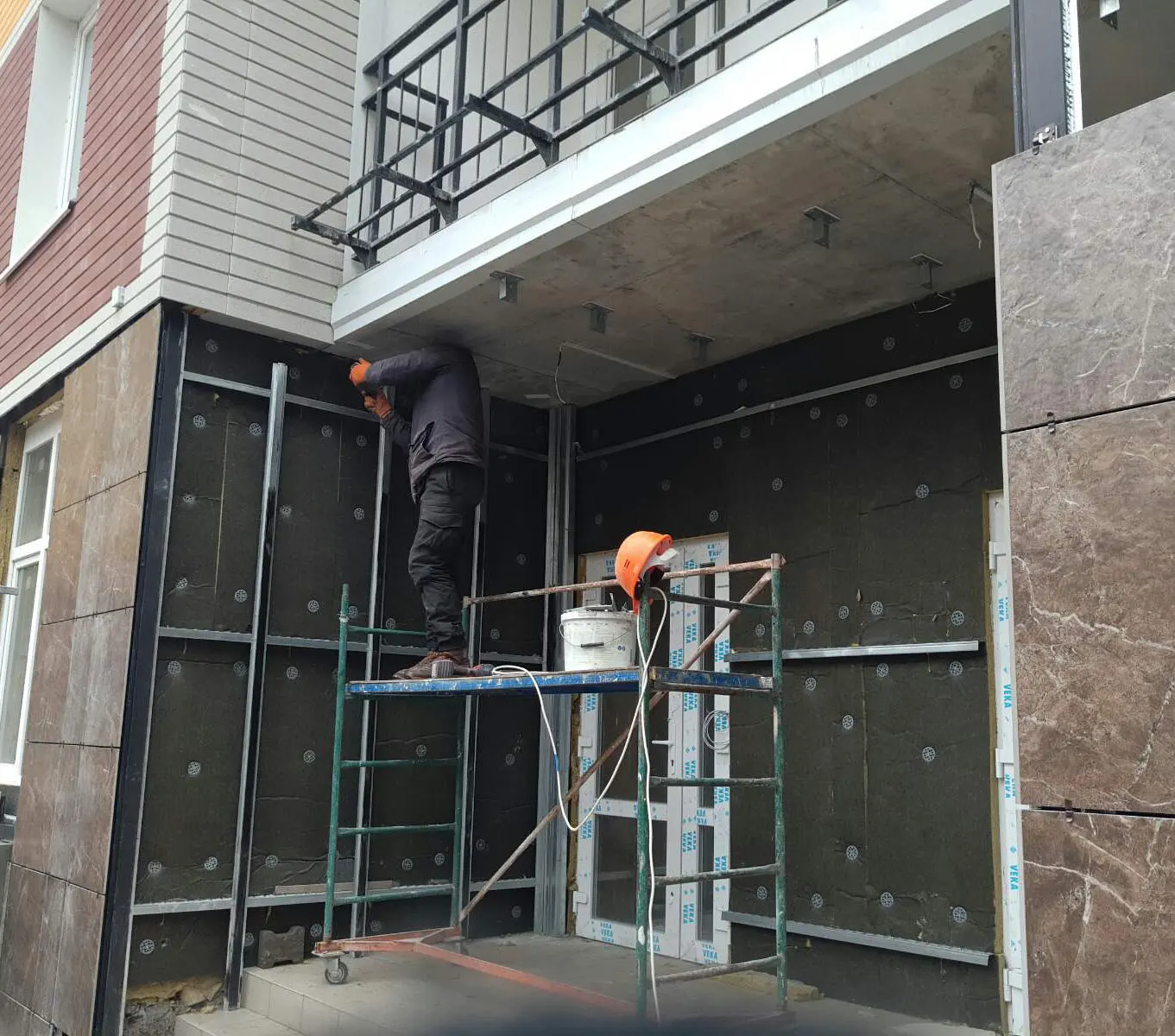

1. Дом №3. Южный фасад. Завершение монтажа утеплителя
2. Дом №3. Восточный фасад. Монтаж крепежной системы вентфасада
3. Дом №3. Подготовка к монтажу фасадной плитки

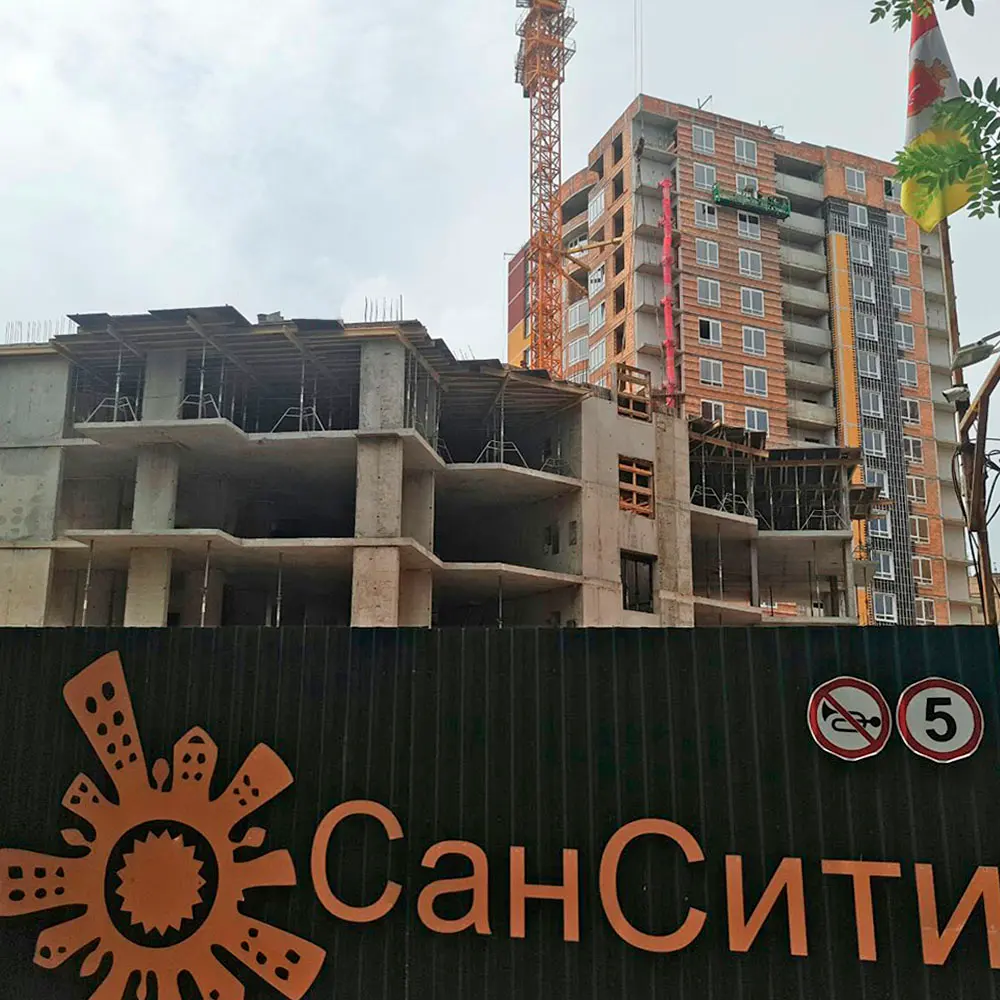

4. СанСити КлабХаус. Задавлены сваи, вырыт котлован, идет подготовка к устройству ростверка

NE
Nelli18551 повід. · з 2016
20 квітня 2021 р.

Ход строительства Жилого Комплекса
31.03.2021
Дом №3:
1. Южный фасад. Завершен монтаж утеплителя.
2. Восточны фасад. Подготовка стен к монтажу утеплителя.
3. Строительство внутренних перегородок квартир.
СанСити КлабХаус:

1. Армирование вертикальных конструкций подвала
2. Завершено бетонирование ростверка.

NE
Nelli18551 повід. · з 2016
26 червня 2021 р.

Ход строительства Жилого Комплекса
25.06.2021
Работы в процессе:
1. Дом №3. Северный фасад. Монтаж вентилируемого фасада ScanRoc. Захватка 2.
2. Дом №3. Стяжка полов и штукатурка мест общего пользования.
3. Дом №3. 10-13 этаж. Стяжка полов в квартирах.

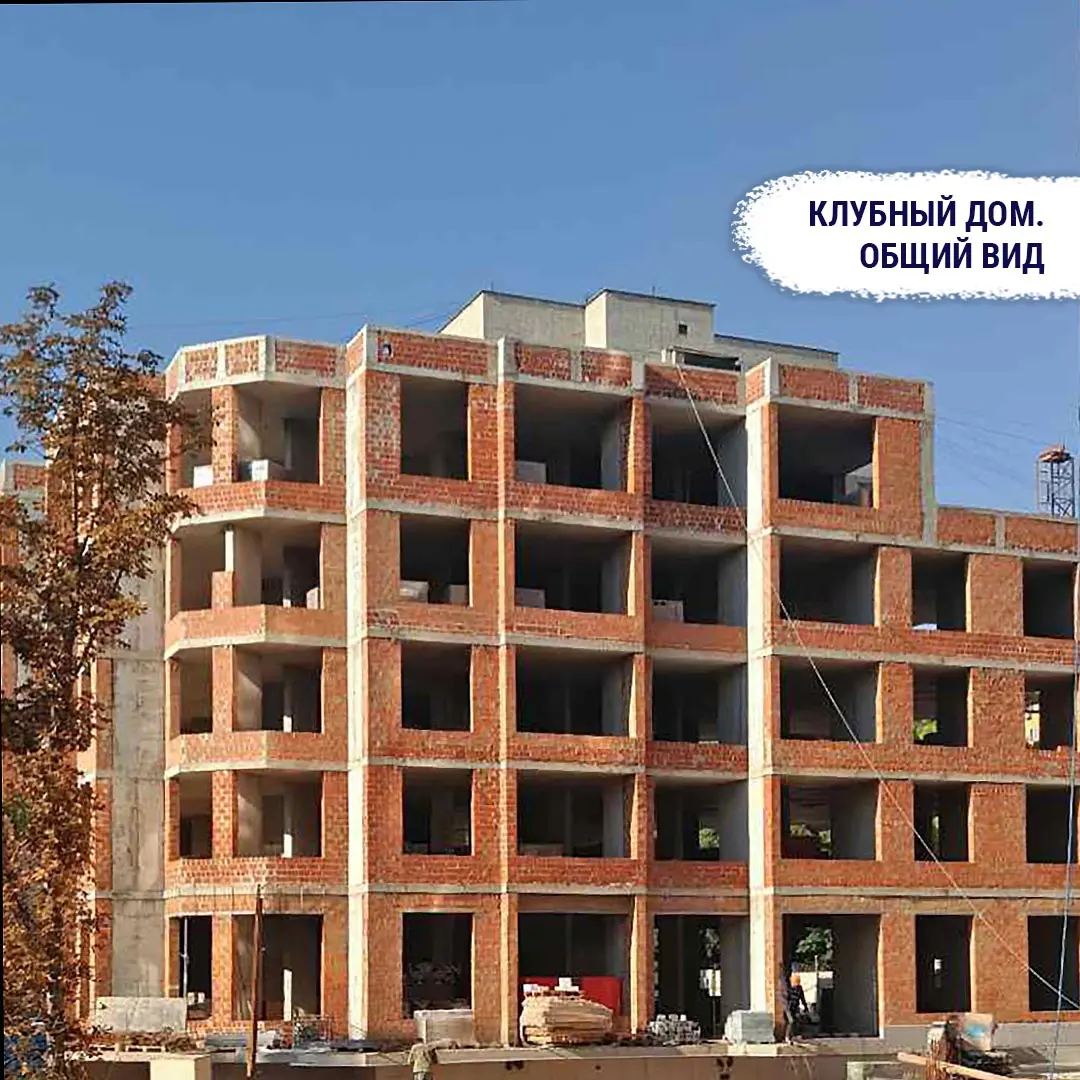

4. Клубный дом. Монтаж вертикальных конструкций 4 этажа.
5. Клубный дом. Монтаж опалубки плиты перекрытия 4 этажа.

NE
Nelli18551 повід. · з 2016
8 серпня 2021 р.

Ход строительства Жилого Комплекса
16.07.2021

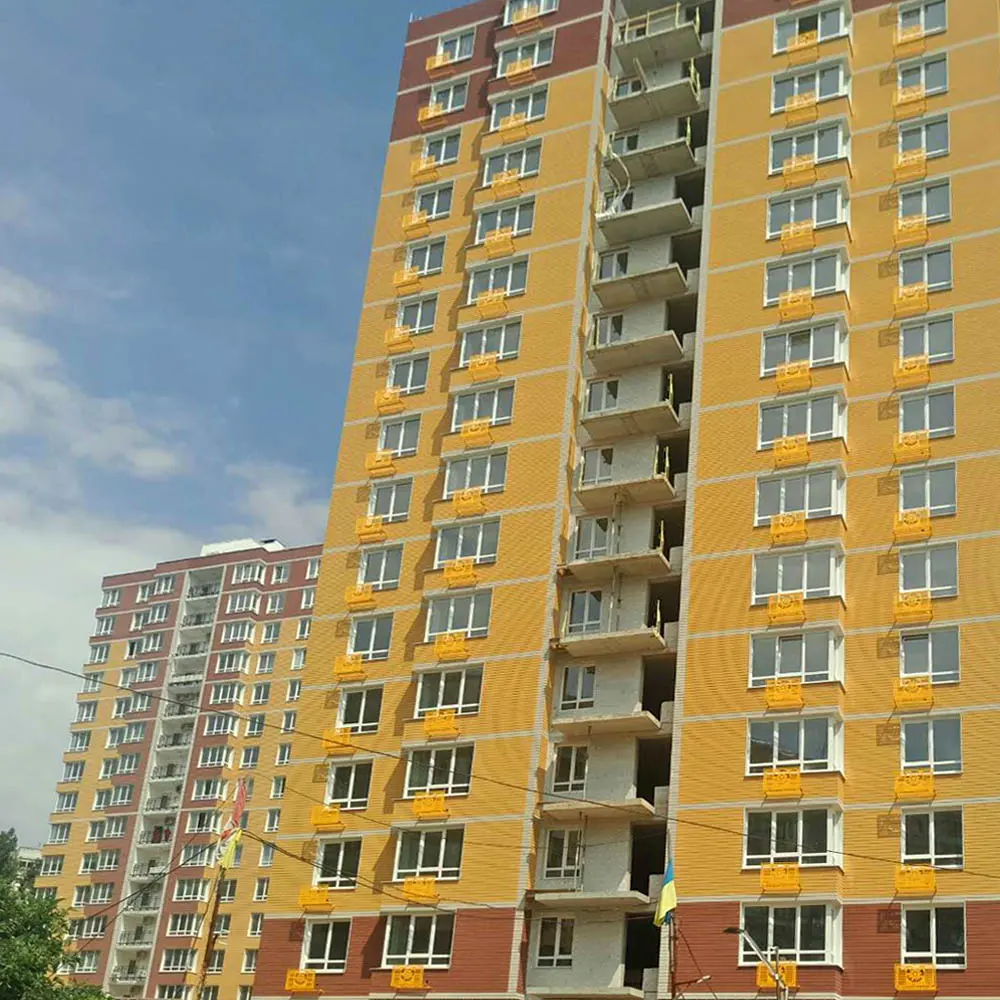

Дом №3. Восточный фасад. Завершение остекления.
Дом №3. Южный фасад. Завершена подготовка штатных мест под кондиционеры.
Дом №3. Северный, восточный, западный фасад. Монтаж вентилируемого фасада. Захватка 5.
Клубный дом. Монтаж опалубки плиты перекрытия 5 этажа.

NE
Nelli18551 повід. · з 2016
23 вересня 2021 р.

Ход строительства Жилого Комплекса
21.09.2021
Выполняются работы:

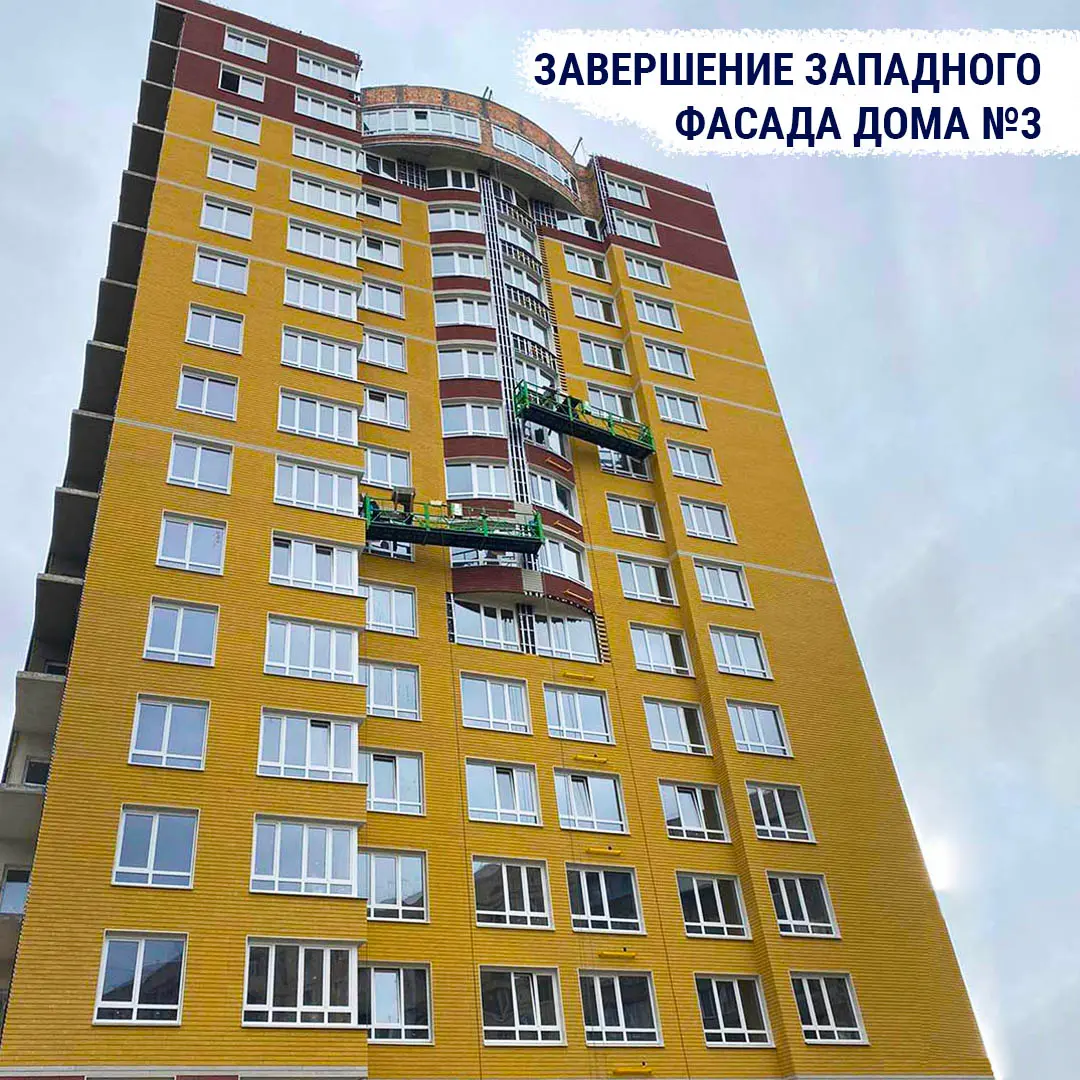

1. Дом №3. Отделка балконов, завершение монтажа западного фасада.
2. Паркинг дома №3. Подготовка к устройству кровли.

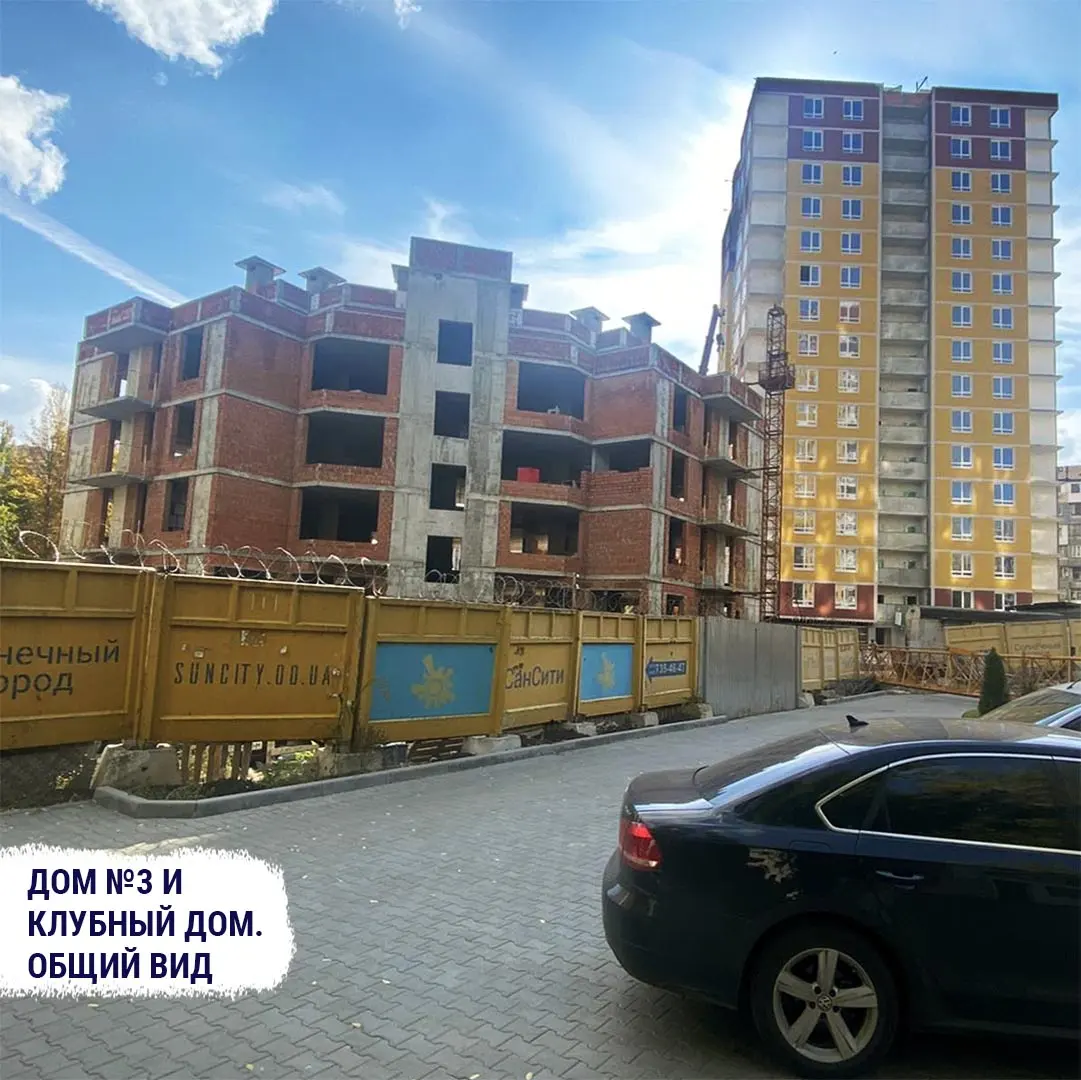

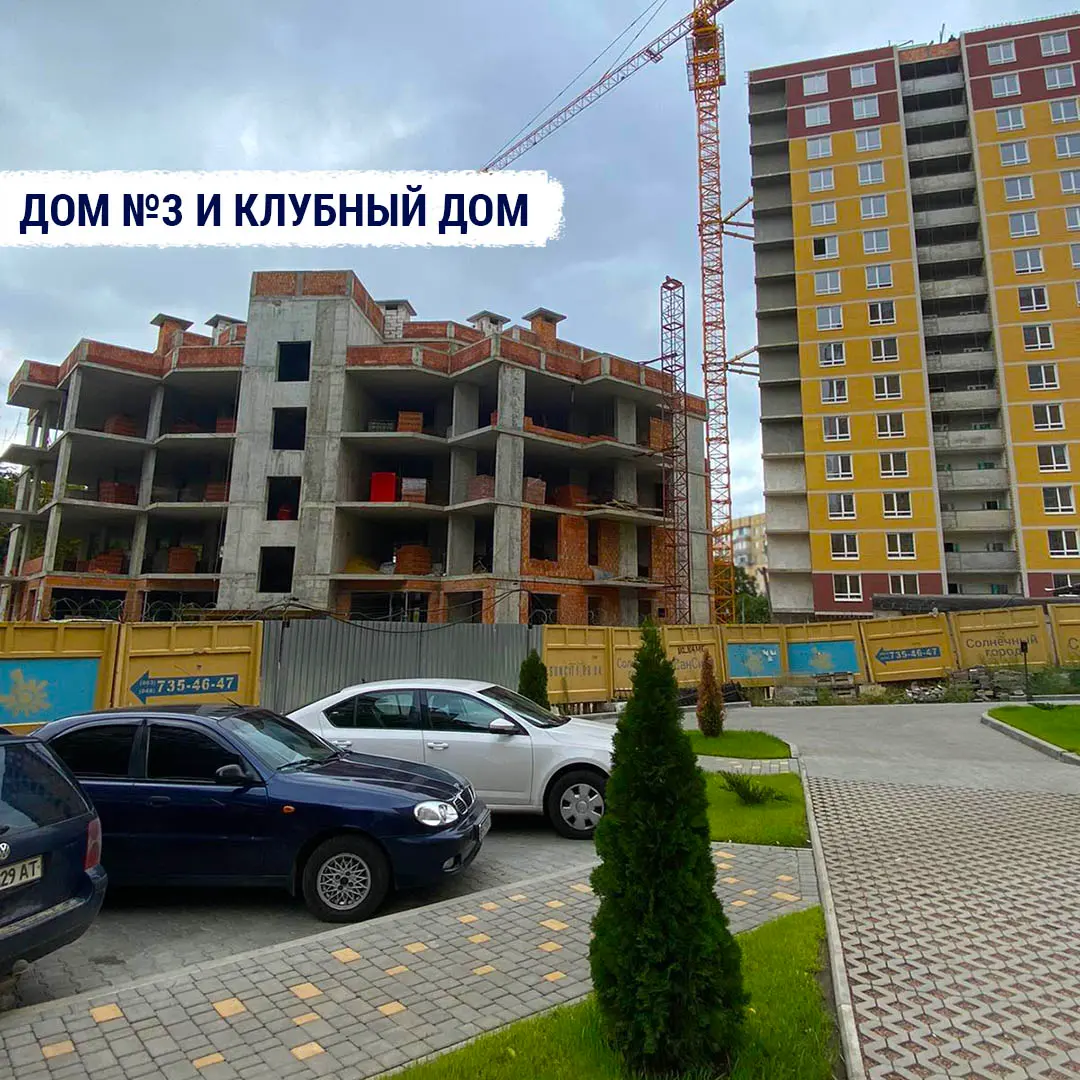

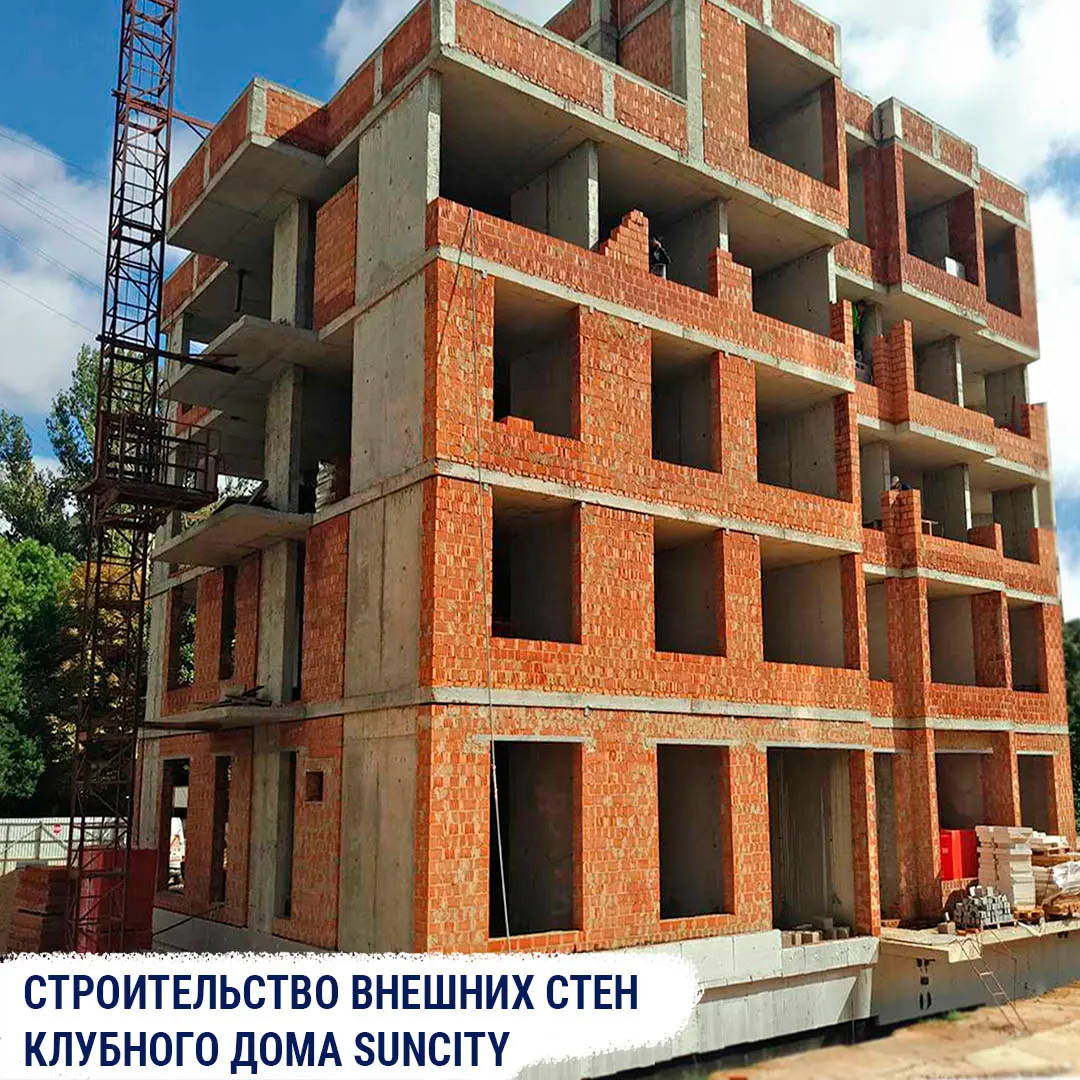

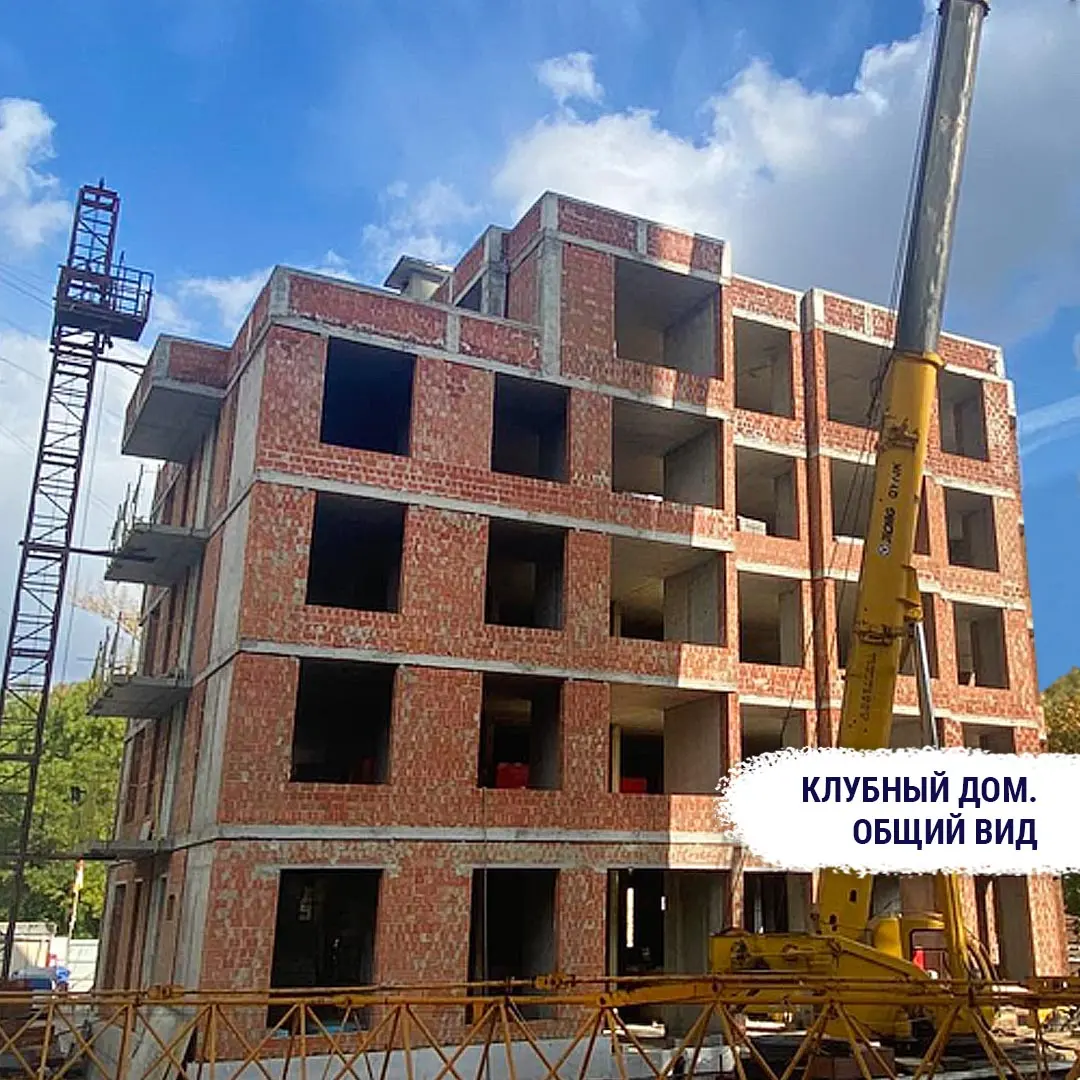

3. Клубный дом. Строительство внешних стен.

4. 1 очередь (сданные дома). Монтаж системы автоматического полива, подготовка клумб к посеву травы.

NE
Nelli18551 повід. · з 2016
13 листопада 2021 р.

Ход строительства Жилого Комплекса
19.10.2021

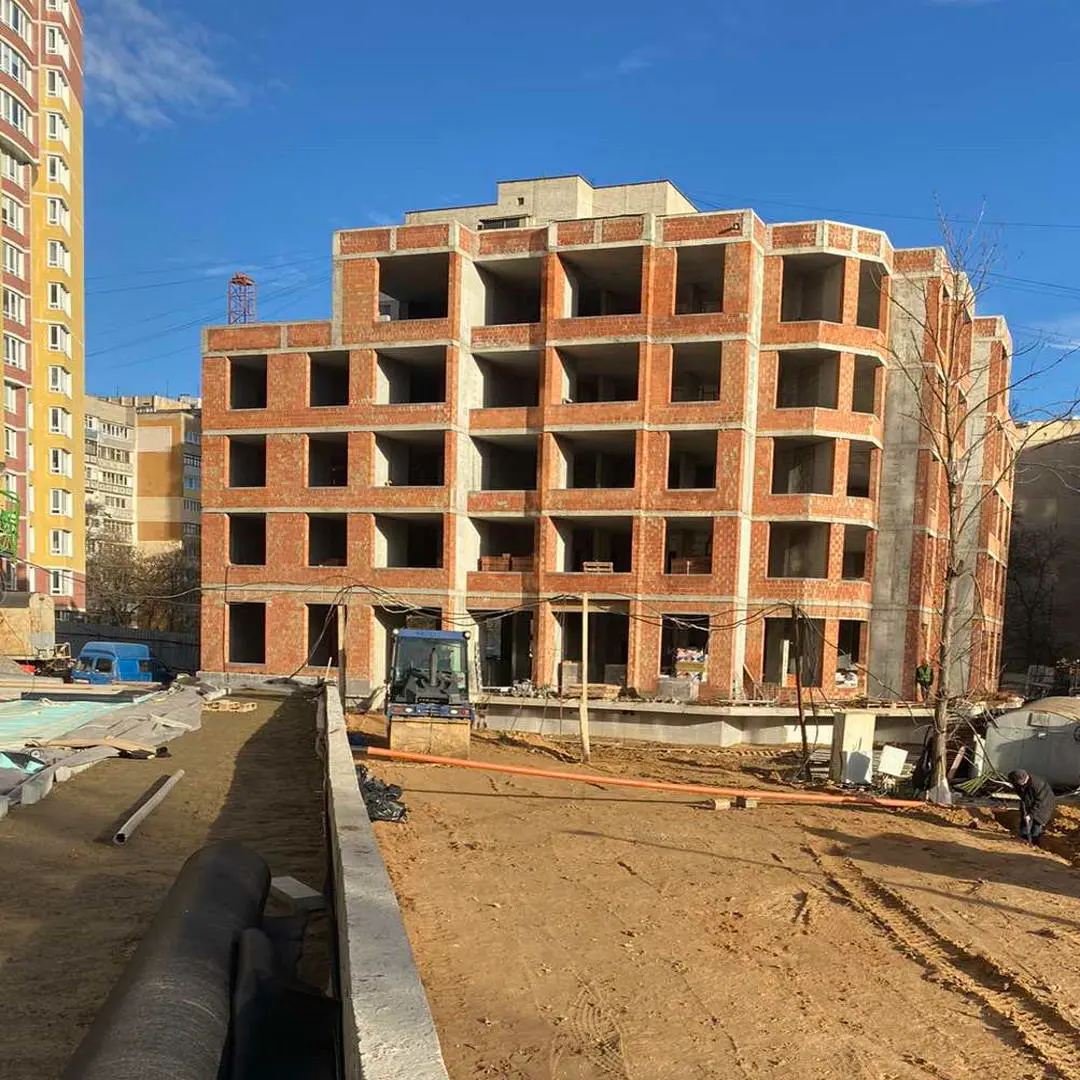

1. Клубный дом. Завершена кладка внешних стен.

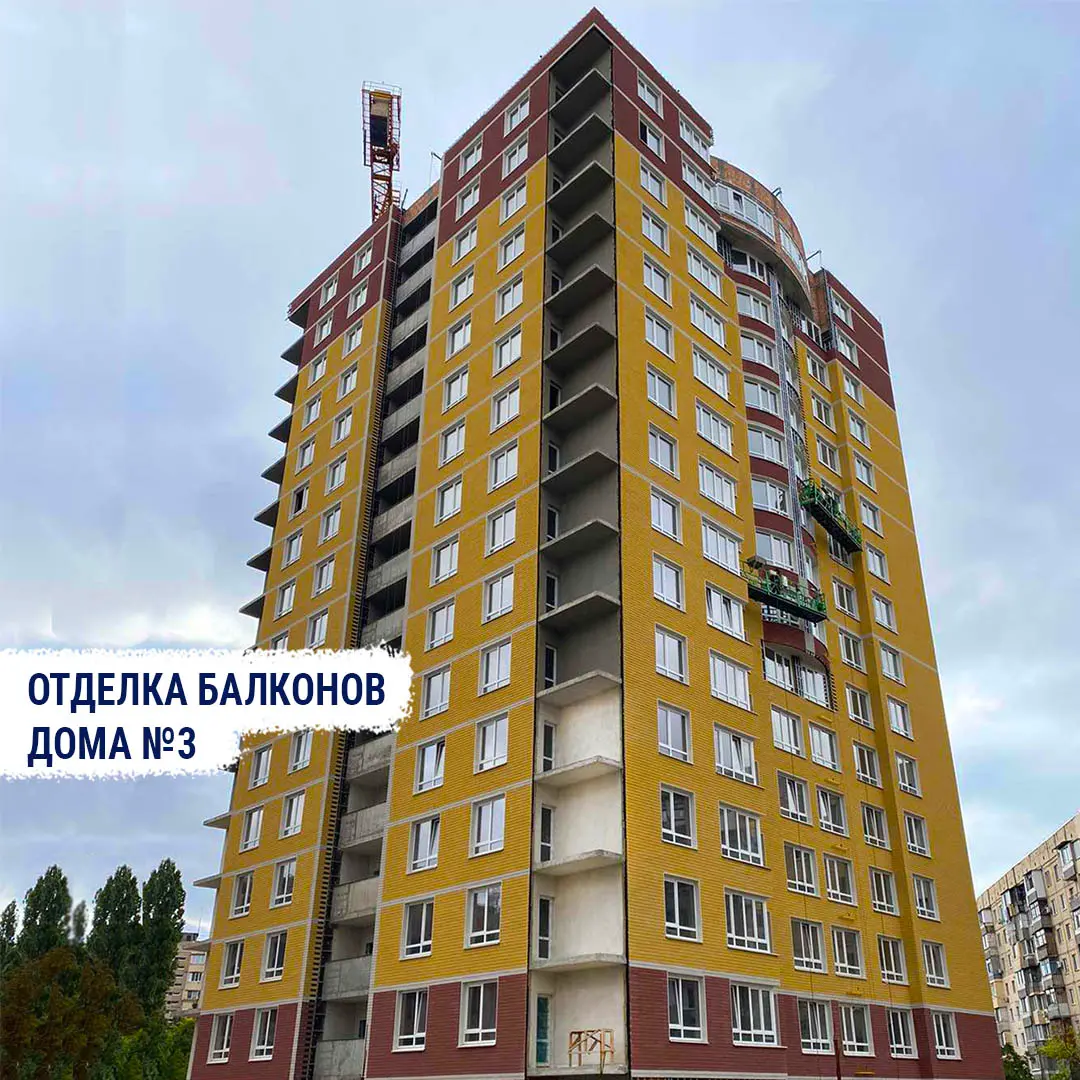

2. Дом №3. Северный фасад. Завершение отделки балконов.
3. Дом №3. Южный фасад. Завершение монтаж балконов.

4. Дом №3. Выполнен монтаж коммуникаций.
5. Дом №3. Установка входных дверей САГАН.
6. Дом №3. Нанесение декоративной штукатурки в местах общего пользования.

NE
Nelli18551 повід. · з 2016
17 грудня 2021 р.

Ход строительства Жилого Комплекса
02.12.2021
1. Дом №3. Благоустройство. Монтаж бордюров и укладка тротуарной плитки.
2. Дом №3. Монтаж гидроизоляционной мембраны на кровле паркинга.

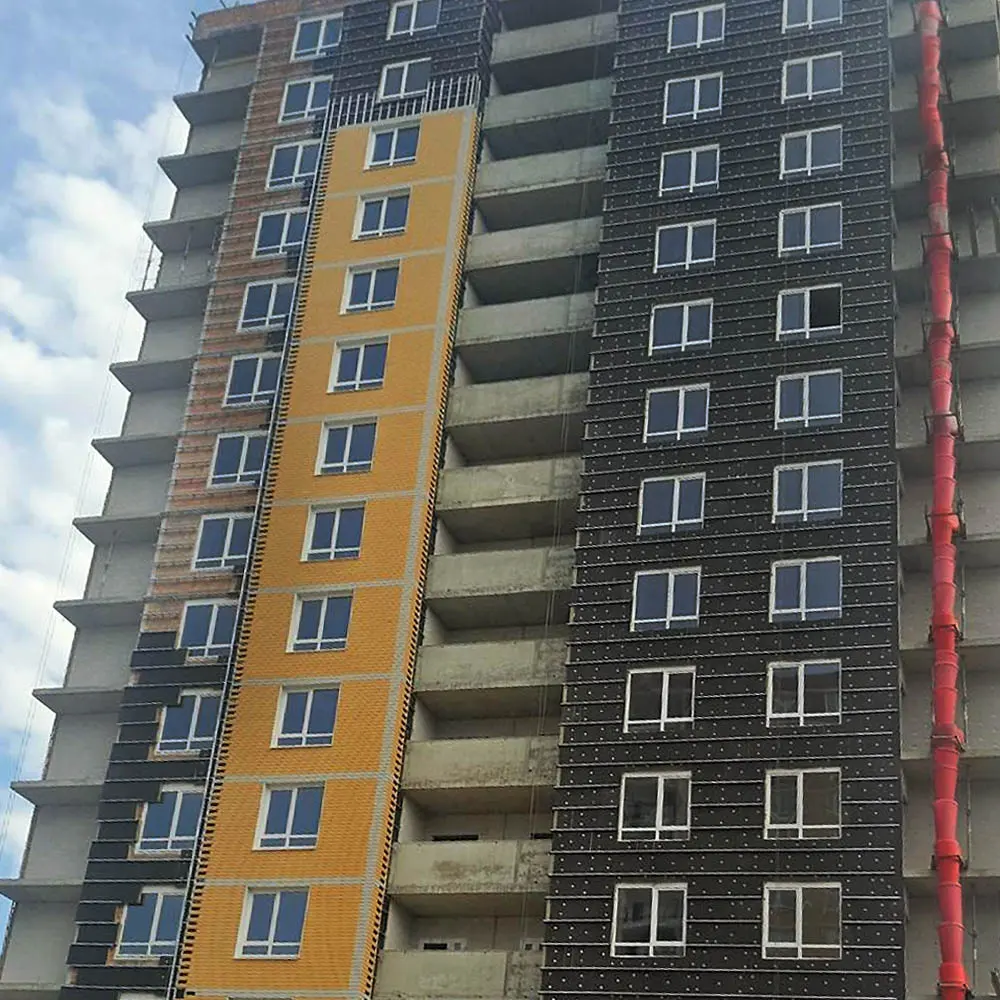

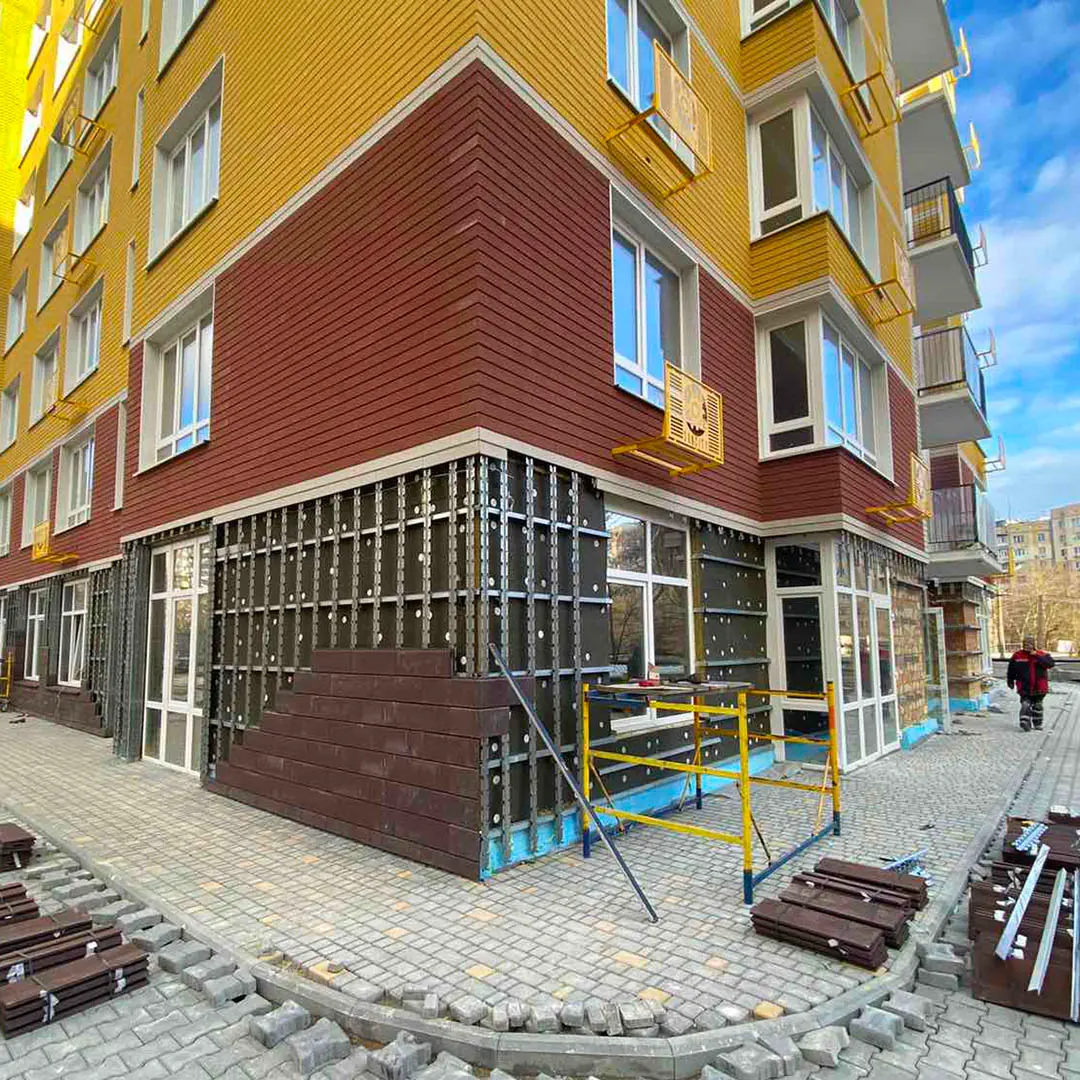

3. Дом №3. Восточная сторона. Монтаж вентилируемого фасада.
4. Клубный дом. Благоустройство. Выравнивание поверхности для прокладывания дорог.
5. Клубный дом. Выполнена гидроизоляция кровли.

BO
boom19831 повід. · з 2021
20 грудня 2021 р.

Хочу посоветовать вкусную воду ТМ "Артемовская". Уже пол года пью эту воду каждый день и отлично себя чувствую, качество отличное, накипь не образуется, доставка всегда в оговоренное время. Часто бывают выгодные акции.Рекомендую woda.od.ua

NE
Nelli18551 повід. · з 2016
3 лютого 2022 р.

Ход строительства Жилого Комплекса
22.12.2021
Работы в процессе:
— 2 очередь. Благоустройство. Монтаж дорожной плитки (подъезд к дому №3 и паркингу 2 очереди).

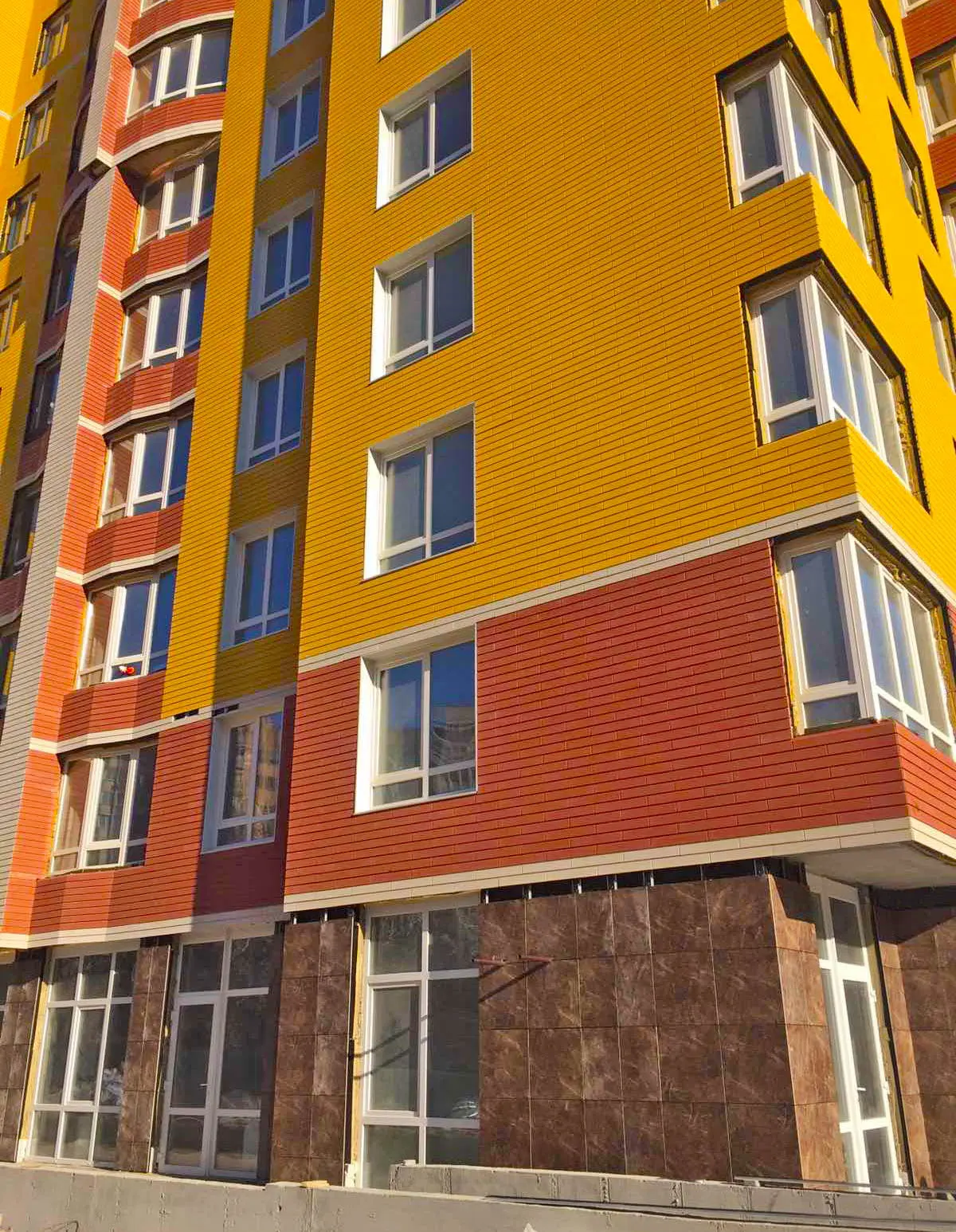

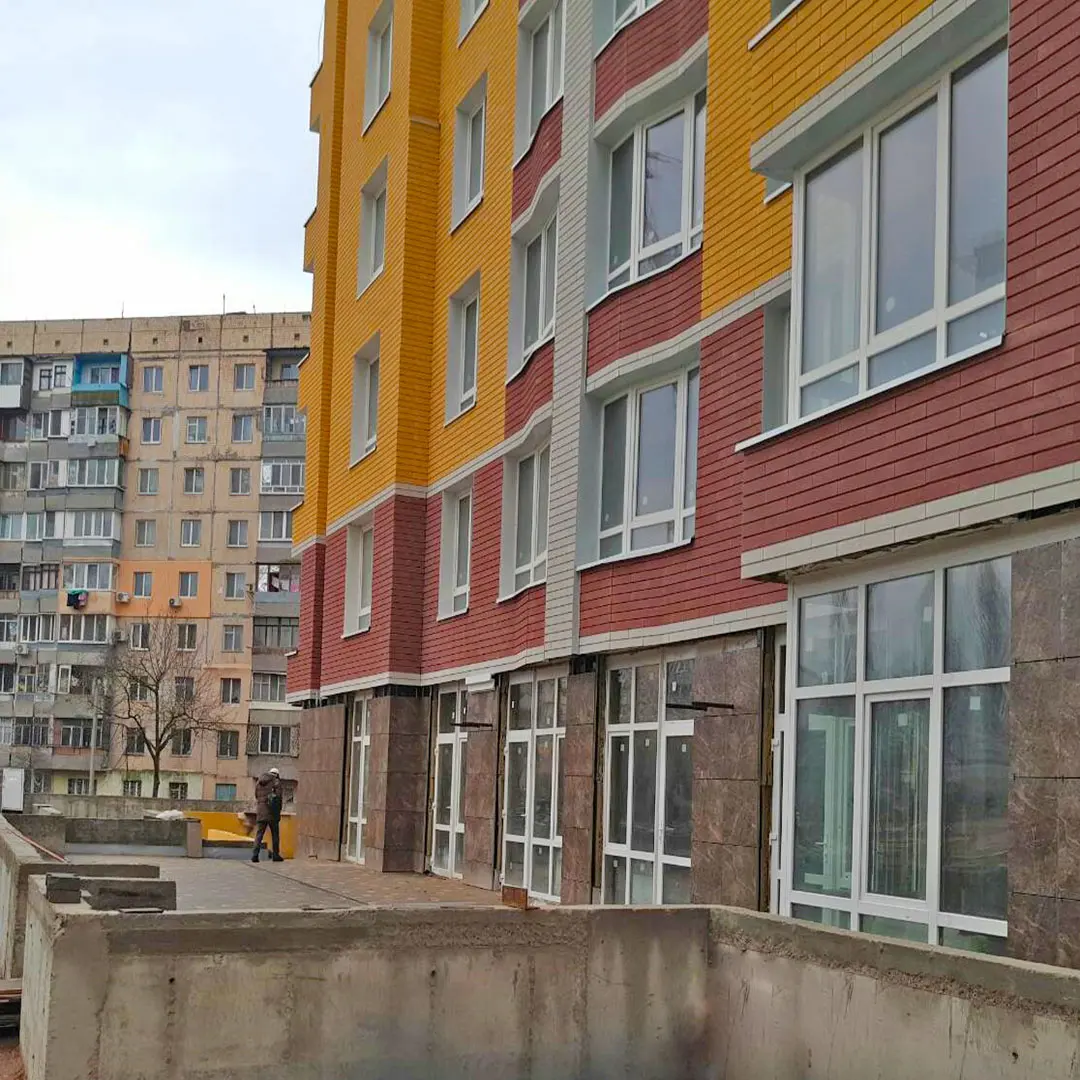

— 2 очередь. Дом №3. Монтаж фасадной плитки ScanRoc на 1 этаже.
— 2 очередь. Оборудование въезда в подземный паркинг.
— 4 очередь. Строительство внутренних перегородок клубного дома.
