Объект:
ЖК "SunCity"

Заявленный ввод в эксплуатацию:

1 дом — 4 кв. 2018
2 дом — 4 кв. 2018

Адрес: г. Одесса, Суворовский р-н., ул. Генерала Бочарова, 45а

Ссылки:

::: Сайт проекта

::: Описание на oStroyke

Технические характеристики:

Класс: бизнес
Домов: 4
Этажность: 16
Высота потолков: 3 м
Отопление: централизованное
Состояние квартиры: без отделки, с ремонтом
Паркинг: гостевой, подземный

NE
Nelli18551 повід. · з 2016
12 вересня 2018 р.

Ход строительства Жилого Комплекса

11.09.2018

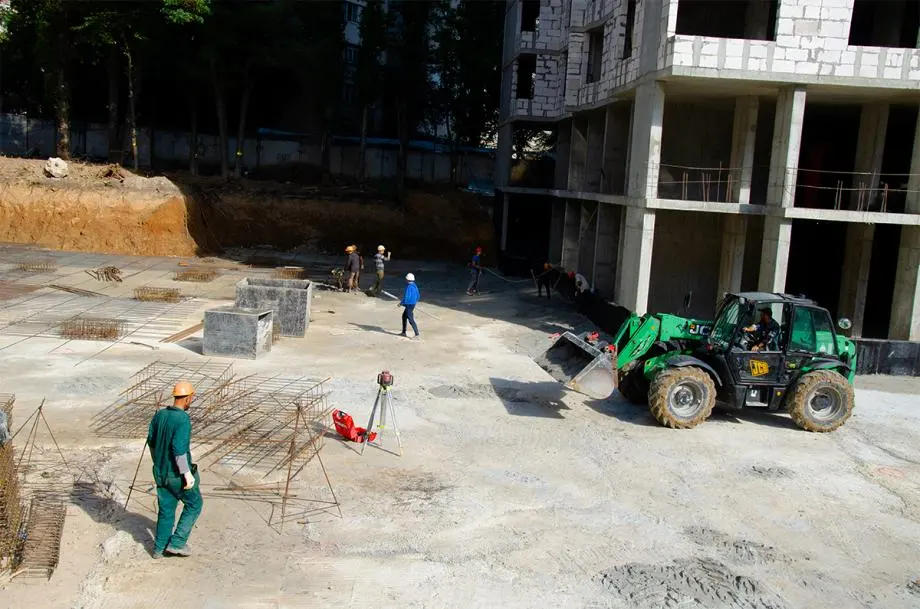

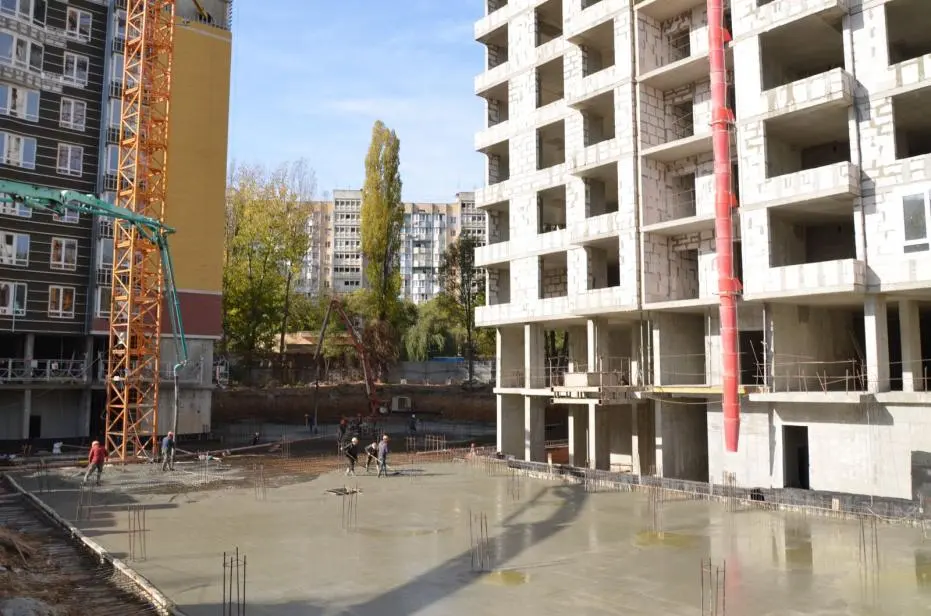

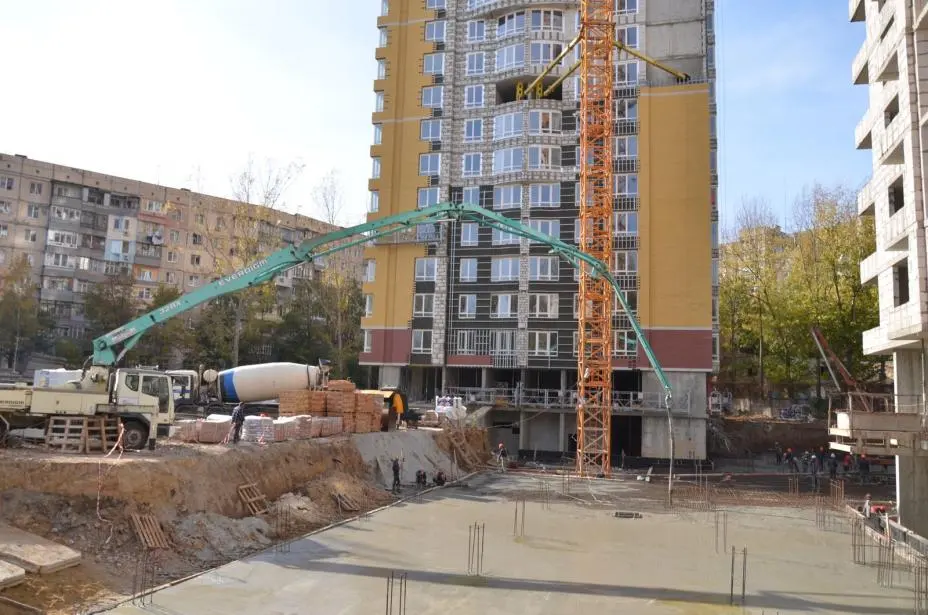

1. Работы по выемке грунта, подготовительные работы перед монтажом опалубки плиты фундамента. Котлован паркинга первой очереди (дом №1, 2).
2. Монтаж вентилируемой фасадной системы SCANROC: теплоизоляционный слой, камень (дом №2).

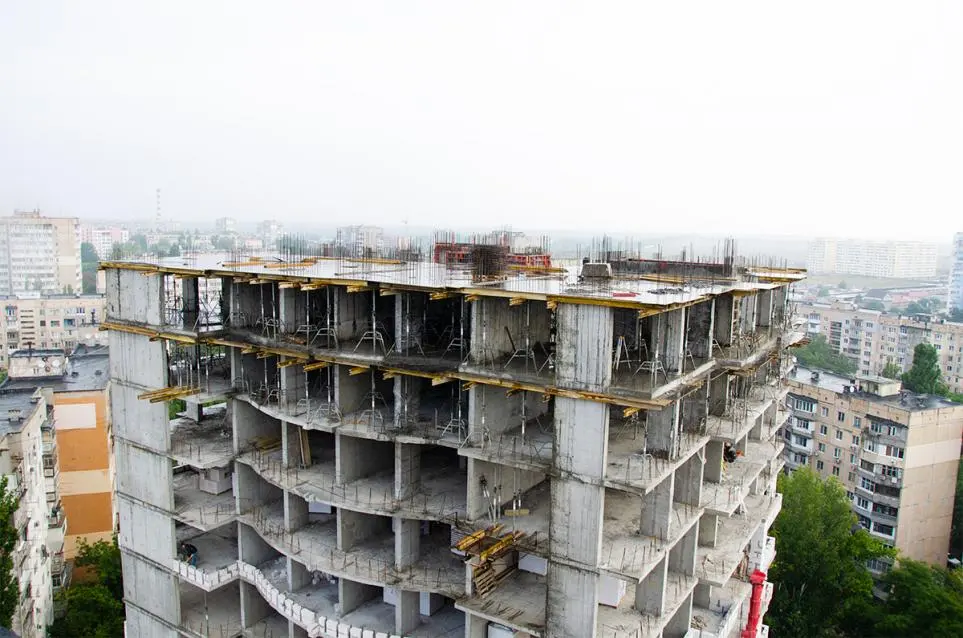

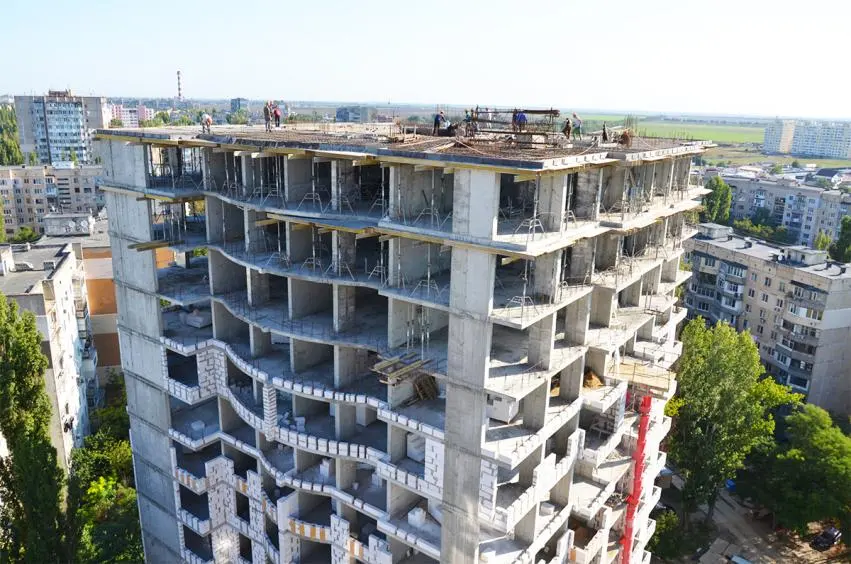

3. Монтаж вертикальных конструкций и опалубки плиты перекрытия 16 этажа. (дом №1).

NE
Nelli18551 повід. · з 2016
28 вересня 2018 р.

Ход строительства Жилого Комплекса

18.09.2018
1. Подготовка к заливке плиты перекрытия 16 этажа (дом №1).
2. Монтаж вентилируемой фасадной системы SCANROC: направляющие, камень (дом №2).

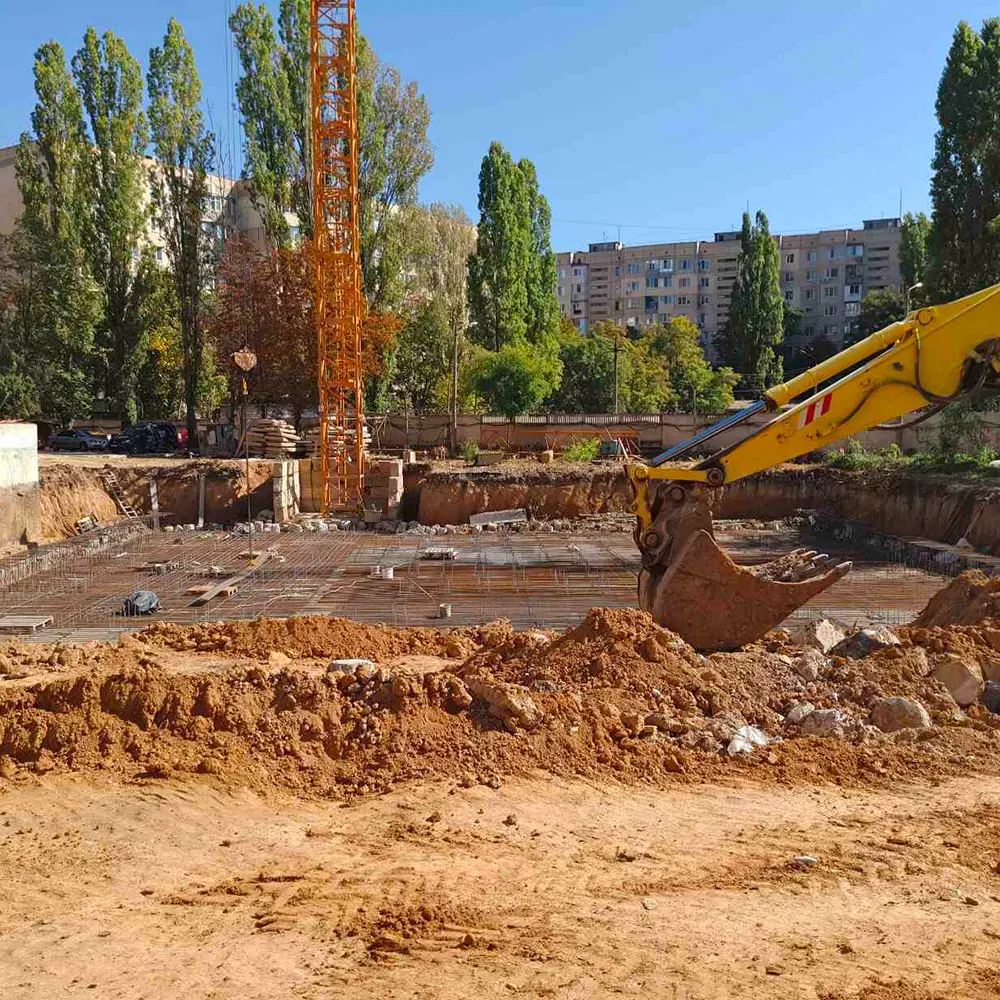

3. Работы по выемке грунта, подготовительные работы перед монтажом опалубки плиты фундамента. Котлован паркинга первой очереди (дом №1, 2).

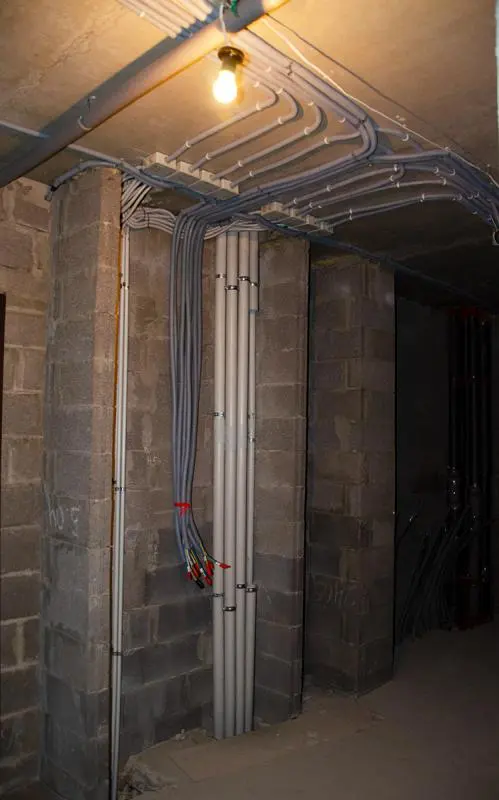

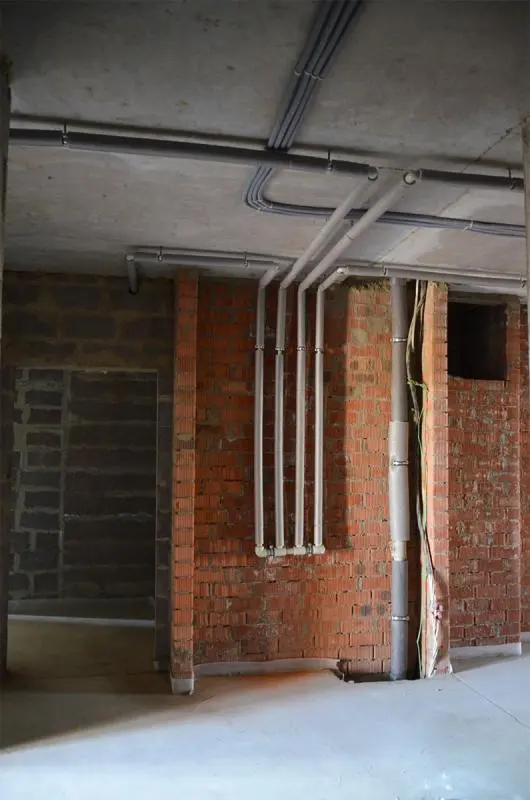

4. Монтаж систем водоснабжения и электроснабжения, поэтажная разводка (дом №2).

NE
Nelli18551 повід. · з 2016
28 вересня 2018 р.

Ход строительства Жилого Комплекса

25.09.2018
1. Монтаж вертикальных конструкций технических помещений. Плита перекрытия 16 этажа, подготовительные работы к устройству кровли (дома №1).
2. Монтаж вентилируемой фасадной системы SCANROC: направляющие, камень (дом №2).

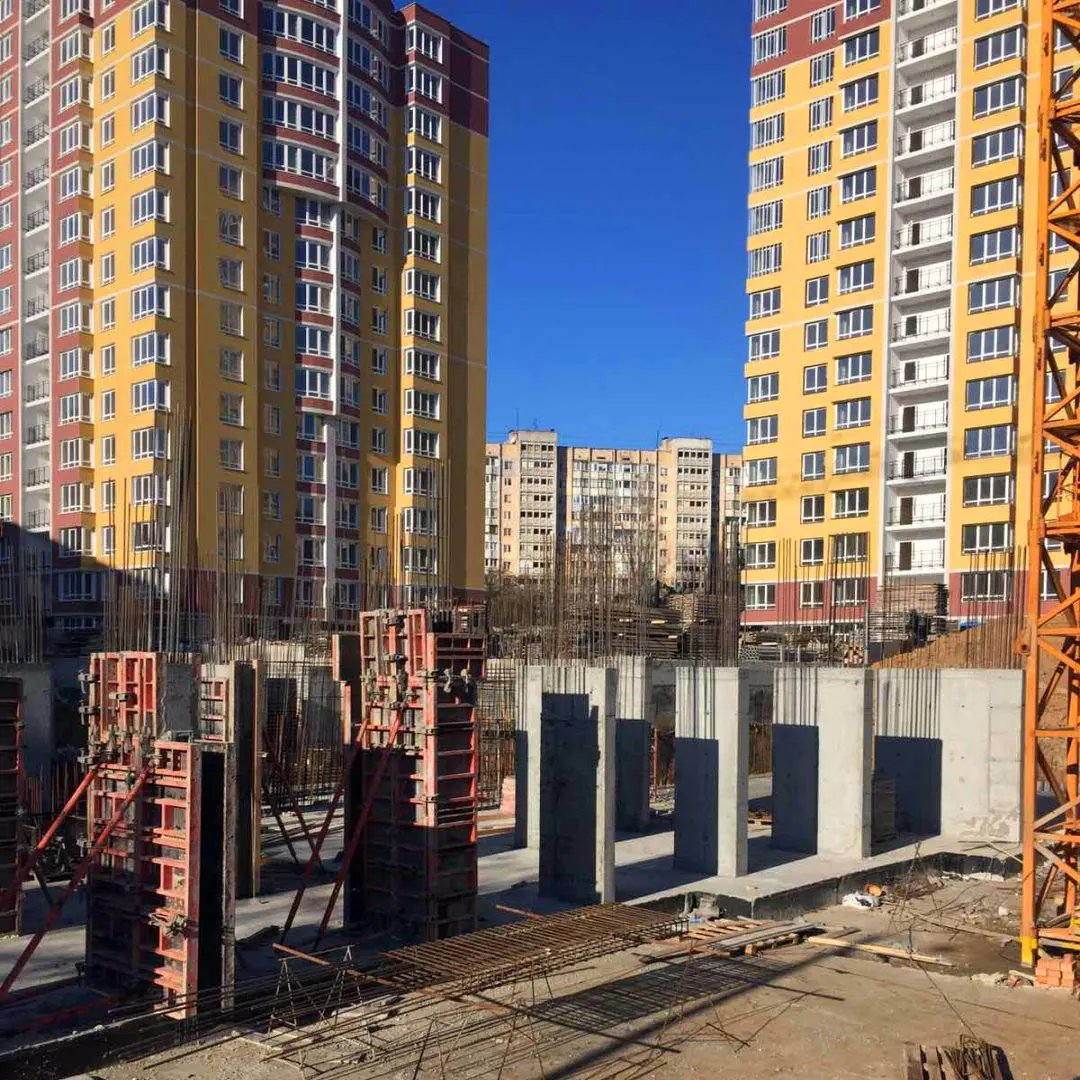

3. Подготовительные работы перед монтажом опалубки плиты фундамента, армирование ростверка. Котлован паркинга первой очереди (дом №1, 2).

NE
Nelli18551 повід. · з 2016
2 листопада 2018 р.

Ход строительства Жилого Комплекса

02.10.2018

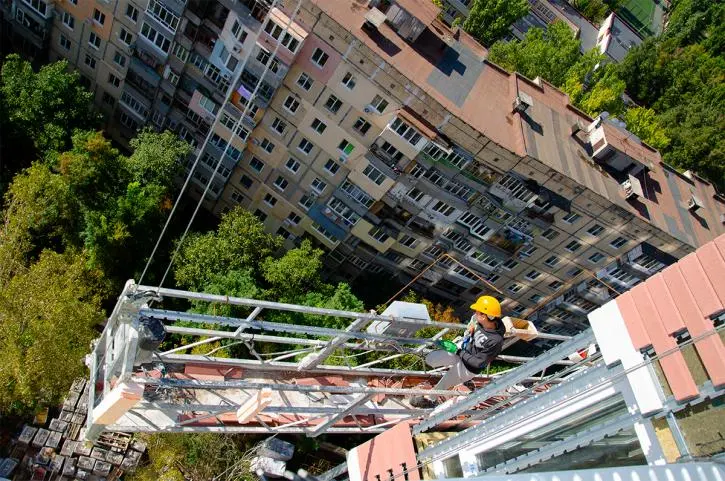

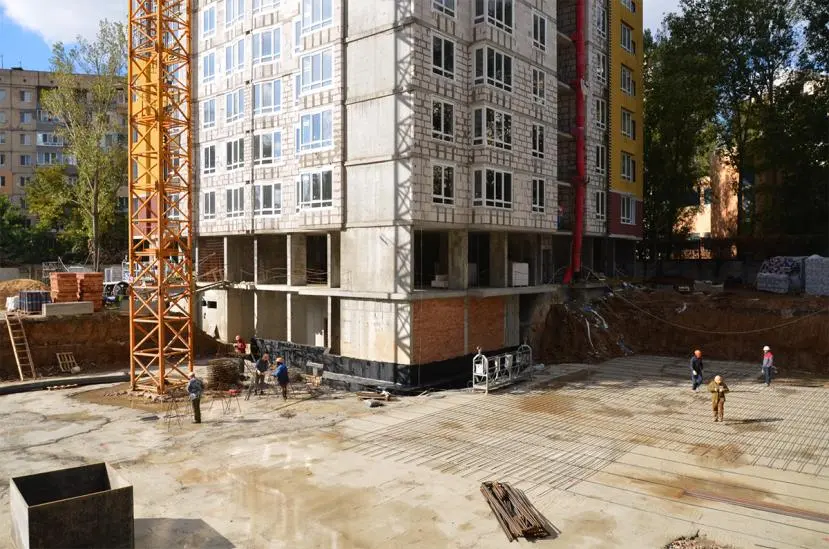

  • Строительство парапета крыши, подготовительные работы к устройству кровли (дома №1).
    Строительство фасадных стен (дом №1).
    Монтаж вентилируемой фасадной системы SCANROC: захватка два, направляющие, камень (дом №2).

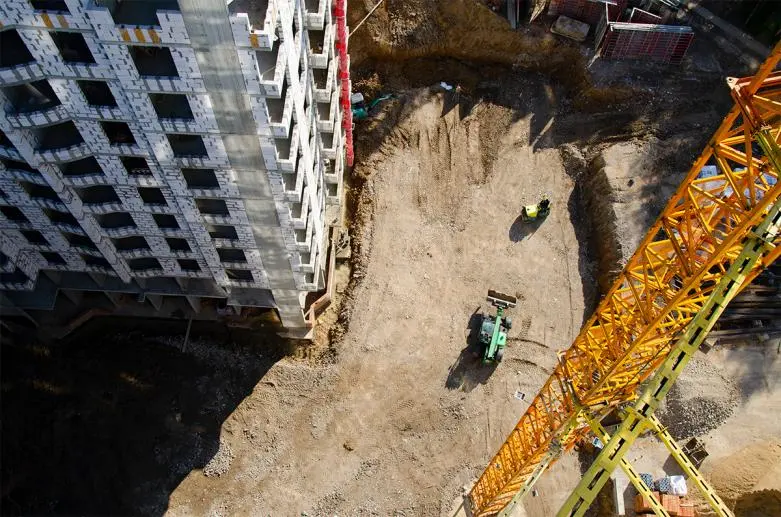

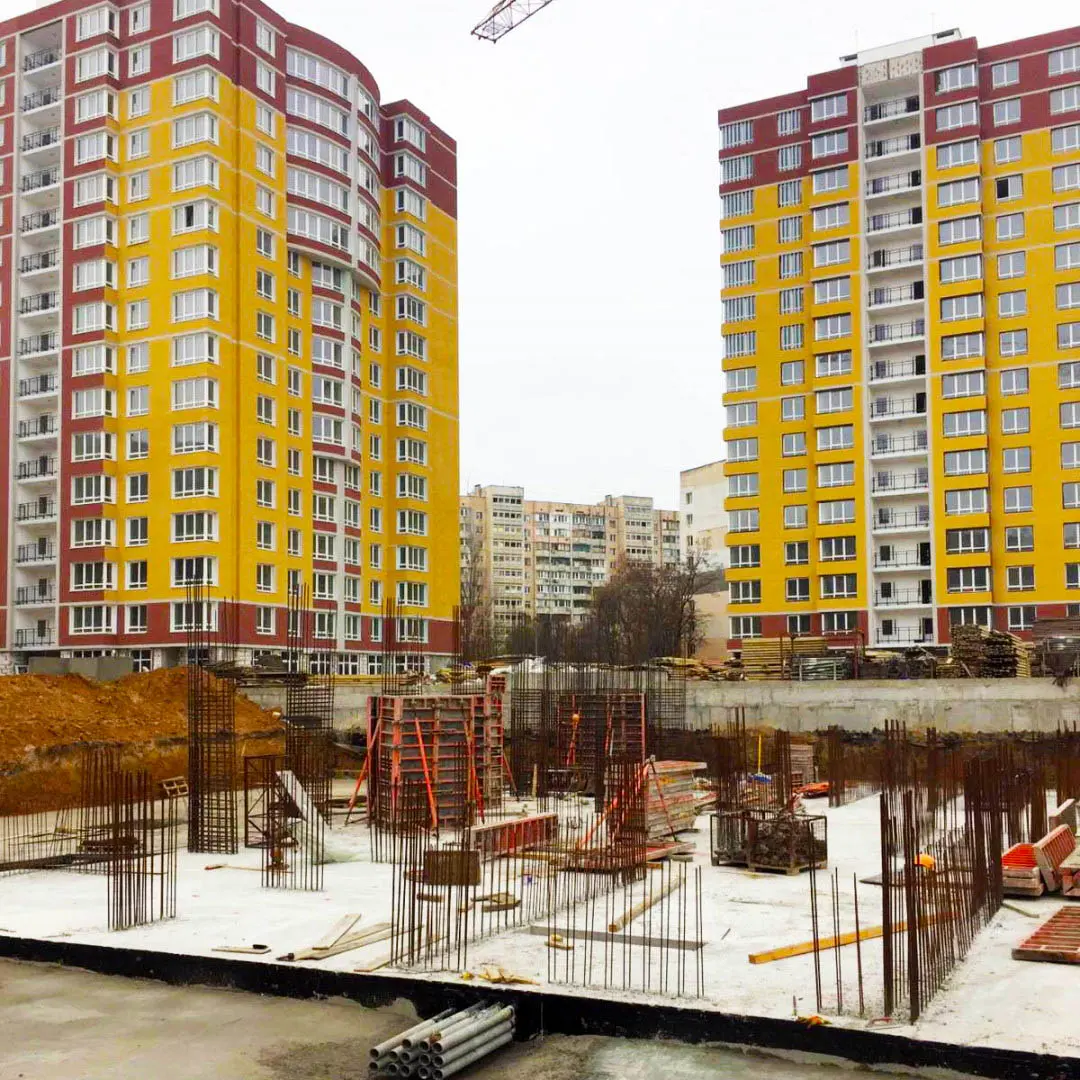

    Устройство армированного каркаса фундаментной плиты. Котлован паркинга первой очереди (дом №1, 2).
    Внутренние отделочные работы. Оштукатуренные стены лестничных пролетов (дом №2).

NE
Nelli18551 повід. · з 2016
2 листопада 2018 р.

Фото-отчет Жилого Комплекса

09.10.2018
В жилом комплексе выполняются следующие работы:
1. Монтаж вентилируемой фасадной системы SCANROC: захватка 3 (дом №2).

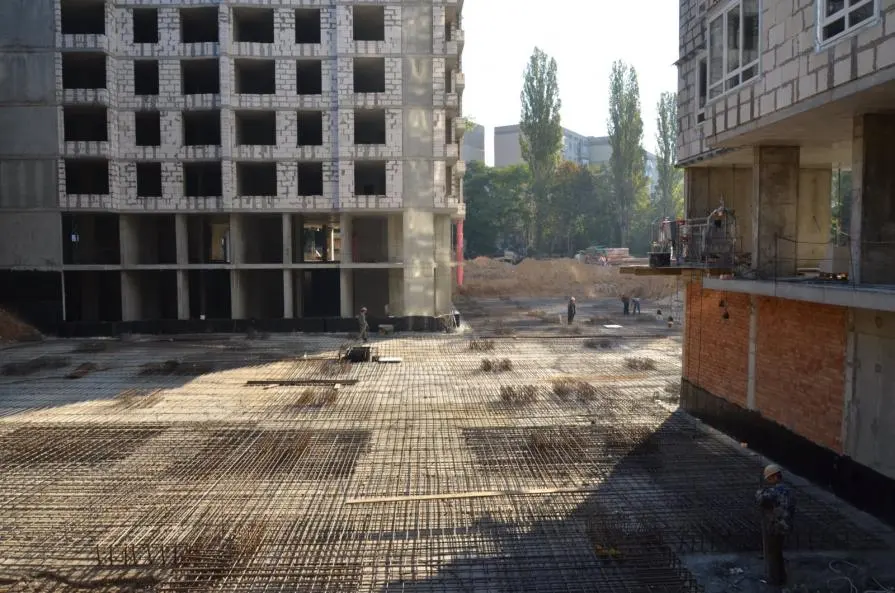

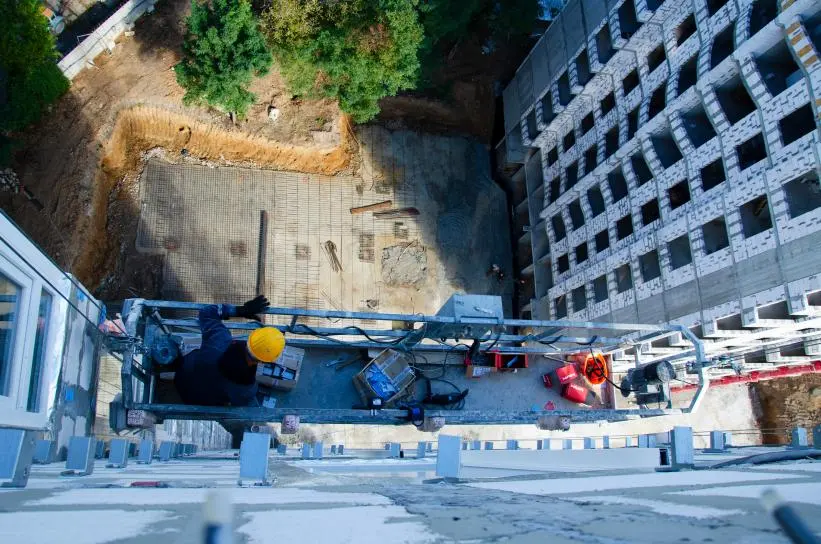

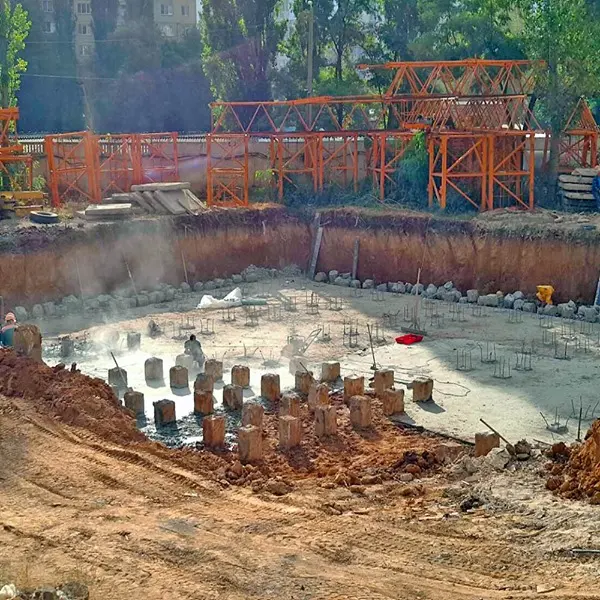

2. Устройство армированного каркаса фундаментной плиты. Котлован паркинга первой очереди (дом №1, 2).
3. Монтаж электропроводки и системы отопления (дом №2).

NE
Nelli18551 повід. · з 2016
2 листопада 2018 р.

Ход строительства Жилого Комплекса

16.10.2018
В жилом комплексе выполняются следующие работы:
1. Монтаж вентилируемой фасадной системы SCANROC: захватка 3 (дом №2).
2. Завершение армирования каркаса фундаментной плиты паркинга (дом №1, 2).
3. Оштукатуривание стен. Обшивка гипсокартоном (дом №2)

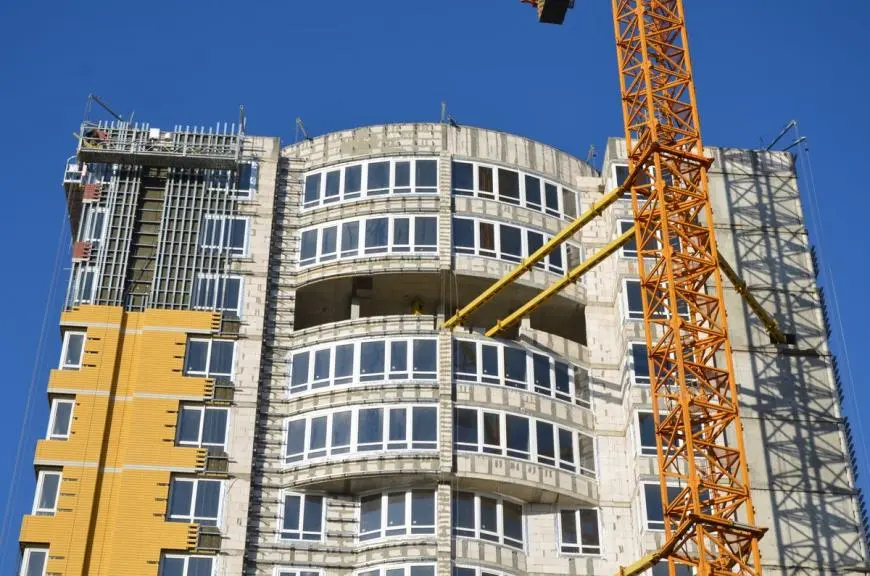

4. Кладка внешних стен 14 этажа (дом №1)

NE
Nelli18551 повід. · з 2016
2 листопада 2018 р.

Ход строительства Жилого Комплекса

23.10.2018
В жилом комплексе выполняются следующие работы:

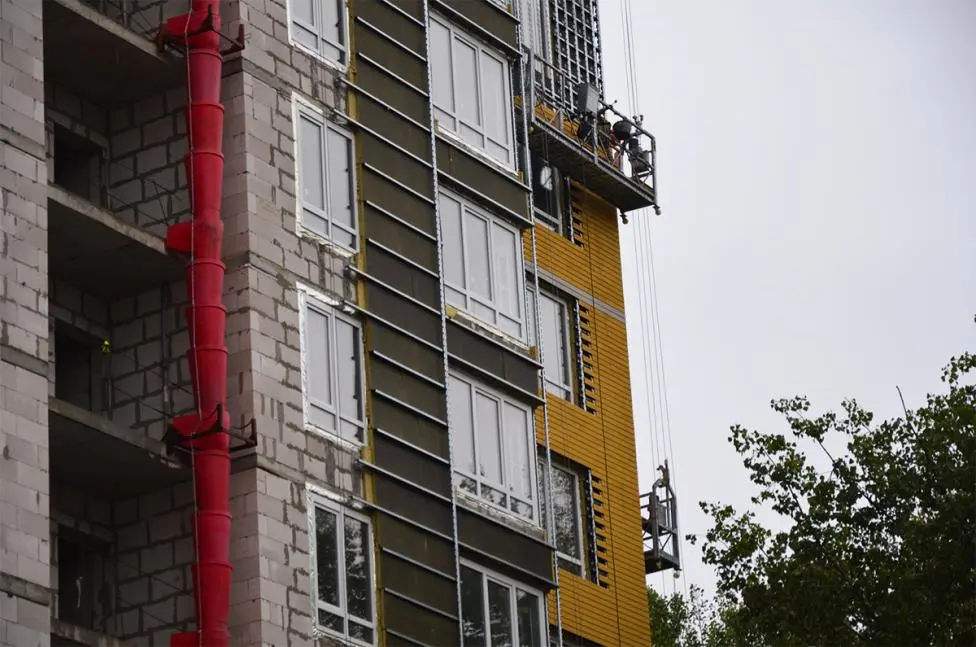

1. Монтаж вентилируемой фасадной системы SCANROC. Восточная сторона. (дом №2)
2. Завершено армирование каркаса фундаментной плиты паркинга (дом №1, 2).
3. Шпатлевка лестничных клеток (дом №2)
4. Установлены электрощиты на этажах (дом №1)

NE
Nelli18551 повід. · з 2016
2 листопада 2018 р.

Ход строительства Жилого Комплекса

30.10.2018

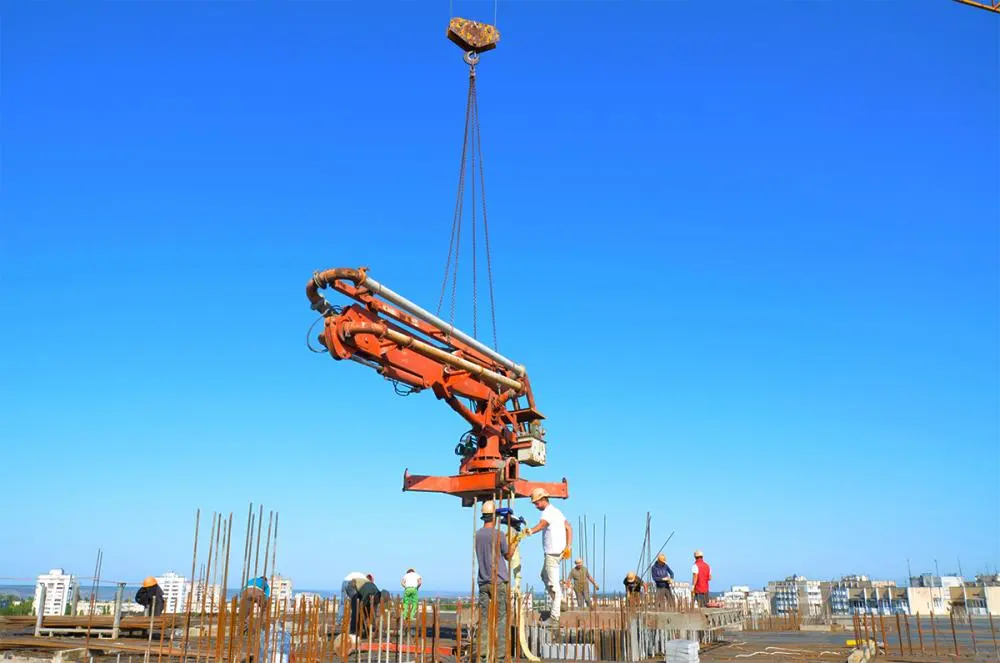

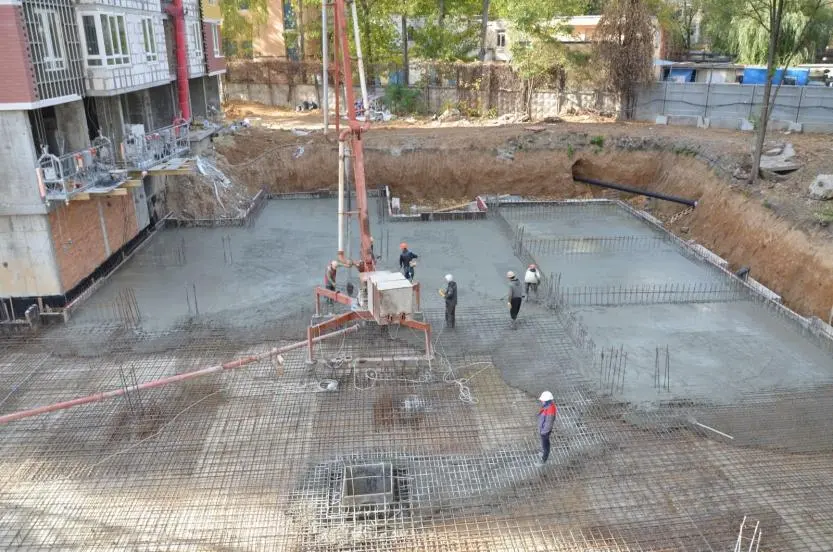

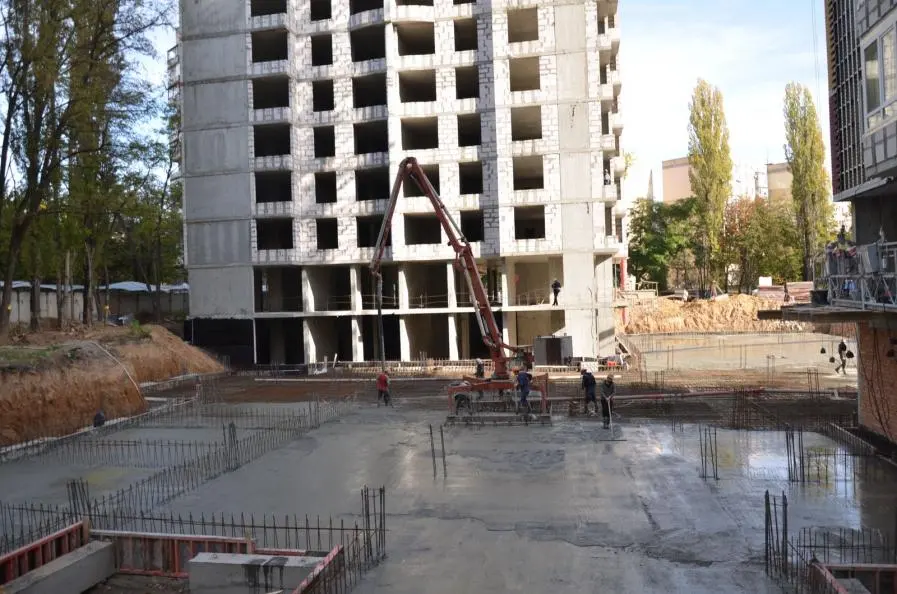

На 30.10.18 в жилом комплексе SunCity выполнена укладка бетона фундаментной плиты паркинга.Согласно проекту в подземном паркинге предусмотрено 100 машиномест. Размещение парковочных мест под землей сохраняет максимум открытого пространства для пешеходов и озелененного двора. Современные системы пожаротушения, дымоудаления и контроля доступа создают оптимальные условия хранения автомобилей.

NE
Nelli18551 повід. · з 2016
21 серпня 2019 р.

Ход строительства Жилого Комплекса
14.08.2019
Дом №2

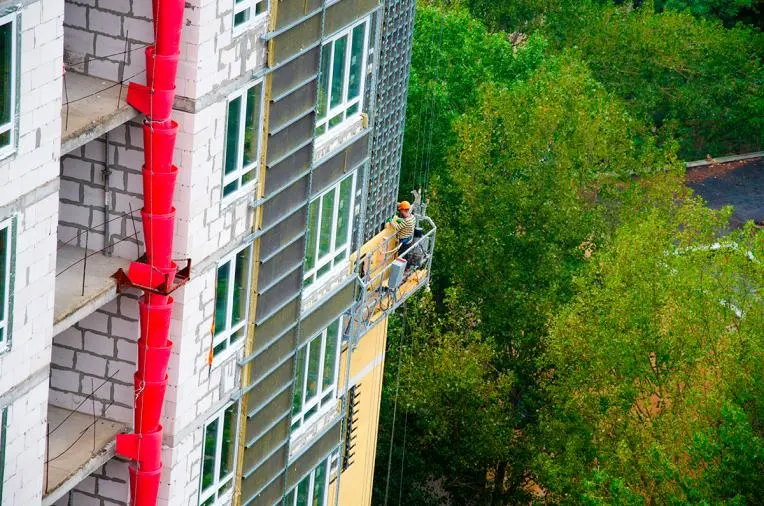

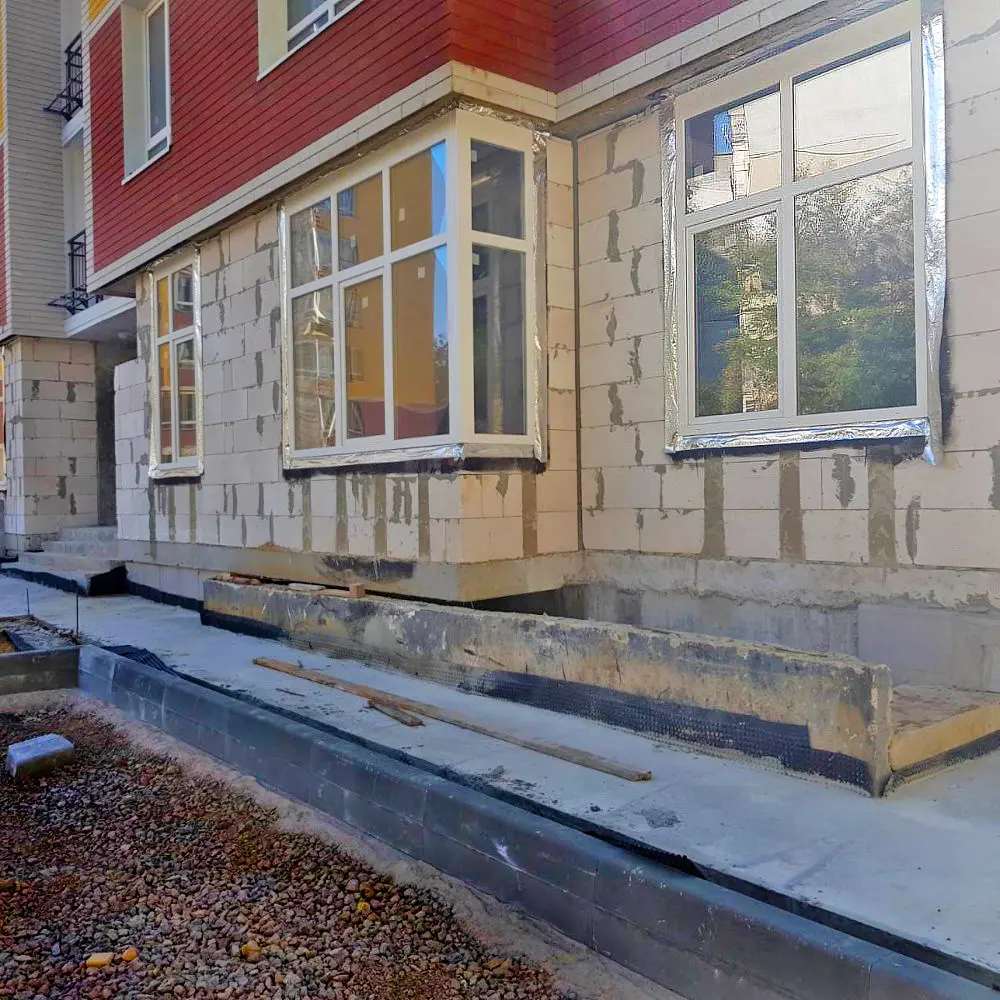

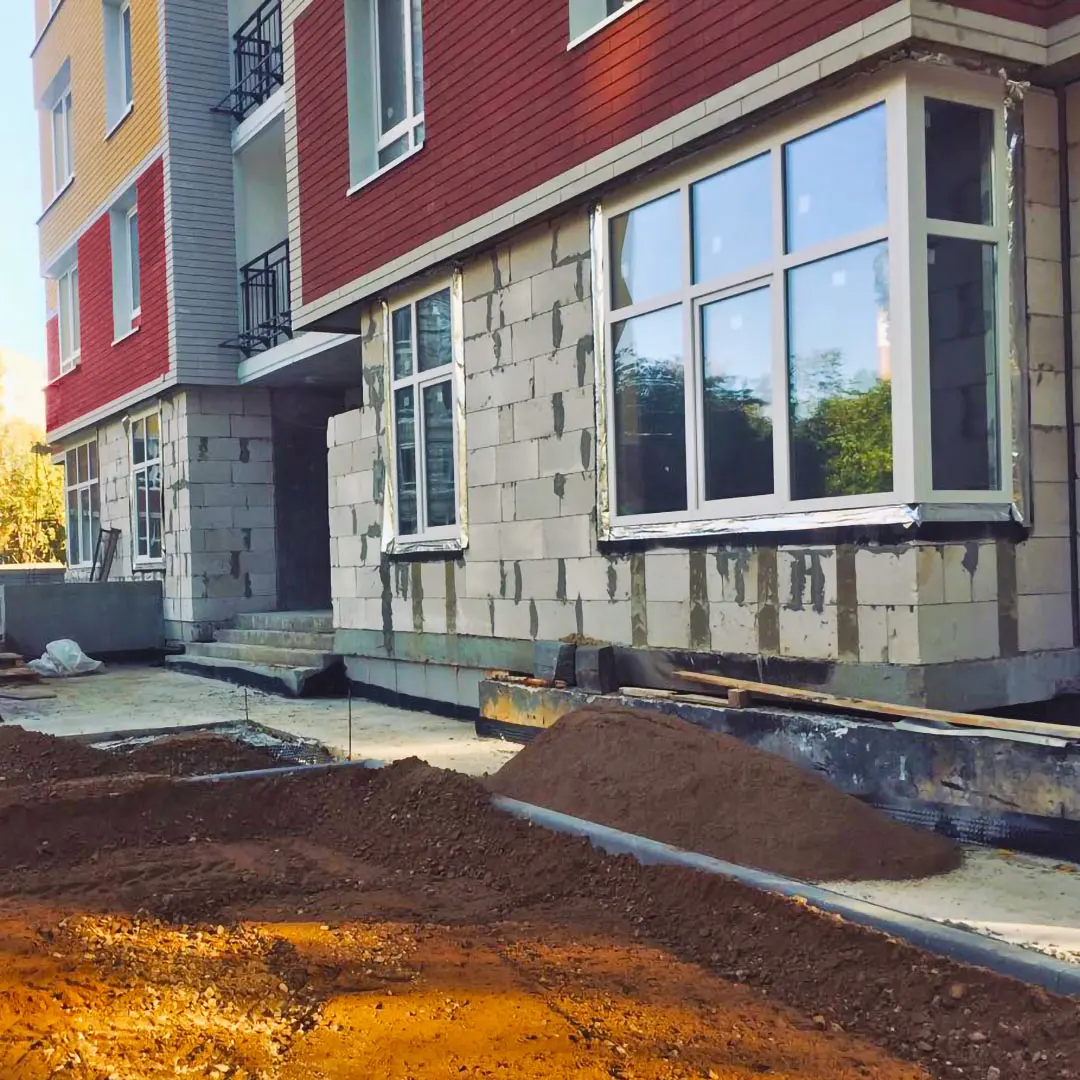

— монтаж откосов на фасаде;
— установлены входные двери в квартиры;
— установлены двери в переходные лоджии;
— кладка перегородок в подвале;
— строительство кладовок в подвале.

Дом №1

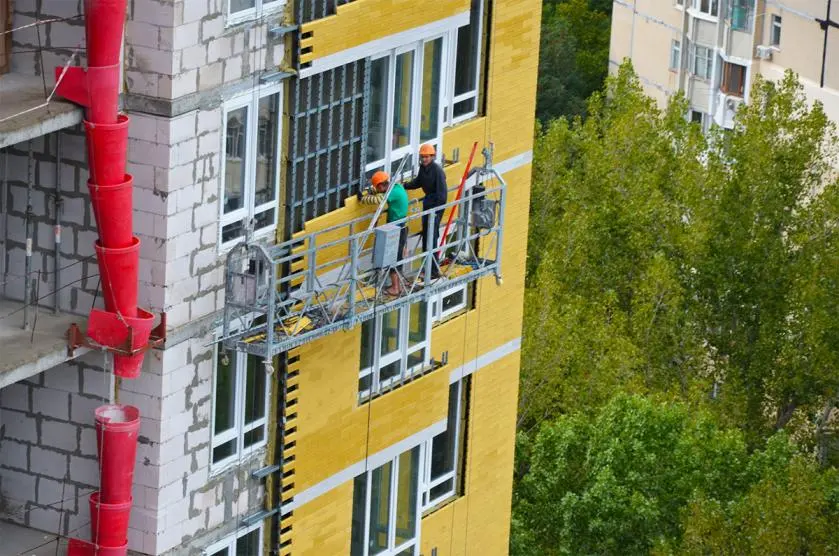

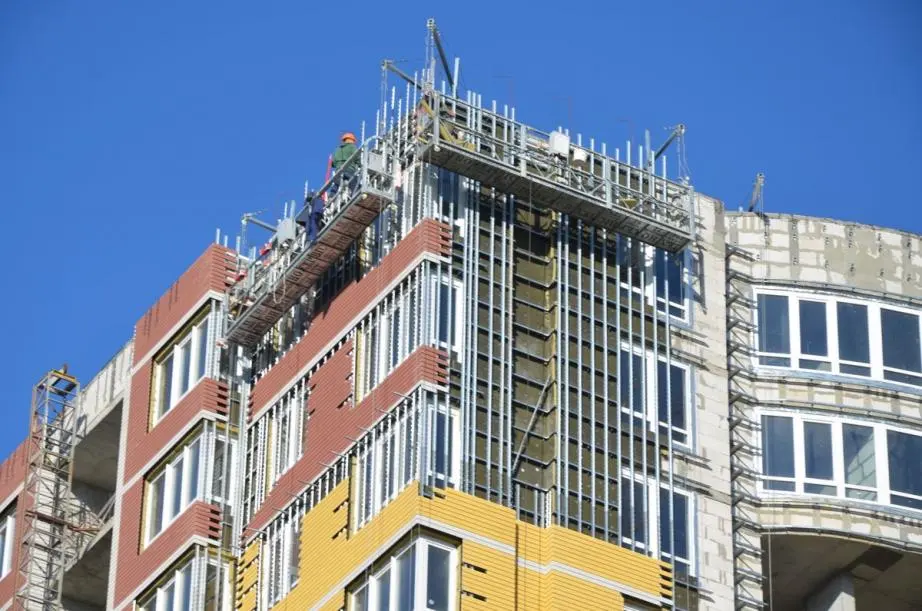

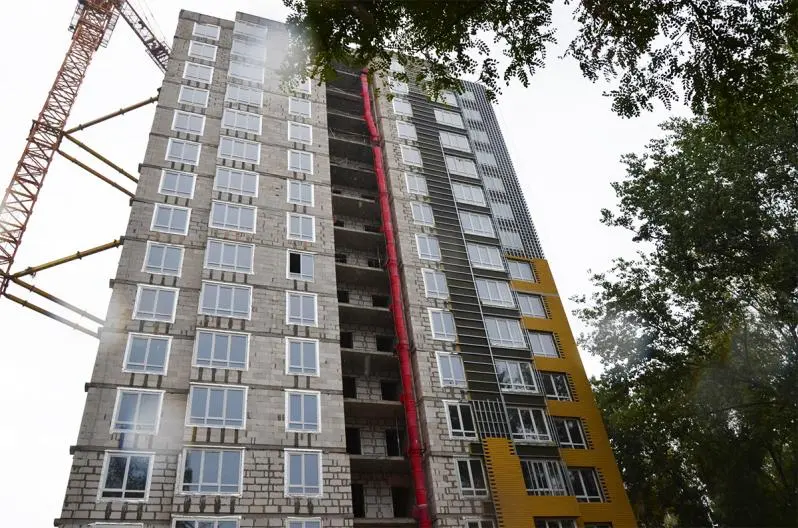

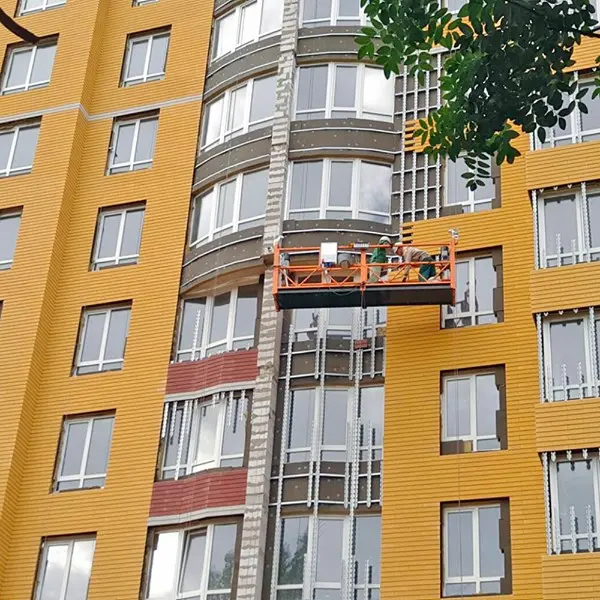

— монтаж вентилируемого фасада ScanRoc. Захватка 6;

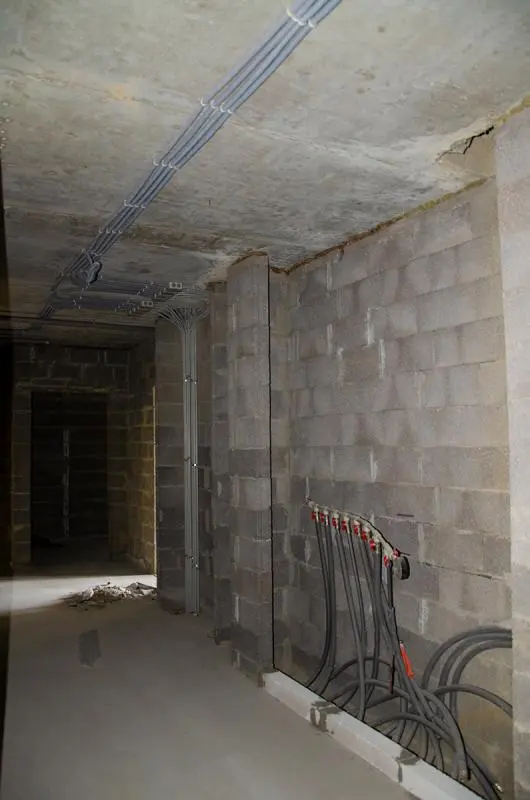

— монтаж водопровода;
— монтаж системы дымоудаления;
— строительство кладовок в подвале;
— монтаж входных дверей в квартиры.

Паркинг
— штукатурка внешних стен на въезде;
— монтаж системы вентиляции.

NE
Nelli18551 повід. · з 2016
30 вересня 2019 р.

Ход строительства Жилого Комплекса
04.09.2019
? Дом №3 (2 очередь)

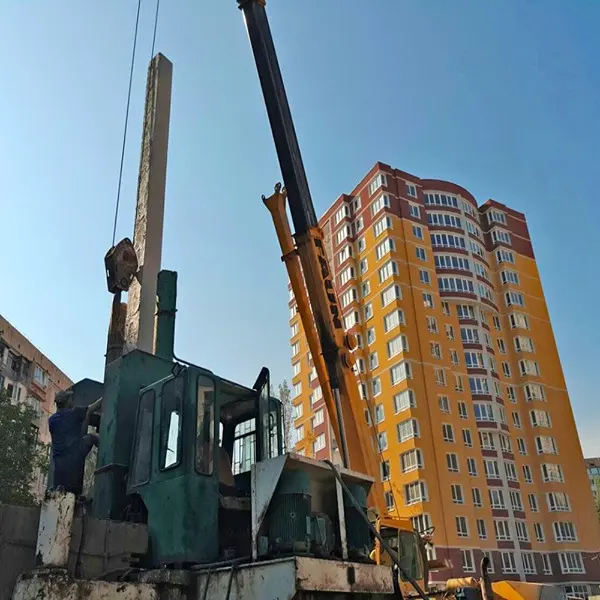

▪вдавливание свай;
▪заливка фундамента башенного крана;
▪перенос забора для подготовки территории.
? Дом №2 (1 очередь)
▪завершение отделки мест общего пользования;
▪благоустройство территории.
? Дом №1 (1 очередь)
▪монтаж вентилируемого фасада ScanRoc. Захватка 7;
▪подготовка системы дымоудаления к монтажу;
▪монтаж наружных дверей на 1-м этаже (в коммерческих помещениях).

NE
Nelli18551 повід. · з 2016
30 вересня 2019 р.

Ход строительства Жилого Комплекса
18.09.2019
?Дом №3 (2 очередь)
▪ земляные работы по котловану;
▪ подготовка бетонных оголовков под ростверк;
▪ устройство свайного фундамента.
?Дом №1 (1 очередь)

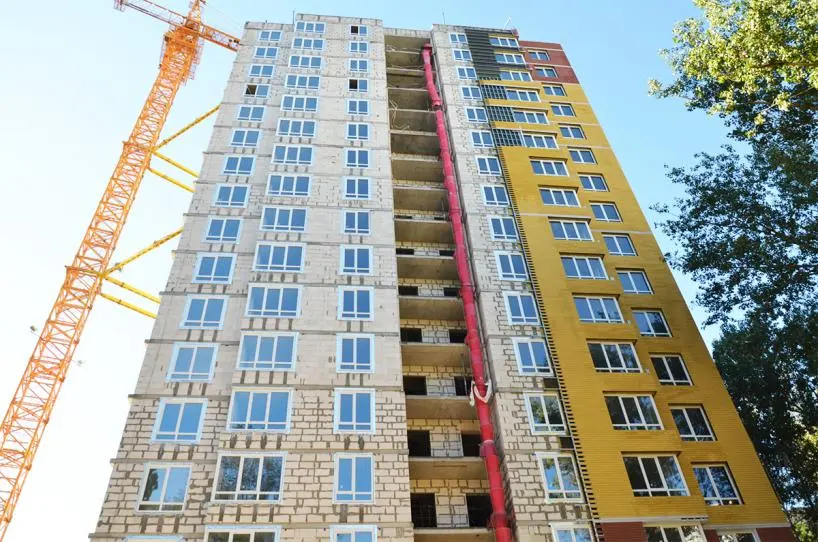

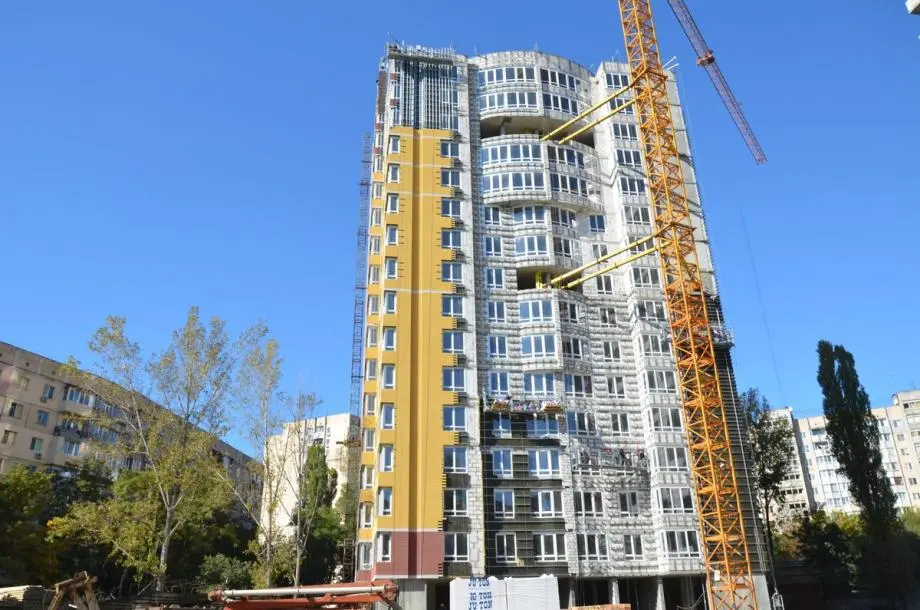

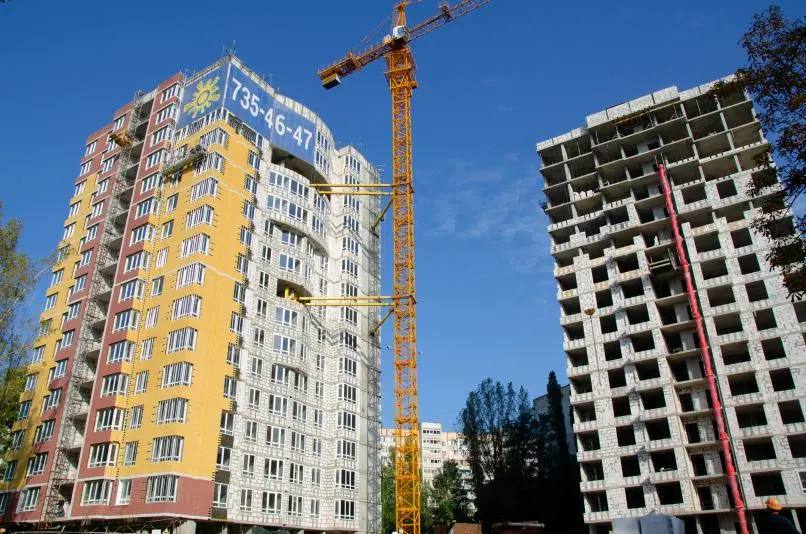

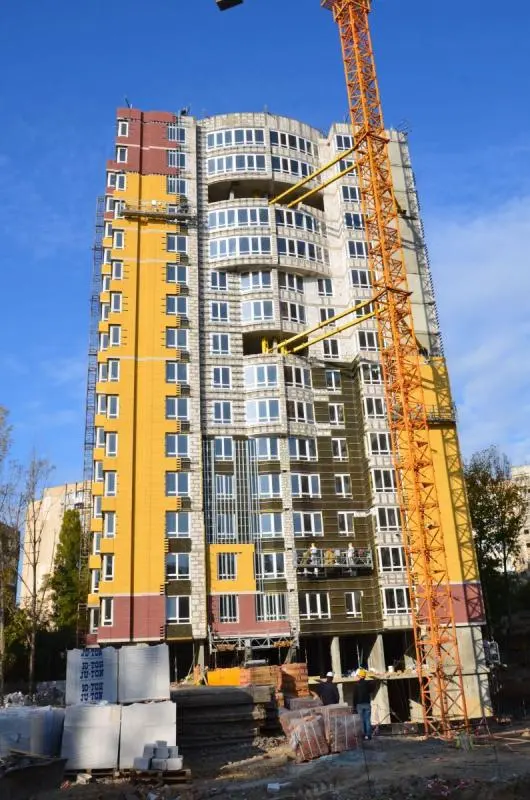

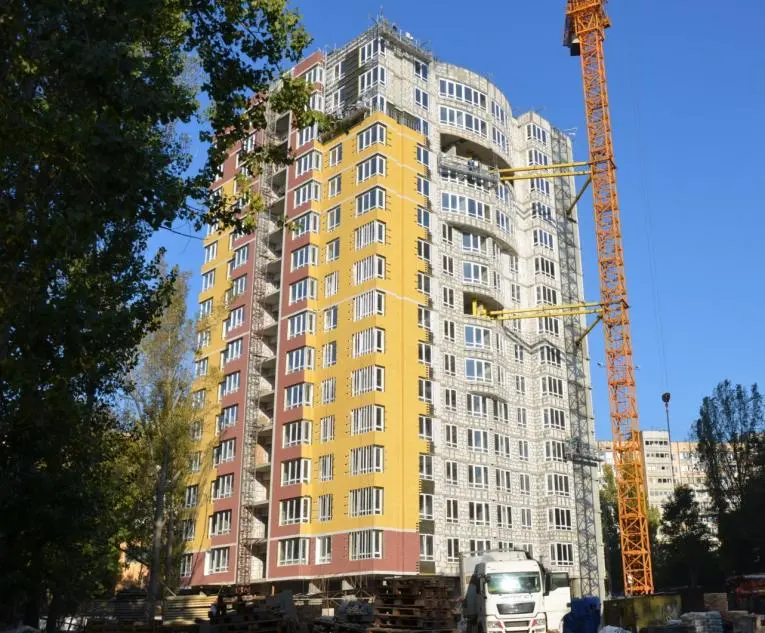

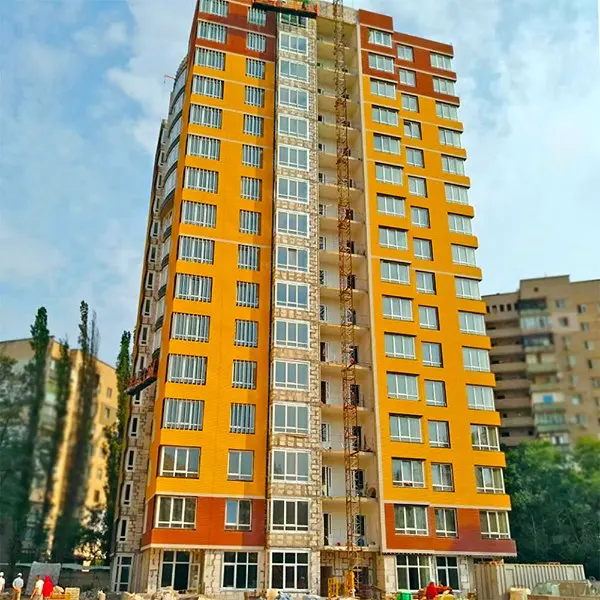

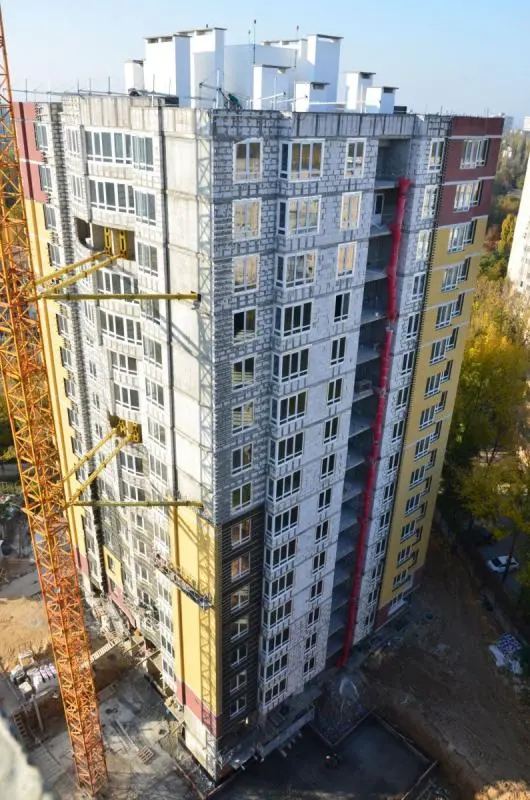

▪монтаж северного фасада — 100%;
▪монтаж южного фасада — 95%;
▪монтаж восточного фасада — 85%;
▪монтаж западного фасада — 75%.
?Благоустройство территории

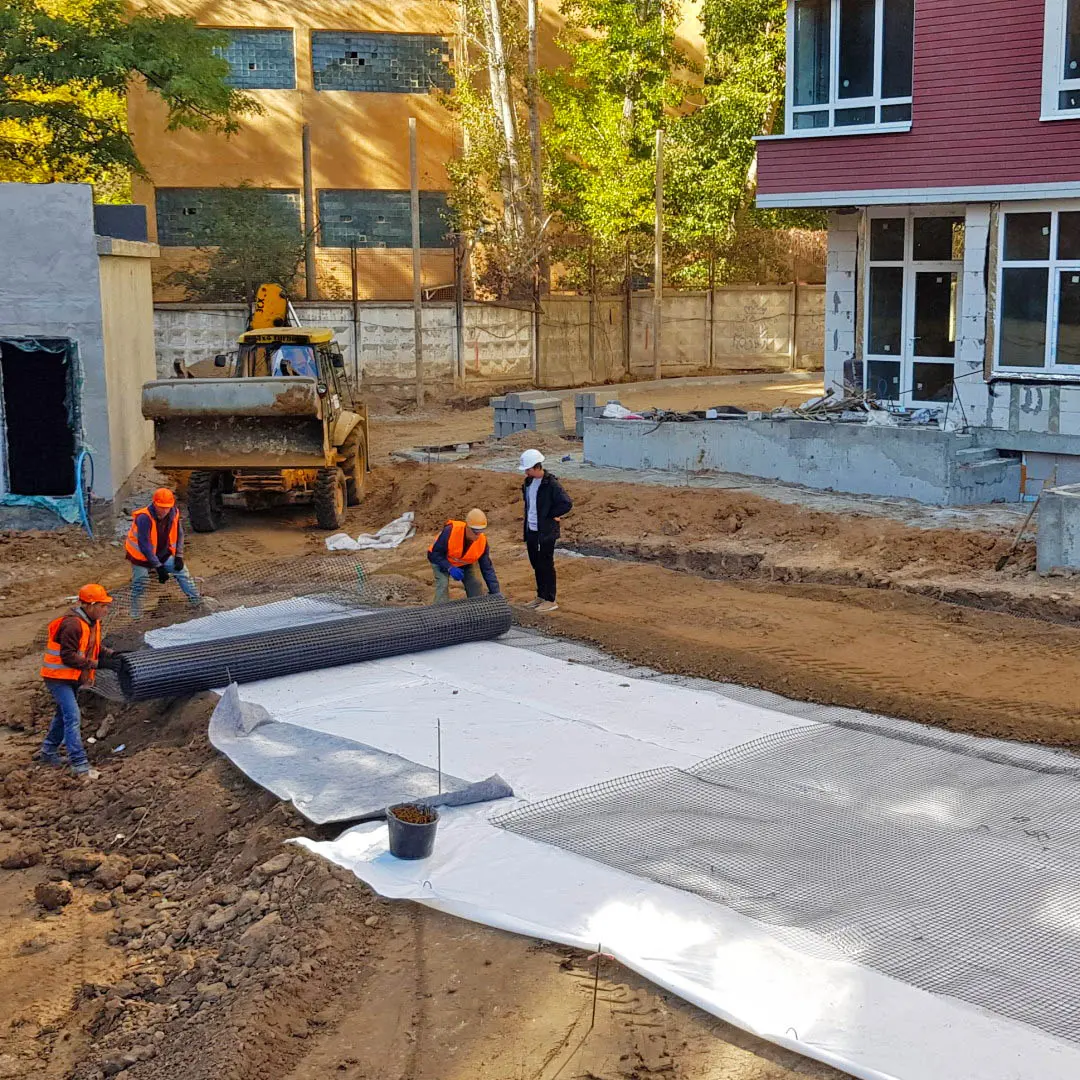

▪устройство дорожного корыта;
▪выравнивание дорог;

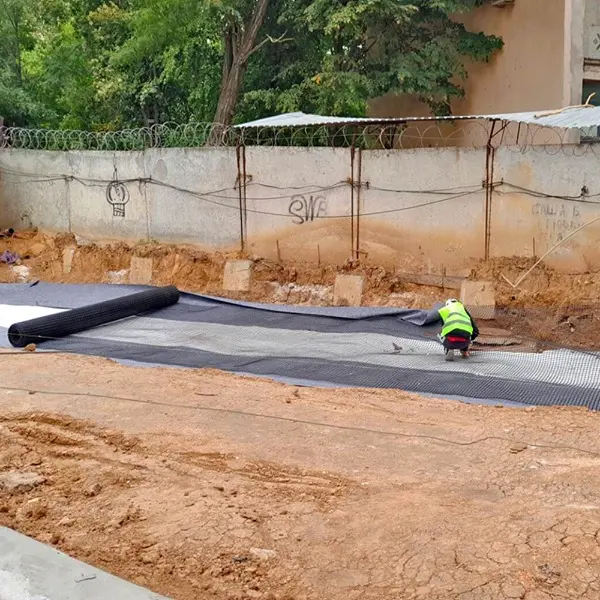

▪укладка геотекстиля.

NE
Nelli18551 повід. · з 2016
30 жовтня 2019 р.

Ход строительства Жилого Комплекса
04.10.2019
Дом №1:
— завершен северный фасад;
— завершен южный фасад;
— завершен западный фасад;
— монтаж восточного фасада — захватка 8.

Дом №3:

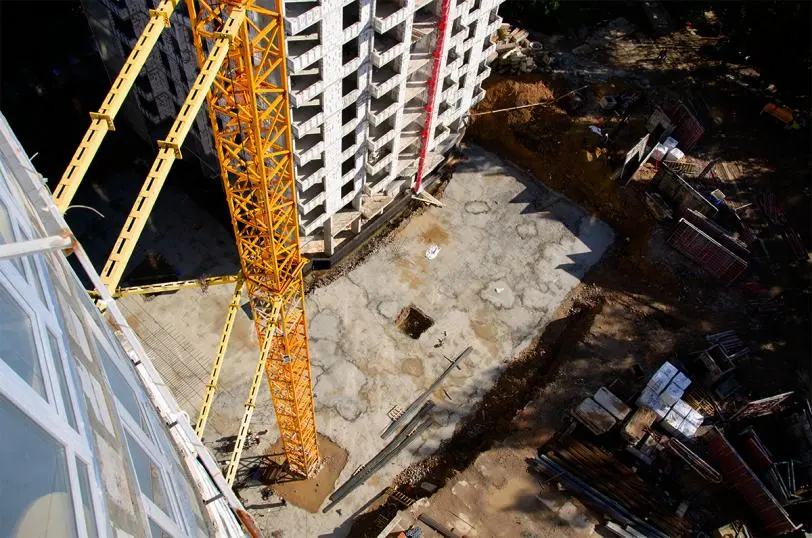

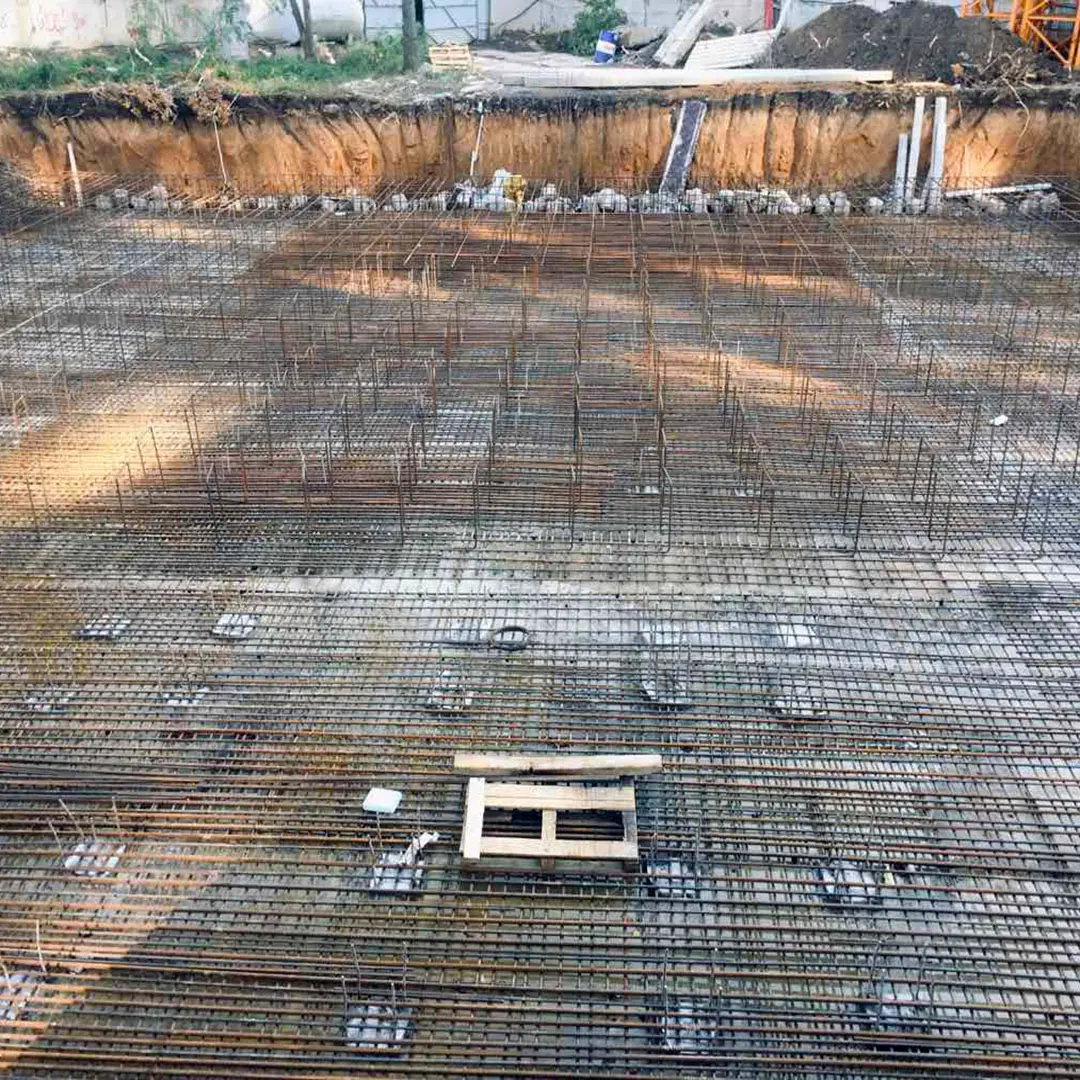

— армирование фундаментной плиты.

Благоустройство:
— подготовка дорог под тротуарное покрытие;
— монтаж бетонной отмостки вокруг домов;
— установка дорожных бордюров.

NE
Nelli18551 повід. · з 2016
30 жовтня 2019 р.

Ход строительства Жилого Комплекса
10.10.2019

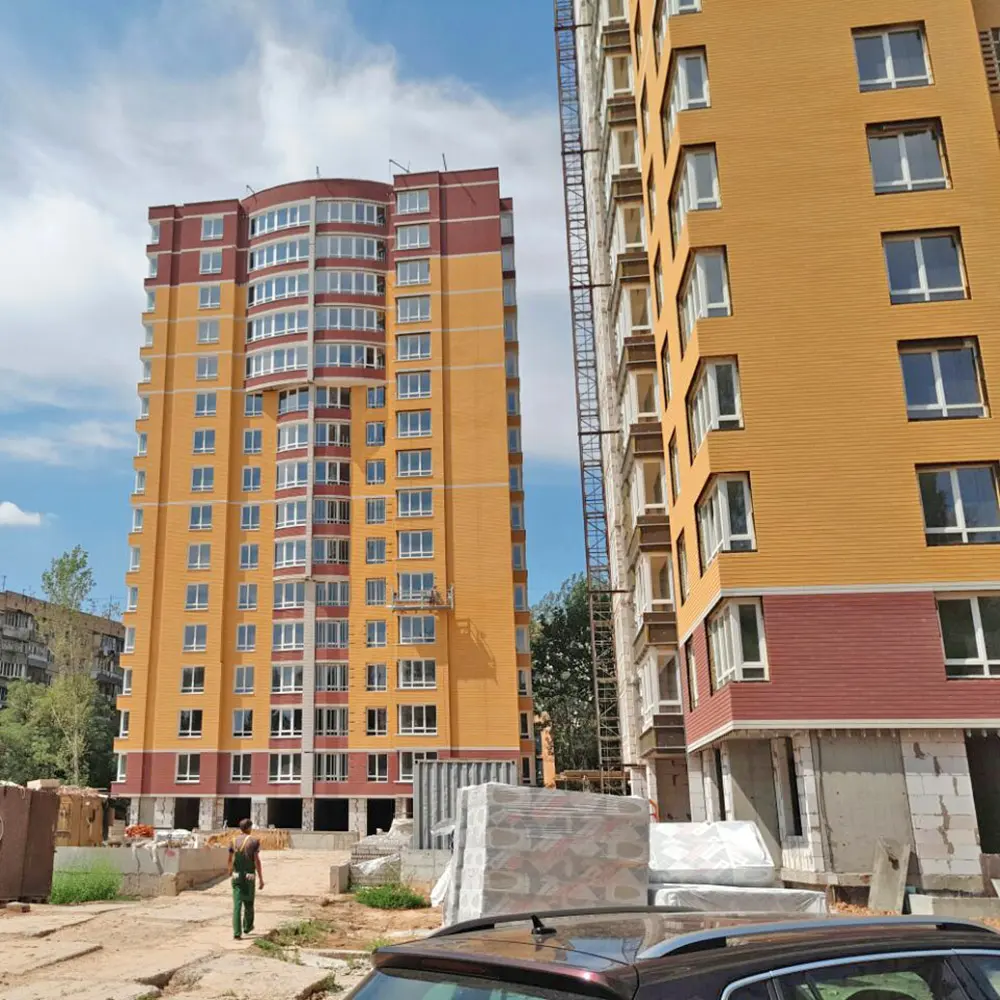

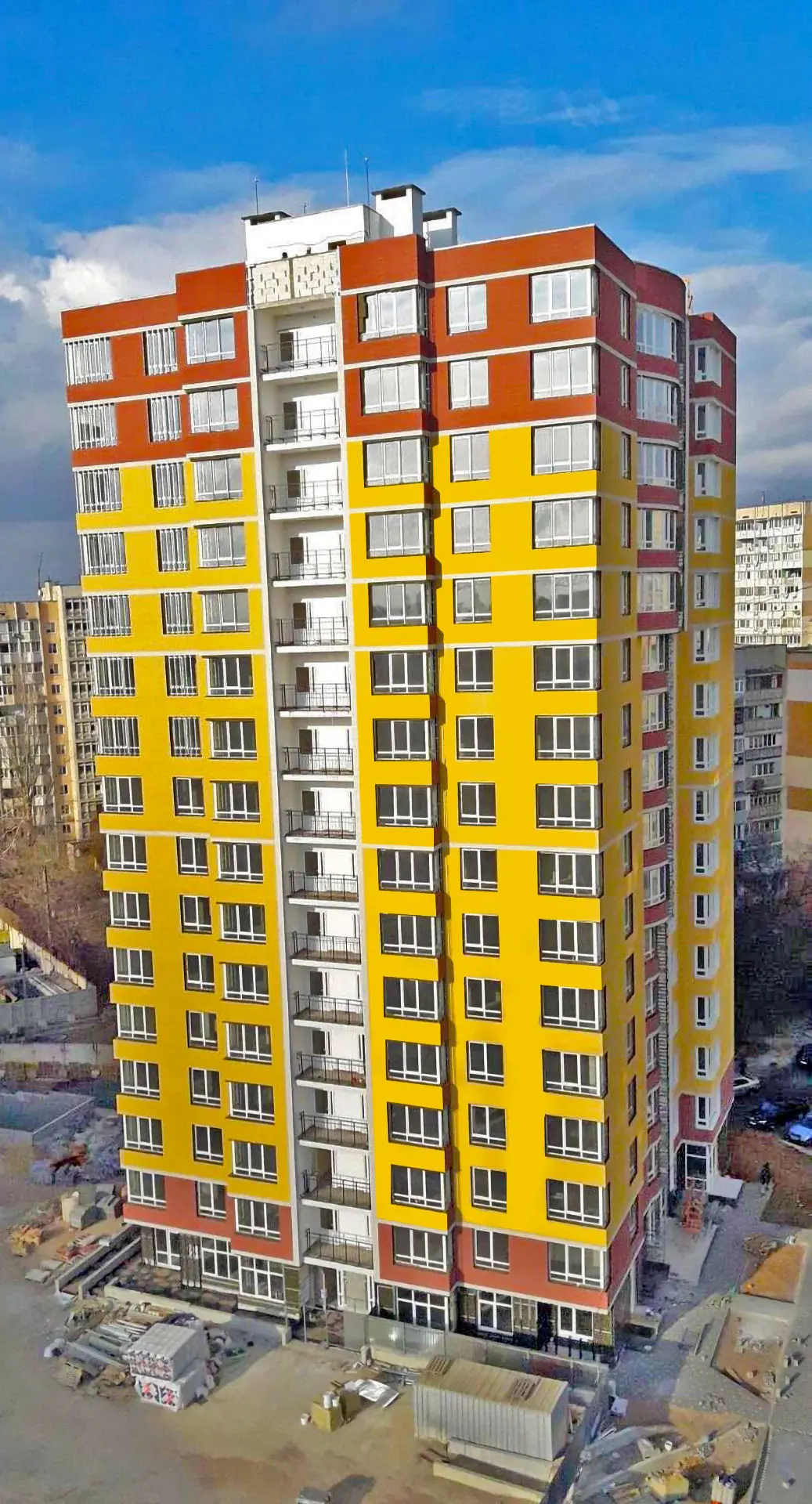

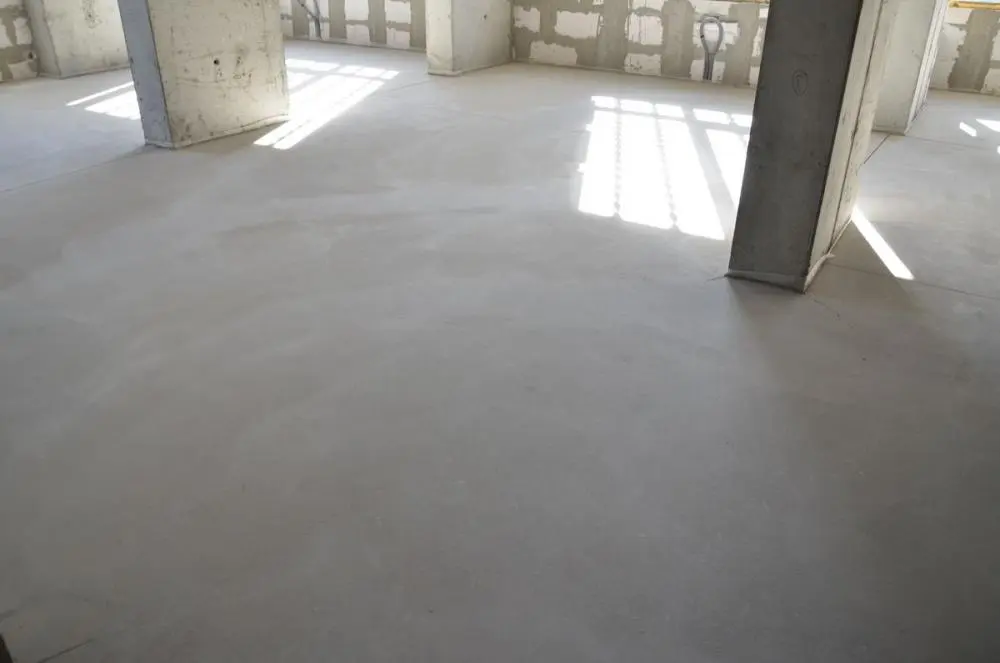

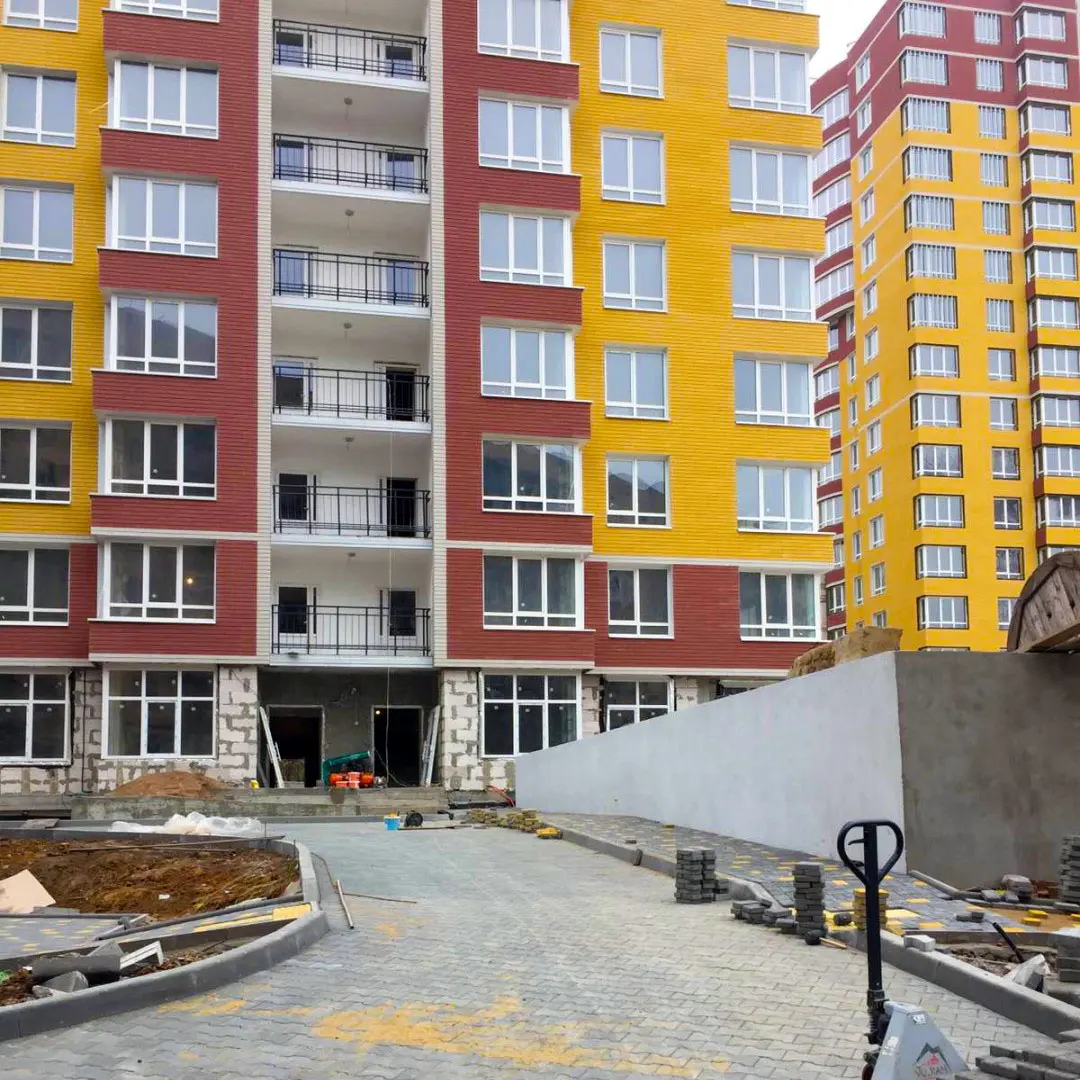

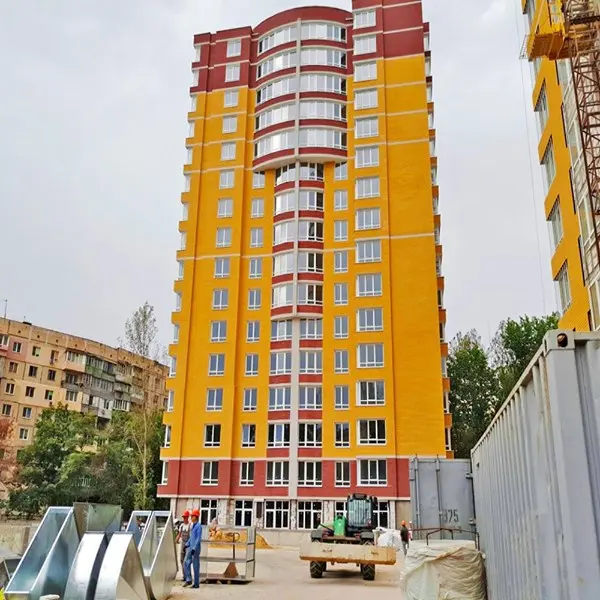

Дом №1 — завершен монтаж северного, южного и западного фасадов и отделочные работы внутри жилого комплекса.
Дом №3 — завершается армирование фундаментной плиты.
Благоустройство территории — устанавливаются бордюры, идут подготовительные работы для монтажа тротуарной плитки.

NE
Nelli18551 повід. · з 2016
30 жовтня 2019 р.

Ход строительства Жилого Комплекса
17.10.2019
Благоустройство:

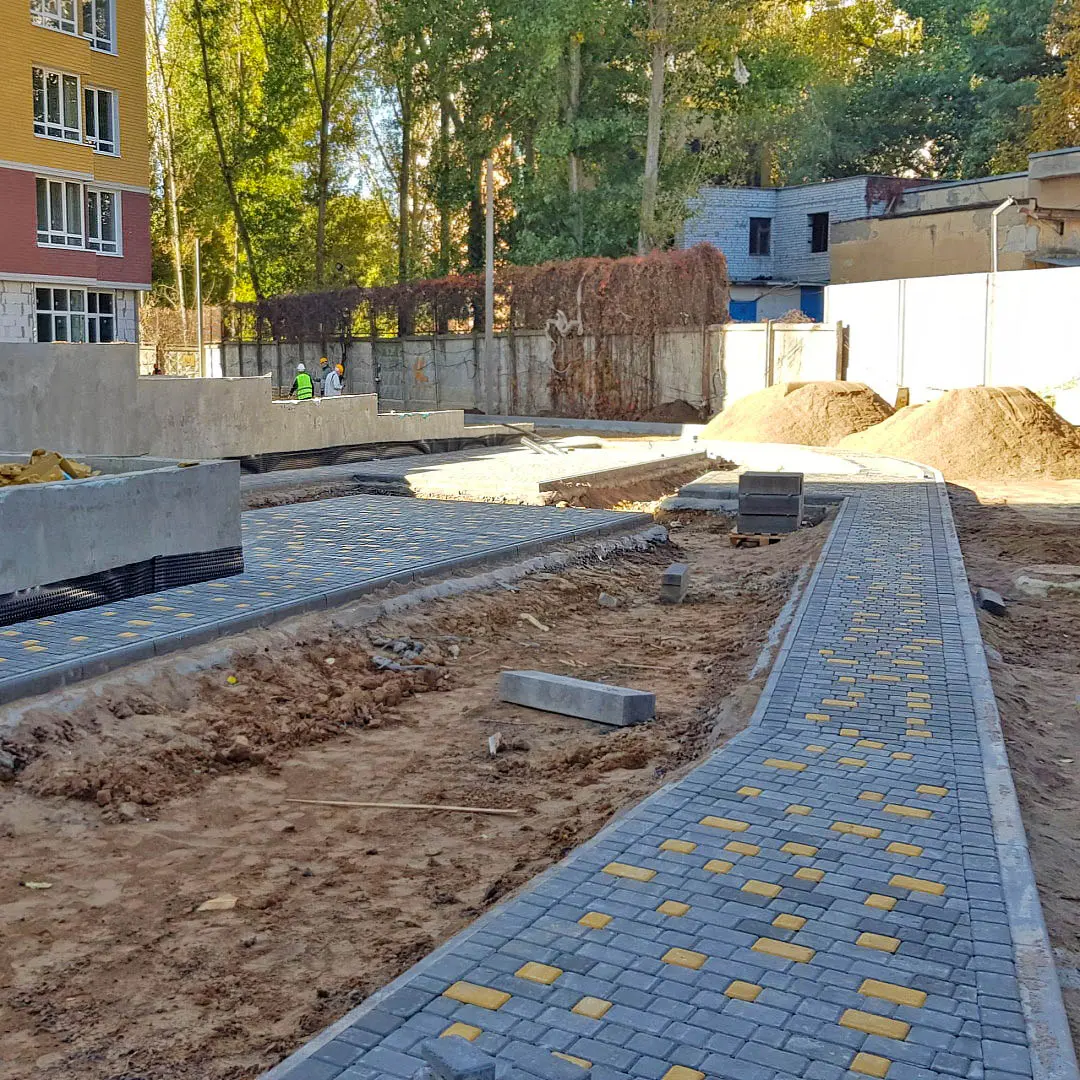

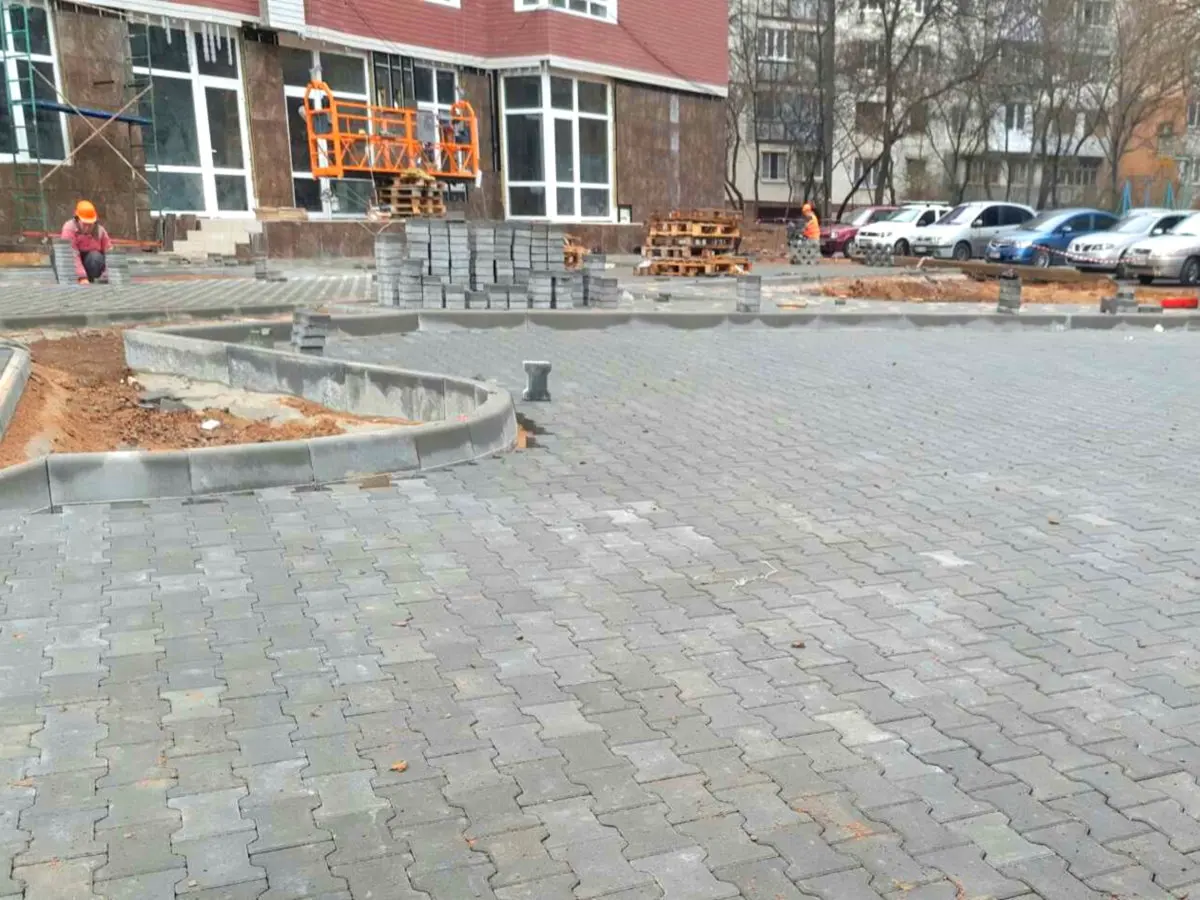

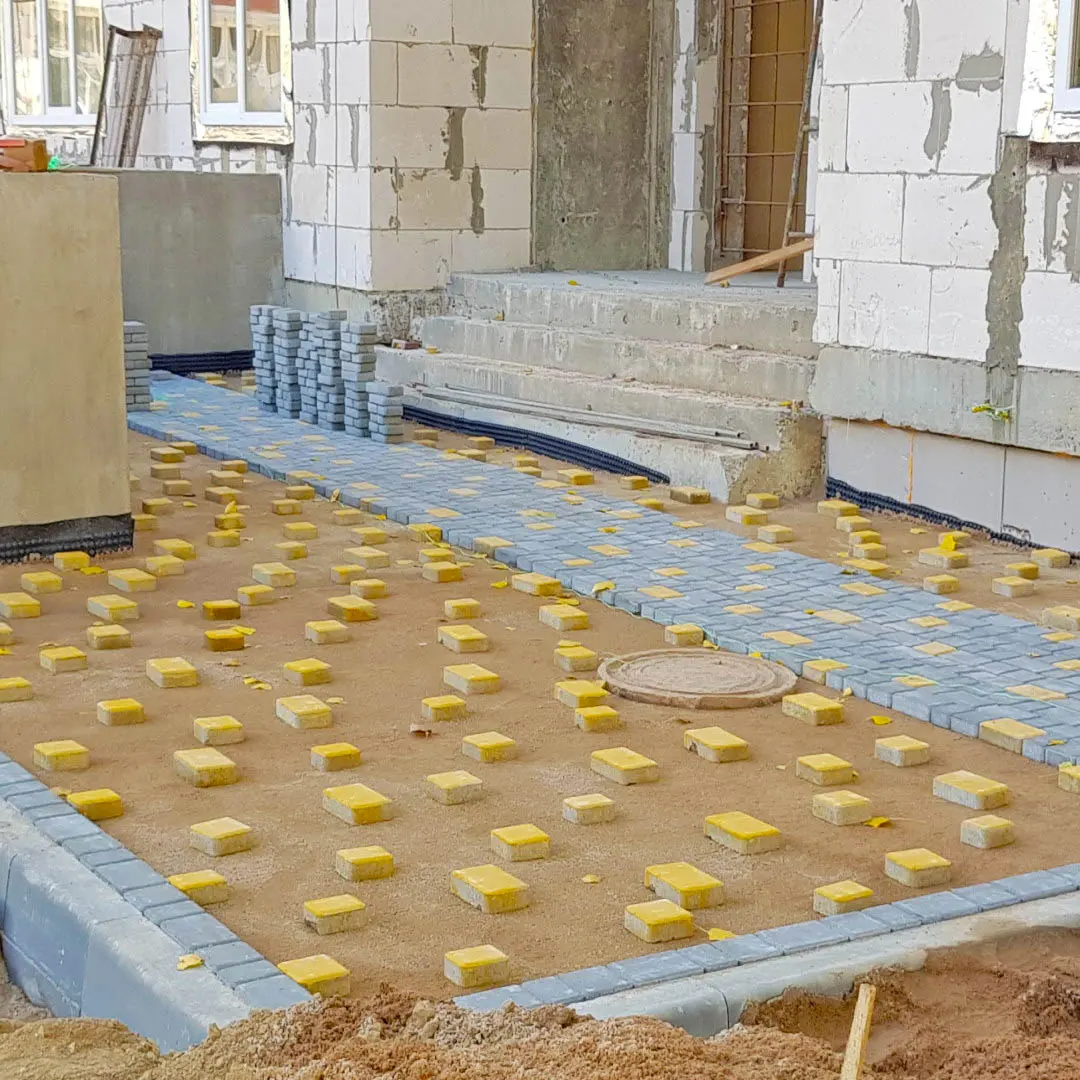

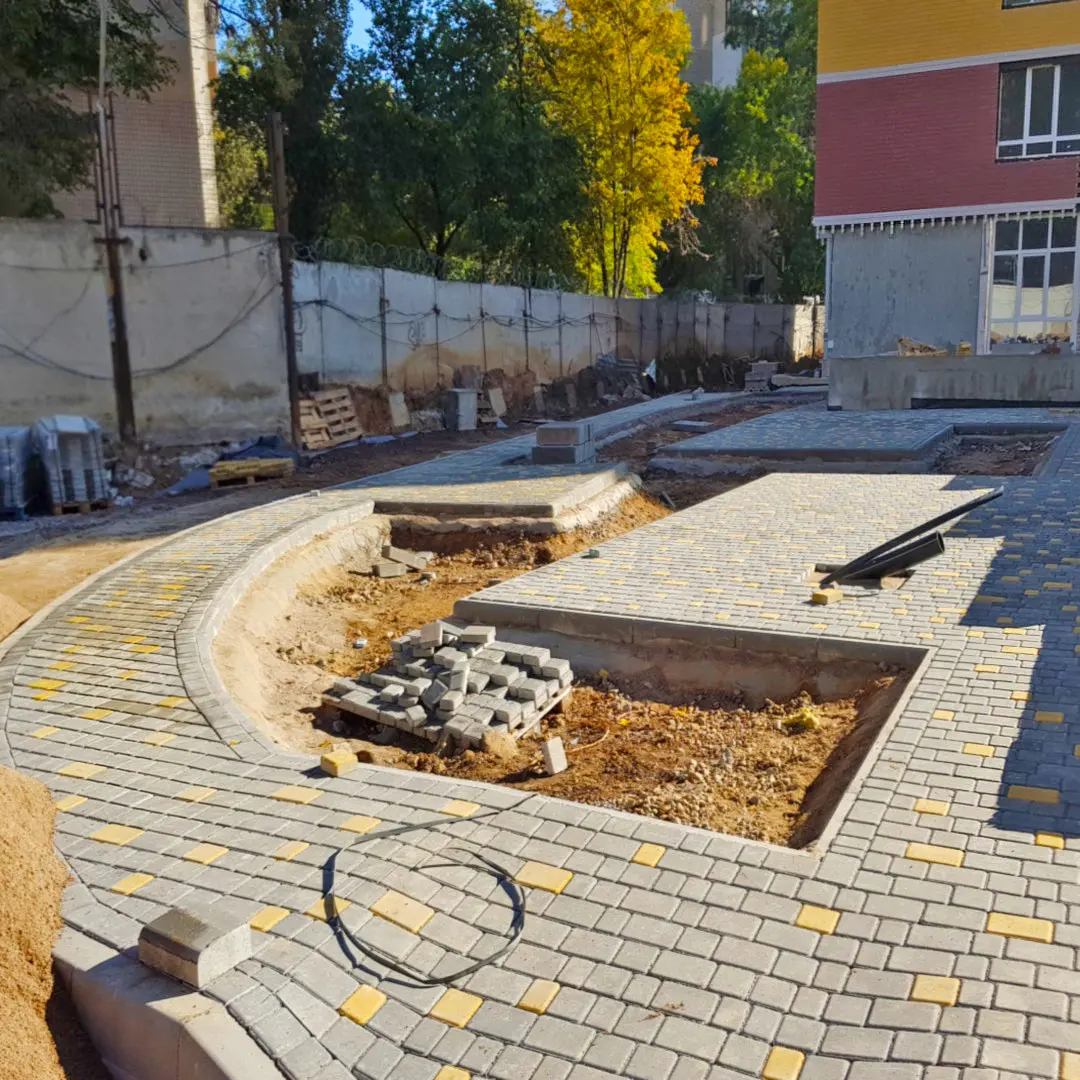

— укладка тротуарной плитки;
— устройство дорожной одежды;
— вибротромбовка основания дорог.

Дом №1:
— завершена отделка мест общего пользования;
— установлены пожарные щиты на этажах;
— установлены кнопки вызова лифта на этажах.

Дом №3:
Завершено армирование фундаментной плиты.

NE
Nelli18551 повід. · з 2016
20 листопада 2019 р.

Ход строительства Жилого Комплекса
18.11.2019
Отмечается существенный прогресс в благоустройстве придомовой территории,
а в доме №3 монтируются вертикальные конструкции подвала.

Благоустройство:
— укладка тротуарной плитки;
— расшивка швов на дорогах.

Дом №1:
— утепление коммерческих помещений;
— монтаж ограждений переходных лоджией;
— установка водоотводных лотков на пандусах.

Дом №3:
— монтаж вертикальных конструкций подвала.

NE
Nelli18551 повід. · з 2016
20 грудня 2019 р.

Ход строительства Жилого Комплекса
28.11.2019
Работы в процессе:
— армирование фундаментной плиты паркинга 2 очереди (под домом №3);
— монтаж ливнёвок;
— обустройство цветников (засыпка грунта);
— обустройство въездных пандусов;

Выполненные работы:
— построена трансформаторная подстанция №1;
— утеплены фасады коммерческих помещений (дом №1);

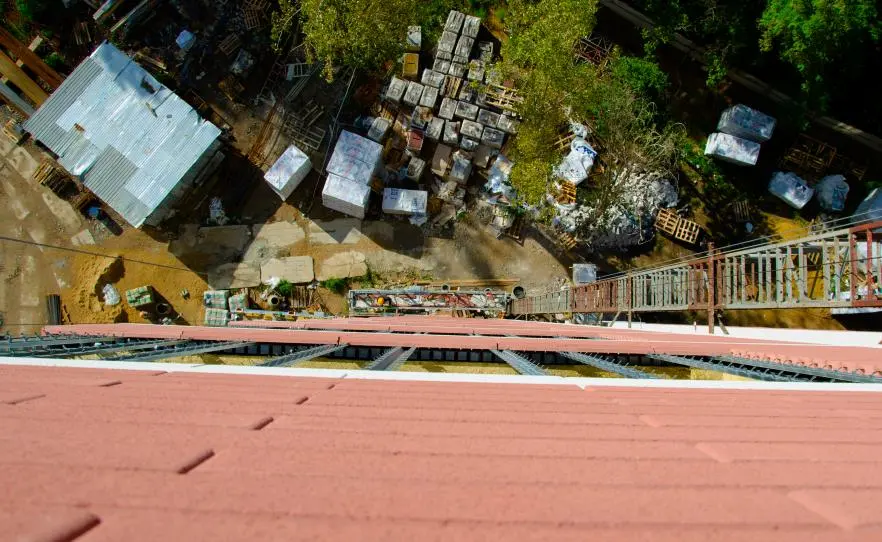

— уложена плитка на кровле пакринга.

NE
Nelli18551 повід. · з 2016
20 грудня 2019 р.

Ход строительства Жилого Комплекса
05.12.2019
Выполняются следующие работы:
1. Благоустройство. Отмостка плиткой въезда в паркинг.

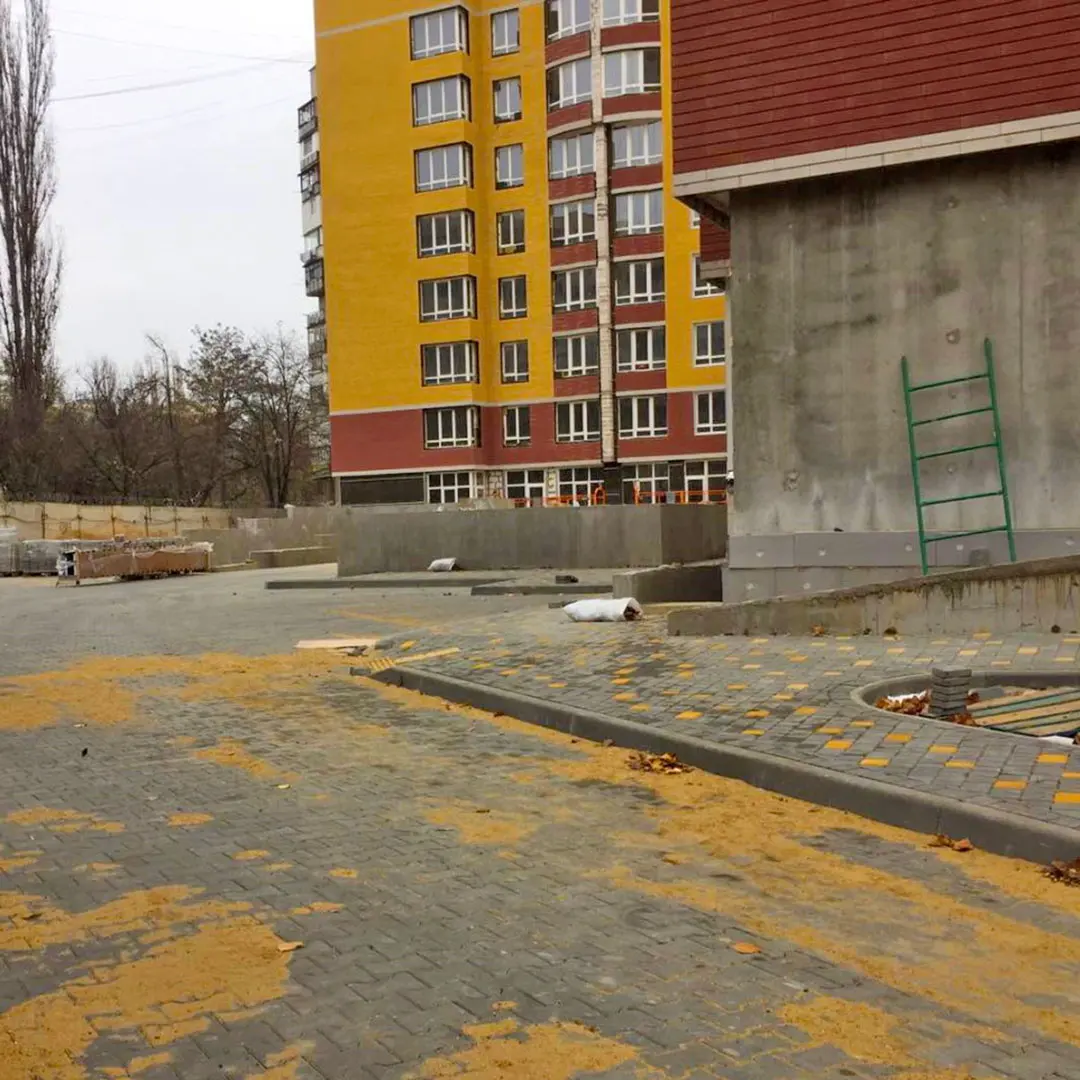

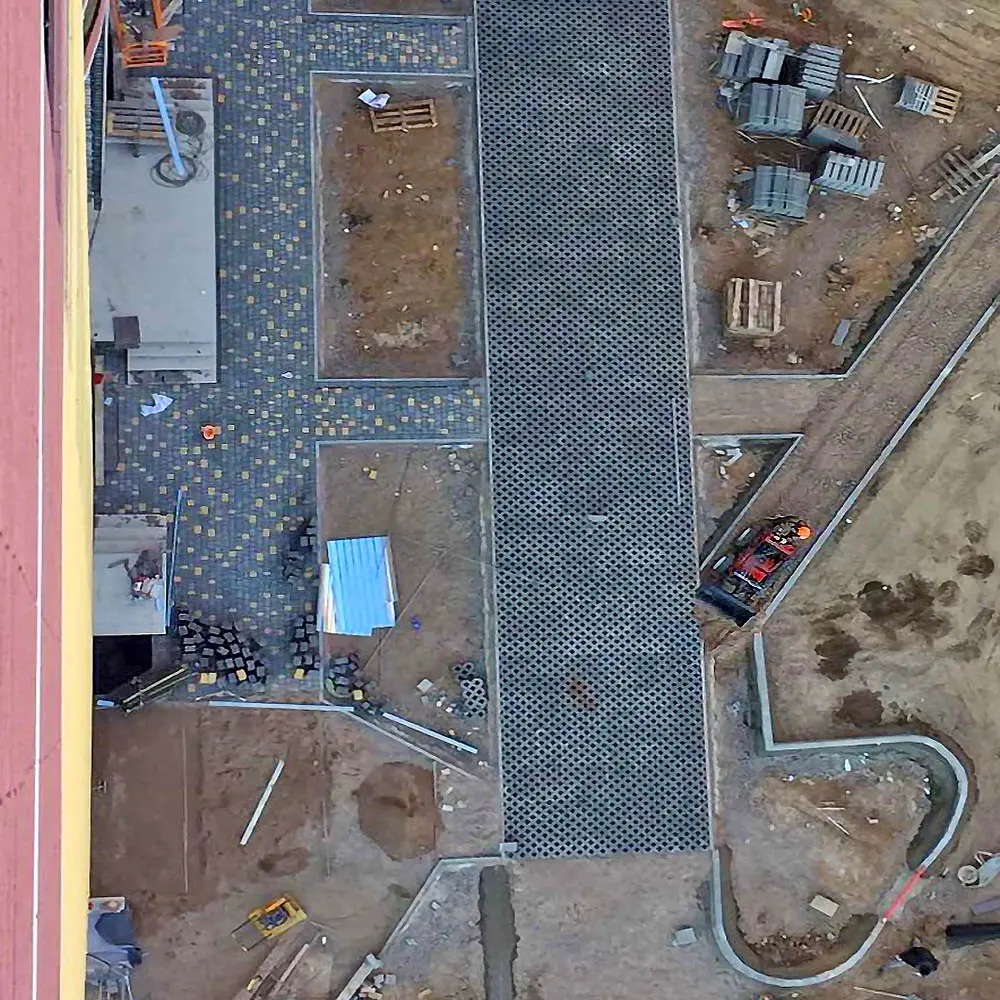

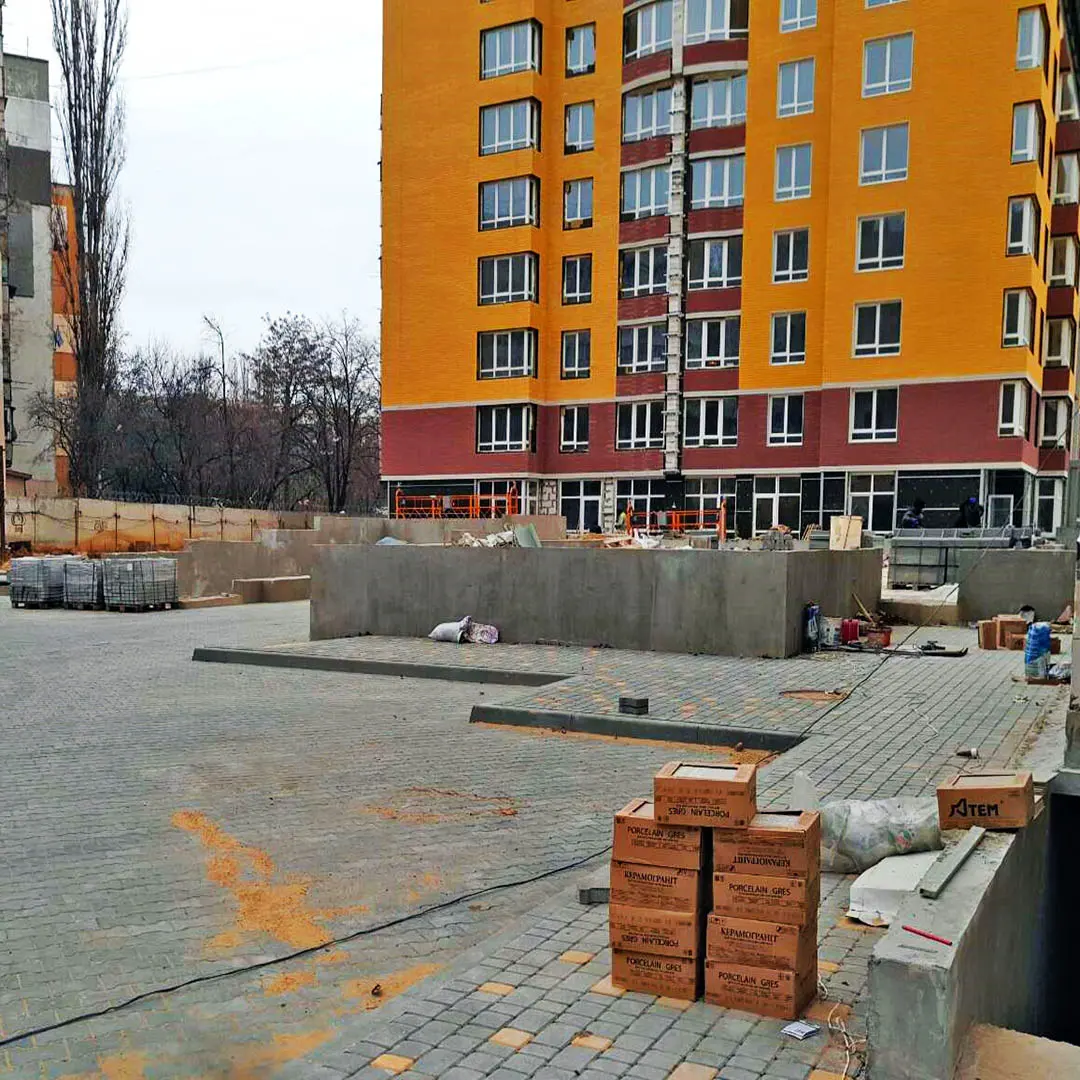

2. Благоустройство. Укладка плитки вокруг дома и на пандусах

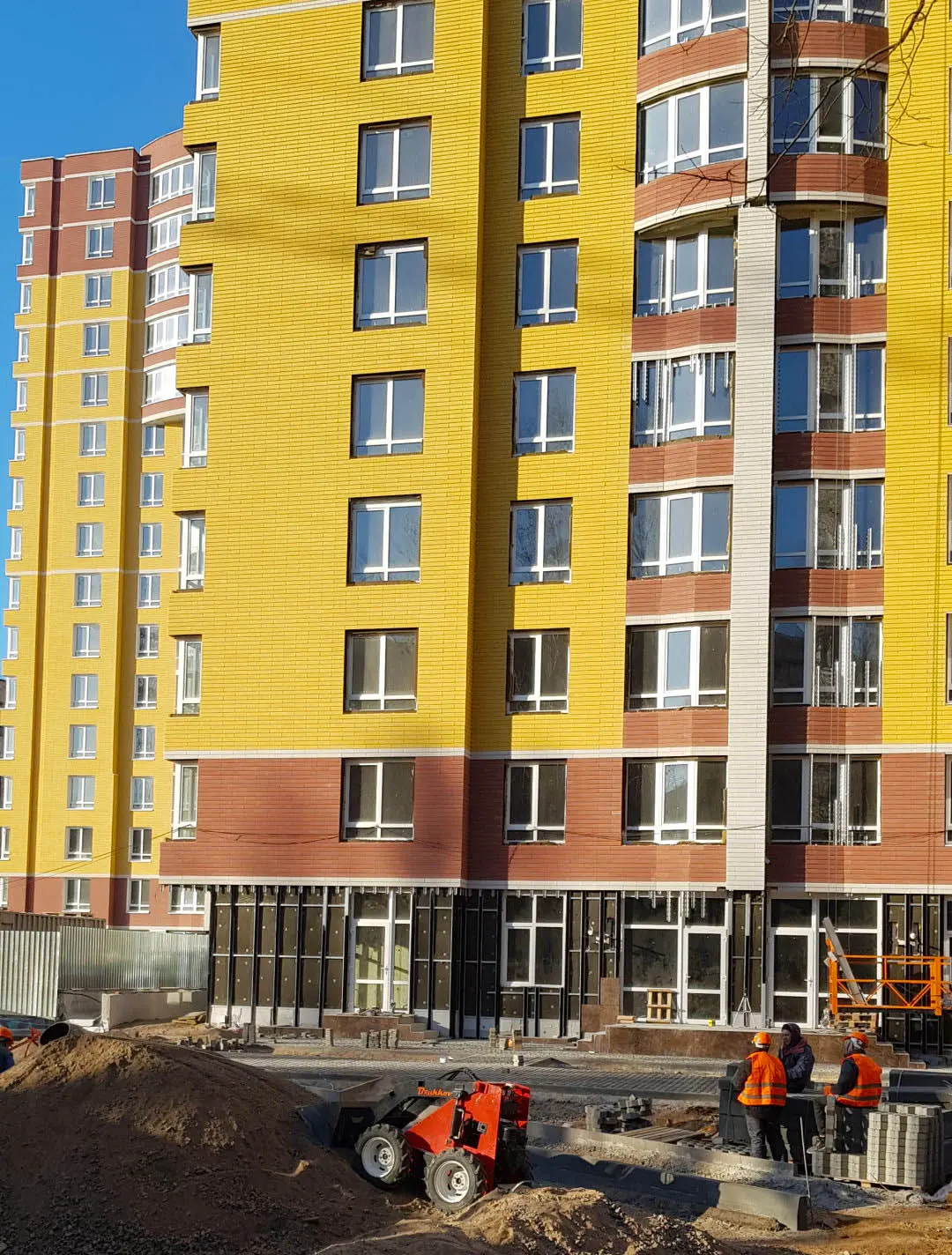

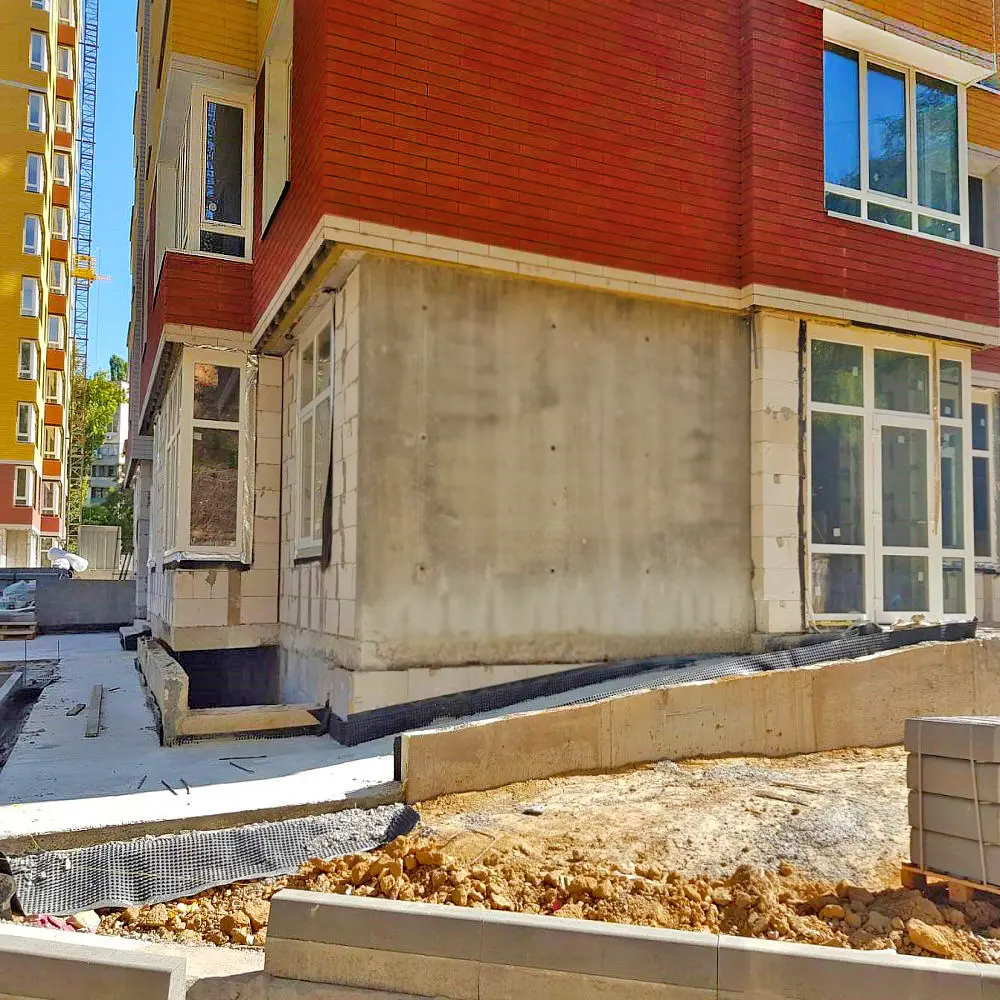

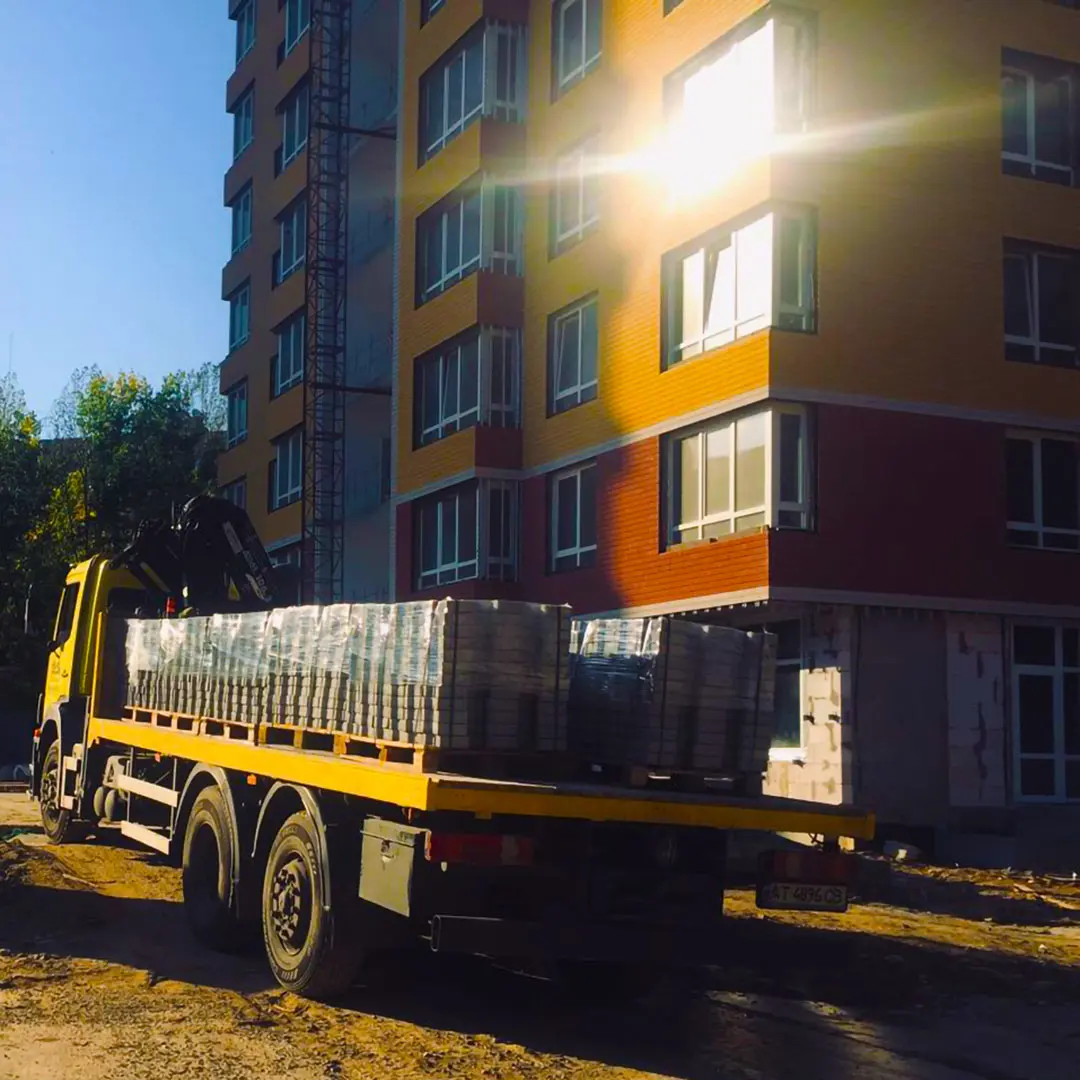

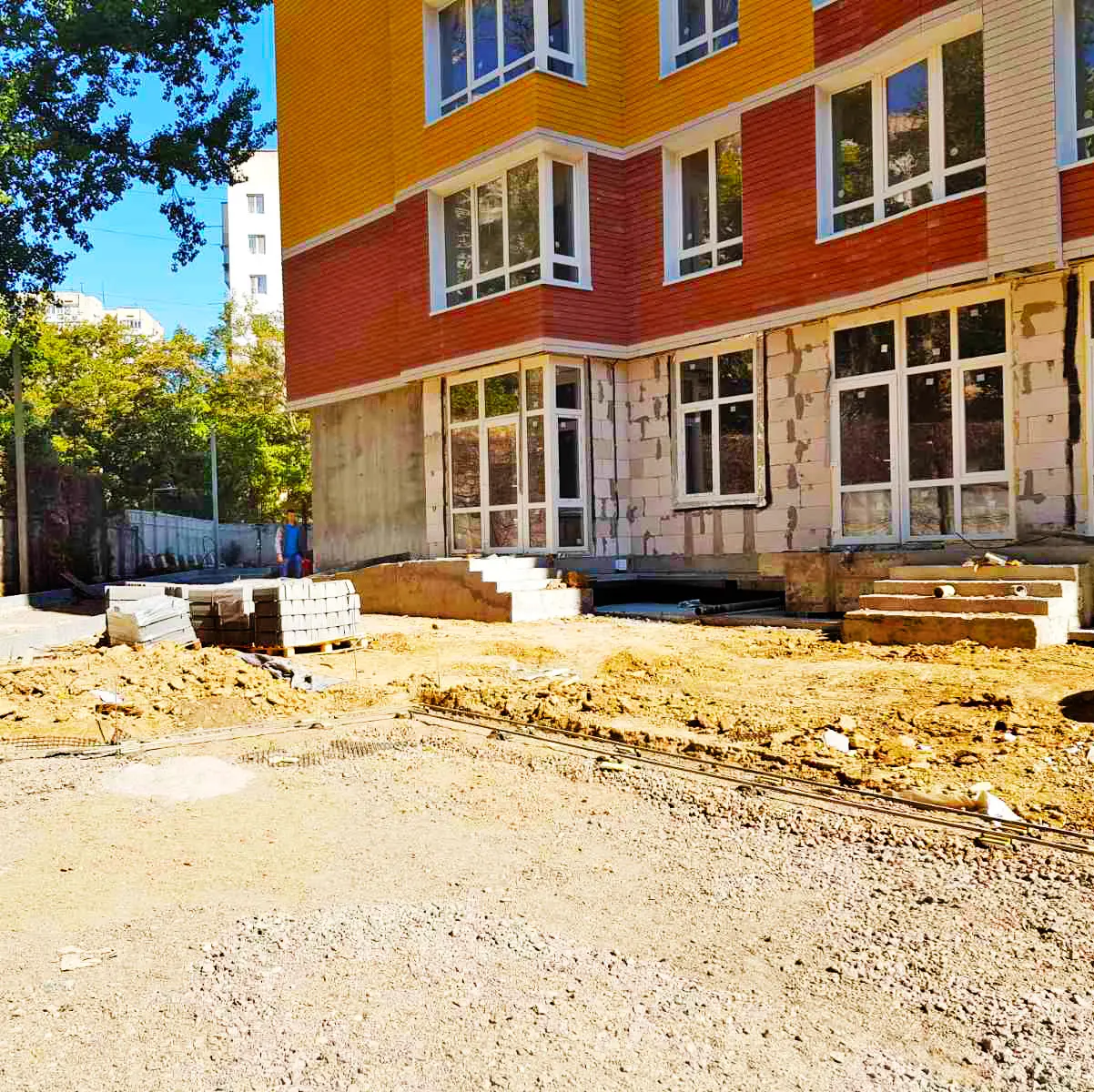

3. Дом №1. Монтаж фасадной плитки на коммерческих помещениях
4. Дом №3. Монтаж вертикальных конструкций подвала

NE
Nelli18551 повід. · з 2016
20 грудня 2019 р.

Ход строительства Жилого Комплекса
13.12.2019
Текущие работы:
1. Дом №1. Облицовка фасадной плиткой 1 этажа
2. Дом №1 и №2. Благоустройство двора: монтаж бордюров и тротуарной плитки

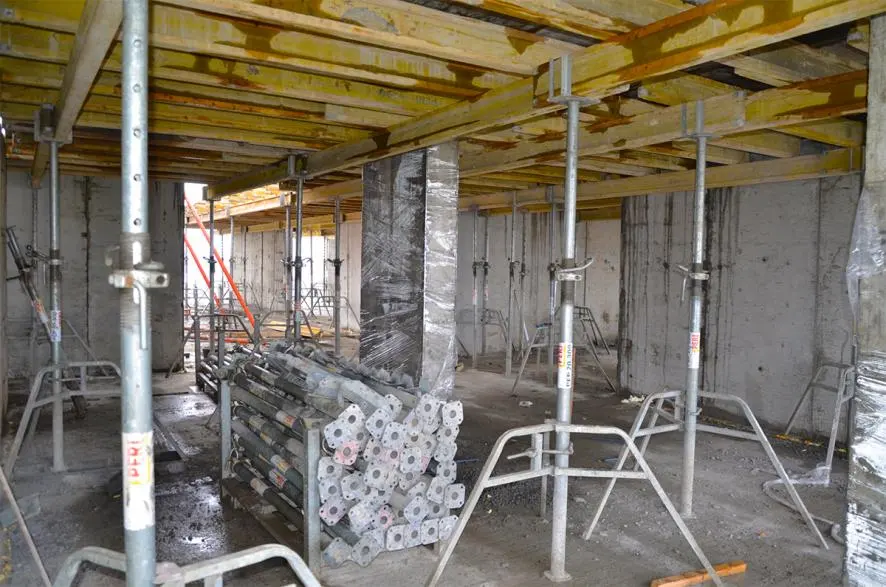

3. Дом №3. Установка опалубки плиты перекрытия подвала
4. Паркинг. 2 очередь. Армирование фундаментной плиты
