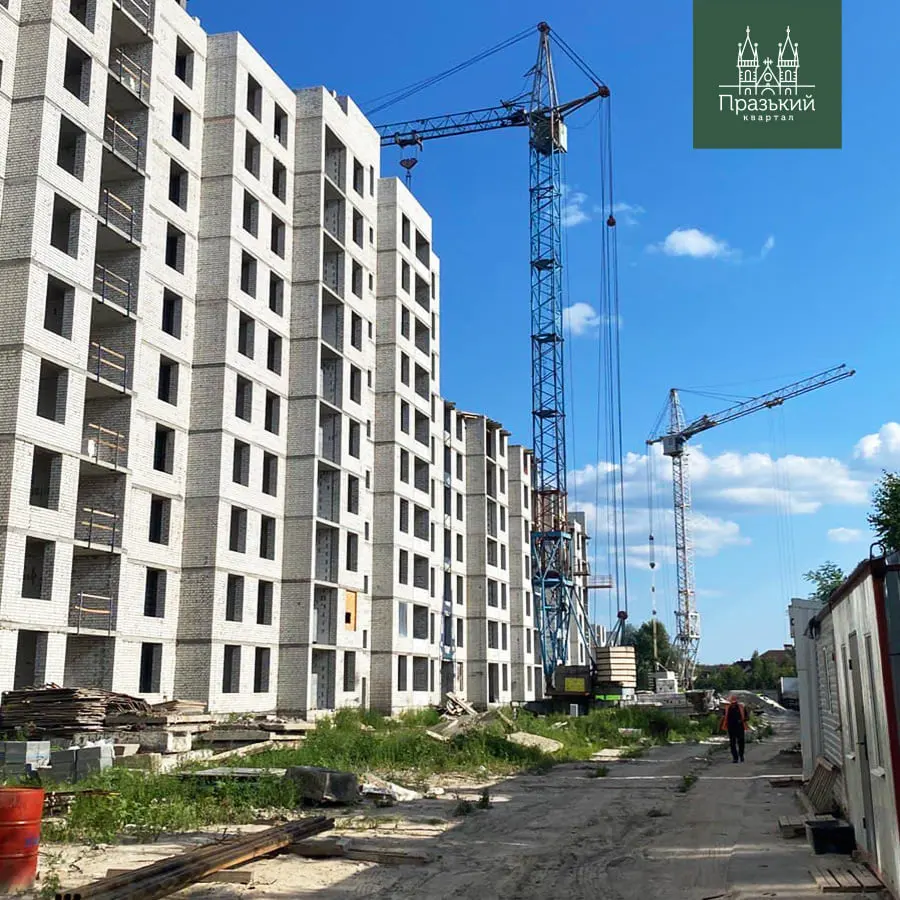

Ход строительства Жилого Комплекса
18.05.2021
вул. Садова, 51Б:
3 секція:
• завершено монтаж ліфта
• завершено влаштування тротуарів та вхідної групи
• виконано прокладання кабелів зовнішнього освітлення
4 секція:
• завершено монтаж ліфта
• виконано монтаж перил
• виконано прокладання кабелів зовнішнього освітлення
вул. Садова 51А:
1 секція:
• виконуємо фасадні роботи
2 секція:

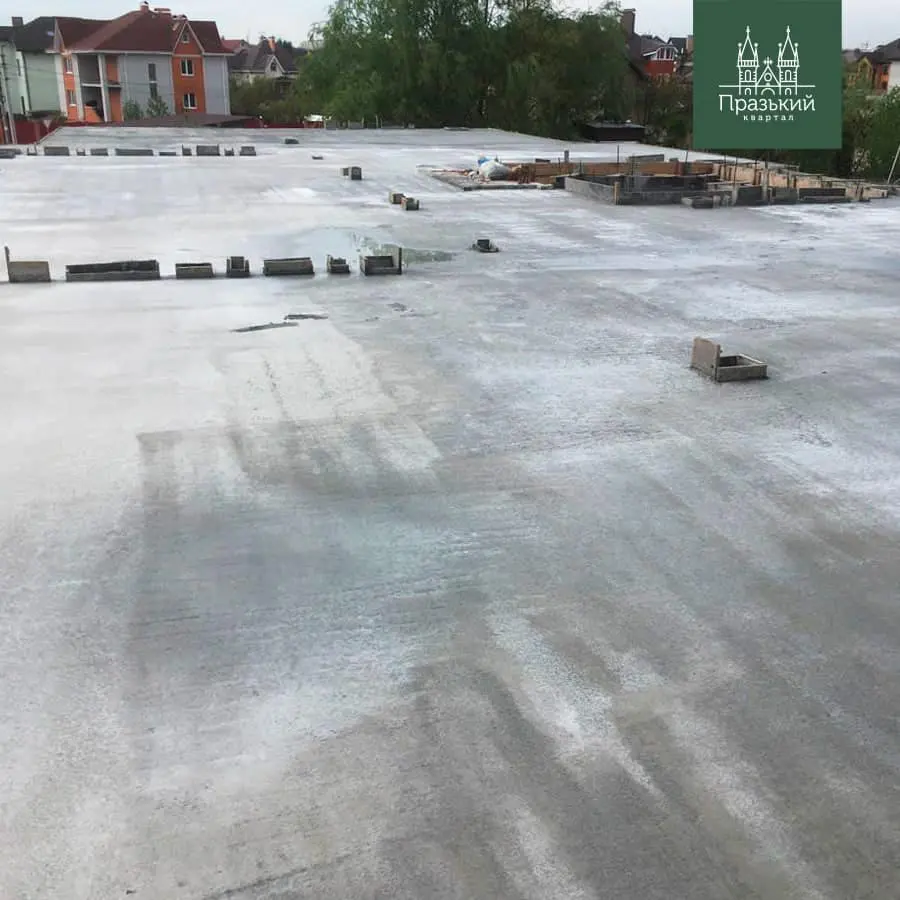

• виконано поклейку першого шару рубероїду
3 секція:
• приступили до поклейки першого шару рубероїду
4 секція:

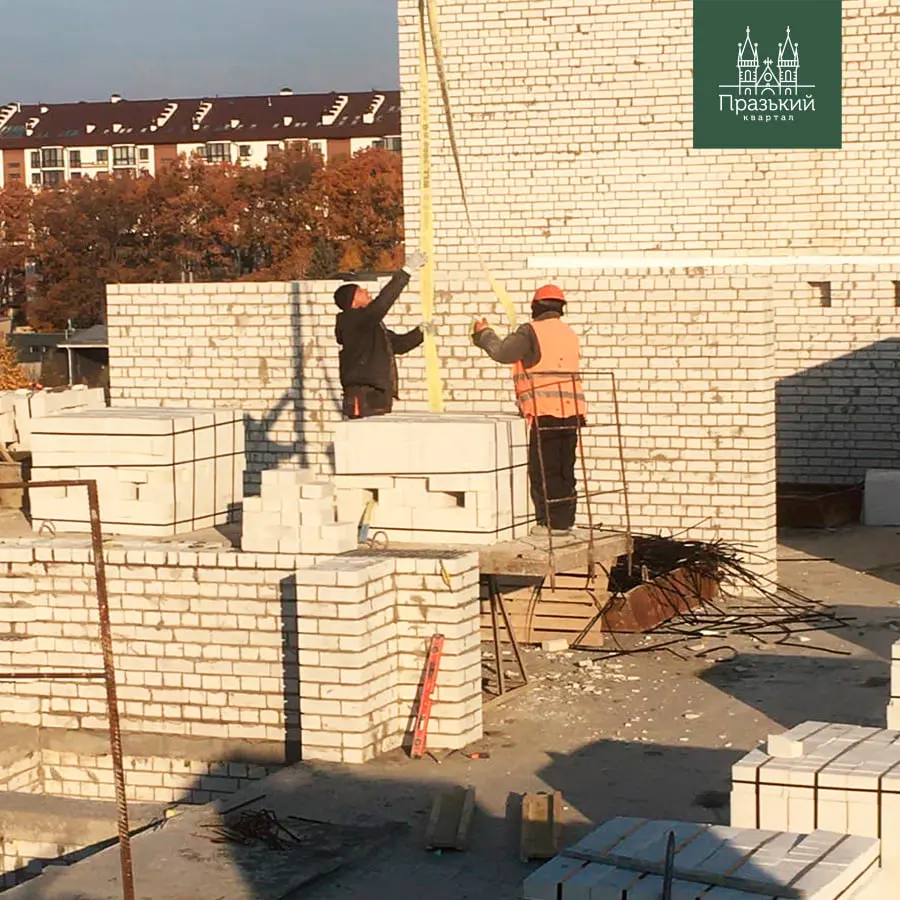

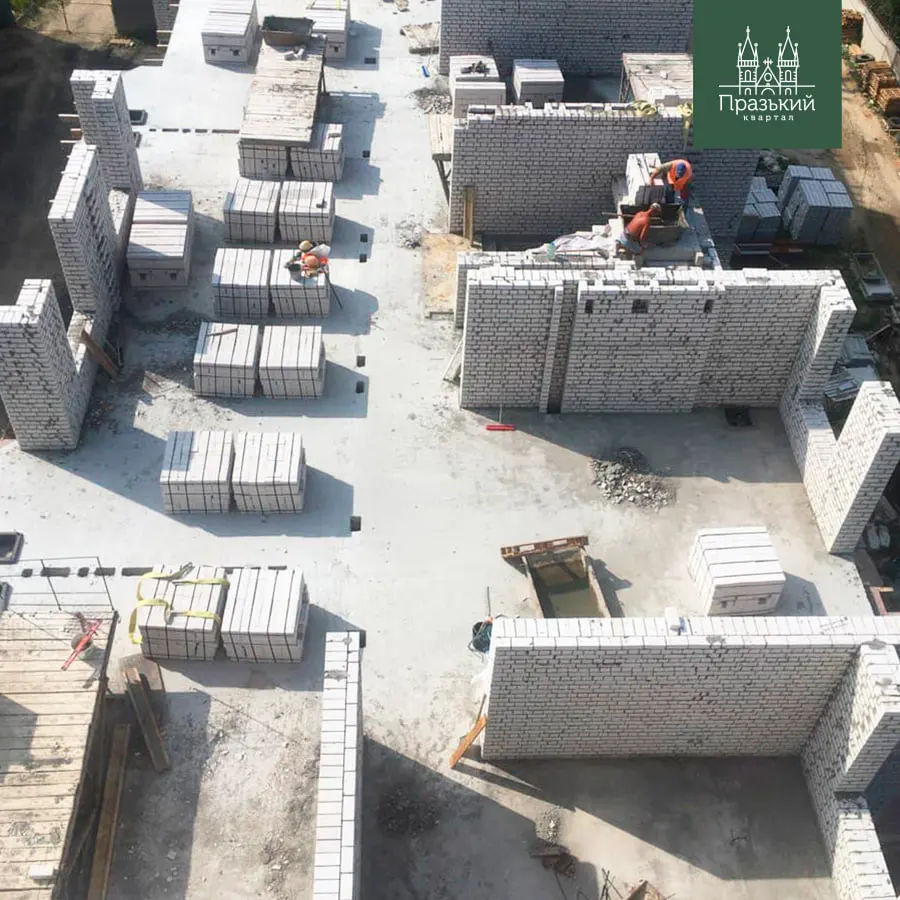

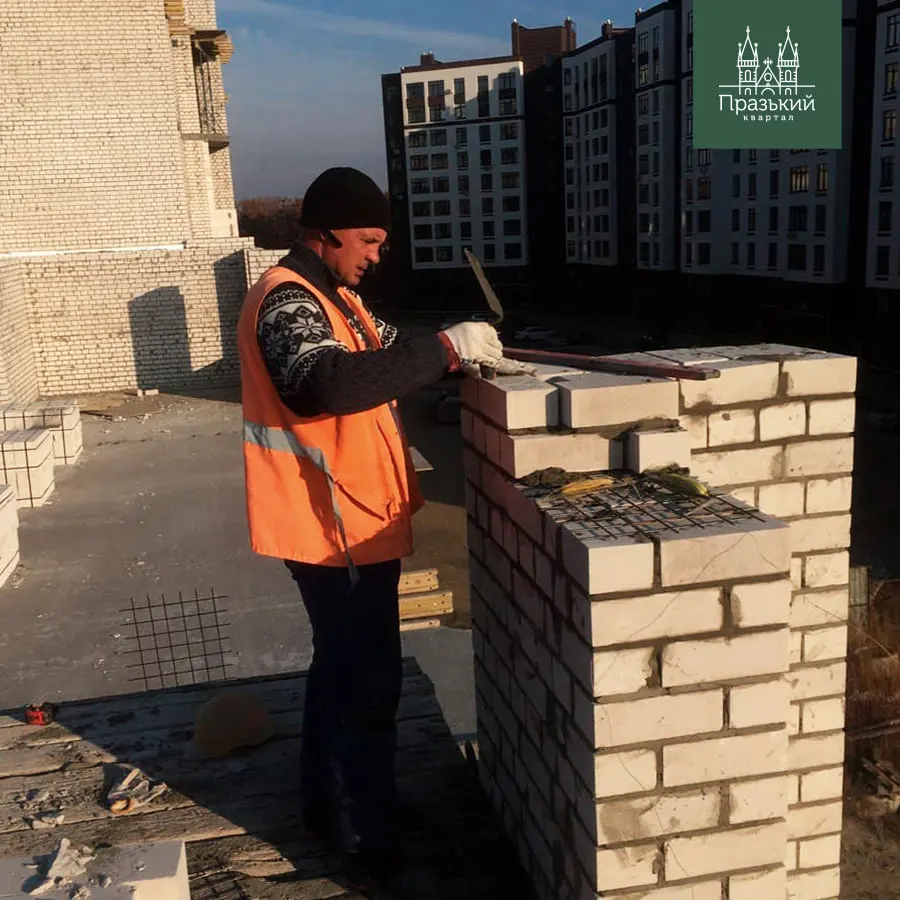

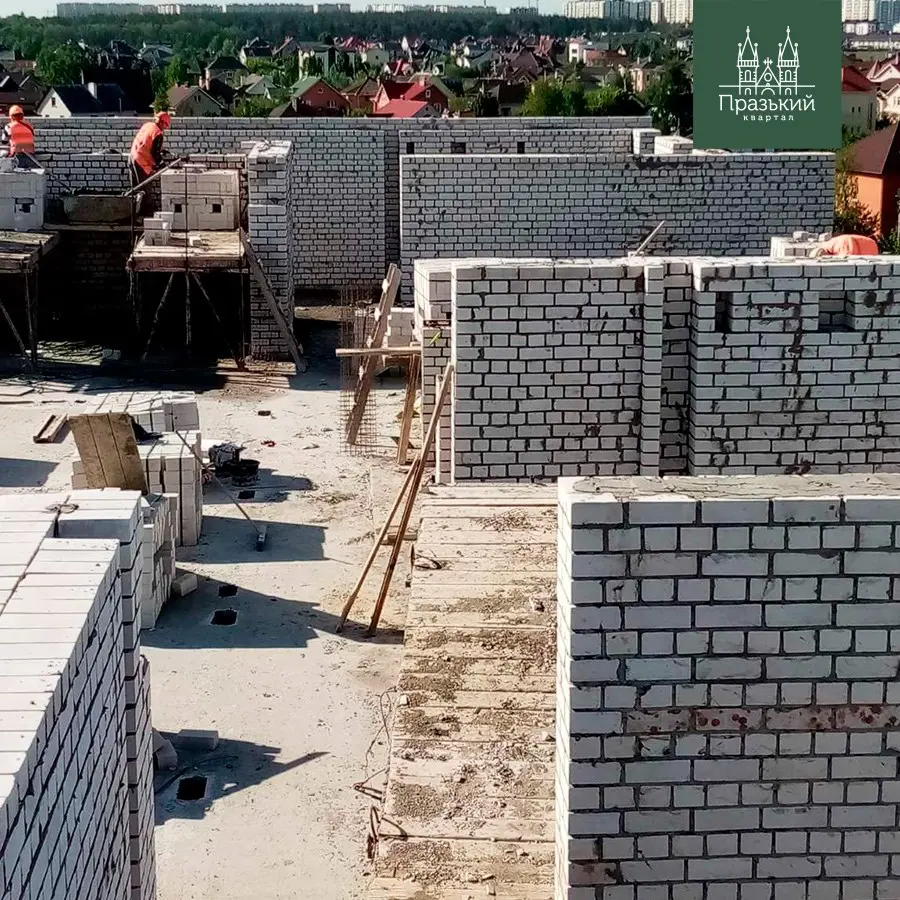

• виконали мурування стін 6 поверху
• виконується влаштування перестінків на 3 поверсі
5 секція:
• триває мурування стін 6 поверху
6 секція:

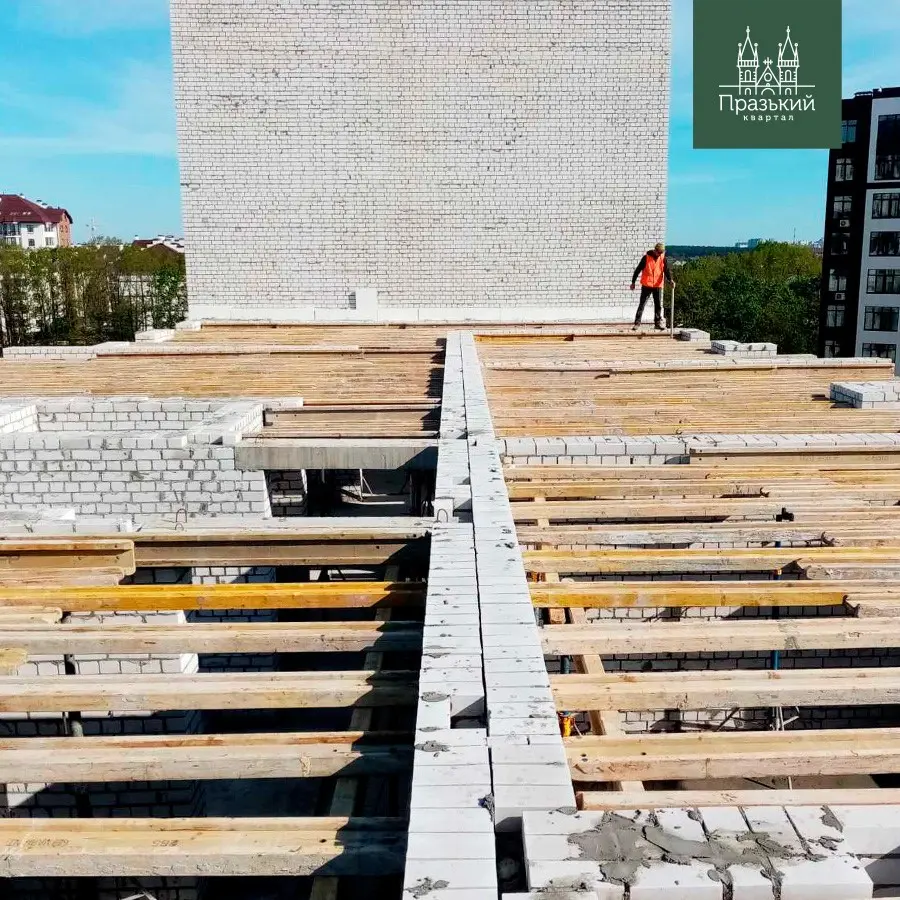

• виконали бетонування плити перекриття 1 поверху
• виконується влаштування монолітних сходів на 1 поверсі

NE
Nelli18551 повід. · з 2016
16 червня 2021 р.

Ход строительства Жилого Комплекса
11.06.2021
вул. Садова 51А:
1 секція:
• виконуємо фасадні роботи
3 секція:
• виконано поклейку першого шару рубероїду
4 секція:
• бетонування плити перекриття 6 поверху
• виконано влаштування перестінків на 4 поверсі
5 секція:
• виконано мурування стін 6 поверху
• виконуємо влаштування плити перекриття 6 поверху
• виконано влаштування перестінків на 1 поверсі, триває на 2
6 секція:
• виконуємо мурування стін 2 поверху
• виконано влаштування монолітних сходів на 1 поверсі

NE
Nelli18551 повід. · з 2016
22 липня 2021 р.

Ход строительства Жилого Комплекса
16.07.2021
вул. Садова 51А:
1 секція:
• виконуємо фасадні роботи
• розпочали влаштування електромонтажних робіт 9-10 поверхи
3 секція:
• виконано влаштування перестінків на 10 поверсі
4 секція:
• виконуємо мурування стін на 7 поверсі
5 секція:
• виконали бетонування плити перекриття 6 поверху
• виконано влаштування перестінків на 2 поверсі, триває на 3
6 секція:
• виконано мурування стін 2 поверху

NE
Nelli18551 повід. · з 2016
12 вересня 2021 р.

Ход строительства Жилого Комплекса
31.08.2021
вул. Садова 51А:
1 секція:
• виконуємо фасадні роботи
• розпочали влаштування електромонтажних робіт 5-7 поверхи
• розпочали влаштування штукатурки на 10 поверсі
4 секція:
• виконано мурування стін на 7 поверсі
• виконуємо влаштування плити перекриття 7 поверху
• триває влаштування перестінків на 6 поверсі
5 секція:
• виконано влаштування перестінків на 3 поверсі
• виконуємо мурування стін 7 поверху

NE
Nelli18551 повід. · з 2016
24 жовтня 2021 р.

Ход строительства Жилого Комплекса
08.10.2021
вул. Садова 51А:
1 секція:

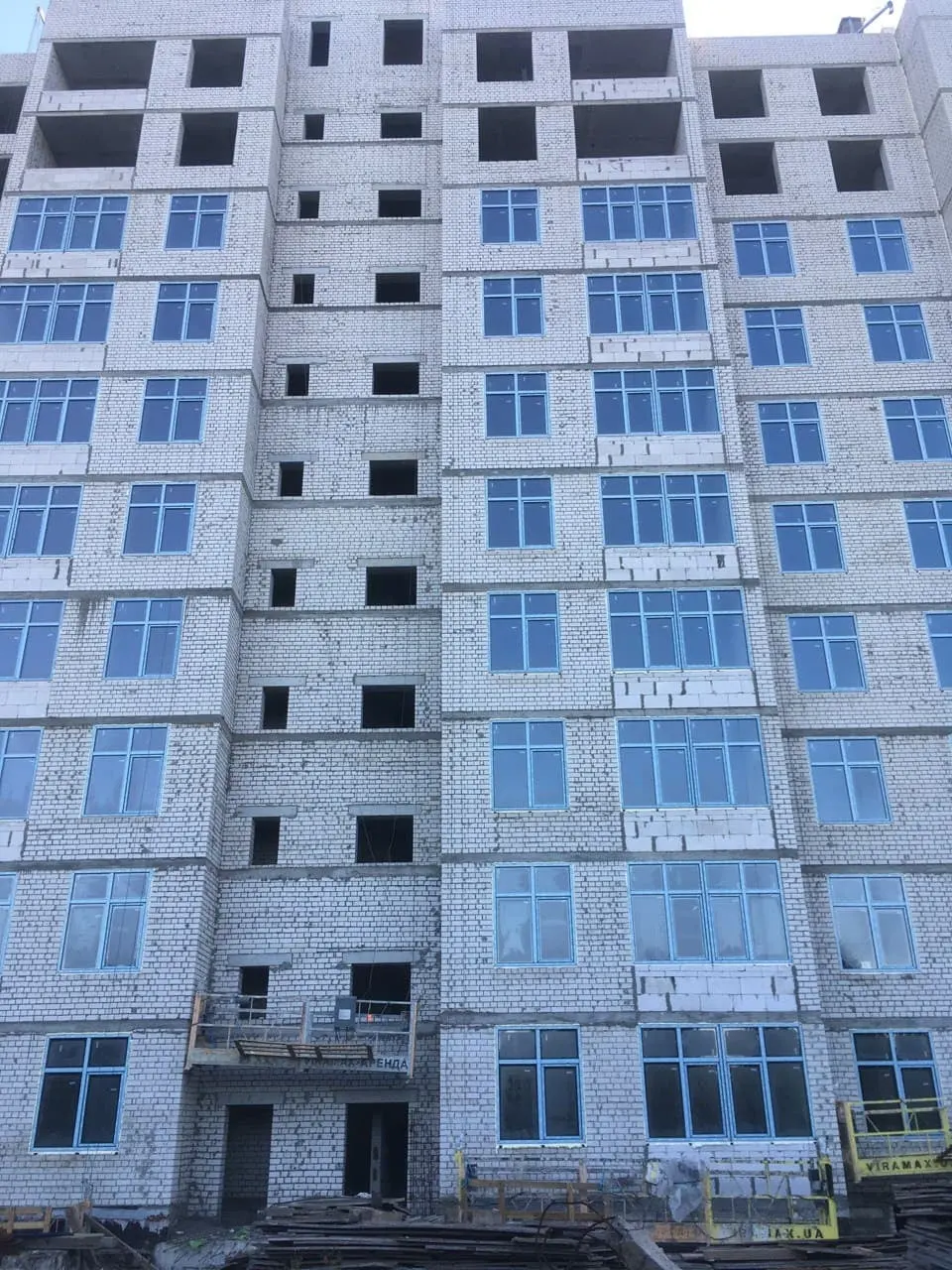

• завершено фасадні роботи
• завершено влаштування електромонтажних робіт

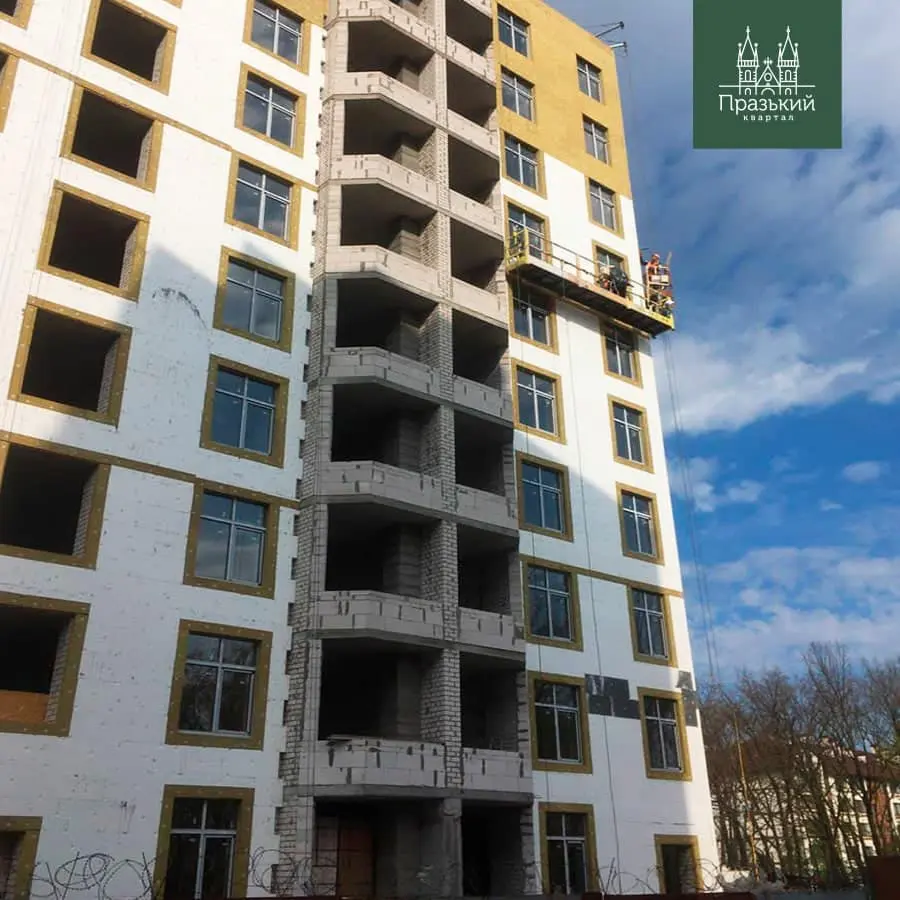

• триває влаштування штукатурки на 8 та 3 поверхах
• триває влаштування відливів на вікнах
2 секція:

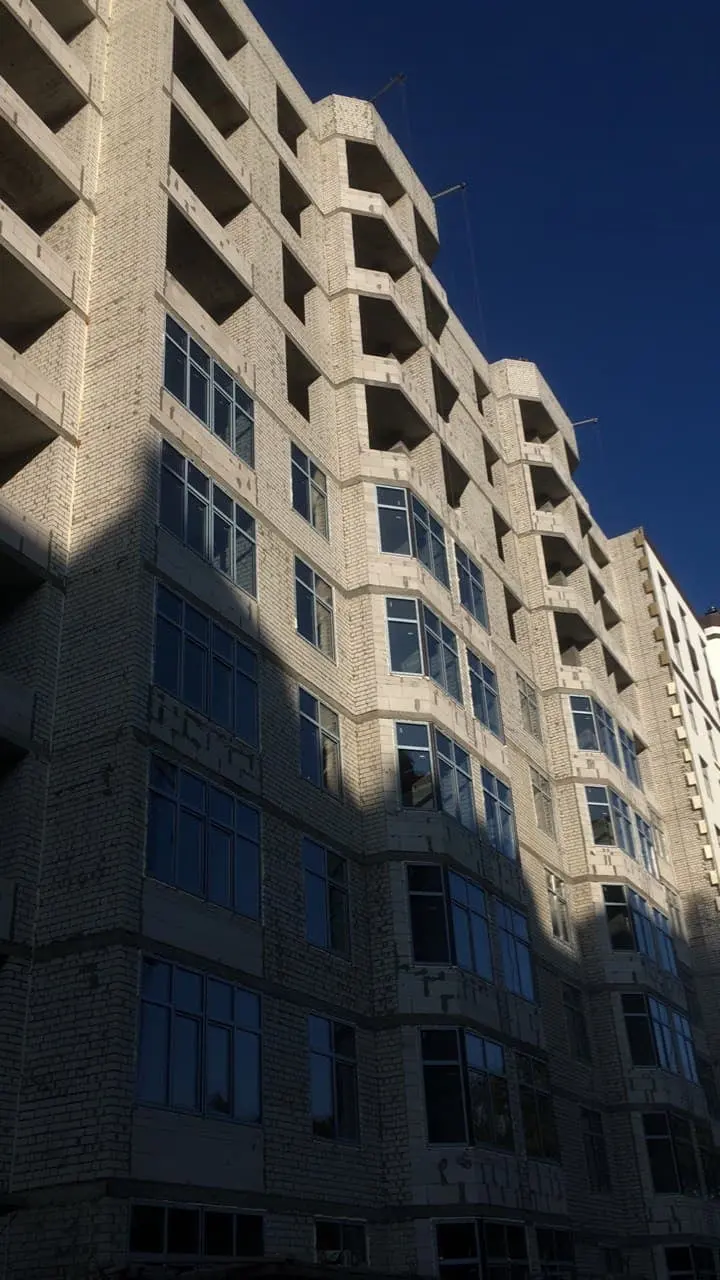

• триває монтаж вікон
4 секція:

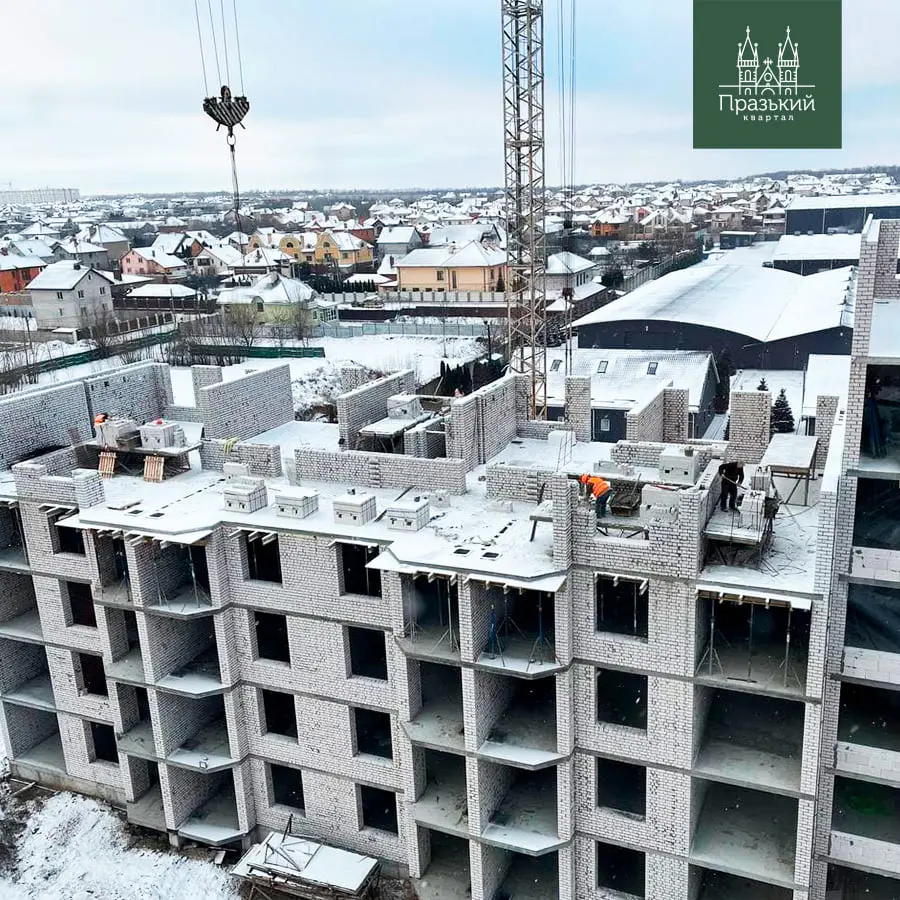

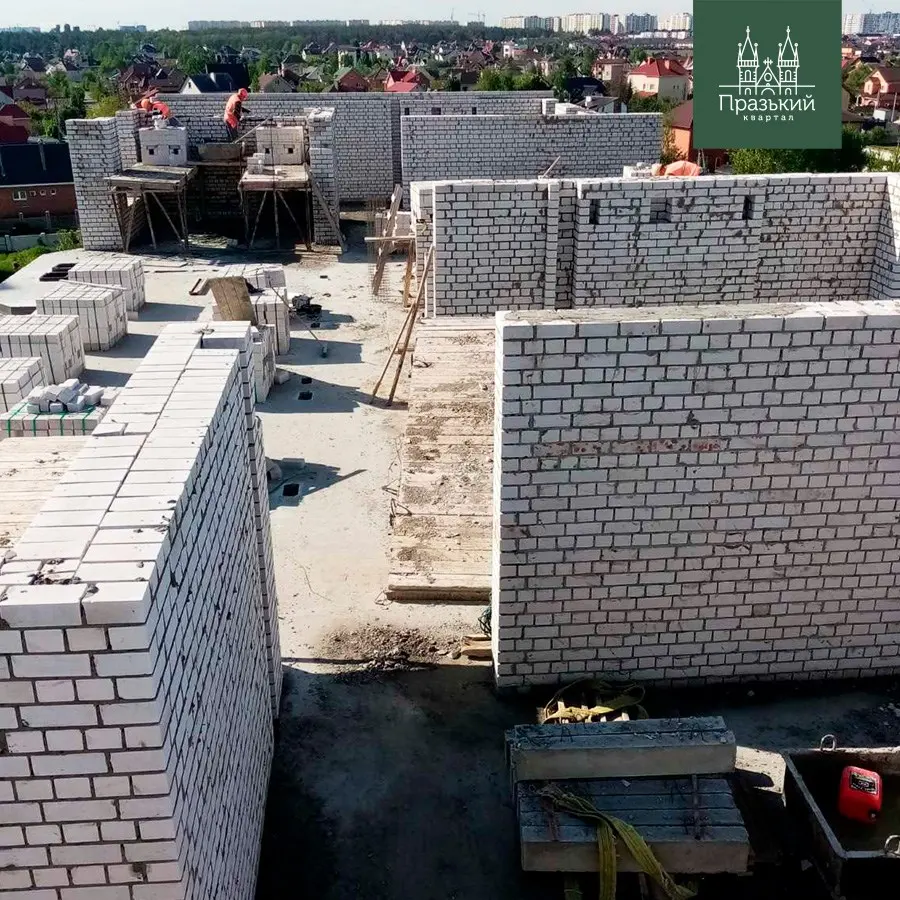

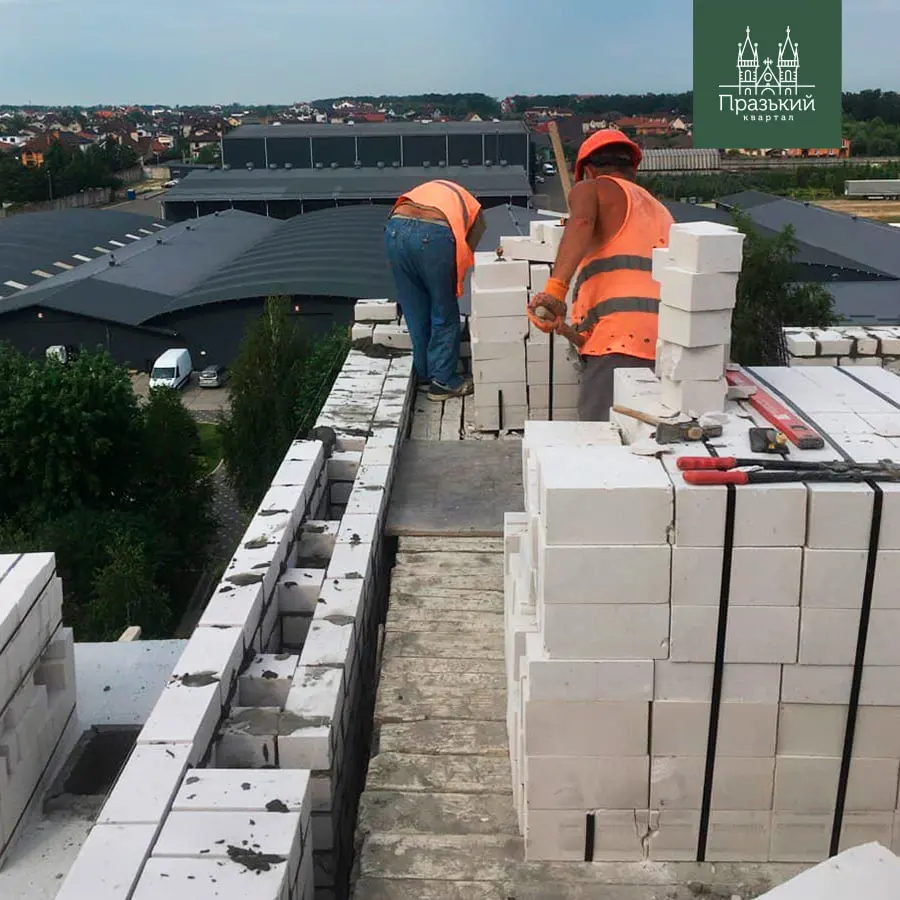

• завершено мурування стін на 8 поверсі
• завершено влаштування плити перекриття 7 поверху
• завершено влаштування перестінків на 6 поверсі
5 секція:
• завершено влаштування перестінків на 4 поверсі
• завершено мурування стін 7 поверху
6 секція:
• приступили до влаштування плити перекриття 3 поверху
• триває влаштування перестінків на цокольному поверсі

NE
Nelli18551 повід. · з 2016
8 грудня 2021 р.

Ход строительства Жилого Комплекса
11.11.2021
вул. Садова 51А:
1 секція:

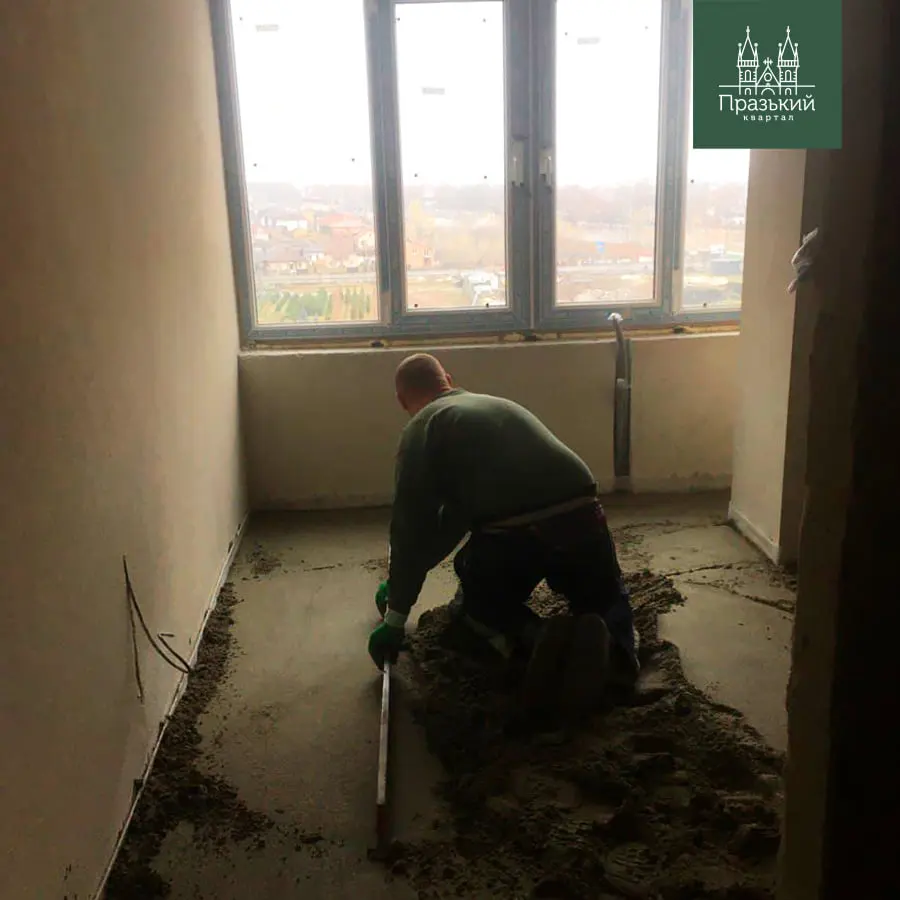

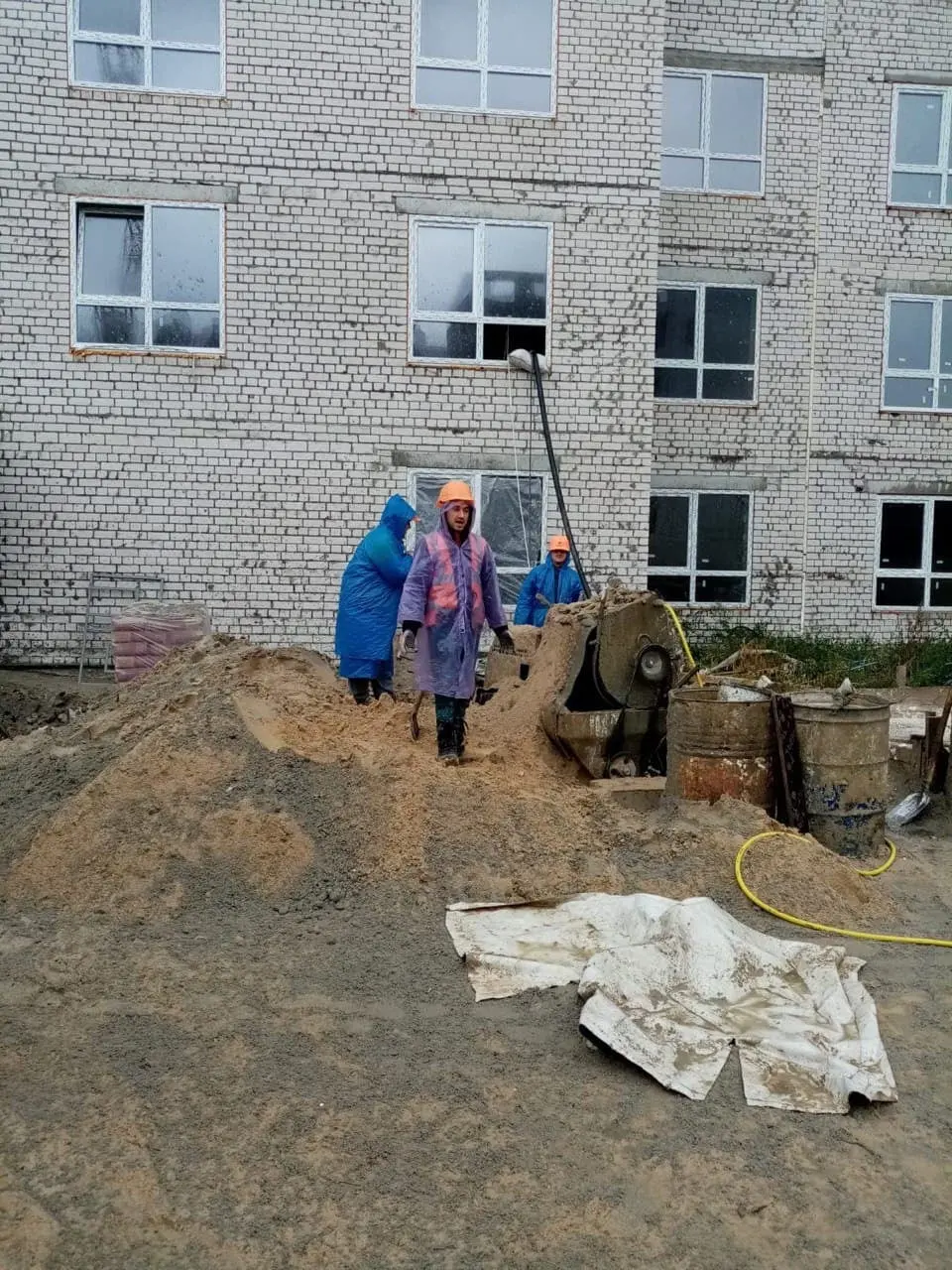

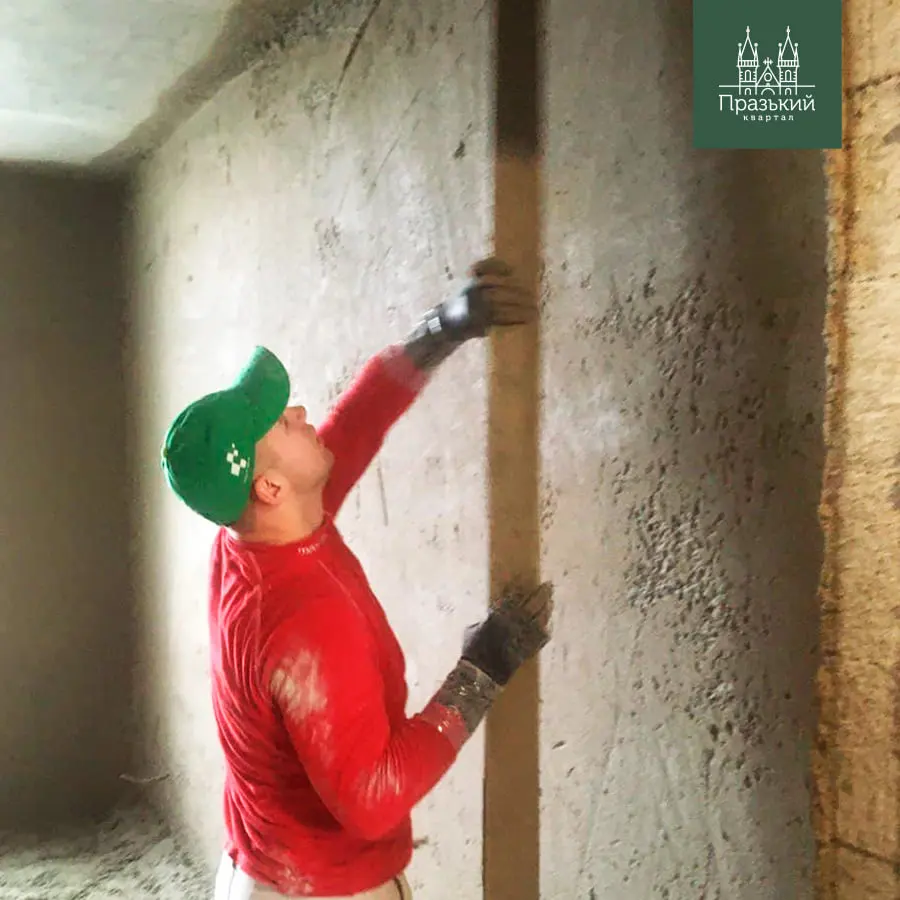

• триває влаштування стяжки на підлозі на 7 поверсі
• завершено прокладання сантехнічних труб в квартирах
• завершено влаштування штукатурки
• завершено влаштування відливів на вікнах
2 секція:
• тривають штукатурні роботи на 9 та 6 поверхах
• завершено монтаж вікон
• тривають електромонтажні роботи
4 секція:
• триває мурування стін на 9 поверсі

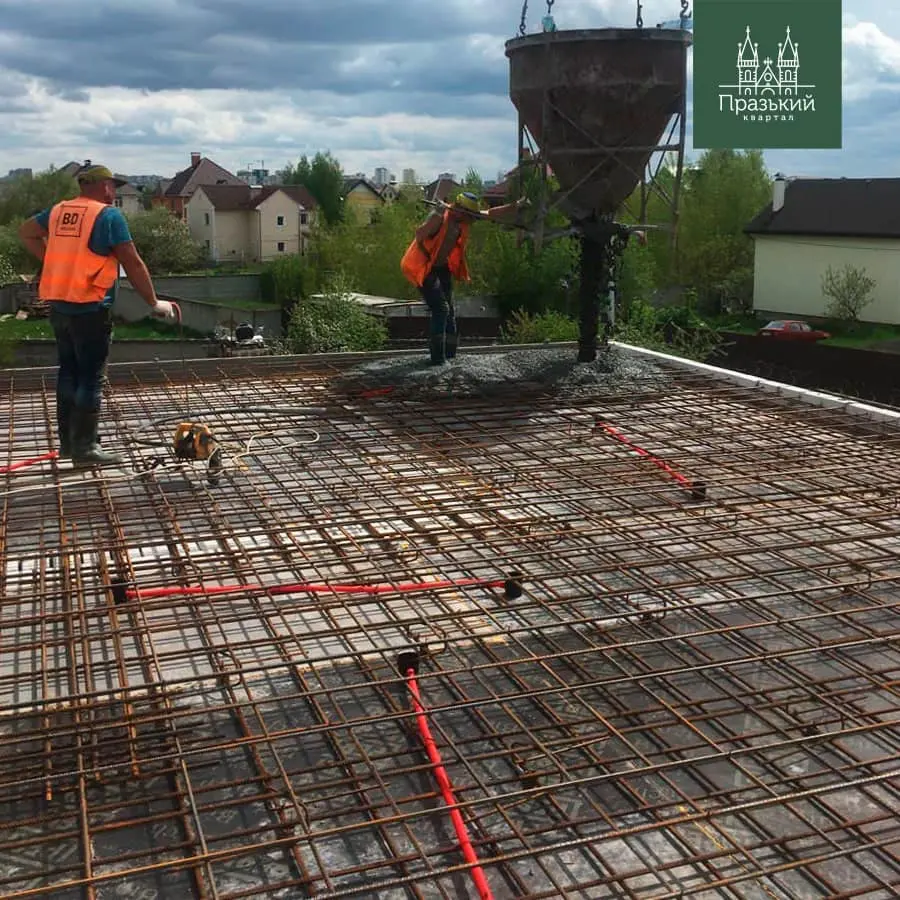

• завершено влаштування плити перекриття 8 поверху
6 секція:

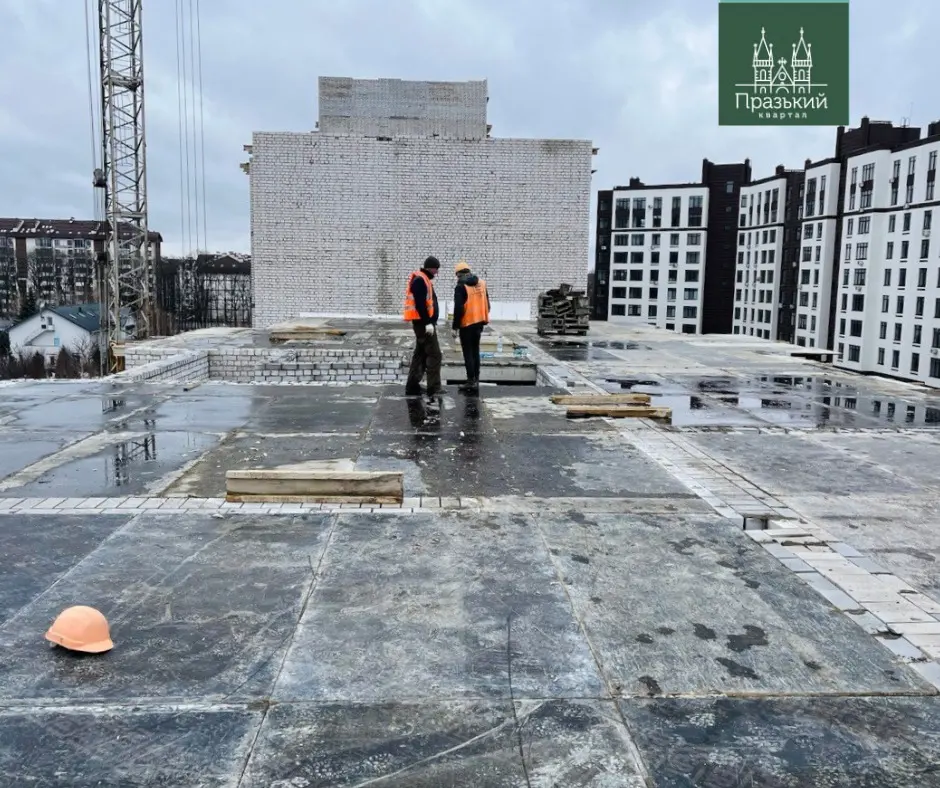

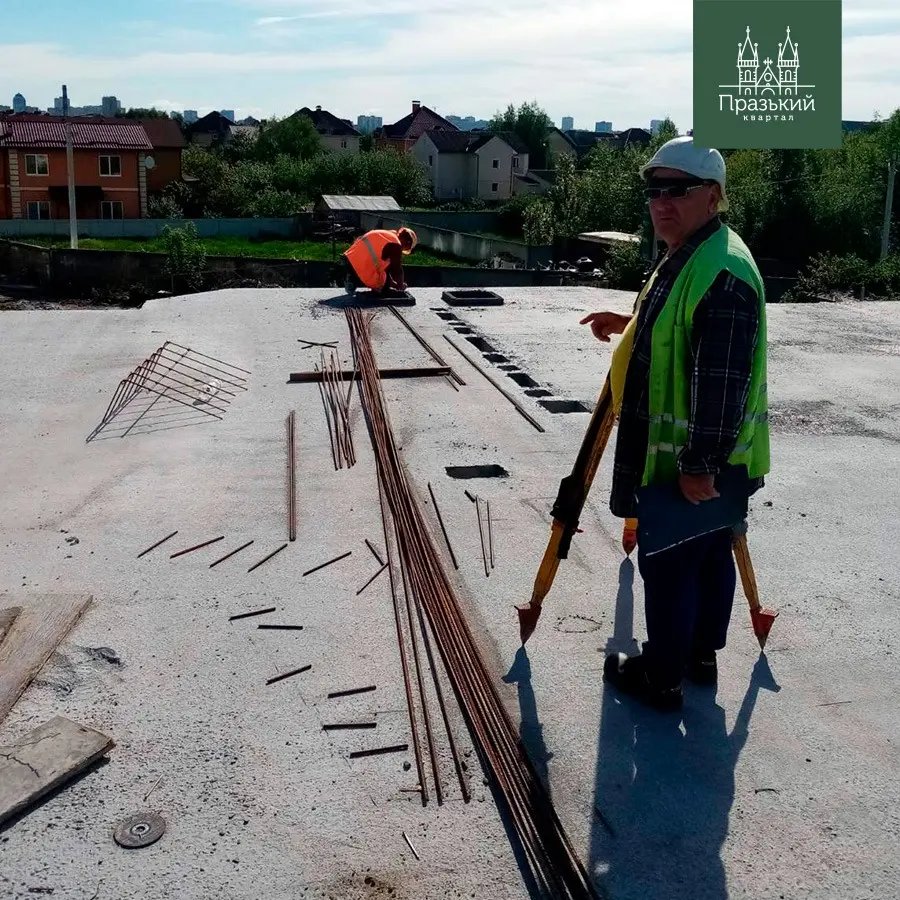

• виконано влаштування плити перекриття 3 поверху
• завершено влаштування стін 4 поверху

NE
Nelli18551 повід. · з 2016
28 грудня 2021 р.

Ход строительства Жилого Комплекса
23.12.2021
вул. Садова 51А:
1 секція:
• завершено влаштування стяжки на підлозі
2 секція:
• завершено влаштування стяжки на підлозі
• завершено сантехнічні роботи
• завершено штукатурні роботи
• завершено електромонтажні роботи
4 секція:

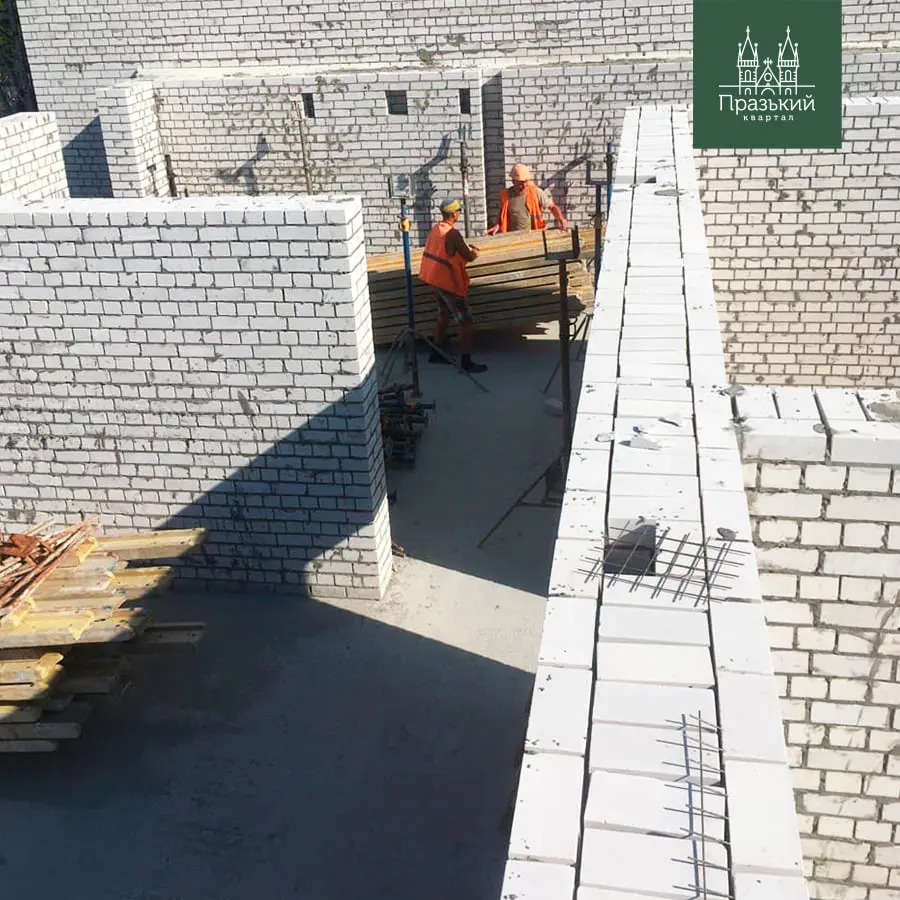

• завершено мурування стін на 9 поверсі
• завершено влаштування плити перекриття 9 поверху

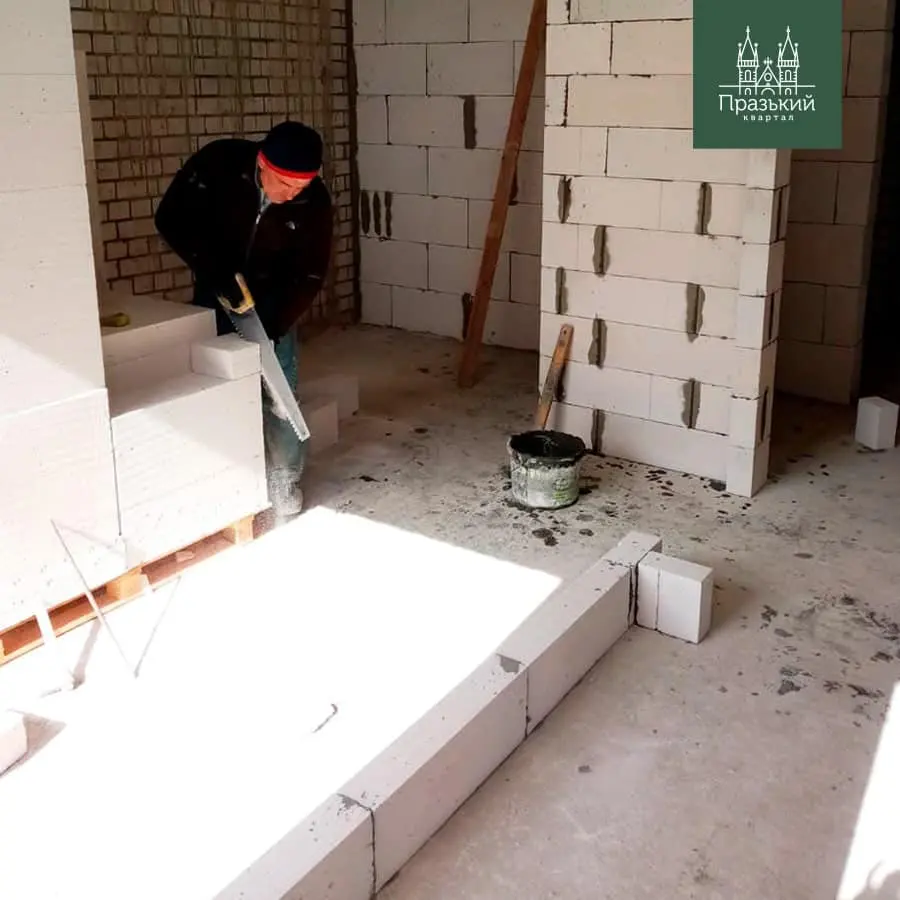

• виконуємо мурування перестінків 1 поверху
6 секція:
• виконуємо влаштування стін 5 поверху
• виконано перестінки в підвальному приміщені

NE
Nelli18551 повід. · з 2016
24 січня 2022 р.

Ход строительства Жилого Комплекса
19.01.2022
вул. Садова 51А:
1 секція:
• приступили до влаштування другого шару рубероїду на покрівлі
4 секція:

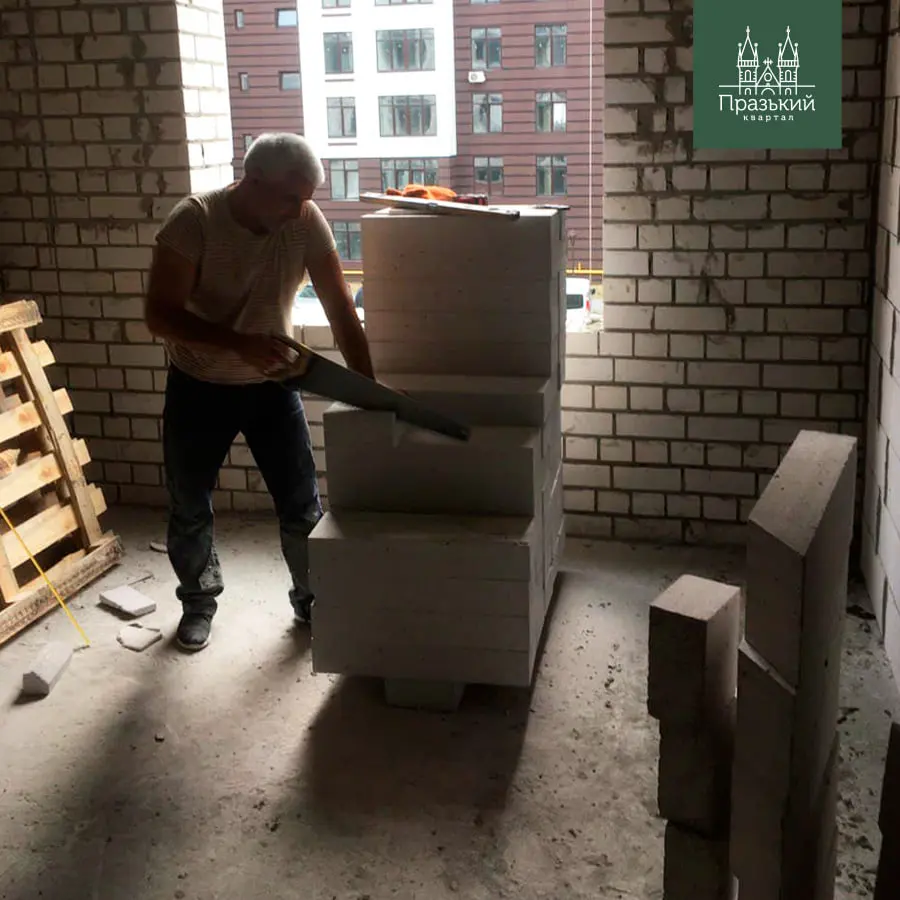

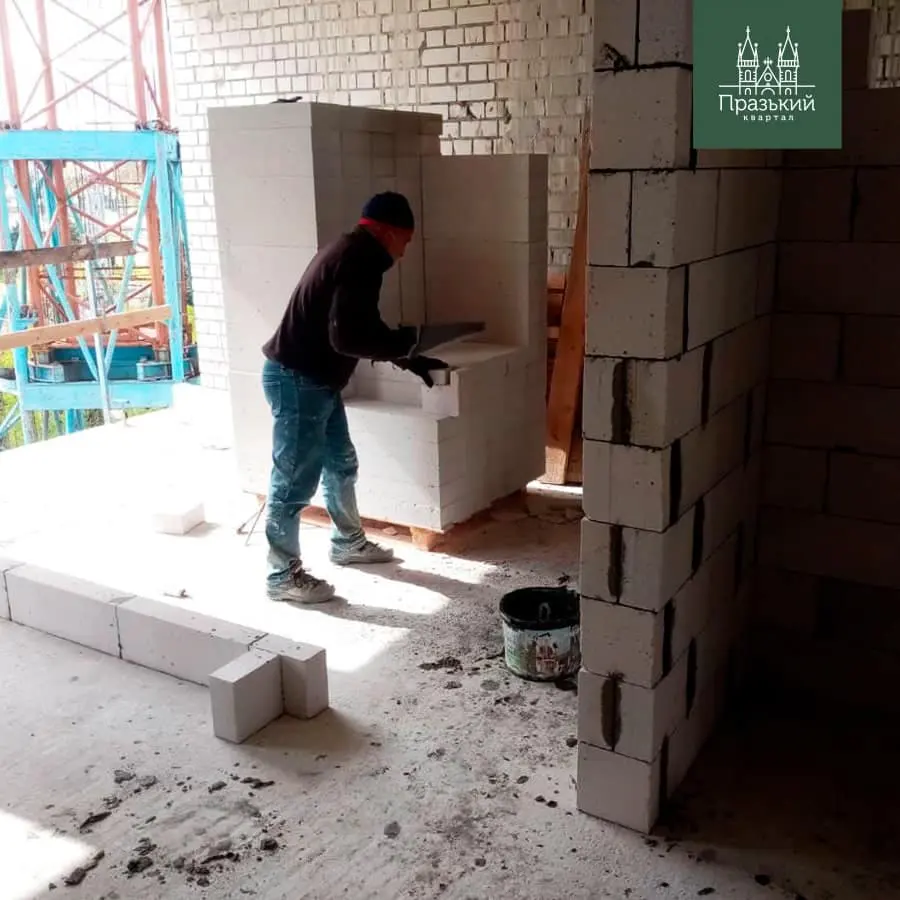

• завершено мурування перестінків 1 поверху, виконуємо на 8 поверсі
5 секція:
• приступили до монтажу плити перекриття 7 поверху
6 секція:

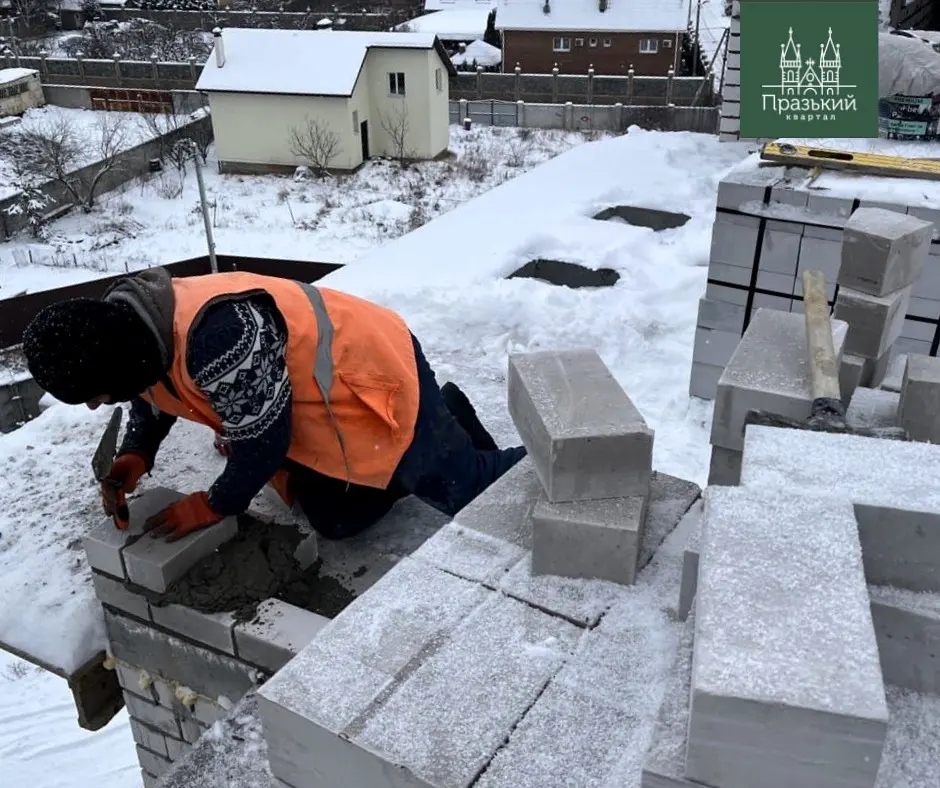

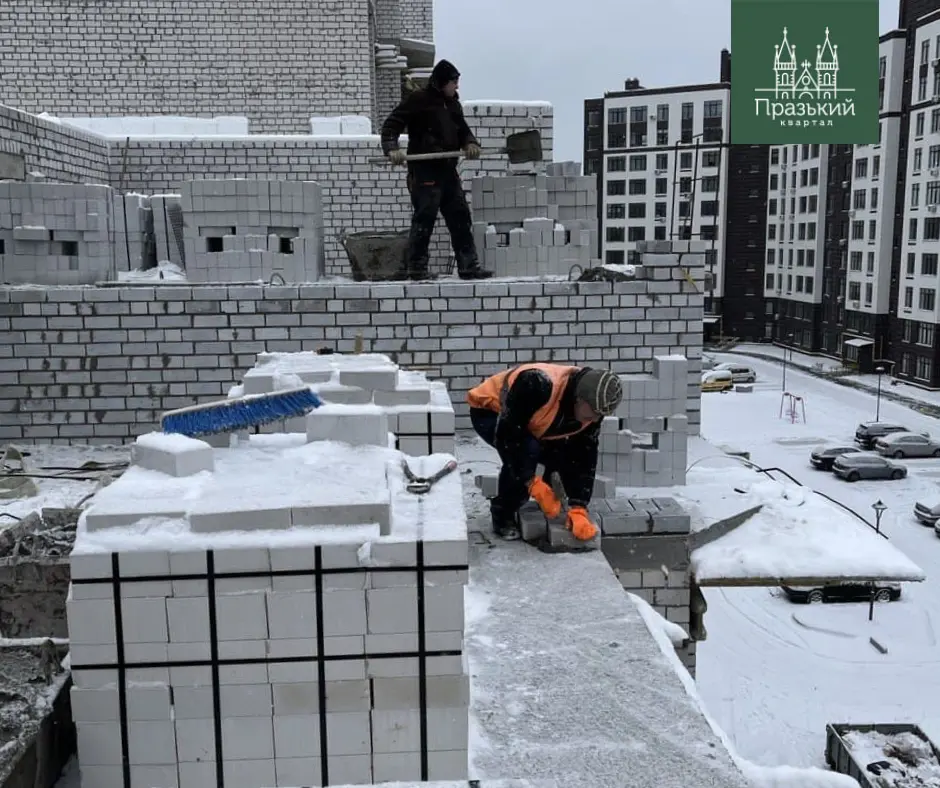

• виконали влаштування стін 5 поверху

NE
Nelli18551 повід. · з 2016
16 лютого 2022 р.

Ход строительства Жилого Комплекса
11.02.2022
вул. Садова 51А:
1 секція:
• триває влаштування другого шару рубероїду на покрівлі
• приступили до влаштування накривок на вентканали
4 секція:
• завершено мурування перестінків на 7,8 поверхах
5 секція:
• завершено монтаж плити перекриття 7 поверху
6 секція:
• приступили до влаштування перестінків 1 поверху
• виконуємо армування плити перекриття 5 поверху
