Ход строительства Жилого Комплекса
24.02.2020
✅ вул. Садова, 51Б:
2 секція:
• приступили до влаштування на сходових маршах
• виконано монтаж дверей на міжповерхових кладовках
3 секція:
• виконується влаштування вхідних дверей у квартири
• влаштування плитки на підлозі з 10 по 8 поверхи
4 секція:
• триває влаштування каналізаційних стояків
• продовжується влаштування фасаду
• приступили до влаштування електрики в квартирах на 10 поверсі
✅ вул. Садова 51 А:
1 секція:
• влаштування перестінків на 8 поверсі
• виконується мурування стін 10 поверху
2 секція:
• мурування стін 7 поверху
3 секція:
• виконано бетонування плити перекриття 4 поверху
4 секція:
• приступили до влаштування опалубки плити перекриття 1 поверху
5 секція:
• приступили до монтажу стін цокольного поверху

NE
Nelli18551 повід. · з 2016
17 березня 2020 р.

Ход строительства Жилого Комплекса
03.03.2020
✅ вул. Садова, 51Б:
2 секція:
• триває влаштування перил на сходових маршах
• приступили до влаштування внутрішнього газопостачання
3 секція:
• виконано влаштування вхідних дверей у квартири
• влаштування плитки на підлозі з 7 по 6 поверхи
4 секція:
• триває влаштування каналізаційних стояків
• продовжується влаштування фасаду
• триває влаштування електрики в квартирах на 10, 9, 8 поверхах
✅ вул. Садова 51 А:
1 секція:
• влаштування перестінків на 8 поверсі
• виконано мурування стін 10 поверху
• приступили до влаштування опалубки плити перекриття 10 поверху
2 секція:
• виконано мурування стін 7 поверху
3 секція:
• приступили до мурування стін 5 поверху
4 секція:
• виконується армування плити перекриття 1 поверху
5 секція:
• виконується монтаж стін цокольного поверху

NE
Nelli18551 повід. · з 2016
17 березня 2020 р.

Ход строительства Жилого Комплекса
10.03.2020
✅ вул. Садова, 51Б:
2 секція:
• триває влаштування перил на сходових маршах
• триває влаштування внутрішнього газопостачання
3 секція:
• влаштування плитки на підлозі на 5-4 поверхах
4 секція:
• виконано влаштування каналізаційних стояків
• продовжується влаштування фасаду
• триває влаштування електрики в квартирах на 10, 9, 8, 7 поверхах
✅ вул. Садова 51 А:
1 секція:
• виконано влаштування перестінків на 8 поверсі
• виконано бетонування плити перекриття 10 поверху
2 секція:
• армування плити перекриття 7 поверху
3 секція:
• триває мурування стін 5 поверху
4 секція:
• виконано бетонування плити перекриття 1 поверху
5 секція:
• триває монтаж стін цокольного поверху

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
16.03.2020
✅ вул. Садова, 51Б:
2 секція:
• триває влаштування перил на сходових маршах
• триває влаштування внутрішнього газопостачання
3 секція:
• влаштування плитки на підлозі на 3-2 поверхах
4 секція:
• продовжується влаштування фасаду
• триває влаштування електрики в квартирах на 8, 7 поверхах

✅ вул. Садова 51 А:
1 секція:
• розпочато влаштування перестінків на 9 поверсі
• виконується мурування парапетів та надбудови
2 секція:
• виконано бетонування плити перекриття 7 поверху
• розпочато мурування стін 8 поверху
3 секція:
• виконано мурування стін 5 поверху
• приступили до влаштування опалубки 5 поверху
5 секція:
• триває монтаж стін цокольного поверху
• розпочато гідроізоляцію цокольного поверху

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
23.03.2020
✅ вул. Садова, 51Б:
2 секція:
• триває влаштування перил на сходових маршах
• триває влаштування внутрішнього газопостачання
• змонтовано газову трубу ззовні будинку (обв’язку)
3 секція:
• влаштування плитки на підлозі на 2-1 поверхах
4 секція:
• продовжується влаштування фасаду
• триває влаштування електрики в квартирах на 8, 7 поверхах
• виконуються штукатурні роботи на 9 поверсі, 10 - виконано

✅ вул. Садова 51 А:
1 секція:
• триває влаштування перестінків на 9 поверсі
• виконано мурування парапетів та надбудови
2 секція:
• триває мурування стін 8 поверху
3 секція:
• бетонування плити перекриття 5 поверху
4 секція:
• приступили до мурування стін 2 поверху
5 секція:
• триває монтаж стін цокольного поверху
• триває гідроізоляція цокольного поверху

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
31.03.2020
✅ вул. Садова, 51Б:
2 секція:
• триває влаштування перил на сходових маршах
• триває влаштування внутрішнього газопостачання

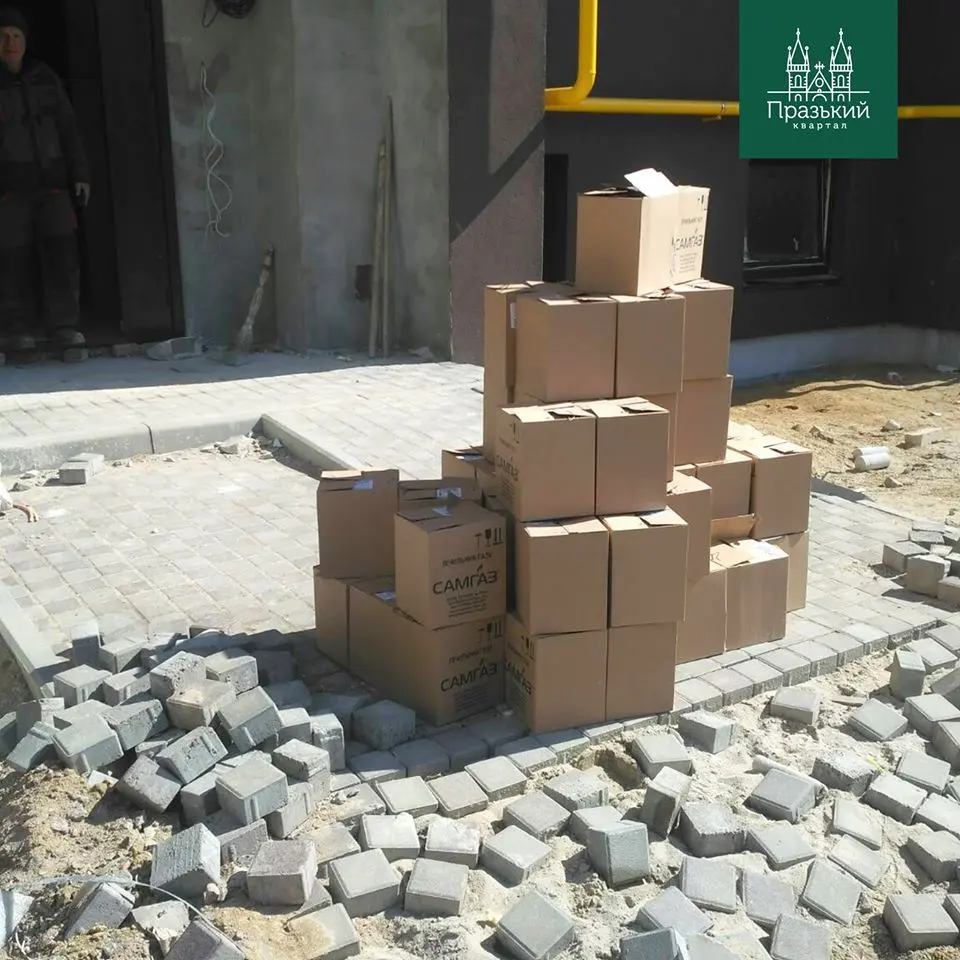

• доставлені газові лічильники
3 секція:

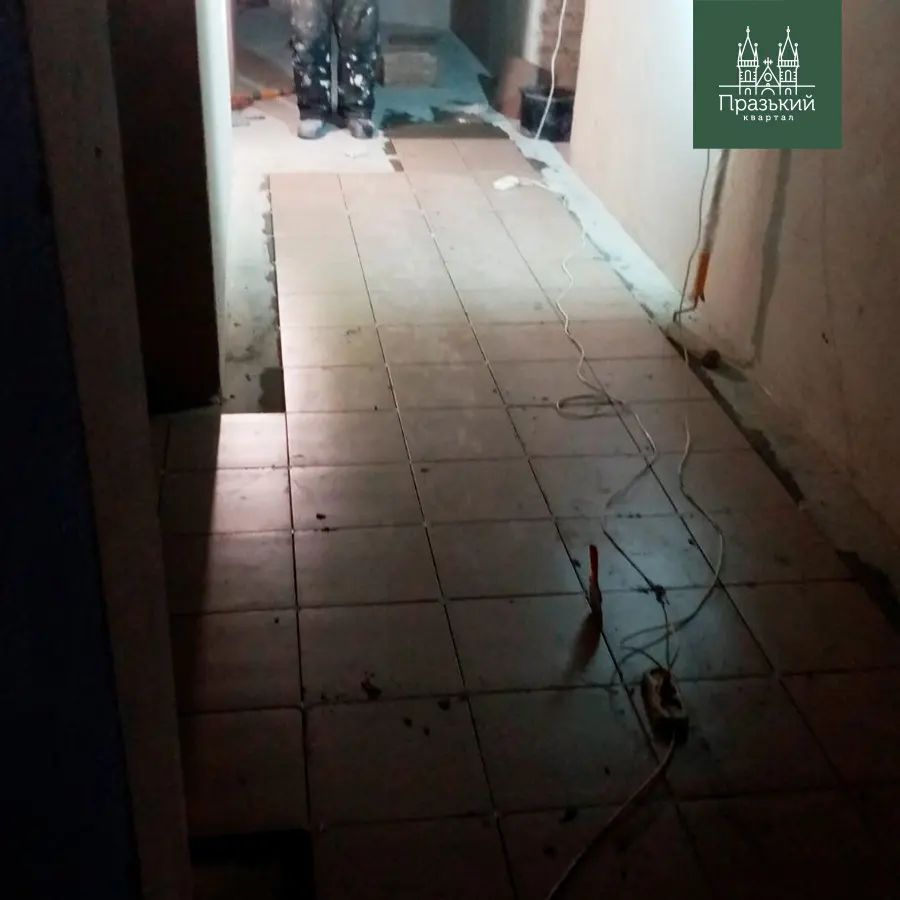

• виконано влаштування плитки на підлозі
4 секція:
• продовжується влаштування фасаду
• влаштування електрики в квартирах на 7-6 поверхах
• штукатурні роботи на 8 поверсі, 9 - виконано

✅ вул. Садова 51 А:
1 секція:
• триває влаштування перестінків на 9 поверсі
• приступили до влаштування покрівлі
2 секція:
• виконано мурування стін 8 поверху
• приступили до влаштування опалубки плити перекриття 8 поверху
3 секція:
• виконано бетонування плити перекриття 5 поверху
• приступили до влаштування стін 6 поверху
4 секція:
• триває мурування стін 2 поверху
5 секція:
• триває монтаж стін цокольного поверху
• триває гідроізоляція цокольного поверху

NE
Nelli18551 повід. · з 2016
10 травня 2020 р.

Ход строительства Жилого Комплекса
06.04.2020
✅ вул. Садова, 51Б:
2 секція:
• триває влаштування перил на сходових маршах
• триває влаштування внутрішнього газопостачання
4 секція:
• продовжується влаштування фасаду
• влаштування електрики в квартирах на 6-5 поверхах
• штукатурні роботи на 7 поверсі, 8 - виконано

✅ вул. Садова 51 А:
1 секція:
• триває влаштування перестінків на 9 поверсі
• влаштування покрівлі
2 секція:
• виконали армування плити перекриття 8 поверху
3 секція:
• триває влаштування стін 6 поверху
4 секція:
• триває мурування стін 2 поверху
5 секція:
• триває монтаж стін цокольного поверху
• триває гідроізоляція цокольного поверху

NE
Nelli18551 повід. · з 2016
10 травня 2020 р.

Ход строительства Жилого Комплекса
16.04.2020
✅ вул. Садова, 51Б:
2 секція:
• завершено влаштування перил на сходових маршах
• завершено влаштування внутрішнього газопостачання
4 секція:
• продовжується влаштування фасаду
• влаштування електрики в квартирах на 4-3 поверхах
• штукатурні роботи на 6 поверсі, 7 - виконано

✅ вул. Садова 51 А:
1 секція:
• триває влаштування перестінків на 9 поверсі
• триває влаштування покрівлі
2 секція:
• бетонування плити перекриття 8 поверху
3 секція:
• триває влаштування стін 6 поверху
4 секція:
• виконано мурування стін 2 поверху
• приступили до влаштування плити перекриття 2 поверху
5 секція:
• триває монтаж стін цокольного поверху
• триває гідроізоляція цокольного поверху

NE
Nelli18551 повід. · з 2016
10 травня 2020 р.

Ход строительства Жилого Комплекса
29.04.2020
✅ вул. Садова, 51Б:
4 секція:
• продовжується влаштування фасаду
• влаштування електрики в квартирах на 2 поверсі
• розпочато розводку сантехніки на 9-10 поверхах

✅ вул. Садова 51 А:
1 секція:
• завершено влаштування перестінків на 9 поверсі, розпочато на 10 поверсі
3 секція:
• триває влаштування стін 6 поверху
5 секція:
• триває гідроізоляція цокольного поверху

NE
Nelli18551 повід. · з 2016
10 травня 2020 р.

Ход строительства Жилого Комплекса
05.05.2020
✅ вул. Садова, 51Б:
2 секція:

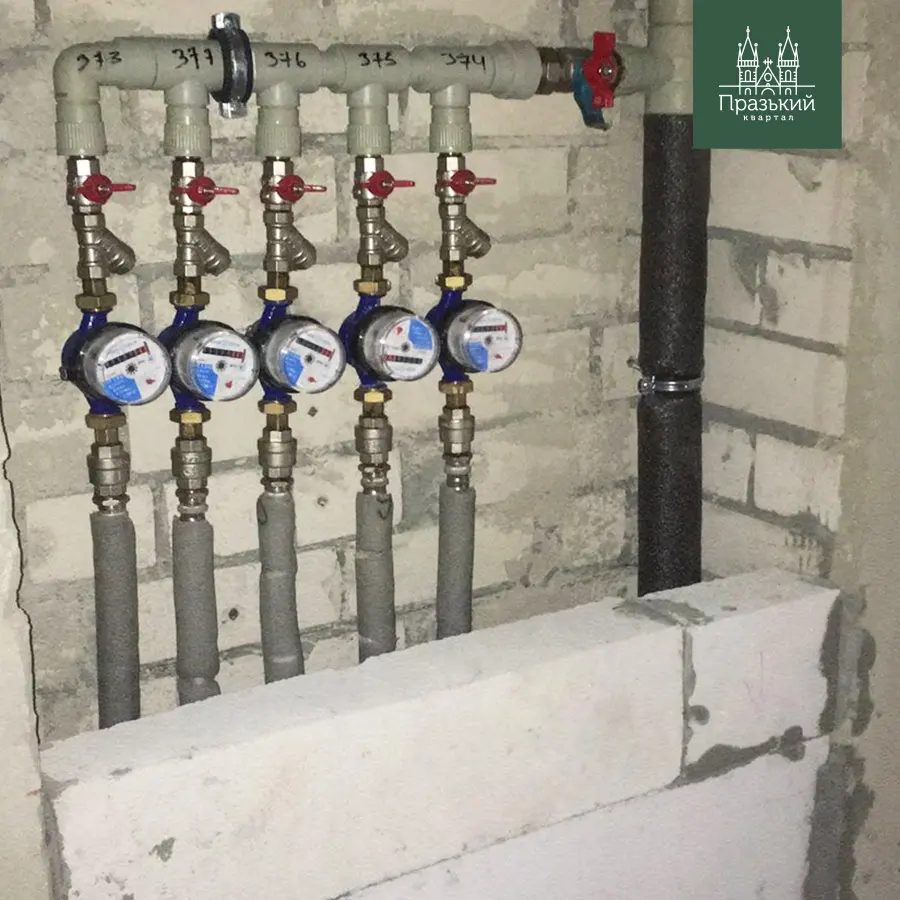

• монтаж котлів
4 секція:
• продовжується влаштування фасаду
• продовжується влаштування електрики в квартирах на 2 поверсі
• розпочато розводку сантехніки на 8 поверсі
• штукатурні роботи на 5 поверсі
⠀
✅ вул. Садова 51 А:
1 секція:
• виконується влаштування перестінків на 10 поверсі
2 секція:
• влаштування стін на 9 поверсі
3 секція:
• завершено влаштування стін 6 поверху
• влаштування плити перекриття 6 поверху
5 секція:
• виконано гідроізоляцію цокольного поверху

NE
Nelli18551 повід. · з 2016
25 липня 2020 р.

Ход строительства Жилого Комплекса
30.06.2020
✅ вул. Садова, 51Б:
3-4 секція:
• виконується вертикальне планування прибудинкової території
4 секція:
• продовжується влаштування фасаду
• завершено розводку сантехніки на 1 поверсі
• виконано стяжку на 3 поверсі, розпочали на 2 поверсі
• продовжується монтаж відливів на вікнах
• приступили до другого шару рубероїду на покрівлі
⠀
✅ вул. Садова 51А:
1 секція:
• виконано влаштування перестінків на 2 поверсі
2 секція:
• виконується влаштування перестінків 4 поверху
3 секція:
• виконано влаштування стін 7 поверху
• приступили до влаштування перестінків 3 поверху
4 секція:
• приступили до армування плити перекриття 3 поверху
5 секція:
• виконуємо мурування стін 1 поверху
6 секція:
• на завершальному етапі мурування стін цокольного поверху (монтаж ФБС)
• продовжується гідроізолія стін цокольного поверху

NE
Nelli18551 повід. · з 2016
12 вересня 2020 р.

Ход строительства Жилого Комплекса
09.09.2020
✅ вул. Садова, 51Б:
3 секція:
• тривають роботи по лицюваню стін МЗК
• продовжуємо вертикальне планування грунту на території
• виконано монтаж радіаторів
• завершено роботи по внутрішній газифікації
4 секція:

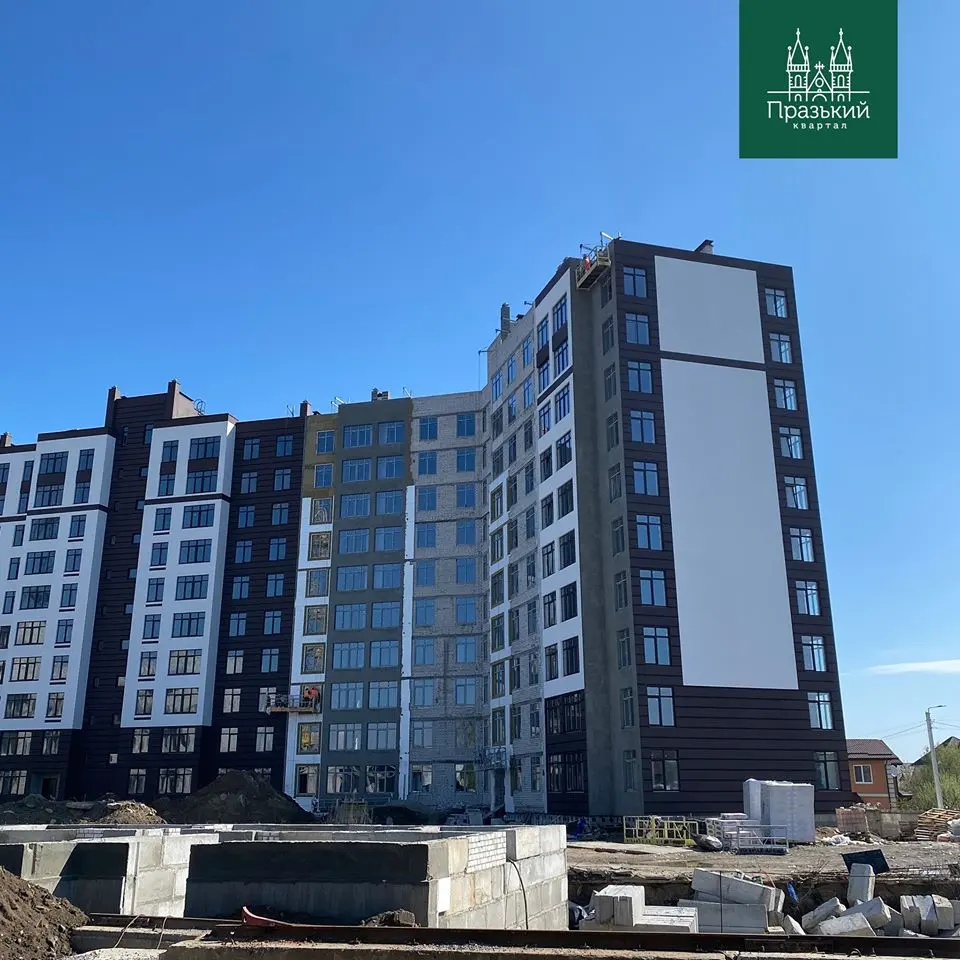

• завершено влаштування фасаду
• продовжується монтаж відливів на вікнах
• продовжуємо вертикальне планування грунту на території
• розпочато роботи по внутрішній газифікації
⠀
✅ вул. Садова 51А:
1 секція:
• розпочато монтаж ливневої каналізації
2 секція:
• завершено влаштування плити перекриття 10 поверху
3 секція:
• розпочато влаштування перестінків газоблока на 1 поверсі
• розпочато влаштування плити перекриття 8 поверх
5 секція:
• виконується бетонування плити перекриття 2 поверху
6 секція:
• виконується влаштування гідроізоляції стін цокольного поверху

RO
Rotoriy3 повід. · з 2020
8 жовтня 2020 р.

Смотрели в начале лета пару квартир. Что с отоплением? уже есть?

NE
Nelli18551 повід. · з 2016
24 жовтня 2020 р.

Ход строительства Жилого Комплекса
21.09.2020
✅ вул. Садова, 51Б:
3 секція:
• тривають роботи по лицюваню стін МЗК
• продовжуємо вертикальне планування грунту на території
4 секція:
• продовжується монтаж відливів на вікнах
• продовжуємо вертикальне планування грунту на території
• виконуються роботи по внутрішній газифікації

⠀
✅ вул. Садова 51А:
1 секція:
• завершено монтаж ливневої каналізації
2 секція:
• приступили до мурування парапетів та надбудови
3 секція:
• розпочато влаштування перестінків газоблока на 1 поверсі
• виконано армування плити перекриття 8 поверх
5 секція:
• виконується бетонування плити перекриття 2 поверху
6 секція:
• виконується влаштування гідроізоляції стін цокольного поверху
• продовжуємо монтаж стін цокольного поверху –монтаж фбс

NE
Nelli18551 повід. · з 2016
24 жовтня 2020 р.

Ход строительства Жилого Комплекса
19.10.2020
✅ вул. Садова, 51Б:
3 секція:
• завершено роботи по лицюванню стін МЗК
• триває влаштування благоустрою території
• приступили до монтажу газових котлів
4 секція:
• на завершальному етапі роботи по внутрішній газифікації
• триває влаштування благоустрою території

⠀
✅ вул. Садова 51А:
2 секція:
• приступили до влаштування покрівлі
• виконується мурування внутрішніх перегородок на 4 поверсі
• приступили до влаштування внутрішніх перегородок на 5 поверсі
3 секція:

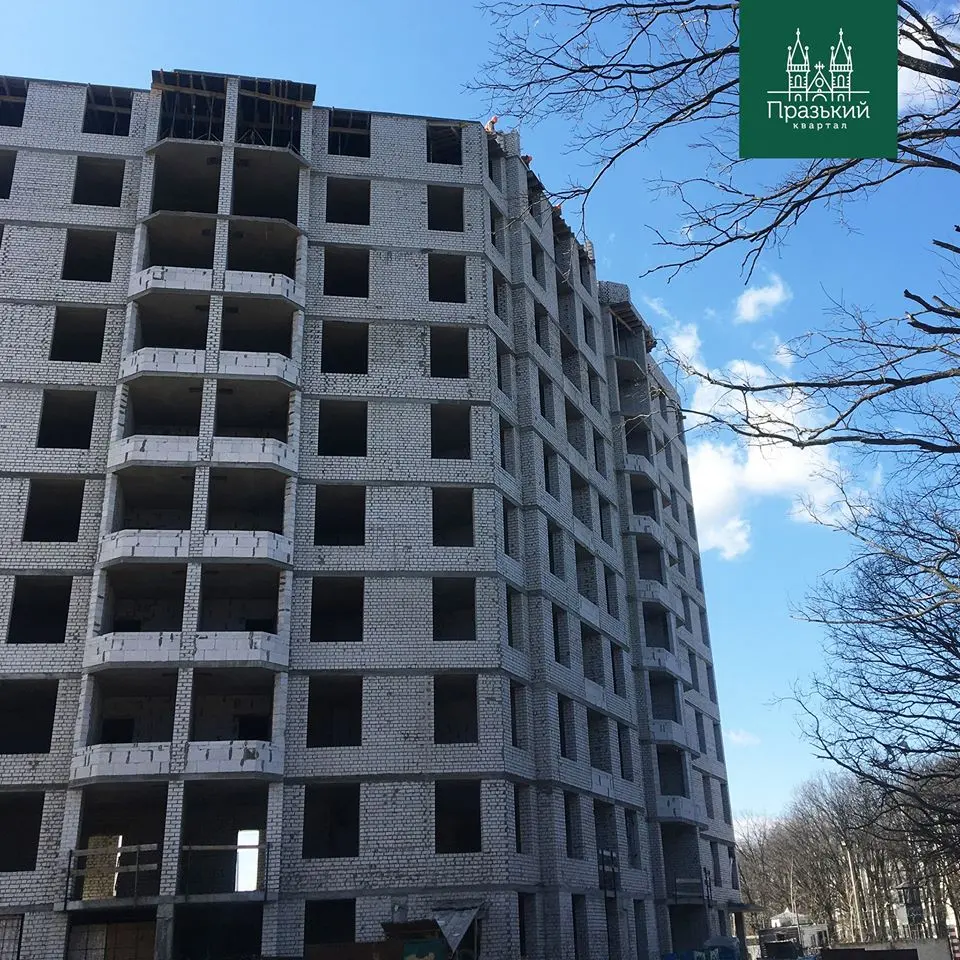

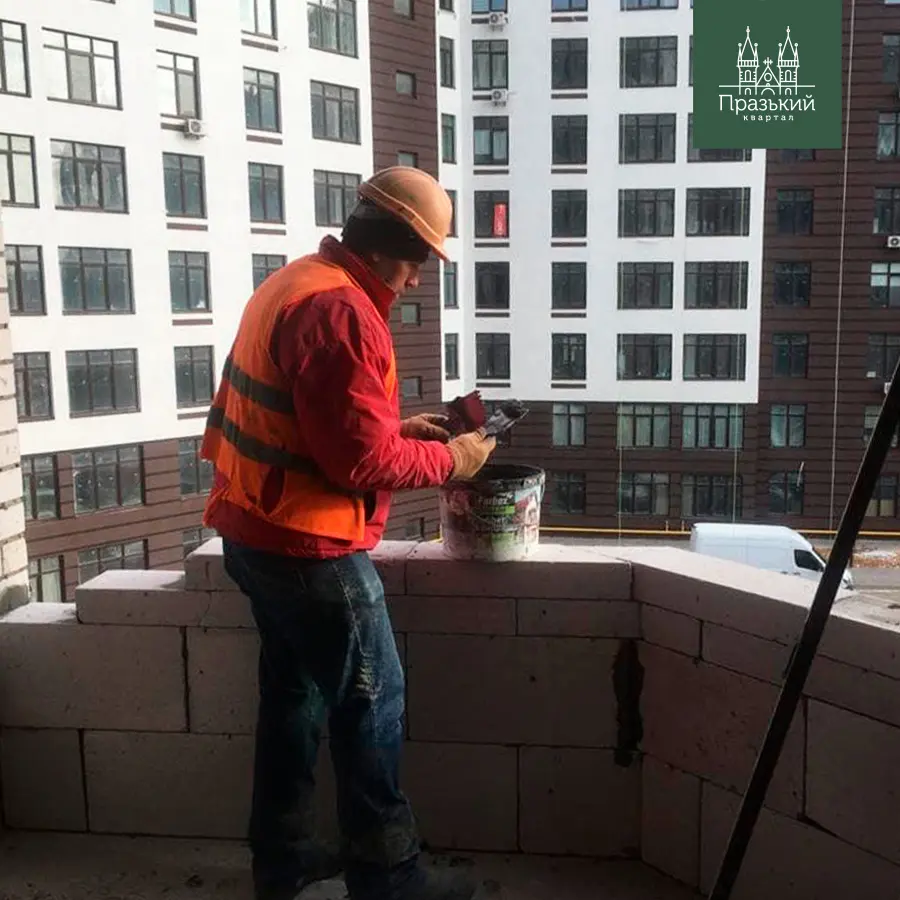

• триває мурування стін 9 поверху
• завершено влаштування внутрішніх перегородок на 7 поверсі
4 секція
• тривають роботи по плитам перекриття 4 поверху

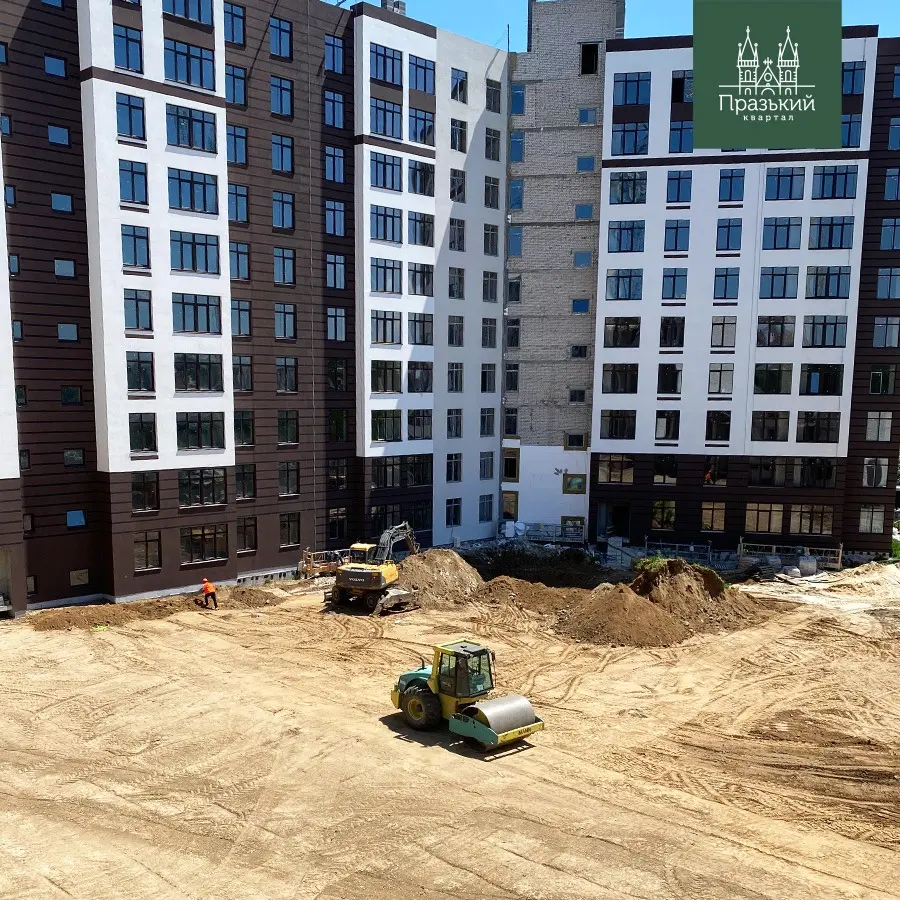

• приступили до зворотної засипки фундаменту
6 секція:
• завершено влаштування гідроізоляції стін цокольного поверху
• завершено монтаж стін цокольного поверху

NE
Nelli18551 повід. · з 2016
27 листопада 2020 р.

Ход строительства Жилого Комплекса

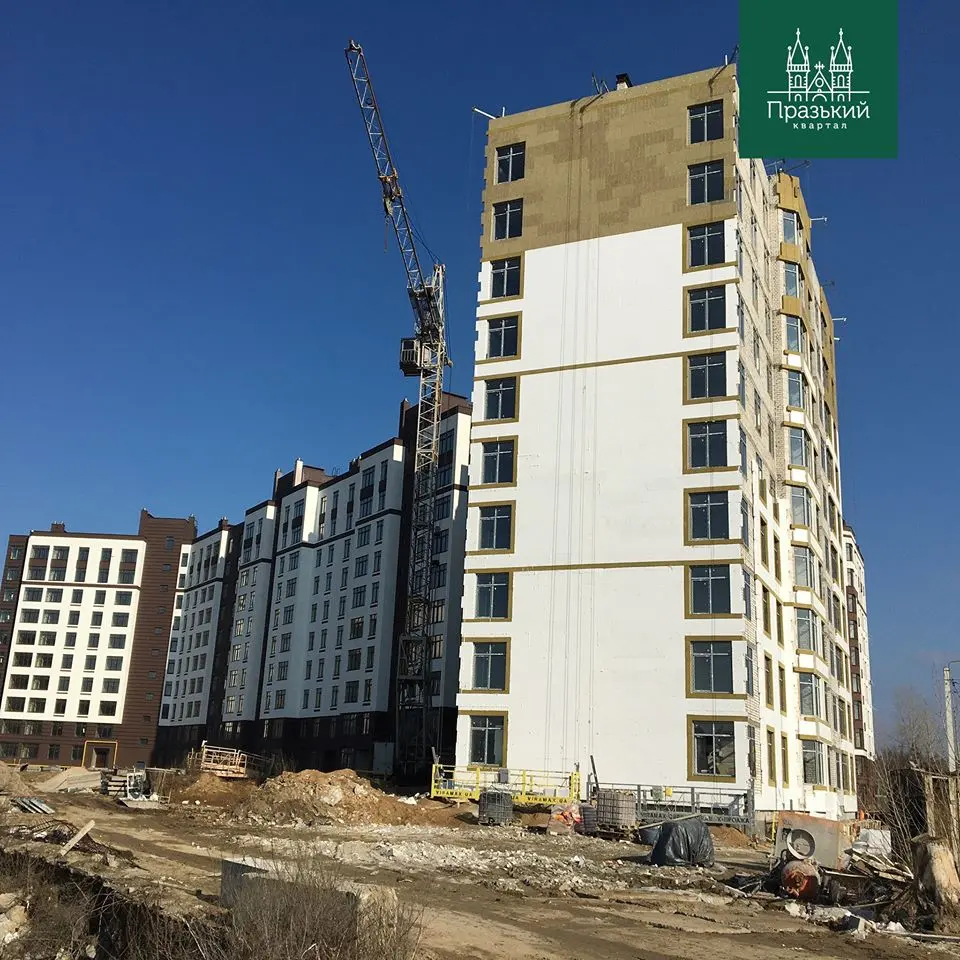

16.11.2020
вул. Садова, 51Б:
4 секція:
• приступили до влаштування плитки в МЗК
• завершили роботи по влаштуванню фасаду на вент-каналів та надбудови
• приступили до влаштування водомірних вузлів на поверхах

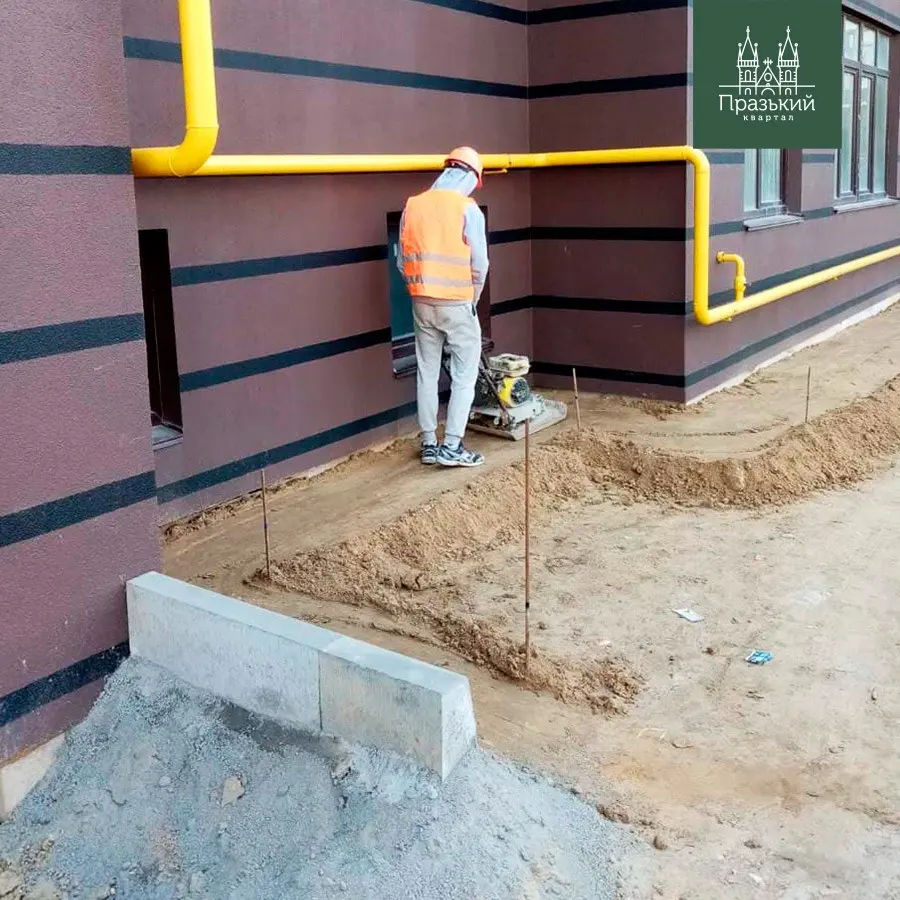

• виконуємо влаштування підземного газопроводу
вул. Садова 51А:
• виконуємо влаштування підземного газопроводу
1 секція:

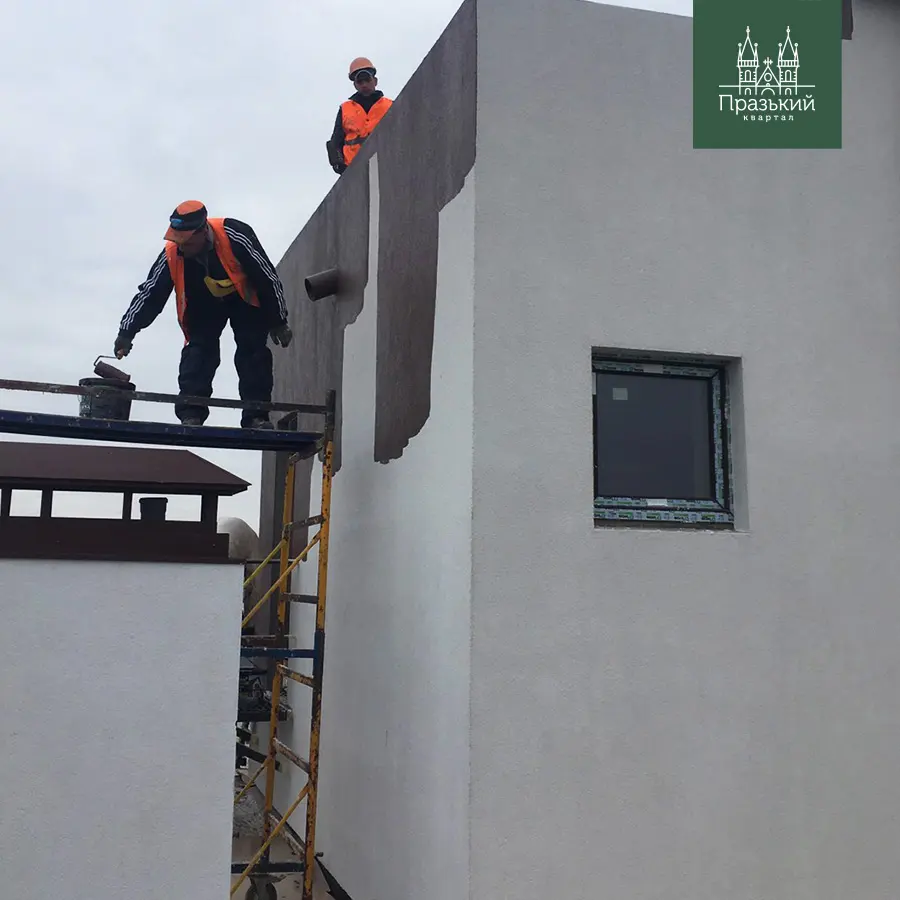

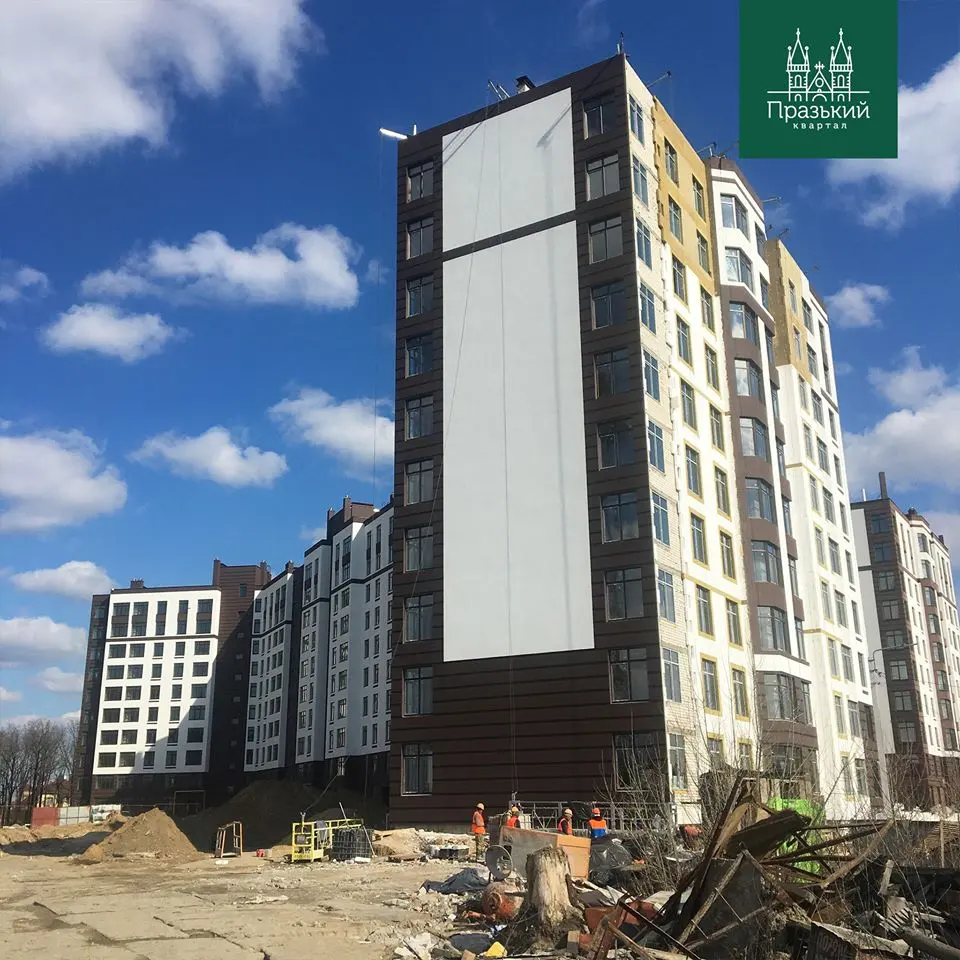

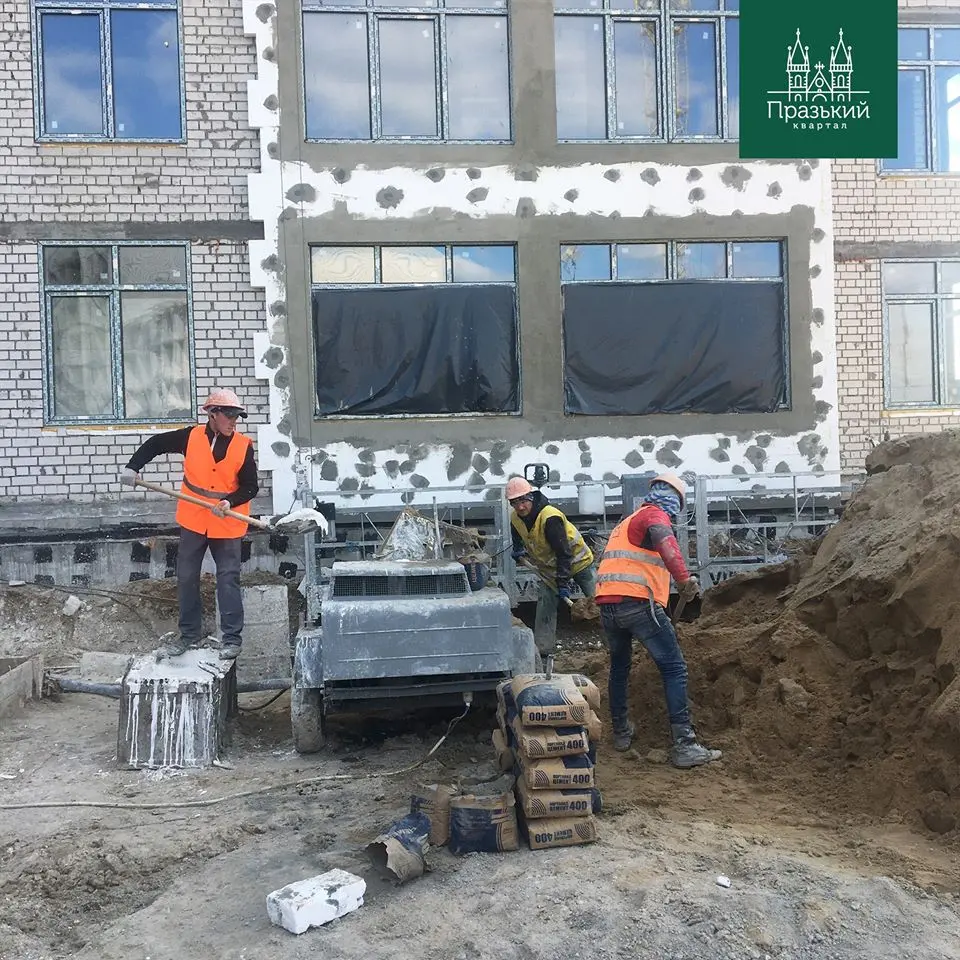

• приступили до влаштування фасаду
2 секція:
• виконано влаштування покрівлі
• виконали мурування внутрішніх перегородок на 6 поверсі, приступили до 7 поверху
3 секція:
• приступили до влаштування плити перекриття 9 поверху

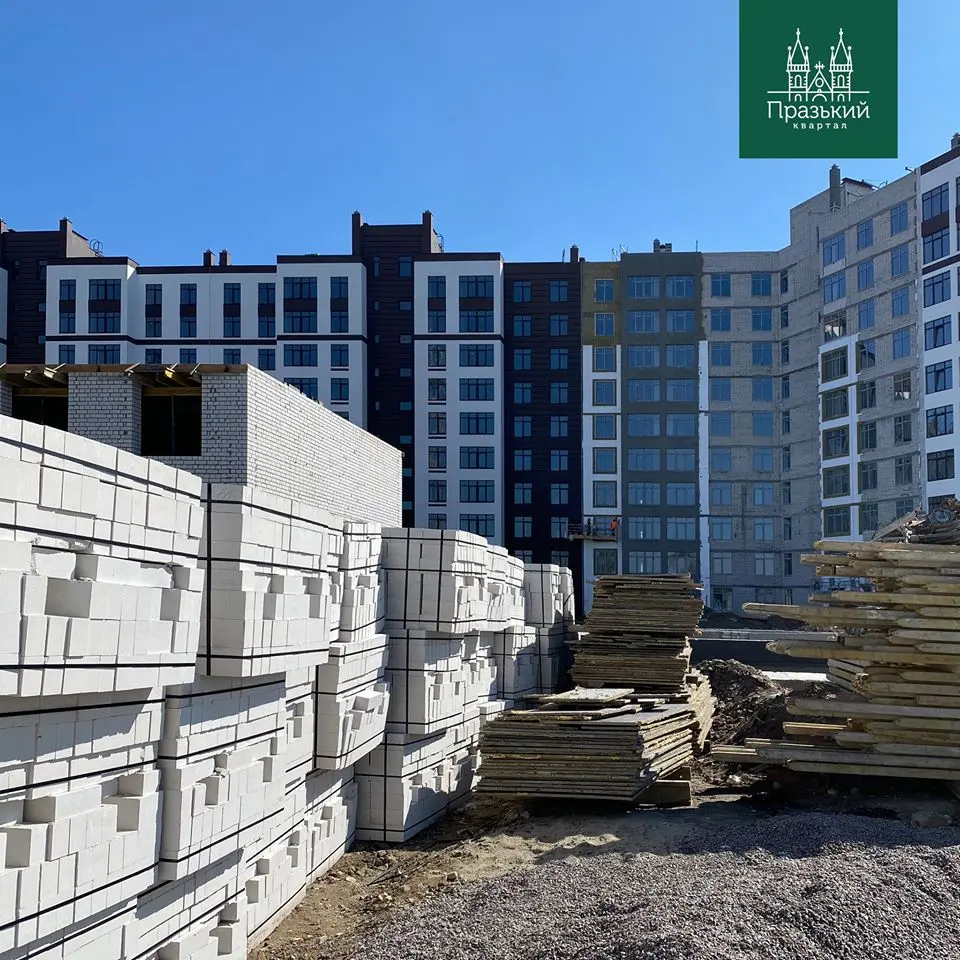

4 секція

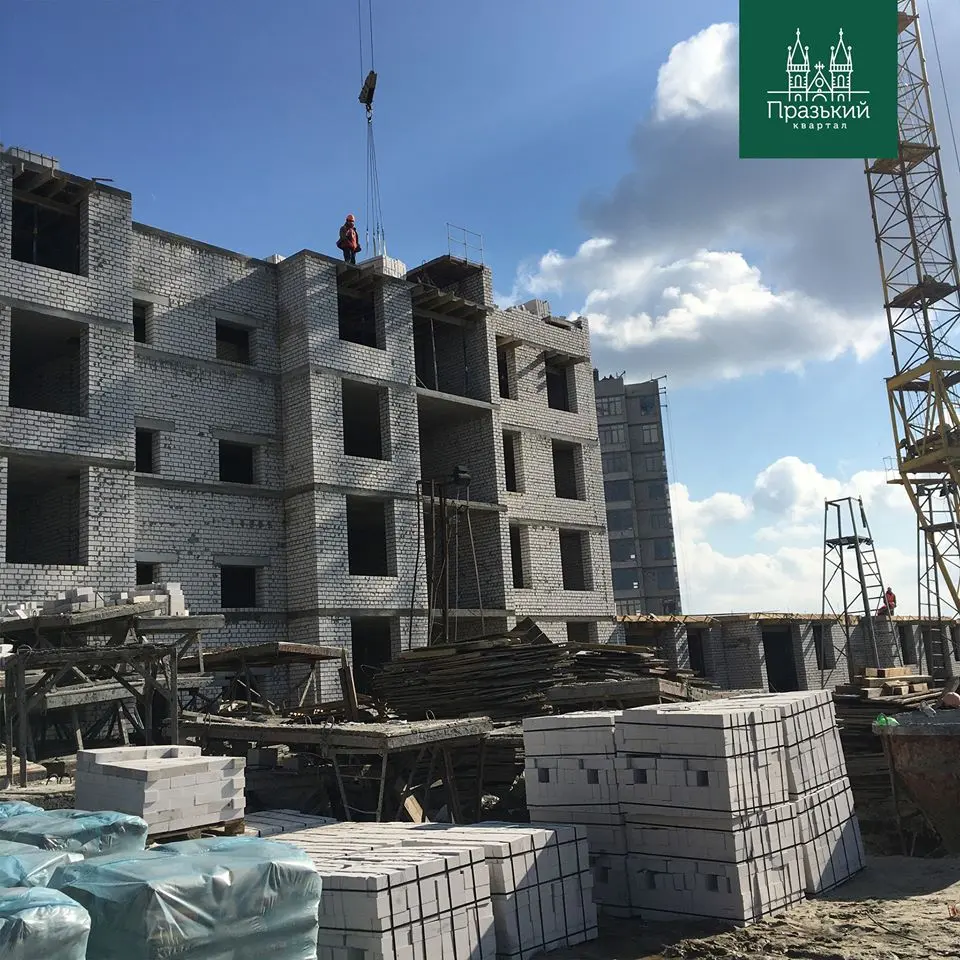

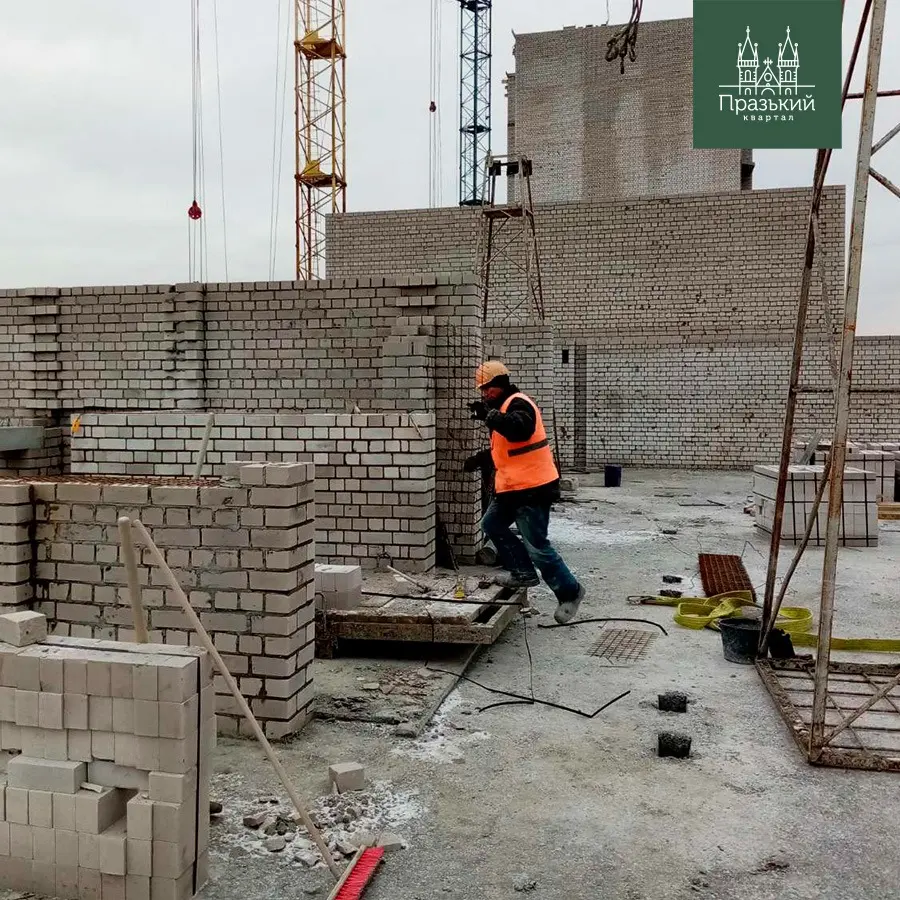

• виконано мурування стін 5 поверху
5 секція:
• приступили до влаштування стін 3 поверху

NE
Nelli18551 повід. · з 2016
26 січня 2021 р.

Ход строительства Жилого Комплекса

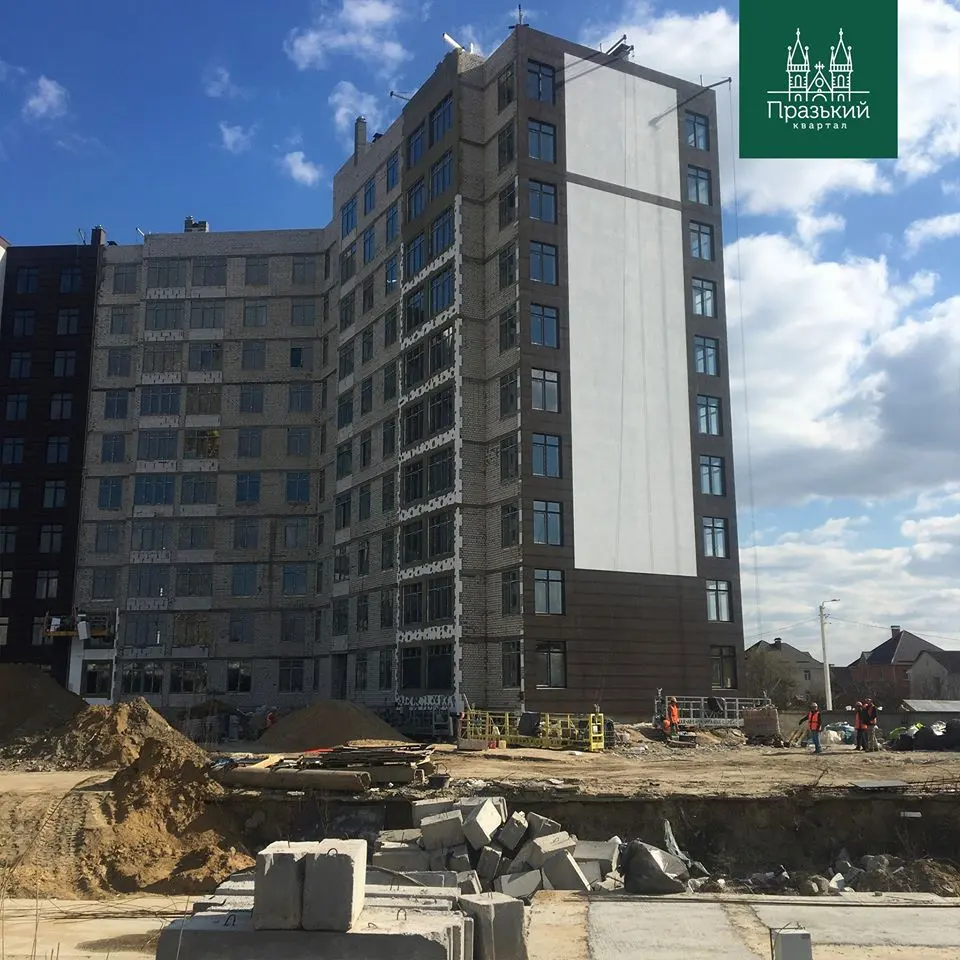

23.12.2020
вул. Садова, 51Б:
4 секція:
• триває влаштування плитки в МЗК
• виконуємо влаштування перил
• виконано влаштування підземного газопроводу
• виконано до влаштування радіаторів
• триває влаштування вхідних дверей в квартири
⠀
вул. Садова 51А:
1 секція:
• триває влаштування фасаду
2 секція:
• виконали мурування внутрішніх перегородок на 8-9 поверсі, приступили до 10 поверху
3 секція:
• виконано мурування стін 10 поверху
• приступили до влаштування плити перекриття 10 поверху
5 секція:
• виконано плиту перекриття 3 поверху

NE
Nelli18551 повід. · з 2016
20 лютого 2021 р.

Ход строительства Жилого Комплекса

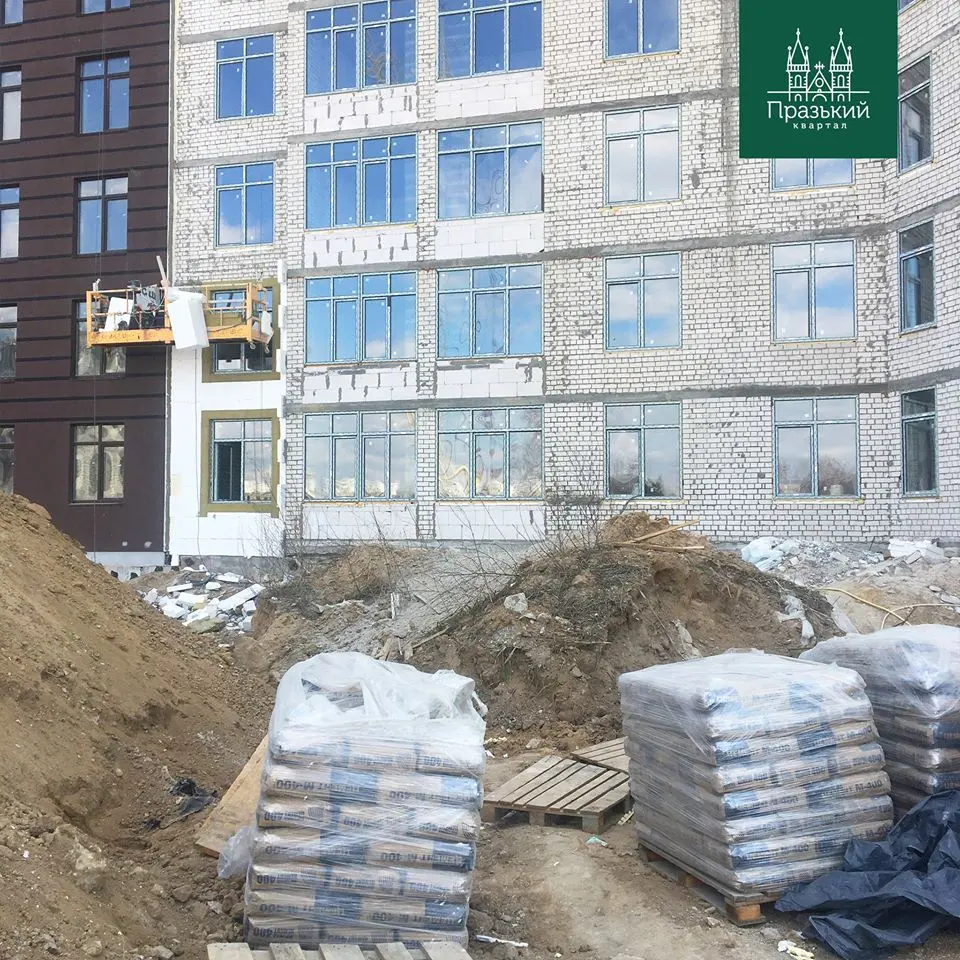

08.02.2021
вул. Садова, 51Б:
4 секція:
• виконано влаштування плитки в МЗК
• виконано влаштування вхідних дверей в квартири ,9 поверхів
⠀
вул. Садова 51А:
1 секція:

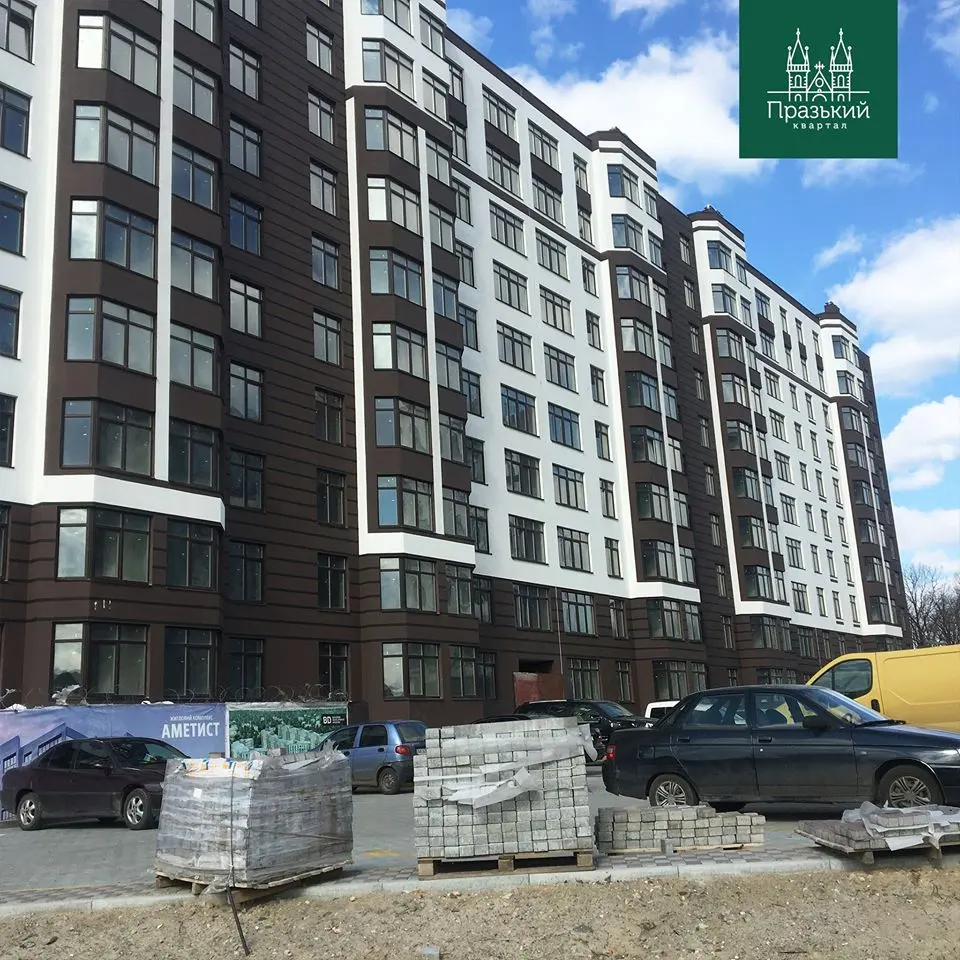

• зупинено влаштування фасаду (через погодні умови)
2 секція:
• виконано мурування внутрішніх перегородок на 10 поверсі
• виконується влаштування димоходів з 1 по 3 поверхи
3 секція:
• проводимо мурування парапетів та машинного відділення ліфта
5 секція:
• виконано влаштування стін 4 поверху
• виконали плиту перекриття 4 поверху

NE
Nelli18551 повід. · з 2016
23 березня 2021 р.

Ход строительства Жилого Комплекса
26.02.2021
вул. Садова, 51Б:

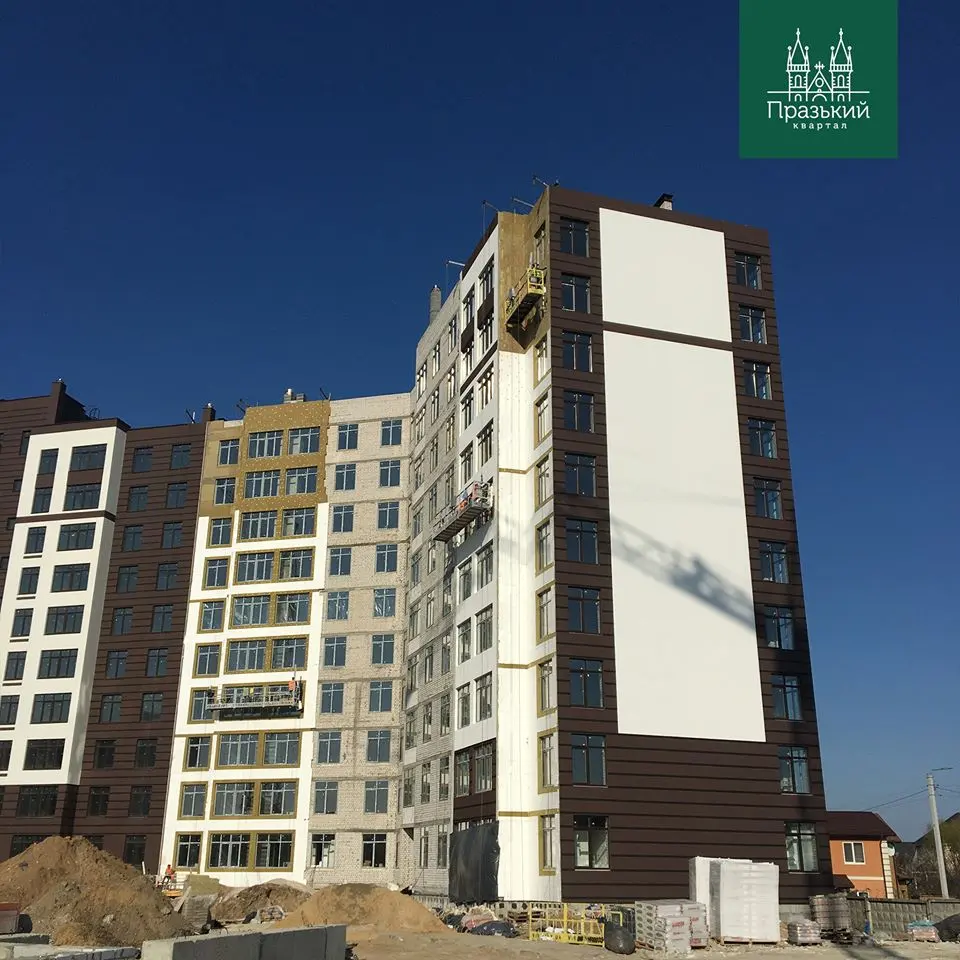

4 секція:
• влаштування вхідних дверей в квартири , виконується на 10 поверсі
⠀
вул. Садова 51А:
2 секція:
• виконується мурування балконів
• виконується влаштування димоходів на 4 поверсі
3 секція:
• на завершальному етапі мурування парапетів та машинного відділення ліфта
5 секція:
• виконується влаштування стін 5 поверху
• приступили до влаштування перестінків на цокольному поверсі
6 секція:

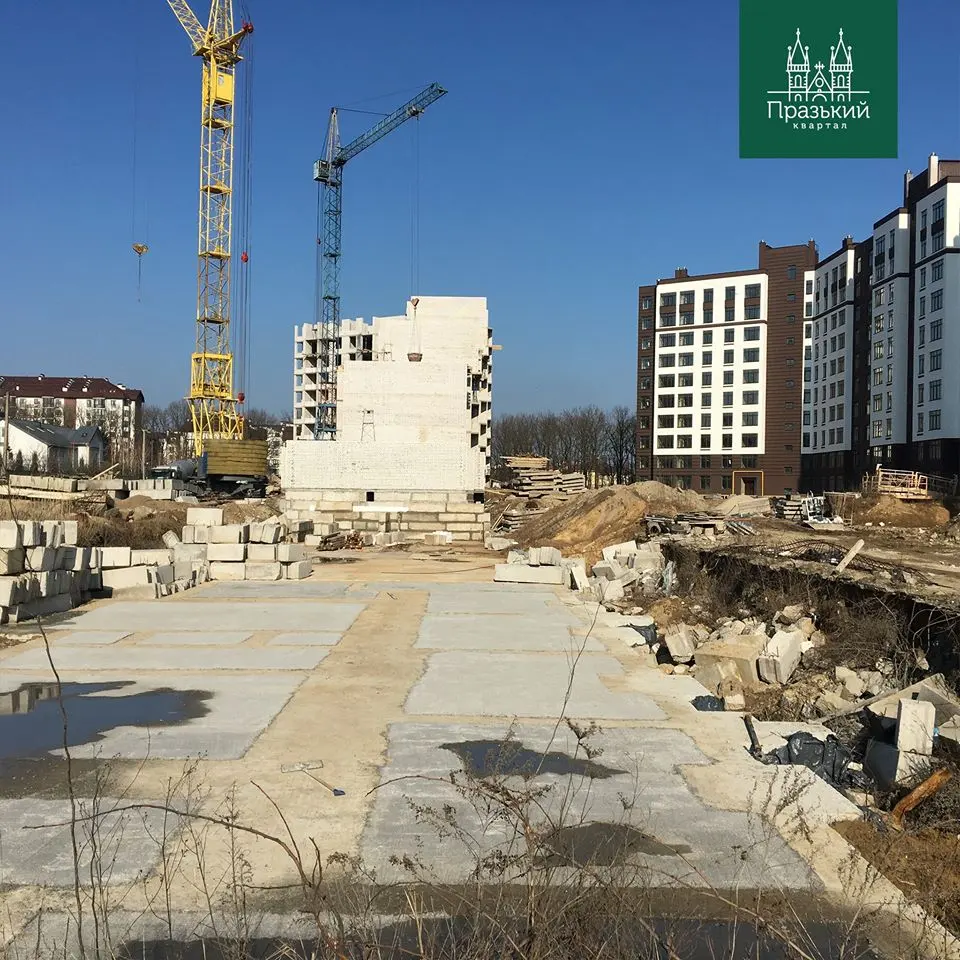

• приступили до влаштування плити перекриття цокольного поверху

NE
Nelli18551 повід. · з 2016

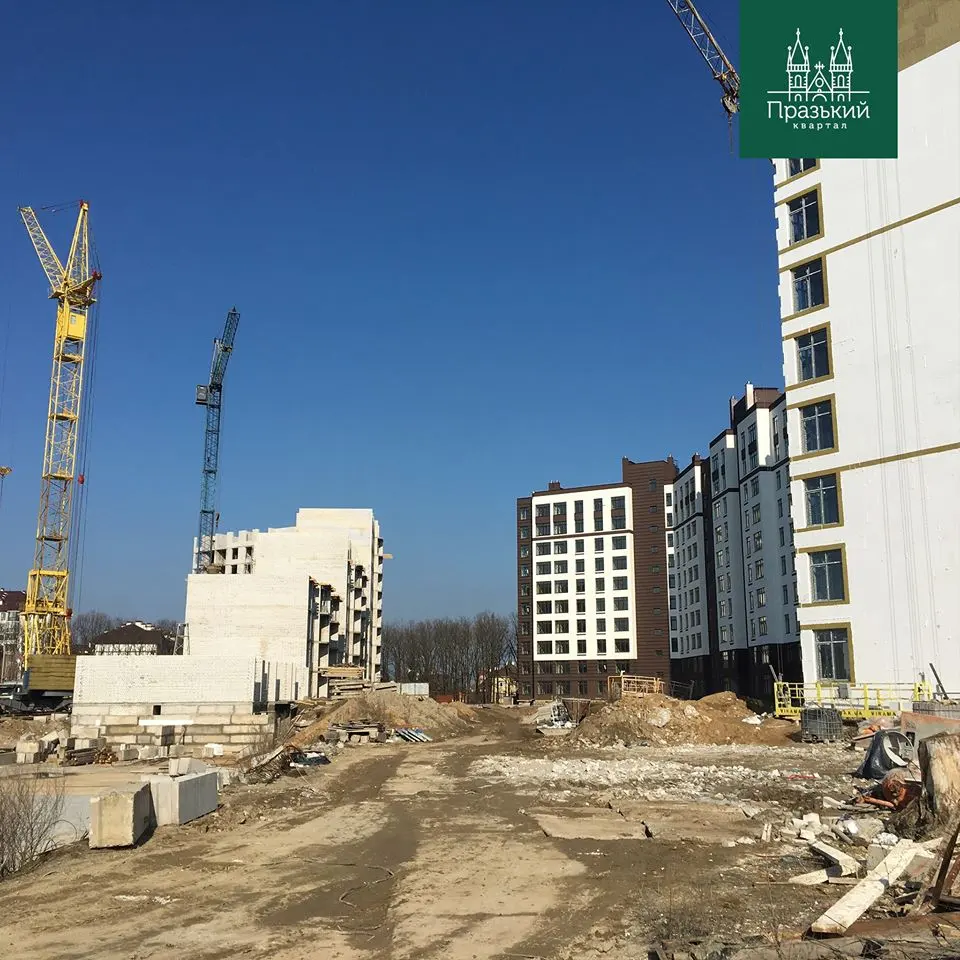

1 травня 2021 р.

Ход строительства Жилого Комплекса

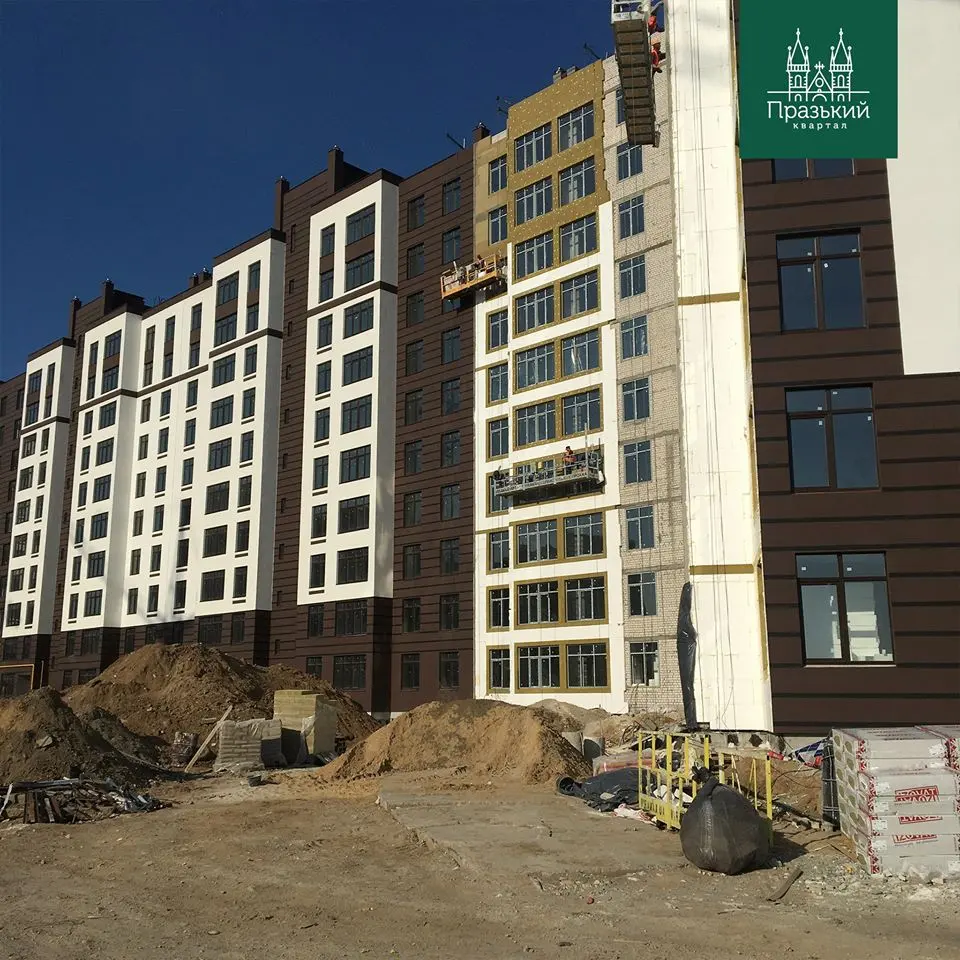

19.04.2021
вул. Садова, 51Б:
3 секція:
• на завершальному етапі монтаж ліфта
• приступили до влаштування тротуарів та вхідної групи
• виконується прокладання кабелів зовнішнього освітлення
• встановили поштові скриньки
4 секція:

• приступили до влаштування ліфта
• виконуємо монтаж перил
• виконується прокладання кабелів зовнішнього освітлення
вул. Садова 51А:
1 секція:
• виконуємо фасадні роботи
2 секція:
• виконано влаштування димоходів
3 секція:
• виконали мурування перестінків на 9 поверсі
4 секція:
• виконали влаштування плити перекриття 5 поверху
• приступили до мурування стін 6 поверху

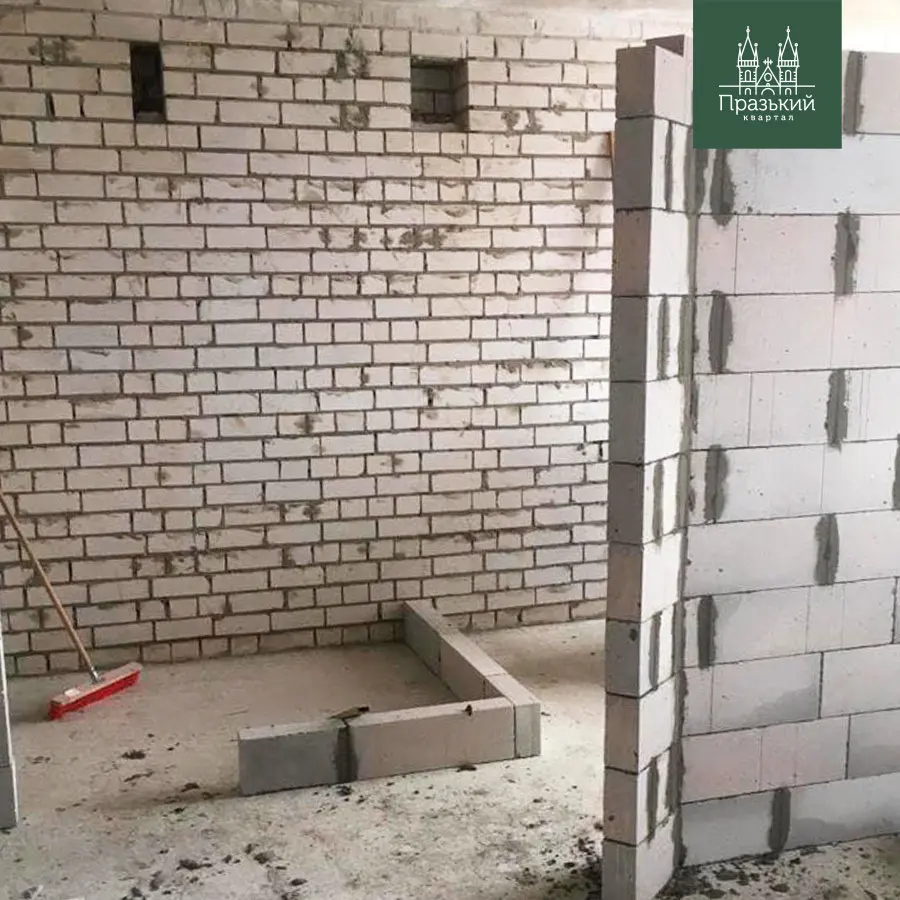

• приступили до влаштування перестінків на 2 поверсі
5 секція:
• розпочали мурування стін 6 поверху
6 секція:
• виконали мурування стін 1 поверху
• виконали бетонування сходів на цокольному поверсі
• приступили до влаштування плити перекриття 1 поверху
