Ход строительства Жилого Комплекса
Июль 2021

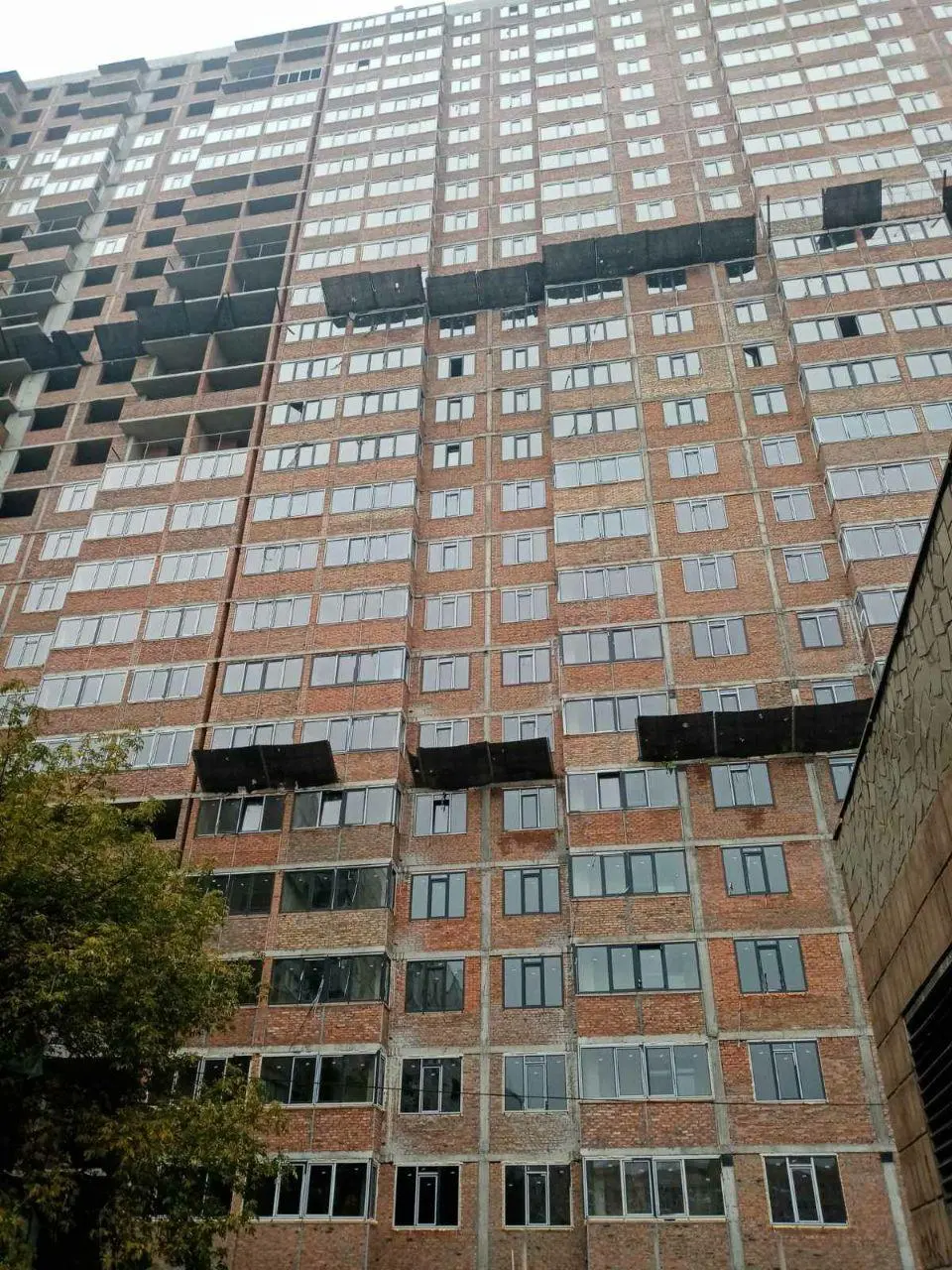

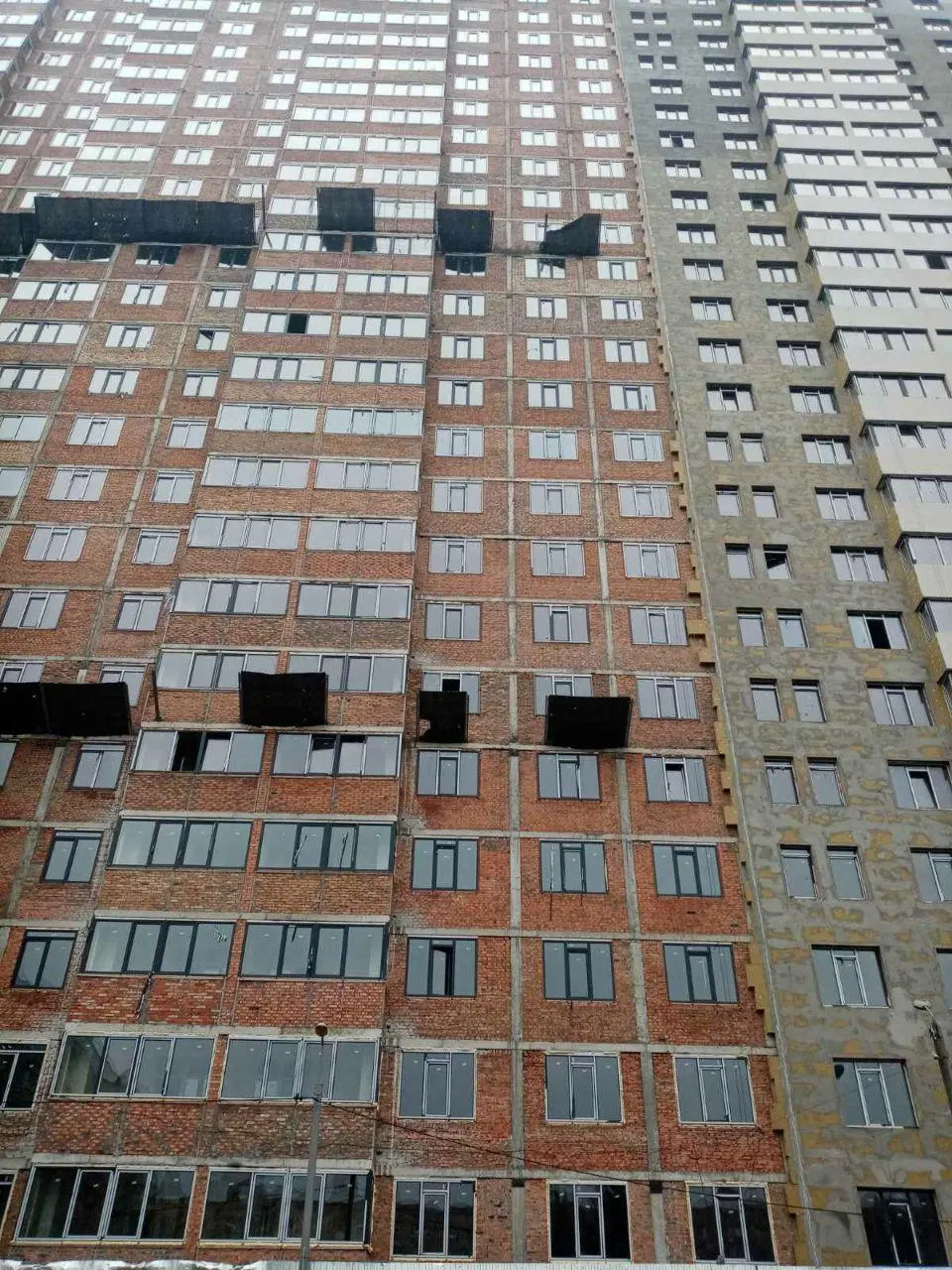

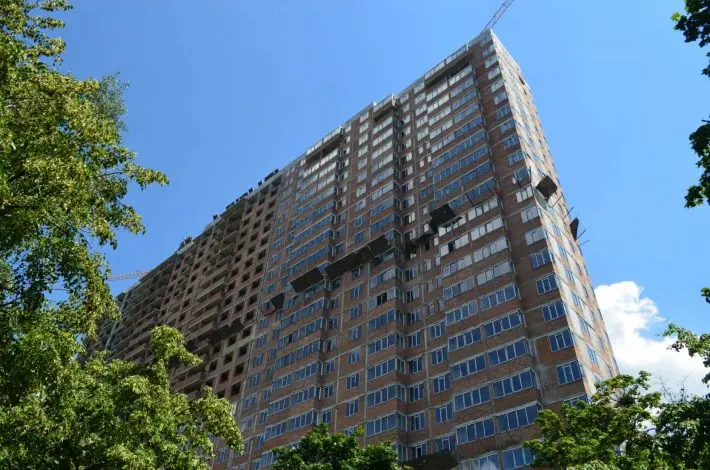

1 СЕКЦИЯ:
— ВЫПОЛНЕНА СТЯЖКА 2-26 ЭТАЖИ
— ВЫПОЛНЕНО РАЗБАВЛЕНИЕ КОММУНИКАЦИЙ ПОД САНТЕХНИКУ И ОТОПЛЕНИЕ 100%
— ВЫПОЛНЕНО РАЗБАВЛЕНИЕ КОММУНИКАЦИЙ ПОД ЭЛЕКТРОЭНЕРГИЮ 100%
— ВЫПОЛНЕНЫ СТОЯКИ ВОДОПРОВОДА И ПОЖАРНЫХ МАГИСТРАЛЕЙ НА 100%
— ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ 100%
— ВЫПОЛНЕНЫ ДОЖДЕВЫЕ КАНАЛИЗАЦИИ НА 100%
— УТЕПЛЕНИЕ ФАСАДА МИНЕРАЛЬНОЙ ВАТОЙ ВЫПОЛНЕНО НА 98%
— УСТАНОВЛЕНЫ ТЕХНИЧЕСКИЕ ДВЕРИ 9-10, 18 — 26 ЭТАЖИ
— ВЕДЕТСЯ УСТАНОВКА ТЕХНИЧЕСКИХ ДВЕРЕЙ С 2 ПО 8 ЭТАЖА
— ЗАВЕЗЕНЫ ВХОДНЫЕ МЕТАЛЛИЧЕСКИЕ ДВЕРИ
— ВЫПОЛНЕНА ФИНИШНАЯ ШТУКАТУРКА СТЕН НА ОБЩЕМ КОРИДОРЕ 2, 3, 4 ЭТАЖА
— ВЫПОЛНЕНИЕ ВЕРТИКАЛИ ПО 26 ЭТАЖ ХОЛОДНОЙ / ГОРЯЧЕЙ ВОДОЙ И ОТОПЛЕНИЕМ
— ВЫПОЛНЕНЫ ШТУКАТУРНЫЕ РАБОТЫ НА ХОЛОДНОМ ПЕРЕХОДЕ 3-15 ЭТАЖИ
— ВЫПОЛНЕНА СТЯЖКА НА ХОЛОДНОМ ПЕРЕХОДЕ 3-17 ЭТАЖИ

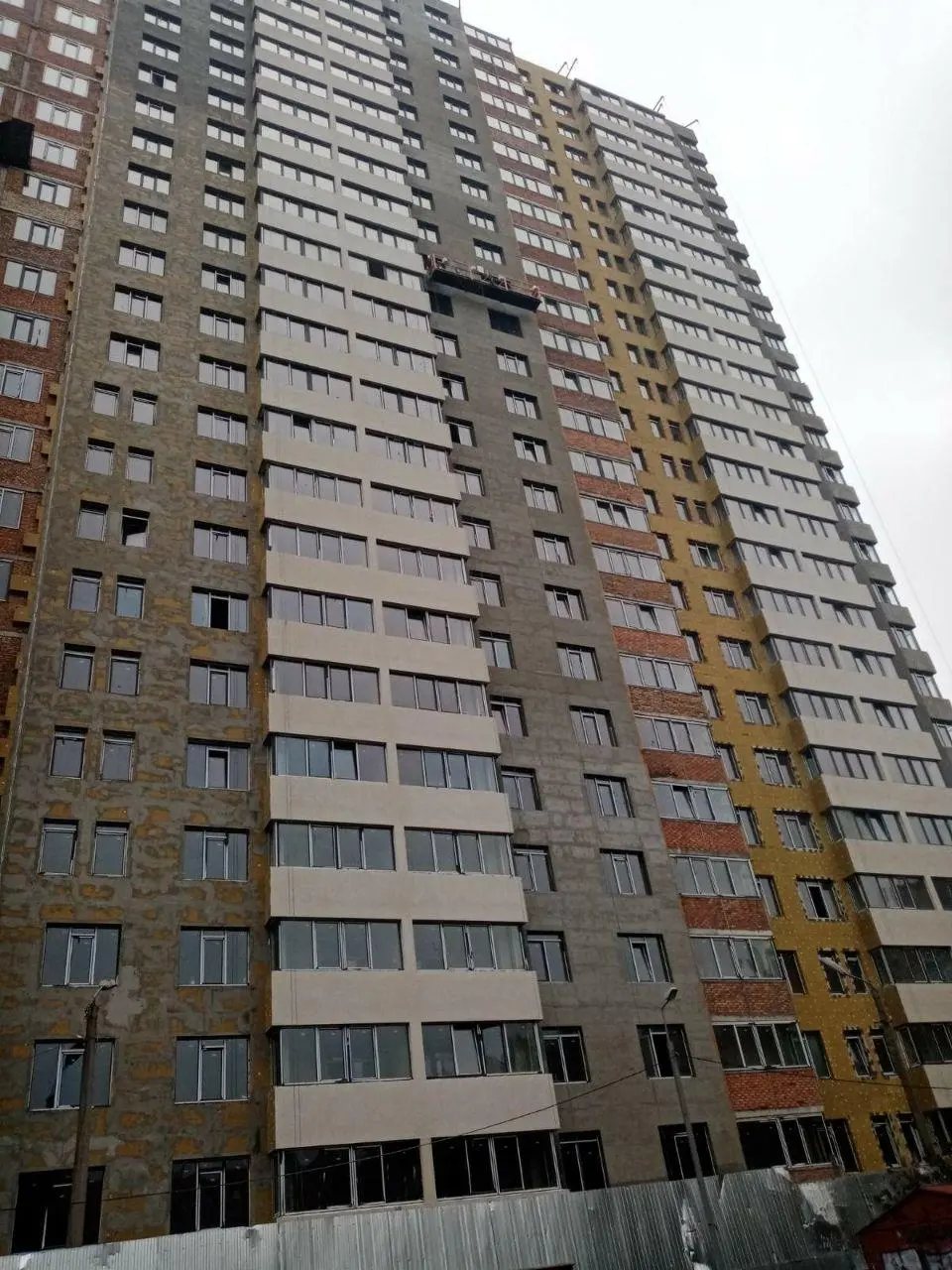

2 СЕКЦИЯ:
— ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ 2 25 ЭТАЖИ
— ВЫПОЛНЕНА СТЯЖКА К 17 ЭТАЖА
— ЗАВЕЗЕНЫ ВХОДНЫЕ МЕТАЛЛИЧЕСКИЕ ДВЕРИ
— УСТАНОВЛЕНЫ ВХОДНЫЕ МЕТАЛЛИЧЕСКИЕ ДВЕРИ НА 35%
— ВЫПОЛНЕНЫ СТОЯКИ ВОДОПРОВОДА И ПОЖАРНЫХ МАГИСТРАЛЕЙ НА 100%
— ВЫПОЛНЕНО РАЗБАВЛЕНИЕ КОММУНИКАЦИЙ ПОД САНТЕХНИКУ И ОТОПЛЕНИЕ К 24 ЭТАЖА
— ВЫПОЛНЕНО РАЗБАВЛЕНИЕ КОММУНИКАЦИЙ ПОД ЭЛЕКТРОЭНЕРГИЮ В 23 ЭТАЖА
— УТЕПЛЕНИЕ ФАСАДА МИНЕРАЛЬНОЙ ВАТОЙ ВЫПОЛНЕНО НА 99%
— УСТАНОВЛЕНЫ ОКНА КОММЕРЧЕСКИХ ПОМЕЩЕНИЙ 80%

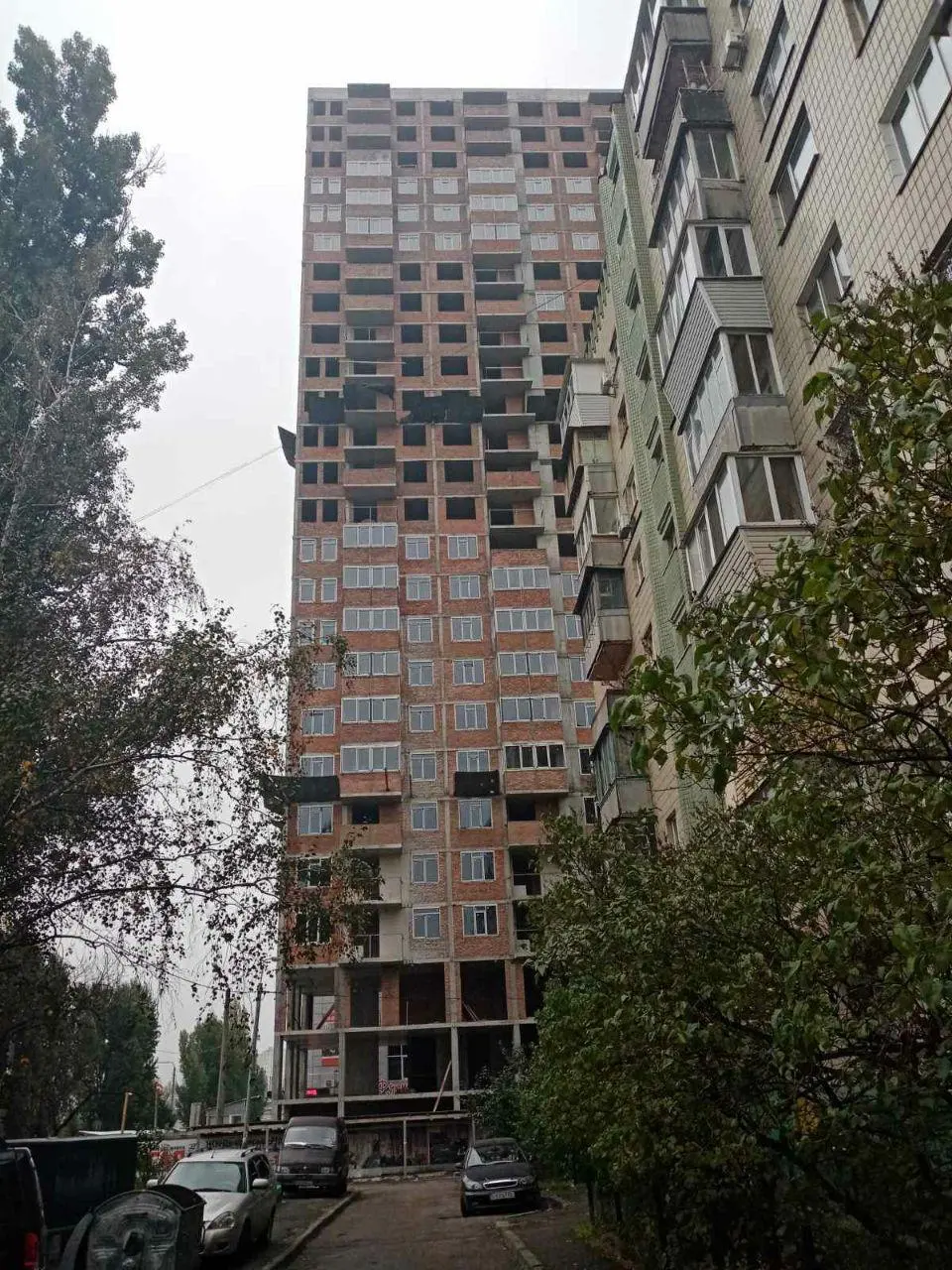

3 СЕКЦИЯ:
— ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ НА 4-16 ЭТАЖАХ
— ВЫПОЛНЕНА СТЯЖКА 4-10 ЭТАЖИ
— ВЫПОЛНЕНО РАЗВОДКУ ЭЛЕКТРИКИ К 13 ЭТАЖА
— ВЫПОЛНЕНО РАЗБАВЛЕНИЕ КОММУНИКАЦИЙ ПОД САНТЕХНИКУ И ОТОПЛЕНИЕ 4-13 ЭТАЖИ
— УТЕПЛЕНИЕ ФАСАДА МИНЕРАЛЬНОЙ ВАТОЙ ВЫПОЛНЕНО НА 95%
ПЕРЕЧЕНЬ ОБЩИХ РАБОТ:
— ВЫПОЛНЕНЫ МОНОЛИТНЫЕ РАБОТЫ ВЫЕЗДА / ВЪЕЗДА В ПОДЗЕМНЫЙ ПАРКИНГ
— ВЫПОЛНЕНЫ ЛЕСТНИЧНЫЕ МАРШИ ПАРКИНГА НА 98%
— ПЛИТА ОСНОВНОГО ПАРКИНГА ВЫПОЛНЕН НА 100%
— ВЫПОЛНЕНО ГИДРОИЗОЛЯЦИЮ ПОСЛЕДНЕГО СЛОЯ КРЫШИ ПО ВСЕМ СЕКЦИЯМ 60%
