Ход строительства Жилого Комплекса
02.03.2021
Усі будівельні роботи у 1-й та 2-й секціях завершено. Наразі проводяться прибирання приміщень та роботи з благоустрою прибудинкової території. Встановлення систем відеонагляду та контролю доступу також звершено. Залишилося підготувати підвальні приміщенні та закінчити каналізаційні роботи на вулиці Ломоносова.
У 3-й секції проводиться кладка керамоблоку на 8-му поверсі. Монолітні роботи завершено, наступний крок – парапети.
У 4-й секції почали армування плити перекриття останнього поверху, проводиться кладка 9-го поверху.

NE
Nelli18551 повід. · з 2016
30 квітня 2021 р.

Ход строительства Жилого Комплекса
16.04.2021

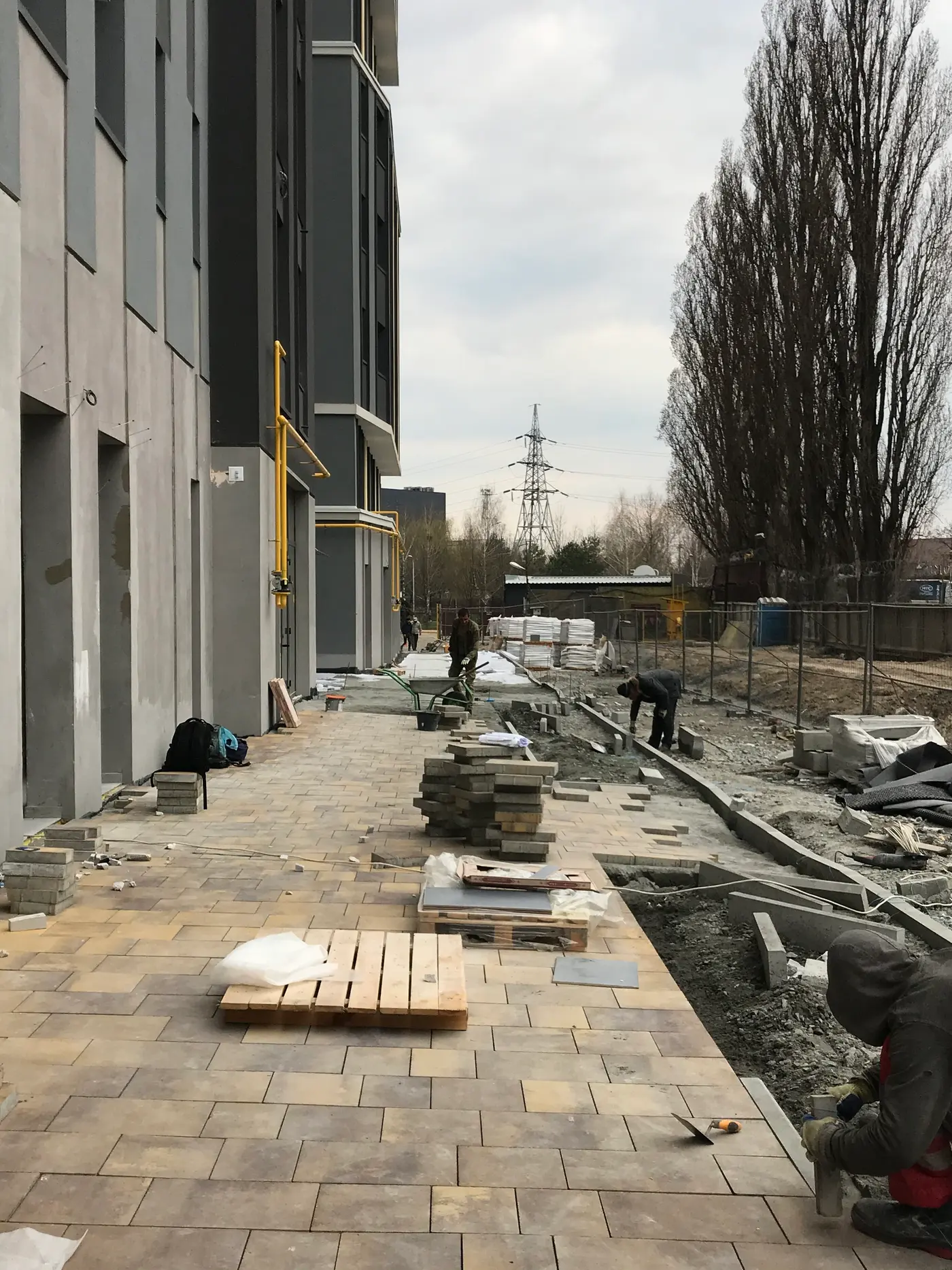

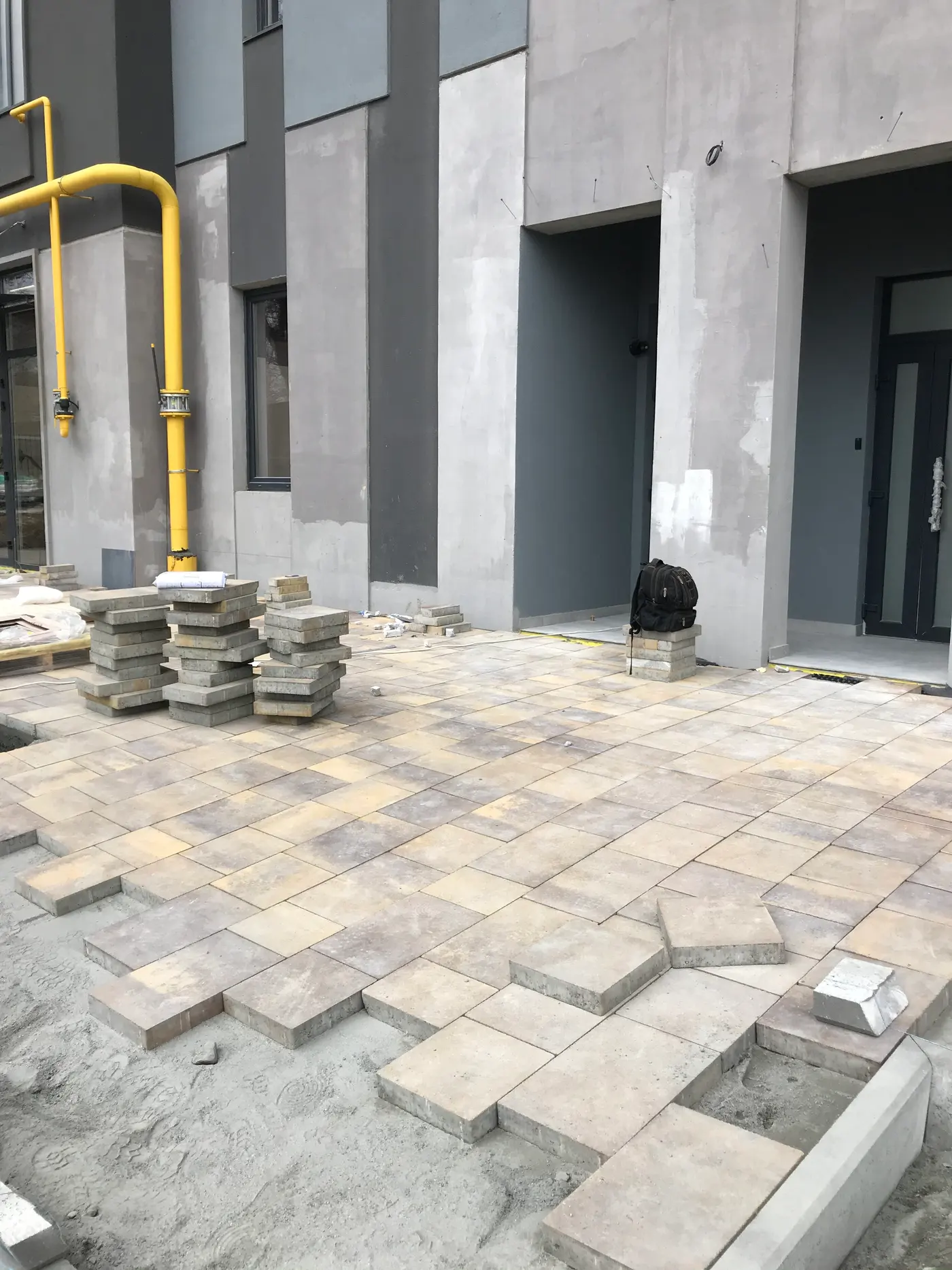

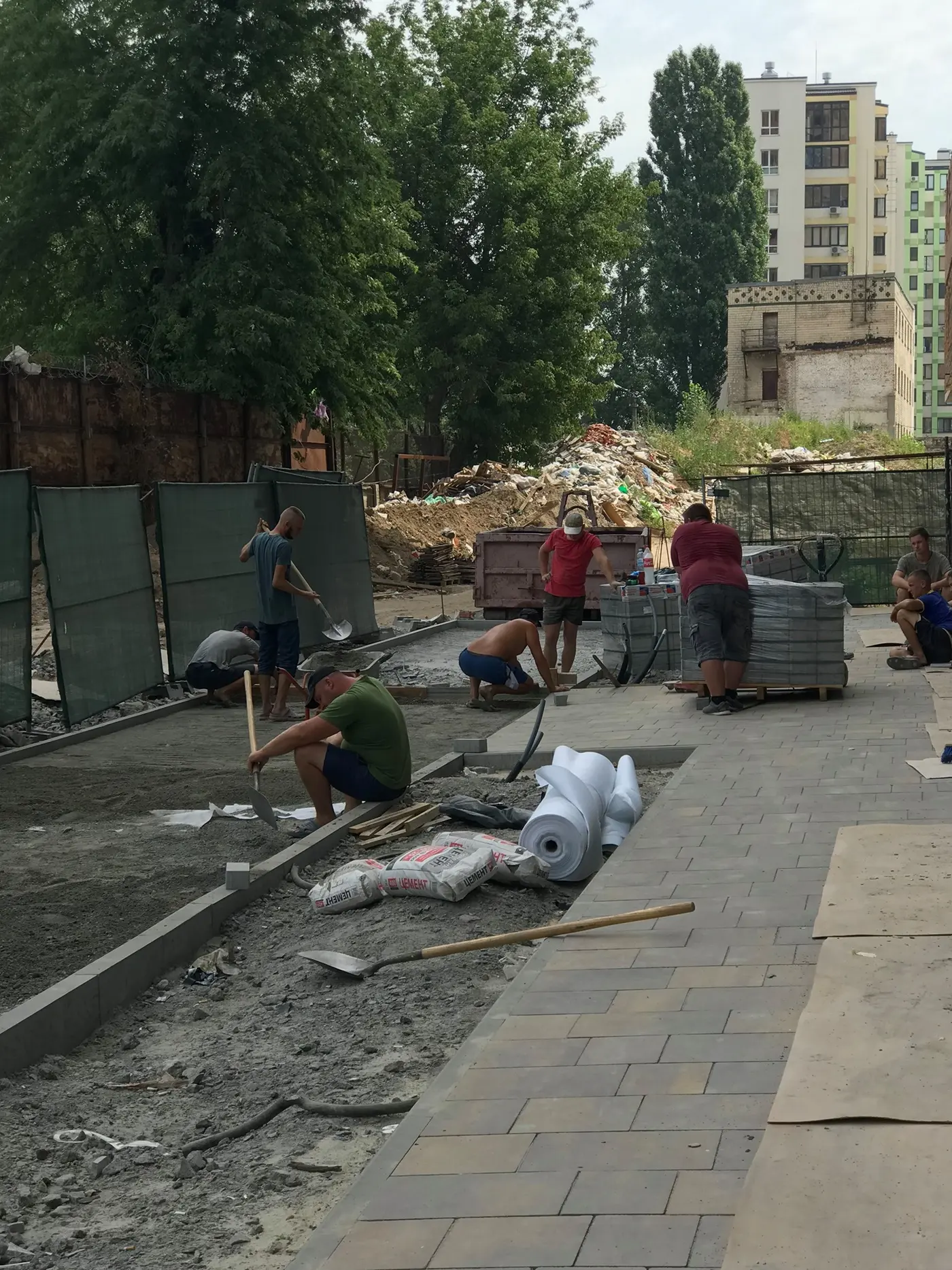

У 1 та 2 секціях ми продовжуємо активно видавати ключі щасливим власникам. Вручено вже понад 100 ключів. Наполегливо працюємо над благоустроєм прибудинкової території – наразі кладемо плитку і невдовзі плануємо висаджувати дерева, кущі, квіти. До будинку підведено всі комунікації. Усі ліфти працюють, кожен із них оснащений відеокамерою. До того ж, цілодобове відеоспостереження встановлено на кожному поверсі.

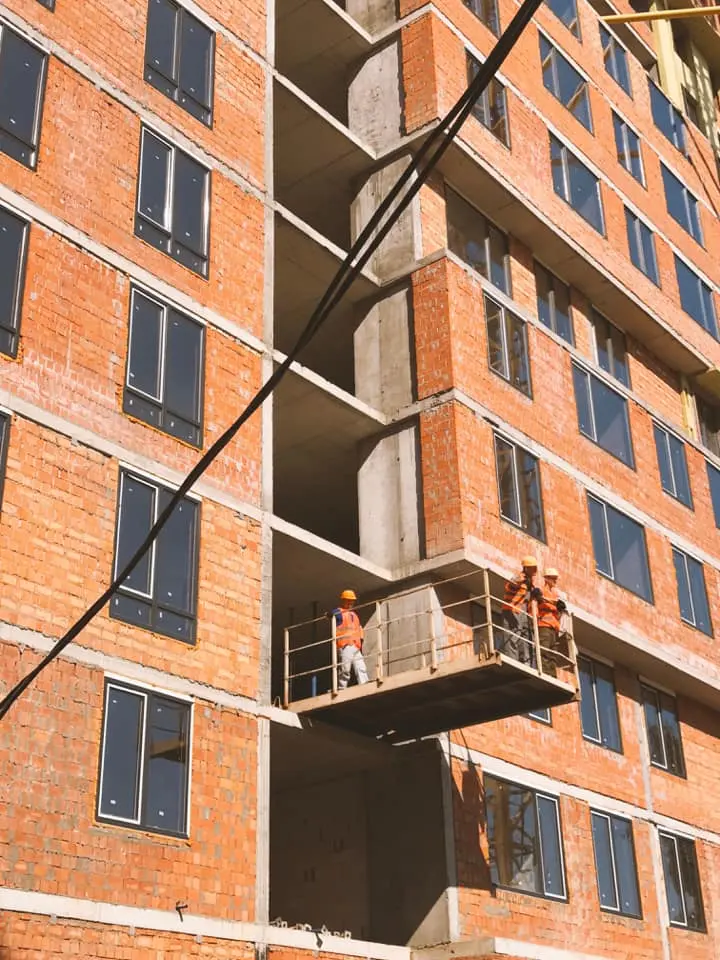

У 3-й секції триває кладка стін на 13-му поверсі. У 4-й секцій – мурувальні роботи на 16 і 17 поверхах на фінальному етапі. Триває монтаж вікон на 2 і 3 поверхах.

NE
Nelli18551 повід. · з 2016
18 травня 2021 р.

Ход строительства Жилого Комплекса
17.05.2021
Після завершення травневих свят ми продовжуємо видавати ключі власникам квартир у 1-й та 2-й секціях комплексу. Вони активно займаються ремонтом і підготовкою своїх осель до святкування новосілля.
Робітники наразі впорядковують прибудинкову територію.
У 3-й секції комплексу тривають мурувальні роботи на 13 і 14 поверхах. У 4-й секції вони повністю завершені. У 3-й та 4-й секціях майстри встановлюють вікна на 4 поверс

NE
Nelli18551 повід. · з 2016
15 червня 2021 р.

Ход строительства Жилого Комплекса
01.06.2021

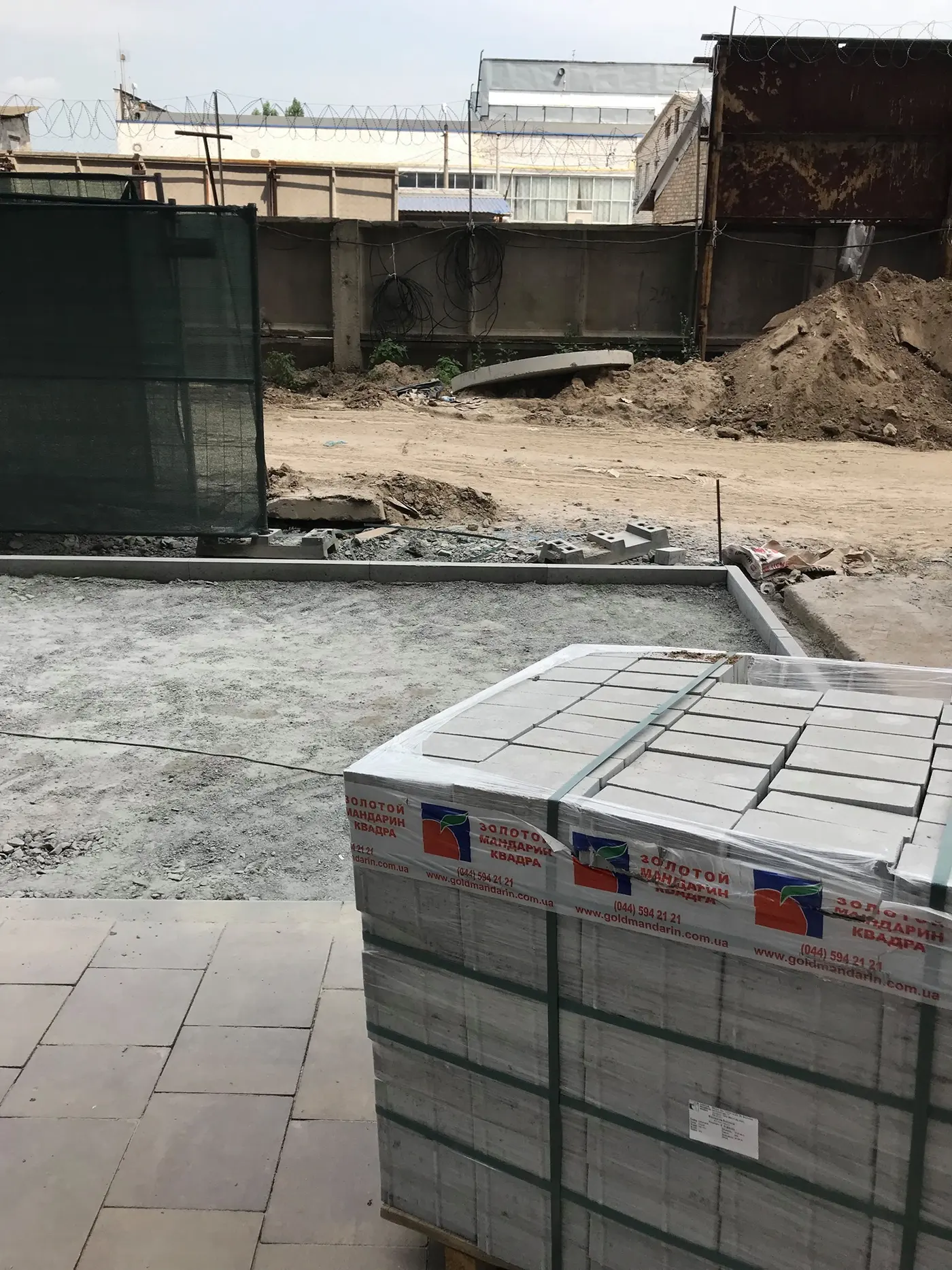

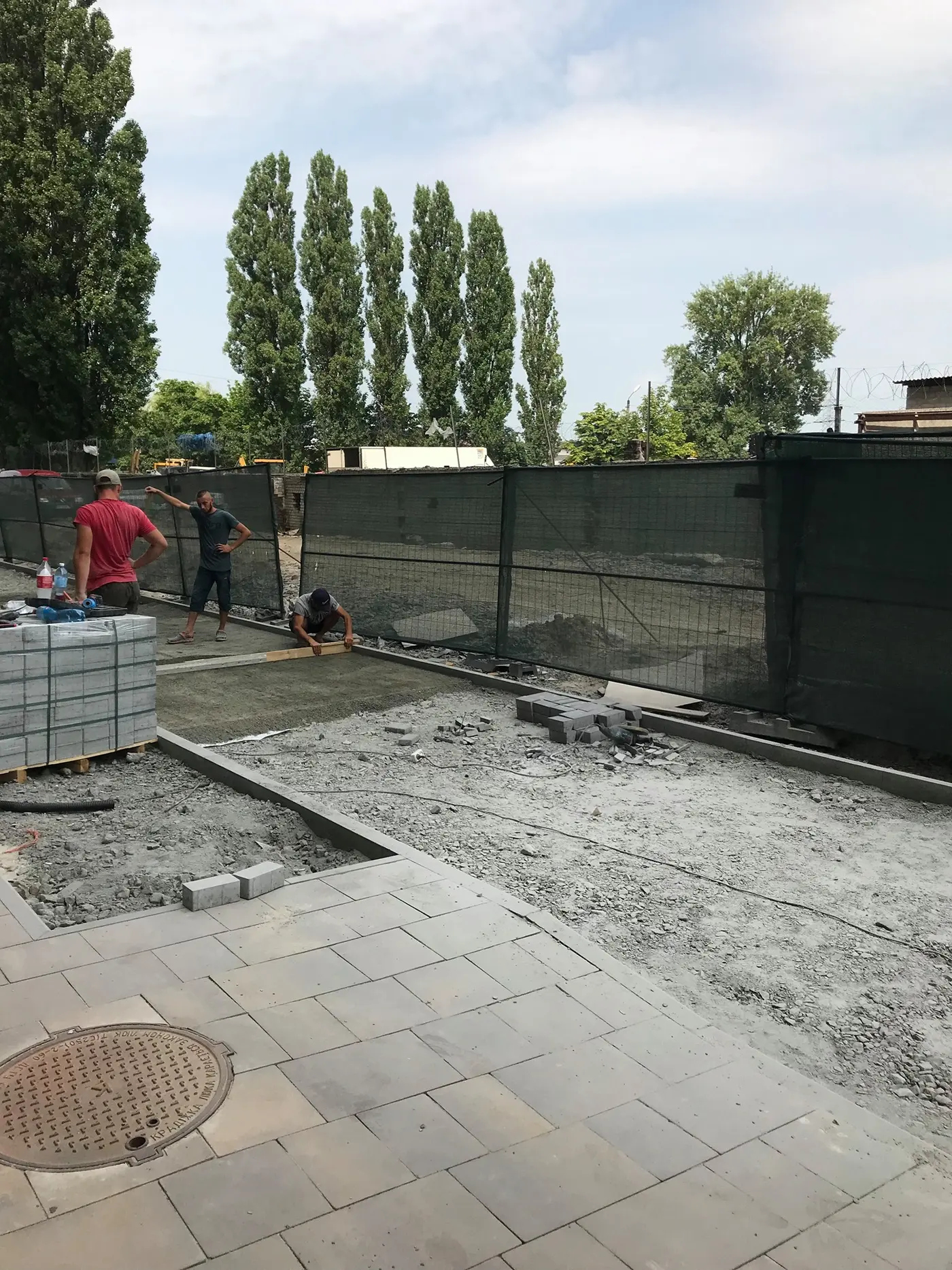

Проєкт озеленення і благоустрою прибудинкової території – на стадії розробки. Дизайнерка нещодавно завітала до нашого комплексу і розпочала роботу. Наразі майстри прокладають дорогу шириною 3 метри для в’їзду машин.
У 3-й та 4-й секціях комплексу завершено монтаж вікон на 5-му поверсі. Будівельники приступили до встановлення вікон на 6-му.
У третій секції розпочато мурувальні роботи на останніх поверхах – 16-му і 17-му.

NE
Nelli18551 повід. · з 2016
21 липня 2021 р.

Ход строительства Жилого Комплекса
16.07.2021
У 1-й та 2-й секціях проводяться роботи з укладки дороги та облаштування придомового паркінгу (8 паркомісць біля будинку, аби жителі могли зручно вивантажувати свої речі).
Нанесення фактури у 1-й секції завершено, у 2-й секції – на завершальній стадії.

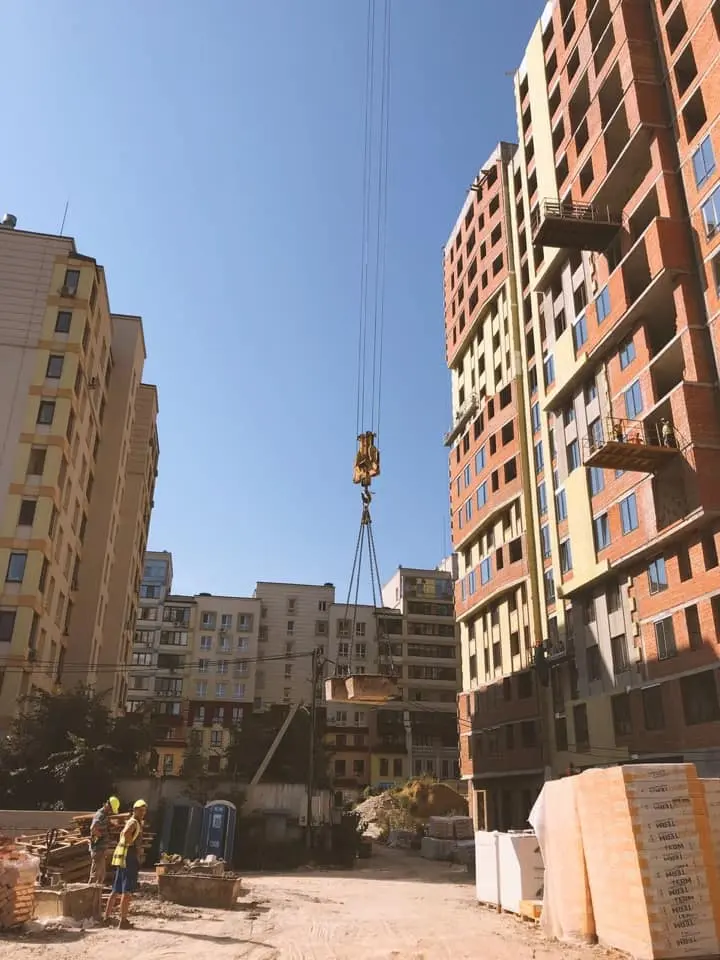

У 3-й та 4-й секціях будівельники розпочали роботи з монтажу вентиляційного блоку.
Роботи з мурування стін у 4-й секції ведуться вже на 4 поверсі.

NE
Nelli18551 повід. · з 2016
17 серпня 2021 р.

Ход строительства Жилого Комплекса
17.08.2021
На третій та четвертій секціях закінчили монтаж вікон на 10-му поверсі будинку, 11-й — монтуємо.

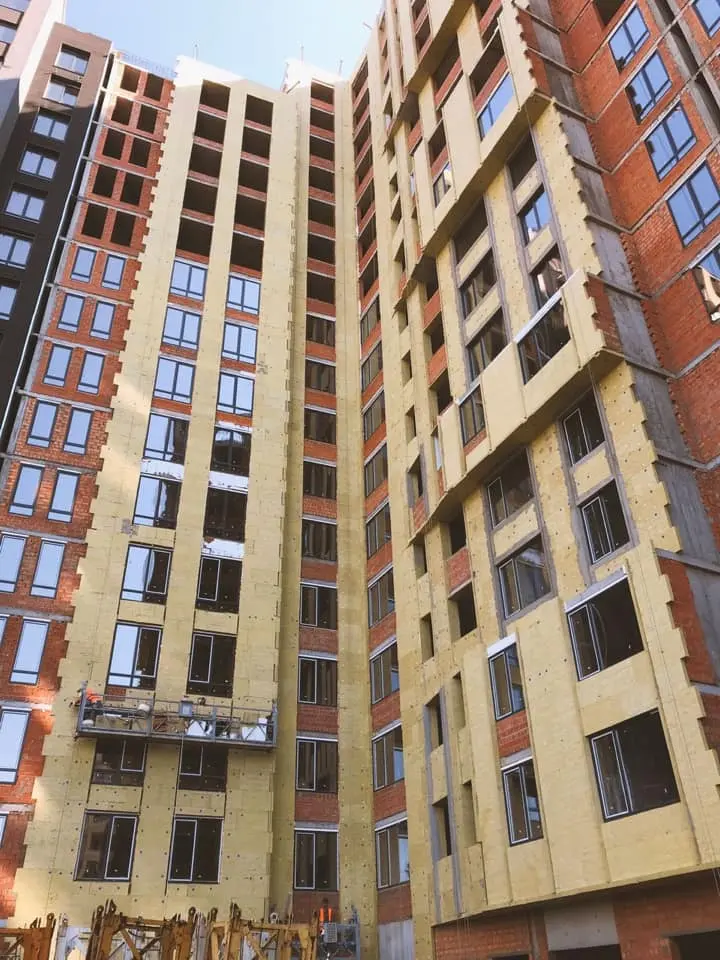

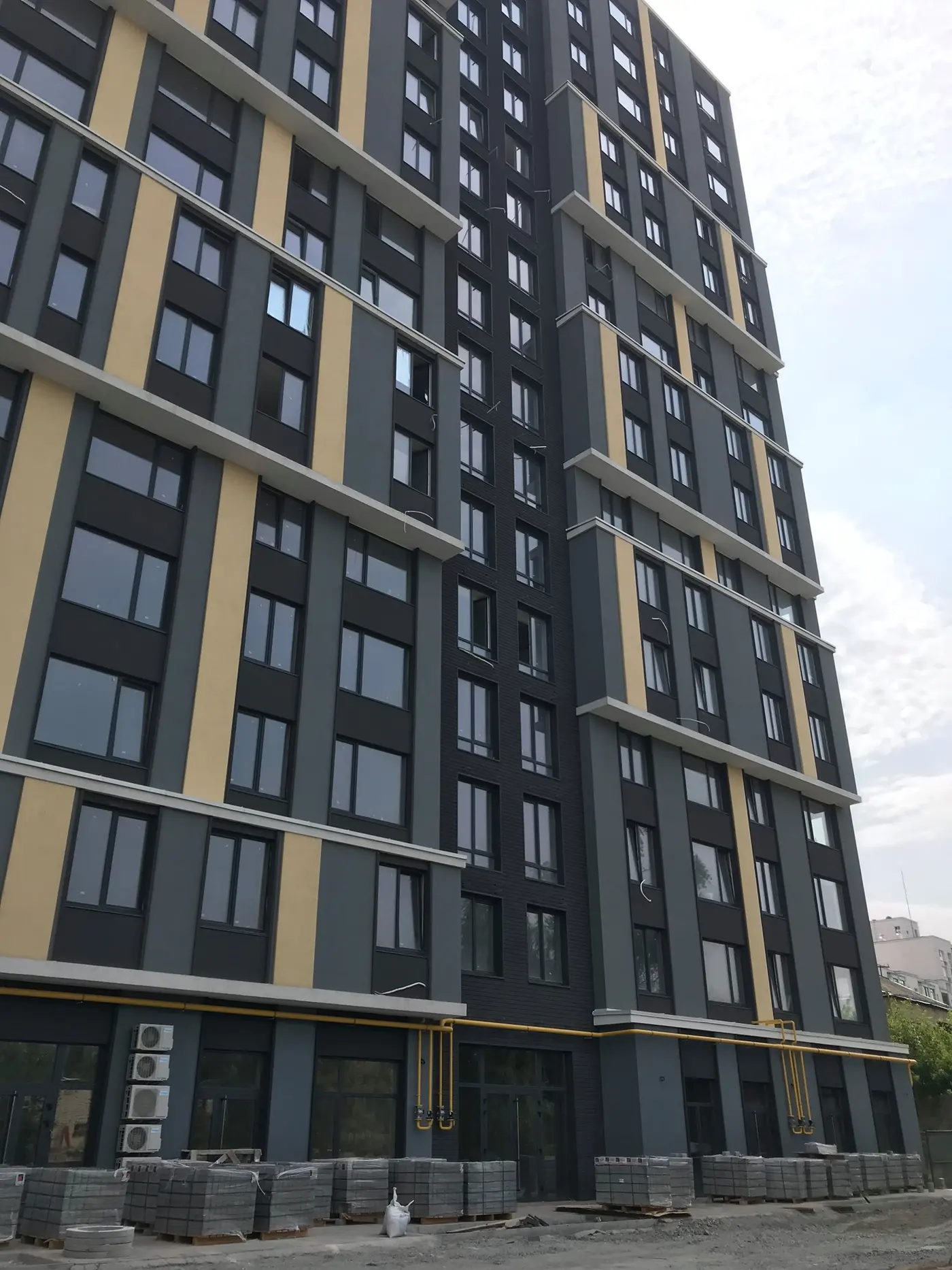

Тривають роботи з облицювання фасаду на третій та четвертій секціях.

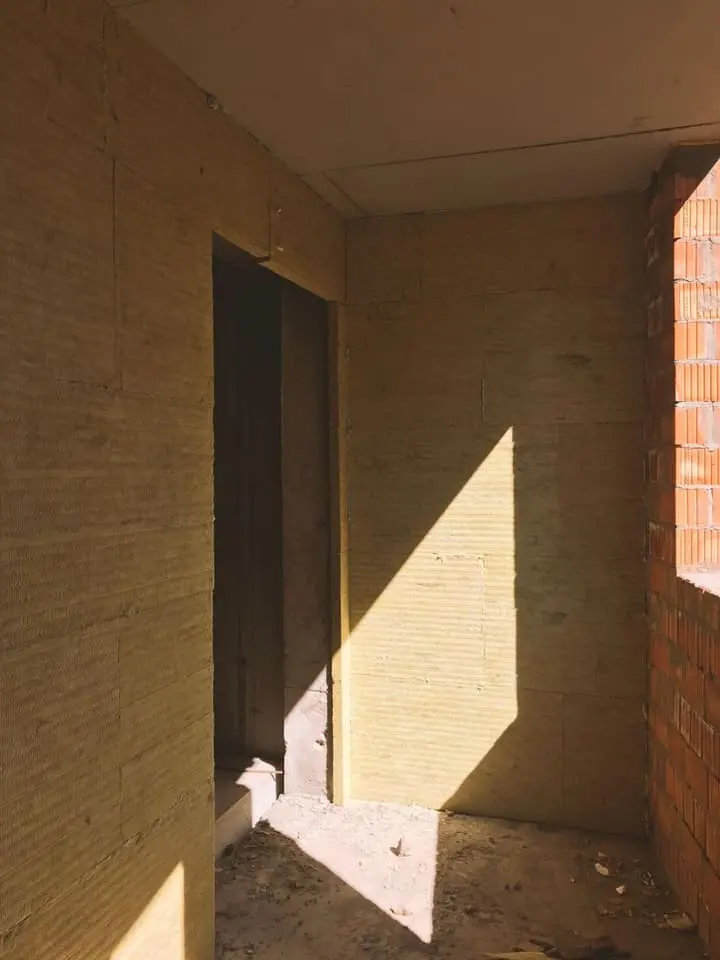

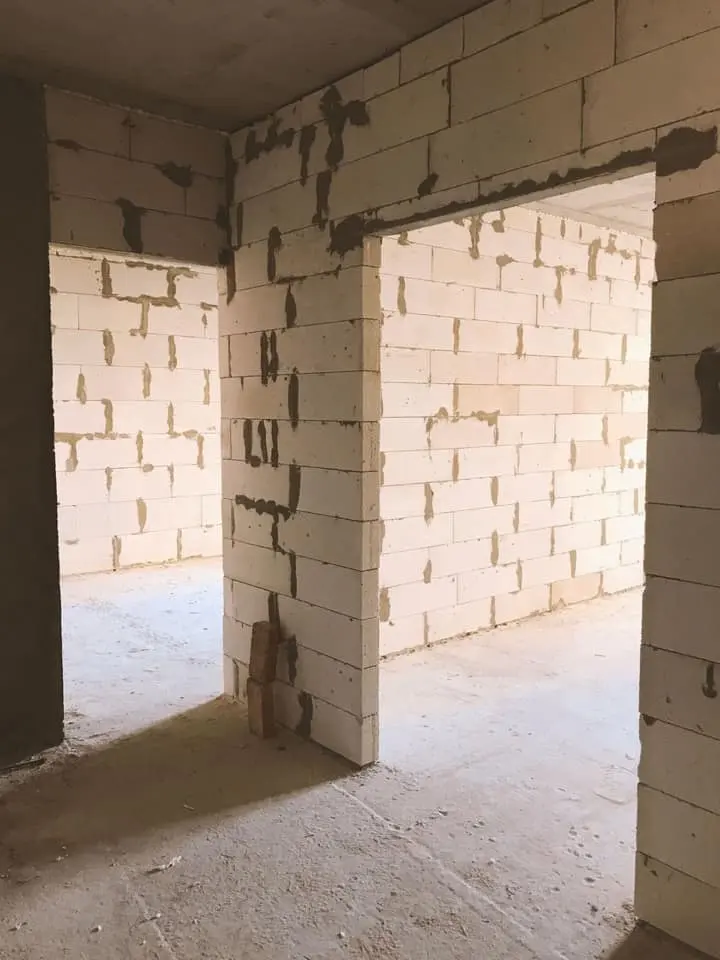

Ззовні цегляна кладка готова, наразі викладаємо внутрішню частину будинку: у четвертій секції на 6-му поверсі та третій секції на 3-му поверсі.
Робітники завершили монтаж вентиляційних блоків на четвертій секції, розпочали роботи на третій секції.
Триває монтаж корзин для кондиціонерів на першій секції.

NE
Nelli18551 повід. · з 2016
12 вересня 2021 р.

Ход строительства Жилого Комплекса
01.09.2021
Наразі ми завершили монтаж вікон у третій та четвертій секціях, на 12-му та 13-му поверсі. 14-й — монтуємо.
Тривають роботи з облицювання фасаду на третій та четвертій секціях.
Вже встановили вентиляційні блоки на 10-му поверсі третьої секції, монтуємо далі.
На 50% виконали роботи з монтажу корзин для кондиціонерів на першій секції.

NE
Nelli18551 повід. · з 2016
24 жовтня 2021 р.

Ход строительства Жилого Комплекса
20.10.2021

  • Продовжуємо мурувати 11-й та 12-й поверхи та приступили до 14-го. Наразі повністю закінчили 9-й поверх.
  • Поступово завершуємо роботи з монтажу корзин для кондиціонерів на першій секції, переходимо до другої.
  • Закінчили кладку на даху четвертої секції, приступили до мурування каналів на даху третьої.
  • На першій та другій секціях почали висаджувати дерева та квіти. Вже до завтра обіцяємо завершити посадку рослин у клумби.
